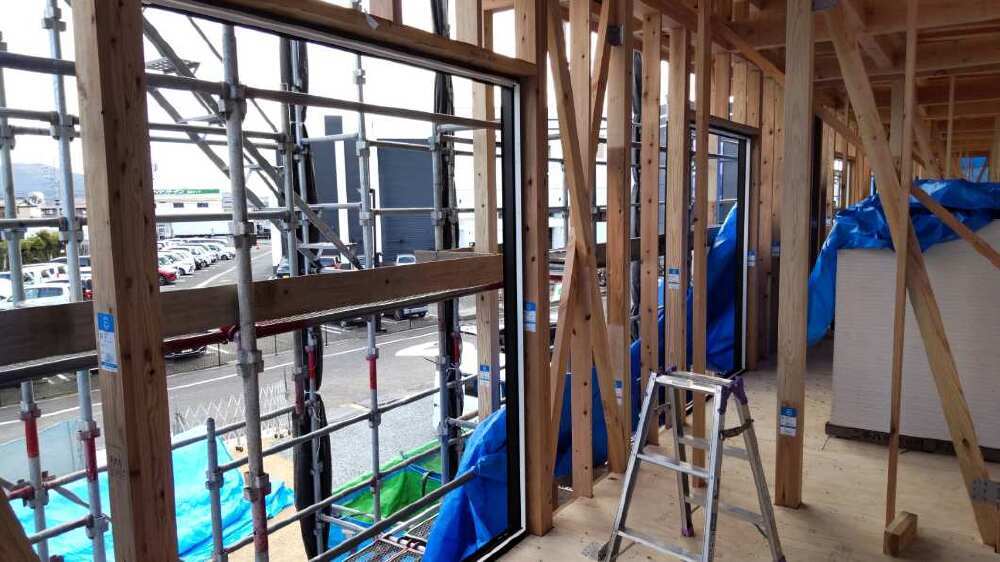

(仮称)開出西アパート・北棟(防府市開出西町)
【木造2階建×6戸】
スタイル別|すべて
建築中レポート

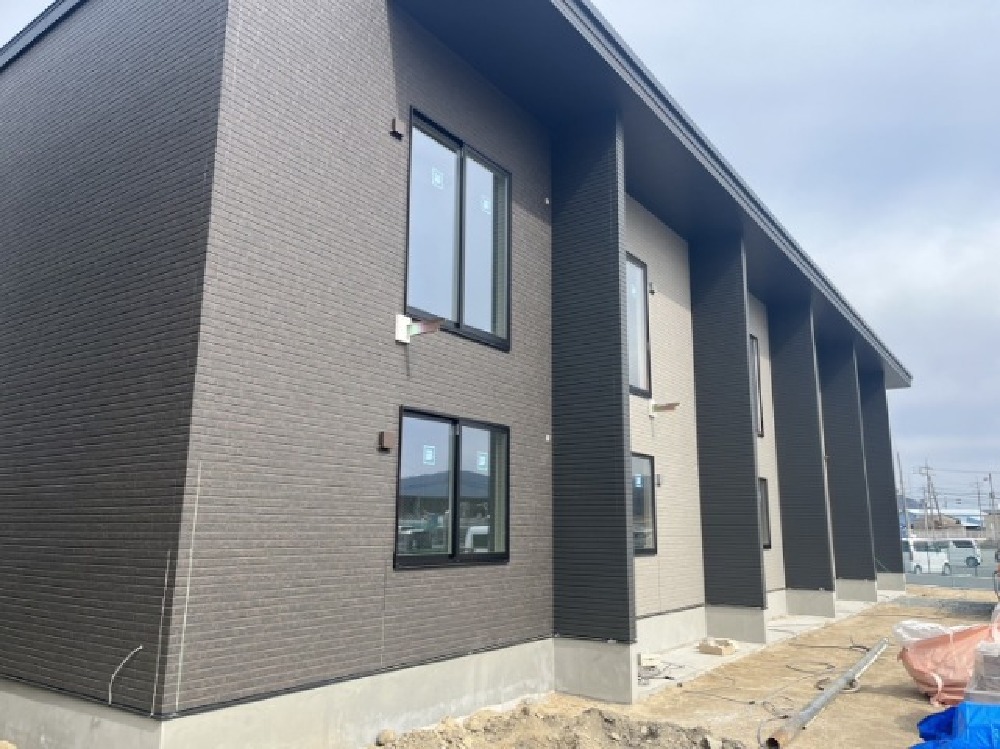

- 1. 2025年03月10日
-

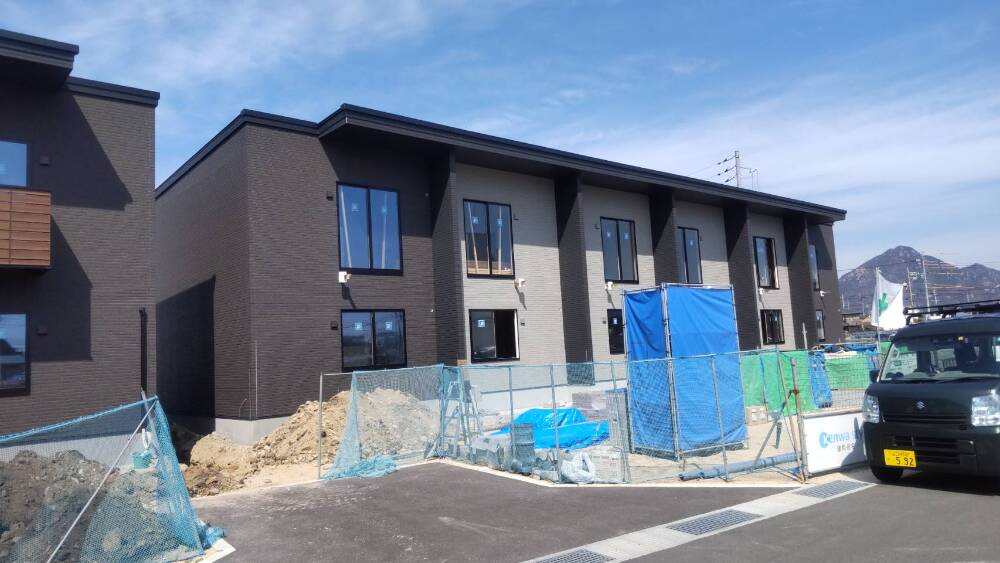

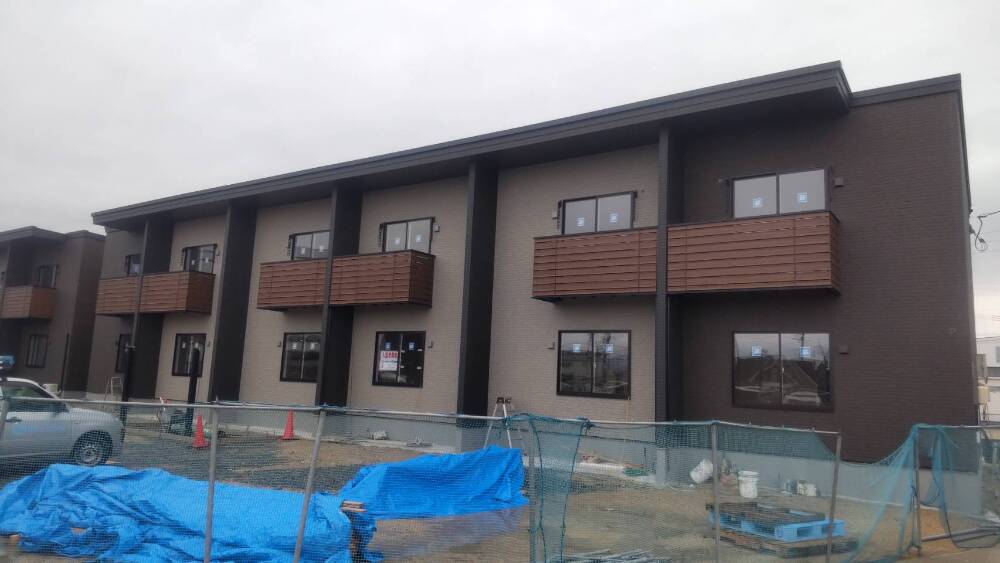

外部施工状況

サイディング貼り工事が完了し、足場が撤去されました。
- 2. 2025年03月10日
-

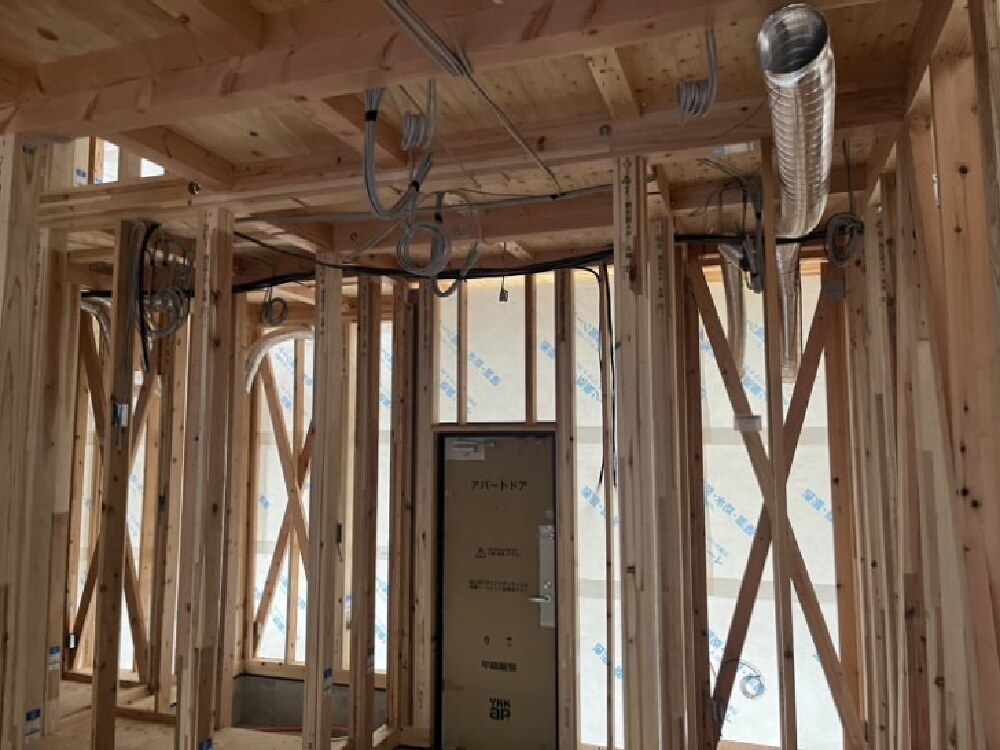

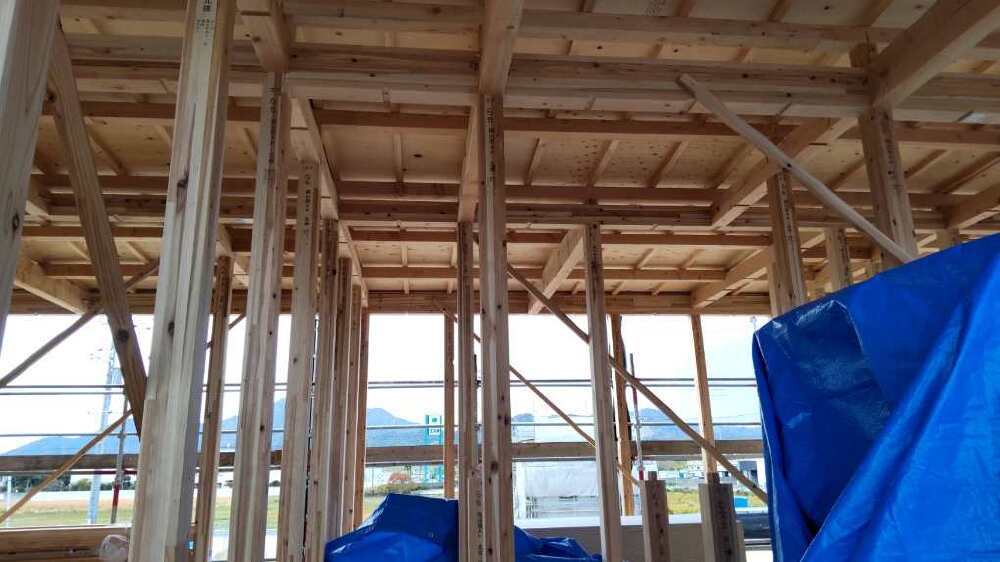

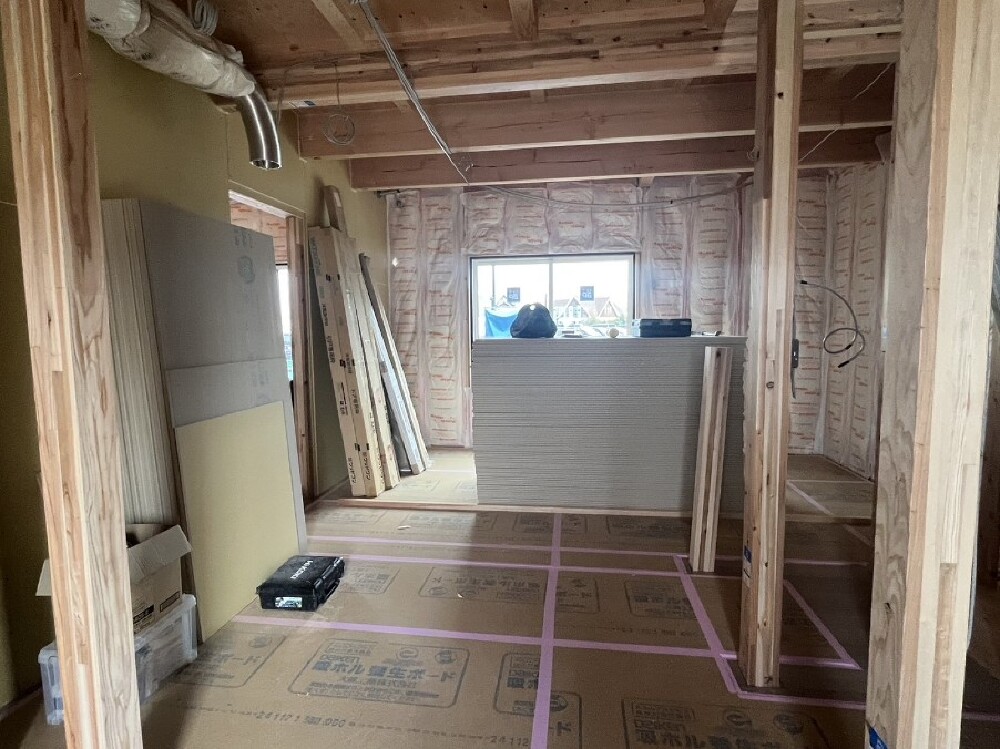

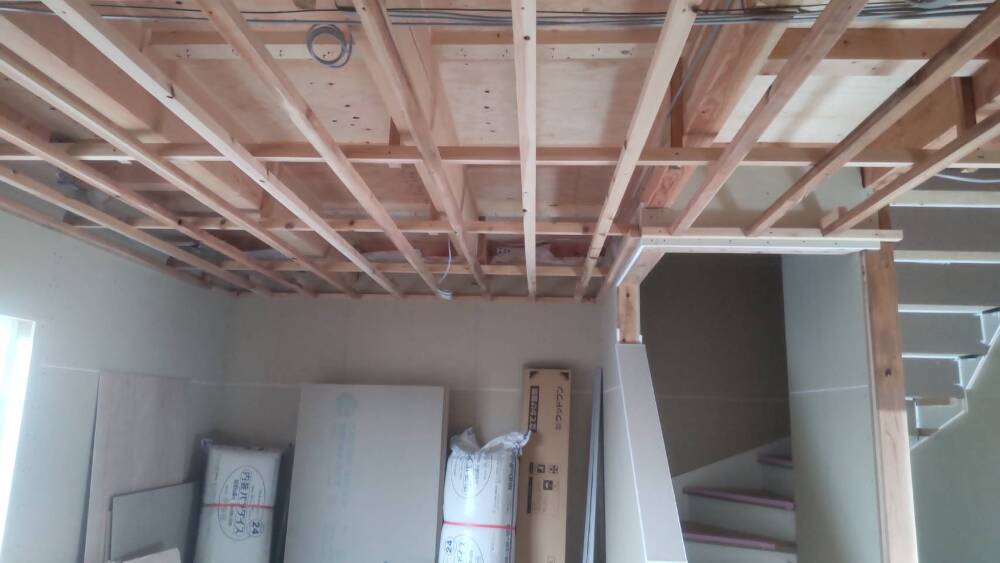

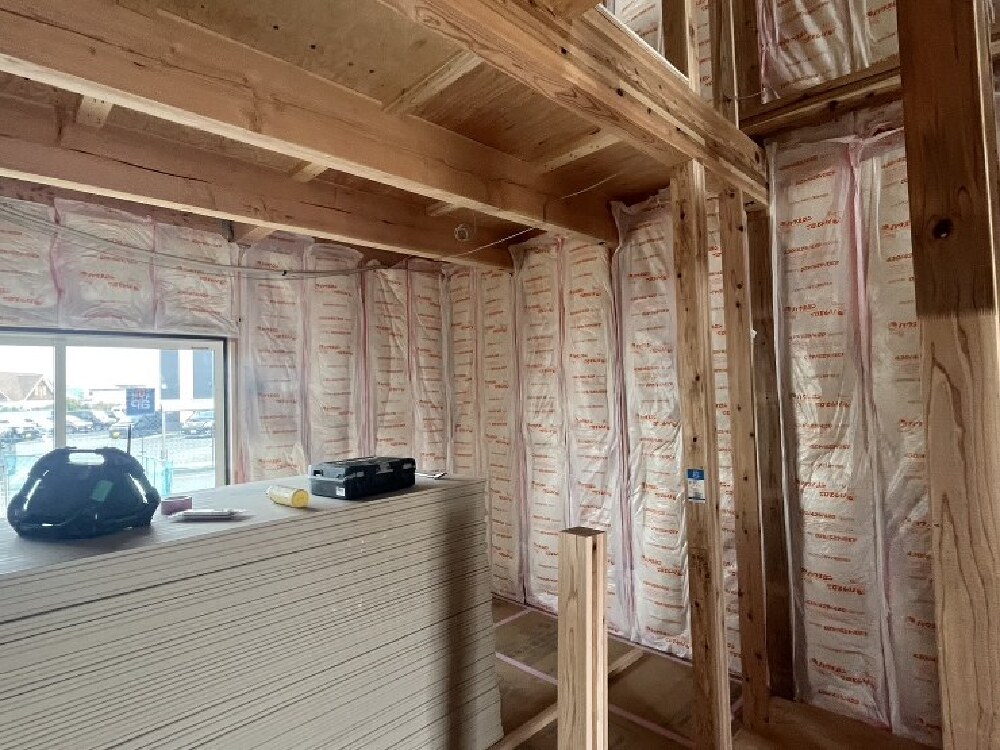

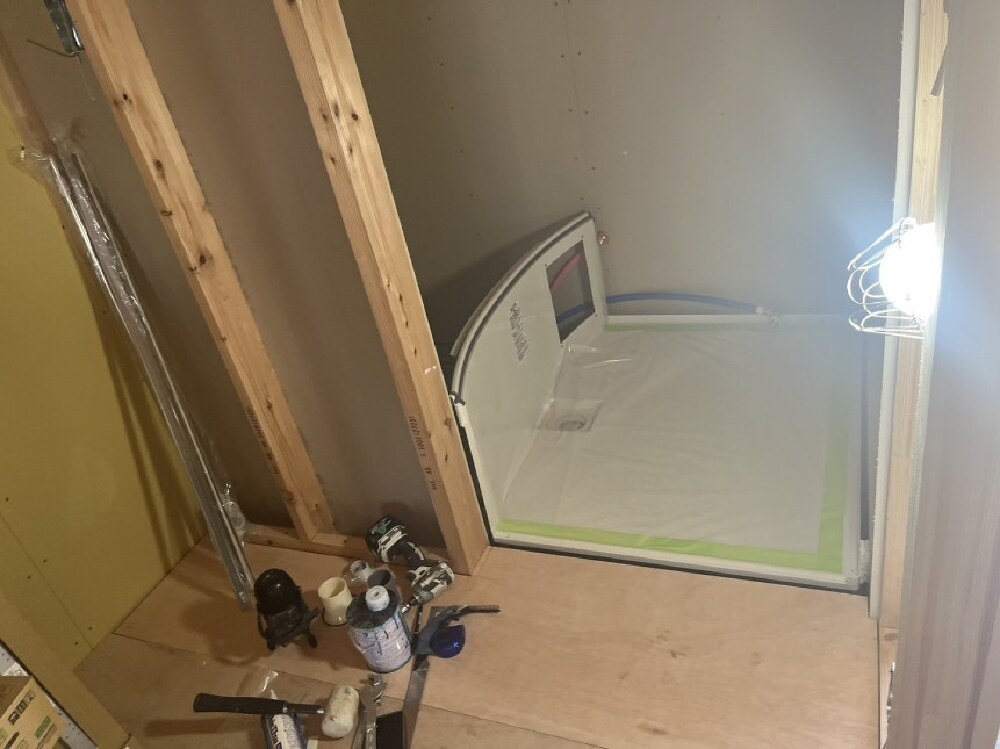

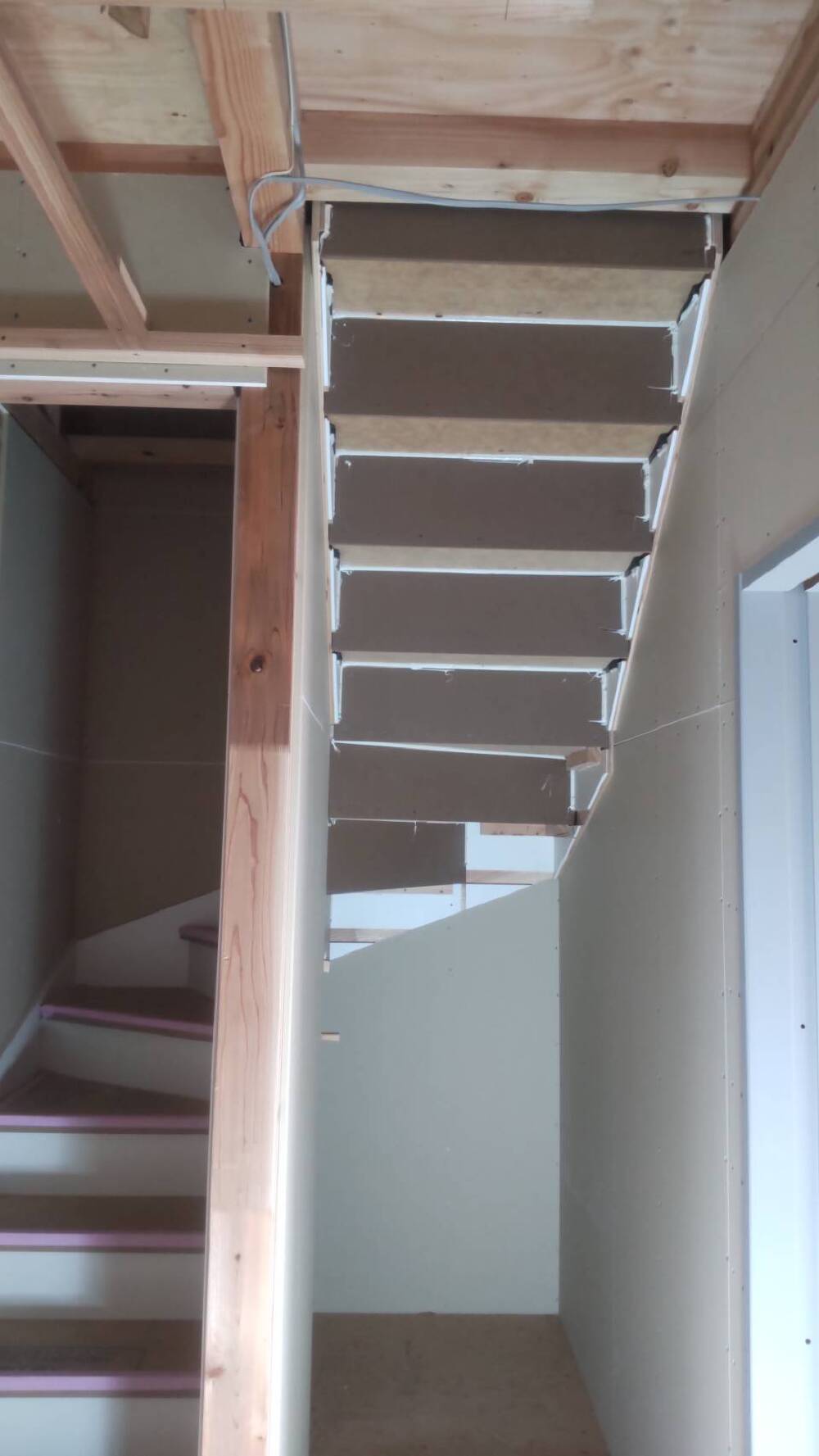

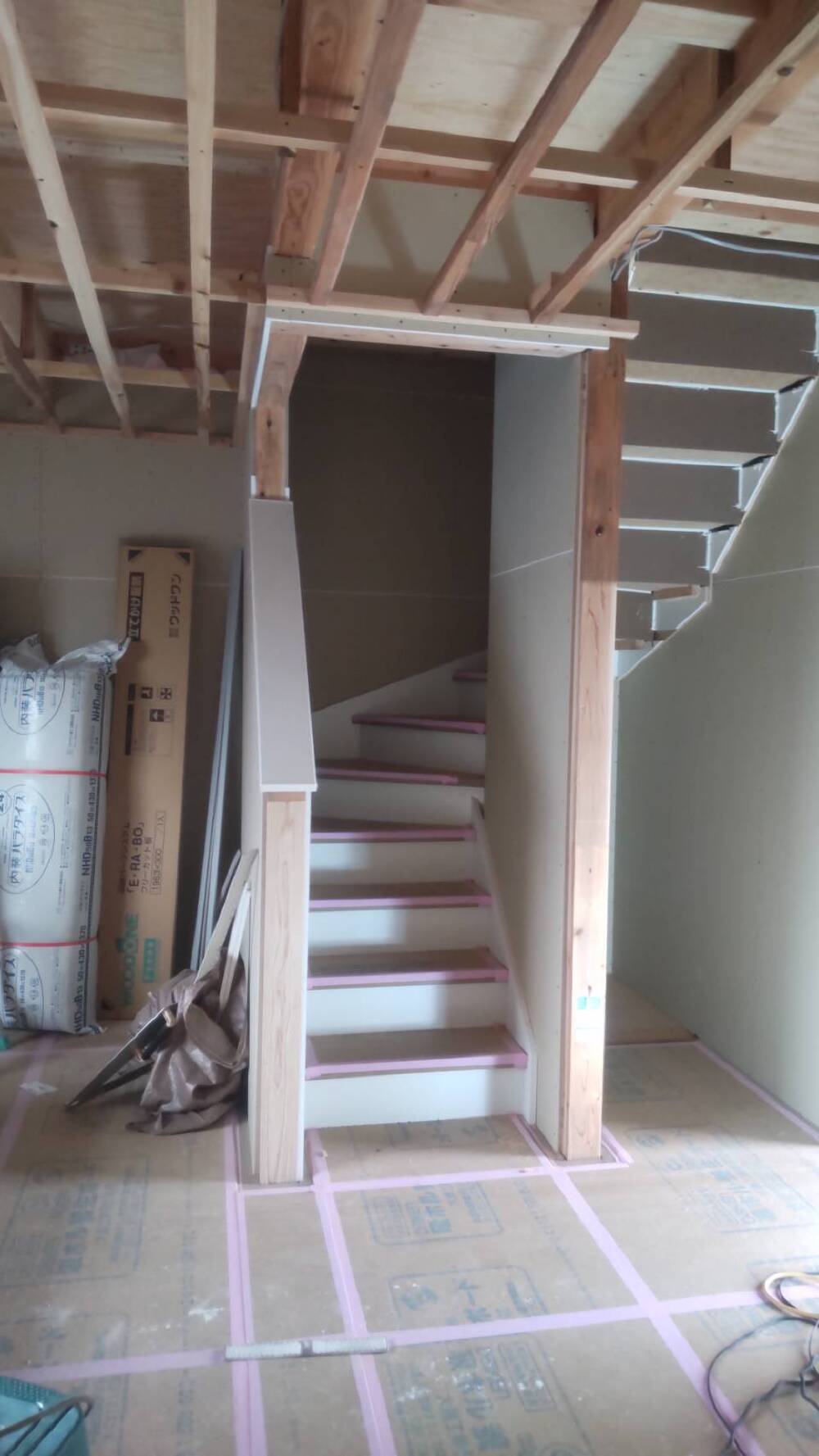

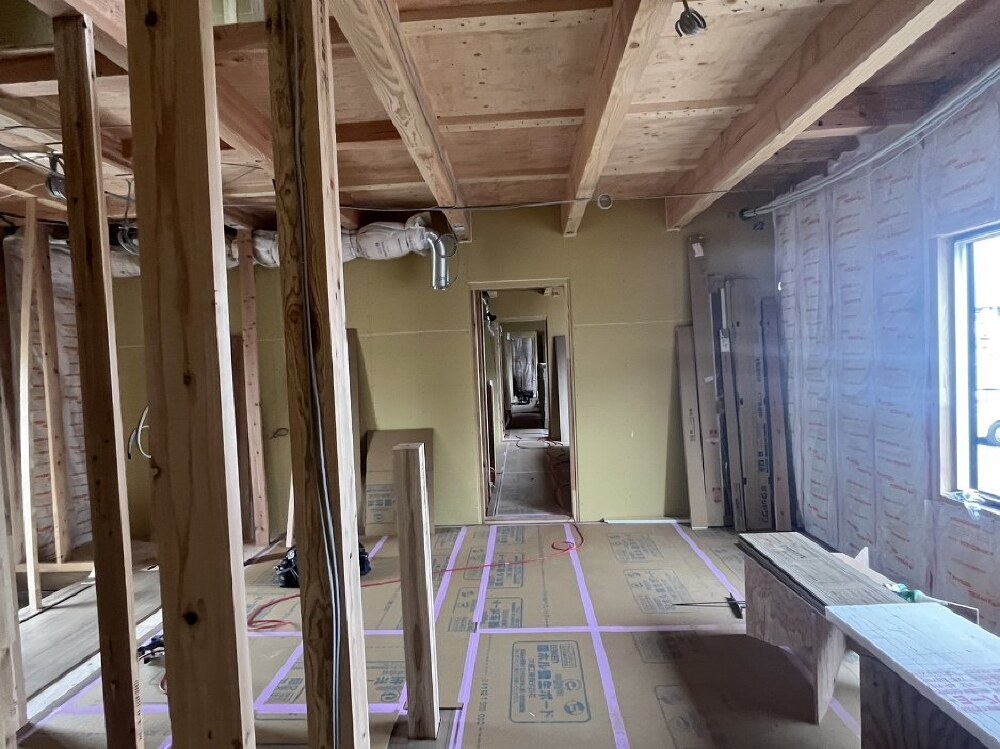

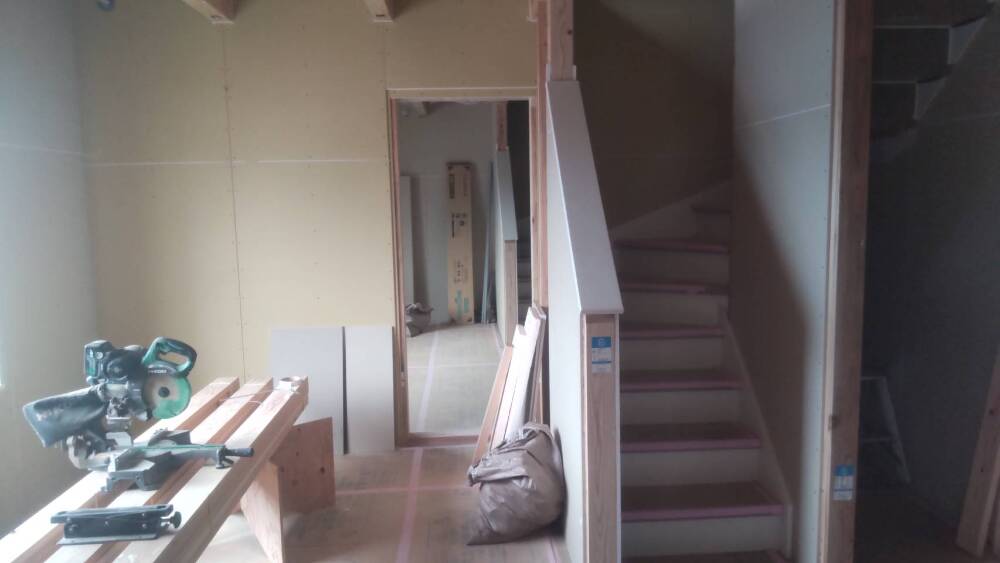

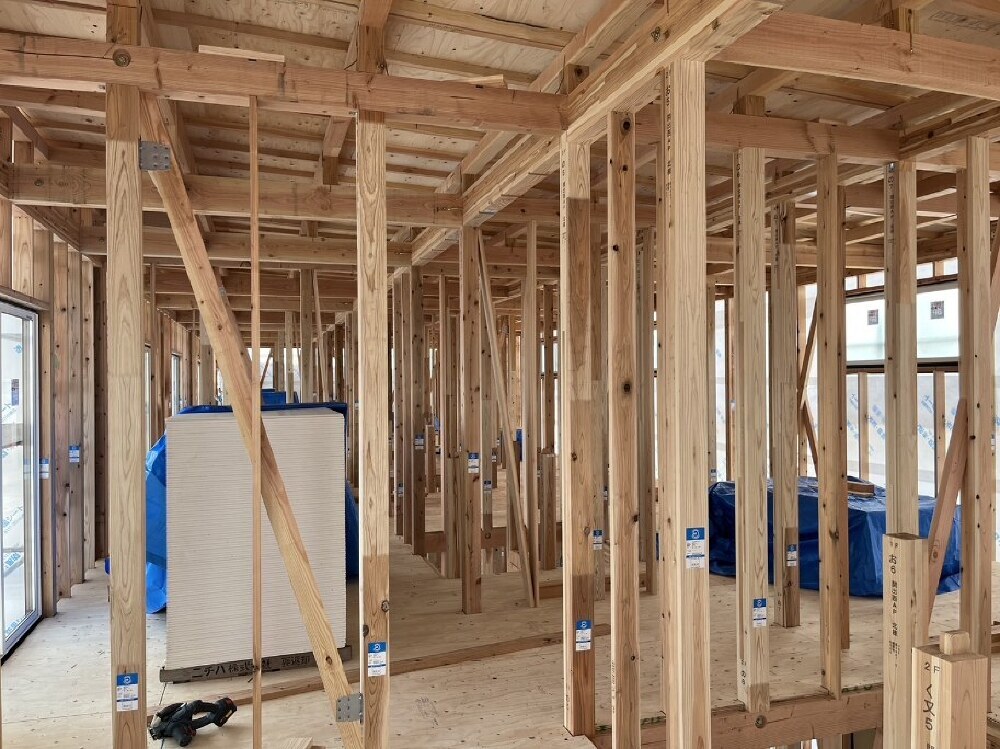

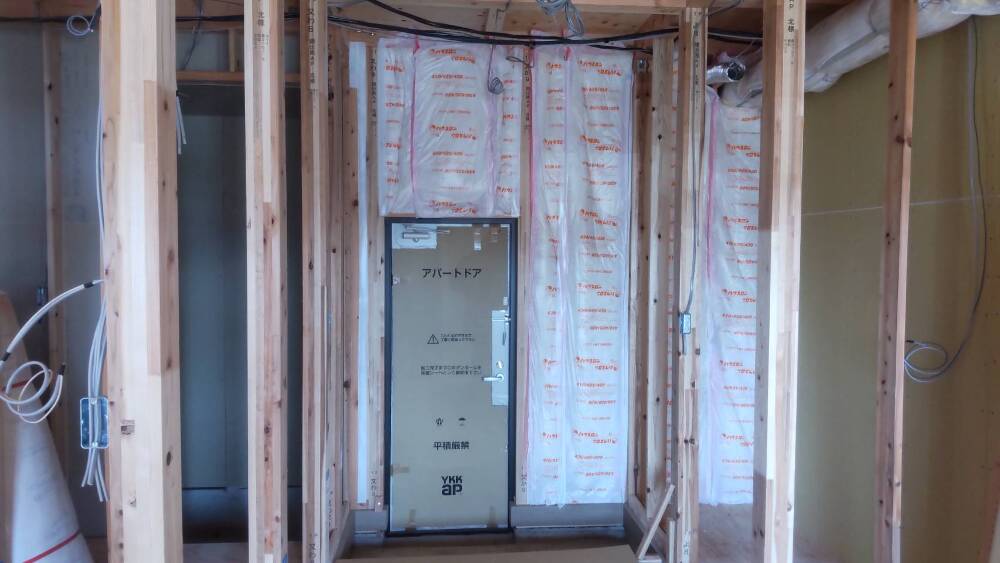

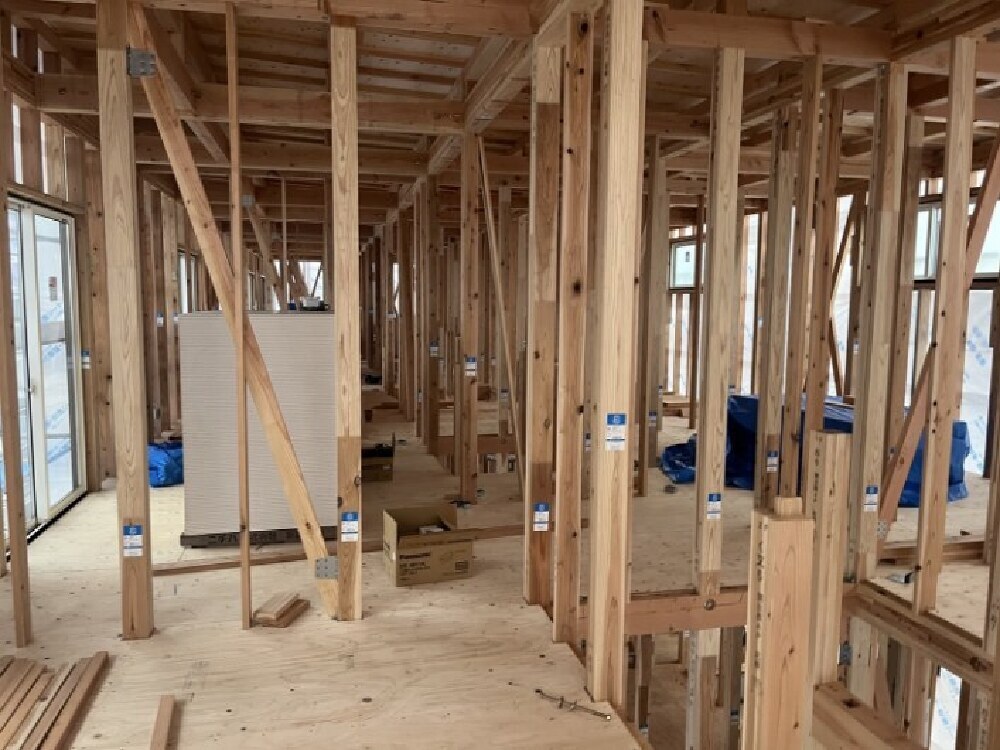

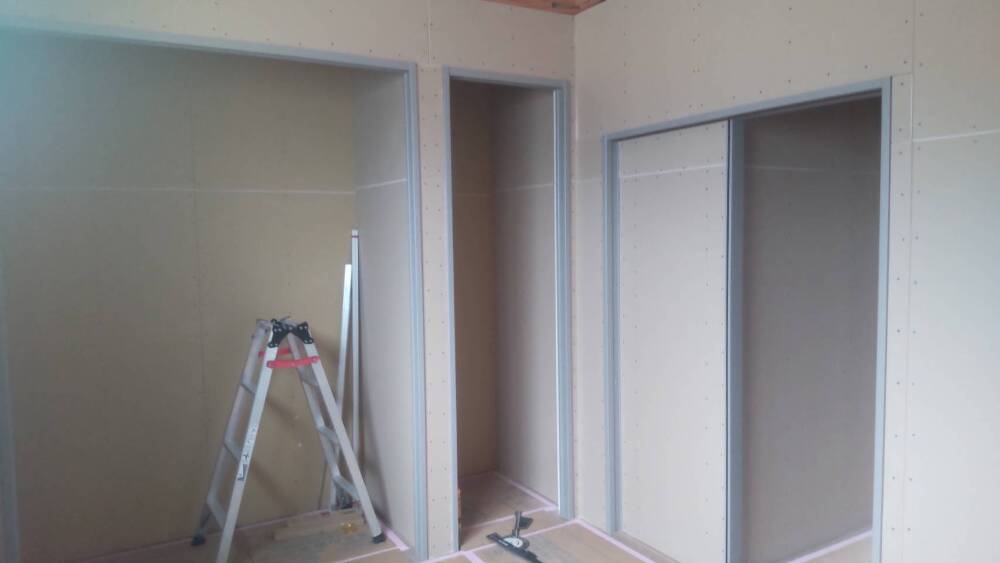

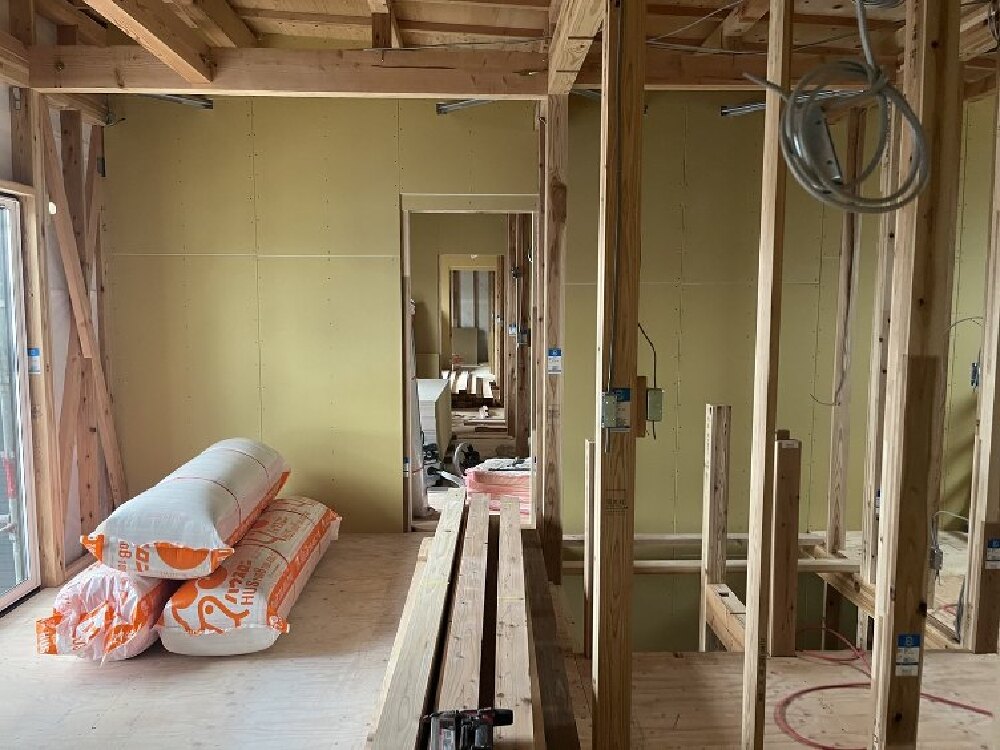

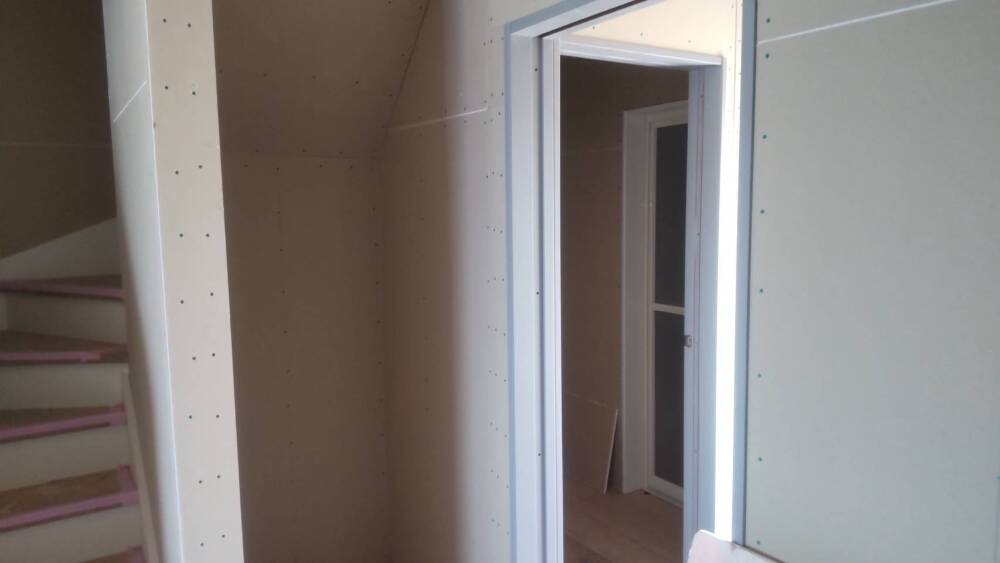

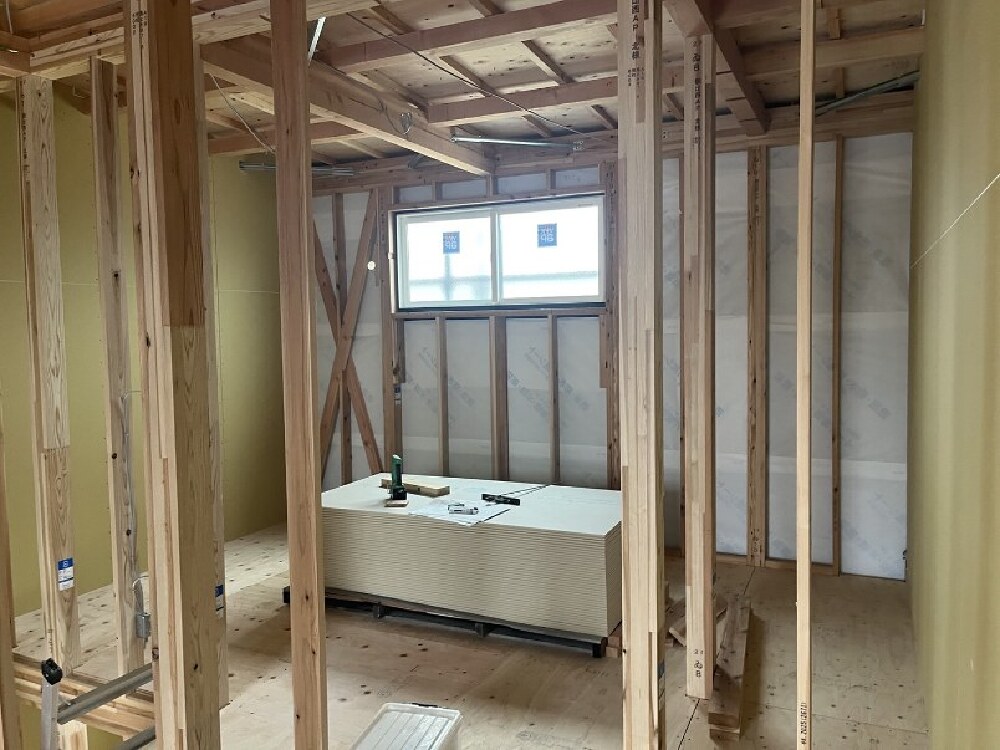

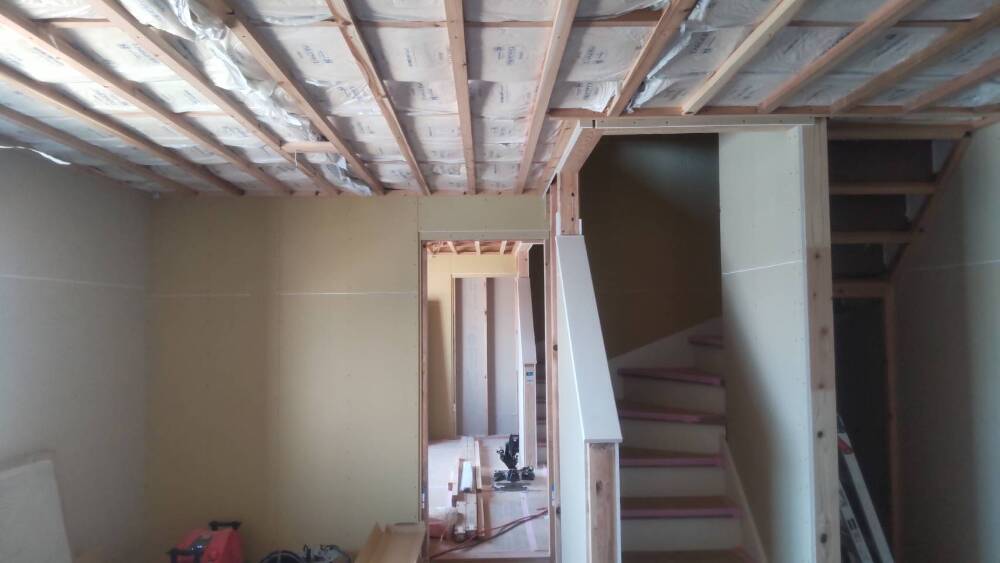

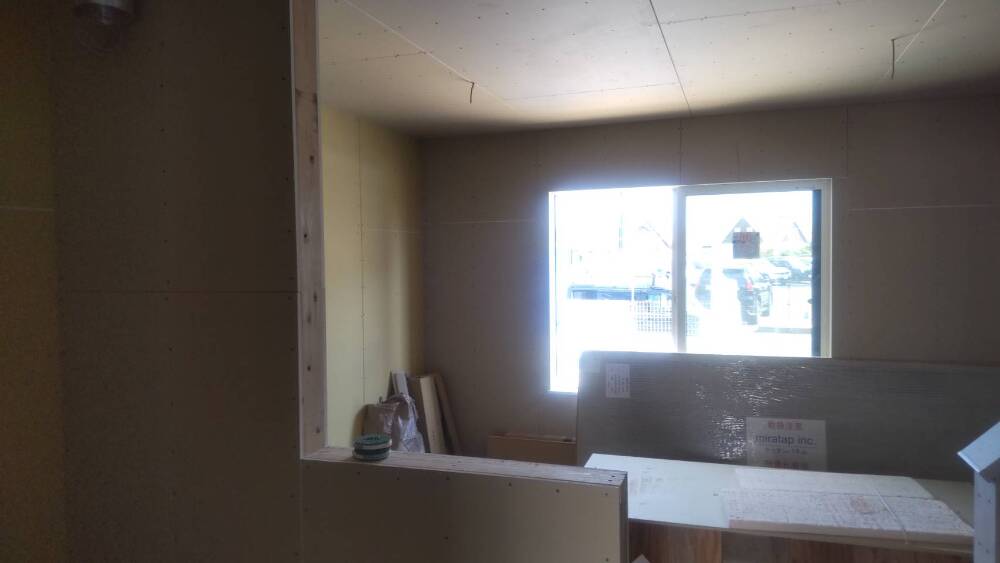

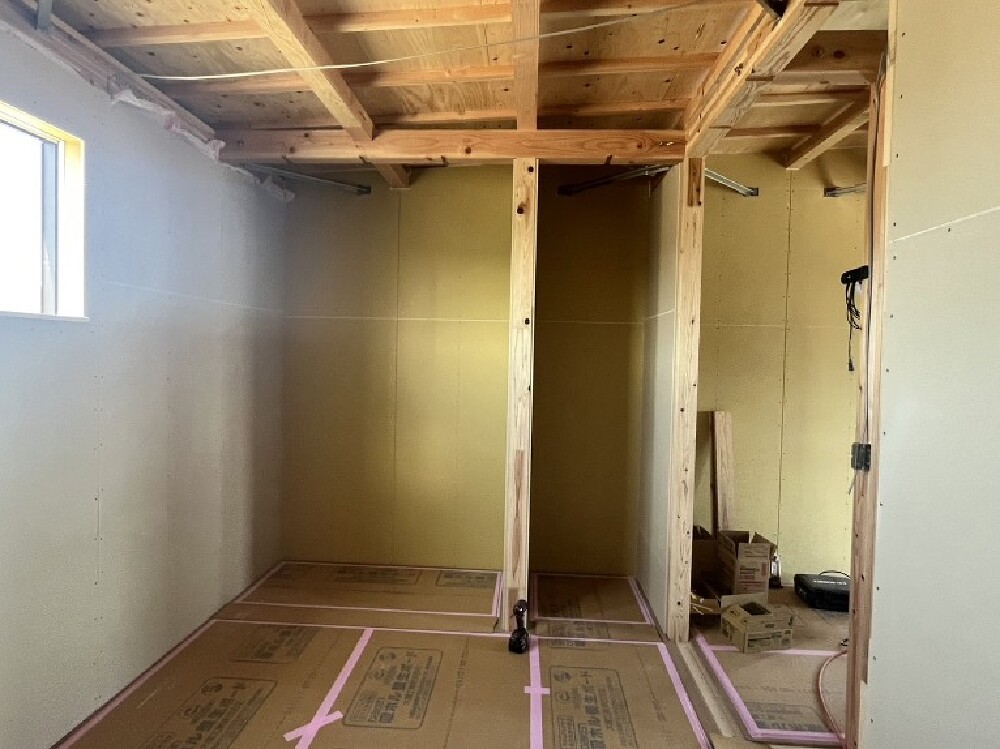

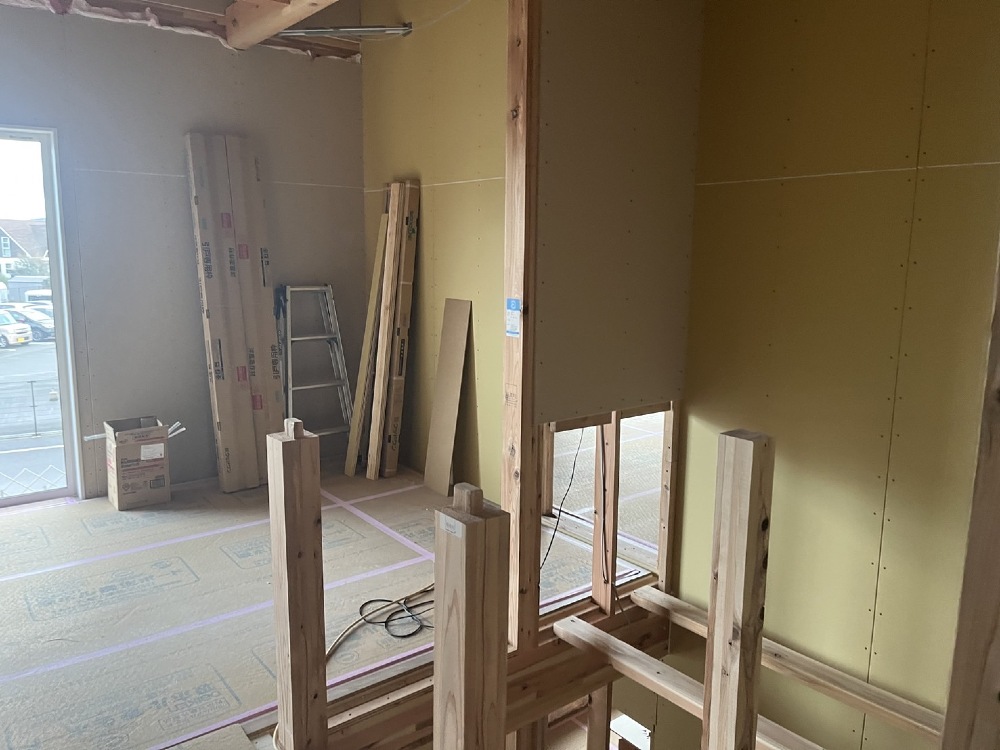

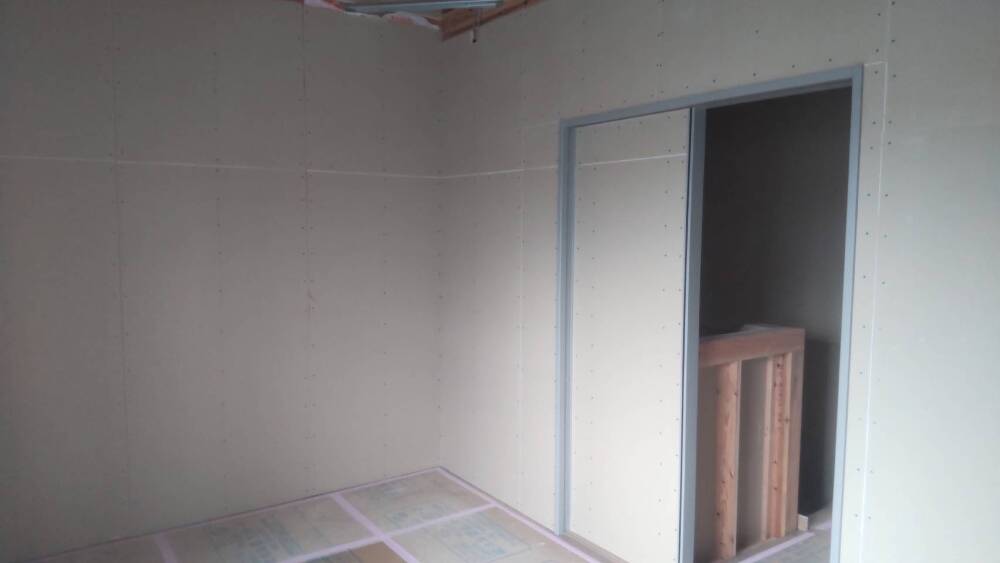

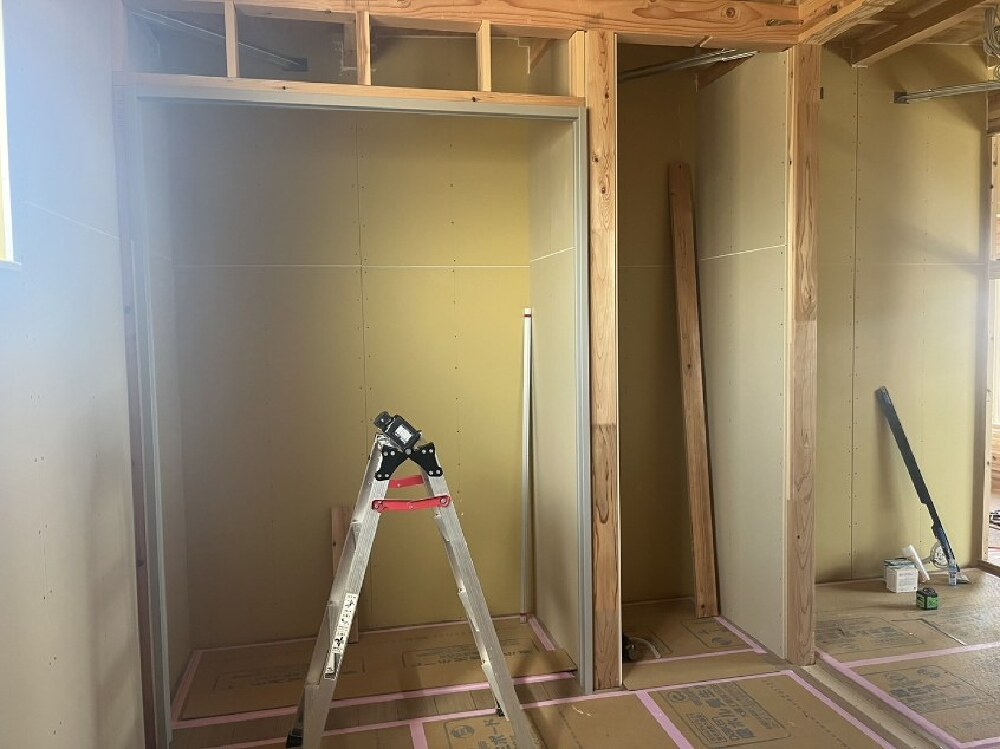

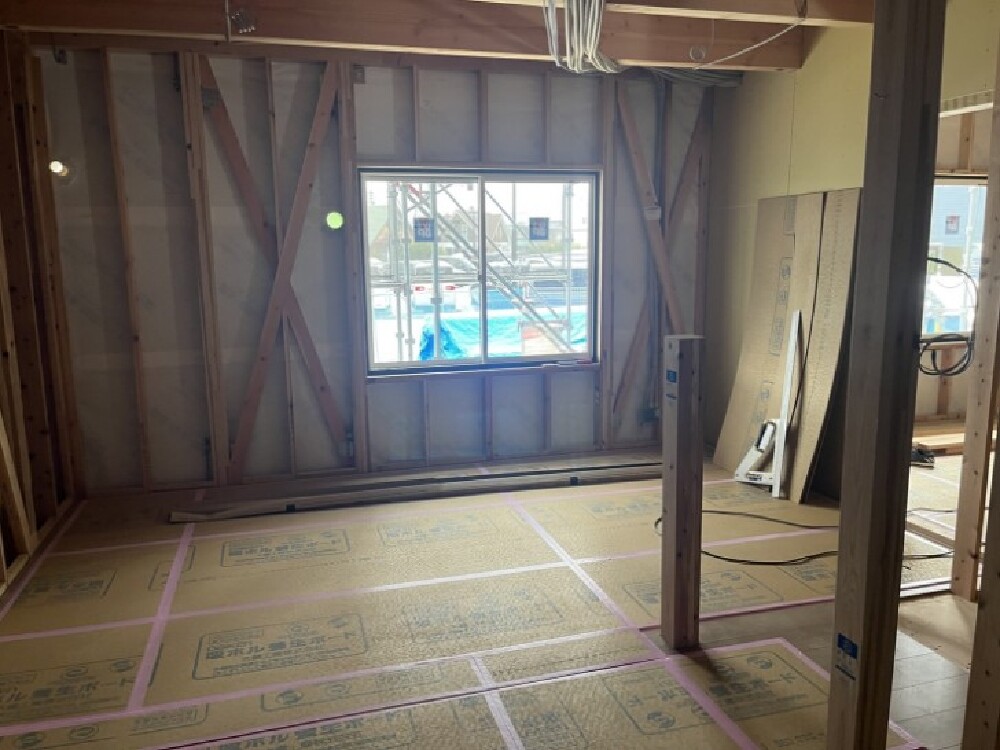

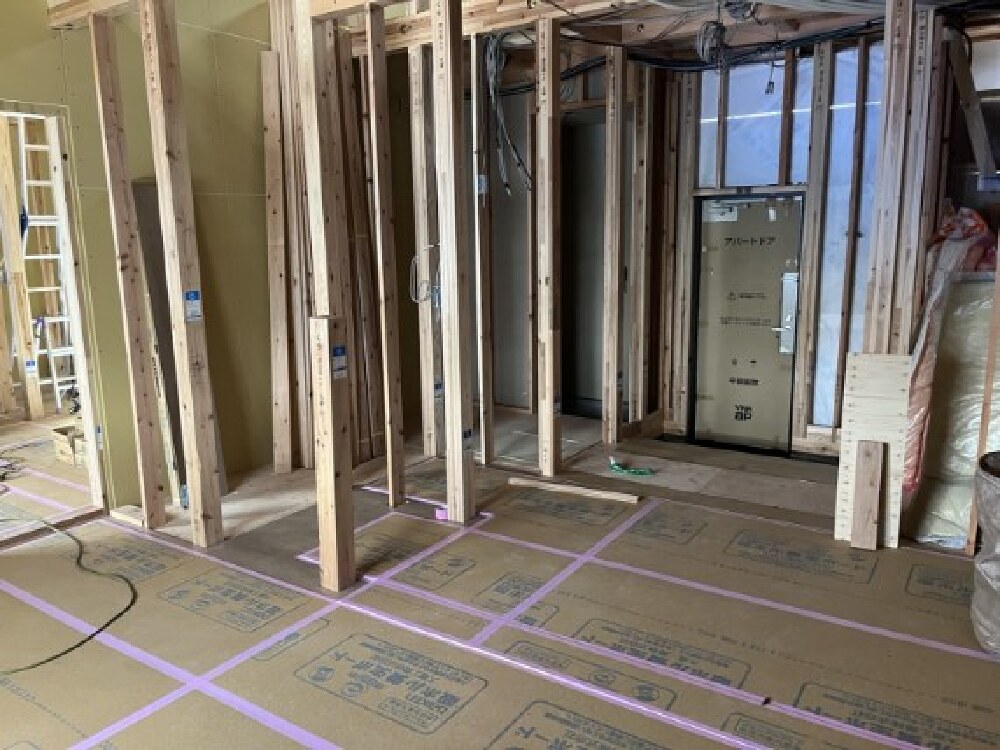

内部施工状況
石膏ボード貼り工事
- 3. 2025年03月10日
-
内部施工状況

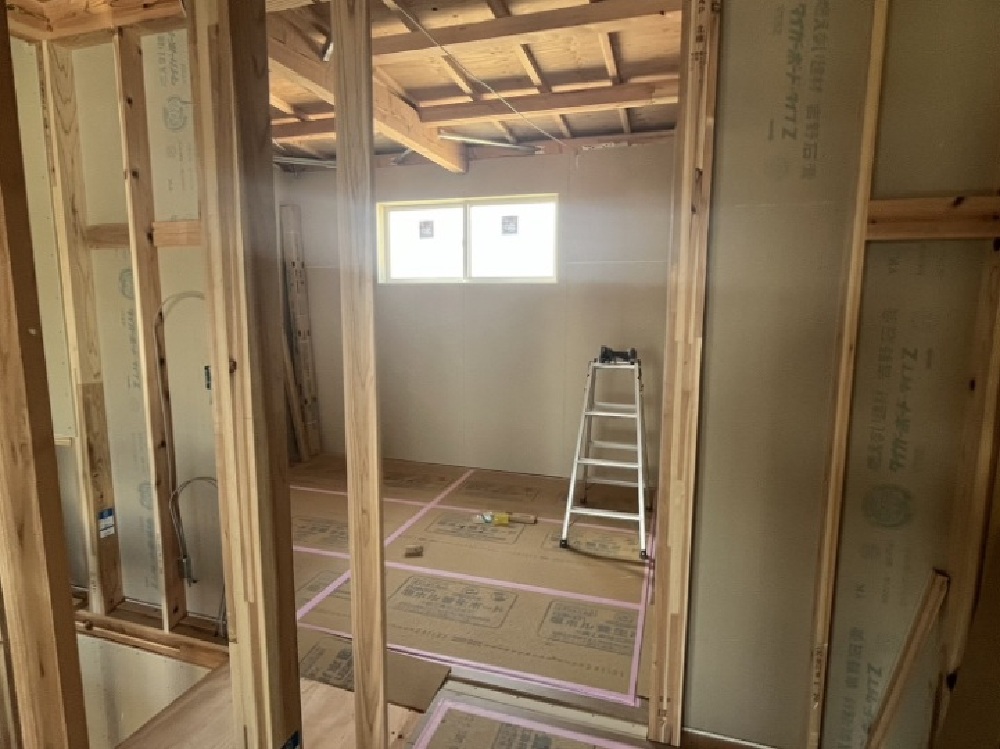

石膏ボード貼り工事
- 4. 2025年03月10日
-

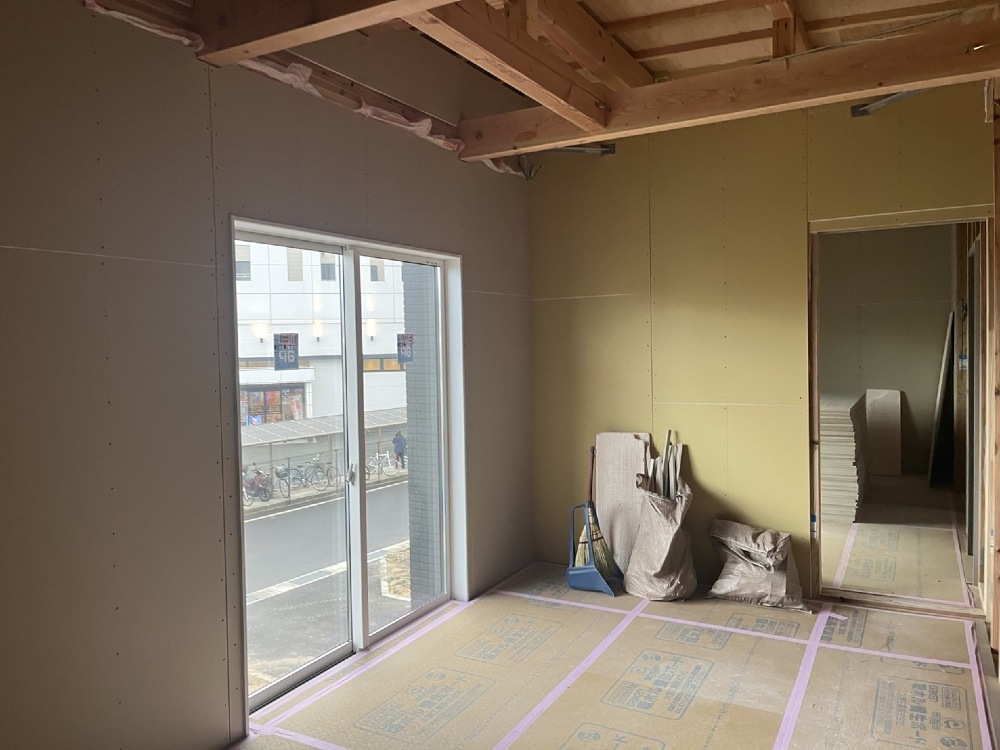

内部施工状況

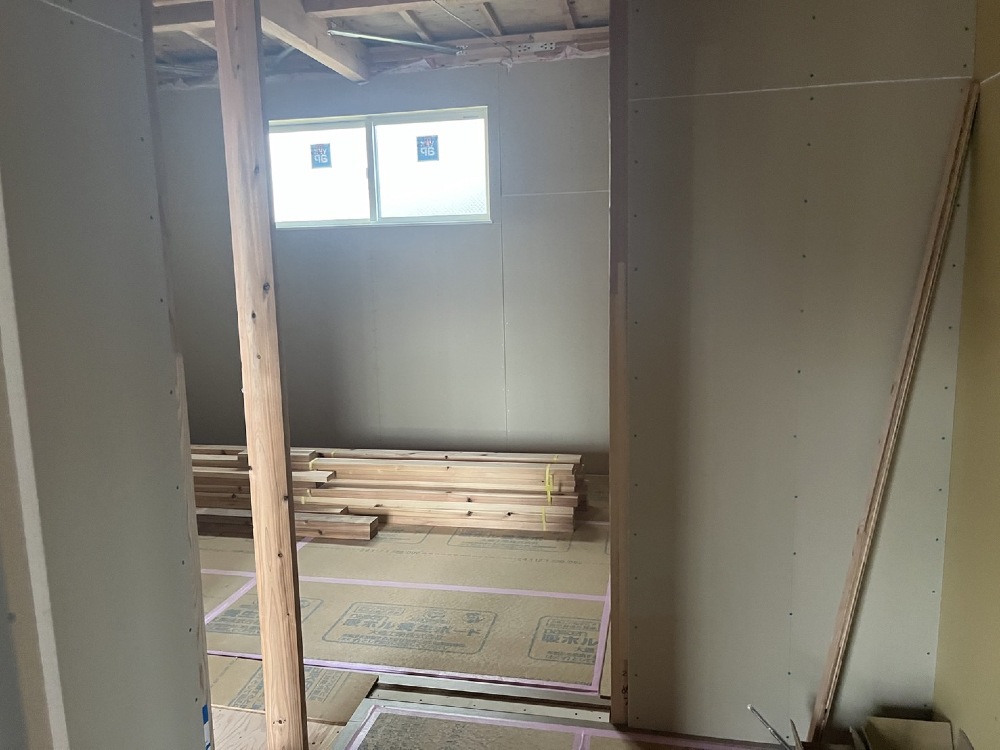

石膏ボード貼り工事

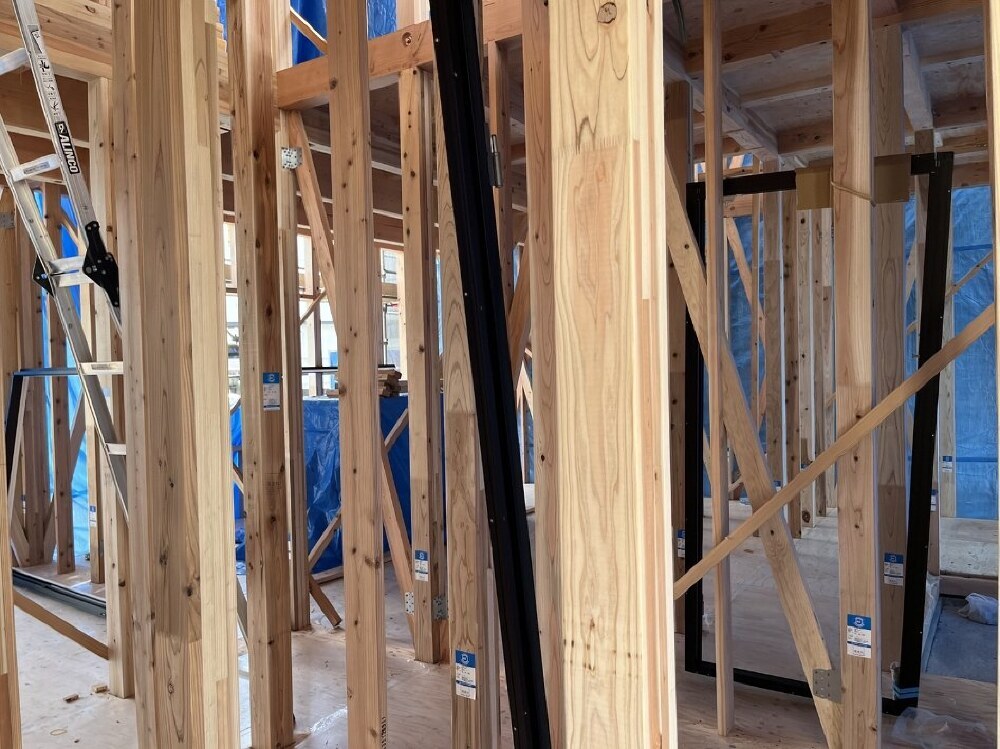

- 5. 2025年03月01日
-

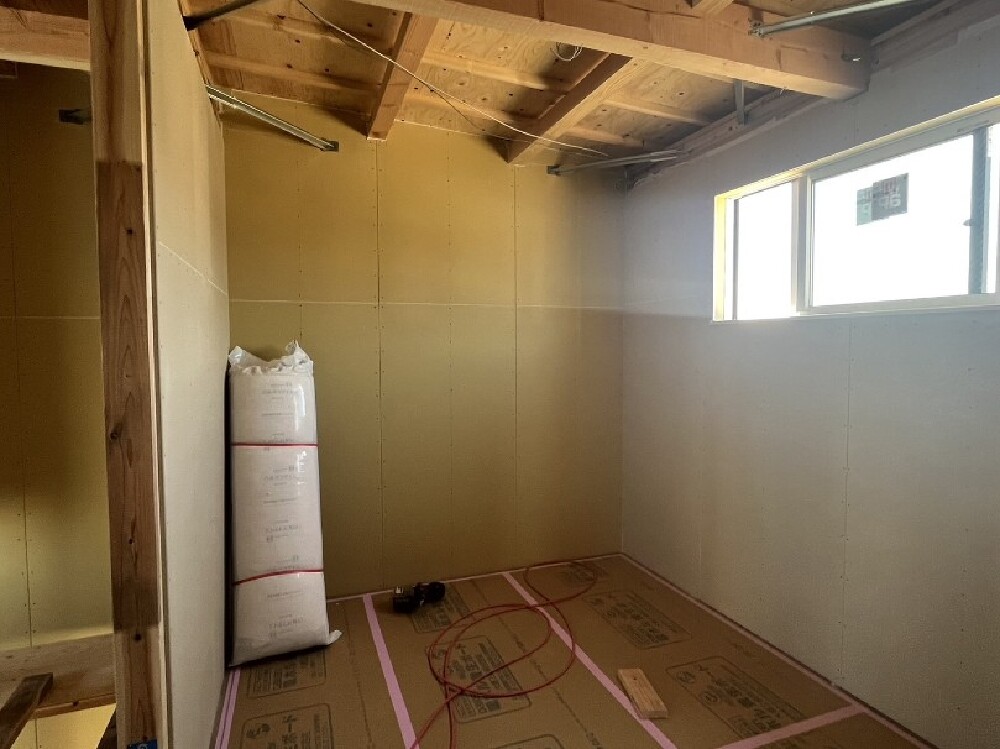

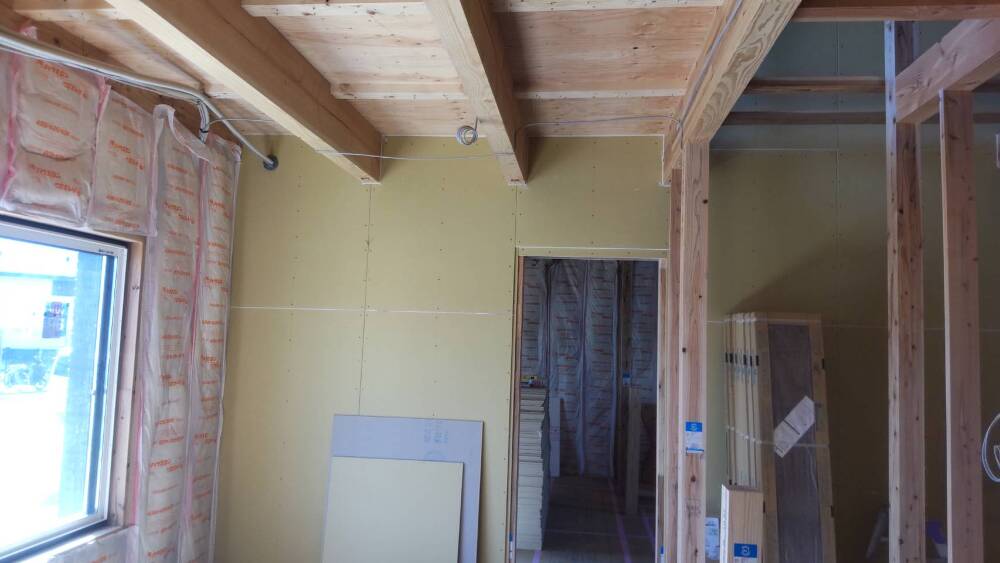

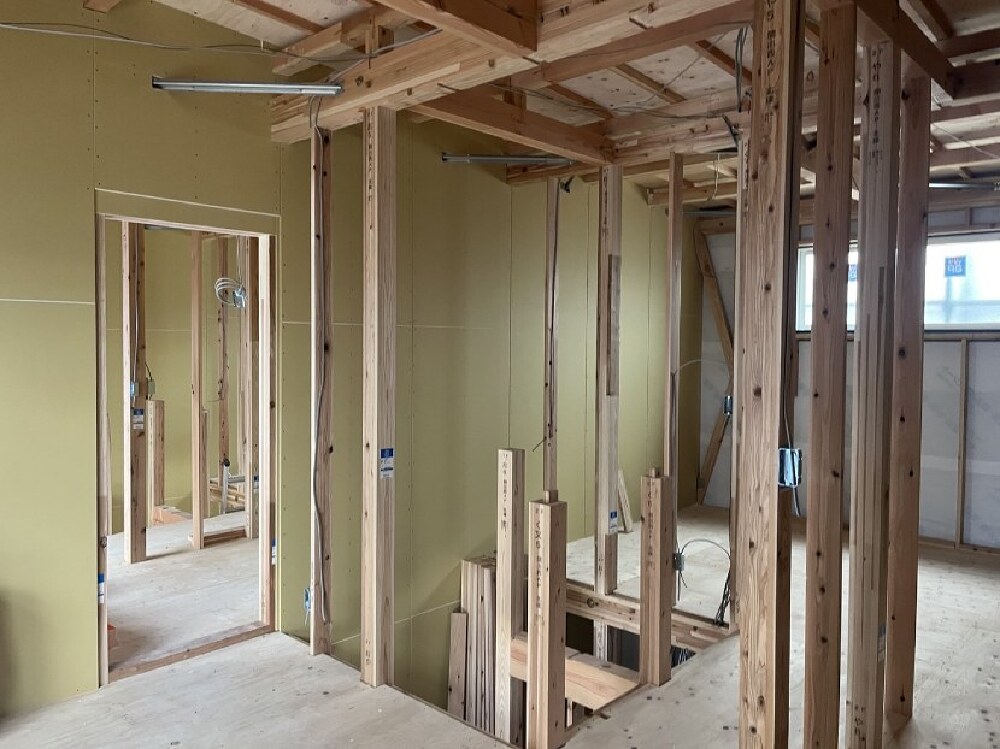

内部施工状況
【北棟】

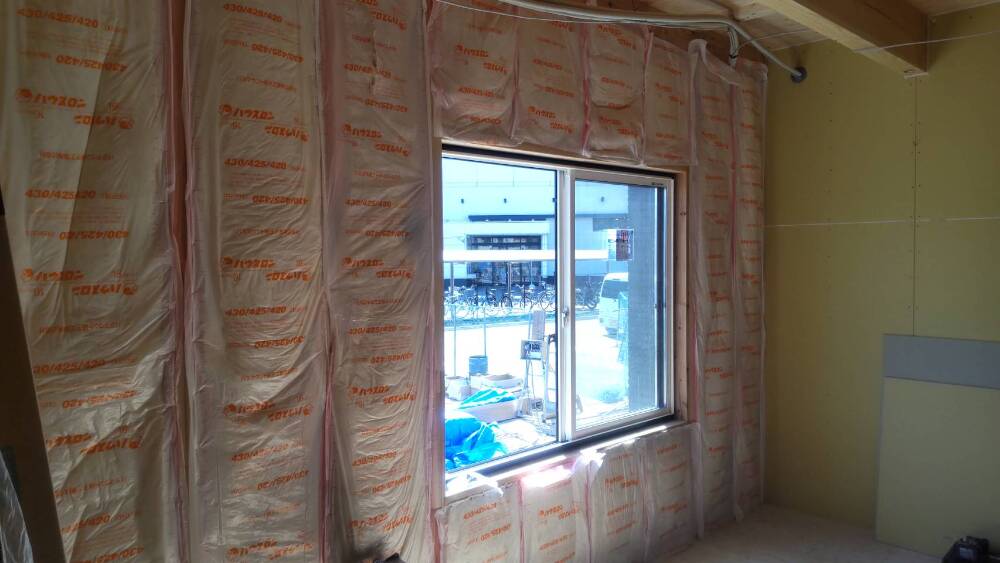

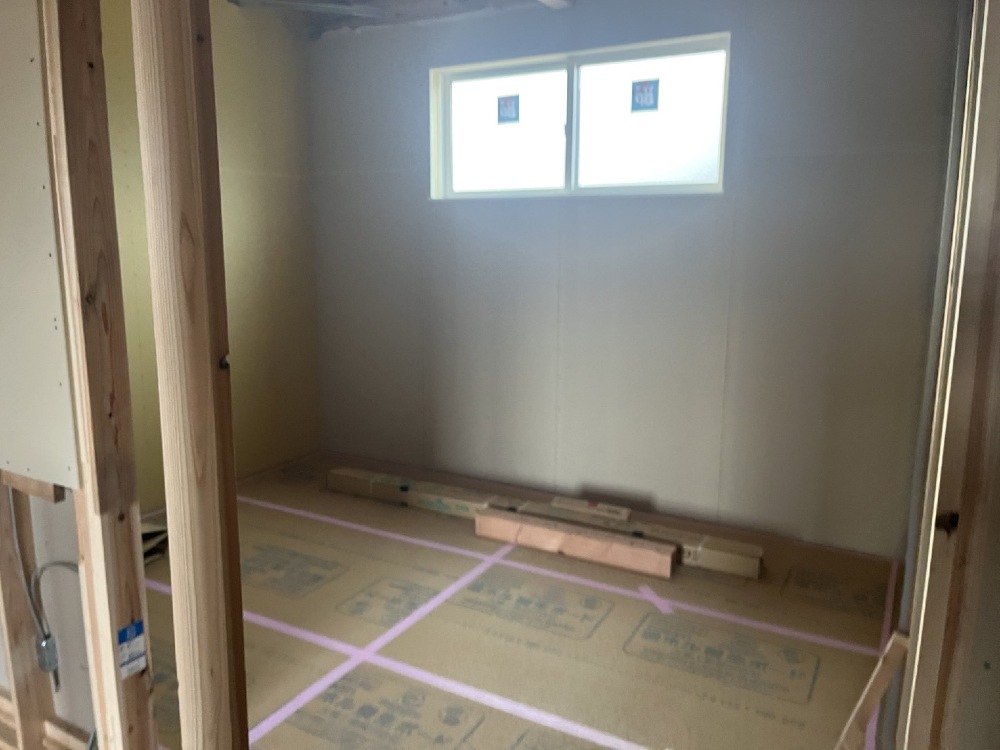

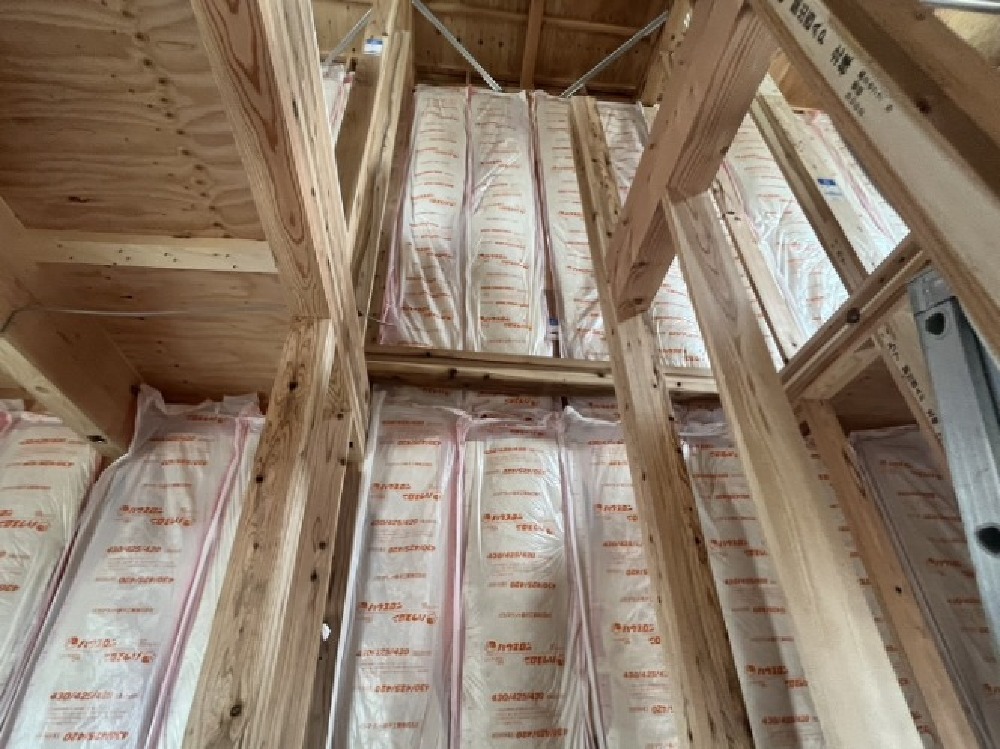

界壁貼り工事・フローリング貼り工事
- 6. 2025年03月01日
-
内部施工状況
【北棟】
界壁貼り工事・フローリング貼り工事
- 7. 2025年03月01日
-
内部施工状況
【北棟】
界壁貼り工事・フローリング貼り工事
- 8. 2025年03月01日
-
内部施工状況
【北棟】
界壁貼り工事・フローリング貼り工事
- 9. 2025年03月01日
-
内部施工状況
【北棟】
界壁貼り工事、及びフローリング貼り工事が施工されています。
「界壁(かいへき)」とは、マンションやアパートなどの共同住宅で、隣り合う住戸を区切る壁のことです。
- 10. 2025年01月06日
-
内部施工状況
【北棟】
- 11. 2025年01月06日
-
内部施工状況
【北棟】
- 12. 2025年01月06日
-
内部施工状況
【北棟】

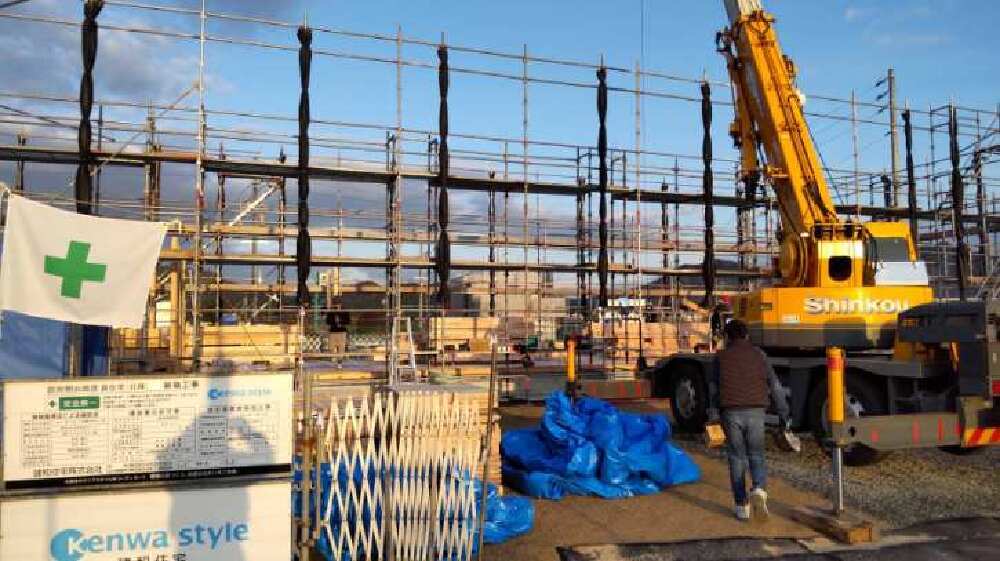

- 13. 2024年12月26日
-

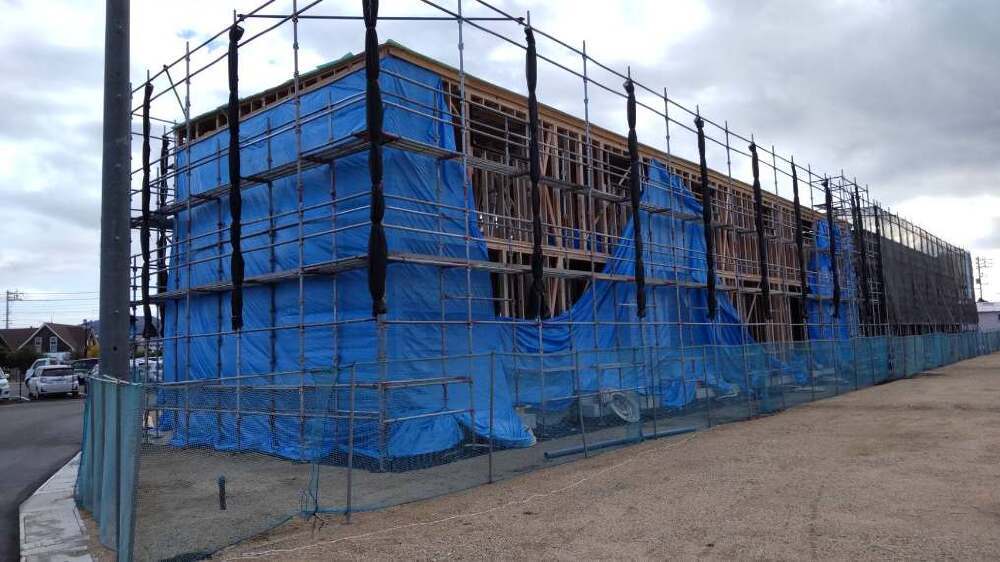

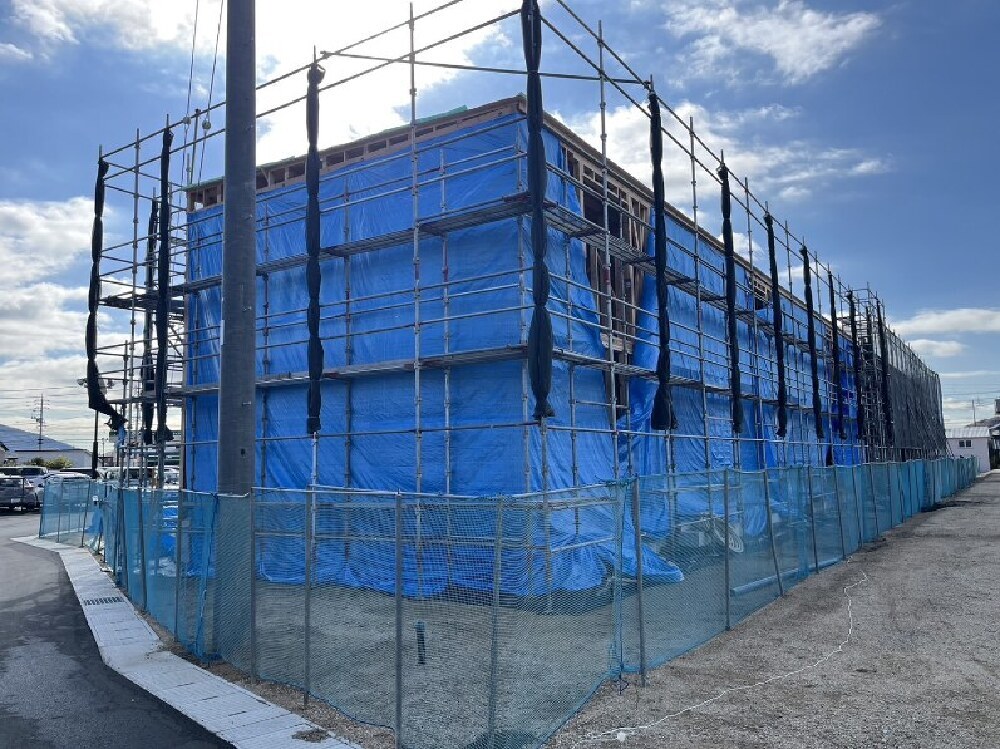

外部施工状況
【北棟】
- 14. 2024年12月20日
-
内部施工状況
【北棟】
- 15. 2024年12月19日
-
外部施工状況
【北棟】

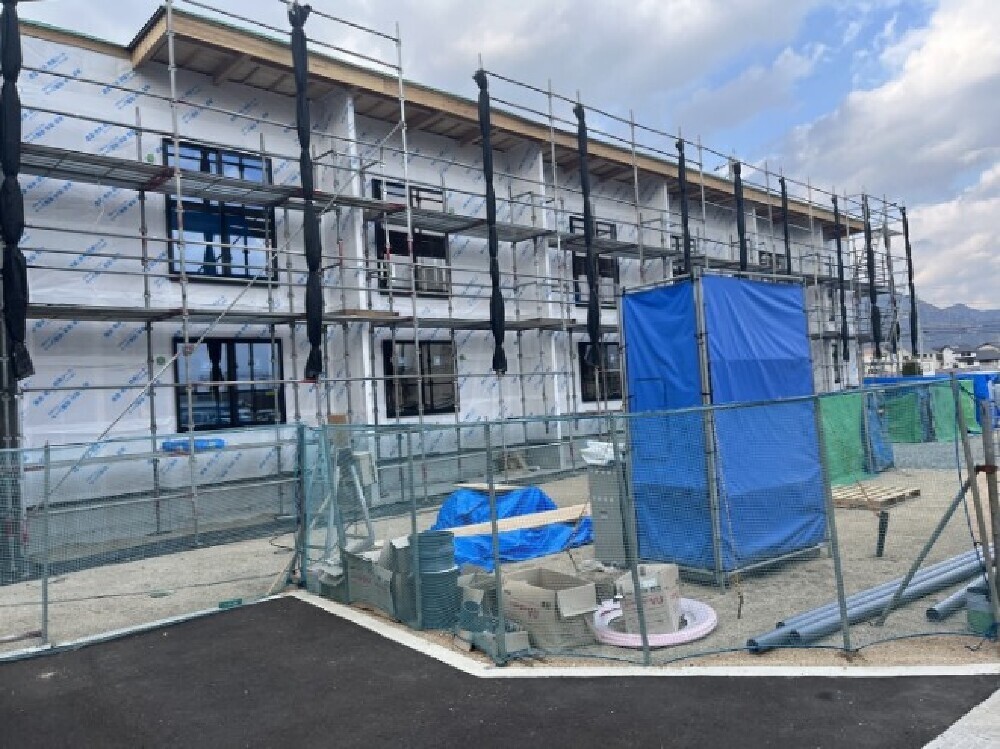

建物外部に遮熱透湿防水シートを貼り工事を施工しました。
外壁の仕上げ材の内側に施工するシートで、建物内部に雨水の侵入するのを防ぎます。また、熱の放射をおさえる「遮熱性能」や壁体内にの湿気を逃がしこもりを防ぐ「透湿性能」などに優れたシートです。
- 16. 2024年12月13日
-
外部施工状況
【北棟】
- 17. 2024年12月13日
-
内部施工状況
【北棟】

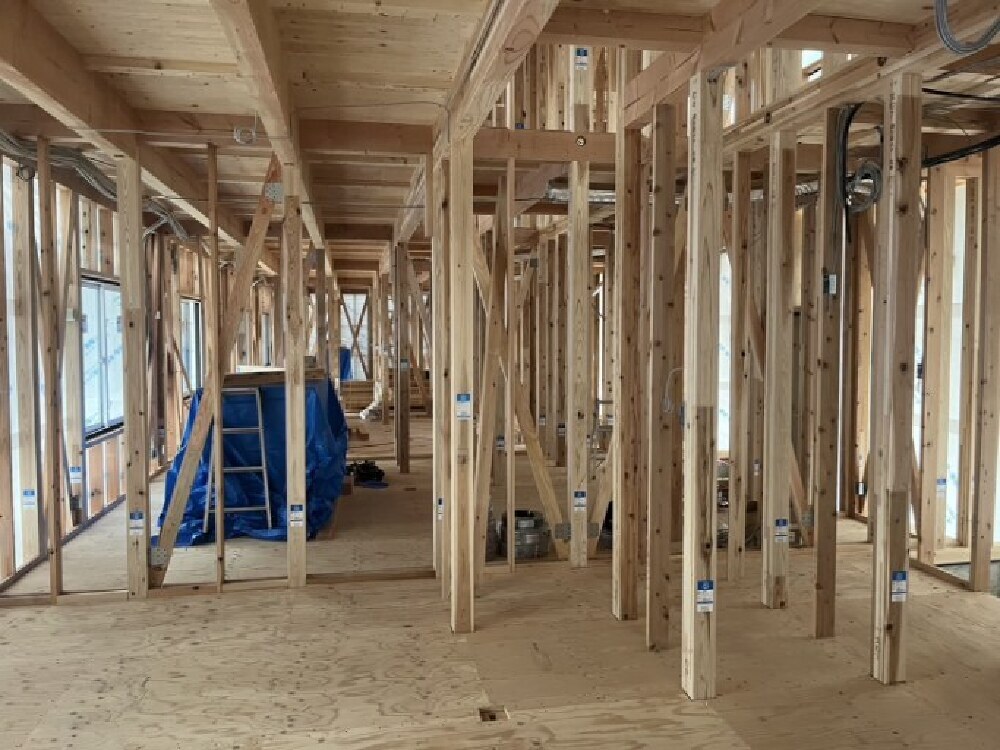

構造金物取り付け工事施工中です。
- 18. 2024年12月13日
-
内部施工状況
【北棟】
構造金物取り付け工事施工中です。
- 19. 2024年12月12日
-
外部施工状況
【北棟】
- 20. 2024年12月12日
-
外部施工状況
【北棟】
- 21. 2024年12月12日
-
内部施工状況
【北棟】
- 22. 2024年12月12日
-
内部施工状況
【北棟】

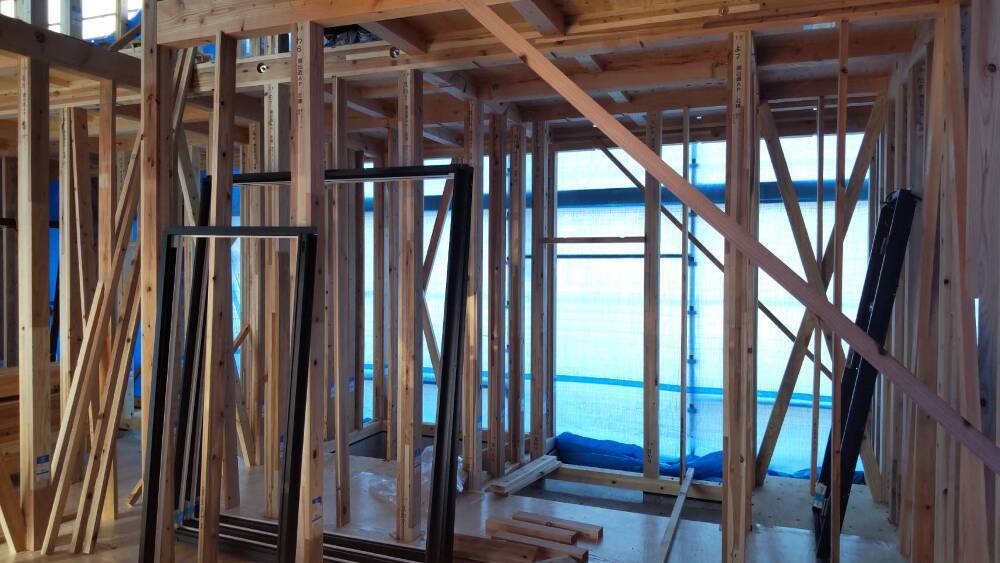

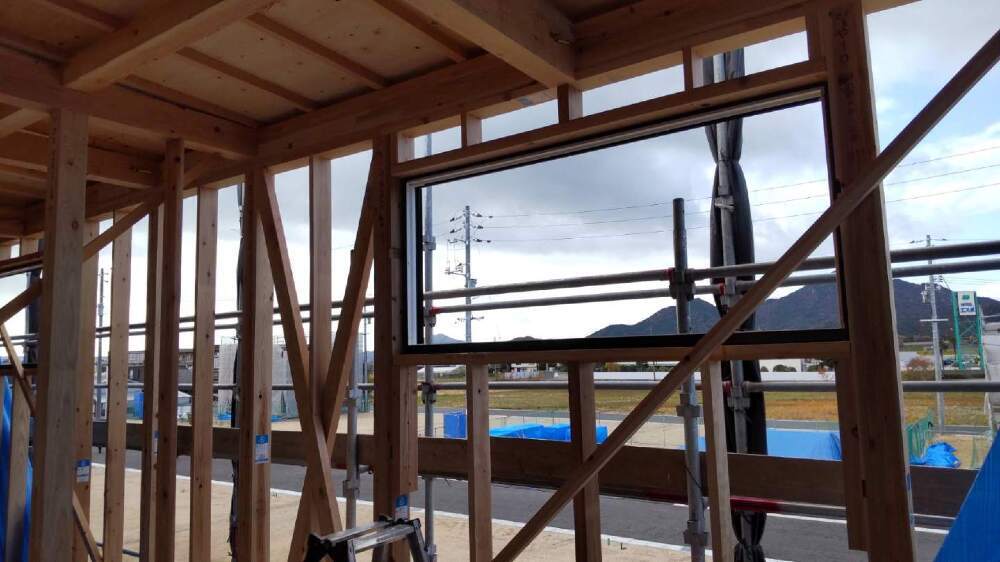

サッシ取り付け
- 23. 2024年12月12日
-
内部施工状況
【北棟】
サッシ取り付け
- 24. 2024年12月09日
-
外部施工状況
【北棟】
- 25. 2024年12月09日
-
外部施工状況
【北棟】屋根工事

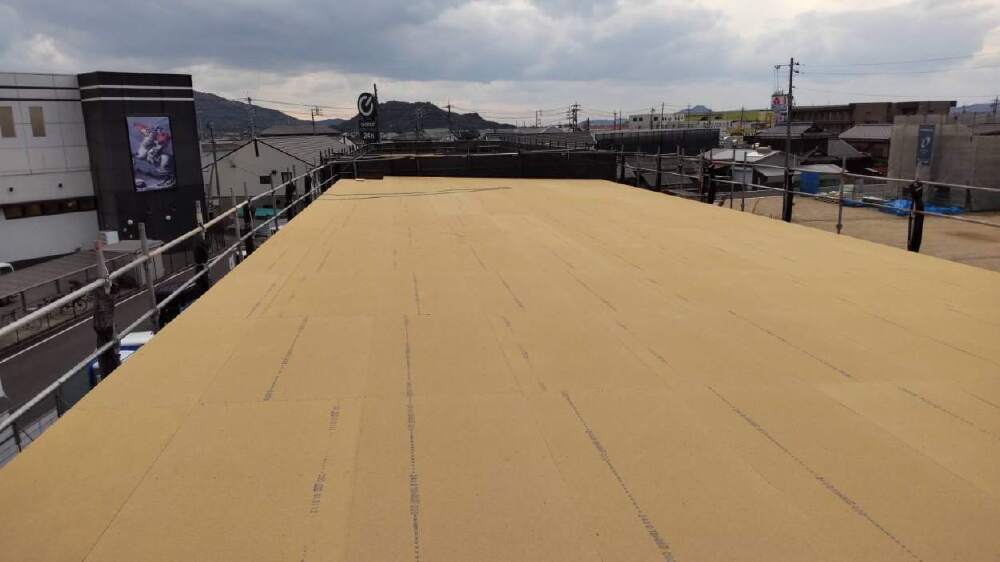

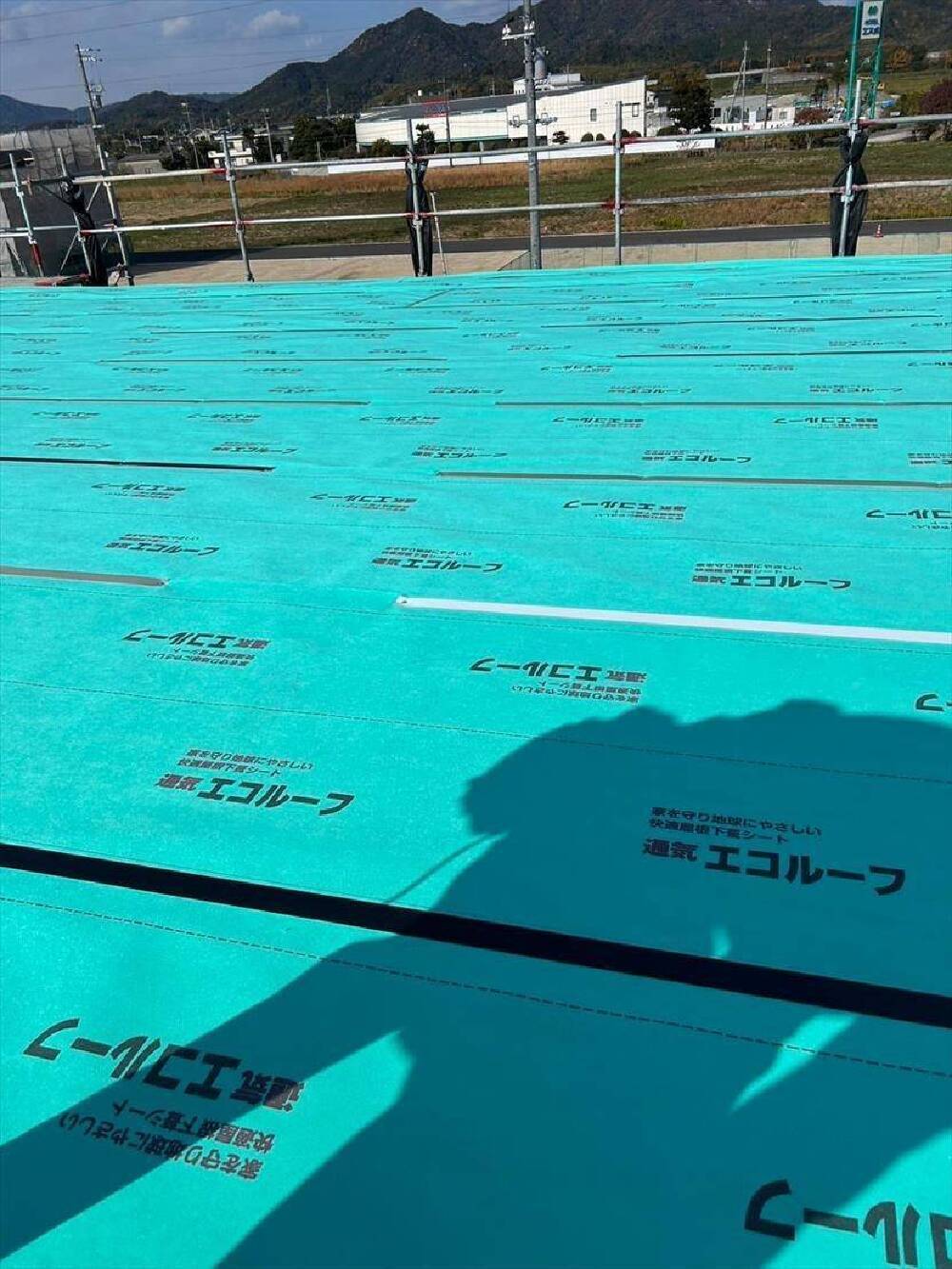

屋根用下葺シート 「通気エコルーフ」の貼り付けを行いました。
通気エコルーフは優れた釘穴シール性で水漏れを防ぎます。
ルーフィングに比べて優れた通気性があるので、湿気を屋外に放出し、野地板の腐食・変形・カビなどを防いでくれます。
- 26. 2024年12月09日
-
内部施工状況
【北棟】
サッシ取り付け工事
- 27. 2024年12月09日
-
内部施工状況
【北棟】

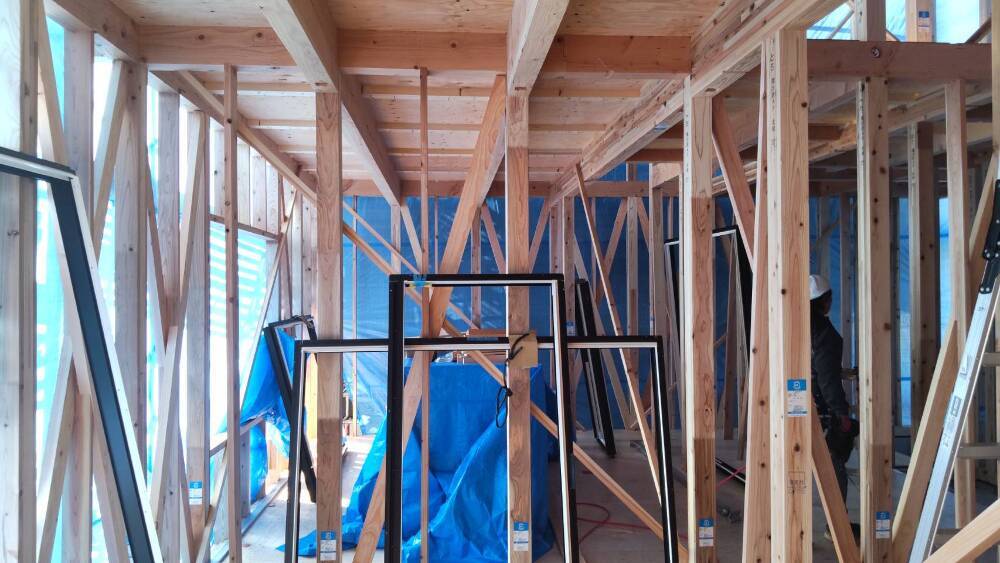

サッシの取り付け工事が施工されています。
- 28. 2024年12月06日
-

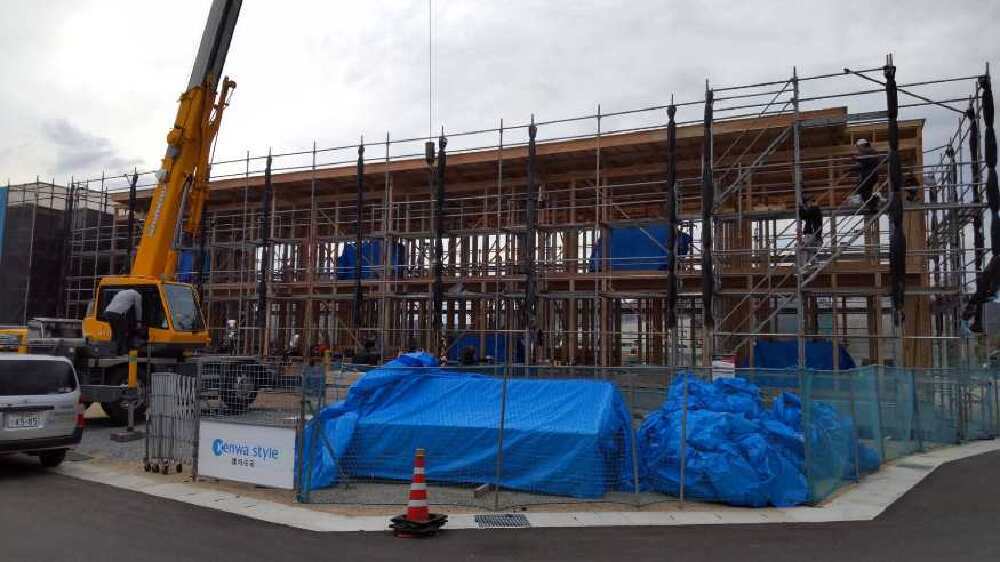

建て方
【北棟】
雨に打たれたりしないように、外周りはビニールシートで養生して2日目の作業は終了です。
- 29. 2024年12月06日
-
建て方

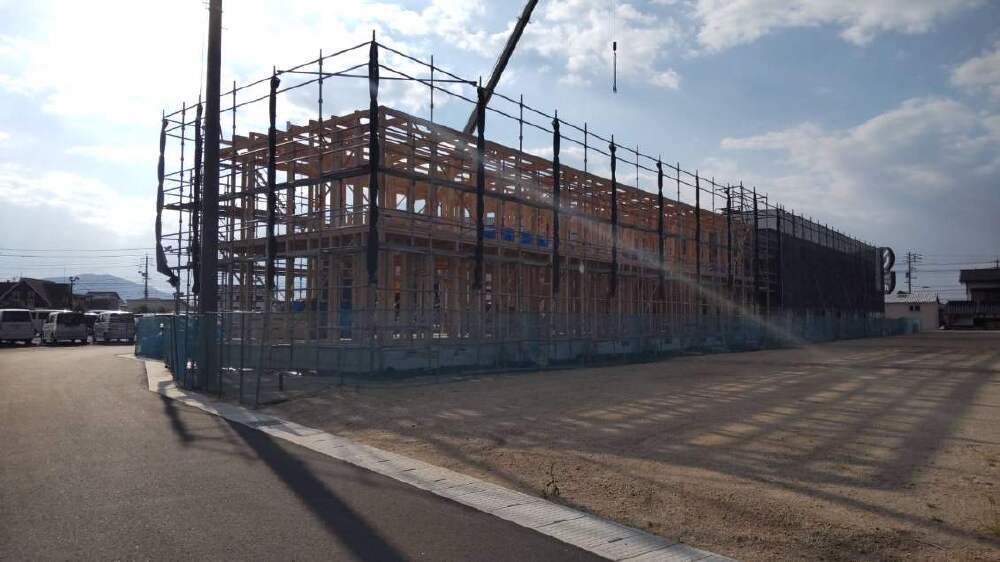

【北棟】
屋根じまい
- 30. 2024年12月06日
-
建て方
【北棟】
屋根じまい
- 31. 2024年12月06日
-
建て方
【北棟】

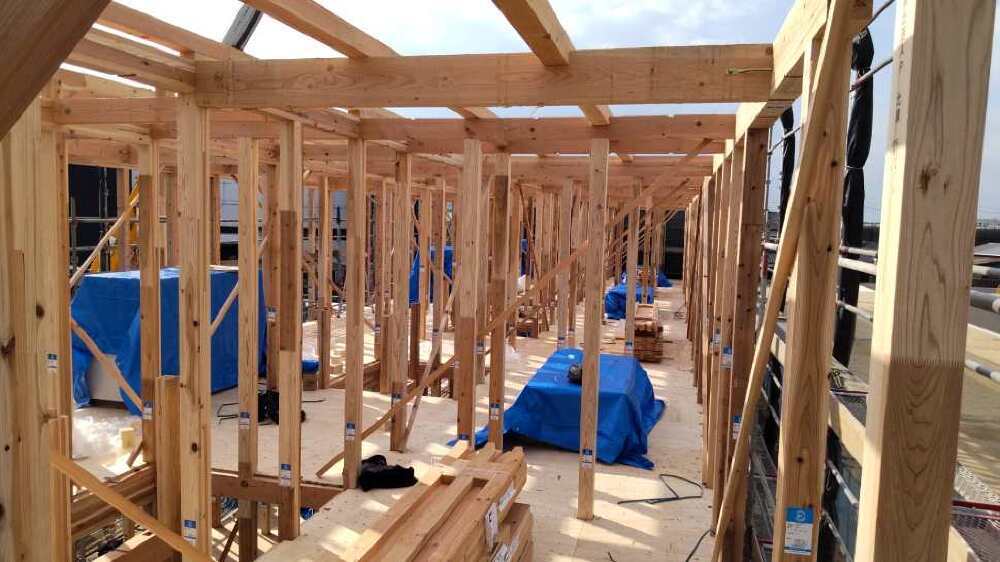

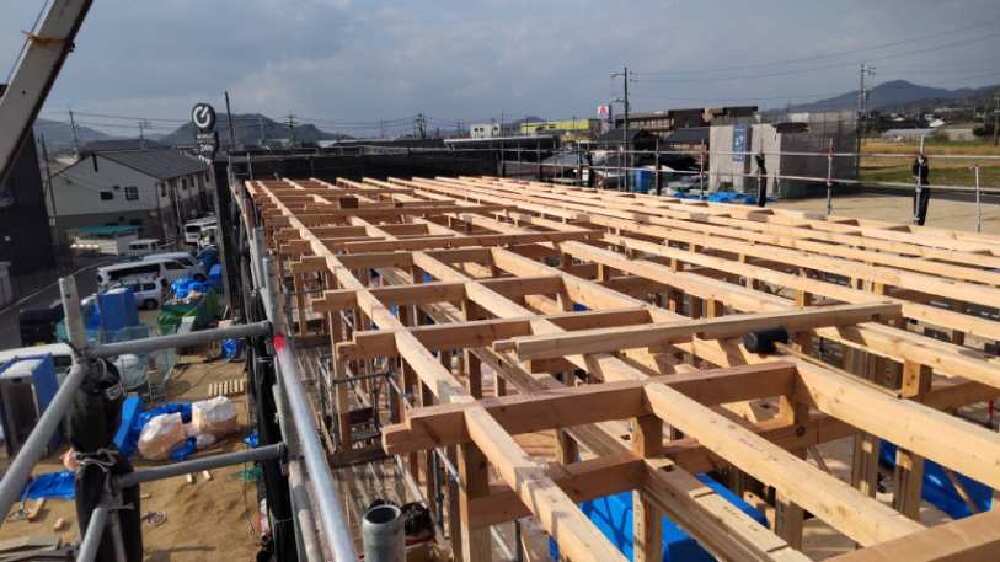

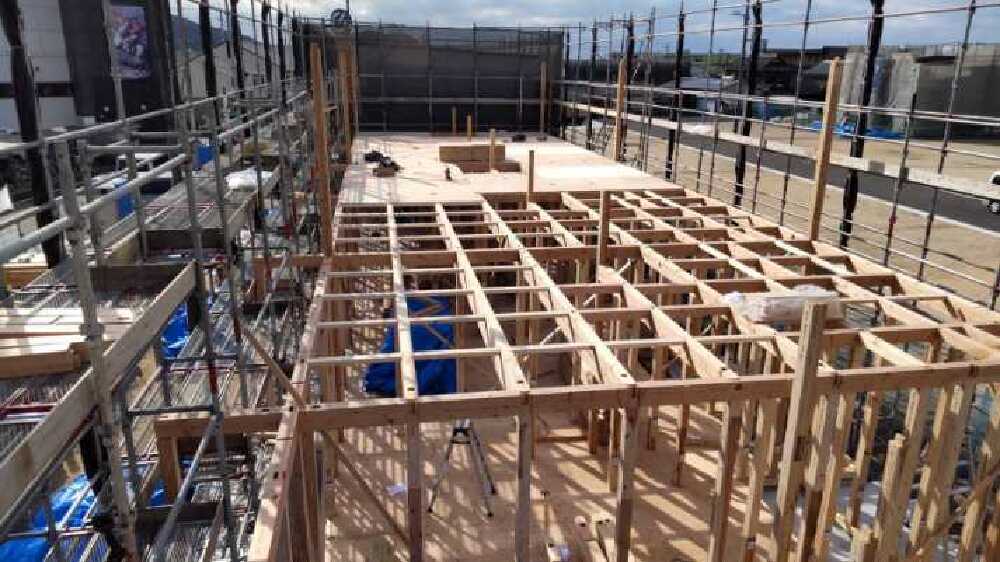

2階部分の様子です。
- 32. 2024年12月06日
-
建て方

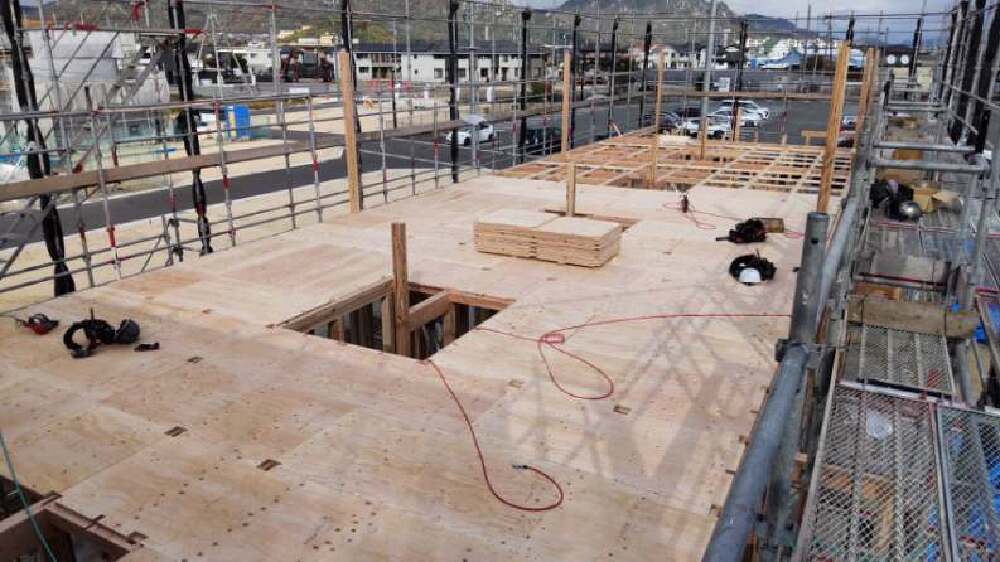

【北棟】「屋根じまい」
屋根に合板を張りつける作業が行われました。
- 33. 2024年12月05日
-
建て方
【北棟】
1日目終了です。
建物全体の形が分かるようになってきました。
- 34. 2024年12月05日
-
建て方
【北棟】

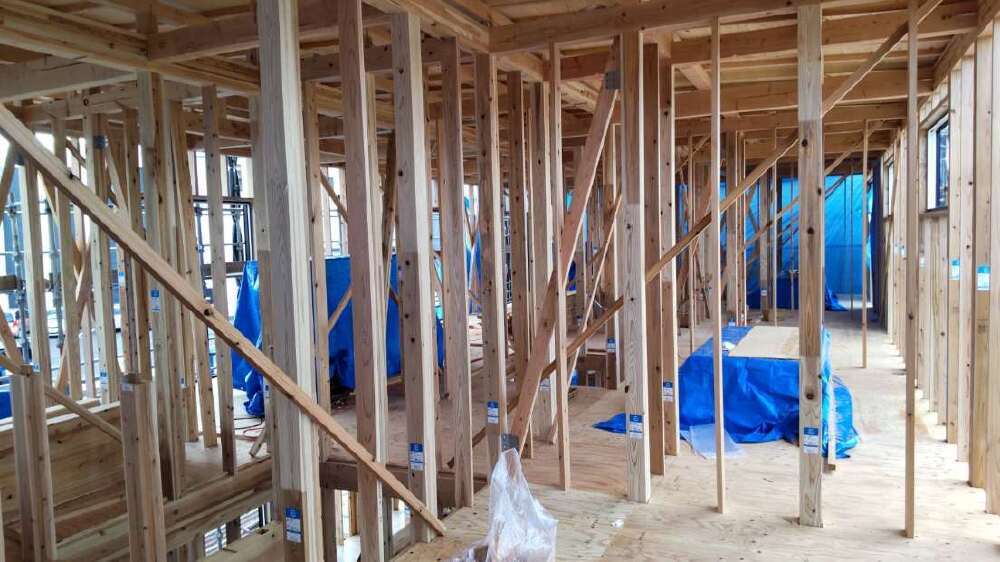

- 35. 2024年12月05日
-
建て方
【北棟】

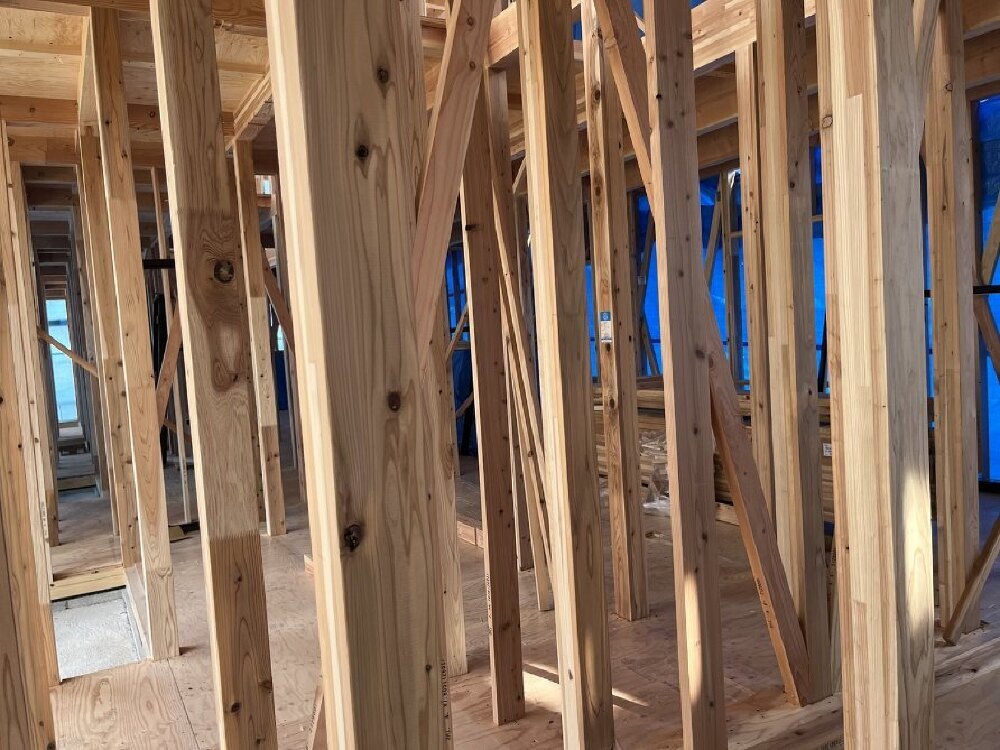

斜めに交差している木材が仮筋交いです。
仮筋交いとは上棟の際に、建物の垂直が狂わないように取り付けられるものです。
- 36. 2024年12月05日
-
建て方
【北棟】
- 37. 2024年12月05日
-
建て方
【北棟】

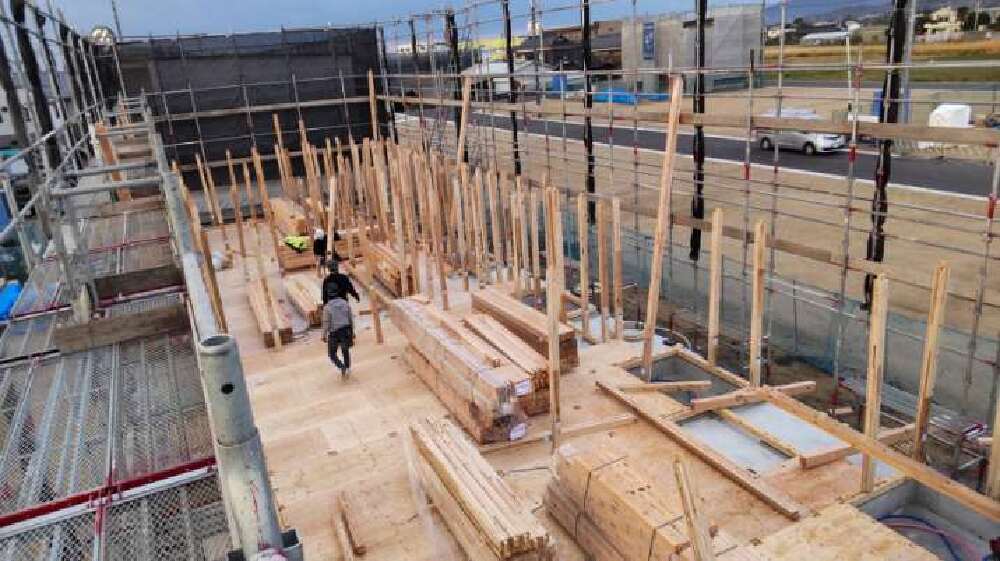

2階部分の作業が始まりました。
- 38. 2024年12月05日
-
建て方
【北棟】
重たい木材を一気に職人さんの元へ運んでくれるのは「レッカー車」です。
職人さんが欲する場所まで届けてくれる頼もしいレッカー車と、職人さんの息の合った連携プレーは見どころです。

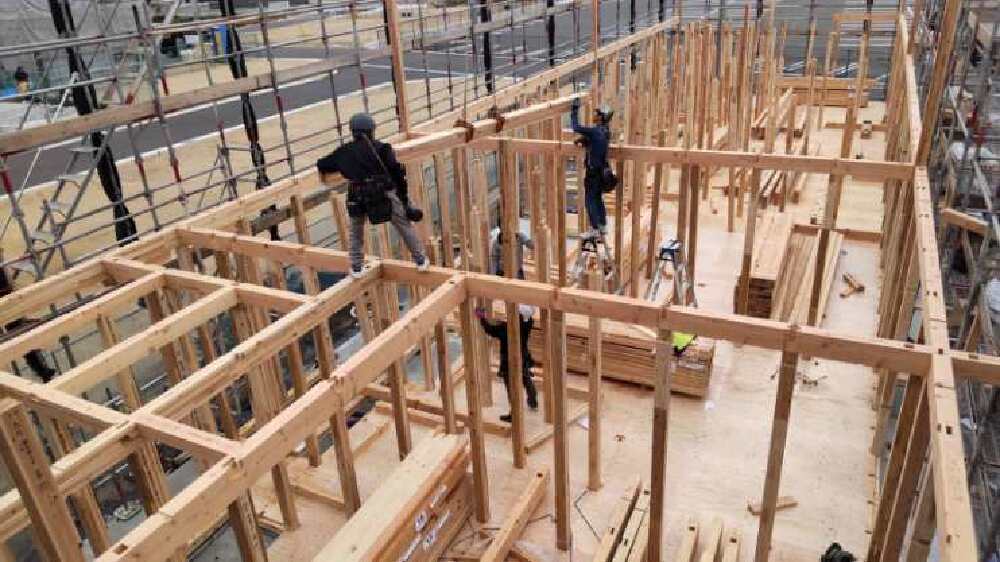

- 39. 2024年12月05日
-
建て方
【北棟】
大工さんたちの手によりまずは柱がどんどんと立てられていきます。
上まで突き出ている長い柱を「通し柱」といい、構造的な強度を高める通し柱は、軸組工法の構造材としては大変重要な部材となります。
- 40. 2024年12月05日
-
建て方
【北棟】
早朝より大工さんが集まって来られました。
- 41. 2024年12月05日
-
建て方
【北棟】
いよいよ、本日より建て方1日目が始まります。
- 42. 2024年11月30日
-
上棟準備
【北棟】
- 43. 2024年11月30日
-
上棟準備
【北棟】

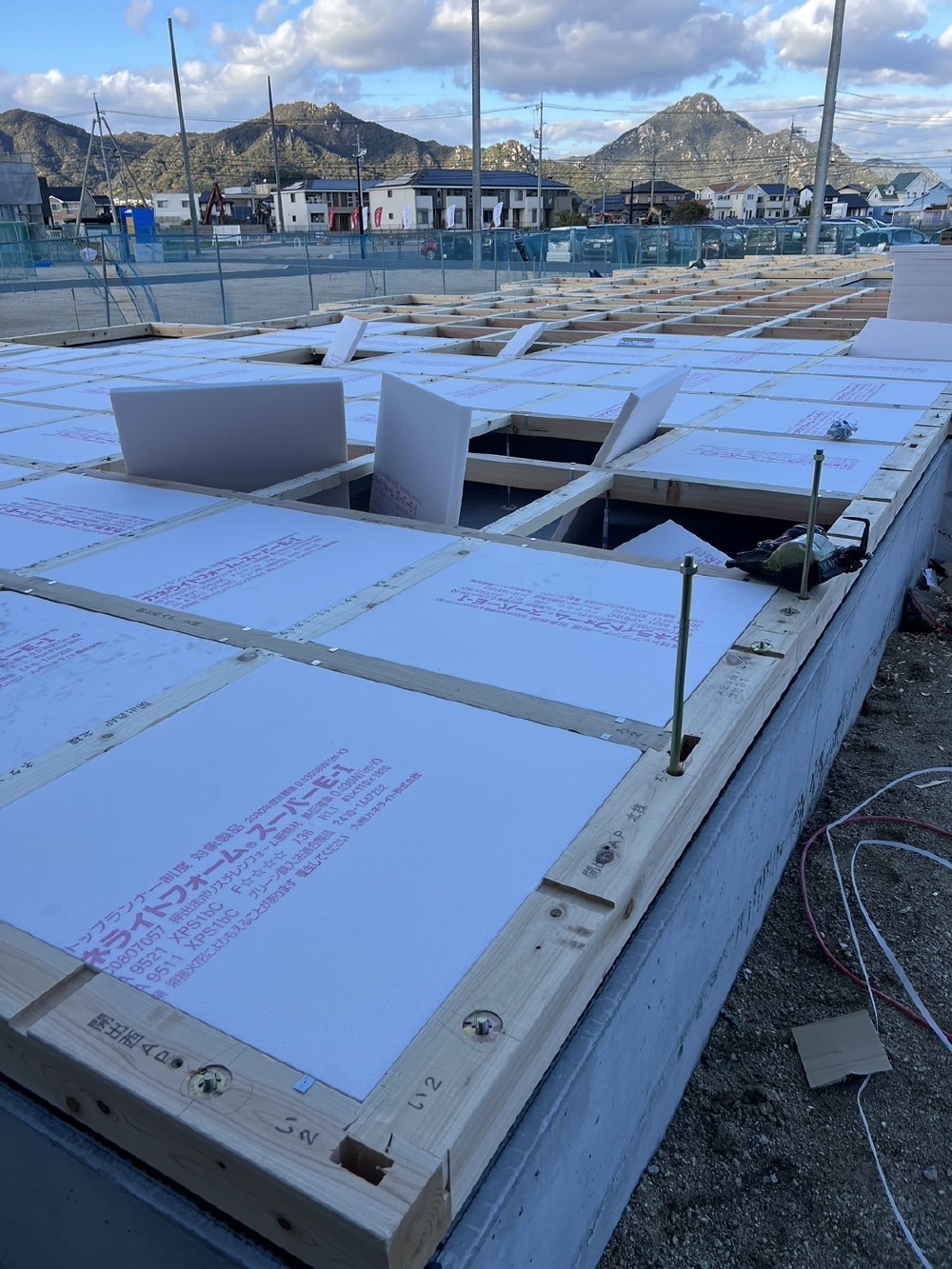

土台、大引の間に断熱材を入れています。
- 44. 2024年11月30日
-
上棟準備
【北棟】

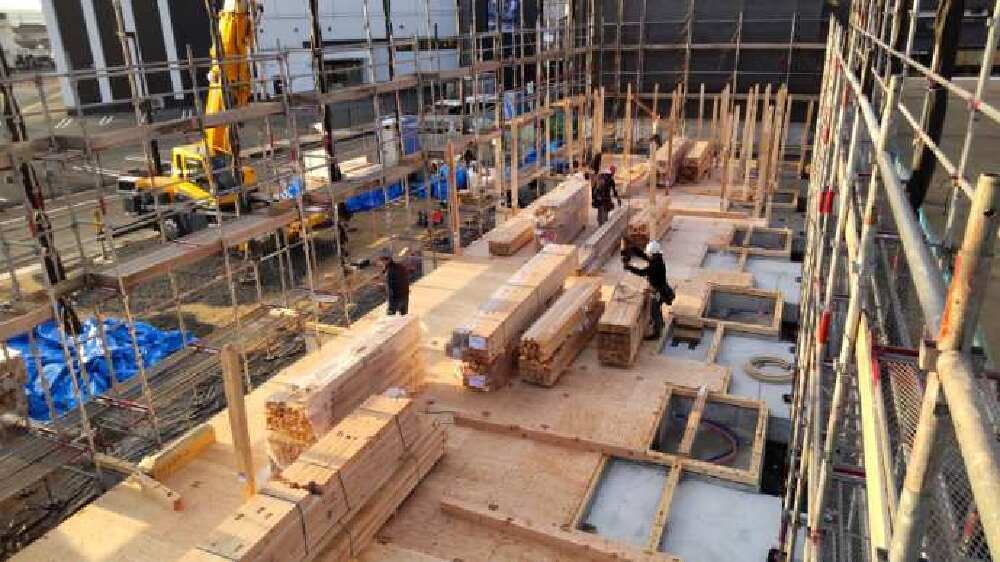

上棟に向けて、土台や柱などの材料が現場へと搬入され、大工さんにより「土台敷き」という作業が行われています。
土台敷きは基礎コンクリートの上に土台や大引きといわれる木材を設置していく作業で、建物の構造部分に関わる大切な工程となります。
- 45. 2024年11月14日
-
基礎工事
【北棟】

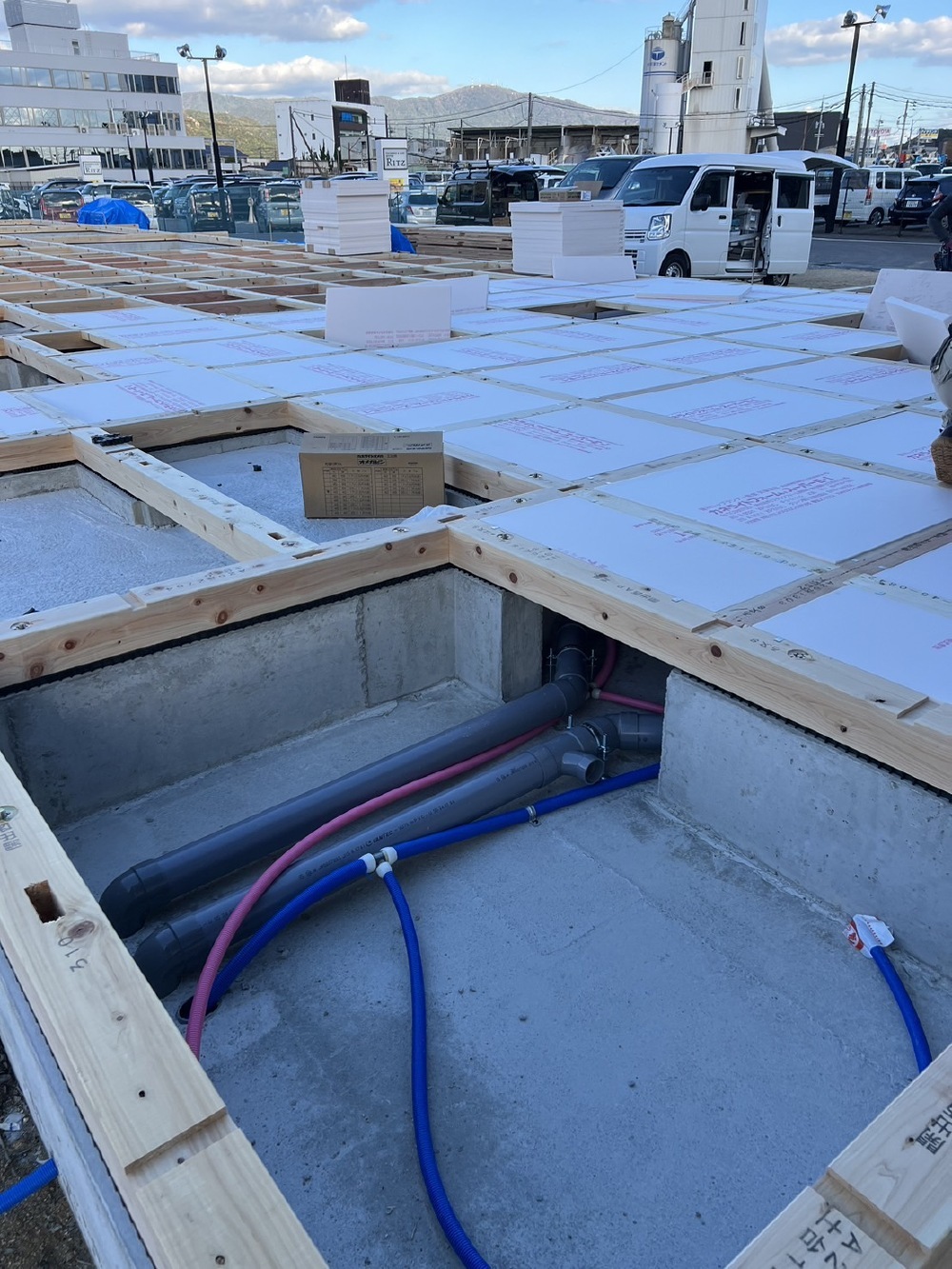

配管工事
- 46. 2024年11月14日
-
基礎工事
【北棟】

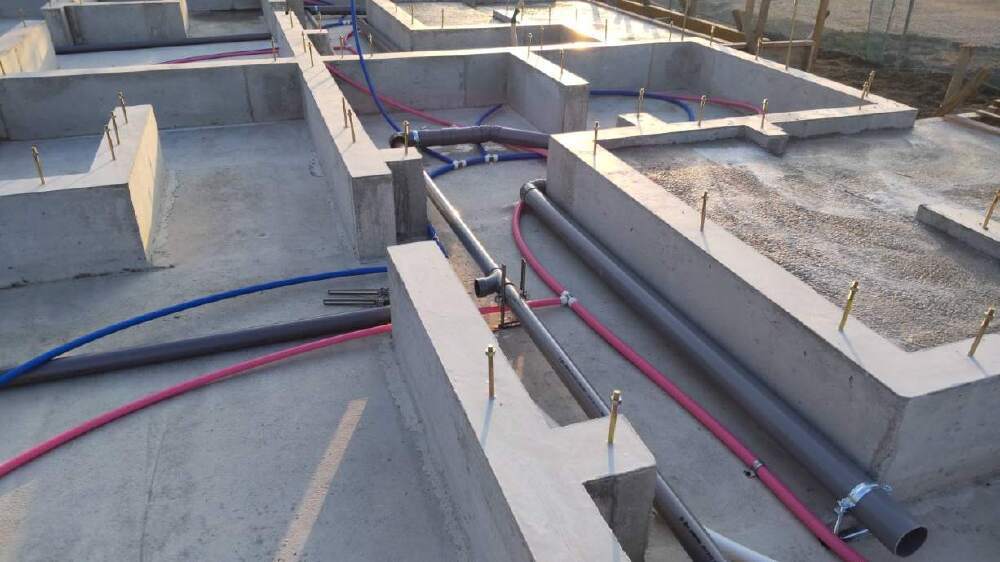

上棟前に、床下の部分に給排水の配管工事を行います。ブルーは給水で、ピンク色は給湯、新築時だけでなくメンテナンスの時にも一目でわかるように、色分けがしてあります。
- 47. 2024年11月11日
-
基礎工事
【北棟】
基礎コンクリートの間から出ている金物は「アンカーボルト」といいます。
アンカーボルトは建物の土台と基礎を繋ぎ、建物に加わった力を基礎へ流してくれる重要な金物です。
- 48. 2024年11月11日
-
基礎工事
【北棟】

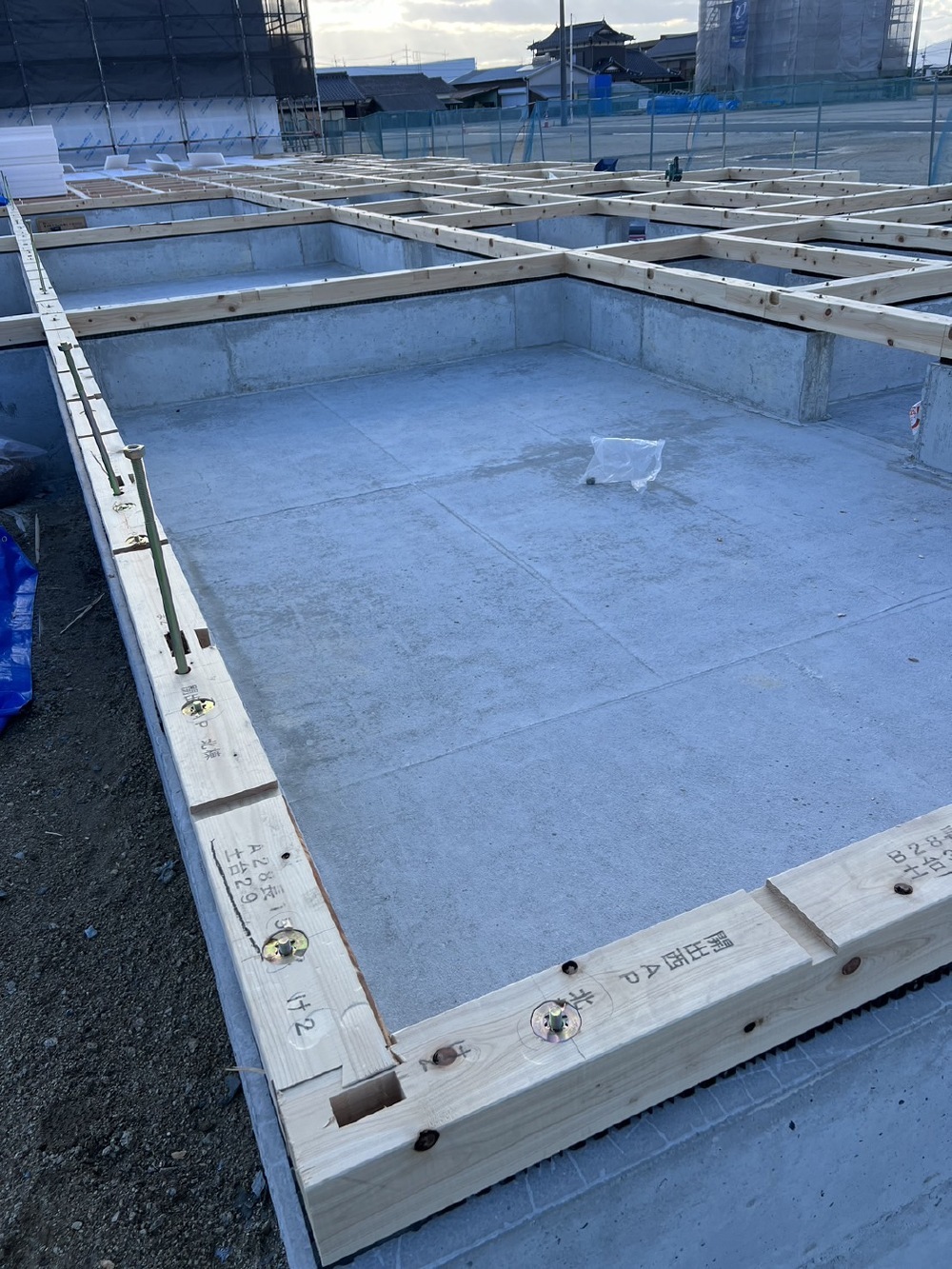

養生期間が終了し、型枠が外されました。
- 49. 2024年11月09日
-
基礎工事
【北棟】
- 50. 2024年11月09日
-
基礎工事
【北棟】

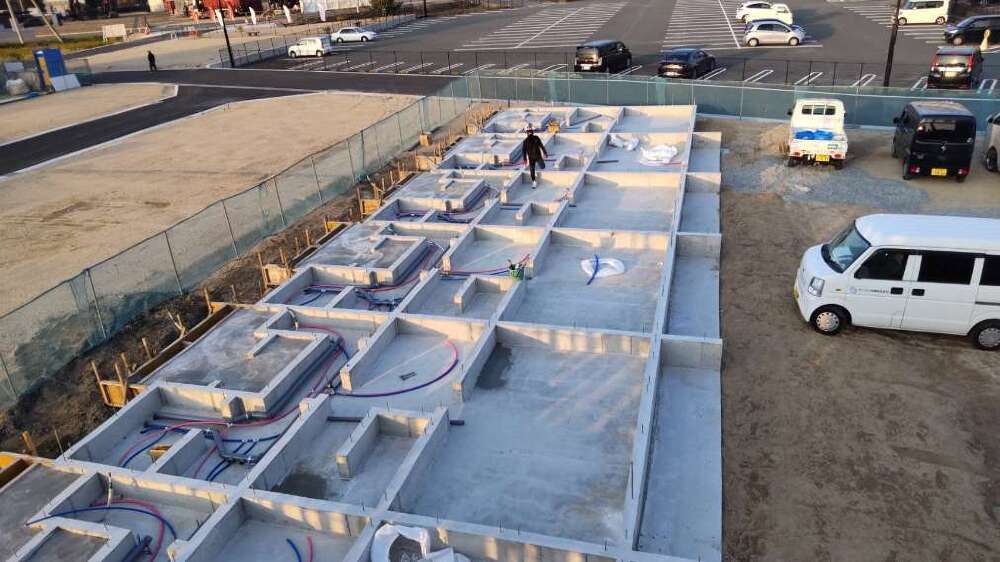

コンクリート打設後の養生期間中です。
- 51. 2024年11月07日
-
基礎工事
【北棟】
コンクリート打設
- 52. 2024年11月07日
-
基礎工事
【北棟】

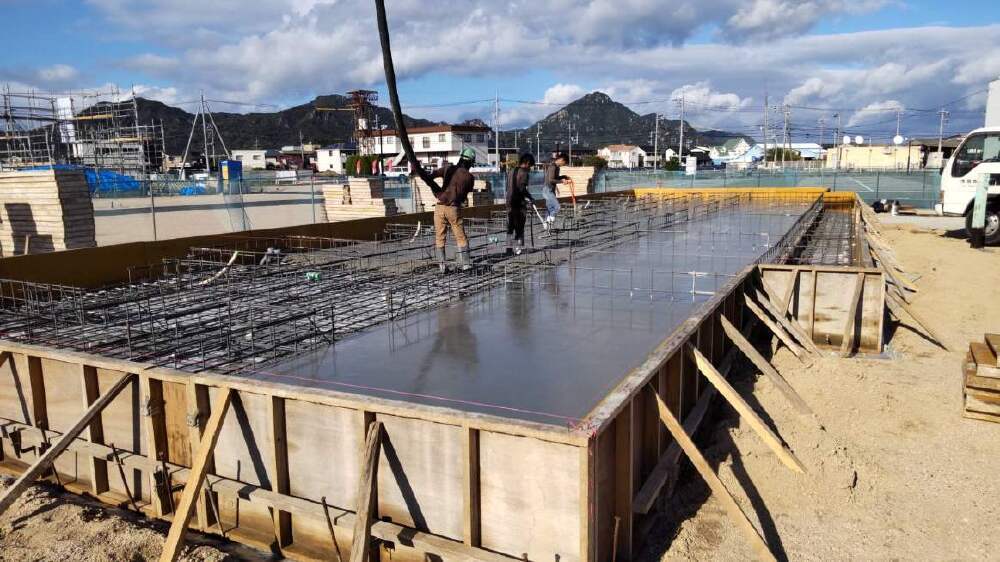

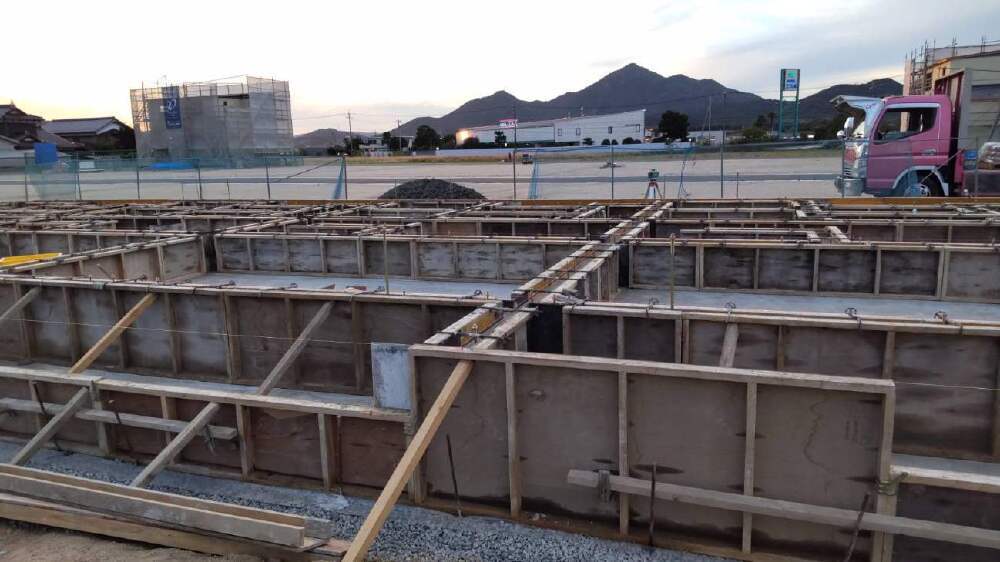

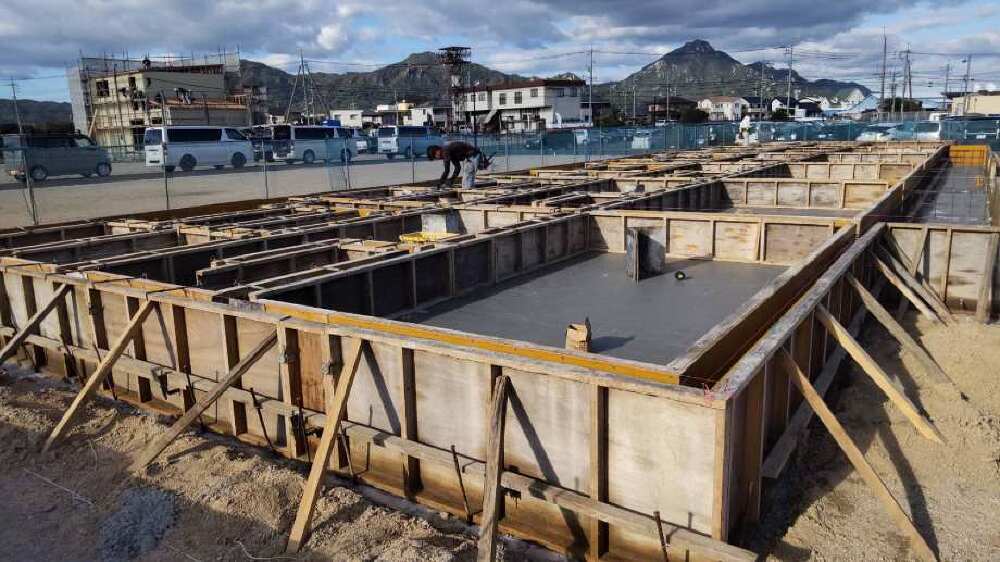

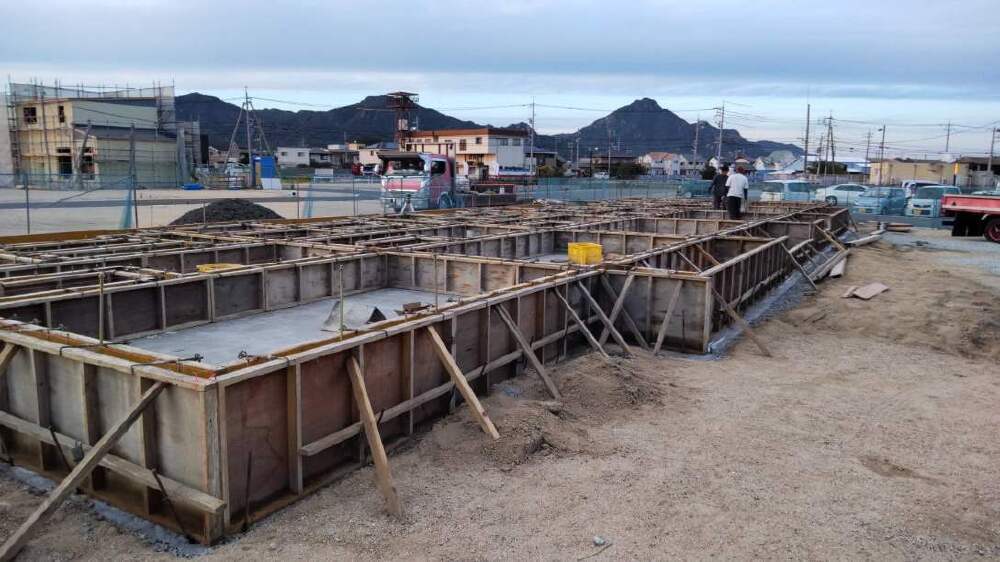

基礎の立ち上がり部分の型枠が設置され、コンクリート打設が行われています。
- 53. 2024年11月06日
-
基礎工事
【北棟】
コンクリート打設
- 54. 2024年11月06日
-

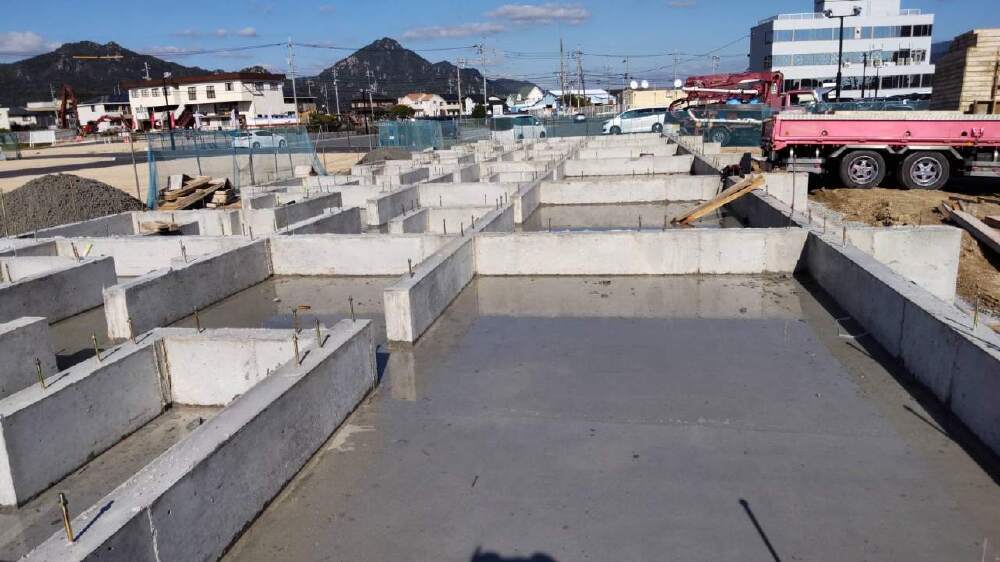

基礎工事

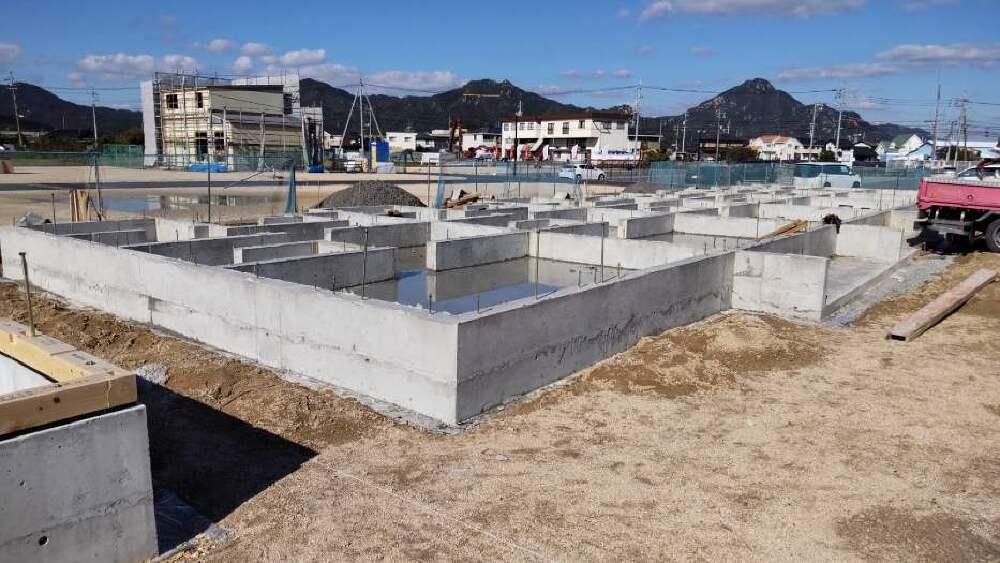

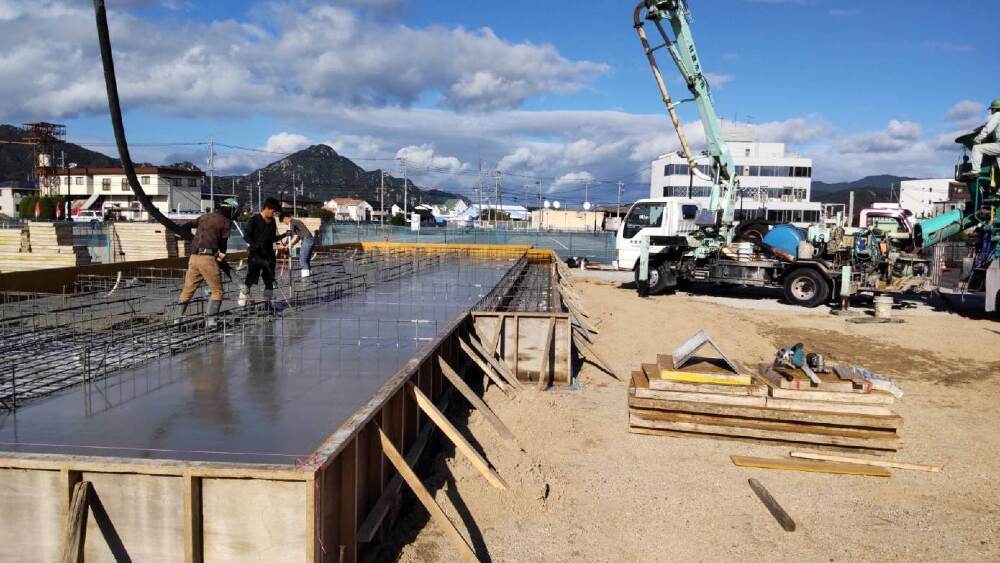

【北棟】
ベタ基礎のコンクリート打設が行われています。
