空間が繋がるL字型リビングのお家(宇部市)

E様邸

スタイル別|すべて

建築中レポート

1. 2025年03月31日

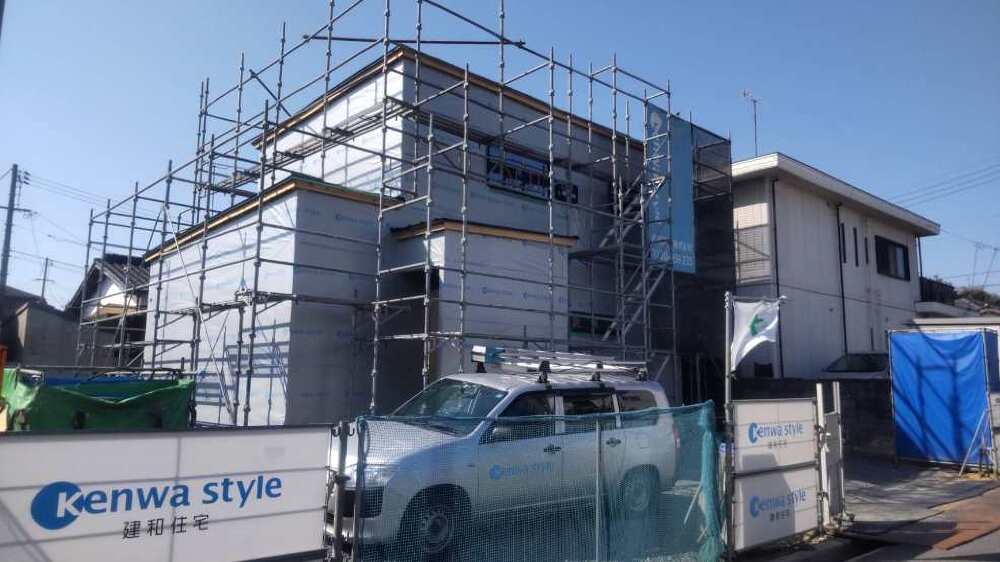

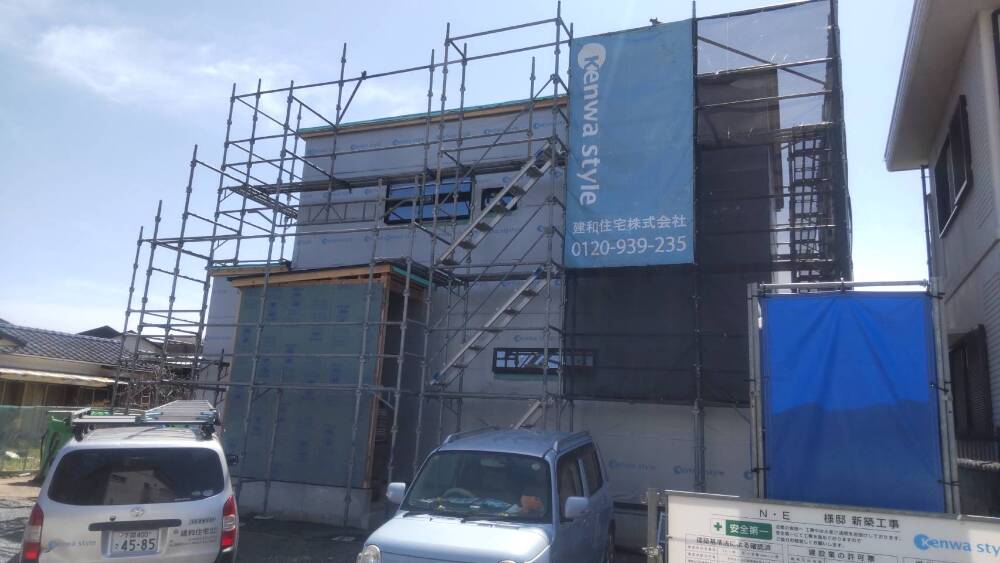

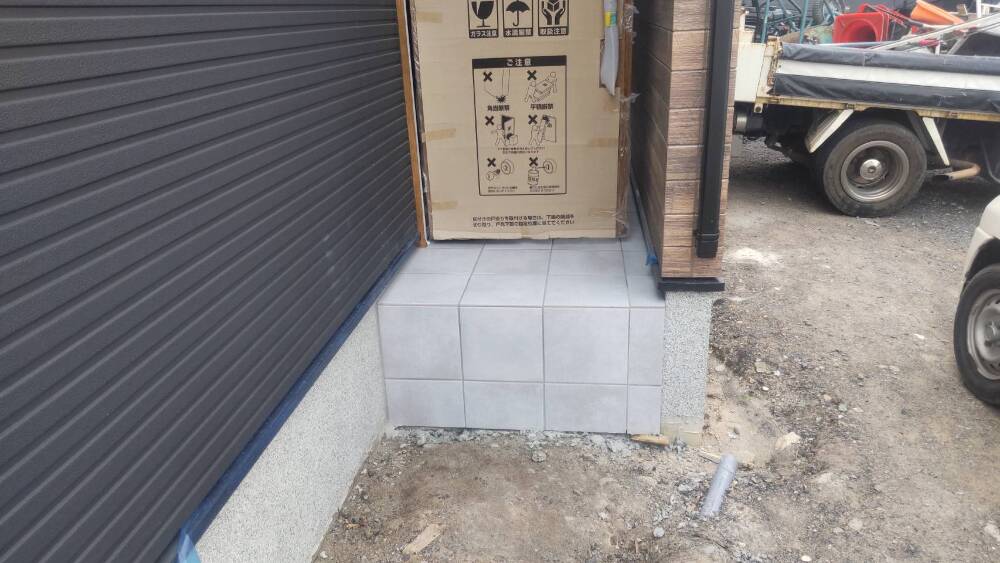

外部施工状況

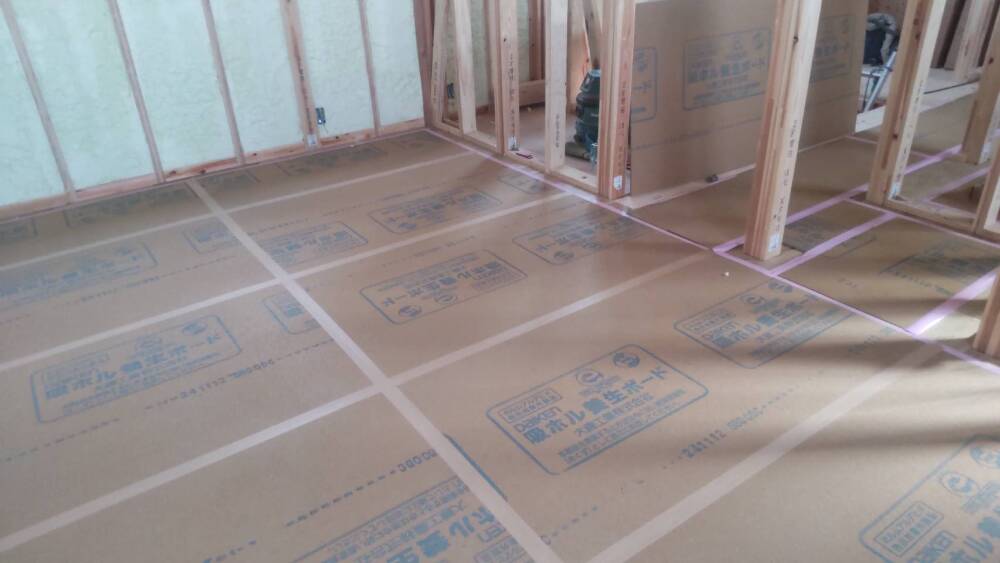

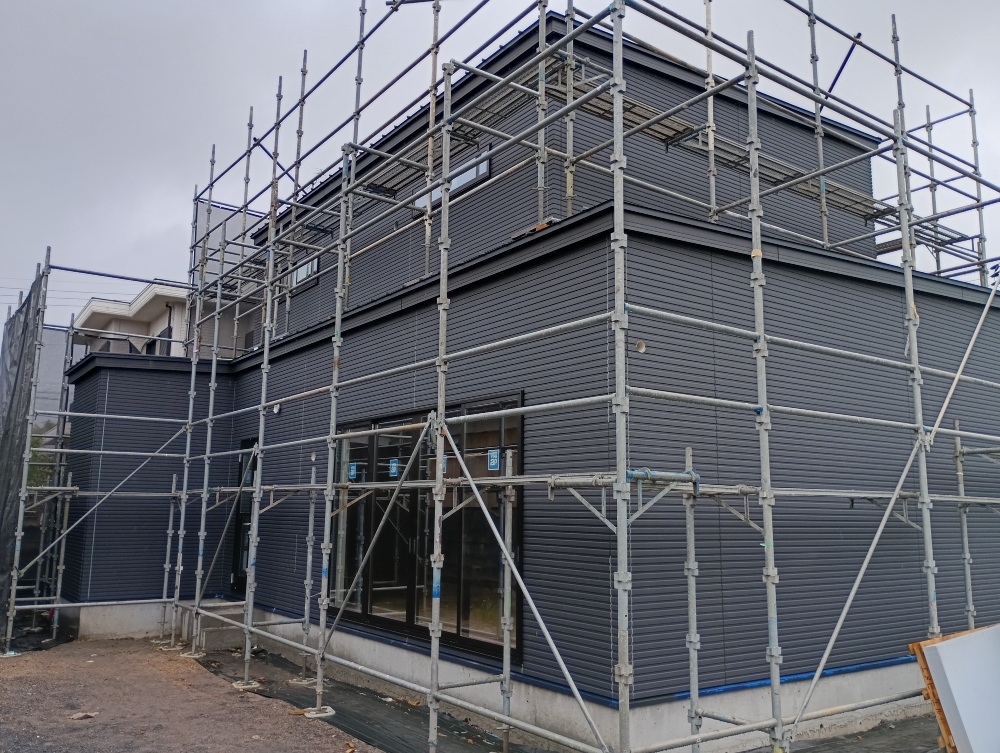

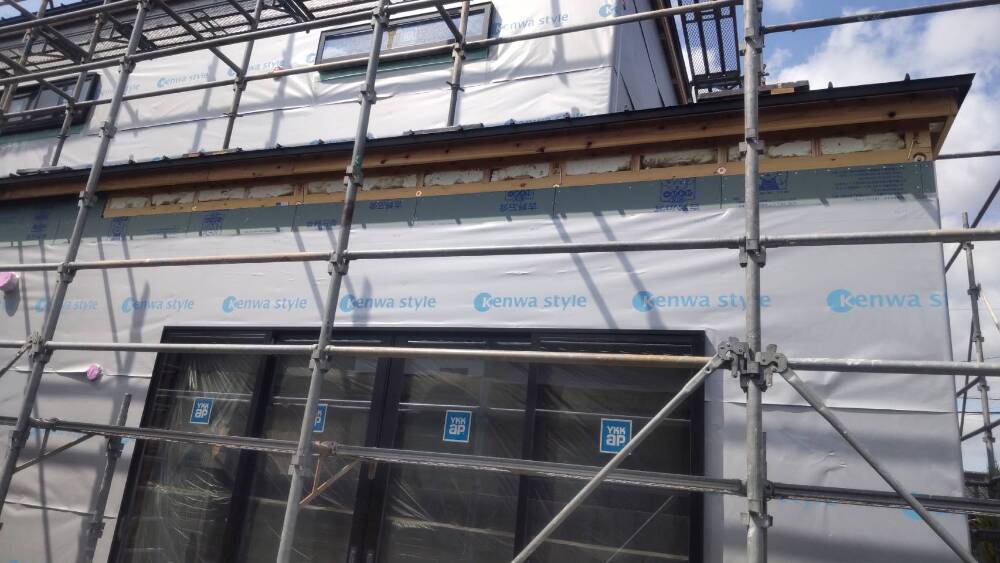

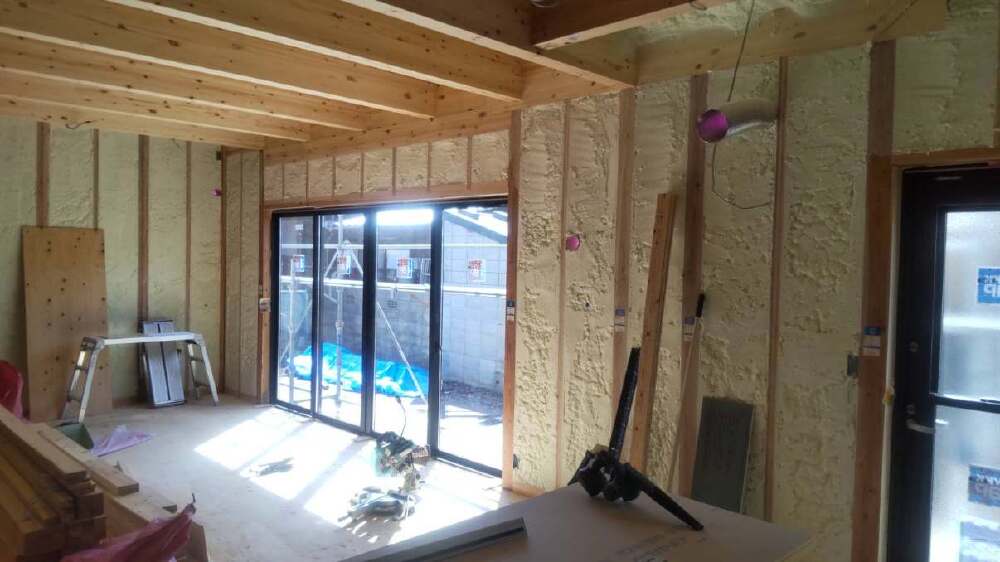

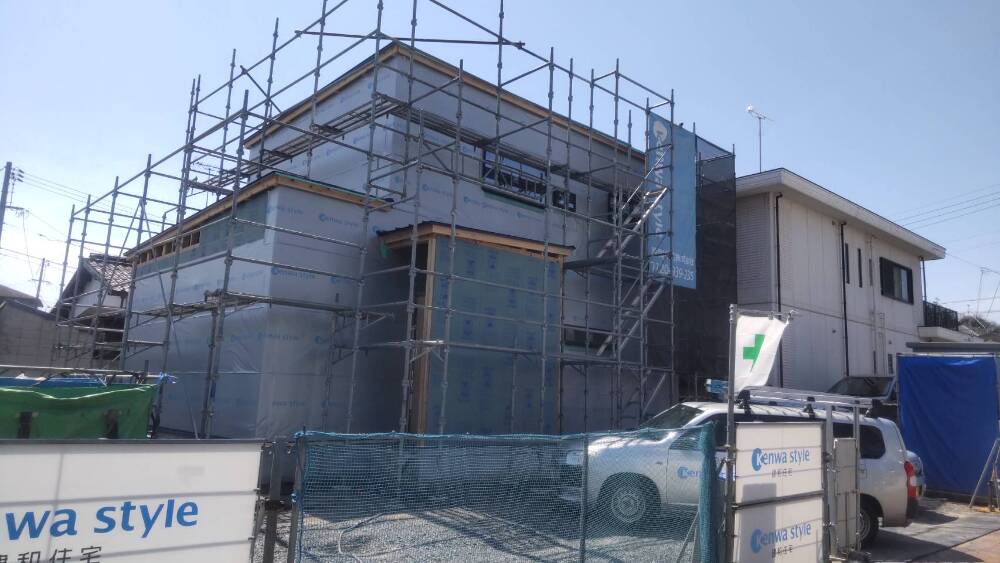

外部施工状況

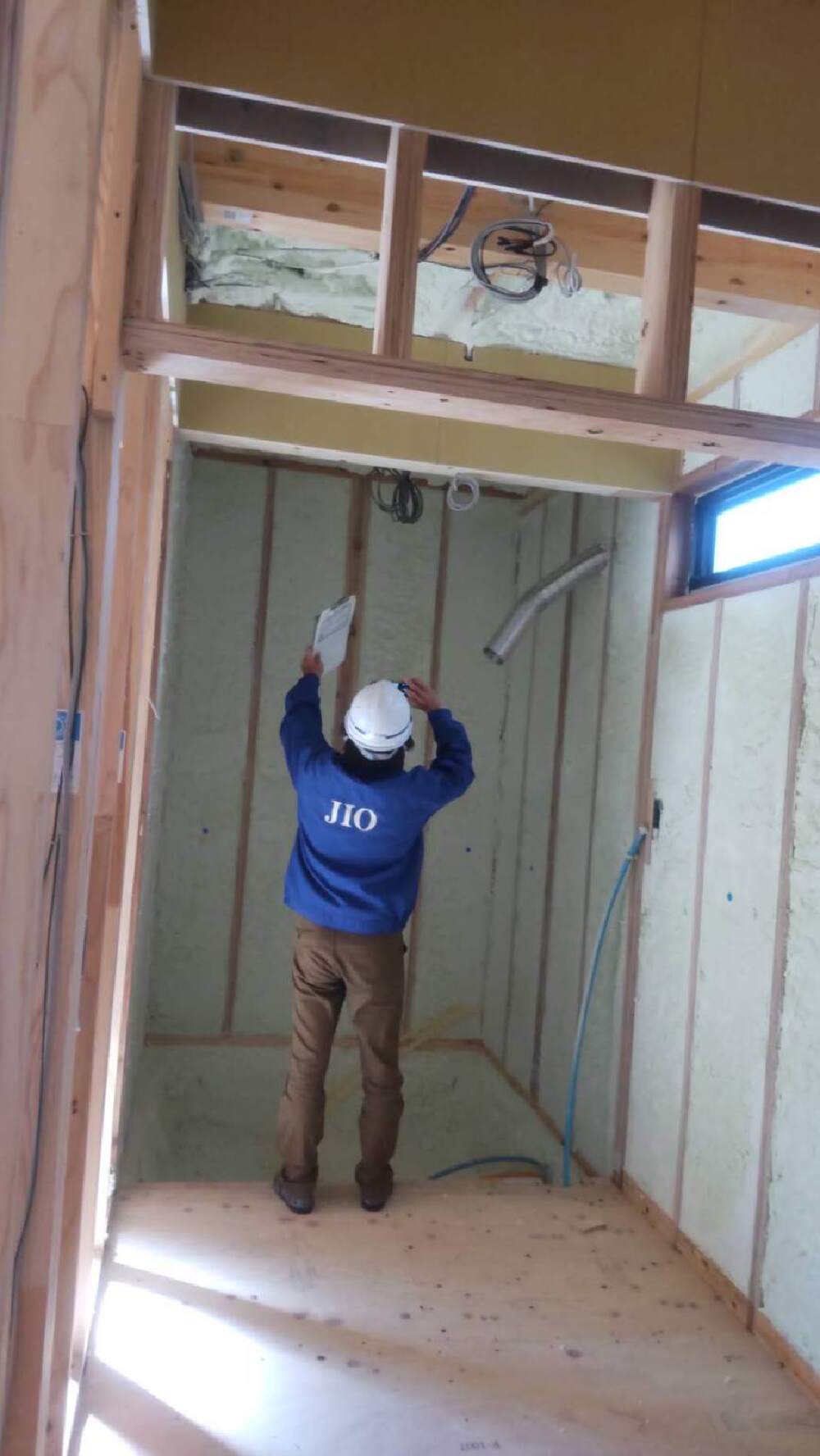

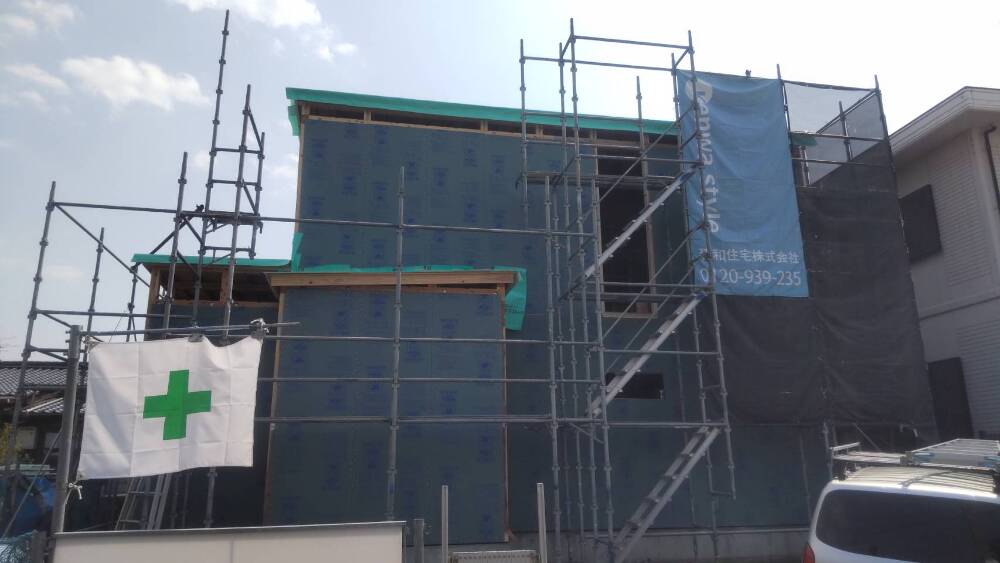

遮熱透湿防水シート貼り付け工事

2. 2025年03月31日
外部施工状況

外部施工状況

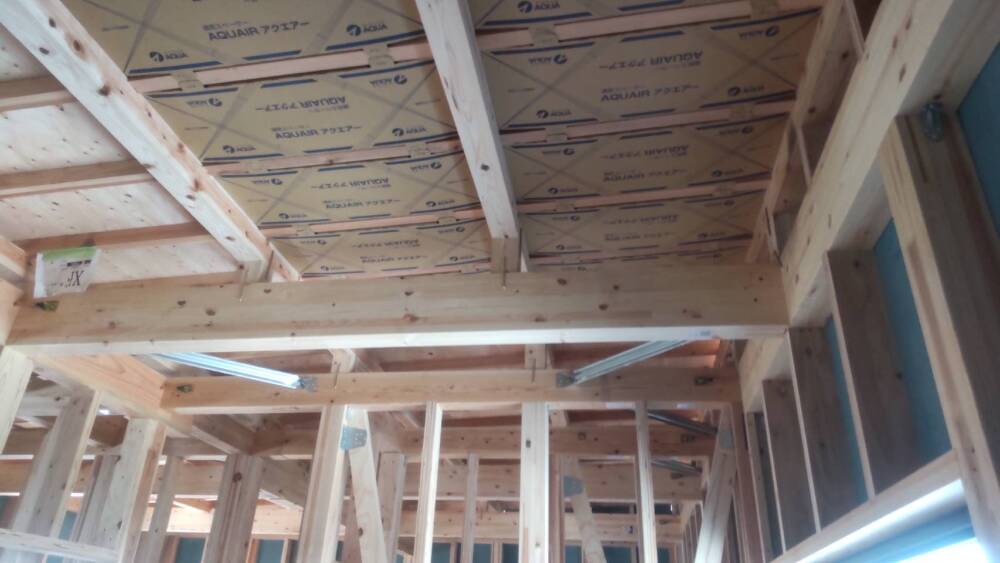

建物外部に遮熱透湿防水シートの貼り付け工事を行っています。

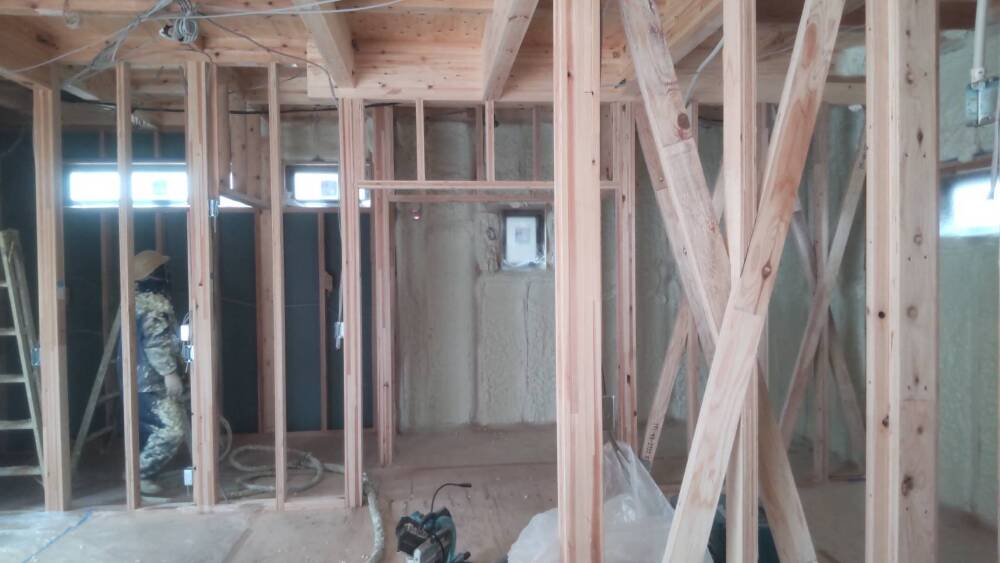

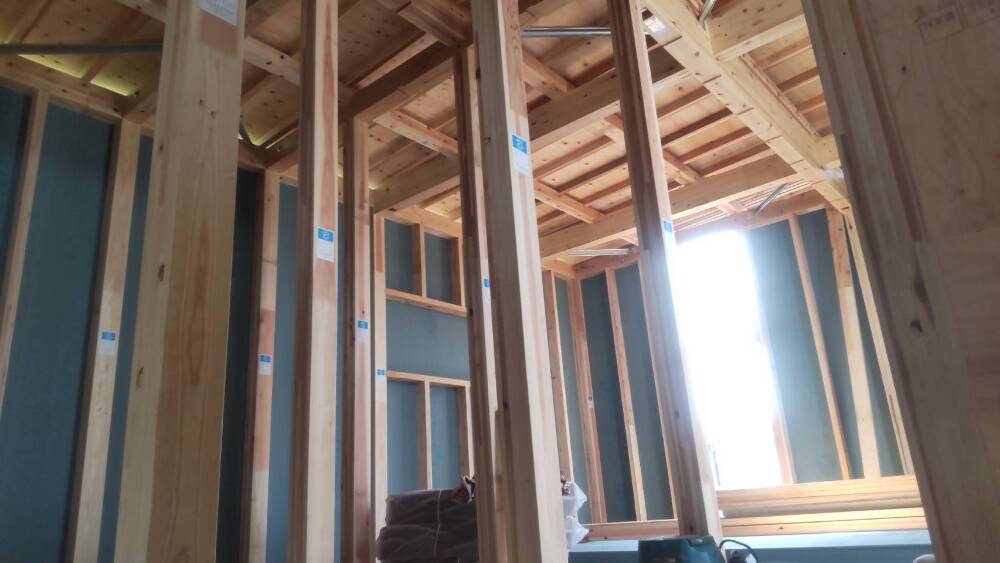

外壁の仕上げ材の内側に施工するシートで、建物内部に雨水の侵入するのを防ぎます。また、熱の放射をおさえる「遮熱性能」や壁体内にの湿気を逃がしこもりを防ぐ「透湿性能」などに優れたシートです。

3. 2025年03月31日

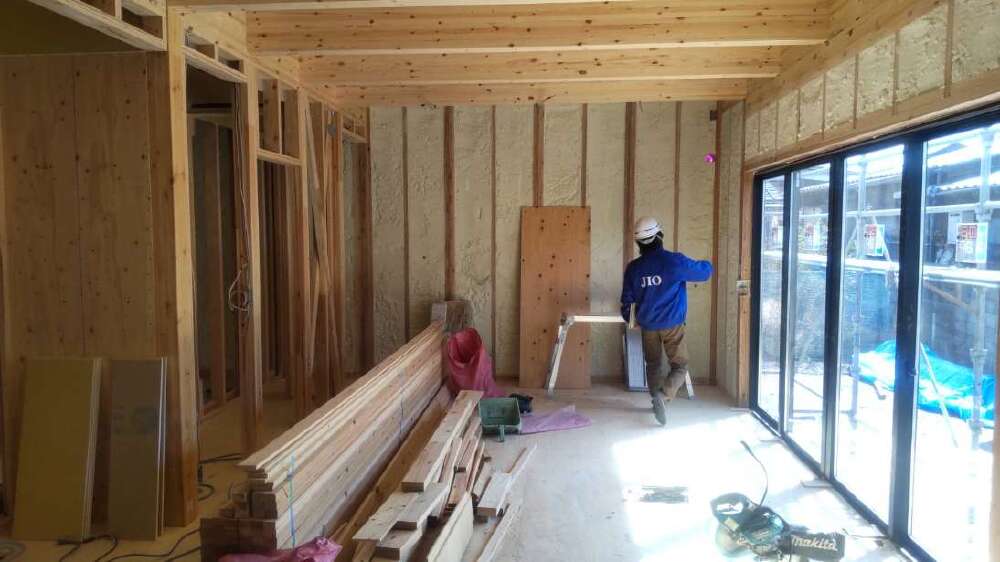

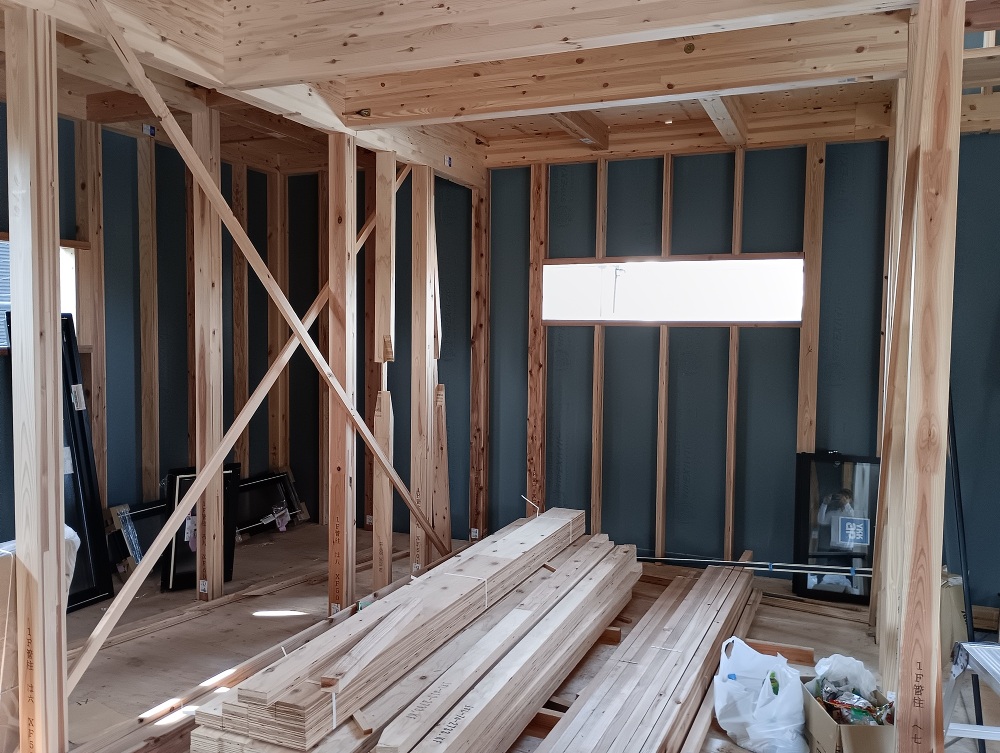

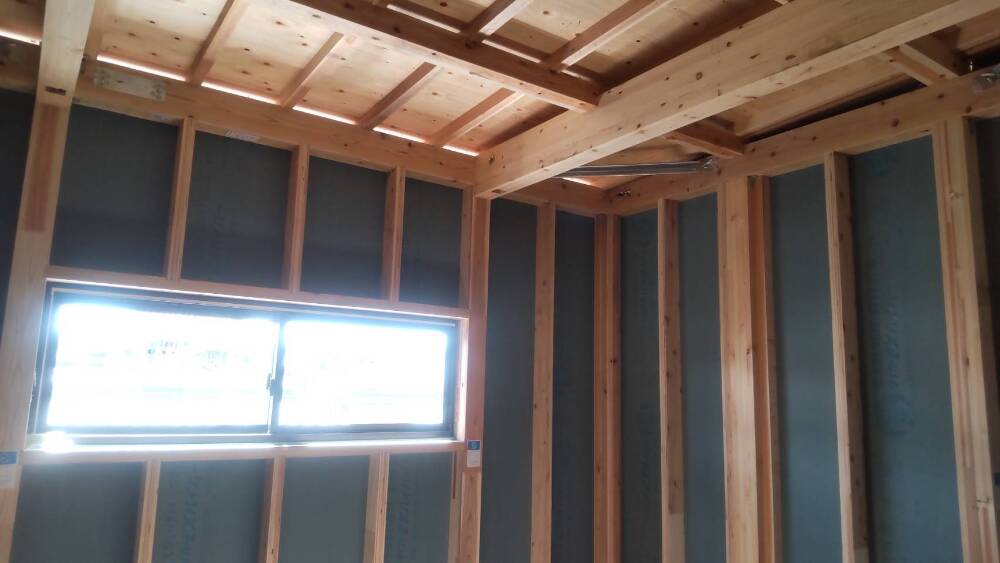

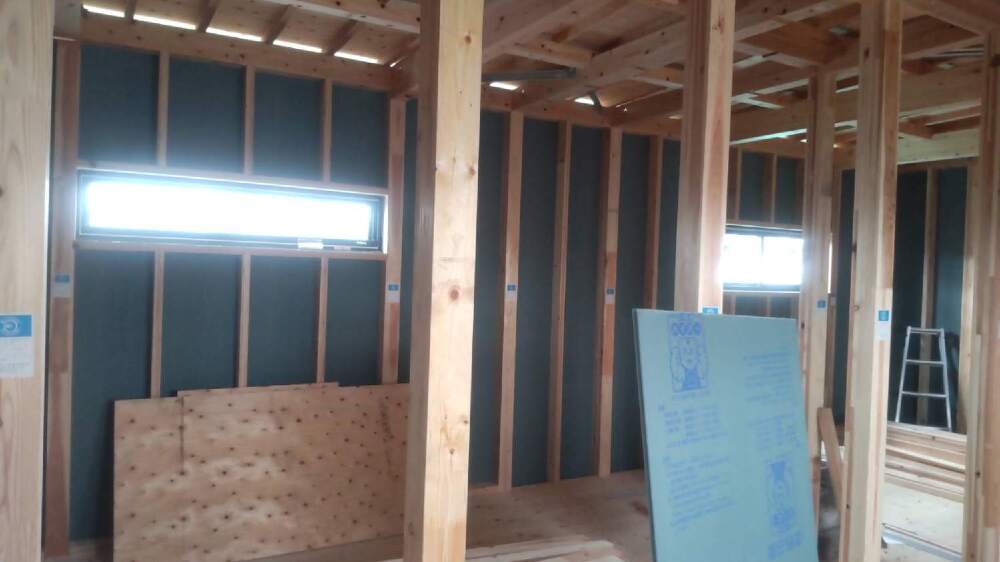

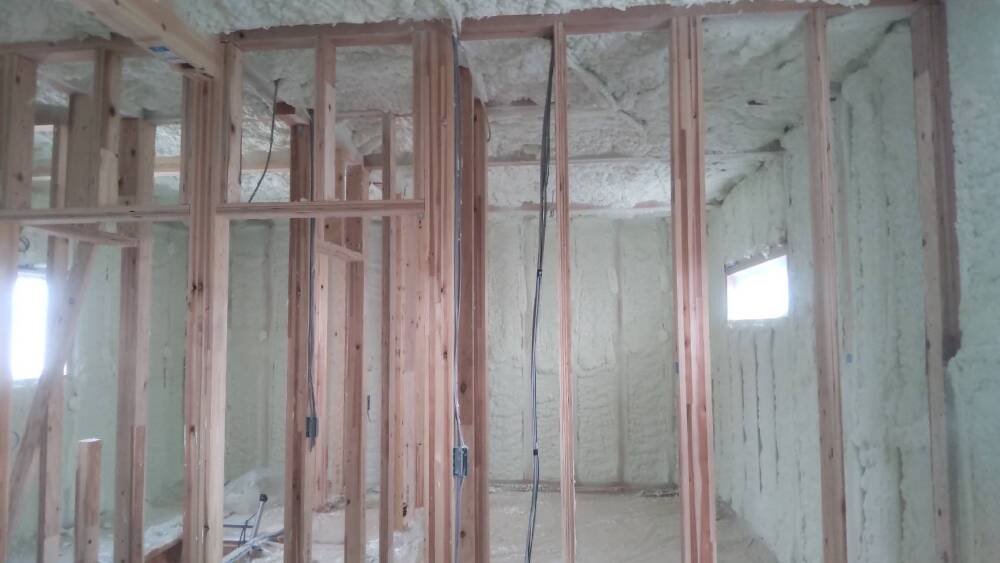

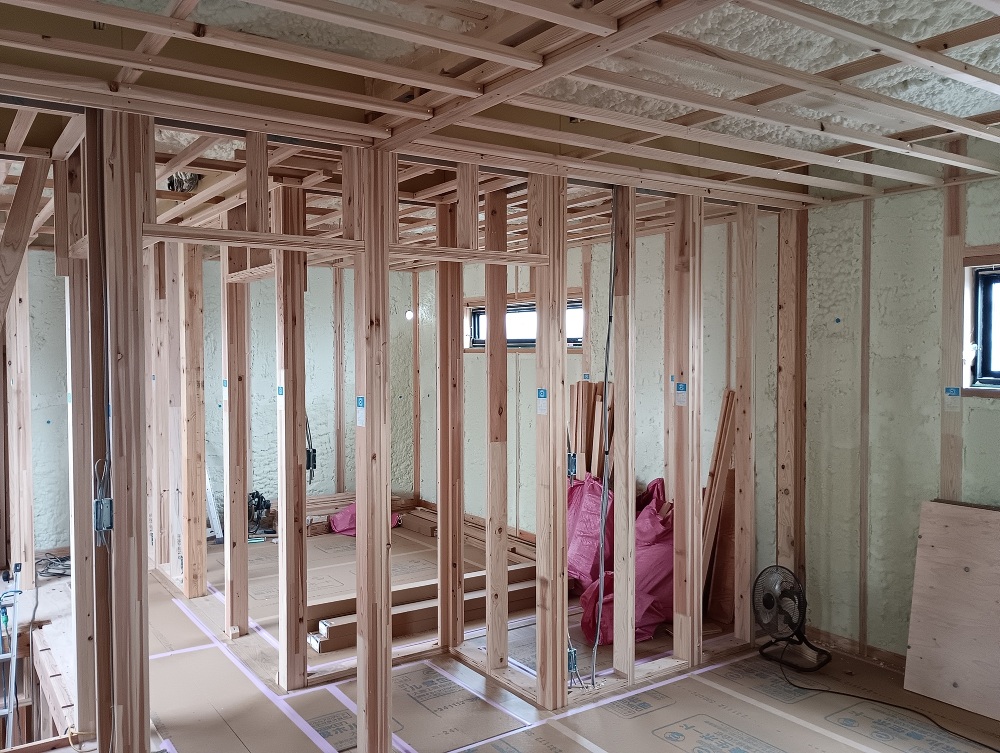

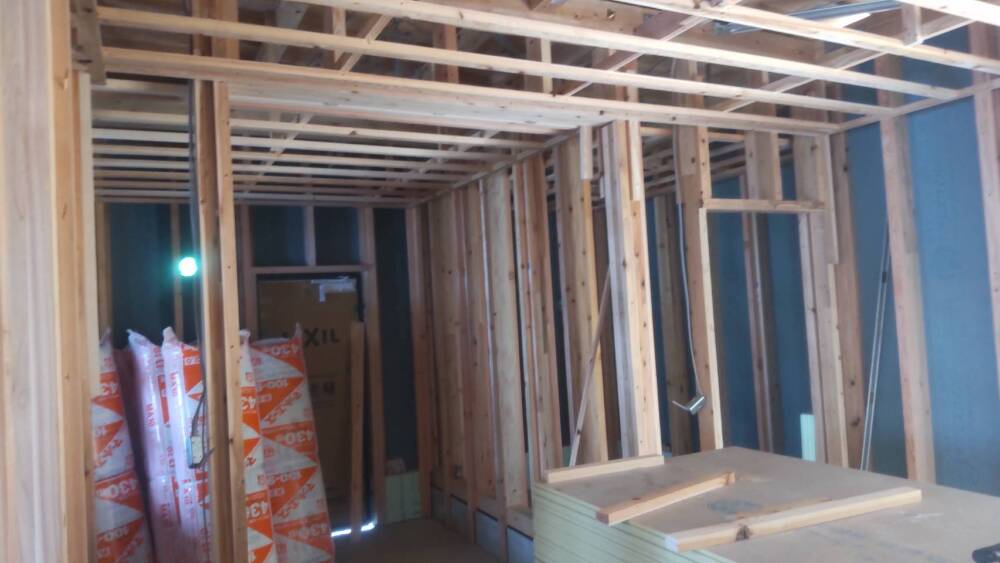

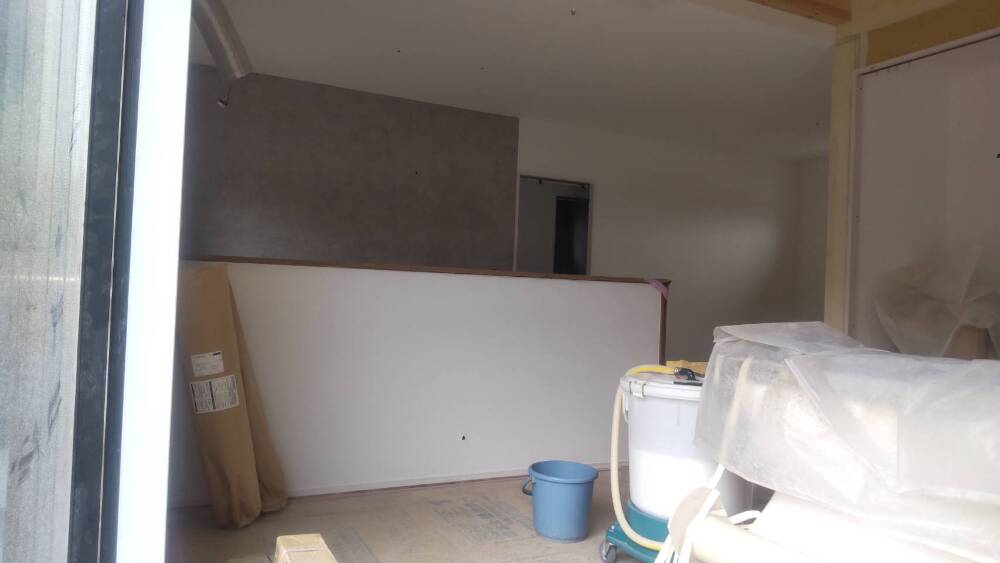

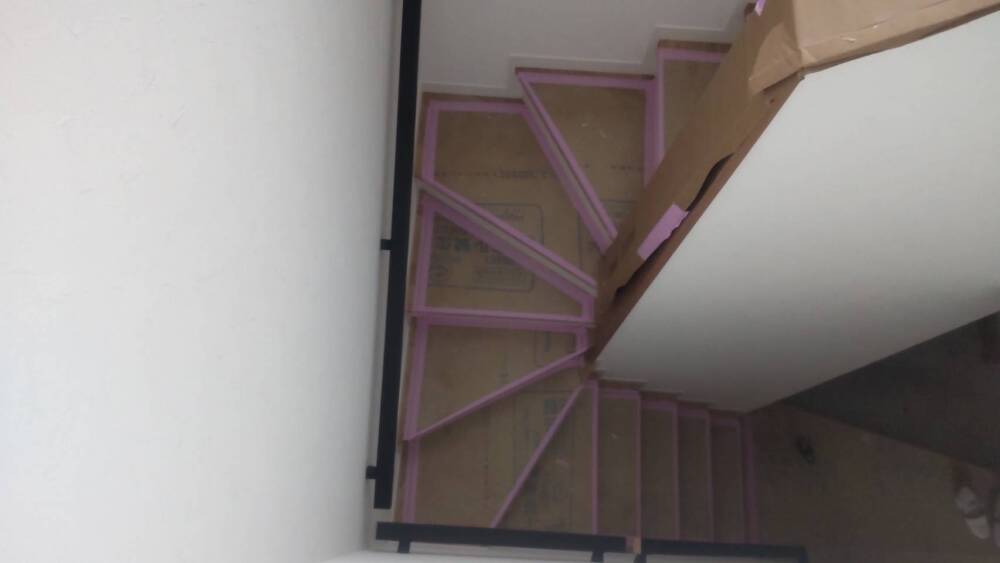

内部施工状況

内部施工状況

4. 2025年03月31日

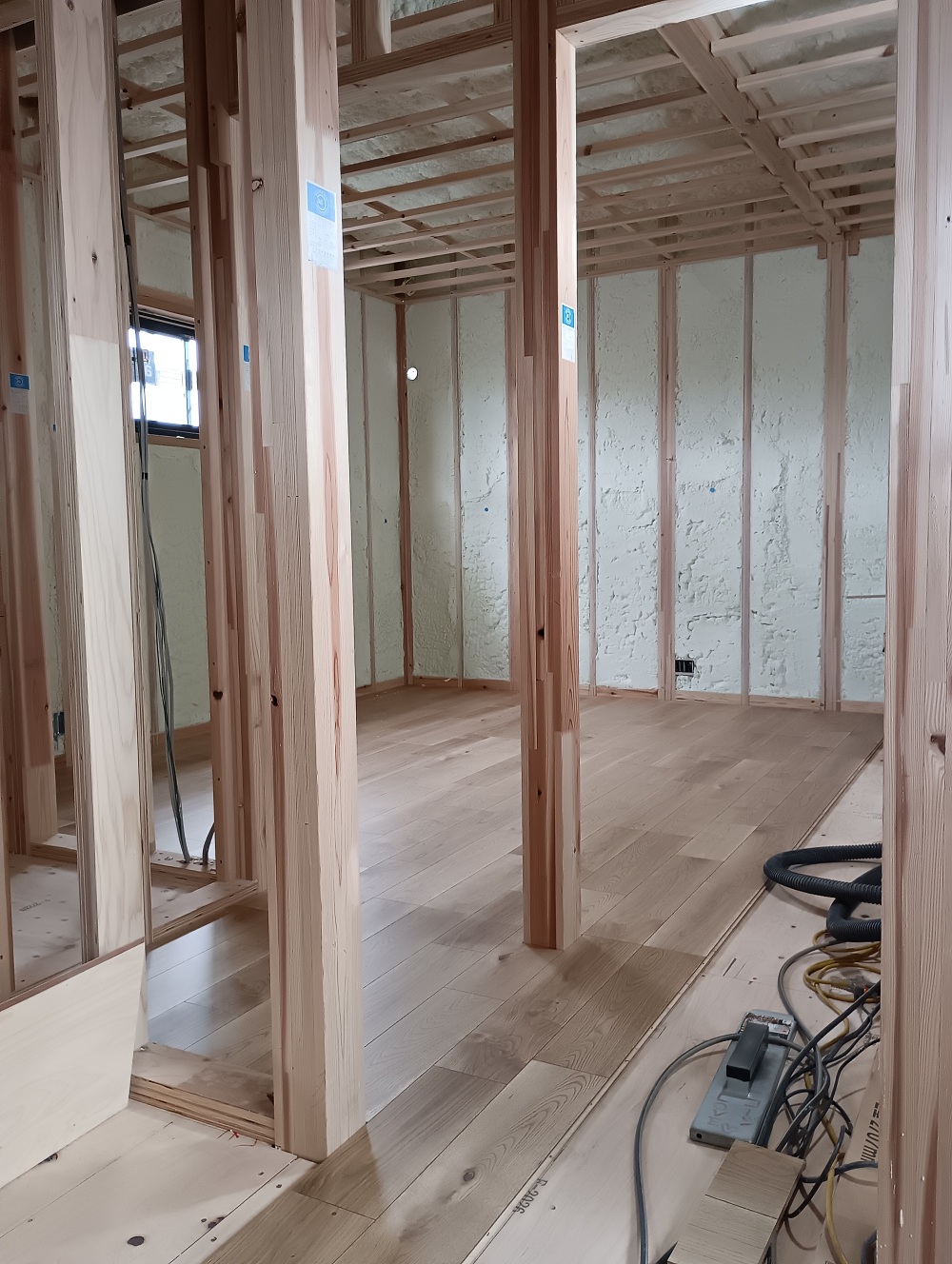

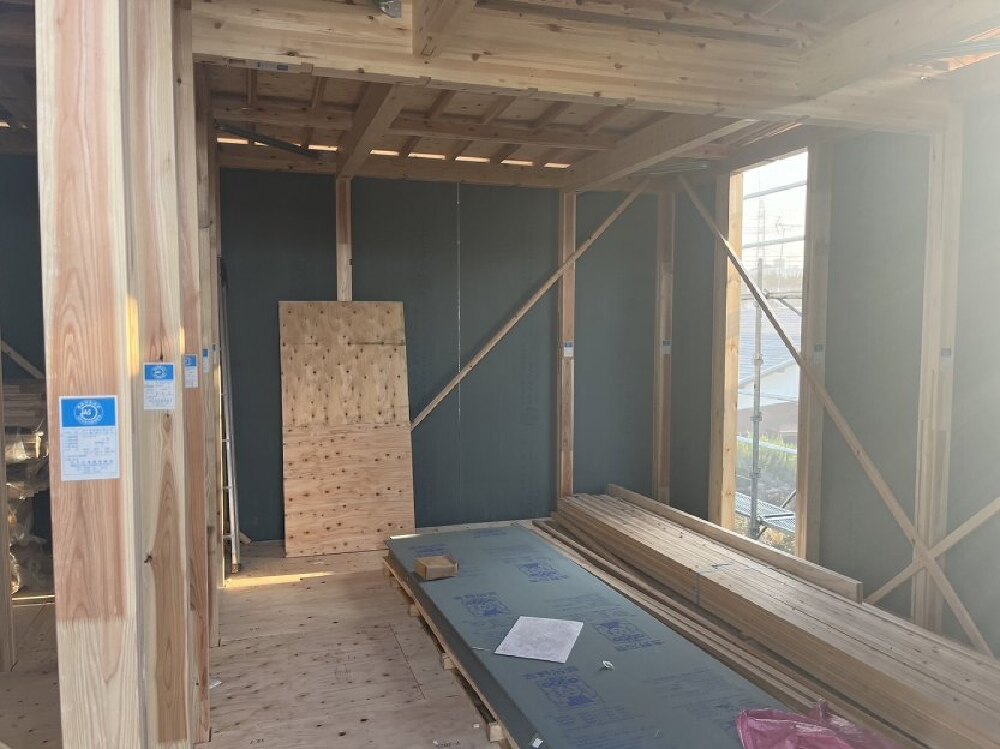

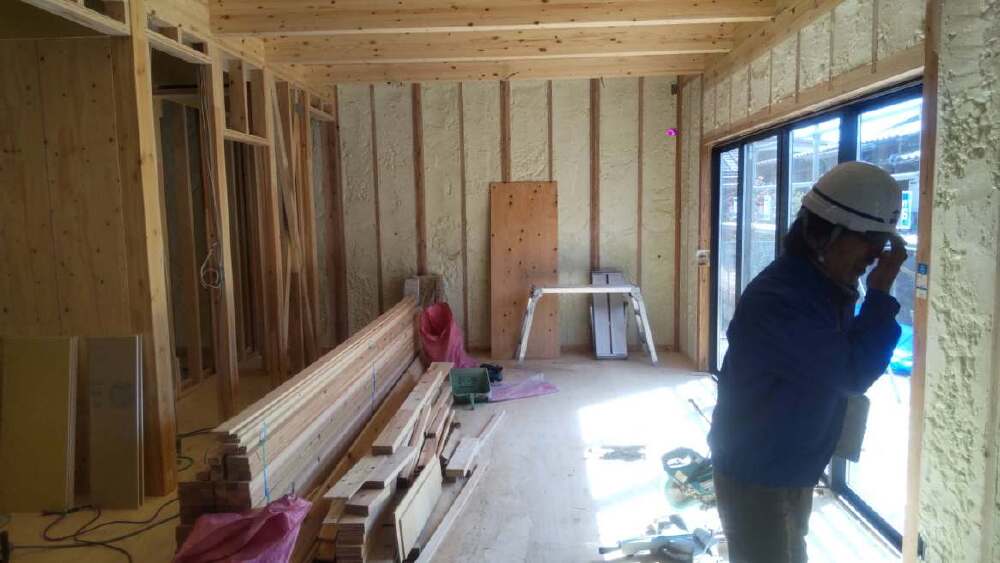

内部施工状況

内部施工状況

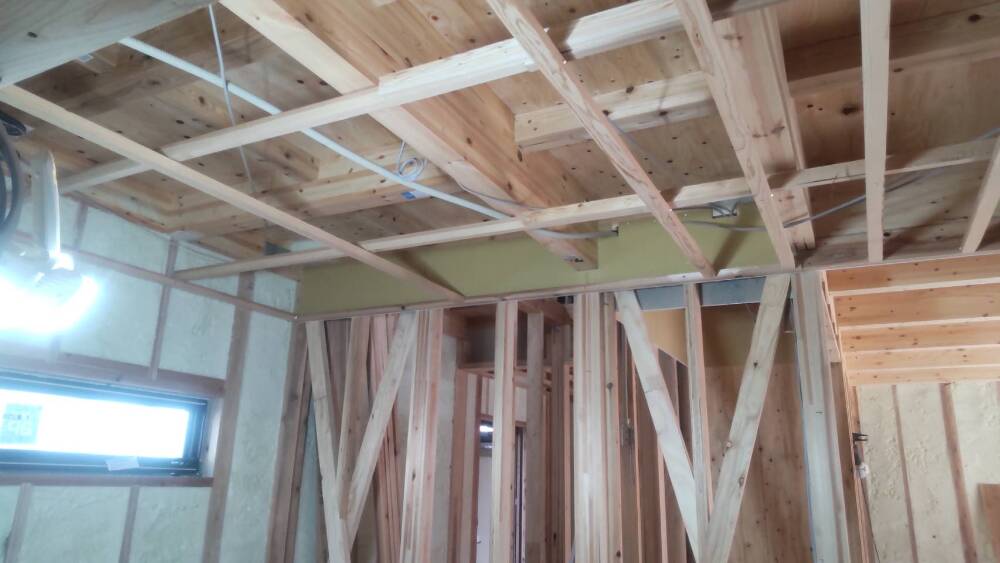

5. 2025年03月31日

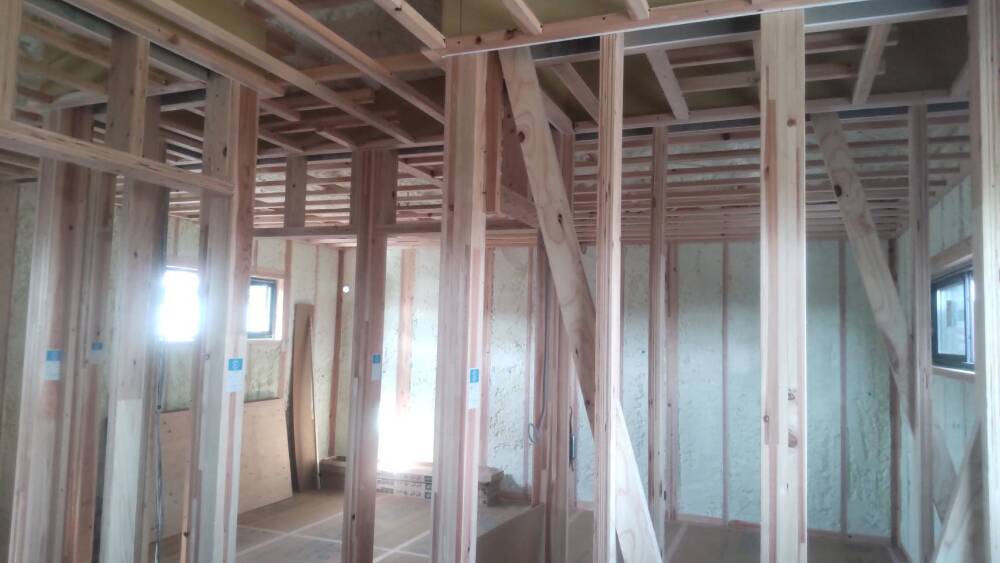

内部施工状況

内部施工状況

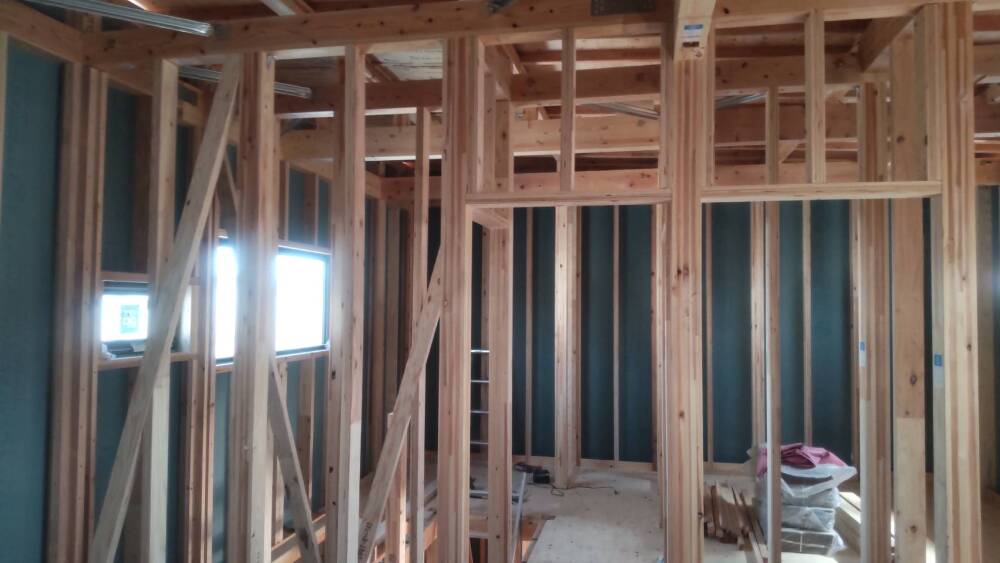

6. 2025年03月27日

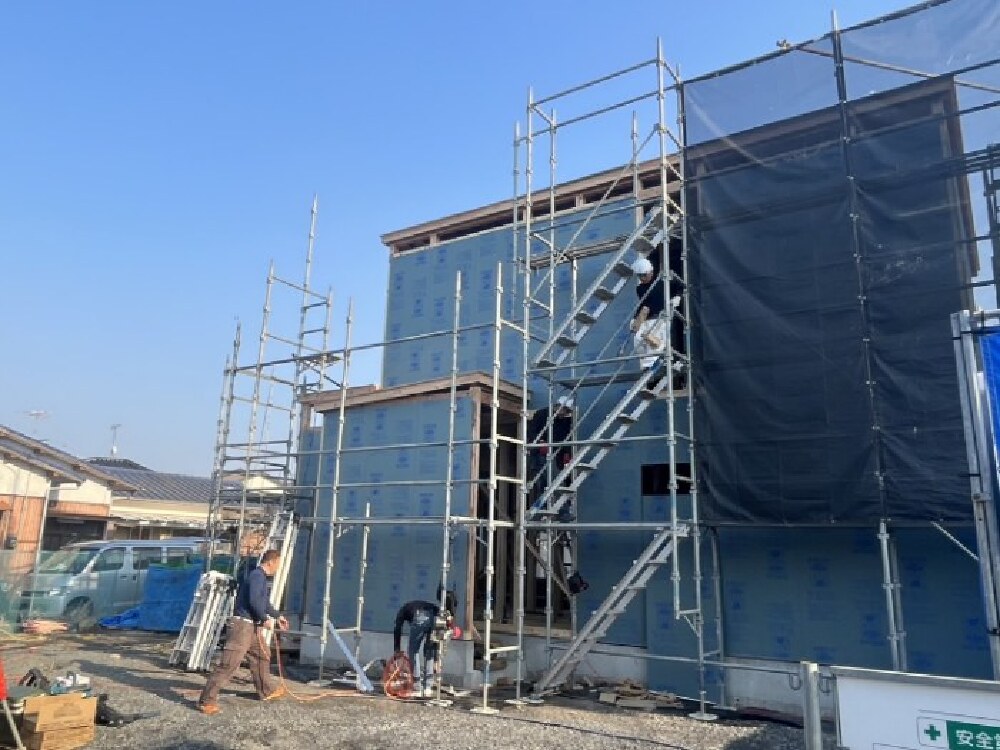

外部施工状況

外部施工状況

7. 2025年03月27日
外部施工状況

外部施工状況

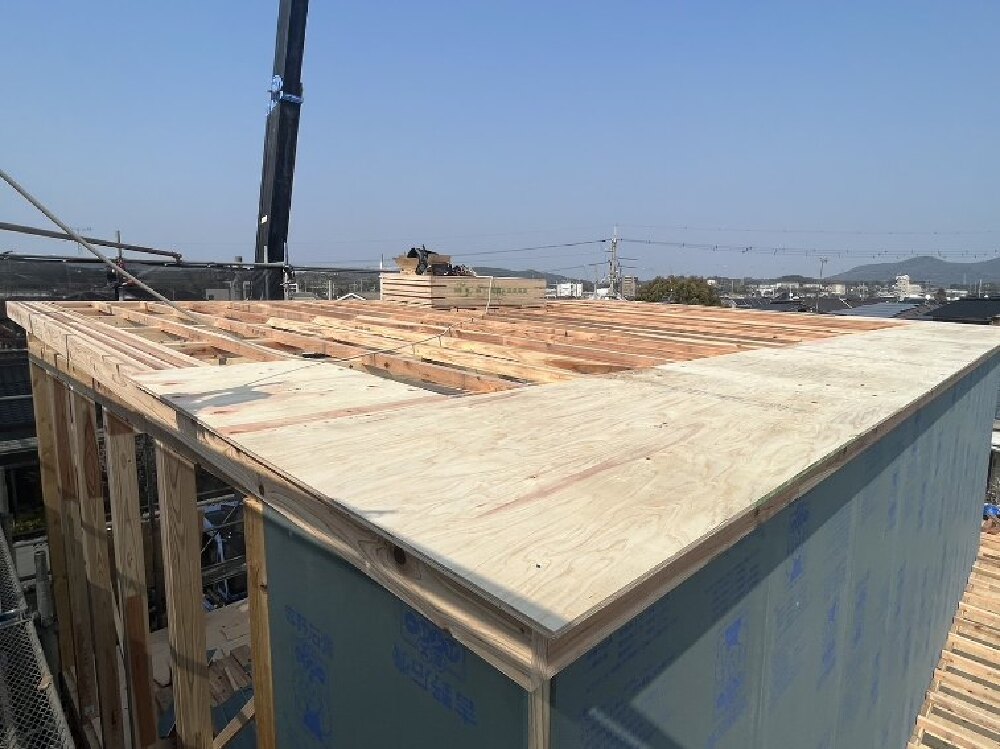

屋根工事

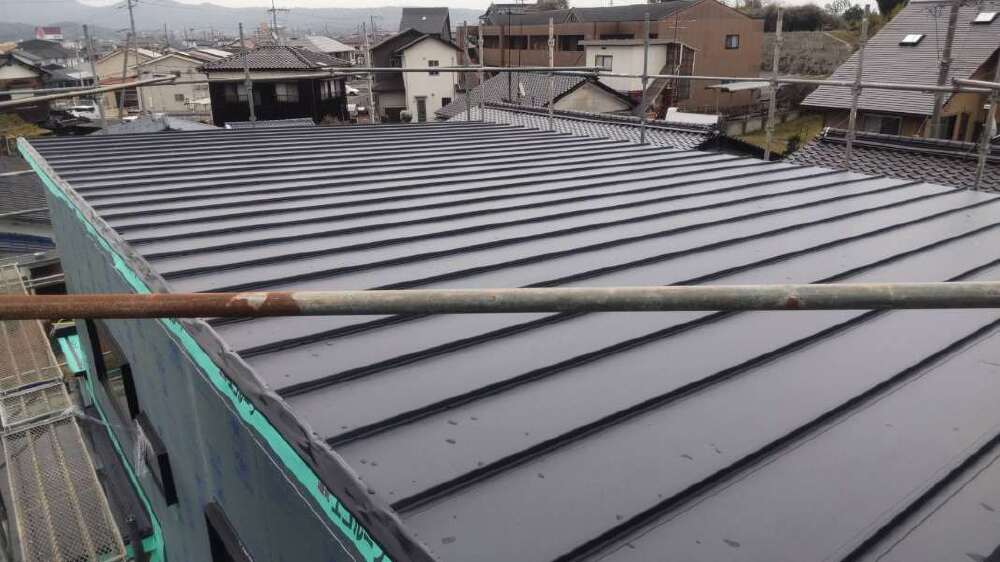

屋根下地材の上にガルバリウム鋼板の屋根材が施工されました!
ガルバリウム鋼板は、鉄を守るように開発された屋根材で、防サビに優れ、風雨に強く、耐久性、耐熱性に効果を発揮する屋根材です。
また、軽くて加工の自由度が高いのも特徴です。

8. 2025年03月27日

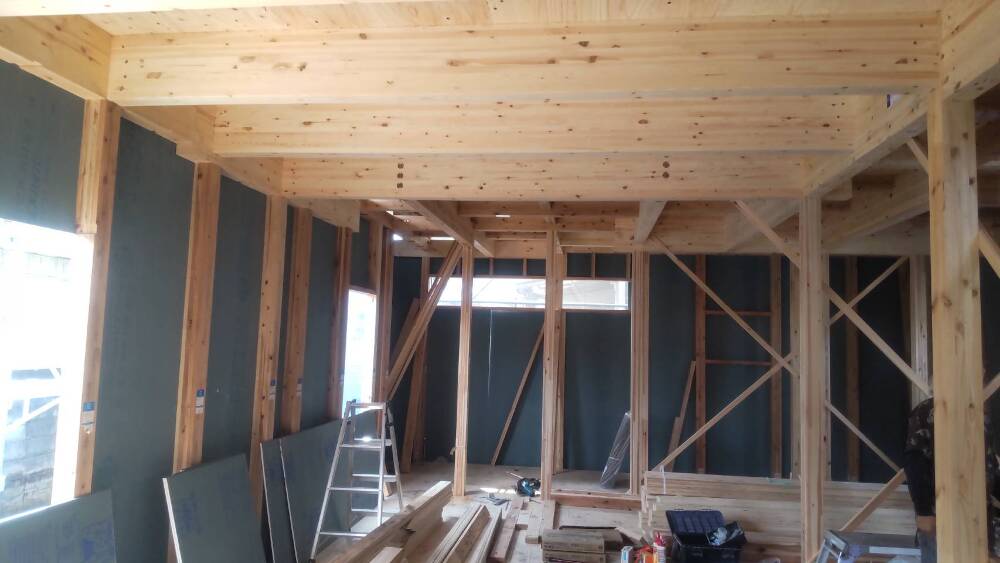

内部施工状況

内部施工状況

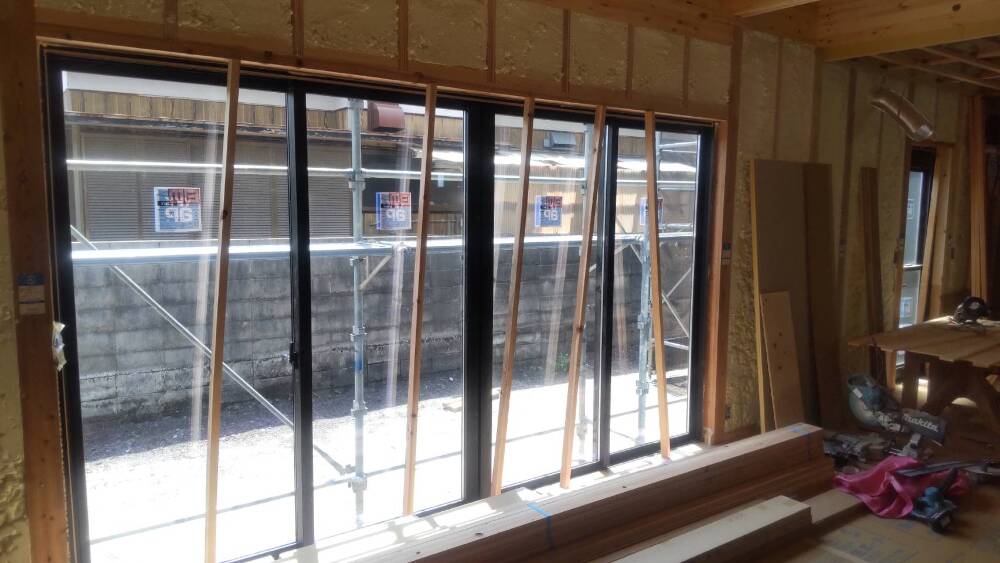

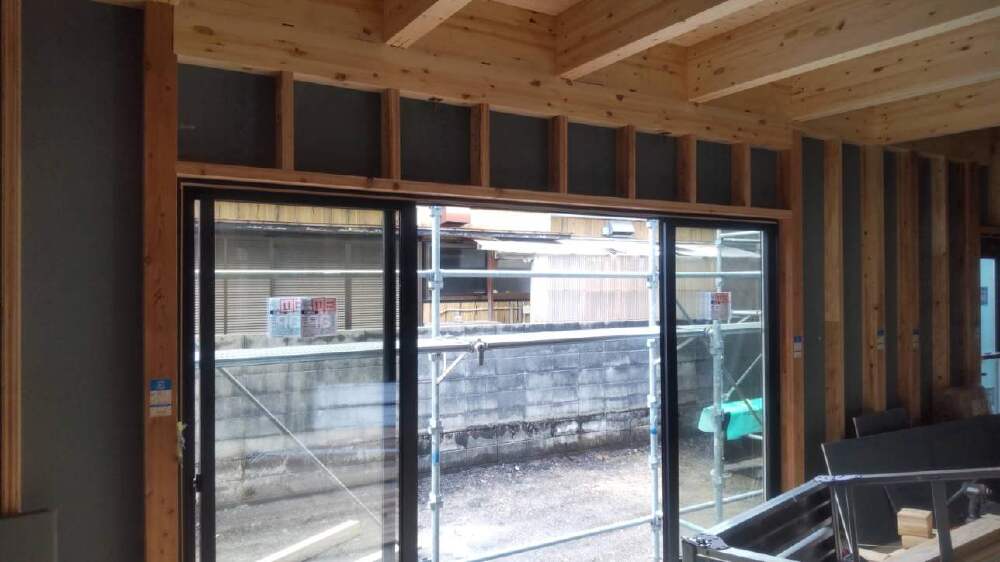

サッシ取り付け工事

9. 2025年03月27日
内部施工状況

内部施工状況

サッシ取り付け工事

10. 2025年03月27日
内部施工状況

内部施工状況

サッシ取り付け工事

11. 2025年03月27日
内部施工状況

内部施工状況

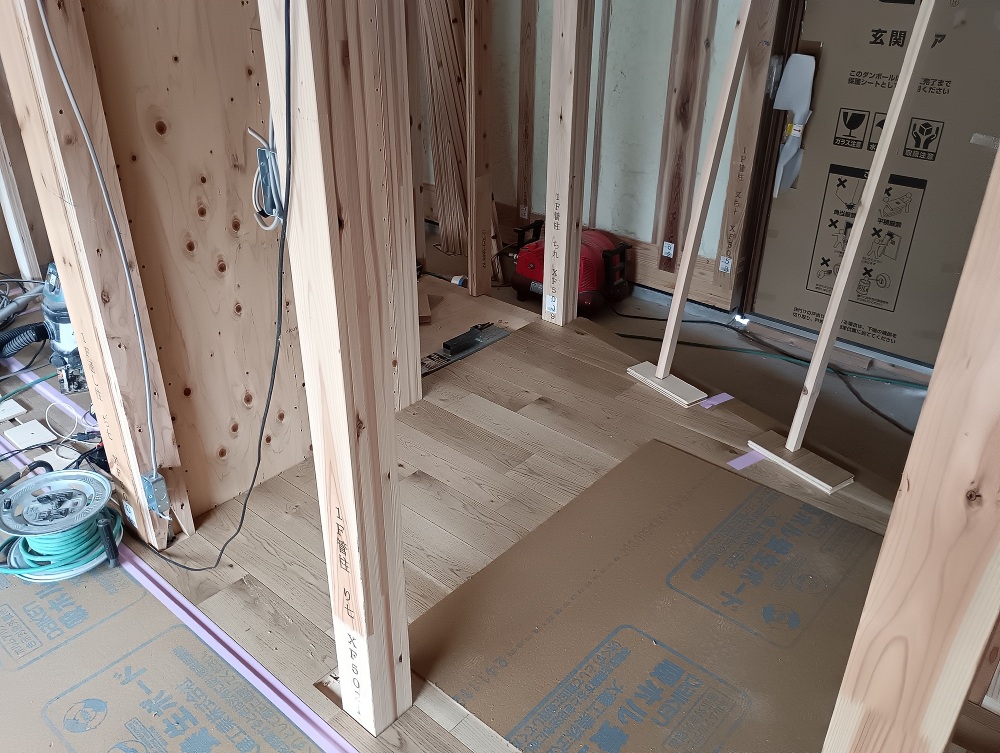

サッシ取り付け工事が施工されました。

12. 2025年03月25日

外部施工状況

外部施工状況

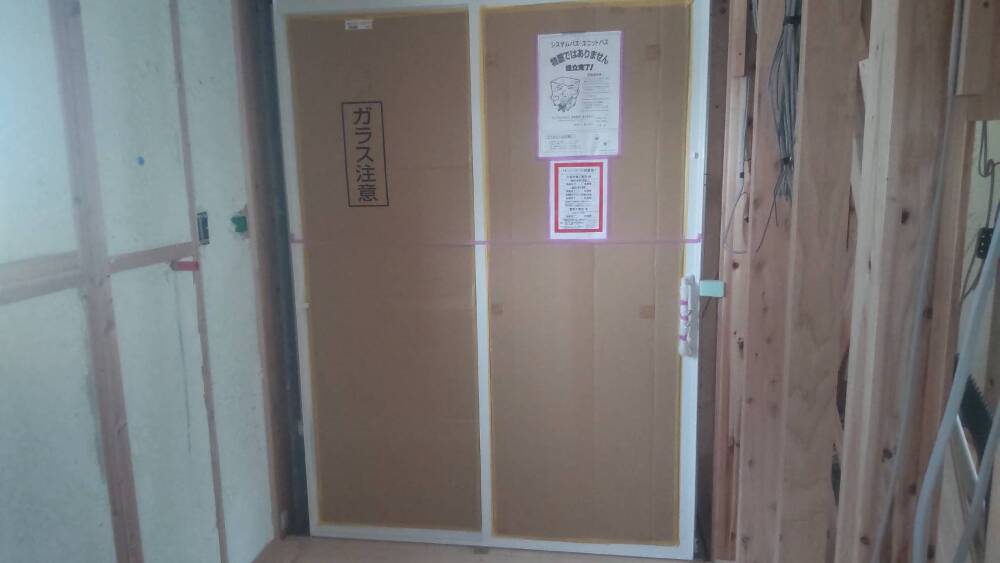

13. 2025年03月25日
内部施工状況

内部施工状況

14. 2025年03月24日
外部施工状況

外部施工状況

15. 2025年03月24日
内部施工状況

内部施工状況

16. 2025年03月24日
内部施工状況

内部施工状況

17. 2025年03月24日
内部施工状況

内部施工状況

18. 2025年03月24日
内部施工状況

内部施工状況

玄関ドアの取り付け工事が行われました。

19. 2025年03月21日
上棟

上棟

屋根下葺シート「通気エコーフ」施工。

20. 2025年03月21日
上棟

上棟

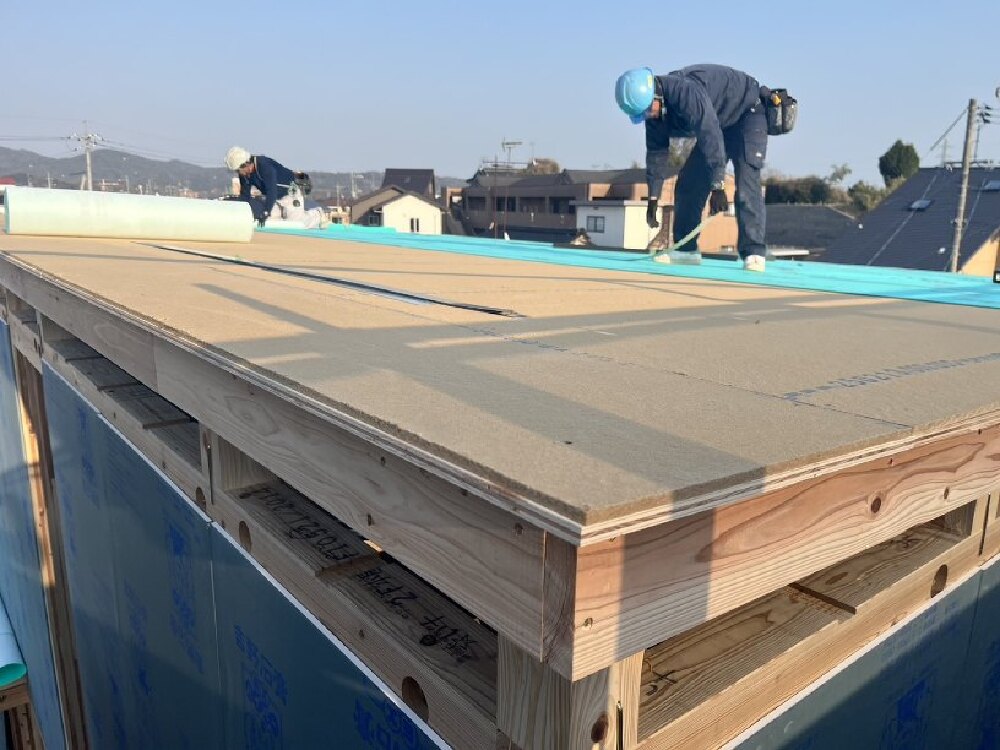

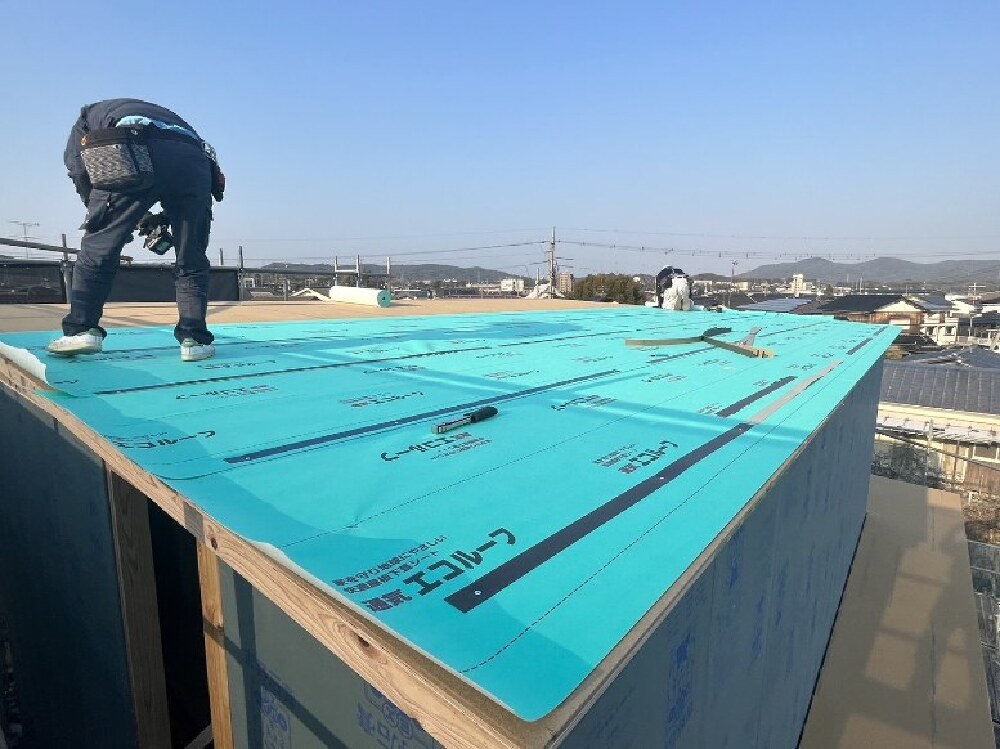

屋根下地材【ビルボード】を施工した後、屋根下葺シート「通気エコーフ」を施工しています。
優れた釘穴シール性で水漏れを防ぎ、ルーフィングに比べ優れた通気性をもっているので、湿気を屋外に放出し、野地板の腐食・変形・カビなどを防ぎます。

21. 2025年03月21日
上棟

上棟

屋根下地材(構造用合板)が施工されています。

22. 2025年03月21日
上棟

上棟

23. 2025年03月21日
上棟

上棟

2階部分にも壁耐力の施工が行われました。

24. 2025年03月21日
上棟

上棟

25. 2025年03月21日
上棟

上棟

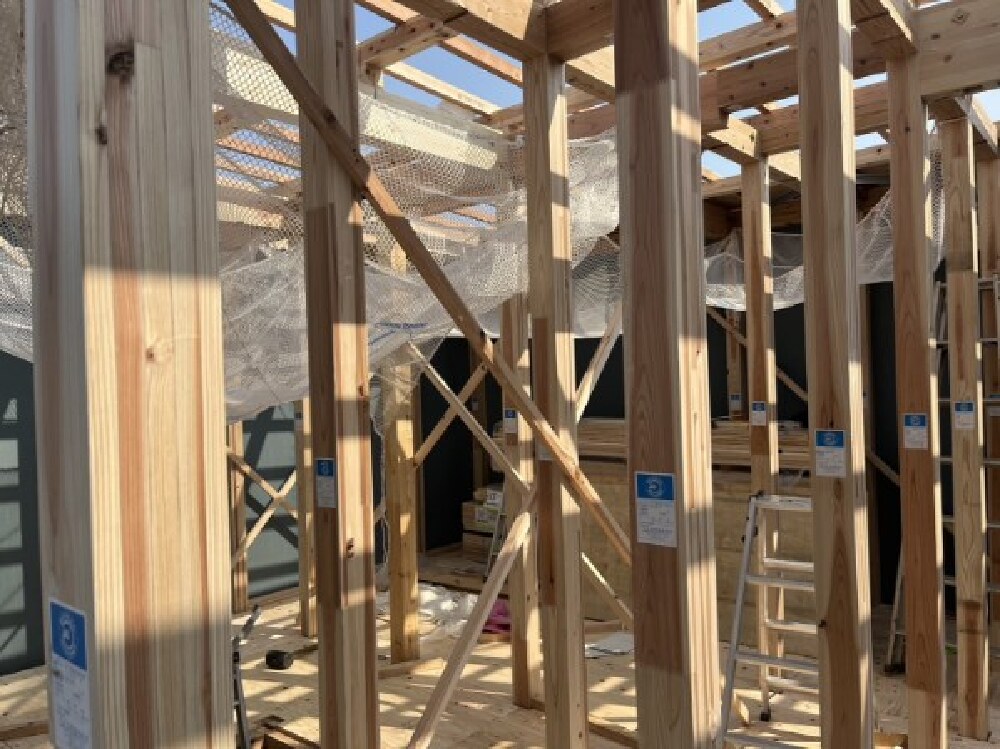

柱と柱の間に斜めに入れてある部材を【仮筋交い(かりすじかい)】といいます。

26. 2025年03月21日
上棟

上棟

27. 2025年03月21日
上棟

上棟

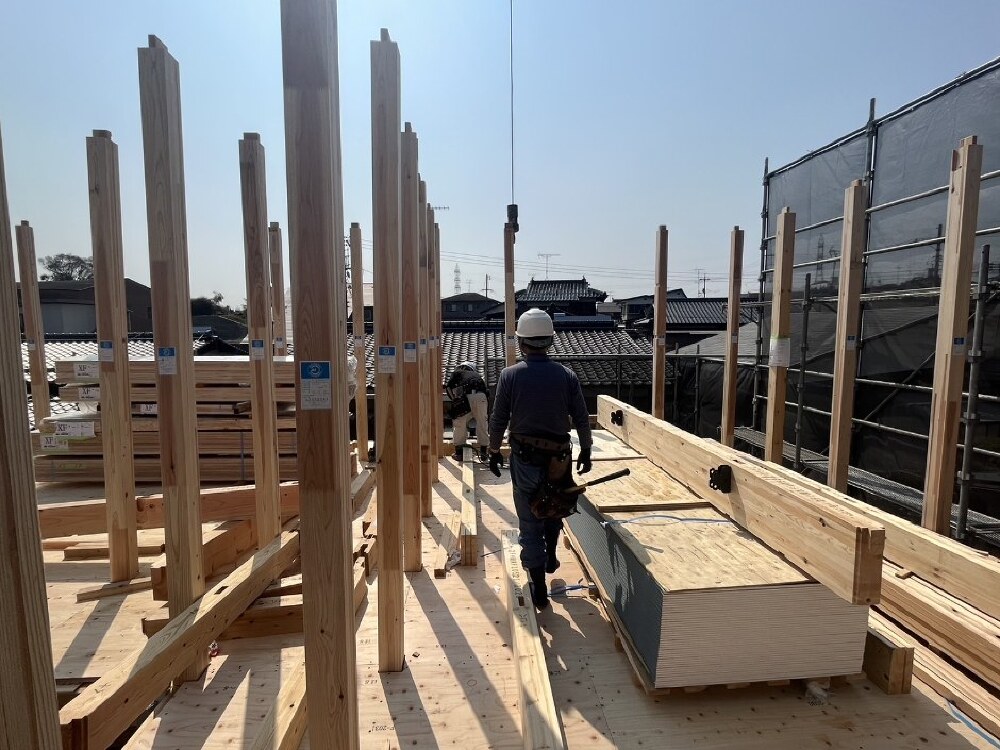

2階部分の床板が張られ、柱も立ち始めました。

28. 2025年03月21日
上棟

上棟

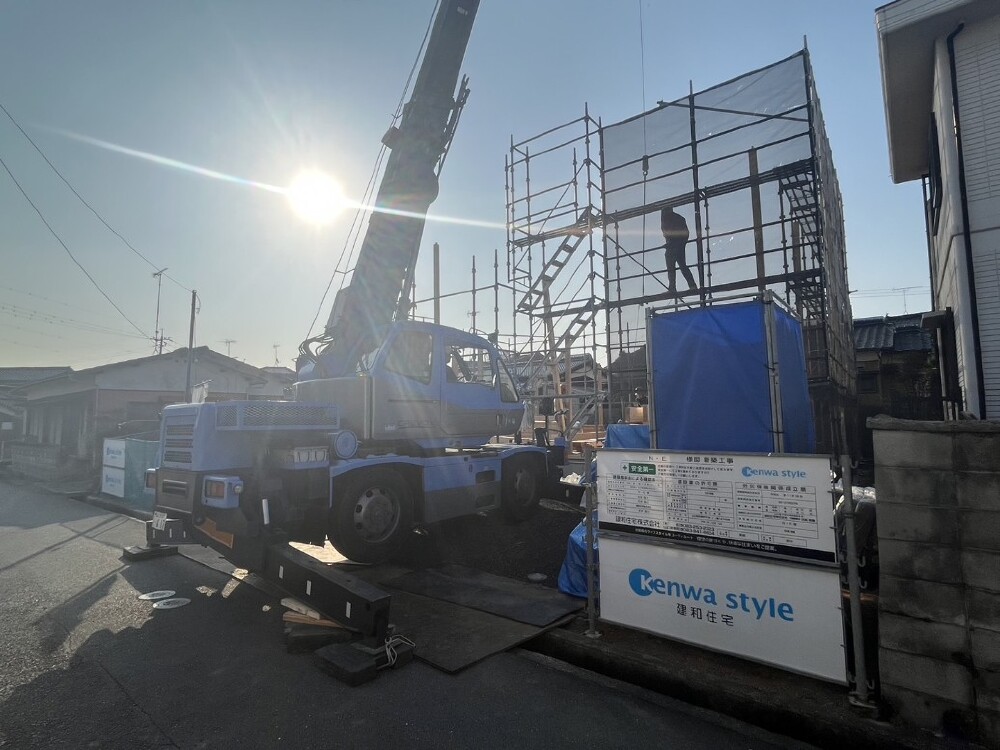

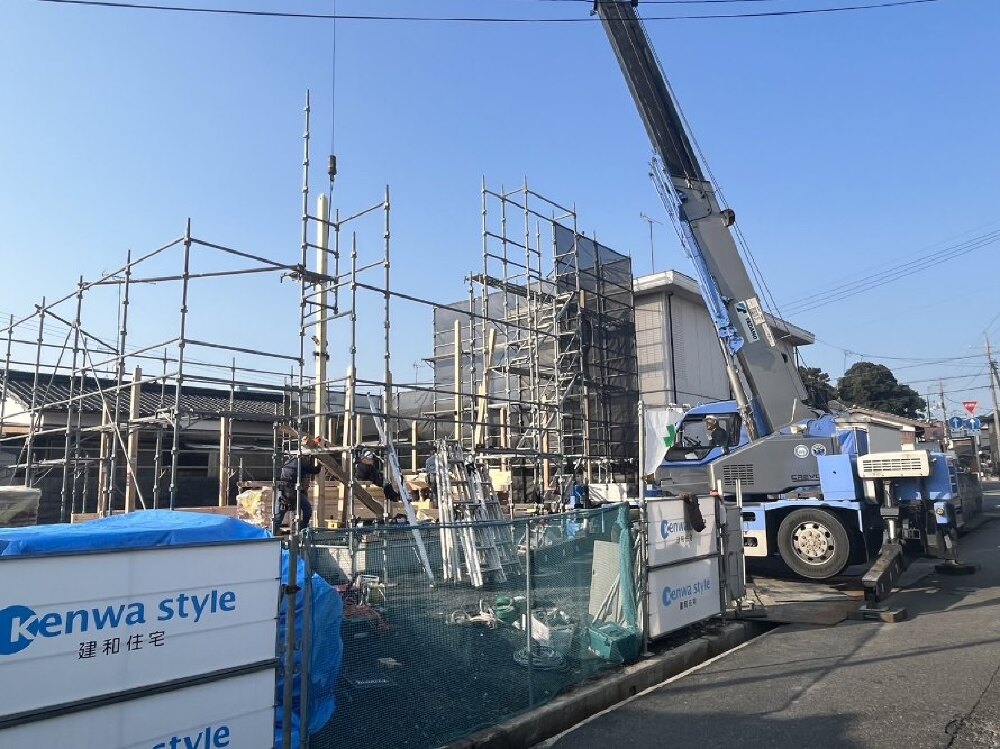

重たい木材を高い場所へレッカー車で荷揚げしながら、職人さん方が力をあわせて施工していきます。
職人さんとレッカー車の息の合った連携プレーも上棟での見どころです。

29. 2025年03月21日
上棟

上棟

1階部分に壁耐力の施工を行っています。
石膏ボードの優れた防火性能・施工性・経済性に加えて、耐力面材としての機能も兼ね備えています。

30. 2025年03月21日
上棟

上棟

骨組みとなる木材には「集成材」を使用しています。
集成材は、木を短冊のように挽き、木の繊維方向に沿って平方に並べて接着させた木製品です。
乾燥収縮が少ない、丈夫、軽い、火に強い、調湿性があるなど、大変優れた木材です。

31. 2025年03月21日
上棟

上棟

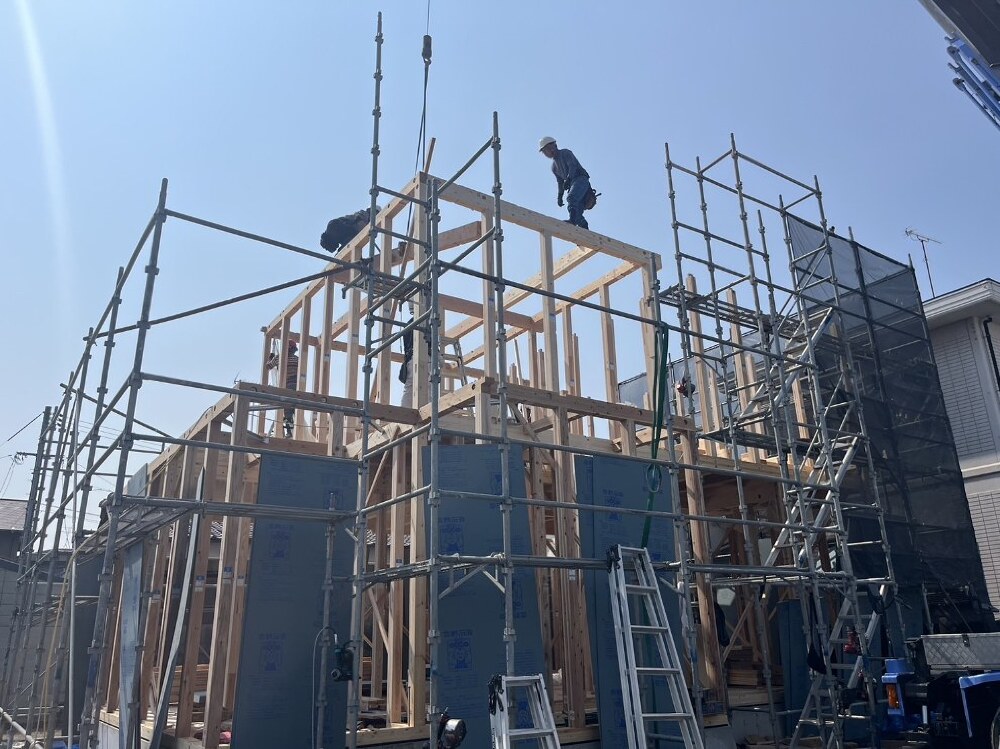

土台の上に柱が次々に立ち始め、棟上げが着々と進められています。
上まで突き出ている長い柱を「通し柱」といい、構造的な強度を高める通し柱は、軸組工法の構造材としては大変重要な部材となります。
予め図面に従ってプレカットされた木材はそれぞれの位置によって長さや大きさ、更に、仕口、継手といった接合部の形などが決まっています。
このようにプレカットされた木材を用いる事で、施工に無駄が無く、正確な計測検査がされており安心できる上、効率よく作業が進められます。

32. 2025年03月21日
上棟

上棟

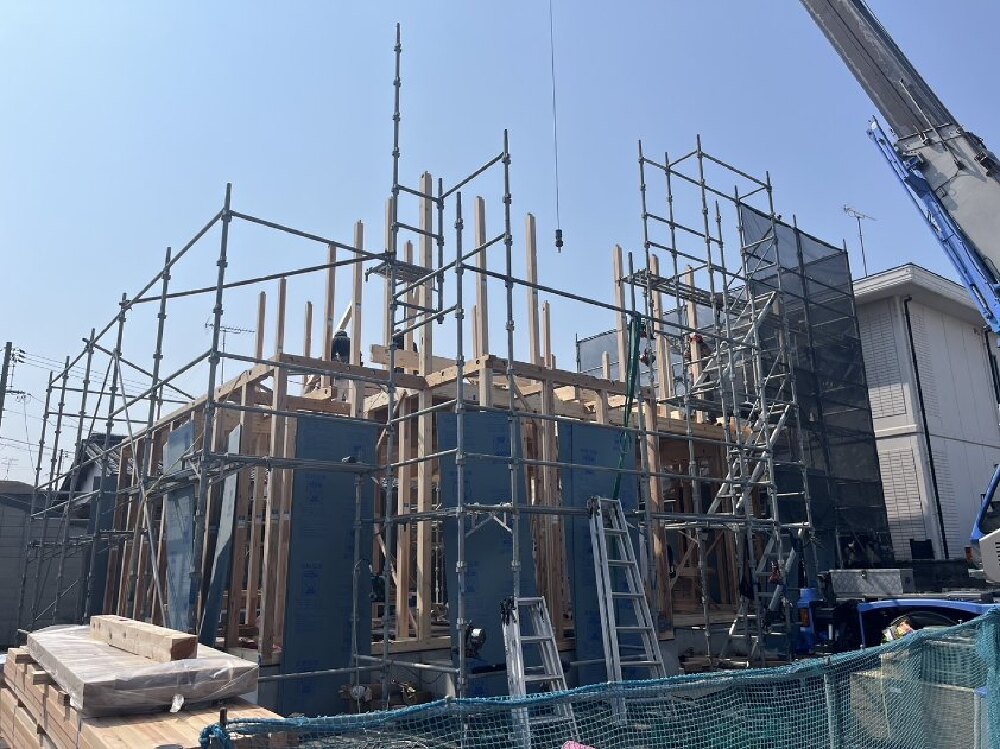

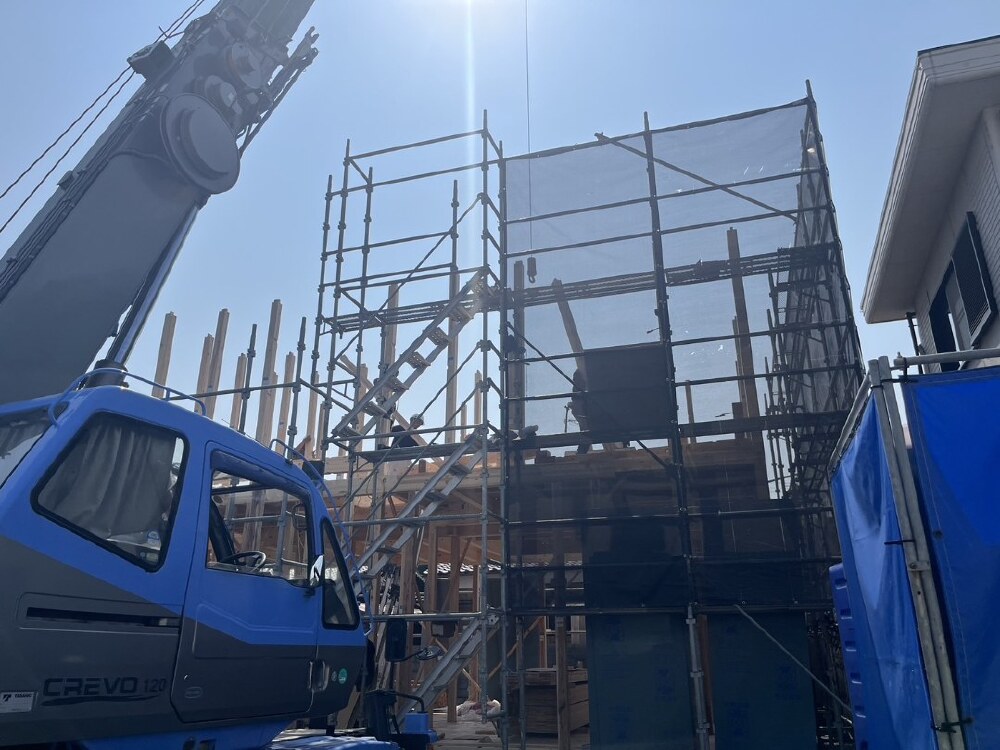

いよいよ上棟の日を迎えました。
E様、本日はおめでとうございます!

33. 2025年03月17日
上棟準備

上棟準備

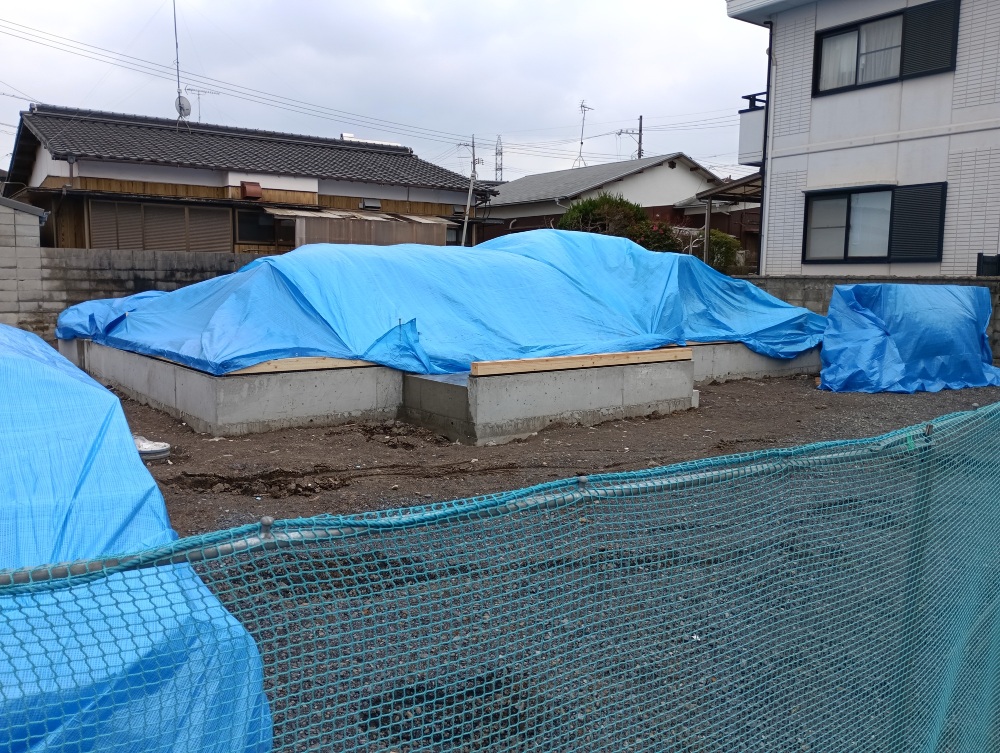

上棟に向けて、大切な木材が濡れたりしないようにしっかりとシートを掛けて保護しています。

34. 2025年03月14日
上棟準備

上棟準備

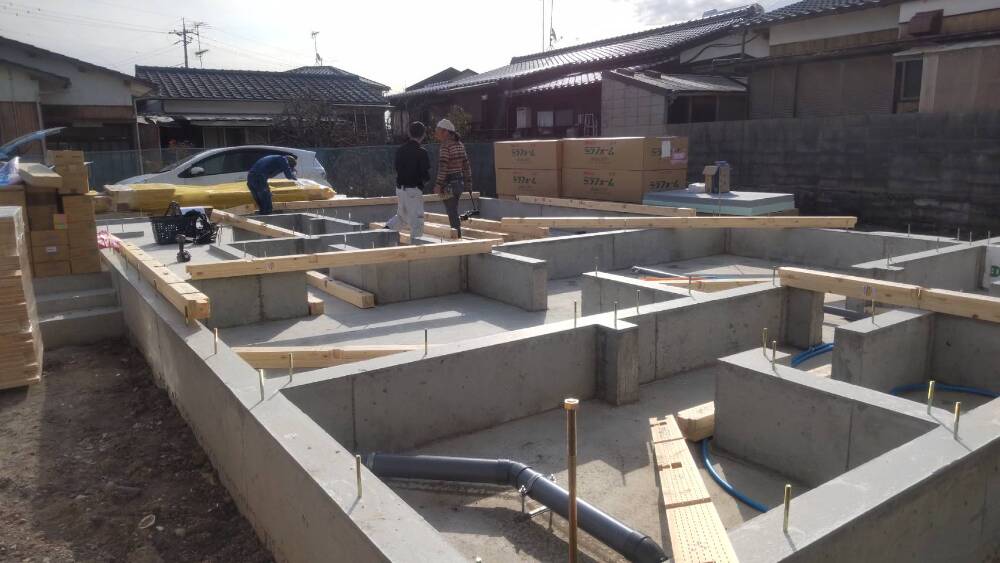

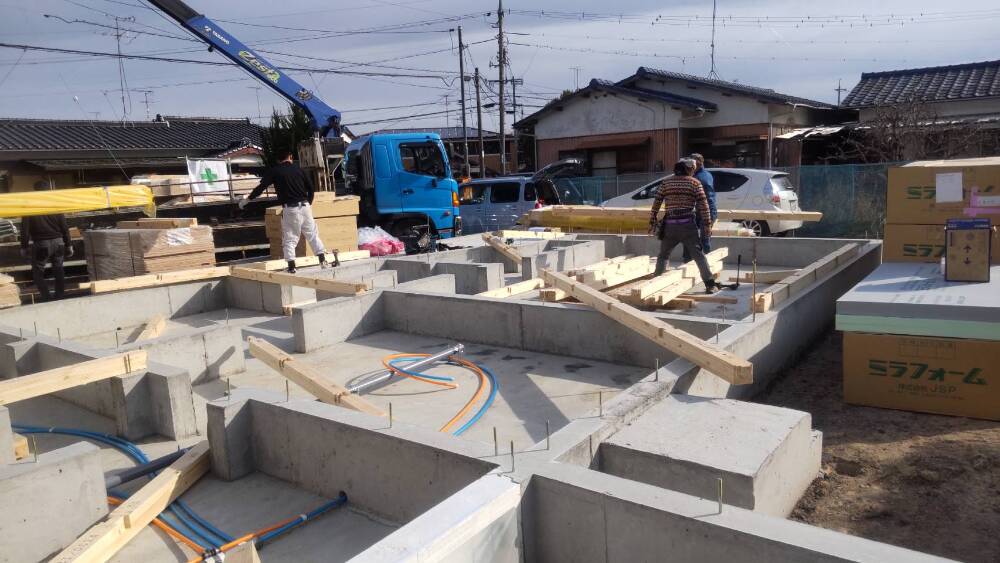

土台敷き

35. 2025年03月14日
上棟準備

上棟準備

土台敷き

36. 2025年03月14日
上棟準備

上棟準備

土台敷き

37. 2025年03月08日
上棟準備

上棟準備

上棟前に、床下の部分に給排水の配管工事を行います。
ブルーは給水で、ピンクは給湯、新築時だけでなくメンテナンスの時にも一目でわかるように、色分けがしてあります。

38. 2025年03月03日
基礎工事

基礎工事

コンクリート打設後、養生期間が終了し、型枠が外されました。
型枠の間に上に突き出るように「アンカーボルト」という金物を施工しています。
アンカーボルトは建物の土台と基礎を繋ぎ、建物に加わった力を基礎へ流してくれる重要な金物です。

39. 2025年02月25日
基礎工事

基礎工事

型枠が設置されました。

40. 2025年02月18日
基礎工事

基礎工事

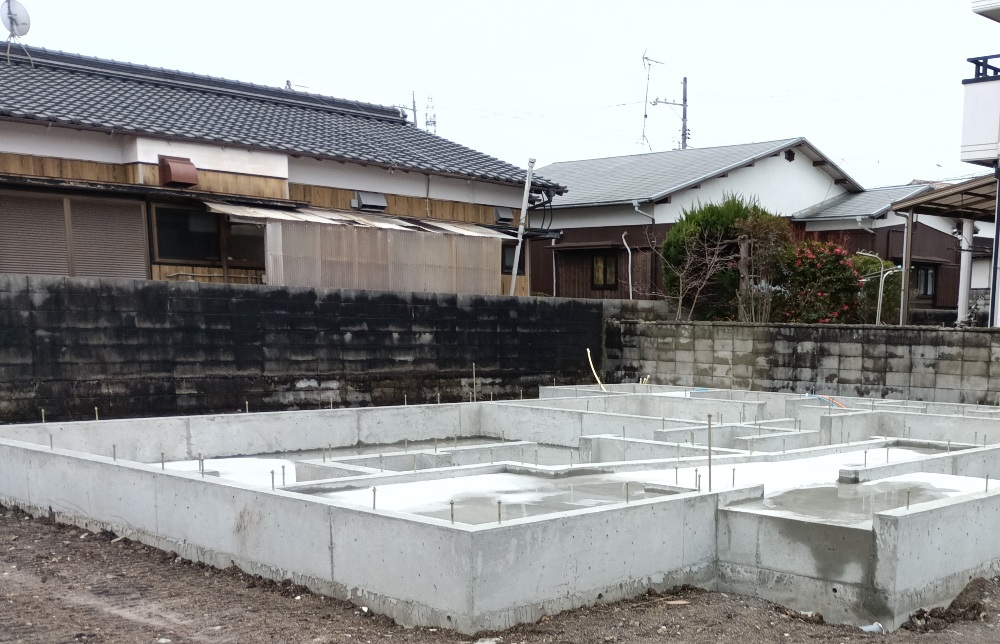

いよいよ、基礎工事が始まりました。
敷地に砂利や砕石を敷き、転圧機でしっかりと固めました。

41. 2024年12月27日
地縄張り

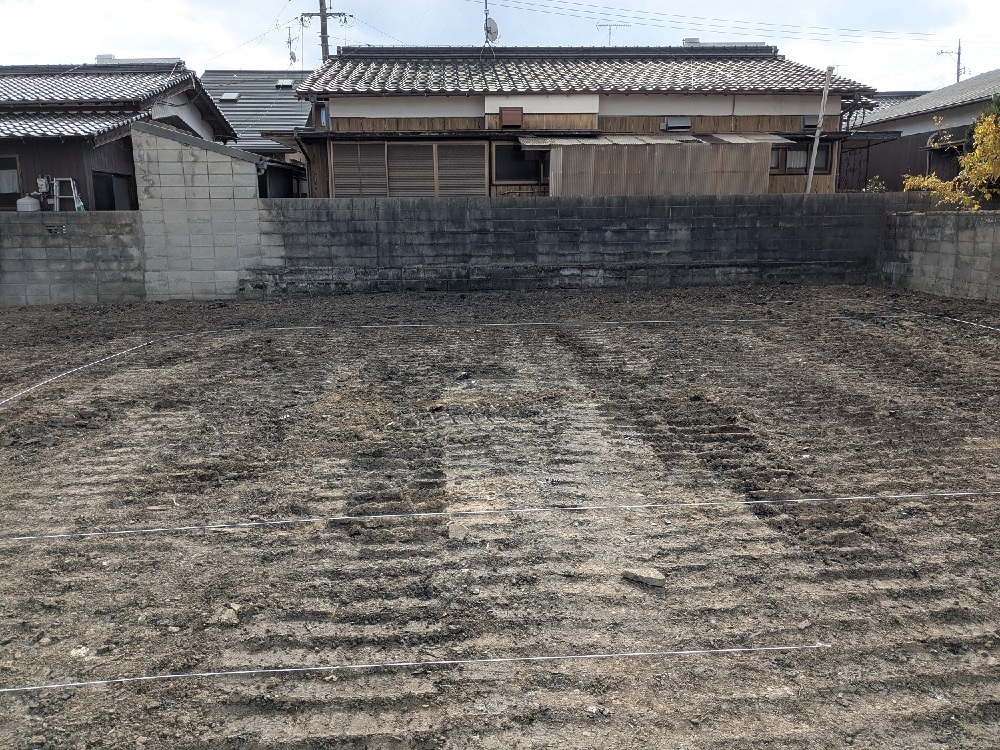

地縄張り

42. 2024年12月24日
解体工事(別途)

解体工事(別途)

43. 2024年12月23日
解体工事(別途)

解体工事(別途)

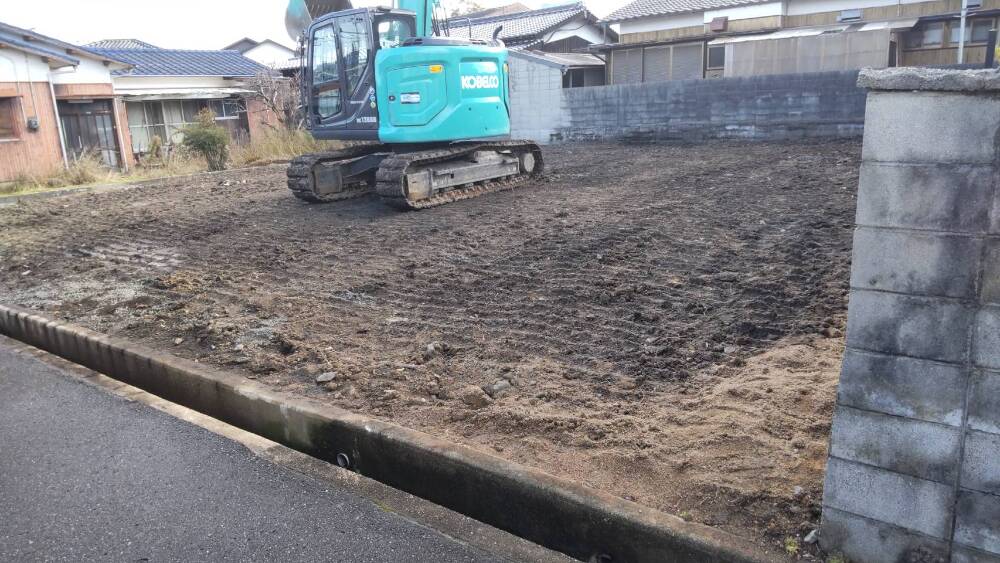

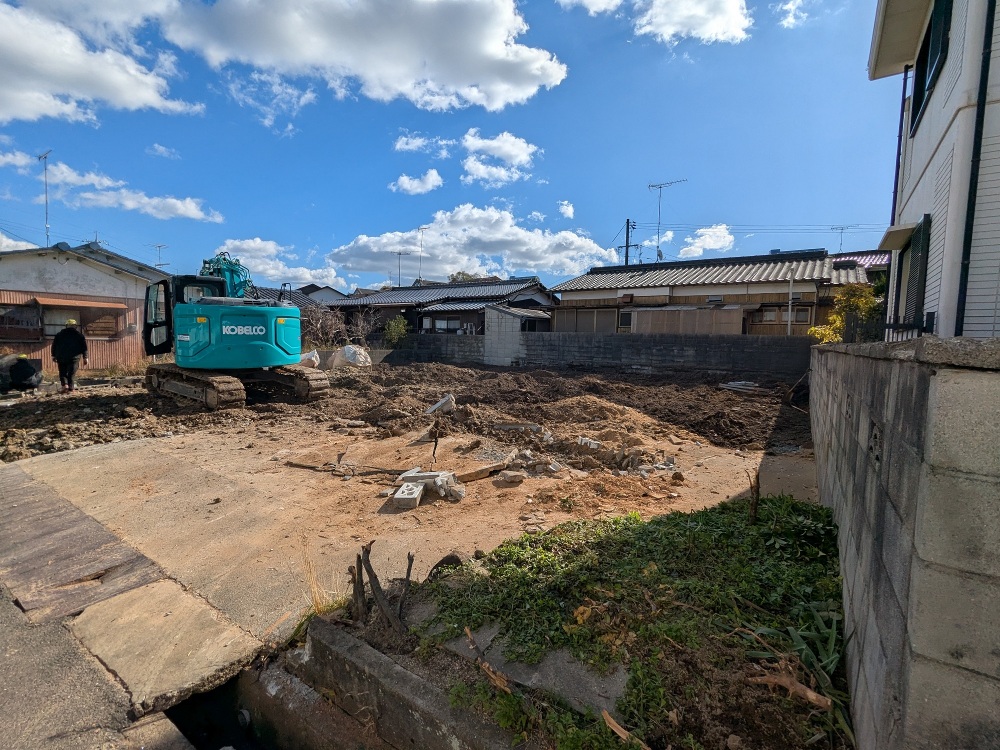

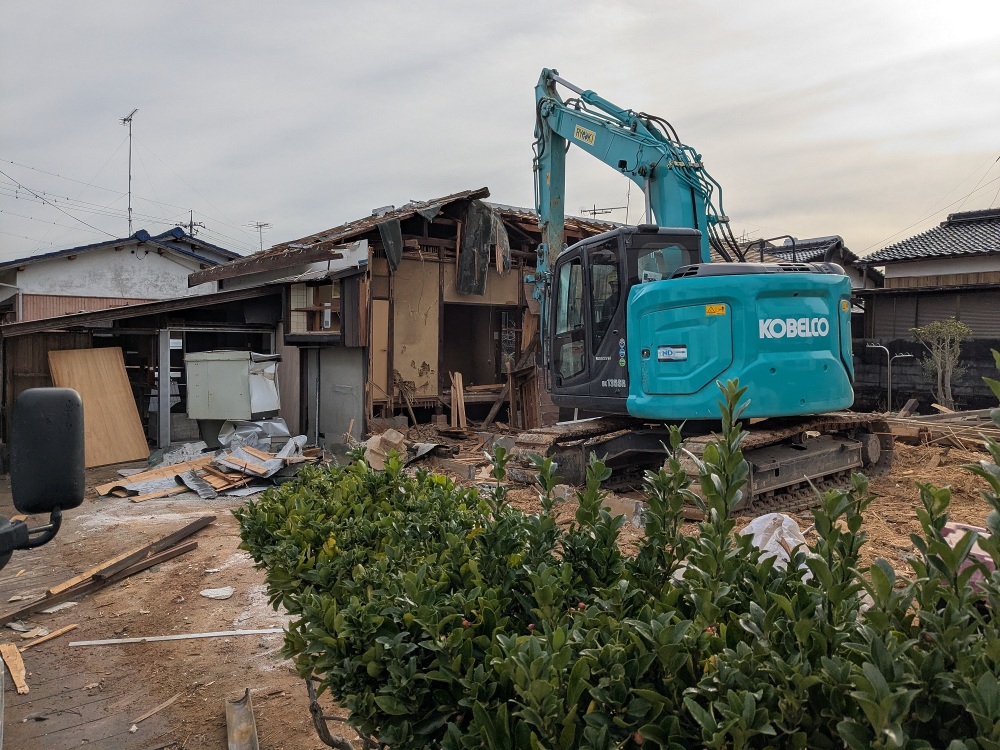

44. 2024年12月20日
解体工事(別途)

解体工事(別途)
