おしゃれな3階建て木造アパート

【OPEN】フィール長府八幡

スタイル別|すべて

建築中レポート

1. 2020年05月28日
完工

完工

2. 2020年05月28日
完工

完工

3. 2020年05月28日
完工

完工

4. 2020年05月28日
完工

完工

5. 2020年05月28日
完工

完工

6. 2020年05月28日
完工

完工

7. 2020年05月28日
完工

完工

8. 2020年05月28日
完工

完工

9. 2020年05月28日
完工

完工

10. 2020年05月28日
完工

完工

11. 2020年05月28日
完工

完工

12. 2020年05月28日
完工

完工

13. 2020年05月28日
完工

完工

14. 2020年05月28日
完工

完工

15. 2020年05月28日
完工

完工

16. 2020年05月28日
完工

完工

17. 2020年05月19日
駐車場

駐車場

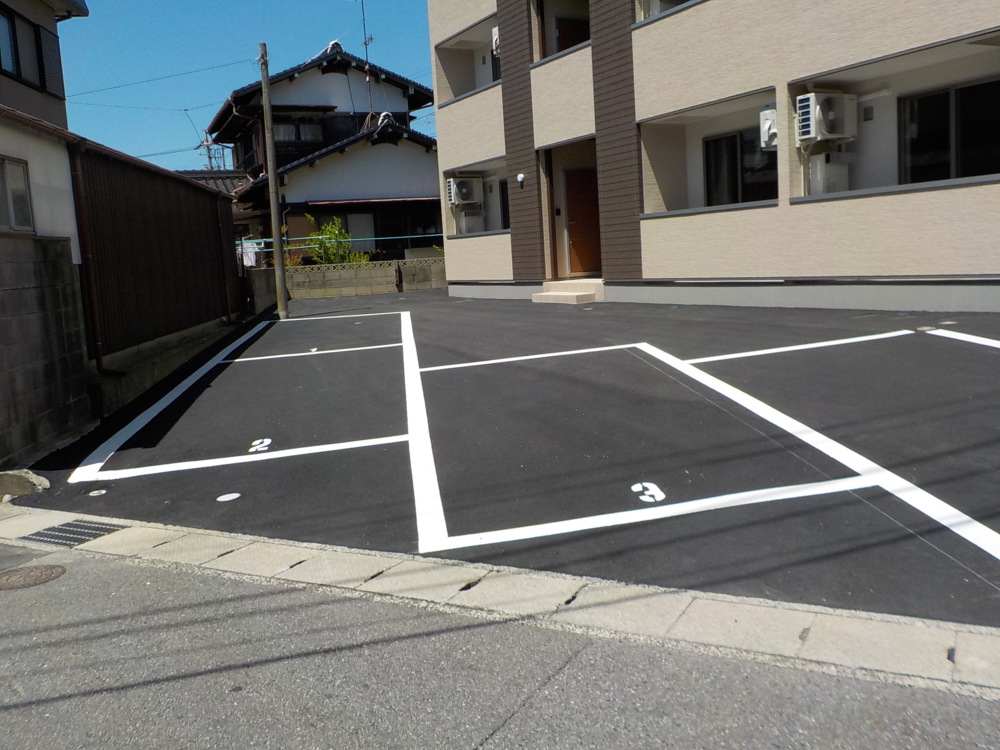

駐車場の白線を引きました。

18. 2020年05月11日

タイル貼り

タイル貼り

タイル貼りを行いました。
丁寧にタイルを貼っていきます。

19. 2020年05月10日
外構工事

外構工事

土間コンクリート打設後、しっかりと養生し完了しました。

20. 2020年05月10日

フローリング貼り

フローリング貼り

フローリングも貼り終えました。

21. 2020年05月09日
キッチン設置

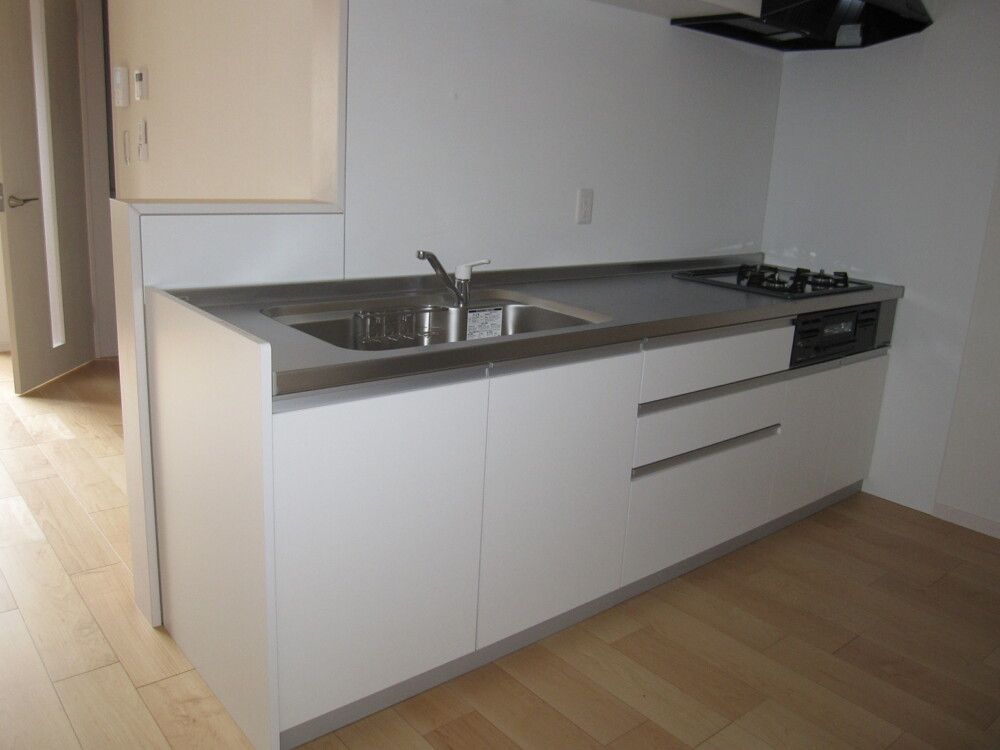

キッチン設置

キッチンも設置完了しました。

22. 2020年05月02日

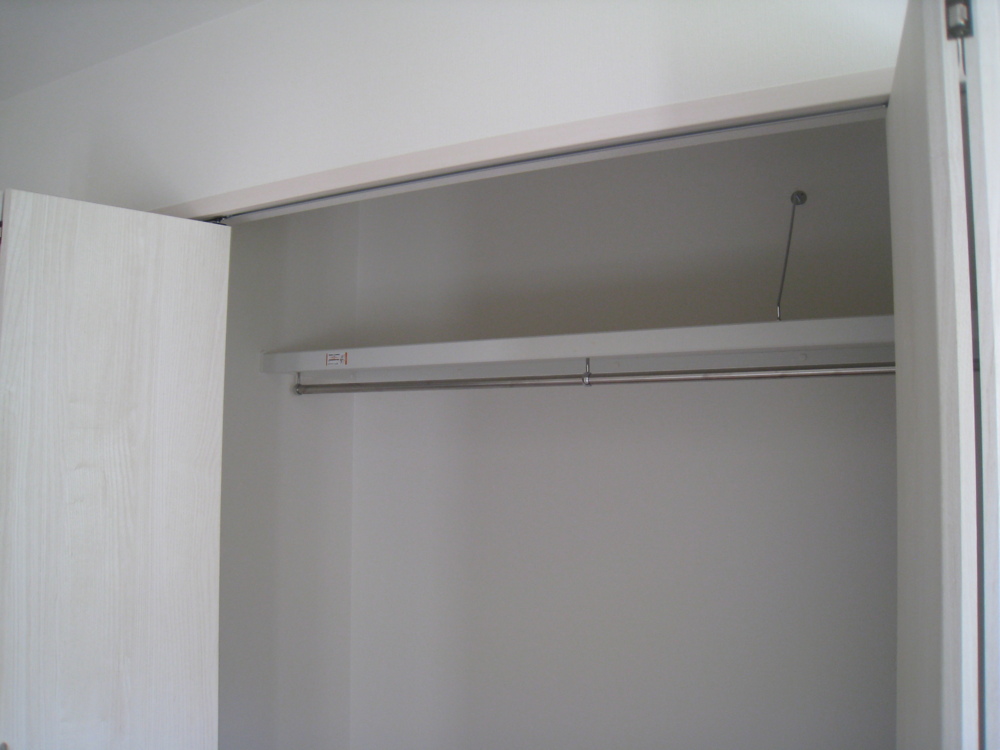

外構工事

外構工事

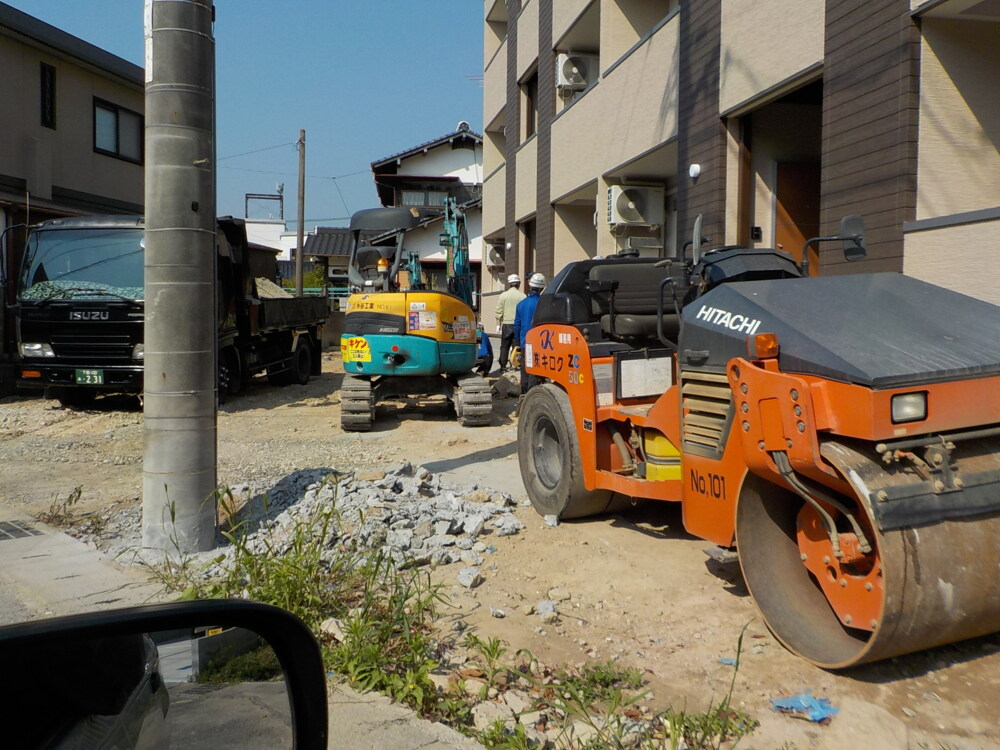

引き続き外構工事を行います。

23. 2020年05月01日
外構工事

外構工事

24. 2020年04月21日

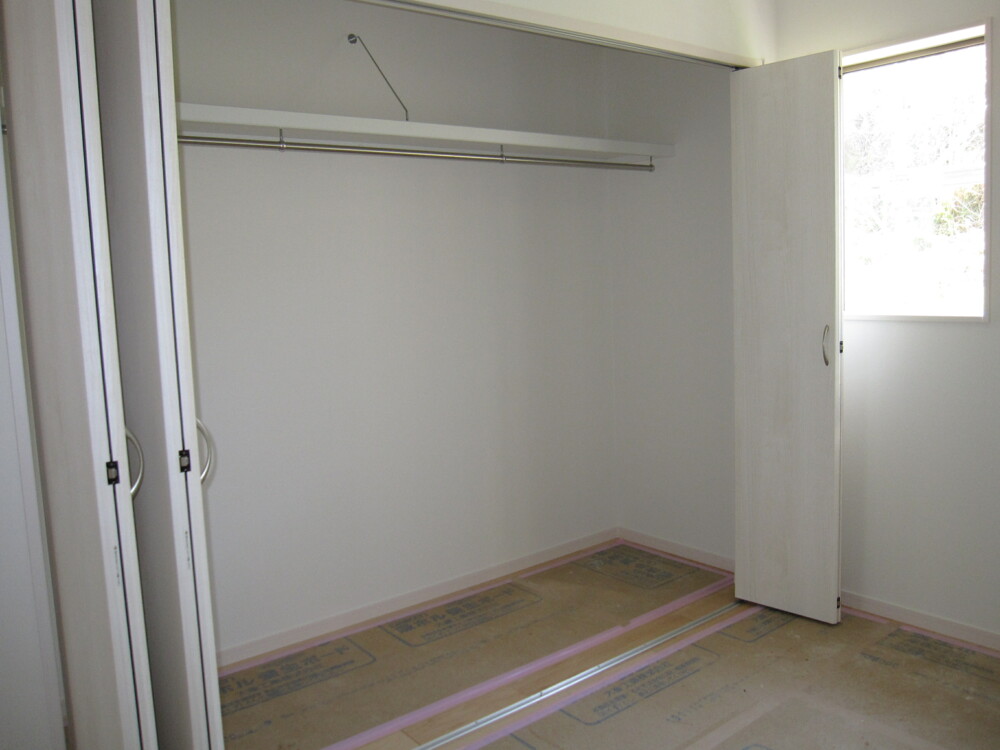

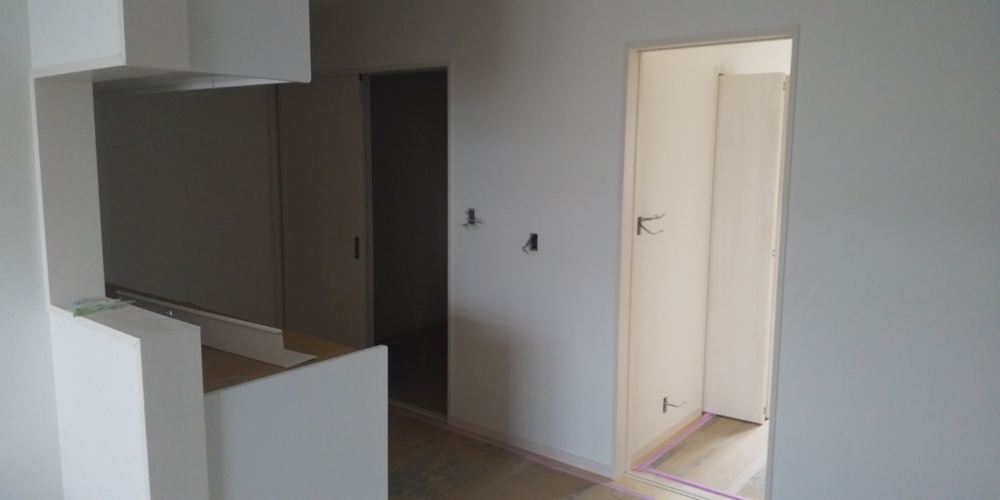

クローゼット造作

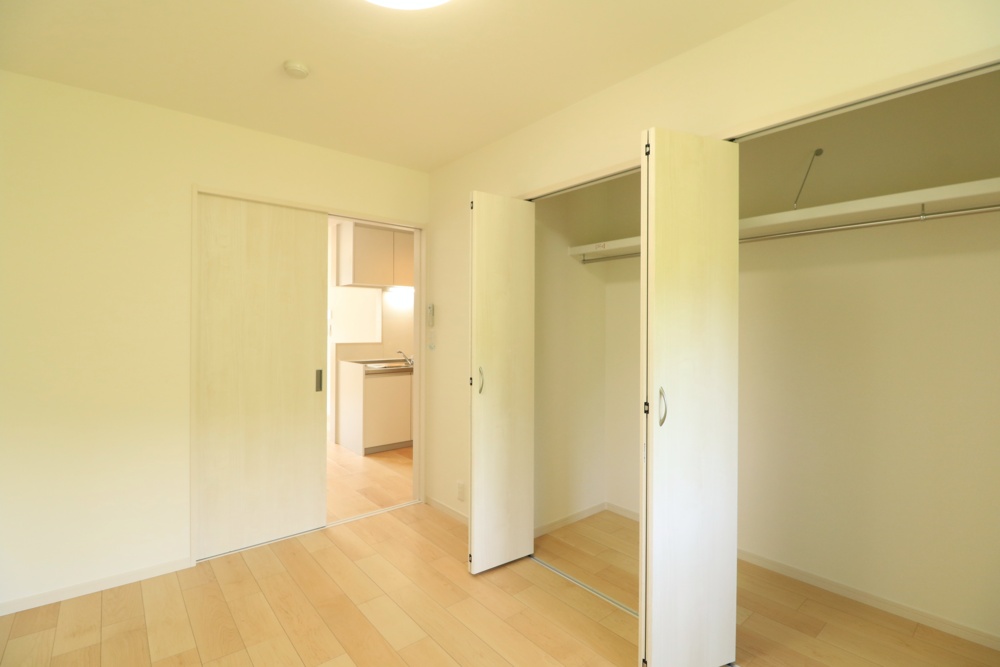

クローゼット造作

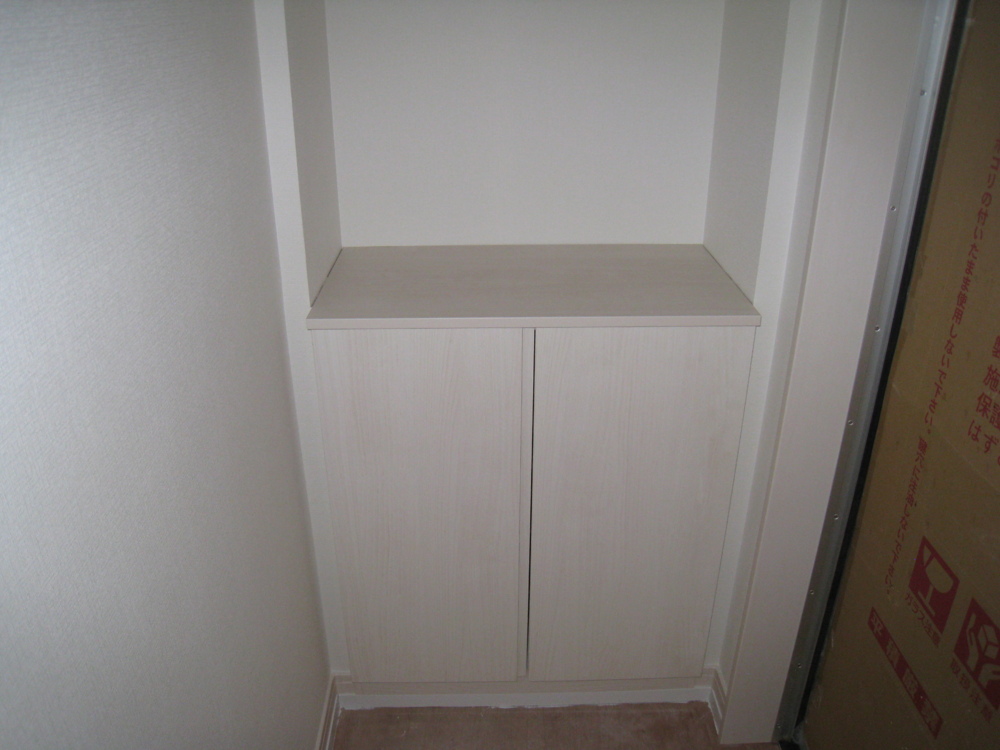

25. 2020年04月21日
塗装工事

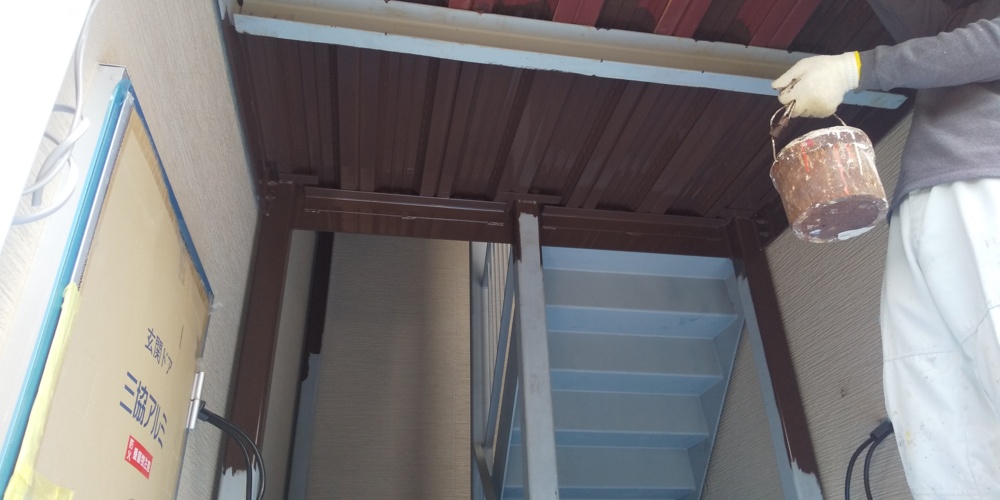

塗装工事

階段も丁寧に塗装しました。

26. 2020年04月17日
外構工事

外構工事

外構工事の様子です。

27. 2020年04月15日
塗装工事

塗装工事

丁寧に塗装をしていきます。

28. 2020年04月11日

足場撤去

足場撤去

外壁サイディングの施工が終わりましたので、
足場を撤去しました。

29. 2020年04月04日
外壁サイディング貼り

外壁サイディング貼り

サイディング貼りが完了しました。

30. 2020年04月04日

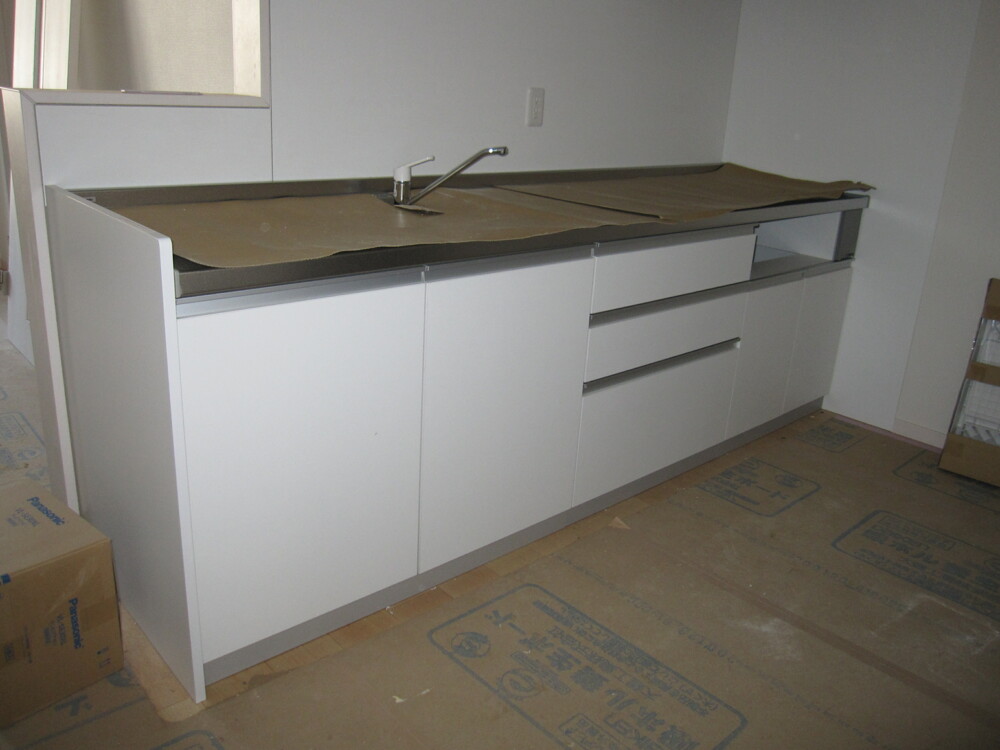

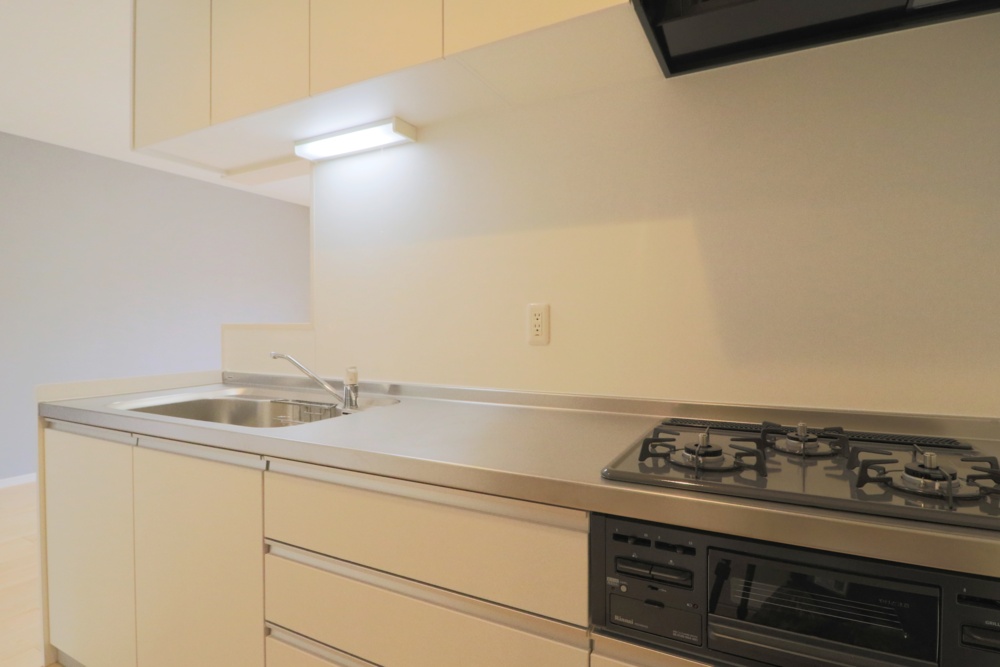

キッチン設置

キッチン設置

キッチン設置しました。

31. 2020年04月04日
クローゼット造作

クローゼット造作

クローゼット造作しました。

32. 2020年04月04日

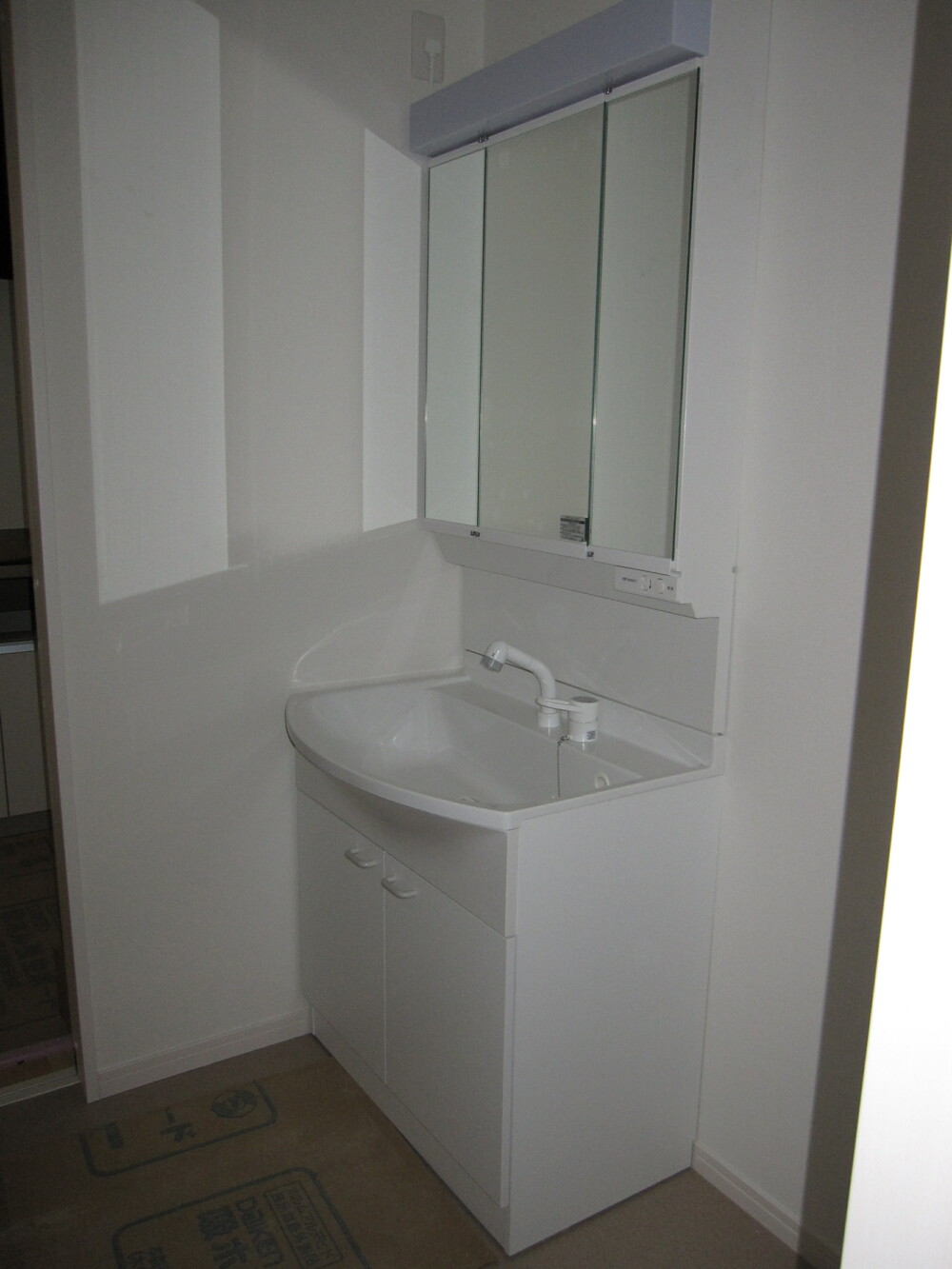

洗面台設置

洗面台設置

洗面台を設置しました。

33. 2020年04月04日
トイレ設置

トイレ設置

トイレを設置しました。

34. 2020年04月04日
塗装工事

塗装工事

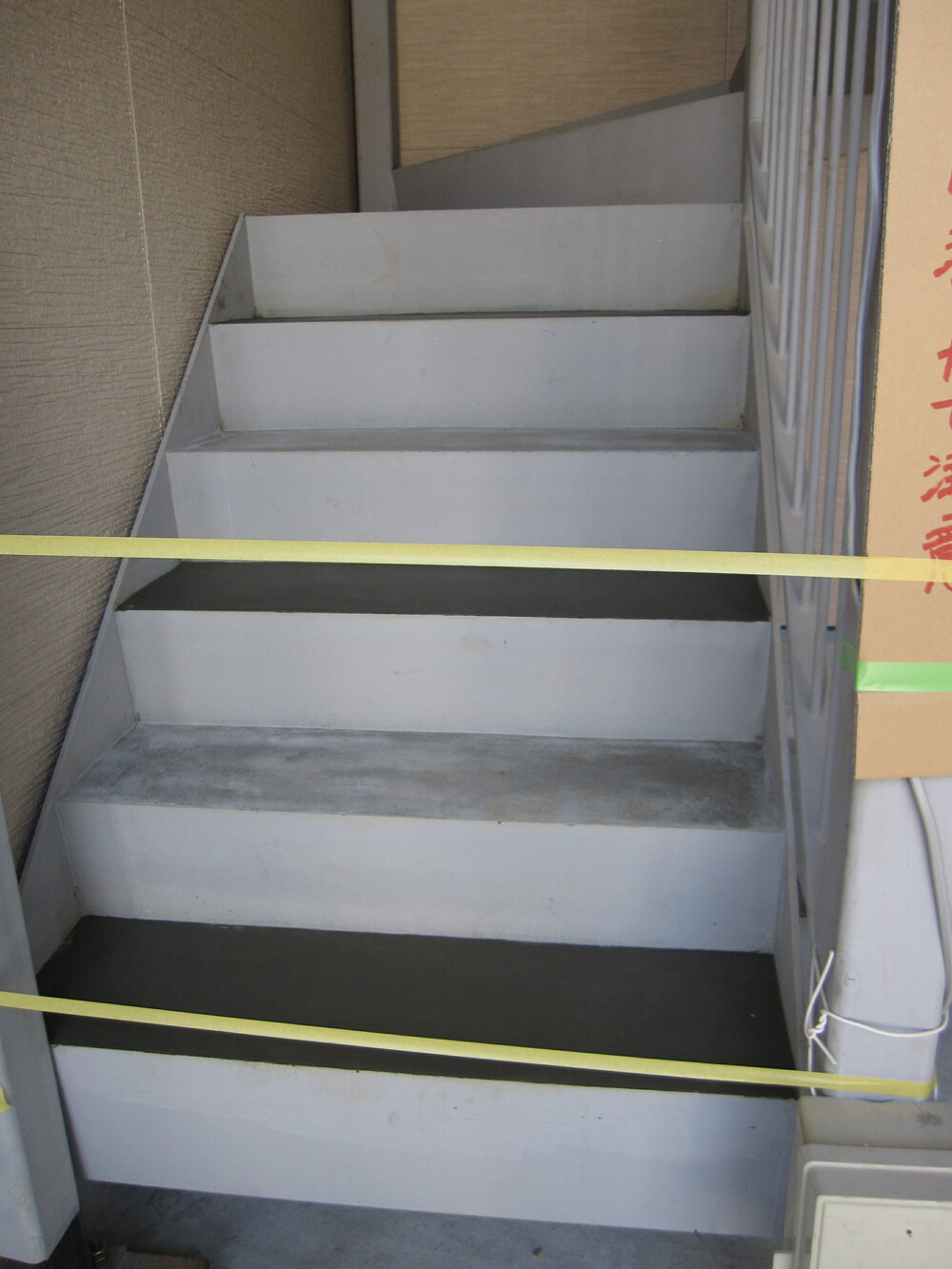

共用階段を塗装しました。

35. 2020年03月30日
クロス貼り

クロス貼り

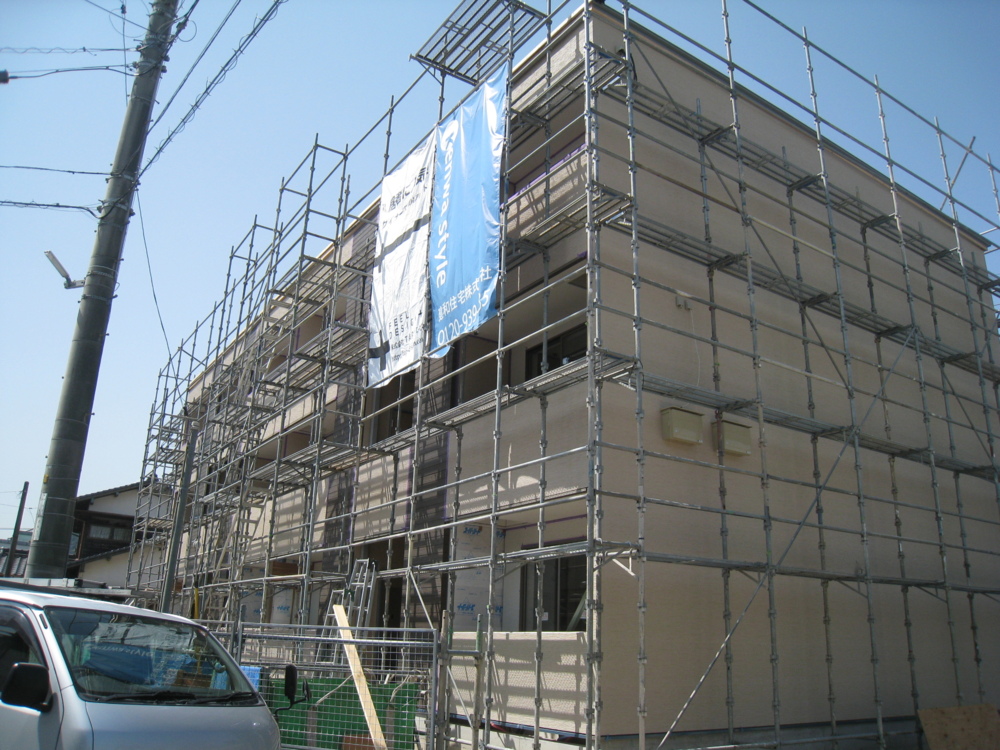

36. 2020年03月21日
外壁サイディング貼り

外壁サイディング貼り

3階建てなので迫力があります。

37. 2020年03月21日

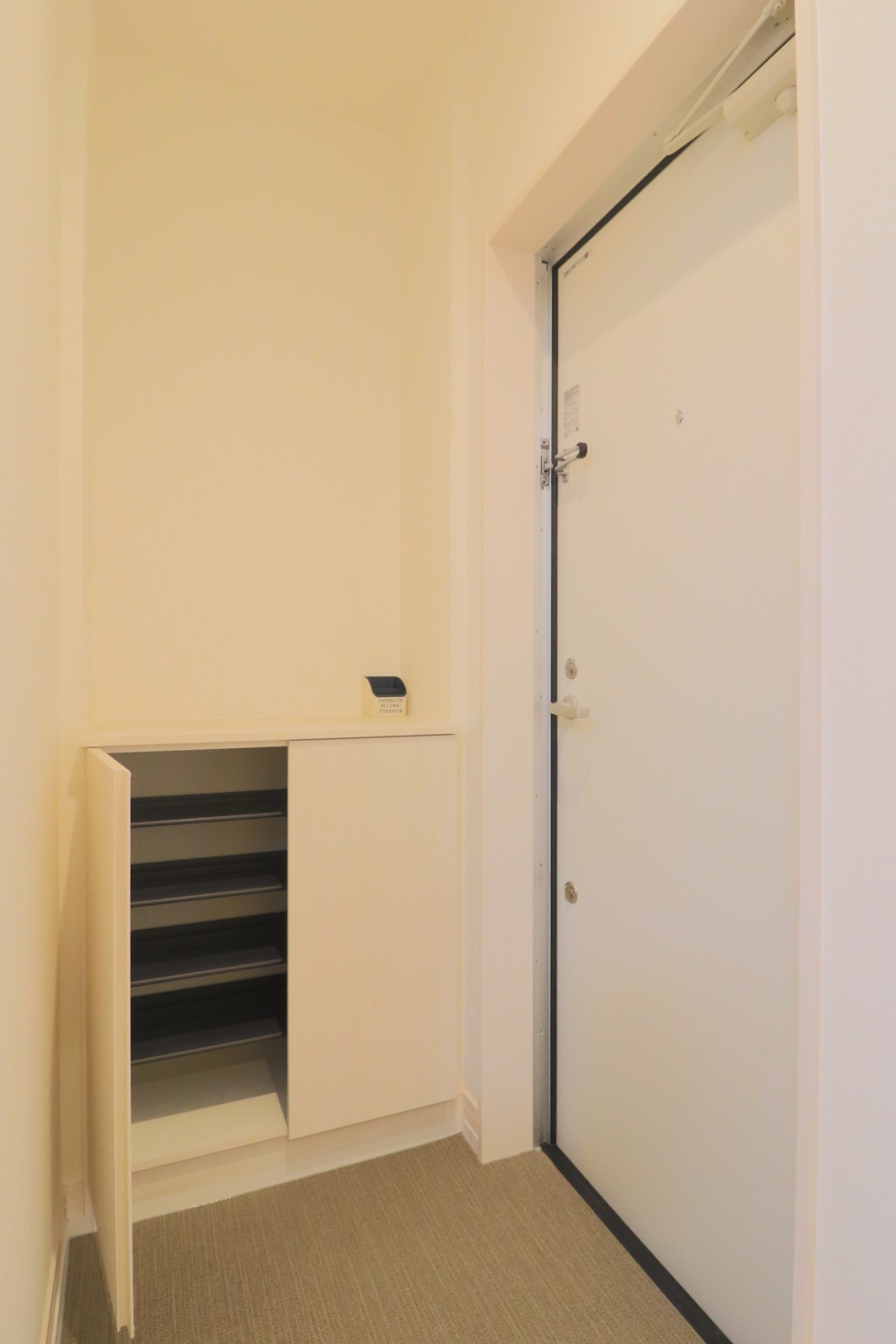

下駄箱造作

下駄箱造作

玄関部分です。

38. 2020年03月21日
クロス貼り

クロス貼り

39. 2020年03月21日
クロス貼り

クロス貼り

クロス貼りの様子です。

40. 2020年03月21日
クロス下地処理

クロス下地処理

41. 2020年03月11日
石膏ボード貼り

石膏ボード貼り

42. 2020年03月11日
クロス下地処理

クロス下地処理

クロス貼りの前に下地処理をしています。

43. 2020年03月07日

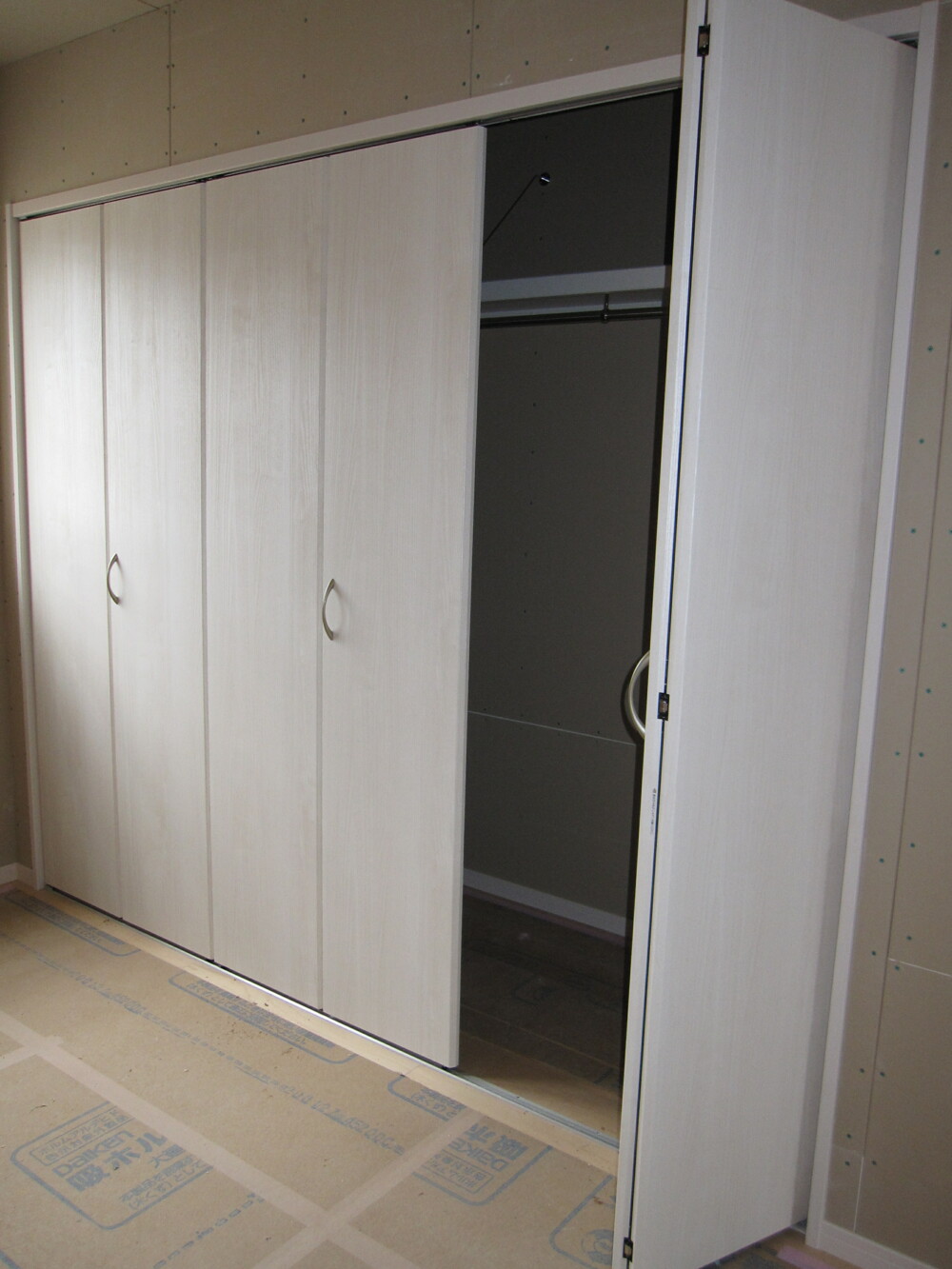

クローゼット造作

クローゼット造作

クローゼットを造作しました。

44. 2020年03月07日

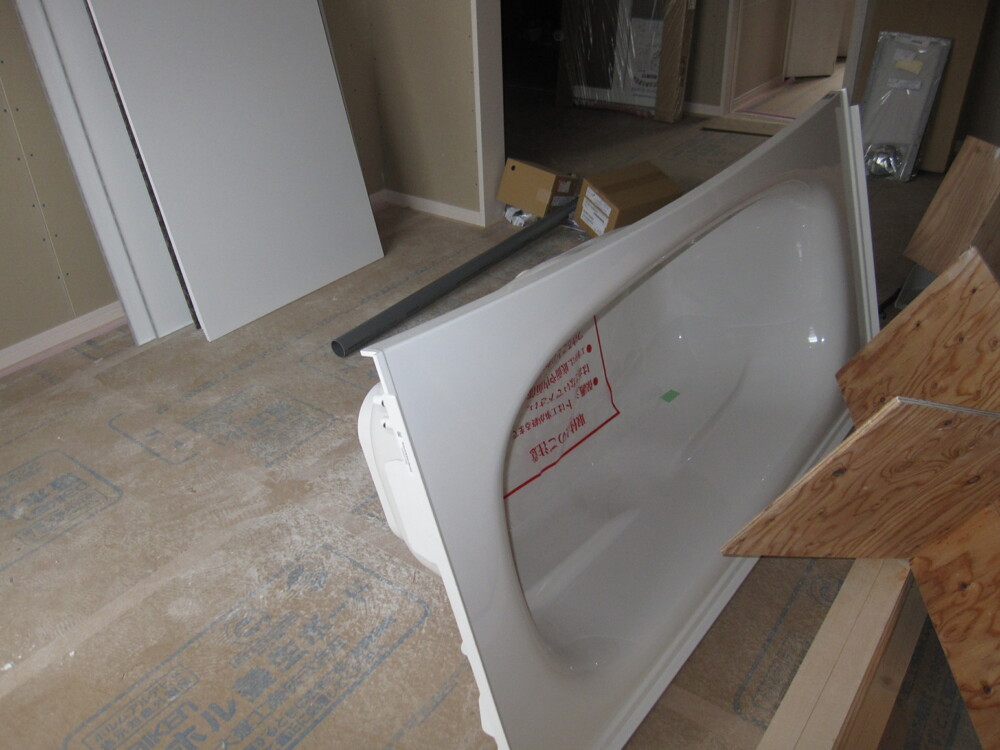

システムバス施工

システムバス施工

システムバスの施工です。

45. 2020年02月22日
外壁サイディング貼り

外壁サイディング貼り

46. 2020年02月20日
クロス下地処理

クロス下地処理

47. 2020年02月14日

内部施工状況

内部施工状況

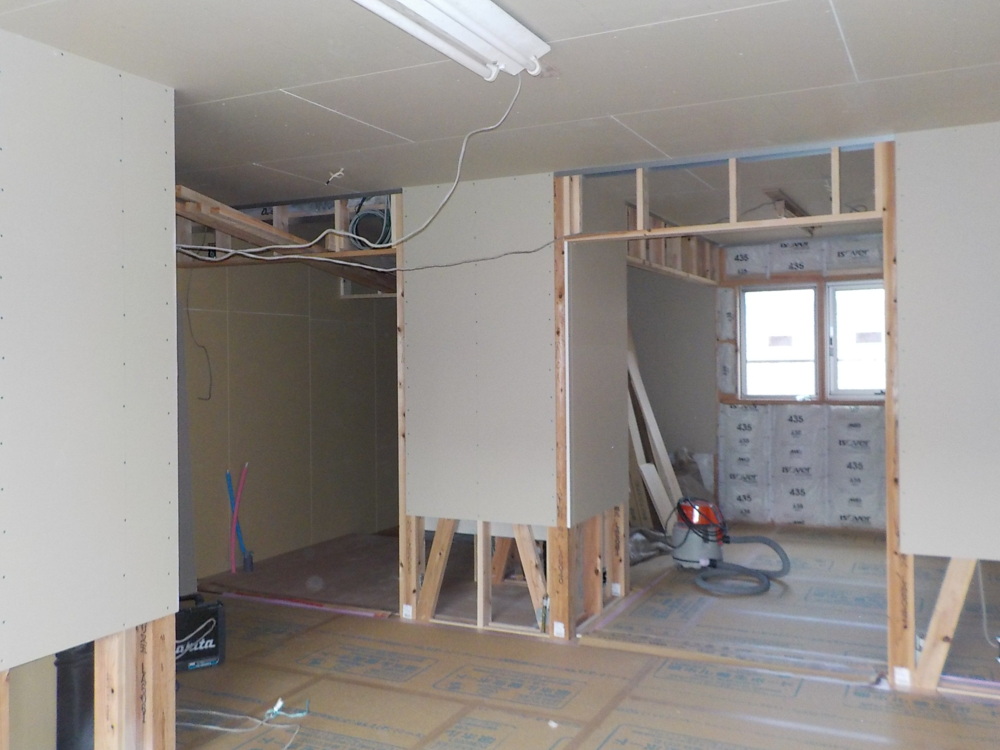

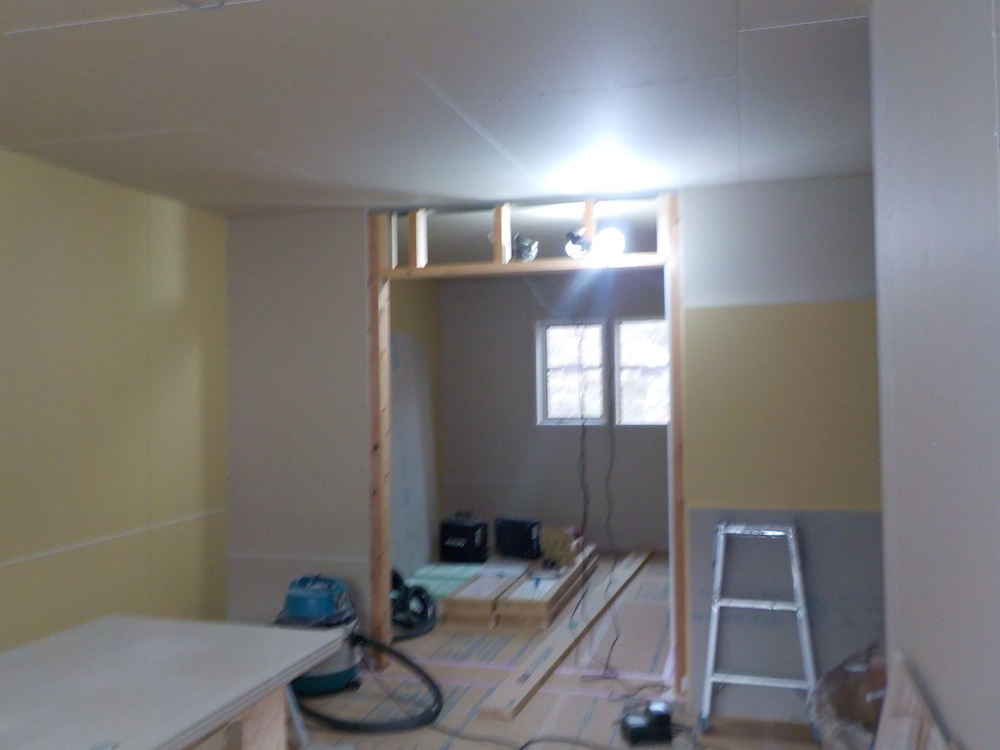

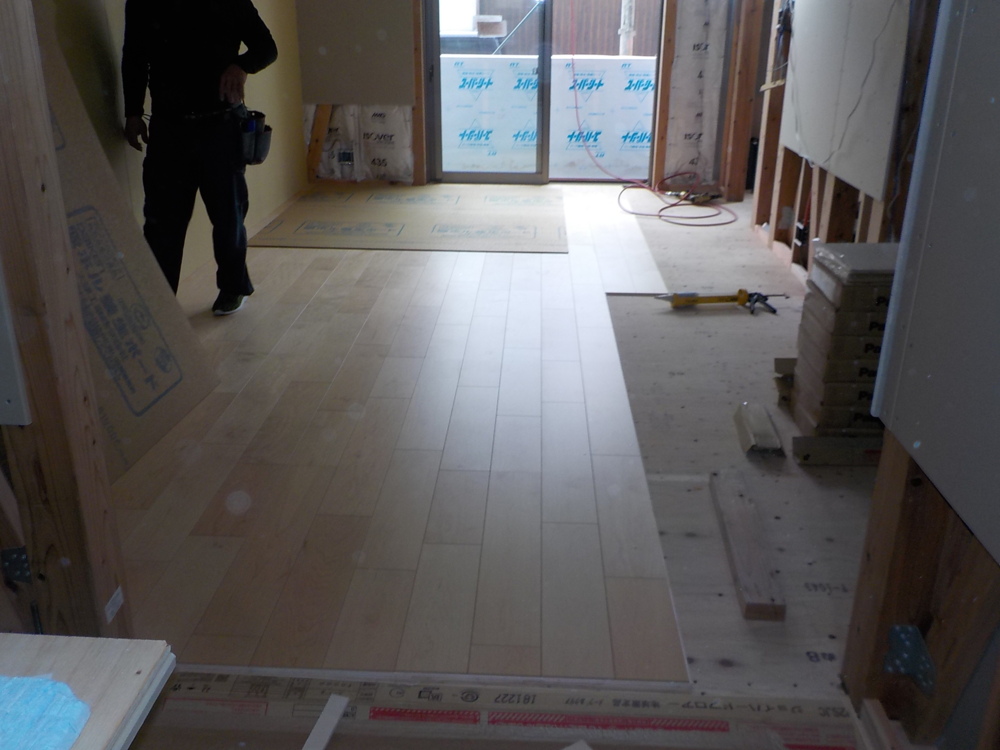

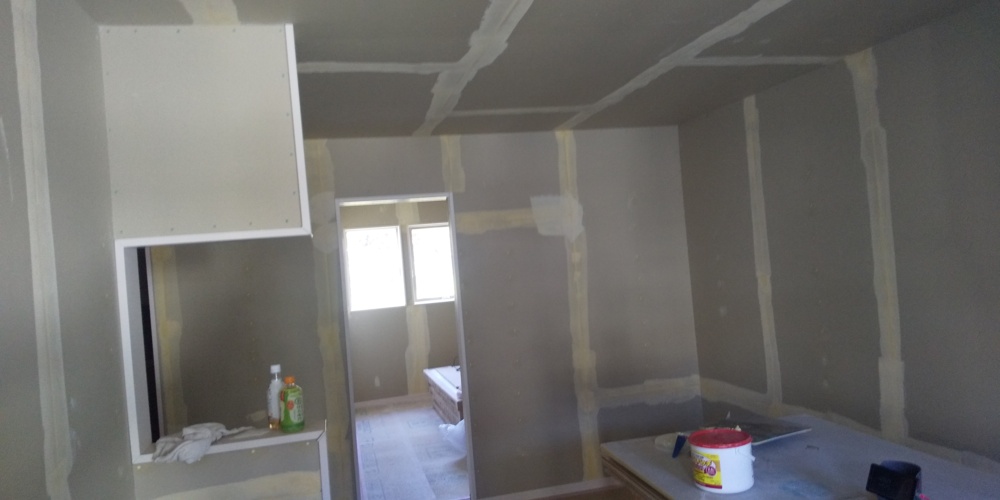

床フローリング貼りの様子です。

48. 2020年02月14日
石膏ボード貼り

石膏ボード貼り

49. 2020年02月14日
石膏ボード貼り

石膏ボード貼り

50. 2020年02月04日
配線工事

配線工事

51. 2020年02月01日
外壁サイディング貼り

外壁サイディング貼り

引き続き外壁サイディング貼りの様子です。

52. 2020年01月30日
断熱工事

断熱工事

53. 2020年01月30日
石膏ボード貼り

石膏ボード貼り

天井ボード貼りの様子です。

54. 2020年01月25日
断熱工事

断熱工事

55. 2020年01月25日
外壁サイディング貼り

外壁サイディング貼り

サイディング貼りをしています。

56. 2020年01月20日
石膏ボード貼り

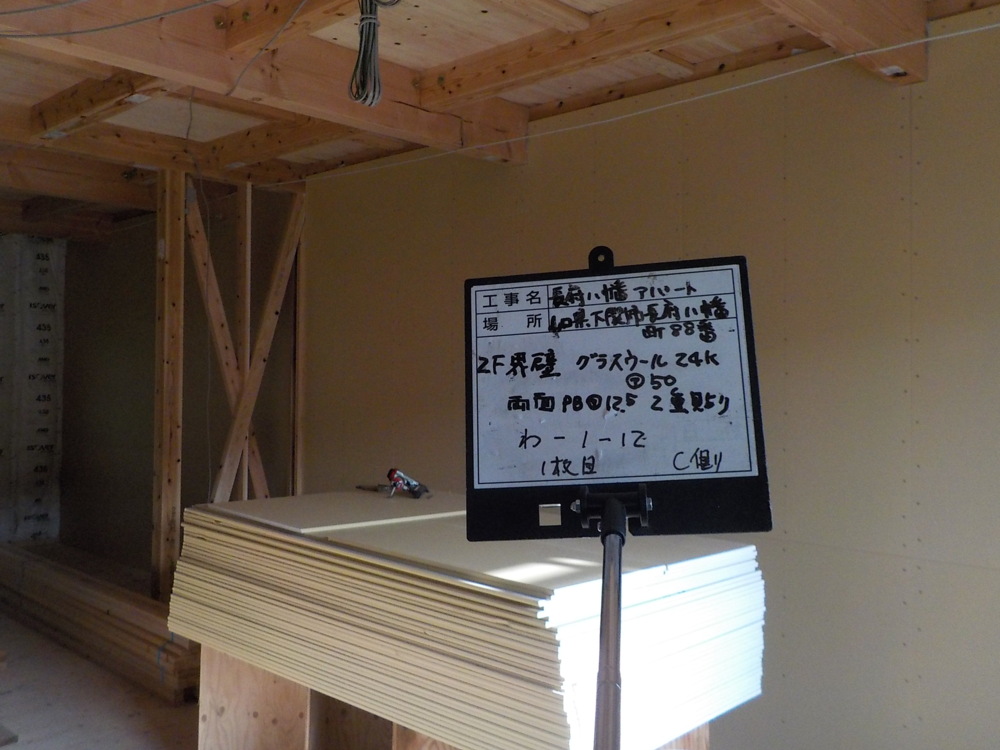

石膏ボード貼り

57. 2020年01月16日
石膏ボード貼り

石膏ボード貼り

ボードを貼っていきます。

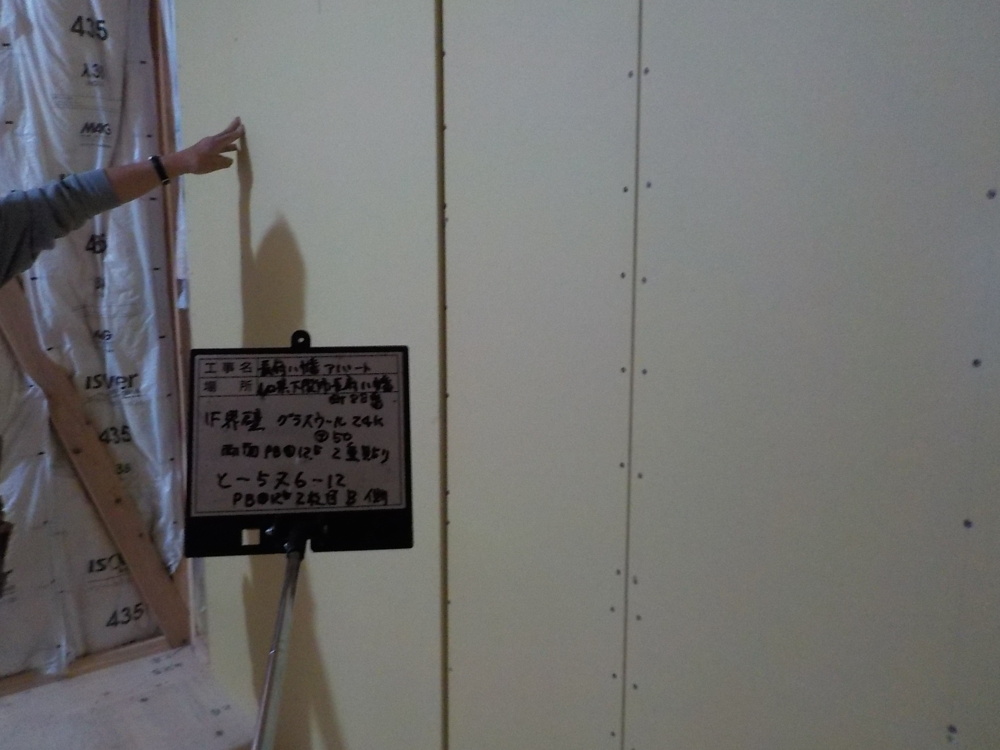

58. 2020年01月14日
断熱工事

断熱工事

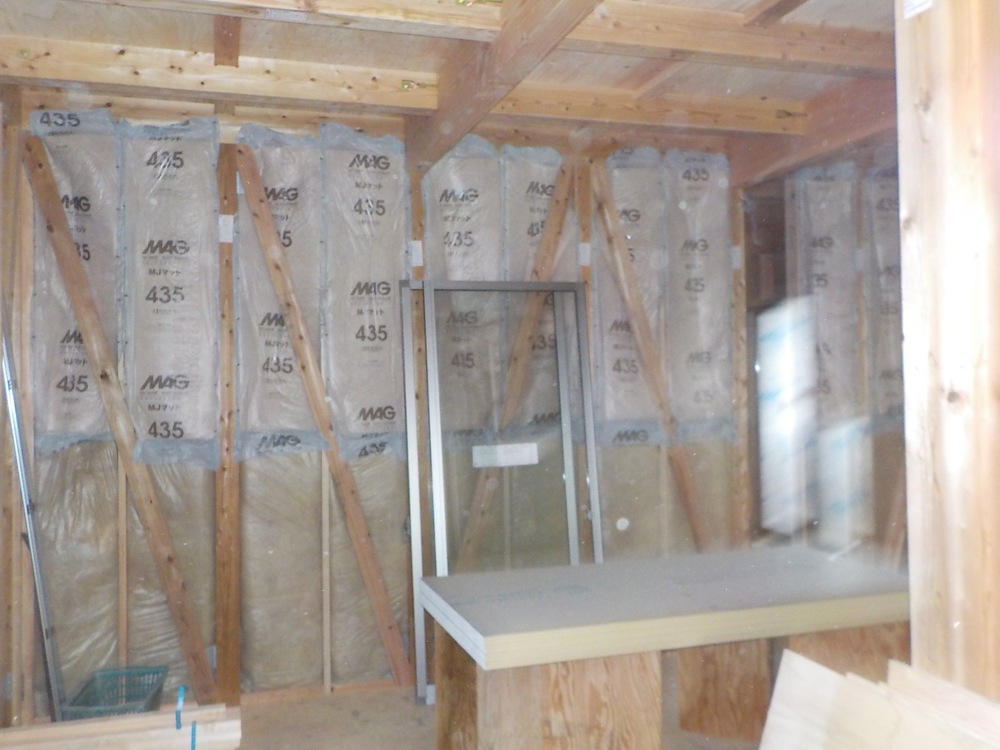

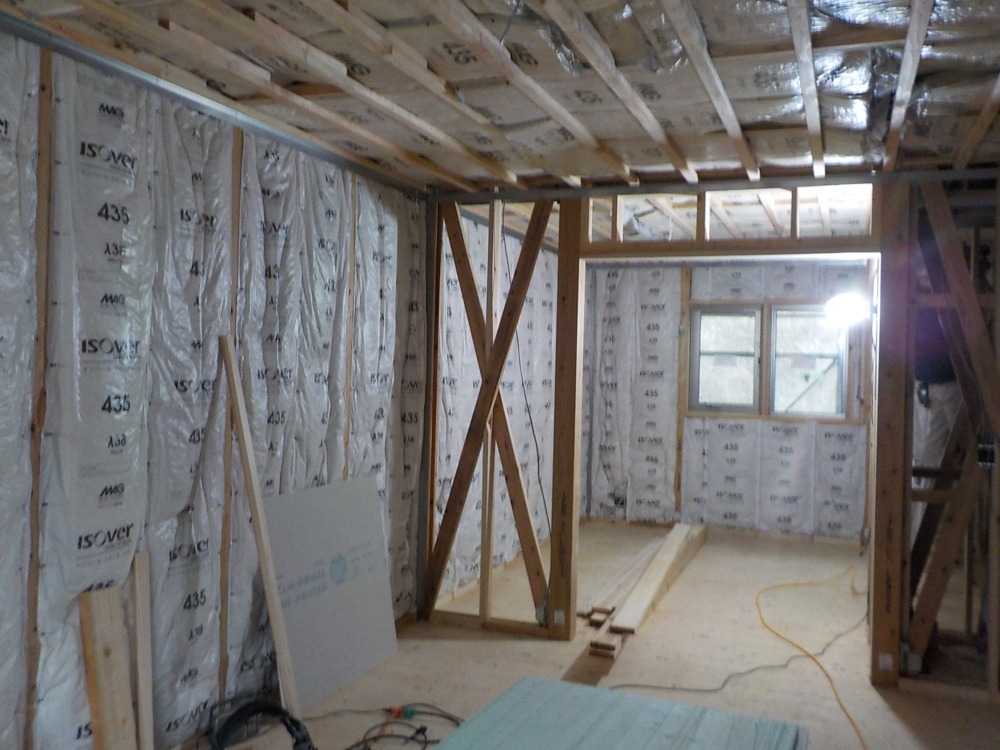

断熱材を施工していきます。

59. 2020年01月14日
透湿・防水・防風シート

透湿・防水・防風シート

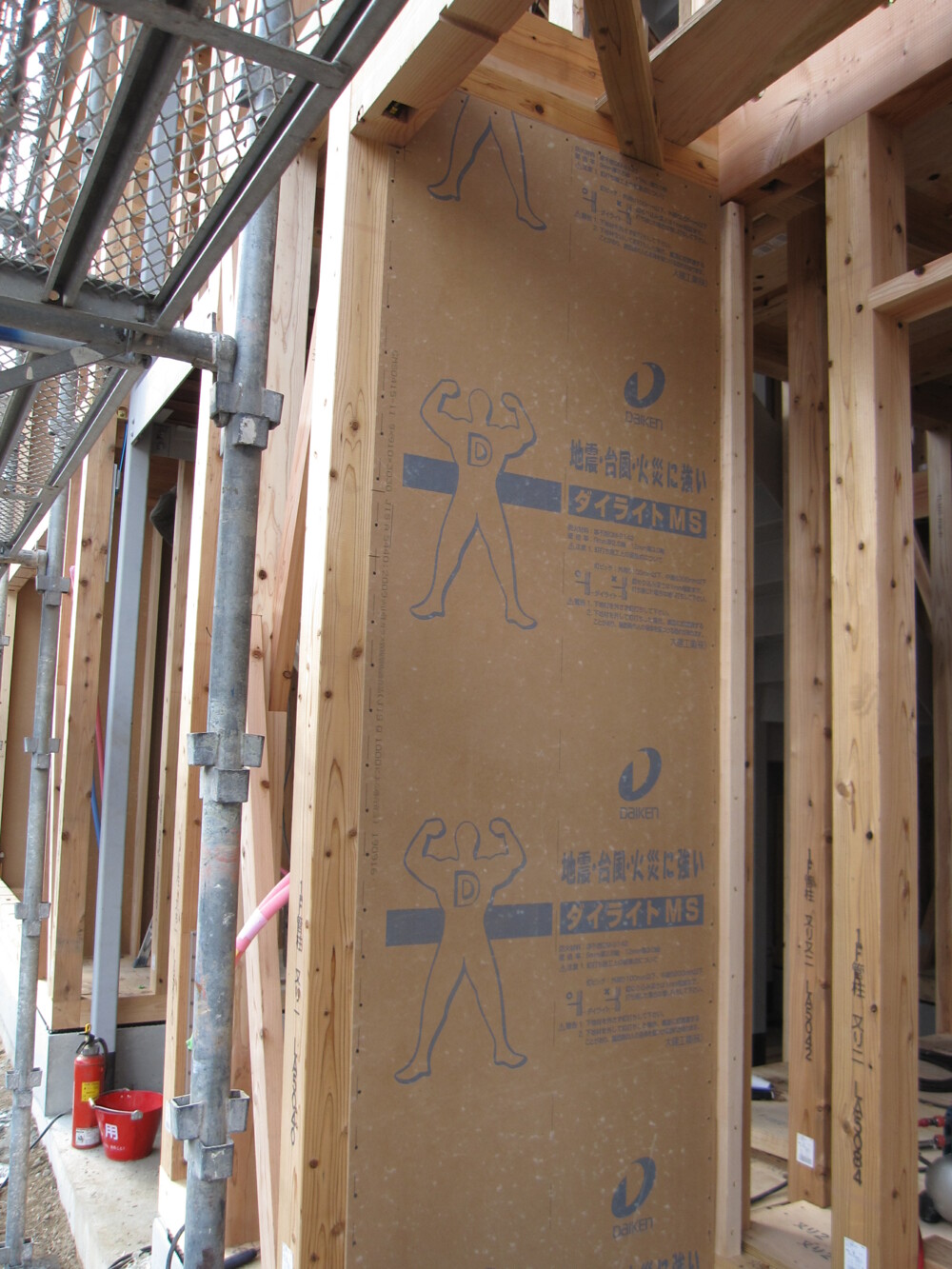

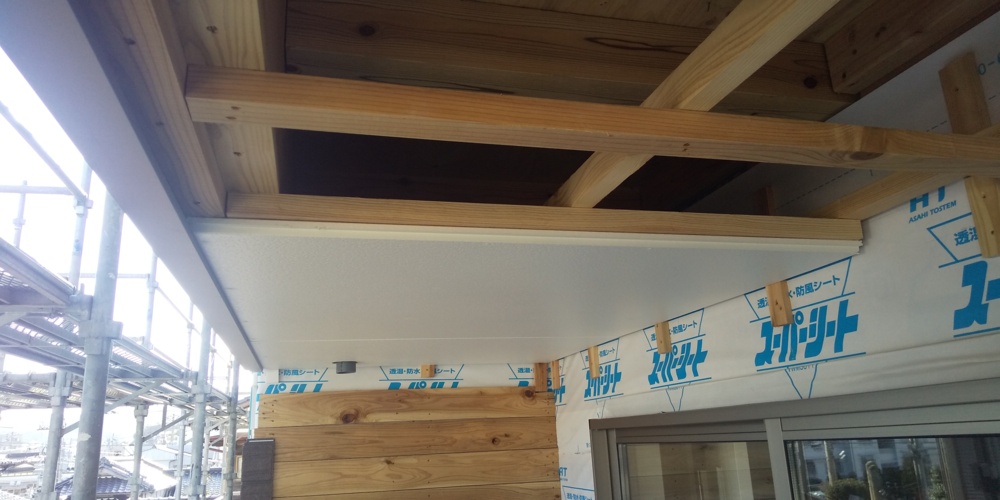

外壁下地の透湿・防水・防風シートのスーパーシートです。
室内側の湿気を外壁通気側に通し、外部からの水の侵入を防ぎます。

60. 2019年12月27日
筋交い

筋交い

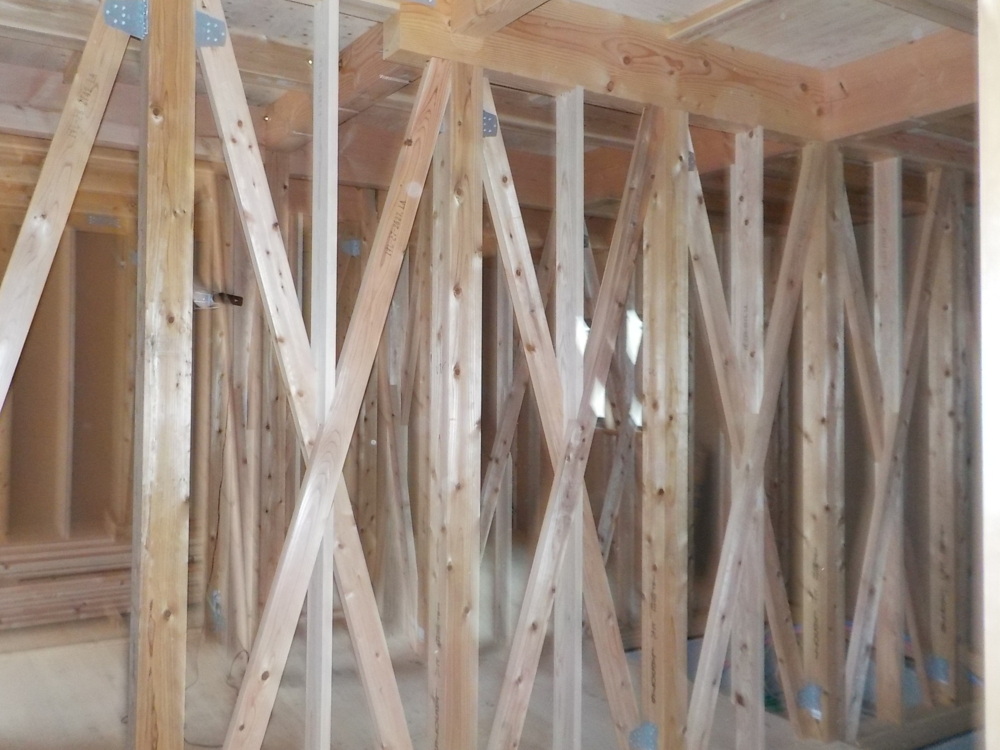

筋交いがしっかりと施工されています。
柱、桁、土台などで構成される骨組みの中に入れ込む斜め材を「筋交い」といって横からの大きな水平力に抵抗し、建物の変形を抑える働きをしてくれます。

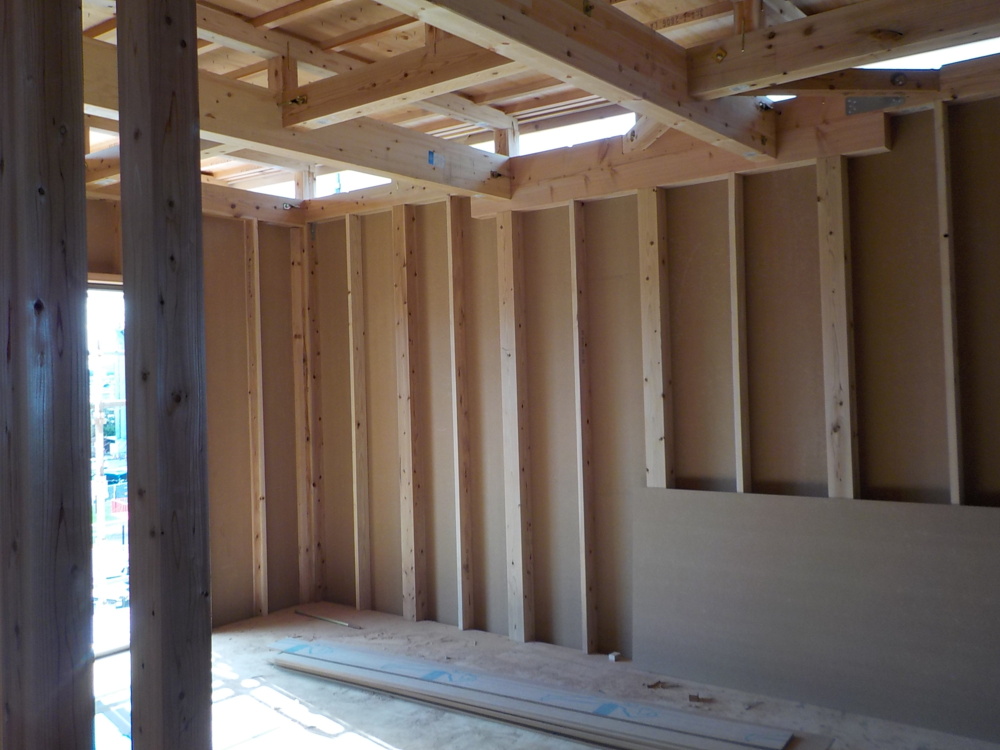

61. 2019年12月27日
木工事

木工事

62. 2019年12月27日

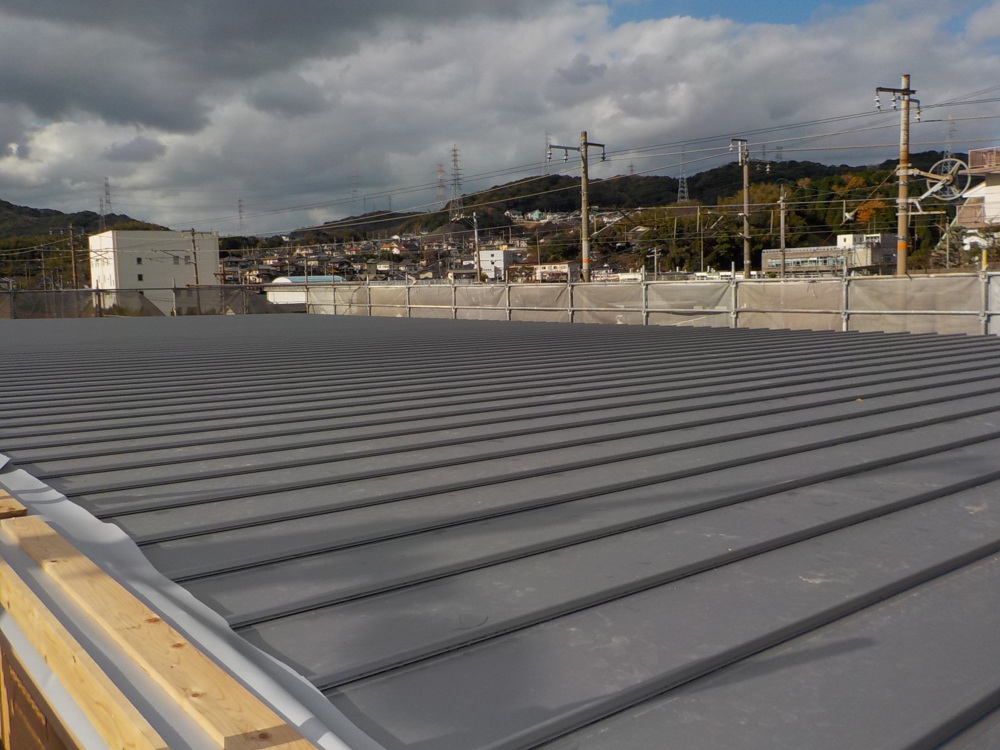

屋根工事

屋根工事

クイックルーフ(ガルバリウム鋼板)を施工しています。
高い遮熱性により温度上昇を抑え、酸性雨による建物の劣化から守ります。

63. 2019年12月27日
外壁耐力面材

外壁耐力面材

64. 2019年12月20日

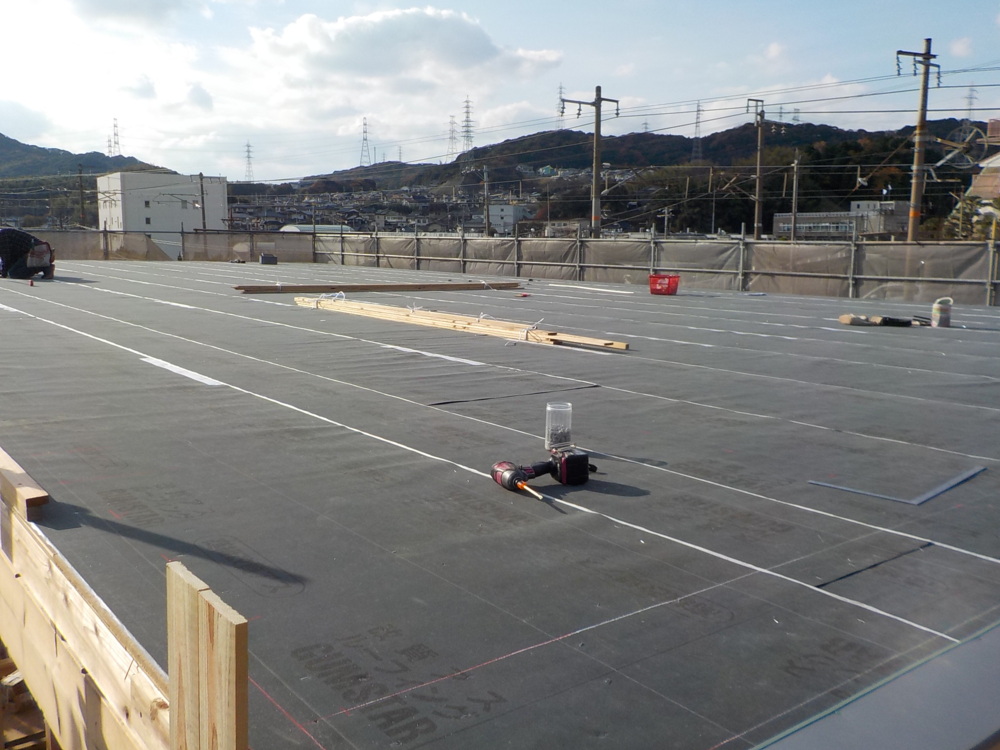

屋根工事

屋根工事

屋根下地を施工しています。
屋根材を施工する前に、防水シートを貼っています。
屋根材だけでは、雨水の浸入を防ぐ事ができません。
耐久性を高めるためにも、しっかりと下地工事を行います。

65. 2019年12月19日
外壁耐力面材

外壁耐力面材

外壁面に耐力面材を施工しています。
無機質系耐力面材を貼る事により地震や火災に強化しています。

66. 2019年12月17日

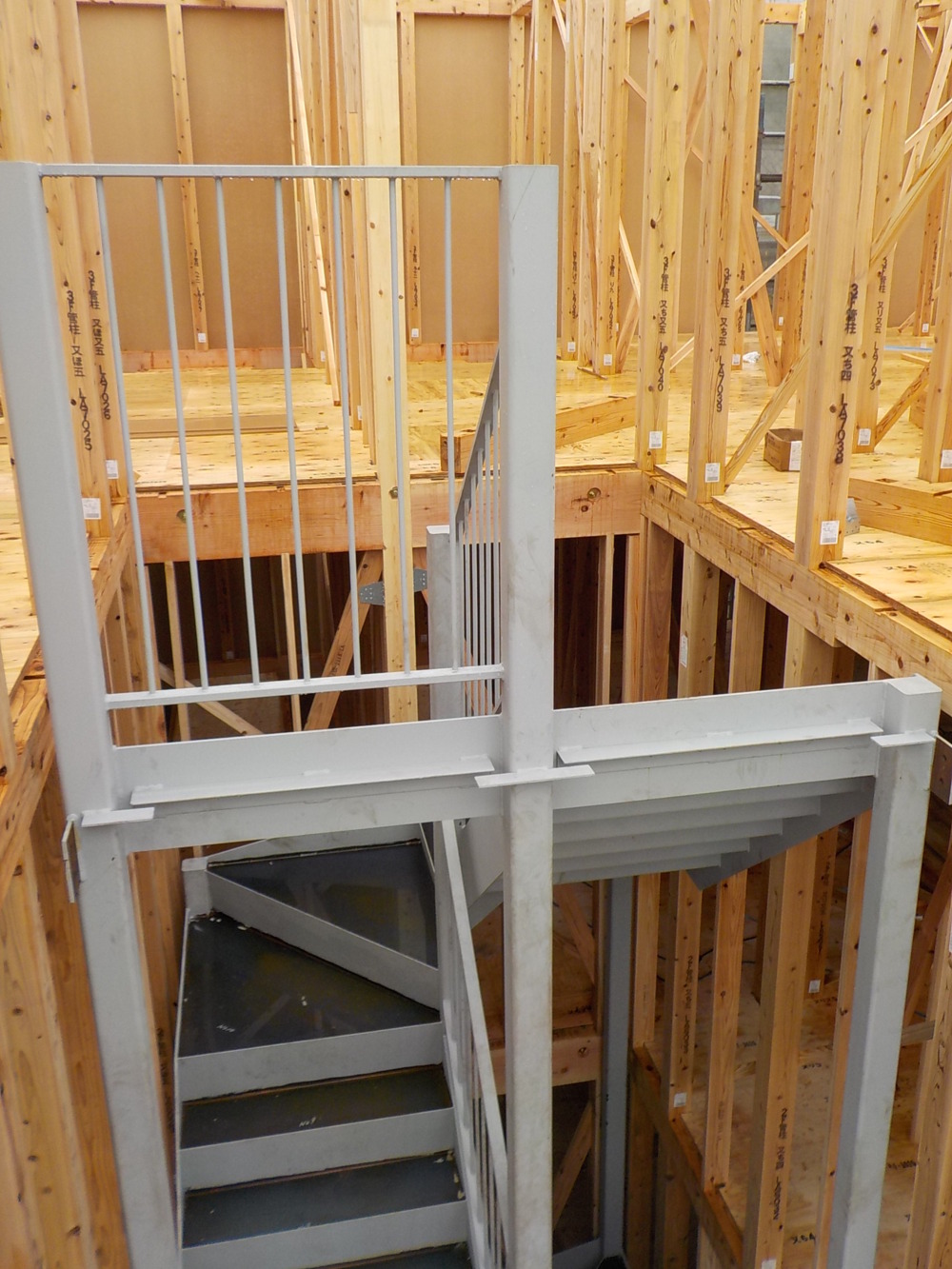

共用階段設置

共用階段設置

共用階段を造作しています。

67. 2019年12月15日

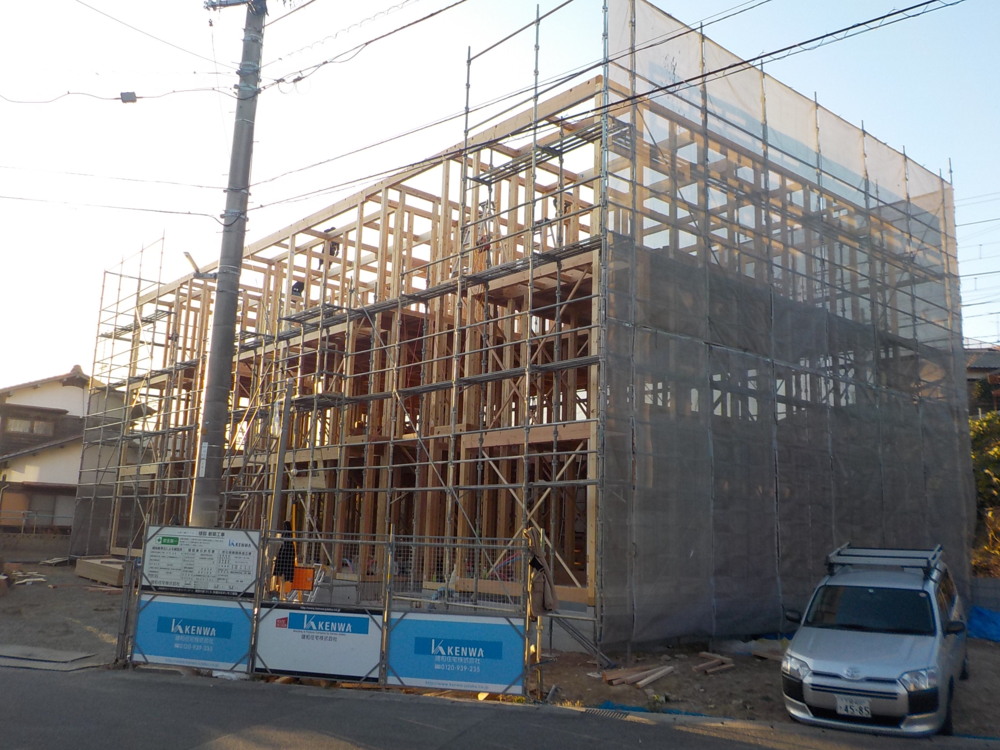

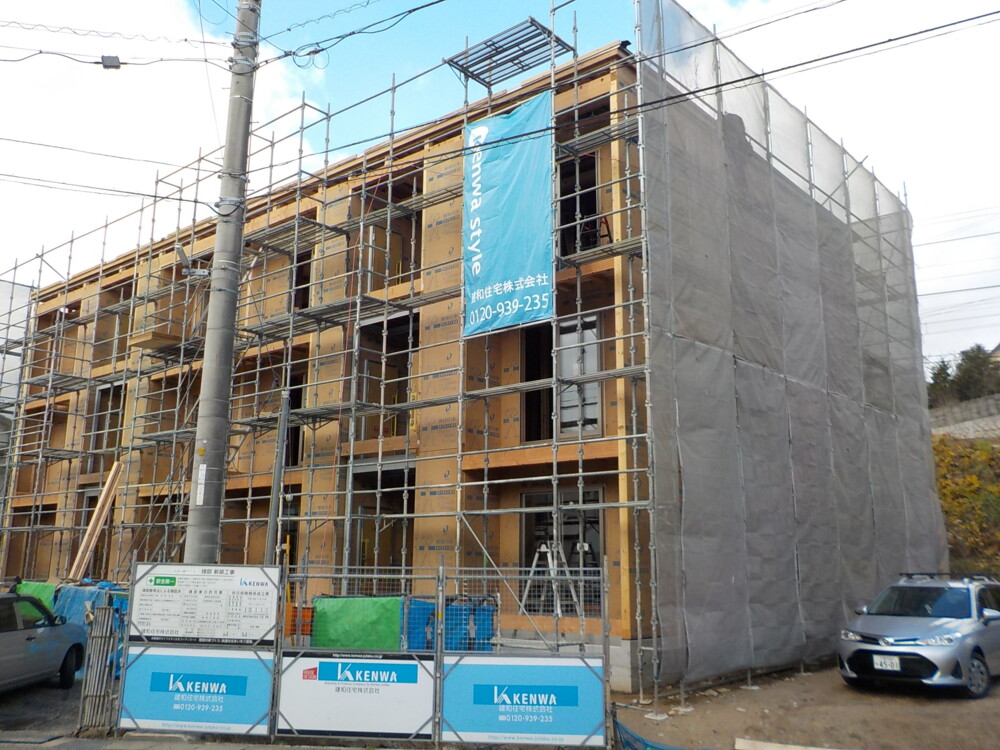

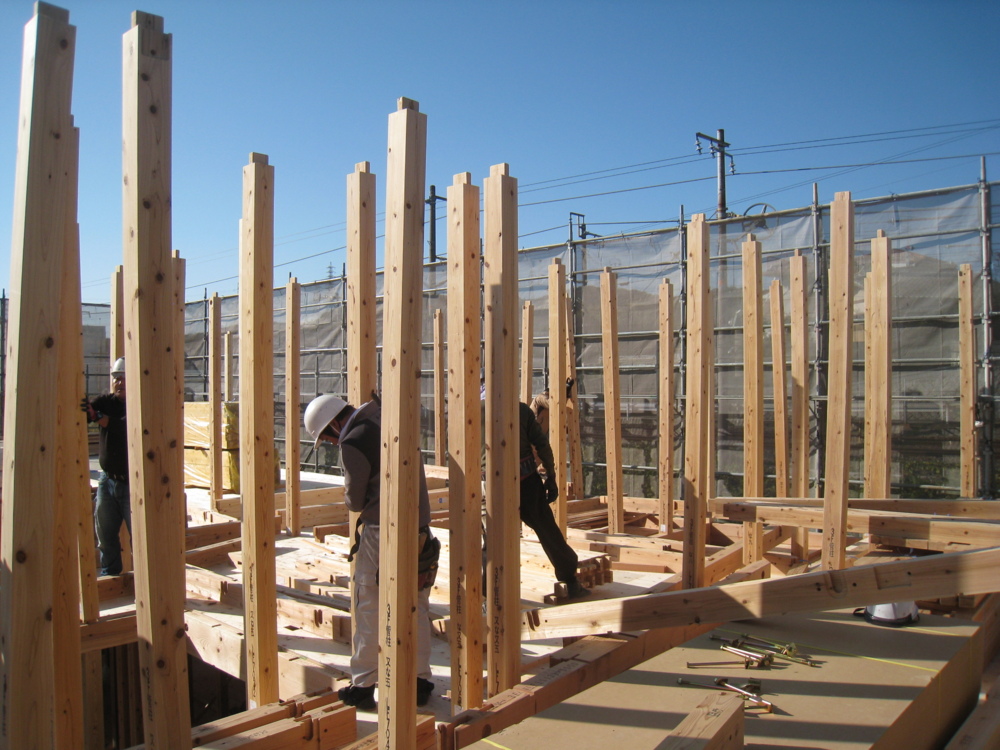

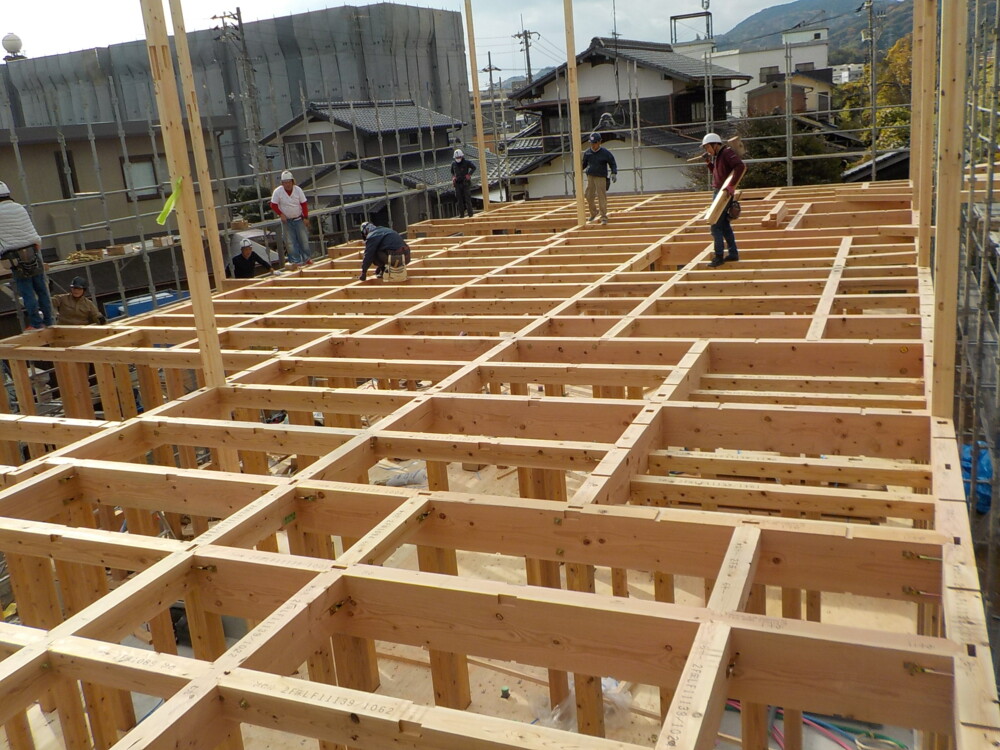

上棟⑧

上棟⑧

迫力がありますね!

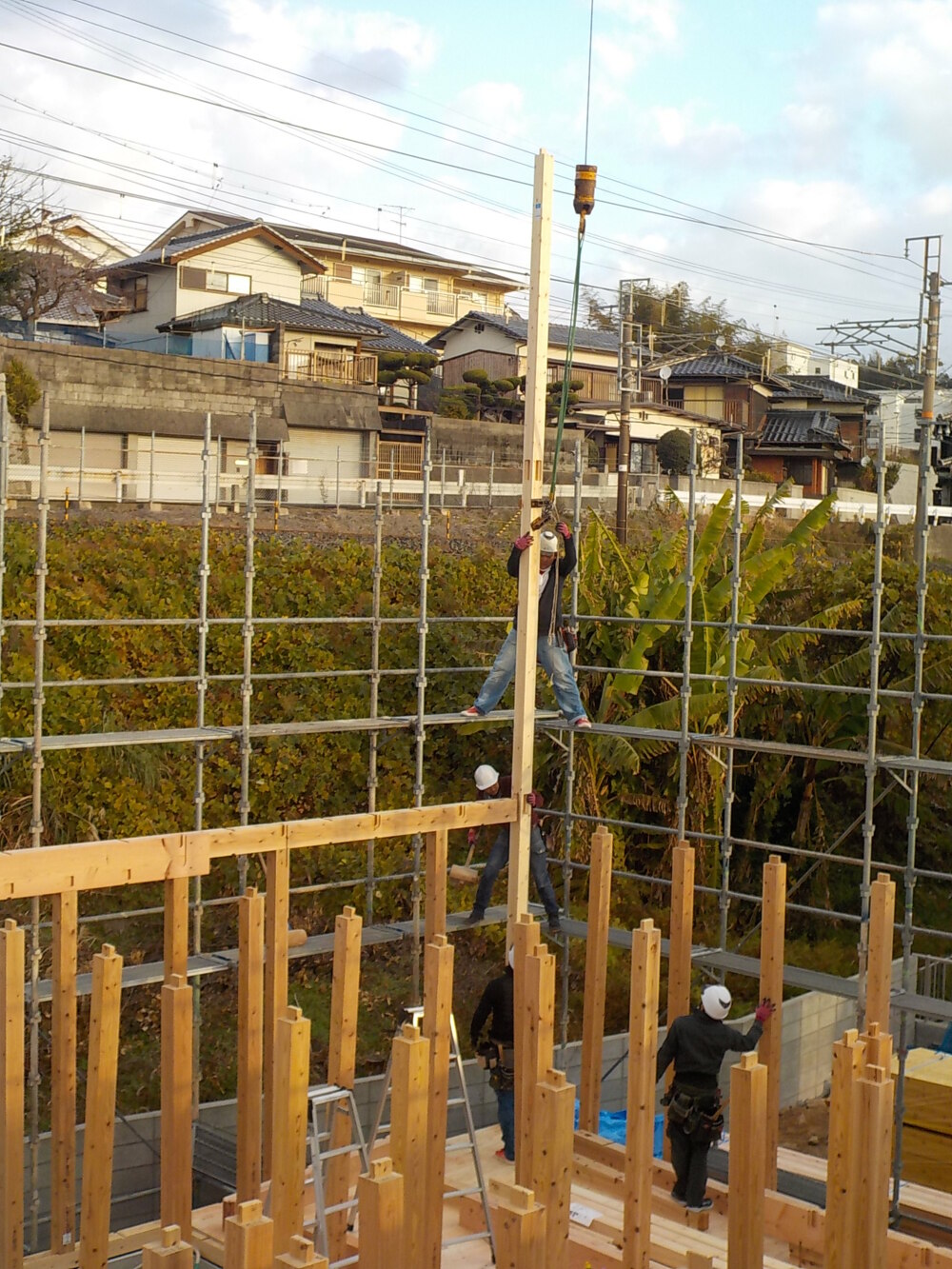

68. 2019年12月15日
上棟⑦

上棟⑦

3階の柱を建てていきます。

69. 2019年12月15日
上棟⑥

上棟⑥

2階部分も仕上がってきました。

70. 2019年12月14日
上棟⑤

上棟⑤

71. 2019年12月14日
上棟④

上棟④

2階部分の柱を立てていきます。

72. 2019年12月14日
上棟③

上棟③

通し柱という、1階から3階まで通っている柱を立てます。
9mもある大きな柱です。
継ぎ目がねく、建物を構造的に一体化するため、耐震、耐久性を高める上でとても重要な役割をする柱です。
見ていて思わず釘付けになる迫力ある光景です。

73. 2019年12月14日
上棟②

上棟②

予め図面に従ってプレカットされた木材はそれぞれの位置によって長さや仕口、継手といった接合部の形などが決まっています。

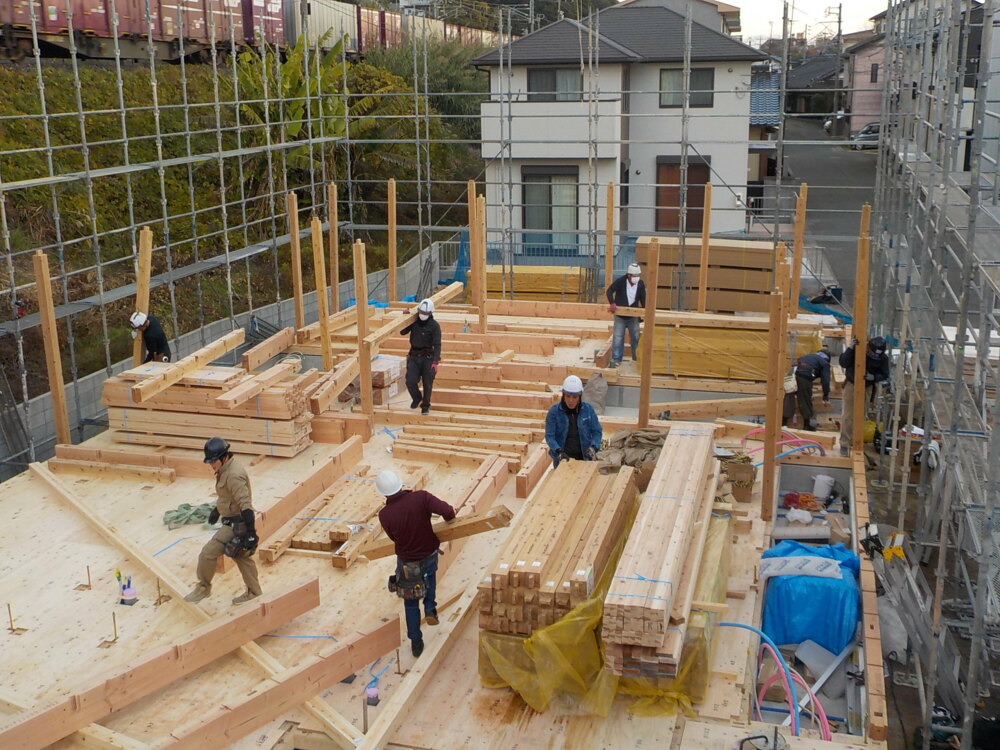

74. 2019年12月14日
上棟①

上棟①

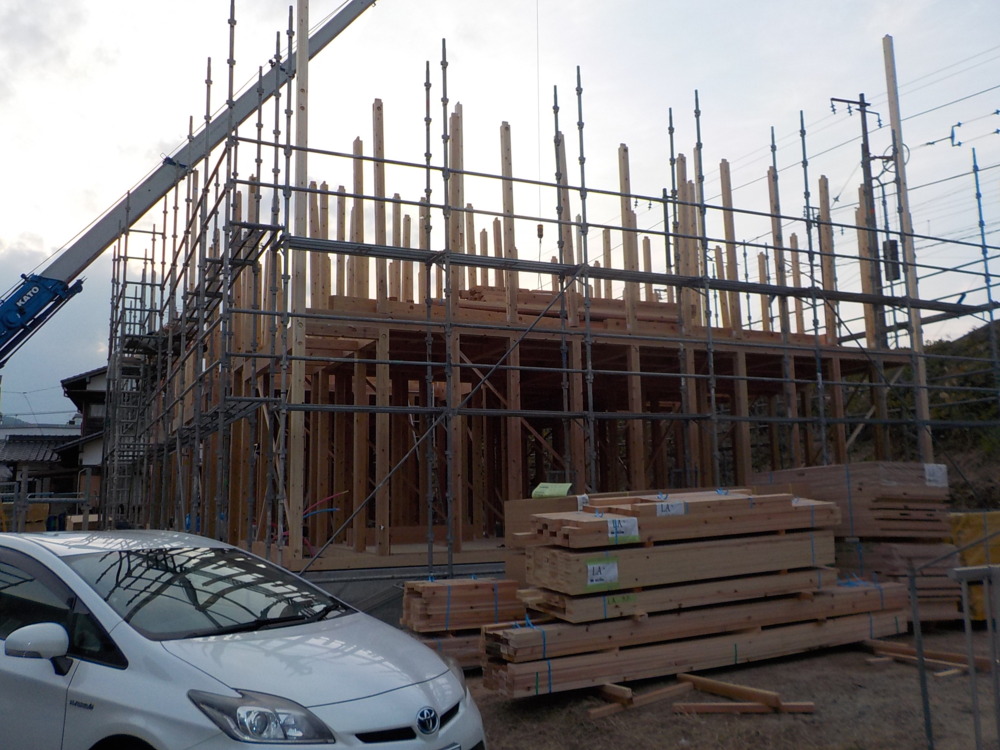

いよいよ棟上げです。
大きな建物なので数日に分けて作業を行います。
職人さん方、宜しくお願い致します!
また、ご近所の皆様、工事中大変ご迷惑をお掛けしますが、
何卒宜しくお願い致します!!

75. 2019年12月13日

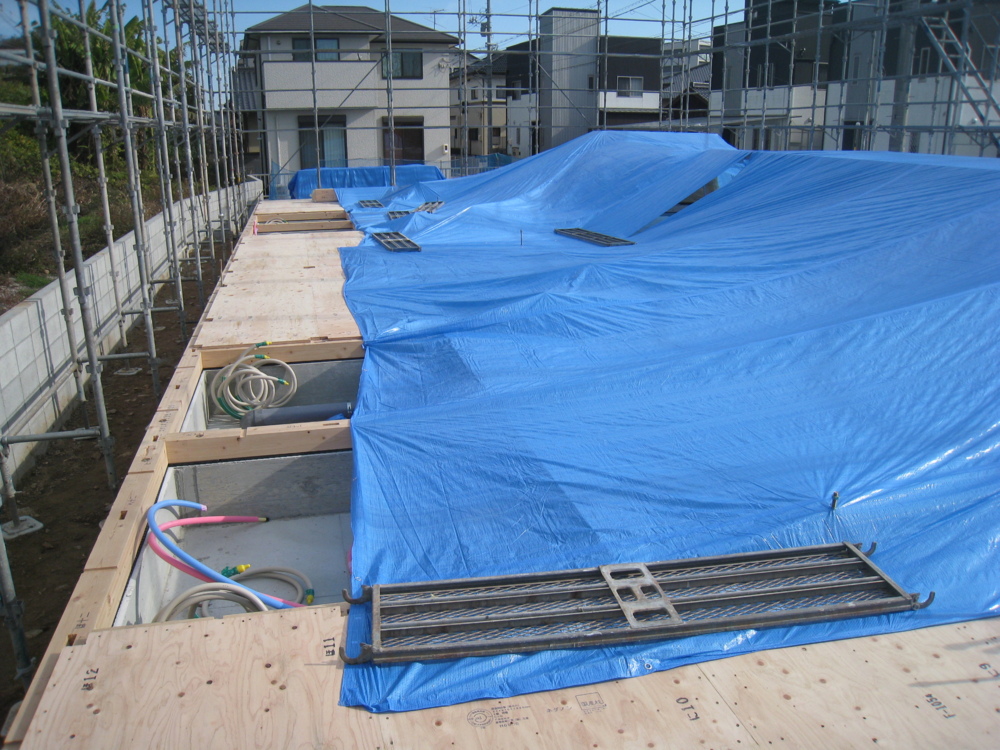

土台敷き

土台敷き

棟上げ日までシートで覆い養生します。

76. 2019年12月11日
土台敷き

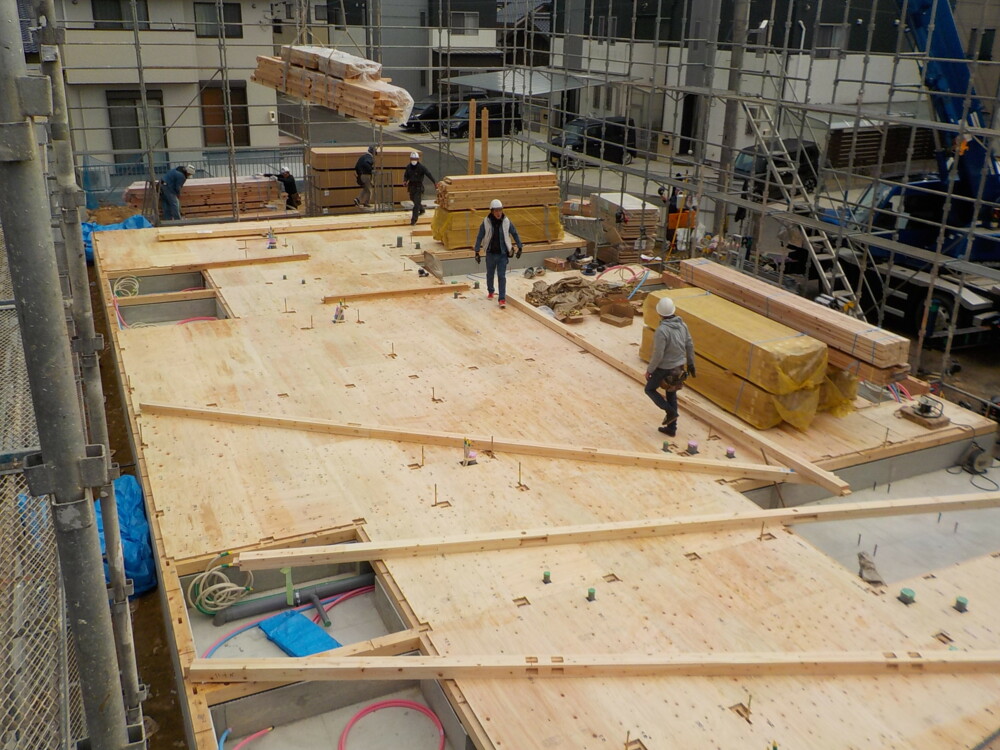

土台敷き

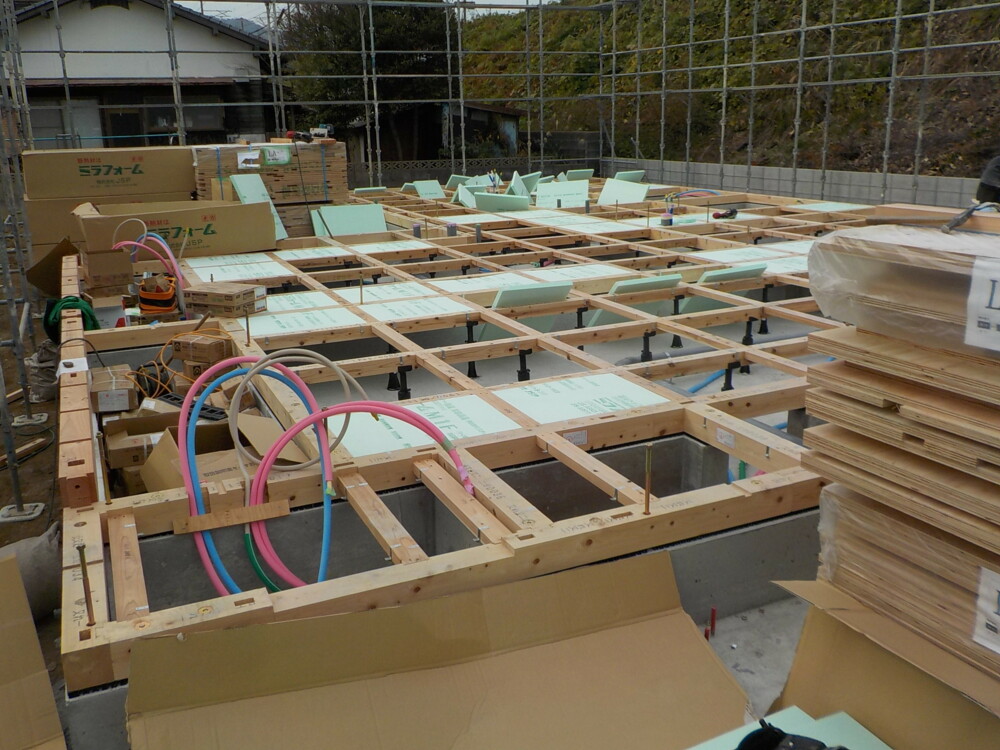

土台敷き、断熱敷き込み、床合板を貼っていきます。

77. 2019年12月10日
材料搬入

材料搬入

材料を現場に搬入しています。

78. 2019年12月08日
配管工事

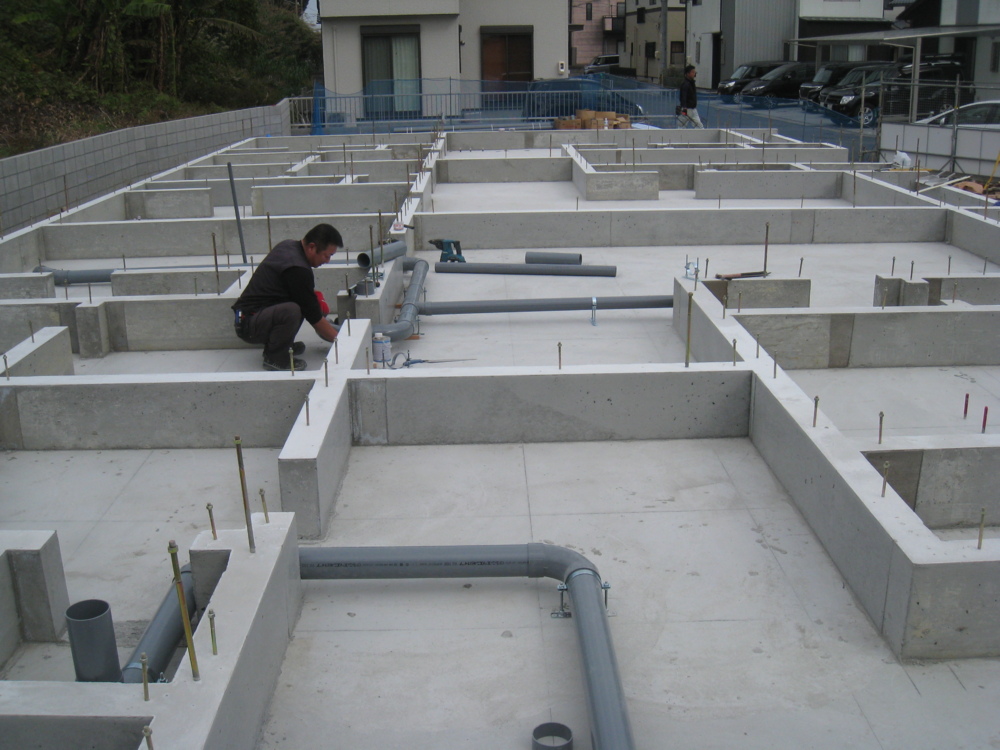

配管工事

配管工事の様子です。

79. 2019年12月06日

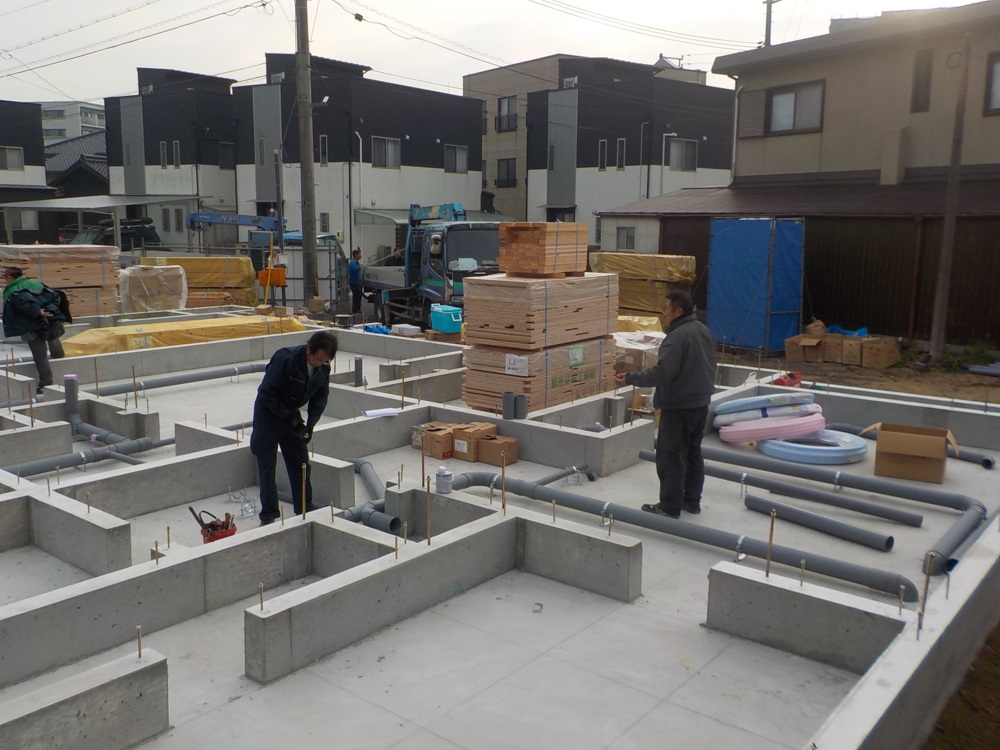

コンクリート打設

コンクリート打設

コンクリートの強度が出るまで養生を行い、型枠をばらしていきます。

80. 2019年12月01日
コンクリート打設

コンクリート打設

アンカーボルトとは、基礎と土台を固定するための金物のことで、地震や台風などの横から引っ張る力に対して、基礎からしっかりと固定でき、建物の傾きや倒壊を防ぎます。

81. 2019年11月29日
コンクリート打設

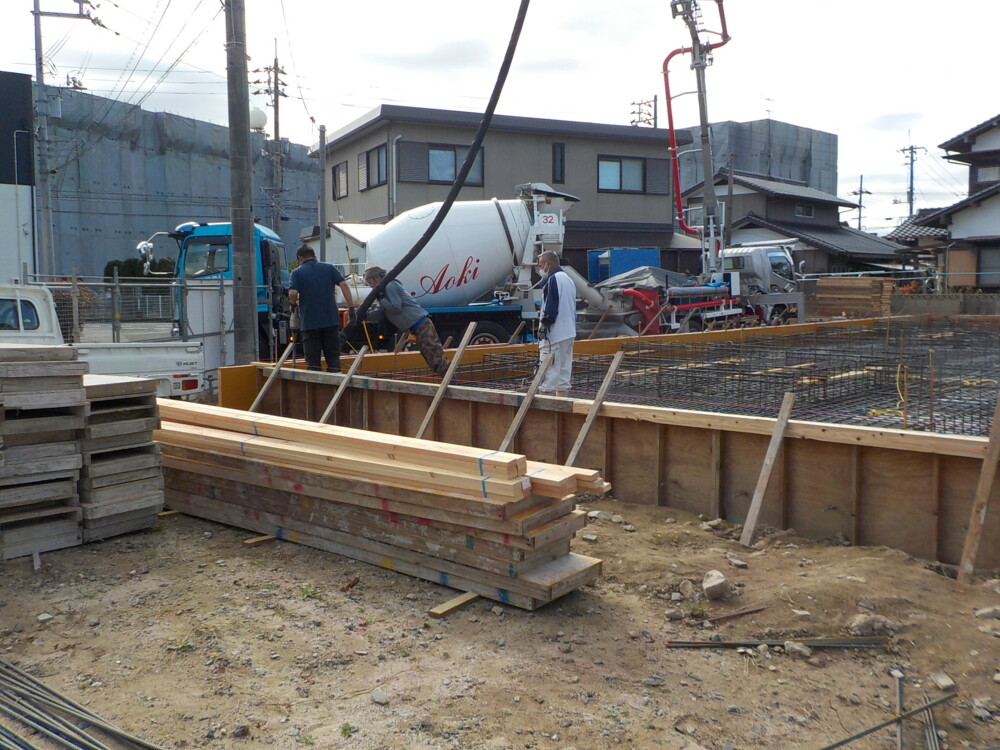

コンクリート打設

基礎内部の立ち上がりの型枠を組み、アンカーボルトを設置し、コンクリートを打設します。

82. 2019年11月27日
コンクリート打設

コンクリート打設

コンクリートが固まるまでしっかりと養生します。

83. 2019年11月26日
コンクリート打設

コンクリート打設

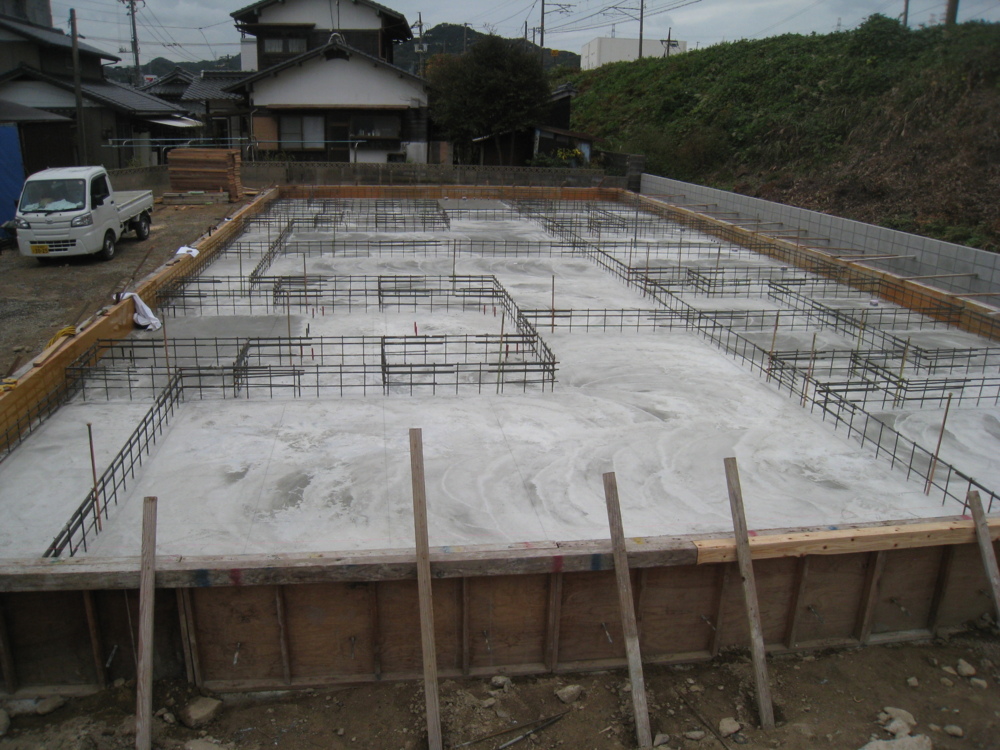

ベース(耐圧盤)のコンクリートを打設しています。

84. 2019年11月18日

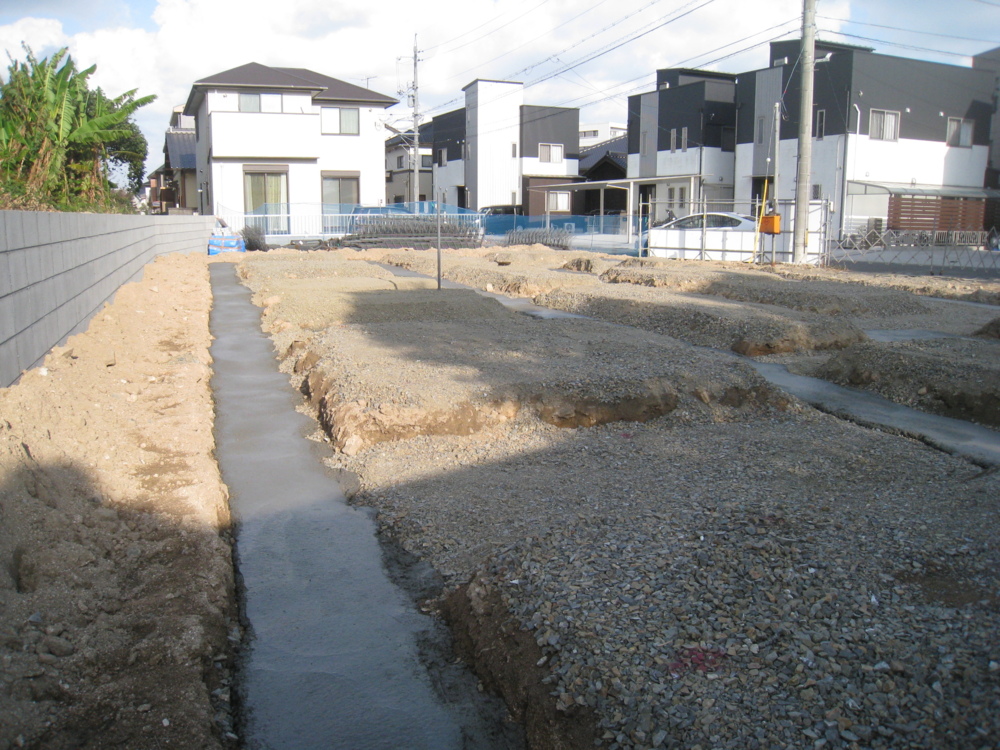

配筋工事

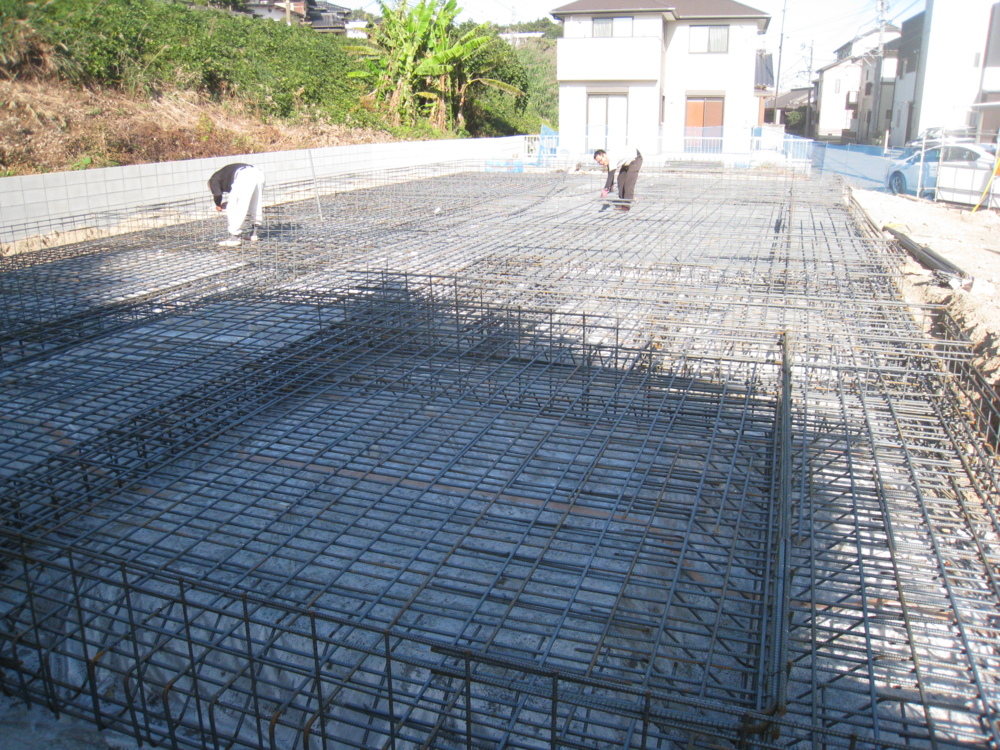

配筋工事

鉄筋を組み合えた後には、専門の検査員により配筋検査が行われ、検査に合格してから、コンクリートの打設という流れになります。

85. 2019年11月15日
配筋工事

配筋工事

基礎配筋工事に入り、底の部分の鉄筋を組み、これからの底盤コンクリートを打っていく際の骨組みをつくります。
基礎の耐久性に関わる大事な工事ですので、図面通り正しく施工していきます。

86. 2019年11月11日
防湿シート敷き・捨てコンクリート

防湿シート敷き・捨てコンクリート

砕石の上の防湿シートを敷き詰めた後に、基礎の外周部などにコンクリートを流し平らにならす工程になります。

87. 2019年11月07日

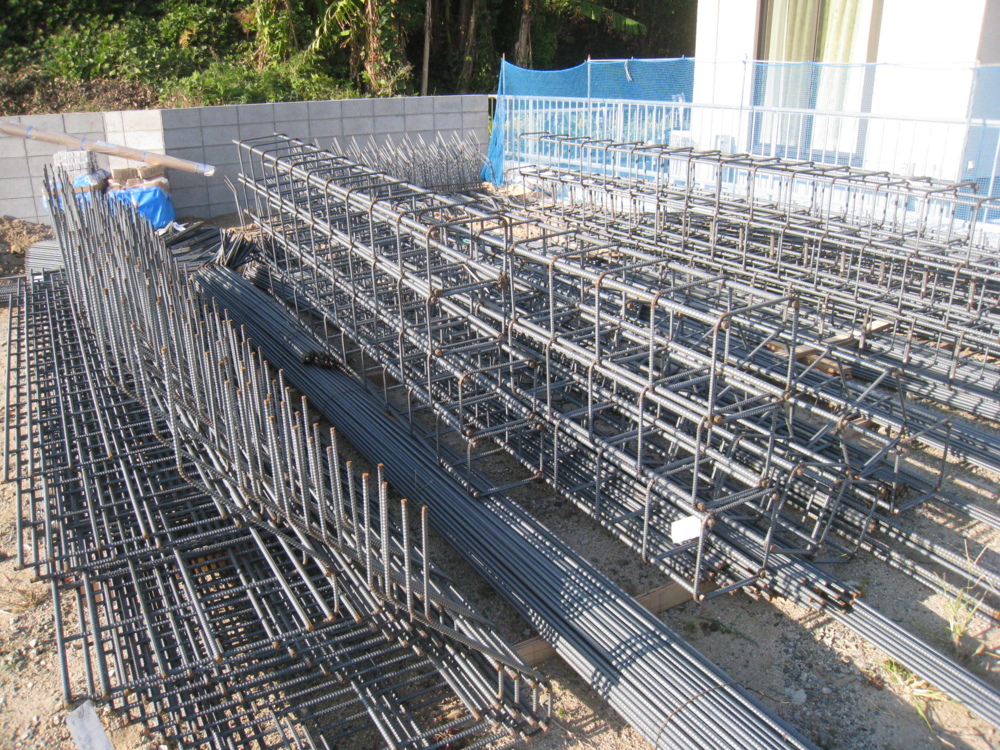

鉄筋搬入

鉄筋搬入

基礎配筋の際に使用する鉄筋が搬入されました。
基礎コンクリートを打設していく骨組みとなる大切なものです。

88. 2019年11月06日

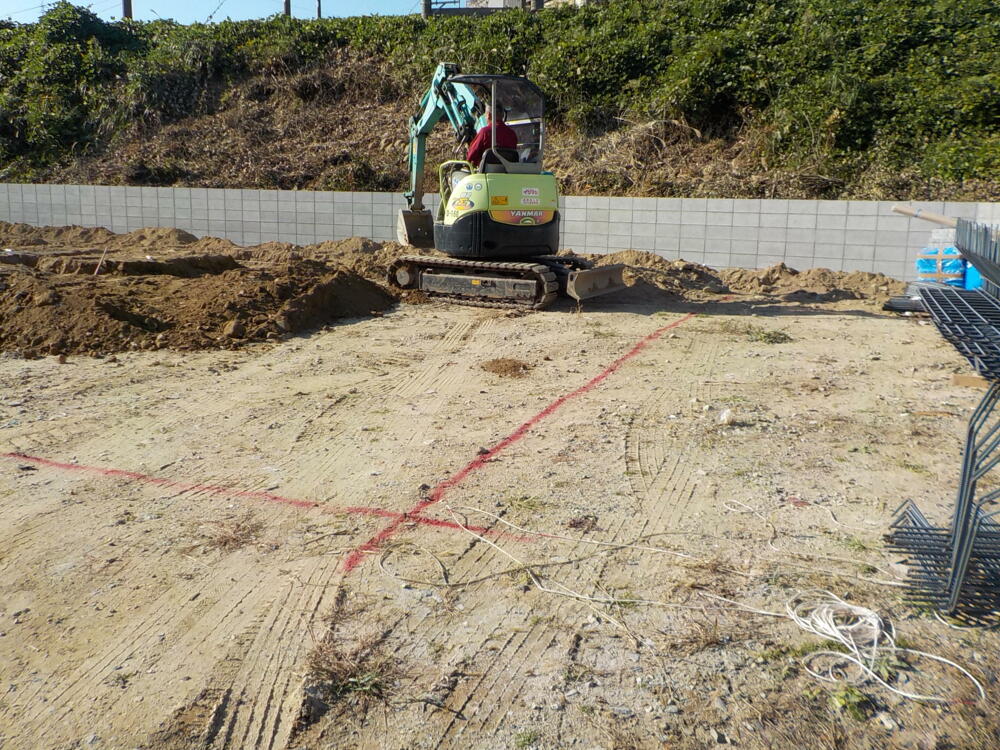

根切り

根切り

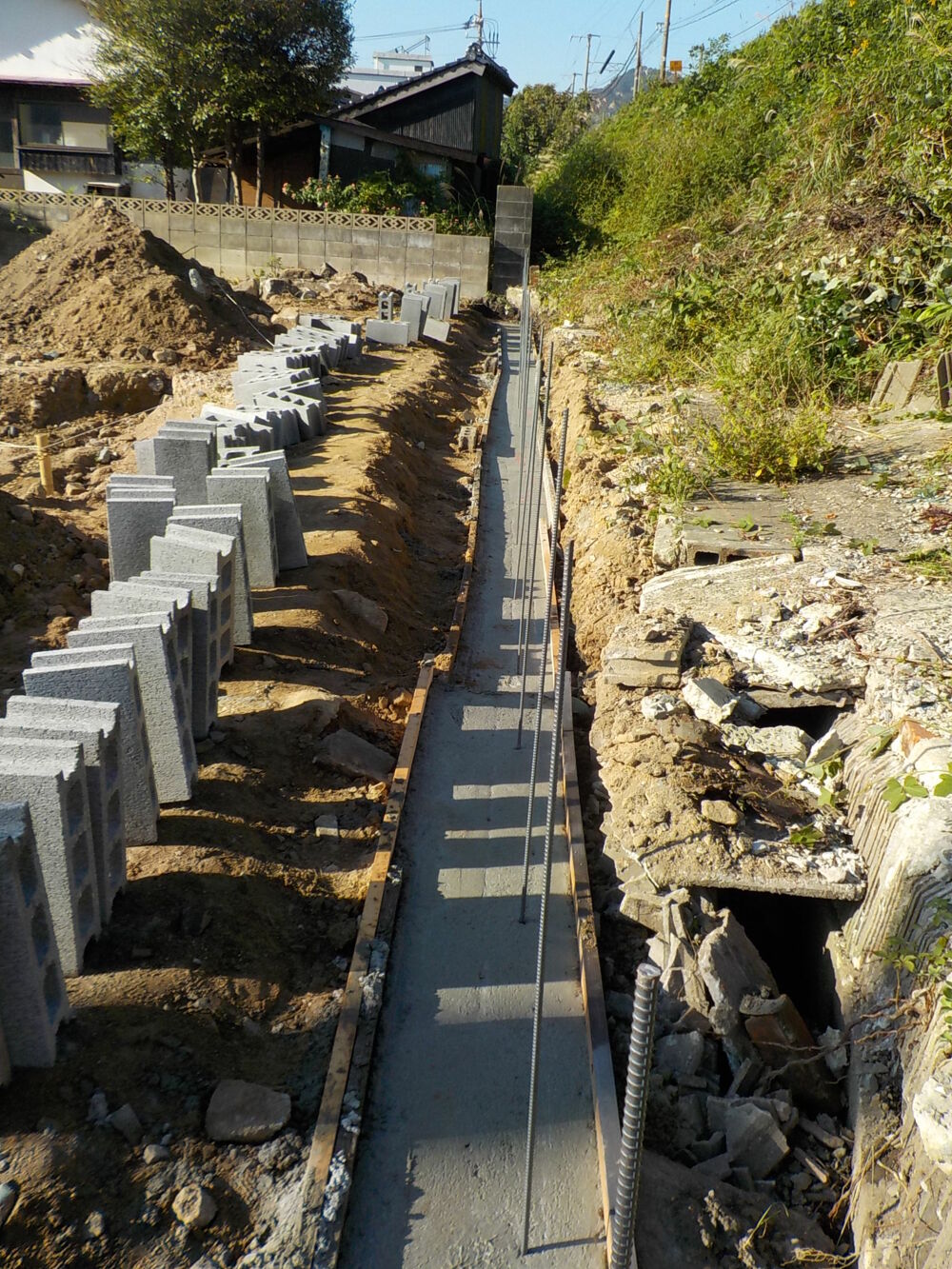

土留め工事が終わり、基礎工事に入っていきます。
根切りという、基礎工事を行うために地盤を堀削していきます。
まずは、基礎コンクリートを打設する部分の土を掘り出して平らにし、建物の位置を正確に出し、深さを計った上で慎重に堀進めます。

89. 2019年11月01日

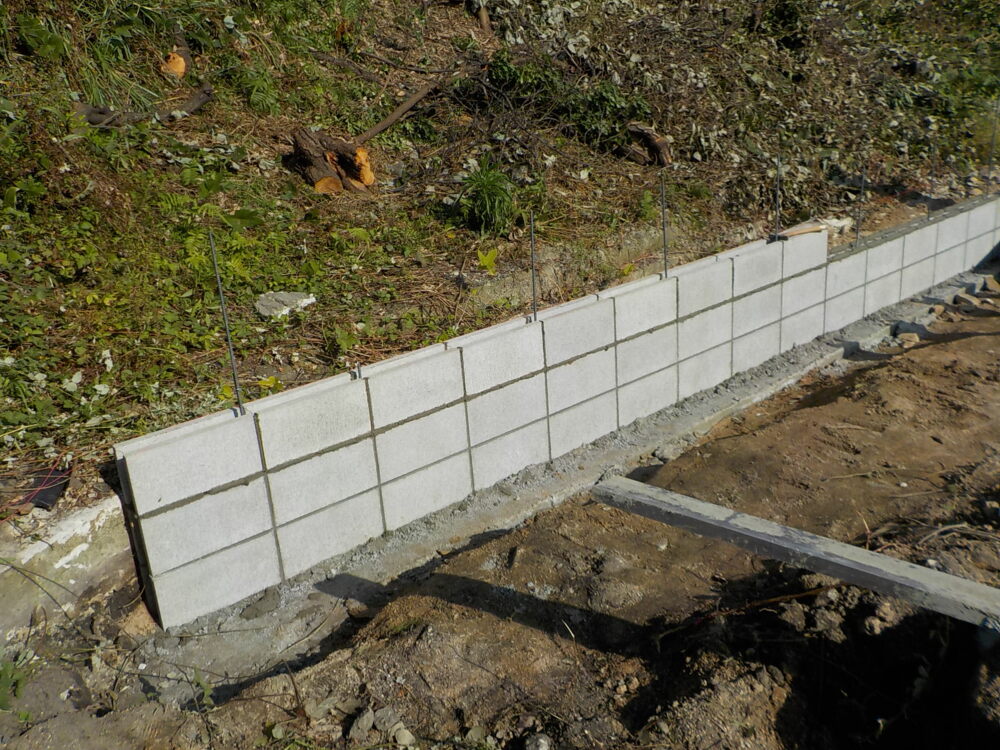

土留め工事

土留め工事

ブロックの基礎(コンクリート鉄筋)を造り、積み上げていきます。

90. 2019年10月31日
土留め工事

土留め工事

宅地の土砂が崩壊するのを防ぐために境界部分にブロックを使用し縁取る土留め工事を行います。
土留めブロック積みの基礎ベースコンクリートを打設後、鉄筋を組んでいきます。

91. 2019年10月17日
地鎮祭

地鎮祭

地鎮祭を執り行いました。
工事に先立ち、土地の神様を祝って敷地を清め、工事中に安全と建物が何事もなく永くその場所に建っていられること、そこに住むご家族の繁栄を祈願いたしました。
