仕事が捗る風通しのよい事務所
ソフトウェア開発事務所(下関市長府才川)
スタイル別|すべて
建築中レポート
- 1. 2016年04月01日
-

給水引込工事
- 2. 2016年04月02日
-

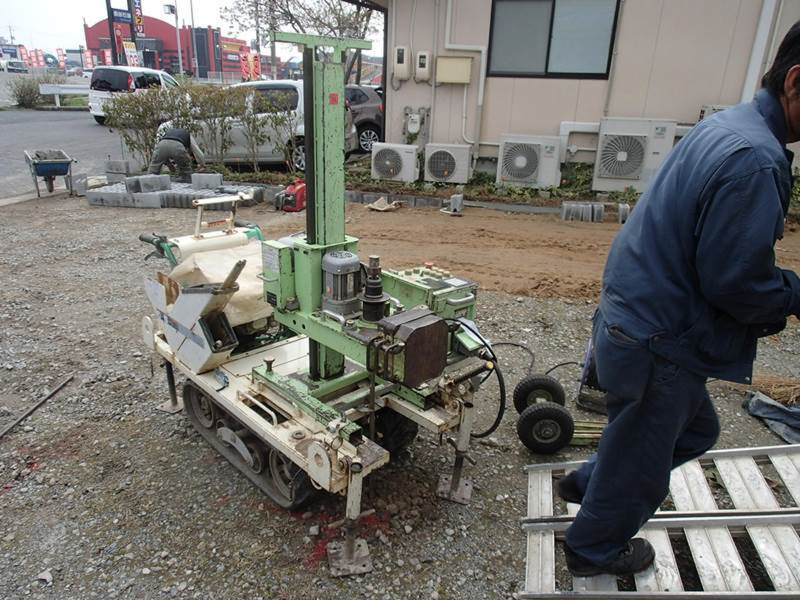

地盤調査
永く、安全に事務所を使用していただく為に
しっかりと地盤調査を行います(^O^)/
- 3. 2016年04月06日
-
基礎配筋工事①

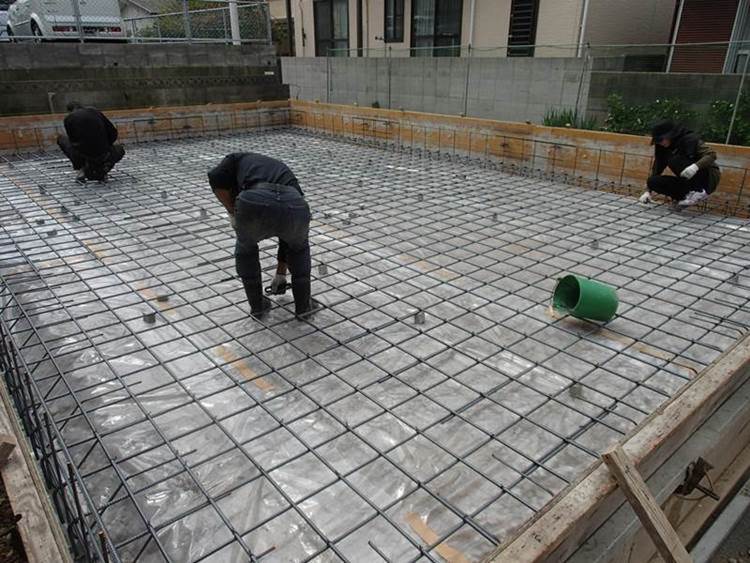

細い金属の棒を図面通りに格子状に細かく
組み合わせていきます!
建物をを支える大事な基礎の骨組みですので
とても重要な作業です!
- 4. 2016年04月06日
-
基礎配筋工事②
とてもきれいに組まれていますね(*^^)
- 5. 2016年04月10日
-

基礎工事
コンクリートが流し込まれました!
- 6. 2016年04月12日
-

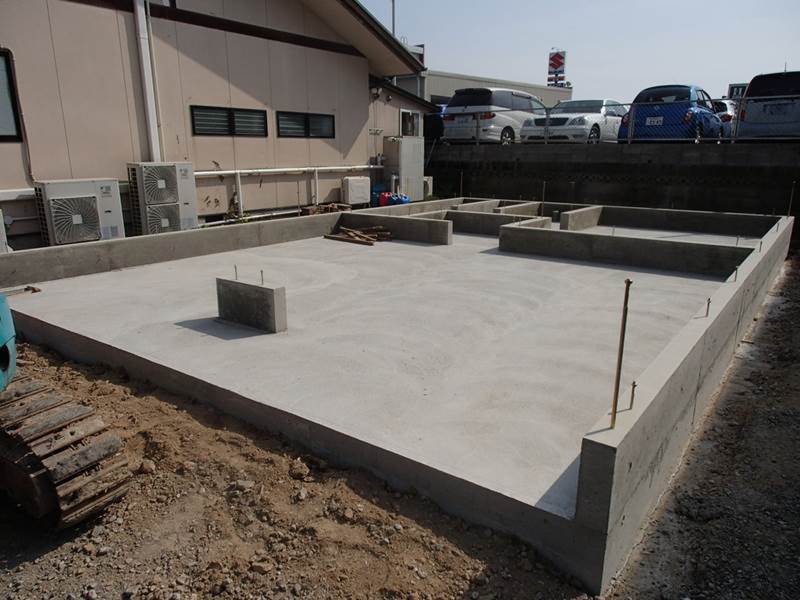

基礎完成
流し込んだコンクリートがしっかりと
固まりましたので、型枠が外され基礎が
完成いたしました(^O^)/
- 7. 2016年04月12日
-
基礎完成②
基礎コンクリートからニョッキッと出ている
アンカーボルトが確認できますね!
アンカーボルトは基礎と土台をしっかりと
つなぐ役割をし、地震や台風などの大きな
外力により、土台が基礎からずれたり、
浮き上がったりすることがないように
しっかりと固定させる大事な金物です!(^^)!
- 8. 2016年04月18日
-

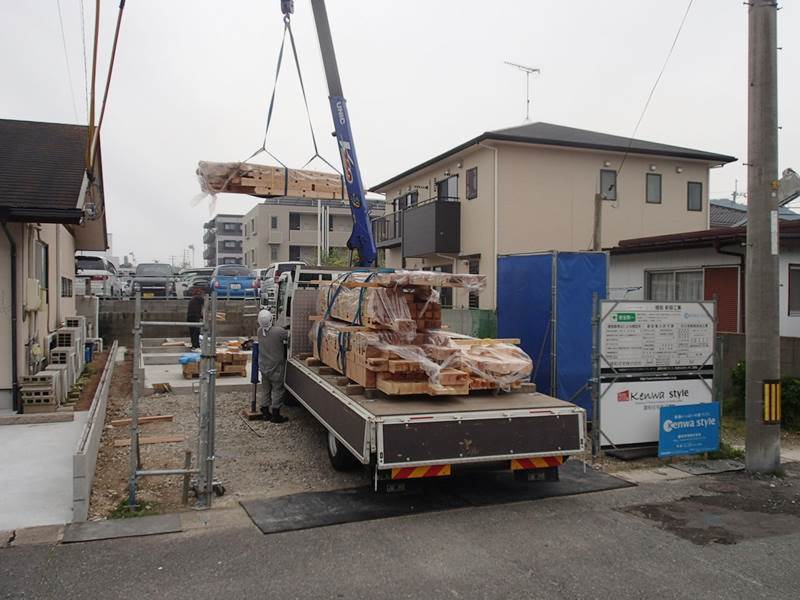

材料搬入①

棟上げに向けて材料が搬入されました!
- 9. 2016年04月18日
-
材料搬入②
- 10. 2016年04月19日
-
棟上げ準備
材料が搬入が終わりました!
棟上げまで材料が濡れたり、汚れたり
しないようにブルーシートでしっかりと
養生します(^^)

- 11. 2016年04月22日
-

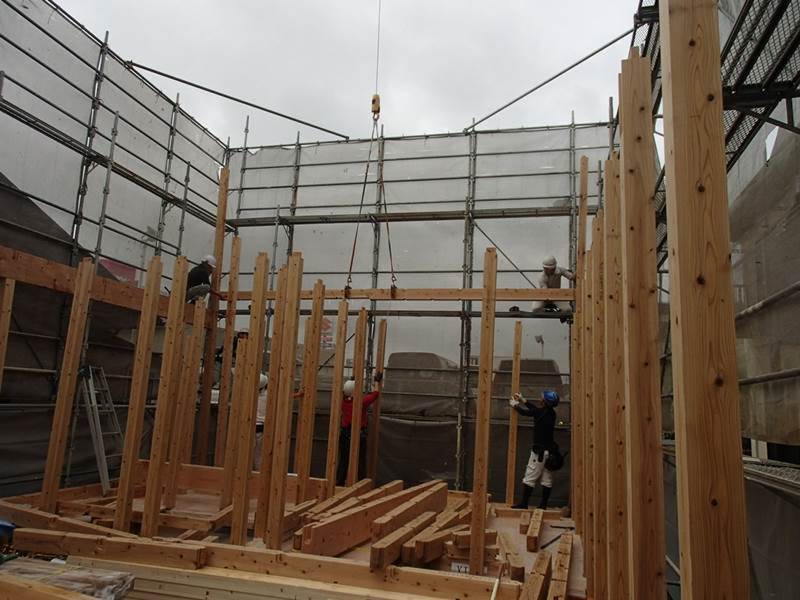

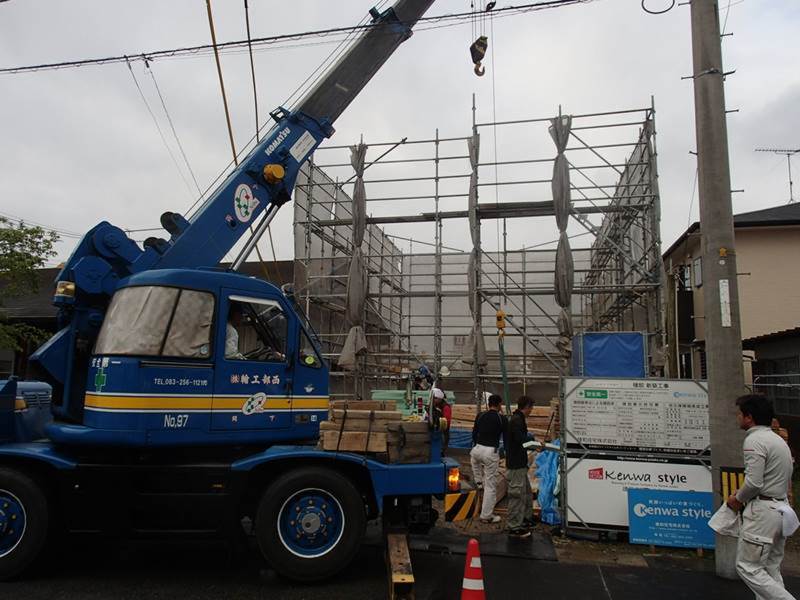

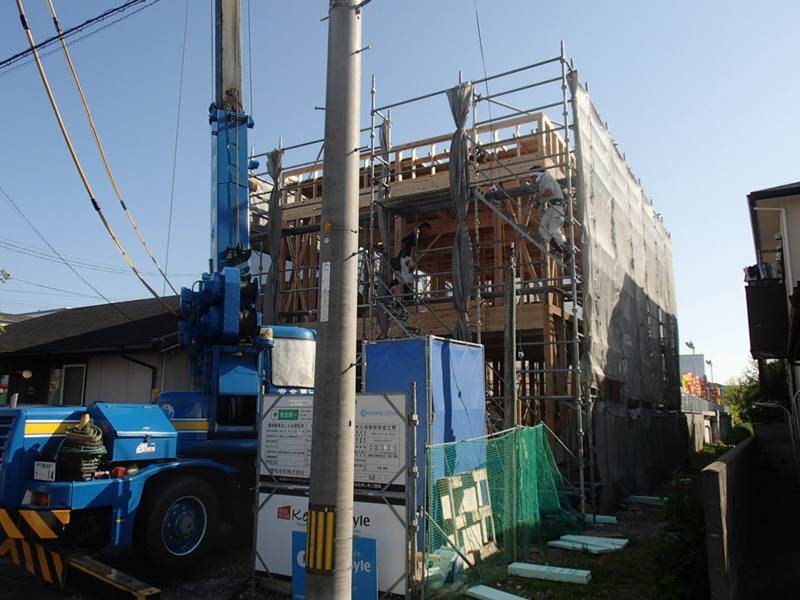

上棟①
曇りながらも、暖かい風が吹く日に、
無事棟上げが行われました(^O^)/
- 12. 2016年04月22日
-
上棟②
大工さん達の手により、柱が一本一本
丁寧に立てられています!
- 13. 2016年04月22日
-
上棟③

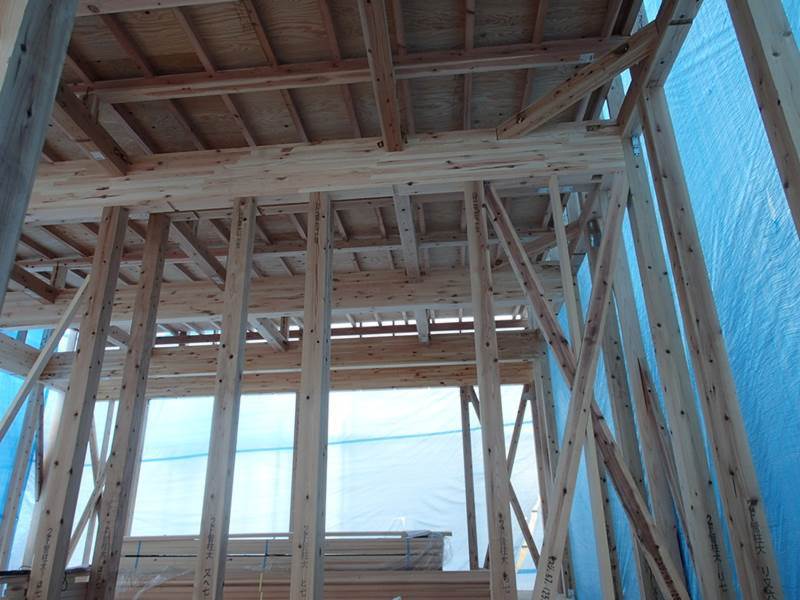

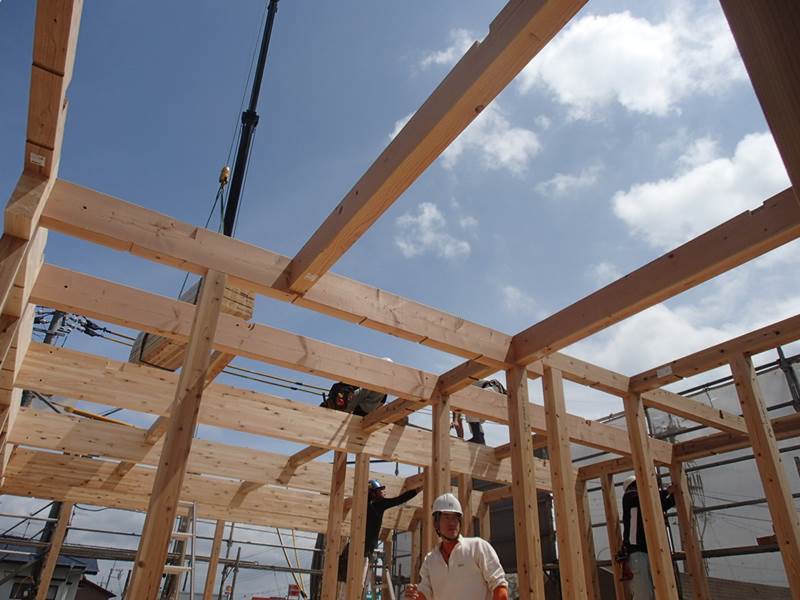

柱が立ちましたら、梁や桁を渡していきます!
- 14. 2016年04月22日
-
上棟④
あっという間にここまで出来ましたよ!
高い場所でもテキパキと仕事をされる

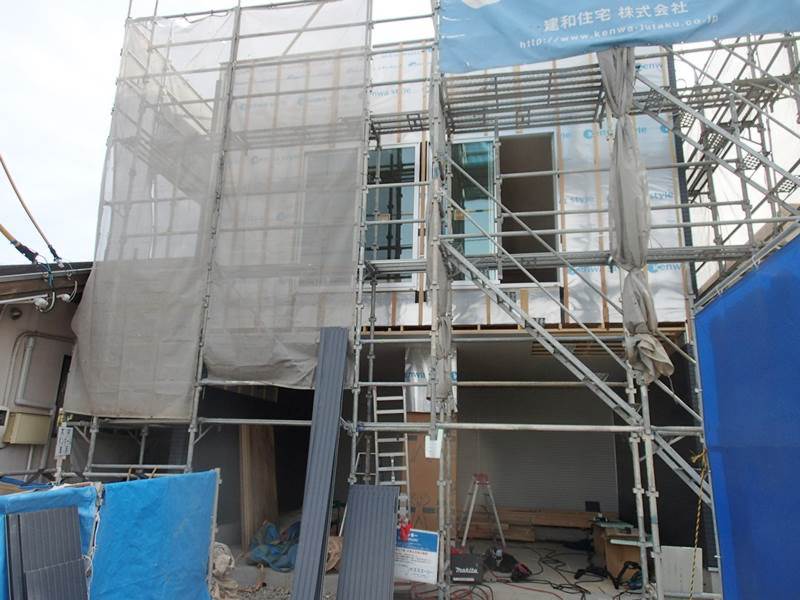

大工の皆さんは流石ですね!(^^)!
- 15. 2016年04月22日
-
上棟⑤
朝曇っていた空が晴れ、青空が見えるように
なりました(●^o^●)
上棟をお祝いしてくれているかのようですね♪
- 16. 2016年04月22日
-
上棟⑥
- 17. 2016年04月22日
-
上棟⑦
建物のカタチがすっかりわかる様に
なりました(*^^)
- 18. 2016年04月22日
-
上棟⑧
屋根をつくっています(^O^)/
- 19. 2016年04月22日
-
上棟⑨ 金物取付

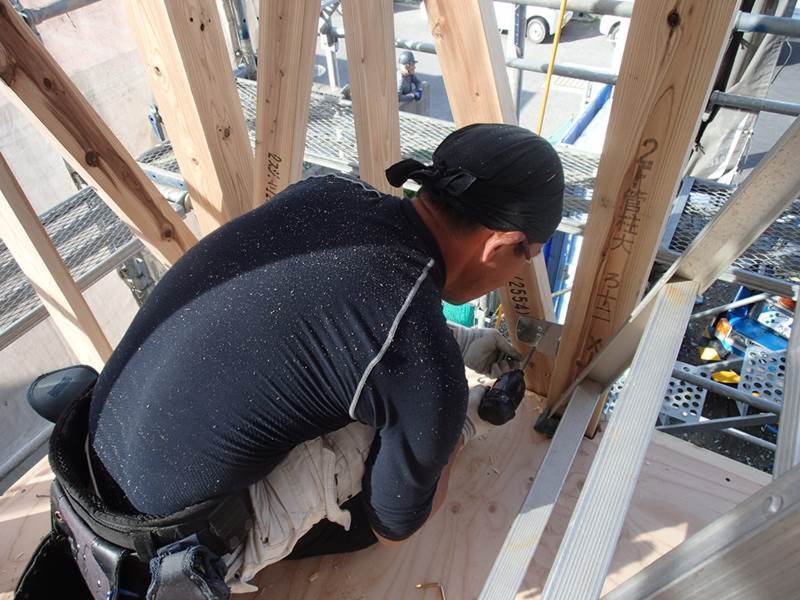

接合部分を金物を使用し、補強します!
安全性がグッとあがりますよ(^O^)/
- 20. 2016年04月22日
-
上棟⑩

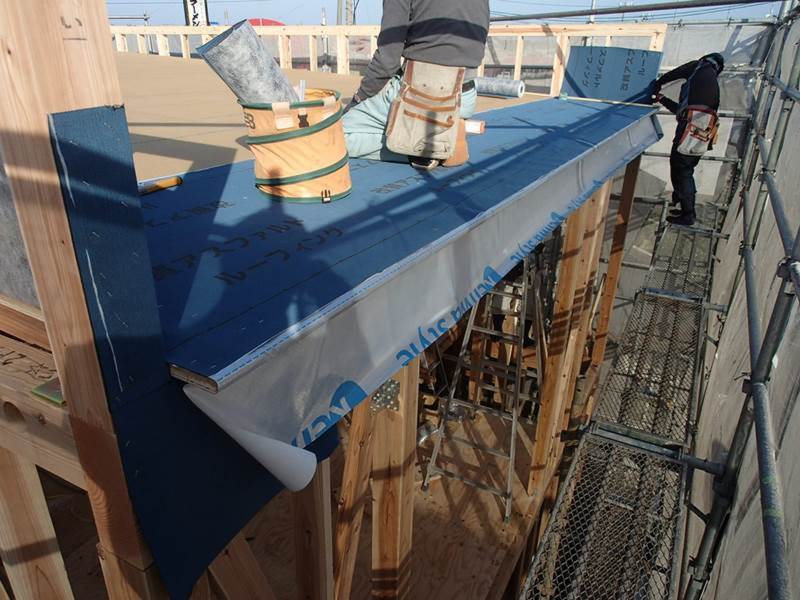

アスファルトルーフィングという
シート状の防水材を敷いて、雨水から
大事な建物を守ります!(^^)!
屋根以外の部分を養生用のシートで
しっかりと覆えば、無事作業終了です(*^^)
これからも引き続き安全無事に作業を
すすめて参りますのでどうぞよろしく
お願い致します<(_ _)>
- 21. 2016年04月25日
-
内部状況

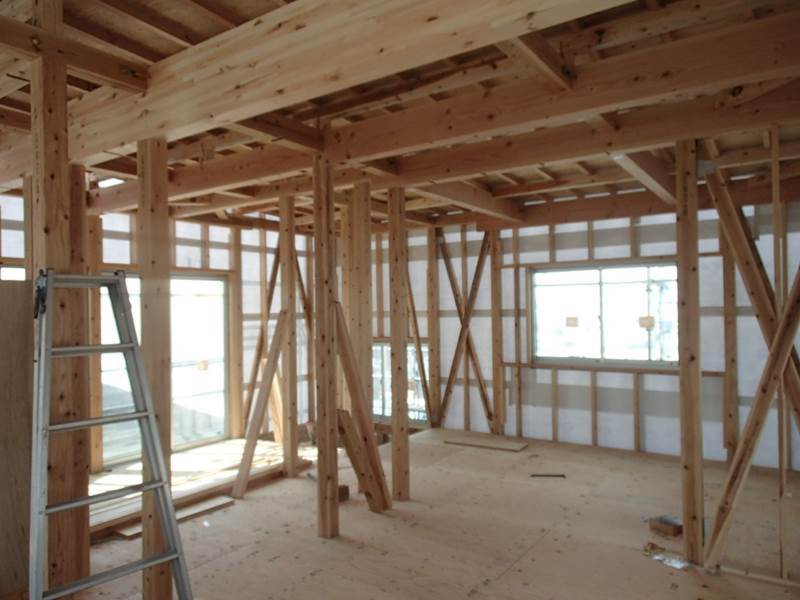

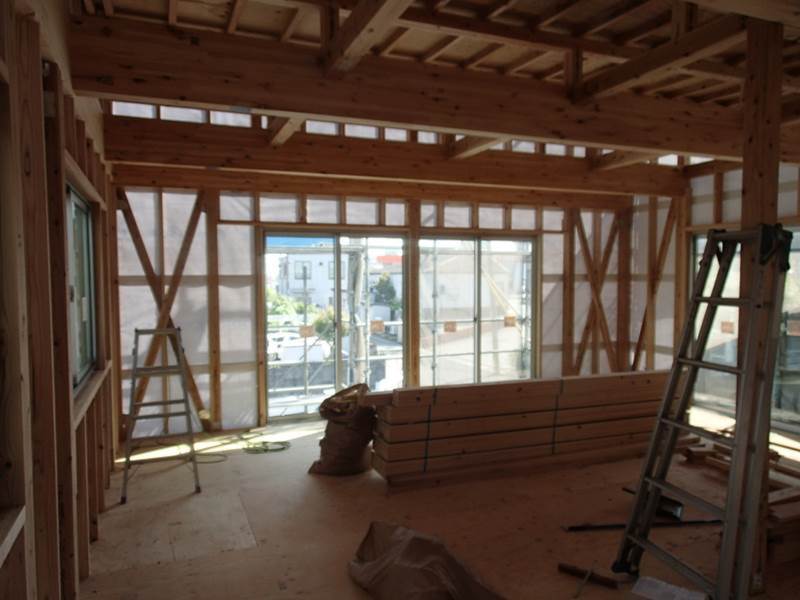

木工事です(^^)
- 22. 2016年05月01日
-

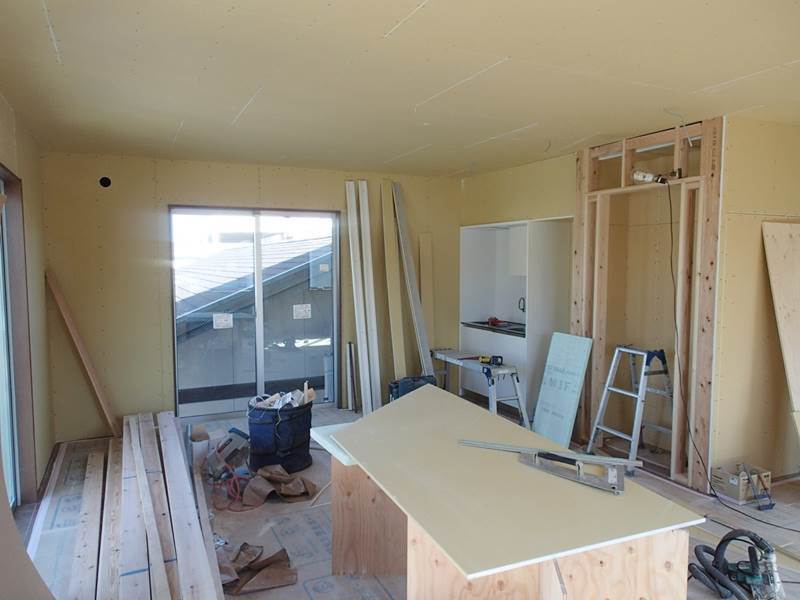

内部状況

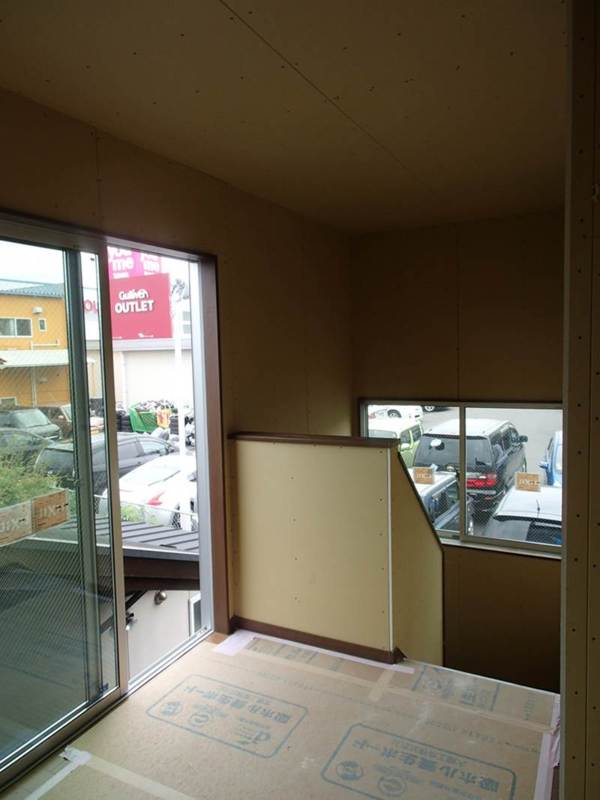

2階の様子です!

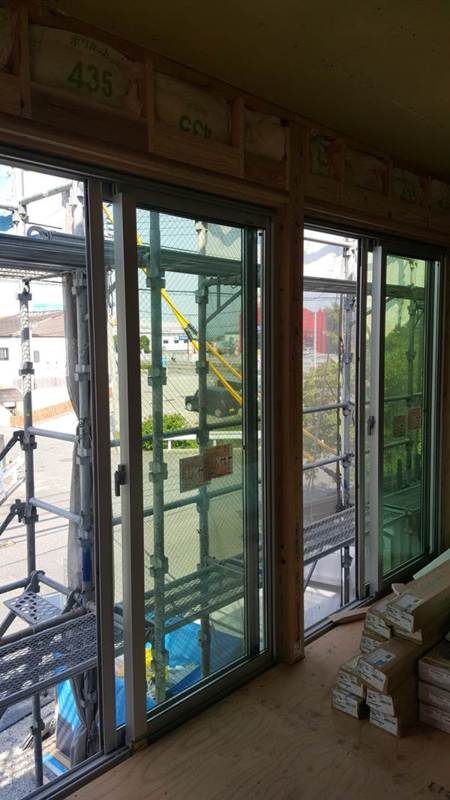

大きな窓が付きました(*^^)
- 23. 2016年05月01日
-

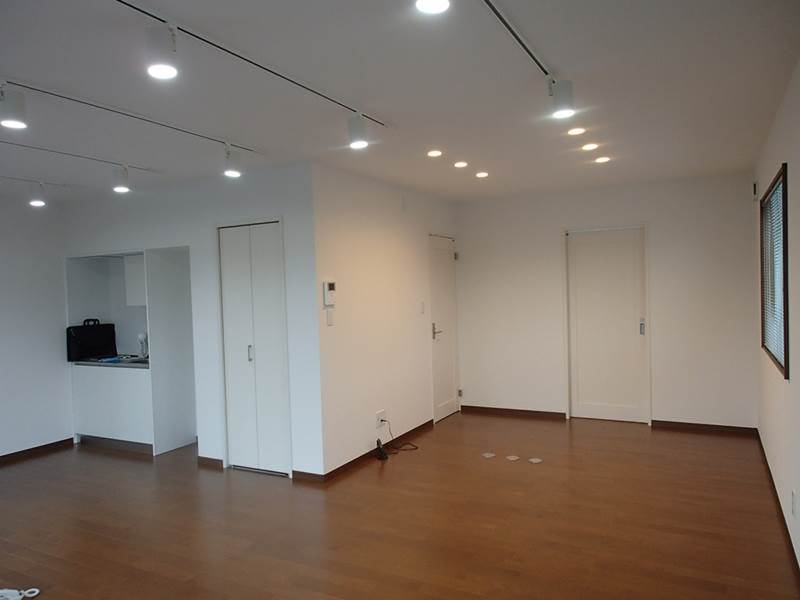

内部状況
- 24. 2016年05月09日
-
内部状況
材料がたくさん運び込まれていますね!
- 25. 2016年05月09日
-

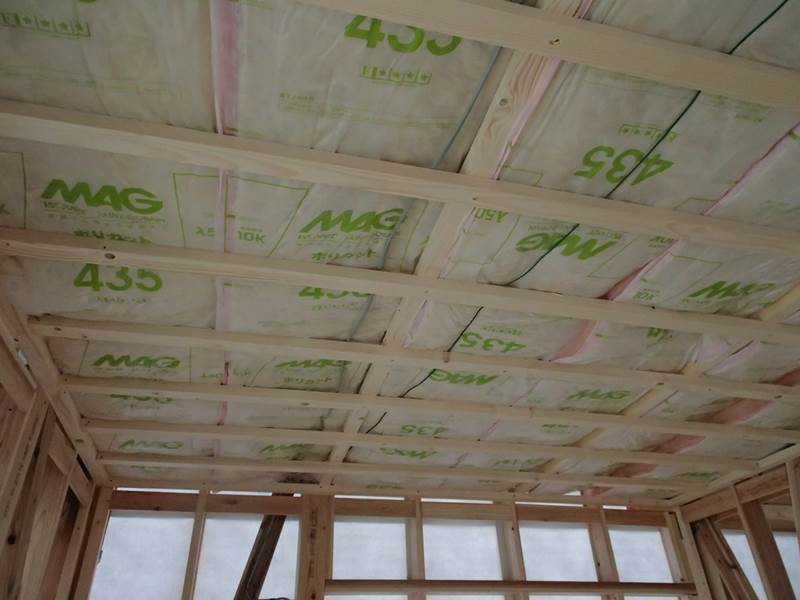

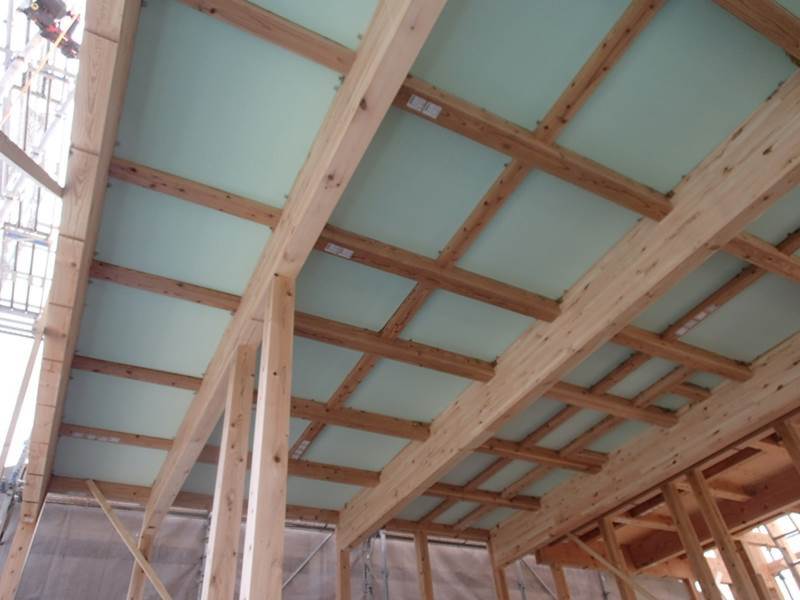

断熱材
「ポリカット」という断熱材を施工しています!
- 26. 2016年05月10日
-

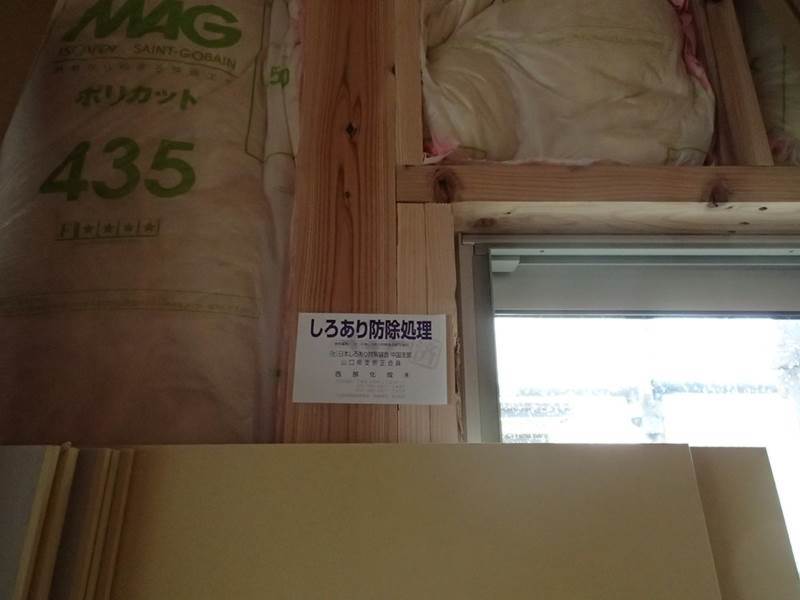

しろあり防除処理
シロアリは木造建物の天敵です!
そんなシロアリから大事なお家を
守るための処理が完了していることを
お知らせするシールが貼られています(^^)
- 27. 2016年05月15日
-
駐車スペース
写真では胴縁の上に外壁材をはっていく
サイディング工事が行われています(^^)
- 28. 2016年05月15日
-
内部状況

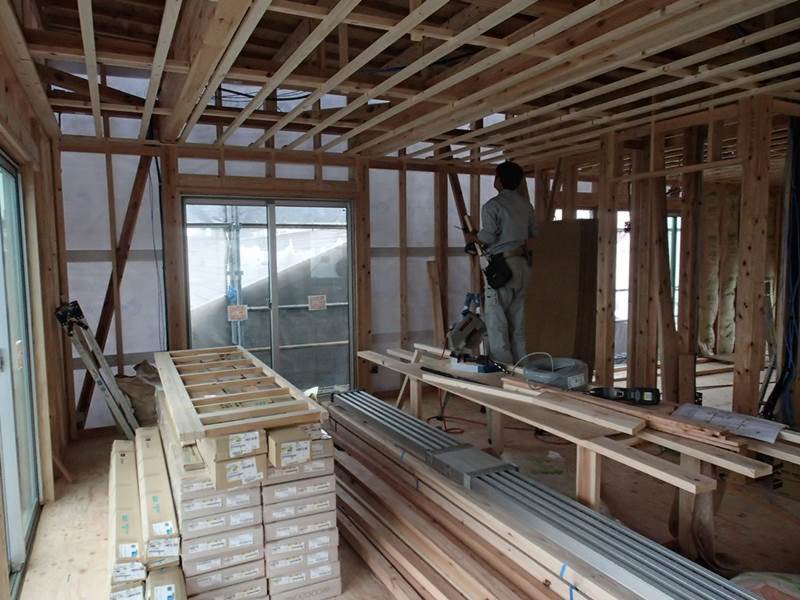

- 29. 2016年05月19日
-
駐車スペース
- 30. 2016年05月19日
-

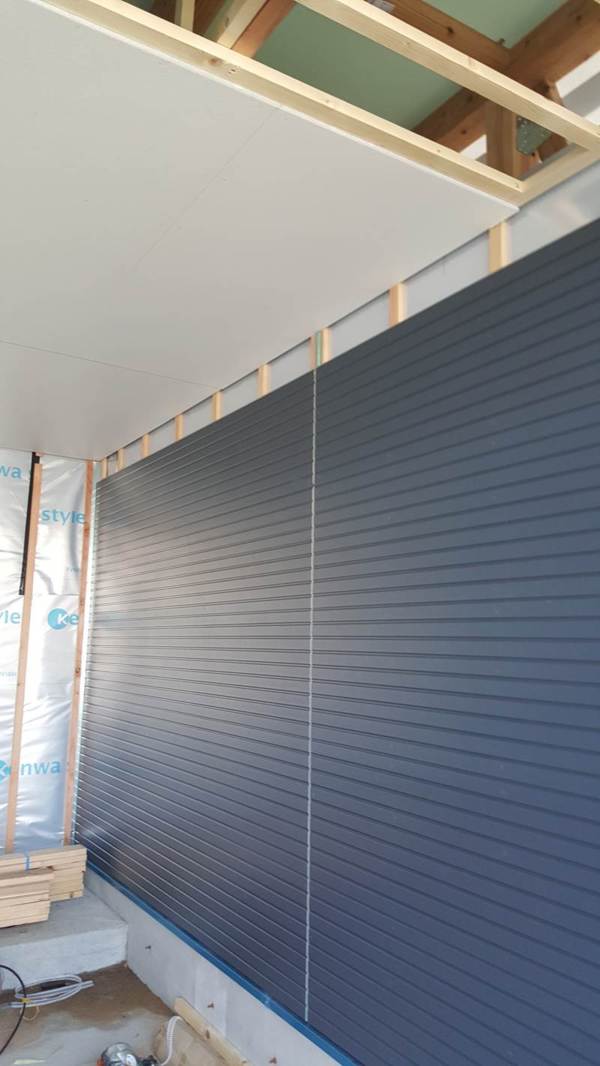

透湿・防水・遮熱 シート、胴縁
外壁の下地となる銀色の透湿・防水・遮熱
シートを建物全体にしっかりと巻き付けたら
上から胴縁を施工します!
胴縁とは写真にある縦方向に貼られた木材の
事で、この上に外壁材を張っていきます(^^)
シートと外壁材の間の胴縁の厚みが通気層となり、
壁の中の空気の流れをつくる事で湿気を溜めず、
内部結露の防止や、断熱効果が得られます(^O^)/

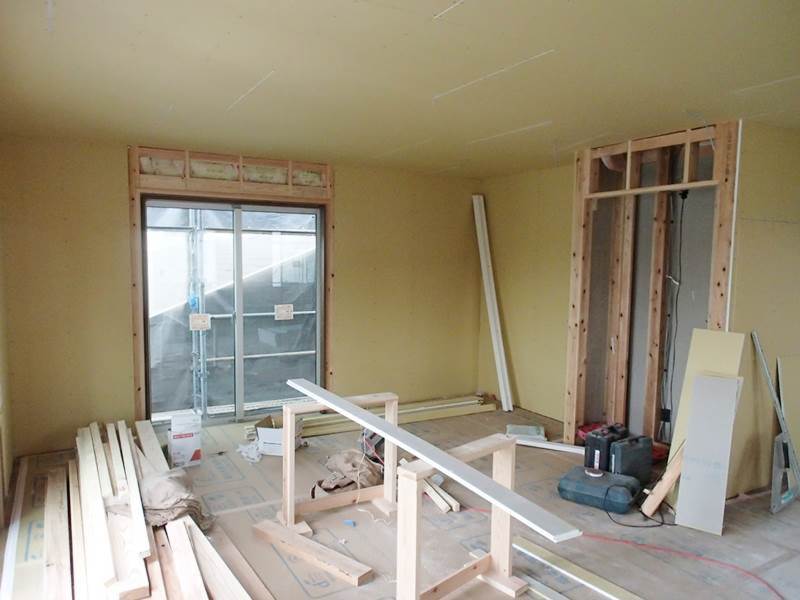

- 31. 2016年05月24日
-

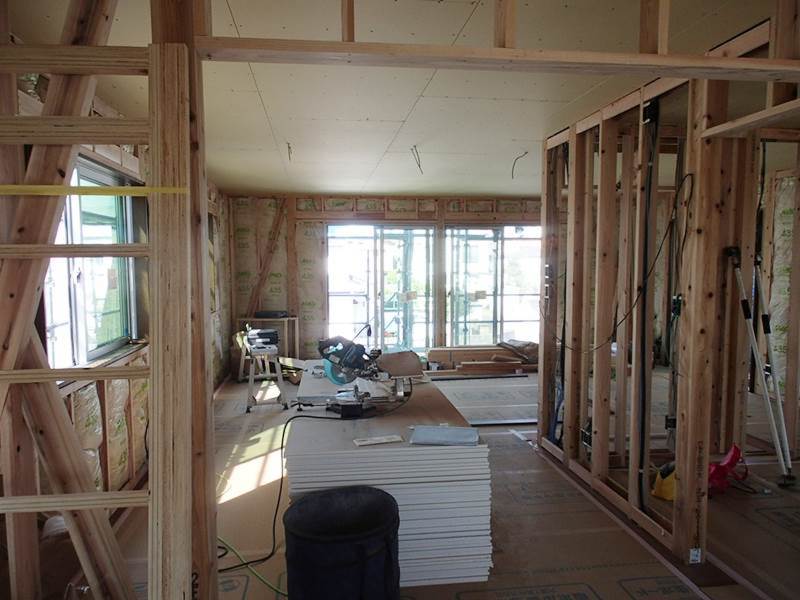

内部状況
天井にボードが貼られています!
ボードはクロスを貼る前の下地と
なります(^^)

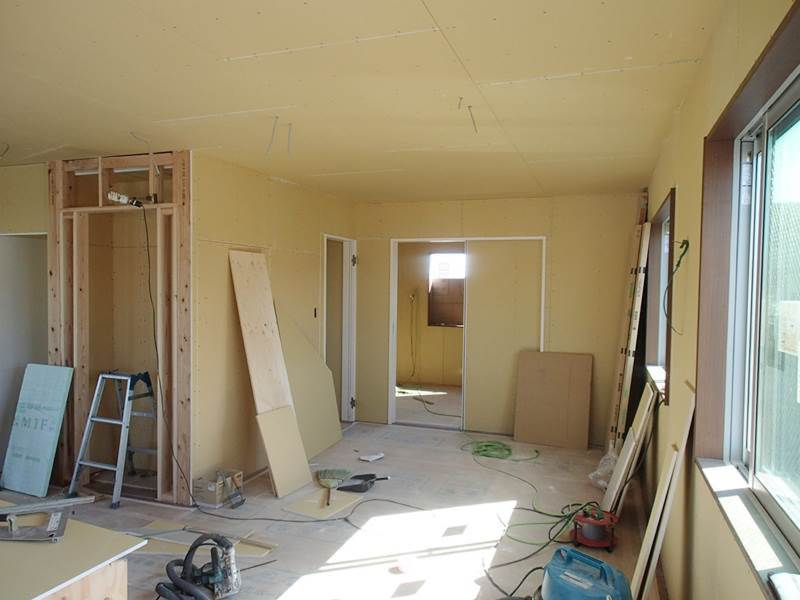

- 32. 2016年05月24日
-
ボード貼り
こちらは全体的にボードが貼られています!
- 33. 2016年05月26日
-

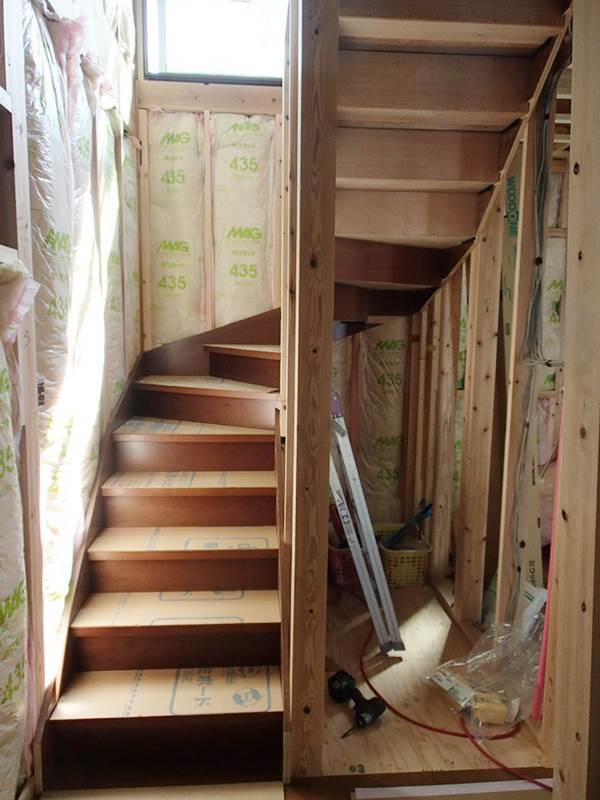

階段
階段が出来ました(^O^)/
階段下のスペースには収納が付きます♪
- 34. 2016年05月26日
-
内部状況

キッチンスペースと収納が施工されています!
- 35. 2016年06月02日
-
内部状況
順調にボード貼りが進んでいます!
- 36. 2016年06月02日
-
内部状況
事務所の奥にもう一部屋あります(^^)
- 37. 2016年06月02日
-

外観
足場が取れて、建物全体がわかる様に
なりました!(^^)
大きな窓が素敵なかっこいい事務所です☆
- 38. 2016年06月02日
-
外観②
- 39. 2016年06月06日
-

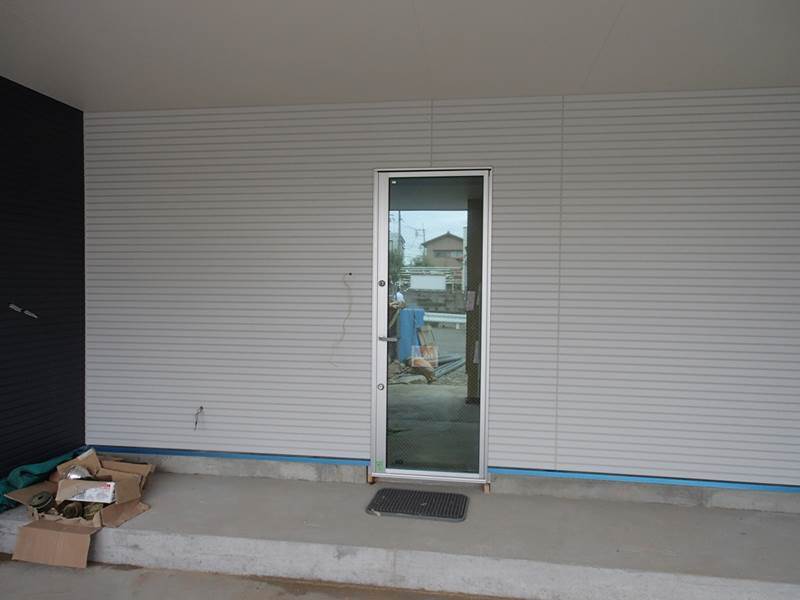

ポーチ
玄関ポーチです(^^)
- 40. 2016年06月06日
-

外観
- 41. 2016年06月06日
-

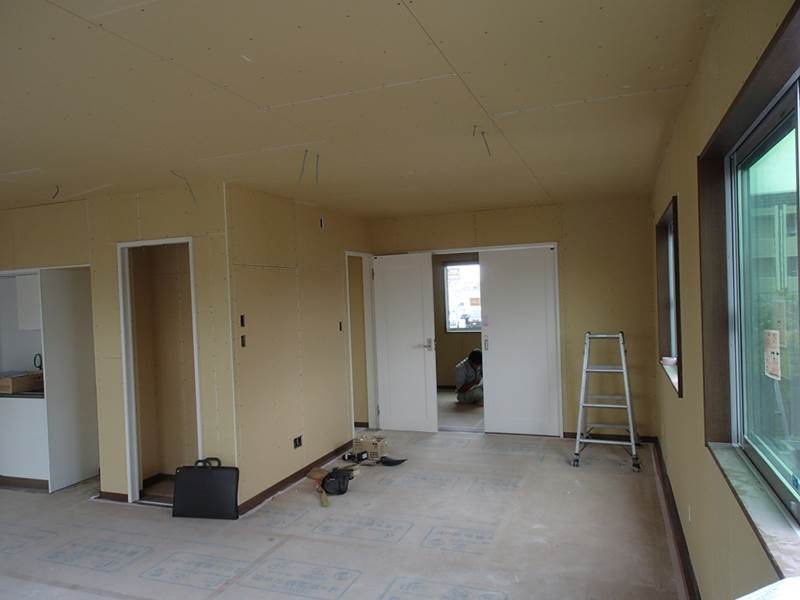

内部状況
きれいにボードが施工されています!
- 42. 2016年06月06日
-
2階ホール
- 43. 2016年06月06日
-
1階ホール
写真奥の扉が収納で、手前がトイレです(*^^)

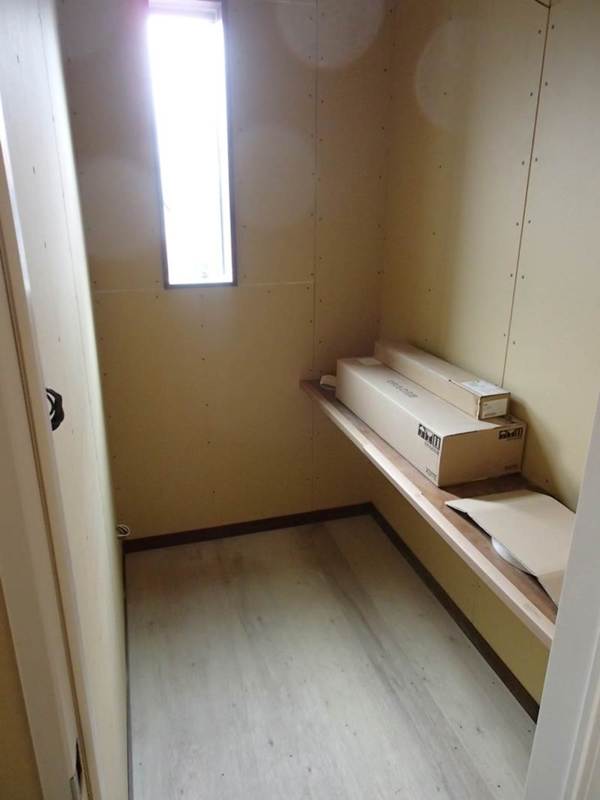

- 44. 2016年06月06日
-

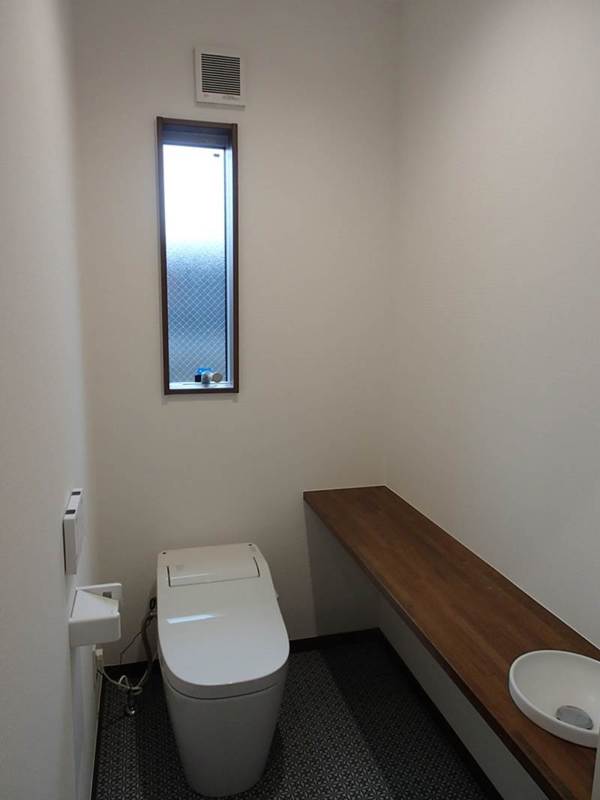

トイレ
- 45. 2016年06月15日
-
駐車スペース

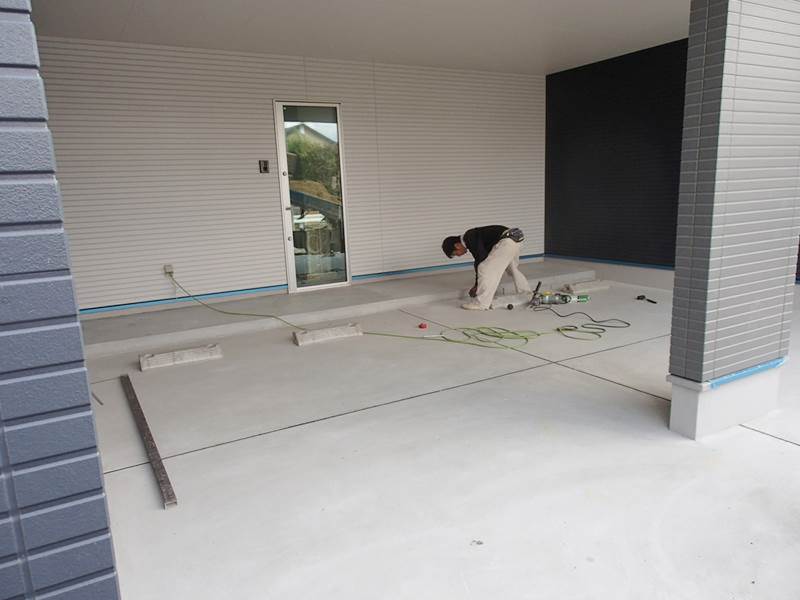

駐車スペースをきれいにしていきます(^O^)/
- 46. 2016年06月15日
-
外構
建物の周りも整えていきます!
- 47. 2016年06月17日
-

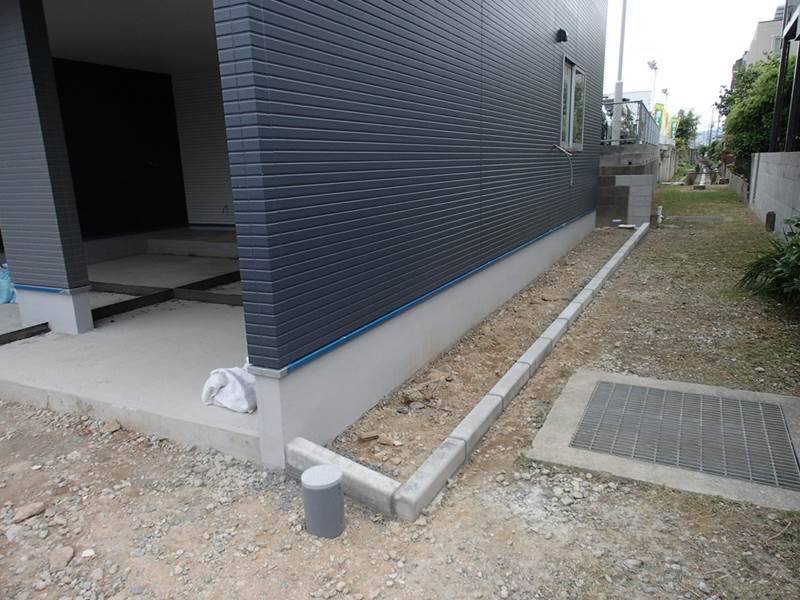

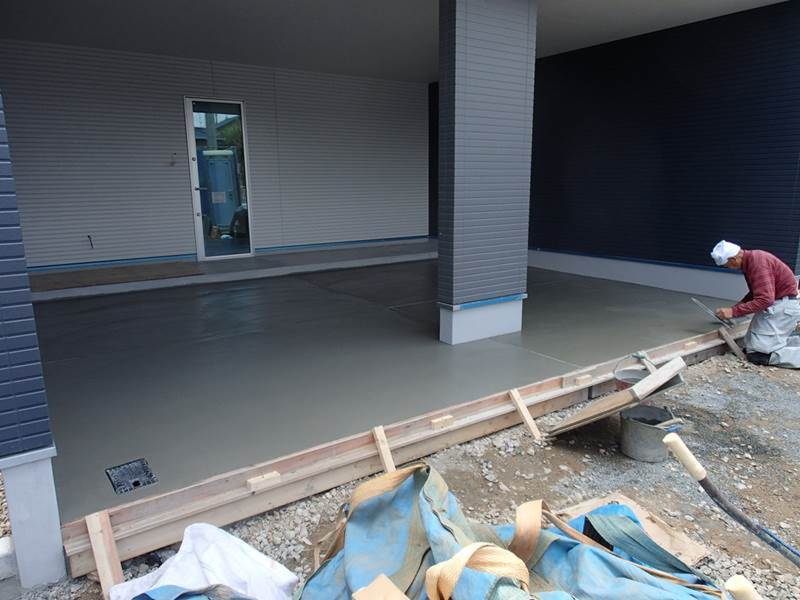

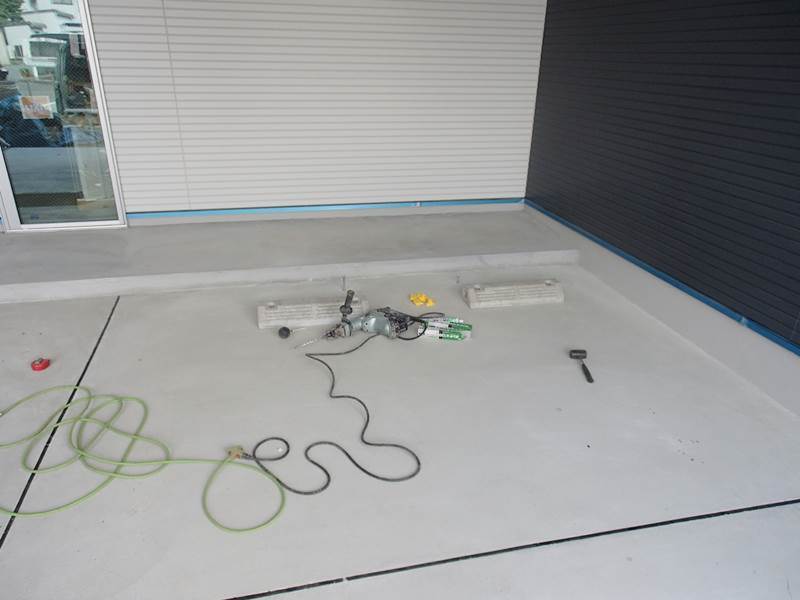

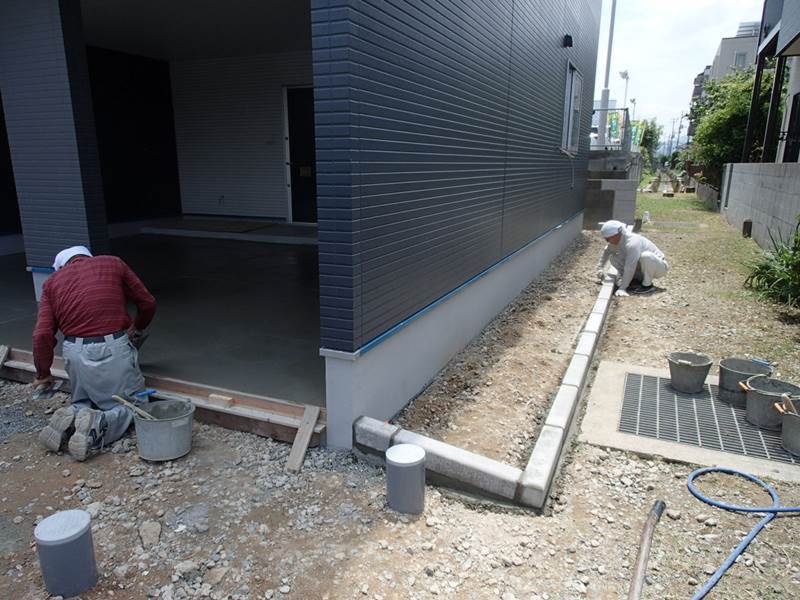

駐車スペース
職人さんの手により土間がきれいに
施工されています(*^^)

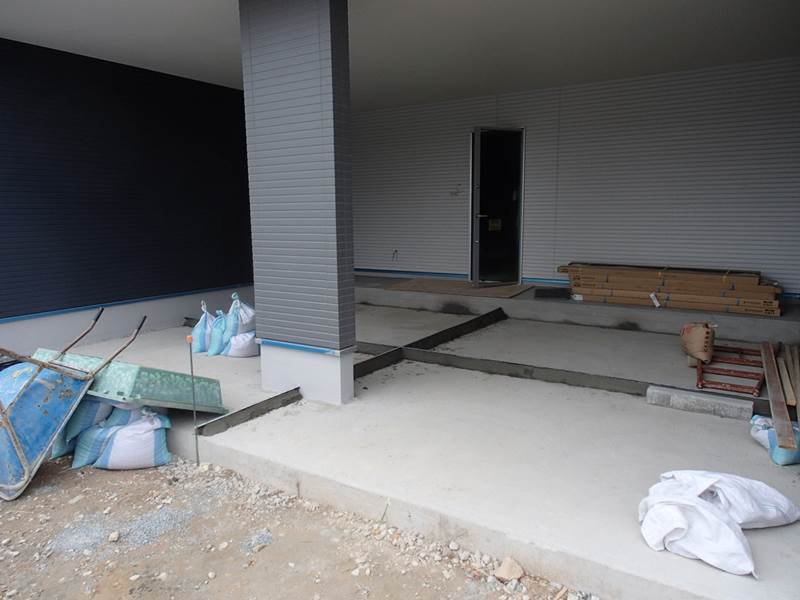

- 48. 2016年06月17日
- 49. 2016年06月21日
-
車止め①
土間が固まったので、車止めブロックを
施工しています(^^)
- 50. 2016年06月21日
-
車止め②
- 51. 2016年06月26日
-
お引渡し間近
駐車スペースもきれいに仕上がり、あとは
お引渡しを待つばかりとなりました!
- 52. 2016年06月29日
-

外観
大きな窓が特徴的なスッキリとした外観
です(^O^)/
- 53. 2016年06月29日
-

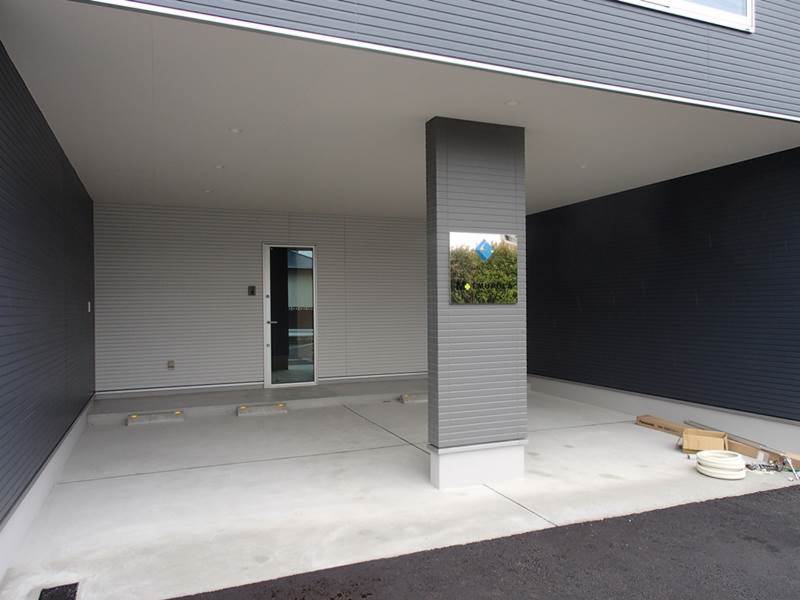

駐車スペース
中央の柱にも社名が付いています!
- 54. 2016年06月29日
-
トイレ
- 55. 2016年06月29日
- 56. 2016年06月29日
- 57. 2016年06月29日
- 58. 2016年06月29日
- 59. 2016年06月30日
-
お引渡し
本日は誠におめでとうございます!
職場に行く事が楽しくなるような、オシャレで
スタイリッシュな事務所が完成致しました(^^)
社長様はじめ社員の皆様方の今後のご発展と、
ますますのご繁栄を祈念いたします!
これからも全力でサポートさせていただきますので
今後ともどうぞよろしくお願いいたします<(_ _)>
