奥様の夢とこだわりが詰まったモダンな家
K様邸(下関市綾羅木)
スタイル別|すべて
建築中レポート
- 1. 2016年04月08日
-
地縄張り
地盤調査の結果、安定した地盤でありました。
これから工事がスタートします。
最初の作業「地縄張り」を行いました。
地縄張りは、設計図とおりにお家の配置を
決めていく作業です。
今までは、図面上での確認でしたが、
どんどんカタチとなっていく様子を
お楽しみください!
スタッフ一同がんばりますので
宜しくお願いいたします!!
- 2. 2016年04月12日
-
地鎮祭
K様、おめでとうございます。
お天気にも恵まれ、無事地鎮祭を
執り行うことができました。
氏神様に土地利用の許しを頂きました。
これから、K様の大切なお家づくりが
スタートします。スタッフ一同
安心・安全を心がけ、ひとつひとつ
丁寧に取り組んでまいりますので
宜しくお願いいたします!
- 3. 2016年06月06日
-

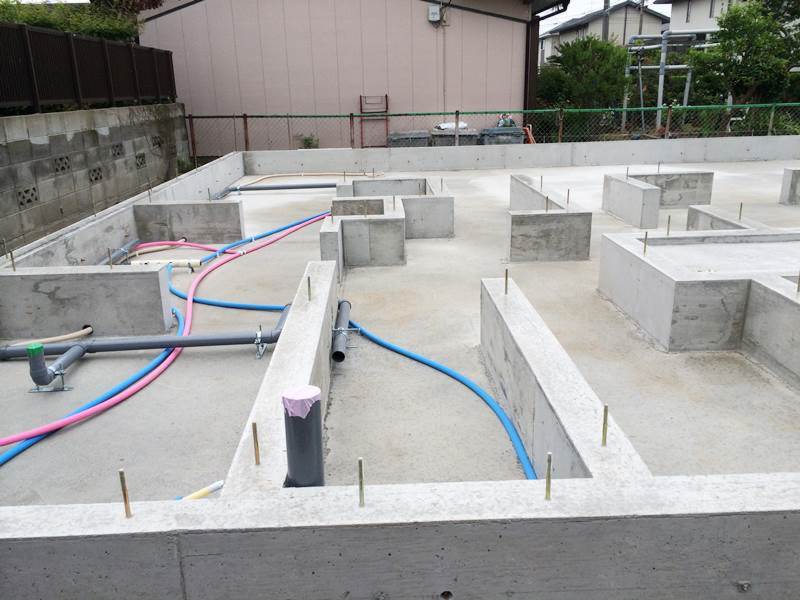

基礎完成
アンカーボルトがしっかりと付いた
基礎が完成しました。
良質なコンクリートで、しっかりと養生
しましたので、K様、ご安心ください。
基礎内の給排水工事もできました。
ブルー・・・水
ピンク・・・お湯
グレー・・・配管

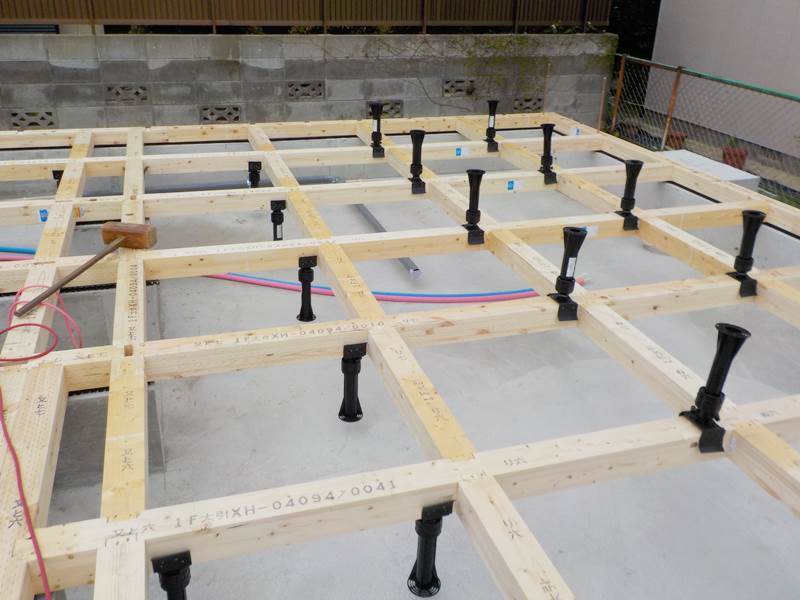

- 4. 2016年06月07日
-
土台敷き②
基礎(コンクリート)と木材の間に施工されている
黒くて薄いものは「基礎パッキン」といって
土台と基礎を分離させるゴム製の部品です。
基礎に換気口を設ける代わりに用いられ
土台からの湿気を基礎へ浸透するのを防ぎます。
お家の周囲にわたって通気孔ができるので
全体的に風が通ります。
- 5. 2016年06月08日
-

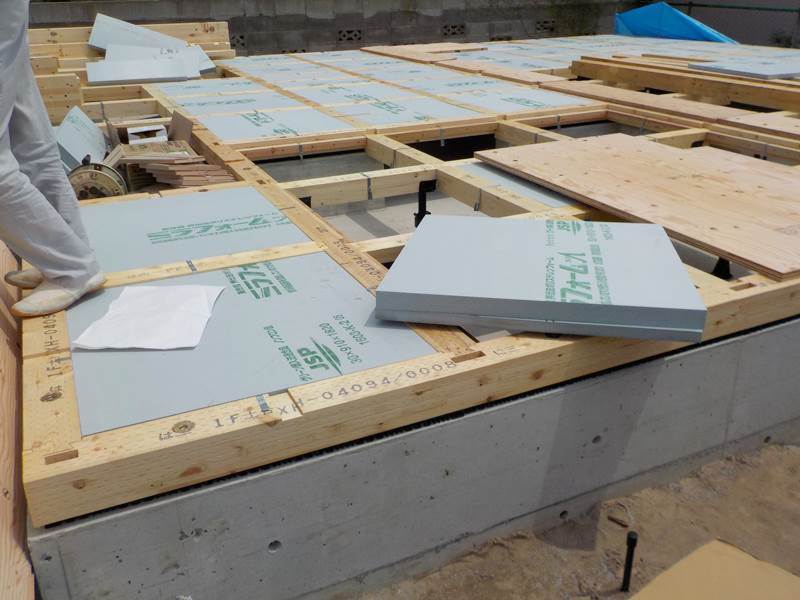

断熱材施工
基礎の上に断熱材を施工しています。
隙間なく丁寧に施工いたします。

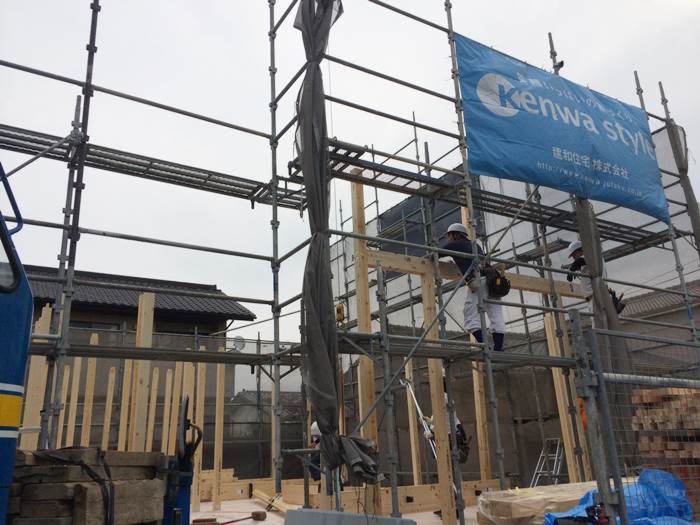

- 6. 2016年06月11日
-

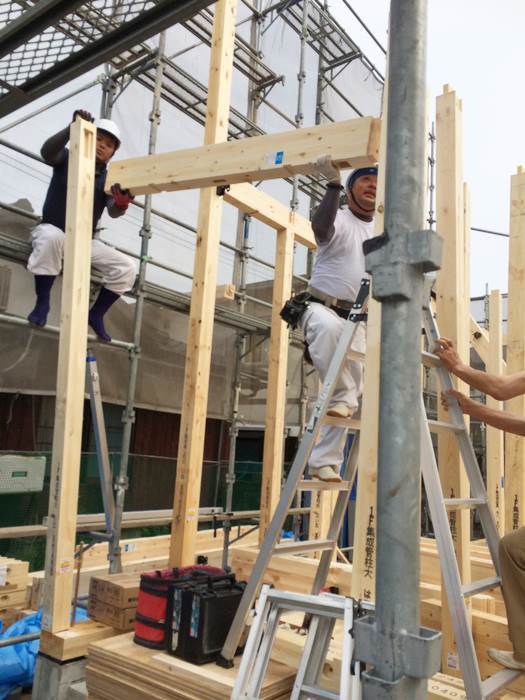

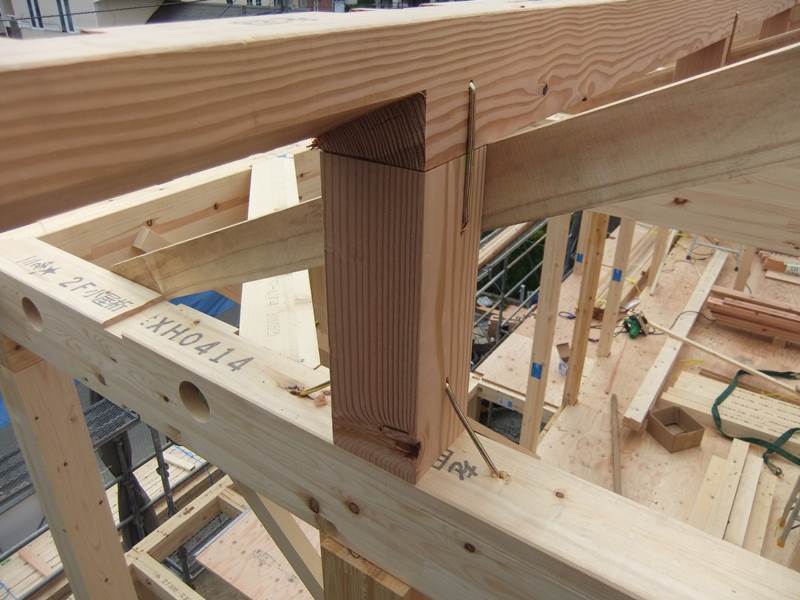

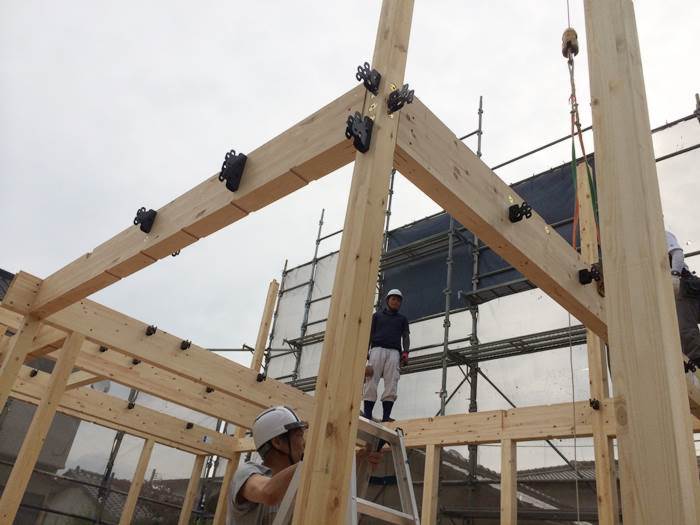

棟上⑱
木材の接続部分に、しっかりと
接合金物を施工してます!
- 7. 2016年06月11日
-
棟上⑰
母屋施工(屋根の部材)
- 8. 2016年06月11日
-
棟上⑯
- 9. 2016年06月11日
-
棟上⑮

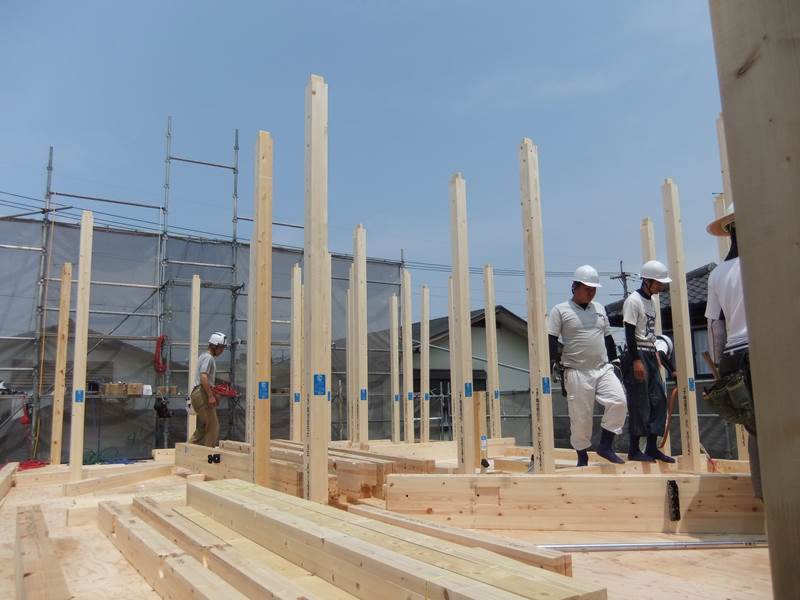

2F部分の柱がたっていきます。
- 10. 2016年06月11日
-
棟上⑭

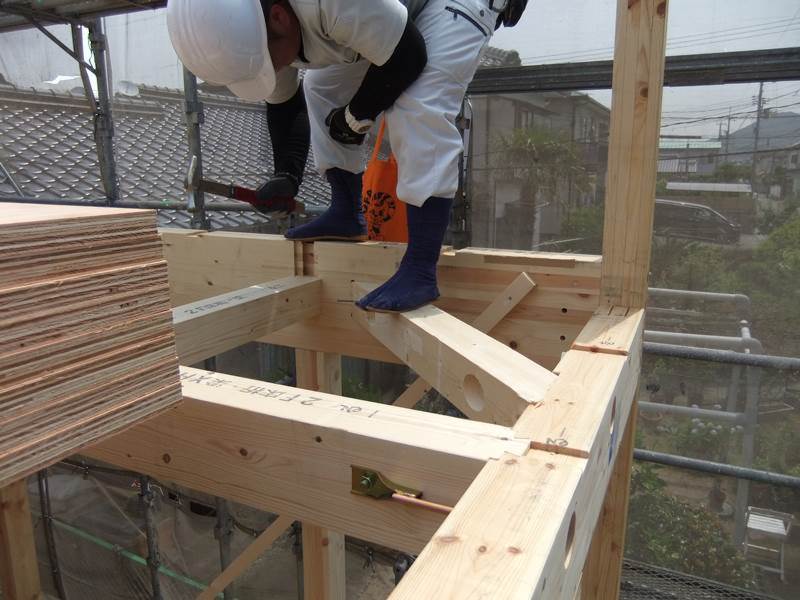

火打梁を施工
「火打梁」は、床組や小屋組で地震や台風時に
発生する水平力による変形を防止するために
設ける斜材です。
- 11. 2016年06月11日
-

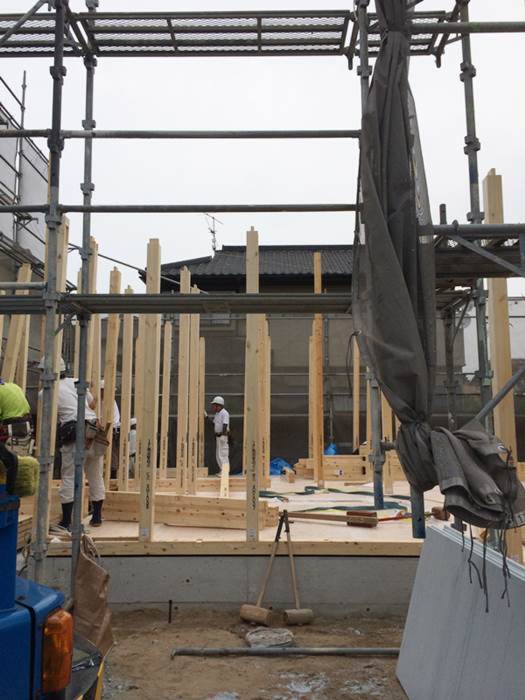

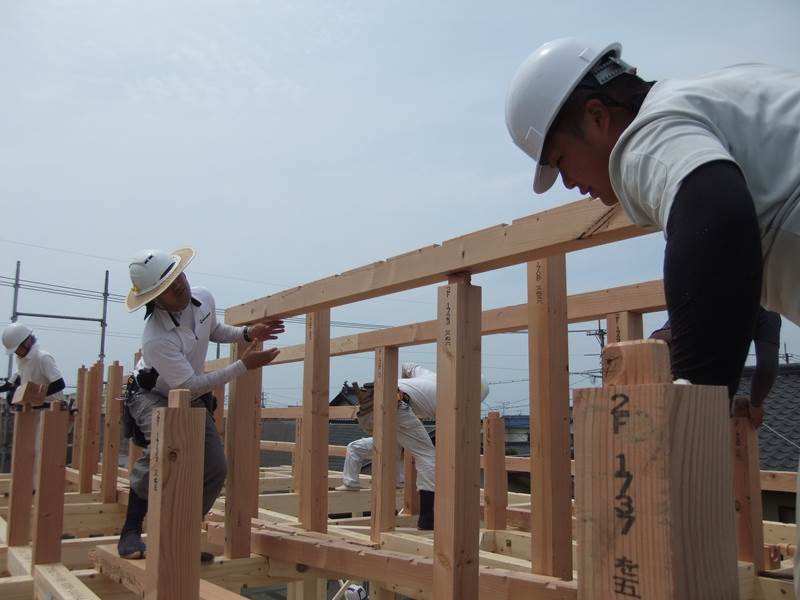

棟上⑬

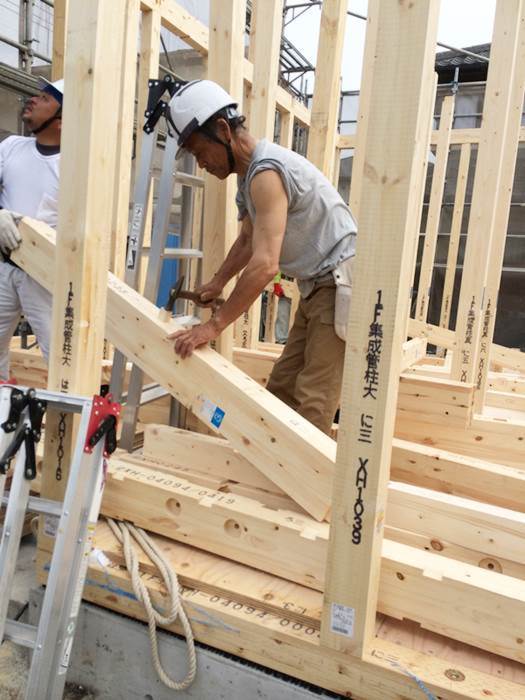

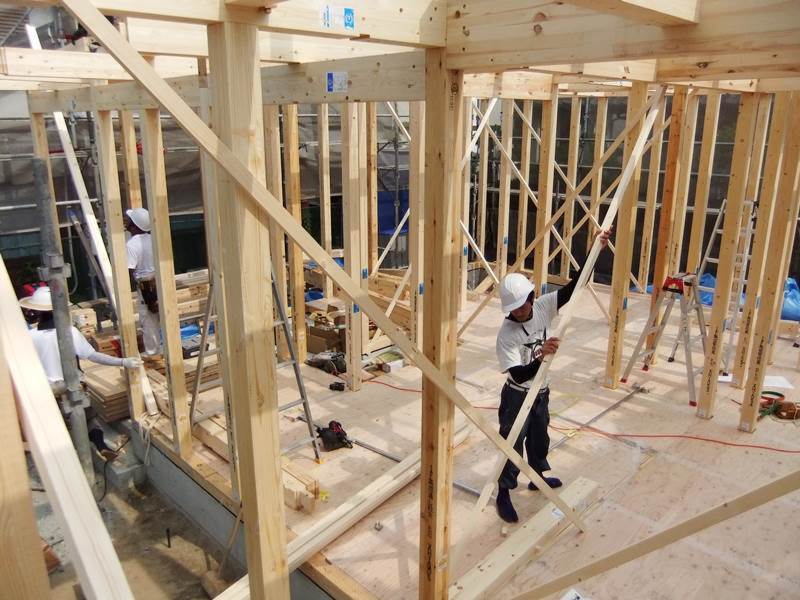

1F部分の仮の筋交いを施工中
「筋交い」は、柱と柱の間に斜めに入れて
お家の構造を補強してくれる部材です!
- 12. 2016年06月11日
-
棟上⑫
お昼の時間。頑張っていただいた
職人さん方に、K様が労いの言葉を
伝えられています。
- 13. 2016年06月11日
-
棟上⑪
- 14. 2016年06月11日
-
棟上⑩
- 15. 2016年06月11日
-
棟上⑨
- 16. 2016年06月11日
-
棟上⑧
棟梁、がんばってください!!
- 17. 2016年06月11日
-
棟上⑦
- 18. 2016年06月11日
-
棟上⑥
大工さんの道具。
棟上では、大工さんが「たたく音」も
楽しみのひとつです。
重たそうですね。
- 19. 2016年06月11日
-
棟上⑤
「構造用集成材」を使用しています。
集成材のよさは、無垢材の節や割れなどの
欠点を取り除き、良質な部分を積層することで
高い強度と安定性を実現した木材です。
強度は、無垢材の約1.5倍!
反りや曲がりなどが少なく、シックハウス
新法でも最高等級の安定性が認められています!
- 20. 2016年06月11日
-
棟上④
木材についている黒い金属のものは
「テナンビーム」という接合金物です。
金属による強い接合と接合部分の引き抜け防止をします。
そして「テナンビーム」の凄さは、従来の接合部分の切り欠き量に比べ
少なくていいため、断面欠損防止につながります。
この画像は「テナンビーム」に木材をはめている様子です。
- 21. 2016年06月11日
-
棟上③
1Fの柱がたち、次は
水平の部材、けたが施工されていきます。
- 22. 2016年06月11日
-
棟上②

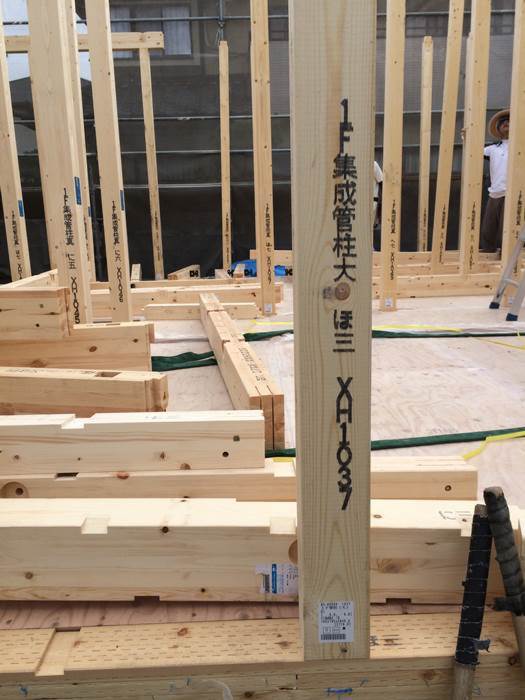

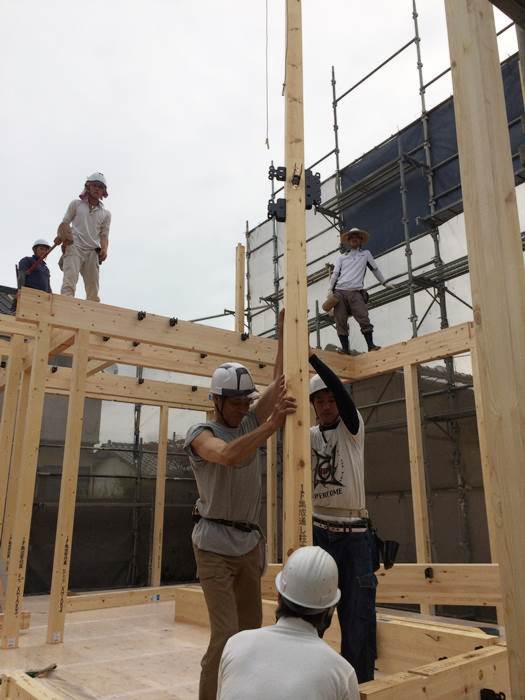

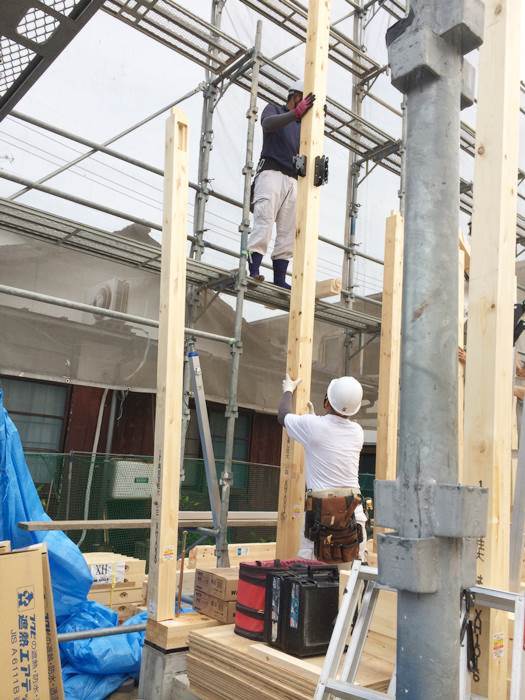

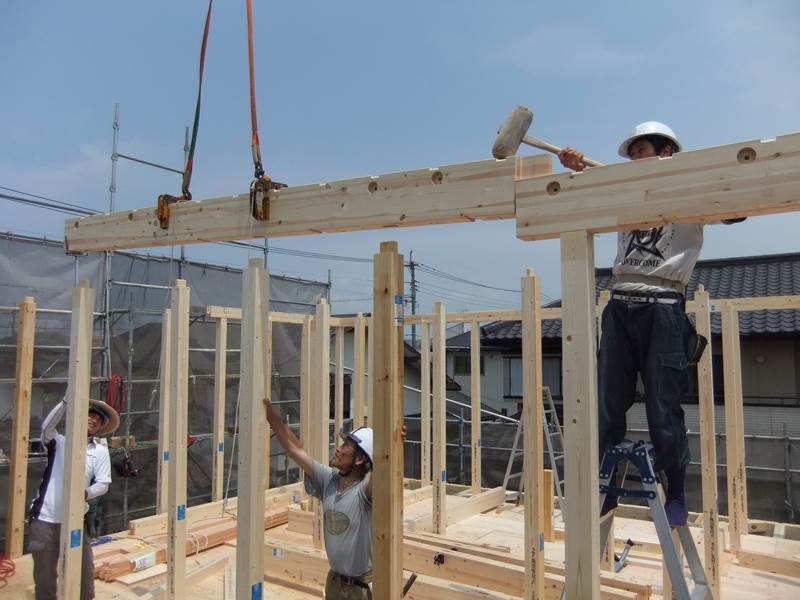

クレーンから木材を受け取った職人さん。
木材に記されている番号を確認し、図面通りの
場所に組み立てていきます。
一本一本、1Fの柱をたてていきます。
重たい木材も、軽々と運ぶ姿は本当に頼もしいです!
- 23. 2016年06月11日
-

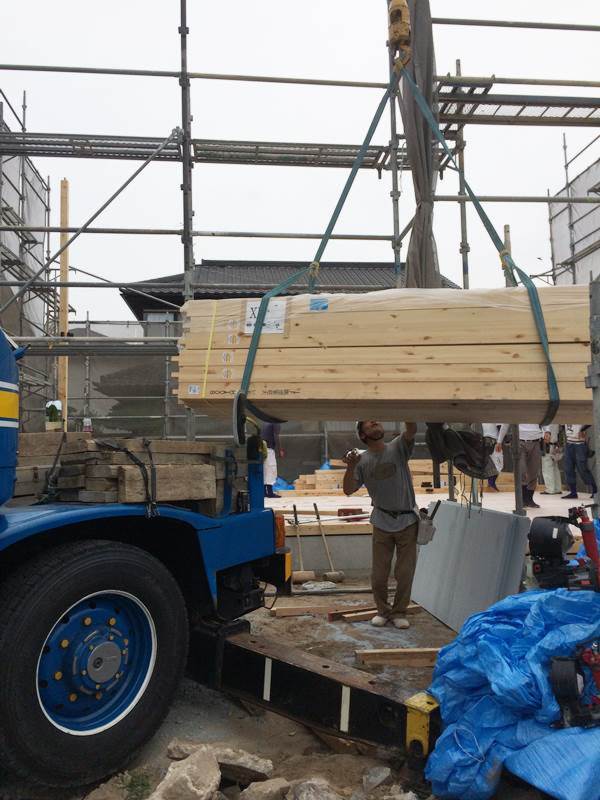

棟上①
たくさんの重たい木材を
大きなクレーン車が職人さんまで運びます。
ベテランのクレーン車さん、大きなクレーンで
細い場所に大きな木材を難なく運びます。
たての障害物、電線などもへっちゃらの様子!
さすがです!!!
- 24. 2016年06月11日
-
棟上スタート!
K様、誠におめでとうございます!
当初予定しておりました棟上が天候の関係により
本日になりました。延期しましたことで
K様にも、職人さん方にも、また近隣の方々にも
ご迷惑をおかけしました。
K様の大切なお家を、雨から守りたかったことと
一生に一度の棟上の日を、最高の日にしてほしいと
いう思いにこたえて頂き、ありがとうございました!
福原棟梁をはじめ、職人さんがた、スタッフ一同
がんばりますので、宜しくお願いいたします!!!
- 25. 2016年06月12日
-
棟上翌日
昨日とうって変わっての雨。
昨日のうちに屋根の下地施工
防水をし、雨にぬれないように
養生もしましたので、ご安心ください!
- 26. 2016年06月14日
-

屋根施工中
- 27. 2016年06月19日
-
内部状況
小屋裏の画像です。
構造を強化するために大変重要な金物が
しっかりと施工させました。
どこに、どんな種類の金物を施工するか、
また、金物の品質も大事な要素です。
- 28. 2016年06月19日
-
内部状況②

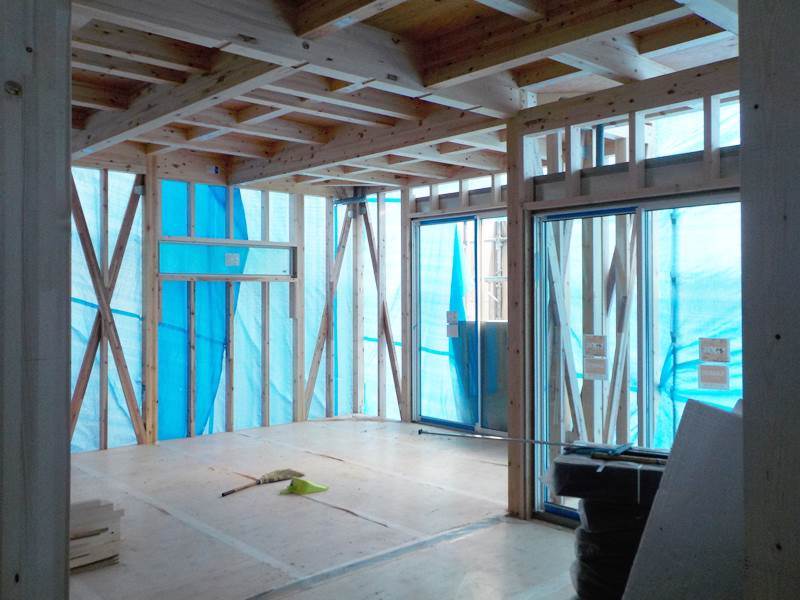

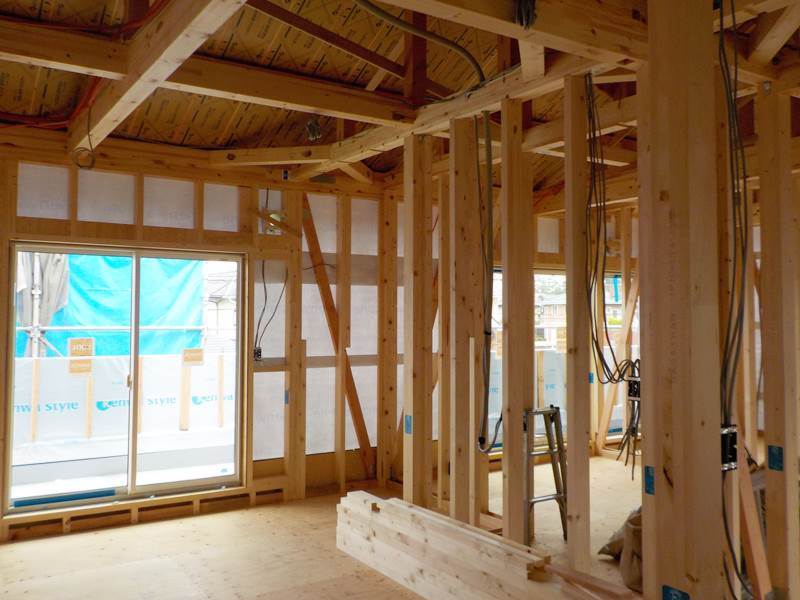

サッシ、窓が施工されました。
「筋交い」も、仮のものから
しっかりと頑丈な物にかわりました。
内部は、木の良い香りがします。
木の香りには、リラックス効果があります。
また木材は、鉄やコンクリートに比べて
軽いので、地震のとき揺れが小さくなり
地震対策は有利になります!!
- 29. 2016年06月19日
-

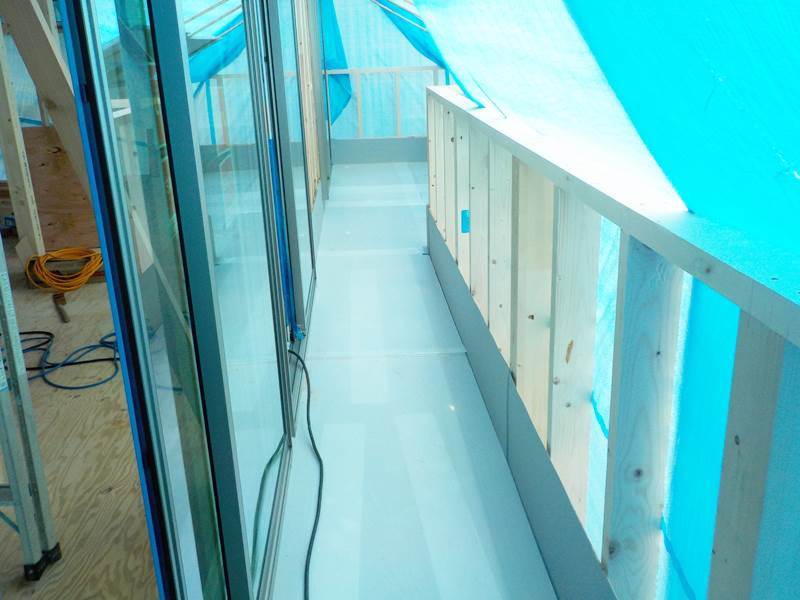

バルコニー
バルコニーの防水施工をしました。
K様のバルコニーは「金属防水」です。
特別な金属によって、不燃認定を取得し
燃えない、燃え広がりません。
また、特殊な継ぎ目の仕組みによって
台風、地震に対しても高い耐久性があります。
健康に悪影響を及ぼすおそれのある
科学物質は、一切使用してませんので、
環境にも人にも優しい金属防水です。
- 30. 2016年06月28日
-
内部状況①
断熱材を施工する前に

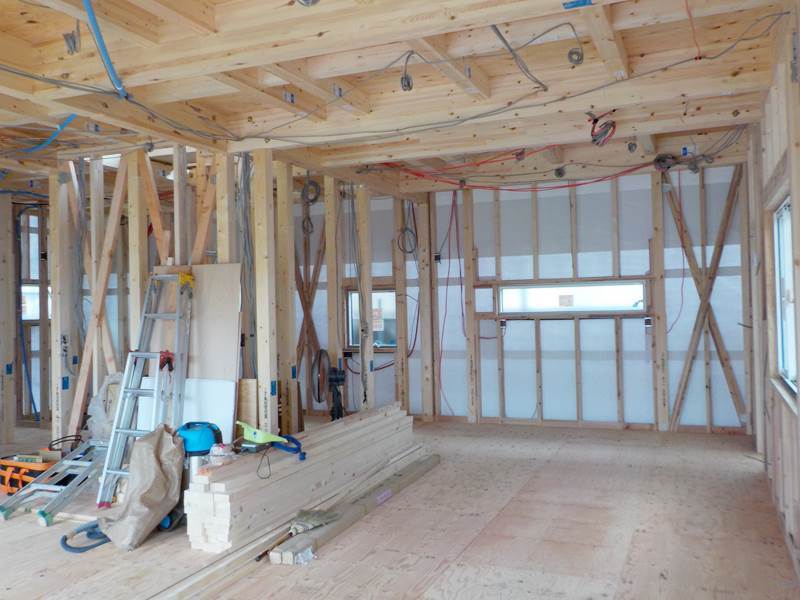

内部の電気配線を行いました。
- 31. 2016年06月28日
-
内部状況②

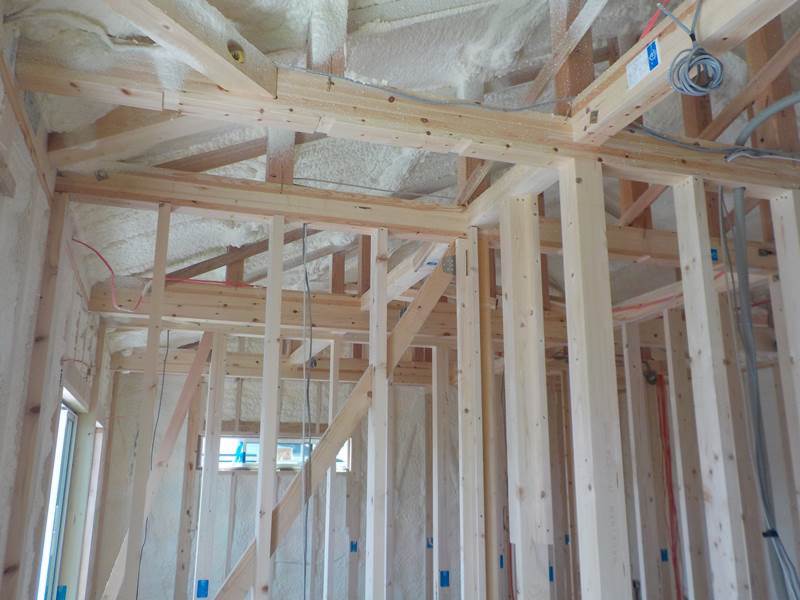

断熱材を施工する前に
小屋裏に通気層を確保するための
通気スペーサーを施工しました。
透湿性があるため、湿気の排出を妨げず
遮熱効果により断熱効果を高めてくれます。
- 32. 2016年06月28日
-
外部状況
外壁下地の遮熱、透湿、防水シートを施工しました。
シートを施工することによって、外部からの
雨を通すことなく内部からの湿気を通し外部へ逃がします。
シートの上に胴縁をうち、通気層をつくります。
通気層をつくることにより、壁内結露を抑制します。
- 33. 2016年07月05日
-

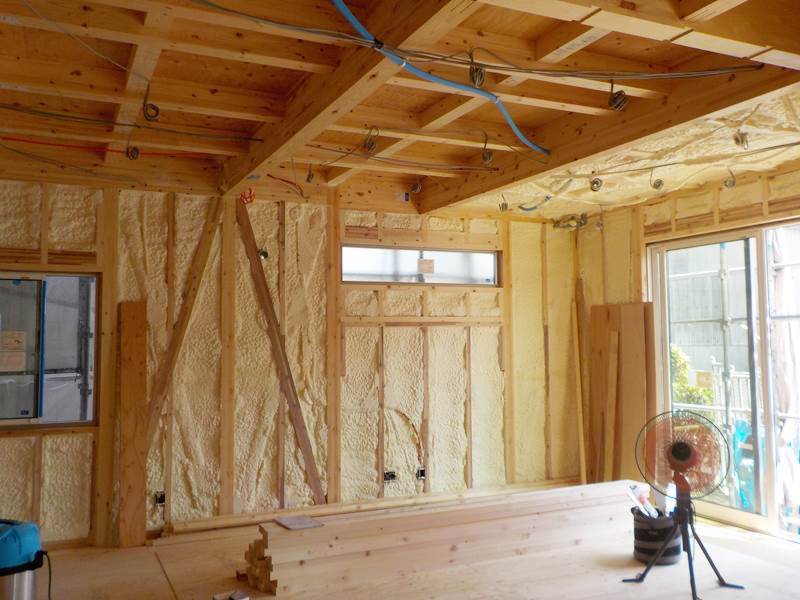

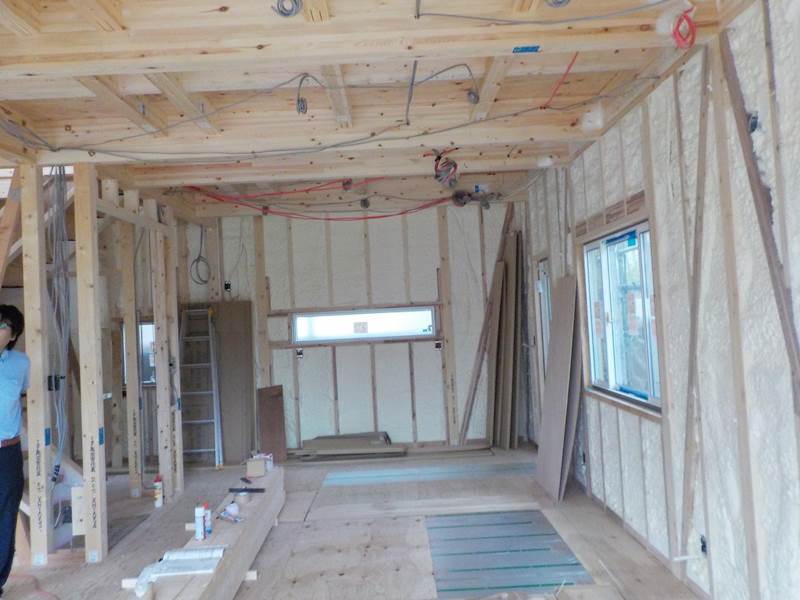

アクアフォーム
アクアフォーム(断熱材)吹付けました。
アクアフォームは、現場吹付けの断熱材のため
隙間なく全体に施工できます。
水から生まれた断熱材のため地球に優しく
高気密・高断熱で省エネ・エコな住空間を
つくります!!
- 34. 2016年07月05日
-
アクアフォーム②
隙間なく全体に施工されています!
- 35. 2016年07月05日
-
アクアフォーム③
- 36. 2016年07月10日
-

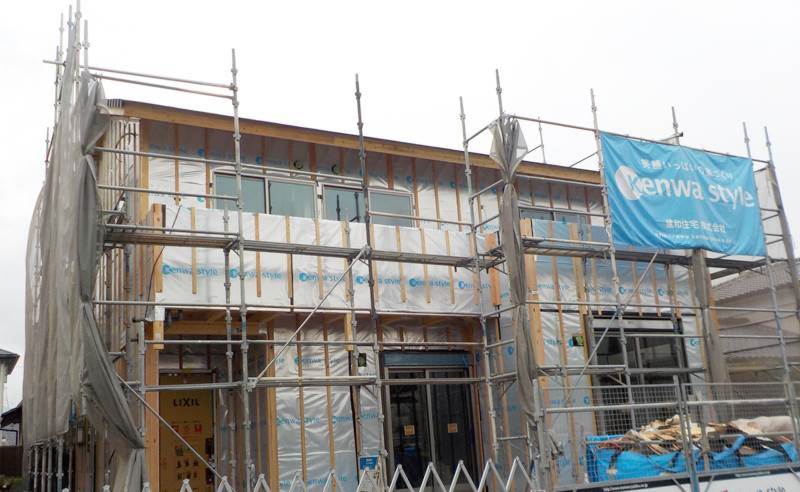

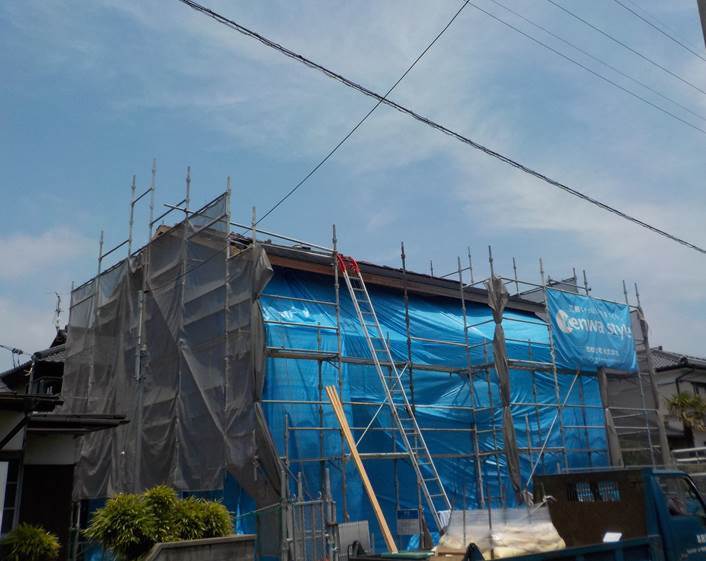

外壁施工中
外壁下地施工が終了し、いよいよ
外壁を施工していきます。
外壁が施工されると、お家の印象の
ほとんどが決まります。
楽しみですね!
- 37. 2016年07月10日
-

床暖房施工中
K様の床暖房は、温水式です。
温水を配管により導いて床材を加温します。
この画像はキッチンの床暖房、温水マット
施工の様子です。
朝早くキッチンにたってお料理をする
ママにとって、足元があたたかいと
嬉しいですね!
- 38. 2016年07月10日
-

階段施工中
階段の踏み台が施工されました。
階段下の空間を利用し、収納スペースをつくります。
階段は、意外と面積をとります。
せっかく場所をとるなら、階段下スペースを
K様のように積極的に活用したいですね!
- 39. 2016年07月11日
-
階段施工中
階段の踏み台の床材を施工しましたので
工事の間、キズをつけないように
「養生シート」を施工しました。
- 40. 2016年07月12日
-

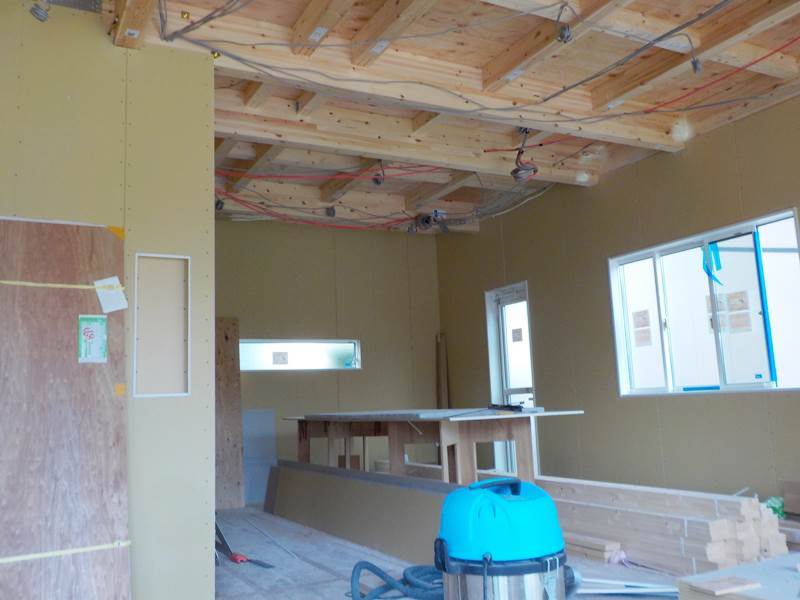

内部状況①
リビングの床暖暖房施工中です
- 41. 2016年07月12日
-
内部状況②
石膏ボード施工中。
石膏ボードは、壁天井の下地材で
耐火性・断熱性・遮音性に優れます。
石膏ボードを施工していくと
間取りがみえてきます。
- 42. 2016年07月25日
-
内部工事状況
和室部分の敷居を施工しました!

- 43. 2016年07月28日
-
外部工事
外壁はほとんど出来ました。
内部は、今木工事中です。
- 44. 2016年07月30日
-

内部工事状況

2階の壁、天井下地「石膏ボード」を施工中。
「石膏ボード」は、耐火性・断熱性・遮音性に優れた下地材。
ボードを貼っていくと、間取り空間がわかるようになります。

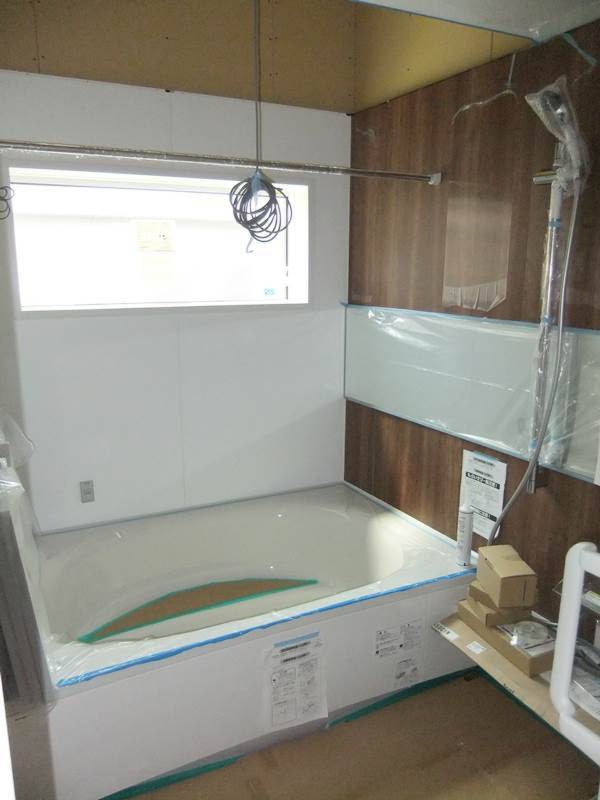

- 45. 2016年07月30日
-
ユニットバス設置
ワイドな浴槽で疲れた身体と心をほぐしてくれる
バスルーム。居心地の良さだけでなく、省エネの事や、
奥様の掃除を楽にしてくれる機能性も備えた癒しの空間です!

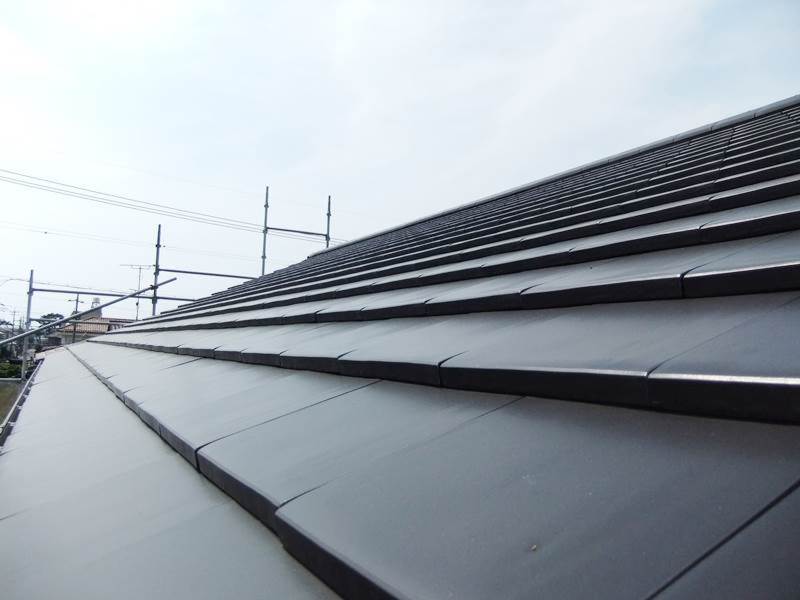

- 46. 2016年07月30日
-
屋根施工
直線的なラインでシンプルな
美しさの瓦を使用した屋根。
瓦ならではの輝きも素敵ですね!
- 47. 2016年07月30日
-

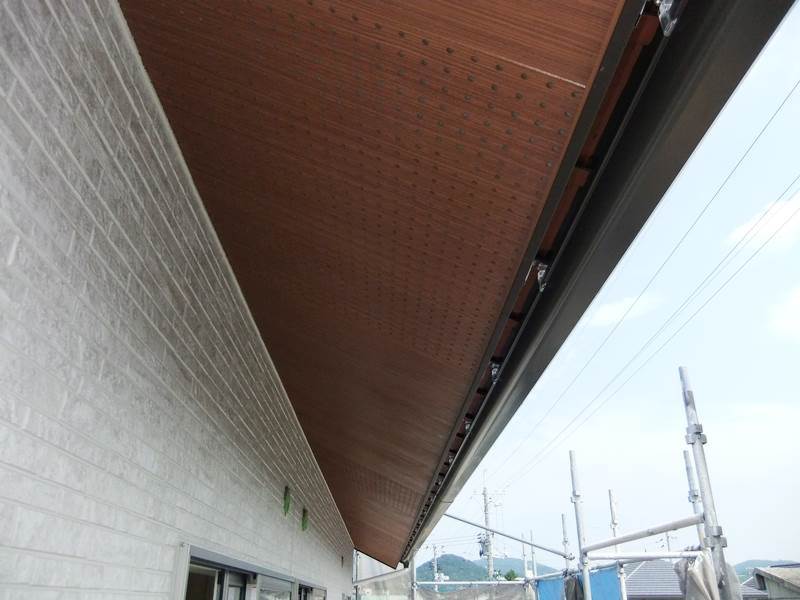

軒裏給排気
換気をすることにより、部屋の心地よさが
変わります。夏涼しく、冬結露を防止します!
- 48. 2016年08月02日
-

内部工事状況
奥様の「家事スペース」です!
大きな窓で、光と風と取り入れます。
- 49. 2016年08月04日
-

外壁
外壁が完成しました!
落ち着きのある2色使いの外壁。
2色つかうことによって、アクセント
となり、お家に良い表情がでます!
- 50. 2016年08月05日
-
内部状況
ほとんど石膏ボードが貼れました。
間取り空間がわかるようになりました。
次は、クロス貼りの工事です。
いろいろな色がついていきお部屋の
雰囲気が一気にかわります。
お楽しみにされてください♪
- 51. 2016年08月06日
-
内部工事状況
木工事中です。

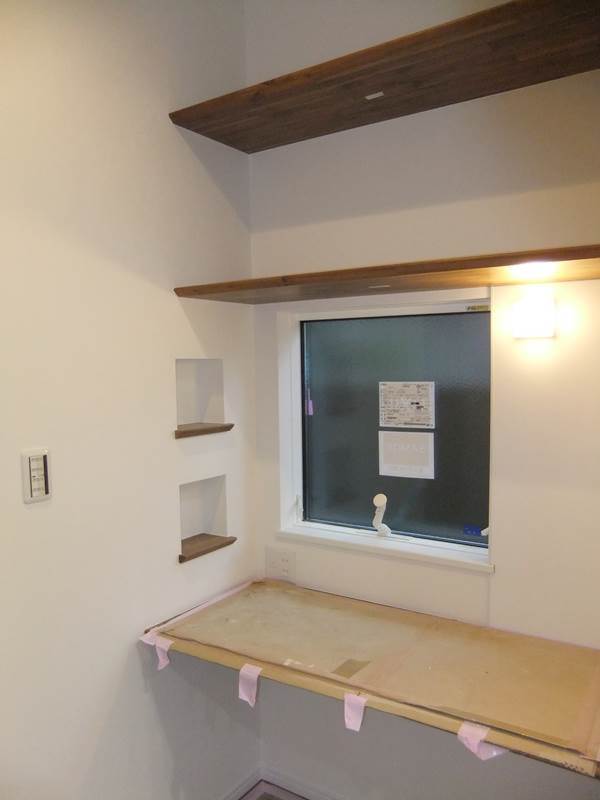

壁にニッチができました!

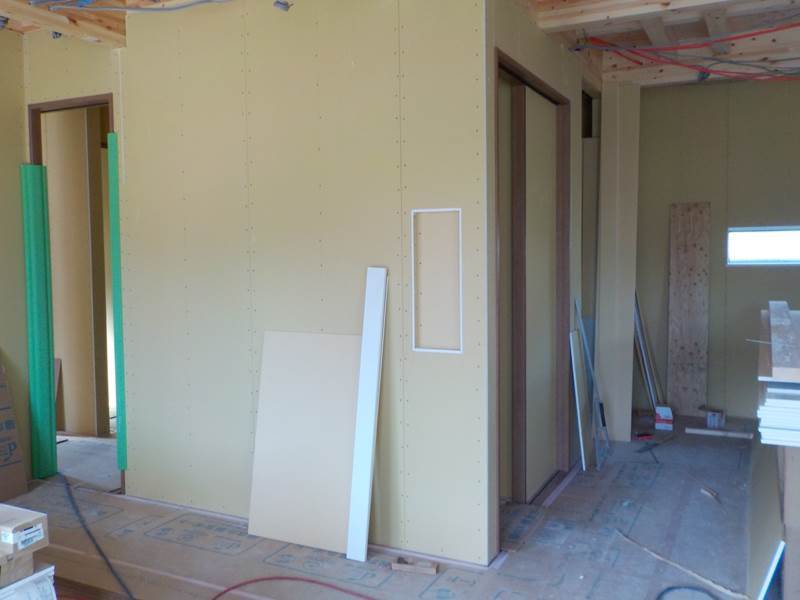

- 52. 2016年08月09日
-
内部工事状況
木工事も終盤です。
検査を行った後、次の工事へと
バトンタッチです!
福原棟梁、お疲れさまです!
- 53. 2016年08月12日
-
内部工事状況
玄関、天井にできた細長い空間に
間接照明がつきます。
- 54. 2016年08月12日
-
内部工事状況

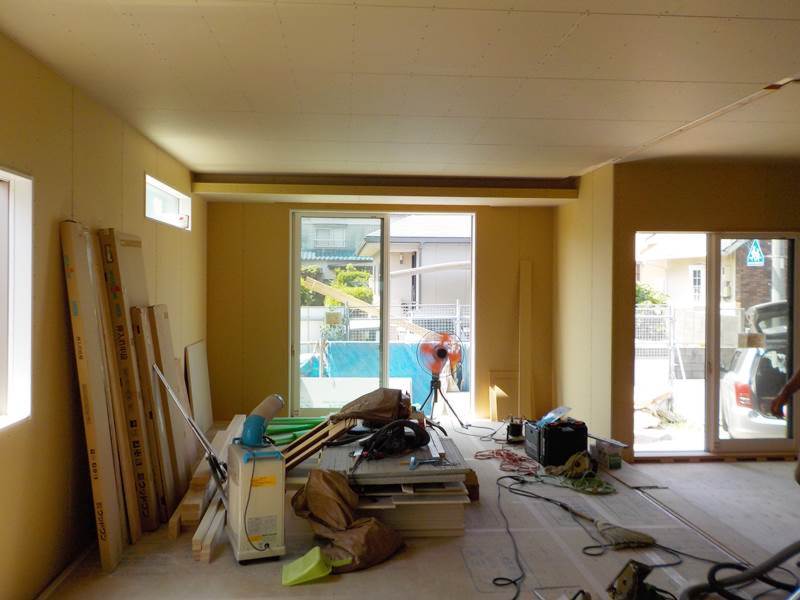

リビングの様子です。
- 55. 2016年09月04日
-

家事スペース
クロス工事が終わりました。
「家事スペース」は真っ白のクロス

照明が付き、更に明るくなりました!
かわいい2段に連なった「ニッチ」
も、とっても可愛いですね!
- 56. 2016年09月04日
-

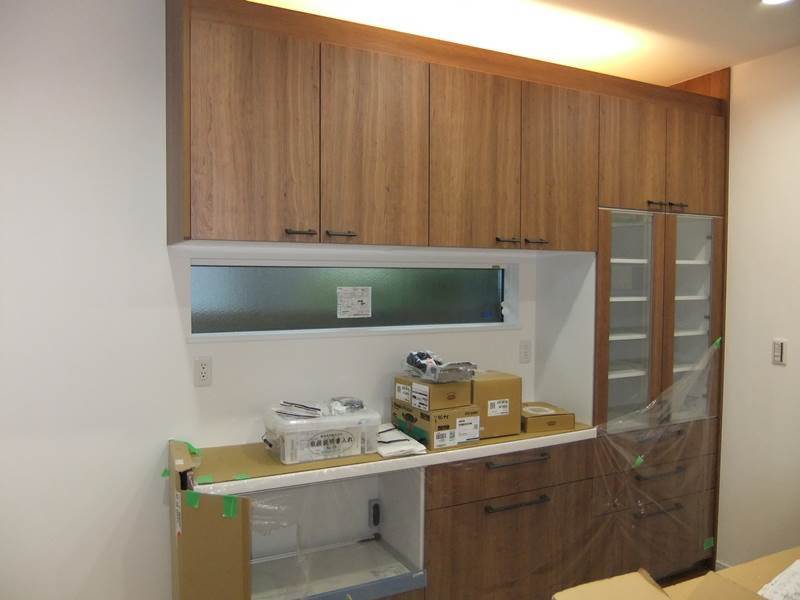

キッチン
キッチンのカップボードがつきました!
落ち着きのある木目のカップボード。
コの字になっている部分に窓が入りました。
家電も収納できるのも嬉しいですね!
- 57. 2016年09月04日
-

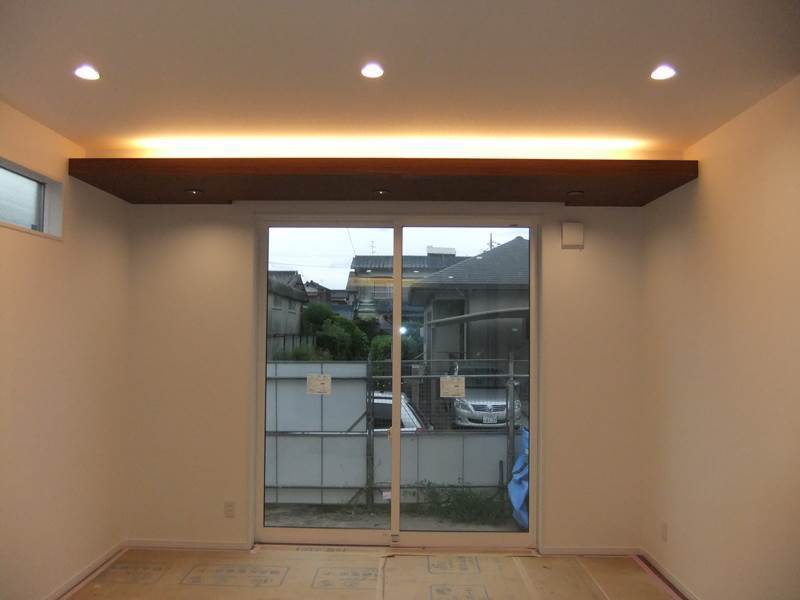

リビング
リビングの上部分に
間接照明がつきました!
照明によってもお部屋の
雰囲気が違ってきますね!
- 58. 2016年09月04日
-
お部屋①
- 59. 2016年09月04日
-
お部屋②
- 60. 2016年09月09日
-
キッチン
キッチンカウンター、カップボードや建具など
木のやさしい感じがとっても素敵なキッチンです。
- 61. 2016年09月09日
-
キッチンからの景色
広々リビングに和室がつながっています。
間接照明や大きなインパクトのある
おしゃれな照明も素敵です。

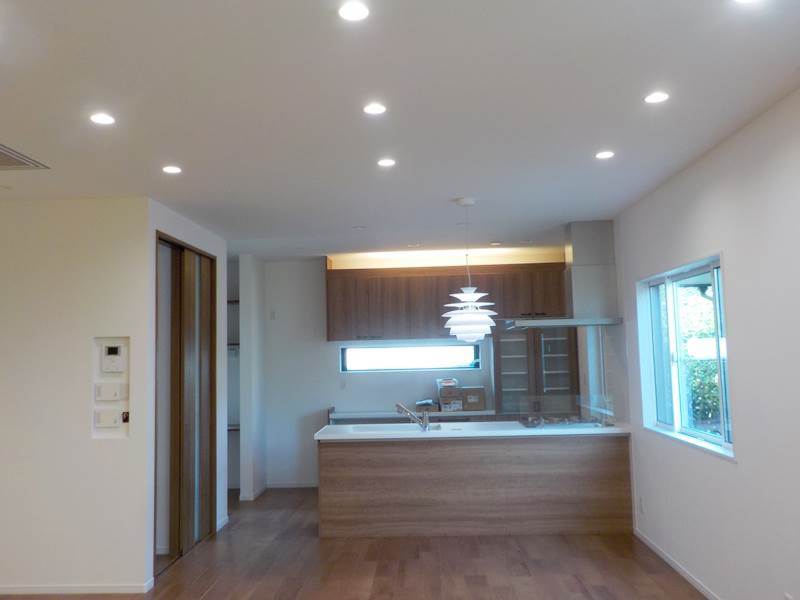

- 62. 2016年09月09日
-
玄関ホール
K様の玄関ホールには、壁一面「エコカラット」が施工されています。
立体的な素材感がオシャレでインパクトのある壁材「エコカラット」
名前に「エコ」が入っているように、「エコカラット」は空気を美しく整え、季節をとわず快適な湿度を保ち、気になる匂いや有害な物質も低減してくれます!デザインも豊富なところも嬉しいですね!
- 63. 2016年09月24日
-
お引渡し
本日、K様邸のお引渡しです。
K様、おめでとうございます。
初めての打合せから10ヶ月、ついに
奥様のこだわりが詰まったお家が完成しました!
これからこのお家でK様ご家族が安心して
暮らしていただきますよう、これからも
しっかりとサポートさせていただきますので
末永いお付き合いをお願いいたします。
