ガルバリウムと広いウッドデッキがかっこいいモダン風な家

I様邸(下関市幡生)

スタイル別|すべて

ガルバリウムと広いウッドデッキがかっこいいモダン風な家

建築中レポート

1. 2019年07月28日
地鎮祭

地鎮祭

地鎮祭を執り行う事ができました。
土地の神様に土地利用の許可を頂き、これからの工事の安全無事や、I様ご家族の繁栄を祈願致しました。
I様、本日は誠におめでとうございます。

2. 2019年08月31日
地盤補強工事

地盤補強工事

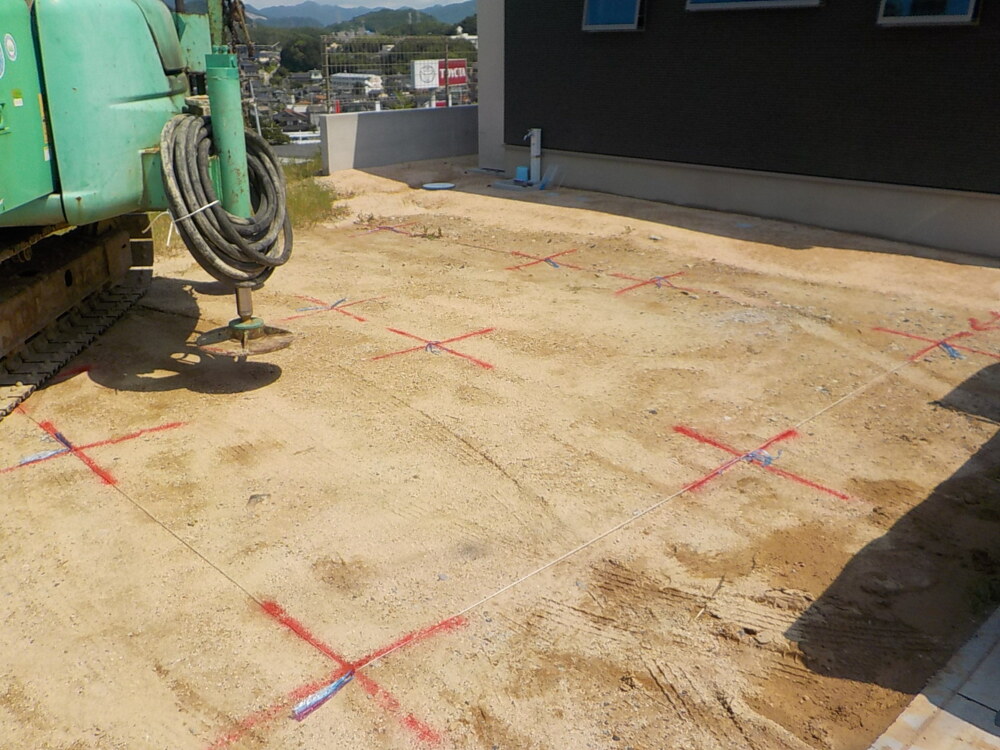

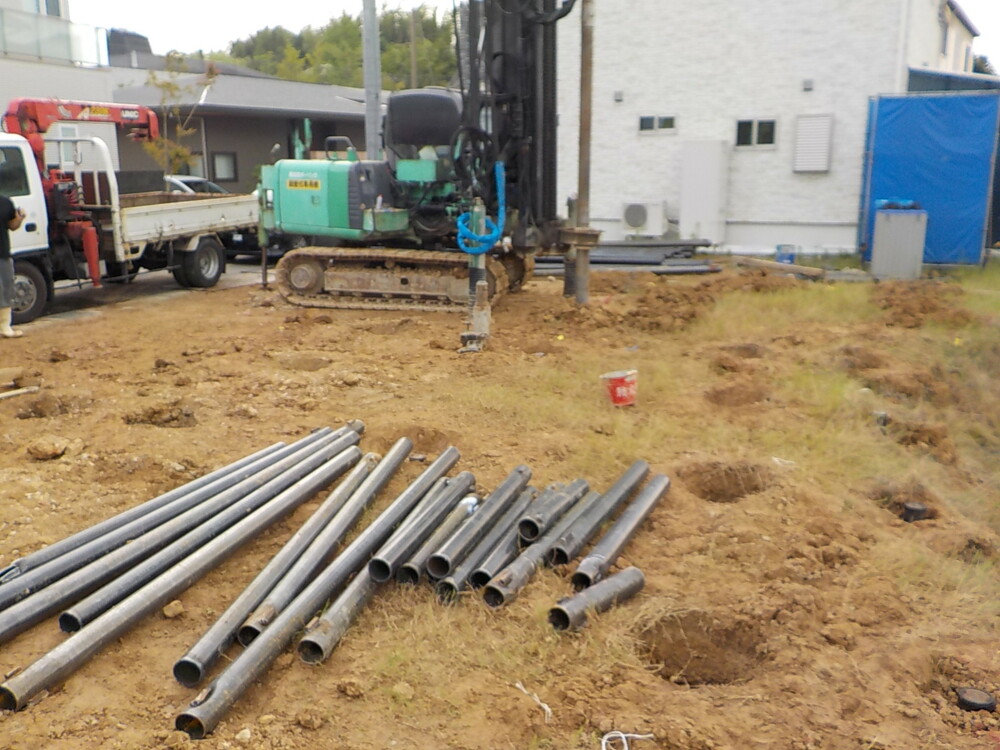

杭の位置出しをしています。

3. 2019年08月31日

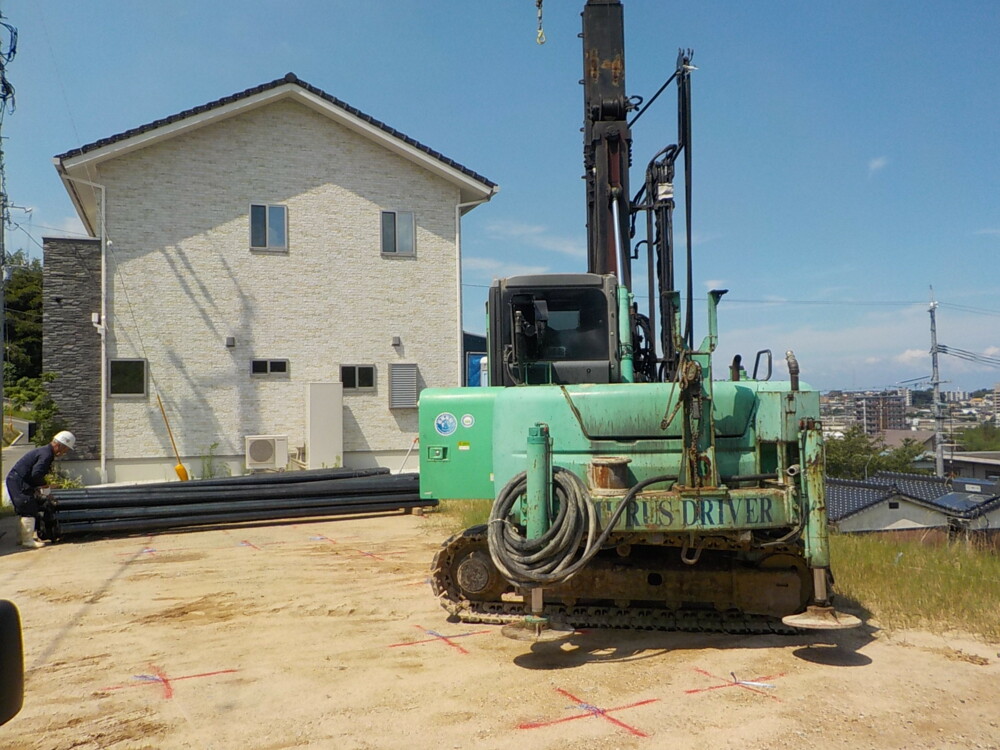

地盤補強工事

地盤補強工事

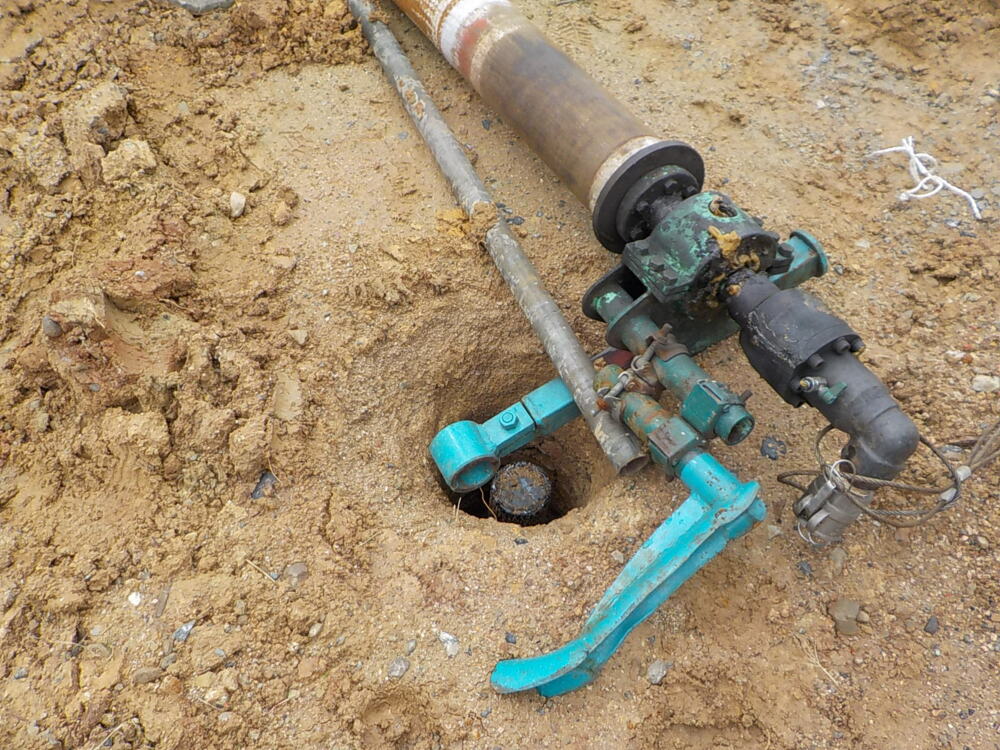

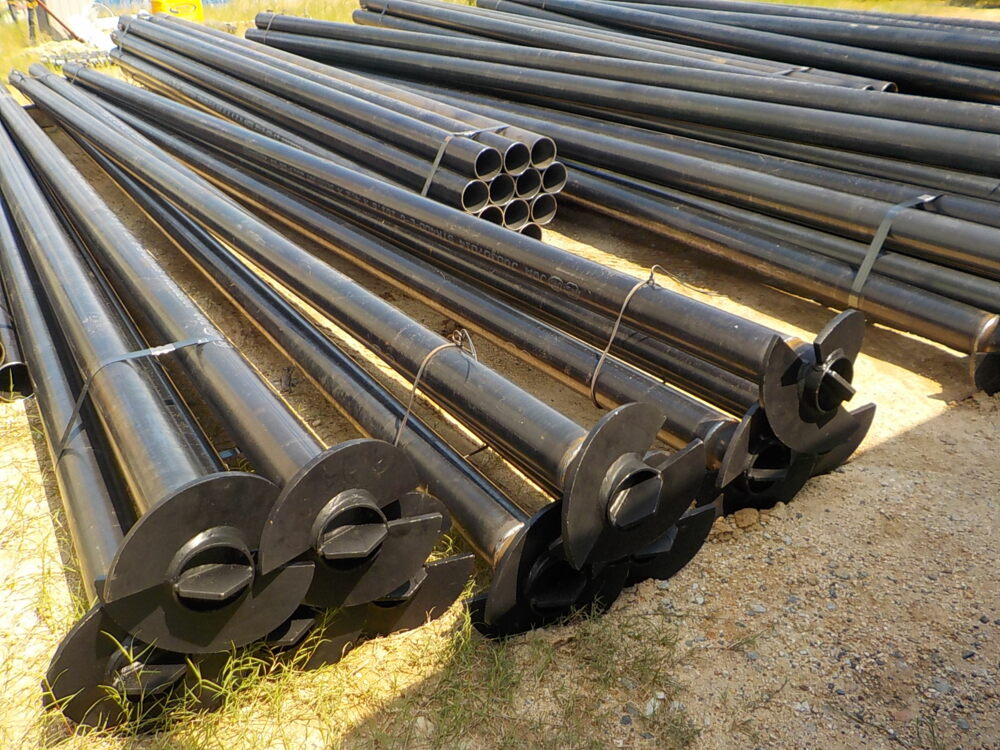

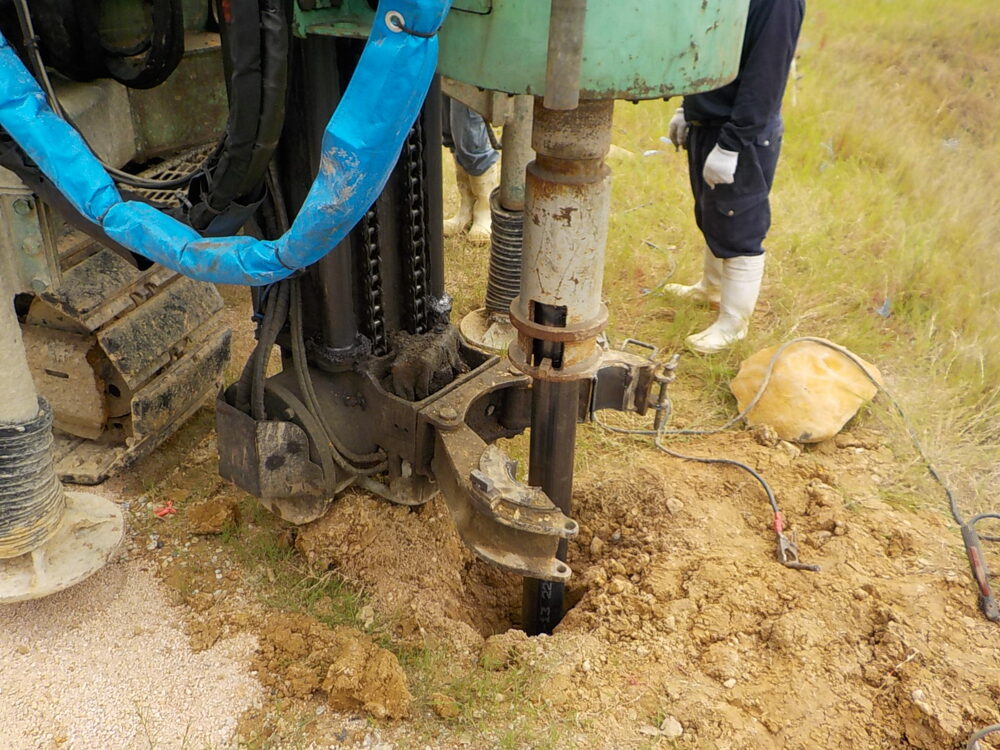

小口径鋼菅杭(テコットパイルSR工法)になります。

4. 2019年08月31日
地盤補強工事

地盤補強工事

5. 2019年08月31日
地盤補強工事

地盤補強工事

杭を正回転(右回転)させ、拡翼の推進力と、必要に応じ圧入力を加えて杭を貫入させます。

6. 2019年09月04日
地盤補強工事

地盤補強工事

杭芯へのセット終了後、鉛直性を確認し、杭が移動しないように振れ止め装置をセットしていきます。

7. 2019年09月04日
地盤補強工事

地盤補強工事

工事後、I様が安心して暮らして頂ける様改良した土地が不同沈下しない地盤品質をお約束いたします。

8. 2019年09月18日
基礎工事

基礎工事

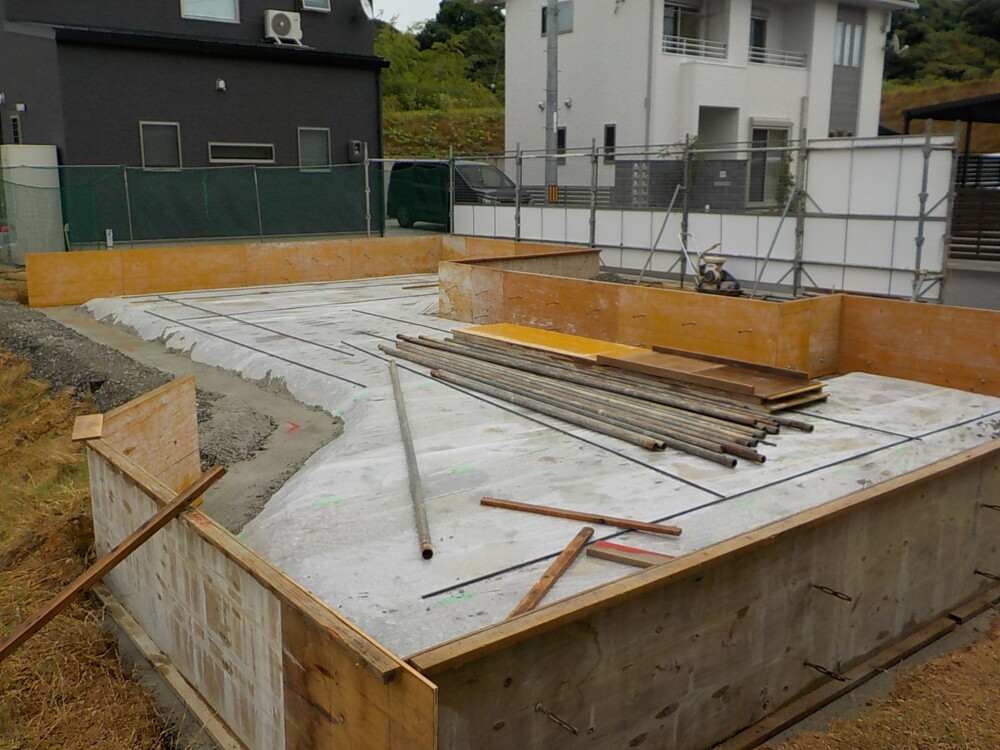

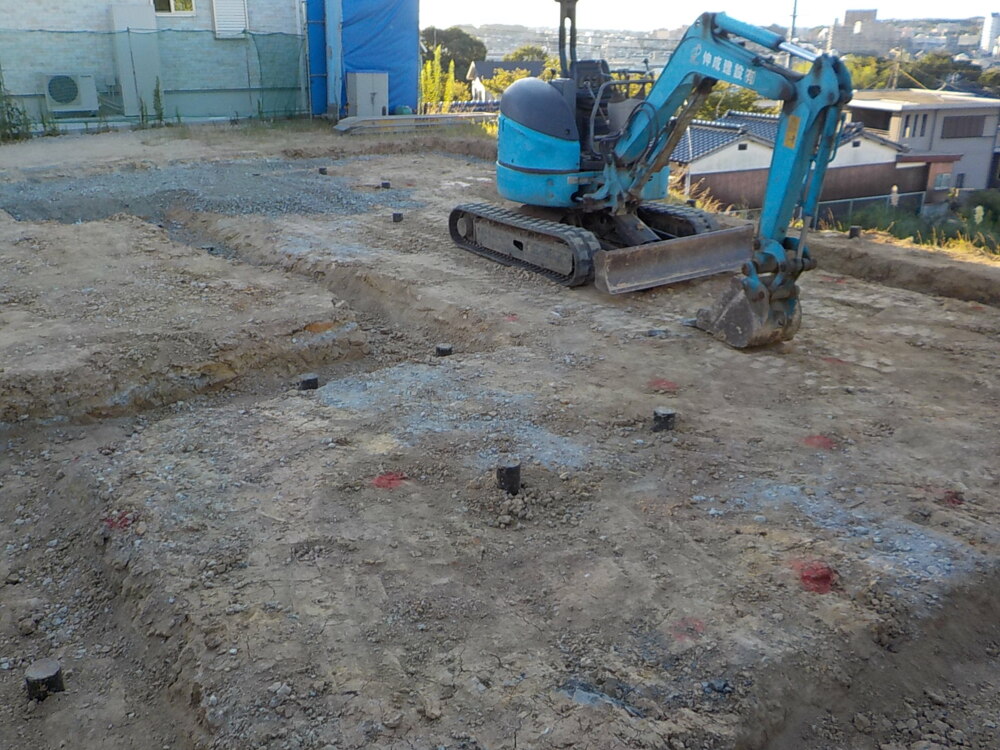

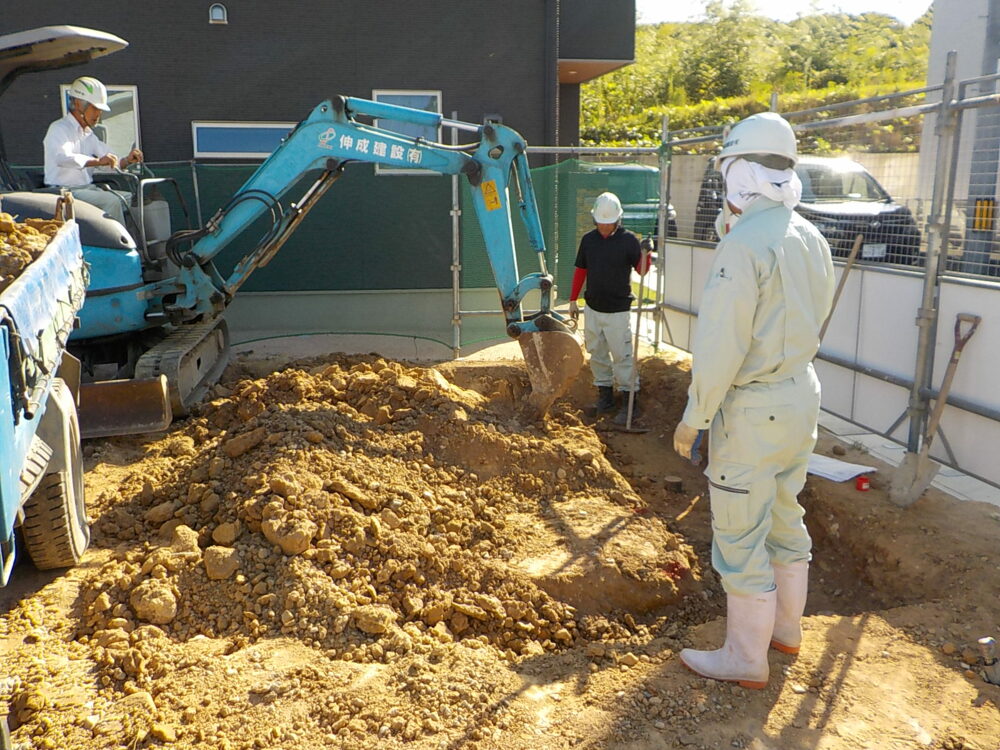

基礎工事が始まりました。
基礎をつくる前に地盤面下の土を掘削し、平らにしていきます。

9. 2019年09月18日
基礎工事

基礎工事

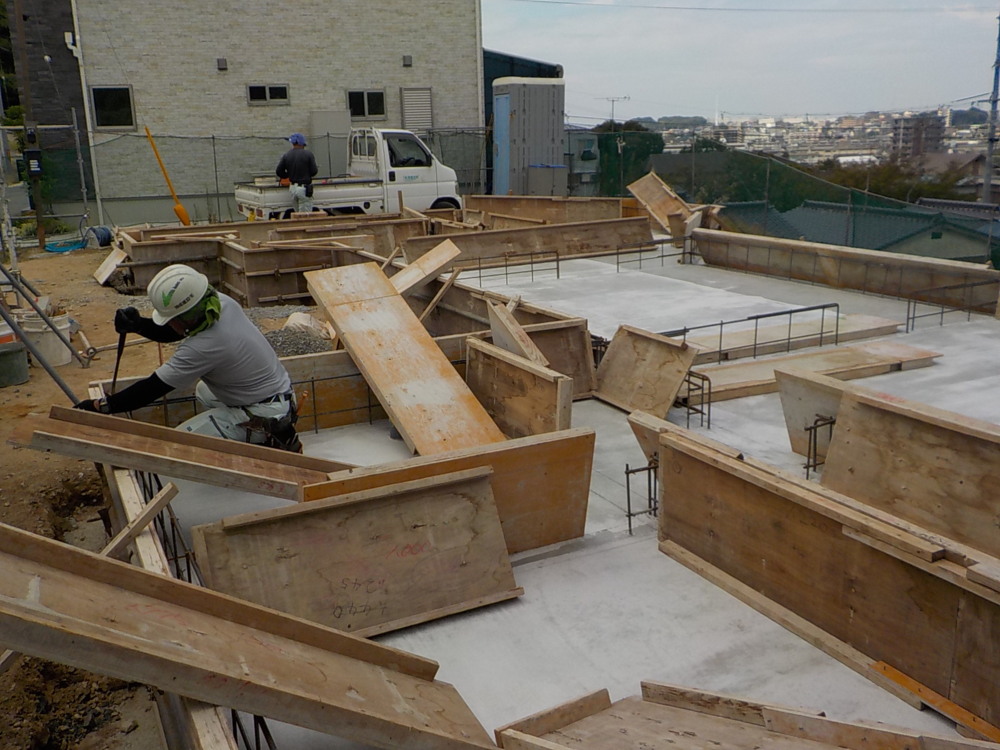

建物の位置を正確に出し、深さを計った上で慎重に掘り進めます。

10. 2019年09月20日
基礎工事

基礎工事

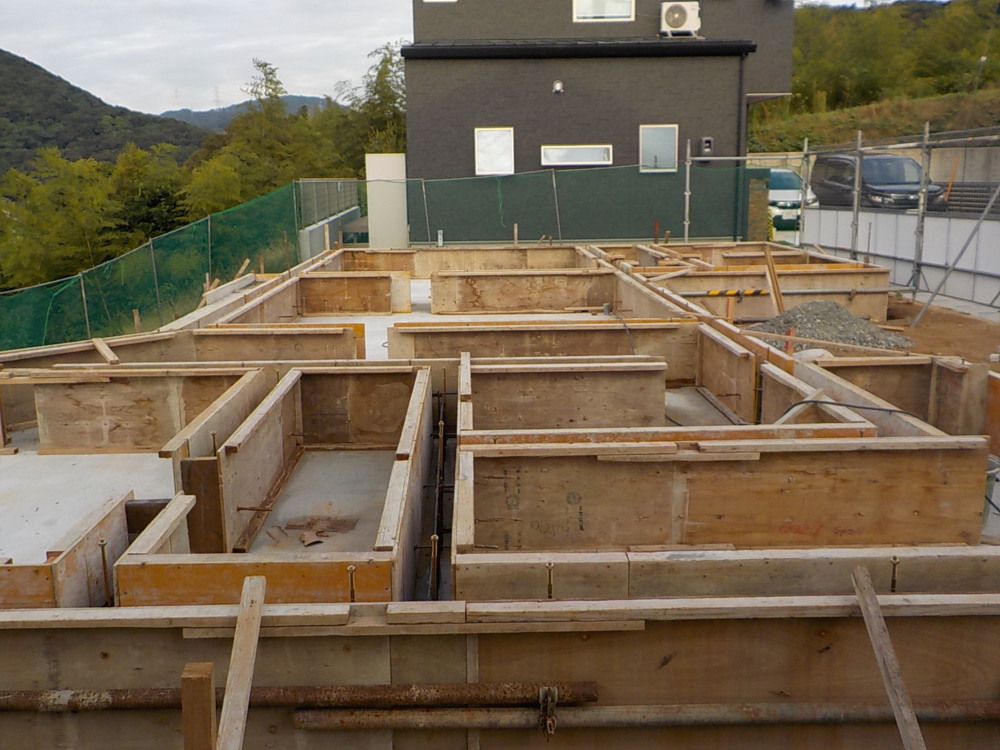

砕石の上の防湿シートを敷き詰め後、外枠の組み上げをしていきます。

11. 2019年09月25日
基礎工事

基礎工事

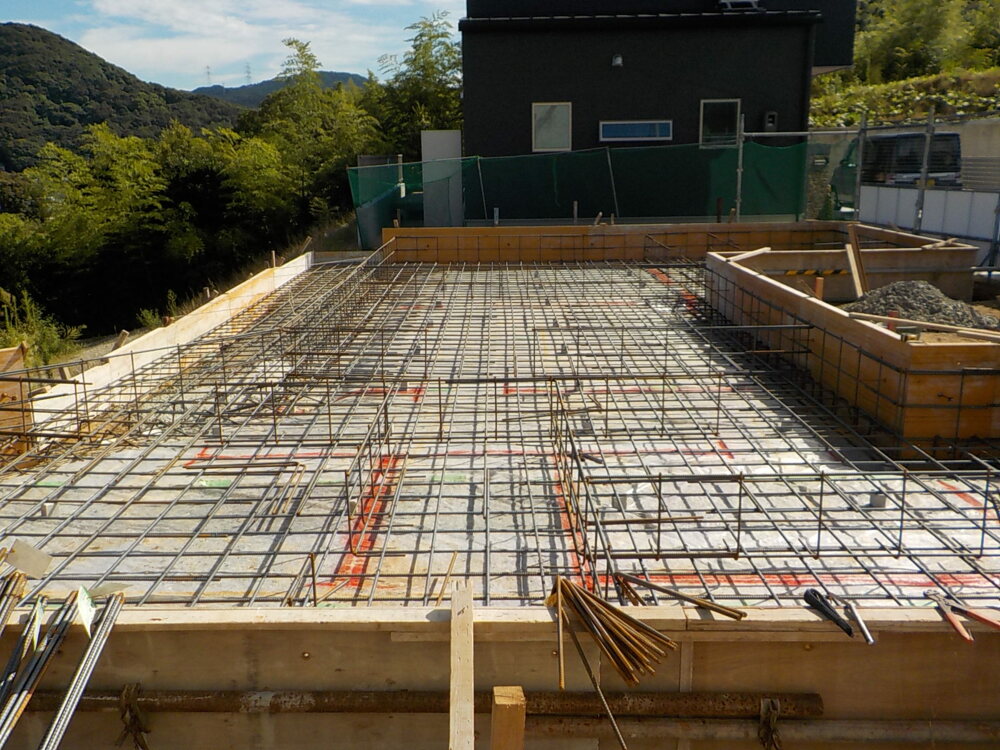

建物の荷重を支える重要な部分で、鉄筋を組み終えた後は、
配筋検査(JIO)を受けます。

12. 2019年09月26日
基礎工事

基礎工事

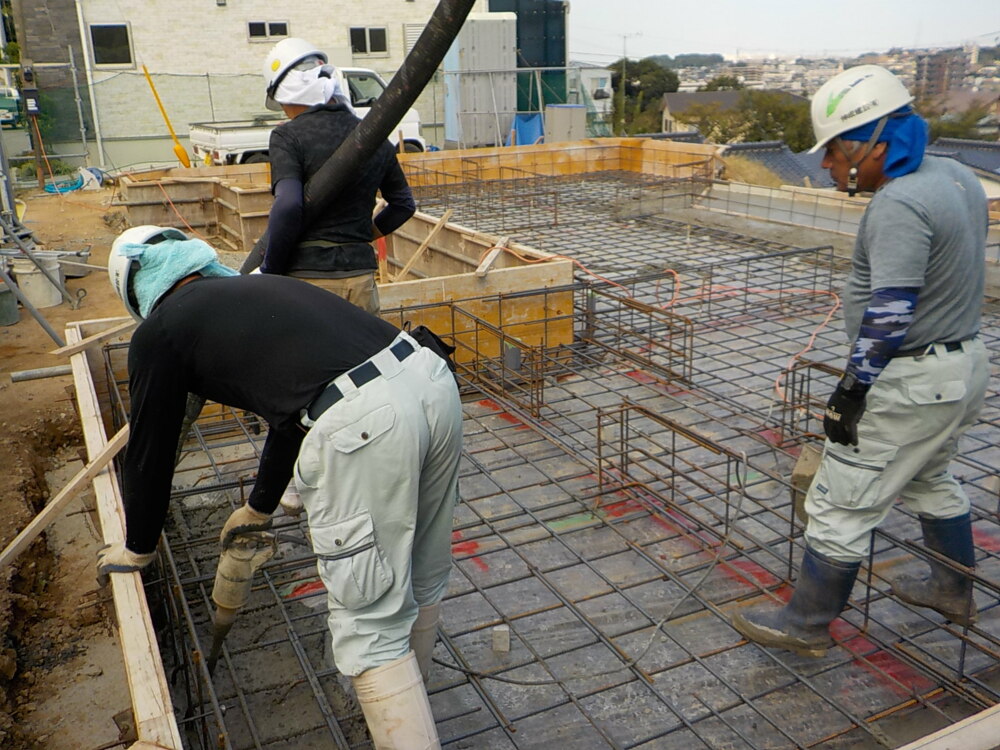

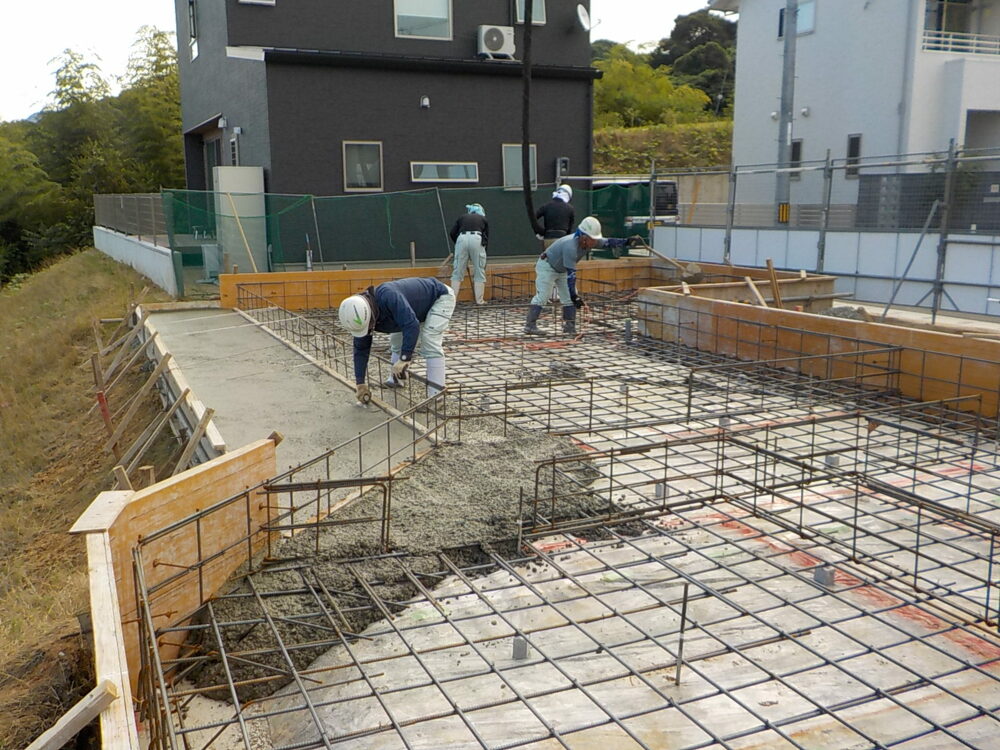

配筋検査が終わると、いよいよ型枠の中にコンクリートを打設していきます。

13. 2019年09月26日
基礎工事

基礎工事

基礎はお家を支える大切な部分。
正確に頑丈に出来ている事でお家の強度や耐久性を一層高めます。

14. 2019年09月27日
基礎工事

基礎工事

コンクリートが固まり、立ち上がりの枠を組み上げていきます。

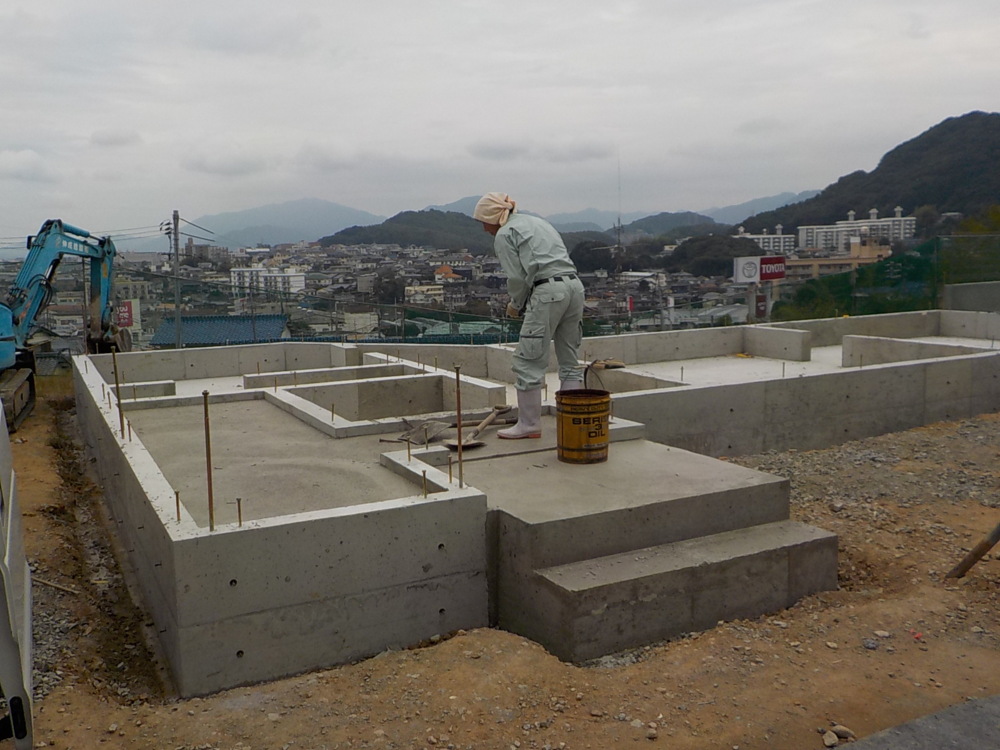

15. 2019年09月30日
基礎工事

基礎工事

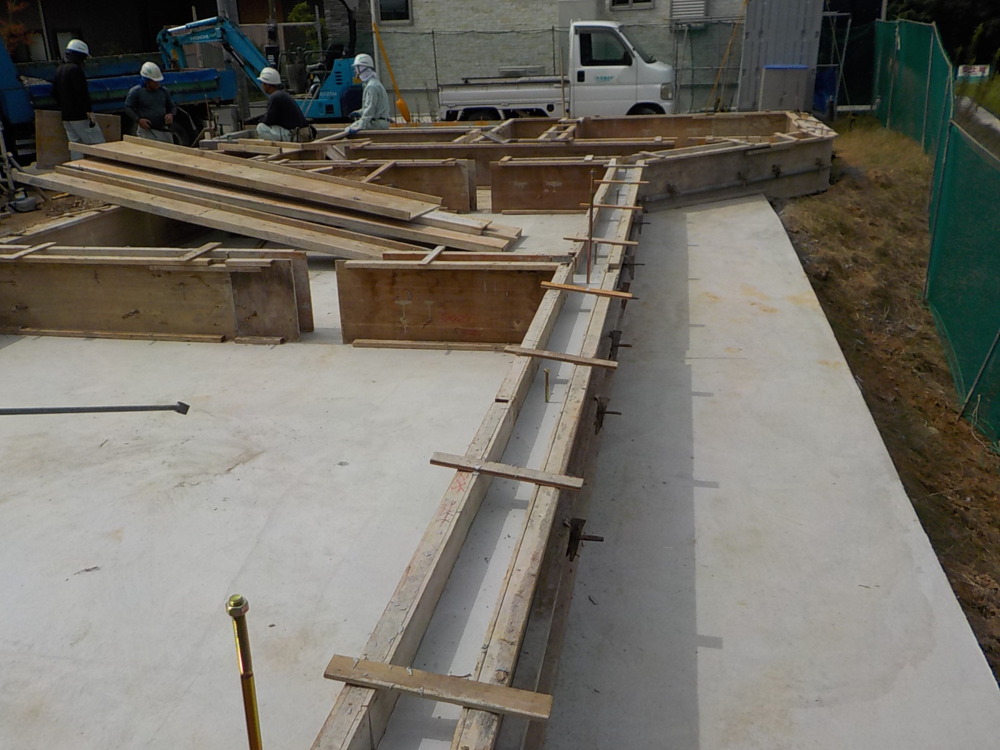

組まれた型枠の中に、アンカーボルトという基礎と土台を固定するための金具を設置し、コンクリートを流します。

16. 2019年10月01日
基礎工事

基礎工事

しっかりと固まるまで養生します。
固まりましたら型枠をばらしていきます。

17. 2019年10月02日
基礎工事

基礎工事

玄関・ポーチ部分のコンクリートを打設していきます。

18. 2019年10月03日
内部先行配管

内部先行配管

配管工事の様子です。

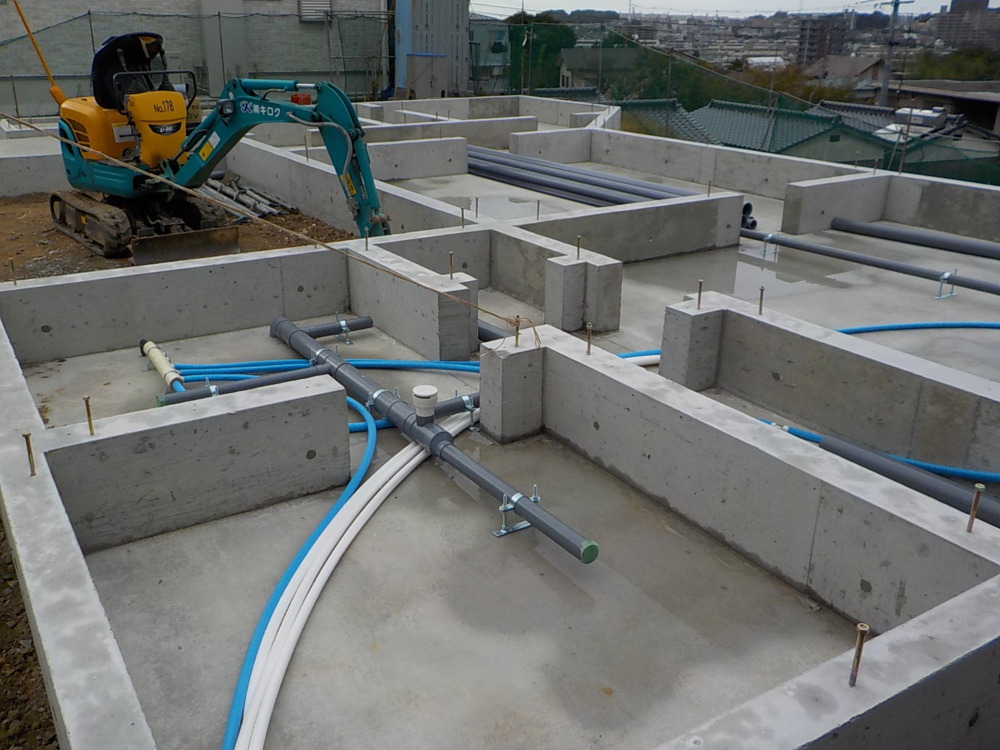

19. 2019年10月05日
外部先行配管

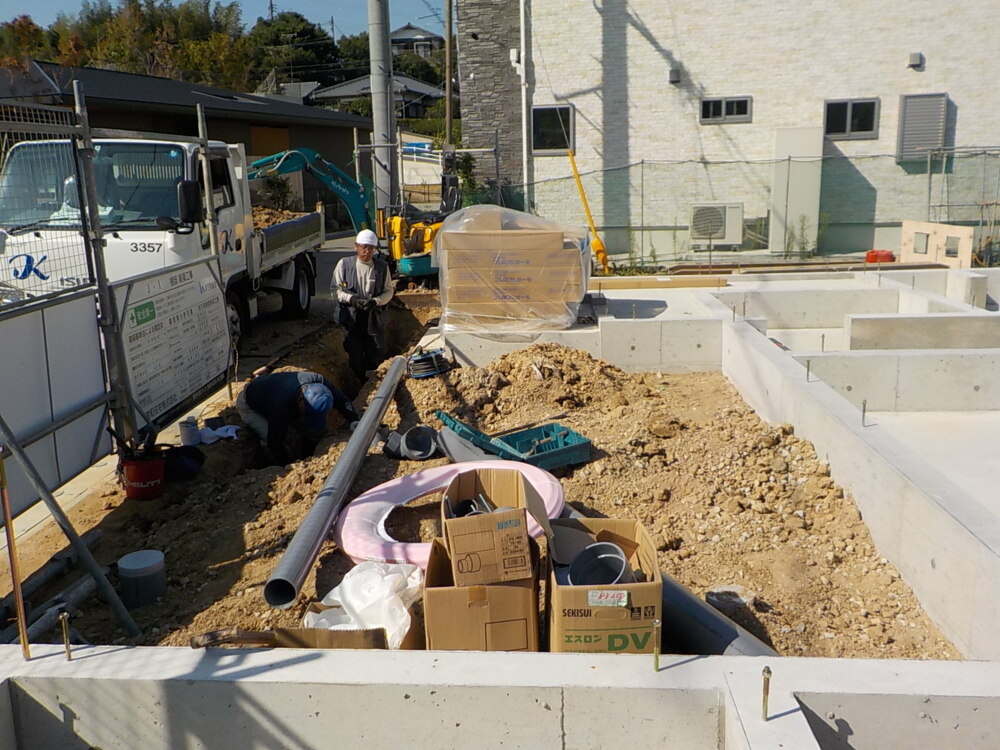

外部先行配管

外廻りの先行配管の様子です。

20. 2019年10月07日
上棟準備

上棟準備

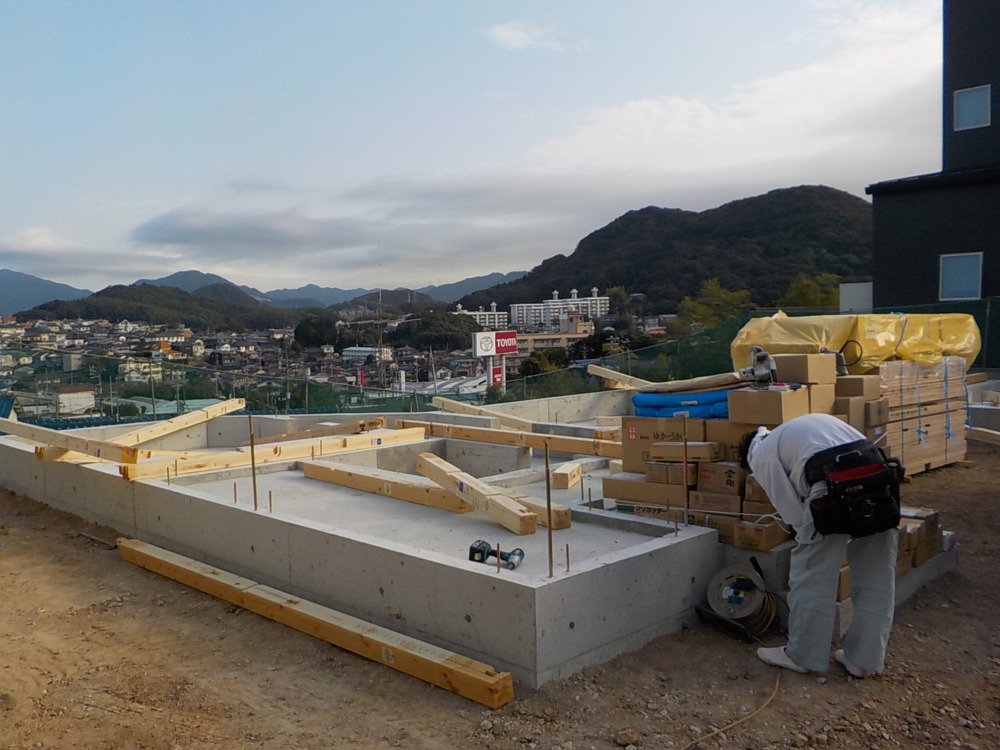

材料が現場に搬入しています。
これから上棟に向けての準備をしていきます。

21. 2019年10月07日
上棟準備

上棟準備

土台敷きの様子です。

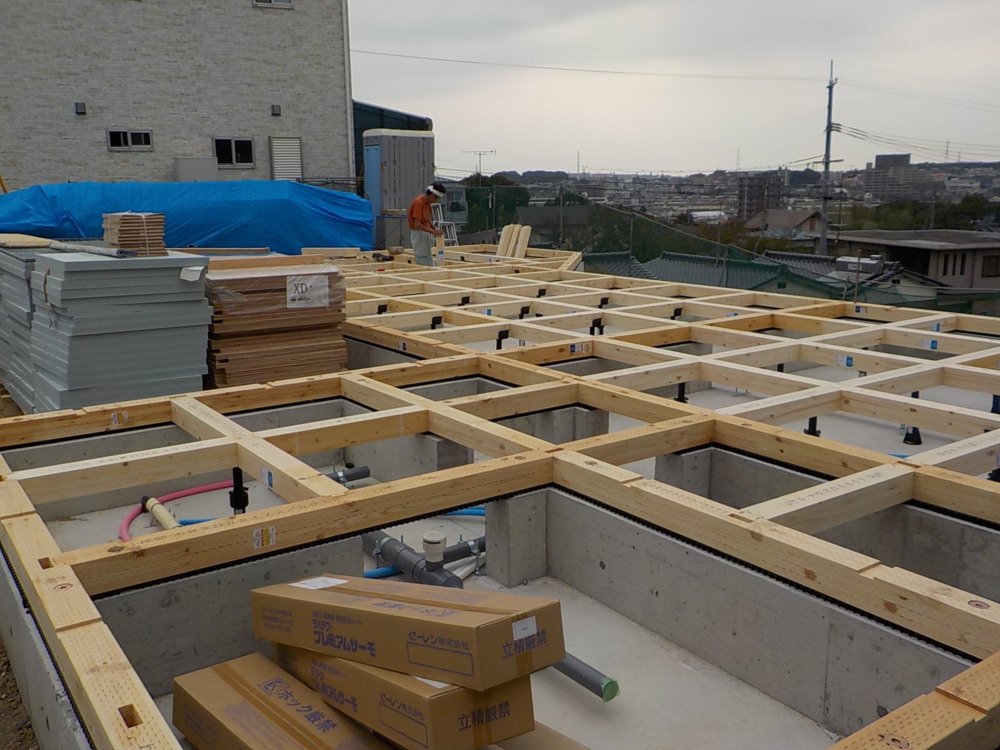

基礎コンクリートの上に土台や大引きなどの、床からの荷重を支える重要な部分をつくっていく工程です。

22. 2019年10月08日
上棟準備

上棟準備

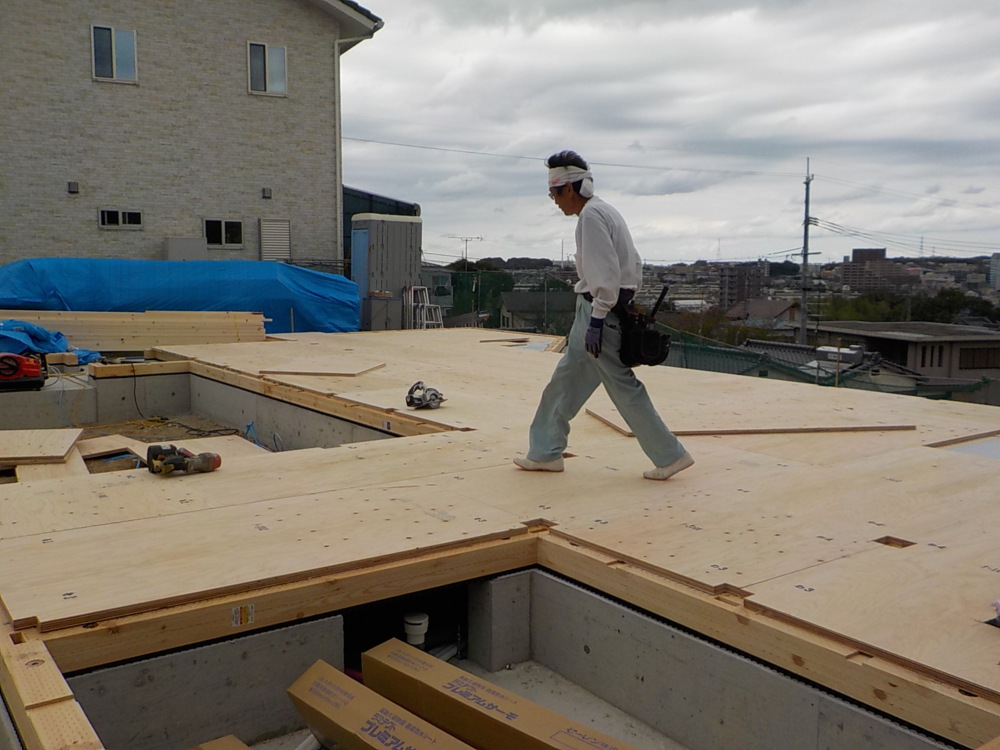

断熱敷き込み後、床合板を貼っていきます。

23. 2019年10月09日
上棟準備

上棟準備

上棟に向けての材料が搬入されました。

24. 2019年10月09日
上棟準備

上棟準備

棟上げの日までシートで覆い養生し、上棟に向けて先行足場組をしています。

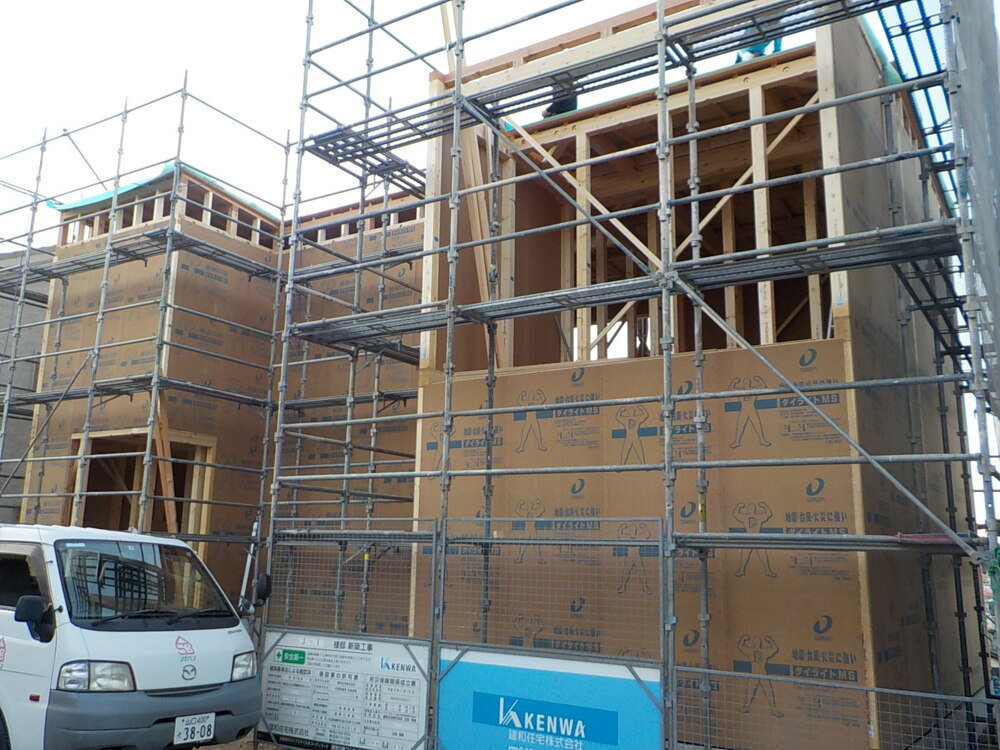

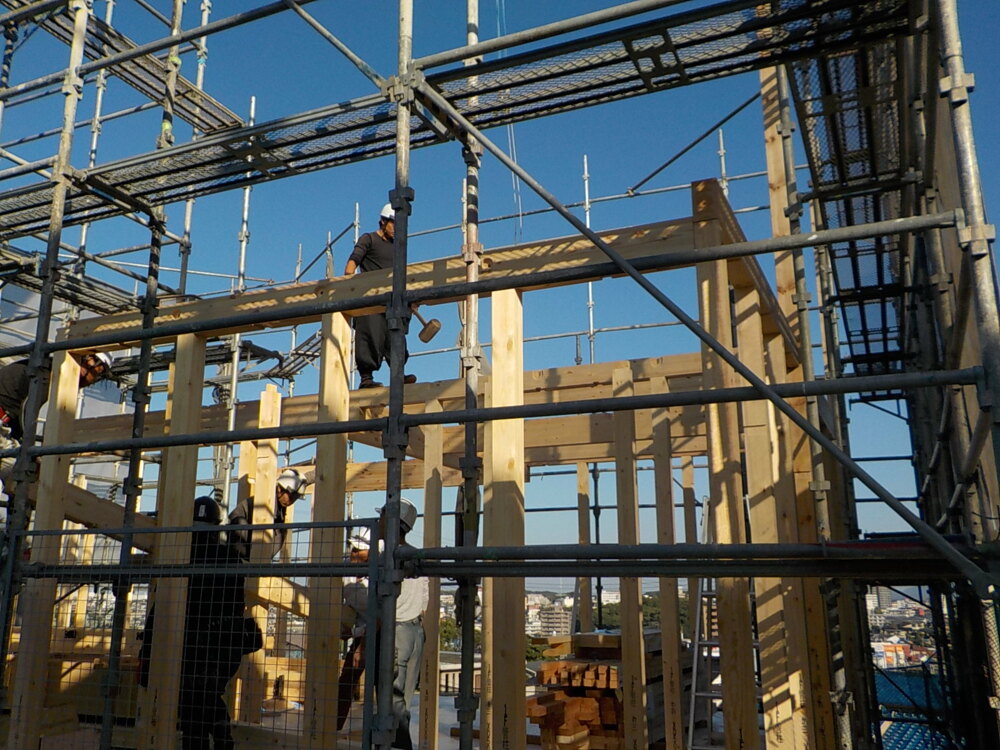

25. 2019年10月10日

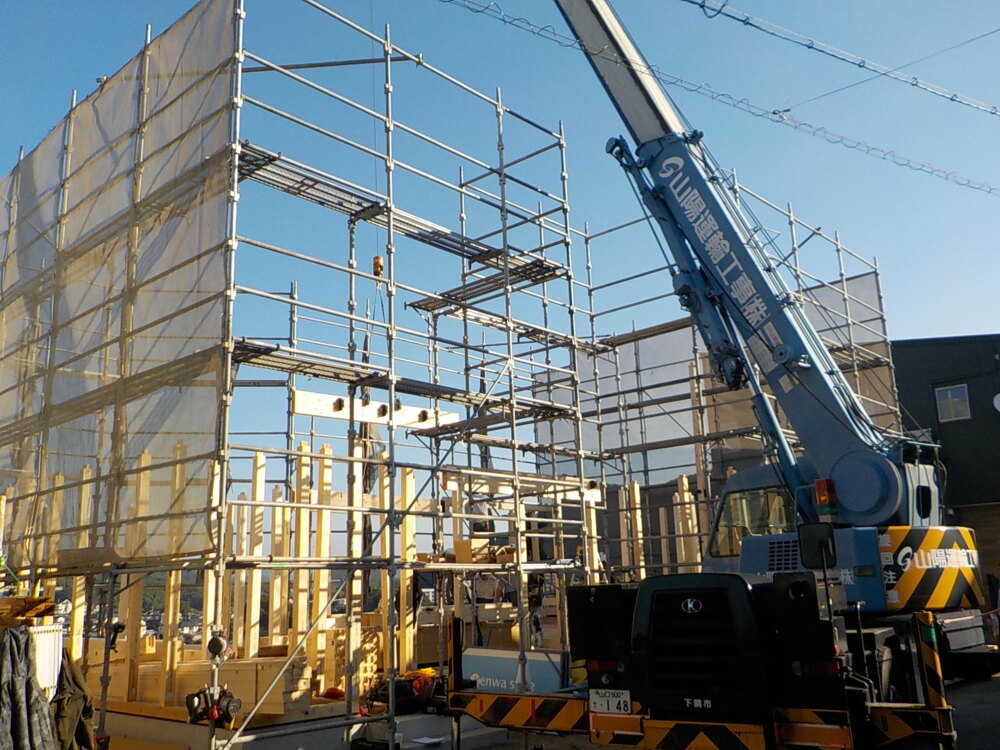

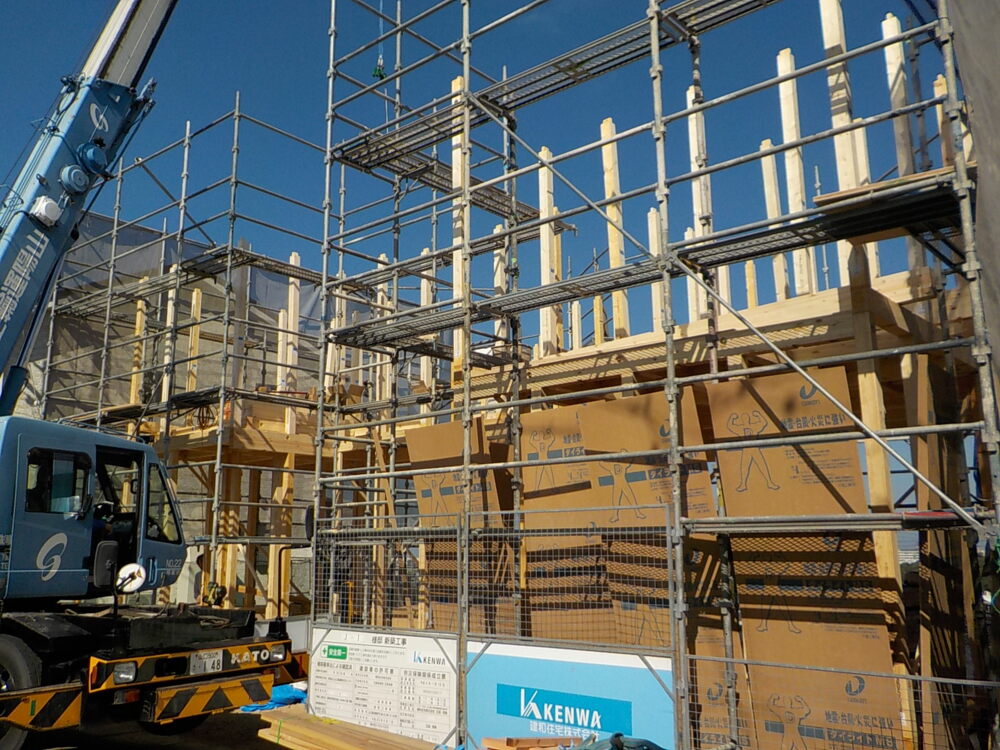

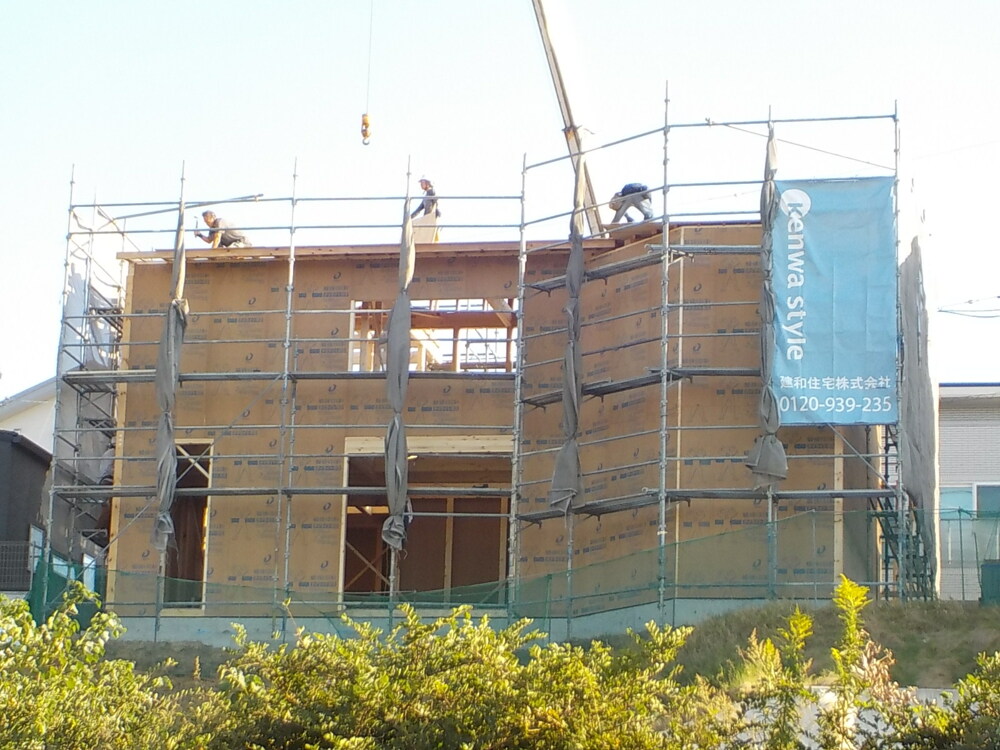

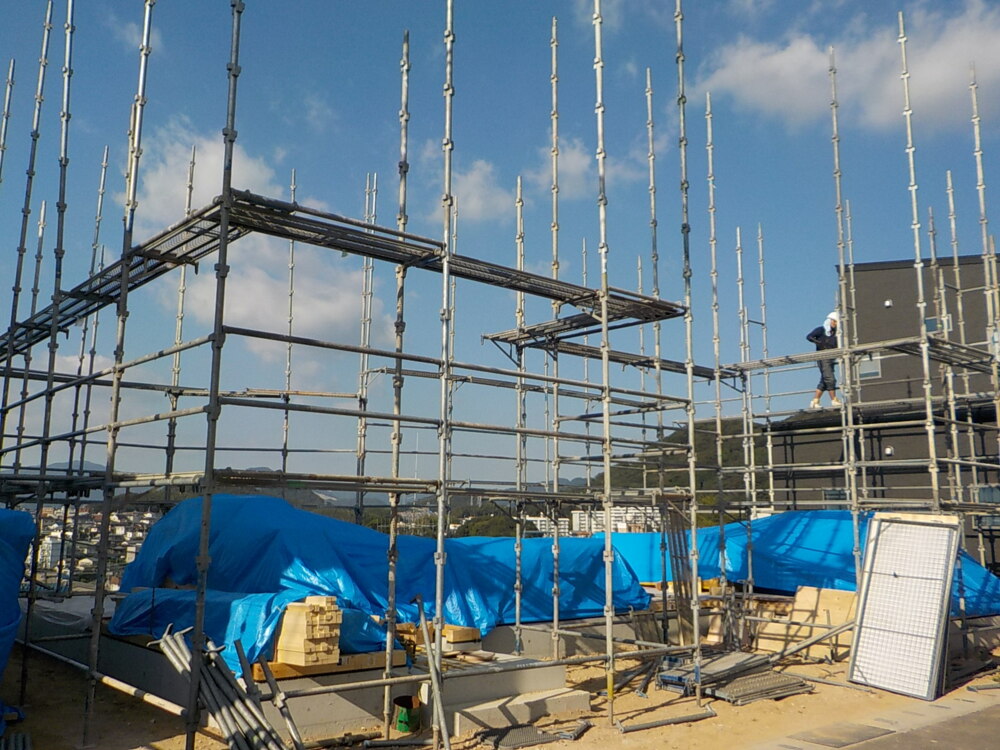

上棟

上棟

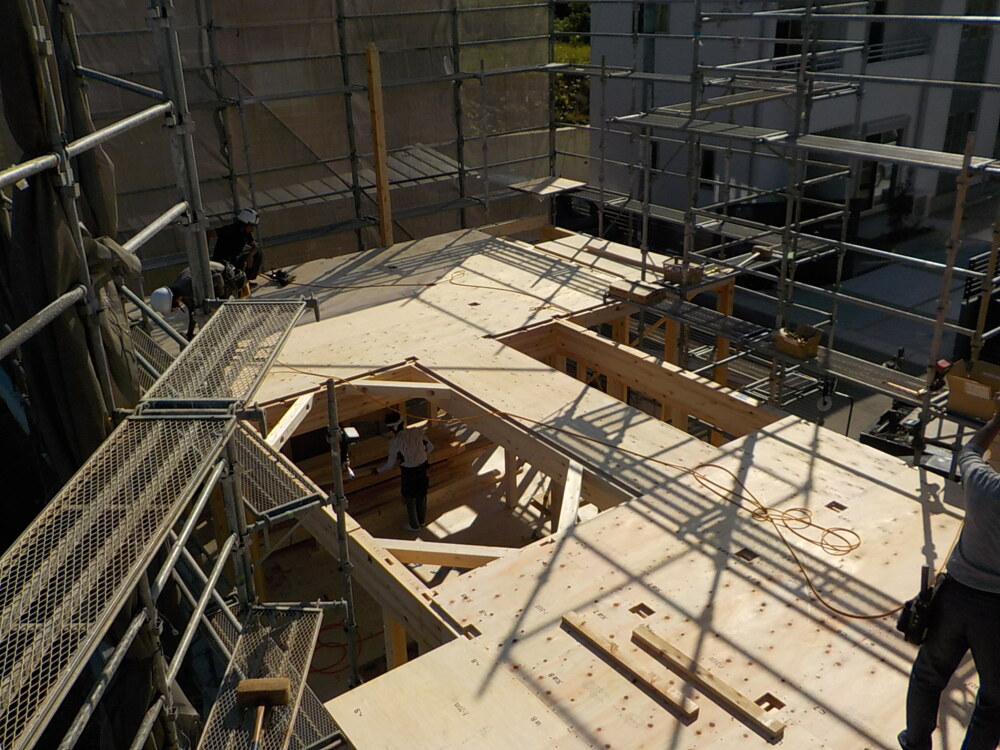

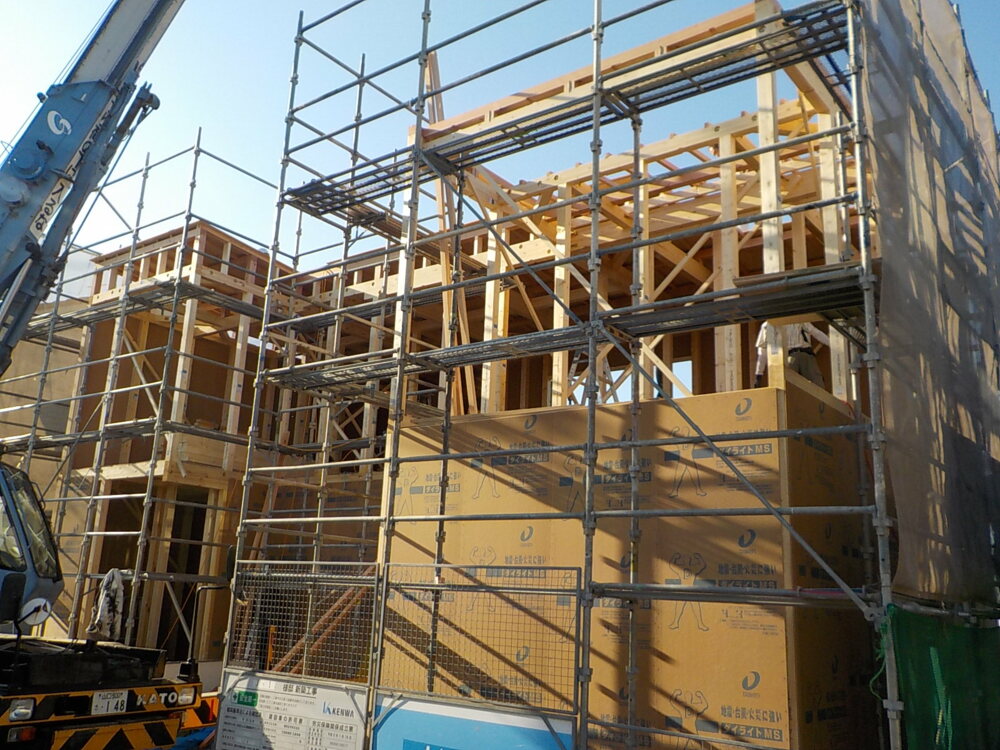

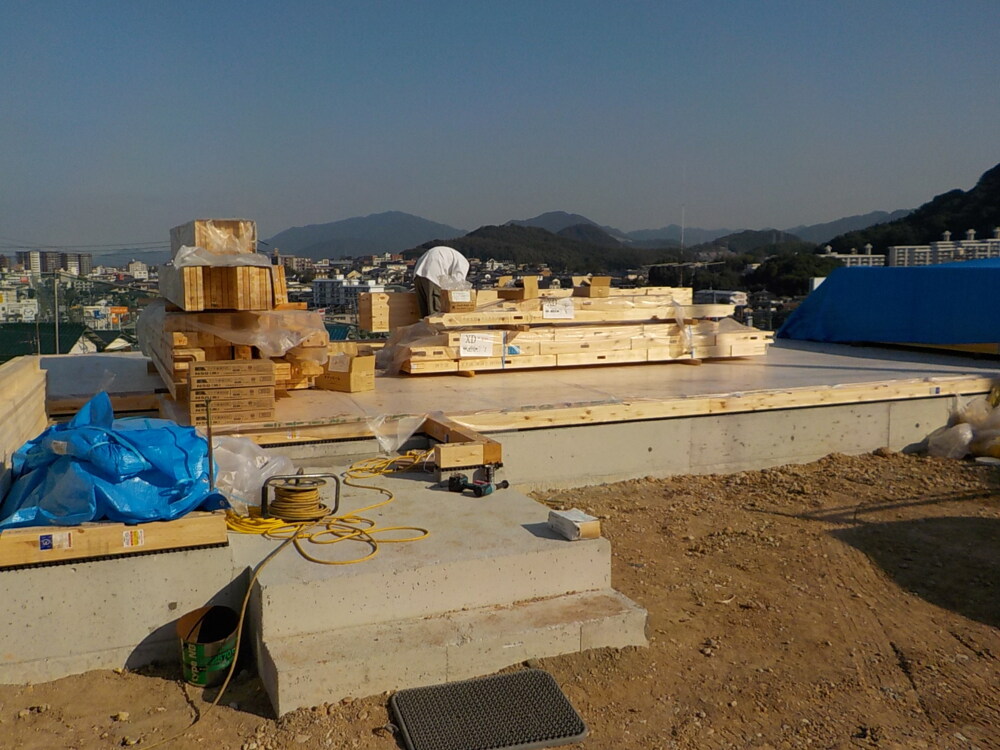

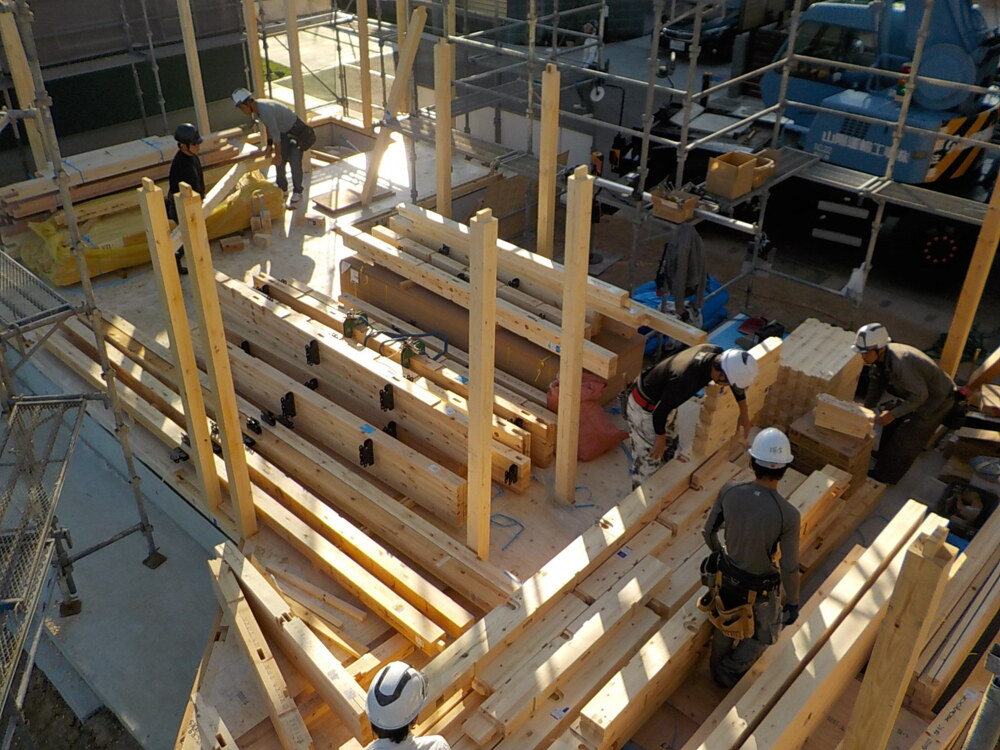

いよいよ棟上げです。

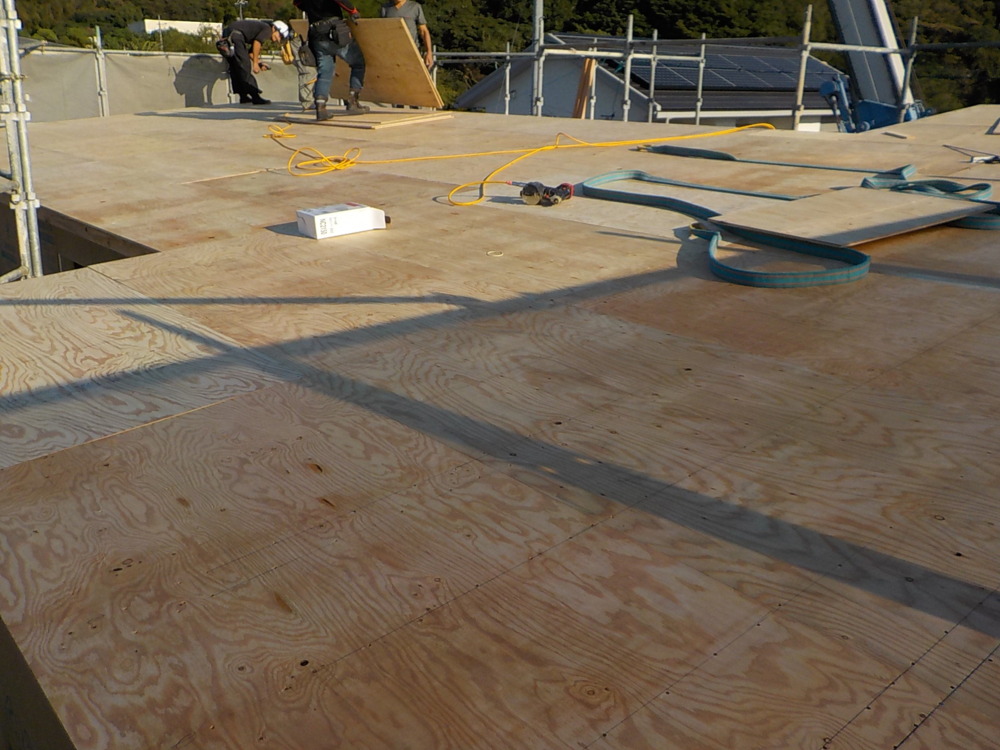

予め図面に従ってプレカットされた木材はそれぞれの位置によって長さや大きさ、
更に仕口、継手といった接合部の形などが決まっています。
このようにプレカットされた木材を用いることで施工に無駄が無く、正確な計測な検査がされており、
安心できる上、効率よく作業が進められます。

26. 2019年10月10日
上棟

上棟

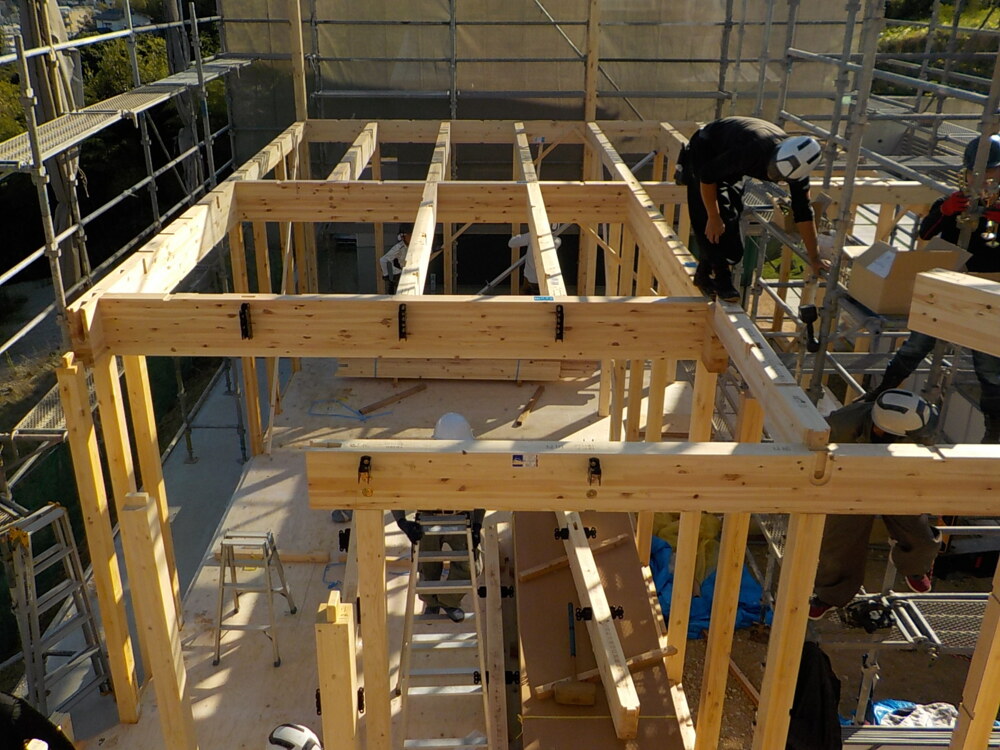

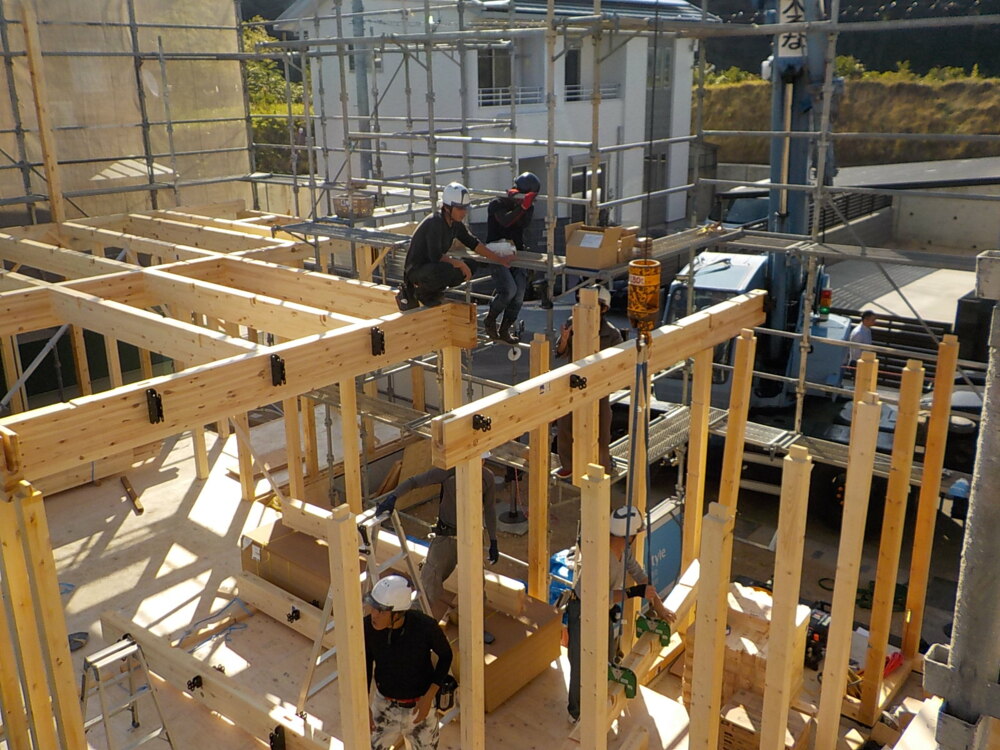

重機を使って材料を運んでいきます。

27. 2019年10月10日
上棟

上棟

職人さんの手際の良さにはいつも感動します。

28. 2019年10月10日
上棟

上棟

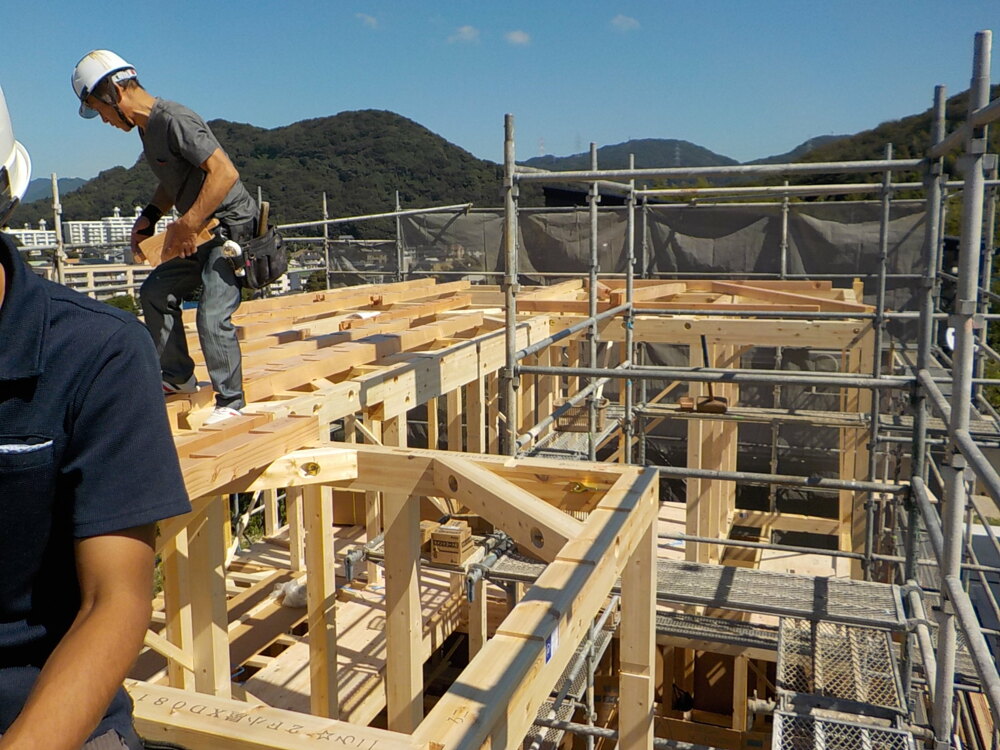

29. 2019年10月10日
上棟

上棟

30. 2019年10月10日
上棟

上棟

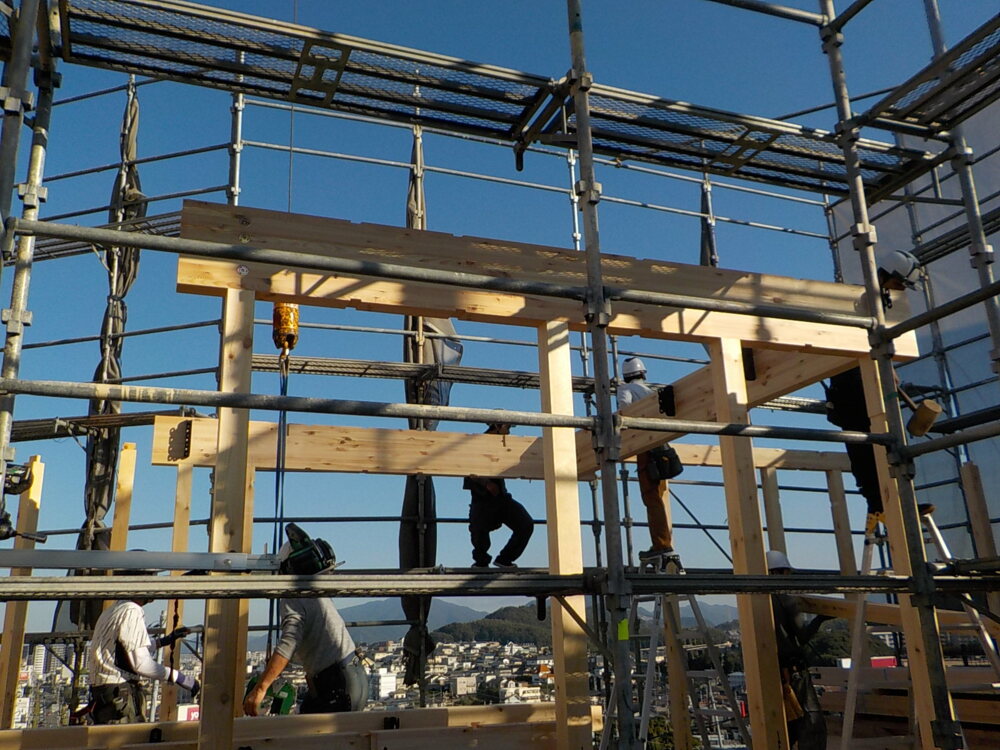

木材にメタルジョイントと呼ばれ黒い金具がついてて、木と木の接合部を点ではなく面で支える為、
揺れなどに対してもズレにくく安定した均一な強度で家の軸組みを支えます。

31. 2019年10月10日
上棟

上棟

床合板を貼っていきます。

32. 2019年10月10日
上棟

上棟

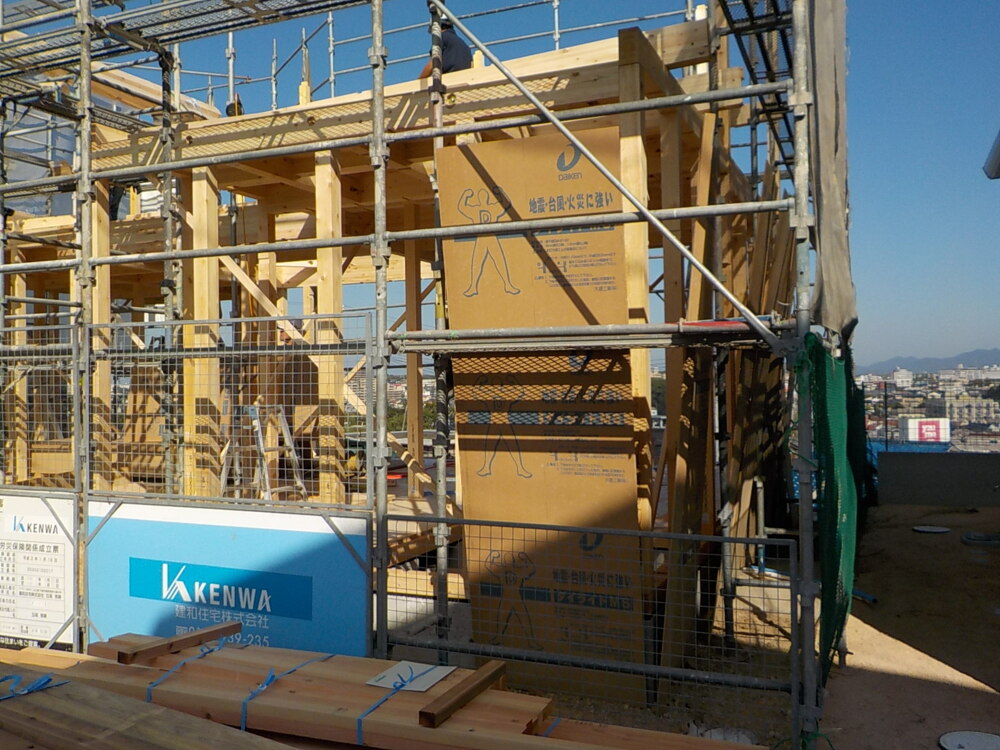

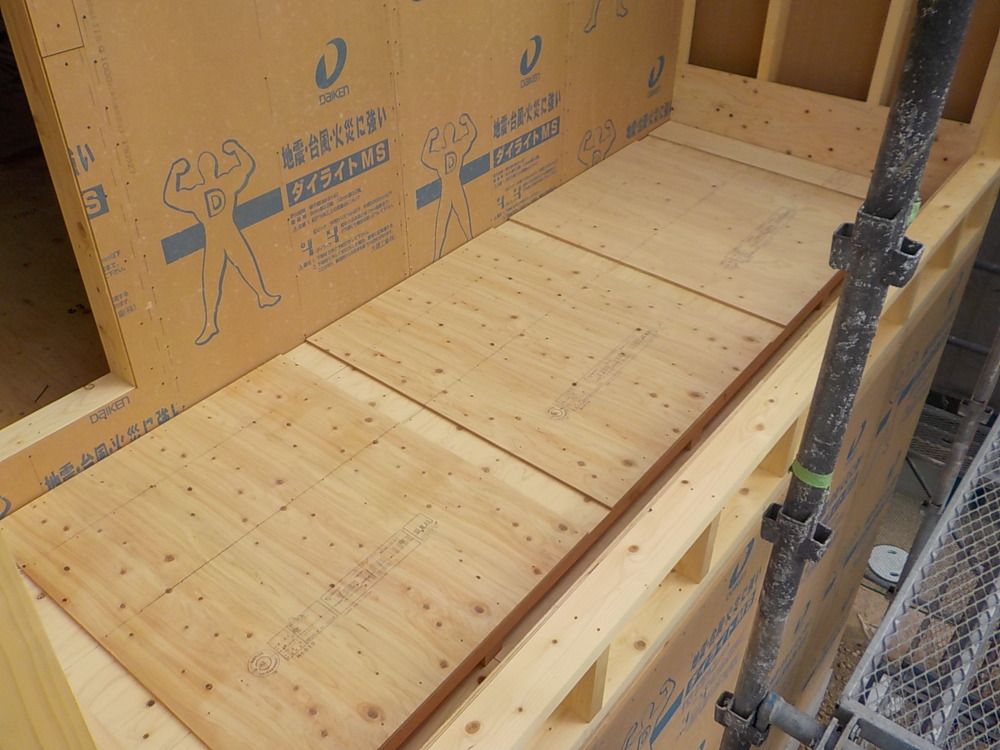

外壁面にダイライトMSという耐力面材を施工します。
無機質系耐力面材を貼ることにより地震や火災に強化しています。

33. 2019年10月10日
上棟

上棟

2階の柱が立ち始めます。

34. 2019年10月10日
上棟

上棟

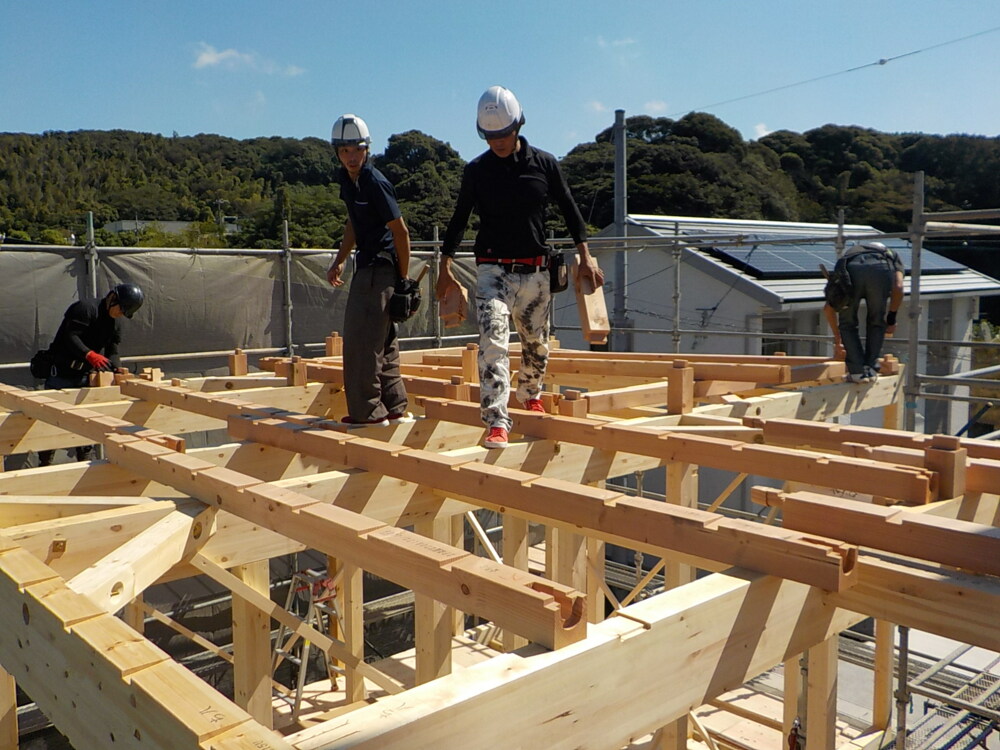

いよいよ屋根です。

35. 2019年10月10日
上棟

上棟

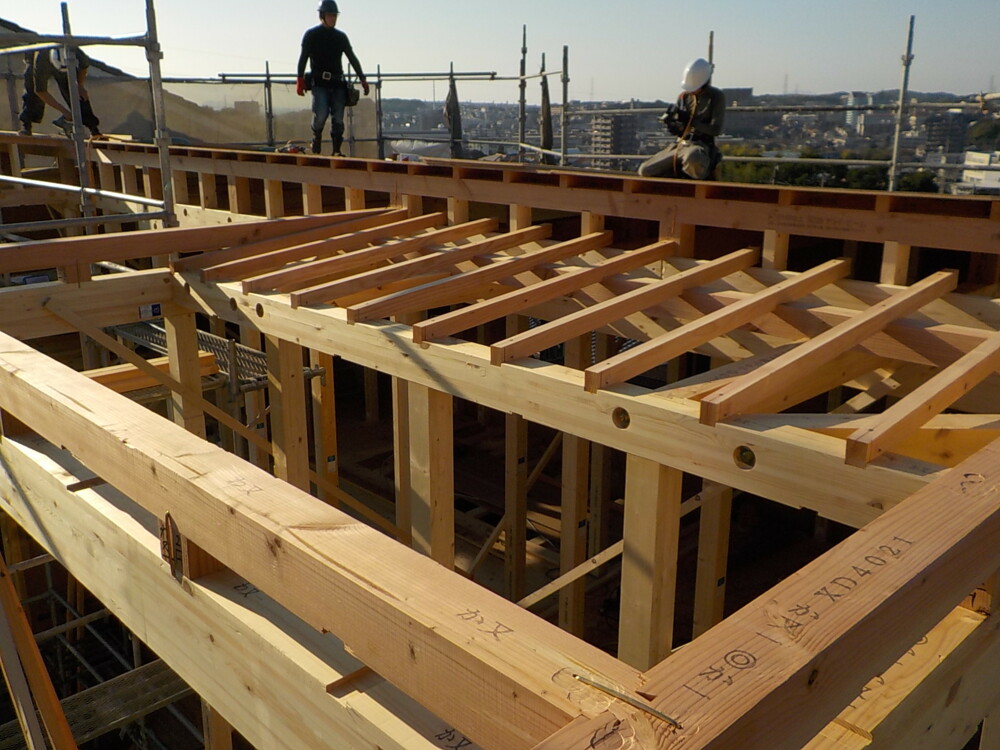

屋根下地を支える垂木(たるき)を貼っていきます。

36. 2019年10月10日
上棟

上棟

お家の形が分かってきましたね。

37. 2019年10月10日
上棟

上棟

38. 2019年10月10日
上棟

上棟

39. 2019年10月10日
上棟

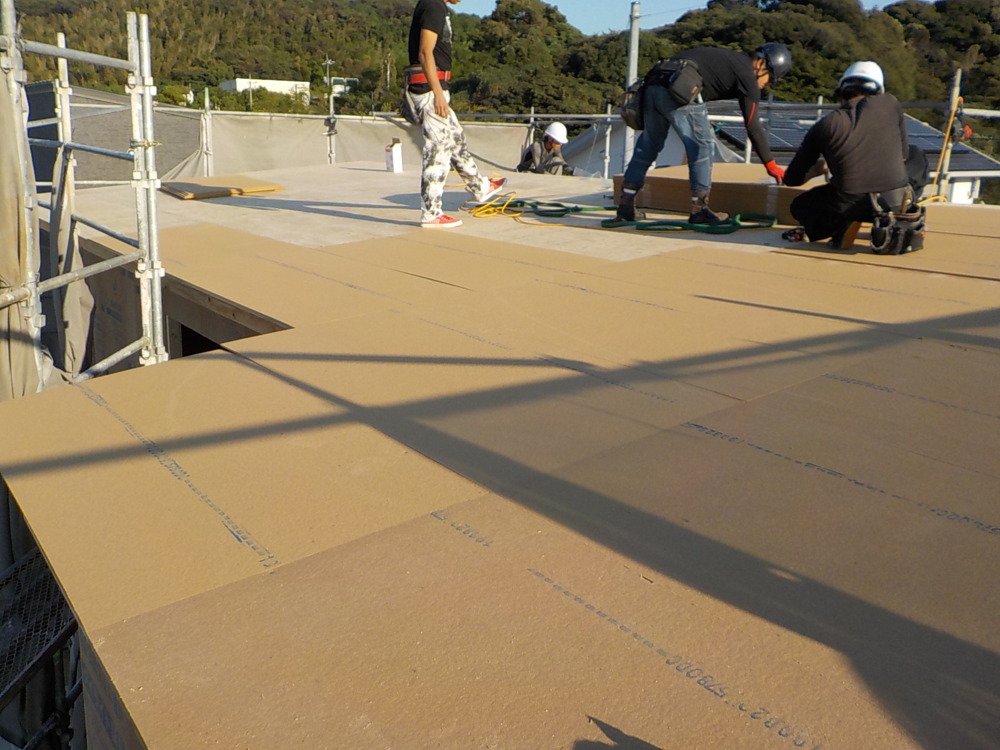

上棟

屋根下地材(構造用合板)を貼っていきます。

40. 2019年10月10日
上棟

上棟

屋根合板の上から、ビルボードを施工しています。
屋根下地に使用することで、金属屋根に響く雨音を低減すると共に、
断熱効果により屋内への熱の伝わりを和らげます。

41. 2019年10月10日
上棟

上棟

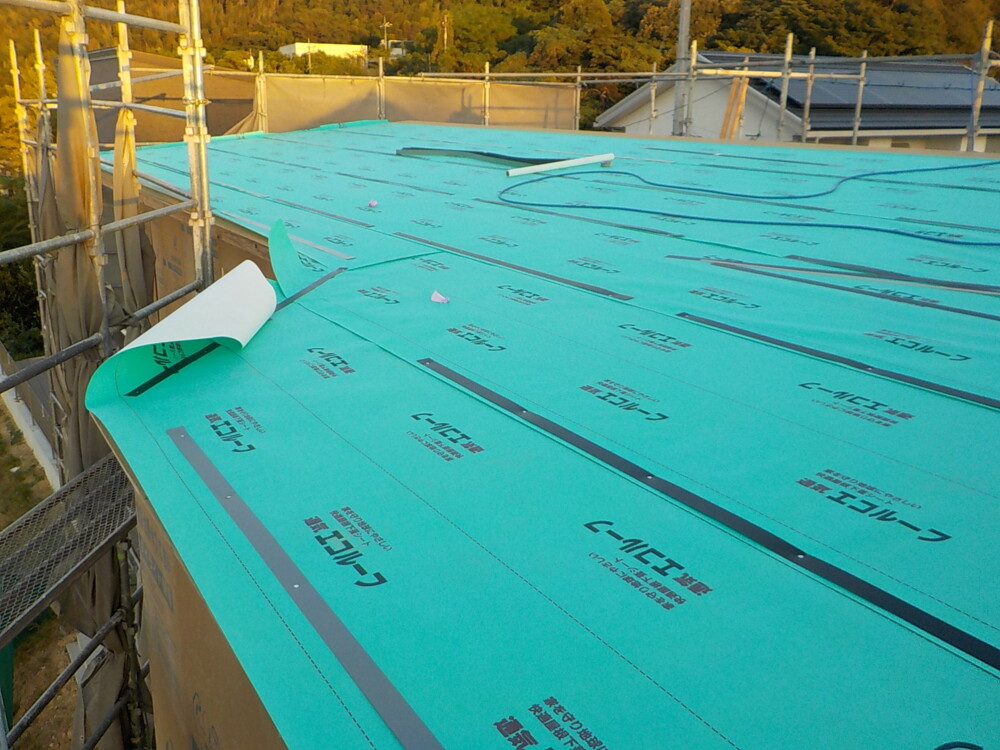

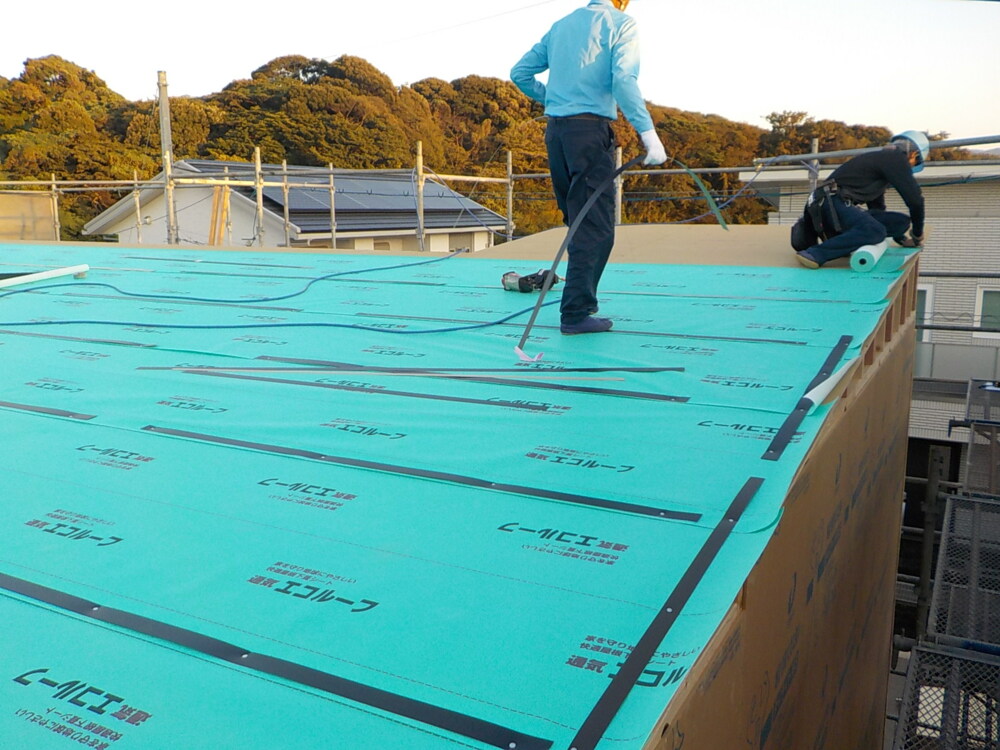

屋根下葺きシートを貼っていきます。
優れた通気性をもっているので、湿気を屋外に放出し、野地板の腐食、変形、カビなどを防ぎます。

42. 2019年10月10日
上棟

上棟

43. 2019年10月10日
上棟

上棟

耐力面材も貼っていきます。

44. 2019年10月16日
外部施工状況

外部施工状況

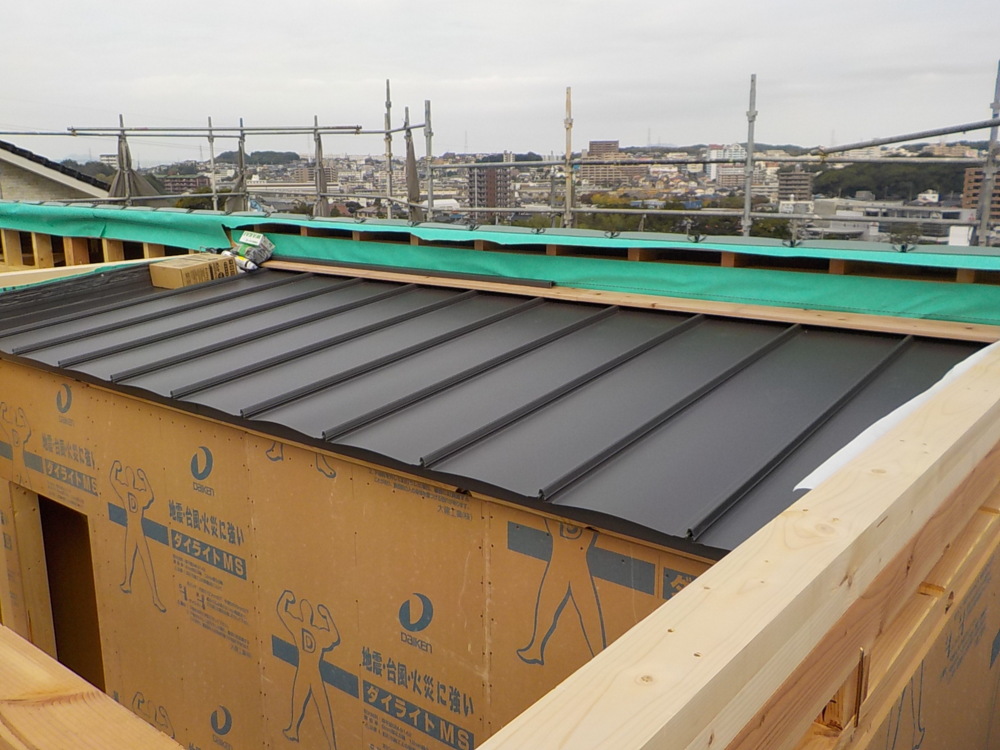

ガルバニウム鋼板(クイックルーフ)を貼っていきます。
高い遮熱性により温度上昇を抑え、酸性雨による建物の劣化から守ります。

45. 2019年10月16日
外部施工状況

外部施工状況

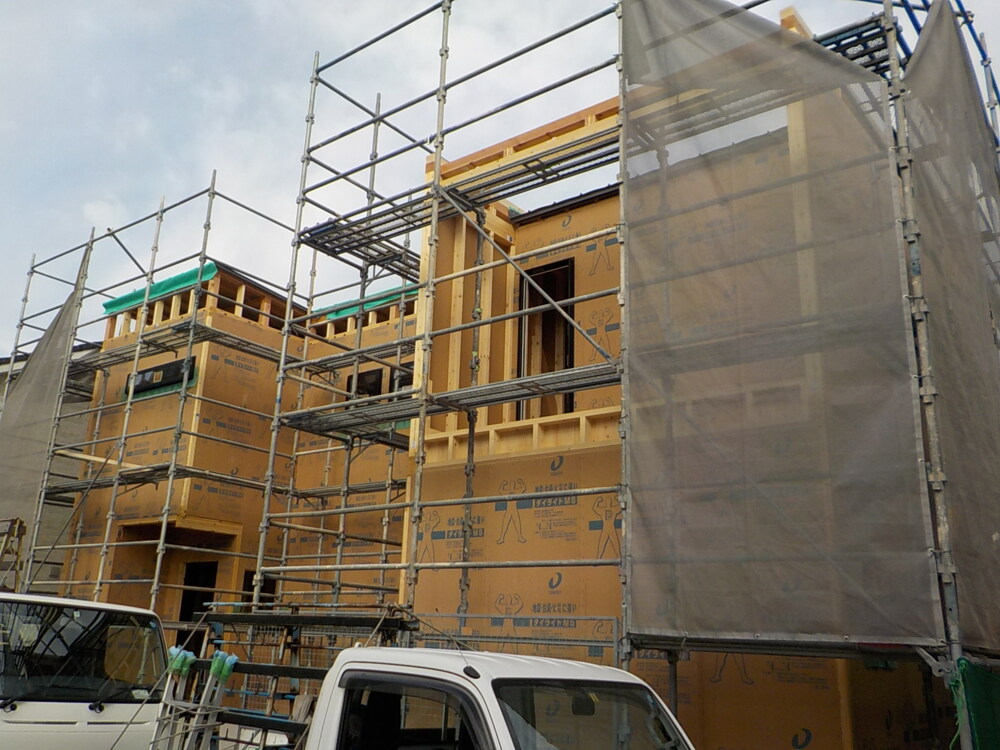

46. 2019年10月17日
外部施工状況

外部施工状況

47. 2019年10月17日
外部施工状況

外部施工状況

48. 2019年10月18日
内部施工状況

内部施工状況

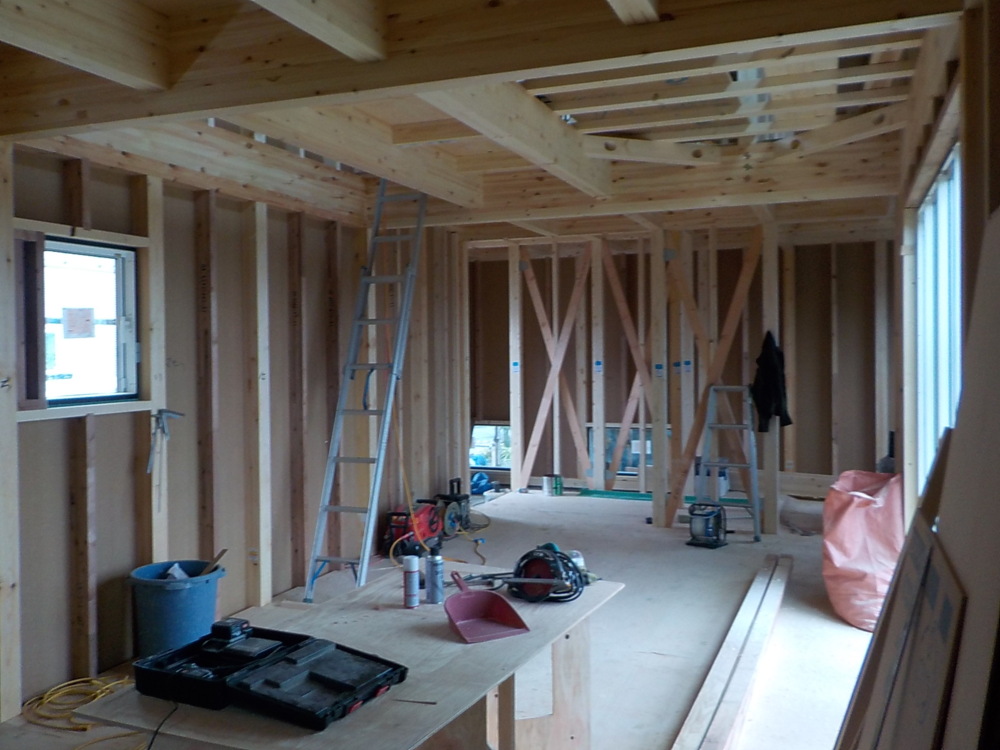

間柱、筋交い、金物を施工しています。
筋交いは、柱と柱の間に斜めに施工される補強材、
金物は、木材の接合部分を強化するための補強材です。

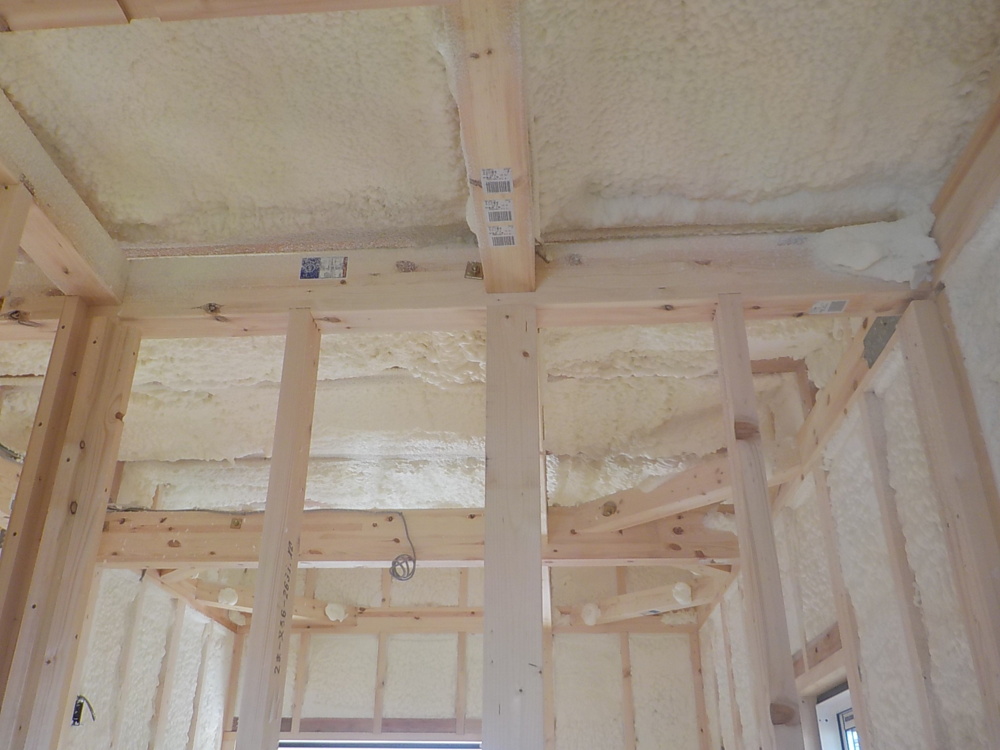

49. 2019年10月23日
外部施工状況

外部施工状況

外壁面に遮熱透湿防水シートを貼っていきます。

50. 2019年10月24日
内部施工状況

内部施工状況

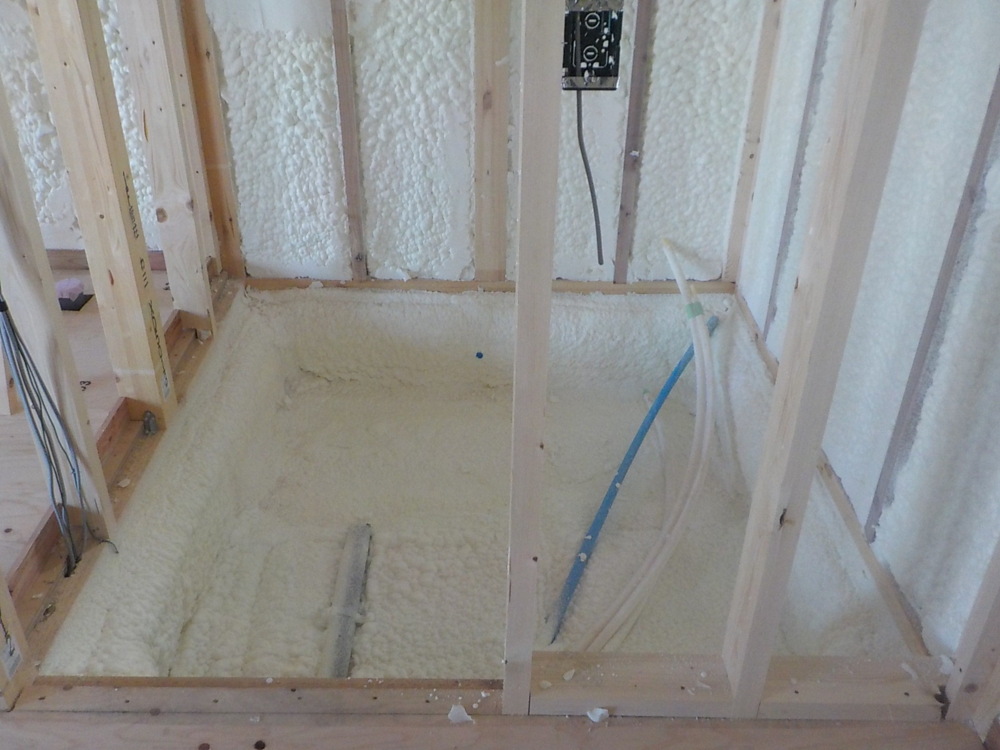

アクアフォーム吹付けの様子です。

51. 2019年10月24日
内部施工状況

内部施工状況

システムバス廻りの断熱吹付けです。

52. 2019年10月25日
内部施工状況

内部施工状況

53. 2019年10月31日
外部施工状況

外部施工状況

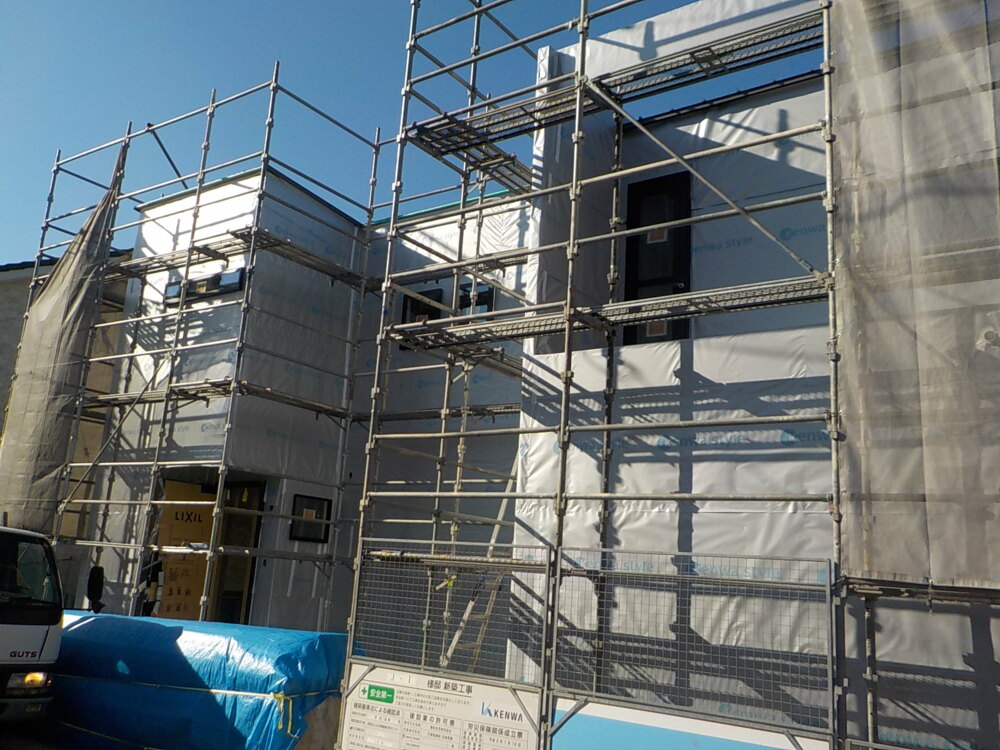

サッシが取り付けられました。

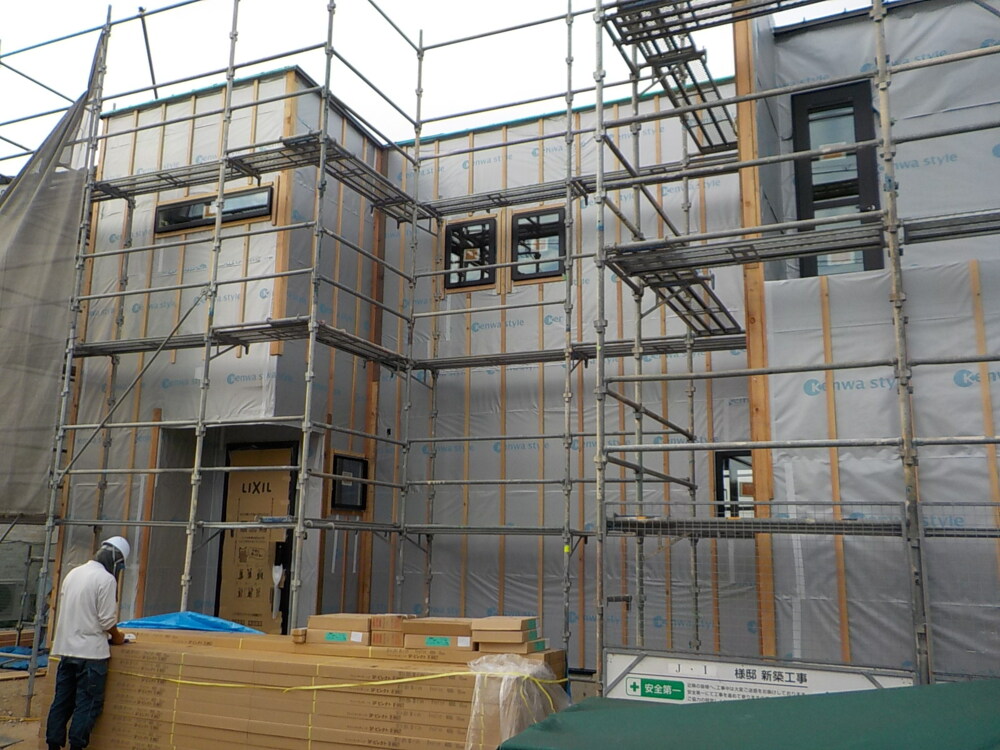

54. 2019年11月02日
外部施工状況

外部施工状況

外壁面の遮熱透湿防水シートを胴縁で押さえています。

55. 2019年11月11日
内部施工状況

内部施工状況

天井にプラスターボードを貼っていきます。

56. 2019年11月12日
外部施工状況

外部施工状況

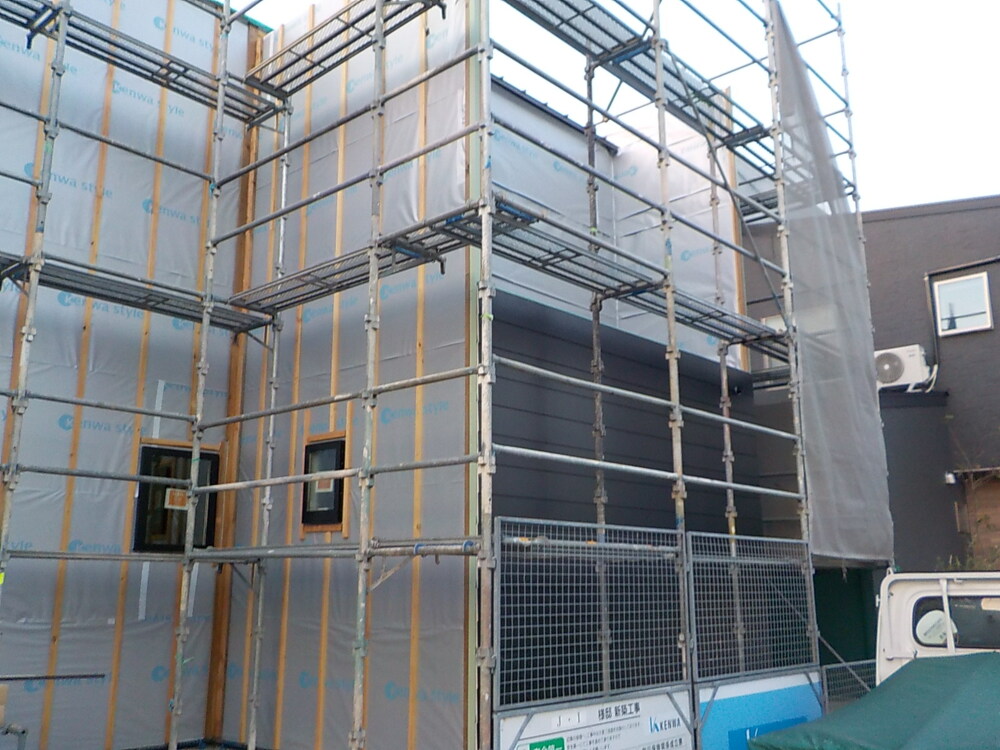

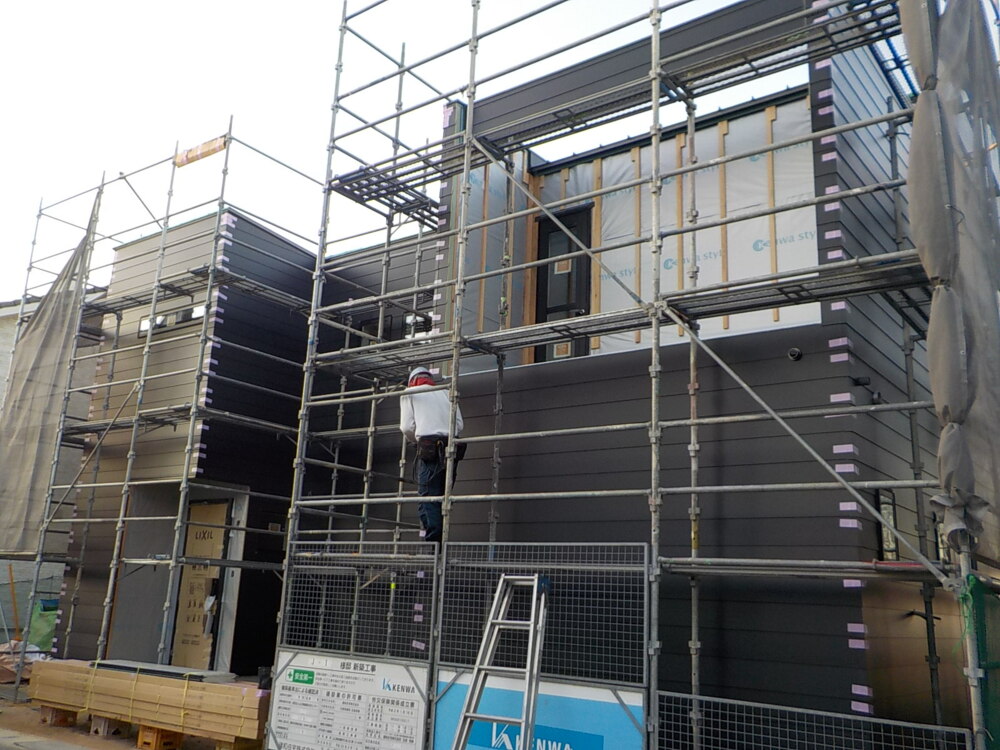

外壁サイディング貼の様子です。

57. 2019年11月15日
外部施工状況

外部施工状況

58. 2019年11月21日
内部施工状況

内部施工状況

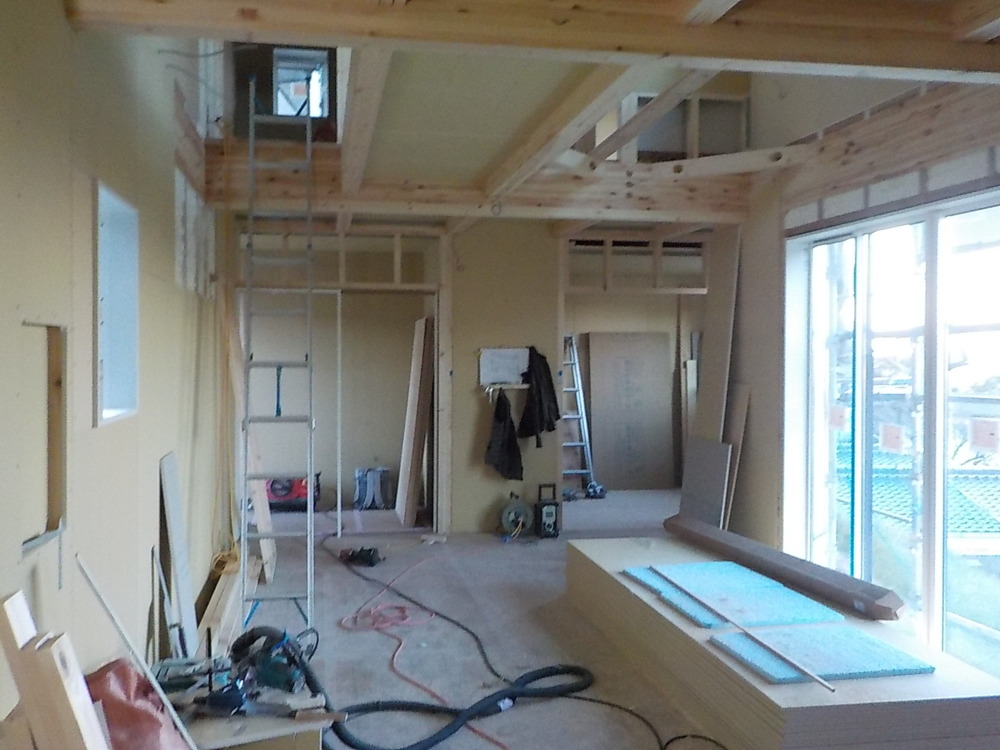

ボード貼りの様子です。

59. 2019年11月25日
外部施工状況

外部施工状況

60. 2019年11月28日
外部施工状況

外部施工状況

外壁サイディング貼がどんどん進んでいきます。
お家の雰囲気が出てきましたね。

61. 2019年11月30日
外部施工状況

外部施工状況

62. 2019年12月03日
内部施工状況

内部施工状況

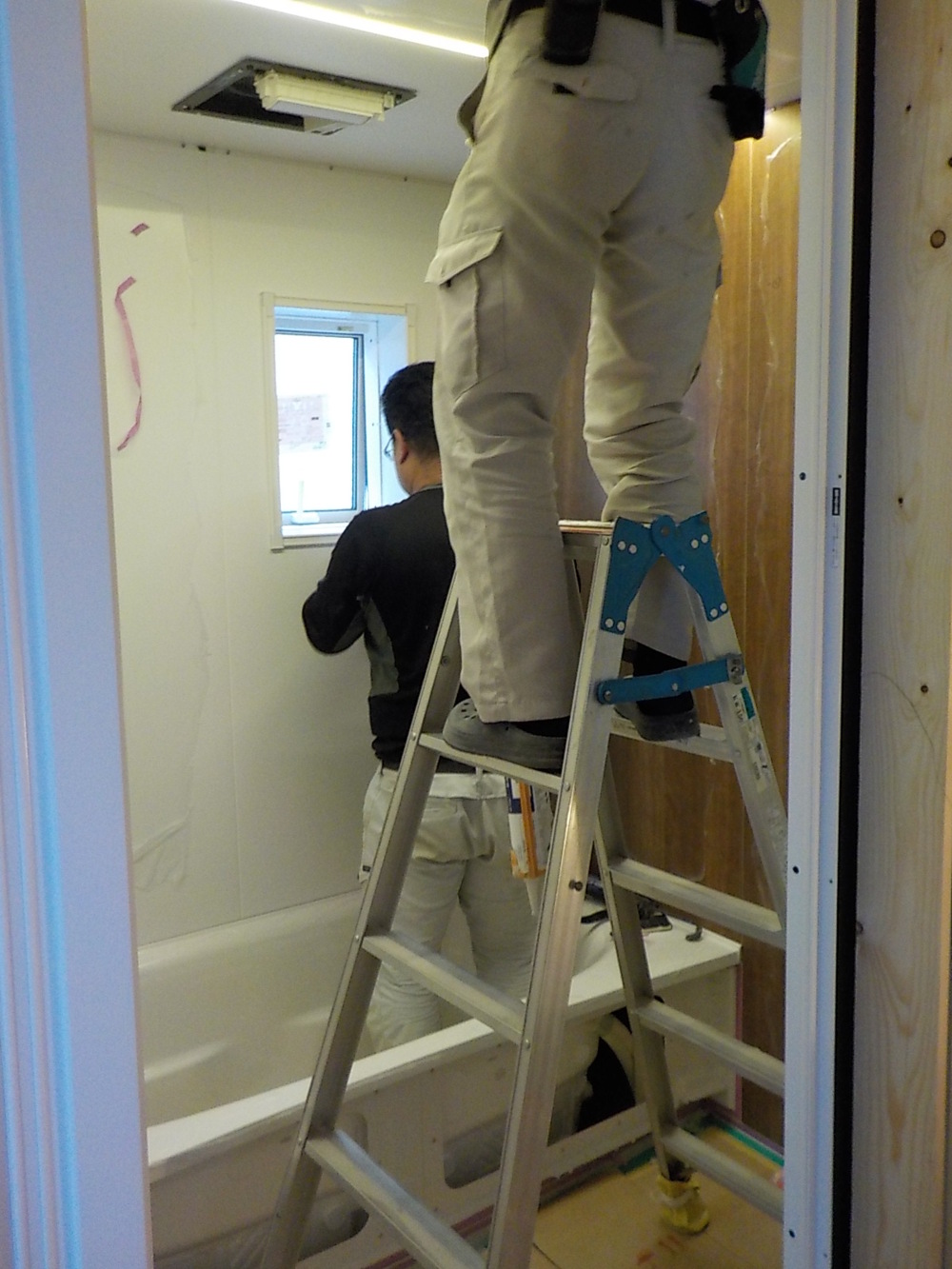

システムバスの設置の様子です。

63. 2019年12月03日
内部施工状況

内部施工状況

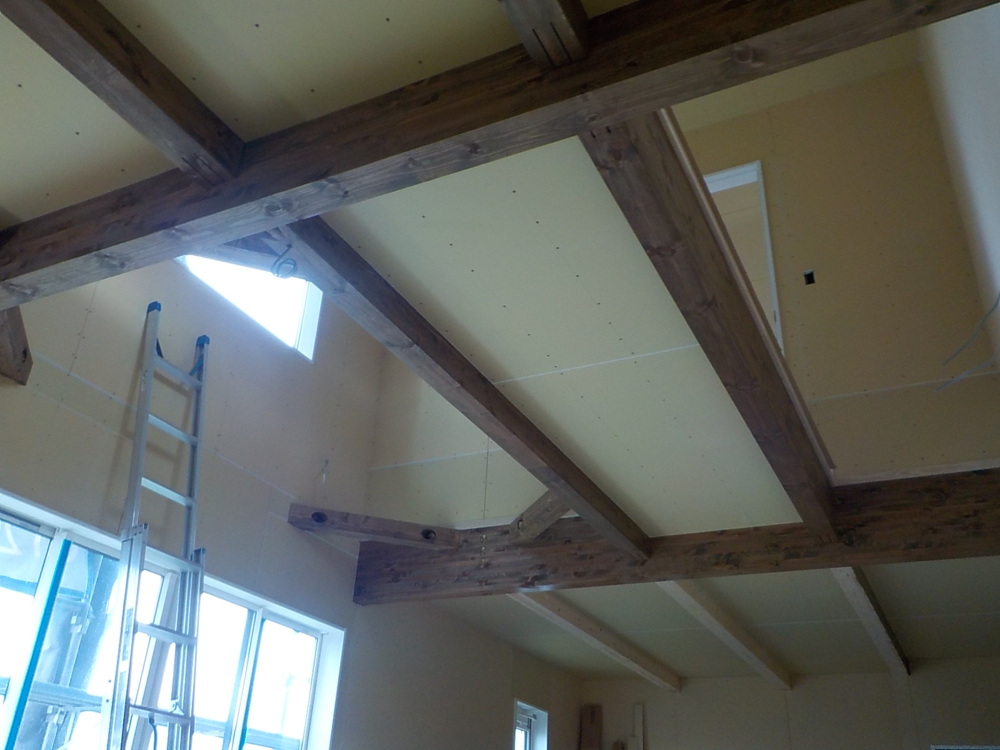

吹き抜け部分です。

64. 2019年12月03日
外部施工状況

外部施工状況

65. 2019年12月07日
内部施工状況

内部施工状況

クロス貼りの下地処理の様子です。

66. 2019年12月09日
内部施工状況

内部施工状況

階段を造作しています。

67. 2019年12月09日
外部施工状況

外部施工状況

玄関ドア廻りのサイディング貼りが完了しました。

68. 2019年12月17日
外部施工状況

外部施工状況

外構工事が終わりましたので、足場を撤去しました。

69. 2019年12月17日
内部施工状況

内部施工状況

クロスを貼りました。

70. 2019年12月19日
外部施工状況

外部施工状況

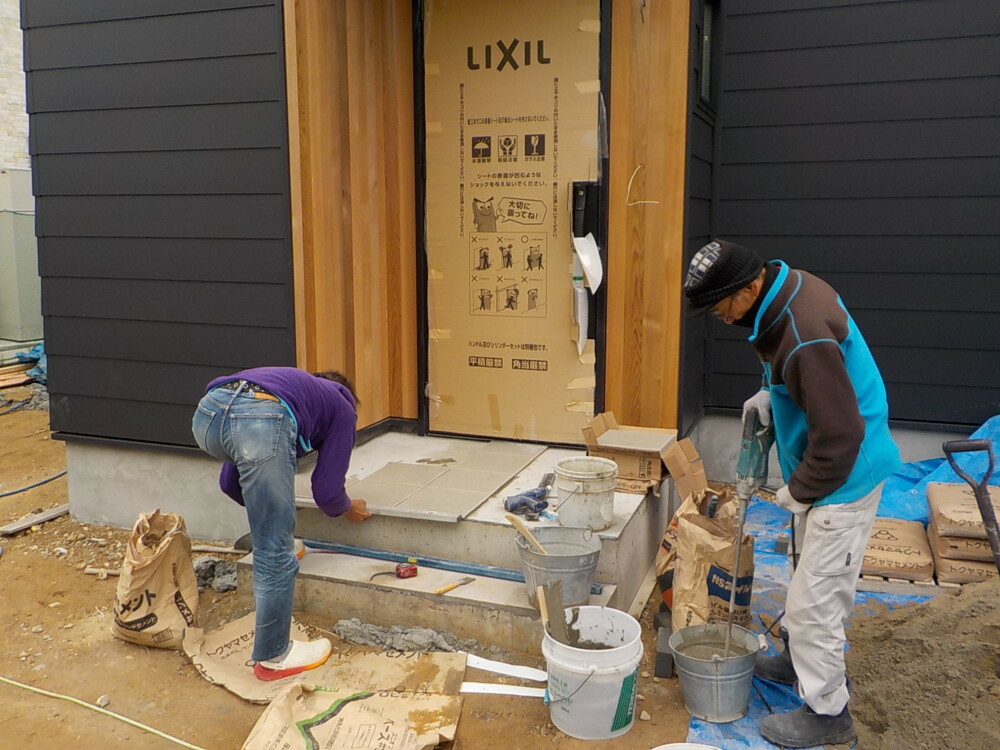

玄関・ポーチのタイル貼りの様子です。

71. 2019年12月23日
外部施工状況

外部施工状況

外壁サイディング貼りも終わりモダン風な外壁に仕上がりました。

72. 2019年12月24日
外構工事

外構工事

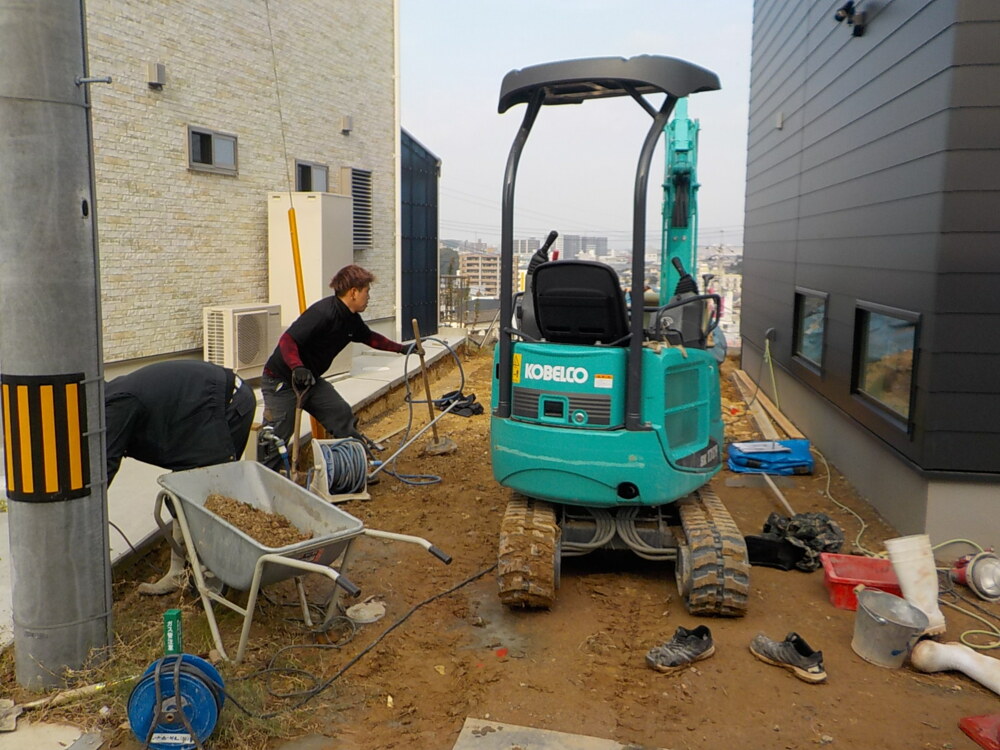

外廻りの給排水工事をしています。

73. 2019年12月26日
内部施工状況

内部施工状況

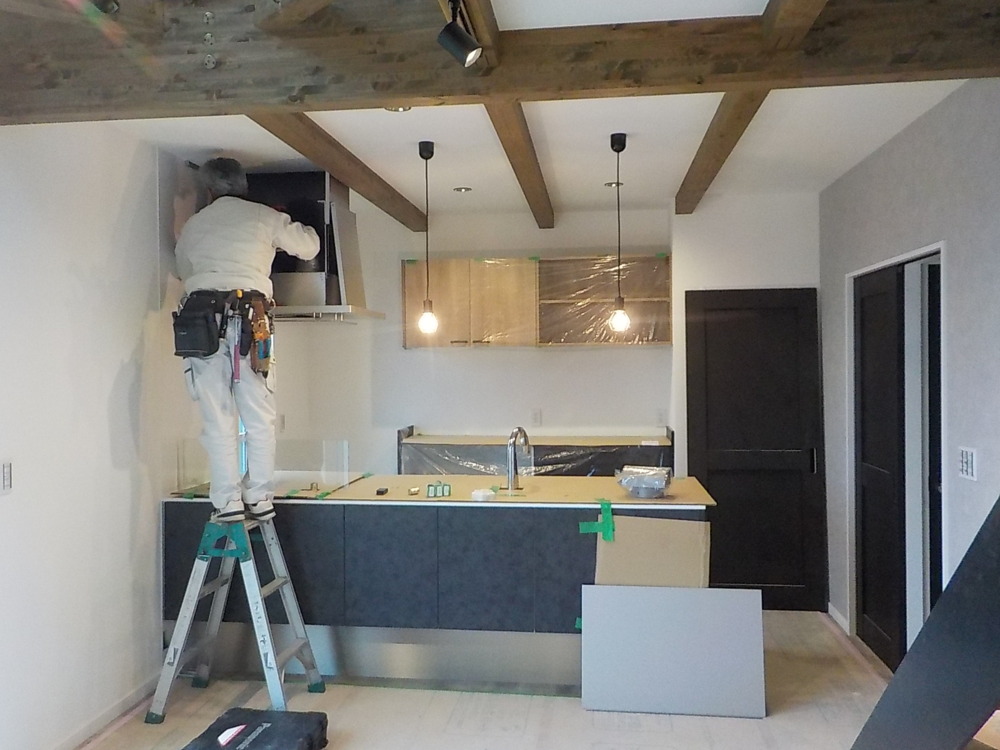

システムキッチン設置の様子です。

74. 2019年12月27日

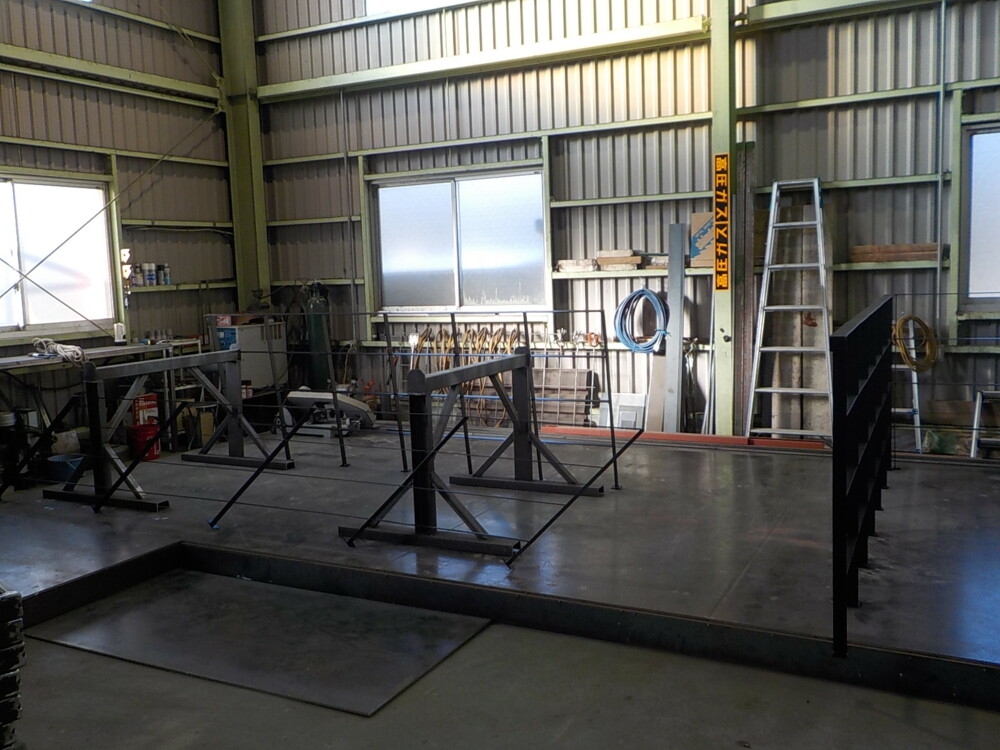

手摺製作状況

手摺製作状況

75. 2019年12月27日
内部施工状況

内部施工状況

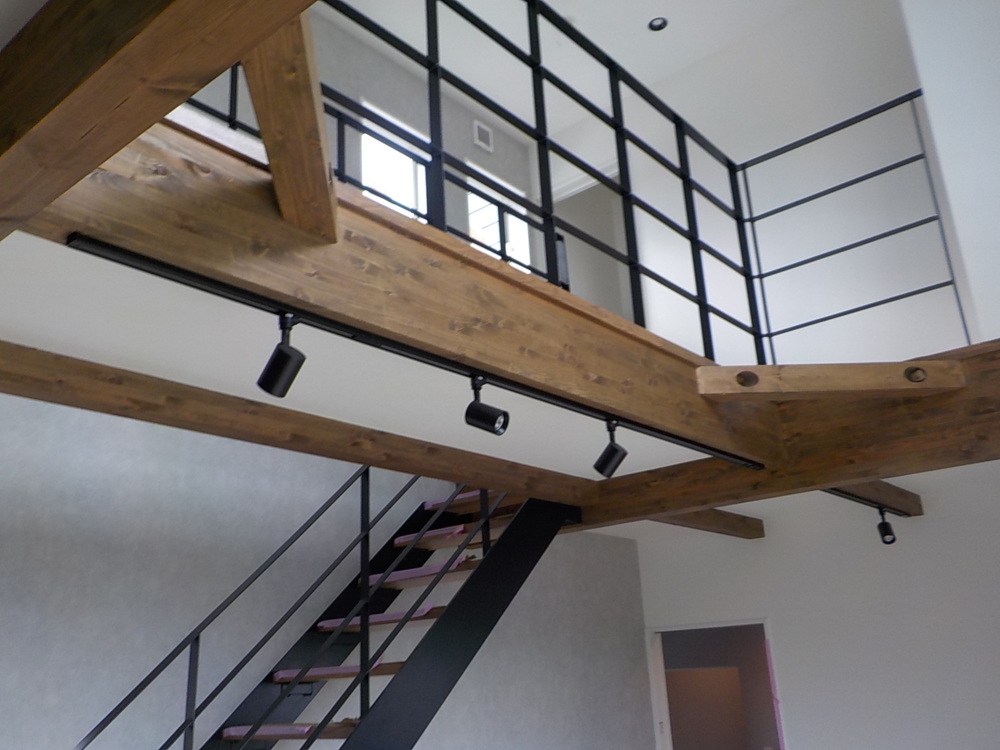

アイアン手摺が取り付けられました。

76. 2020年01月11日
外部施工状況

外部施工状況

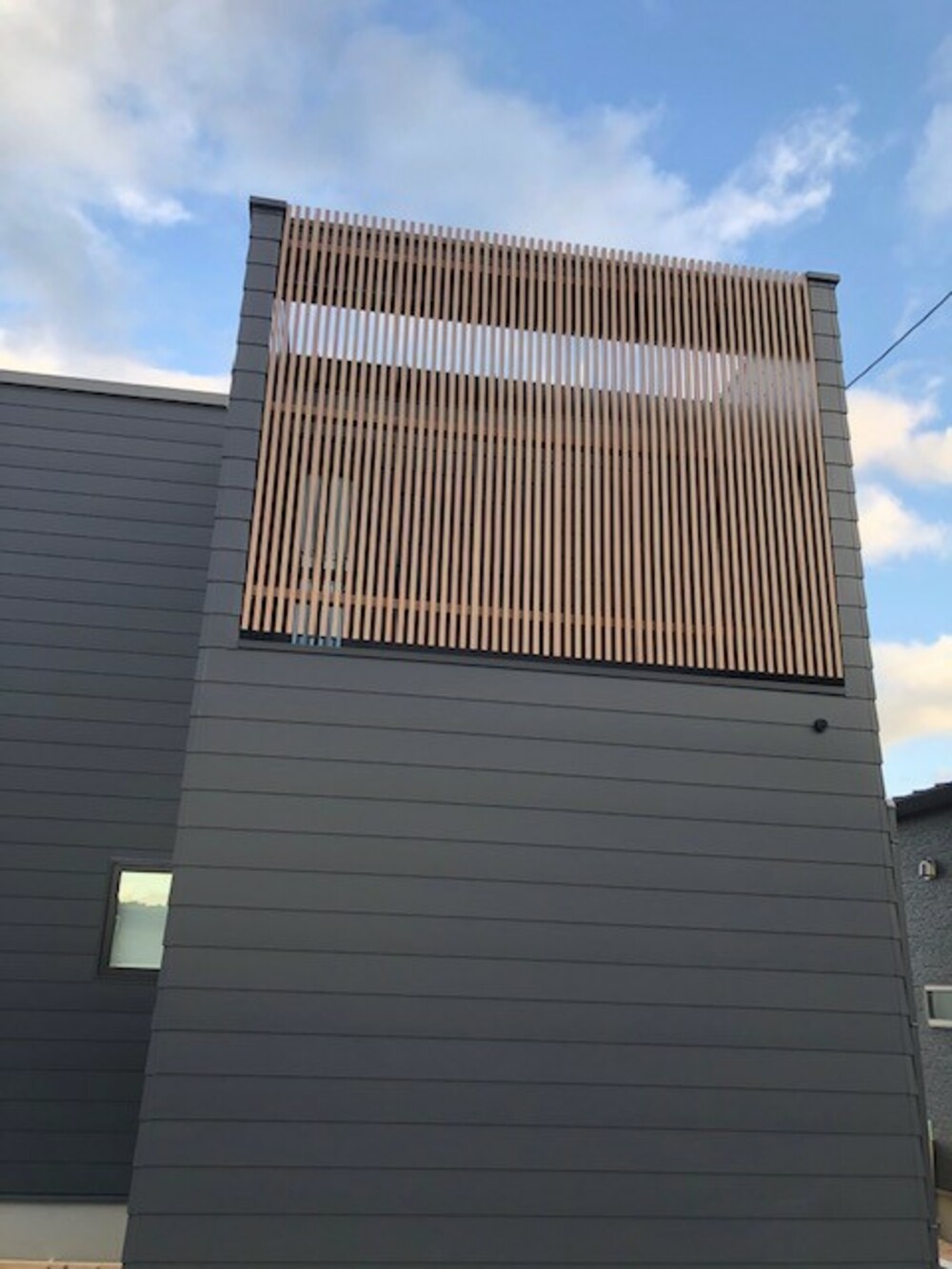

木目調のアルミ面格子を設置しました。

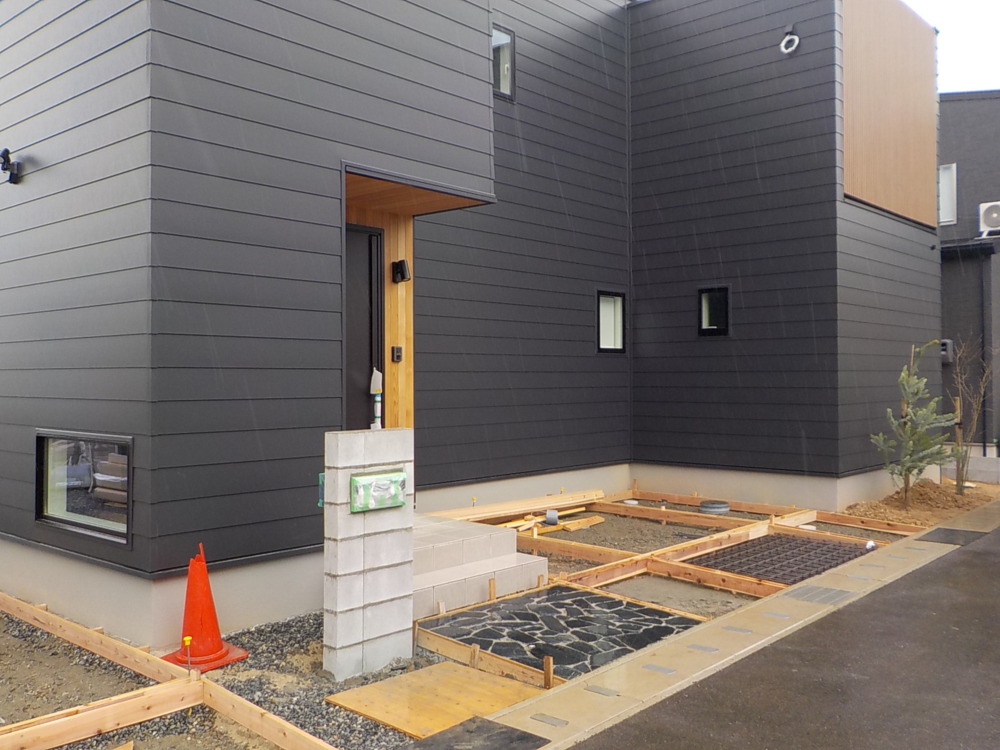

77. 2020年01月14日

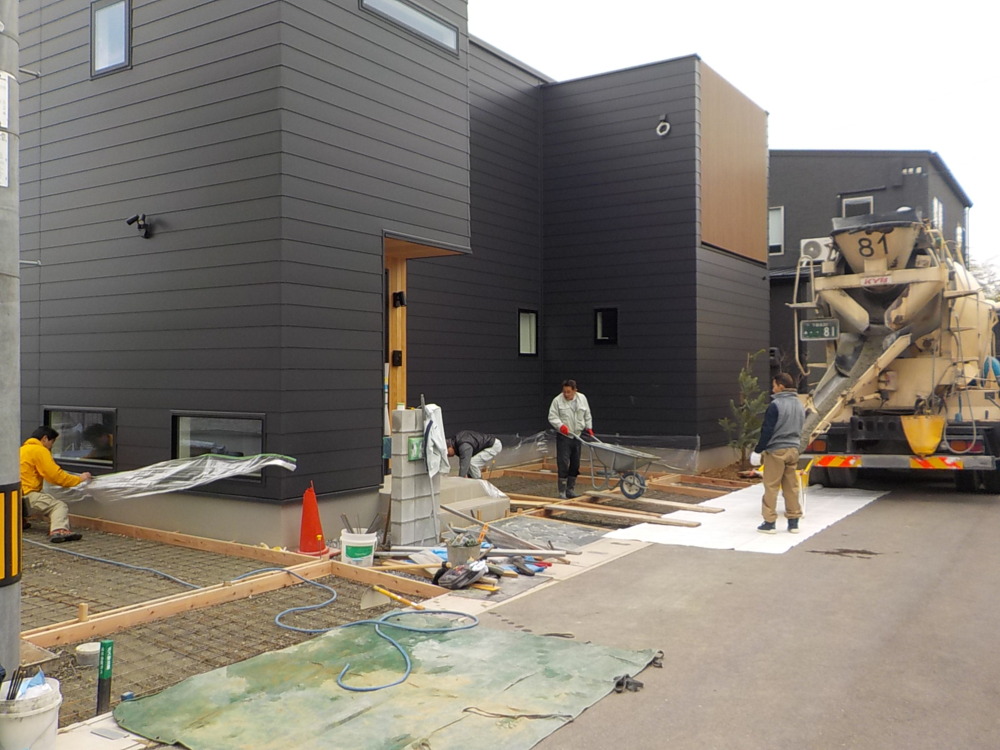

外構工事

外構工事

玄関アプローチの工事をしています。

78. 2020年01月15日
外部施工状況

外部施工状況

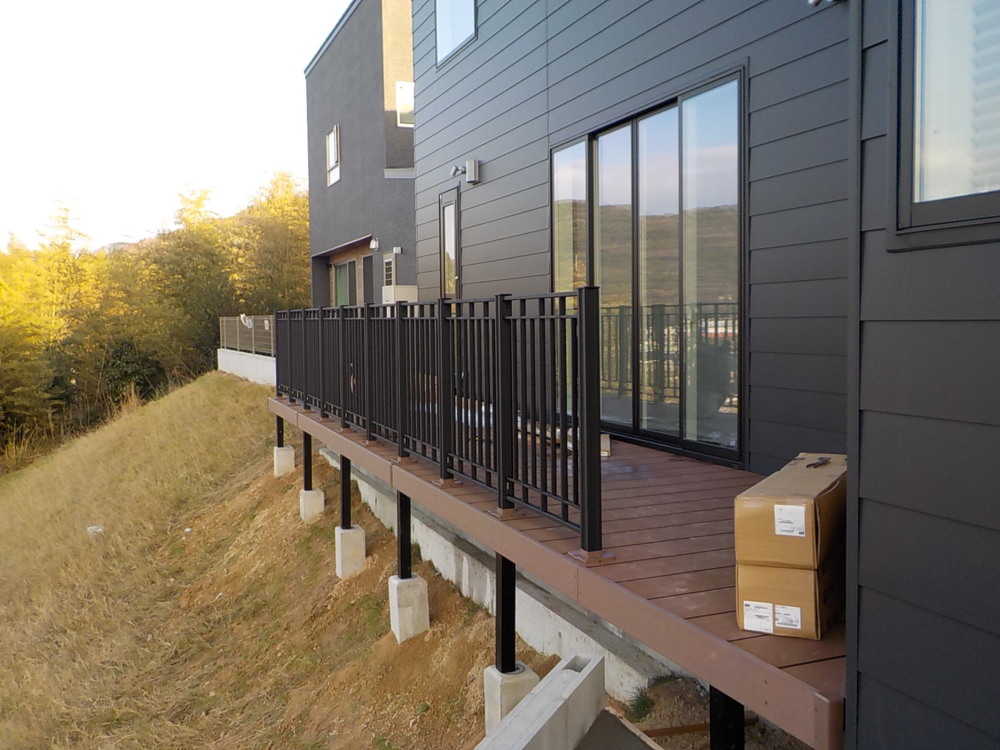

ウッドデッキのフェンスを施工しました。

79. 2020年01月15日
外構工事

外構工事

コンクリートを流していきます。

80. 2020年01月23日

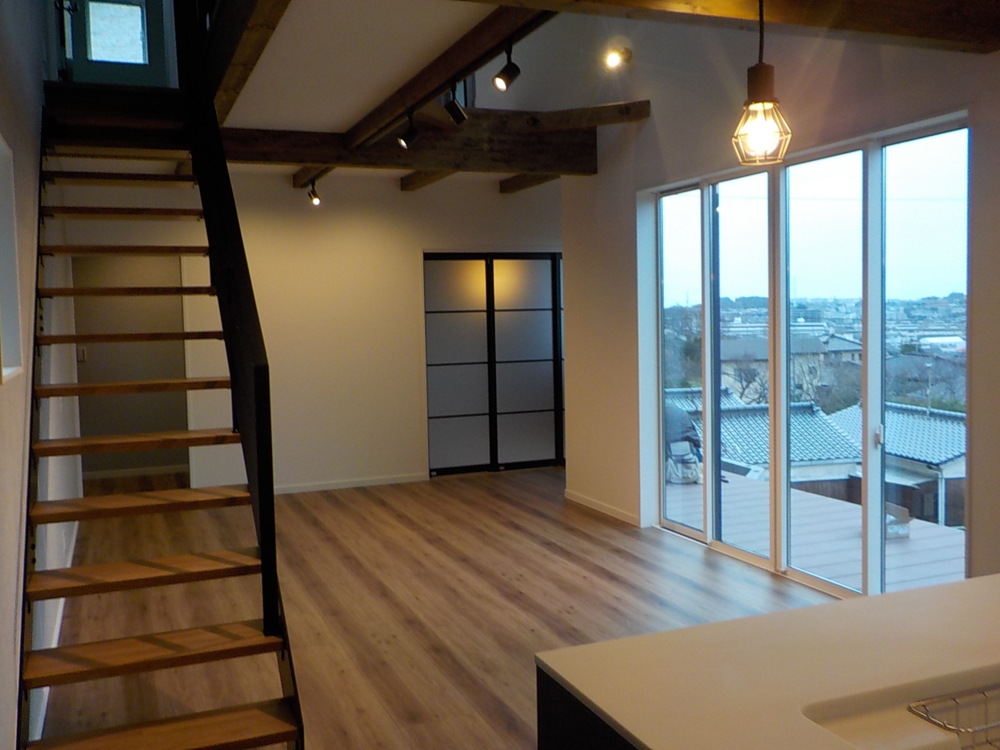

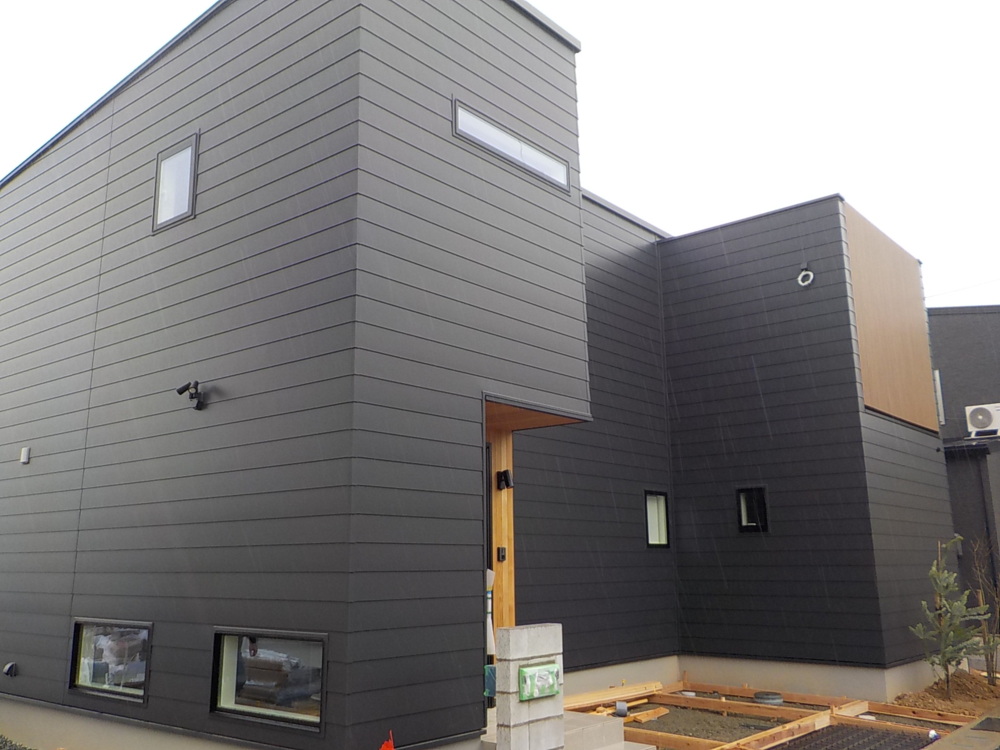

完工

完工

81. 2020年01月23日
完工

完工

82. 2020年01月23日
完工

完工

83. 2020年01月23日
完工

完工

84. 2020年01月23日
完工

完工

85. 2020年01月23日
完工

完工

86. 2020年01月23日
完工

完工

87. 2020年01月23日
完工

完工

88. 2020年01月23日
完工

完工

89. 2020年01月23日
完工

完工

90. 2020年01月23日
完工

完工

91. 2020年01月23日
完工

完工
