ご夫婦のこだわりが詰まったインダストリアル×無垢
T様邸(下関市幸町)
スタイル別|すべて
建築中レポート
- 1. 2019年06月15日
-
地鎮祭
地鎮祭が執り行われました。
土地の神様により土地を利用する(お家を建てる)許可を頂き、
これからの工事の安全無事とご家族の繁栄を祈願致しました。
これから、いよいよお家づくりのスタートです。
T様、本日は誠におめでとうございます。
- 2. 2019年07月20日
-
着工準備中

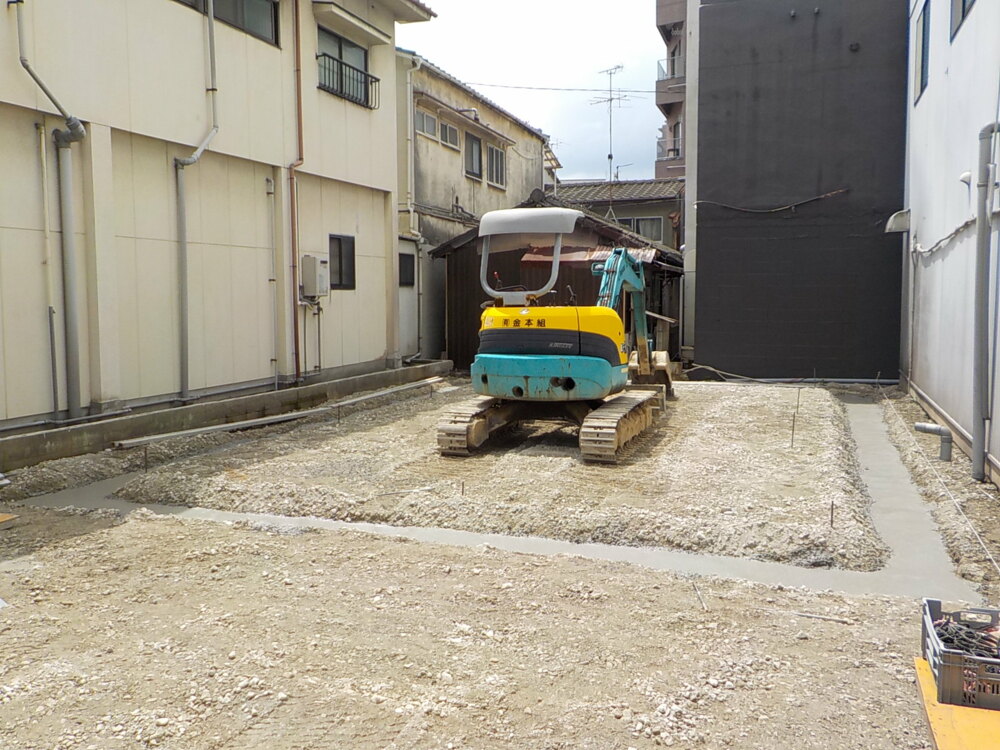

解体工事が終わり、スッキリとした更地になりました。
T様ご家族の新しいおうちを建てる為、まずは、地縄を張って建物の位置を確認します。
- 3. 2019年07月27日
-
基礎工事

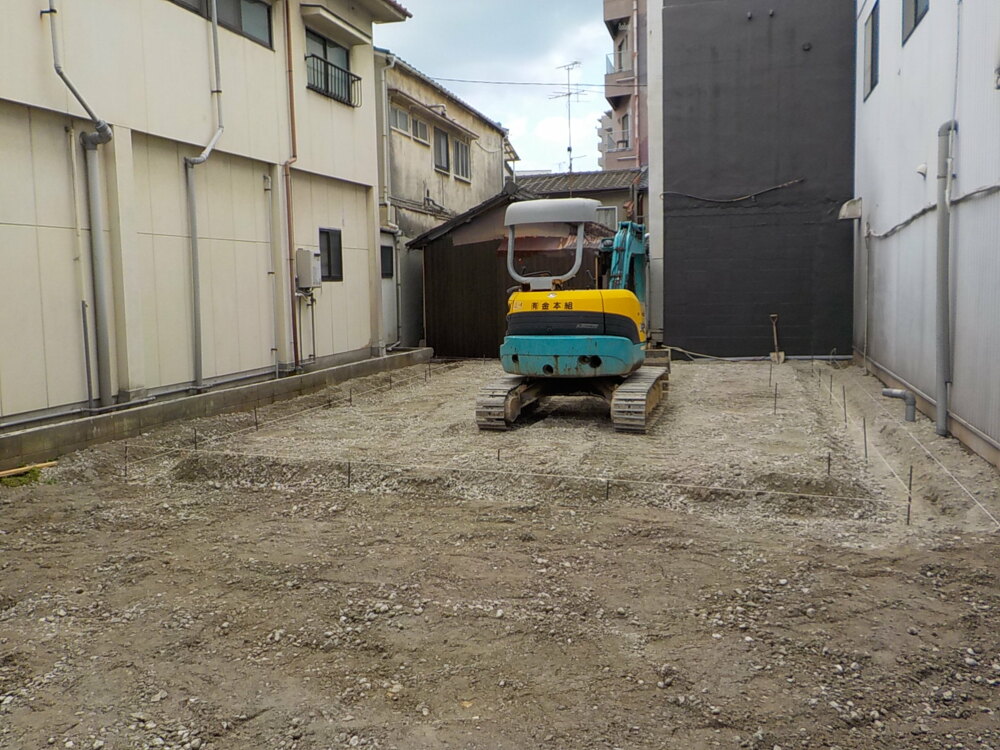

「根切り」という、基礎工事を行うために地盤を掘削していきます。
基礎コンクリートを打設する部分の土を掘り出して平らにします。
- 4. 2019年07月30日
-
基礎工事
捨てコンクリート打設の様子です。
基礎コンクリートを作る前に、地盤の上に人工的な新しい水平面をつくり、工事はこの面を基準に進めていき、墨出しはこの面の上にしていきます。
- 5. 2019年08月02日
-
基礎工事

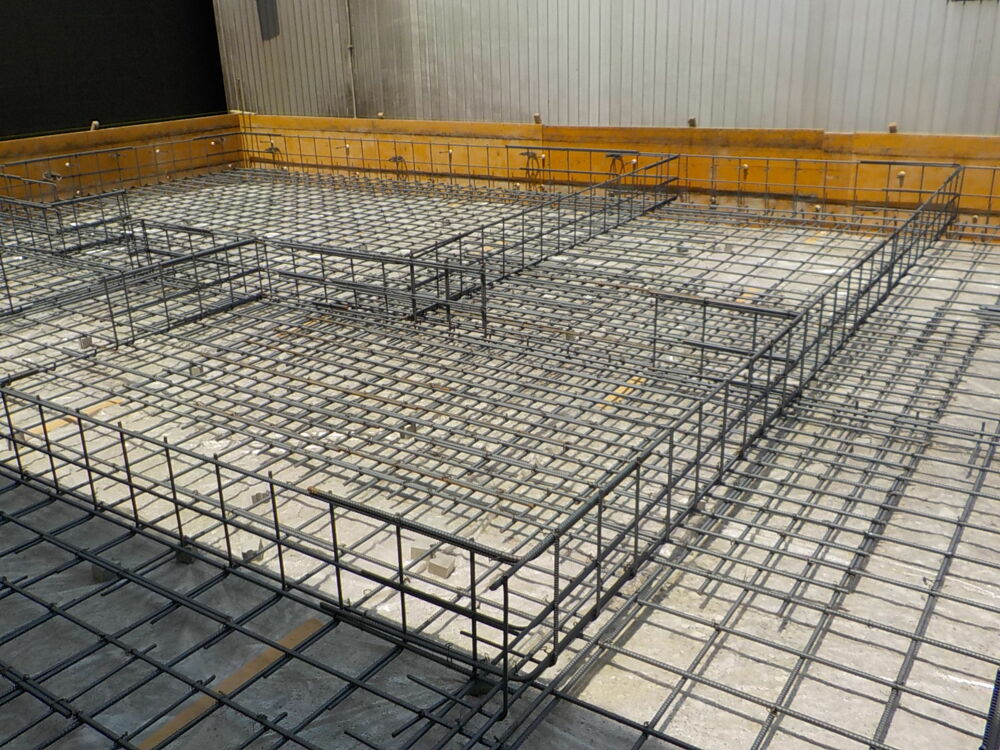

ユニット鉄筋の現場搬入
鉄筋を現場にて配筋せず、事前に工場で溶接加工を行い組み上げる鉄筋です。 ユニット鉄筋は、精度の良い均一な施工と現場の省力化が図れます。
- 6. 2019年08月04日
-
基礎工事
- 7. 2019年08月04日
-
基礎工事
建物中心部のスラブ補強筋の様子です。
- 8. 2019年08月04日
-

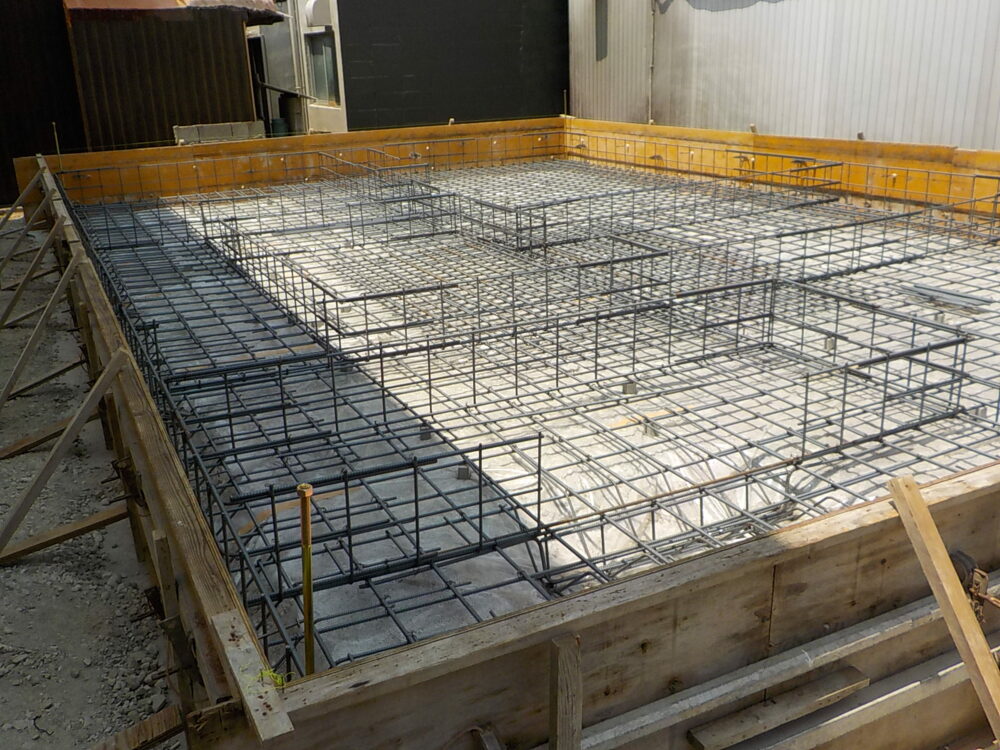

基礎工事
長期優良住宅の仕様に基づいて鉄筋を組み上げていきます。
補強筋の様子です。

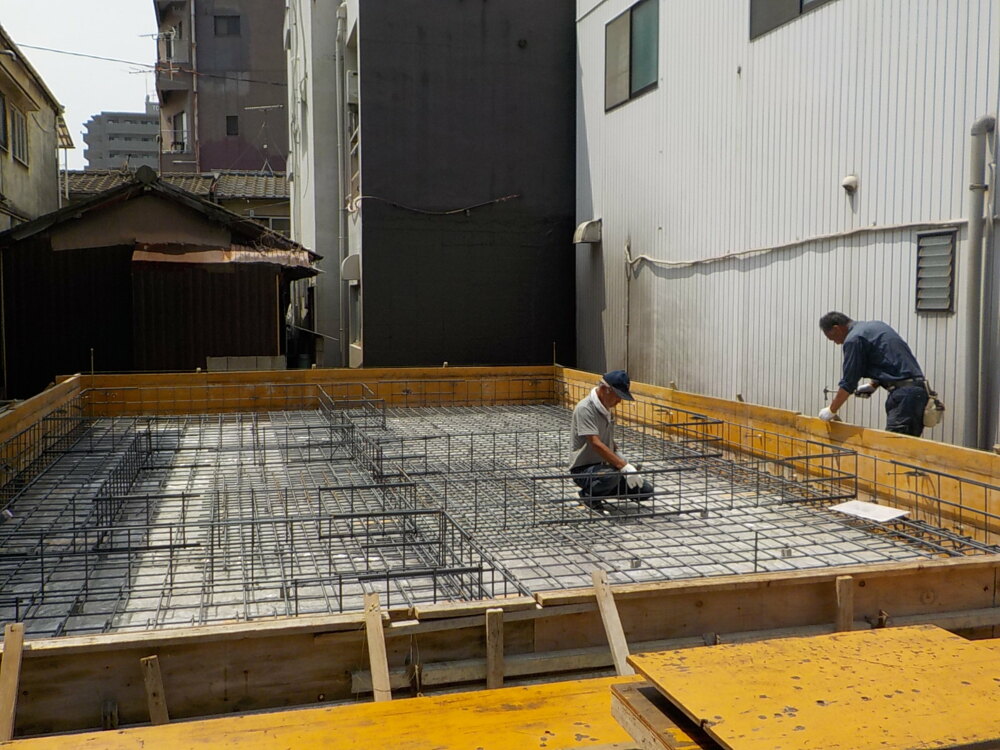

- 9. 2019年08月05日
-
基礎工事
- 10. 2019年08月05日
-
基礎工事
JIO配筋検査 検査項目として主要なものは3つ
ピッチ:鉄筋の間隔のことで、適正な径の鉄筋が適正な間隔で配置されることが必要です。
かぶり厚:コンクリートの表面から鉄筋がどれくらい内側に入っているかという長さのことです。コンクリートはアルカリ性ですが、時間と共に中和されるため、鉄筋がある程度表面から奥に引っ込んでいないと錆びてしまい、膨らんでコンクリートを割ってしまうこともあります。コンクリートが土と接するか、空気と接するかによってかぶり厚は変わります。
定着長さ:鉄筋を継いだり異なる部位へつながる場合に鉄筋を重ねる長さのことで、鉄筋の役割やその部位によって変わります。

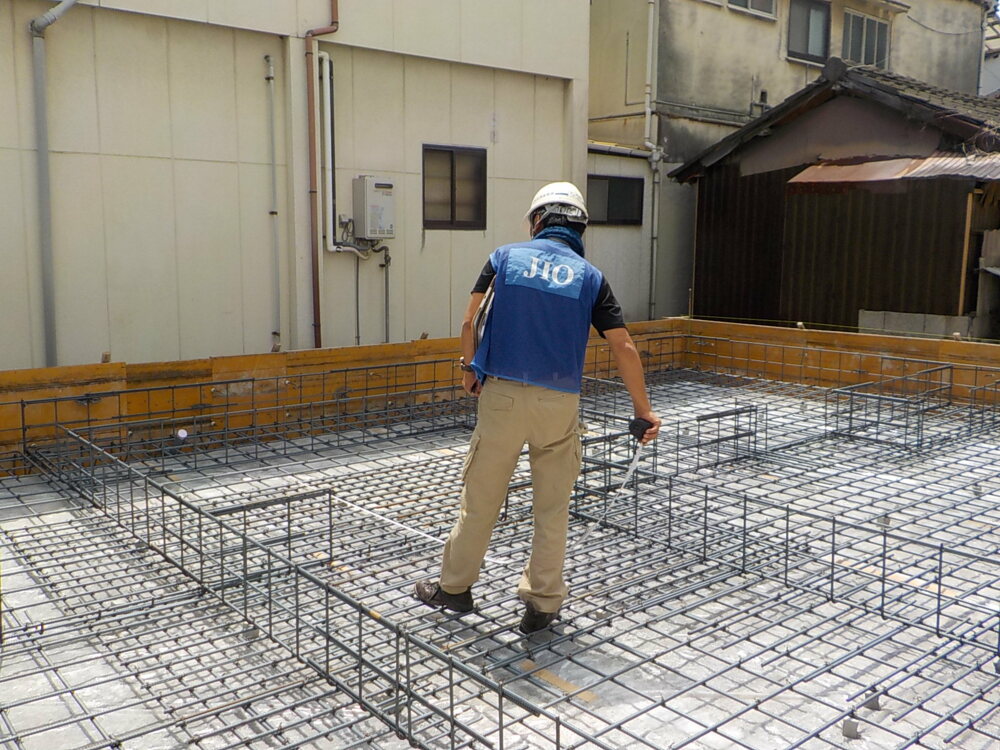

- 11. 2019年08月08日
-
基礎工事

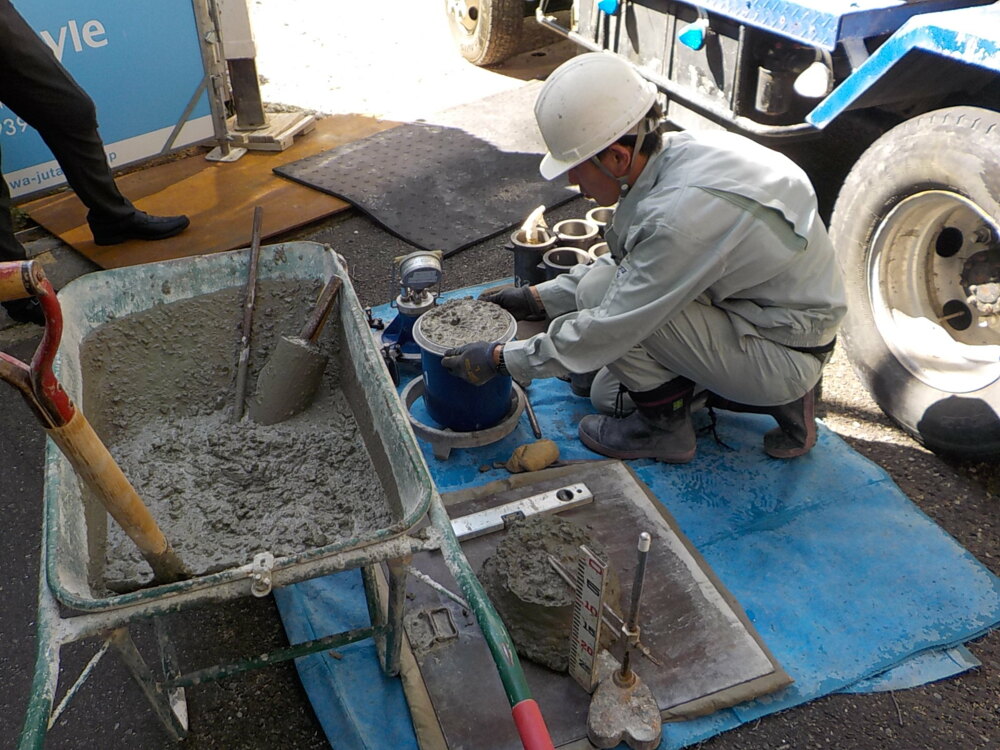

スランプ試験
スランプコーン (slump cone) と呼ばれる試験用の入れ物に生コンクリートを入れ、突棒で攪拌した(25回程)あとで垂直上にスランプコーンを抜き取り、コンクリート頂部の高さが何cm下がったかを測定する。数値が大きければその分下がっているので生コンクリート流動性が高いといえる。
- 12. 2019年08月08日
-

基礎工事
- 13. 2019年08月08日
-
基礎工事

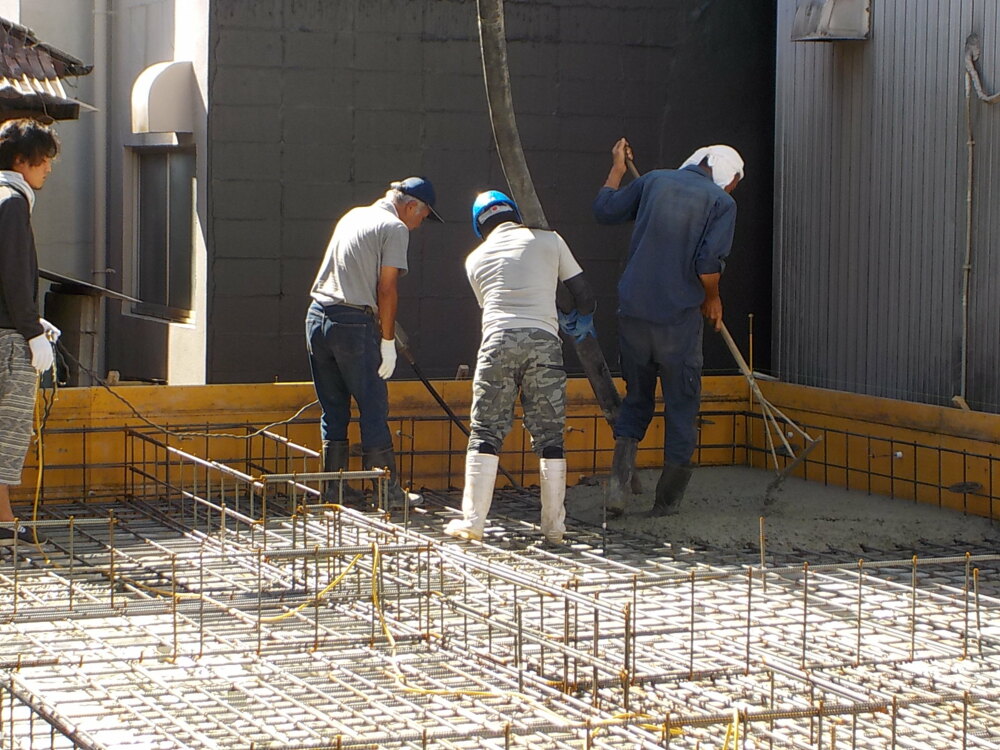

ベースコンクリート打設
- 14. 2019年08月08日
-
基礎工事
正確に頑丈に出来ていることでお家の強度や耐久性を一層高めます。
コンクリートがしっかりと固まるまで乾燥させます。
- 15. 2019年08月09日
-
基礎工事
立ち上がりの枠を組み上げています。
- 16. 2019年08月17日
-

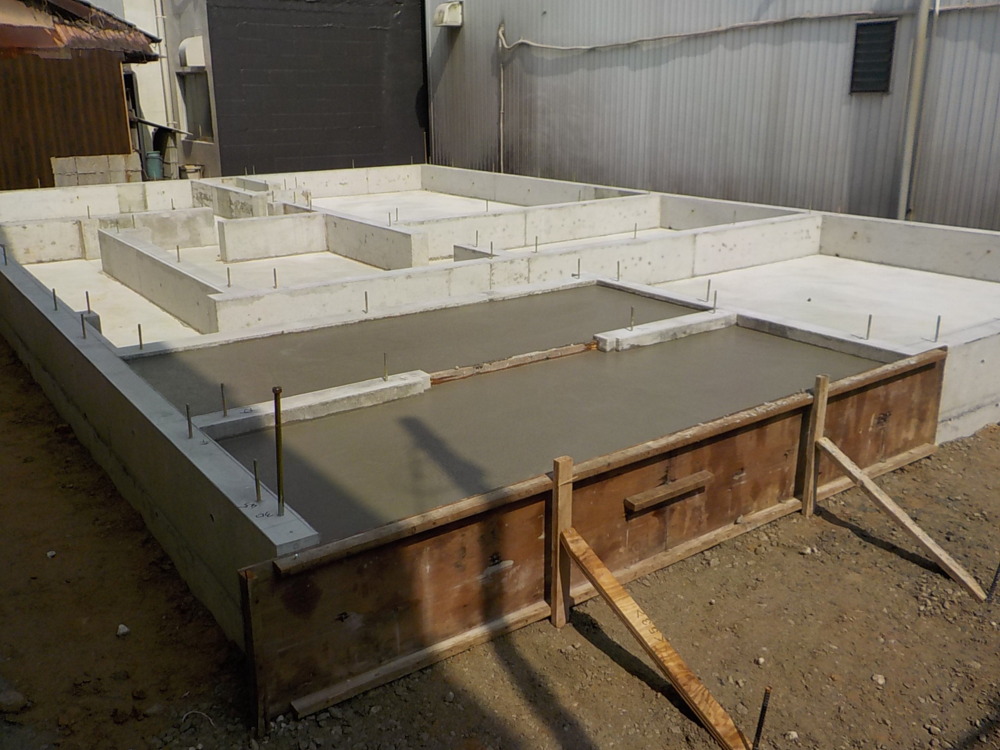

基礎工事
型枠を撤去して、玄関・ポーチ部分のコンクリートを打設しています。
- 17. 2019年08月19日
-

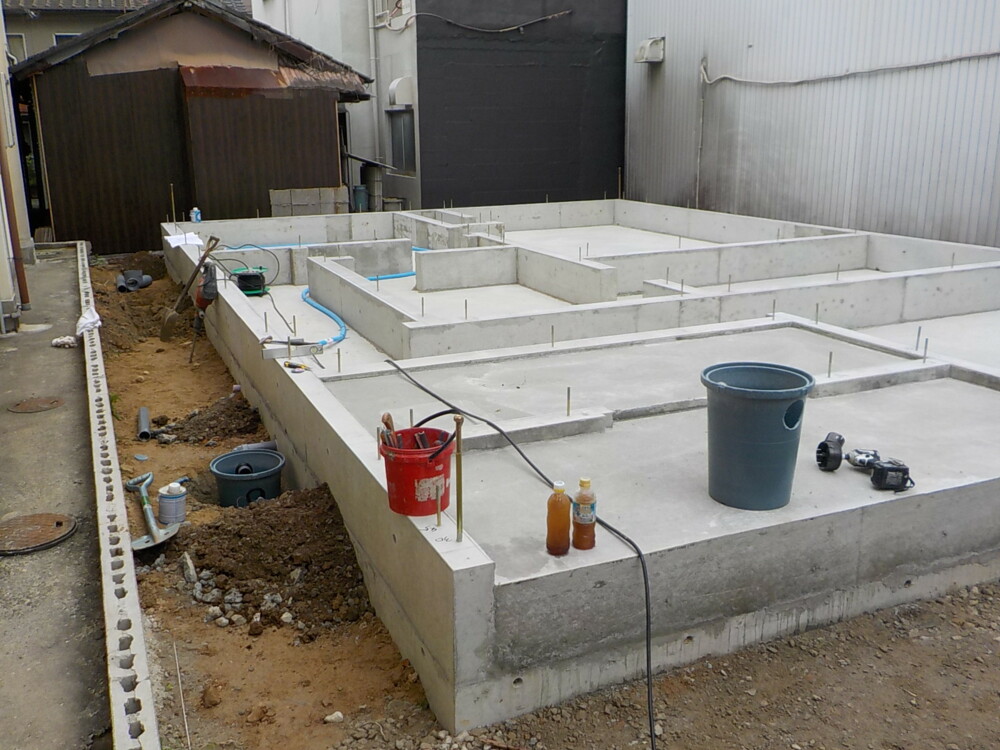

先行配管工事
基礎工事も終わり、給排水、ガスの先行配管工事に入っていきます。
- 18. 2019年08月20日
-

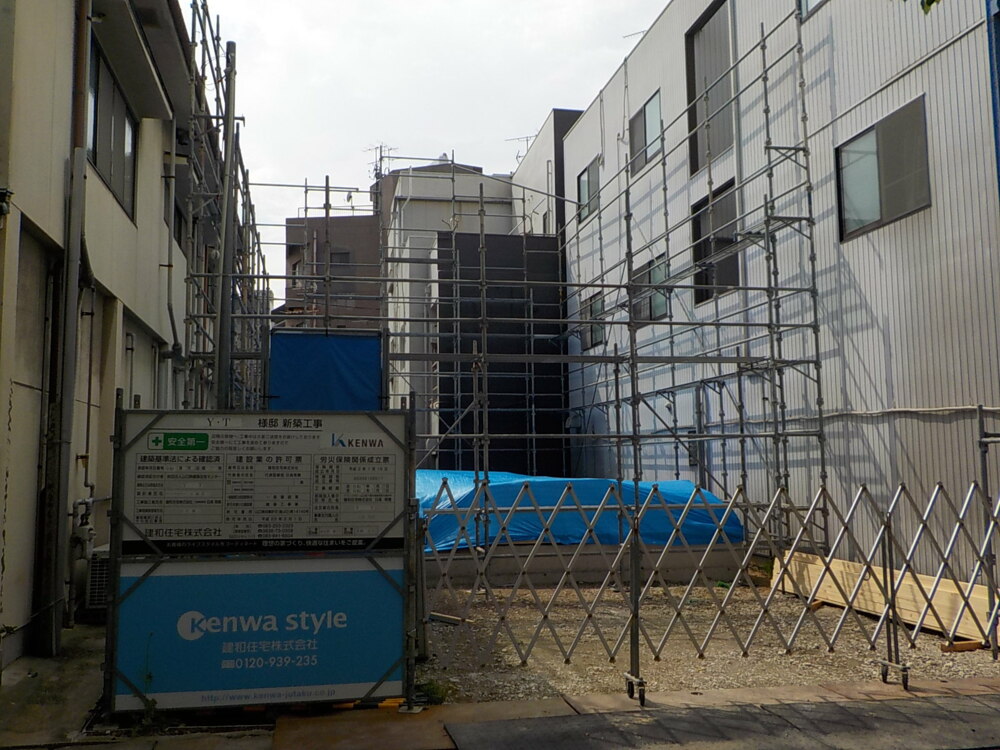

上棟準備

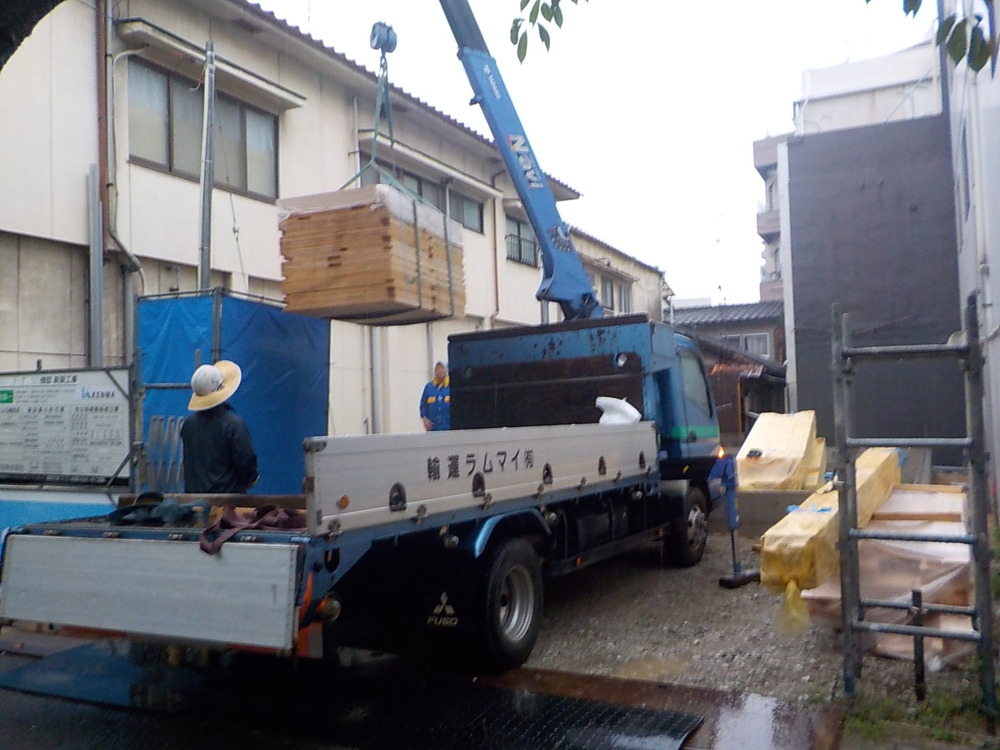

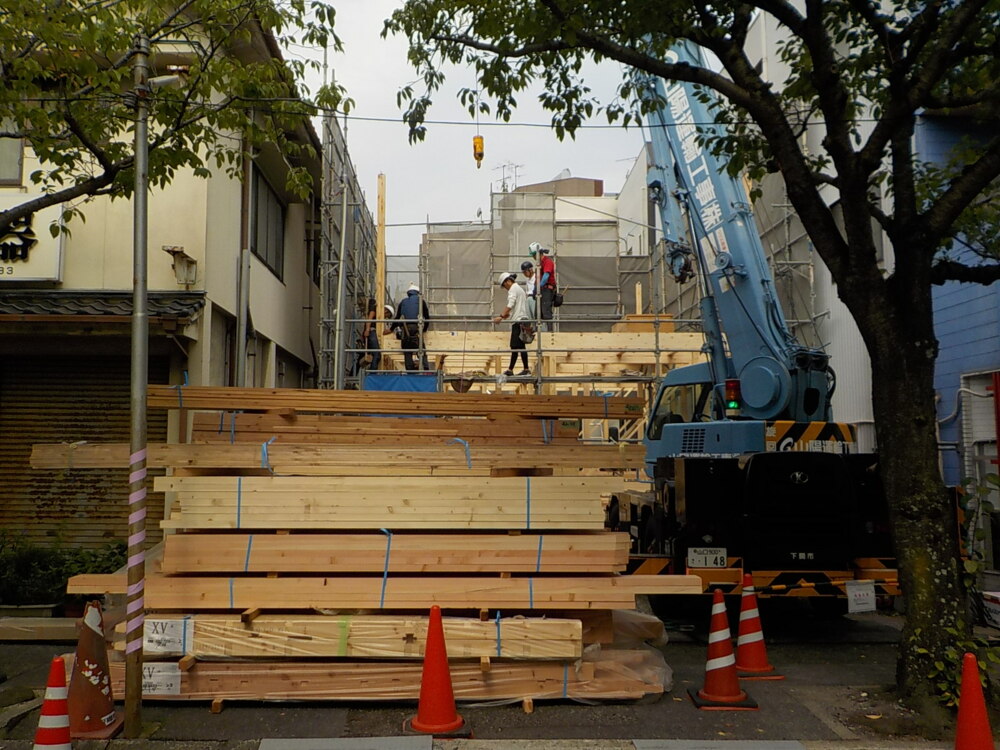

材料に現場搬入の様子です。
- 19. 2019年08月21日
-
上棟準備

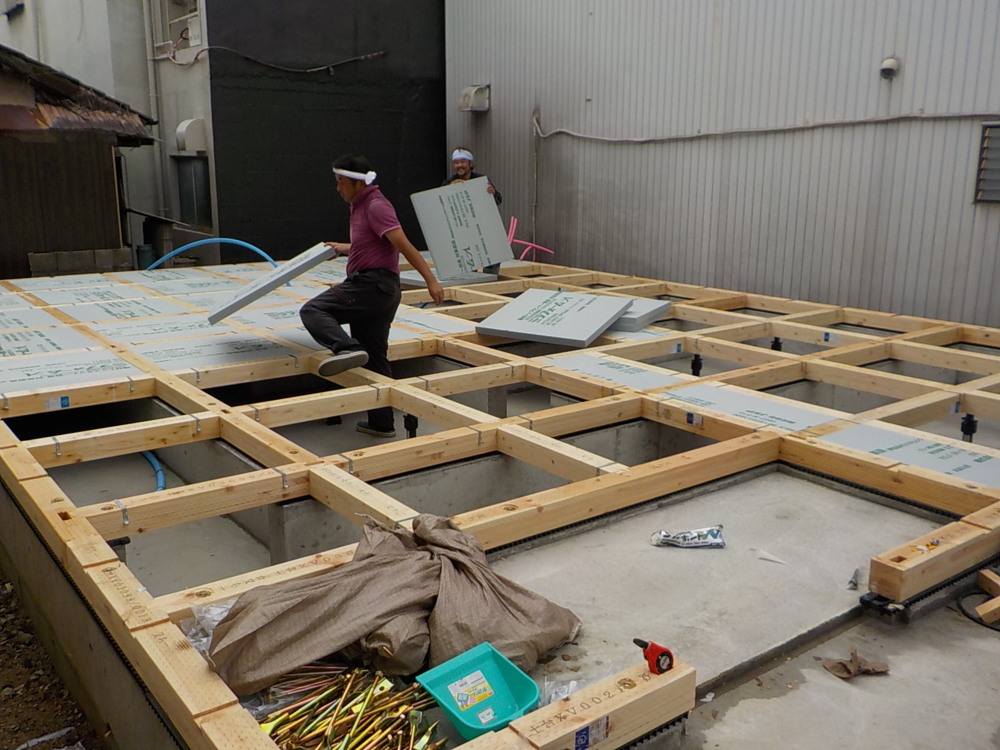

土台敷き及び床断熱敷き込みの様子です。
- 20. 2019年08月21日
-
上棟準備

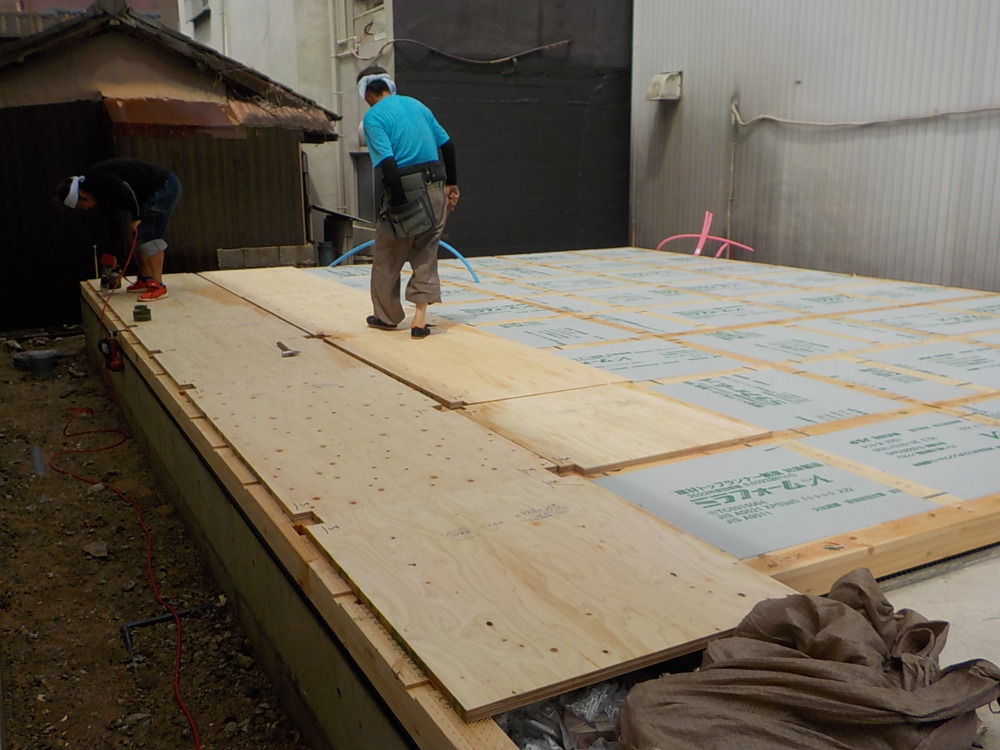

床合板貼の様子です。
- 21. 2019年08月22日
-
上棟準備
先行足場組みをしています。
- 22. 2019年08月24日
-

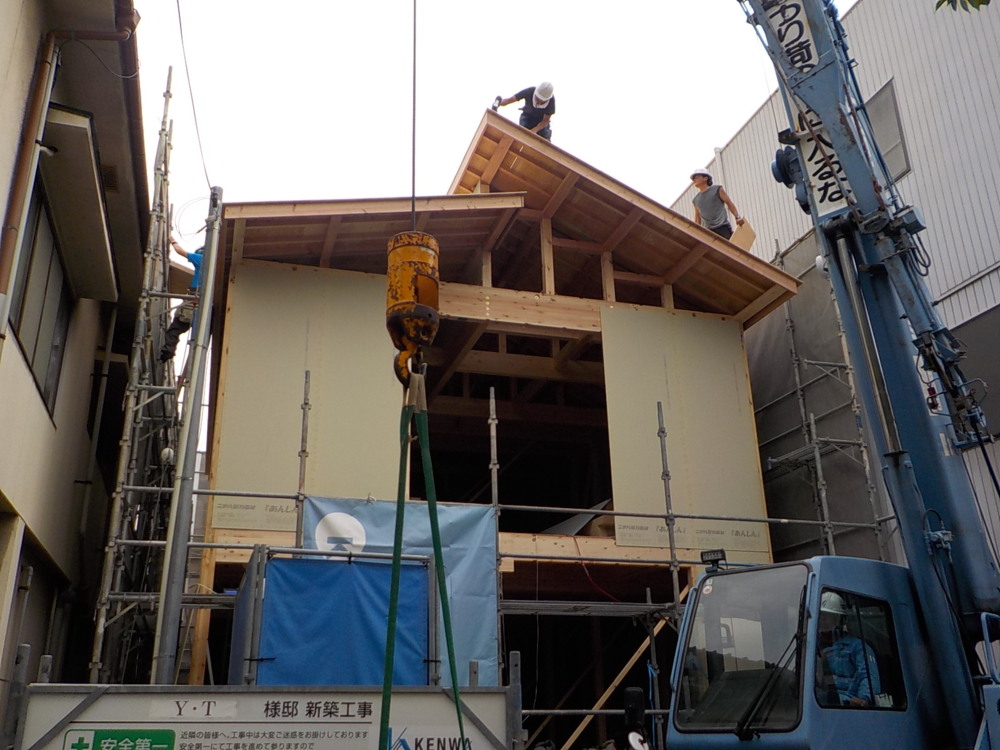

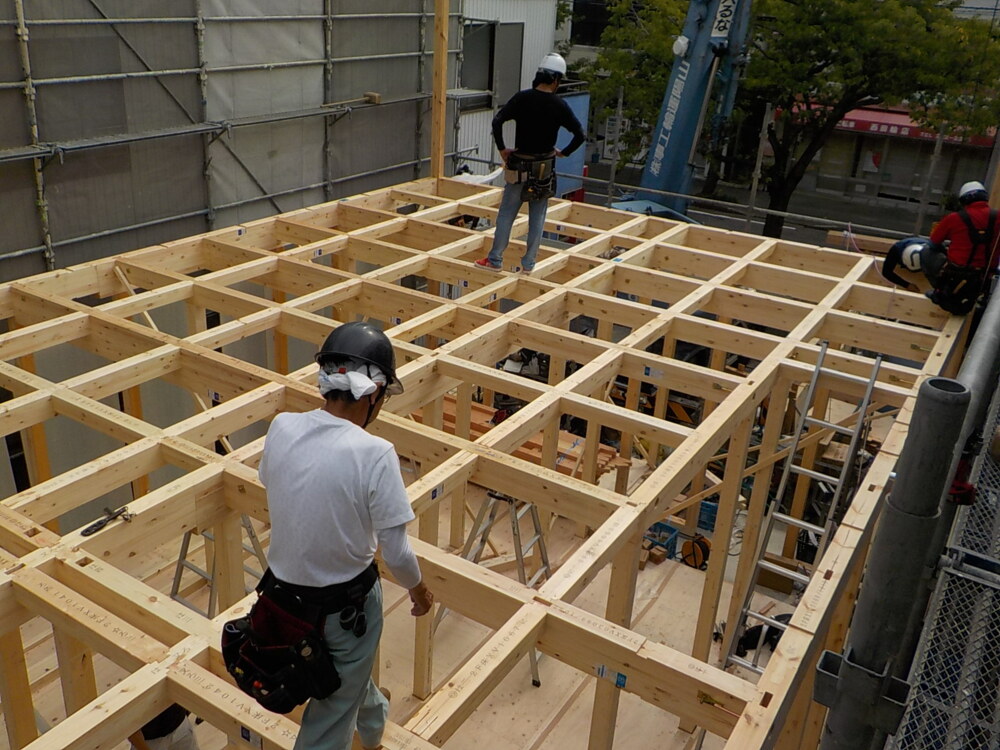

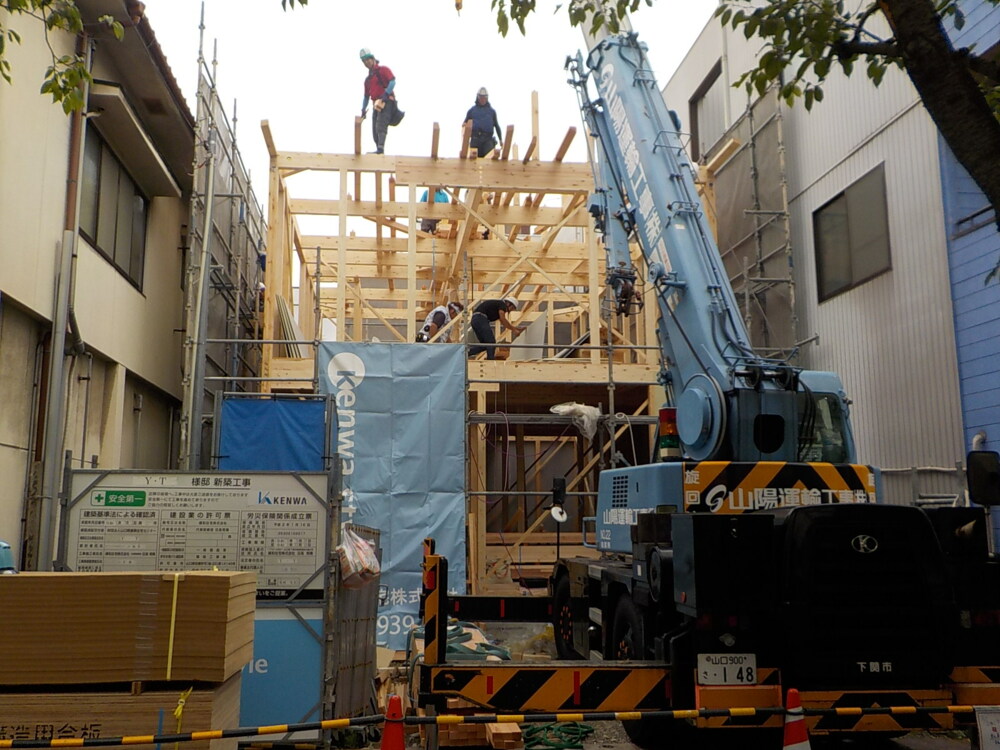

上棟
重機を使って材料を運んでいきます。
- 23. 2019年08月24日
-

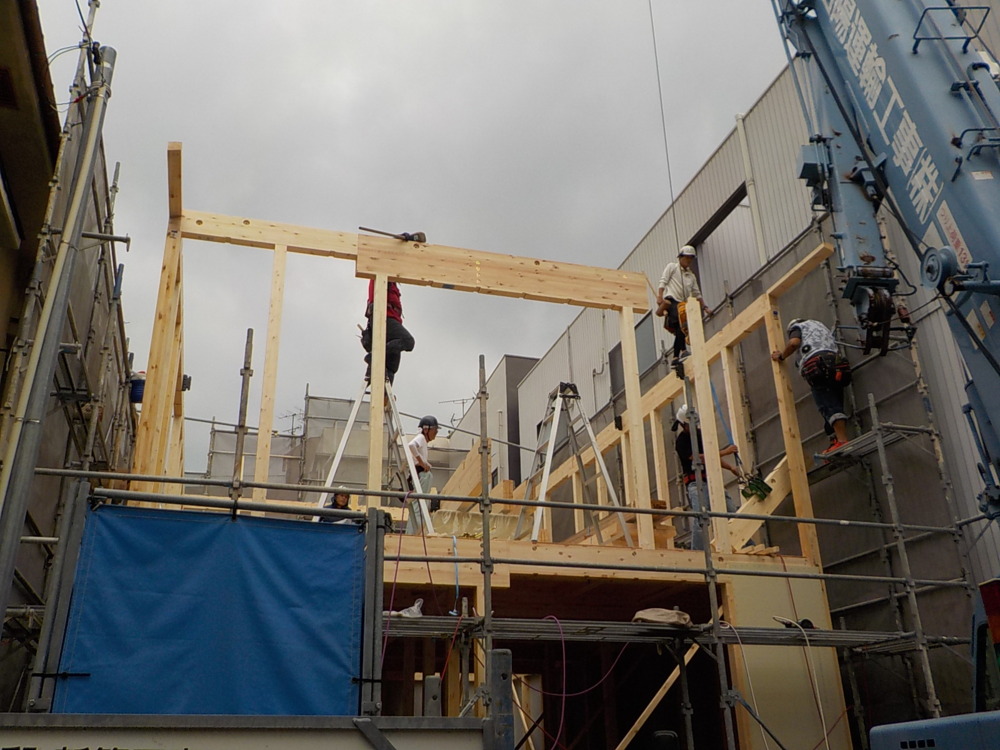

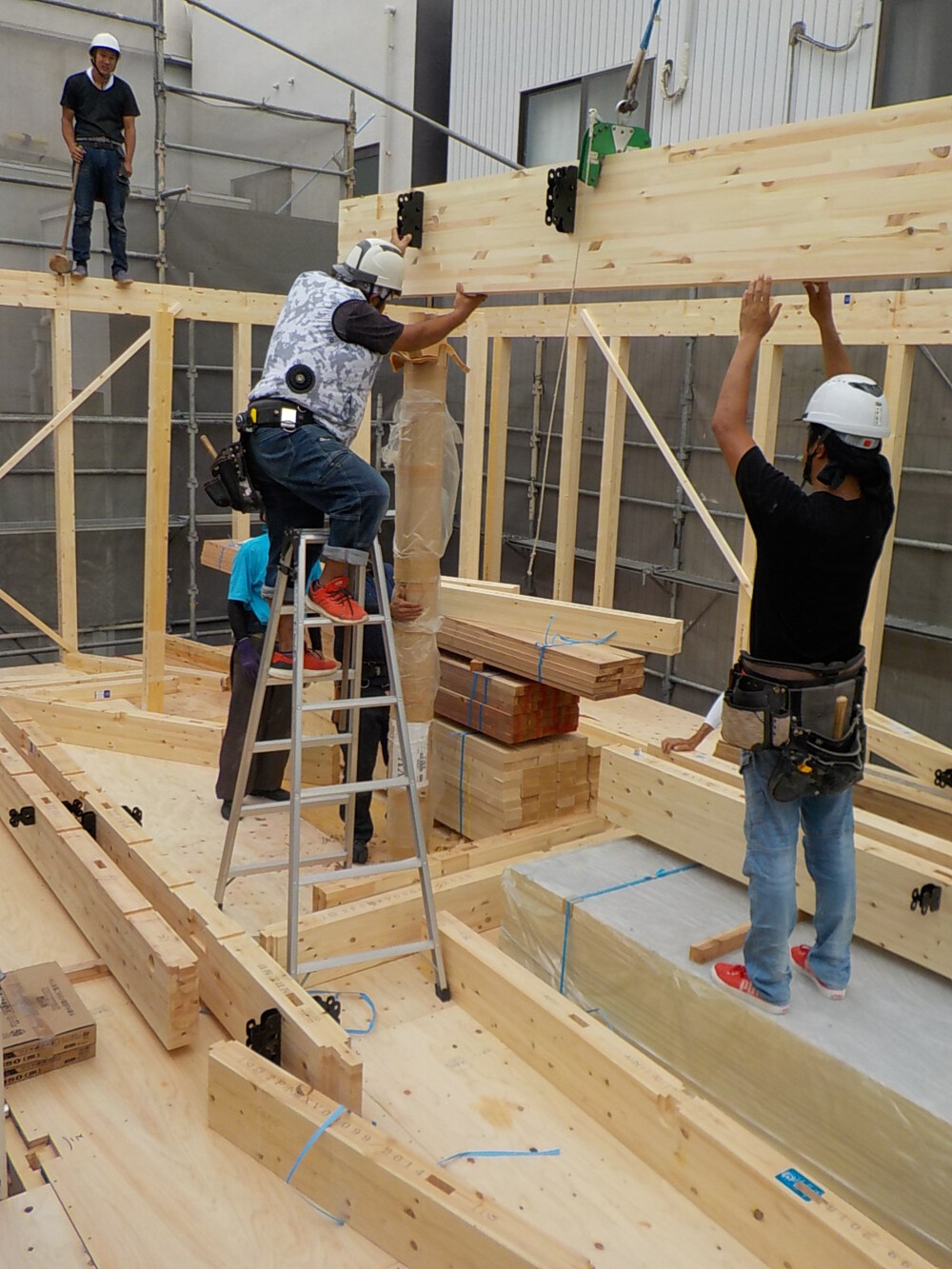

上棟

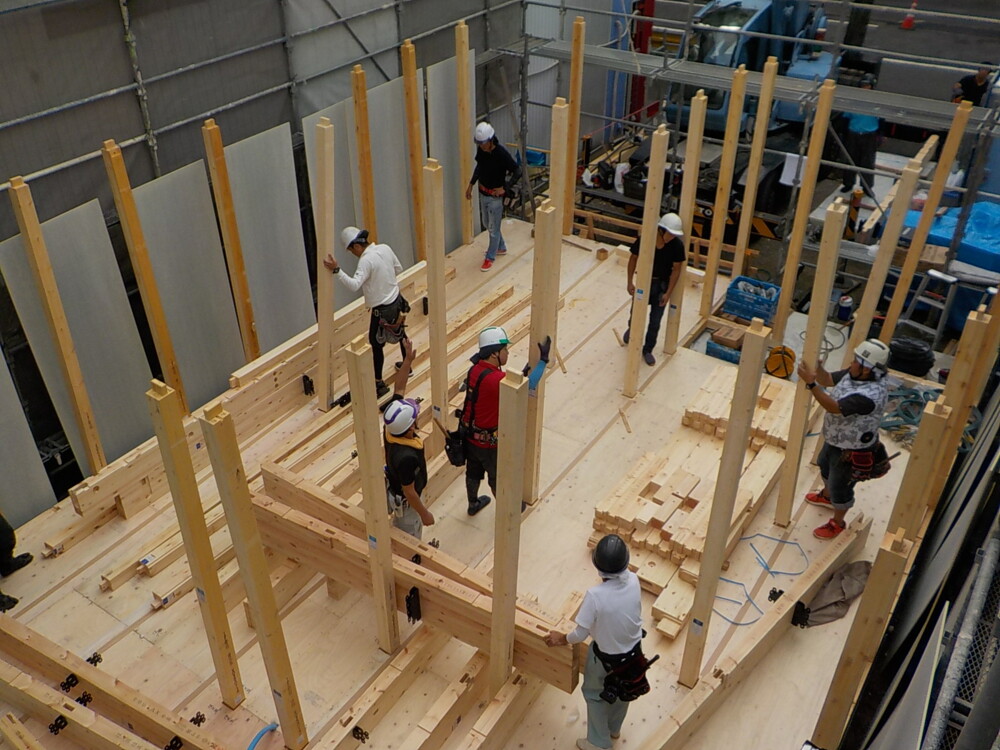

1階の柱が立ち始めました。
予め図面に従ってプレカットされた木材はそれぞれの位置によって長さや大きさや仕口、継手といった接合部に形などが決まっています。
このようにプレカットされた木材を用いる事で、効率よく作業が進められます。

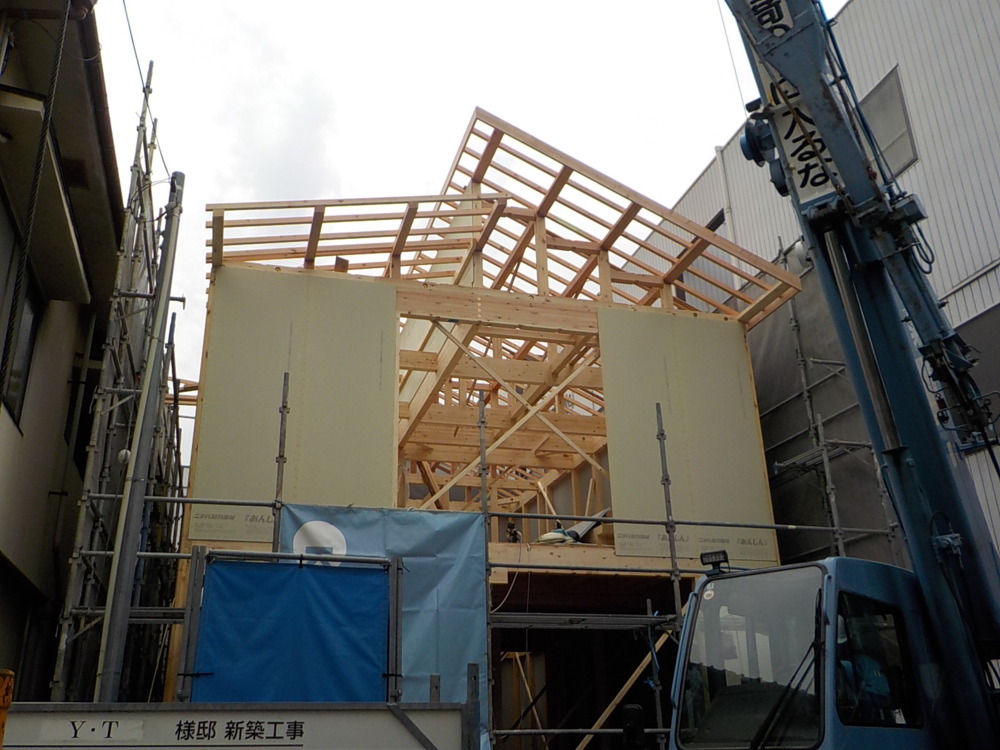

- 24. 2019年08月24日
-
上棟
職人さんの手際の良さに感動します。
- 25. 2019年08月24日
-
上棟
2階部分の柱が立ち始めました。
次々と材料が搬入されます。
- 26. 2019年08月24日
-
上棟
- 27. 2019年08月24日
-
上棟
木材にメタルジョイントと呼ばれる黒い金具がついてて、
木と木の接合部を点ではなく面で支える為、揺れなどに対してもズレにくく安定した均一な強度で家の軸組みを支えます。
- 28. 2019年08月24日
-
上棟
- 29. 2019年08月24日
-
上棟
- 30. 2019年08月24日
-
上棟
外壁面に耐力面材を施工しています。
無機質系耐力面材を貼る事により地震や火災に強化しています。
- 31. 2019年08月24日
-
上棟
- 32. 2019年08月24日
-
上棟

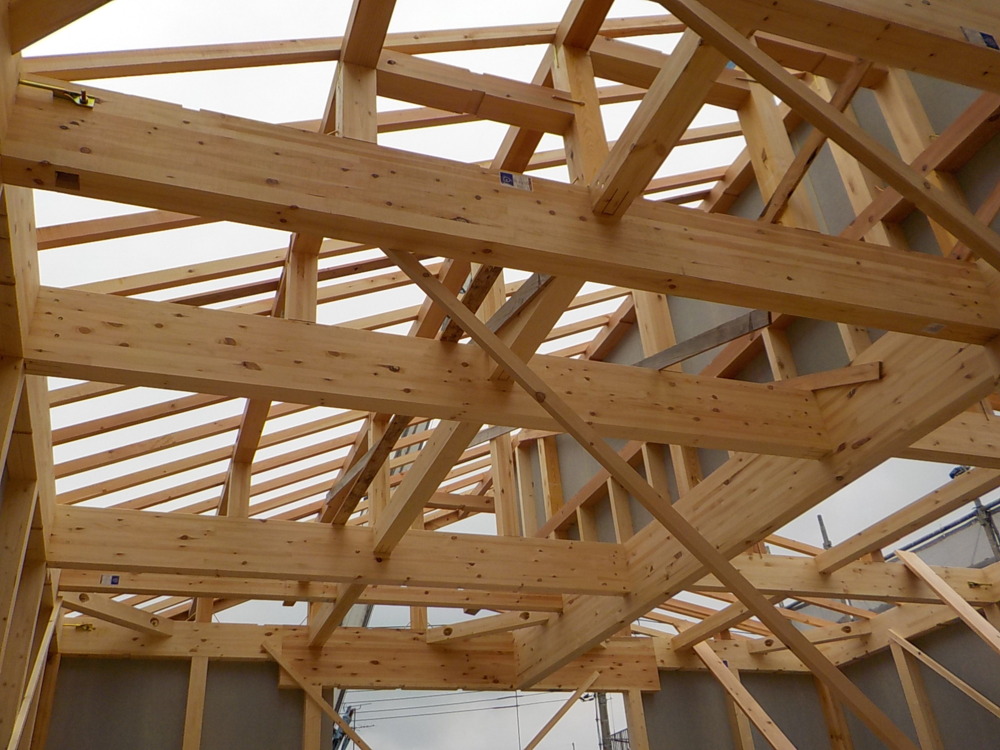

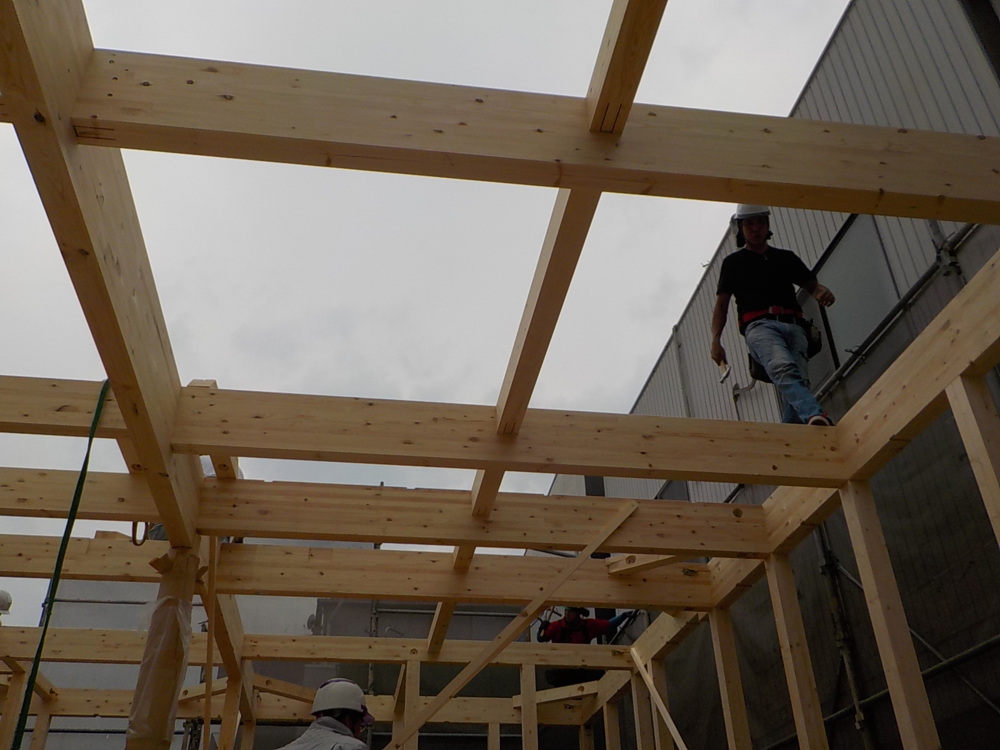

小屋梁を組んでいき、屋根の部分を作っていきます。

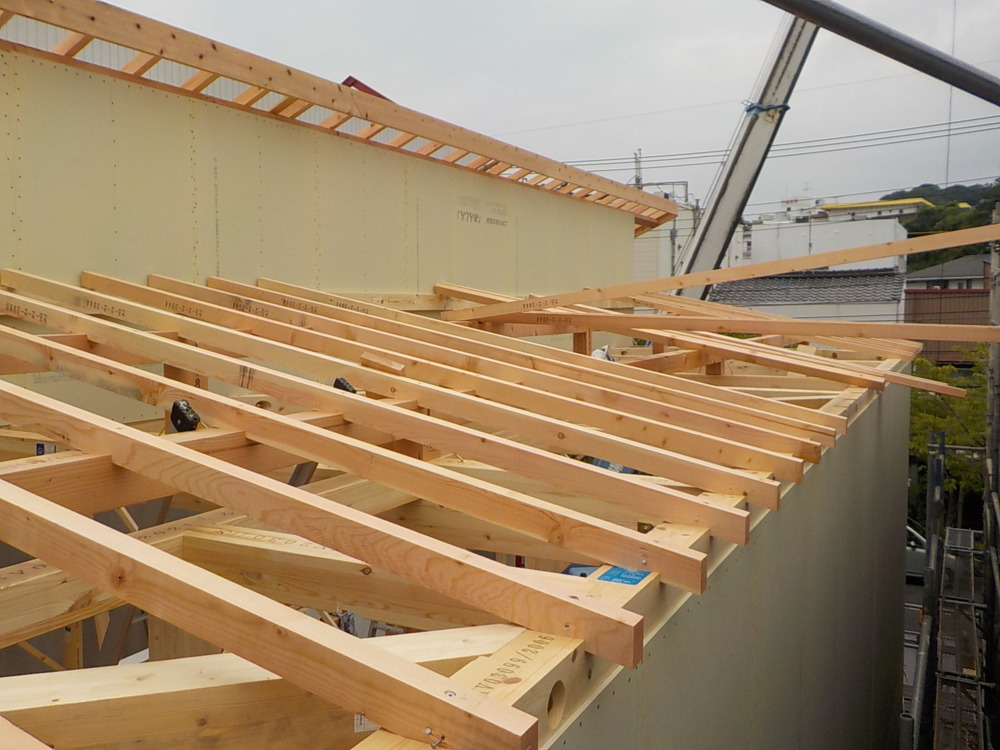

- 33. 2019年08月24日
-
上棟

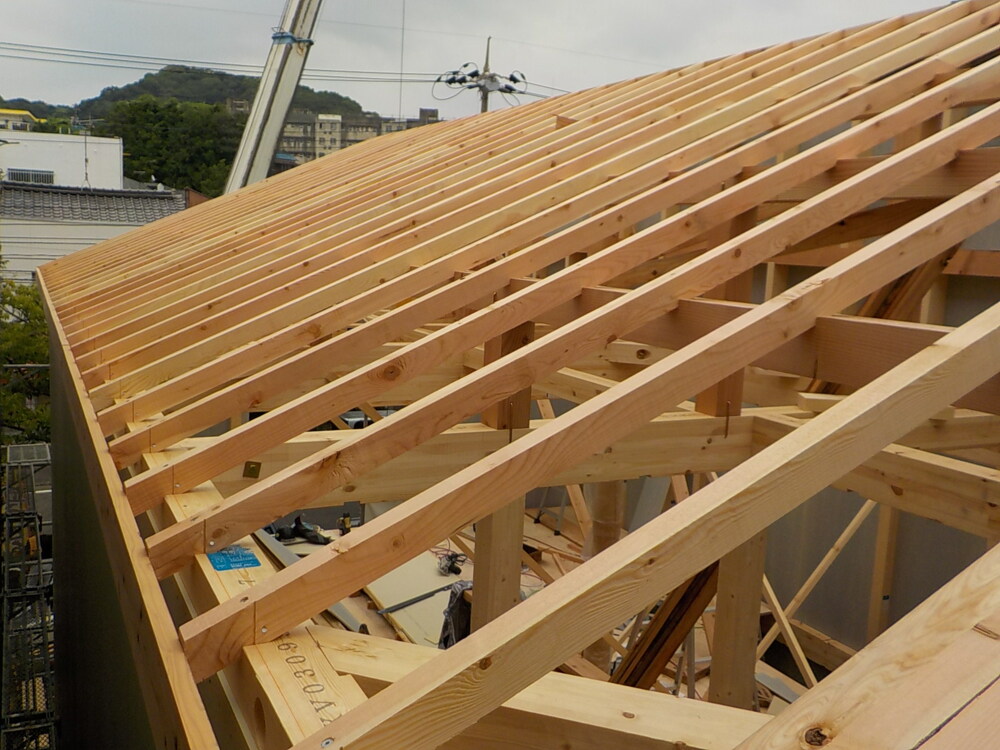

屋根下地を支える垂木(たるき)を貼っていきます。
垂木は、屋根の一番高いところ(棟木)から低い方(軒桁)に向かって
並べた木材の事です。
- 34. 2019年08月24日
-
上棟
- 35. 2019年08月24日
-
上棟

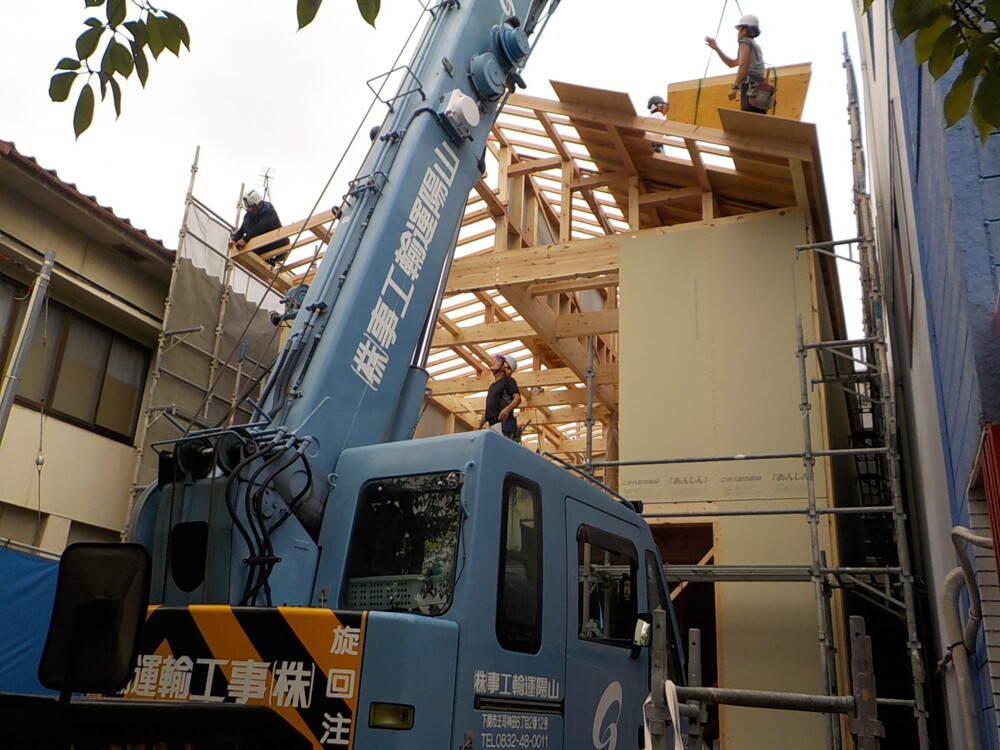

レッカー車と職人さんの息の合った連携プレーがまた見ものです。
- 36. 2019年08月24日
-
上棟

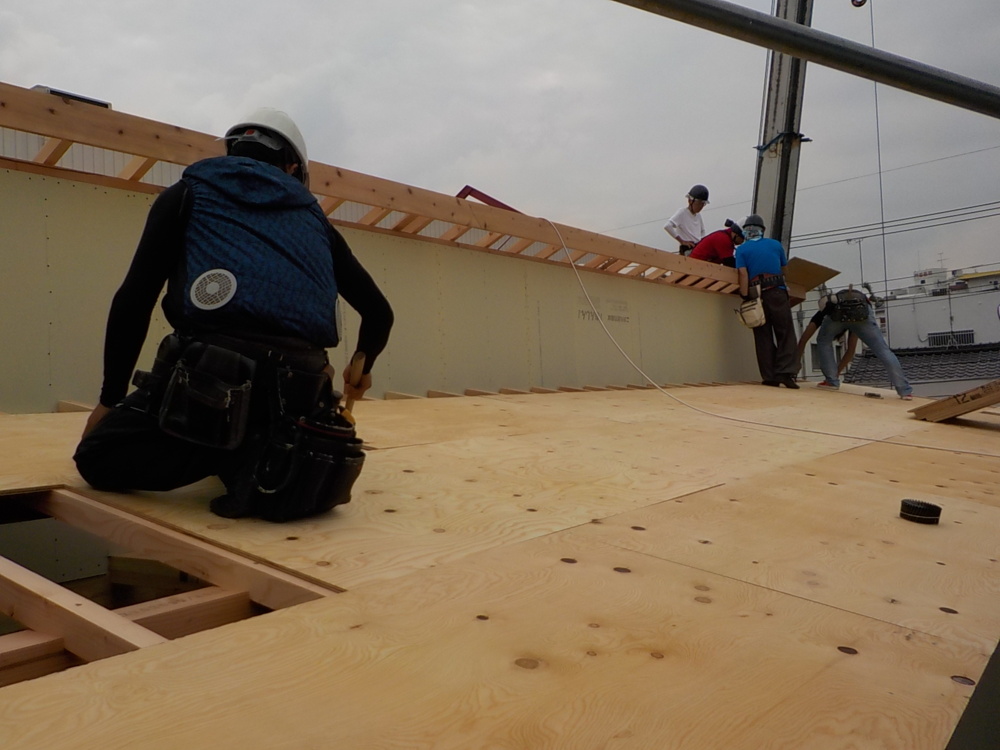

屋根下地材(構造用合板)を貼っていきます。

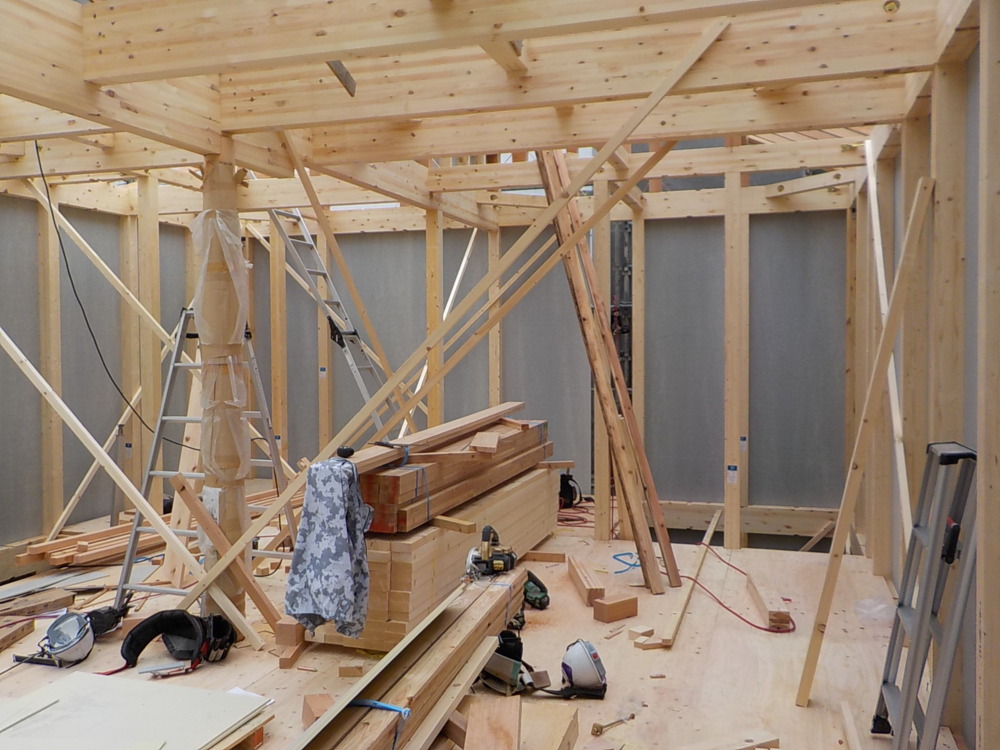

- 37. 2019年08月24日
-
上棟
- 38. 2019年08月24日
-
上棟

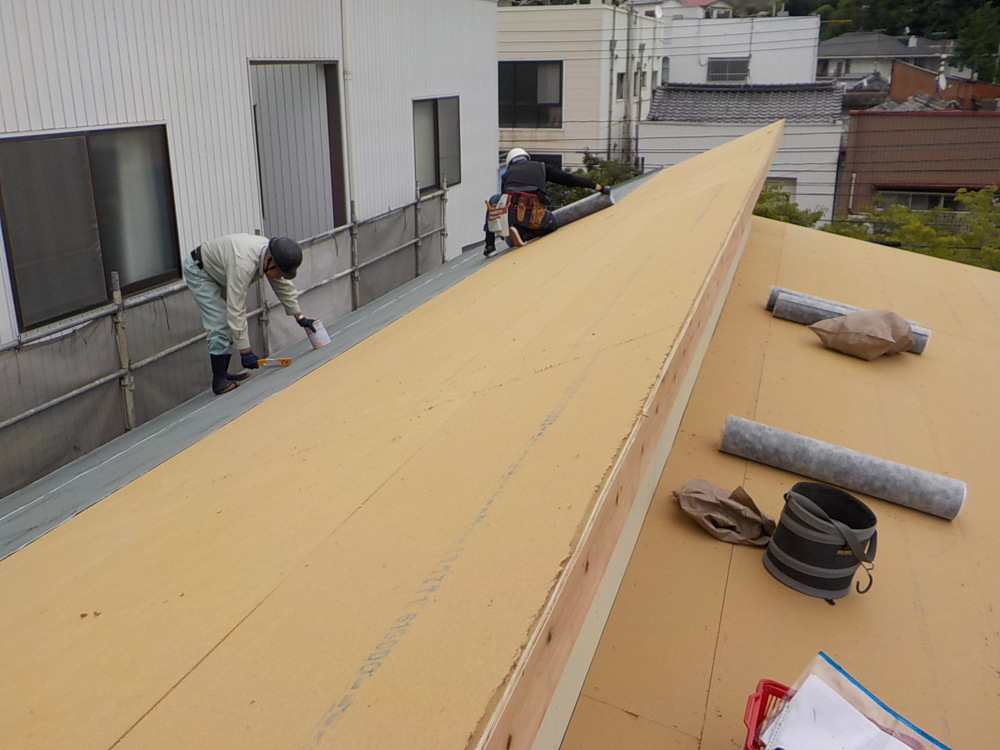

ルーフィングを貼っていきます。
ルーフィングとは、屋根の下葺き材で、下地である野次板の上から被せ、屋根の仕上の防水機能を持つシートです。
- 39. 2019年08月24日
-
上棟
全体に養生用のシートを張り、本日の作業は終了です。
近隣の皆様、それから作業に携わって頂いた業者の方々、ありがとうございました。
引き続き工事が進んでいきますが、心を込めて作業して参りますので、どうぞ宜しくお願い致します。

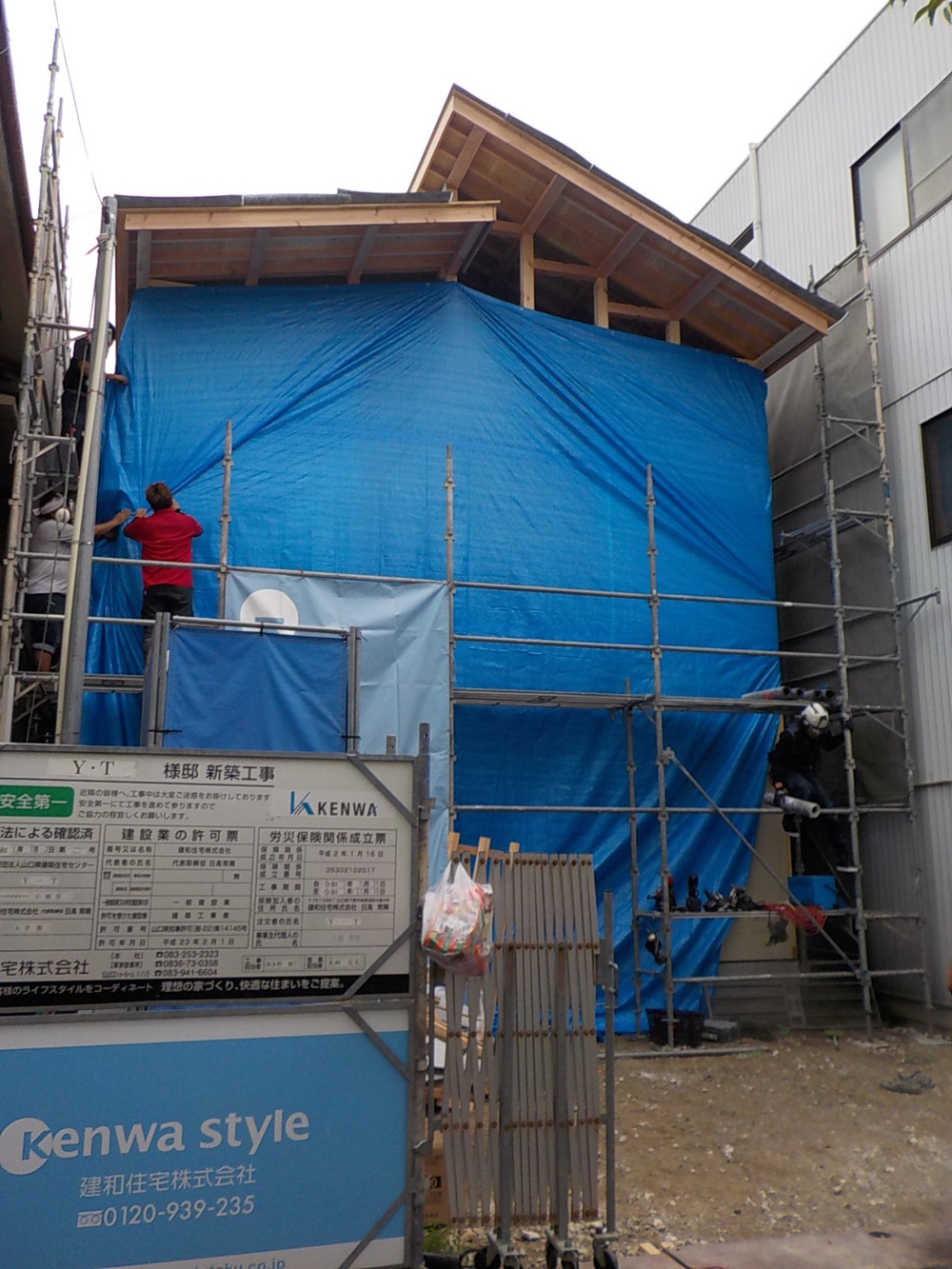

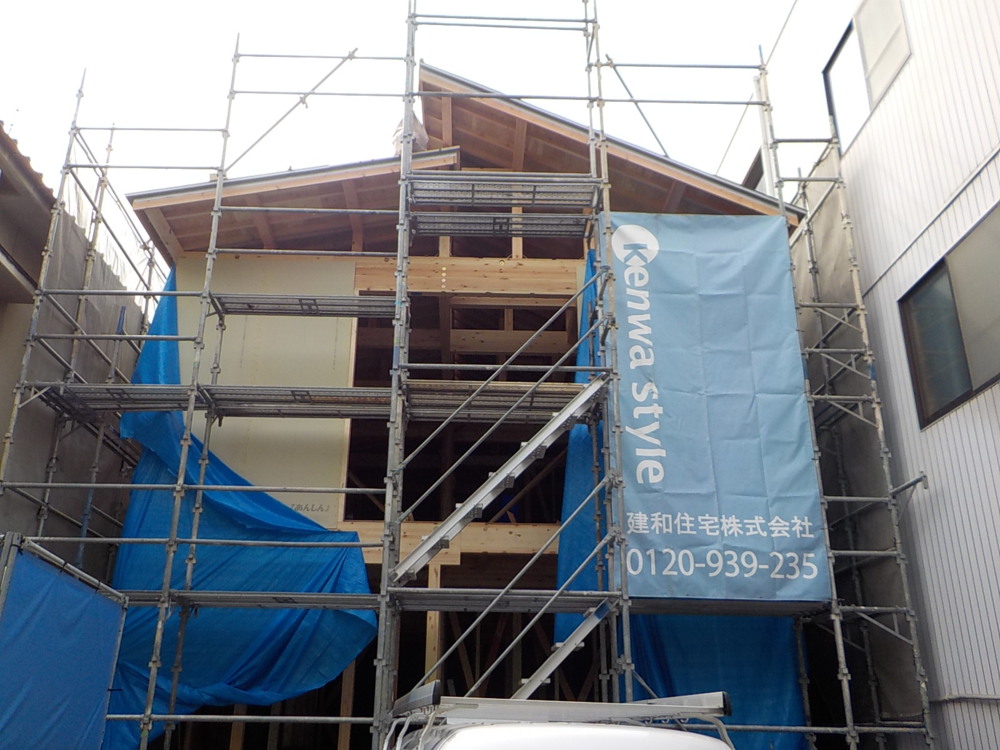

- 40. 2019年08月27日
-
外部施工状況

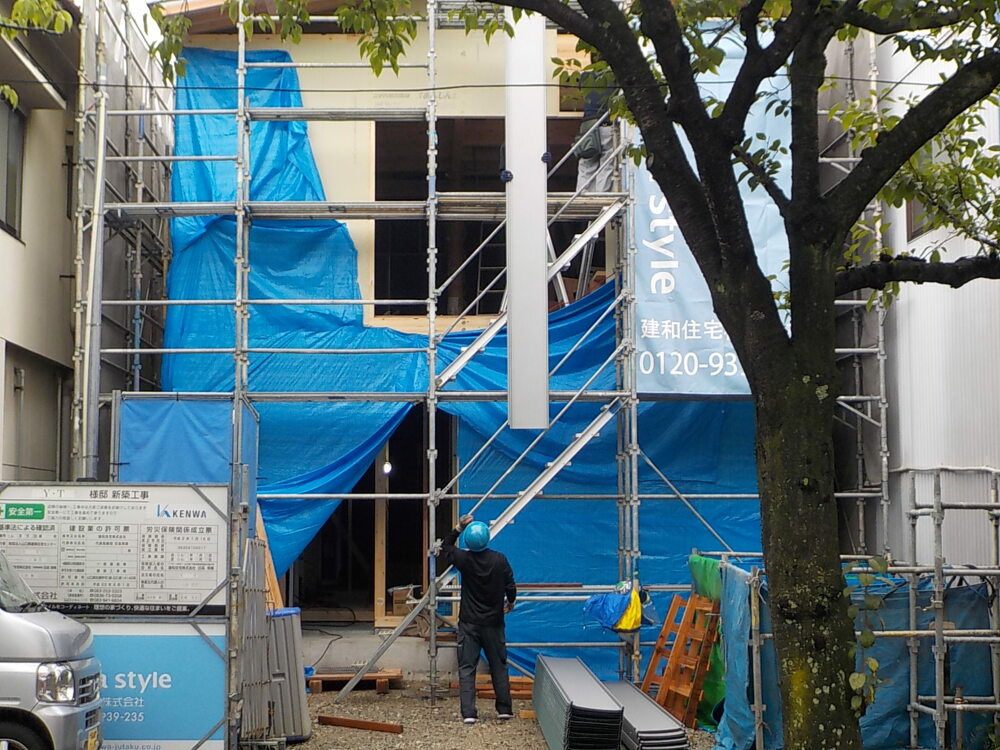

- 41. 2019年08月28日
-
外部施工状況
- 42. 2019年08月30日
-
外部施工状況

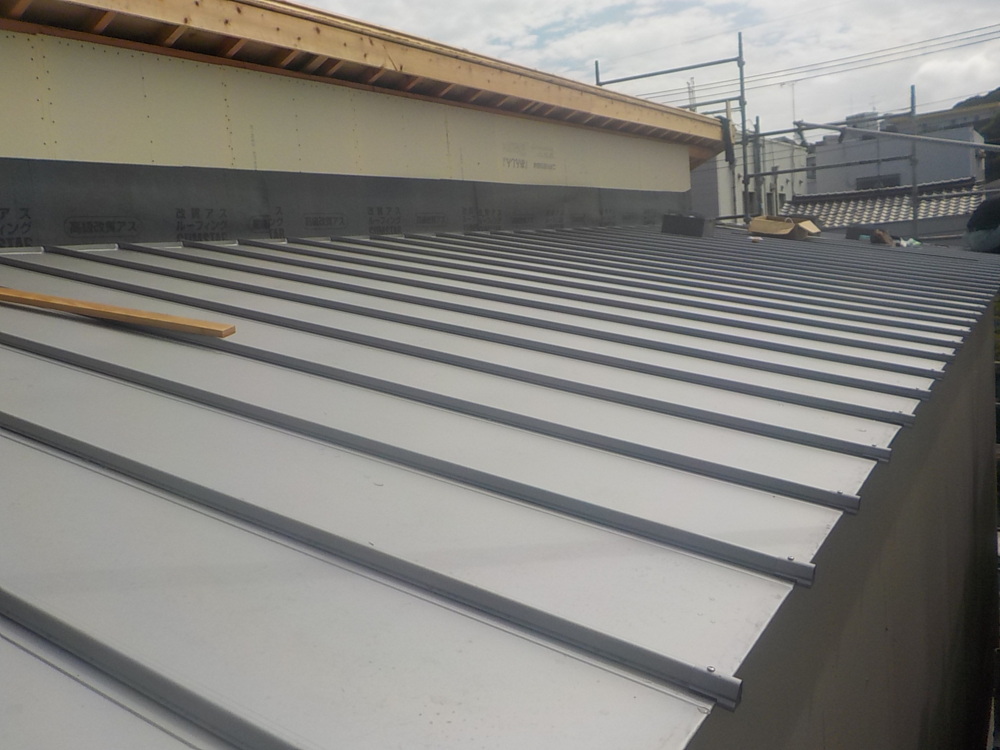

クイックルーフの施工の様子です。
高い遮熱性により温度上昇を抑え、酸性雨による建物の劣化から守ります。

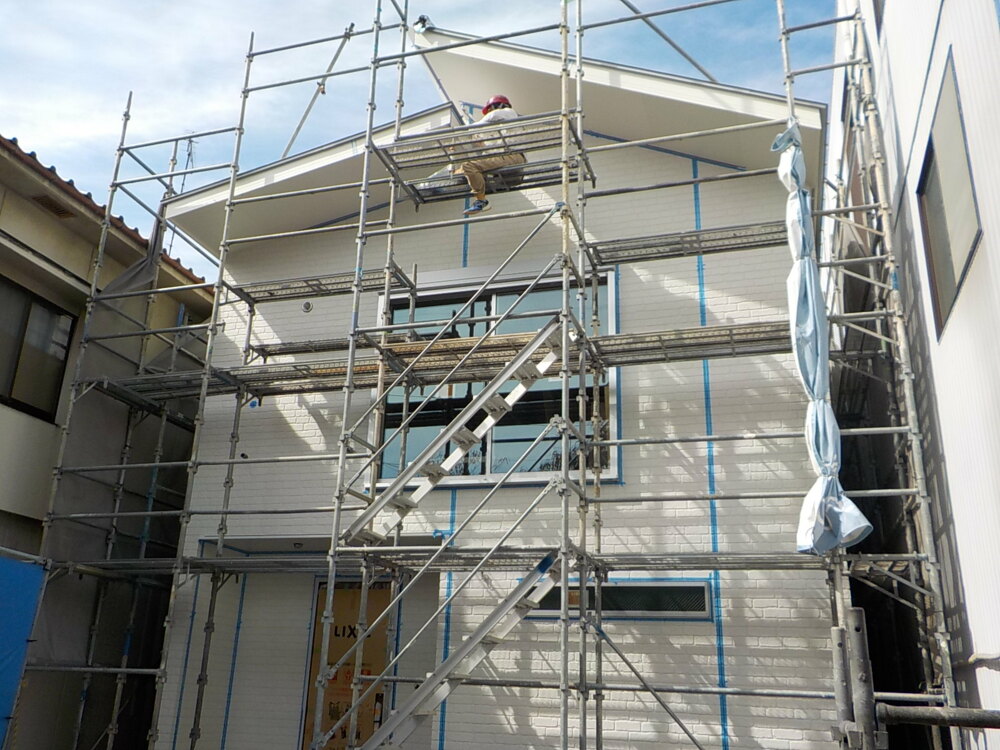

- 43. 2019年08月31日
-
外部施工状況

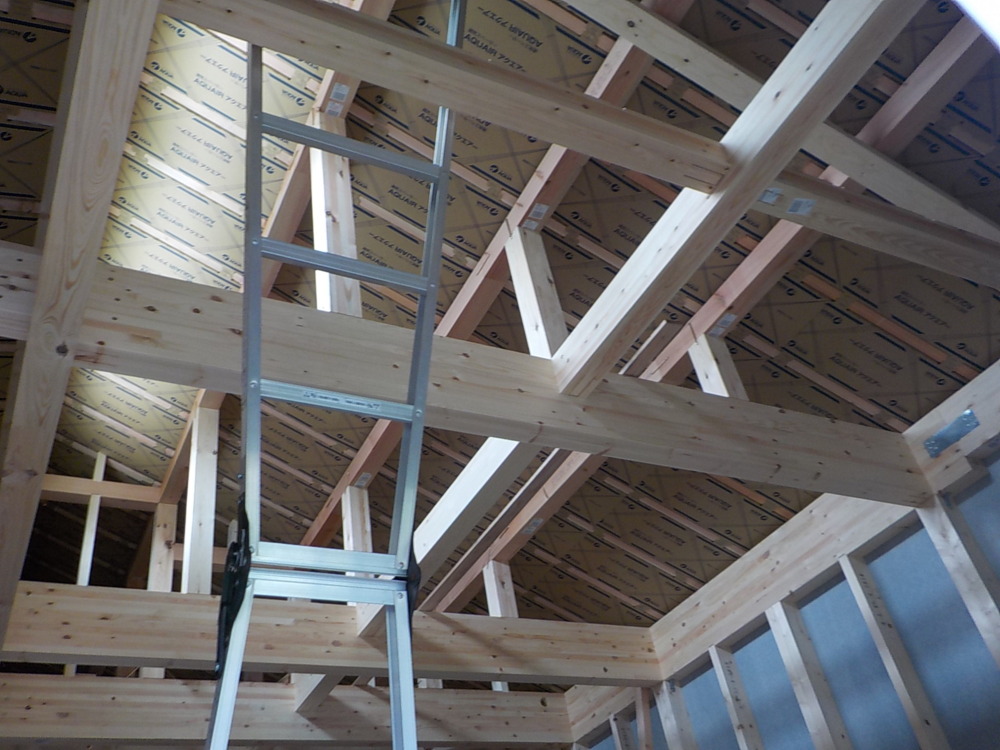

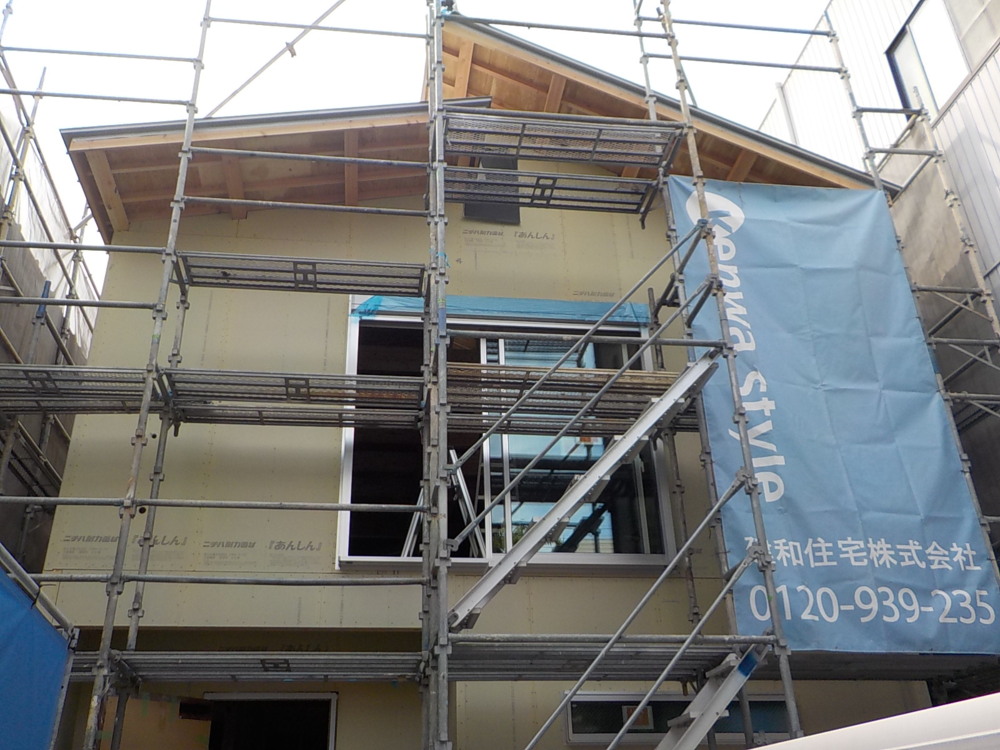

サッシを取付をしています。
- 44. 2019年08月31日
-

内部施工状況
天井面の通気を確保するため、アクエアーを取付しています。
この上から断熱アクアフォームを吹きつけします。
- 45. 2019年09月02日
-
内部施工状況

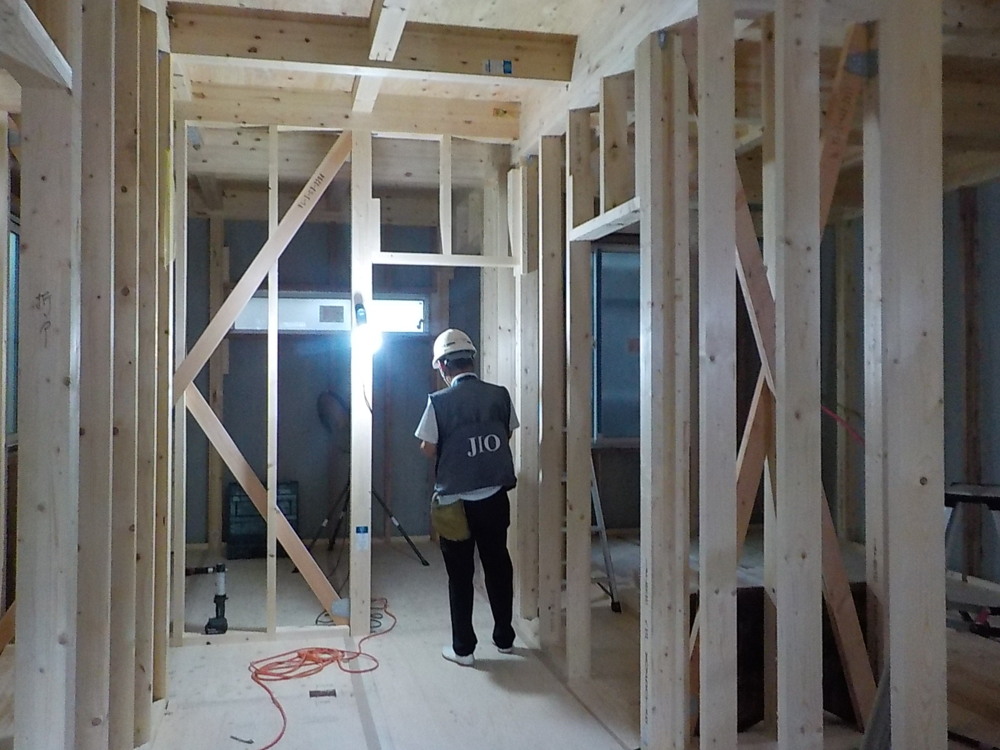

JIOの検査員の方が柱の位置や筋かいの取付状況等をチェックしていきます。
適合であれば次工程へ進めていきます。
- 46. 2019年09月05日
-
内部施工状況
アクアフォーム吹付けの様子です。

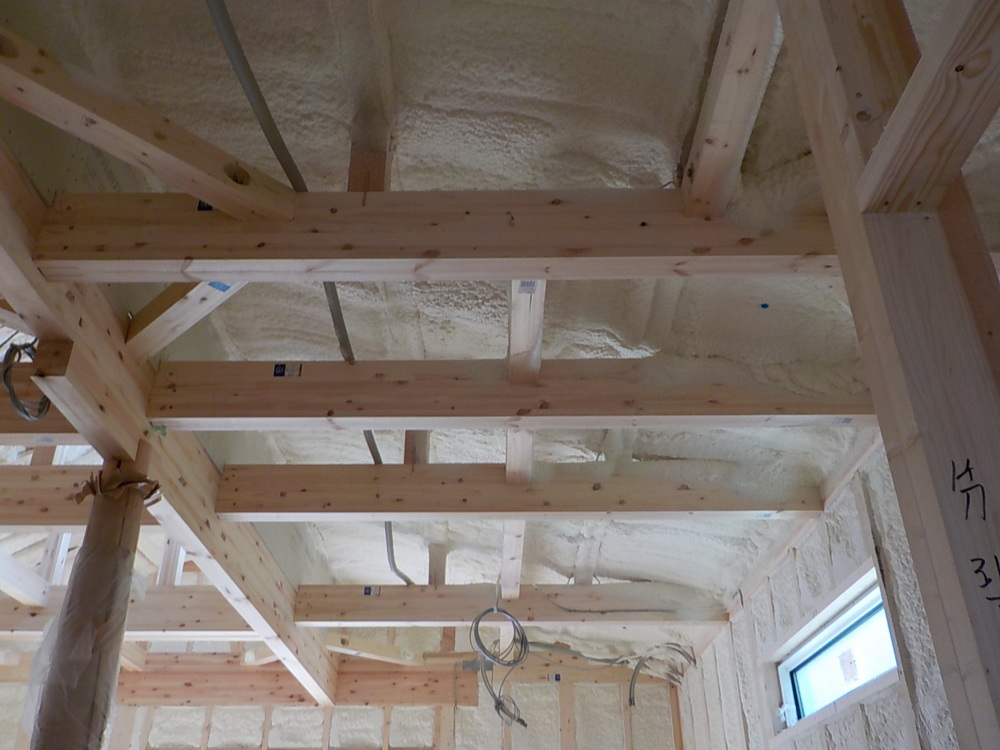

- 47. 2019年09月06日
-

内部施工状況
天井にも断熱アクアフォーム吹付けをします。
- 48. 2019年09月11日
-
内部施工状況
リビング、キッチン部分を造作しています。

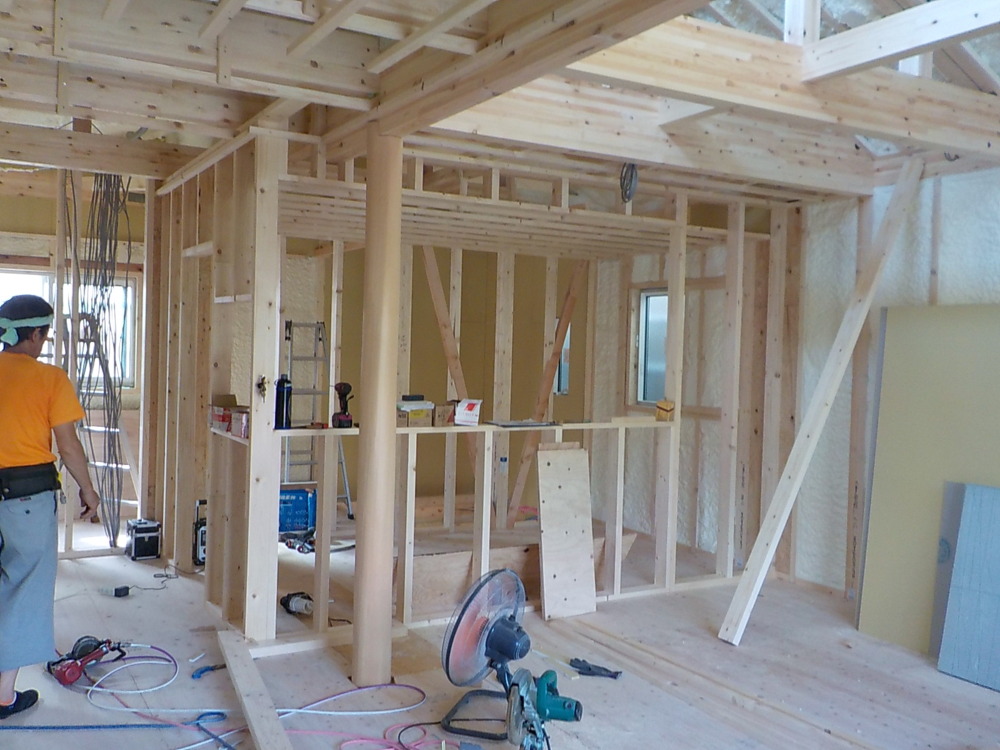

- 49. 2019年09月20日
-
内部施工状況
システムバス組立て設置をします。
- 50. 2019年09月25日
-
内部施工状況
天井ボードを貼っています。
- 51. 2019年09月25日
-
外部施工状況
外壁面に遮熱型透湿防水シートを貼っていきます。

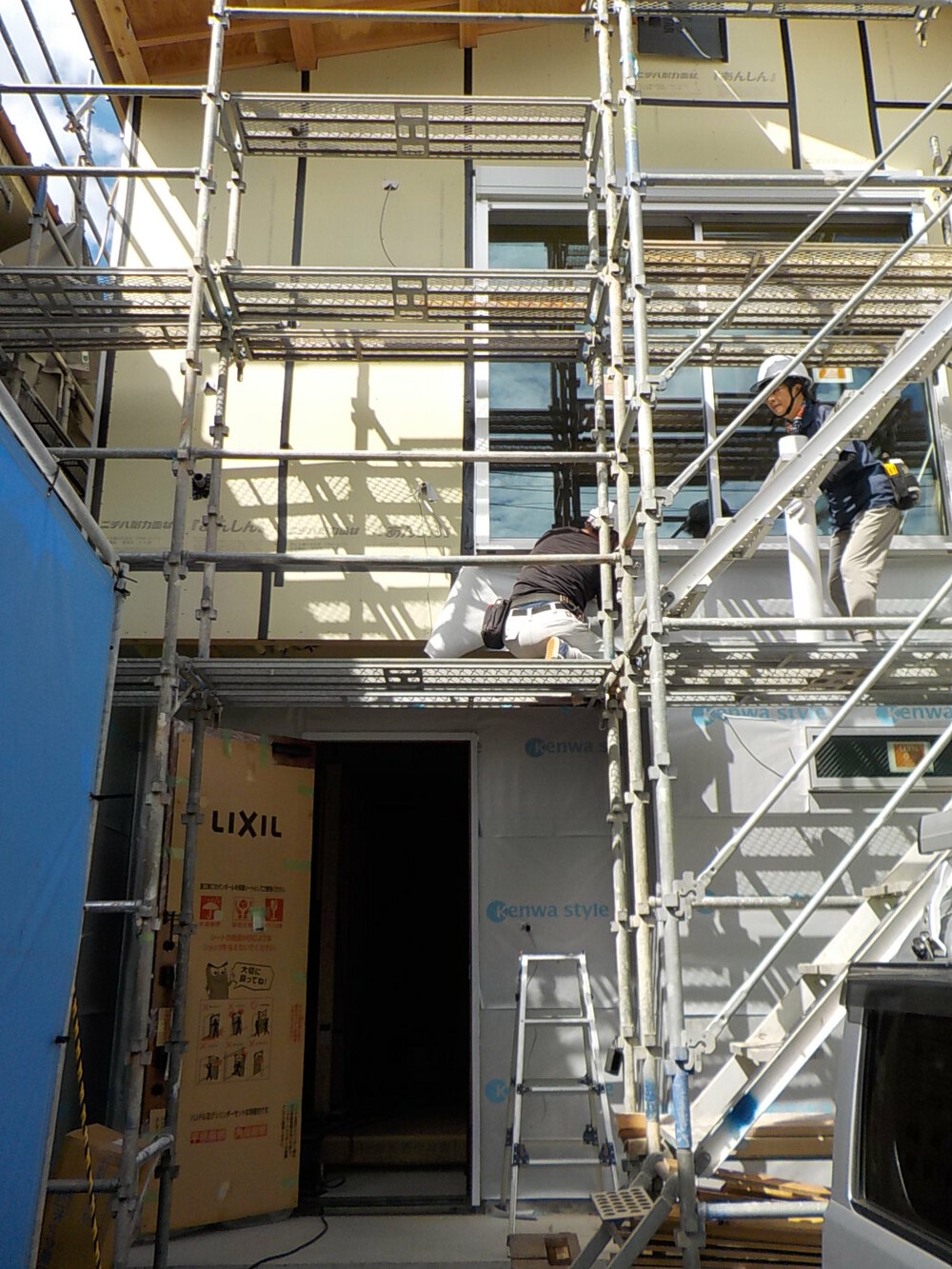

- 52. 2019年09月26日
-
外部施工状況
- 53. 2019年10月01日
-
外部施工状況

外壁サイディングの材料が届きました。
- 54. 2019年10月02日
-
内部施工状況
階段を造作しています。

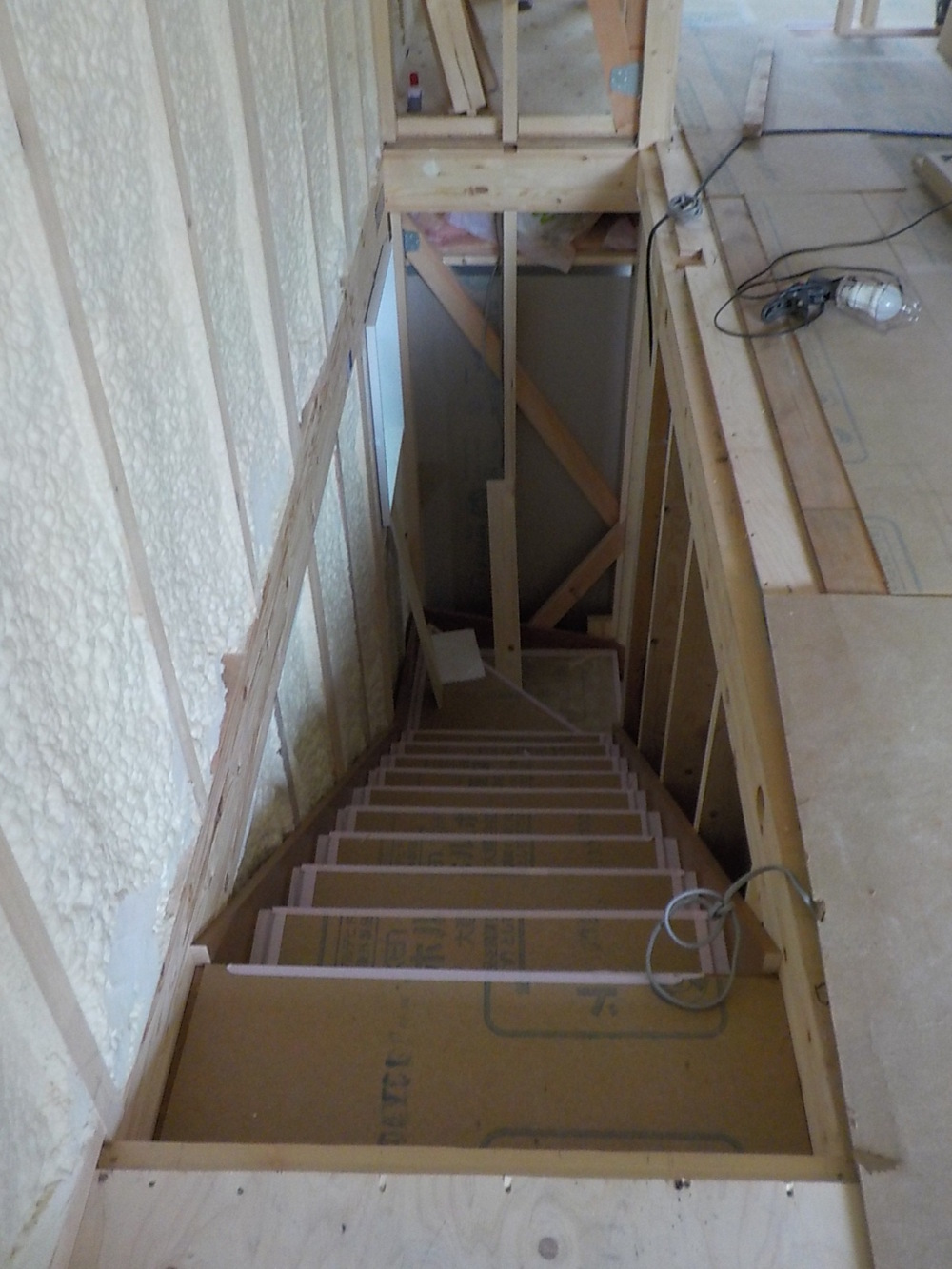

- 55. 2019年10月07日
-
外部施工状況

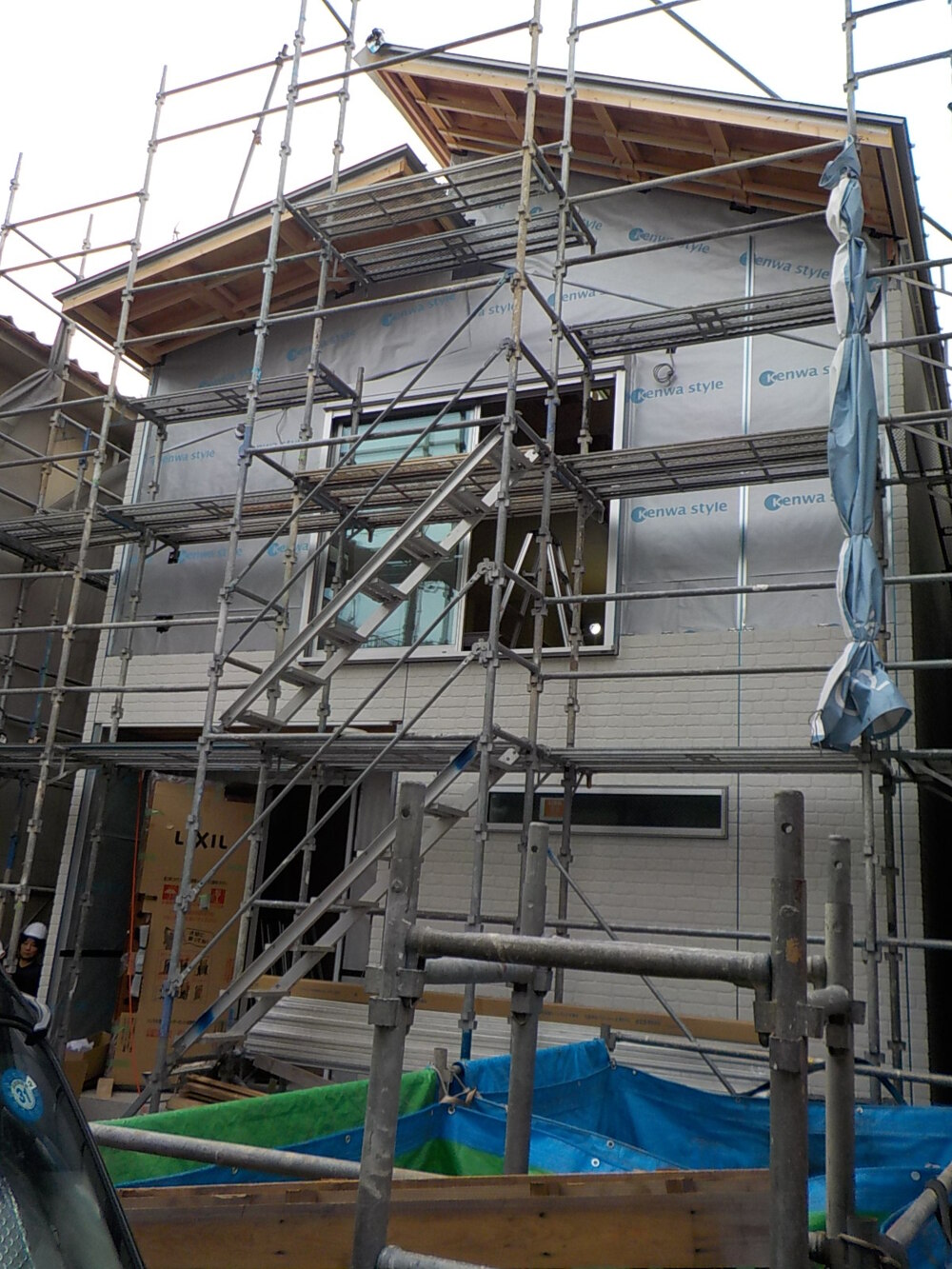

外壁サイディング貼りをしています。
- 56. 2019年10月08日
-

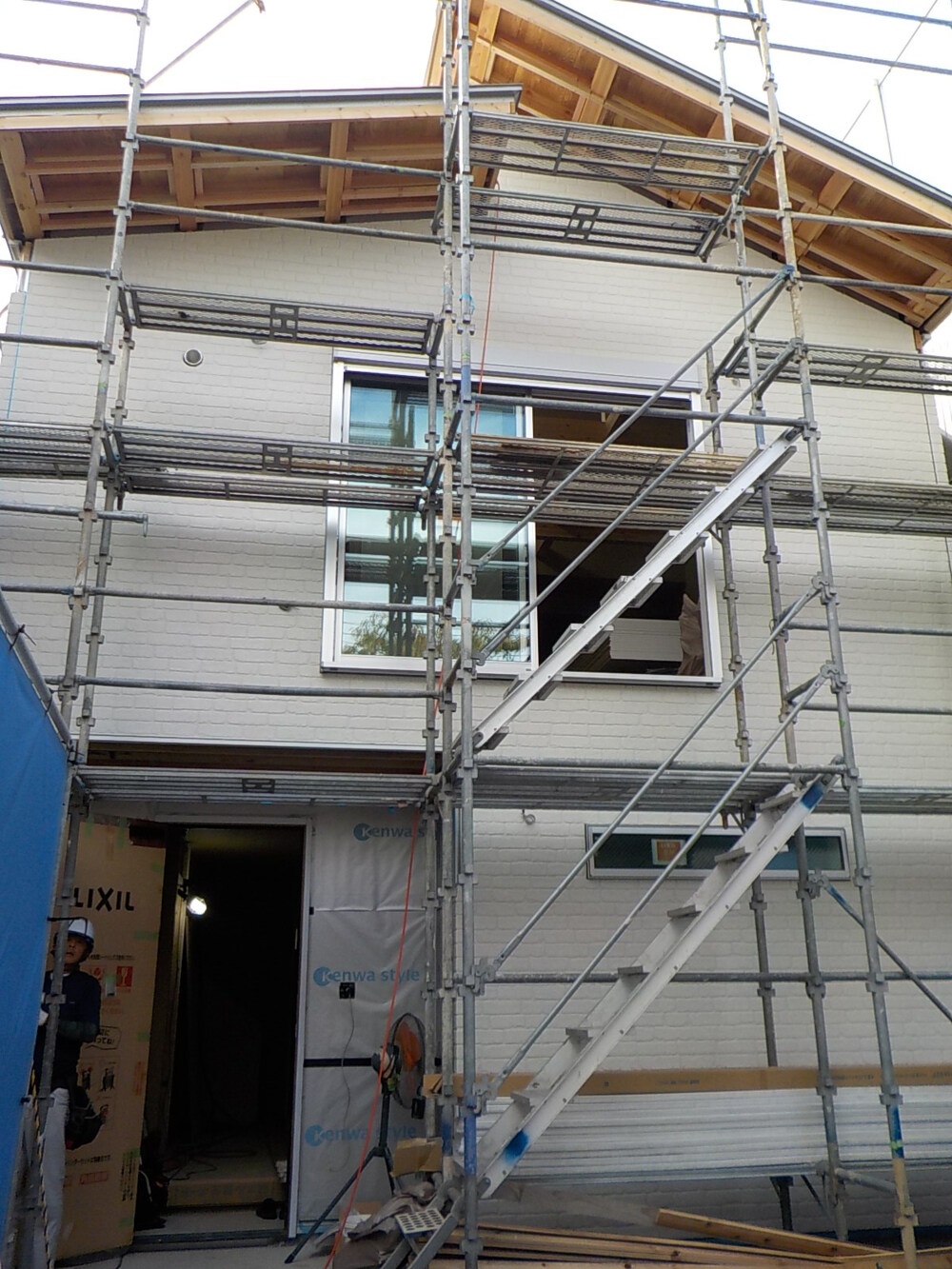

外部施工状況
- 57. 2019年10月15日
-
内部施工状況

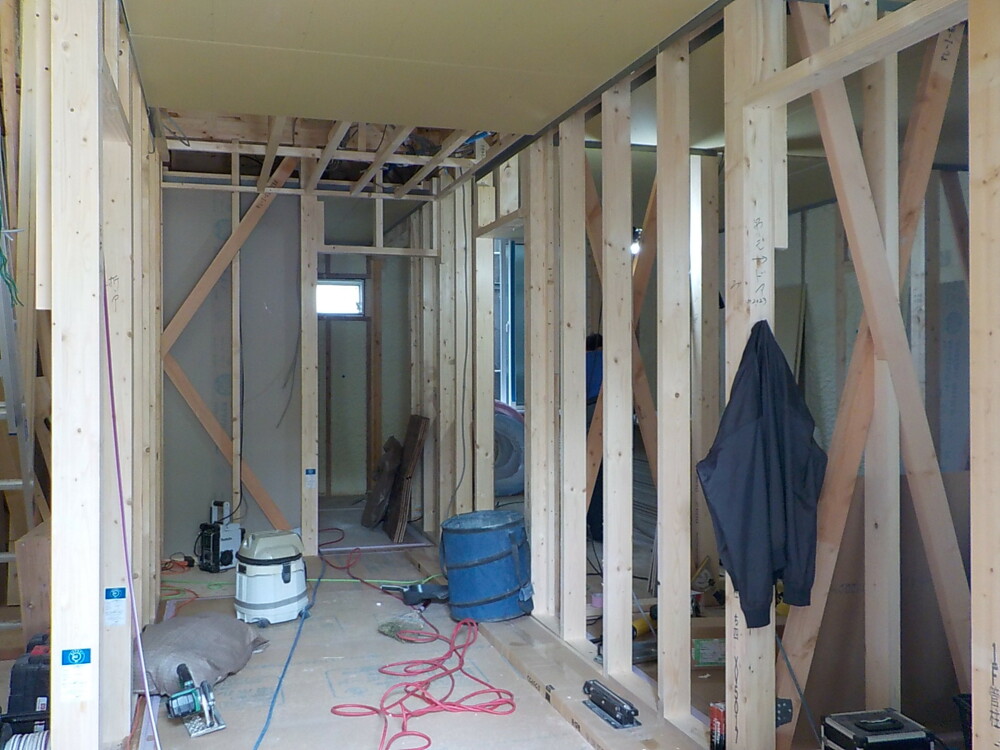

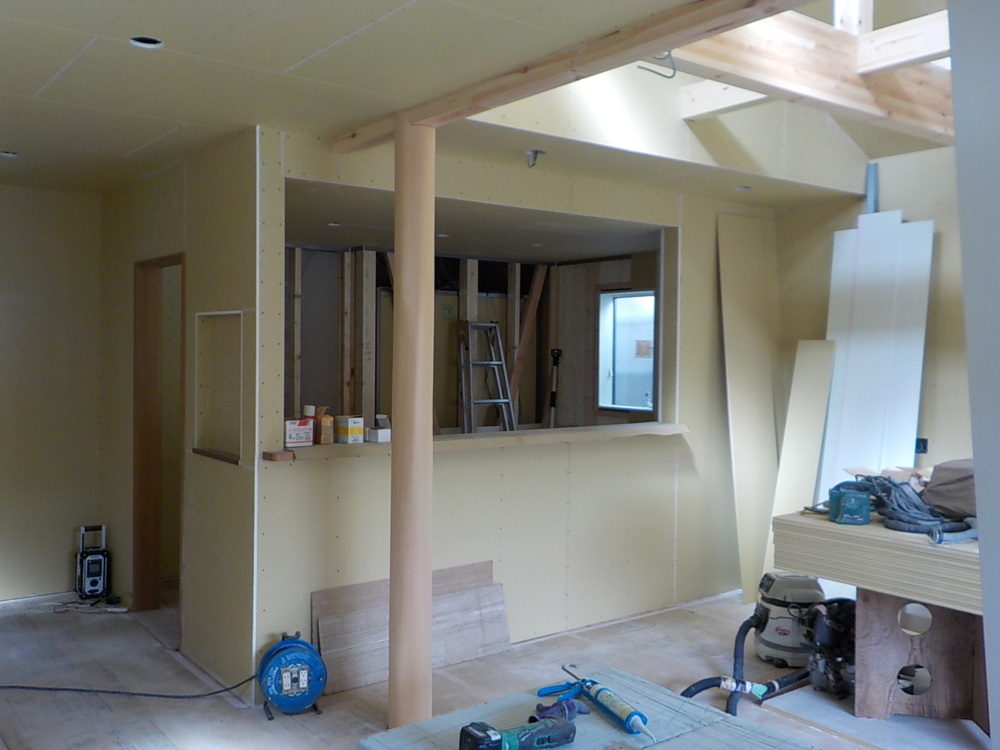

プラスターボード貼りの様子です。
- 58. 2019年10月15日
-
外部施工状況
- 59. 2019年10月23日
-
外部施工状況

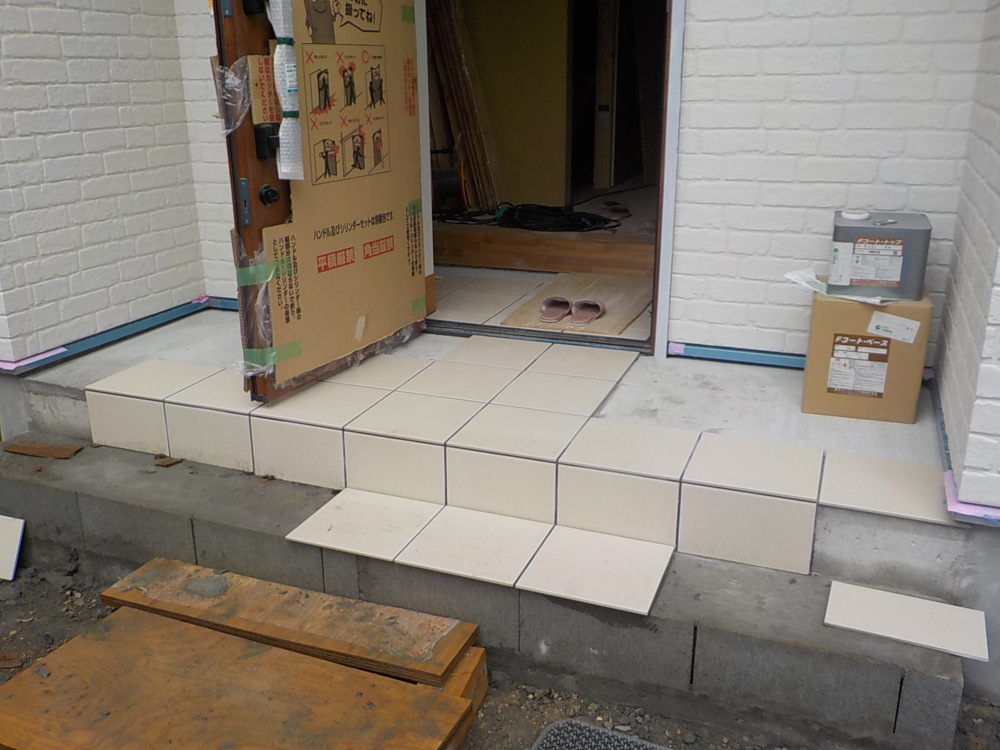

玄関のタイル貼りの様子です。
- 60. 2019年10月25日
-
外部施工状況

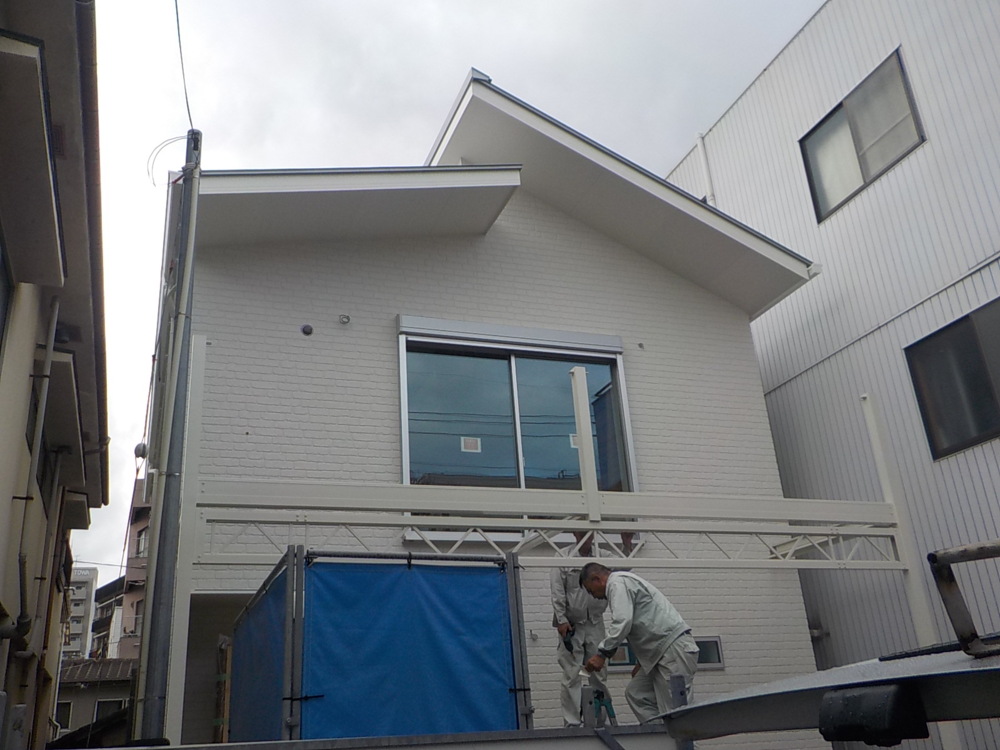

足場を撤去しました。
- 61. 2019年10月29日
-
内部施工状況

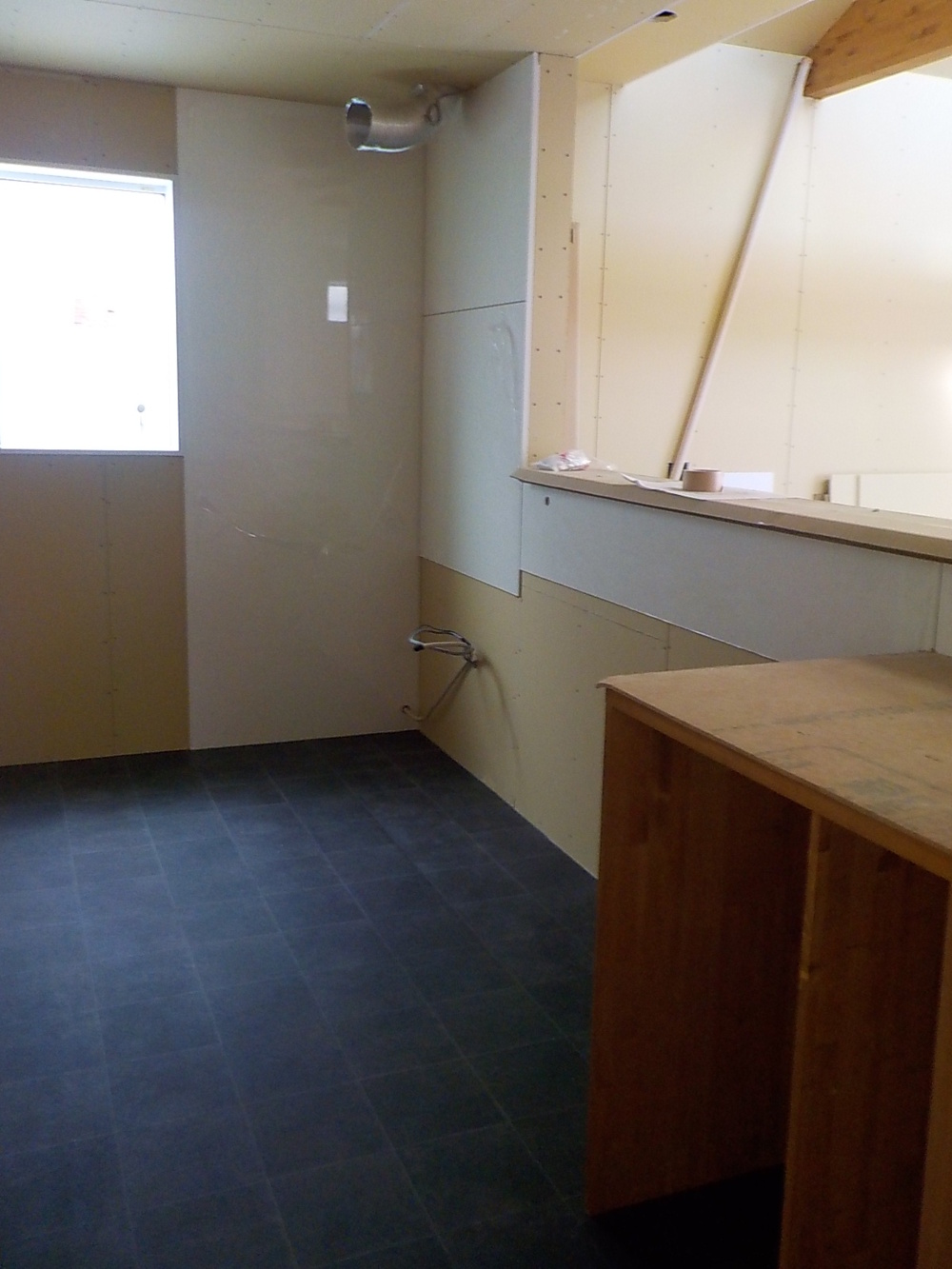

キッチンパネルを貼りました。

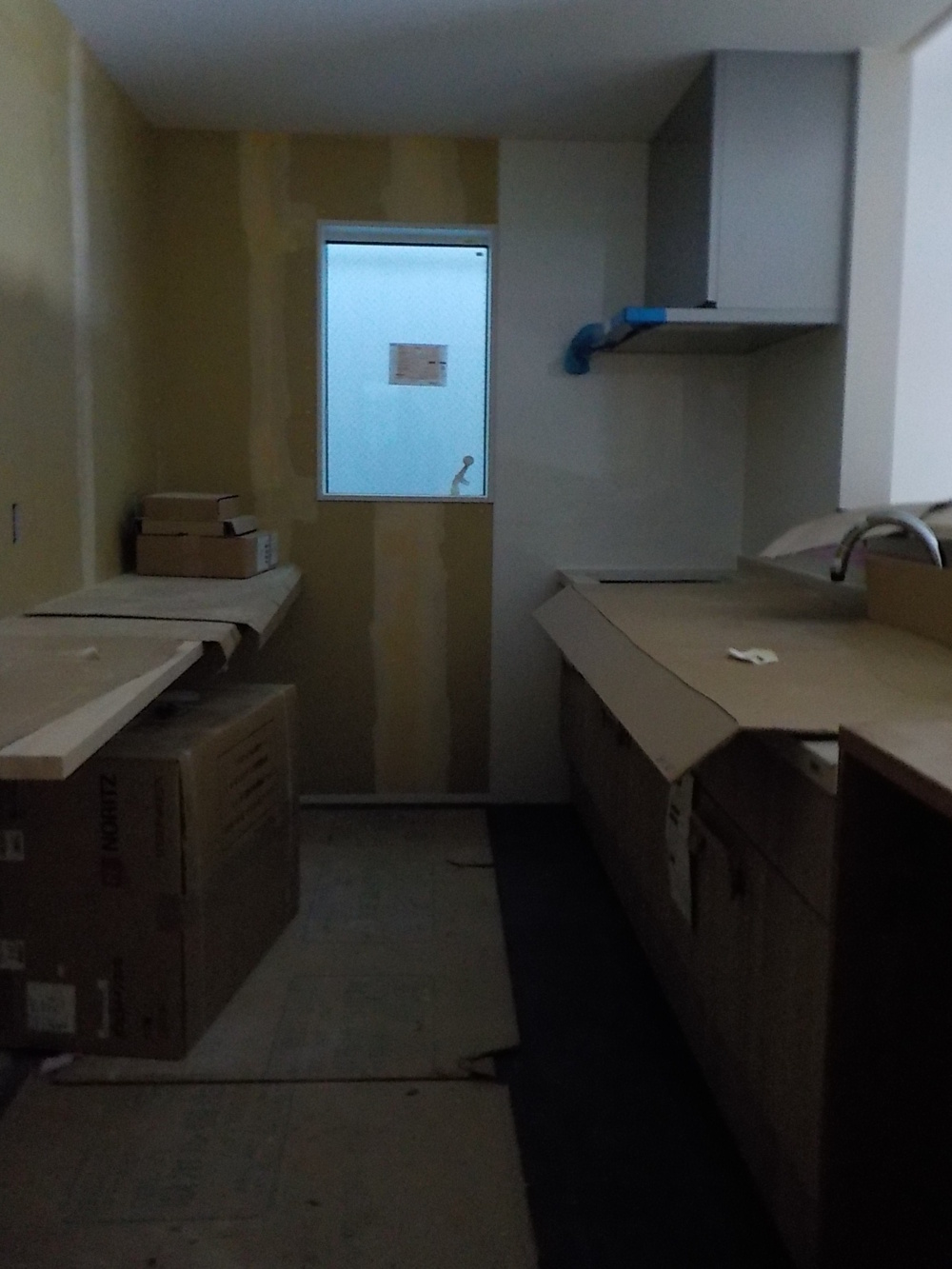

- 62. 2019年10月31日
-

外部施工状況

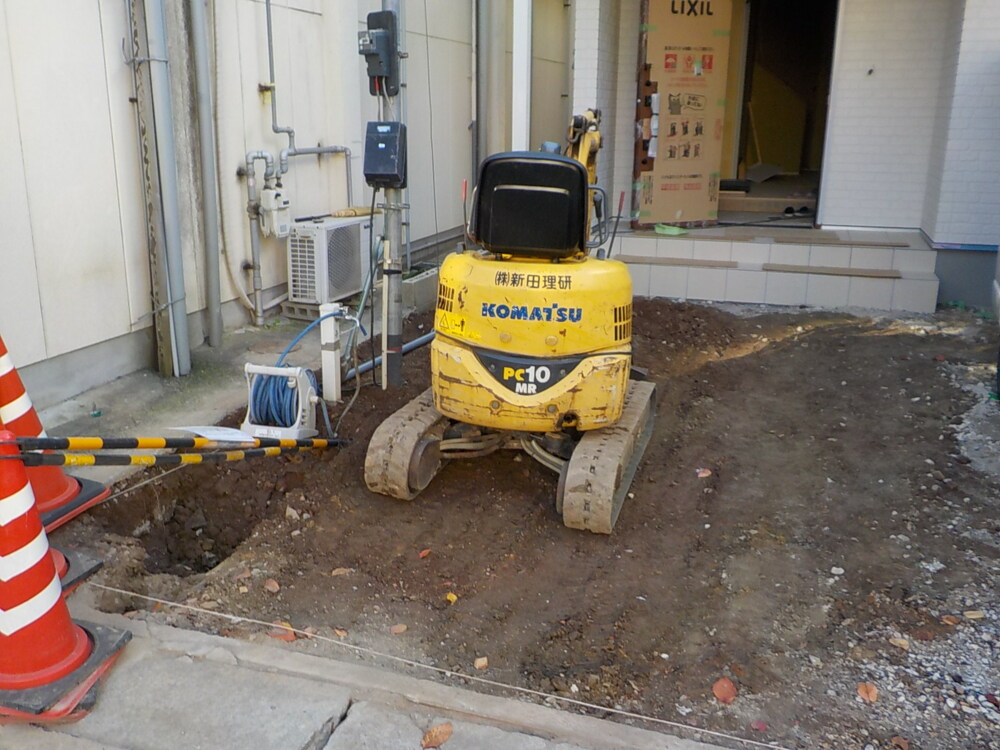

外廻りの給排水の配管工事をしています。
- 63. 2019年10月31日
-
外部施工状況
バルコニーを施工しました。
- 64. 2019年11月01日
-
内部施工状況

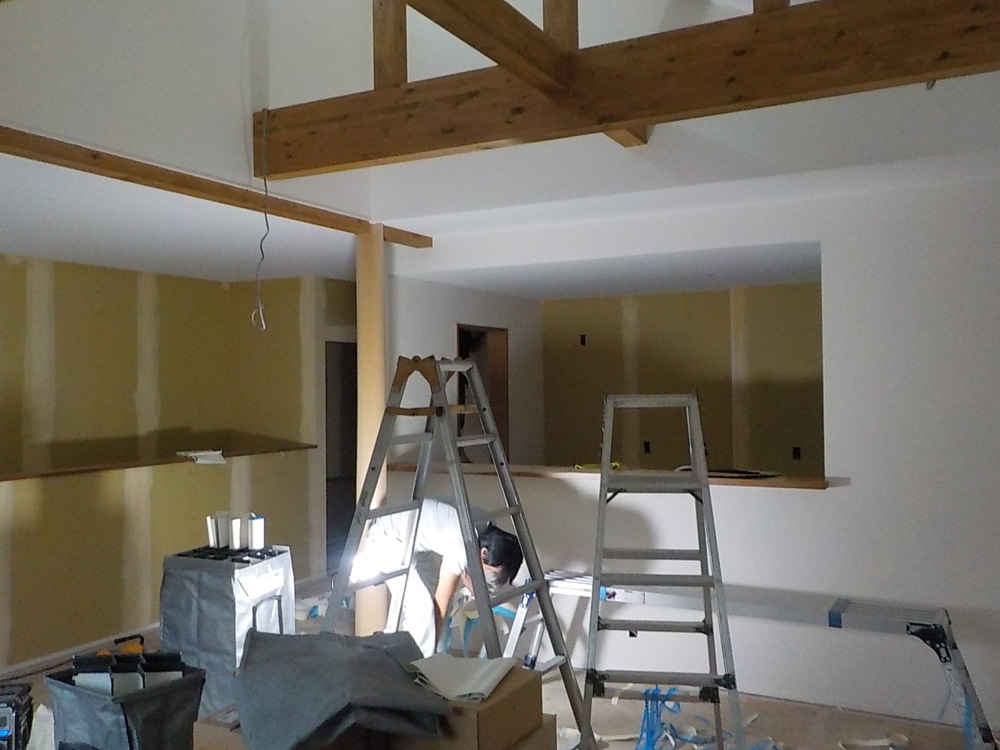

クロス貼りの様子です。
- 65. 2019年11月01日
-
内部施工状況
システムキッチン設置の様子です。
- 66. 2019年11月07日
-
内部施工状況
シーリングファンを設置しました。

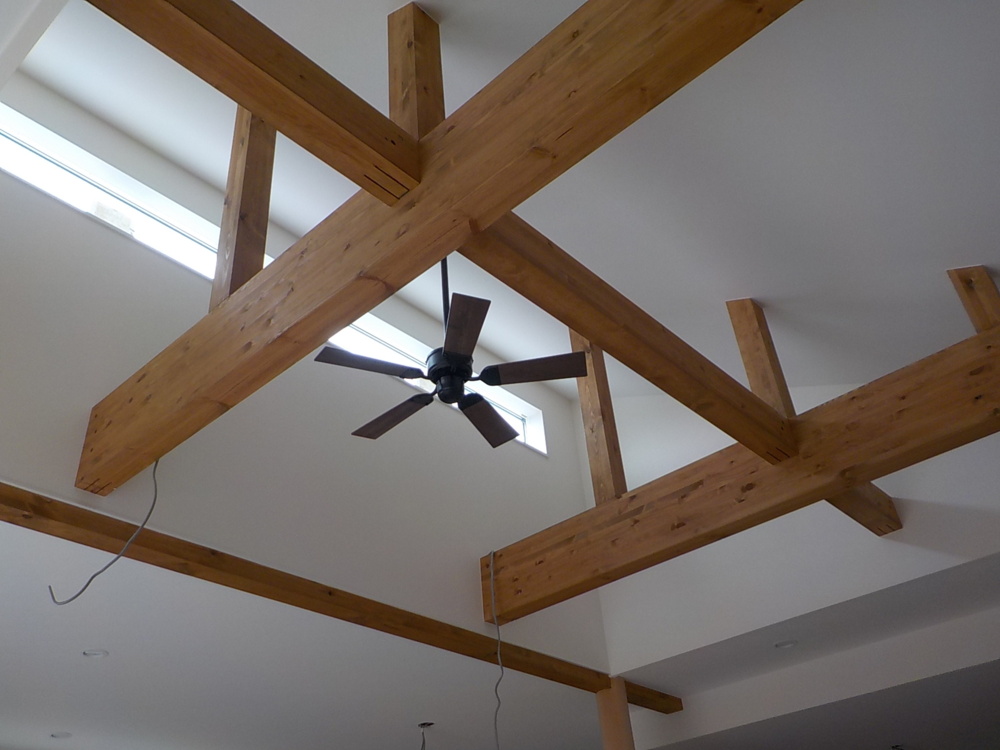

見せ梁もおしゃれです。
- 67. 2019年11月08日
-

外構工事
- 68. 2019年11月12日
-
外構工事

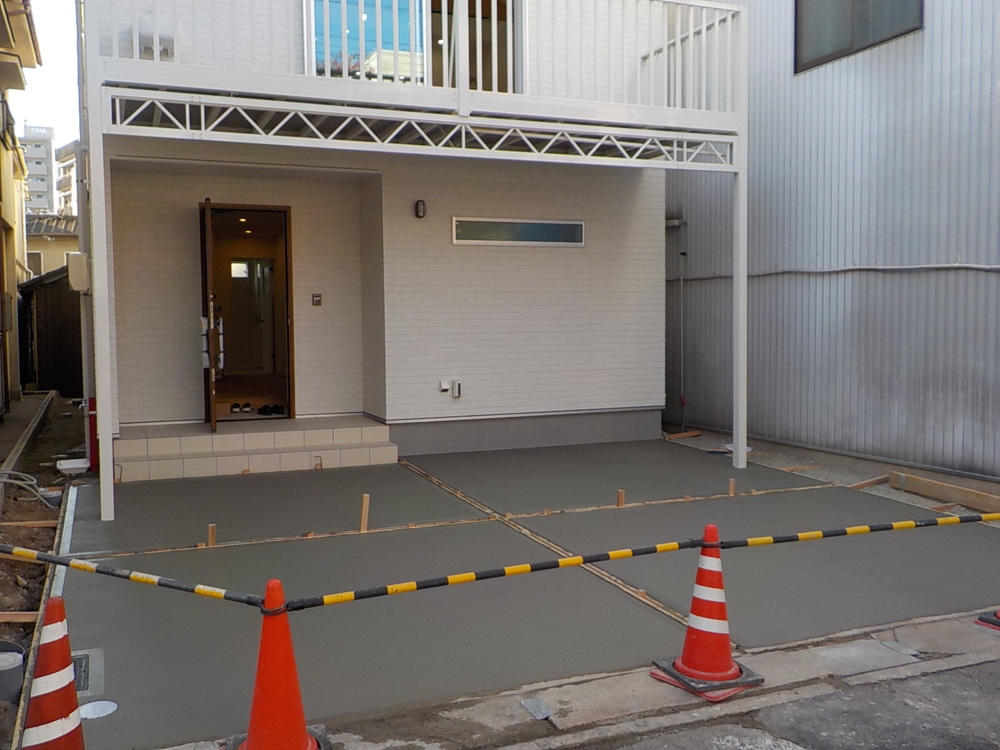

駐車場部分の土間コンクリート打設の様子です。
- 69. 2019年11月23日
-
完工

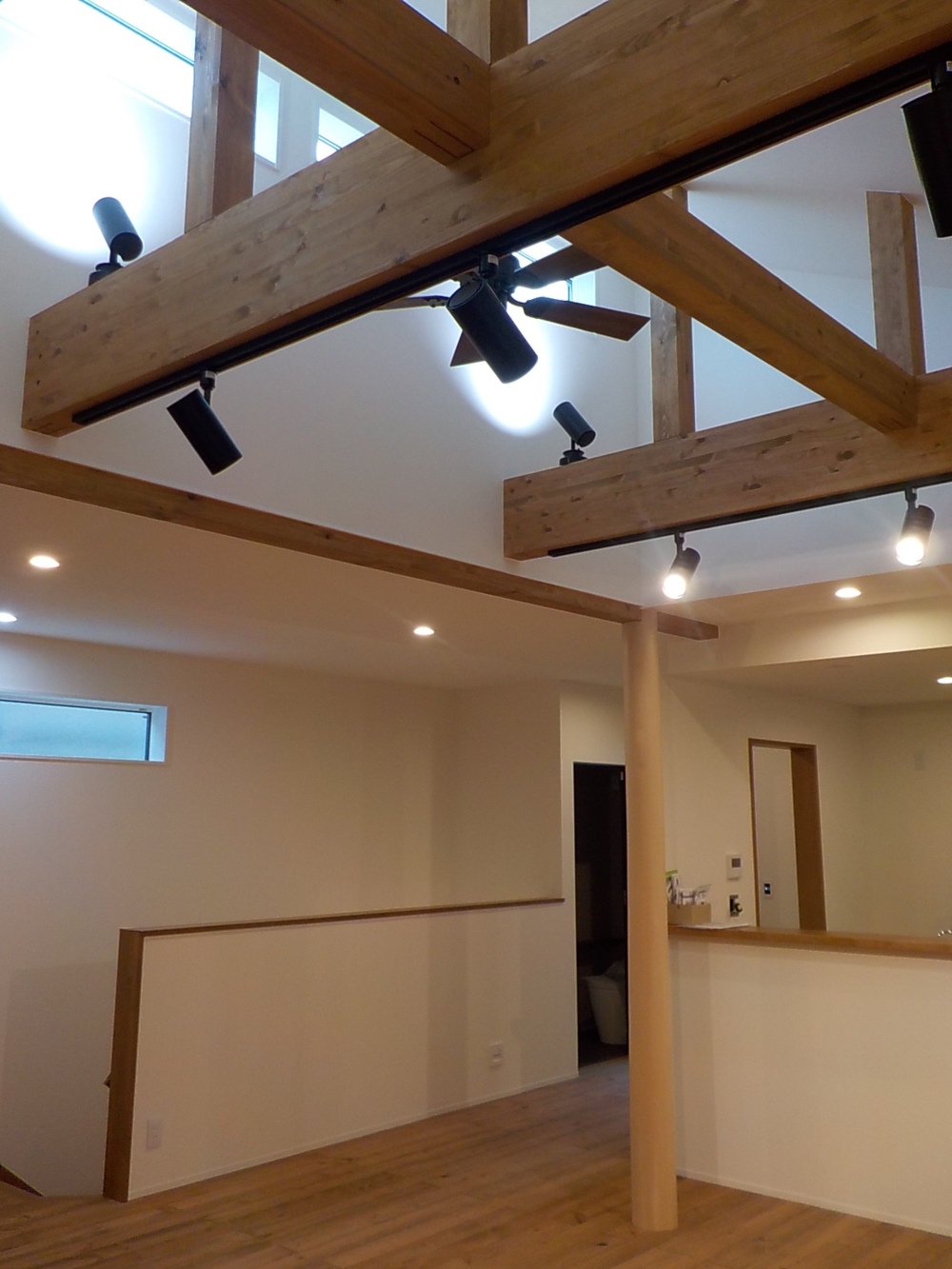

大きな梁を見せることでカフェのようなおしゃれな雰囲気が出ます。
- 70. 2019年11月23日
-
完工
- 71. 2019年11月23日
-
完工
- 72. 2019年11月23日
-
完工
