H様邸(山口市吉敷)
スタイル別|すべて
建築中レポート
- 1. 2020年09月16日
-
地鎮祭
本日、H様の地鎮祭を執り行わせて頂きました。
H様、誠におめでとうございます。
氏神様に土地利用の許可をいただき、工事の安全無事、H様のご家族の繁栄を祈願いたしました。
- 2. 2020年09月22日
-

基礎工事
基礎工事が始まりました。砕石を敷き詰め固め、地盤の支持力を増大します。
その後、水蒸気を通さないため土台の上に防湿フィルムを貼り、その上に基礎をつくっていきます。
- 3. 2020年09月26日
-
基礎工事②
砂利を敷き詰めていきます。順調に進んでいます。

- 4. 2020年10月01日
-

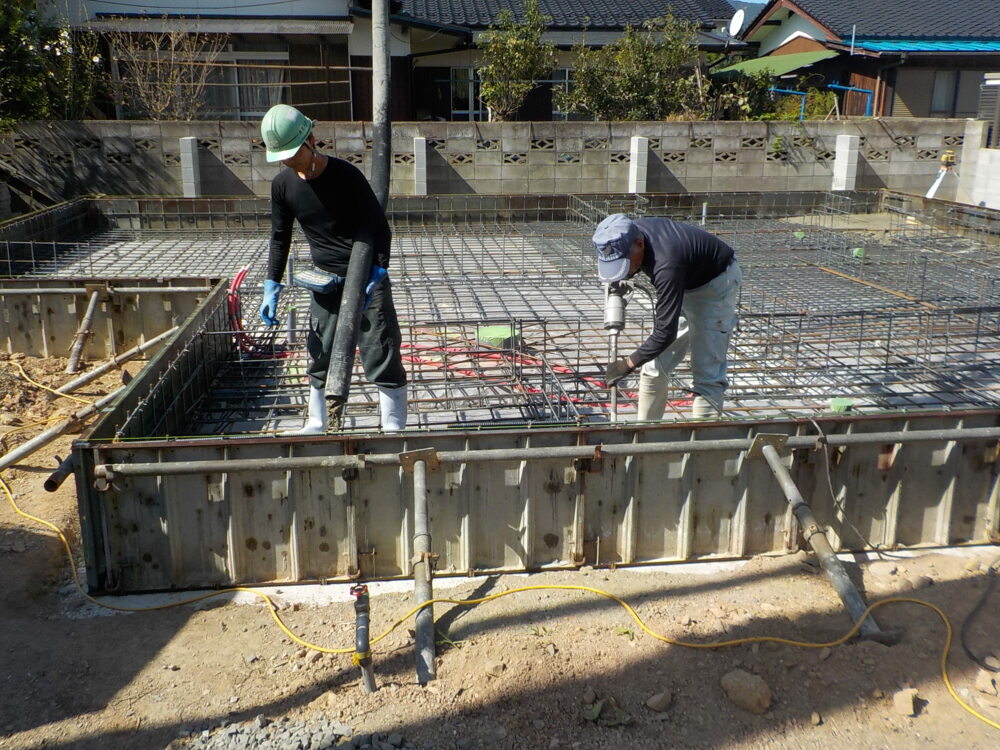

配筋工事
鉄筋を組んで骨組みを作り、その周りに型枠を組んでコンクリート(生コン)を流し込んでいきます。
- 5. 2020年10月09日
-

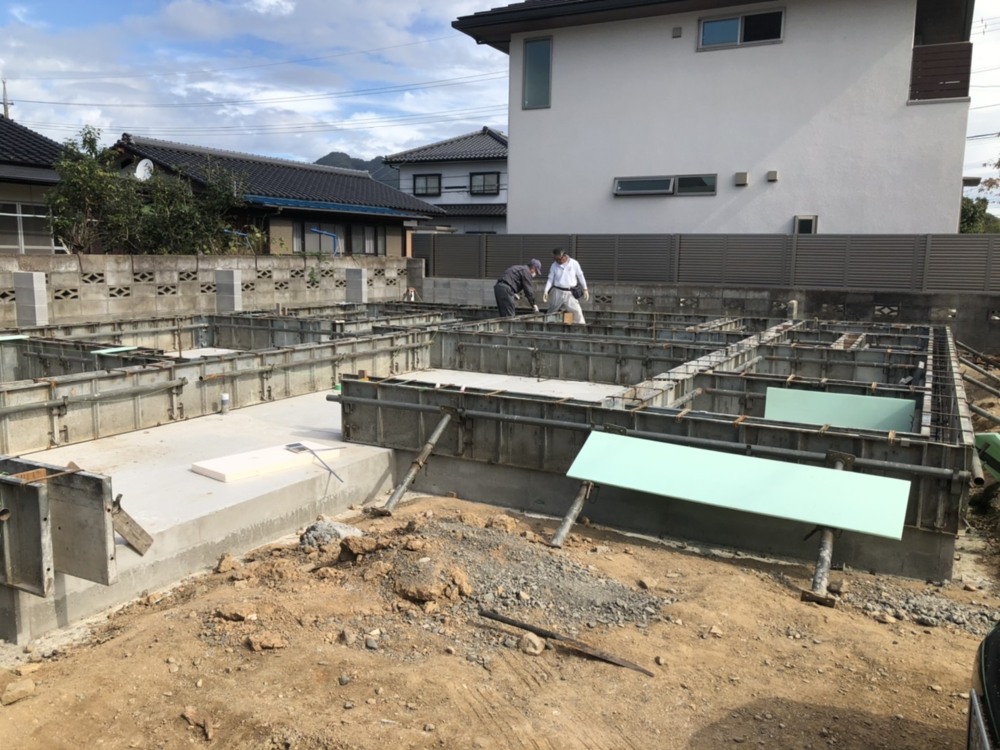

コンクリート打設
コンクリートが固まりましたので、立ち上がりの枠を組んでいき、コンクリートを流し込んでいきます。
- 6. 2020年10月11日
-
コンクリート打設②
コンクリートを流し込んでいく作業を行っているところです。
- 7. 2020年10月19日
-

基礎工事
基礎工事とは、地面と建物のつなぎ部分にあたる「基礎」を造るための工事のことです。
コンクリートを養生し、強度が固まりましたので型枠を外します。そして不要なコンクリートを取り除いたあと、勝手口、土間、給湯器、水回りなどのコンクリートを必要に応じて打っていきます。
- 8. 2020年10月25日
-

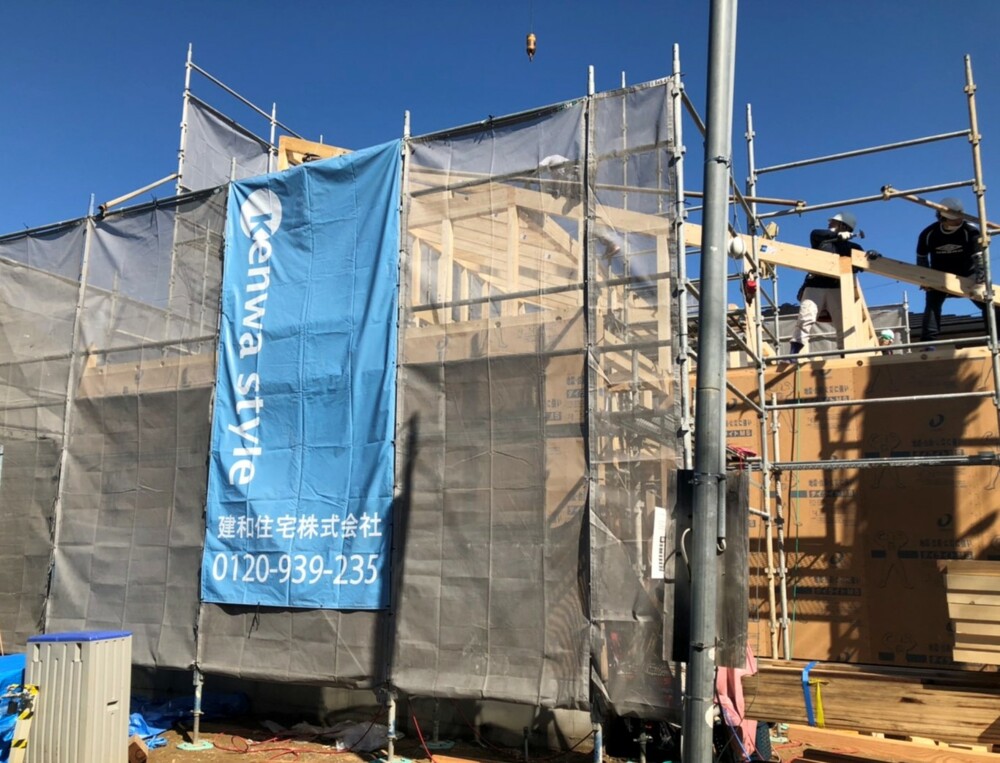

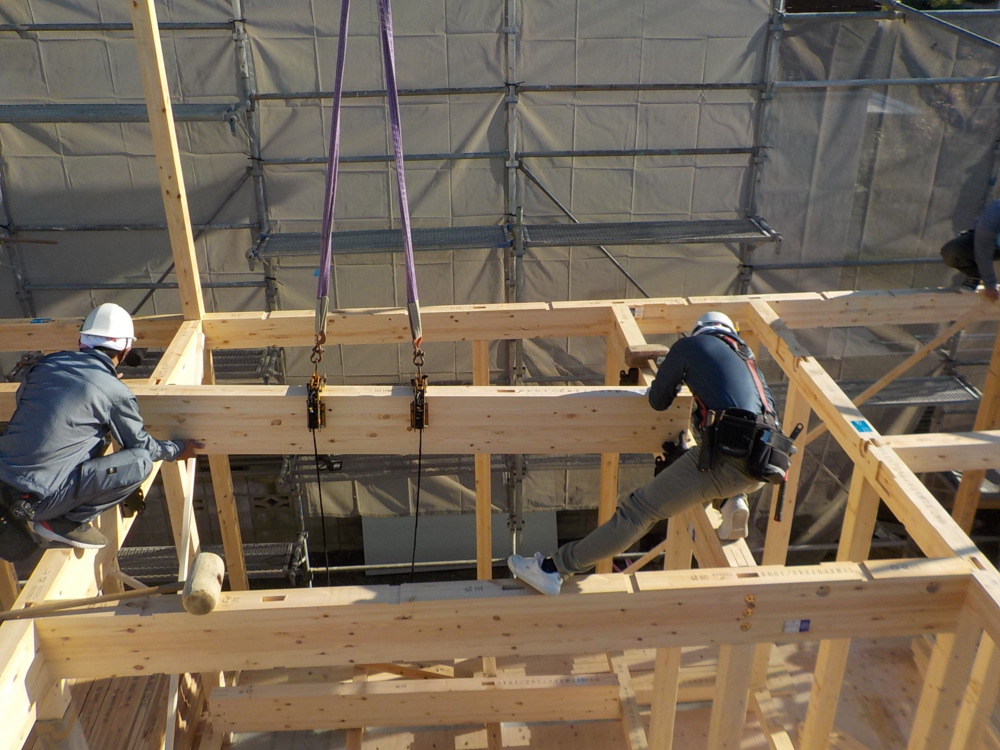

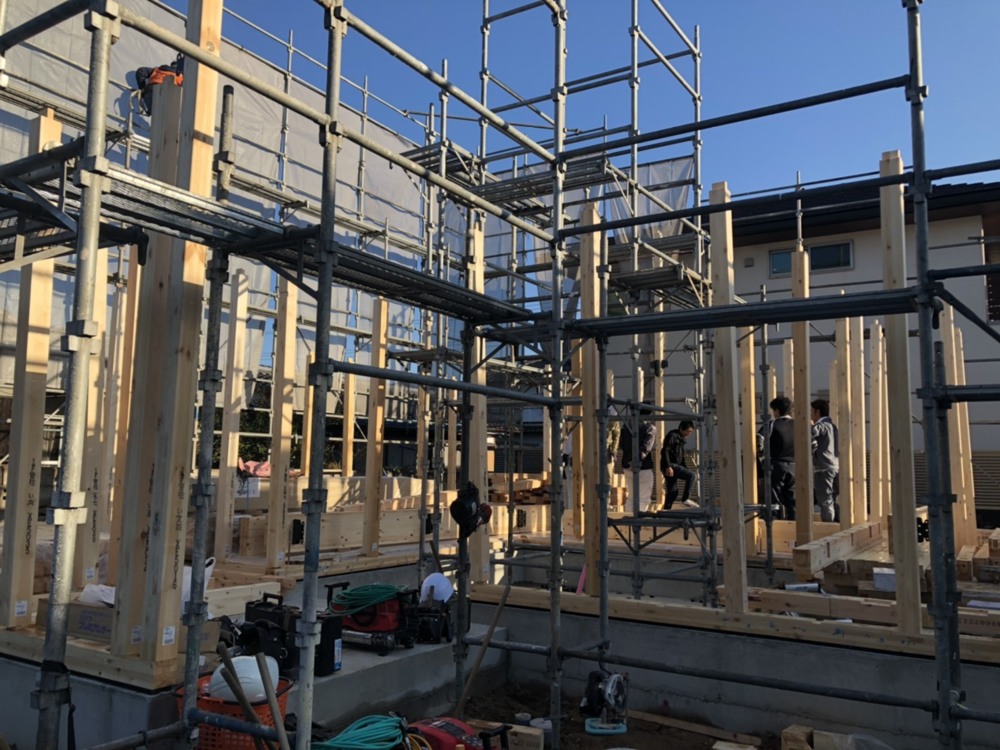

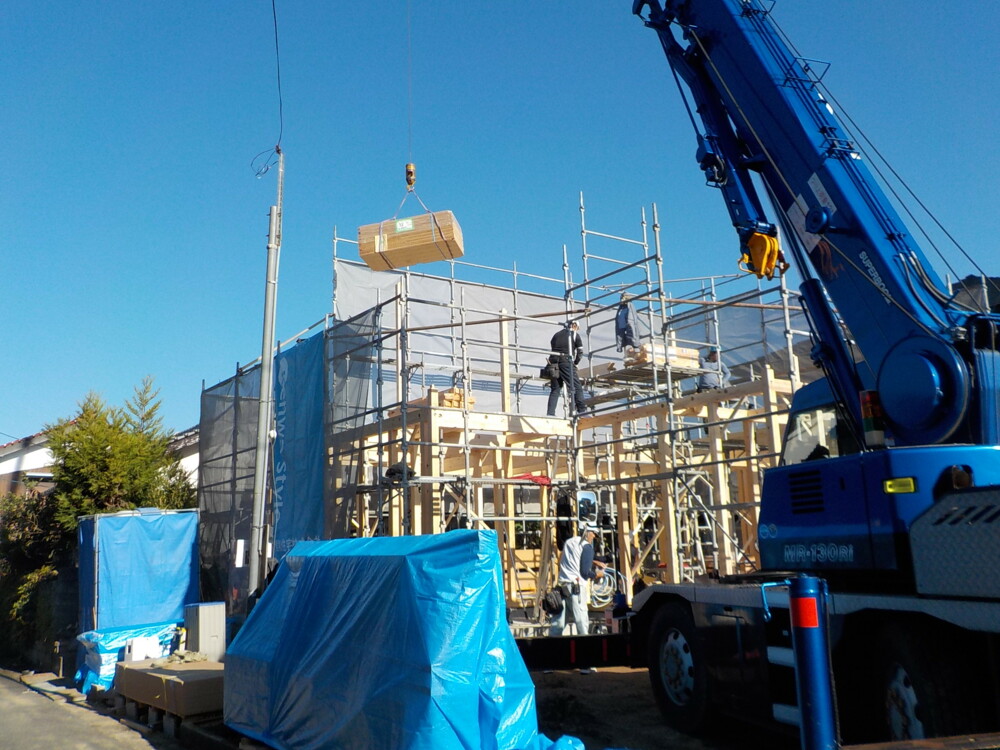

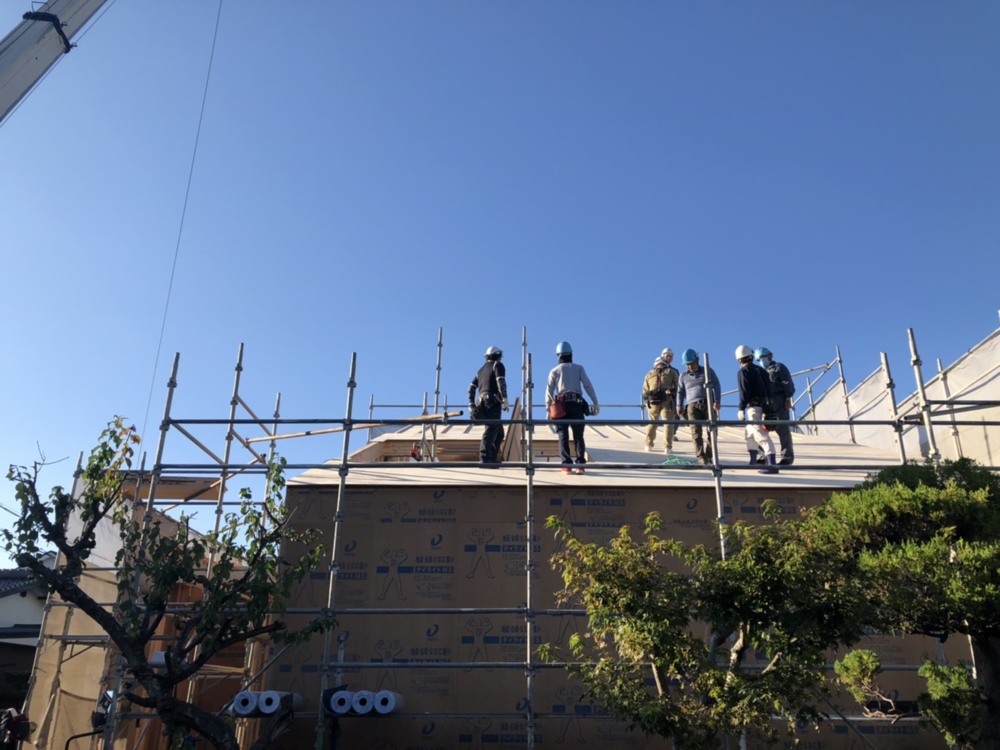

上棟
上棟の日を迎えました。H様、本日は誠におめでとうございます。お天気にも恵まれ最高の一日になりそうです。
棟上げとは家の基礎工事が進み、木材を使って家の枠組みを組み始め、一番最後に屋根の一番高い場所に「棟木」と呼ばれる横木を取りつける時点のことをいいます。本日はどうぞよろしくお願いいたします。

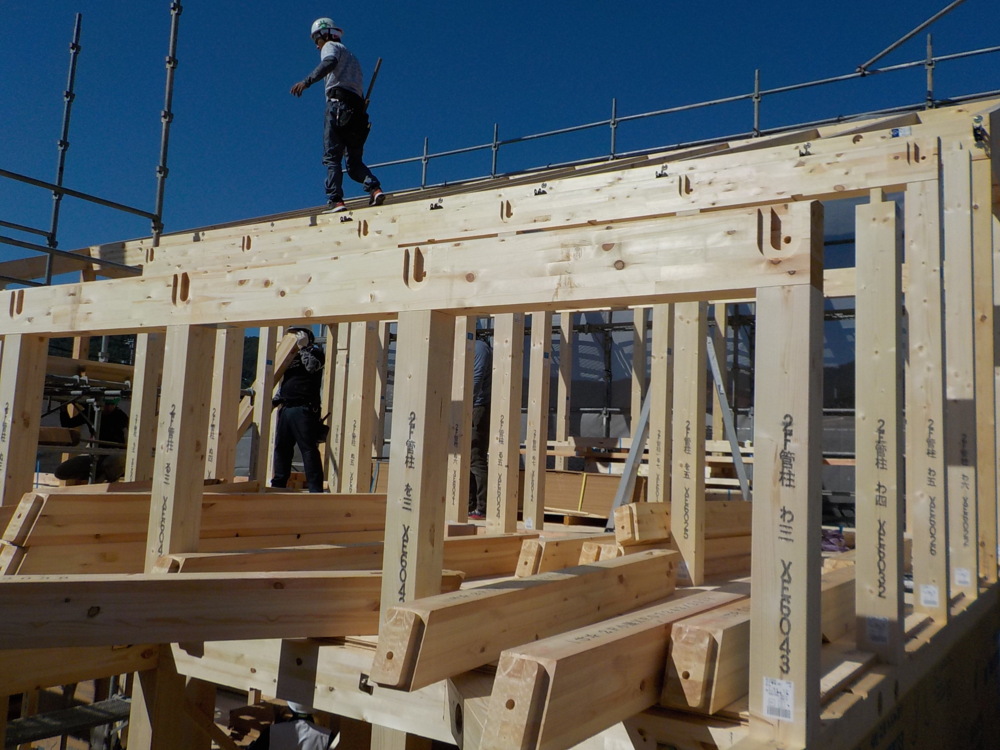

- 9. 2020年10月25日
-

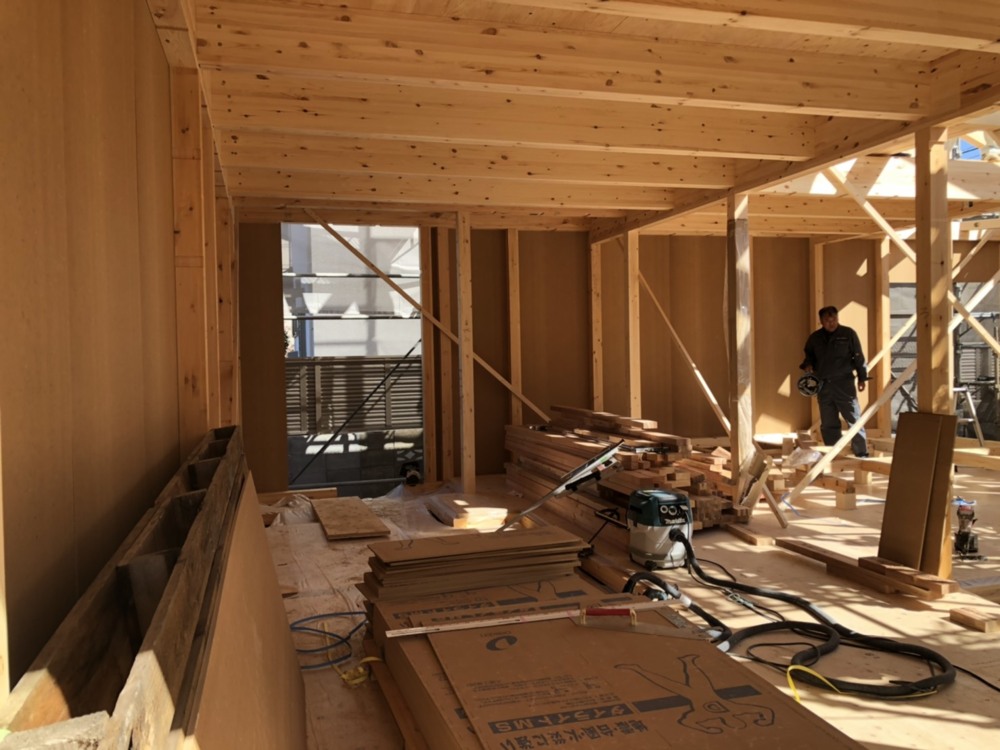

木造住宅建築の際の木工事において、現場での施工前に工場などで原材料を切断したり接合部の加工を施しておくことをプレカットといい、作業効率のアップに繋がります。
外周部分が終わると2階の床梁、床桁を組みます。
- 10. 2020年10月25日
-
上棟
職人さんとクレーン車の息ぴったりの連係プレーはお見事です
- 11. 2020年10月25日
- 12. 2020年10月25日
-
上棟
- 13. 2020年10月25日
-
上棟
- 14. 2020年10月25日
-
上棟
- 15. 2020年10月25日
-
上棟
- 16. 2020年10月25日
-
上棟
- 17. 2020年10月25日
-
上棟
柱と柱の間にダイライトMSを貼り付けていきます。一点に集中しやすい地震の力を面で受け止め、耐震性を高めます。また、無機質素材なので火災にも強い下地材です。
- 18. 2020年10月25日
-
上棟

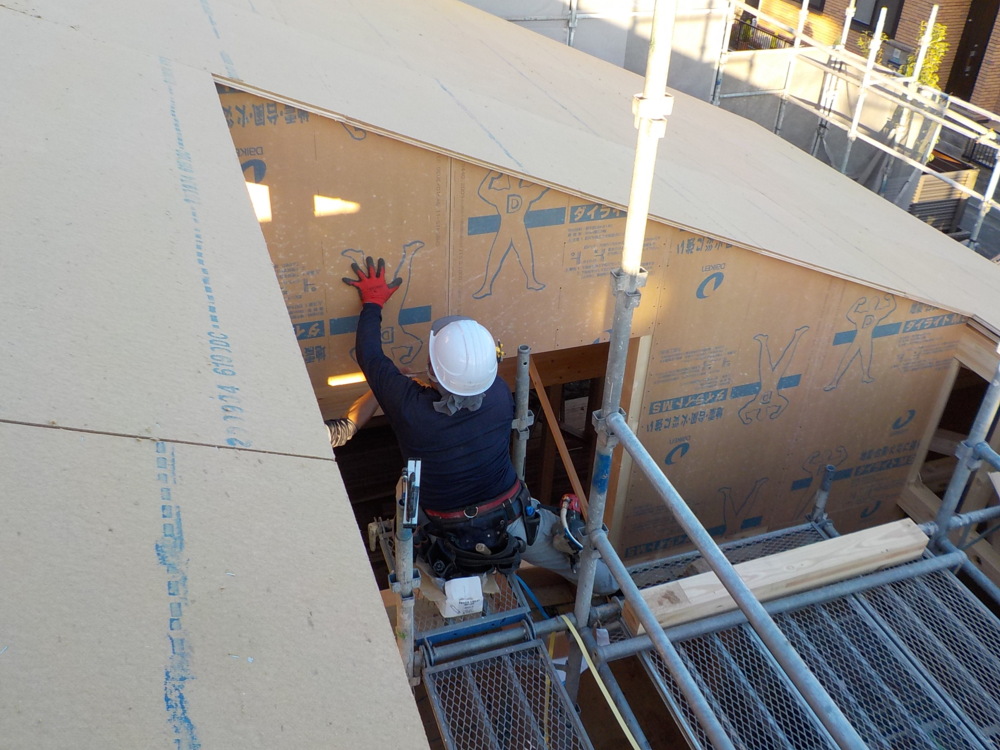

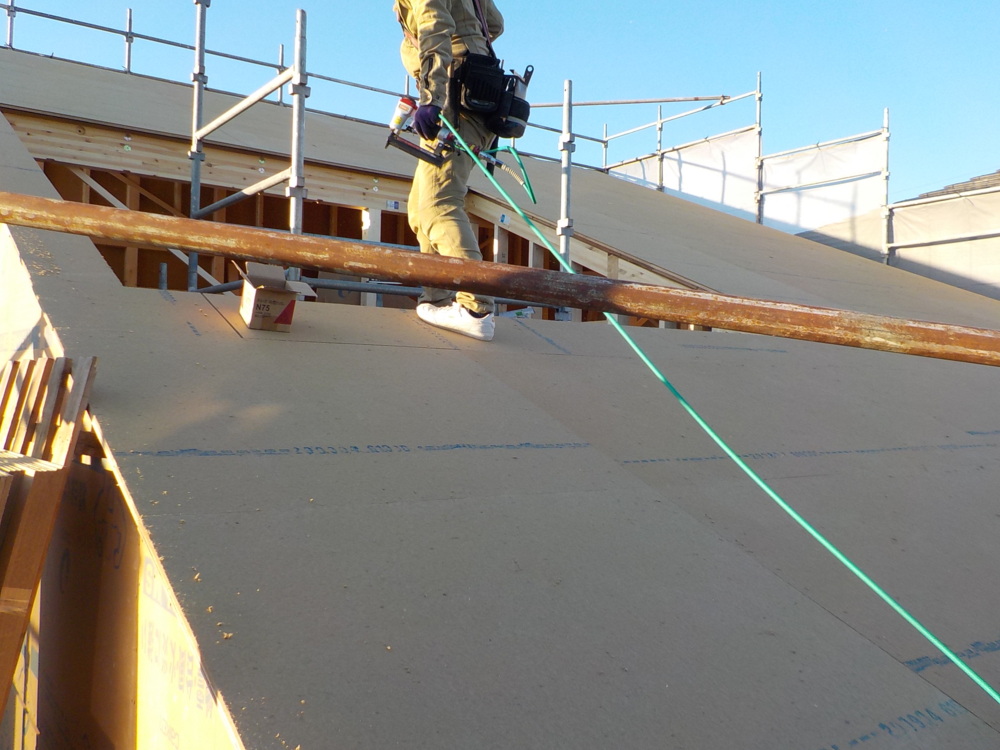

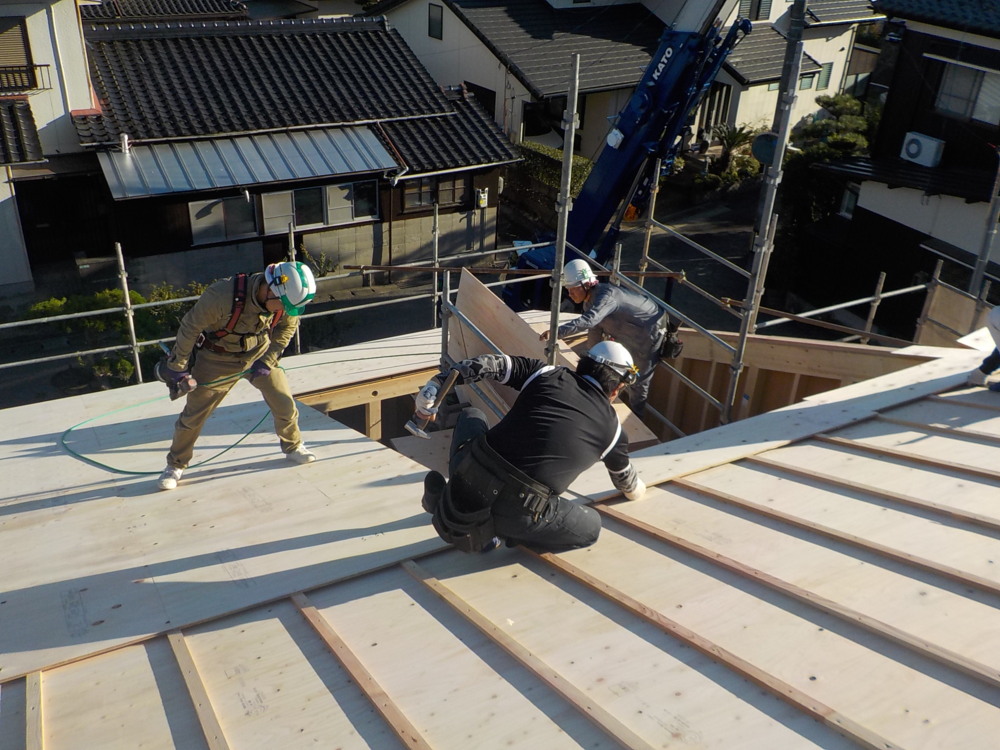

屋根に下地となる野地板とルーフィングを貼り、屋根じまいまで終了しました。
これから大工さんによる木工事がはじまります。
日に日におウチになっていく、楽しみですね。
- 19. 2020年10月30日
-

サッシ取付け工事
サッシの取付けが始まりました
- 20. 2020年11月04日
-

火打ち梁
斜めにかけ渡された補強材が火打ち梁といいます。
地震や台風時に発生する水平力による変形を防止する役目があります。
- 21. 2020年11月04日
-

筋交い
柱と柱の間に斜めに入れてある部材を「筋交い」といいます。
家の耐震性を強める効果があります。
- 22. 2020年11月04日
-

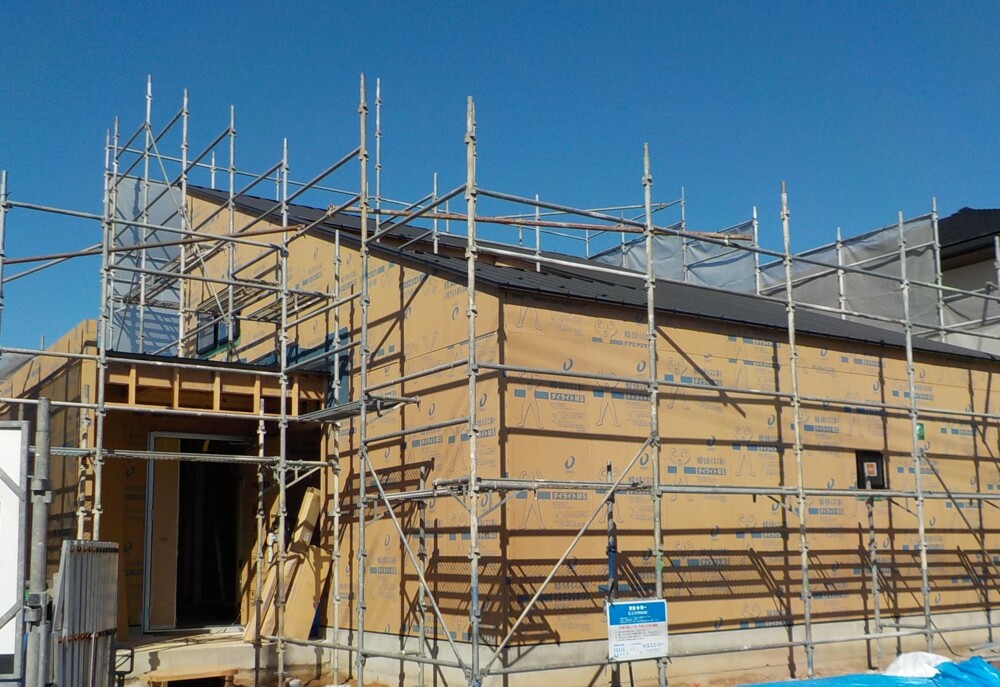

屋根工事
- 23. 2020年11月07日
-
アクアフォーム吹き付け

アクアフォームでは硬質ウレタンフォームを現場で発泡し、吹付け施工するため細かい部分にも隙間なく充填でき、接着性も高いため安定した断熱効果を得ることができます。

- 24. 2020年11月10日
-

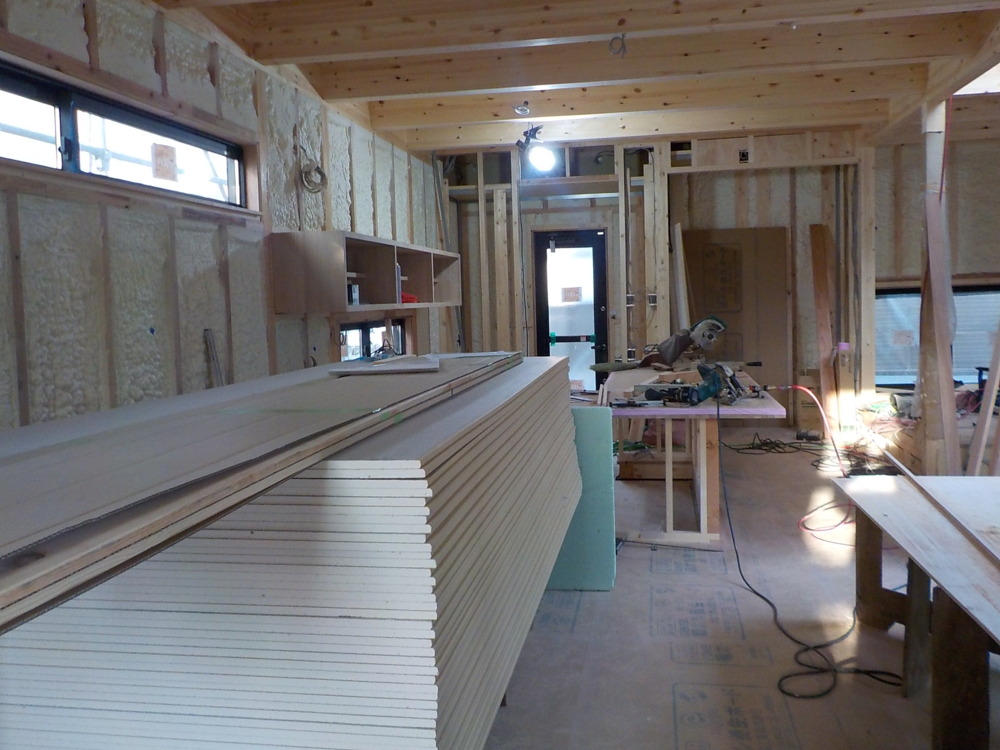

ボード貼り
- 25. 2020年11月18日
-
キッチン造作
ソラマドキッチンとカップボードを造作しています。
- 26. 2020年11月18日
-
外壁サイディング張り
外壁サイディング張りの様子です
- 27. 2020年11月28日
-
内部施工状況
丸い鏡が素敵です。落ち着いた雰囲気で、お風呂時間が楽しみになりますね。

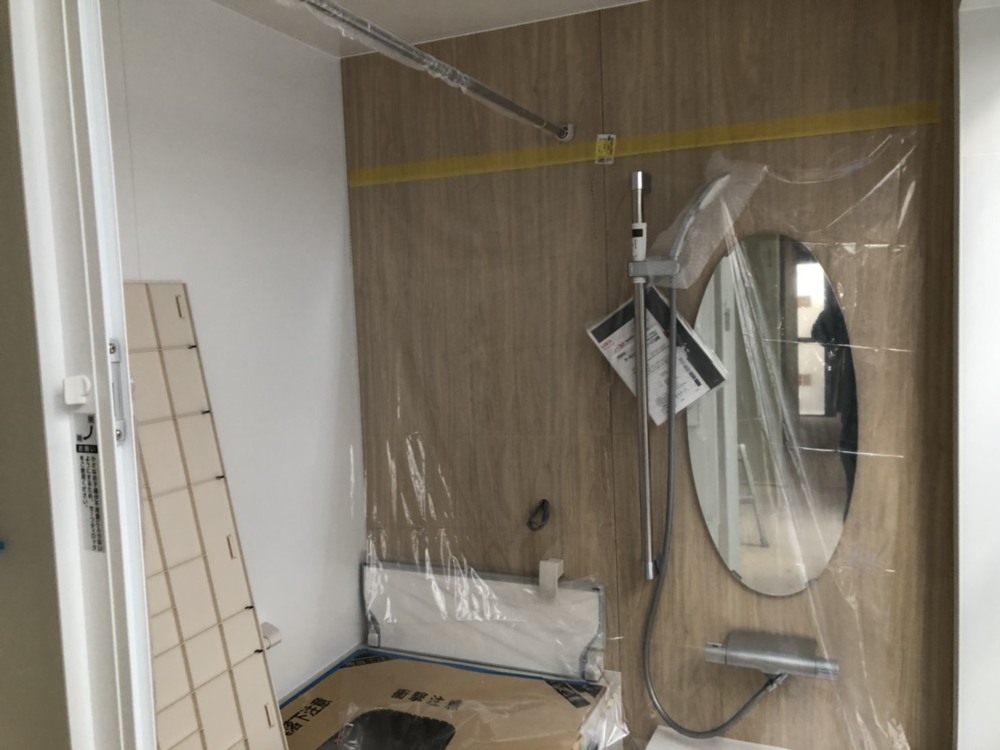

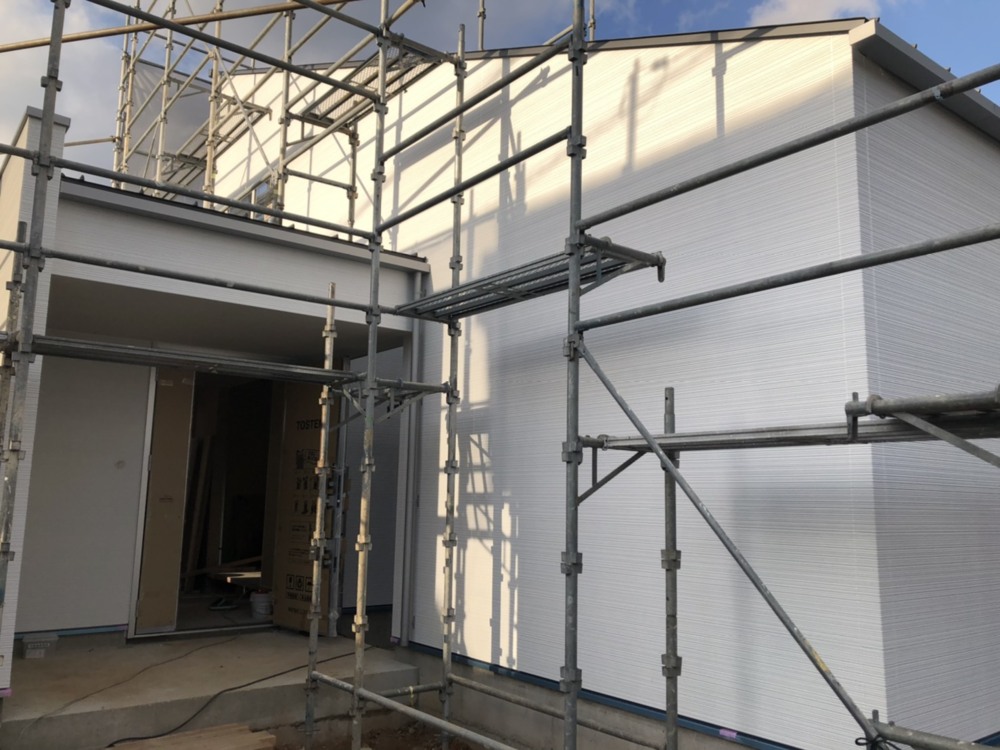

- 28. 2020年11月30日
-
外部施工状況
外壁サイディング張りも順調に進んでおります
- 29. 2020年12月04日
-

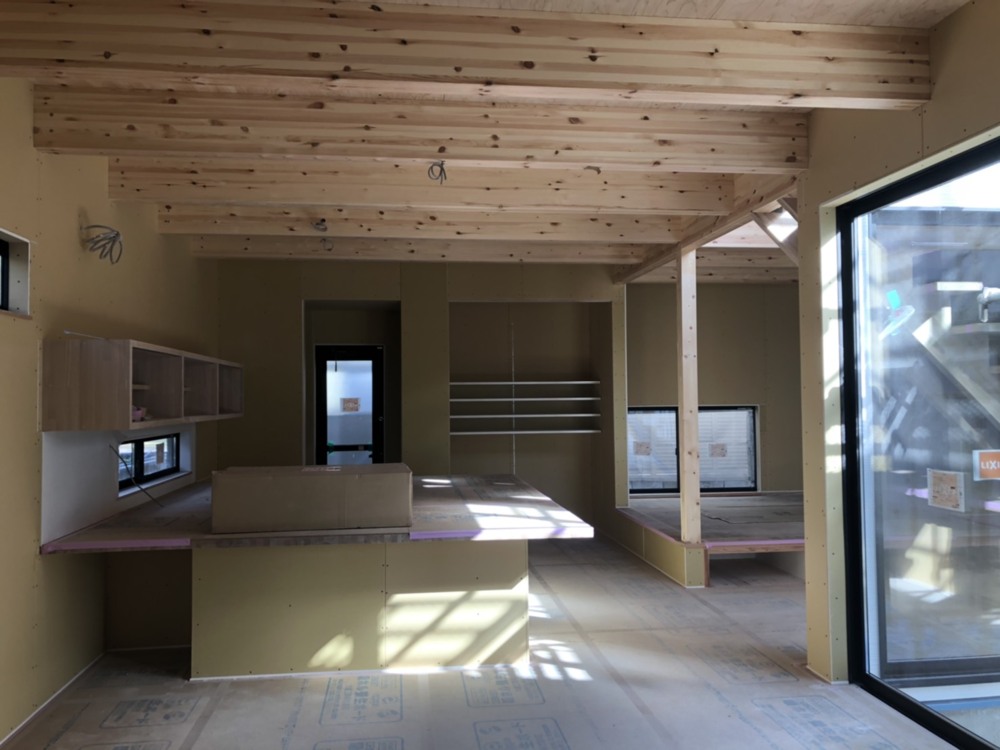

内部施工状況

ソラマドキッチンは、とても使い勝手が良いです
- 30. 2020年12月05日
-
内部施工状況

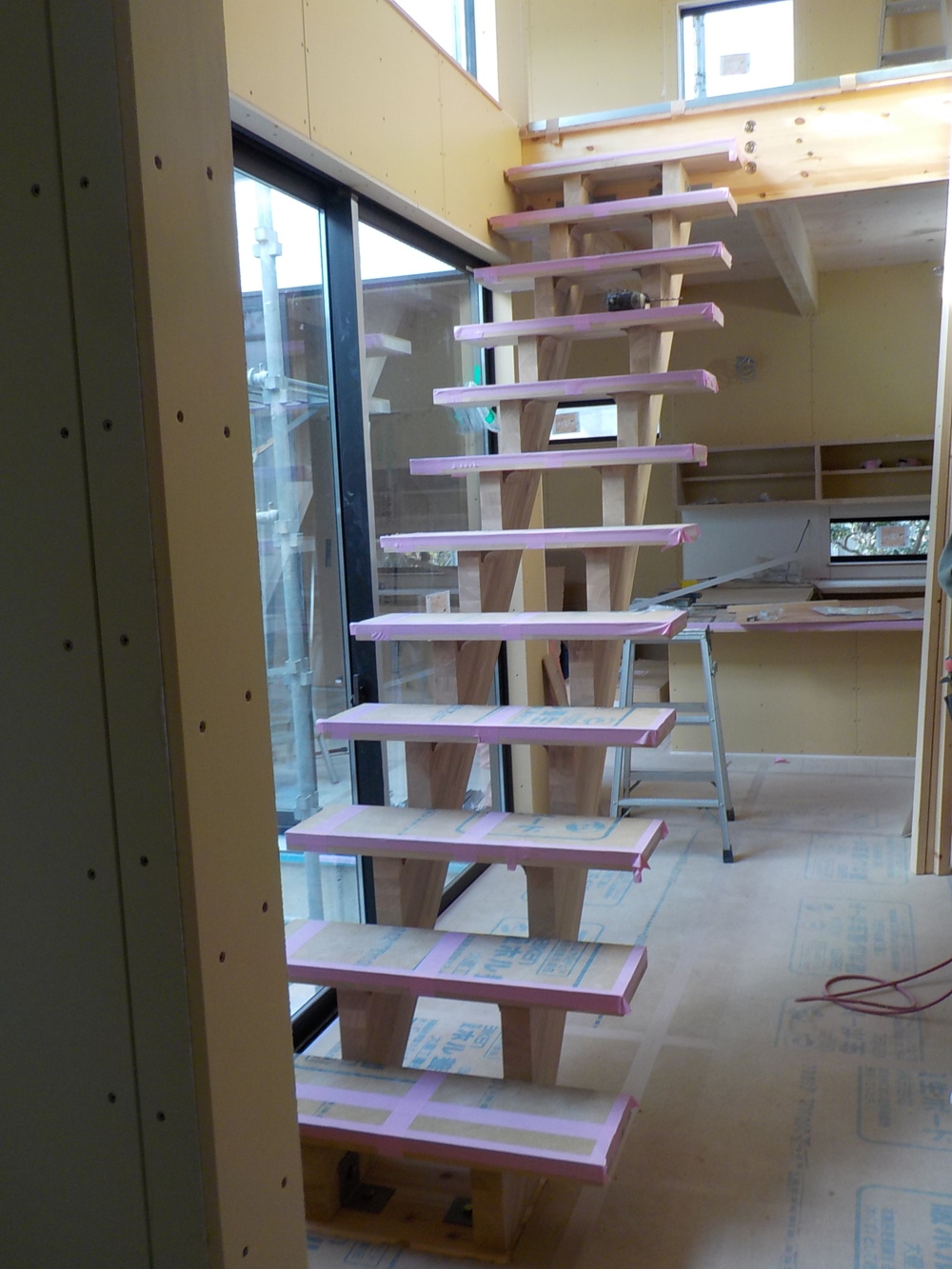

階段が設置されました。
- 31. 2020年12月07日
-

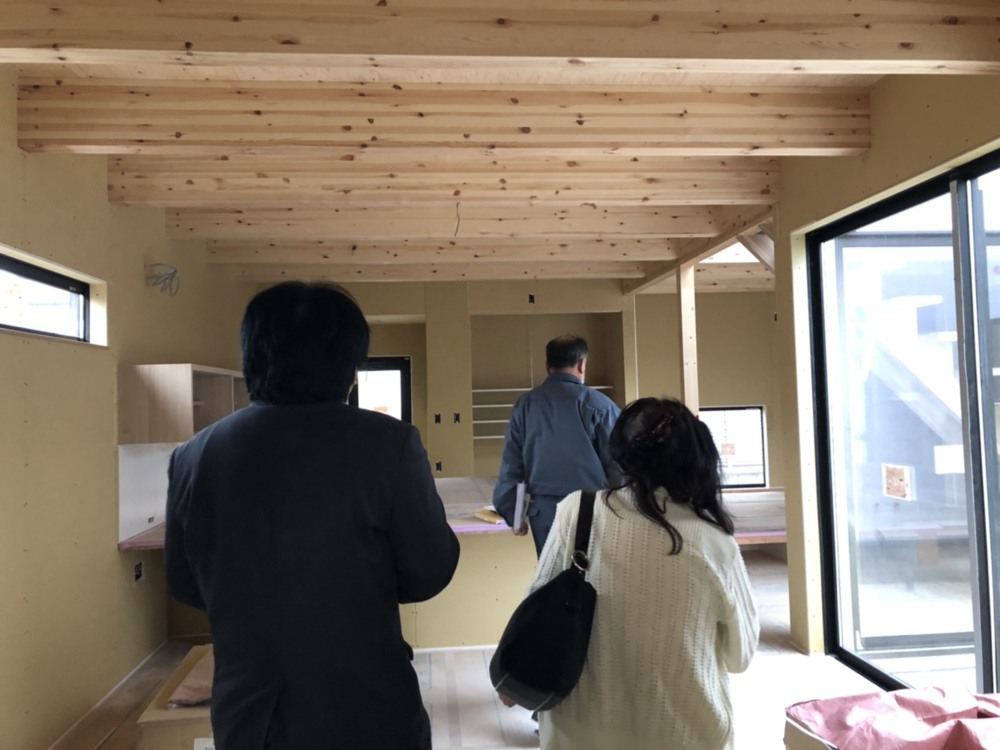

木工検査
お施主様立会いのもと現場監督が各状況を説明していきます。
- 32. 2020年12月14日
-

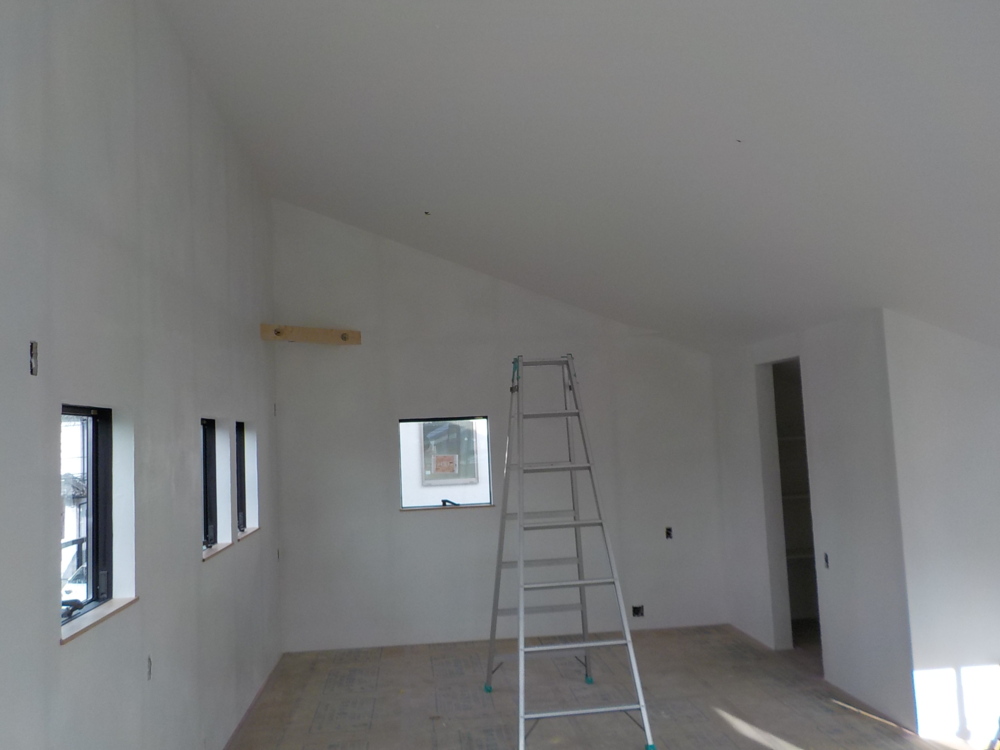

内部施工状況

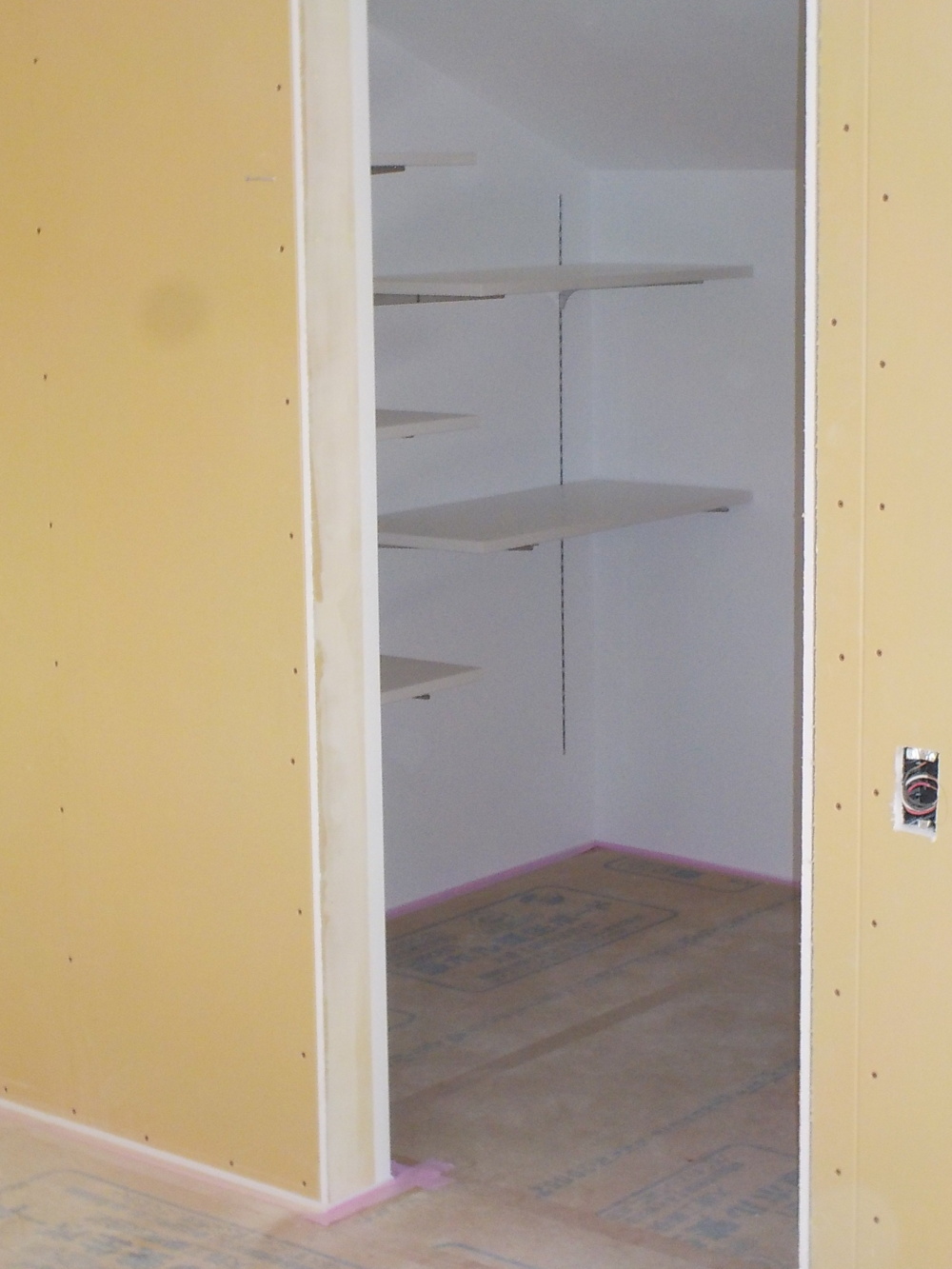

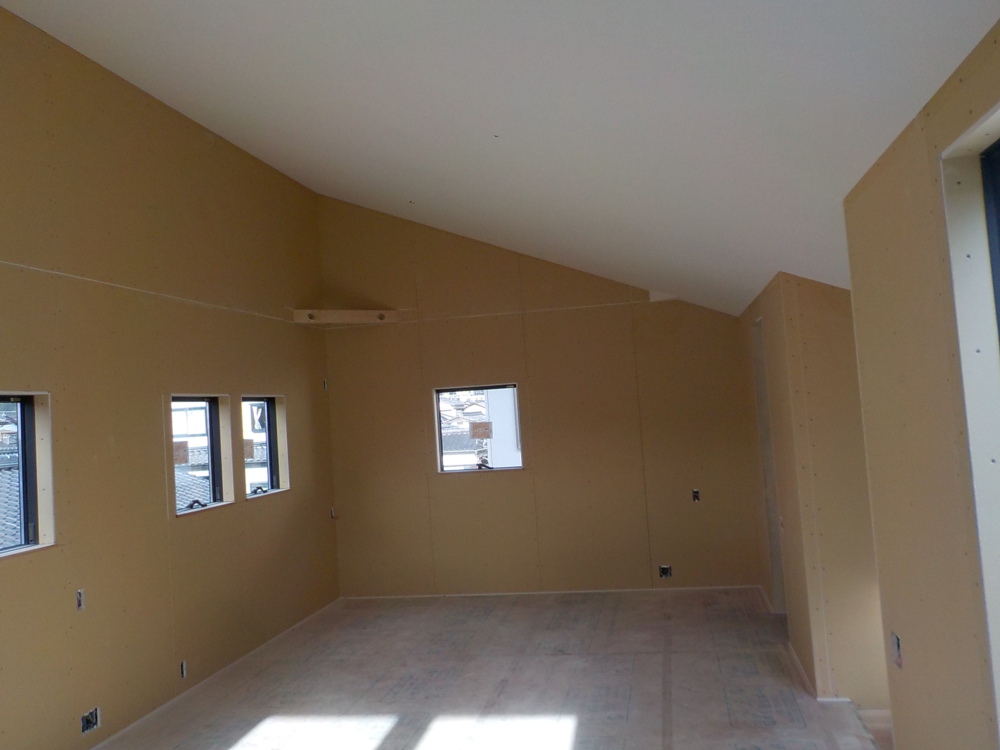

天井クロス貼りの様子です
- 33. 2020年12月14日
-
内部施工状況
パントリー
使い勝手が良さそうですね。

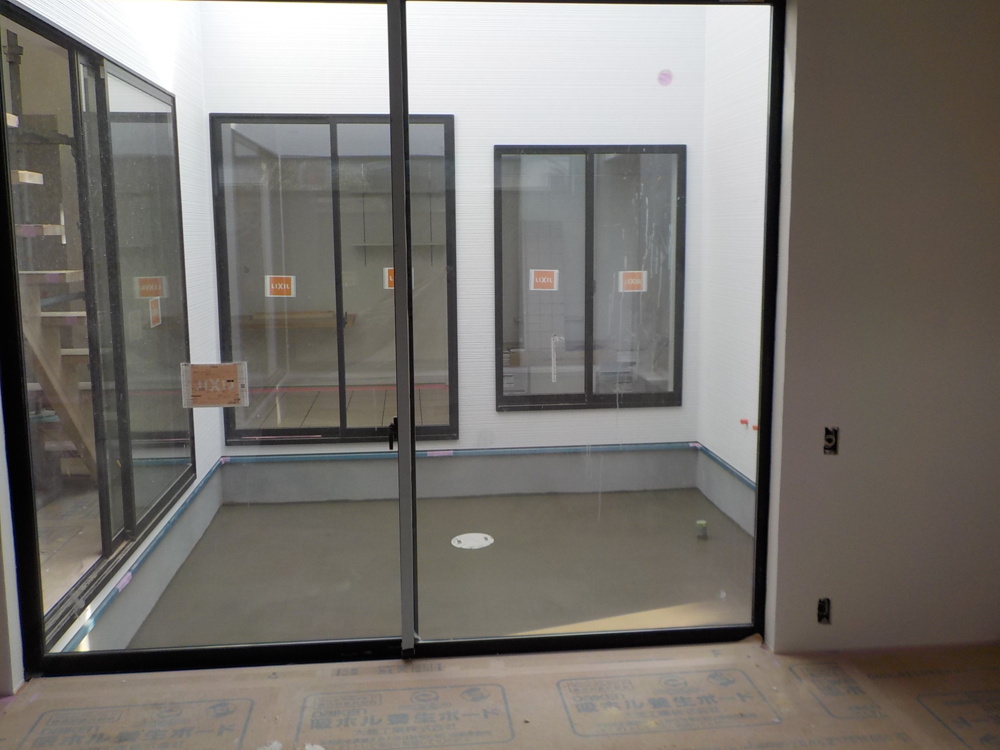

- 34. 2020年12月20日
-
内部施工状況
クロスを貼る際に凹凸が出ないように下地の隙間をパテで埋めていきます。

- 35. 2020年12月23日
-
内部施工状況
ソラマドデッキが出来上がるのが楽しみですね。
- 36. 2020年12月23日
-
内部施工状況
火打ち
角にある木材は火打ちといい、床面の水平方向の変位を拘束する部材です。
- 37. 2020年12月23日
-
外部施工状況

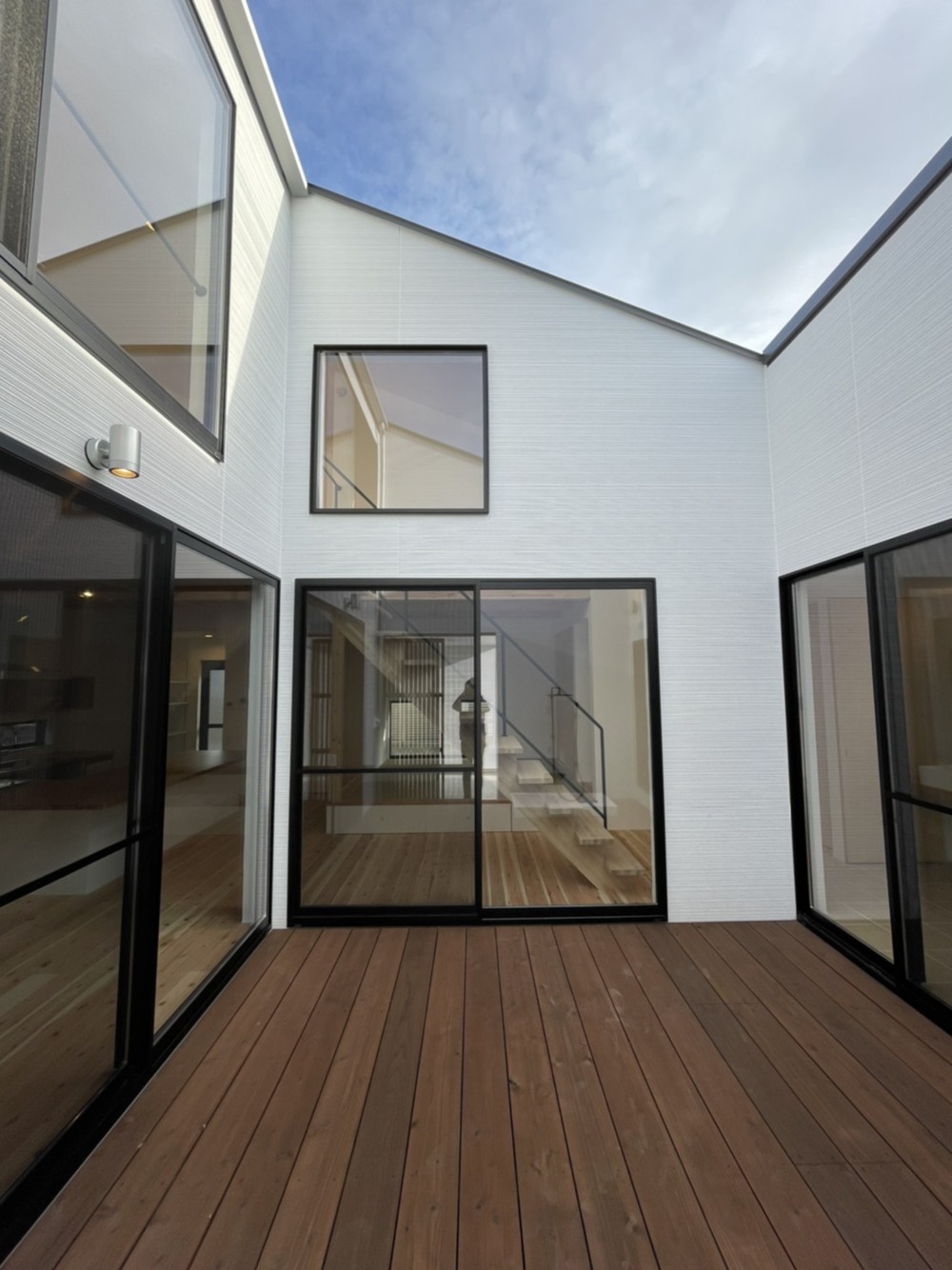

足場も外れ、素敵なソラマドの家があらわになりました。

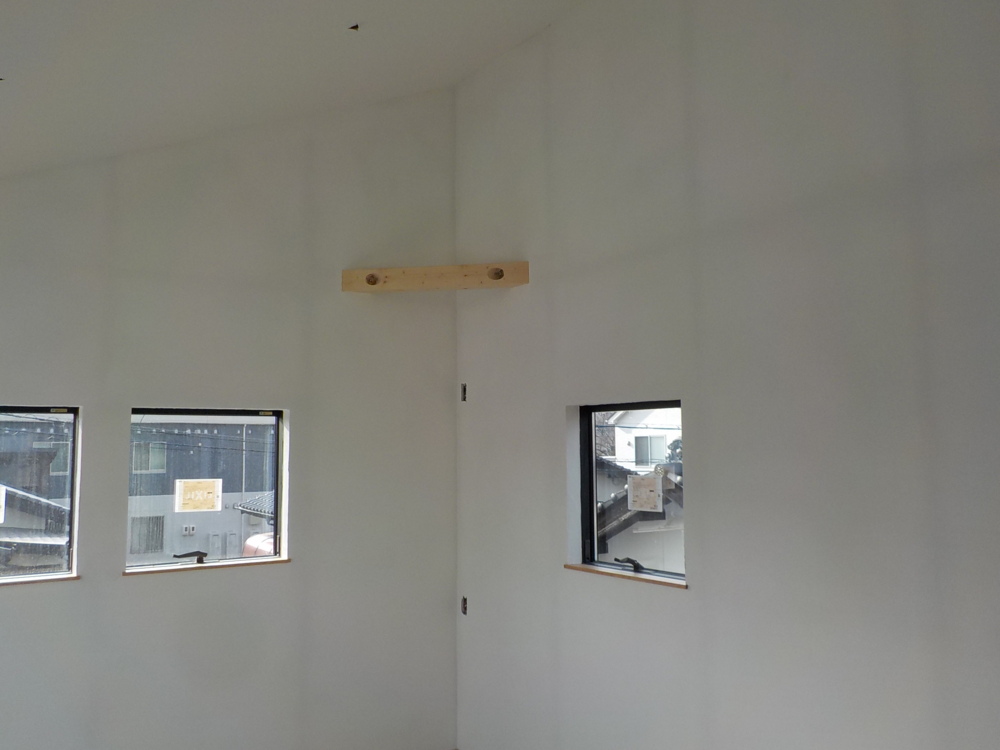

- 38. 2021年01月08日
-
内部施工状況
- 39. 2021年01月17日
-
内部施工状況
コーナーを活かし、お洒落な洗面ボウルが設置されました
- 40. 2021年01月17日
-
内部施工状況
漆喰壁は燃えにくい素材でもあり、梅雨時期など湿気の高い状態でもお部屋の中は快適で、カビやダニなどの発生を抑制する効果が期待できます。年間を通じて快適な湿度に調節してくれます。
- 41. 2021年01月17日
-
外部施工状況
ソラマドの家から眺める青空は最高です
- 42. 2021年01月18日
-

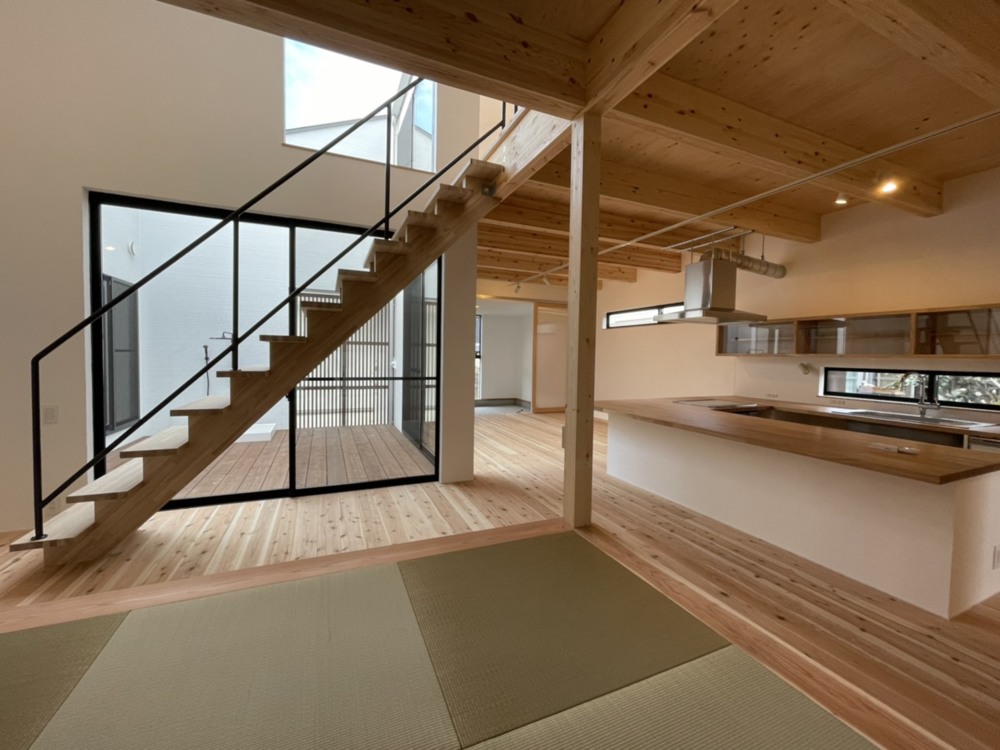

内部施工状況

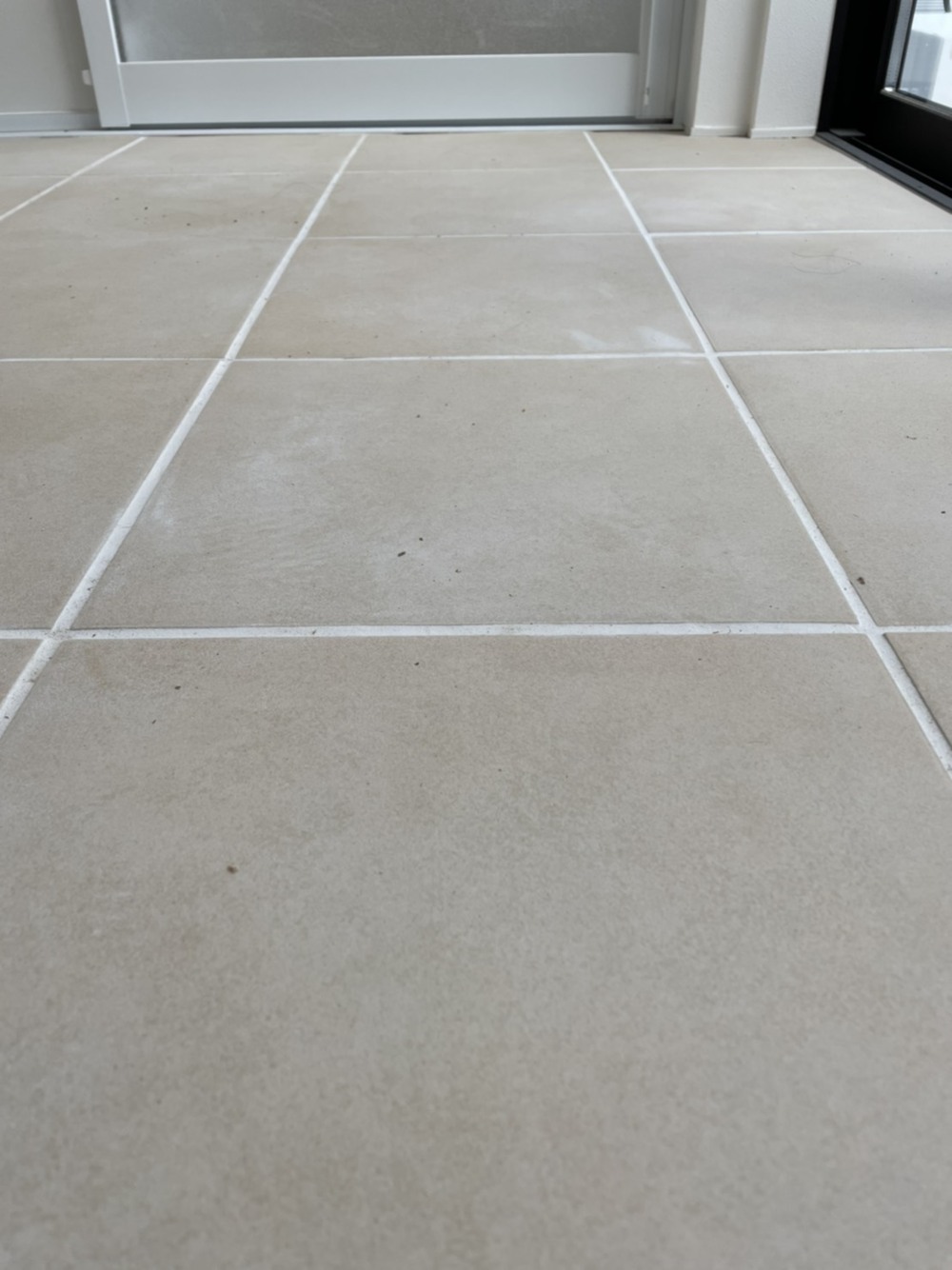

洗面コーナーのタイルです。優しい色合いですね。

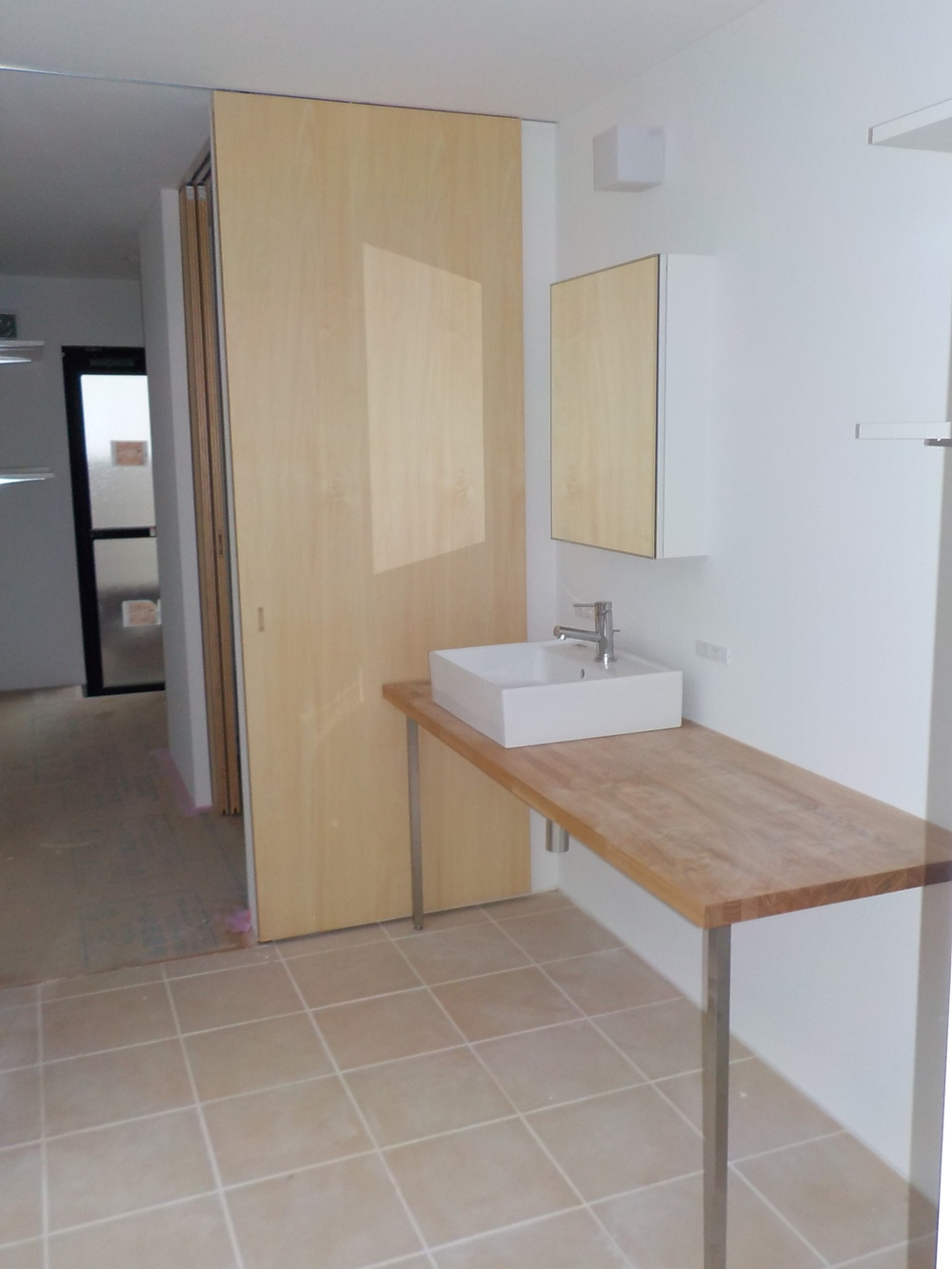

- 43. 2021年01月24日
-
内部施工状況
洗面コーナー
スペースも広く家事動線の良いお家です

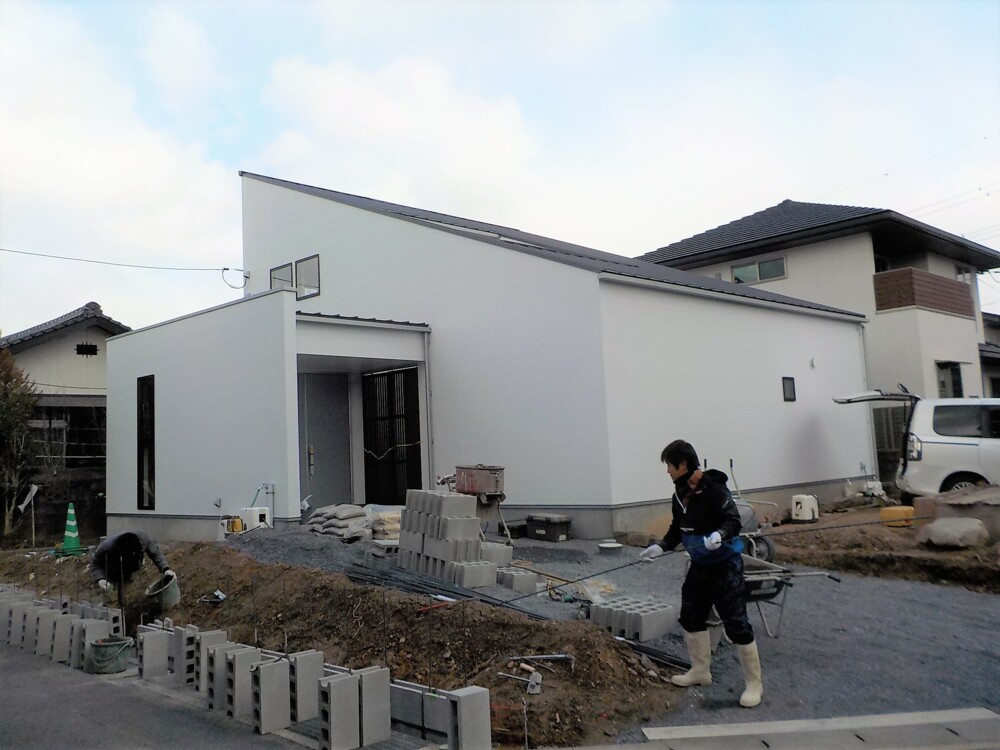

- 44. 2021年01月29日
-
外構工事
完成までもう一息です
- 45. 2021年02月04日
-

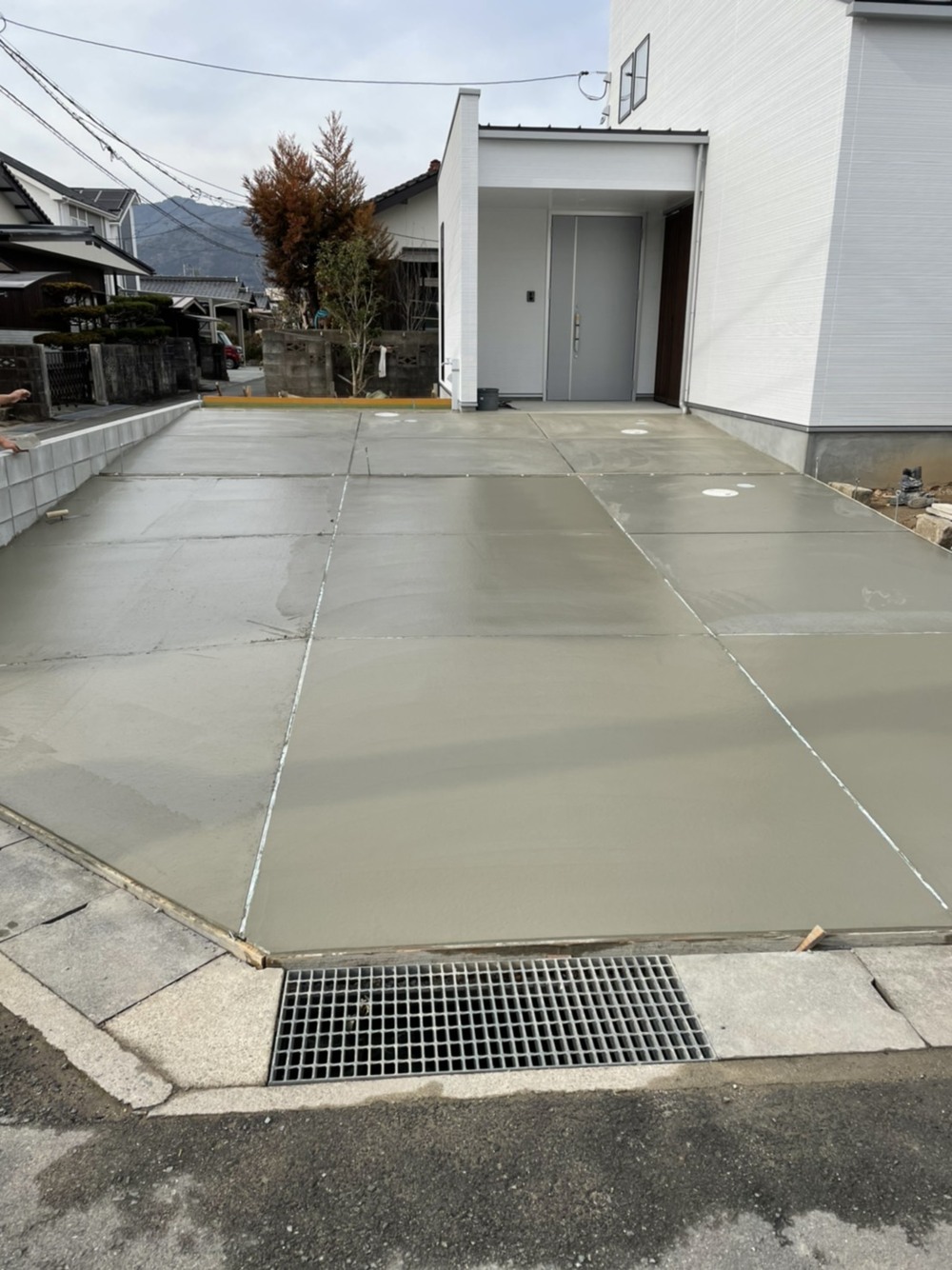

外構工事
駐車場、アプローチ施工中です
- 46. 2021年02月05日
-
外構工事
コンクリートが乾くのが待ち遠しいですね
- 47. 2021年02月12日
-

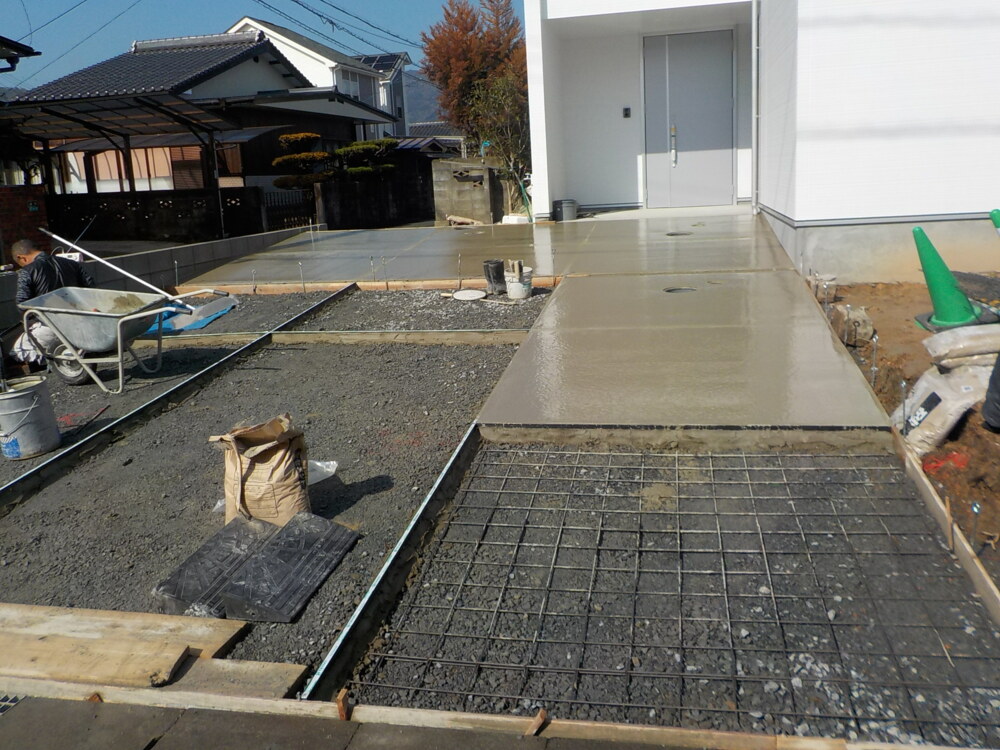

外構工事

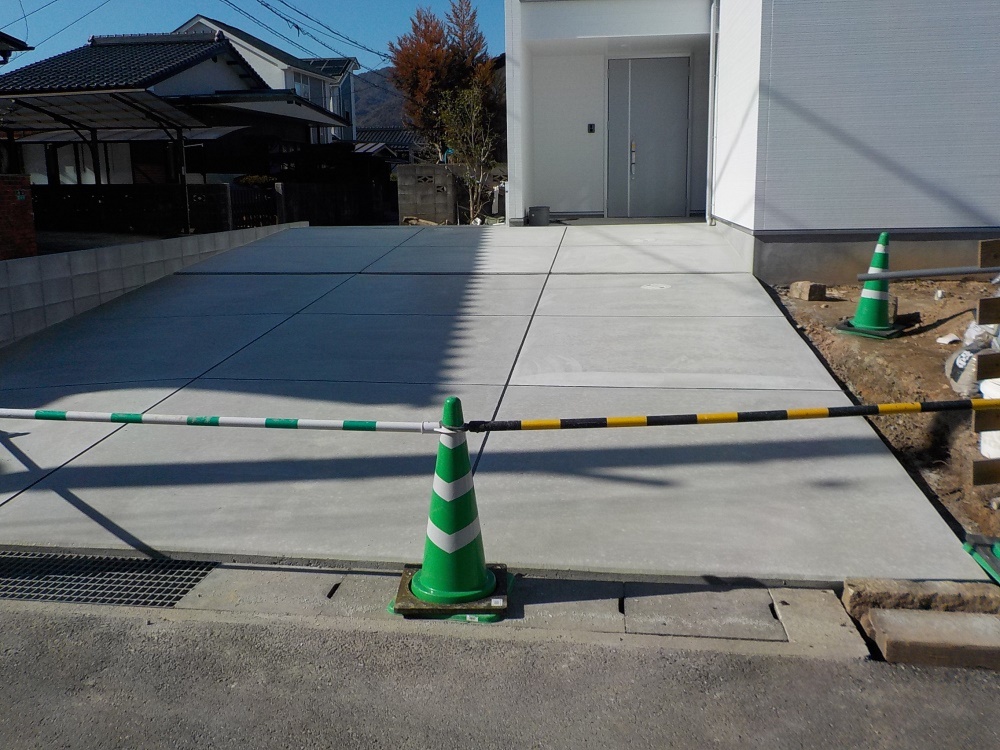

コンクリートが乾きました
- 48. 2021年02月14日
-
完成
素敵なソラマドの家が完成しました!
- 49. 2021年02月14日
-
完成
明るい日差しが差し込む「みんなが集まるところ」です
- 50. 2021年02月14日
-

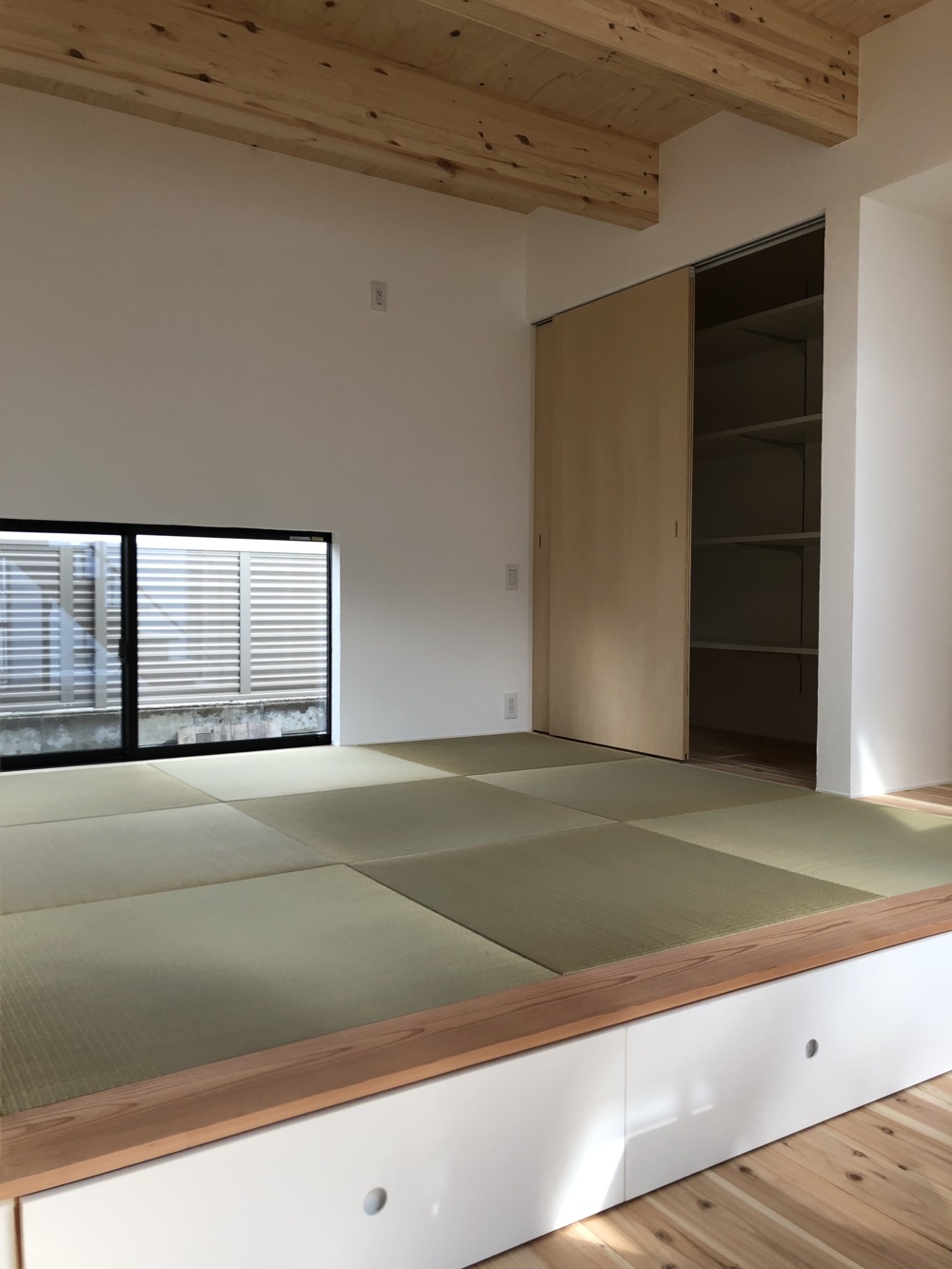

完成
使い勝手の良いソラマドキッチン、畳コーナーでほっと一息
- 51. 2021年02月14日
-
完成
料理も楽しいソラマドキッチンです
- 52. 2021年02月14日
-
完成

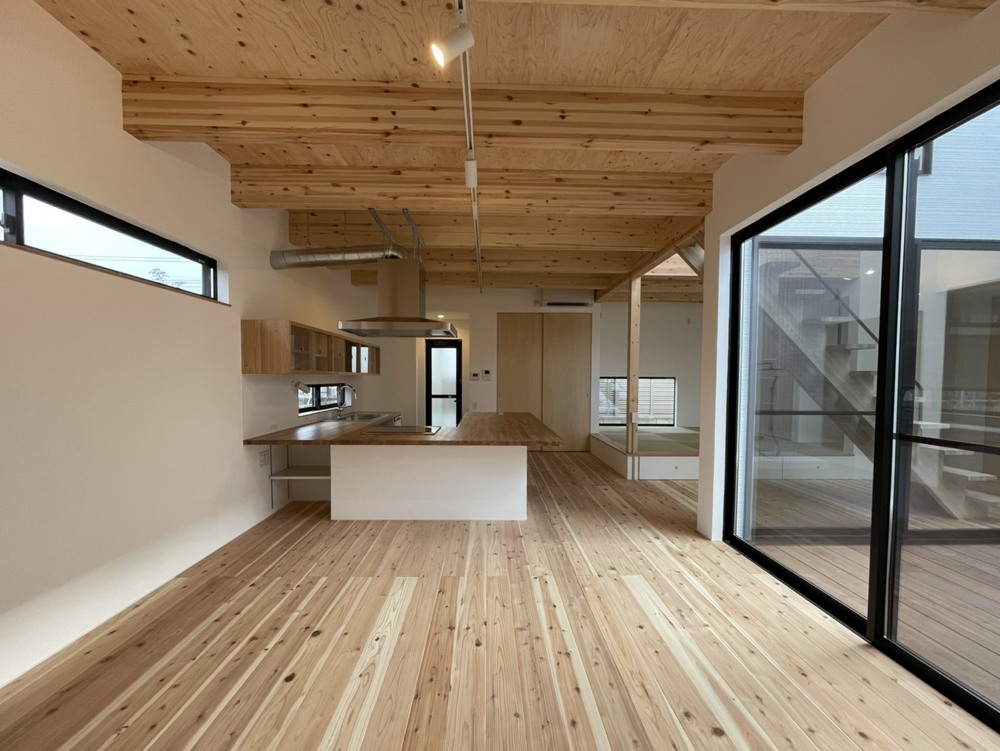

開放感溢れる2階の「自由なところ」
- 53. 2021年02月14日
-
完成
ソラマドデッキ
- 54. 2021年02月14日
-
完成
ソラマドデッキから見上げる青空は、まるで絵画の一部の様です
- 55. 2021年02月14日
-
完成

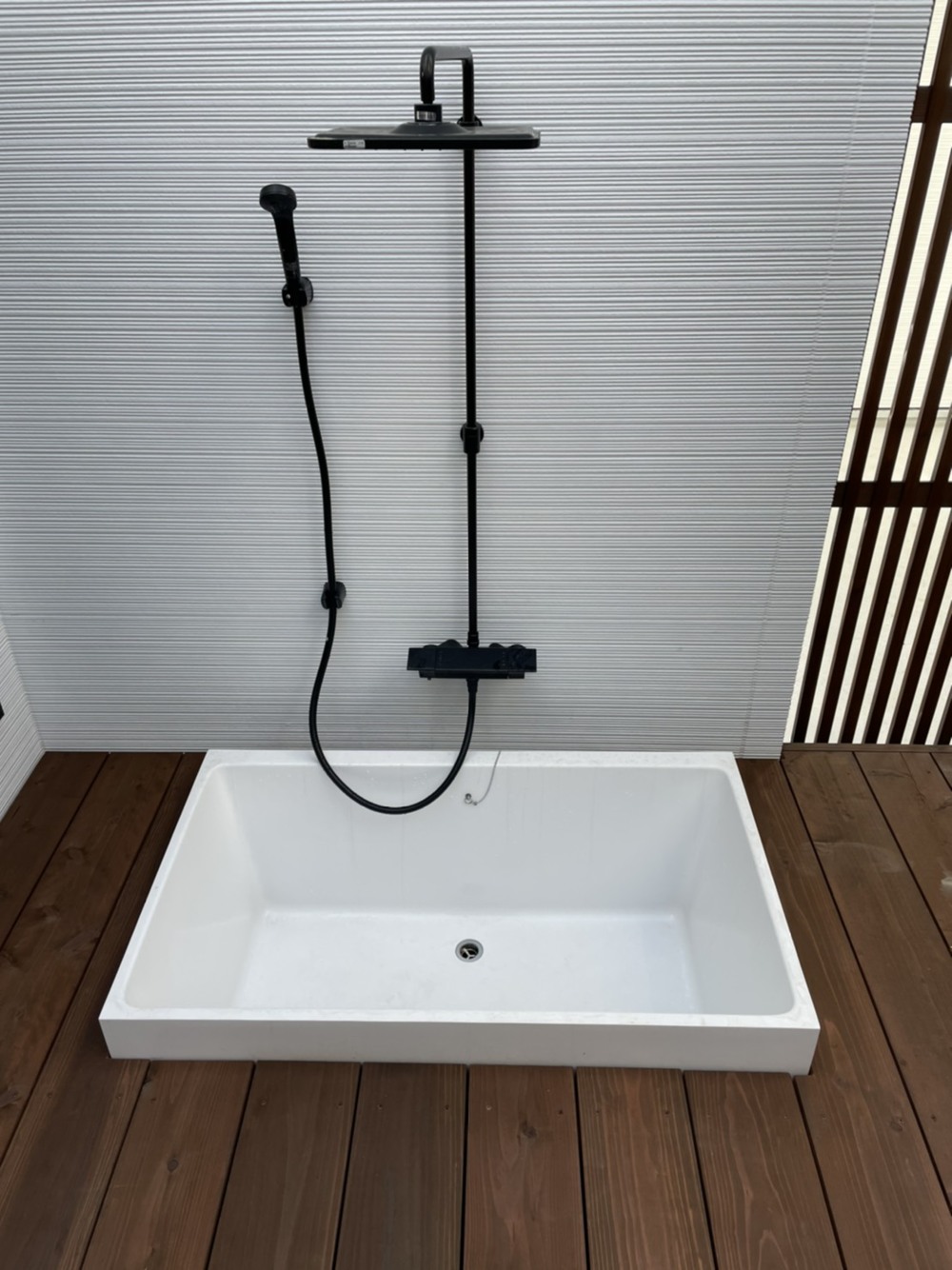

ソラマドデッキに設置された浴槽
星空を眺めながら、ほっとするひと時を。
- 56. 2021年02月15日
-
お引渡し
本日お引渡しが行われました
H様、誠におめでとうございます!
これからも末永くよろしくお願い致します。
今後もしっかりとサポートさせていただきます。
- 57. 2021年02月15日
-
お引渡し
現場監督より鍵や換気扇等の使い方の説明を受けます
- 58. 2021年02月15日
-
お引渡し
メーカーの担当者様より使い方の説明を聞きます
- 59. 2021年02月15日
-
お引渡し
- 60. 2021年02月15日
-
お引渡し

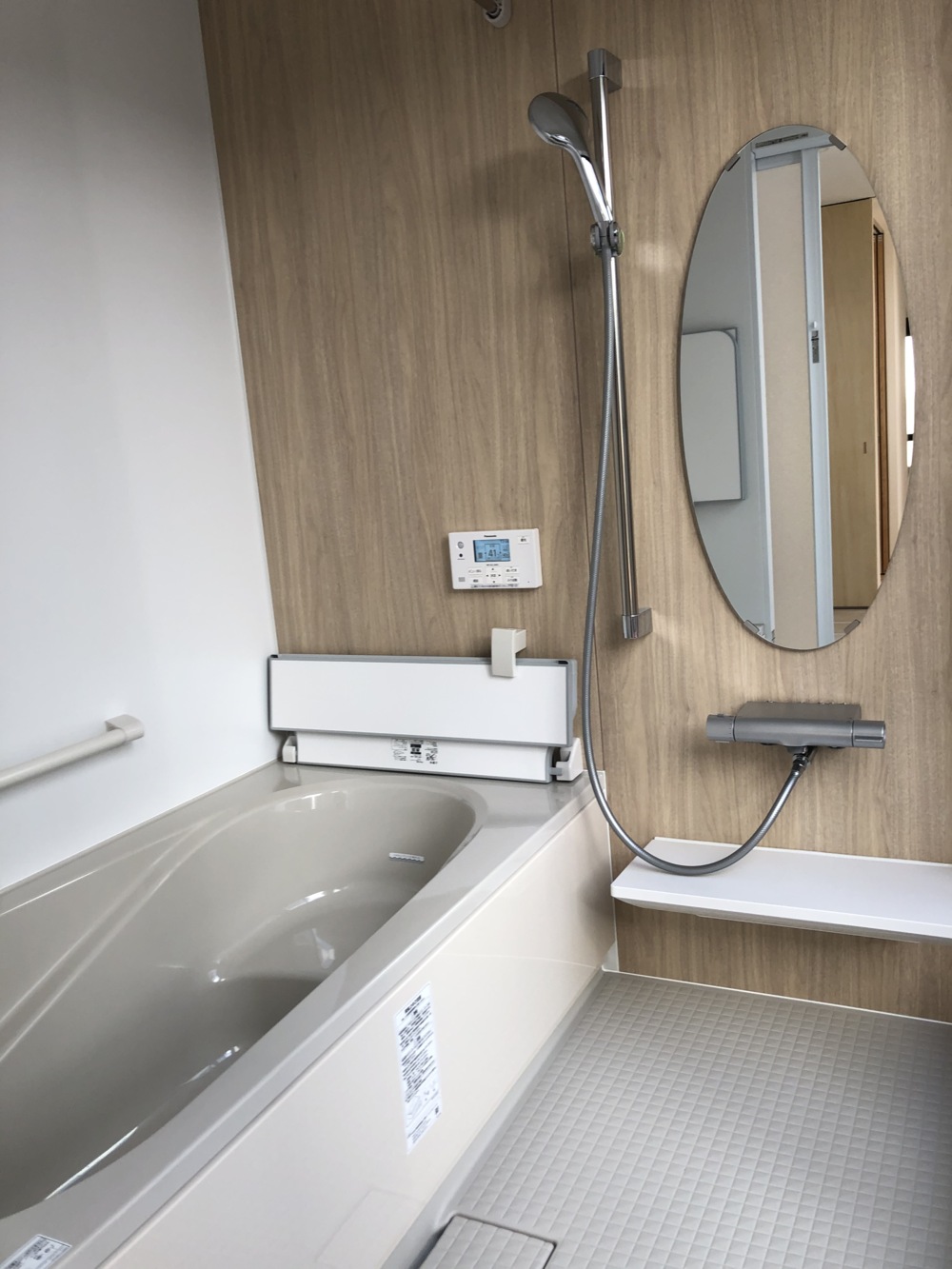

浴室
ジェットバスで日々の疲れもとれそうです
- 61. 2021年02月15日
-
お引渡し
一段上がった畳コーナーの下には引き出し収納があります。
お母様のお気に入りの一つです。
