ガレージと納戸のある収納の充実したママに優しい家

T様邸(下関市山の田)

スタイル別|すべて

建築中レポート

1. 2022年08月27日
地鎮祭

地鎮祭

地鎮祭を執り行いました。
地鎮祭とは、建築などで工事を始める前に行う、その土地の守護神を祀り、土地を利用させてもらうことの許しを得て、工事の無事を祈る儀式です。
T様、本日はおめでとうございます。

2. 2022年09月22日

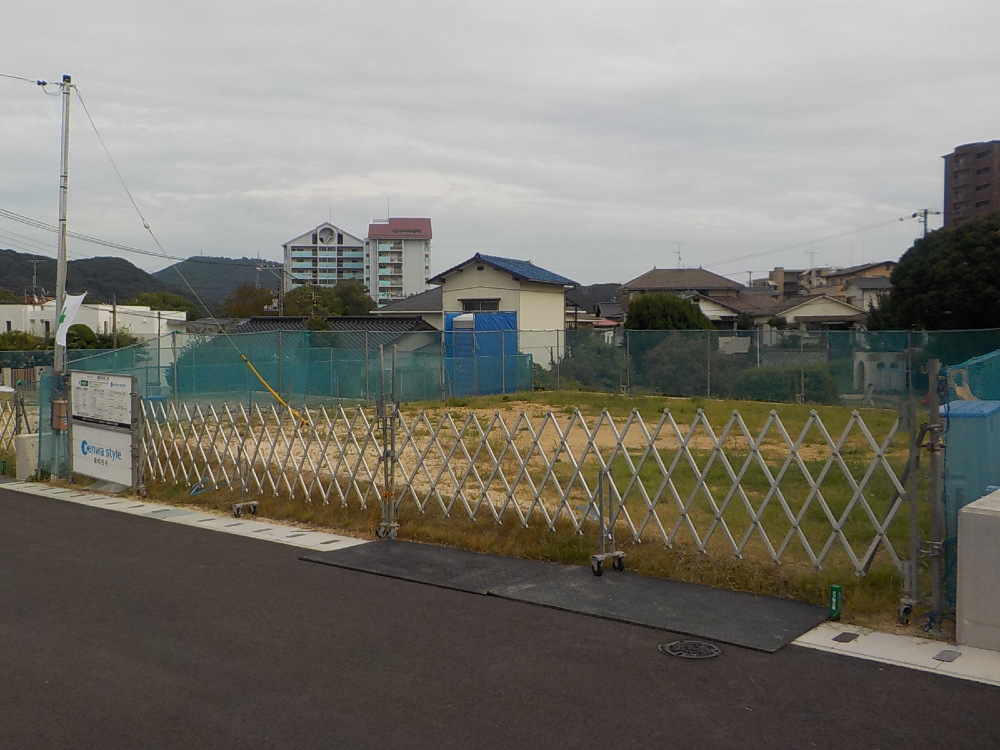

着工準備中

着工準備中

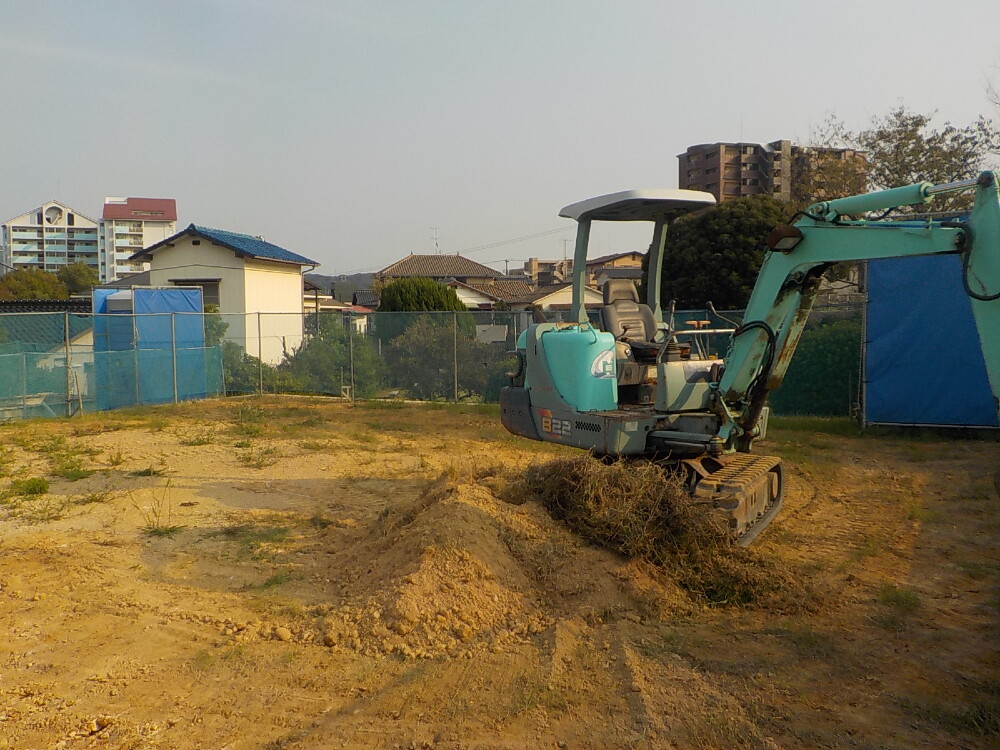

3. 2022年10月02日
基礎工事

基礎工事

いよいよ、基礎工事が始まりました。

4. 2022年10月02日
基礎工事

基礎工事

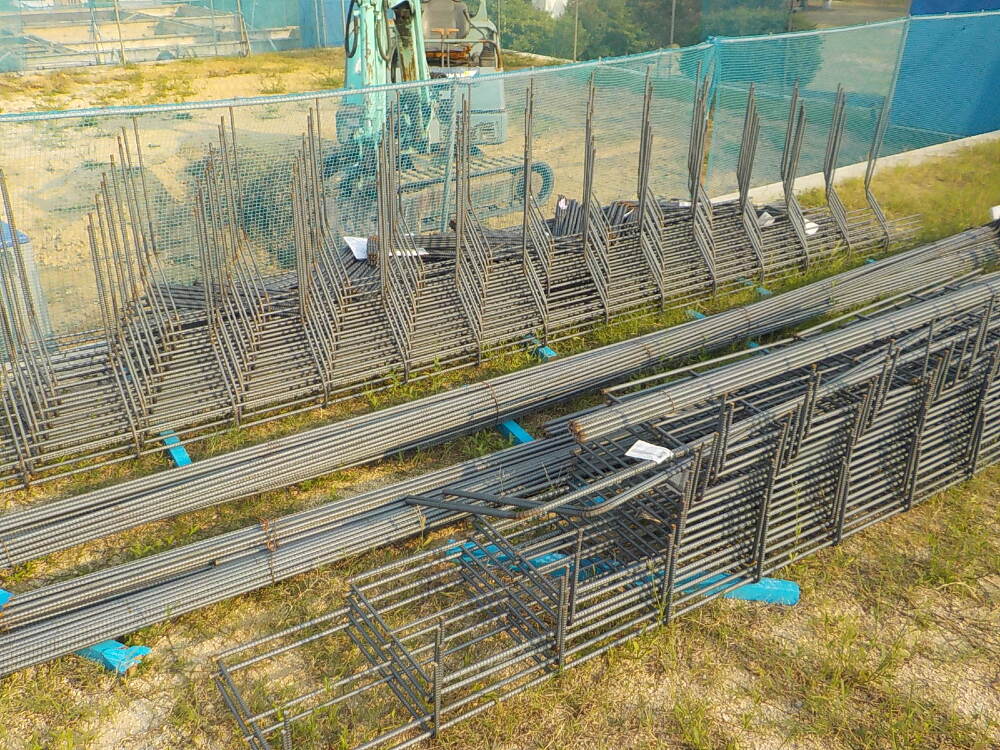

配筋工事に使用される鉄筋(鉄の棒)が搬入されています。

5. 2022年10月03日
基礎工事

基礎工事

6. 2022年10月05日

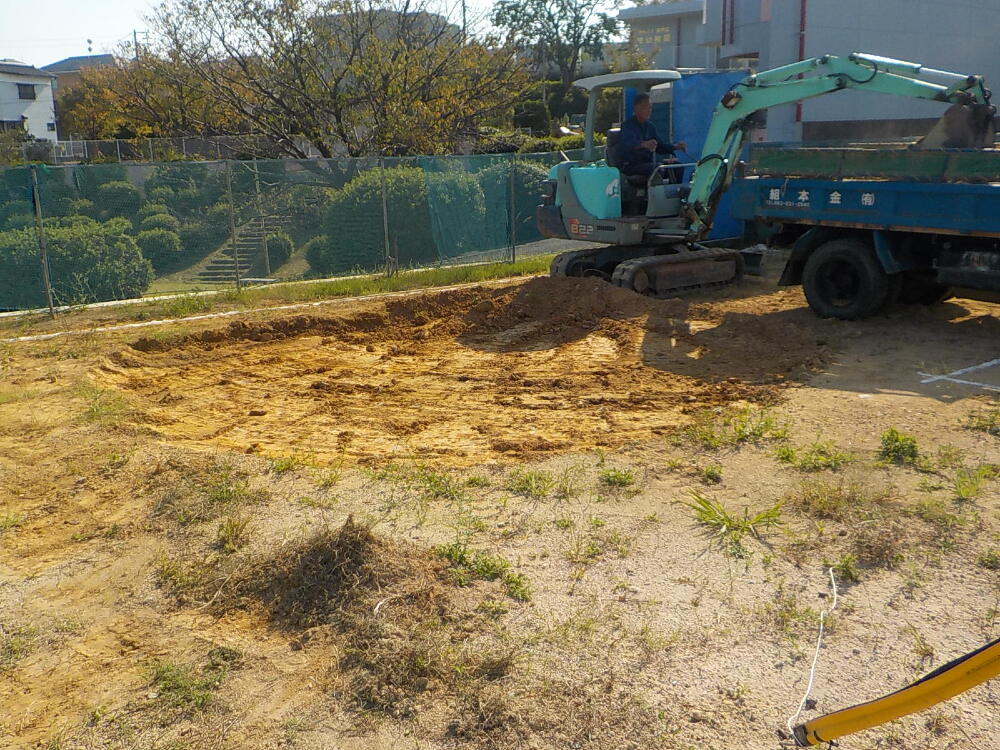

基礎工事

基礎工事

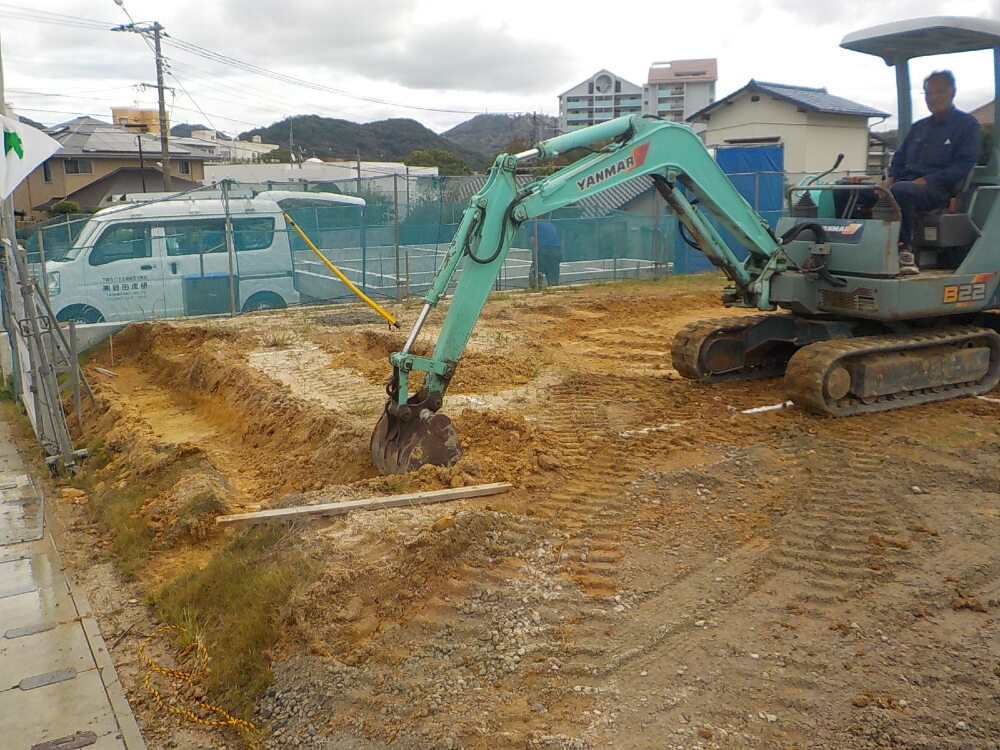

重機で土を掘り返し、基礎の底面となる深さまで掘る「根切り」という工程です。
このあと、砕石を敷き、転圧機でしっかりと固めていきます。

7. 2022年10月07日
基礎工事

基礎工事

8. 2022年10月10日
基礎工事

基礎工事

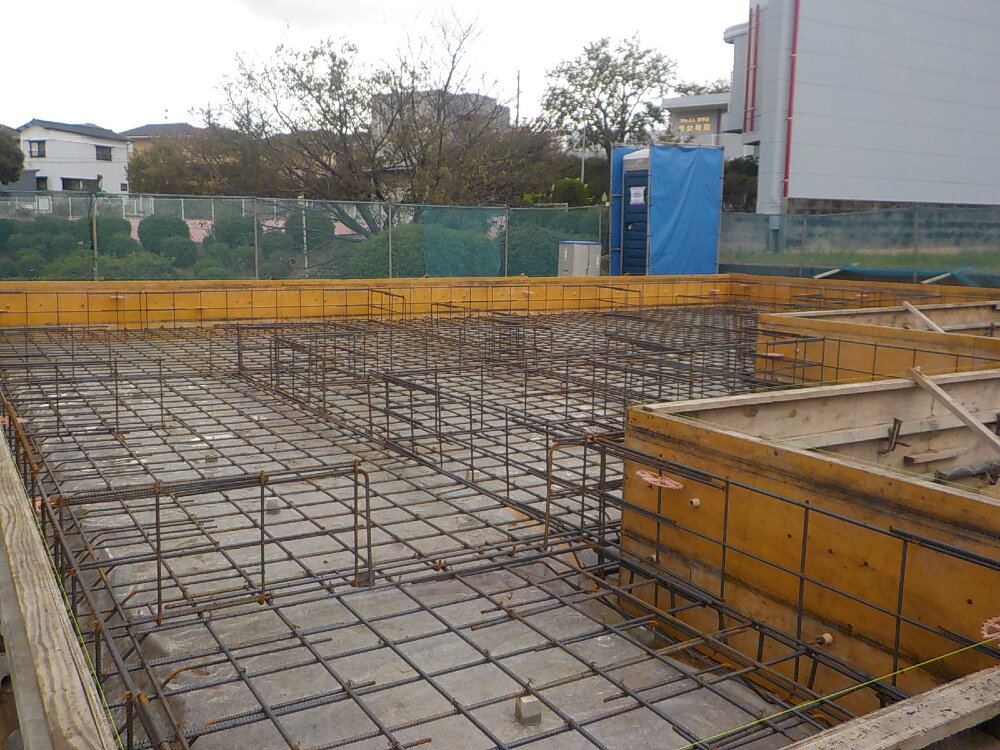

配筋工事を行いました。
基礎は鉄筋コンクリートでできています。
配筋は鉄筋コンクリートに必要な鉄筋を図面通りに組み立てていく作業です。配筋は基礎の寿命や強度に直接影響がある非常に重要な工程です。

9. 2022年10月11日
基礎工事

基礎工事

10. 2022年10月13日
基礎工事

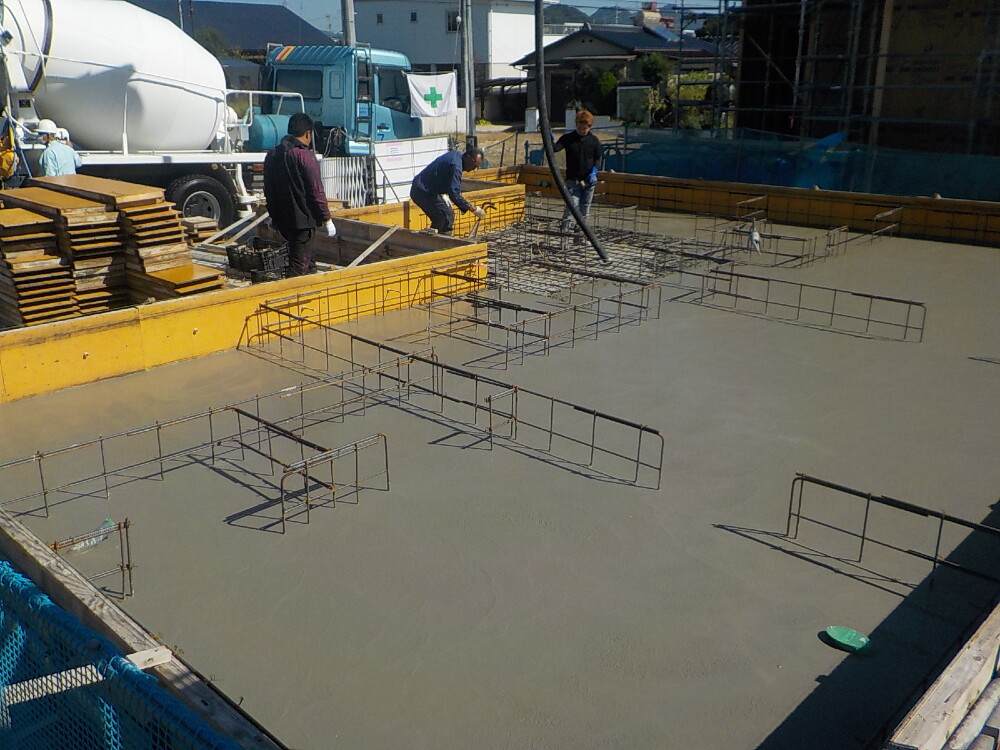

基礎工事

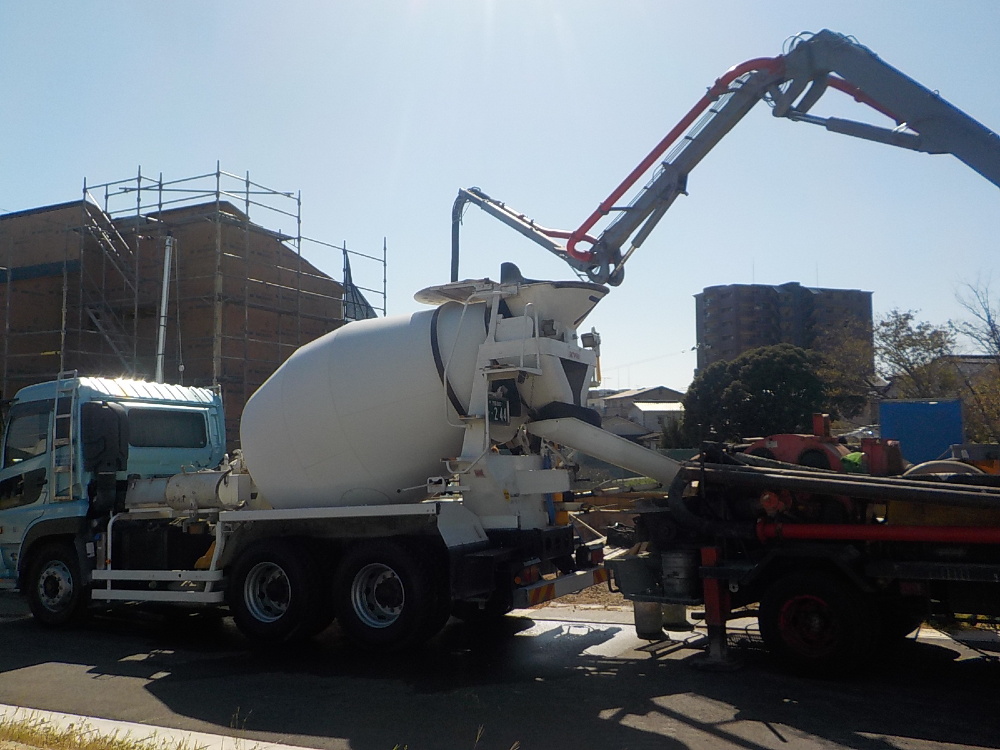

コンクリート打設

11. 2022年10月13日
基礎工事

基礎工事

ベタ基礎という基礎で、建物の床下全体に鉄筋コンクリートを流し込んでつくる基礎です。耐震性に優れていることや、地面からの湿気が建物に伝わりにくくシロアリ被害のリスクが低くなるといった特長があります。

12. 2022年10月15日
基礎工事

基礎工事

13. 2022年10月15日
基礎工事

基礎工事

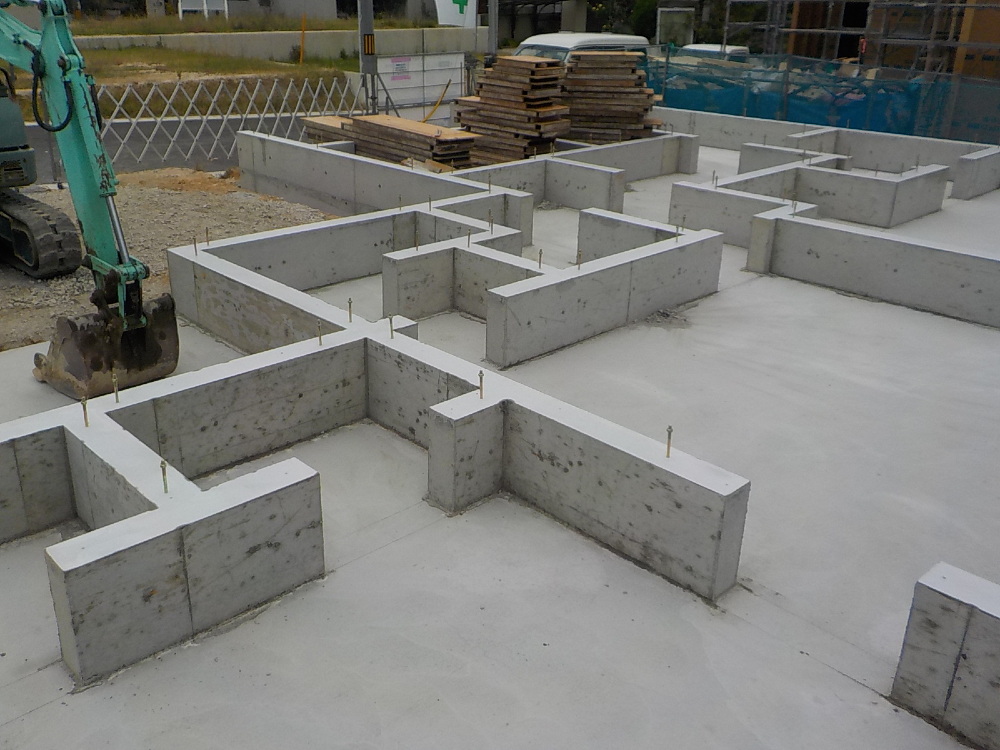

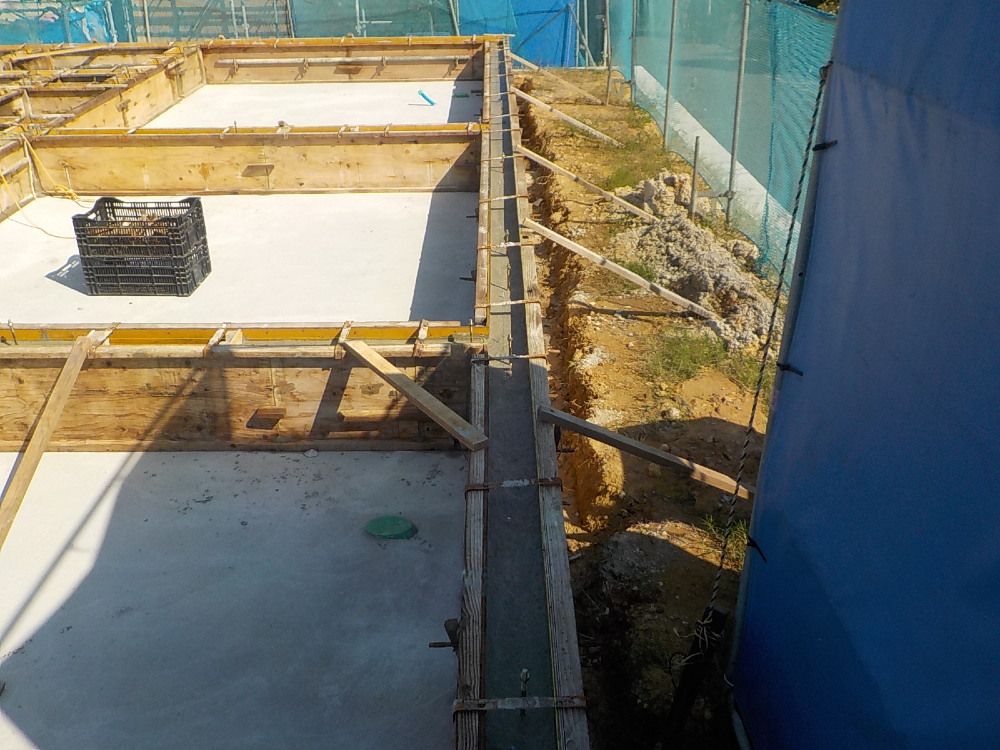

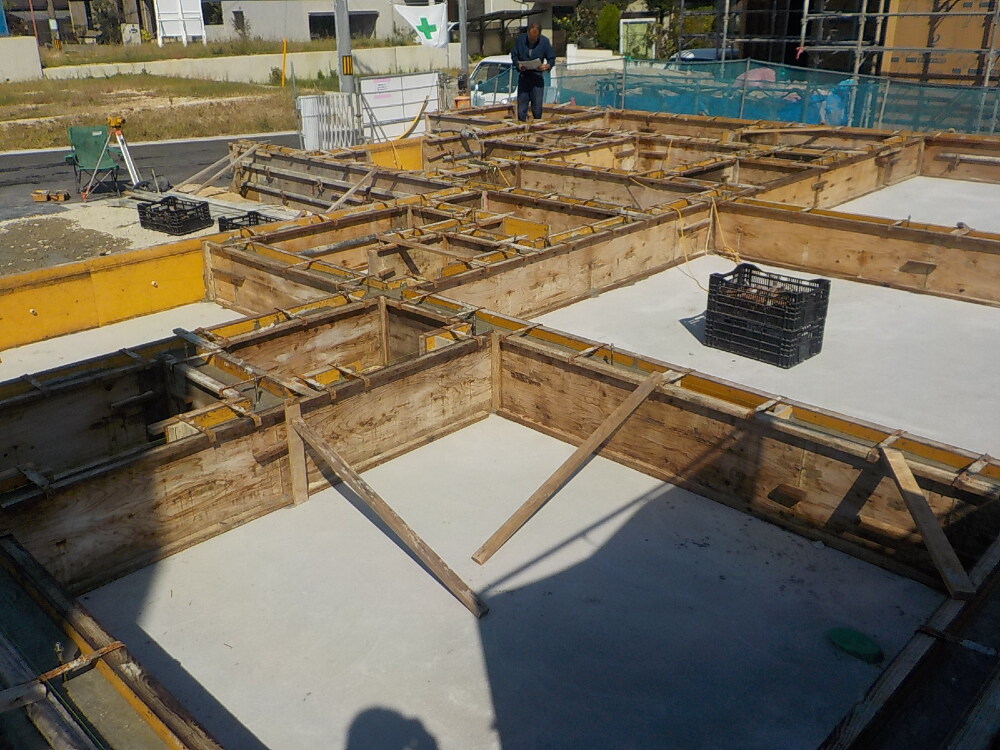

基礎の立ち上がり部分の型枠が設置され、コンクリート打設を終えました。
型枠の中に満遍なく平滑にコンクリートを流したのち、天候を見ながら型枠で固定し、しっかりと乾燥するまで養生期間をおきます。

14. 2022年10月17日
基礎工事

基礎工事

養生期間が終了し、型枠が外されました。

15. 2022年10月18日
基礎工事

基礎工事

16. 2022年10月18日
上棟準備

上棟準備

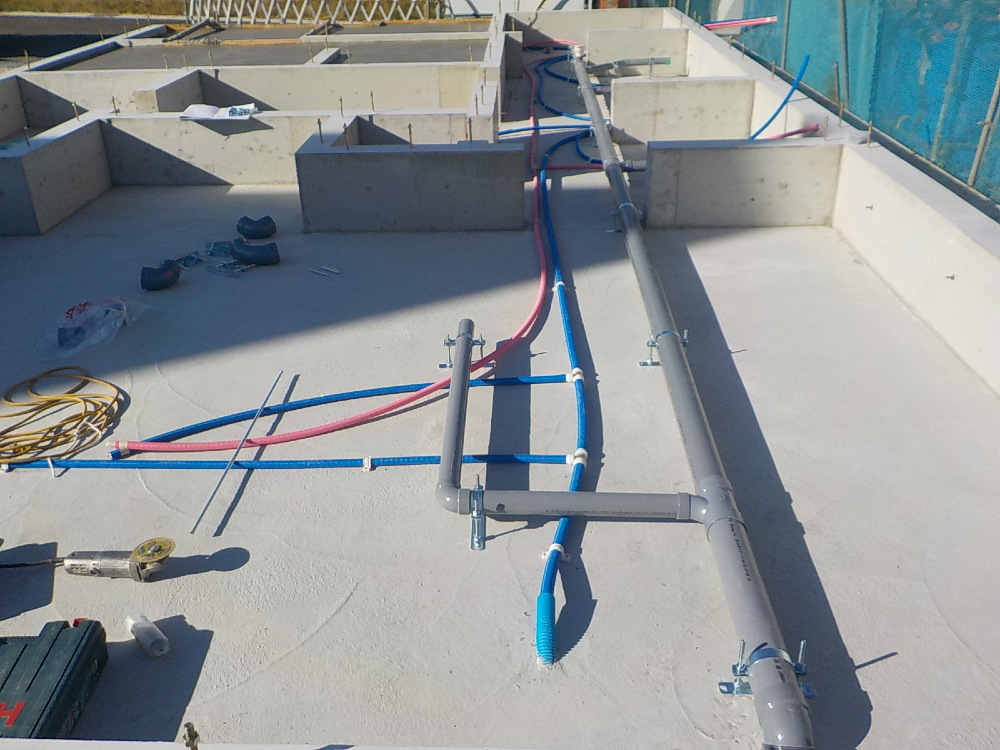

上棟前に、床下の部分に給排水の配管工事を行います。
ブルーは給水で、ピンクは給湯、新築時だけでなく、メンテナンスの時にも一目でわかるように、色分けがしてあります。

17. 2022年10月20日
上棟準備

上棟準備

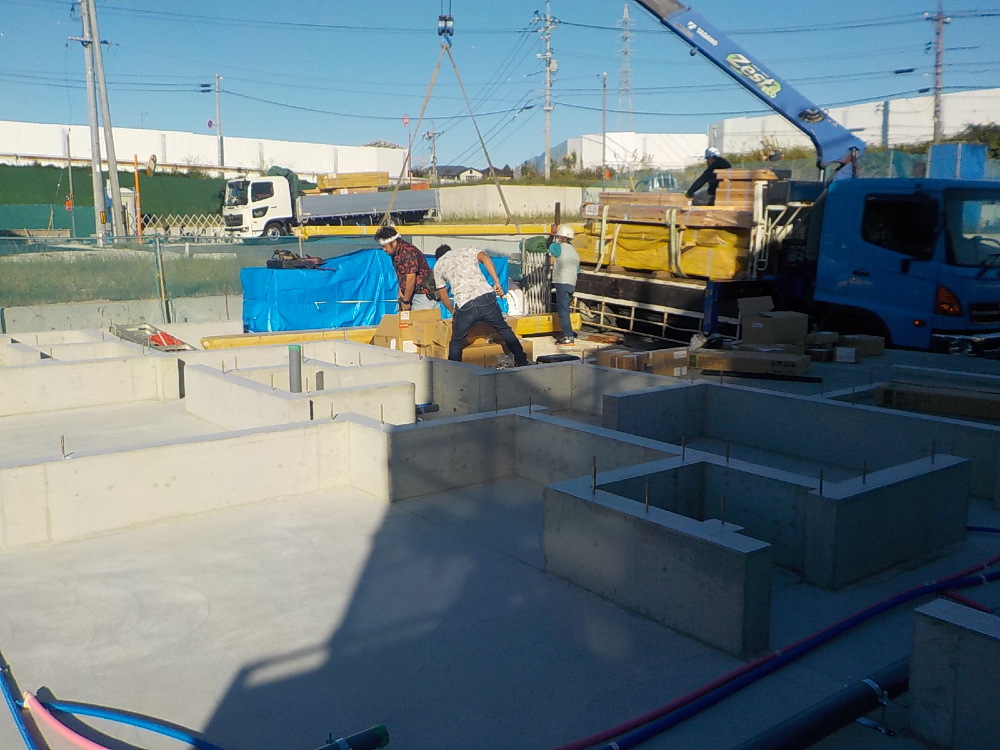

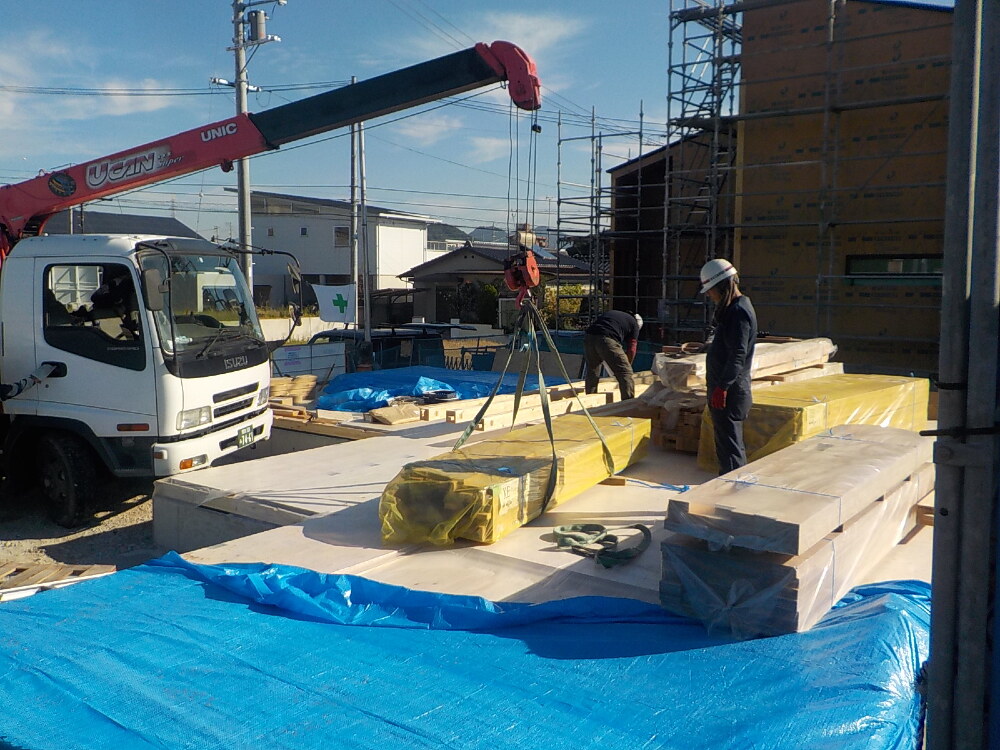

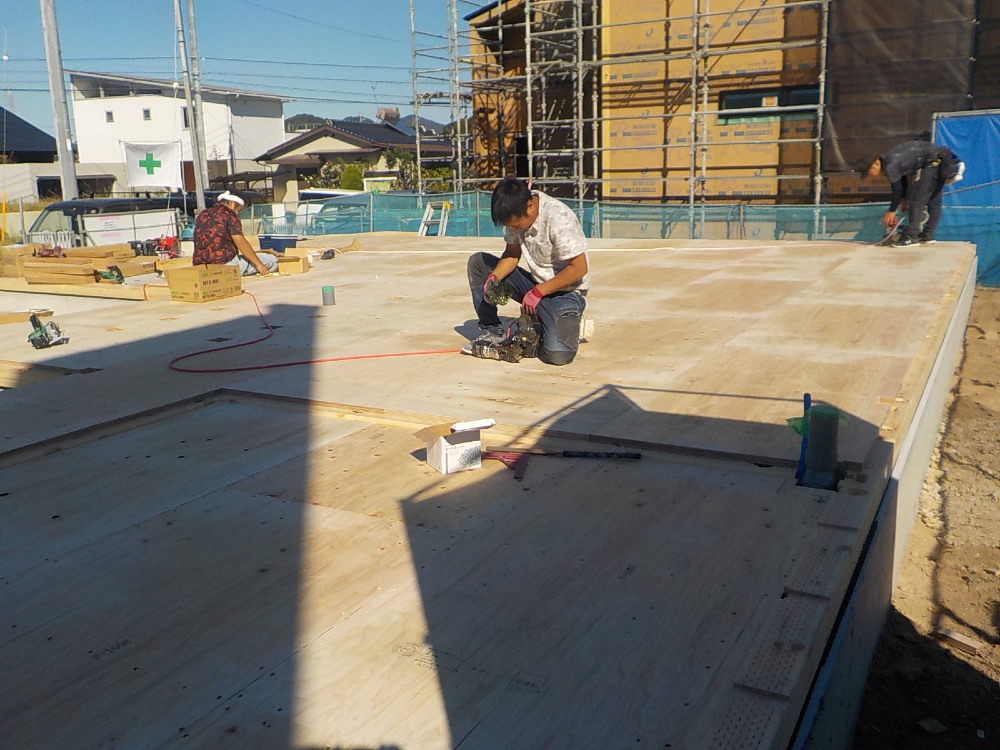

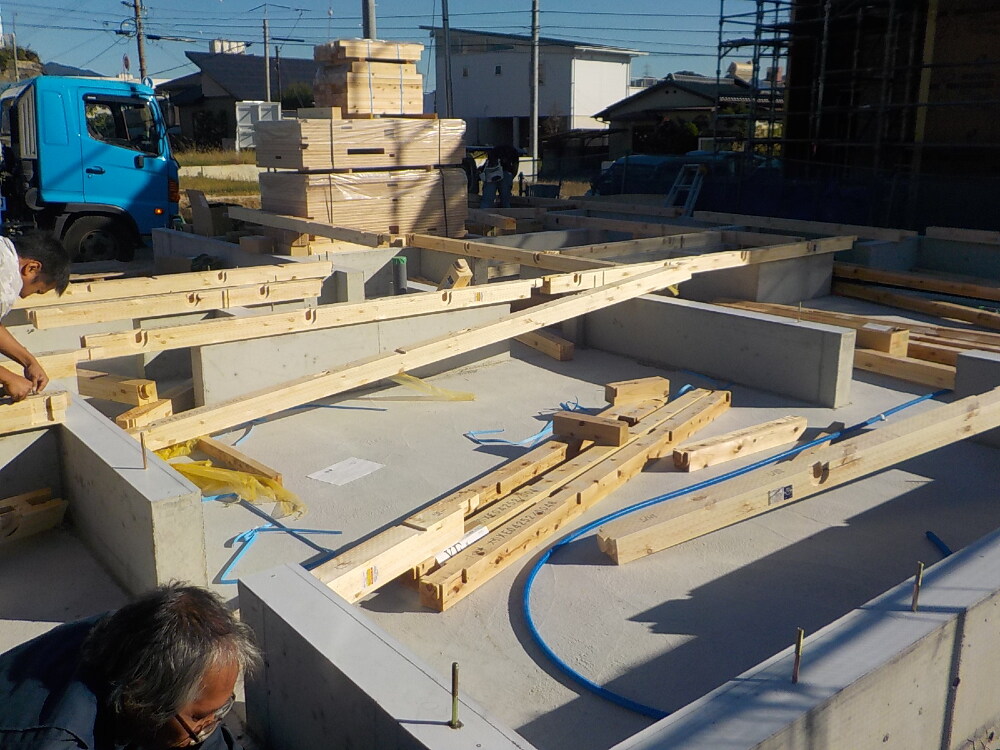

上棟に向けて、土台や柱などの材料が現場へと搬入され、続いて、大工さんにより「土台敷き」という作業が行われます。土台敷きは、基礎コンクリートの上に土台や大引きといわれる木材を設置していく作業で、建物の構造部分に関わる大切な工程となります。

18. 2022年10月20日
上棟準備

上棟準備

土台敷き

19. 2022年10月20日
上棟準備

上棟準備

土台、大引の間に断熱材を入れ、床下地となる合板が敷かれました。

20. 2022年10月21日
上棟準備

上棟準備

レッカー車により材料搬入が完了し、上棟の準備が整いましたら、大切な木材が濡れたりしないようにしっかりとシートを掛けていきます。

21. 2022年10月22日
上棟準備

上棟準備

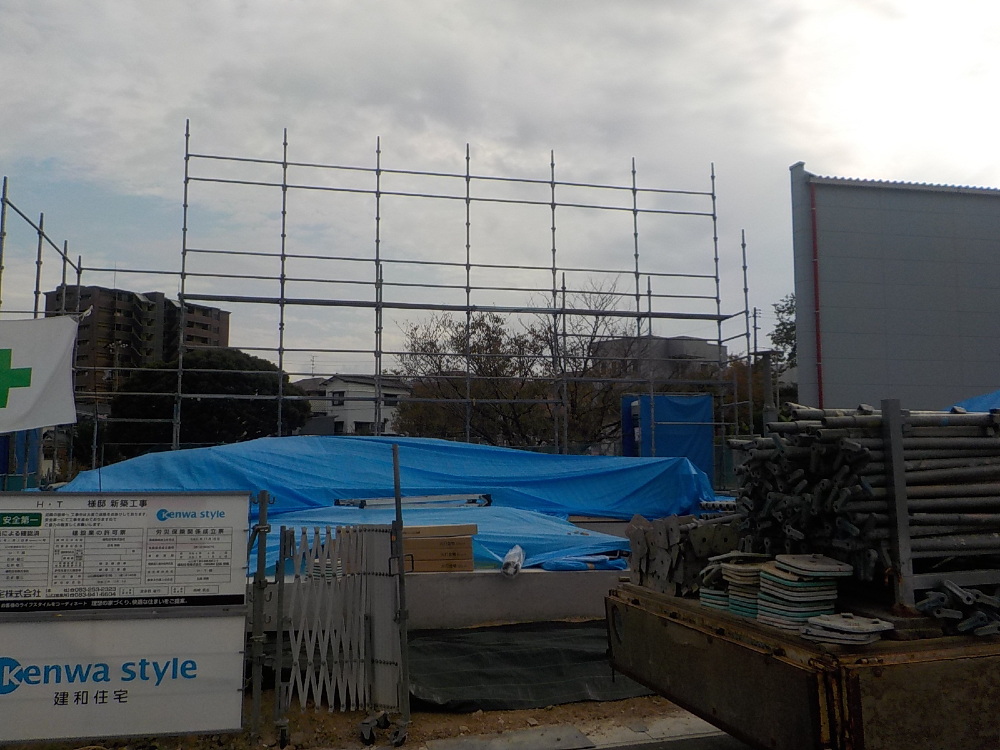

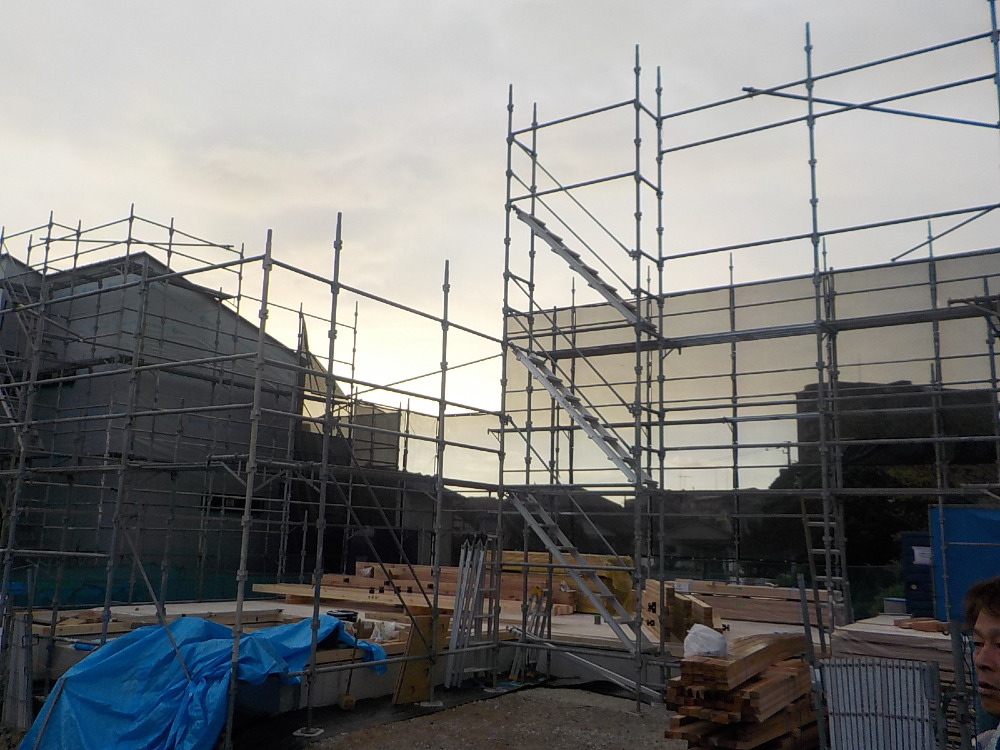

先行足場組の様子です。

22. 2022年10月24日

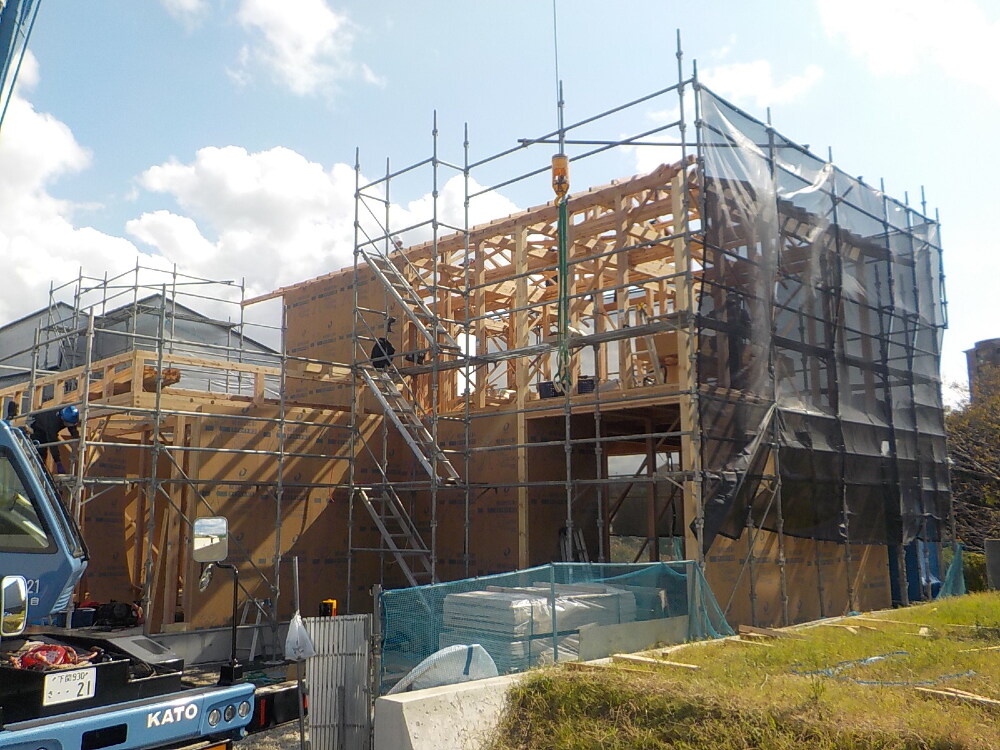

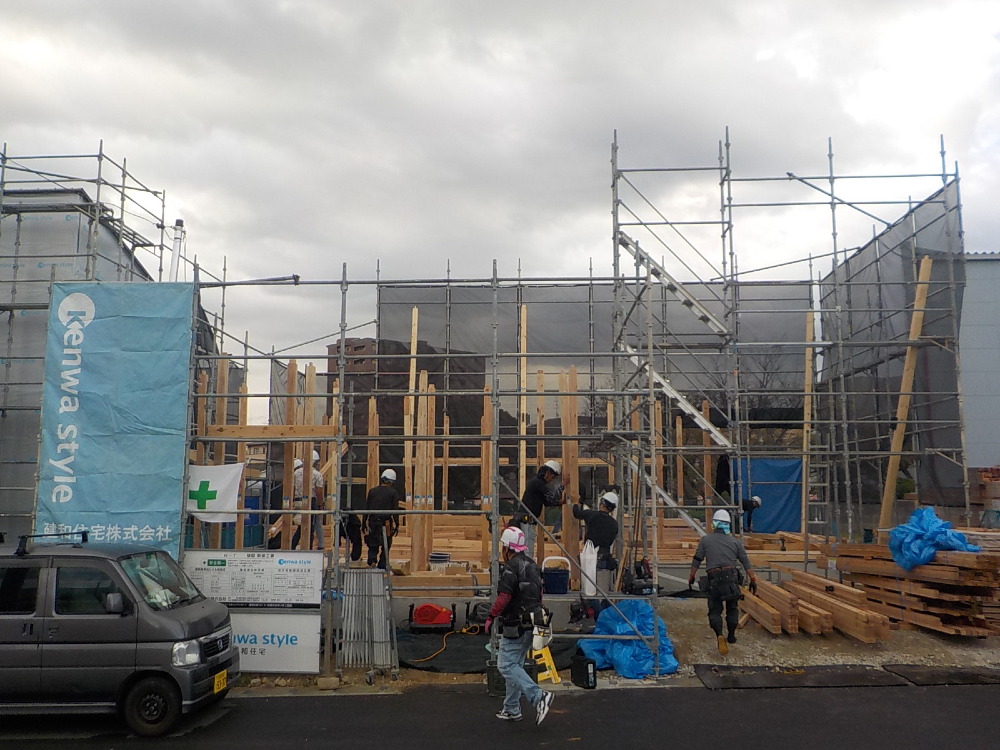

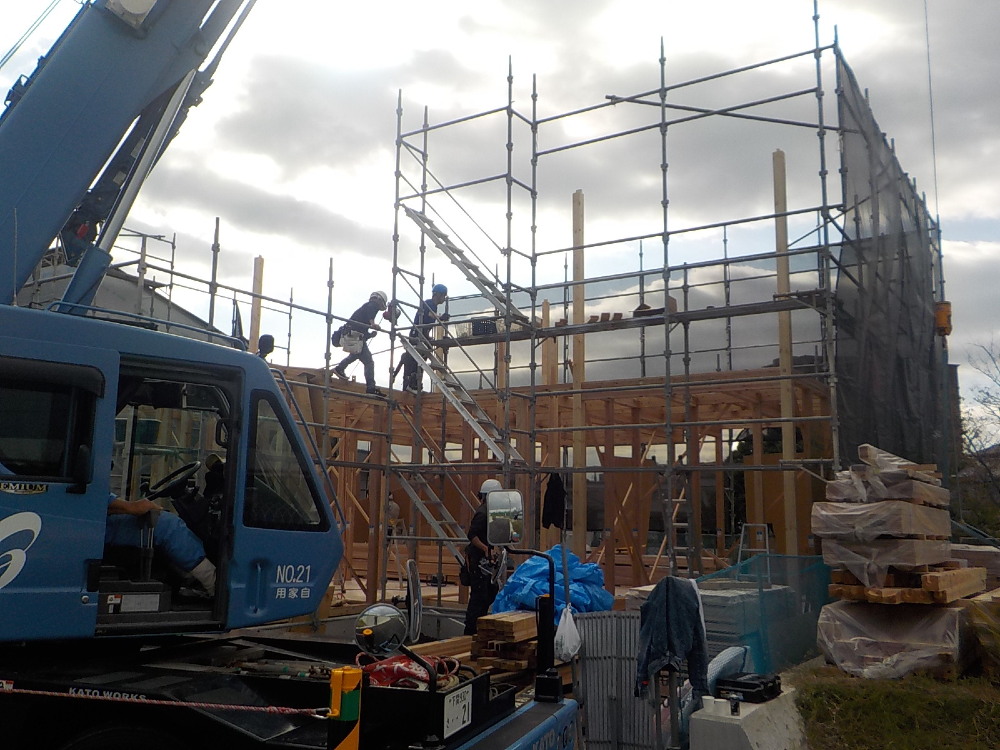

上棟

上棟

T様、本日はおめでとうございます!
マイホームが形となっていく様子をお楽しみください。
職人の皆様、安全第一で宜しくお願い致します。

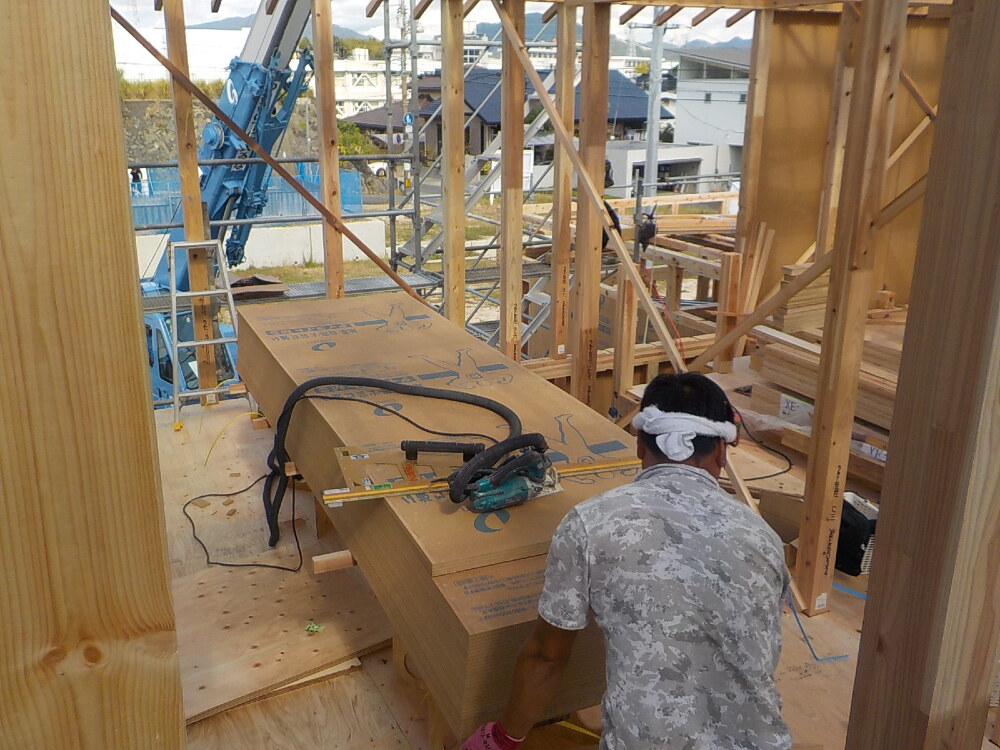

23. 2022年10月24日
上棟

上棟

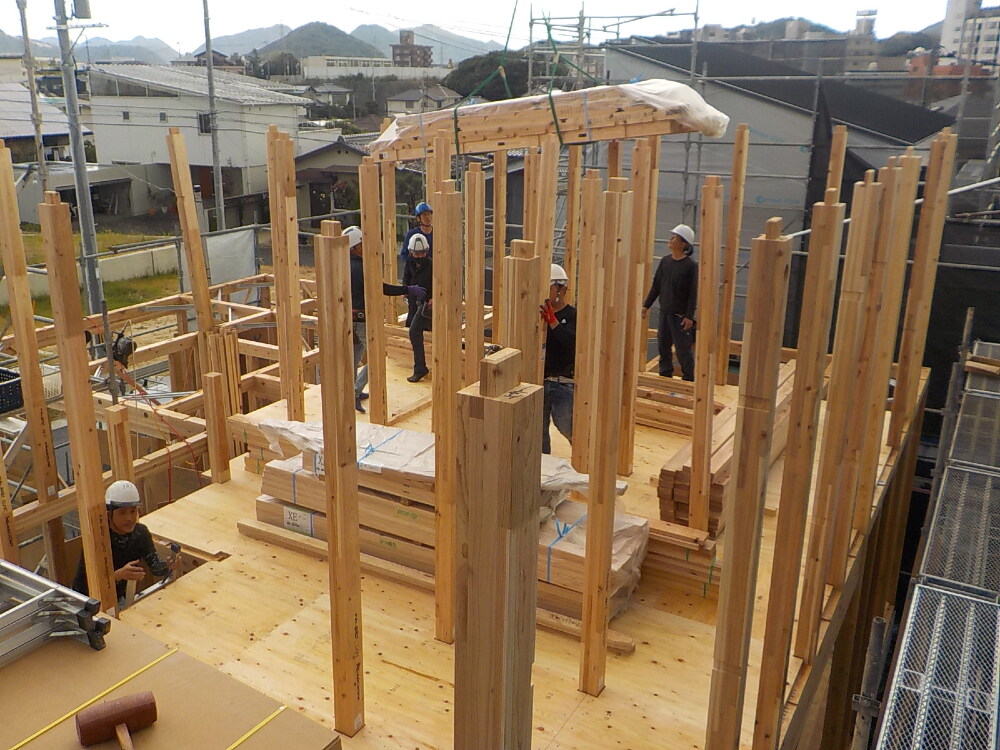

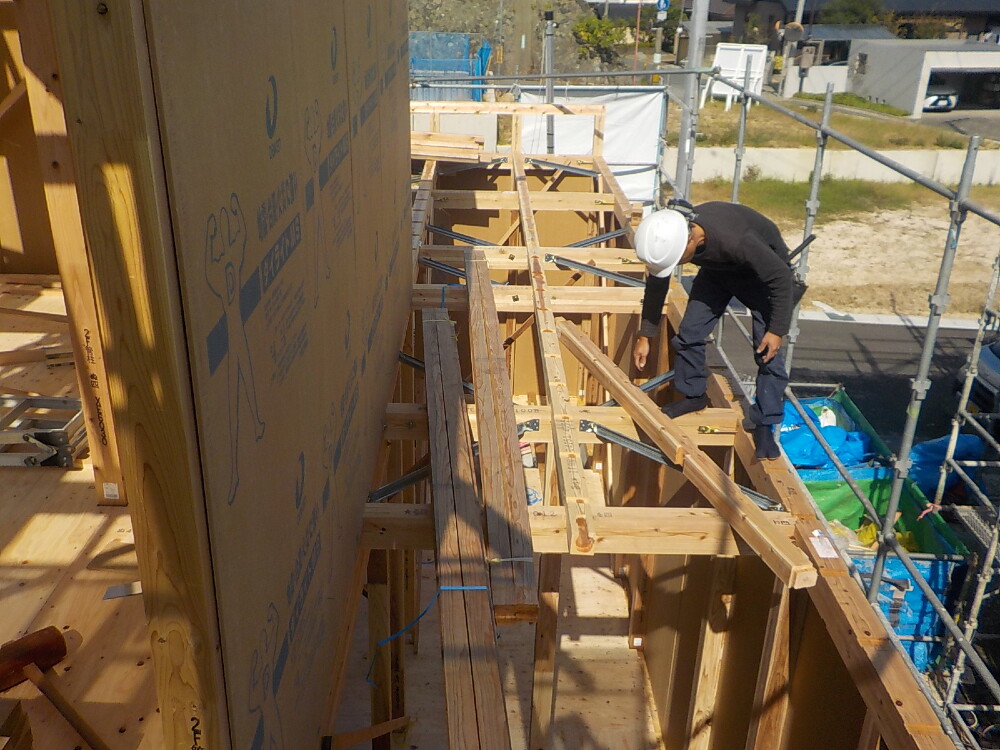

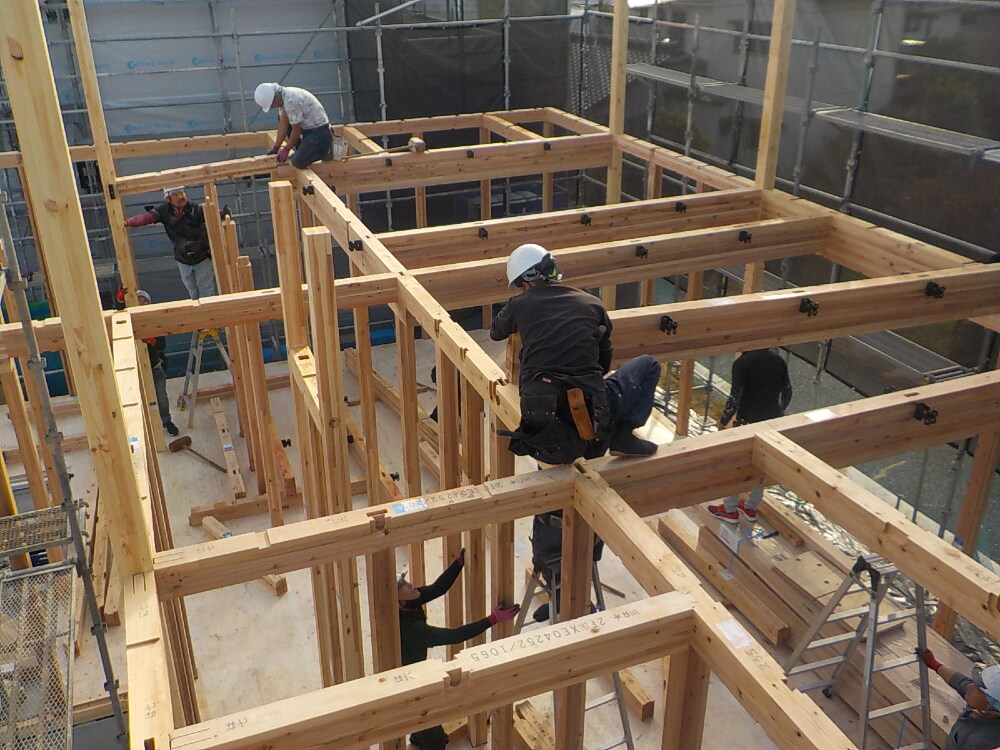

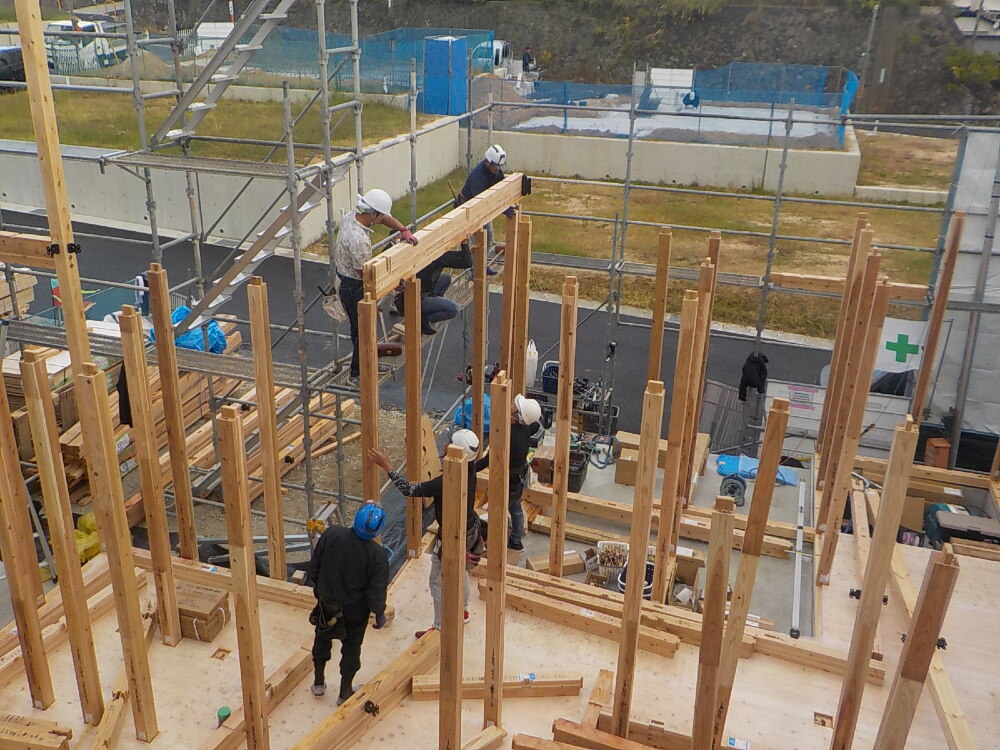

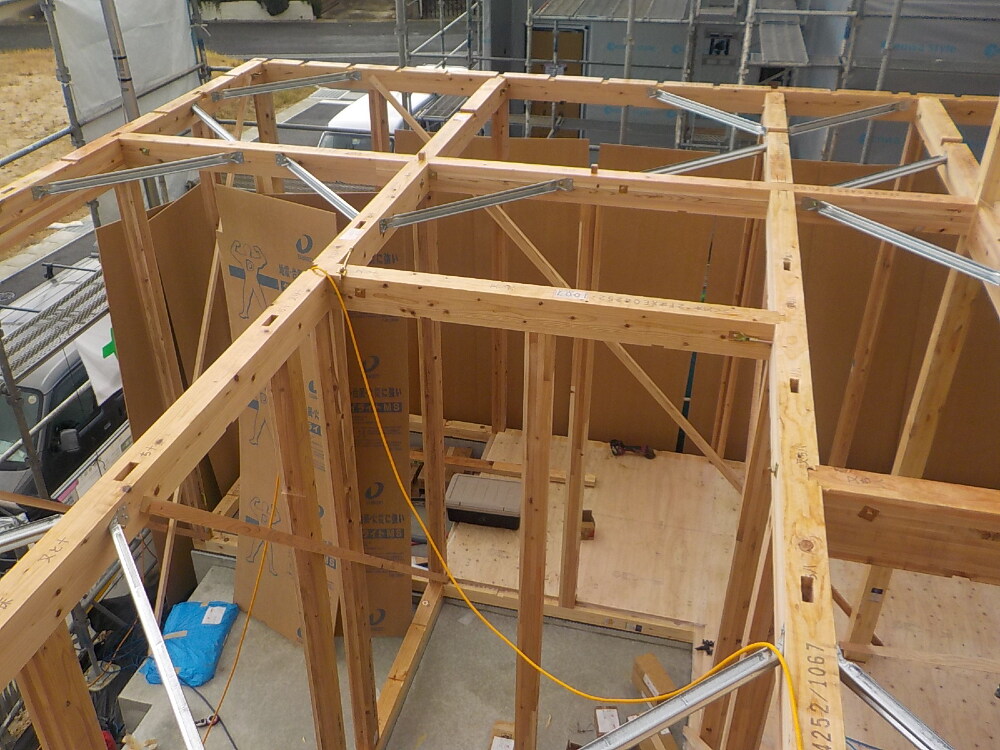

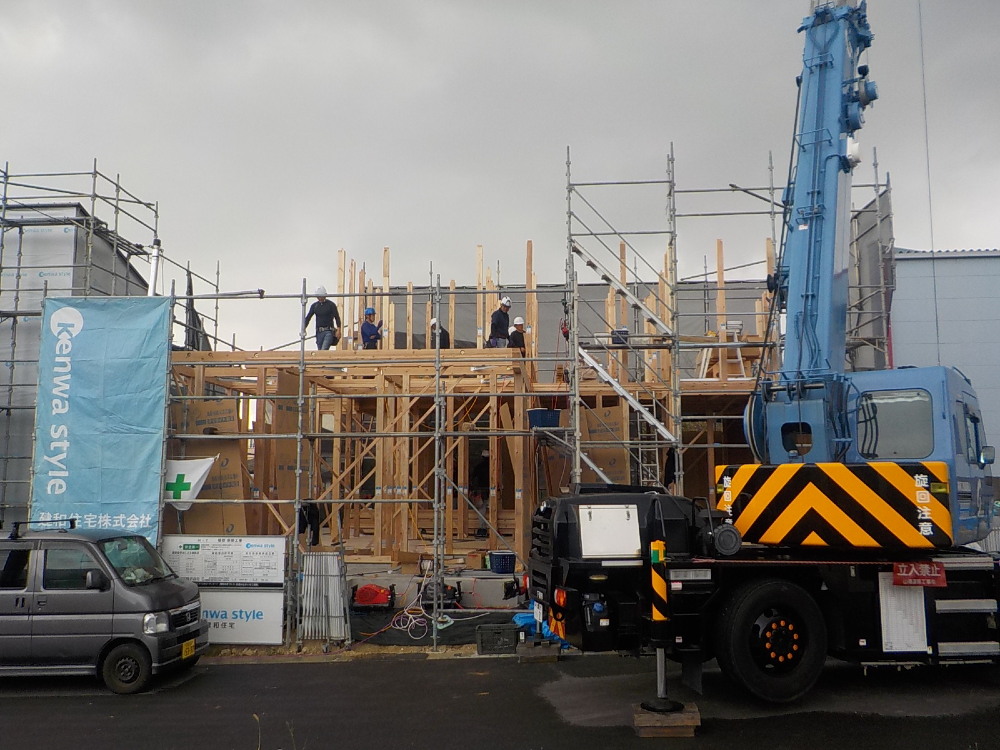

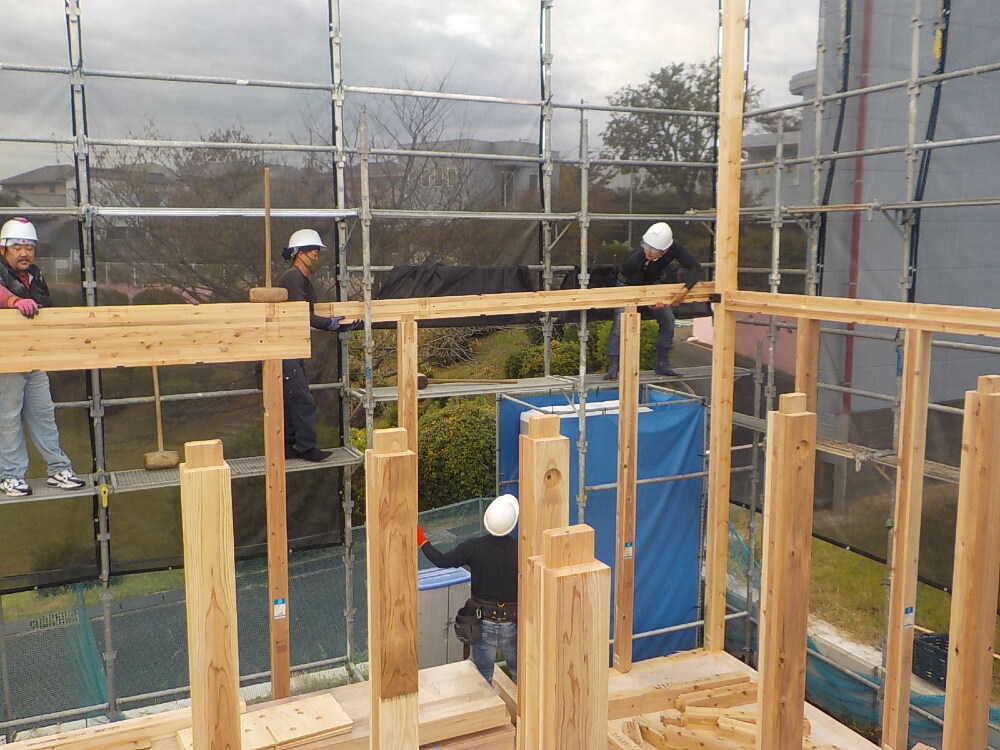

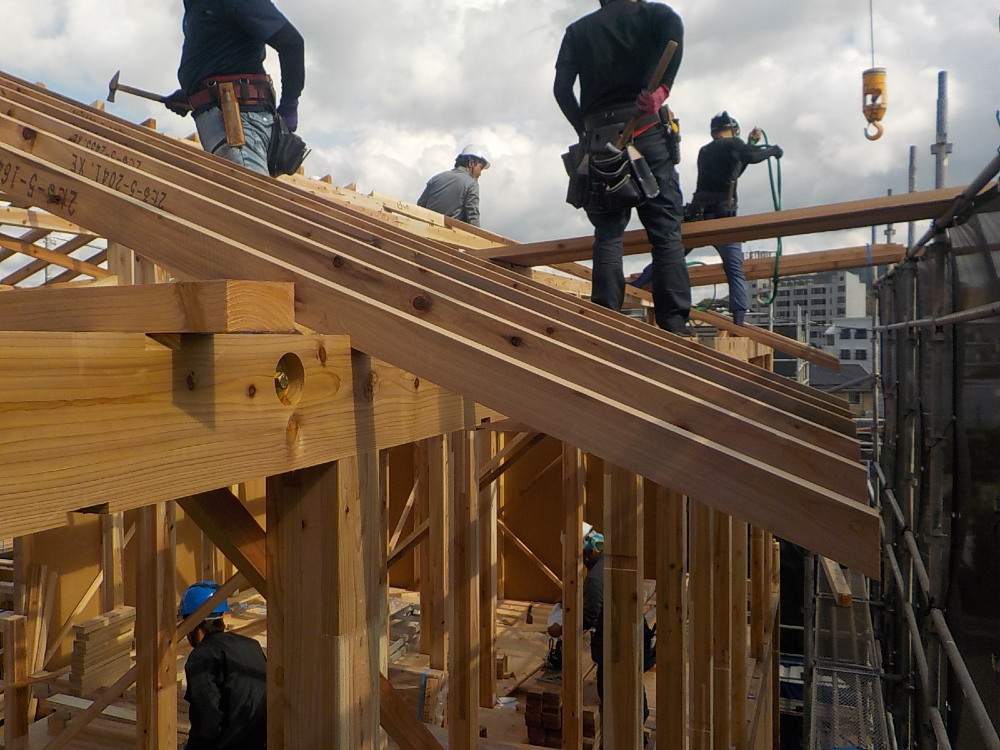

土台の上に柱が次々に立ち始め、棟上げが着々と進められています。

24. 2022年10月24日
上棟

上棟

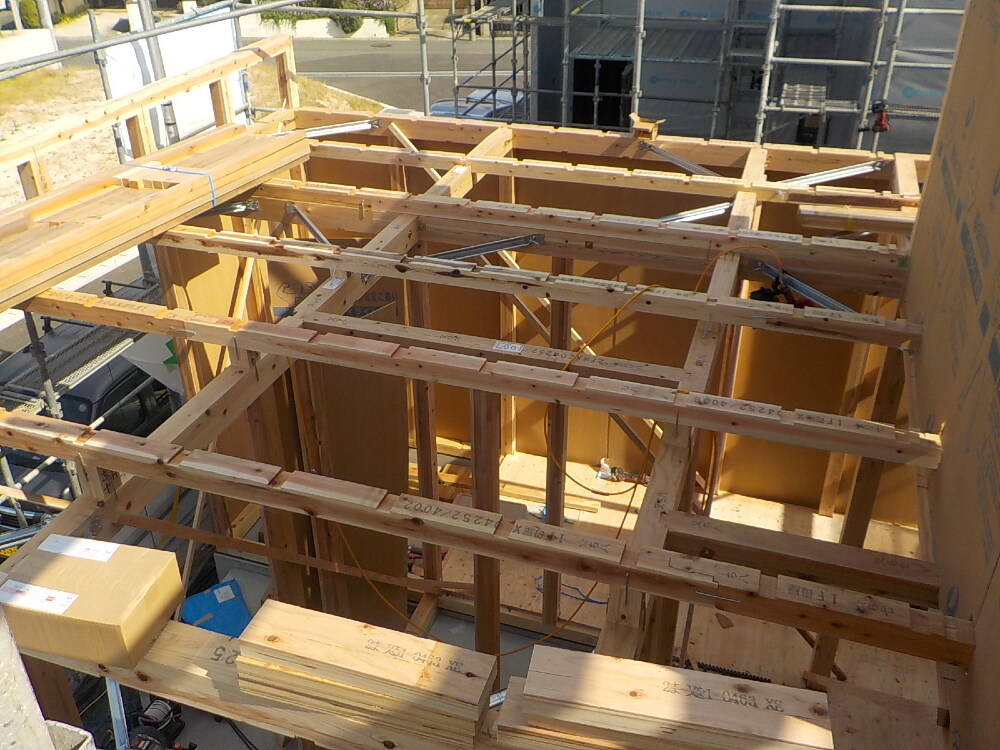

25. 2022年10月24日
上棟

上棟

レッカーで荷揚げしながら職人さん達が力をあわせて施工していきます。
上まで突き出ている長い柱を「通し柱」といい、構造的な強度を高める通し柱は、軸組工法の構造材としては大変重要な部材となります。

26. 2022年10月24日
上棟

上棟

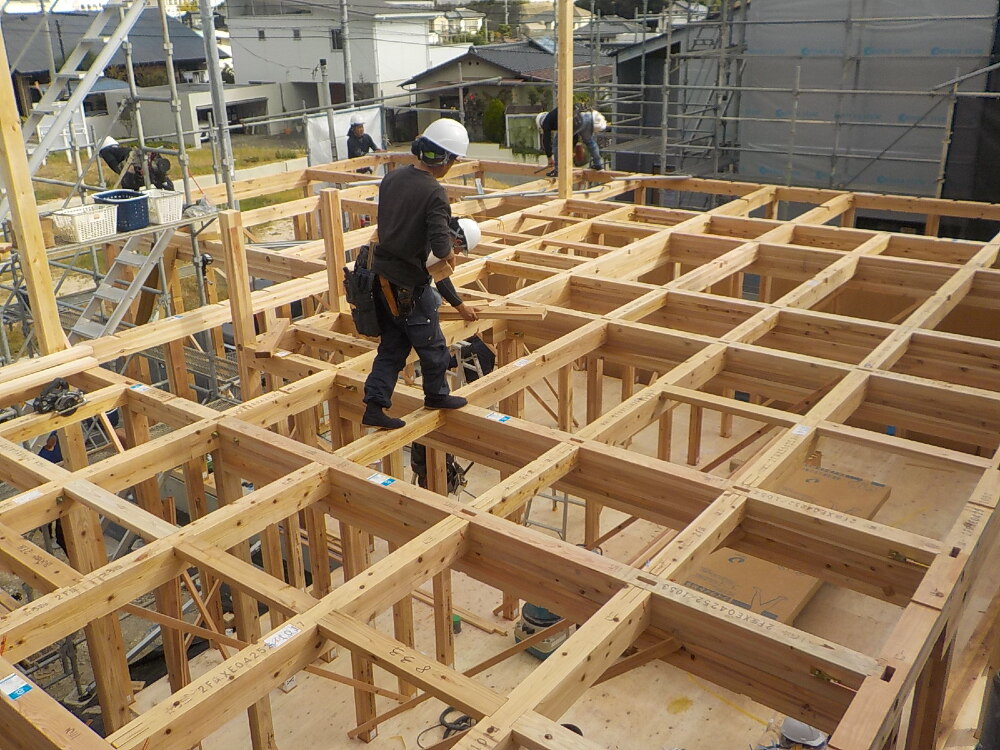

予め図面に従ってプレカットされた木材はそれぞれの位置によって長さや大きさ、更に、仕口、継手といった接合部の形などが決まっています。
このようにプレカットされた木材を用いる事で、施工に無駄が無く、正確な計測検査がされており安心できる上、効率よく作業が進められます。

27. 2022年10月24日
上棟

上棟

骨組みとなる木材には「集成材」を使用しています。
集成材は、木を短冊のように挽き、木の繊維方向に沿って平方に並べて接着させた木製品です。
乾燥収縮が少ない、丈夫、軽い、火に強い、調湿性があるなど、大変優れた木材です。

28. 2022年10月24日
上棟

上棟

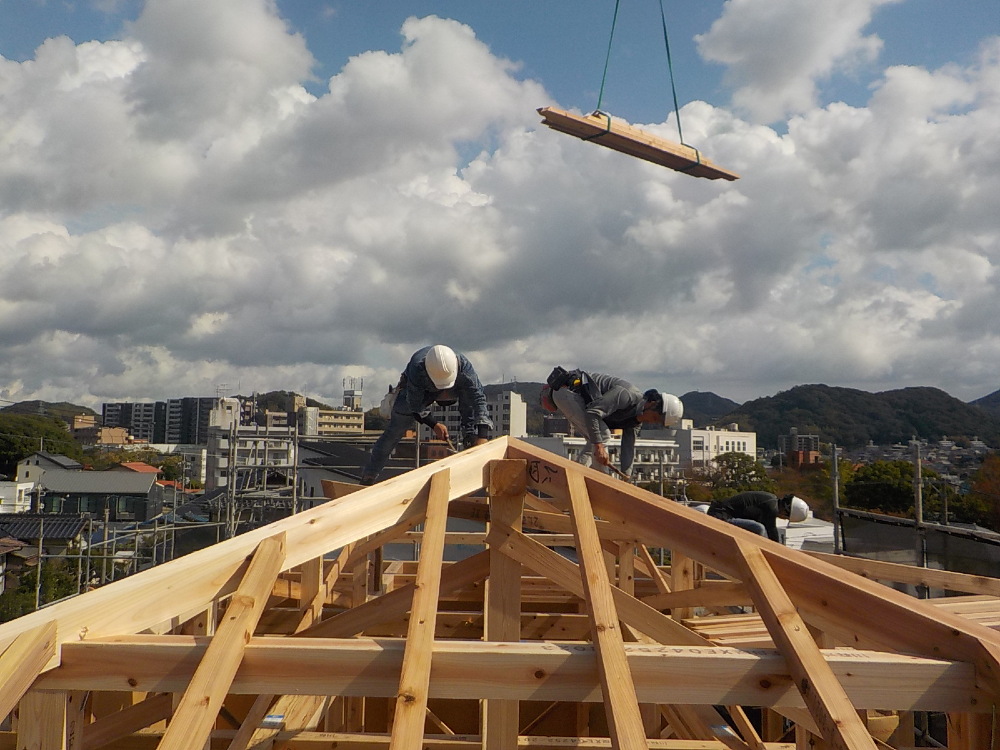

重たい木材を高い場所など職人さんの元へ届けてくれるのがレッカー車です。
職人さんとレッカー車の息の合った連携プレーも上棟での見どころです。

29. 2022年10月24日
上棟

上棟

30. 2022年10月24日
上棟

上棟

31. 2022年10月24日
上棟

上棟

32. 2022年10月24日
上棟

上棟

33. 2022年10月24日
上棟

上棟

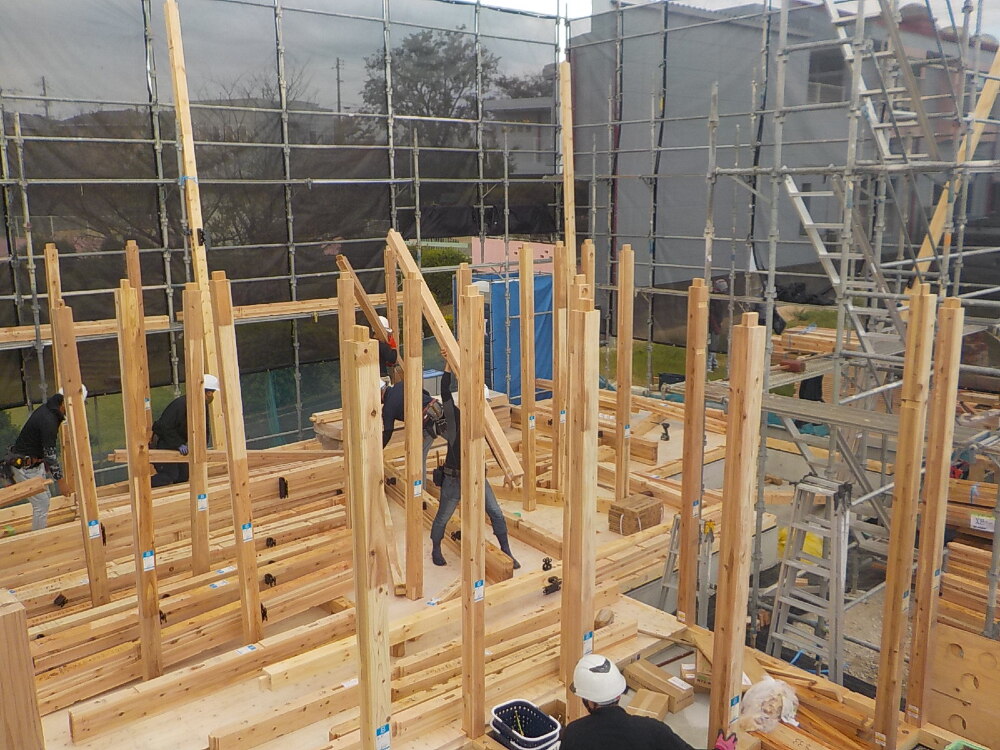

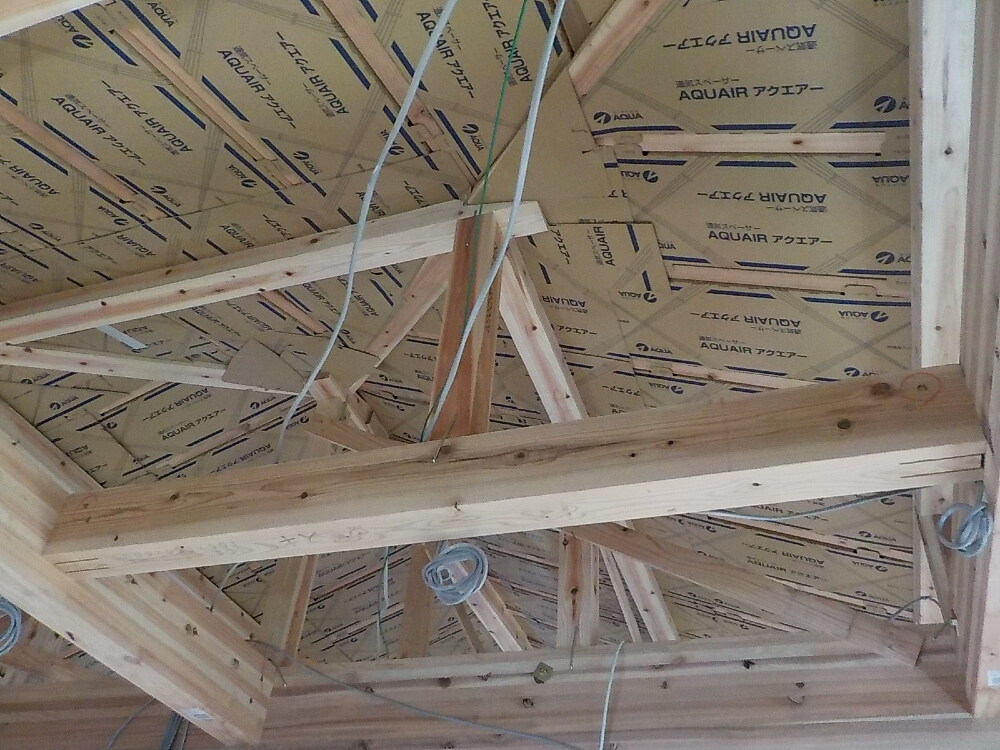

屋根の一番高いところに棟木(むなぎ)が取り付けられました。
木造軸組工法では、この棟木を取り付ける事で、建物の骨組みが完成したという大きな節目になり、棟木が取り付けられることを「棟上げ」といいます。

34. 2022年10月24日
上棟

上棟

35. 2022年10月24日
上棟

上棟

屋根部分です。
屋根下地を支える垂木(たるき)を施工していきます。
垂木は屋根のいちばん高いところ、棟木から低い軒桁に向かって並べた木材のことです。

36. 2022年10月24日
上棟

上棟

37. 2022年10月24日
上棟

上棟

38. 2022年10月24日
上棟

上棟

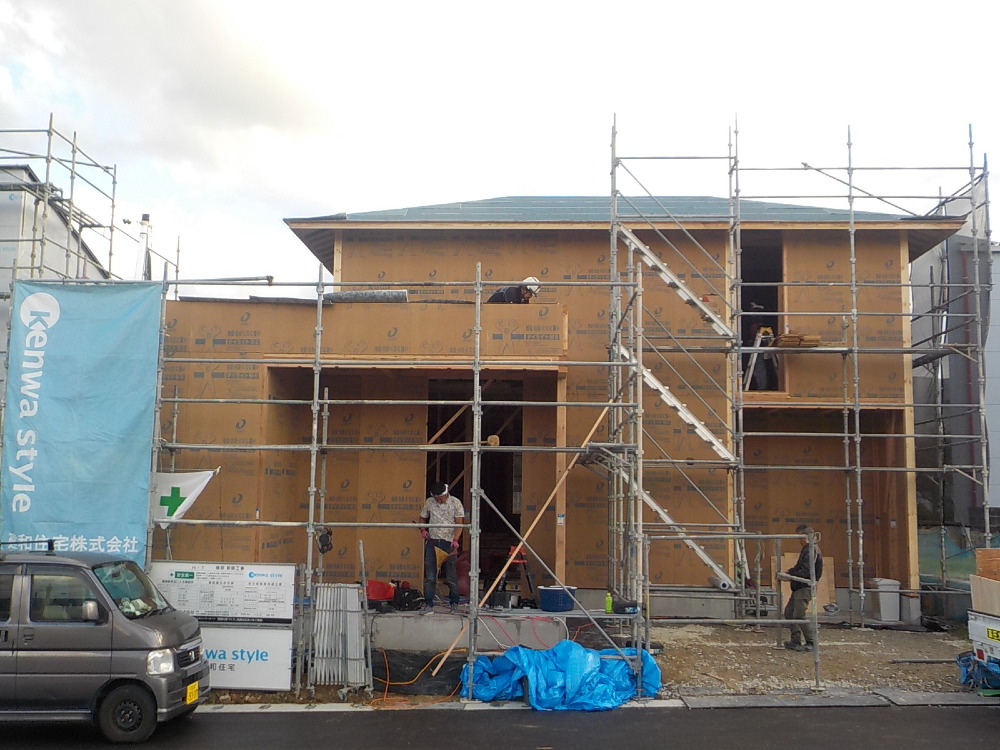

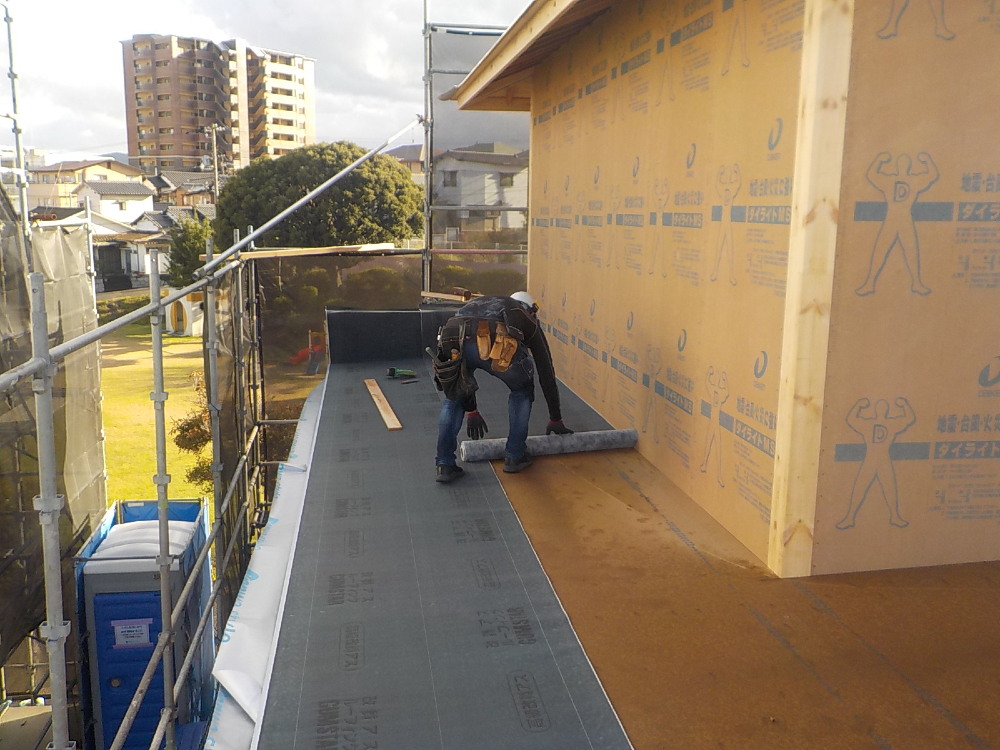

外壁全体に耐力面材「ダイライト」を貼っています。
耐震・防火性能が高く、面で支える為、横からの揺れにも耐えることが出来ます。

39. 2022年10月24日
上棟

上棟

40. 2022年10月24日
上棟

上棟

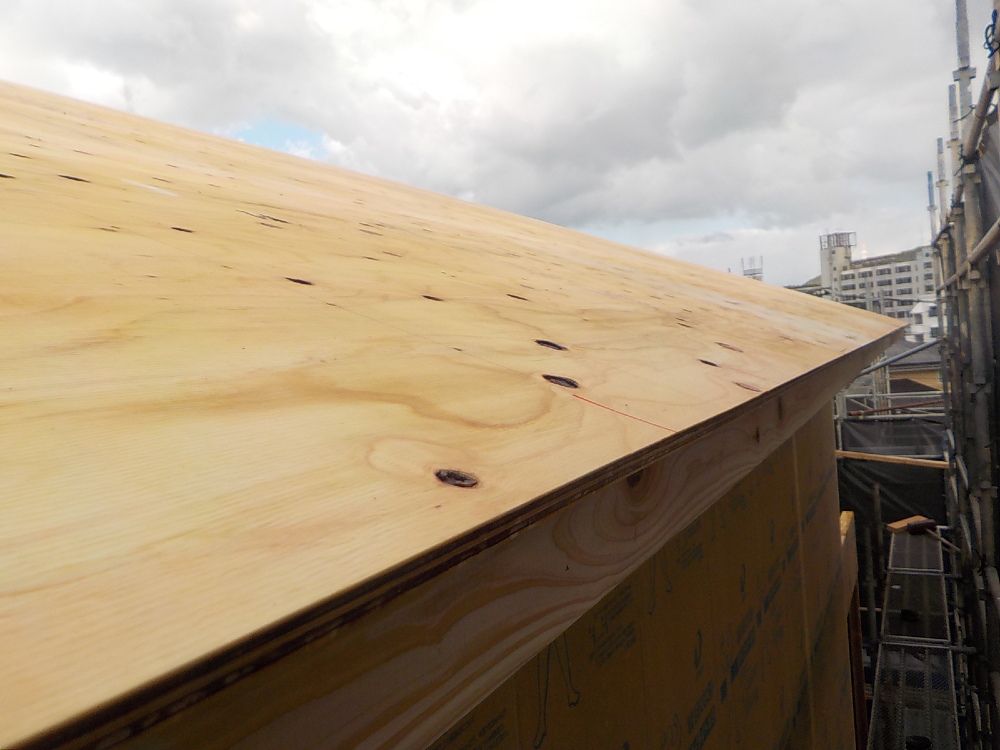

屋根下地材(構造用合板)が貼り付けられました。

41. 2022年10月24日
上棟

上棟

42. 2022年10月24日
上棟

上棟

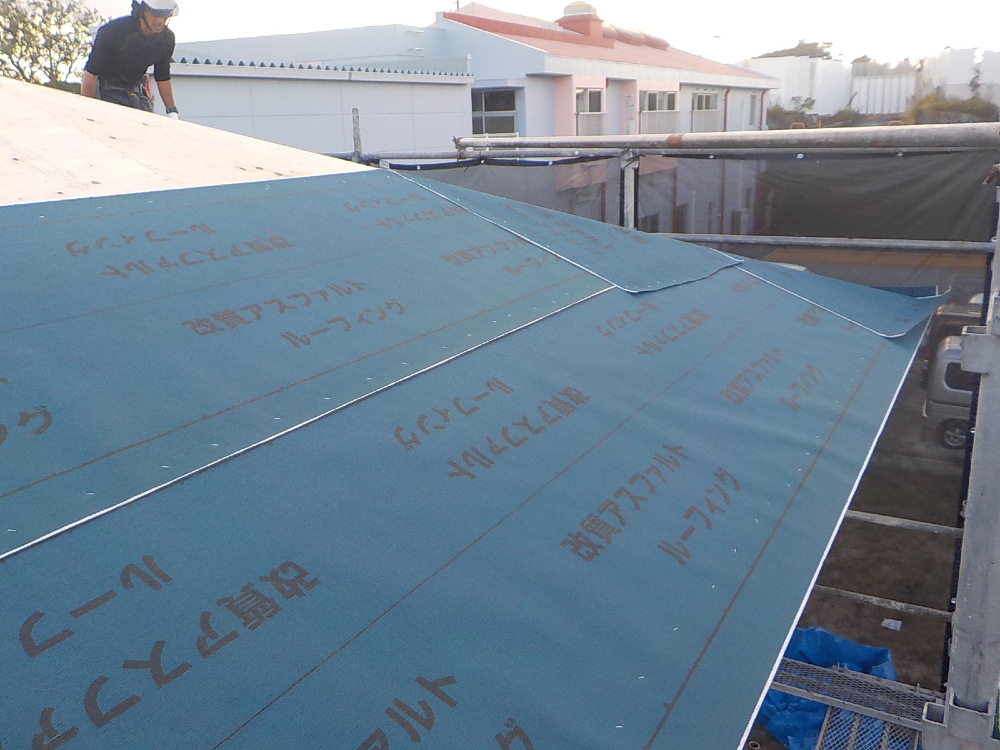

屋根下葺材「アスファルトルーフィング」が施工されました。
アスファルトを主剤とした防水シートで、屋根材だけでは完全には防ぎきれない雨漏りを防ぐために施工します。耐久性が高く、耐用年数も長いためメンテナンスも少なくて済むという特長があります。

43. 2022年10月24日
上棟

上棟

お家全体の様子が分かるようになりました。

44. 2022年10月28日
外部施工状況

外部施工状況

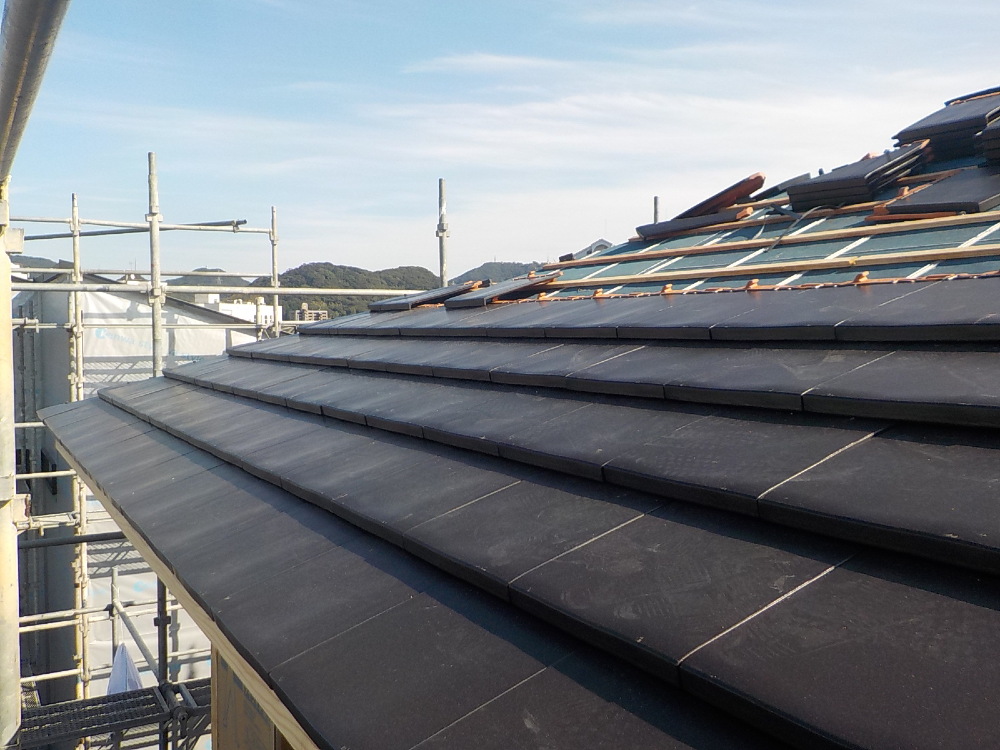

屋根工事

45. 2022年10月28日
外部施工状況

外部施工状況

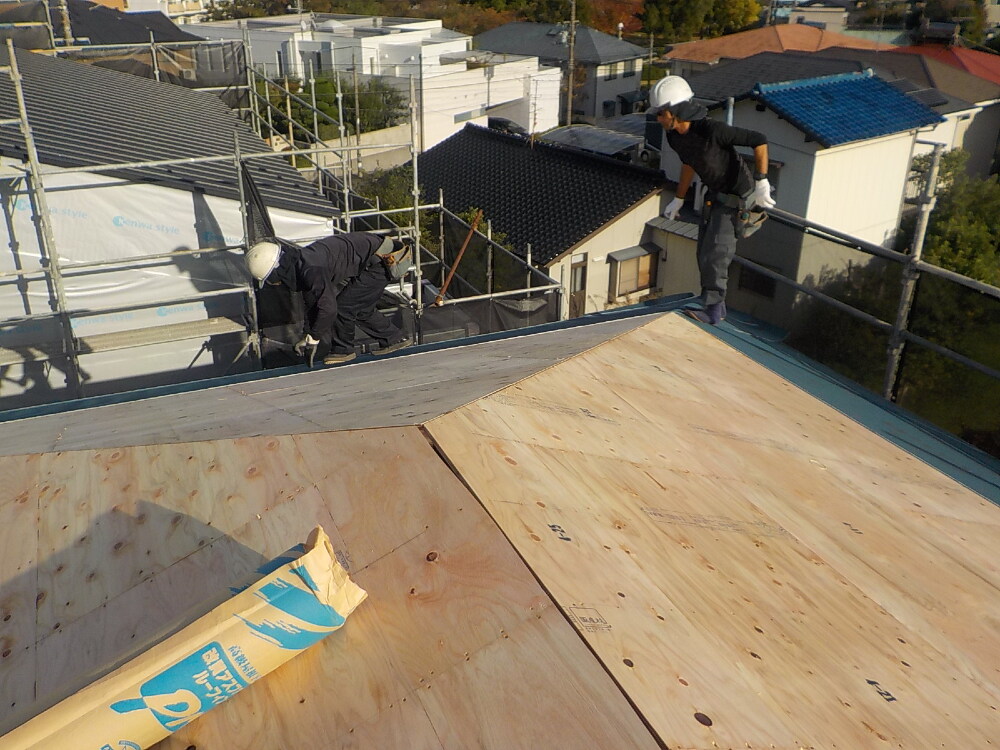

屋根工事

46. 2022年10月28日
外部施工状況

外部施工状況

屋根工事

47. 2022年10月28日
外部施工状況

外部施工状況

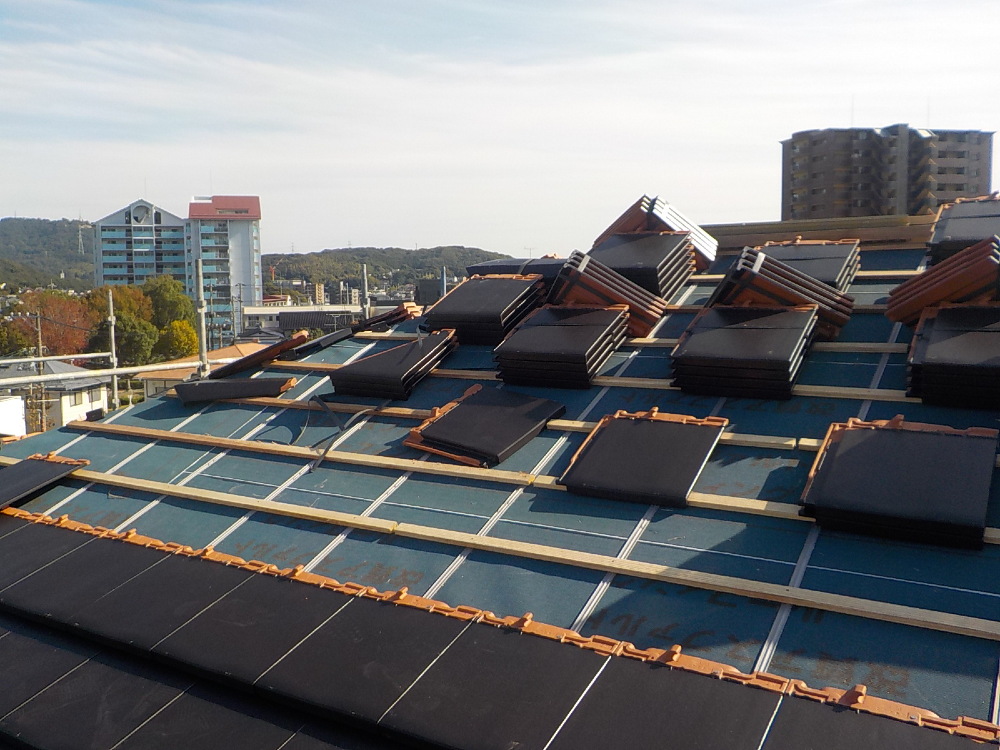

屋根工事が行われています。

48. 2022年10月31日
内部施工状況

内部施工状況

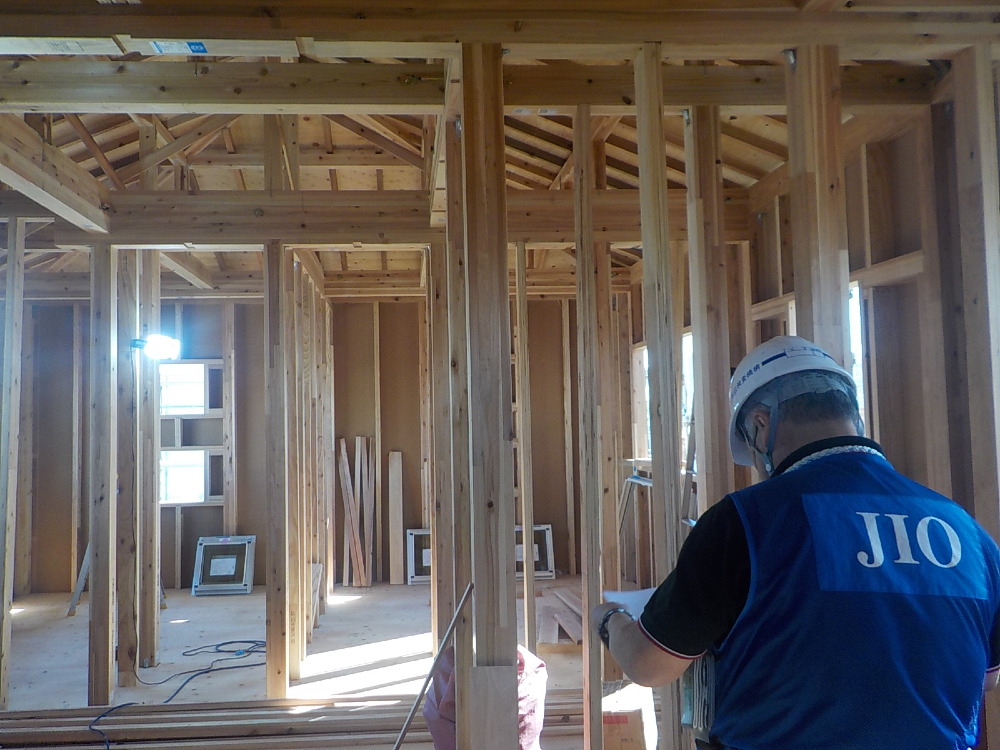

JIO躯体検査

49. 2022年11月02日

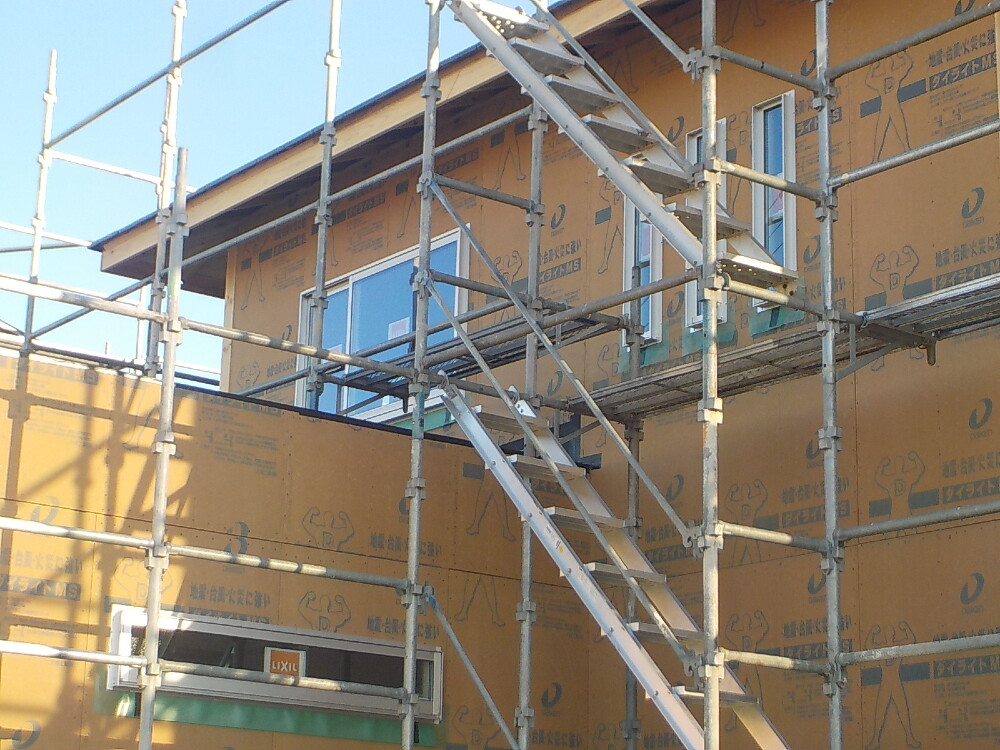

外部施工状況

外部施工状況

50. 2022年11月02日
内部施工状況

内部施工状況

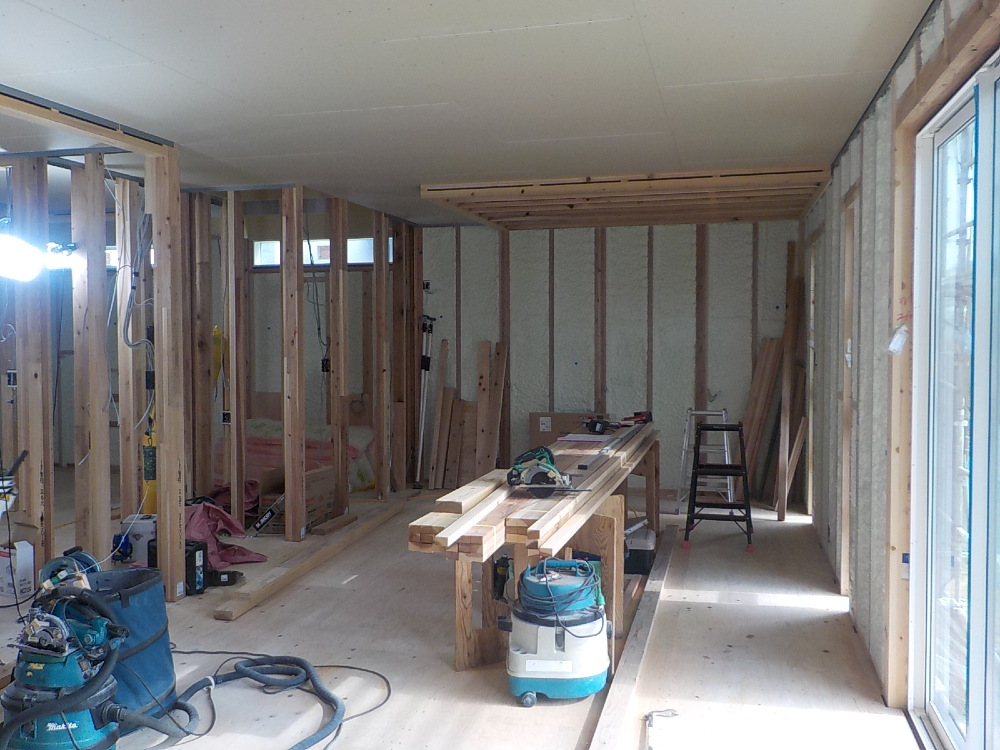

51. 2022年11月05日
内部施工状況

内部施工状況

52. 2022年11月08日
内部施工状況

内部施工状況

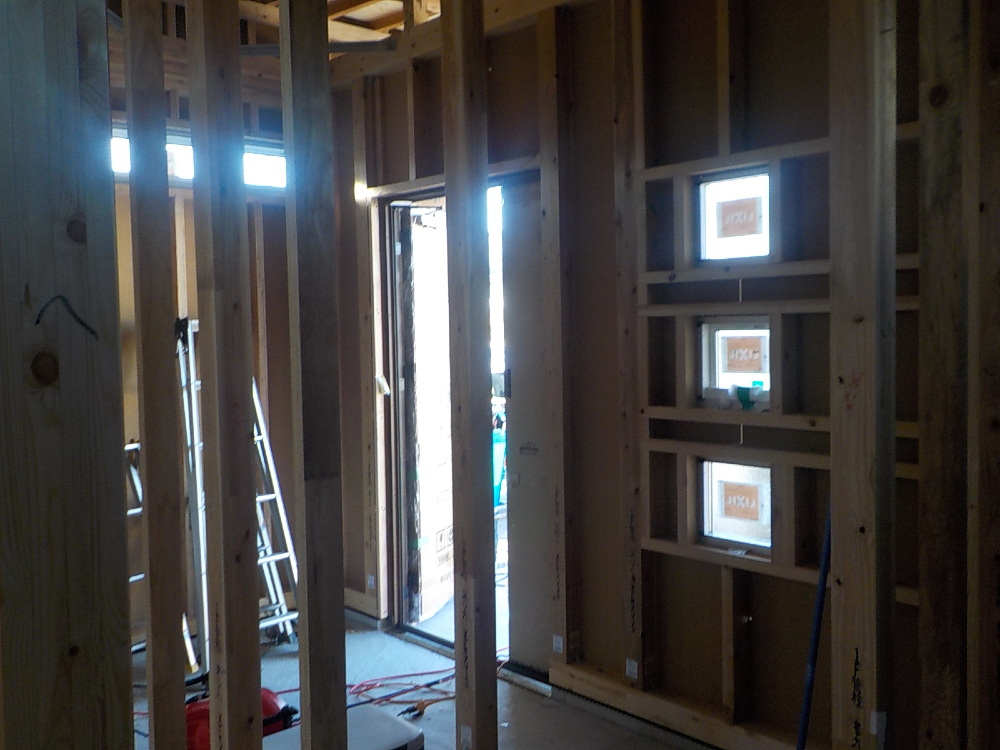

電気配線工事を行っています。

53. 2022年11月09日
外部施工状況

外部施工状況

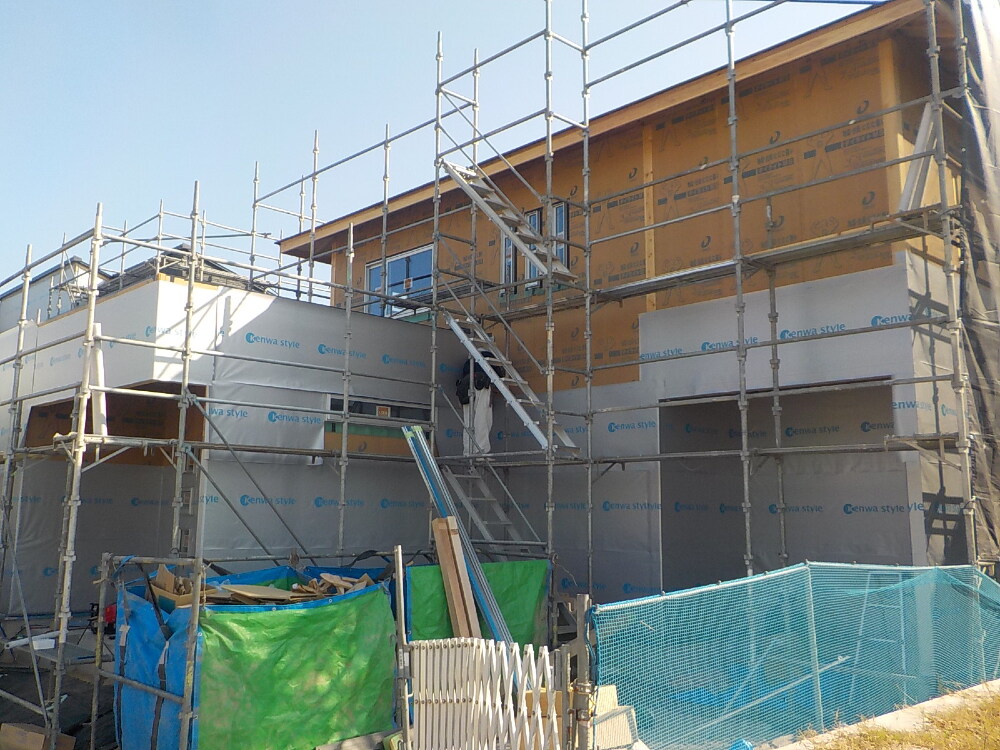

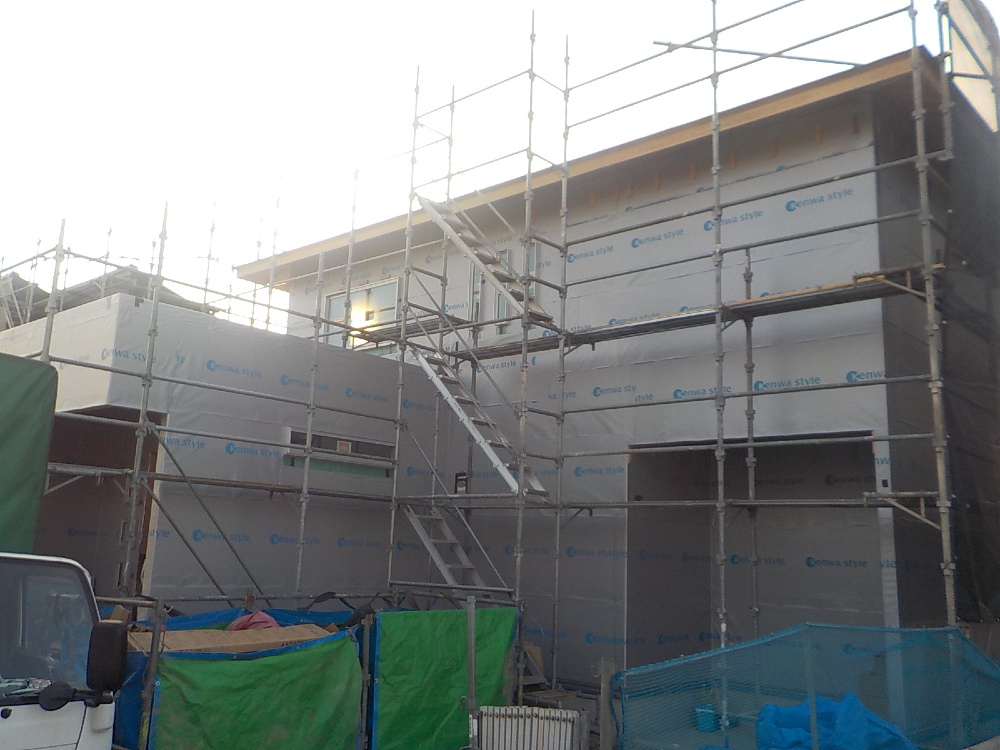

建物外部に遮熱透湿防水シートを施工中です。
外壁の仕上げ材の内側に施工するシートで、建物内部に雨水の侵入するのを防ぎます。また、熱の放射をおさえる「遮熱性能」や壁体内にの湿気を逃がしこもりを防ぐ「透湿性能」などに優れたシートです。

54. 2022年11月11日
内部施工状況

内部施工状況

制震ダンパー「MAMORYマモリ―」を取付ました。
地震時の震動エネルギーを瞬時に熱エネルギーに変換する、高減衰ゴムの性能を利用し、地震の揺れを吸収、放熱し、さらに、繰り返し発生する地震にも効果を発揮します。大切な住まいとご家族を守る制震装置です。

55. 2022年11月11日
内部施工状況

内部施工状況

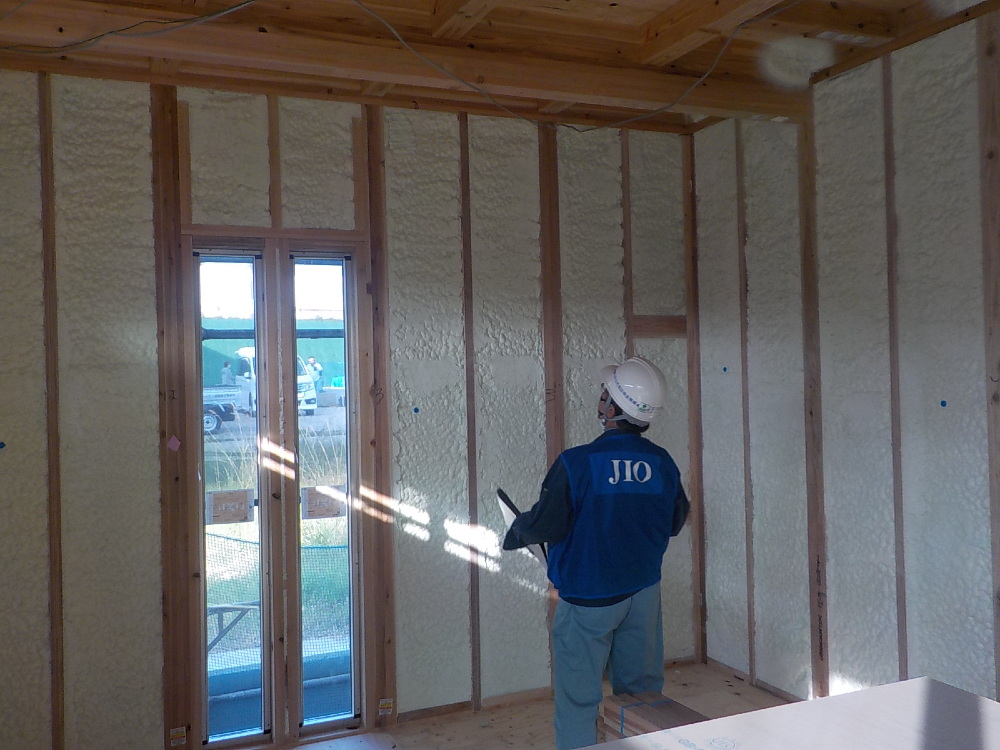

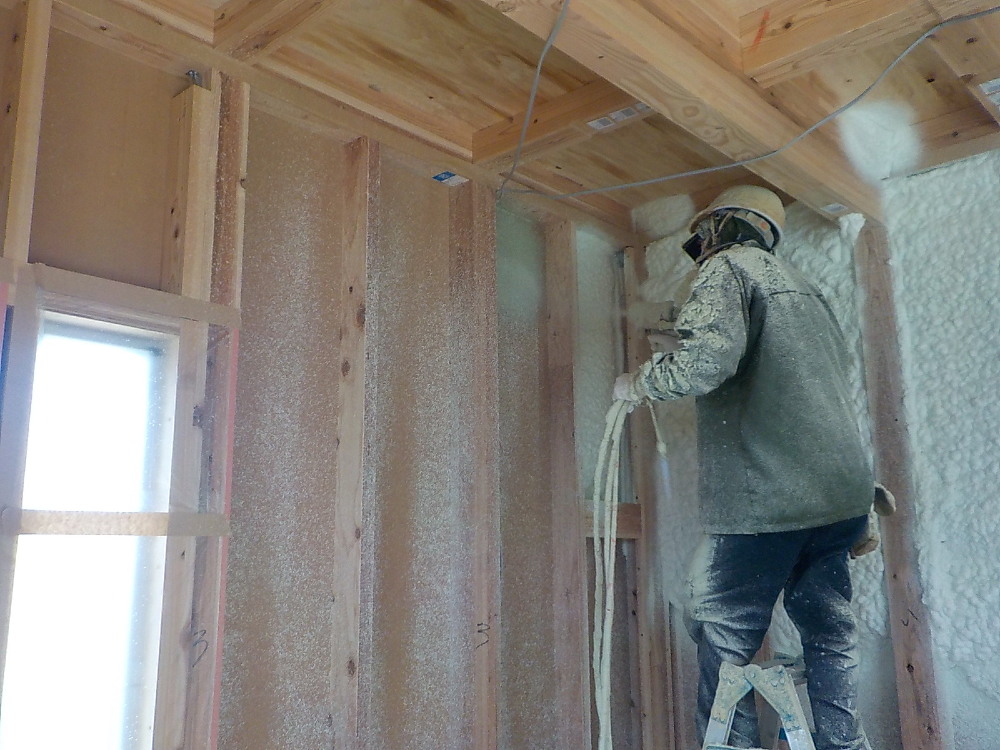

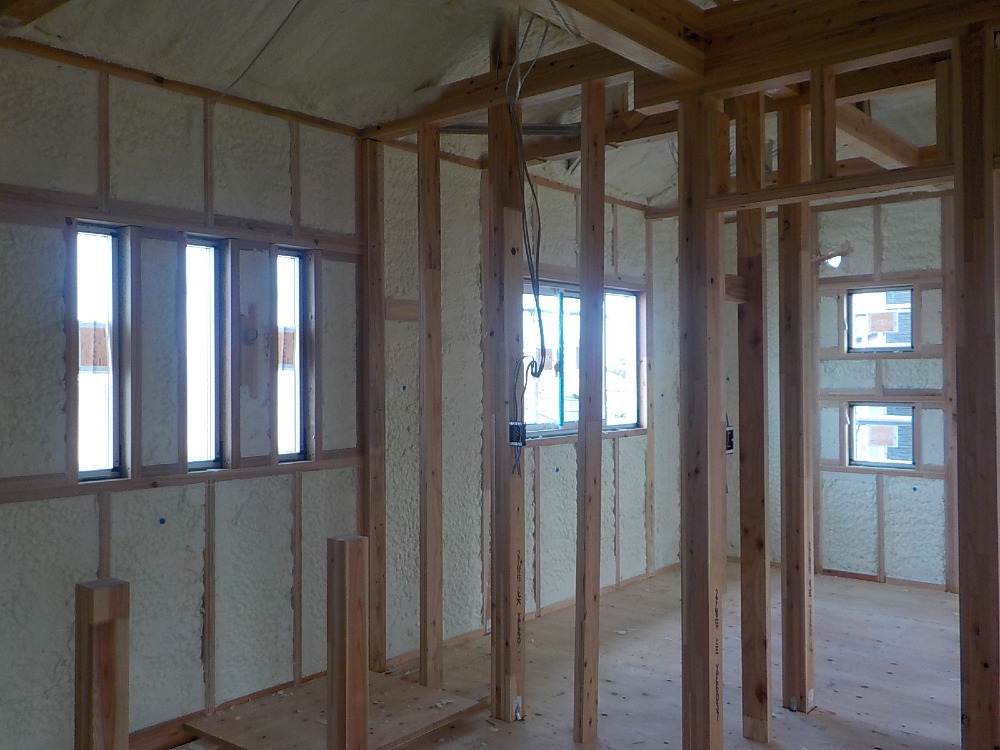

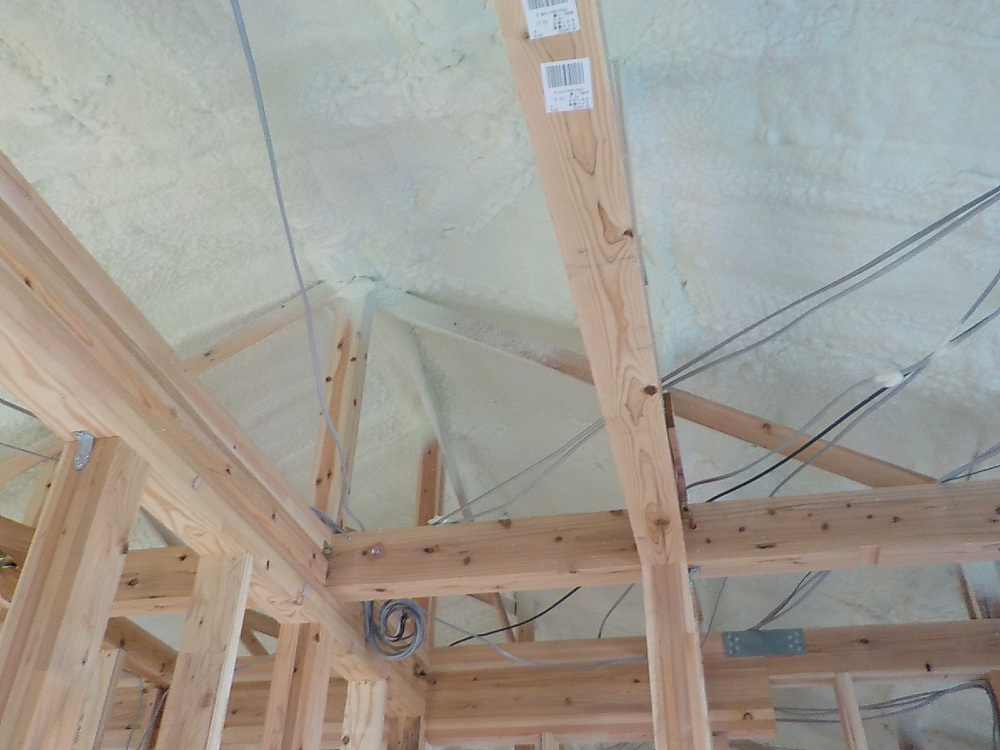

断熱材「アクアフォーム」の吹付を行っています。
アクアフォームは水を使って現場で発泡させる断熱材で、細部の隙間がなく隅々まで充填することが出来る為、高性能な断熱性と気密性を確保できます。

56. 2022年11月11日
内部施工状況

内部施工状況

天井アクアフォーム吹き付け

57. 2022年11月11日
内部施工状況

内部施工状況

アクアフォーム吹き付け

58. 2022年11月11日
外部施工状況

外部施工状況

建物外部に遮熱透湿防水シート貼り付けが完了しました。

59. 2022年11月12日
内部施工状況

内部施工状況

JIO断熱検査が行われました。

60. 2022年11月20日
内部施工状況

内部施工状況

天井に石膏ボードが施工されました。

61. 2022年11月20日
内部施工状況

内部施工状況

システムバス設置完了。

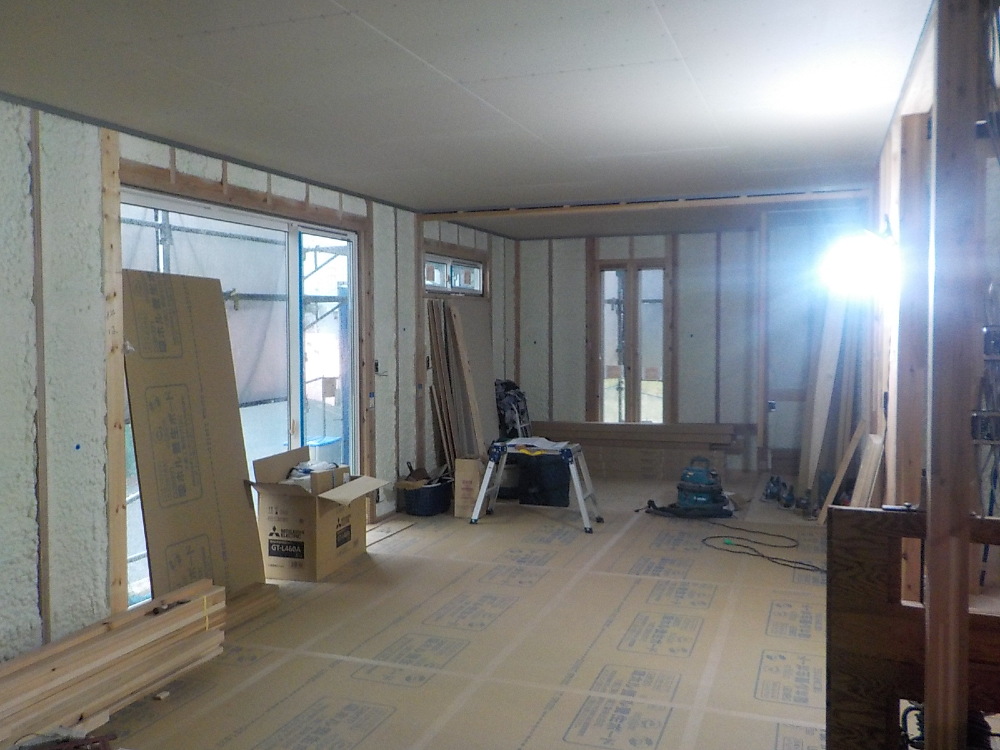

62. 2022年11月23日
内部施工状況

内部施工状況

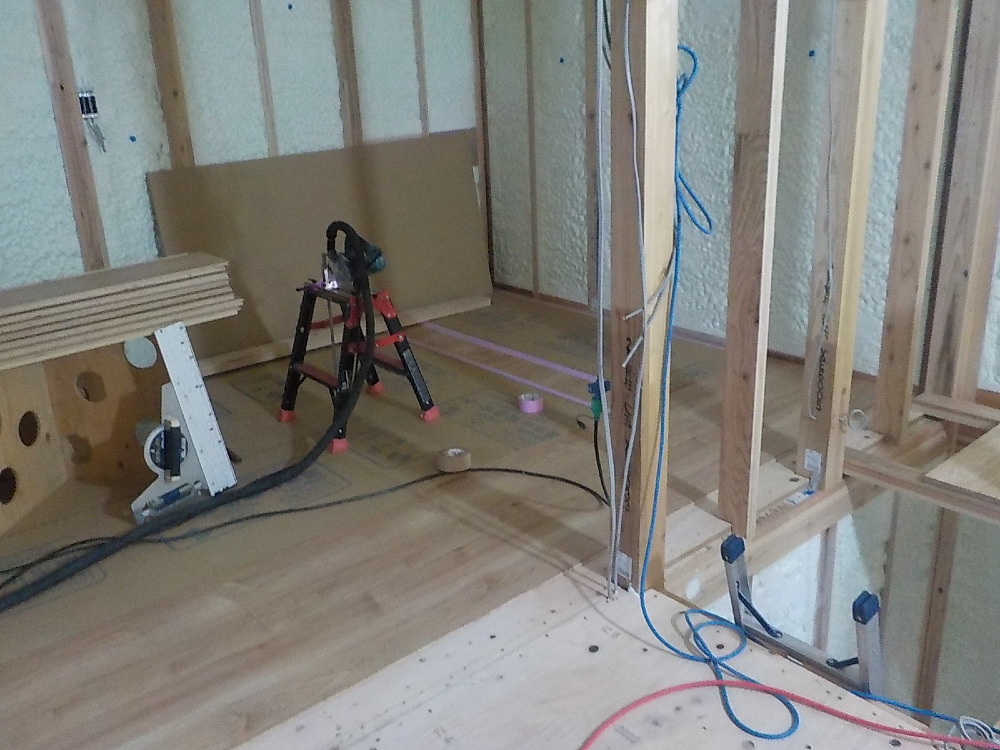

63. 2022年11月23日
内部施工状況

内部施工状況

64. 2022年12月02日
外部施工状況

外部施工状況

65. 2022年12月02日
内部施工状況

内部施工状況

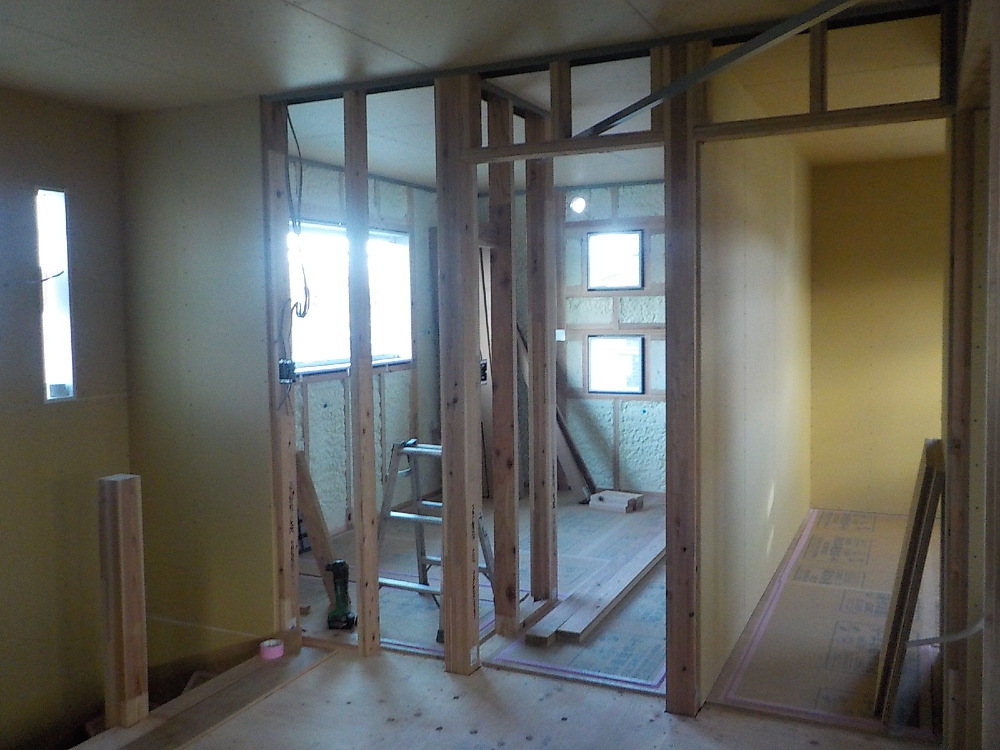

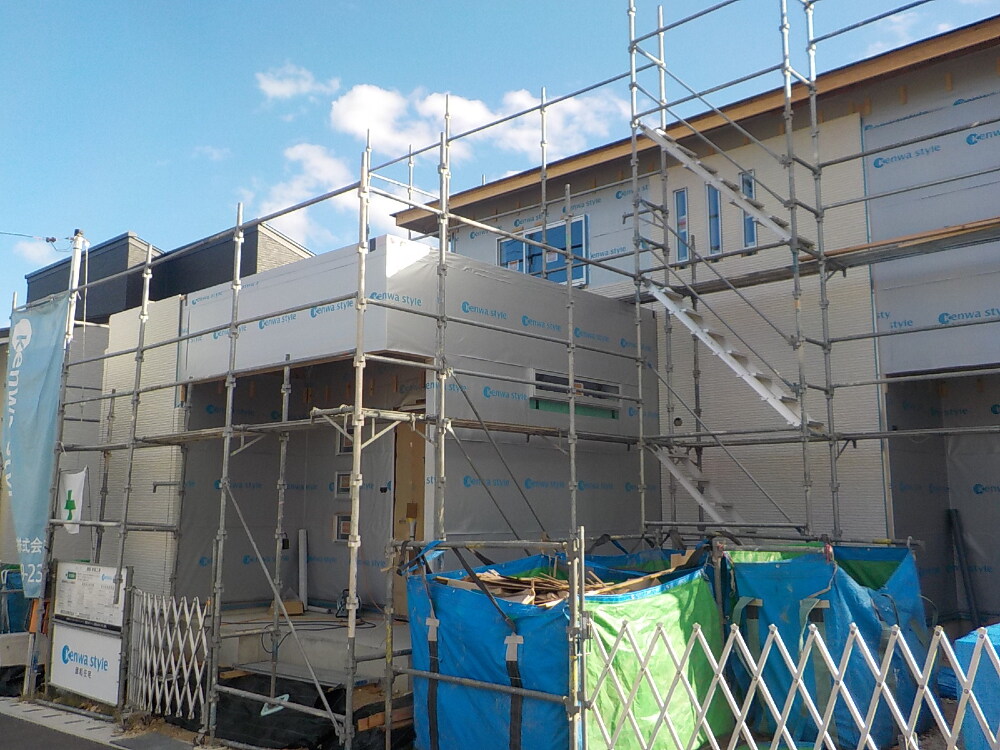

壁面に石膏ボード貼りが施工されています。

66. 2022年12月02日
内部施工状況

内部施工状況

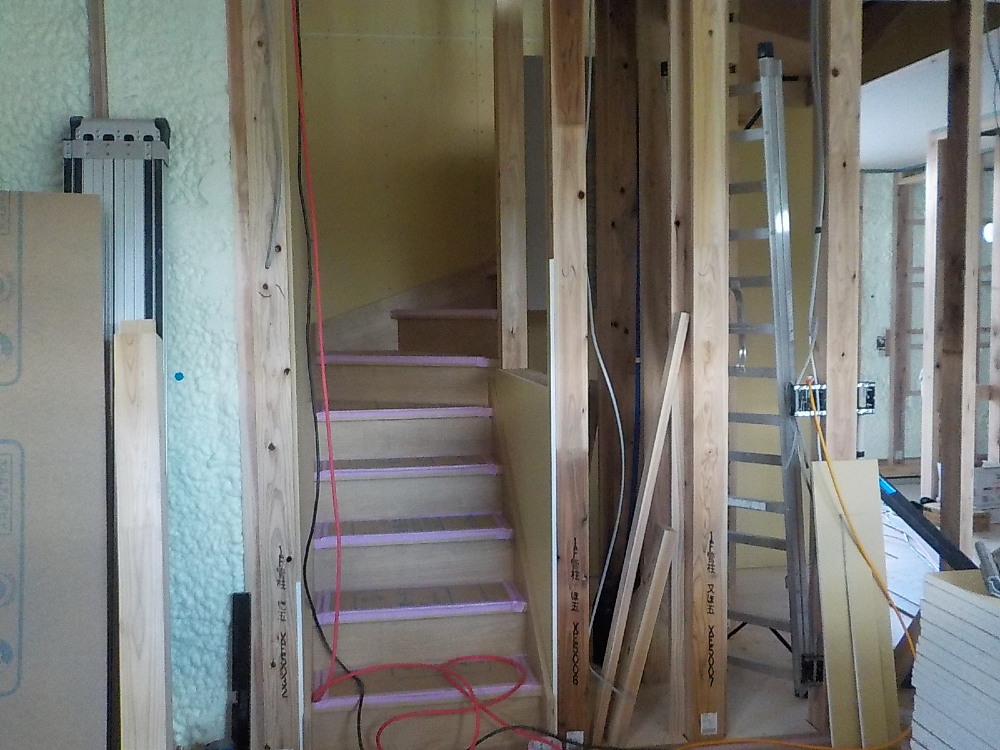

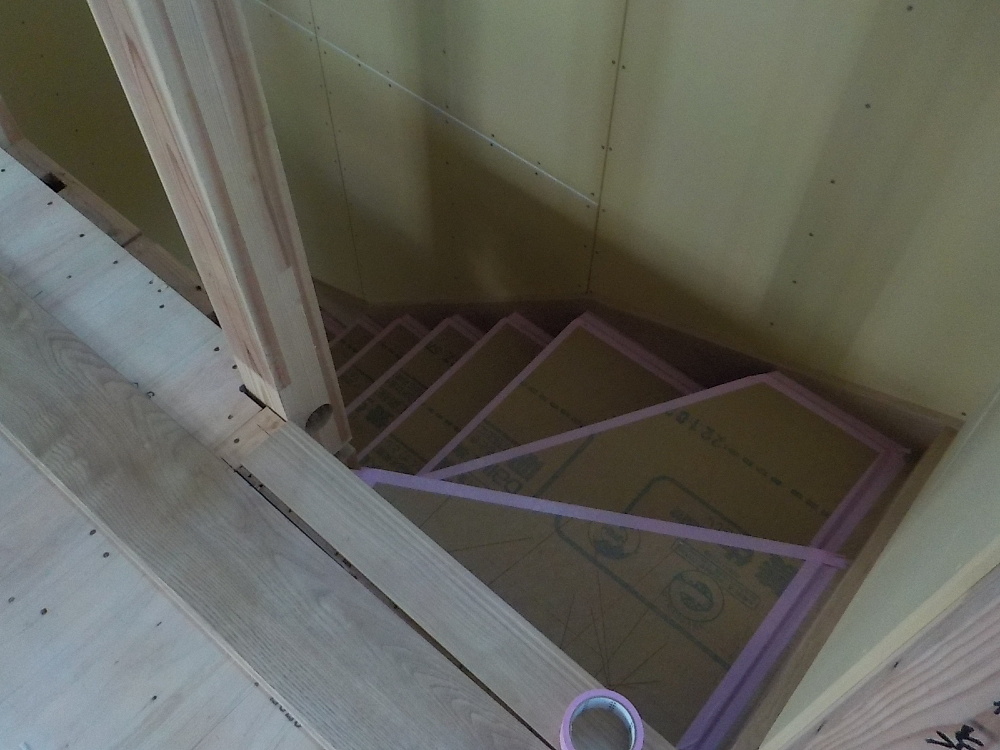

階段廻りの壁面に石膏ボード貼りが施工されました。

67. 2022年12月02日
内部施工状況

内部施工状況

階段廻り

68. 2022年12月03日
外部施工状況

外部施工状況

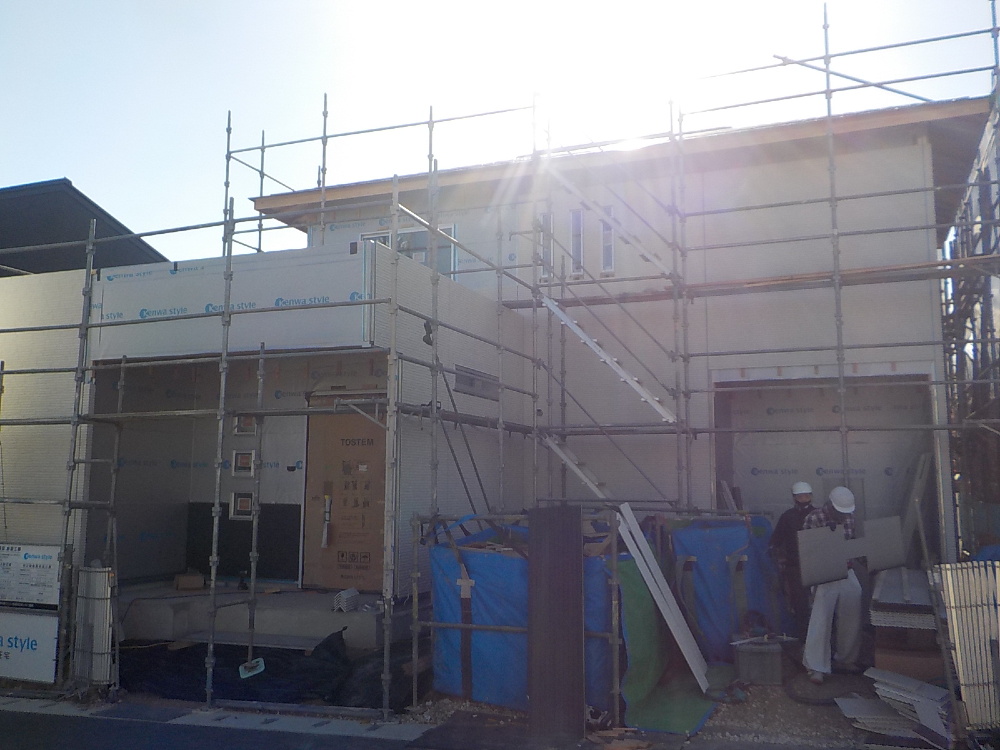

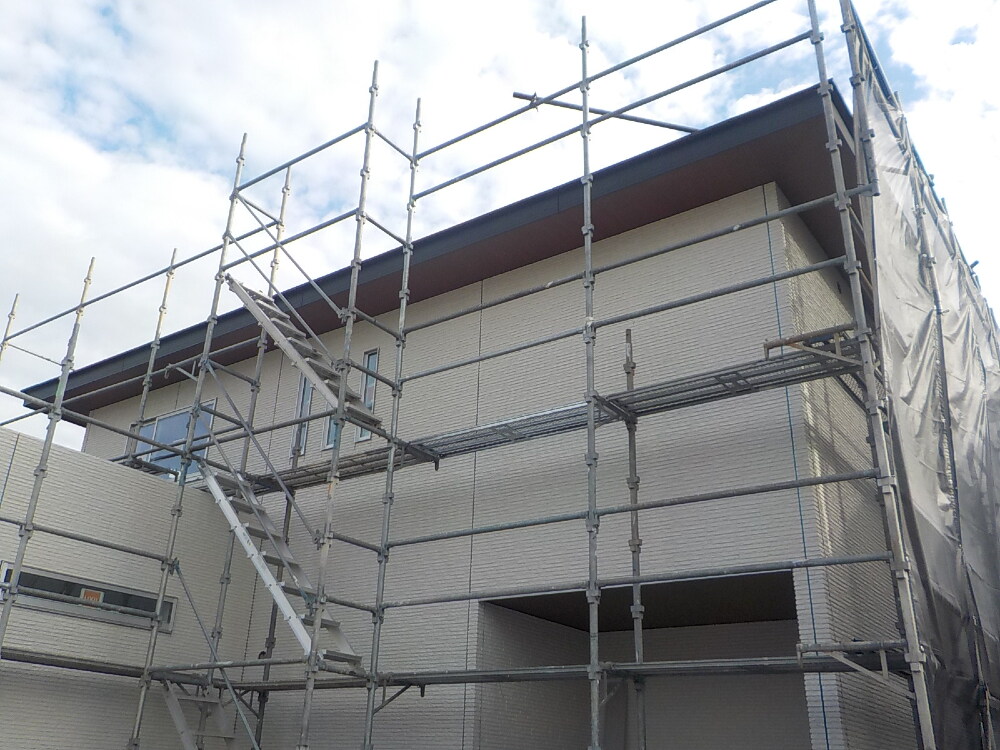

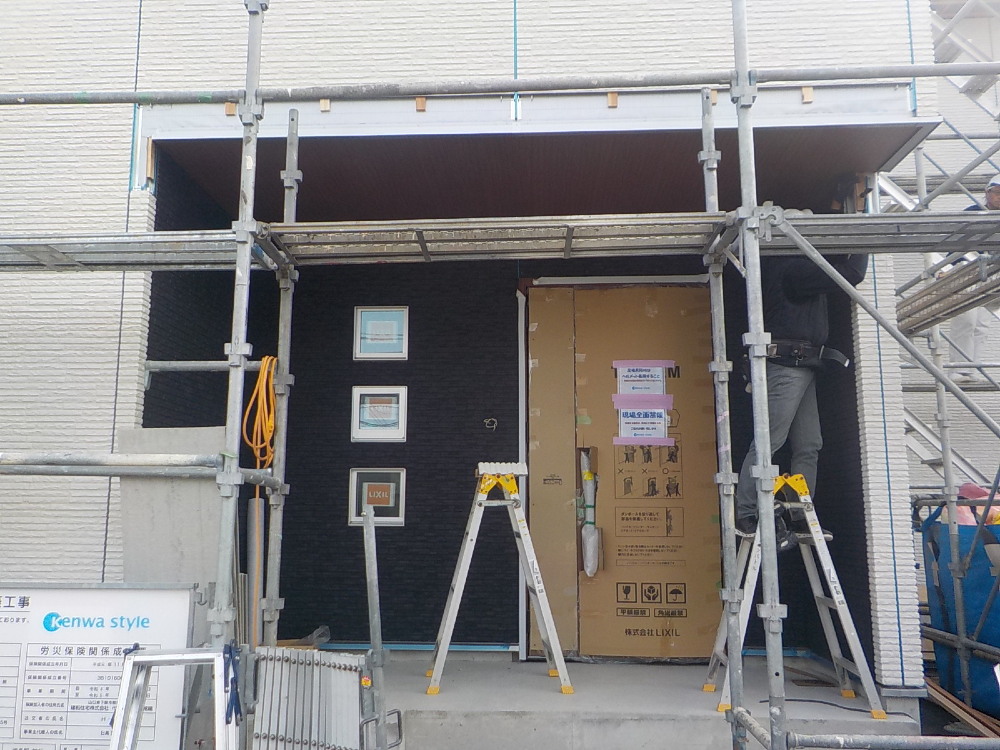

サイディング貼り工事施工中です。

69. 2022年12月08日
外部施工状況

外部施工状況

サイディング貼り工事

70. 2022年12月09日
外部施工状況

外部施工状況

サイディング貼り工事

71. 2022年12月13日
内部施工状況

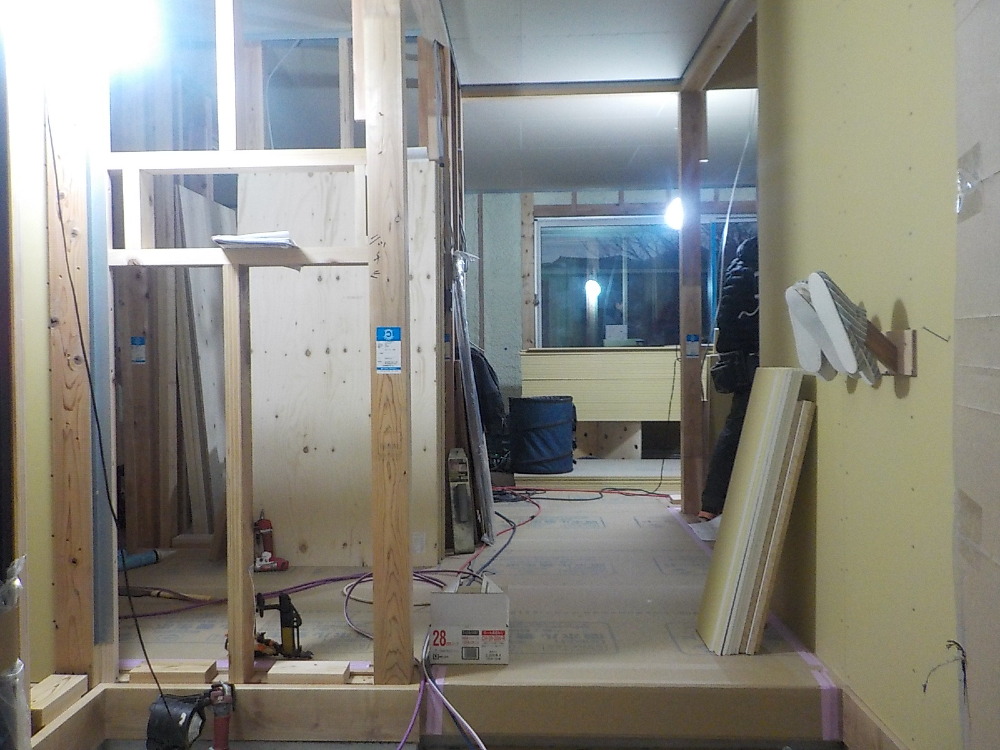

内部施工状況

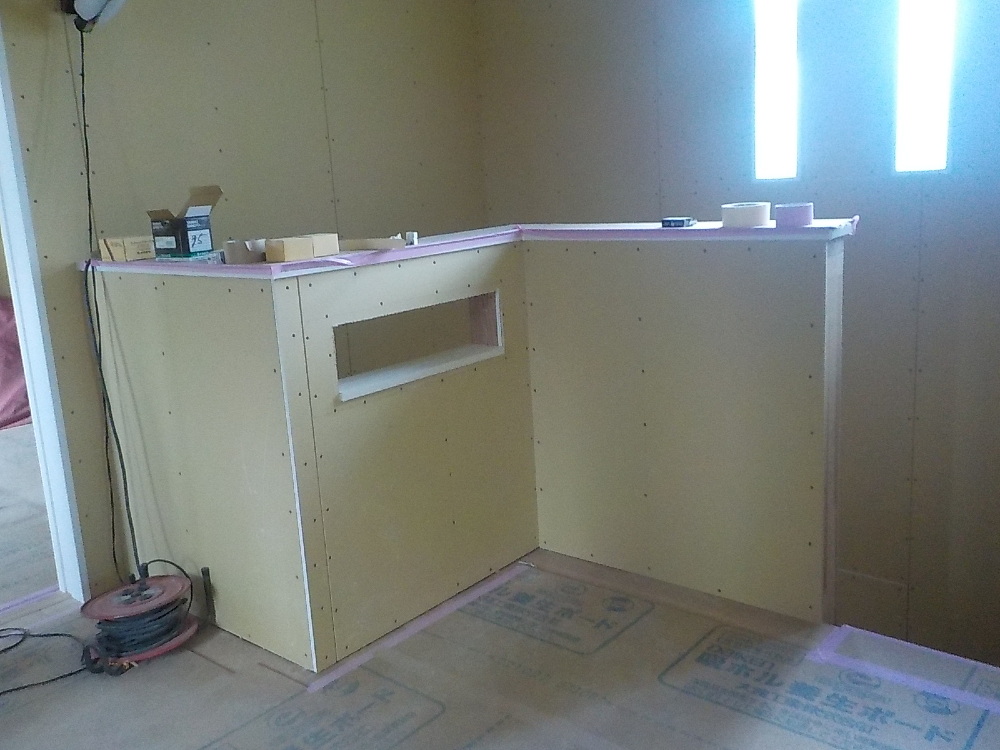

72. 2022年12月20日
内部施工状況

内部施工状況

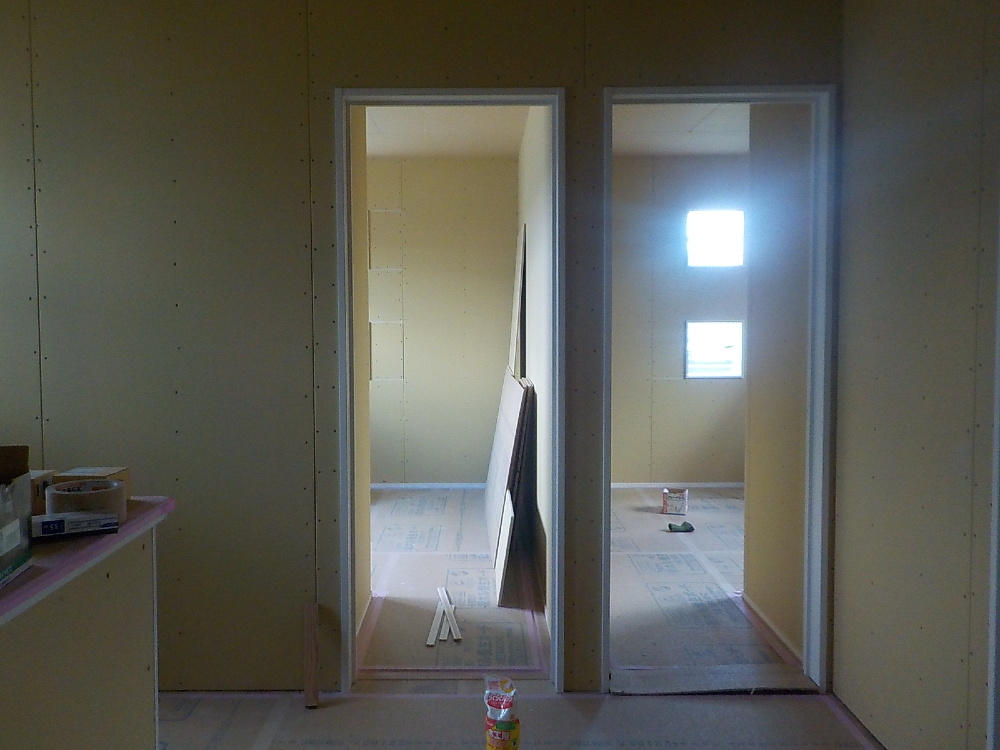

石膏ボード貼り

73. 2022年12月20日
内部施工状況

内部施工状況

2階の階段ホールの様子です。

74. 2022年12月24日
外部施工状況

外部施工状況

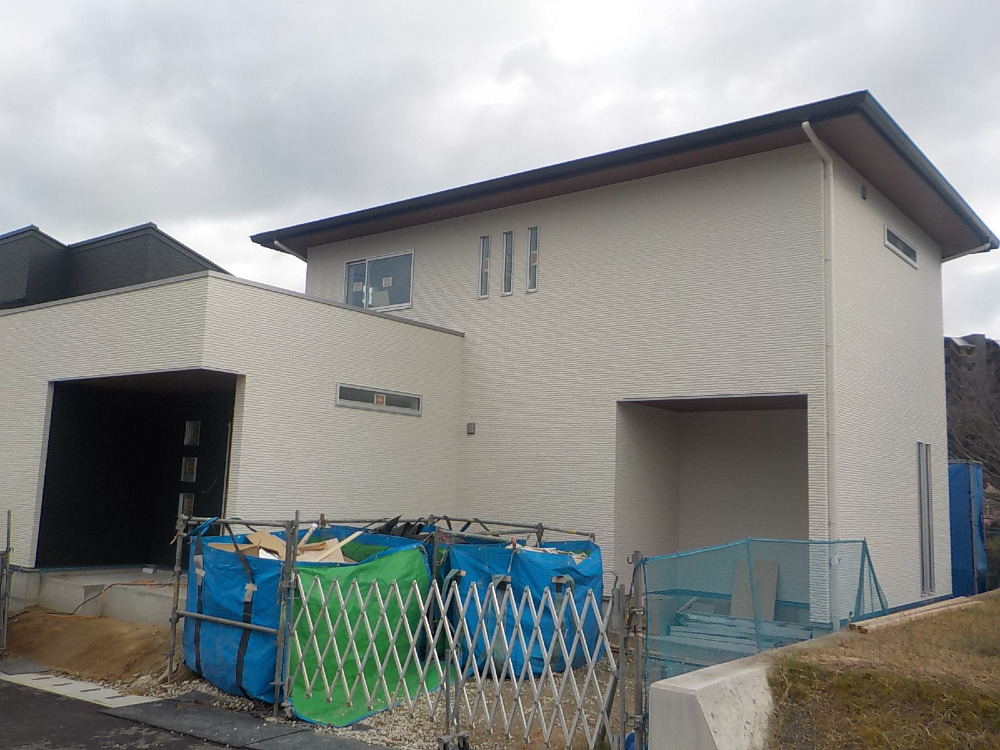

サイディング貼り工事が完了し、足場が撤去されました。

75. 2022年12月24日
外部施工状況

外部施工状況

足場撤去

76. 2022年12月25日
内部施工状況

内部施工状況

和室の造作をしています。

77. 2022年12月27日
内部施工状況

内部施工状況

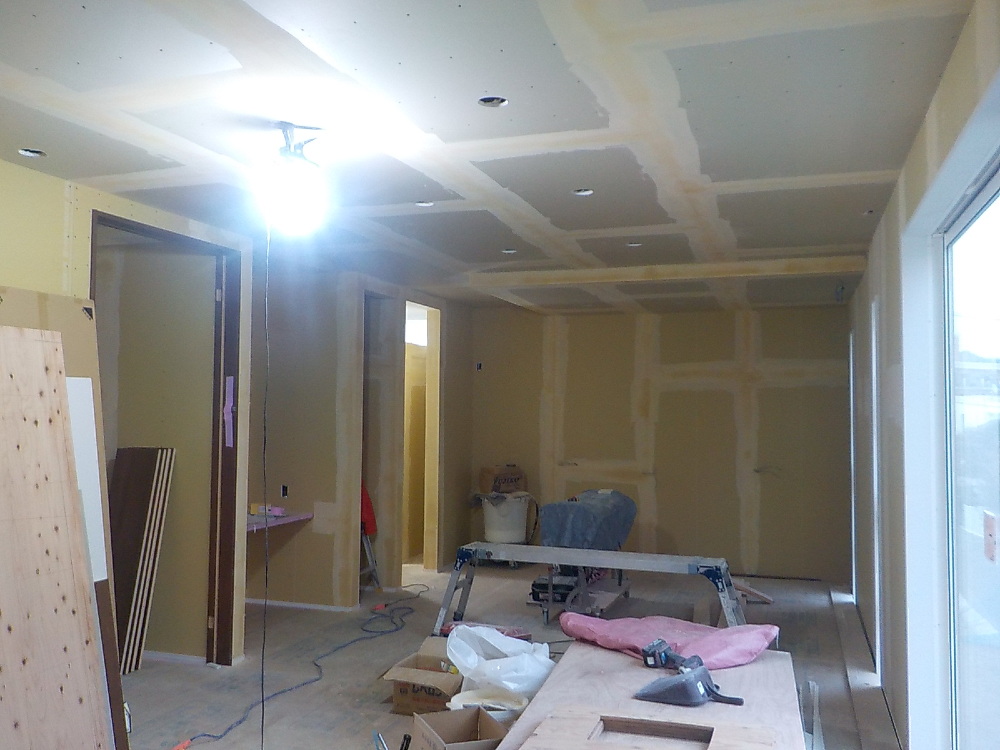

天井と壁めんのパテ処理が施工されています。

パテ処理とは、クロス貼りなどの下地処理として、不陸調整、石膏ボードの継ぎ手の目地の段差を平滑にしたり、釘やビスの穴を塞ぎ面を平にするために「パテ」という粘土の様な充填材料で埋める作業の処理のことです。

78. 2022年12月27日
外部施工状況

外部施工状況

玄関廻りの左官工事中です。

79. 2022年12月29日
内部施工状況

内部施工状況

天井のクロス貼り工事が行われました。

80. 2022年12月29日
外部施工状況

外部施工状況

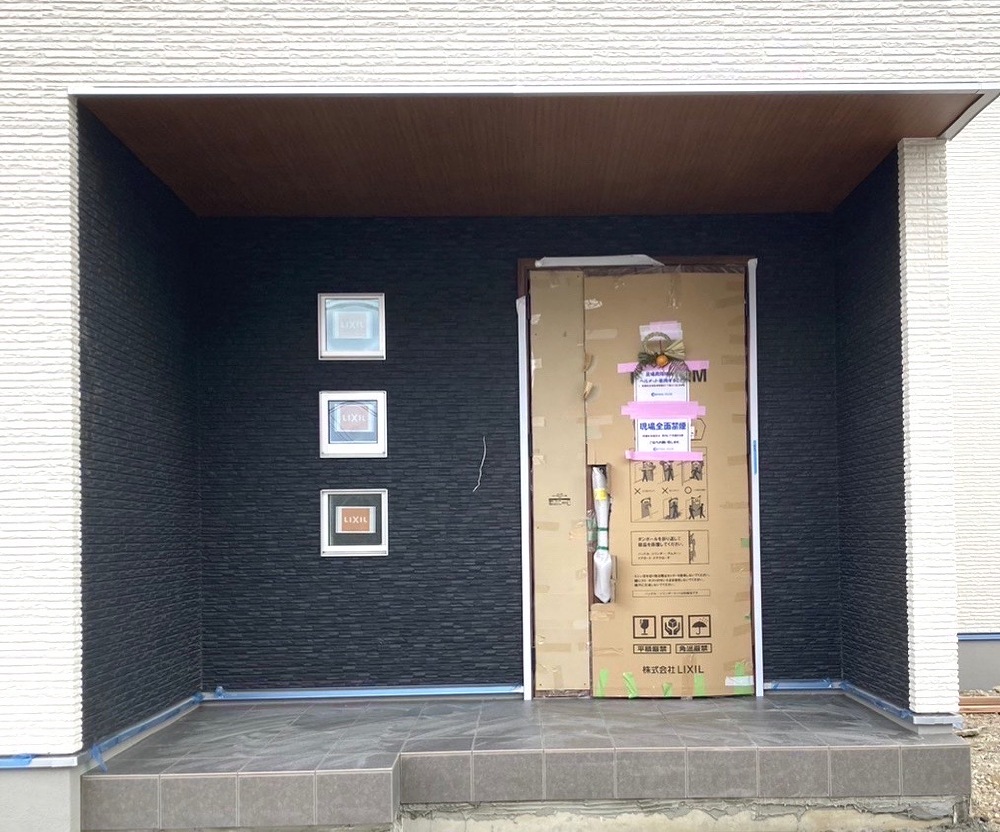

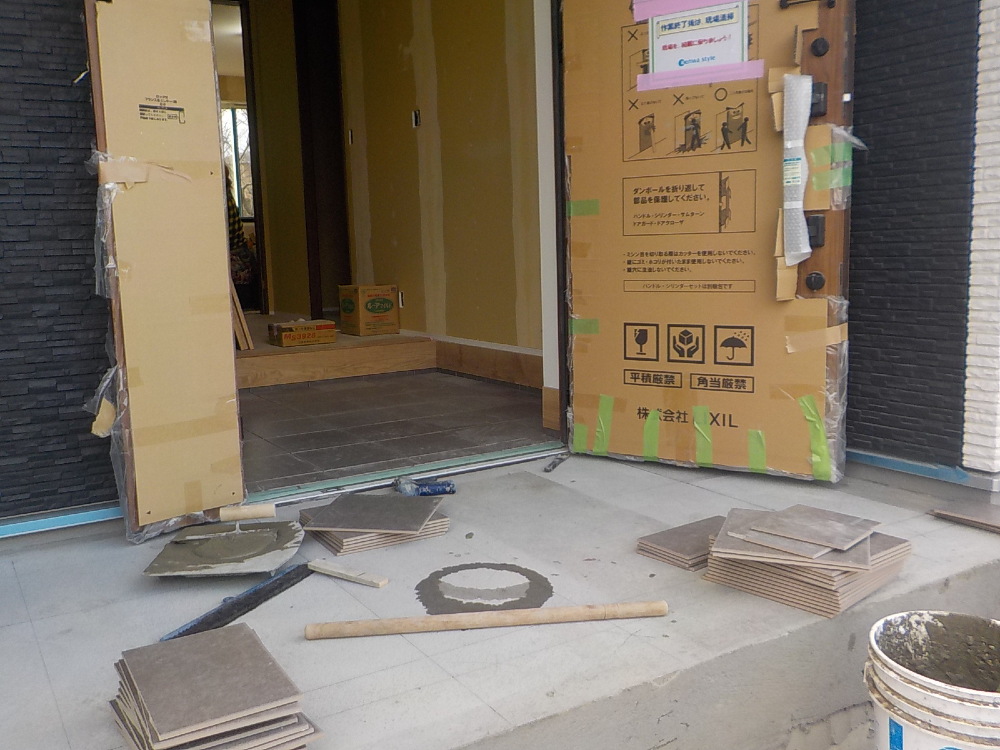

玄関廻りのタイル貼り施工中です。

81. 2022年12月29日
しめ縄 2022年今年もありがとうございました

しめ縄 2022年今年もありがとうございました

82. 2023年01月06日
内部施工状況

内部施工状況

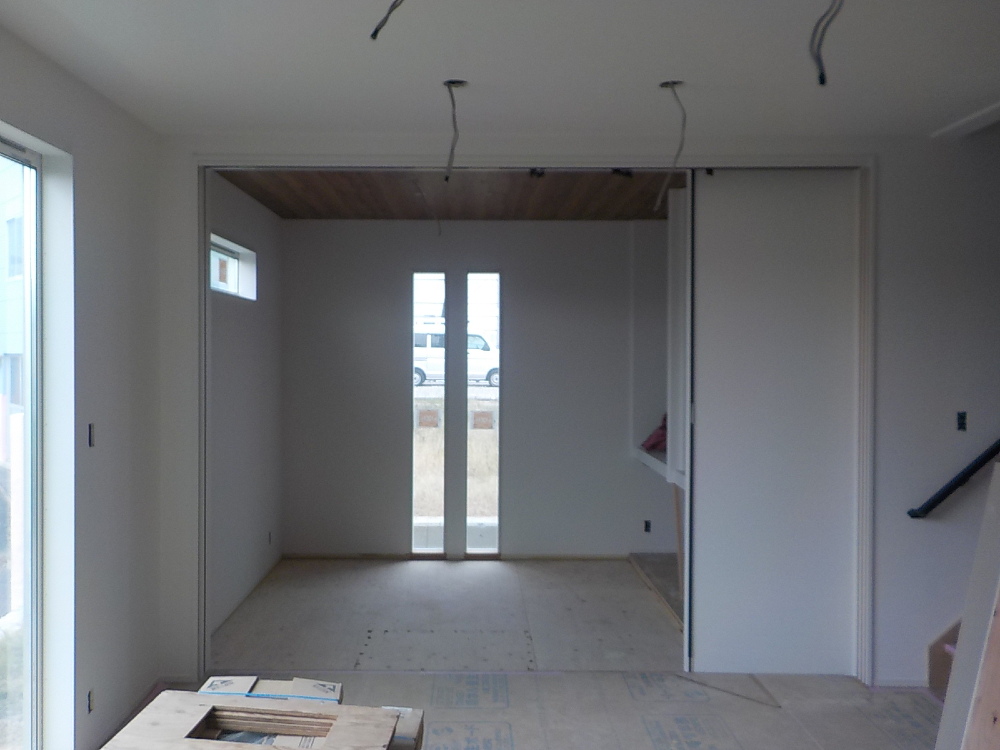

クロス貼り工事

83. 2023年01月06日
内部施工状況

内部施工状況

壁面のクロス貼り工事が行われました。

84. 2023年01月10日
内部施工状況

内部施工状況

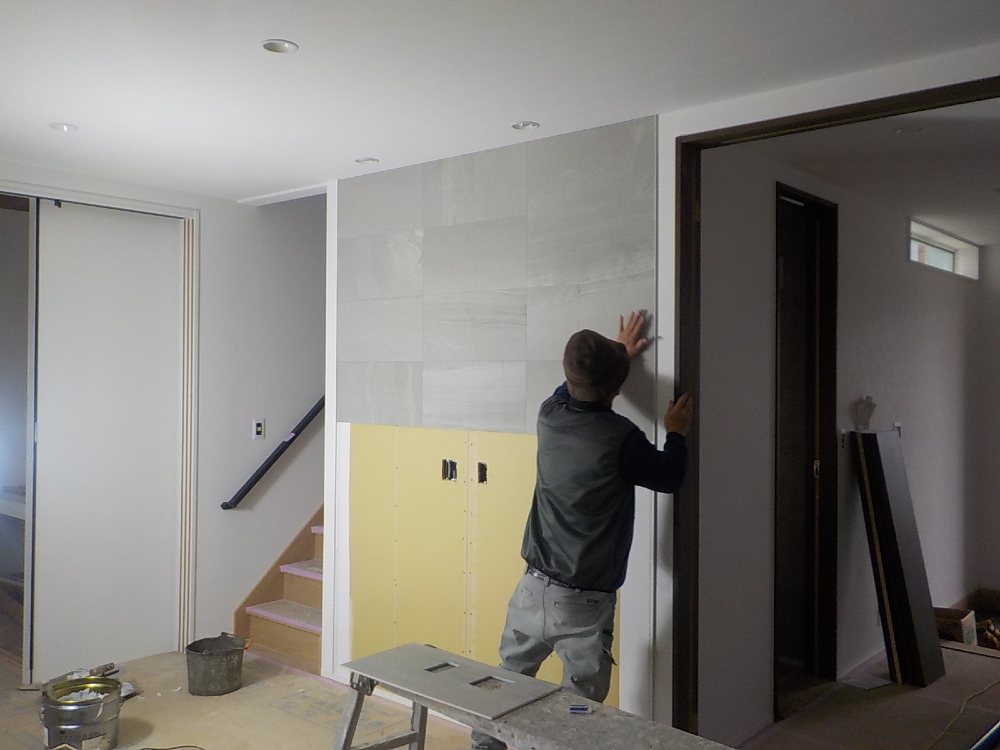

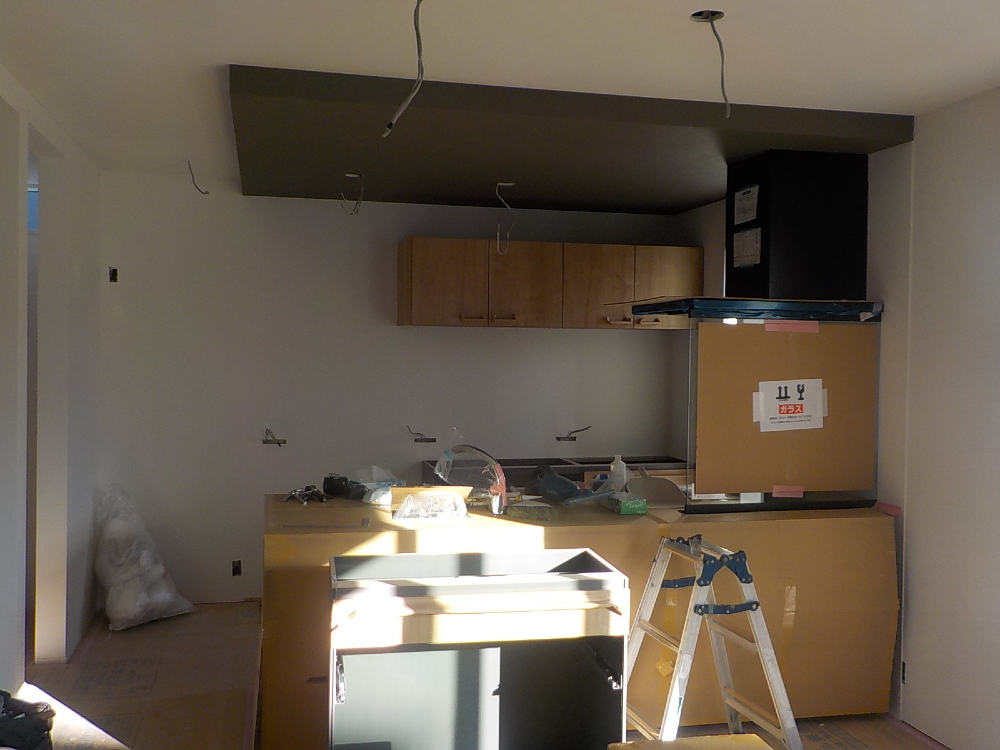

キッチンが設置されました。

85. 2023年01月13日
内部施工状況

内部施工状況

86. 2023年01月15日
内部施工状況

内部施工状況

87. 2023年01月21日

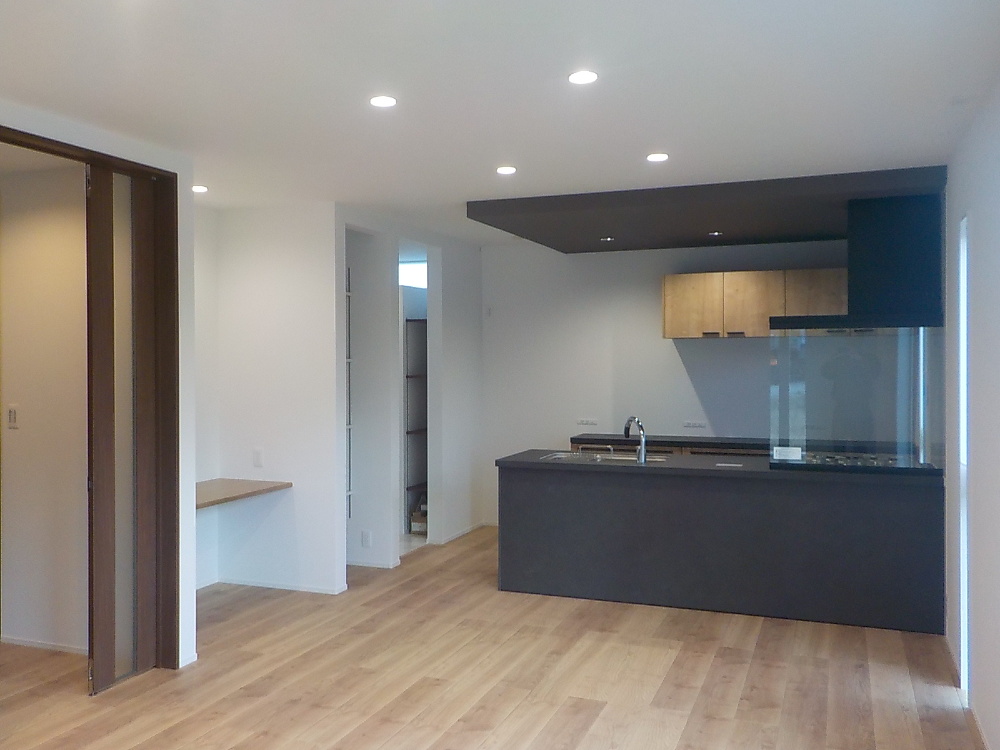

完工

完工

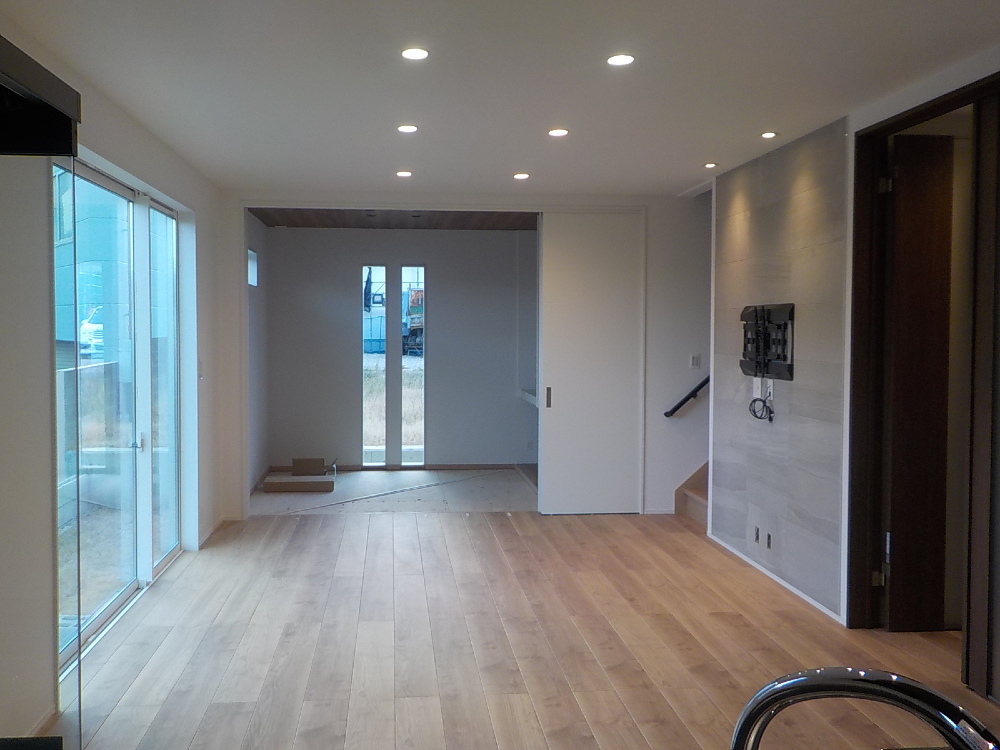

88. 2023年01月21日
完工

完工

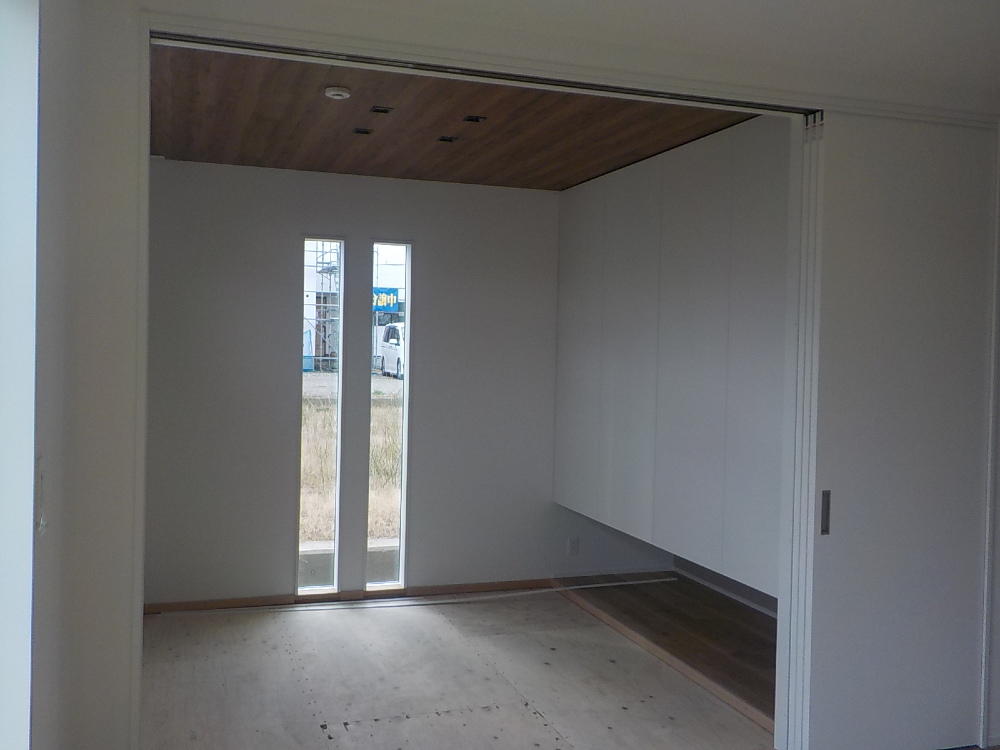

89. 2023年01月23日
完工

完工

90. 2023年01月30日
外構工事

外構工事

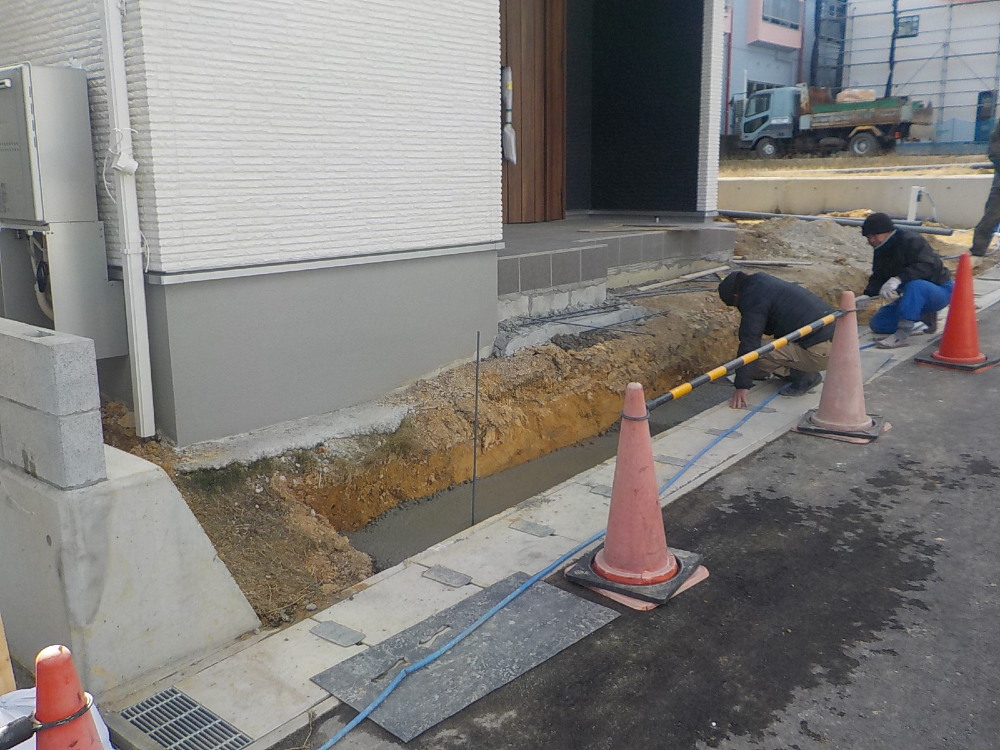

91. 2023年01月31日

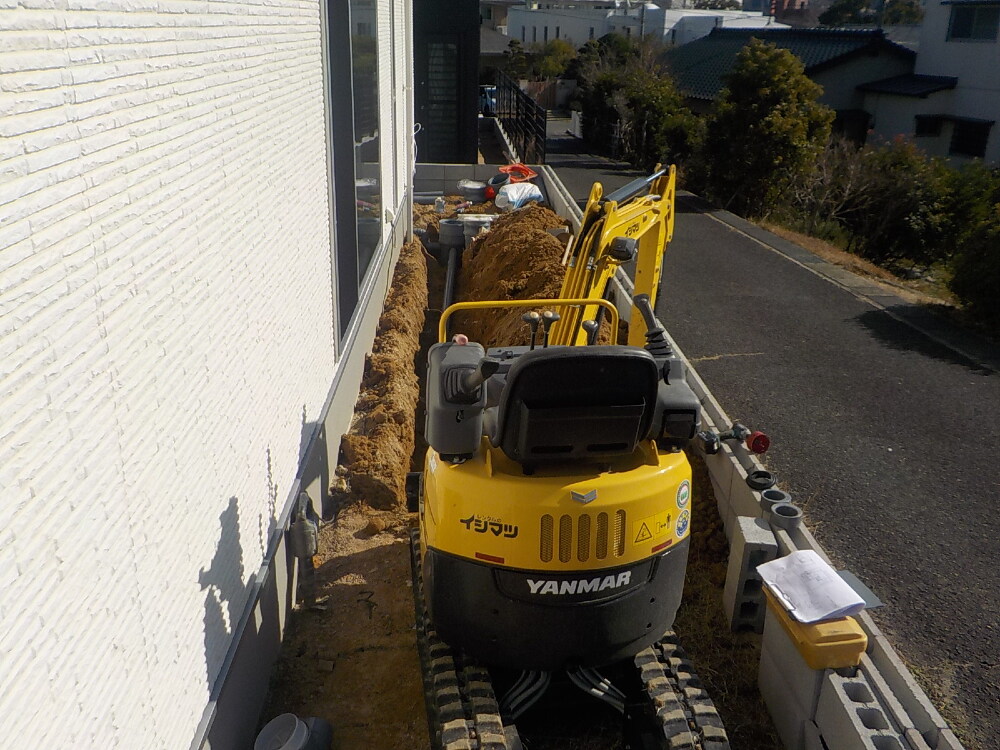

外部施工状況

外部施工状況

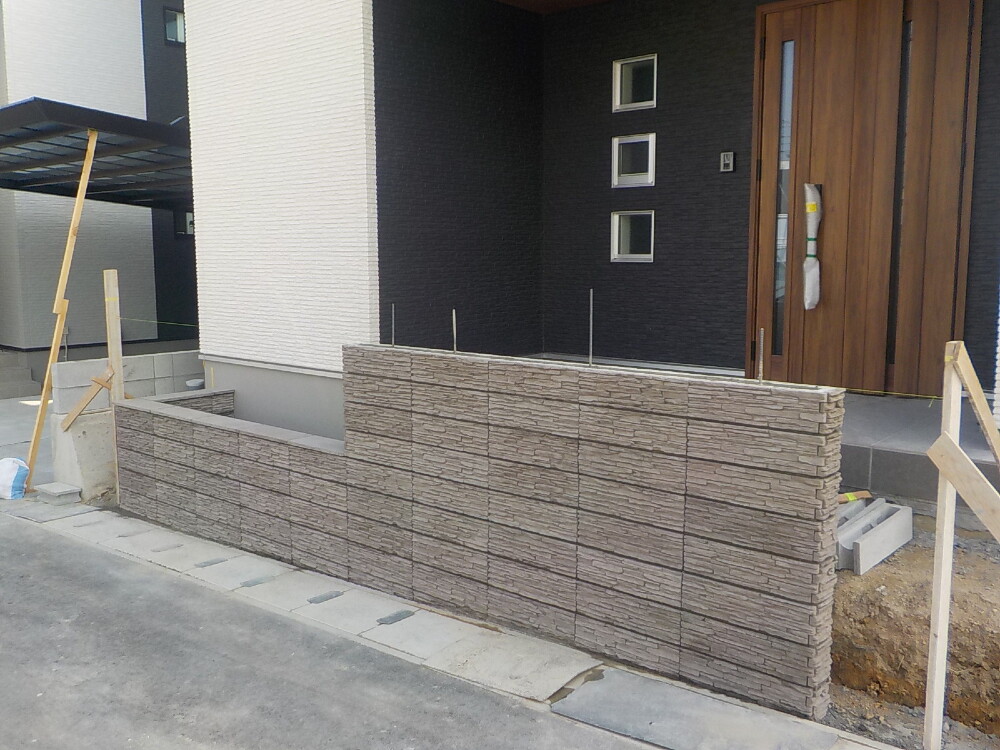

92. 2023年02月01日

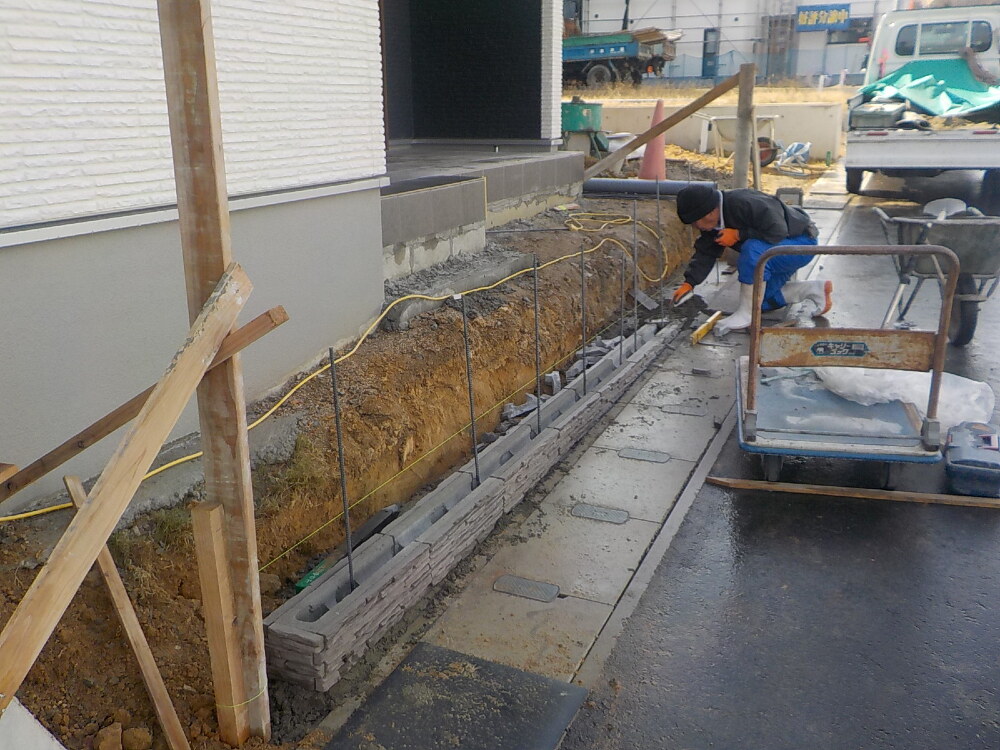

外構工事

外構工事

93. 2023年02月01日

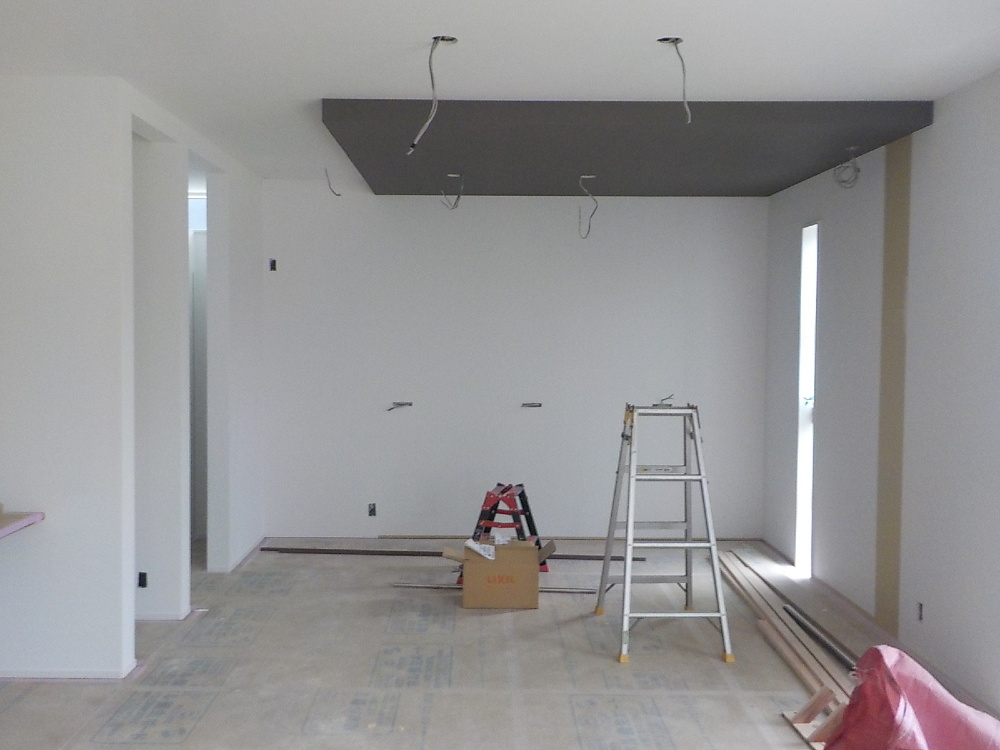

内部施工状況

内部施工状況

94. 2023年02月03日
外構工事

外構工事

95. 2023年02月03日
外部施工状況

外部施工状況

96. 2023年02月08日

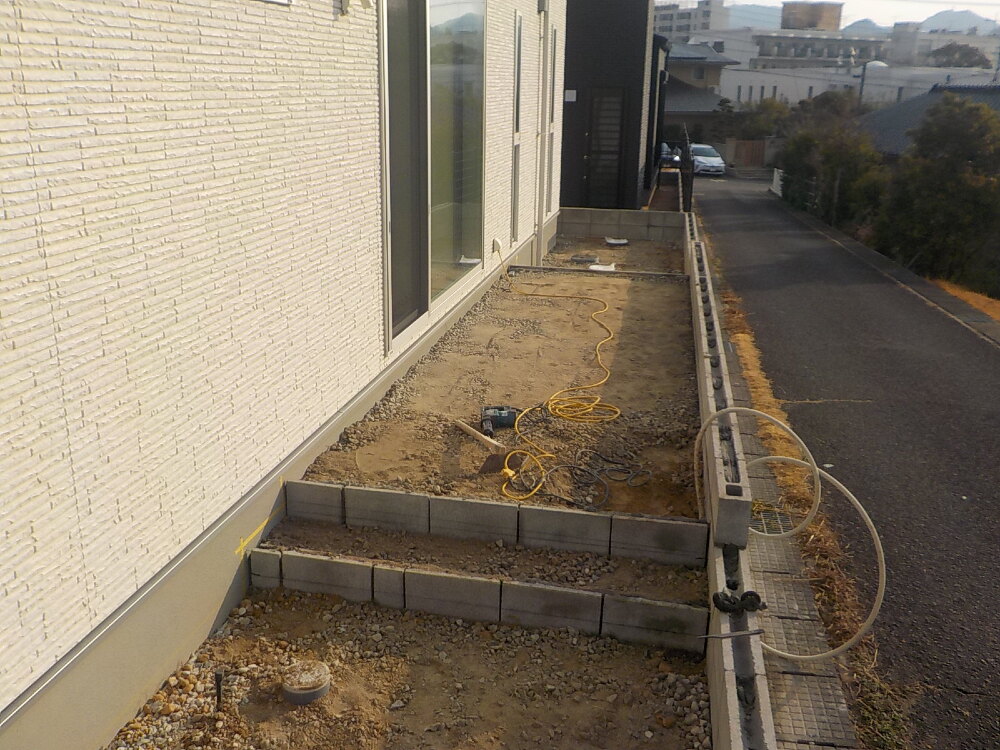

外構工事

外構工事

97. 2023年02月10日

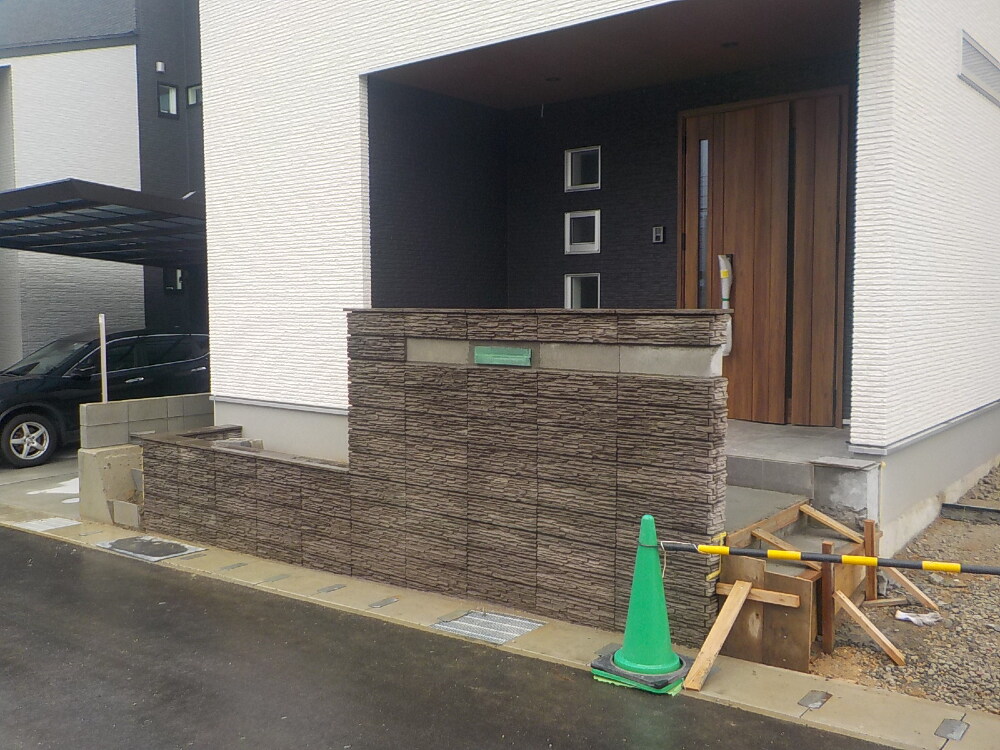

外構工事

外構工事

98. 2023年02月10日
外構工事

外構工事

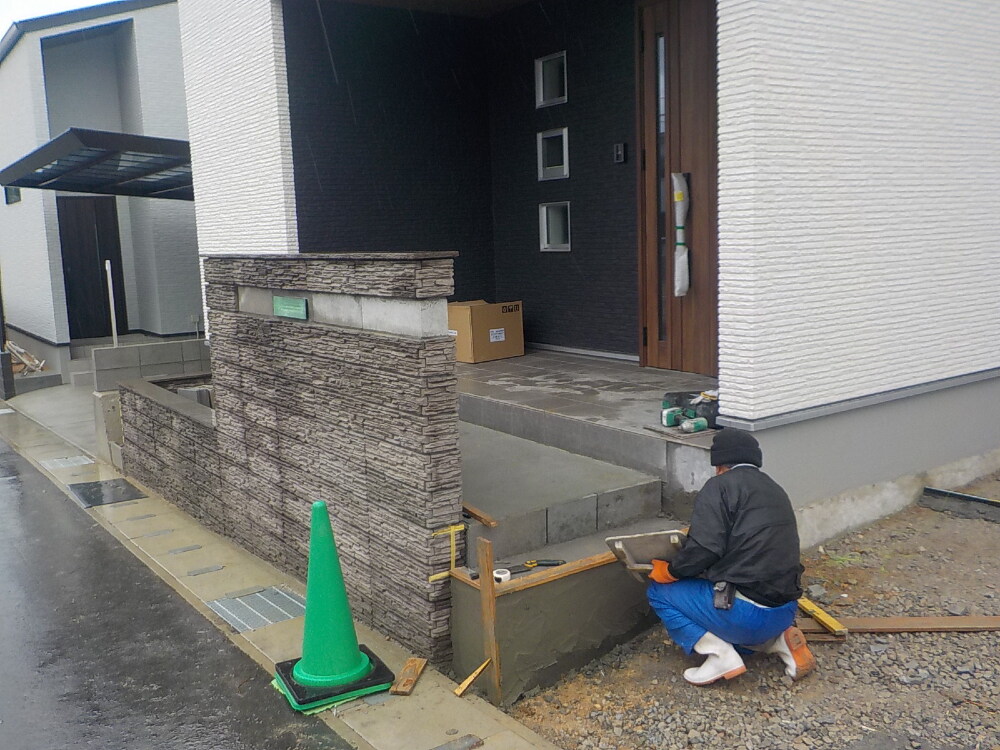

99. 2023年02月13日
外構工事

外構工事

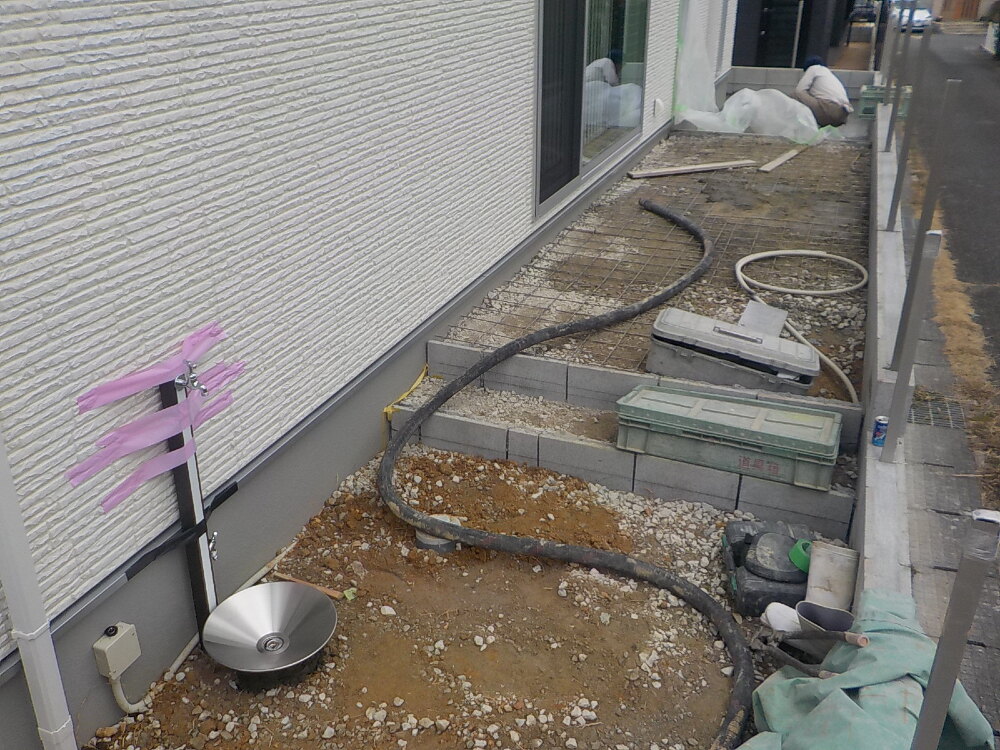

100. 2023年02月14日
内部施工状況

内部施工状況

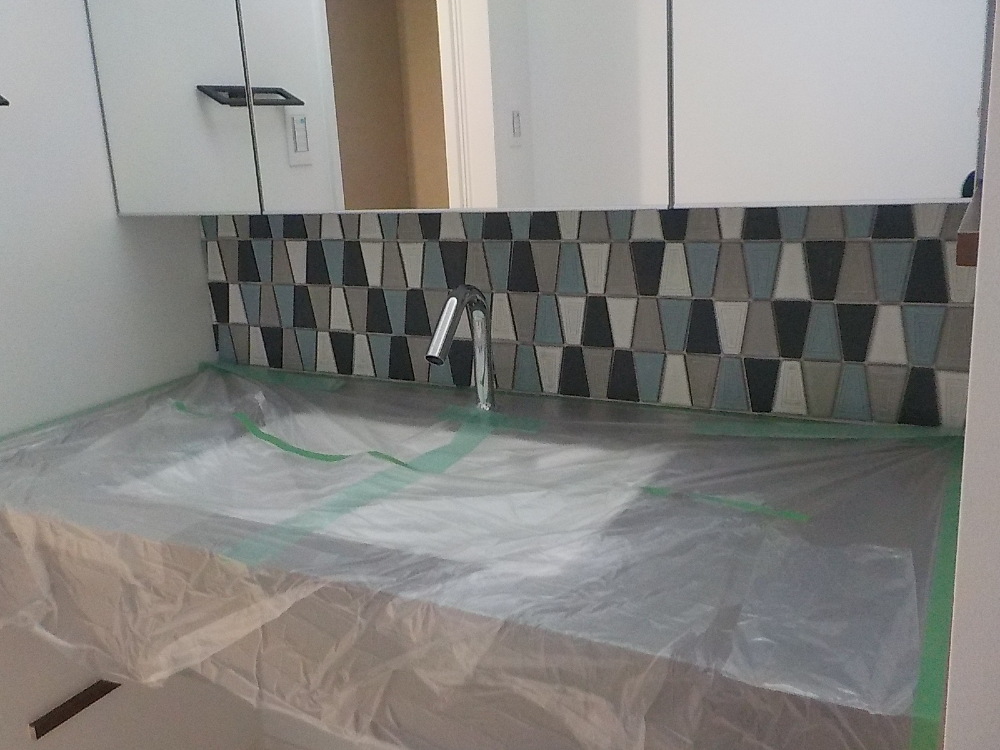

101. 2023年02月14日
外構工事

外構工事

102. 2023年02月16日
外構工事

外構工事

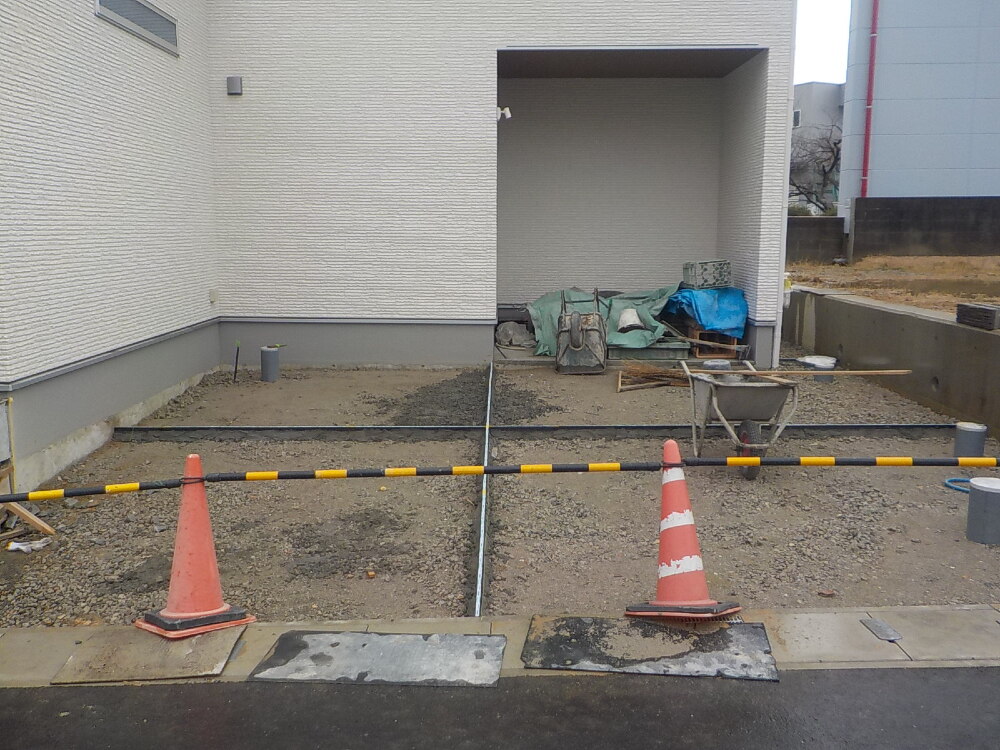

103. 2023年02月21日
外構工事

外構工事

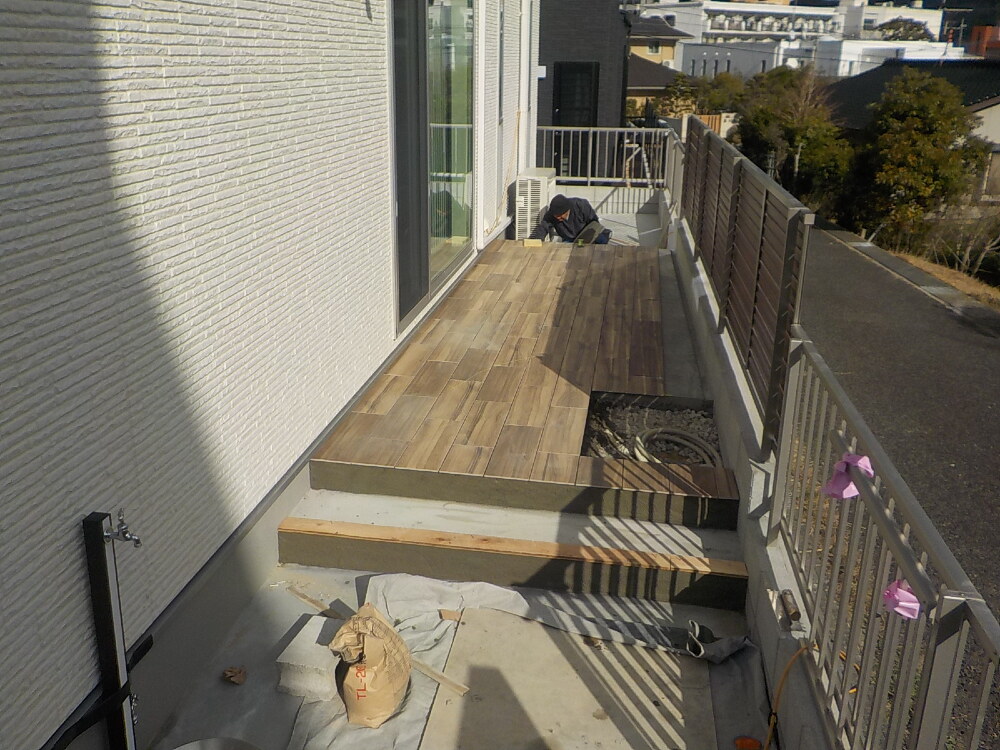

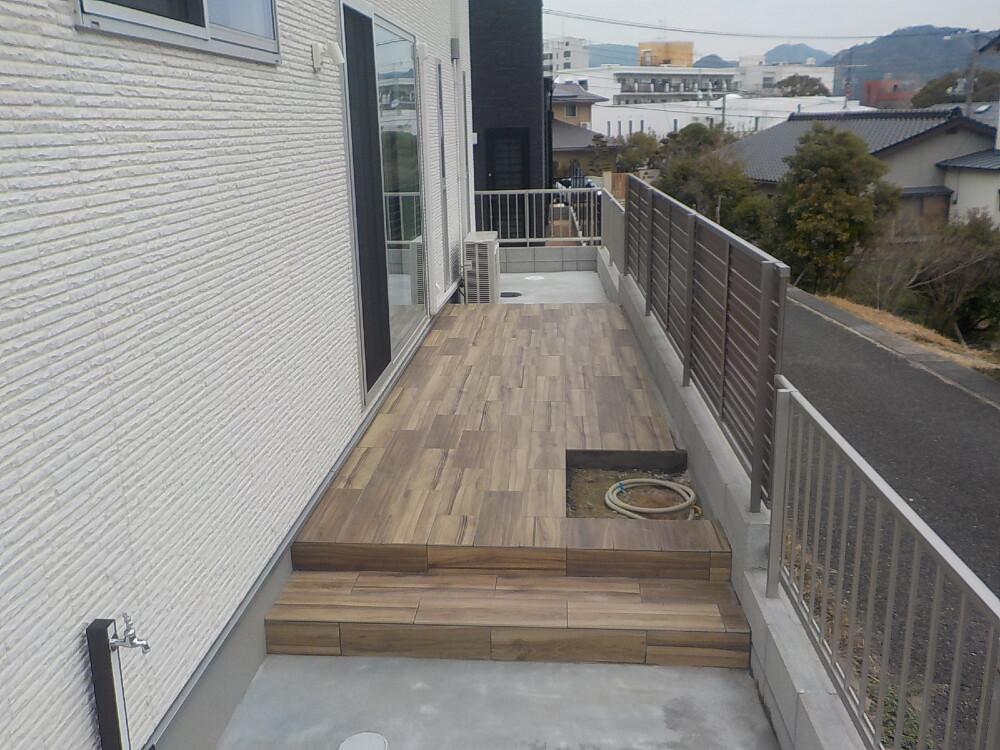

テラスデッキ工事

104. 2023年02月22日
外構工事

外構工事

MODEL HOUSE

西小串7号地 ソラマド

~7号地【2024年4月完成】~

吉敷4号地 テクノストラクチャー

~4号地【2024年3月完成】~

その他イベント情報

モデルハウスや完成見学会、イベントなど随時開催しています♩

建和住宅の公式SNS

Instagramをやっていましたら是非フォローお願いします!

イベントや家づくりのお役立ち情報などをLINEでお届け中です!ぜひおともだち追加をお願いします♩LINEからご質問も可能です!

画像

facebookをやっていましたら是非フォローをお願いします!

Pinterestをやっていましたら是非ホローをお願いします!
