山の田12号地モデル
(下関市山の田)
スタイル別|すべて
建築中レポート
- 1. 2022年08月24日
-

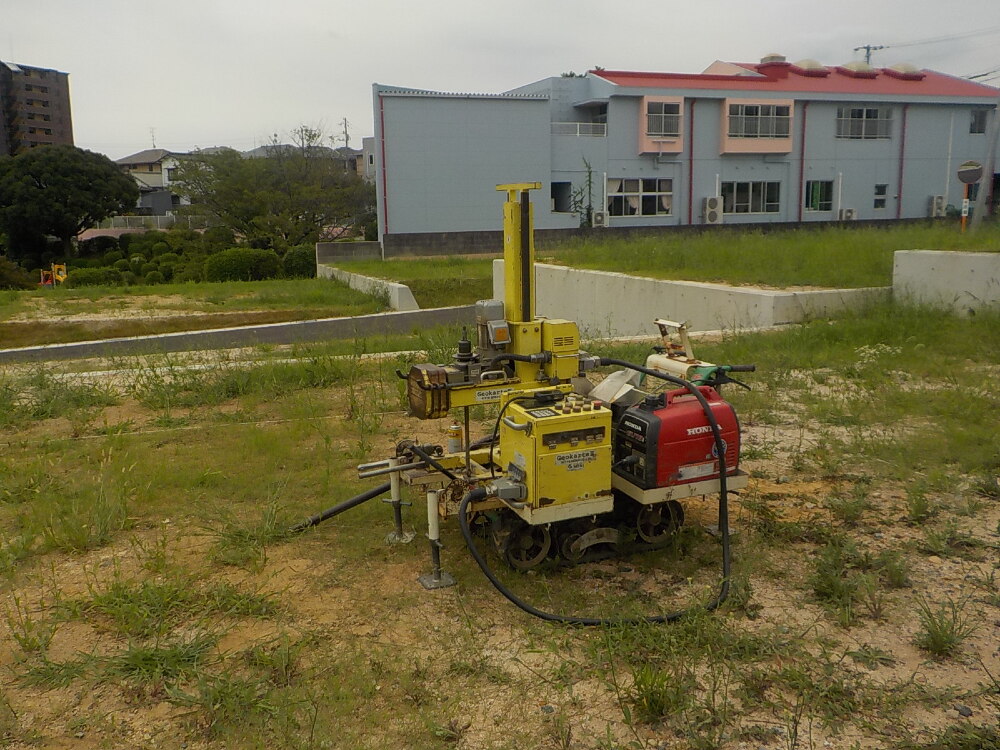

地盤調査
- 2. 2022年09月02日
-
地鎮祭
本日、地鎮祭を執り行いました。
地鎮祭とは、土木工事や建築工事を行う際、工事が無事に終わるように安全祈願する儀式のことです。 その土地を守る氏神様に土地を利用させてもらう許可を得て、工事の安全を祈願するという意味があります。
- 3. 2022年10月11日
-
着工準備中
- 4. 2022年10月19日
-
基礎工事
基礎工事が始まりました。
- 5. 2022年10月20日
-
基礎工事

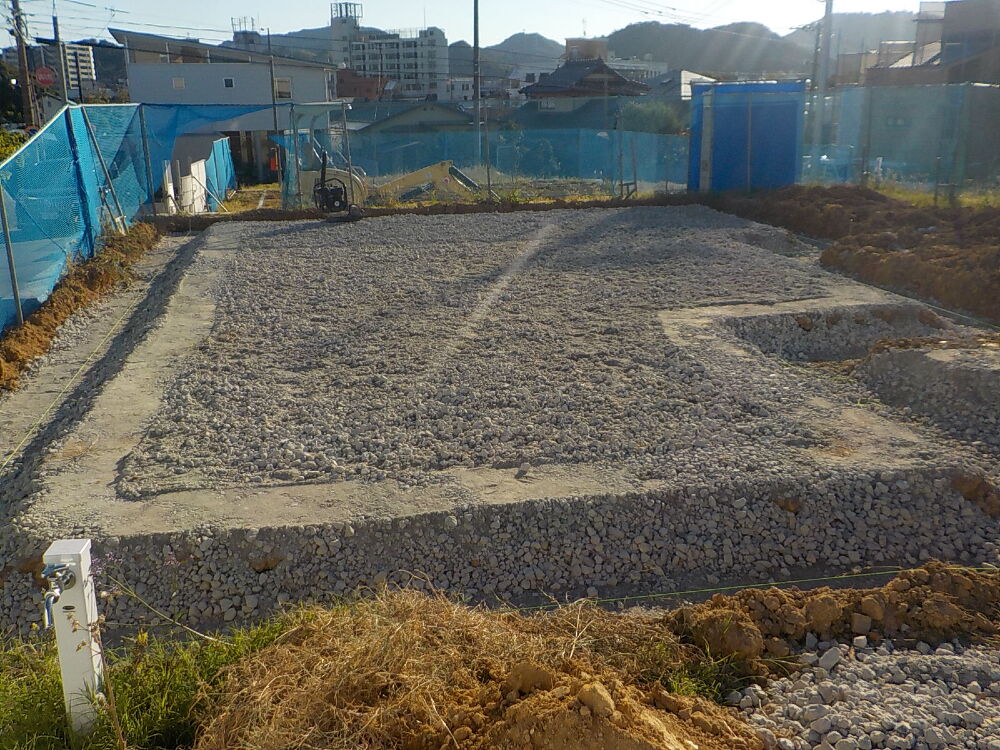

重機で土を掘り返し、基礎の底面となる深さまで掘る「根切り」という工程の後、砕石を敷き転圧機でしっかりと固めていきます。
- 6. 2022年10月21日
-
基礎工事

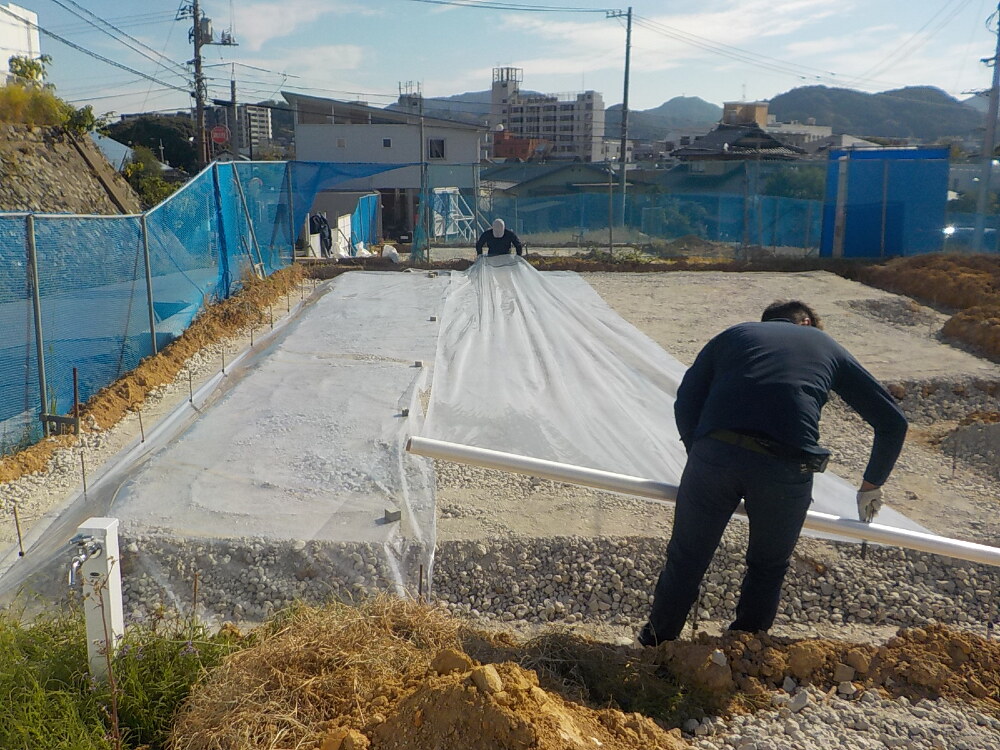

地面の湿気が床下に上がってこないようにビニールでシャットアウトします。
- 7. 2022年10月21日
-
基礎工事

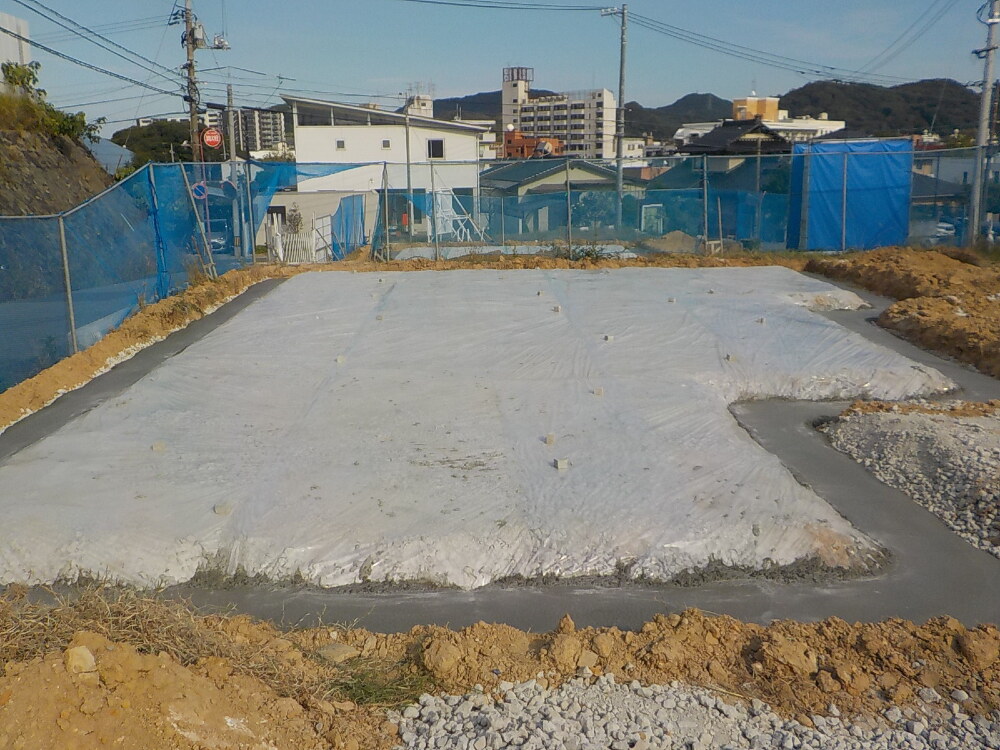

ベタ基礎工事の前に、敷地に砂利や砕石を均し、5センチ程度の厚みでコンクリートを流し込むことがありますが、これを「捨てコンクリートといいます。
敷地のどの位置にどのような形状で基礎の為のコンクリートを打つのかを示す、「墨だし」作業をしやすくする為、ないしは基礎を乗せる面を良好な状態にする為に捨てコンクリートを打ちます。
- 8. 2022年10月22日
-
基礎工事

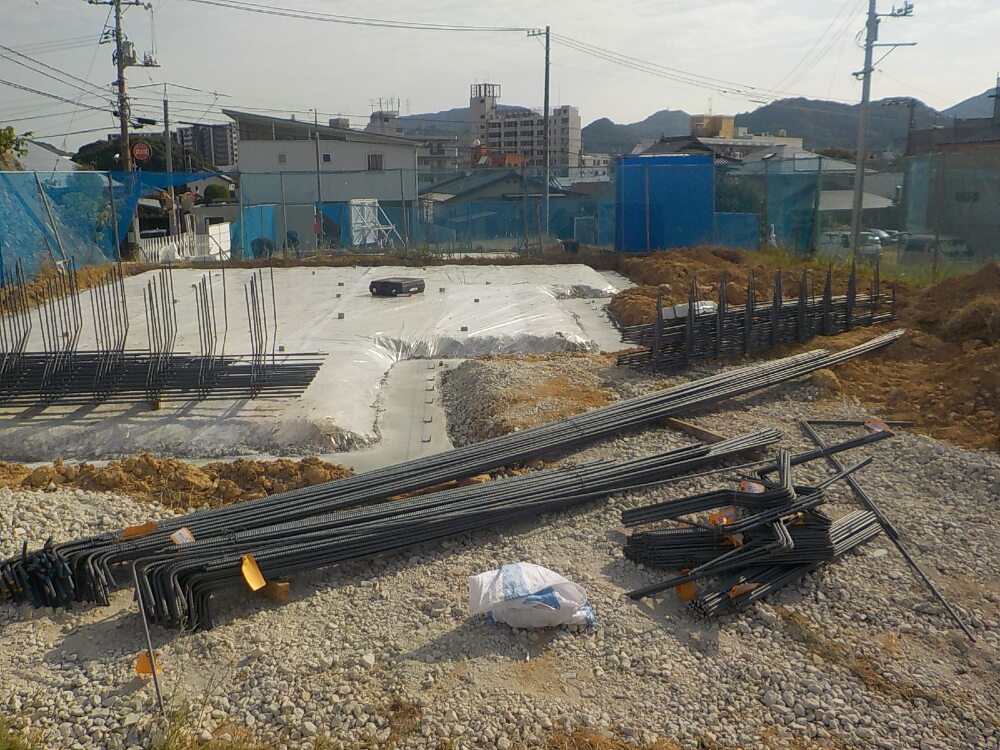

配筋工事の準備がされています。
- 9. 2022年10月22日
-
基礎工事

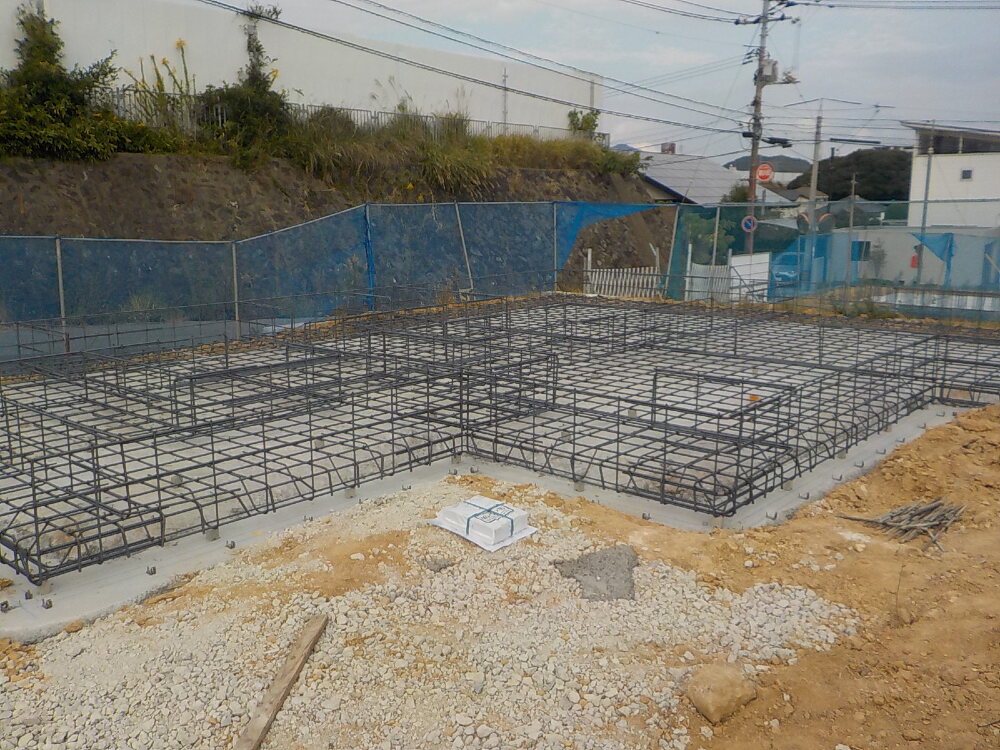

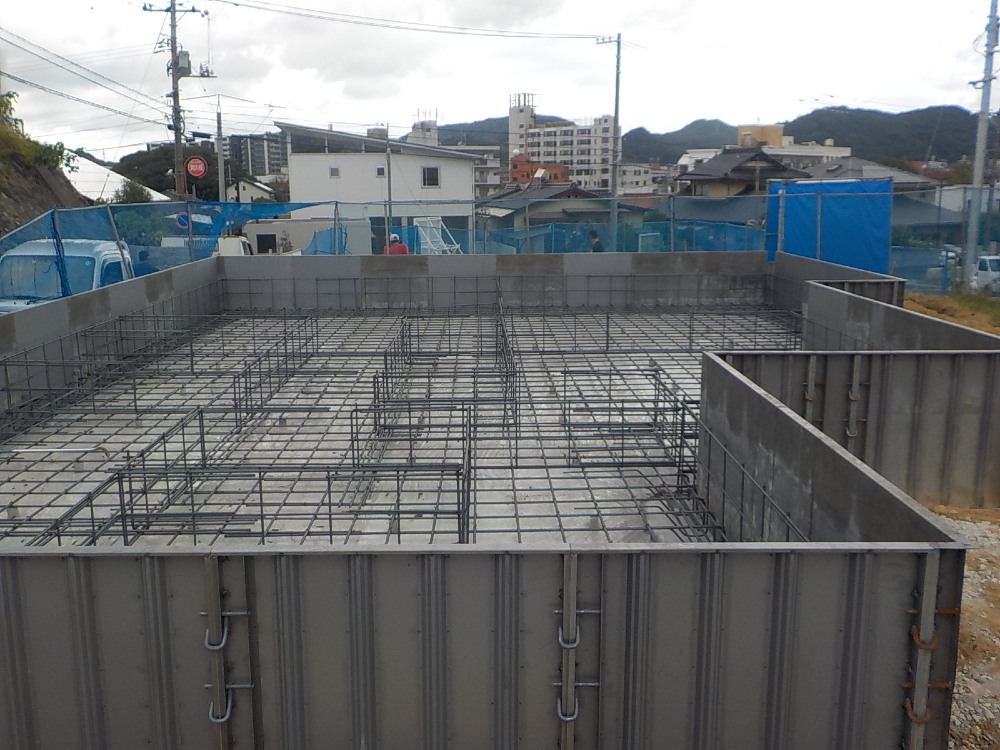

配筋工事を行っています。
基礎は鉄筋コンクリートでできており、配筋は鉄筋コンクリートに必要な鉄筋(鉄の棒)を図面通りに組み立てていく作業になります。配筋は基礎の寿命や強度に直接影響がある非常に重要な工程です
- 10. 2022年10月24日
-
基礎工事
型枠が設置されました。
- 11. 2022年10月25日
-
基礎工事

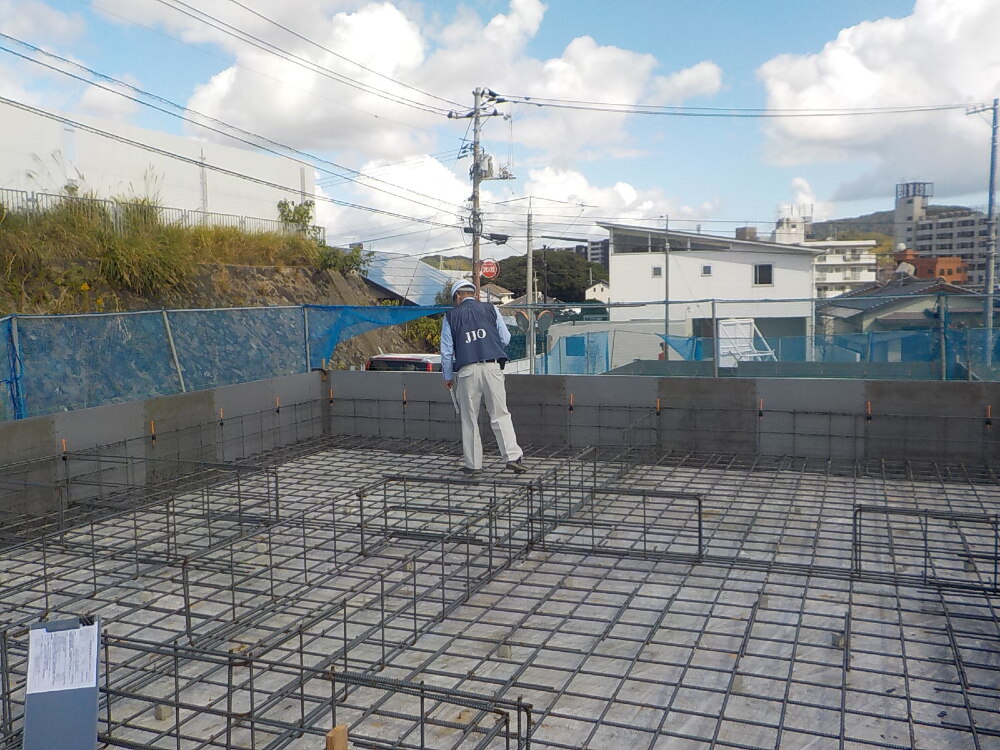

JIO配筋検査
- 12. 2022年10月26日
-
基礎工事

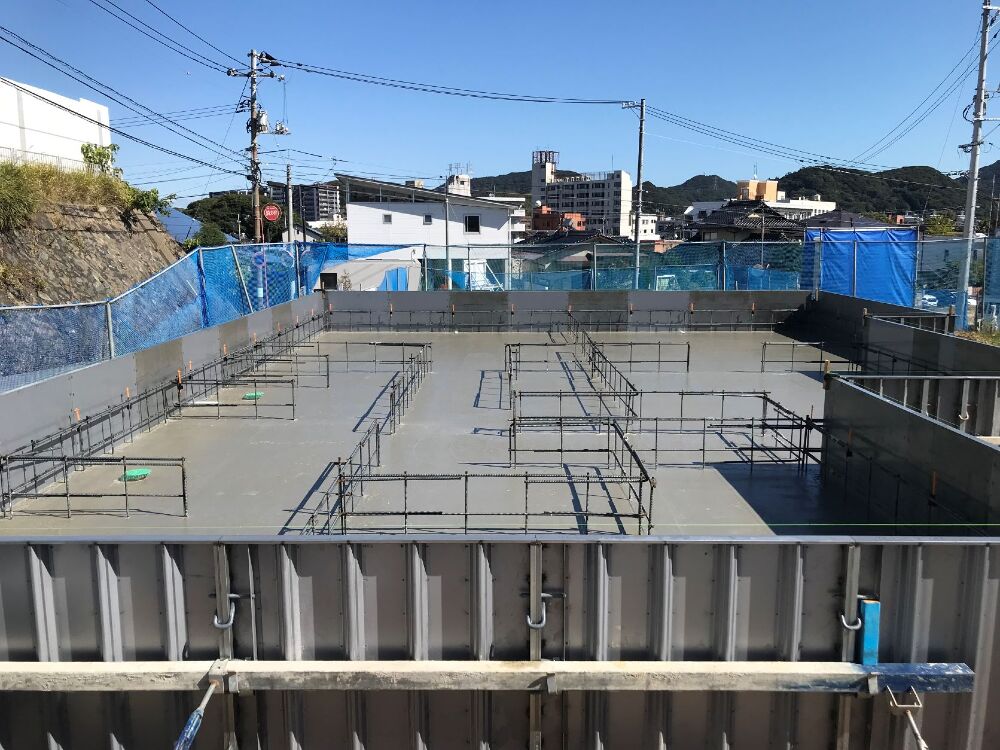

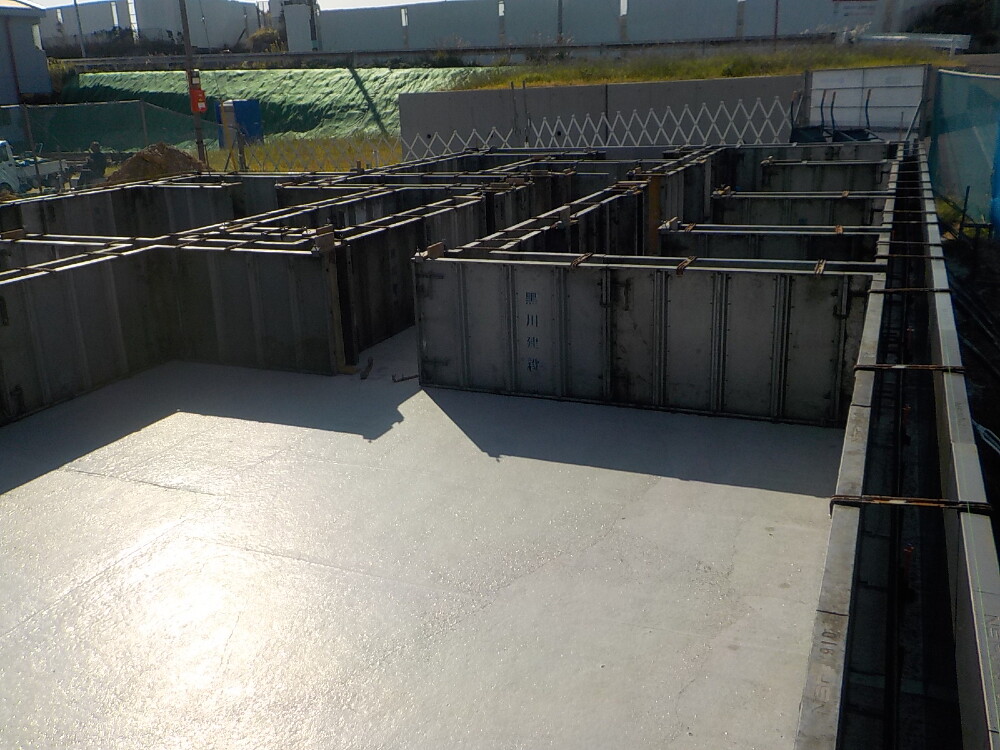

型枠の中にコンクリートを流し込むコンクリート打設を行いました。
- 13. 2022年10月28日
-

基礎工事
基礎の立ち上がり部分の型枠が設置されました。
- 14. 2022年10月29日
-
基礎工事
基礎の立ち上がり部分のコンクリート打設が行われています。
- 15. 2022年10月31日
-
基礎工事

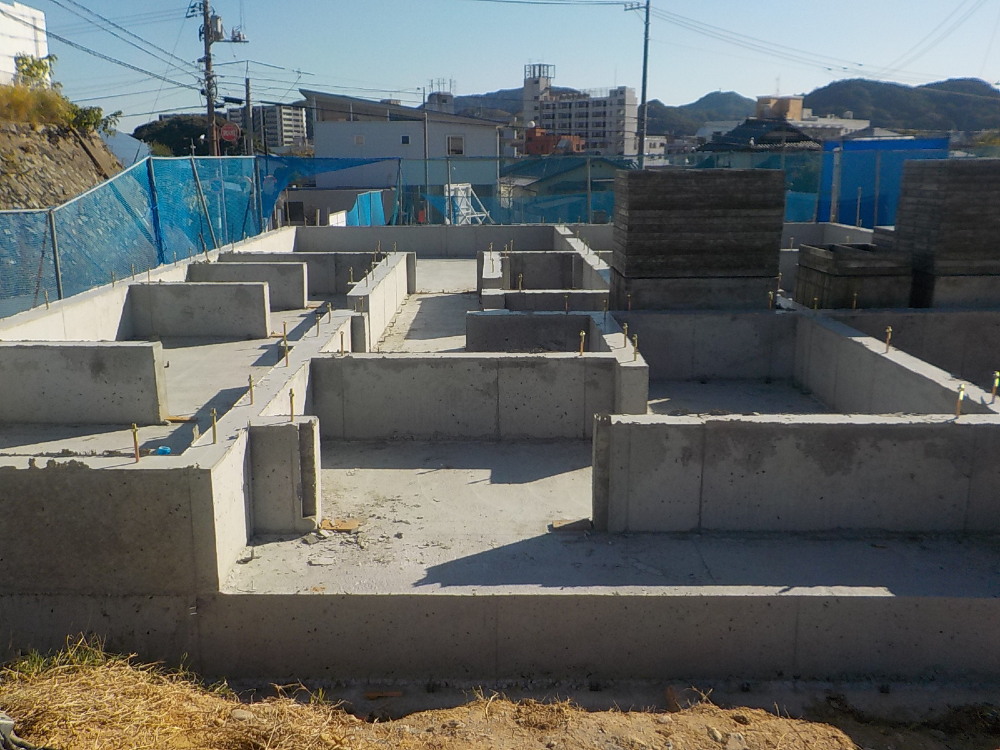

型枠が外されました。
- 16. 2022年11月01日
-
基礎工事
- 17. 2022年11月02日
-

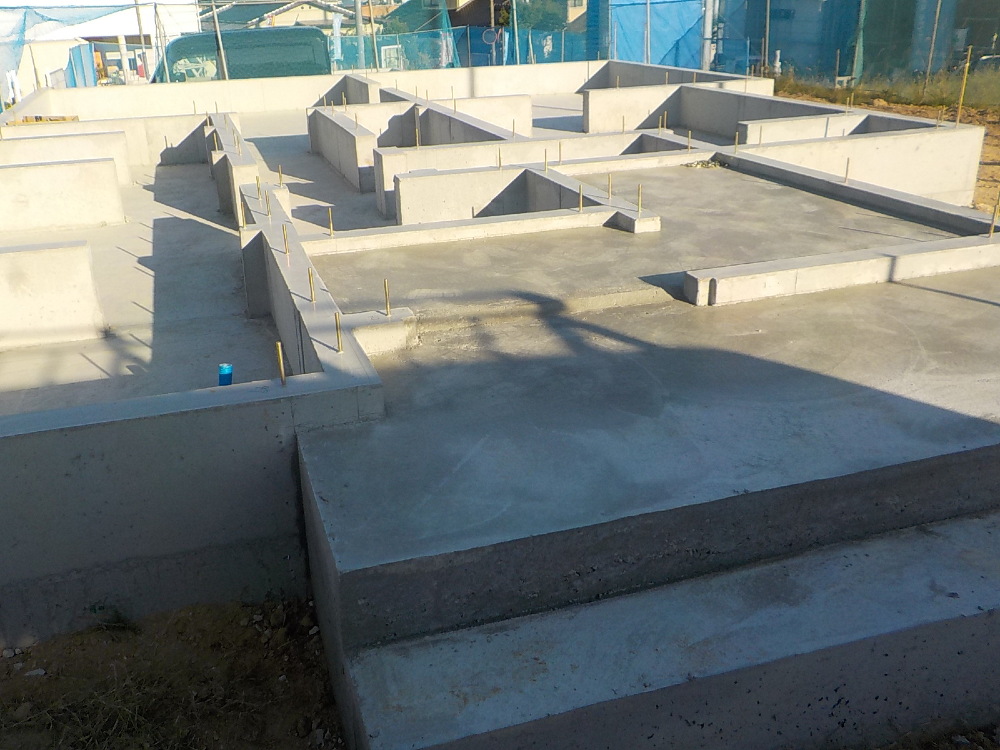

基礎工事
- 18. 2022年11月07日
-
上棟準備

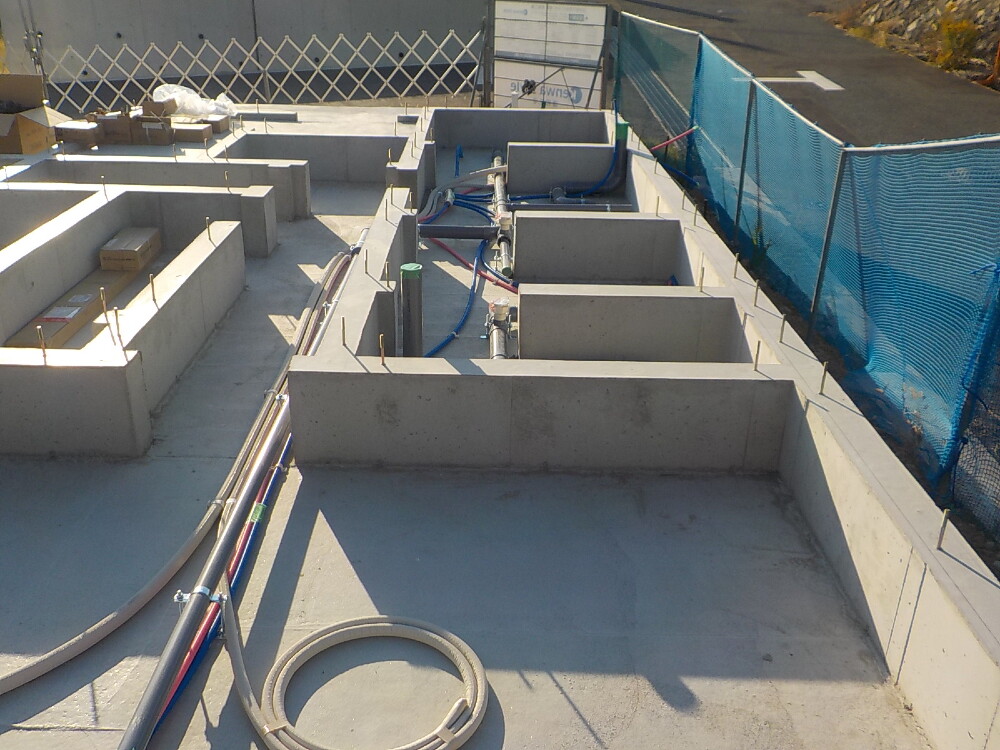

上棟前に、床下の部分に給排水の配管工事を行います。
ブルーは給水で、ピンクは給湯、新築時だけでなく、メンテナンスの時にも一目でわかるように、色分けがしてあります。
- 19. 2022年11月08日
-
上棟準備

「土台敷き」という作業が行われています。
土台敷きは、基礎コンクリートの上に土台や大引きといわれる木材を設置していく作業で、建物の構造部分に関わる大切な工程となります。
- 20. 2022年11月08日
-
上棟準備

土台、大引の間に床断熱材を入れています。
- 21. 2022年11月09日
-
上棟準備

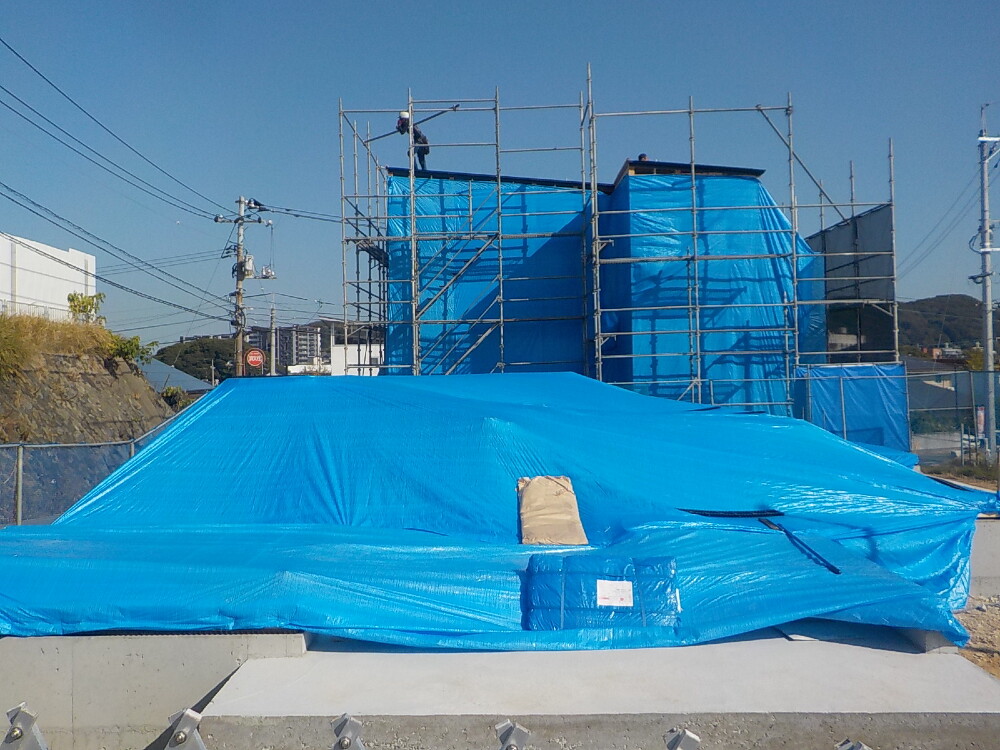

上棟の準備が整いましたので大切な木材が濡れたりしないようにしっかりとシートを掛けています。

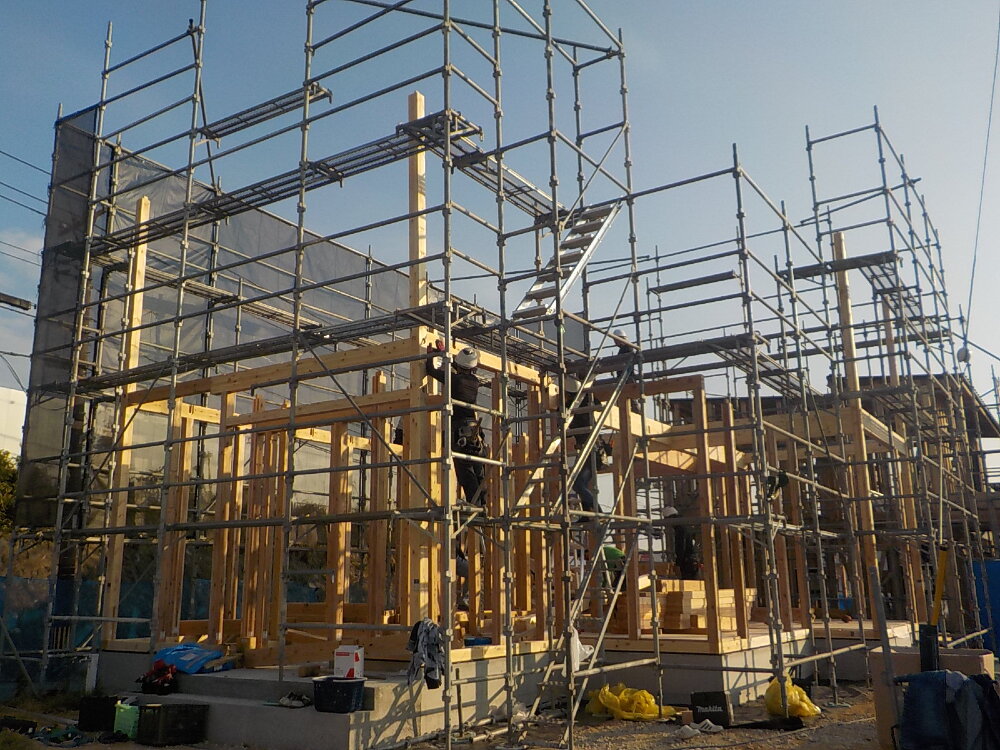

- 22. 2022年11月11日
-

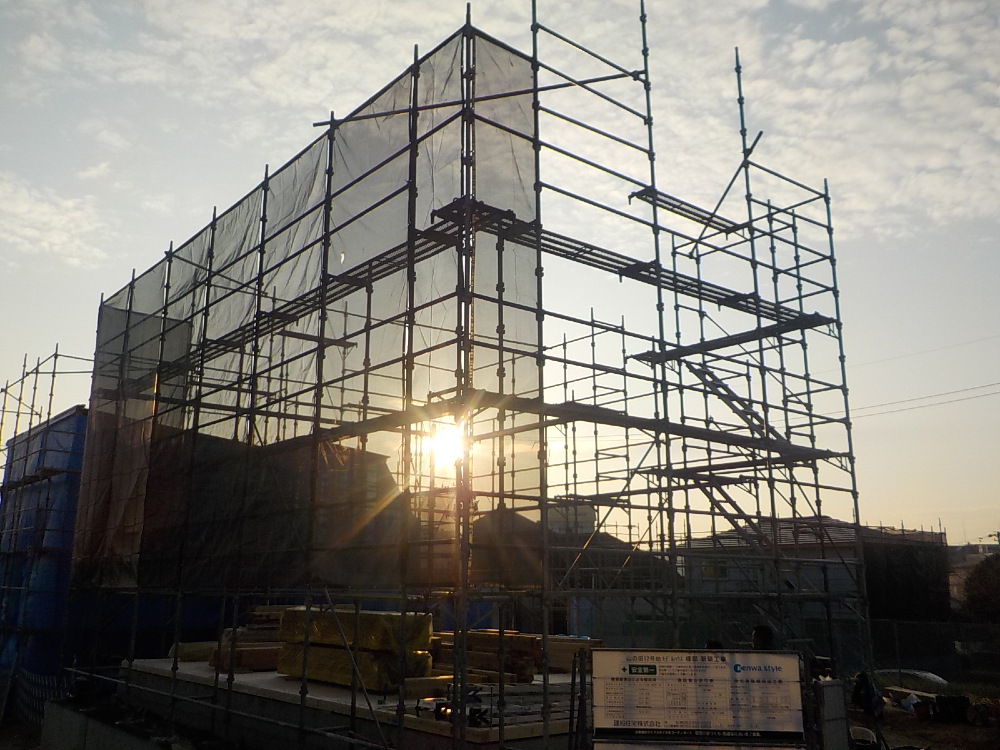

上棟

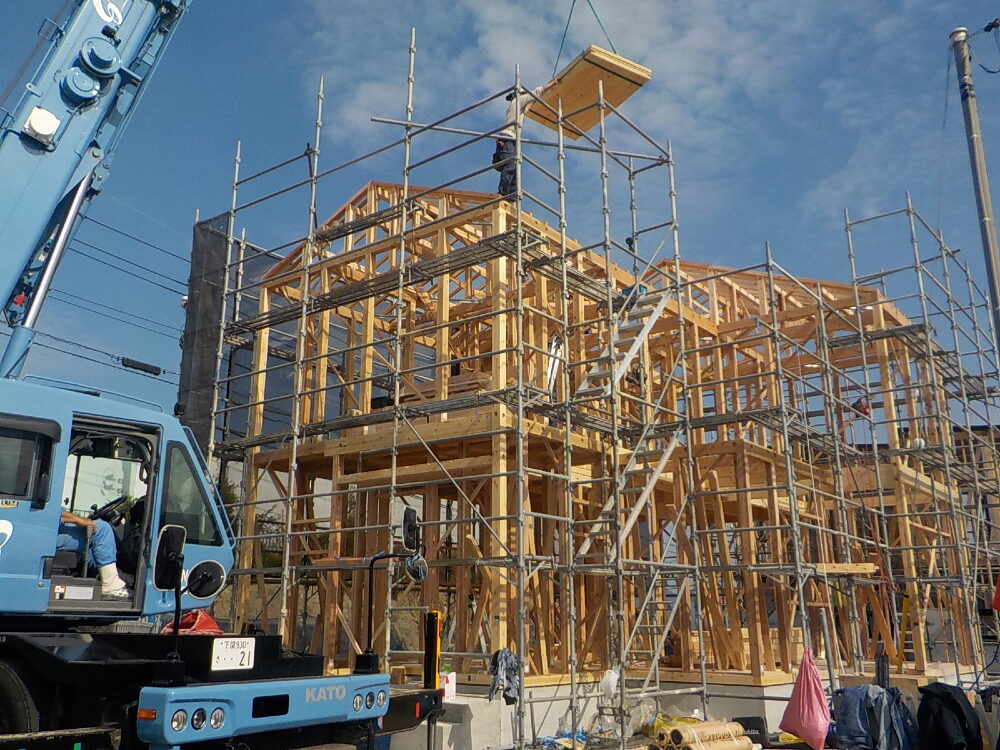

朝早くから棟上げの作業が開始されました。
- 23. 2022年11月11日
-

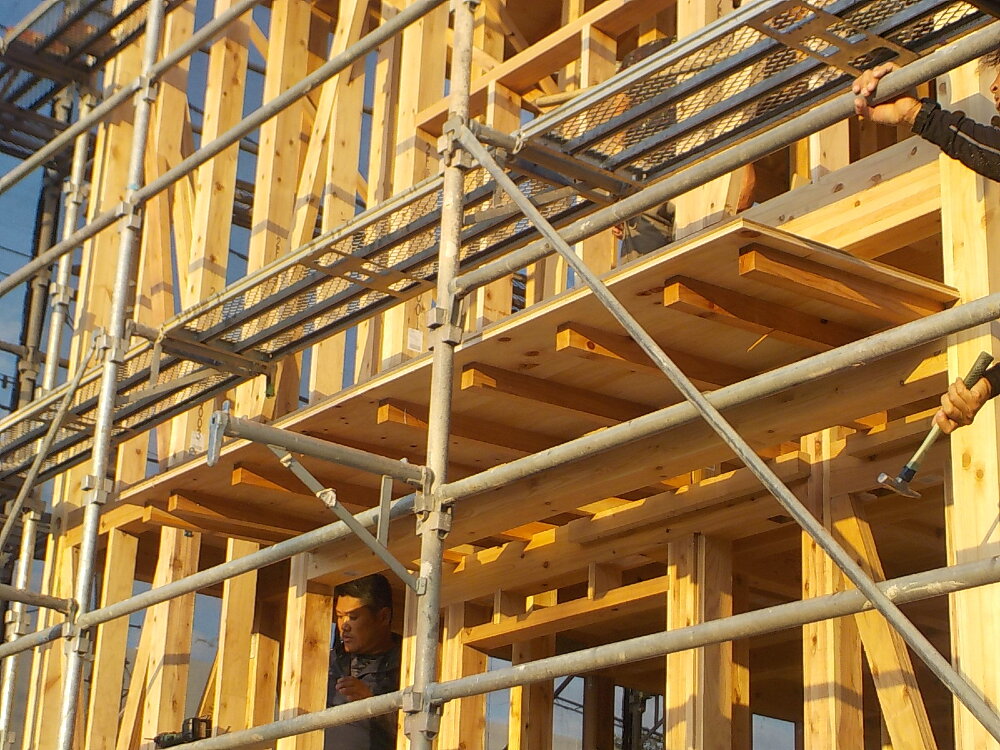

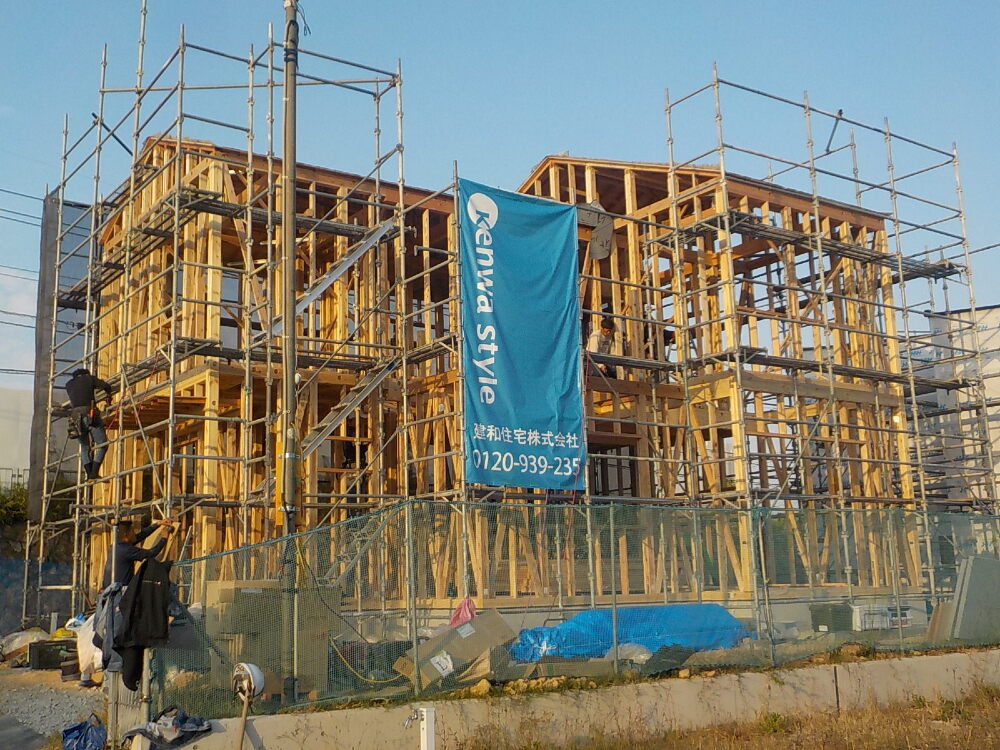

上棟

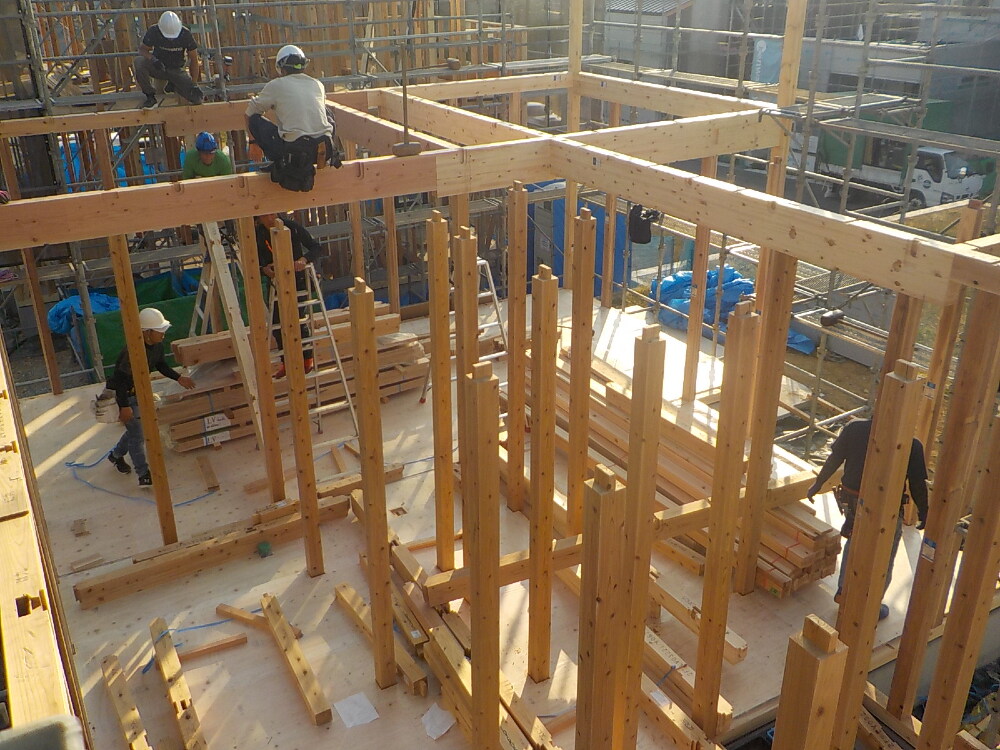

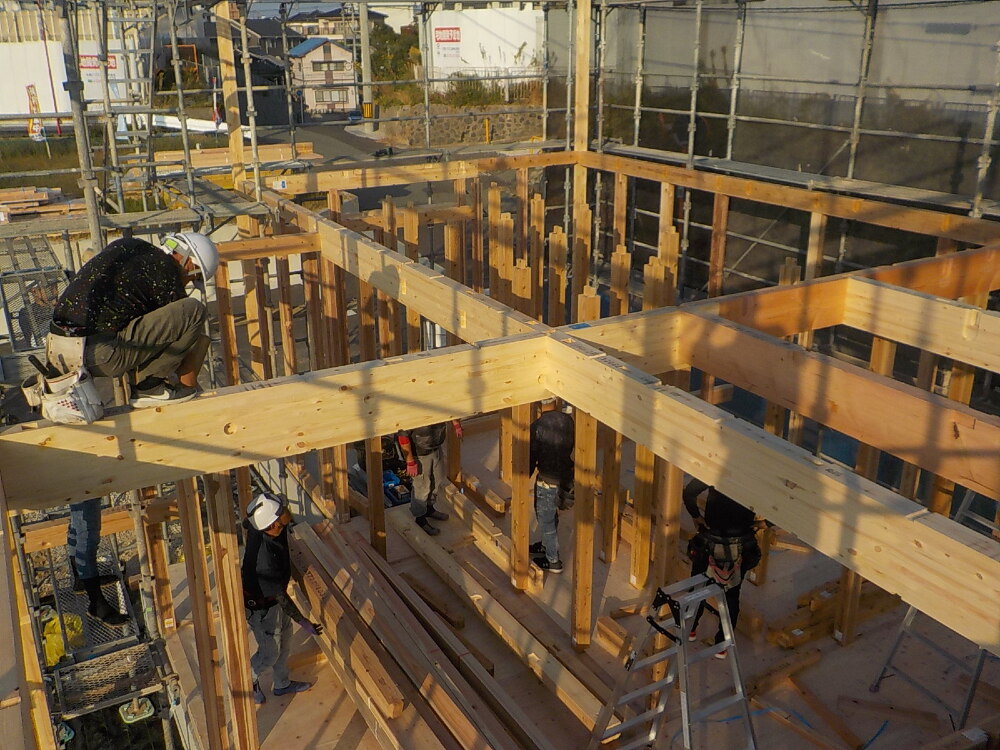

1階部分の柱から建て、2階の床の高さのところに胴差(どうさし)という横架材を差し込んでいきます。
- 24. 2022年11月11日
-
上棟
上まで突き出ている長い柱を「通し柱」といい、構造的な強度を高める通し柱は、軸組工法の構造材としては大変重要な部材となります。
- 25. 2022年11月11日
-
上棟
予め図面に従ってプレカットされた木材はそれぞれの位置によって長さや大きさ、更に、仕口、継手といった接合部の形などが決まっています。
このようにプレカットされた木材を用いる事で、施工に無駄が無く、正確な計測検査がされており安心できる上、効率よく作業が進められます。
- 26. 2022年11月11日
-
上棟
骨組みとなる木材には「集成材」を使用しています。
集成材は、木を短冊のように挽き、木の繊維方向に沿って平方に並べて接着させた木製品です。
乾燥収縮が少ない、丈夫、軽い、火に強い、調湿性があるなど、大変優れた木材です。
- 27. 2022年11月11日
-
上棟

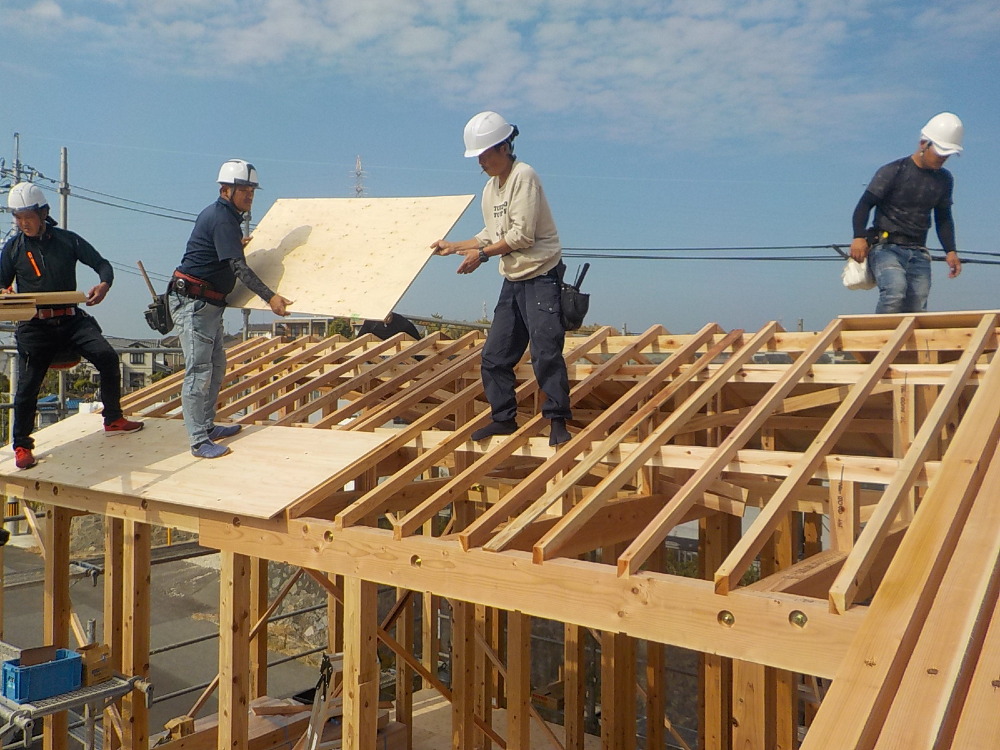

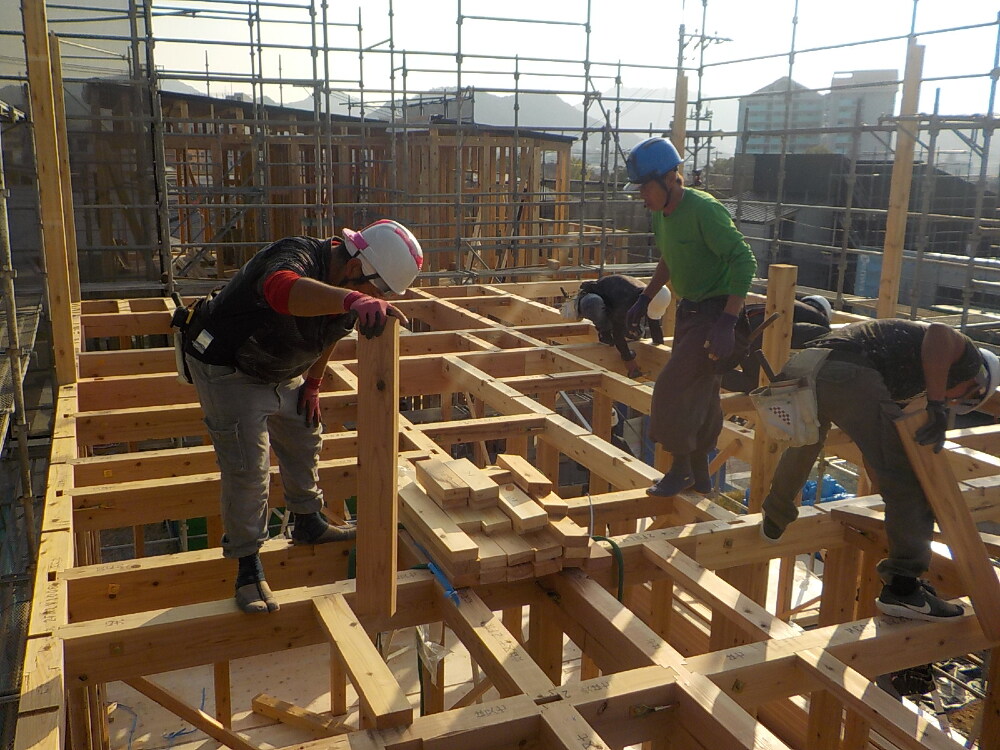

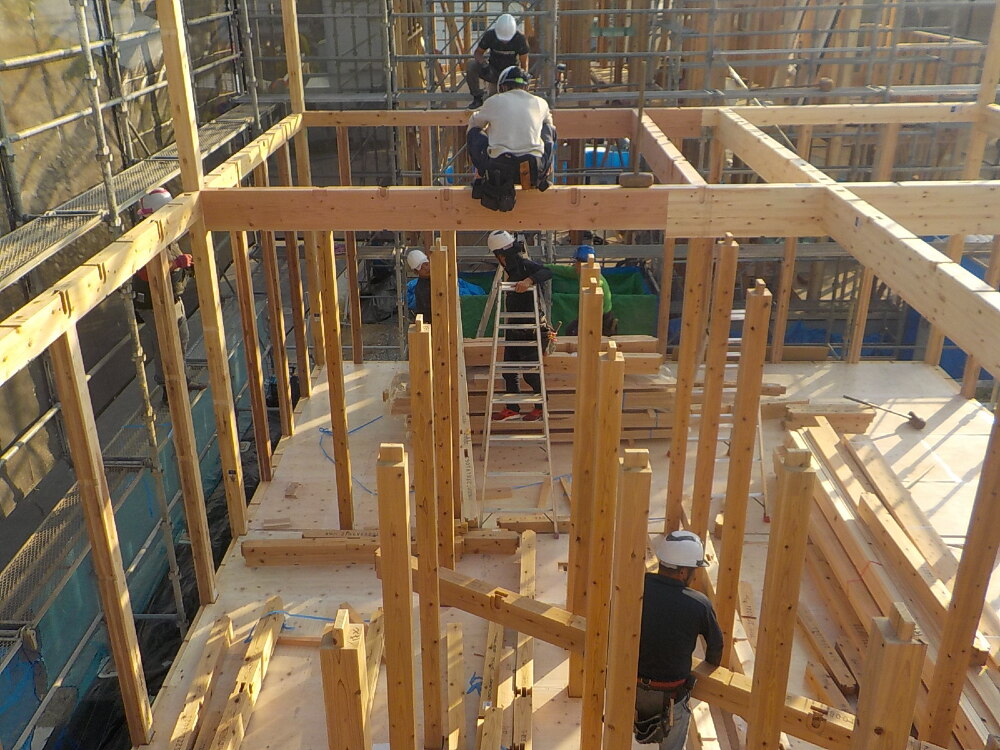

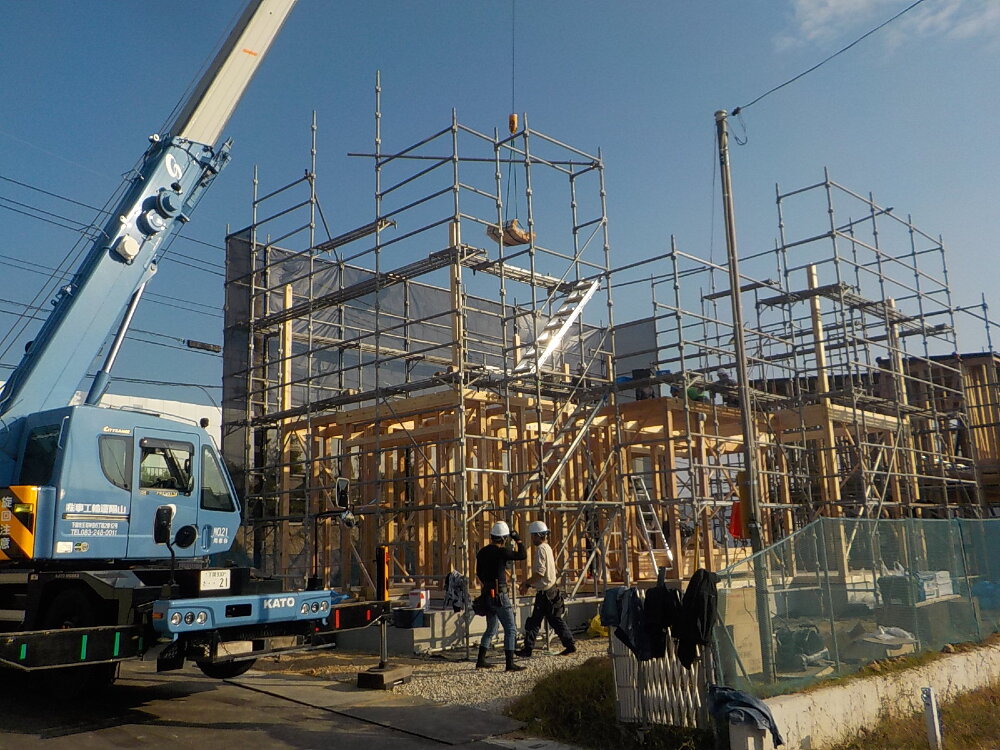

レッカーで荷揚げしながら職人さん達が力をあわせて施工していきます。
- 28. 2022年11月11日
-
上棟
- 29. 2022年11月11日
-
上棟
- 30. 2022年11月11日
-
上棟
- 31. 2022年11月11日
-
上棟

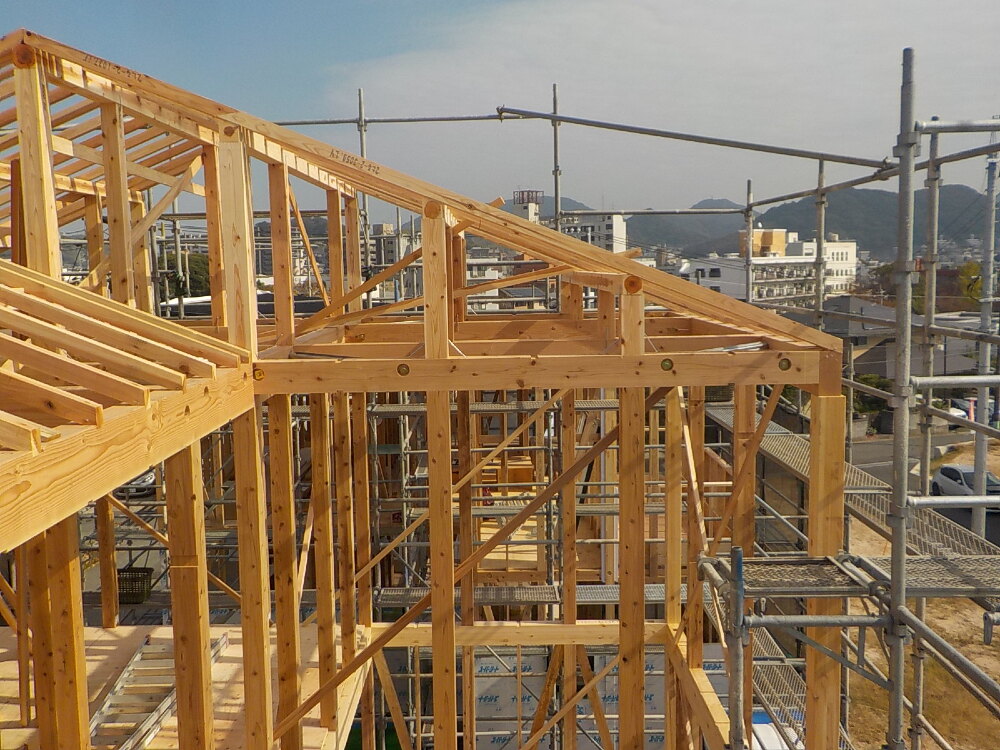

屋根部分です。

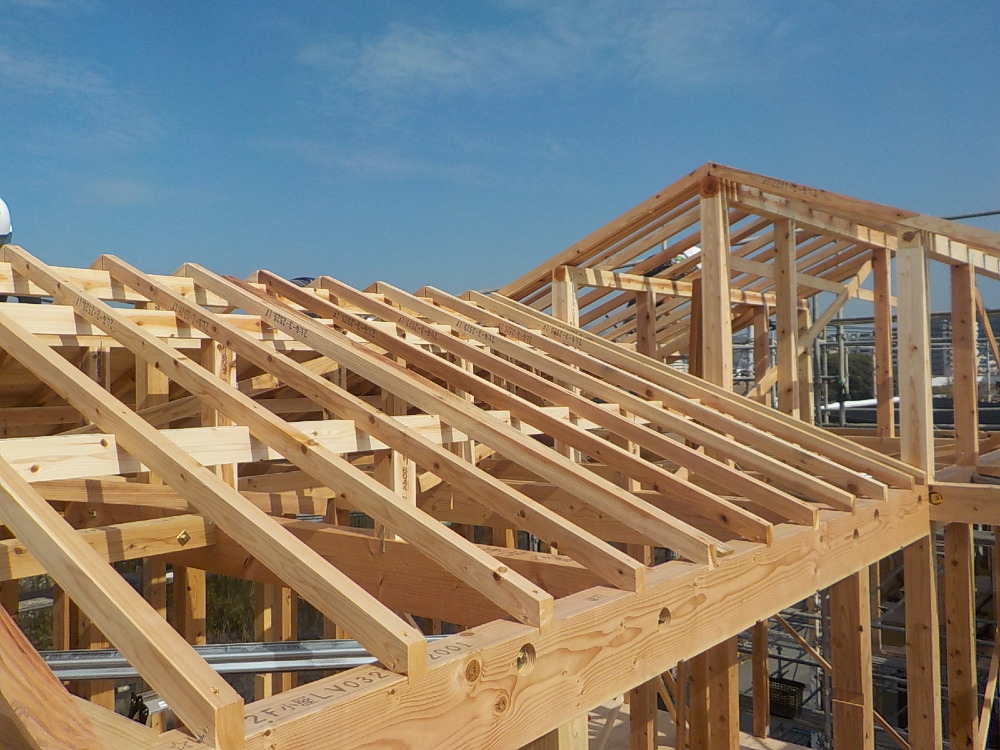

屋根下地を支える垂木(たるき)を施工していきます。
垂木は屋根のいちばん高いところ、棟木から低い軒桁に向かって並べた木材のことです。
- 32. 2022年11月11日
-
上棟

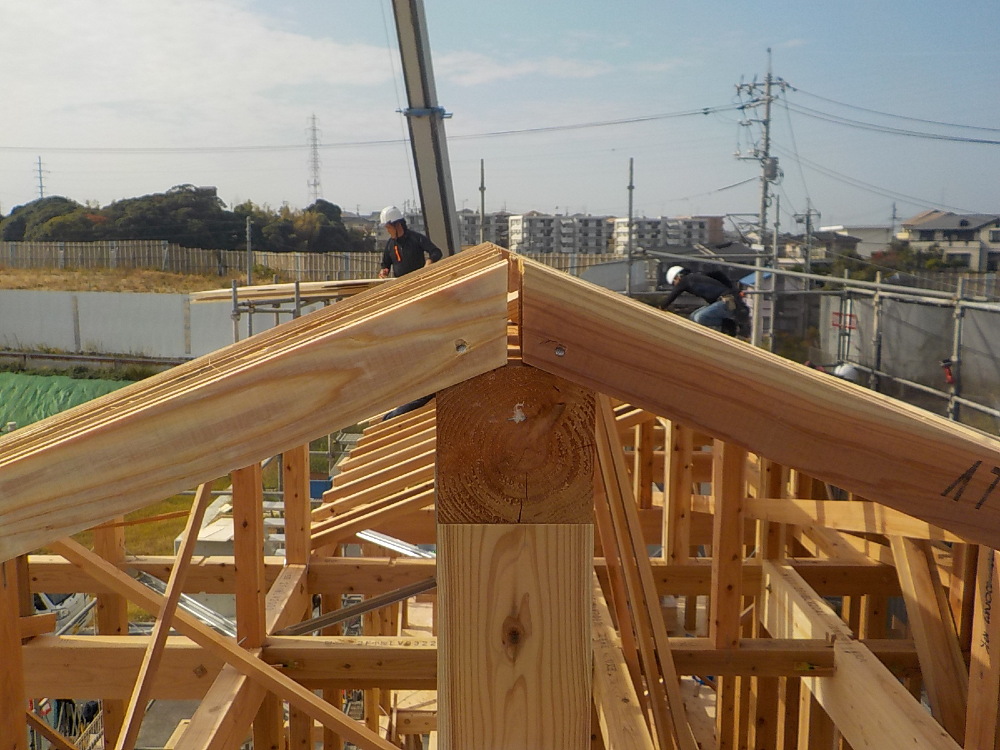

屋根の一番高いところに棟木(むなぎ)が取り付けられました。
木造軸組工法では、この棟木を取り付ける事で、建物の骨組みが完成したという大きな節目になり、棟木が取り付けられることを「棟上げ」といいます。
- 33. 2022年11月11日
-
上棟
屋根の下地となる野地板をはっています。
- 34. 2022年11月11日
-
上棟
お家の形が分かるようになりました。
- 35. 2022年11月11日
-
上棟

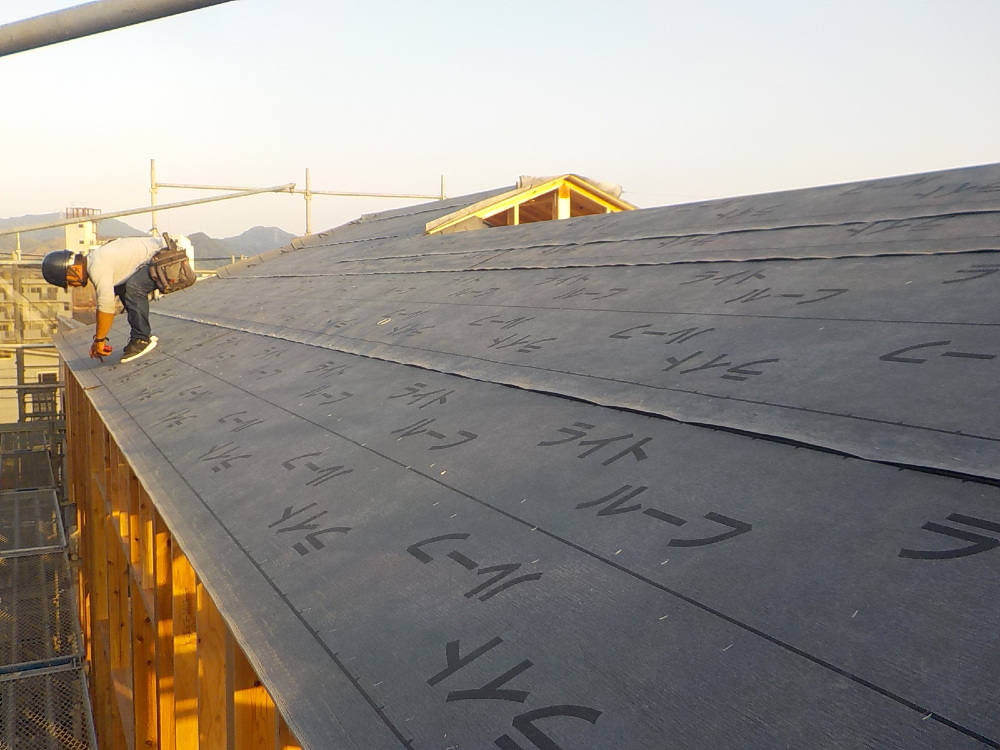

屋根下葺材「アスファルトルーフィング」を施工しています。
アスファルトを主剤とした防水シートで、屋根材だけでは完全には防ぎきれない雨漏りを防ぐために施工します。耐久性が高く、耐用年数も長いためメンテナンスも少なくて済むという特長があります。
- 36. 2022年11月11日
-
上棟
屋根下葺材「アスファルトルーフィング」貼り付け
- 37. 2022年11月11日
-
上棟
- 38. 2022年11月11日
-
上棟
上棟を終えて、濡れたりしないようにビニールシートを掛けて保護します。
- 39. 2022年11月14日
-
外部施工状況

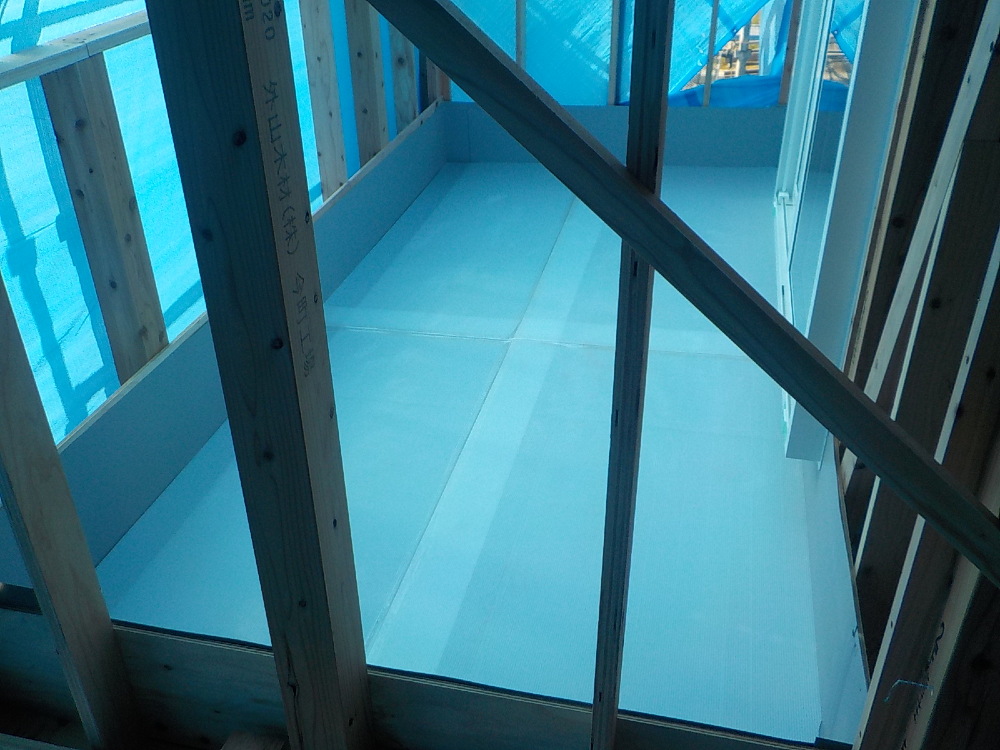

バルコニー防水下地(スカイプロムナード)
- 40. 2022年11月14日
-
外部施工状況

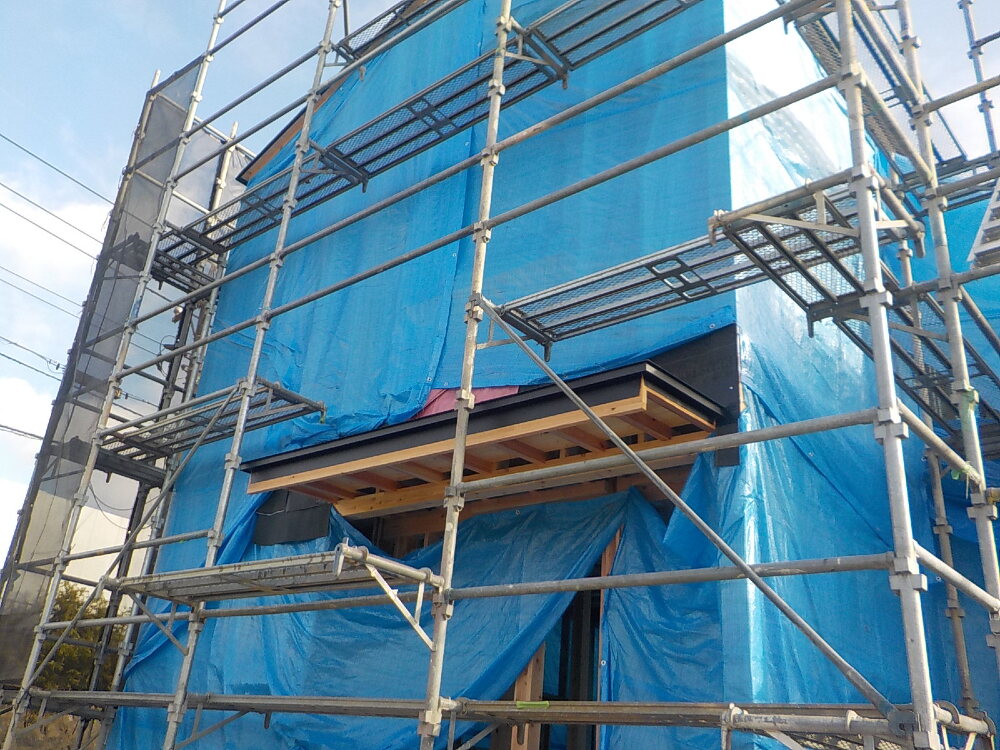

玄関庇の板金工事
- 41. 2022年11月16日
-
外部施工状況

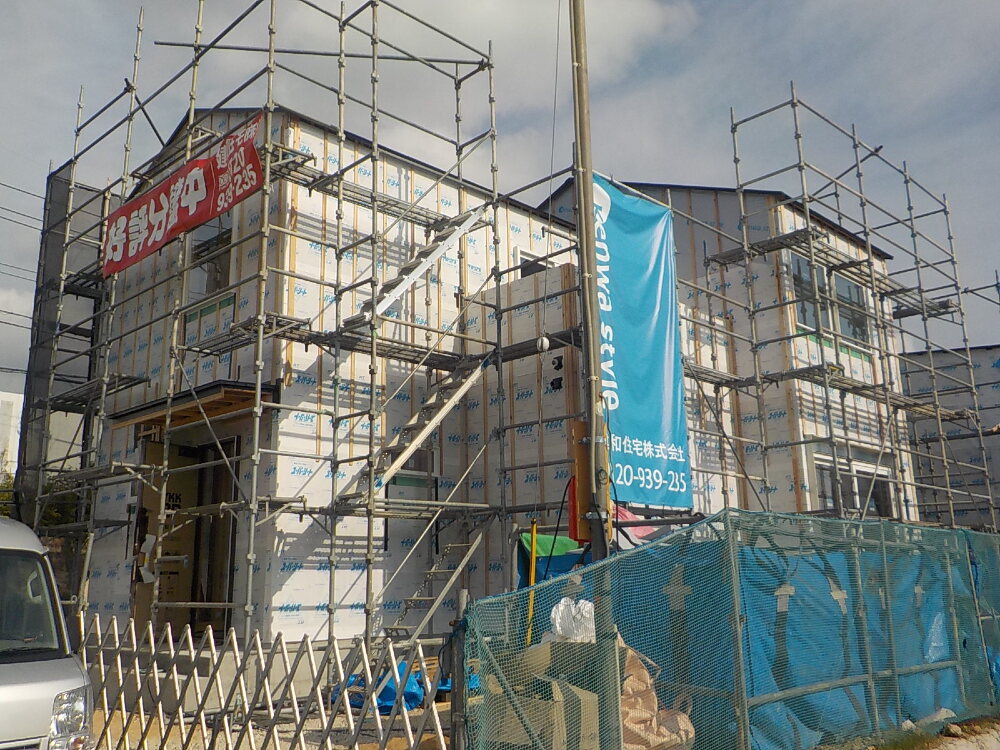

- 42. 2022年11月20日
-
外部施工状況
建物外部に遮熱透湿防水シートを貼りました。
外壁の仕上げ材の内側に施工するシートで、建物内部に雨水の侵入するのを防ぎます。また、熱の放射をおさえる「遮熱性能」や壁体内にの湿気を逃がしこもりを防ぐ「透湿性能」などに優れたシートです。
- 43. 2022年11月24日
-
内部施工状況
アクアフォーム吹付
- 44. 2022年11月24日
-
内部施工状況

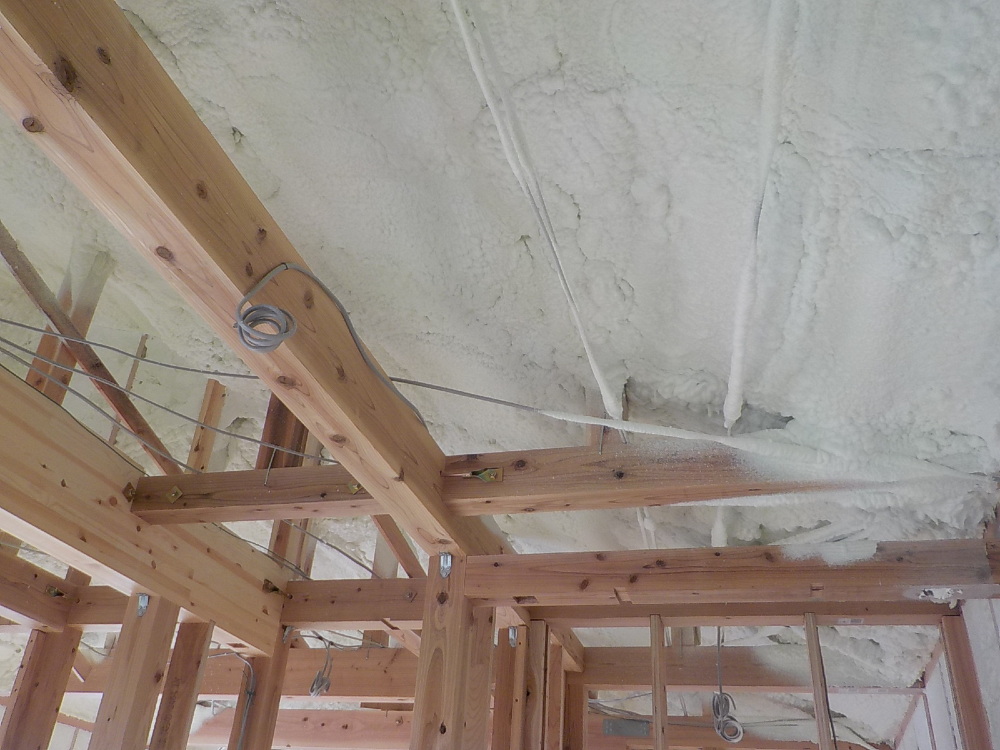

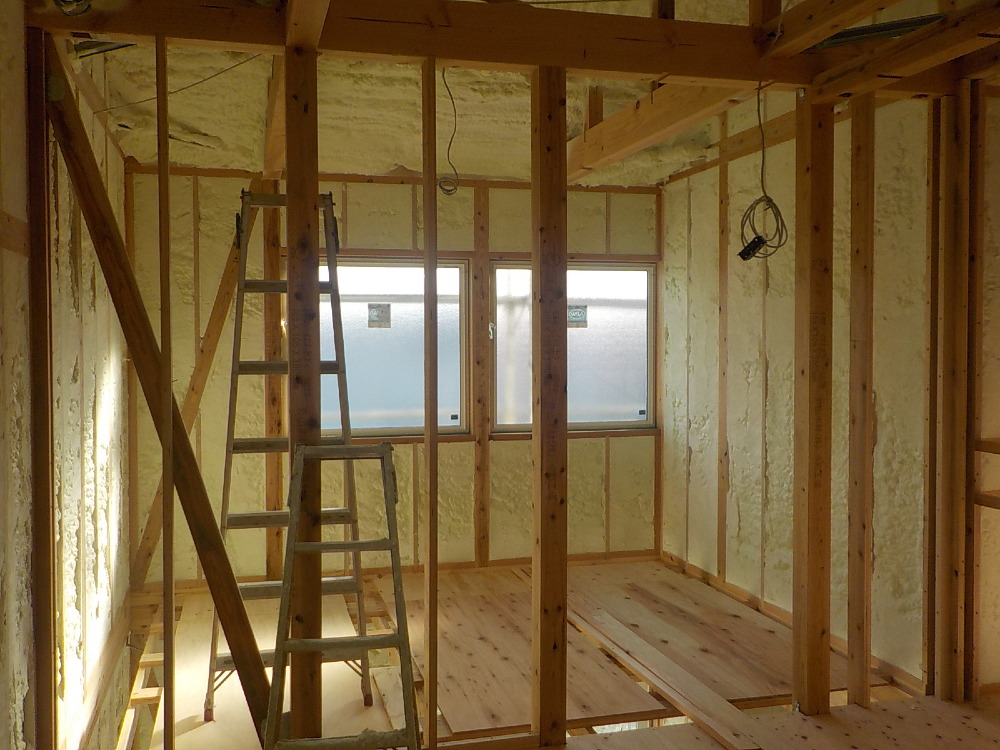

断熱材「アクアフォーム」の吹付をおこないました。
アクアフォームは水を使って現場で発泡させる断熱材で、細部の隙間がなく隅々まで充填することが出来る為、高性能な断熱性と気密性を確保できます。
- 45. 2022年11月28日
-
内部施工状況
- 46. 2022年12月02日
-

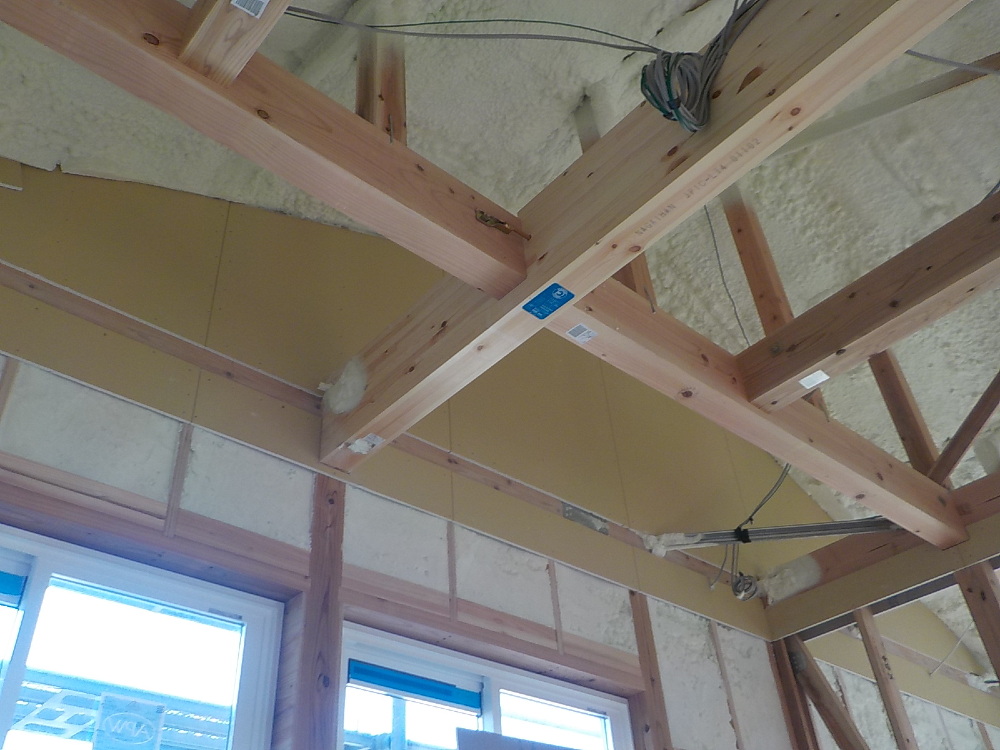

内部施工状況

天井に石膏ボード貼りが施工されています。

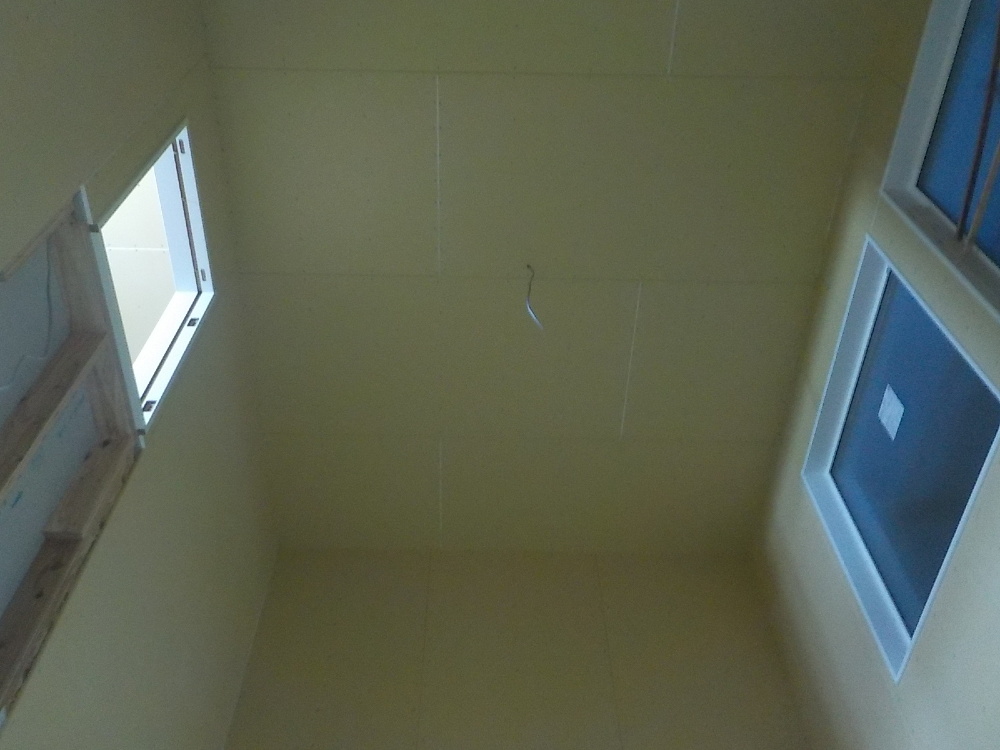

- 47. 2022年12月13日
-

内部施工状況

石膏ボード貼り施工中です。
- 48. 2022年12月13日
-
内部施工状況
石膏ボード貼り施工中です。
- 49. 2022年12月14日
-
内部施工状況
システムバス施工中です。
- 50. 2022年12月14日
-
外部施工状況
サイディング貼り工事
- 51. 2022年12月20日
-
外部施工状況

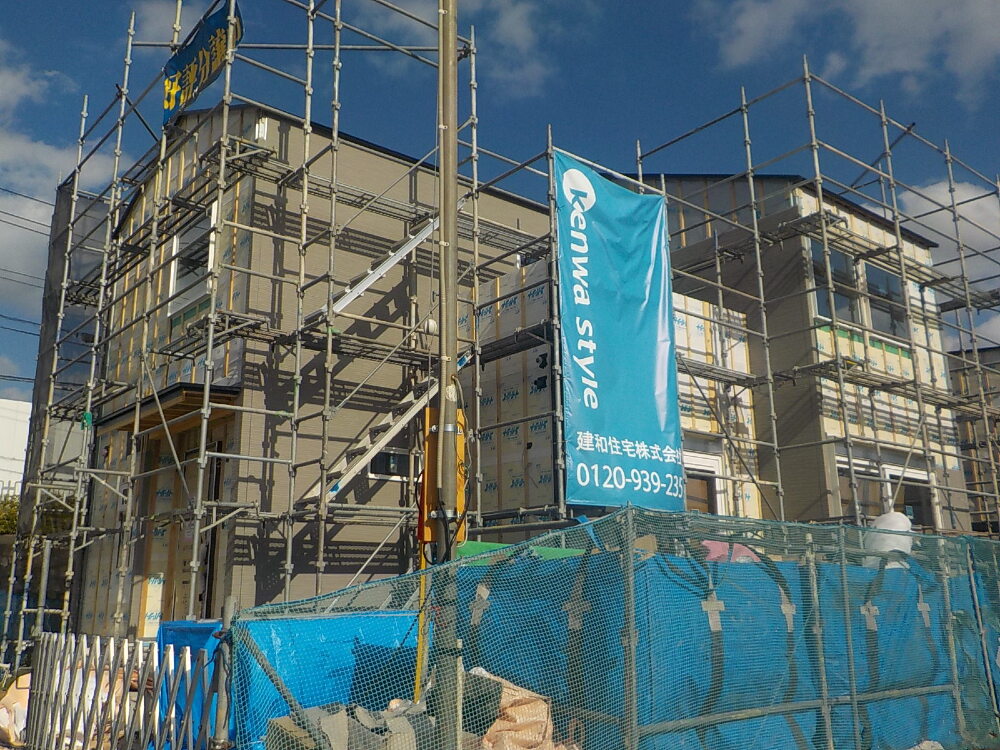

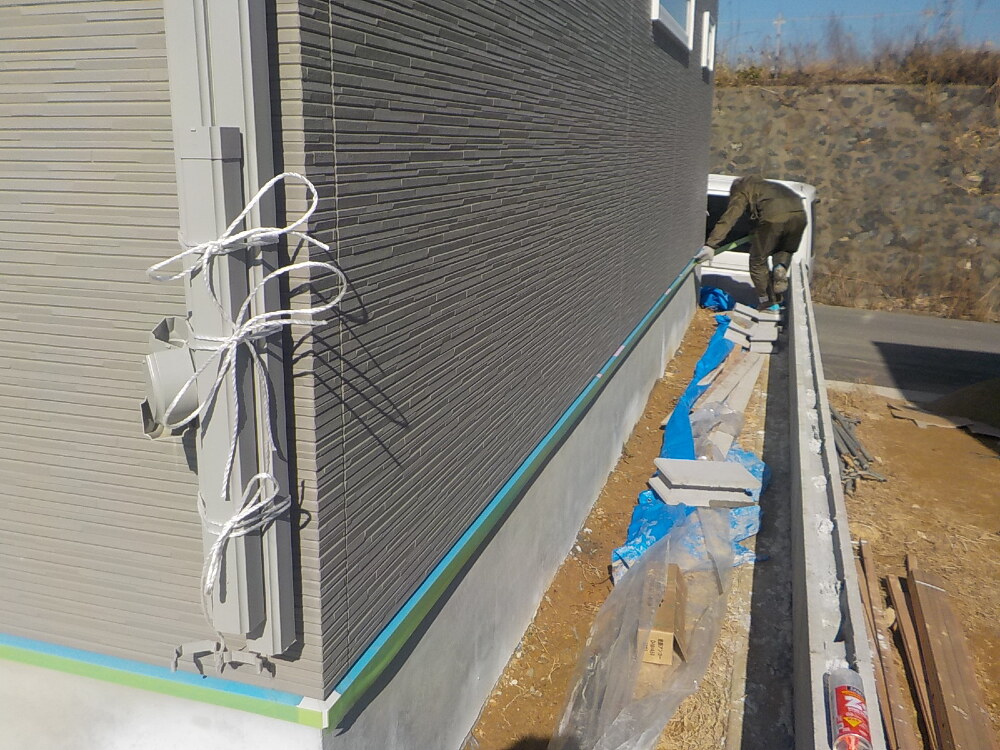

外壁サイディング貼り工事施工中です。

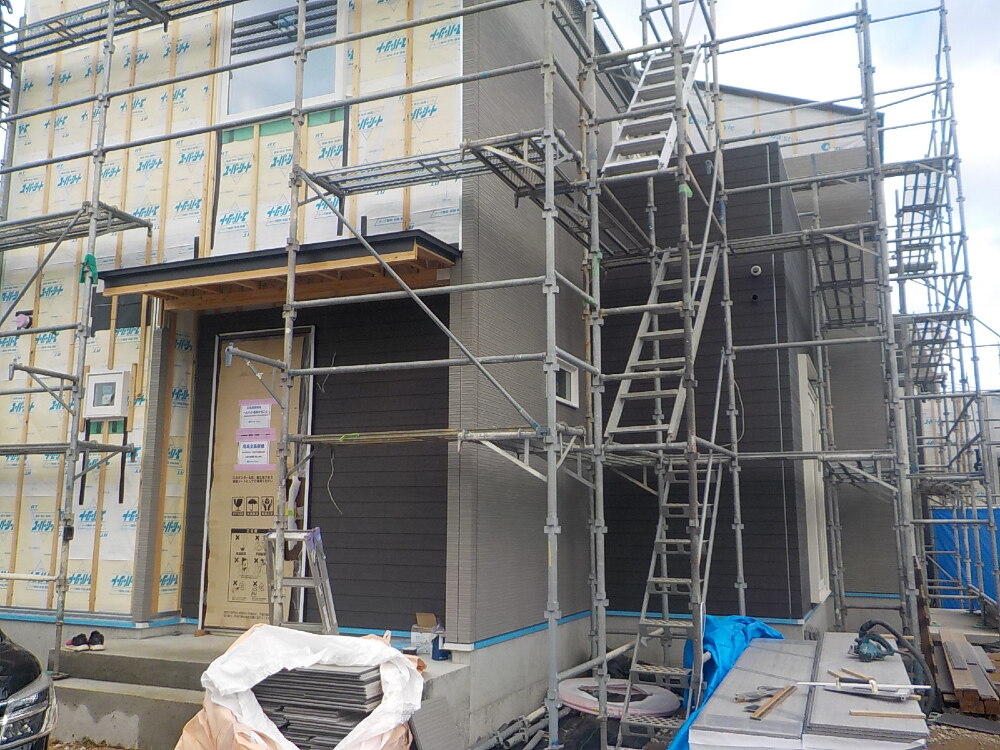

- 52. 2022年12月24日
-
外部施工状況
サイディング貼り工事
- 53. 2022年12月24日
-
内部施工状況
- 54. 2022年12月24日
-

内部施工状況

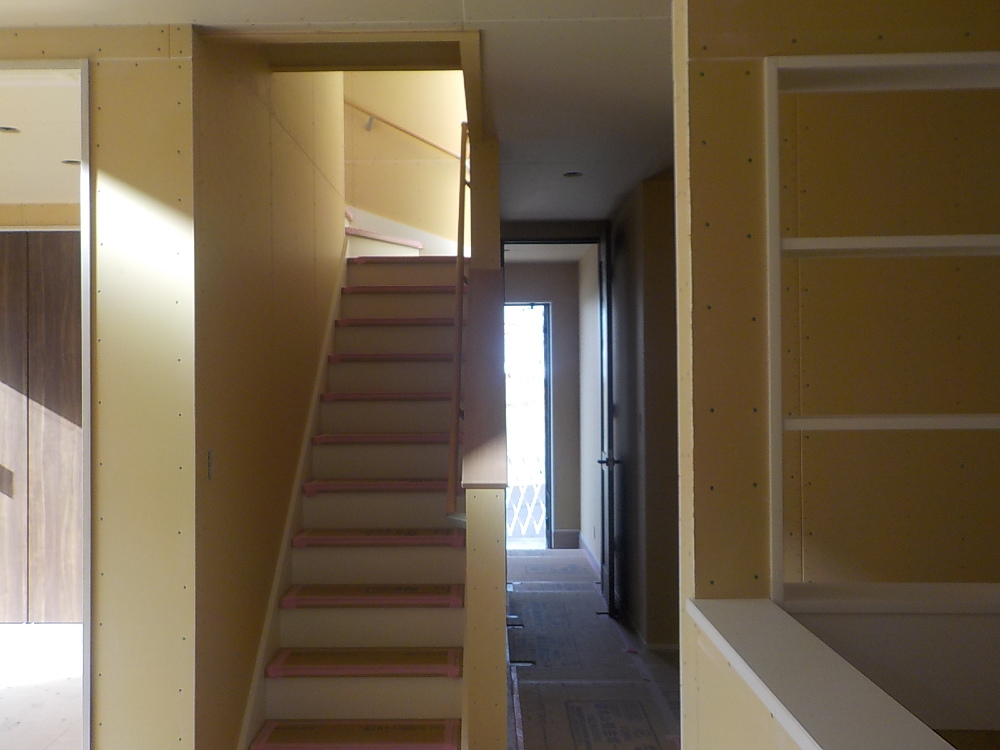

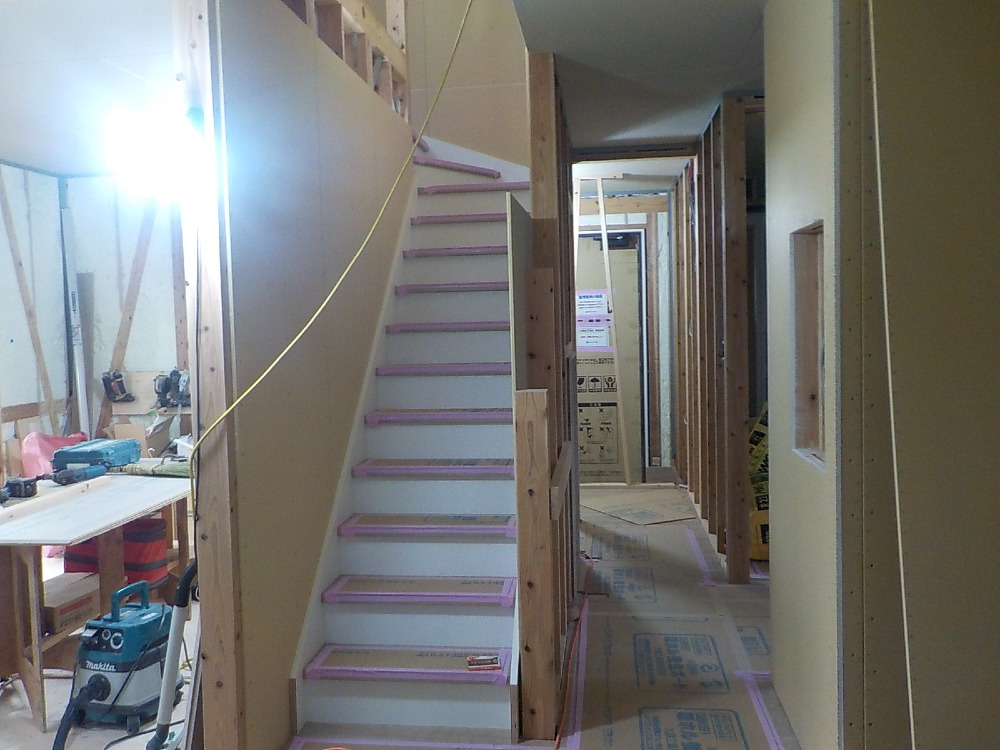

階段が設置されました。
- 55. 2022年12月26日
-
外部施工状況

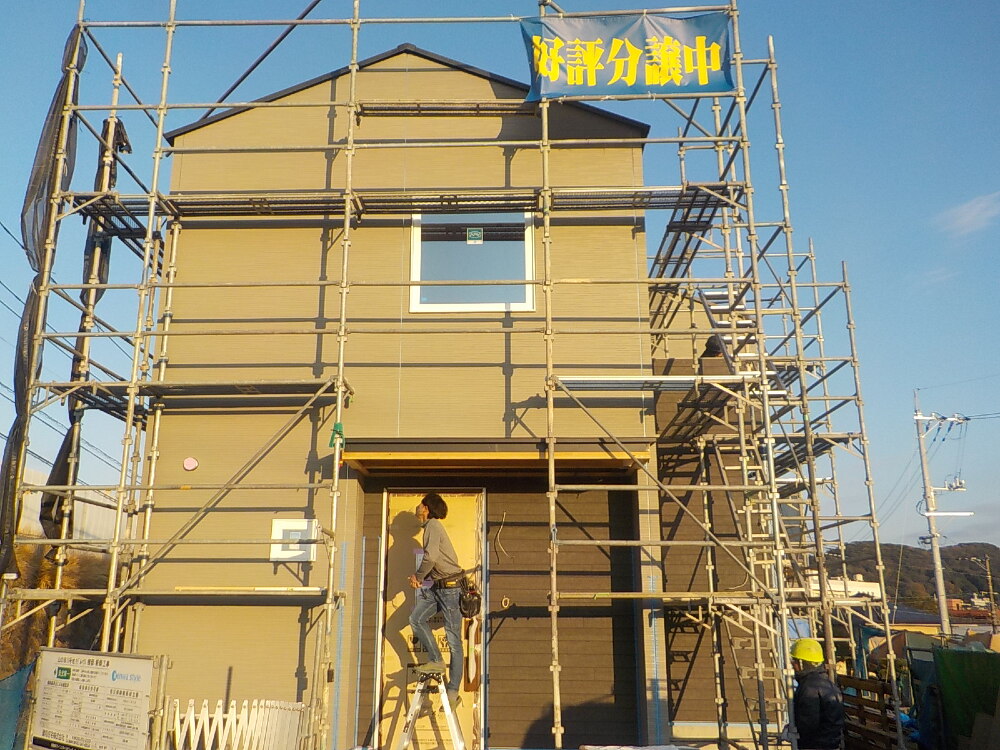

- 56. 2022年12月29日
-
しめ縄 2022年今年もありがとうございました
- 57. 2023年01月06日
-
内部施工状況

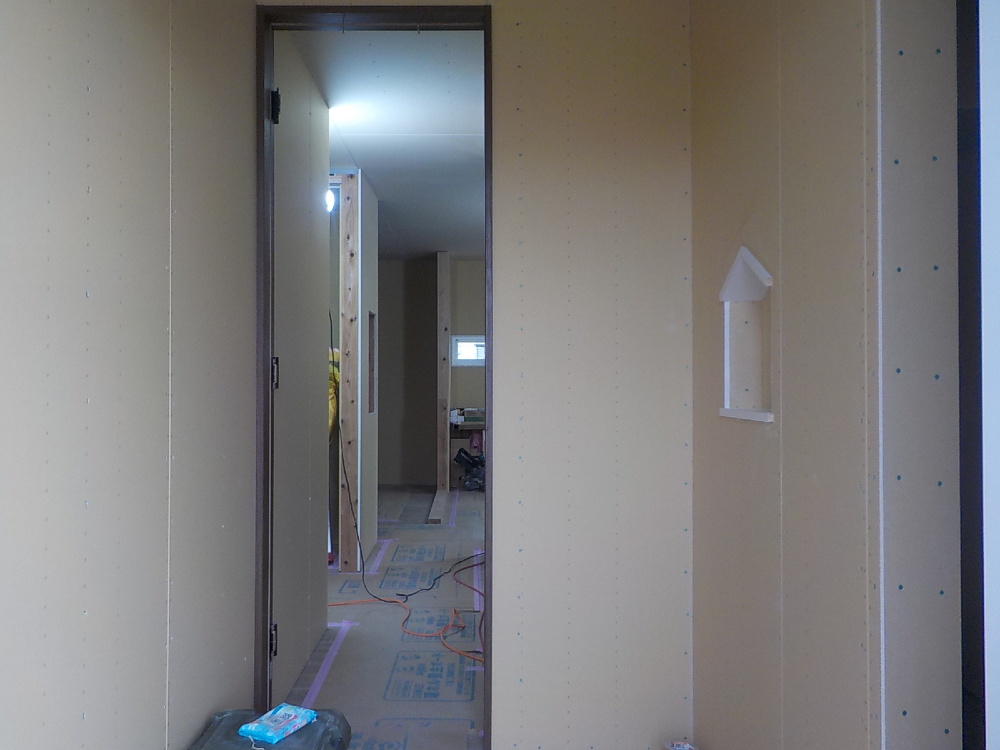

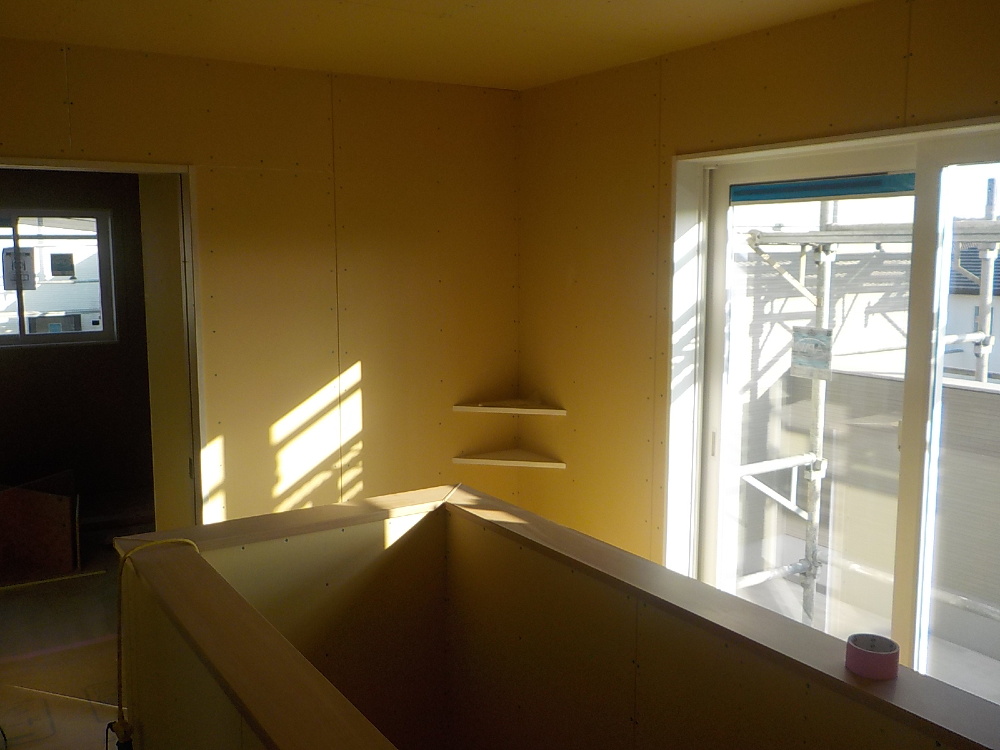

- 58. 2023年01月11日
-

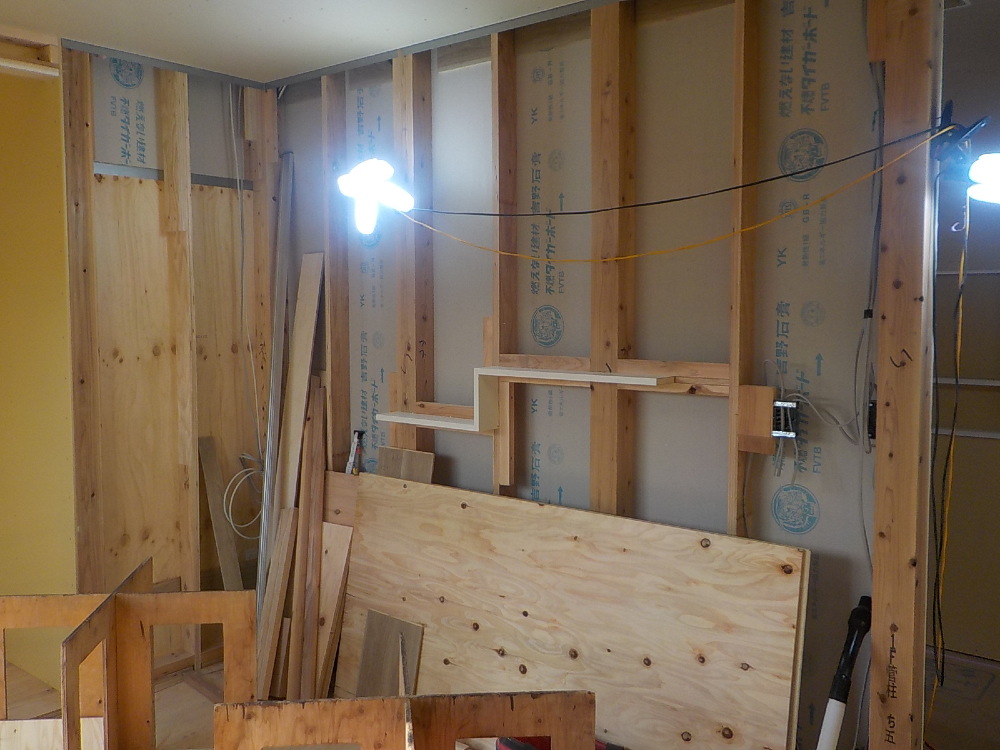

内部施工状況
- 59. 2023年01月11日
-
内部施工状況
- 60. 2023年01月11日
-
外部施工状況
- 61. 2023年01月15日
-
外部施工状況

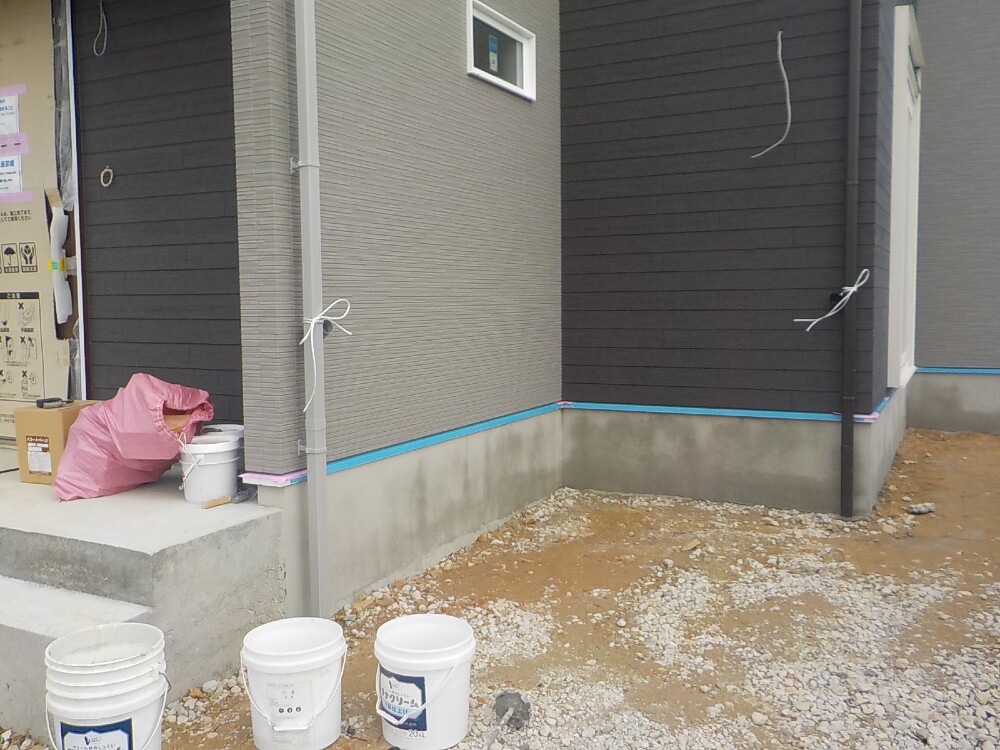

足場が撤去されました。
- 62. 2023年01月20日
-
外部施工状況
- 63. 2023年01月23日
-

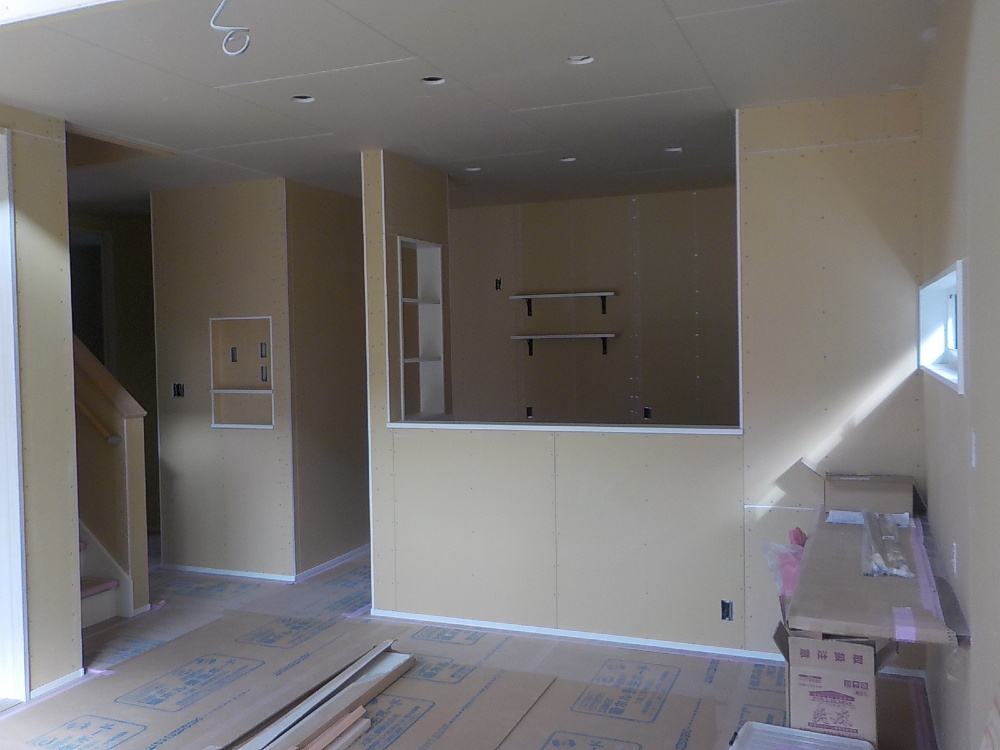

内部施工状況

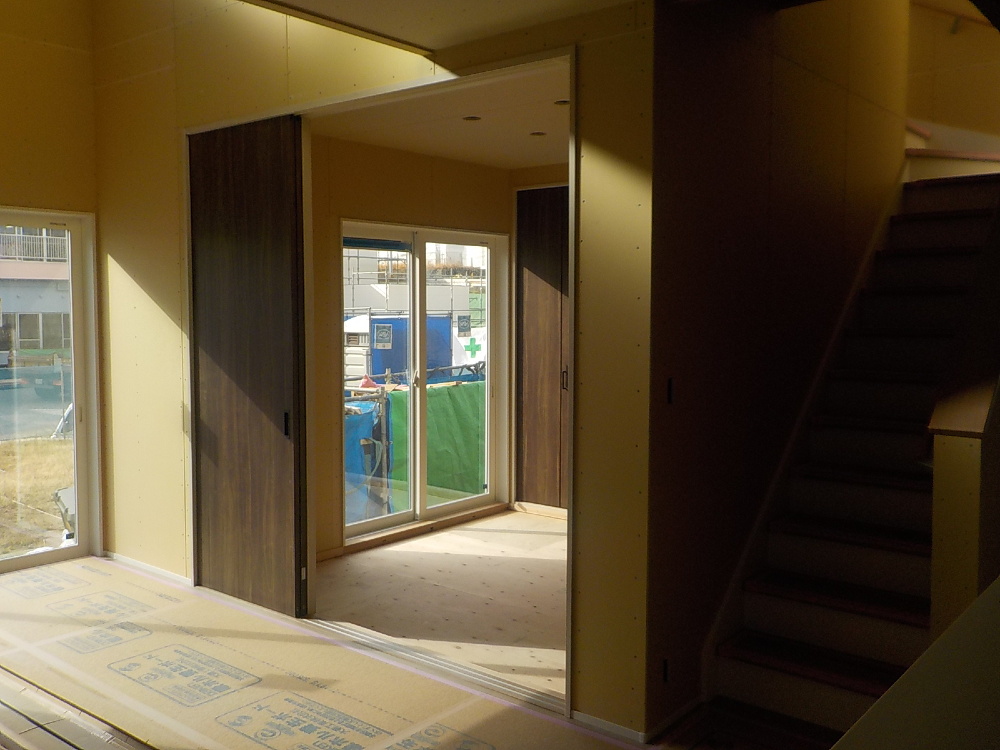

石膏ボード貼りが施工されました。
- 64. 2023年01月23日
-
内部施工状況
石膏ボード貼り
- 65. 2023年01月23日
-
内部施工状況
石膏ボード貼り
- 66. 2023年01月26日
-

外構工事
- 67. 2023年01月30日
-
内部施工状況
パテ処理工事

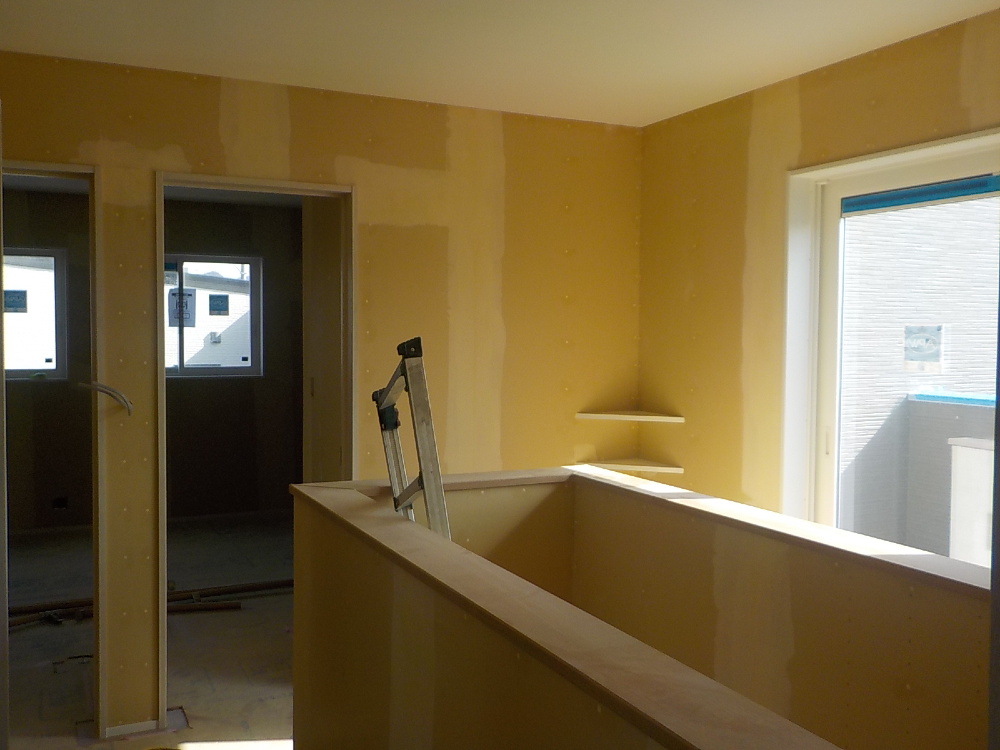

- 68. 2023年01月30日
-
内部施工状況

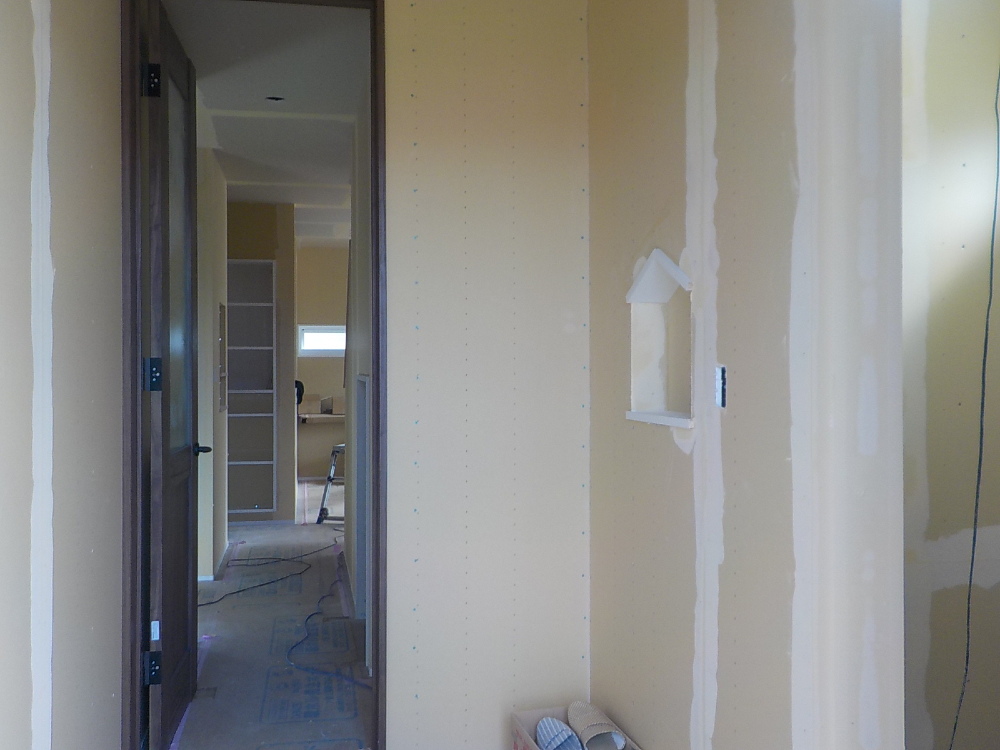

パテ処理が施工されています。
パテ処理とは、クロス貼りなどの下地処理として、不陸調整、石膏ボードの継ぎ手の目地の段差を平滑にしたり、釘やビスの穴を塞ぎ面を平にするために「パテ」という粘土の様な充填材料で埋める作業の処理のことです。
- 69. 2023年01月31日
-
外部施工状況
- 70. 2023年02月01日
-
内部施工状況
- 71. 2023年02月03日
-
外部施工状況

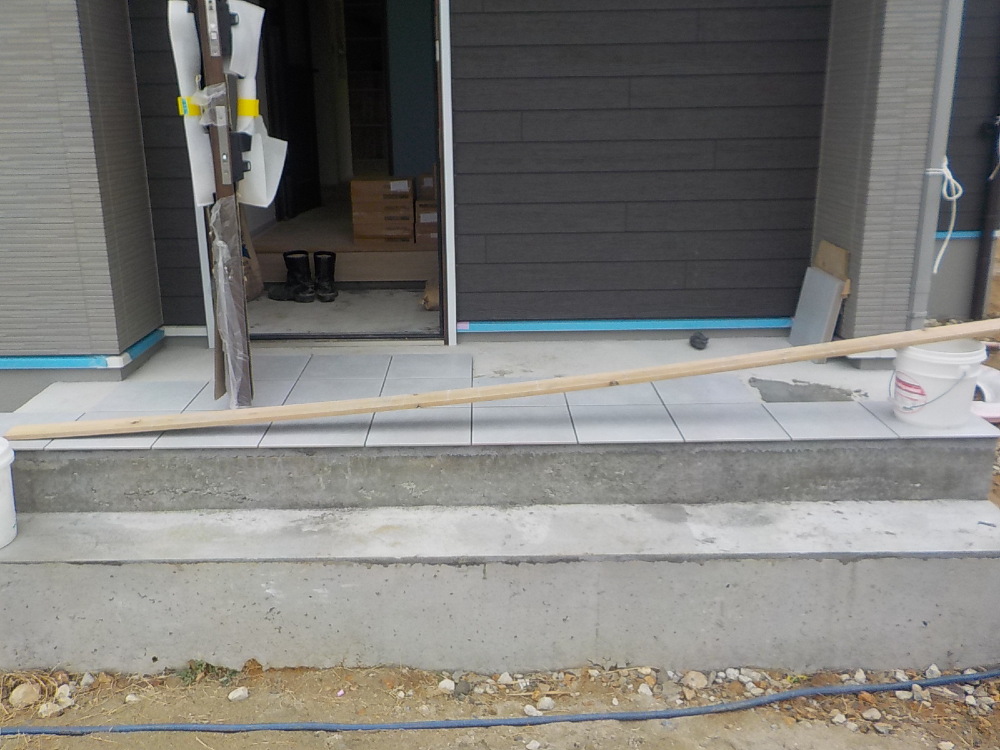

玄関ポーチの左官工事が行われました。
- 72. 2023年02月04日
-
内部施工状況

クロス貼り工事
- 73. 2023年02月04日
-
内部施工状況
クロス貼り工事が施工されました。
- 74. 2023年02月04日
-
内部施工状況

キッチンが設置されました。
- 75. 2023年02月07日
-
外部施工状況
玄関ポーチのタイル貼り施工中です。
- 76. 2023年02月13日
-
外部施工状況

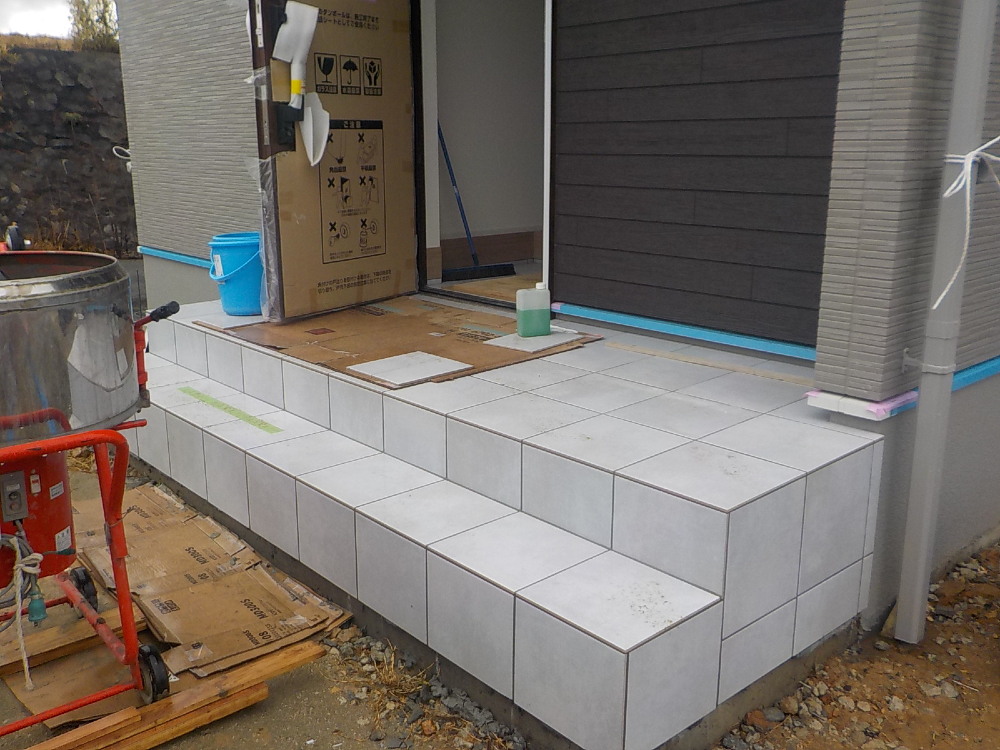

玄関ポーチのタイル貼りが完了しました。
- 77. 2023年02月16日
-
外部施工状況
- 78. 2023年02月16日
-
外構工事

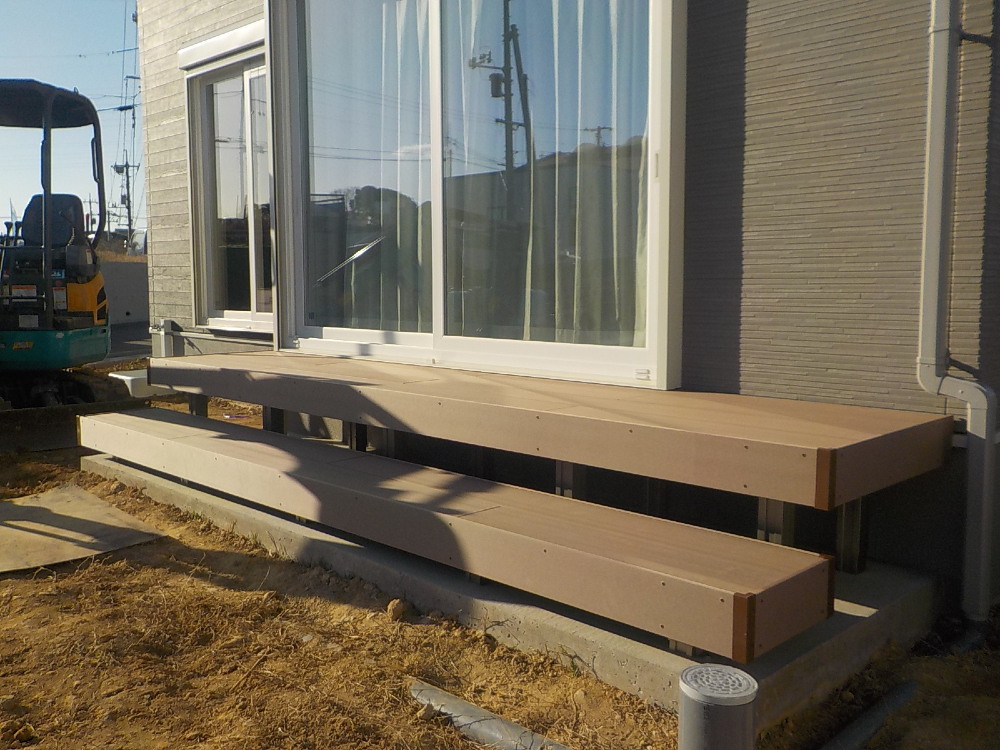

ウッドデッキが設置されました。
- 79. 2023年02月17日
-
外構工事

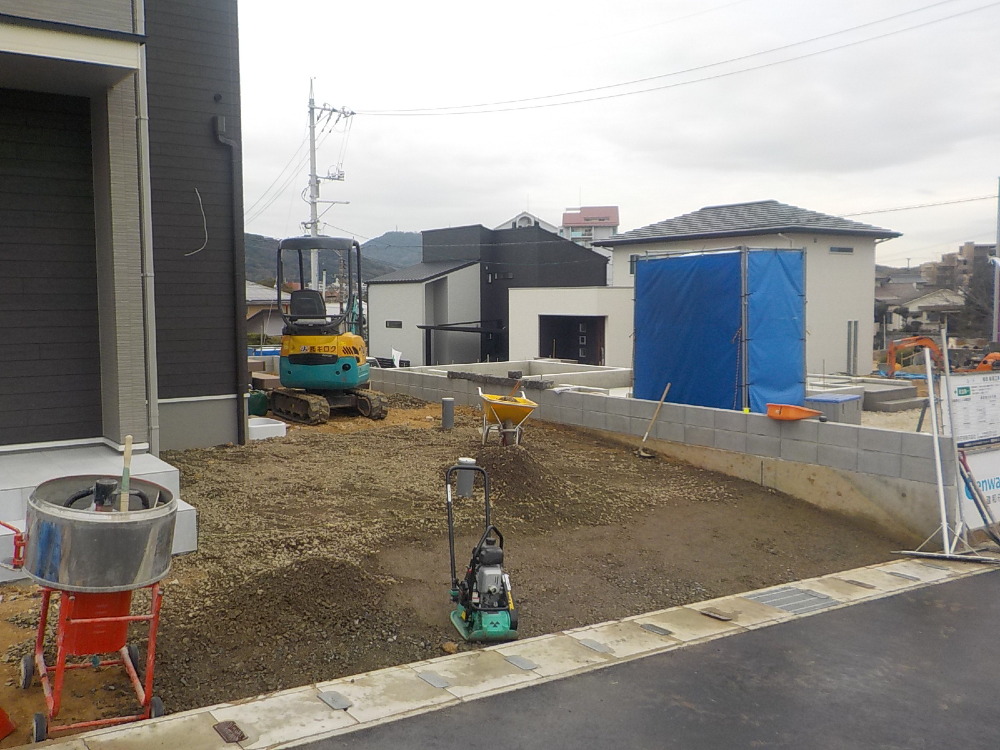

- 80. 2023年02月17日
-
完工
- 81. 2023年02月17日
-
完工
- 82. 2023年02月17日
-
完工
- 83. 2023年02月17日
-
完工

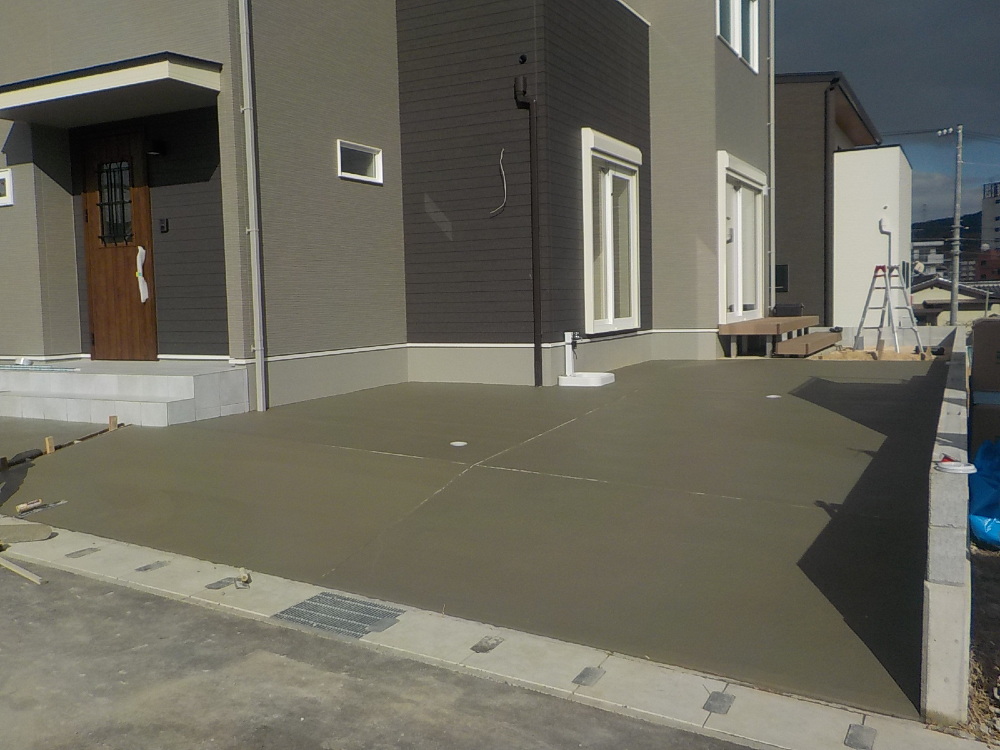

- 84. 2023年02月21日
-
外構工事

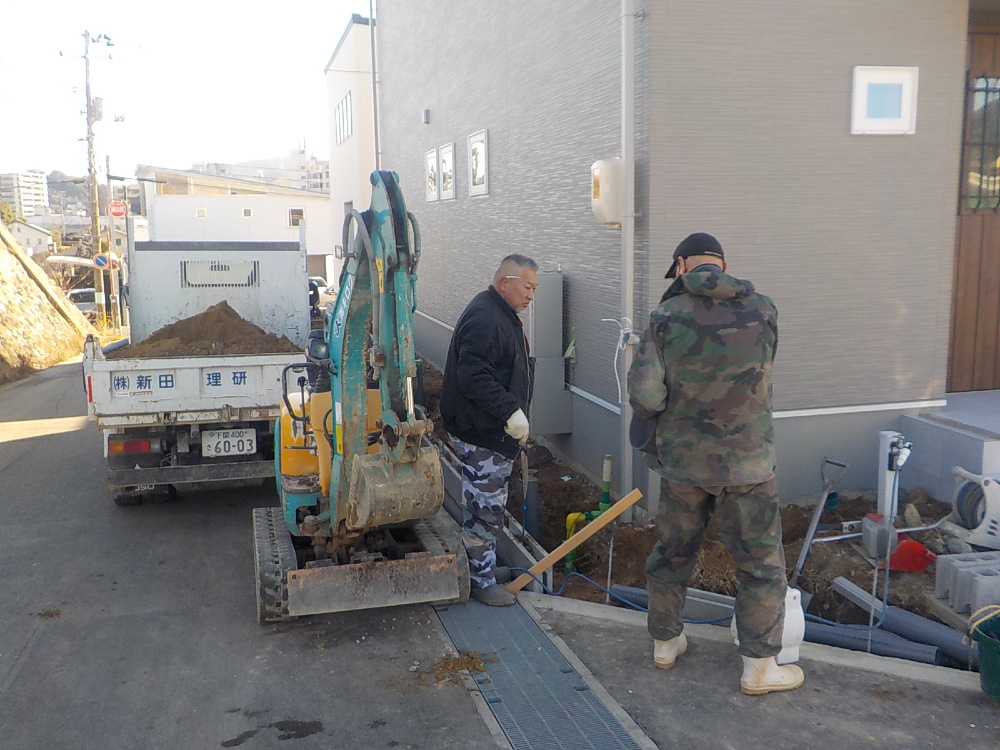

- 85. 2023年02月24日
-
外構工事
- 86. 2023年02月24日
-
外構工事
MODEL HOUSE |
西小串7号地 ソラマド~7号地【2024年4月完成】~ |
吉敷4号地 テクノストラクチャー~4号地【2024年3月完成】~ |
建和住宅の公式SNS |
Instagramをやっていましたら是非フォローお願いします! |
イベントや家づくりのお役立ち情報などをLINEでお届け中です!ぜひおともだち追加をお願いします♩LINEからご質問も可能です! |
facebookをやっていましたら是非フォローをお願いします! |
Pinterestをやっていましたら是非ホローをお願いします! |
