落ち着いた雰囲気を大切にした平屋
M様邸(下関市豊田町)
スタイル別|すべて
建築中レポート
- 1. 2019年10月28日
-
地縄張り

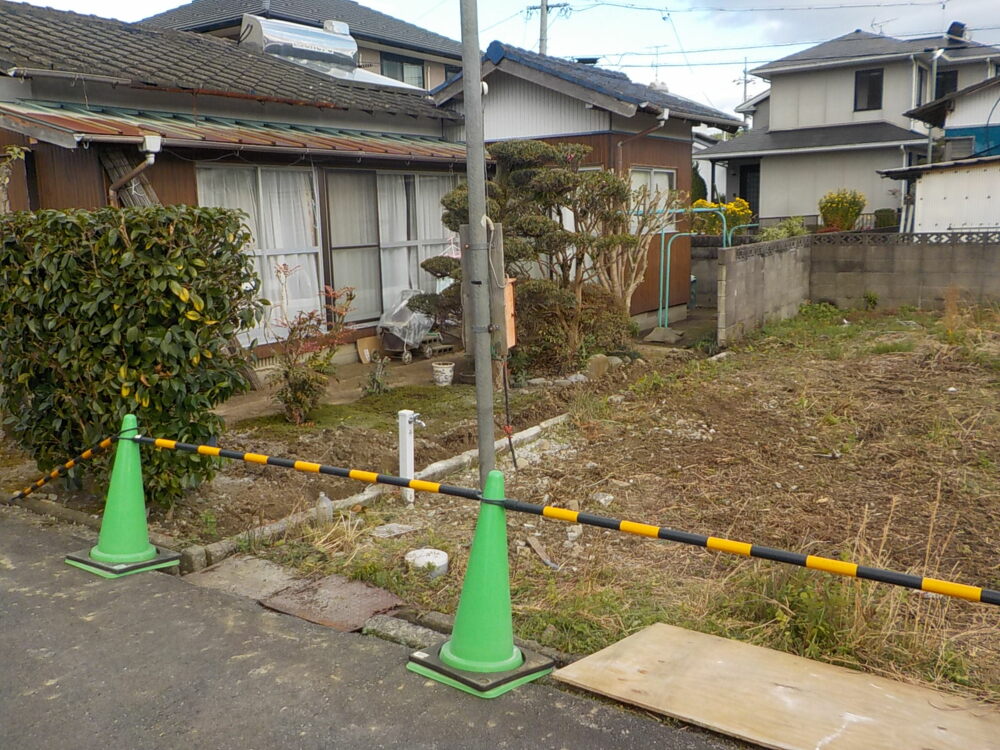

M様のお家が建てられる土地です。
まずは地縄を張って建物が敷地に対してどのように建てられるかを確認します。
- 2. 2019年12月03日
-
境界ブロック工事
宅地の土砂が崩壊するのを防ぐために境界部分にブロックを使用し縁取ります。
- 3. 2019年12月07日
-

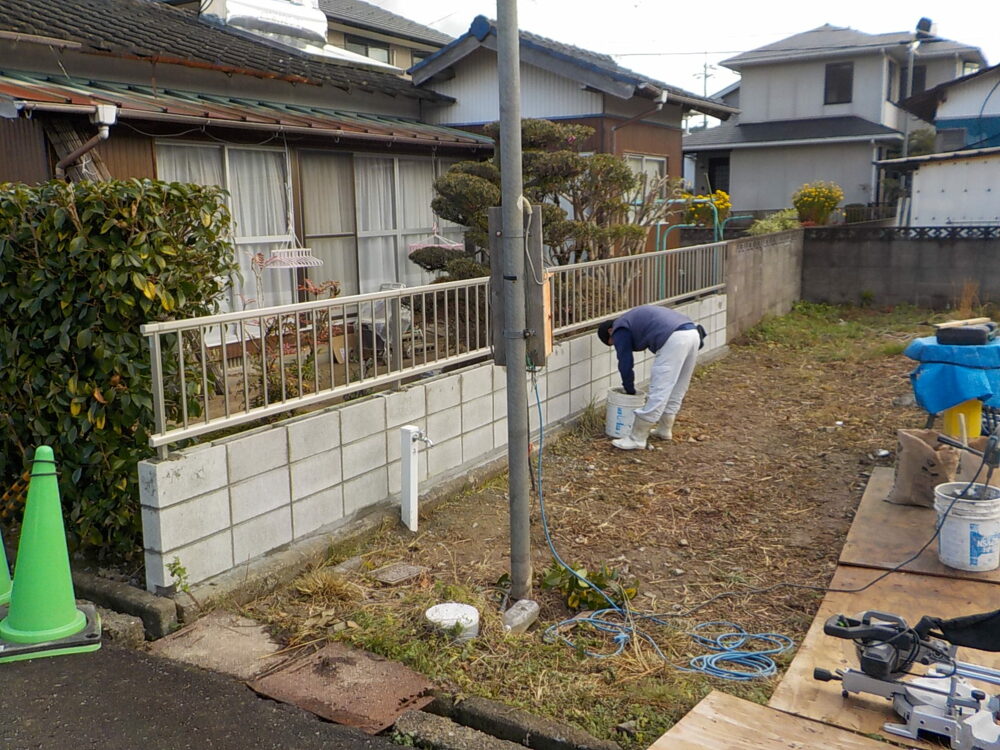

境界ブロック工事
ブロック積みの基礎ベースコンクリートを打設後、鉄筋を組みブロックを積み上げていきます。

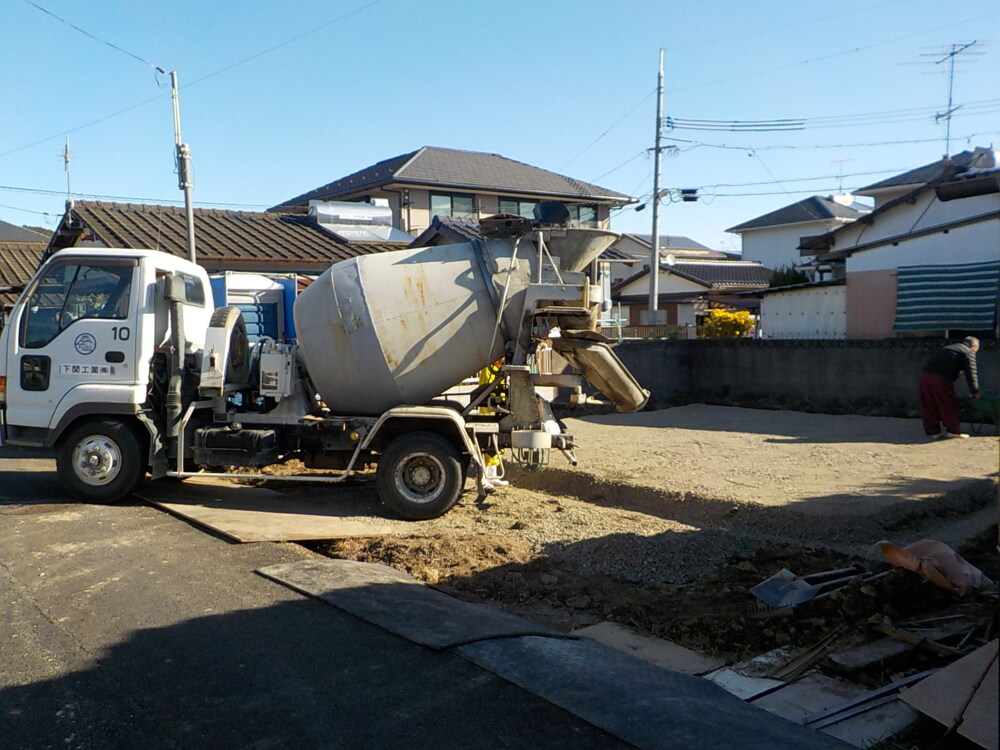

- 4. 2019年12月12日
-
基礎工事
基礎工事に入りました。
根切りという、基礎工事を行うために地盤を堀削していきます。
まずは基礎コンクリートを打設する部分の土を掘り出して平らにします。
建物の位置を正確に出し、深さを測った上で、慎重に掘り進め、
建物の荷重が地盤に均一に伝わり、不同沈下によって家が傾いたりするのを防ぎます。
- 5. 2019年12月19日
-

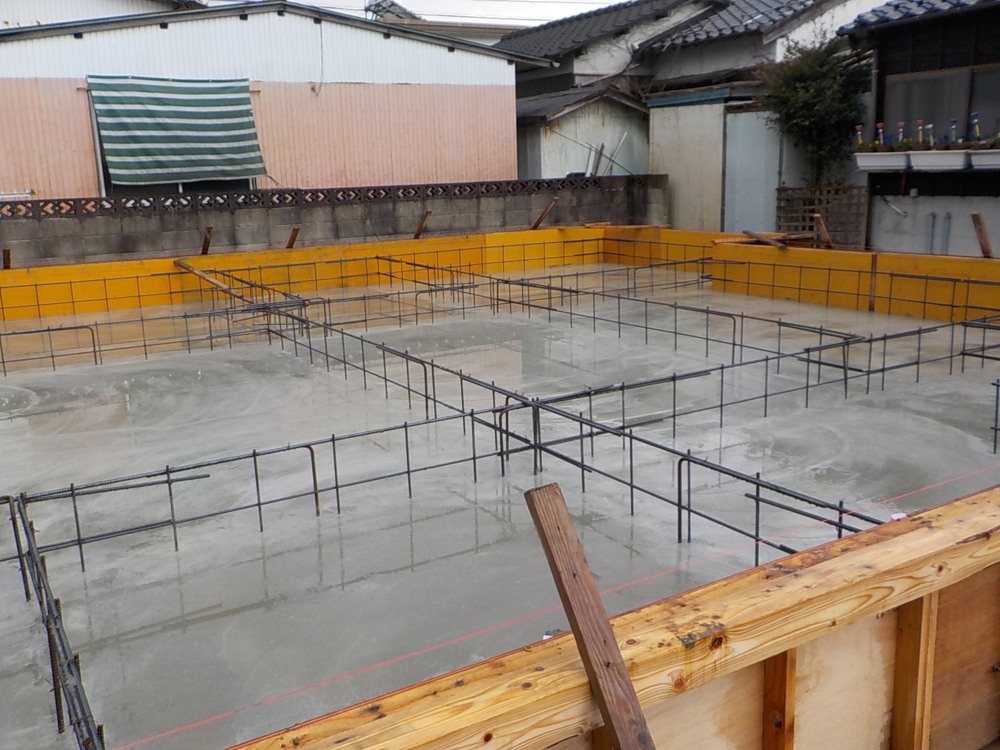

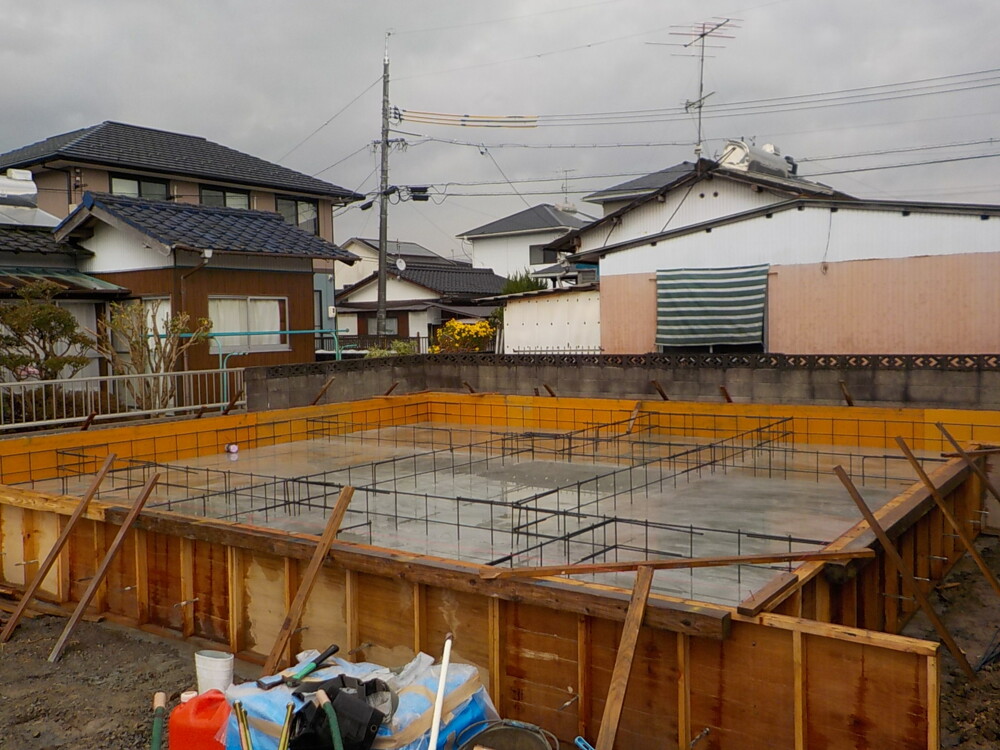

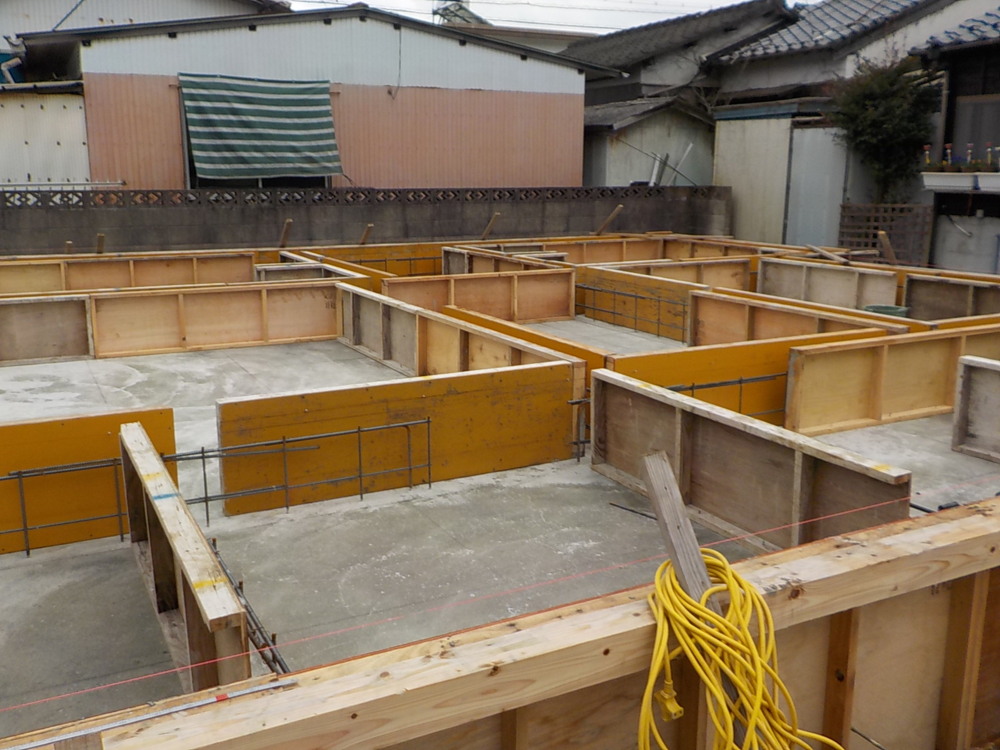

基礎工事
立ち上がりの枠を立ち上げ、鉄筋を組んでいき配筋検査(JIO)を受けてベースコンクリートを打設します。

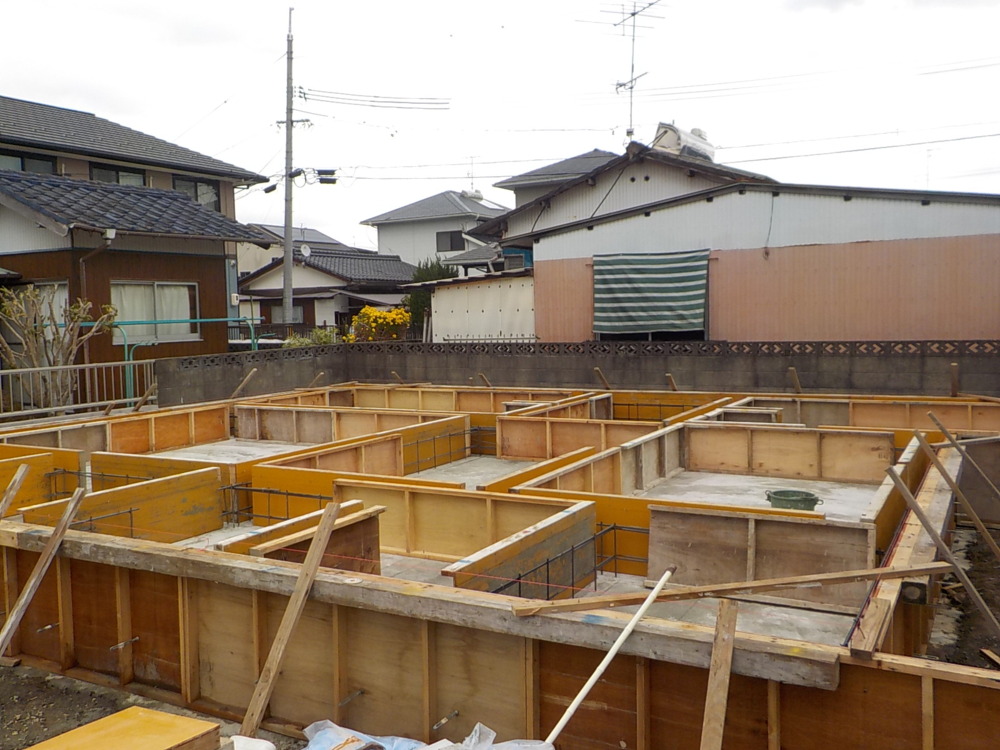

- 6. 2019年12月19日
-
基礎工事
コンクリート圧送し、今度は流し込まれたコンクリートの気泡を見ながら抜き、しっかりと固まるまで乾燥させます。
- 7. 2019年12月20日
-
基礎工事
固まりましたら、立ち上がりの枠を組み上げています。
- 8. 2019年12月20日
-
基礎工事
コンクリートを打設する圧力で型枠が崩れないよう、しっかりと組んでいきます。
- 9. 2019年12月23日
-
基礎工事

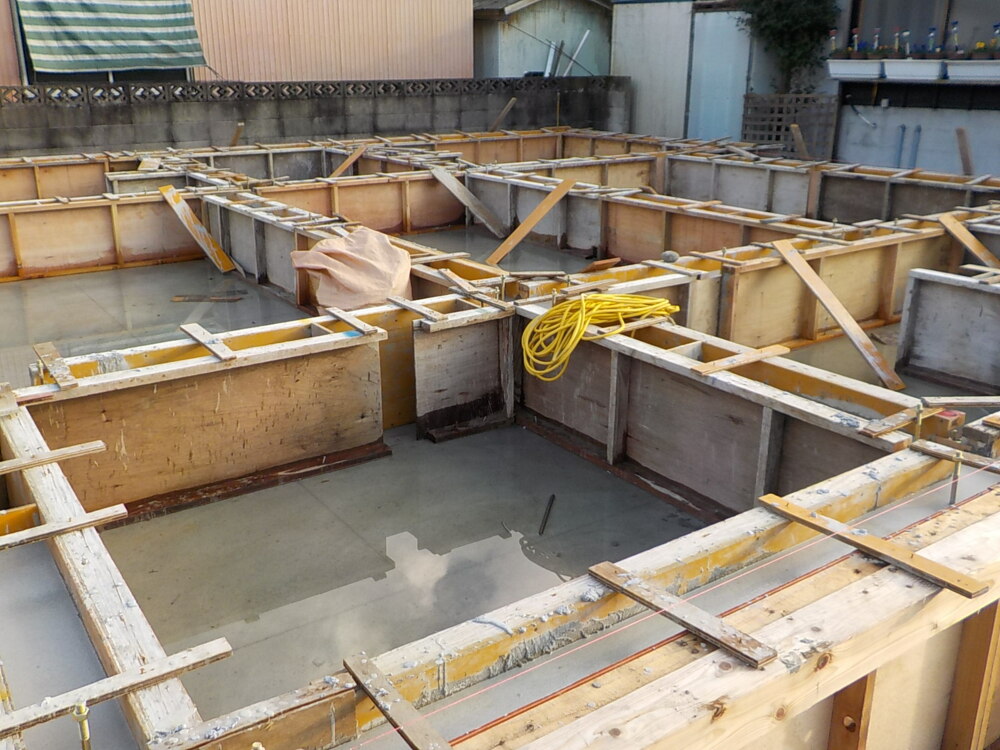

コンクリートを打設します。
- 10. 2019年12月26日
-
基礎工事

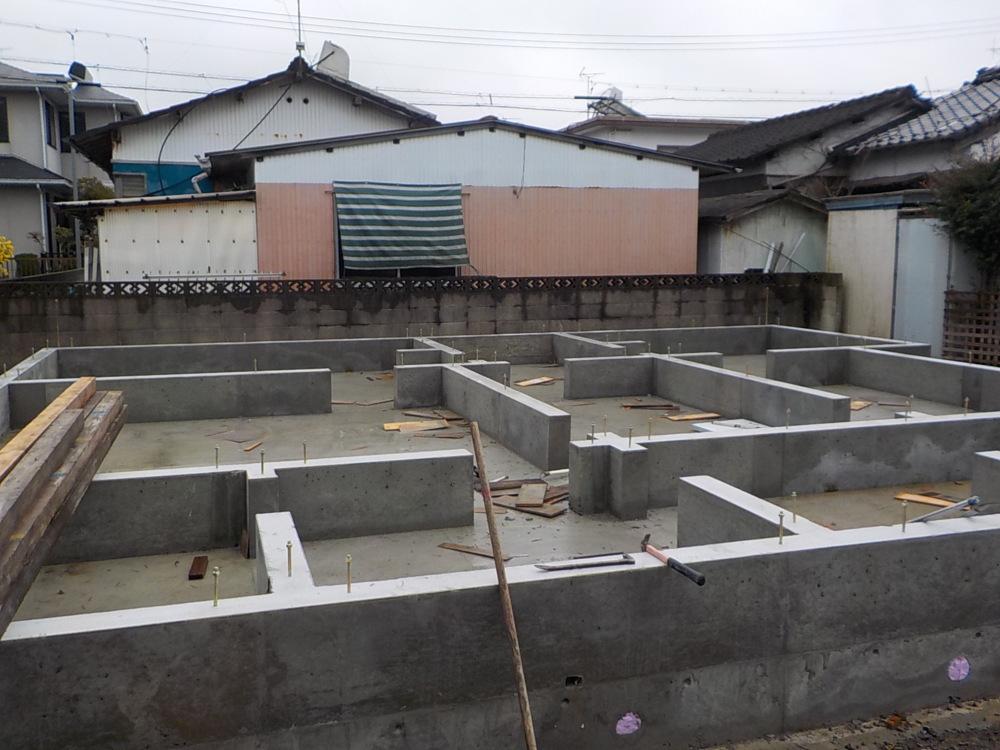

コンクリートが固まりましたので、型枠を撤去していきます。

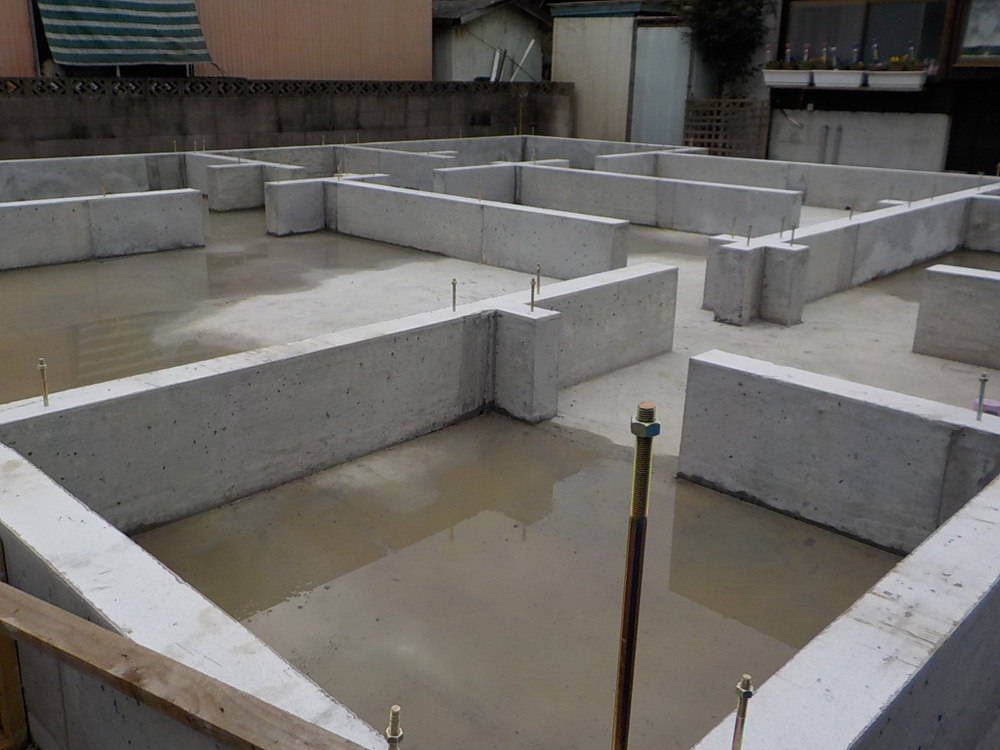

- 11. 2019年12月28日
-
基礎工事
長い金具は「アンカーボルト」といい、基礎と土台を固定するための金物のことで、地震や台風などの横を引っ張る力に対して、基礎からしっかりと固定でき、建物の傾きや倒壊を防ぐ重要な役割となります。
- 12. 2019年12月28日
-
基礎工事
玄関・ポーチ部分のコンクリートを打設していきます。
- 13. 2020年01月06日
-
基礎工事
- 14. 2020年01月08日
-
先行配管工事

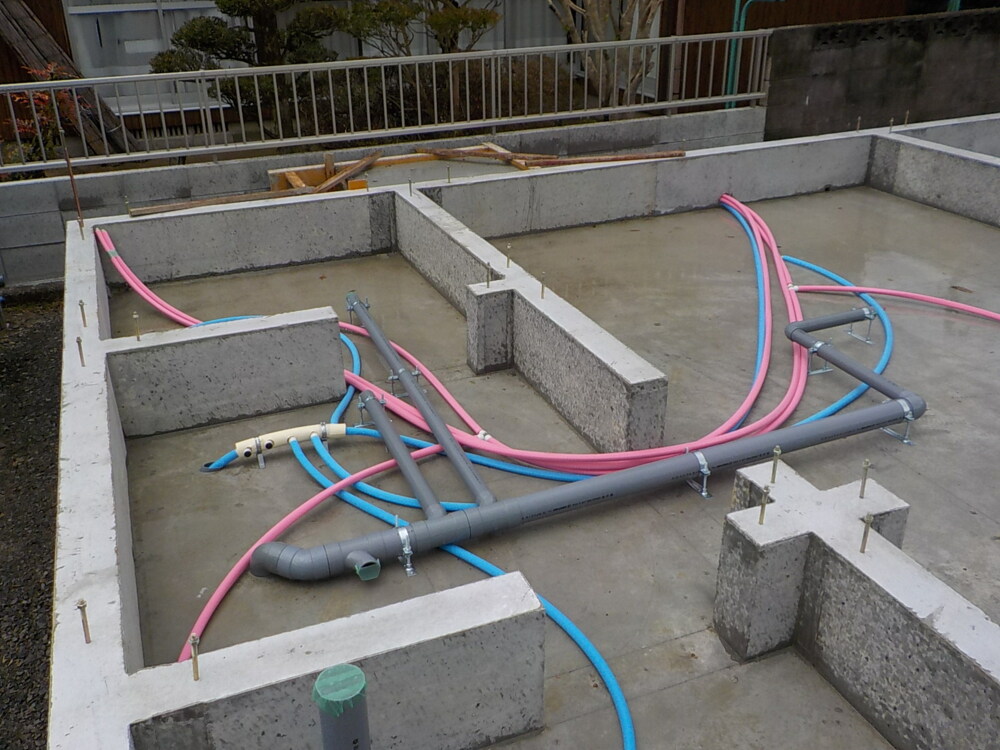

配管工事を行います。
- 15. 2020年01月09日
-
上棟準備

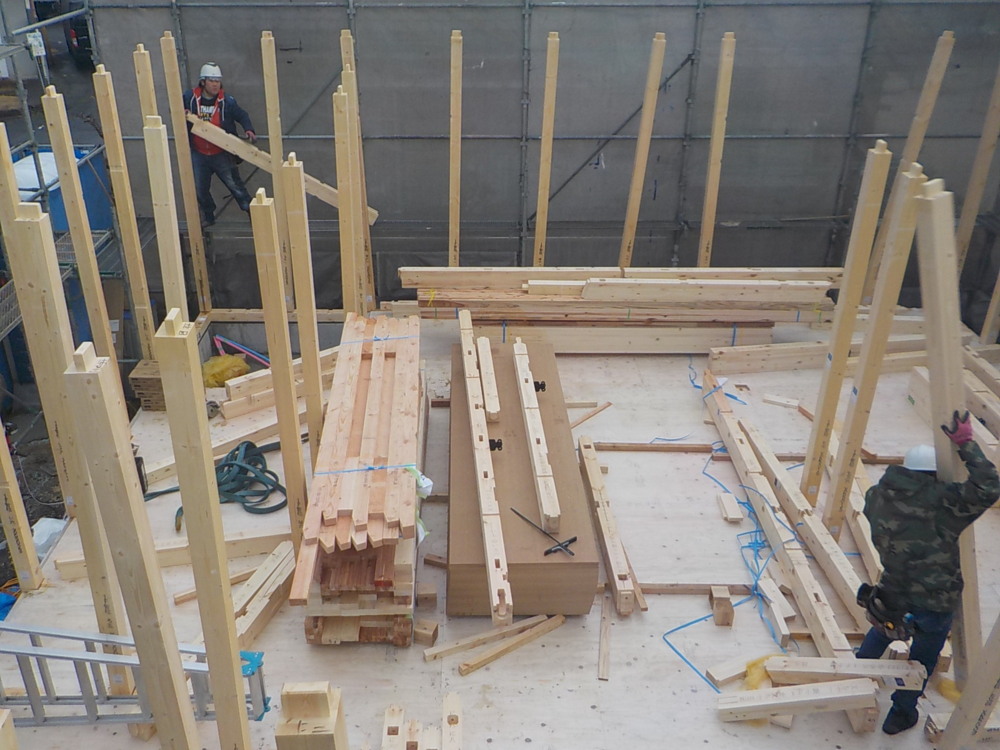

材料が搬入されました。
- 16. 2020年01月09日
-

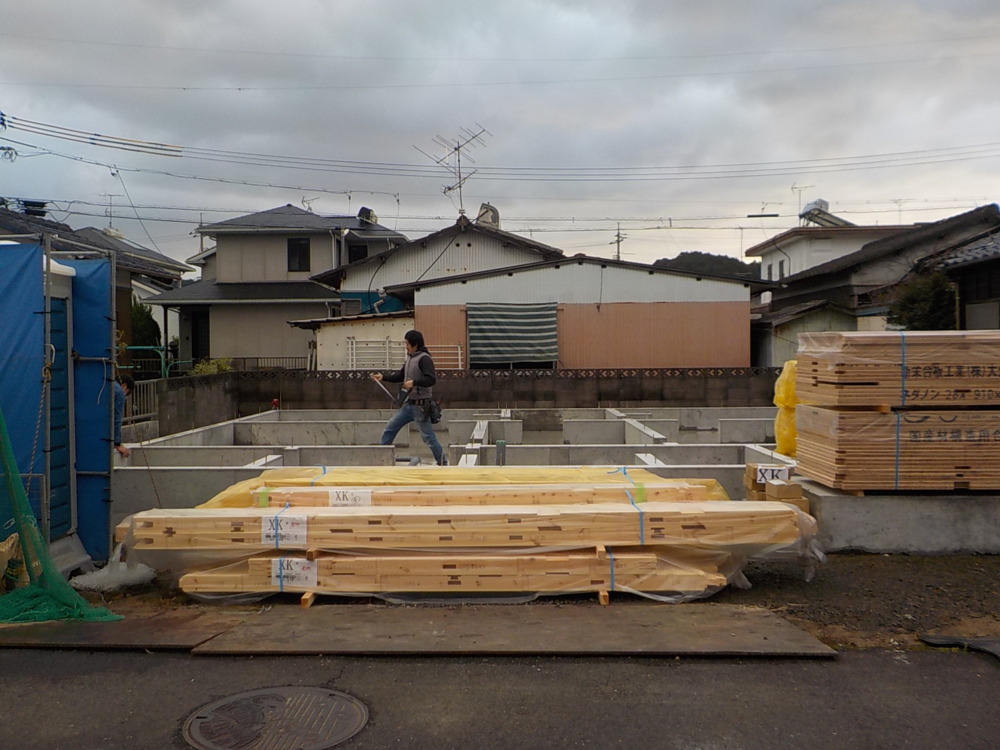

上棟準備

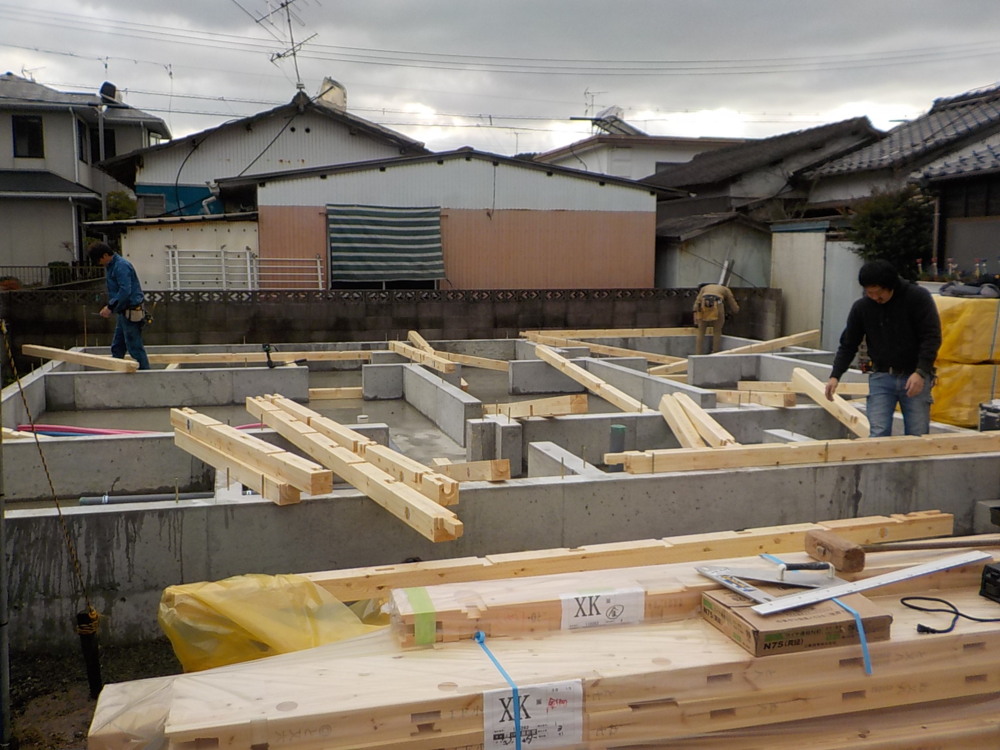

土台を敷いていきます。
- 17. 2020年01月10日
-
上棟準備

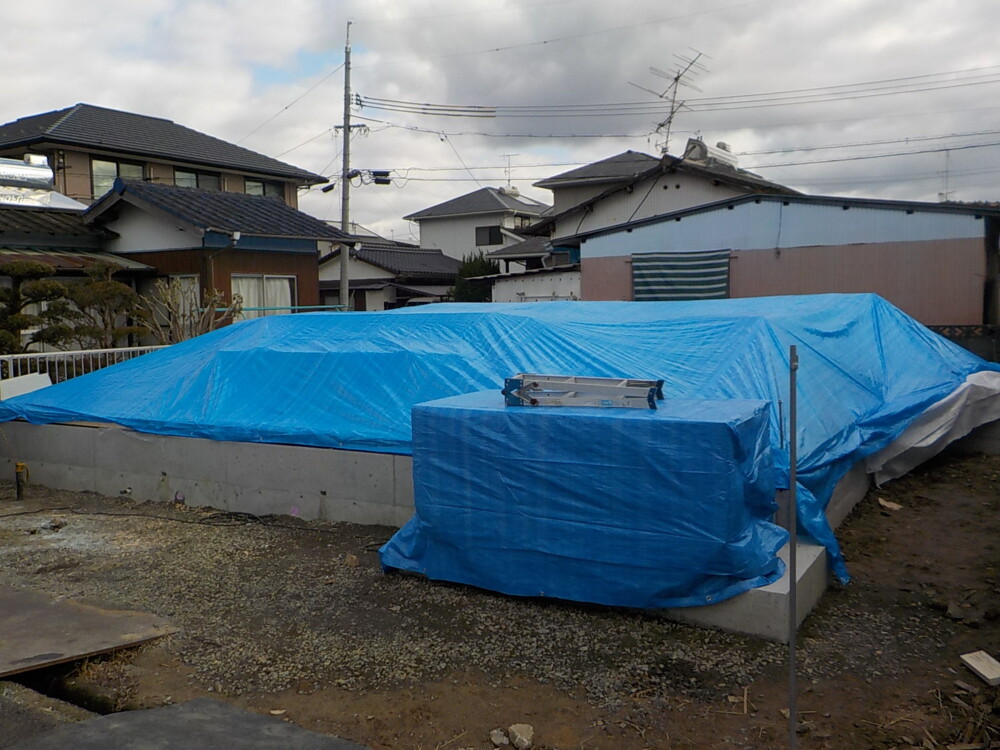

棟上げ日までシートで覆い養生します。
- 18. 2020年01月12日
-

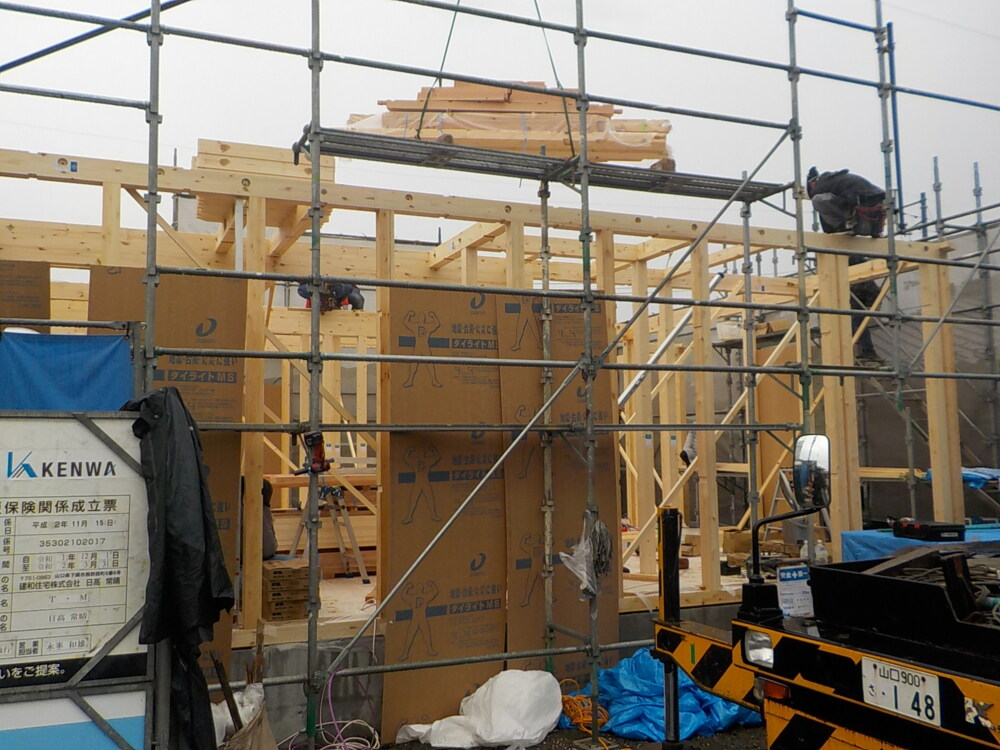

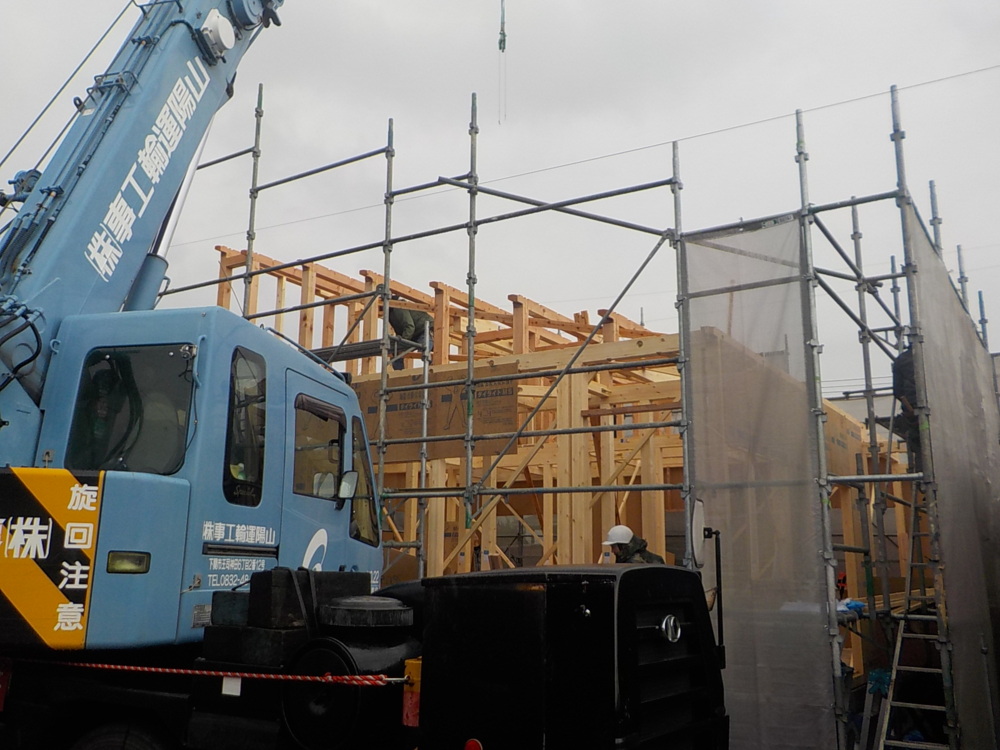

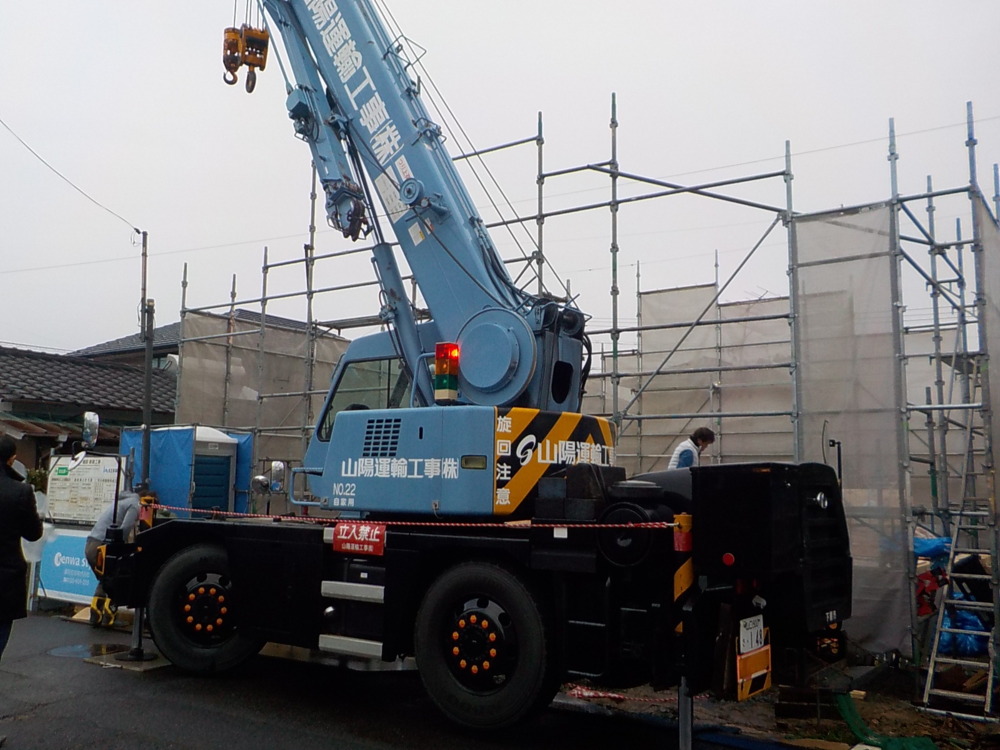

上棟

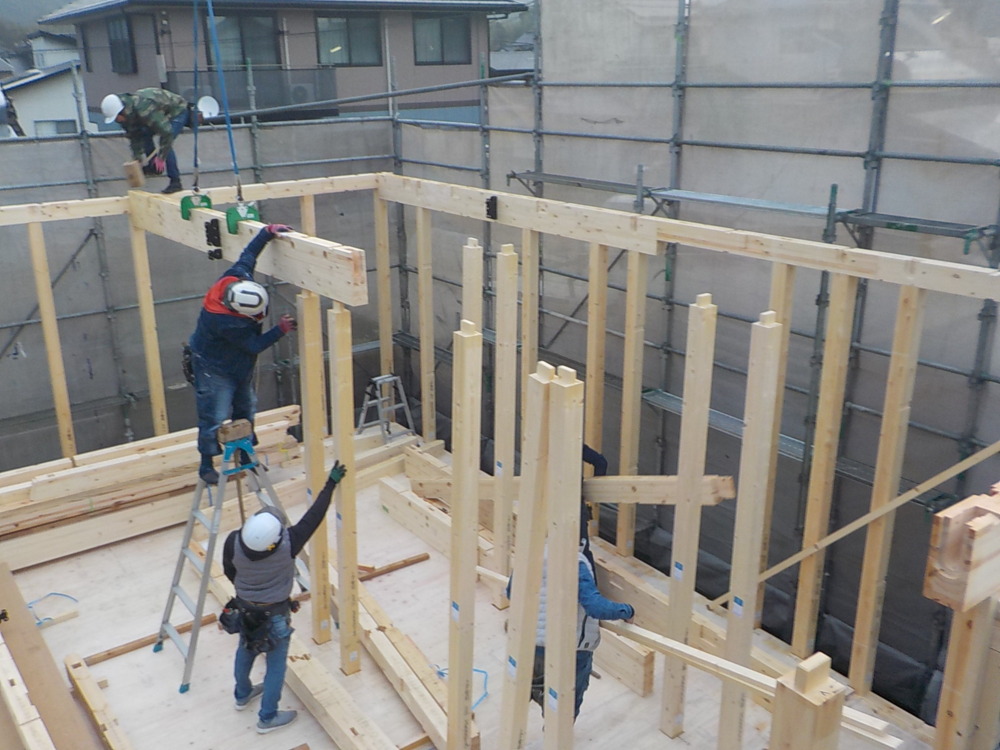

棟上げ当日です。
M様、本日は誠におめでとうございます。
マイホームが形となっていく様子をお楽しみください。
職人の皆様、安全第一で宜しくお願いします。
そして、近隣の皆様、工事中大変ご迷惑をお掛けいたしますが、何卒ご容赦お願いします。
- 19. 2020年01月12日
-
上棟

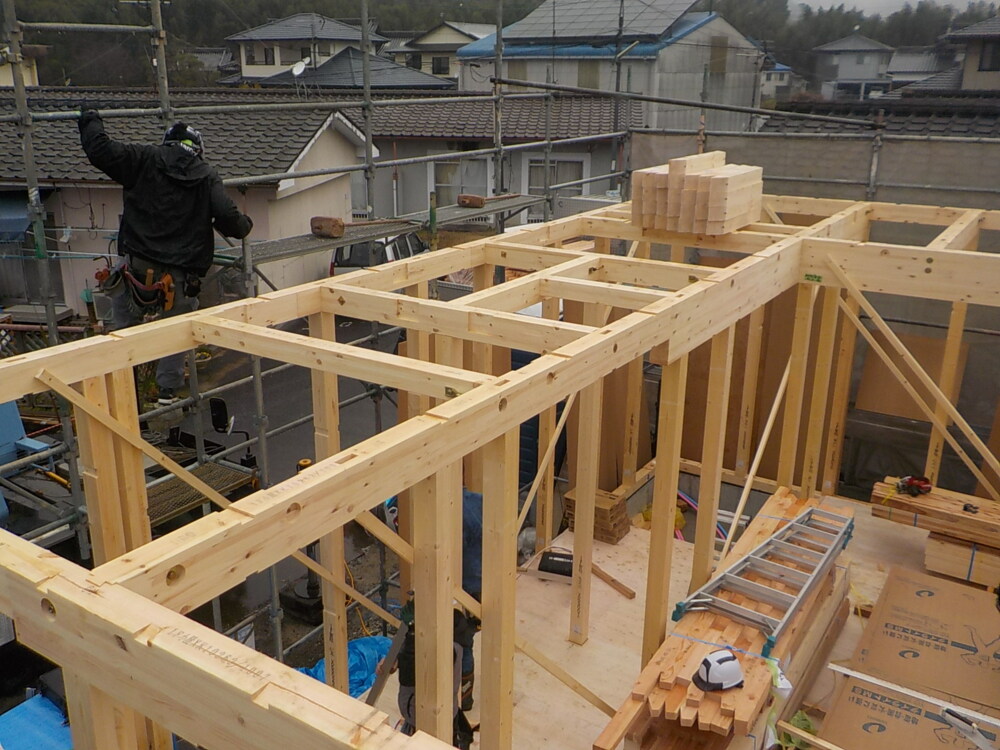

柱がひとつひとつ建てられていきます。
木材は集成材を使用しています。
集成材は、木を短冊のように挽き、木の繊維方向に沿って平方に並べて接着させた木製品です。
乾燥収縮が少ない、丈夫、軽い、火に強い、調湿性があるなど優れた木製品です。
- 20. 2020年01月12日
-
上棟
木材に「メタルジョイント」と呼ばれる黒い金具がついていて、木と木の接合部を点ではなく面で支える為、揺れなどに対してもズレにくく安定した均一な強度で家の軸組を支えます。
- 21. 2020年01月12日
-
上棟
外壁面に耐力面材の施工をしています。
耐力面材を貼ることにより、地震や火災に強化します。
- 22. 2020年01月12日
-
上棟
- 23. 2020年01月12日
-
上棟
重機を使って材料を運んでいきます。
レッカー車と職人さんの息の合ったプレーも見ものです。
- 24. 2020年01月12日
-
上棟

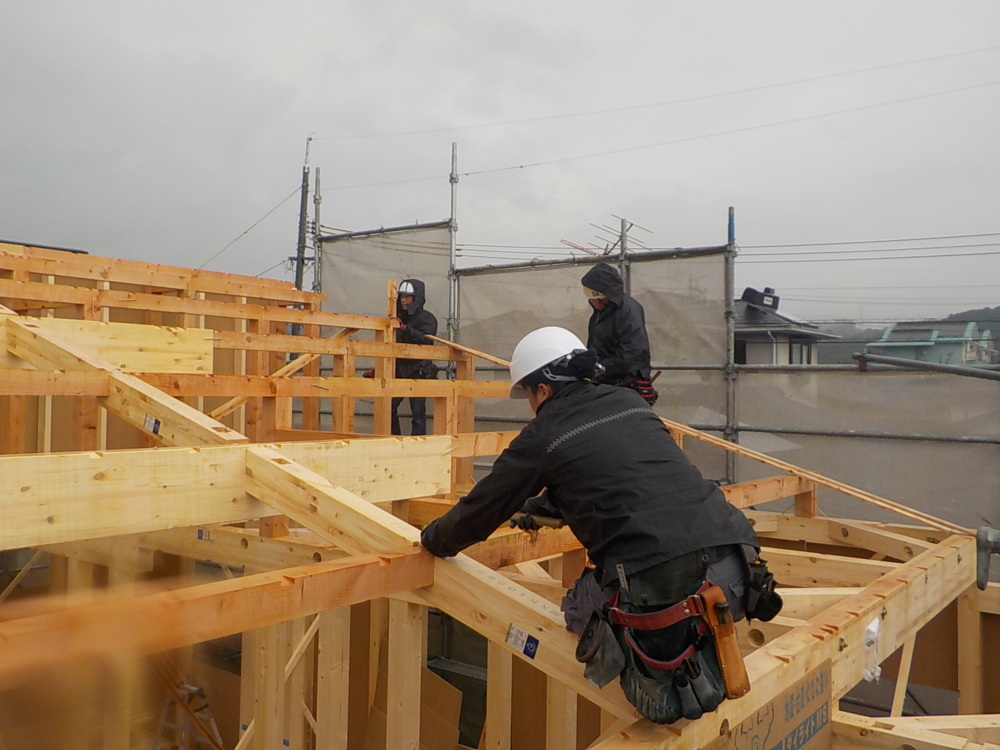

屋根部材の一部、母屋を施工しています。
屋根の最も高い場所にある棟木と平行して配置されていきます。
- 25. 2020年01月12日
-
上棟

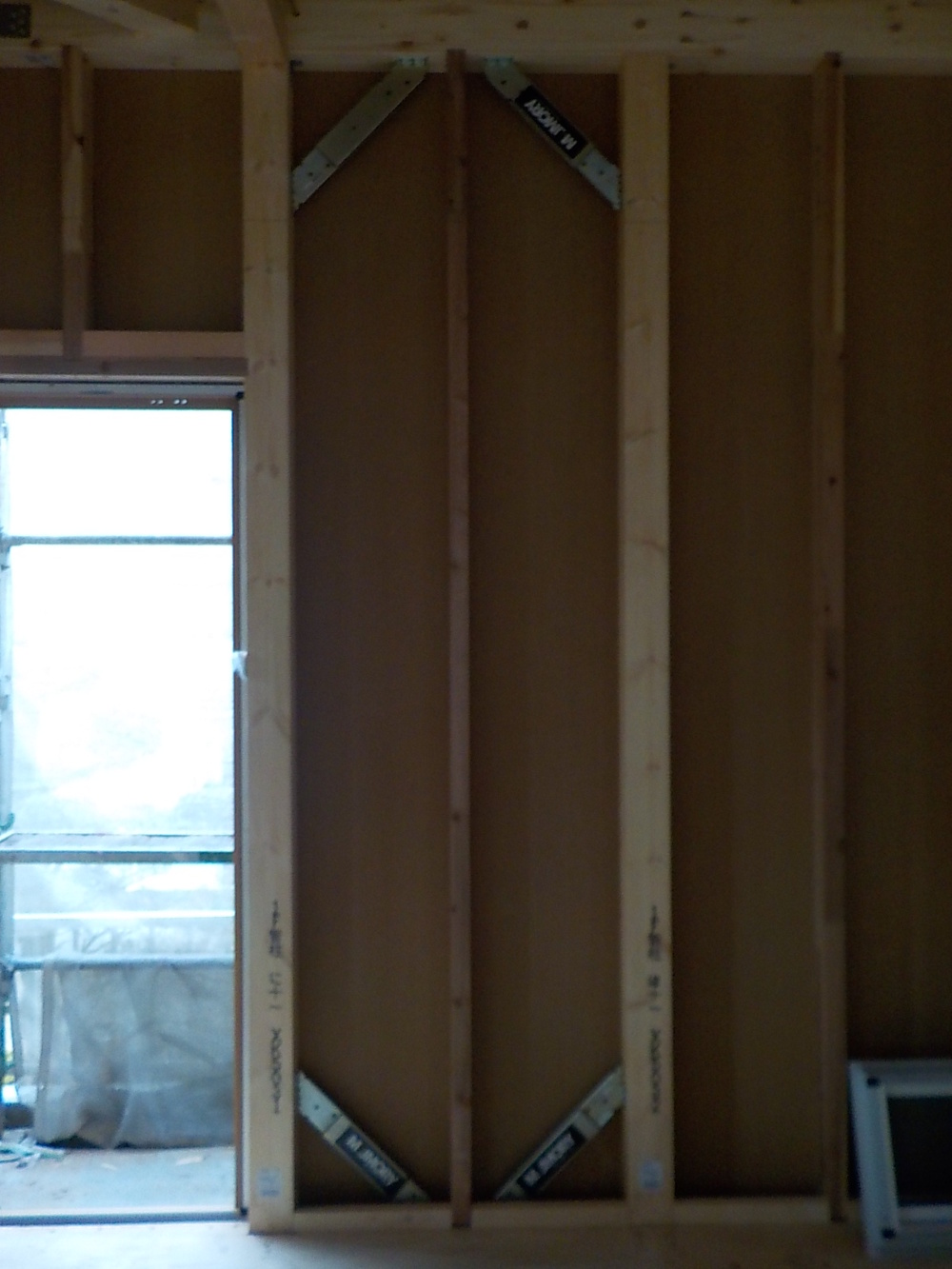

柱と柱の間に斜めに入れてある部材を「筋交い」といいます。
家の耐震性を強める効果があります。
- 26. 2020年01月12日
-
上棟

屋根の下地工事の様子です。
- 27. 2020年01月12日
-
上棟
- 28. 2020年01月12日
-
上棟

ルーフィングを貼っていきます。
ルーフィングとは、屋根の下葺き材で、下地である野地板の上から被せ、屋根の仕上げの防水機能を持つシートです。
- 29. 2020年01月12日
-
上棟
- 30. 2020年01月12日
-
上棟
外壁の耐力面材を全体に貼り終えました。
- 31. 2020年01月14日
-
内部施工状況

断熱アクアフォーム吹付前に、屋根面に通気を確保するアクエアーを取り付けます。

- 32. 2020年01月16日
-

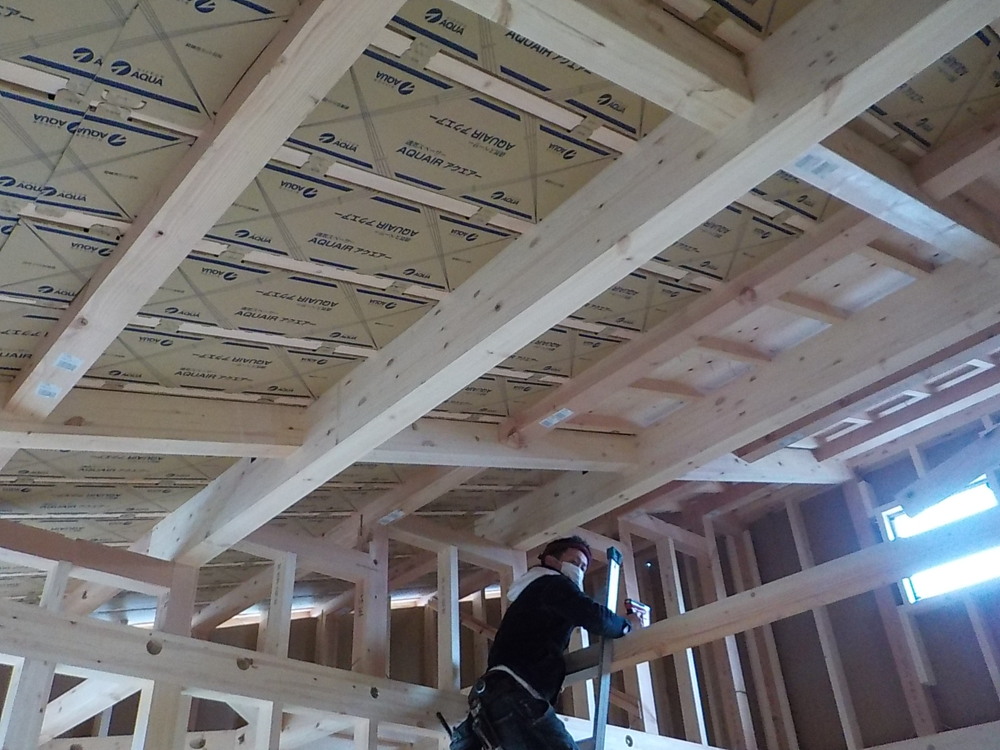

内部施工状況
- 33. 2020年01月16日
-
内部施工状況
MAMORY(制震装置)を取り付けます。
特殊なゴムの力で地震の揺れを吸収、低減し、住宅の損傷を大幅に抑えます。
- 34. 2020年01月22日
-
外部施工状況
玄関ドア、サッシを取り付けていきます。
- 35. 2020年01月22日
-
内部施工状況
アクアフォーム吹付の様子です。
- 36. 2020年01月22日
-
内部施工状況

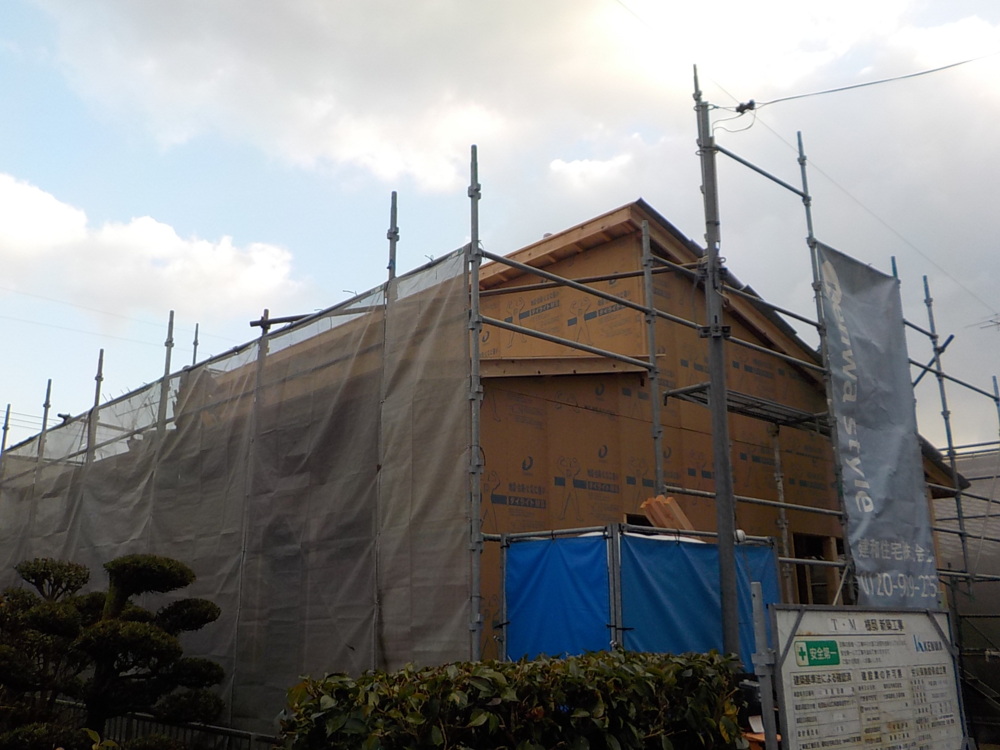

- 37. 2020年01月25日
-
外部施工状況

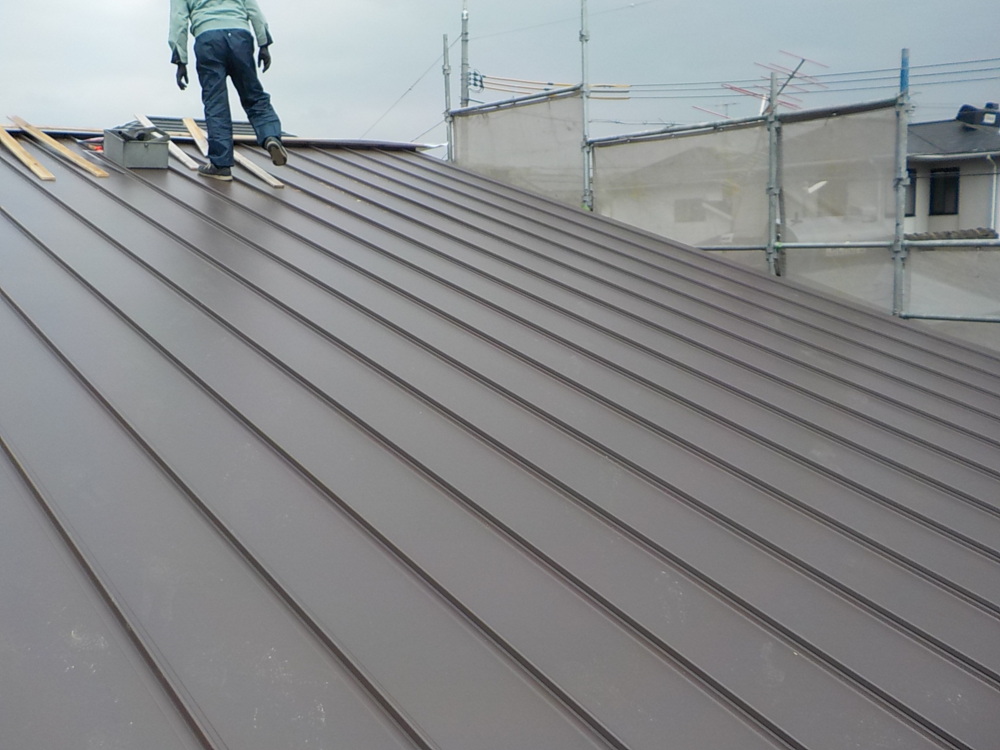

ガルバリウム鋼板(クイックルーフ)を施工しています。
- 38. 2020年01月25日
-
外部施工状況
- 39. 2020年01月28日
-

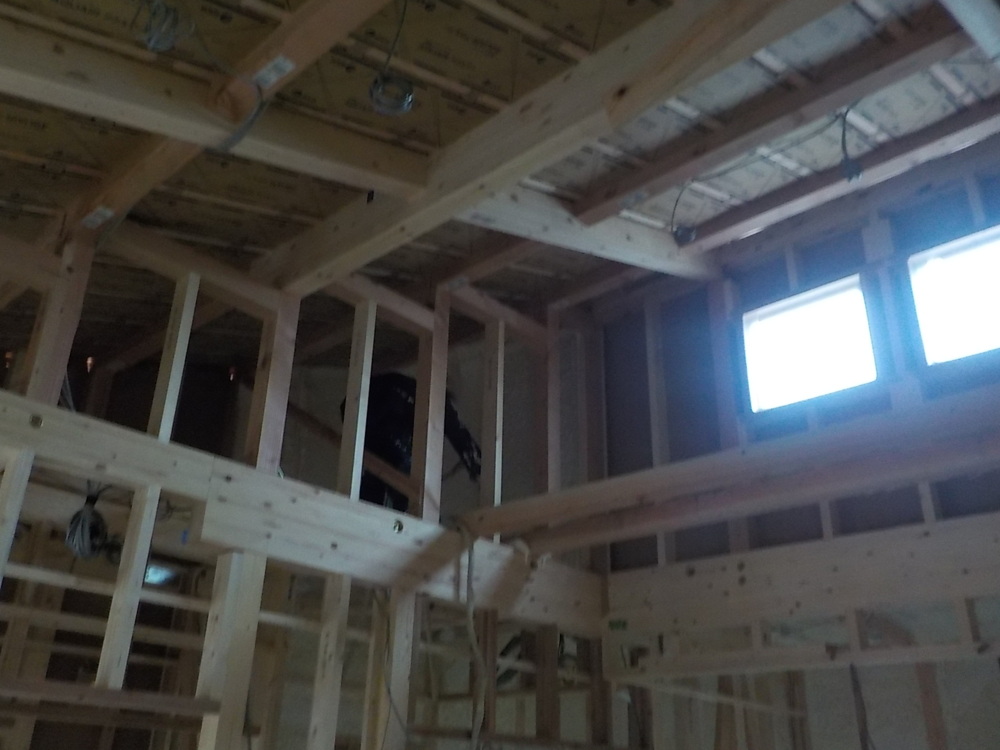

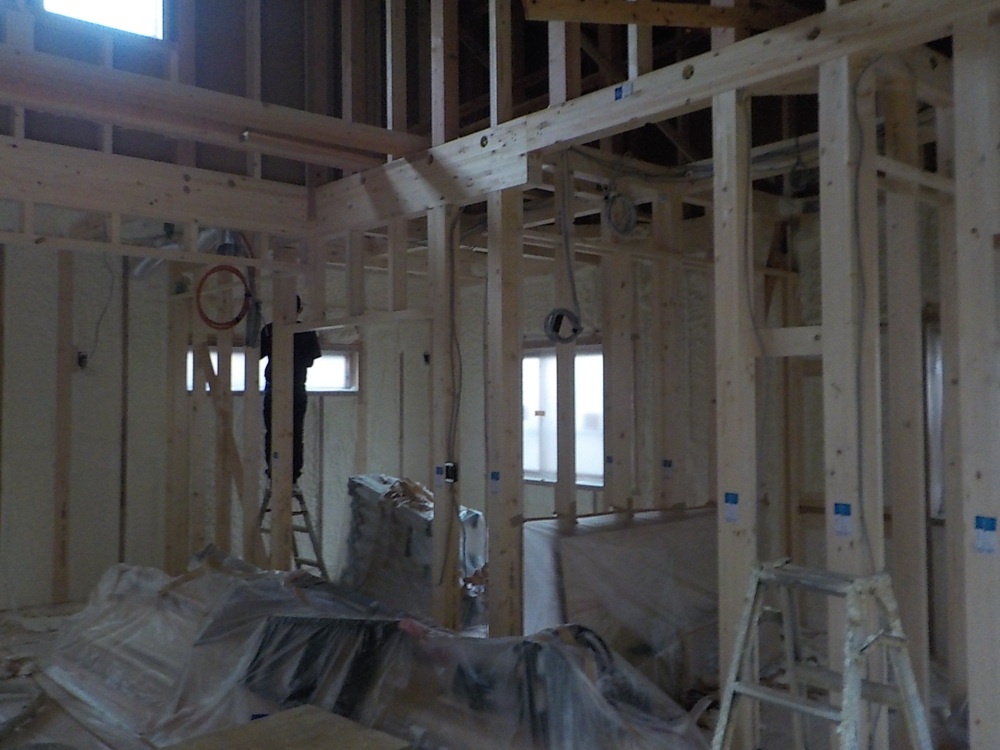

内部施工状況

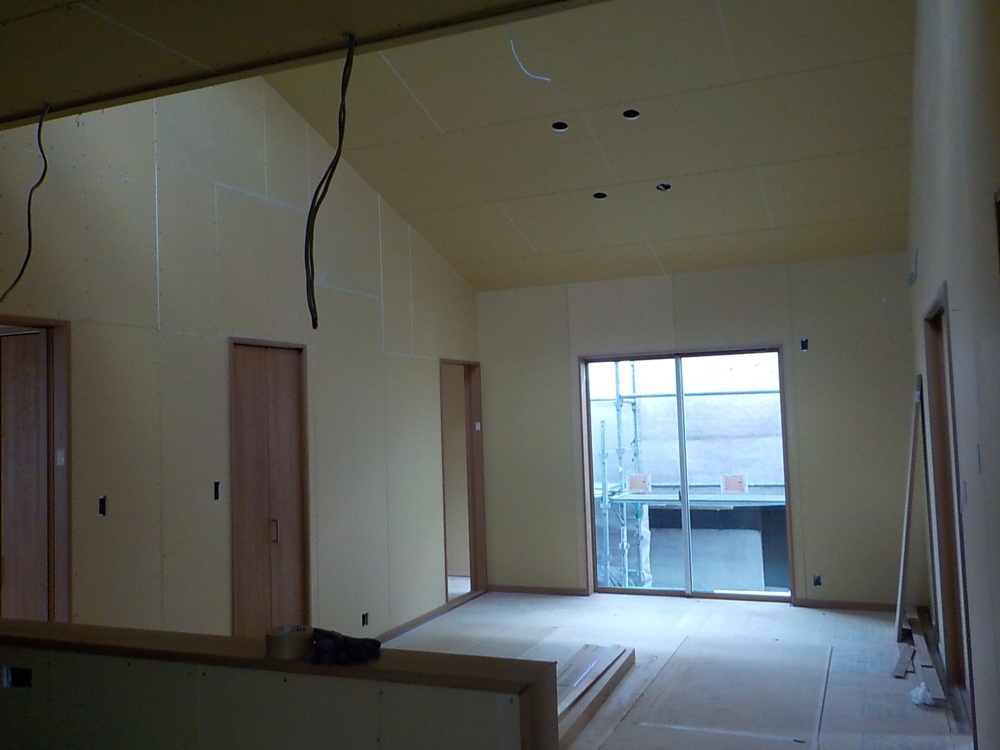

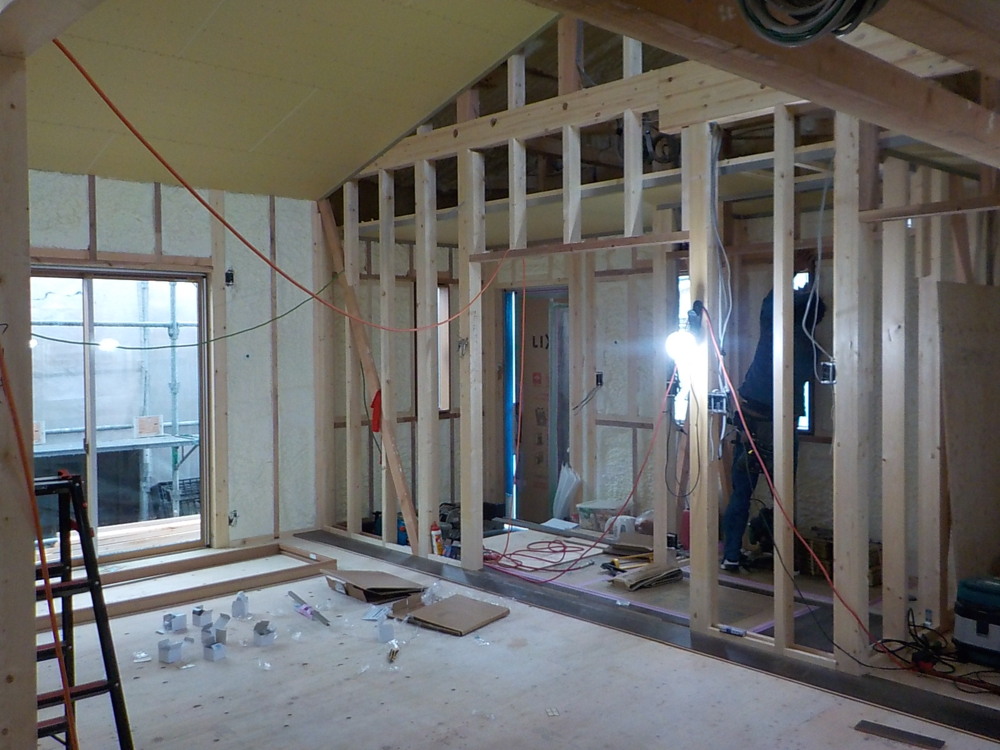

壁、天井にボードを貼っていきます。
- 40. 2020年01月30日
-
外部施工状況

KenwaStyleのロゴが入った銀色の透湿・防水・遮熱シートでお家全体を覆っていきます。
このシートは建物外部からの雨水の侵入を防止する防水性と、壁体内に生じる湿気を外部に逃がす透湿性、
夏は屋外(外装材)からの輻射熱(赤外線)を反射し室内を涼しく、冬は屋外への熱の放射を抑え室内を暖かく保つ遮熱性を兼ね備えています。

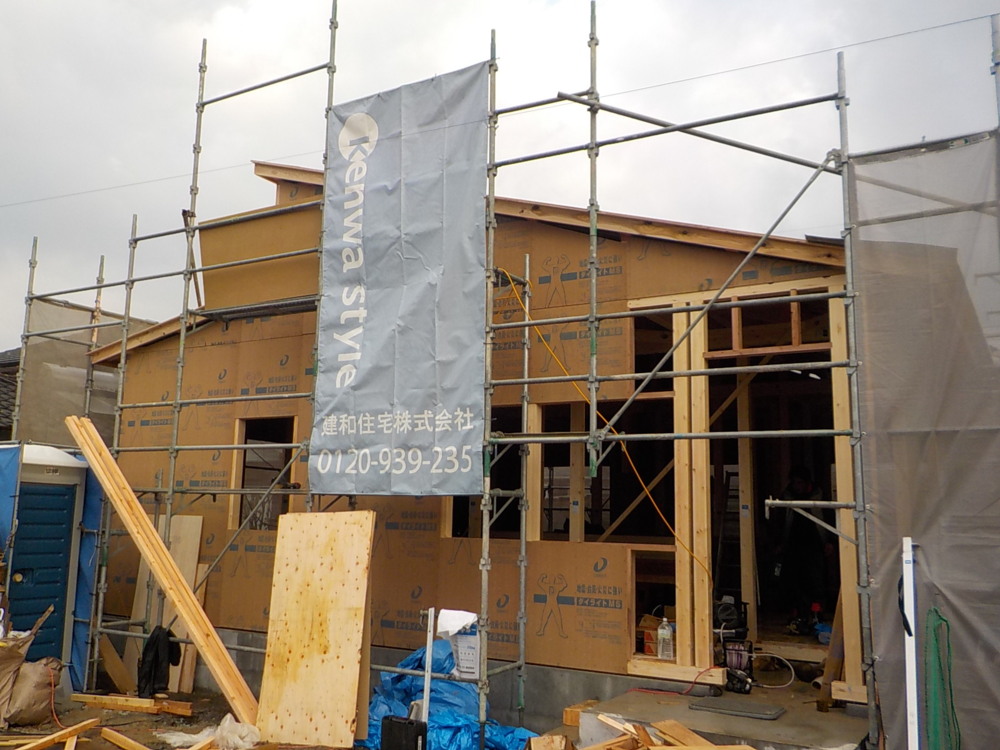

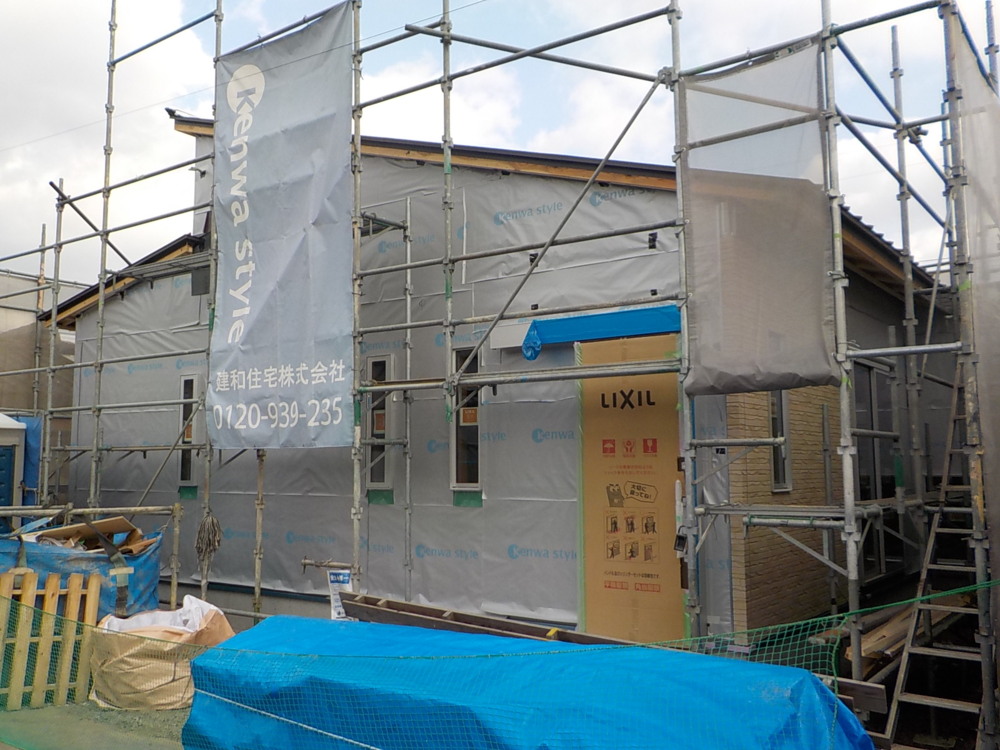

- 41. 2020年02月08日
-
外部施工状況
外壁サイディング貼りの様子です。
- 42. 2020年02月08日
-
内部施工状況
キッチン部分のボードも貼っていきます。
- 43. 2020年02月08日
-
内部施工状況

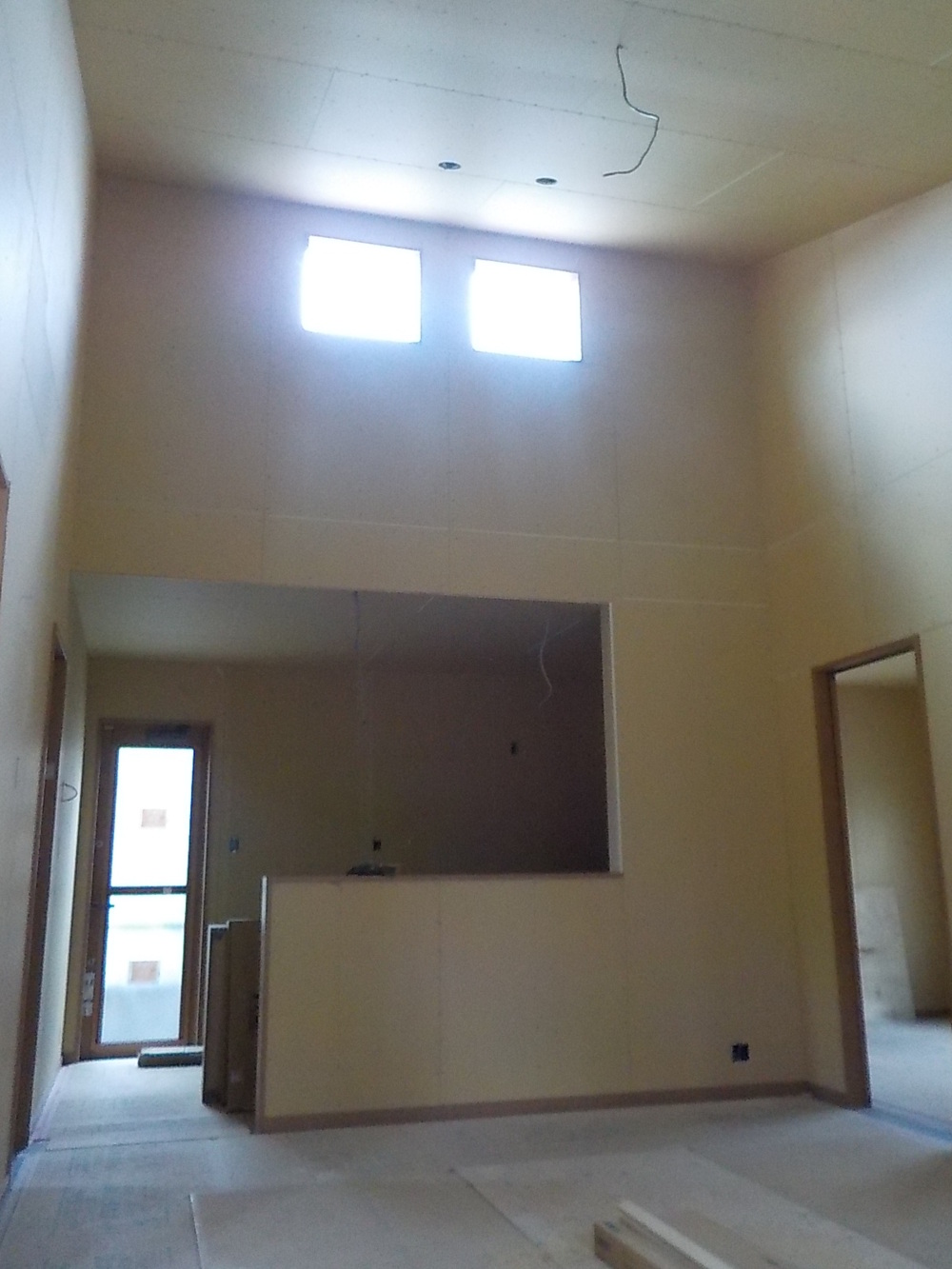

- 44. 2020年02月25日
-
内部施工状況

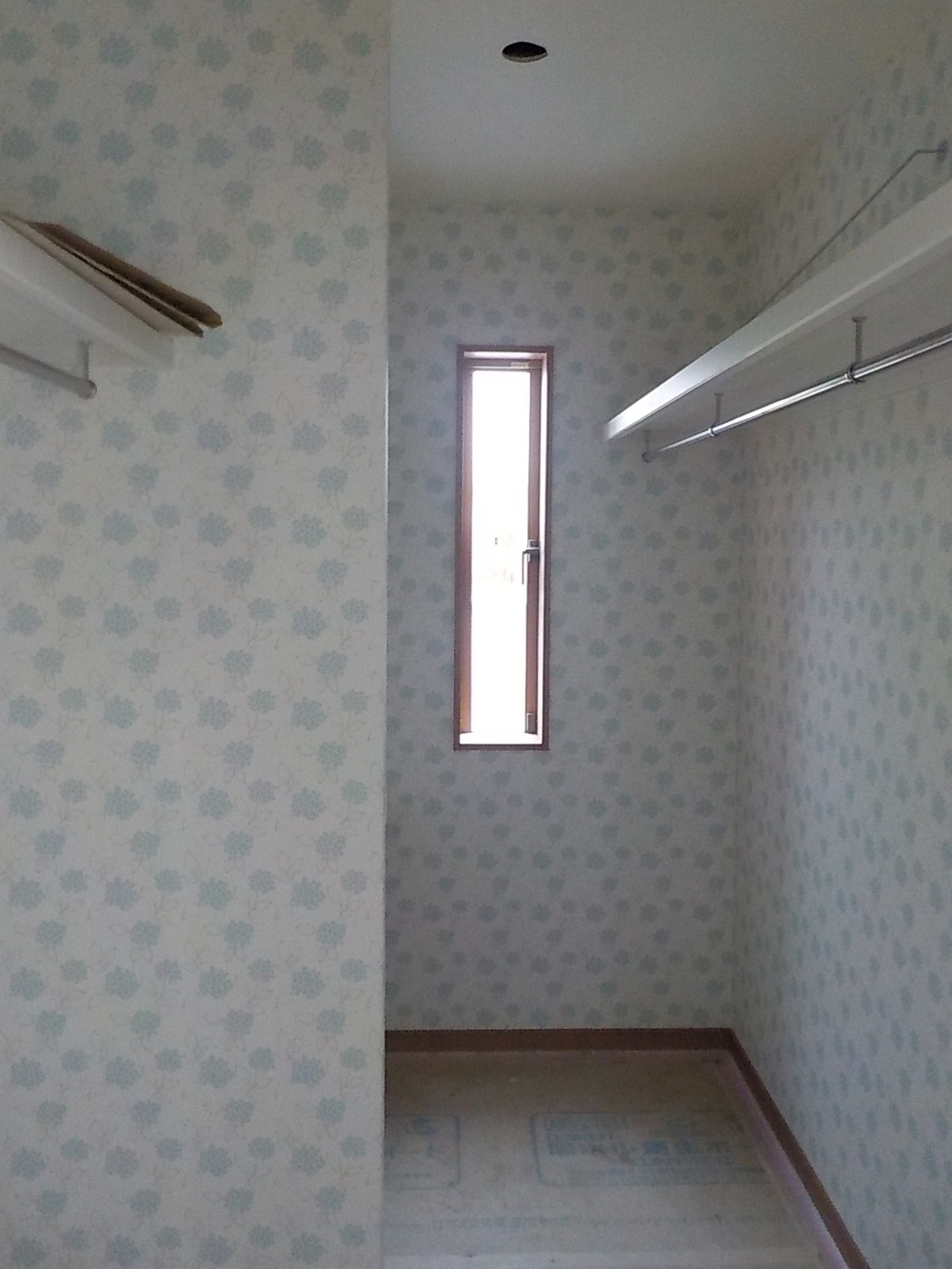

クロス貼りをしました。
- 45. 2020年02月25日
-
内部施工状況
システムキッチン組立の様子です。
- 46. 2020年02月25日
-
外部施工状況
外壁サイディング及びコーキングを施工しています。
- 47. 2020年03月03日
-
内部施工状況

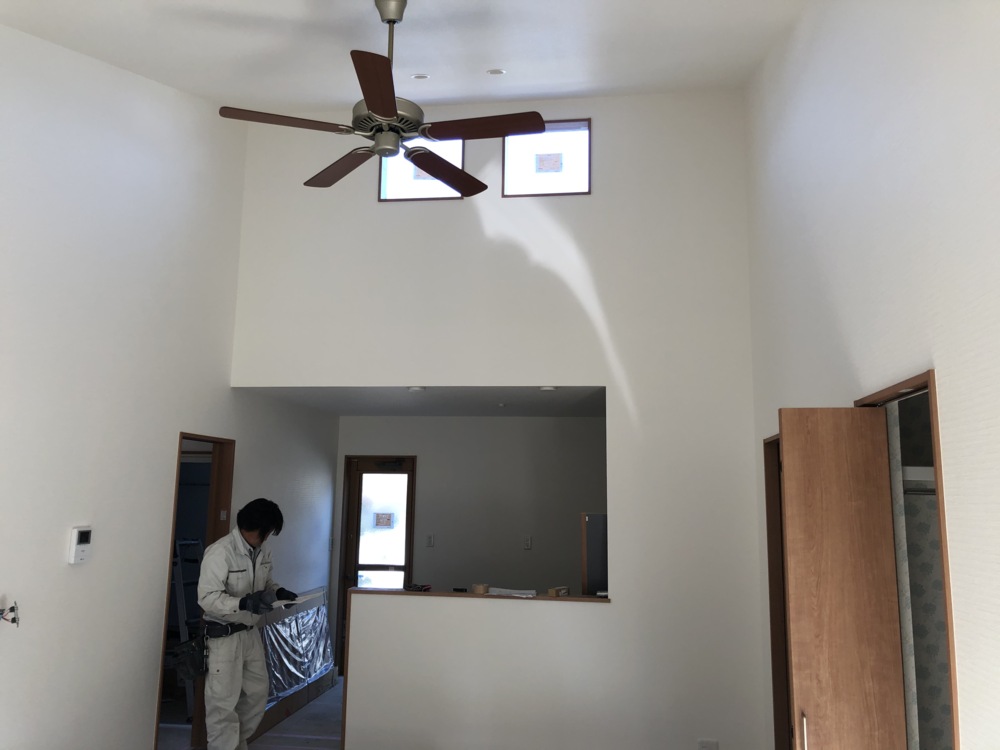

玄関ホールを造作しています。
- 48. 2020年03月03日
-

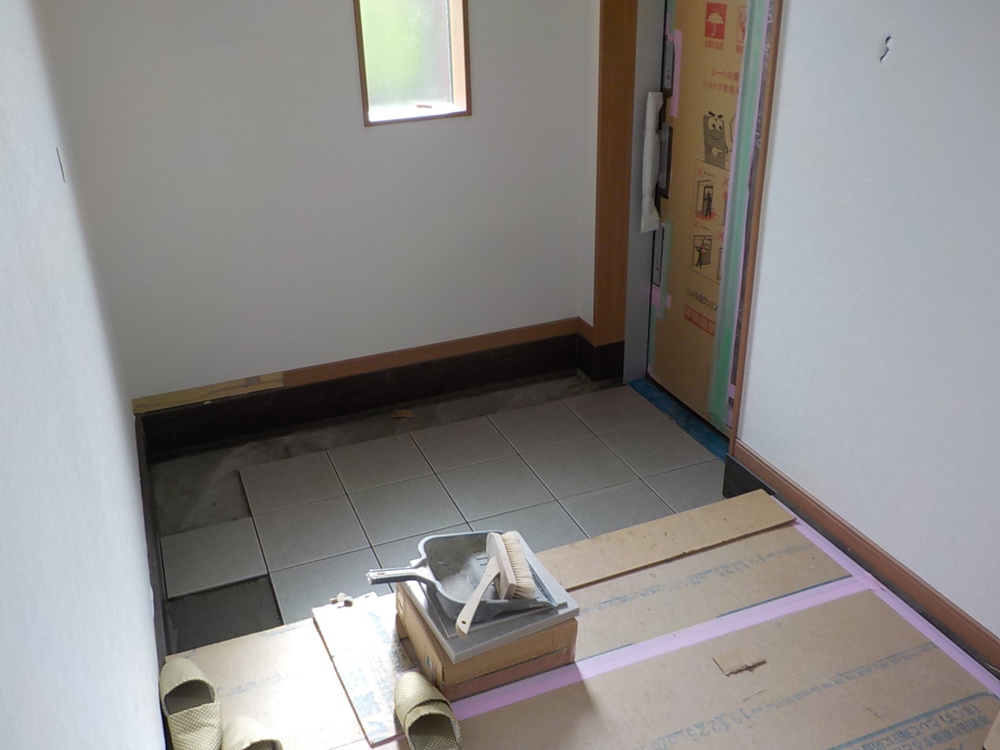

外部施工状況

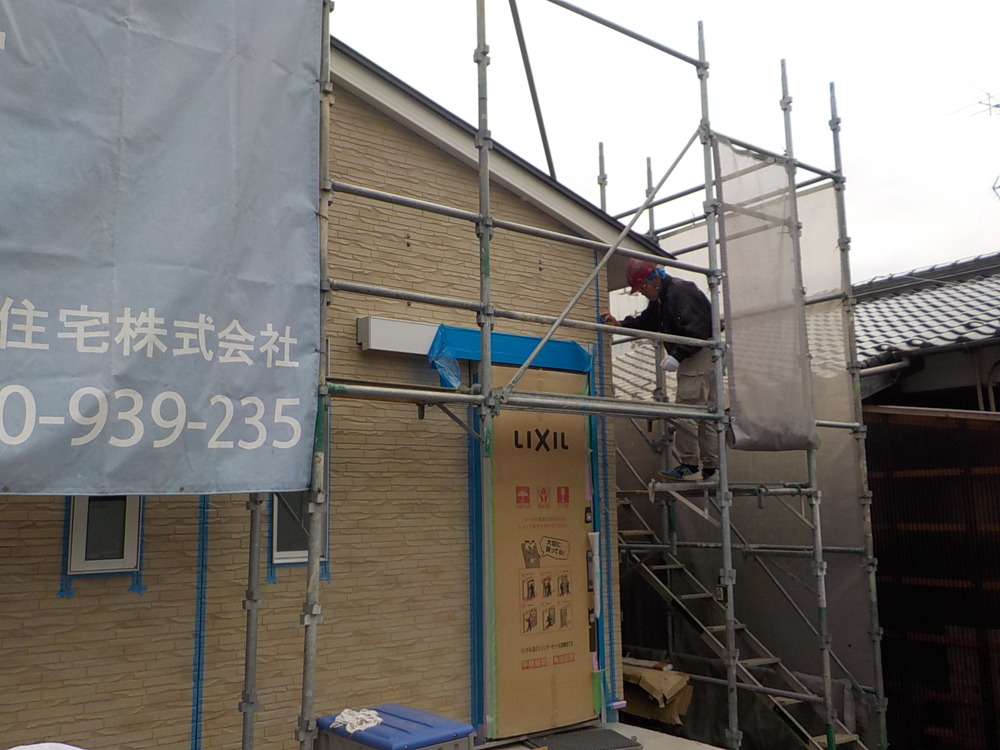

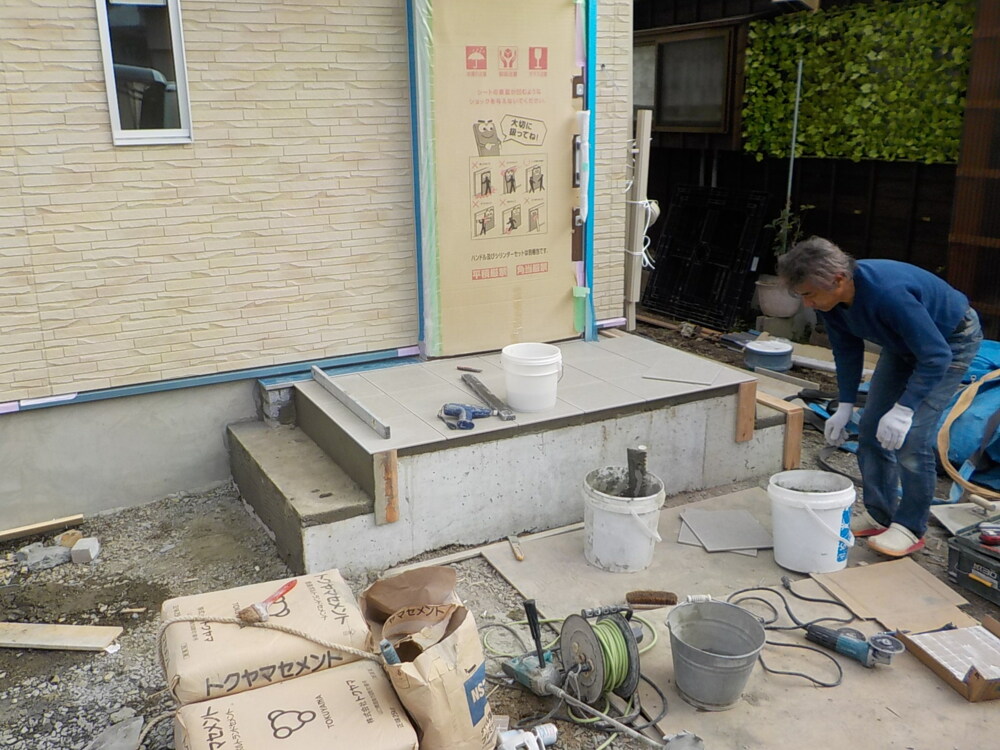

タイルを貼っていきます。

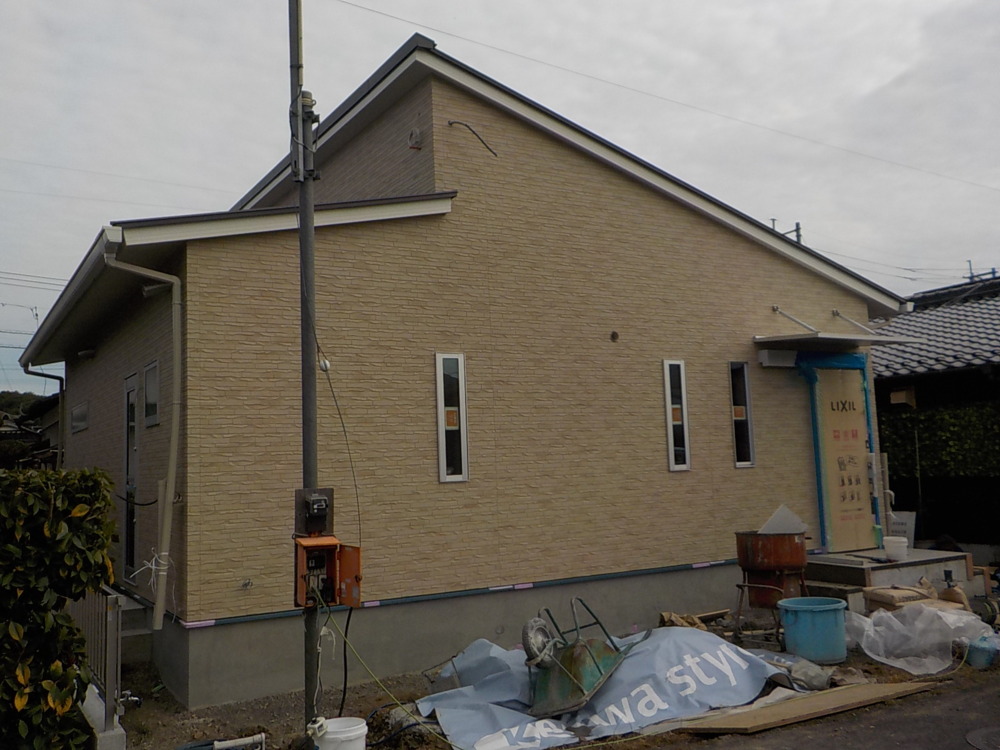

- 49. 2020年03月03日
-
外部施工状況
外壁の工事が完了しましたので、足場を撤去しました。
- 50. 2020年03月06日
-
内部施工状況
リビングのクロス貼りが完了しました。
- 51. 2020年03月16日
-

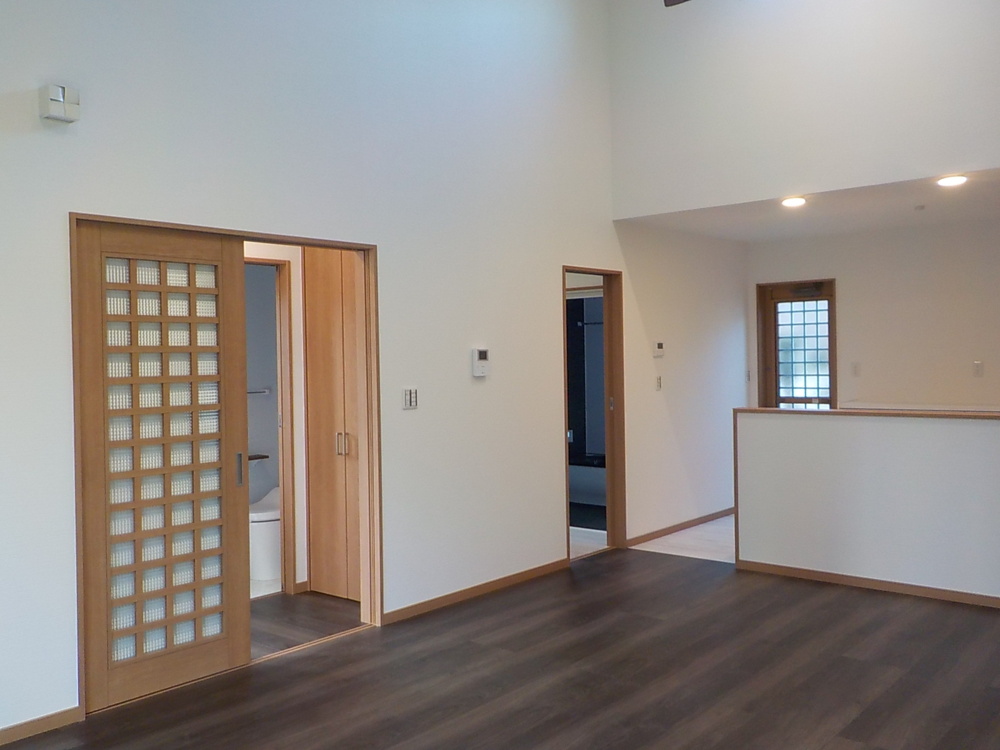

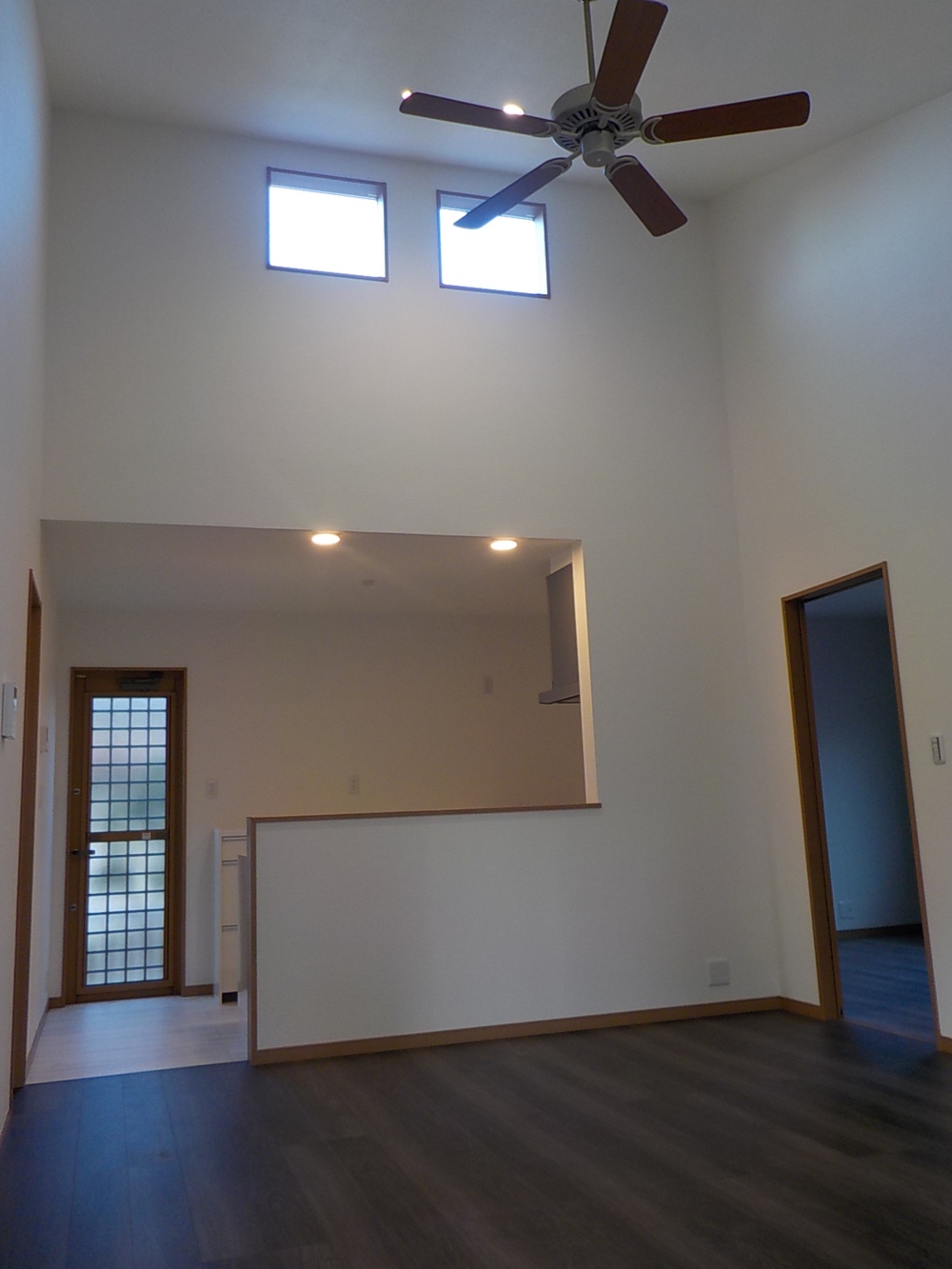

完工
- 52. 2020年03月16日
-
完工
- 53. 2020年03月16日
-
完工
- 54. 2020年03月16日
-
完工
- 55. 2020年03月16日
-
完工
- 56. 2020年03月16日
-
完工
