吹抜けから光差し込む心地よいお家
O様邸(下関市清末千房)
スタイル別|すべて
建築中レポート
- 1. 2019年04月27日
-
地鎮祭
晴天の中、O様邸の地鎮祭を執り行わせて頂きました。
O様、本日は誠におめでとうございます。
土地の神様より土地を利用す許可を頂きました。
これからの工事の安全無事とご家族の繁栄を祈願いたしました。
- 2. 2019年04月27日
-
地鎮祭

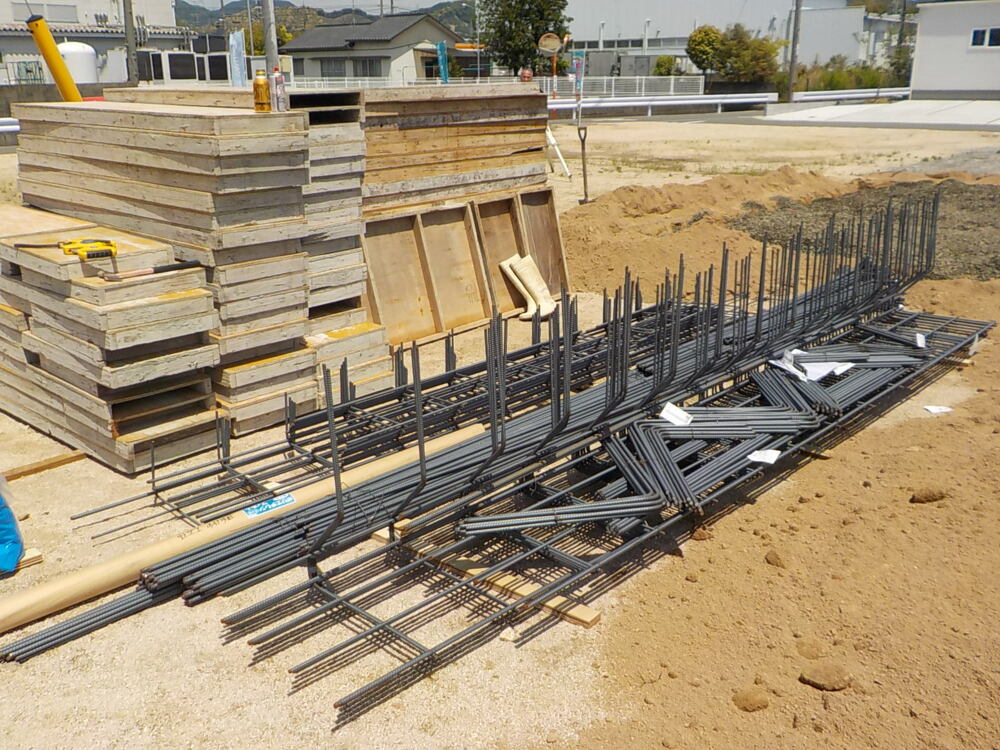

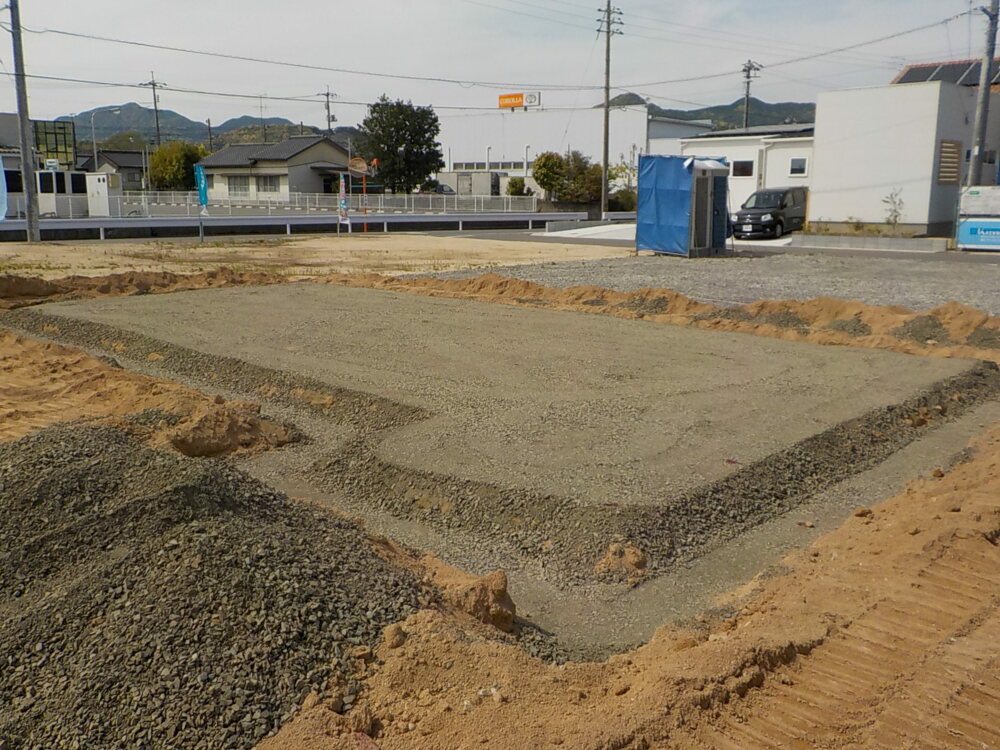

- 3. 2019年05月08日
-
基礎工事

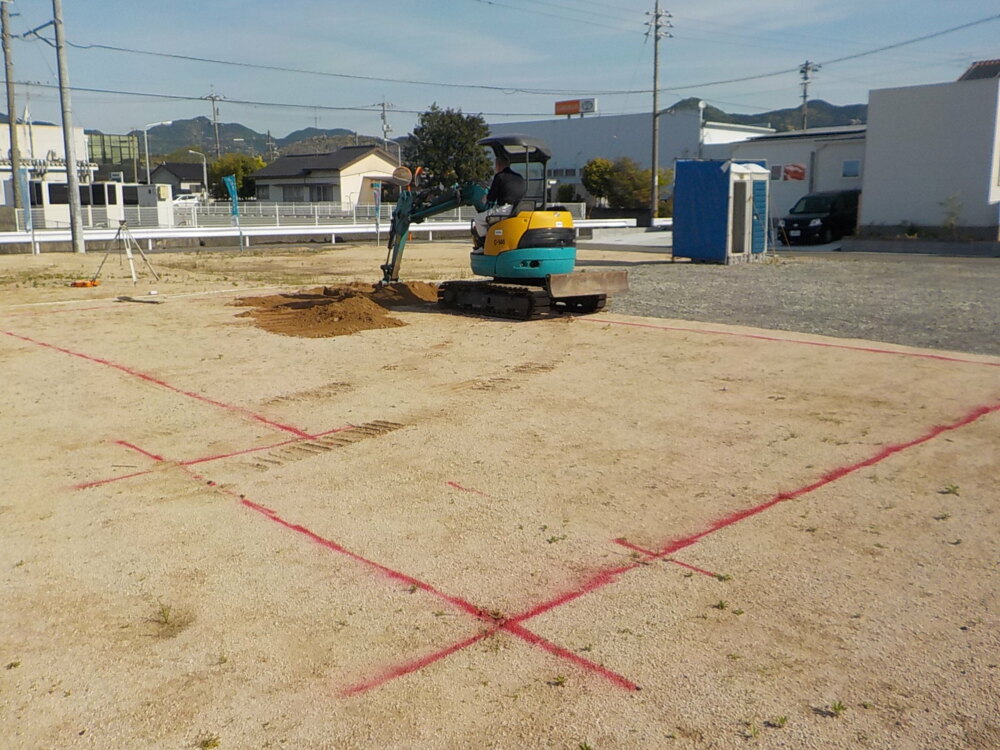

根切りという、基礎工事を行うために地盤を掘削していきます。
まずは、基礎コンクリートを打設する部分の土を掘り出して平らにし、
建物の位置を正確に出し、深さを計った上で、慎重に掘り進めます。

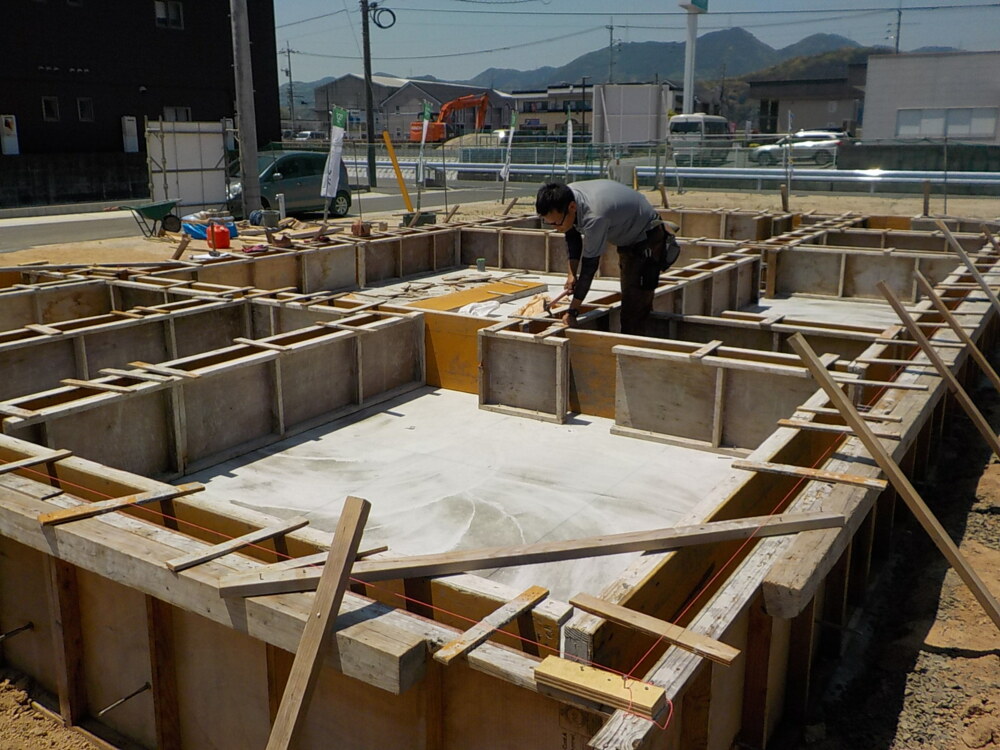

- 4. 2019年05月08日
-
基礎工事
ユニット鉄筋です。
現場にて組み上げていきます。
- 5. 2019年05月08日
-
基礎工事
砕石の上に防湿シートを敷き詰めた後に、
基礎の外周部などにコンクリートを流し平らにならす肯定になります。
- 6. 2019年05月10日
-
基礎工事
鉄筋を組み上げています。

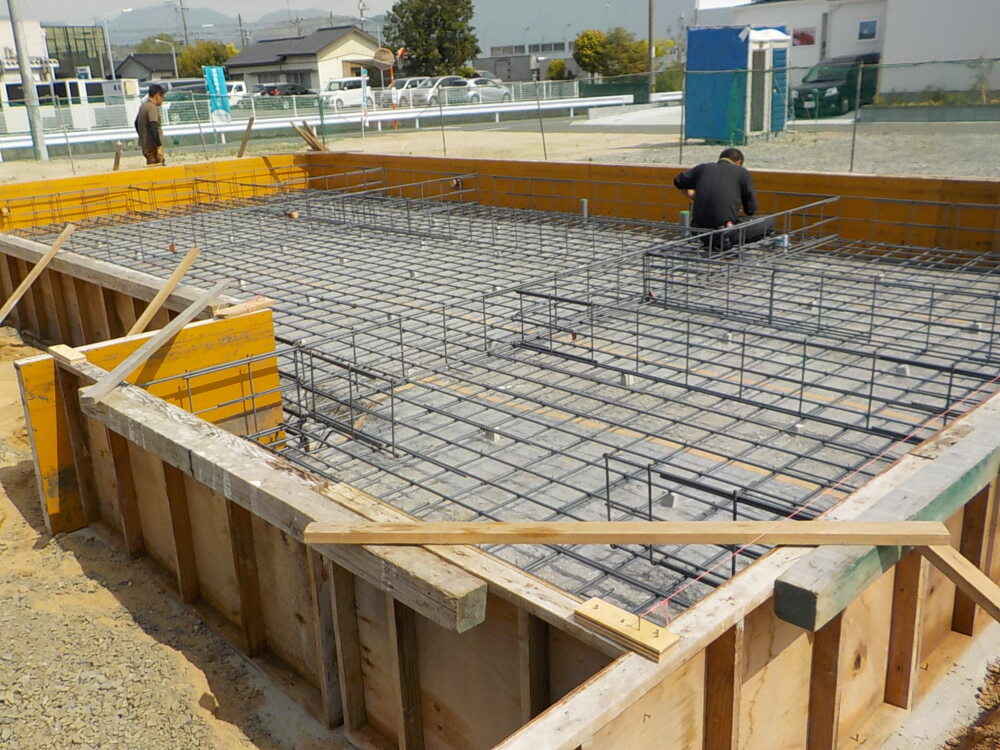

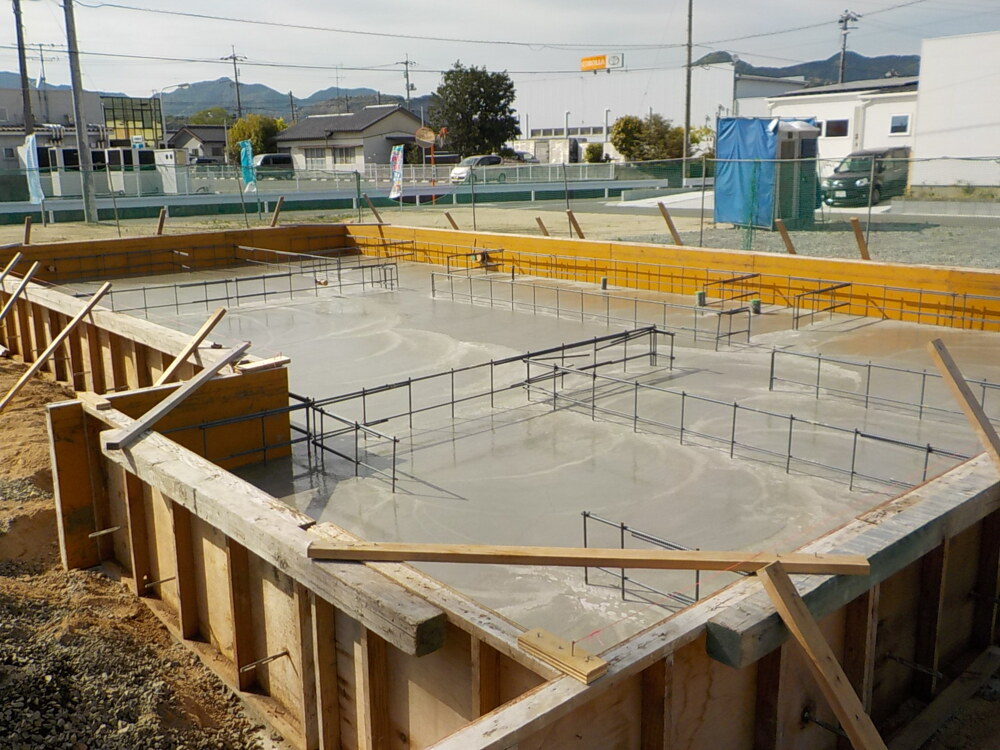

- 7. 2019年05月10日
-
基礎工事

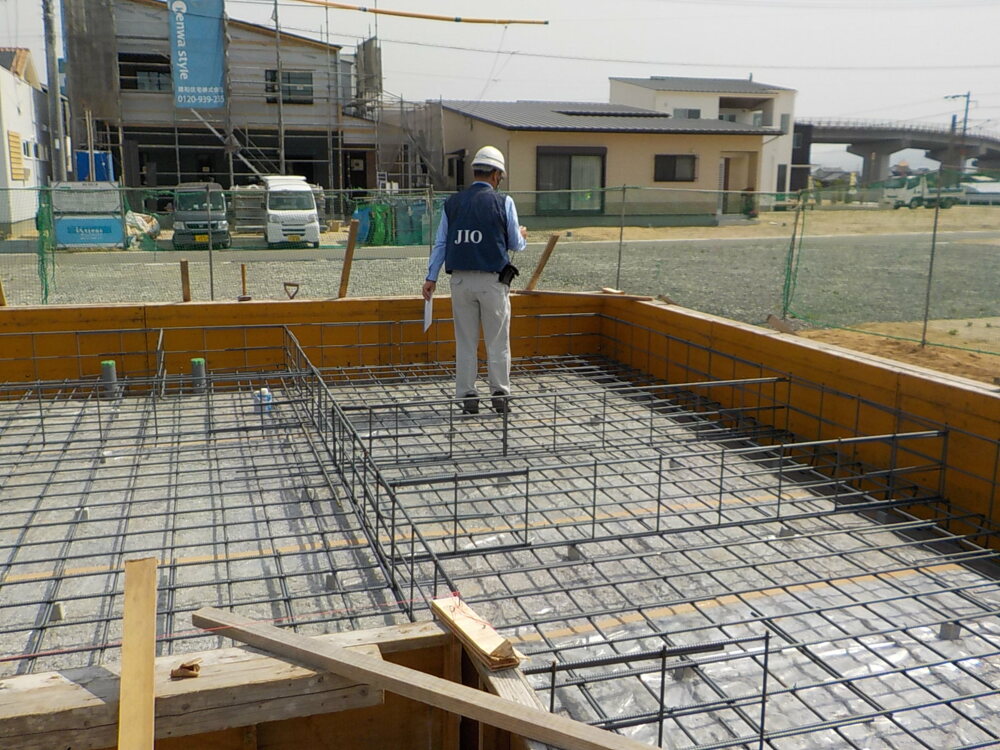

鉄筋の組み上げが終わりましたので、
配筋検査(JIO)を受けて適合であればコンクリート打設を行います。
- 8. 2019年05月10日
-
基礎工事
ベース(耐圧盤)のコンクリートを打設しています。
- 9. 2019年05月11日
-
基礎工事
立上がりの枠を組み上げています。

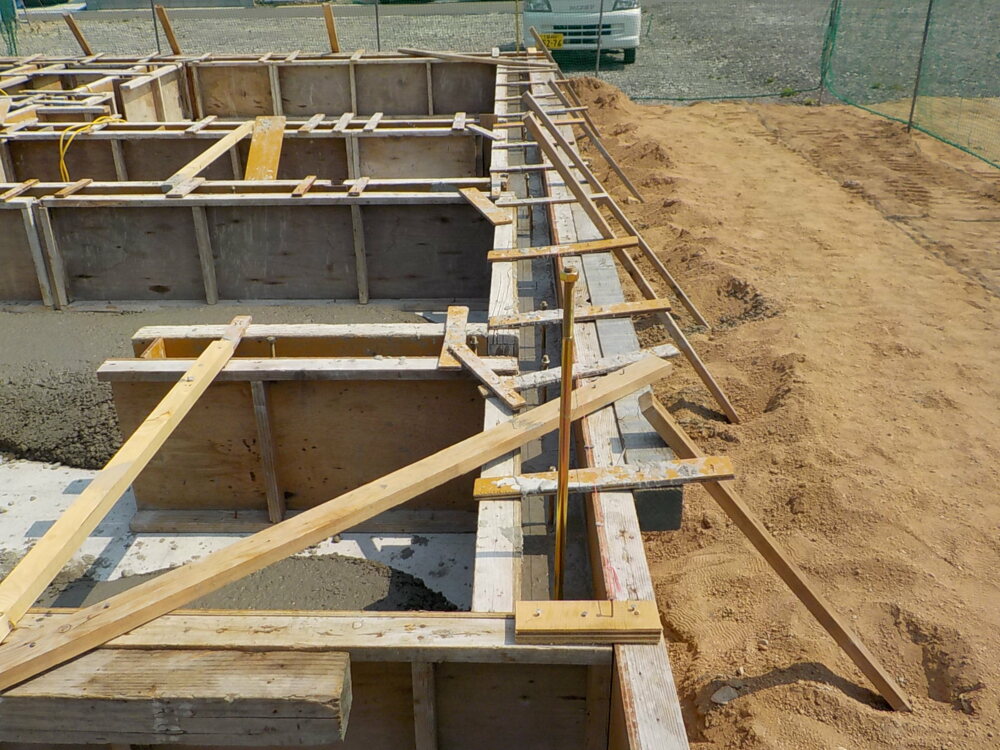

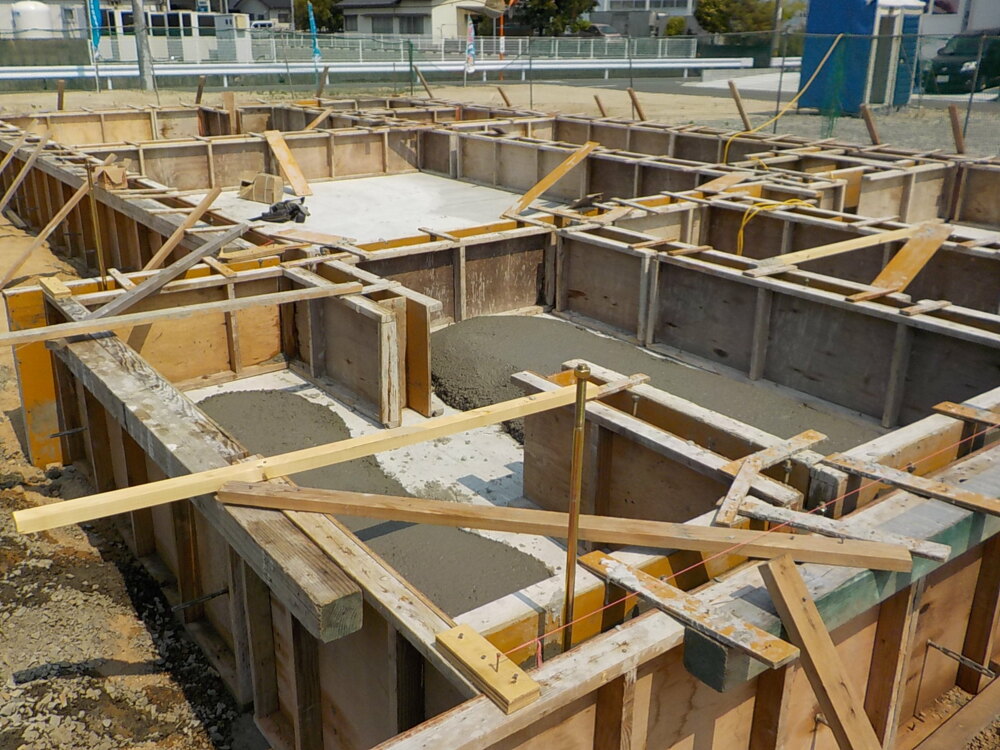

- 10. 2019年05月13日
-
基礎工事
立上がり部分のコンクリート打設が行われます。
組まれた型枠の中に、コンクリートを流します。
- 11. 2019年05月13日
-
基礎工事
立上がりコンクリートを打つ時に、【アンカーボルト】という金物を設置します。
アンカーボルトとは、基礎と土台を固定するための金物のことで、地震や台風などの横からの引っ張る力に対して、基礎からしっかりと固定でき、建物の傾きや倒壊を防ぎます。
- 12. 2019年05月16日
-
基礎工事
コンクリートの強度が出るまで養生を行い、型枠をばらしていきます。

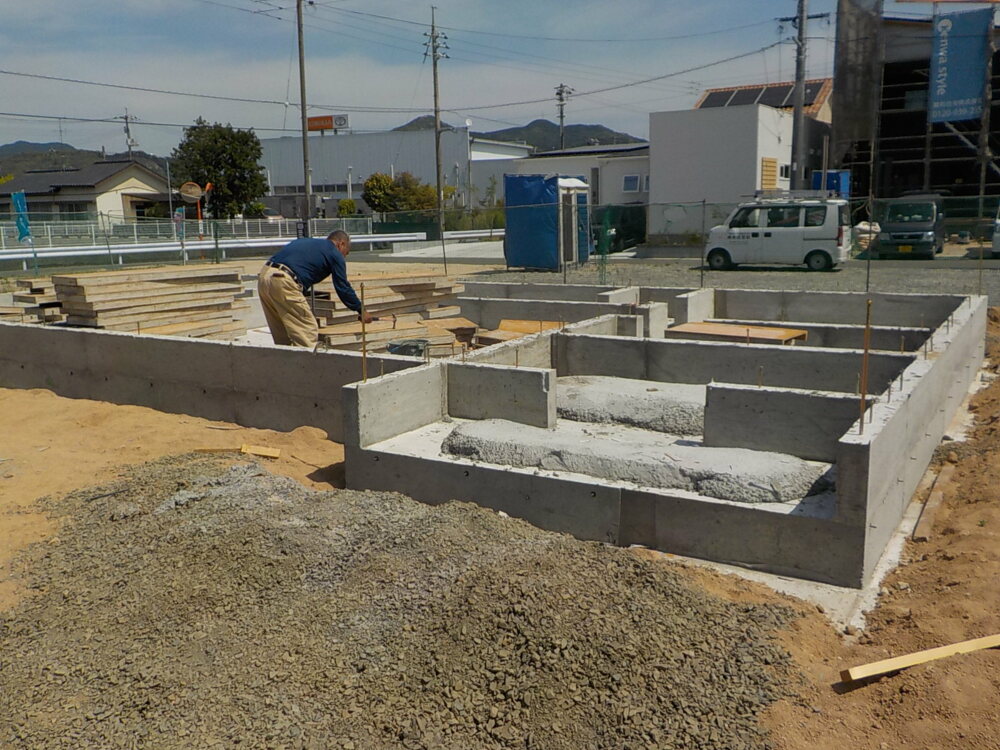

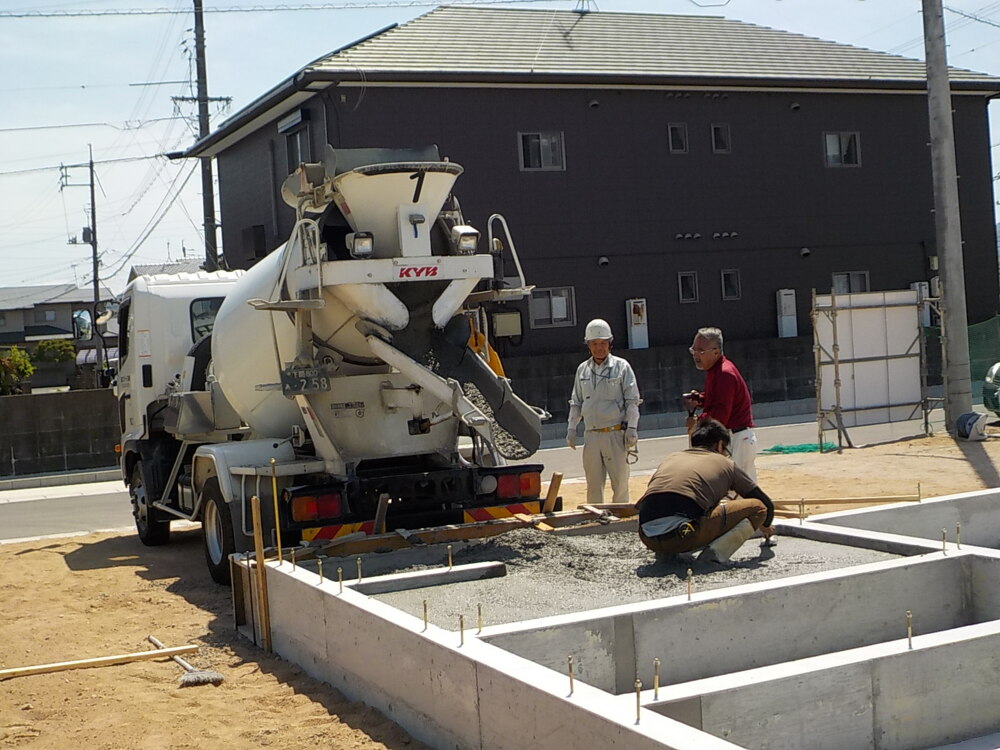

- 13. 2019年05月17日
-
基礎工事

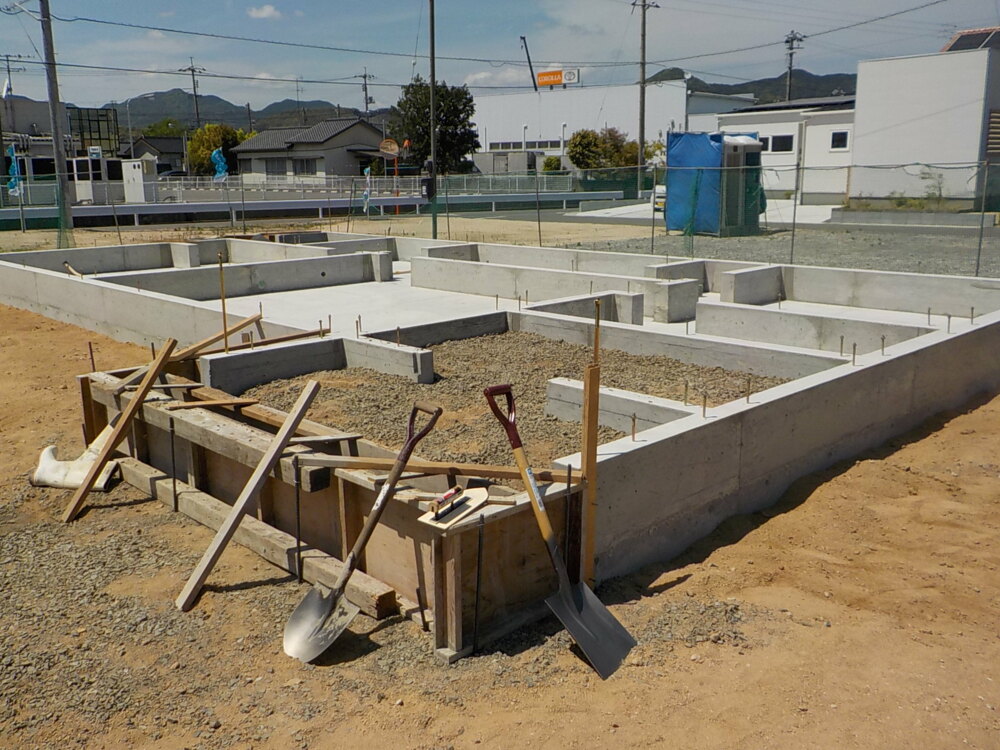

玄関・ポーチ部分のコンクリートを打設しています。
- 14. 2019年05月17日
-
基礎工事

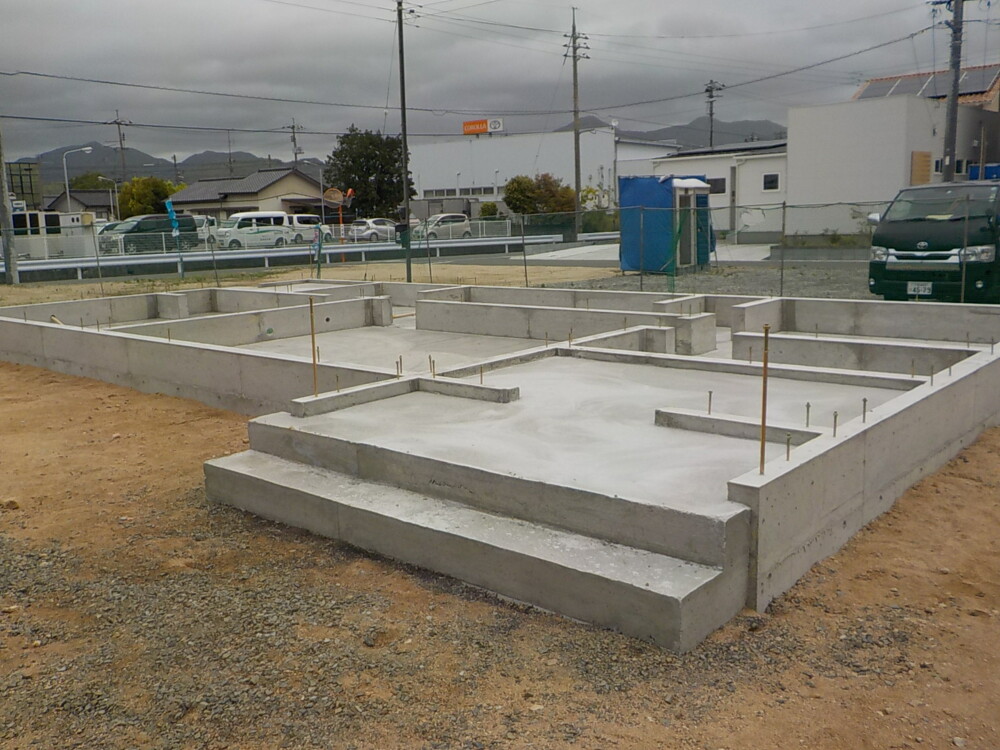

- 15. 2019年05月20日
-
基礎工事
基礎工事が終わりましたので、これから外回りの先行配管をしていきます。
- 16. 2019年05月23日
-
上棟準備

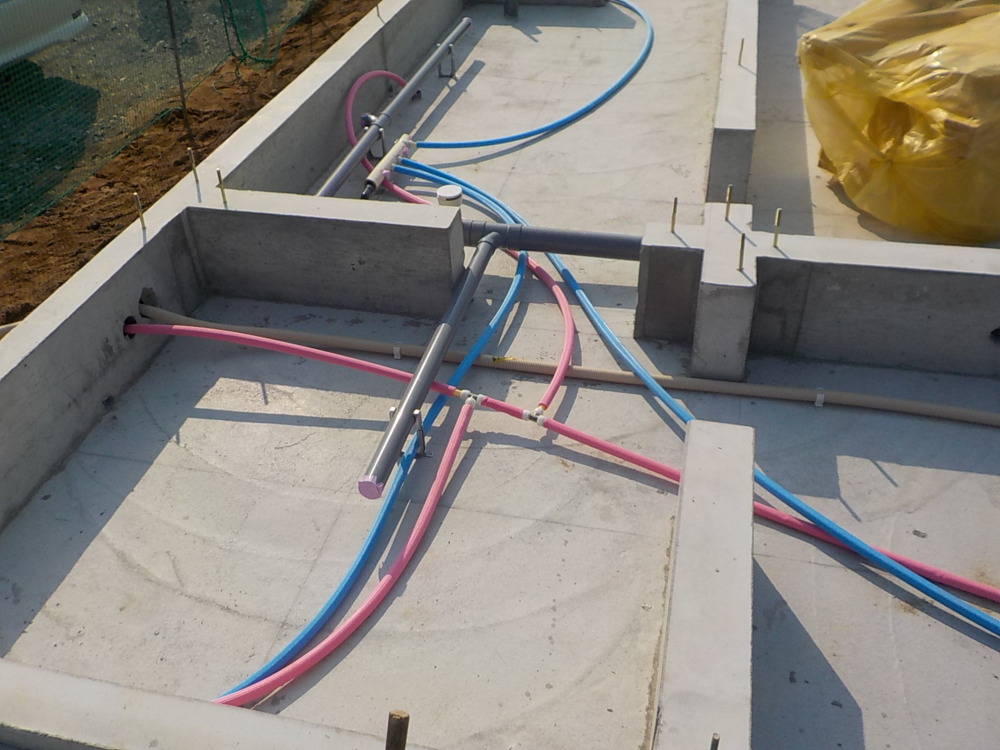

配管工事の様子です。
- 17. 2019年05月23日
-
上棟準備

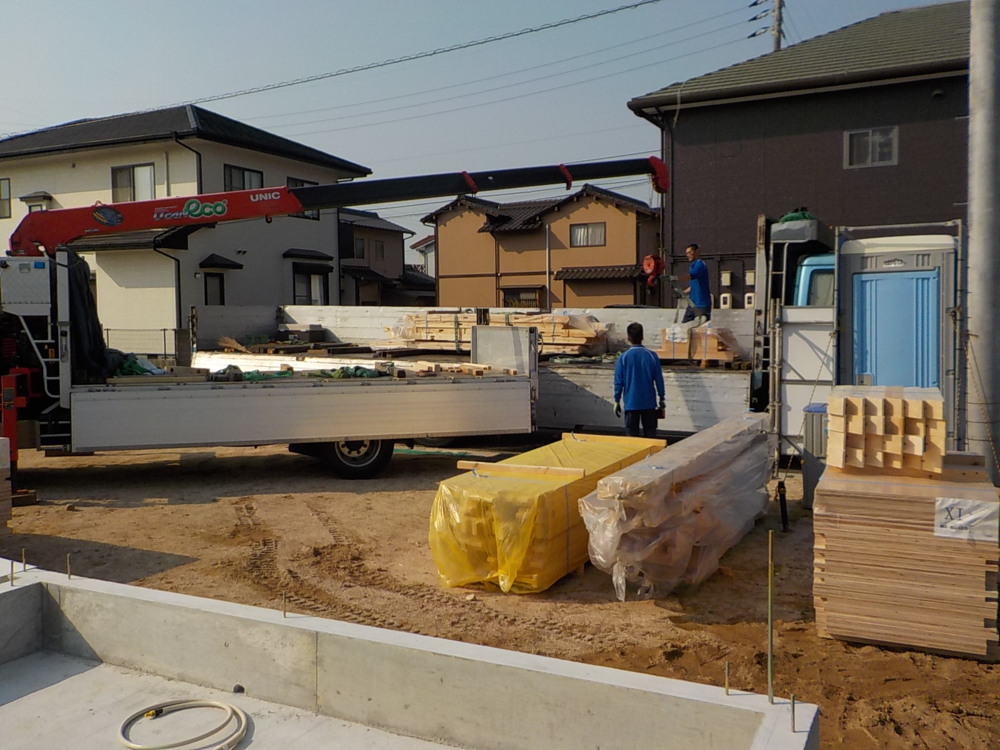

材料を現場に搬入しています。
これから上棟に向けて棟梁が準備していきます。
- 18. 2019年05月23日
-
上棟準備

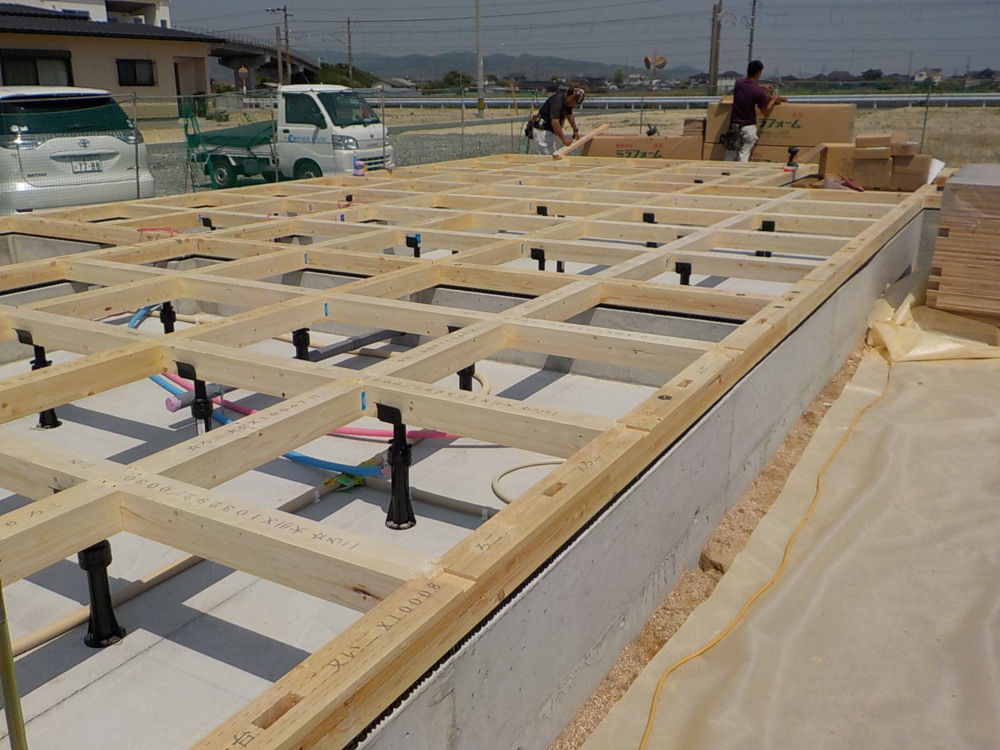

土台敷きの様子です。
基礎コンクリートの上に土台や大引きなどの、床からの荷重を支える重要な部分をつくっていく工程です。
- 19. 2019年05月23日
-
上棟準備

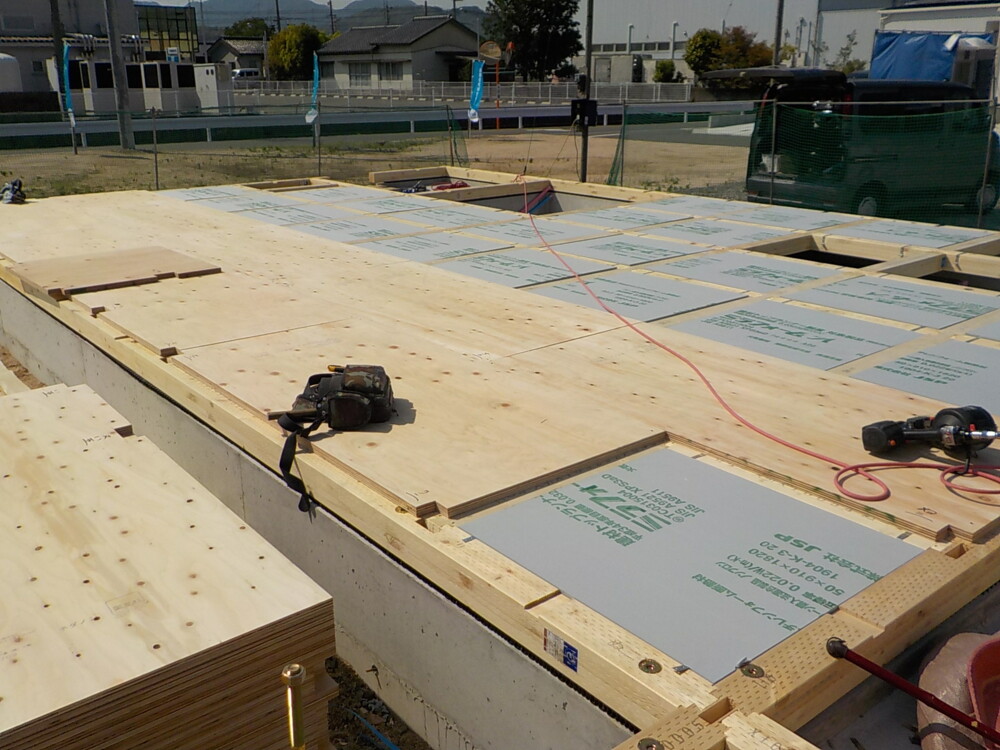

断熱敷き込み後、床合板を貼っていきます。
- 20. 2019年05月24日
-
上棟準備

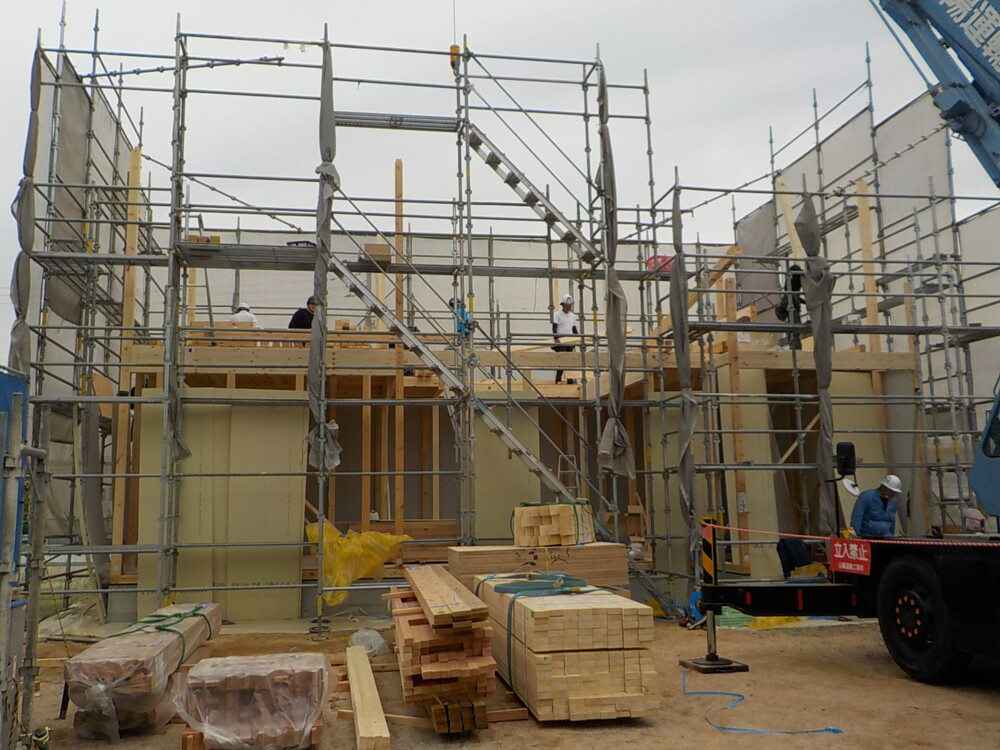

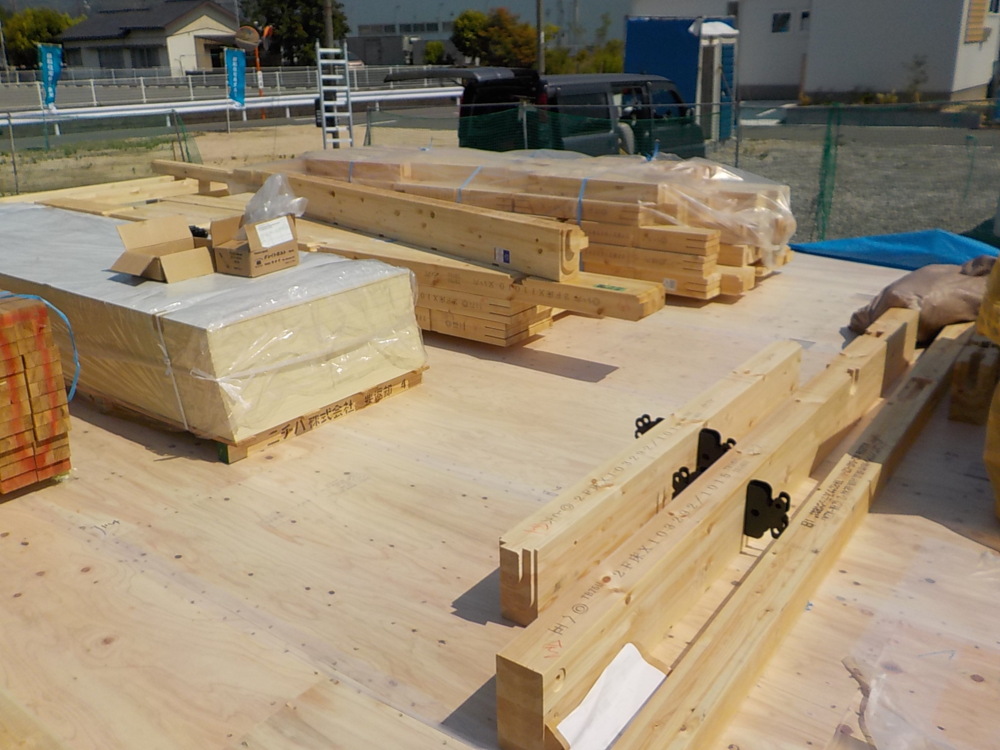

上棟に向けての材料が搬入されました。
- 21. 2019年05月24日
-
上棟準備

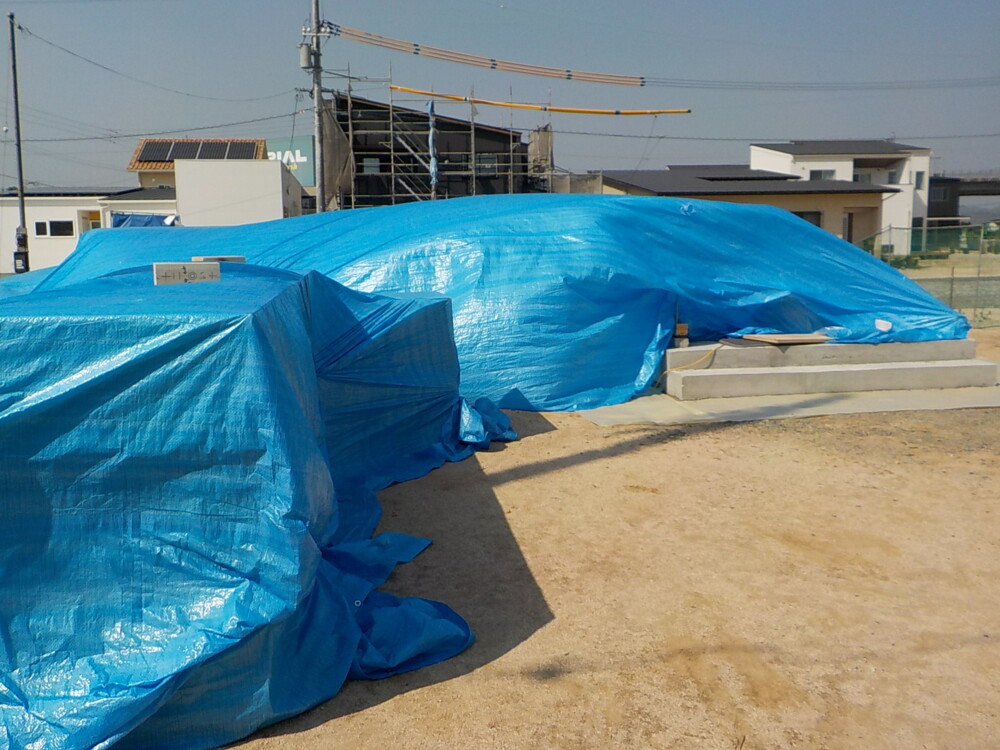

準備が終わりましたので棟上げの日まで覆い養生しています。
- 22. 2019年05月25日
-
上棟準備

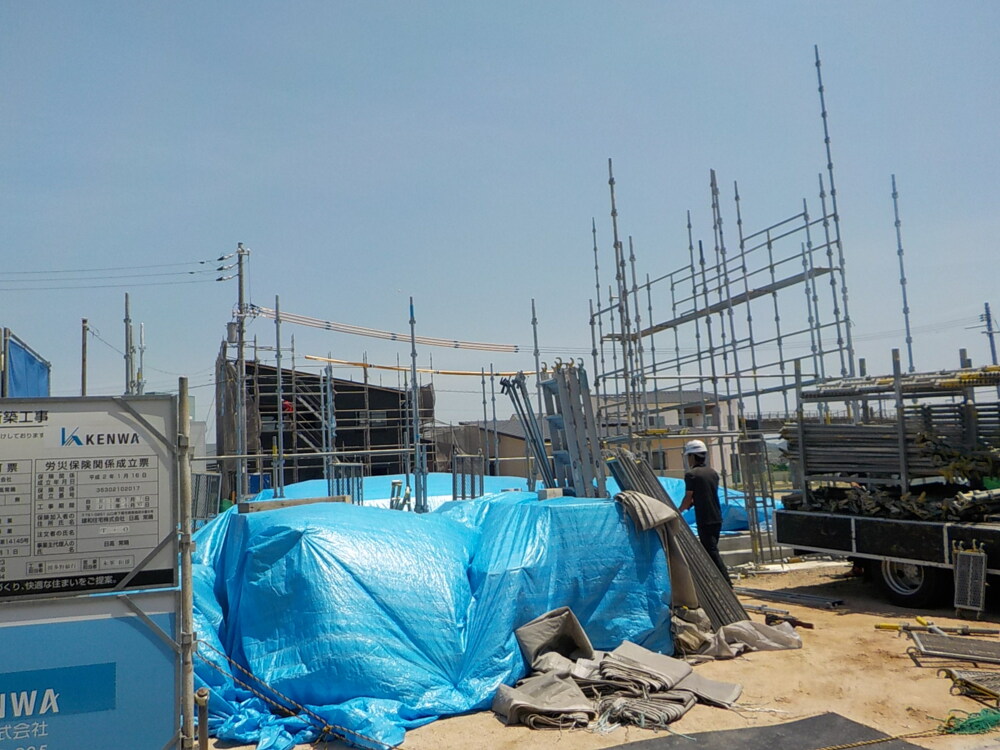

先行足場組をしています。
- 23. 2019年05月27日
-

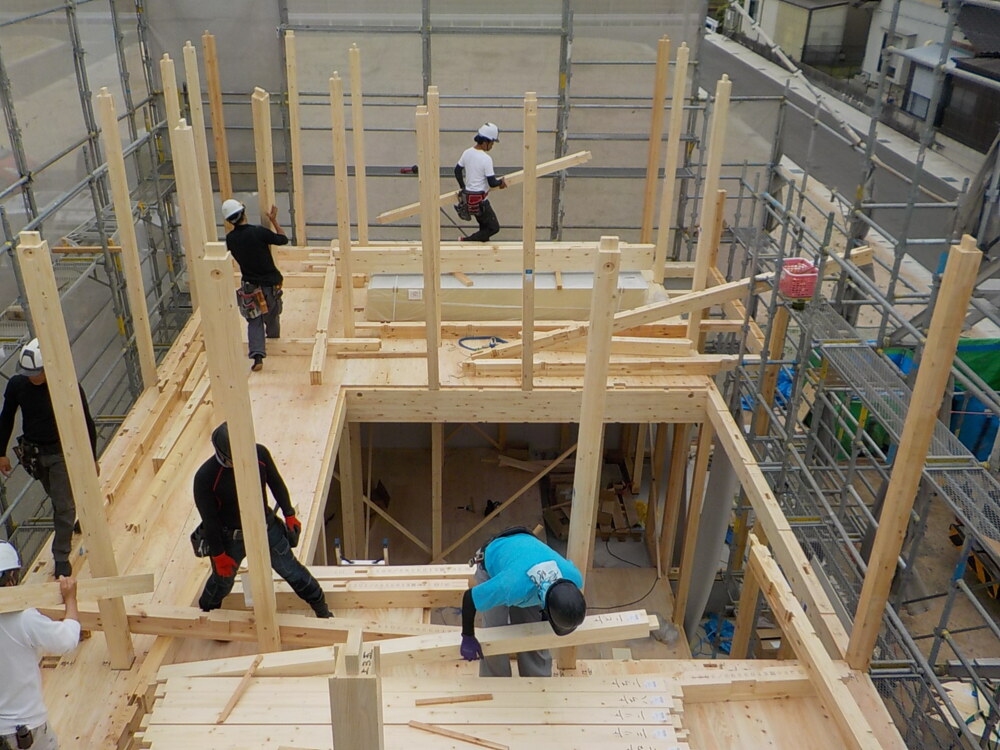

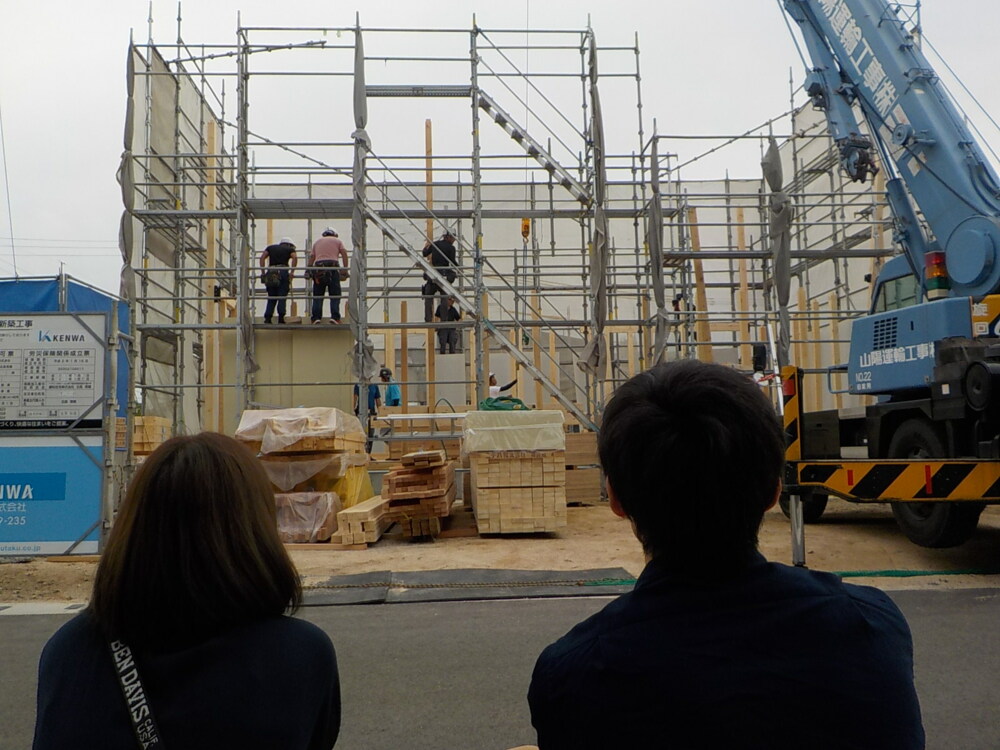

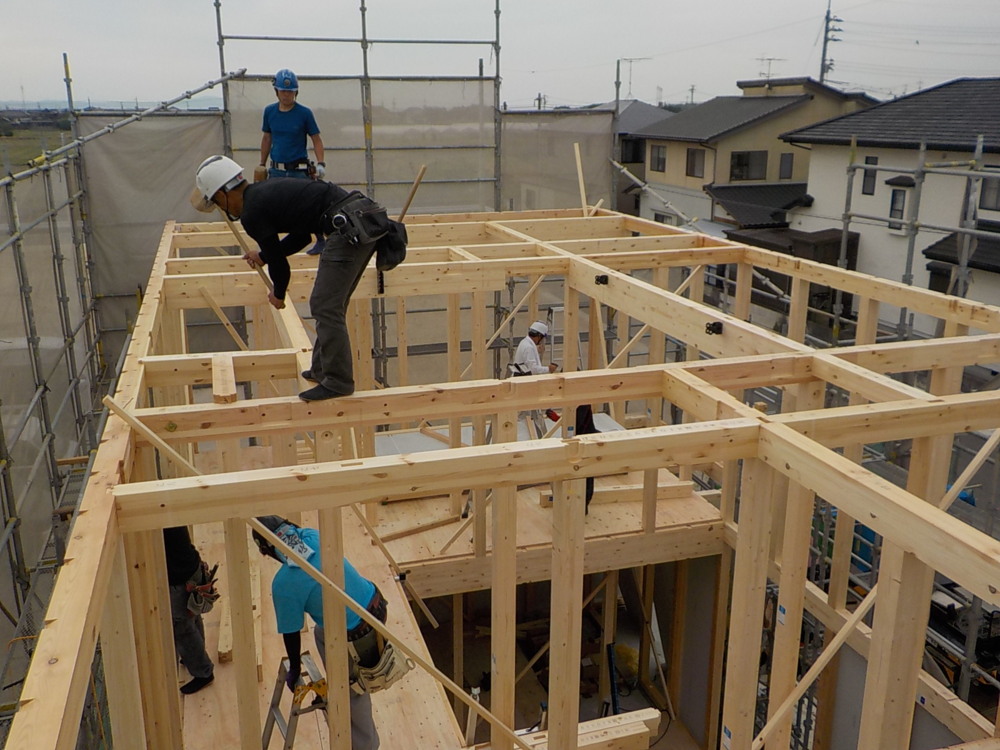

上棟

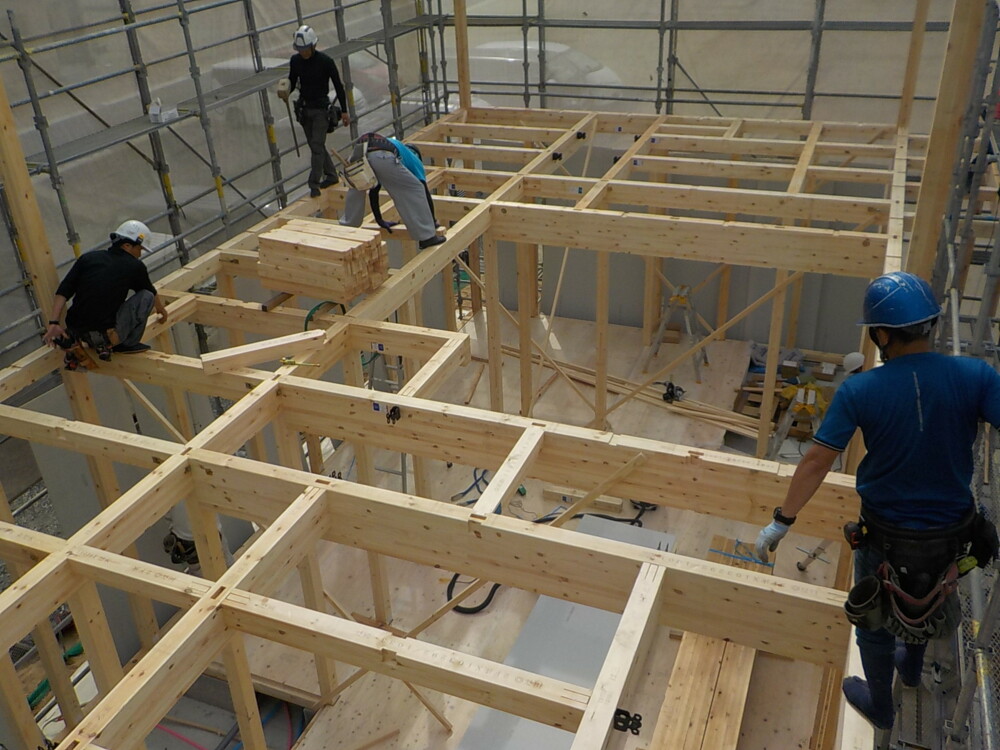

いよいよ棟上げです。
- 24. 2019年05月27日
-
上棟
いよいよ棟上げです。
予め図面に従ってプレカットされた木材はそれぞれの位置によって
長さや大きさ、更に、仕口、継手といった接合部の形などが決まっています。
このようにプレカットされた木材を用いる事で、施工に無駄が無く、正確な計測な検査がされており
安心できる上、効率よく作業が進められます。
- 25. 2019年05月27日
-
上棟
棟上げの様子をご夫婦で見守られています。
- 26. 2019年05月27日
-
上棟
- 27. 2019年05月27日
-
上棟

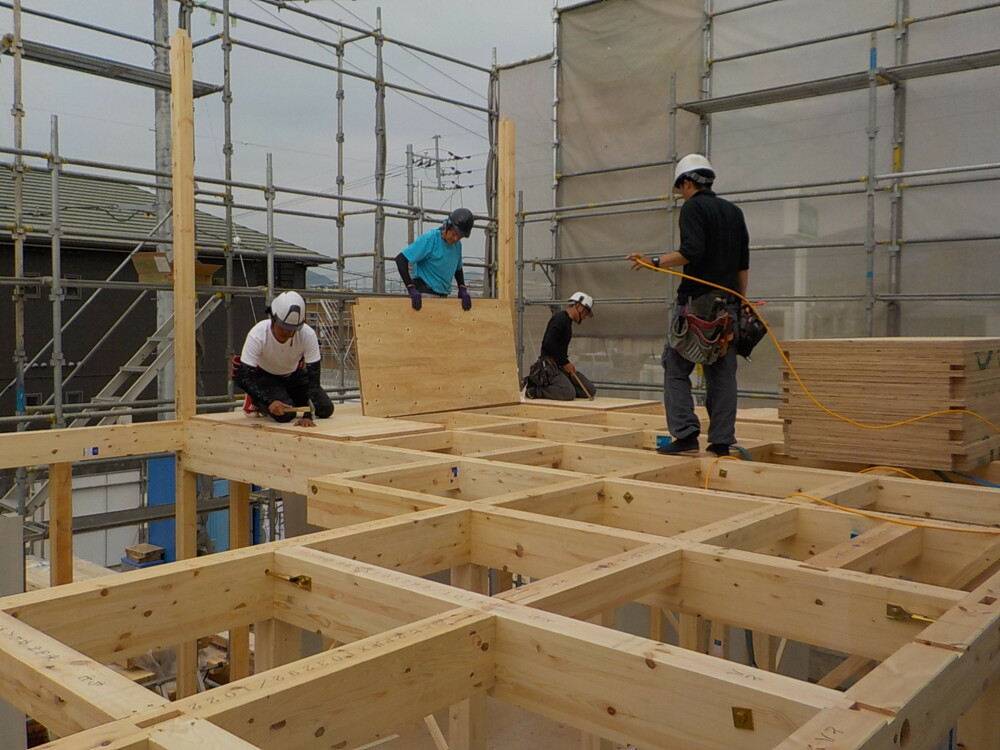

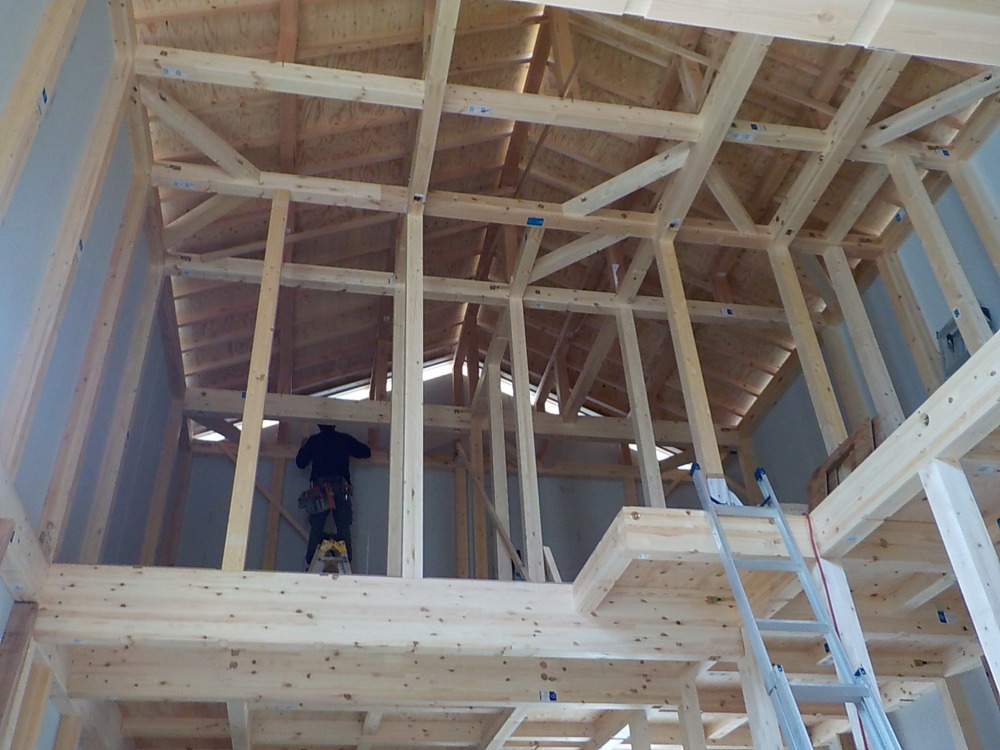

2階の床部分に28㎜の合板を貼っていきます。
地震の力による床のねじれ、ゆがみを、強力な床剛性で抑えます。
床を一体化させた面構造の剛床工法により地震に対する強さ、構造の安定感がさらに高くなります。
- 28. 2019年05月27日
-
上棟

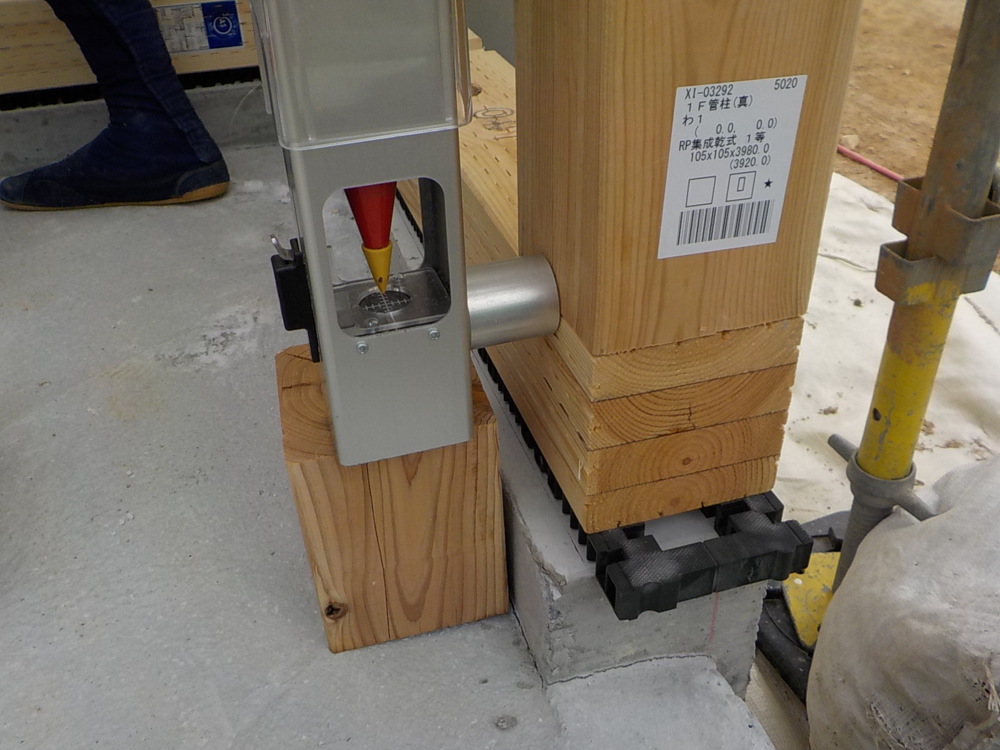

柱を建てて梁をその上に設置したら、柱にさげふりをあてがい、
柱が垂直なのか、確認し調整したら仮節をうち、柱が動かなくなるよう固定します。
- 29. 2019年05月27日
-
上棟
外壁面に耐力面材を施工しています。
無機質系耐力面材を貼ることにより、地震や火災に強化しています。
- 30. 2019年05月27日
-
上棟
職人さんの手際の良さに感動します。
- 31. 2019年05月27日
-
上棟
- 32. 2019年05月27日
-
上棟

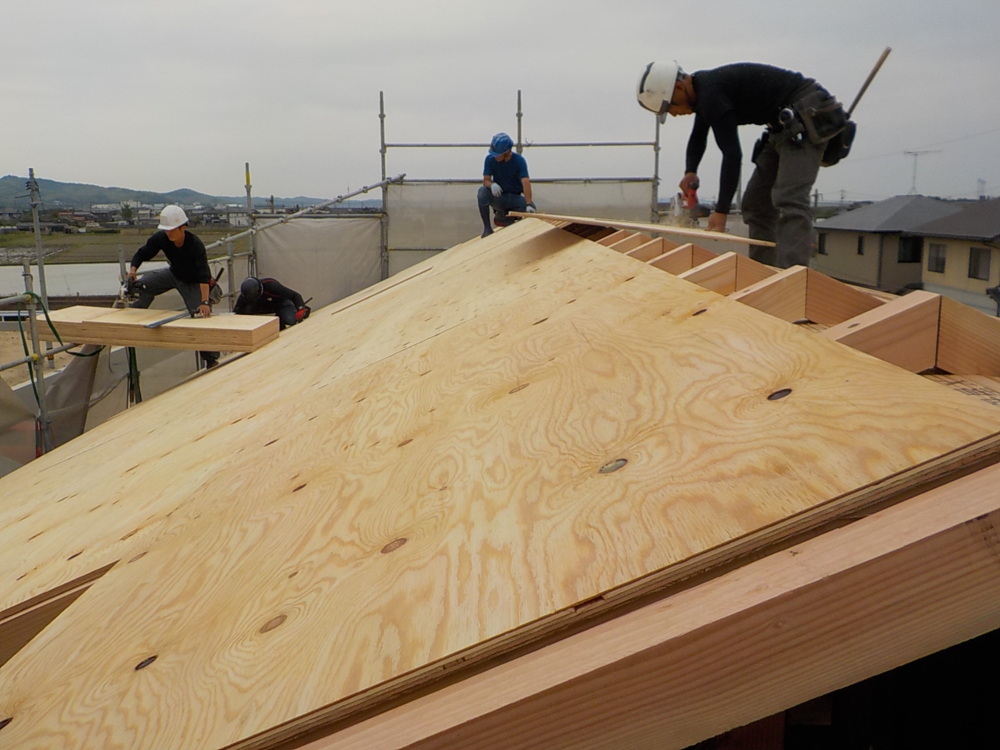

屋根下地材(構造用合板)を貼っていきます。
- 33. 2019年05月27日
-
上棟
- 34. 2019年05月27日
-
上棟

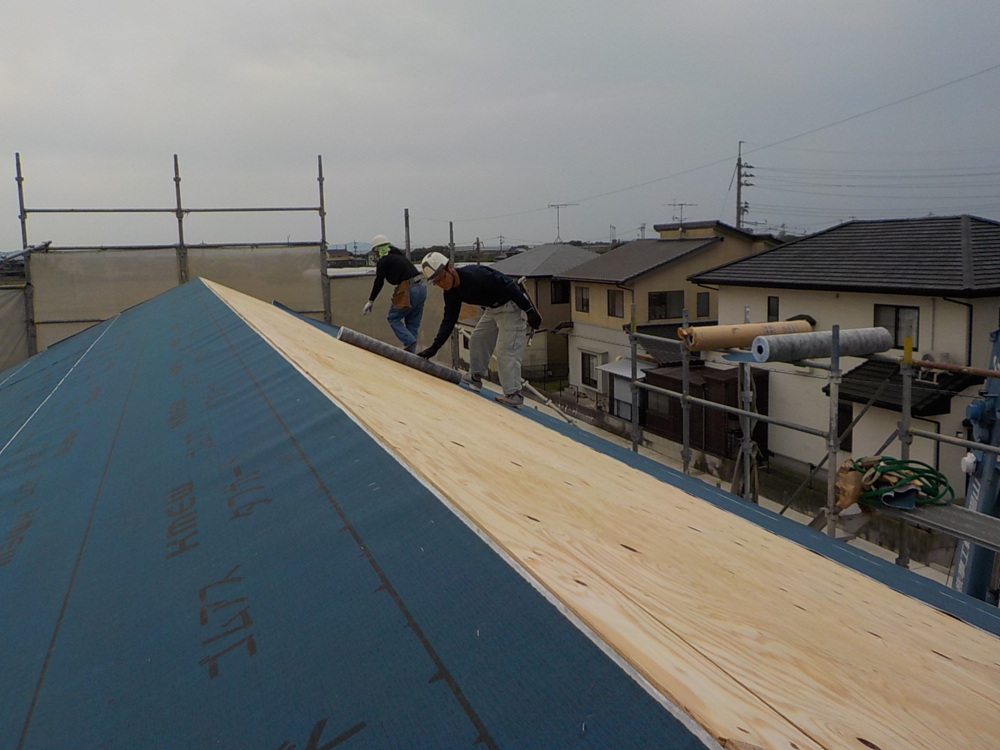

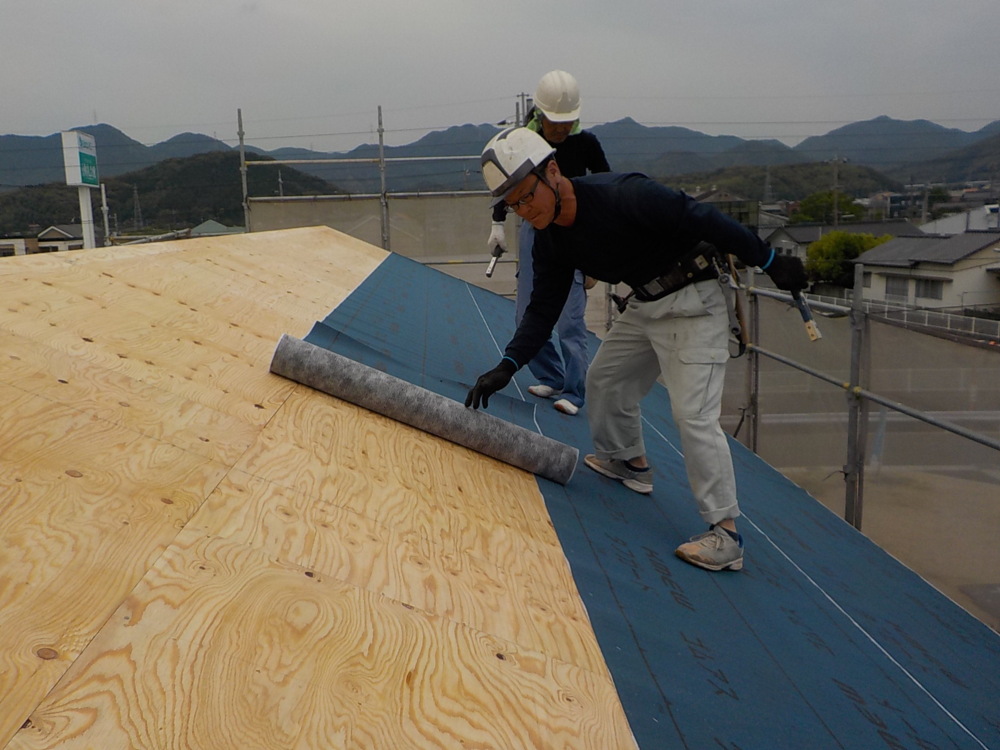

ルーフィングを貼っていきます。
ルーフィングとは、屋根の下葺き材で、下地である野次板の上から被せ、
屋根の仕上の防水機能を持つシートです。
- 35. 2019年05月27日
-
上棟
- 36. 2019年05月27日
-
上棟
- 37. 2019年05月27日
-
上棟
- 38. 2019年05月28日
-
外部施工状況

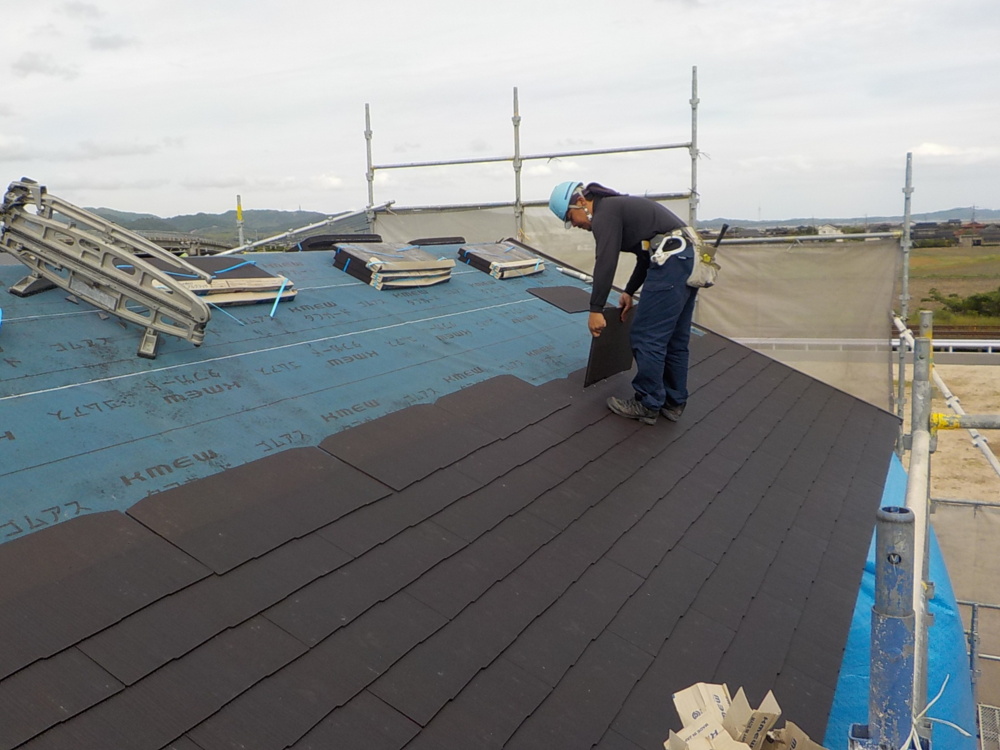

屋根コロニアル葺きの様子です。

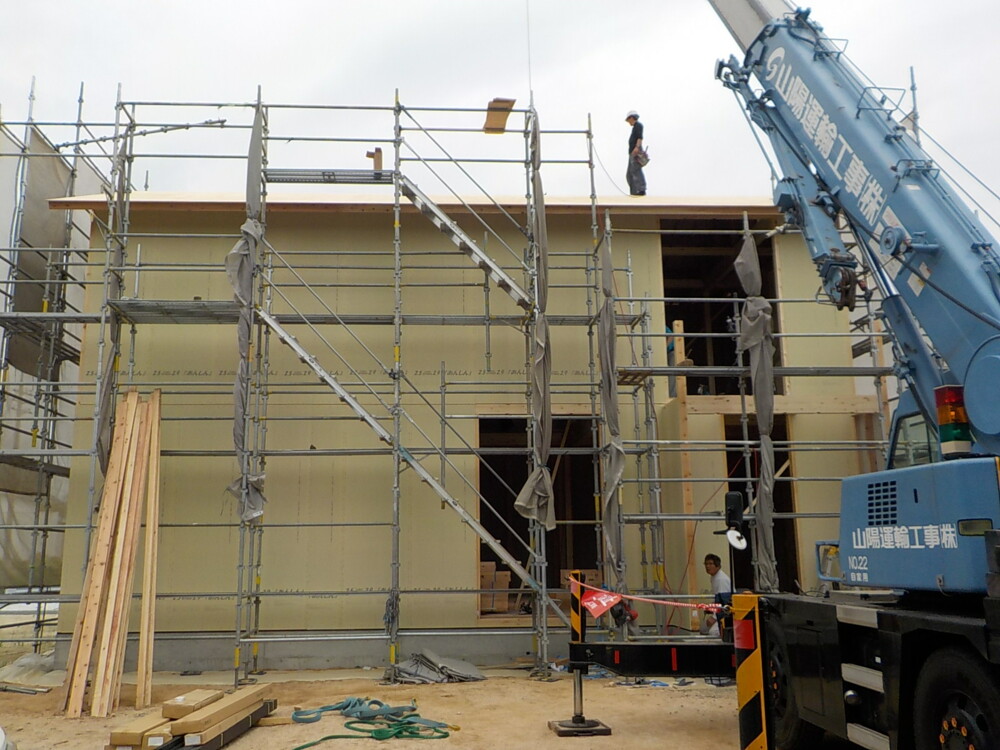

- 39. 2019年05月29日
-
外部施工状況
- 40. 2019年06月03日
-

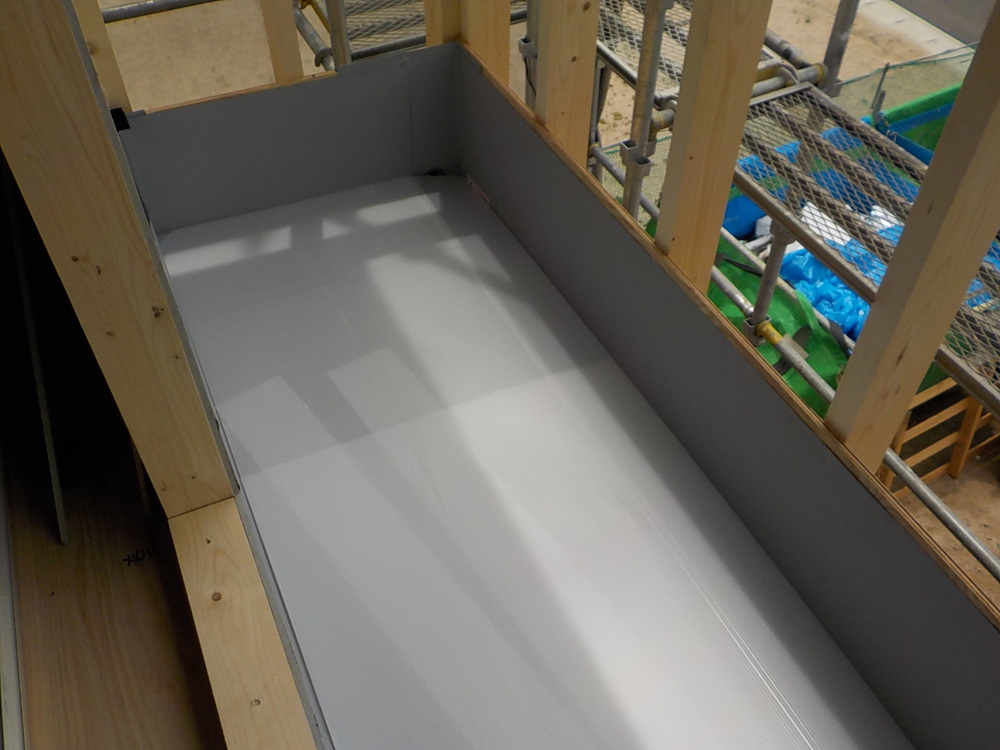

外部施工状況
バルコニー部分の防水「スカイプロムナード」金属防水工法が完了。
- 41. 2019年06月03日
-
内部施工状況

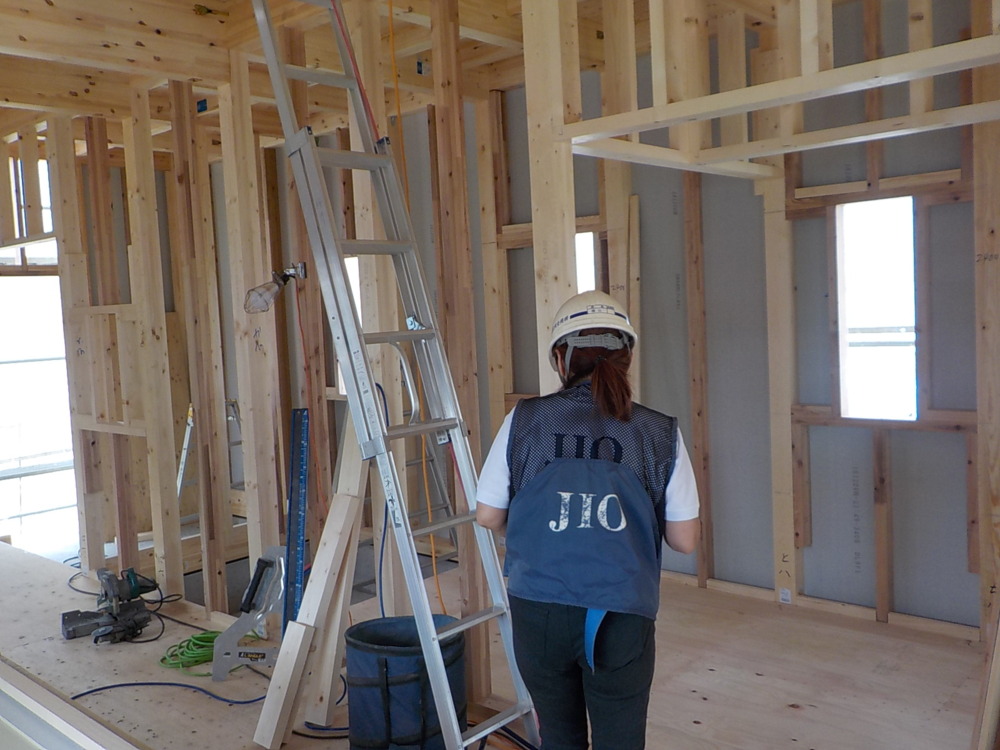

JIOの検査員の方が柱の位置や筋かいの取付状況等をチェックしていきます。
適合であれば次工程へ進めていきます。
- 42. 2019年06月06日
-
外部施工状況

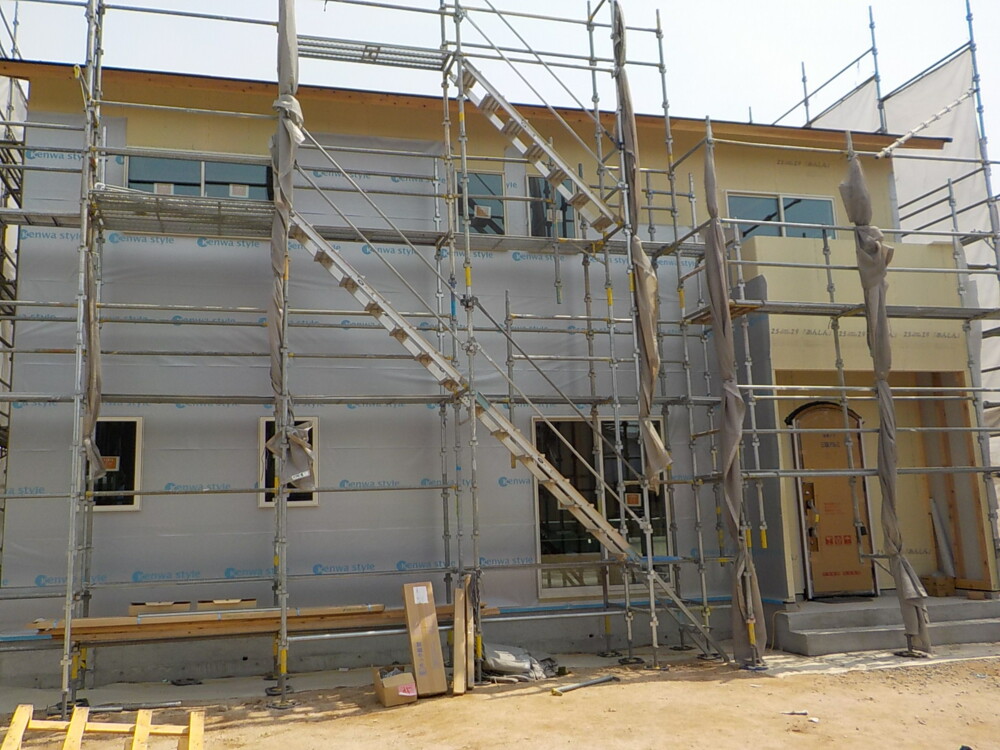

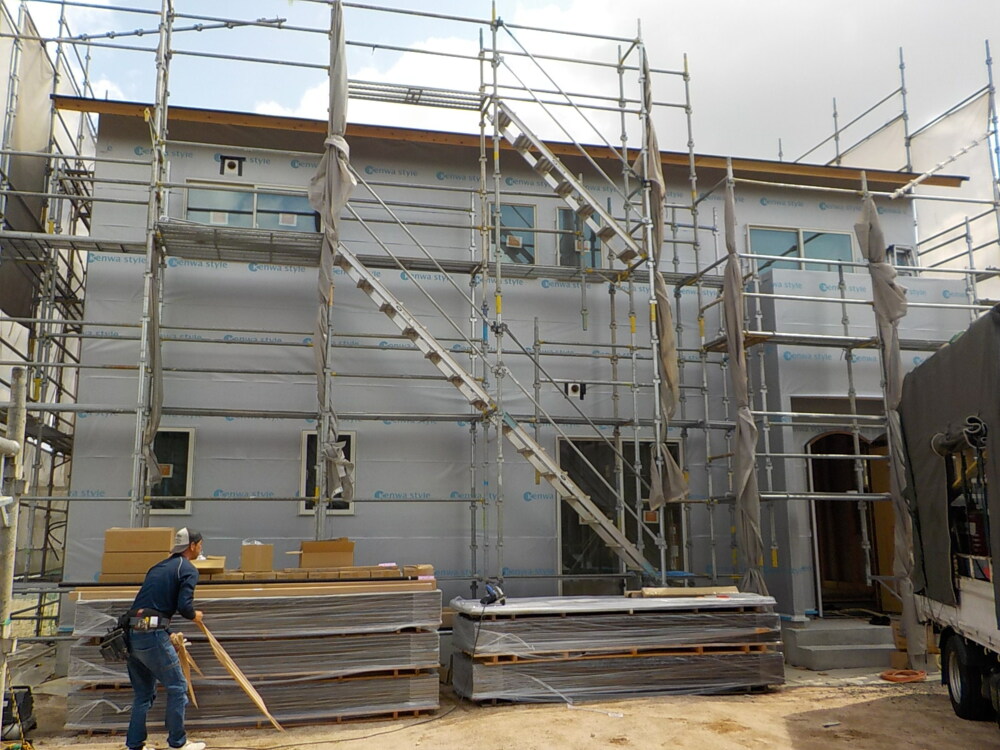

外壁面に遮熱型透湿防水シートを張っています。
フィルムに含まれ、外気に触れにくい無数のアルミ粒子が熱線をカットし高い遮熱性能を長期間持続させます。

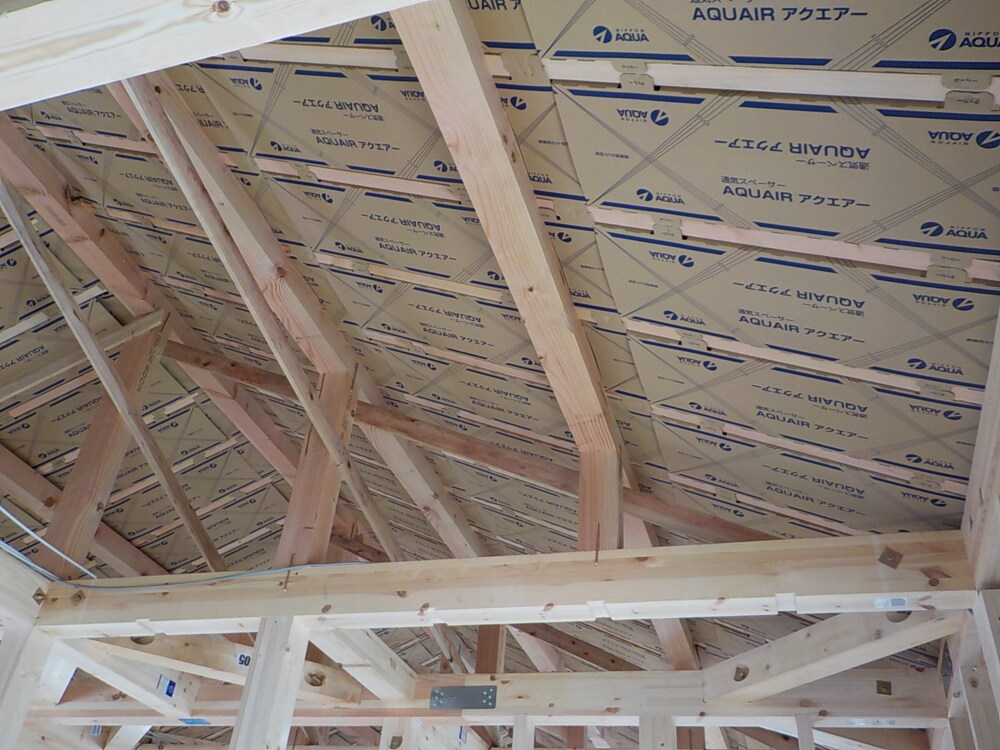

- 43. 2019年06月07日
-
内部施工状況
天井面の通気を確保するため、アクエアーを取付しています。
この上から断熱アクアフォームを吹きつけします。

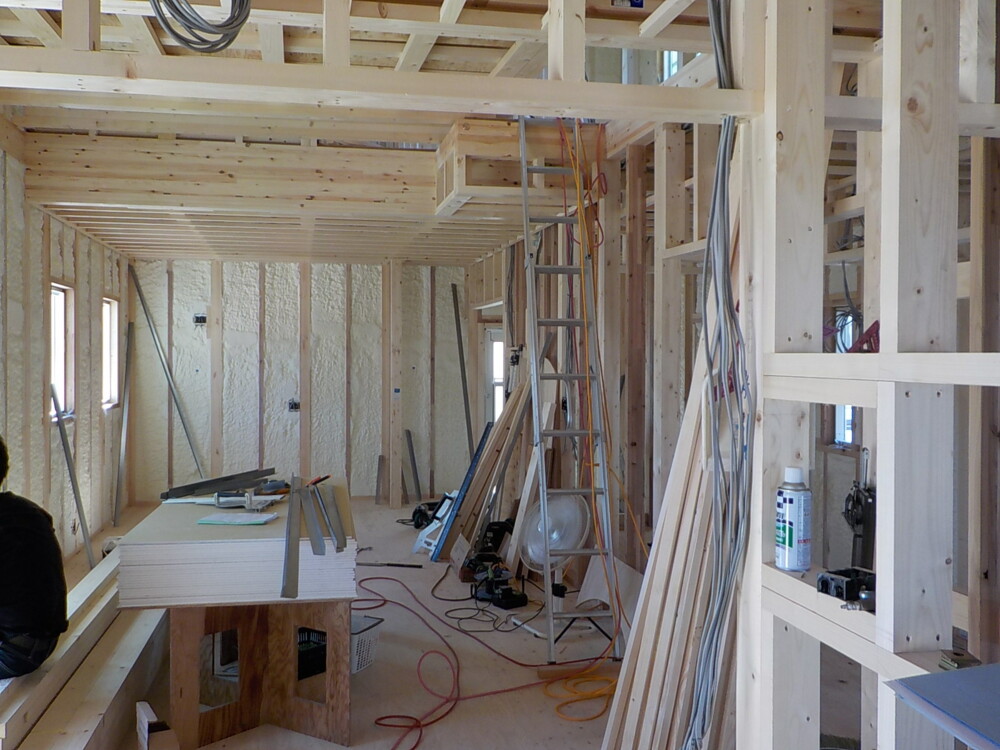

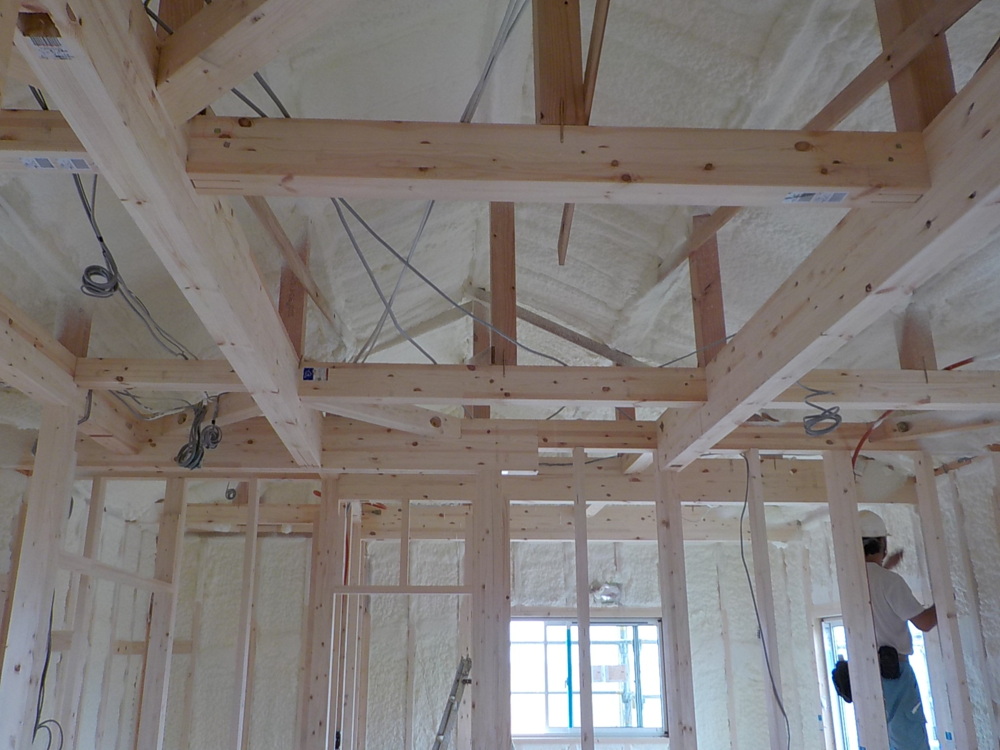

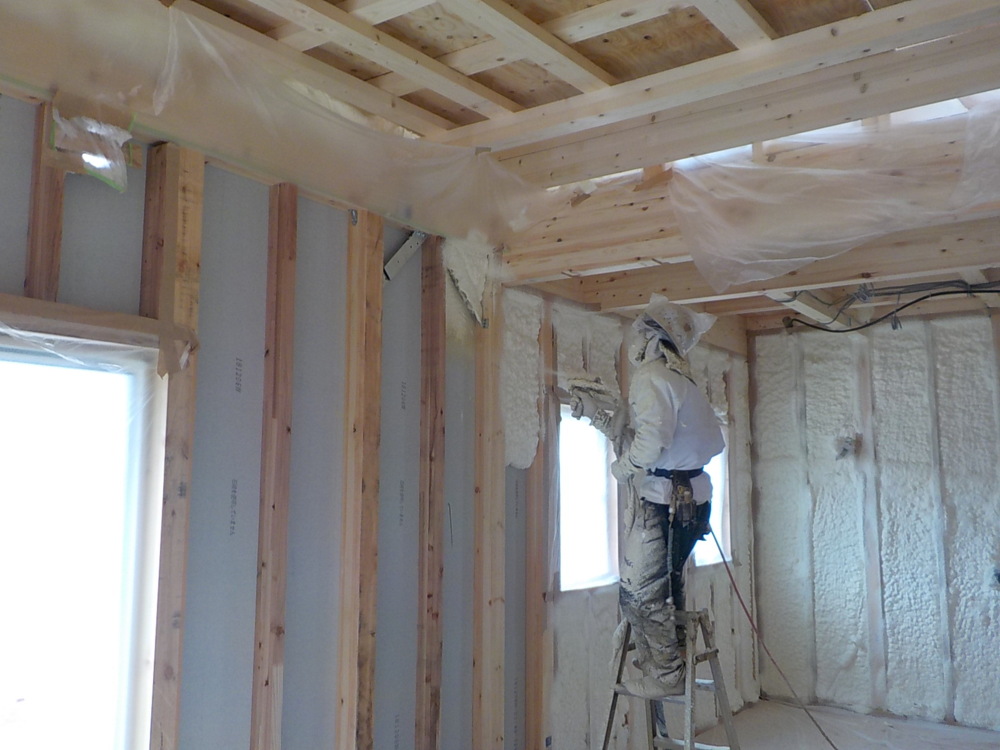

- 44. 2019年06月10日
-
内部施工状況
壁面のアクアフォーム吹付けの様子です。
アクアフォームはフロンガスを使わない、環境に優しい断熱材。現場で直接吹き付けていきますので、隅々まで隙間なく施工でき、自己吸着力により永く安定した気密性、断熱性を保てます。
- 45. 2019年06月10日
-
内部施工状況
- 46. 2019年06月10日
-
内部施工状況
- 47. 2019年06月10日
-
外部施工状況
- 48. 2019年06月11日
-
内部施工状況
1階天井下地組みの様子です。
- 49. 2019年06月11日
-
外部施工状況

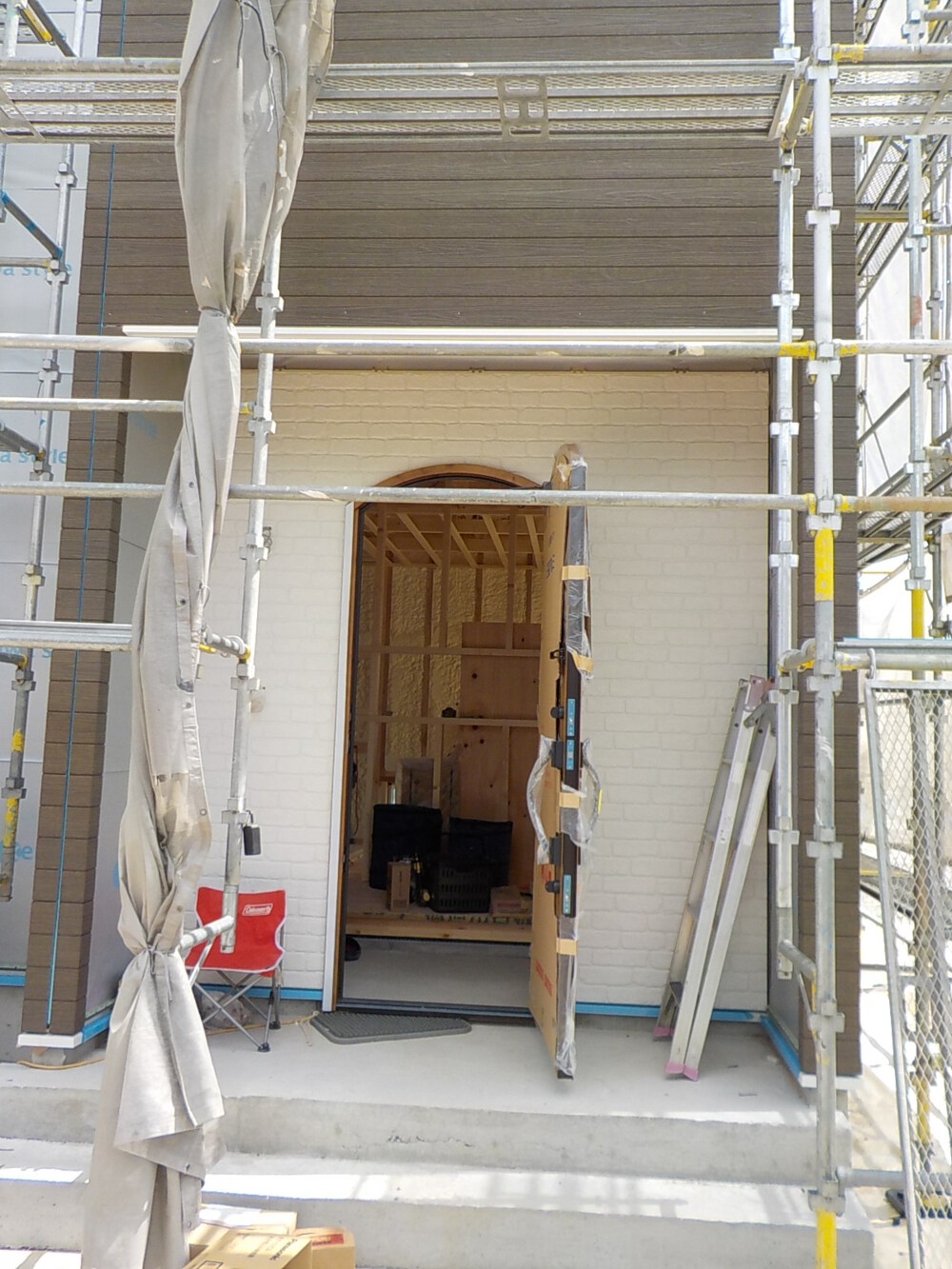

玄関・ポーチ部分のサイディングが貼り終わりました。

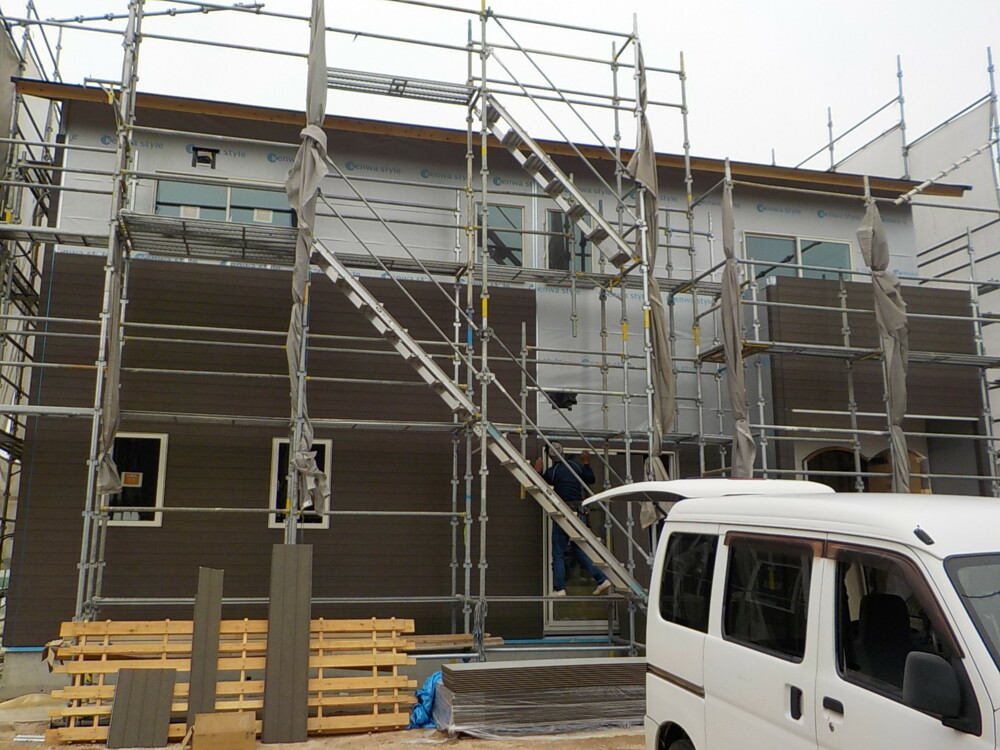

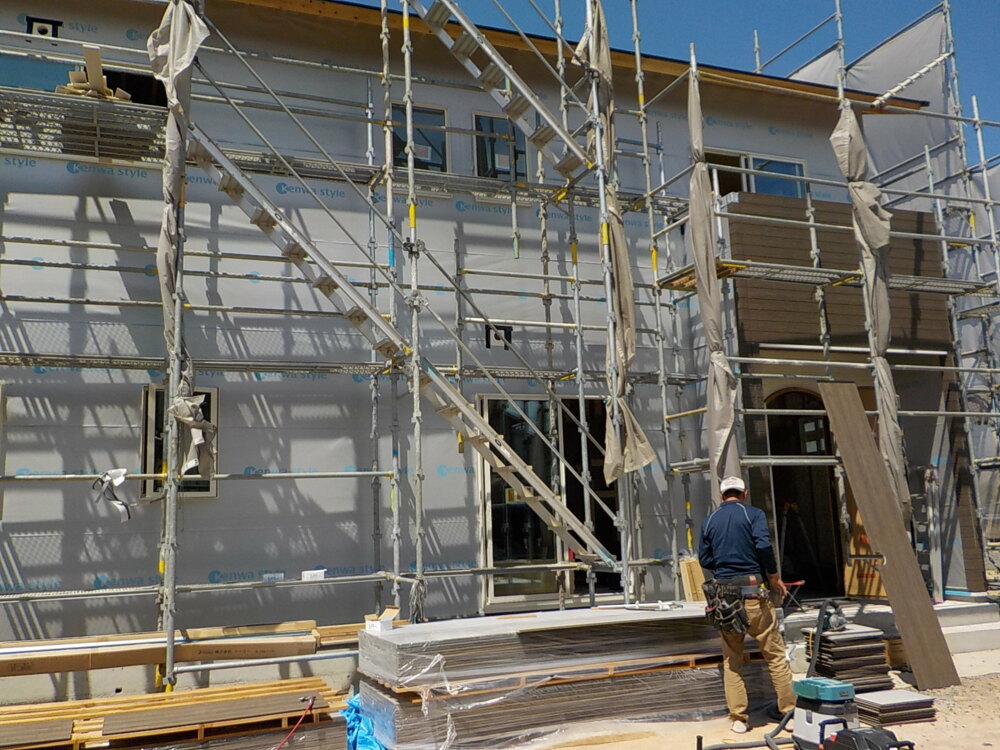

- 50. 2019年06月13日
-
外部施工状況
サイディング貼の様子です。
光触媒が汚れをセルフクリーニングしてくれ、セラミックコートが紫外線による色あせを防いでくれます。
- 51. 2019年06月17日
-
内部施工状況

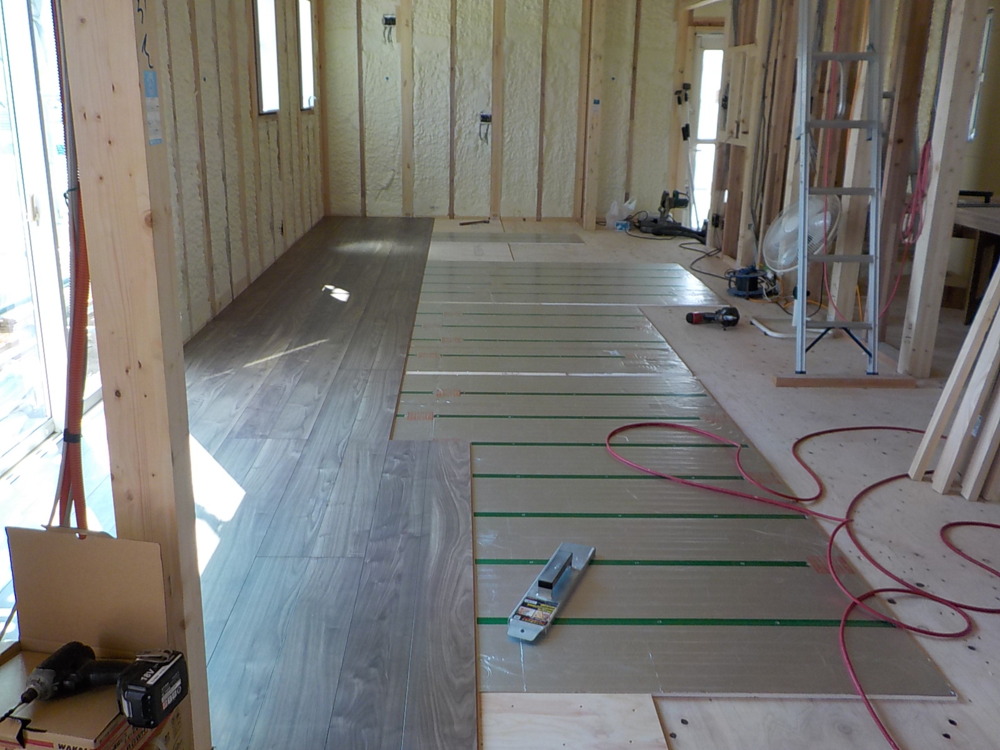

1階LDKの床暖パネル設置が終わり、フローリングを施工しています。
- 52. 2019年06月18日
-
外部施工状況
- 53. 2019年06月20日
-
内部施工状況

2階床フローリング貼の様子です。
- 54. 2019年06月21日
-
外部施工状況

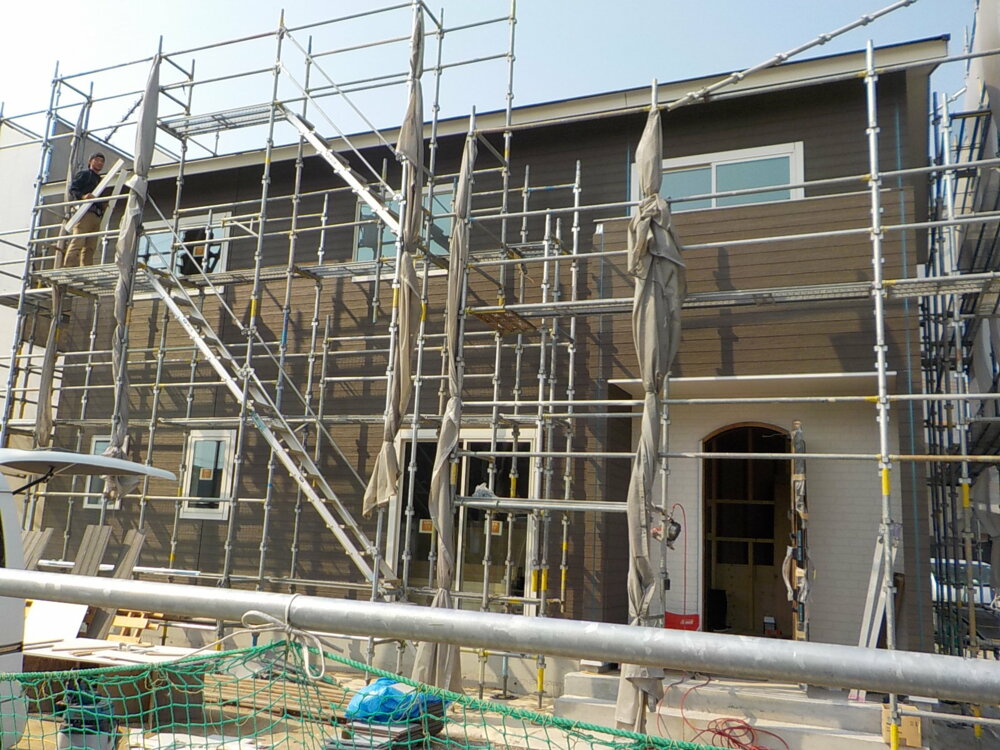

外壁 サイディング、破風板、軒天貼りが終わり窓モールを施工しています。
- 55. 2019年06月26日
-
内部施工状況

システムバスの組立設置をしています。
- 56. 2019年06月26日
-
内部施工状況

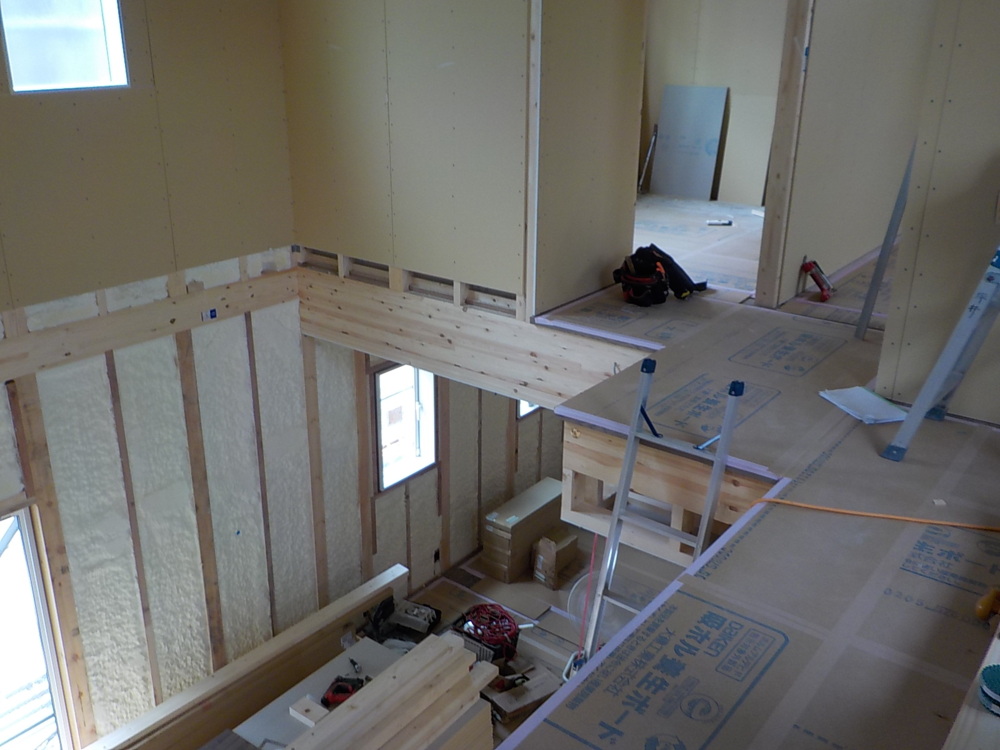

吹抜け部分の様子です。
- 57. 2019年06月26日
-
外部施工状況

外壁サイディング貼が終わりましたのでシーリングをしています。

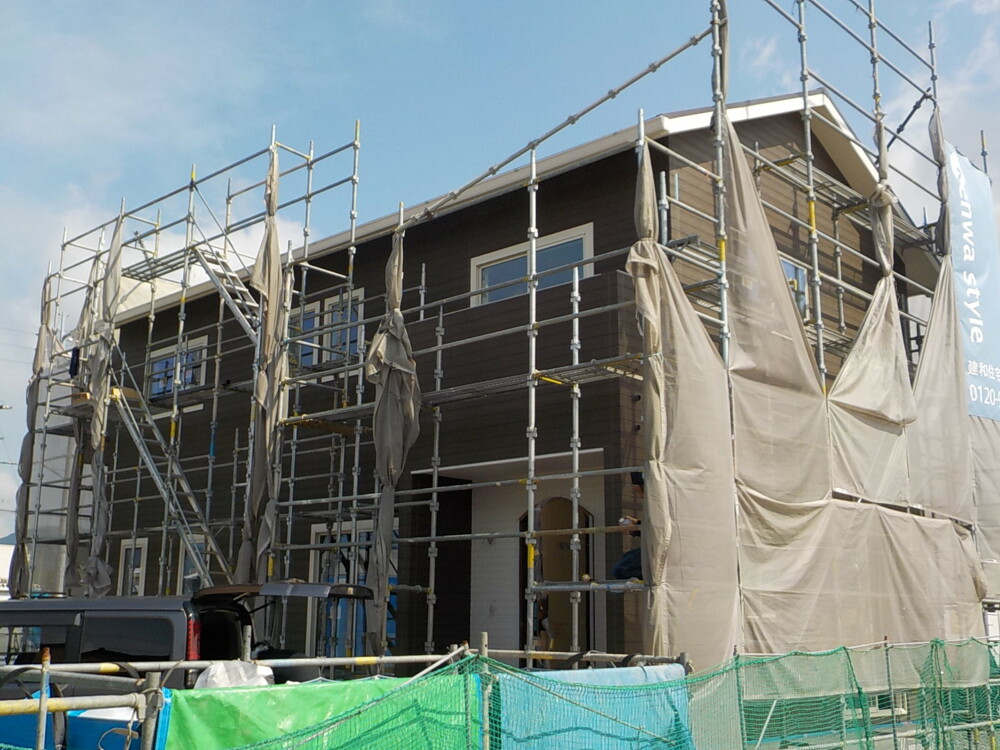

- 58. 2019年07月04日
-
外部施工状況
- 59. 2019年07月05日
-
内部施工状況

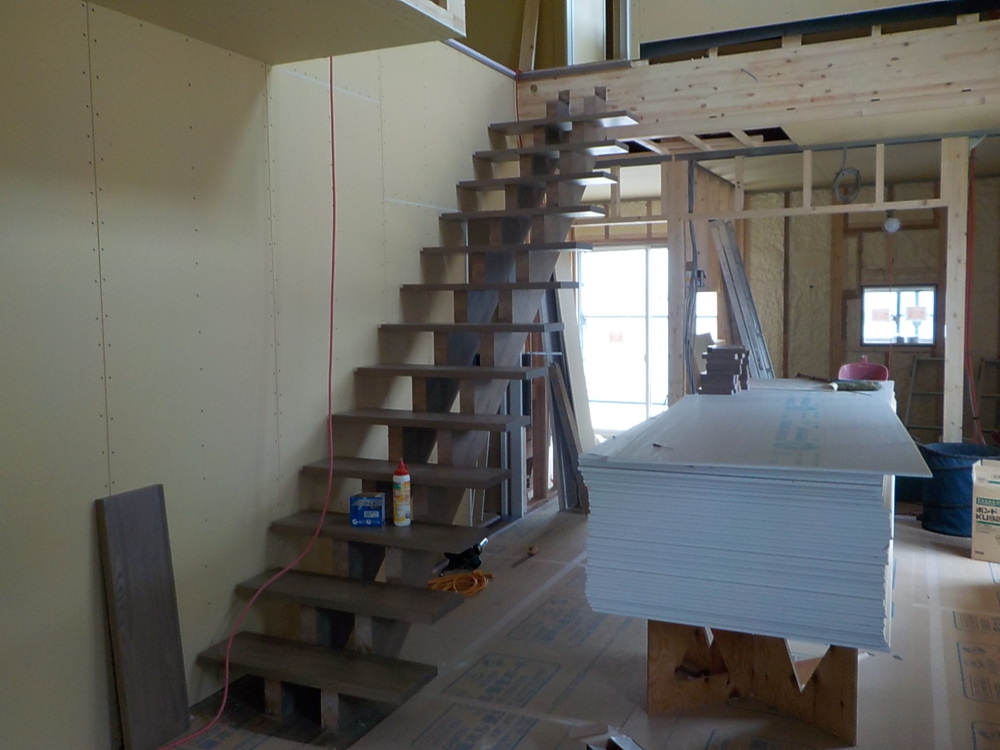

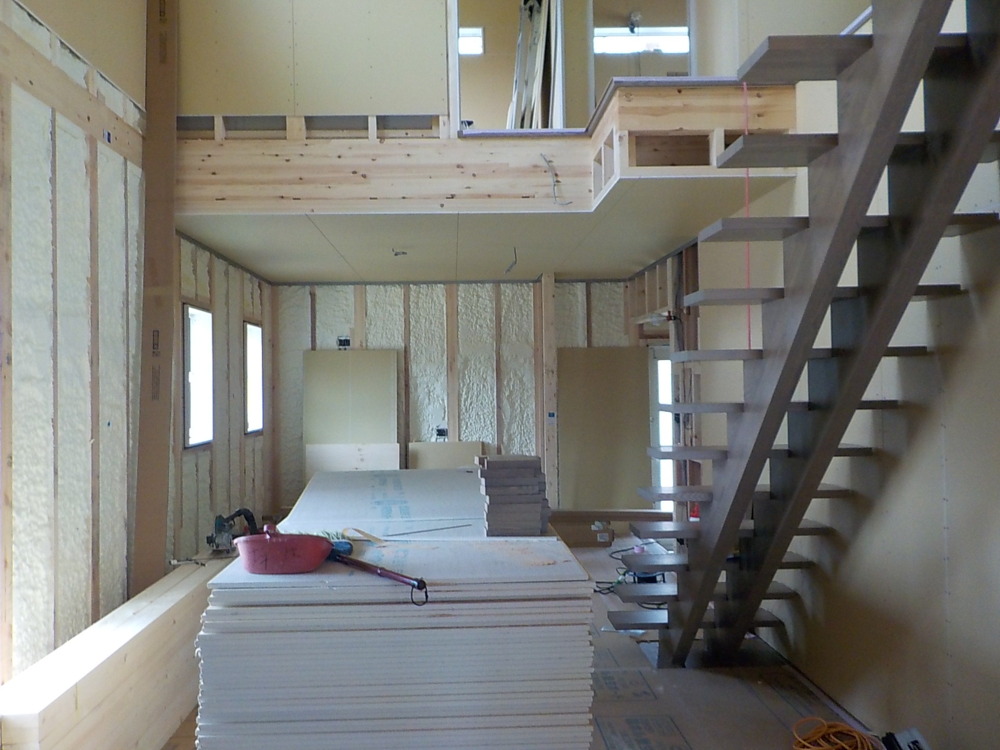

化粧階段の力桁を中央に寄せてデザイン性を上げています。
- 60. 2019年07月05日
-
内部施工状況
化粧ヒナ段の階段を施工しています。
- 61. 2019年07月10日
-
外部施工状況

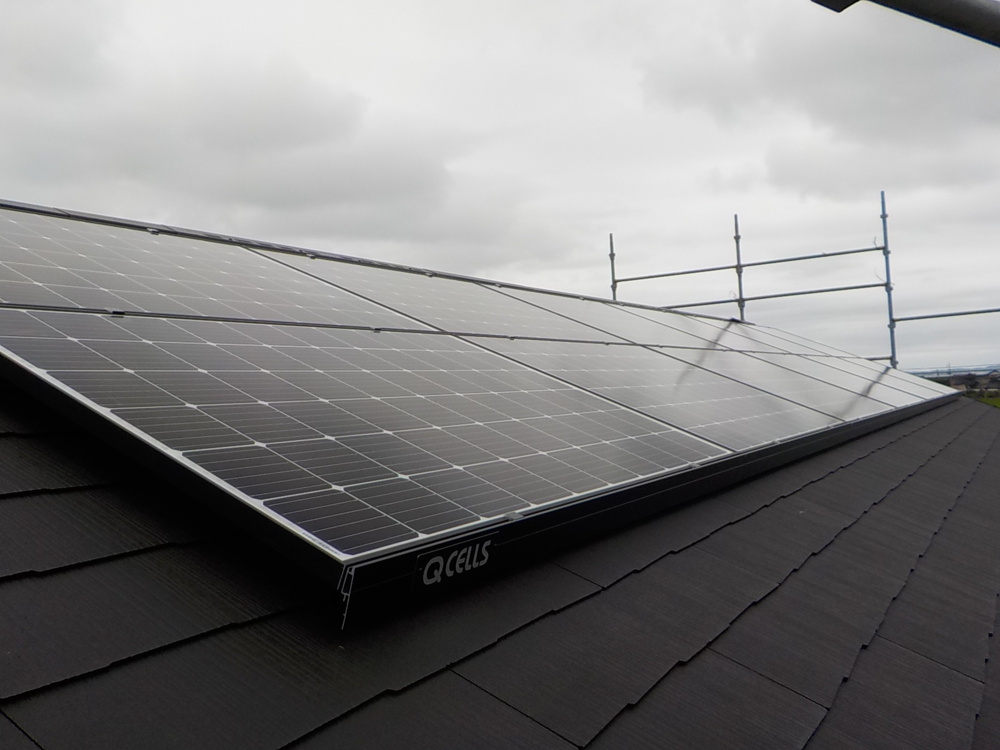

太陽光発電パネル設置の様子です。

- 62. 2019年07月10日
-
外部施工状況
- 63. 2019年07月12日
-
外部施工状況

外廻り配管の様子です。
- 64. 2019年07月12日
-
外部施工状況
外廻りの工事が終わりましたので足場撤去しました。
- 65. 2019年07月19日
-
内部施工状況

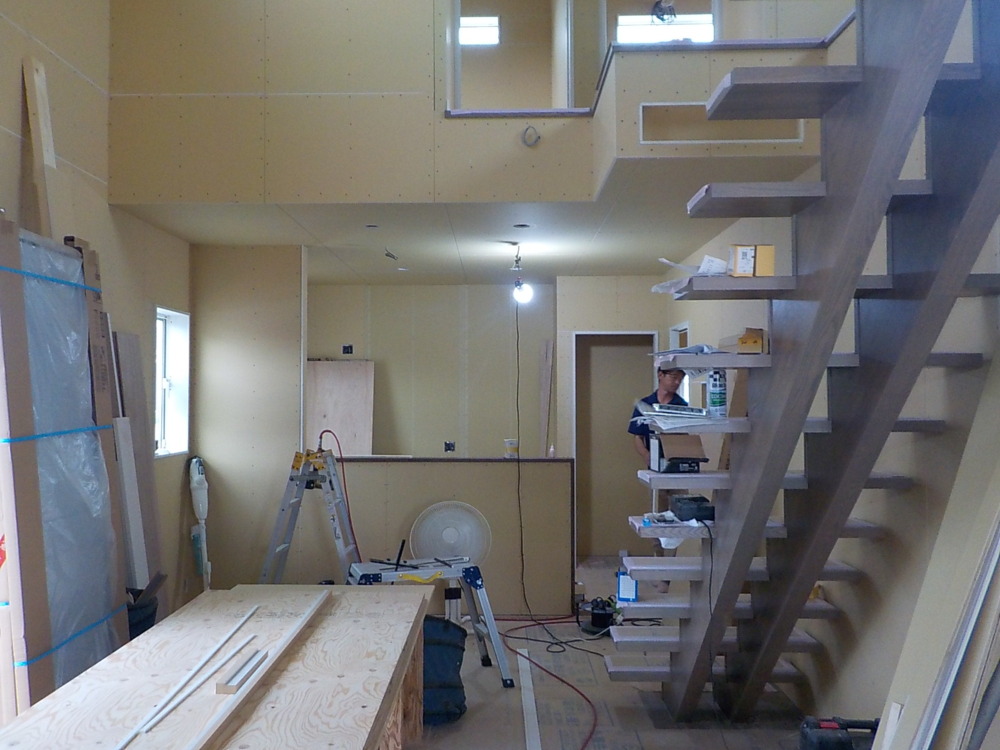

玄関ホールの様子です。
- 66. 2019年07月19日
-
内部施工状況
- 67. 2019年07月22日
-
内部施工状況

木工事が終わり、お施主様に確認していただきまして
次の工程のクロス工事に入っていきます。

- 68. 2019年07月23日
-
外部施工状況
玄関ポーチのタイル下地の様子です。

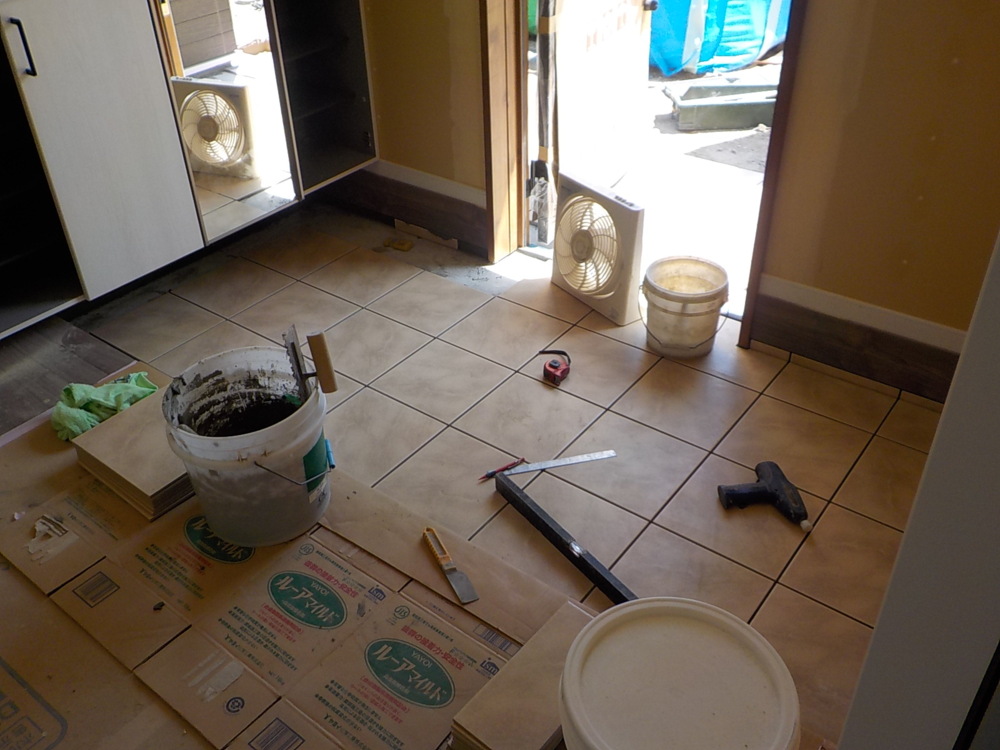

- 69. 2019年07月25日
-
内部施工状況
玄関ホールのタイル貼をしています。
- 70. 2019年07月25日
-
内部施工状況

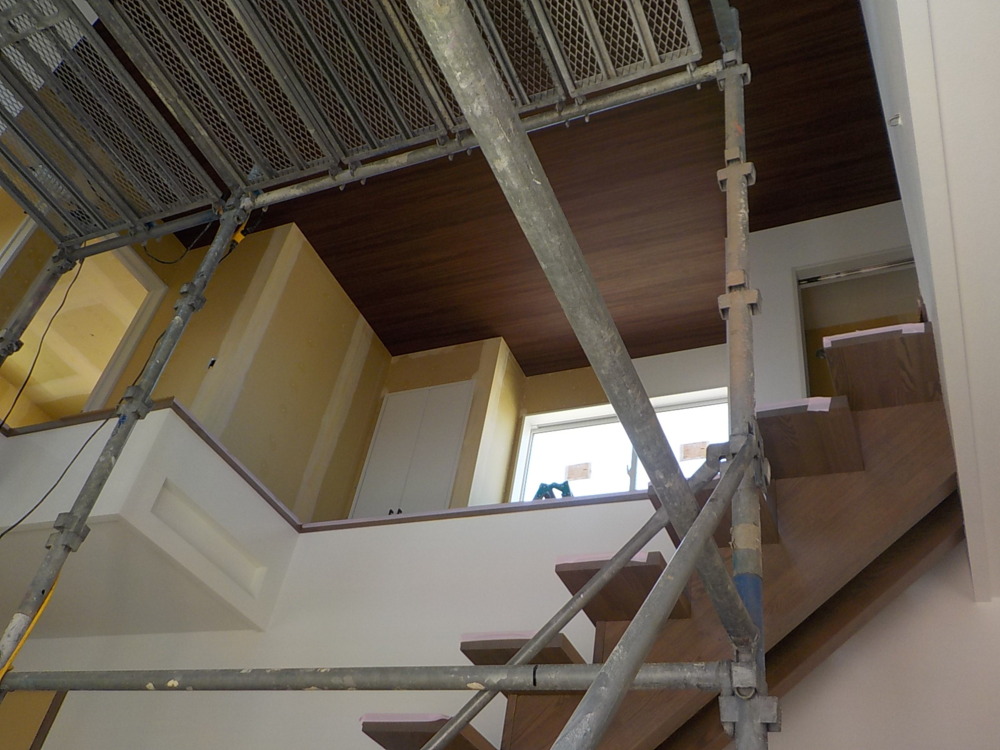

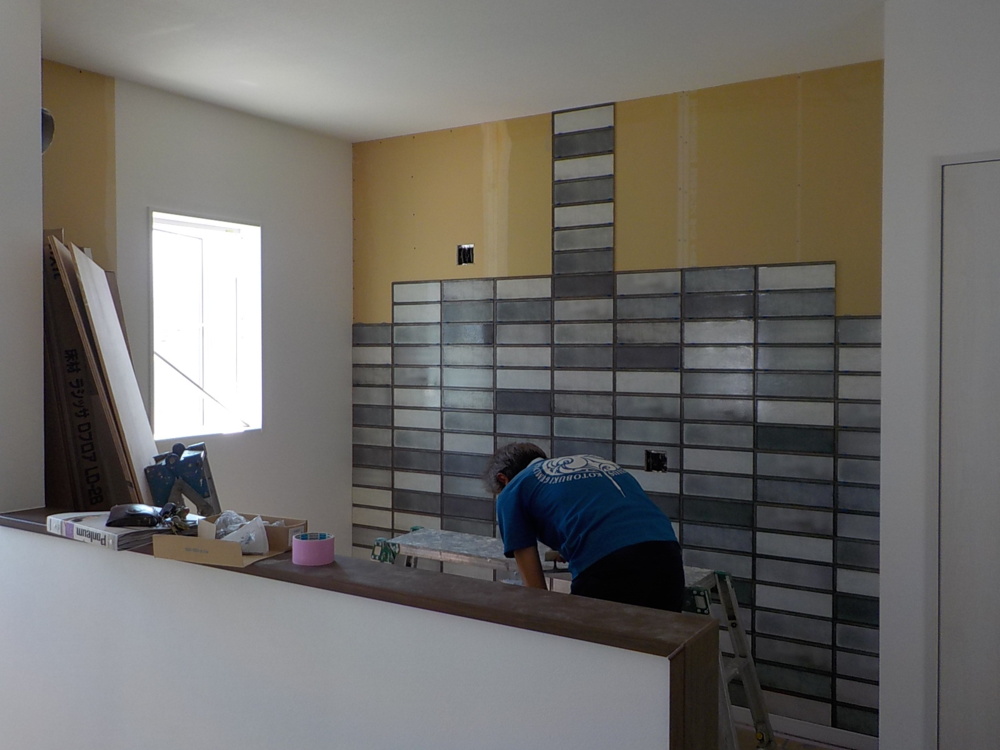

内部に足場を組み、リビング吹抜け部分のクロス貼をしています。
- 71. 2019年07月26日
-
内部施工状況
キッチン部分のタイル貼の様子です。
- 72. 2019年07月27日
-
内部施工状況
- 73. 2019年07月27日
-
内部施工状況
- 74. 2019年07月29日
-
内部施工状況
2階トイレのクロス貼の様子です。
- 75. 2019年07月29日
-

内部施工状況

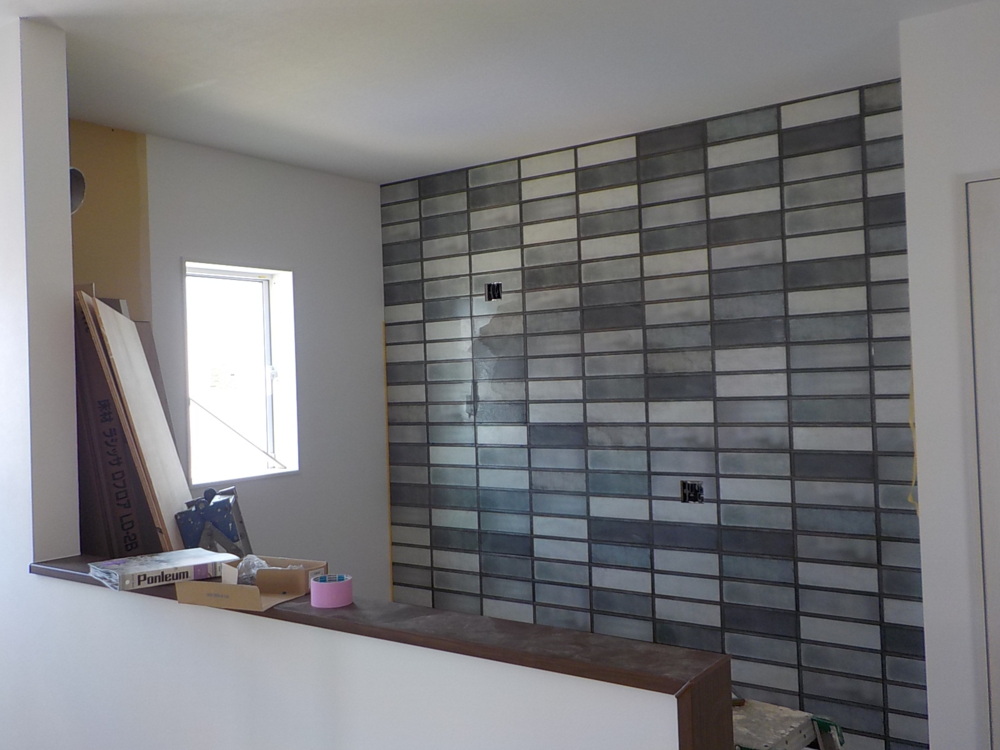

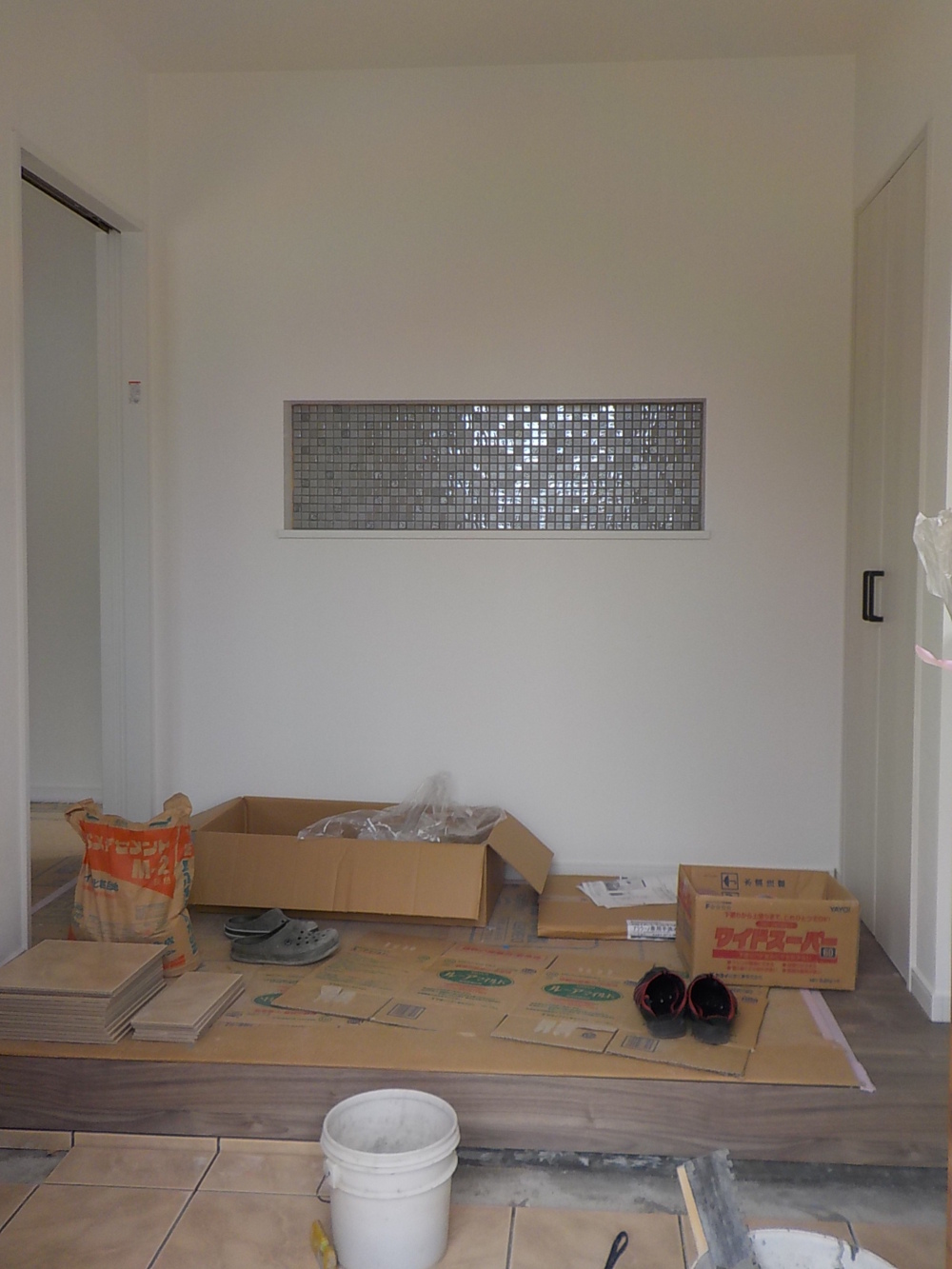

玄関ホールのニッチ内のモザイクタイル貼
- 76. 2019年07月29日
-
内部施工状況
システムキッチン組立設置が完了。
- 77. 2019年08月01日
-
内部施工状況
吹抜け及び階段部分のスチール手摺取付の様子です。
- 78. 2019年08月05日
-
内部施工状況
- 79. 2019年08月05日
-
内部施工状況

- 80. 2019年08月09日
-
外構工事
- 81. 2019年08月17日
-
外構工事
- 82. 2019年08月21日
-
外構工事
- 83. 2019年08月21日
-
外構工事
- 84. 2019年08月23日
-
外構工事

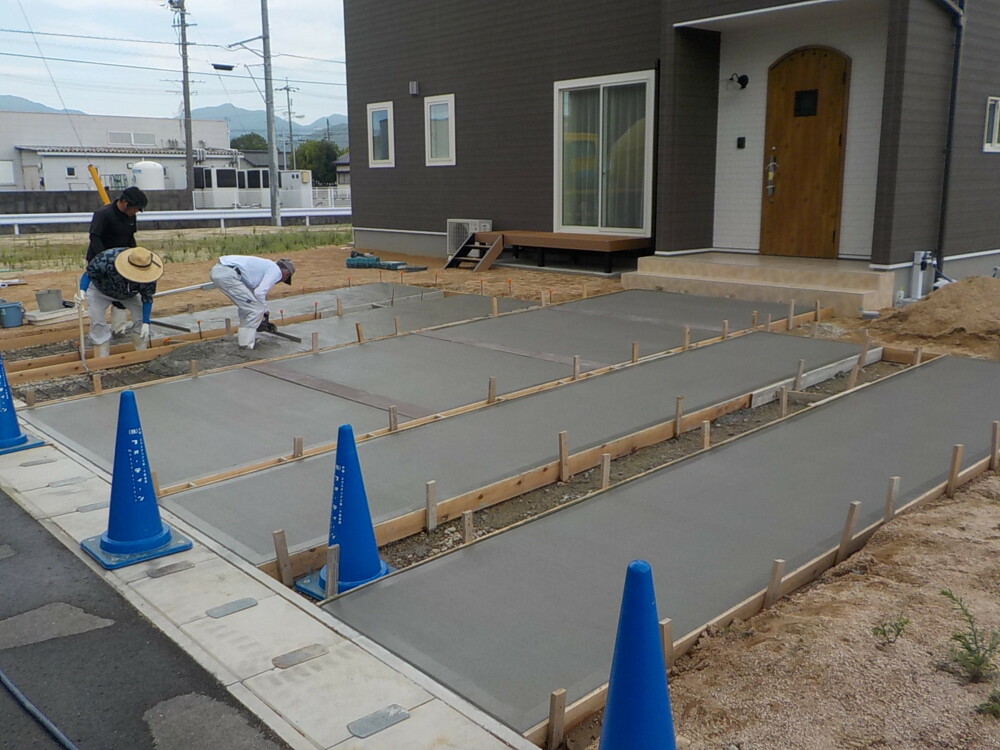

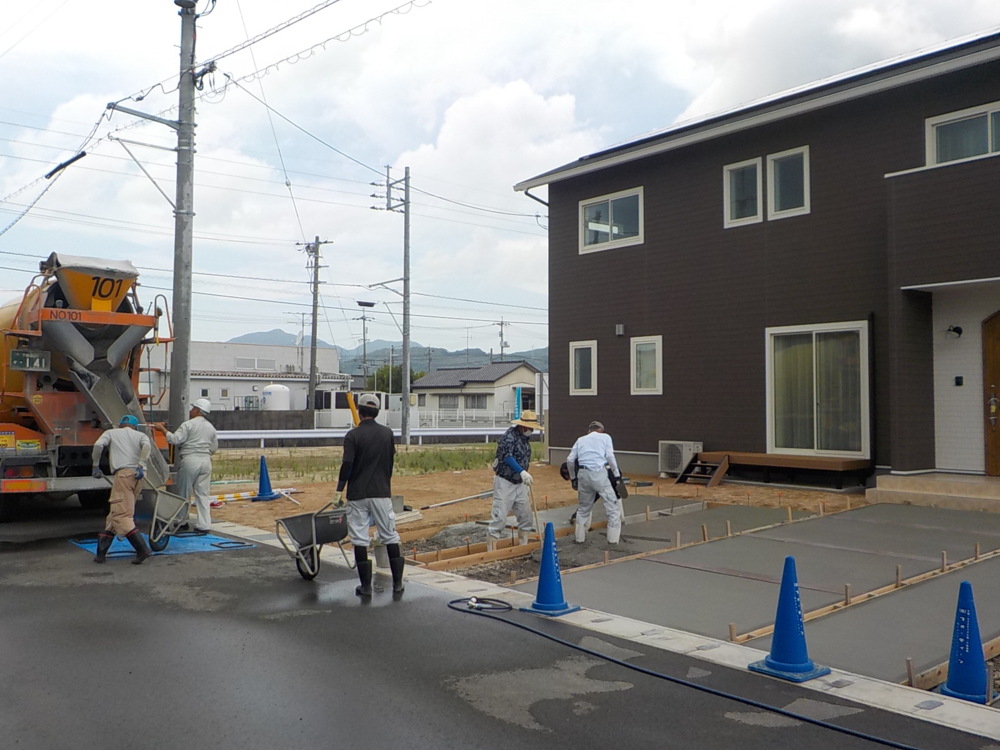

枠撤去及び真砂入れ整地
- 85. 2019年08月27日
-

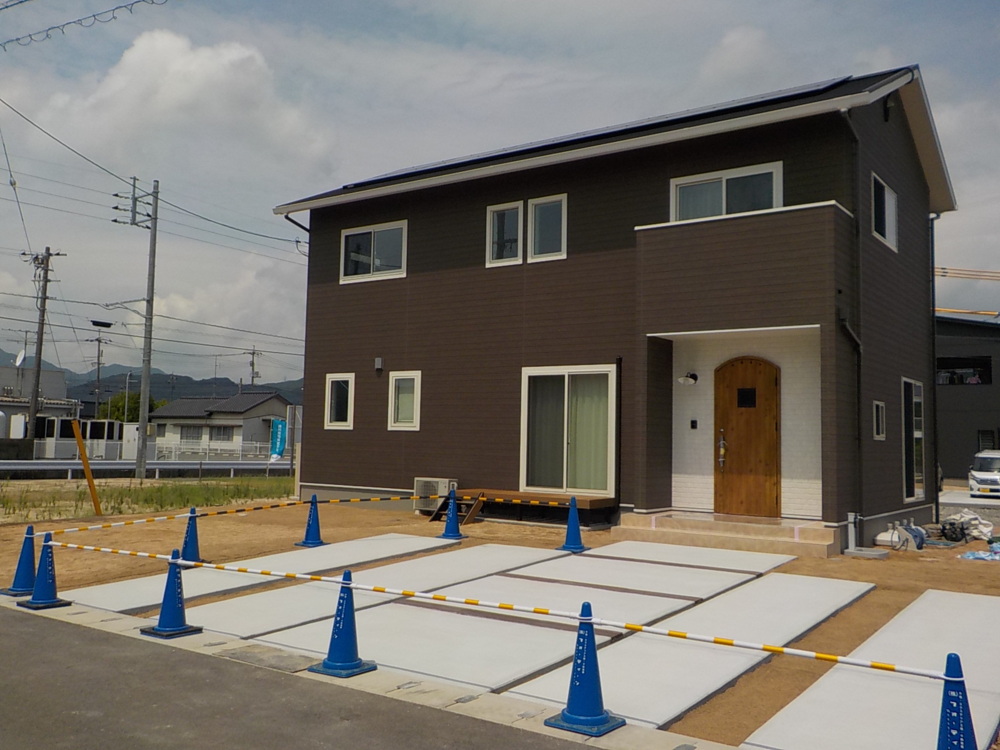

完工
- 86. 2019年08月27日
-
完工
- 87. 2019年08月27日
-

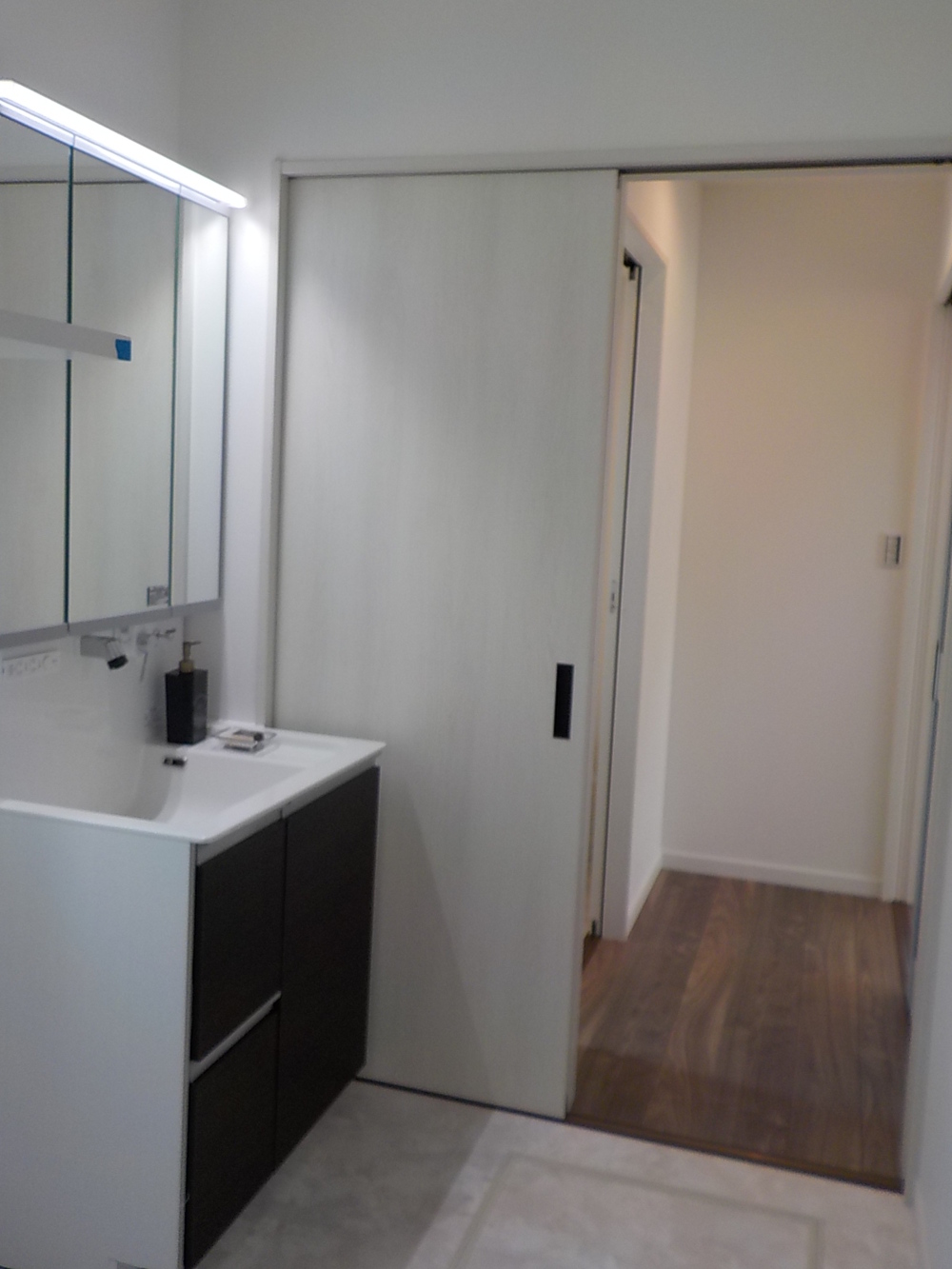

完工
- 88. 2019年08月27日
-
完工
- 89. 2019年08月27日
-
完工
- 90. 2019年08月27日
-
完工
- 91. 2019年08月27日
-
完工
- 92. 2019年08月27日
-
完工
- 93. 2019年08月27日
-
完工
- 94. 2019年08月27日
-
完工
- 95. 2019年08月27日
-
完工
- 96. 2019年08月27日
-
完工
- 97. 2019年08月27日
-
完工
- 98. 2019年08月27日
-
完工
- 99. 2019年08月27日
-
完工
- 100. 2019年08月27日
-
完工
- 101. 2019年08月27日
-
完工
