桜の木の風合いが魅力的な平屋
I 様邸(下関市田倉)
スタイル別|すべて
建築中レポート
- 1. 2020年08月17日
-
地縄張り
地縄張りをしました。
地縄張りは、お家が敷地に対してどのように建てられるかを確認する作業です。
地面に紐を張り目で確認できるようにしています。
- 2. 2020年09月10日
-
地鎮祭
- 3. 2020年09月16日
-

基礎工事
- 4. 2020年09月16日
-
基礎工事
- 5. 2020年09月17日
-
基礎工事

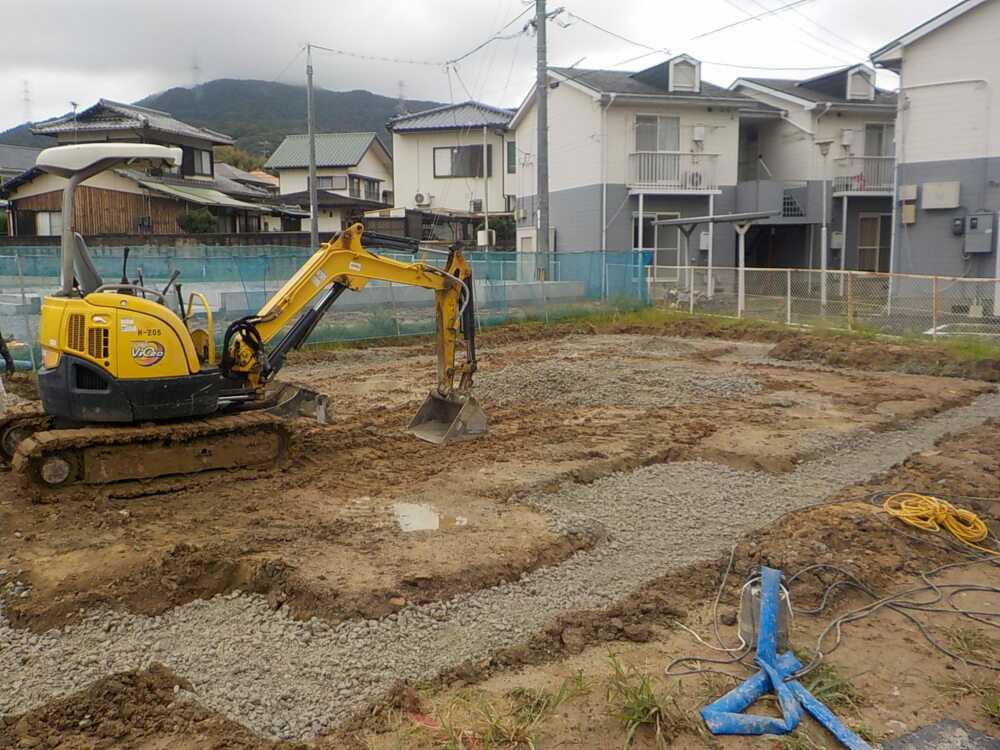

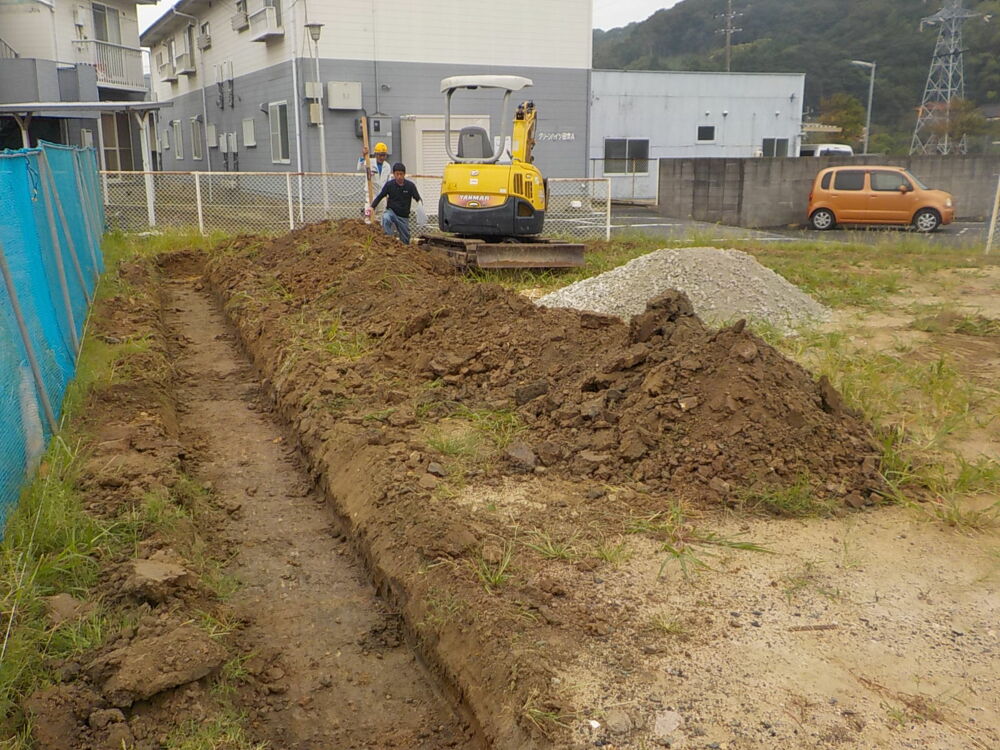

『根切り(ねぎり)』という作業を行いました。根切りは、建物の基礎をつくるため、地面を掘削する工程の事で、地盤の状態を確認する意味でも重要な作業です。地盤の強度のほか、瓦礫などが混じっていないかを確認したり、基礎断面図と照らしあわせて、根切りの深さ、幅に間違いがないかどうかなどを確認します。根切りをした底の部分はしっかり固めて、基礎コンクリート打設の準備に入ります。
- 6. 2020年09月18日
-
基礎工事

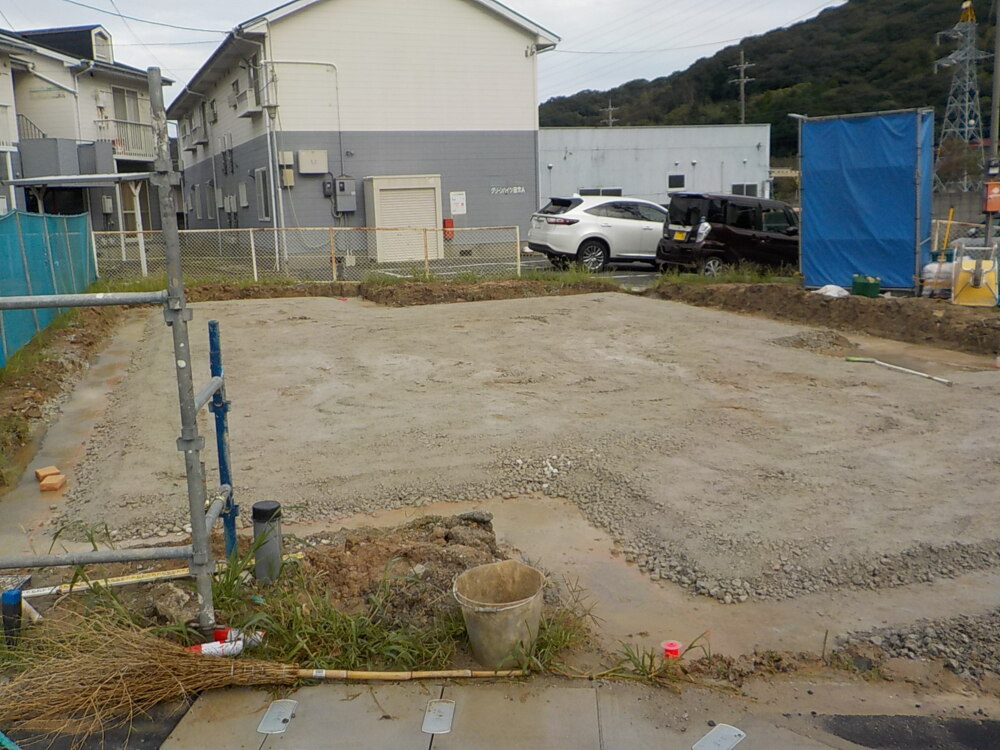

しっかりと均し固めたところで、次は、地面から上がってくる湿気を防ぐための防湿シートを隙間なく敷き詰め、根伐り底(掘ったところ)にコンクリートを打設します。《捨てコン》と呼ばれる工程です。
このあと基礎の型枠や鉄筋を頑丈に正確に組んでいくため、型枠と鉄筋の位置決めを判り易くするのに、大変重要な作業です。
基礎工事は、お家を下からしっかりと支える強さと長く安心して住んで頂く為に重要な、《耐久性》にも関わる大切な工事です。
ご安心頂けますように丁寧に進めさせて頂きますので、ご不明な点などございましたら、いつでもお尋ねくださいませ。
- 7. 2020年09月19日
-
基礎工事
これから、基礎の中でも重要な骨組み部分の鉄筋を組んでいく工事に入ります。
基礎配筋が正確に組まれていることにより、お家の荷重をしっかりと受け止める強度や、耐久性を高めます。おうちが出来てからでは見ることができない(後で隠れてしまう)ものとなりますので、お時間がございましたら是非覗いてみてください。
- 8. 2020年09月23日
-

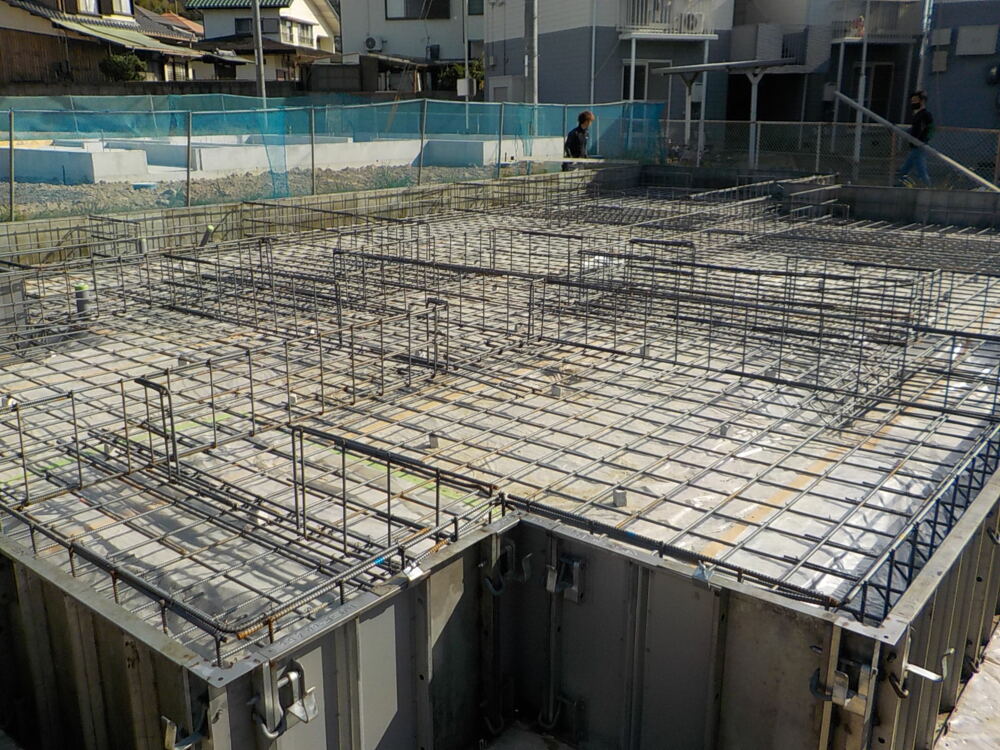

基礎工事

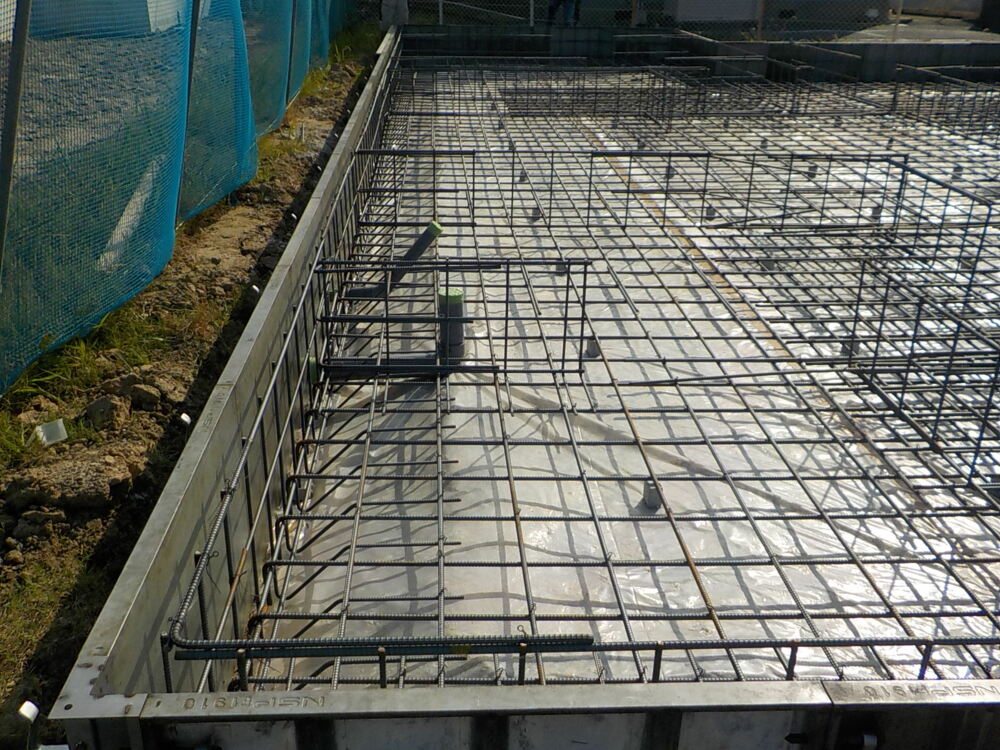

基礎配筋工事を行っています。
建物の耐久性、耐震性にとって、とても重要な部分の工事となりますので、配筋を組み終わると専門の検査員による《配筋検査》が行われます。この検査に合格することで次の工程(コンクリート打設)に進むことが出来るとともに、住宅瑕疵責任担保保険の保証を受けることができます。
- 9. 2020年09月23日
-
基礎工事
基礎配筋工事を行うと同時に排水管の埋設工事を行っています。

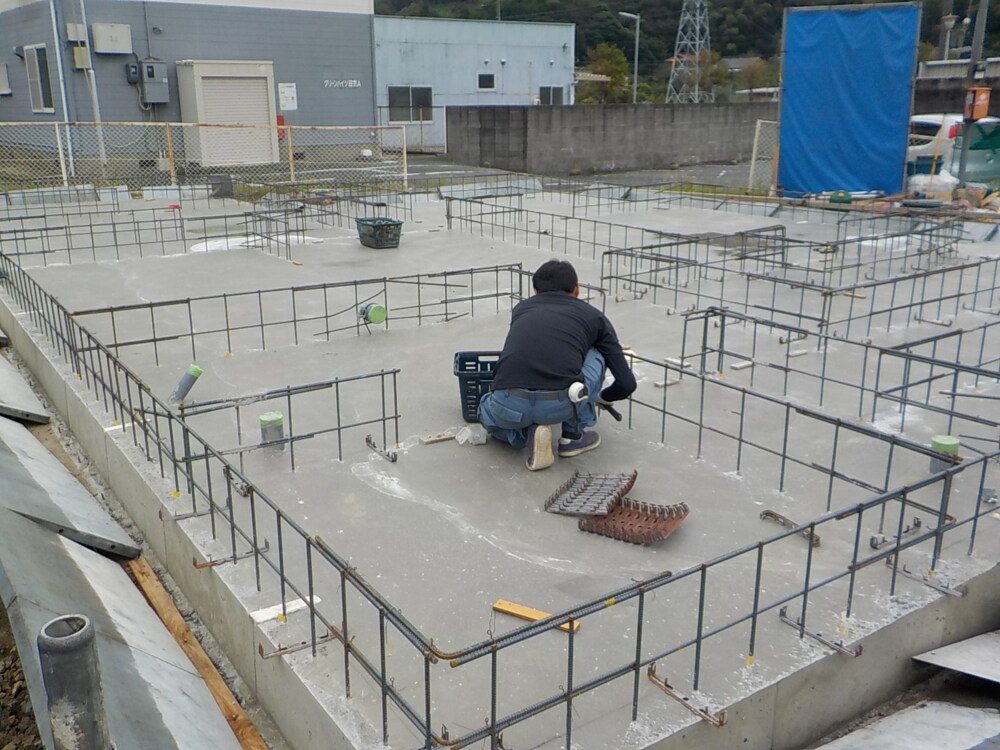

- 10. 2020年09月24日
-
基礎工事

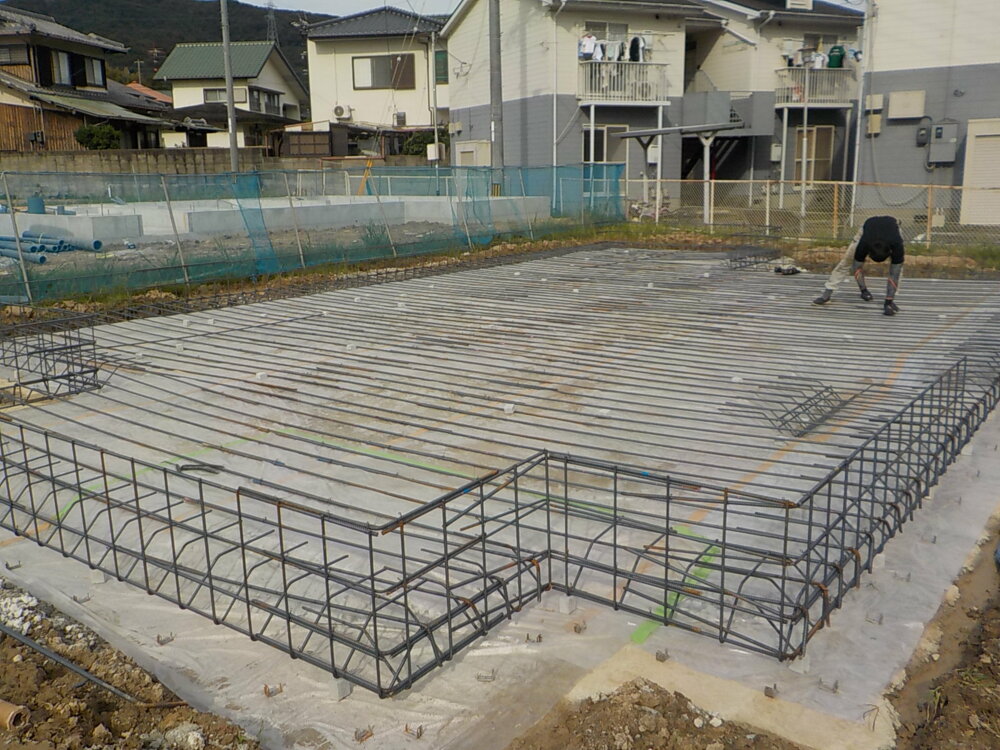

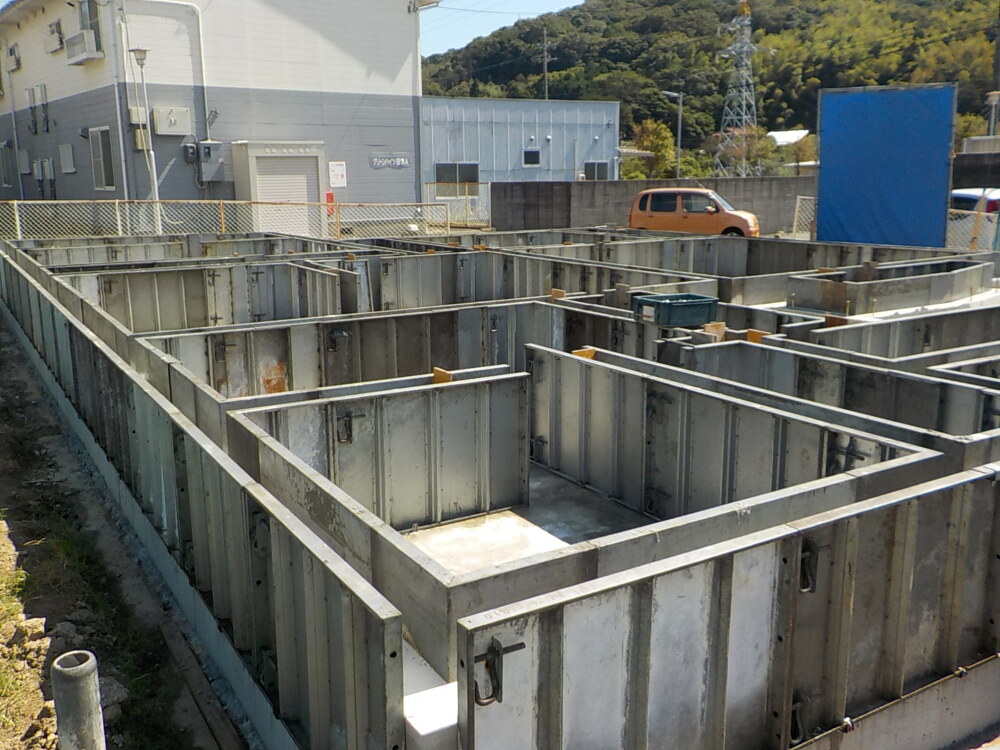

- 11. 2020年09月29日
-
基礎工事

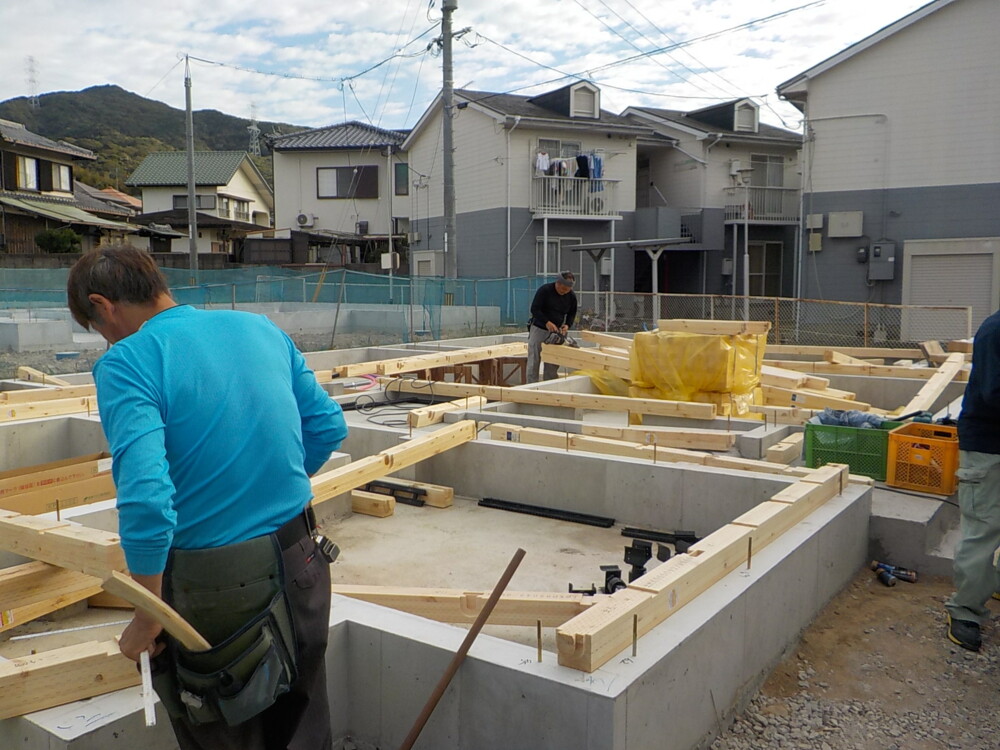

立ち上り部分の型枠を組み立てました。型枠を組み終わると、型枠内にコンクリートを流します。
この時に基礎の高さがきちんと揃っていることが大変重要となりますので、正しく均一な高さにするための確認を行いながら進めていきます。
- 12. 2020年10月02日
-
基礎工事
コンクリートがしっかりと固まりましたので型枠を撤去しました。
型枠をとると、建物の大きさ間取りのイメージなどが何となくつかめるようになってきますね。
基礎の立上りから上に出ている棒のようなものがいくつか見えますが、これはアンカーボルトいい、基礎コンクリートと柱をしっかりつなぐために必要なものです。
この後の工程では、配管工事や土台敷きなどを行い、棟上げまでの準備を行っていきます。
棟が上がると、お家全体がグンと大きく見え、一気にお家の形になってきますよ。ぜひご期待ください。
- 13. 2020年10月07日
-
上棟準備(材料搬入~土台敷き)
上棟を前に、事前にプレカットされた木材を運び入れる《材料搬入》が行われ、大工さんによる《土台敷き》の作業が始まっています。《土台敷き》は、基礎の上に土台、大引きを設置していく作業です。基礎も大事な工程ですが、土台敷きやこのあとの構造部分も住宅の骨組みとなる大変大事な工程です。長く安心してお住まい頂けるように、大切に工事して参ります。

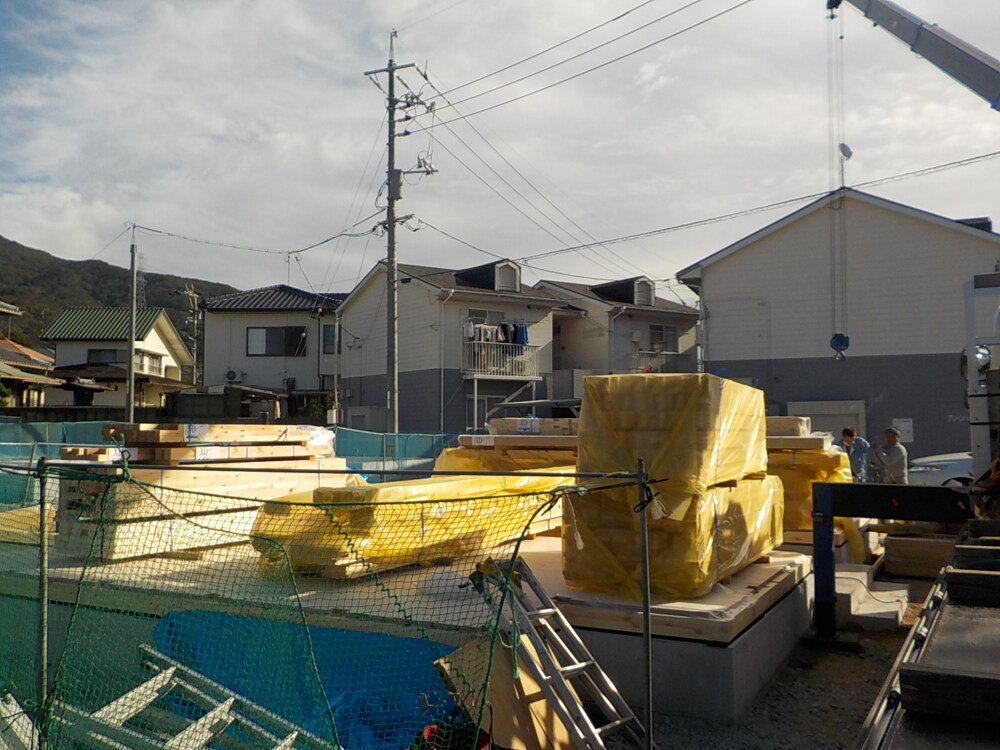

- 14. 2020年10月09日
-
上棟準備(土台敷き)
床下断熱パネルや床合板を敷きました。間もなく上棟の日を迎えます。
- 15. 2020年10月12日
-
上棟
建物の周囲に組まれた足場やネット。
このように足場が組まれただけでも、建物の立体的なイメージが湧いてきますね。

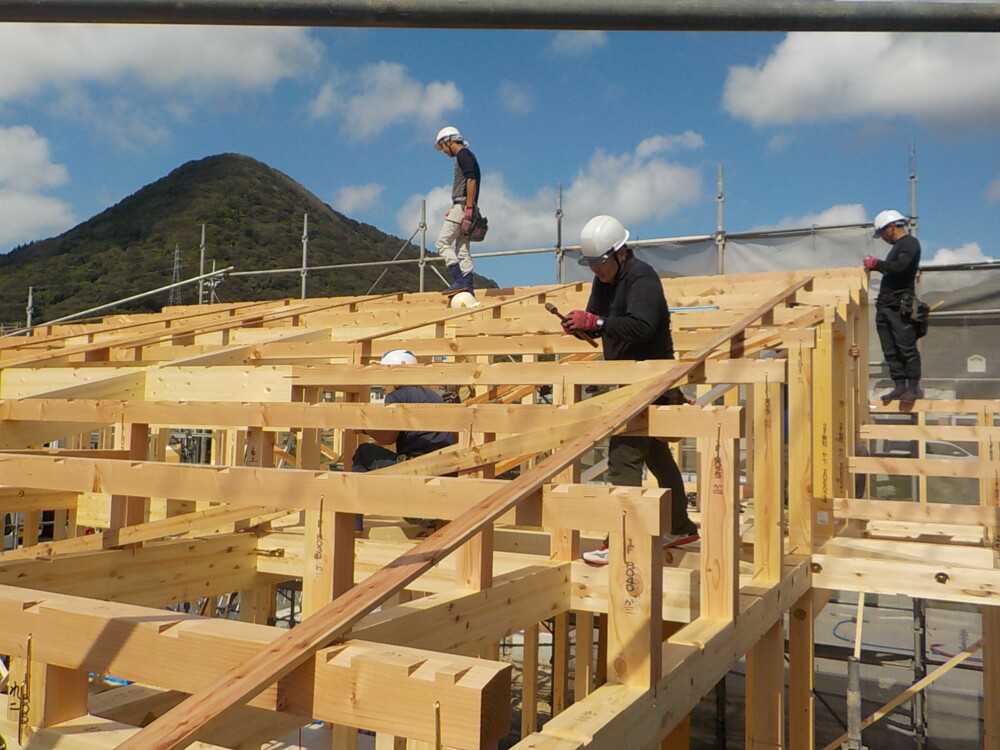

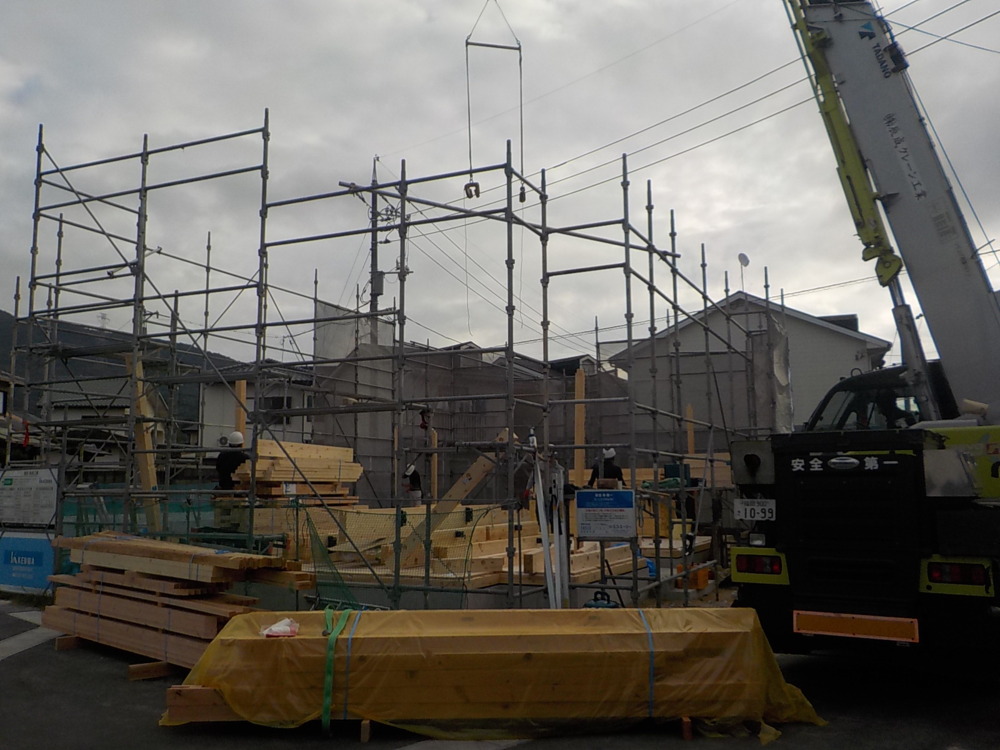

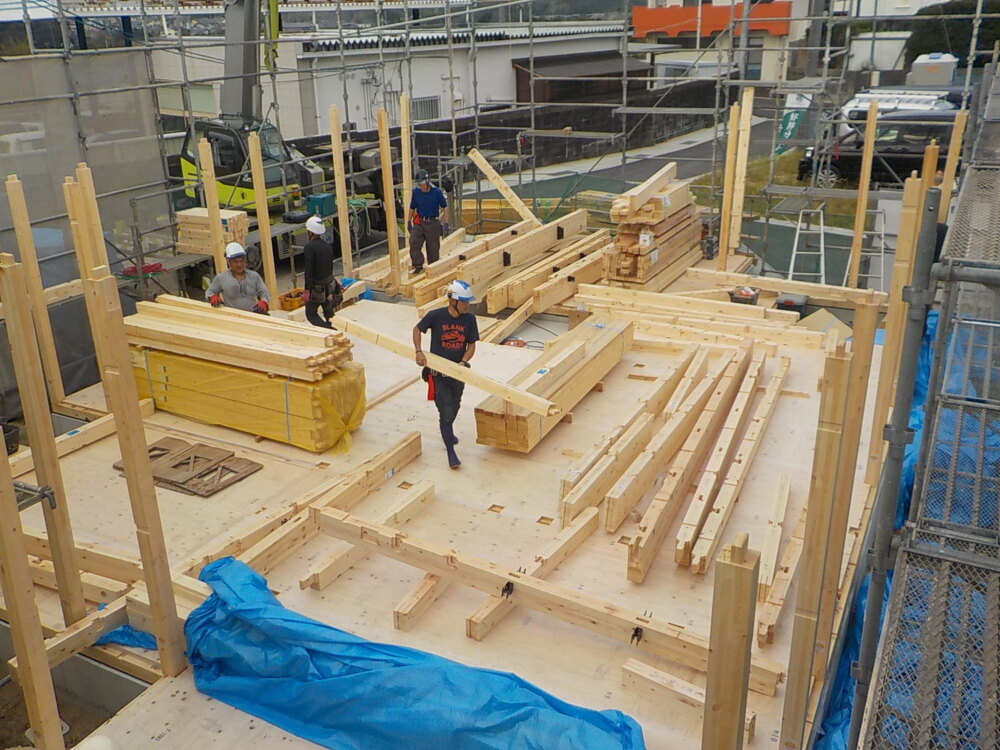

いよいよ棟上げ当日。I様本日はおめでとうございます。お家造りの一大イベント、棟上げが始まろうとしています。
- 16. 2020年10月12日
-
上棟
家の外周部分から柱が立ちはじめました。
当社では《木造軸組み工法》という工法の建て方を行っており、柱や壁の一つ一つが、それぞれ、そのおうちの大切な構造躯体となり建物を支えます。
写真では少し分かりにくいですが、柱や梁などは予め図面通りにカットされており、凹んだ部分、突き出た部分など、頑丈に接合できる仕組みとなっています。
- 17. 2020年10月12日
-
上棟

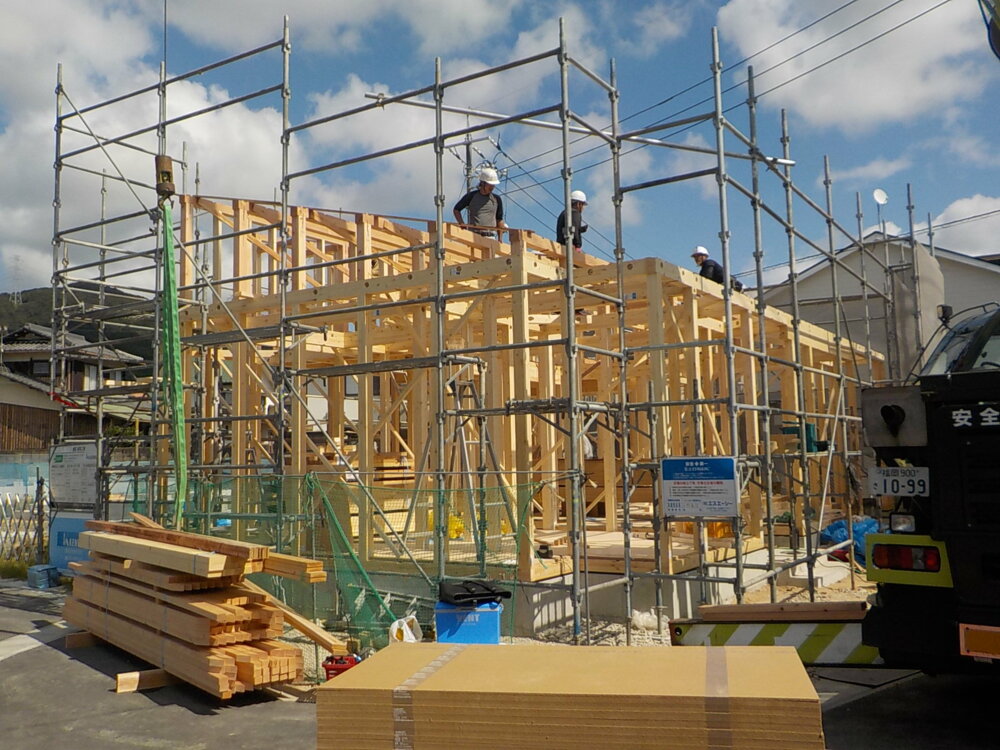

土台の上に柱が次々に立ち始めました。

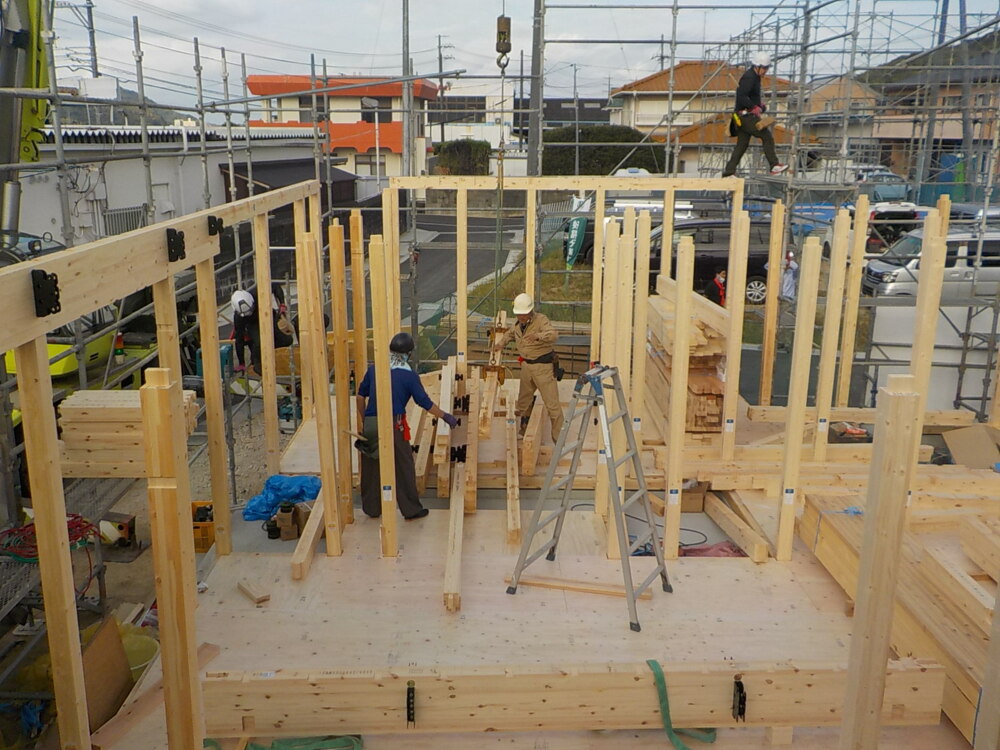

壁の中に隠れてしまう柱もあるので、普段お家のなかにいると気付きませんが、こうして見ますと本当にたくさんの柱があるということに気付きます。このように多くの柱や梁、壁のひとつひとつが建物全体の構造を支えて丈夫で長持ちするお家をつくります。安全に配慮しながら大切に施工して参ります。
- 18. 2020年10月12日
-
上棟
梁や桁の部分が組まれている様子です。

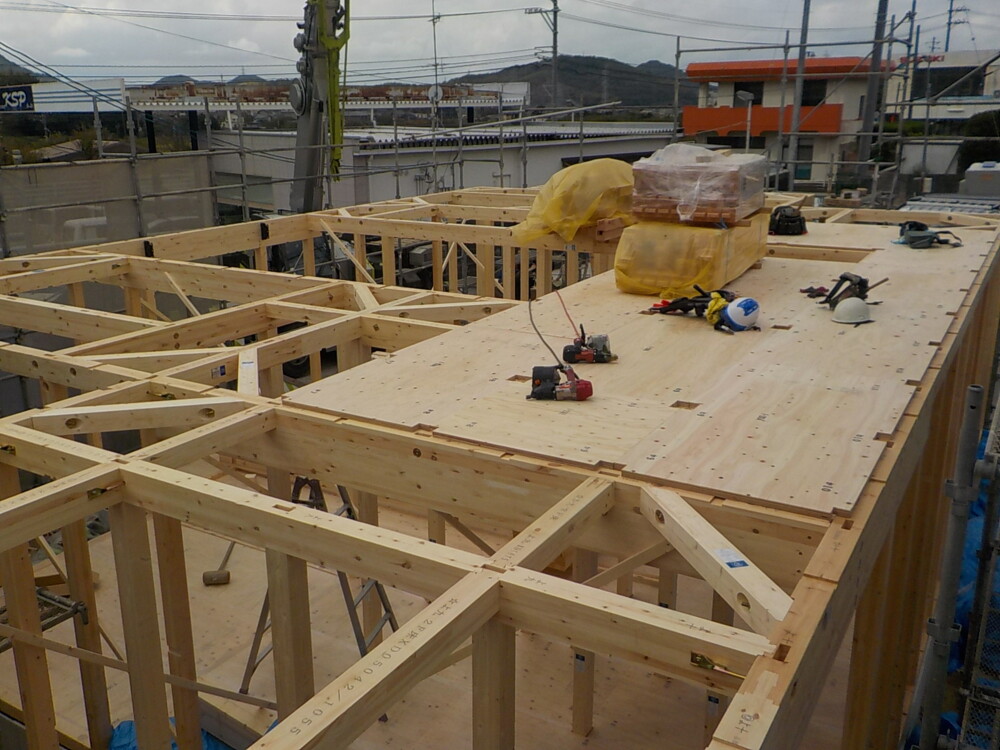

構造材は、その一つ一つがお家を支える大切な役割をしていますので、計算された木材の寸法や位置など図面通り誤差なくしっかり組んでいくことで、その効果を発揮します。
お家が建ってからでは見ることができなくなる部分ですが、I様ご家族様が永く安心して住んで頂けるよう丁寧に作業しています。
- 19. 2020年10月12日
-
上棟
- 20. 2020年10月12日
-

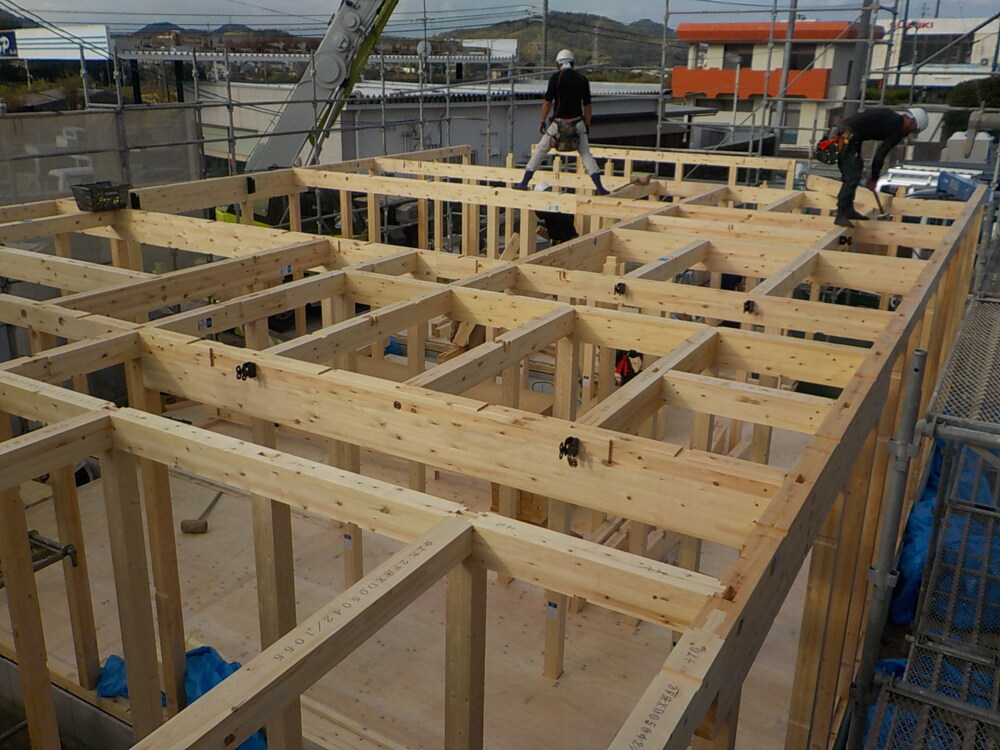

上棟
屋根の行程に入りました。小屋束を立て、垂木(たるき)、軒桁など、屋根を下から支える大切な部分の工事です。
- 21. 2020年10月12日
-
上棟
建物全体の様子が見えてきましたね。片流れの大きな屋根がかっこいいおうちです。
- 22. 2020年10月12日
-
上棟
- 23. 2020年10月12日
-
上棟

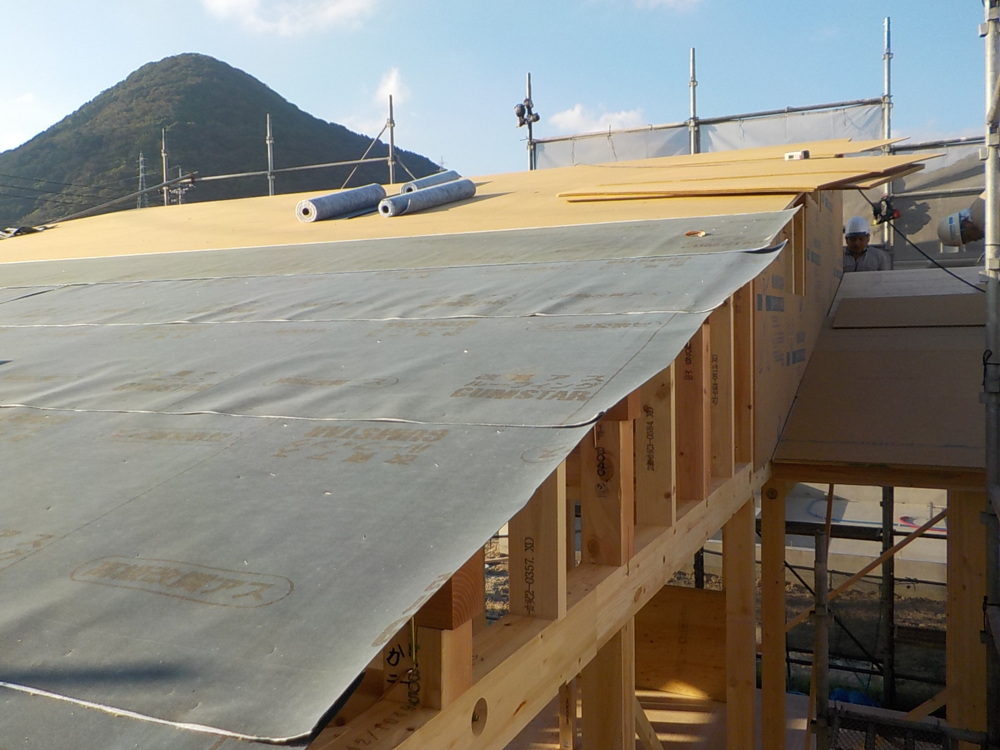

屋根の部分にルーフィングを貼っていきます。
ルーフィングとは、屋根の下葺き材で、下地である野地板の上から被せ、屋根の仕上げの防水機能を持つシートです。
- 24. 2020年10月12日
-
上棟

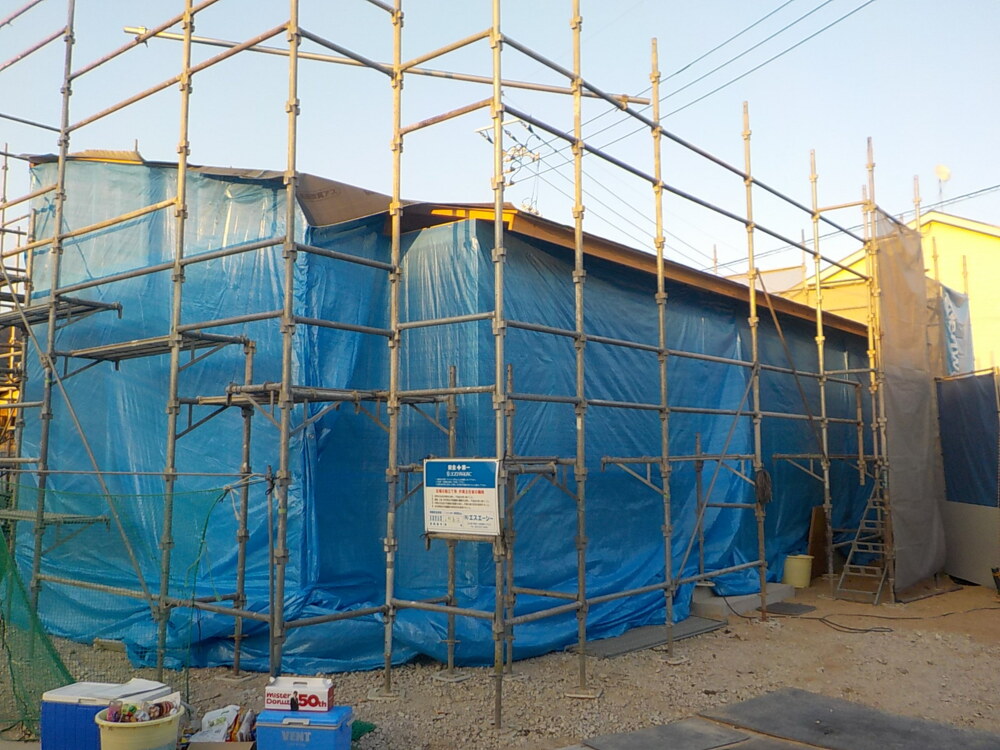

屋根じまいまで終え、建物全体をぐるりとブルーシートで養生しましたら本日の作業は終了です。
このブルーシートは、このあとの工程で、防水シートを貼っていくまでの間、雨風から大切な木のお家を守ります。
本日は大変おめでとうございます。無事棟上げを行う事が出来ました。ご協力頂きました業者さん、そして近隣の皆様、ありがとうございました。これからも完成に向けて丁寧に心を込めて作業してまいります。
これから現場は木工事、屋根、外壁など、どんどんお家らしい姿に変貌していきますので、ぜひその様子を楽しみにご覧頂けたらと思います。
- 25. 2020年10月15日
-
外部施工状況
外壁耐力下地材を貼りました。
ダイライトMSは高い耐震・防火性能に加えて、腐りにくく、白蟻にも強さを発揮します。
- 26. 2020年10月20日
-
内部施工状況

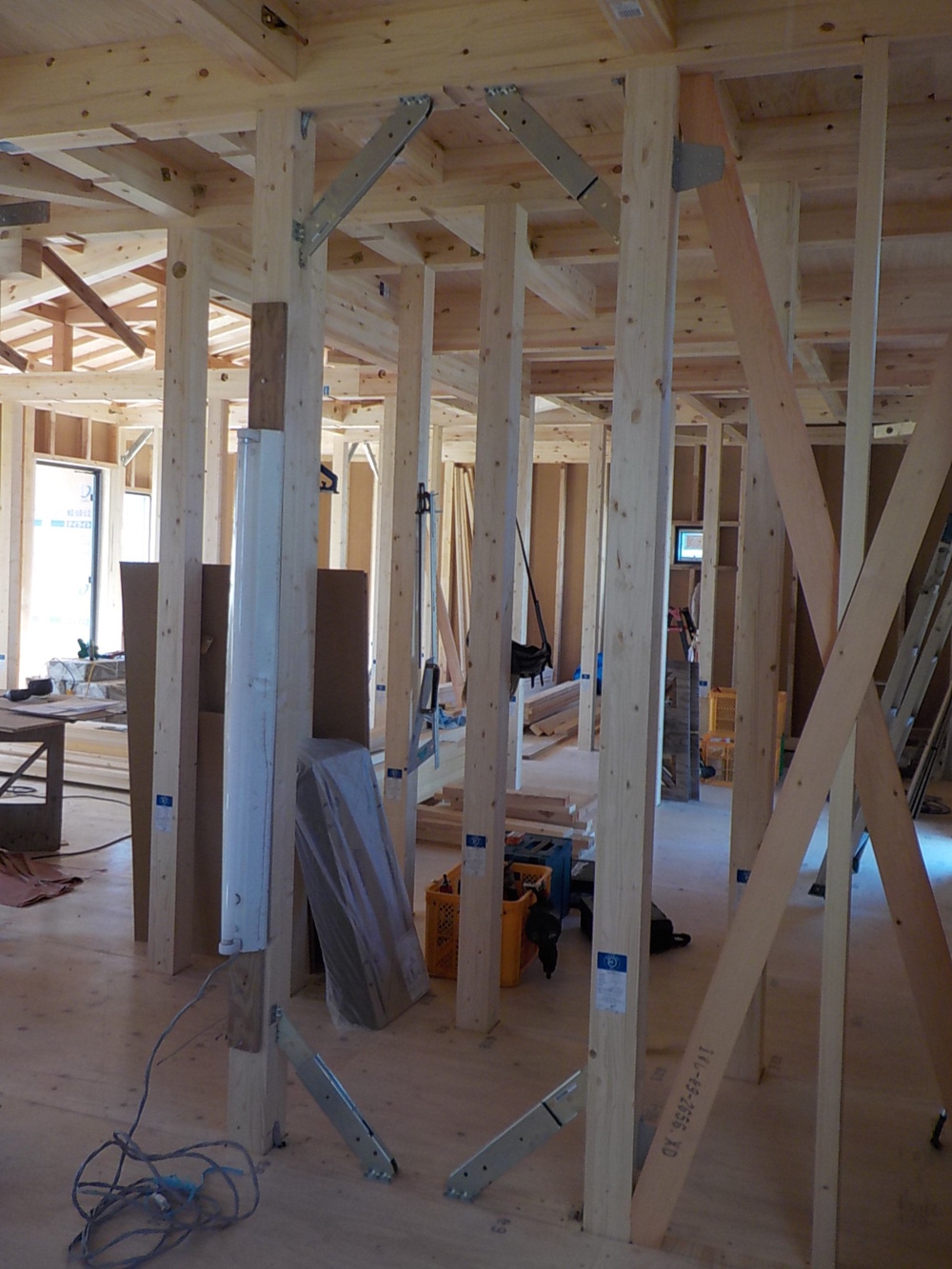

内部では筋交いや制震ダンパーの取付など木工事が順調に進んでいます。写真中央の四隅に取付た金物が制震ダンパーMAMORY(マモリー)です。地震時の振動エネルギーを吸収し、建物の揺れを抑えられる為、構造躯体のダメージが軽減されます。
- 27. 2020年10月20日
-
外部施工状況

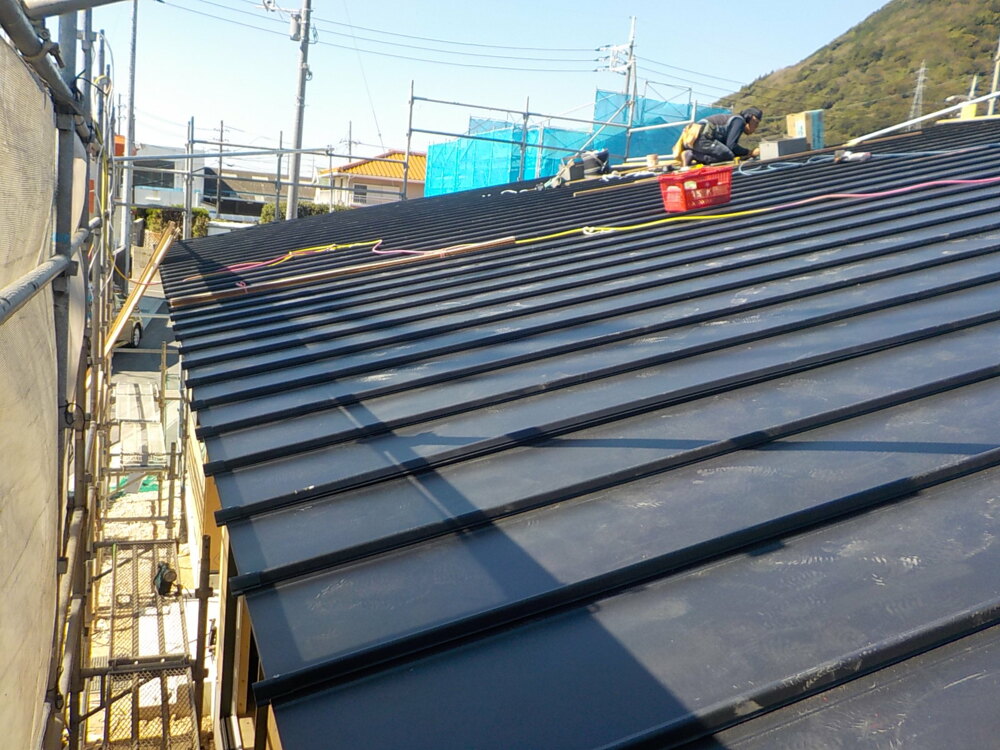

ガルバリウム鋼板の屋根材を葺いています。ガルバリウム鋼板は、軽量で錆びにくく耐久性に優れた屋根材です。また、高い遮熱性により温度上昇を抑え、酸性雨による建物の劣化から守ります。
- 28. 2020年10月23日
-
内部施工状況(通気スペーサー)

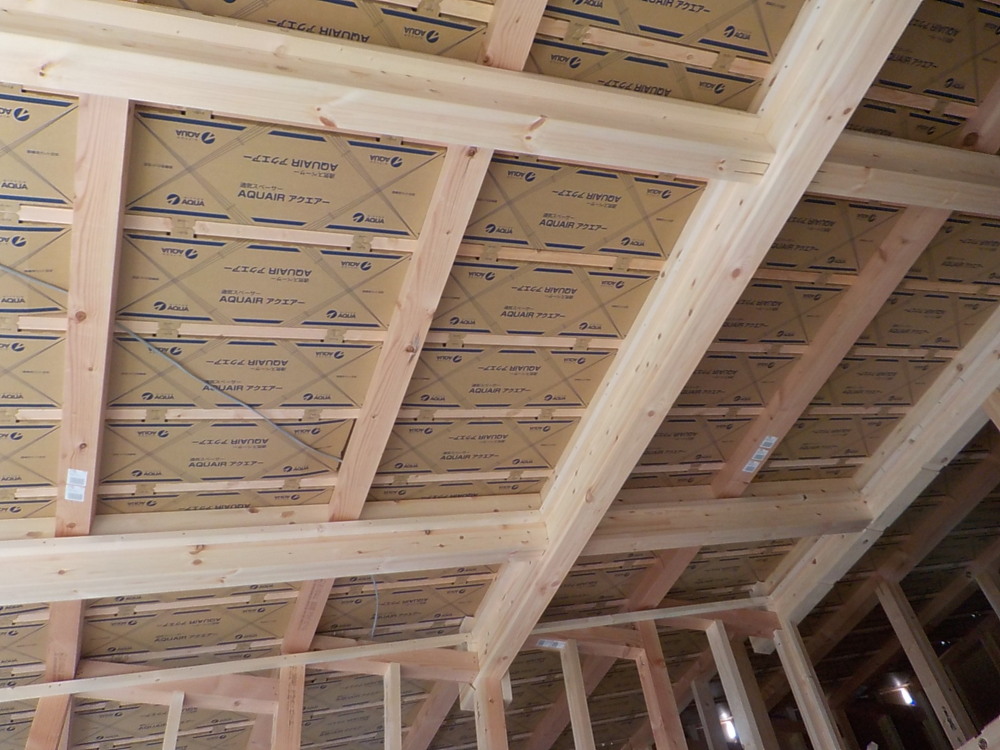

天井に《アクエアー》という通気スペーサーの取付を行いました。このあとの工程で、《アクアフォーム》という断熱材を吹付けていきますが、アクエアーは、垂木の間に取り付けておくことで、断熱材と屋根下地との間に通気層を作ってくれます。これにより、屋根の中に空気の流れをつくり、湿気を溜めない仕組みになっています。
屋根は湿気などを溜めやすい場所。湿気を溜めこまず排出していくことが建物を長持ちさせるうえで、とても重要です。
- 29. 2020年10月27日
-

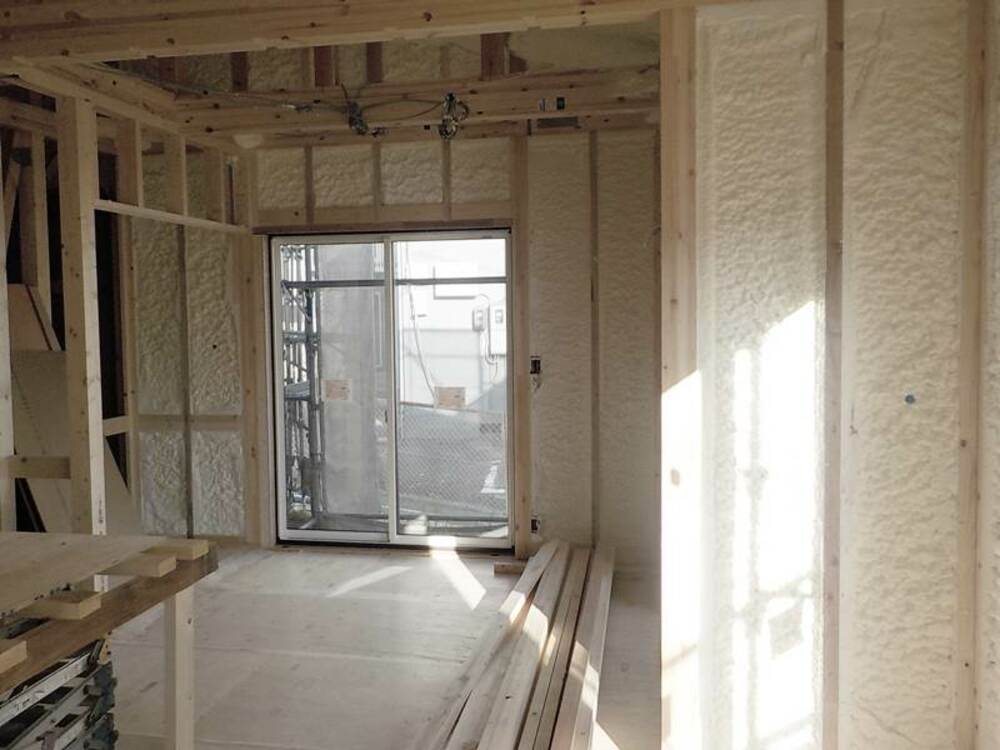

内部施工状況(アクアフォーム)

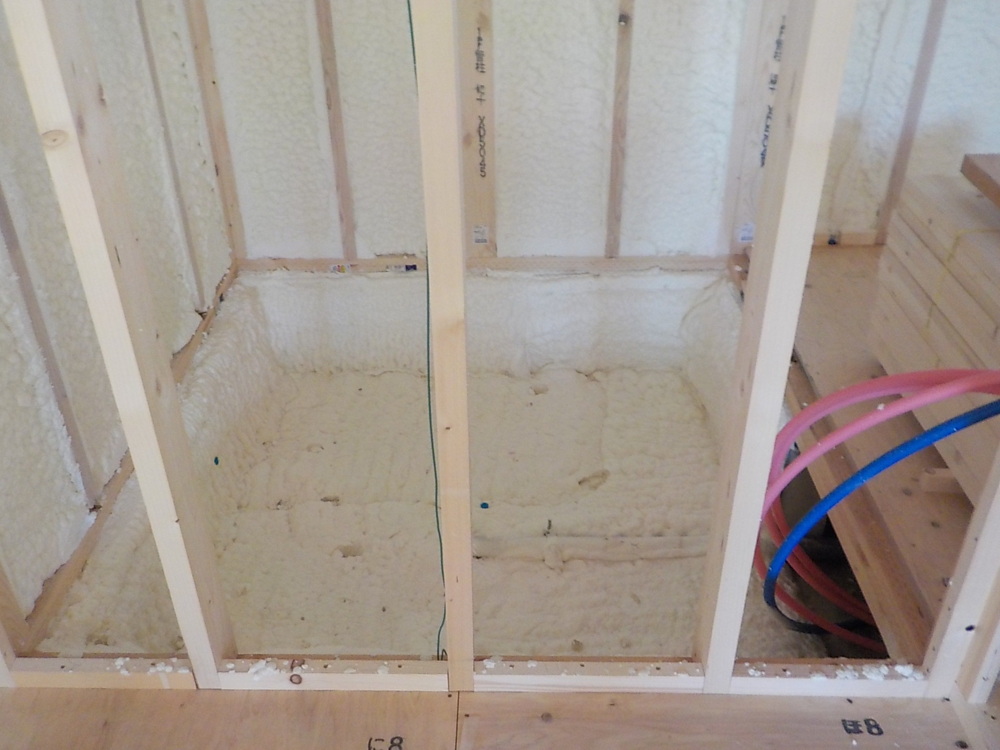

断熱材アクアフォームの吹付を行いました。画像はちょうど浴室の位置になります。アクアフォームは水を使って発泡させる、環境に優しい断熱材。現場で直接吹き付けていきますので、隅々まで隙間なく施工でき、自己吸着力により永く安定した気密性、断熱性を保てます。浴室廻りにもしっかり吹付けていますので、冬の寒い日でもお部屋との温度差が少なくヒートショック防止にもつながります。
- 30. 2020年10月27日
-
内部施工状況(アクアフォーム)
- 31. 2020年10月27日
-
外部施工状況(シート張り)

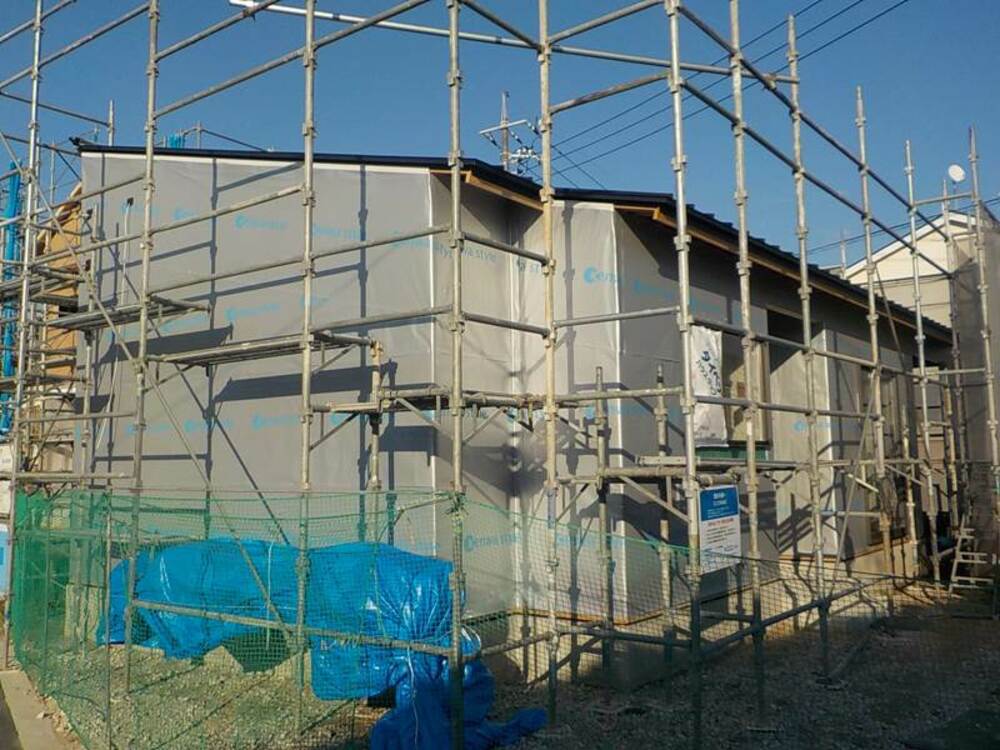

外壁面に遮熱型透湿防水シートを張っています。
このシートを外壁材の下に貼ることで壁体内からの湿気を排出し、外からの雨水などの浸入を防ぎます。
また、外からの輻射熱(赤外線)を反射するので、夏は外部からの熱を反射して室内を涼しく保ち、冬は室内暖房の熱の放射を抑えお家を過ごしやすくしてくれます。

- 32. 2020年11月07日
-
外部施工状況

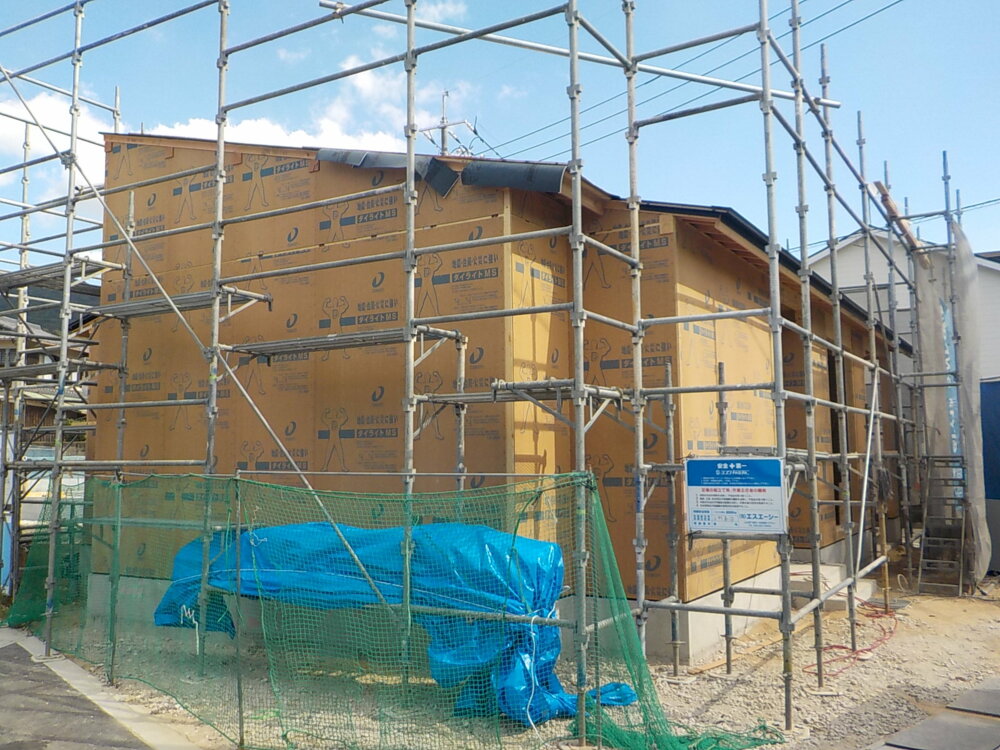

- 33. 2020年11月19日
-
外部施工状況

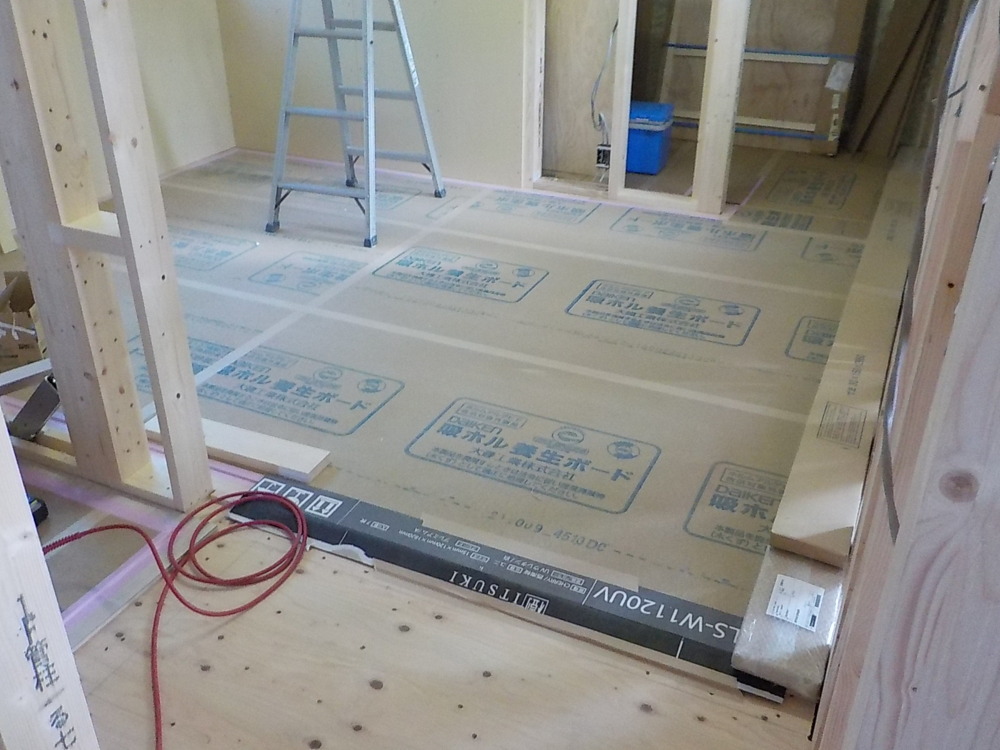

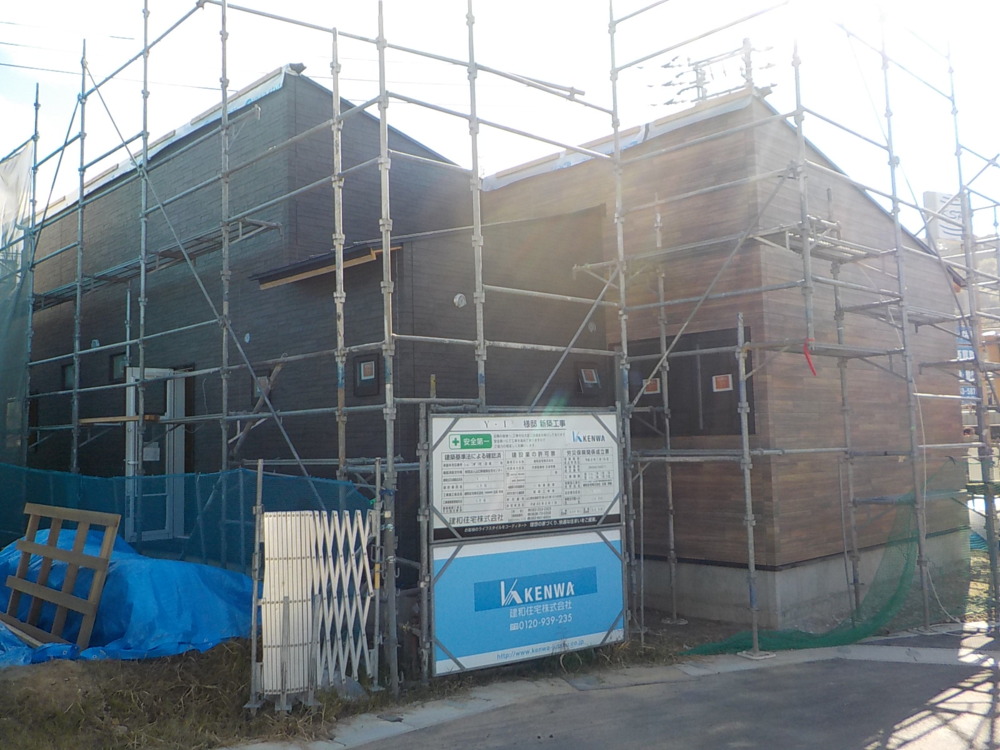

外部サイディング張りの様子です。だんだん全体のイメージが分かるようになってきましたね。
- 34. 2020年11月19日
-
内部施工状況

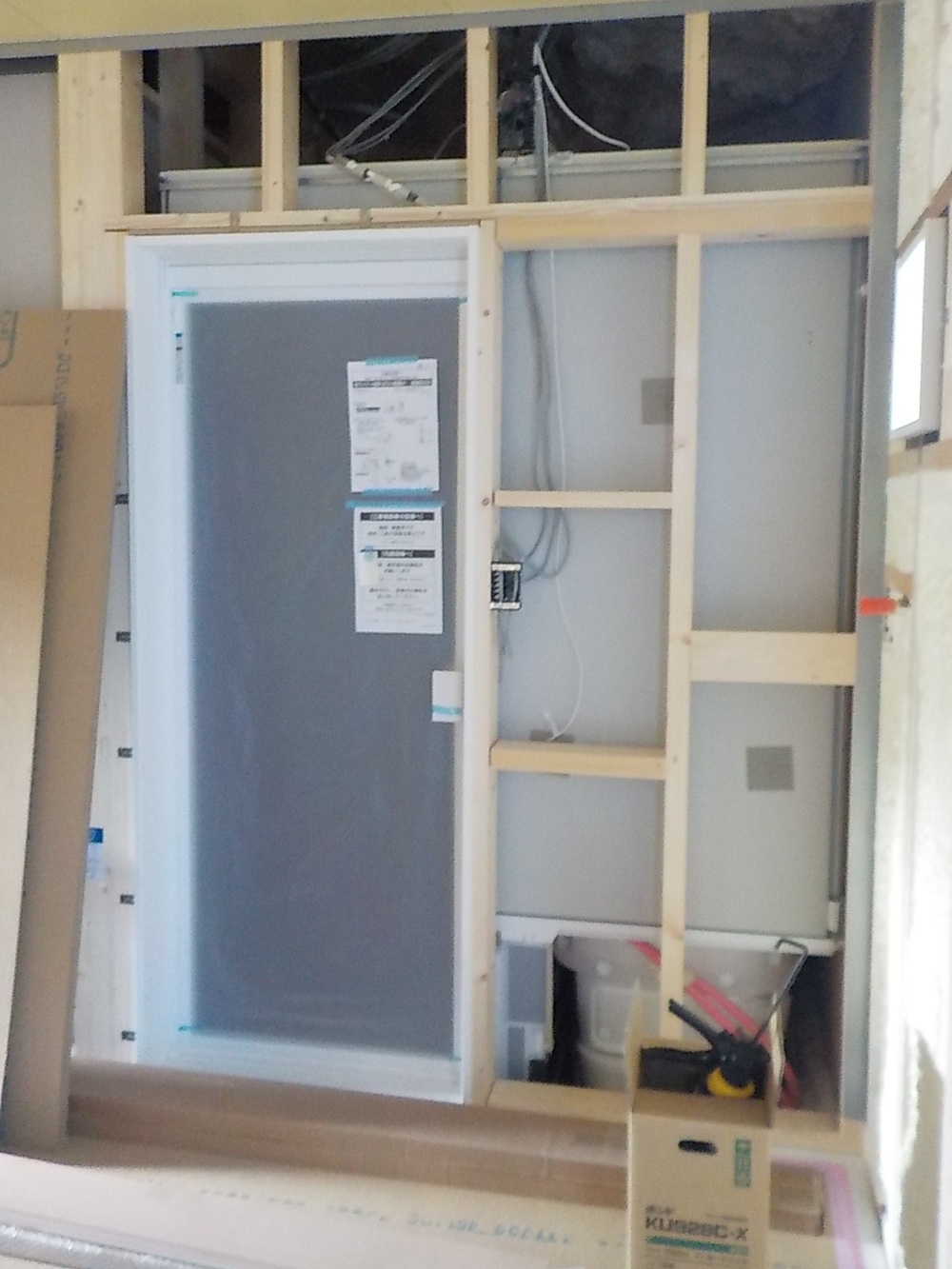

バスルームの設置を行いました。
- 35. 2020年11月19日
-
内部施工状況
フローリング材を貼り終えた場所は傷や汚れから守るための養生をしていきます。お施主様の大切なお家ですので、丁寧な作業を進めています。

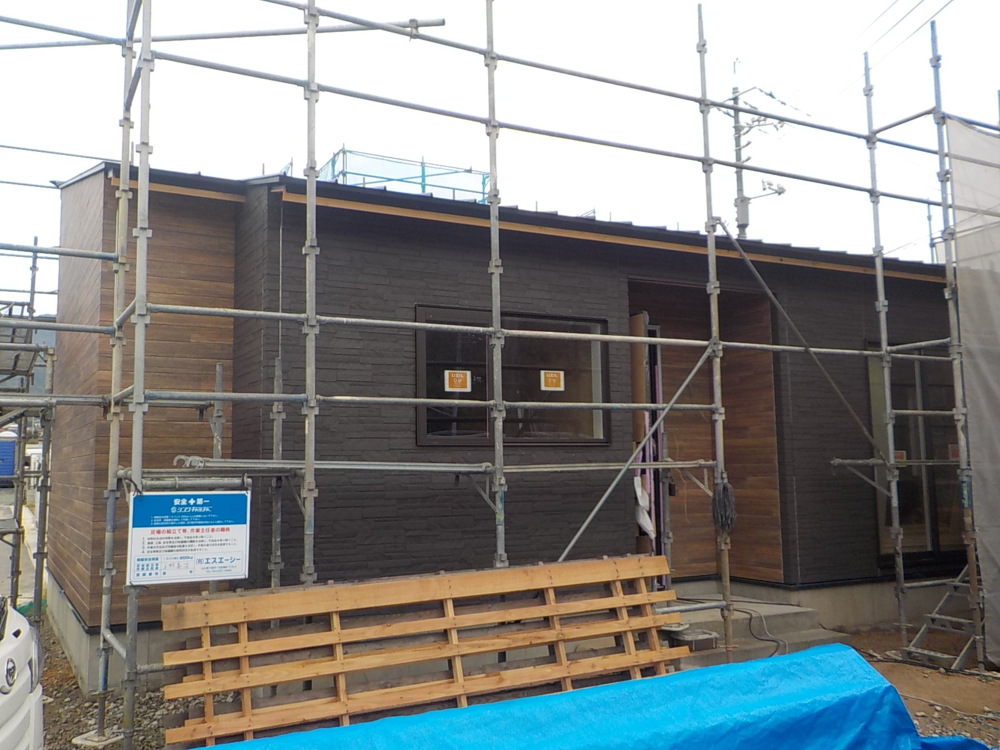

- 36. 2020年11月25日
-
外部施工状況

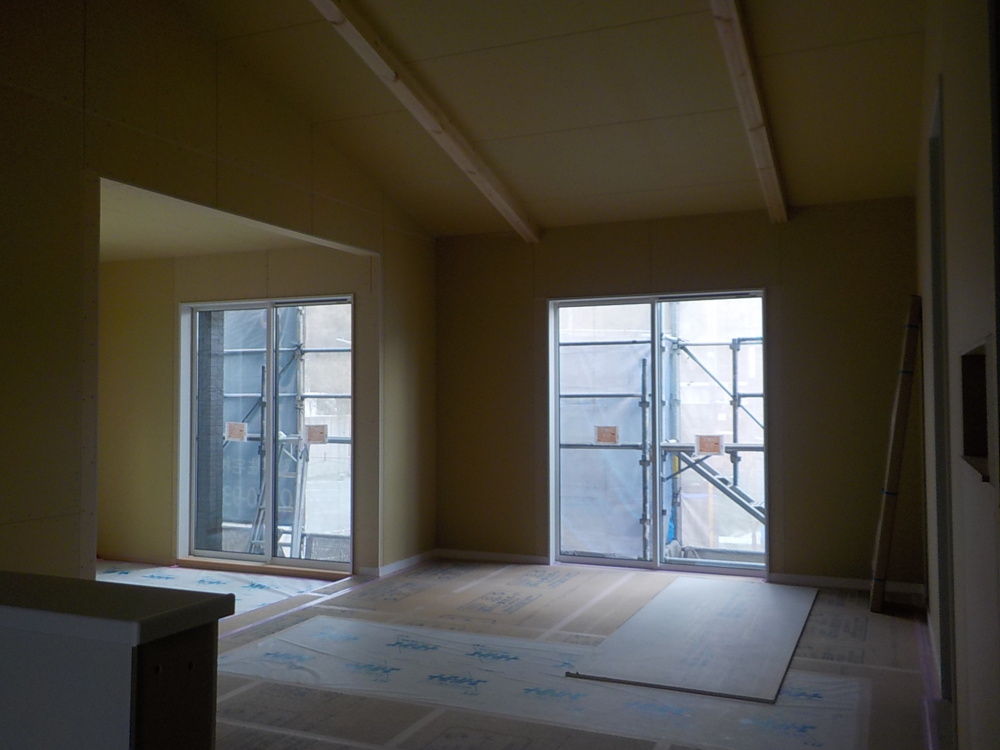

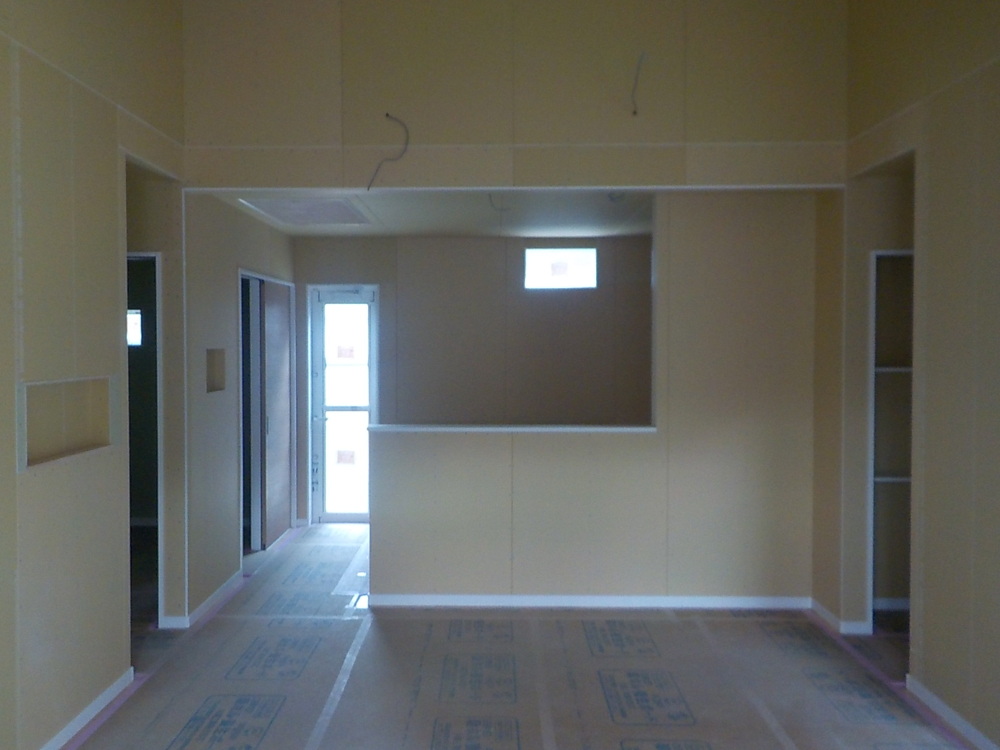

- 37. 2020年12月04日
-

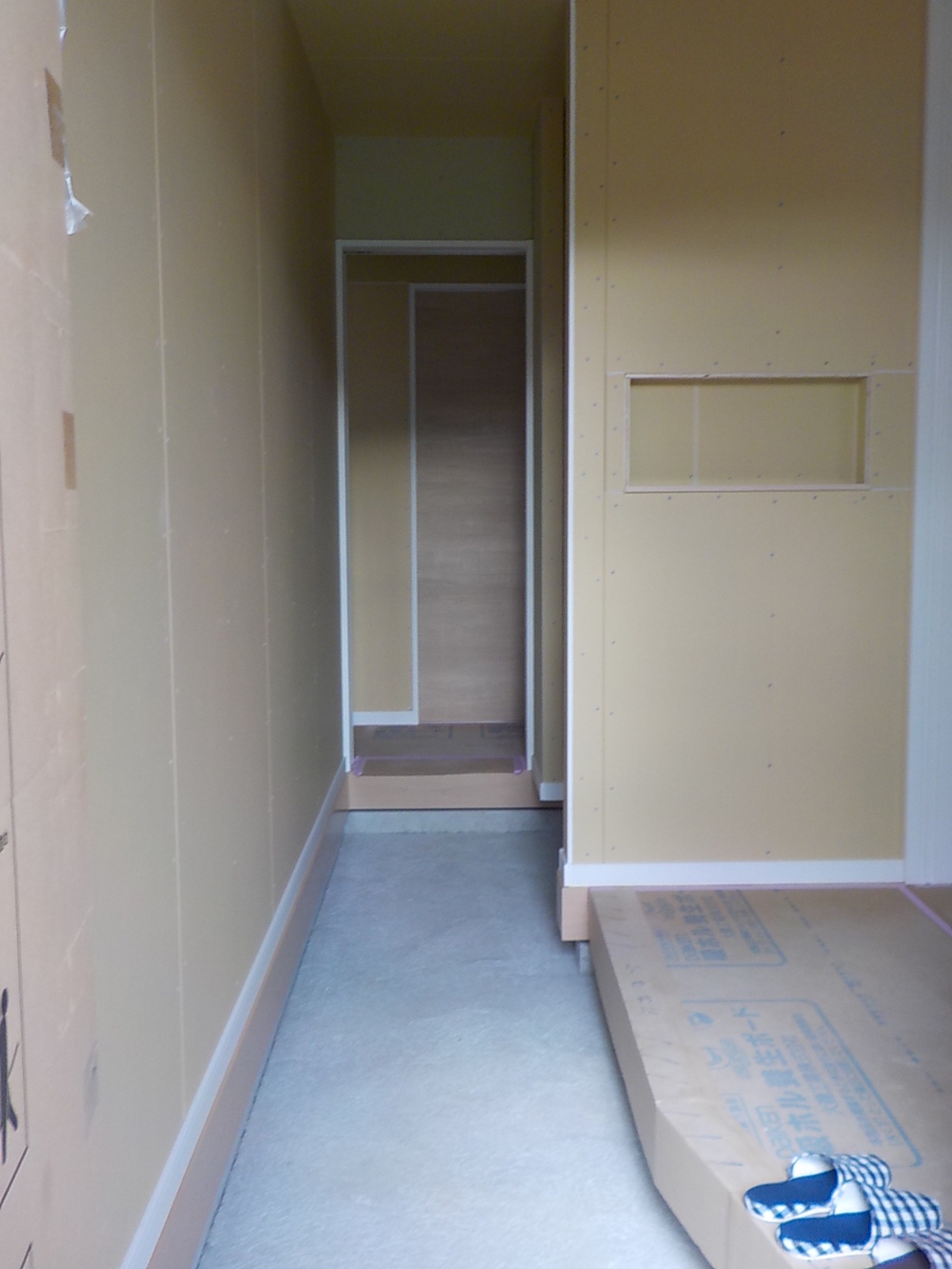

内部施工状況
- 38. 2020年12月04日
-
内部施工状況
- 39. 2020年12月04日
-
内部施工状況
- 40. 2020年12月08日
-

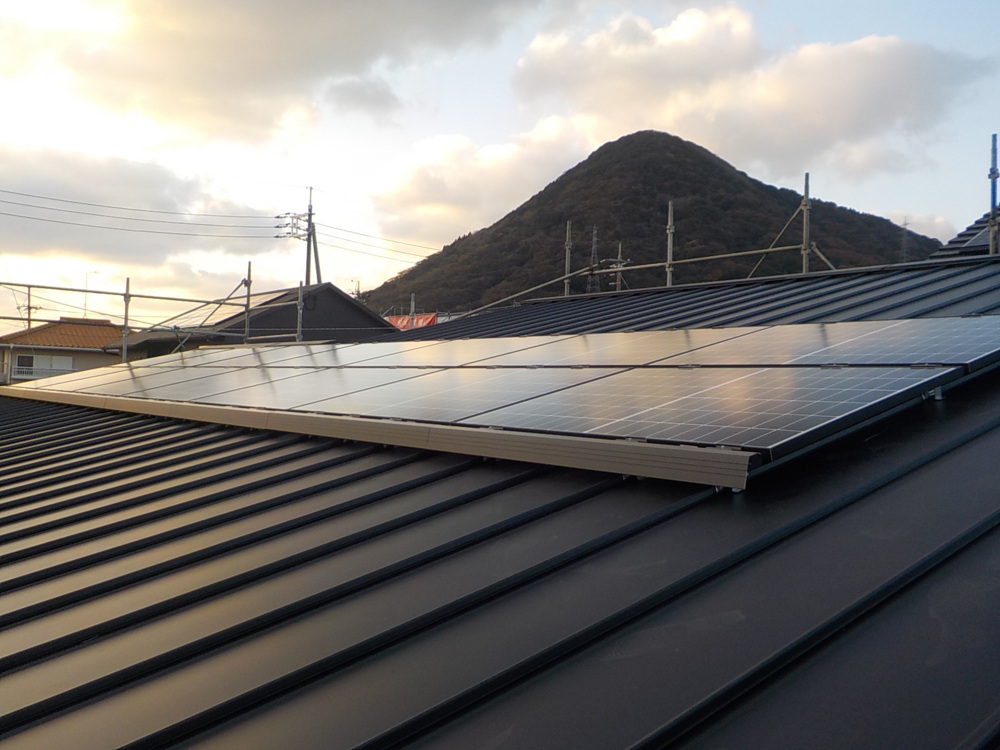

外部施工状況

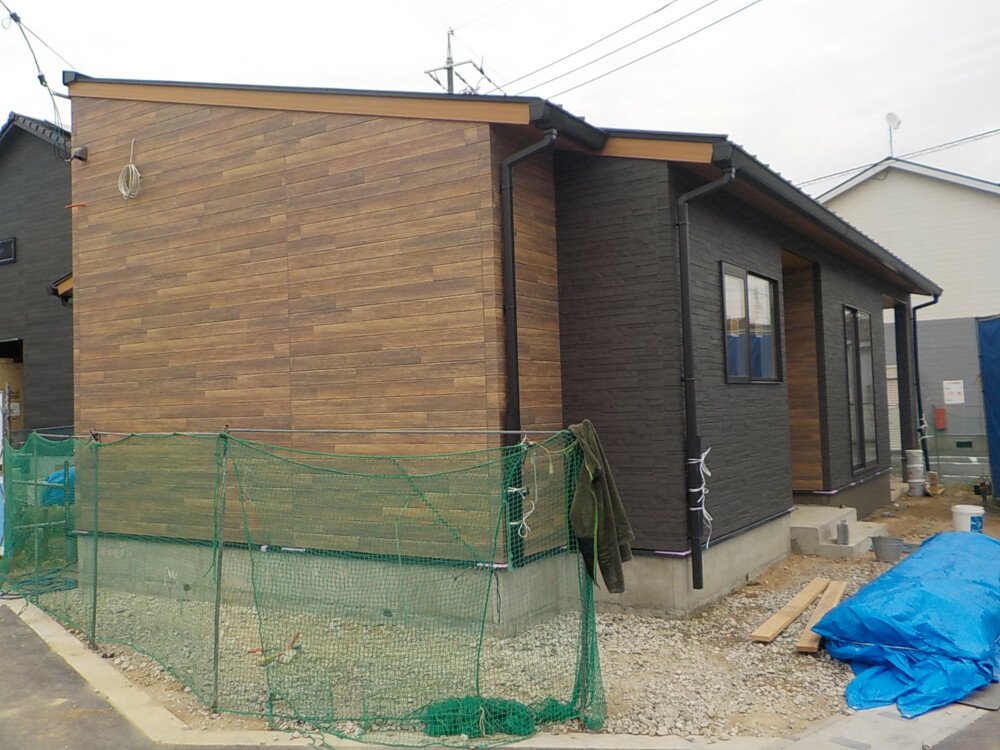

- 41. 2020年12月10日
-
外部施工状況

- 42. 2020年12月15日
-

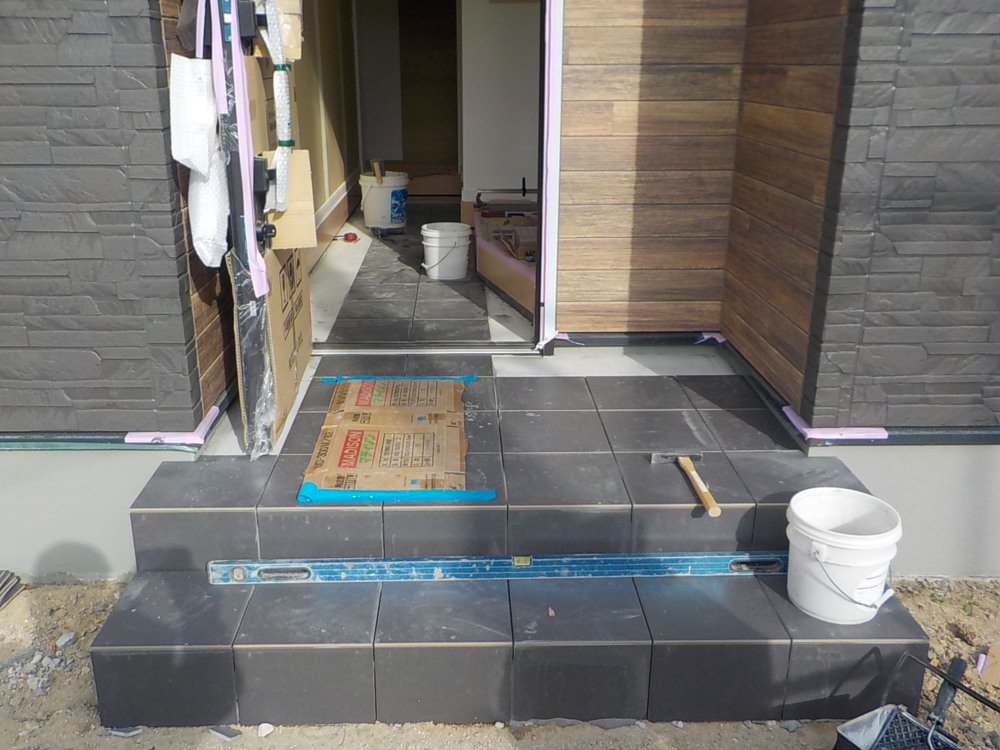

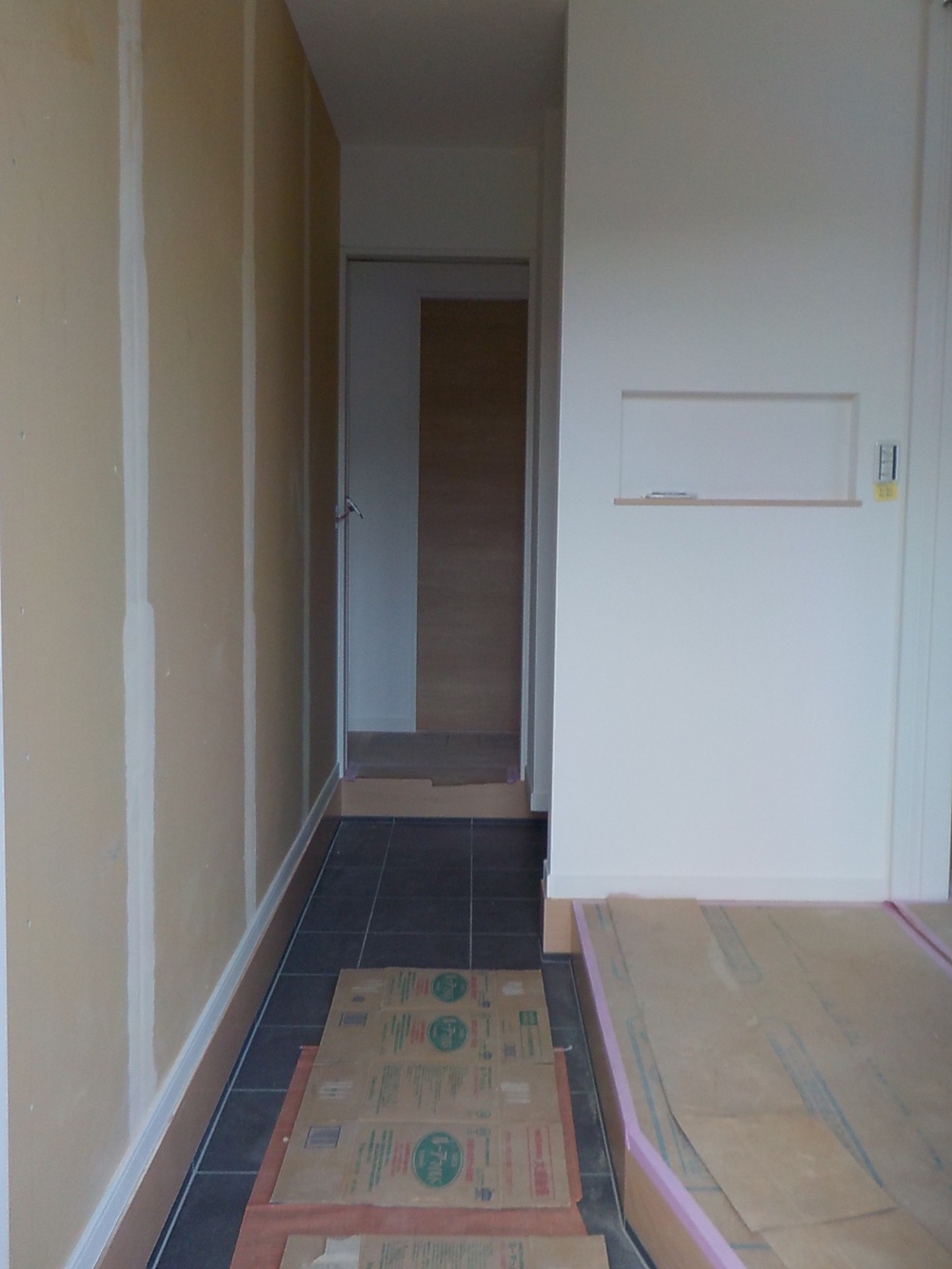

内部施工状況
- 43. 2020年12月15日
-
外部施工状況
- 44. 2020年12月19日
-

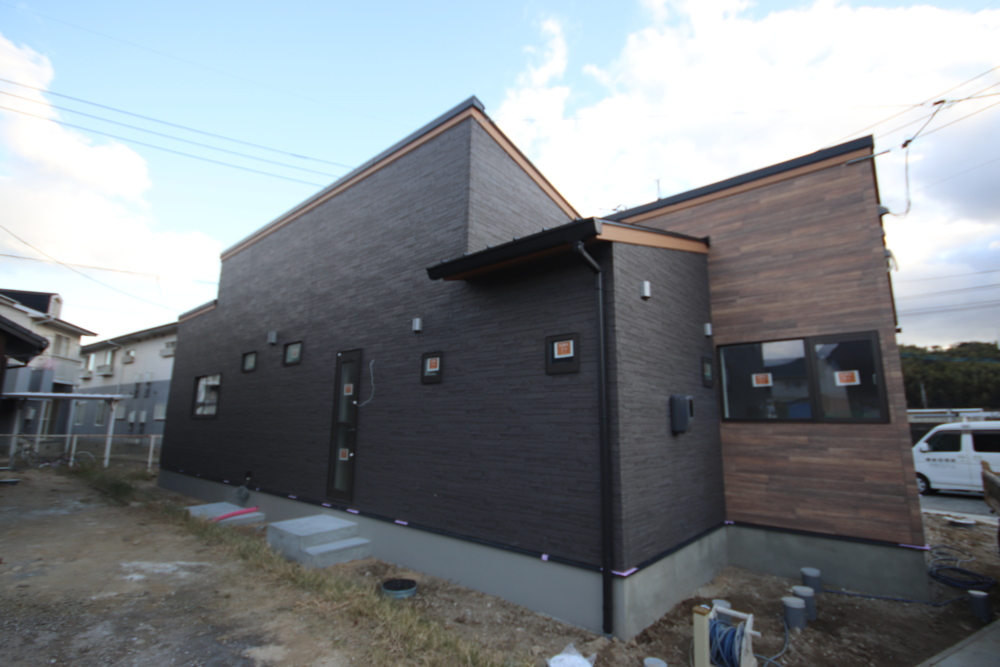

外部施工状況
- 45. 2020年12月22日
-

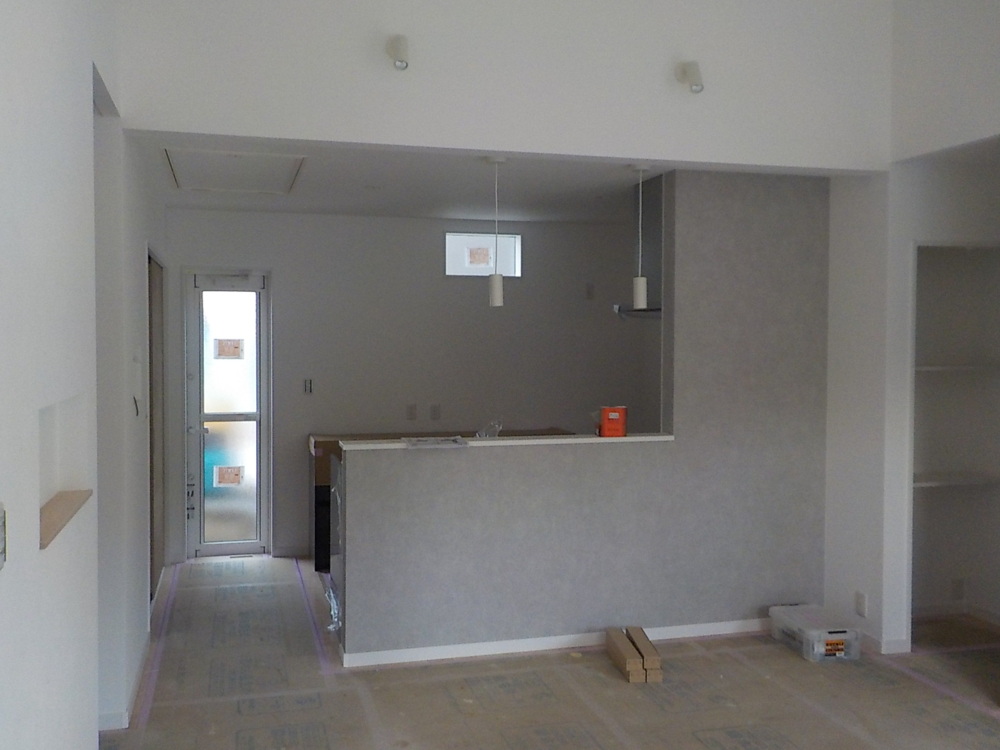

内部施工状況
- 46. 2020年12月22日
-
内部施工状況

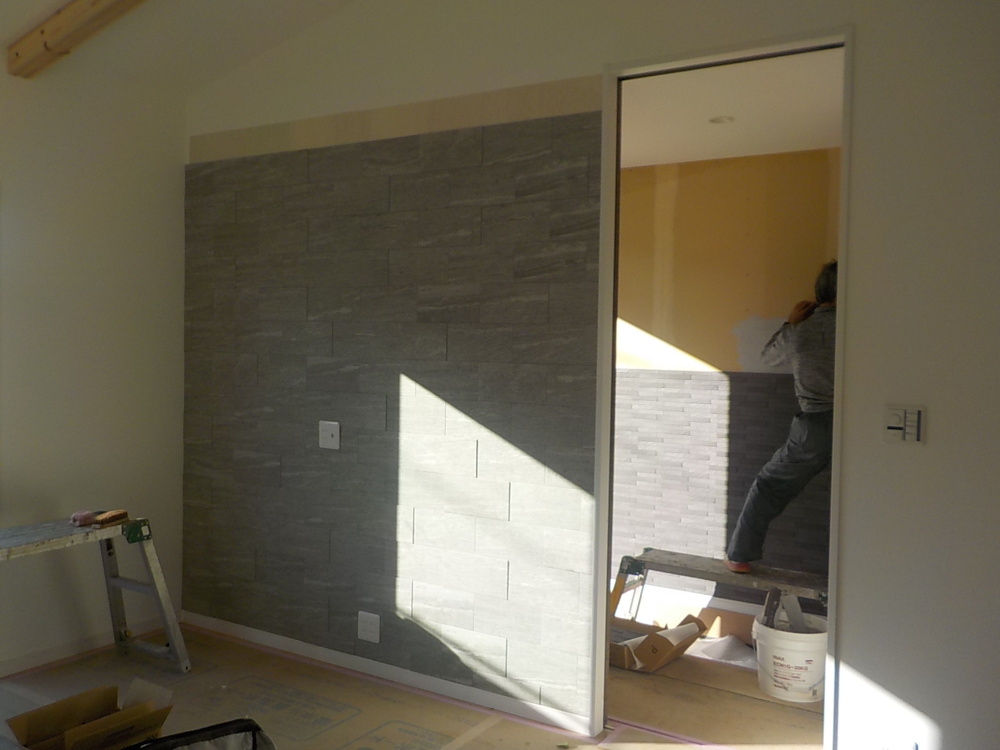

- 47. 2020年12月28日
-
内部施工状況

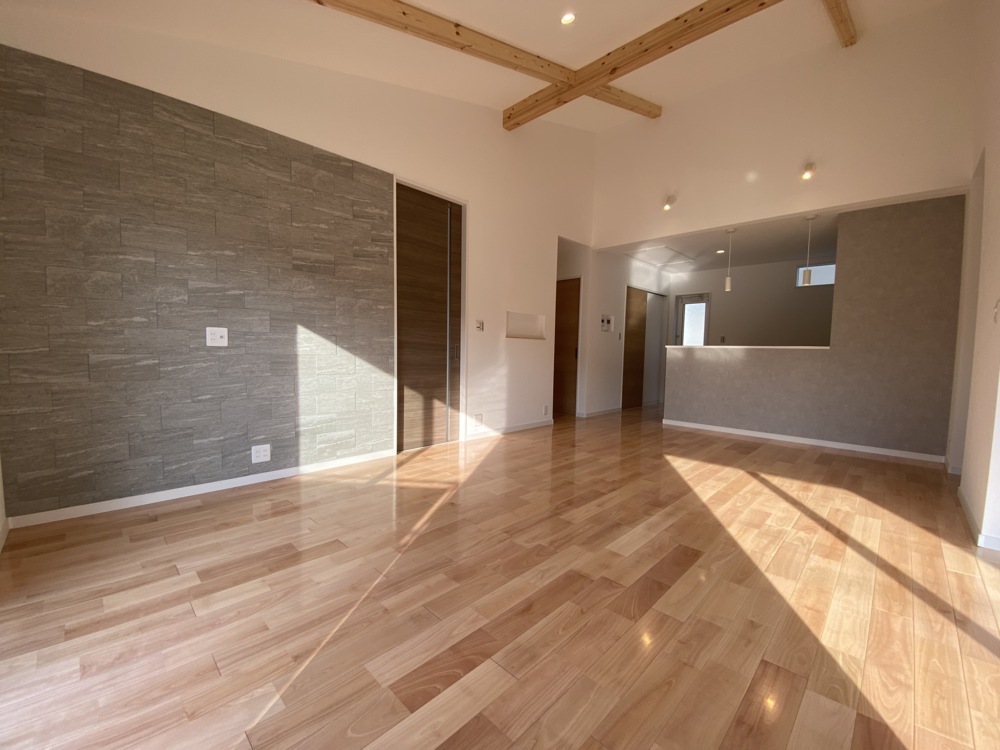

- 48. 2021年01月12日
-

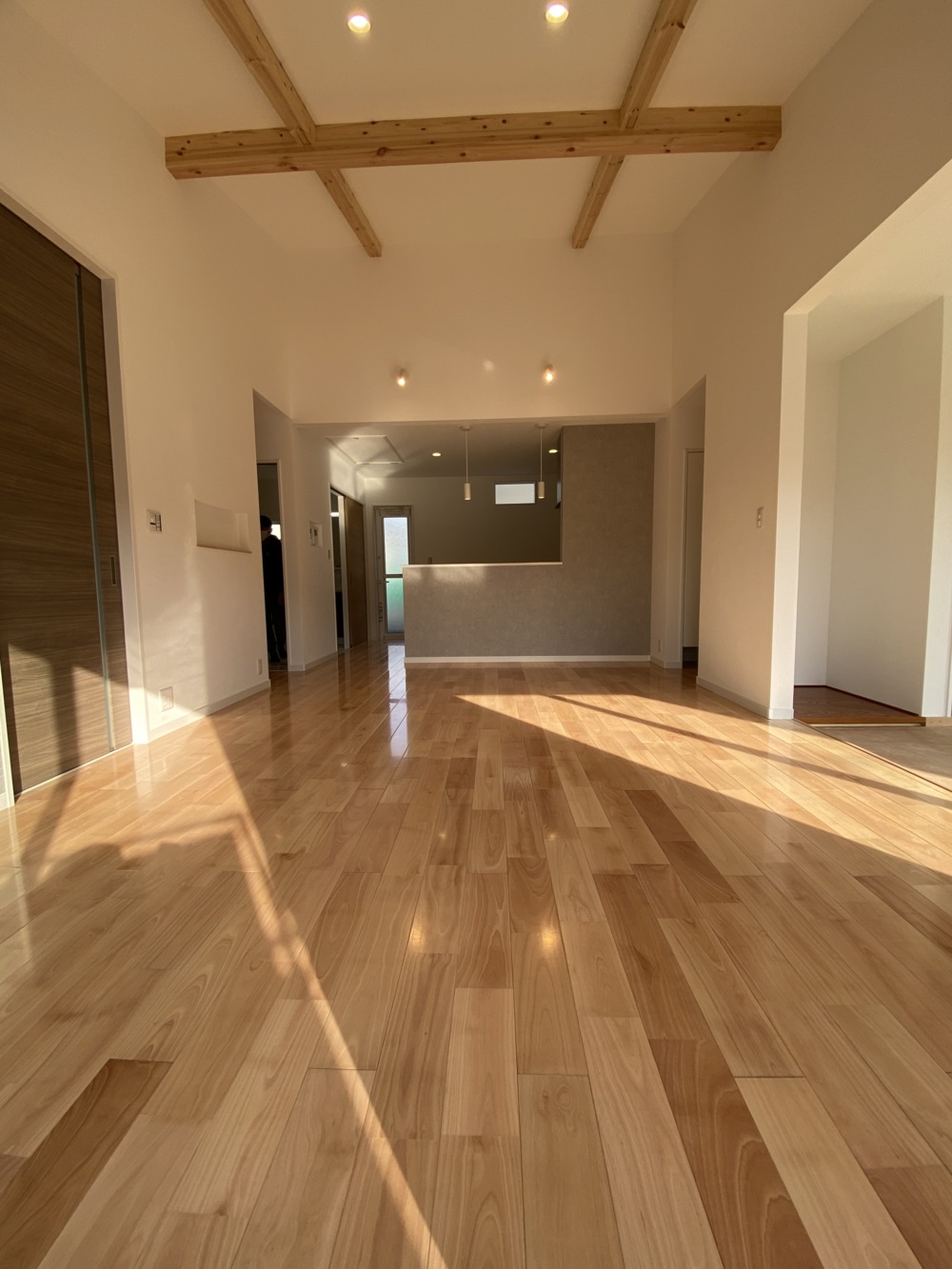

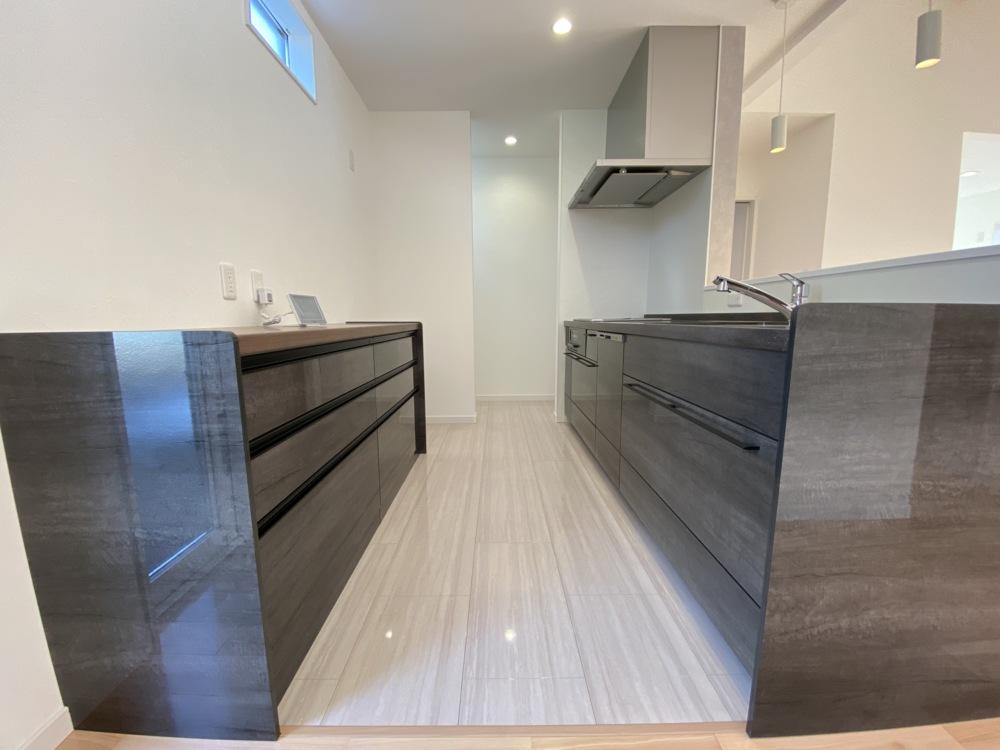

完成
- 49. 2021年01月12日
-

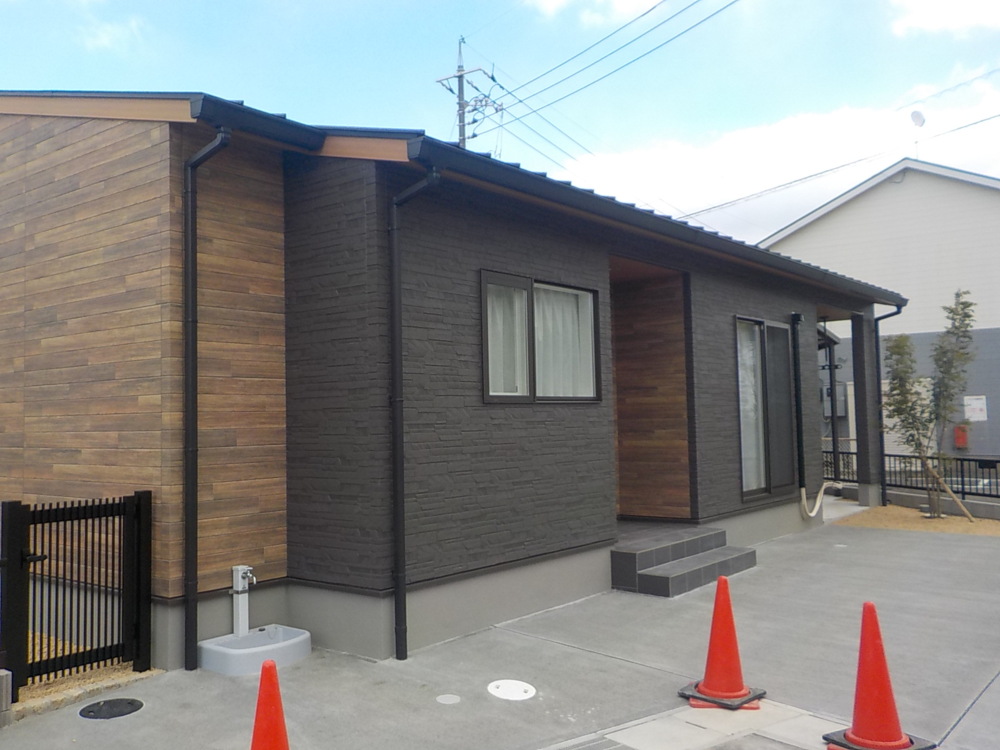

完成
- 50. 2021年01月12日
-
完成

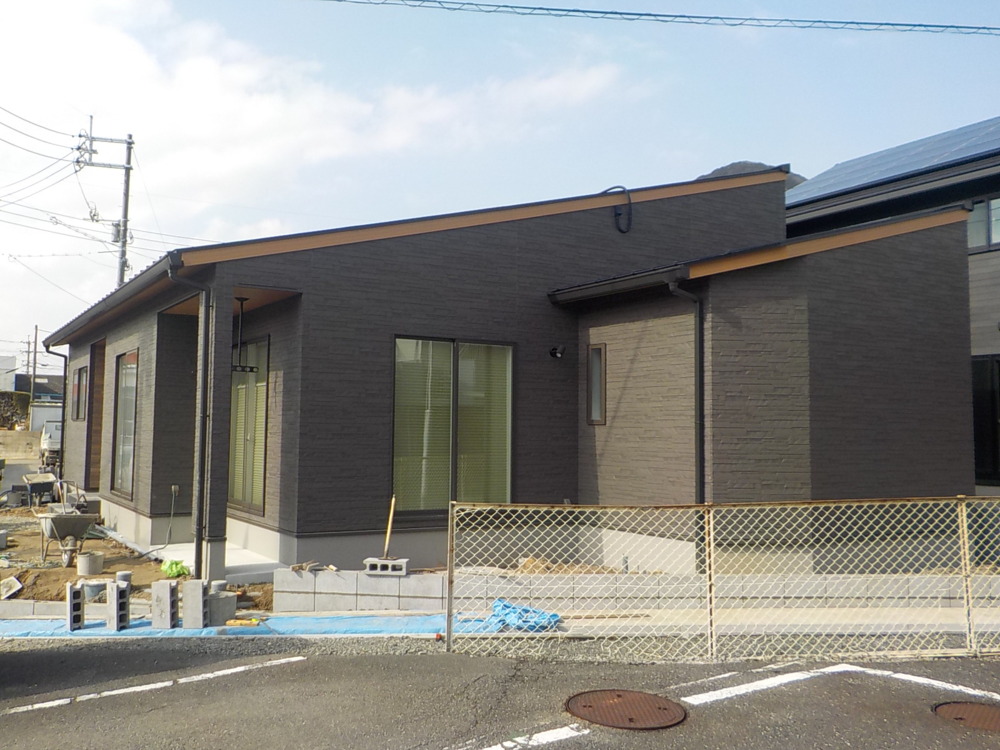

- 51. 2021年01月14日
-

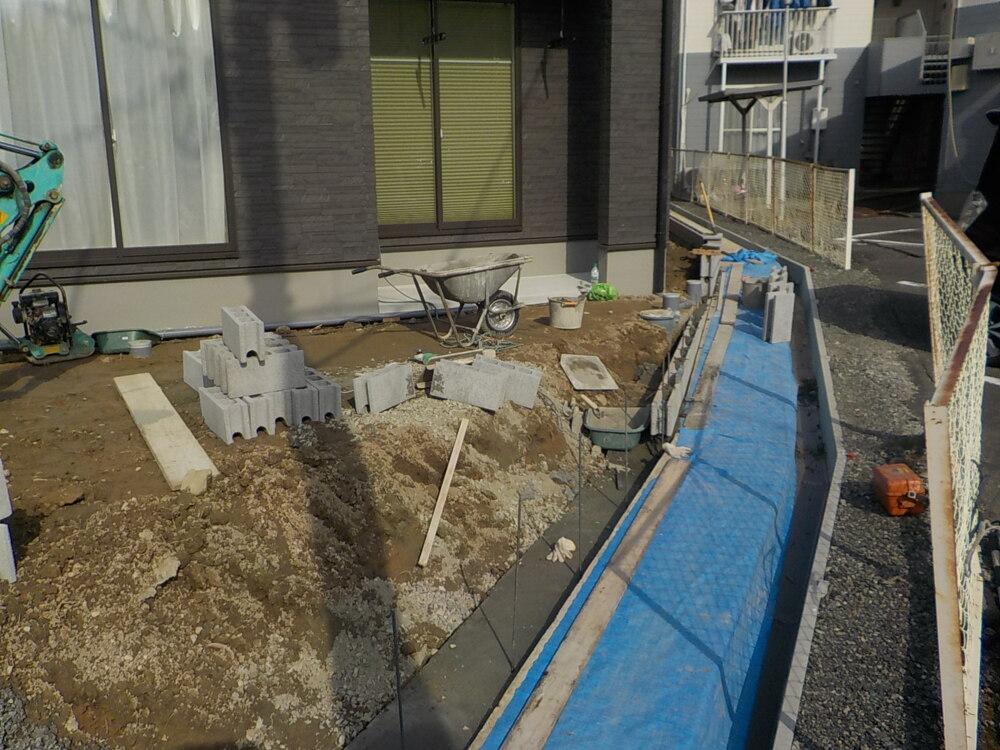

外構工事
- 52. 2021年01月14日
-
外部施工状況
- 53. 2021年01月27日
-
外構工事
