ガレージと広いテラスに吹き抜けのある開放感あふれる平屋
T様邸(下関市幡生)
スタイル別|すべて
建築中レポート
- 1. 2022年01月13日
-

着工準備中
着工に向けて、準備をしていきます。
楽しみにお待ちください。
- 2. 2022年05月20日
-
地鎮祭
地鎮祭が執り行われました。地鎮祭は氏神様を鎮め、土地を使用する許可を得ることで、工事の安全を祈願するために行う儀式です。T様、本日は誠におめでとうございます!
- 3. 2022年06月09日
-

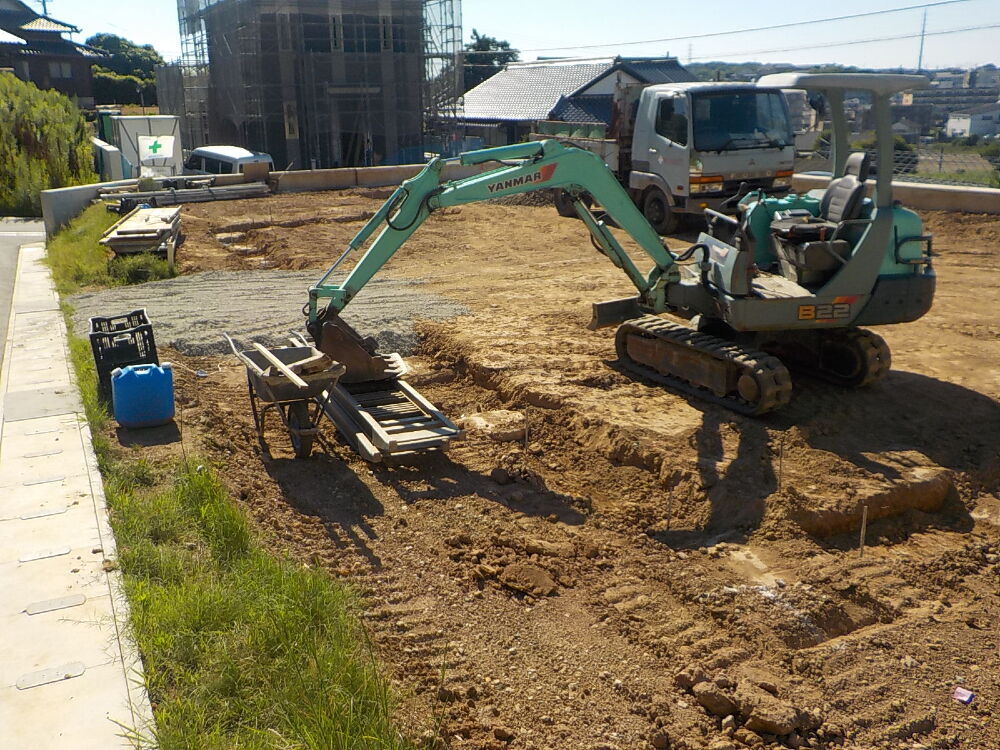

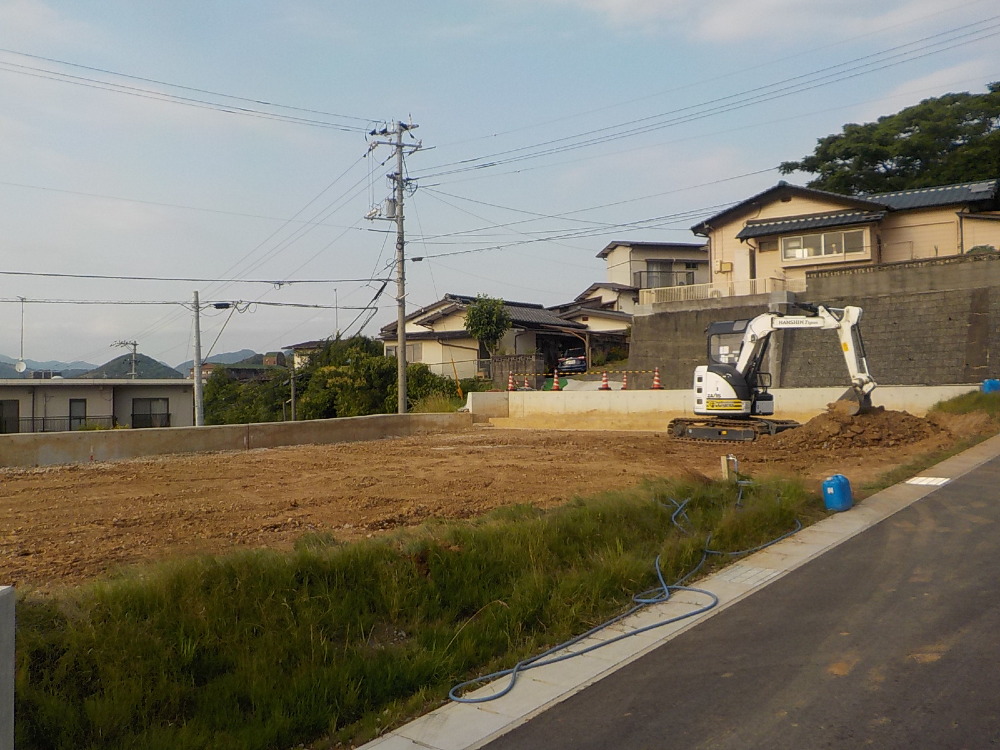

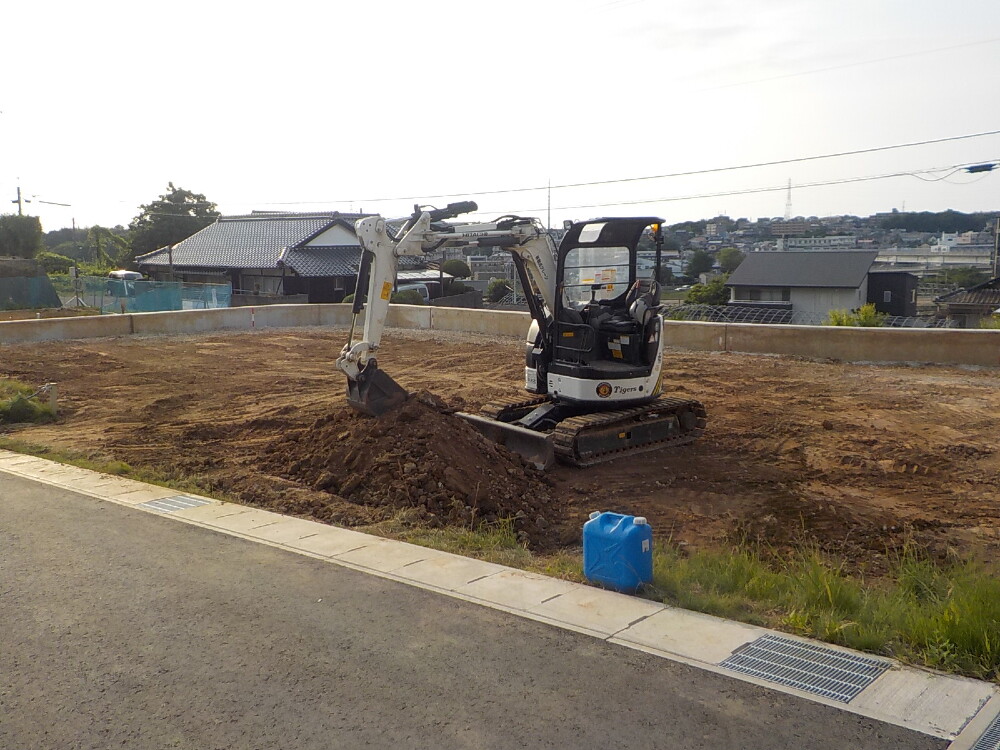

鋤取り工事
- 4. 2022年06月09日
-
鋤取り工事
- 5. 2022年06月15日
-

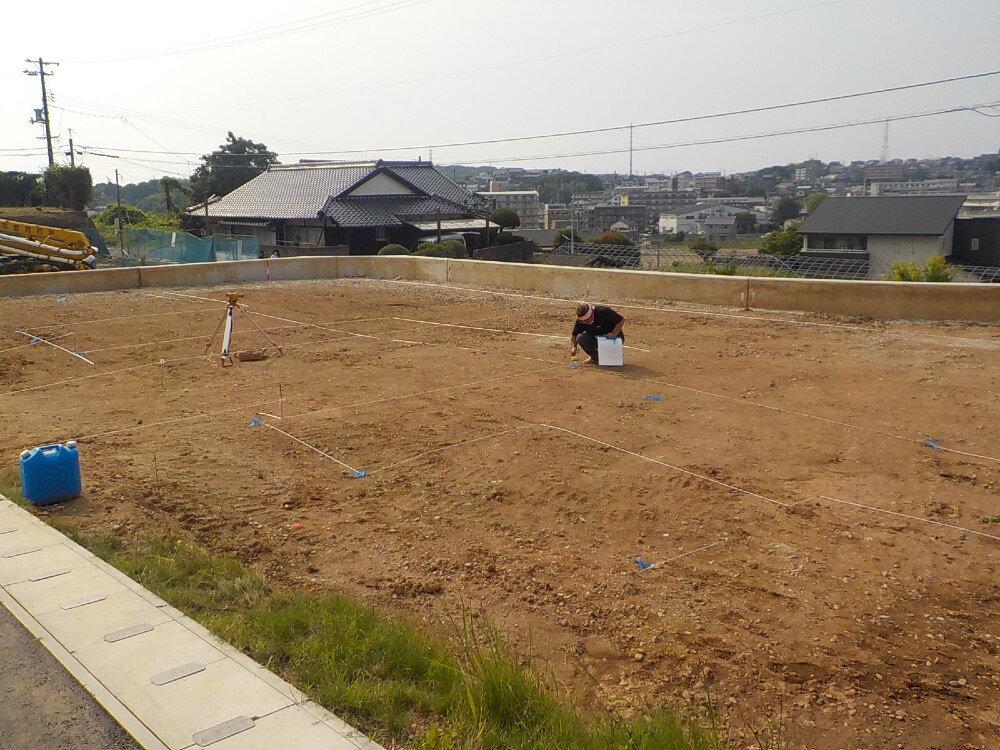

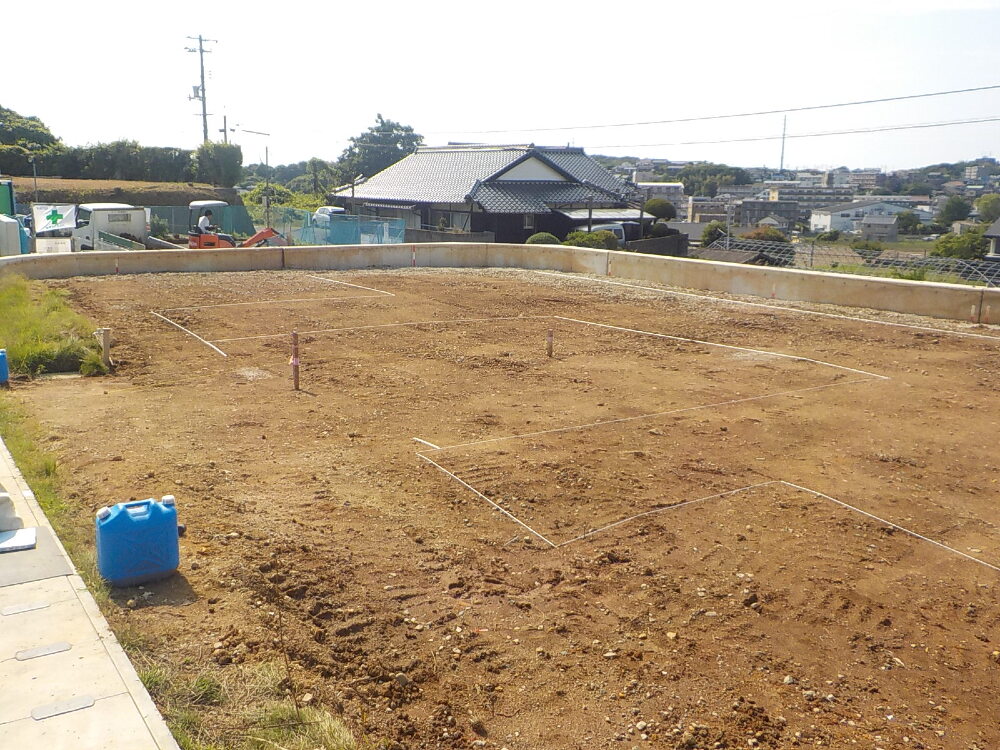

地縄張り
- 6. 2022年06月17日
-

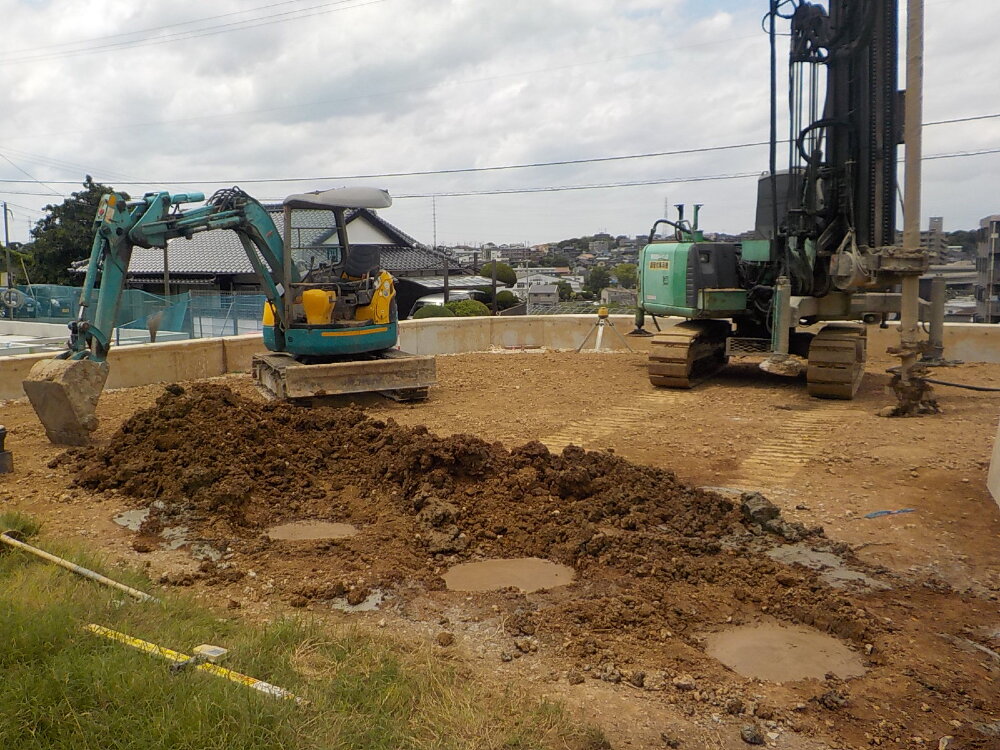

地盤改良準備

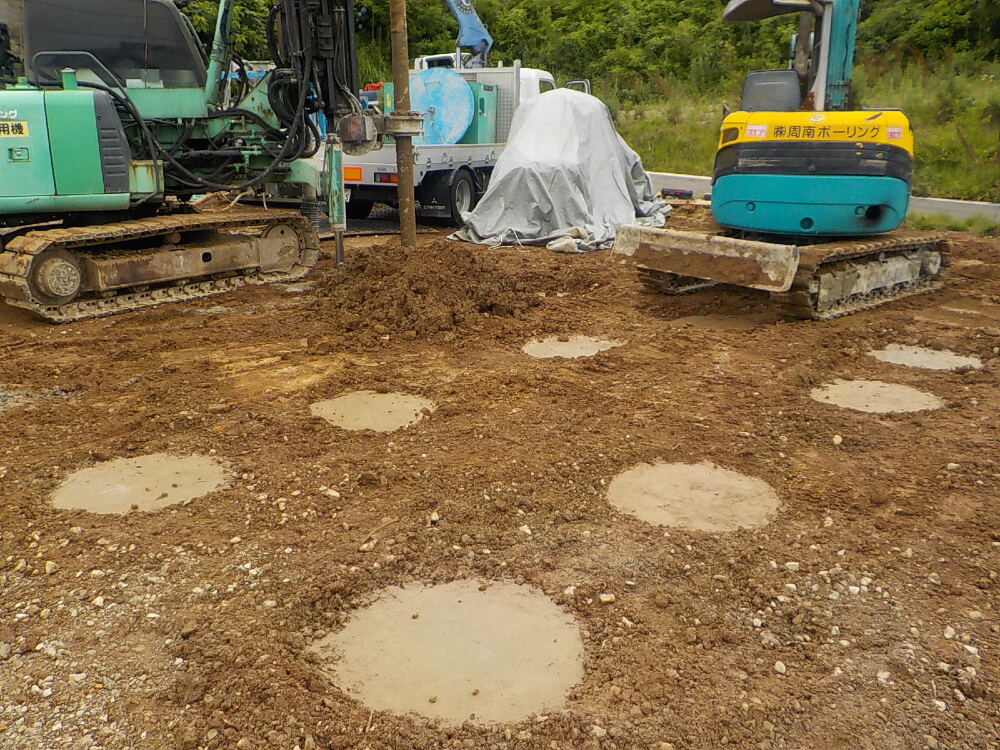

改良杭の位置出し
- 7. 2022年06月20日
-

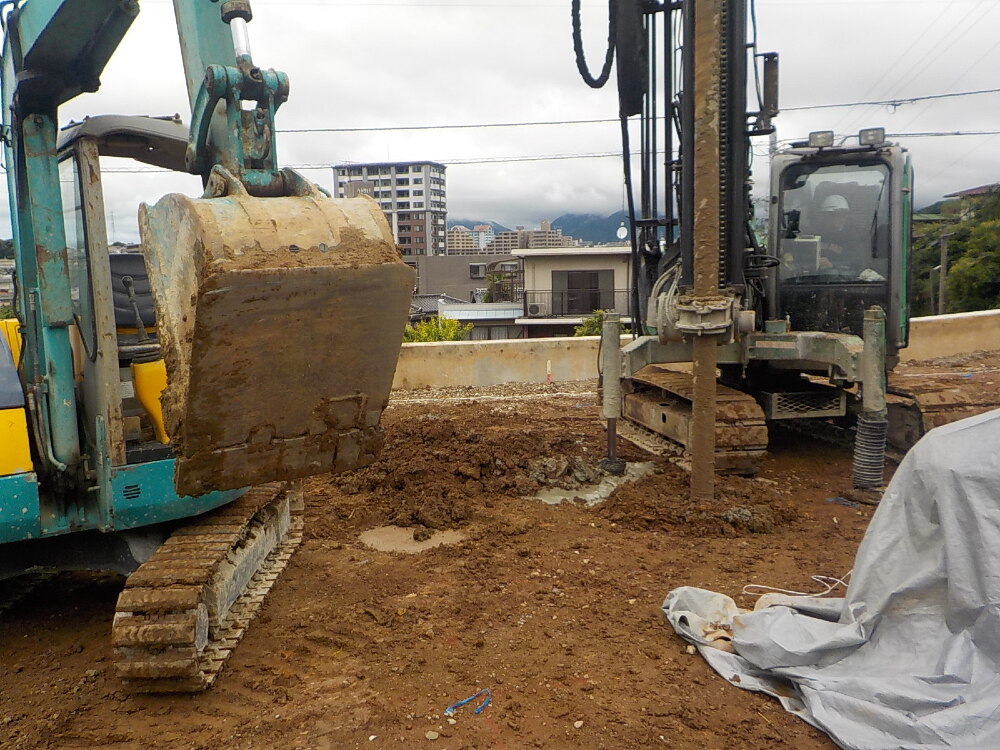

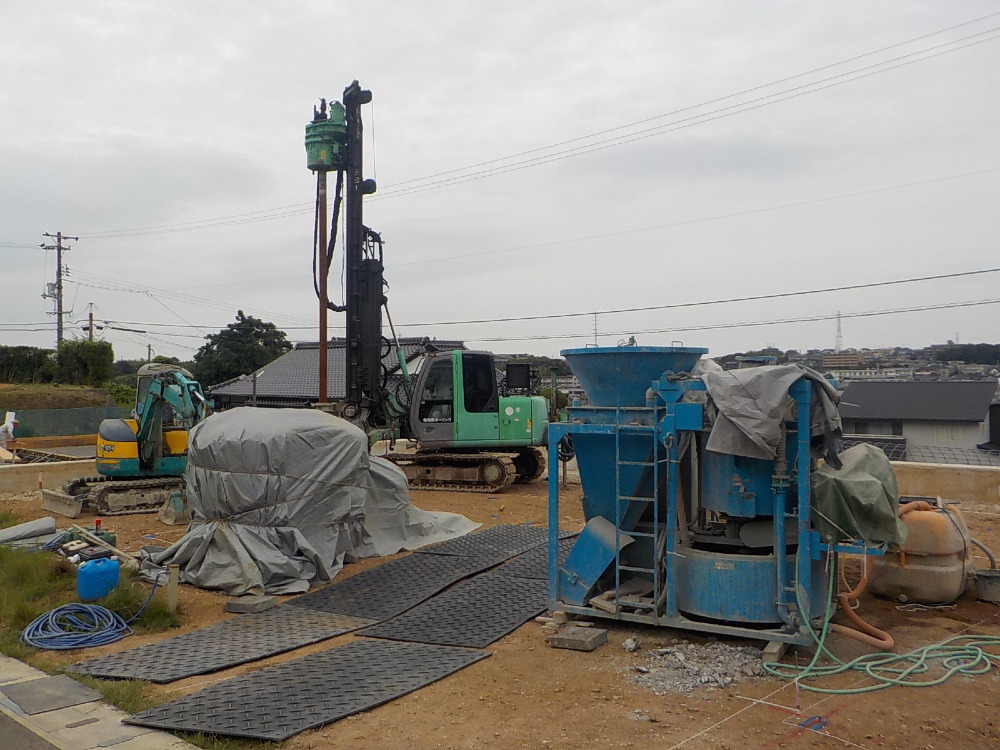

地盤改良工事
- 8. 2022年06月21日
-
地盤改良工事
- 9. 2022年06月21日
-
地盤改良工事
- 10. 2022年06月23日
-
地盤改良工事
- 11. 2022年07月01日
-

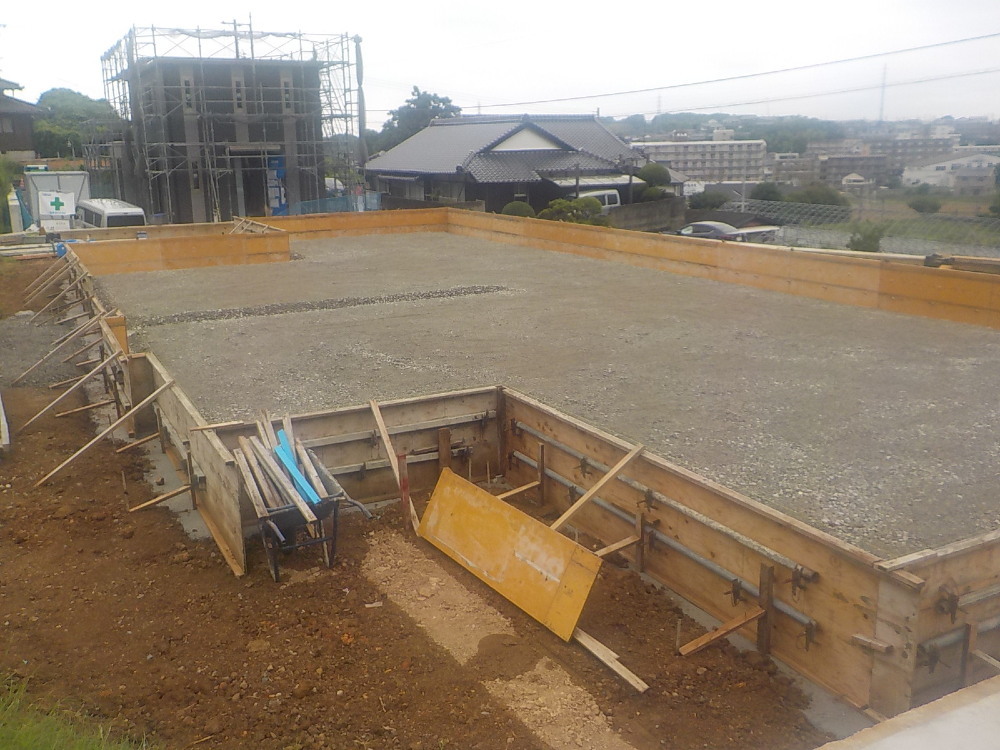

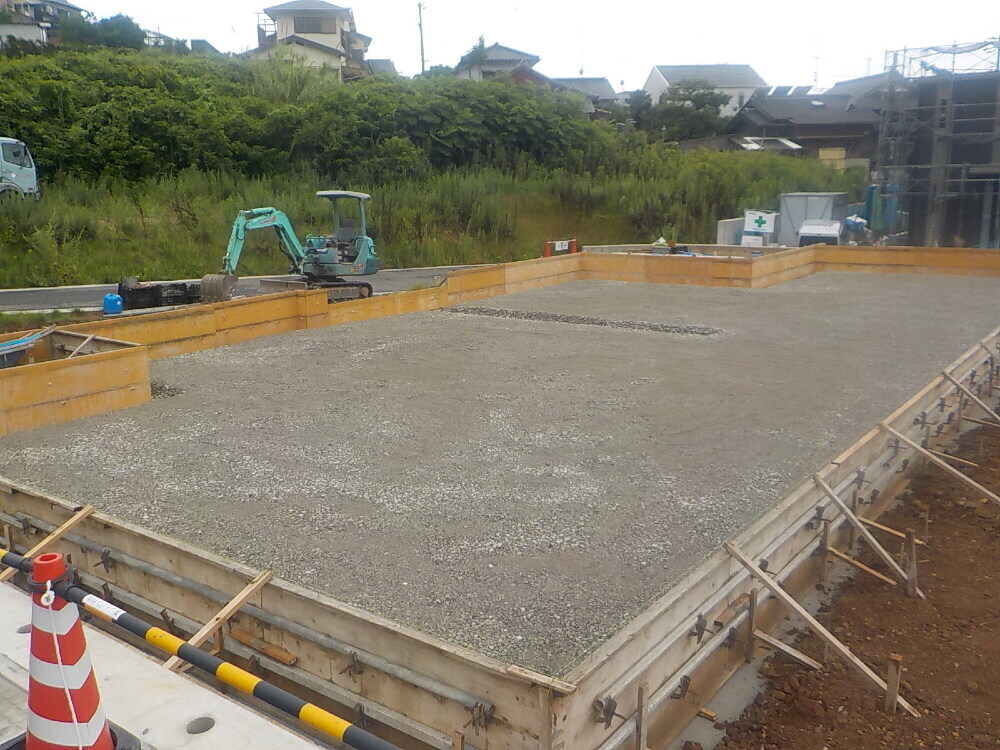

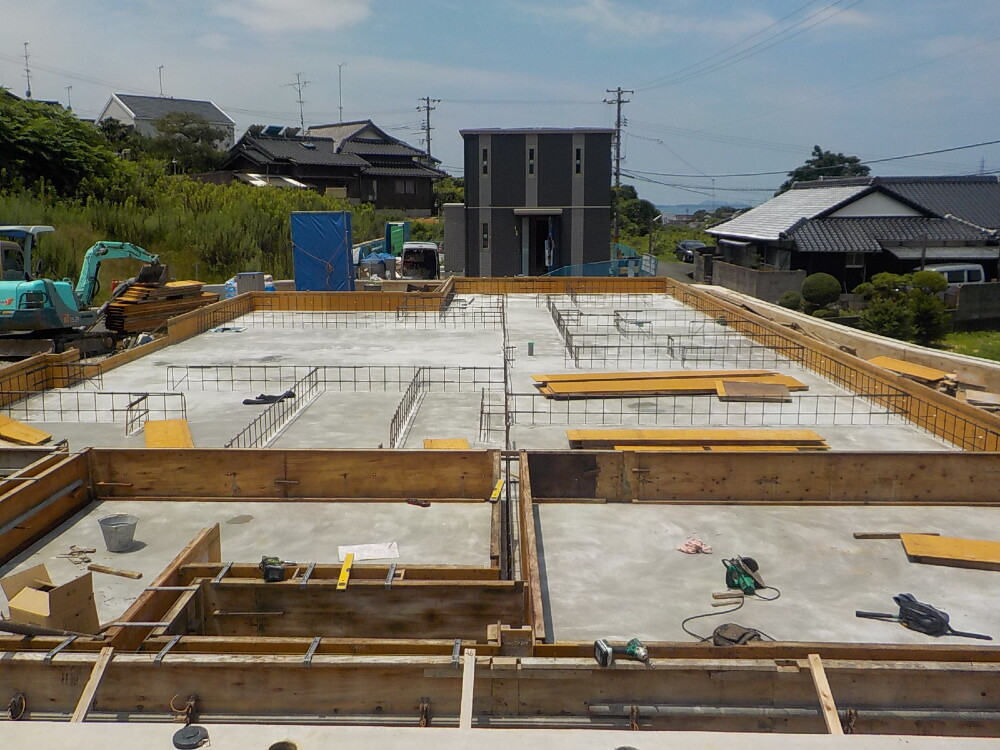

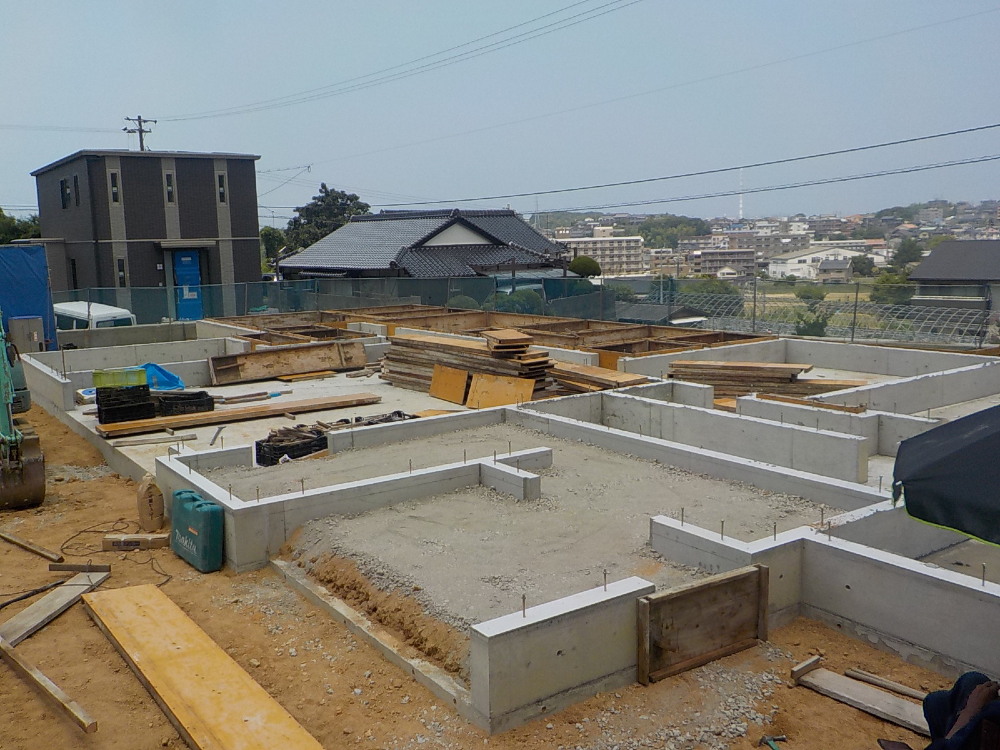

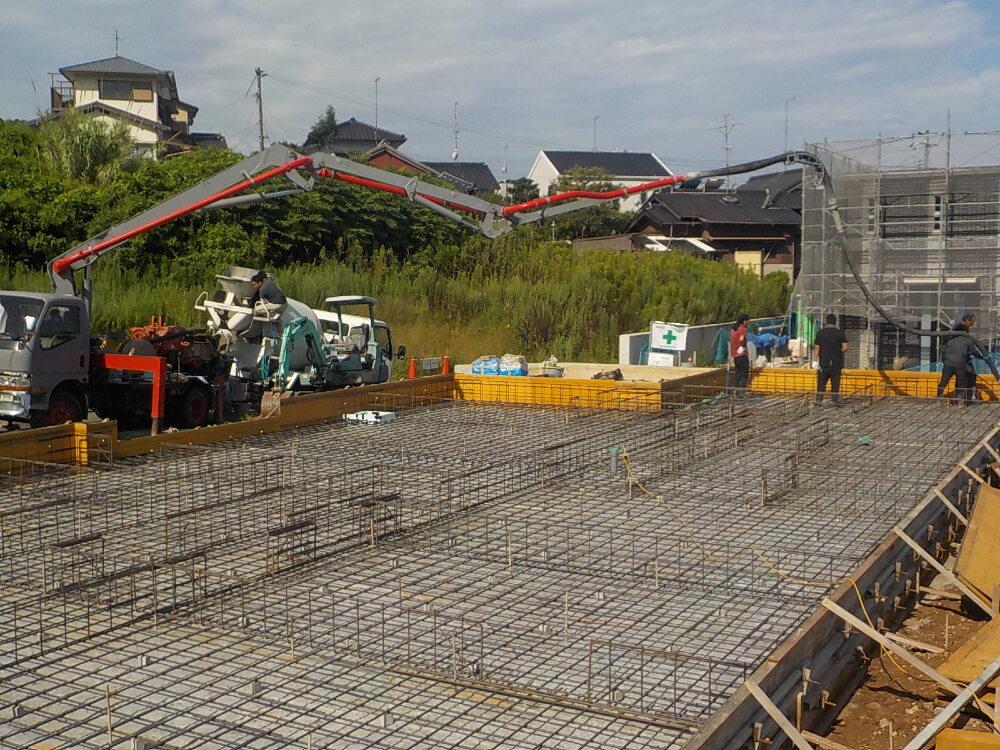

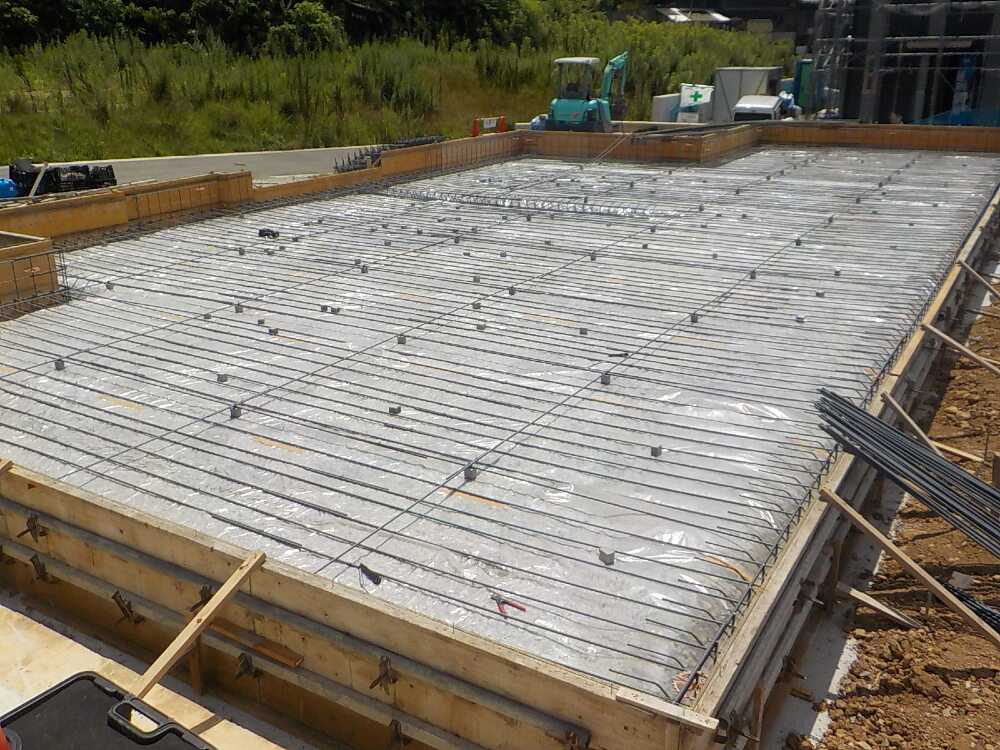

基礎工事
- 12. 2022年07月02日
-

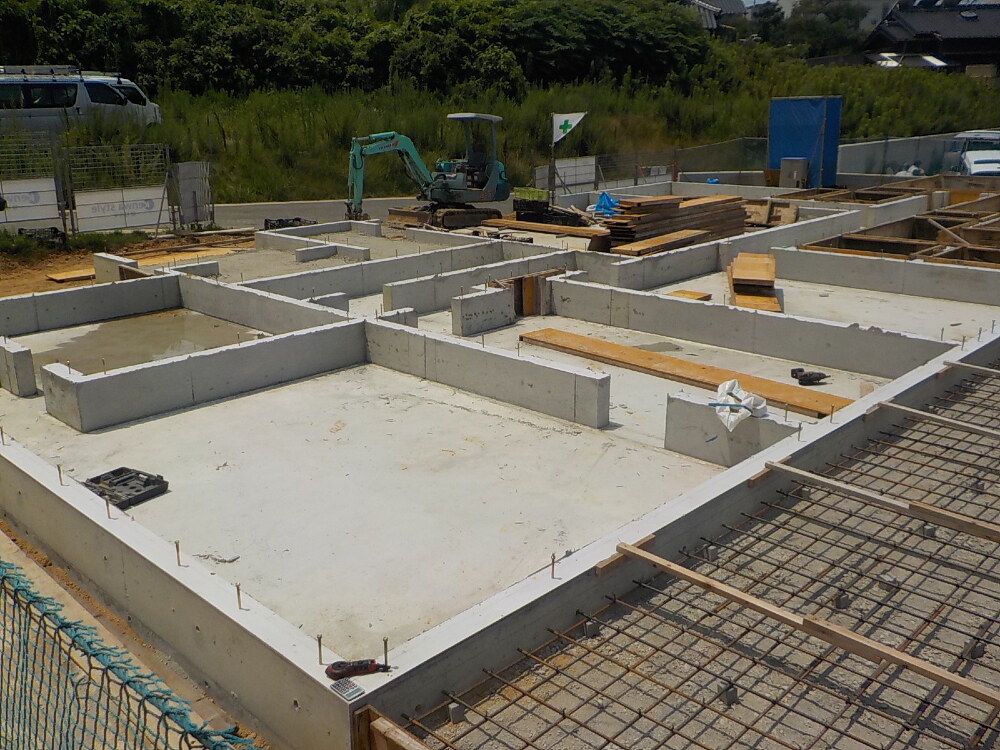

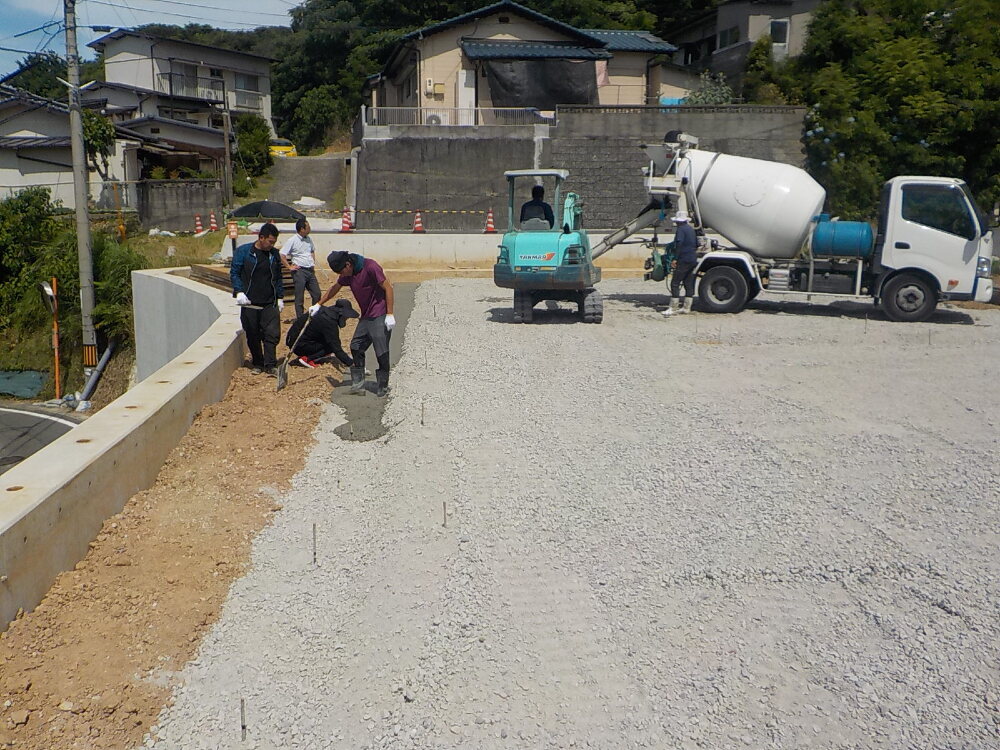

基礎工事
基礎形状に合わせて地面を掘削して、砕石を敷きと、転圧を行い基礎の基礎作りを行っています。
- 13. 2022年07月02日
-
基礎工事
- 14. 2022年07月06日
-

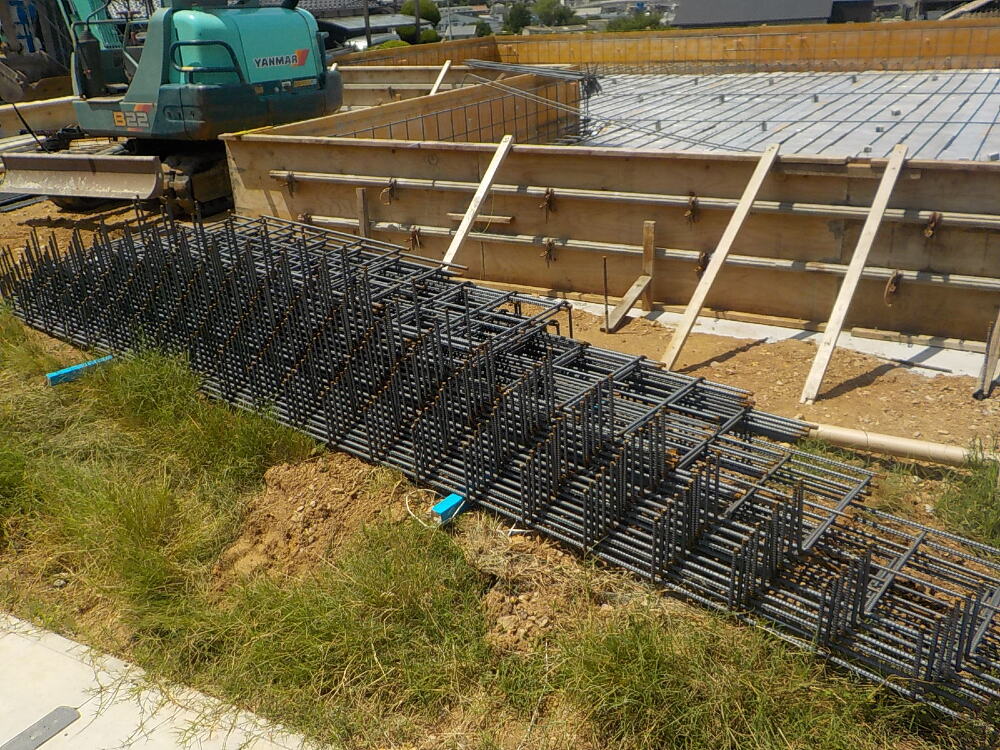

基礎工事
- 15. 2022年07月06日
-
基礎工事
- 16. 2022年07月07日
-
基礎工事

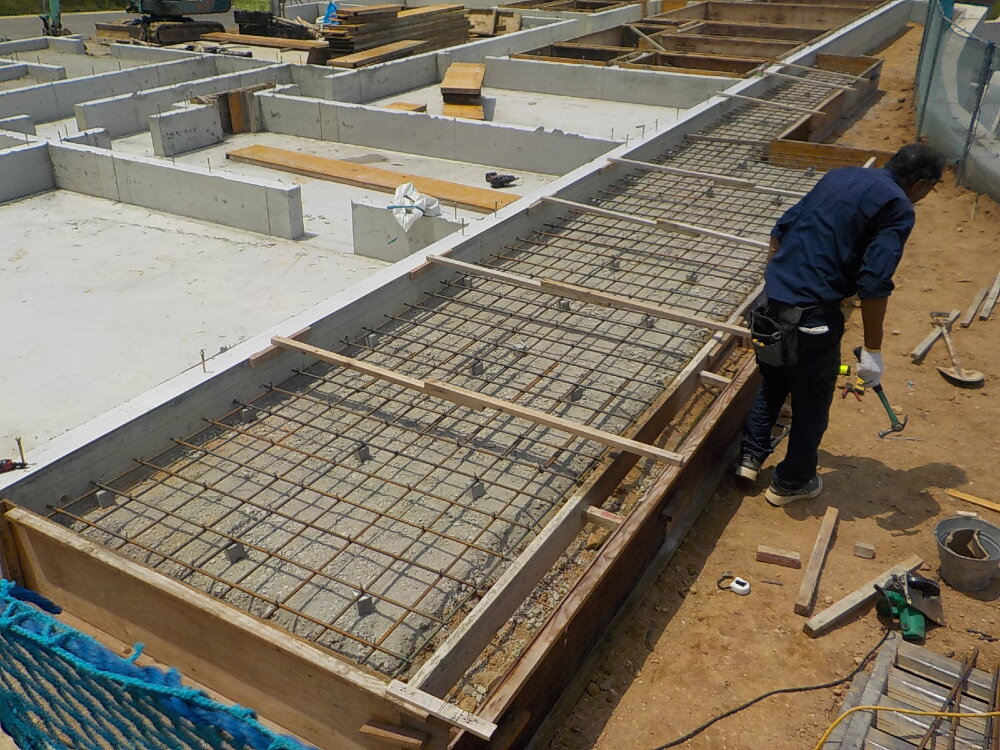

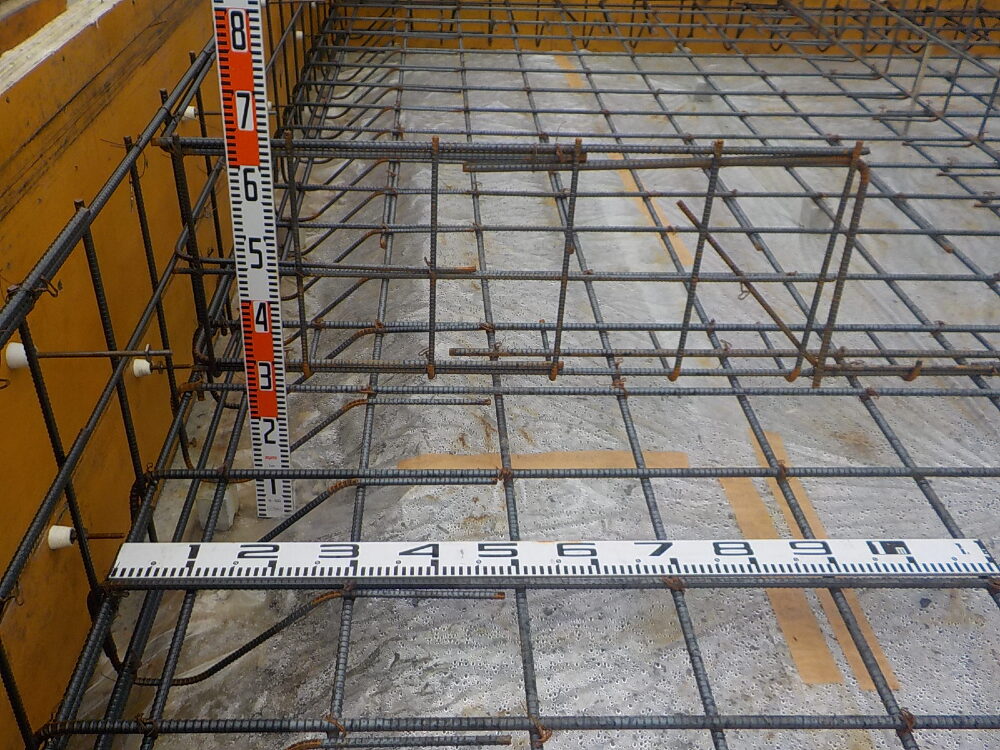

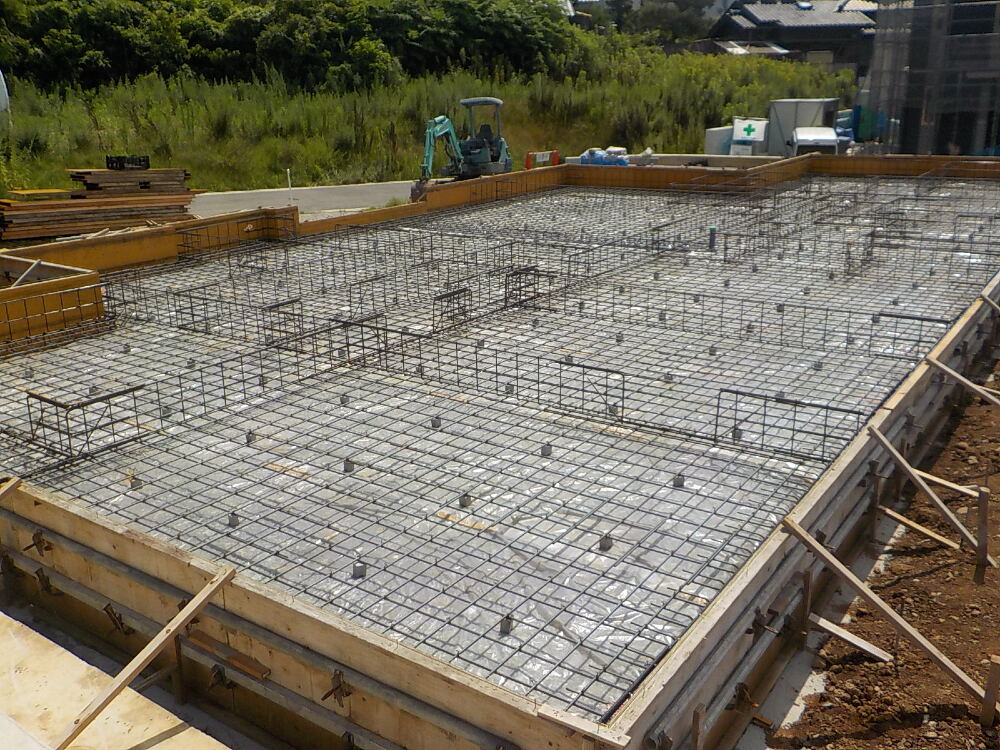

配筋工事を行いました。
基礎は鉄筋コンクリートでできています。
配筋は鉄筋コンクリートに必要な鉄筋を図面通りに組み立てていく作業です。配筋は基礎の寿命や強度に直接影響がある非常に重要な工程です。
- 17. 2022年07月07日
-
基礎工事
- 18. 2022年07月12日
-
基礎工事
- 19. 2022年07月14日
-
基礎工事

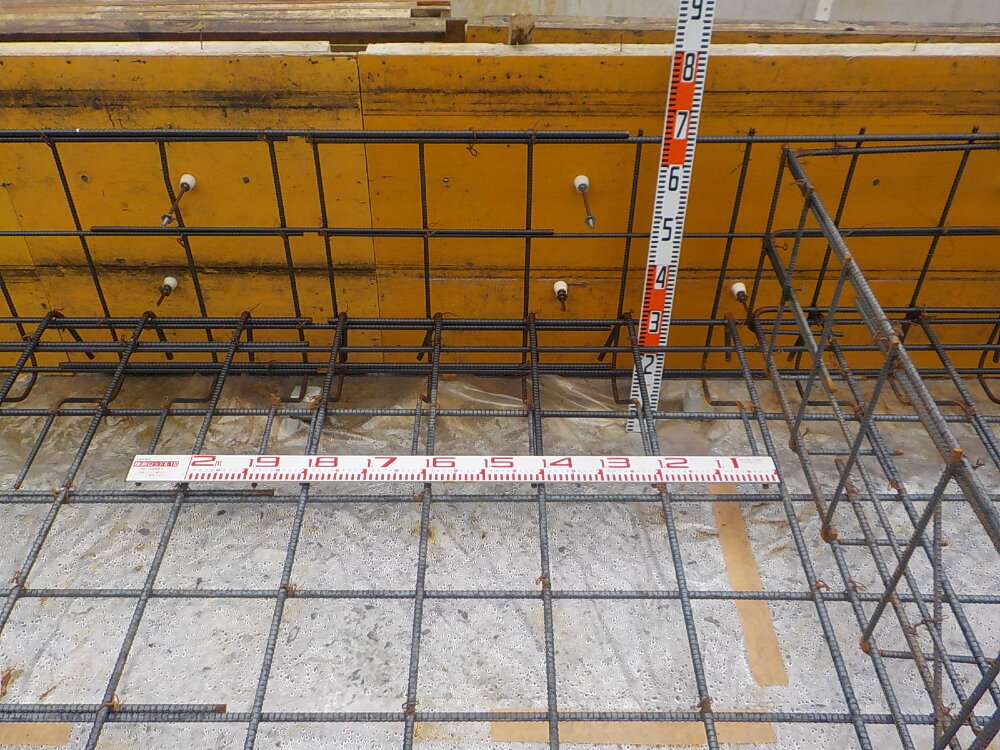

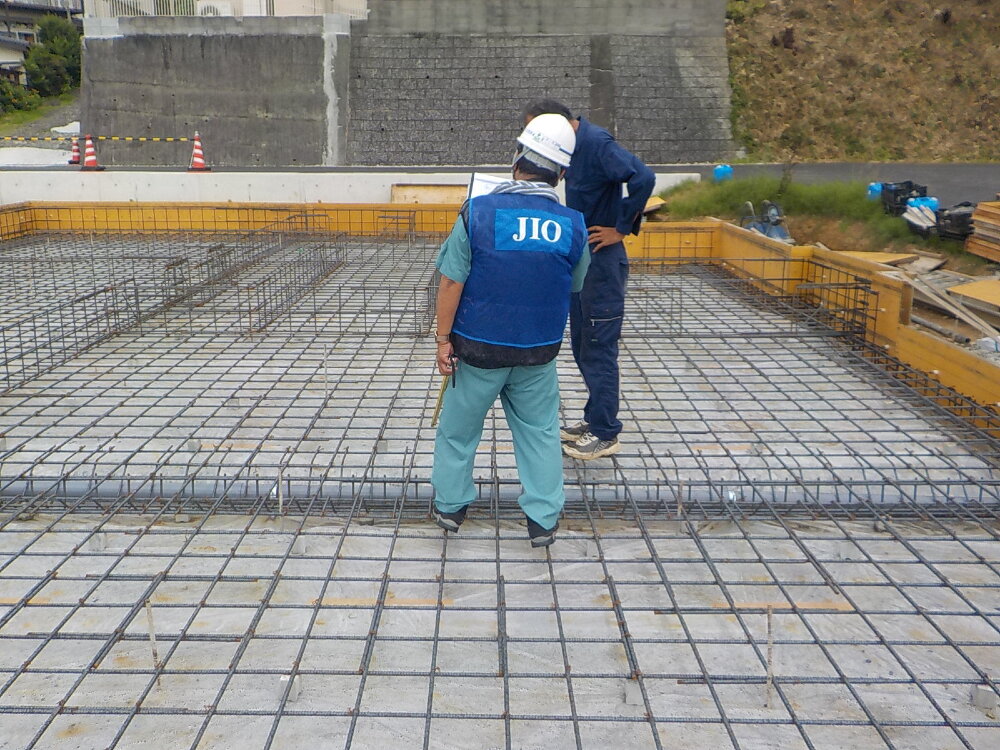

JIO配筋検査
- 20. 2022年07月14日
-
基礎工事
- 21. 2022年07月14日
-
基礎工事
- 22. 2022年07月15日
-
基礎工事

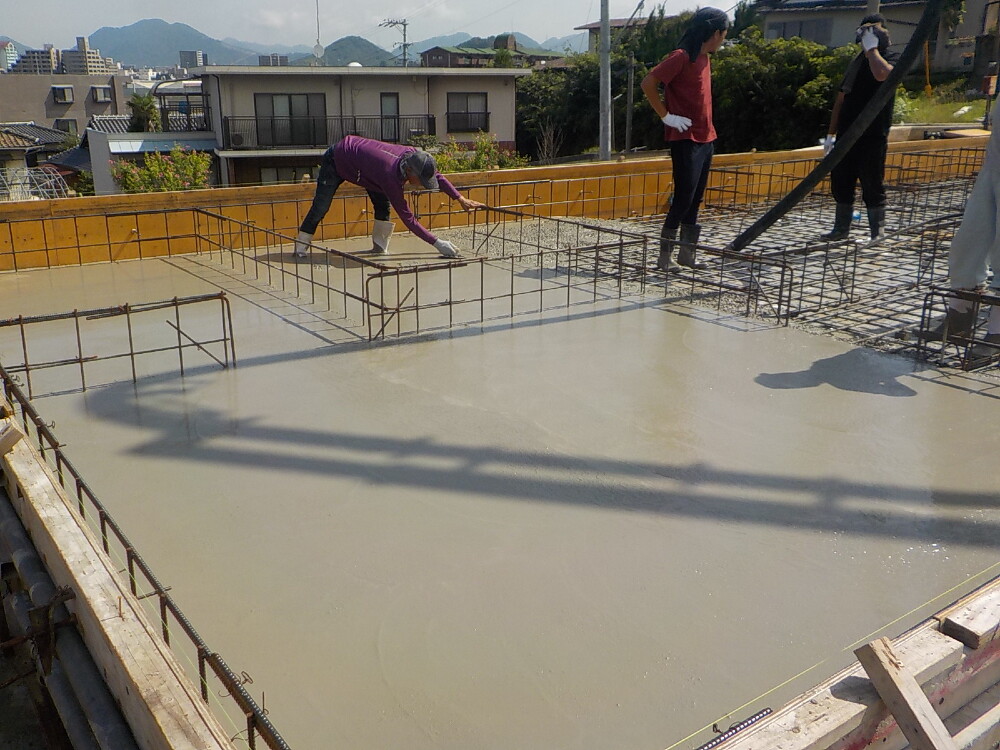

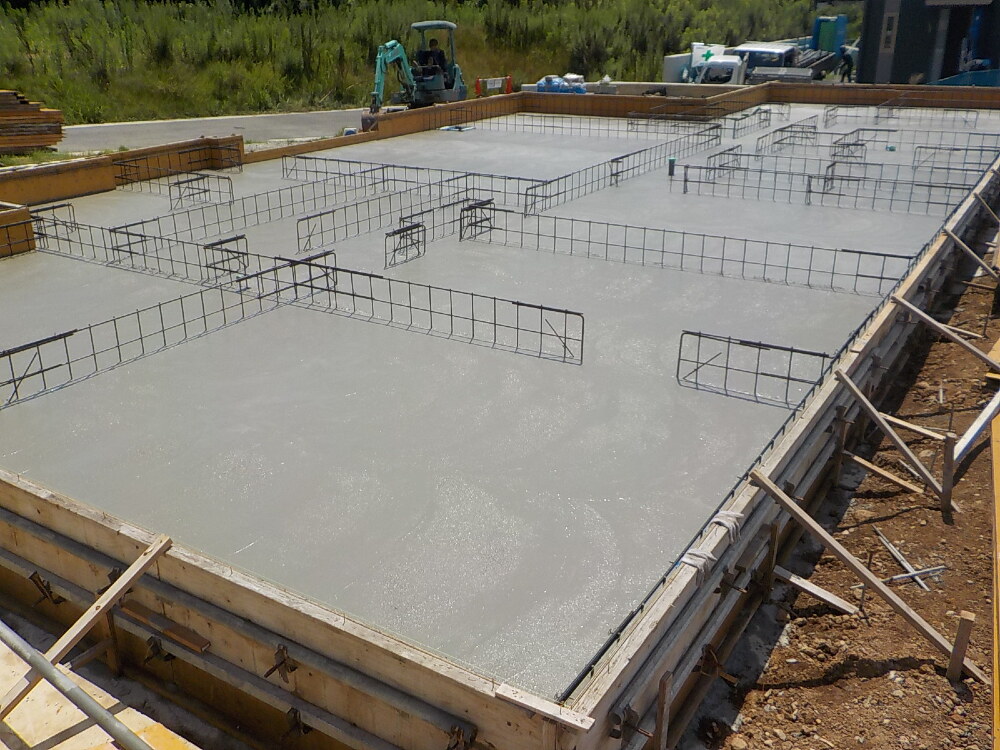

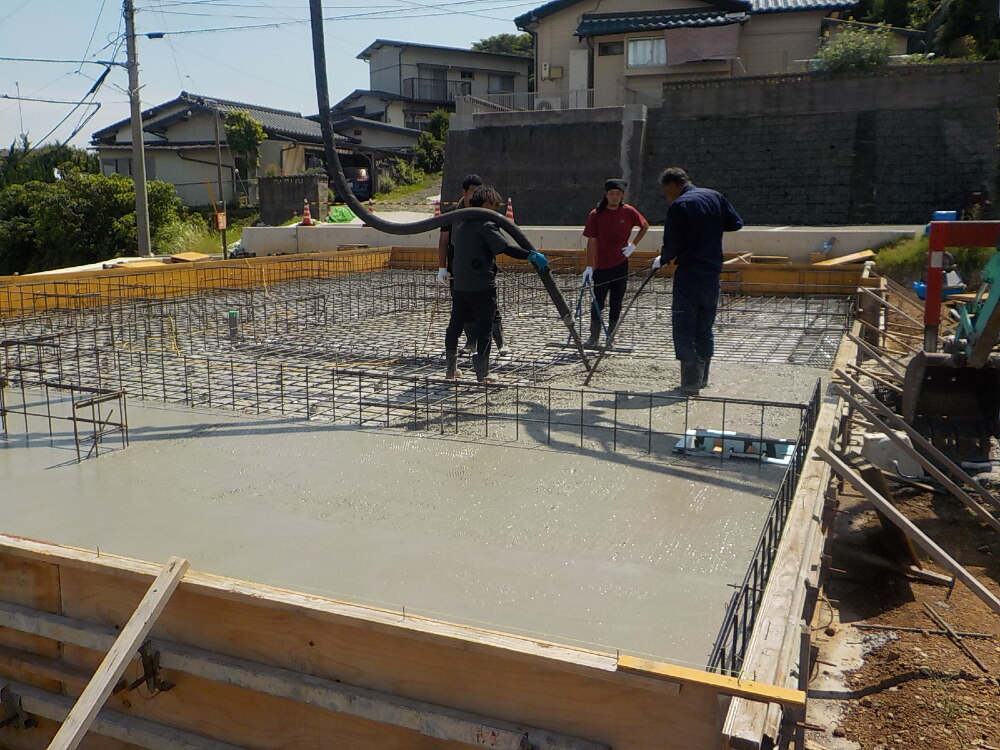

型枠の中に、コンクリートを流し込むコンクリート打設を行いました。
これから型枠を外すまで、一定の日数を置きます。
- 23. 2022年07月15日
-
基礎工事
テストピース
- 24. 2022年07月15日
-
基礎工事

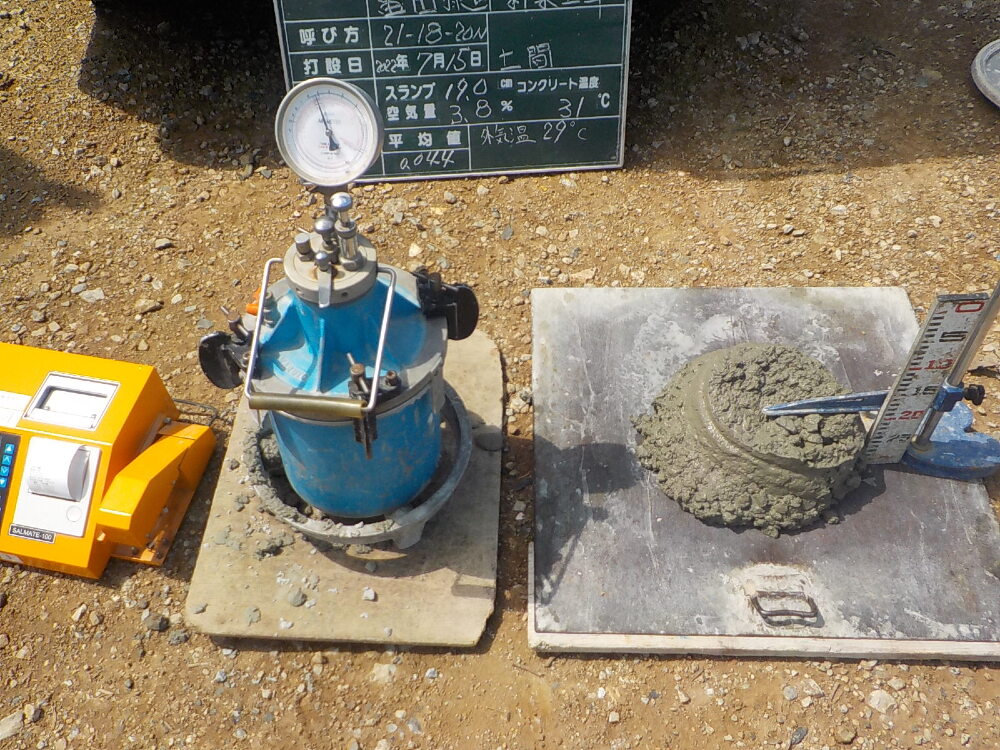

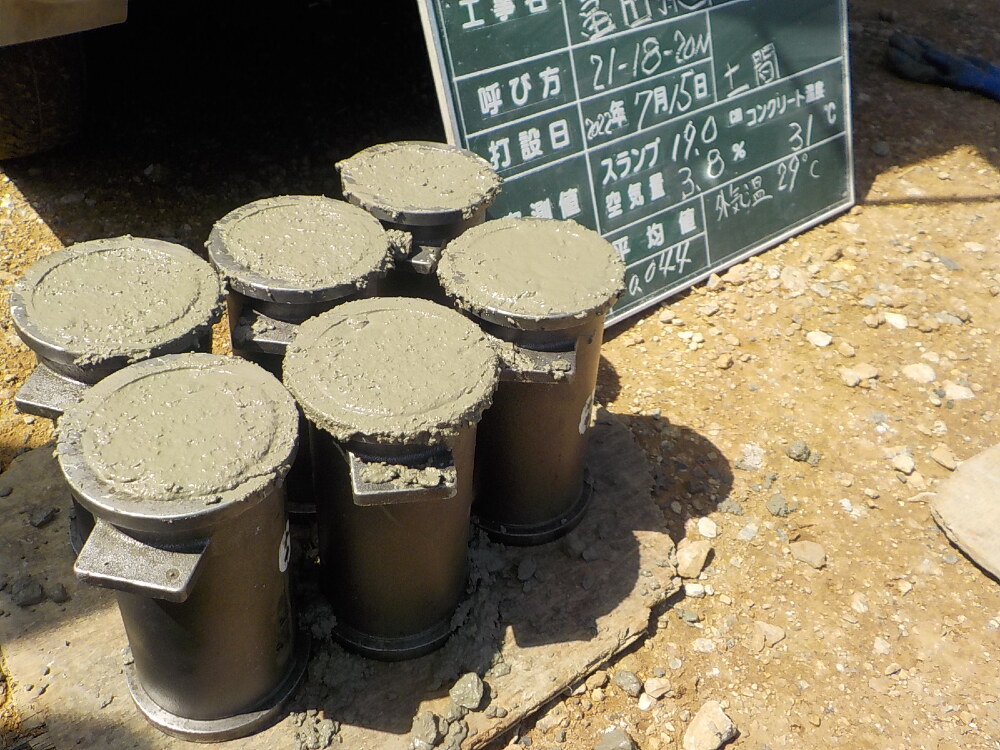

コンクリートのスランプ試験
- 25. 2022年07月15日
-
基礎工事
- 26. 2022年07月15日
-
基礎工事
- 27. 2022年07月15日
-
基礎工事
- 28. 2022年07月16日
-
基礎工事

- 29. 2022年07月22日
-
基礎工事
- 30. 2022年07月26日
-
基礎工事

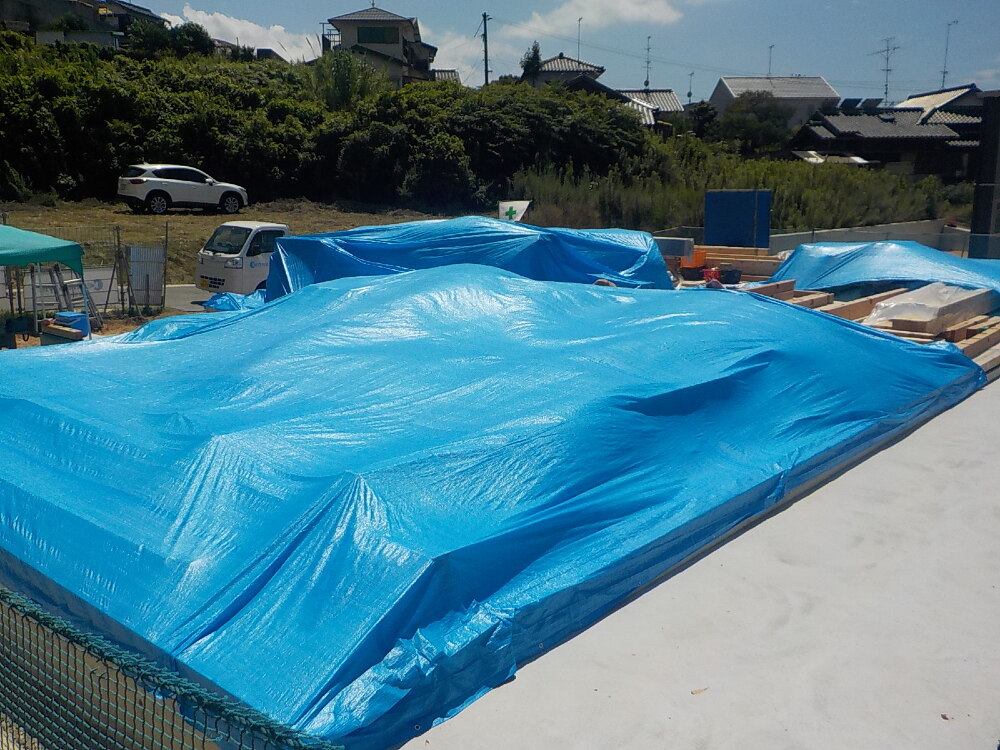

養生期間が終わり型枠を外しています。
コンクリートに、ひび割れが発生したりしていないか、仕上がりの状態を確認していきます。
- 31. 2022年07月26日
-
基礎工事
- 32. 2022年07月26日
-
基礎工事
- 33. 2022年07月29日
-
上棟準備

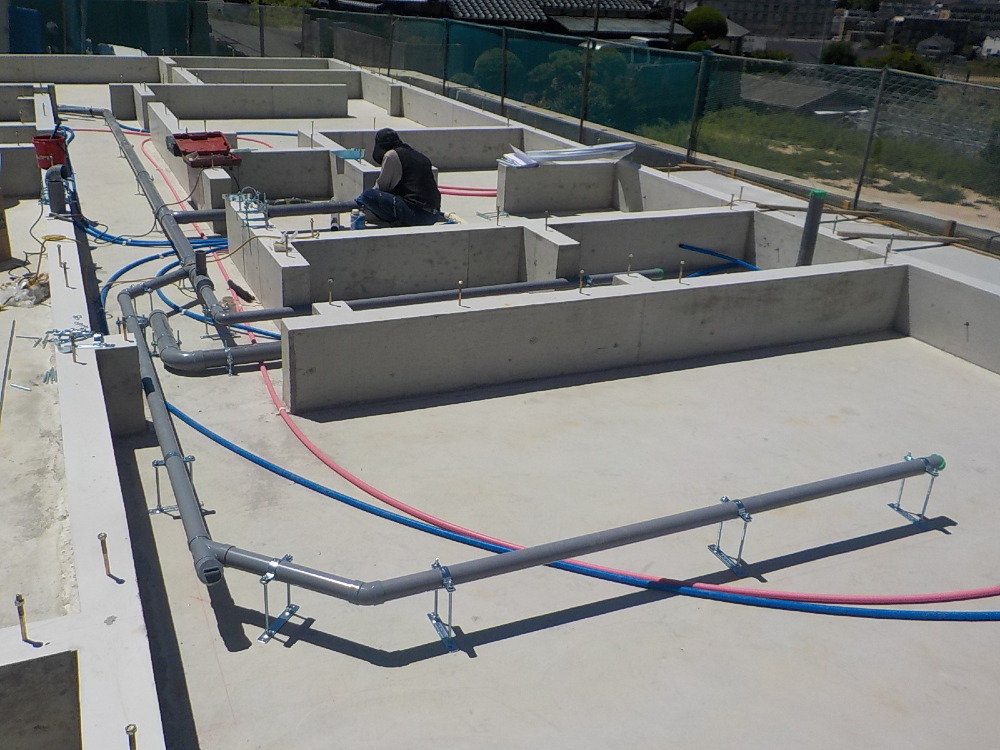

先行配管工事
上棟前に、床下の部分に給排水の配管工事を行います。ブルーは給水で、ピンクは給湯、新築時だけでなく、メンテナンスの時にも一目でわかるように、色分けがしてあります。
- 34. 2022年07月29日
-
基礎工事

- 35. 2022年08月01日
-

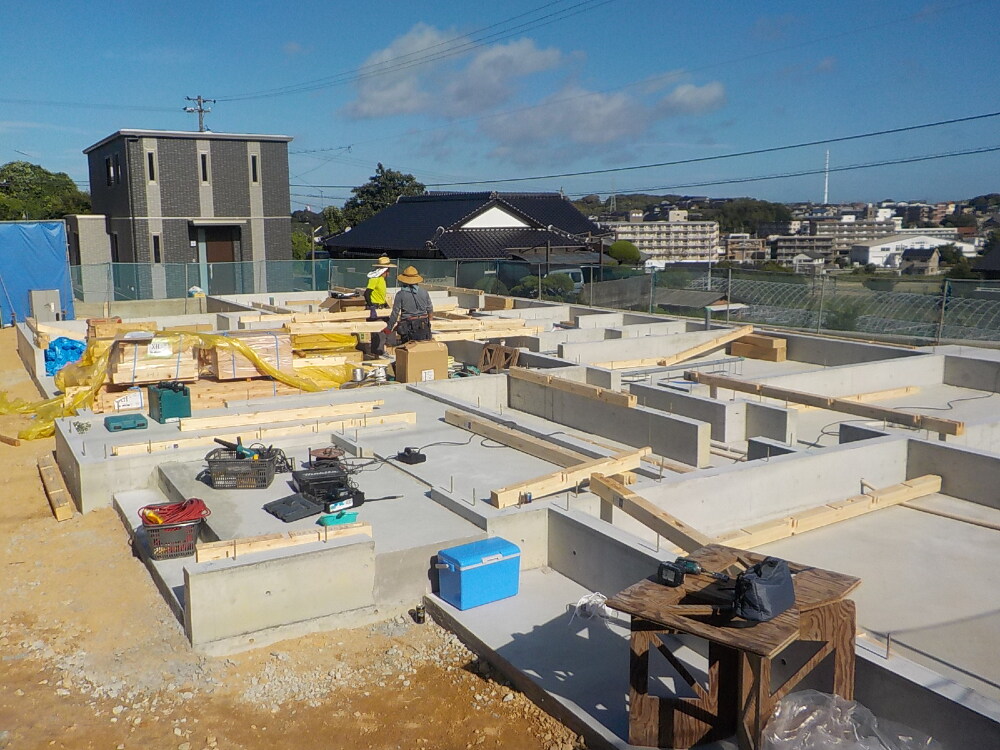

上棟準備

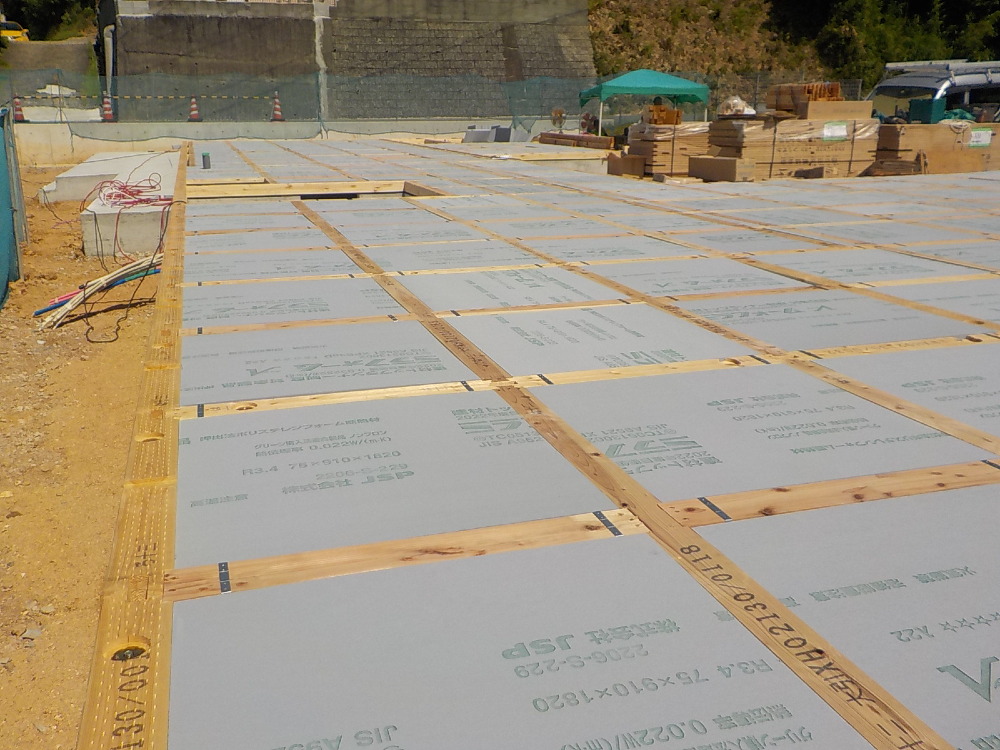

土台敷きをしています。
土台敷きとは、基礎(コンクリート)の上に土台(木)を設置して、住宅の骨組みを作っていく工程です。
- 36. 2022年08月01日
-
上棟準備
土台敷き

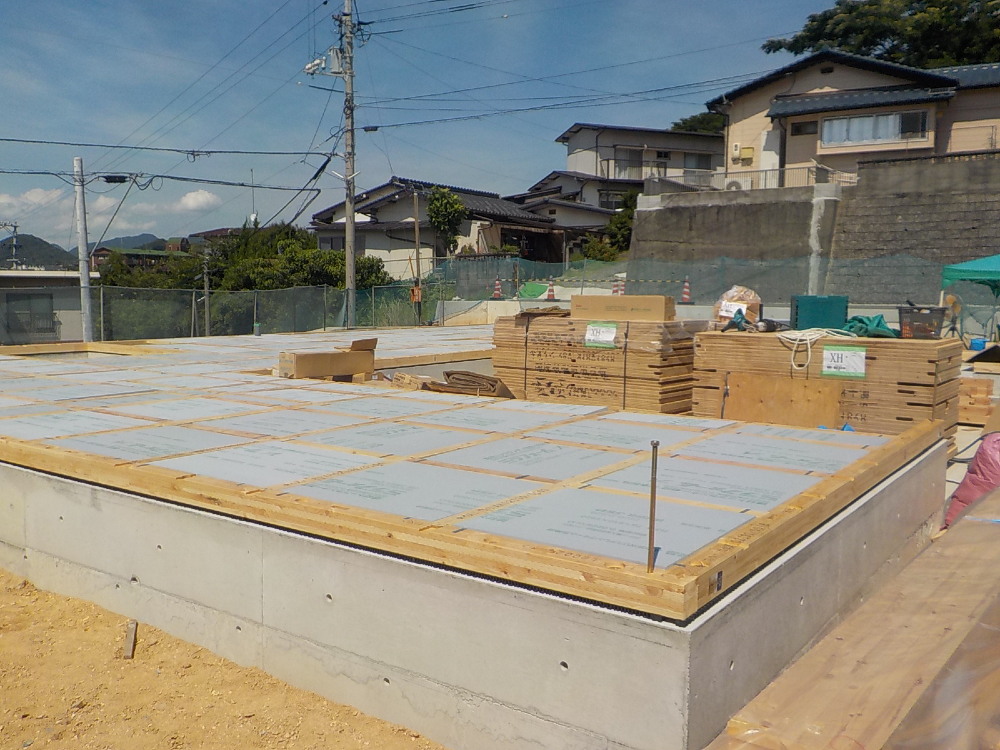

- 37. 2022年08月02日
-
上棟準備
- 38. 2022年08月02日
-
上棟準備
土台敷きが完了し、間に床断熱材を設置しました。
- 39. 2022年08月03日
-
上棟準備

- 40. 2022年08月03日
-
上棟準備
- 41. 2022年08月03日
-
上棟準備
- 42. 2022年08月05日
-

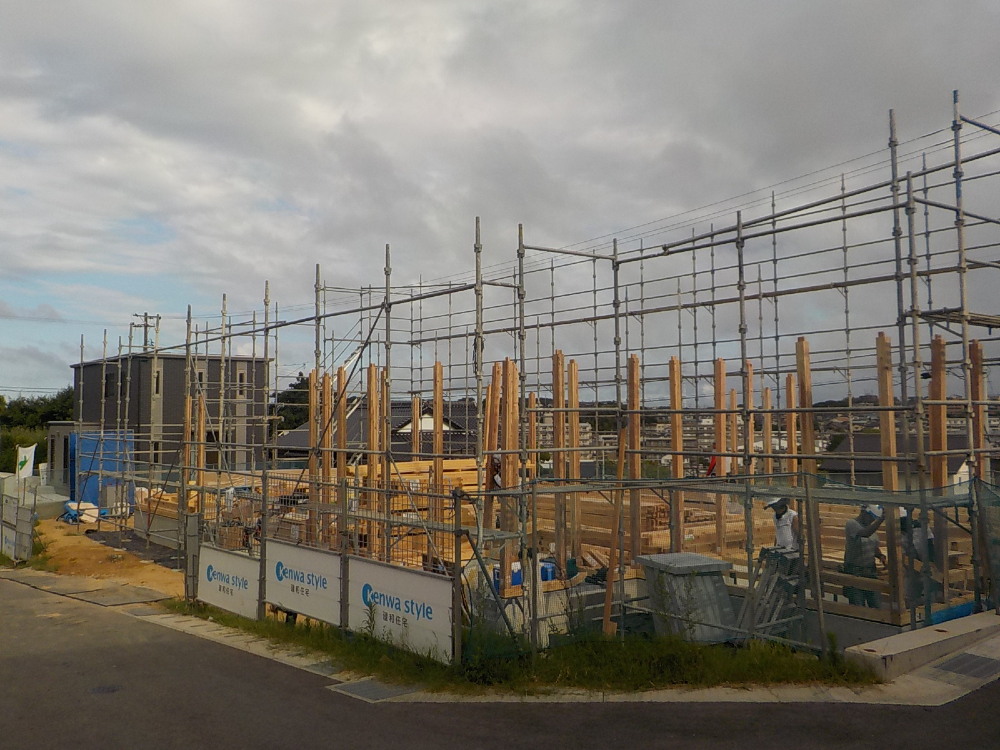

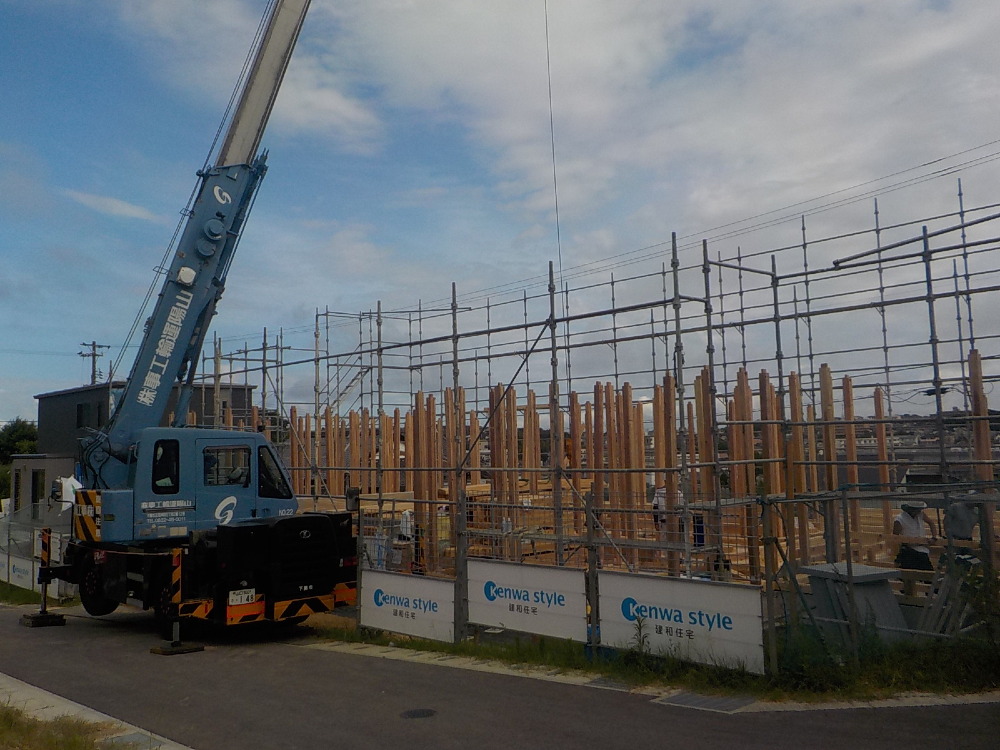

前起こし
上棟前日、工事の安全を祈願し建物の四隅を清め、お神酒で挨拶を行います。
その後、大工さん達が一斉に作業にかかります。 本日は「前起こし」といって、棟木(家の一番高い所に架けられる水平材)を取付ける前までの工程を行っていきます。
- 43. 2022年08月05日
-
前起こし
予め図面に従ってプレカットされた木材はそれぞれの位置によって長さや大きさ、更に、仕口、継手といった接合部の形などが決まっています。
このようにプレカットされた木材を用いる事で、施工に無駄が無く、正確な計測検査がされており安心できる上、効率よく作業が進められます。
- 44. 2022年08月05日
-
前起こし
- 45. 2022年08月05日
-
前起こし
- 46. 2022年08月05日
-
前起こし
骨組みとなる木材には「集成材」を使用しています。
集成材は、木を短冊のように挽き、木の繊維方向に沿って平方に並べて接着させた木製品です。
乾燥収縮が少ない、丈夫、軽い、火に強い、調湿性があるなど、大変優れた木材です。
- 47. 2022年08月05日
-
前起こし

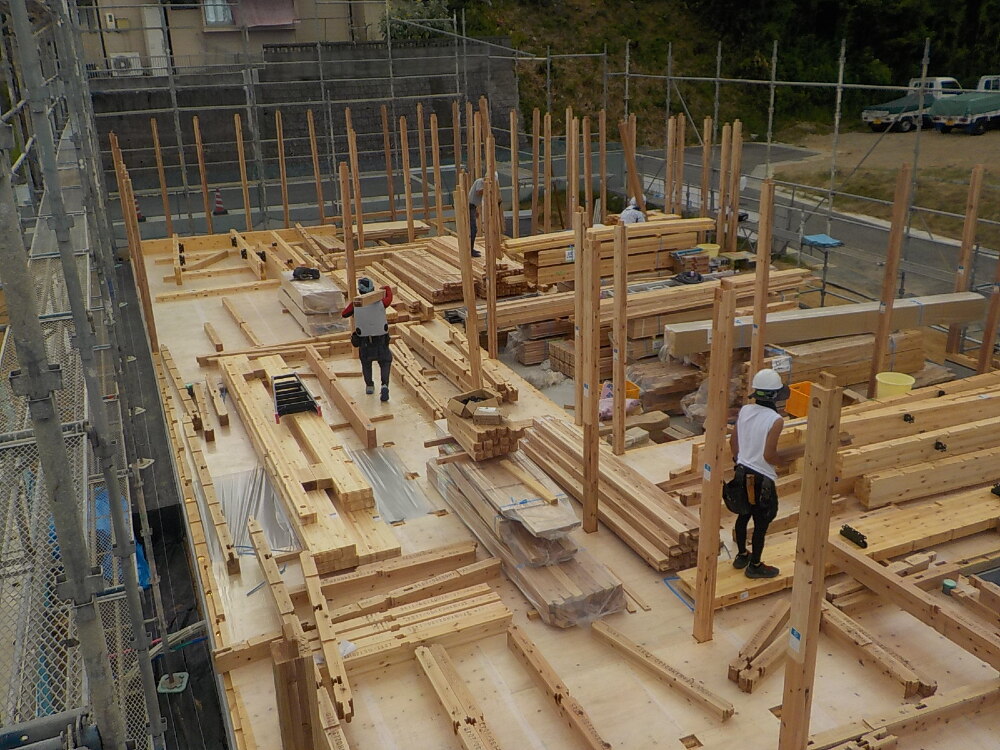

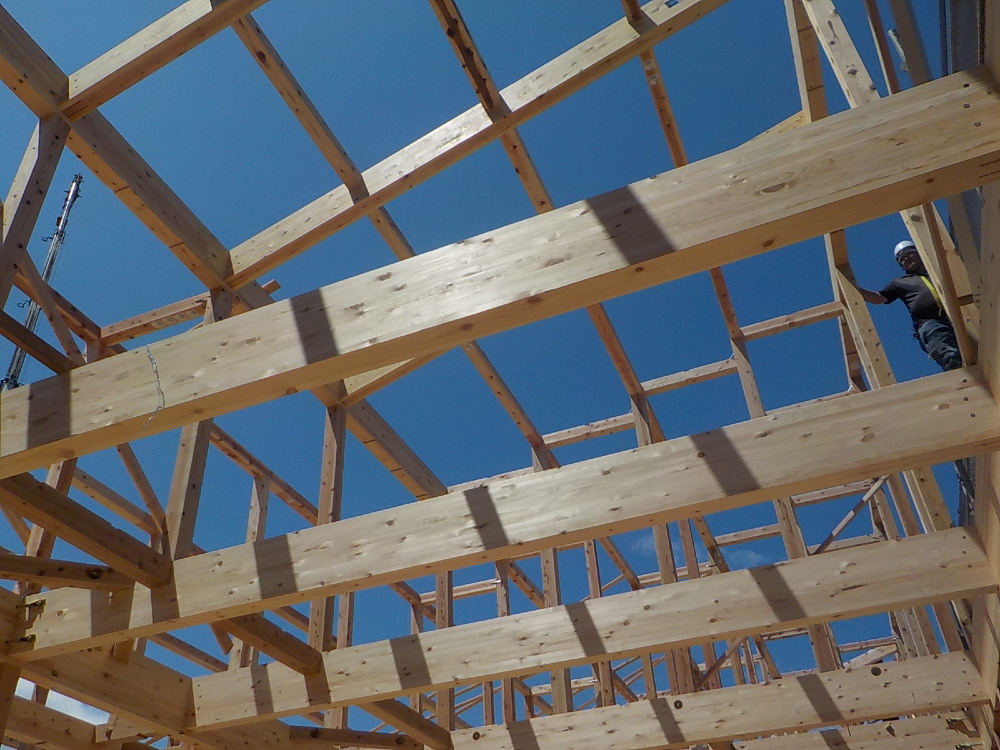

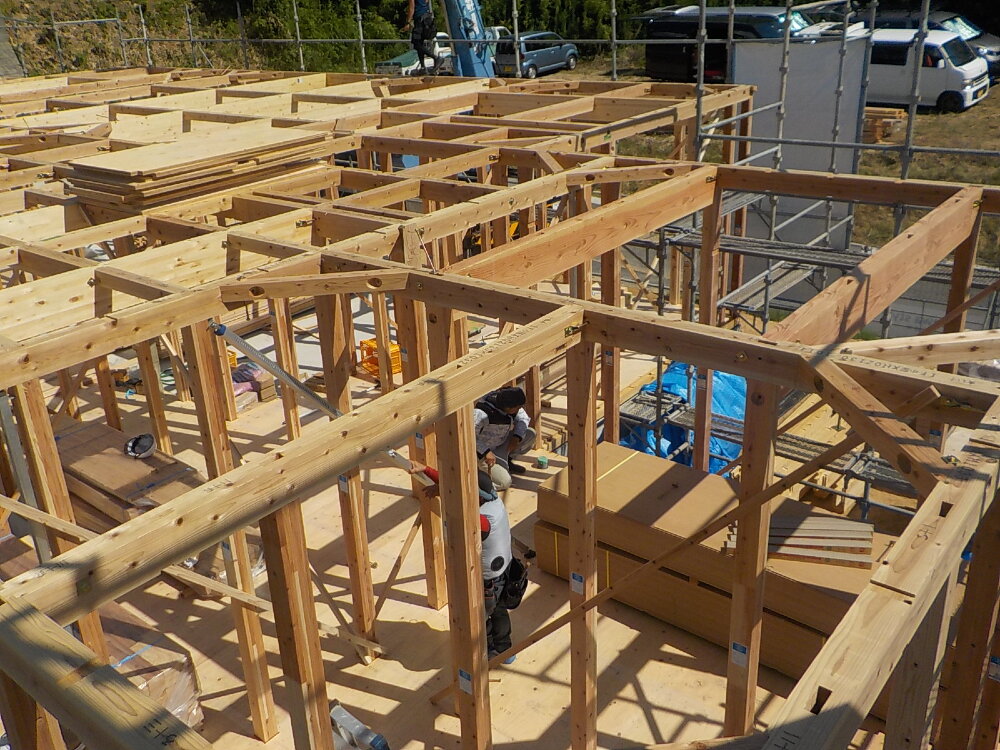

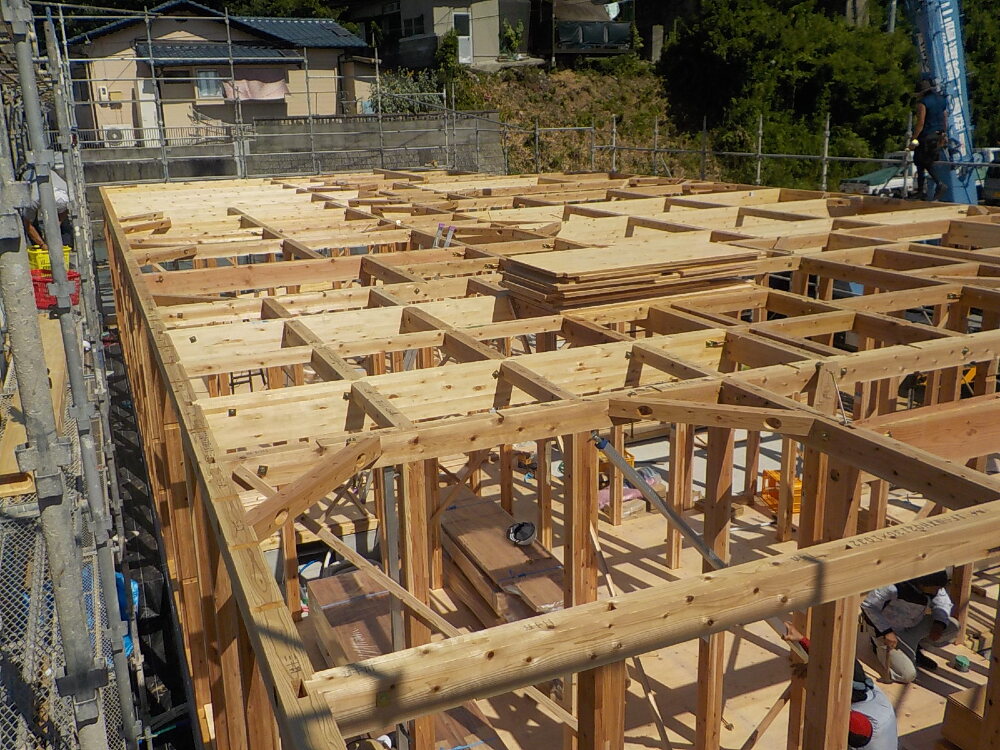

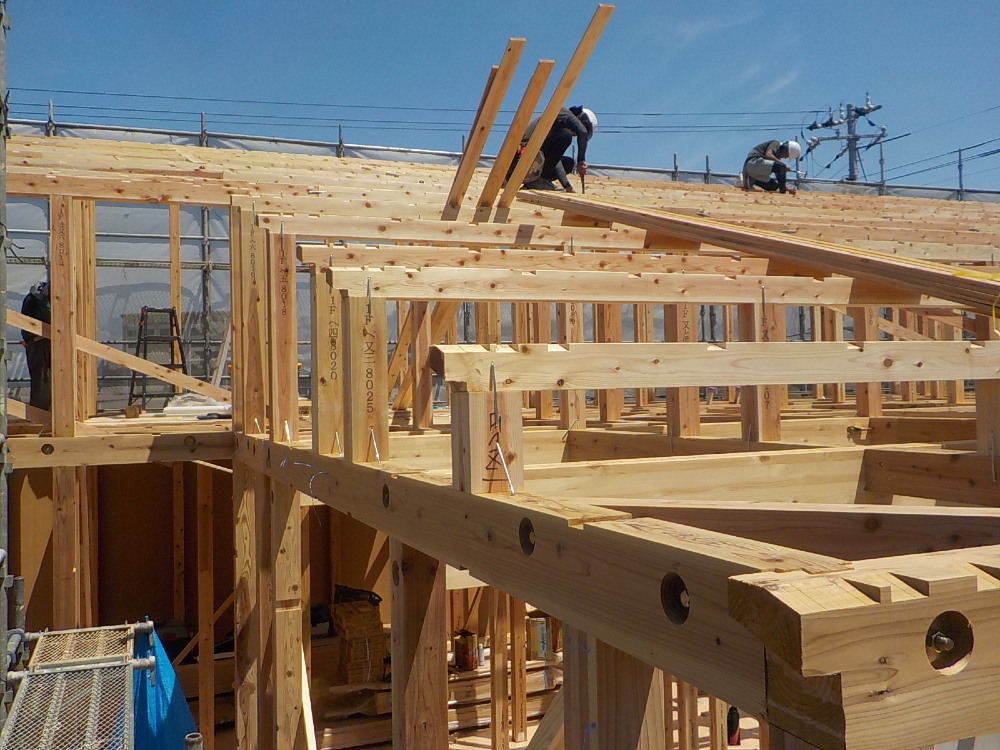

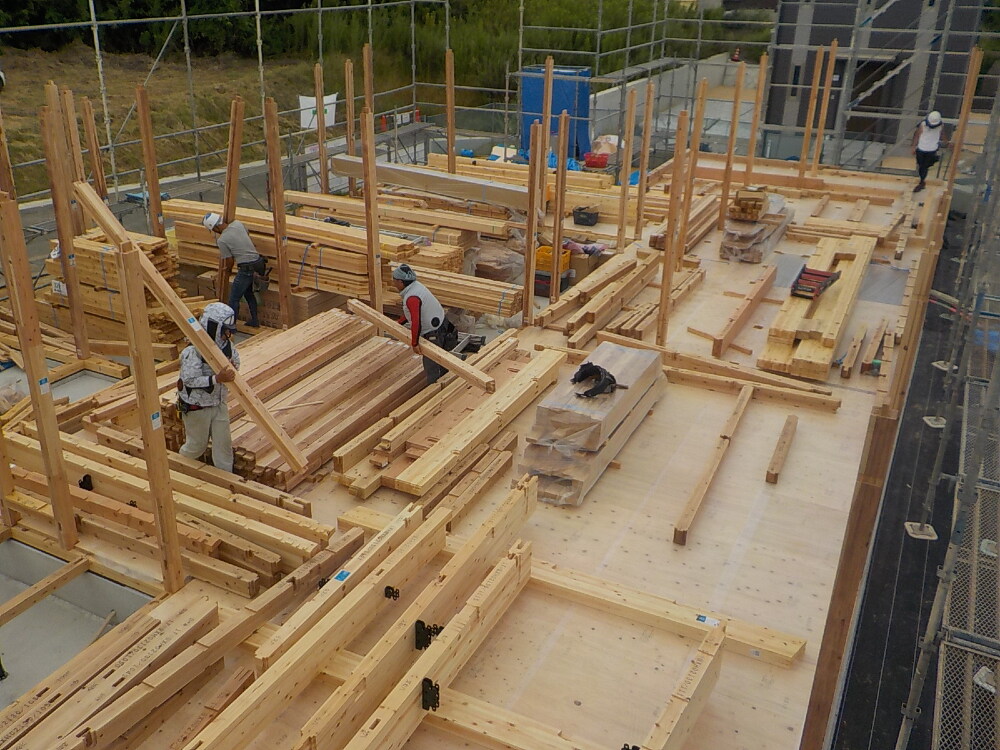

柱が立って、梁が取り付けられました。
- 48. 2022年08月05日
-
前起こし
- 49. 2022年08月05日
-
前起こし
- 50. 2022年08月05日
-
前起こし
- 51. 2022年08月05日
-
前起こし

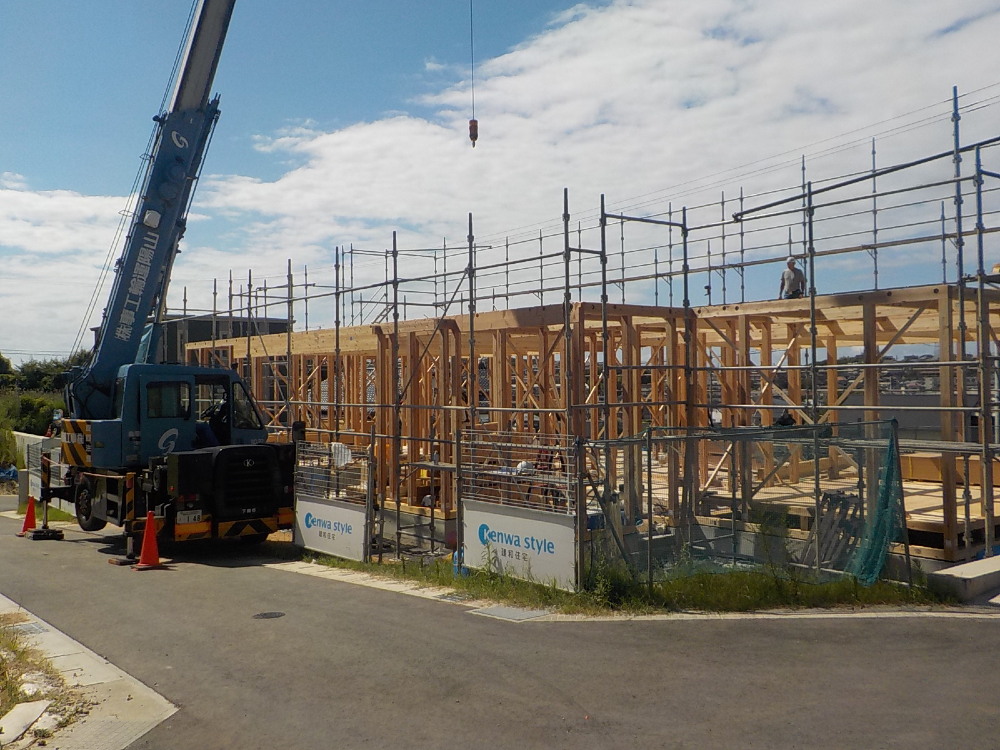

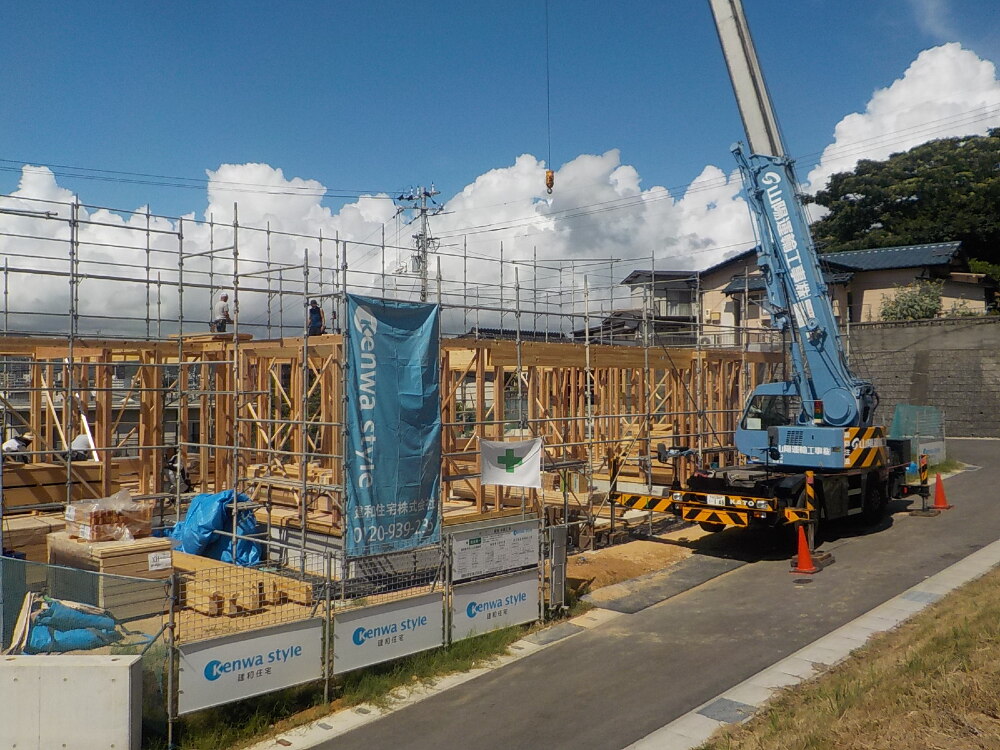

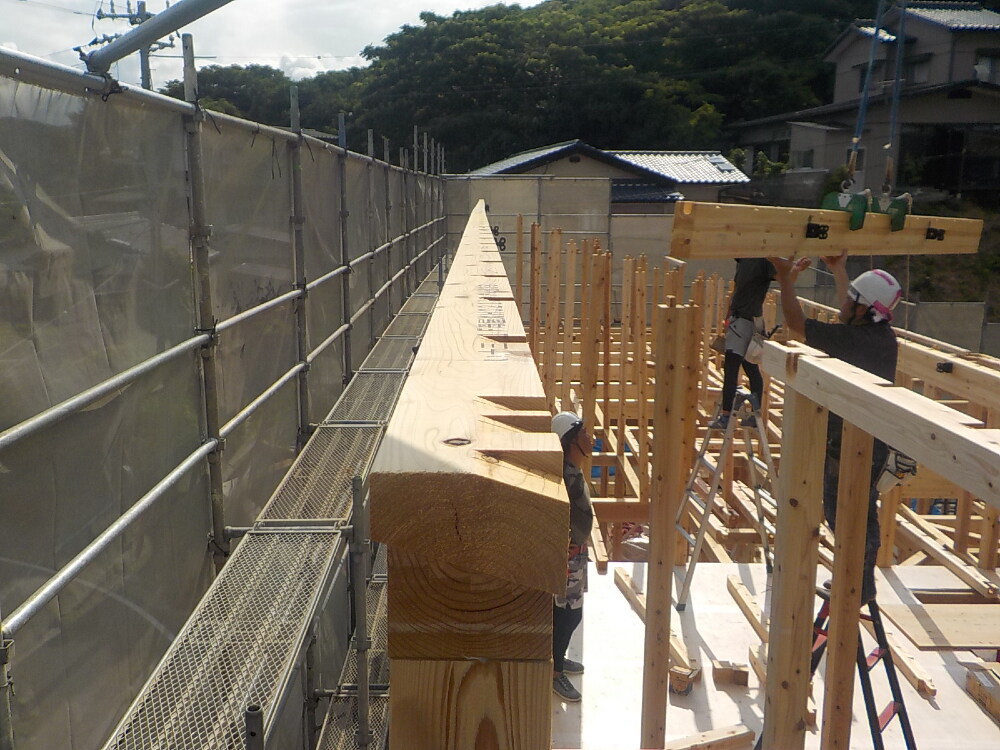

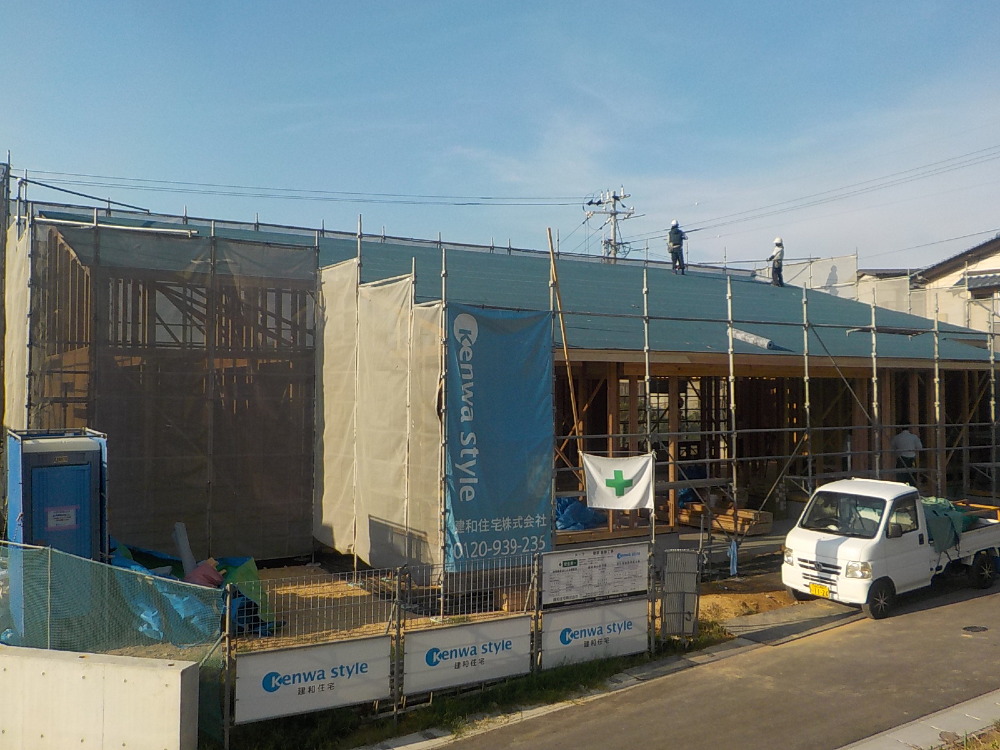

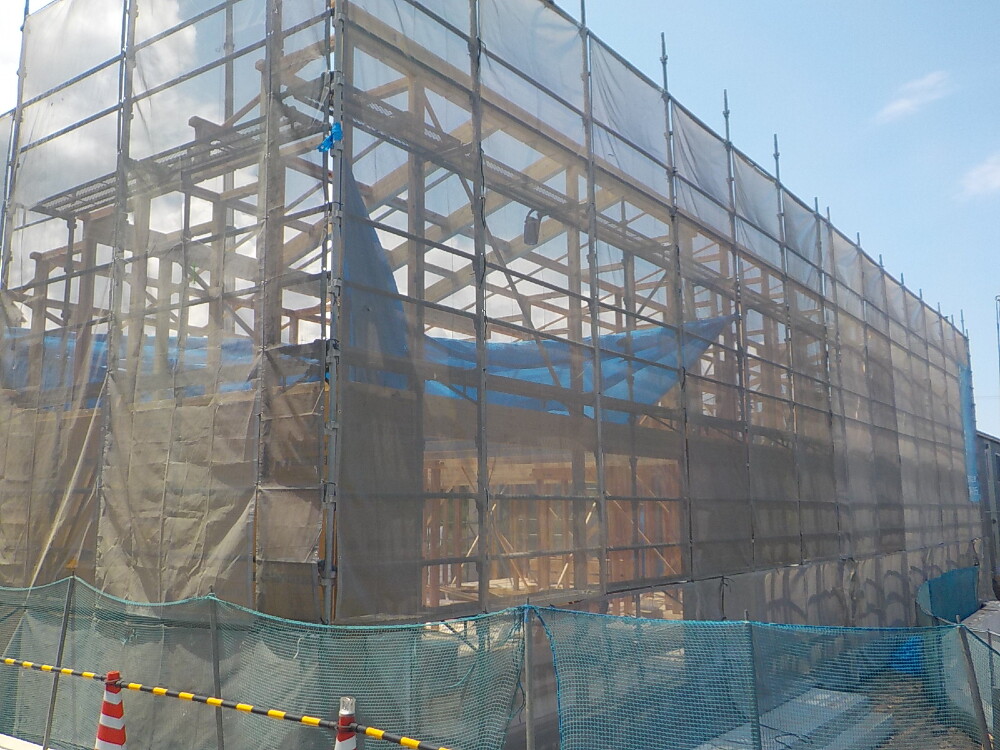

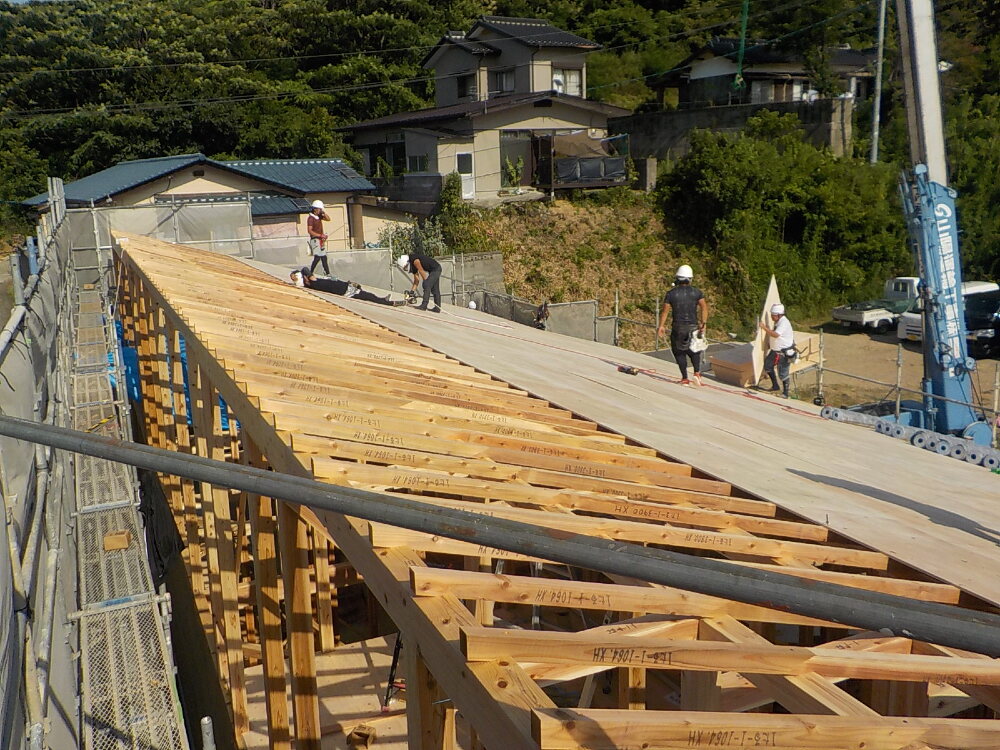

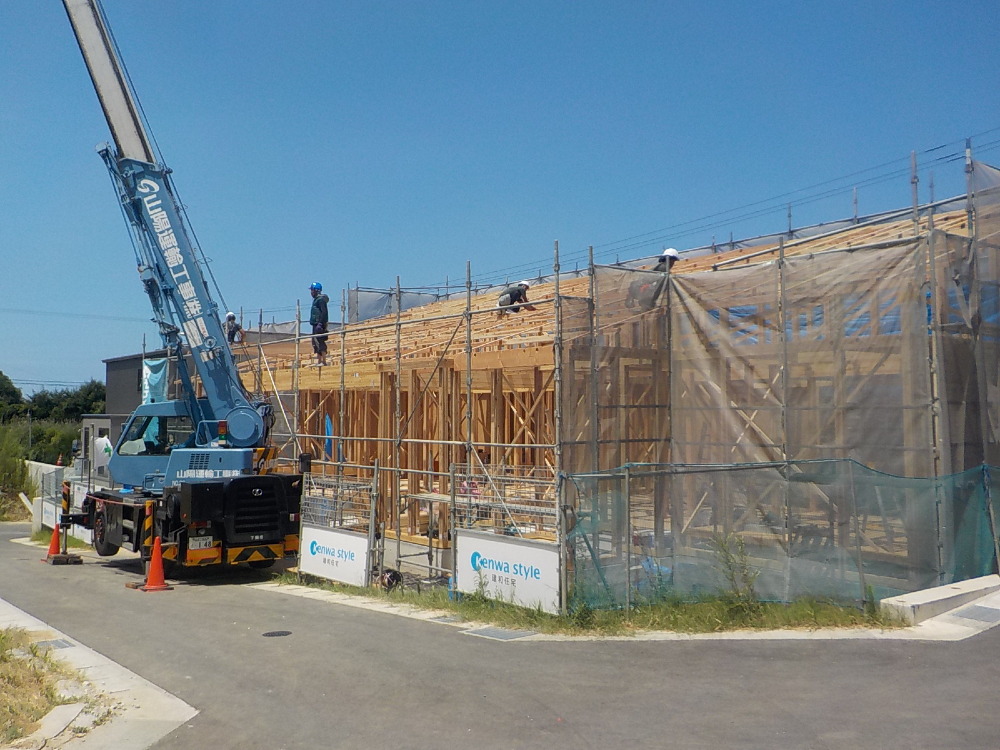

- 52. 2022年08月06日
-
上棟
- 53. 2022年08月06日
-
上棟

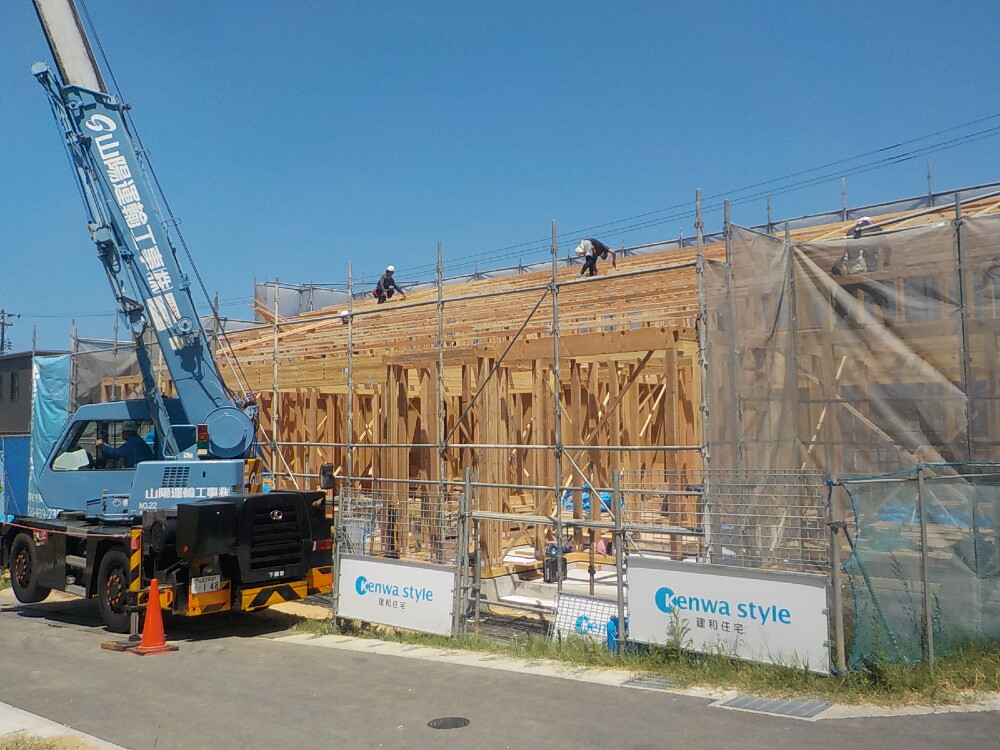

- 54. 2022年08月06日
-
上棟
T様本日は誠におめでとうございます。
一日でお家がカタチになっていく姿を楽しみにしていてください。
T様にとって特別な日となります!
- 55. 2022年08月06日
-
上棟
上棟とは、柱や梁など建物の基本構造が完成し、家の最上部で屋根を支える棟木(むなぎ)と呼ばれる木材を取り付けることを指します。
- 56. 2022年08月06日
-
上棟

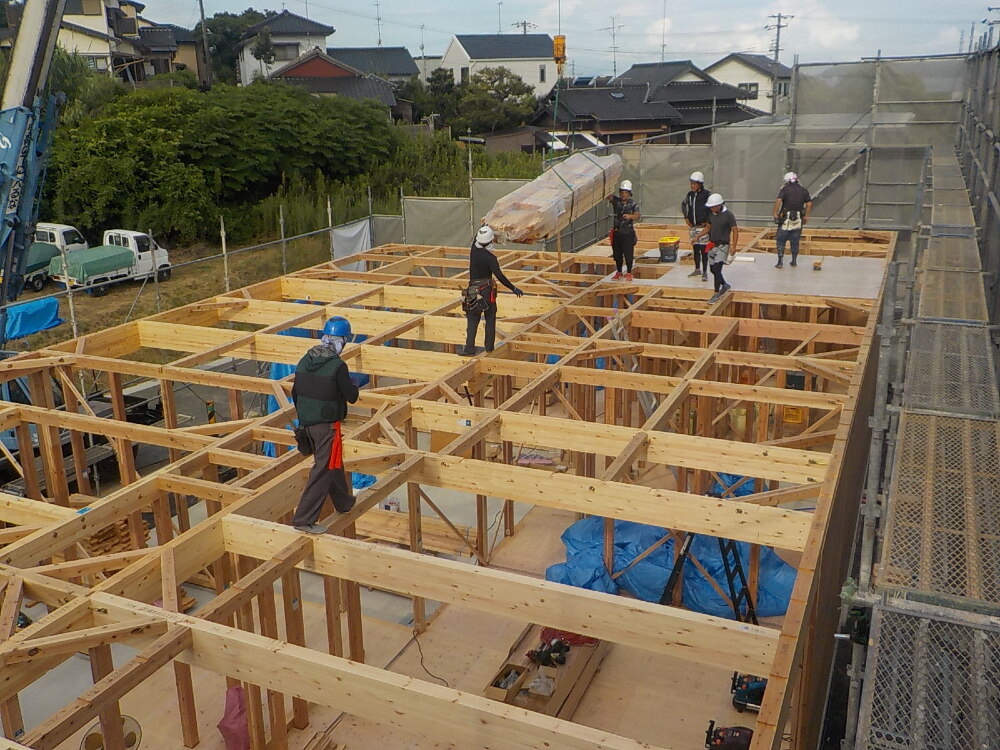

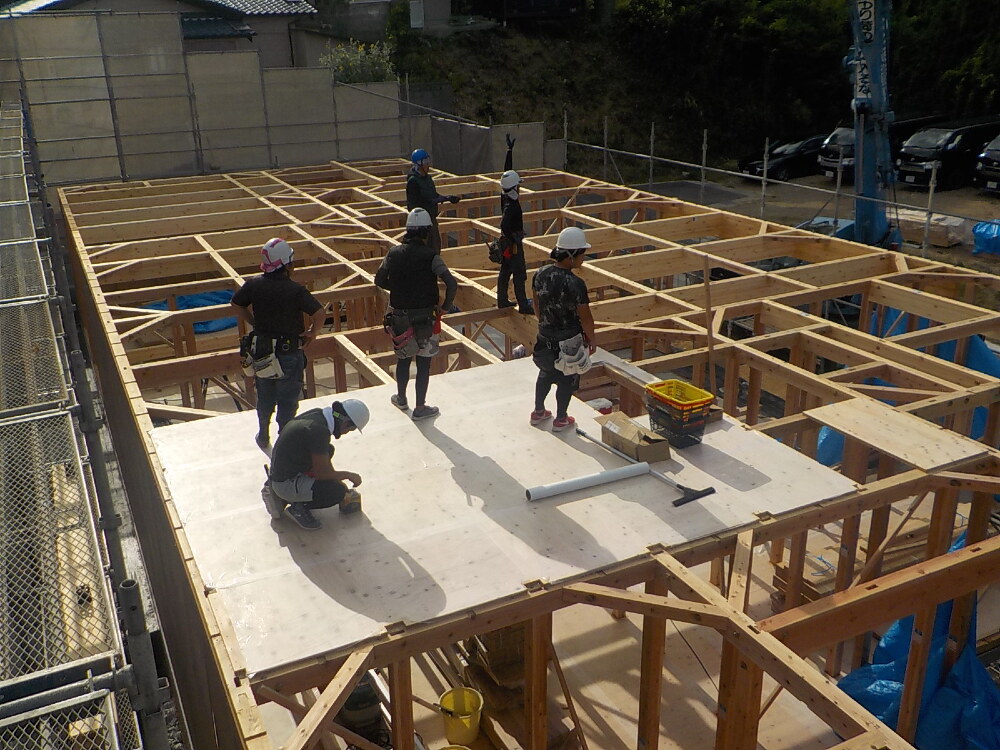

2階の床部分の合板を貼っていき、

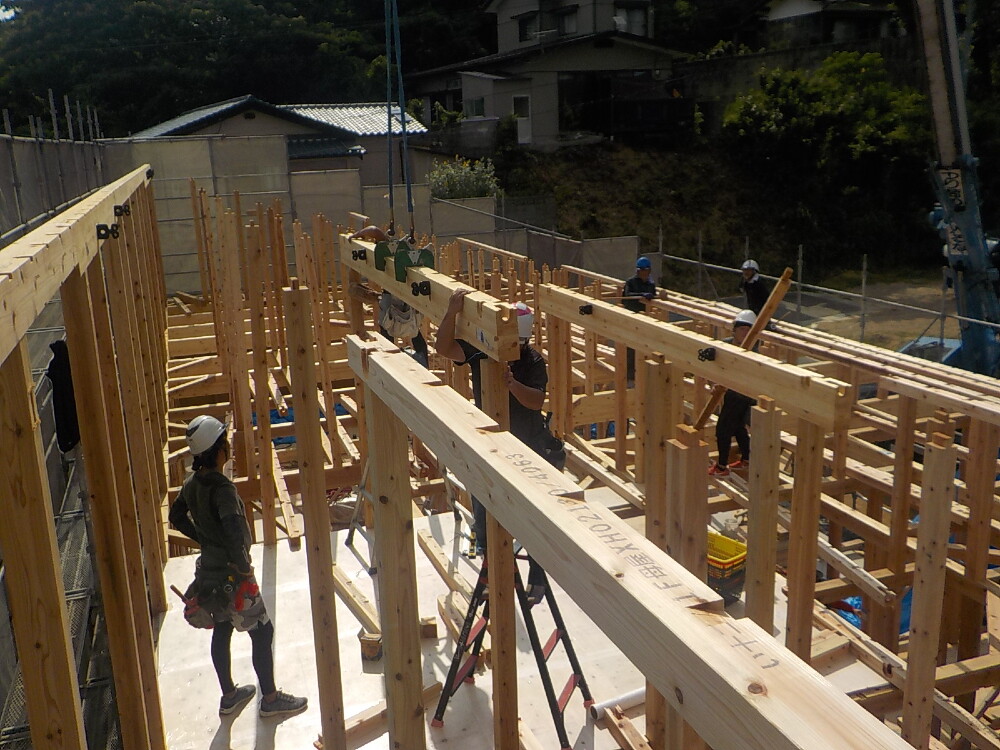

1階同様に柱や梁などを組み上げていきます。

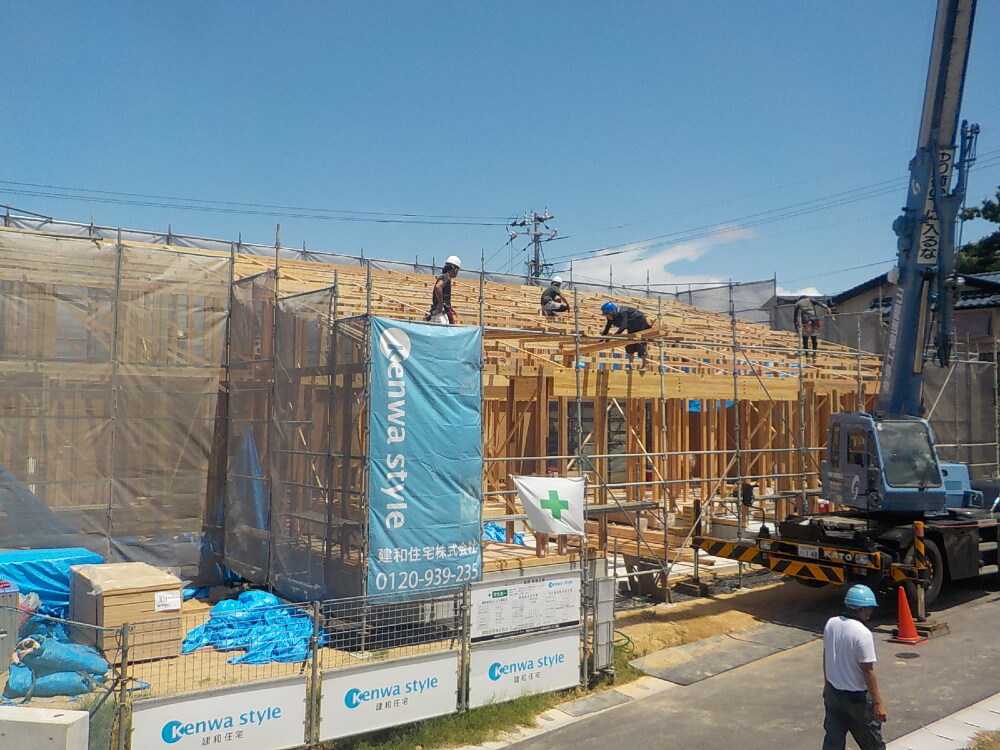

- 57. 2022年08月06日
-

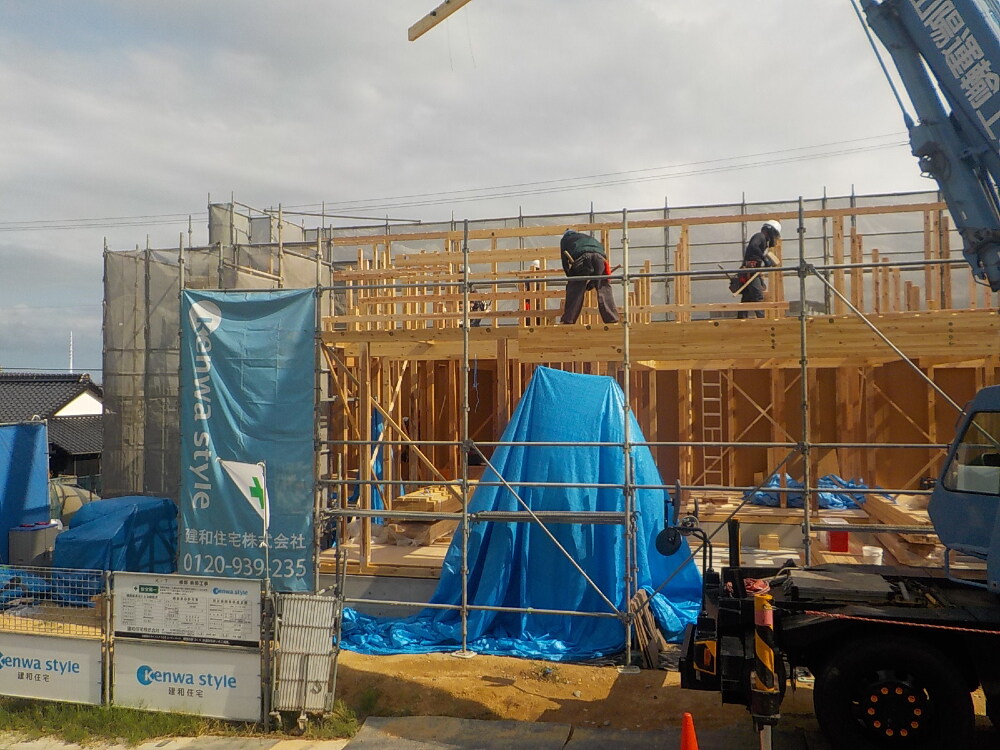

上棟

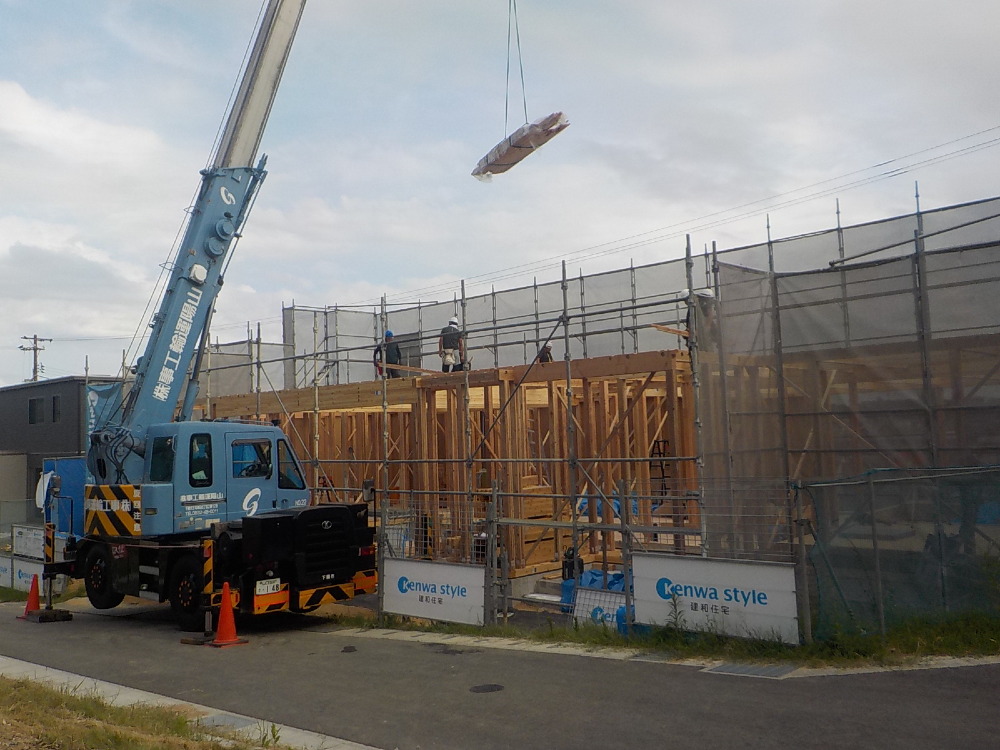

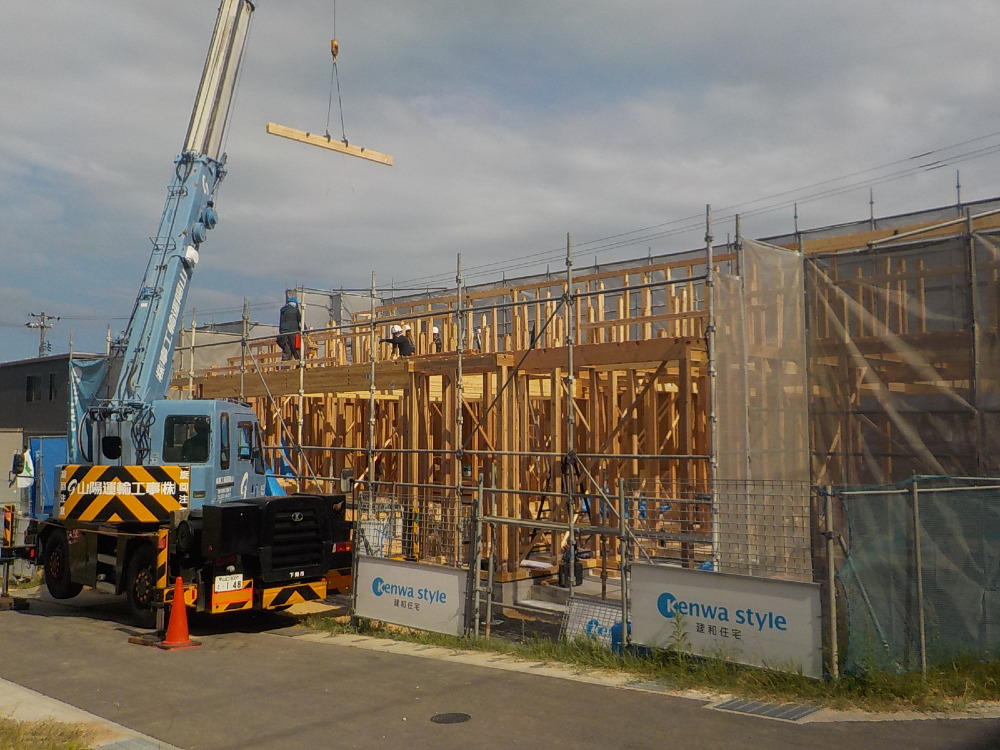

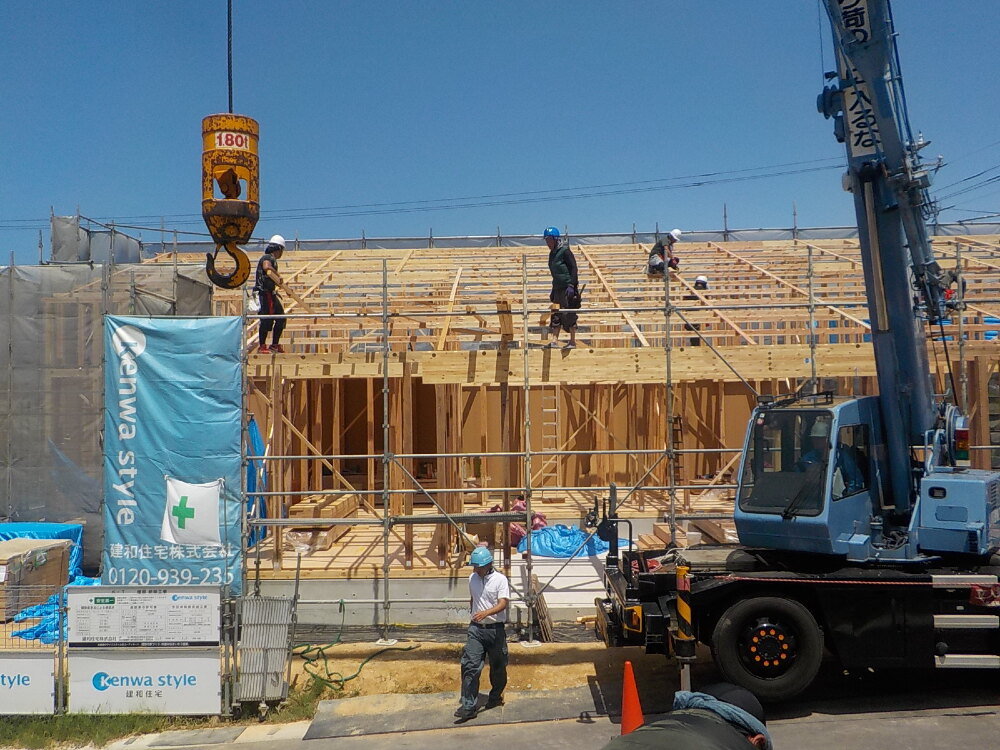

重たい木材を高い場所など職人さんの元へ届けてくれるのがレッカー車です。
職人さんとレッカー車の息の合った連携プレーも上棟での見どころです。
- 58. 2022年08月06日
-
上棟
- 59. 2022年08月06日
-
上棟
- 60. 2022年08月06日
-
上棟

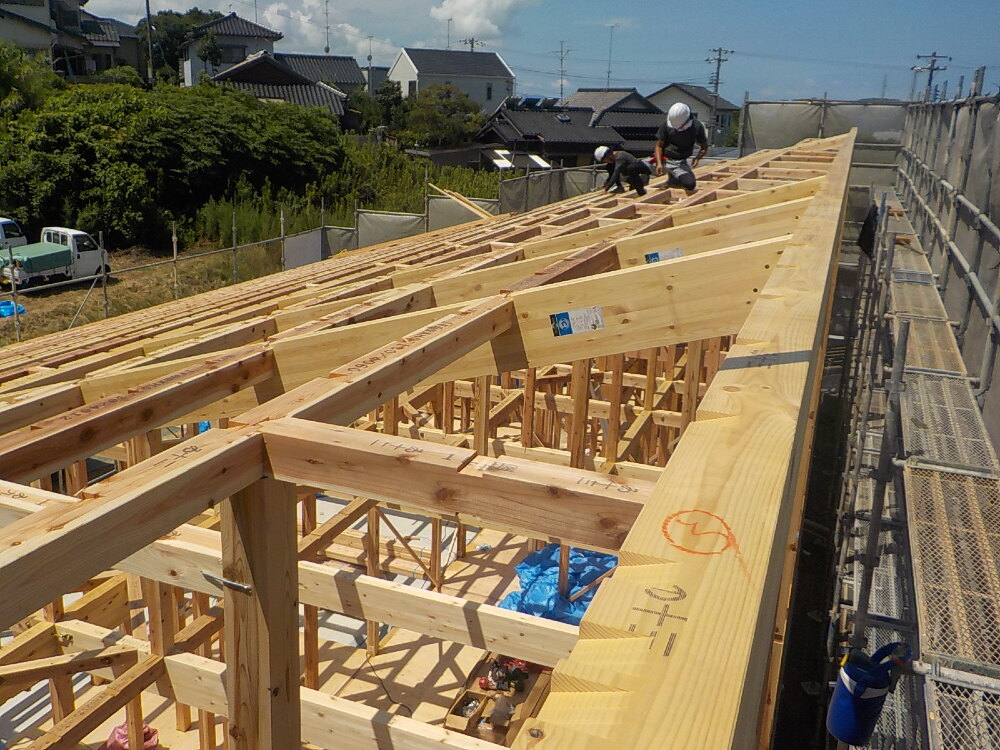

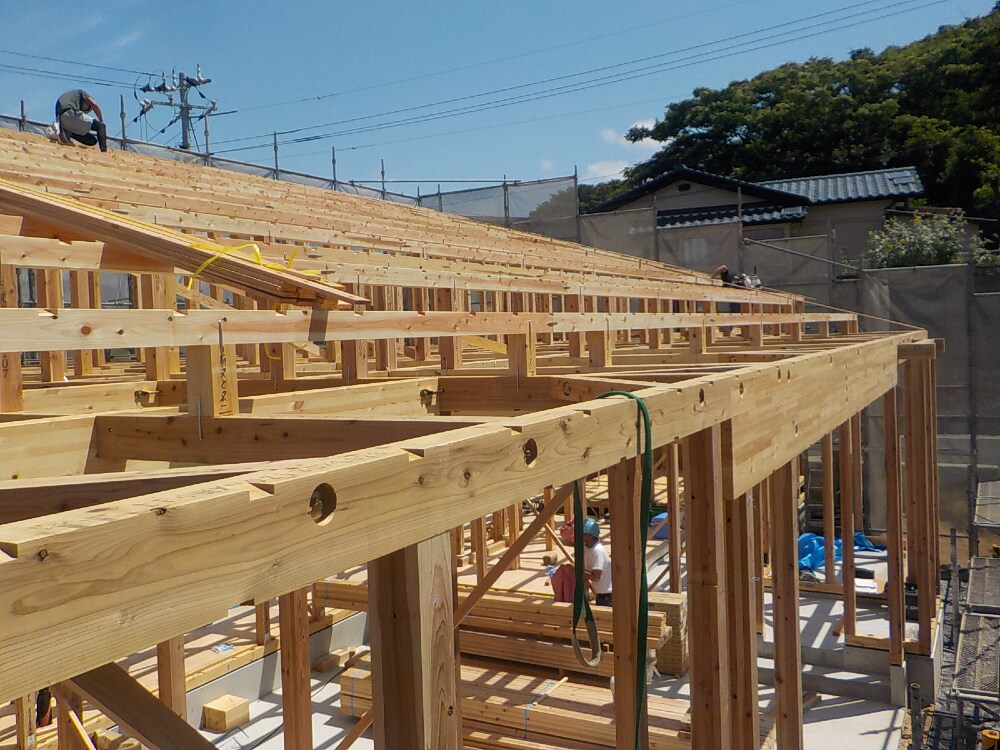

屋根の一番高いところに棟木(むなぎ)が取り付けられました。
木造軸組工法では、この棟木を取り付ける事で、建物の骨組みが完成したという大きな節目になり、棟木が取り付けられることを「棟上げ」といいます。
- 61. 2022年08月06日
-
上棟
- 62. 2022年08月06日
-
上棟
- 63. 2022年08月06日
-
上棟
- 64. 2022年08月06日
-
上棟
- 65. 2022年08月06日
-
上棟
- 66. 2022年08月06日
-
上棟
- 67. 2022年08月06日
-
上棟
屋根部分です。
屋根下地を支える垂木(たるき)を貼っていきます。
垂木は屋根のいちばん高いところ、棟木から低い軒桁に向かって並べた木材のことです。
- 68. 2022年08月06日
-
上棟
- 69. 2022年08月06日
-
上棟
- 70. 2022年08月06日
-
上棟
- 71. 2022年08月06日
-
上棟
屋根の下地となる野地板をはっています。
- 72. 2022年08月06日
-
上棟
- 73. 2022年08月06日
-
上棟

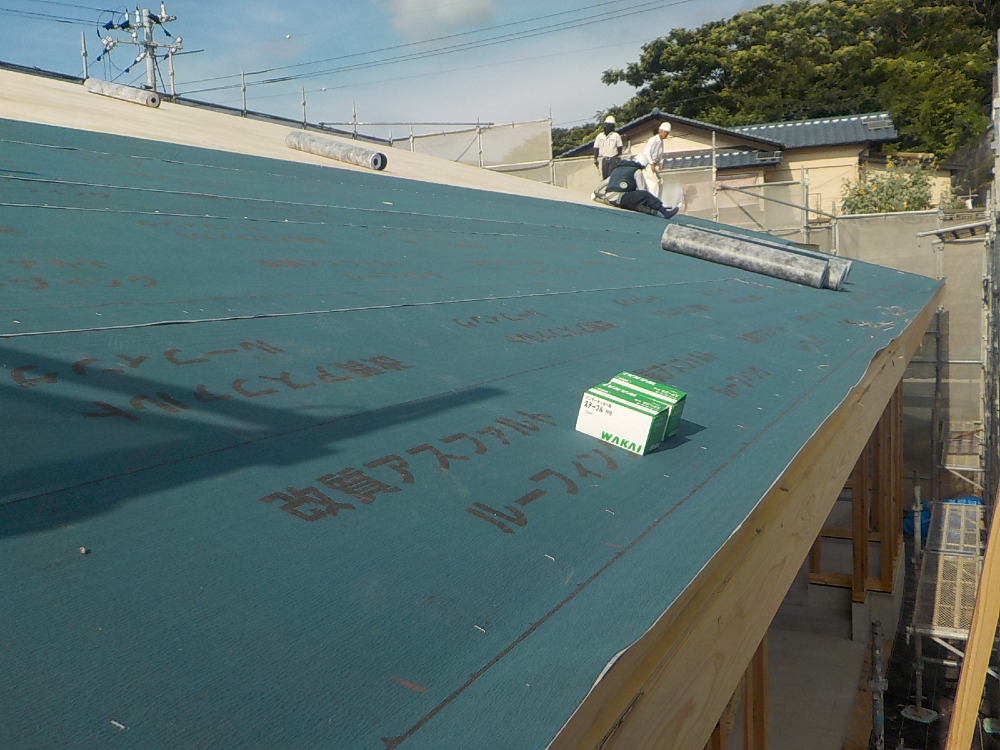

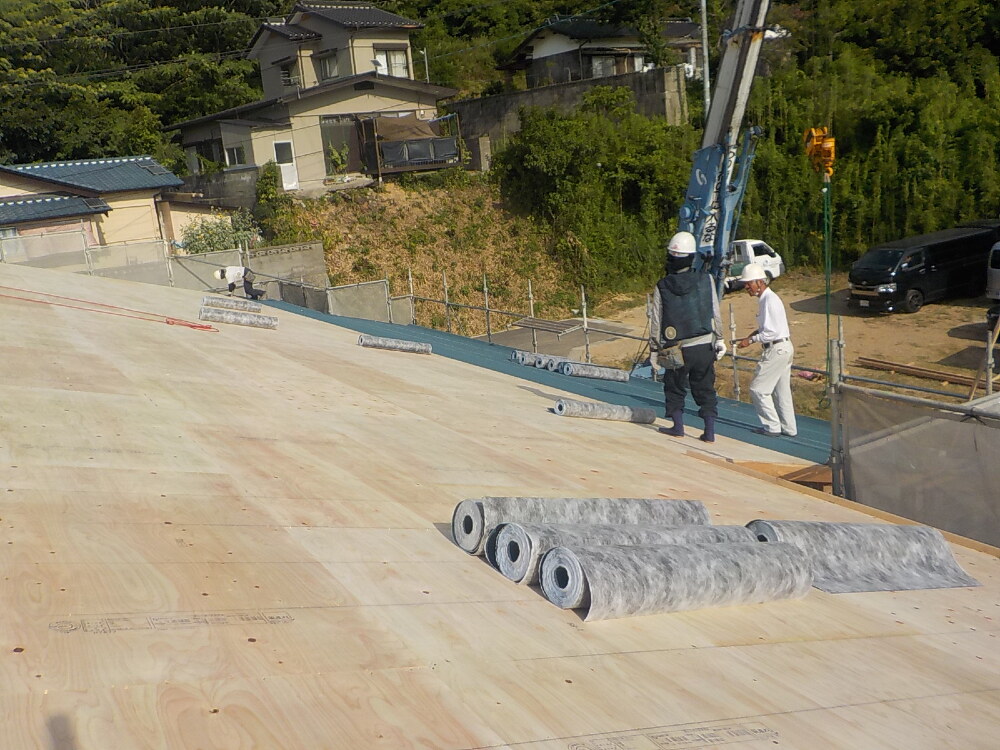

屋根材の上にアスファルトルーフィングを敷いていきます。アスファルトを染み込ませてつくられたシート状の建材で、防水性、耐久性に優れています。屋根が仕上がってしまうと、あまり目にすることが無くなる部分ですが、雨から大切な住まいを守ってくれる重要な役割をします。

- 74. 2022年08月06日
-
上棟
- 75. 2022年08月09日
-
外部施工状況
- 76. 2022年08月09日
-
外部施工状況
- 77. 2022年08月09日
-
外部施工状況

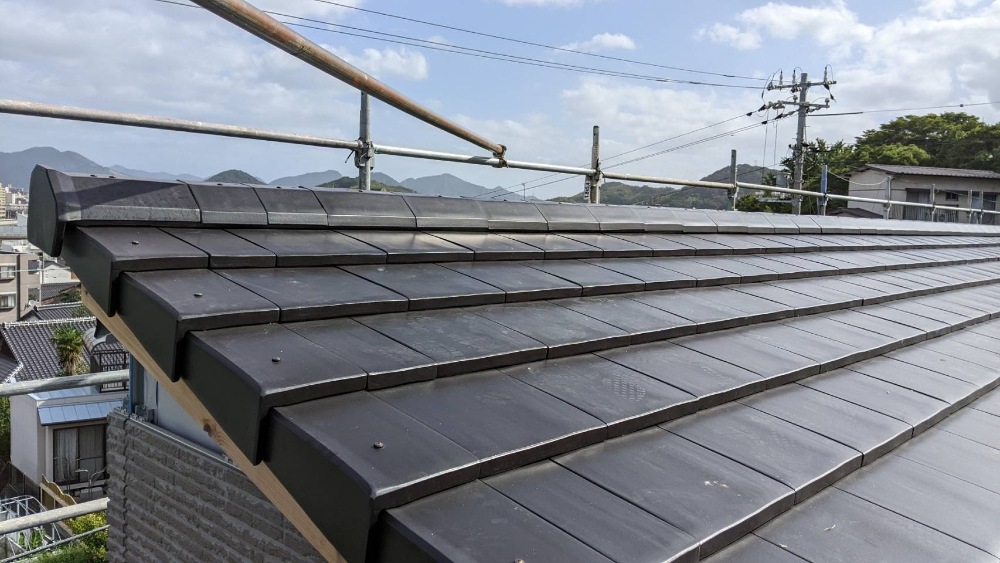

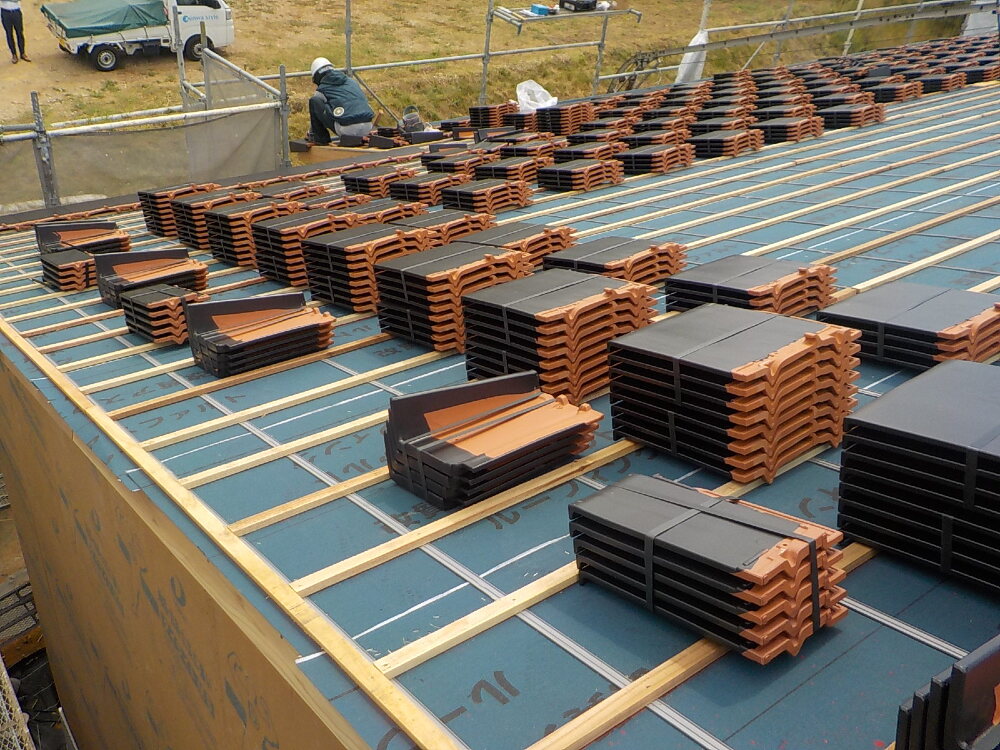

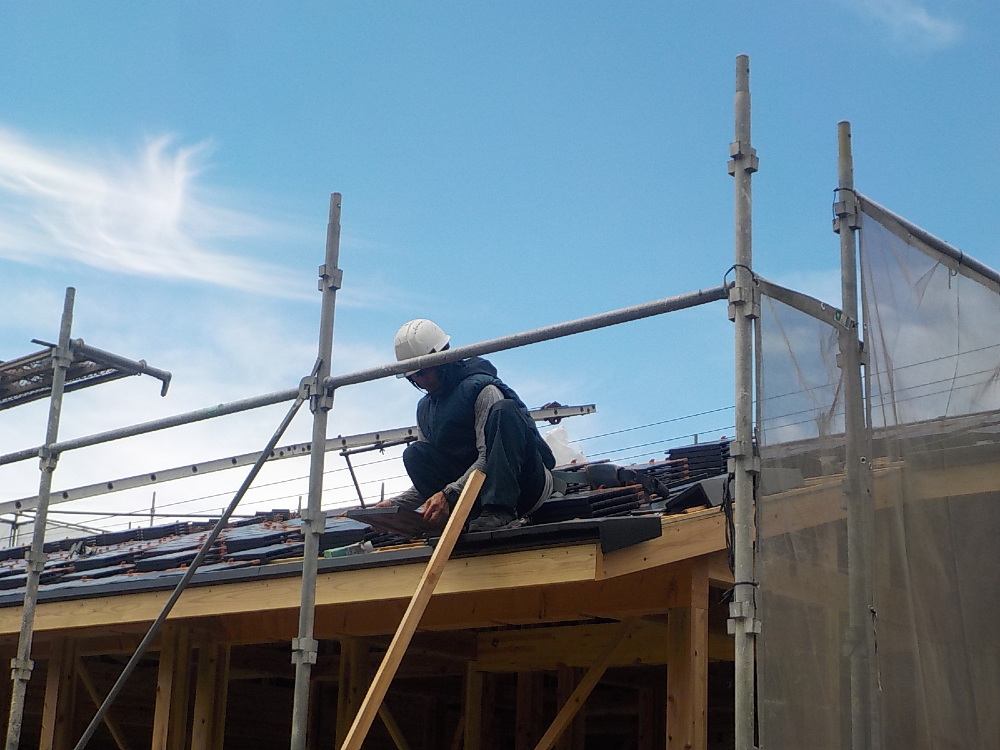

瓦葺き屋根施工中です。

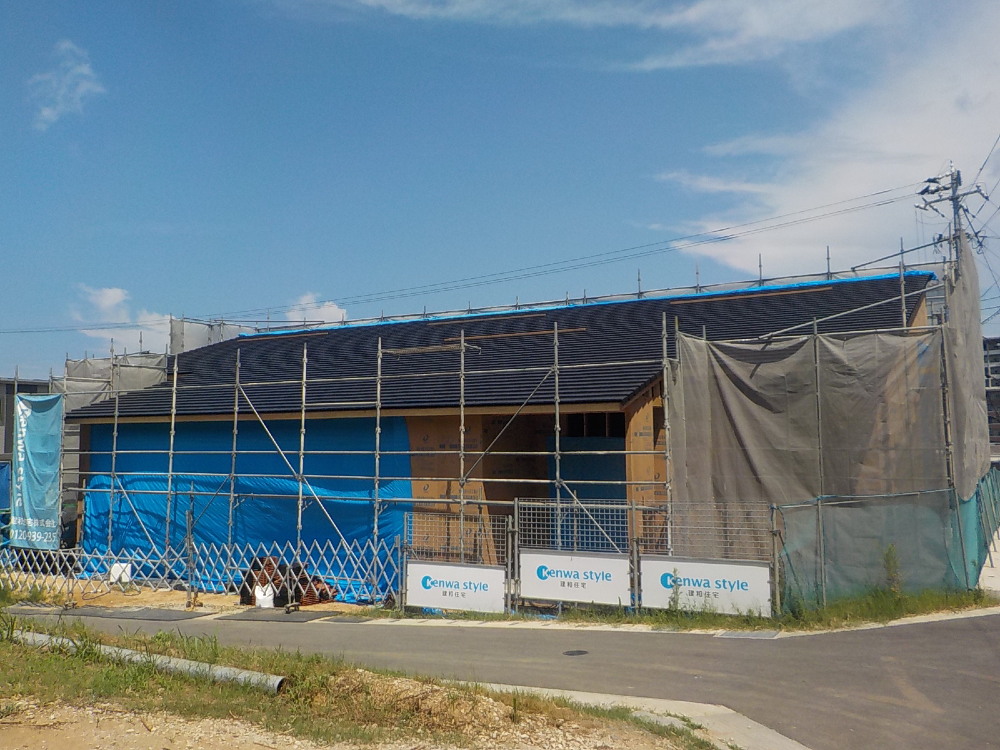

- 78. 2022年08月14日
-

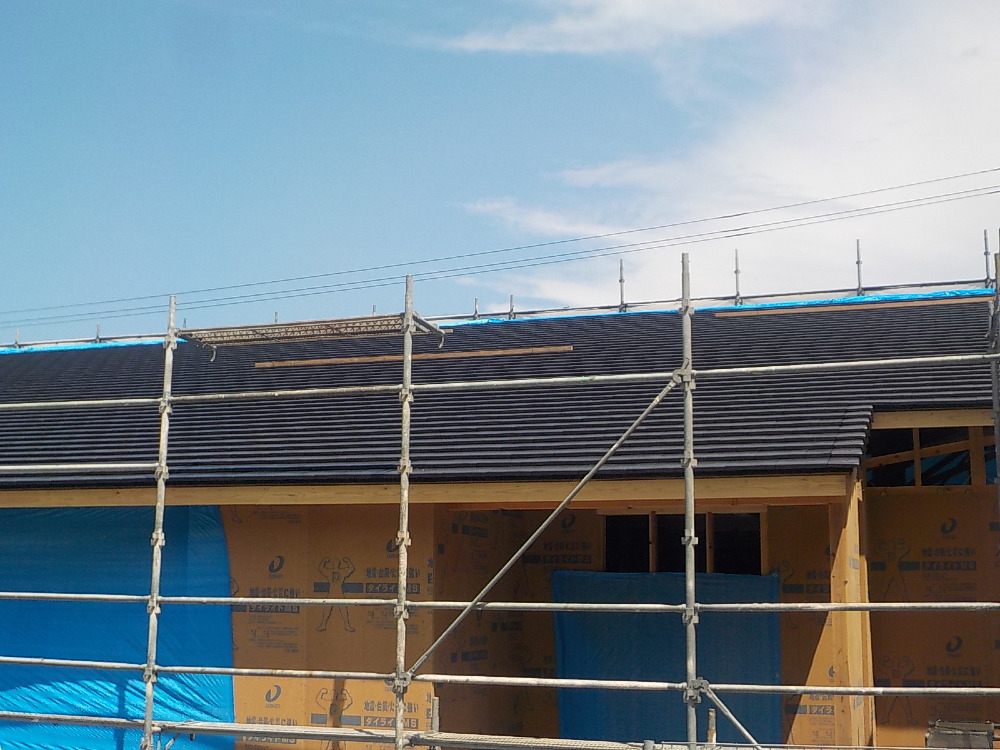

外部施工状況
- 79. 2022年08月14日
-
外部施工状況
外壁面に耐力面材を施工しています。
無機質系耐力面材を貼ることにより、地震や火災に強化しています。

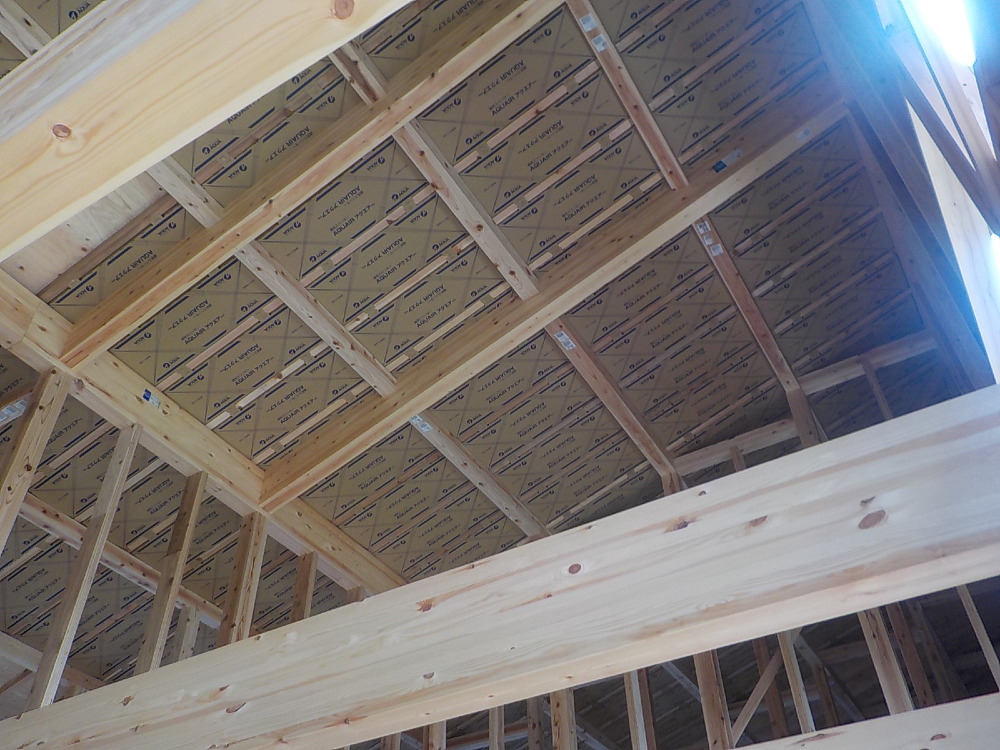

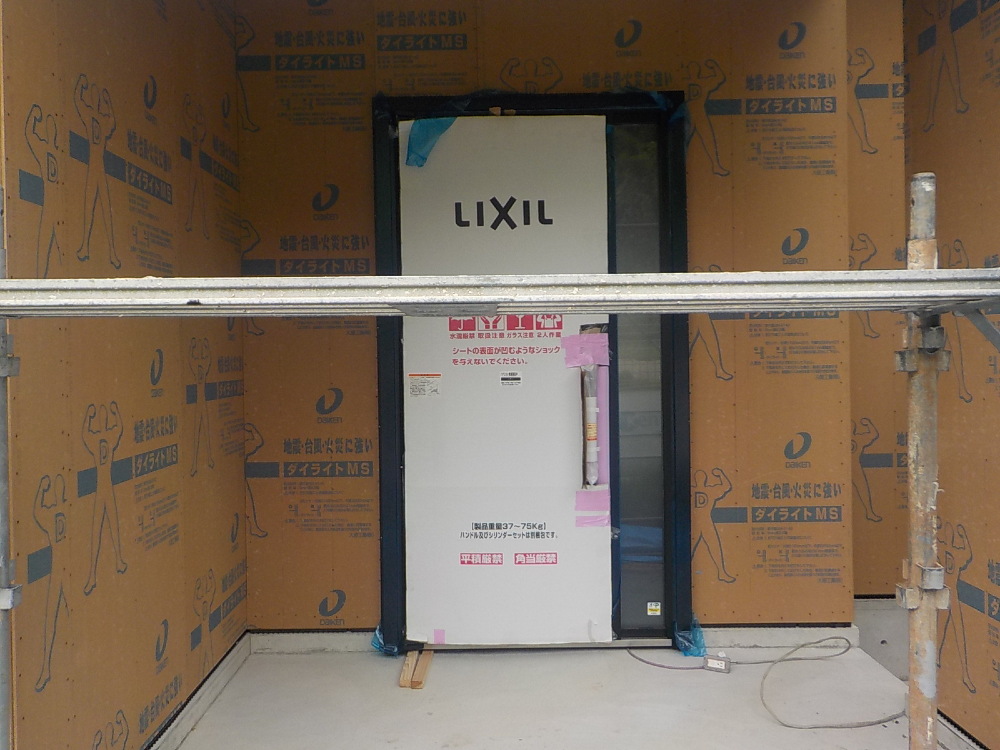

- 80. 2022年08月19日
-

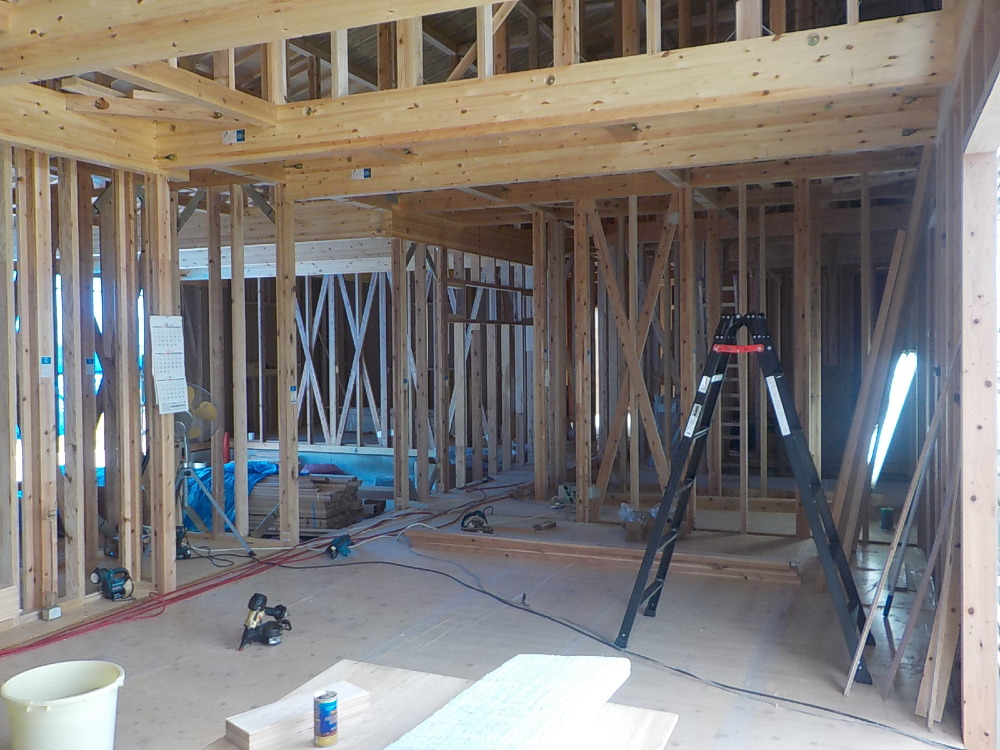

内部施工状況
- 81. 2022年08月19日
-
内部施工状況
- 82. 2022年08月23日
-
外部施工状況
家全体の様子が分かるようになってきました。
- 83. 2022年08月23日
-
外部施工状況
玄関扉が取り付けられました。
- 84. 2022年08月25日
-
内部施工状況

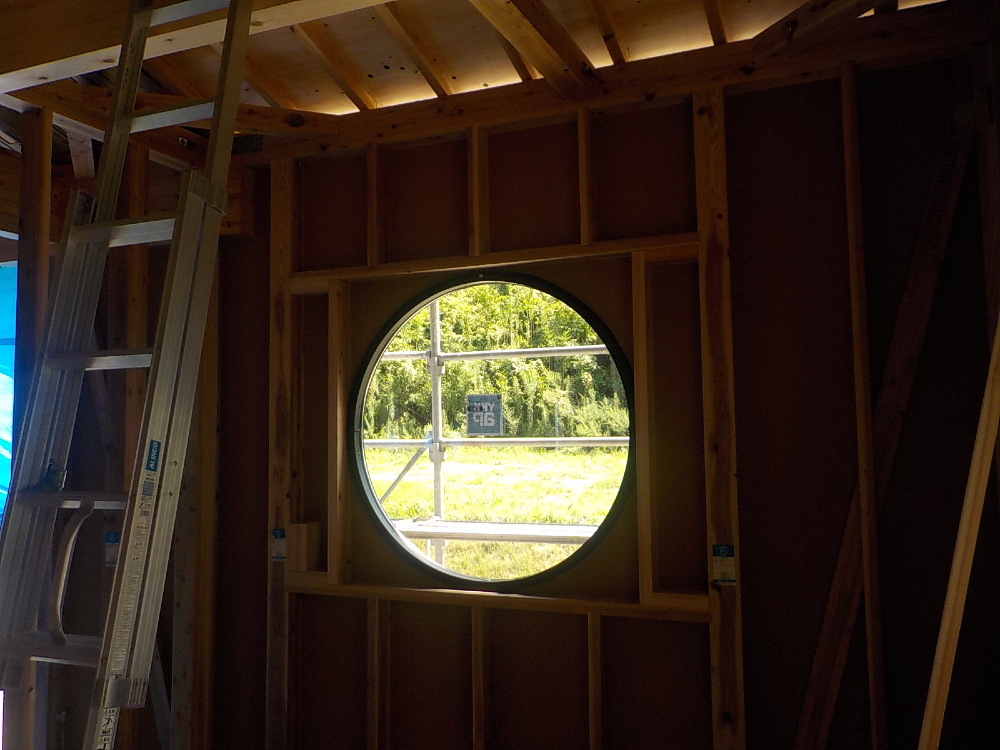

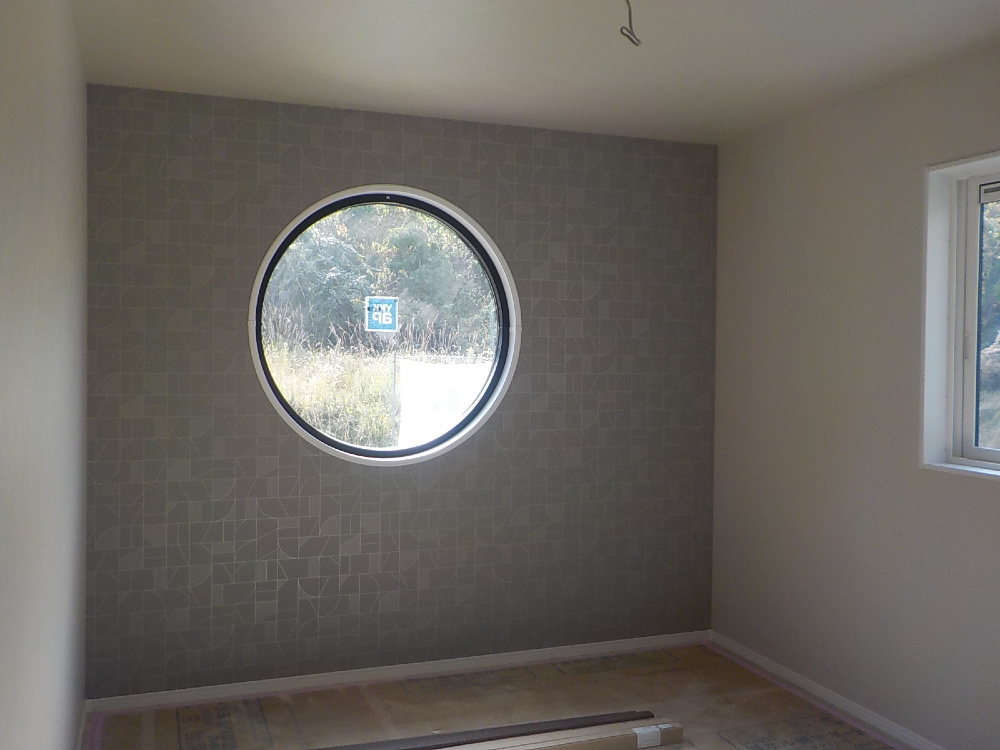

丸窓の取付
- 85. 2022年08月29日
-

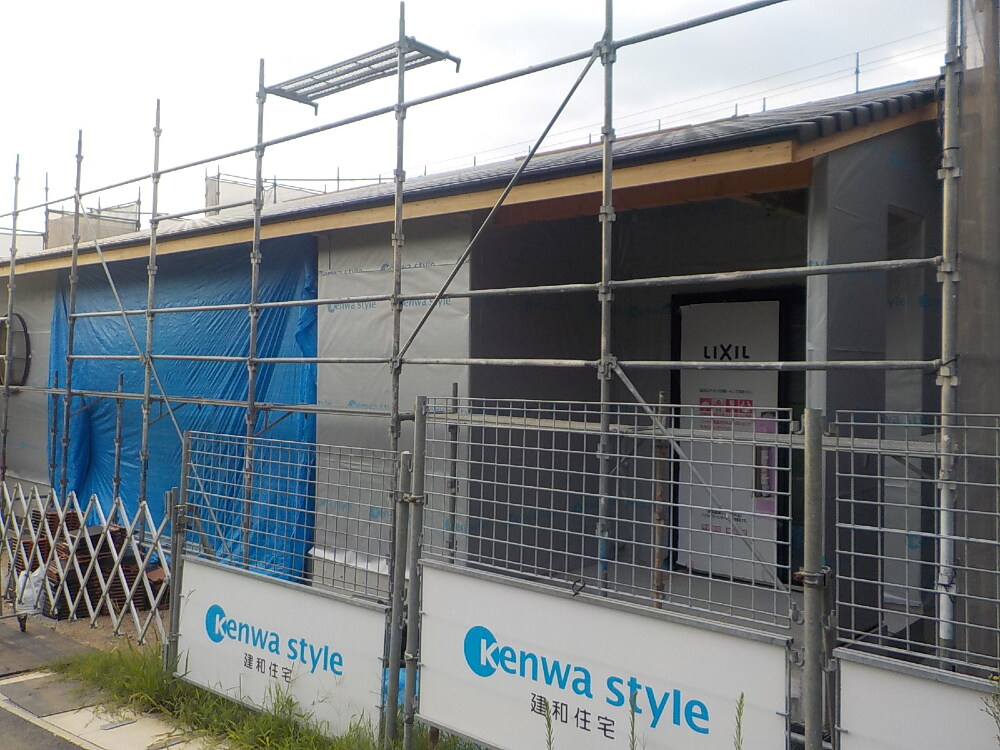

外部施工状況
外壁の外側に透湿防水シートが貼られました。
このシートは躯体の湿気は外へ排出し、雨水は中に侵入させない役目があります。
- 86. 2022年08月30日
-

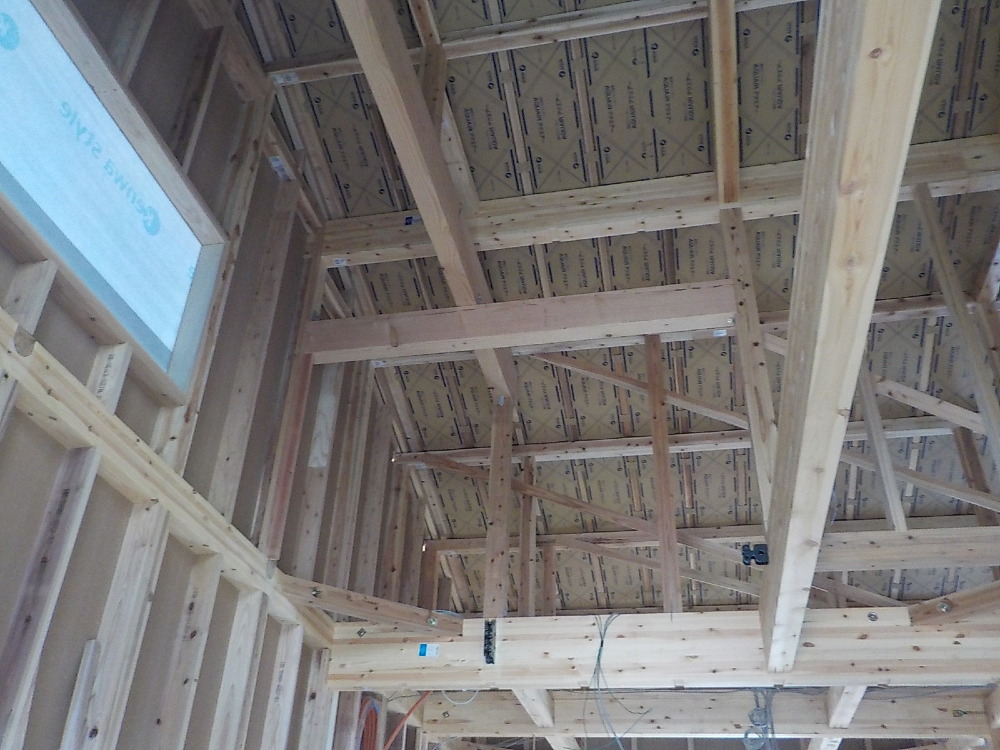

内部施工状況
- 87. 2022年09月02日
-

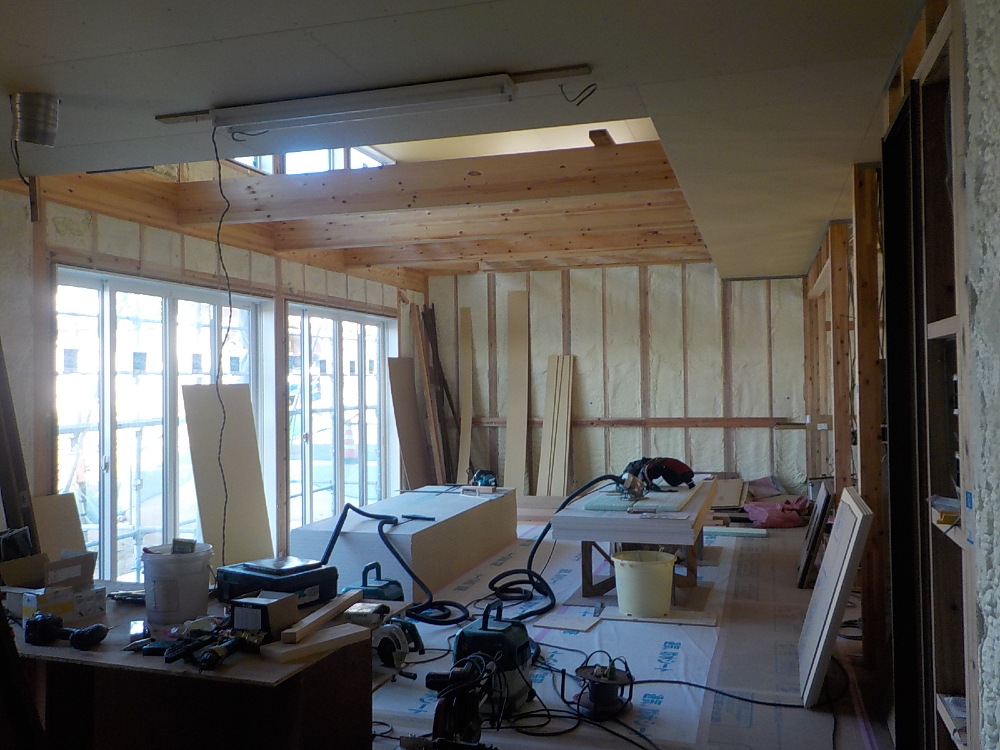

内部施工状況

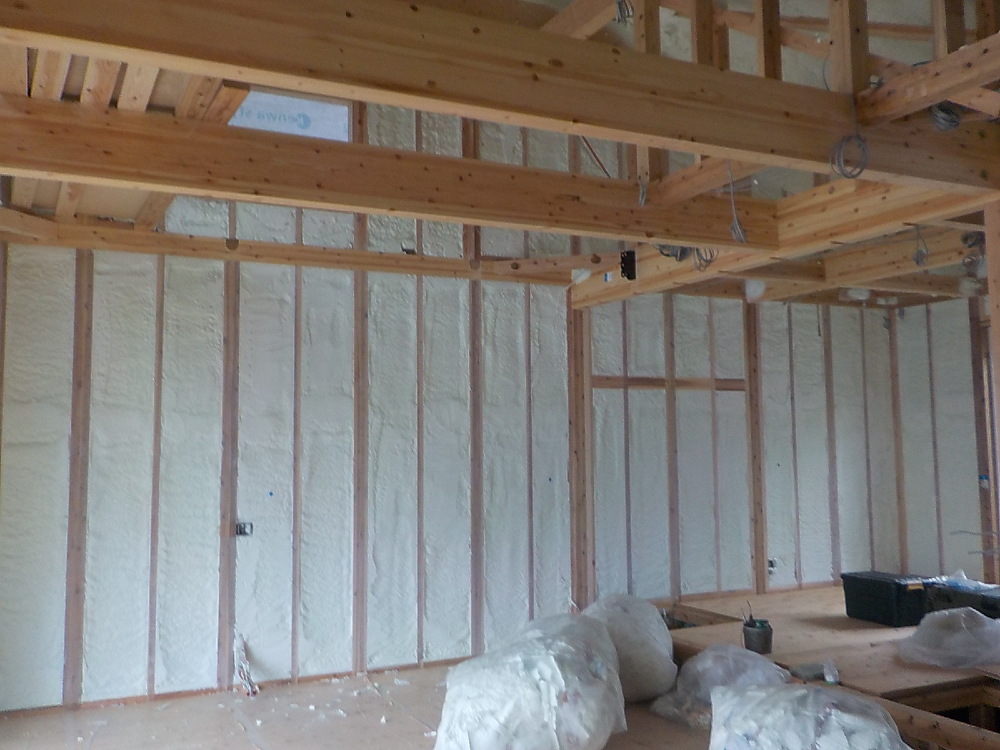

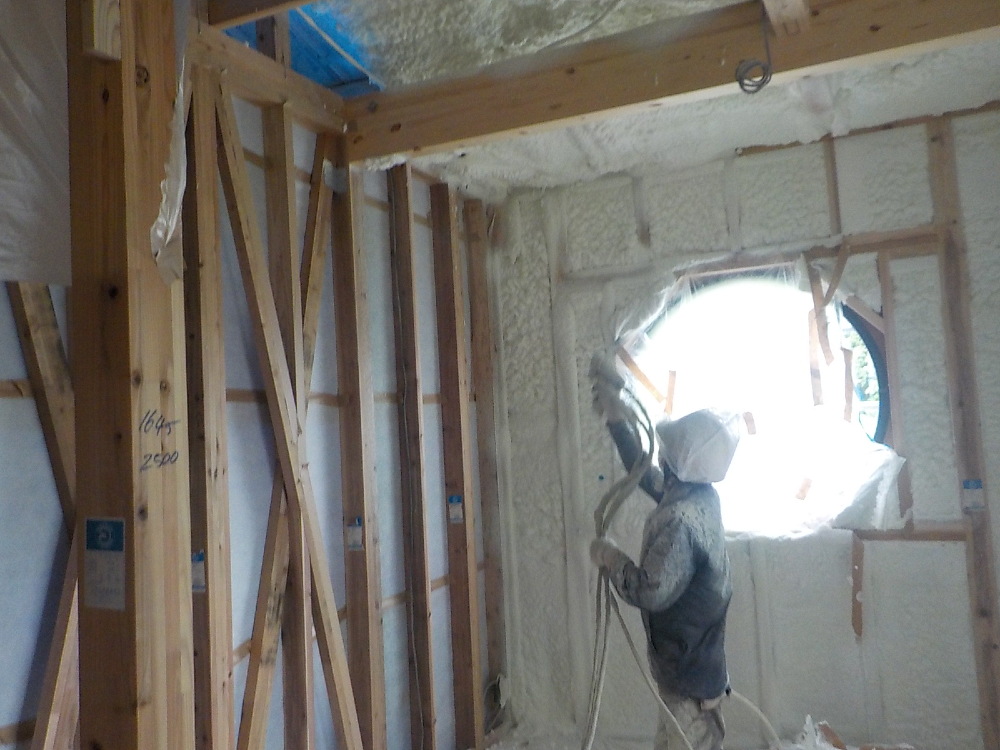

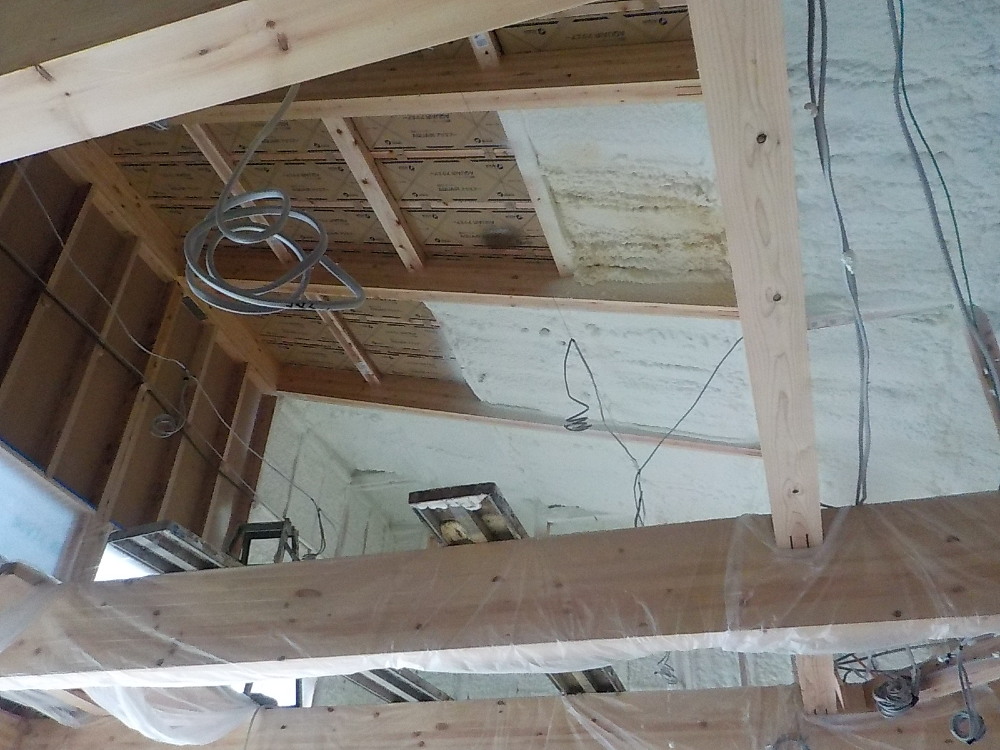

断熱材「アクアフォーム」の吹付をおこないました。
アクアフォームは水を使って現場で発泡させる断熱材で、細部の隙間がなく隅々まで充填することが出来る為、高性能な断熱性と気密性を確保できます。
- 88. 2022年09月02日
-
内部施工状況
アクアフォーム吹き付け
- 89. 2022年09月02日
-
内部施工状況
アクアフォーム吹き付け
- 90. 2022年09月05日
-

外部施工状況
- 91. 2022年09月05日
-
外部施工状況
- 92. 2022年09月12日
-
外部施工状況

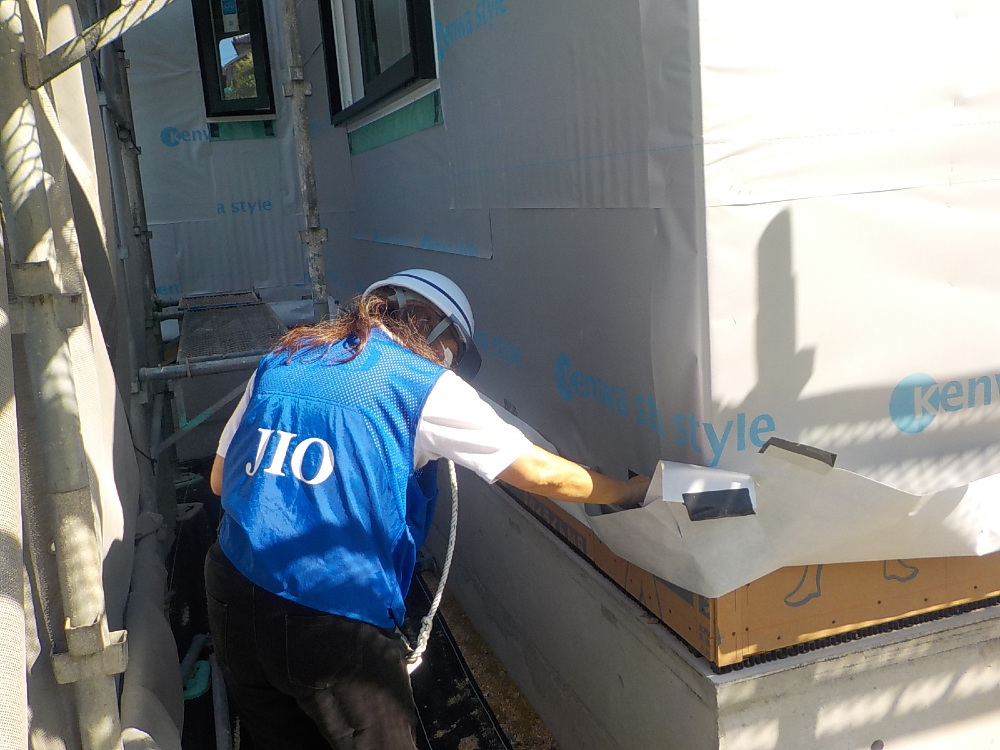

JIO外装下地検査
- 93. 2022年09月12日
-
外部施工状況
JIO外装下地検査
- 94. 2022年09月15日
-
内部施工状況

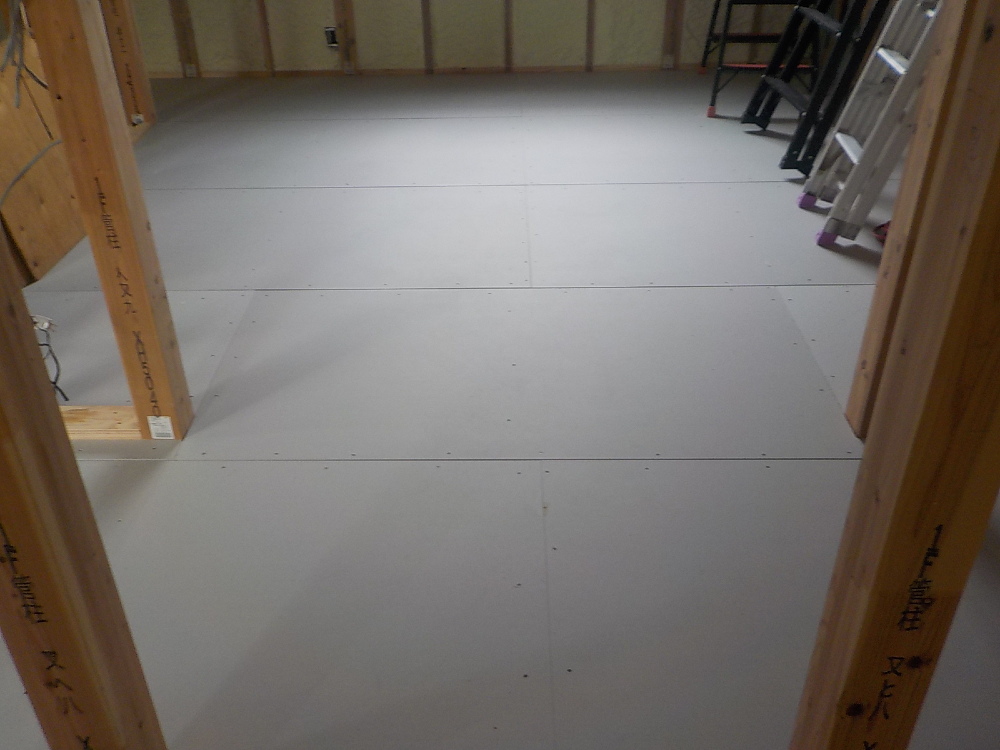

床遮音材 t12.5mmスーパーハード貼(サウンドカット)
- 95. 2022年09月15日
-

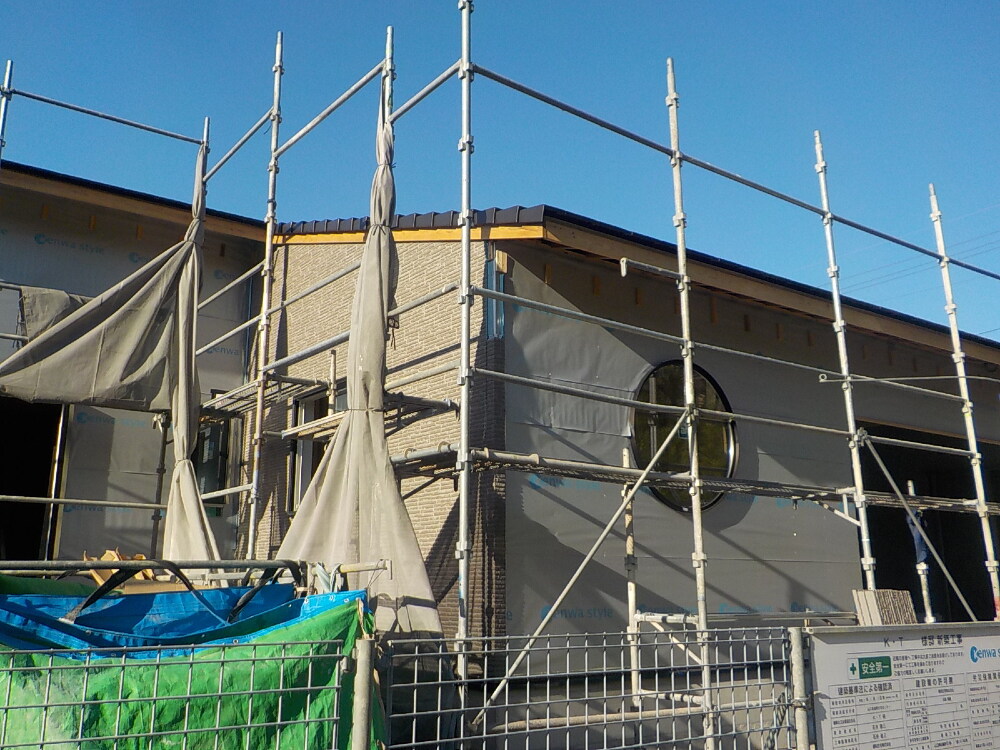

外部施工状況

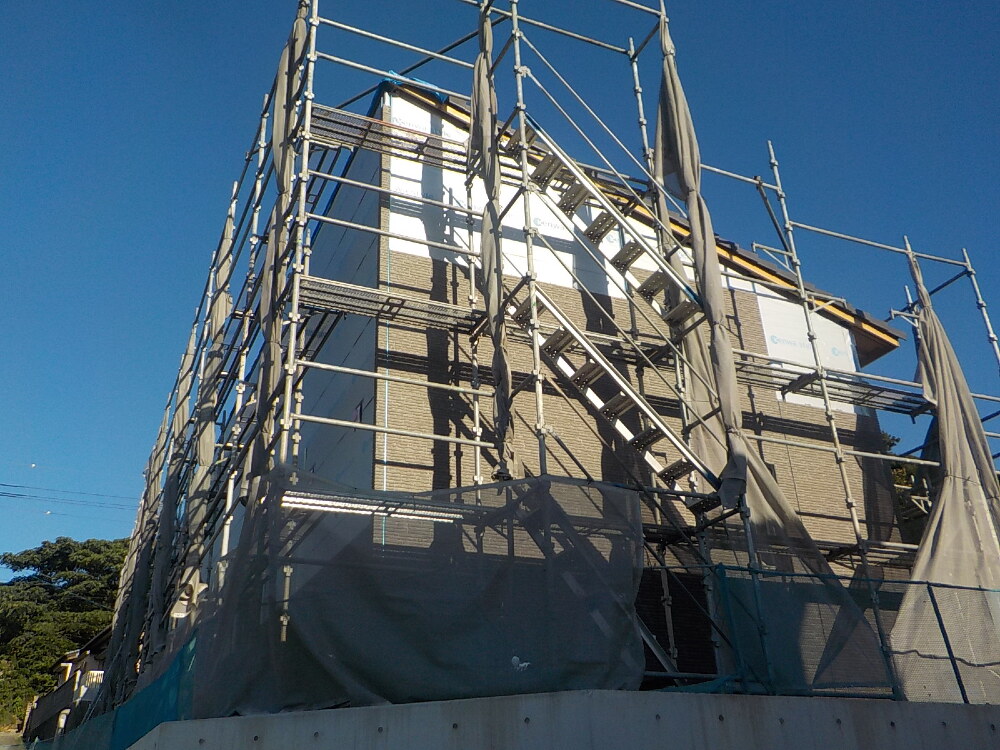

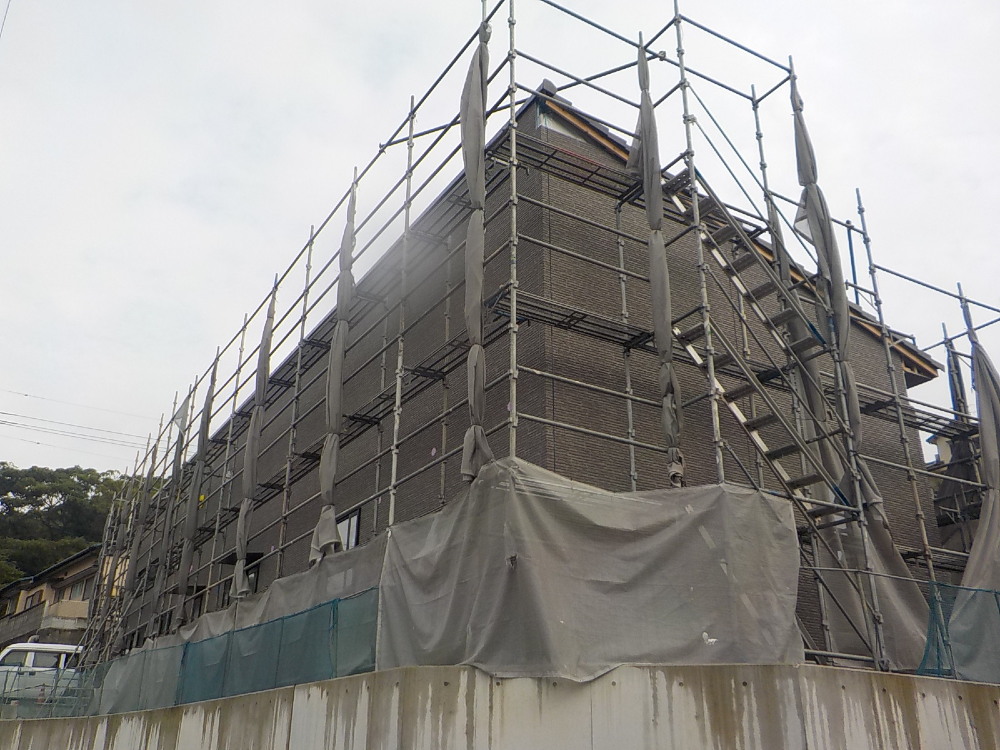

サイディング貼り
- 96. 2022年09月15日
-
外部施工状況
サイディング貼り施工中です。
- 97. 2022年09月17日
-
外部施工状況

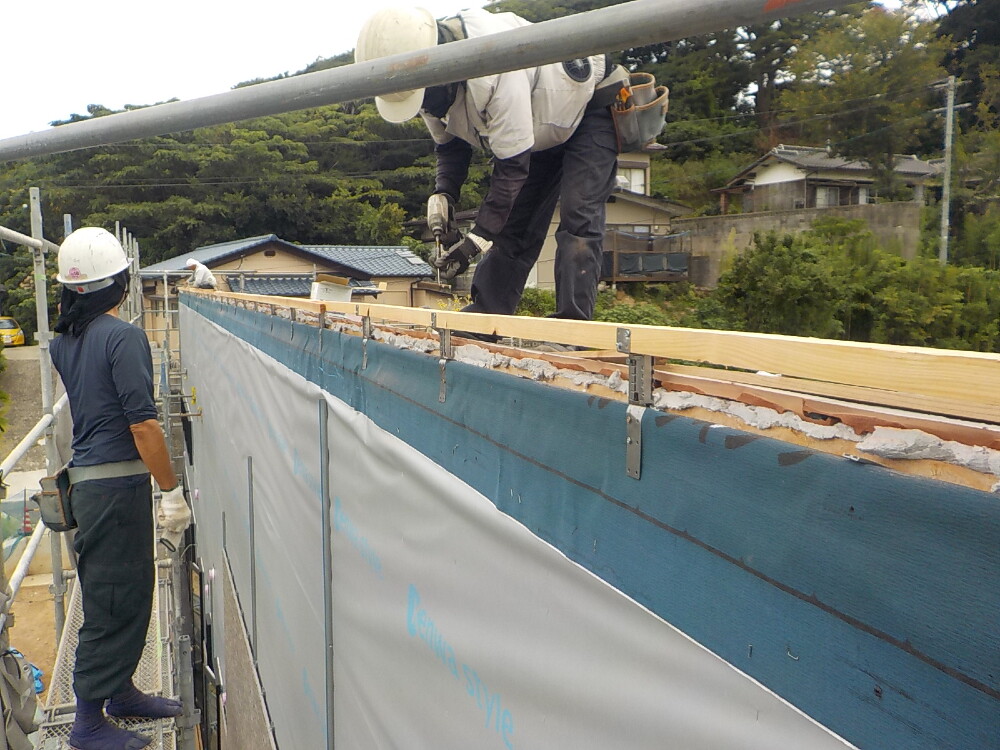

棟瓦部分の施工の様子です。
- 98. 2022年09月20日
-
外部施工状況

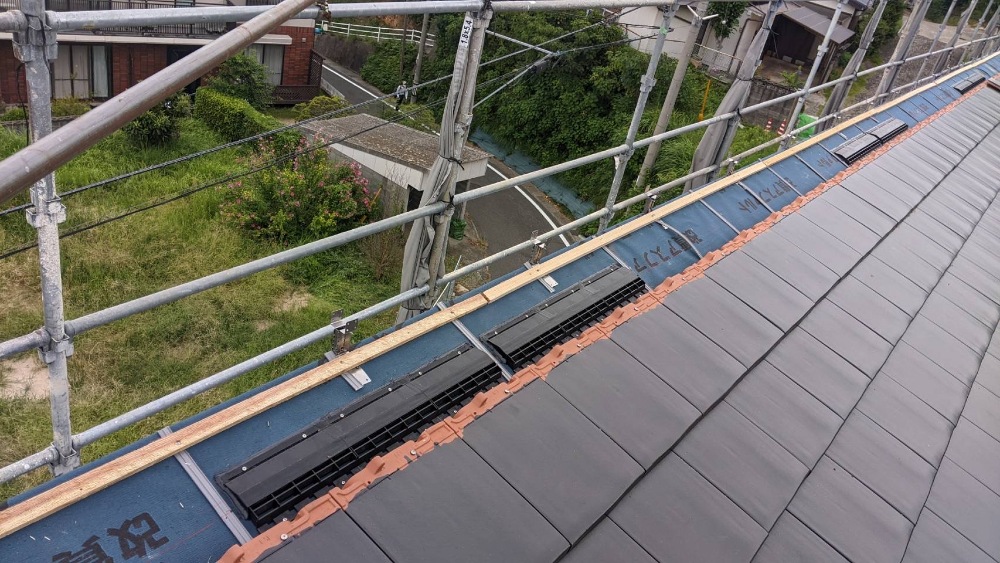

棟換気部分の下地開口
- 99. 2022年09月20日
-
外部施工状況
棟換気取付
- 100. 2022年09月20日
-
外部施工状況

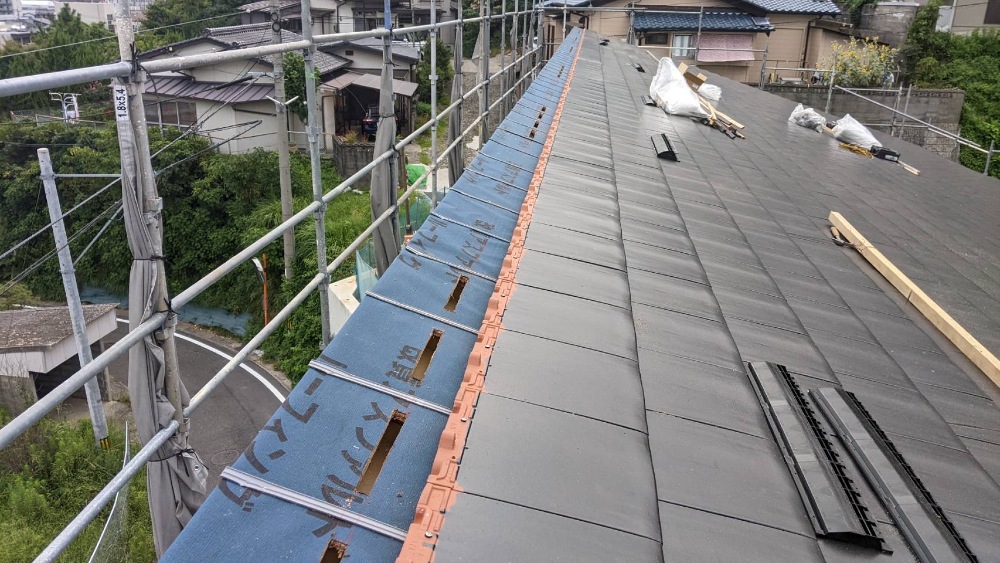

棟瓦の取付工事を行いました。
- 101. 2022年09月26日
-
内部施工状況
床遮音材 t12.5mmスーパーハード貼(サウンドカット)
- 102. 2022年09月26日
-
内部施工状況

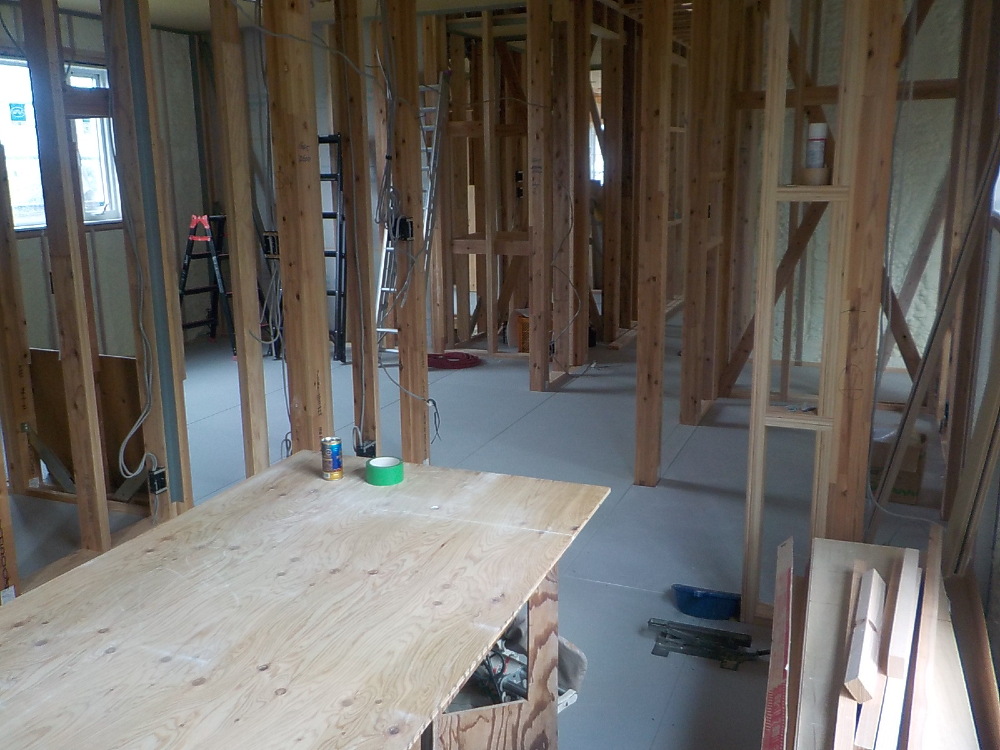

- 103. 2022年09月26日
-
内部施工状況

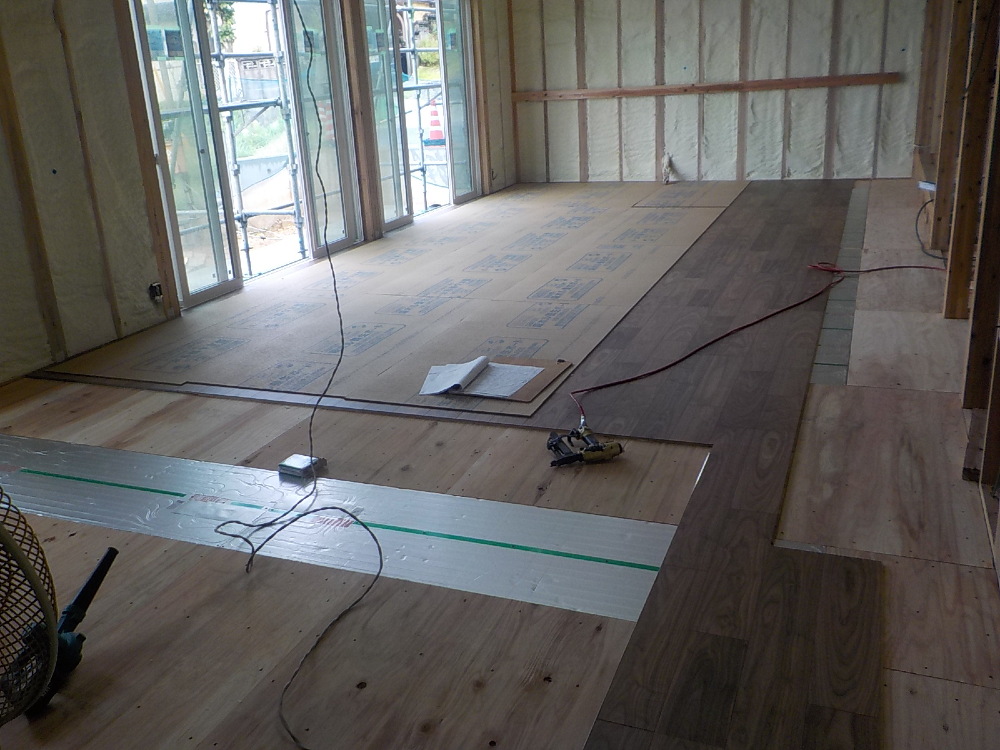

床暖房施工後、フローリング貼りを行っています。
- 104. 2022年09月26日
-
外部施工状況

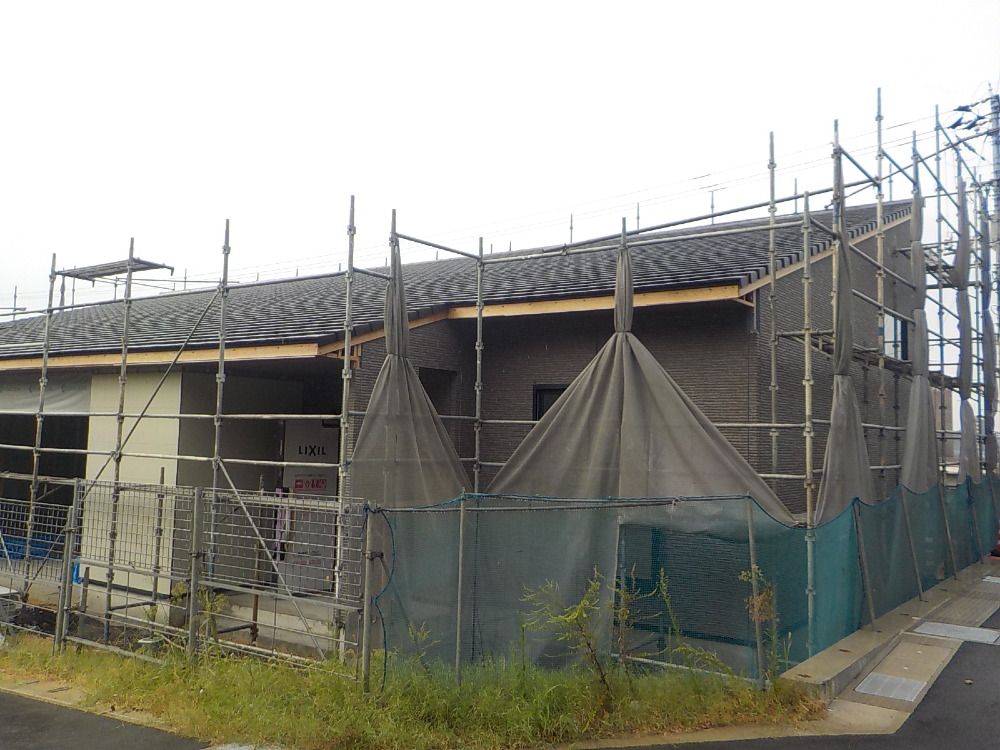

- 105. 2022年09月26日
-
外部施工状況
サイディング貼り工事が着々と進められています。
- 106. 2022年10月03日
-
内部施工状況

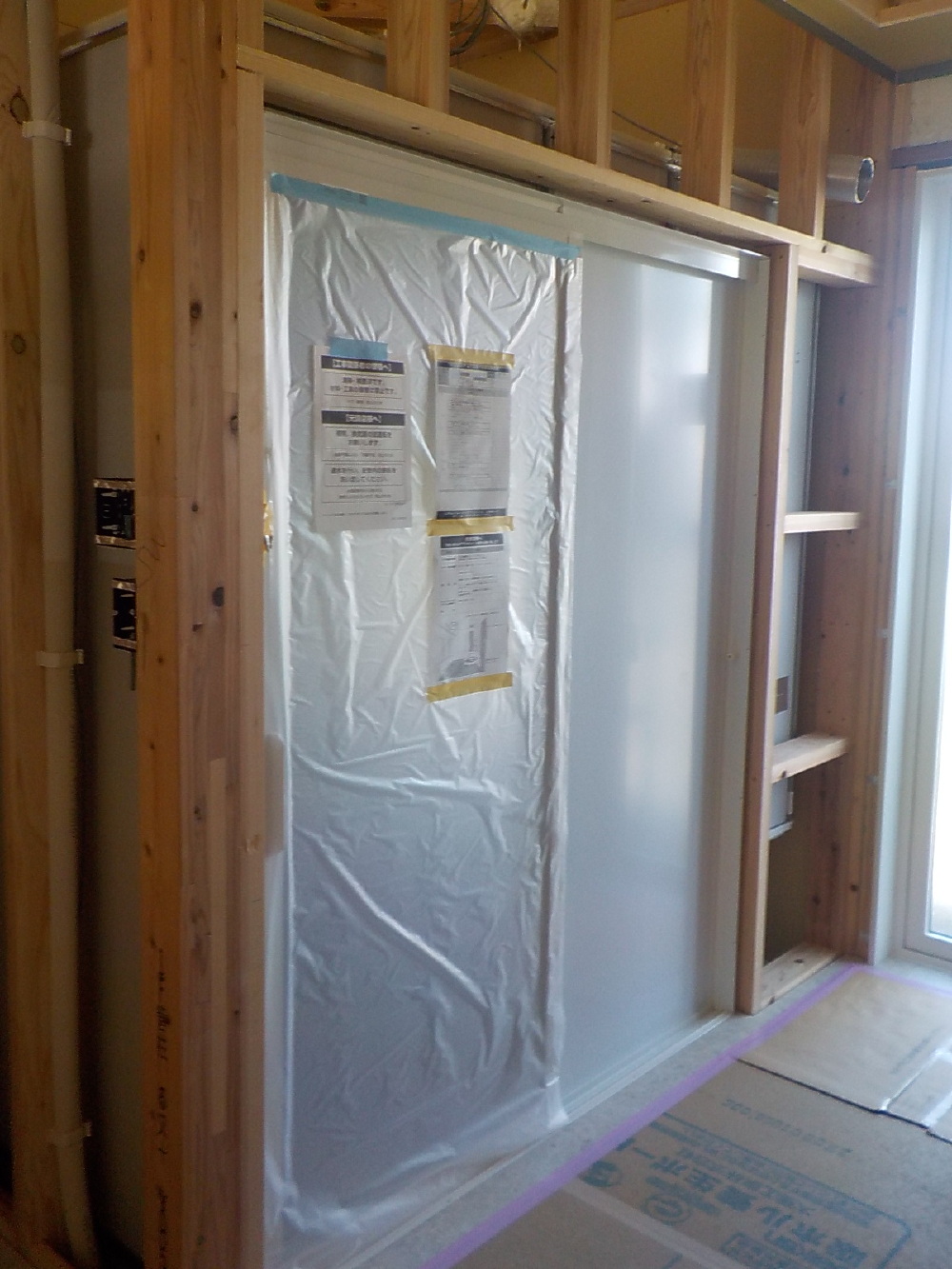

システムバスの設置完了
- 107. 2022年10月06日
-
内部施工状況
- 108. 2022年10月06日
-

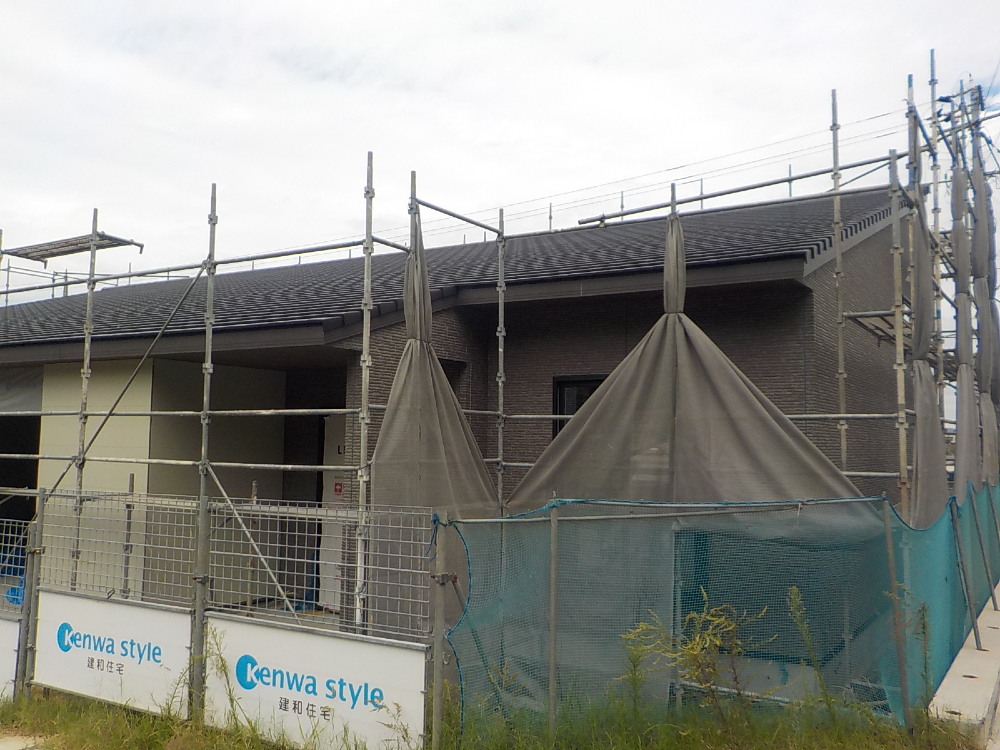

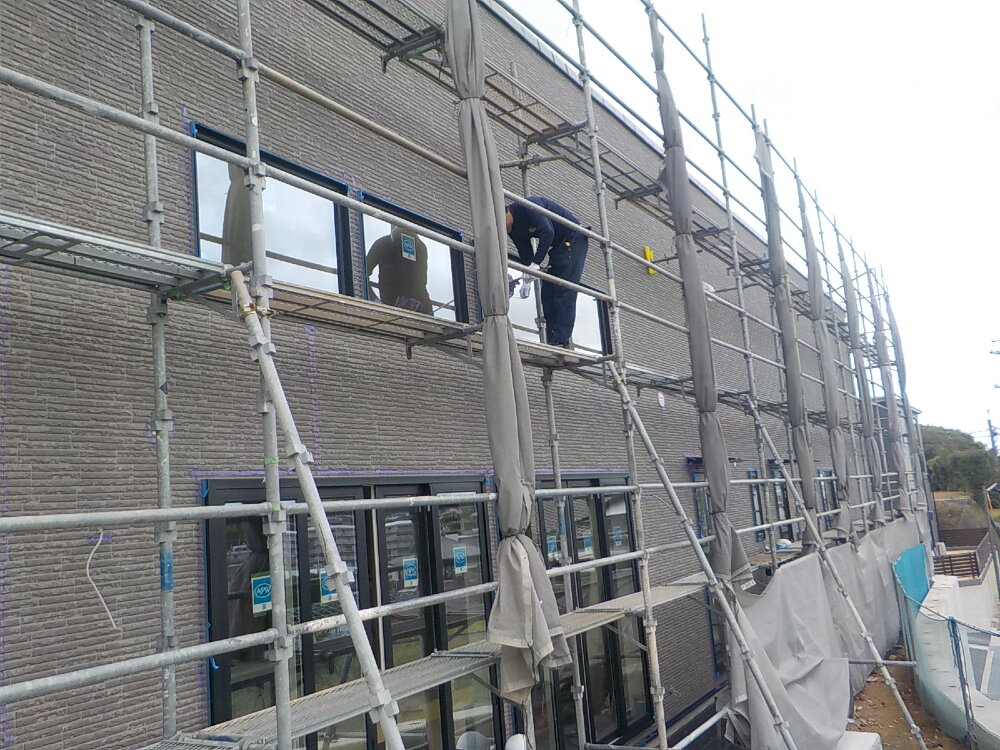

外部施工状況

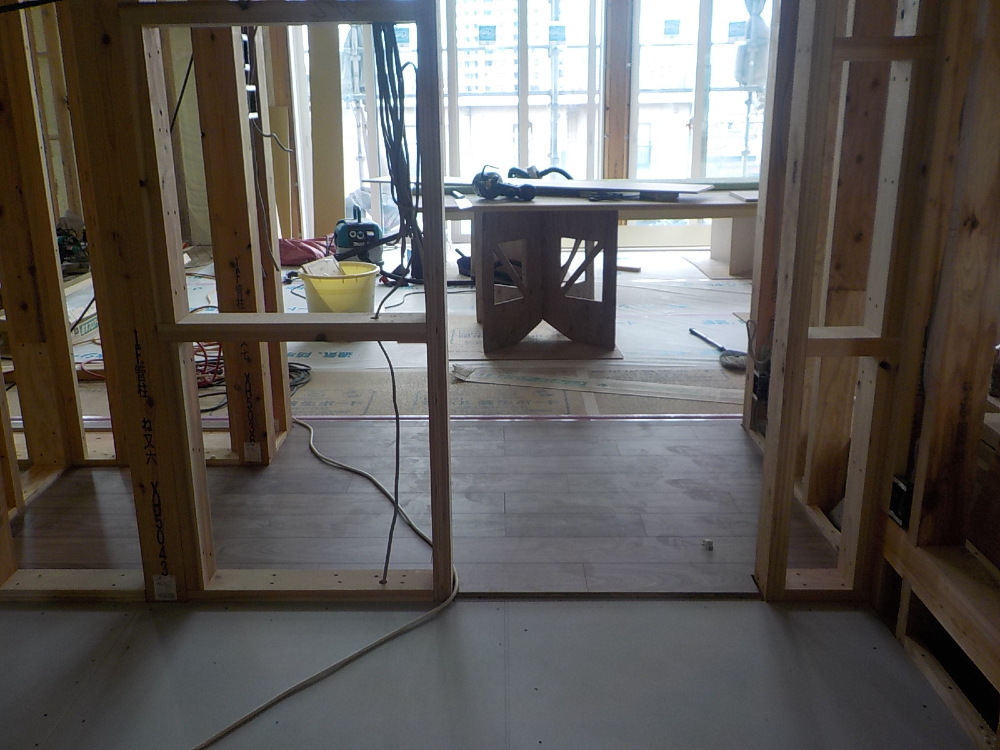

- 109. 2022年10月11日
-
内部施工状況
- 110. 2022年10月11日
-
外部施工状況
- 111. 2022年10月15日
-
内部施工状況

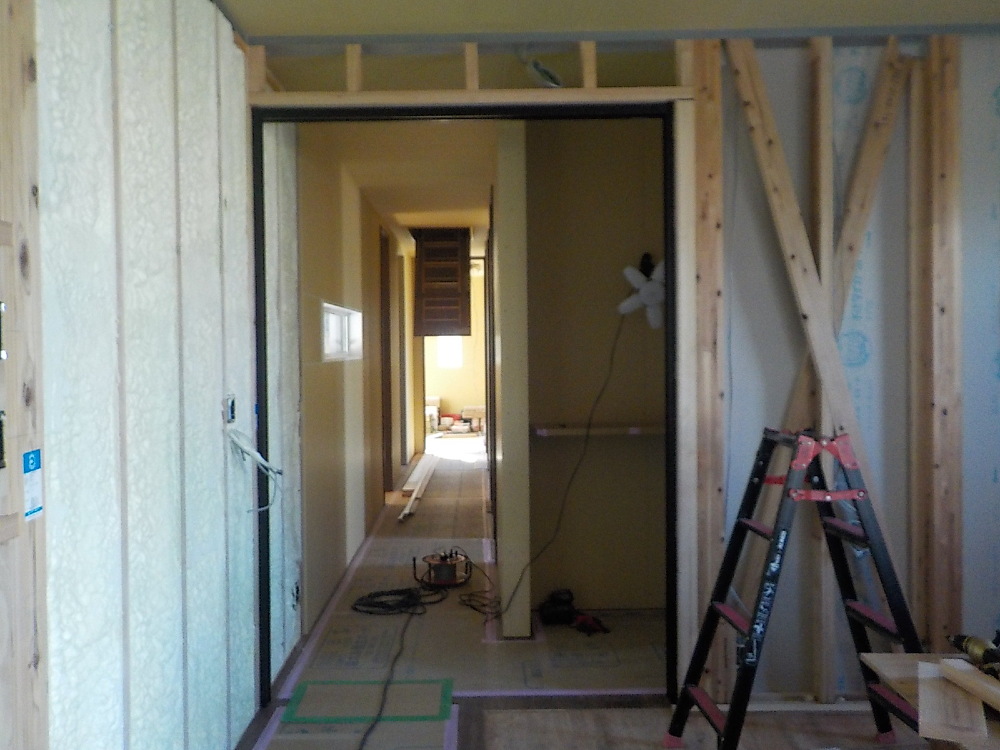

玄関框の加工をしています。

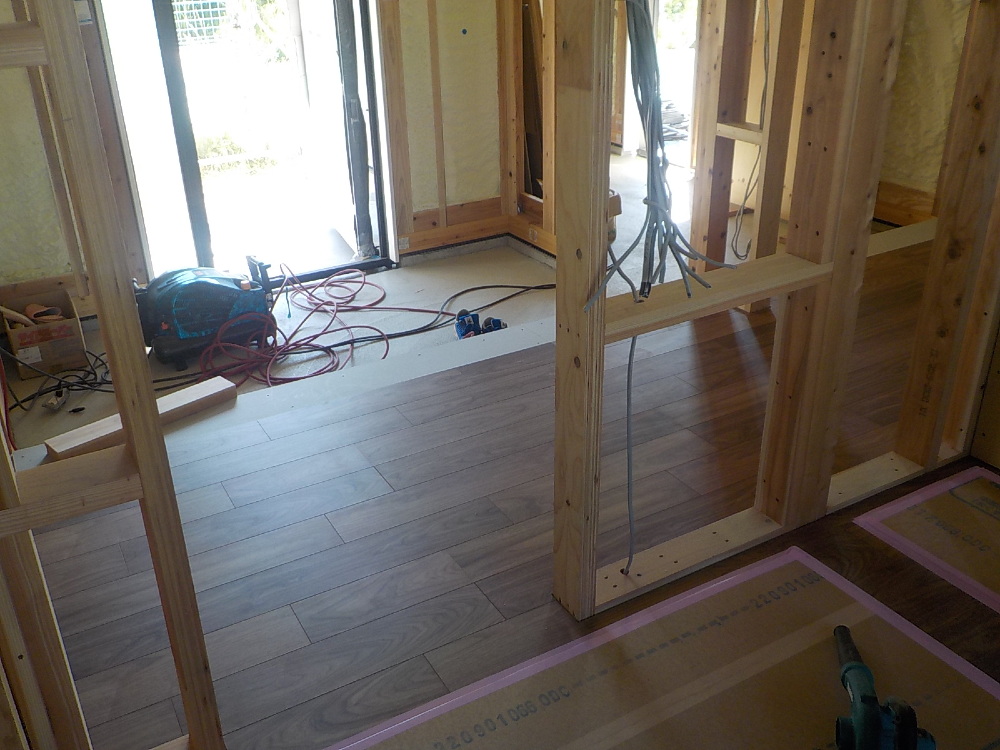

- 112. 2022年10月15日
-
内部施工状況

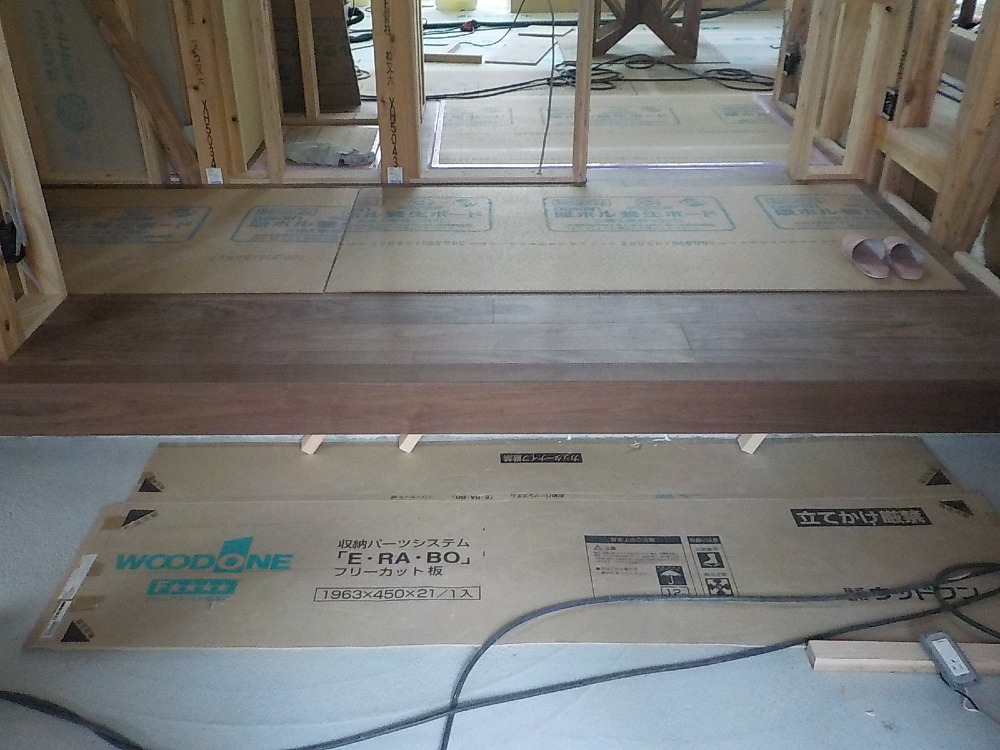

- 113. 2022年10月17日
-
外部施工状況

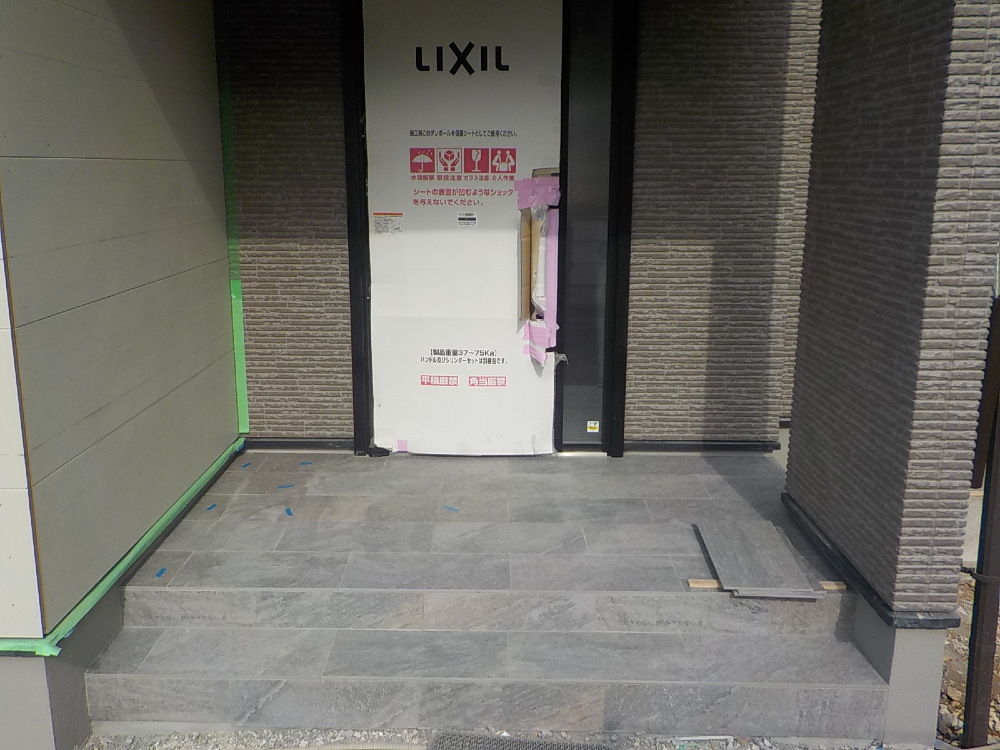

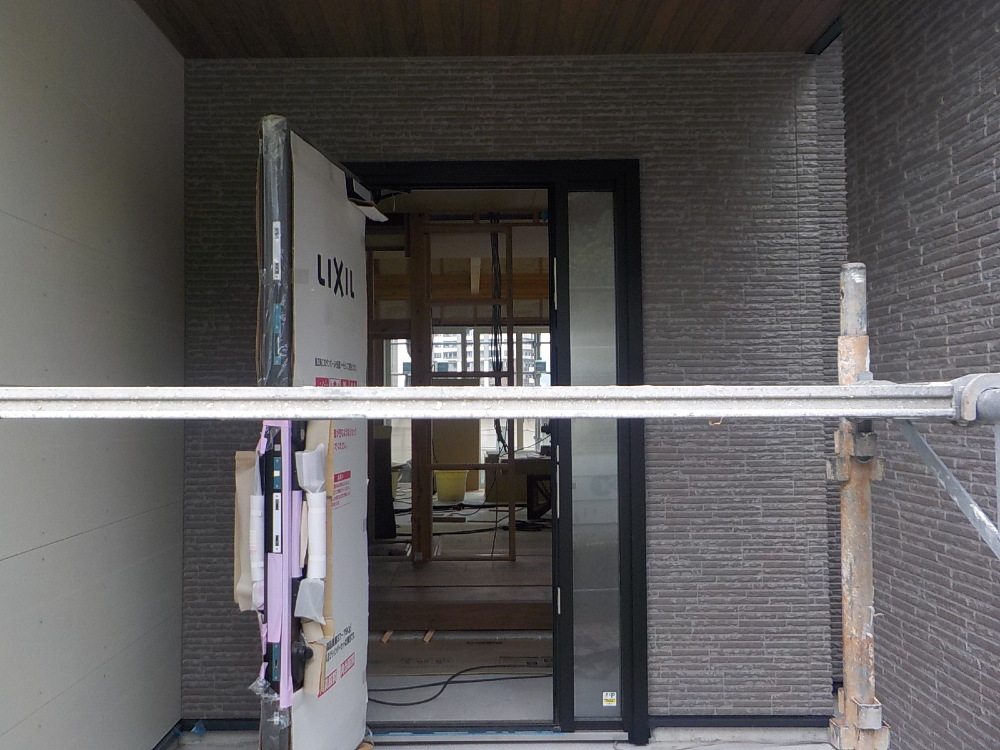

玄関廻りの様子です。
- 114. 2022年10月17日
-
内部施工状況
玄関框の取付
- 115. 2022年10月18日
-
内部施工状況

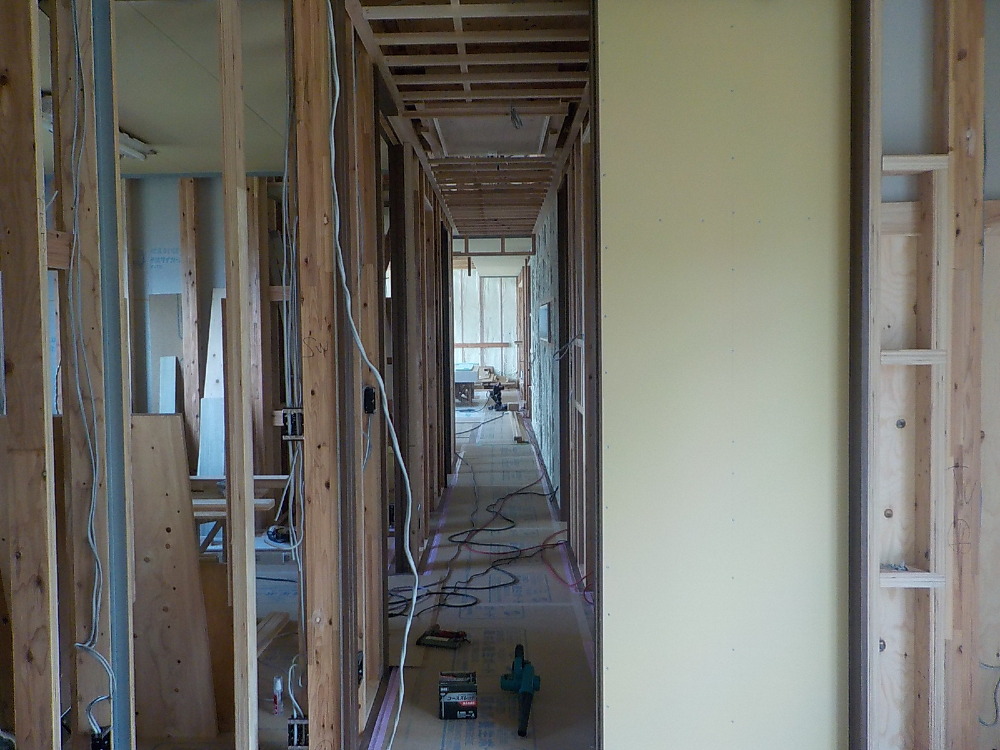

LDK~廊下の様子です。
- 116. 2022年10月18日
-
内部施工状況
- 117. 2022年10月20日
-
外部施工状況

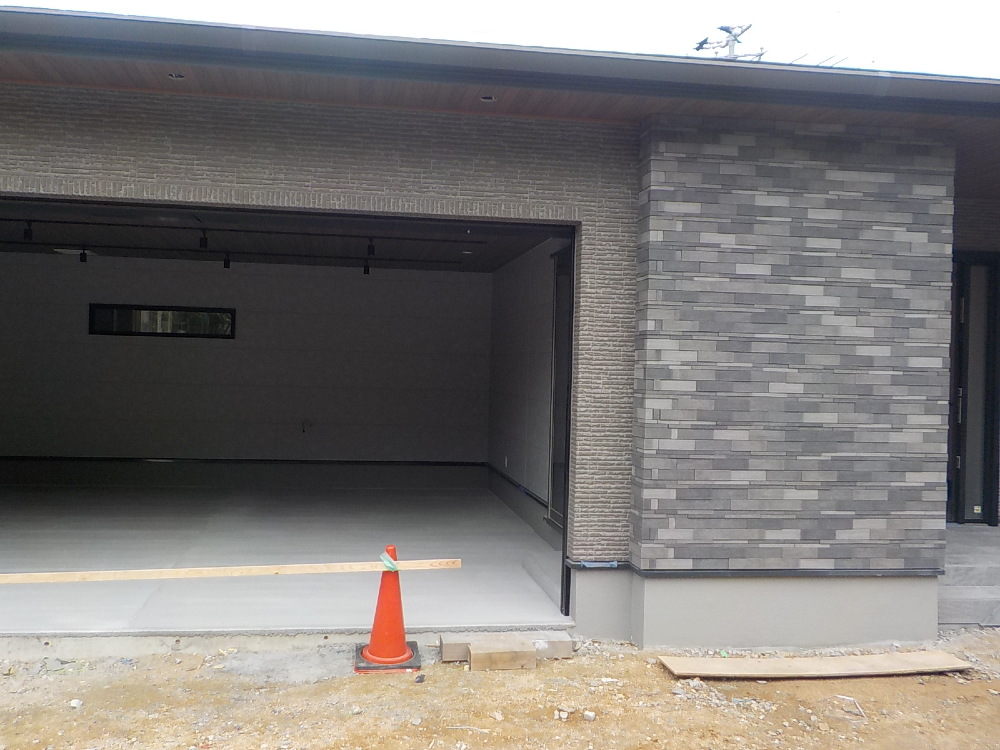

ガレージの電動シャッター取付
- 118. 2022年10月24日
-
内部施工状況

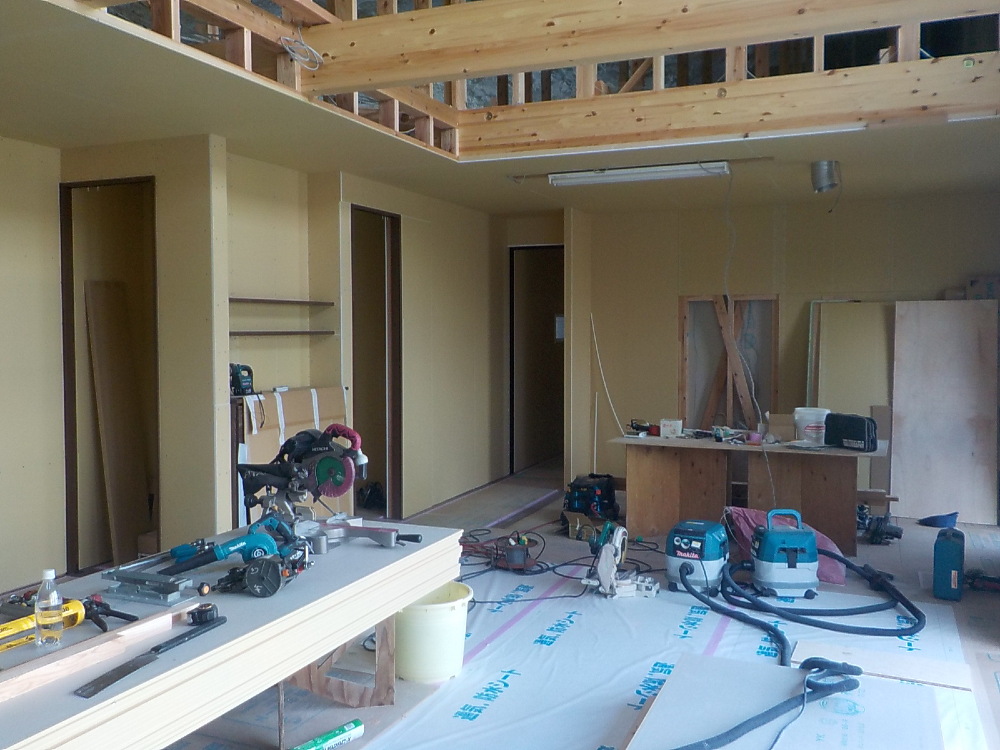

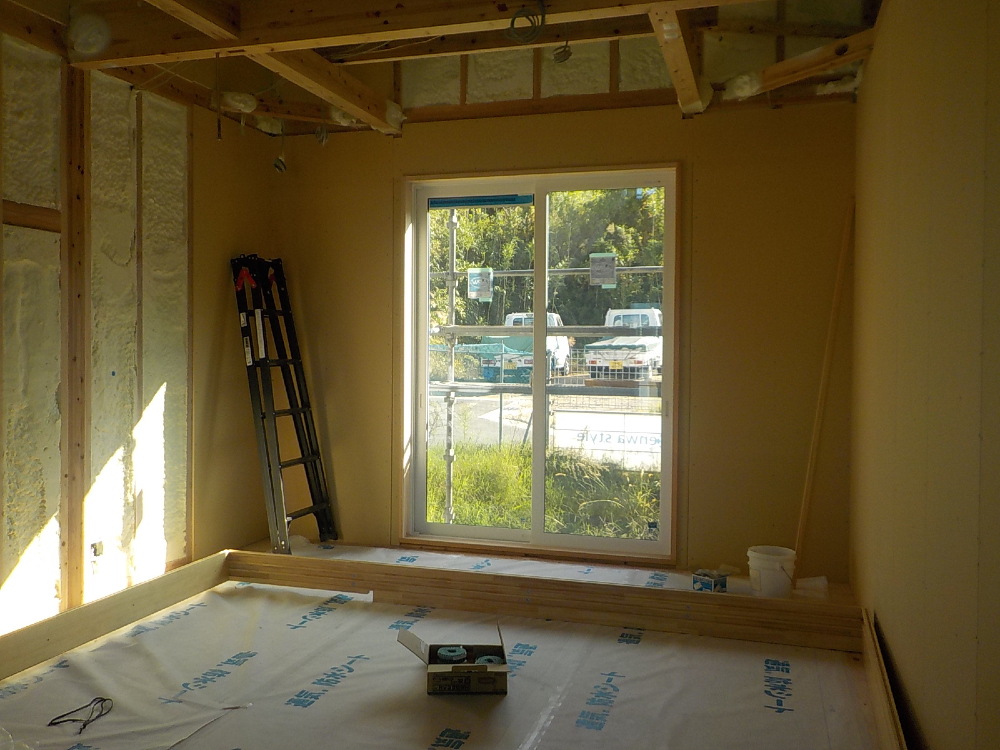

- 119. 2022年10月28日
-

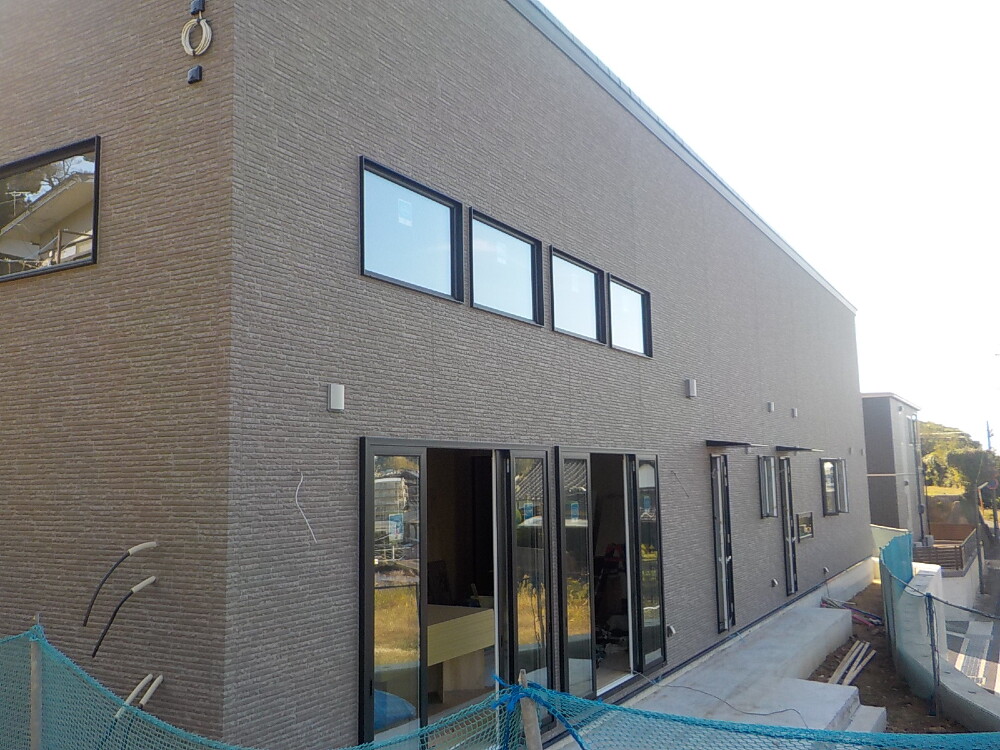

外部施工状況

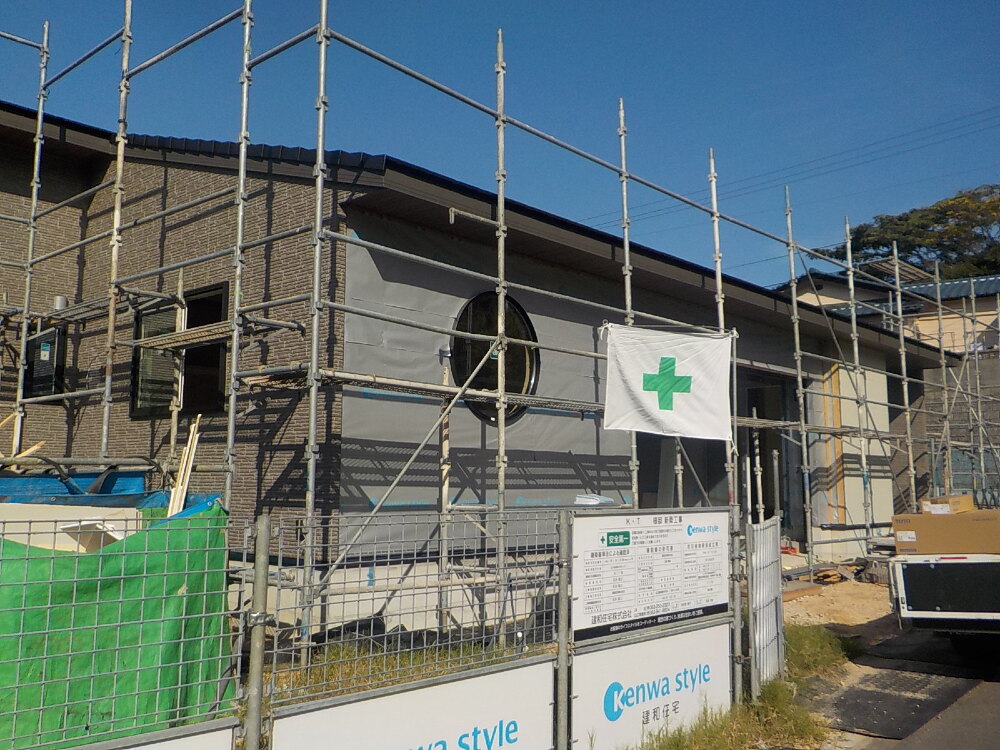

3面のみ足場撤去
- 120. 2022年10月28日
-
外部施工状況
- 121. 2022年10月28日
-

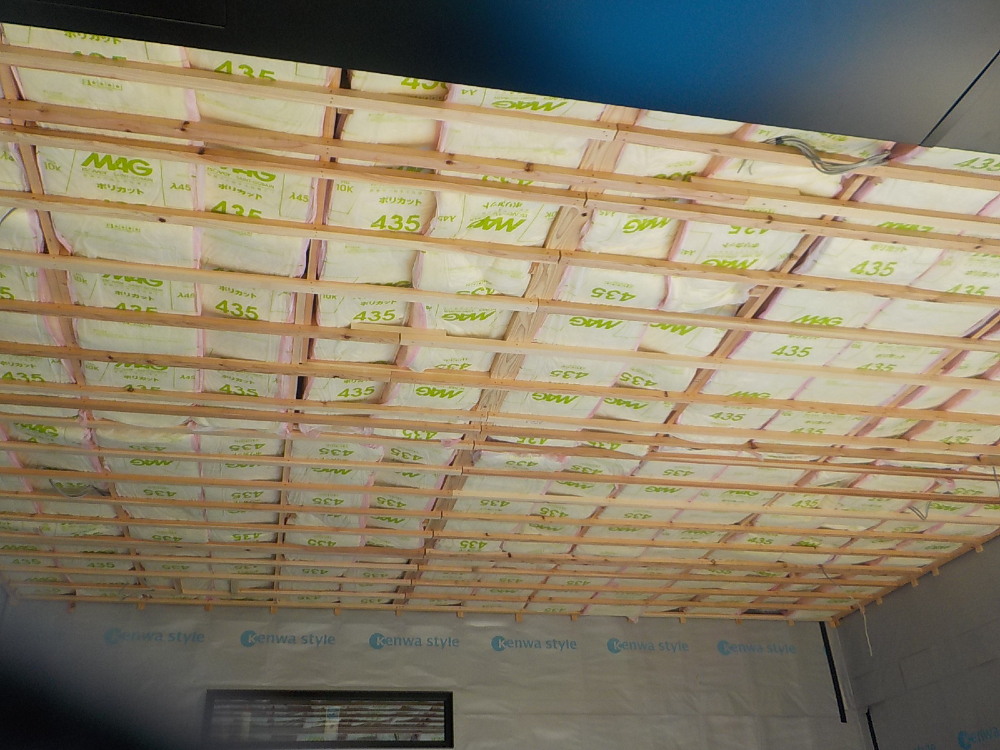

外部施工状況
ガレージ天井下地組 断熱工事
- 122. 2022年10月28日
-
内部施工状況
壁面に石膏ボードを貼り付けています。

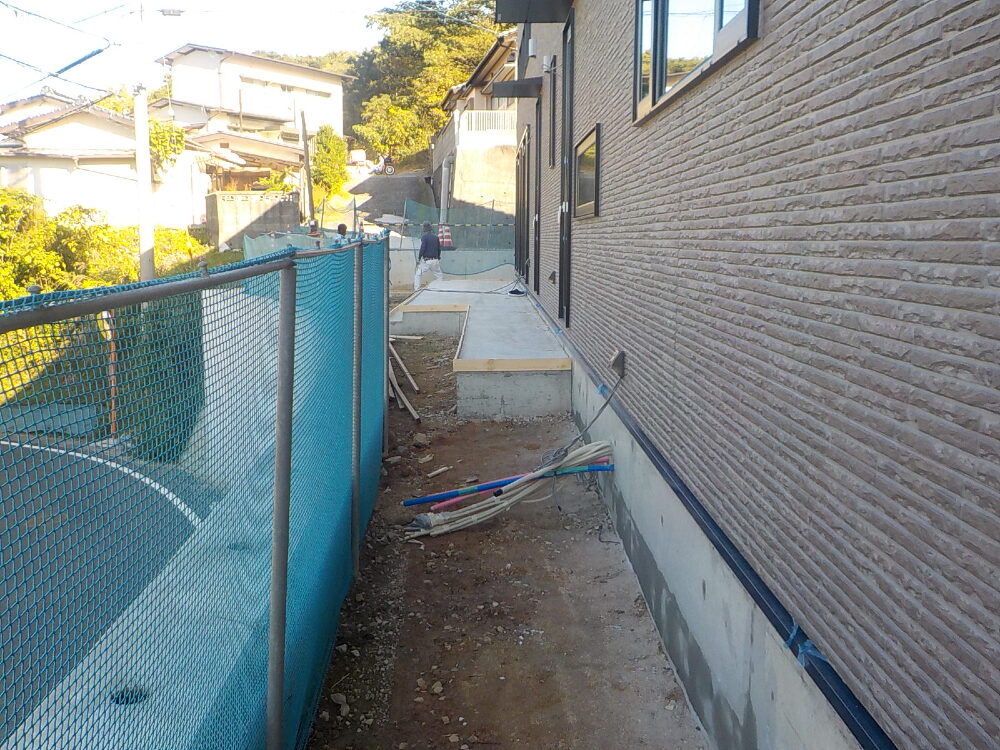

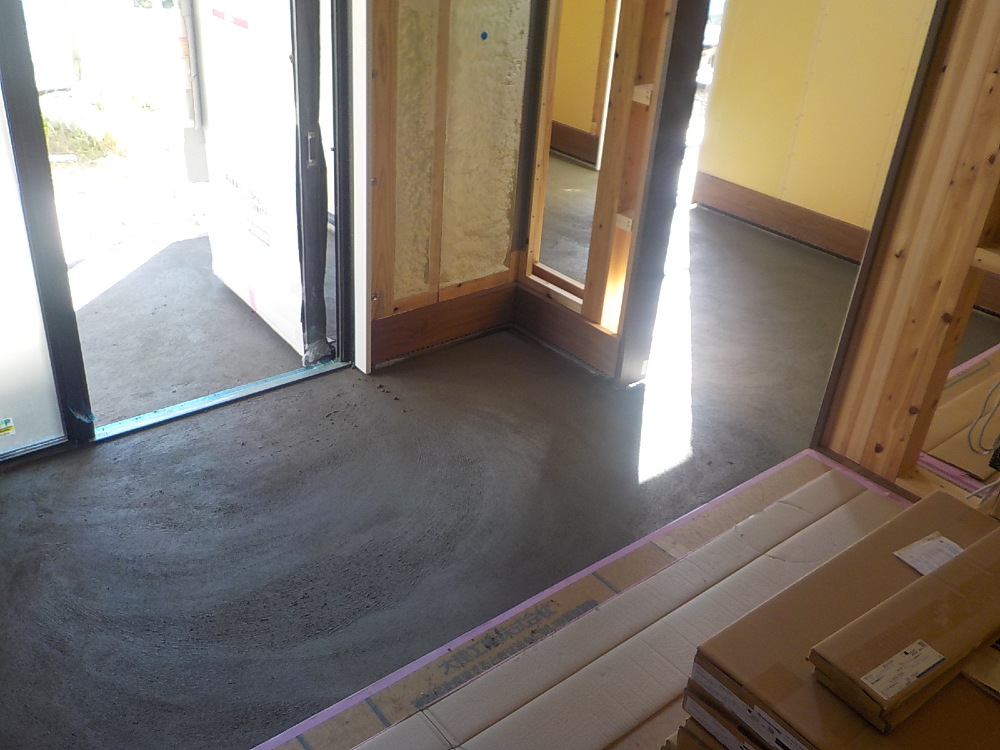

- 123. 2022年10月31日
-
外部施工状況

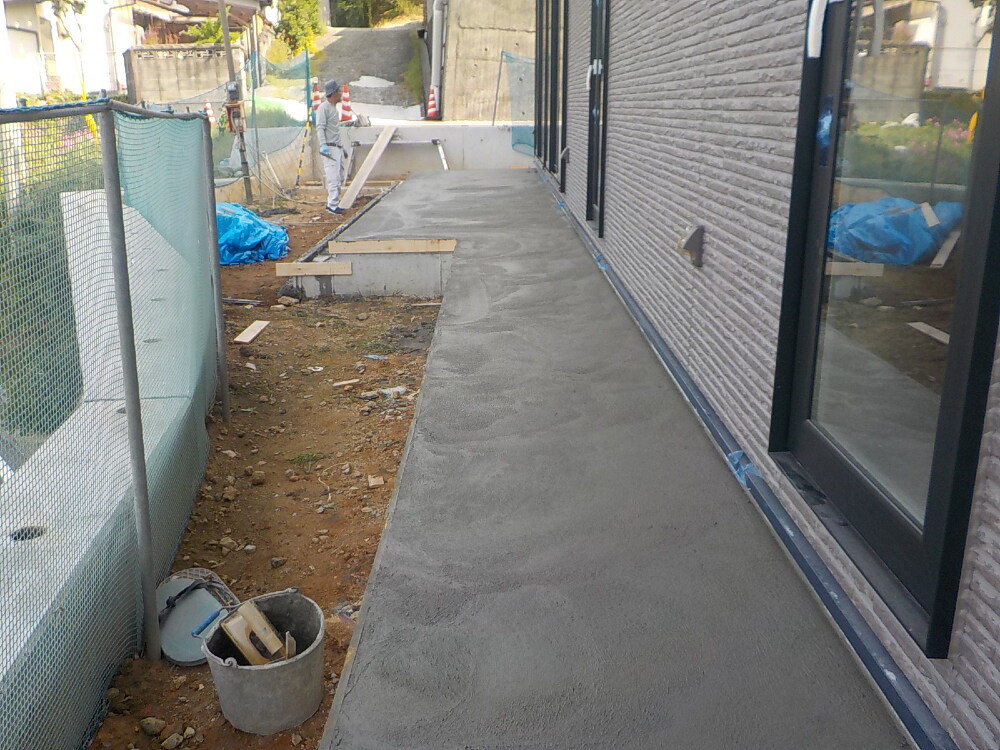

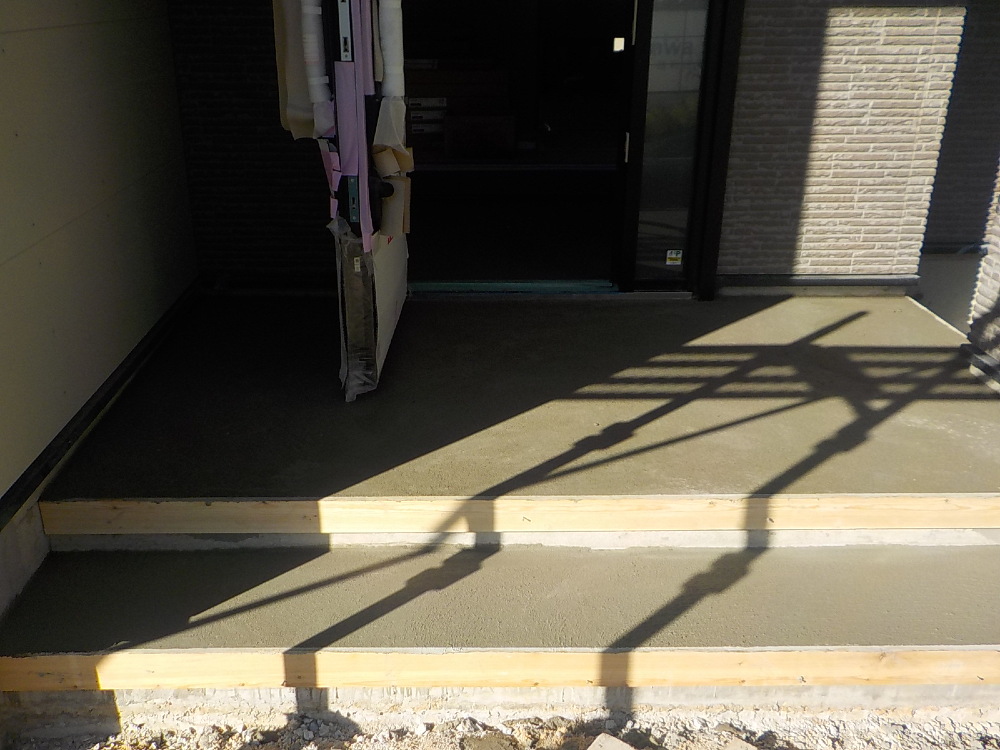

玄関ポーチの左官工事を行いました。
- 124. 2022年10月31日
-
外部施工状況
左官工事を行いました。
- 125. 2022年10月31日
-
外部施工状況

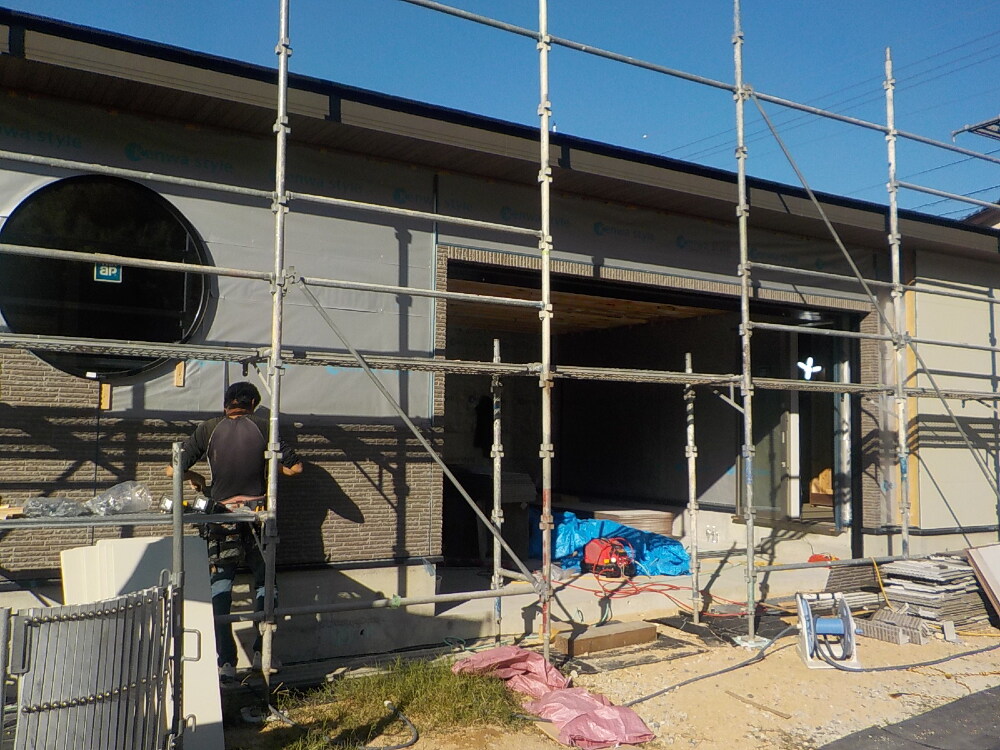

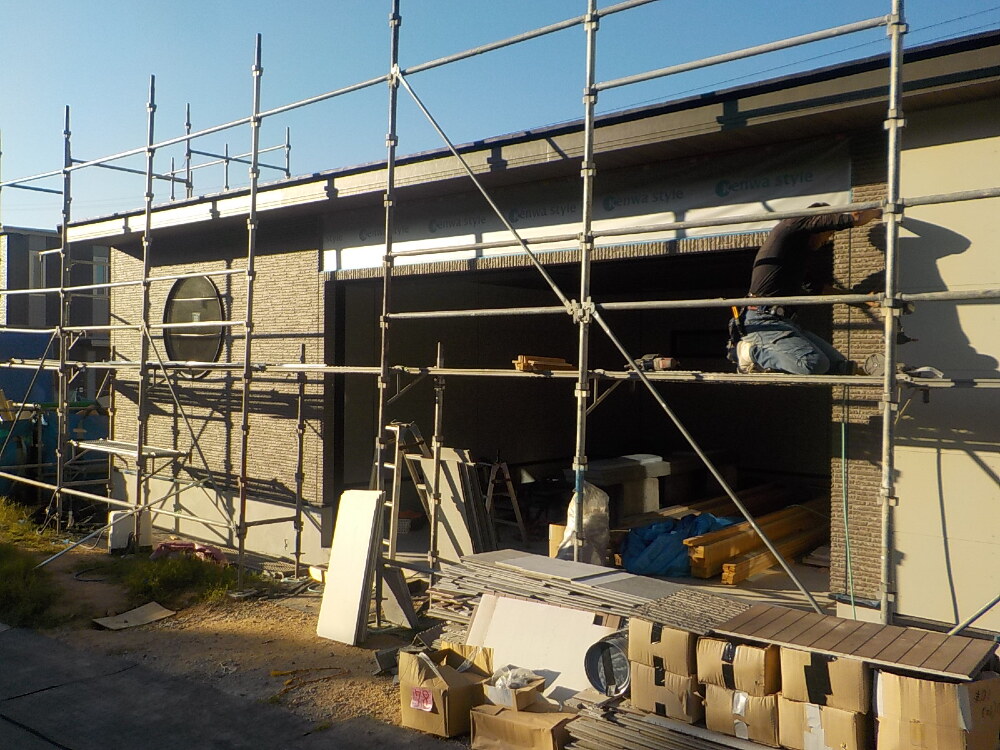

外壁サイディング貼り工事を行っています。
- 126. 2022年10月31日
-
内部施工状況

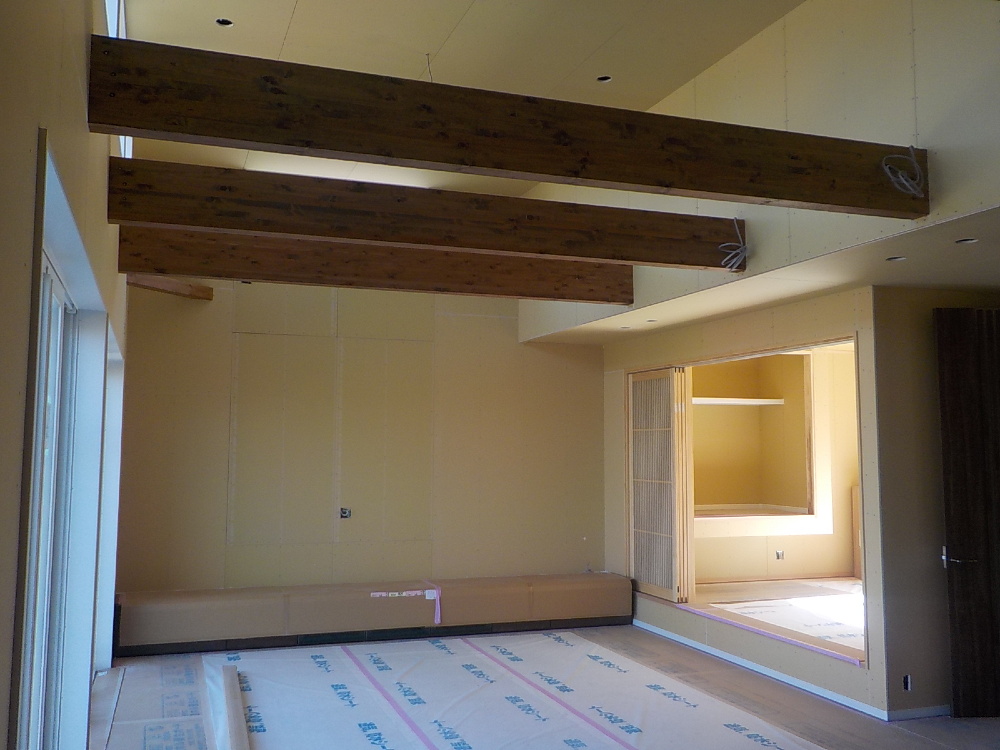

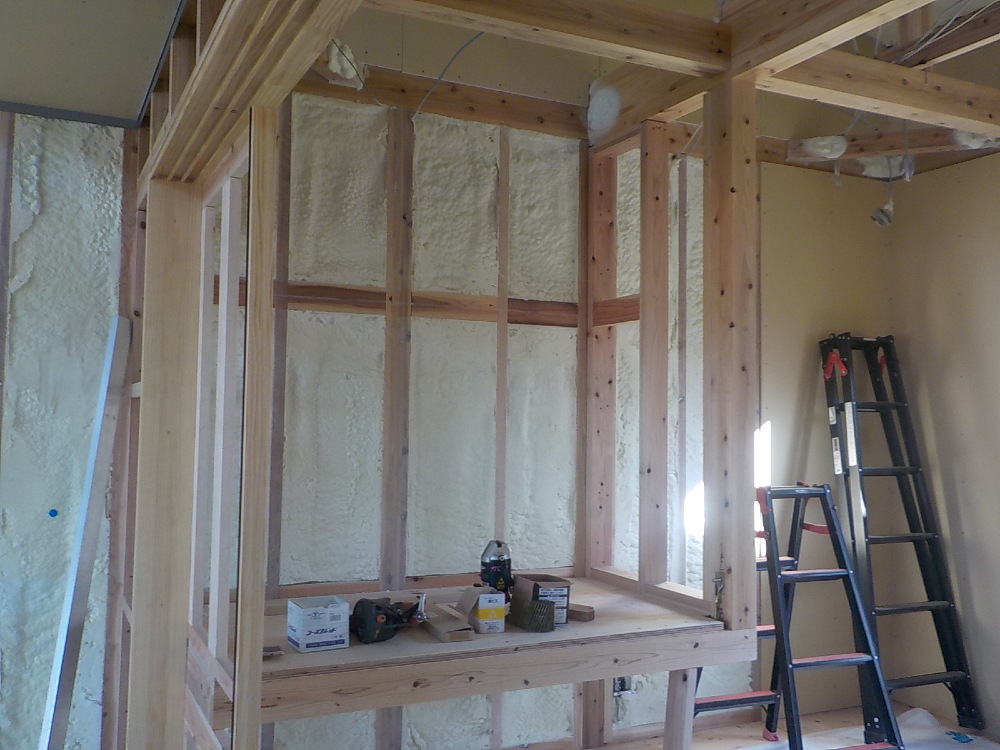

和室の吊り押入を造作しています。
- 127. 2022年10月31日
-
内部施工状況
玄関タイル下地の施工中です。

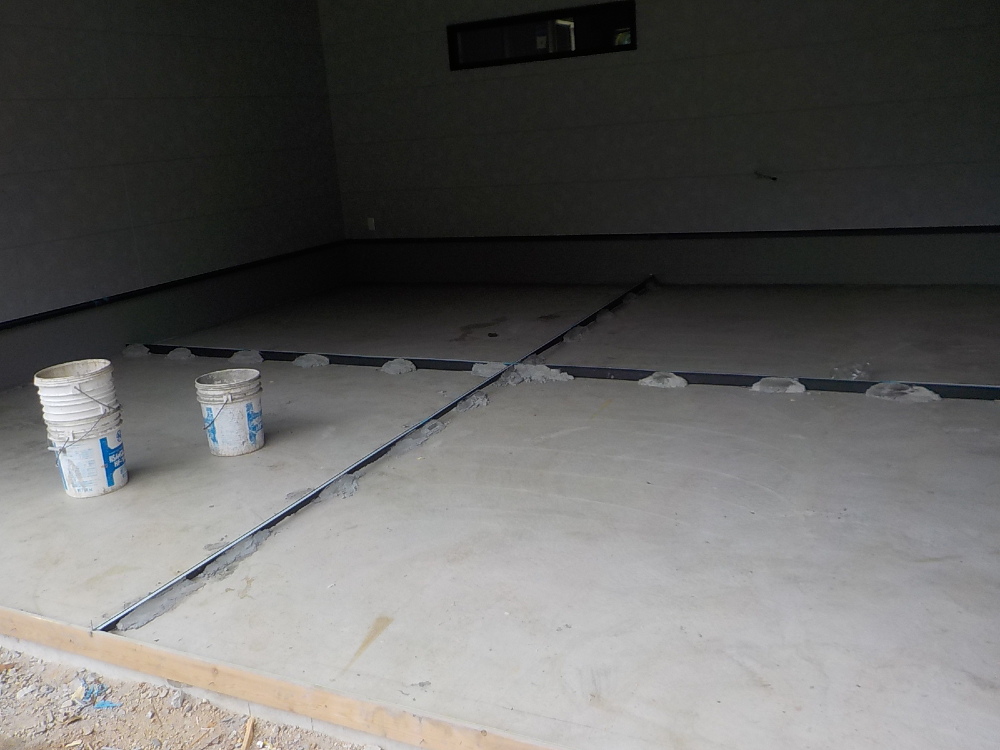

- 128. 2022年11月01日
-
外部施工状況

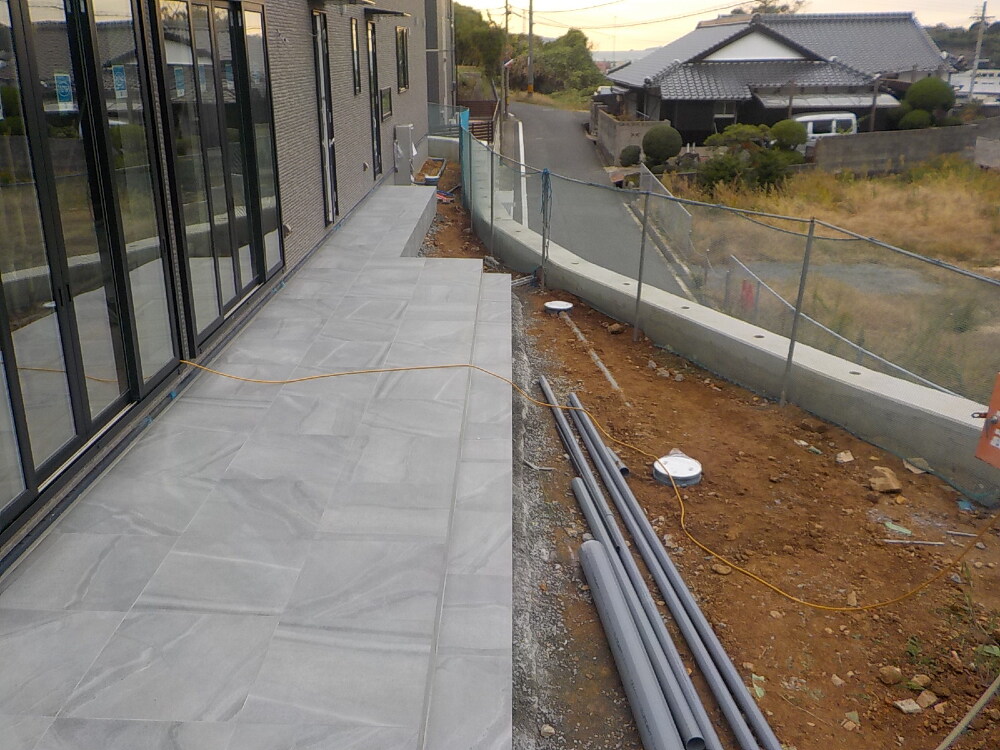

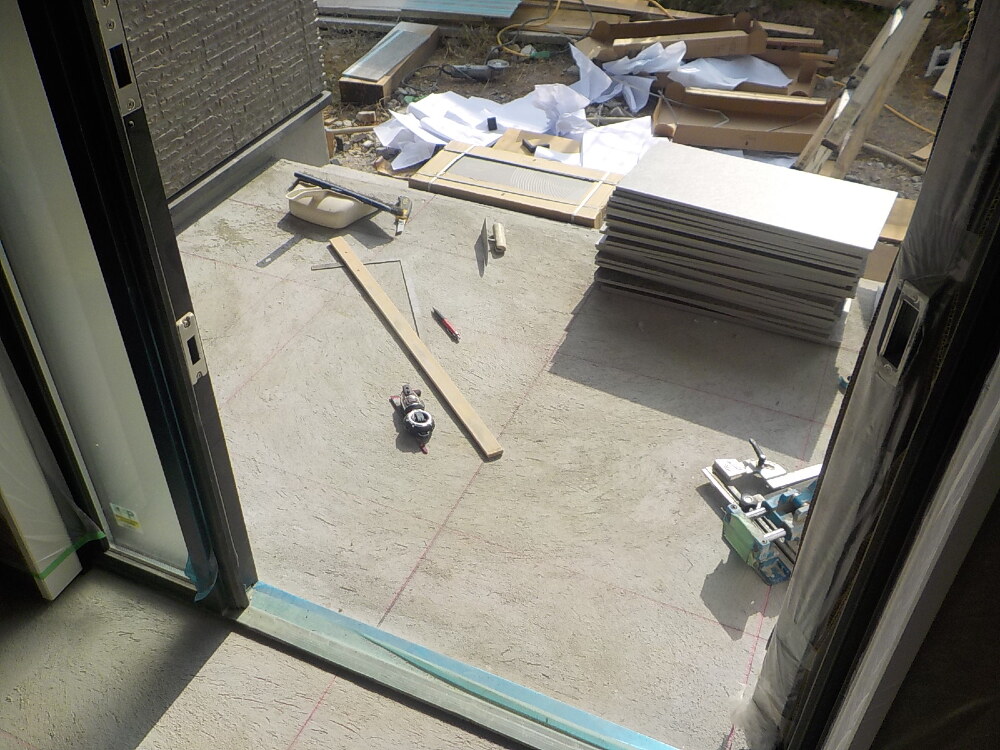

テラスデッキのタイル下地の施工中です。
- 129. 2022年11月01日
-
外部施工状況

ガレージ内の天井貼り
- 130. 2022年11月02日
-
外部施工状況
- 131. 2022年11月08日
-

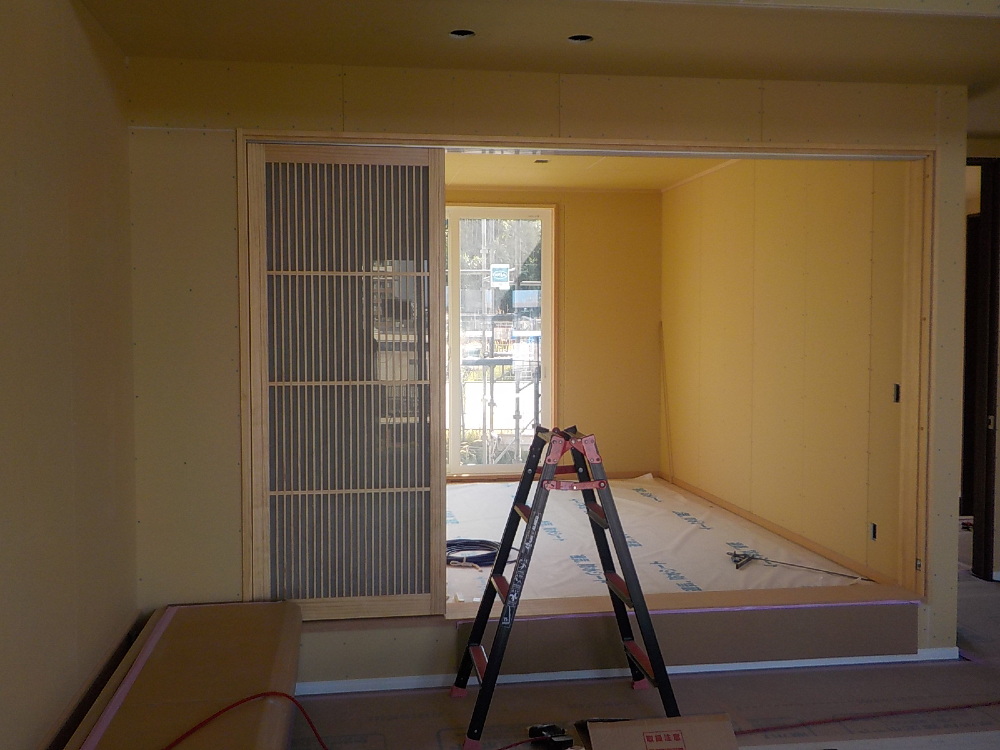

内部施工状況

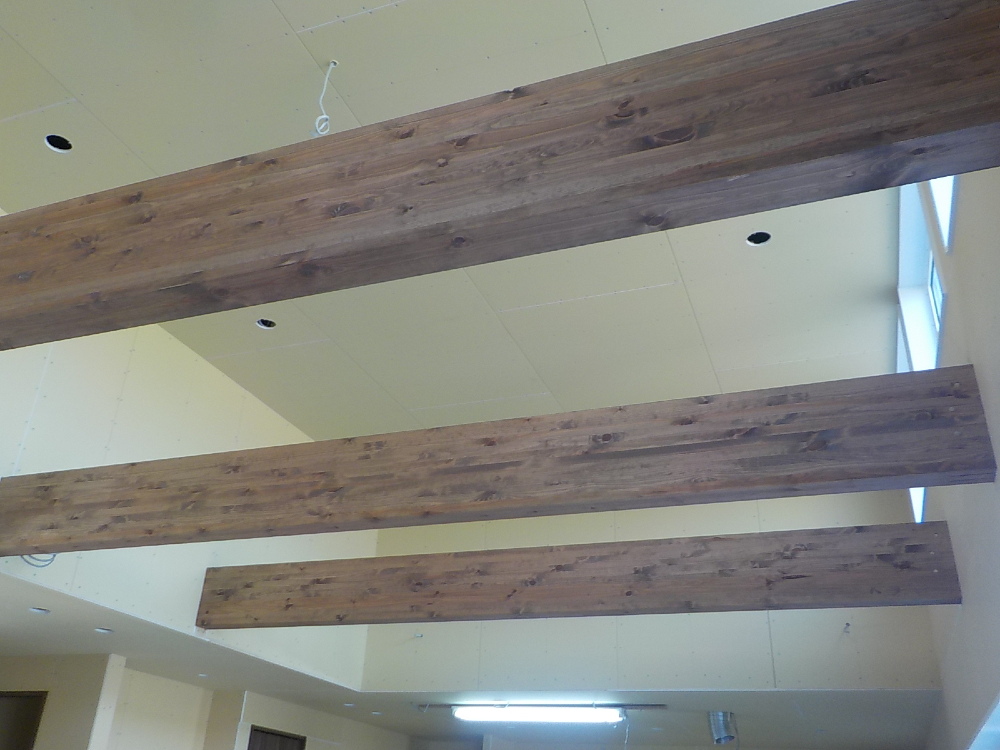

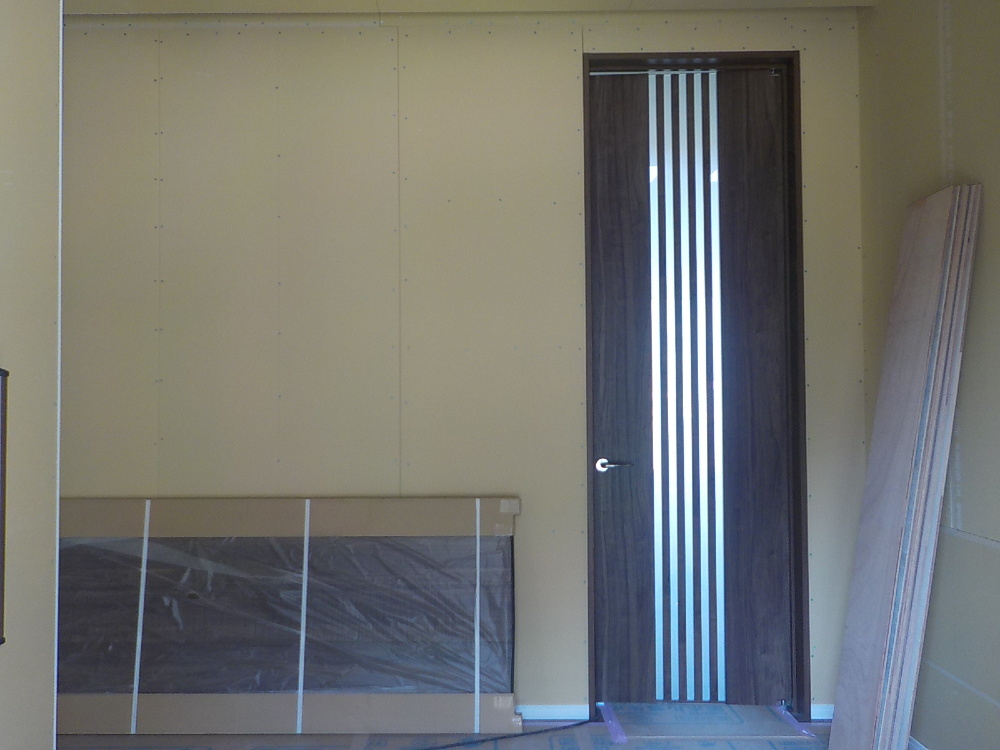

- 132. 2022年11月08日
-
内部施工状況
- 133. 2022年11月08日
-
内部施工状況
- 134. 2022年11月08日
-
内部施工状況

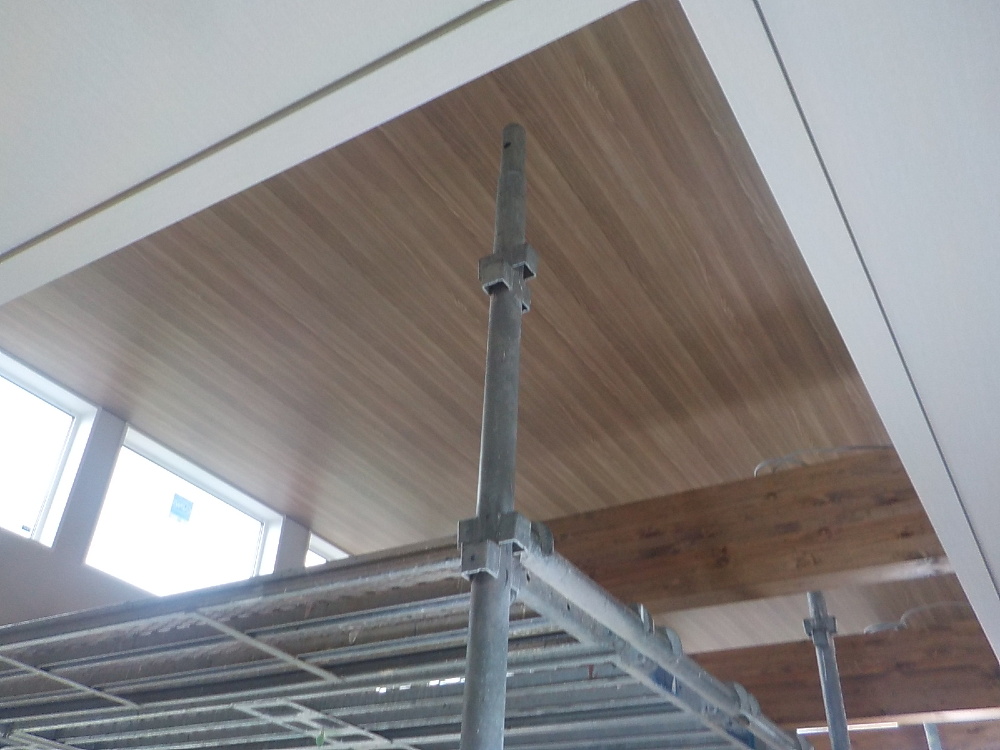

- 135. 2022年11月09日
-
内部施工状況
- 136. 2022年11月09日
-
内部施工状況
- 137. 2022年11月09日
-
外部施工状況

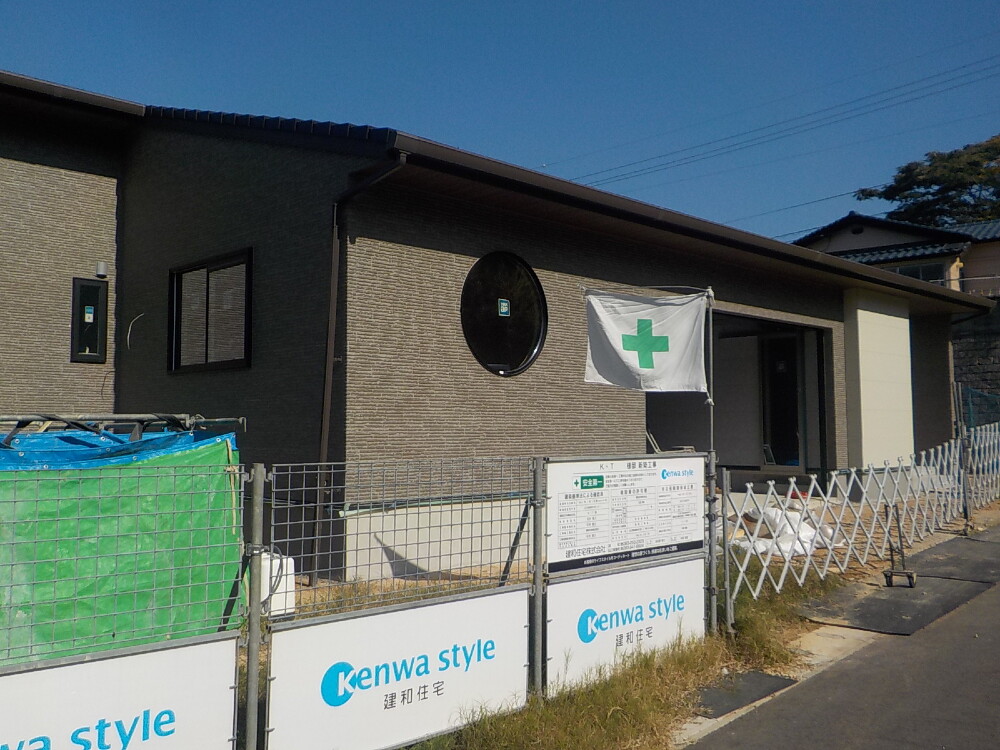

足場が撤去されました。
- 138. 2022年11月09日
-
外部施工状況
- 139. 2022年11月11日
-

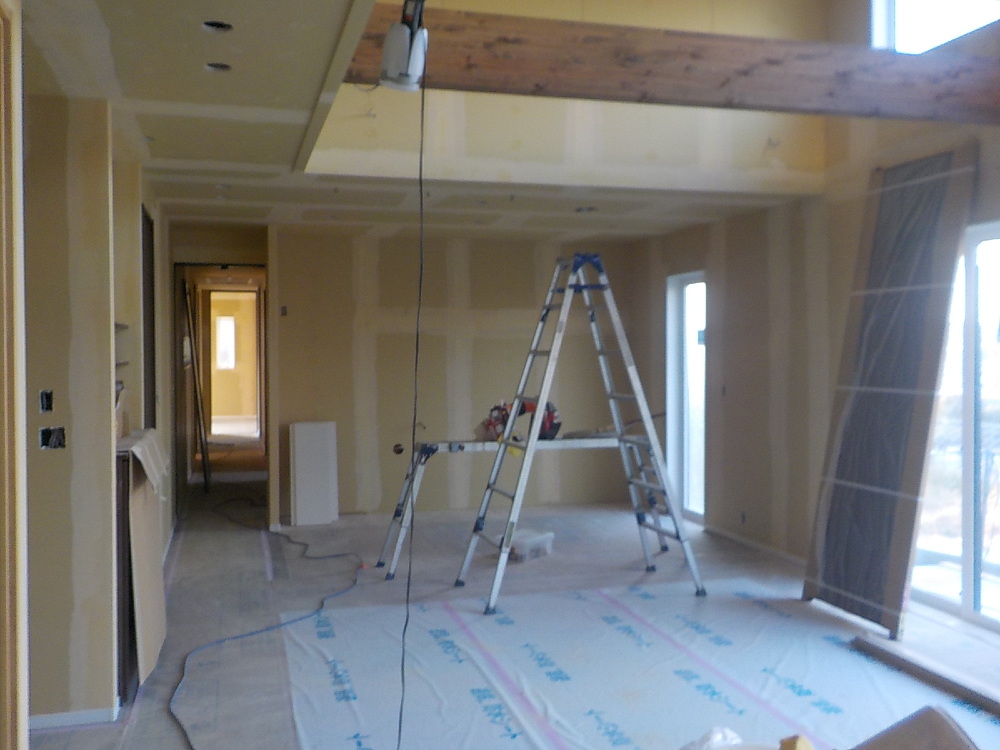

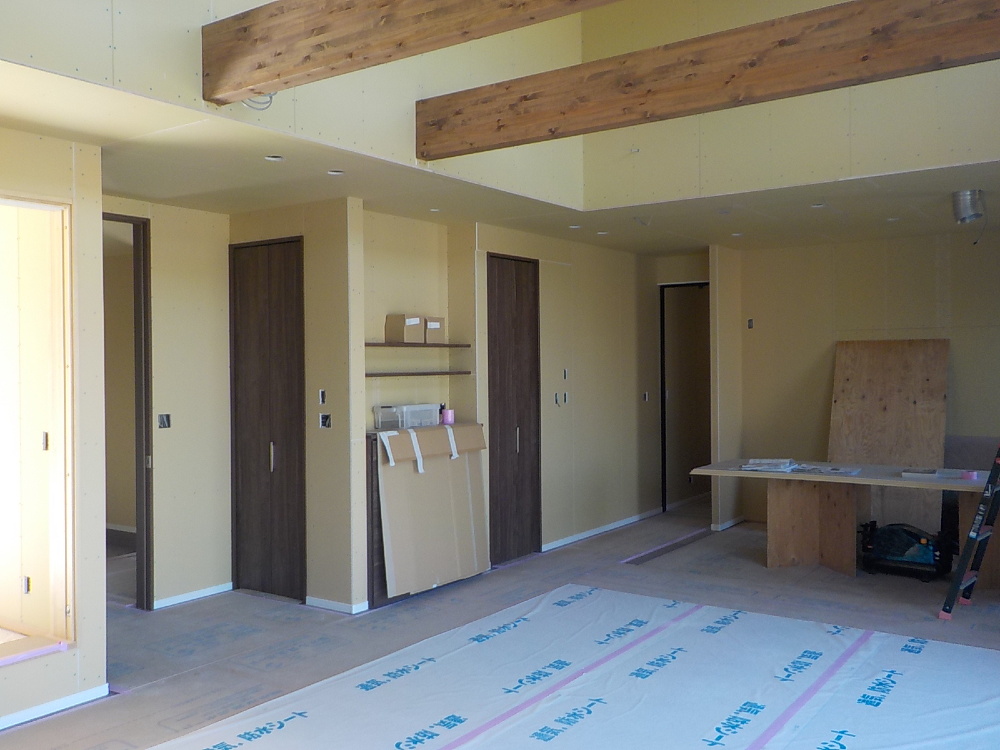

内部施工状況
パテ処理が施工されています。
パテ処理とは、クロス貼りなどの下地処理として、不陸調整、石膏ボードの継ぎ手の目地の段差を平滑にしたり、釘やビスの穴を塞ぎ面を平にするために「パテ」という粘土の様な充填材料で埋める作業の処理のことです。
- 140. 2022年11月14日
-

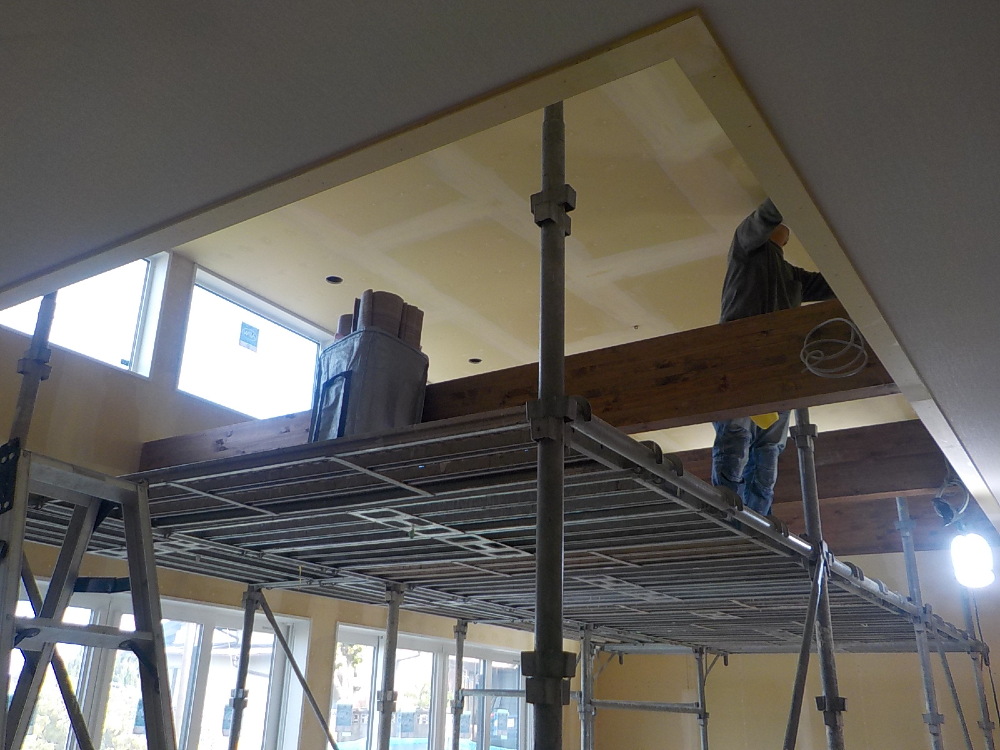

内部施工状況
クロス貼り工事が行われています。
- 141. 2022年11月15日
-
内部施工状況

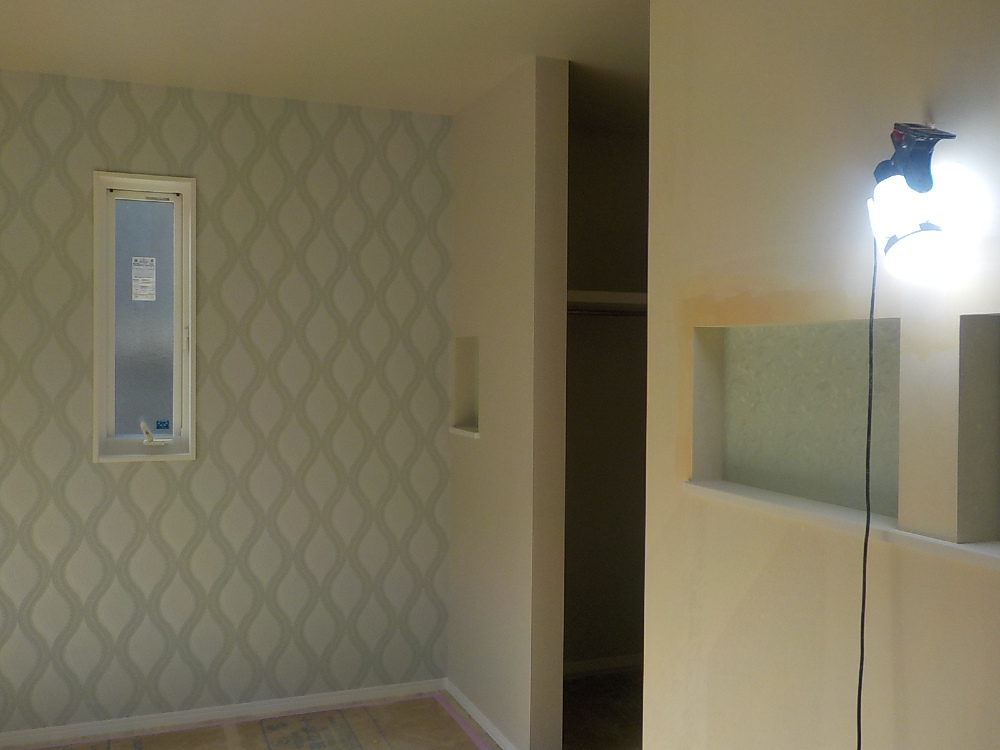

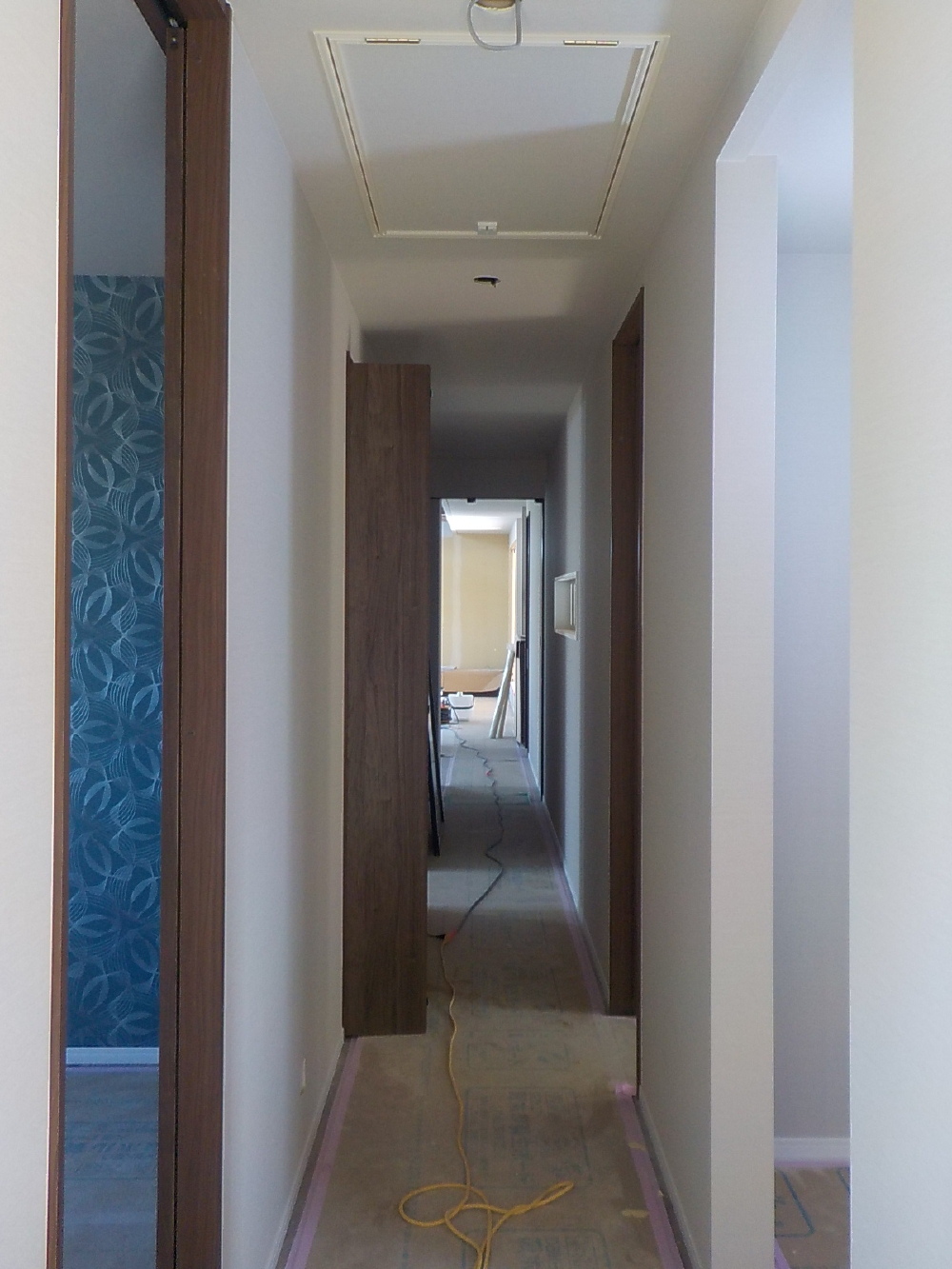

- 142. 2022年11月16日
-
外部施工状況

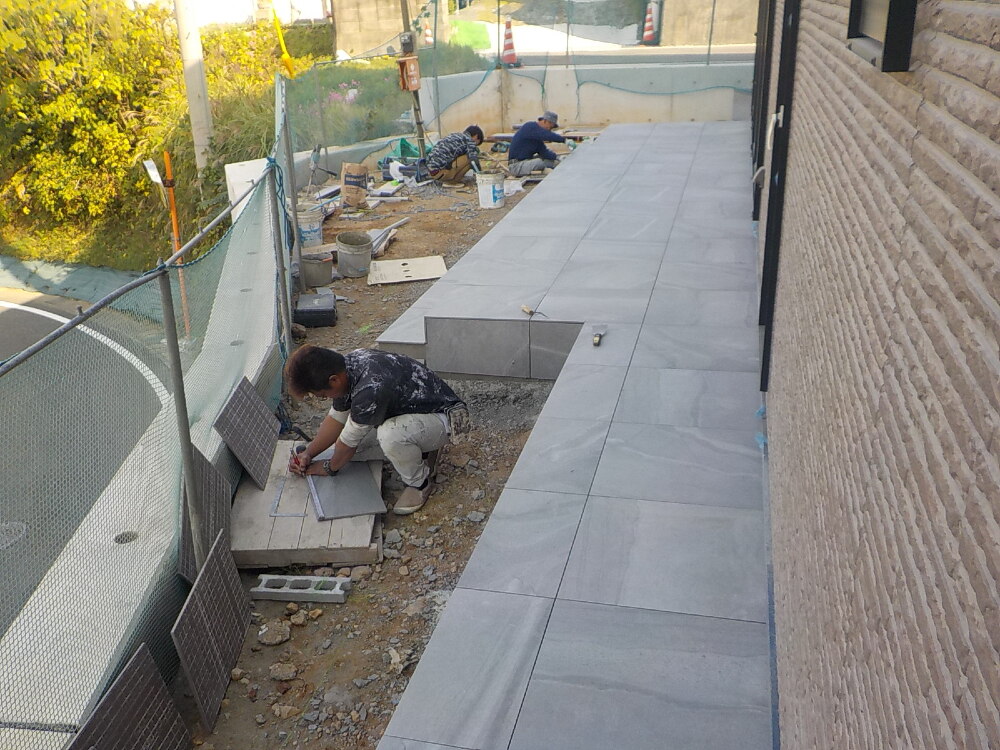

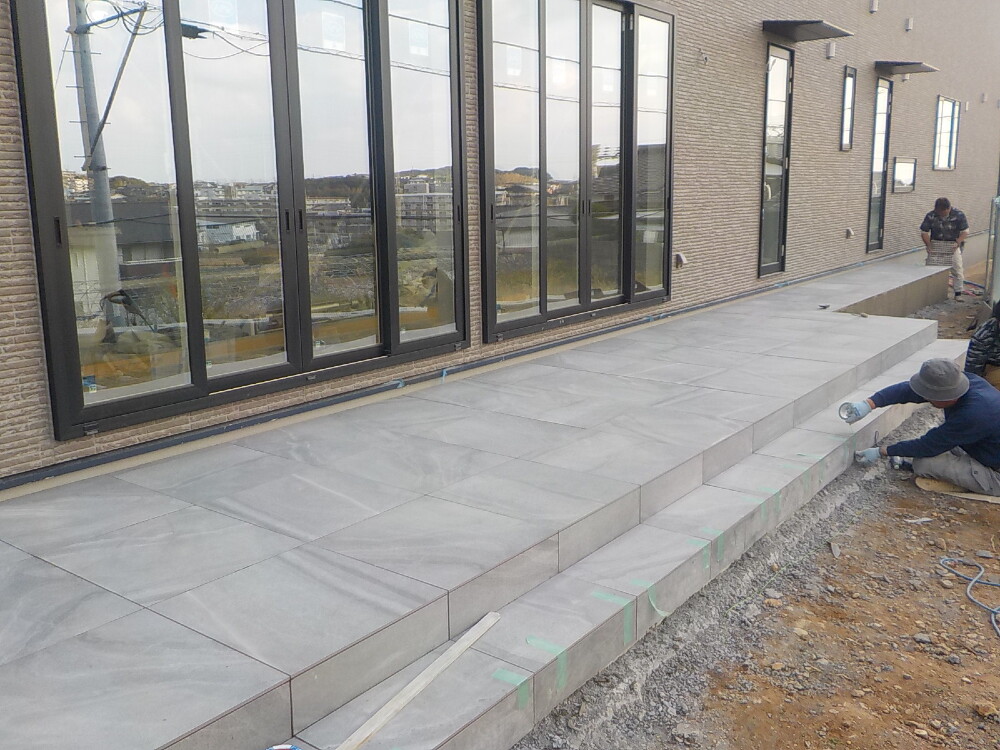

タイル貼り工事
- 143. 2022年11月16日
-
外部施工状況

タイル貼り工事を行っています。
- 144. 2022年11月17日
-
内部施工状況
クロス貼り工事
- 145. 2022年11月17日
-
内部施工状況
クロス貼り工事
- 146. 2022年11月17日
-
内部施工状況
クロス貼り工事
- 147. 2022年11月17日
-
内部施工状況
クロス貼り工事を行っています。
- 148. 2022年11月17日
-
外部施工状況
左官工事中です。
- 149. 2022年11月19日
-
内部施工状況
- 150. 2022年11月19日
-
内部施工状況

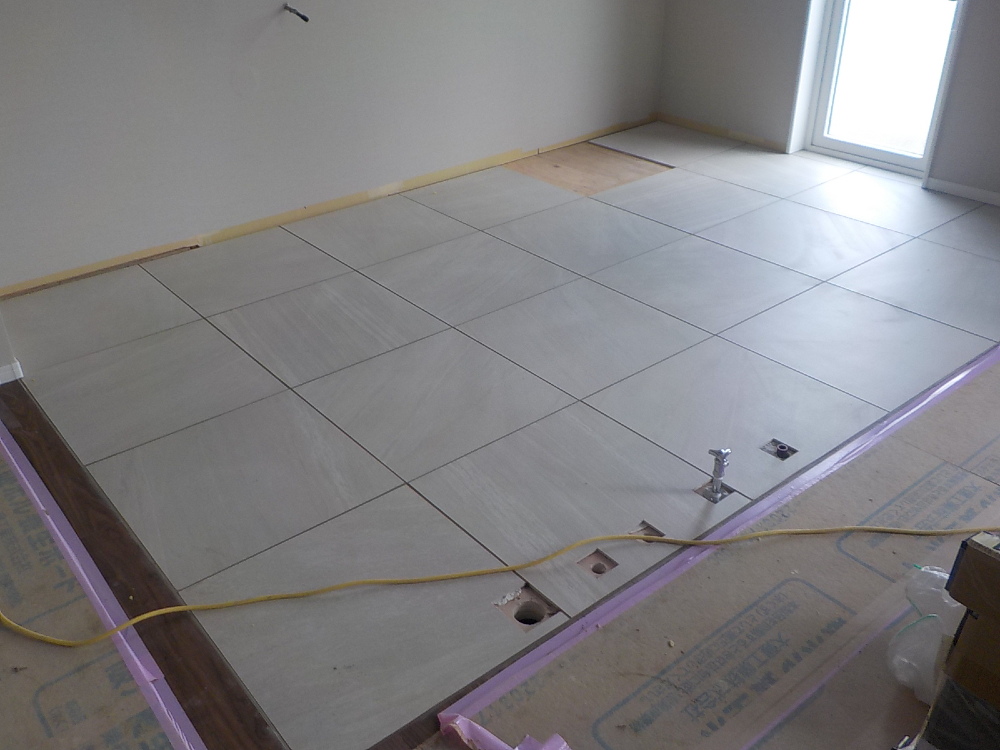

キッチン床のタイル貼の様子です。
- 151. 2022年11月20日
-
外部施工状況

玄関 タイル貼
- 152. 2022年11月20日
-
内部施工状況

寝室 壁面エコカラット貼
- 153. 2022年11月20日
-
内部施工状況
リビング 壁面エコカラット貼
- 154. 2022年11月22日
-
外部施工状況

外回り配管工事
- 155. 2022年11月22日
-
内部施工状況
リビング天井 シーリングファン取付
- 156. 2022年11月22日
-
内部施工状況

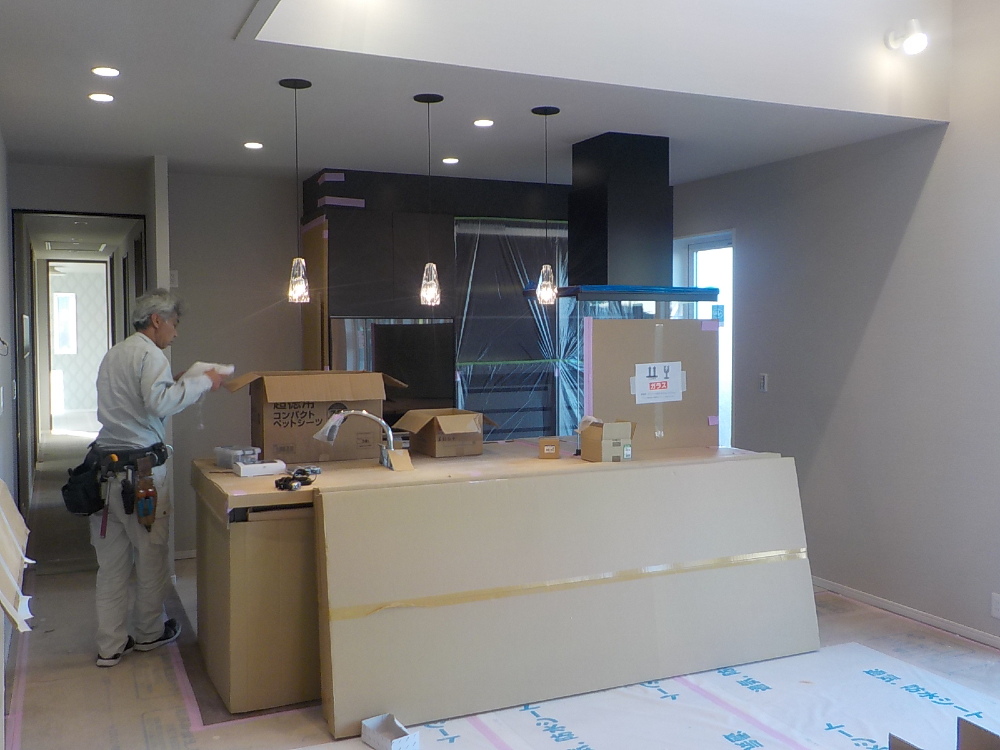

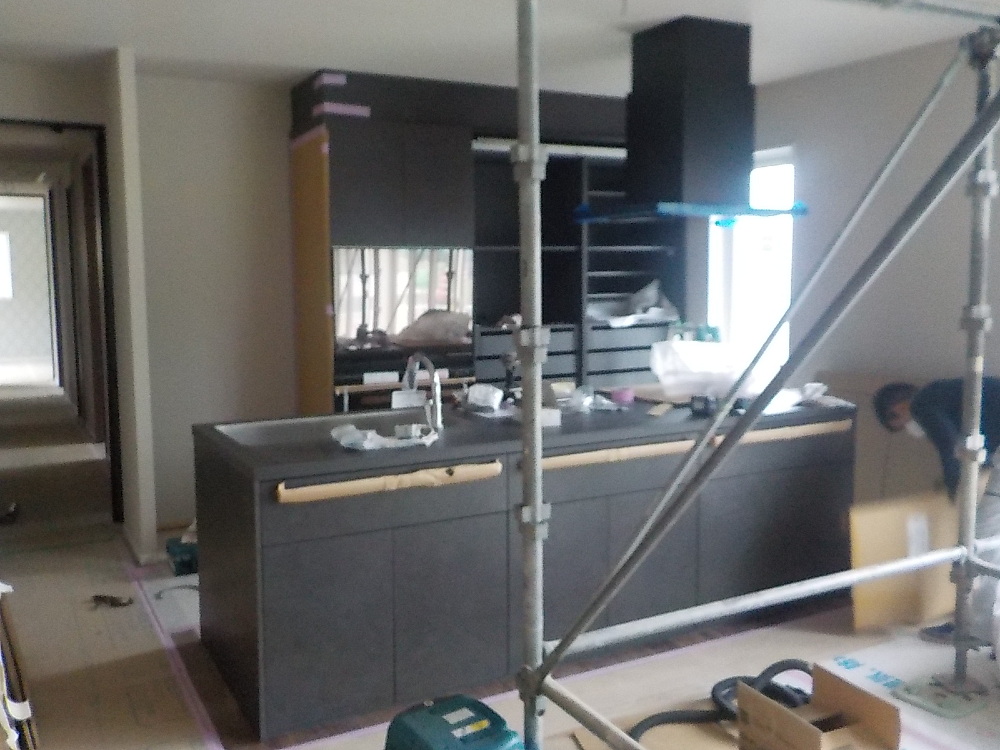

システムキッチン組立設置
- 157. 2022年11月22日
-
内部施工状況

玄関ホール エコカラット貼

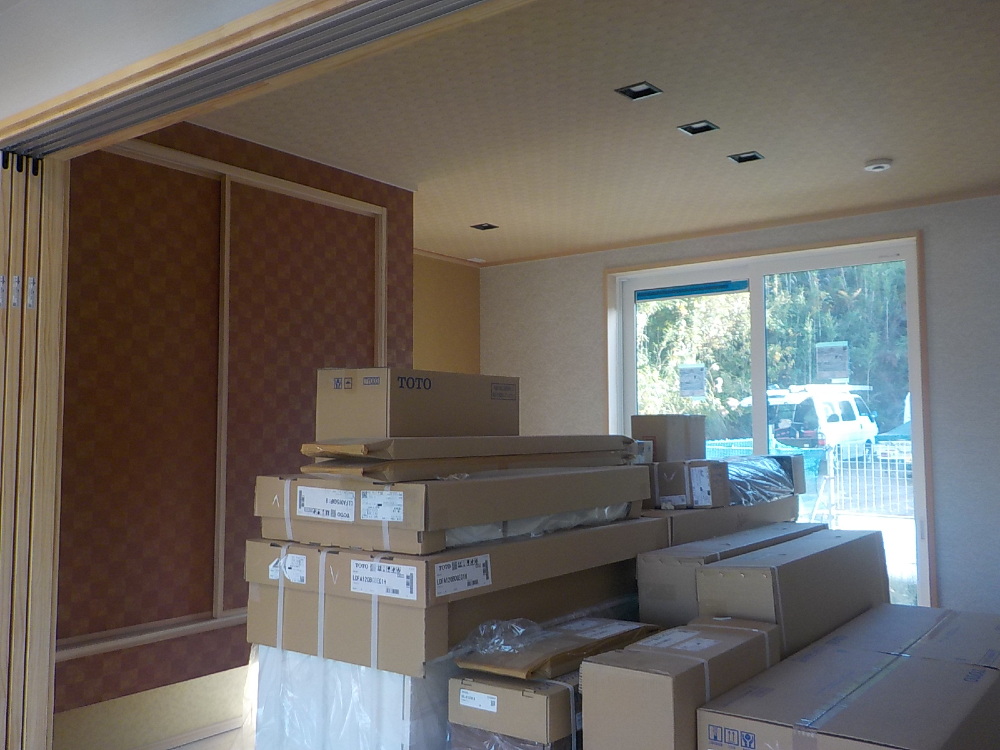

- 158. 2022年11月26日
-
内部施工状況

トイレ 収納カウンター取付
- 159. 2022年11月26日
-
内部施工状況
リビング TVボードの間接照明取付
- 160. 2022年11月26日
-
内部施工状況

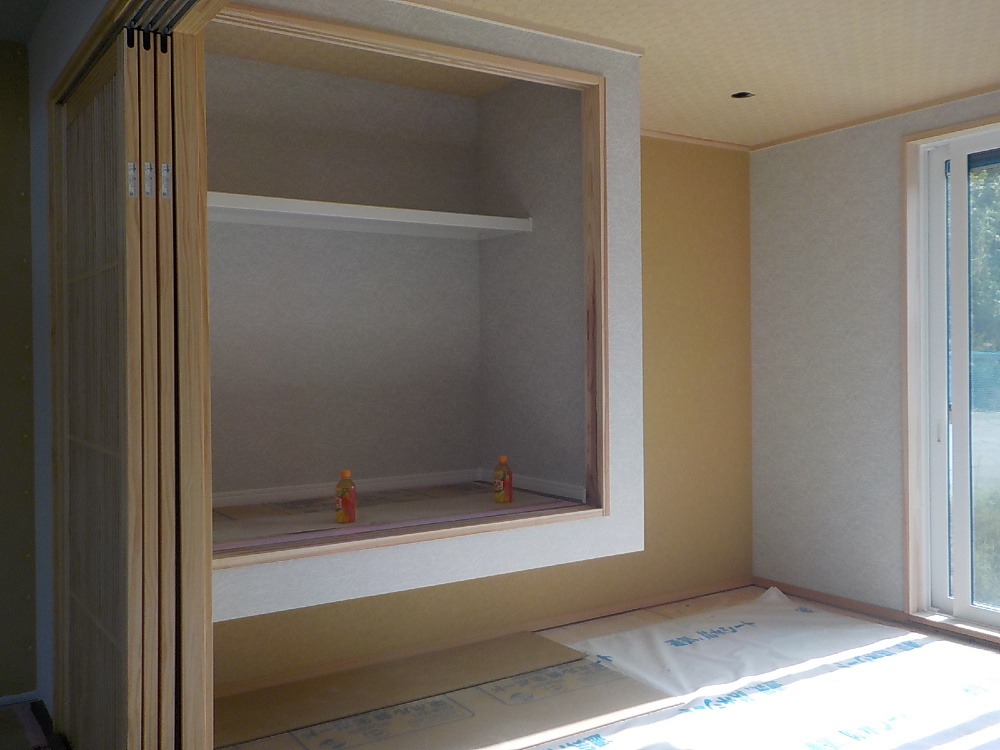

和室 吊押入 戸襖取付
- 161. 2022年11月26日
-
内部施工状況
キッチン ペンダント照明取付
- 162. 2022年11月28日
-
内部施工状況

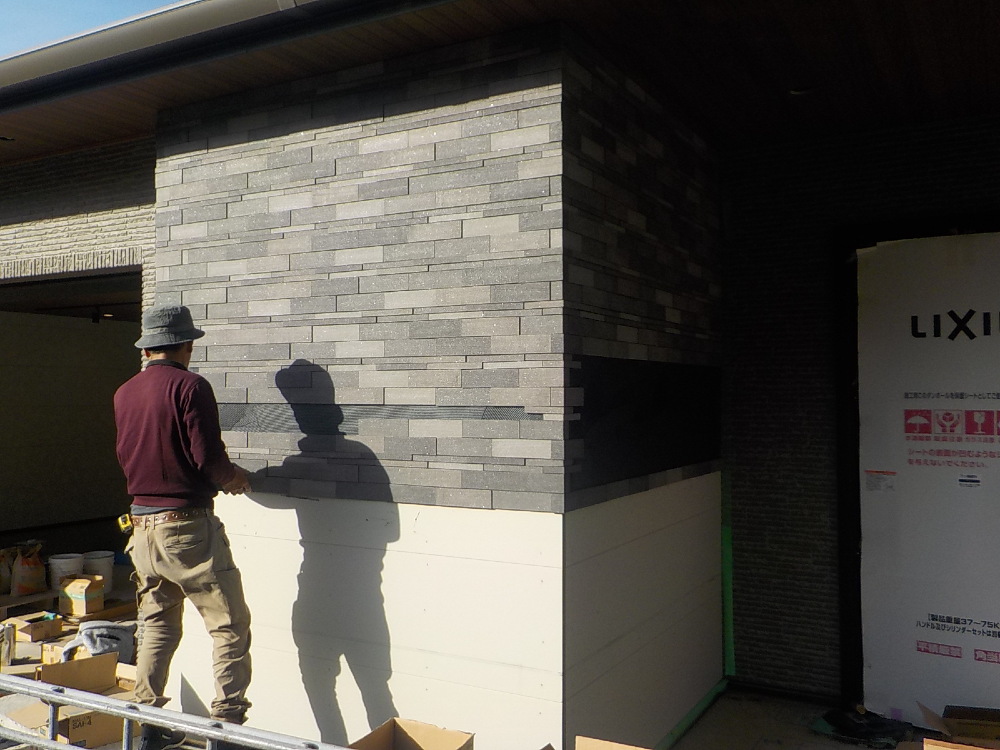

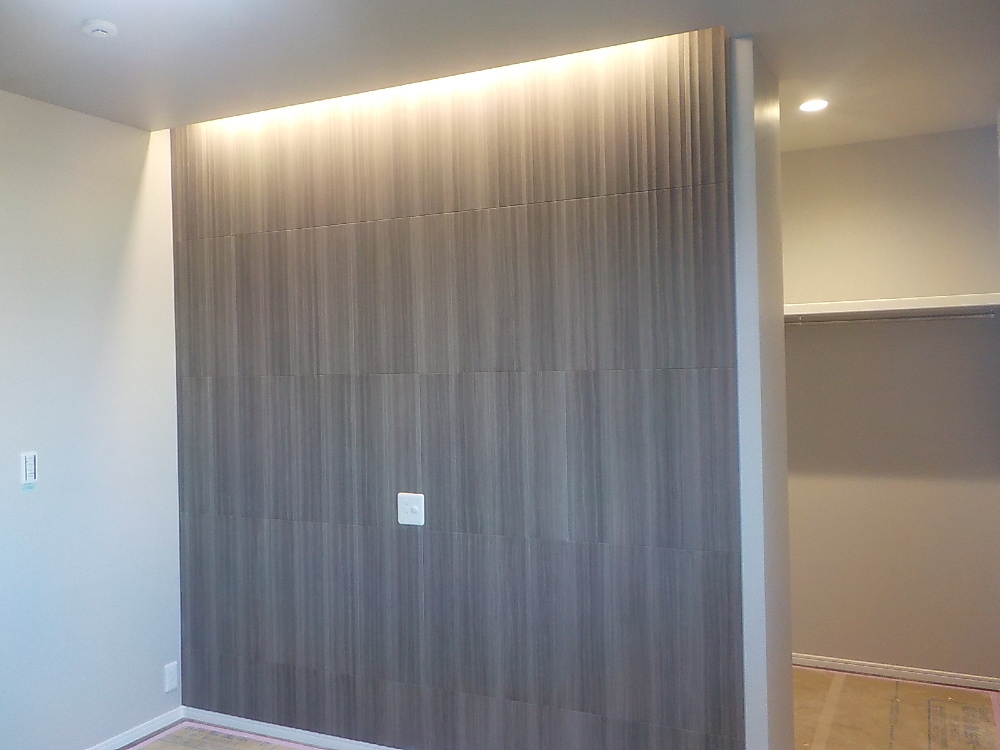

寝室 天井の間接照明取付
- 163. 2022年11月28日
-
外部施工状況
外壁タイル貼
- 164. 2022年12月01日
-
外部施工状況
- 165. 2022年12月05日
-
外部施工状況
- 166. 2022年12月05日
-
外部施工状況
- 167. 2022年12月07日
-
外部施工状況

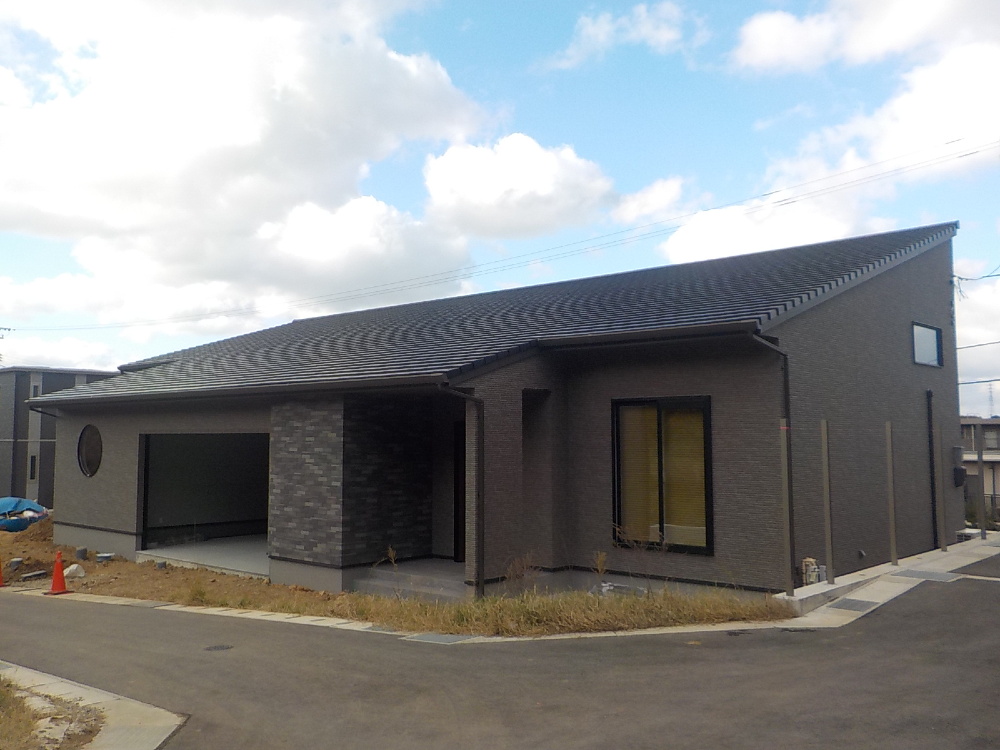

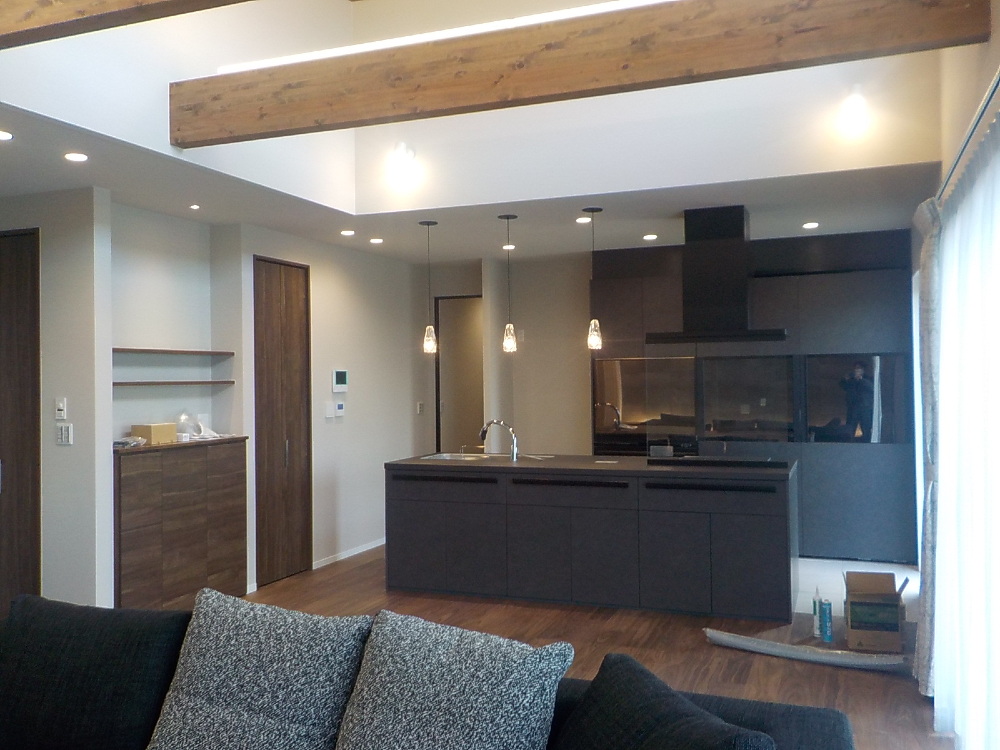

- 168. 2022年12月14日
-

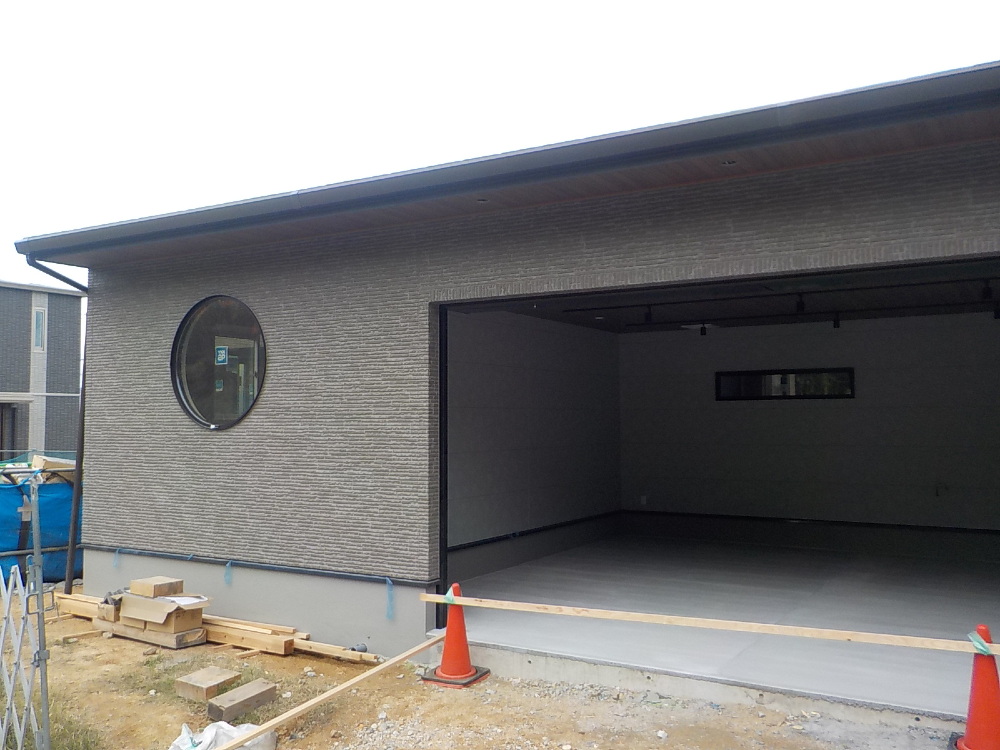

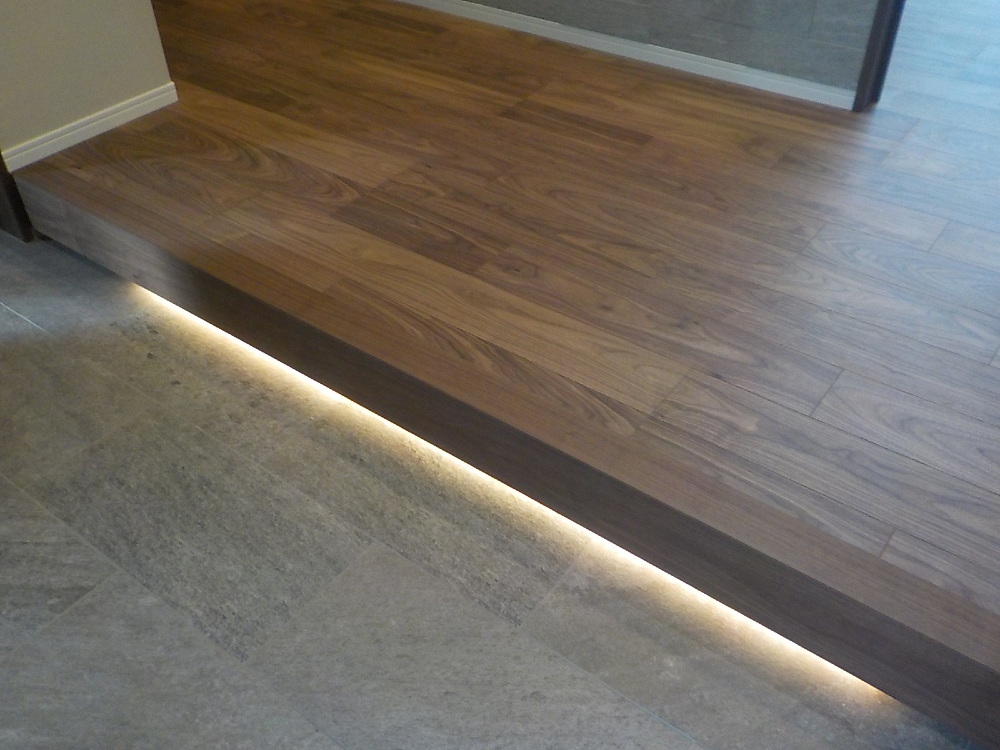

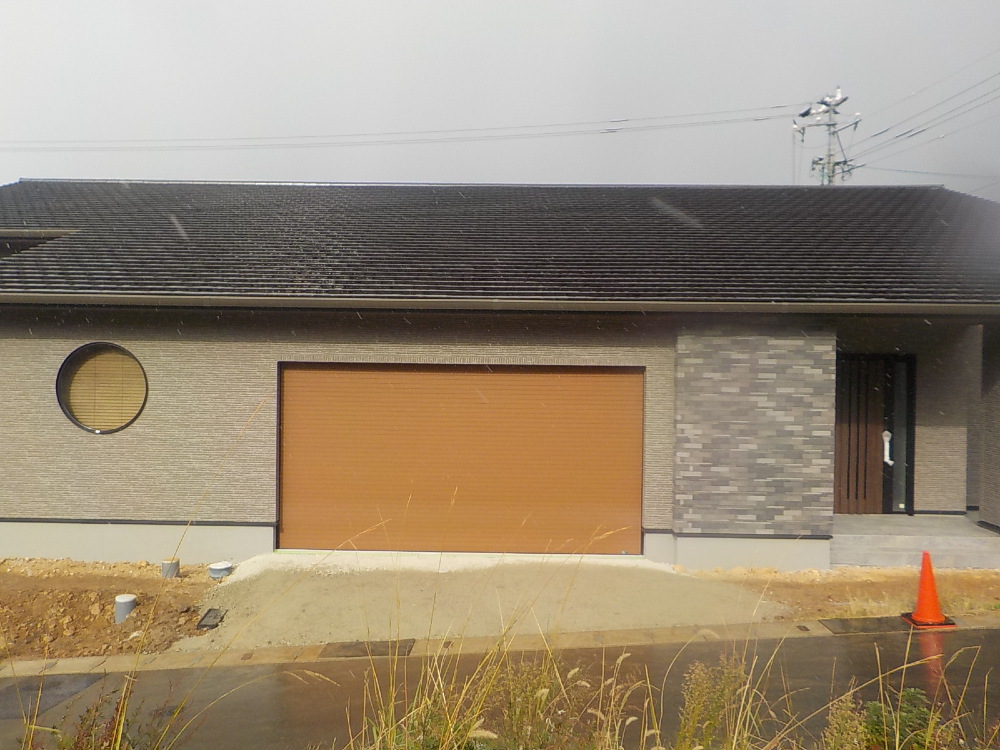

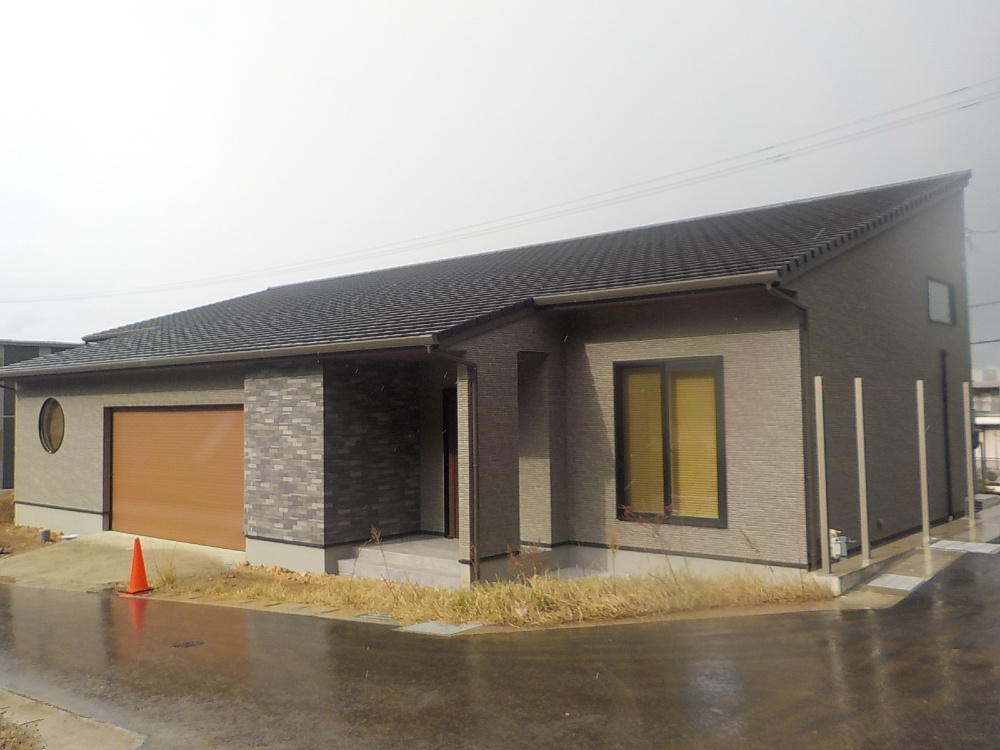

完工
- 169. 2022年12月14日
-
完工
- 170. 2022年12月14日
-
完工
- 171. 2022年12月14日
-
完工
- 172. 2022年12月14日
-
完工
- 173. 2022年12月14日
-
完工
- 174. 2022年12月14日
-
完工
- 175. 2022年12月14日
-
完工
- 176. 2022年12月14日
-
完工
- 177. 2022年12月14日
-
完工
- 178. 2022年12月14日
-
完工
- 179. 2022年12月19日
-
完工
- 180. 2022年12月19日
-
完工
MODEL HOUSE |
西小串7号地 ソラマド~7号地【2024年4月完成】~ |
吉敷4号地 テクノストラクチャー~4号地【2024年3月完成】~ |
建和住宅の公式SNS |
Instagramをやっていましたら是非フォローお願いします! |
イベントや家づくりのお役立ち情報などをLINEでお届け中です!ぜひおともだち追加をお願いします♩LINEからご質問も可能です! |
facebookをやっていましたら是非フォローをお願いします! |
Pinterestをやっていましたら是非ホローをお願いします! |
