田園風景を楽しむ家

F様邸(下関市菊川)

スタイル別|すべて

建築中レポート

1. 2016年07月21日
地鎮祭

地鎮祭

F様、おめでとうございます!
晴天、豊かな自然に囲まれた中での
心に残る地鎮祭です。
氏神様の許しをいただき、これから
工事が始まります。
想い描いていたマイホームが、だんだんと
カタチになっていく様子をどうぞお楽しみください。
F様の大切な家づくり、関係者一同
ひとつひとつの作業を丁寧に安全に行って
まいりますので、何卒宜しくお願いいたします。

2. 2016年08月01日

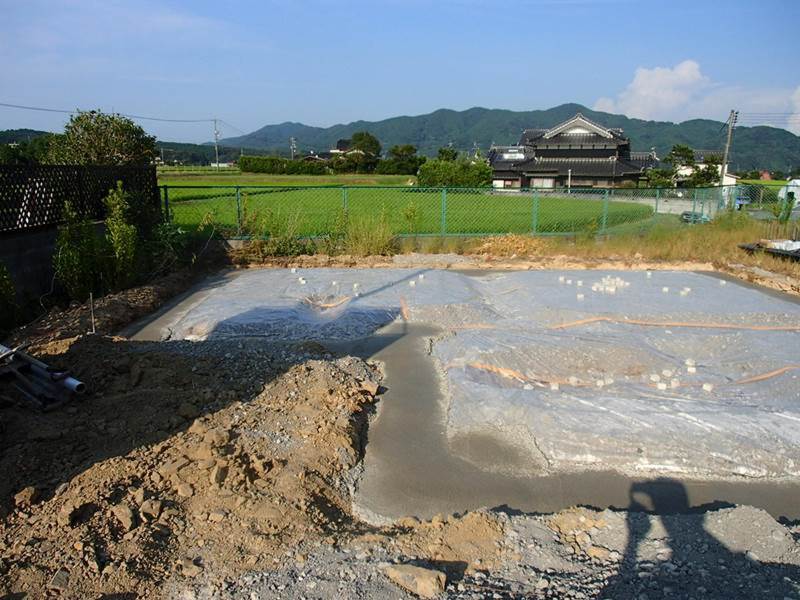

基礎工事スタート

基礎工事スタート

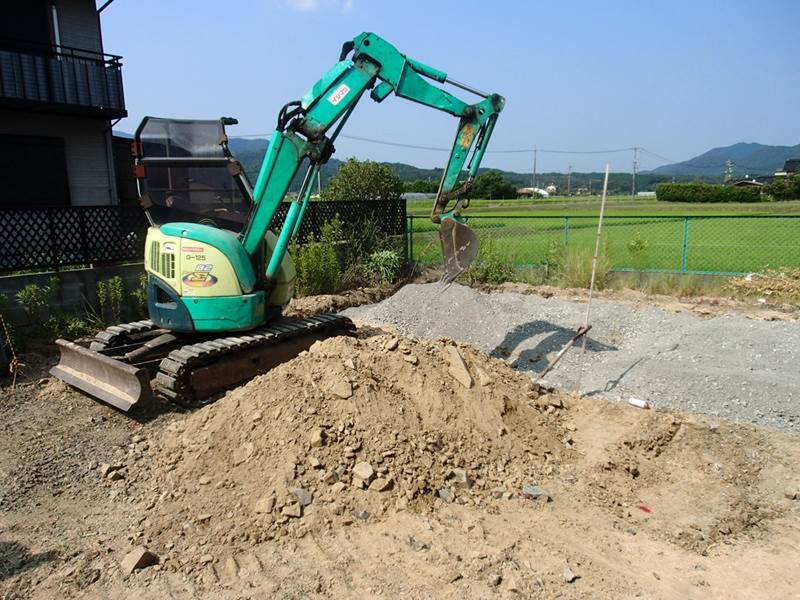

基礎をつくるために
地盤を掘削する作業をしています。

3. 2016年08月02日
基礎工事

基礎工事

掘削した底の部分と基礎の下となる部分へ
砕石を敷き詰め、しっかりと転圧し固めた後
基礎の底盤部分を覆うように「防水シート」を
敷きました。
防水シートを敷くことによって、土壌の湿気が
基礎の上に上がってこないようにします。

4. 2016年08月03日
基礎工事(配筋)

基礎工事(配筋)

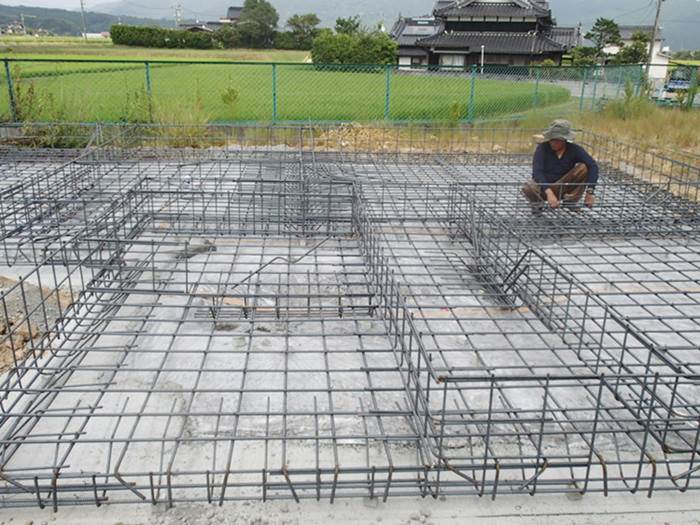

配筋工事をしています。
図面通りに鉄筋を組んでいきます。
配筋は、基礎の耐久性に関わる重要な
工事です。図面通りに、しっかりと
組んでいきます。

5. 2016年08月05日
基礎工事(コンクリート打設)

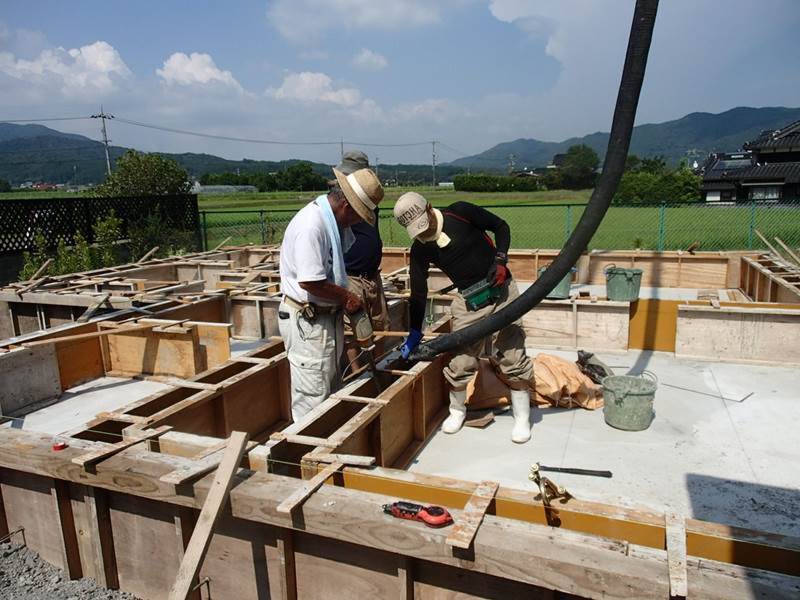

基礎工事(コンクリート打設)

良質のコンクリートを打設しています。

6. 2016年08月05日
基礎工事(型枠)

基礎工事(型枠)

コンクリートを打つために
型枠を施工しました!

7. 2016年08月09日

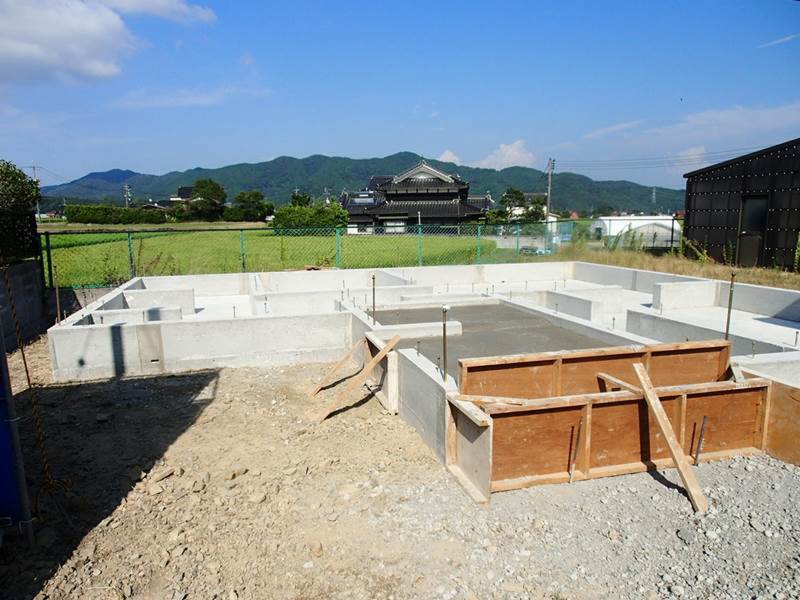

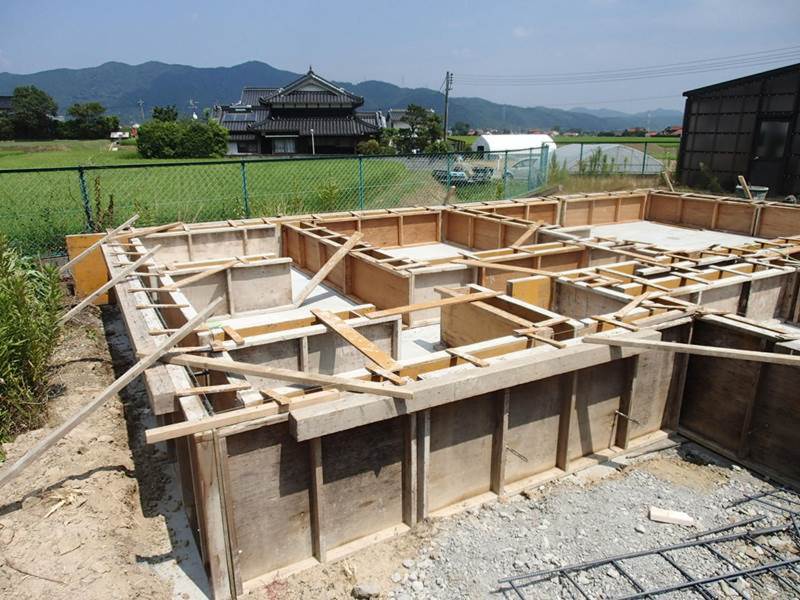

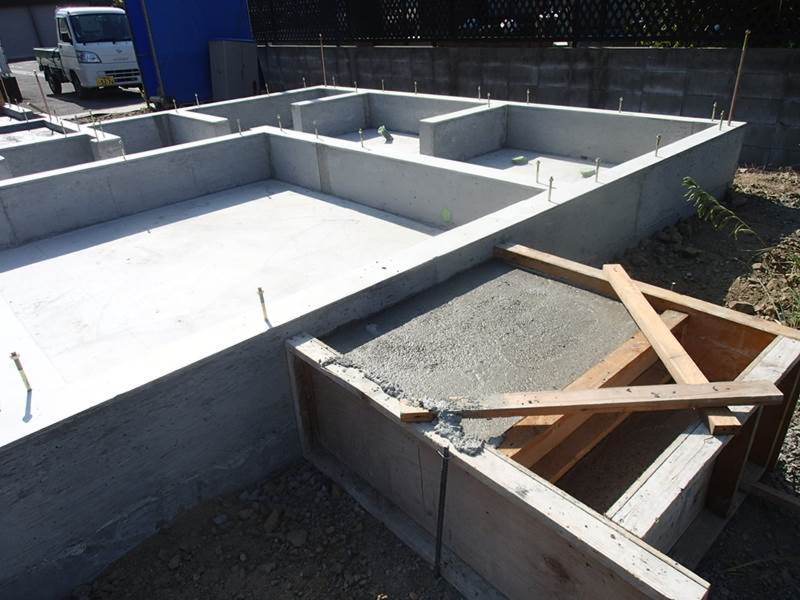

基礎工事②

基礎工事②

基礎のベースは完成しました。
土台と基礎をつなぐ「アンカーボルト」
も、しっかりと施工されています。
今、型枠をしてコンクリートを施工して
いるのは、「玄関ポーチ」を施工中です!

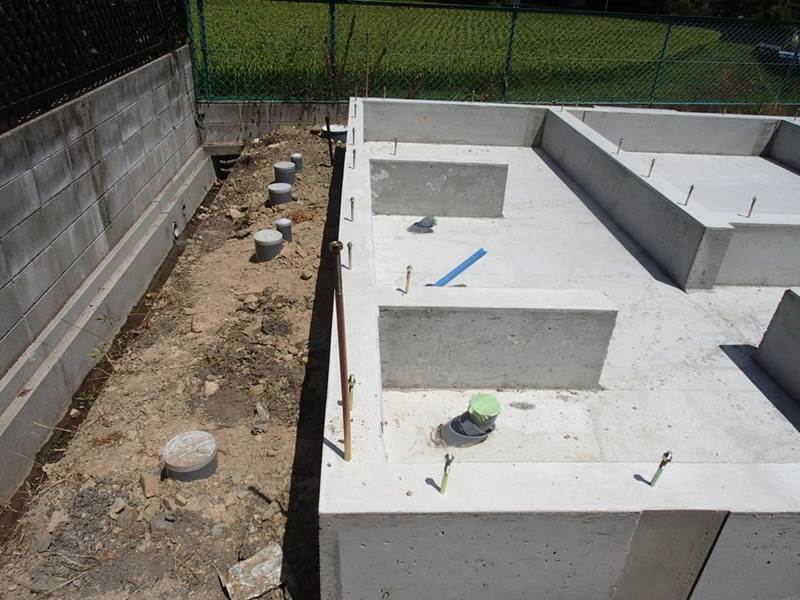

8. 2016年08月09日
基礎工事①

基礎工事①

勝手口の階段をつくってます!

9. 2016年08月17日
給排水工事

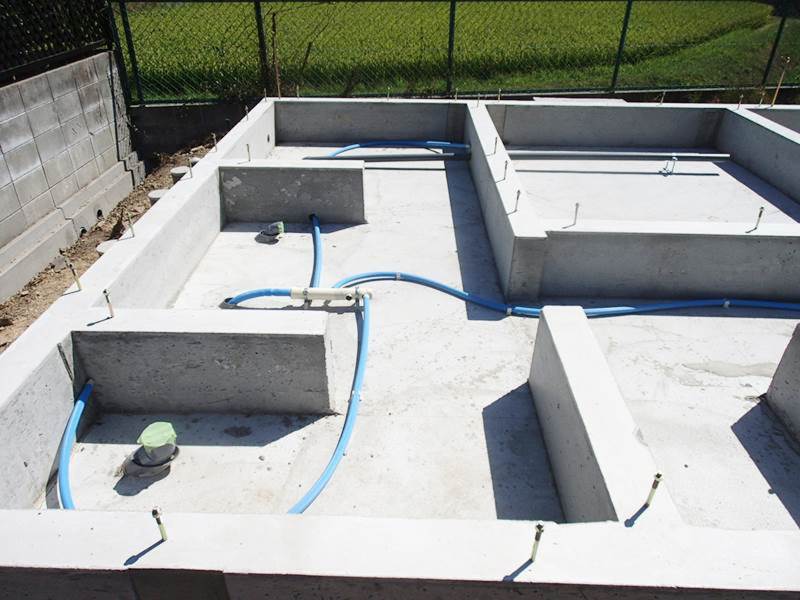

給排水工事

土台敷きの前に、給排水工事を行います。

10. 2016年08月17日

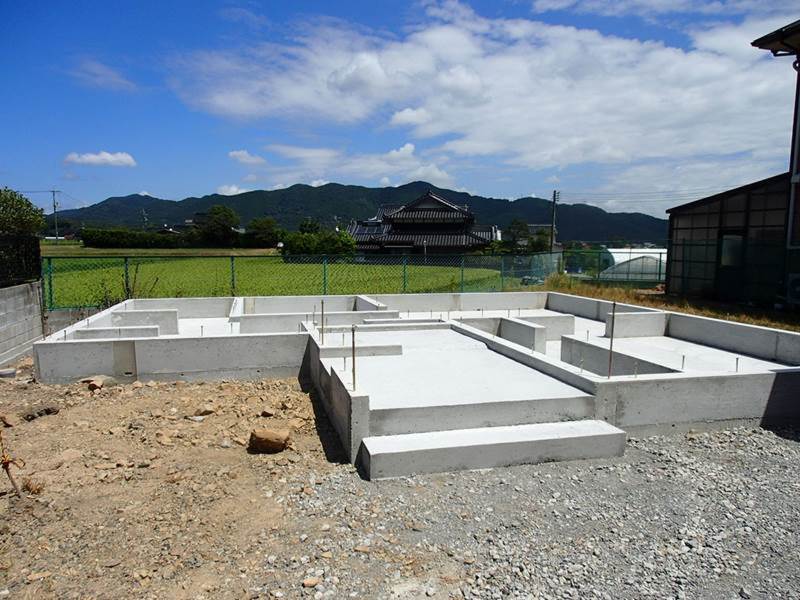

基礎完成

基礎完成

ポーチ、勝手口の階段の
コンクリートの養生も済み
基礎が完成しました!

11. 2016年08月20日
給排水工事中

給排水工事中

12. 2016年08月25日

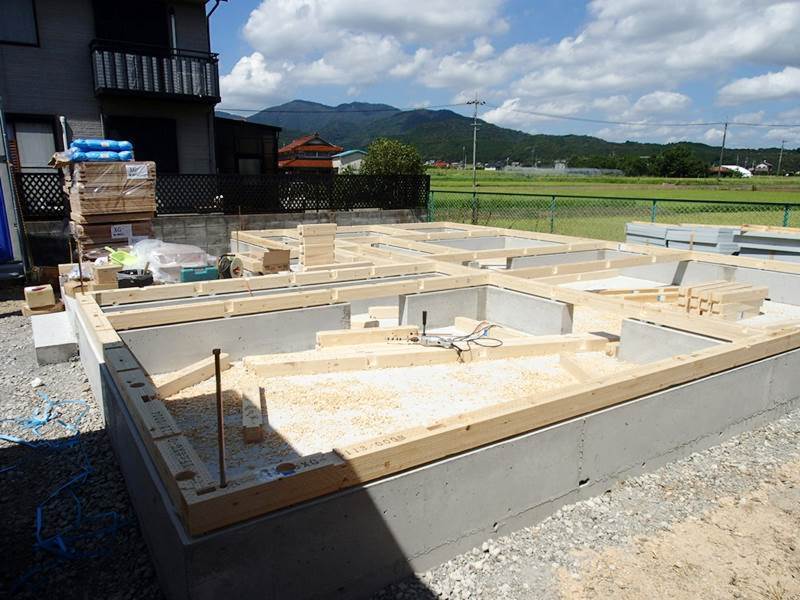

土台敷き

土台敷き

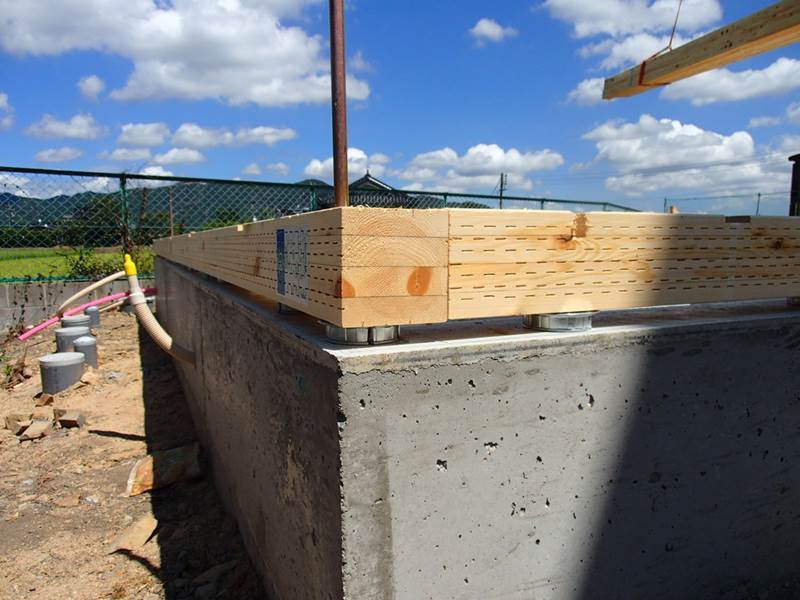

13. 2016年08月25日

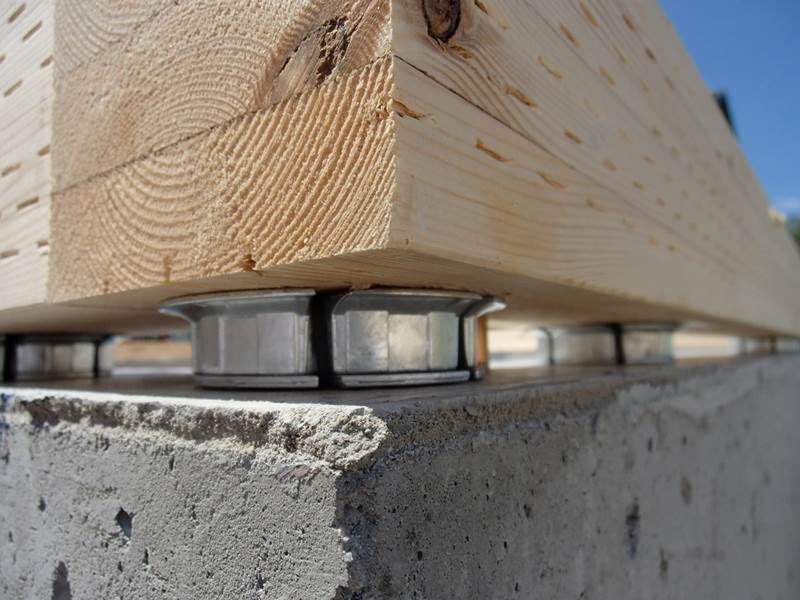

摩擦ゲンシンパッキン「UFOーE」

摩擦ゲンシンパッキン「UFOーE」

基礎と土台を繋ぐ「アンカーボルト」に
「UFOーE」を差し込んでいます。
「UFOーE」を導入することで、地震に強い
だけでなく、隙間ができ円盤型状なので、
通気がよく白蟻対策も万全です!!

14. 2016年08月25日
摩擦ゲンシンパッキン「UFOーE」

摩擦ゲンシンパッキン「UFOーE」

熊本地震に絶大な効果を発揮した
摩擦減震パッキン「UFOーE」を施工。
基礎と土台の間にあるのが「UFOーE」です。
地震力が建物に入る前に滑り、摩擦抵抗
(ブレーキ)で300~800galの加速度を減震します。
※熊本地震における「UFO-E」導入現場報告は
当ホームページ「トピックス」
「リンクパートナー」をご覧ください!

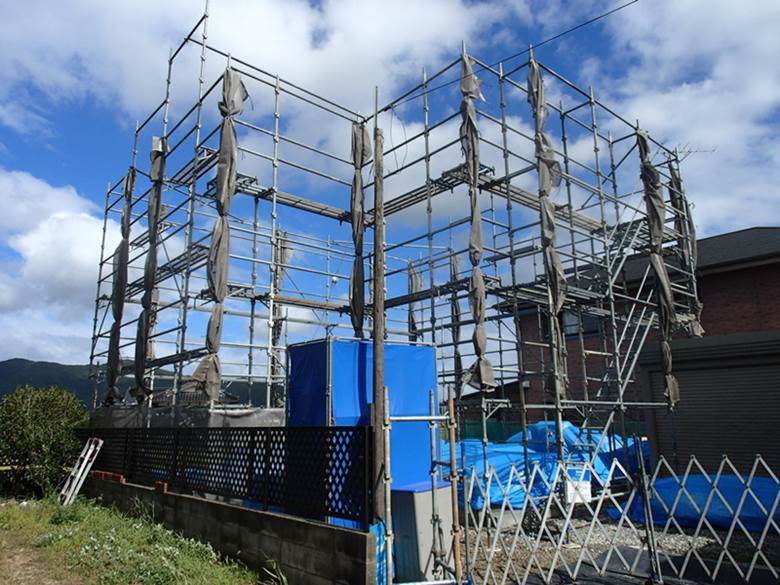

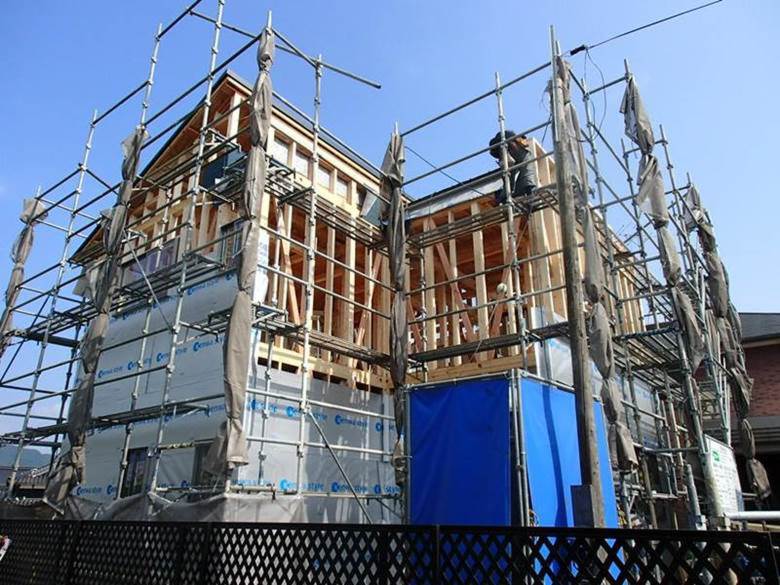

15. 2016年08月29日
棟上げ準備

棟上げ準備

棟上げの材料、乾式防腐蟻処理による
劣化対策(シロアリや腐朽に強い)した
木材が届きました。
大切な木材が雨に濡れないように、
ブルーシートで養生しています。
また、先行足場を組みました。
仮囲いのネットは、風が強いため
当日まで閉じています。

16. 2016年09月01日
棟上⑦

棟上⑦

F様の大切なお家
台風が接近しても大丈夫なように
しっかりと養生をいたしましたので
F様ご安心ください!

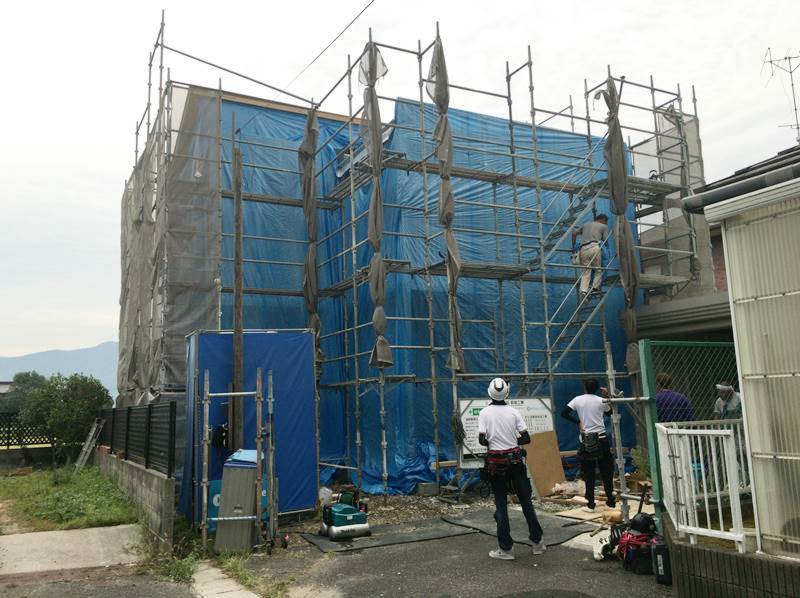

17. 2016年09月01日
棟上⑥

棟上⑥

屋根の下地材「防水シート」を施工しました。

18. 2016年09月01日
棟上⑤

棟上⑤

立派な棟があがりました。
F様、おめでとうございます。
本日一気に屋根下地まで施工します。

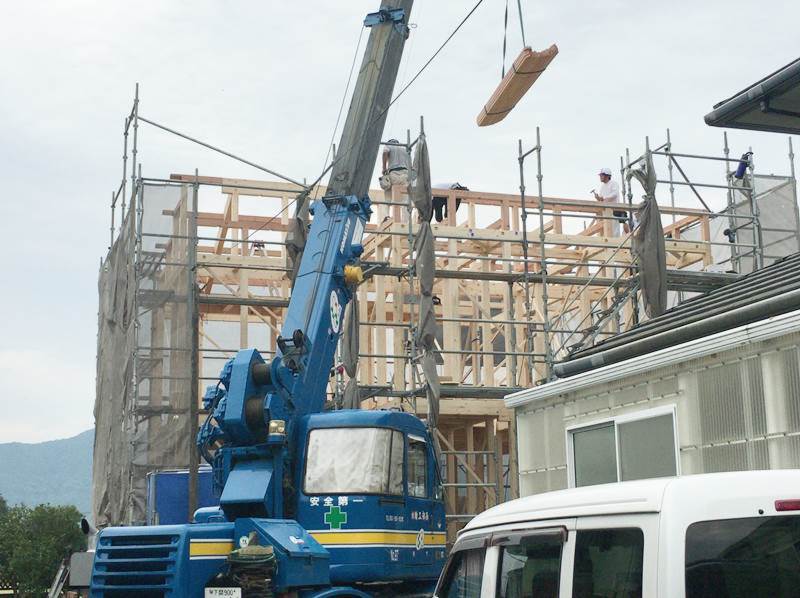

19. 2016年09月01日
棟上④

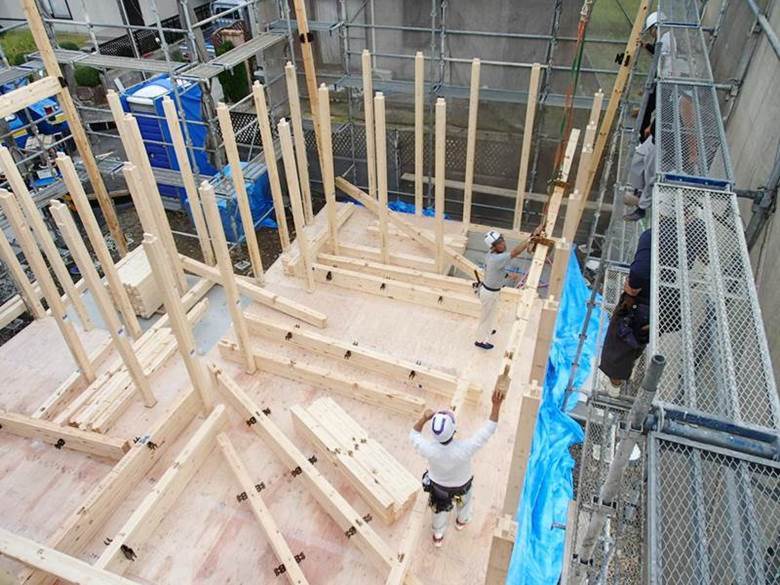

棟上④

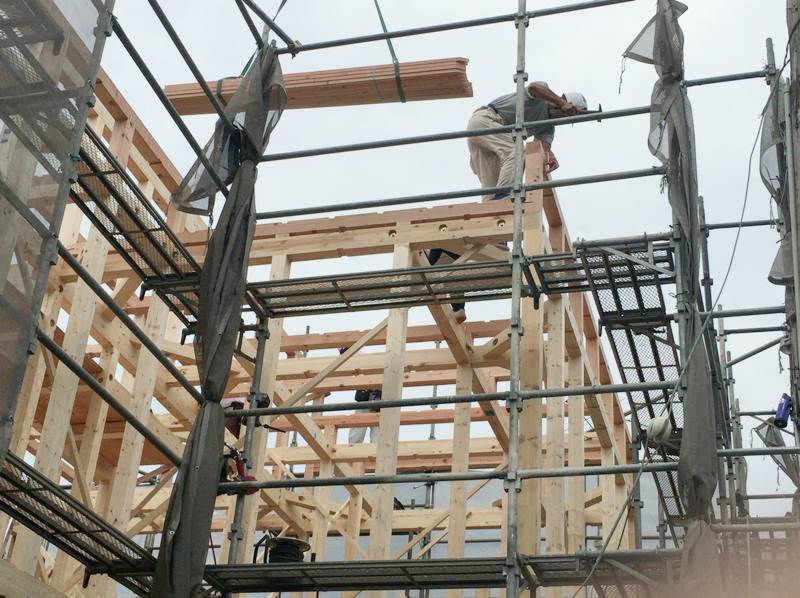

棟上げは、大工さんとレッカーさんの共同作業です。
重量のある木材を、レッカー車が持ち上げ
大工さんの欲する場所へと届けます。
大工さんのたくましい職人技とレッカー車の
狭いところでも難なく木材を届ける動きを
見るのも棟上げの楽しみの一つです!

20. 2016年09月01日
棟上③

棟上③

福原棟梁
本日は、台風の影響で曇りです。
暑すぎなくて良いですが、少し風が
強いようです!気をつけてください!!

21. 2016年09月01日
棟上②

棟上②

どんどんと組み立てていきます!

22. 2016年09月01日
棟上①

棟上①

棟上げが始まりました!
大工さんの手により一本一本
木材が組まれていきます。
F様のお家は「NEO-BASIC」の構造躯体です。
金物接合による頑丈な構造躯体。
従来の接合による木材の切欠きを
最小限に抑えたことにより
木材の耐久性を強化できました!
長持ちするお家です!
(構造躯体20年保証付き)

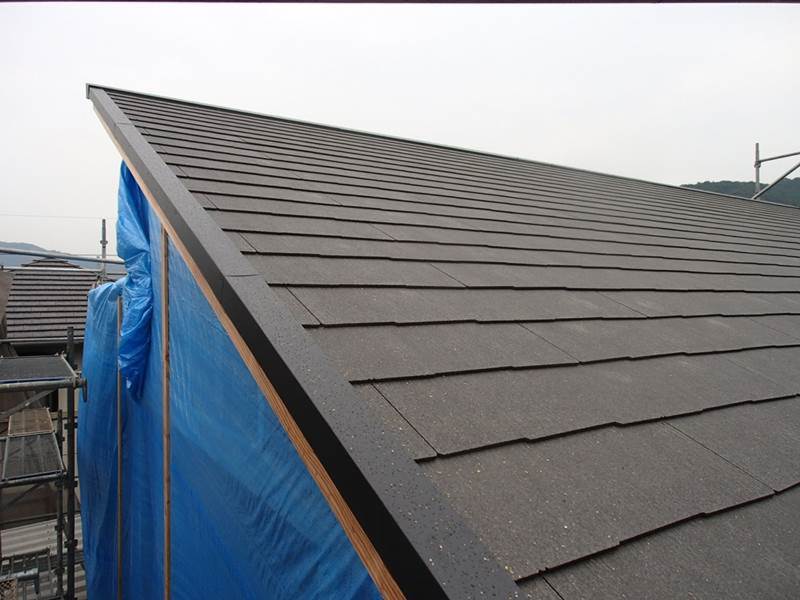

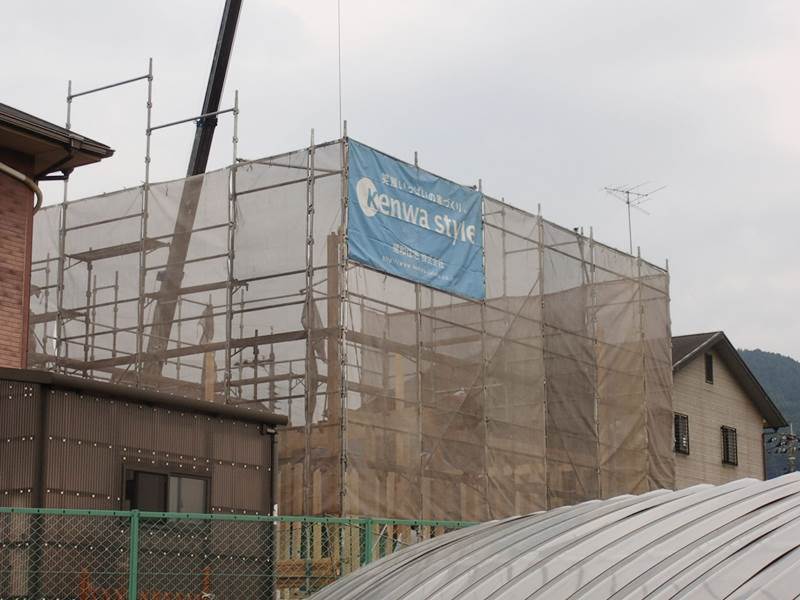

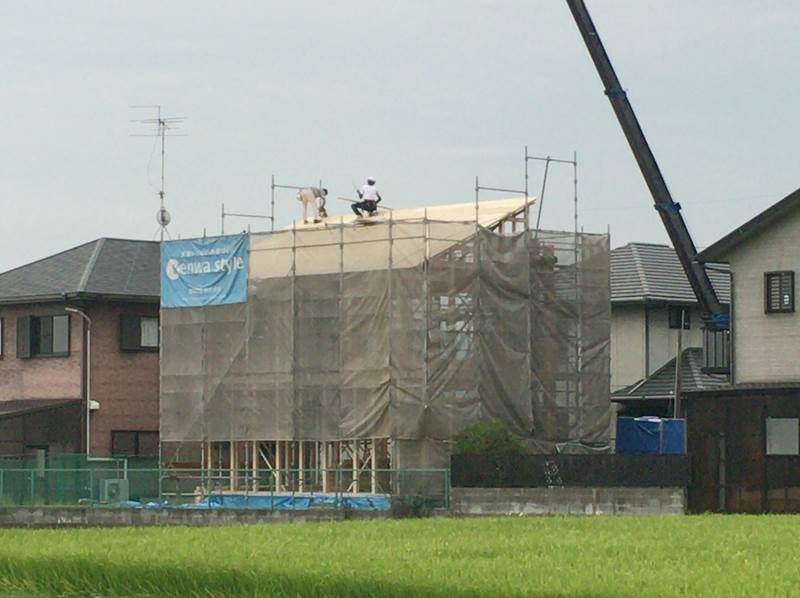

23. 2016年09月02日
屋根施工

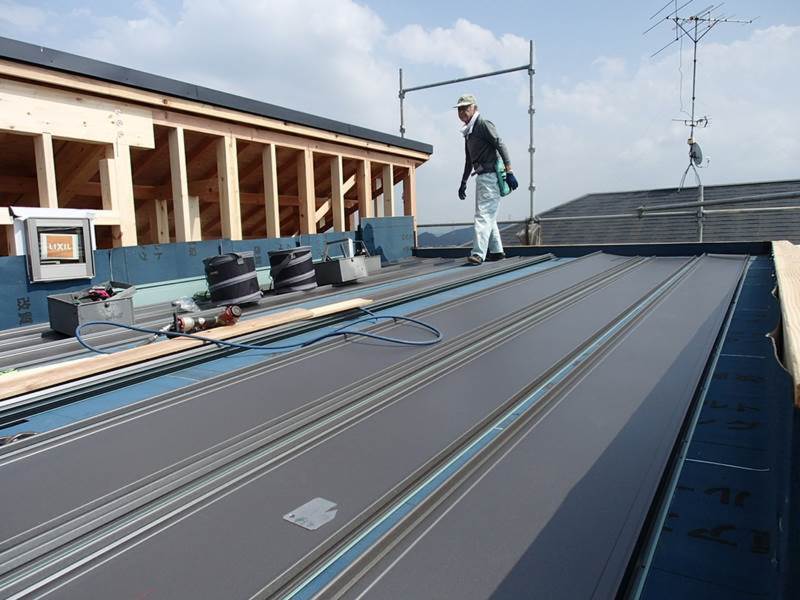

屋根施工

屋根を施工しました!

24. 2016年09月07日
内部状況

内部状況

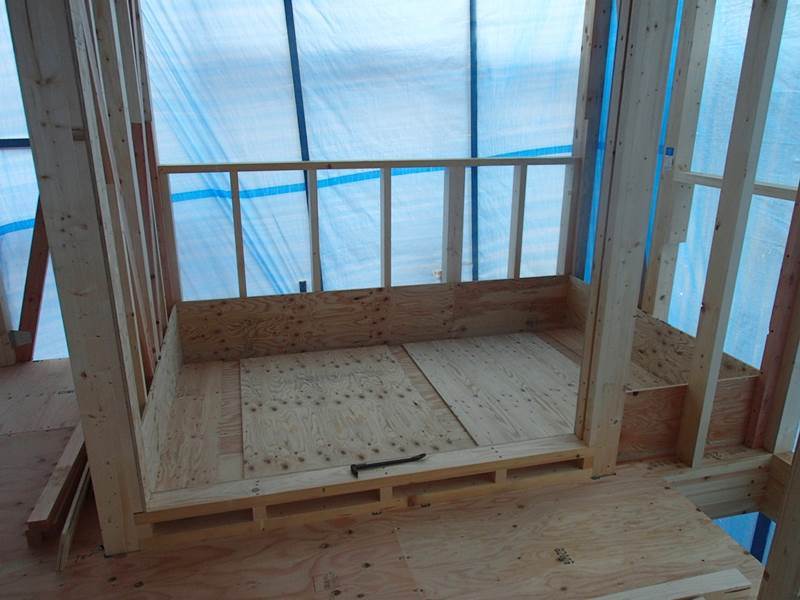

バルコニーとなる部分(下地)です。

25. 2016年09月09日
外部工事状況③

外部工事状況③

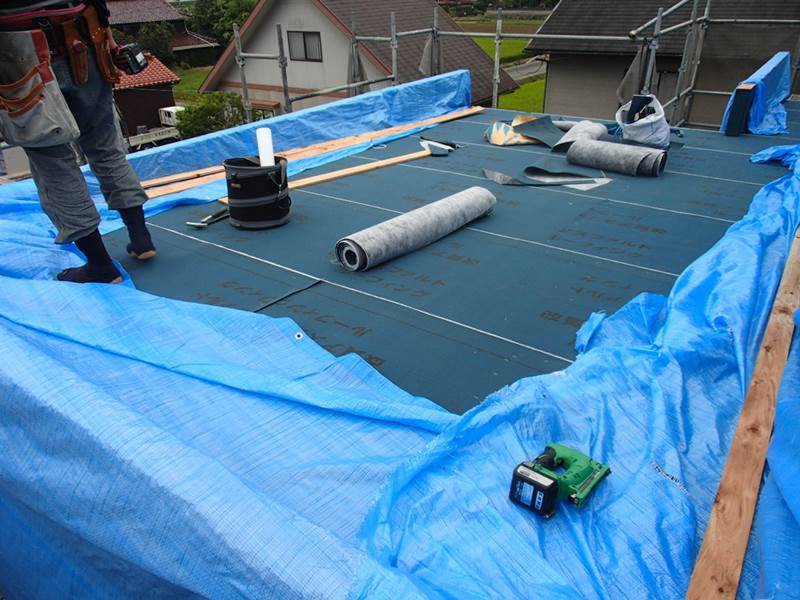

金属防水工法「スカイプロムナード」を施工。
雨水を侵入させないつなぎ目の仕組みで
台風・地震に対しても高い耐久性があります。
また、健康に悪影響を及ぼすおそれのある
科学物質は、一切使用してないので人にも優しいです

26. 2016年09月09日
外部工事状況②

外部工事状況②

屋根を施工中です!
F様のお家は用途に応じて
2種類の屋根材を使用しています!

27. 2016年09月09日

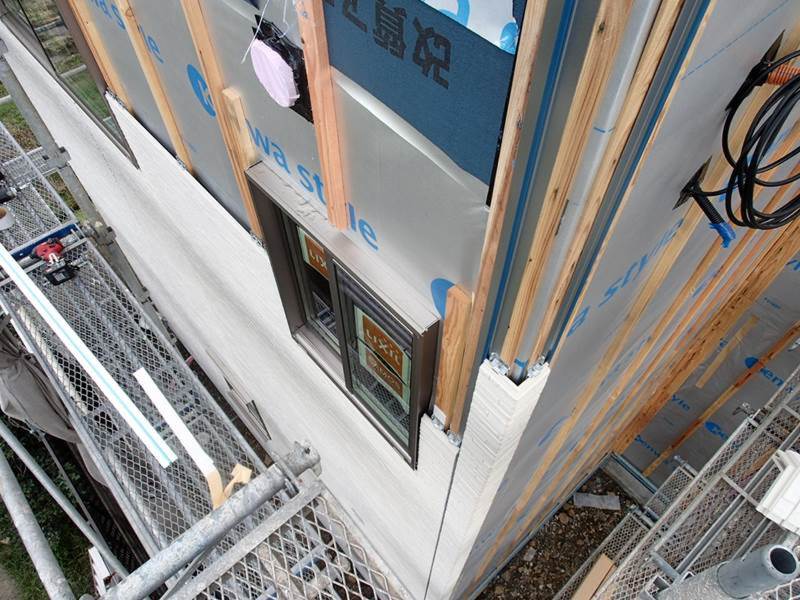

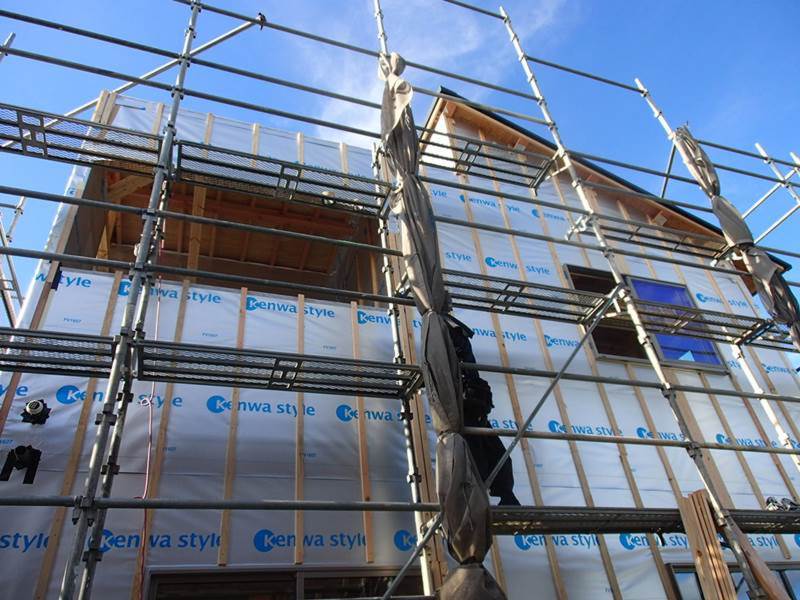

外部工事状況①

外部工事状況①

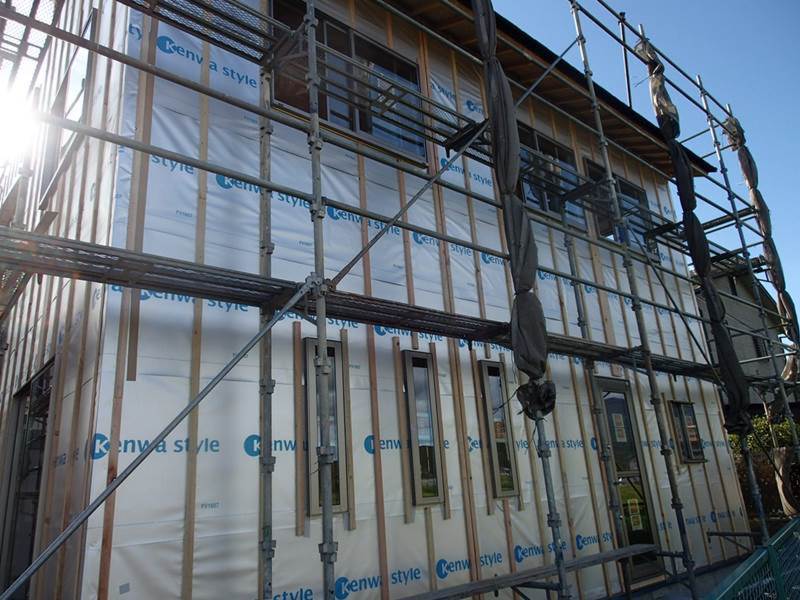

外壁の下地工事を行っています!
シルバーのKenwa styleロゴ入りの
シートは、外壁の下地材。
優れた遮熱性・防水性・耐久性で
屋内の冷暖房効率UP!!
省エネにも繋がります!!!

28. 2016年09月13日
外部工事状況②

外部工事状況②

29. 2016年09月13日
外部工事状況①

外部工事状況①

外壁下地工事中です。
遮熱・透湿・防水シートの施工を終え
シートの上に垂木をうっています。
木材を施工することによって
木と木の間を自然な空気が通る
通気層ができます。通気層は
壁内の結露などの防止に役立ちます。

30. 2016年09月16日
アクアフォーム(断熱材)③

アクアフォーム(断熱材)③

吹き付けた後は、次の工程のため
余分なところを削っていきます。
お家の隅から隅まで全体をすっぽり覆ってくれました。
アクアフォームは透湿性も低く断熱材内部に
湿気を通しにくいため、壁体内の結露を抑制し
建物の耐久性を高めてくれます!

31. 2016年09月16日
アクアフォーム(断熱材)②

アクアフォーム(断熱材)②

アクアフォームは硬質ウレタンフォームの特性を生かし
水を使って発泡させます。これによって、ガスが抜けて
性能が下がってしまうことが無くなりました。
イソシアネートと水を含むポリオールを混合することで
発生する炭酸ガスを発泡材として利用することで
オゾン層破壊や地球温暖化の原因となるフロンを全く
使用しない、地球に優しいウレタンフォーム素材として
開発されました!

32. 2016年09月16日

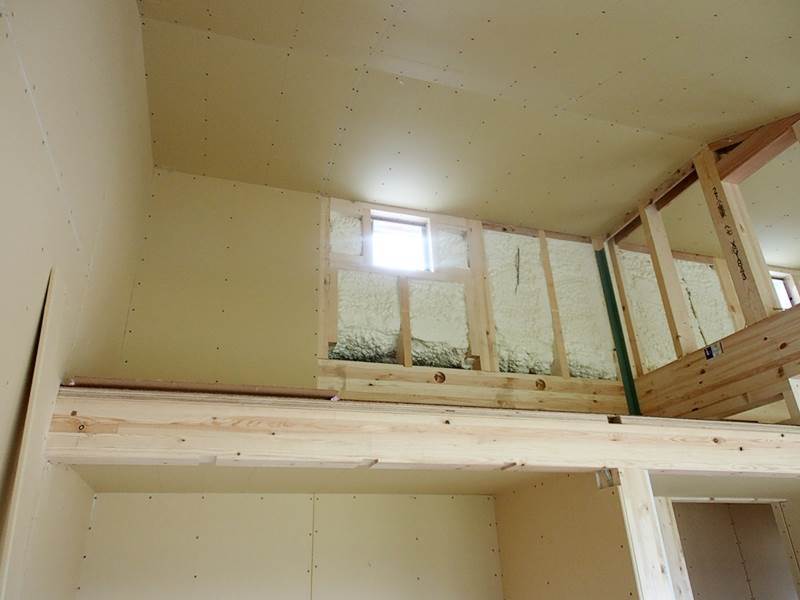

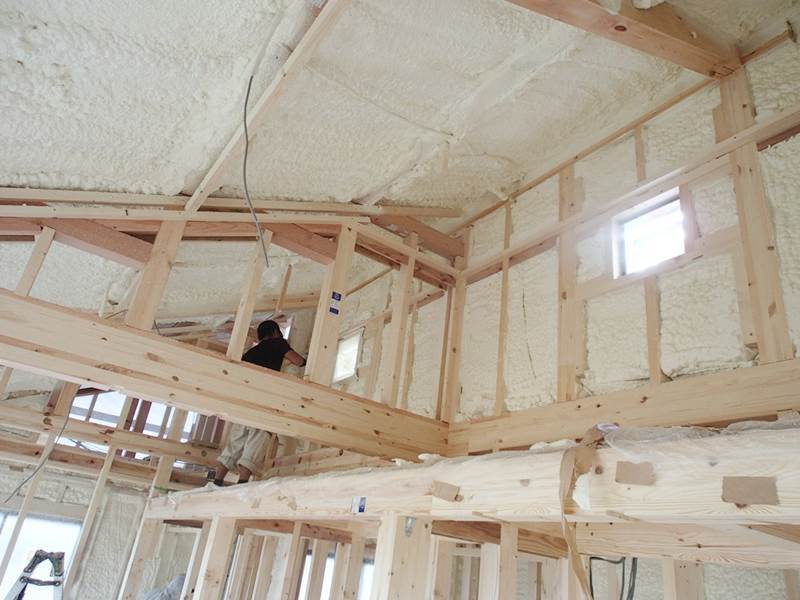

アクアフォーム(断熱材)①

アクアフォーム(断熱材)①

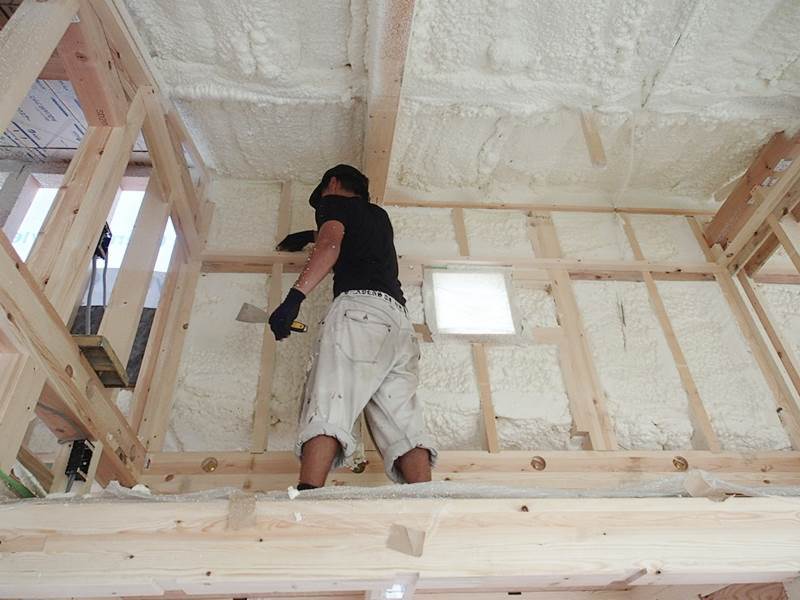

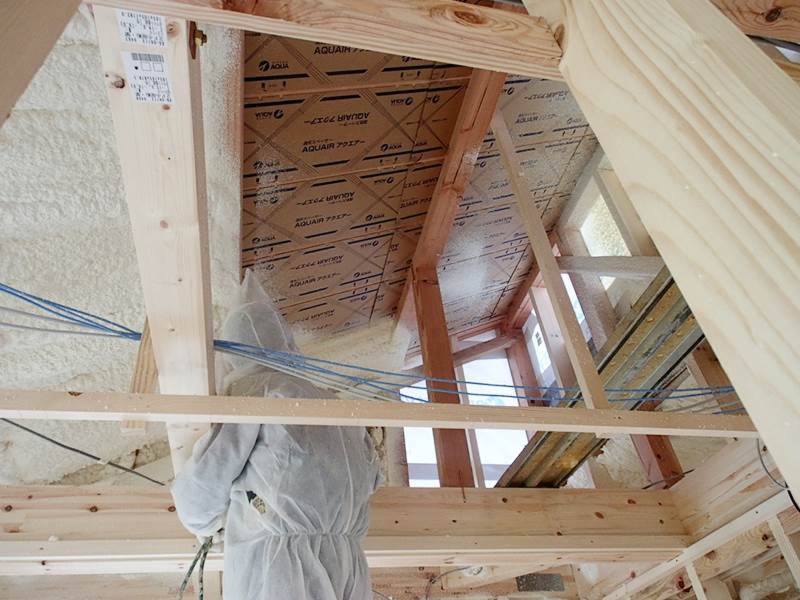

アクアフォーム、現場吹きつけ発泡による断熱工事を行っています。
無数の細かい連続気泡で構成された硬質ウレタンフォームの
特性を大いに発揮し、グラスウール10kの約1.5倍の
断熱効果を保持しています。

33. 2016年10月01日
内部工事状況②

内部工事状況②

こちらも石膏ボードを貼っています。
床に施工しているのは「養生シート」です。
床の工事フローリングは早い段階で施工されますので
これからの工事でフローリングが傷つかないように
「養生シート」を施工し、フローリングを守ります!

34. 2016年10月01日
内部工事状況①

内部工事状況①

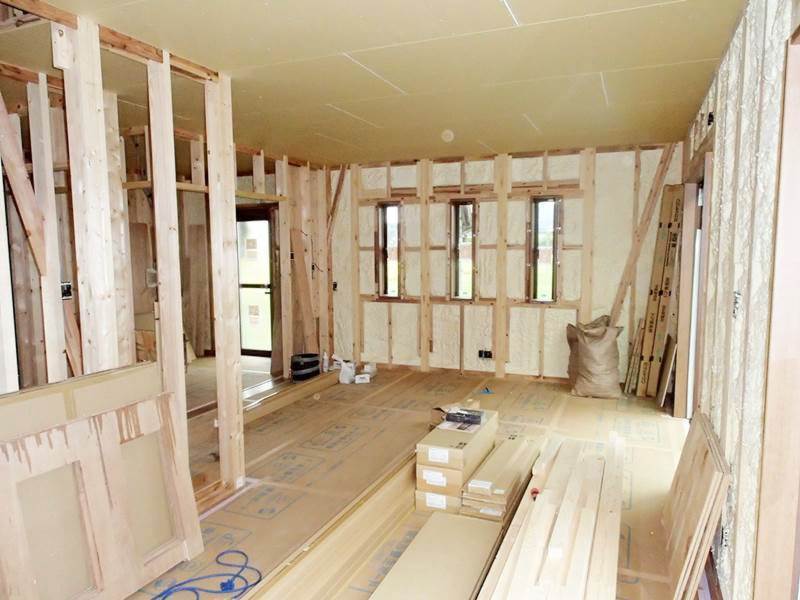

断熱材(アクアフォーム)が終わったら
次は、その断熱材を覆うように
「石膏ボード」を貼っていきます。
「石膏ボード」は、耐火性・断熱性・
遮音性に優れた天井、壁の下地材です。

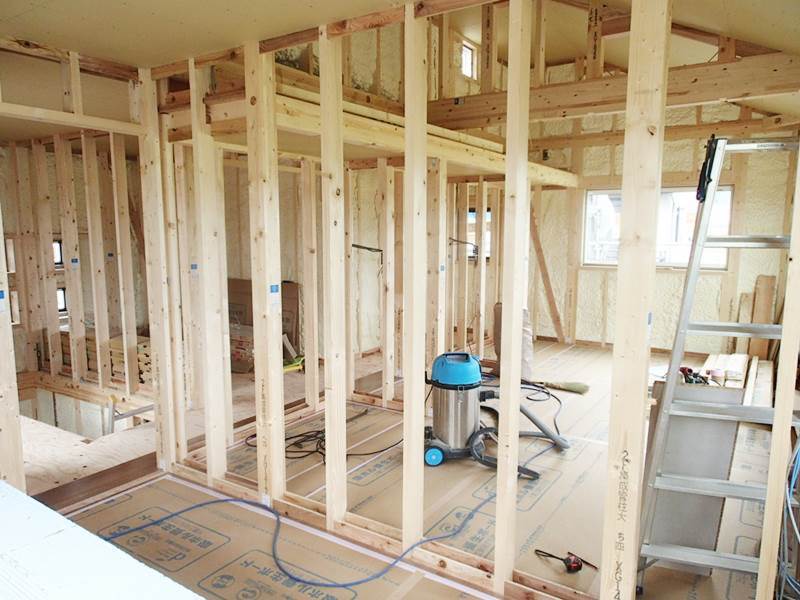

35. 2016年10月03日
外部工事状況②

外部工事状況②

白い外壁が施工されています。
お家の印象を決める重要な外壁。
見た目だけでなく機能性も考えられた
外壁を施工しています。

36. 2016年10月03日
外部工事状況①

外部工事状況①

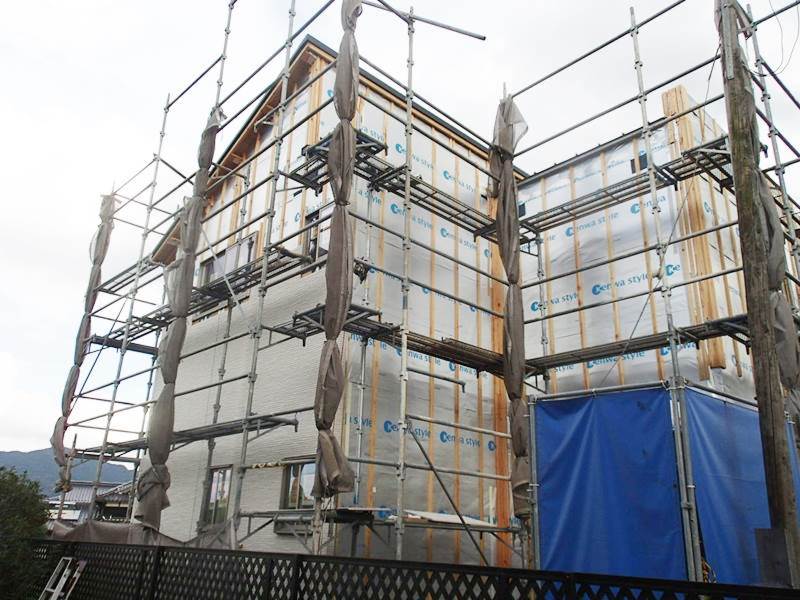

外壁の下地工事がすみ、外壁を施工しています。

37. 2016年10月14日
内部工事状況②

内部工事状況②

38. 2016年10月14日
内部工事状況①

内部工事状況①

石膏ボードを貼っています。
ほとんど貼れている状況です。
ボードを貼っていくと、間取り
空間が見えるようになってきます。

39. 2016年10月14日
外部工事状況

外部工事状況

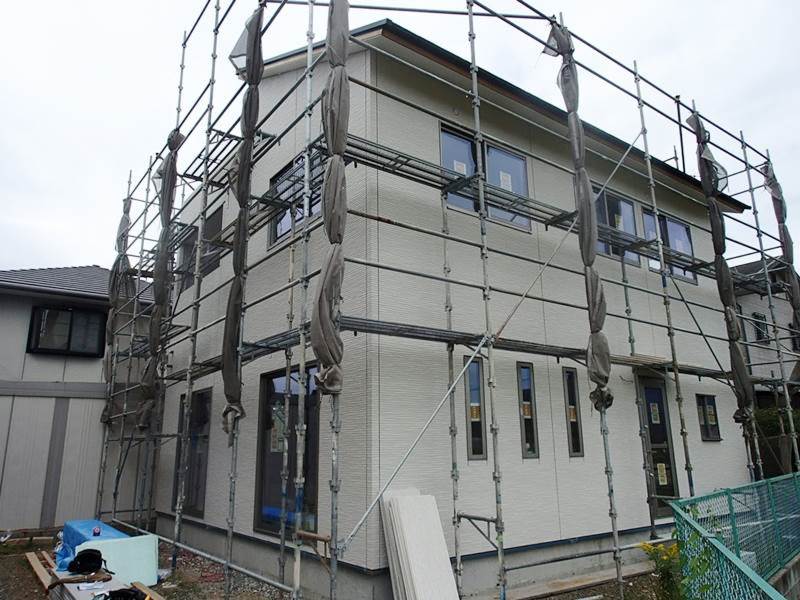

外壁がほとんど出来ています!
外壁が完成し、足場がとれるのが
楽しみですね♪

40. 2016年10月31日
内部工事状況③

内部工事状況③

LDKの画像です。
キッチンカウンターすぐ横に
スタディースペースを作りました。
お子様の勉強を家事をしながら
しっかりとみれますね!

41. 2016年10月31日
内部工事状況②

内部工事状況②

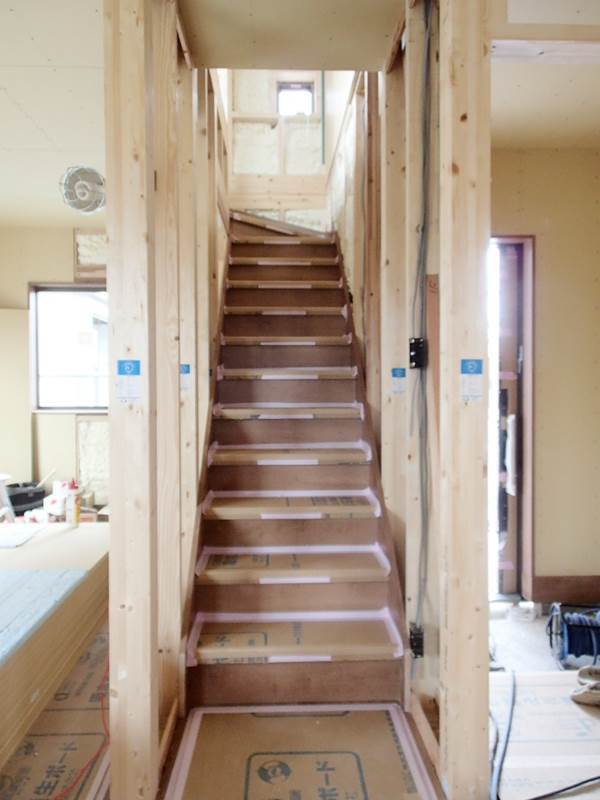

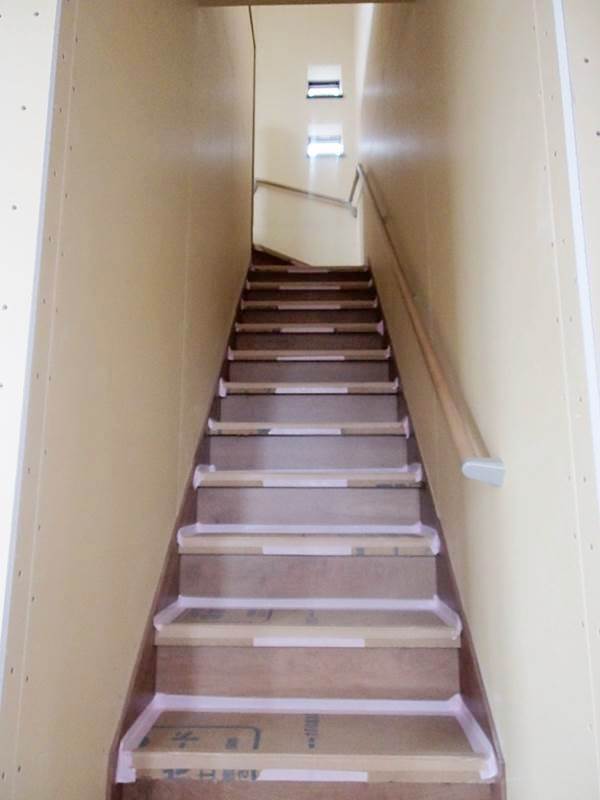

階段の手すりが施工されました。
これで木工事が完了しました。
大工さんから次の職人さんに
バトンタッチ☆
福原棟梁、お疲れさまでした!

42. 2016年10月31日
内部工事状況①

内部工事状況①

石膏ボードが全部に貼られ
建具が施工されました。
今は石膏ボードの色味しか
ありませが、これから色が
ついていきます。
どんな空間が出来上がるのか
楽しみですね☆

43. 2016年11月04日
住設設置

住設設置

キッチンのカップボードなどが
設置されました。木目素材で
温かな雰囲気のカップボードです!

44. 2016年11月04日

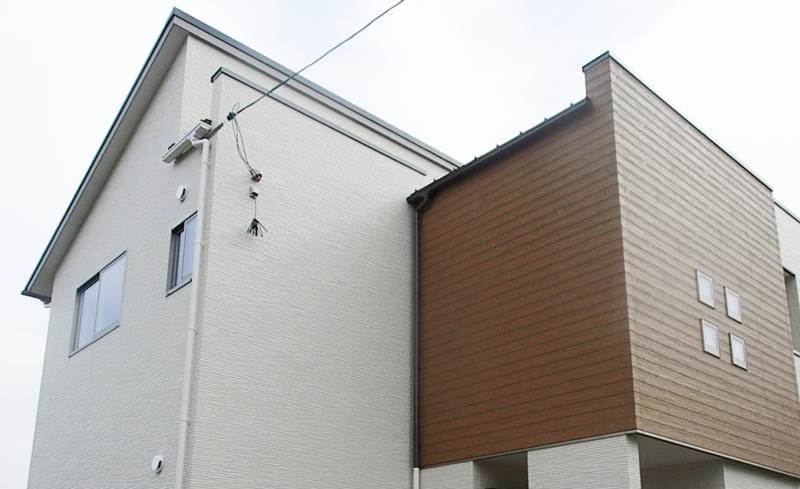

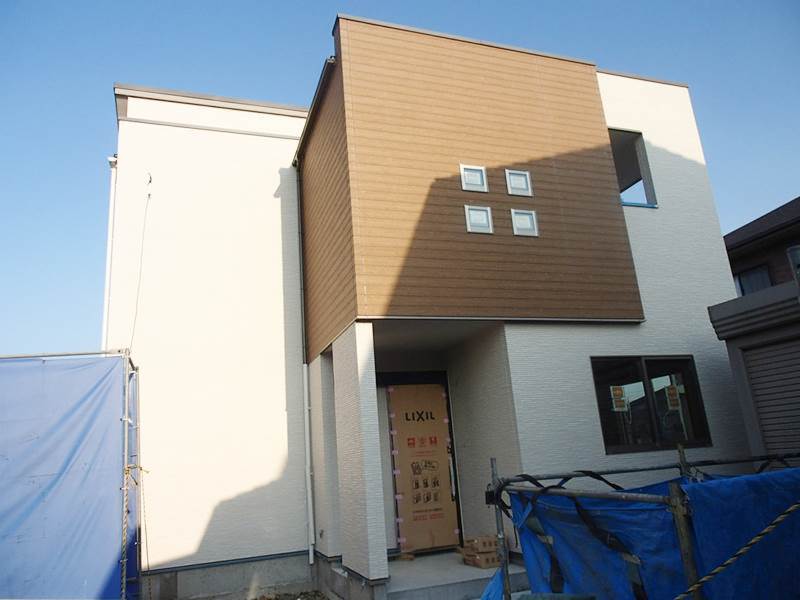

外壁完成!

外壁完成!

外壁が完成しました!
2階のせり出しの部分だけ
壁材をかえ、おうちにステキな
表情をつくっていますね☆

45. 2016年11月24日

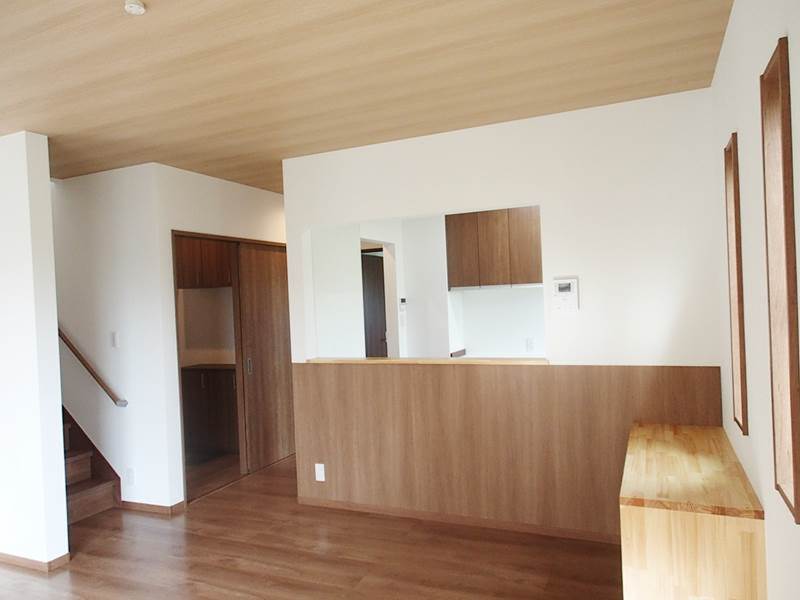

LDK

LDK

木目素材を使用した、
あたたかみのある広々空間のLDK。
キッチンは、手元は見えないように
仕切られてありますが、キッチンから
リビング・ダイニングが見えるように
壁に穴をあけています。
忙しいママでも、キッチンに立ちながら
ご家族とのコミュニケーションを
大切にできます☆

46. 2016年11月24日

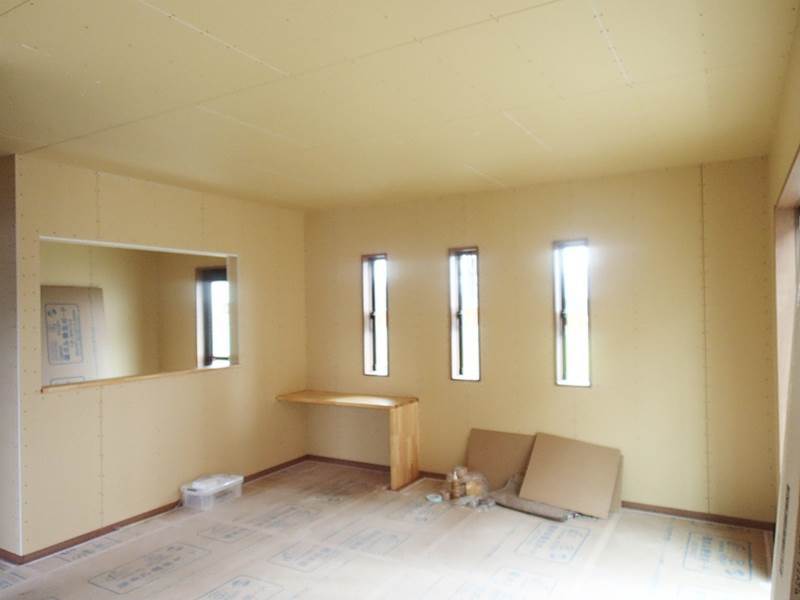

こども部屋

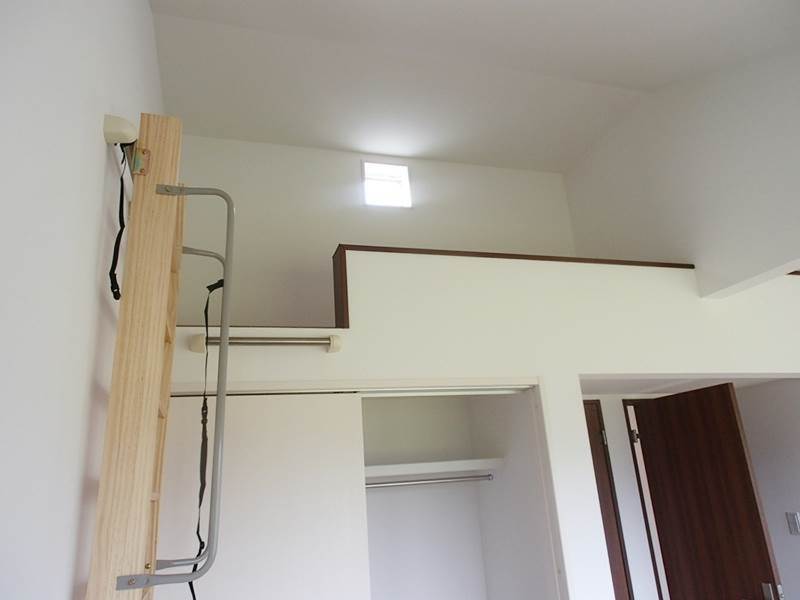

こども部屋

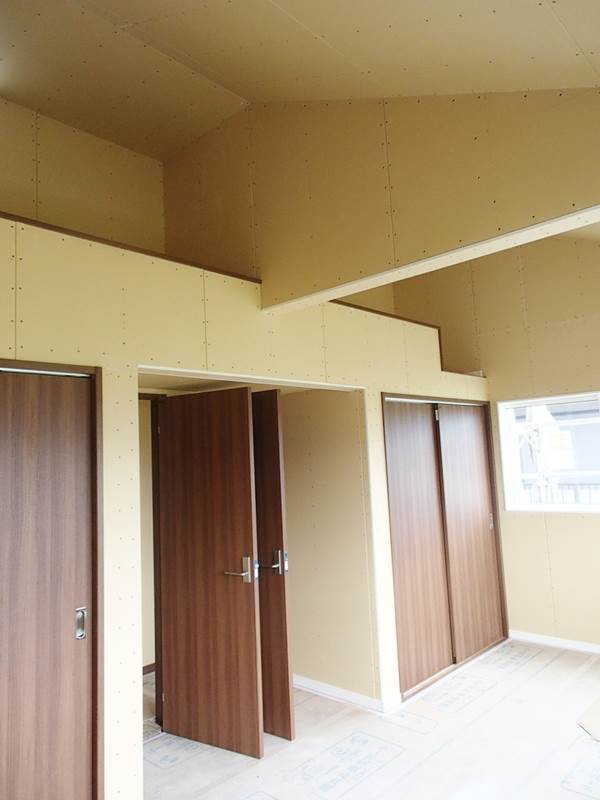

こども部屋は、ゆったりとした広い
スペースを確保して、真ん中で仕切れば
2部屋のプライベートルームとなるよう
お子さまの将来に備えました。
そこには、ロフトもあって、まるで
ヒミツ基地の雰囲気が漂います。
ロフトには、窓もついてますので
大変明るい空間ができました☆

47. 2016年11月24日
完成見学会☆開催!!

完成見学会☆開催!!

田園風景を楽しめる、モダンで
スタイリッシュなお家が完成しました!
F様のこだわり、愛情たっぷりの
大変すてきなお家です。
この度、F様の大切なお家をF様の
ご厚意により、2日間の見学会を開催
させていただきます(11/26・27の10時~)
実際に住まわれる、これからの
お家づくりの参考になるお家です。
ぜひ、お家づくりのヒントを探しに
ご来場ください!

48. 2016年12月05日
お引渡し

お引渡し

本日、F様邸のお引渡しとなりました。
先日は、先日は完成見学会を開催させて
頂き、誠にありがとうございました。
これからお家を建てようと考えられて
いる方のとても良い参考になったことと
思います。F様の想いのこもった
素敵なお家が完成しましたこと
嬉しく感じております。
本日お引渡しとなりますが、これからも
しっかりとサポートされていただき
ますので、これからも宜しくお願いいたします。
F様、おめでとうございました。
そして、建和住宅を選んで頂き
誠にありがとうございました!
