のびやかな平屋の暮らし
N様邸(山陽小野田市赤崎)
スタイル別|すべて
建築中レポート
- 1. 2021年10月26日
-

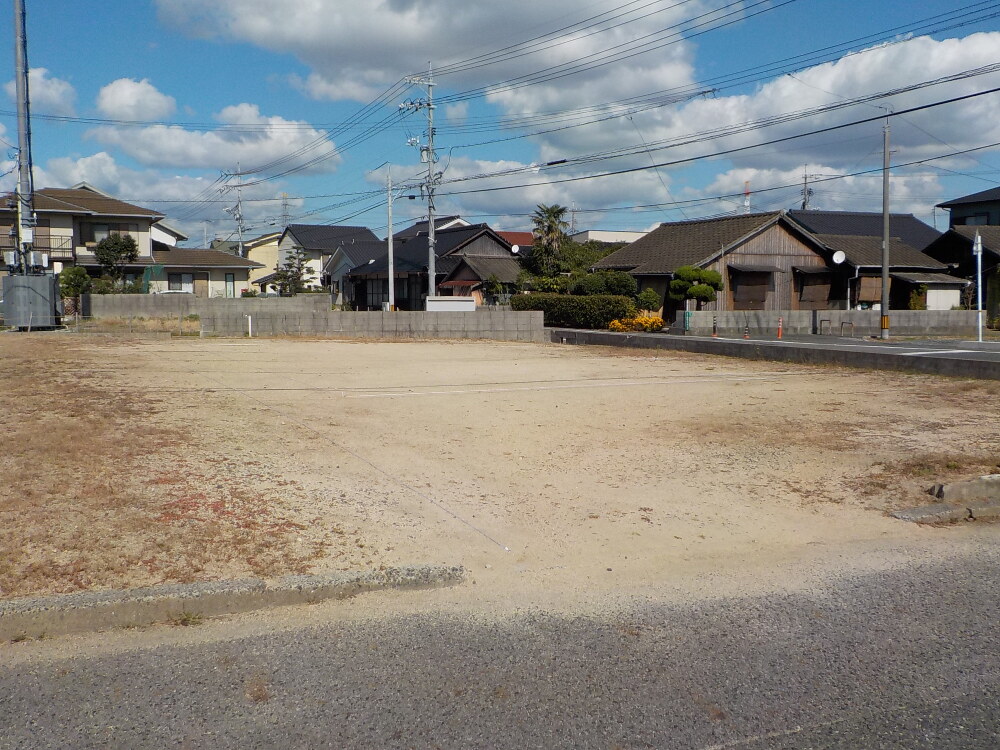

地縄張り
住宅の建築工事の初めに行うもので、敷地内における建物の配置を示していく作業です。 設計図書を確認しながら、縄やビニール紐で輪郭を地面に張って、建物の配置を示していきます。 この地縄張り(縄張り)によって、施主が建物の位置などのイメージを確認することも目的の1つです
- 2. 2021年11月14日
-
カラースキム
現場監督、コーディーネーターさんと一緒に色々な箇所の色決めや、棚の高さなど細かい部分まで決定していきます
- 3. 2021年11月27日
-
地鎮祭
お施主様とご家族で建物の四方に塩、お酒をまきます。
- 4. 2021年11月27日
-
地鎮祭
地鎮祭とは、土木工事や建築などで工事を始める前に行う、その土地の守護神を祀り、土地を利用させてもらうことの許しを得ることです
- 5. 2021年12月07日
-

基礎工事

地業で地盤を固めたのち、建物の基準を書いたり職人さんの作業がしやすくなるようにコンクリートを流すことがあります。このときに流すコンクリートのことを「捨てコンクリート」と呼びます。捨てコンクリートは建物の強度に直接関わりませんが、工事を進めやすくする上でとても大切な作業です。
- 6. 2021年12月09日
-

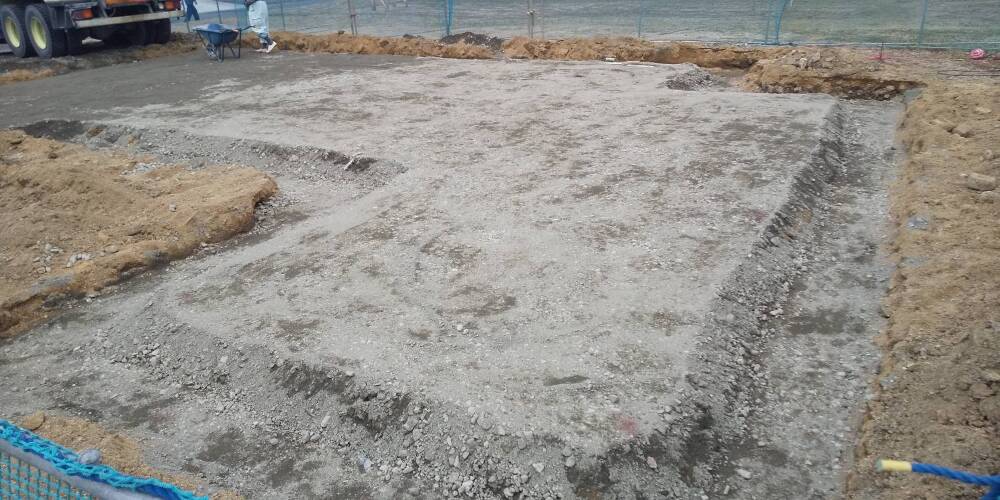

基礎工事

- 7. 2021年12月14日
-
基礎工事
型枠組が終わると、コンクリート打設前にアンカーボルトと呼ばれる建物の構造材と基礎をつなぐ金属製の部材を設置します。その後、型枠の中にコンクリートを流し込む「コンクリート打設」を行い、型枠を外すまで一定の日数を置きます。これを養生(ようじょう)と呼びます。
- 8. 2021年12月17日
-
基礎工事

- 9. 2021年12月21日
-
基礎工事
養生期間後に型枠を外していきます
- 10. 2021年12月23日
-

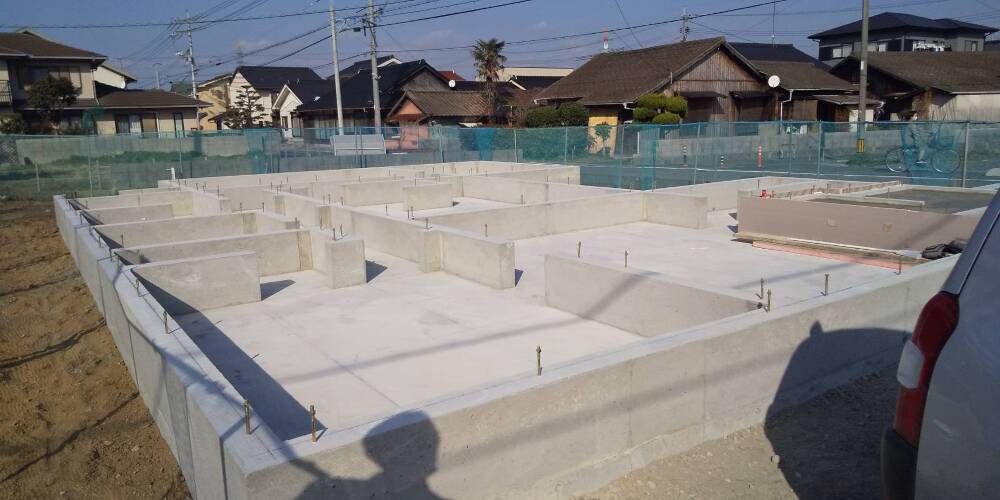

基礎工事
養生期間後に型枠を外し(脱型)、コンクリートに初期の不良が発生していないか、ひび割れや仕上がりの状態を確認します。アンカーボルトがコンクリート打設時にずれたり曲がったりしていないか、なども重要なポイントです。
- 11. 2021年12月28日
-

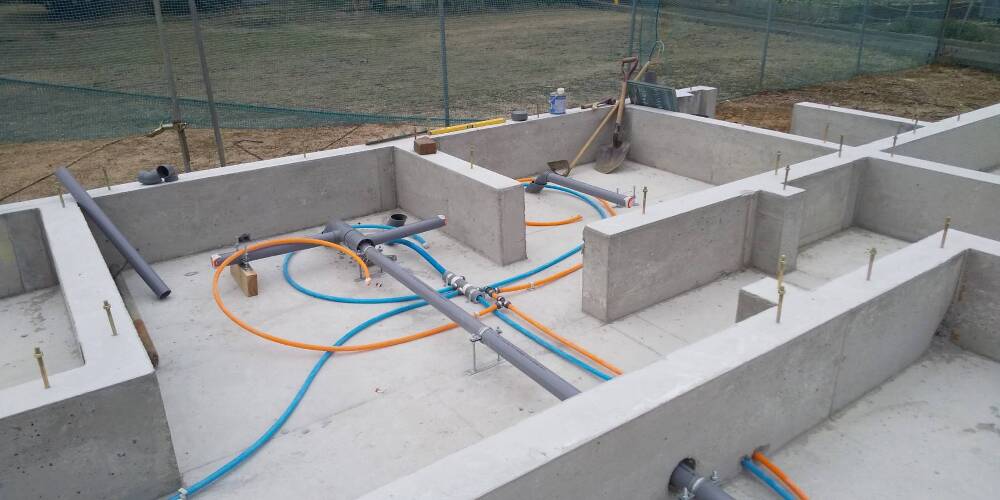

給排水配管工事
- 12. 2022年01月07日
-

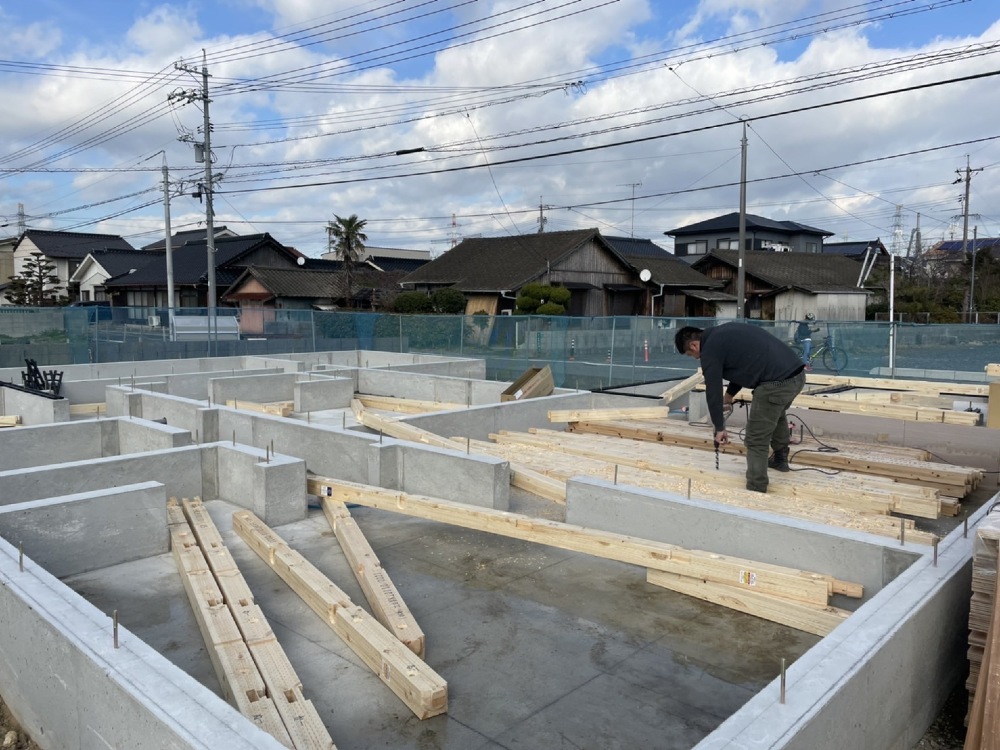

土台敷き

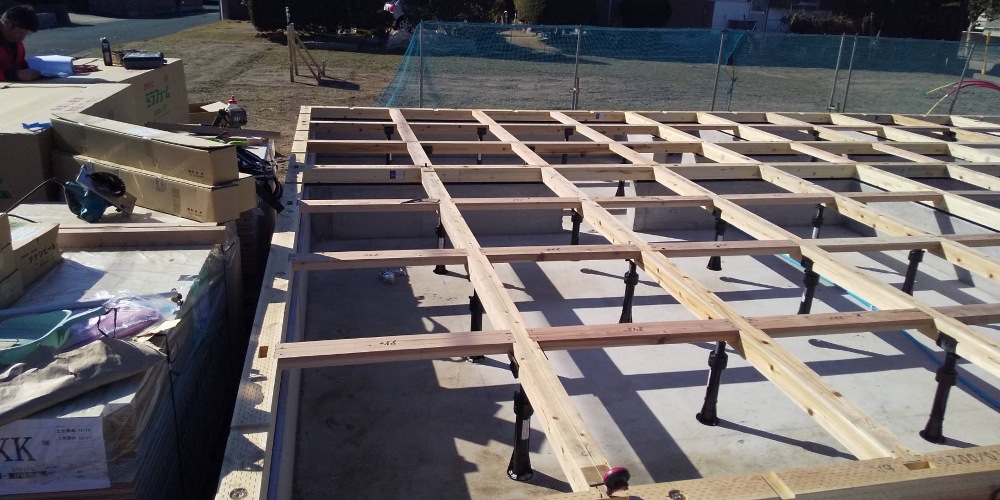

土台敷きとは、基礎(コンクリート)の上に土台(木)を設置して、住宅の骨組みを作っていく工程です。
- 13. 2022年01月08日
-
土台敷き
- 14. 2022年01月13日
-

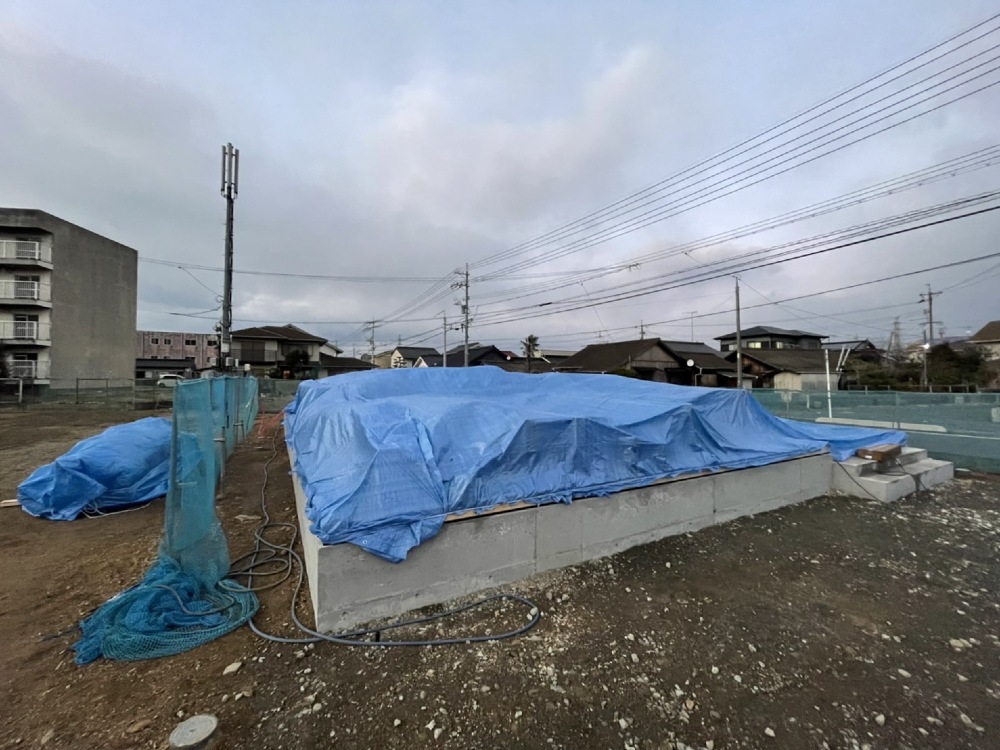

上棟準備

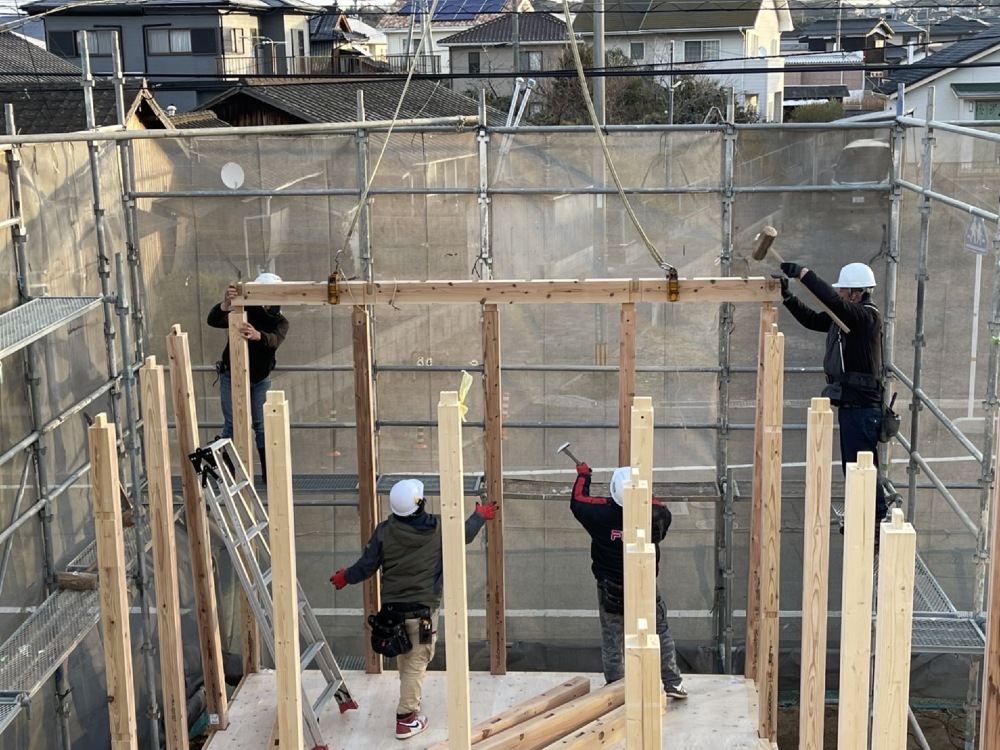

- 15. 2022年01月15日
-

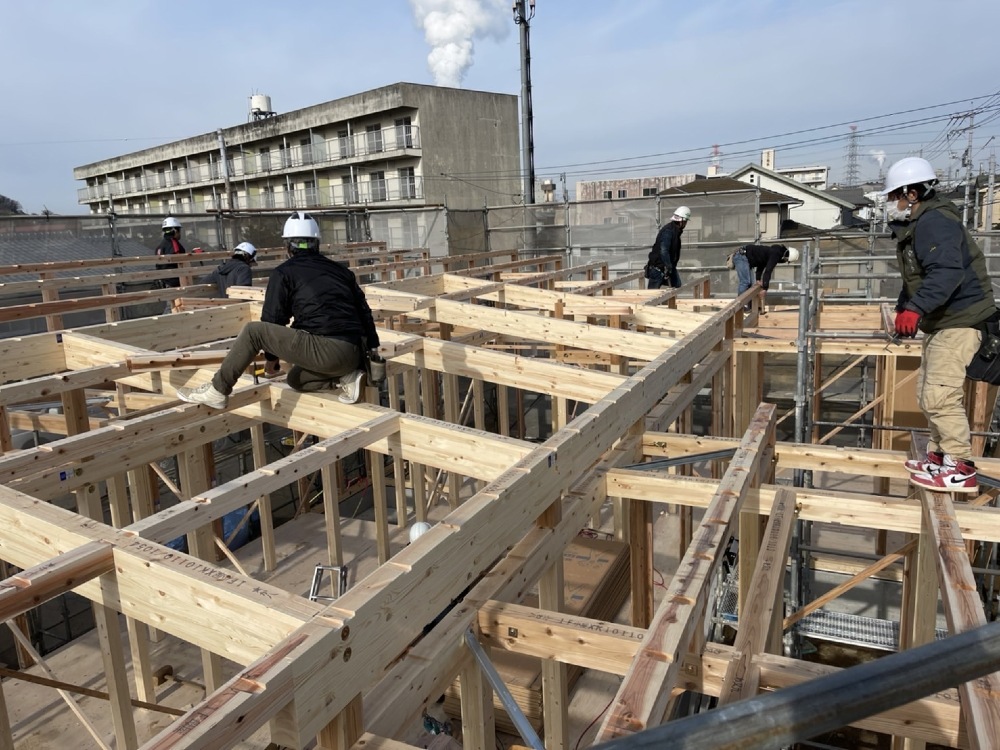

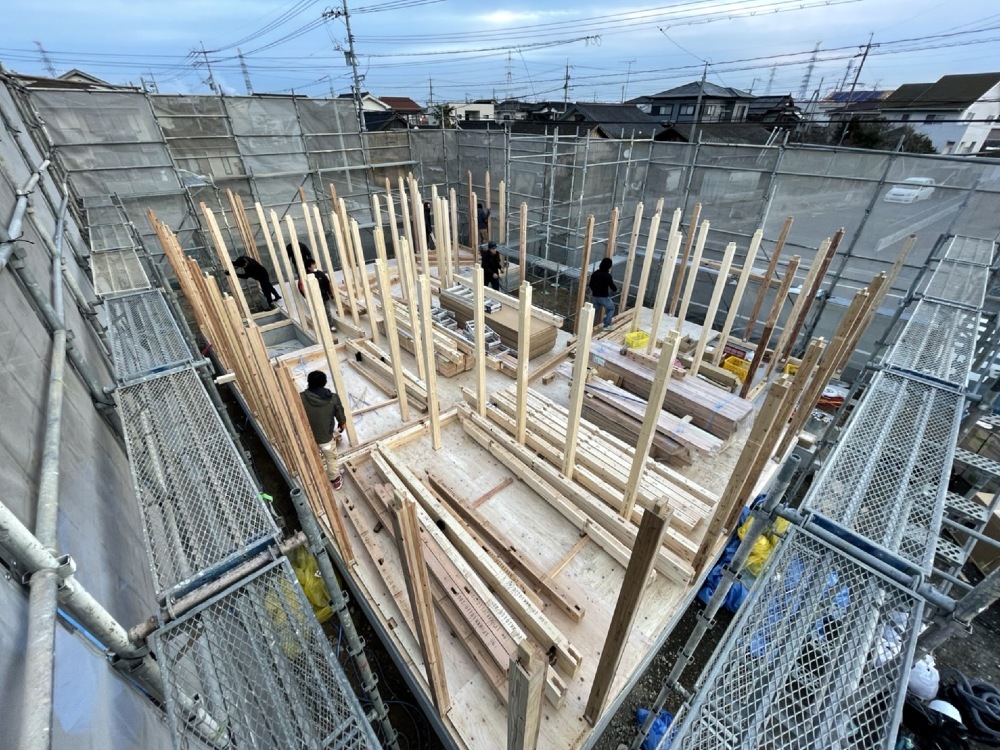

上棟
上棟日の朝は「四方お清め」から始まります。お施主様が建物の四方に酒・塩を撒き、工事の安全を祈願します。

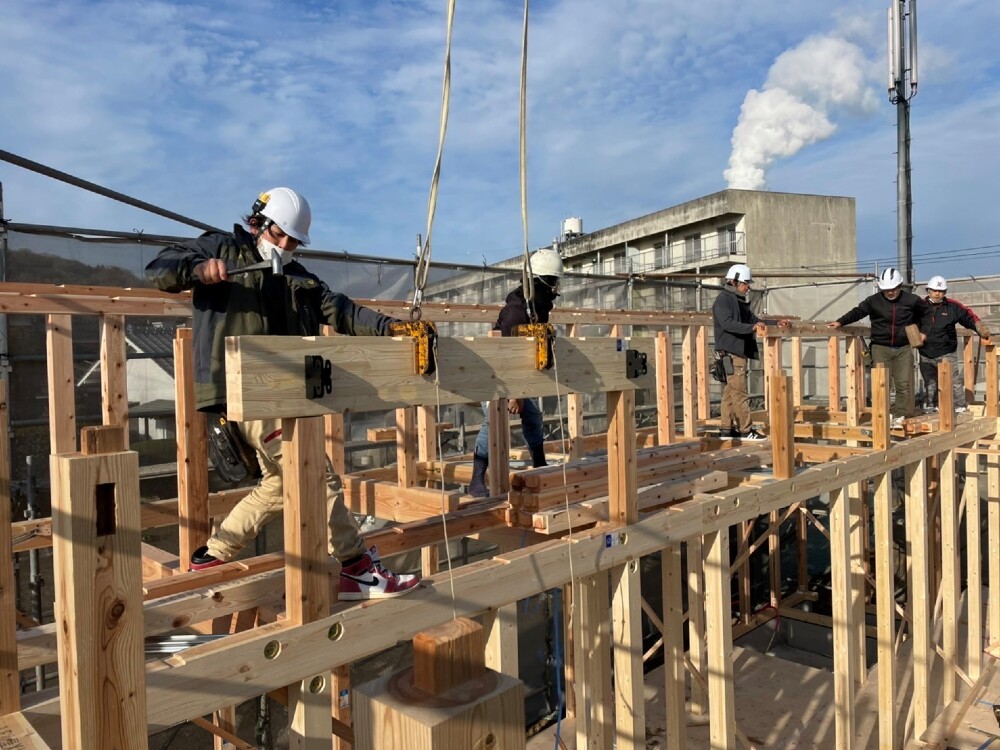

- 16. 2022年01月15日
-
上棟
上棟です。
N様本日は誠におめでとうございます。
一日でお家がカタチになっていく姿を楽しみにしていてください。
N様にとって特別な日となります!
- 17. 2022年01月15日
-
上棟
予め図面に従ってプレカットされた木材はそれぞれの位置によって長さや大きさ、更に、仕口、継手といった接合部の形などが決まっています。
このようにプレカットされた木材を用いる事で、施工に無駄がなく、正確な計測検査がされており安心できる上、効率よく作業が進められます。
- 18. 2022年01月15日
-
上棟

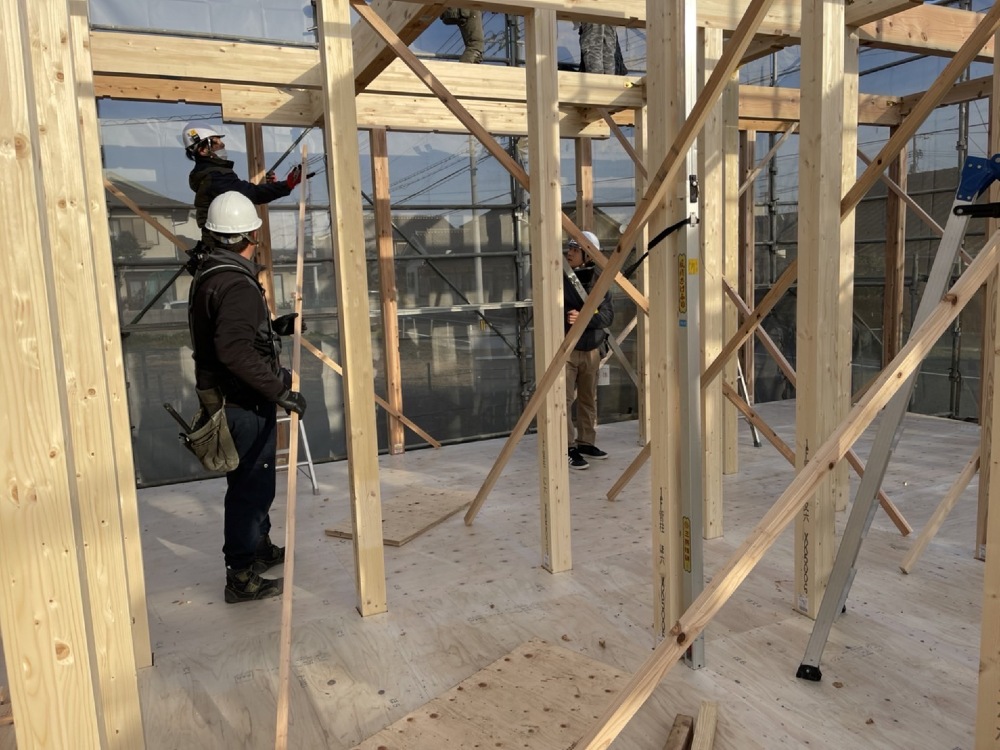

仮筋交いとは上棟後、正式の筋交いを入れるまでのあいだ、仮に入れている筋交いのこと。 正式の筋違は外壁の外側に入れるので、仮筋は交錯しないように建物の室内側に入れます。
- 19. 2022年01月15日
-
上棟
- 20. 2022年01月15日
-
上棟

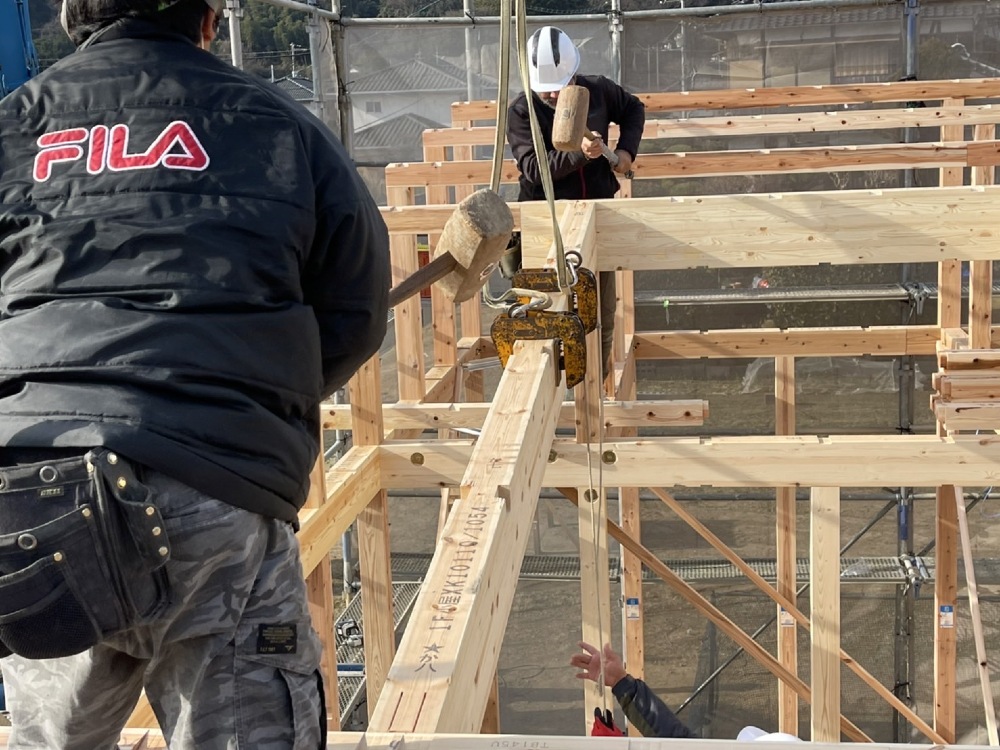

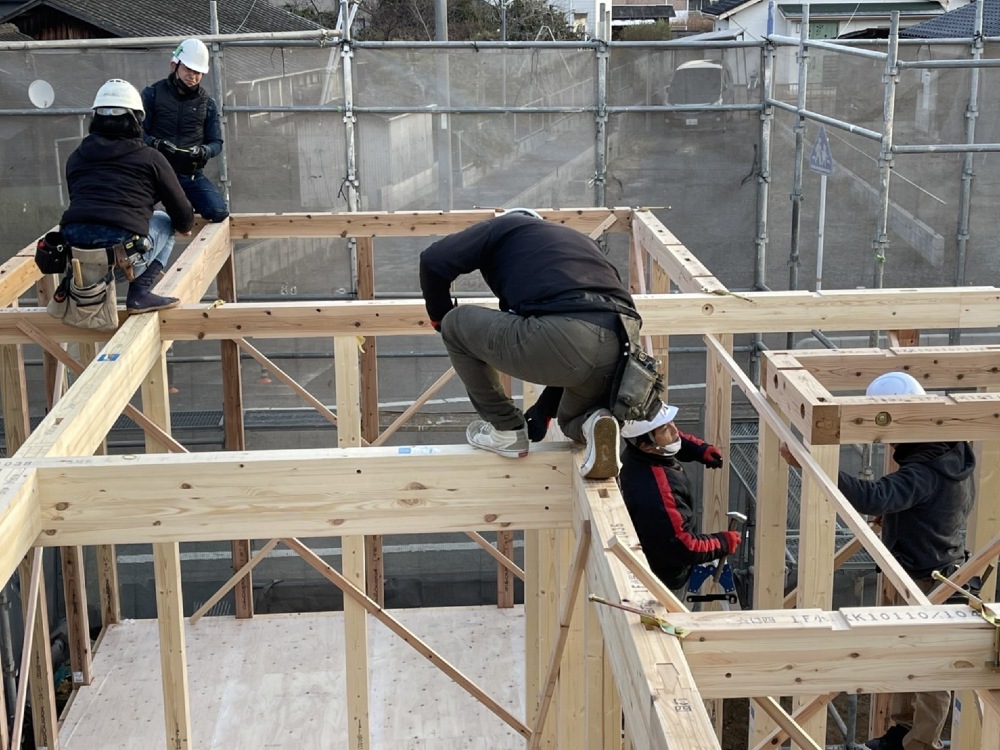

重たい木材を高い場所に職人さんの元へ運びます。
職人さんとの息もぴったりです。
- 21. 2022年01月15日
-
上棟
- 22. 2022年01月15日
-
上棟
- 23. 2022年01月15日
-
上棟
耐力面材も貼っていきます。
- 24. 2022年01月15日
-
上棟

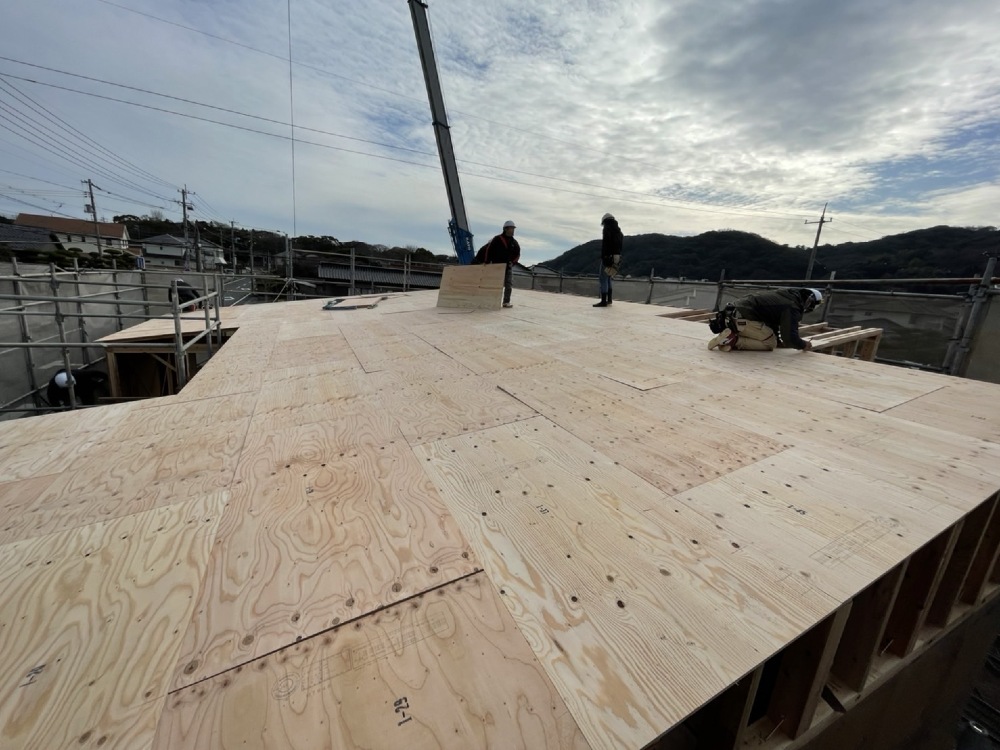

屋根下地材(構造用合板)を貼っていきます。
- 25. 2022年01月15日
-
上棟

屋根合板の上から、ビルボードを施工しています。
屋根下地に使用することで、金属屋根に響く雨音を低減すると共に、
断熱効果により屋内への熱の伝わりを和らげます。
- 26. 2022年01月15日
-
上棟

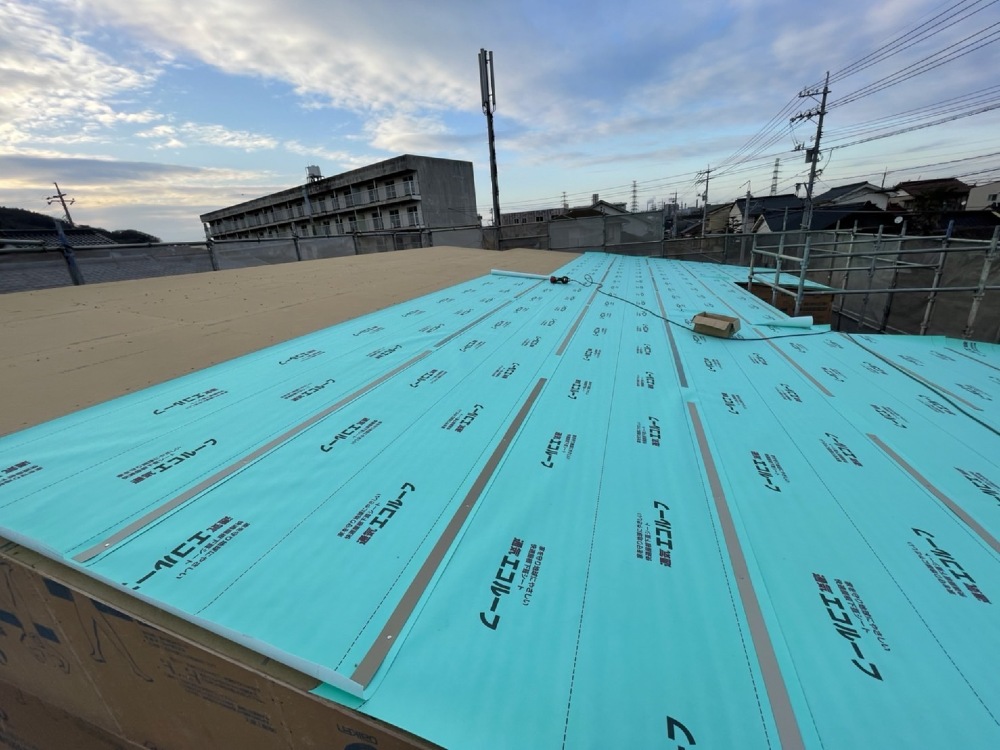

屋根下葺きシートを貼っていきます。
優れた通気性をもっているので、湿気を屋外に放出し、野地板の腐食、変形、カビなどを防ぎます。
- 27. 2022年01月22日
-
内部施工状況

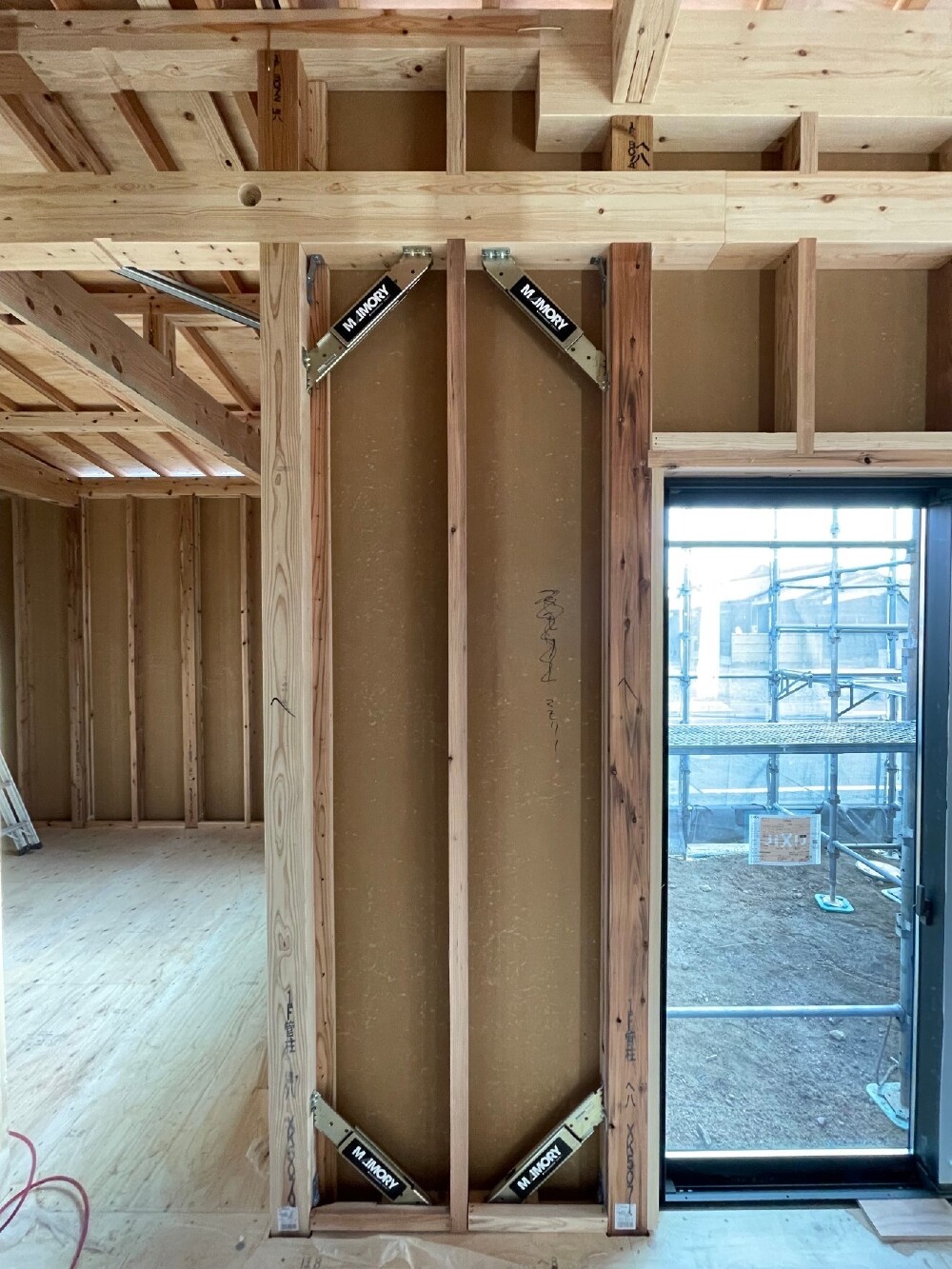

MAMORYは、特殊高減衰ゴムが地震の揺れにより変形することで、地震エネルギーを熱エネルギーに変換吸収し、建物の揺れ及び損傷を抑えます。
- 28. 2022年01月22日
-

内部施工状況
こちらは、間柱です。
間柱は、壁の下地材や下地受け材となる柱です。
- 29. 2022年01月22日
-
内部施工状況

サッシが入りました
- 30. 2022年02月06日
-
内部施工状況

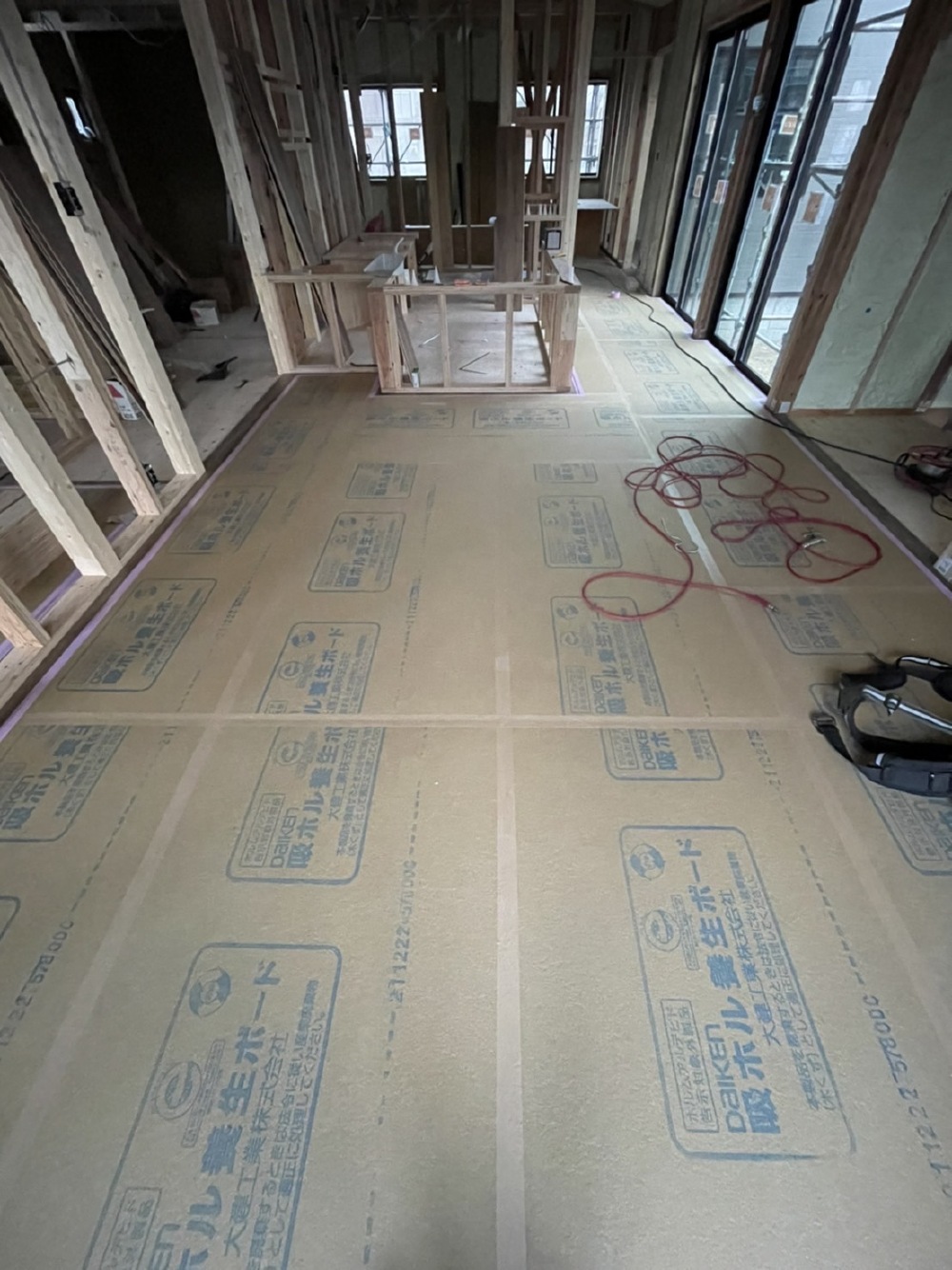

床施工中です
- 31. 2022年02月06日
-
内部施工状況

アクアフォーム吹き付け

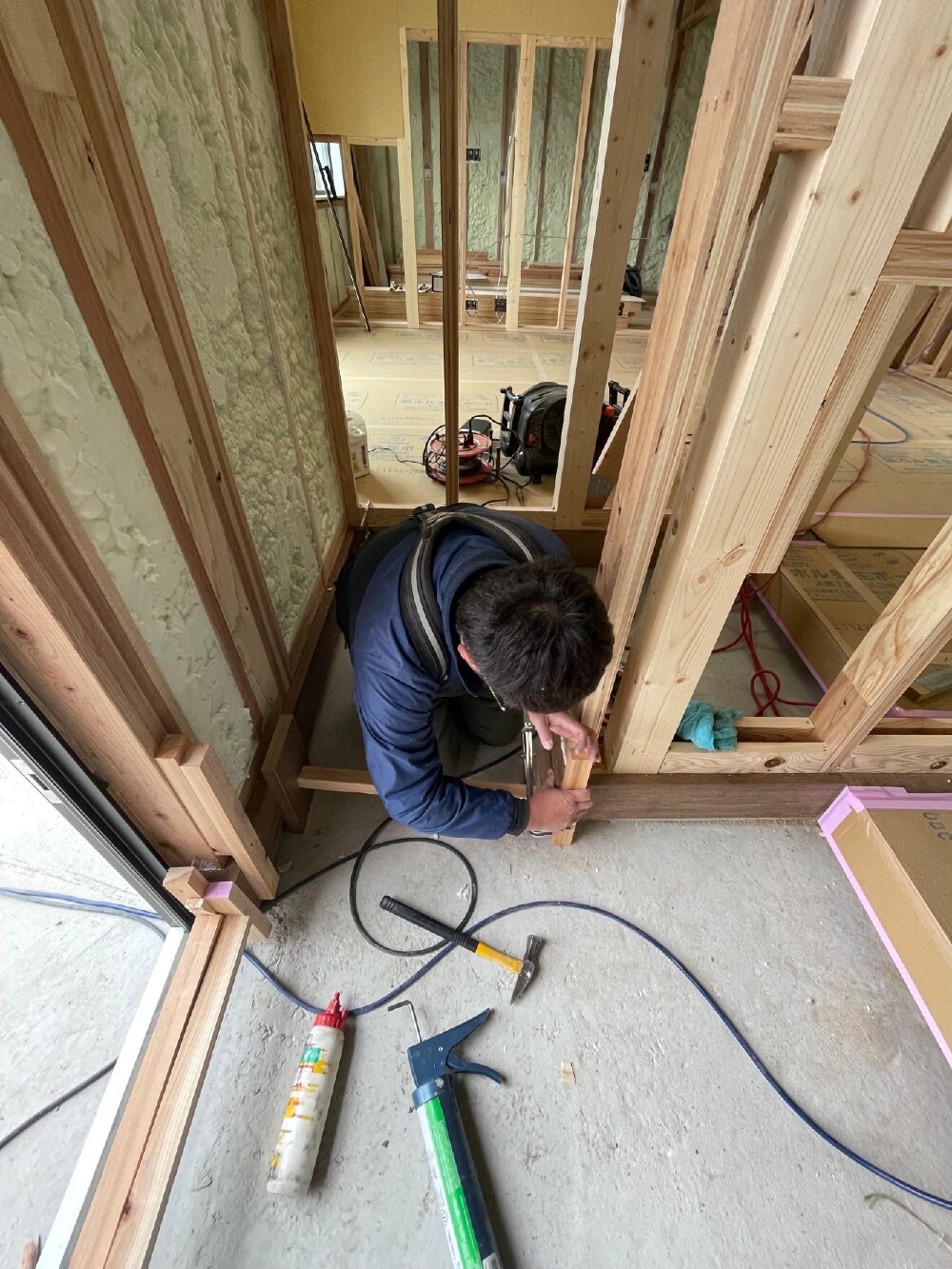

- 32. 2022年02月08日
-

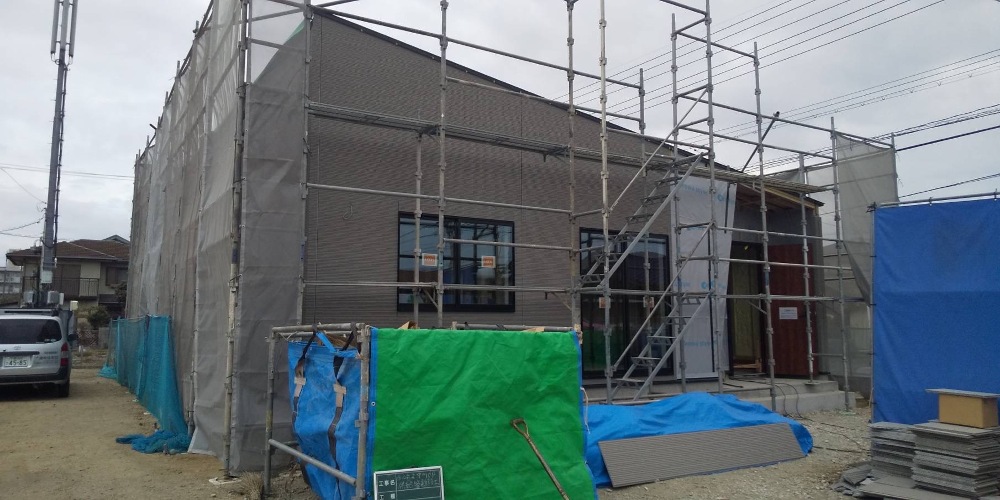

外部施工状況
- 33. 2022年02月08日
-
内部施工状況
つけがまち施工中です。

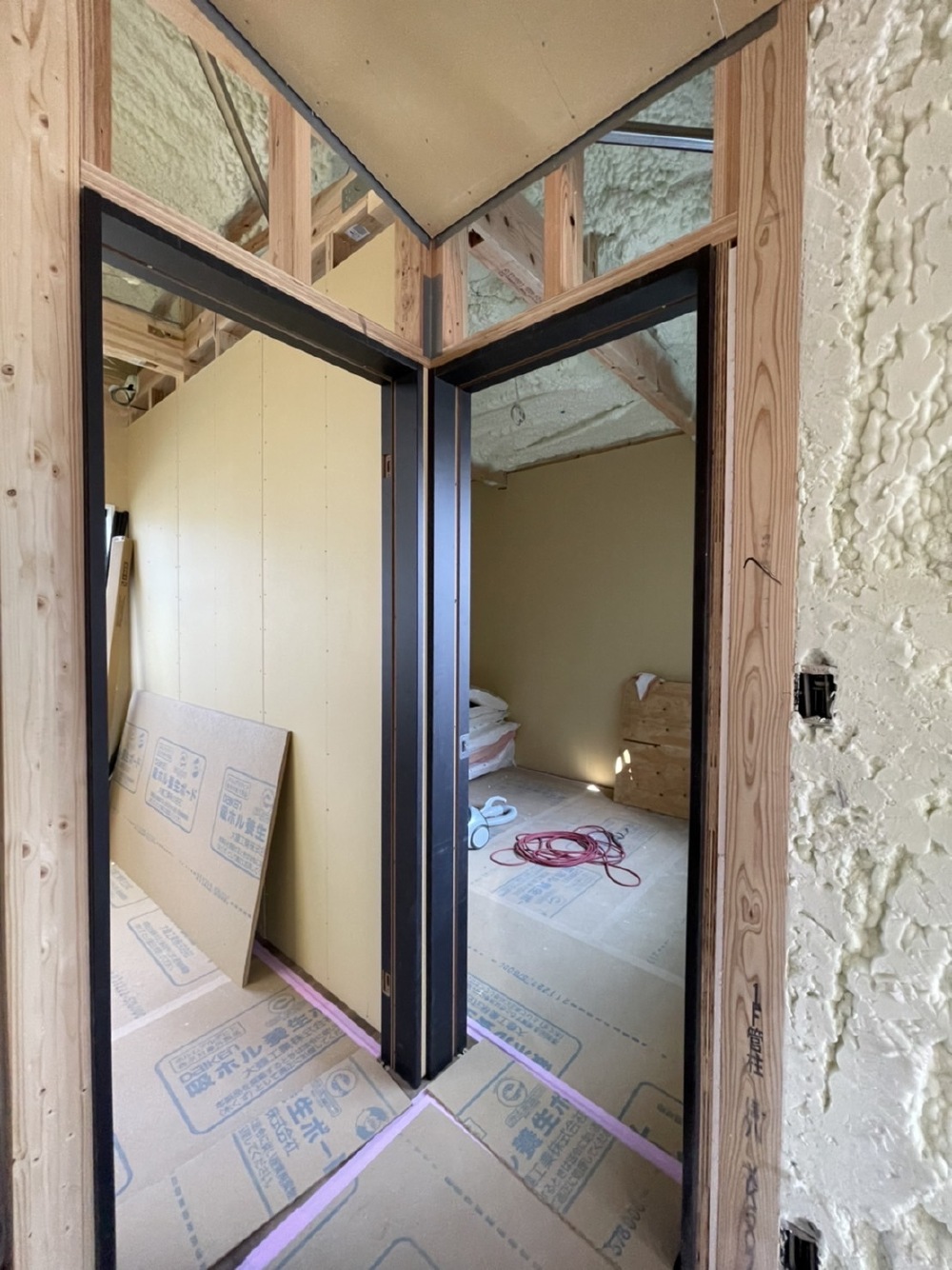

- 34. 2022年02月14日
-
内部施工状況

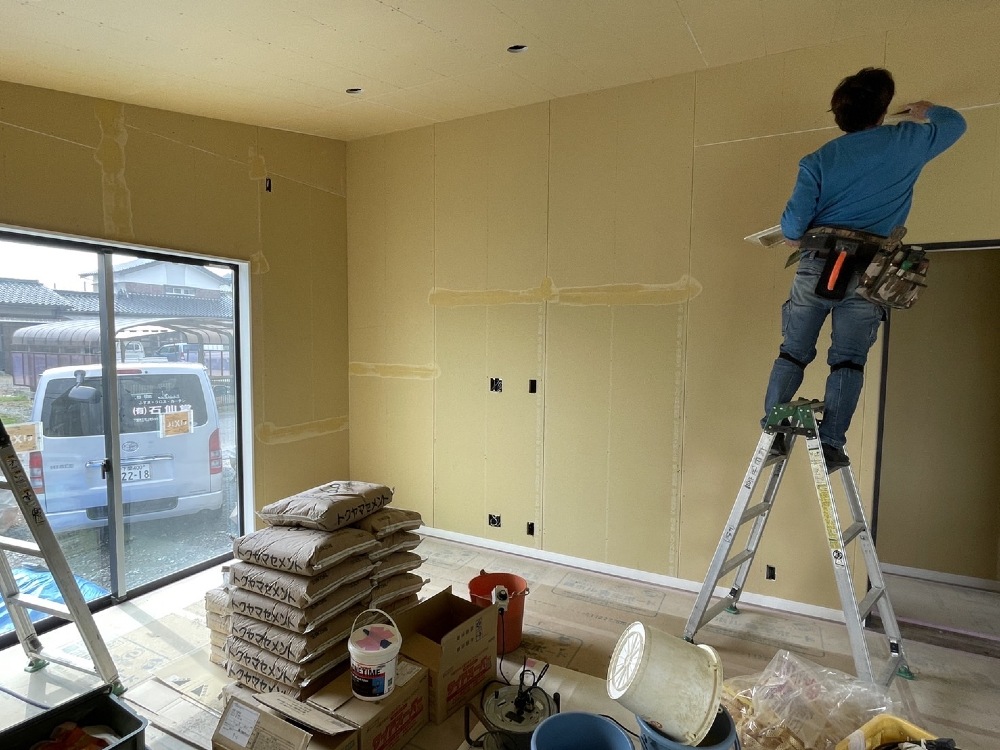

石膏ボード施工中です
- 35. 2022年02月14日
-
内部施工状況
建具の枠が入りました
- 36. 2022年02月18日
-
内部施工状況

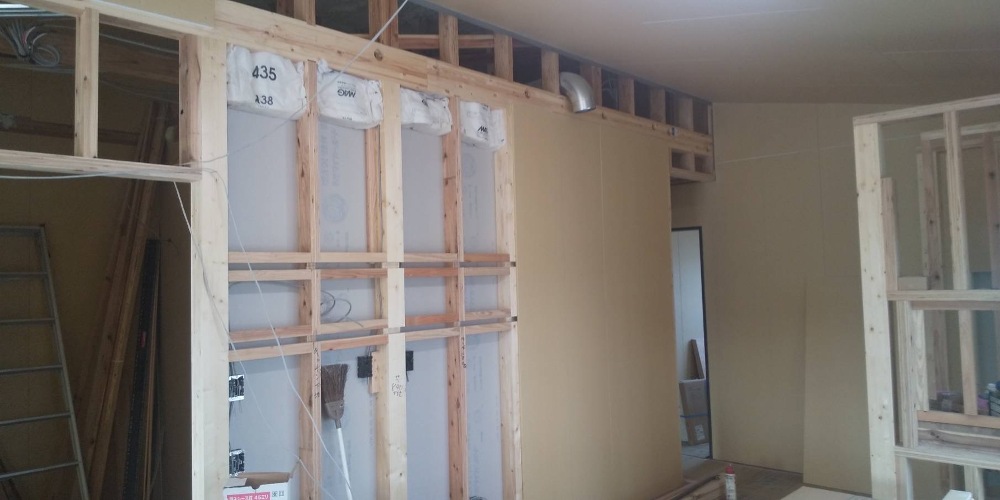

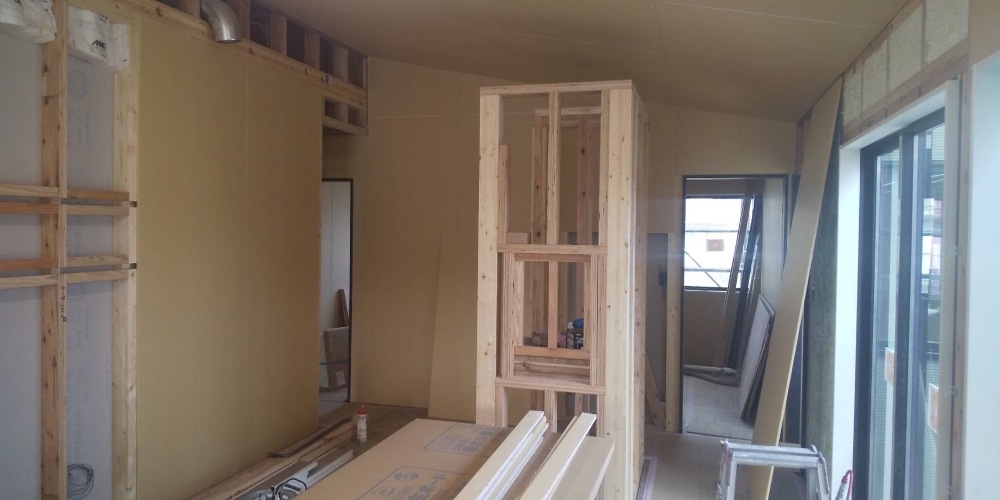

省令準耐火構造での施工中です
- 37. 2022年02月18日
-
内部施工状況

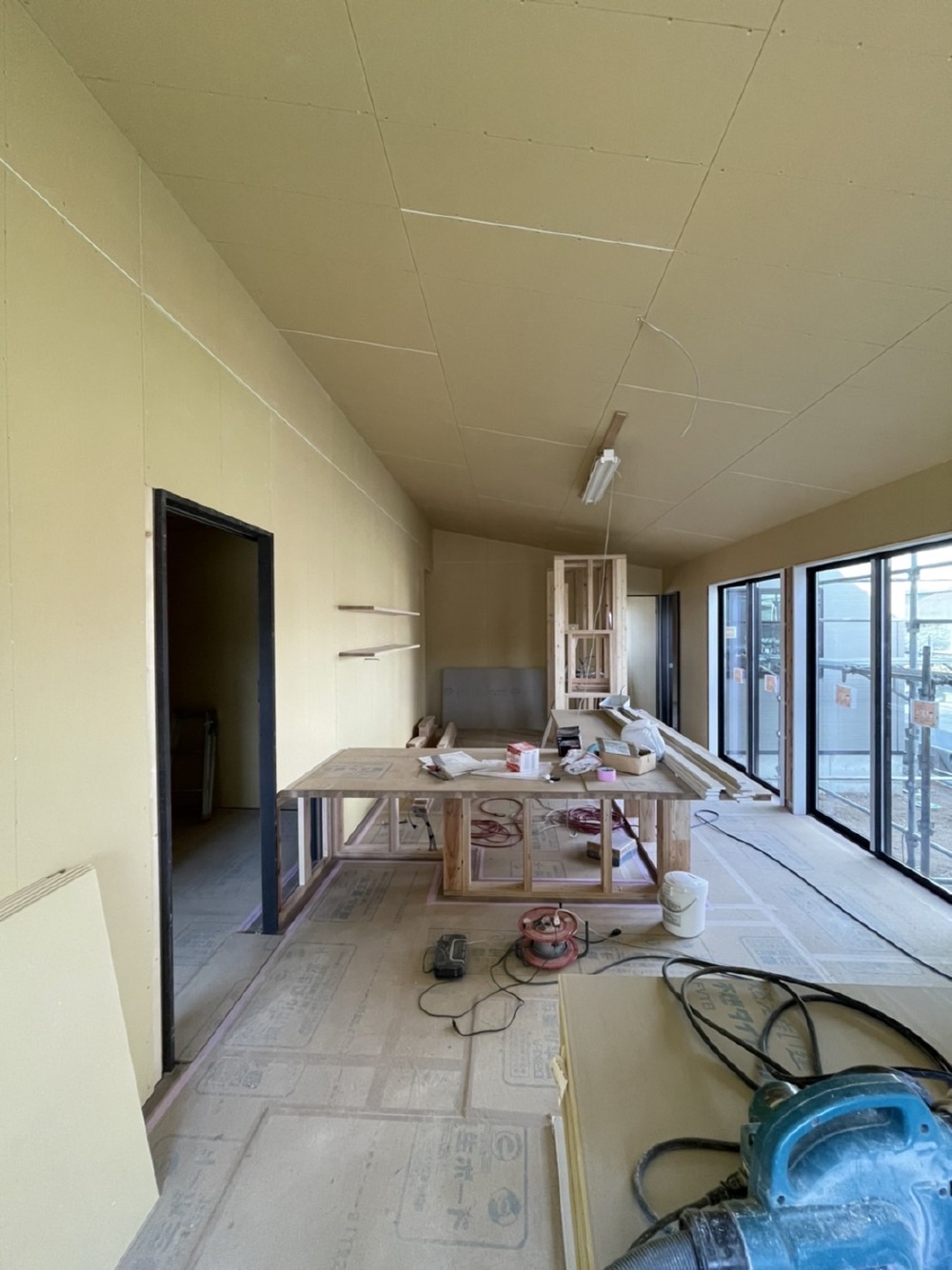

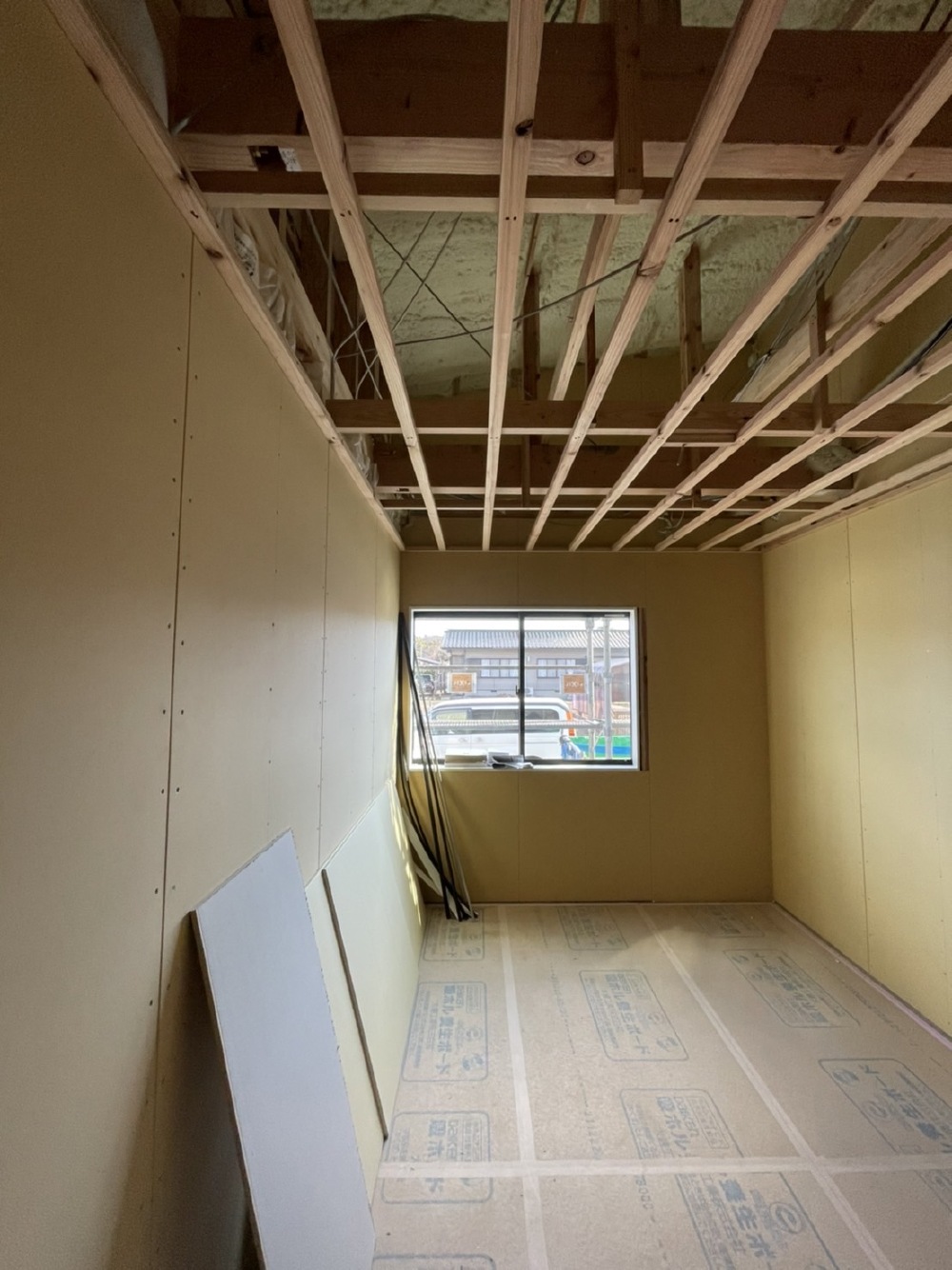

- 38. 2022年02月21日
-
内部施工状況
順調に進んでいます
- 39. 2022年02月21日
-
内部施工状況
- 40. 2022年02月21日
-

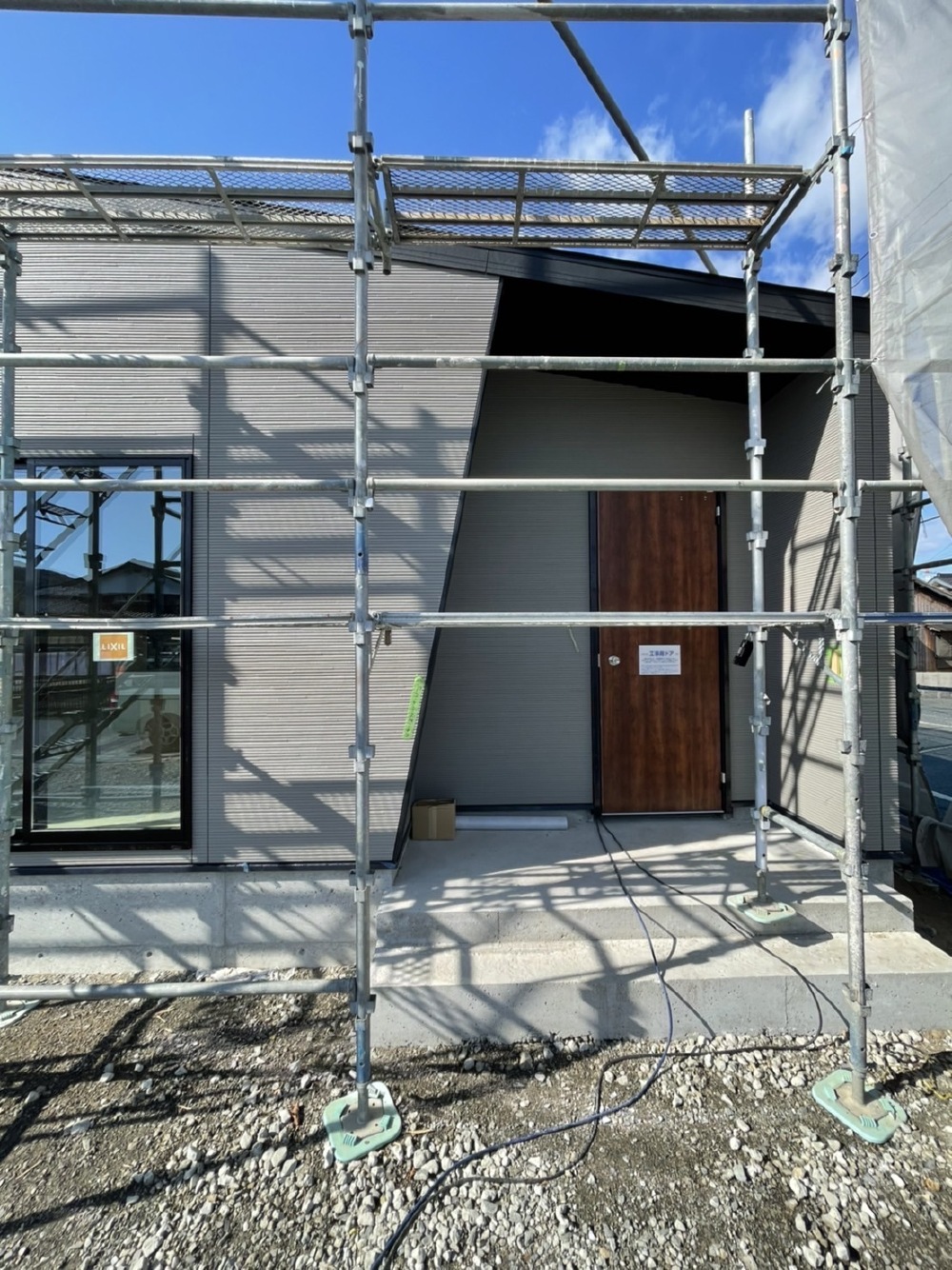

外部施工状況
- 41. 2022年02月27日
-

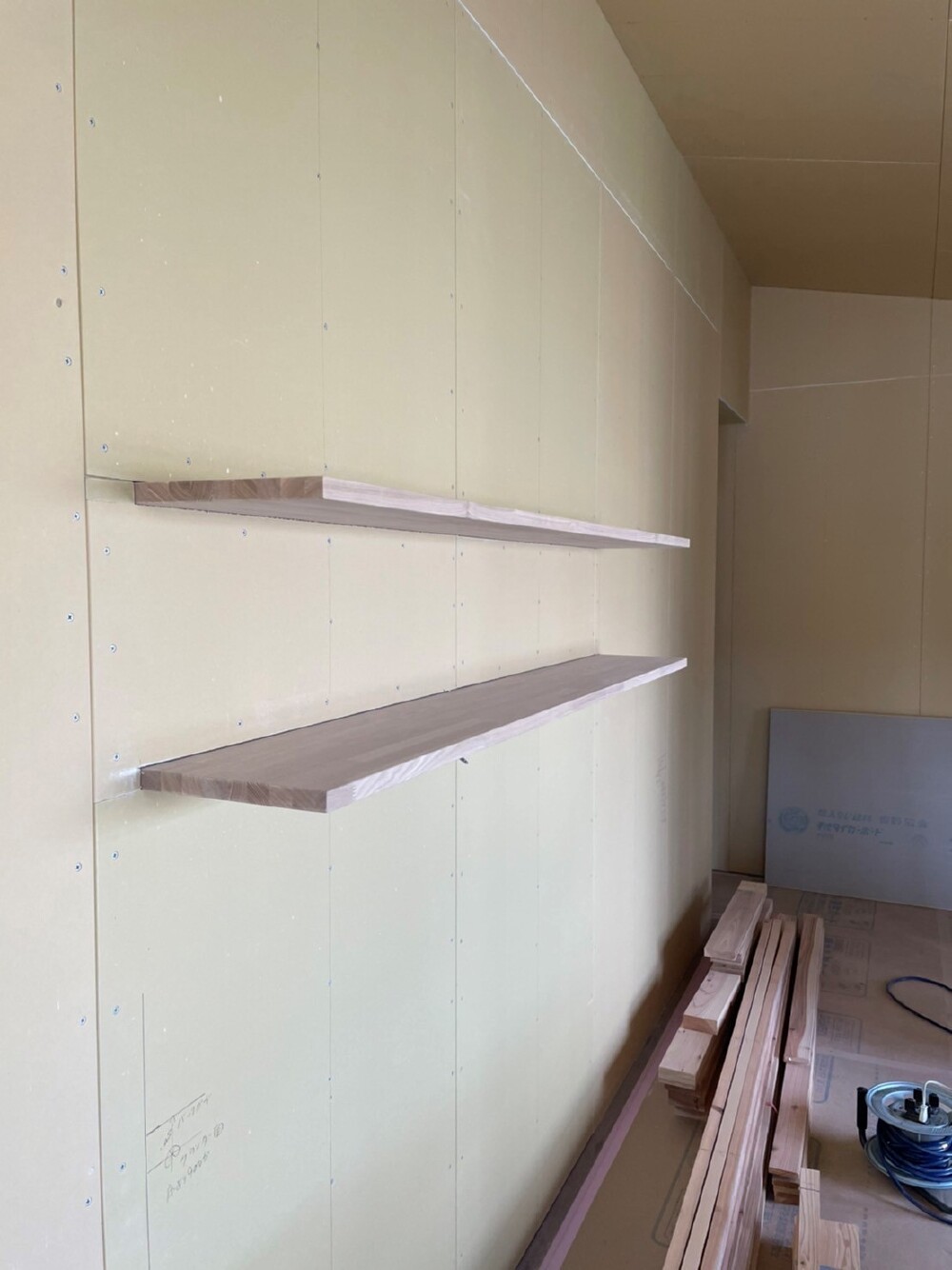

内部施工状況

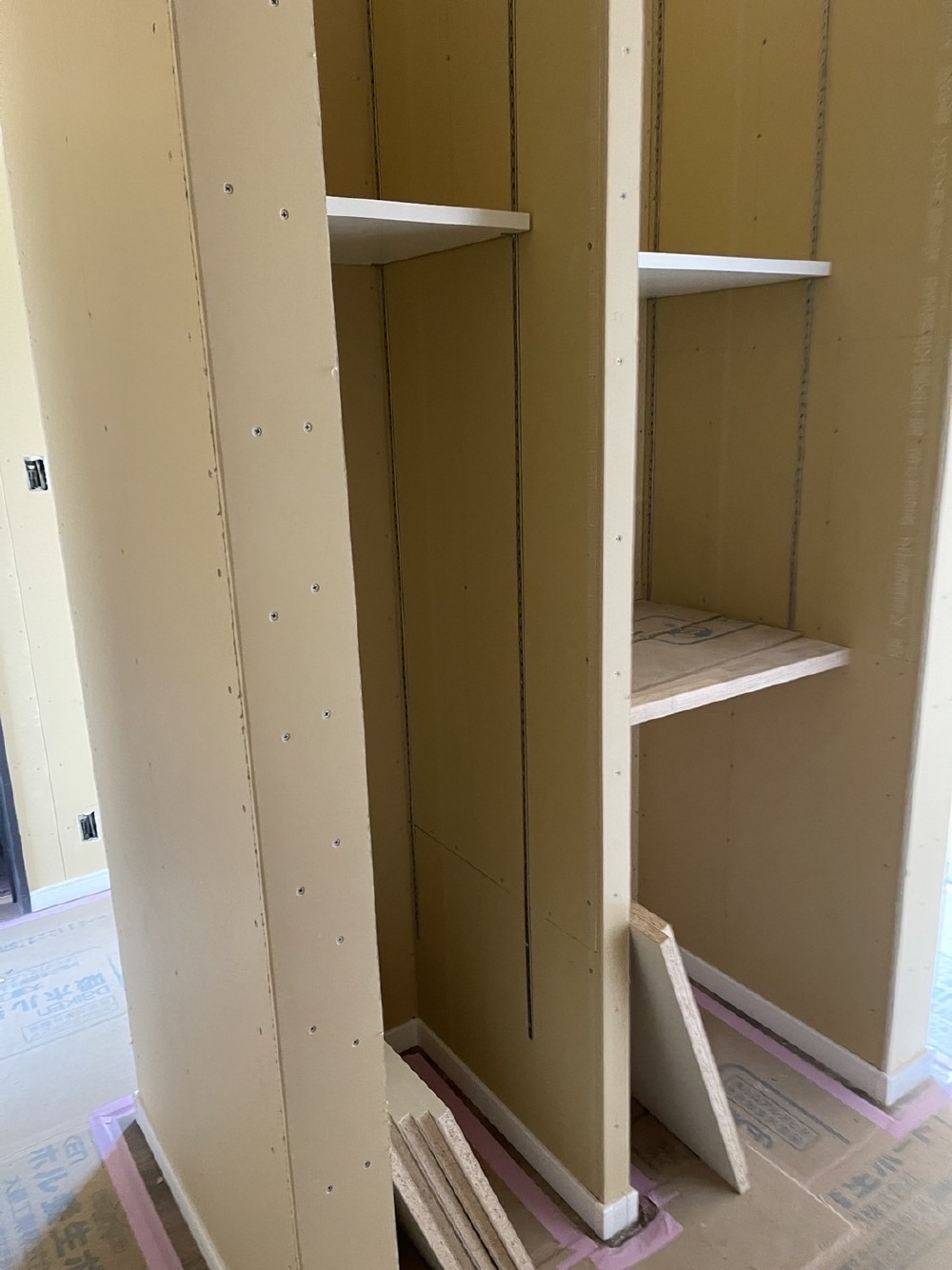

こちらは食器棚です
- 42. 2022年03月01日
-
内部施工状況

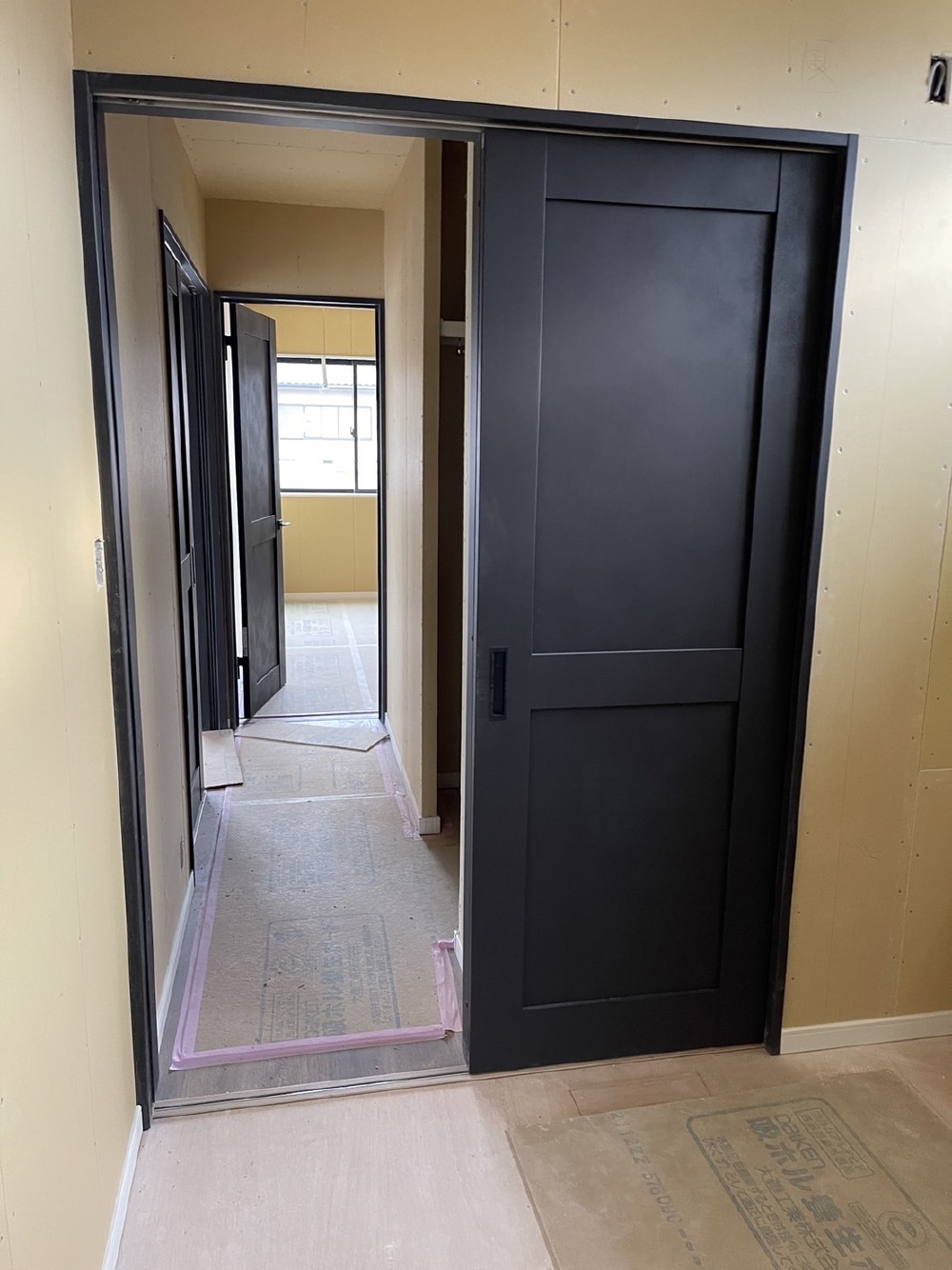

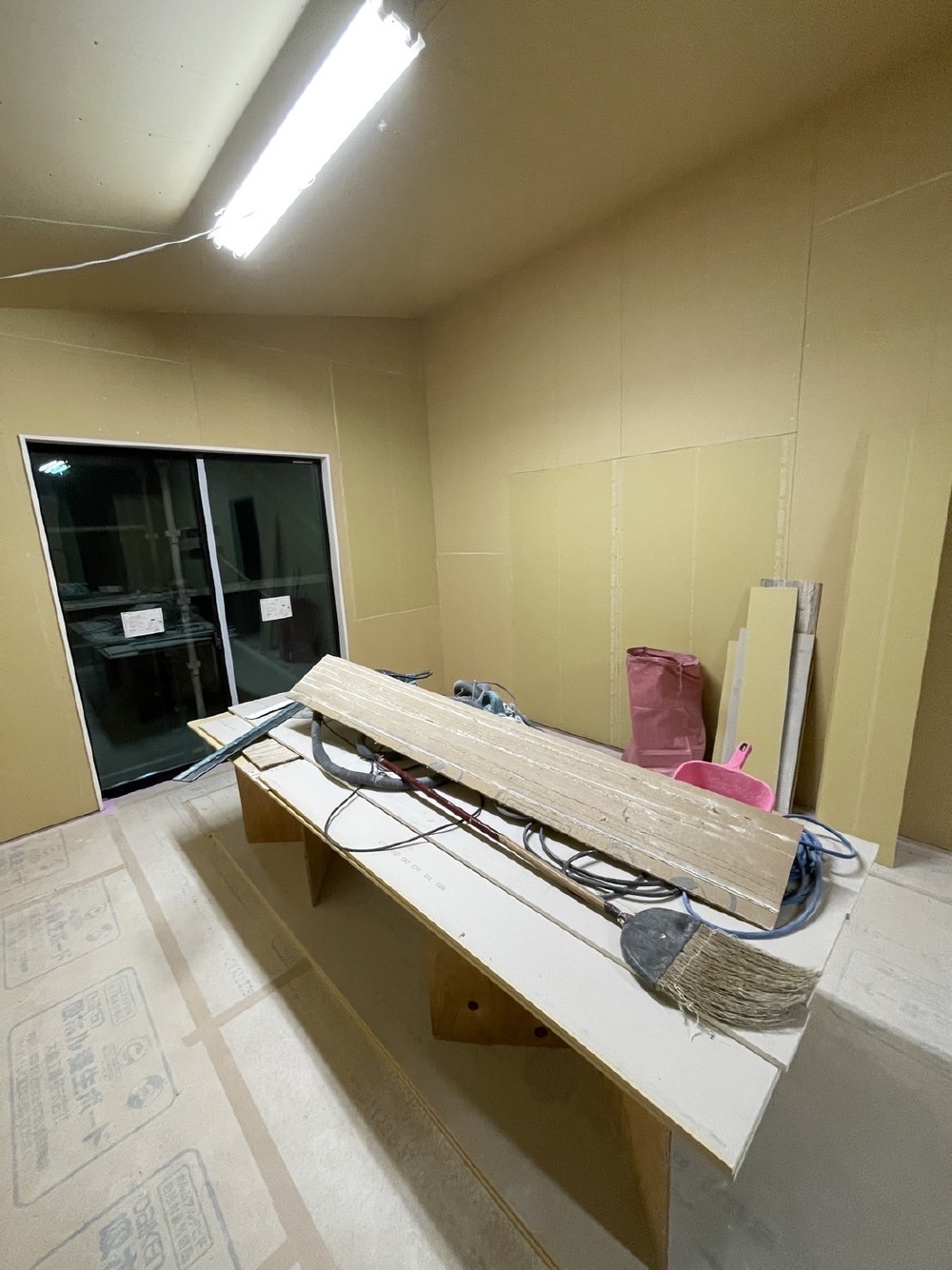

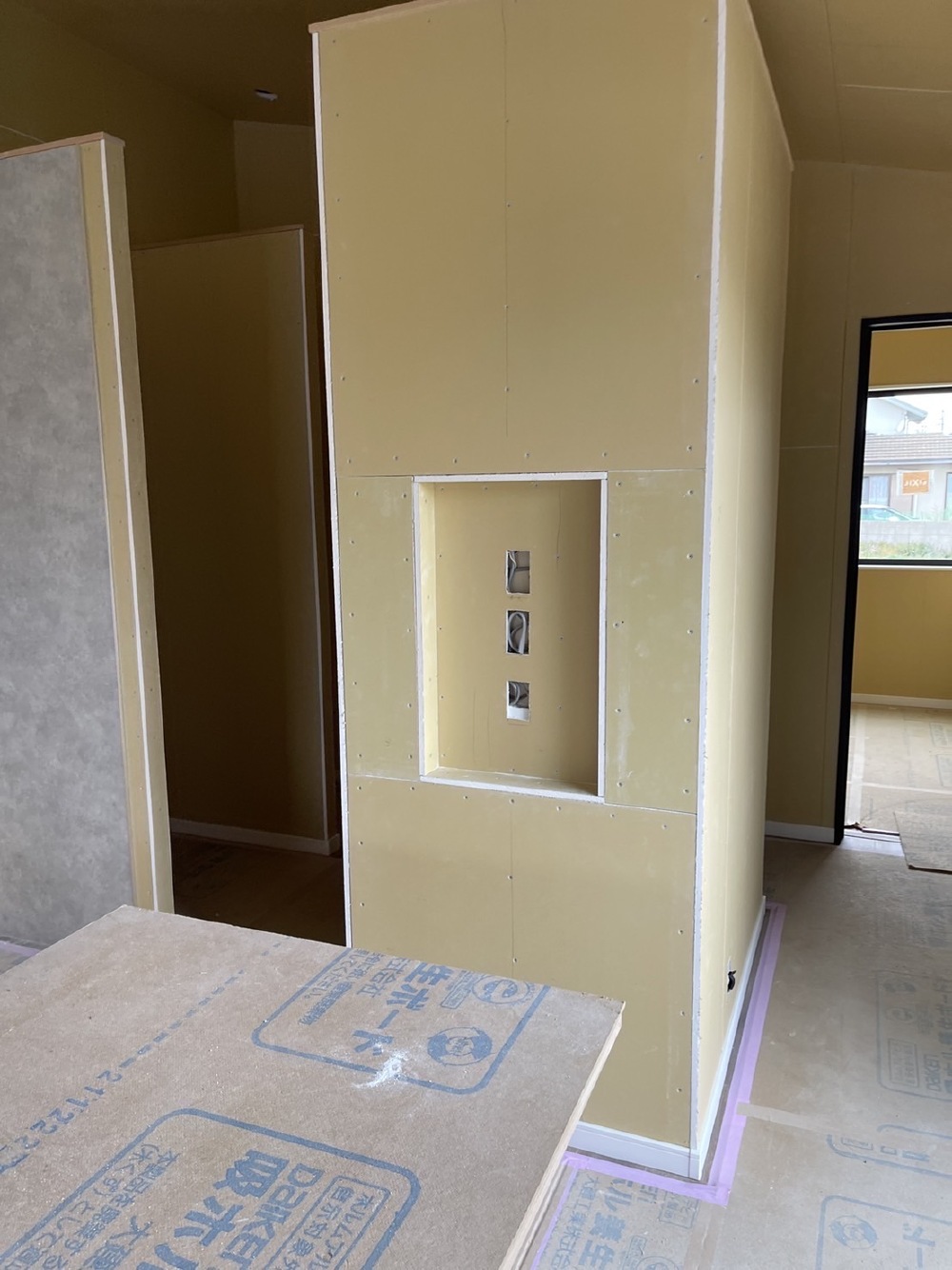

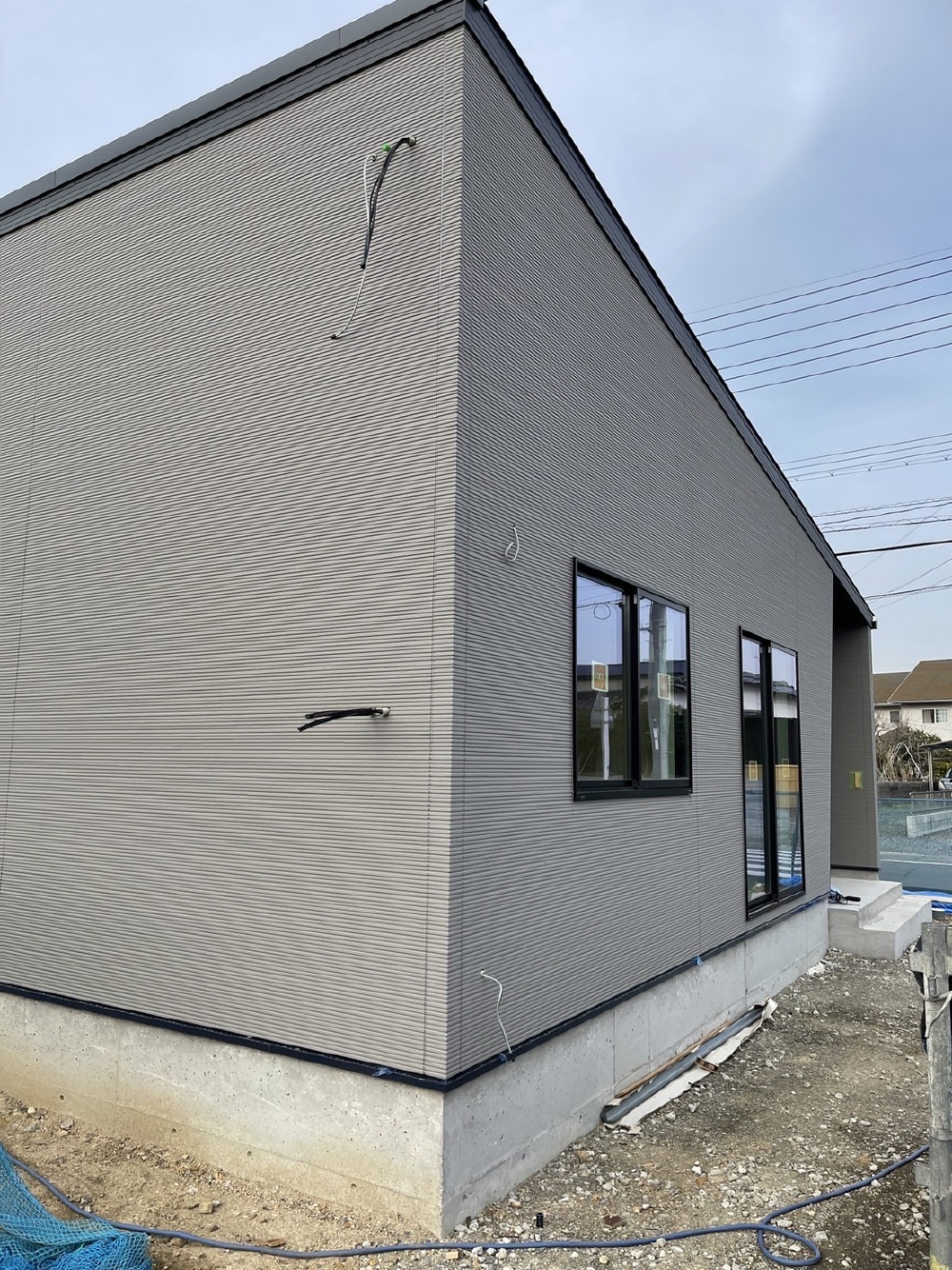

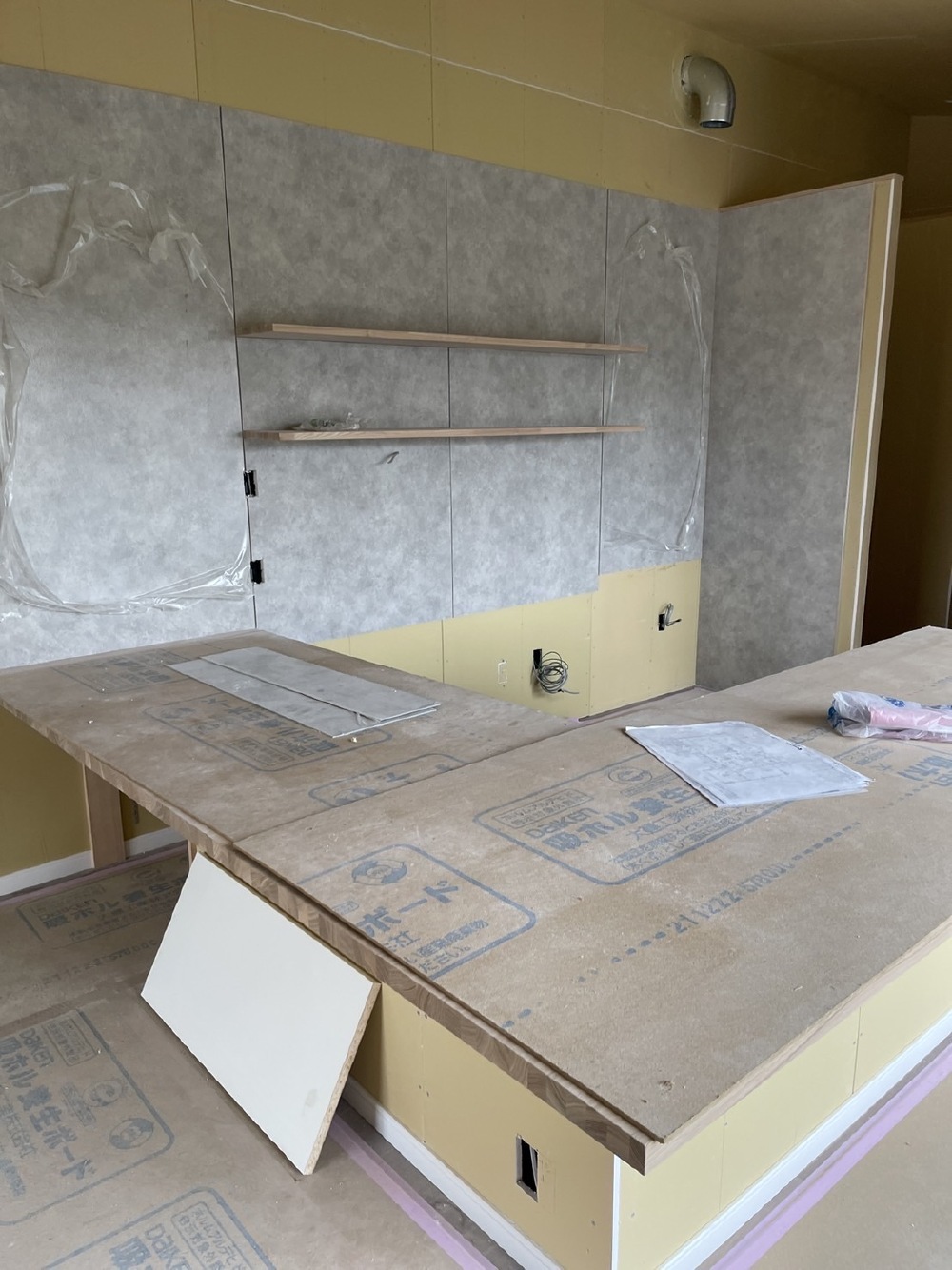

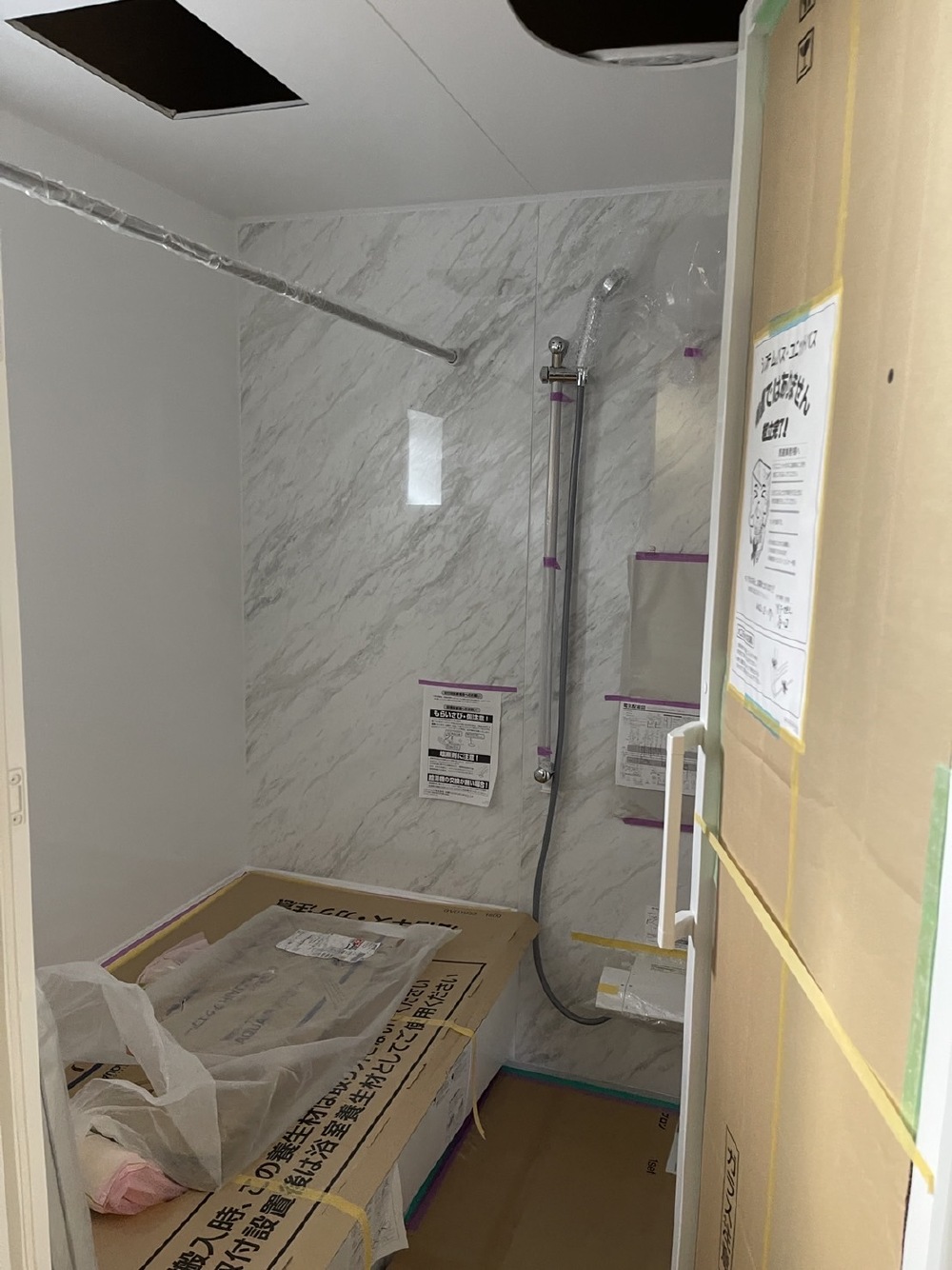

- 43. 2022年03月14日
-

内部施工状況
- 44. 2022年03月14日
-
内部施工状況
- 45. 2022年03月14日
-
内部施工状況
- 46. 2022年03月14日
-
内部施工状況
- 47. 2022年03月14日
-
内部施工状況
- 48. 2022年03月14日
-
外部施工状況
- 49. 2022年03月14日
-
外部施工状況
- 50. 2022年03月17日
-
内部施工状況

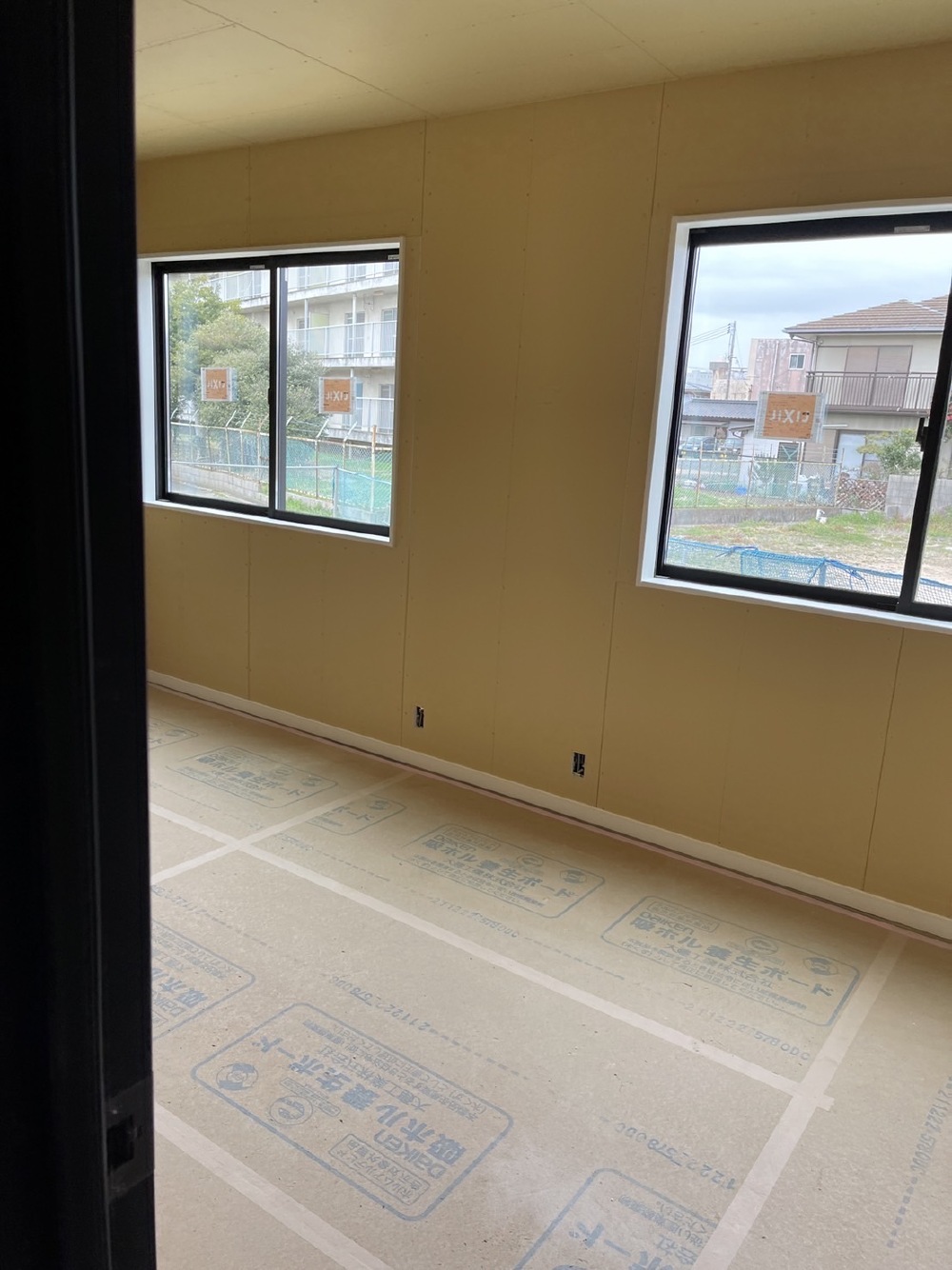

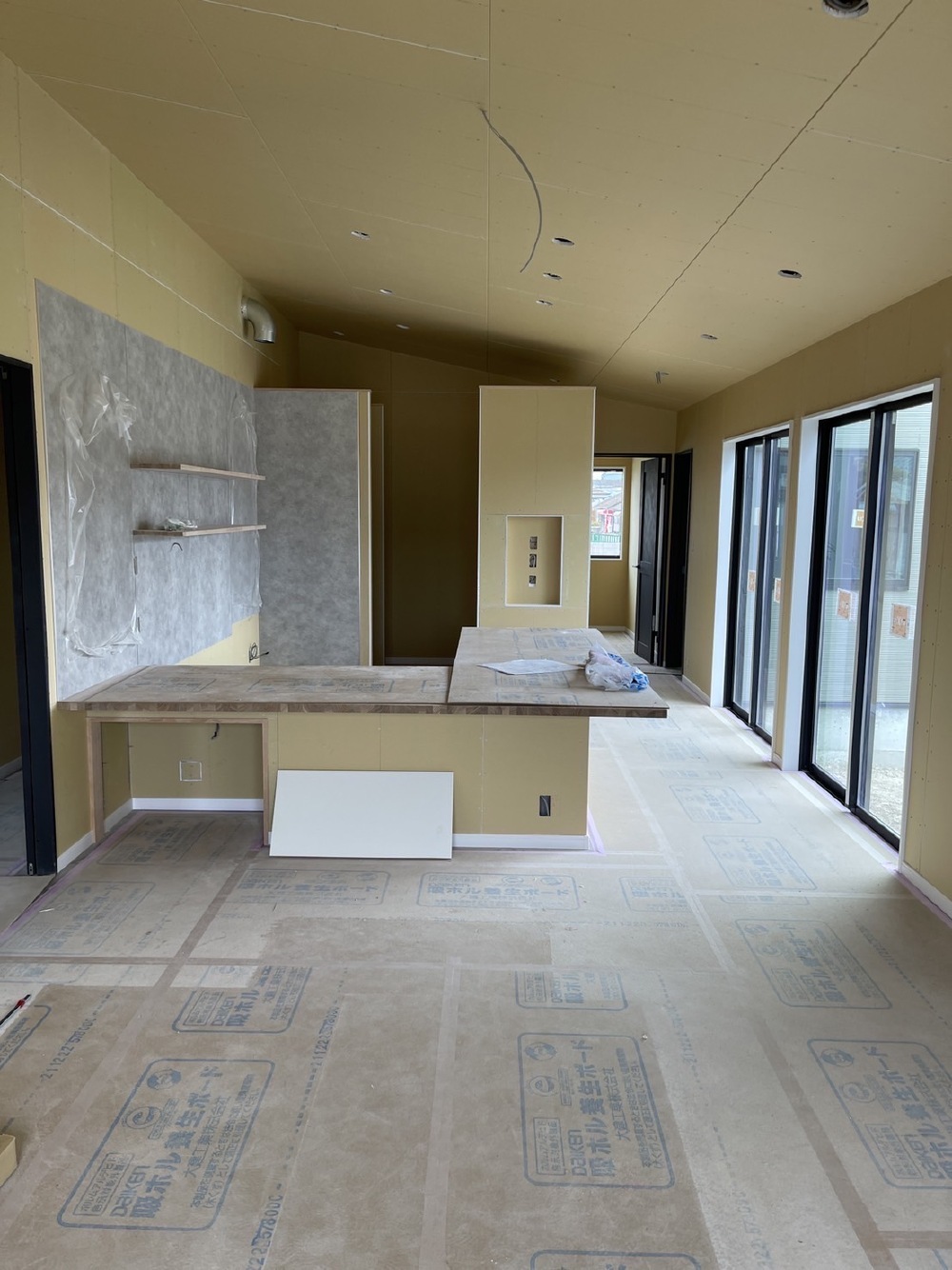

- 51. 2022年03月17日
-

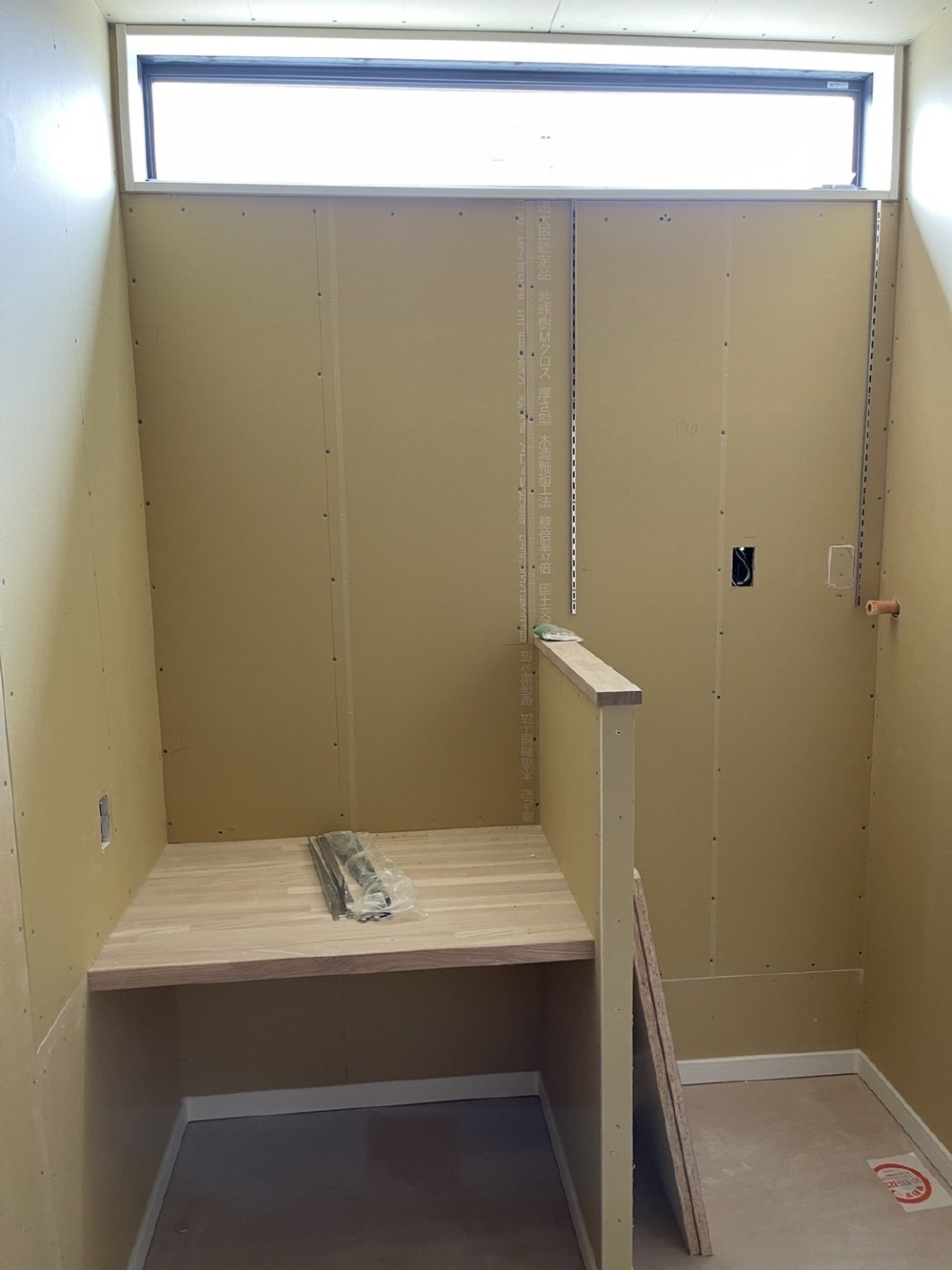

内部施工状況
- 52. 2022年03月17日
-
内部施工状況
木工事が完了しました。
- 53. 2022年03月20日
-
内部施工状況

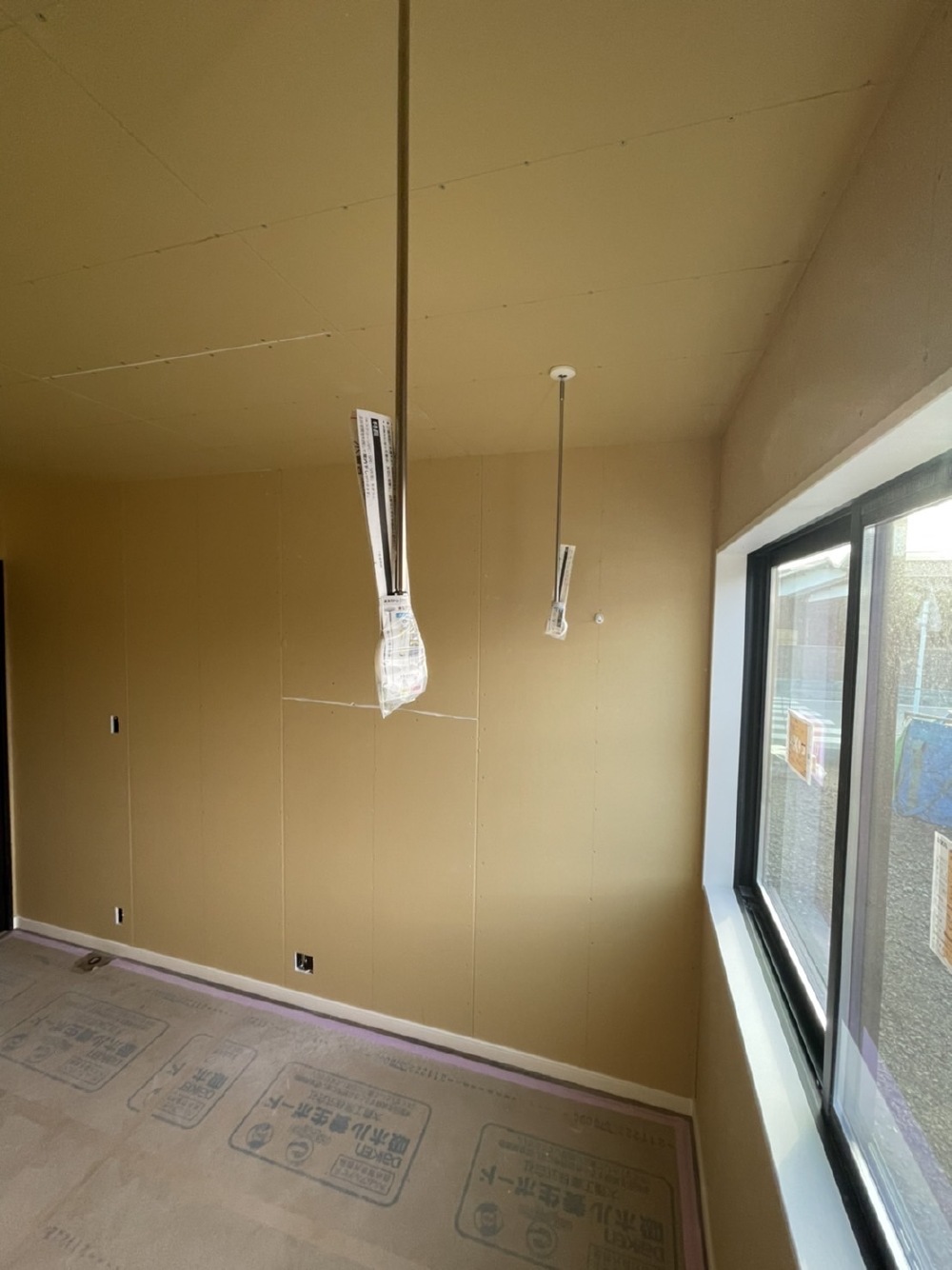

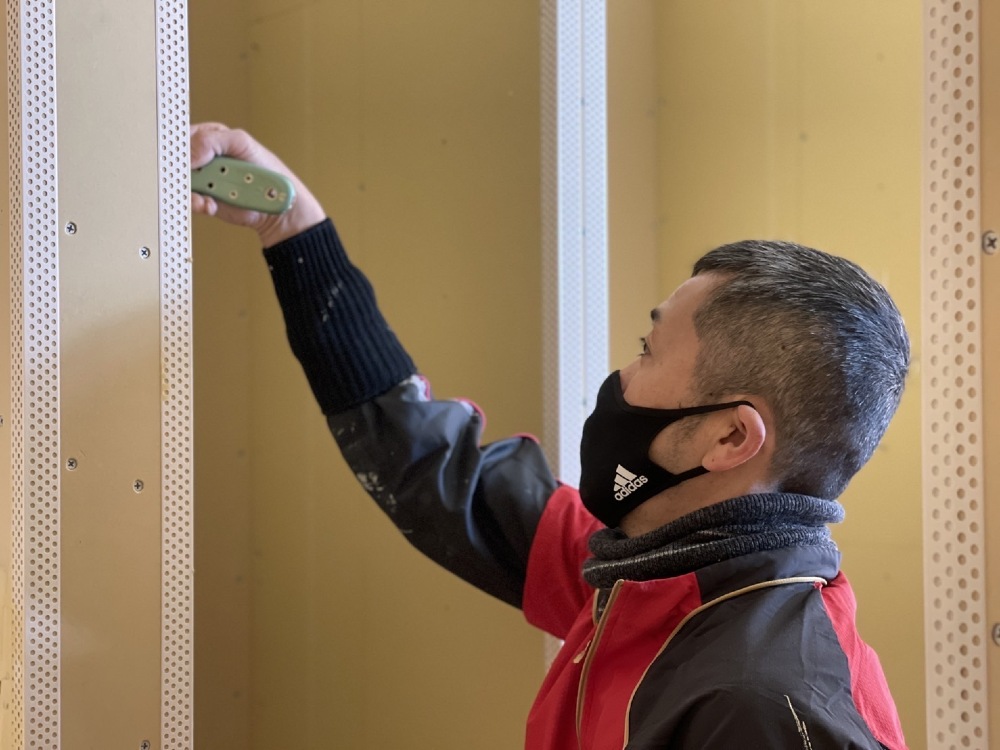

ホスクリーン取り付け
- 54. 2022年03月20日
-

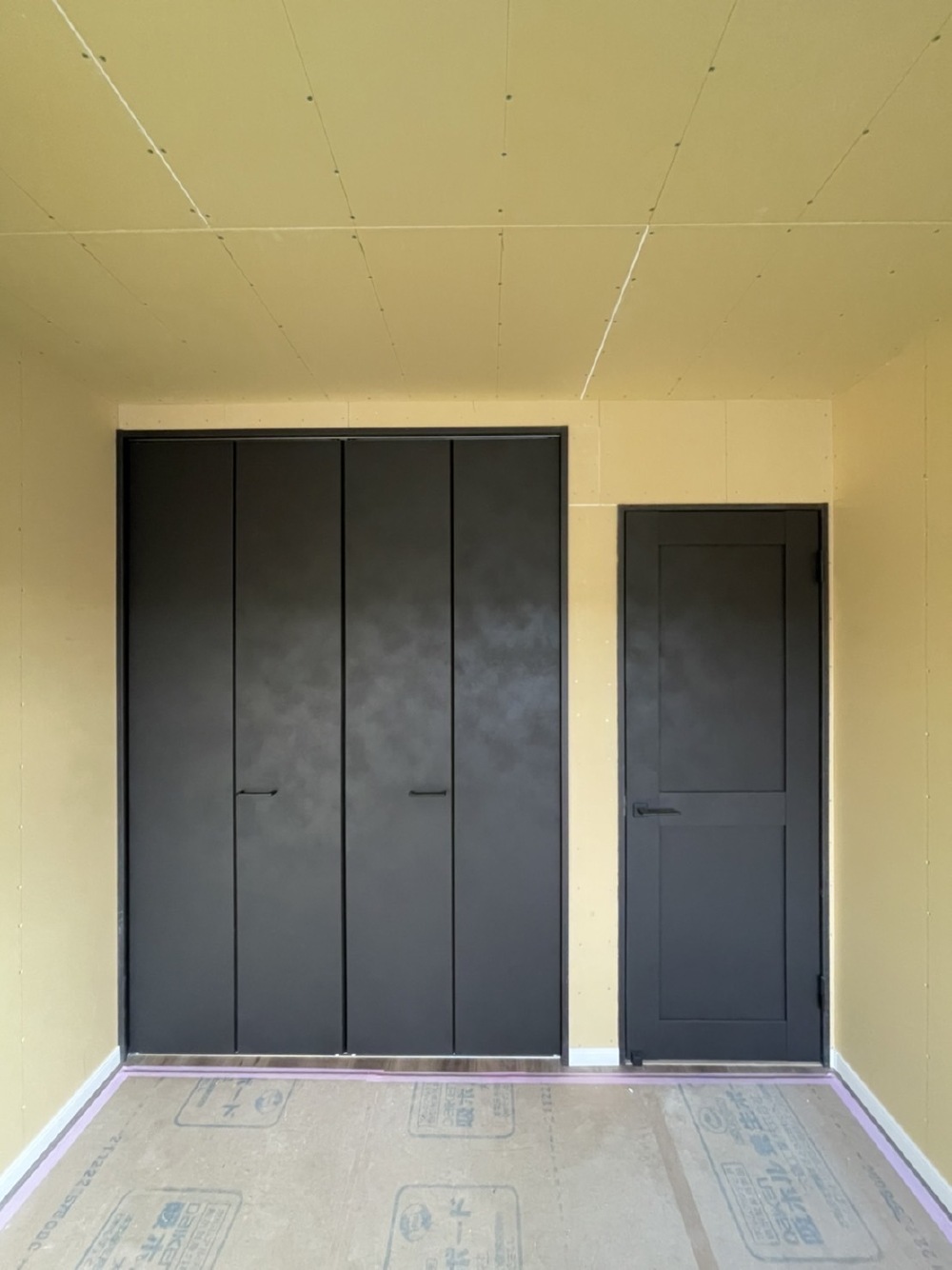

内部施工状況
お洒落な建具が入りました♪
- 55. 2022年03月22日
-
内部施工状況

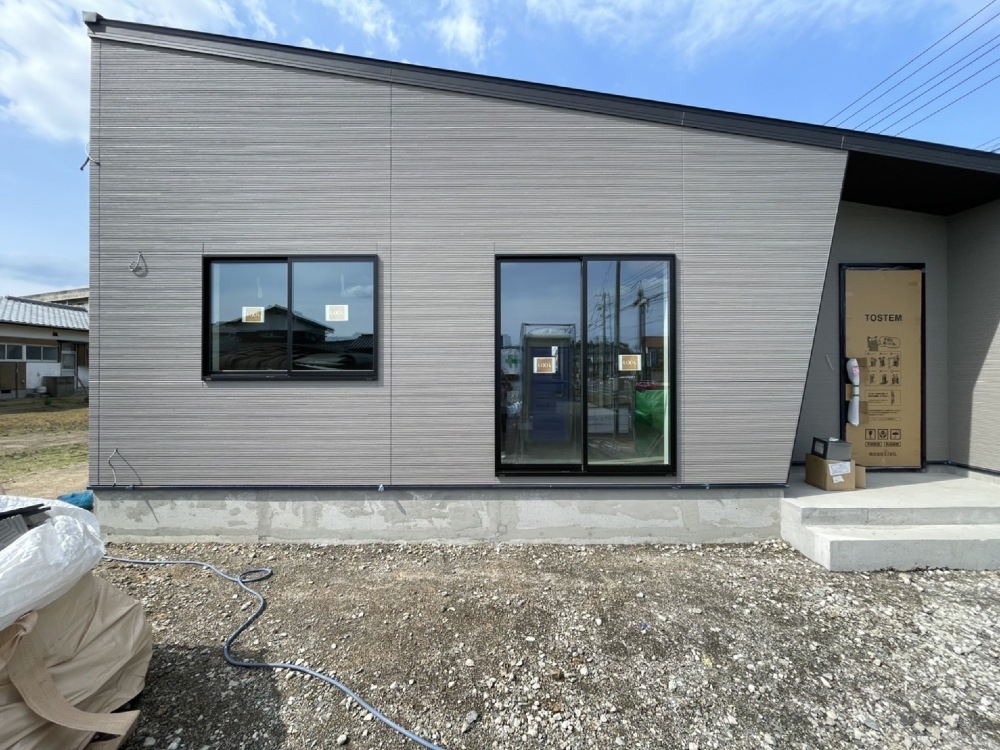

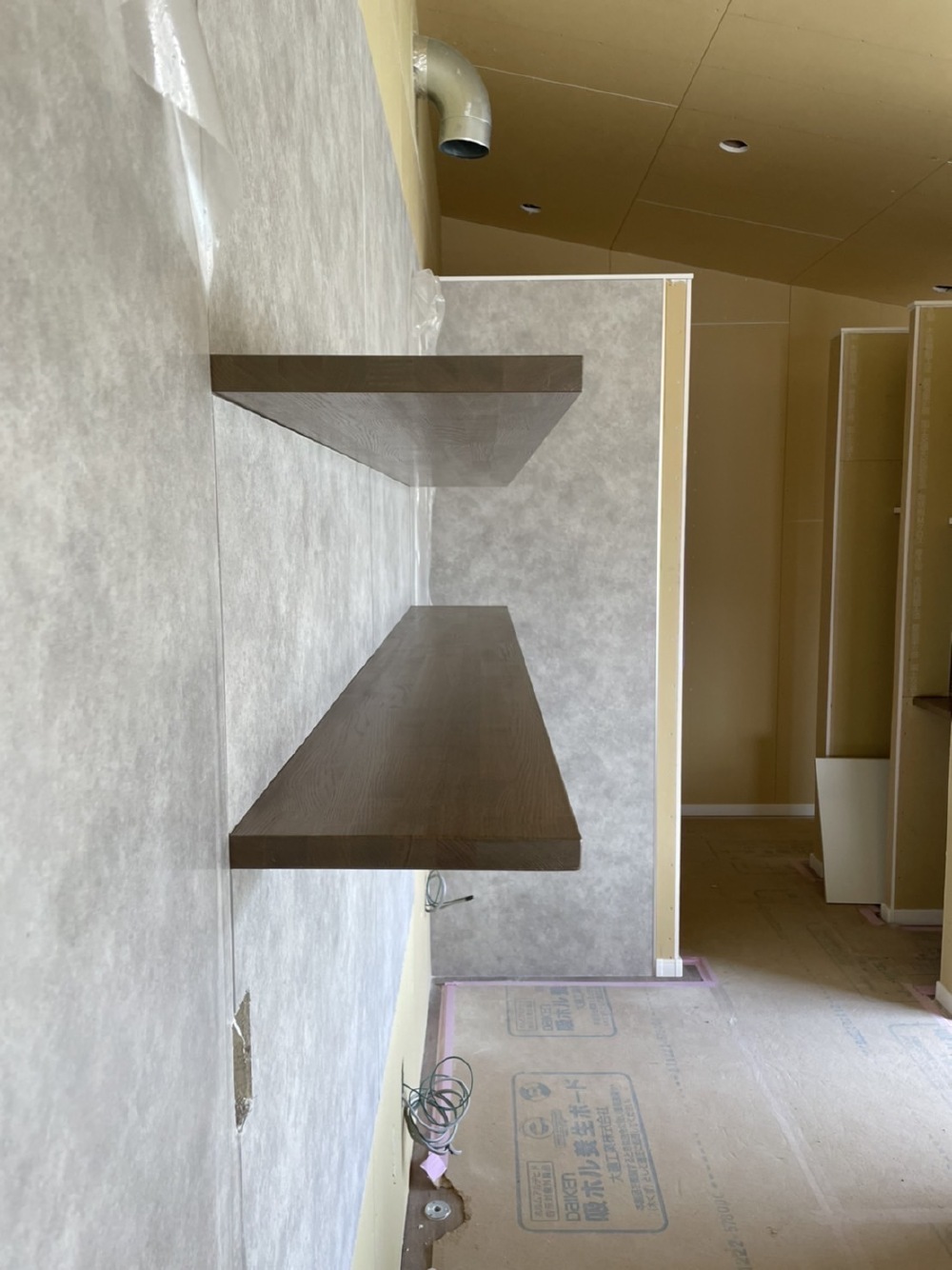

お洒落な外壁です
- 56. 2022年03月22日
-
内部施工状況
- 57. 2022年03月22日
-
内部施工状況
塗装工事
- 58. 2022年03月22日
-

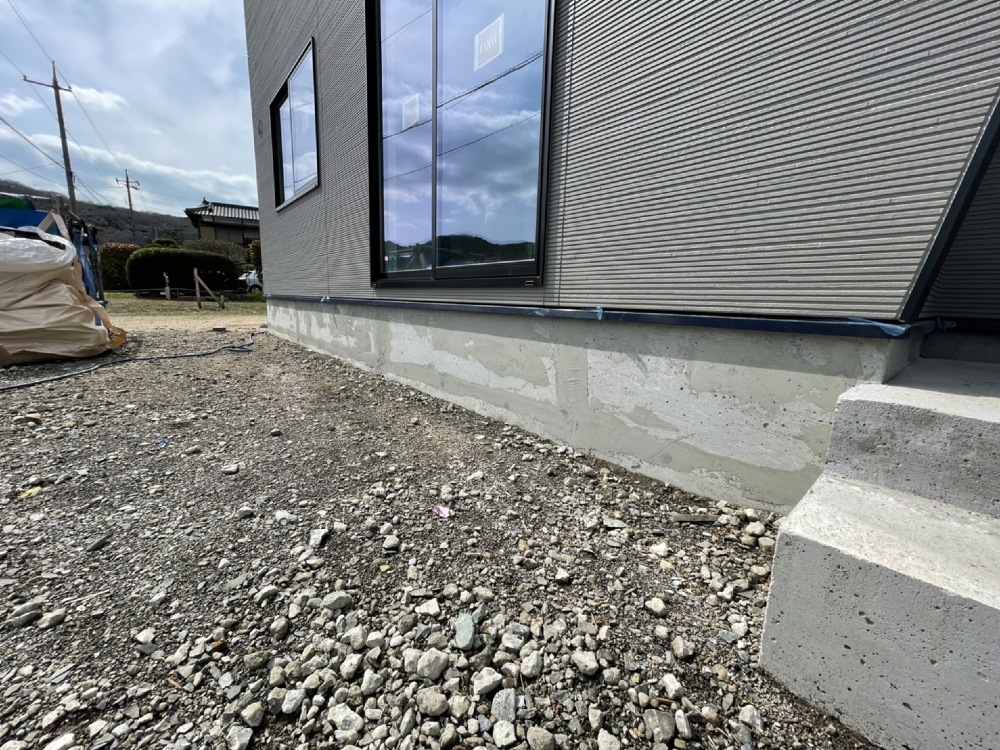

外部施工状況
基礎立ち上がり
下地塗り
- 59. 2022年03月24日
-
内部施工状況
- 60. 2022年03月24日
-
内部施工状況
- 61. 2022年03月24日
-
内部施工状況
クロスを貼る際に凹凸が出ないようにパテ処理を行います。

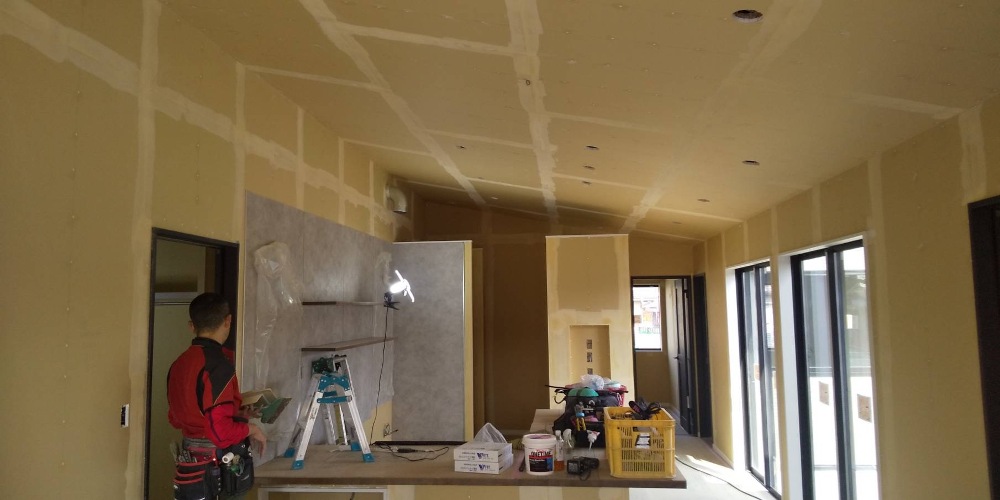

- 62. 2022年03月25日
-

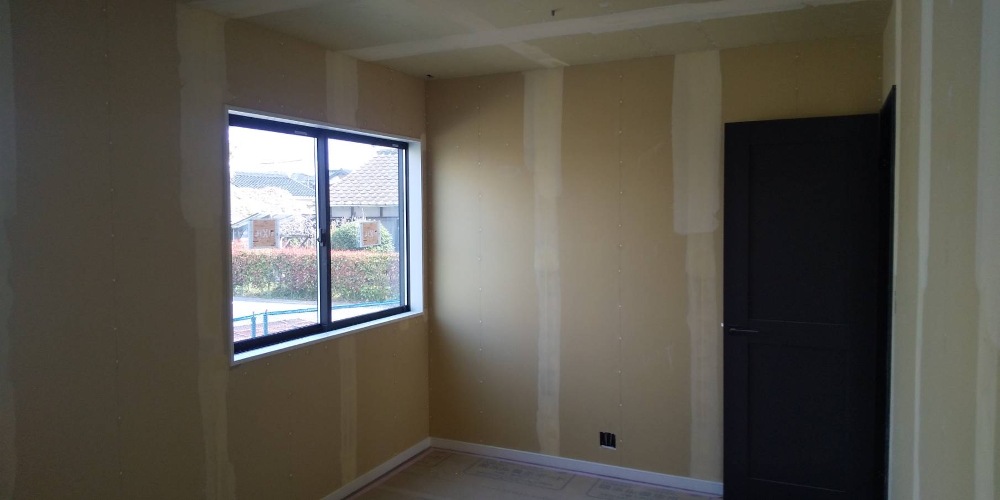

内部施工状況

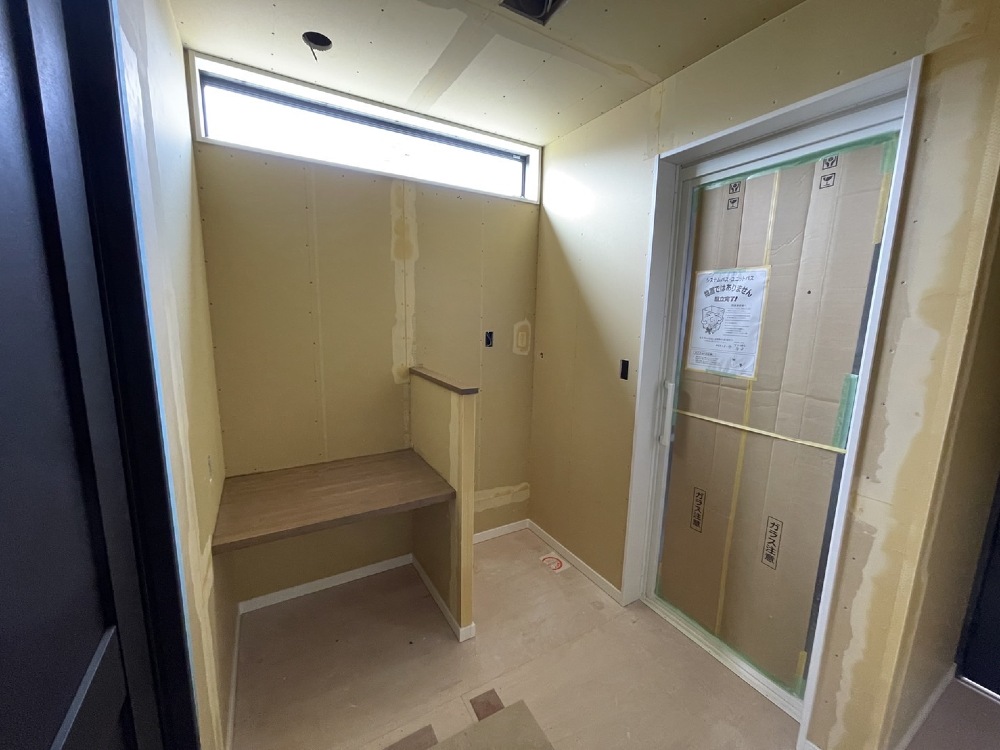

- 63. 2022年03月25日
-
内部施工状況
- 64. 2022年03月29日
-
内部施工状況
クロス施工中です

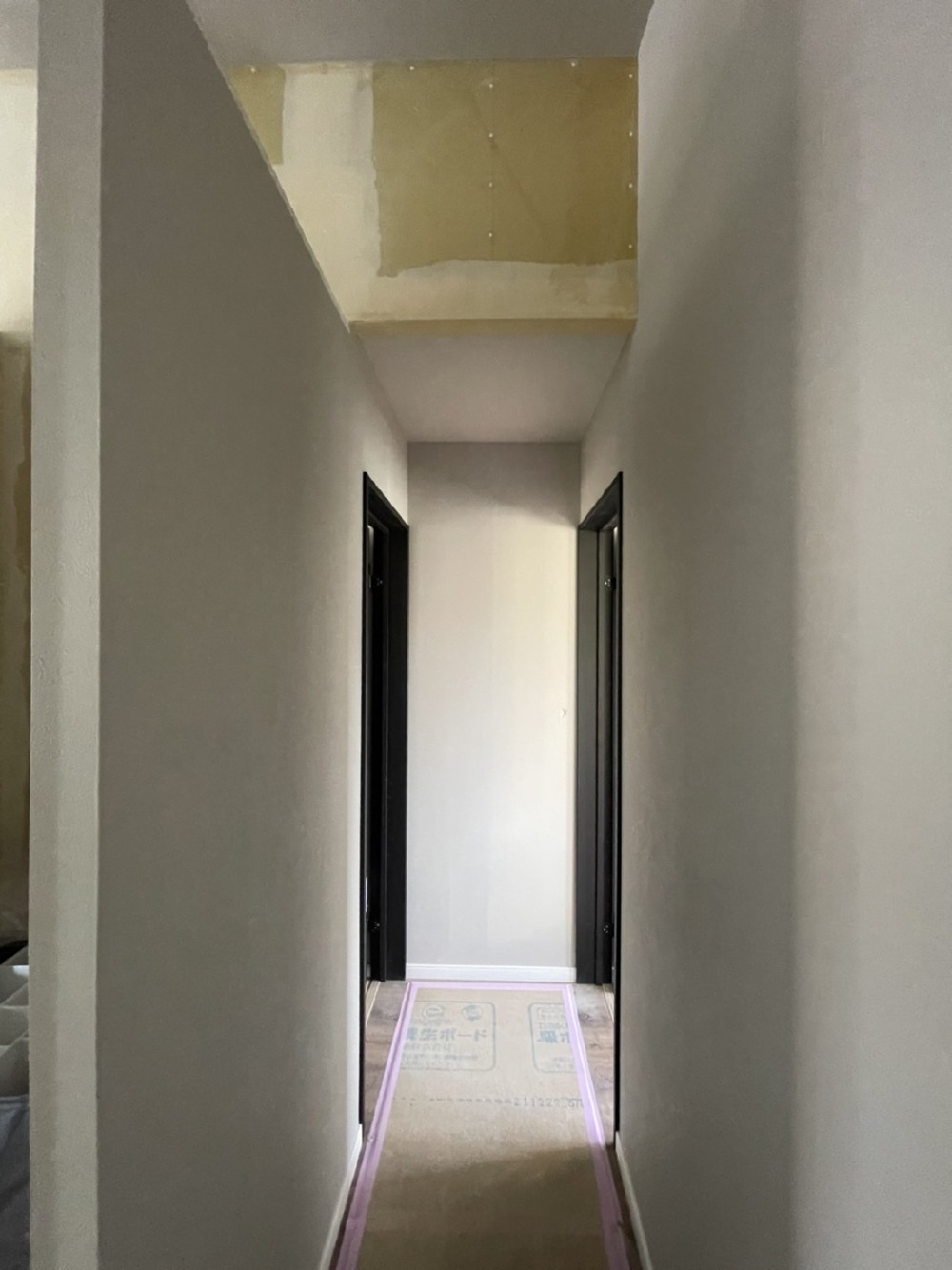

- 65. 2022年03月29日
-
外部施工状況

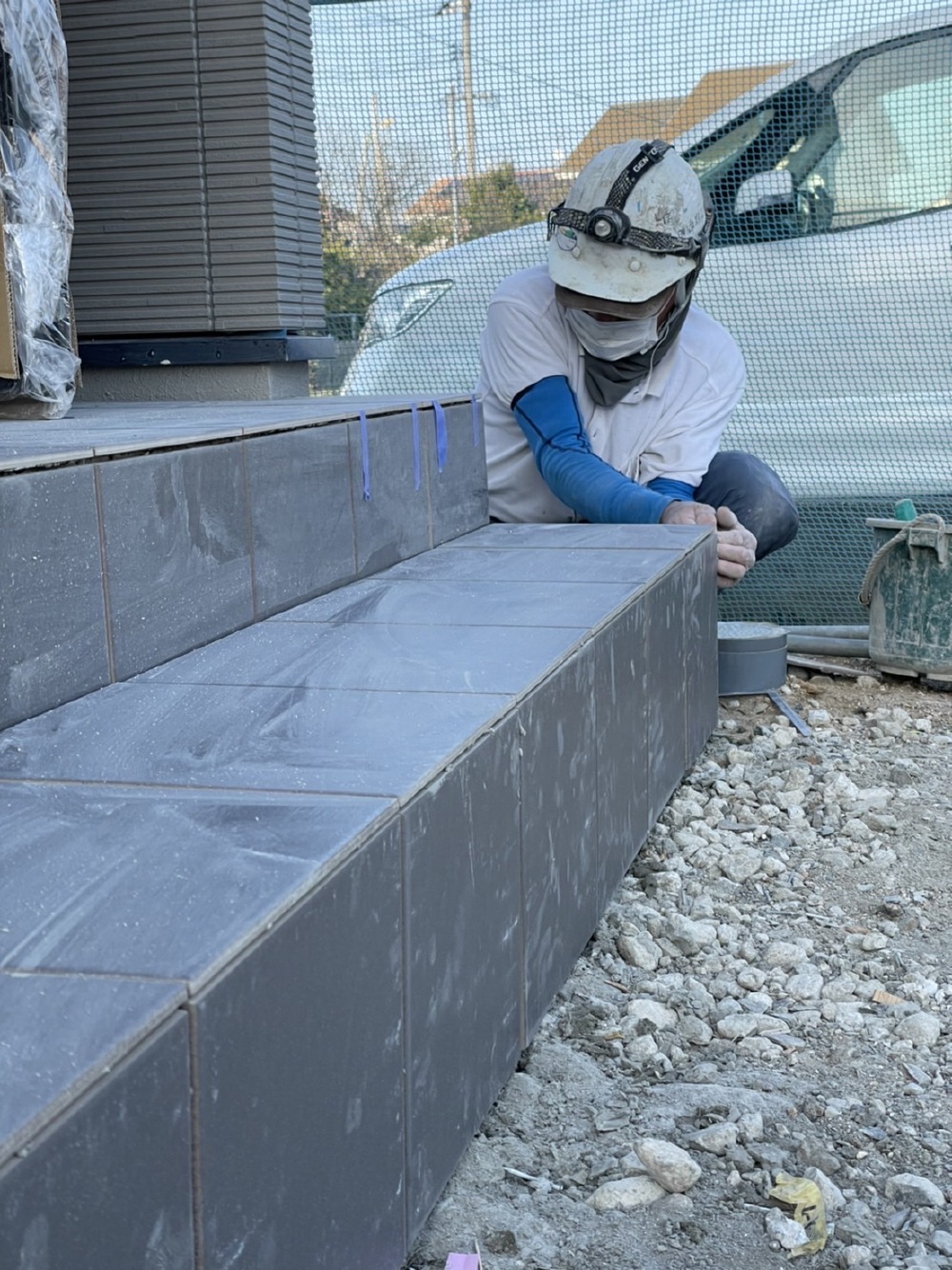

玄関タイル施工
- 66. 2022年04月05日
-

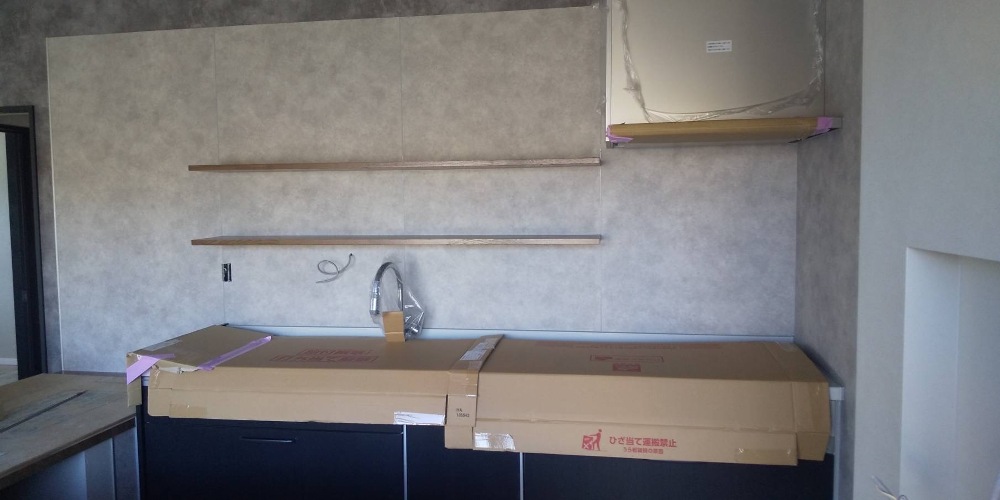

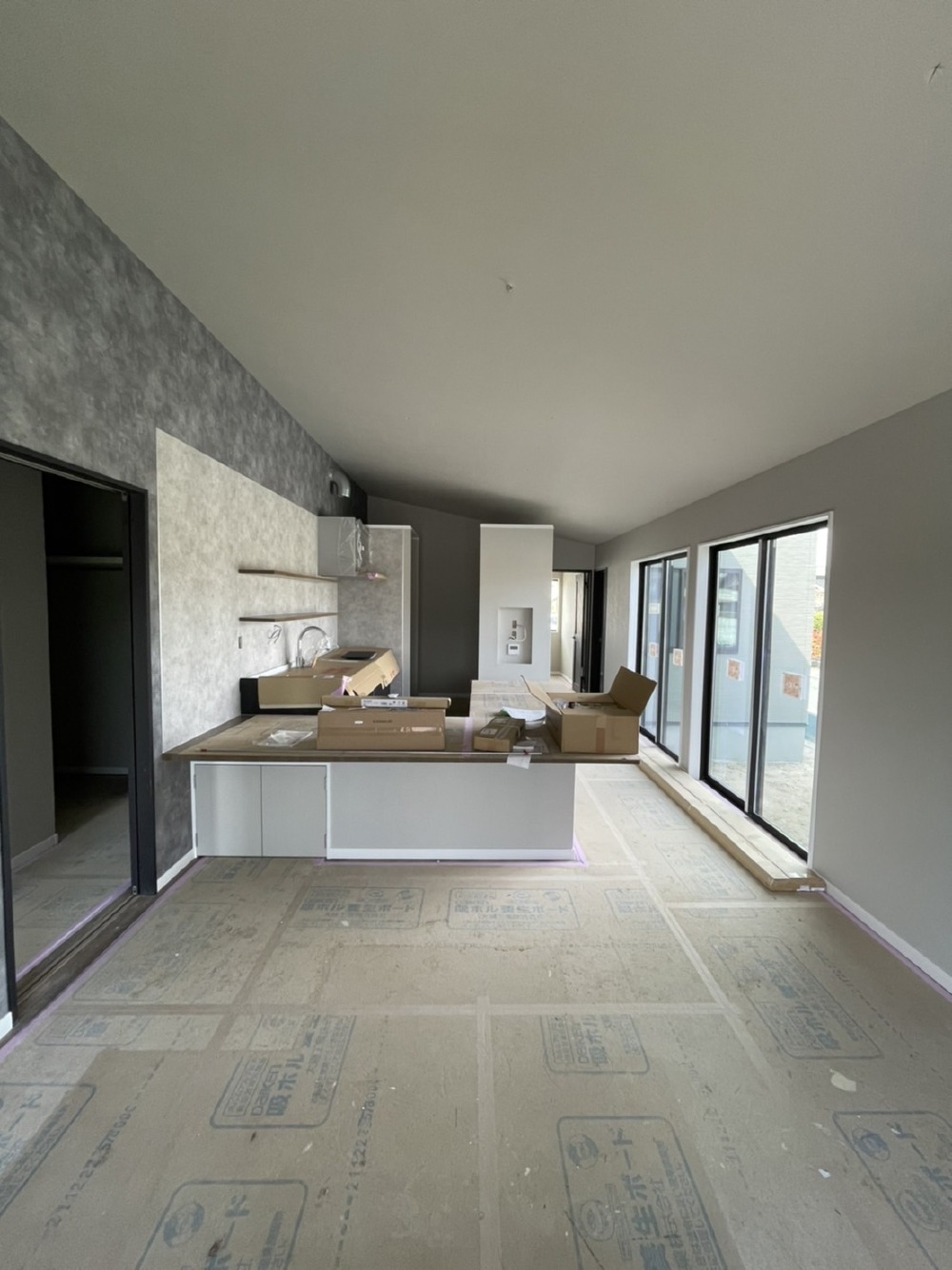

内部施工状況
- 67. 2022年04月05日
-

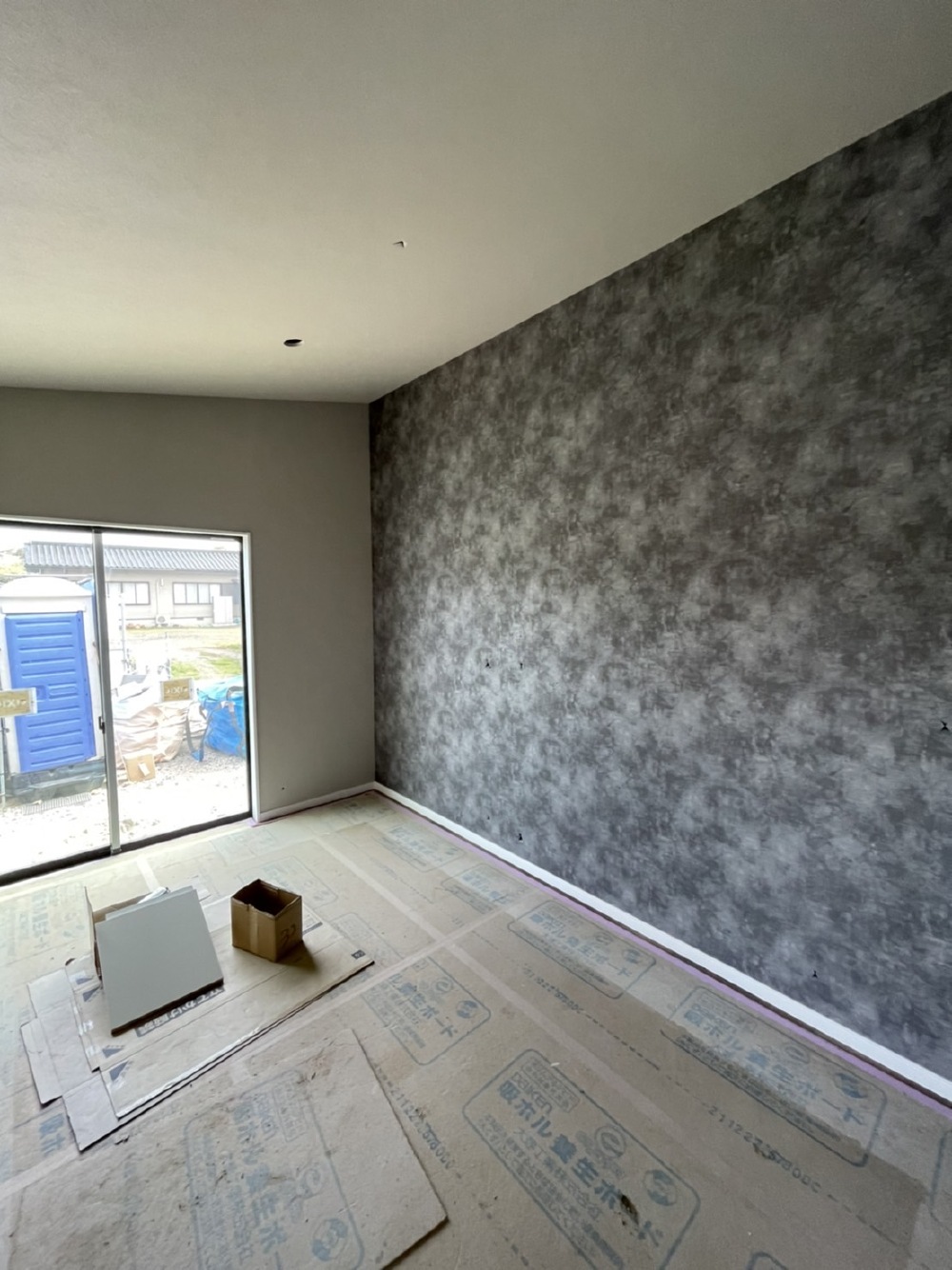

内部施工状況
- 68. 2022年04月05日
-
内部施工状況
クロス工事が終わりました
- 69. 2022年04月06日
-
内部施工状況
- 70. 2022年04月06日
-
内部施工状況
- 71. 2022年04月06日
-
内部施工状況

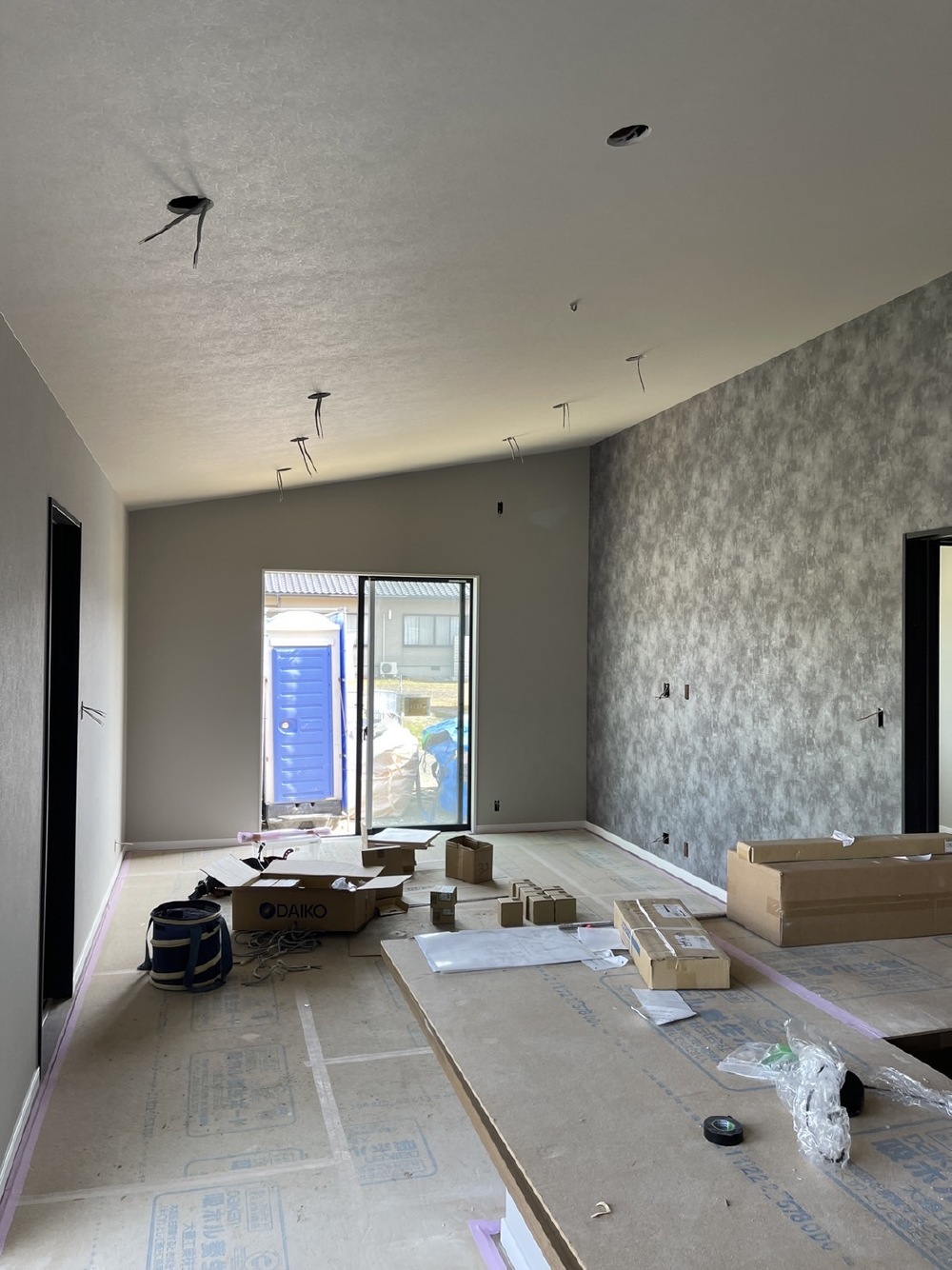

配線工事

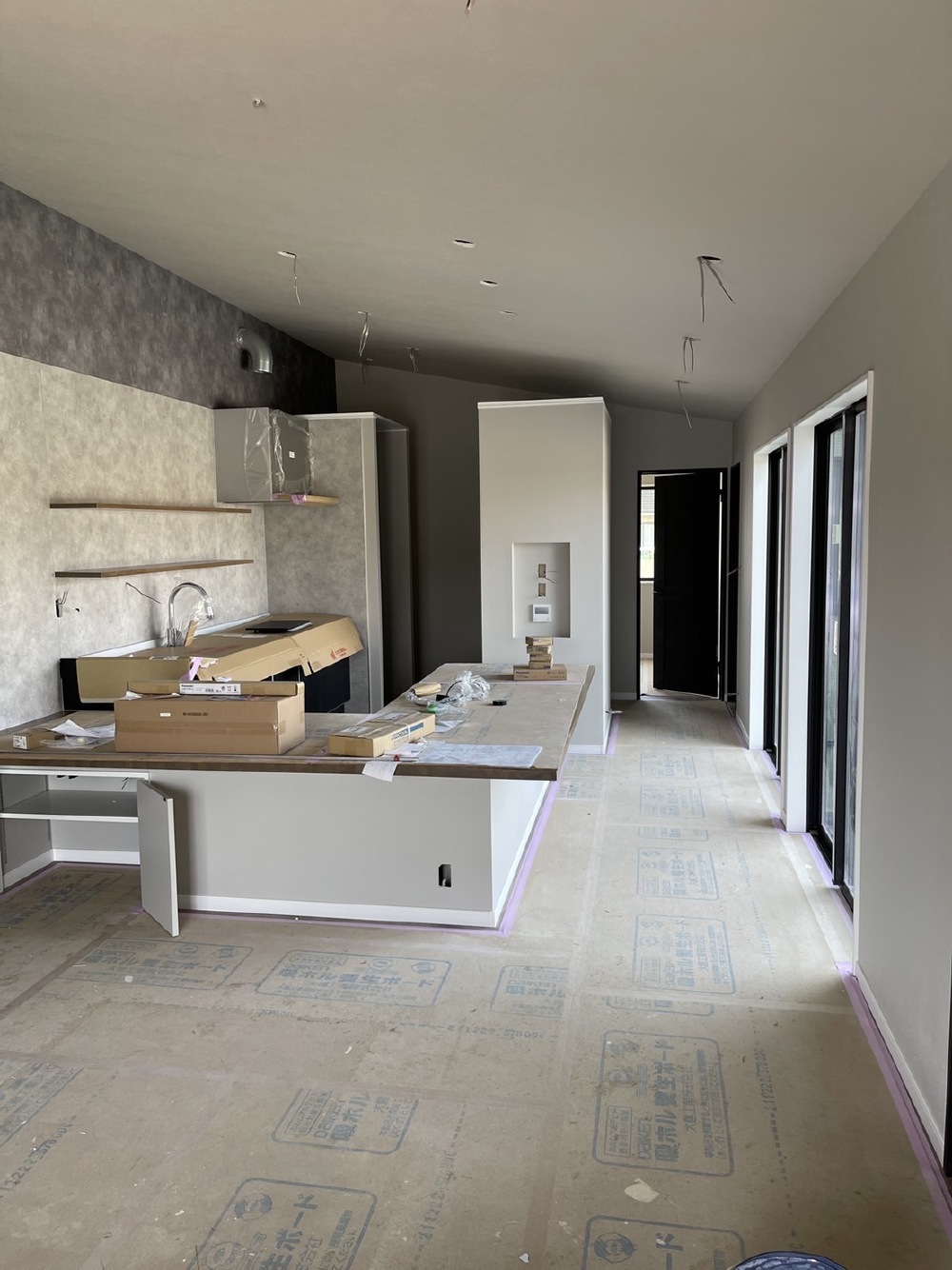

- 72. 2022年04月07日
-

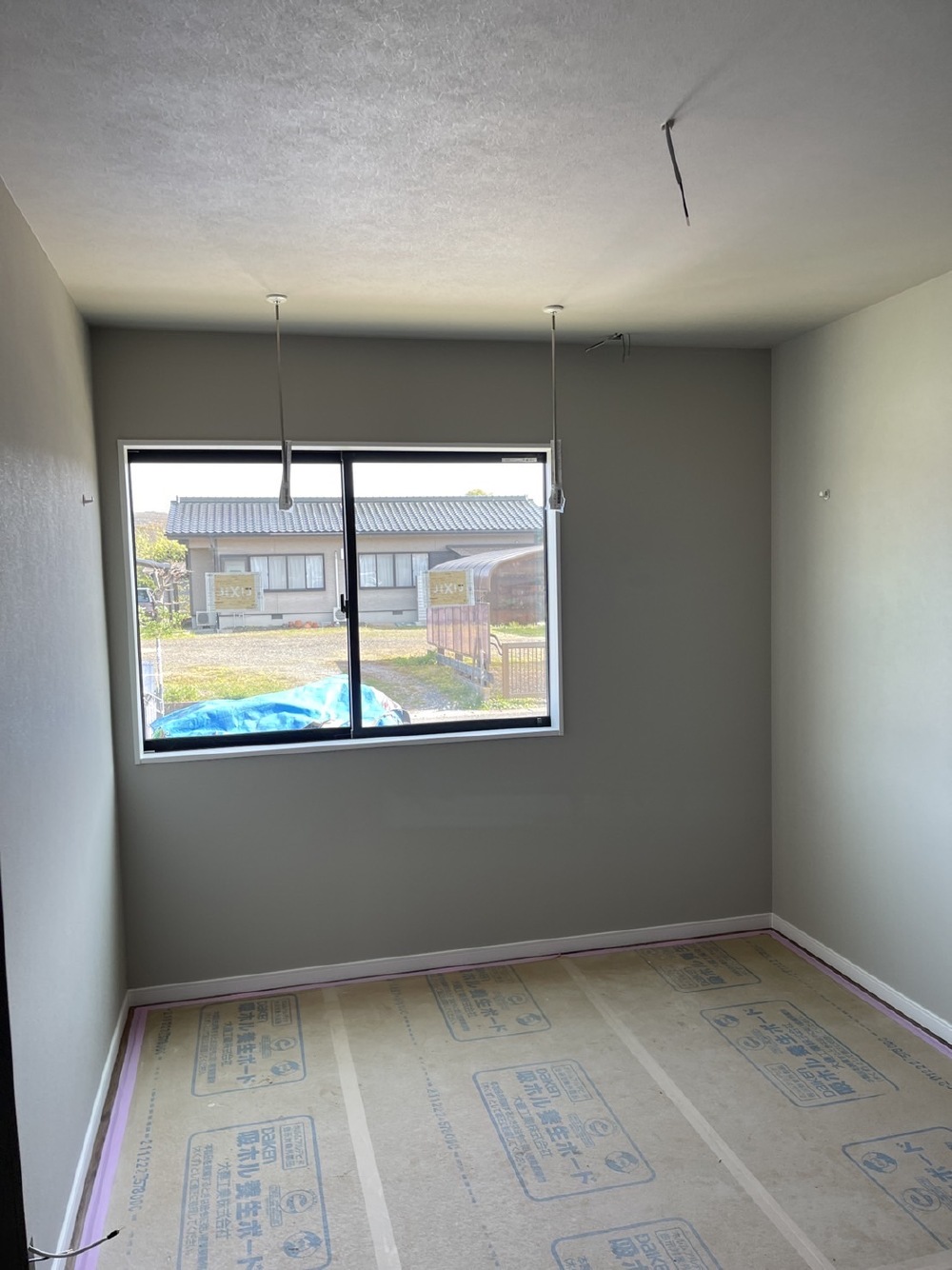

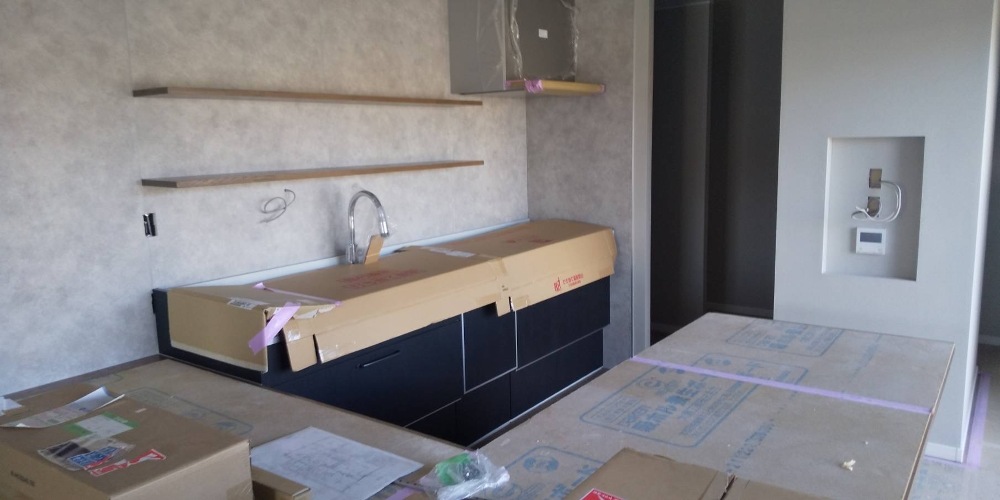

内部施工状況

- 73. 2022年04月10日
-
カーテン打合せ
本日は、カーテンの打ち合わせです。

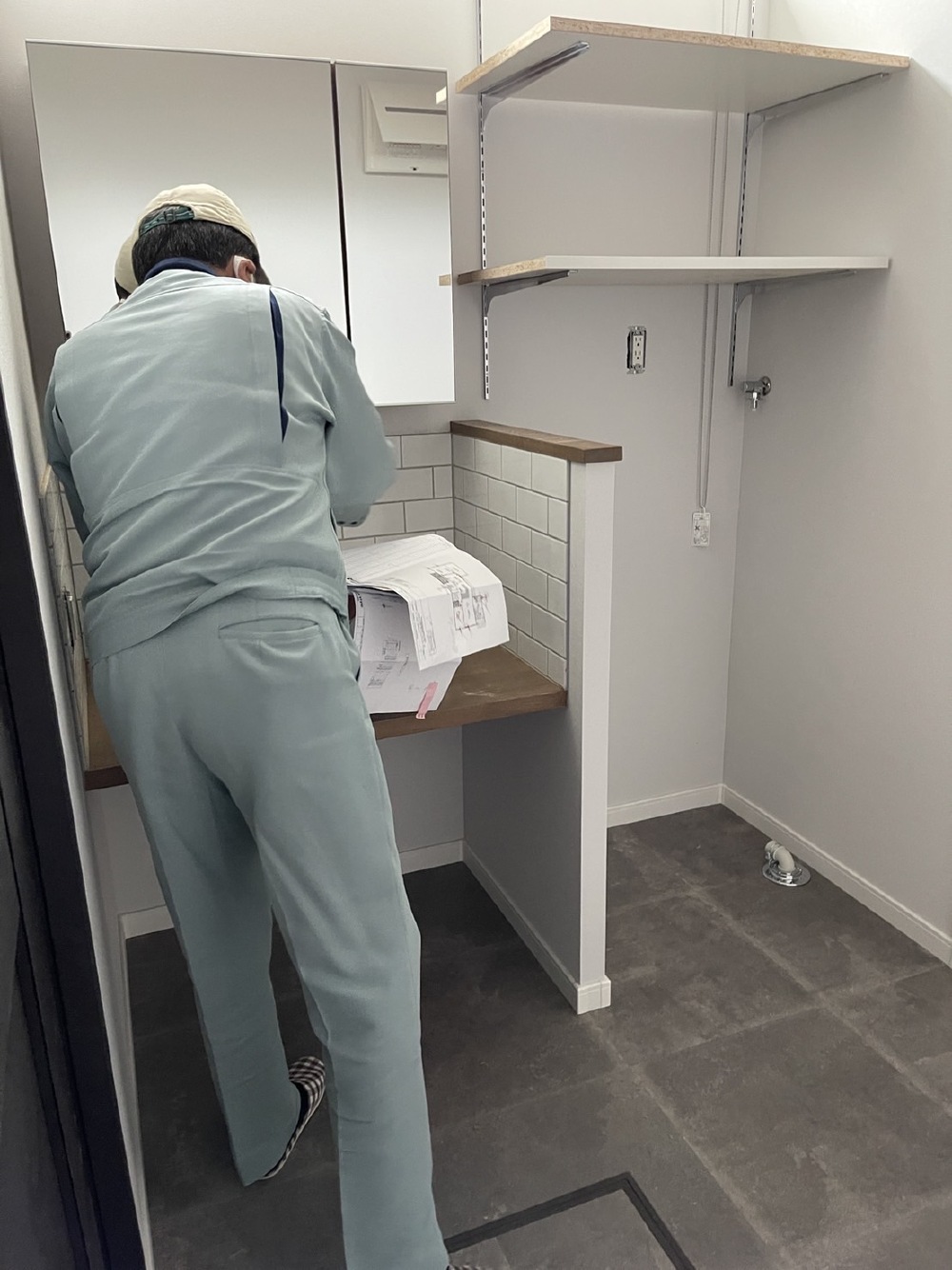

- 74. 2022年04月14日
-

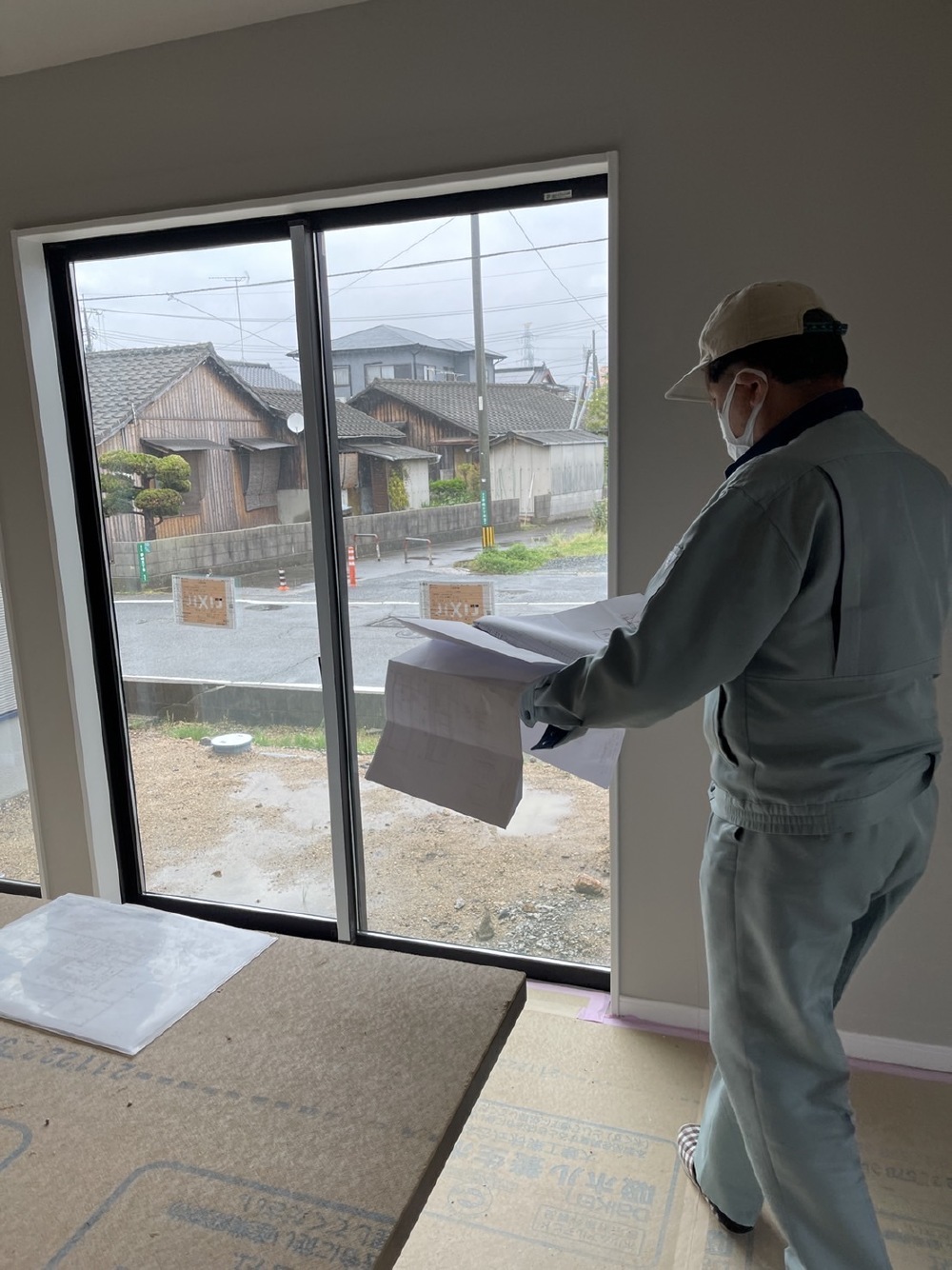

完了検査
- 75. 2022年04月14日
-
完了検査
- 76. 2022年04月14日
-
完了検査
- 77. 2022年04月14日
-
完了検査
本日、完了検査が行われました
- 78. 2022年04月15日
-

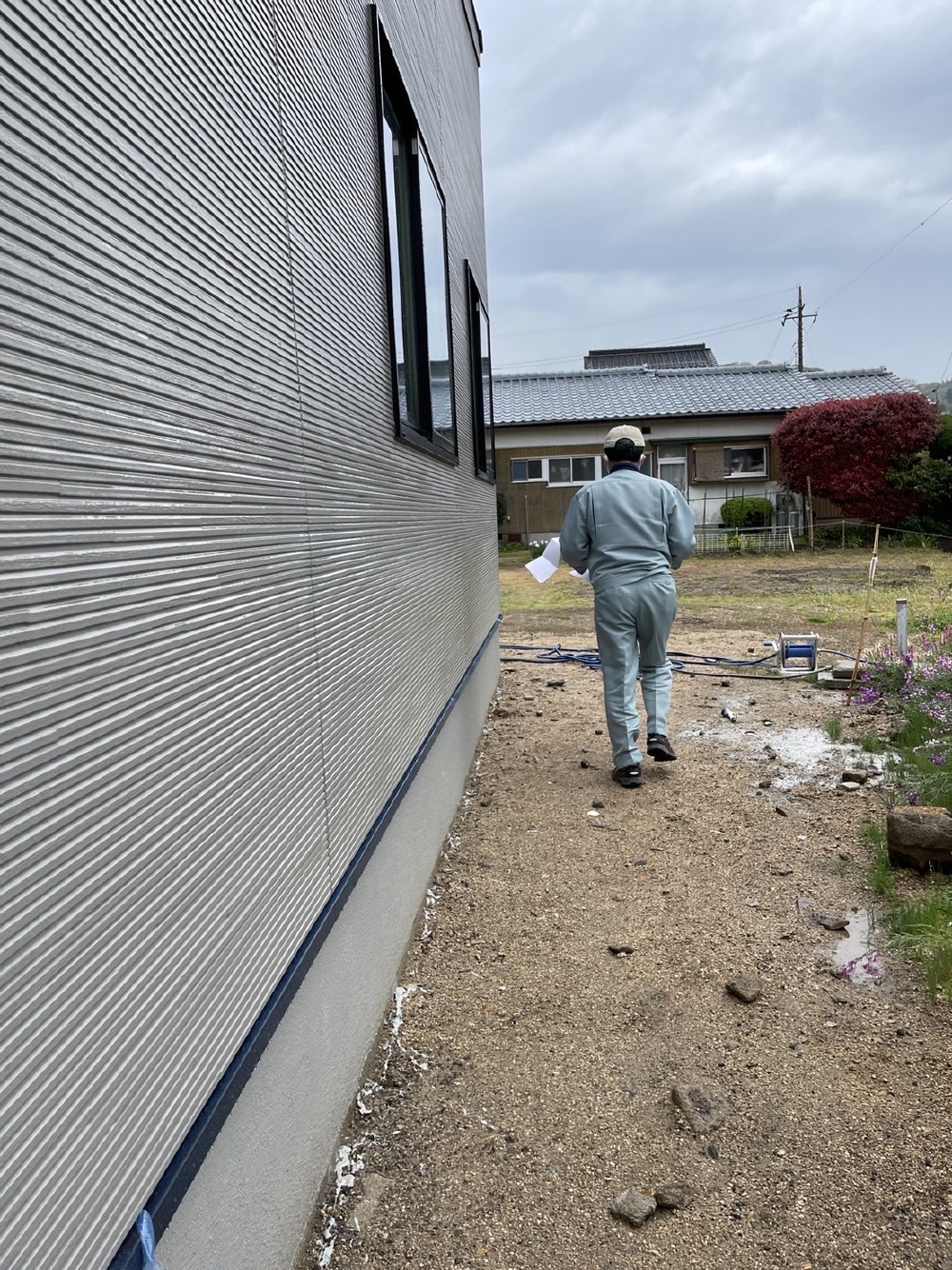

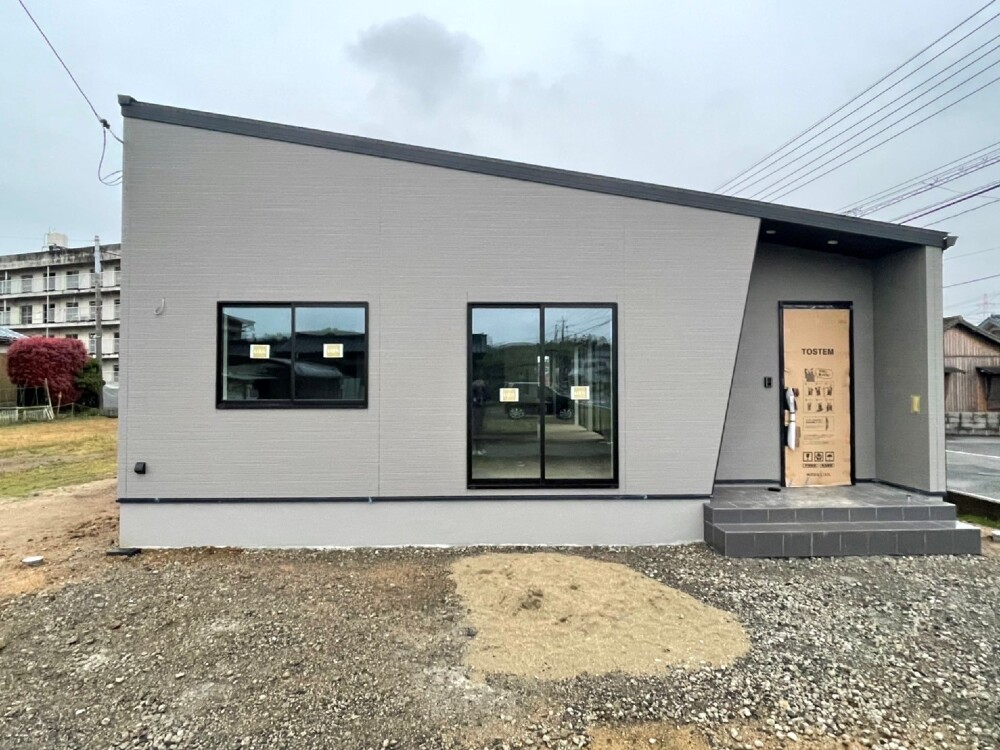

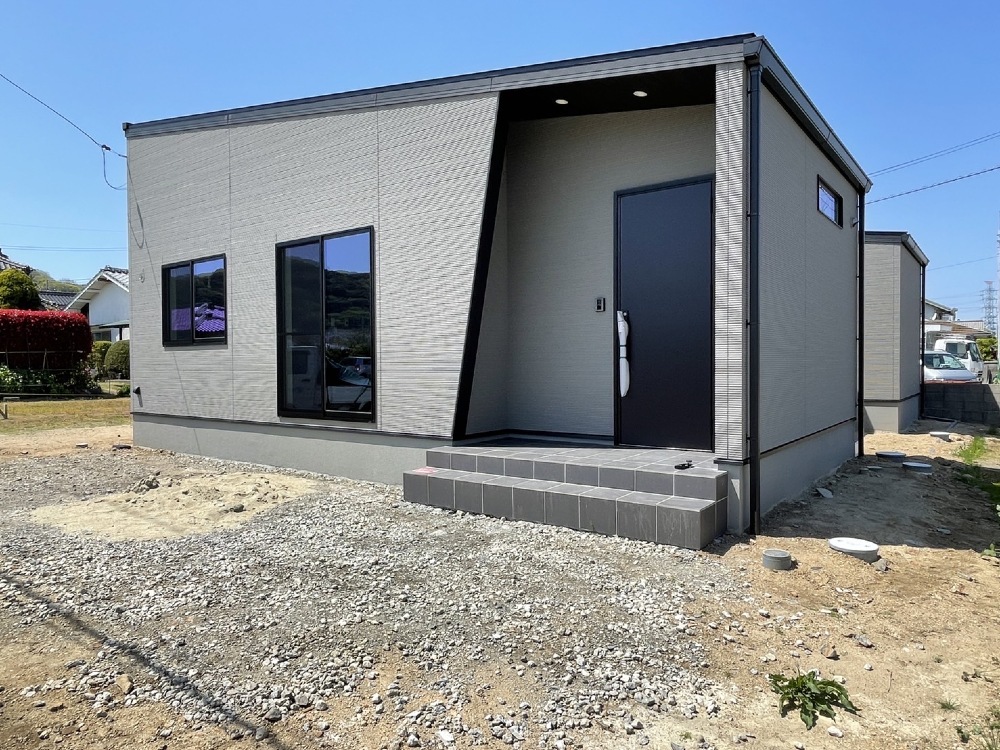

外部施工状況

- 79. 2022年04月16日
-
外部施工状況
- 80. 2022年04月16日
-

クリーニング
- 81. 2022年04月16日
-
クリーニング
- 82. 2022年04月16日
-

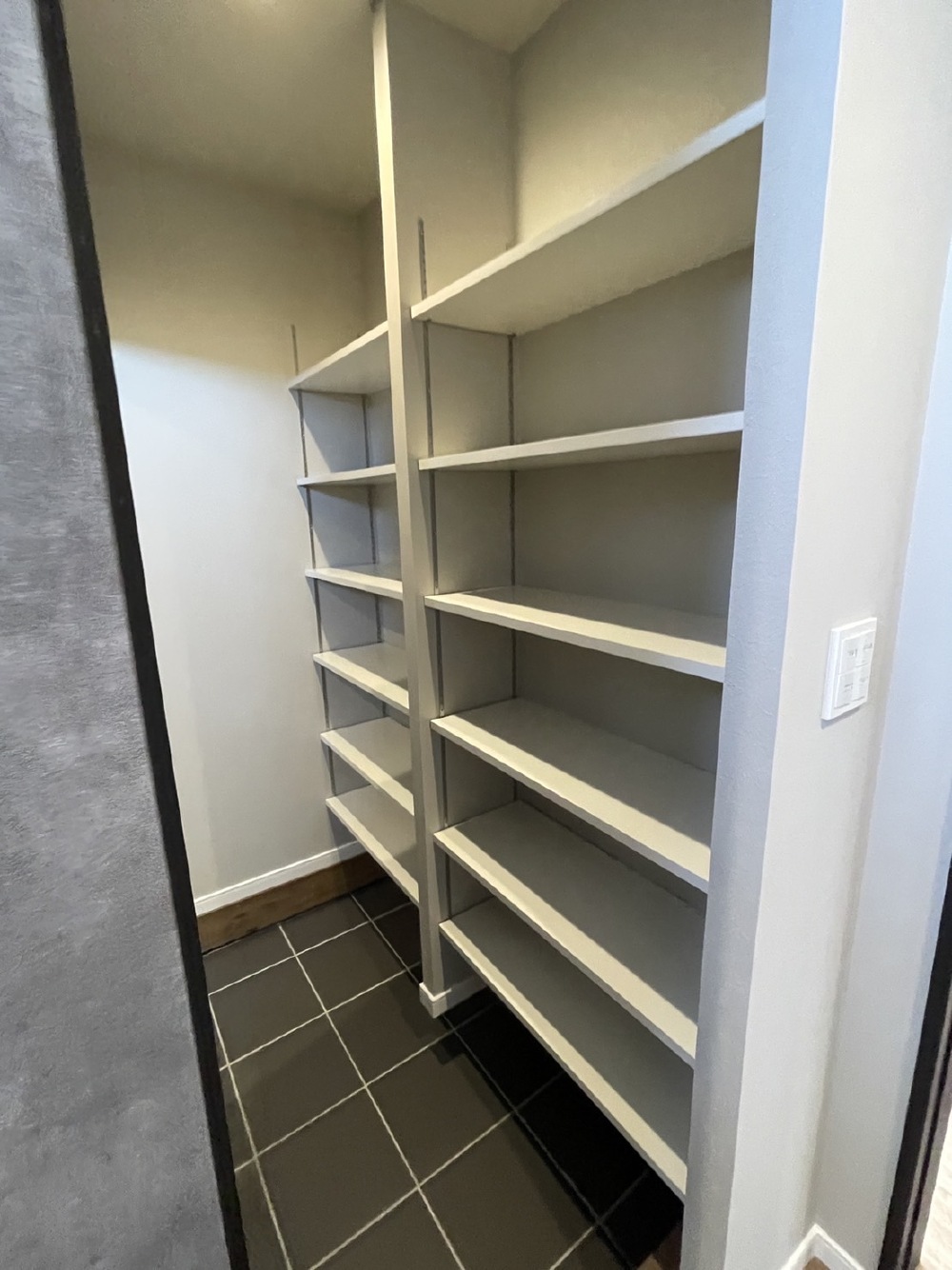

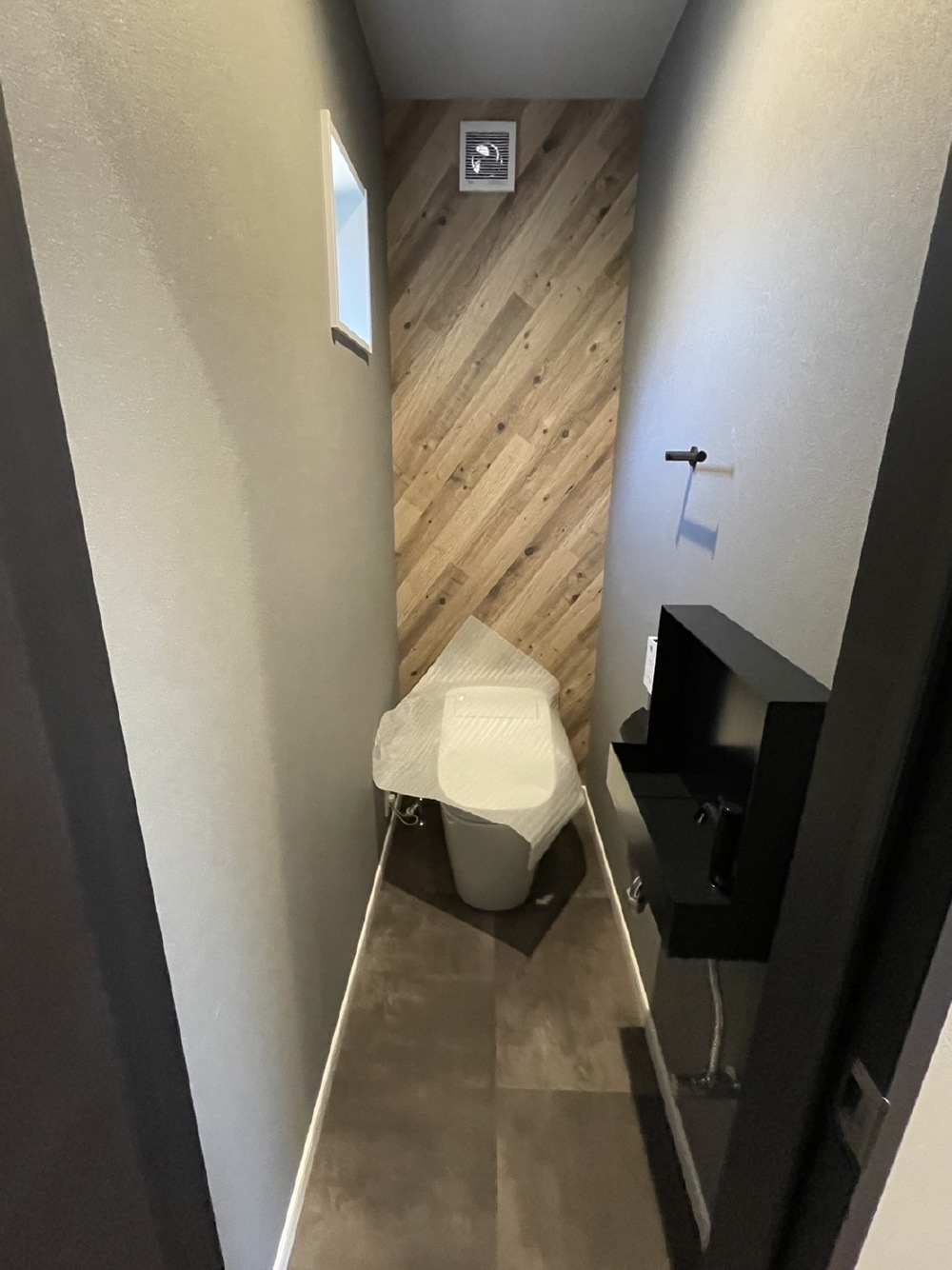

クリーニング
- 83. 2022年04月16日
-
クリーニング
- 84. 2022年04月16日
-
クリーニング
- 85. 2022年04月16日
-
クリーニング
お引渡し前のクリーニングが行われました。
- 86. 2022年04月17日
-
立会い検査
- 87. 2022年04月17日
-
立会い検査
お施主様立会いのもと、お引渡し前の検査が行われました。

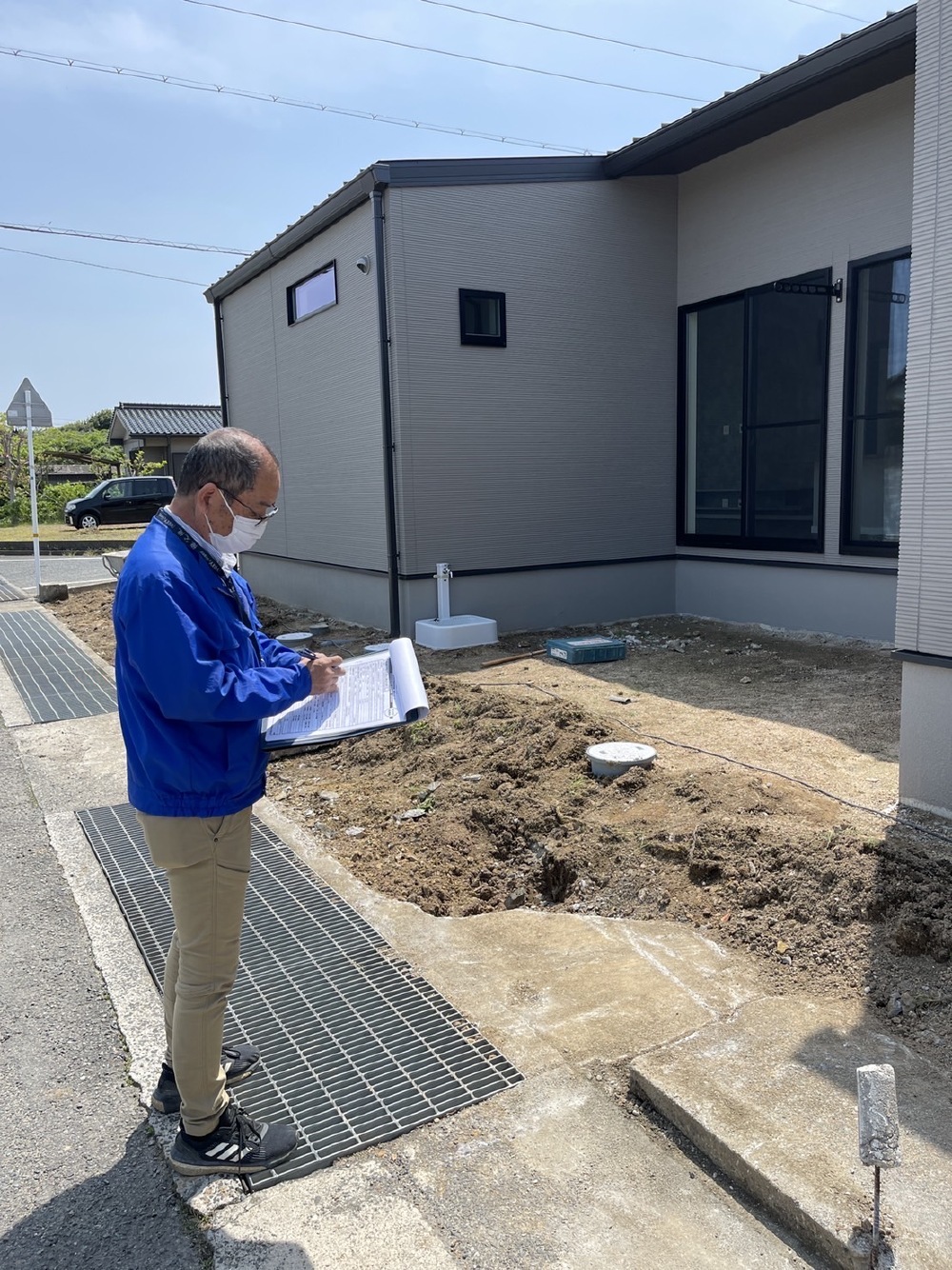

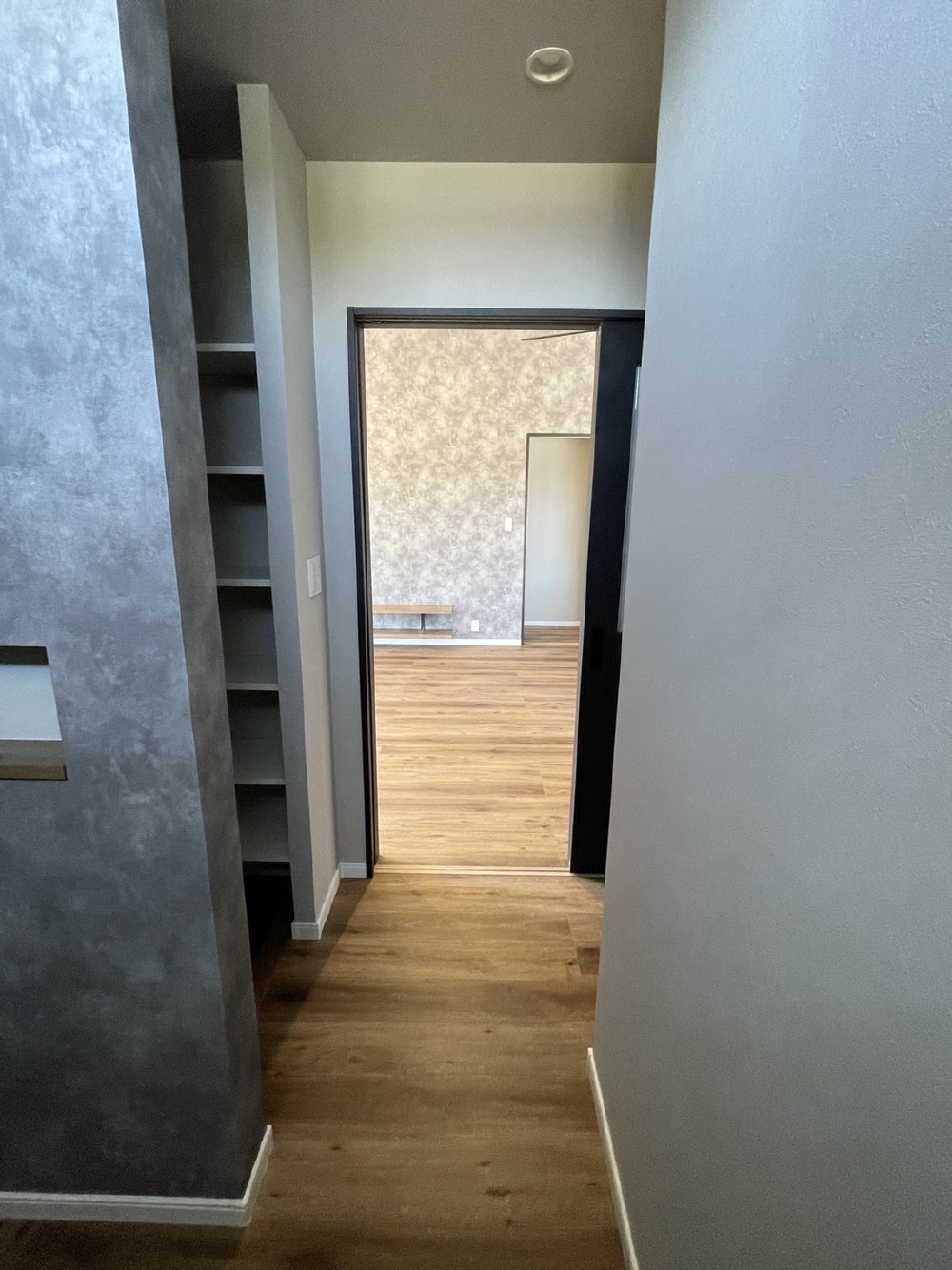

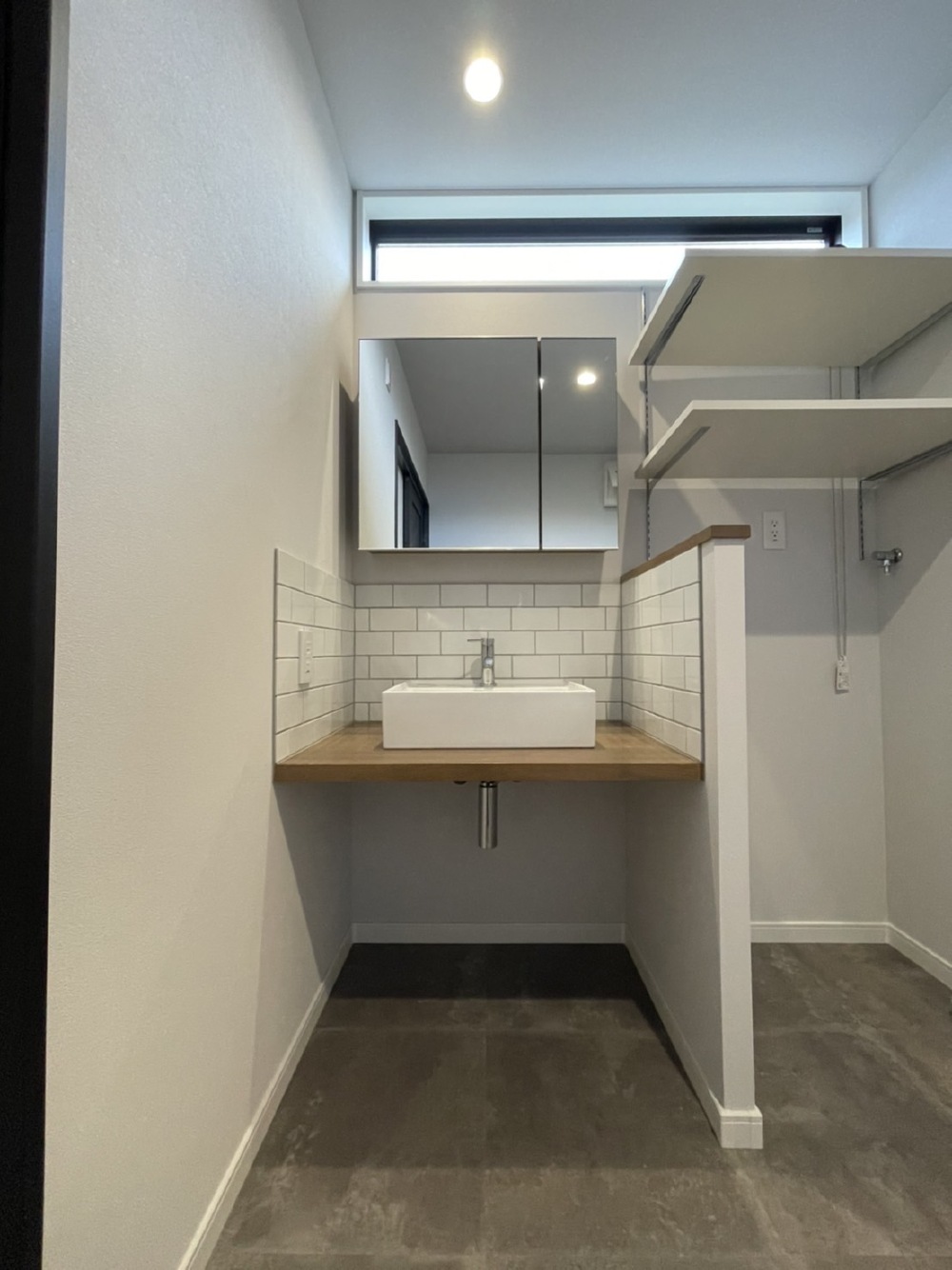

- 88. 2022年04月22日
-

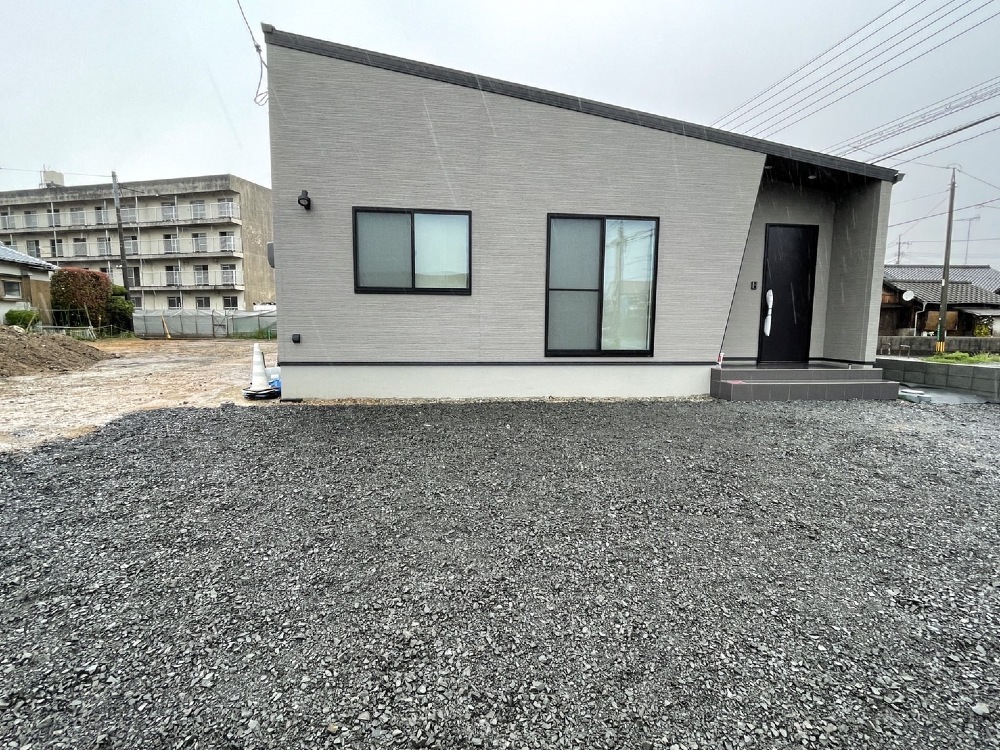

JIO完了検査
- 89. 2022年04月22日
-

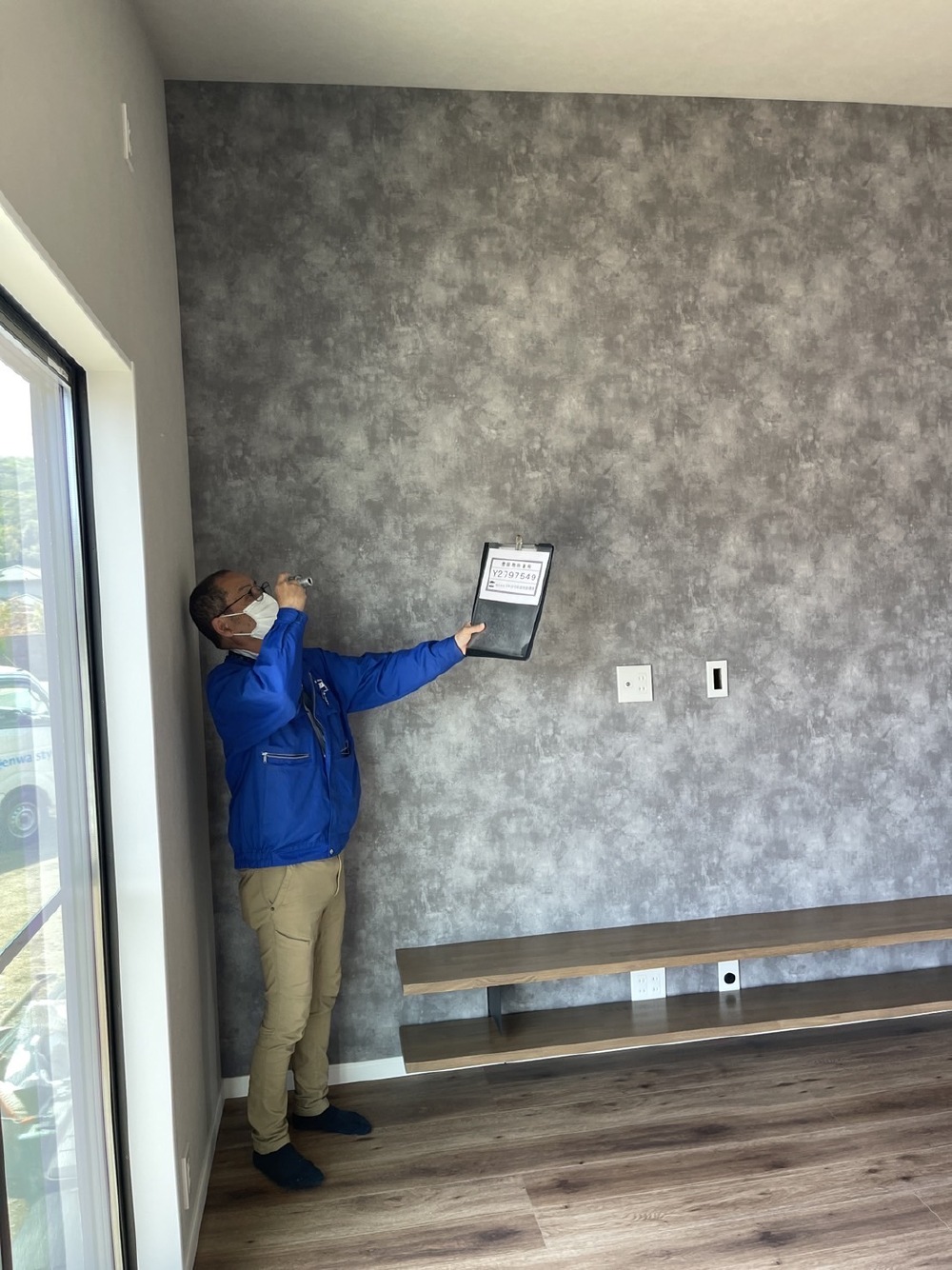

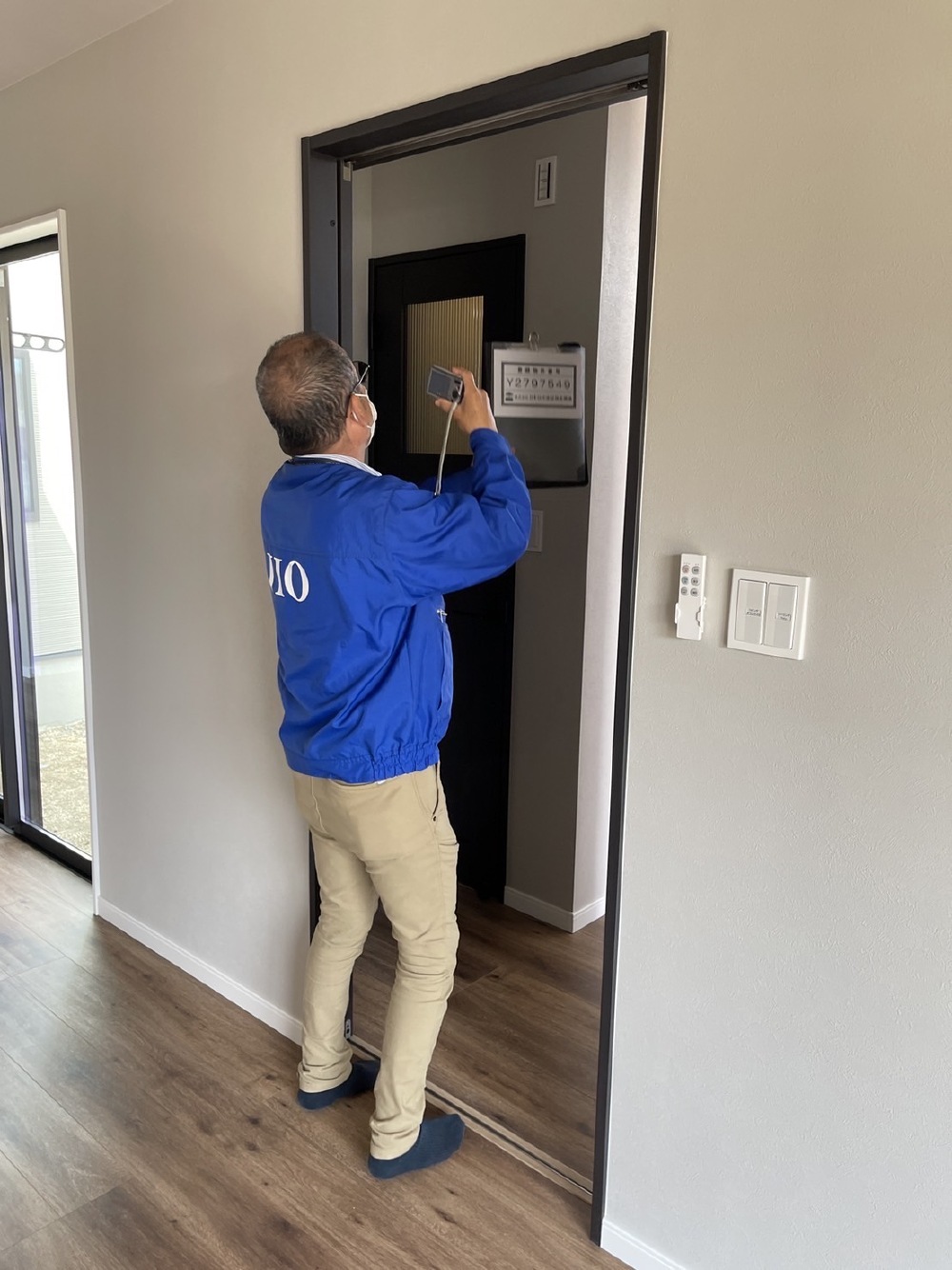

JIO完了検査
- 90. 2022年04月22日
-
JIO完了検査
本日完了検査が行われました。

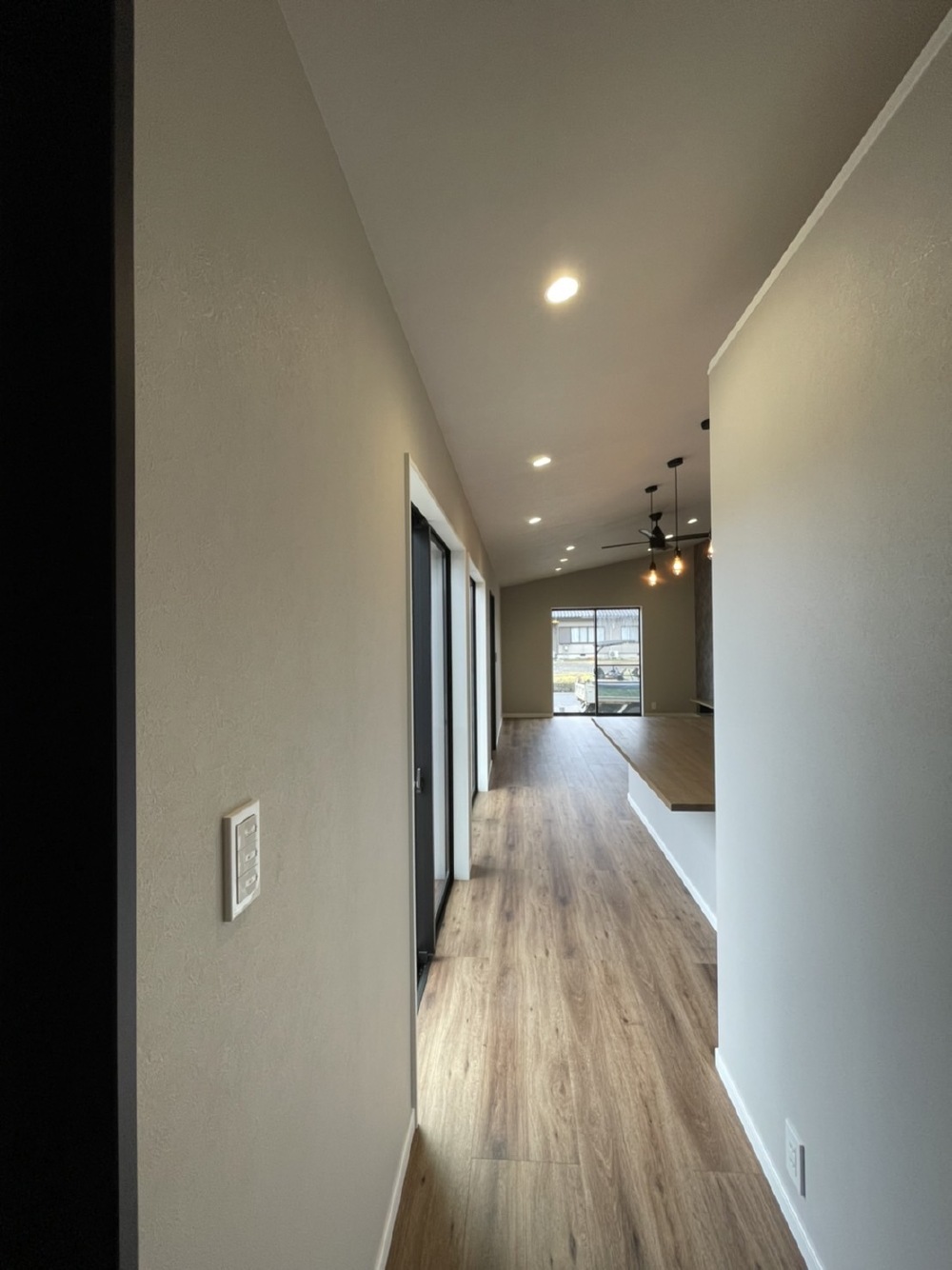

- 91. 2022年04月26日
-
外部施工状況
- 92. 2022年04月26日
-

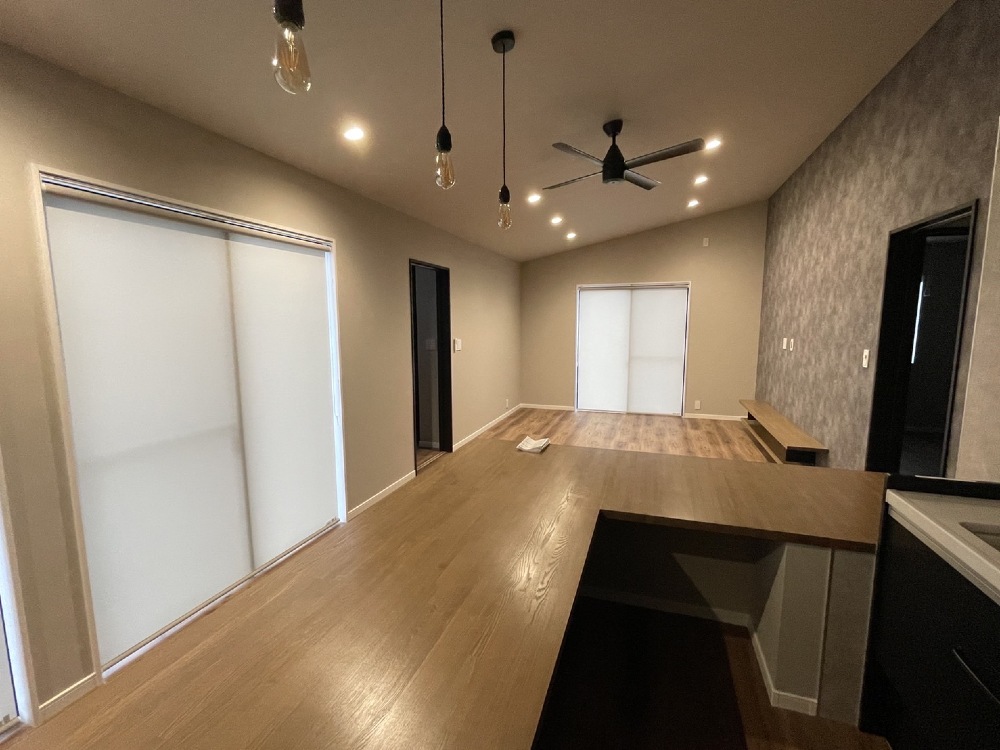

内部施工状況

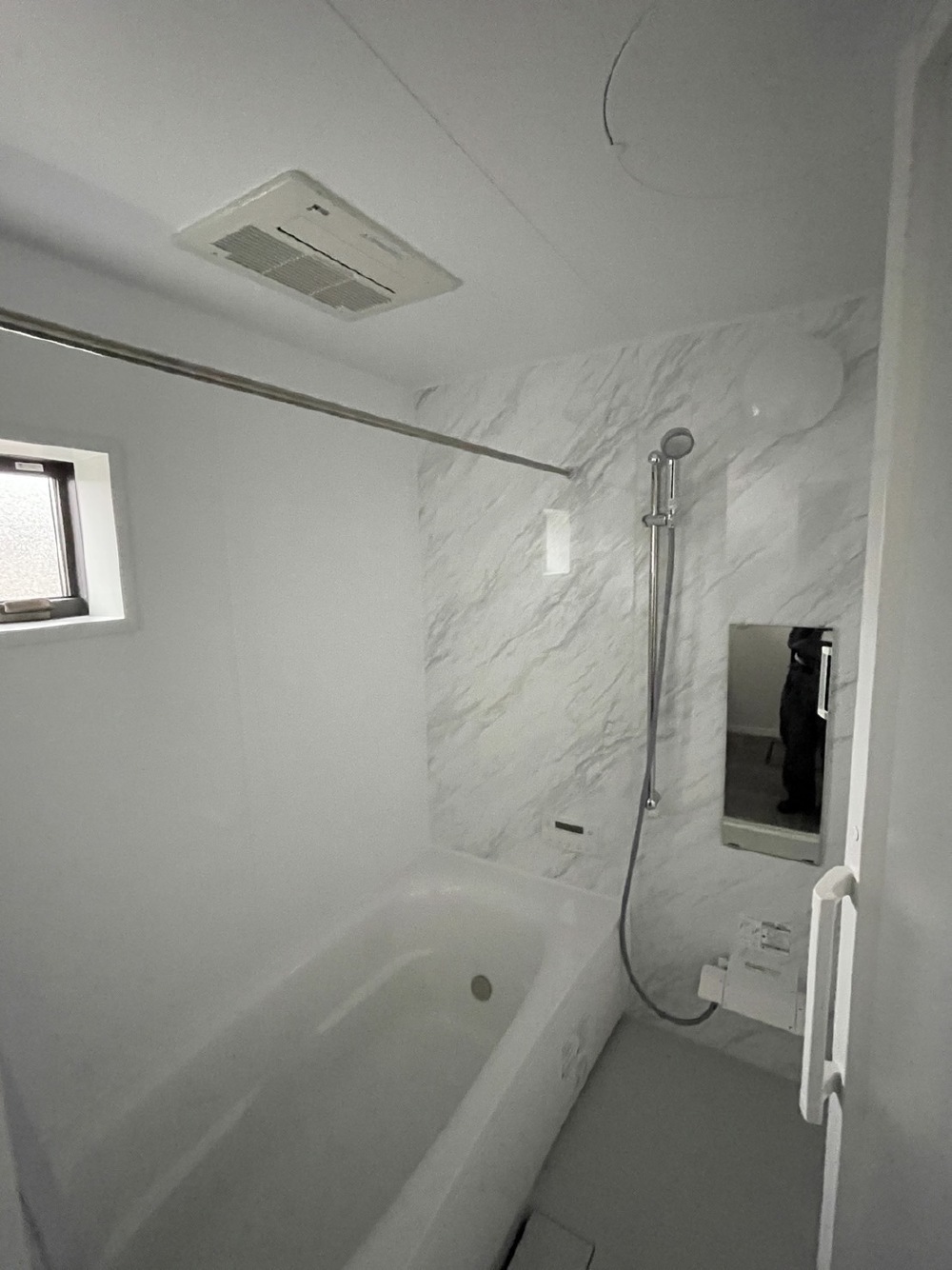

浴室換気扇、リモコンが設置されました。
- 93. 2022年04月26日
-
内部施工状況
カーテンが設置されました。

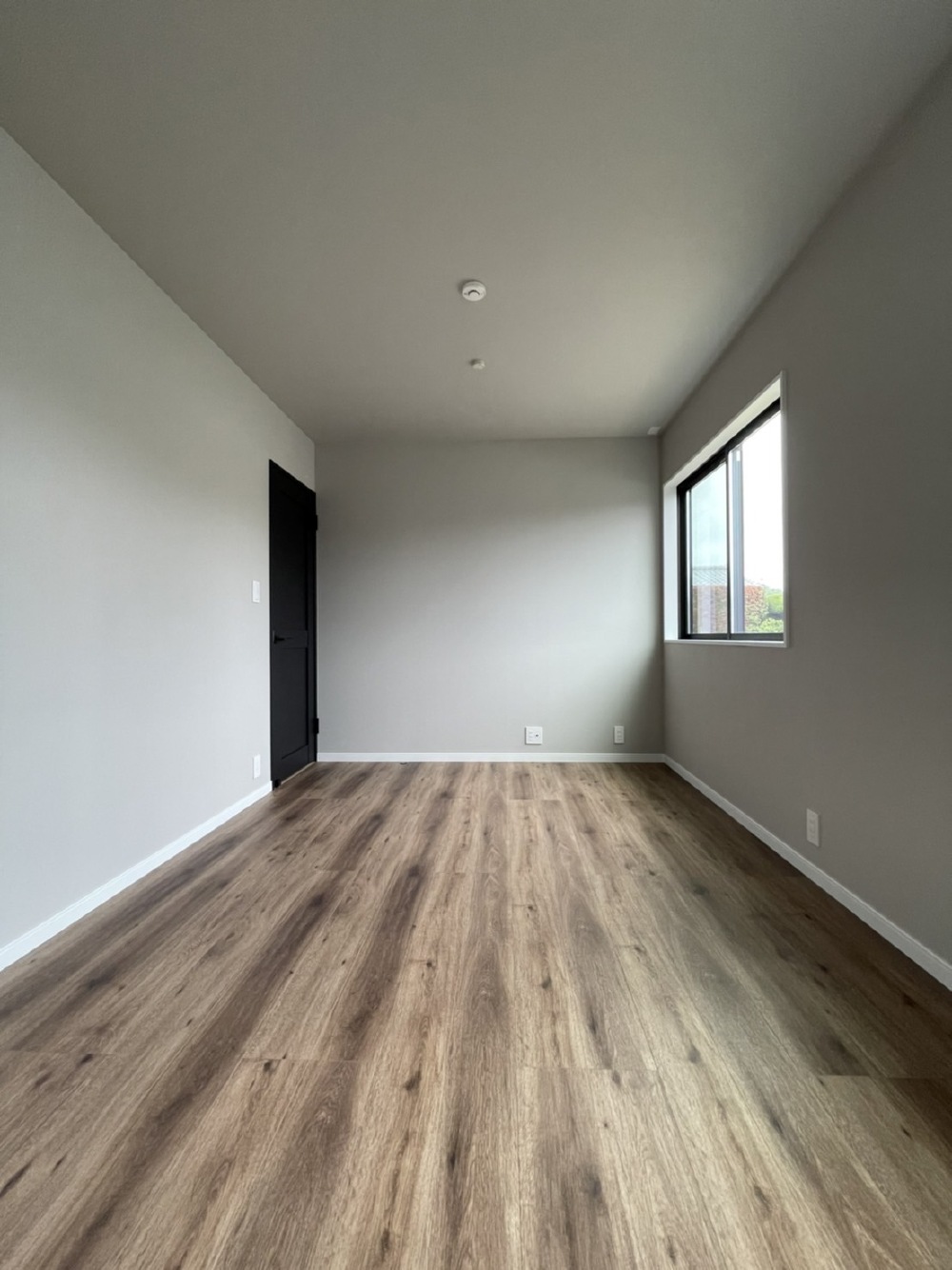

- 94. 2022年04月28日
-
お引渡し
N様、本日は誠におめでとうございます!
これからも末永いお付き合い、よろしくお願い致します。

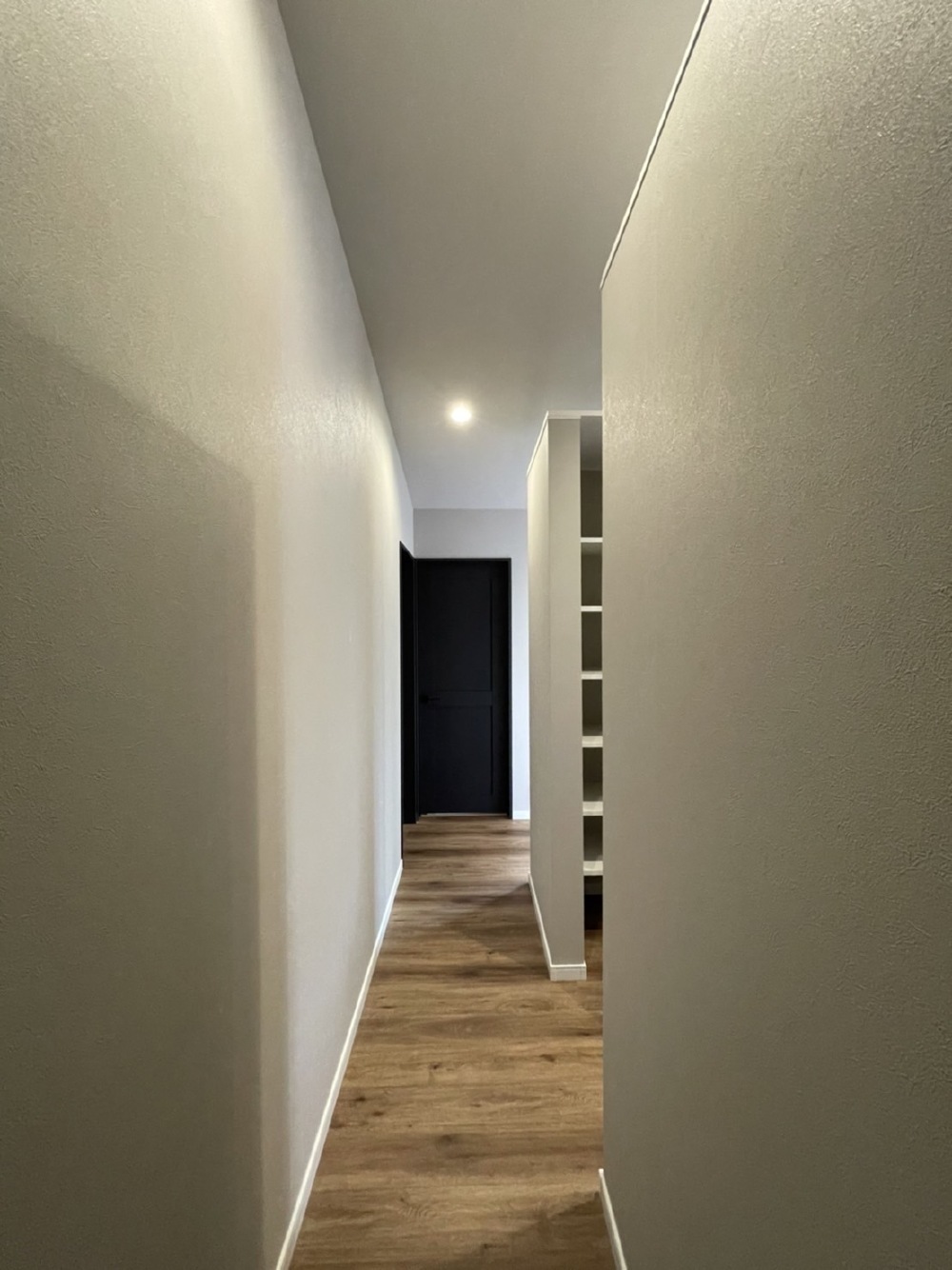

- 95. 2022年04月28日
-
お引渡し
- 96. 2022年04月28日
-
お引渡し
- 97. 2022年04月28日
-
完工
- 98. 2022年04月28日
-
完工
- 99. 2022年04月28日
-
完工
- 100. 2022年04月28日
-
完工
- 101. 2022年04月28日
-
完工
- 102. 2022年04月28日
-
完工
- 103. 2022年04月28日
-
完工
- 104. 2022年04月28日
-
完工
MODEL HOUSE |
西小串7号地 ソラマド~7号地【2024年4月完成】~ |
吉敷4号地 テクノストラクチャー~4号地【2024年3月完成】~ |
建和住宅の公式SNS |
Instagramをやっていましたら是非フォローお願いします! |
イベントや家づくりのお役立ち情報などをLINEでお届け中です!ぜひおともだち追加をお願いします♩LINEからご質問も可能です! |
facebookをやっていましたら是非フォローをお願いします! |
Pinterestをやっていましたら是非ホローをお願いします! |
