王司上町5号地モデル

(下関市王司上町)

スタイル別|すべて

建築中レポート

1. 2022年11月24日

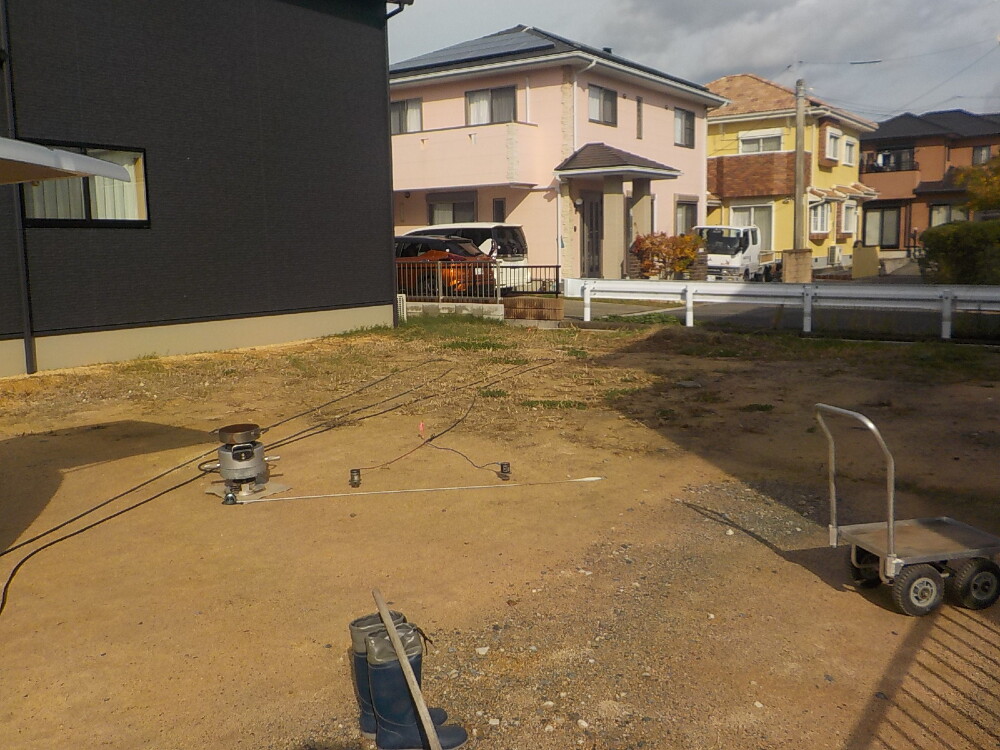

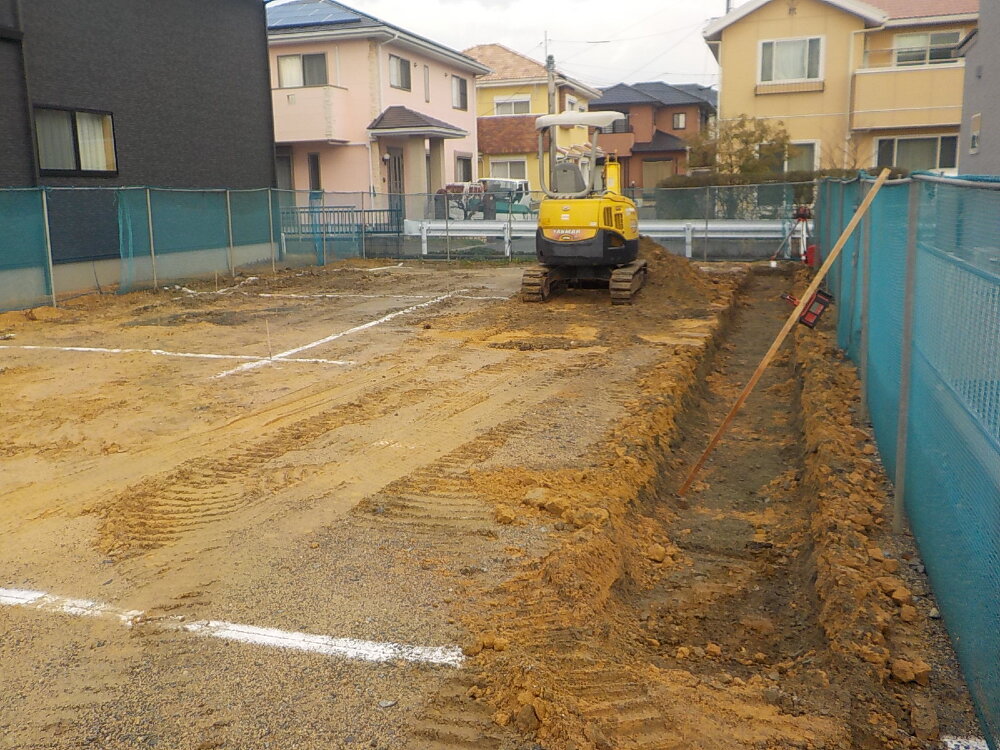

地盤調査

地盤調査

2. 2022年12月15日

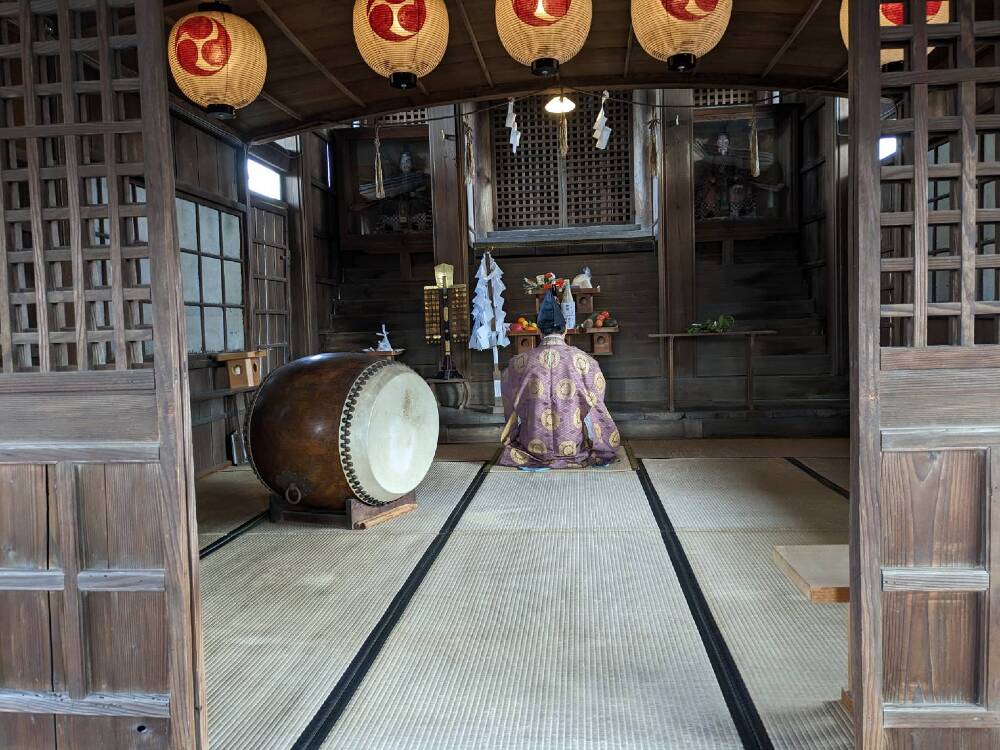

地鎮祭

地鎮祭

本日、地鎮祭を執り行いました。
地鎮祭とは、土木工事や建築工事を行う際、工事が無事に終わるように安全祈願する儀式のことです。 その土地を守る氏神様に土地を利用させてもらう許可を得て、工事の安全を祈願するという意味があります。

3. 2022年12月27日
地盤補強工事

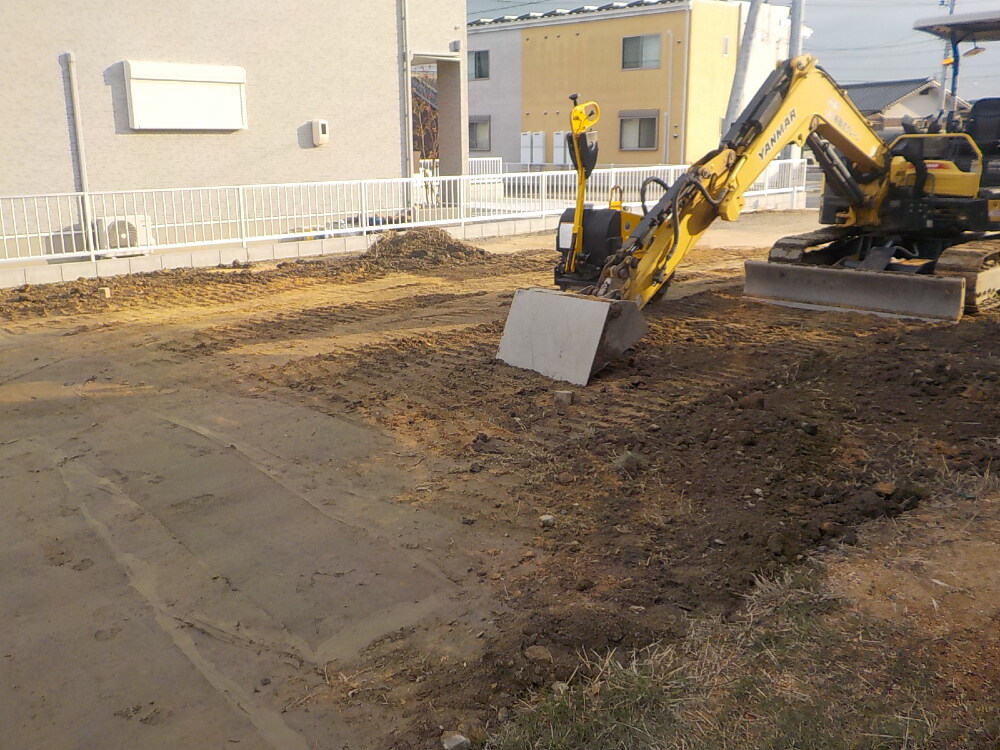

地盤補強工事

部分改良工事

4. 2023年01月12日

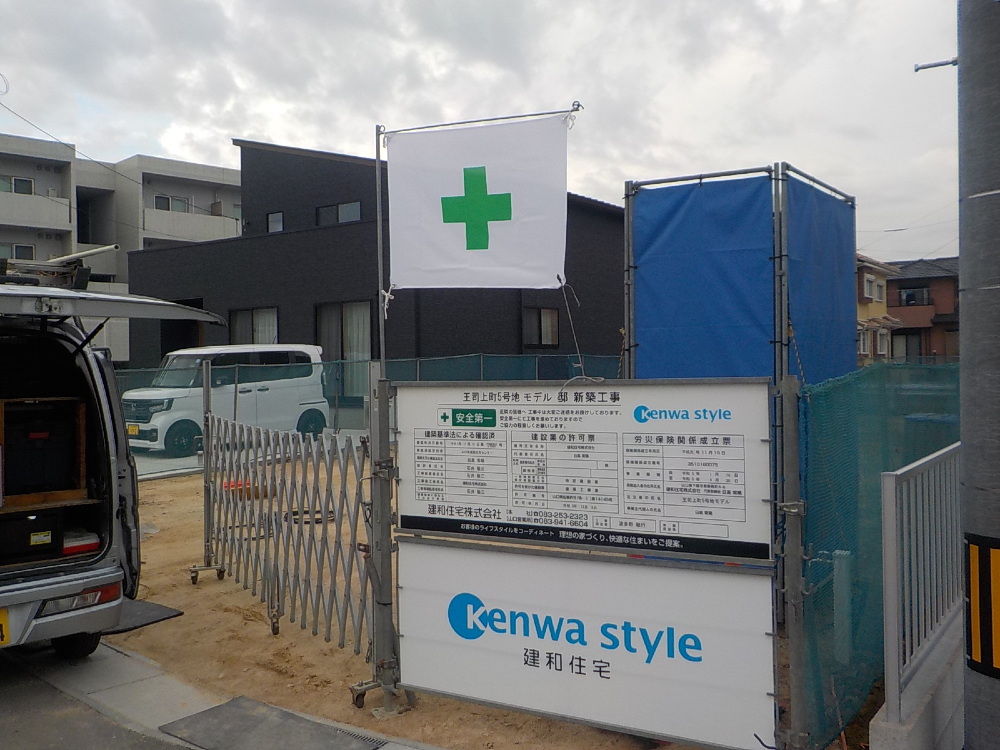

着工準備中

着工準備中

5. 2023年01月19日

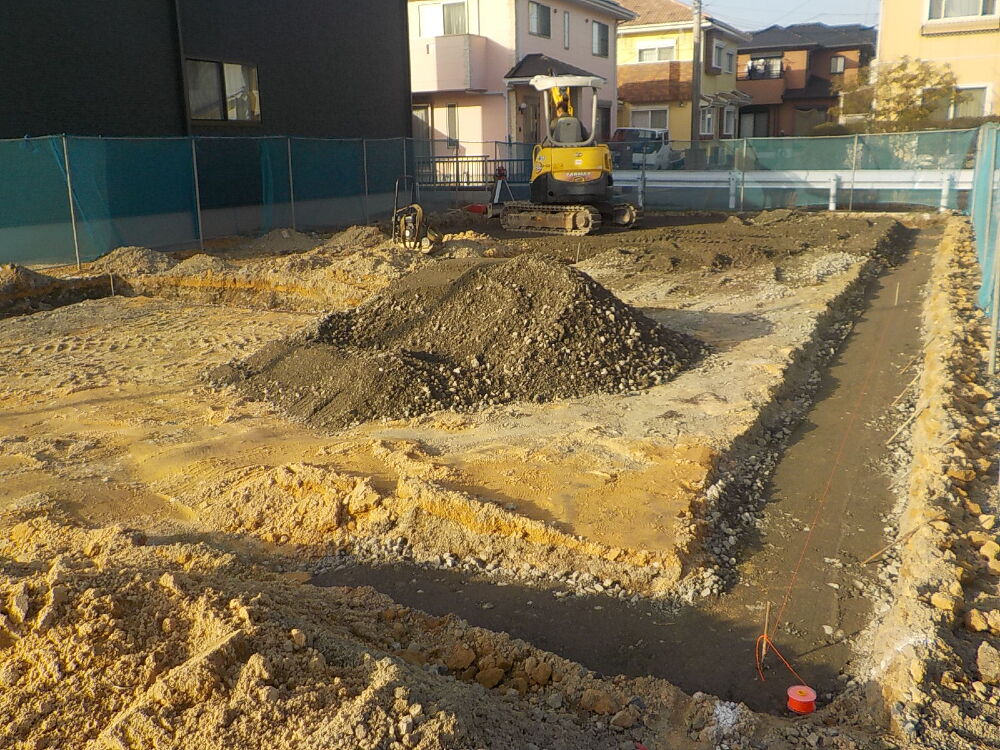

基礎工事

基礎工事

いよいよ基礎工事が始まりました。

6. 2023年01月20日
基礎工事

基礎工事

7. 2023年01月23日
基礎工事

基礎工事

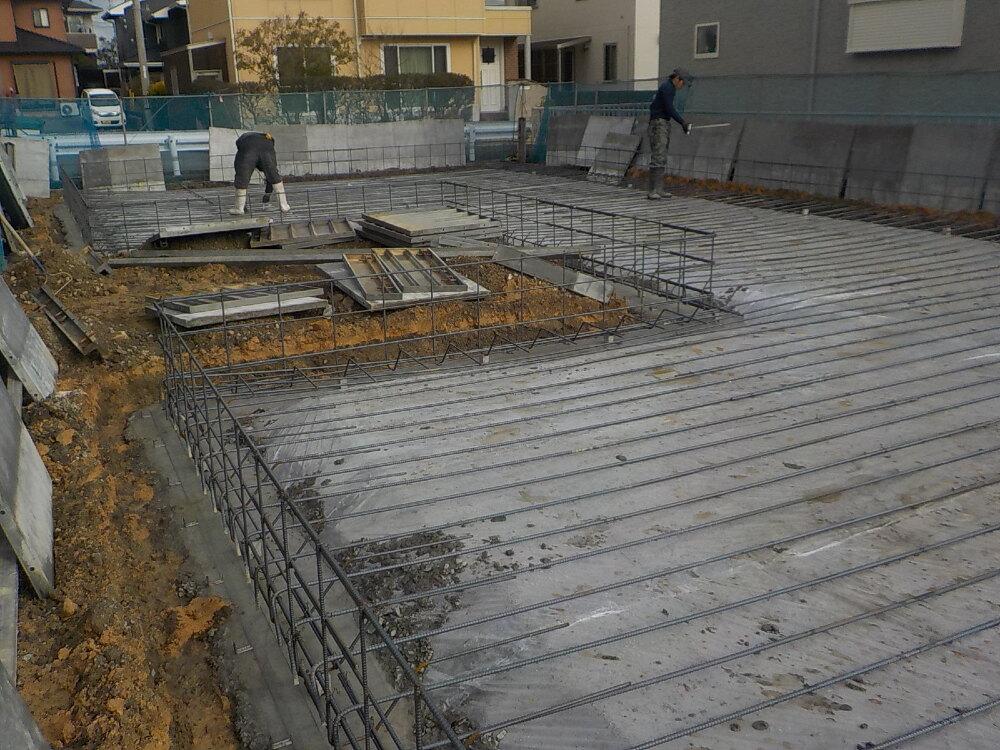

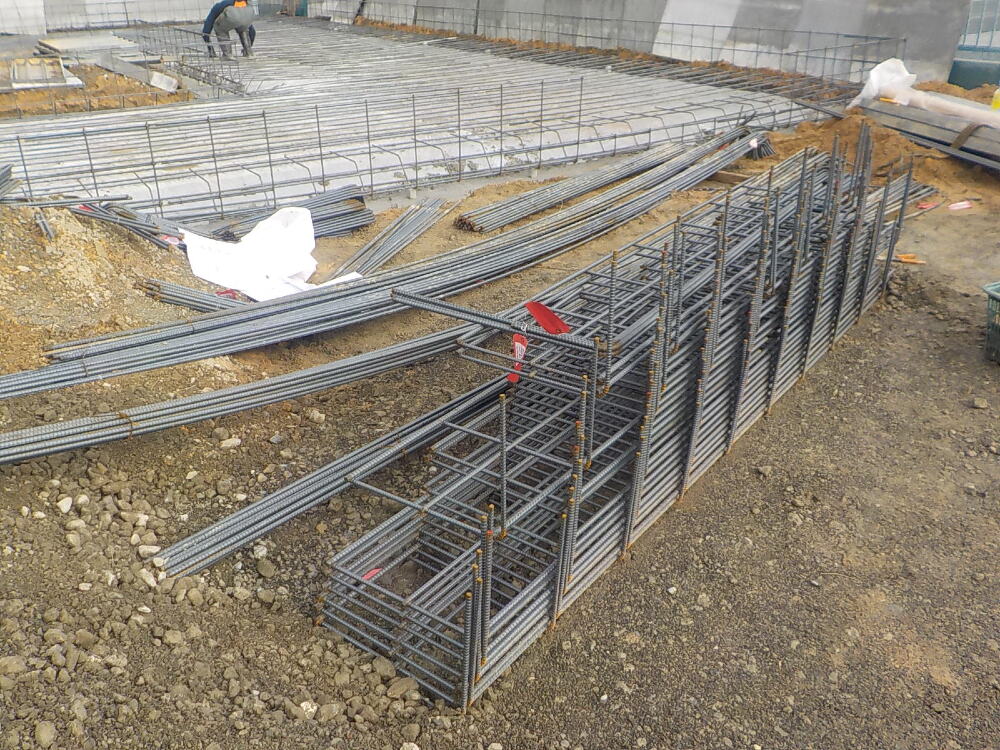

配筋工事を行っています。
基礎は鉄筋コンクリートでできており、配筋は鉄筋コンクリートに必要な鉄筋(鉄の棒)を図面通りに組み立てていく作業になります。配筋は基礎の寿命や強度に直接影響がある非常に重要な工程です

8. 2023年01月23日
基礎工事

基礎工事

配筋工事

9. 2023年01月24日
基礎工事

基礎工事

ベタ基礎という基礎で、建物の床下全体に鉄筋コンクリートを流し込んでつくる基礎です。耐震性に優れていることや、地面からの湿気が建物に伝わりにくくシロアリ被害のリスクが低くなるといった特長があります。

10. 2023年01月24日
基礎工事

基礎工事

コンクリート打設

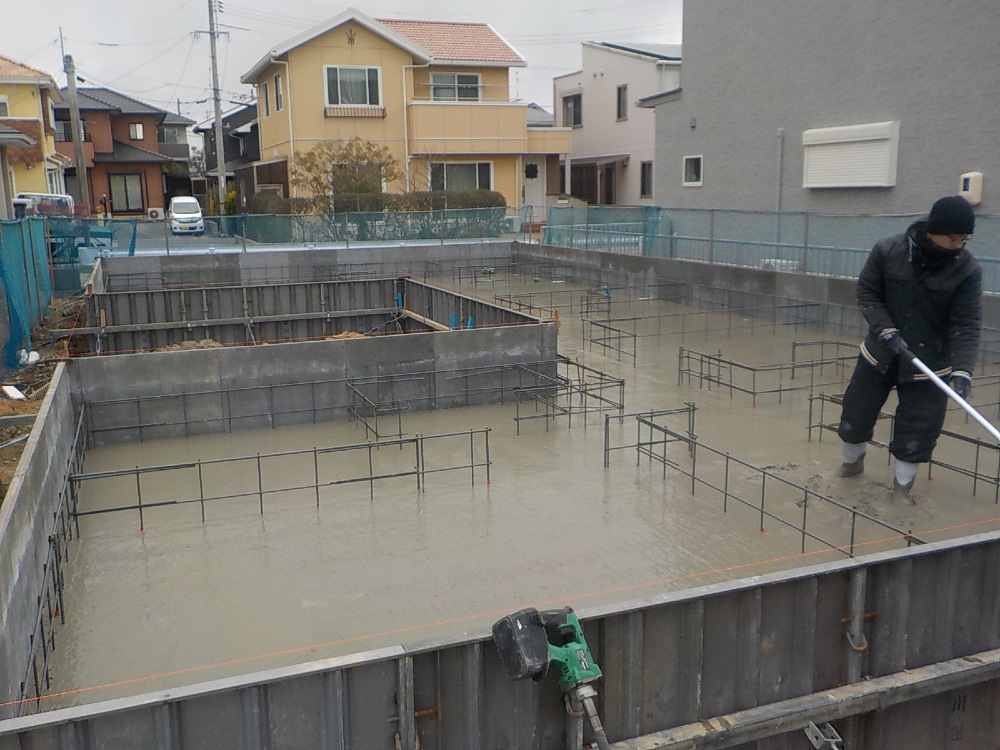

11. 2023年01月26日
基礎工事

基礎工事

コンクリート打設後の養生期間中です。

12. 2023年01月28日
基礎工事

基礎工事

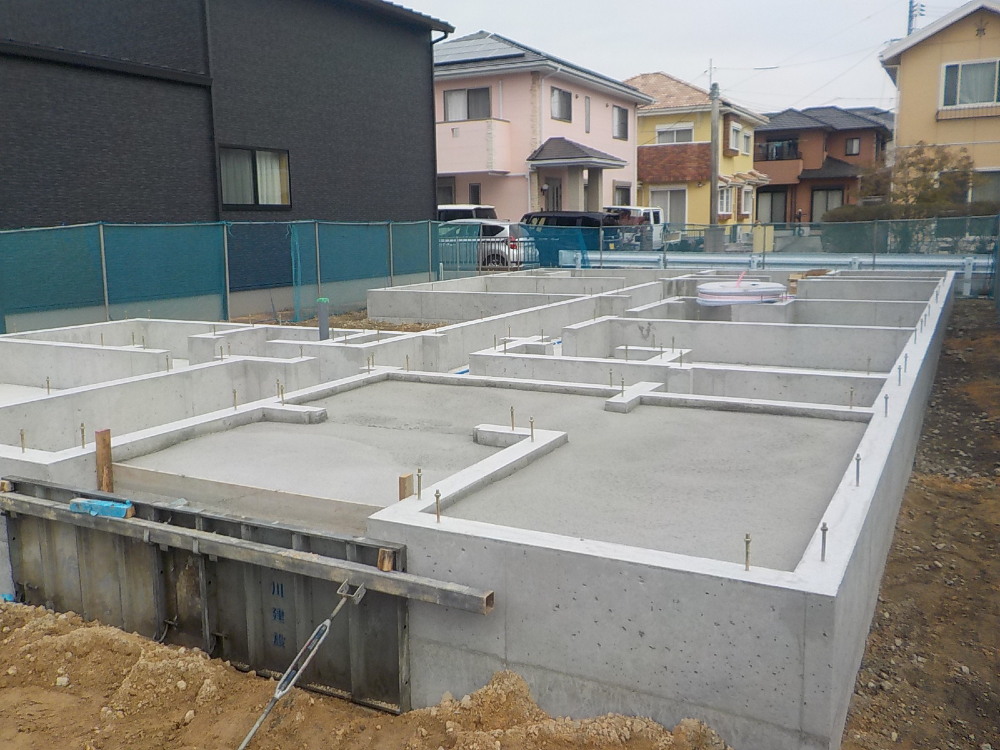

基礎の立ち上がり部分の型枠を組み、コンクリートを打設しています。

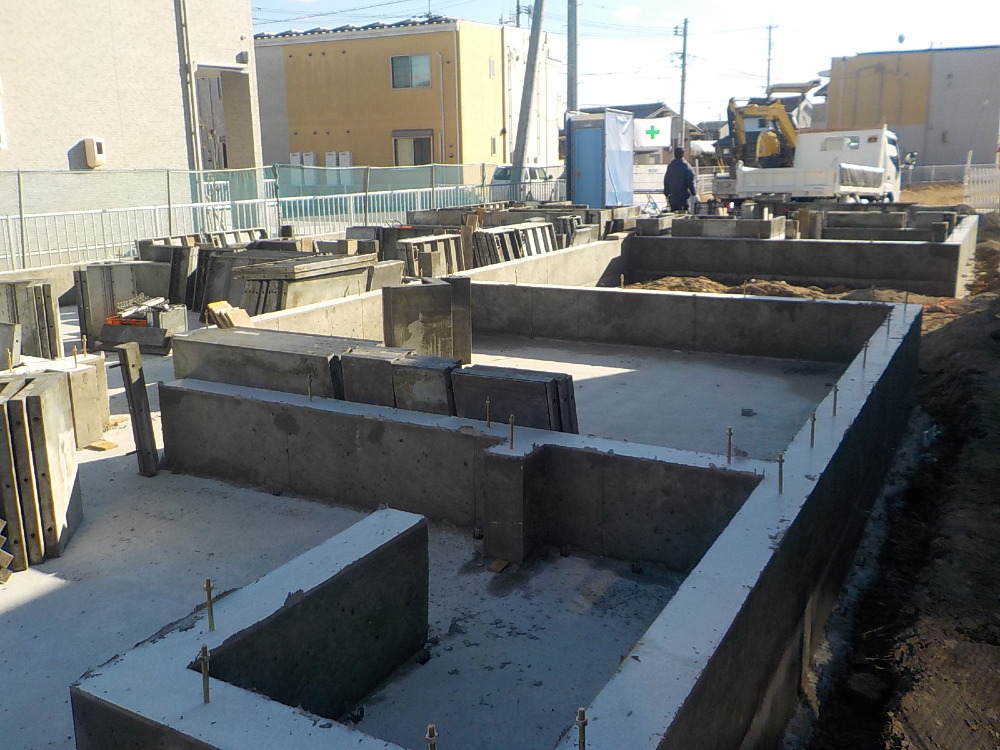

13. 2023年01月30日
基礎工事

基礎工事

型枠が外されました。

14. 2023年02月02日
基礎工事

基礎工事

15. 2023年02月03日
上棟準備

上棟準備

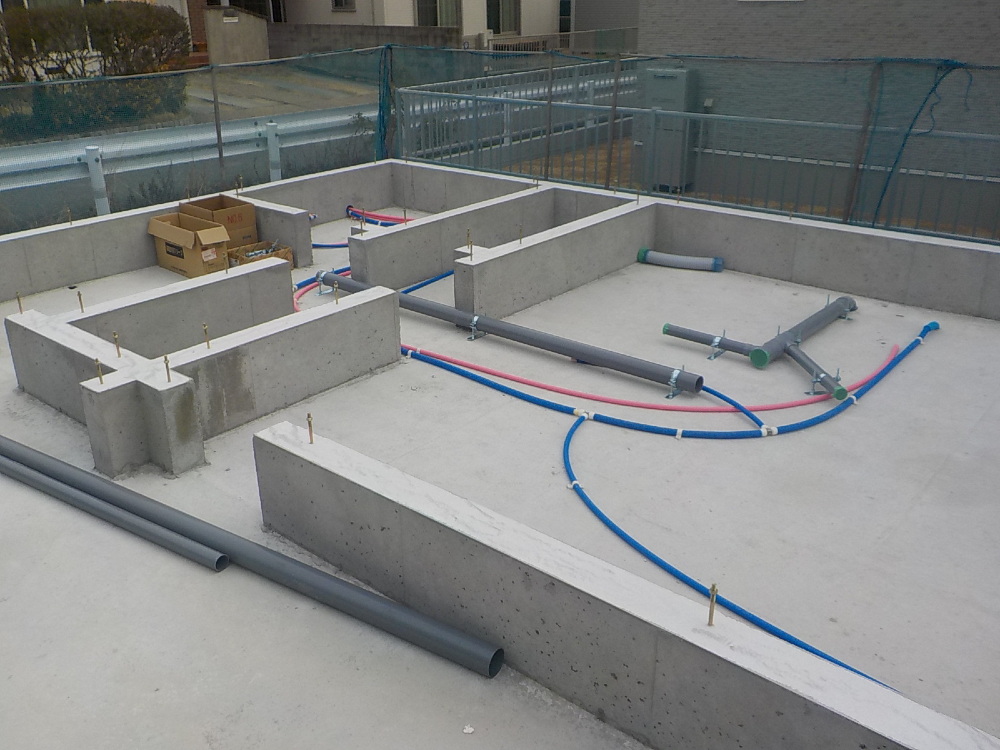

上棟前に、床下の部分に給排水の配管工事を行います。ブルーは給水で、ピンクは給湯、新築時だけでなく、メンテナンスの時にも一目でわかるように、色分けがしてあります。

16. 2023年02月08日
上棟準備

上棟準備

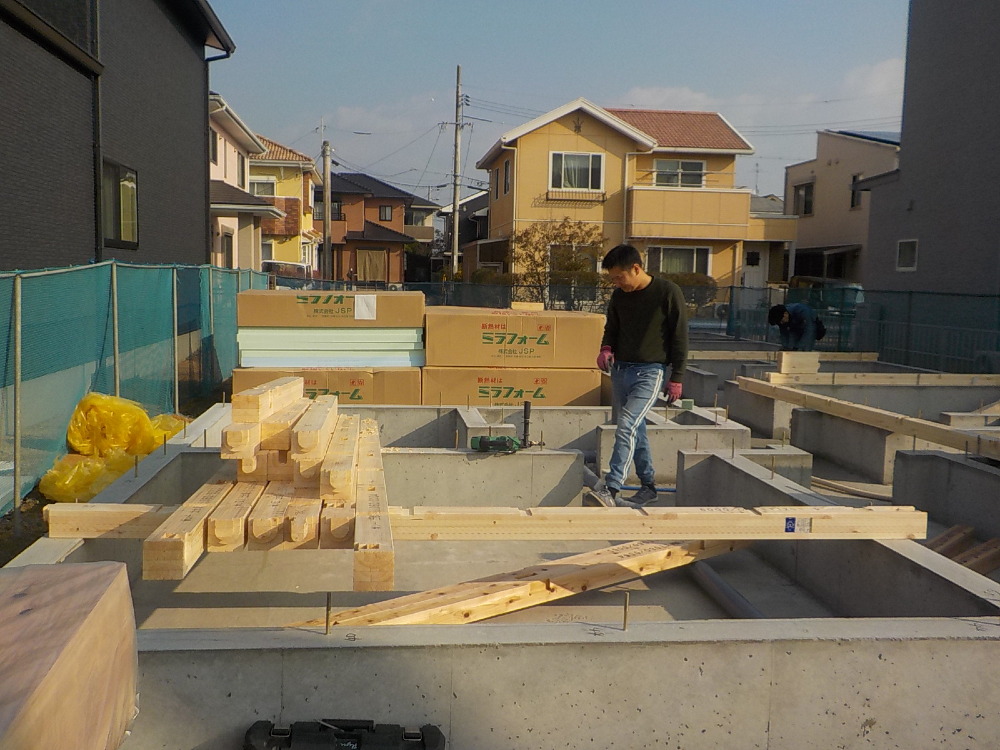

上棟に向けて、土台や柱などの材料が現場へと搬入され、続いて、大工さんにより「土台敷き」という作業が行われます。土台敷きは、基礎コンクリートの上に土台や大引きといわれる木材を設置していく作業で、建物の構造部分に関わる大切な工程となります

17. 2023年02月08日

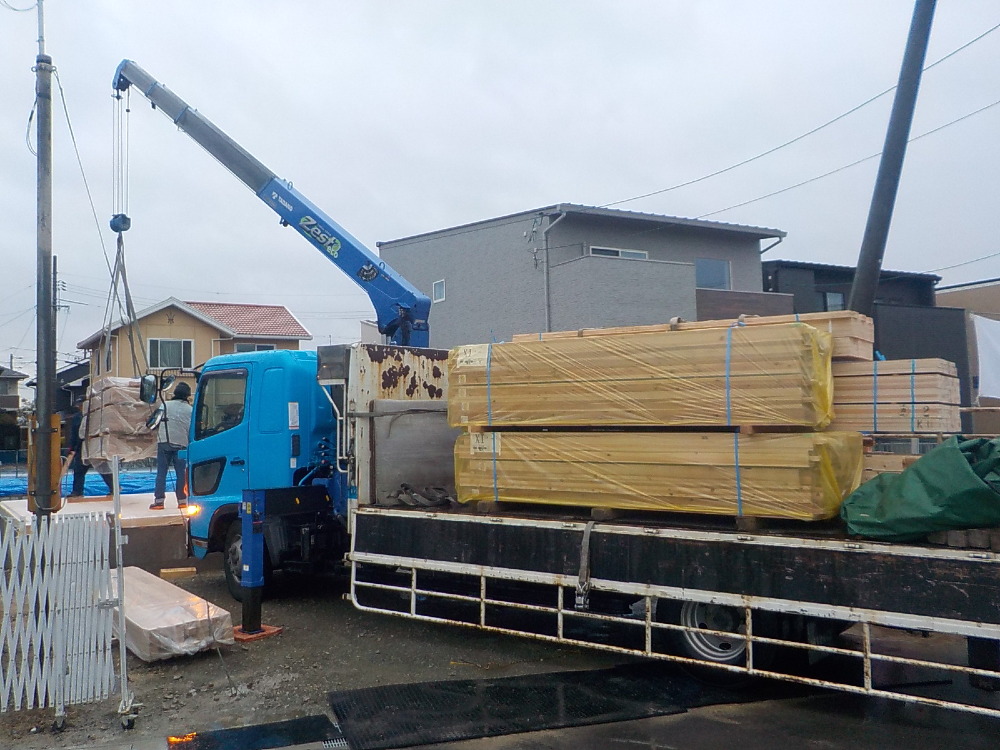

上棟準備

上棟準備

材料搬入~土台敷き

18. 2023年02月10日
上棟準備

上棟準備

材料搬入~土台敷き

19. 2023年02月10日
上棟準備

上棟準備

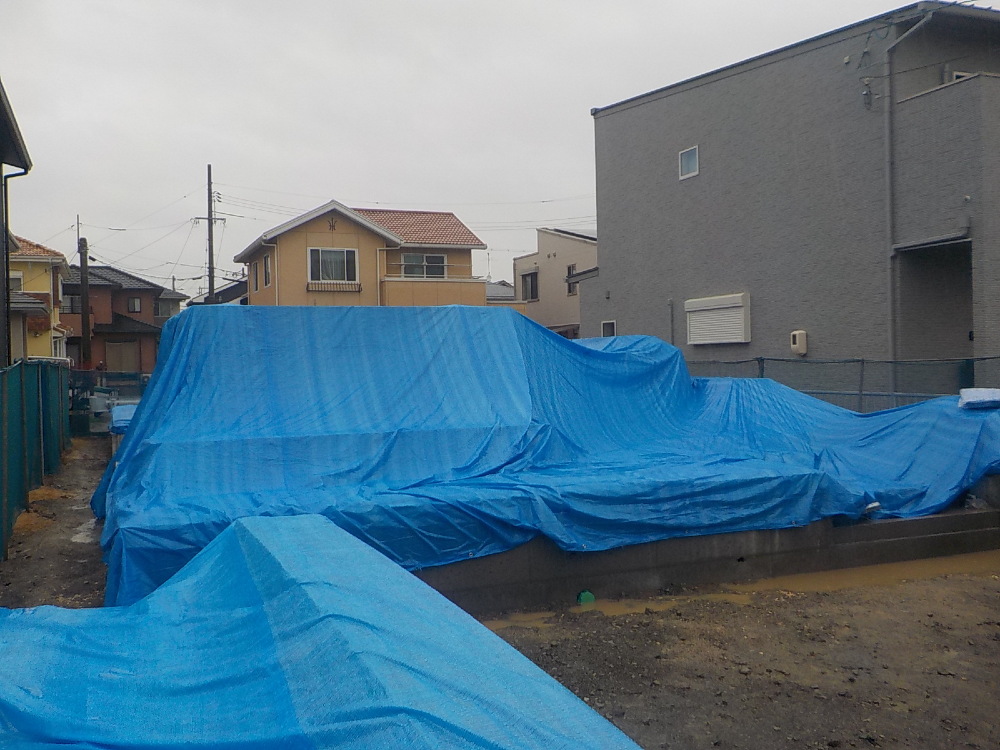

上棟の準備が整いましたので大切な木材が濡れたりしないようにしっかりとシートを掛けています。

20. 2023年02月13日
上棟準備

上棟準備

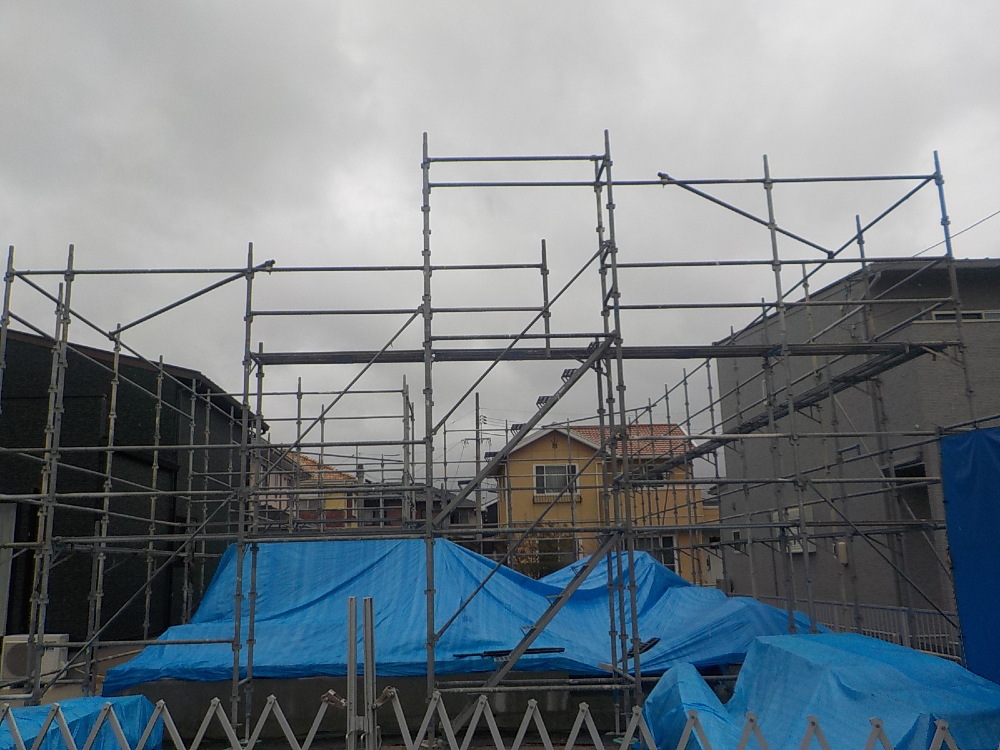

棟上げを前に、基礎の外周に足場が組まれました。

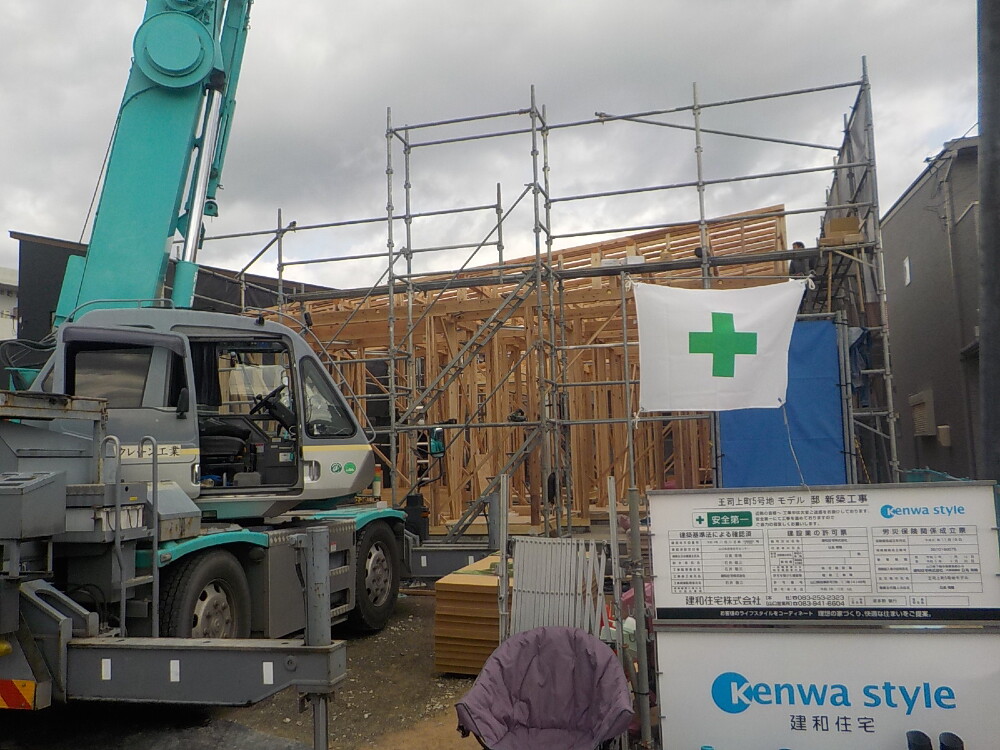

21. 2023年02月14日

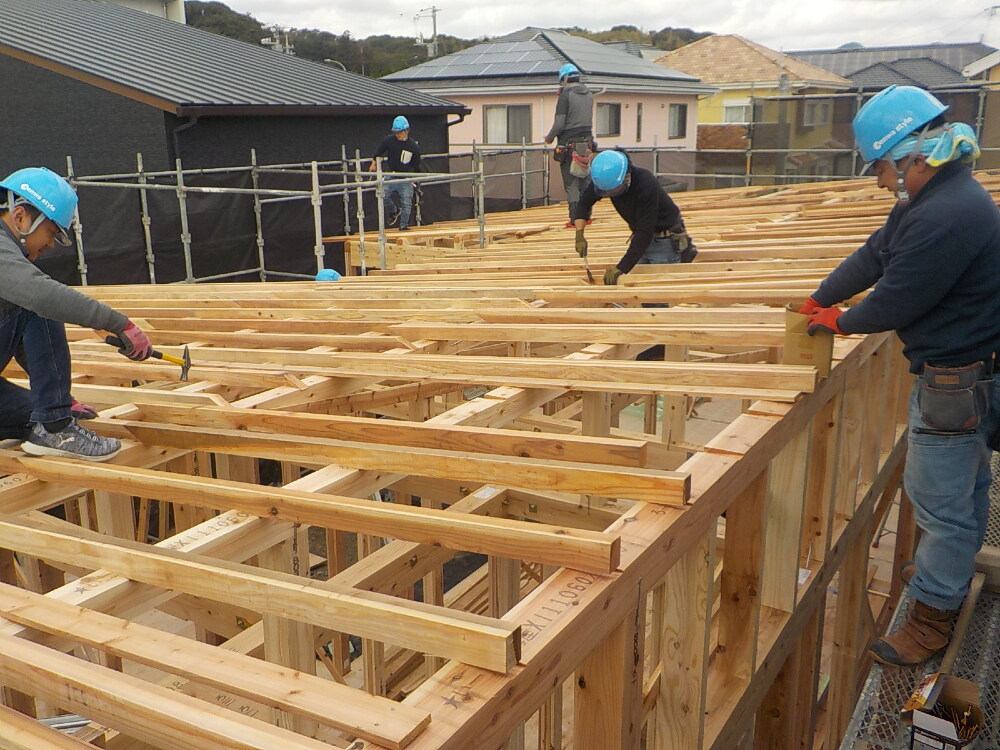

上棟

上棟

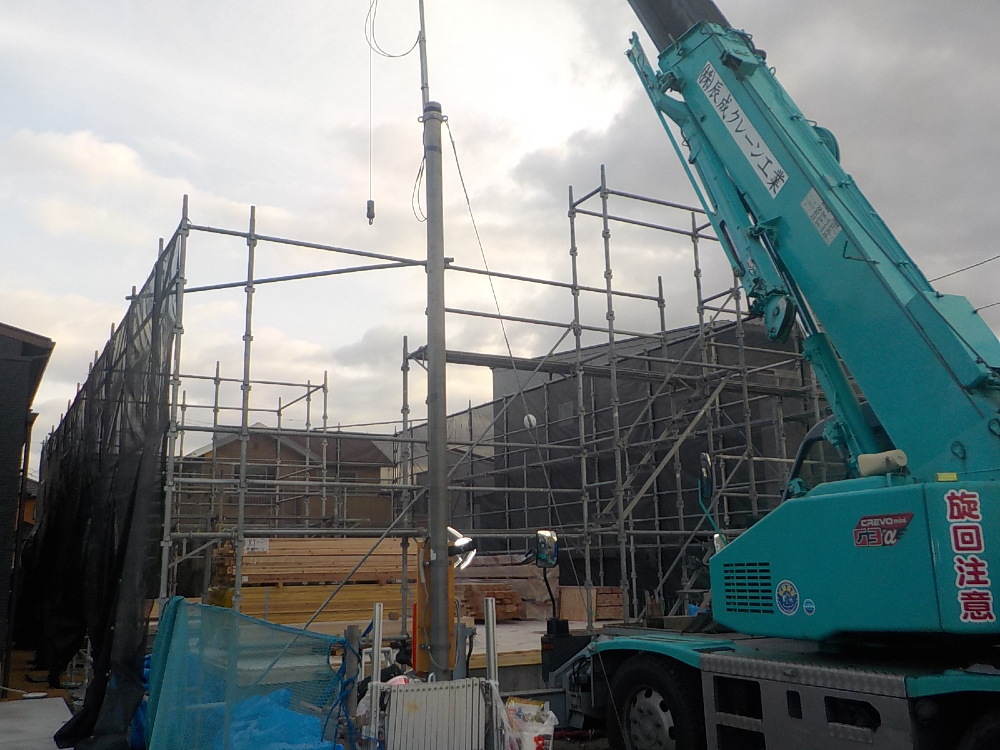

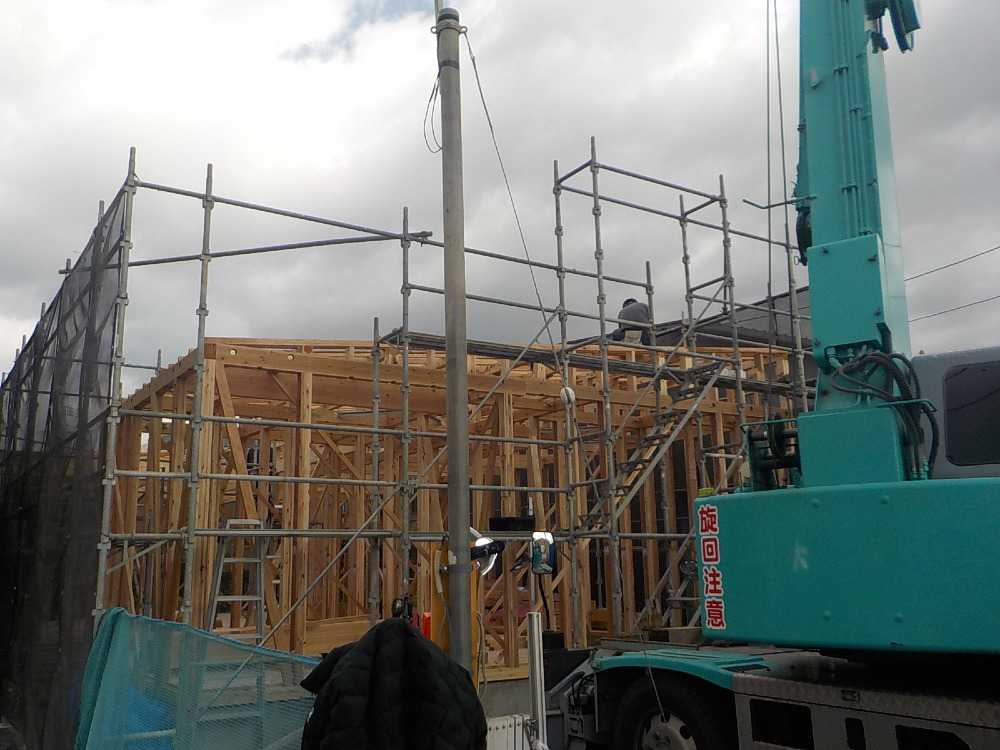

本日、いよいよ棟上げが始まります。

22. 2023年02月14日
上棟

上棟

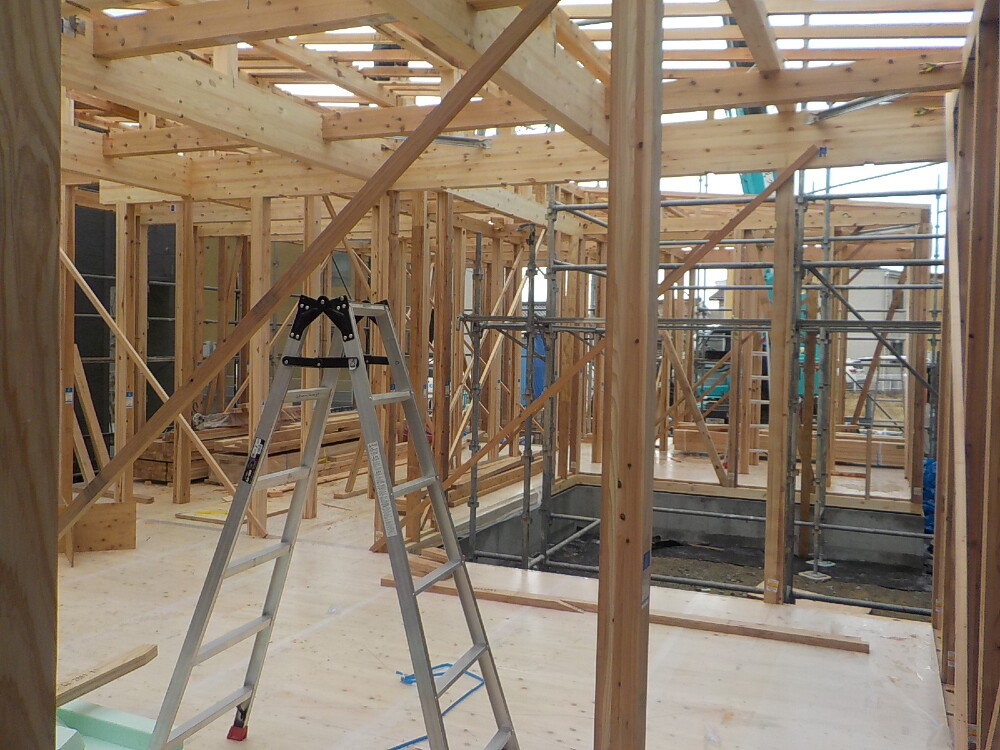

予め図面に従ってプレカットされた木材はそれぞれの位置によって長さや大きさ、更に、仕口、継手といった接合部の形などが決まっています。
このようにプレカットされた木材を用いる事で、施工に無駄が無く、正確な計測検査がされており安心できる上、効率よく作業が進められます。

23. 2023年02月14日
上棟

上棟

骨組みとなる木材には「集成材」を使用しています。
集成材は、木を短冊のように挽き、木の繊維方向に沿って平方に並べて接着させた木製品です。
乾燥収縮が少ない、丈夫、軽い、火に強い、調湿性があるなど、大変優れた木材です。

24. 2023年02月14日
上棟

上棟

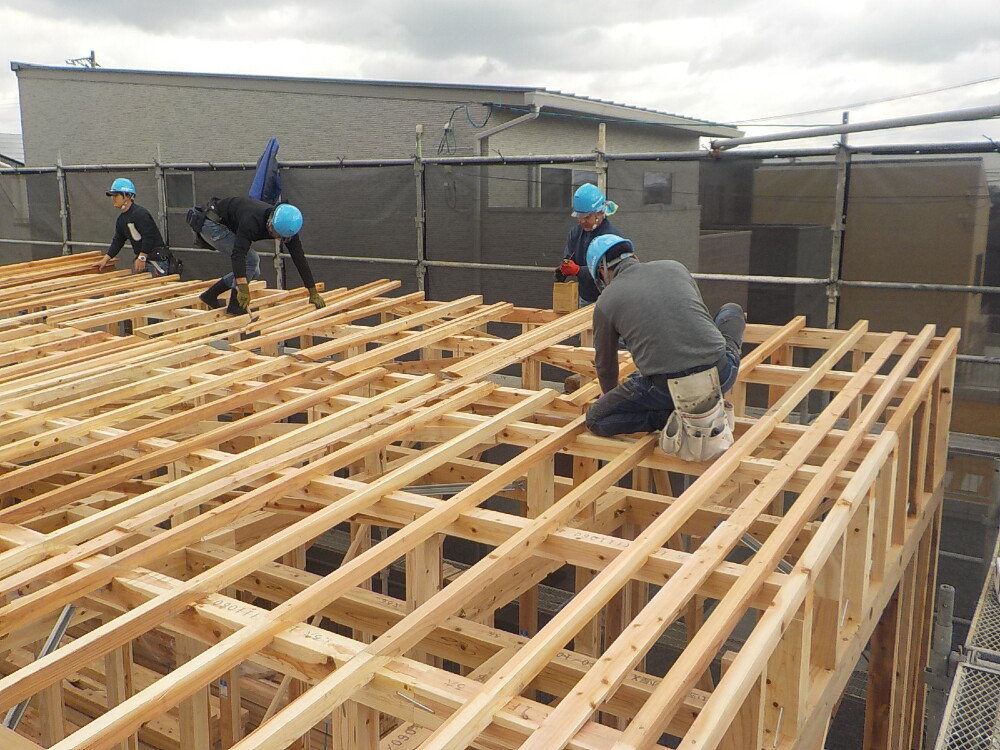

屋根部分です。
屋根下地を支える垂木(たるき)を施工していきます。
垂木は屋根のいちばん高いところ、棟木から低い軒桁に向かって並べた木材のことです。

25. 2023年02月14日
上棟

上棟

26. 2023年02月14日
上棟

上棟

屋根の一番高いところに棟木(むなぎ)が取り付けられました。
木造軸組工法では、この棟木を取り付ける事で、建物の骨組みが完成したという大きな節目になり、棟木が取り付けられることを「棟上げ」といいます。
お家の形がわかるようになってきました。

27. 2023年02月14日
上棟

上棟

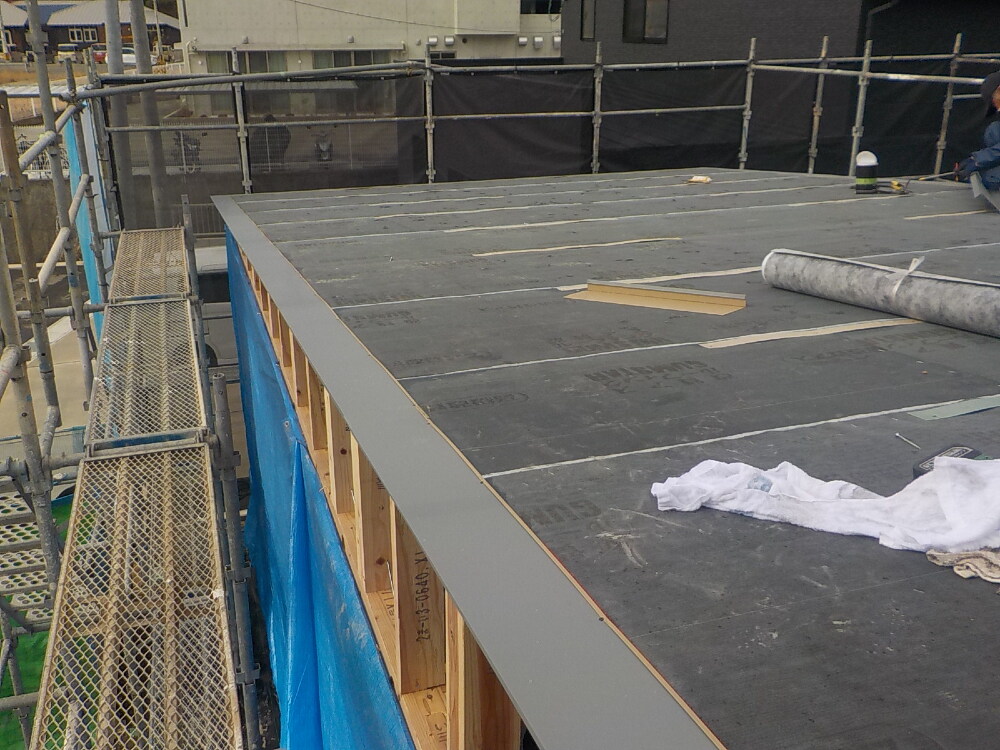

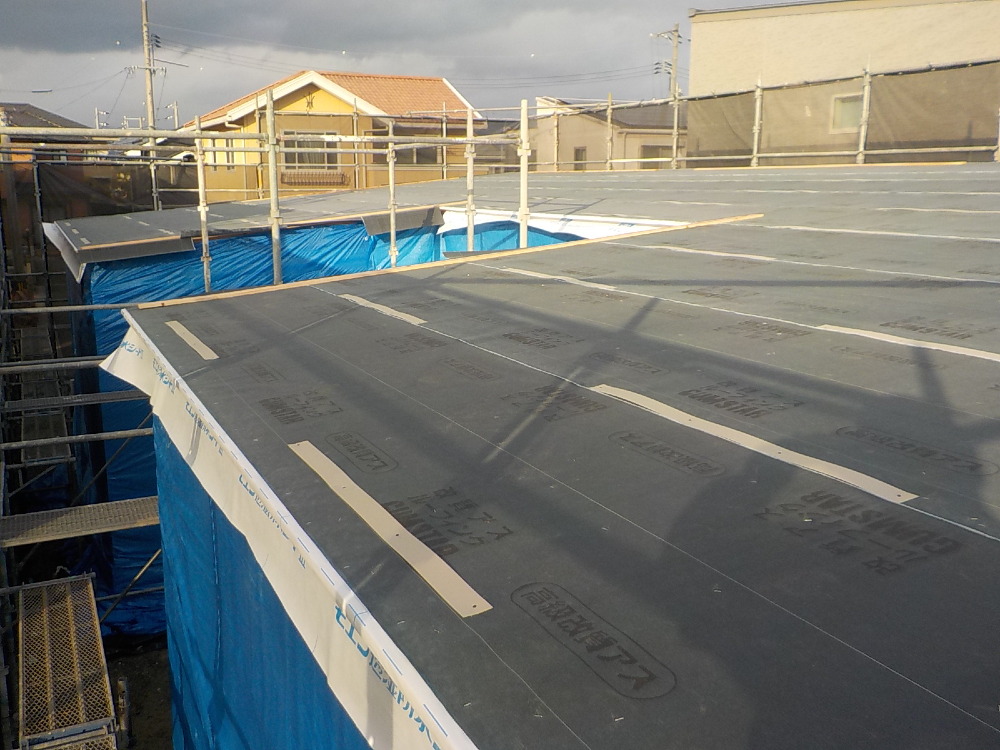

屋根下葺材・ルーフィングを施工しています。
防水シートで、屋根材だけでは完全には防ぎきれない雨漏りを防ぐために施工します。耐久性が高く、耐用年数も長いためメンテナンスも少なくて済むという特長があります。

28. 2023年02月14日
上棟

上棟

29. 2023年02月15日
外部施工状況

外部施工状況

30. 2023年02月17日
内部施工状況

内部施工状況

地震時の振動エネルギーを高減衰ゴムの性能を利用し、瞬時に新エネルギーに変換するMamory(マモリー)が施工されました。地震の揺れを吸収・放熱します。
大切なお住まいと、ご家族の生活を守る制震装置です。

31. 2023年02月17日
内部施工状況

内部施工状況

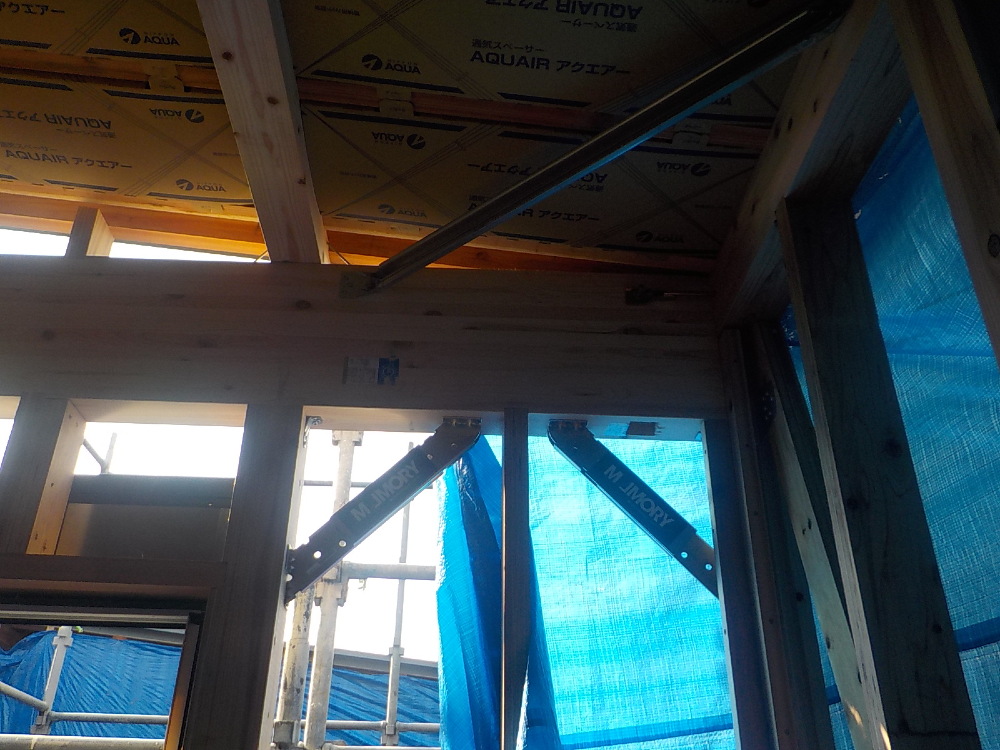

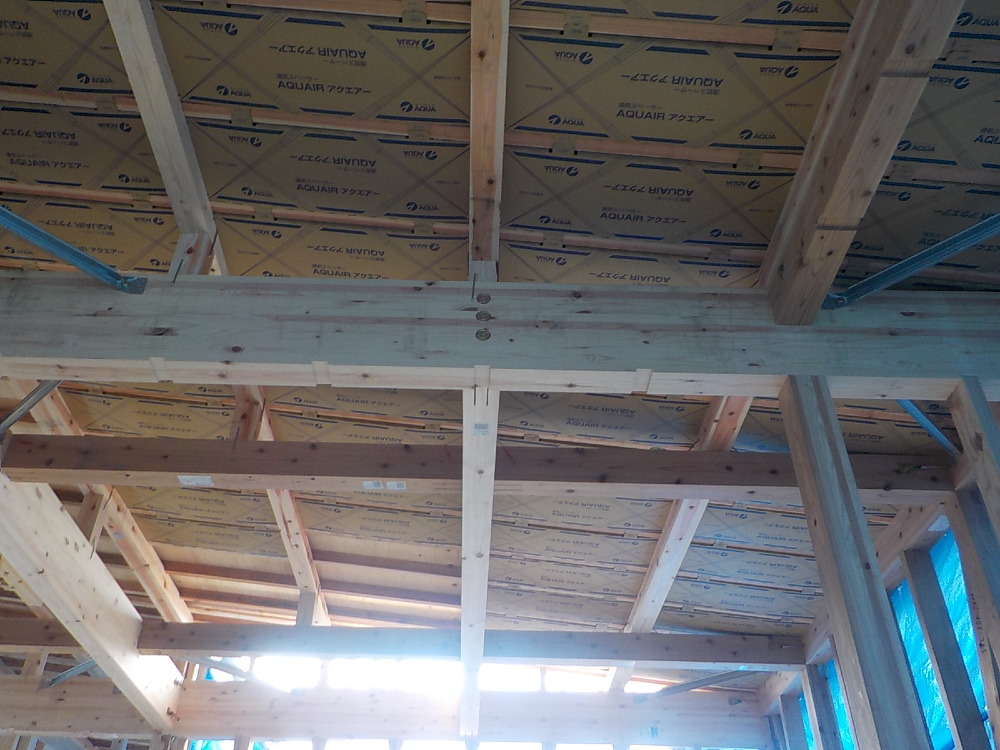

通気層確保用スペーサー「アクエアー」の施工をしました。「アクエアー」は断熱材を吹き付ける前に取り付ける部材で、断熱材の外気側に空気が通り抜けられるように通気層(空気の通り道)をつくります。こうすることで、屋根の放熱や結露防止などの効果があります。

32. 2023年02月19日

外部施工状況

外部施工状況

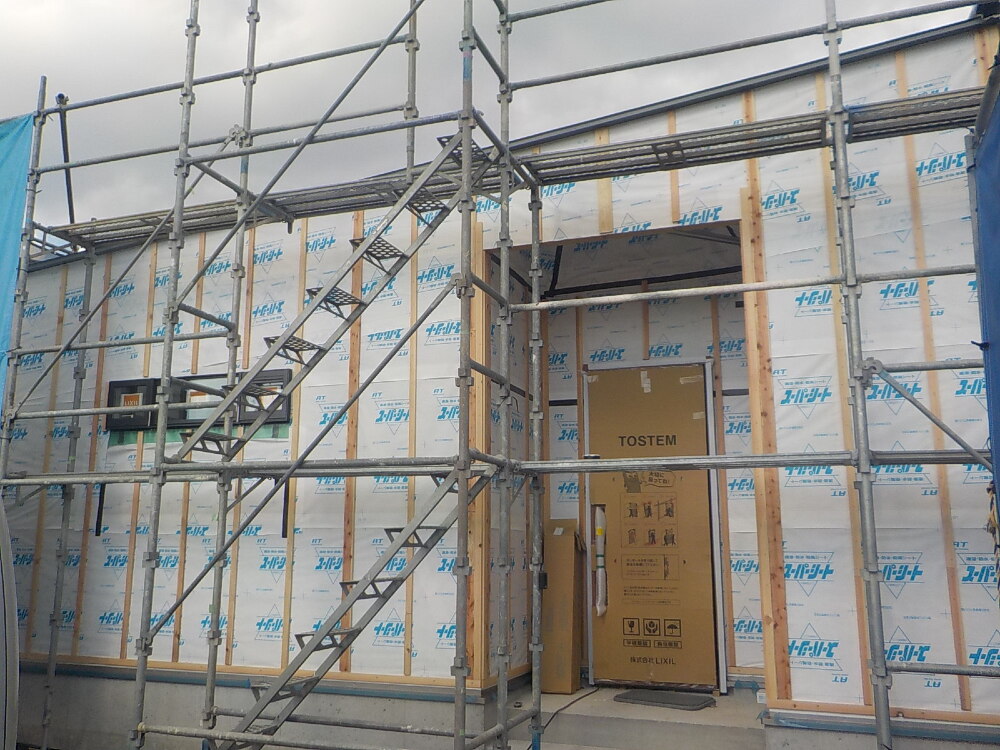

建物外部に遮熱透湿防水シートを貼りました。
外壁の仕上げ材の内側に施工するシートで、建物内部に雨水の侵入するのを防ぎます。また、熱の放射をおさえる「遮熱性能」や壁体内にの湿気を逃がしこもりを防ぐ「透湿性能」などに優れたシートです。

33. 2023年02月19日
外部施工状況

外部施工状況

34. 2023年02月23日
外部施工状況

外部施工状況

35. 2023年02月24日
内部施工状況

内部施工状況

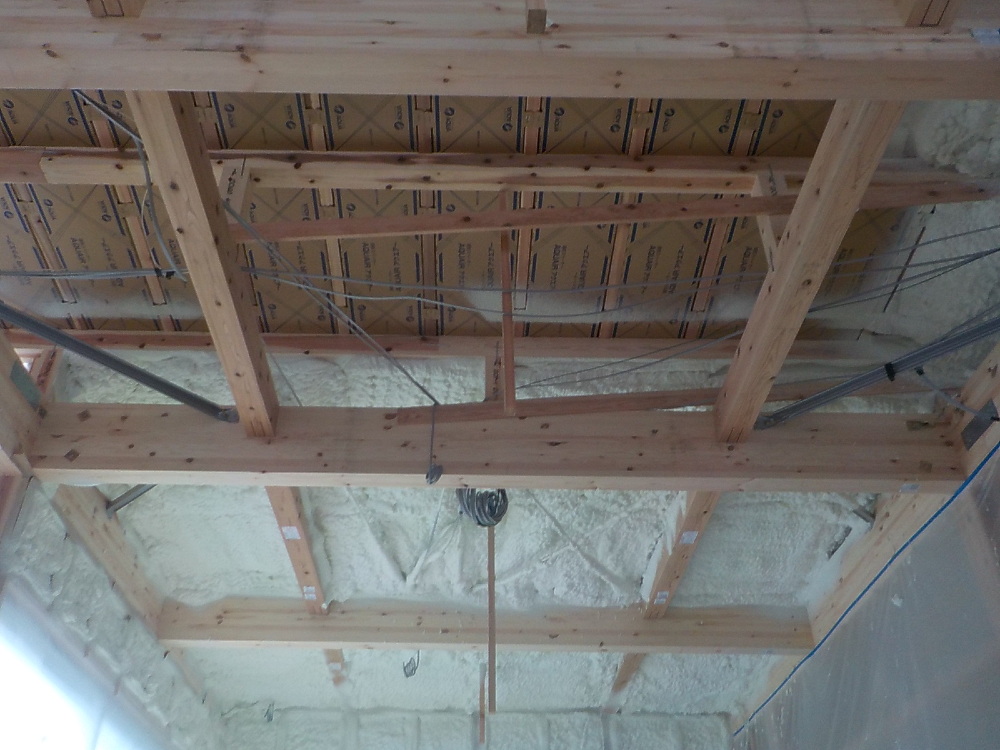

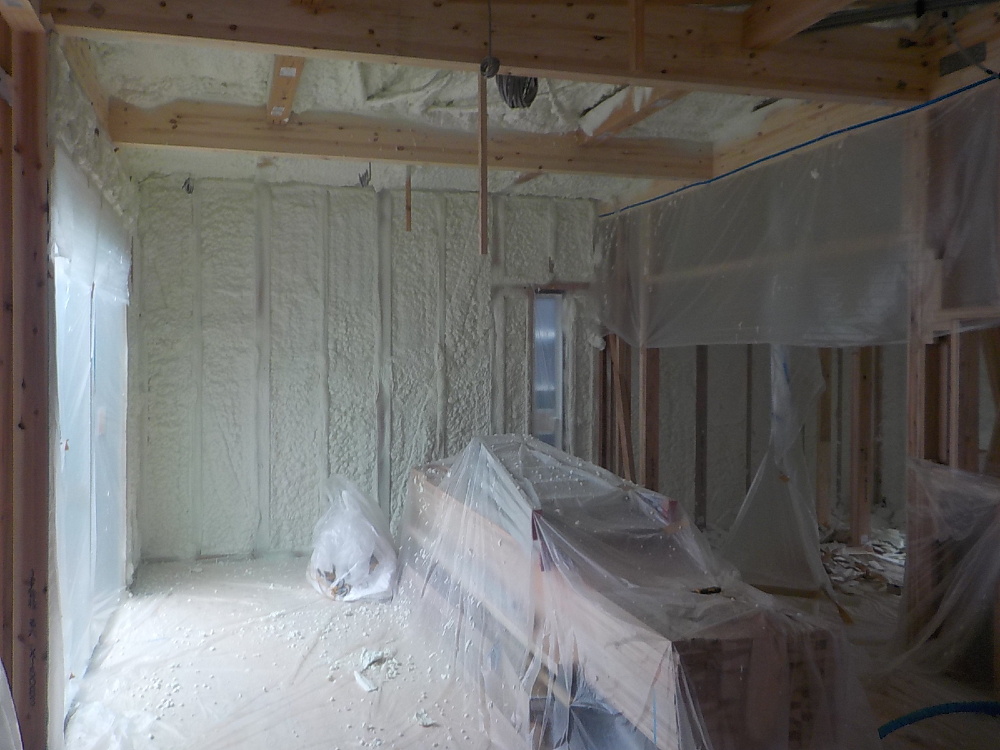

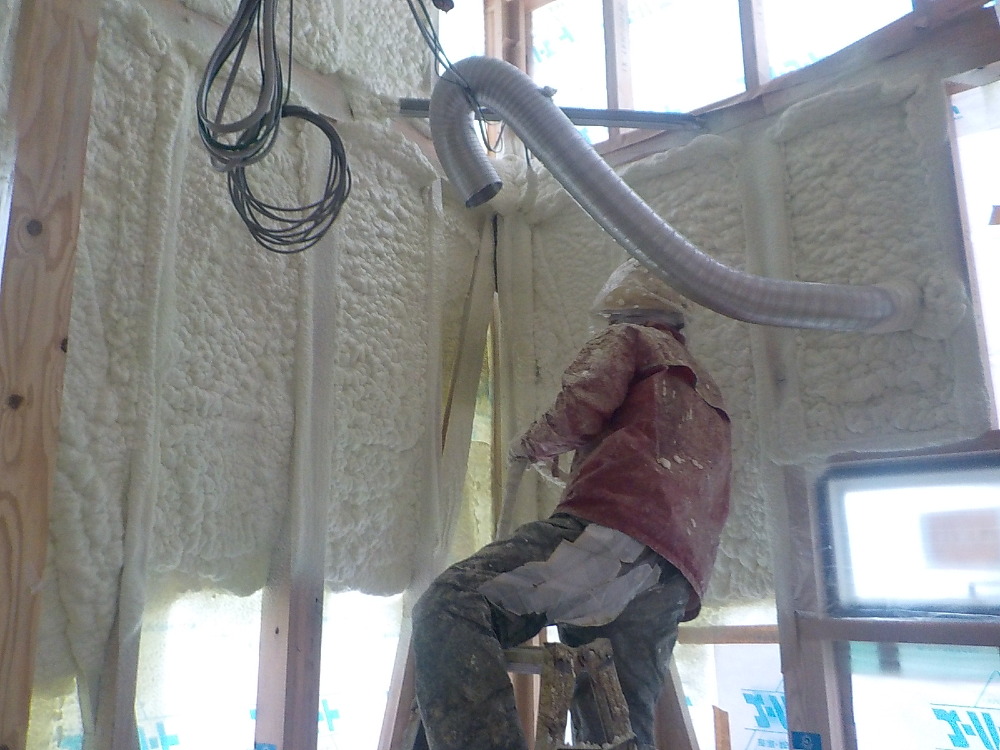

断熱材「アクアフォーム」の吹付をおこないました。
アクアフォームは水を使って現場で発泡させる断熱材で、細部の隙間がなく隅々まで充填することが出来る為、高性能な断熱性と気密性を確保できます。

36. 2023年02月24日
内部施工状況

内部施工状況

アクアフォーム吹き付け

37. 2023年02月24日
内部施工状況

内部施工状況

アクアフォーム吹き付け

38. 2023年03月03日

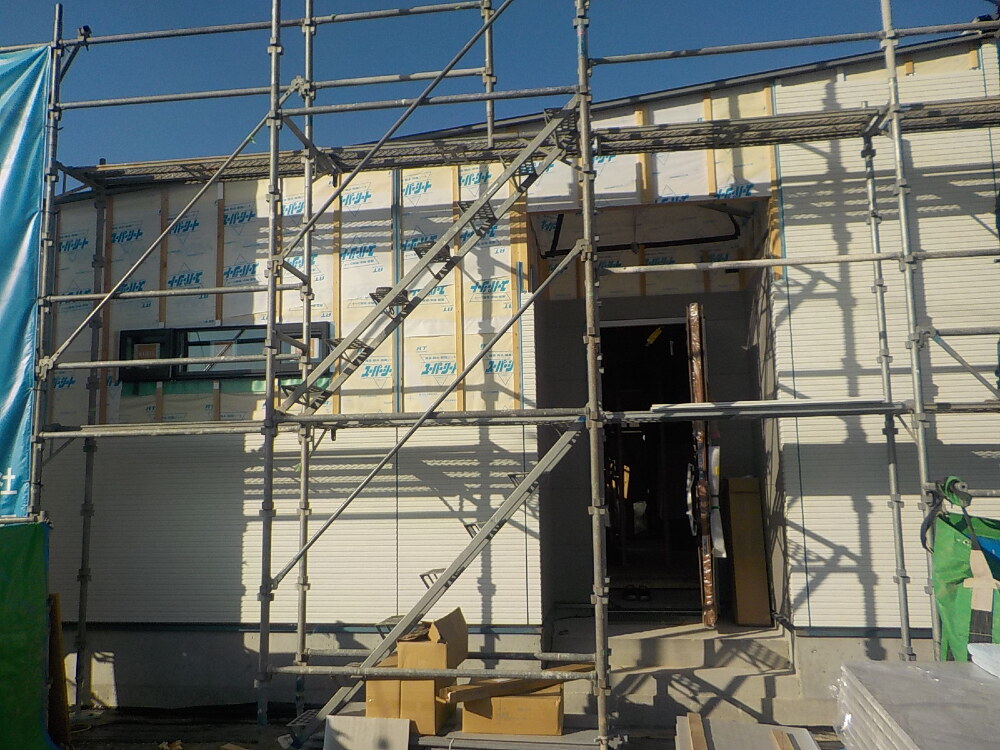

外部施工状況

外部施工状況

39. 2023年03月03日
内部施工状況

内部施工状況

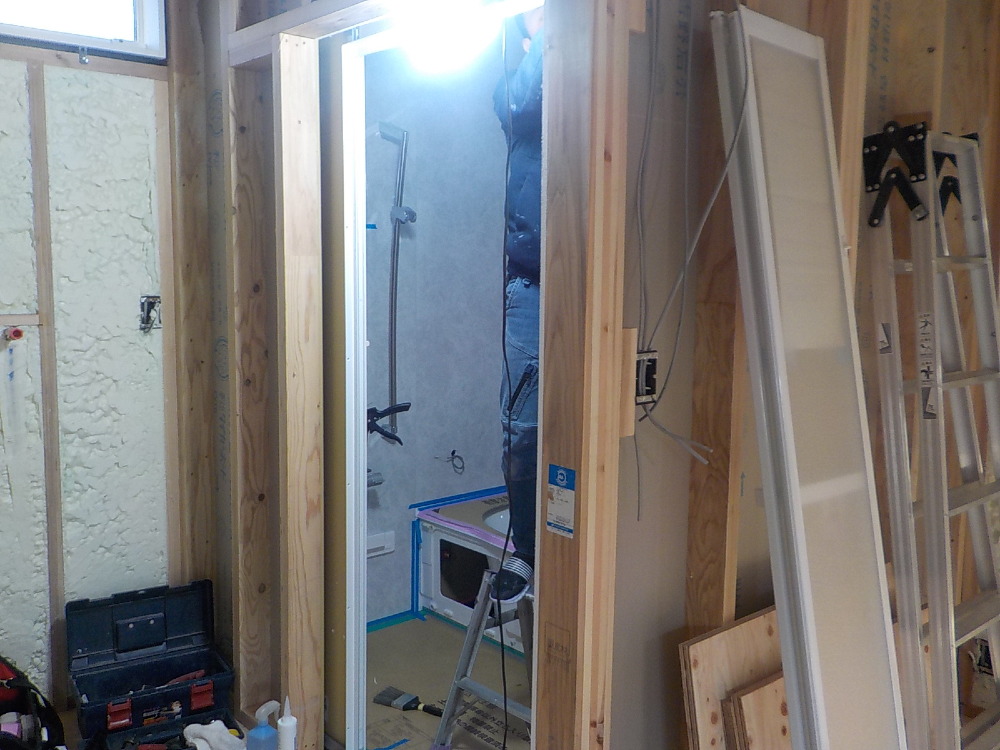

ユニットバス設置工事が行われています。

40. 2023年03月03日
外部施工状況

外部施工状況

サイディング貼り工事施工中です。

41. 2023年03月06日
内部施工状況

内部施工状況

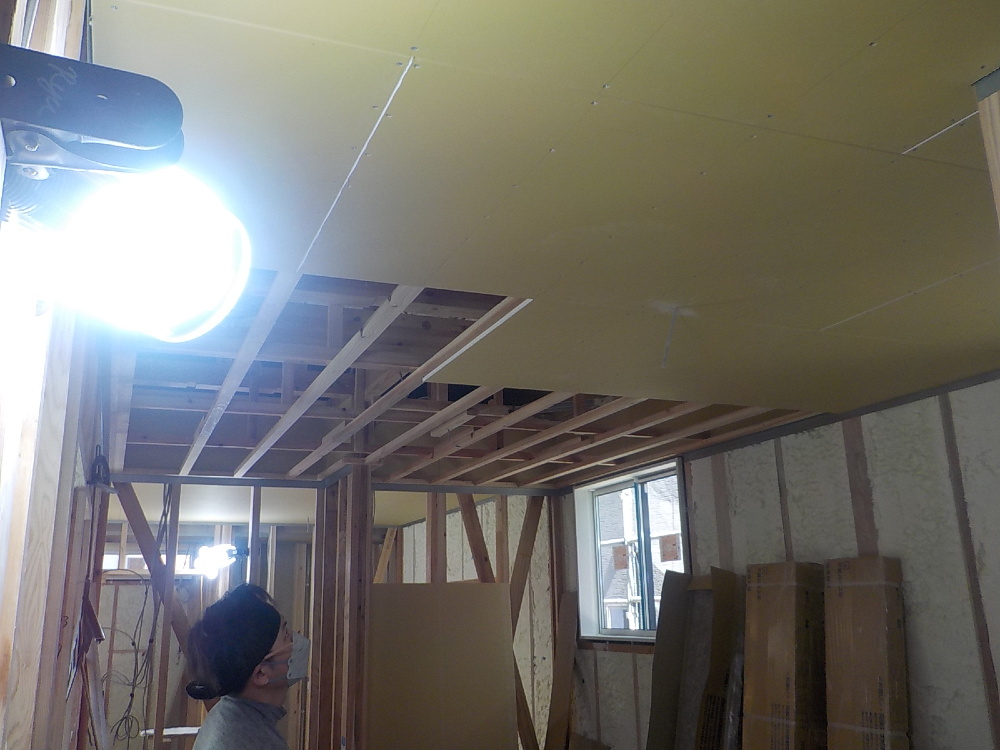

天井の石膏ボード貼り工事が施工されています。

42. 2023年03月06日
内部施工状況

内部施工状況

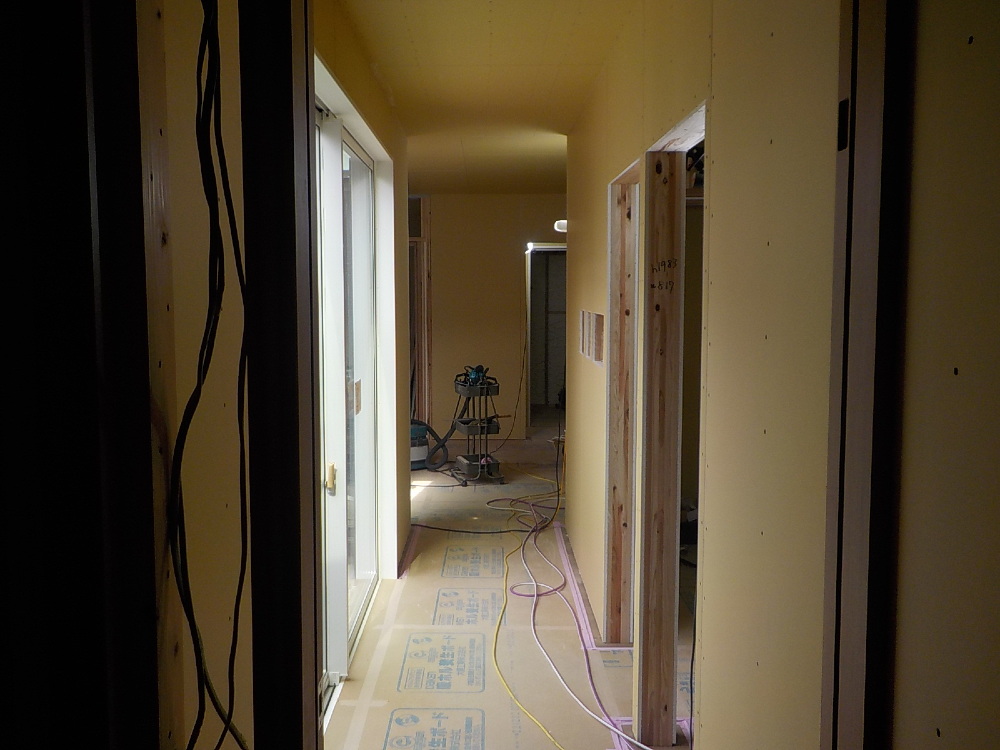

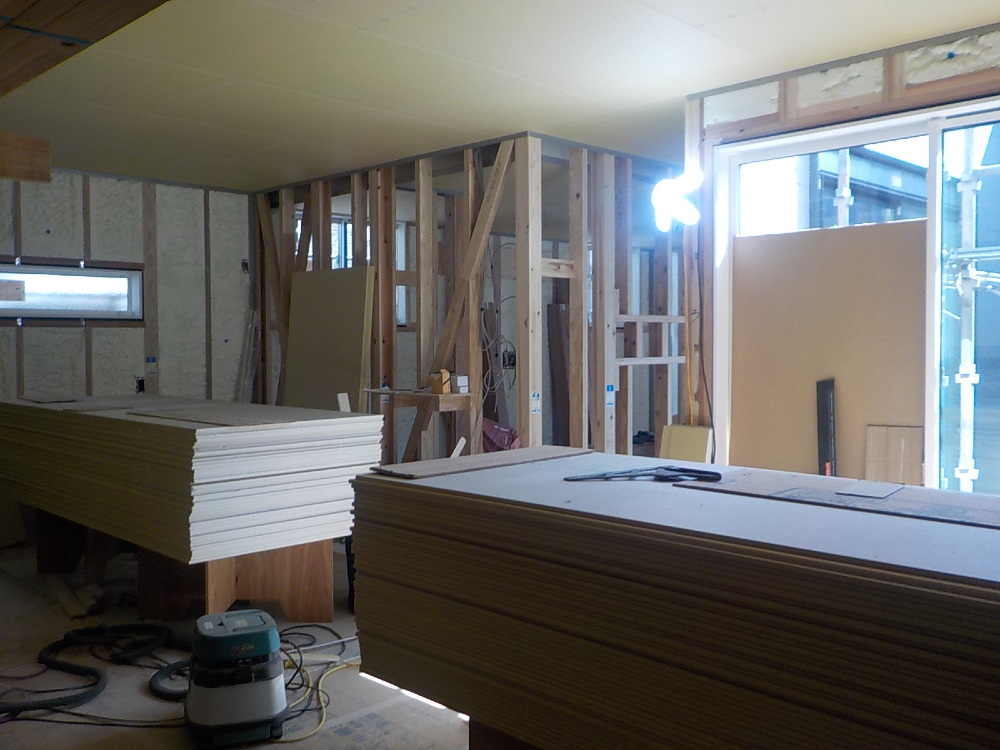

43. 2023年03月14日
外部施工状況

外部施工状況

サイディング貼り工事

44. 2023年03月14日
内部施工状況

内部施工状況

石膏ボード貼り工事

45. 2023年03月20日
内部施工状況

内部施工状況

壁面の石膏ボード貼り工事が施工されました。

46. 2023年03月20日
内部施工状況

内部施工状況

ステンドグラスが取り付けられました。

47. 2023年03月24日
内部施工状況

内部施工状況

48. 2023年03月29日
外部施工状況

外部施工状況

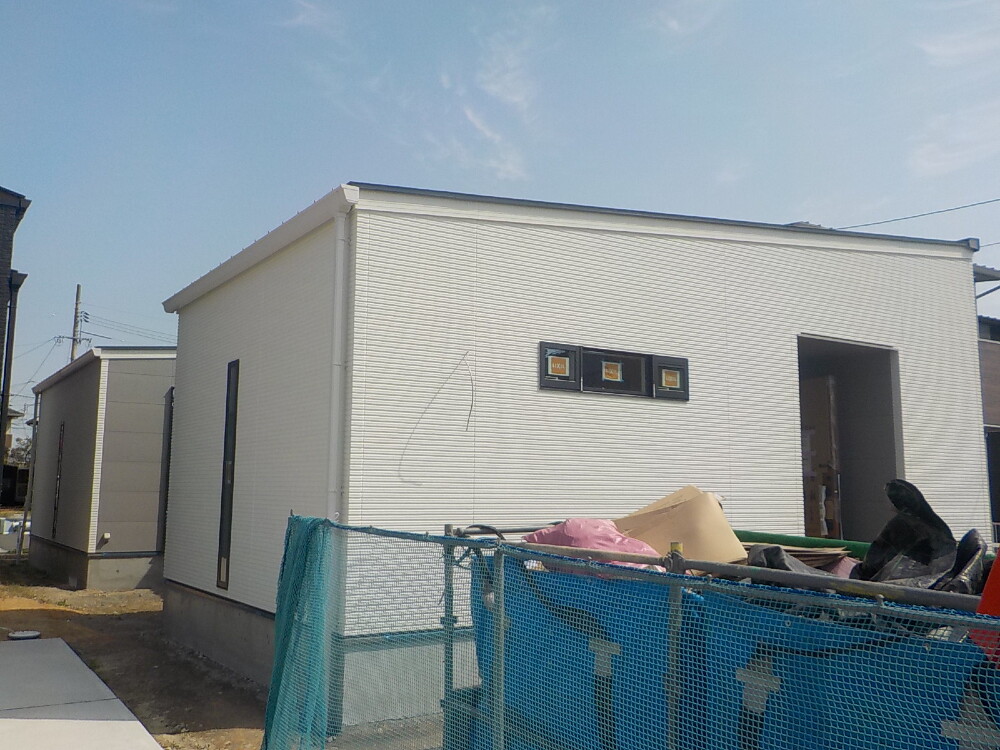

足場が撤去されました。

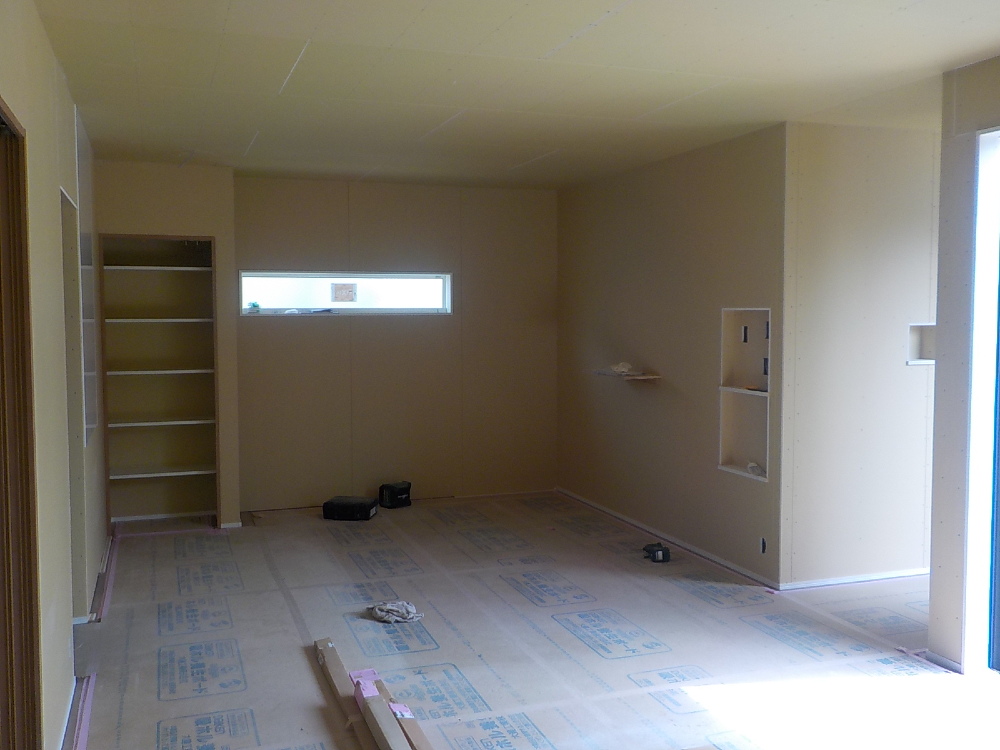

49. 2023年03月30日
内部施工状況

内部施工状況

木工事が完了しました。

50. 2023年04月03日
内部施工状況

内部施工状況

パテ処理

51. 2023年04月03日
内部施工状況

内部施工状況

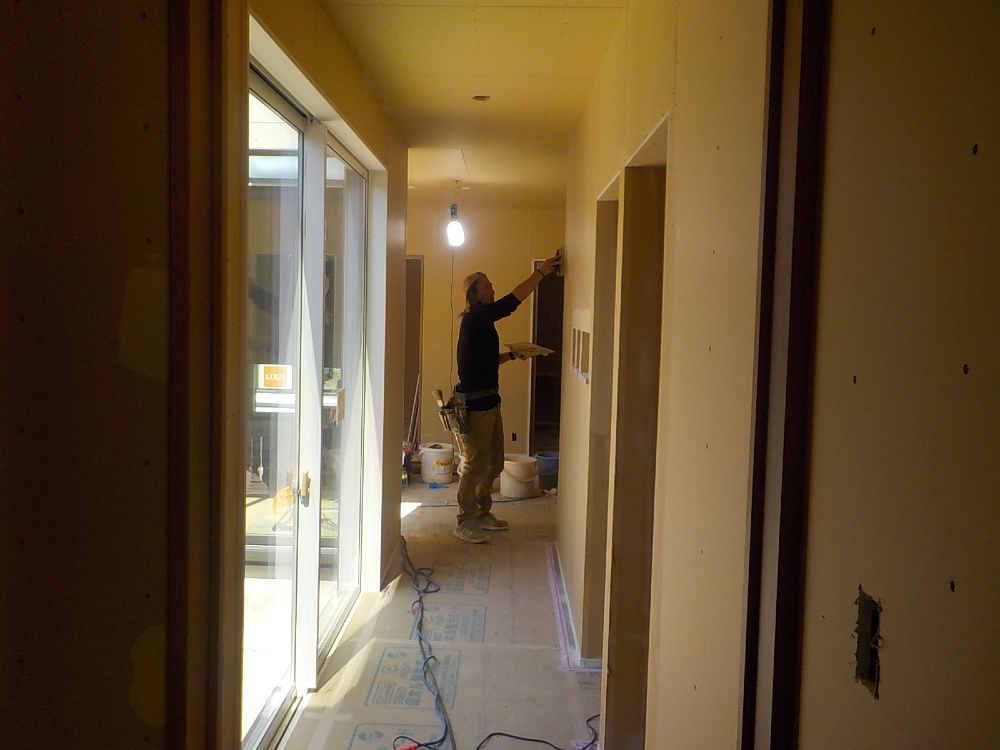

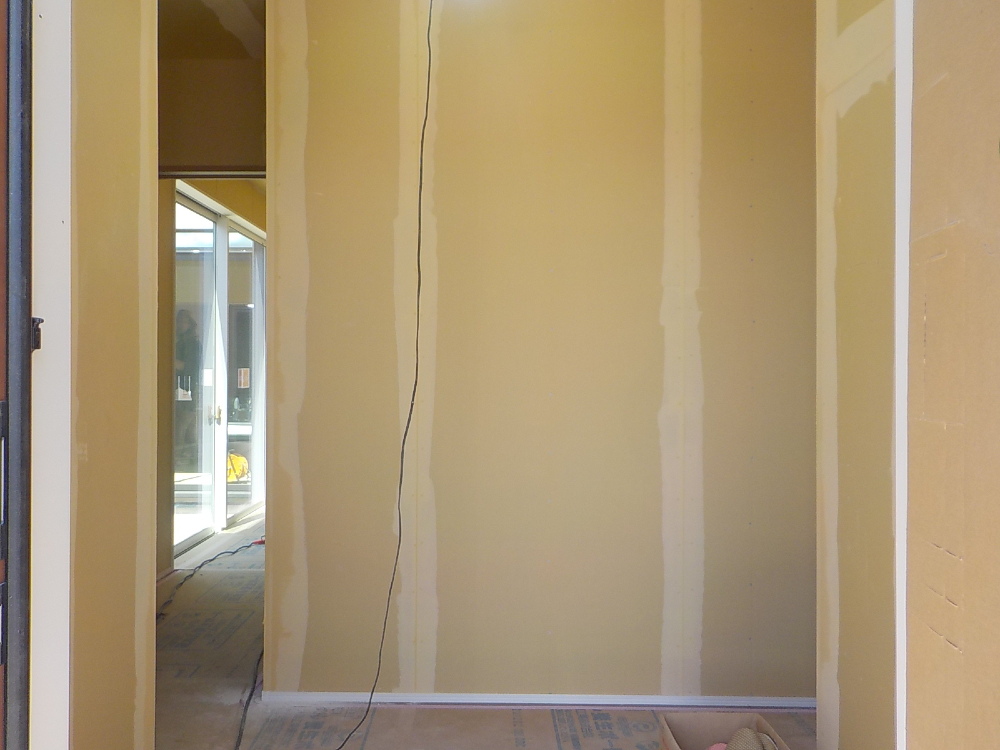

壁面のパテ処理を施工しています。
パテ処理とは、クロス貼りなどの下地処理として、不陸調整、石膏ボードの継ぎ手の目地の段差を平滑にしたり、釘やビスの穴を塞ぎ面を平にするために「パテ」という粘土の様な充填材料で埋める作業の処理のことです。

52. 2023年04月06日

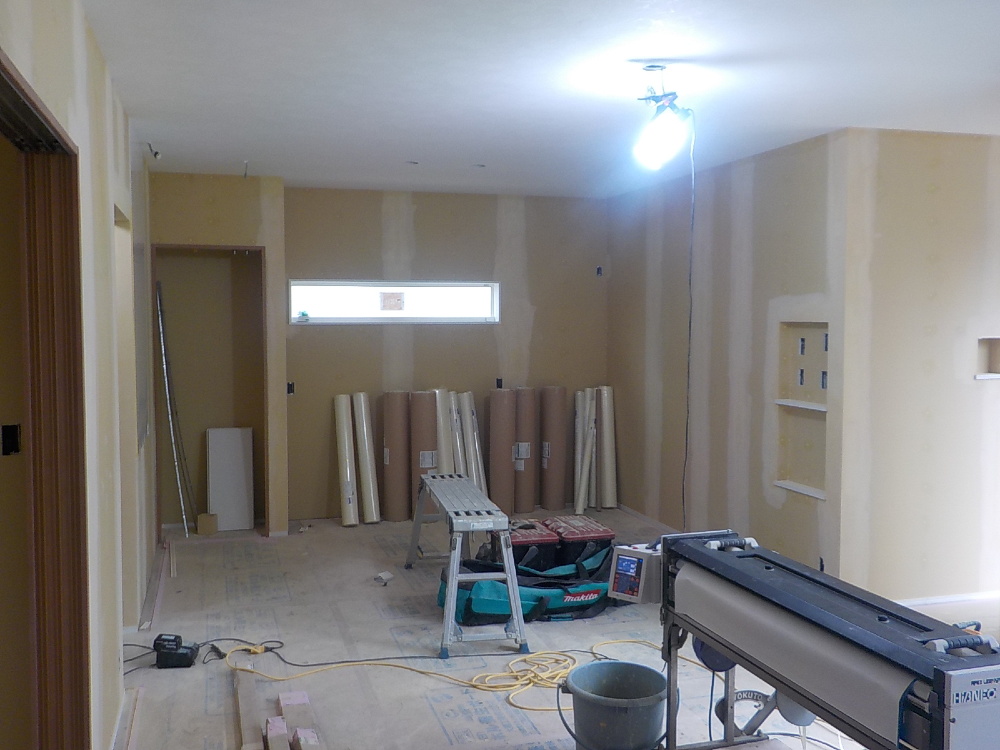

内部施工状況

内部施工状況

クロス貼り工事施工中です。

53. 2023年04月13日
内部施工状況

内部施工状況

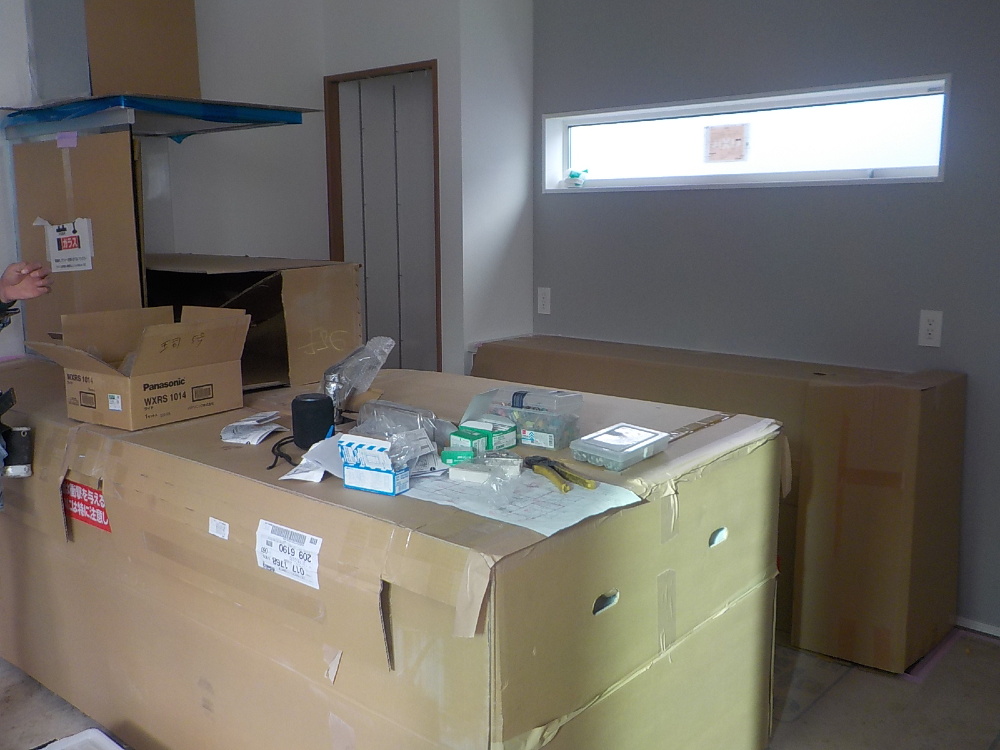

キッチンが設置されました。

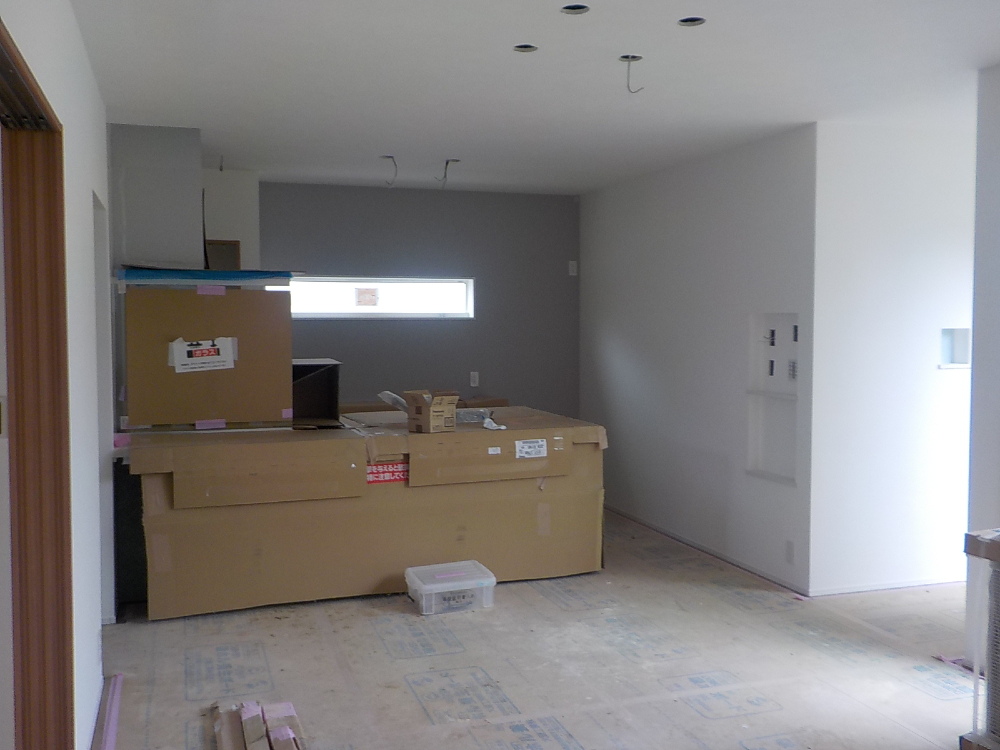

54. 2023年04月13日
外構工事

外構工事

55. 2023年04月14日
内部施工状況

内部施工状況

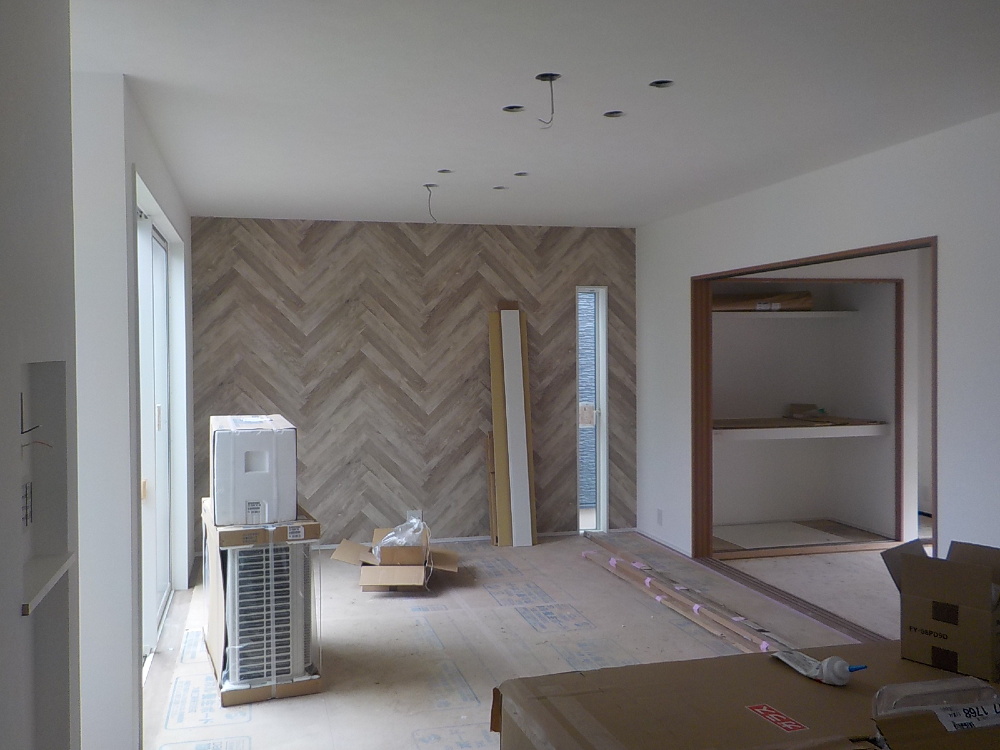

クロス貼り工事が施工されました。

56. 2023年04月14日
内部施工状況

内部施工状況

クロス貼り工事

57. 2023年04月14日
外構工事

外構工事

58. 2023年04月20日
外構工事

外構工事

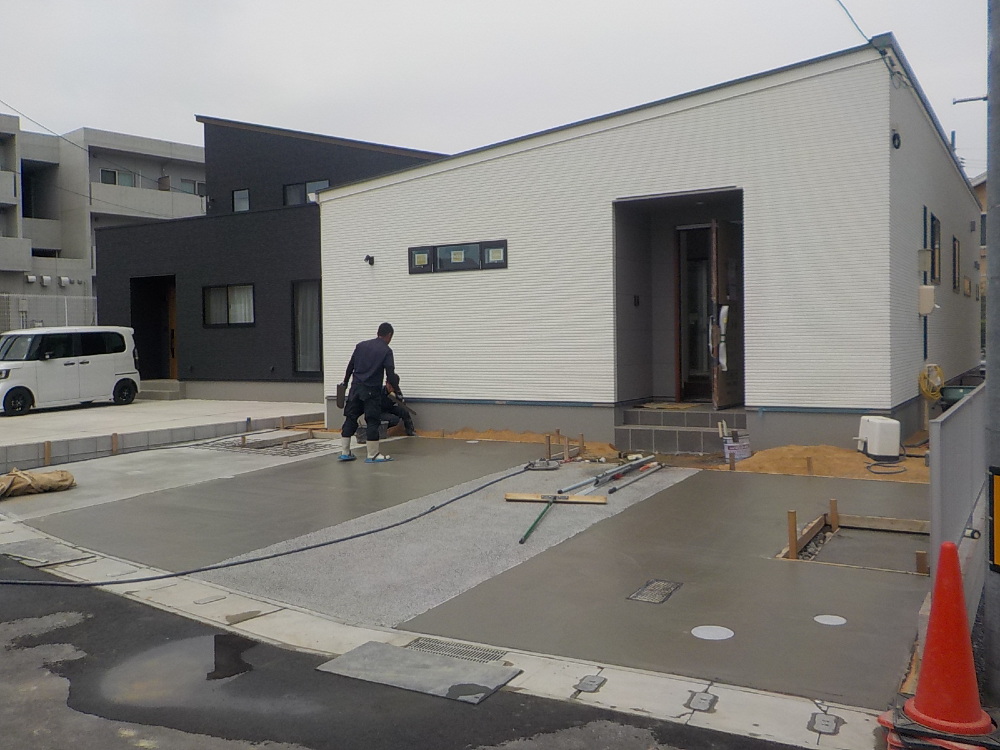

59. 2023年04月21日
外構工事

外構工事

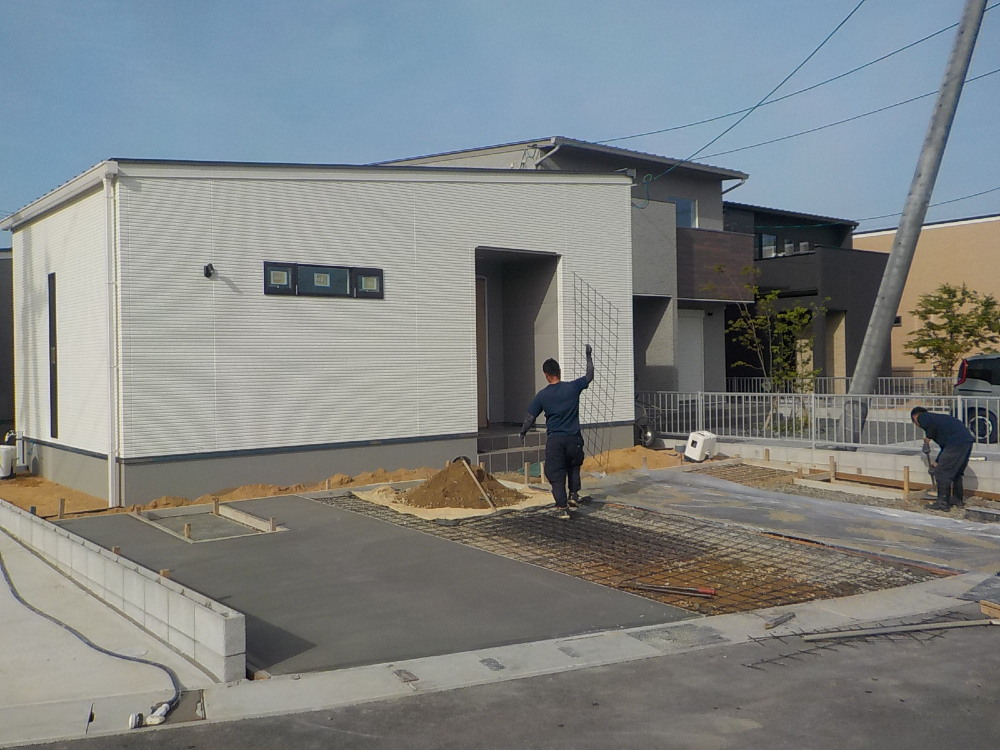

60. 2023年04月27日
外構工事

外構工事

61. 2023年04月27日
完工

完工

62. 2023年04月27日
完工

完工

63. 2023年04月27日
完工

完工

64. 2023年04月27日
完工

完工

65. 2023年04月27日
完工

完工

66. 2023年04月27日
完工

完工

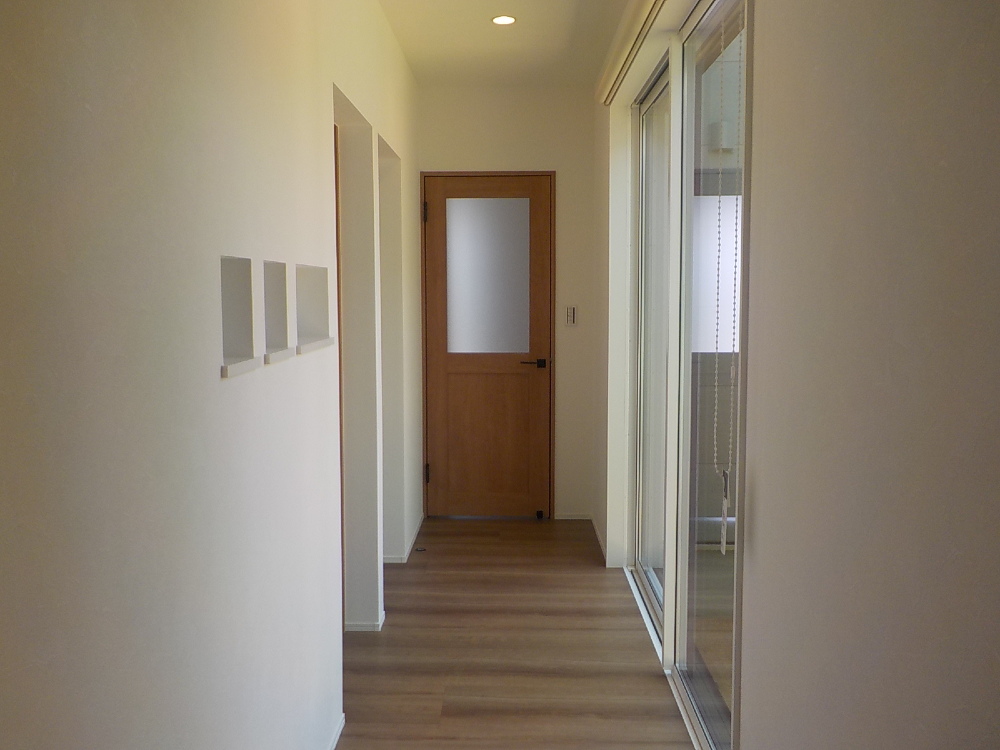

67. 2023年04月27日

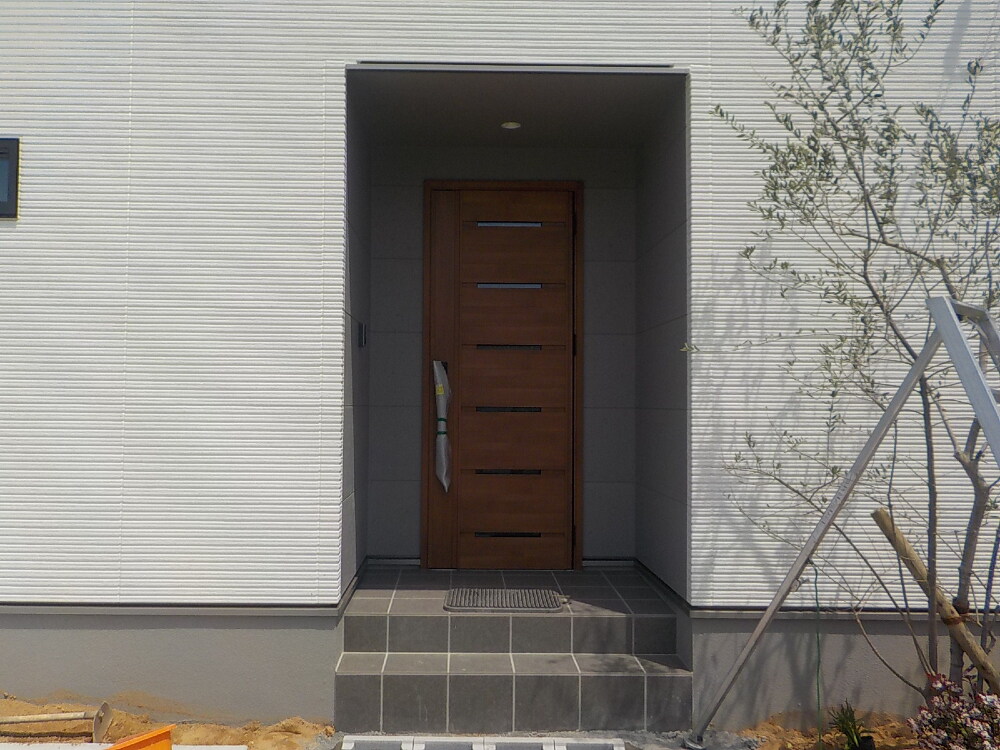

完工

完工

68. 2023年04月27日
完工

完工

69. 2023年04月27日
完工

完工

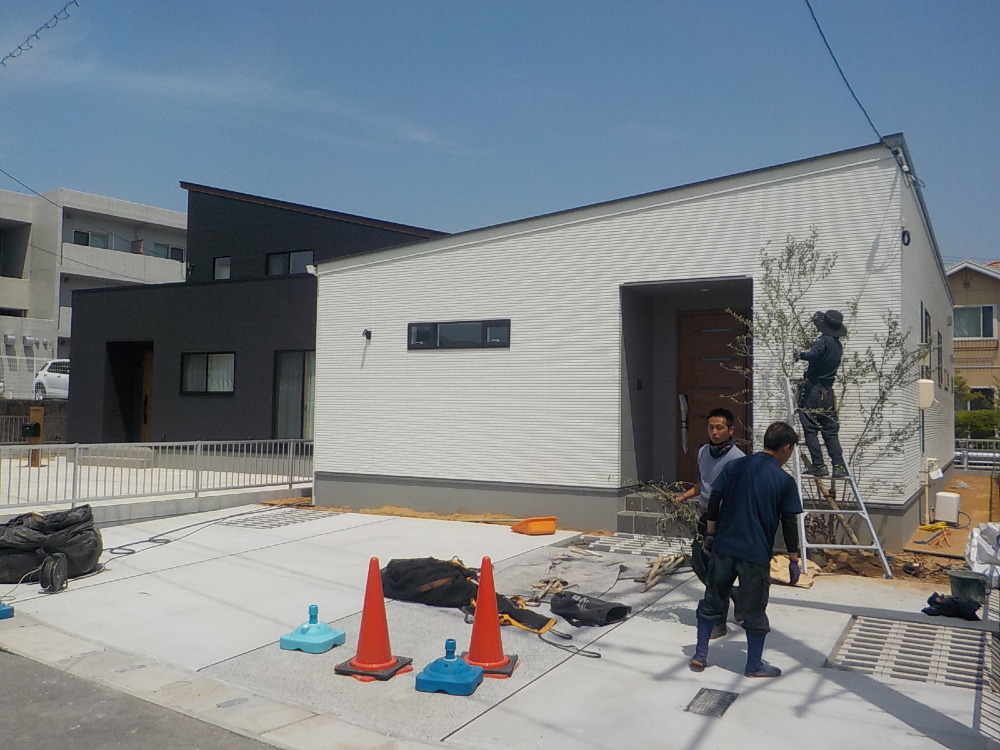

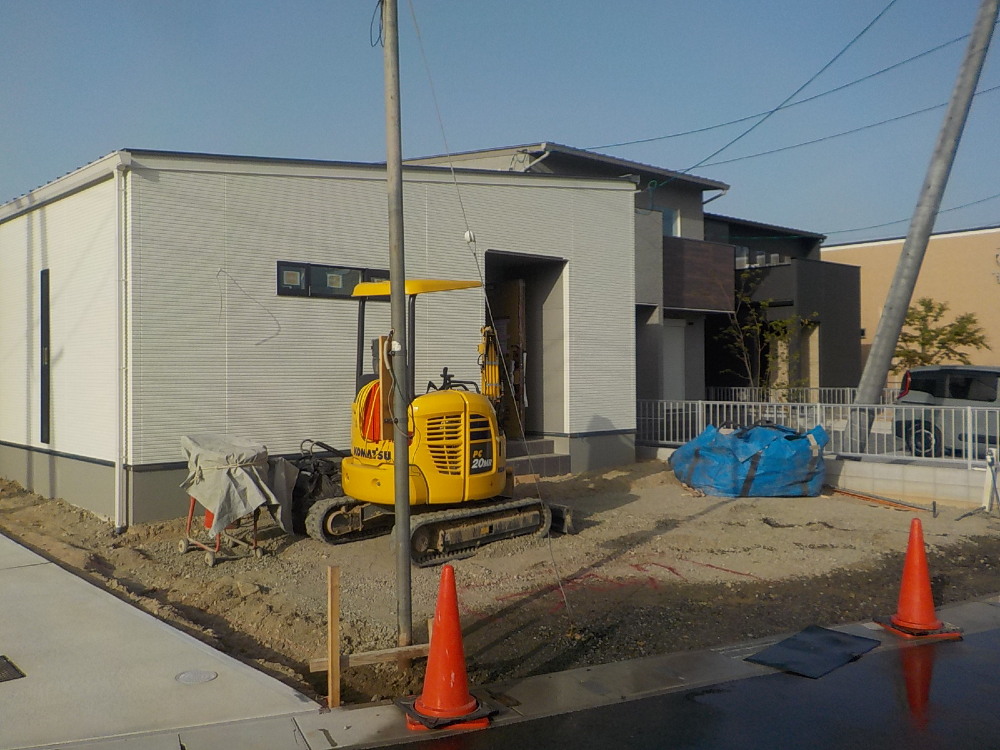

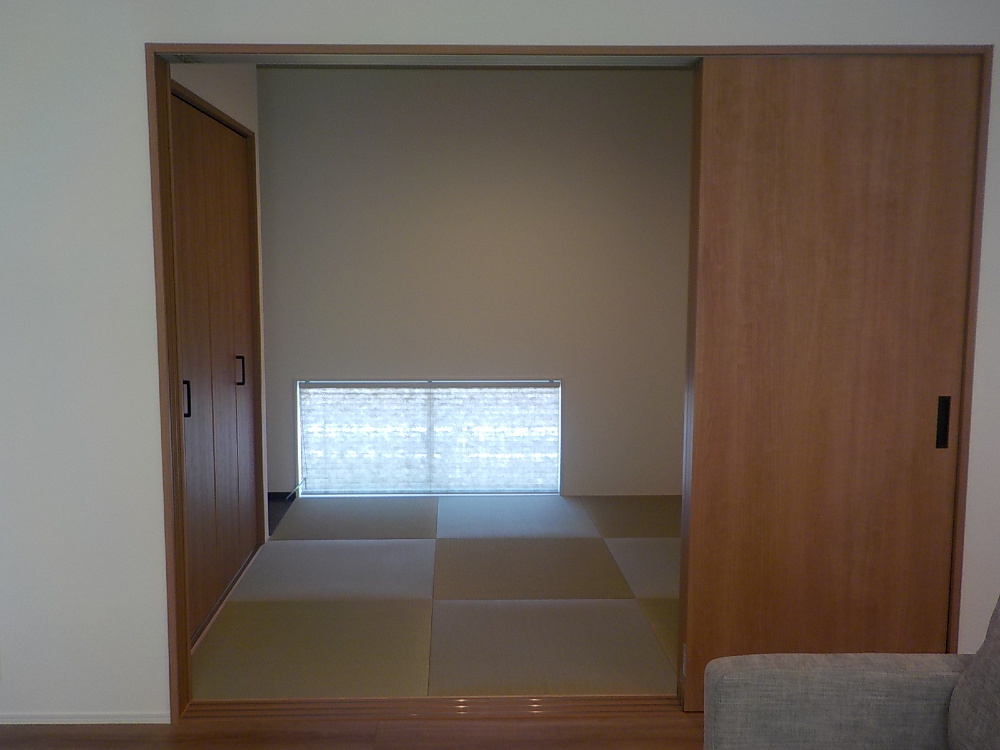

70. 2023年04月28日

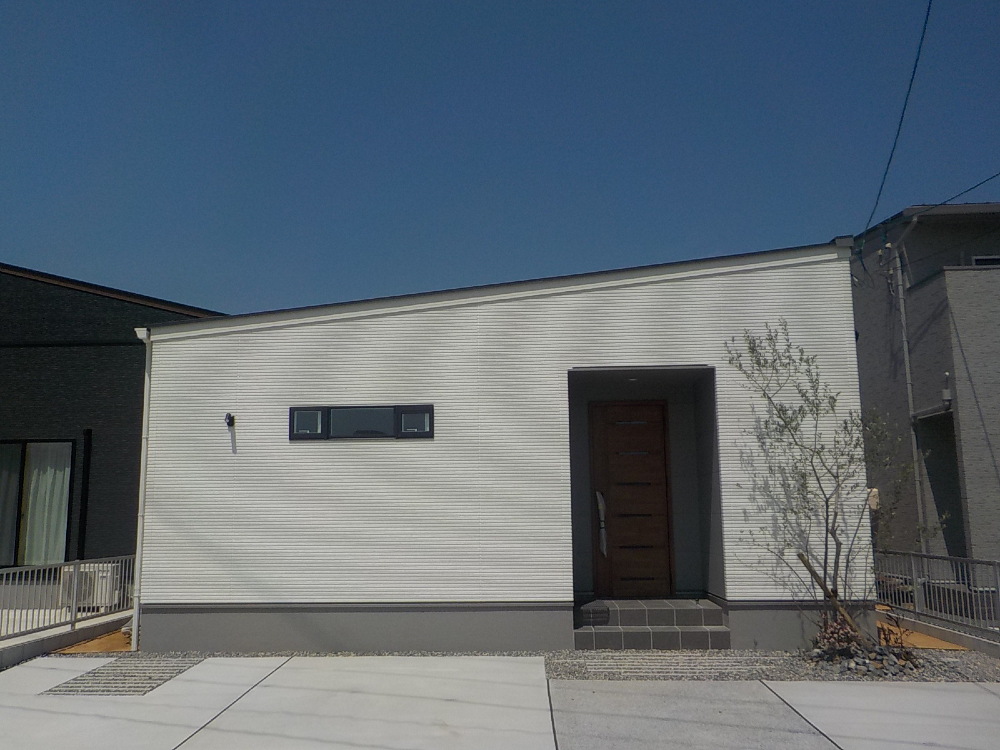

完工

完工

MODEL HOUSE

西小串7号地 ソラマド

~7号地【2024年4月完成】~

吉敷4号地 テクノストラクチャー

~4号地【2024年3月完成】~

その他イベント情報

モデルハウスや完成見学会、イベントなど随時開催しています♩

建和住宅の公式SNS

Instagramをやっていましたら是非フォローお願いします!

イベントや家づくりのお役立ち情報などをLINEでお届け中です!ぜひおともだち追加をお願いします♩LINEからご質問も可能です!

画像

facebookをやっていましたら是非フォローをお願いします!

Pinterestをやっていましたら是非ホローをお願いします!
