建築中レポート
- 1. 2023年09月01日
-
地鎮祭
本日、地鎮祭を執り行いました。
【地鎮祭】とは、土木工事や建築工事を行う際、工事が無事に終わるように安全祈願する儀式のことです。
その土地を守る氏神様に土地を利用させてもらう許可を得て、工事の安全を祈願するという意味があります。
- 2. 2023年10月06日
-

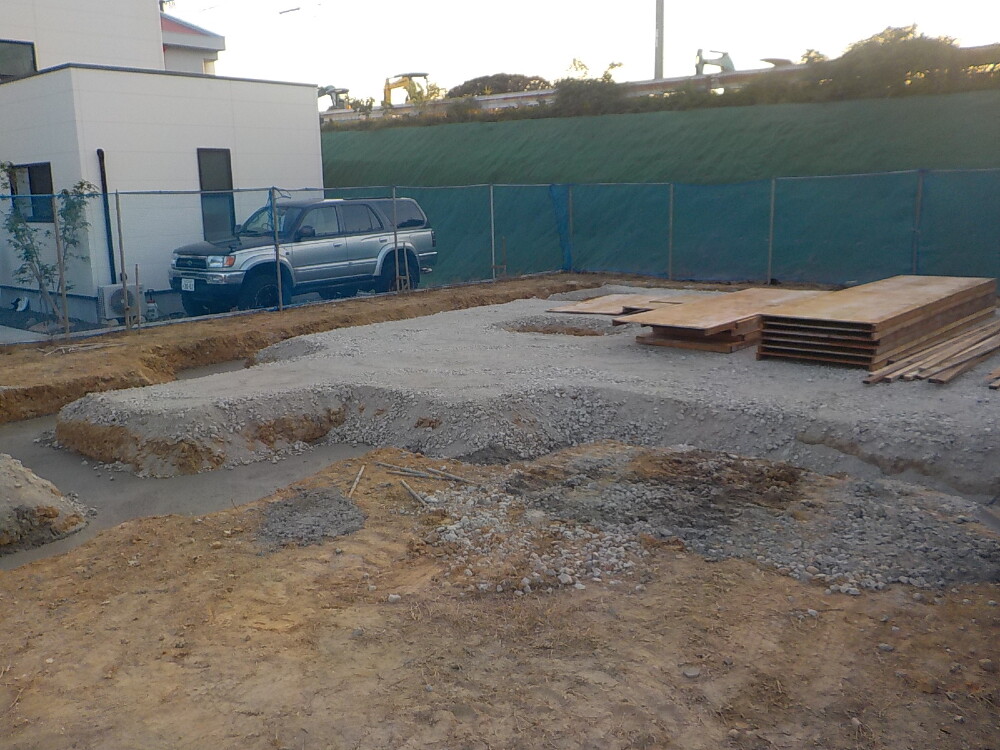

着工準備中

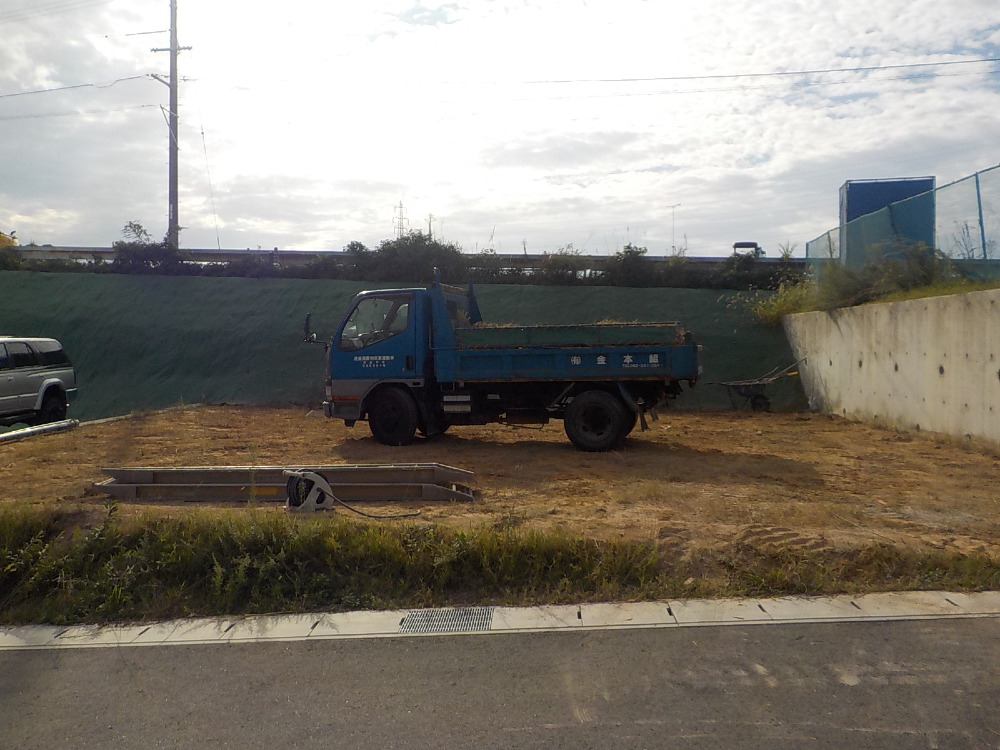

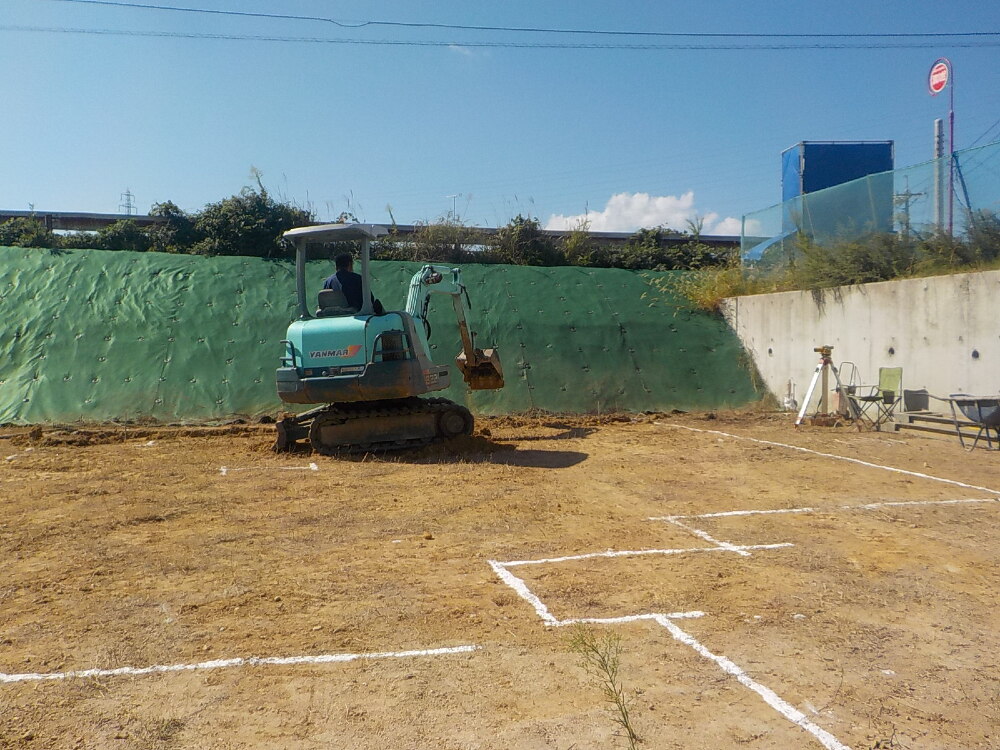

表土鋤取り作業の様子です。
土工事の一種で、表土等をある一定の厚みに薄く取り除く作業のことを言います。

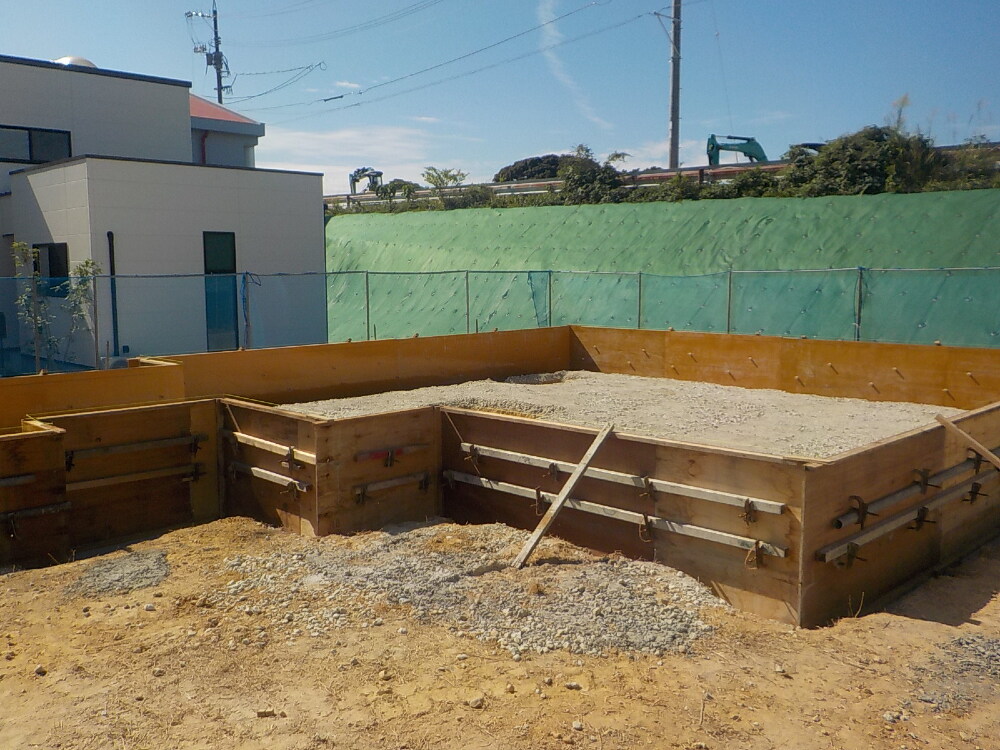

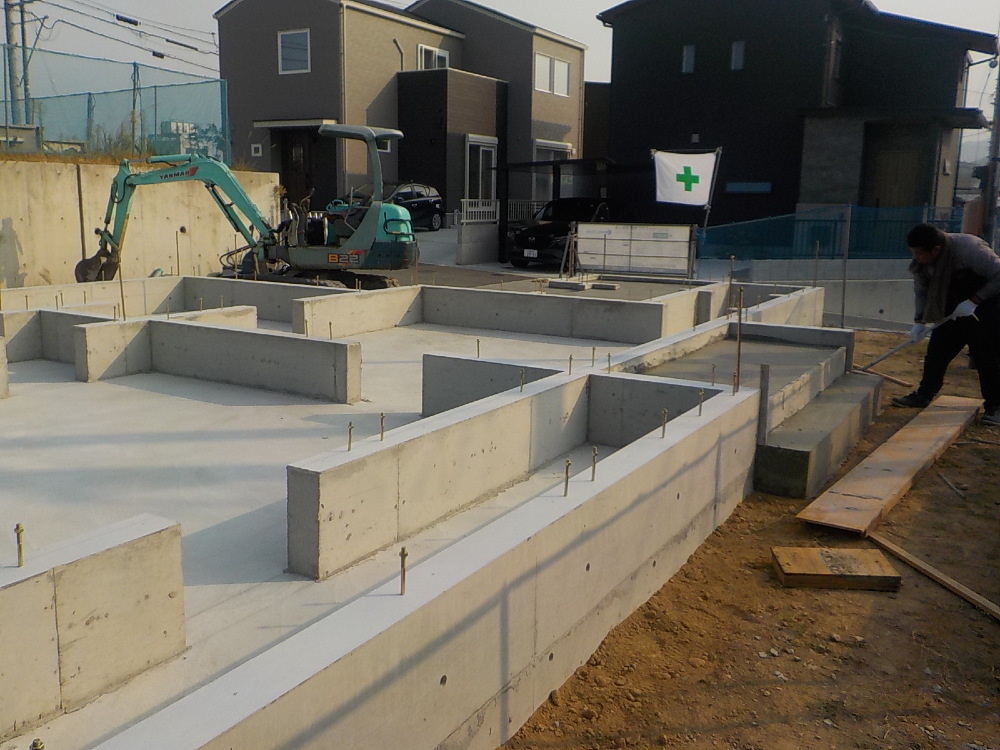

- 3. 2023年10月10日
-
基礎工事
いよいよ基礎工事が始まりました(^^)/

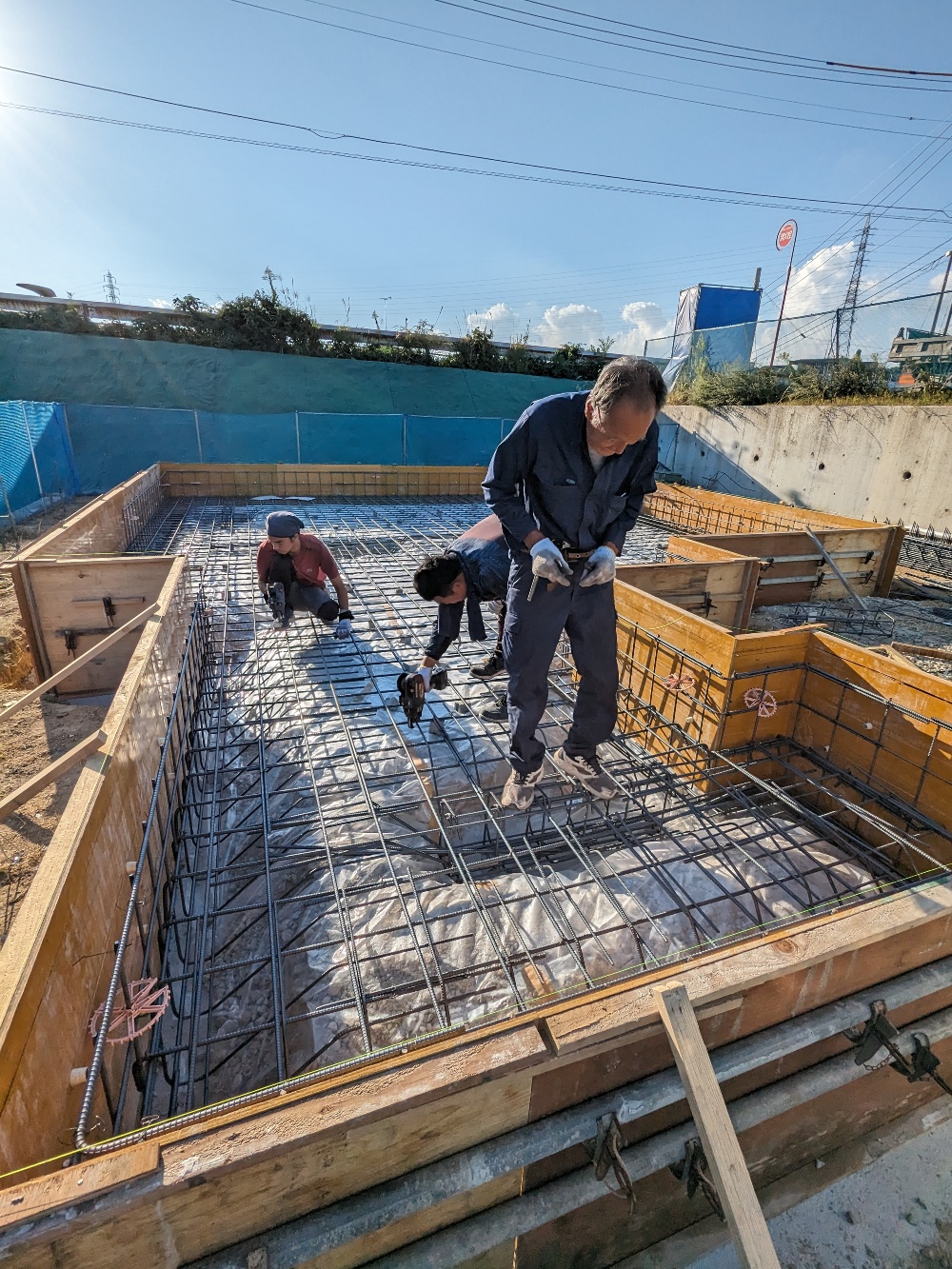

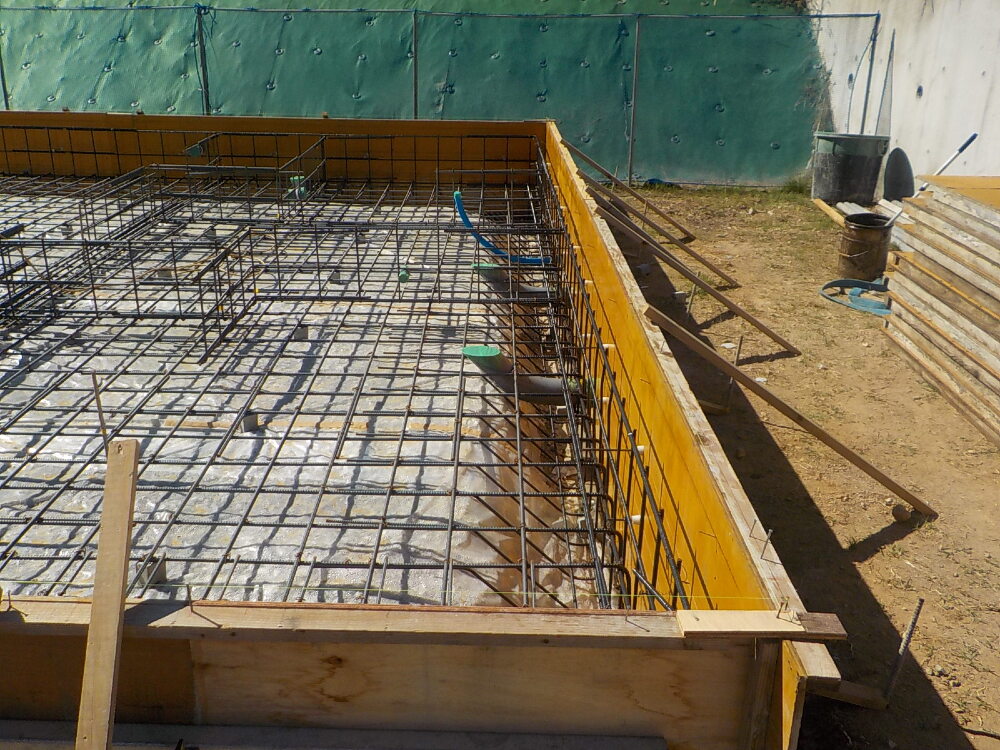

画像は基礎をつくる為に地盤面下の土を掘削しています。
- 4. 2023年10月11日
-
基礎工事
敷地に砂利や砕石を敷き転圧機でしっかりと平らに固めましたら、外周部にコンクリートを流し、鉄筋を組んでいきます。
基礎工事は、お家が出来た後では、ほとんど見えなくなってしまう工程ですが、実はお家を頑丈にしっかりと支えるためのとても重要な部分です!
- 5. 2023年10月13日
-
基礎工事
型枠が設置されました(^^)/
型枠が組み終わりましたら、配筋工事が始まります!
- 6. 2023年10月16日
-
基礎工事
配筋工事の様子です。
配筋は基礎の底にあたる底盤を先に行い、その後、基礎の立ち上がり部分を行います。
鉄筋と鉄筋は結束選で結んで固定します。
これをしておかないとコンクリートを打設する時に、鉄筋がずれてしまうことがあるからです!

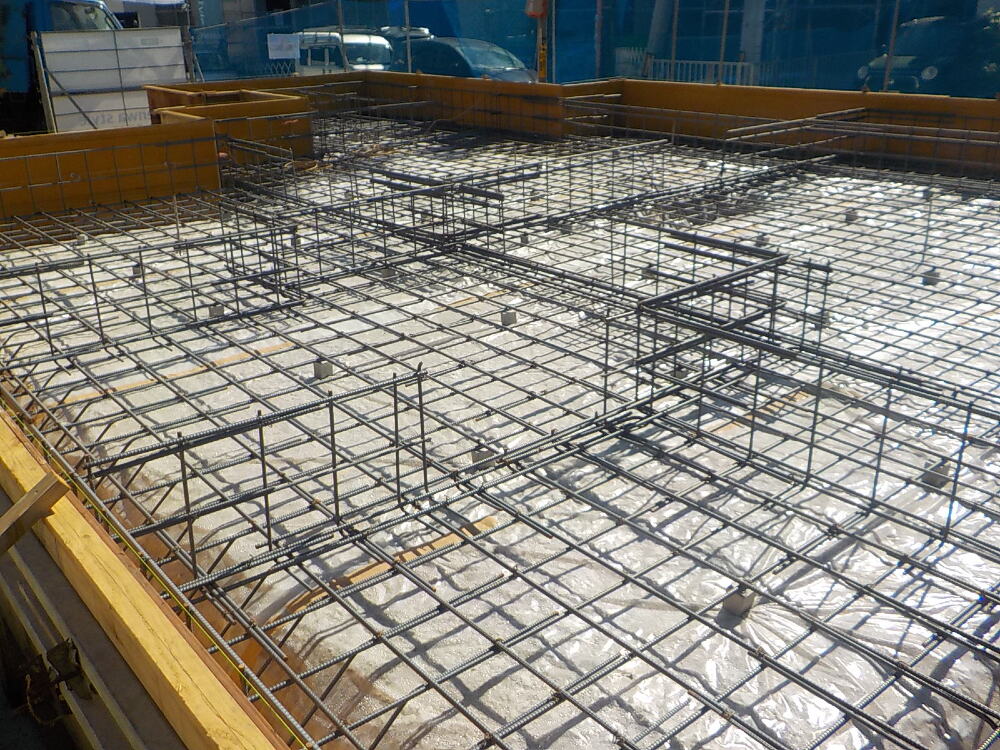

- 7. 2023年10月19日
-
基礎工事
配筋工事の様子です。
基礎は鉄筋コンクリートでできており、配筋は鉄筋コンクリートに必要な鉄筋(鉄の棒)を図面通りに組み立てていく作業になります
配筋は基礎の寿命や強度に直接影響がある非常に重要な工程です!
- 8. 2023年10月21日
-
基礎工事
住宅品質確保促進法や長期優良住宅法で求められる維持管理性に配慮し、「スリーブ方式」を採用し、住宅基礎部分のメンテナンス性を上げています。
- 9. 2023年10月21日
-
基礎工事

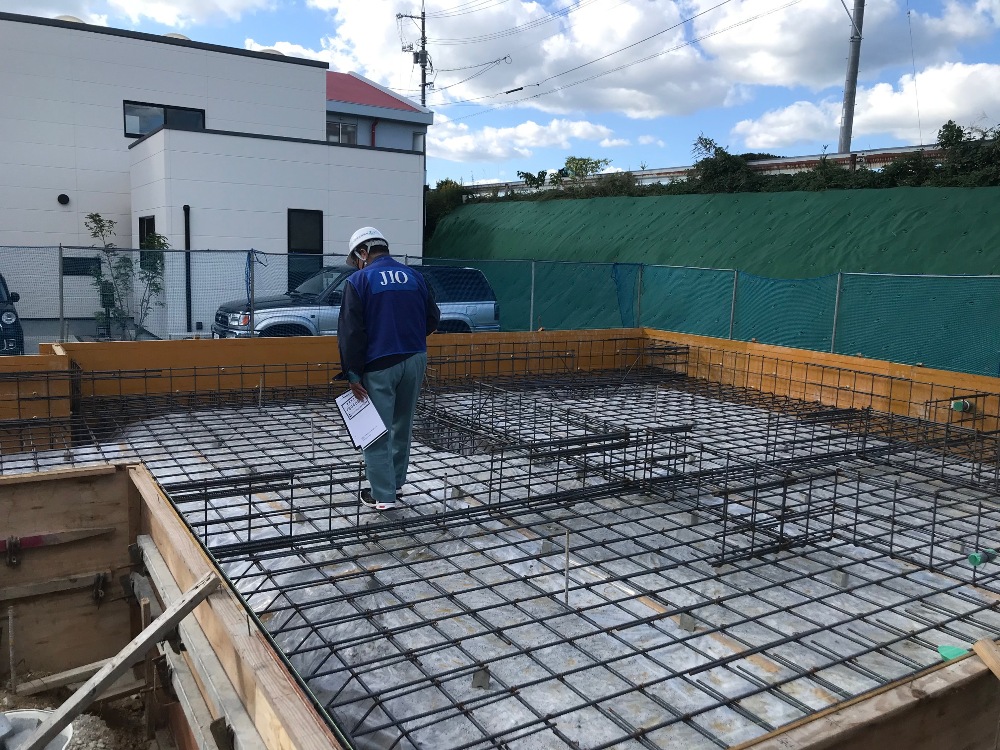

国土交通省登録・指定JIO(日本住宅保証検査機構)による配筋検査が行われました!
基礎の鉄筋が正しく配置されているか、本数に間違いはないか、ずれはないか、といった点をチェックする検査です。
各項目問題なく合格です('◇')ゞ
- 10. 2023年10月21日
-
基礎工事

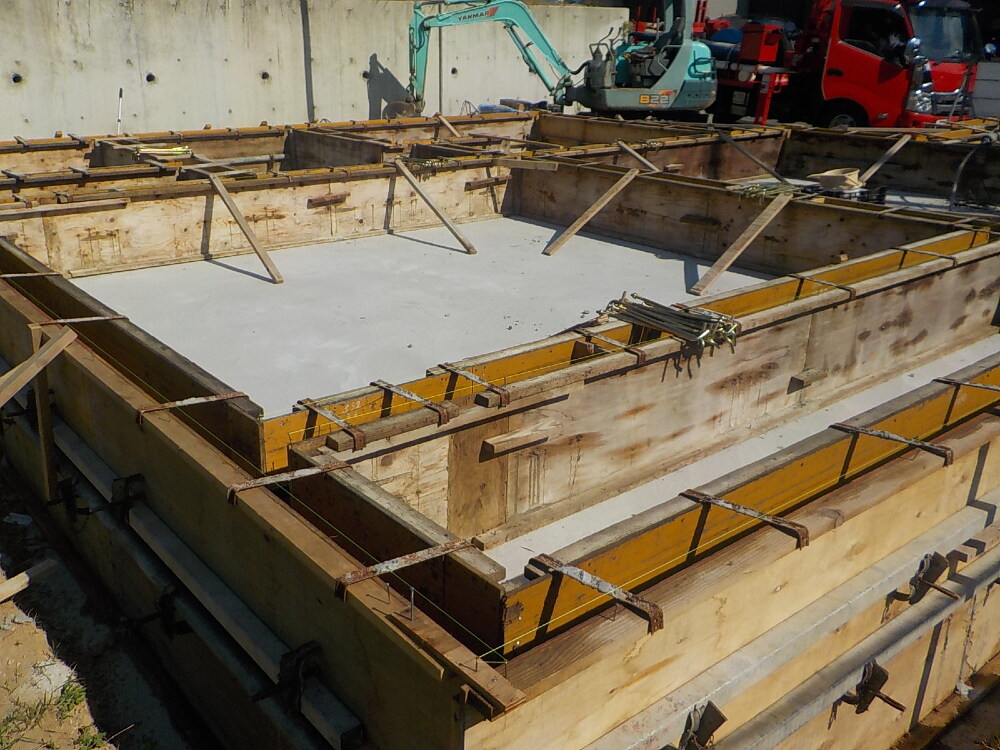

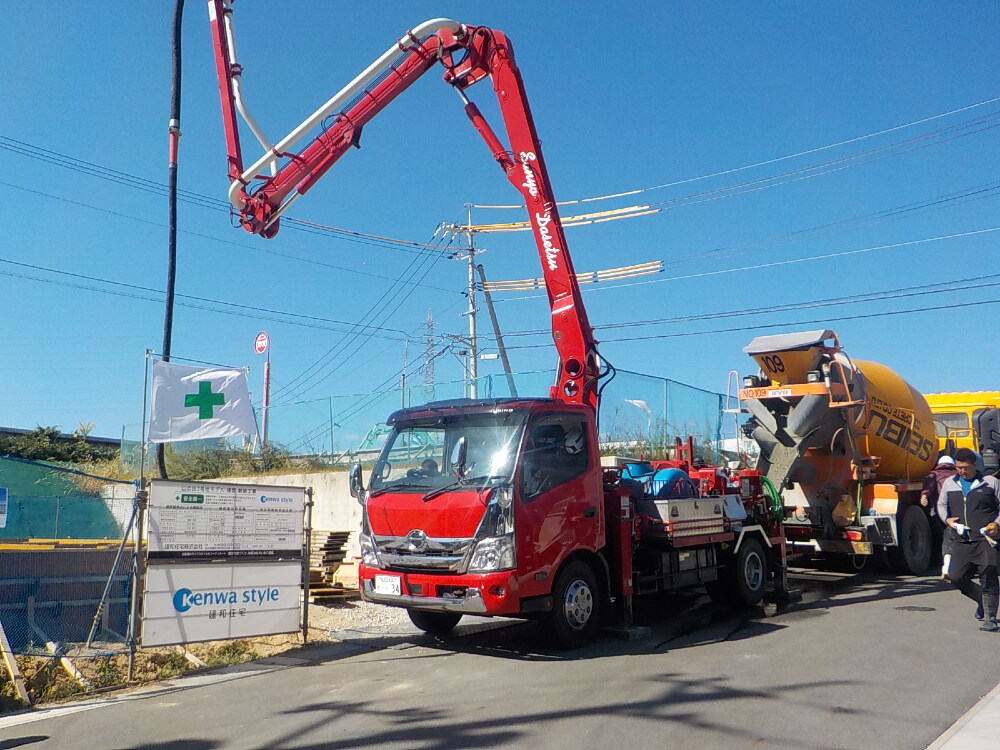

配筋検査も終わり、いよいよコンクリートを流し込む作業に入りました!
ベタ基礎という基礎で、建物の床下全体に鉄筋コンクリートを流し込んでつくる基礎です。
耐震性に優れていることや、地面からの湿気が建物に伝わりにくくシロアリ被害のリスクが低くなるといった特長があります(^^)

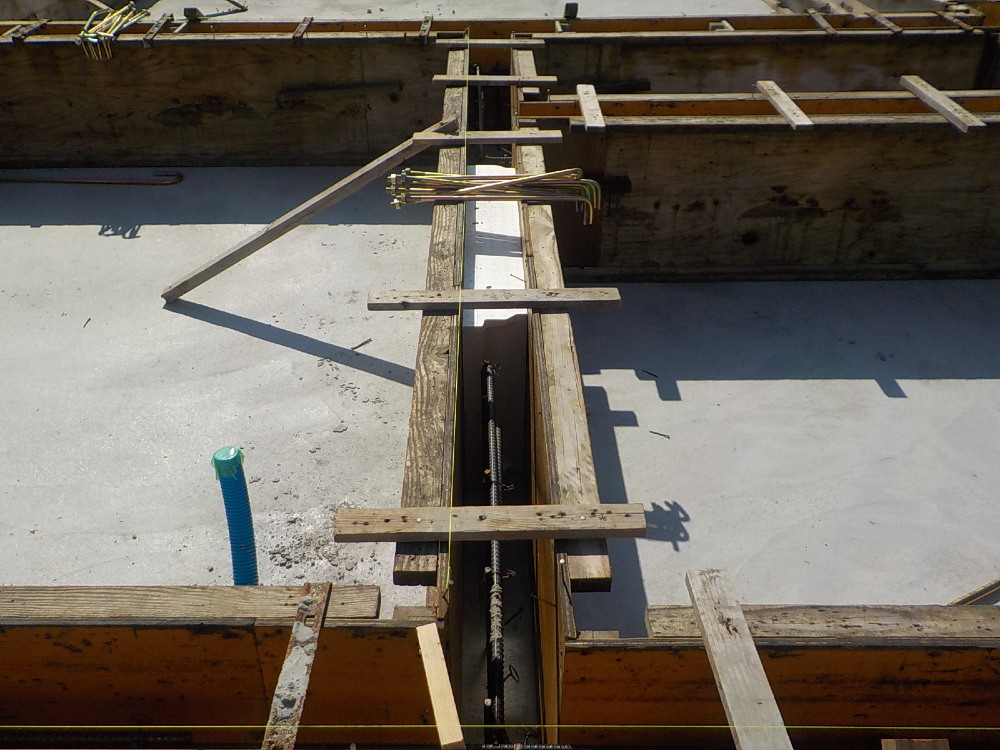

- 11. 2023年10月24日
-
基礎工事
基礎の立ち上がり部分に型枠が設置されました!
- 12. 2023年10月24日
-
基礎工事
基礎の立ち上がり部分の型枠の中へコンクリートを流しこんでいきます!
工事は着々と進んでおります('◇')ゞ
- 13. 2023年10月27日
-
基礎工事
基礎の型枠が全て外されました(^^)
基礎から出ている金属の棒を【アンカーボルト】といいます。
アンカーボルトは基礎と土台をしっかりとつなぐ役割をし、地震や台風などのおおきな外力により、土台が基礎からずれたり、浮き上がったりすることがないようにしっかりと固定させる大事な金物です!

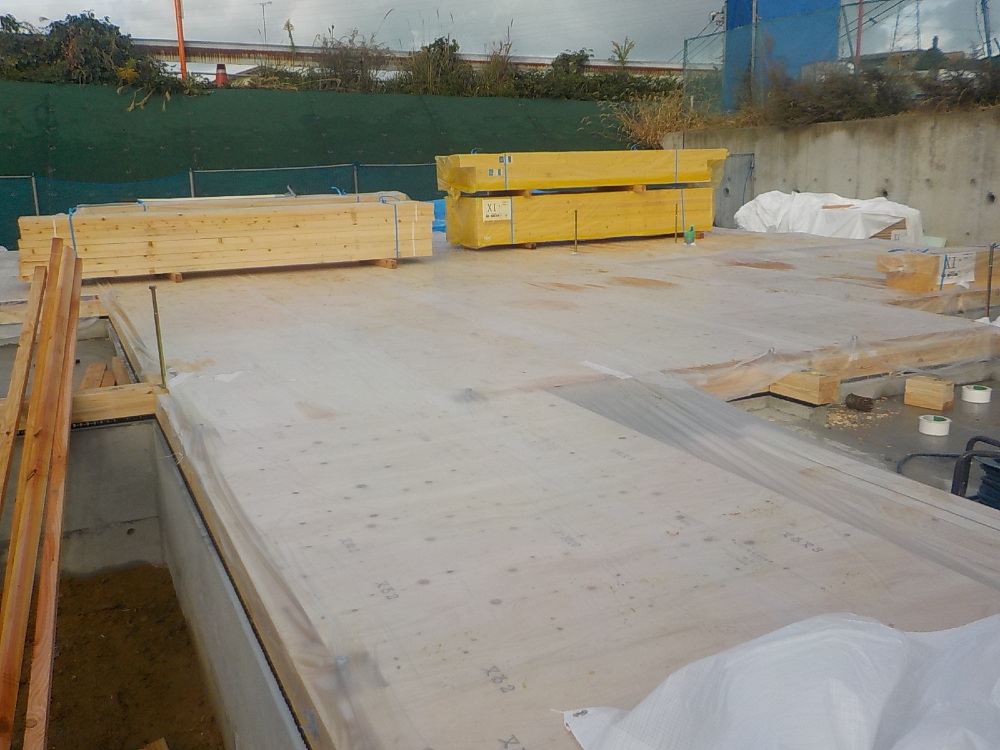

- 14. 2023年10月31日
-
上棟準備
先行配管工事の様子です。
ブルーの管は給水、ピンクの管は給湯です。
管は洗面、浴室、キッチンなどお家の色々な場所へと繋がっていますが、後に点検しやすいように、このように一カ所に水廻りの配管をまとめてあります。
普段は見えない部分ですが、給排水はお家の中で、生活に密接にかかわるとても重要な部分。
また漏れたりする事が無いように、傷んだりしないように、折れ曲りがないよう無駄なく配管しています!
- 15. 2023年11月09日
-
上棟準備

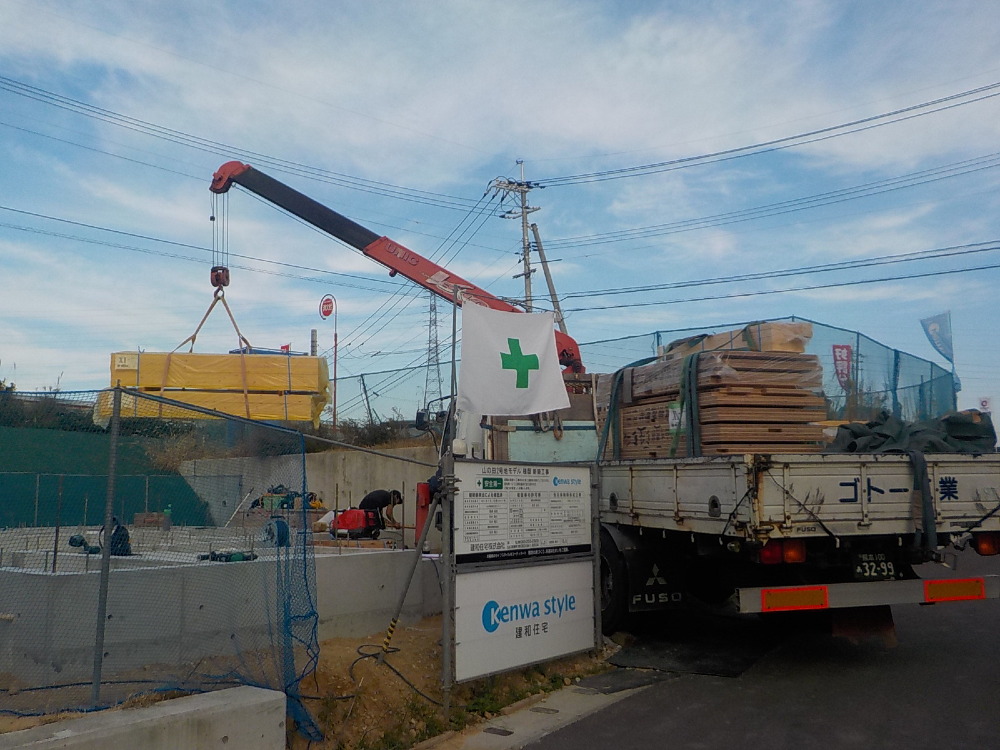

基礎工事が終わり、いよいよ大工さんの登場です!

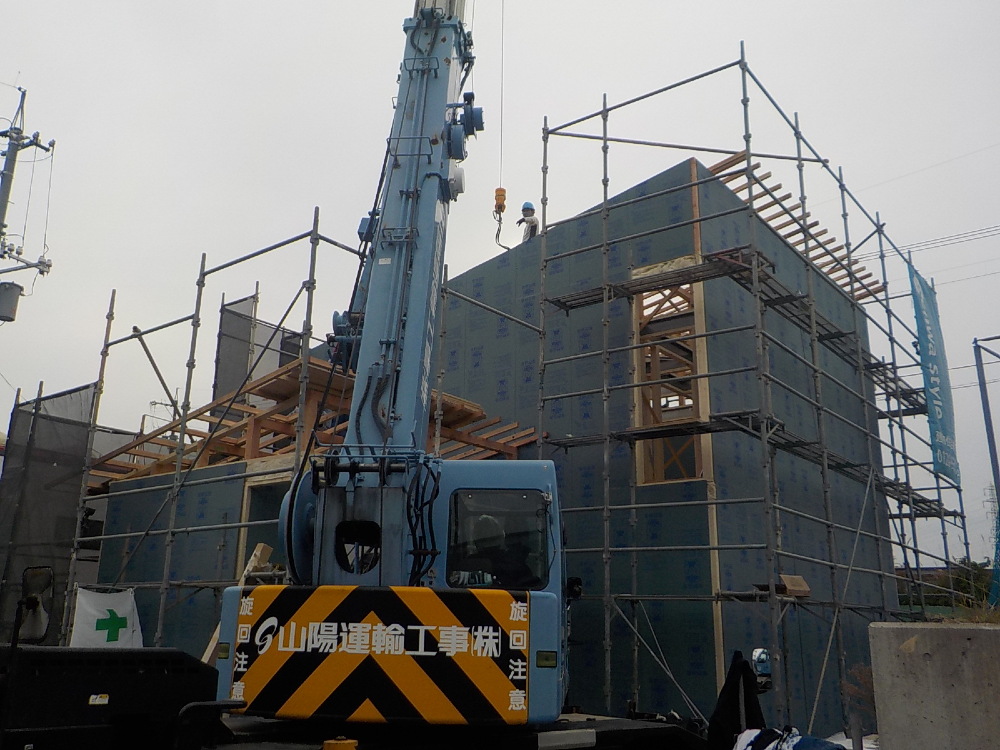

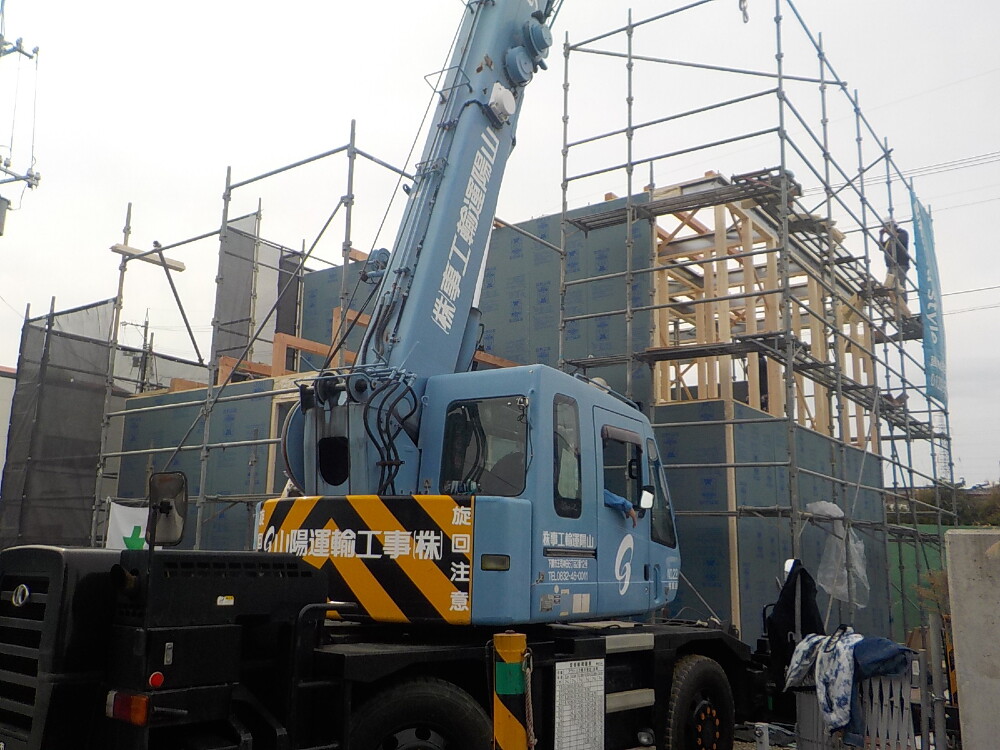

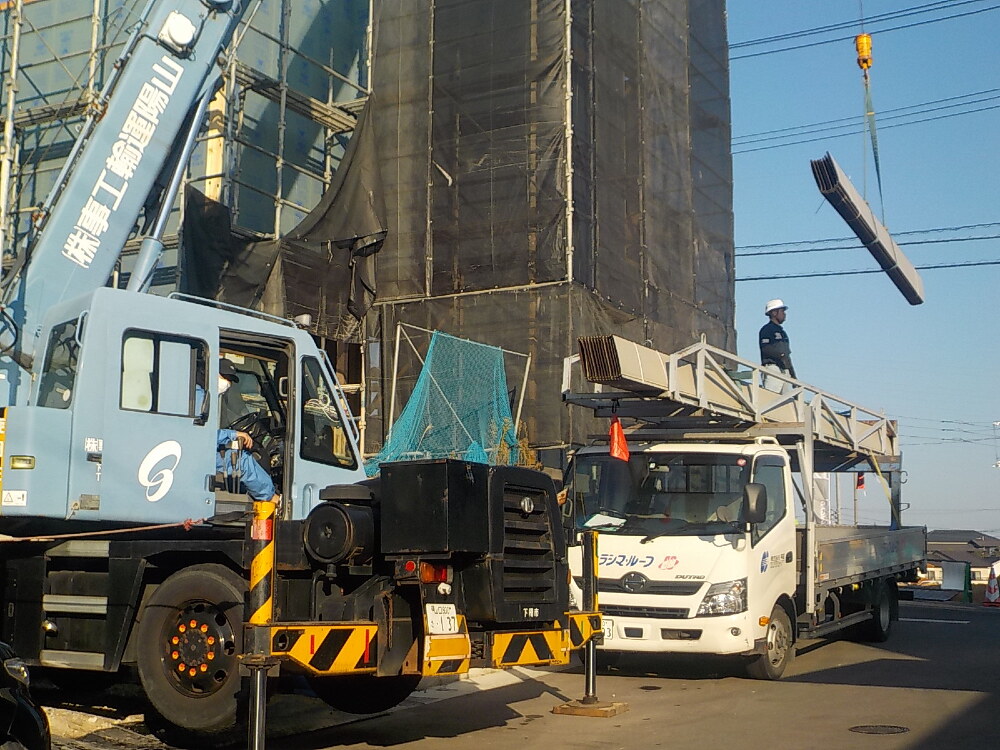

朝からクレーン車を伴い、あらかじめ発注し図面通りにカットされた沢山の木材が運ばれてきました(^^)

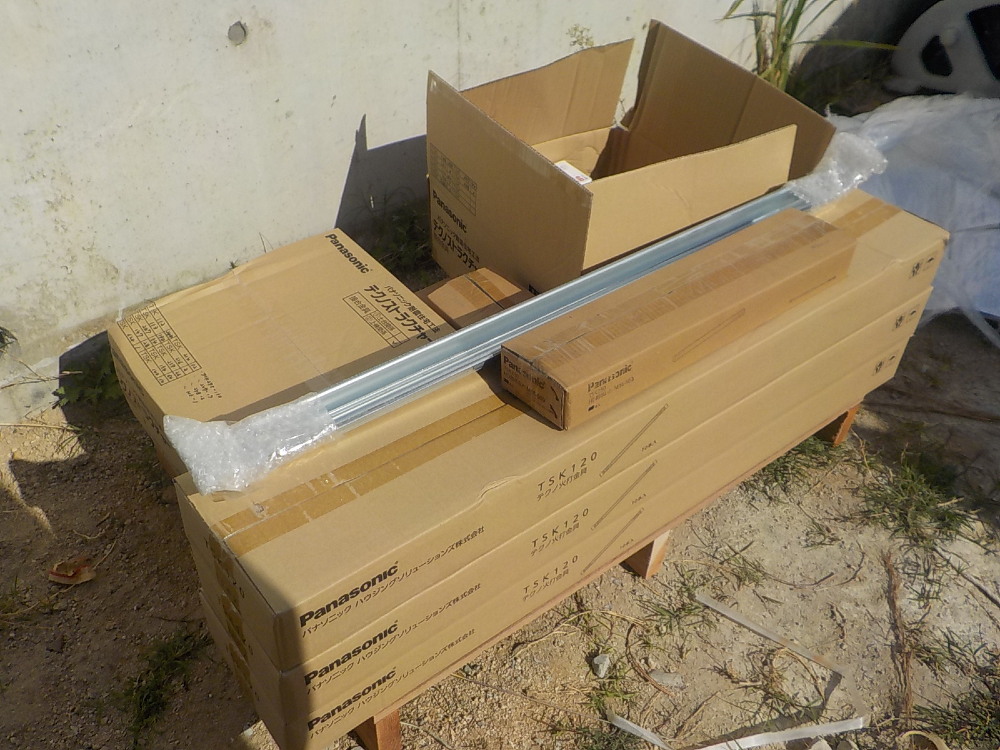

- 16. 2023年11月09日
-
上棟準備
お家を建てるのに必要なたくさんの部材が次々に搬入されていく様子は、ワクワク、そしてドキドキの連続です☆
大工さんたちは材料がやって来ると同時に、素早く作業にはいり土台敷きの工程にはいります!
- 17. 2023年11月09日
-
上棟準備

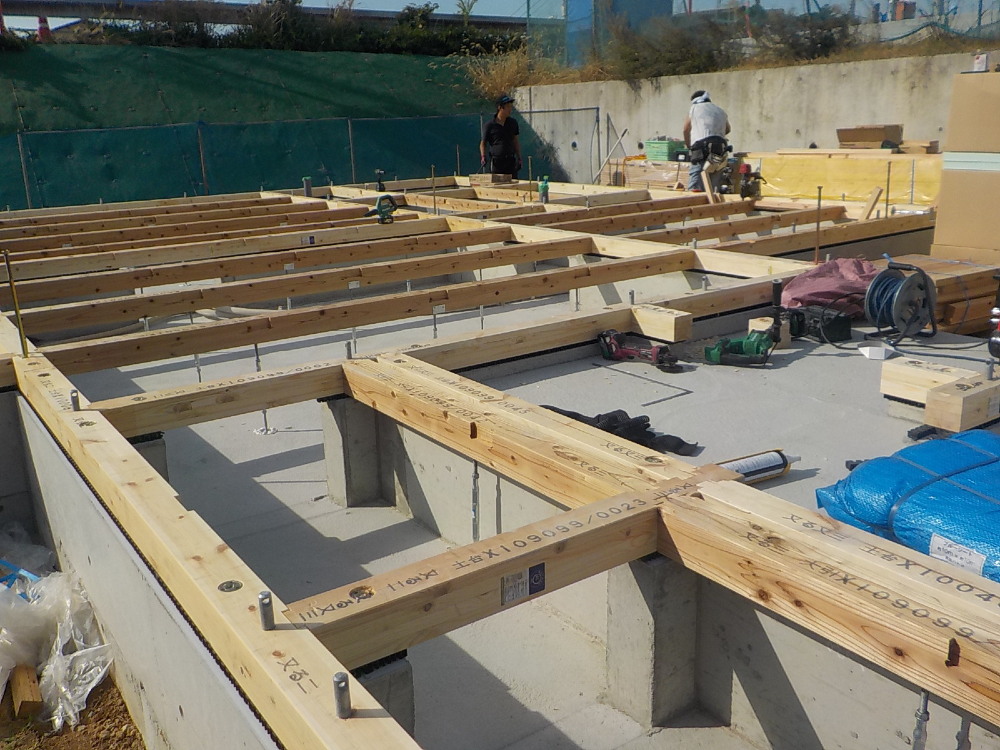

土台敷の様子です。
土台敷きは、基礎コンクリートの上に土台や大引きといわれる木材を設置していく作業で、建物の構造部分に関わる大切な工程となります。
基礎立ち上がり部分と土台の間に挟むゴム製の部品で、従来の基礎に換気口を設ける代わりに用いられています。
基礎パッキンを挟むことで、土台から基礎を分離させるので土台からの湿気を基礎へ浸透するのを防ぎ、お家の耐久性を高めてくれます!

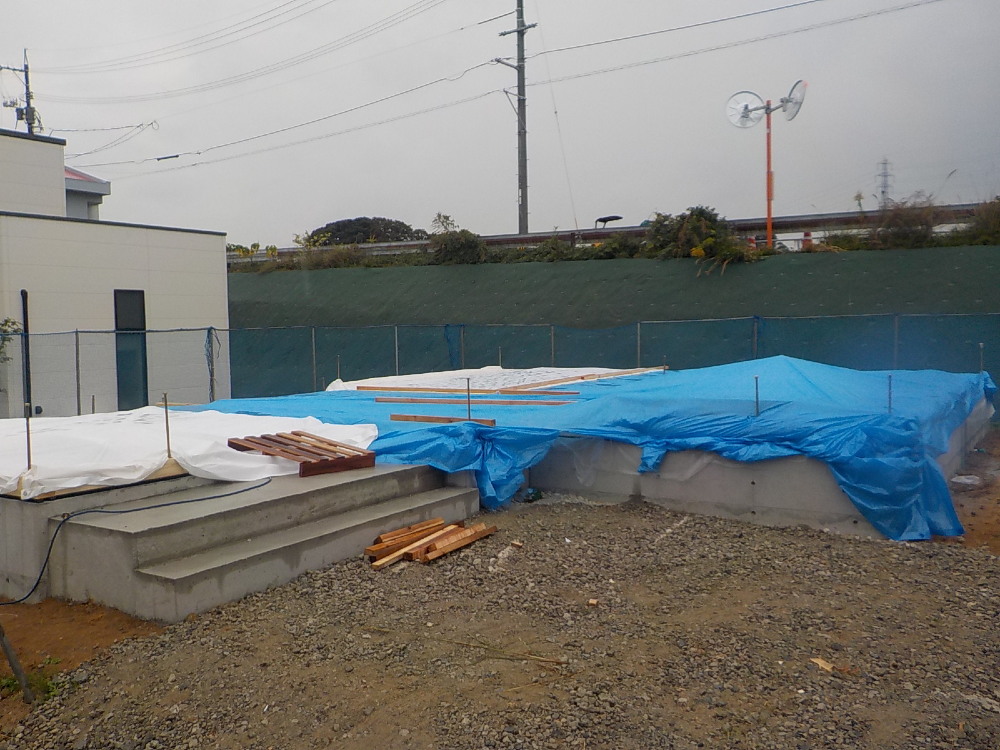

- 18. 2023年11月10日
-
上棟準備
大切な木材が濡れたりしないようにしっかりとシートを掛けています(`・ω・´)ゞ
- 19. 2023年11月11日
-
上棟準備
棟上げまで後もう少し!とても楽しみです♪
- 20. 2023年11月15日
-
上棟準備

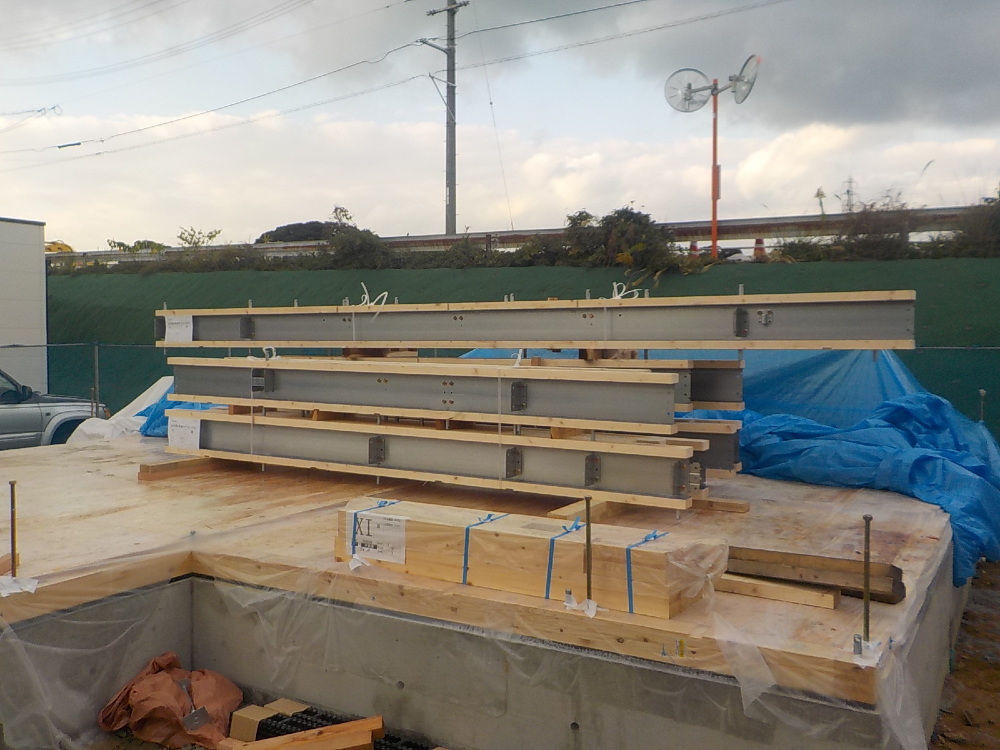

テクノビームが搬入されました!
- 21. 2023年11月15日
-

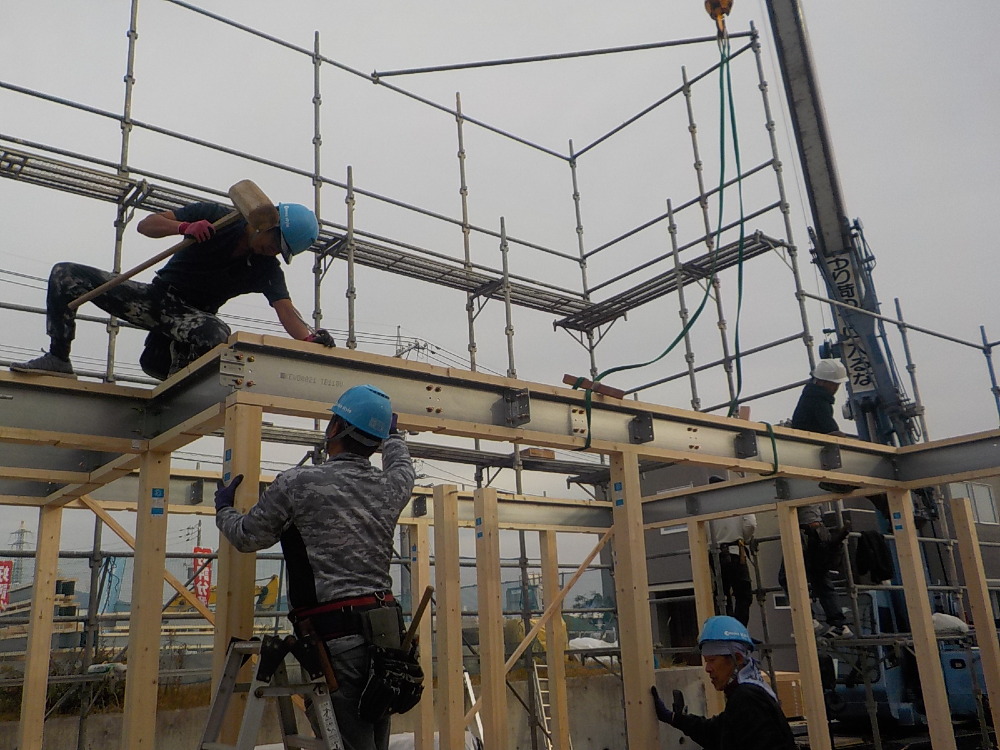

上棟準備

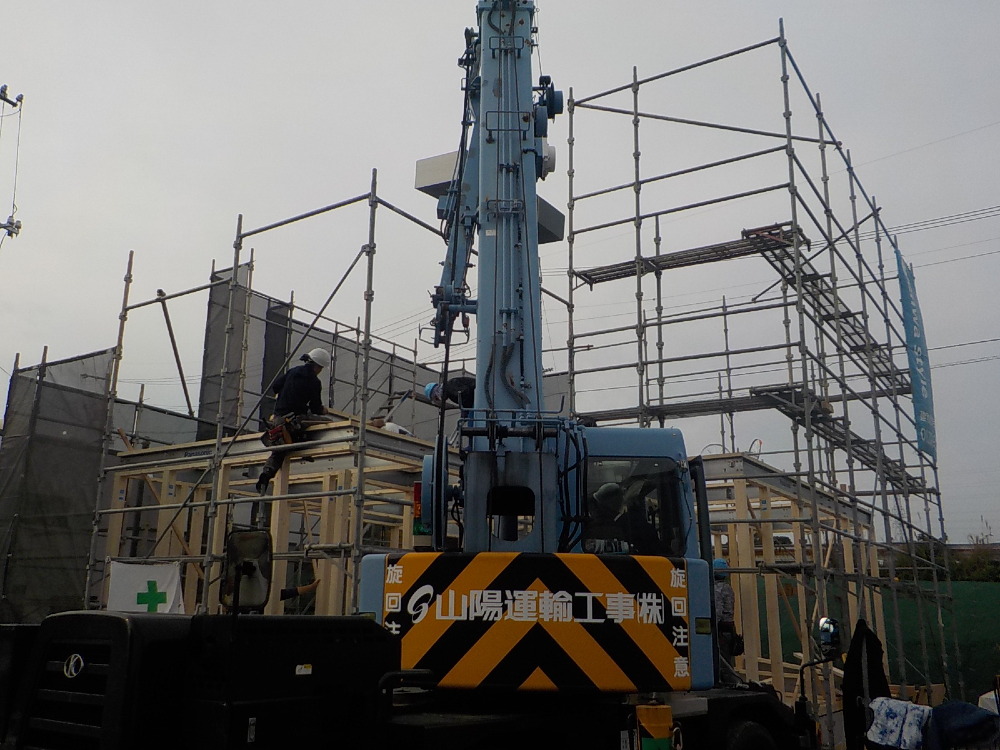

明日は待ちに待った棟上げの日です♪

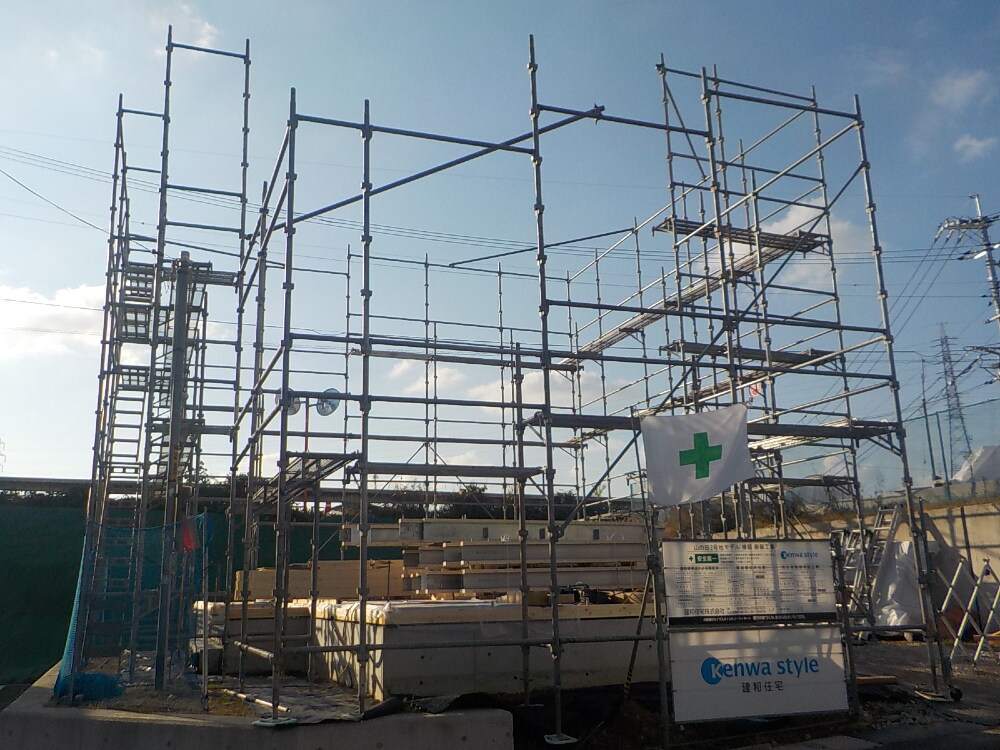

現場では棟上げ前の足場組み作業が行われました。
足場は、このように上棟直前に組まれ、外壁や樋などの工事が終わる、いわば建物の完成間近まで、作業する職人さんたちの足元をしっかりと支えます。
そして足場を組むのは、また専門の職人さんの作業にはりますので、お家が建つまでには、本当にたくさんの《人の手》がかかっているということになります。
さて、準備に忙しい現場監督も、チェックにチェックを重ね、あとは当日を待つばかり・・・・緊張と期待でいっぱい、とても楽しみです(*´▽`*)

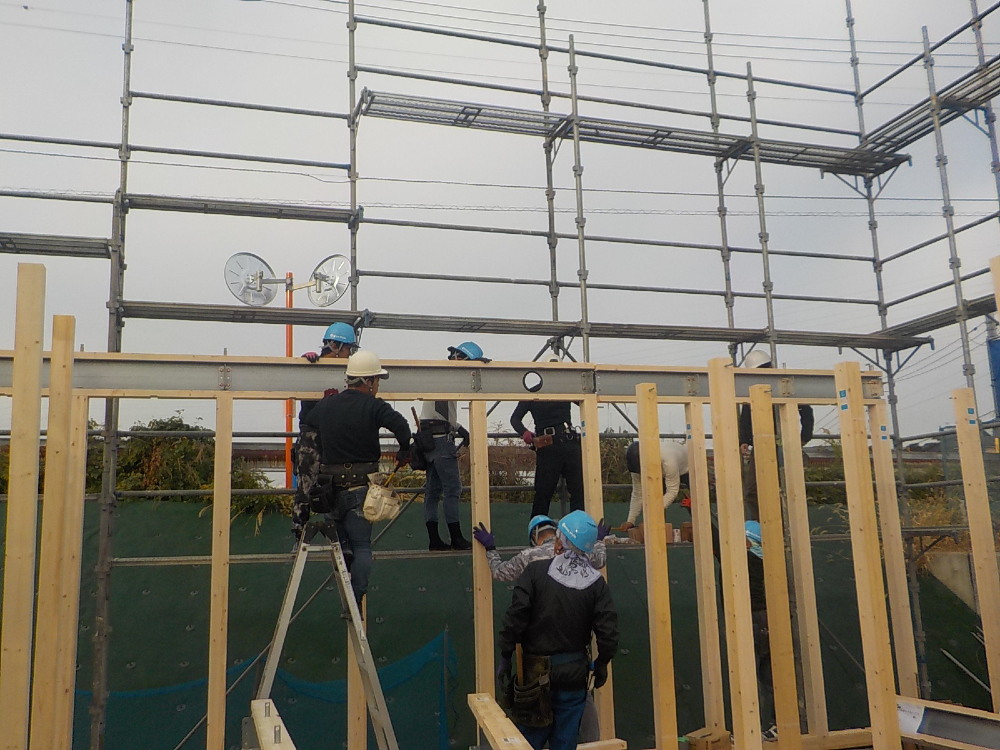

- 22. 2023年11月16日
-

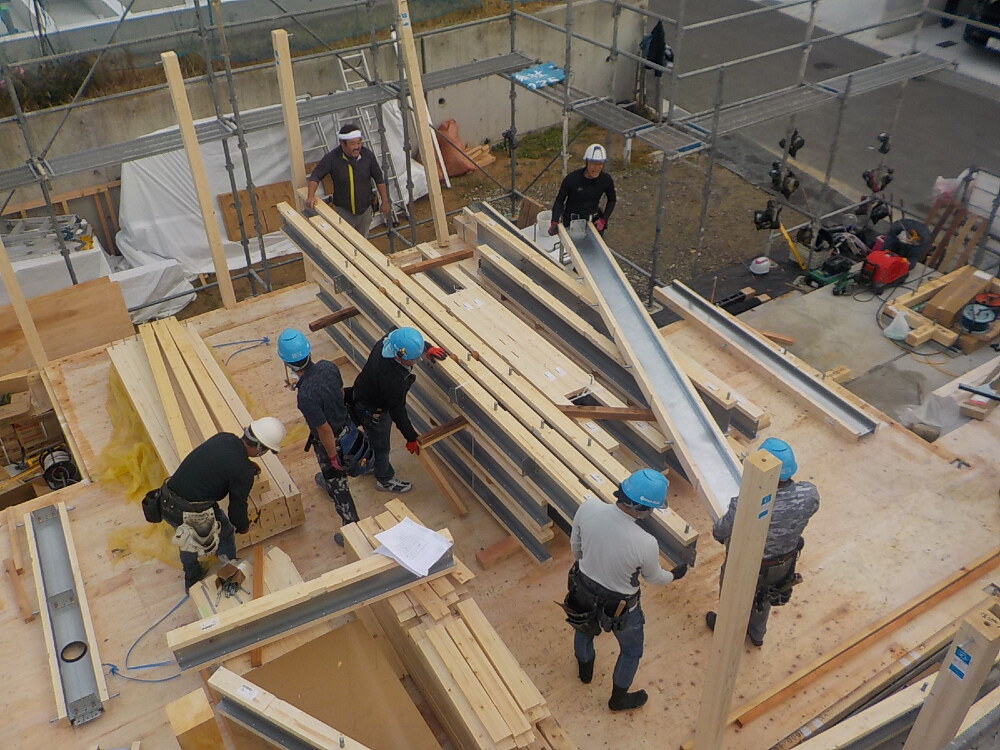

上棟

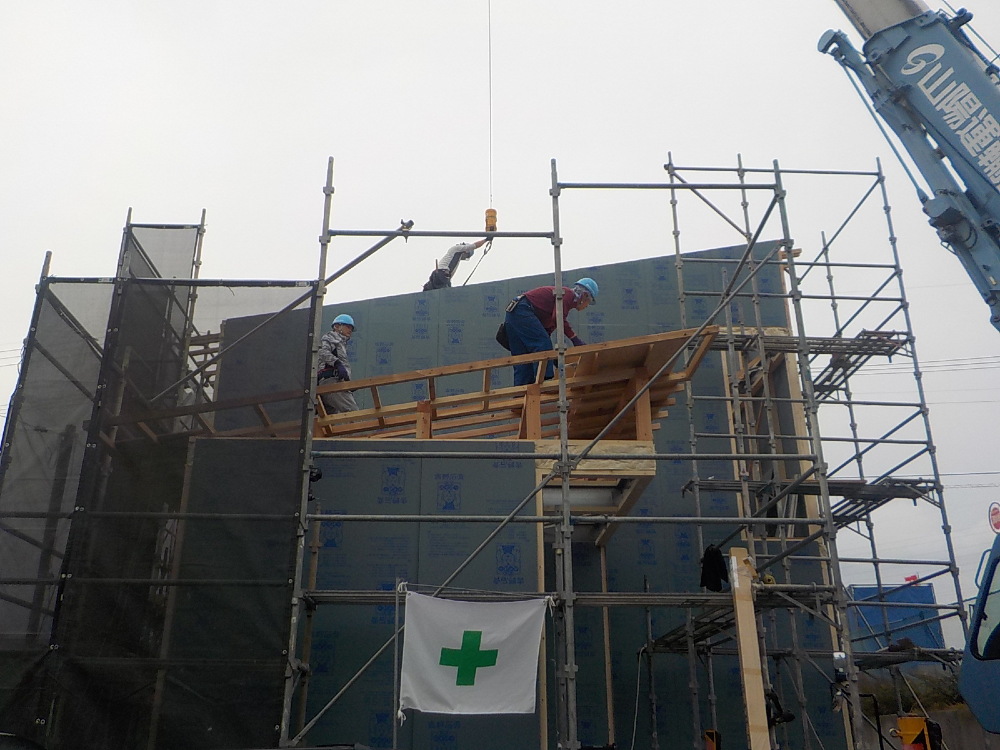

いよいよ棟上げが始まりました!
職人の皆さま、安全第一で宜しくお願い致します!
- 23. 2023年11月16日
-
上棟
予め図面に従ってプレカットされた木材はそれぞれの位置によって長さや大きさ、更に、仕口、継手といった接合部の形などが決まっています。
このようにプレカットされた木材を用いる事で、施工に無駄が無く、正確な計測検査がされており安心できる上、効率よく作業が進められます(^^)
- 24. 2023年11月16日
-

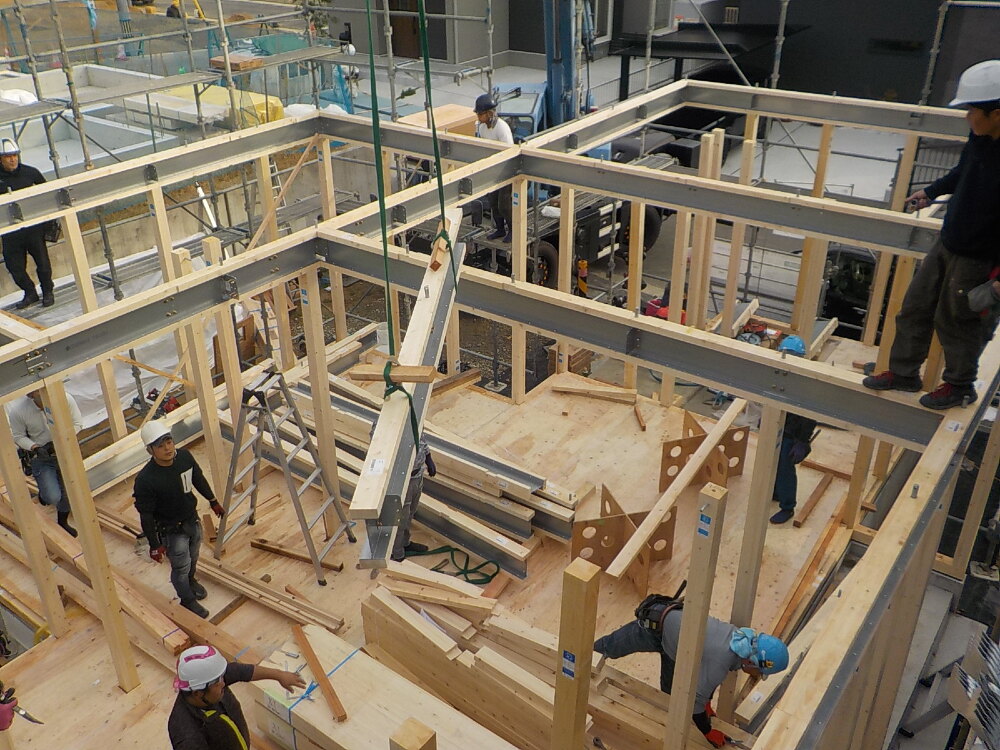

上棟

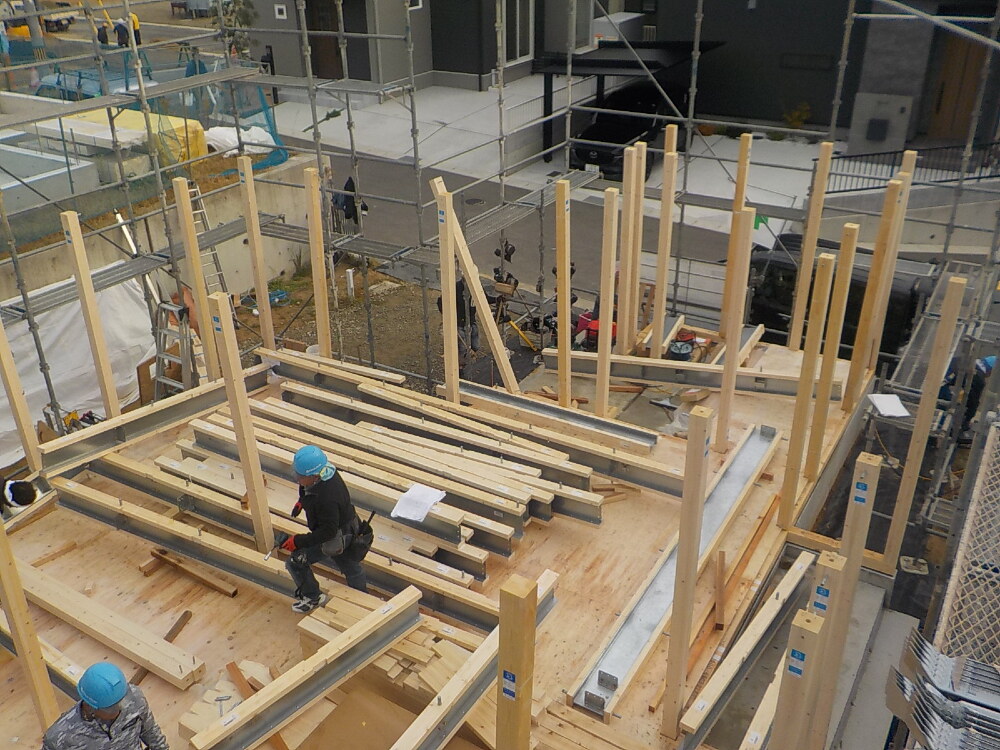

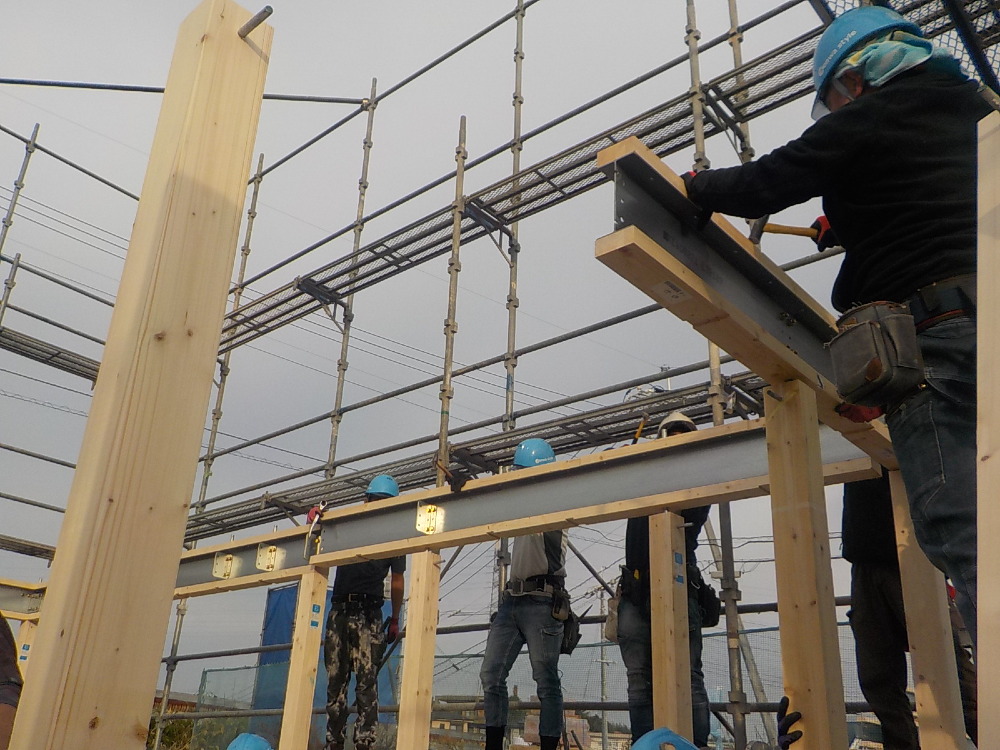

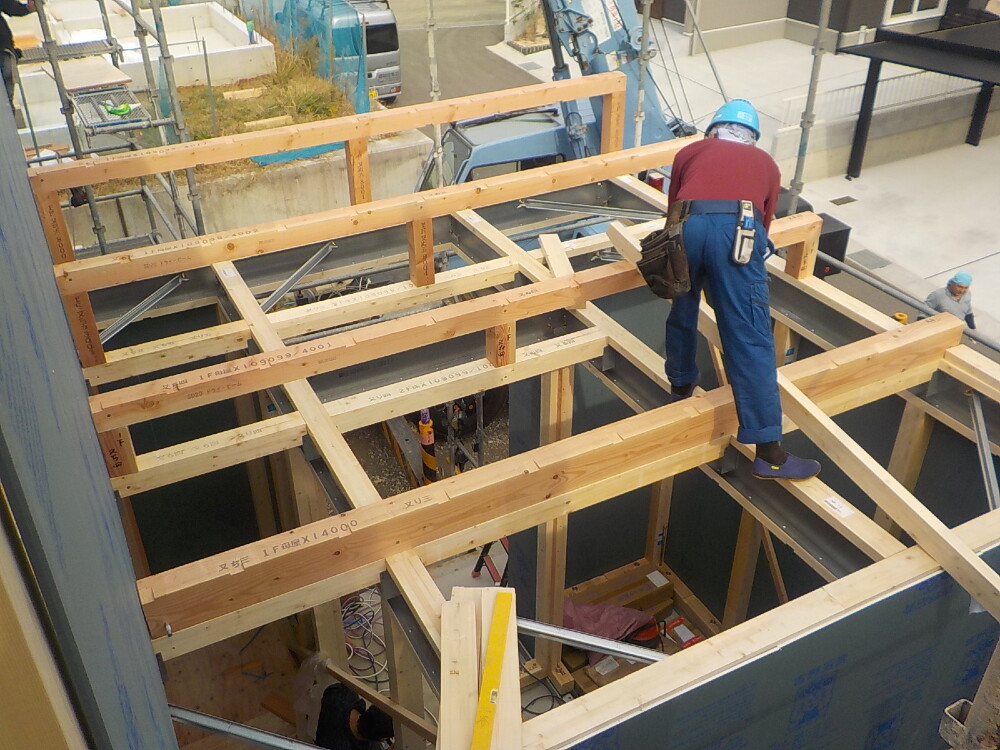

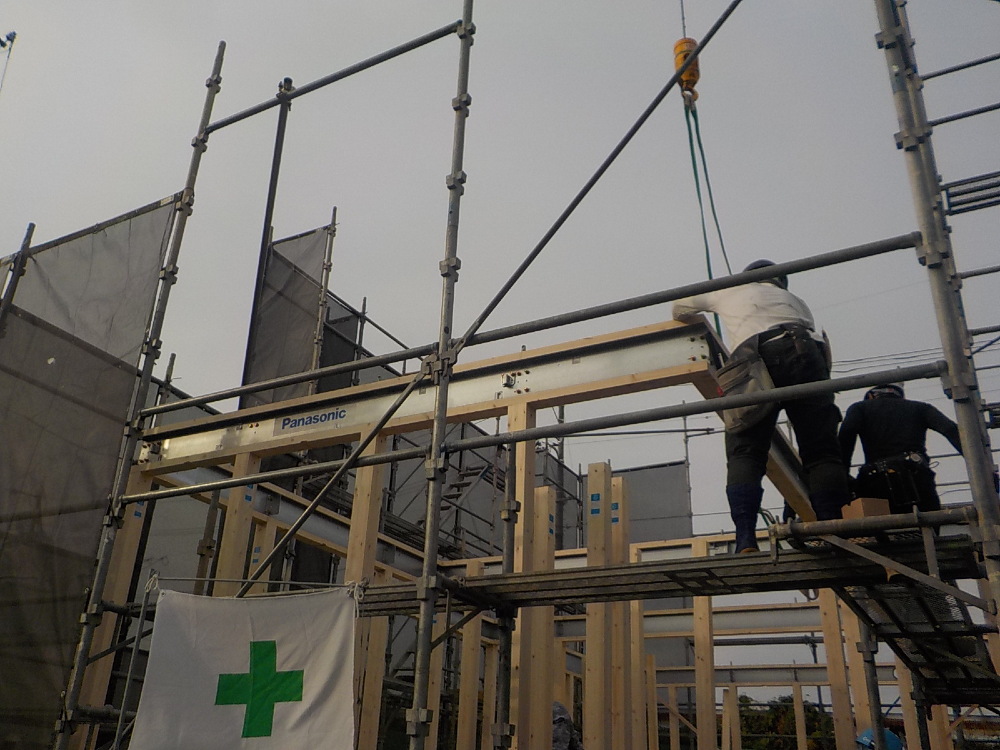

土台の上に柱が次々に立ち始め、作業が着々と進められています(^^)/
- 25. 2023年11月16日
-
上棟
【胴差し】を組んでいる様子です。
【胴差し】とは、2階の床の高さで、建物の周りをぐるりと巡る横架材のことを言います。
- 26. 2023年11月16日
-
上棟

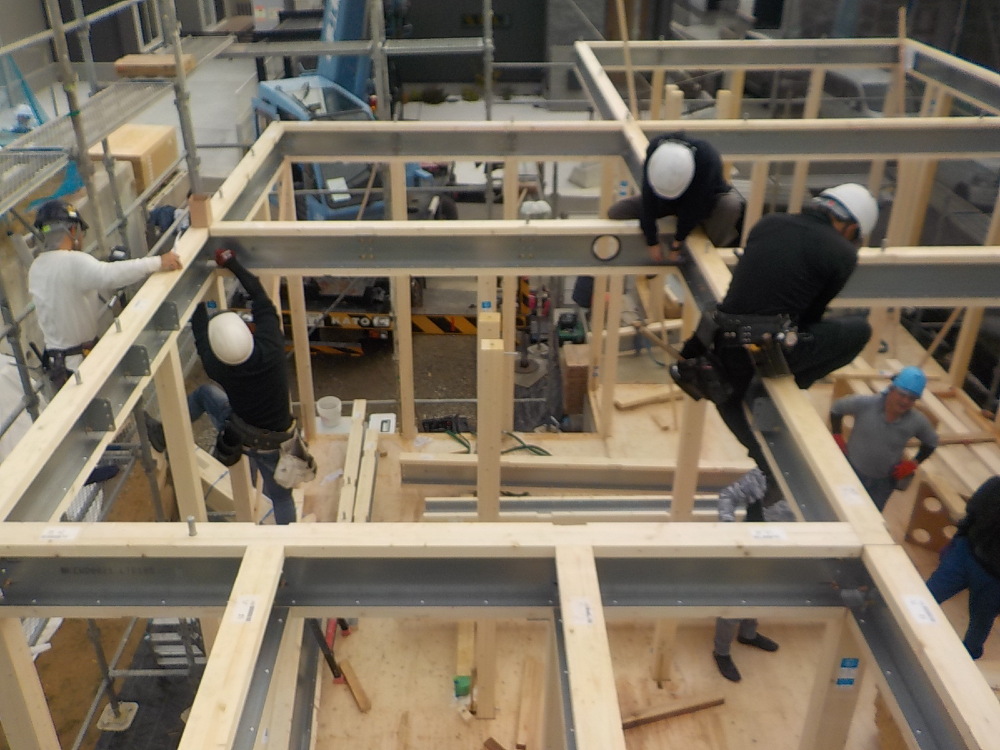

床梁を組んでいる様子です。
とても重たそうです(゜o゜)
- 27. 2023年11月16日
-
上棟
床梁を組んでいる様子です。

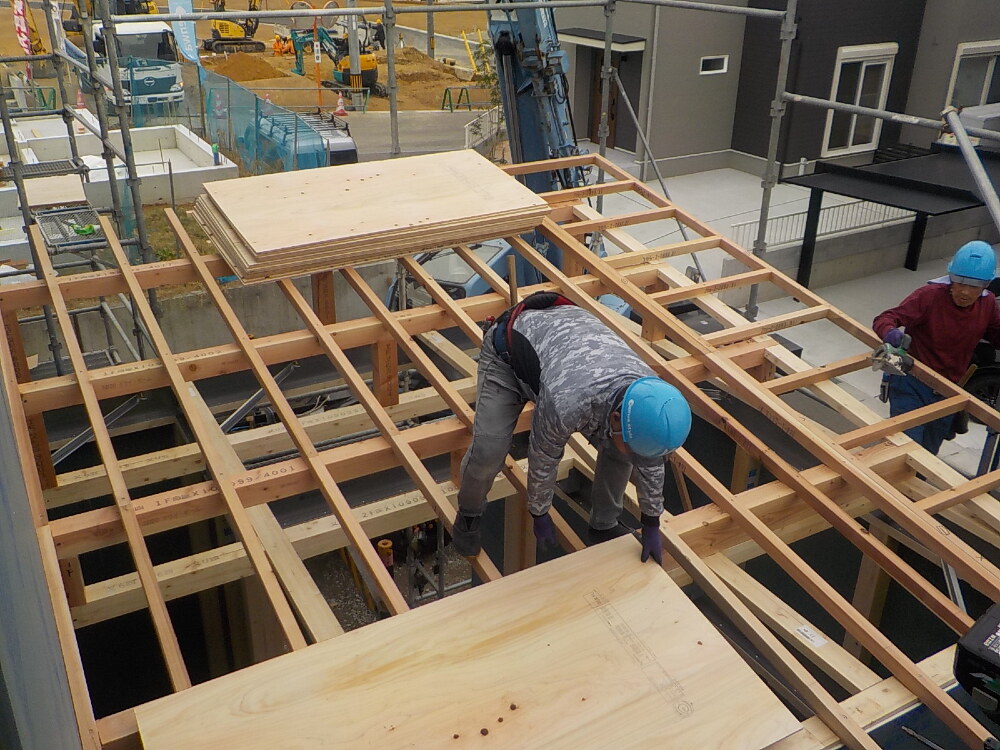

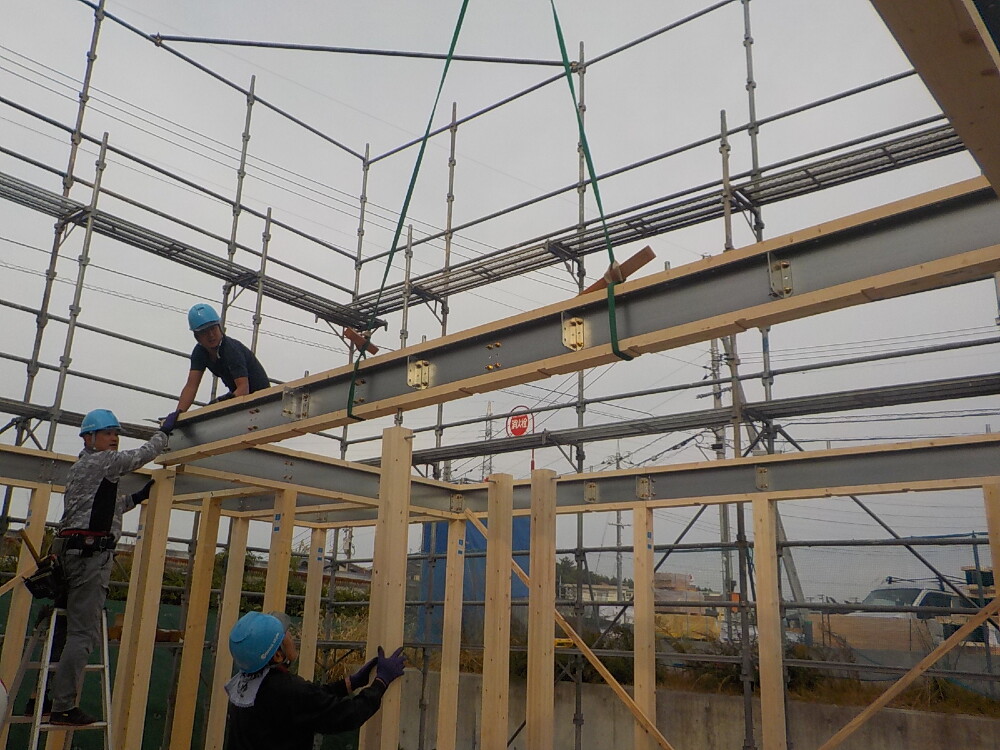

レッカーで荷揚げしながら職人さん達が力をあわせて施工していきます!
- 28. 2023年11月16日
-
上棟
床梁を組んでいる様子です。
- 29. 2023年11月16日
-
上棟
床梁を組んでいる様子です。
とても太くて重たい木材を組み上げていくのは、レッカーで釣っていても、やはりとても大変な作業。
大工さんたちの技術と力で手際よくどんどんお家の形になっていく様子に圧倒されます\(◎o◎)/!

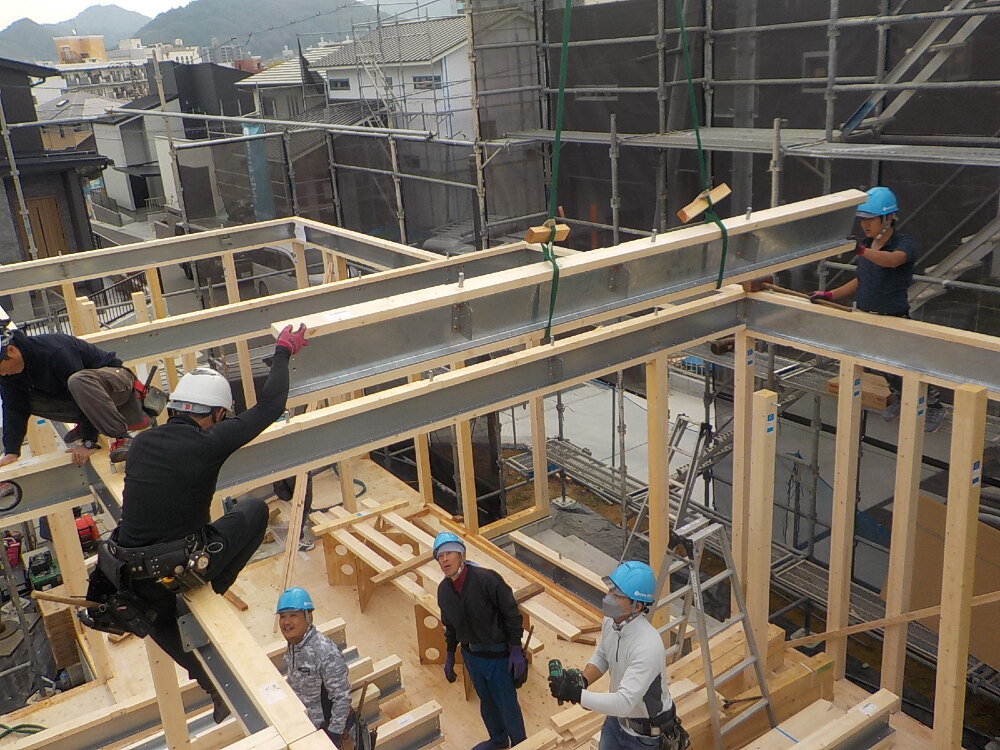

- 30. 2023年11月16日
-
上棟
床梁を組んでいる様子です。
レッカーで木材を下す業者さんを大工さんとの見事な連携でどんどん作業が進んでいますね(^^)/
- 31. 2023年11月16日
-
上棟

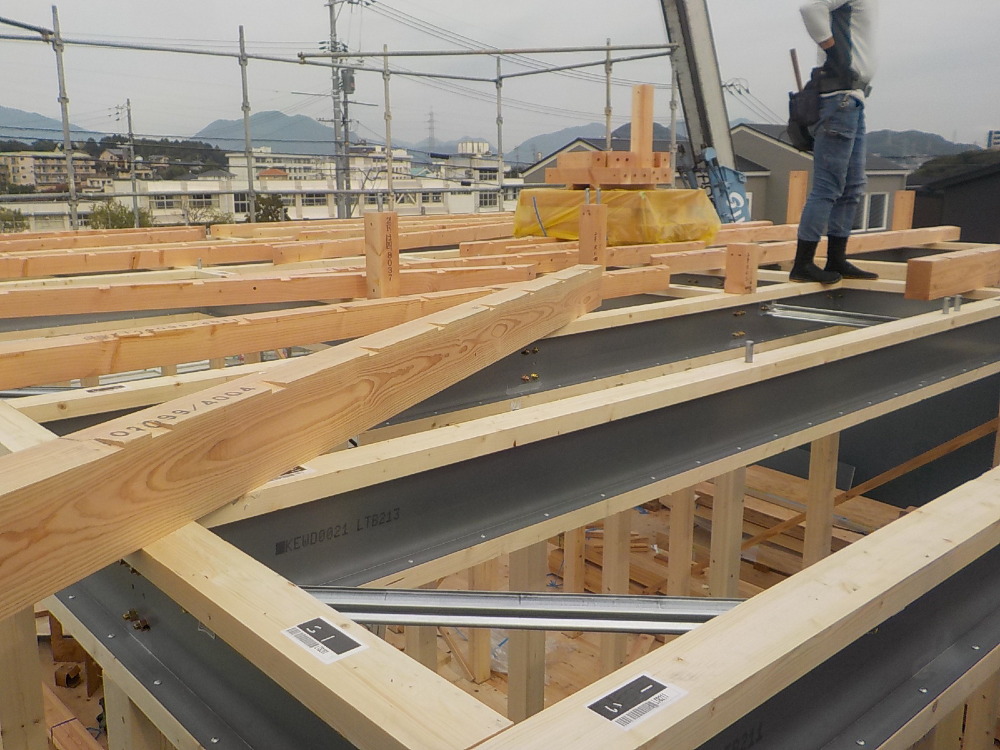

床梁を組んでいる様子です。

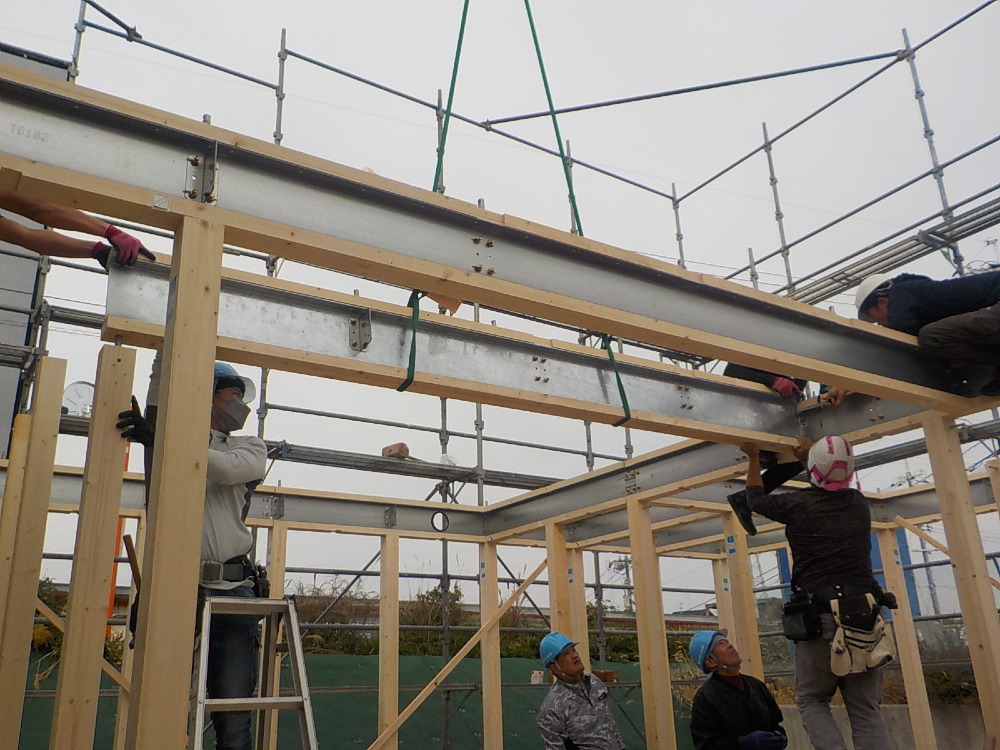

木と鉄の複合梁「テクノビーム」です。
通常の木の梁と比べると「たわみ」が少ないので、長い年月が経過した後も、梁の「たわみ」からくる骨組み全体のゆがみがおさえられます。
さらに地震などの一時的にかかる大きな力に強い優れものです。
- 32. 2023年11月16日
-
上棟
作業は順調に進んでおります!
職人さん方の素晴らしい仕事をご覧ください(*´ω`*)
- 33. 2023年11月16日
-
上棟
丁寧でかつ迫力のある仕事ぶりにはいつも感動します(っ>ω<c)!
- 34. 2023年11月16日
-
上棟
重たい木材を高い場所など職人さんの元へ届けてくれるのがレッカー車です。
職人さんとレッカー車の息の合った連携プレーも上棟での見どころです!
- 35. 2023年11月16日
-

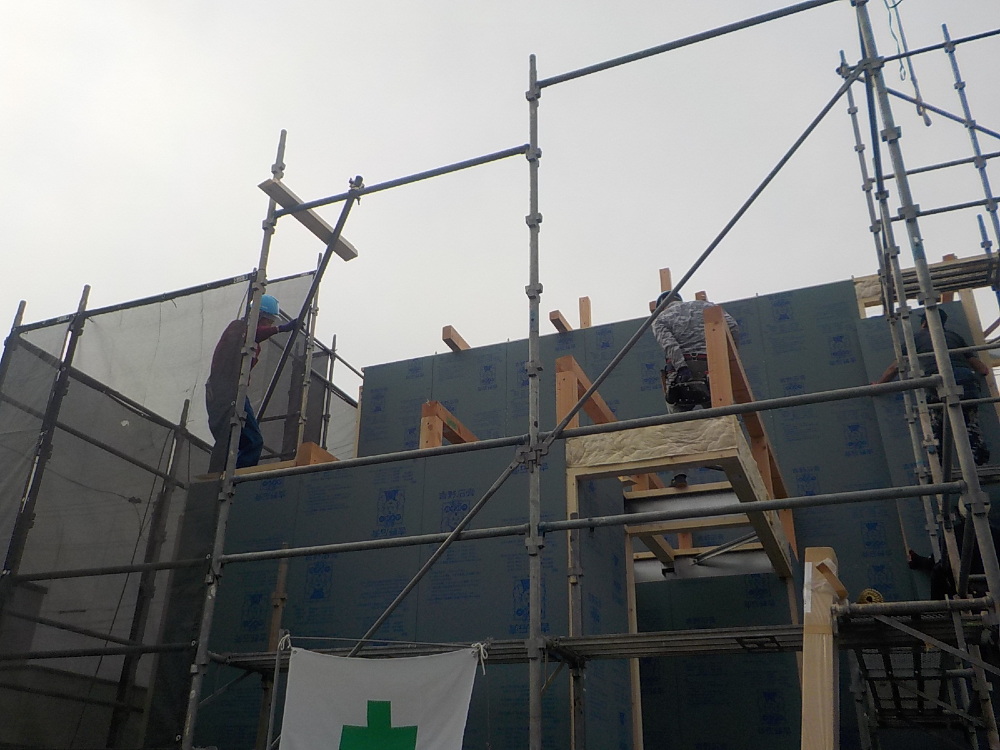

上棟
外壁全体に耐力面材を貼っています。
耐震・防火性能が高く、面で支える為、横からの揺れにも耐えることが出来ます!
- 36. 2023年11月16日
-
上棟

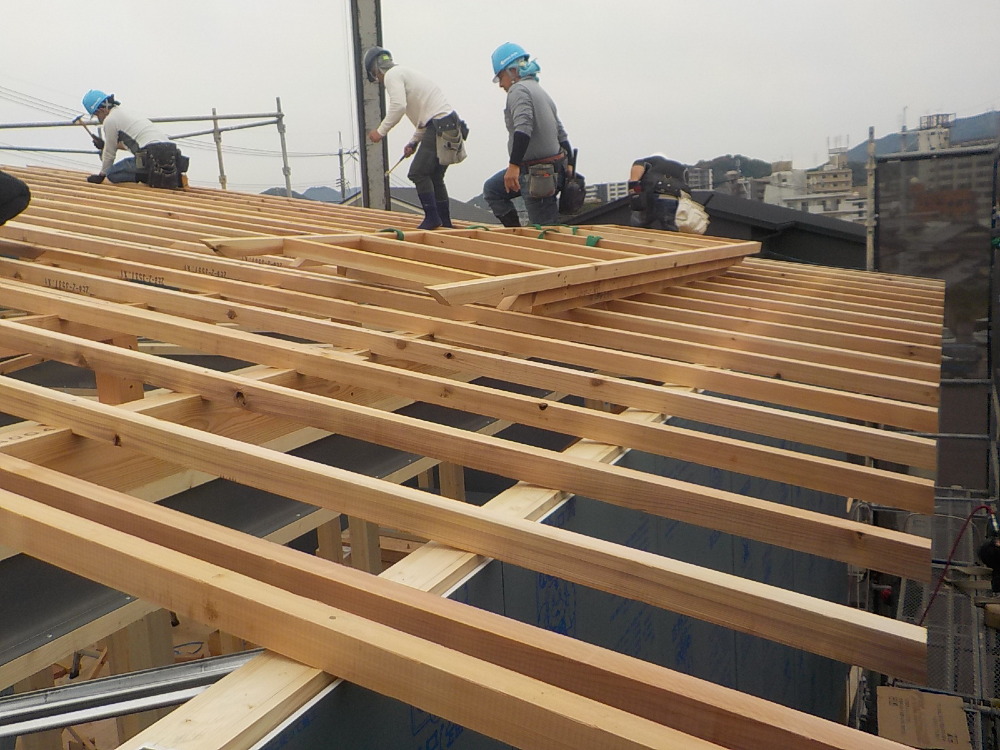

レッカーで荷揚げしながら職人さん達が力をあわせて屋根をつくっていきます!
- 37. 2023年11月16日
-

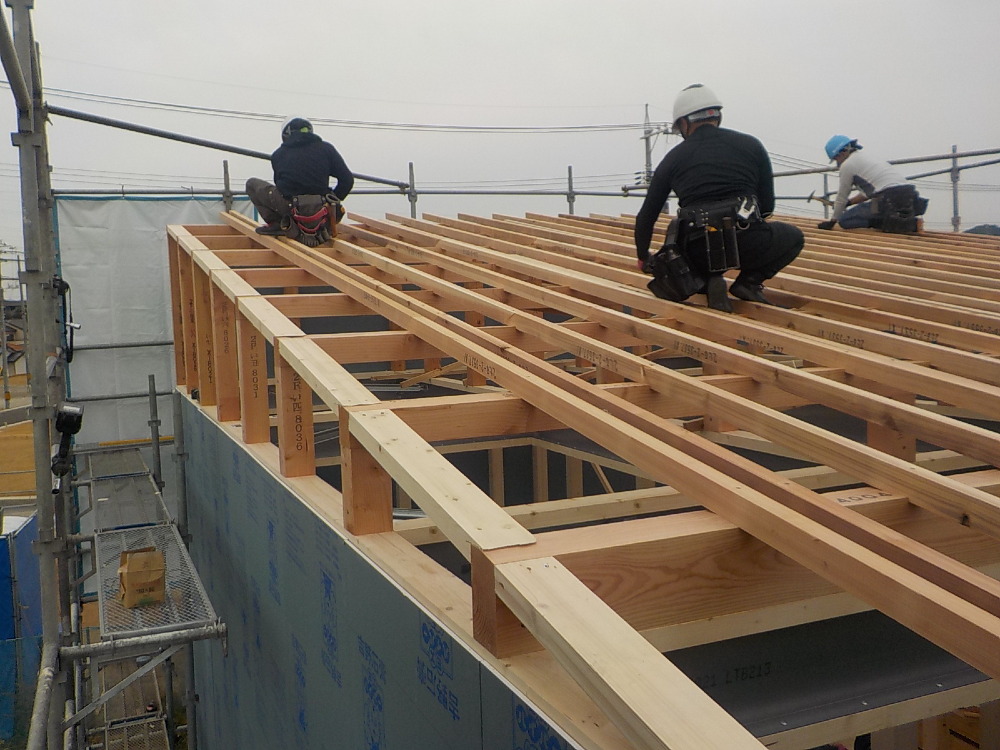

上棟
小屋束を必要な位置に設置し、母屋・棟木といった水平材を取り付け屋根をつくっていきます!
- 38. 2023年11月16日
-
上棟
母屋の上に、垂木(たるき)と呼ばれる部分を組んでいきます。
- 39. 2023年11月16日
-
上棟
垂木(たるき)と呼ばれる部分を組んでいる様子です。
垂木を組み終え、上から見ると、ちょうど縦横に交差したマスの目のようになり、屋根全体の荷重を支え、柱を支える、屋根の土台部分となります。
- 40. 2023年11月16日
-
上棟
等間隔に垂木を設置し、これからしっかりと固定します!
- 41. 2023年11月16日
-

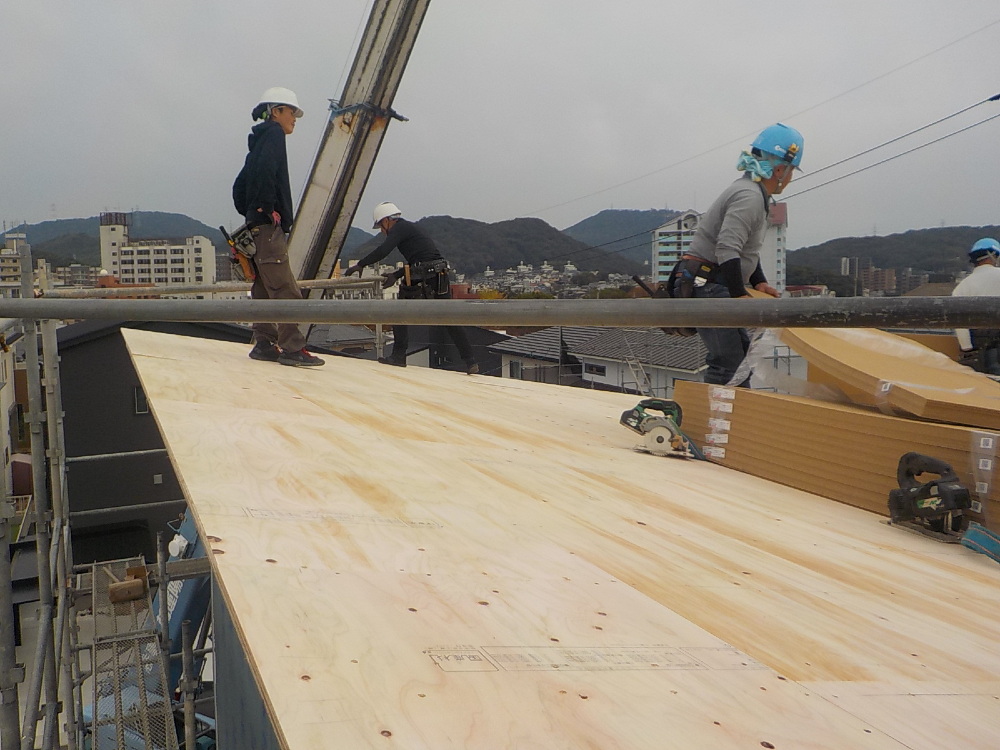

上棟

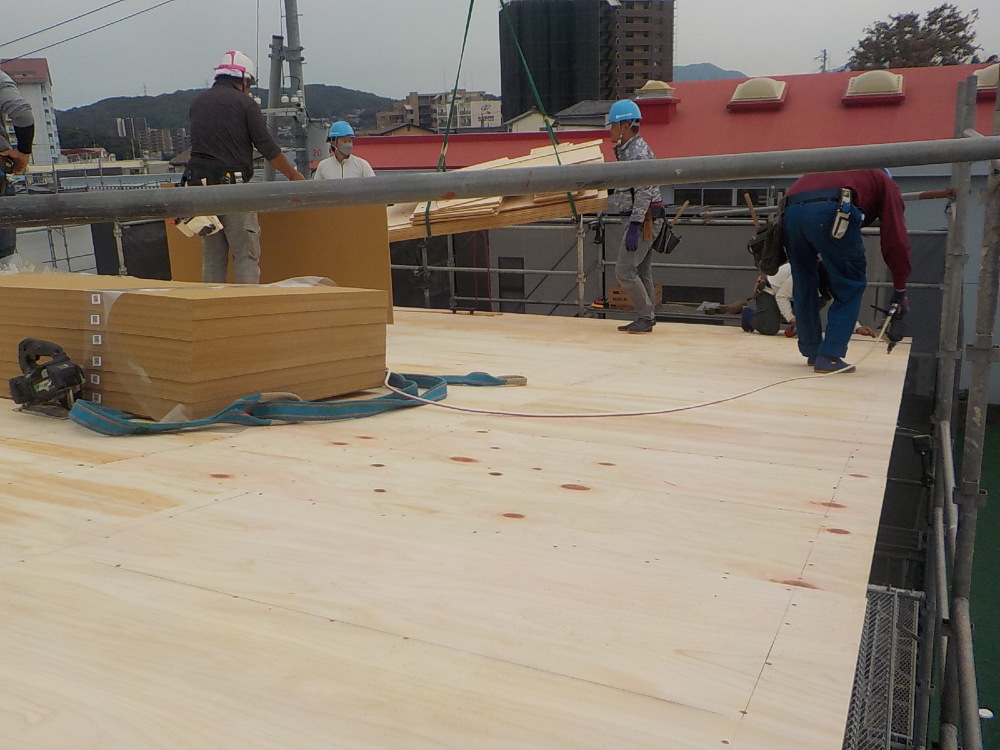

屋根の下地材となる構造用合板を貼っている様子です。

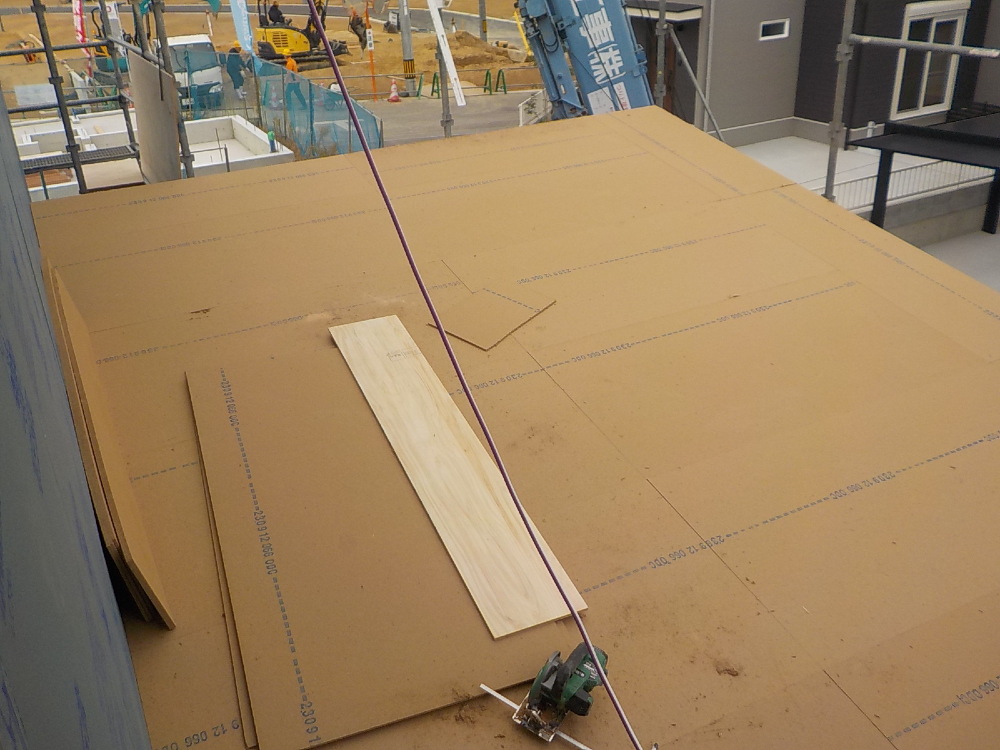

- 42. 2023年11月16日
-
上棟

【テクノビーム】は、鉄と木の複合梁なので結露防止の為、断熱材を入れています。
断熱材を直接貼り付けることで、温度の影響を受けないように工夫されています。
- 43. 2023年11月16日
-
上棟
高い所でも軽快に作業ができるのがすごいです\(◎o◎)/!
- 44. 2023年11月16日
-
上棟
ますます姿を変えていく様子に、わくわくとドキドキが止まりません♪
- 45. 2023年11月16日
-
上棟
垂木の上に構造用合板を貼り、その上に屋根下地材などを施工して屋根を作っていきます!
- 46. 2023年11月16日
-
上棟
屋根の下地材となる構造用合板を貼っている様子です。
- 47. 2023年11月16日
-
上棟
構造用合板を貼り終わりましたので、その上に屋根下地材【ビルボード】を施工していきます。
- 48. 2023年11月16日
-
上棟
【ビルボード】は、雨音の響きを抑えるとともに、断熱効果で夏の暑さや冬の寒さをやわらげます!
- 49. 2023年11月16日
-
上棟

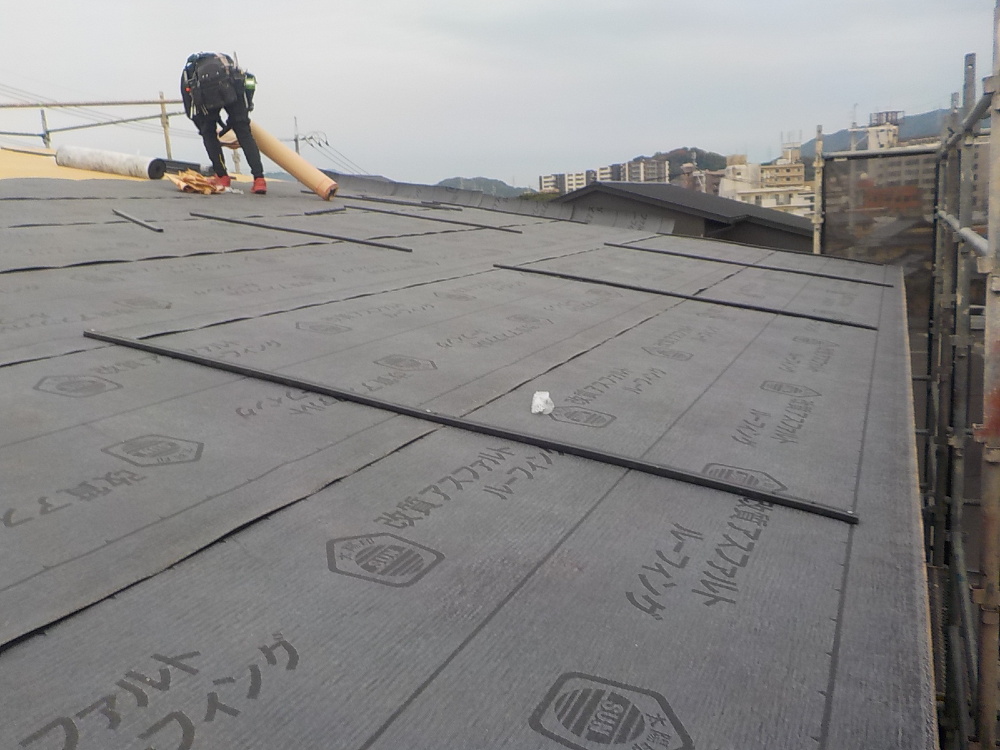

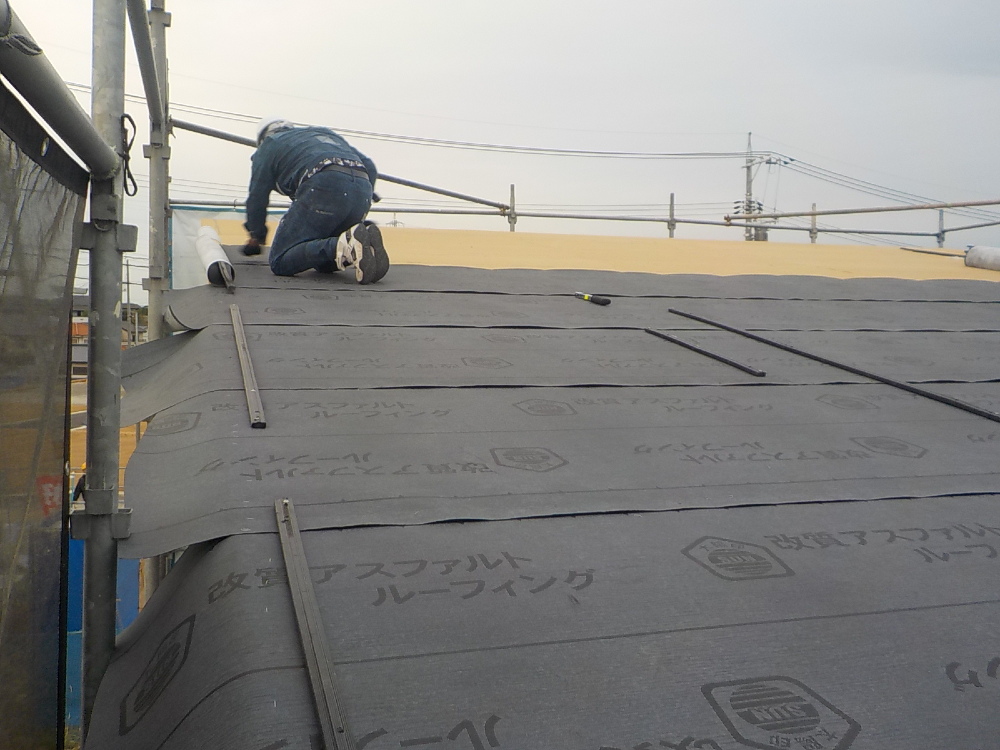

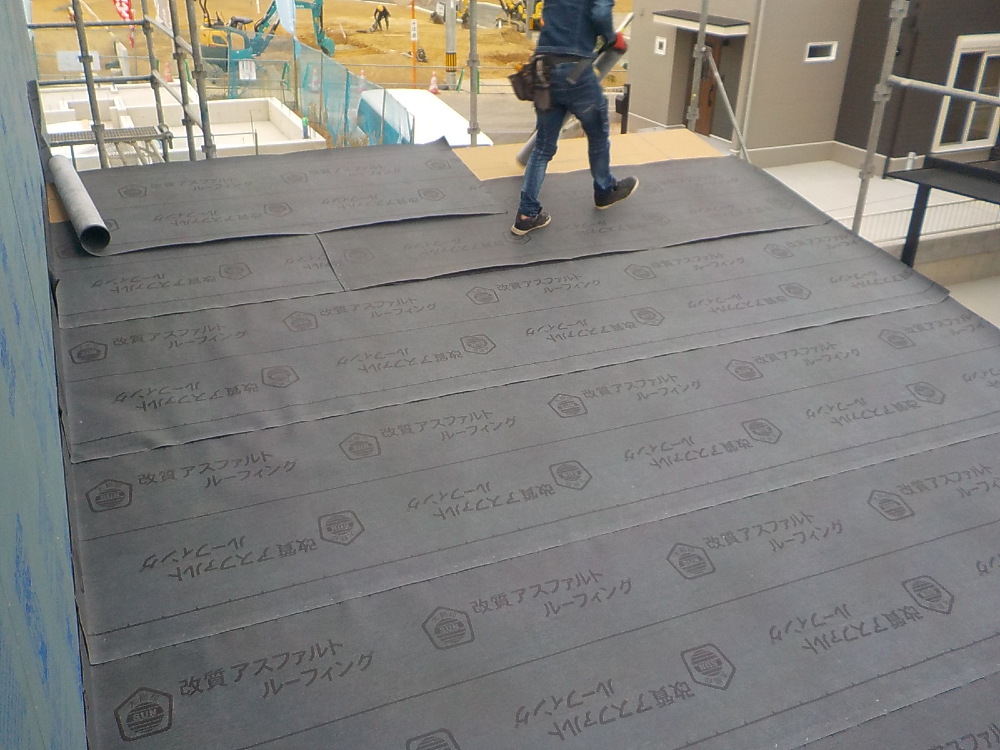

ビルボードの上にアスファルトルーフィングを敷いていきます。
【アスファルトルーフィング】とは、アスファルトを染み込ませてつくられたシート状の建材で、防水性、耐久性に優れています。
屋根が仕上がってしまうと、あまり目にすることが無くなる部分ですが、雨から大切な住まいを守ってくれる重要な役割をします!
- 50. 2023年11月16日
-
上棟
【アスファルトルーフィング】を施工している様子です。
屋根は下地だけで雨を防げるようにしますので下地施工は大変需要な工程です!
- 51. 2023年11月16日
-
上棟
【アスファルトルーフィング】を施工している様子です。
耐久性が高く、耐用年数も長いためメンテナンスも少なくて済むという特長があります(^^)
- 52. 2023年11月16日
-
上棟
無事に棟上げを完了することができました!
あっという間にお家の形が分かるようになりましたね(*'▽')
これから外部、内部ともさらに工事が進み、ますます姿を変えていきます!
- 53. 2023年11月22日
-
外部施工状況

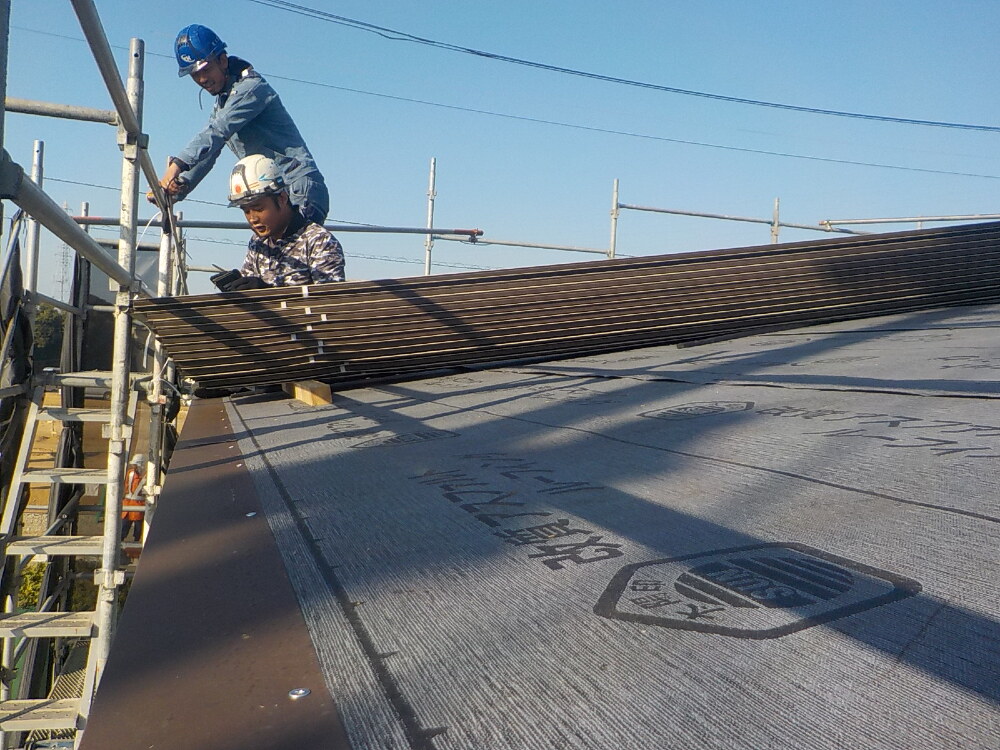

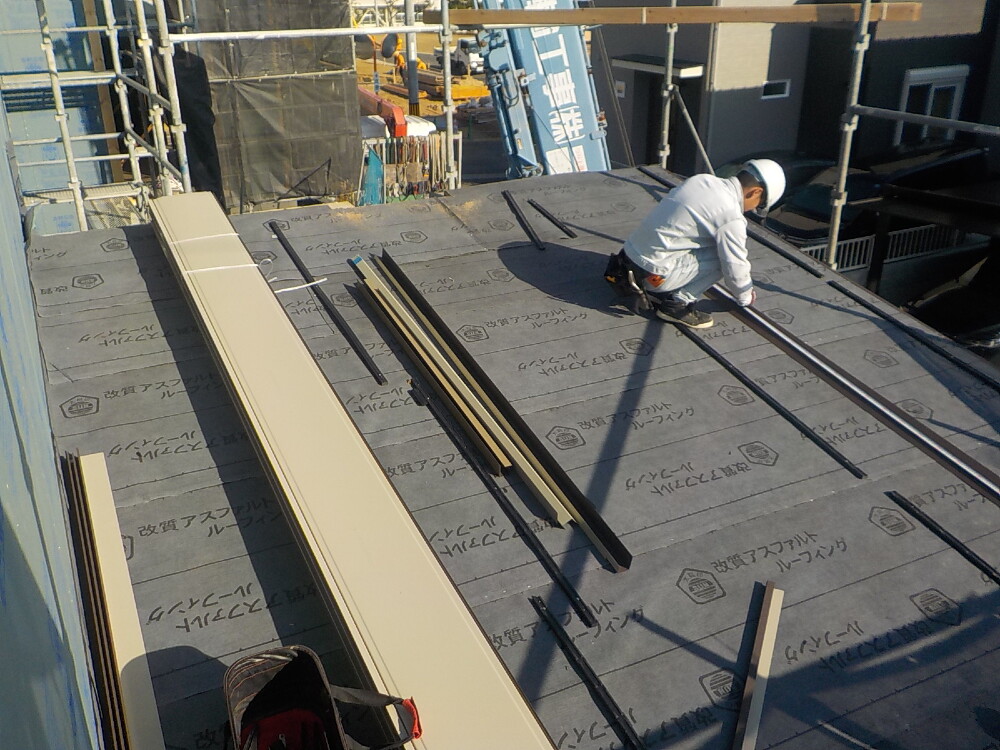

屋根材を搬入、荷揚げしています。
- 54. 2023年11月22日
-
外部施工状況
これから、屋根材が施工されます!
- 55. 2023年11月22日
-
外部施工状況

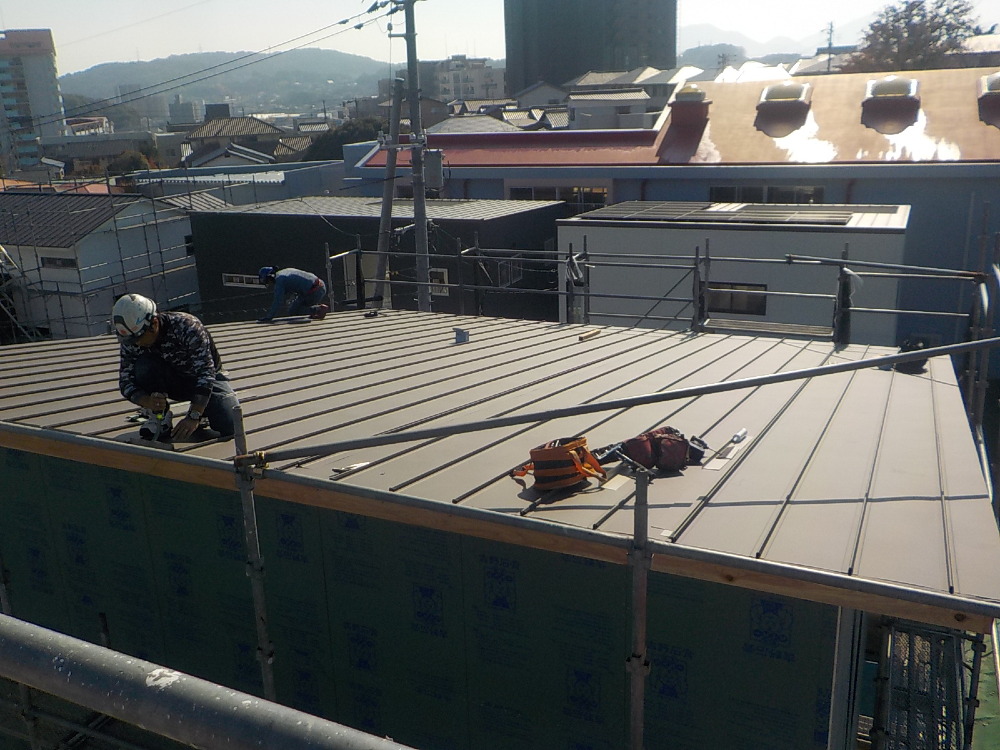

人気の金属屋根【ガルバリウム鋼板】を施工していきます。
錆びないなど、カラーも豊富なため、屋根や壁などに選ばれる方も多いです☆
- 56. 2023年11月22日
-
外部施工状況
【ガルバリウム鋼板】施工中の様子です。
ガルバリウム鋼板は、鉄を守るように開発された屋根材で、防サビに優れ、風雨に強く、耐久性、耐熱性に効果を発揮する屋根材です。
また、軽くて加工の自由度が高いのも特徴です(^^)
- 57. 2023年11月24日
-
外部施工状況

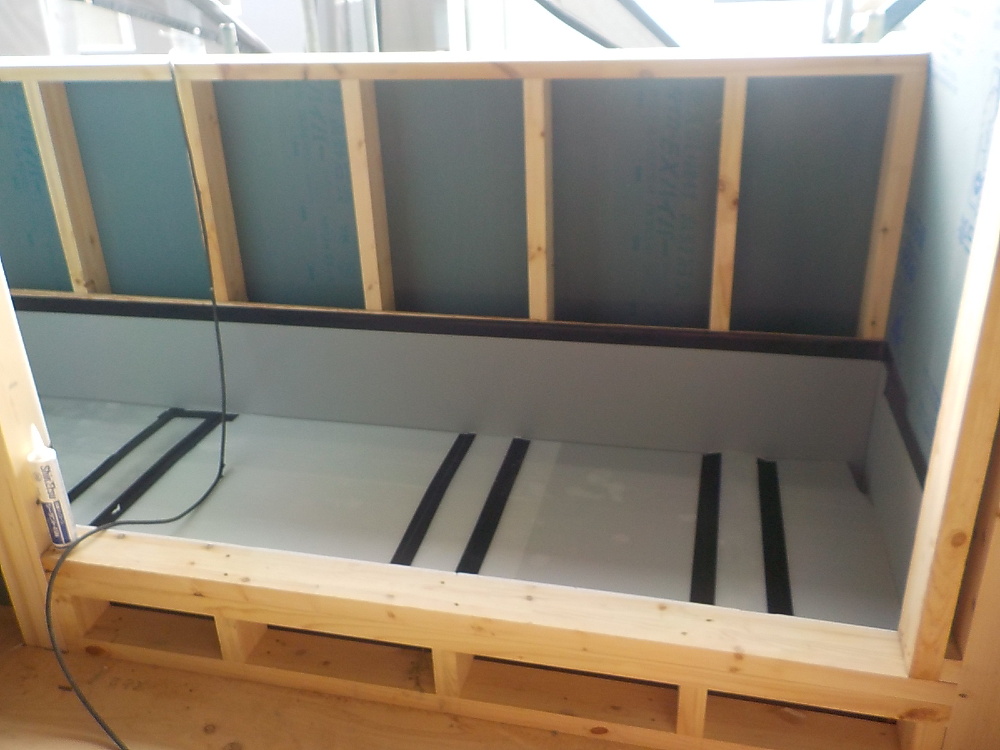

2階バルコニーは防水下地の施工を行いました。

- 58. 2023年11月26日
-
内部施工状況

防蟻工事の様子です。
白蟻は木のお家にとって大切な構造部分に被害を与える大敵です(; ・`д・´)!
当社では、基礎工事の際に施工する【キソパッキン】や【ネオベーシック工法】による乾式防腐・防蟻処理材の使用により、シロアリ対策を行っておりますが、このお家では、さらなるシロアリ対策として、床下部全域にシロアリ防除施工しています!

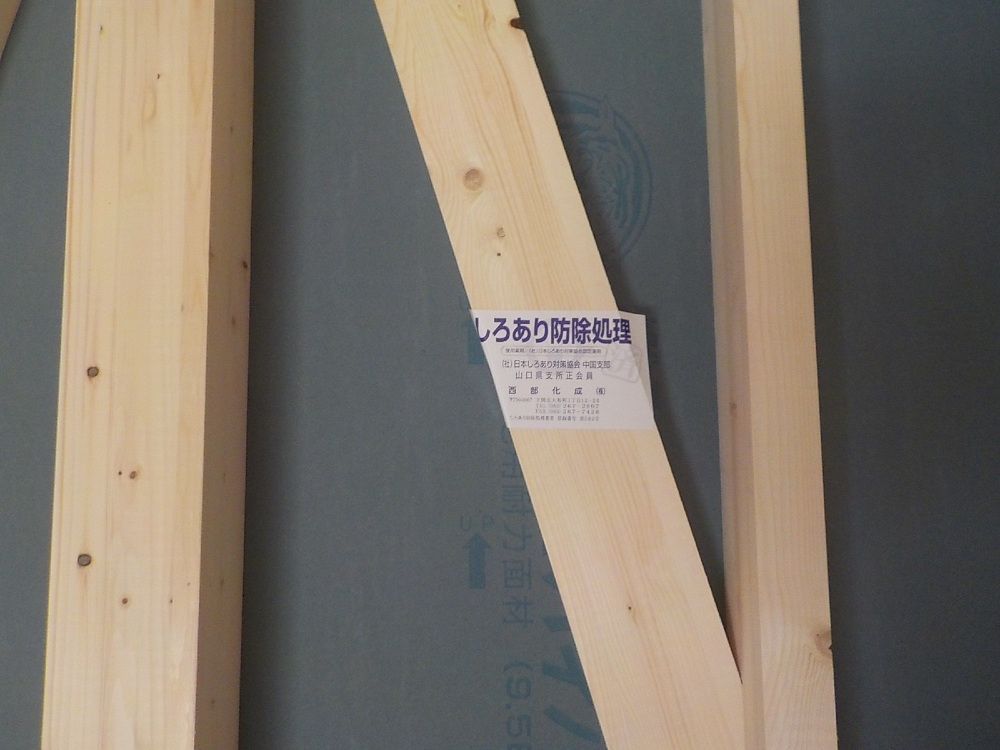

- 59. 2023年11月26日
-
内部施工状況
シロアリ防除処理が完了しました!
無事にシロアリ防除の処理が完了したことをお知らせするシールが貼られました('◇')ゞ
- 60. 2023年11月28日
-
外部施工状況
バルコニー部分に【スカイプロムナード防水】という防水施工を行いました。
傾斜をつけた特殊な金属板と4層構造のジョイントで排水経路を確保する《雨を逃す、浸入させない》防水工法です。
こうした防水工事を行うことで、バルコニーからの建物内部への雨水の浸入を防ぎ、壁や柱、梁などの建物の大事な構造部分を腐食、変色などから守ります!
- 61. 2023年11月29日
-
内部施工状況

中間検査の立会いの様子です。
建築確認と完了検査の間にある検査で、建築基準法第7条の3に定める特定工程と呼ばれる工事が済んだ時点で検査を義務付けたものです。
- 62. 2023年11月29日
-
内部施工状況

テクノストラクチャーQCチェック担当による上棟完了検査の立会いの様子です。
テクノストラクチャー工法では
1棟1棟に構造計算を必ずしておりますが合わせて上棟した際に
パナソニックの検査員が柱や梁、接合金具から釘の1本1本にいたるまで正しく取り付けられているかを厳しく検査する事になっています。
- 63. 2023年12月01日
-
内部施工状況

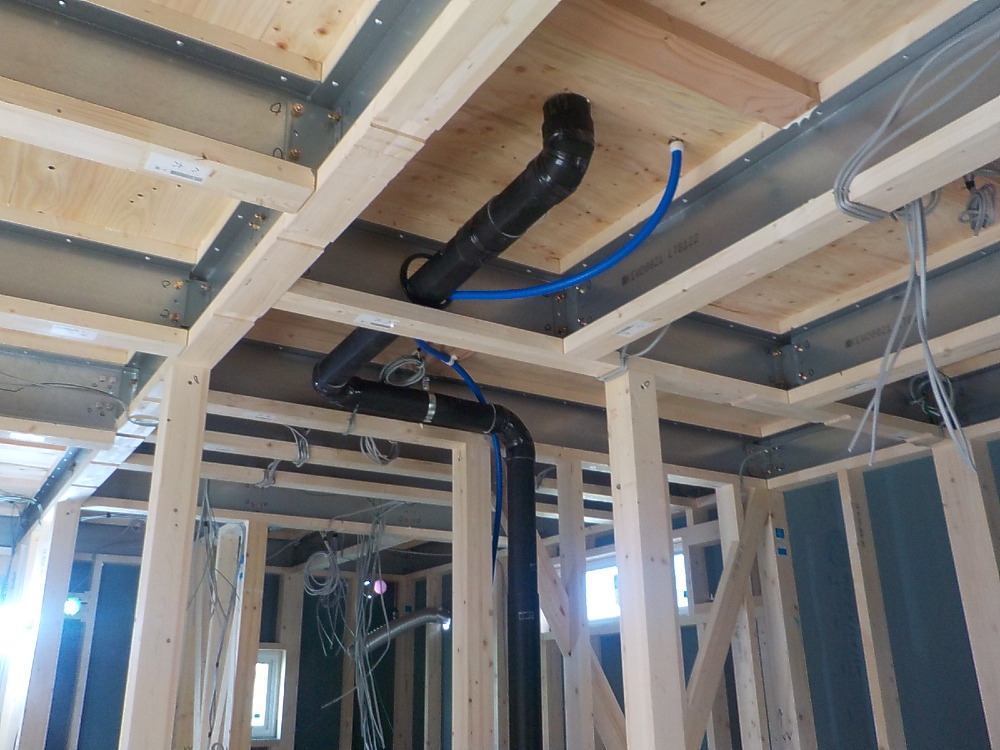

内部配管工事の様子です。
2階からの配管を目立たない場所に設置します。
工事が終われば見えなくなります('◇')ゞ
- 64. 2023年12月02日
-

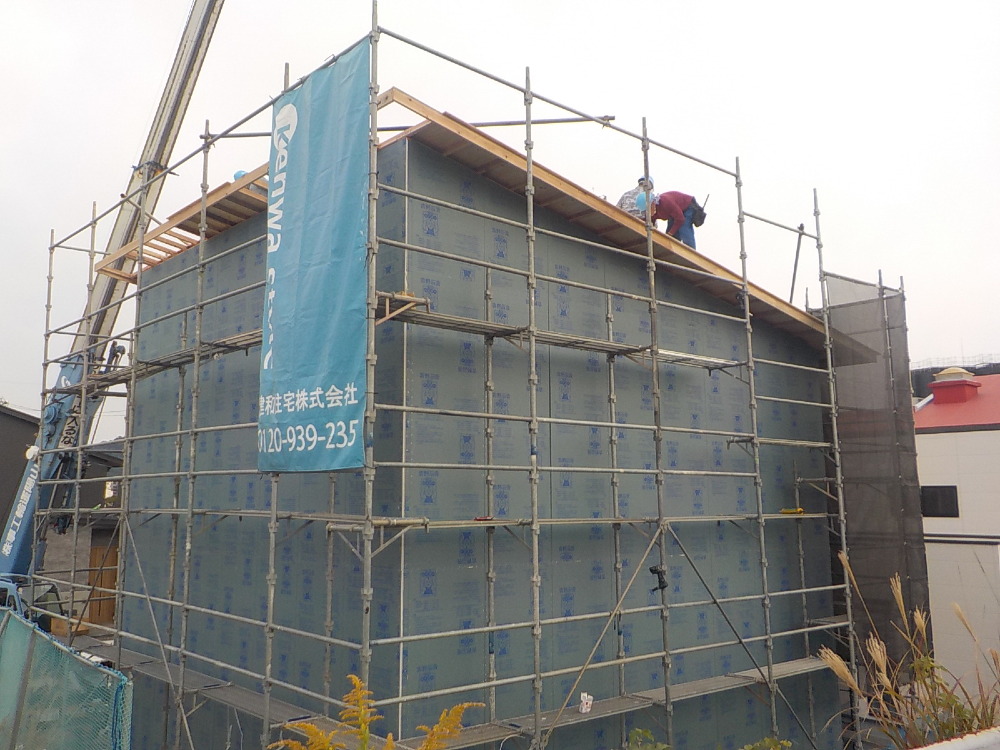

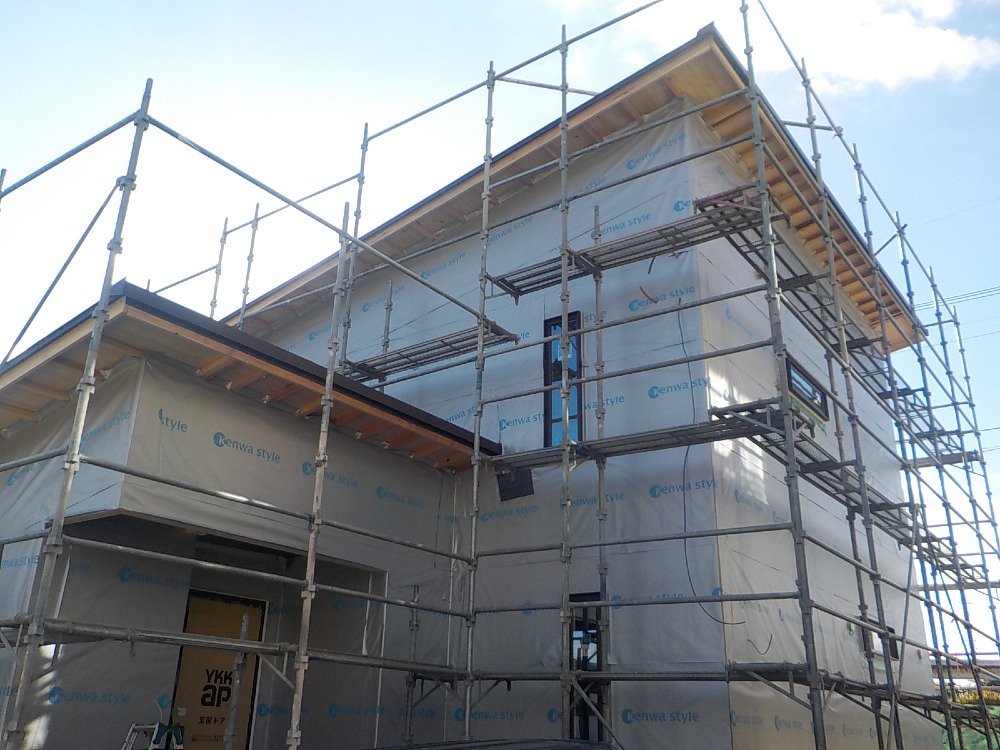

外部施工状況

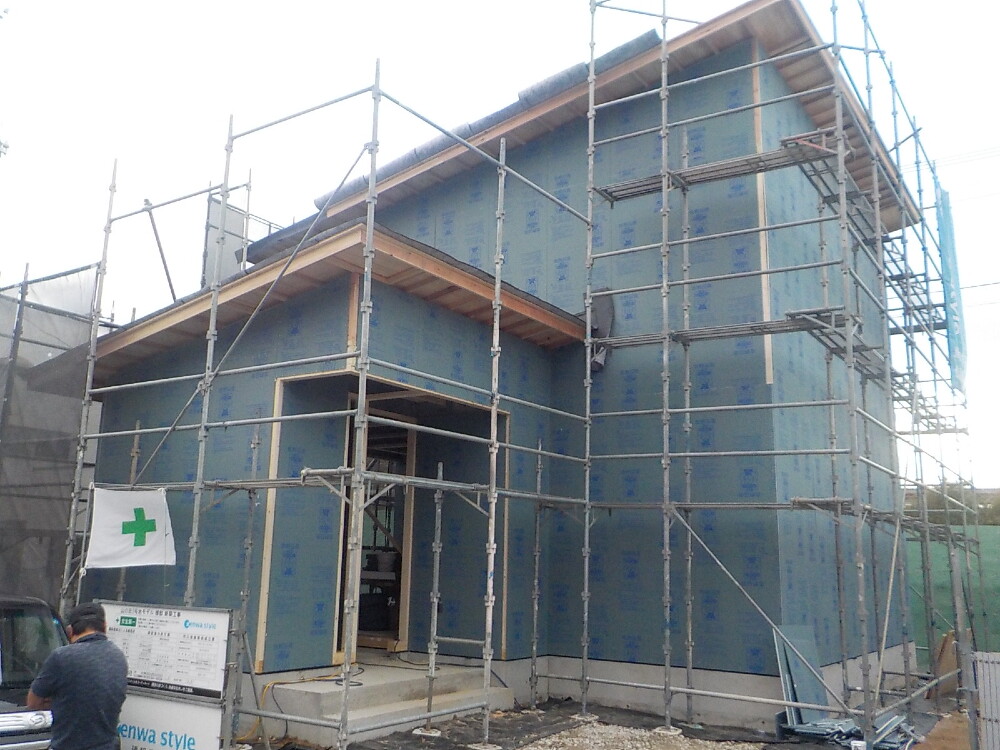

建物全体にシートの施工が行われました。
銀色に輝くケンワスタイルのロゴ入りシートは、こう見えてとても高性能!
【透湿防水遮熱シート】という特殊な素材のシートで、外壁の下地として使用することにより、壁内部の湿気を排出し、外部からの水の浸入は防ぎます。
また、夏は屋外からの輻射熱(赤外線)を反射し室内を涼しくし、冬は屋外への熱の放射を抑えて快適に過ごせます。
- 65. 2023年12月02日
-
内部施工状況

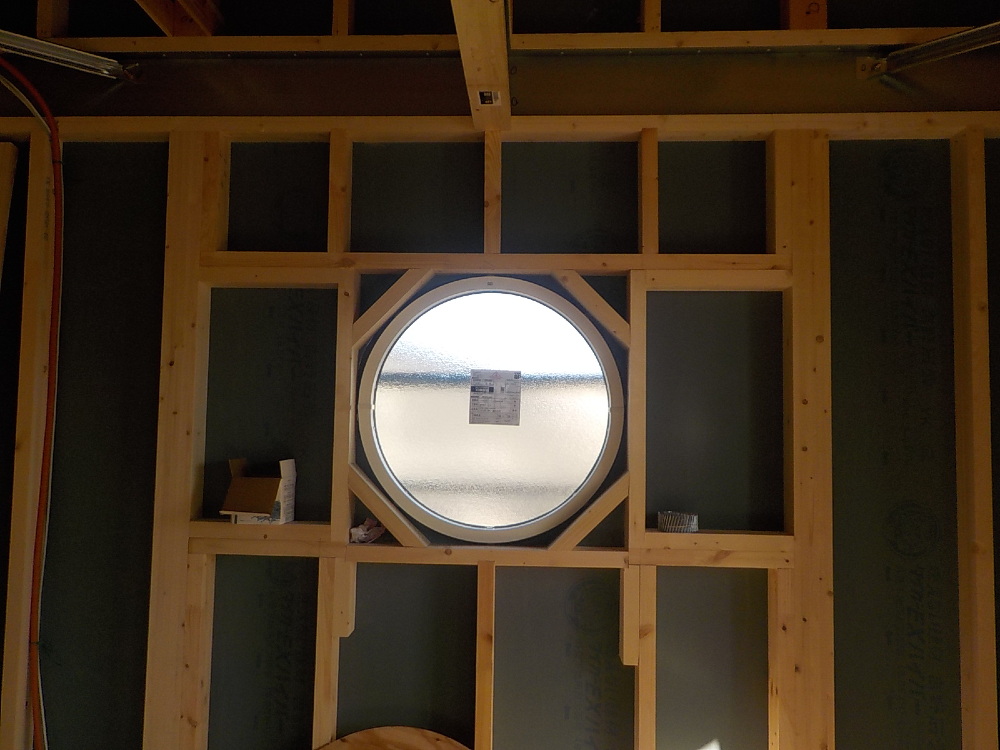

ベッドルームに丸窓の取付が行われました(^^)
丸窓を取り入れることにより、和の雰囲気をより一層引き立て、落ち着きや温かみをもたらします。
- 66. 2023年12月04日
-
内部施工状況
天井を見上げると板状の段ボールのようなものが取り付けられています。
これは【通気スペンサー】という部材で、写真のように垂木に取り付けを行い、屋根下地材と、これから施工していく断熱材との間に入れることで屋根内部に隙間(通気層)を作ってくれます。
このように通気層を確保することで、空気の流れをつくり、天井や壁の内部に湿気を溜めこまないようになっています。
- 67. 2023年12月05日
-

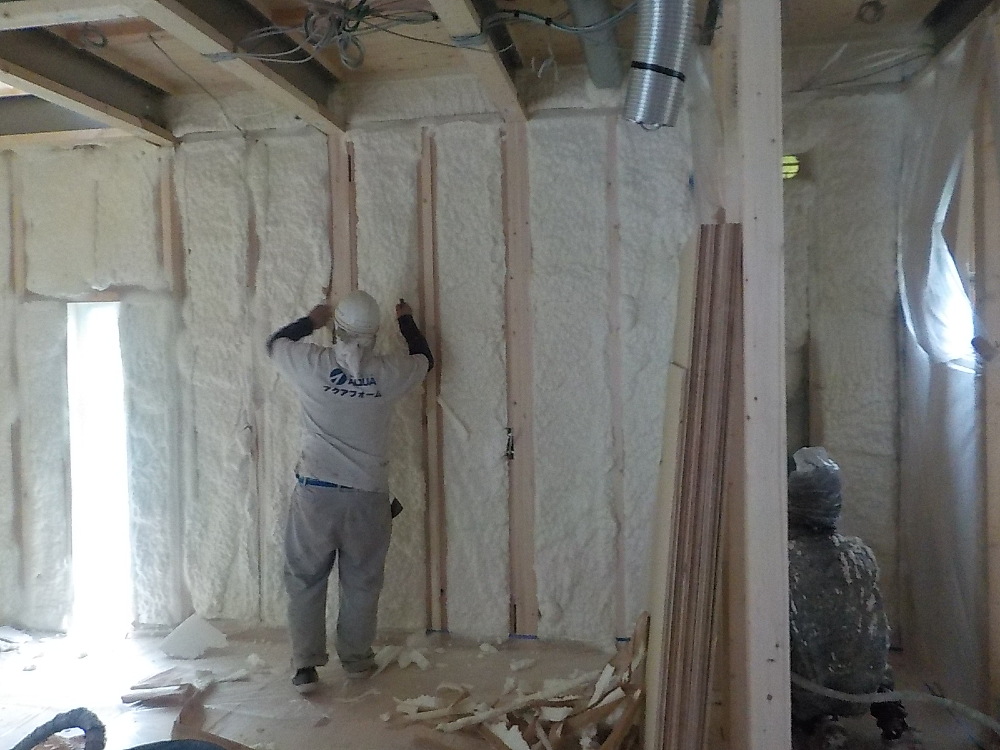

内部施工状況

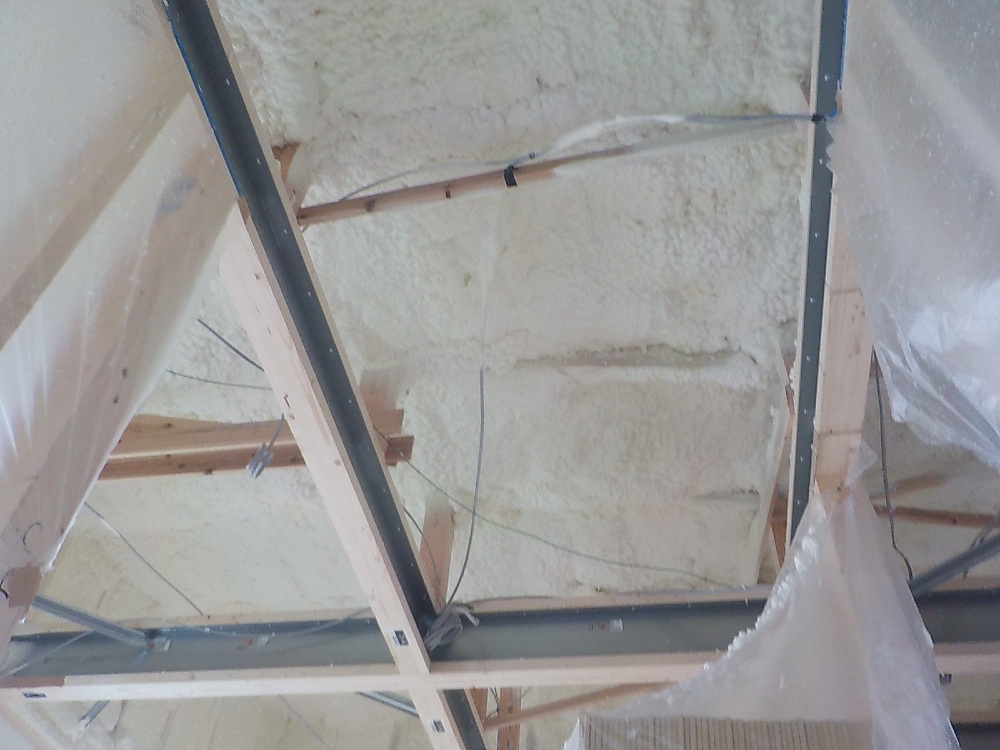

断熱材【アクアフォーム】の吹付けを行いました。
アクアフォームは水を使って現場で発泡させる断熱材で、細部の隙間がなく隅々まで充填することが出来る為、高性能な断熱性と気密性を確保できます!
- 68. 2023年12月05日
-
内部施工状況
アクアフォームは専門の職人さんが隙間なく隅々まで吹き付けてくれます。
隙間のない構造で冷暖房の熱ロスが少ないため、1年を通じて、省エネルギーで快適な室内温度を保てます(´▽`*)

- 69. 2023年12月07日
-
内部施工状況

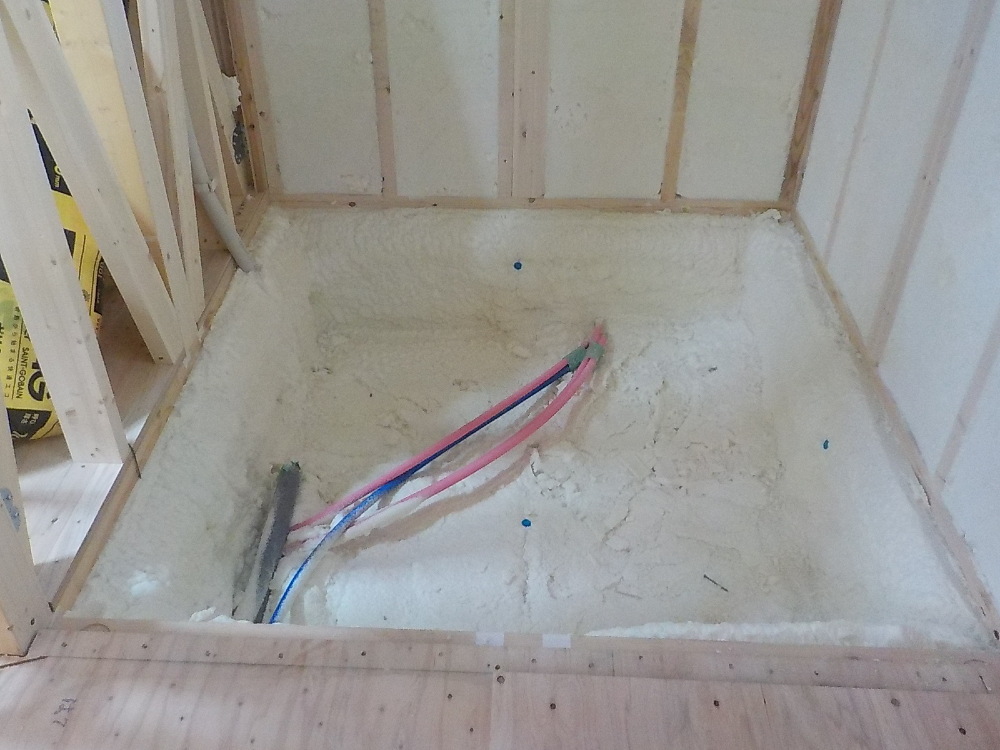

システムバス廻りの断熱吹付けです。
床下に断熱材を設けることで、外気と接する床面からの熱損失を減らし、省エネ効果を高めることができます。
- 70. 2023年12月07日
-
内部施工状況
【アクアフォーム】の嬉しいとこと
①高い断熱材と気密性でお家の光熱費を削減してくれます
②アレルギー原因物質を発生させず、人に優しい素材で出来ています
③スポンジ状のフォームが建物の内外の音を吸収し、静かな住空間で快適に暮らせます
ひとにも地球にも優しい断熱材です☆
- 71. 2023年12月12日
-
外部施工状況

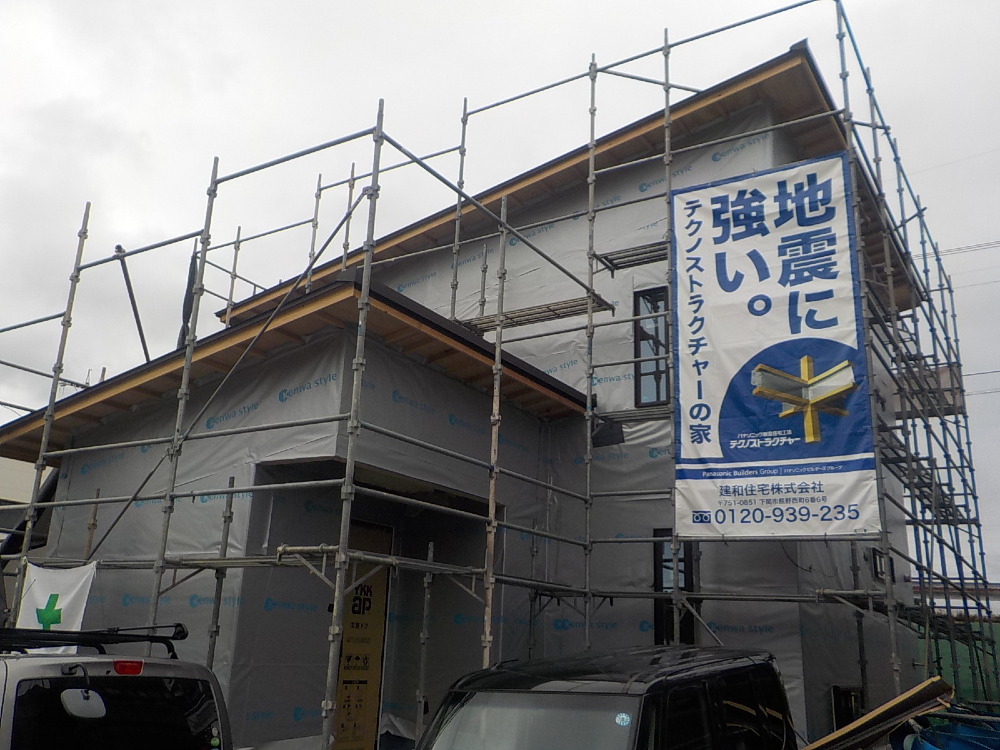

耐震性を備えている地震に強い家です!
- 72. 2023年12月15日
-
内部施工状況

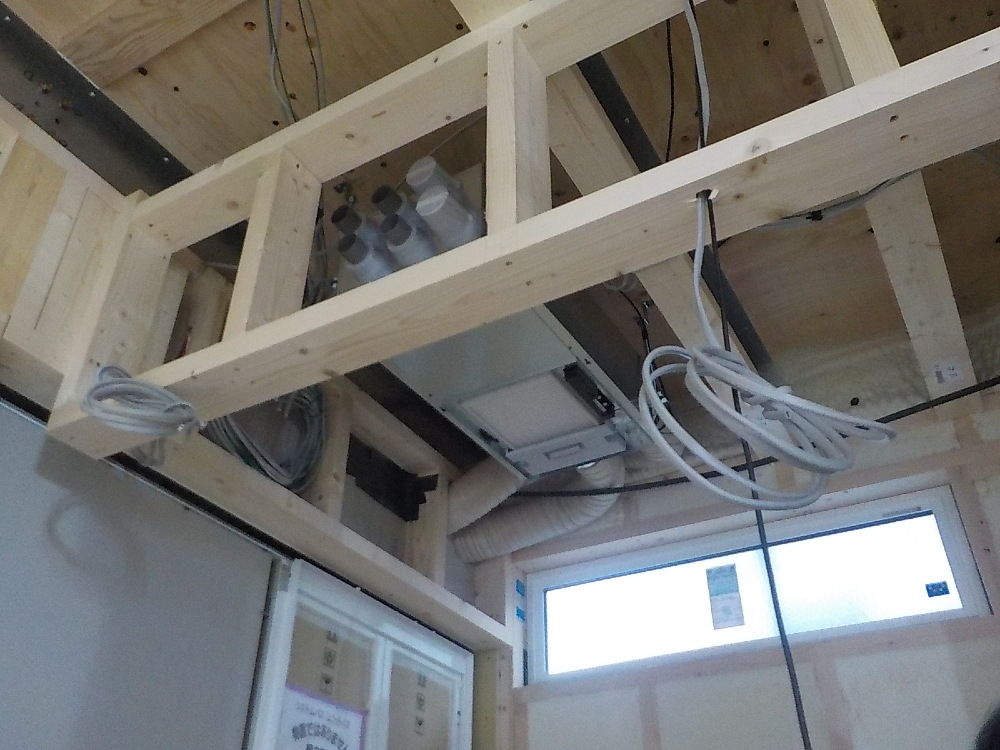

換気システム配管工事

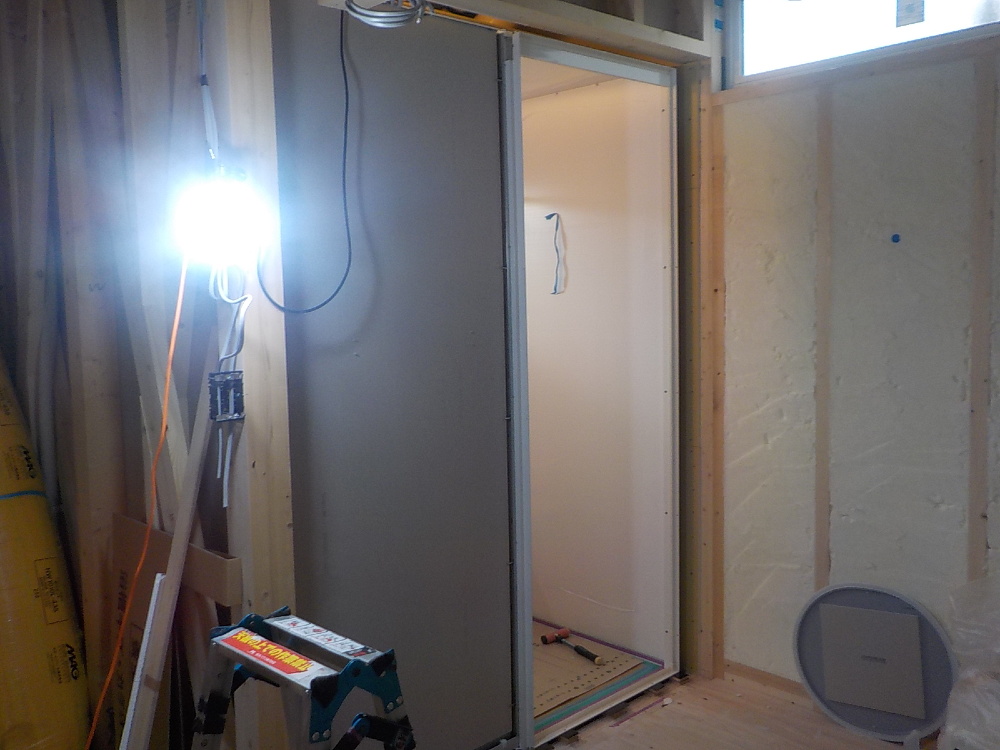

- 73. 2023年12月15日
-
内部施工状況
システムバスの設置を行いました。
建物内部は現在木工事中ですが、壁や建具などが出来上がってから浴槽やパネルを搬入すると、入りずらかったり、ぶつけて傷をつけてしまったりする恐れがあるため、このように早い段階で設置するようにしています!
- 74. 2023年12月18日
-

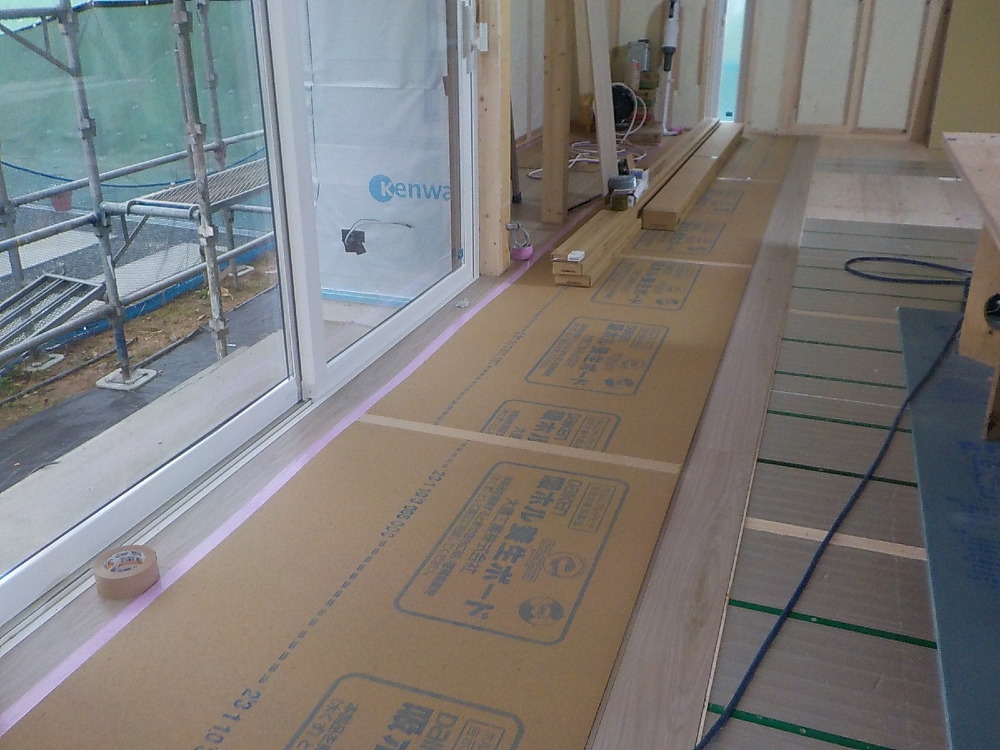

内部施工状況

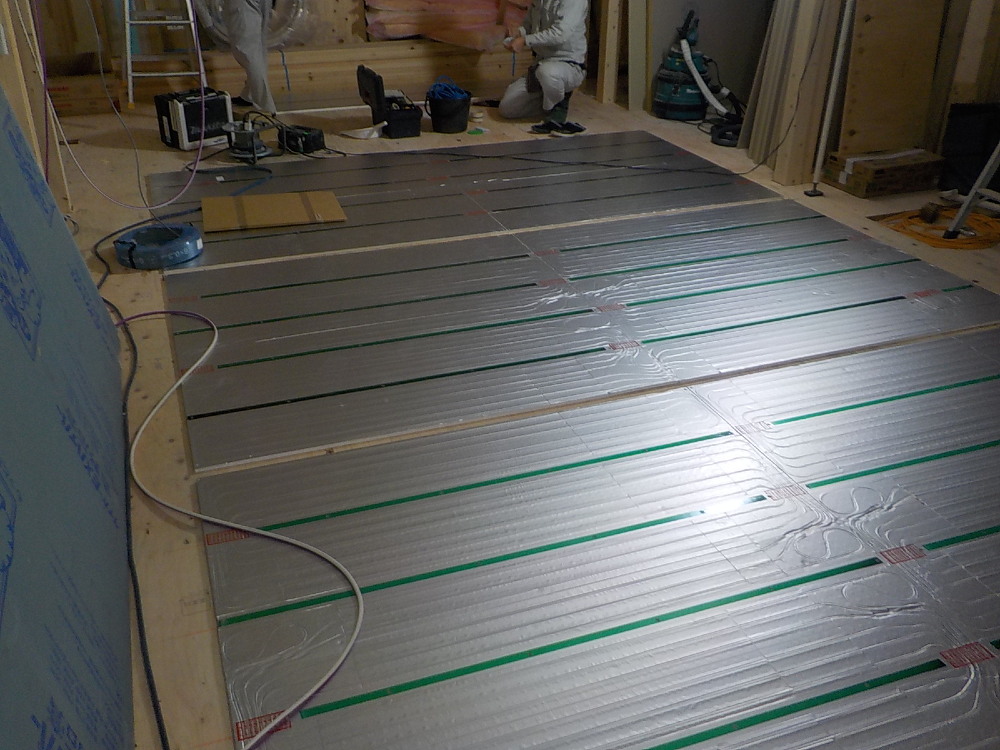

銀色の所にが床暖房が入ります。
優しく足元から体全体を温めてくれます。
埃が舞わず、乾燥もしにくいので冬の暮らしが快適になりますね!
- 75. 2023年12月19日
-
内部施工状況
フローリング施工中の様子です。
この作業はまだ始まったばかり、丁寧に隙間なく施工していきます!
床材は、キズや汚れなどから守るため、貼ったら必ず直ぐに養生していきます。

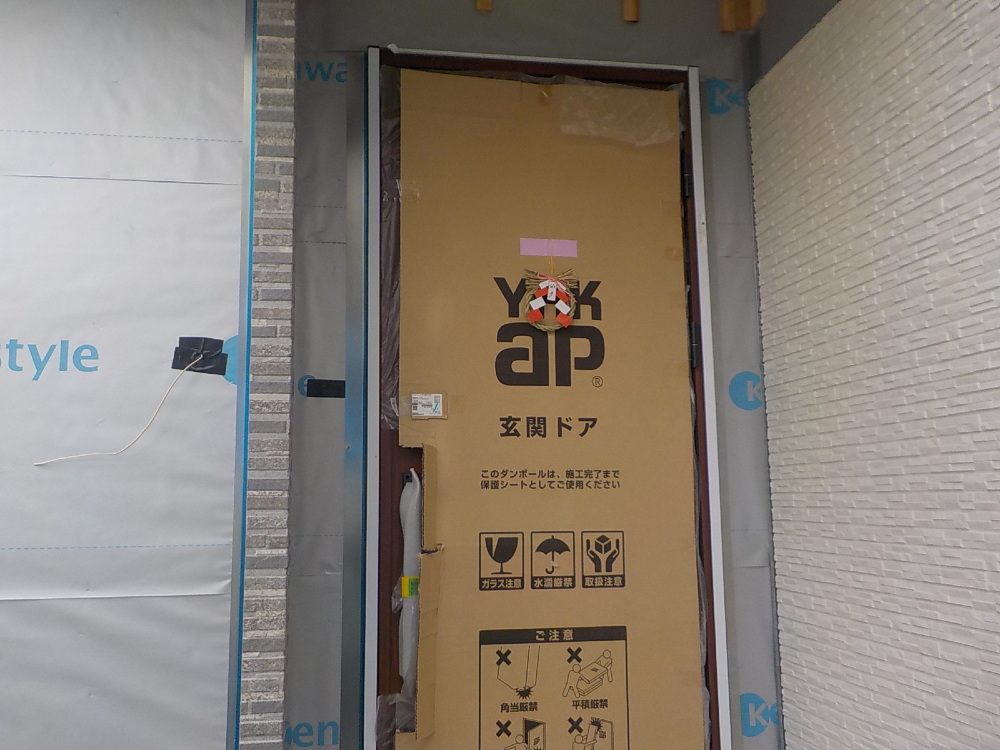

- 76. 2023年12月24日
-
外部施工状況

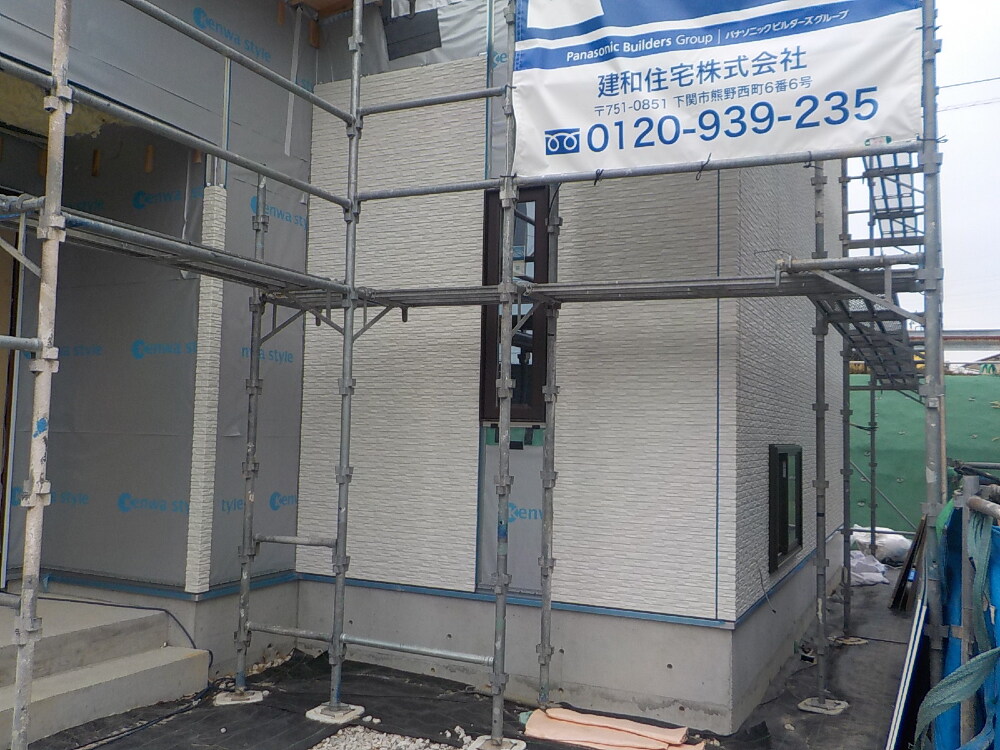

サイディング工事の様子です。
外壁の色は、そのお家の雰囲気を決める大きなポイントですね。
こちらのモデルハウスは【シルク チタン ホワイト】という爽やかな色の外壁材ですので、街の雰囲気にも合いやすく、モダンな雰囲気も演出してくれる素敵な外壁になりそうです♪
まだ、外壁工事は途中ですが、全部の外壁材を貼り終えますと、今までとは印象が変わり、一層お家らしくなってきます(´▽`*)
とても楽しみです☆
- 77. 2023年12月25日
-
内部施工状況
天井に石膏ボードが施工されました。
【石膏ボード】とは、石膏を芯材として両面をボード用原紙で被覆し、板状に整形したものです。
耐火性、断熱性、遮音性に優れています!

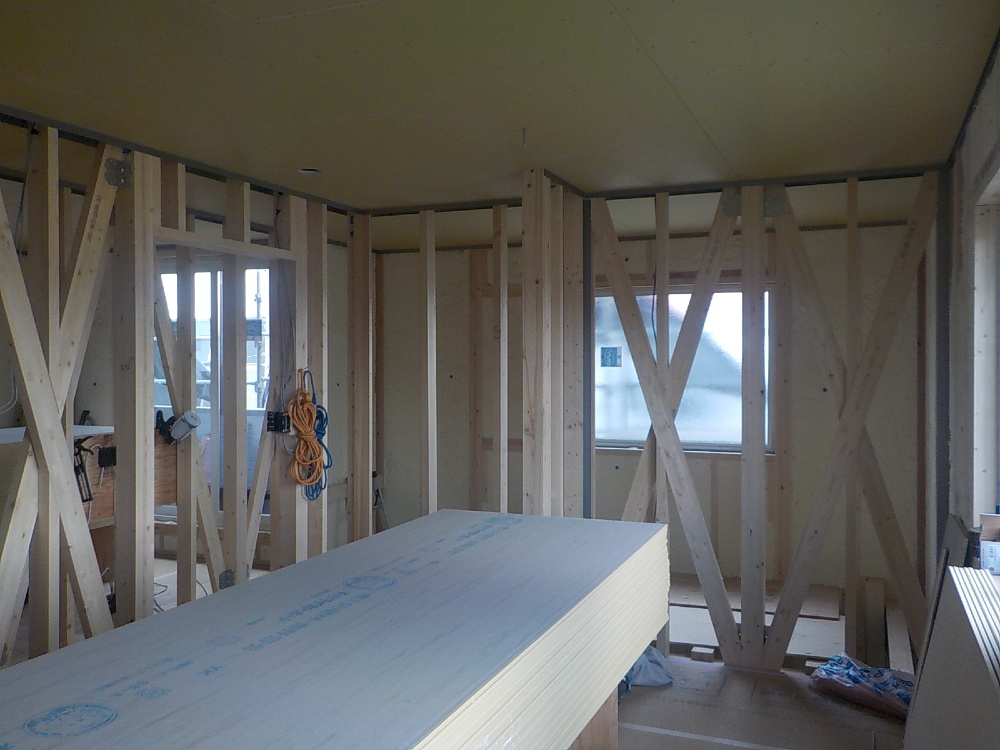

- 78. 2023年12月28日
-
内部施工状況

内部はまだまだ木工事が続きます!
日々変わる姿をどうぞお楽しみに♪
- 79. 2023年12月28日
-
しめ縄
2023年 今年もありがとうございました。
- 80. 2024年01月09日
-
内部施工状況
石膏ボード施工中の様子です。
これを貼り終えましたら、いよいよクロスを貼っていきます(^^)/
お部屋がどんな風に変化するかとても楽しみです♪

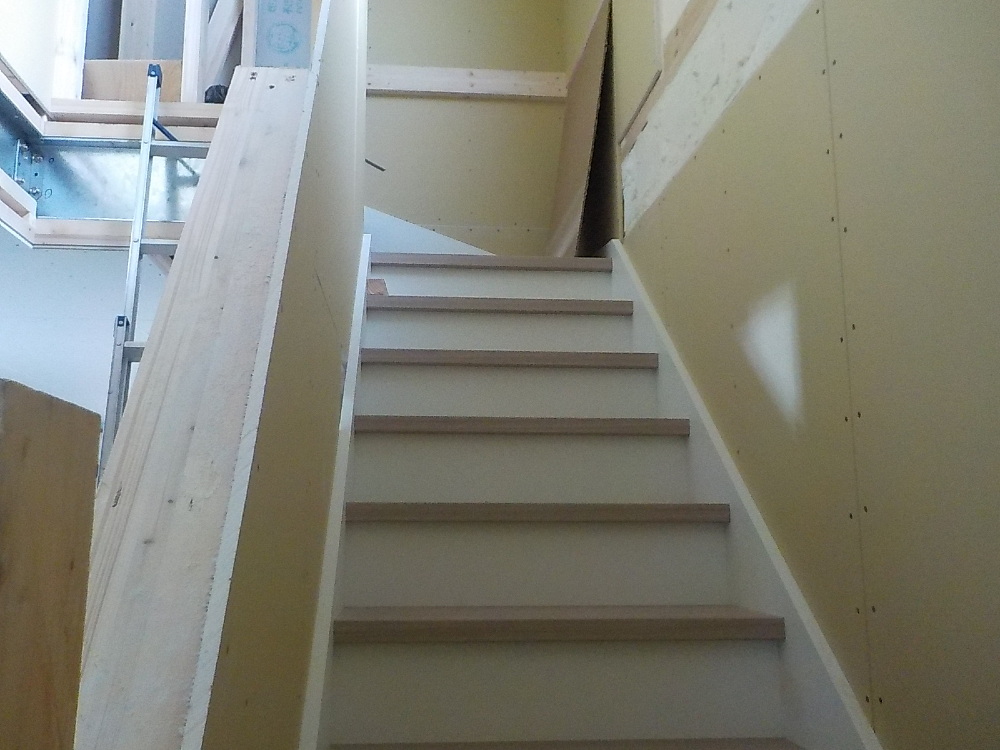

階段は、踏板を【グレージュヒッコリー柄】にして、ナチュラルな色味にまとめました。
階段もフローリングと同様に、傷や汚れから守るらめ、すぐに養生をしています!

- 81. 2024年01月12日
-

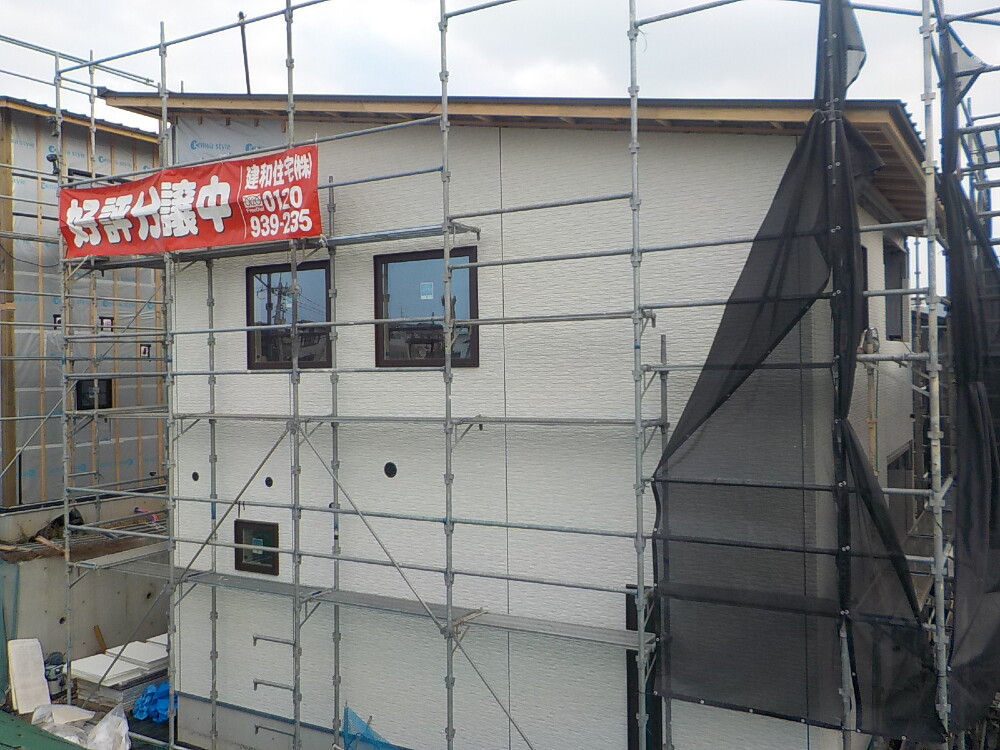

外部施工状況
外壁がほとんど施工されました(^^)
下地とは違って、色がついてお家の表情が出てきました♩
足場が取れる日が待ち遠しいです☆
- 82. 2024年01月16日
-

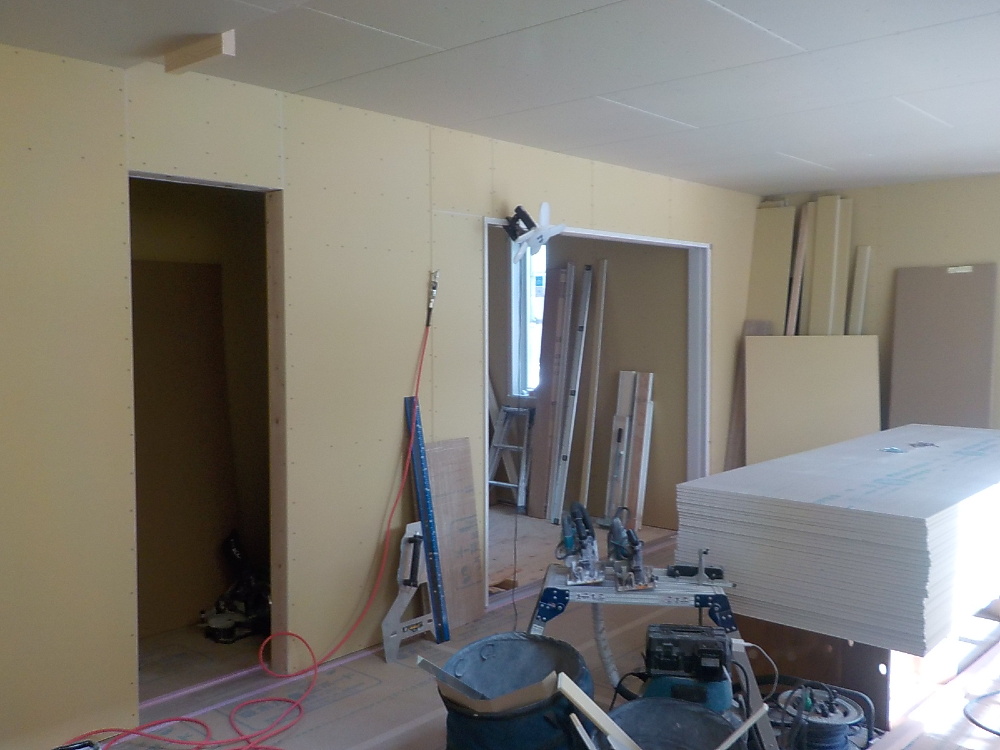

内部施工状況
- 83. 2024年01月16日
-
外部施工状況
玄関廻りの様子です。
玄関廻りのアクセントサイディングは【レマーレチタングレー】という色の外壁材で、住宅に温かみのあるナチュラル感を醸し出します♩
- 84. 2024年01月20日
-
内部施工状況

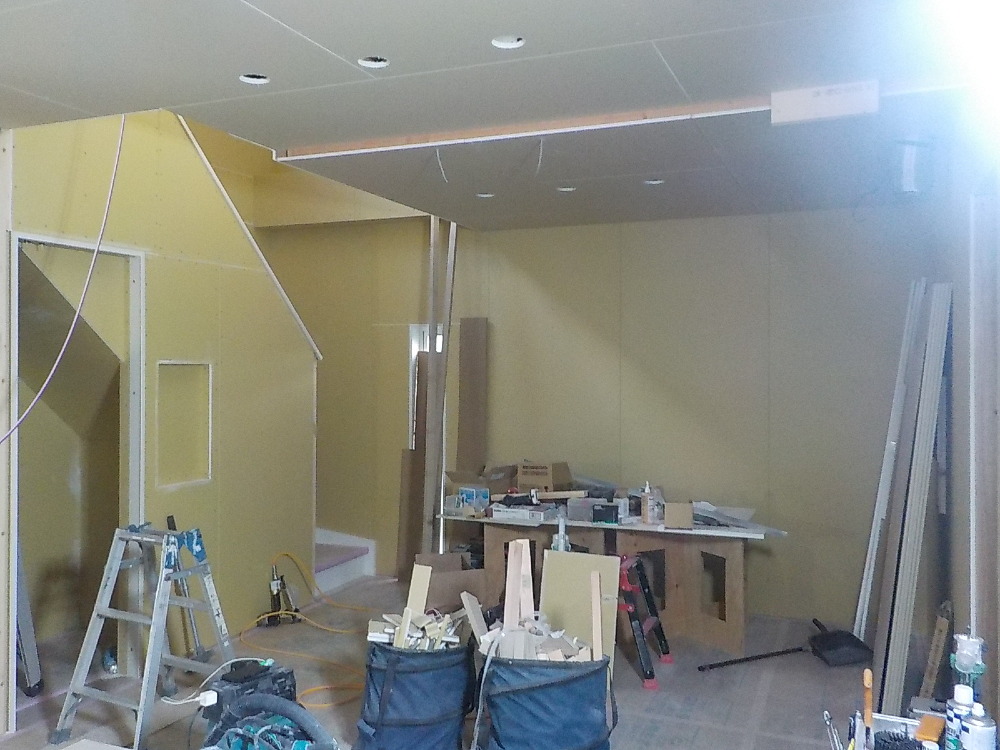

- 85. 2024年01月23日
-
内部施工状況
ボード開口の様子です。
パントリーの壁面(写真左)にニッチが✨
【ニッチ】とは、壁面に窪みを作ることで出来る棚や飾り棚のことです。
ニッチが有ることで、シンプルな壁に表情が生まれます♩
- 86. 2024年01月29日
-
内部施工状況

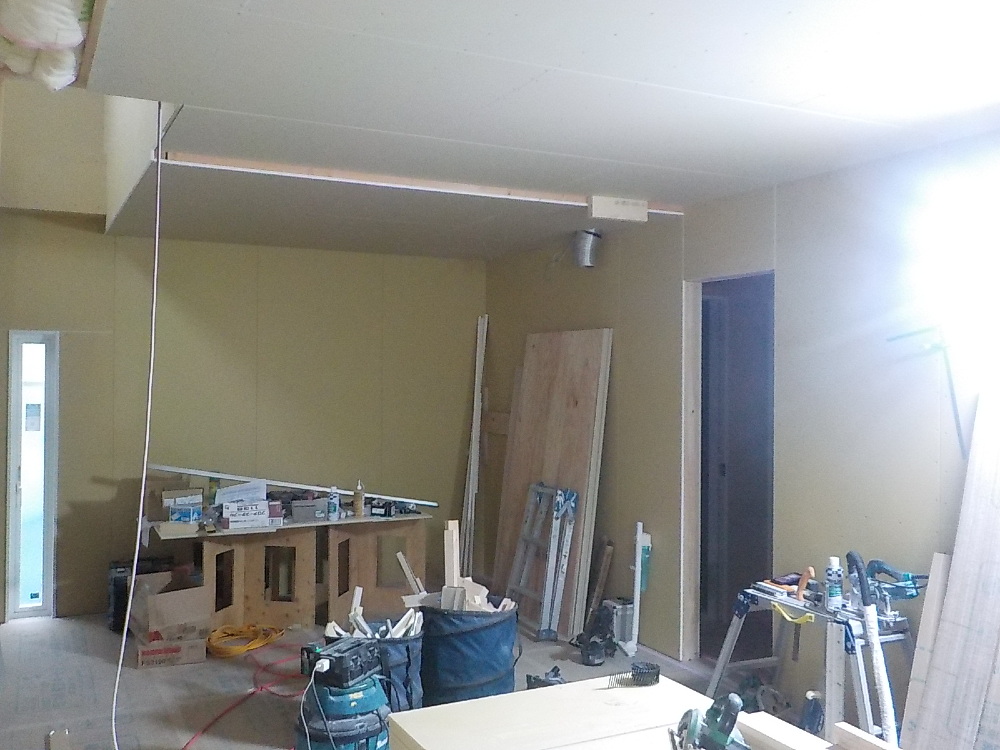

いよいよクロスを貼る下準備が始まりました。
下地用の石膏ボードの継目や釘を打ってできた凸凹を、パテを塗ってしっかりと平らにしていきます。
こうすることで、平らで美しいクロス面が出来上がります。
これを全てのお部屋に対して行っていきますので、とても大変で技術な作業です。
- 87. 2024年01月29日
-
内部施工状況

1階トイレの様子です。
背面のアクセントウォールがとても素敵です♩
- 88. 2024年01月31日
-
外部施工状況

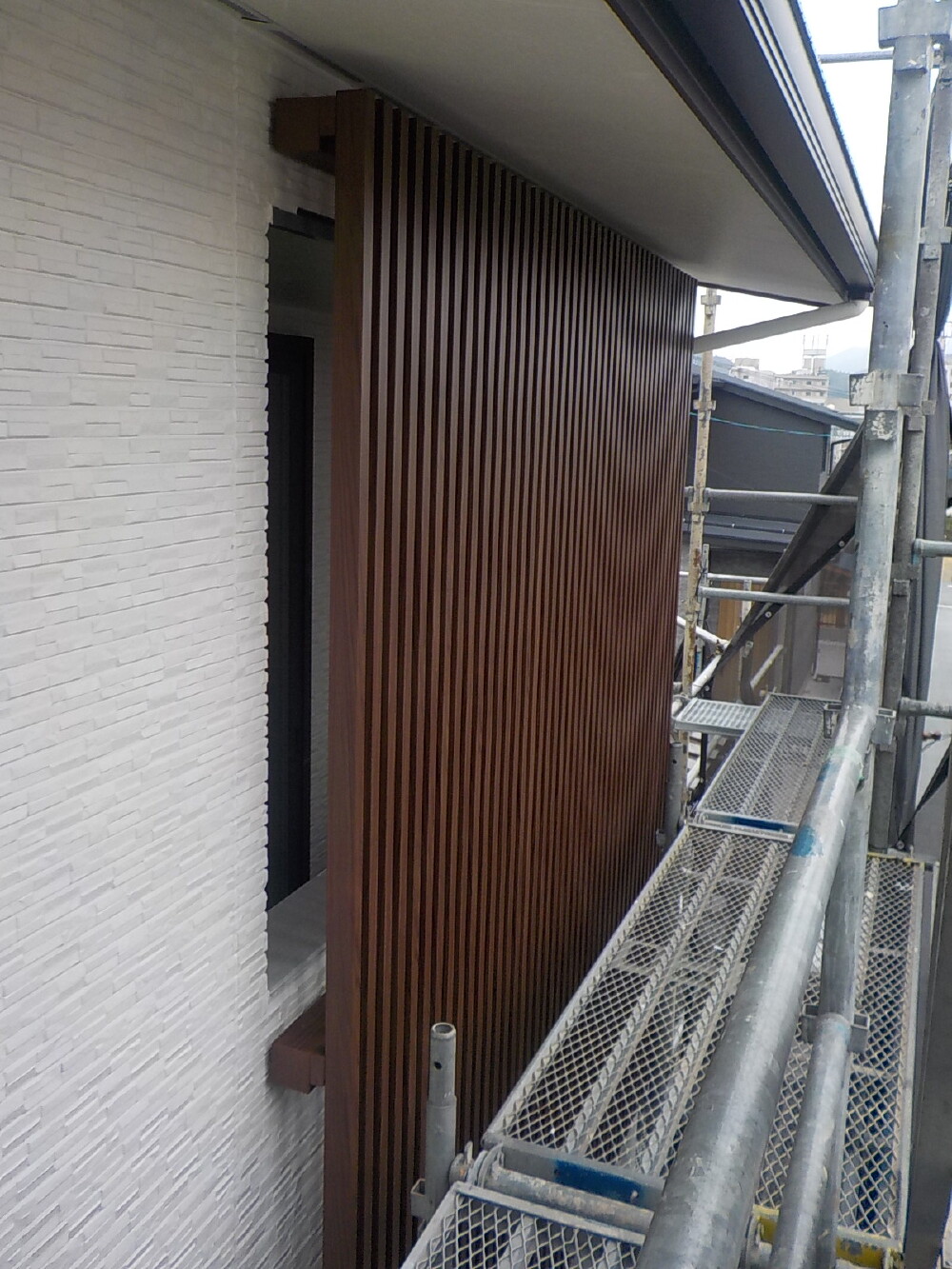

アルミ格子取付
- 89. 2024年01月31日
-
外部施工状況
サイディング貼りも終わり、樋工事も終わりました。
樋は、雨水を集めて下に流すためのもので、しっかりと雨水が流れるように設置してあることで、外壁の汚れや劣化から守ってくれます。
雨の多い日本ではとても大事なものですよね。
現在では樋の色も外壁の色に合わせられるよう様々な色があります。
このお家の白い外壁に合わせた雨樋を選びましたので、外観のデザインを邪魔することなくすっきりとしていますね♩

- 90. 2024年01月31日
-
外部施工状況

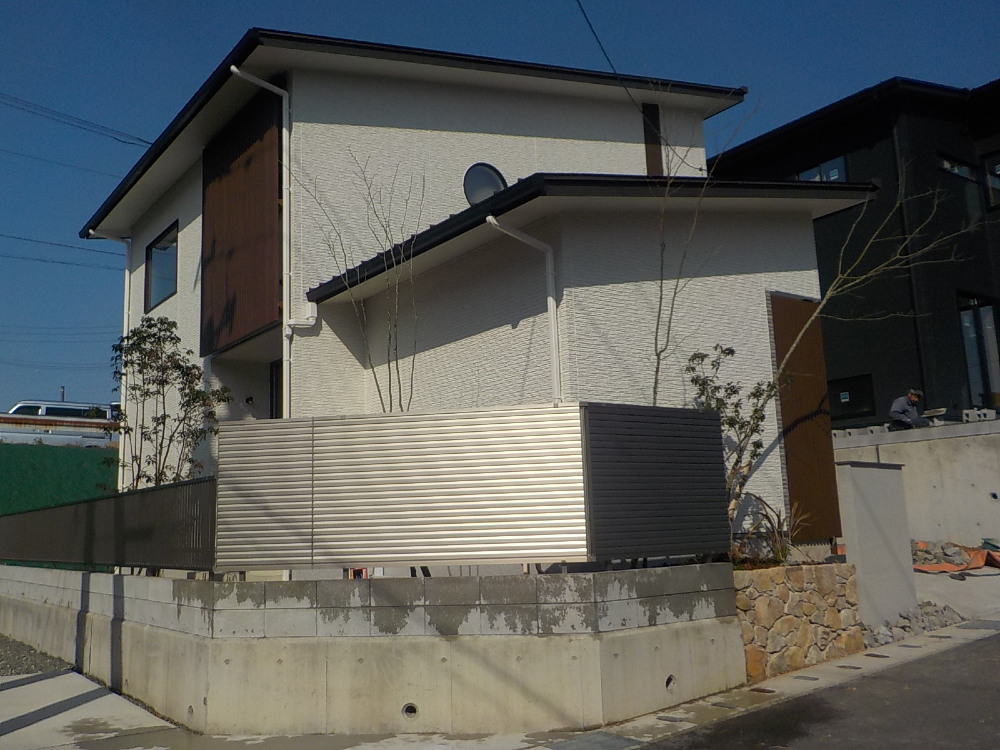

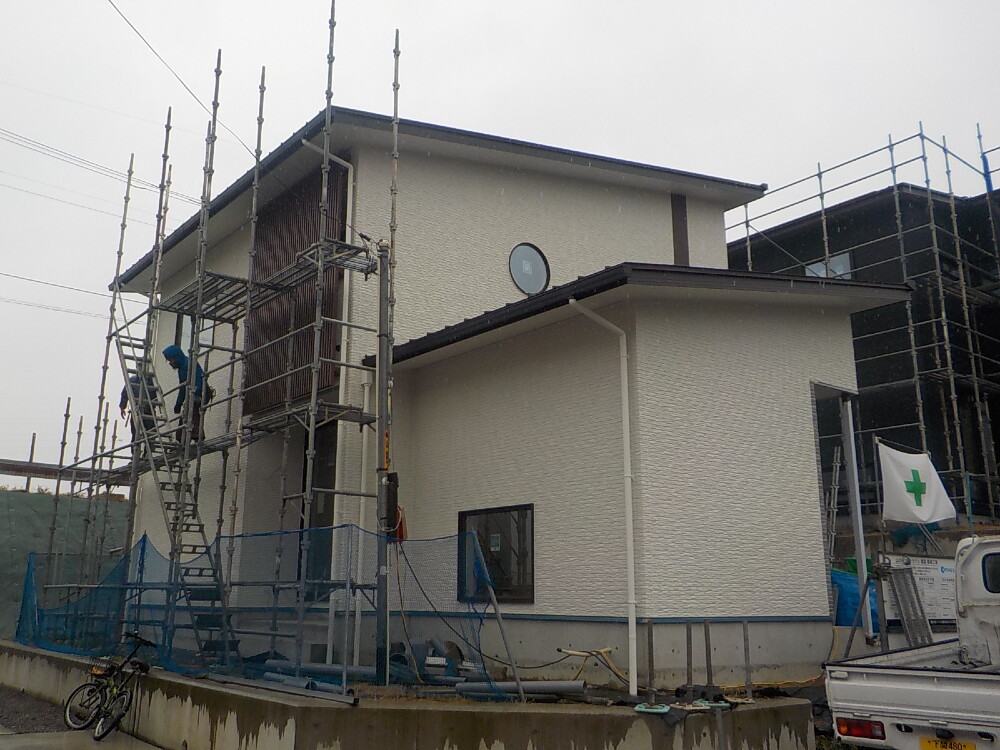

足場が取れました。
下地材とは違って、色がついてお家の表情が出てきました♩
外壁も場所によって、素材や色を変えると、メリハリがでて色んな効果をもたらすことができます。

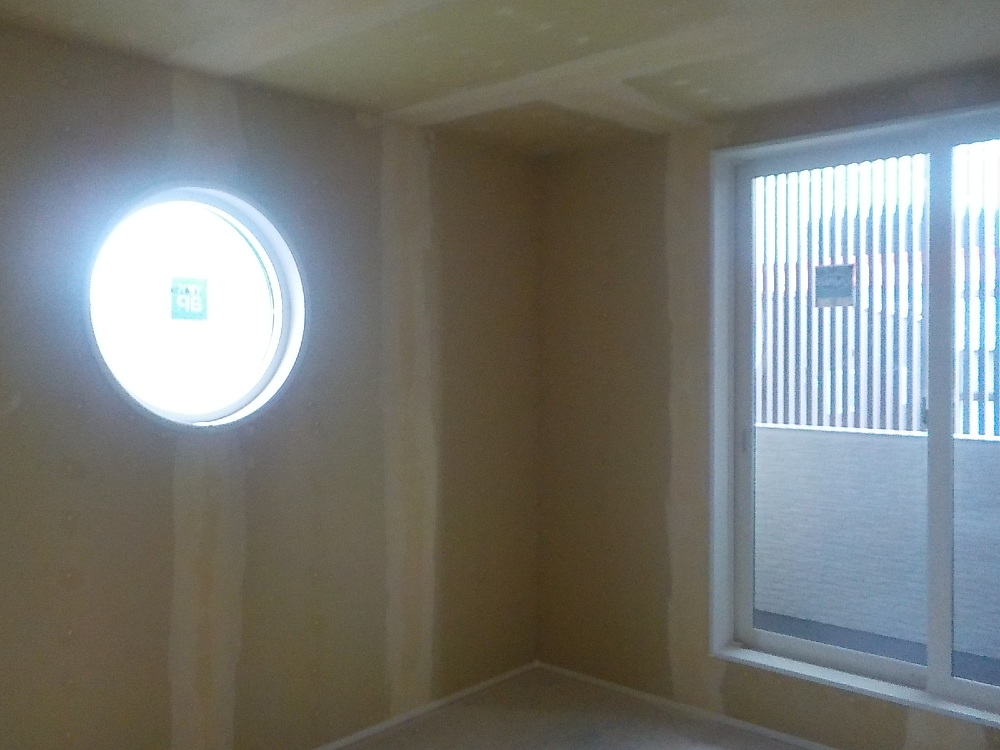

- 91. 2024年02月02日
-
内部施工状況
寝室の様子です。
パテ処理が継続中です。
とても大変な作業ですが、これを行うことで、クロスの仕上がりが全く違ってきますので、大切な工程です。
丸窓がとてもかわいいです( *´艸`)
- 92. 2024年02月02日
-

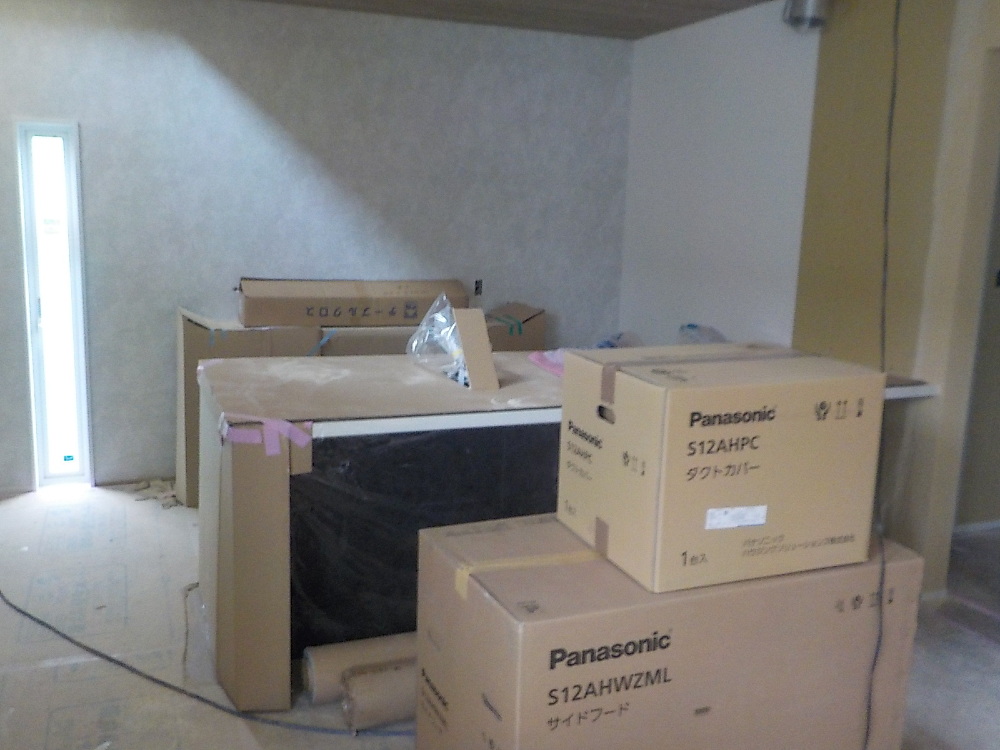

内部施工状況
いよいよシステムキッチンが入りました。
養生ボードが外されるのが楽しみです♩
- 93. 2024年02月06日
-
内部施工状況

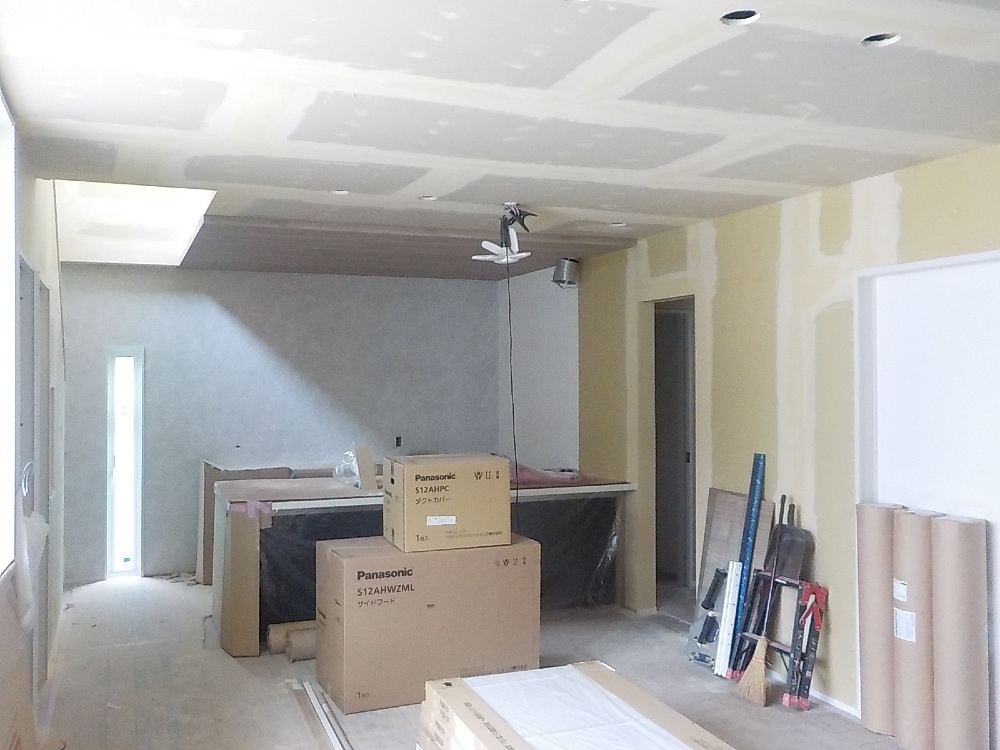

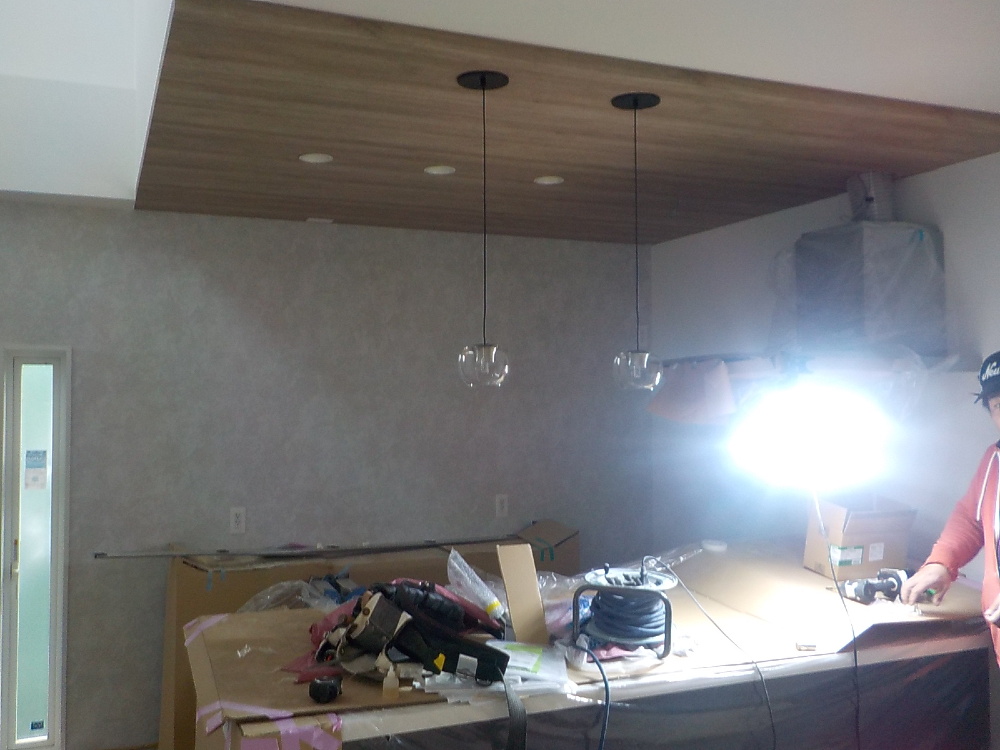

吹き抜けからキッチンへと零れ落ちる優しい光がとても優しくて素敵ですね♩
クロスを貼るとお部屋の印象もぱっと明るくなり、イメージが湧きやすくなってきます♩

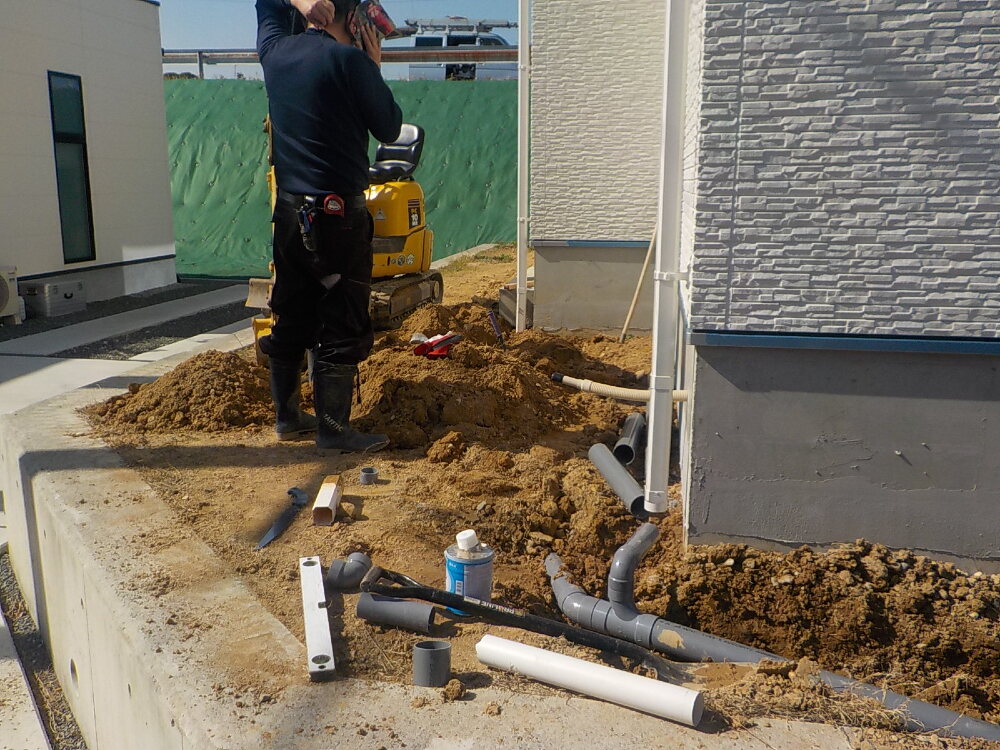

- 94. 2024年02月13日
-
外部施工状況
外回り配管の様子です。
- 95. 2024年02月17日
-
内部施工状況

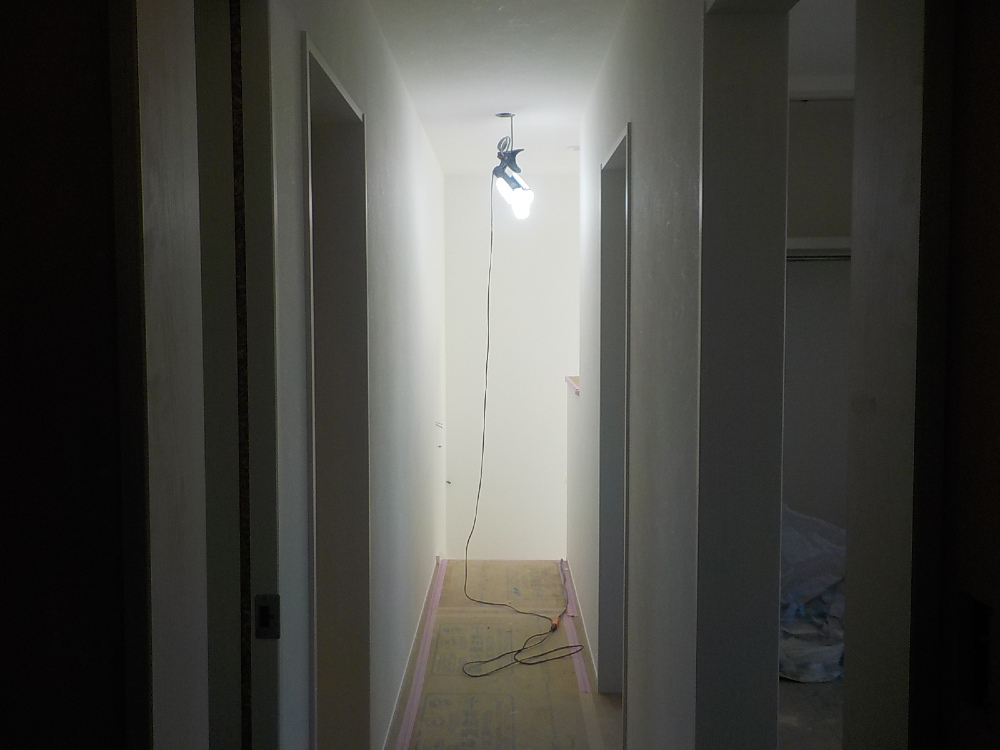

2階ホールの様子です。
- 96. 2024年02月17日
-
内部施工状況
先日から作業に入っていたクロス貼り。
内装業者さんの手により丁寧に仕上げられ、真っ白な明るいお部屋ができました♩
- 97. 2024年02月17日
-
外部施工状況

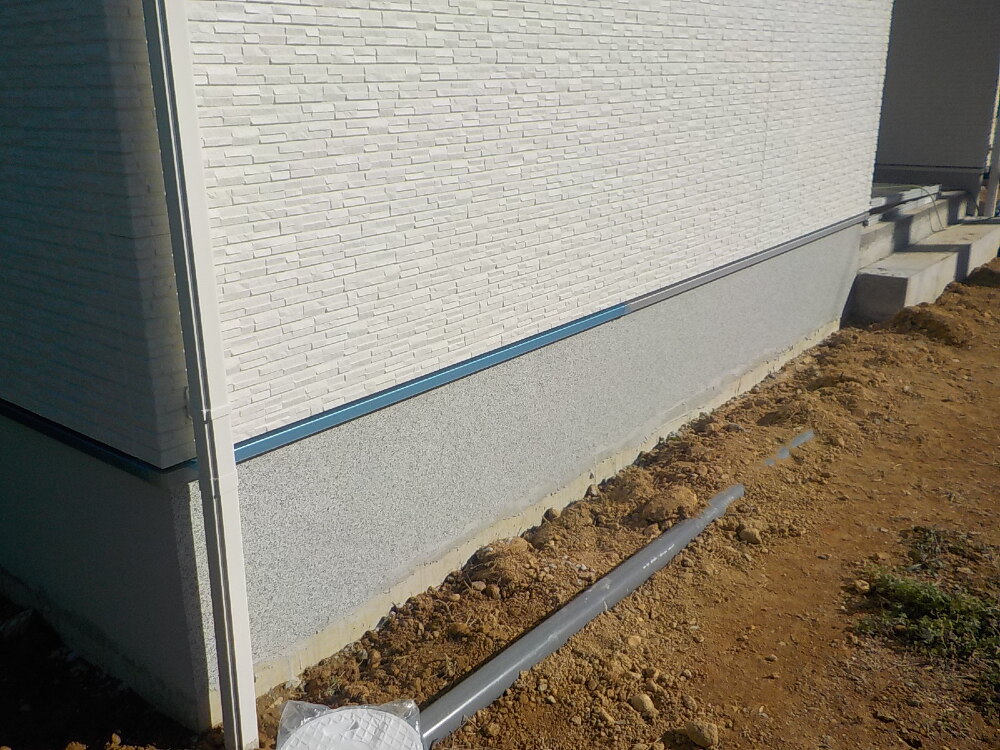

基礎の仕上の様子です。
耐候性、低汚染性、クラック追従性に優れた塗膜により
建物の土台である基礎の長期的な保護をしています。

- 98. 2024年02月17日
-
外部施工状況

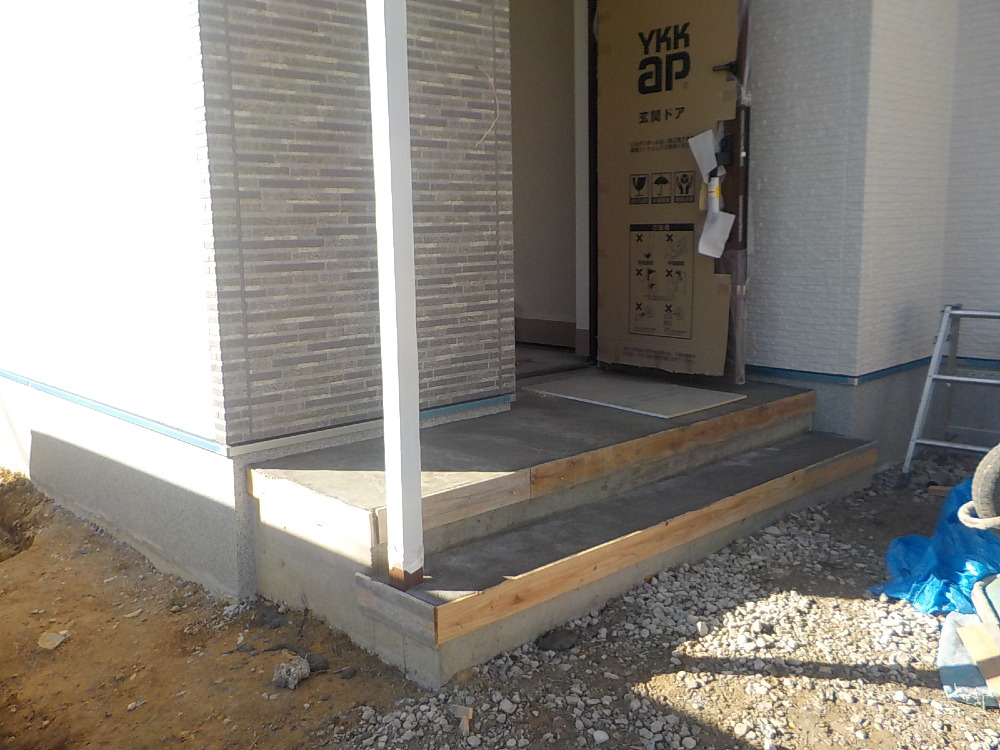

玄関タイルの下地が施工されました。
この後、タイル貼りが行われます♩

- 99. 2024年02月19日
-
内部施工状況
クロス貼完了。これから器具の取付にはいります。

- 100. 2024年02月20日
-
外部施工状況

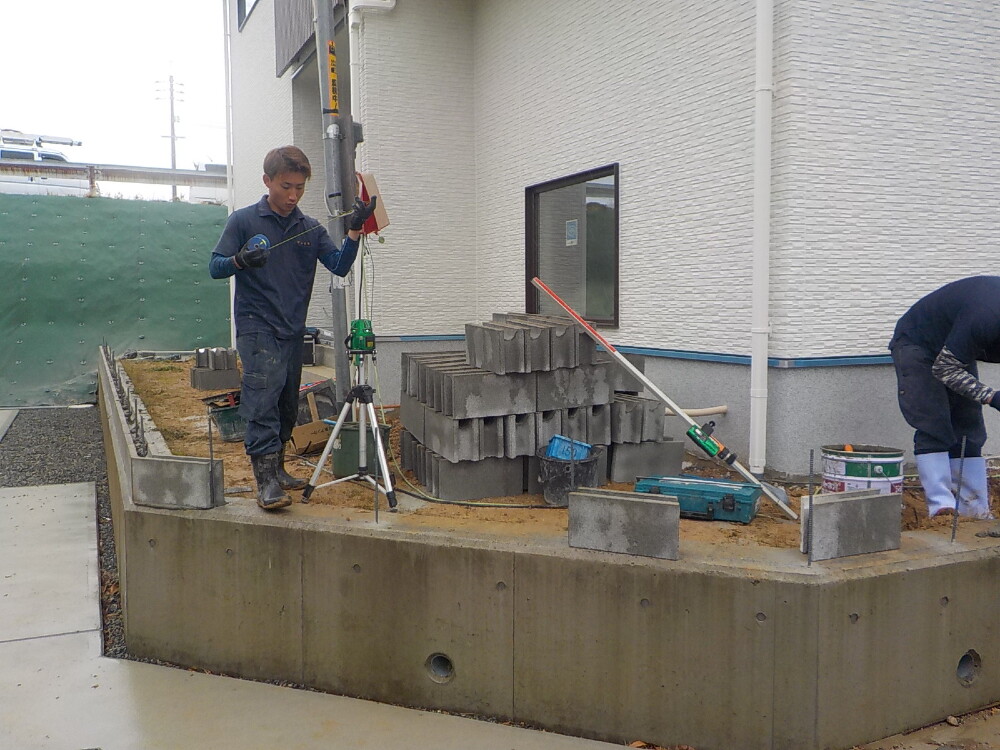

タイル貼りの様子です。
モルタル下地で高さを調節した上に、タイルをバランスよく並べていきます。
黒っぽい長い棒のように見えるものは水平器で、これで水平を見てから作業を始めます!
- 101. 2024年02月20日
-
外構工事
境界ブロック工事
- 102. 2024年02月22日
-
内部施工状況
キッチンには可愛らしいペンダントライトが✨
- 103. 2024年02月22日
-

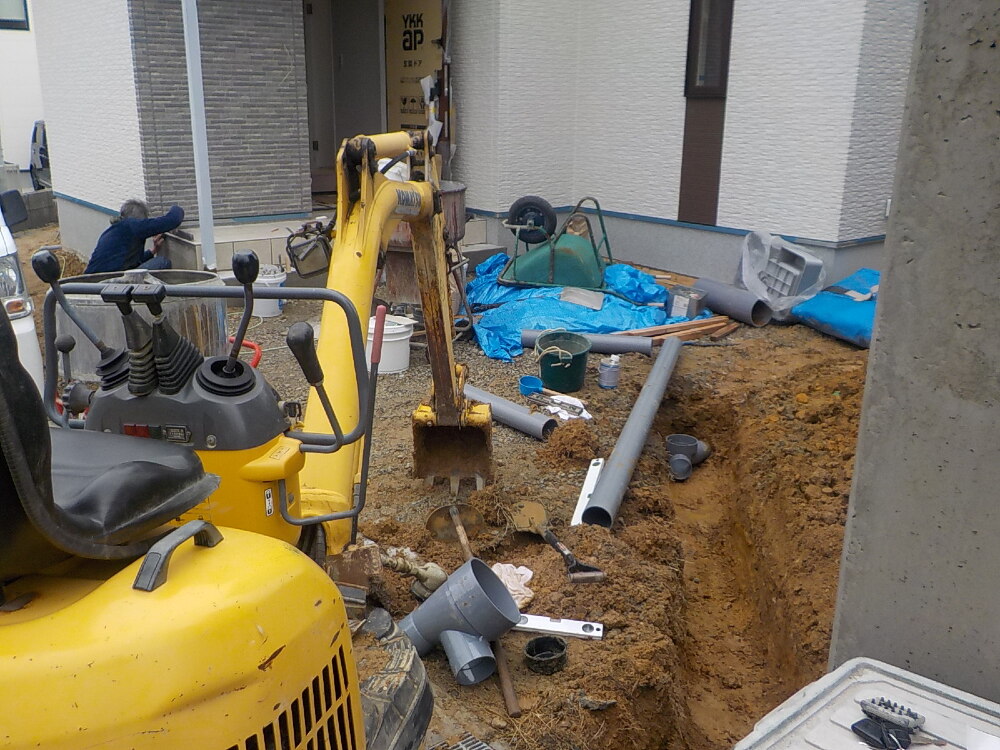

外部施工状況
外回り配管工事の様子です。

- 104. 2024年02月23日
-
外部施工状況
基礎の仕上の様子です。
耐候性、低汚染性、クラック追従性に優れた塗膜により
建物の土台である基礎の長期的な保護をしています。
- 105. 2024年02月27日
-
外構工事

側溝の工事の様子です。
- 106. 2024年03月01日
-
外構工事
外構工事が行われています。

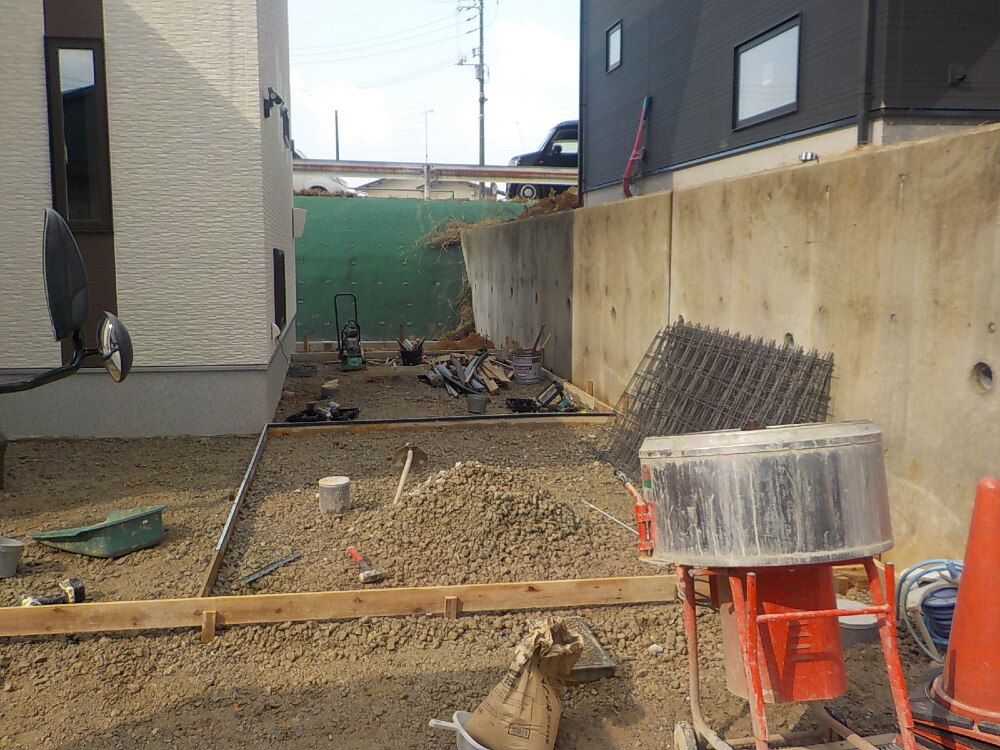

これから鉄筋を組み、コンクリートを流していきます!

- 107. 2024年03月02日
-
外構工事

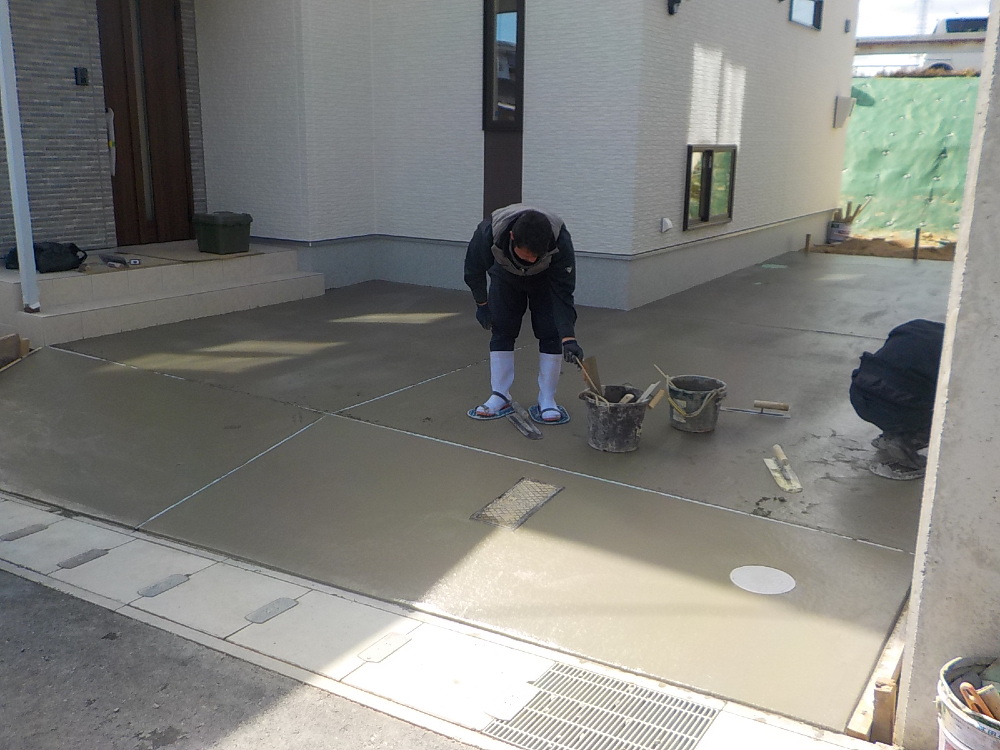

駐車場コンクリート刷毛引き仕上げの様子です。
- 108. 2024年03月03日
-
外構工事

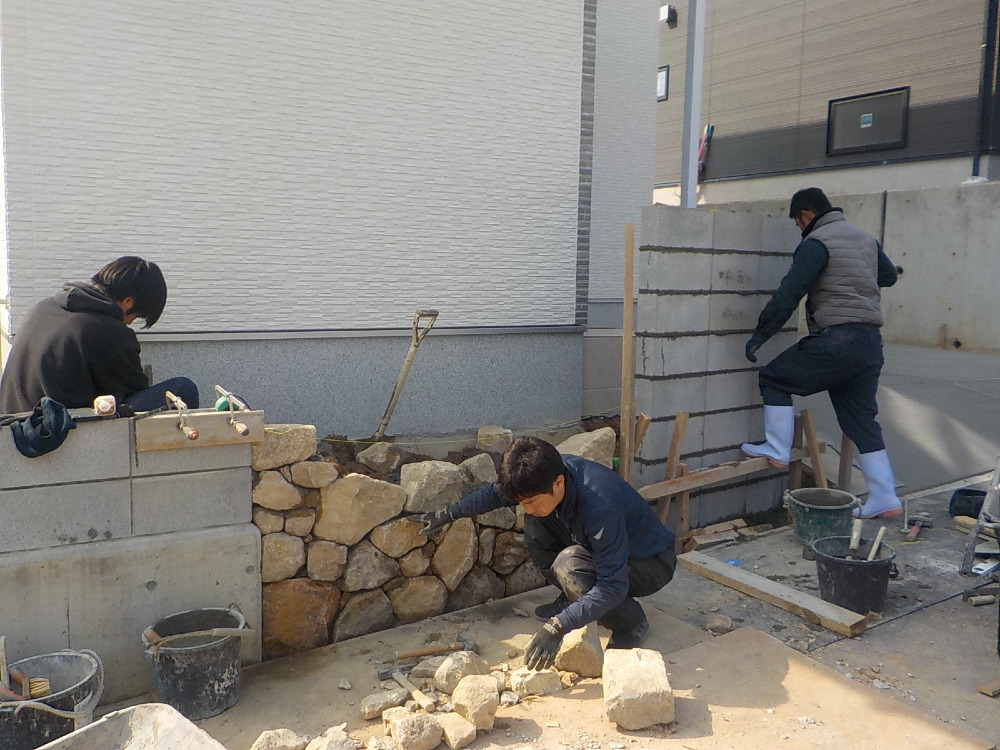

門塀の下地ブロック積み、石垣の石積みの様子です。

- 109. 2024年03月04日
-
外構工事

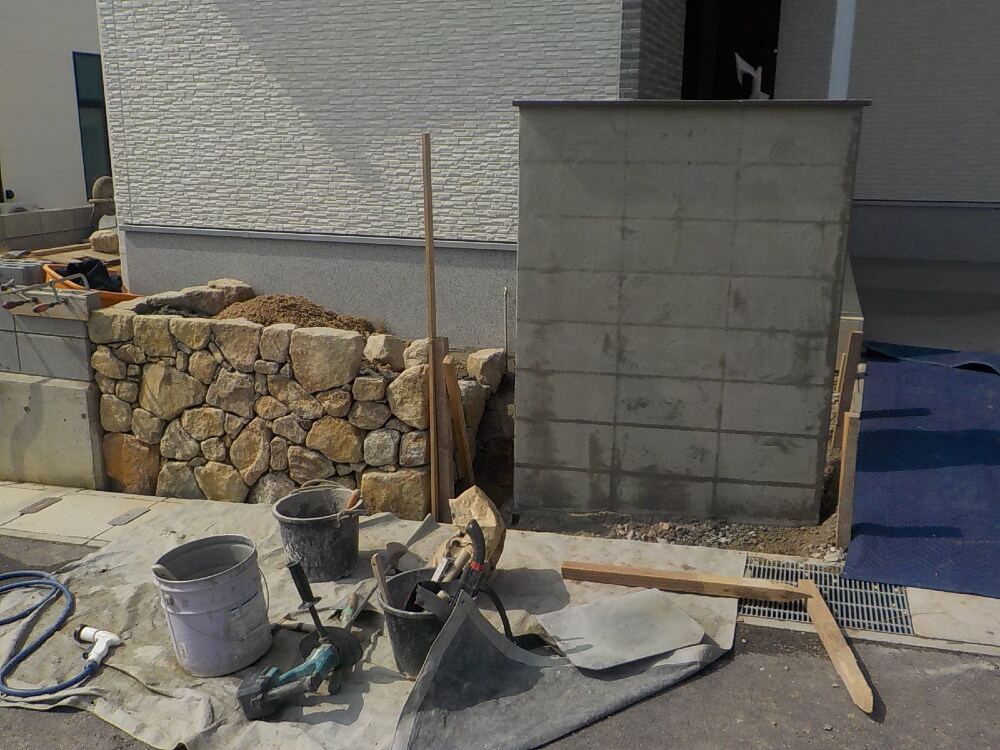

- 110. 2024年03月04日
-
外部施工状況
- 111. 2024年03月04日
-
外部施工状況
- 112. 2024年03月07日
-
外構工事
- 113. 2024年03月08日
-
完工
- 114. 2024年03月08日
-
完工
- 115. 2024年03月08日
-
完工
- 116. 2024年03月08日
-
完工
- 117. 2024年03月08日
-
完工
- 118. 2024年03月08日
-
完工
エンブレム取付
MODEL HOUSE |
西小串7号地 ソラマド~7号地【2024年4月完成】~ |
吉敷4号地 テクノストラクチャー~4号地【2024年3月完成】~ |
建和住宅の公式SNS |
Instagramをやっていましたら是非フォローお願いします! |
イベントや家づくりのお役立ち情報などをLINEでお届け中です!ぜひおともだち追加をお願いします♩LINEからご質問も可能です! |
facebookをやっていましたら是非フォローをお願いします! |
Pinterestをやっていましたら是非ホローをお願いします! |
