「好き」を暮らしの中に取り入れることができる家(山口市吉敷)
吉敷4号地 テクノストラクチャーモデルハウス
スタイル別|すべて
建築中レポート
- 1. 2023年10月17日
-
地鎮祭
本日、地鎮祭が執り行われました。
地鎮祭とは、建築などで工事を始める前に行う、その土地の守護神を祀り、土地を利用させてもらうことの許しを得て、工事の無事を祈る儀式です。
- 2. 2023年10月17日
-
地鎮祭
- 3. 2023年10月27日
-
地縄張り
「地縄張り」とは、設計図面上の配置計画を現地の敷地に縄を張って、配置の確認を行う大切な作業です。
建物の位置を図面だけではなく、実際の土地を使って把握し、確認する目的で行います。
立体ではない為少し分かりにくいかも知れないですが、建物の場所や境界との距離、その他の配置物を確認します。
- 4. 2023年11月06日
-
仮囲い
- 5. 2023年11月22日
-

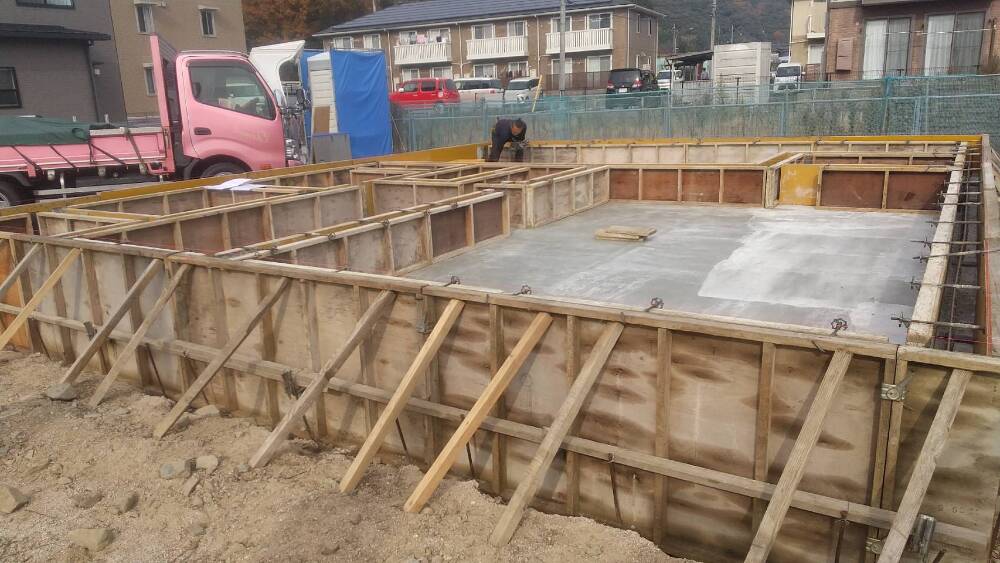

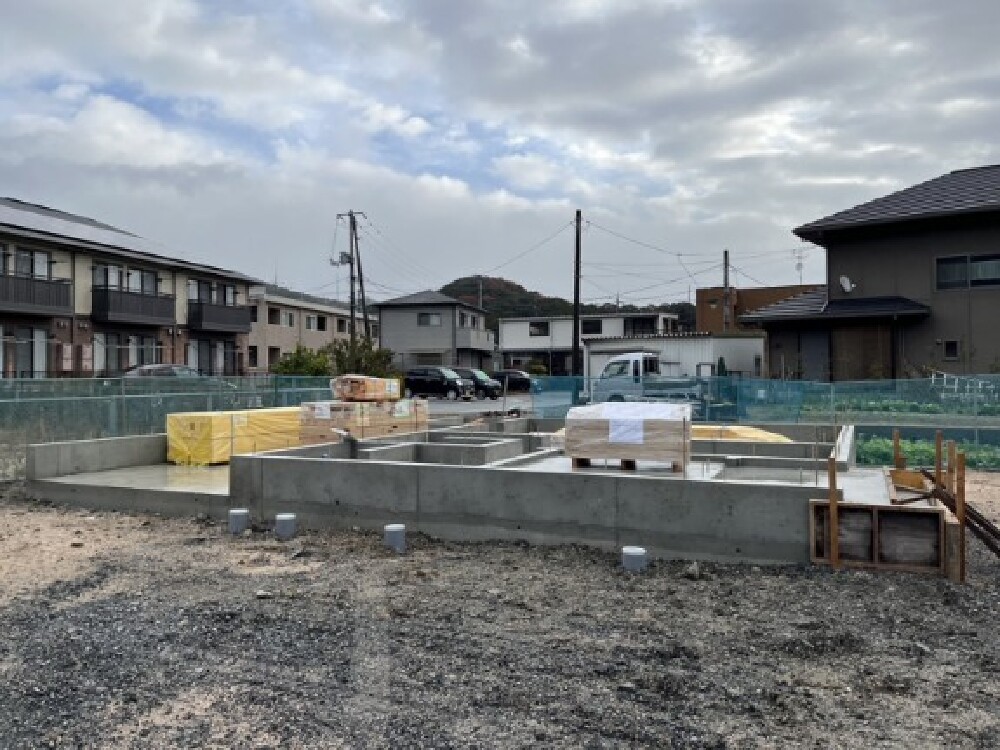

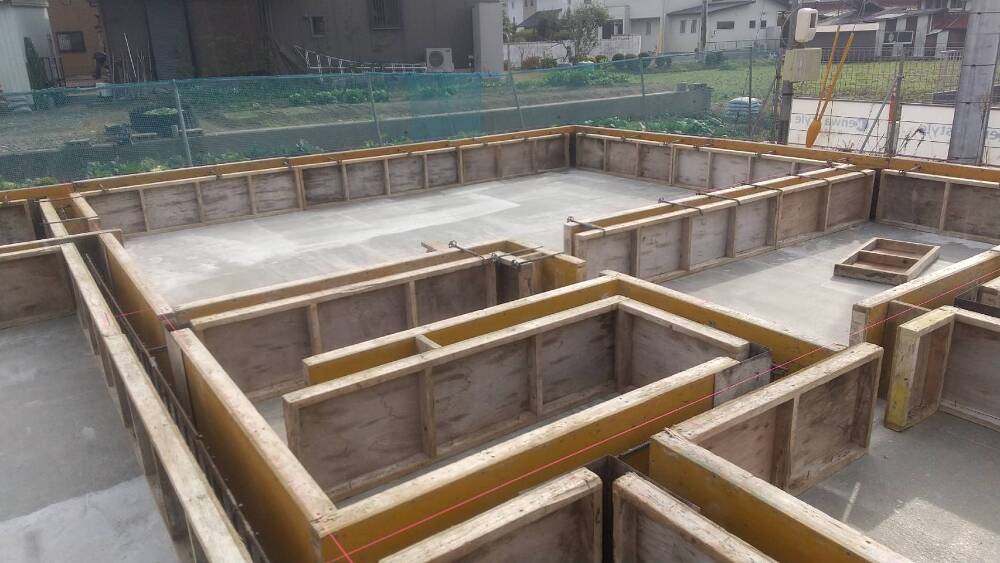

基礎工事
いよいよ基礎工事が始まりました。
- 6. 2023年11月30日
-
基礎工事
- 7. 2023年11月30日
-
基礎工事
型枠設置・配筋工事が行われました。
基礎は鉄筋コンクリートでできており、配筋は鉄筋コンクリートに必要な鉄筋(鉄の棒)を図面通りに組み立てていく作業になります。配筋は基礎の寿命や強度に直接影響がある非常に重要な工程です。
- 8. 2023年11月30日
-
基礎工事

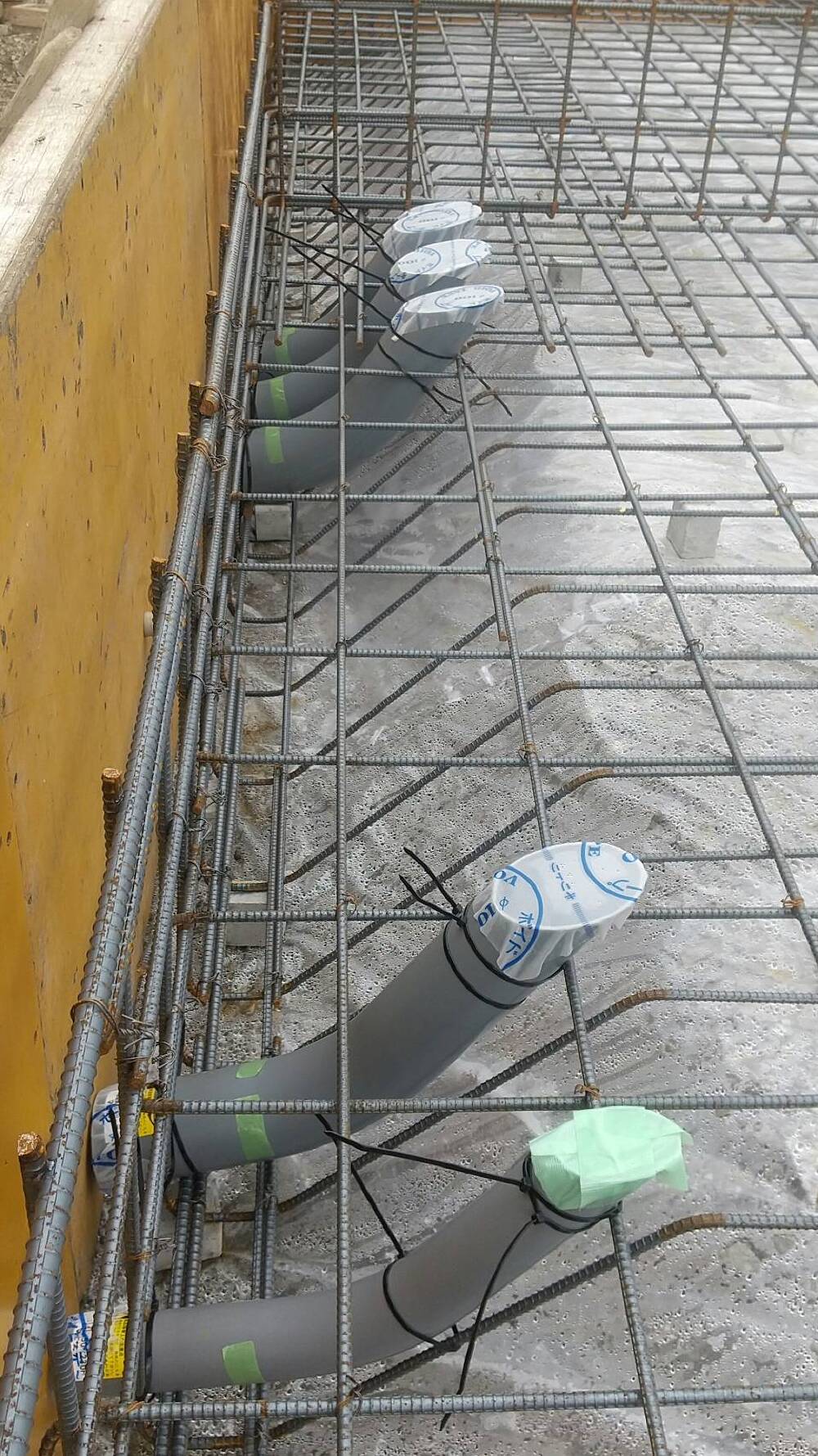

スリーブ配管工事が施工されています。
スリーブとは、鉄筋コンクリートで造られた壁、床、梁、基礎の部分に給排水管や各種設備配管の貫通孔を確保するため、先に埋め込んでおく筒状の管のことです。
- 9. 2023年11月30日
-
基礎工事

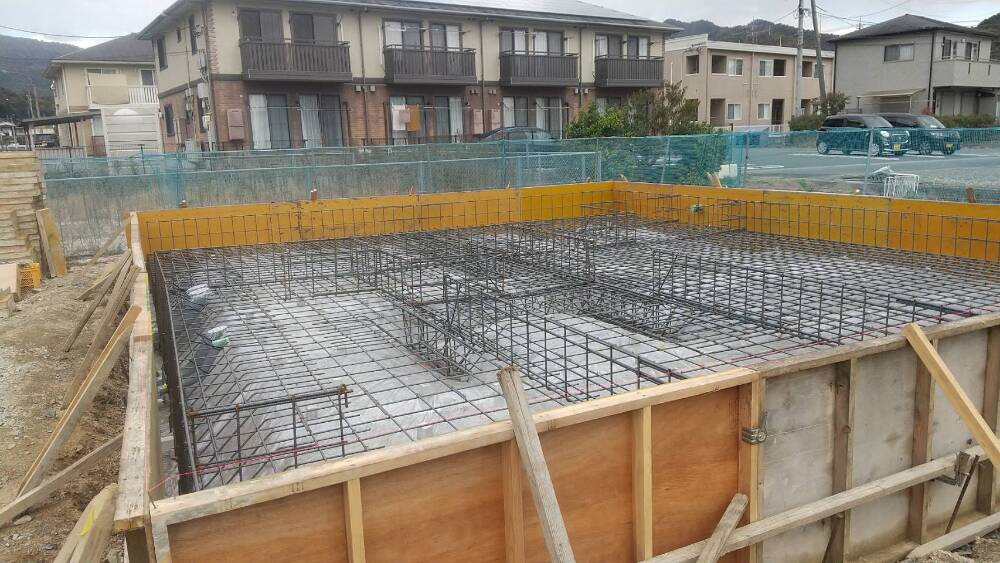

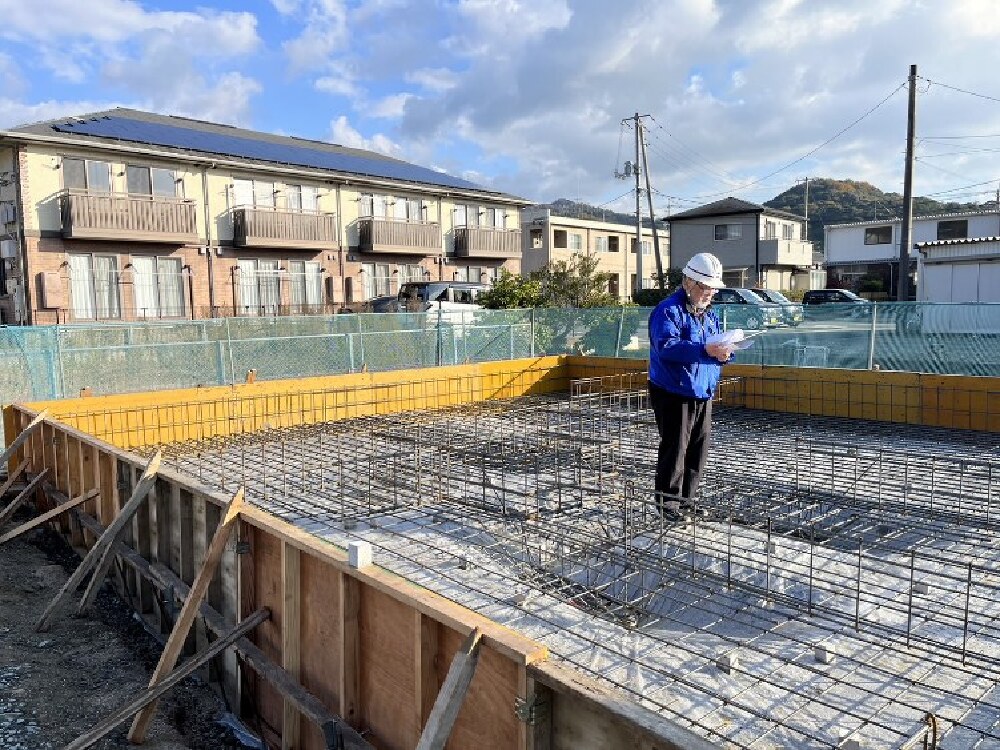

配筋検査
- 10. 2023年11月30日
-
配筋検査
JIOによる配筋検査が行われました。。

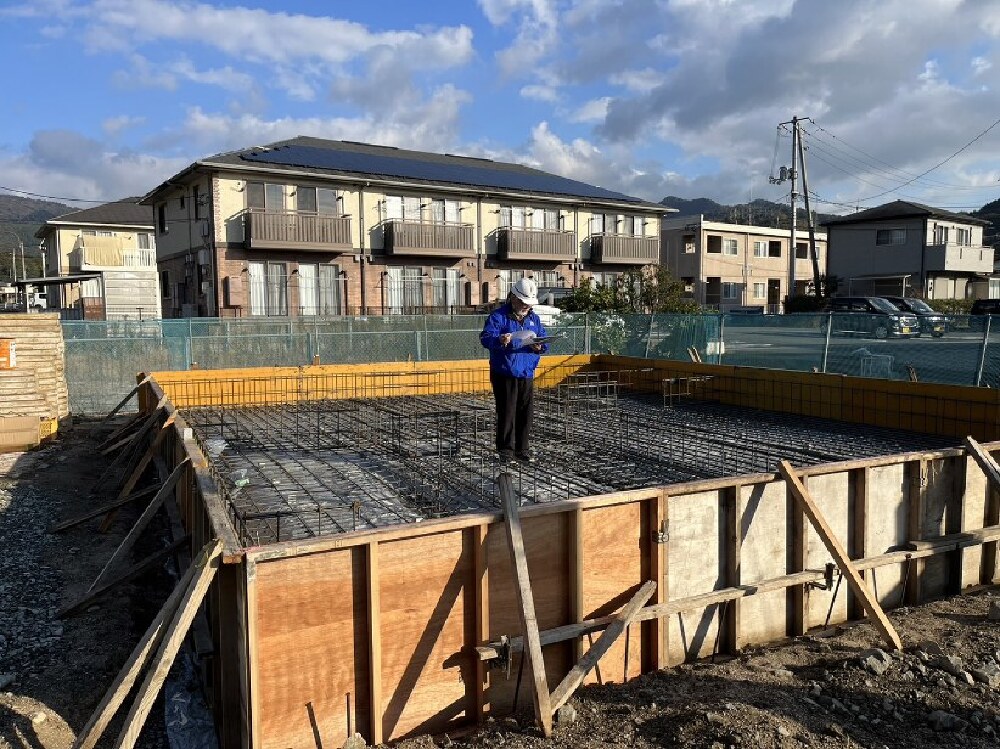

配筋検査とは、基礎の鉄筋が正しく配置されているか、本数に間違いはないか、ずれはないか、といった点をチェックする
- 11. 2023年12月01日
-

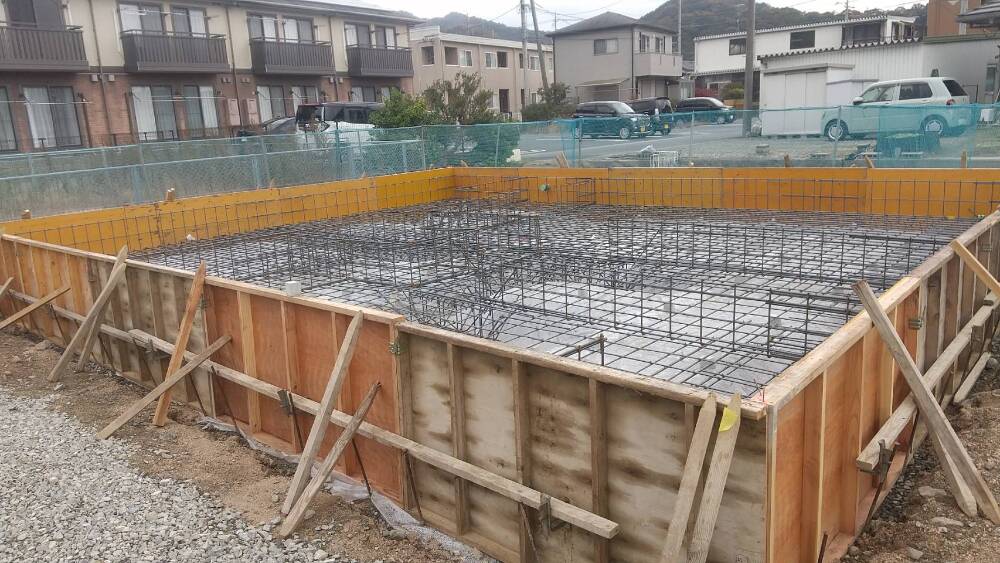

基礎工事
配筋工事
- 12. 2023年12月01日
-
基礎工事
配筋工事

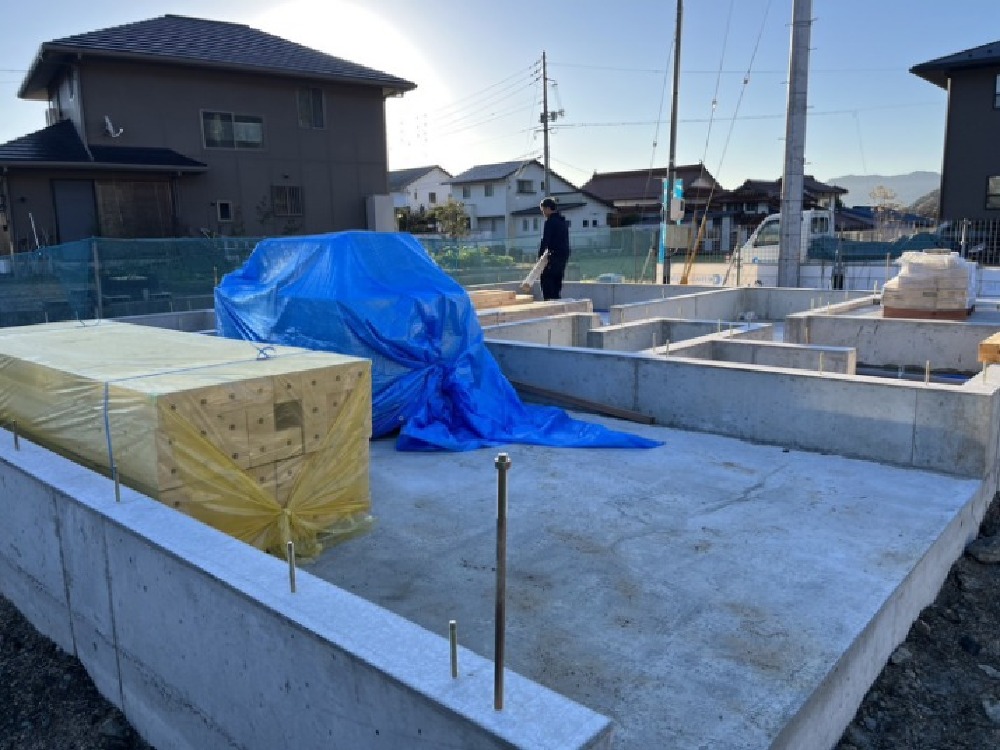

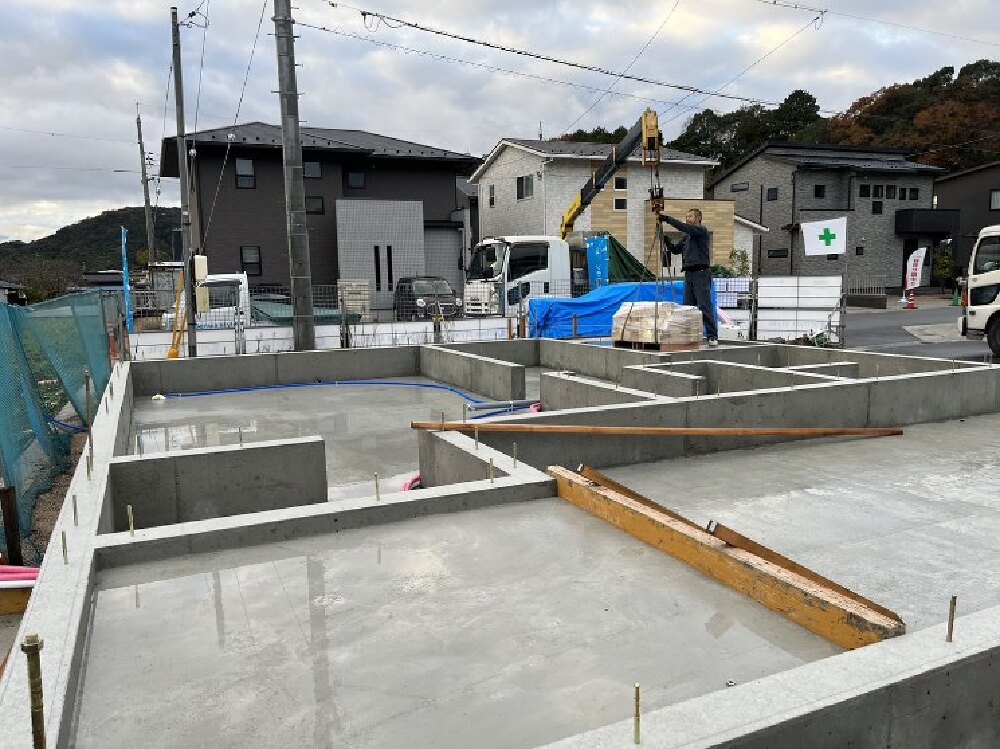

- 13. 2023年12月07日
-

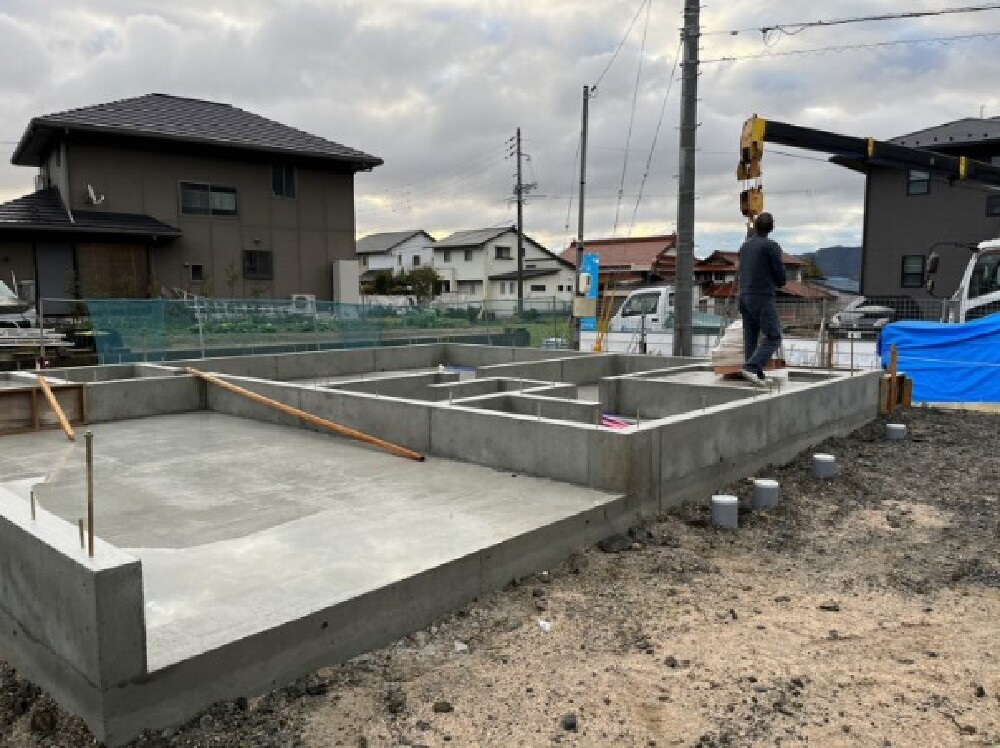

基礎工事

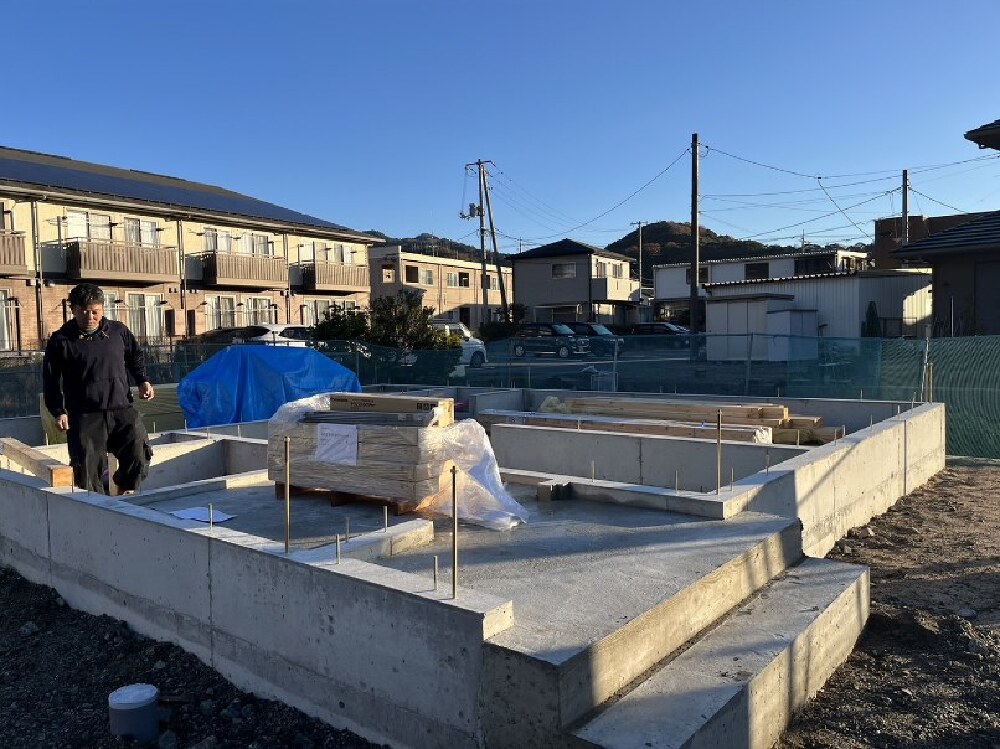

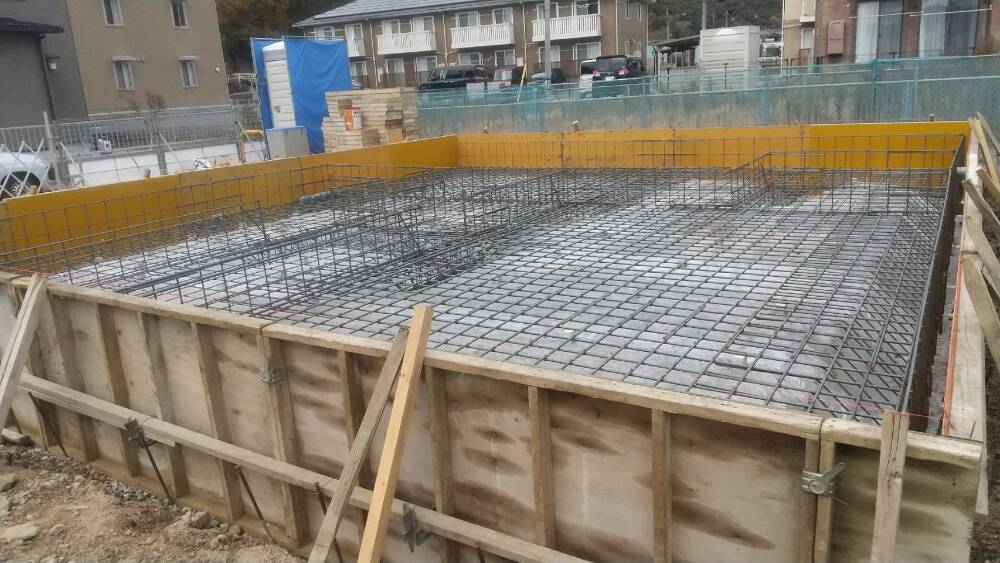

ベタ基礎という基礎で、建物の床下全体に鉄筋コンクリートを流し込んでつくる基礎が完了し、基礎の立ち上がり部分の型枠が設置されています。
ベタ基礎は、耐震性に優れていることや地面からの湿気が建物に伝わりにくくシロアリ被害のリスクが低くなるといった特長があります。
- 14. 2023年12月07日
-
基礎工事

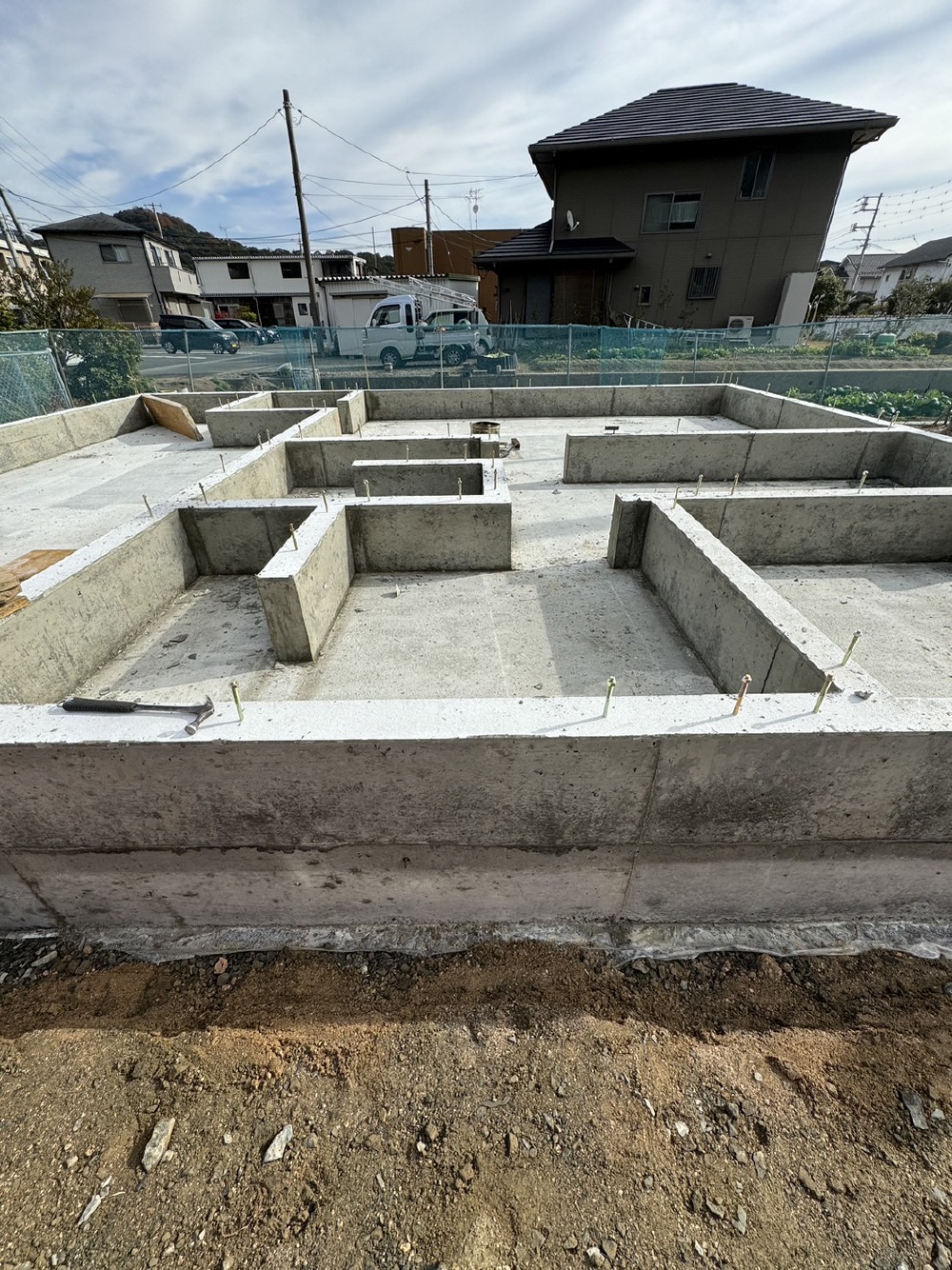

- 15. 2023年12月08日
-

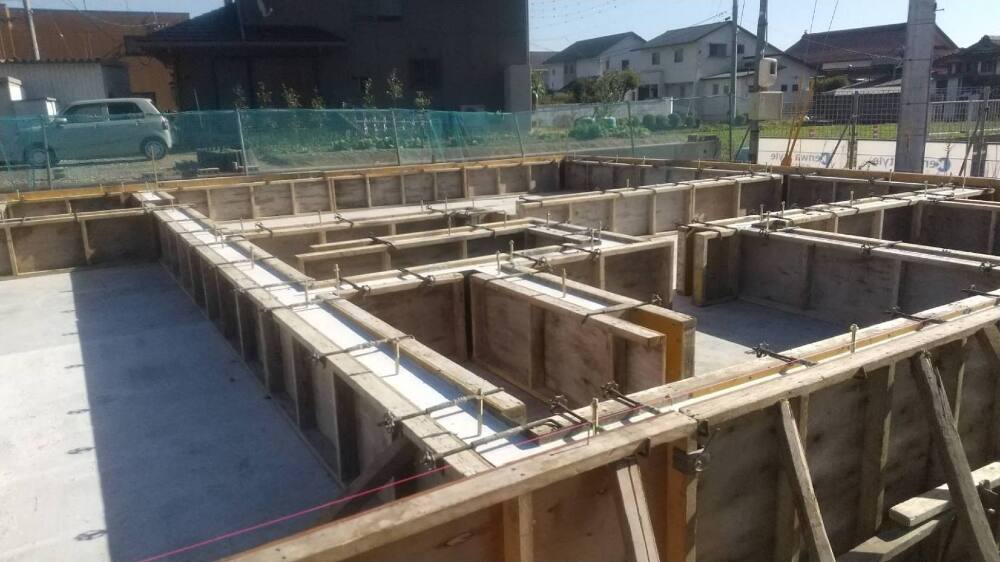

基礎工事

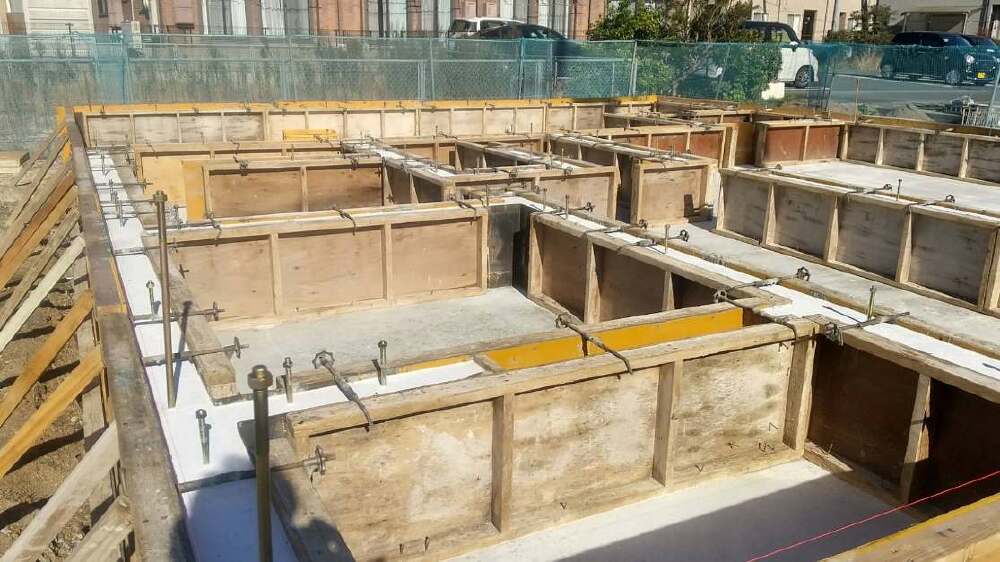

基礎の立ち上がり部分のコンクリート打設が行われました。
立ち上がり部分のコンクリートを打設したら、型枠で固定して、固まるまで養生期間をおきます。
立ち上がりの上端の部分は、レベラーを用いて水平になるように仕上げます。
- 16. 2023年12月08日
-
基礎工事
型枠の間から上に出ている金物は「アンカーボルト」といいます。
アンカーボルトは建物の土台と基礎を繋ぎ、建物に加わった力を基礎へ流してくれる重要な金物です。
- 17. 2023年12月09日
-
基礎工事
養生期間が終了し、型枠が外されました。
- 18. 2023年12月11日
-
上棟準備
先行配管工事

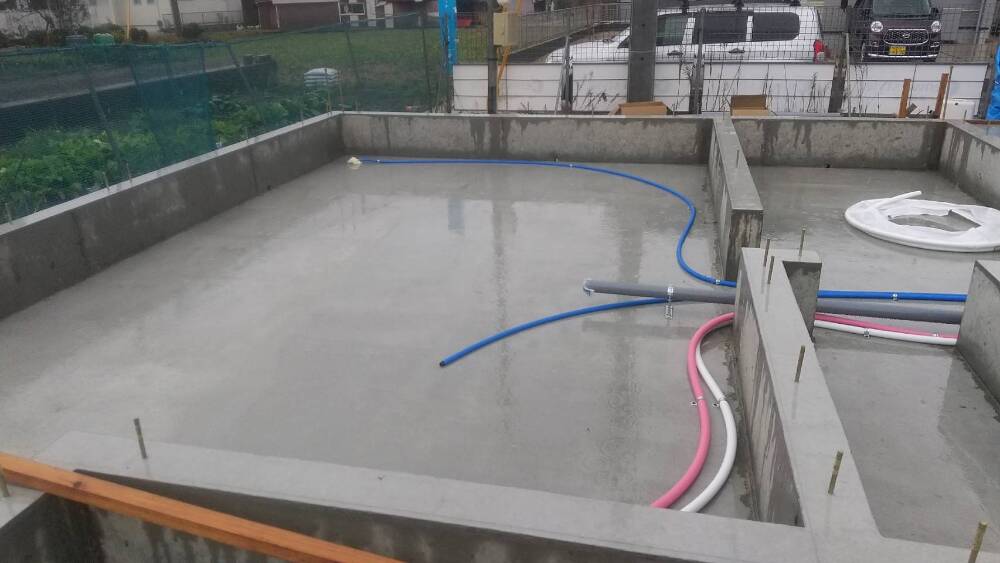

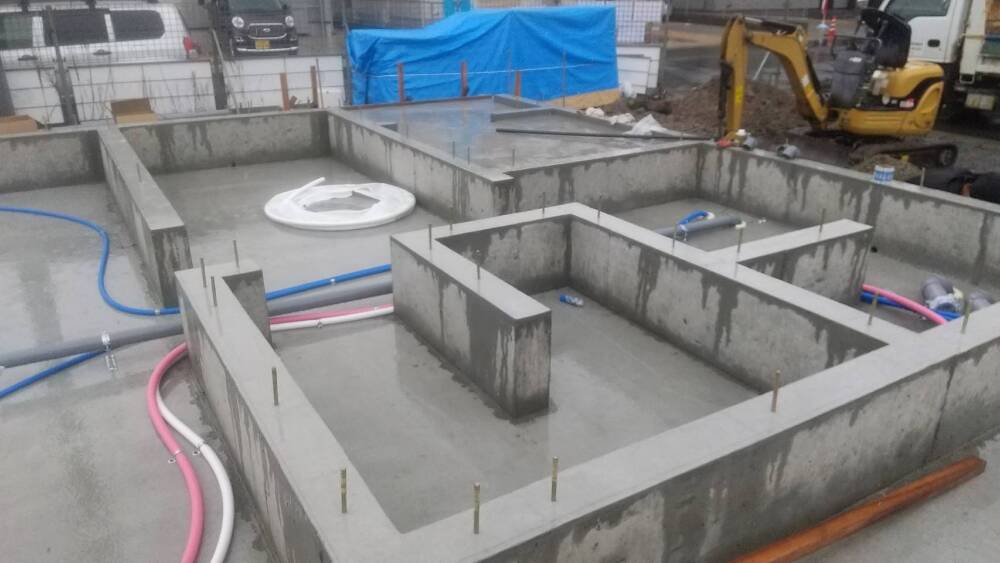

上棟前に、床下の部分に給排水の配管工事を行います。ブルーは給水で、ピンクは給湯、新築時だけでなく、メンテナンスの時にも一目でわかるように、色分けがしてあります。
- 19. 2023年12月11日
-
上棟準備
先行配管工事
- 20. 2023年12月12日
-
上棟準備
材料搬入
- 21. 2023年12月12日
-
上棟準備
上棟に向けて、土台や柱などの材料が現場へと搬入されています。
- 22. 2023年12月12日
-
上棟準備
材料搬入
- 23. 2023年12月13日
-
上棟準備
材料搬入
- 24. 2023年12月13日
-
上棟準備
材料搬入後、濡れたりしないようにビニールシートで保護しています。

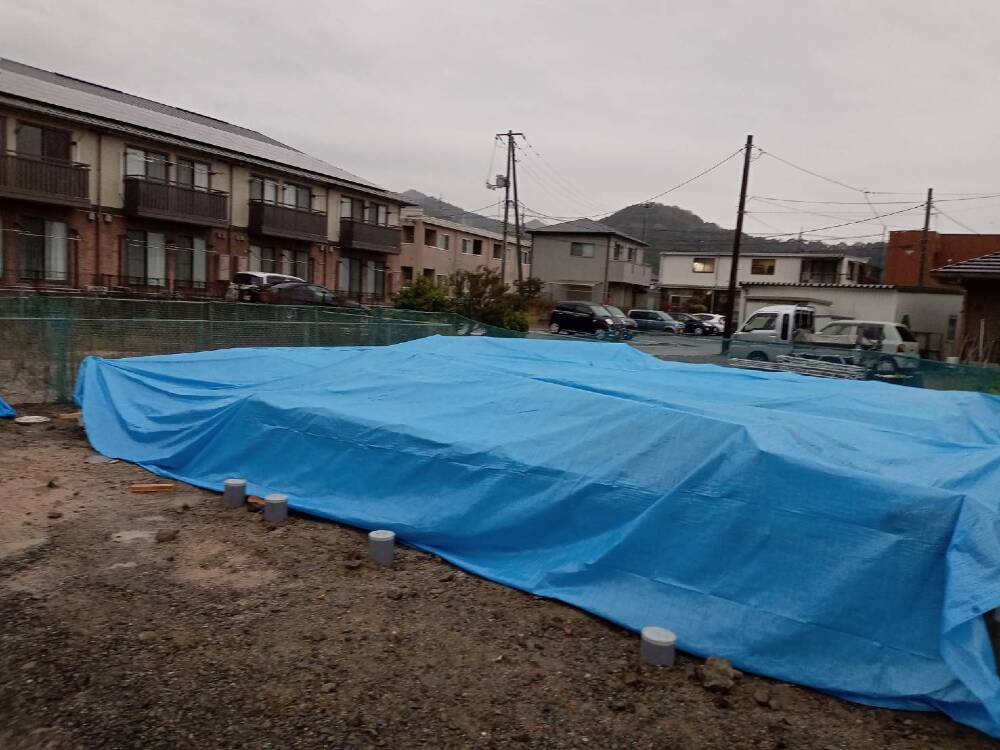

- 25. 2023年12月14日
-
上棟準備

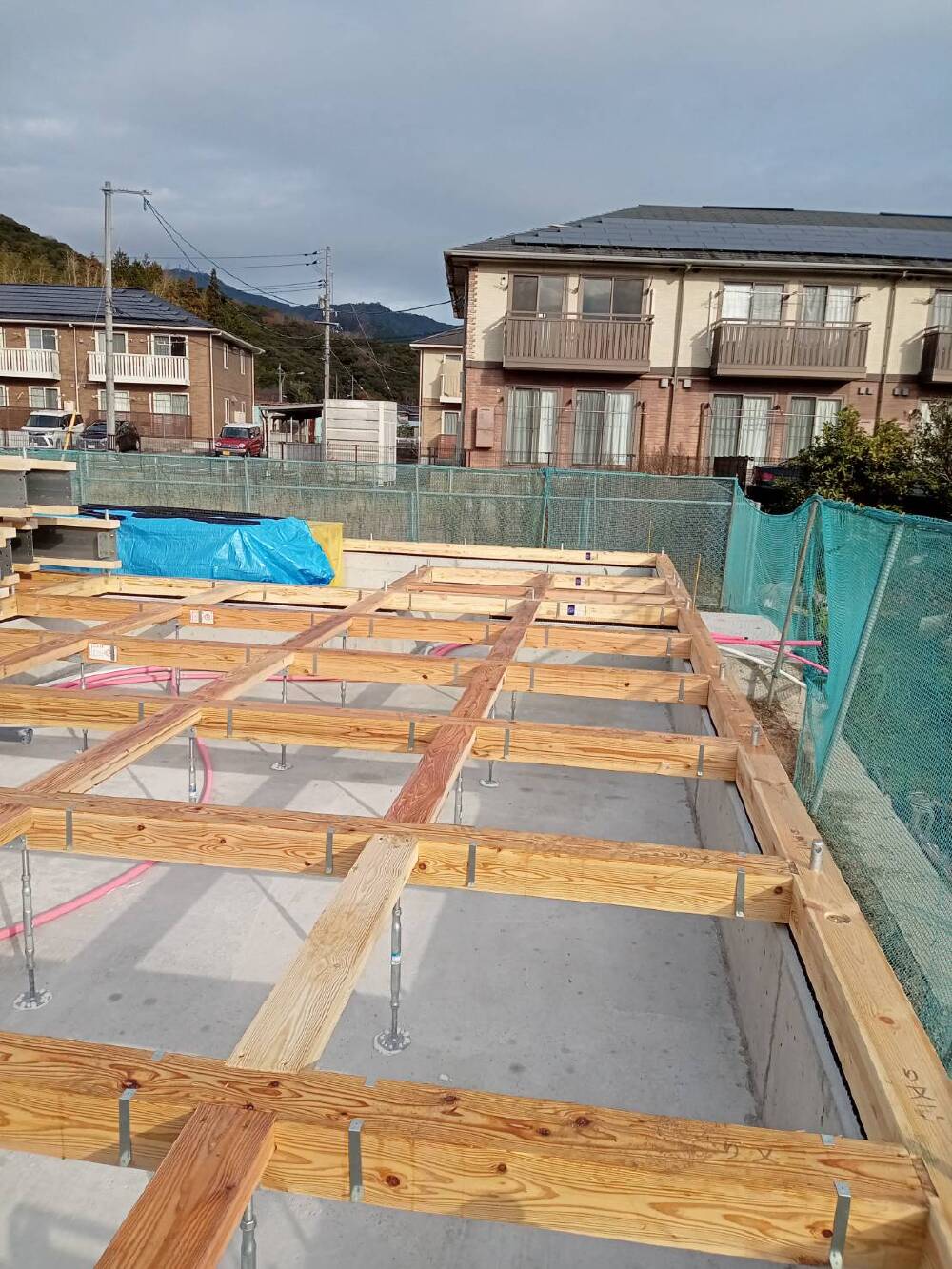

大工さんにより「土台敷き」という作業が行われました。土台敷きは、基礎コンクリートの上に土台や大引きといわれる木材を設置していく作業で、建物の構造部分に関わる大切な工程となります。
- 26. 2023年12月14日
-
上棟準備
土台敷き
- 27. 2023年12月14日
-
上棟準備

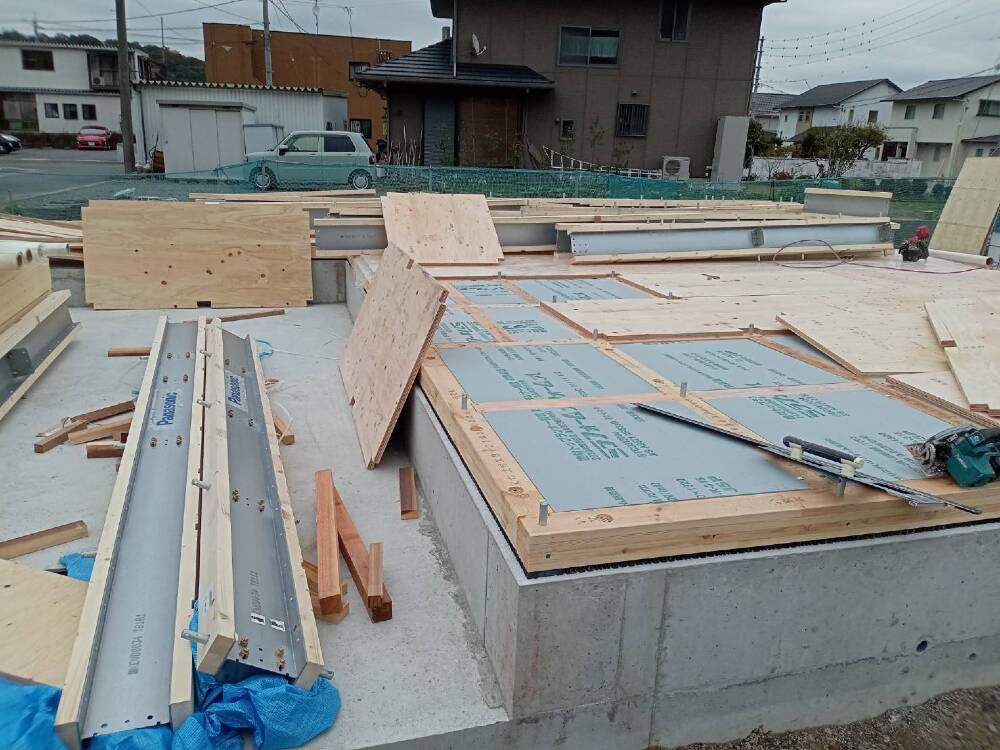

土台、大引の間に断熱材を入れ、床下地となる合板を敷いていきます。
- 28. 2023年12月14日
-
上棟準備
上棟の準備が整いましたので大切な木材が濡れたりしないようにしっかりとシートを掛けています。
- 29. 2023年12月16日
-
上棟

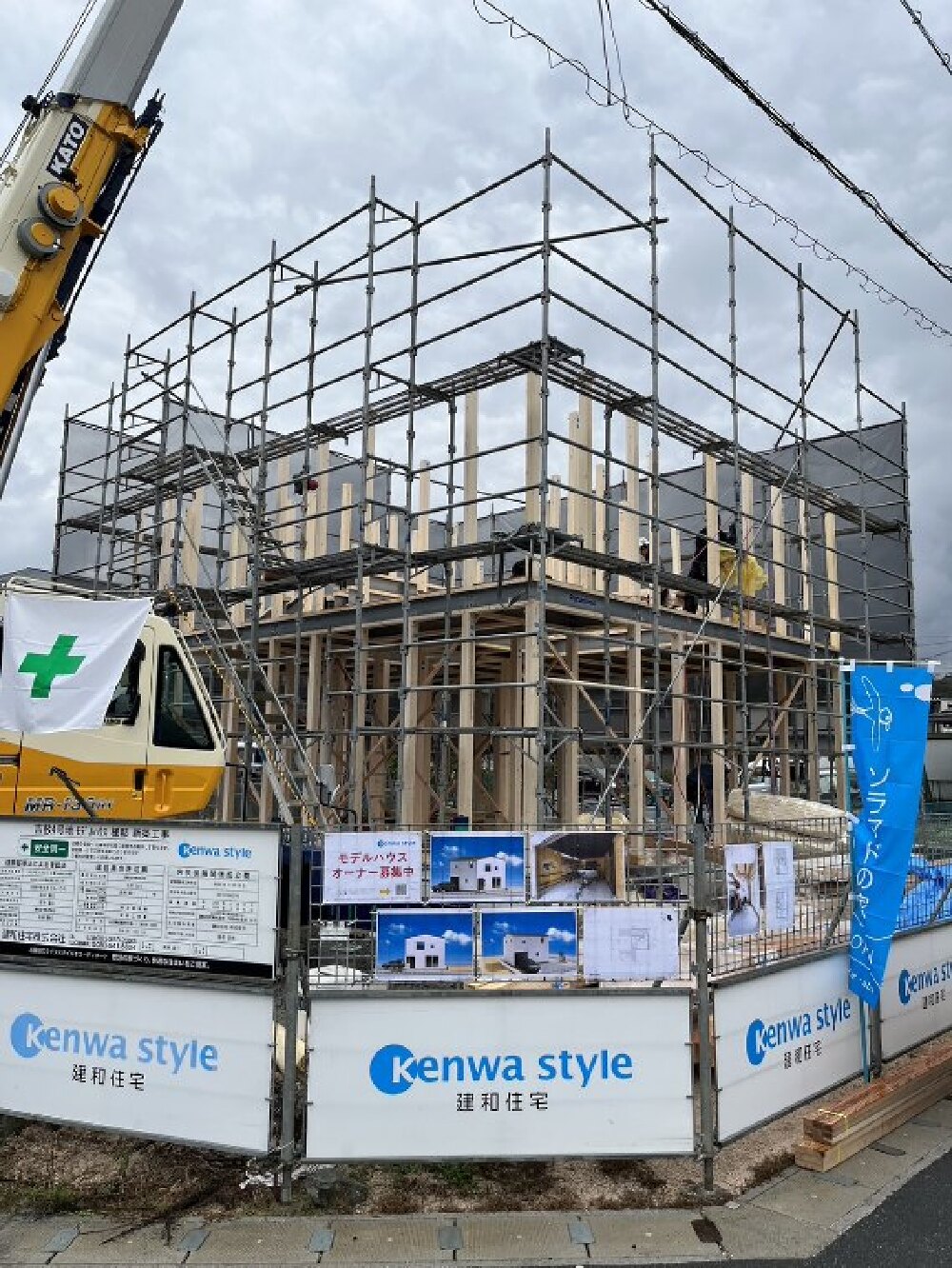

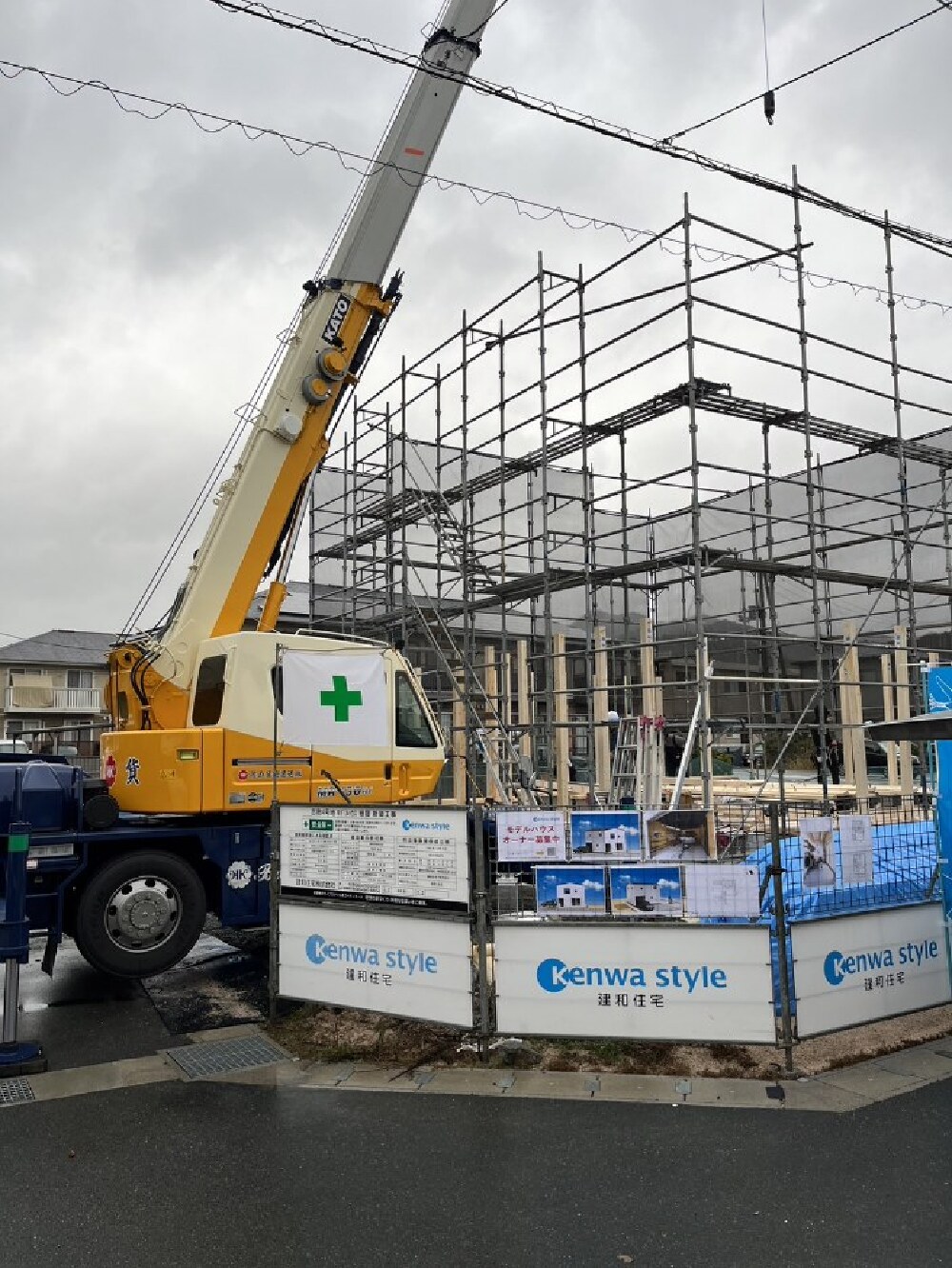

いよいよ上棟の日を迎えました。
早朝より、大工の皆様が集まって来られました。

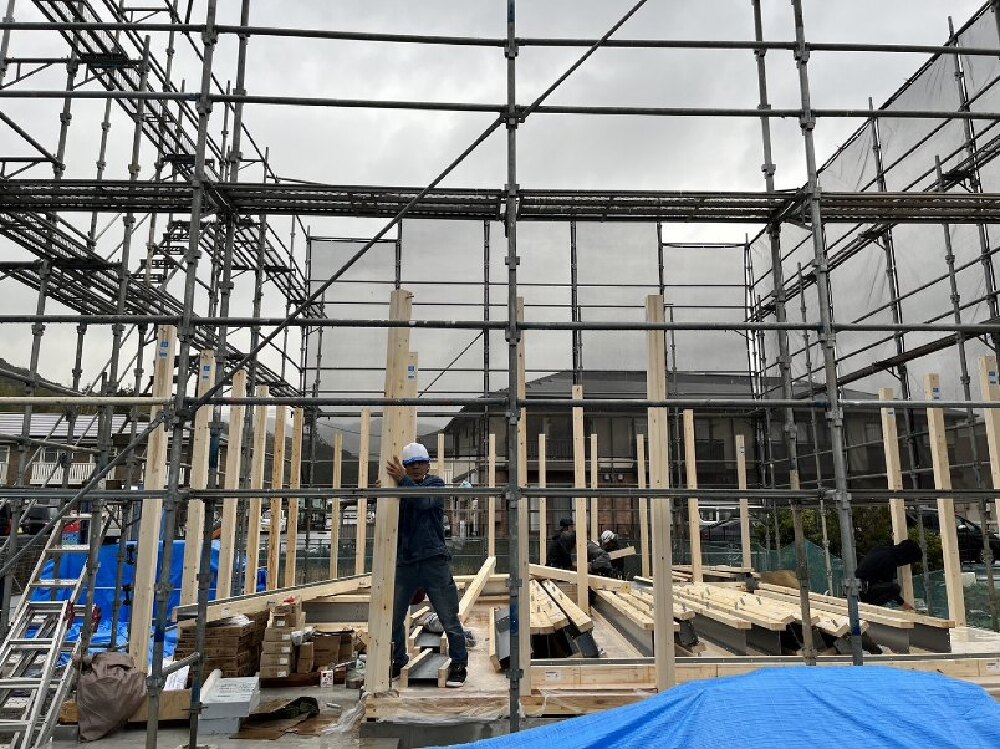

1階部分の土台の上に柱が次々に立ち始め、棟上げが着々と進められています。
上まで突き出ている長い柱を「通し柱」といい、構造的な強度を高める通し柱は、軸組工法の構造材としては大変重要な部材となります。
- 30. 2023年12月16日
-
上棟
予め図面に従ってプレカットされた木材はそれぞれの位置によって長さや大きさ、更に、仕口、継手といった接合部の形などが決まっています。
このようにプレカットされた木材を用いる事で、施工に無駄が無く、正確な計測検査がされており安心できる上、効率よく作業が進められます。
- 31. 2023年12月16日
-
上棟

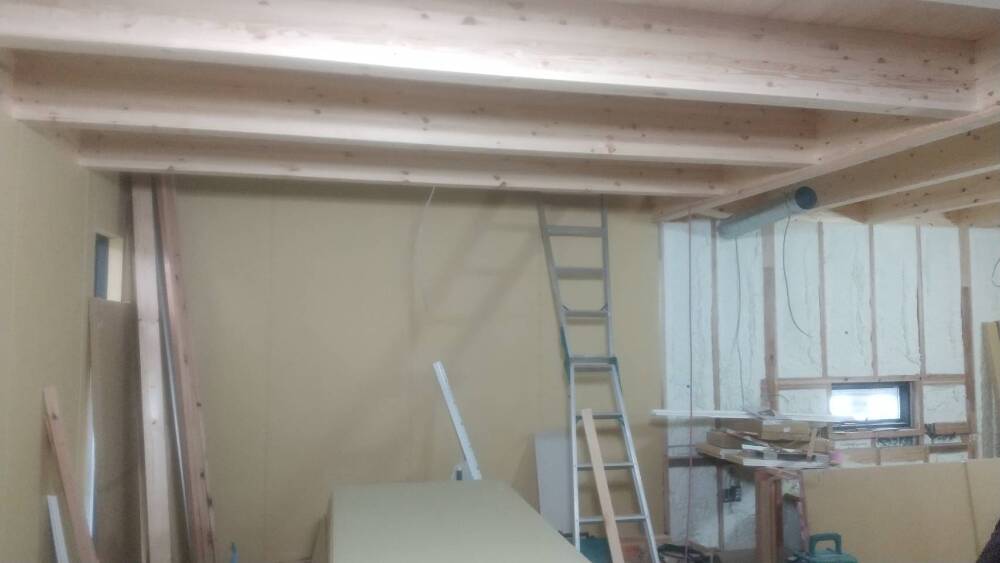

1階部分の柱から建て、2階の床の高さのところに建物の周りをぐるりと巡る「胴差し」(どうさし)という横架材を差し込んでいきます。

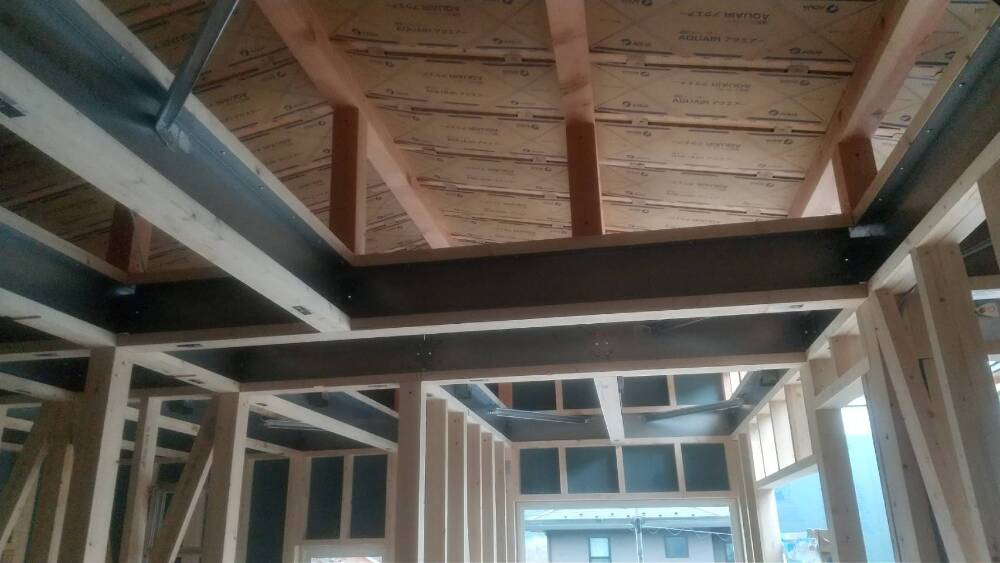

パナソニック独自の耐震工法木と鉄のオリジナル複合梁「テクノビーム」を組んでいる様子です。
- 32. 2023年12月16日
-
上棟
- 33. 2023年12月16日
-
上棟
2階部分の床板が張られ、柱も立ち始めました。
重たい木材を高い場所へレッカー車で荷揚げしながら、職人さん方が力をあわせて施工していきます。
職人さんとレッカー車の息の合った連携プレーも上棟での見どころです。

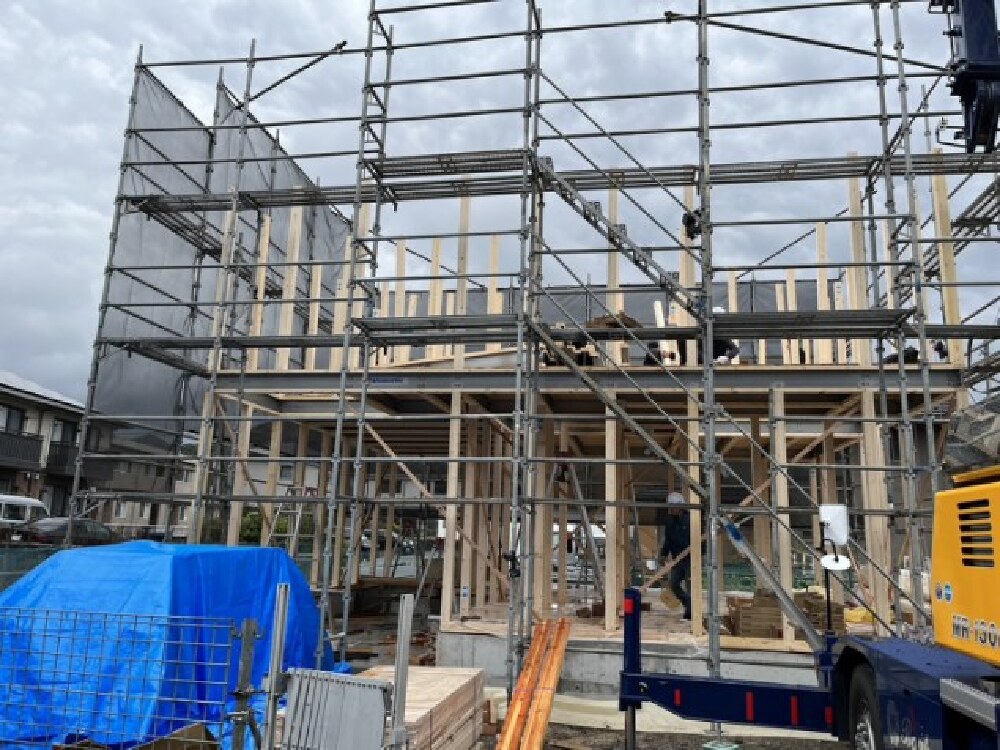

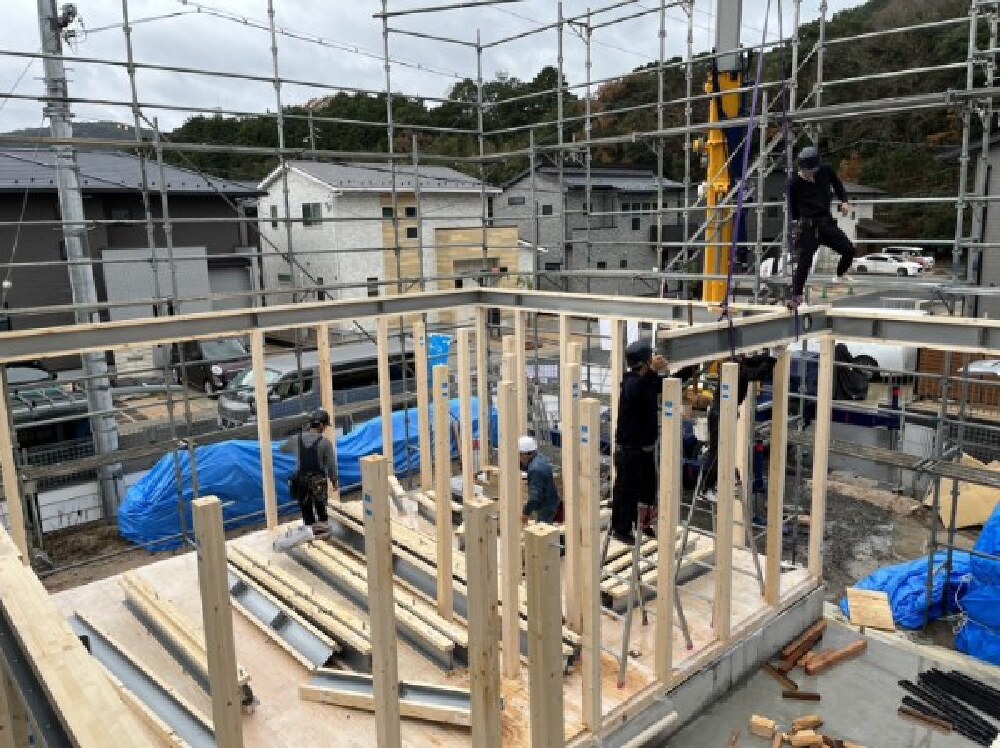

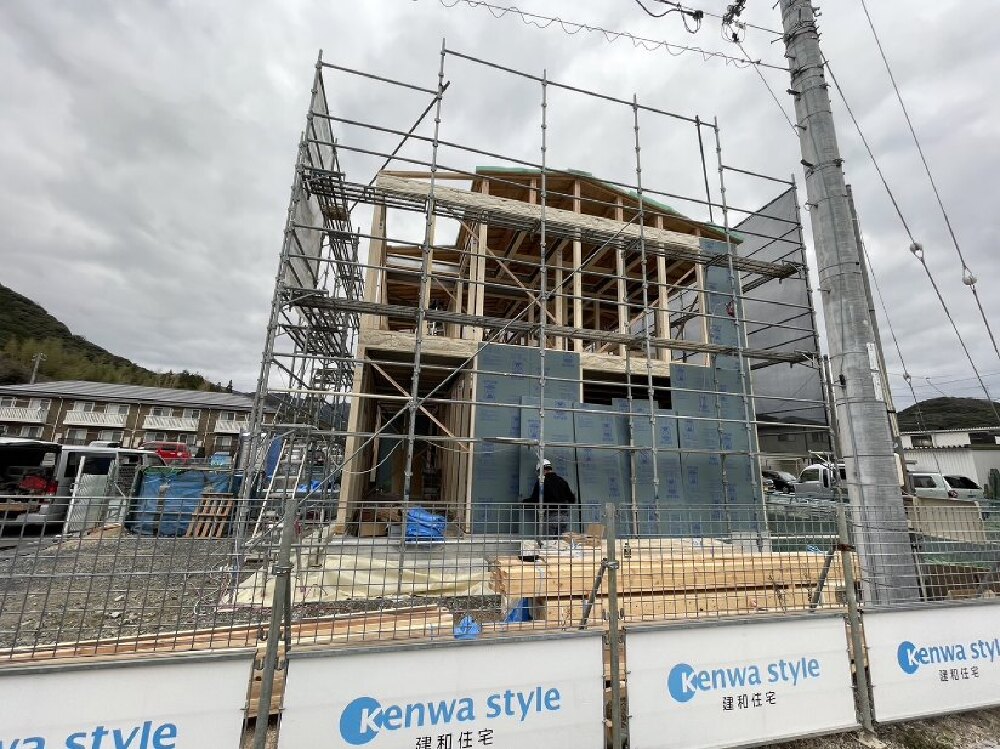

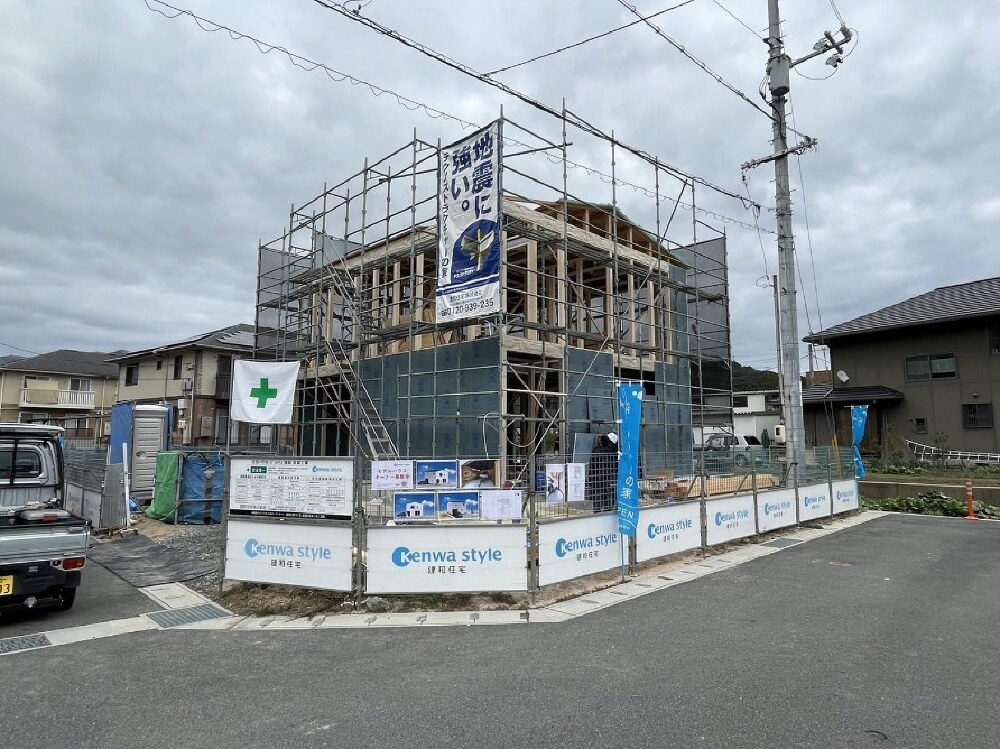

- 34. 2023年12月18日
-

外部施工状況
パナソニック独自の耐震工法木と鉄のオリジナル複合梁「テクノビーム」の様子が分かります。
- 35. 2023年12月18日
-
外部施工状況
1階部分に耐力壁を施工しています。

石膏ボードの優れた防火性能・施工性・経済性に加えて、耐力面材としての機能も兼ね備えています。
お家の形が分かるようになってきました!
- 36. 2023年12月18日
-
外部施工状況

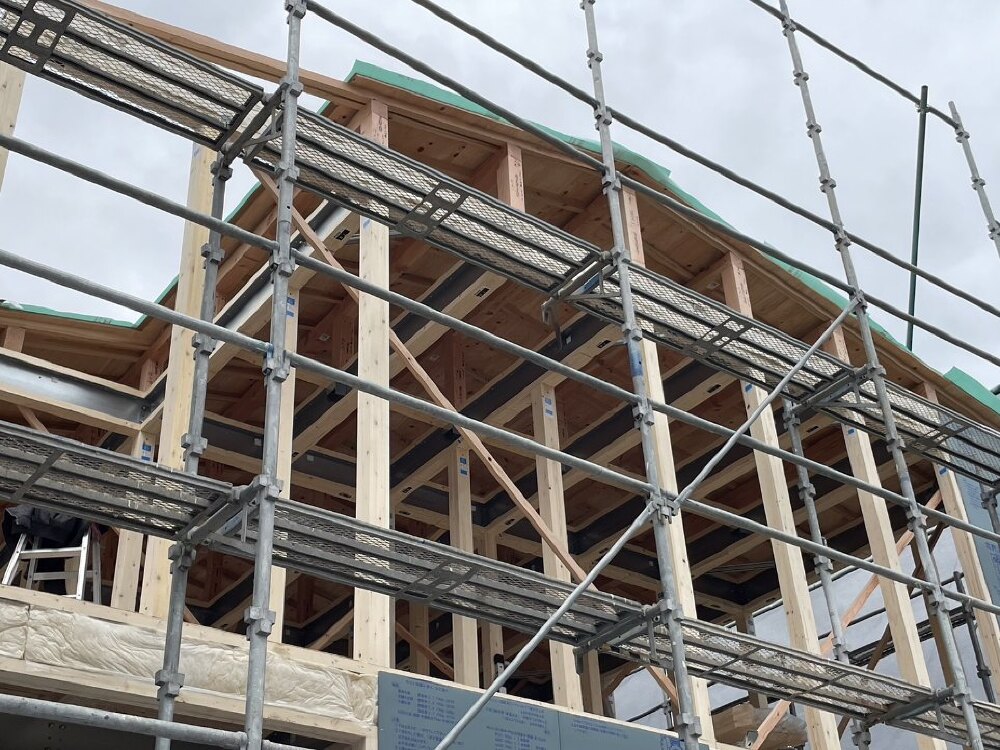

- 37. 2023年12月21日
-
外部施工状況
- 38. 2023年12月21日
-

内部施工状況
- 39. 2023年12月21日
-
内部施工状況
- 40. 2023年12月23日
-

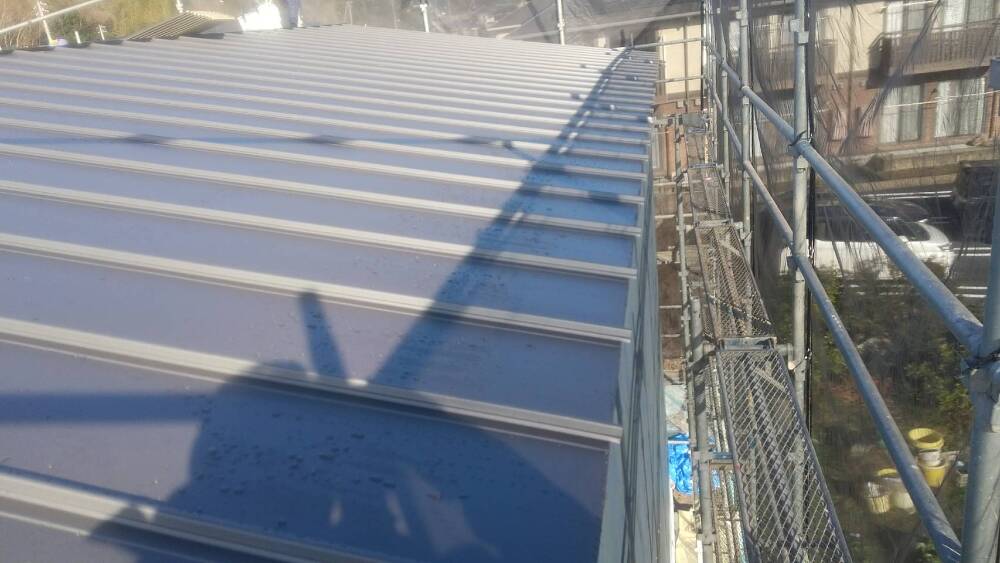

外部施工状況

屋根工事。

- 41. 2023年12月23日
-
外部施工状況
屋根工事。

- 42. 2023年12月23日
-
外部施工状況
屋根工事。
- 43. 2023年12月23日
-

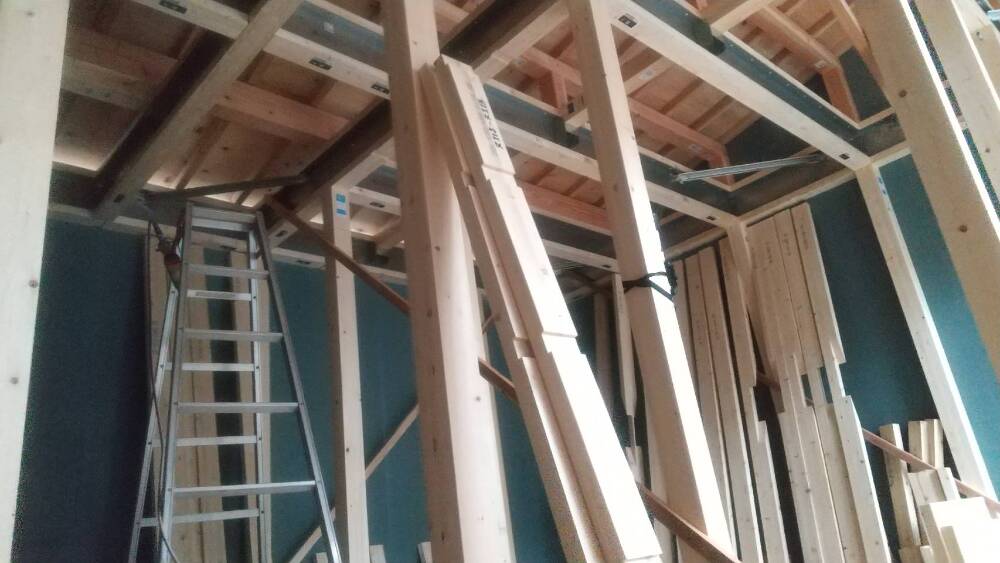

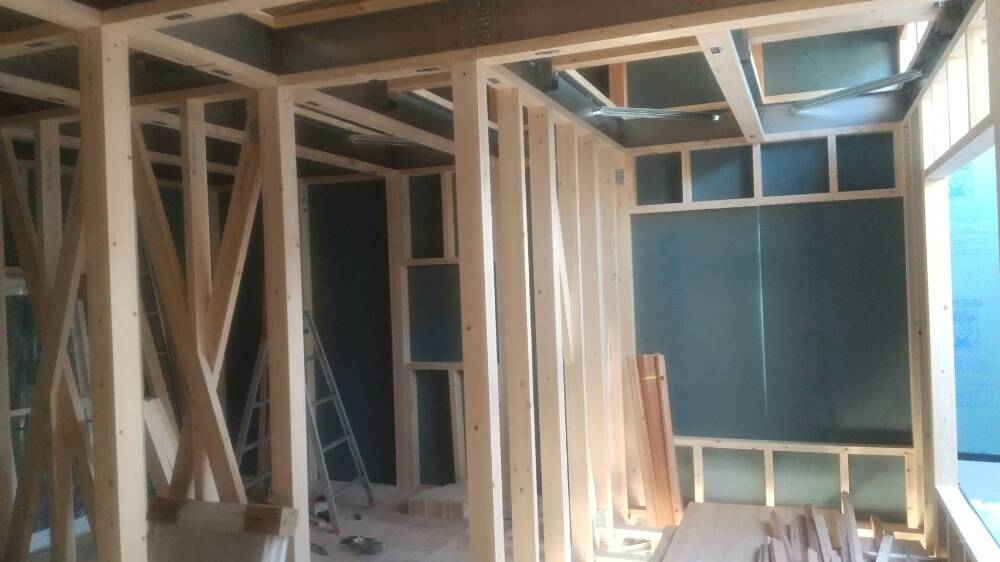

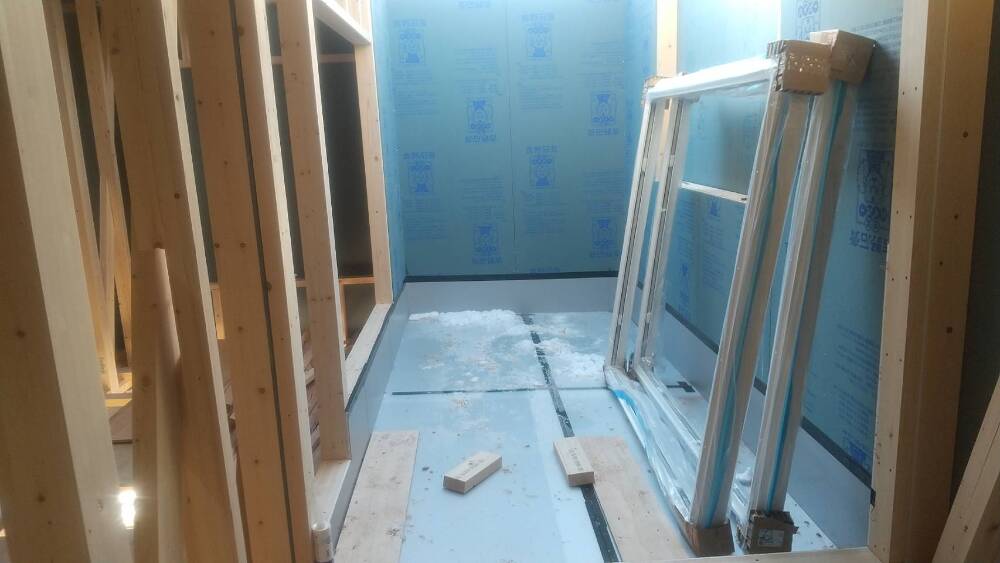

内部施工状況
- 44. 2023年12月23日
-
内部施工状況

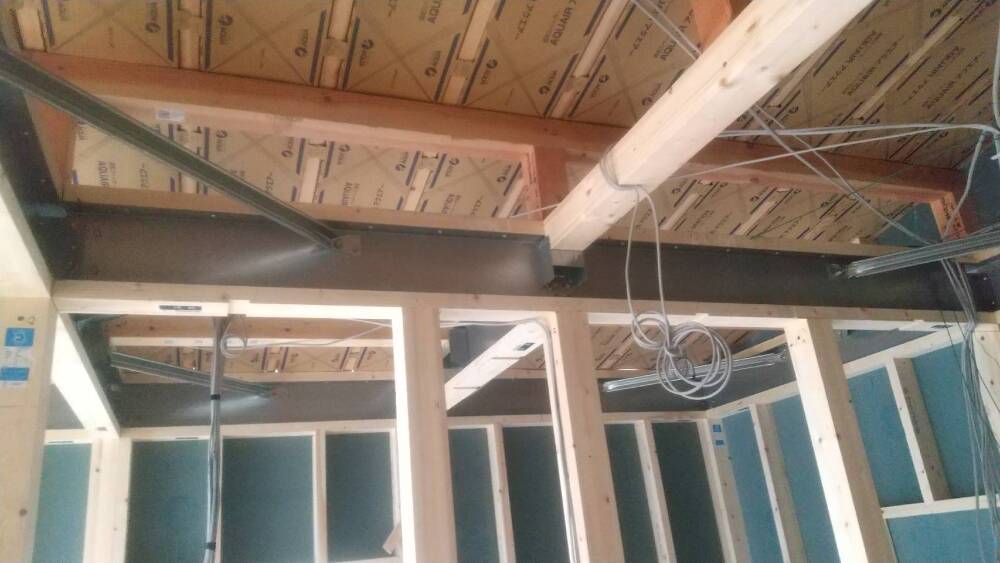

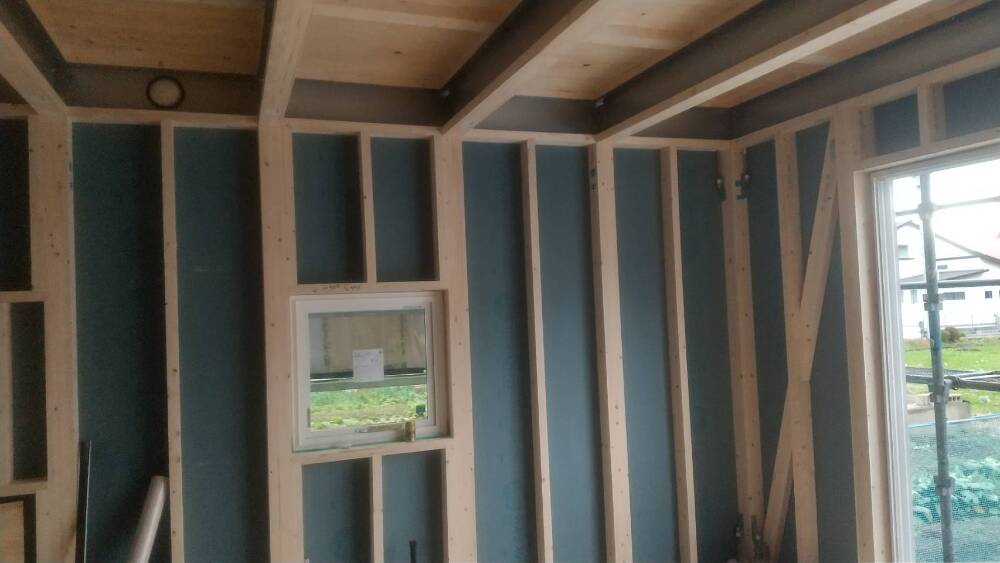

- 45. 2023年12月25日
-
内部施工状況
- 46. 2023年12月25日
-
内部施工状況
- 47. 2023年12月25日
-
内部施工状況
- 48. 2023年12月25日
-
内部施工状況
- 49. 2023年12月25日
-
外部施工状況
- 50. 2023年12月27日
-
内部施工状況
- 51. 2023年12月27日
-
内部施工状況
- 52. 2023年12月27日
-
内部施工状況
- 53. 2023年12月27日
-
内部施工状況
- 54. 2023年12月27日
-
外部施工状況

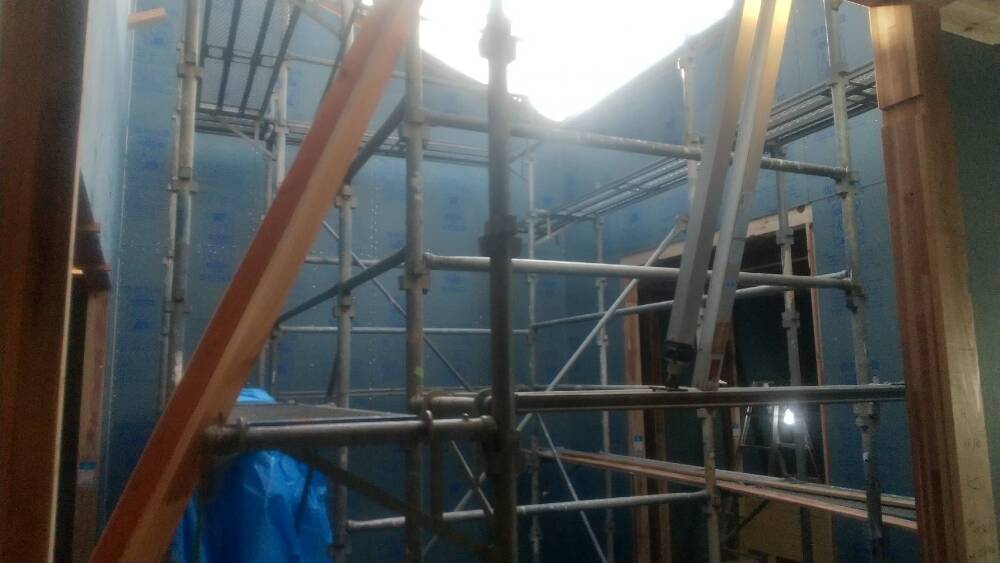

ソラマド部分の様子です。
- 55. 2023年12月27日
-
外部施工状況

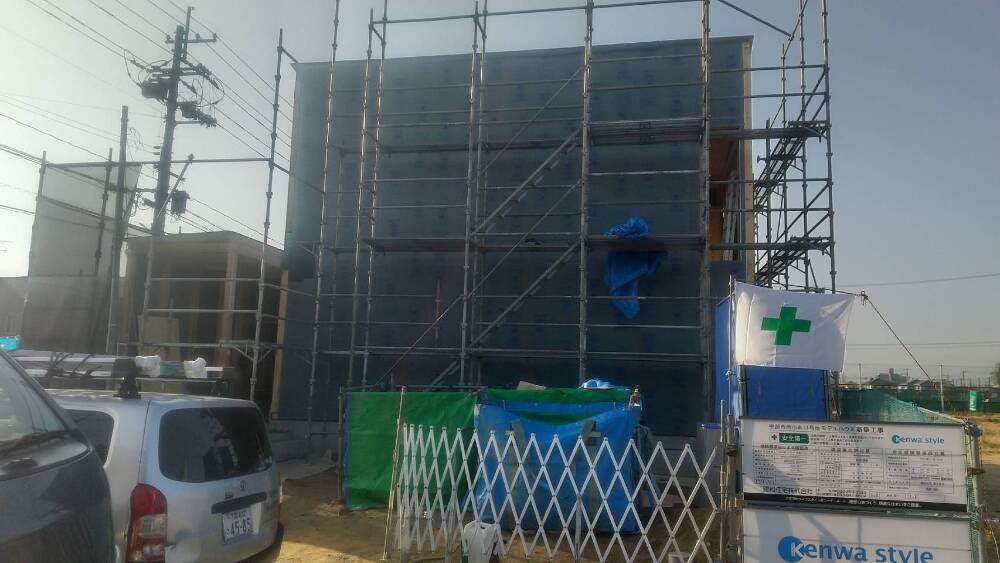

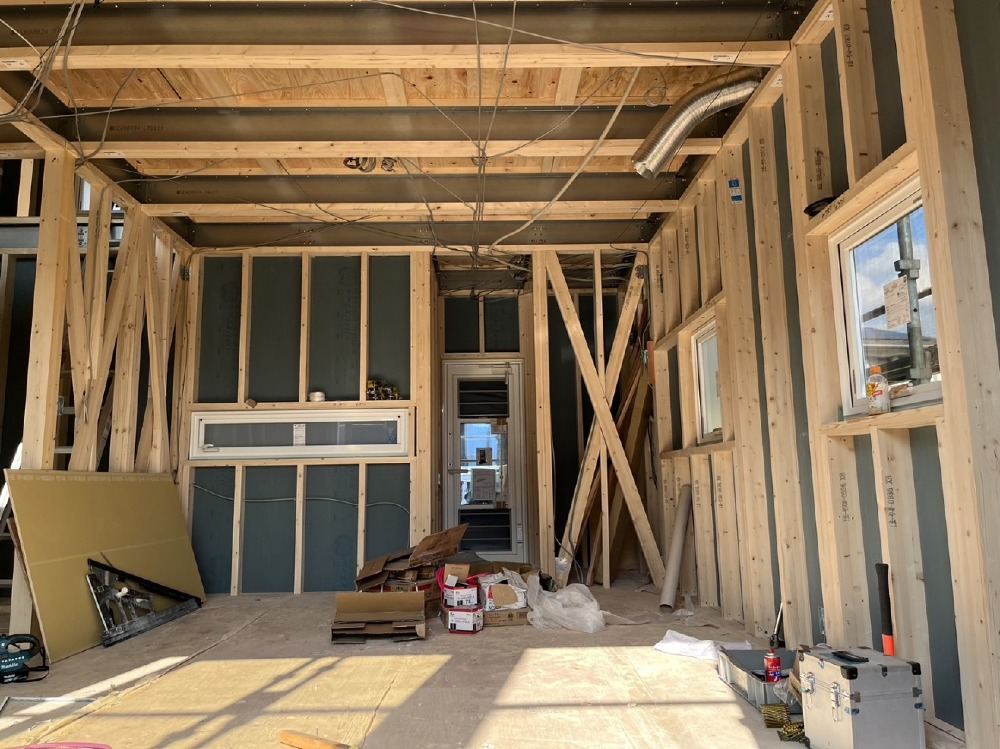

- 56. 2023年12月28日
-
内部施工状況
- 57. 2023年12月28日
-
内部施工状況

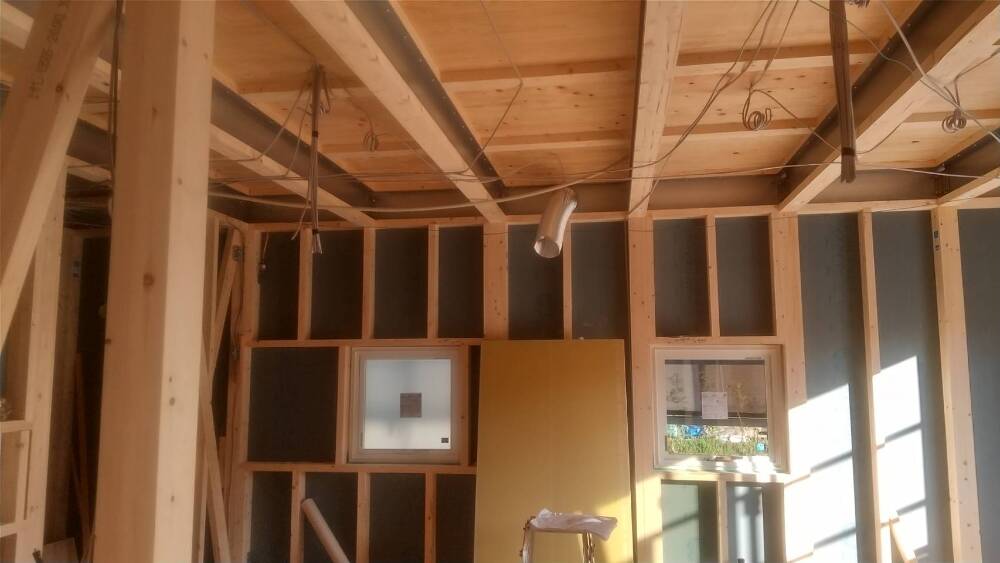

- 58. 2023年12月28日
-

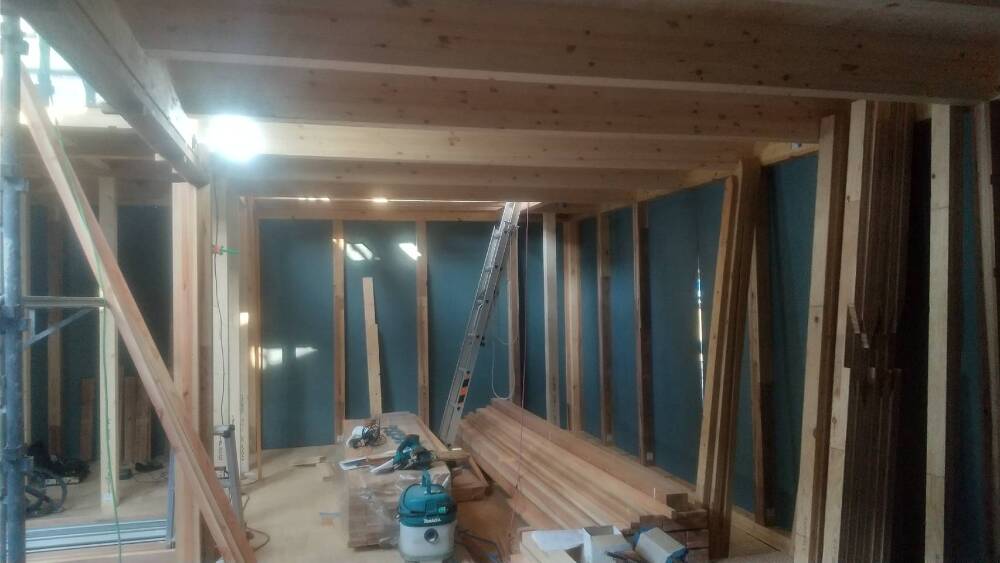

外部施工状況

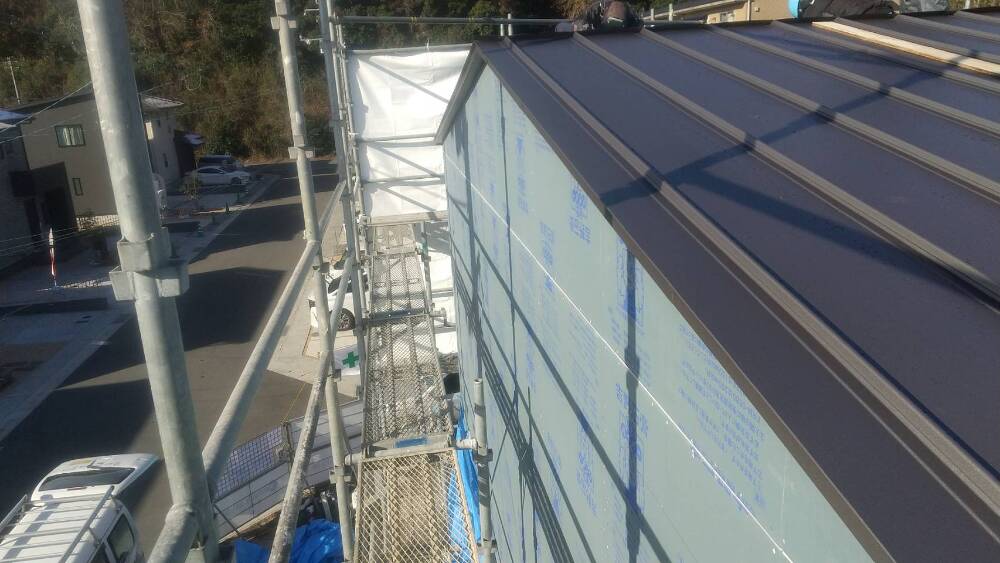

建物外部に遮熱透湿防水シートを貼り付けました。
外壁の仕上げ材の内側に施工するシートで、建物内部に雨水の侵入するのを防ぎます。また、熱の放射をおさえる「遮熱性能」や壁体内にの湿気を逃がしこもりを防ぐ「透湿性能」などに優れたシートです。

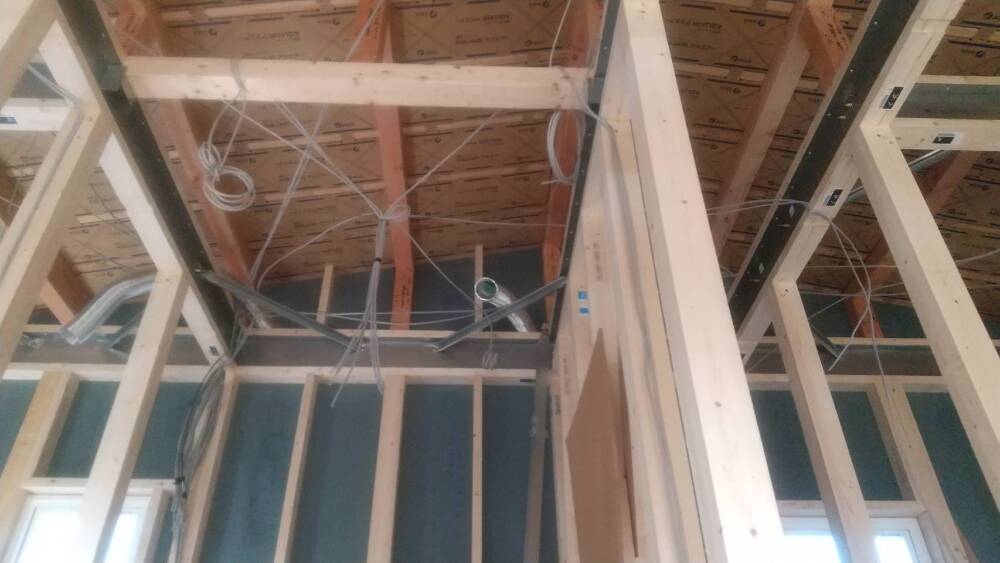

- 59. 2023年12月28日
-
外部施工状況
遮熱透湿防水シートを貼り工事。

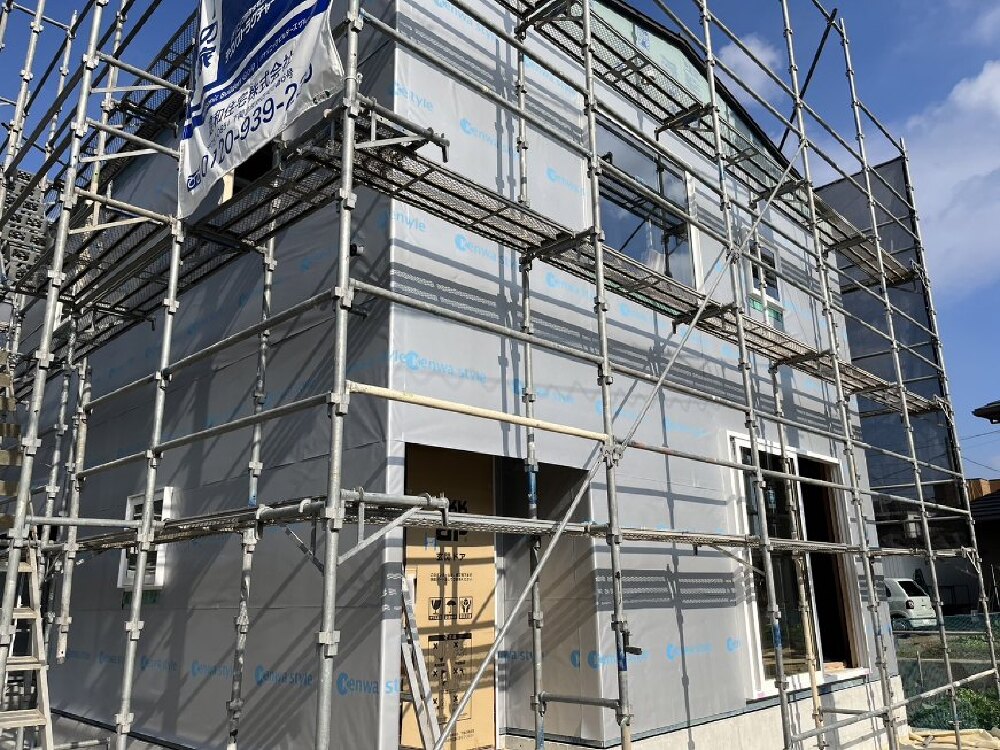

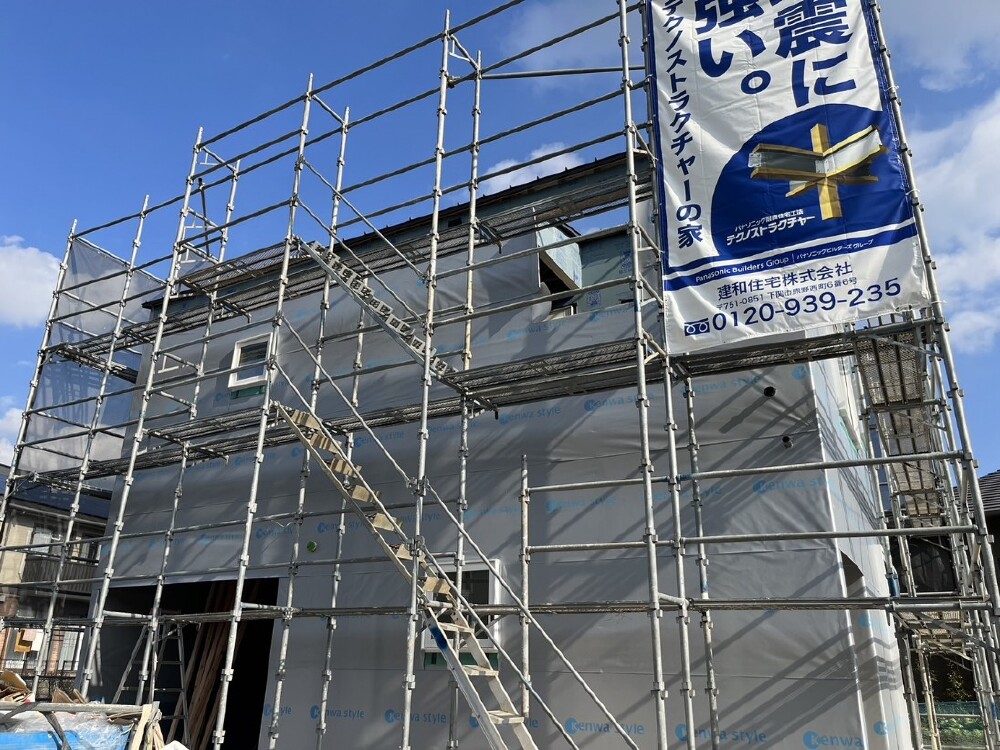

- 60. 2023年12月29日
-
外部施工状況

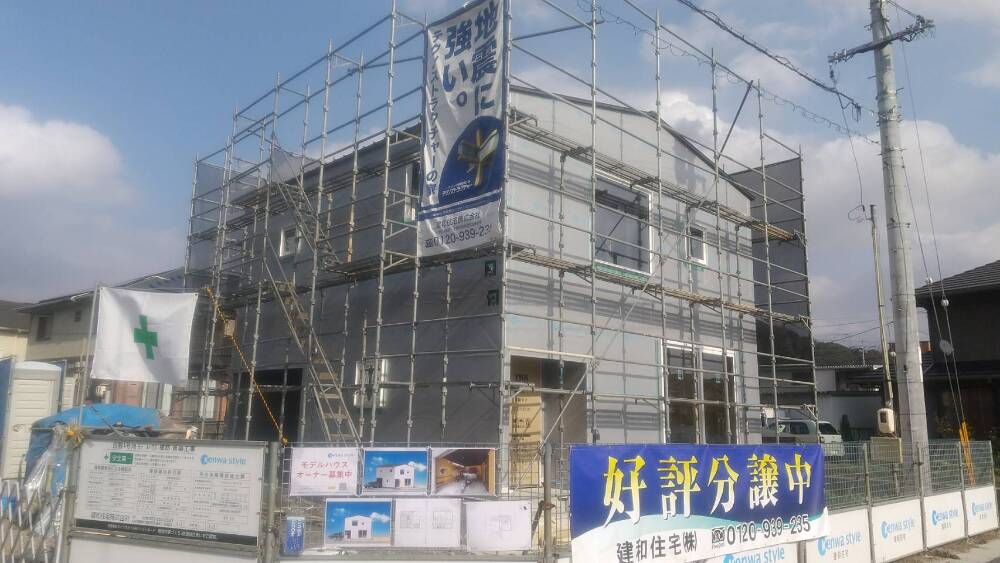

- 61. 2024年01月06日
-
外部施工状況
- 62. 2024年01月06日
-
外部施工状況

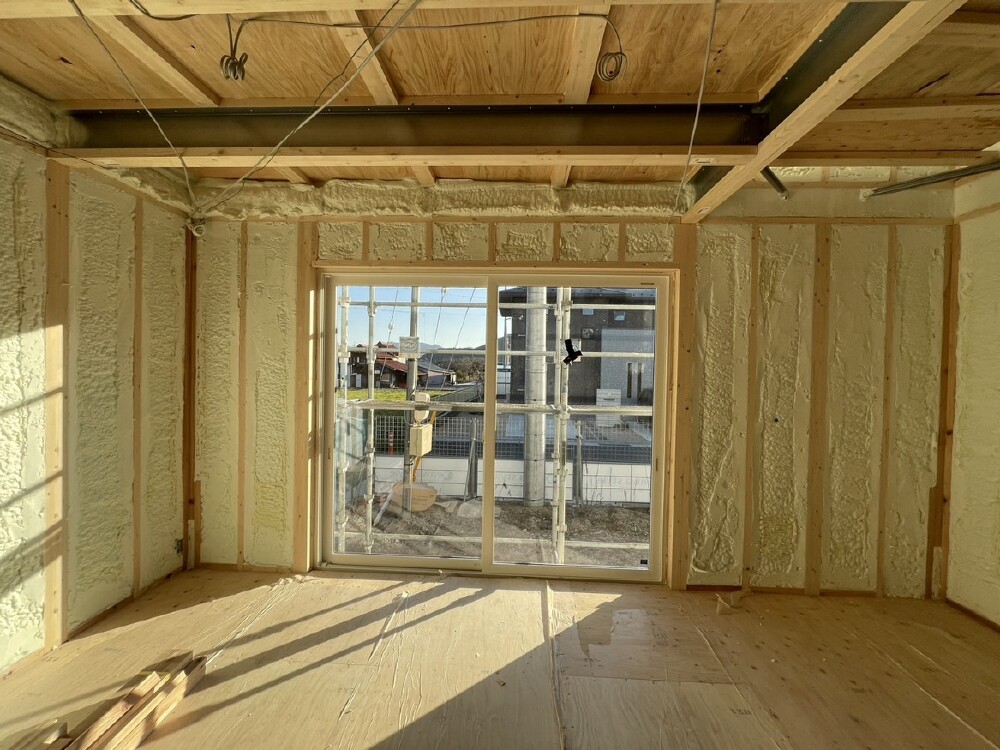

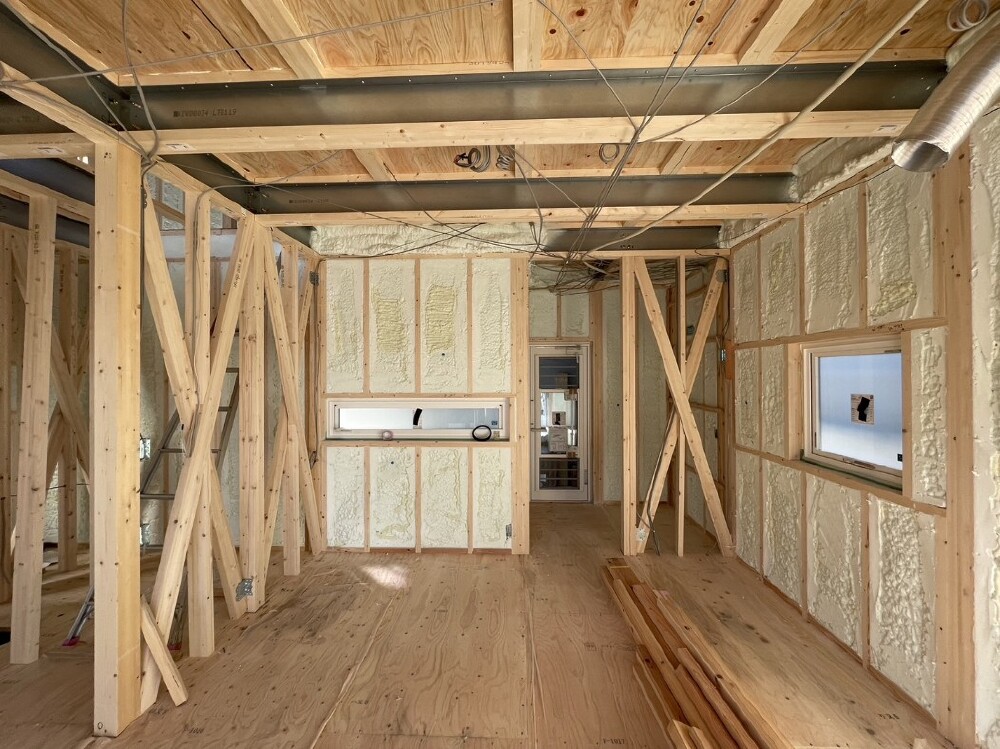

- 63. 2024年01月08日
-
内部施工状況

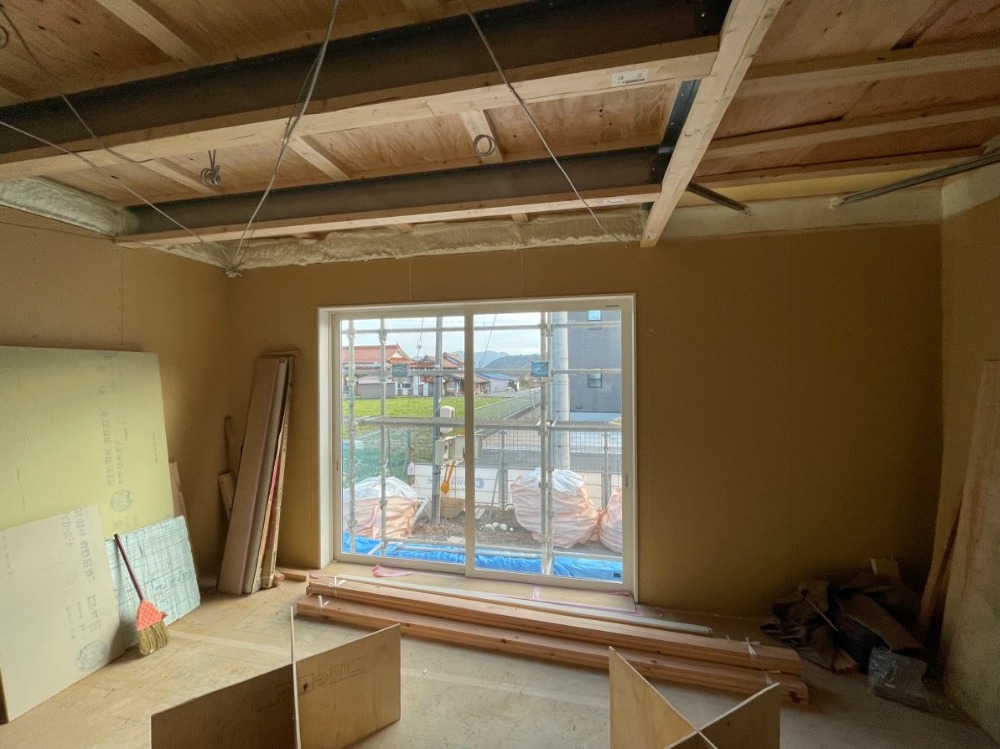

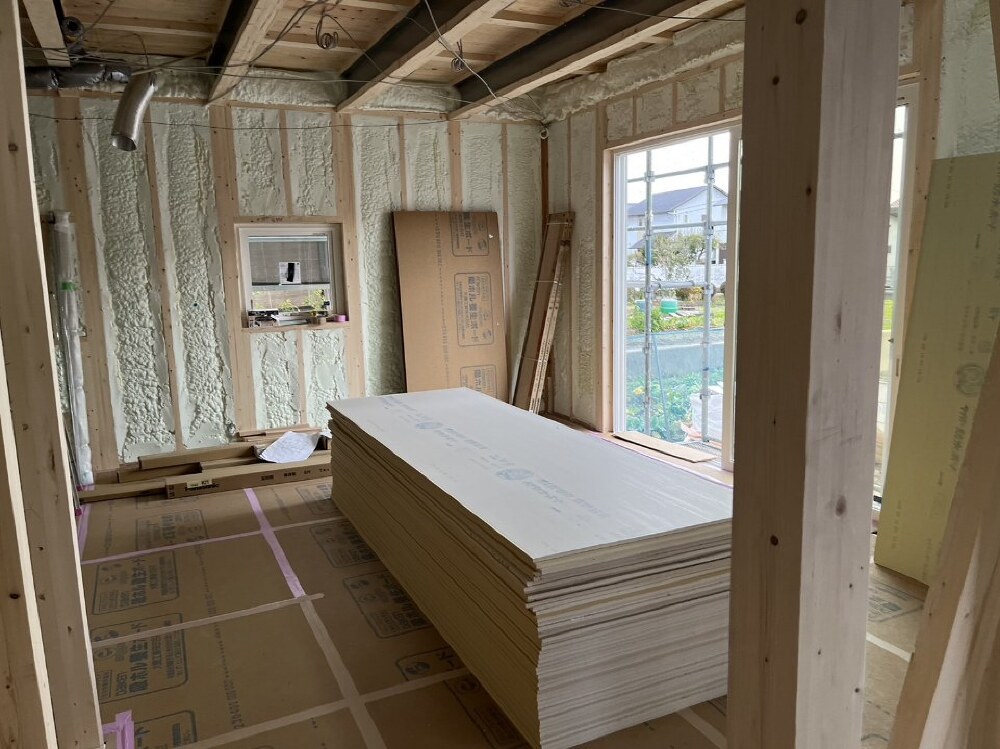

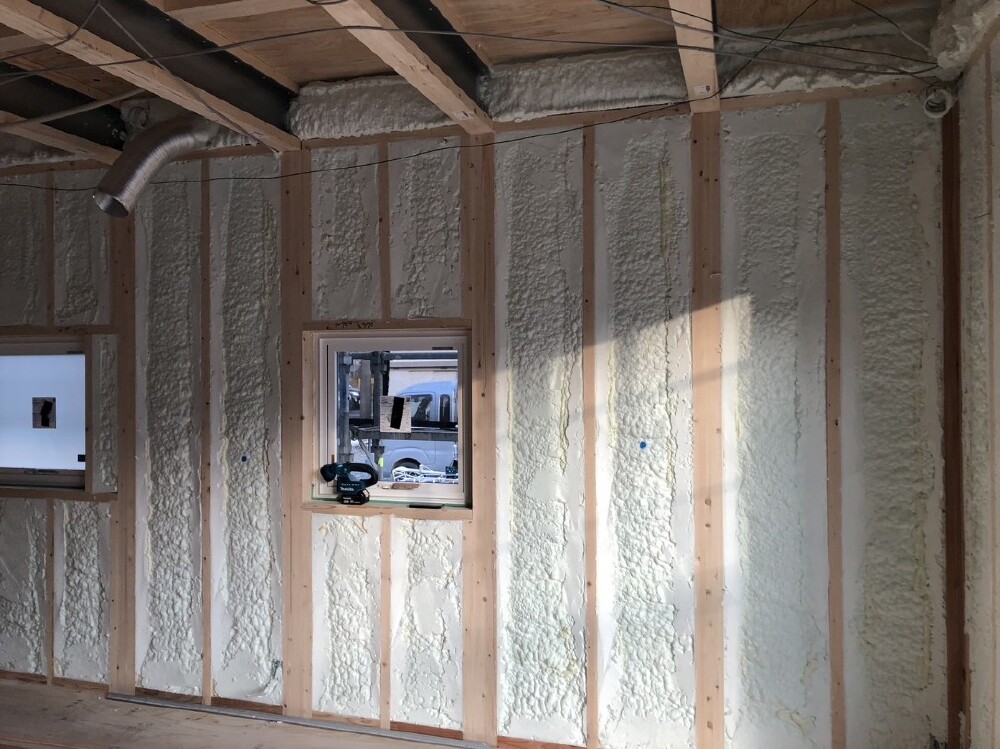

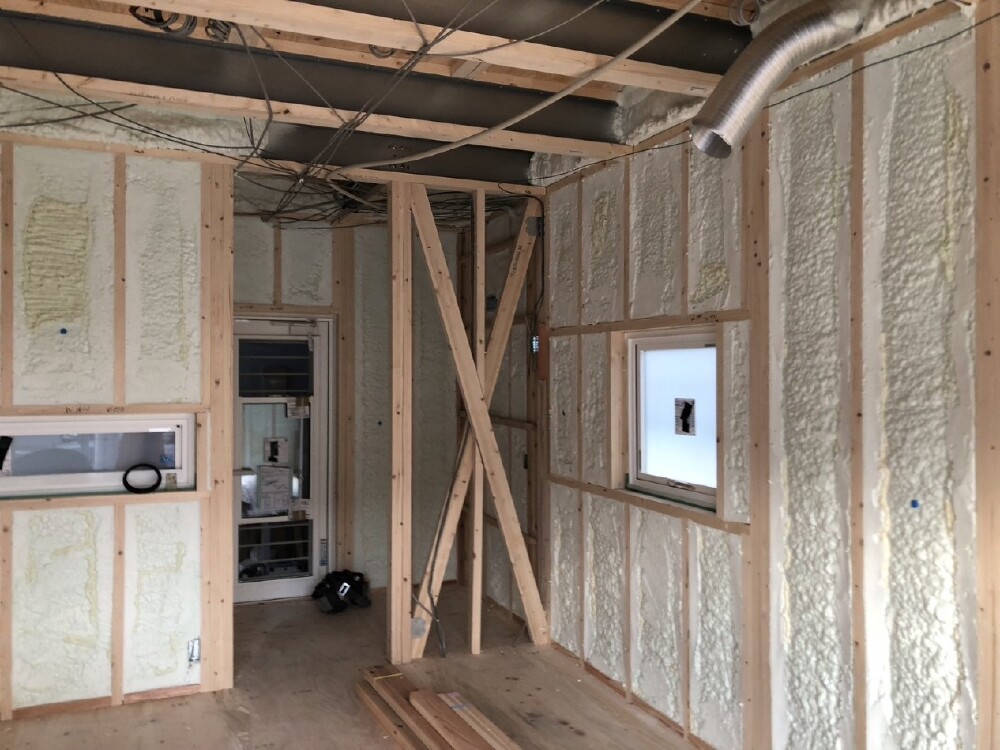

天井と壁面に断熱材「アクアフォーム」の吹付が行われました。
アクアフォームは水を使って現場で発泡させる断熱材で、細部の隙間がなく隅々まで充填することが出来る為、高性能な断熱性と気密性を確保できます。
- 64. 2024年01月08日
-
内部施工状況
アクアフォーム吹き抜け。
- 65. 2024年01月08日
-
内部施工状況
アクアフォーム吹き抜け。
- 66. 2024年01月08日
-
外部施工状況
- 67. 2024年01月09日
-
内部施工状況
- 68. 2024年01月09日
-
内部施工状況
- 69. 2024年01月09日
-
内部施工状況
- 70. 2024年01月09日
-
外部施工状況

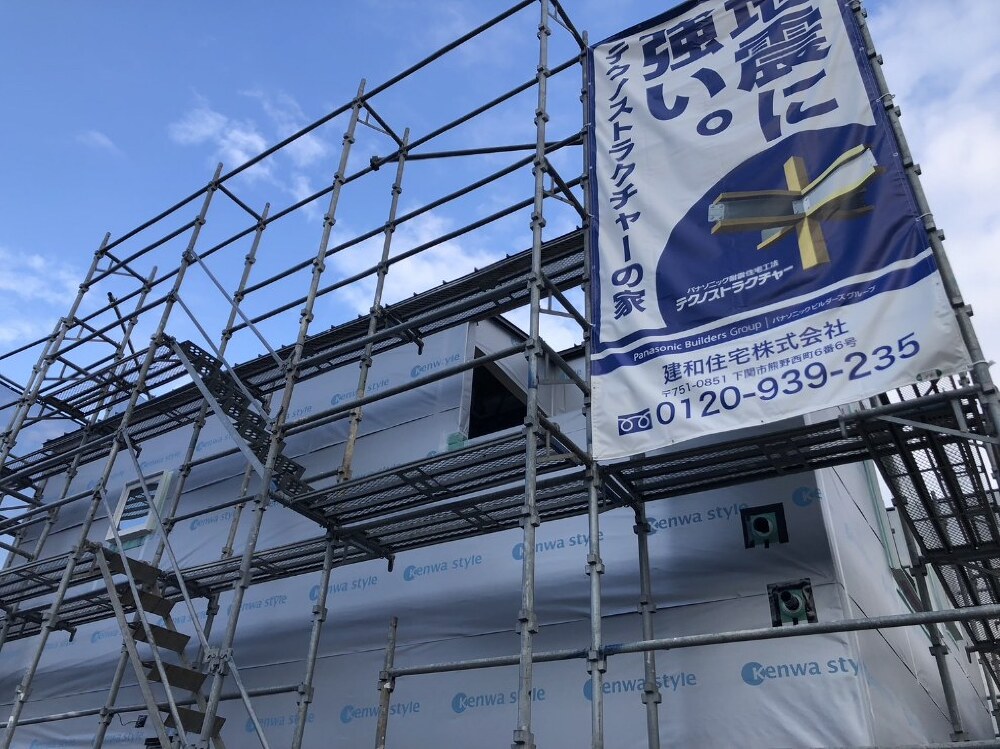

- 71. 2024年01月13日
-

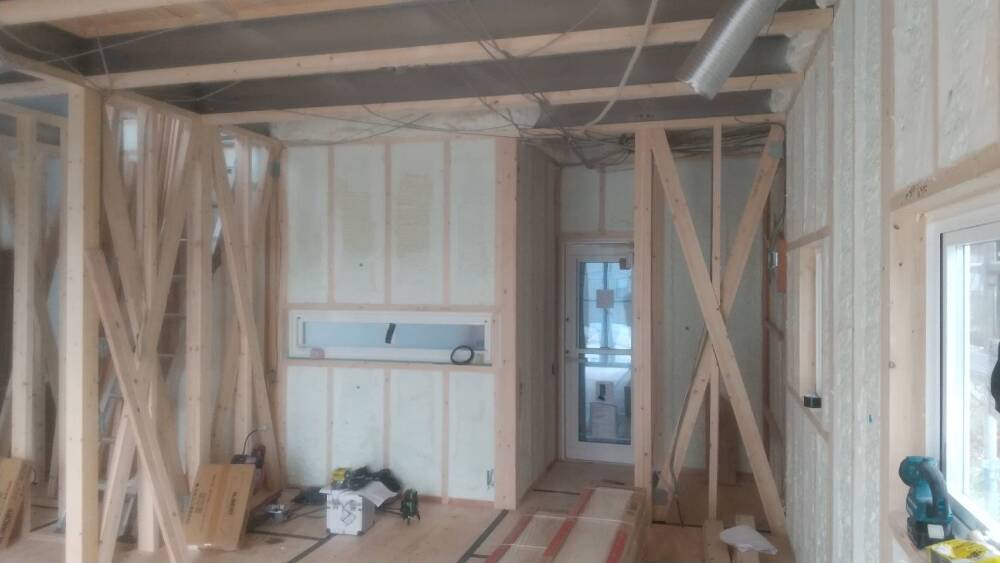

内部施工状況

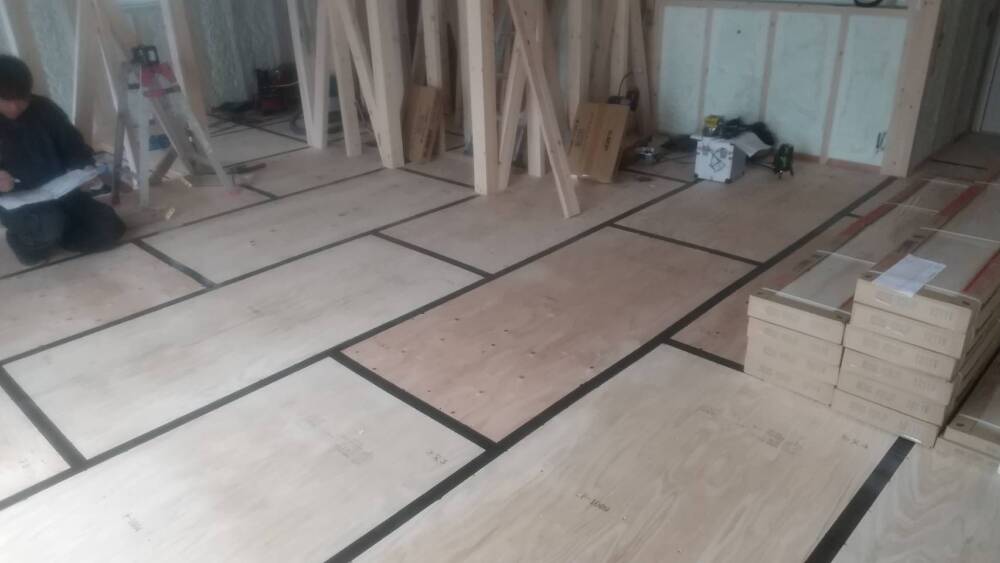

床のフローリング貼り工事を進めています。
- 72. 2024年01月13日
-
内部施工状況

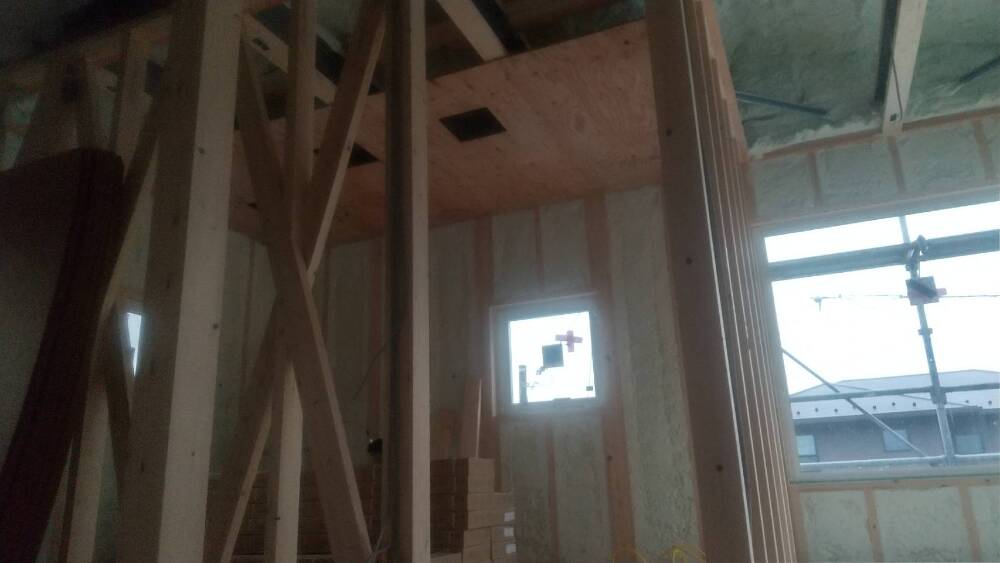

天井貼り工事が施工されています。
- 73. 2024年01月13日
-
内部施工状況
石膏ボード貼り工事を進めていくところです。
- 74. 2024年01月13日
-
内部施工状況
壁面に石膏ボード貼り工事の施工が始まりました。。

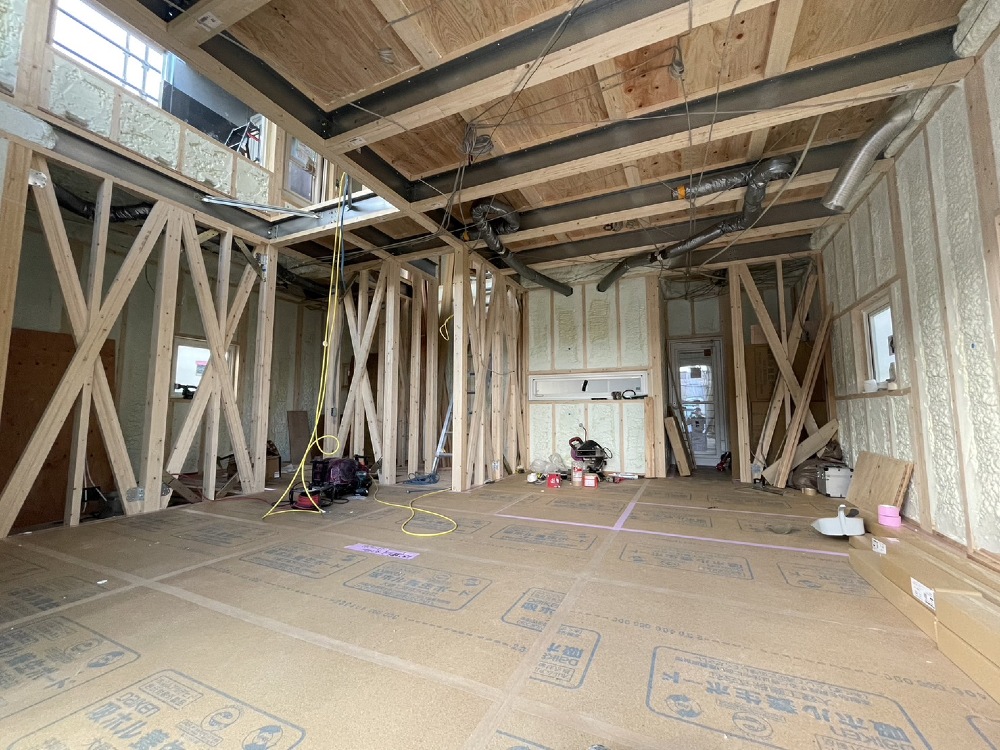

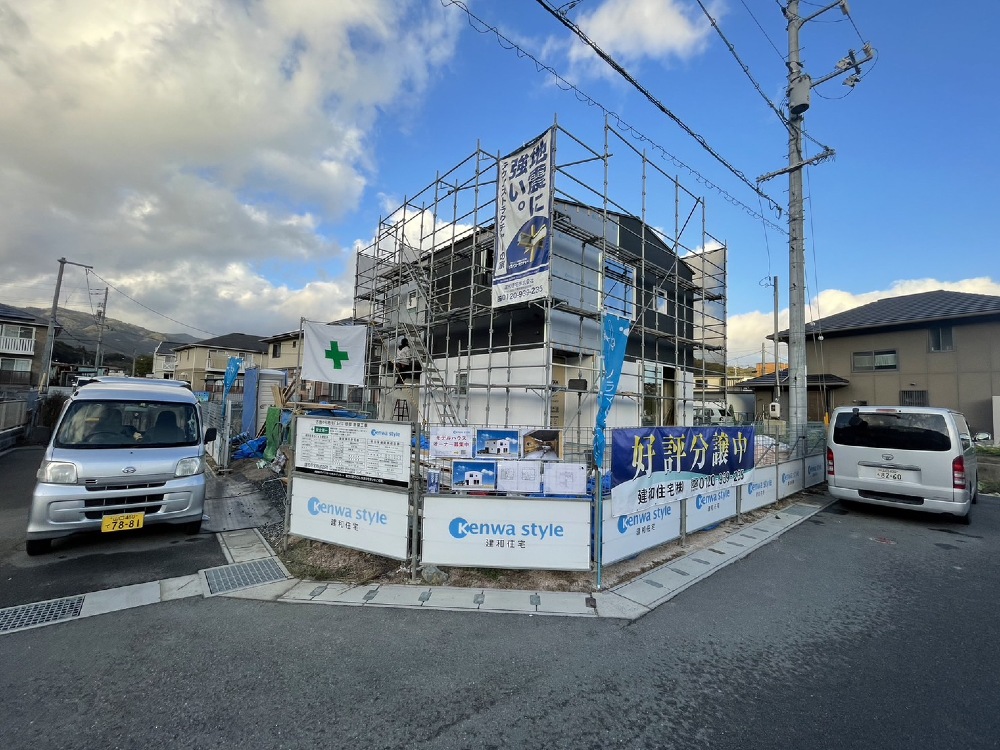

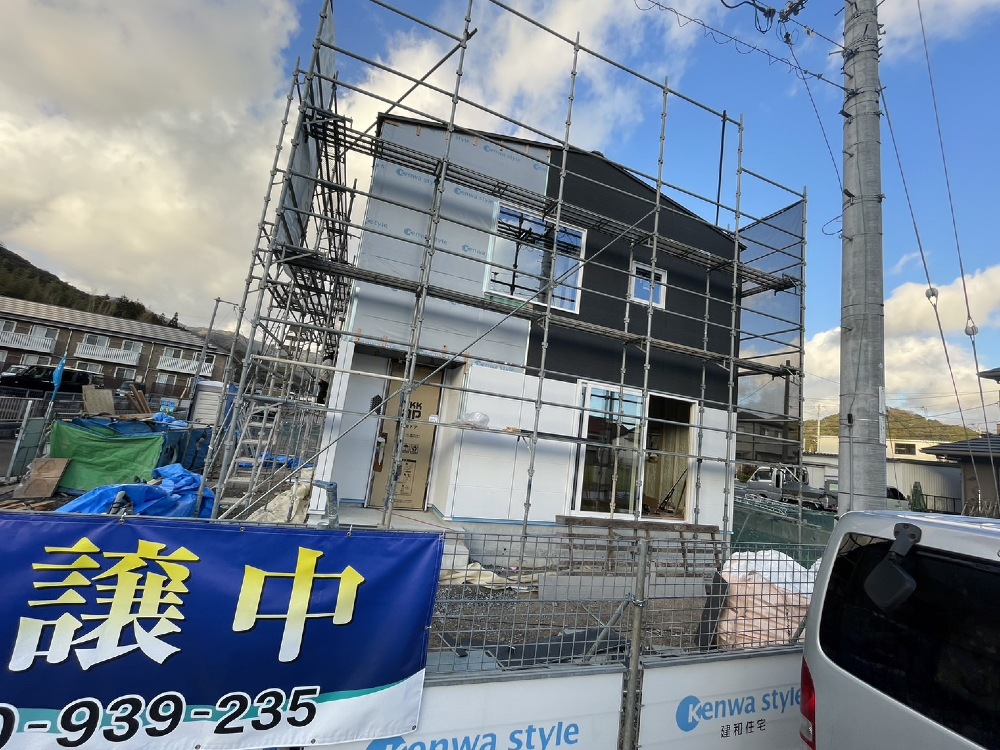

- 75. 2024年01月15日
-

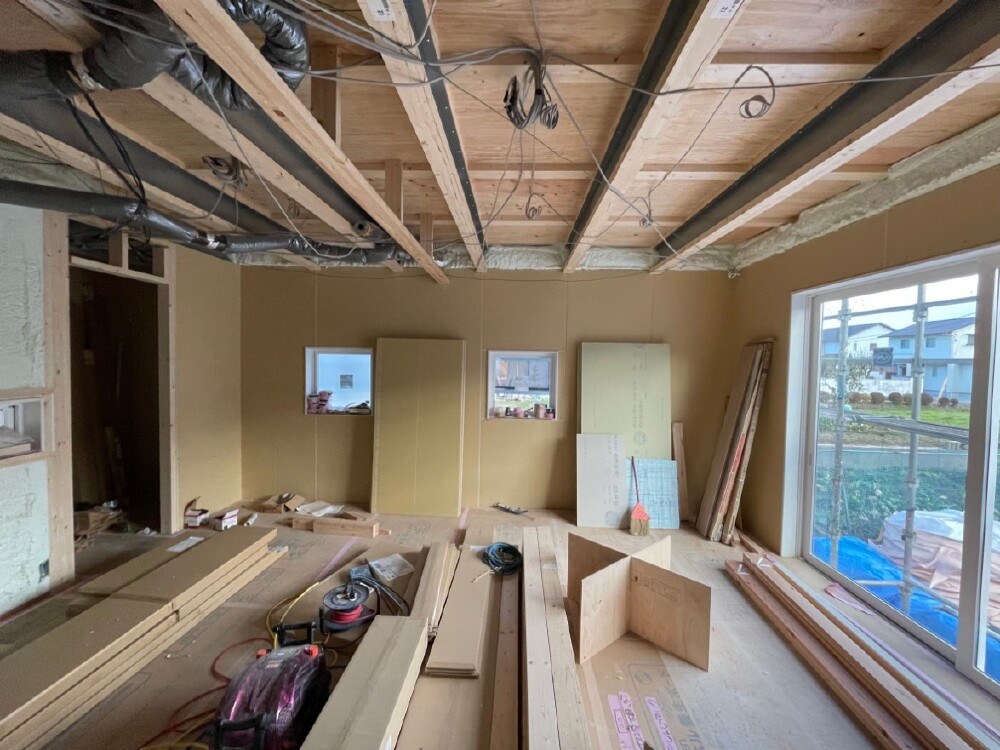

内部施工状況
- 76. 2024年01月15日
-
外部施工状況
外壁サイディング貼り工事施工中です。
- 77. 2024年01月15日
-
外部施工状況
外壁サイディング貼り工事。

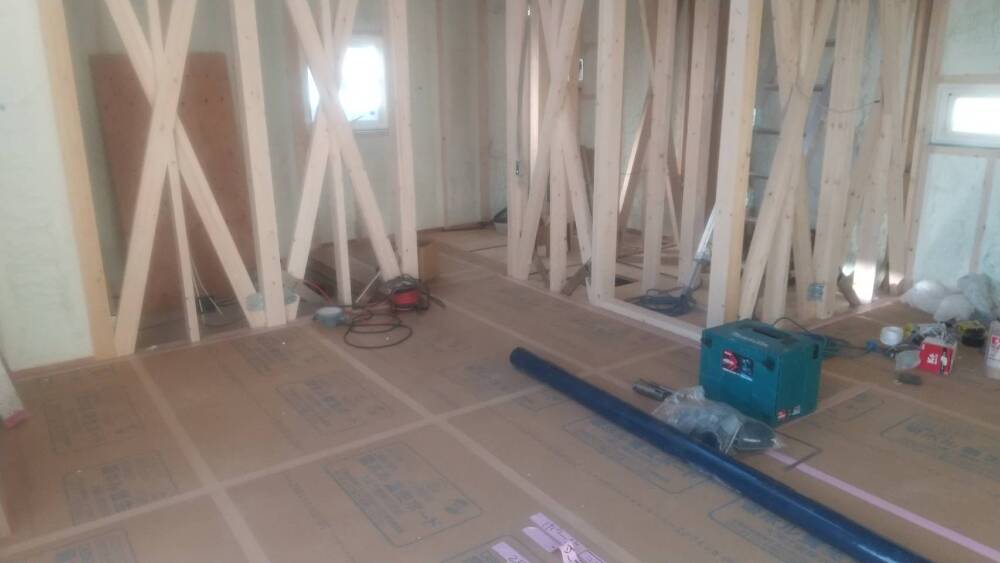

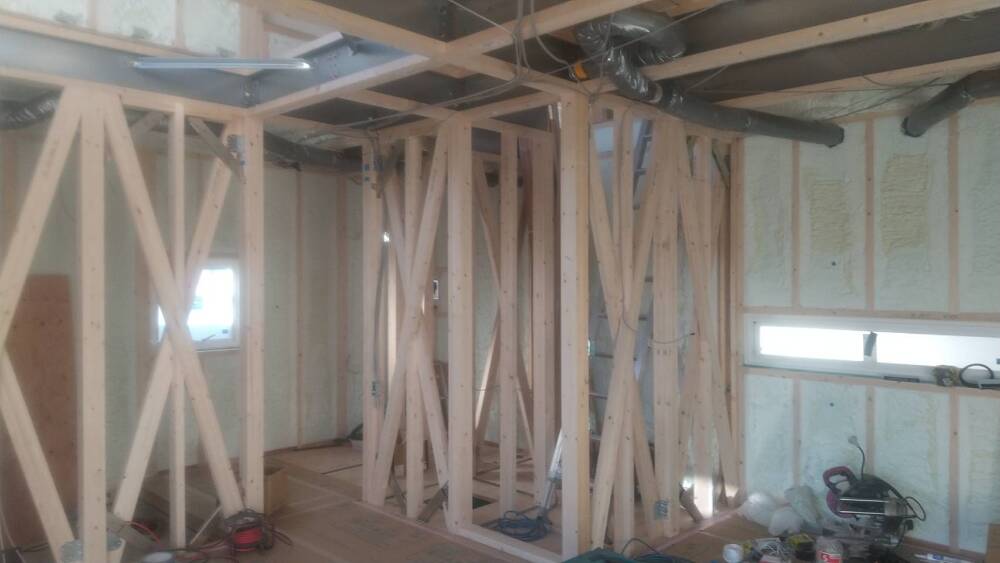

- 78. 2024年01月16日
-
内部施工状況
- 79. 2024年01月16日
-
内部施工状況
- 80. 2024年01月16日
-
外部施工状況
外壁サイディング貼り工事。
- 81. 2024年01月17日
-
外部施工状況
サイディング貼り工事。
- 82. 2024年01月17日
-
内部施工状況

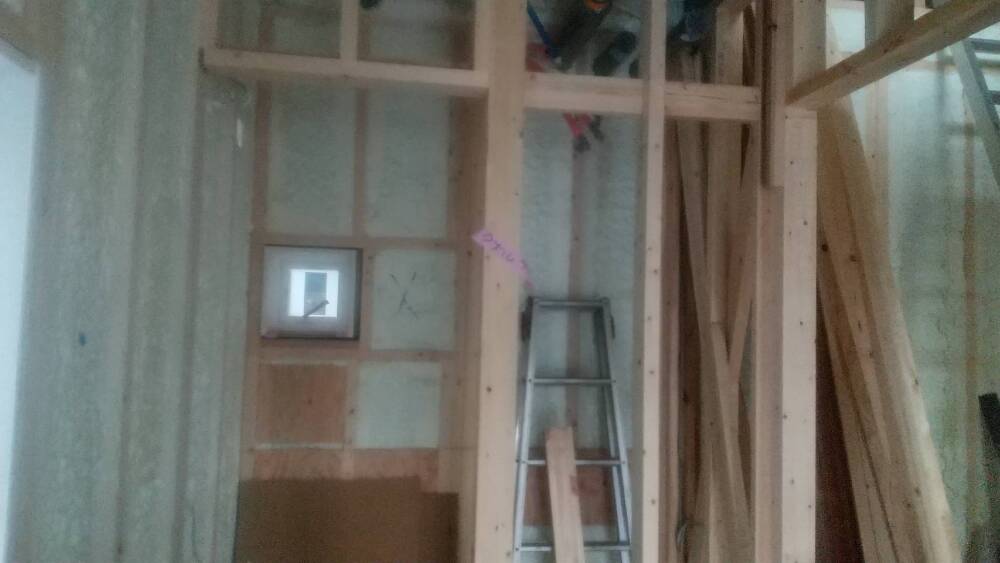

- 83. 2024年01月22日
-
内部施工状況
- 84. 2024年01月22日
-
内部施工状況
- 85. 2024年01月22日
-
外部施工状況
- 86. 2024年01月23日
-
内部施工状況

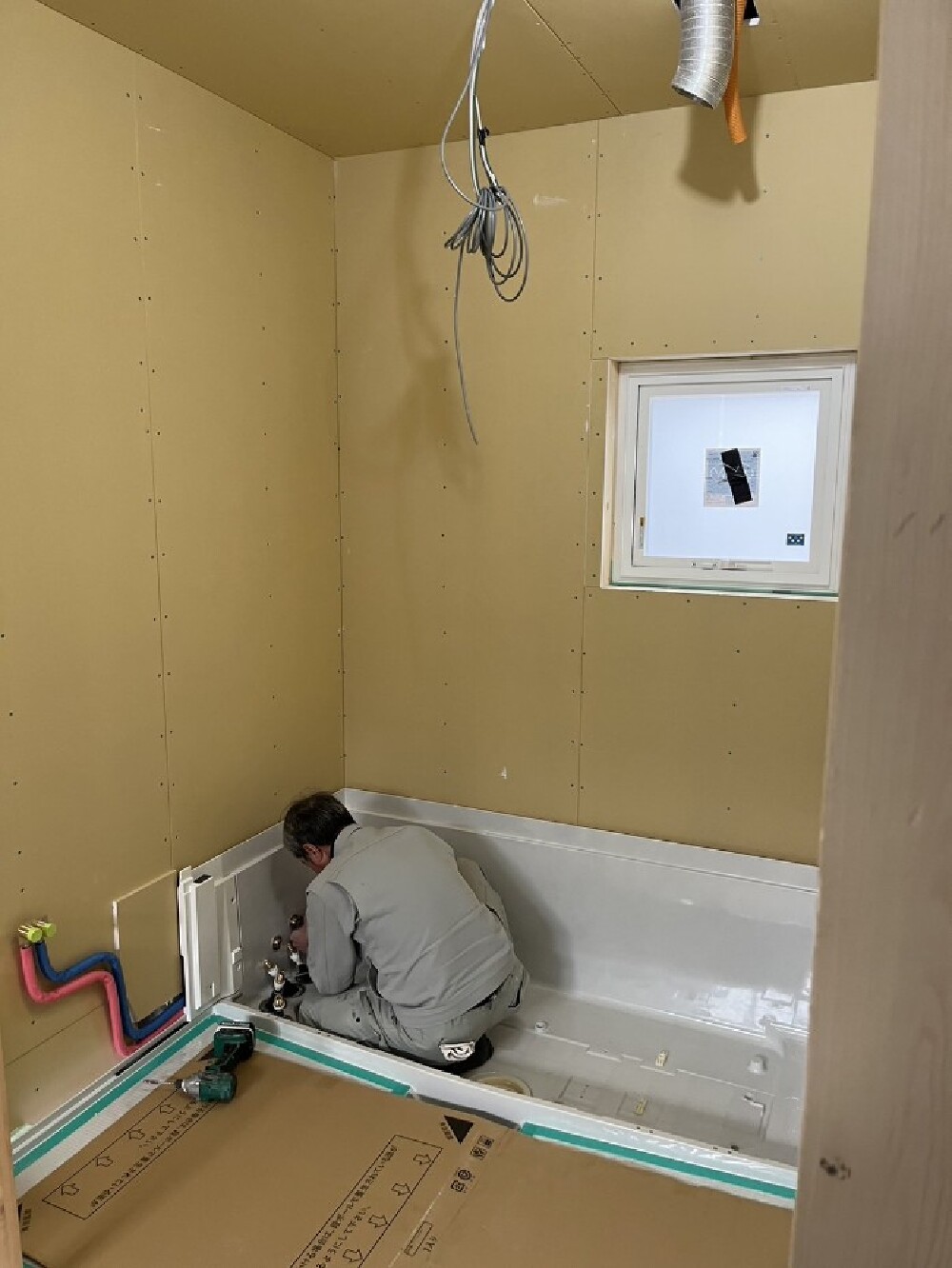

ユニットバス設置工事が施工されました。

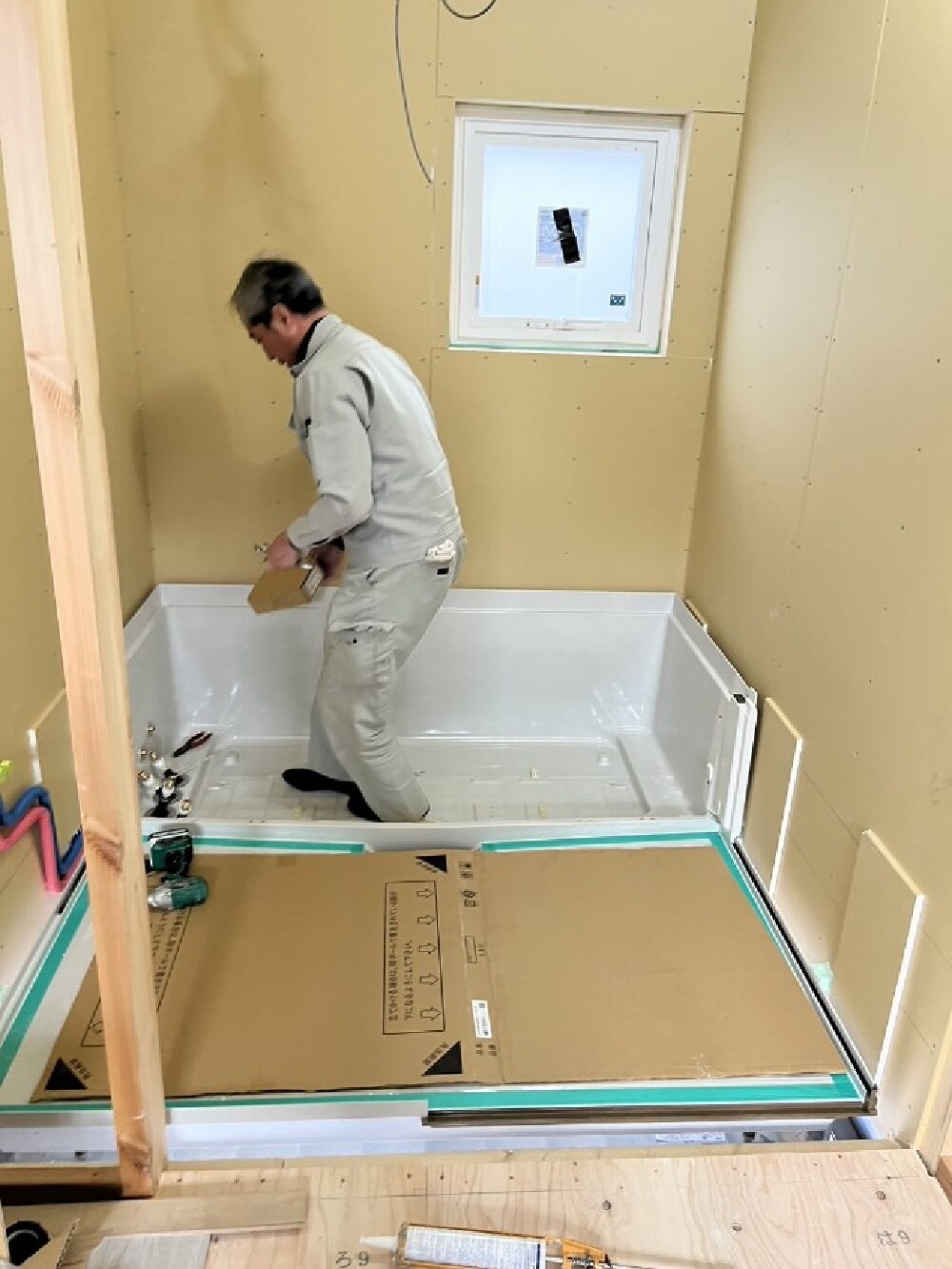

- 87. 2024年01月23日
-
内部施工状況
ユニットバス設置工事。
- 88. 2024年01月30日
-
内部施工状況
石膏ボード貼り工事。
- 89. 2024年01月30日
-
内部施工状況
石膏ボード貼り工事。
- 90. 2024年01月30日
-
外部施工状況
- 91. 2024年01月30日
-
外部施工状況
- 92. 2024年02月08日
-
内部施工状況

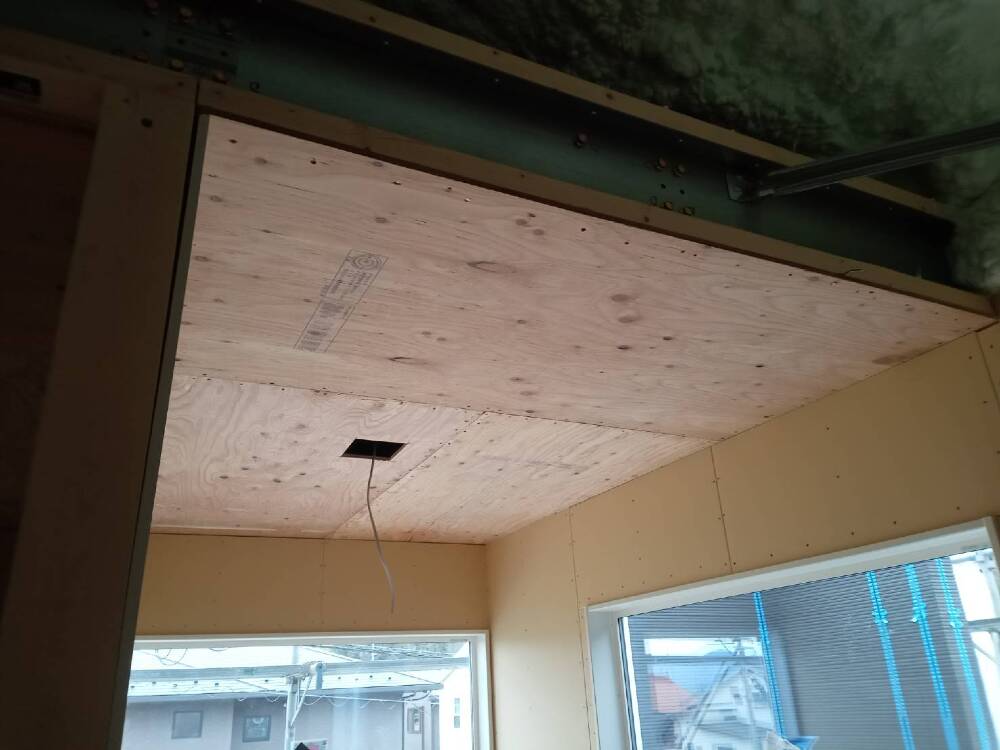

天井の工事が施工されました。
- 93. 2024年02月09日
-
内部施工状況

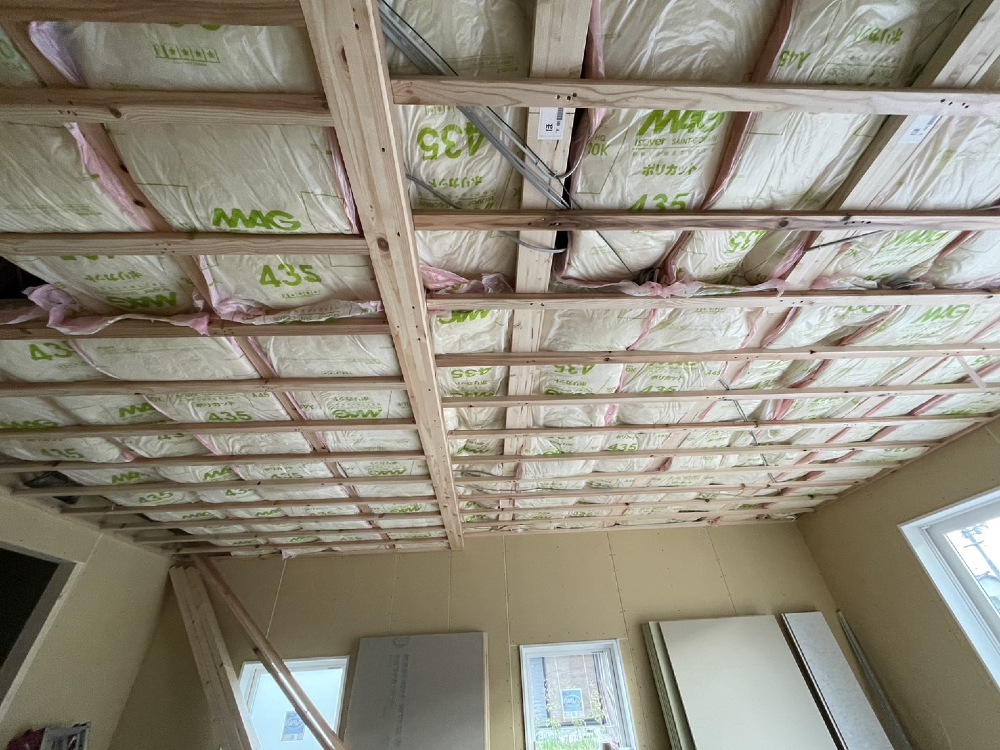

天井に断熱材の重鎮がされています。
- 94. 2024年02月09日
-
外部施工状況
足場が撤去されました。
- 95. 2024年02月19日
-
内部施工状況
クロス貼り工事が施工されました。
- 96. 2024年02月19日
-
外部施工状況
外部配管工事を行っています。
- 97. 2024年02月19日
-
外部施工状況
外部配管工事

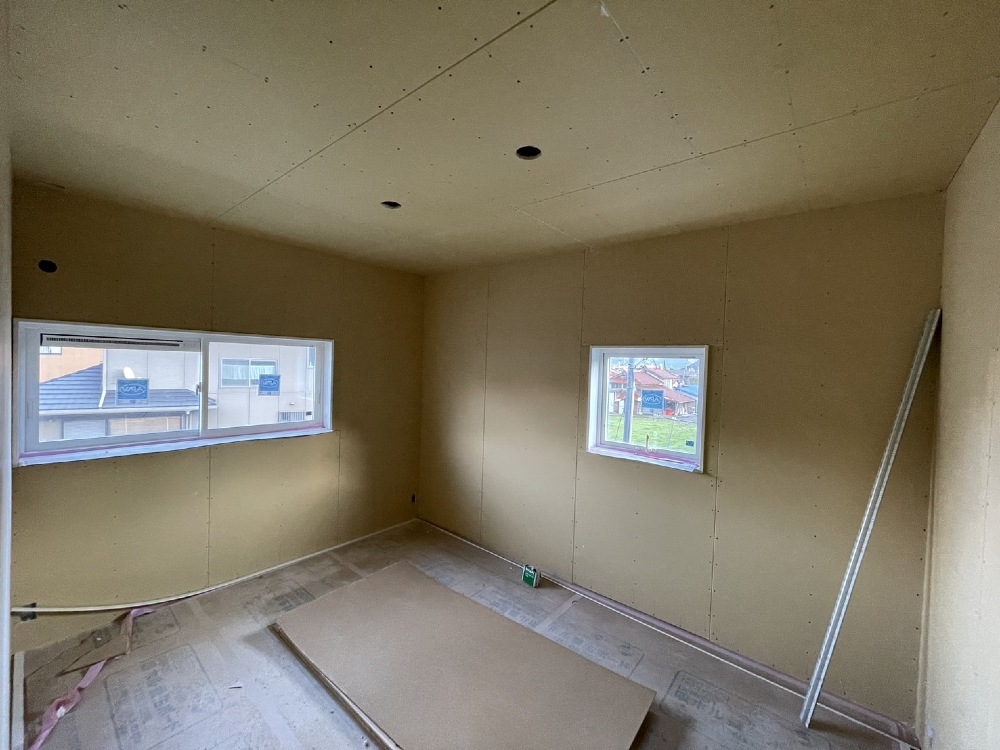

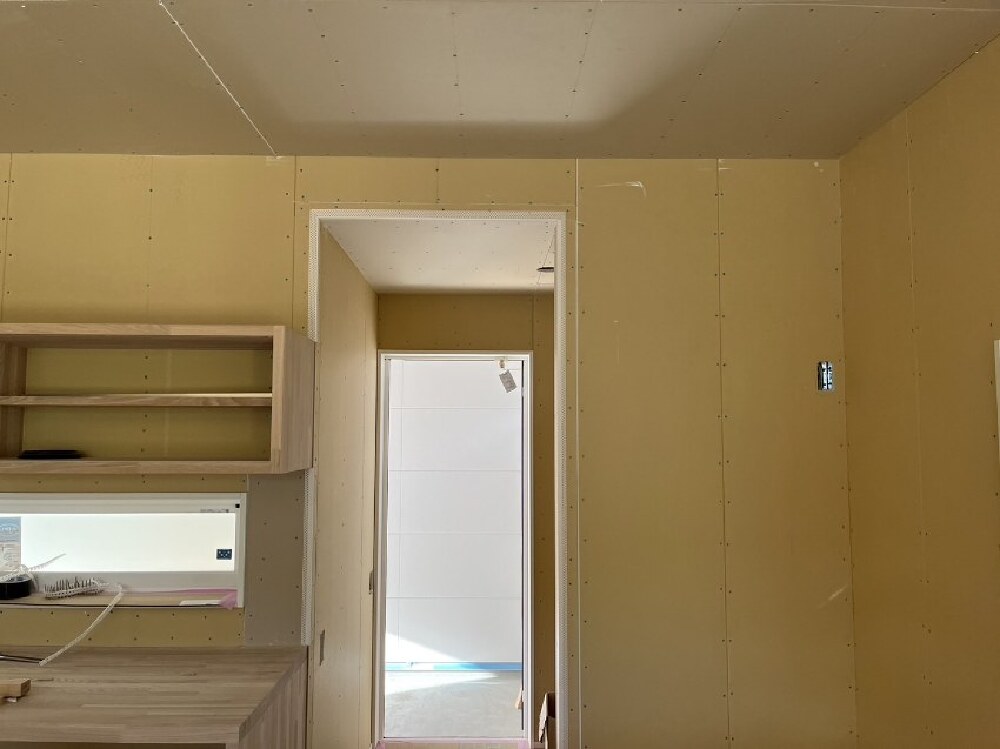

- 98. 2024年02月23日
-
内部施工状況
石膏ボード貼り工事
- 99. 2024年02月23日
-
外部施工状況

外構工事
- 100. 2024年02月23日
-
外部施工状況

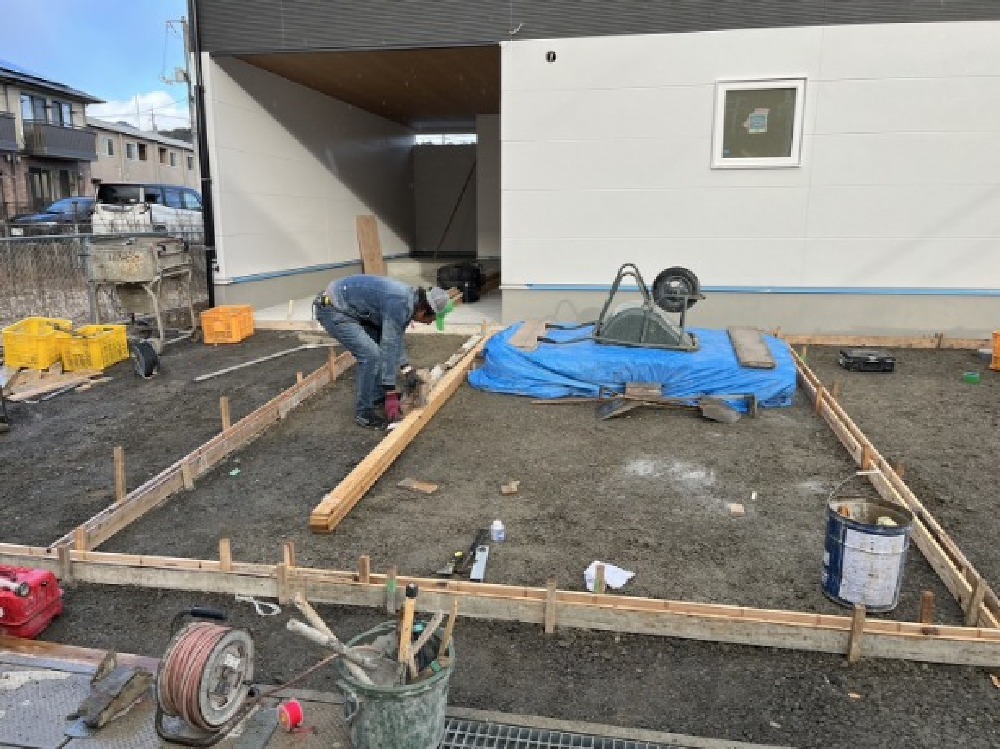

外構工事施工中です。
- 101. 2024年02月26日
-
内部施工状況

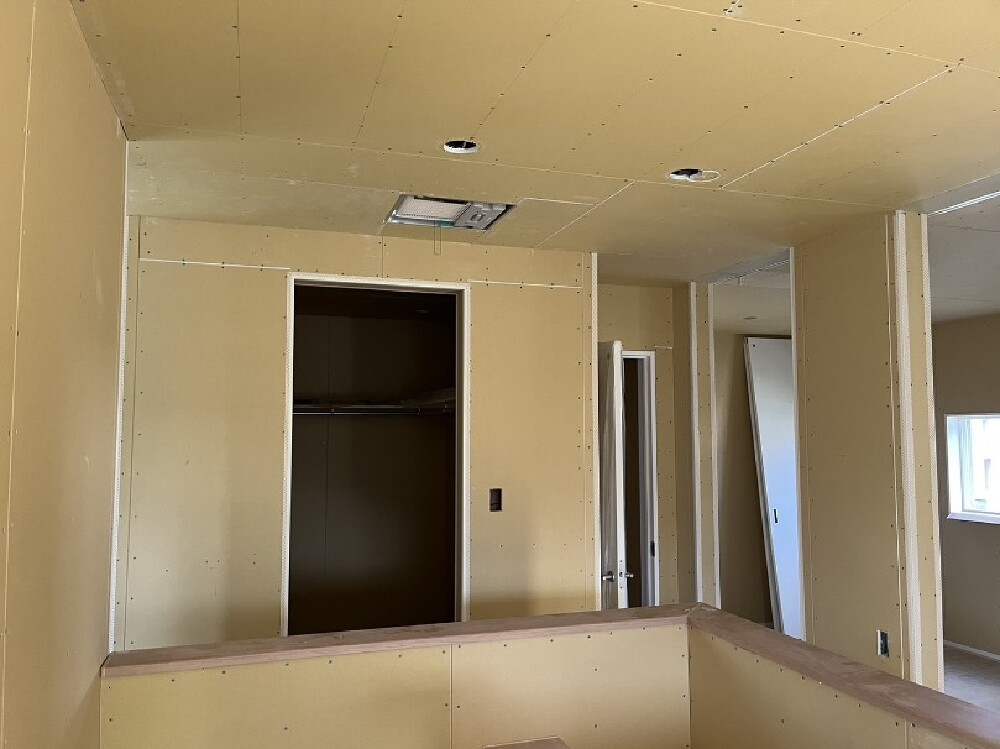

石膏ボード貼り工事が進みました。
- 102. 2024年02月26日
-
内部施工状況
石膏ボード貼り工事
- 103. 2024年02月26日
-
外部施工状況
外構工事施工中です。
- 104. 2024年02月26日
-
外部施工状況
外構工事

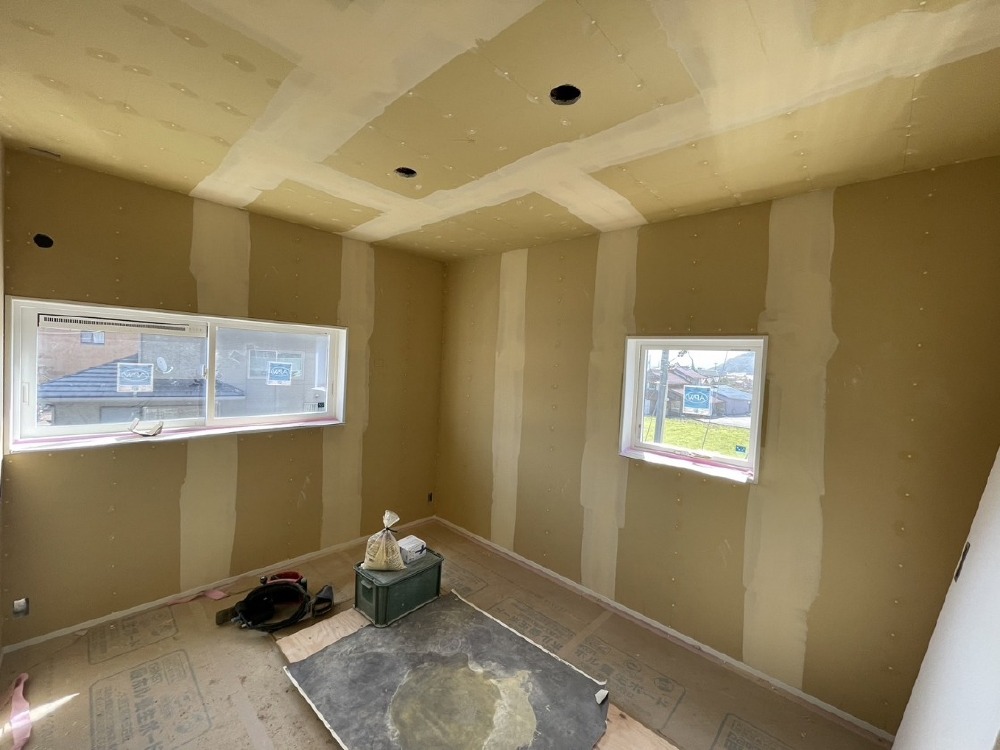

- 105. 2024年03月01日
-
内部施工状況

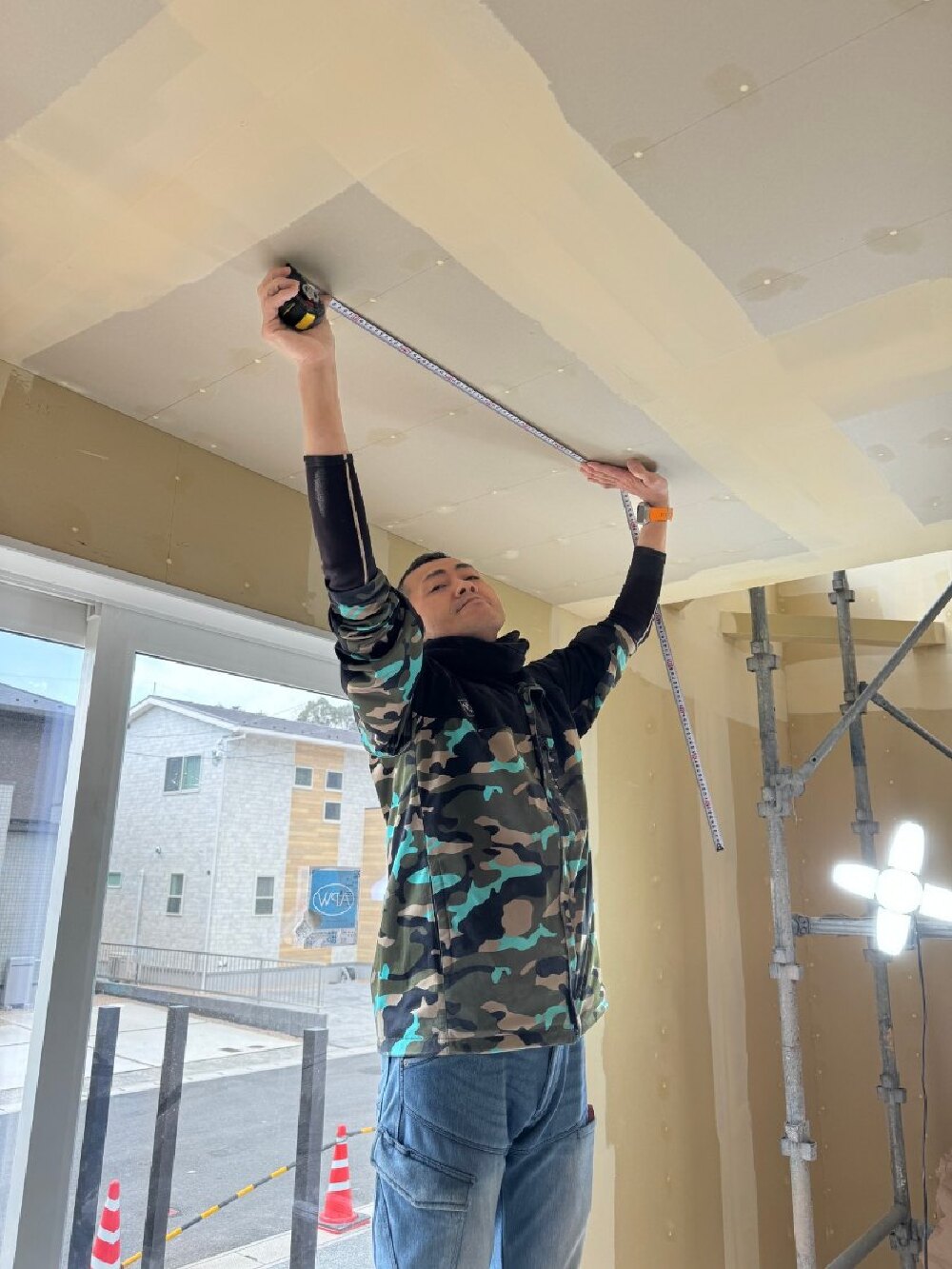

天井と壁めんのパテ処理が施工されました。
パテ処理とは、クロス貼りなどの下地処理として、不陸調整、石膏ボードの継ぎ手の目地の段差を平滑にしたり、釘やビスの穴を塞ぎ面を平にするために「パテ」という粘土の様な充填材料で埋める作業の処理のことです。
- 106. 2024年03月01日
-
内部施工状況
パテ処理
- 107. 2024年03月01日
-
内部施工状況
パテ処理
- 108. 2024年03月01日
-
内部施工状況

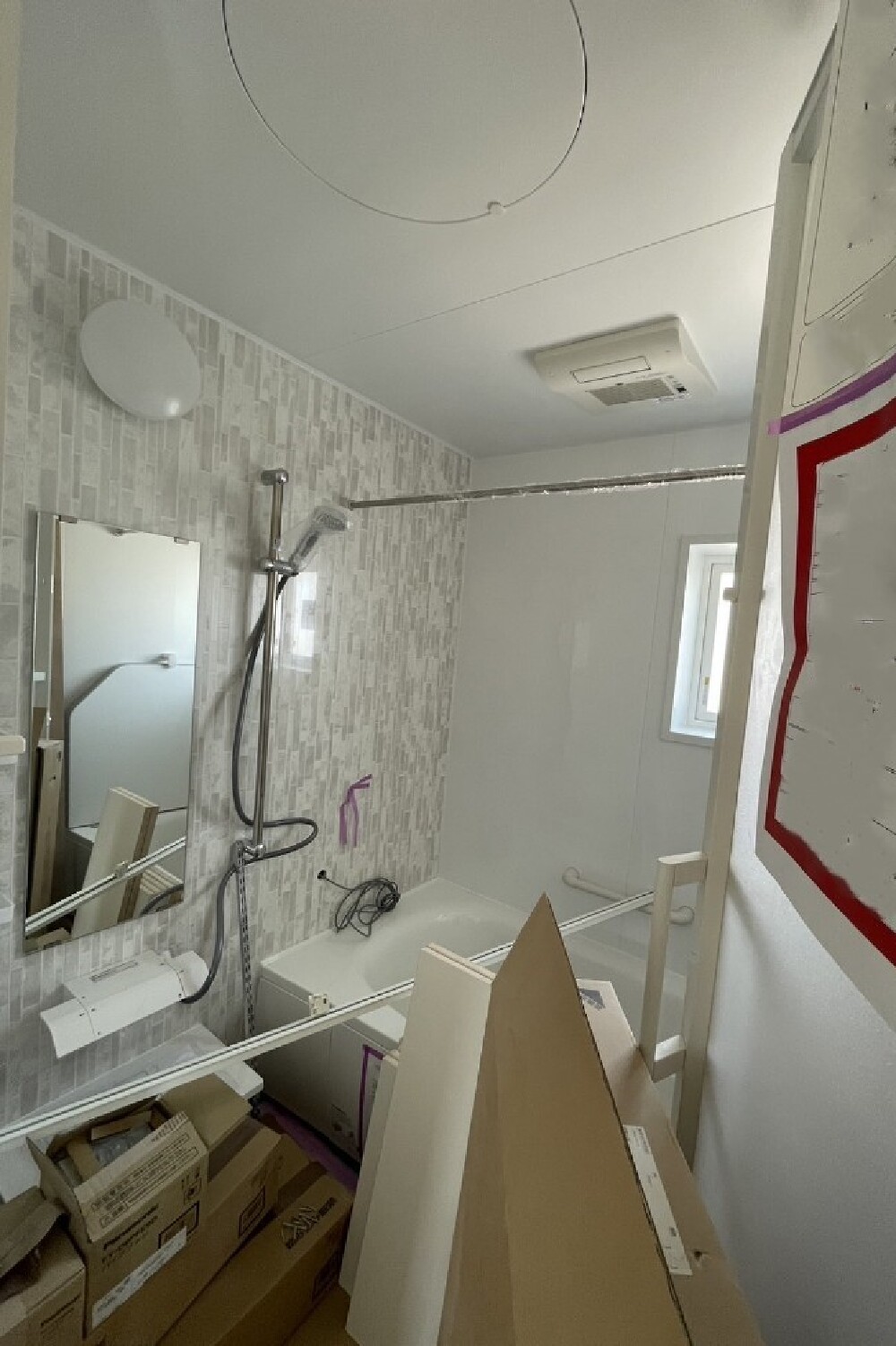

ユニットバス設置工事が施工されました。
- 109. 2024年03月01日
-

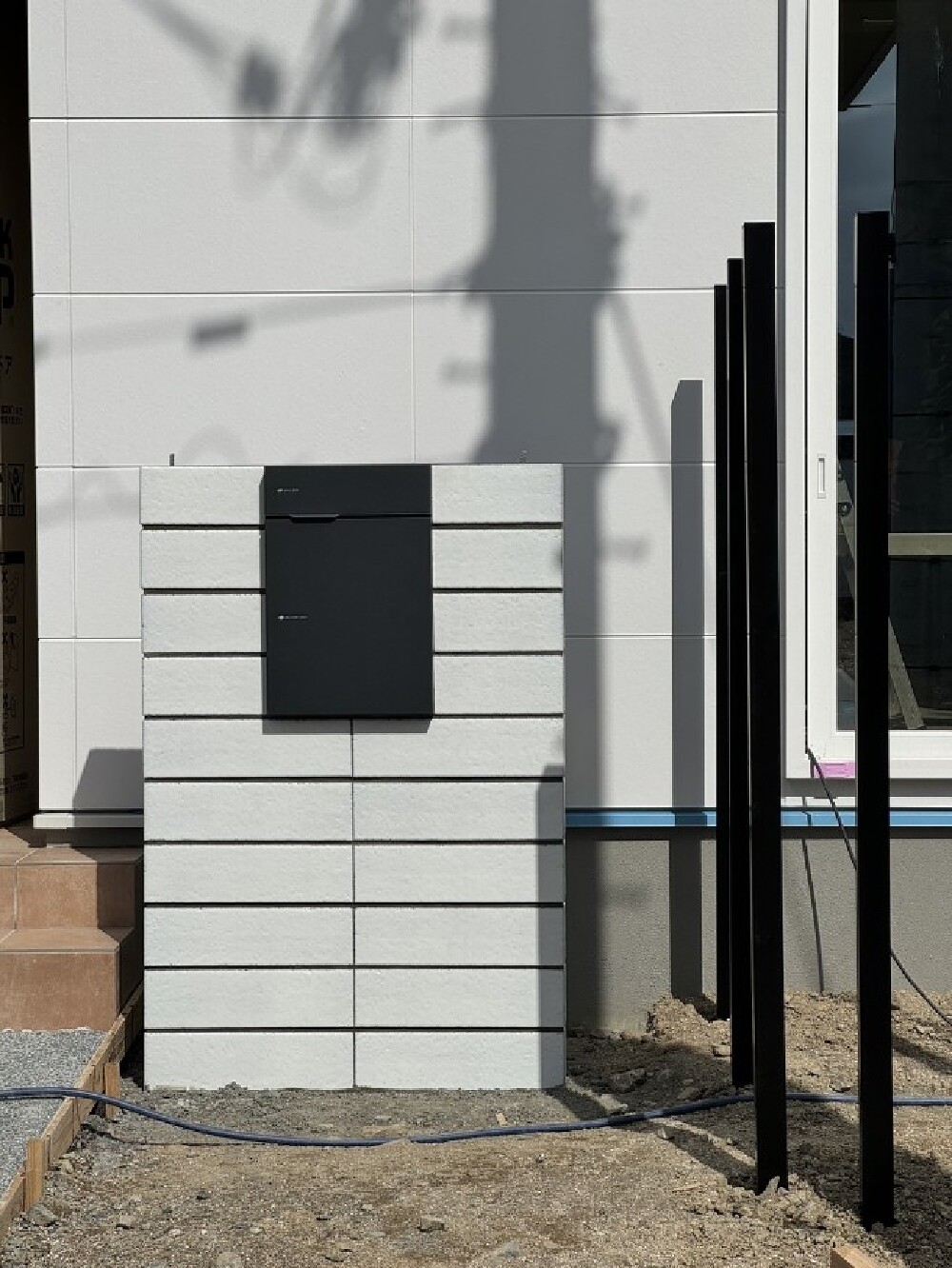

外部施工状況
外構工事施工中です。

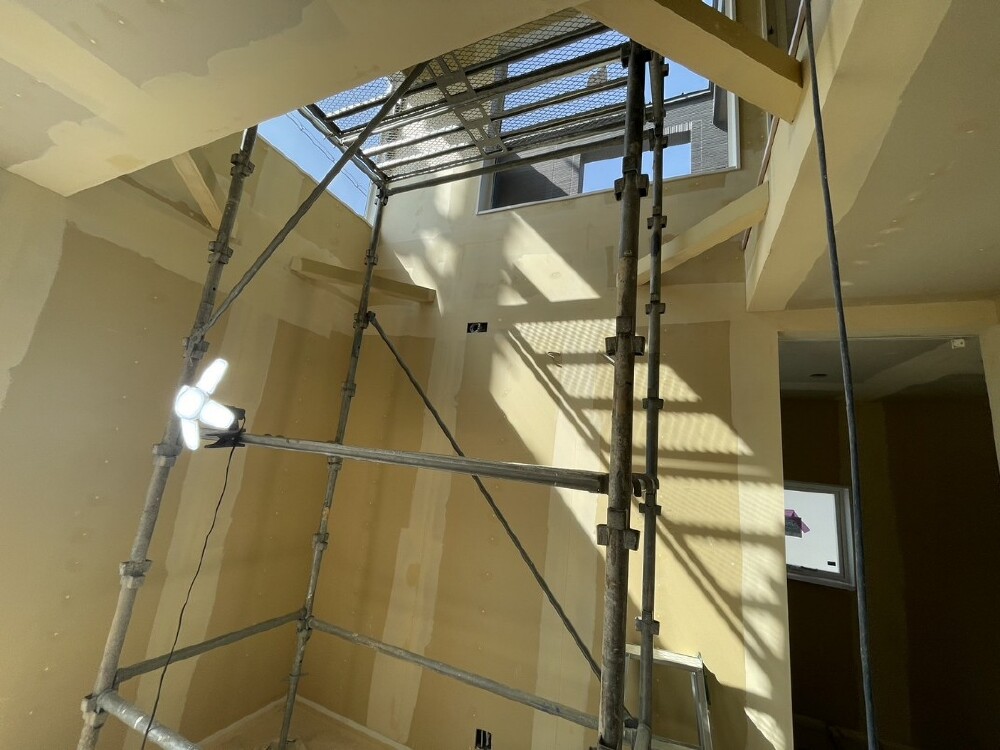

- 110. 2024年03月02日
-

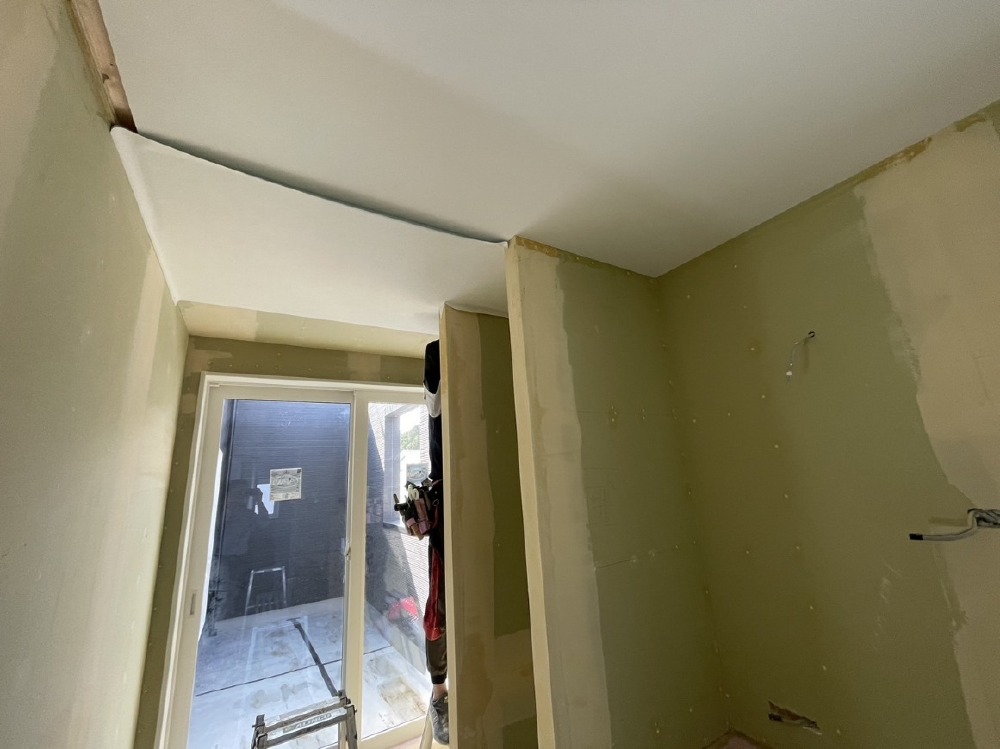

内部施工状況
クロス貼り工事が施工されます。
- 111. 2024年03月02日
-

外部施工状況
- 112. 2024年03月02日
-
外部施工状況
- 113. 2024年03月06日
-
内部施工状況

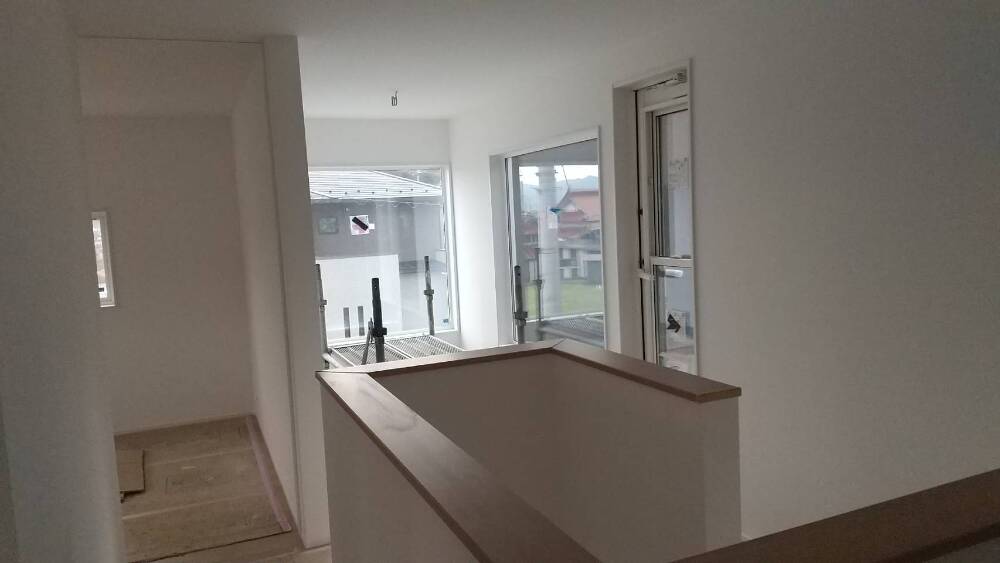

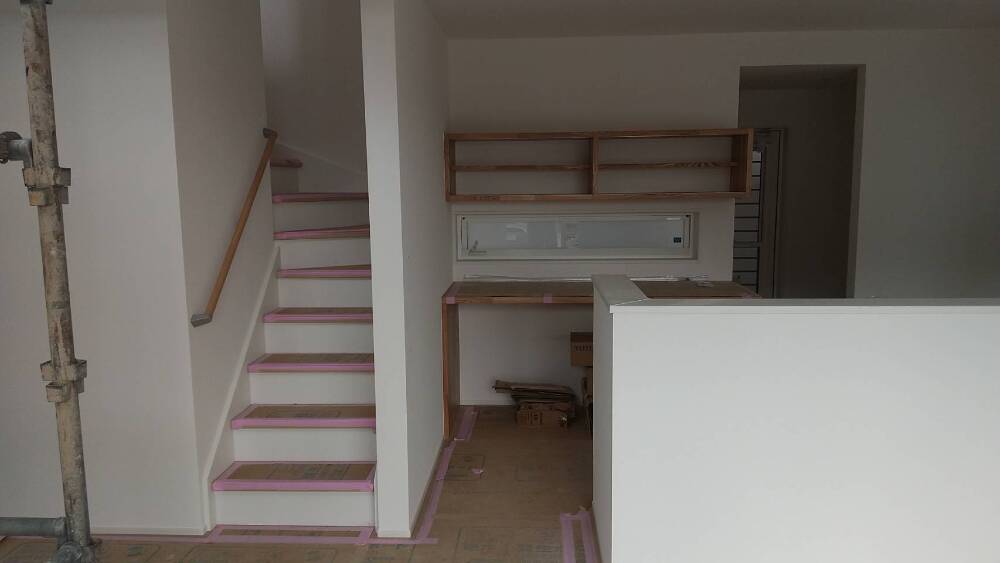

2階階段周りの様子です。
- 114. 2024年03月06日
-
内部施工状況
クロス貼り工事。
キッチン・階段周りの様子です。
- 115. 2024年03月06日
-
内部施工状況
クロス貼り工事。
2階部屋の様子です。
- 116. 2024年03月08日
-
外部施工状況
外構工事が進んでいます。
- 117. 2024年03月10日
-
内部施工状況

住設取り付け工事施工中です。
- 118. 2024年03月10日
-
内部施工状況

- 119. 2024年03月10日
-
外部施工状況

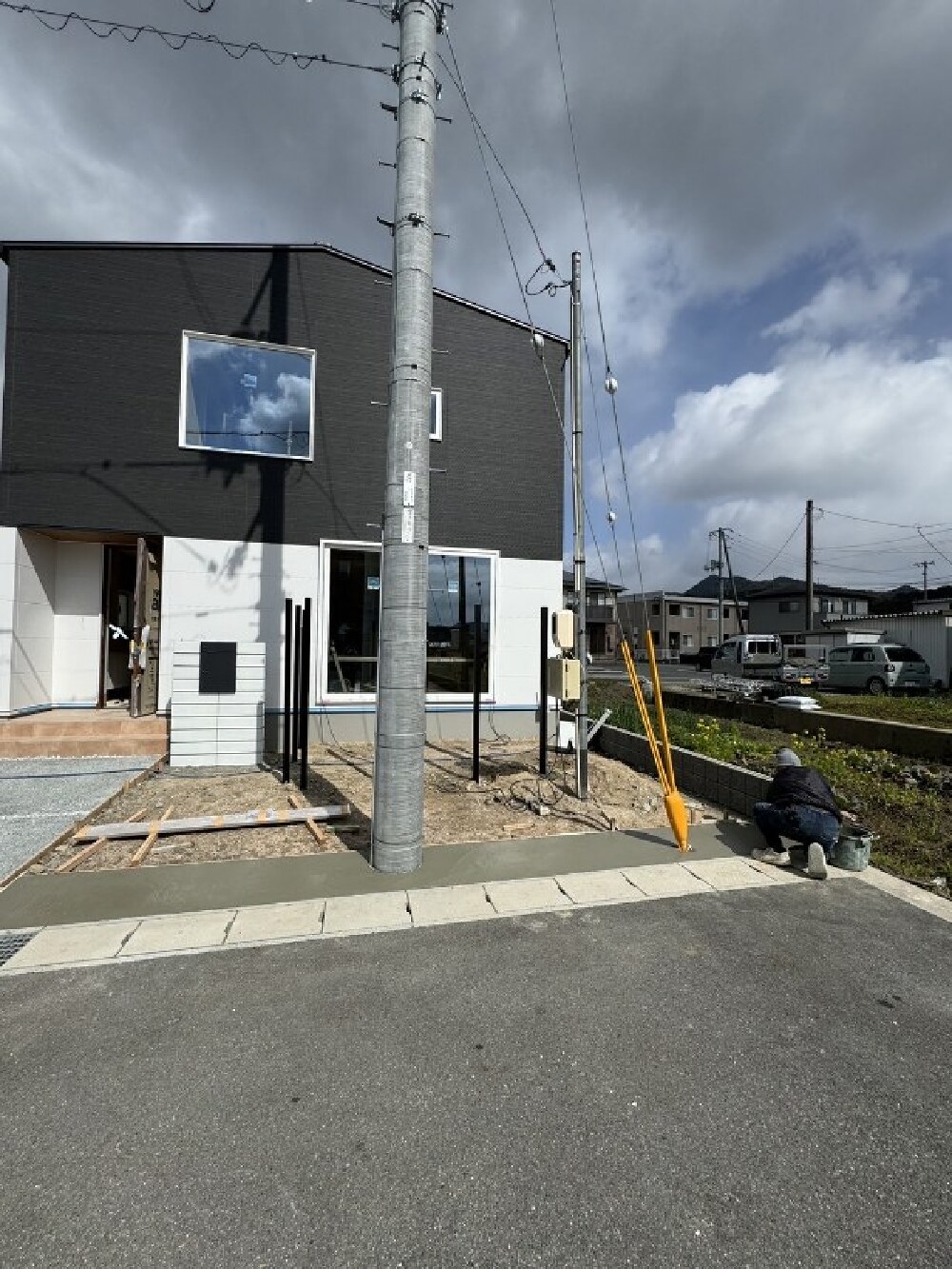

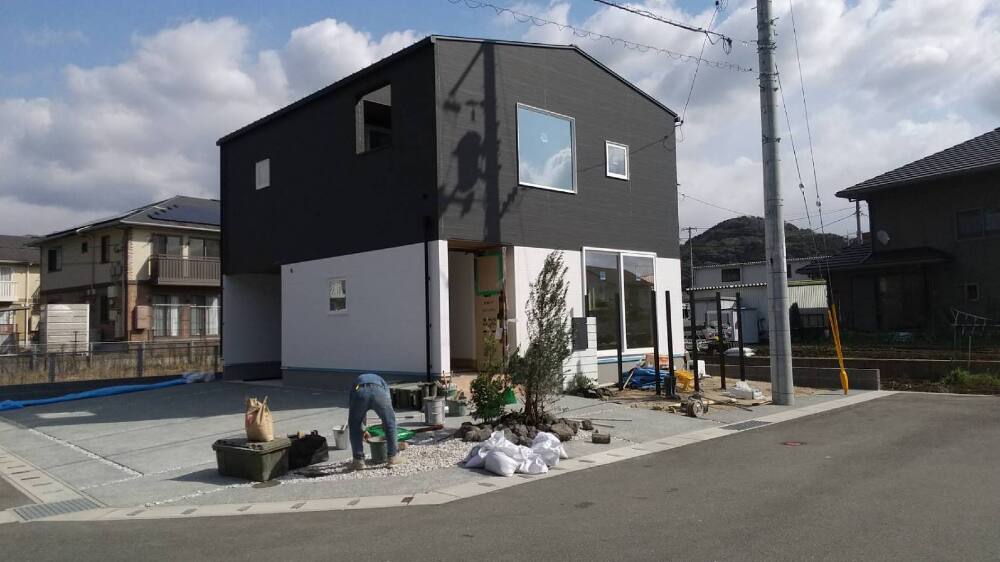

外構工事が完了しました。
- 120. 2024年03月12日
-
外部施工状況
- 121. 2024年03月15日
-
内部施工状況

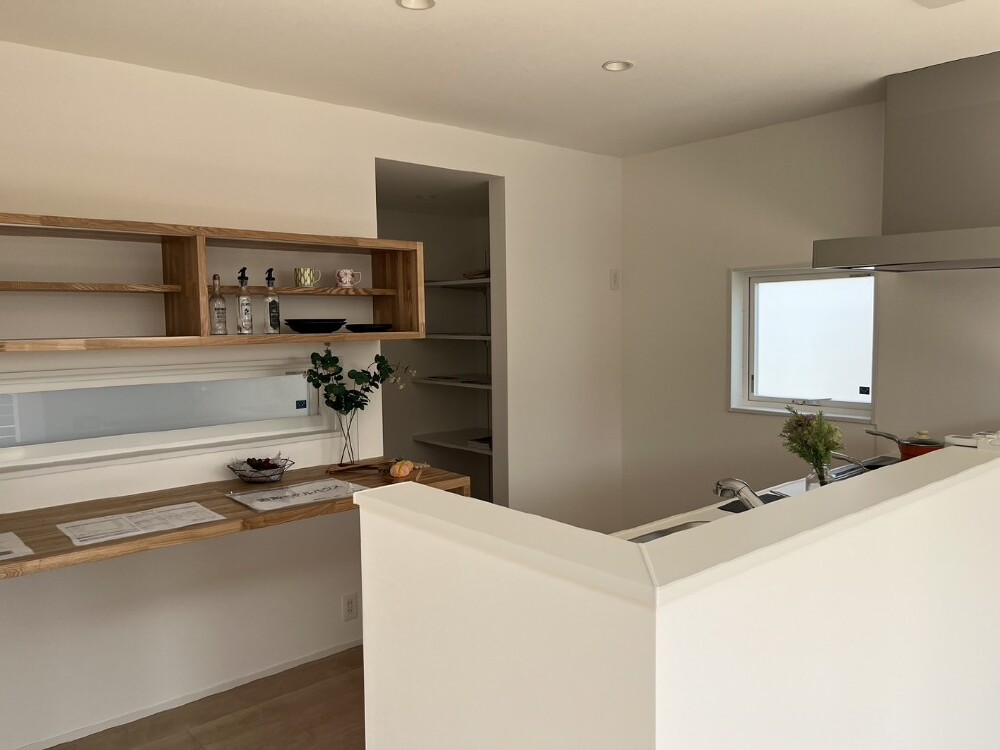

キッチン

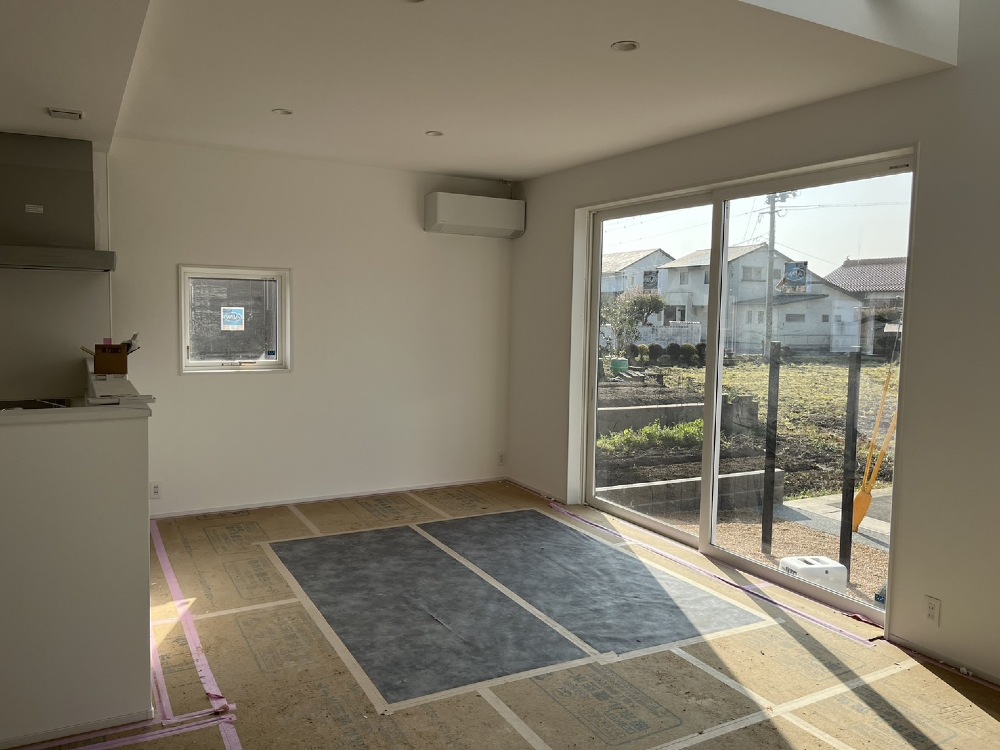

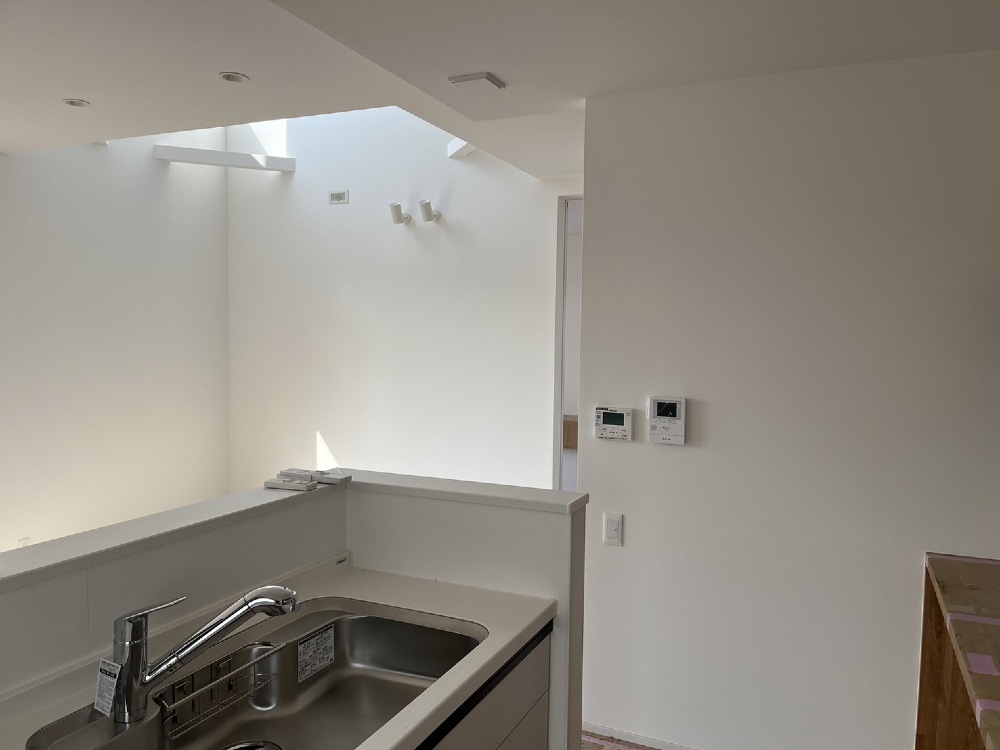

- 122. 2024年03月15日
-
内部施工状況
キッチン
- 123. 2024年03月15日
-
内部施工状況
LDKの様子です。
- 124. 2024年03月16日
-
内部施工状況
- 125. 2024年03月16日
-
内部施工状況
- 126. 2024年03月16日
-
内部施工状況
- 127. 2024年03月16日
-
内部施工状況

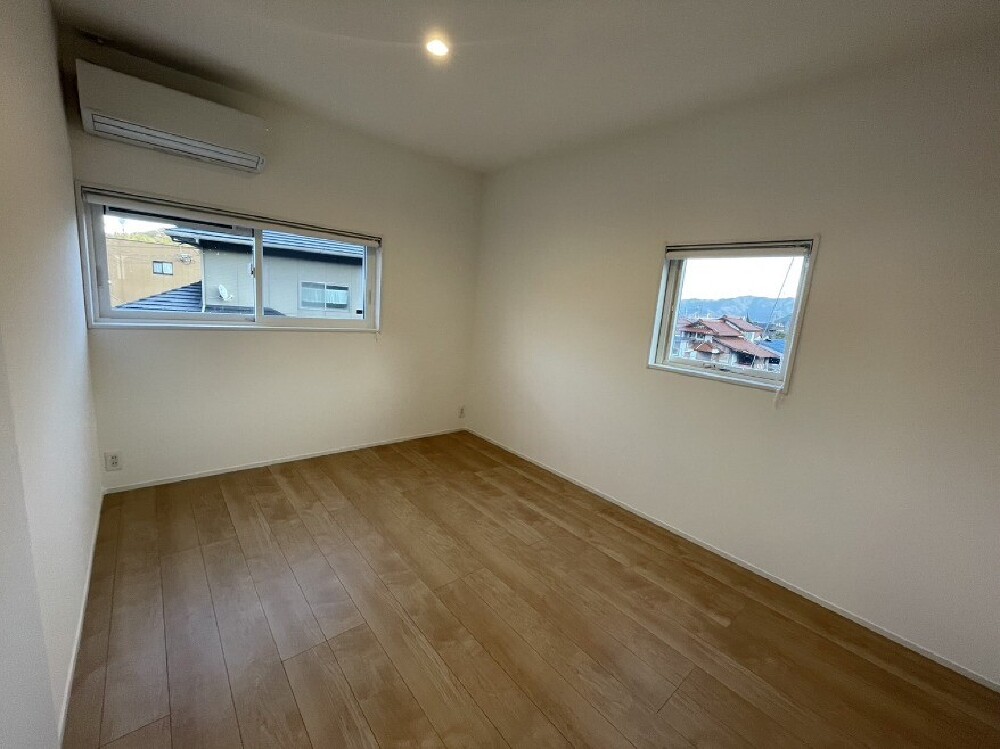

- 128. 2024年03月18日
-
完工
ウォークインクローゼット
- 129. 2024年03月18日
-
完工

バルコニー
- 130. 2024年03月18日
-
完工
- 131. 2024年03月18日
-
完工
- 132. 2024年03月18日
-
完工
- 133. 2024年03月18日
-
完工
バスルーム
- 134. 2024年03月18日
-
完工

サニタリー
- 135. 2024年03月18日
-
完工

LDK
- 136. 2024年03月18日
-
完工
パントリー
- 137. 2024年03月18日
-
完工
キッチン
- 138. 2024年03月18日
-
完工
キッチン
- 139. 2024年03月18日
-
完工
キッチン
- 140. 2024年03月18日
-
完工
LDK
- 141. 2024年03月18日
-
完工
LDK
- 142. 2024年03月18日
-
完工
アナザールーム
- 143. 2024年03月18日
-
完工
- 144. 2024年03月18日
-
