寄宿舎新築工事
D様邸(岡山県玉野市)
スタイル別|すべて
建築中レポート
- 1. 2020年03月19日
-
地鎮祭
地鎮祭が執り行われました。
土地の神様に土地利用の許可をいただき、これからの工事の安全無事や、D商事様の繁栄を祈願いたしました。
本日は誠におめでとうございます。
- 2. 2020年04月16日
-
掘り方・捨てコンクリート打ち

基礎コンクリートを打設する部分の土を掘り出して平らにし、
建物の位置を正確に出し、深さを計った上で慎重に掘り進めます。
- 3. 2020年04月24日
-
砕石敷き詰め
基礎の下となる部分の全体に砕石を敷き詰めていきます。
- 4. 2020年04月24日
-
砕石敷き詰め
しっかりと締め固めを行います。
その後、地面からあがる湿気を防ぐために底盤部分を覆うように防湿シートを敷きます。
- 5. 2020年04月30日
-

配筋工事
鉄筋を組み上げていきます。
基礎の耐久性に関わる大事な工事です。
- 6. 2020年05月01日
-
配筋工事
図面通りに鉄筋を組んでいきます。
組み終わるときちんと施工されているか検査が行われ合格するとコンクリートが流し込まれます。
- 7. 2020年05月11日
-

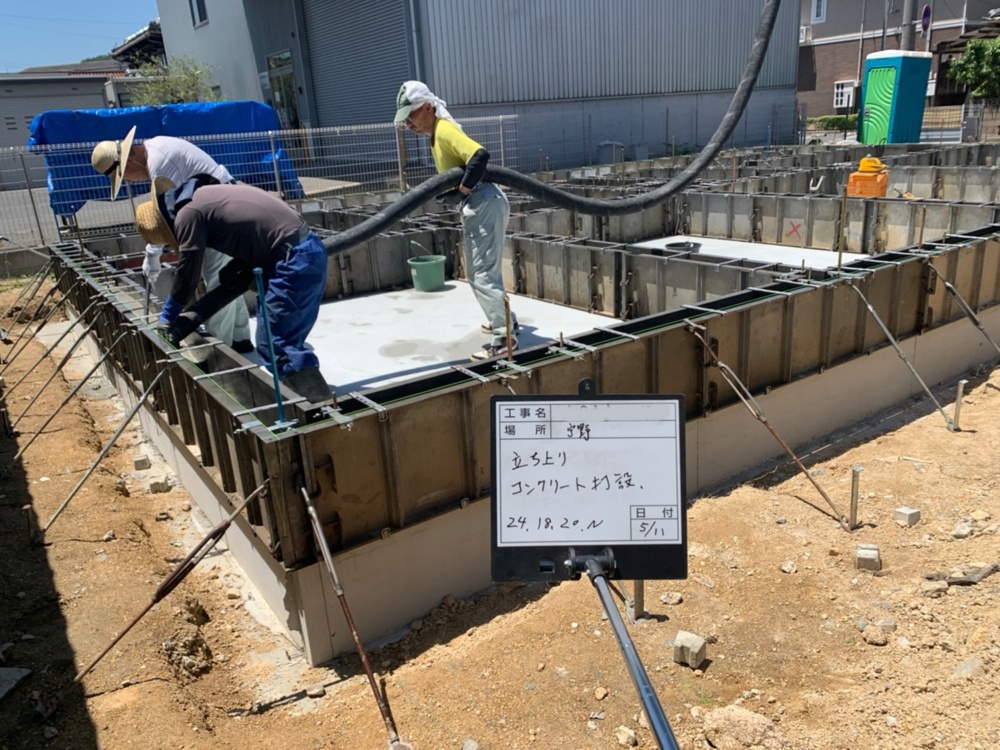

コンクリート打設
ベース部分にコンクリートを打設しました。
固まりましたので、次は立ち上がりの枠を組み上げていきます。
- 8. 2020年05月15日
-
コンクリート打設
型枠の中にコンクリートを流し込みます。
- 9. 2020年05月18日
-

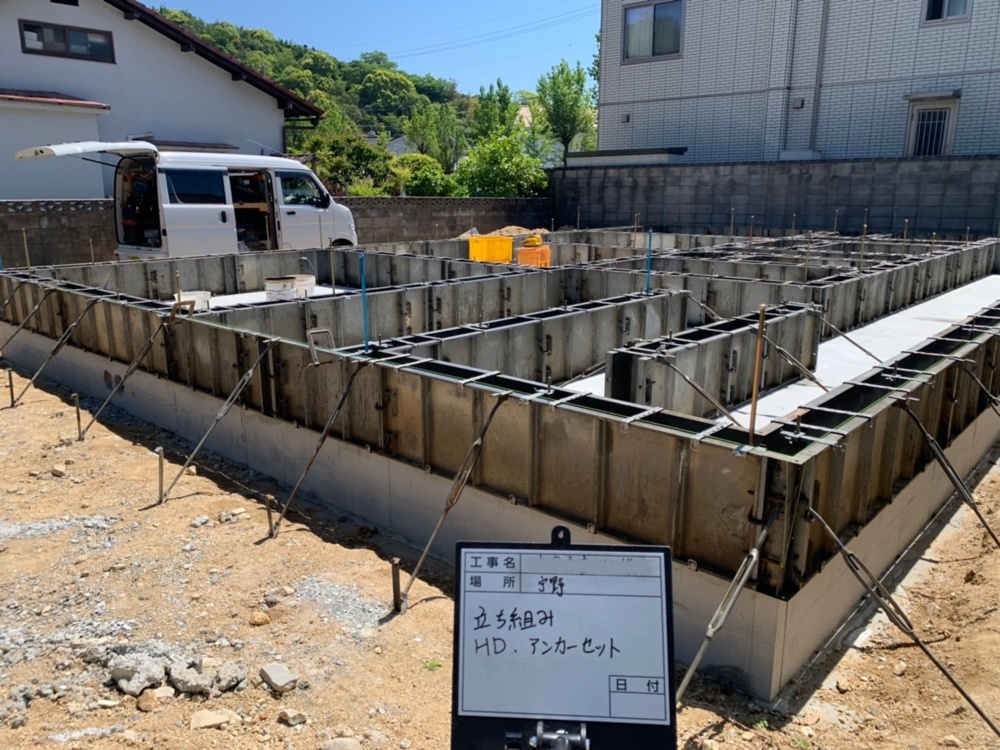

アンカーボルト
立ち上がり部分のコンクリートが固まりました。
手前に見える長い棒をアンカーボルトといいます。
アンカーボルトは基礎と土台をしっかりとつなぐ役割をし、地震や台風などの大きな外力により、土台が基礎からズレたり、浮き上がったりすることがないようにしっかりと固定させる大事な金物です。
- 10. 2020年05月28日
-

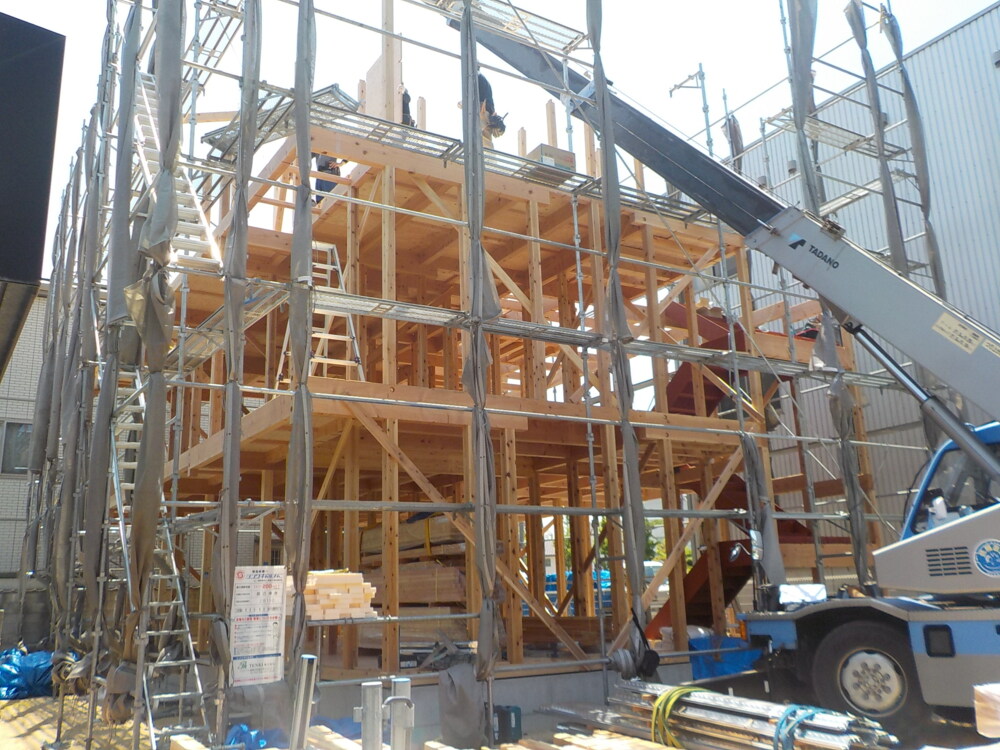

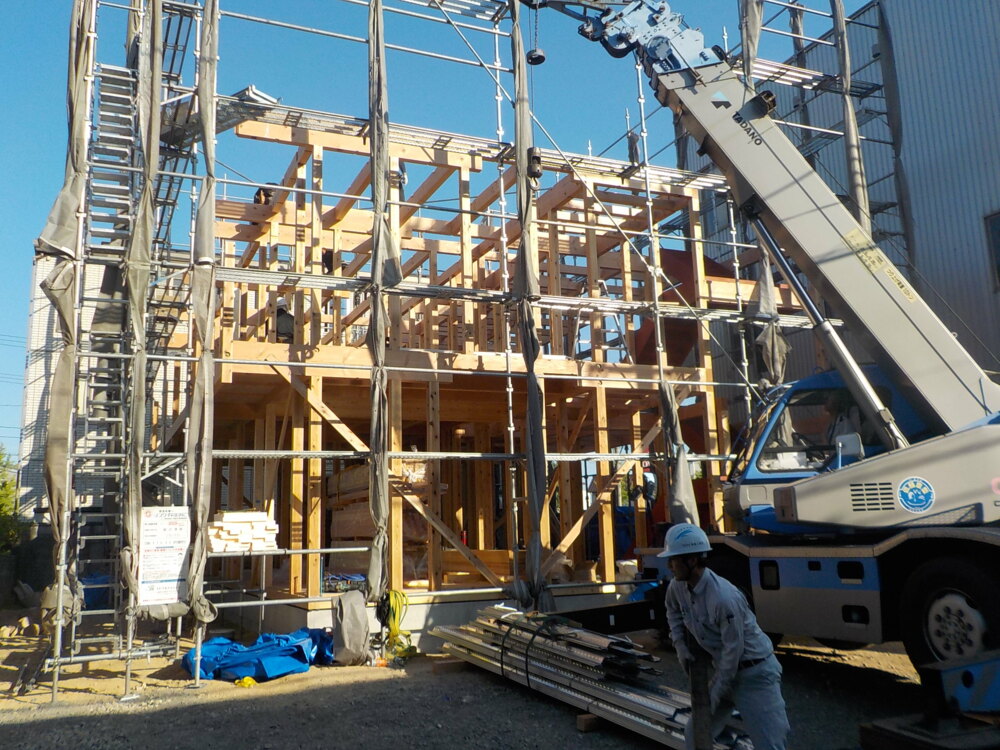

上棟①
上棟の様子です。
27日~29日の3日かけて柱、梁など組み立てていきます。
- 11. 2020年05月28日
-
上棟②
共用階段を設置しました。
- 12. 2020年05月29日
-

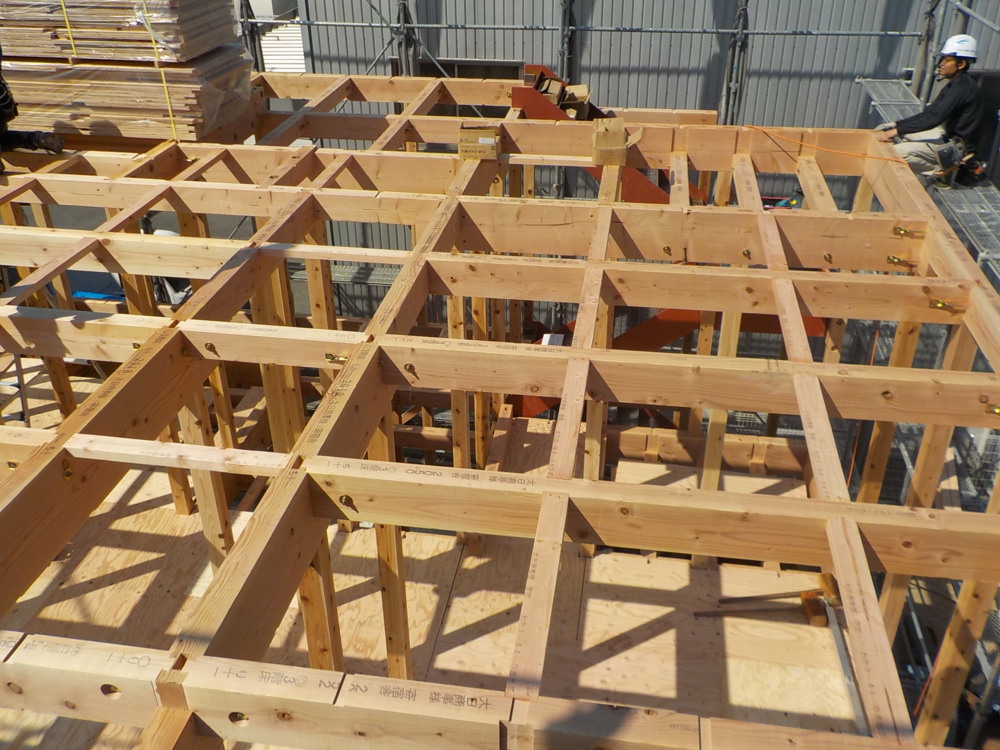

上棟③
柱が立って、梁が取り付けられましたら、
2階の床部分の合板を貼り、1階同様に柱や梁などを組み上げます。
- 13. 2020年05月29日
-
上棟④
- 14. 2020年05月29日
-
上棟⑤
重たい木材を高い職人さんの元へ届けてくれるのがレッカー車です。
職人さんとレッカー車の息の合った連携プレーは上棟の見どころです。
- 15. 2020年06月01日
-

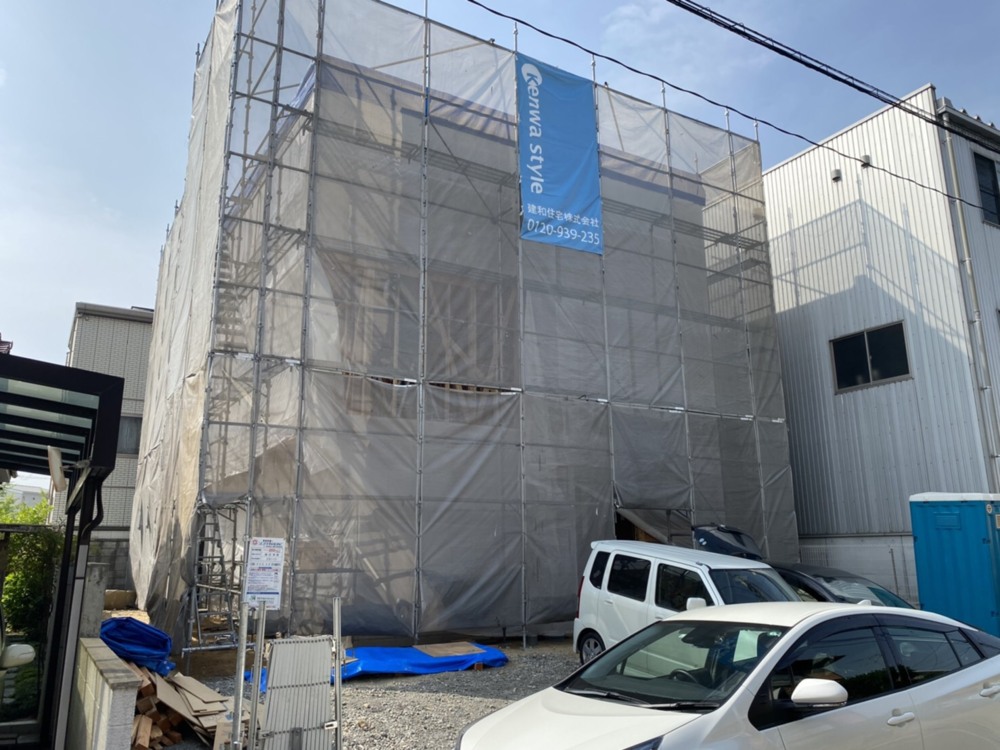

ネット囲い
養生の為ネットで全体を覆います。
これから木工事に入ります。
- 16. 2020年06月04日
-

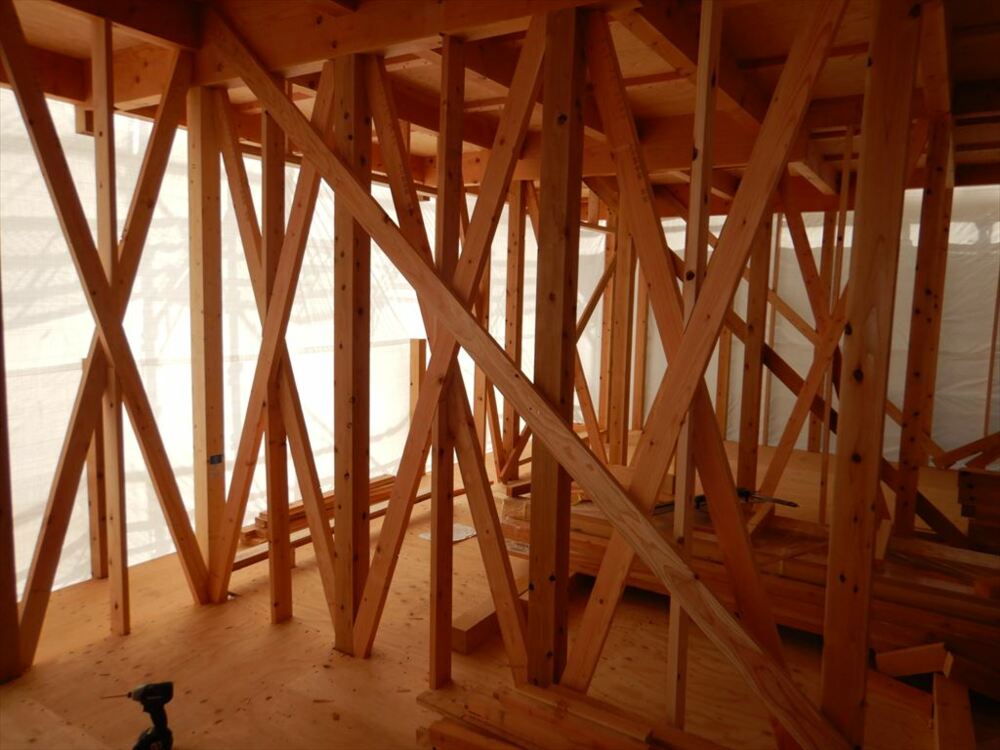

筋交い
柱と柱の間の斜めに入ってある部材を筋交いといいます。
お家の耐震性を強める効果があります。
- 17. 2020年06月04日
-

デッキプレート
共用廊下にはデッキプレートが設置されています。
大きな荷重を支えられるプレートです。
この上にコンクリートを打設します。
- 18. 2020年06月05日
-
しろあり防除処理
柱に貼られているシールはシロアリ防除処理です。
安心して暮らしていけるよう防蟻処理・防腐処理等を行っております。
- 19. 2020年06月16日
-

耐力面材施工

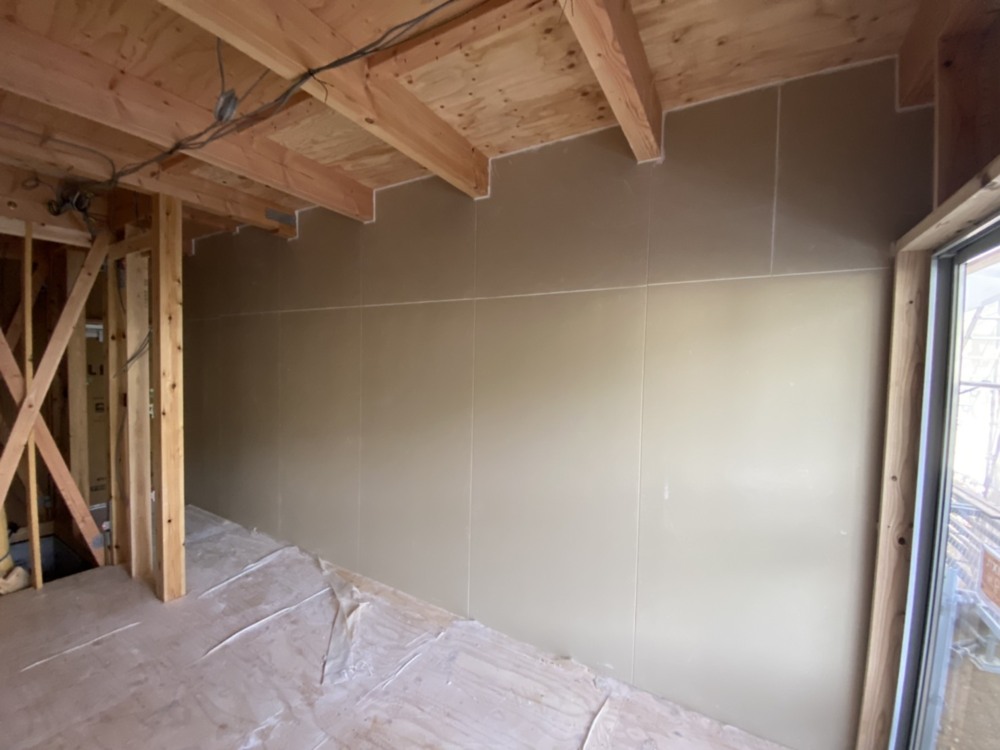

壁面に耐力面材を施工しています。
無機質耐力面材を貼ることにより、地震や火災に強化しています
- 20. 2020年06月16日
-

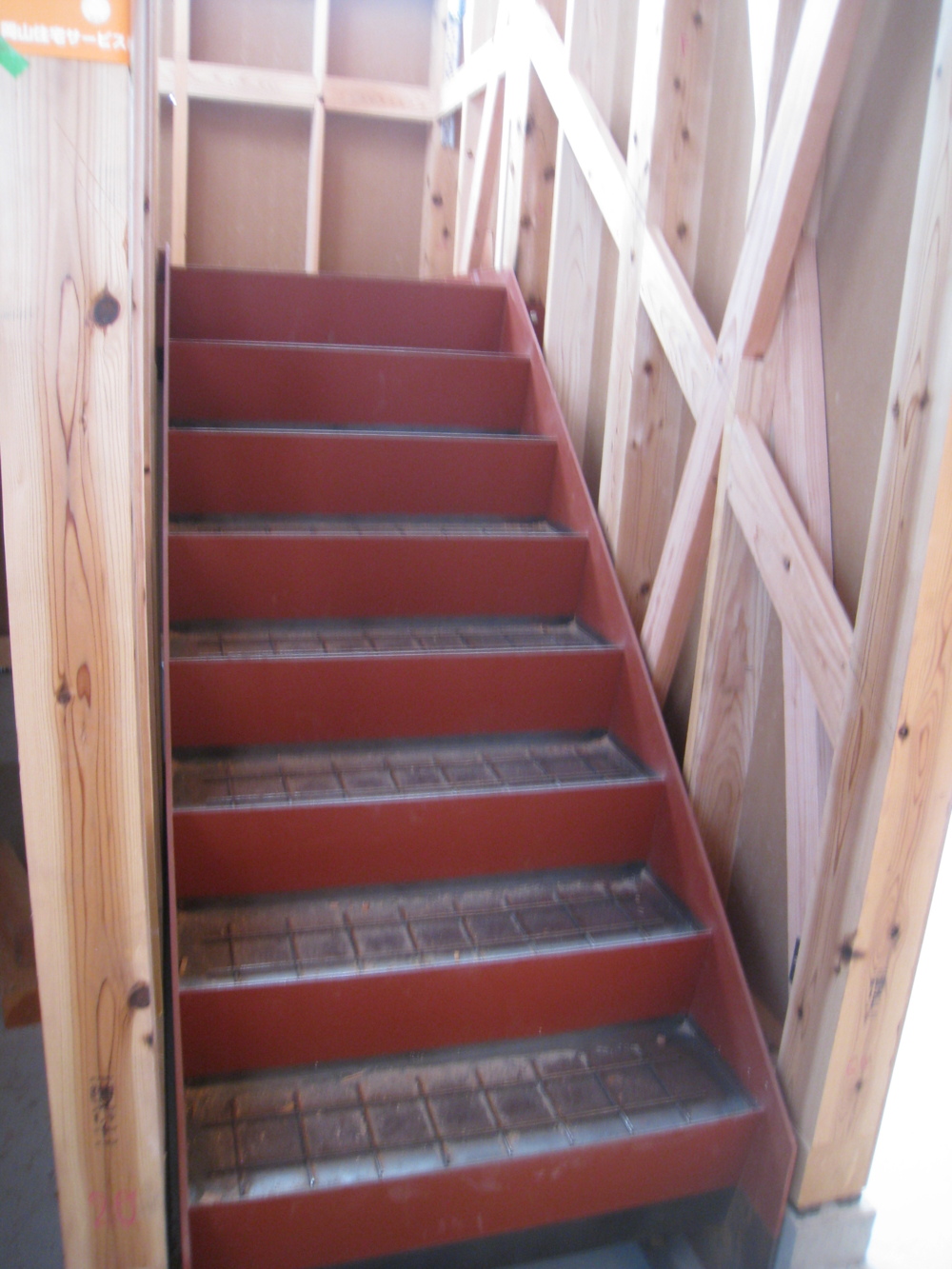

共用階段
共用階段です。
- 21. 2020年06月19日
-

火打ち金物設置
上に見える斜めに入った金物は火打ち金物といいます。
木造建築物の床組および小屋組の隅角部に用いる構造金物です。
台風や地震などの発生時に、床組みや小屋組みの変形を防止する耐震補強金物の役割を果たします。
- 22. 2020年06月26日
-
強化石膏ボード貼り
厚さ15㎜の石膏ボードを貼っていきます。
- 23. 2020年07月02日
-

透湿・防水・防風シート施工
SUPERコートMAXシートを貼っていきます。
防水性と通気性を兼ね備えた優れものです。
- 24. 2020年07月02日
-

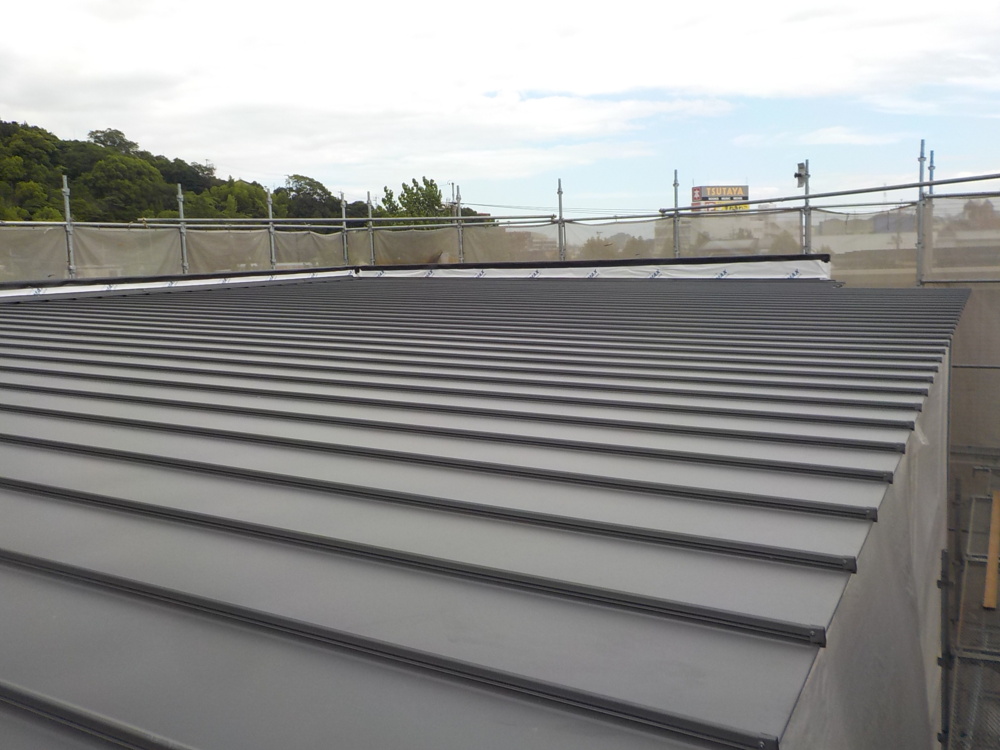

ガルバリウム鋼板(クイックルーフ)施工
ガルバリウム鋼板を施工しています。
ガルバリウム鋼板は軽くて加工しやす、サビにくく耐久性が高いといったような特徴があります。
- 25. 2020年07月02日
-
外壁サイディング貼り
外壁にサイディング貼りをしていきます。
- 26. 2020年07月07日
-
強化石膏ボード貼り
引き続き石膏ボード貼りの様子です。
- 27. 2020年07月17日
-
システムバス設置
システムバス設置の様子です。
- 28. 2020年07月17日
-

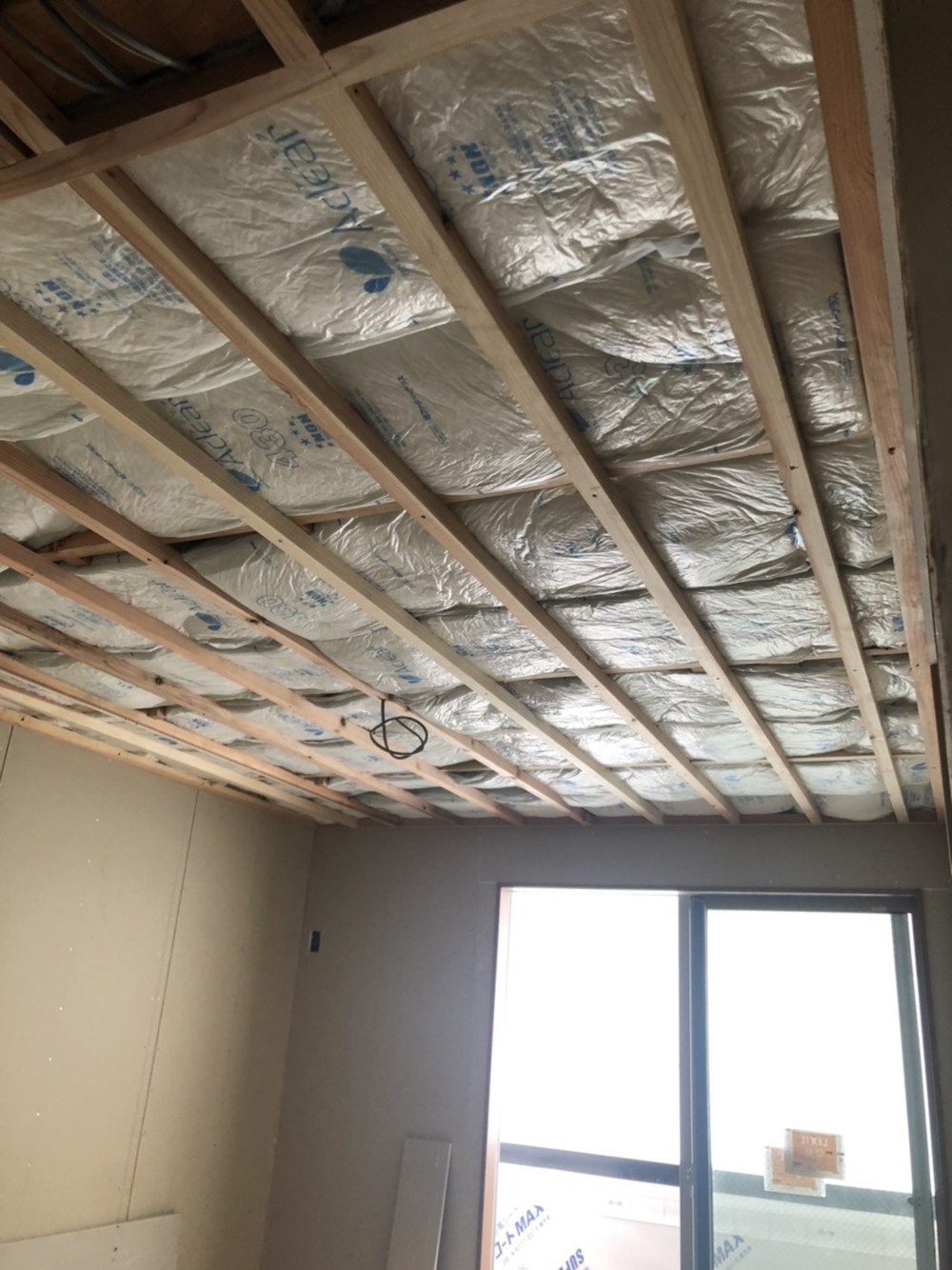

断熱材施工
天井に断熱材を施工しました。

- 29. 2020年07月24日
-

強化石膏ボード貼り

共用通路天井にもボードを貼っていきます。
- 30. 2020年07月24日
-
強化石膏ボード貼り
壁・天井にボードを貼っていきます。
- 31. 2020年08月07日
-
強化石膏ボード貼り
引き続き石膏ボード貼りの様子です。
- 32. 2020年08月07日
-

玄関ドア養生
完成するまで傷や汚れがつかないように養生ボードで覆われています。
- 33. 2020年08月07日
-

バルコニー施工
モルタルを塗る前に下地処理をしていきます。
- 34. 2020年08月07日
-

養生
ドア枠には養生材を取付、材料の出し入れをする際に汚れたり破損したりすることのないよう保護しています。
- 35. 2020年08月07日
-

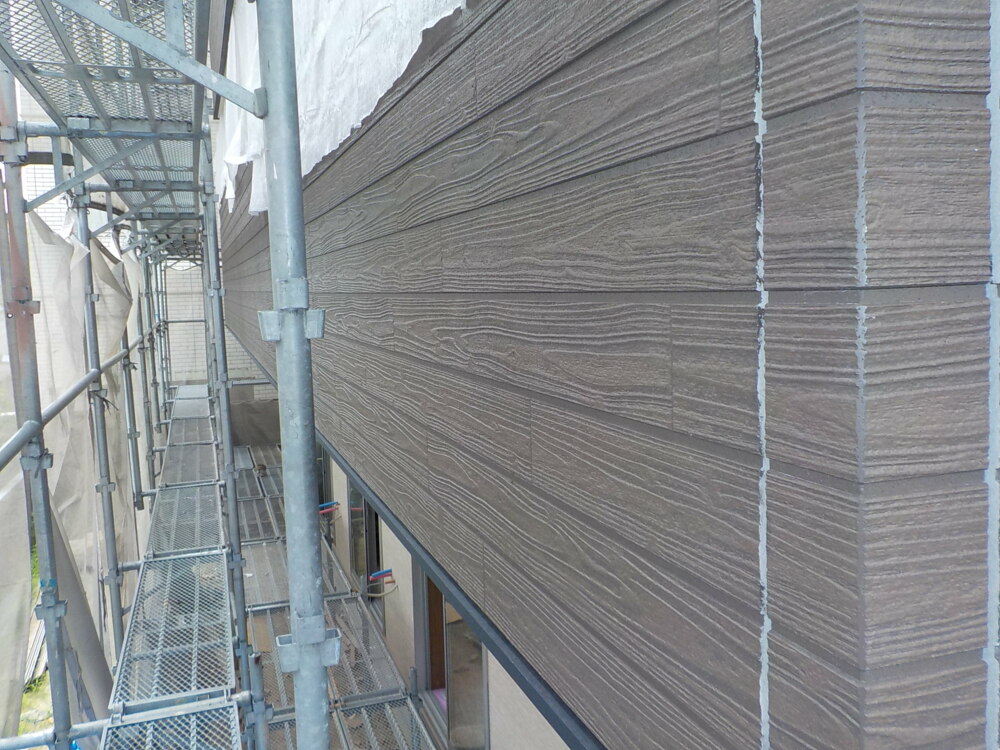

サイディング貼り
外壁にサイディング貼りをしています。
- 36. 2020年08月18日
-

フローリング貼り
フローリングを貼っていきます。
- 37. 2020年08月18日
-

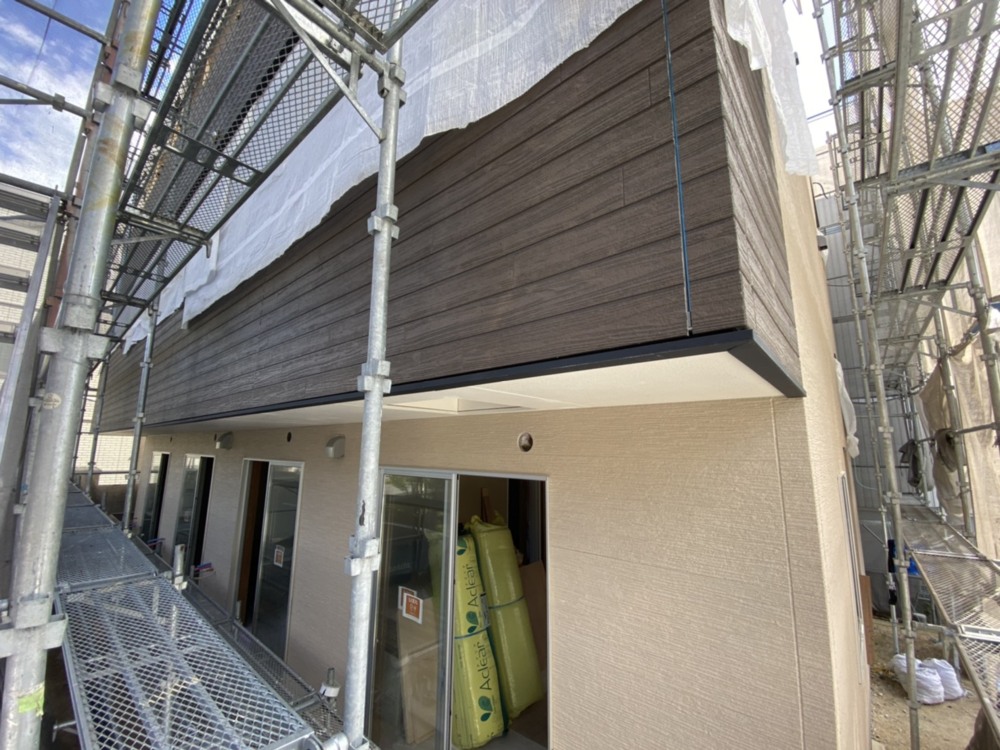

サイディング貼り
引き続きサイディング貼りの様子です。
- 38. 2020年08月27日
-

クローゼット造作
中棚、枕棚を造作しています。
- 39. 2020年08月27日
-

洋間からバルコニーへ
洋間となる部分です。
バルコニーから入る日差しが心地よいです。

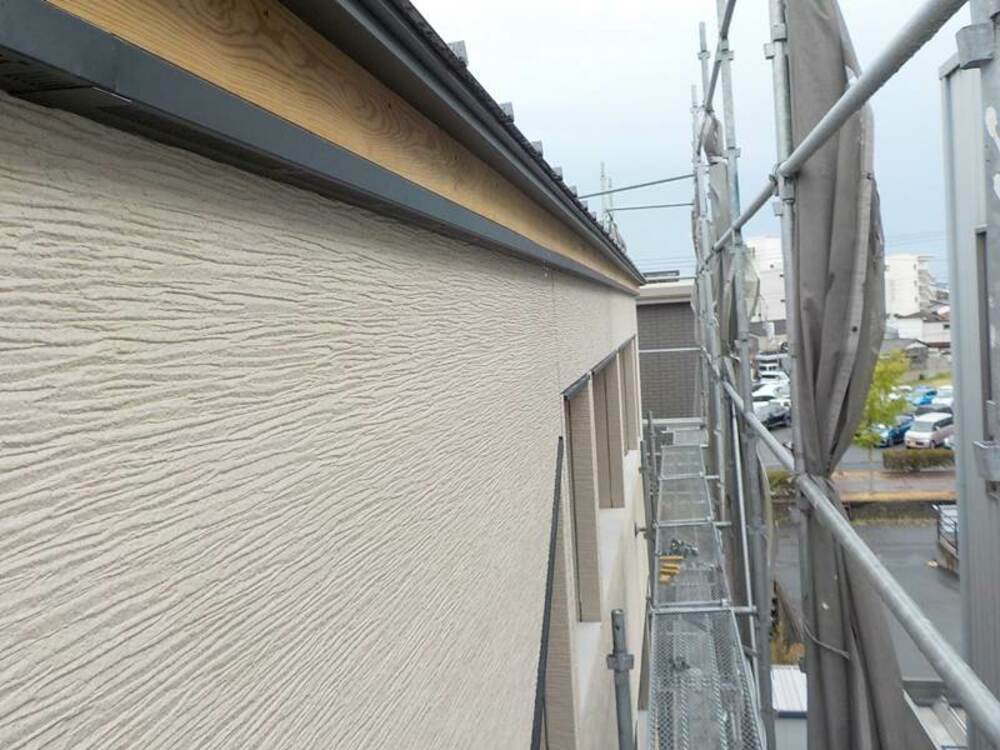

- 40. 2020年09月11日
-
外部工事
- 41. 2020年09月11日
-

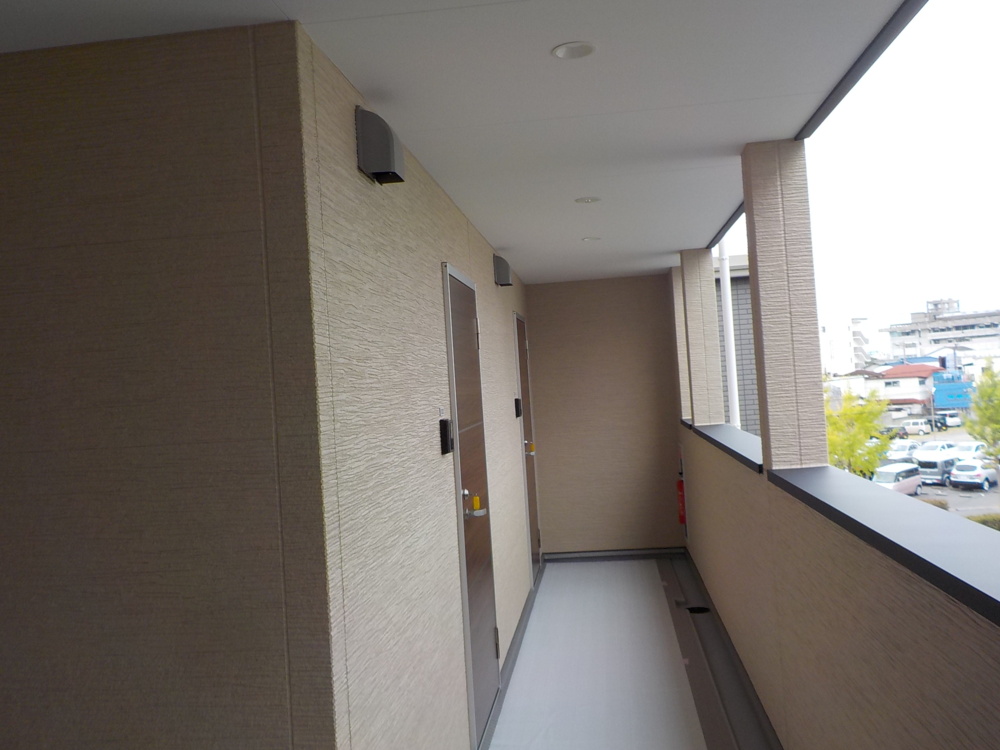

バルコニー
外部の工事も順調に進んでいます。バルコニー(手摺のようなところ)の上部に被せてある部材は笠木といい、バルコニーからの雨水の浸入を防ぐ役割があります。
- 42. 2020年09月11日
-
内部工事

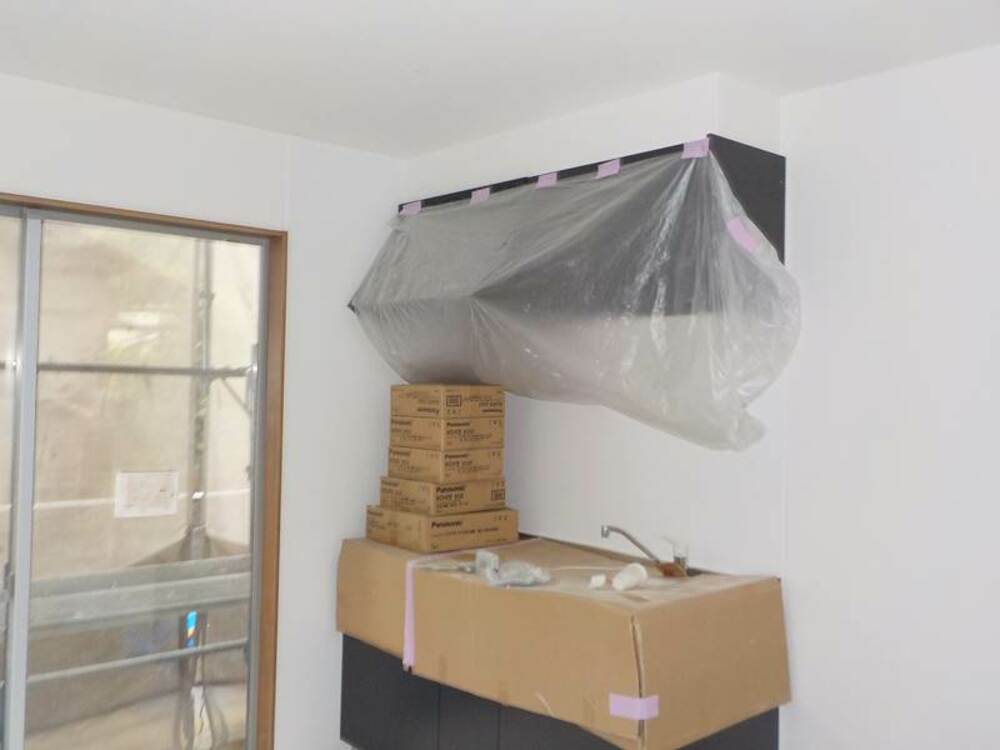

キッチンの設置を行っています。
- 43. 2020年09月11日
-
外部工事
- 44. 2020年09月11日
-
内装工事
お部屋全体、収納の内側も、きれいにクロスを貼り終わりました。クロスを貼るとお部屋が一段と明るく感じますね♪
- 45. 2020年09月11日
-

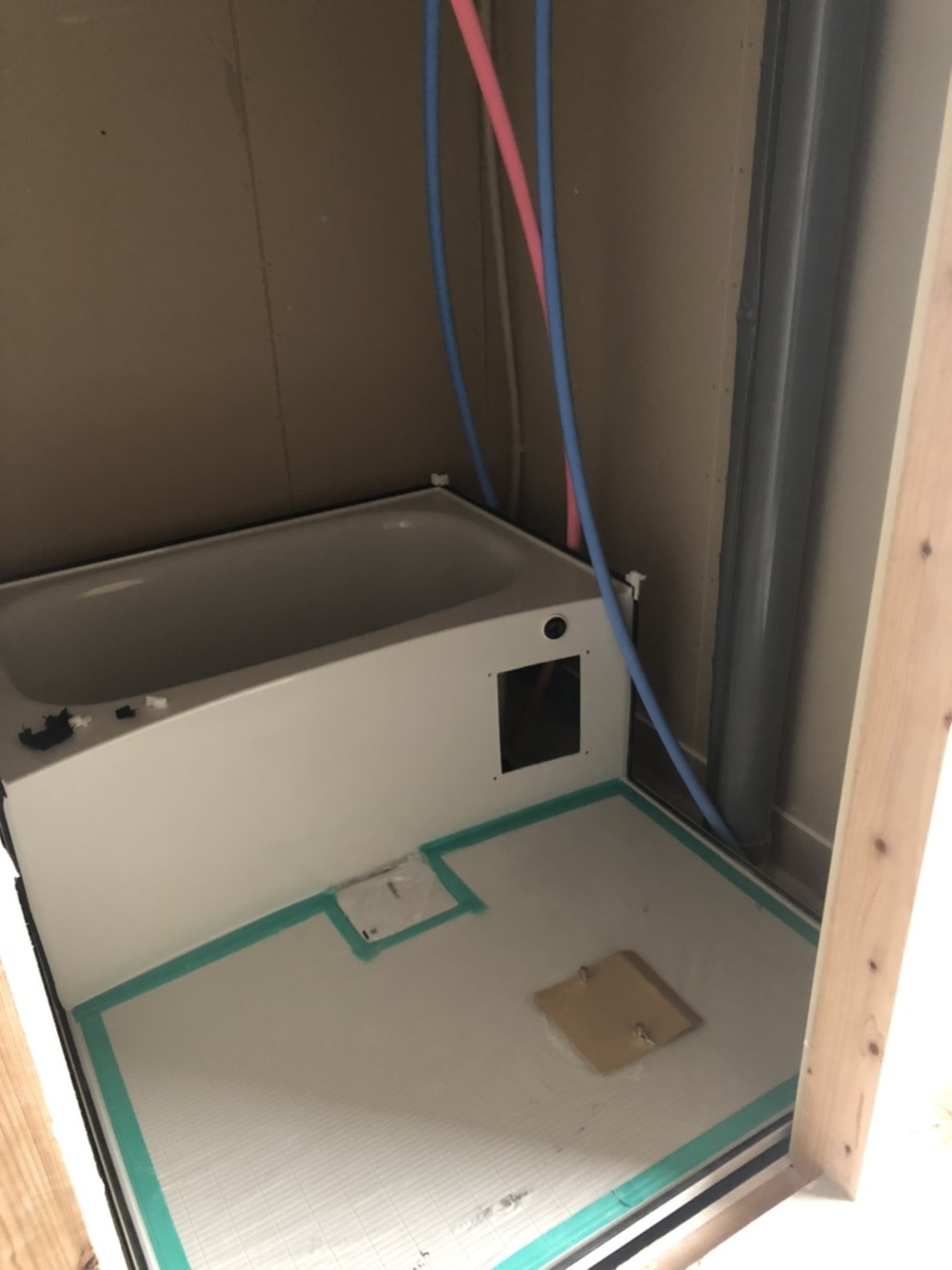

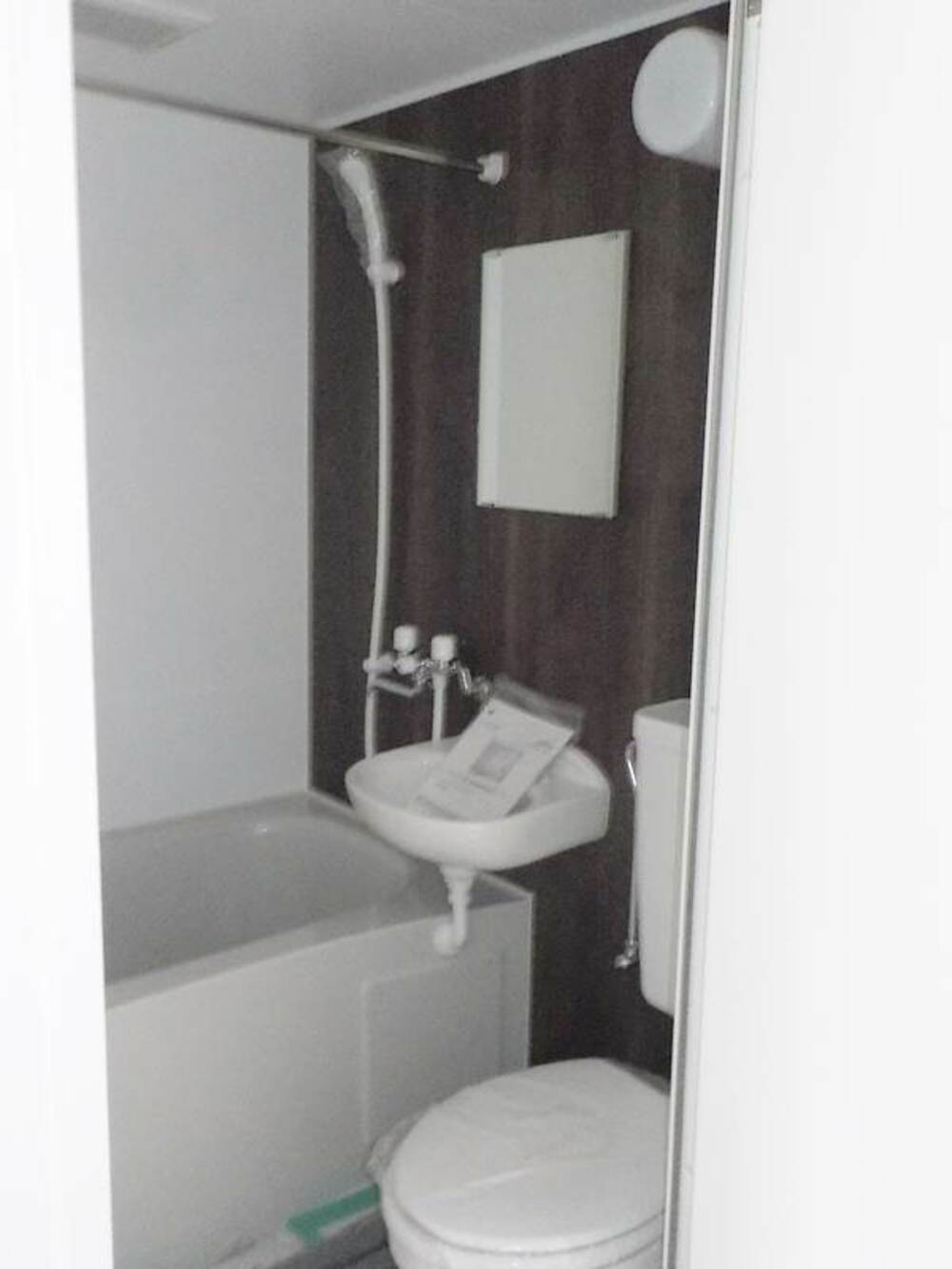

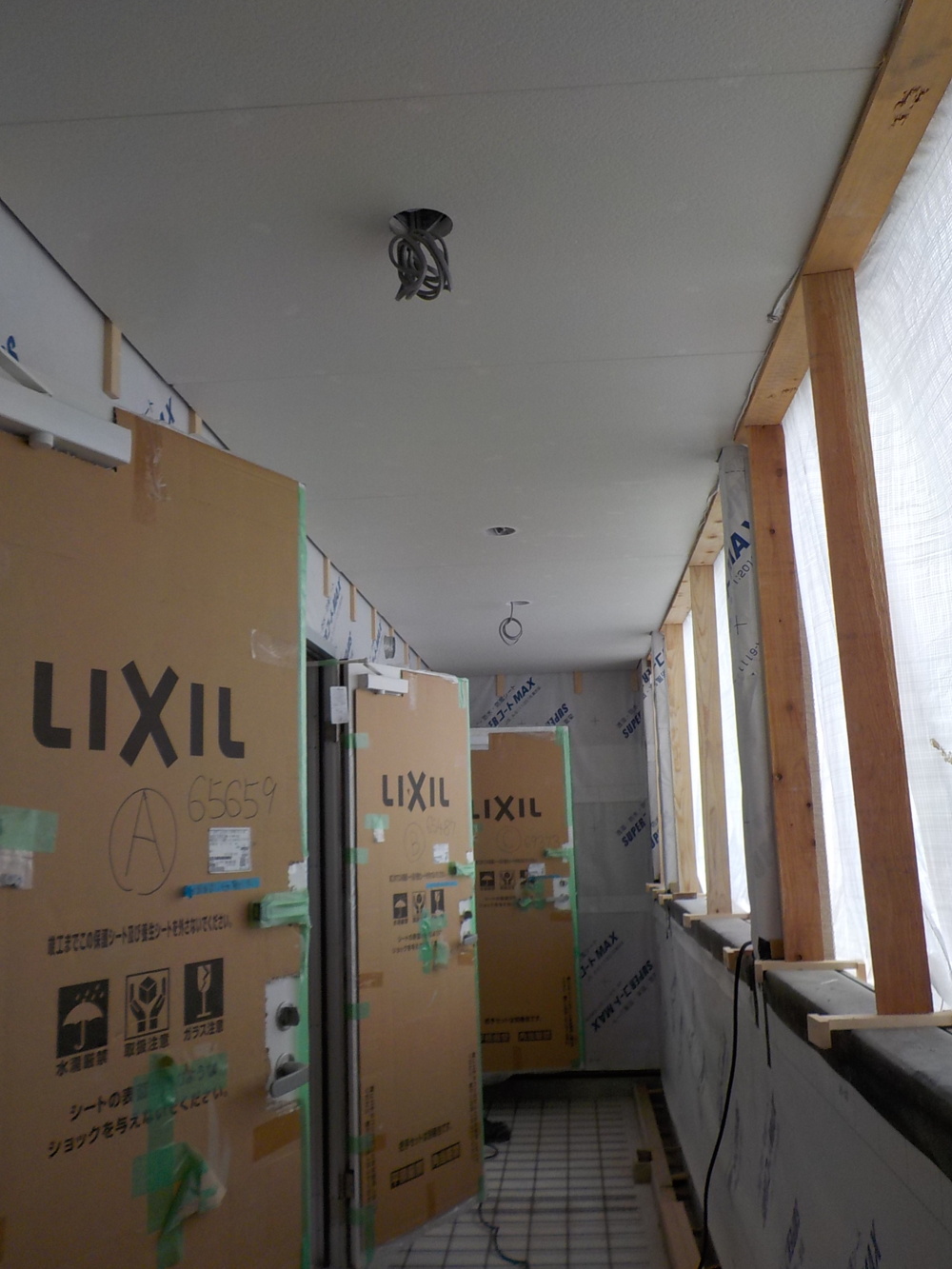

ユニットバス施工
- 46. 2020年09月30日
-
お引渡し
本日お引渡しをさせて頂きました。
3階建ての寄宿舎の完成です。
D様誠におめでとうございます!
これからも安心して暮らしていけるようしっかりとサポートさせて頂きますので今後とも宜しくお願い致します。
- 47. 2020年09月30日
-

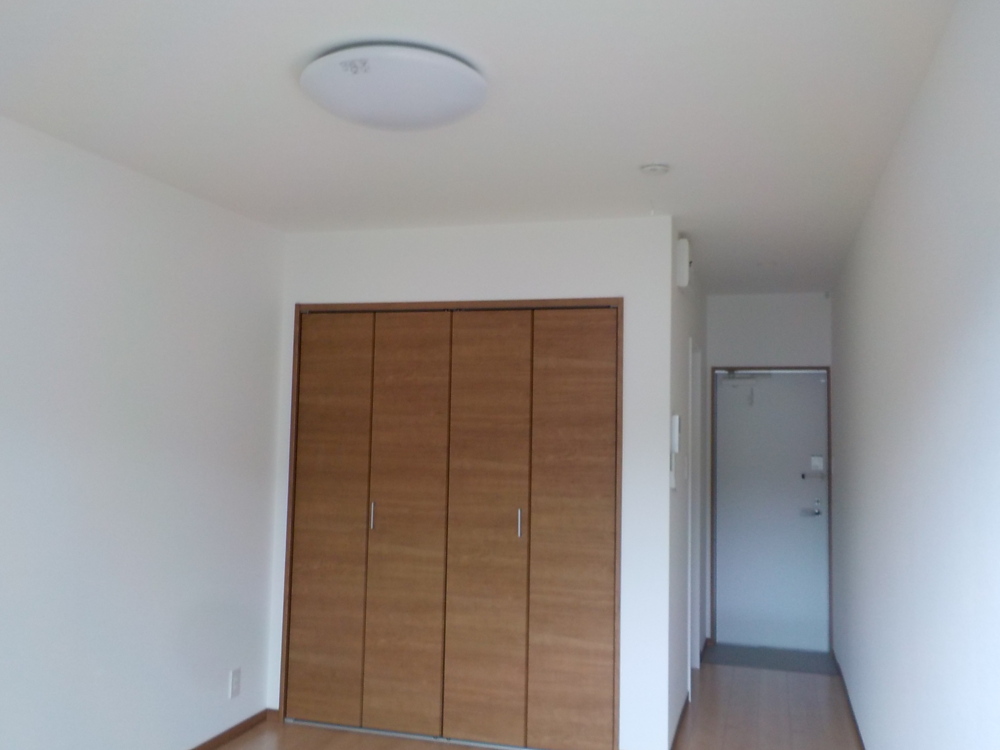

お引渡し
クローゼット
たくさん収納できます。
- 48. 2020年09月30日
-
お引渡し

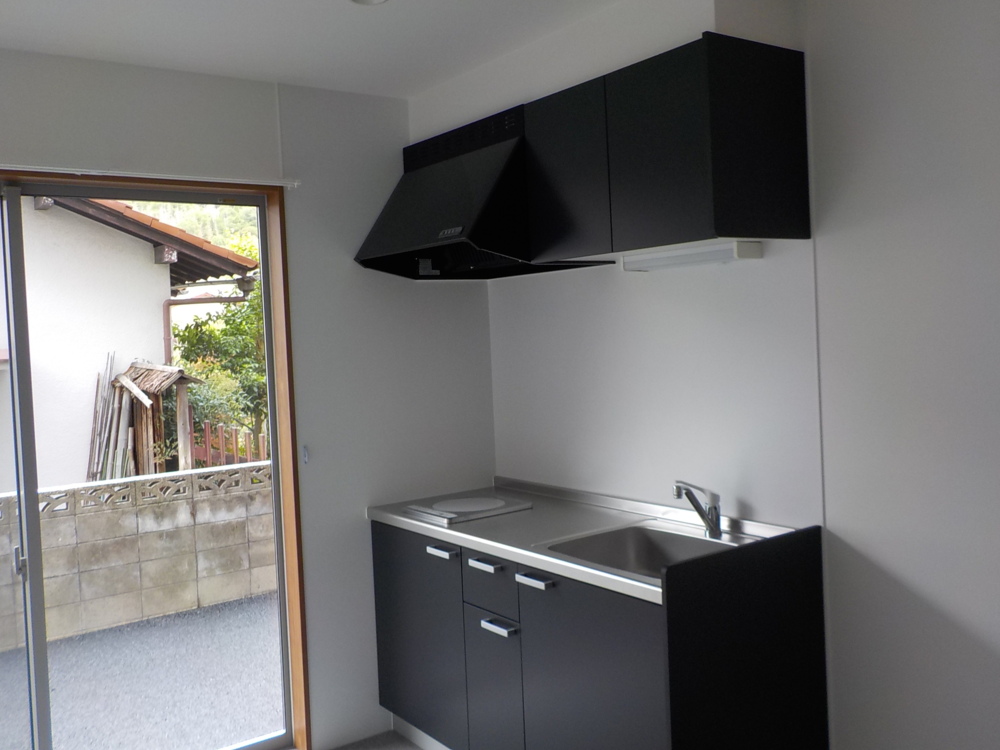

キッチン
広々としてとても使いやすいキッチン。
- 49. 2020年09月30日
-
お引渡し
玄関ドア
落ち着いた色合いで良いですね。
