家全体が見渡せる大きな吹き抜けの家

H様邸(下関市王喜)

スタイル別|すべて

建築中レポート

1. 2019年11月15日

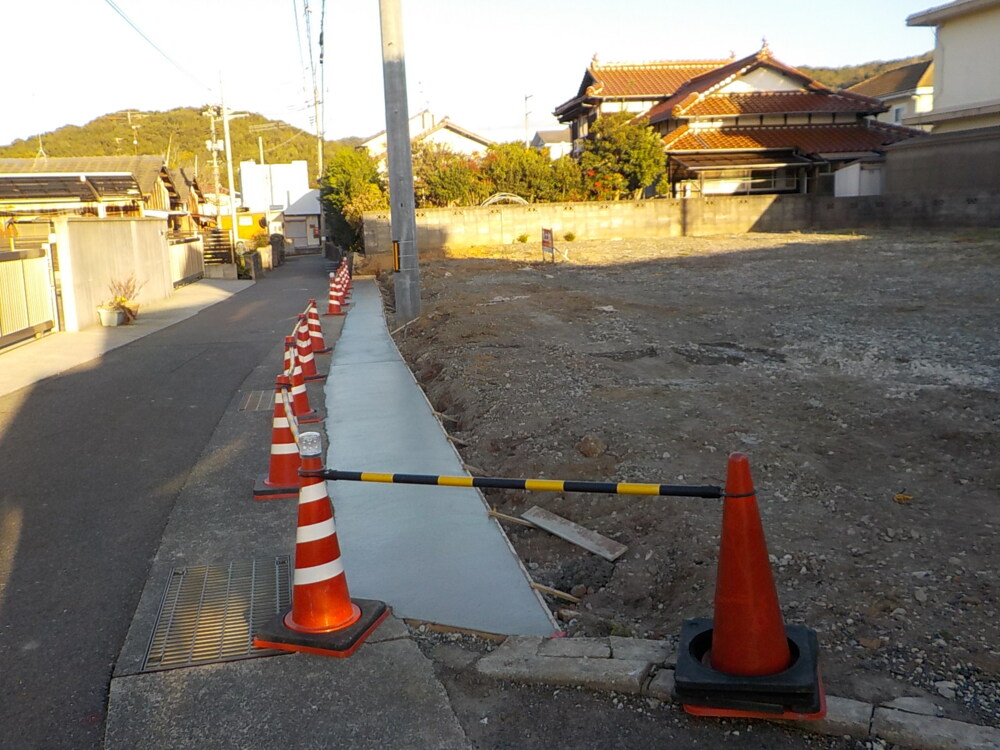

セットバック工事

セットバック工事

セットバック工事とは土地に接する道路の幅員が4m未満の時、道路の中心から2m後退して建物を建築するための工事のことです。

2. 2019年11月22日

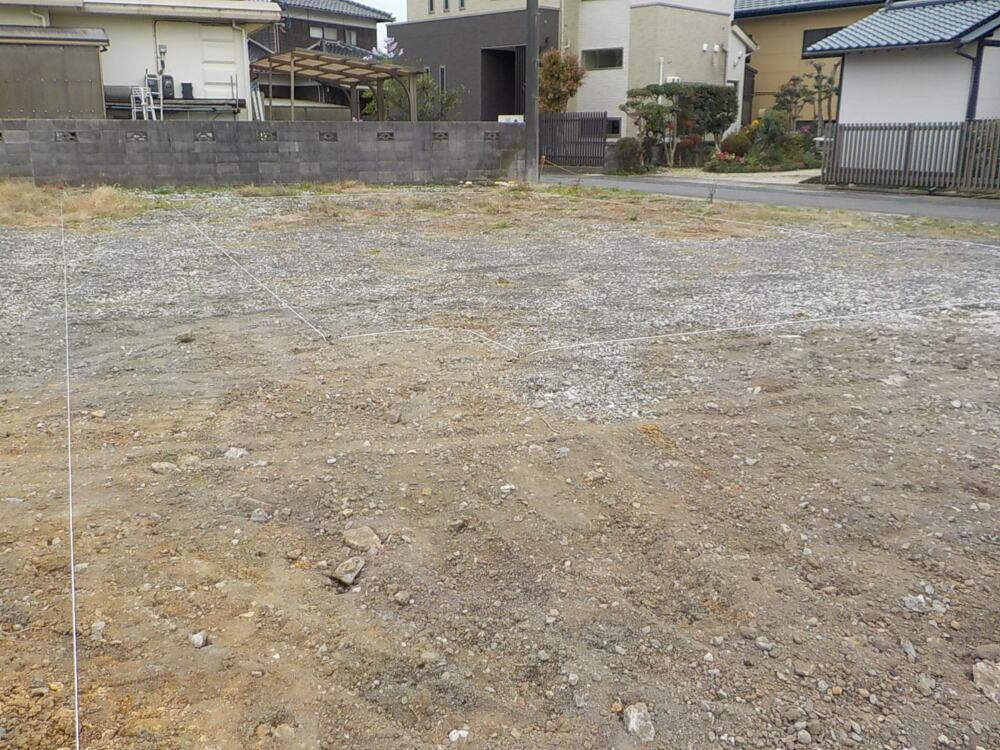

地縄張り

地縄張り

地縄を張って建物の位置を確認します。

3. 2019年12月22日
地鎮祭

地鎮祭

地鎮祭が執り行われました。
H様、本日は誠におめでとうございます。
氏神様に土地使用の許可をいただき、これから始まる工事の無事、H様ご家族の益々の繁栄を祈願いたしました。
H様のお家づくりの夢がかたちとなり、素敵なお家が出来ますよう工事関係者一同頑張ります。

4. 2020年01月06日

鉄筋搬入

鉄筋搬入

基礎配筋の際に使用する鉄筋です。
基礎コンクリートを打設していく骨組みとなる大切なものです。

5. 2020年01月07日

掘り方

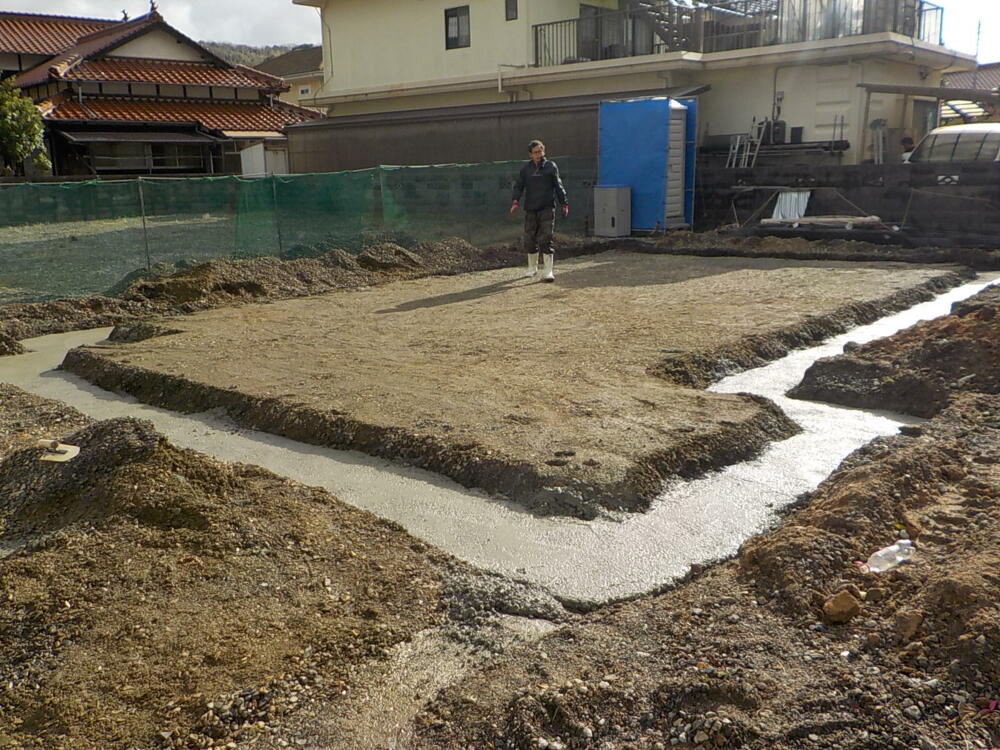

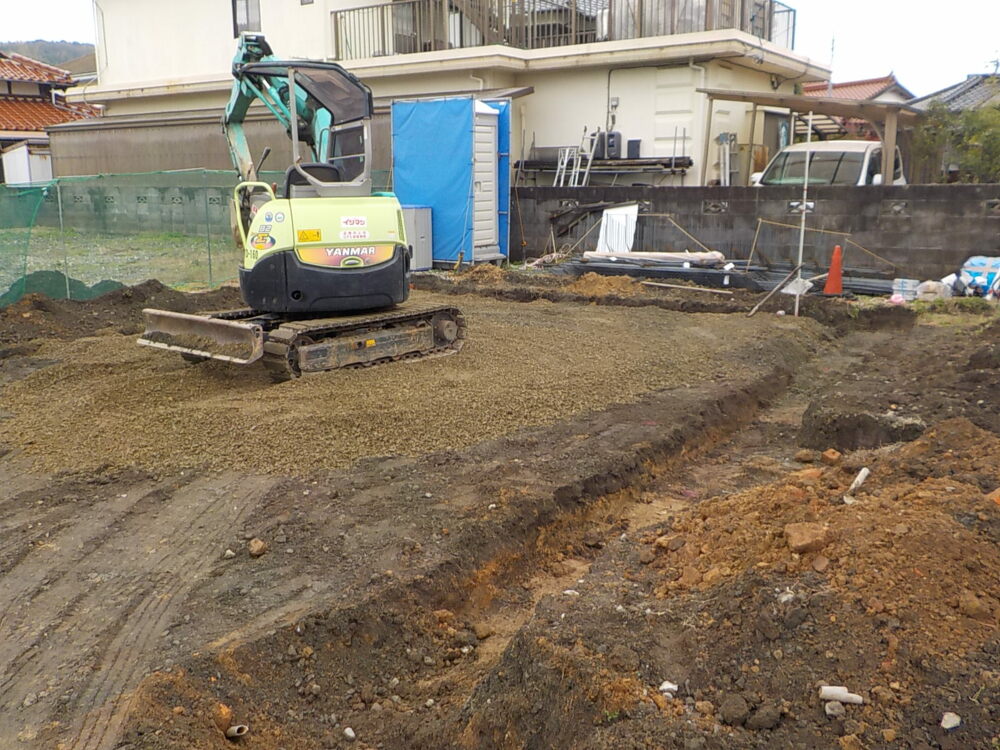

掘り方

掘り方、捨てコンクリート打ちをしていきます。
基礎コンクリートを打設する部分の土を掘り出して平らにし、建物の位置を正確に出し、深さを計った上で慎重に堀り進めます。

6. 2020年01月08日
捨てコンクリート打ち

捨てコンクリート打ち

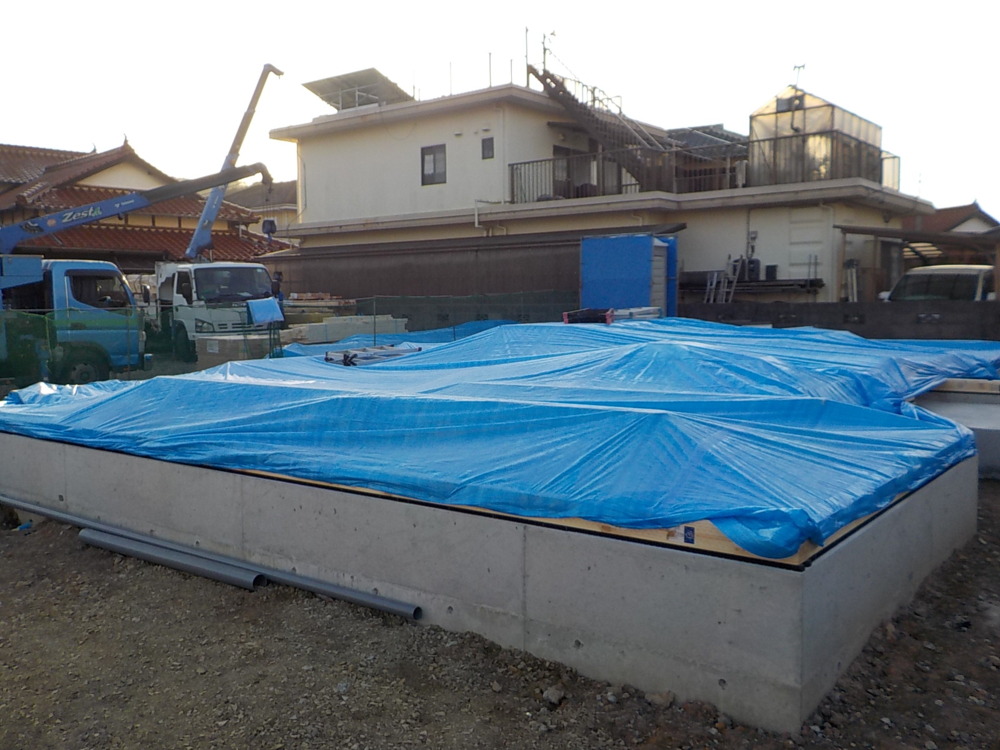

基礎をつくる土台が完成しました。
地盤から基礎は水蒸気を通さないため、土台の上に防湿フィルムを張り、その上に基礎をつくっていきます。

7. 2020年01月14日
配筋工事

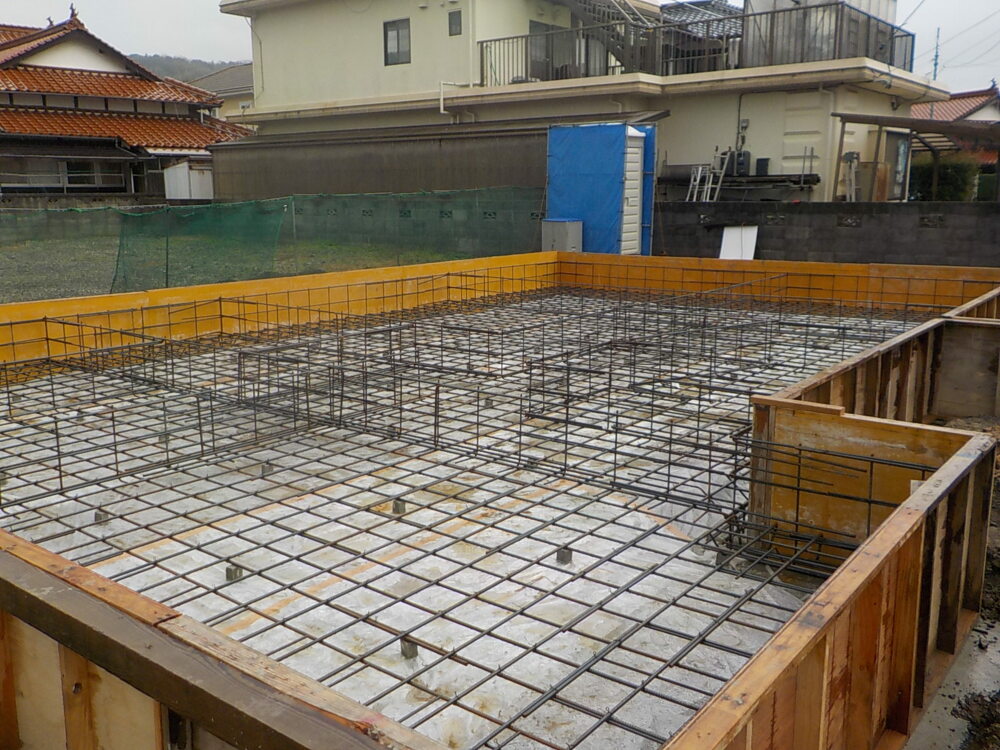

配筋工事

鉄筋を図面通りに組んでいきます。
基礎の耐久性に関わる大事な工事ですので、慎重に進めていきます。
配筋工事が終わりましたら、第三者機関による厳しい検査を受けます。

8. 2020年01月16日

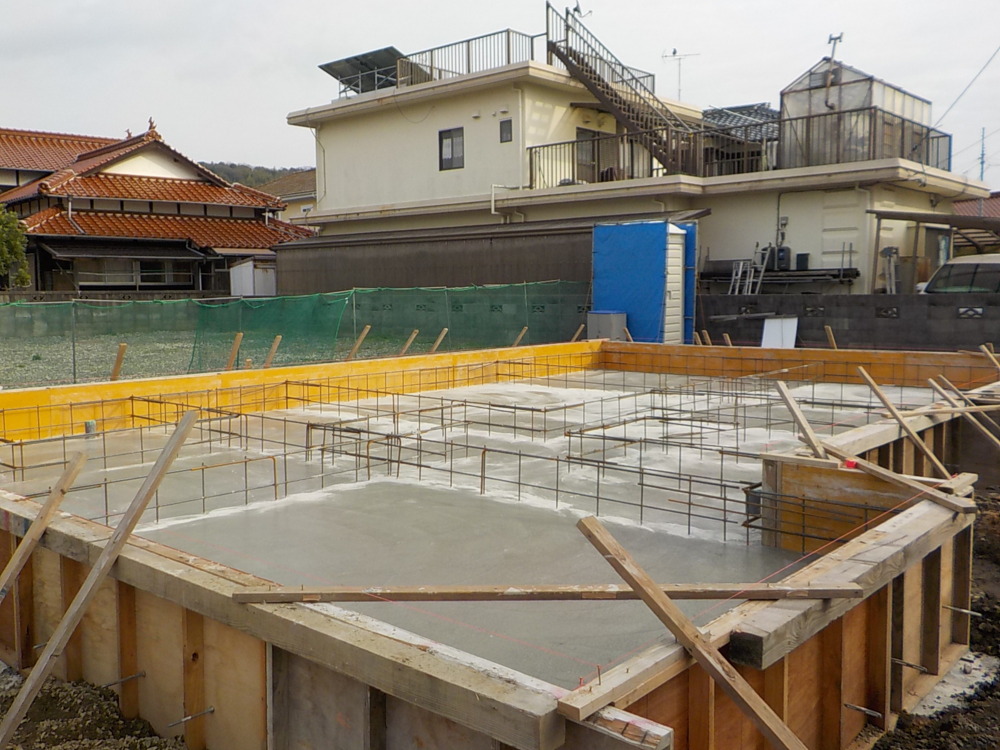

コンクリート打設

コンクリート打設

基礎配筋工事の検査に無事合格しましたので、基礎のベース(底)に型枠を組み、コンクリートを打設します。

9. 2020年01月21日
コンクリート打設

コンクリート打設

立ち上がりのコンクリートを打設しました。
雨で濡れないようしっかりと養生します。

10. 2020年01月28日
アンカーボルト

アンカーボルト

型枠を撤去しました。
手前に見える長い金具は、アンカーボルトといいます。
アンカーボルトとは、基礎と土台を固定するための金物のことで、地震や台風などの横からの引っ張る力に対して、基礎からしっかりと固定でき、建物の傾きや倒壊を防ぎます。

11. 2020年01月31日
コンクリート打設

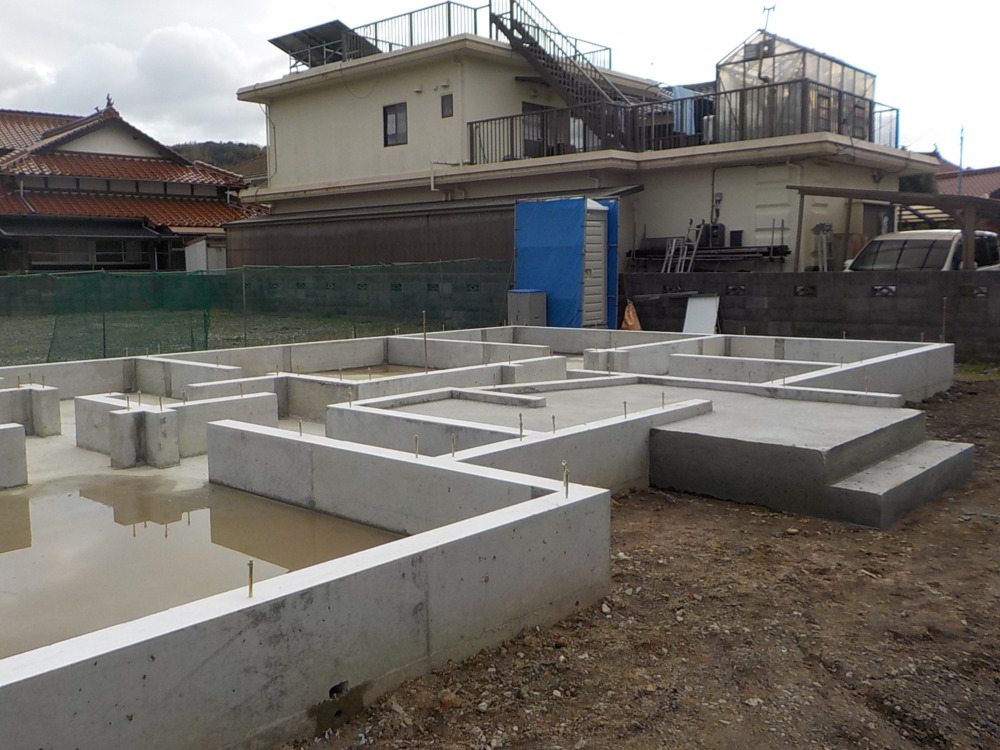

コンクリート打設

玄関・ポーチ部分のコンクリートを打設していきます。

12. 2020年02月06日
土台敷き

土台敷き

土台敷きの作業を行っています。
基礎コンクリートの上に土台や大引きを設置していきます。

13. 2020年02月06日
養生

養生

棟上げ日までシートで覆い養生します。

14. 2020年02月08日

上棟①

上棟①

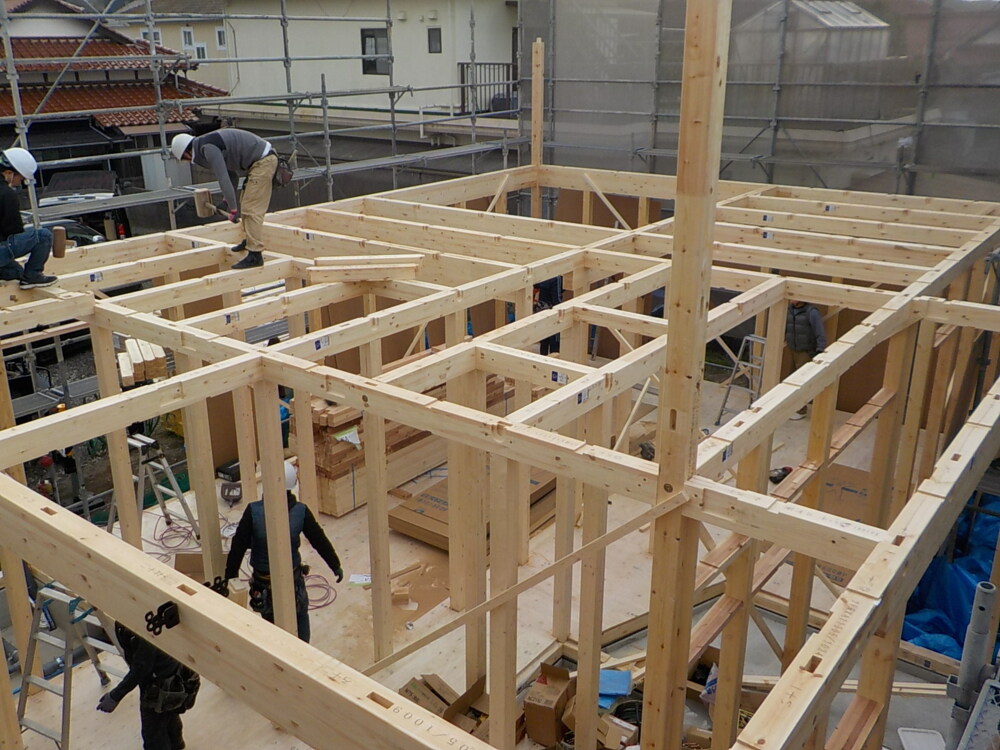

いよいよ棟上げです。
H様、本日は誠におめでとうございます。
棟梁を中心に職人さん方が協力して1日で柱、梁を組み上げ、最後に棟木を取り付けます。

15. 2020年02月08日
上棟②

上棟②

予め図面に従ってプレカットされた木材はそれぞれの位置によって長さや大きさ、さらに、仕口、継手といった接合部の形などが決まっています。
このようにプレカットされた木材を用いる事で、施工に無駄がなく正確で計測な検査がされており安心できる上、効率よく作業が進められます。

16. 2020年02月08日
上棟③

上棟③

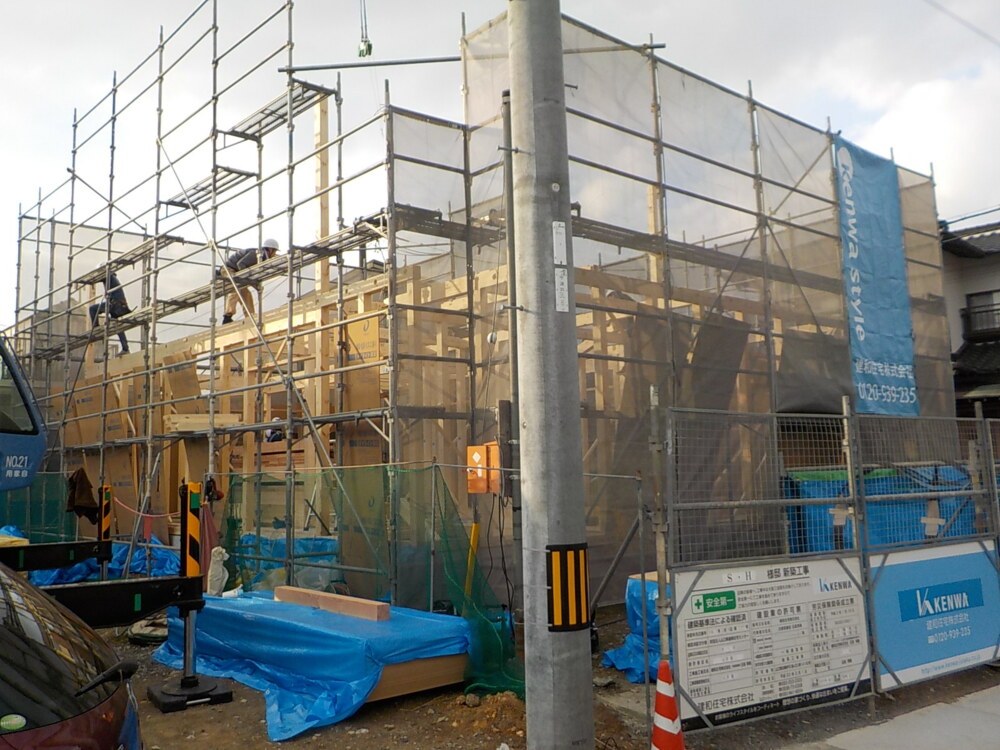

17. 2020年02月08日
上棟④

上棟④

重機を使って材料を運びます。

18. 2020年02月08日
上棟⑤

上棟⑤

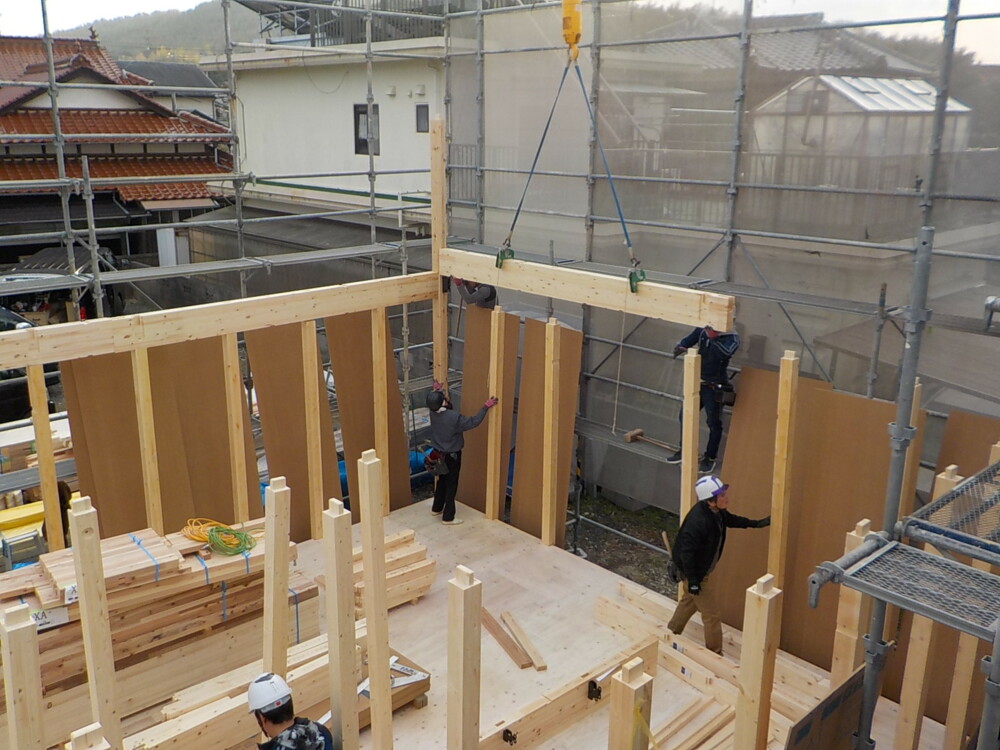

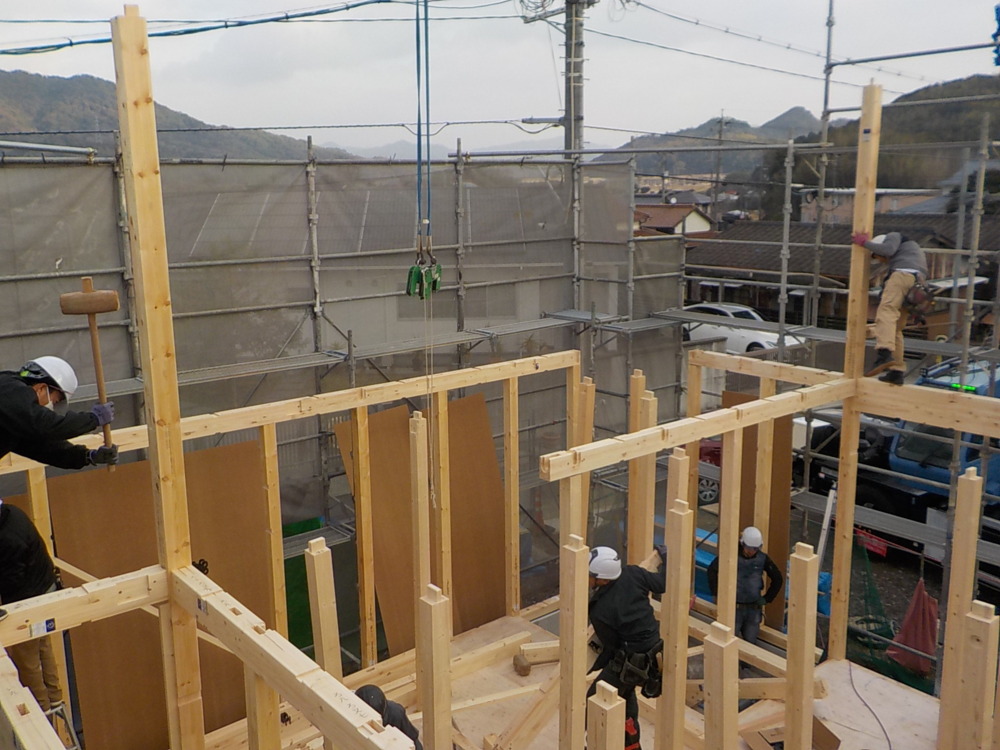

長い柱を通し柱といい、1階から2階まで通す柱です。
継目がなく建物を構造的に一体化するため、耐震、耐久性を高める上でとても重要な役割をする柱です。

19. 2020年02月08日
上棟⑥

上棟⑥

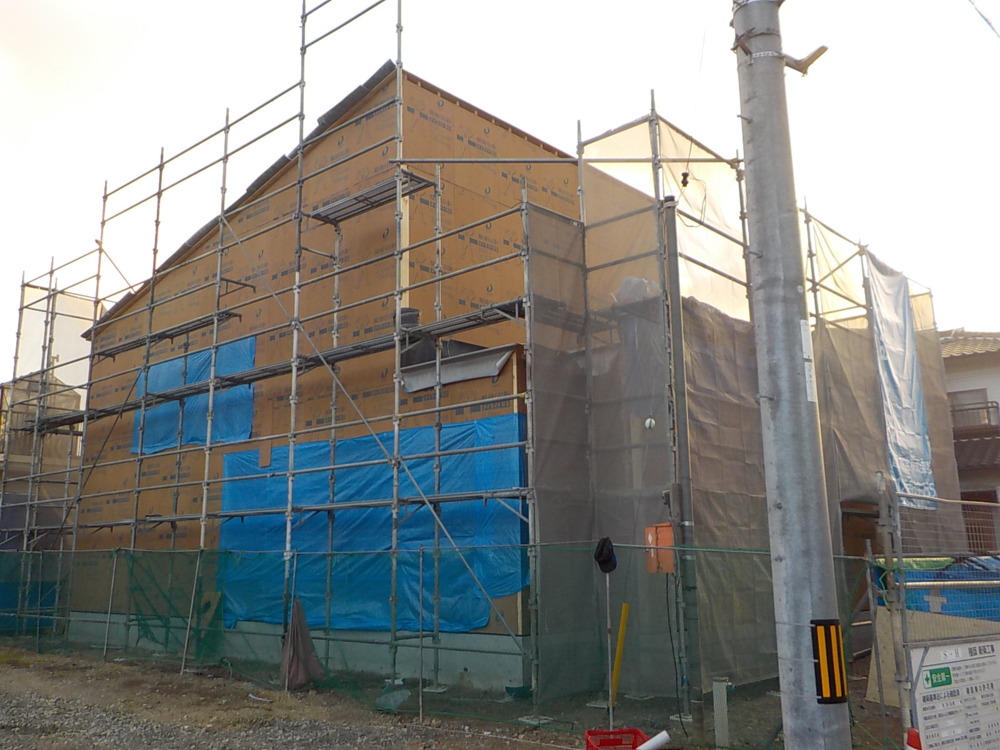

1階の柱が立ち、2階部分が立ち始めます。

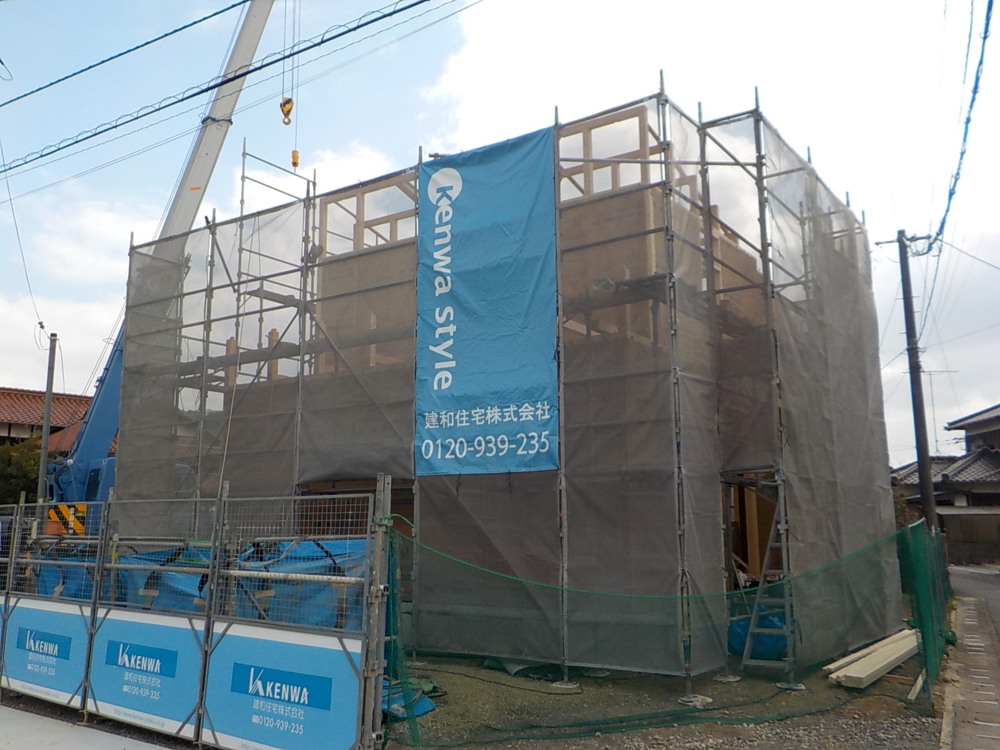

20. 2020年02月08日
上棟⑦

上棟⑦

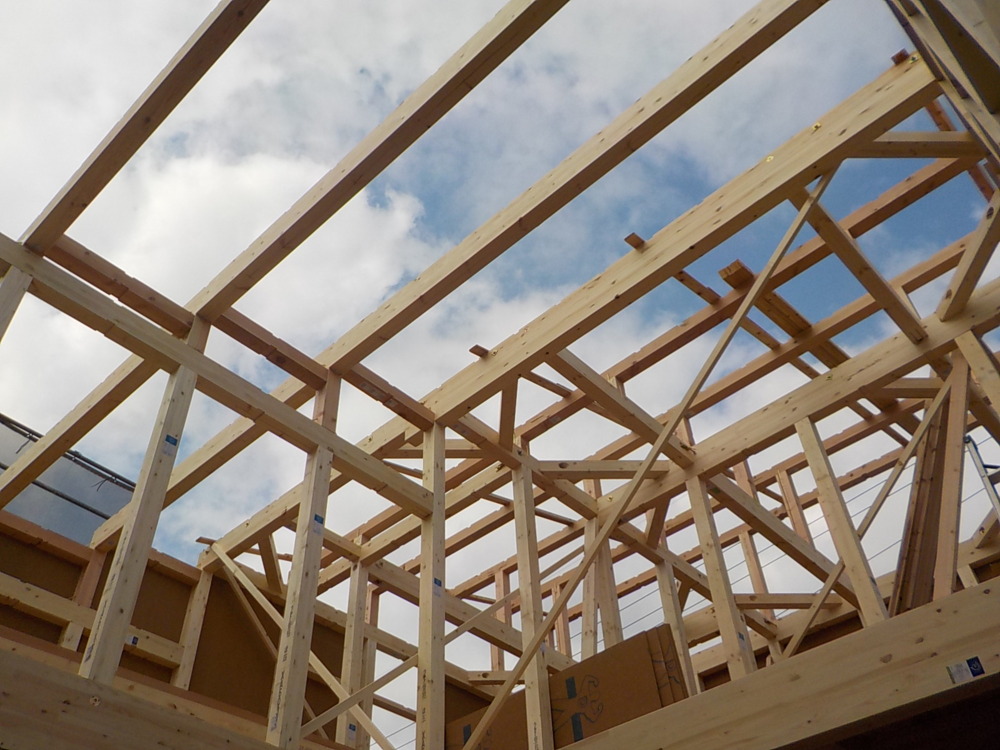

21. 2020年02月08日
上棟⑧

上棟⑧

小屋梁を組んでいき、屋根の部分を作っていきます。

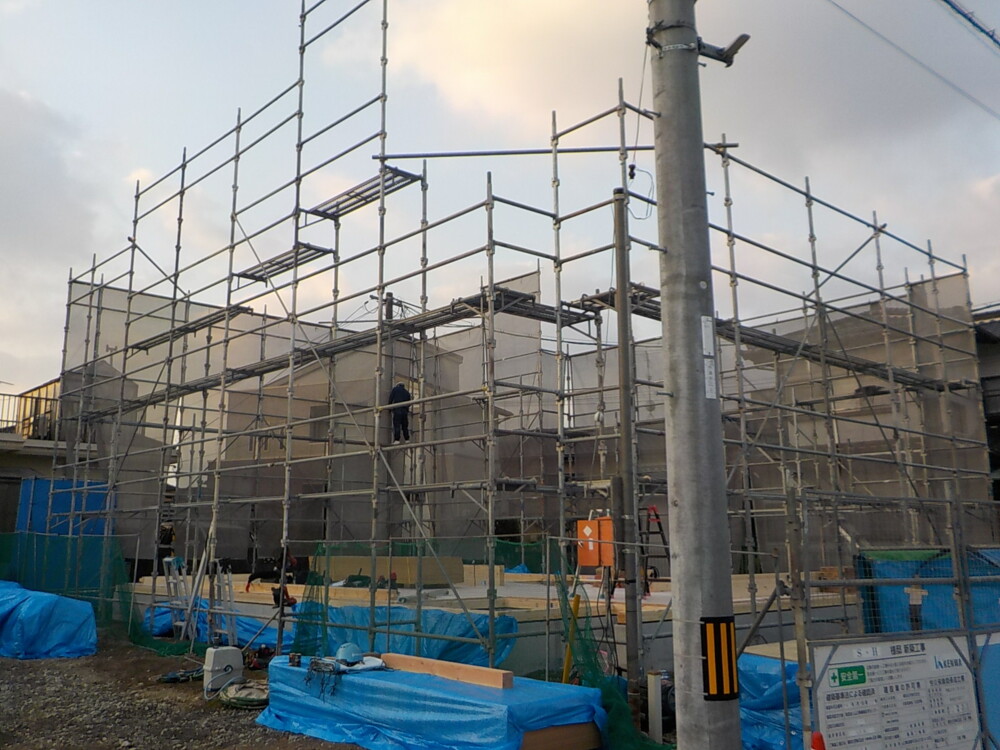

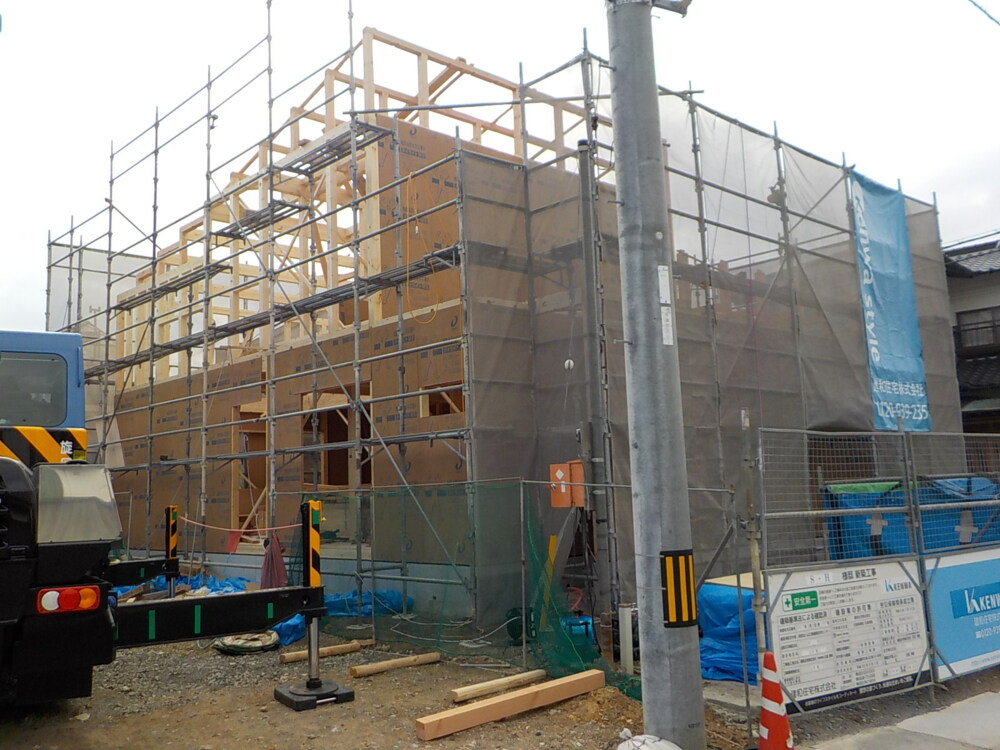

22. 2020年02月08日
上棟⑨

上棟⑨

お家の形が分かってきましたね。

23. 2020年02月08日
上棟⑩

上棟⑩

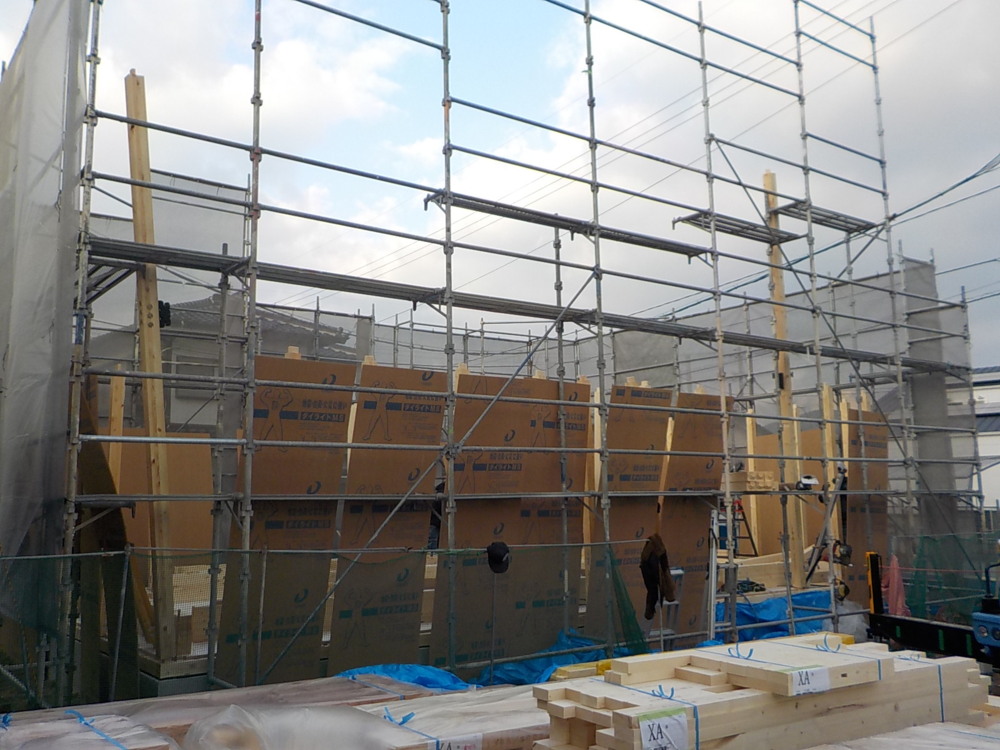

外壁面に耐力面材を施工しています。
無機質系耐力面材を貼ることにより地震や火災に強化しています。

24. 2020年02月08日
上棟⑪

上棟⑪

25. 2020年02月08日
上棟⑫

上棟⑫

屋根下地材を施工しています。

26. 2020年02月08日
上棟⑬

上棟⑬

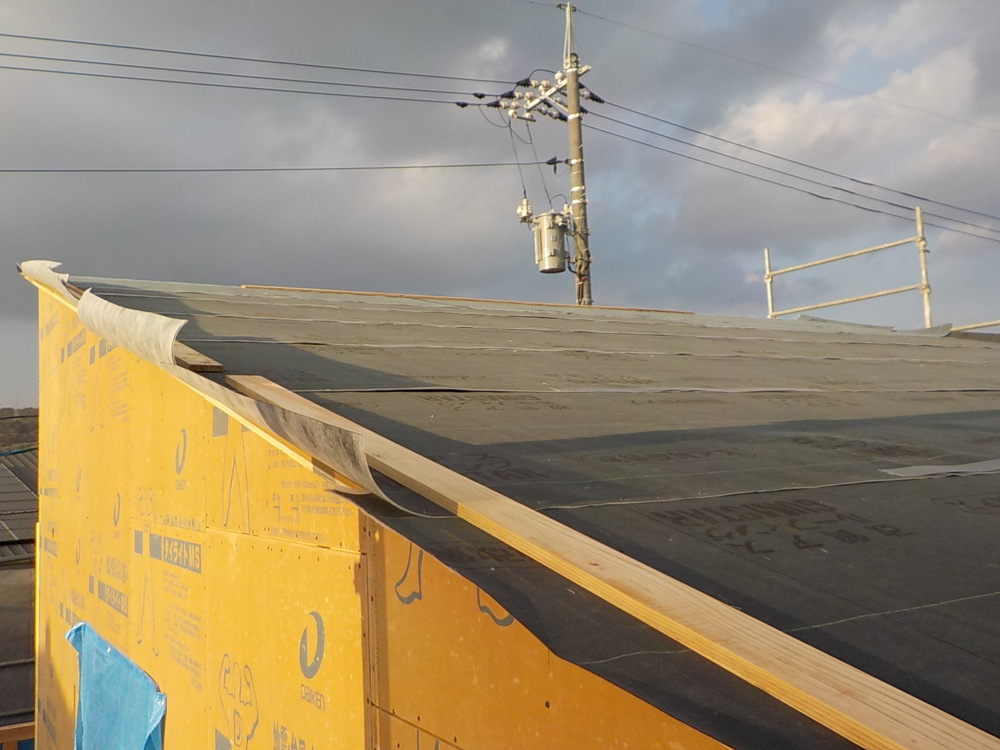

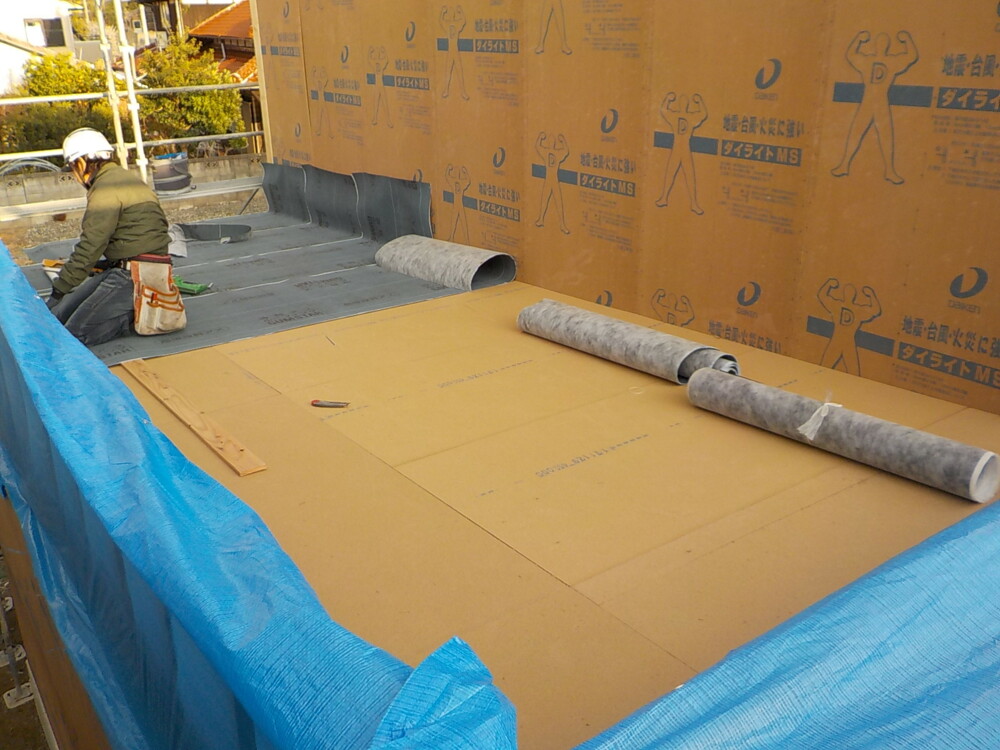

ルーフィングを貼っていきます。
ルーフィングとは、屋根の下葺き材で、下地である野地板の上から被せ、屋根の仕上げの防水機能をもつシートです。

27. 2020年02月08日
上棟⑭

上棟⑭

本日の作業は終了です。
一日でお家の形が出来ました。
職人の皆様、朝早くから本当にお疲れさまでした。
そして、近隣の皆様、工事にご協力いただき深く感謝申し上げます。

28. 2020年02月14日
MAMORY(制震装置)取付

MAMORY(制震装置)取付

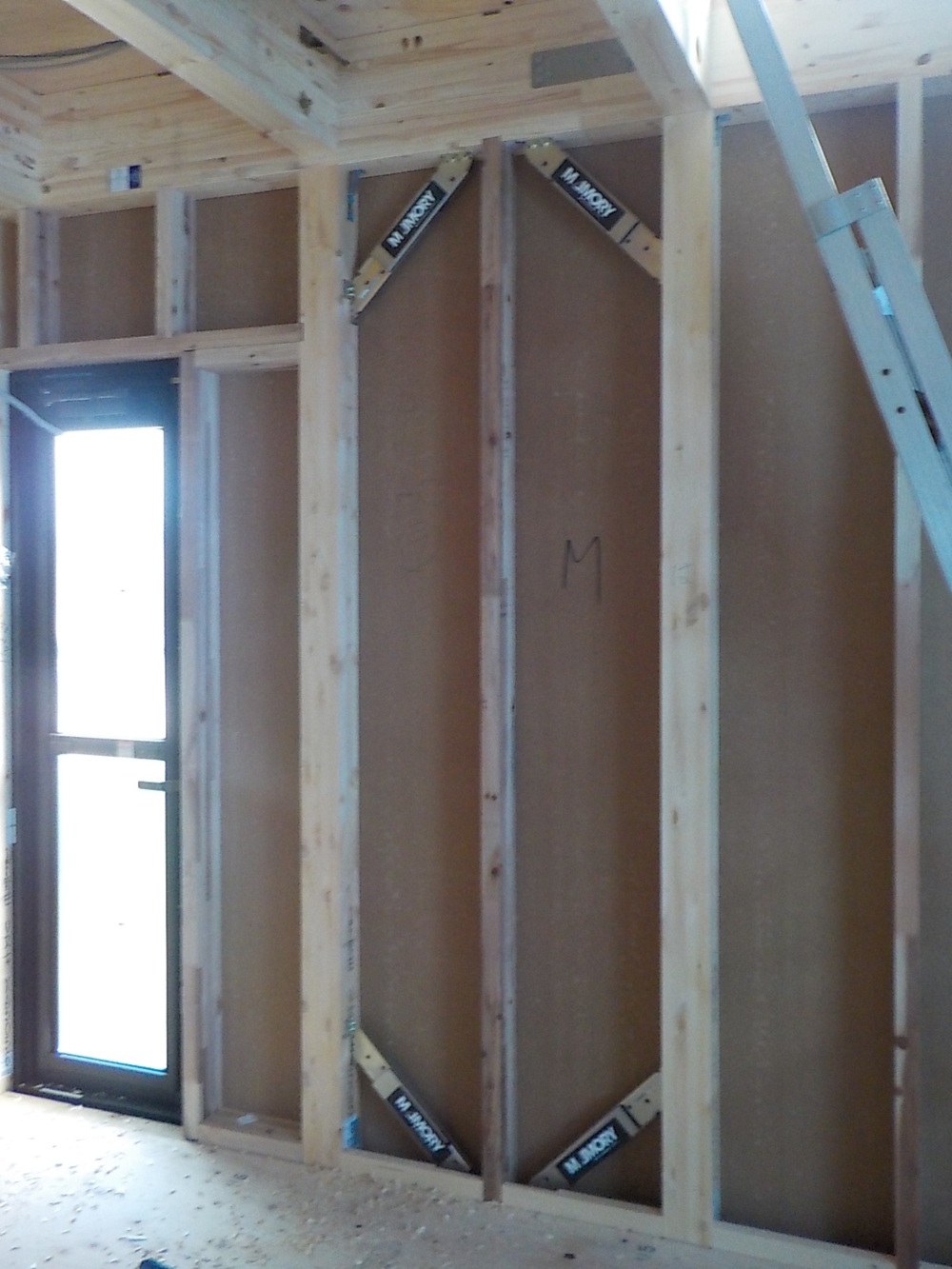

MAMORY(制震装置)取付しました。
特殊なゴムの力で地震の揺れを吸収、低減し、住宅の損傷を大幅に抑えます。

29. 2020年02月14日
通気スペーサー施工

通気スペーサー施工

断熱アクアフォーム吹付前に屋根面に通気を確保するアクエアーを施工しました。

30. 2020年02月14日
サッシ取付

サッシ取付

サッシが取り付けられました。

31. 2020年02月18日
アクアフォーム吹付

アクアフォーム吹付

壁面のアクアフォーム吹付の様子です。
アクアフォームはフロンガスを使わない、環境に優しい断熱材です。

32. 2020年02月18日

外壁下地材

外壁下地材

外壁下地工事をしています。
外壁下地には、防水・透湿・遮熱シート「遮熱エアテックス」を採用しています。
均一なアルミ層で太陽からの赤外線を反射し、多層構造の為強度のある耐震性の高い下地材です。

33. 2020年02月21日
木工事

木工事

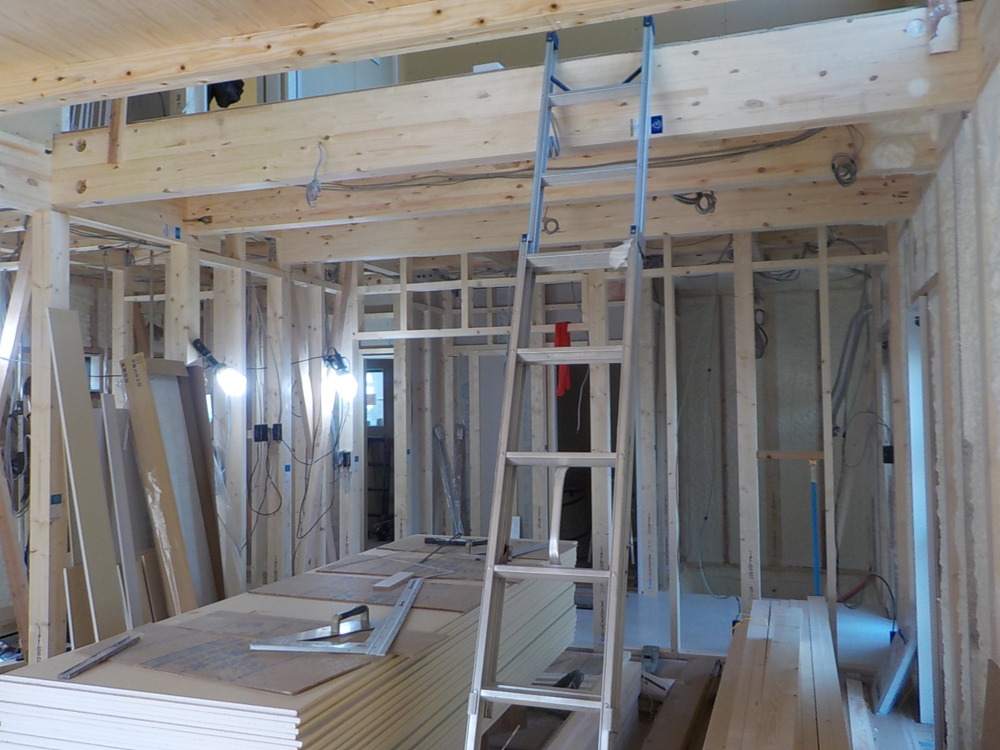

立派な梁が見えますね。

34. 2020年02月21日
透湿・防水・遮熱シート

透湿・防水・遮熱シート

全体に防水・透湿・遮熱シートを貼りました。

35. 2020年02月27日
石膏ボード貼り

石膏ボード貼り

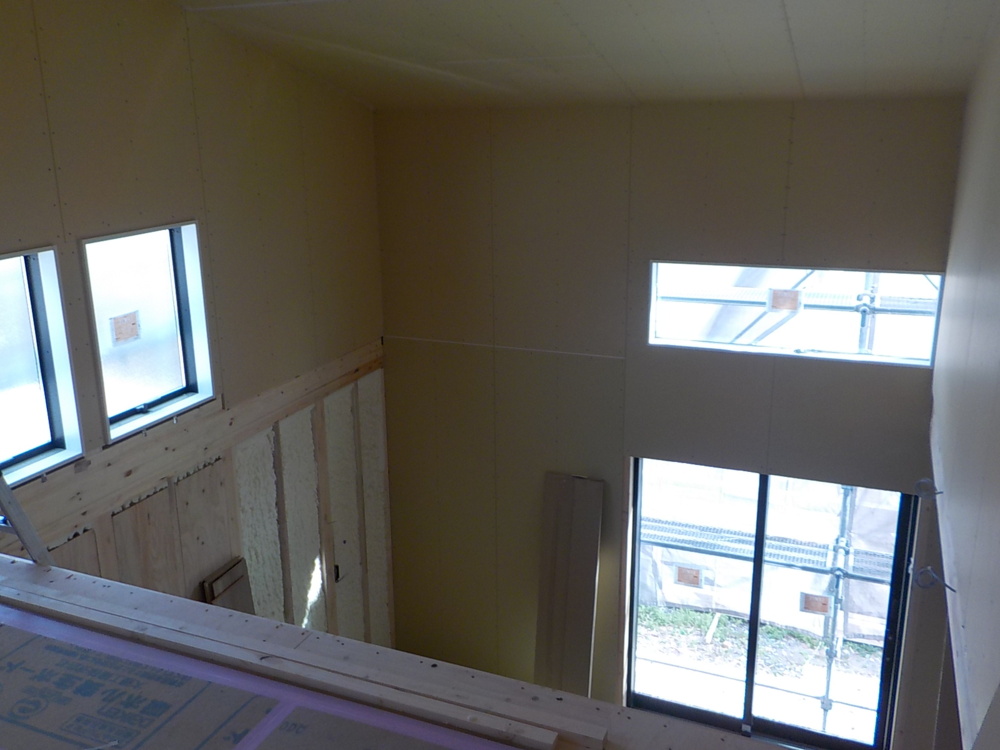

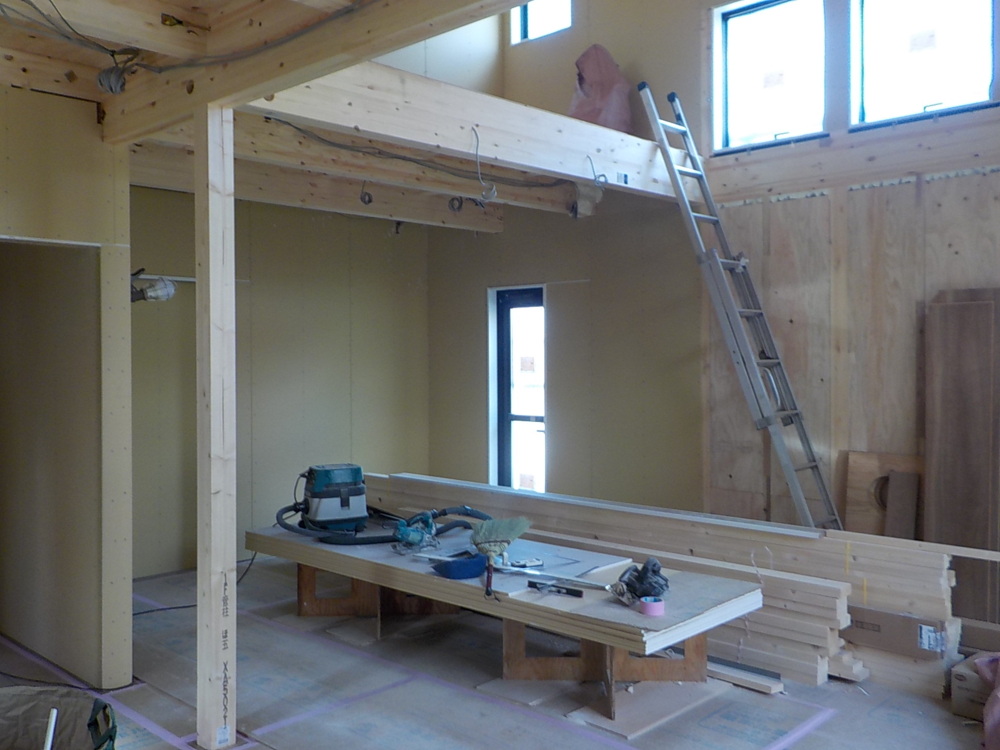

大きな吹き抜け部分です。

36. 2020年02月27日
石膏ボード貼り

石膏ボード貼り

壁、天井にボードを貼っていきます。

37. 2020年03月03日
外壁サイディング貼り

外壁サイディング貼り

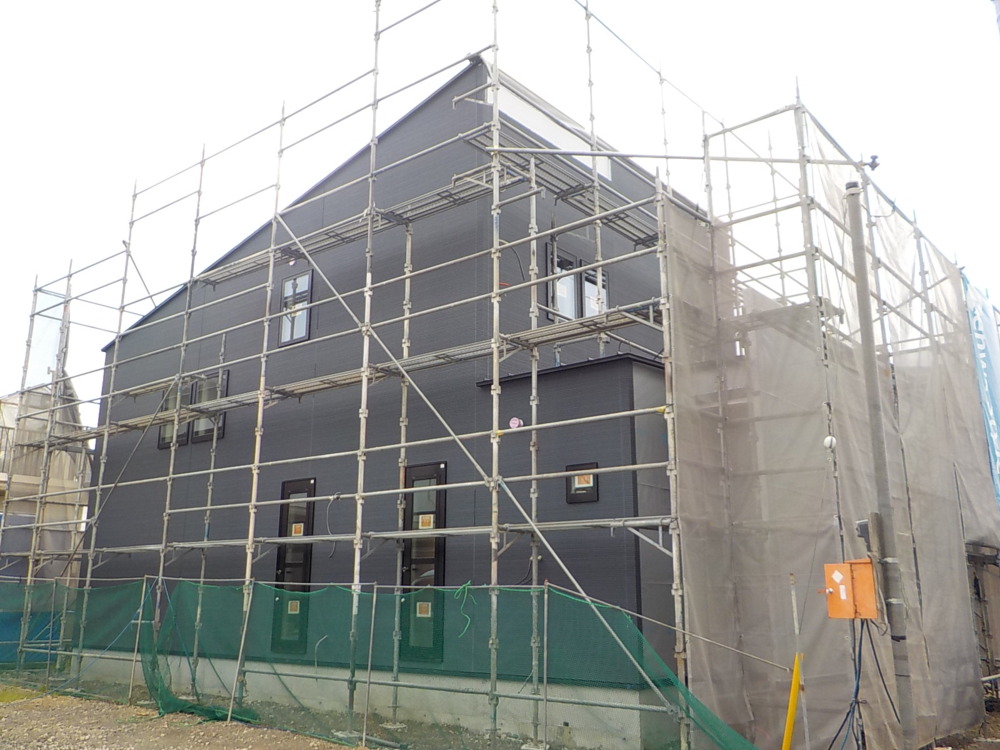

外壁サイディング貼りが完了しました。

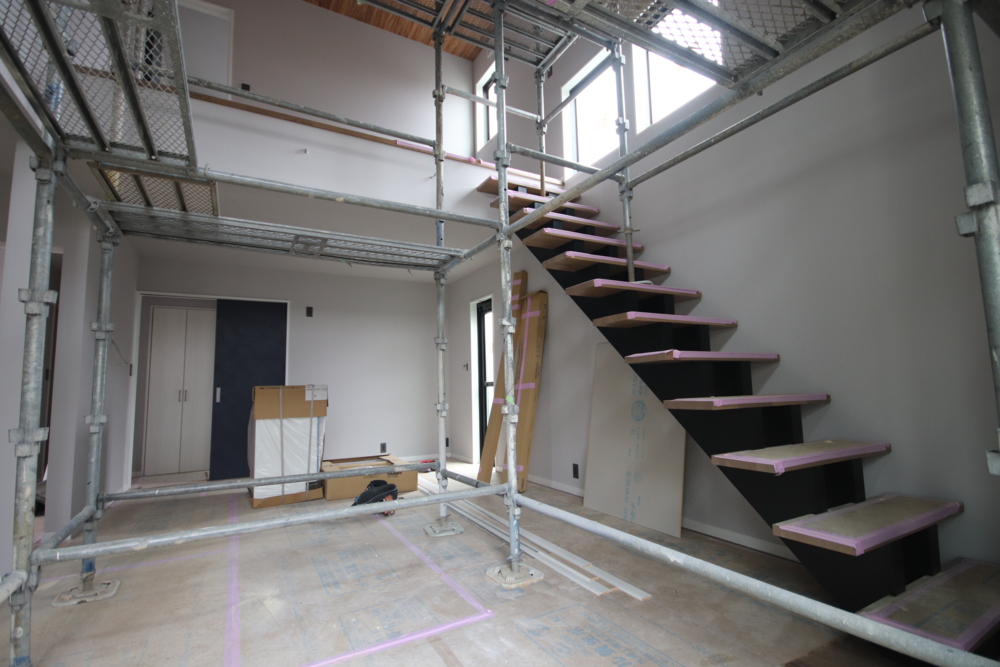

38. 2020年03月13日
階段造作

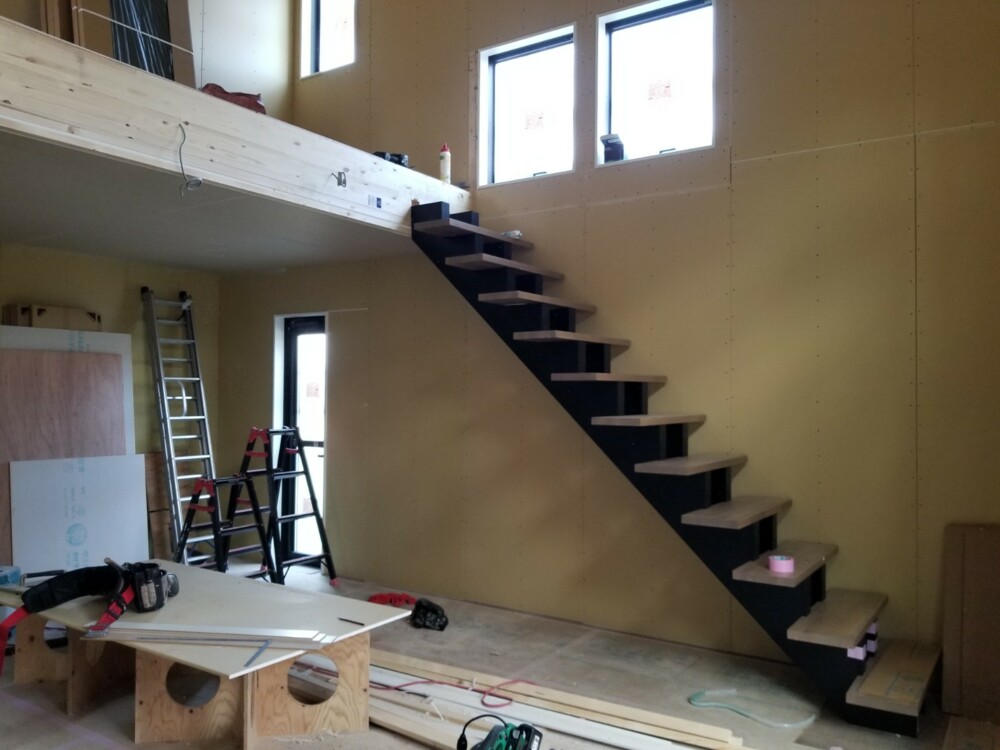

階段造作

階段を造作しました。

39. 2020年03月13日
2階ホール造作

2階ホール造作

2階ホール部分です。

40. 2020年03月19日

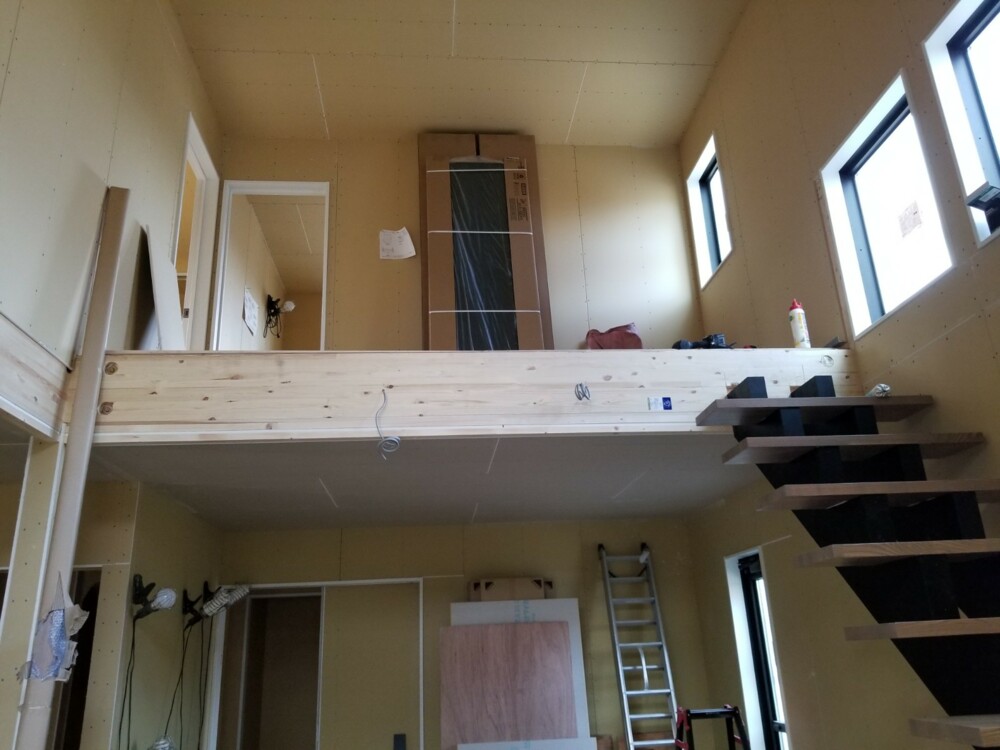

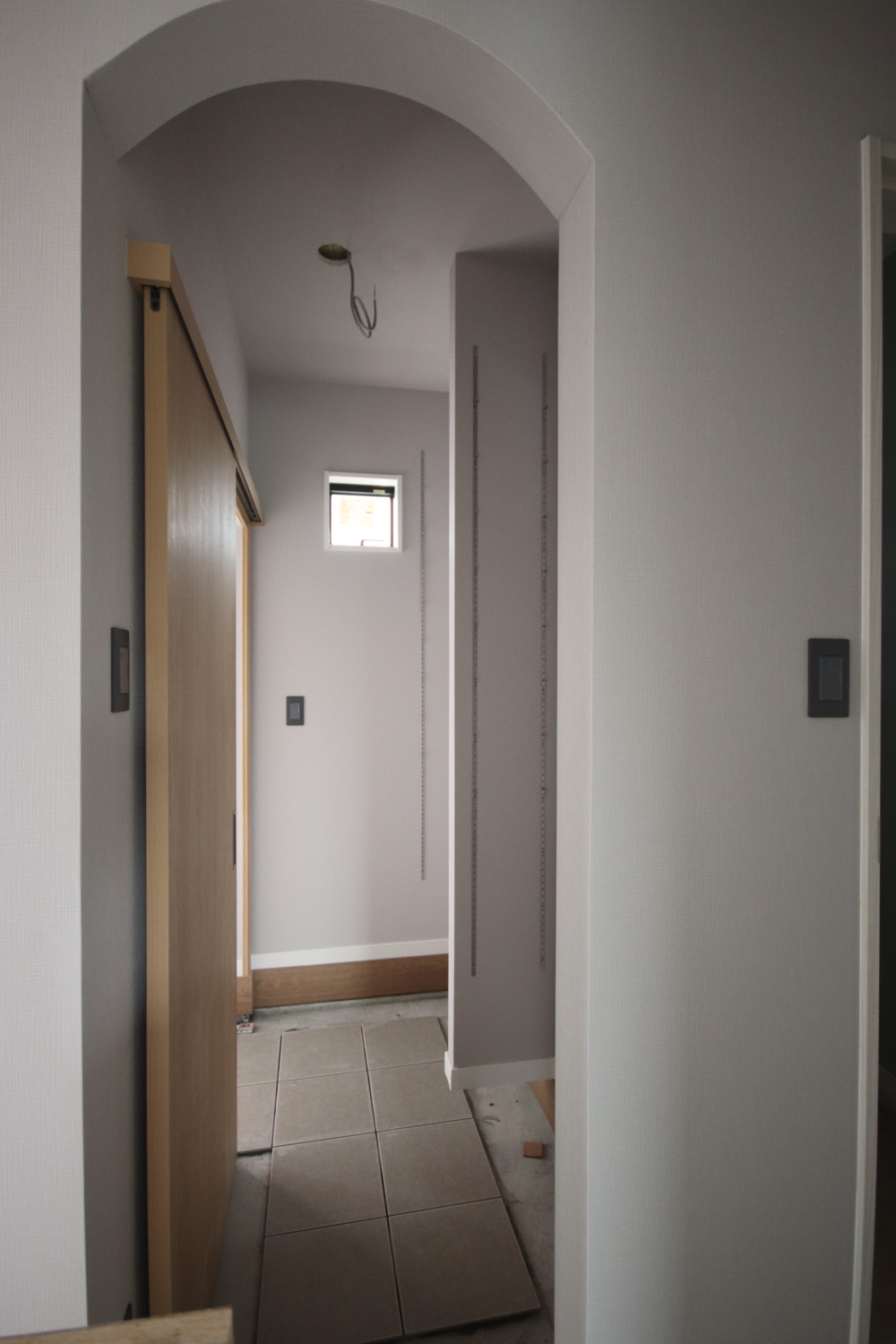

内部施工状況

内部施工状況

41. 2020年03月23日

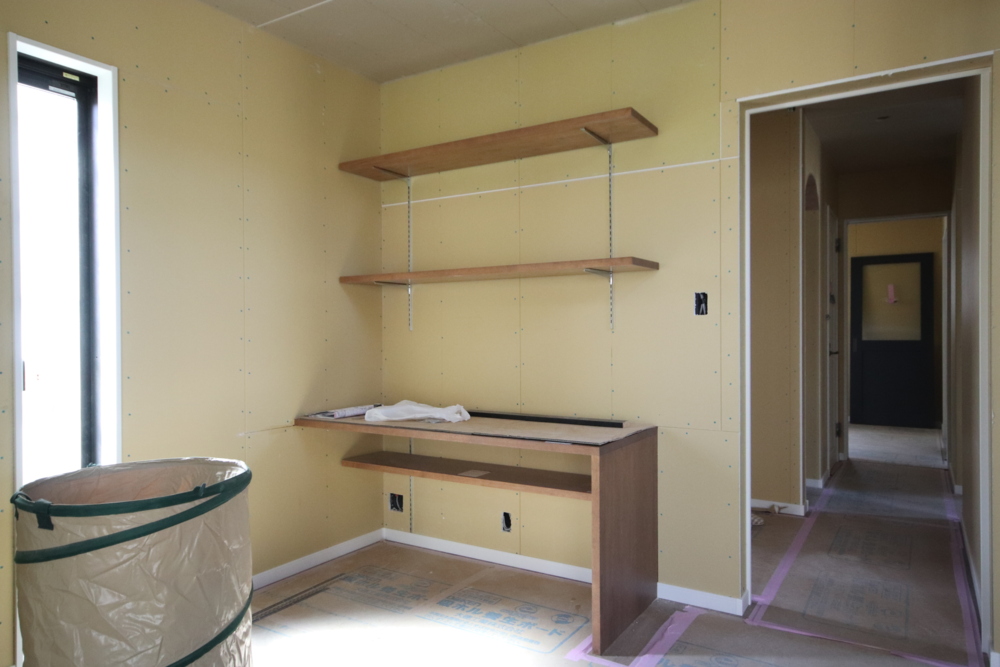

棚造作

棚造作

42. 2020年03月23日

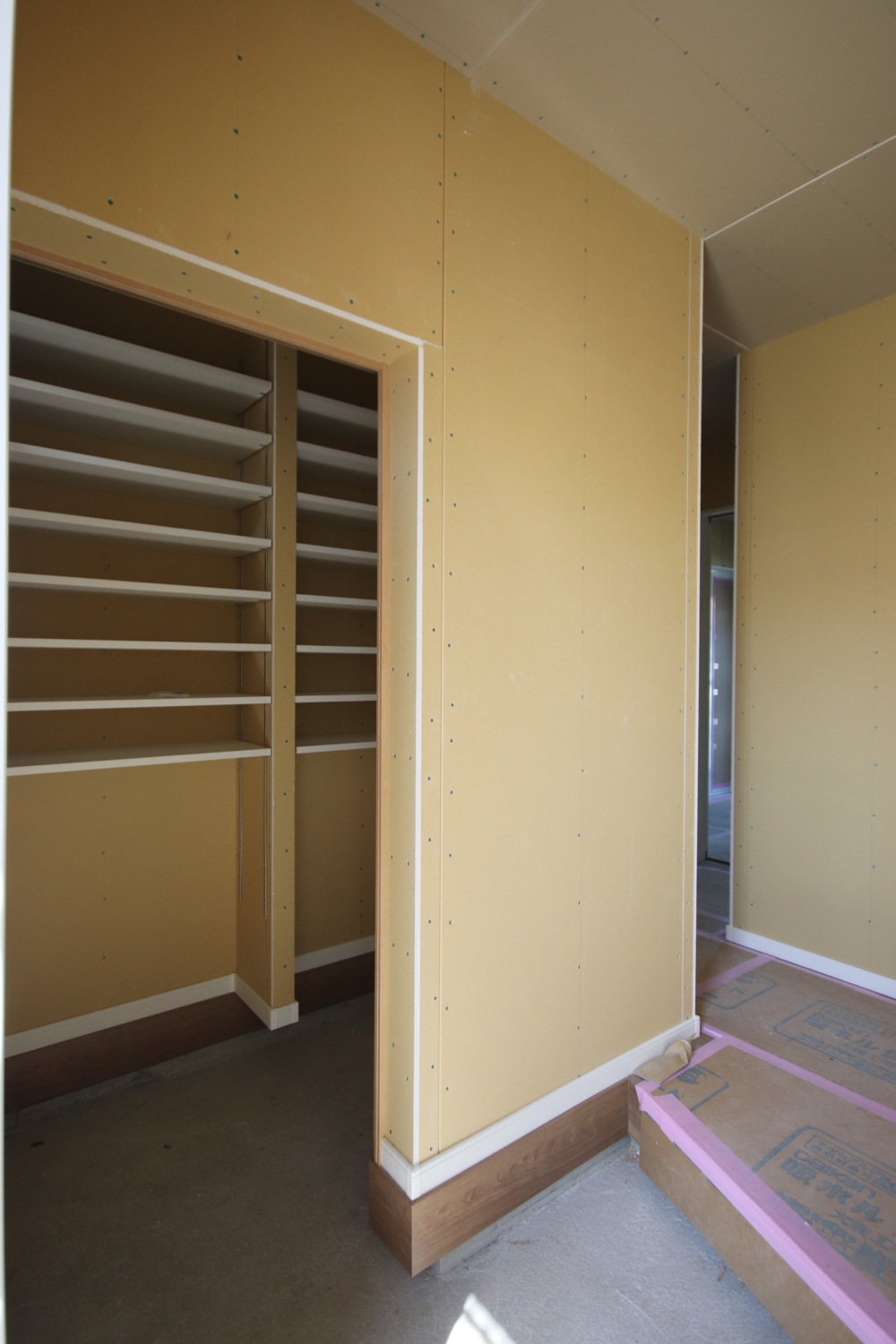

シューズクローク造作

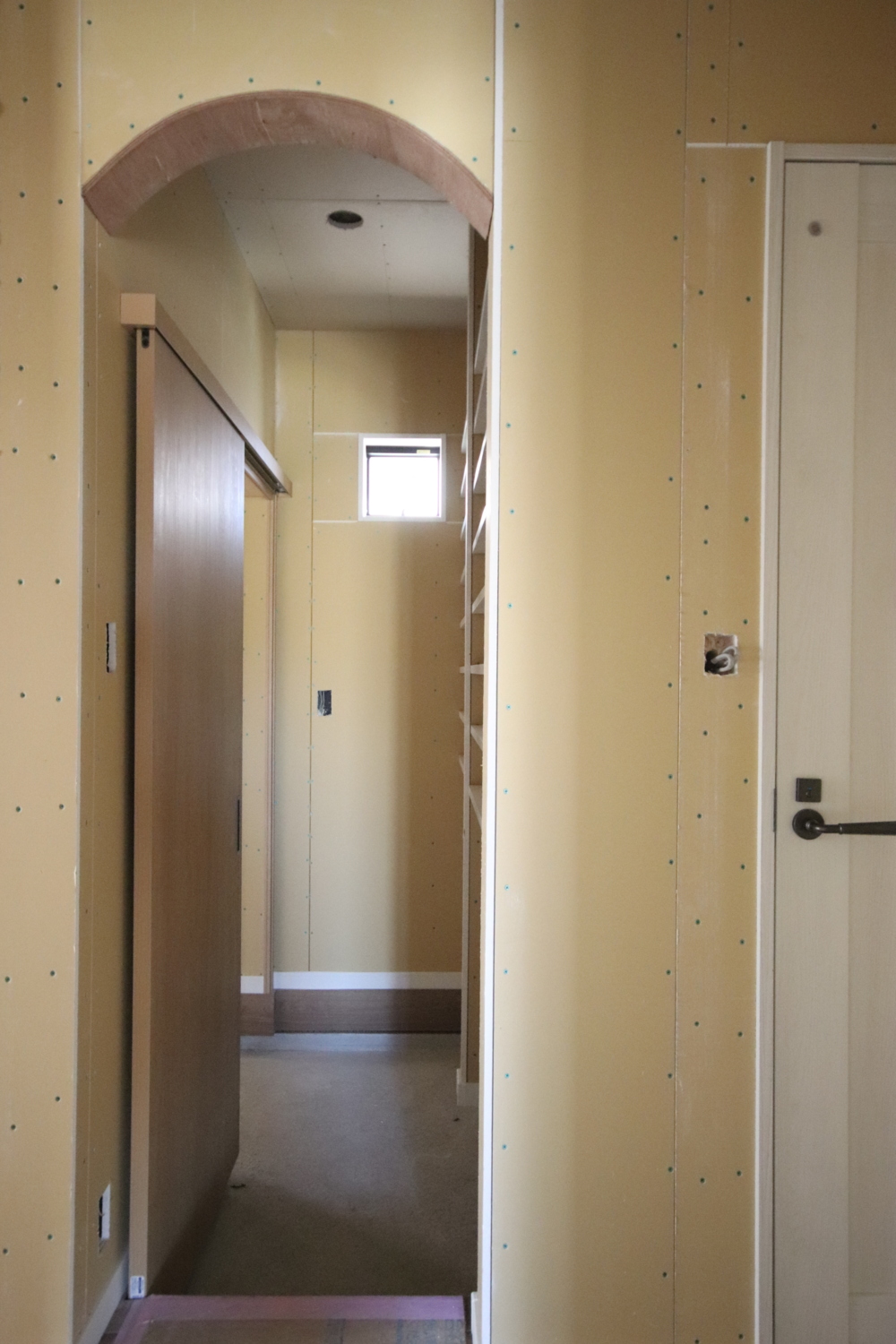

シューズクローク造作

玄関ホールからシューズクロークに通じた通路です。

43. 2020年03月23日
シューズクローク造作

シューズクローク造作

シューズクローク部分です。

44. 2020年03月23日
外壁サイディング貼り

外壁サイディング貼り

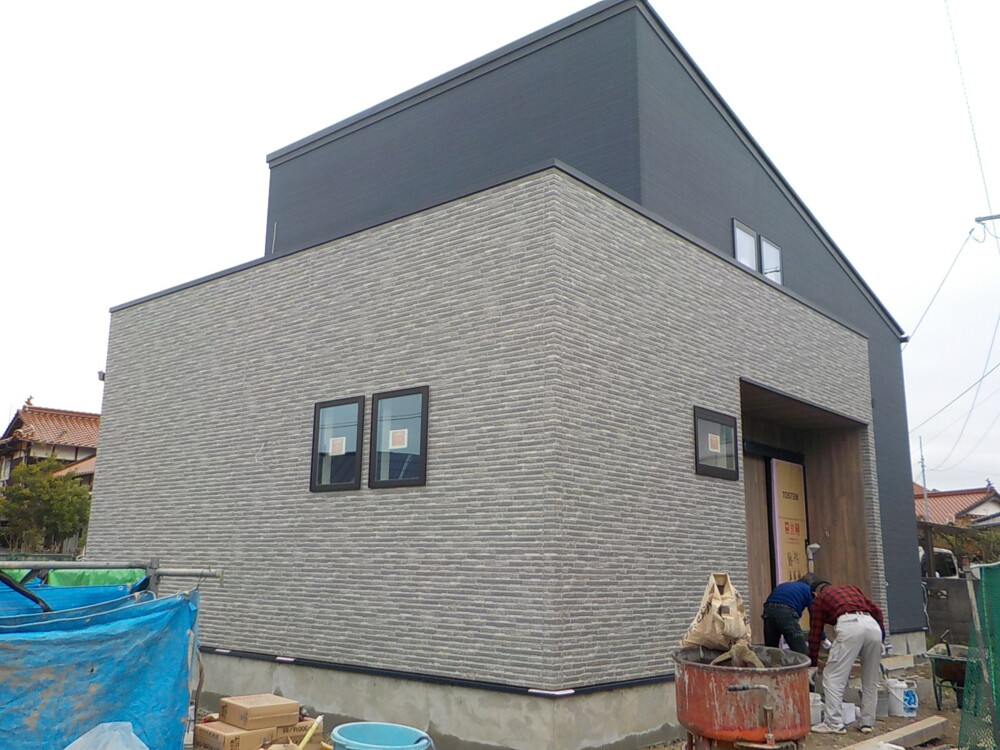

サイディング貼りが完了しました。

45. 2020年03月31日
足場撤去

足場撤去

サイディング貼りが完了しましたので、足場を撤去しました。

46. 2020年04月03日
クロス貼り

クロス貼り

クロス貼りをしました。

47. 2020年04月03日
クロス貼り

クロス貼り

48. 2020年04月03日
クロス貼り

クロス貼り

49. 2020年04月03日
タイル下地処理

タイル下地処理

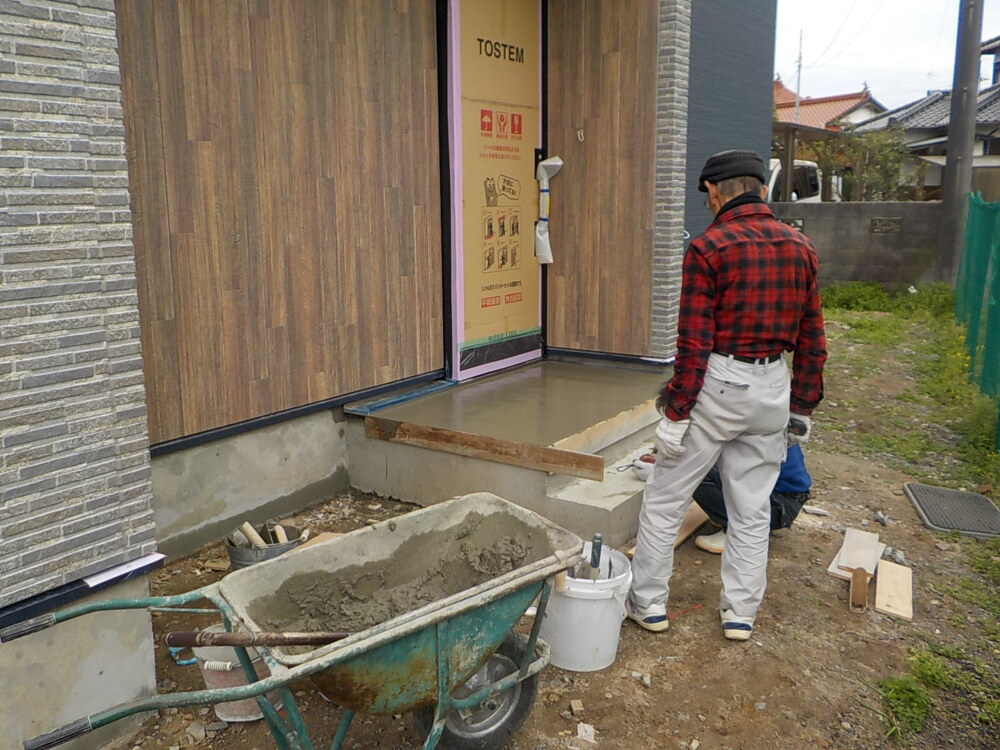

玄関ポーチのタイル下地処理をしています。

50. 2020年04月07日

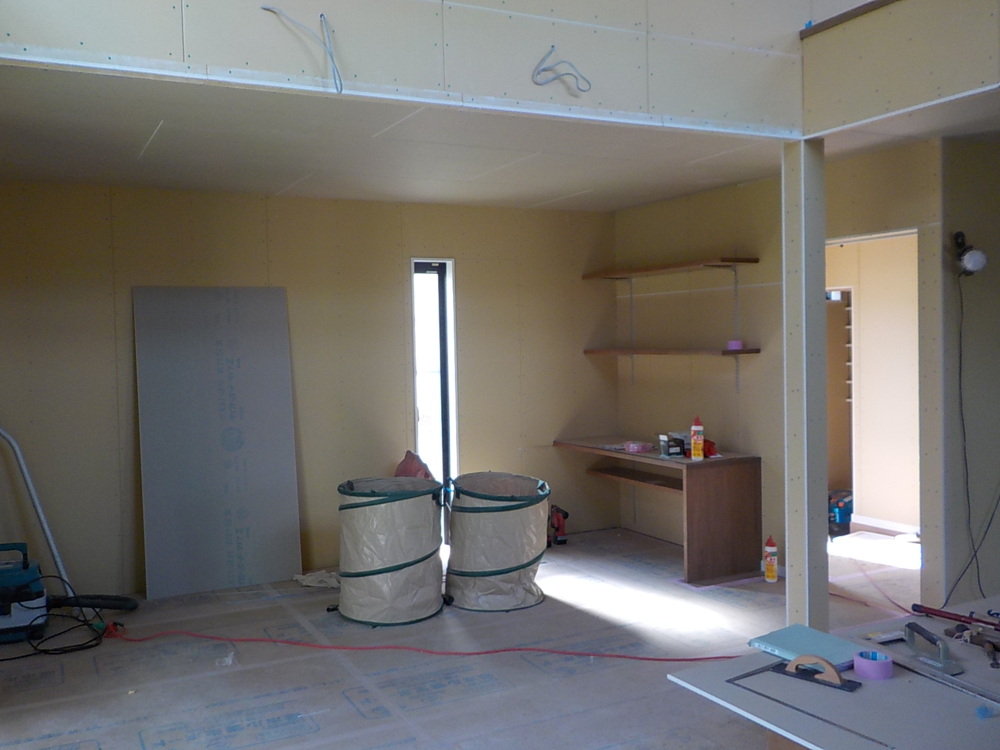

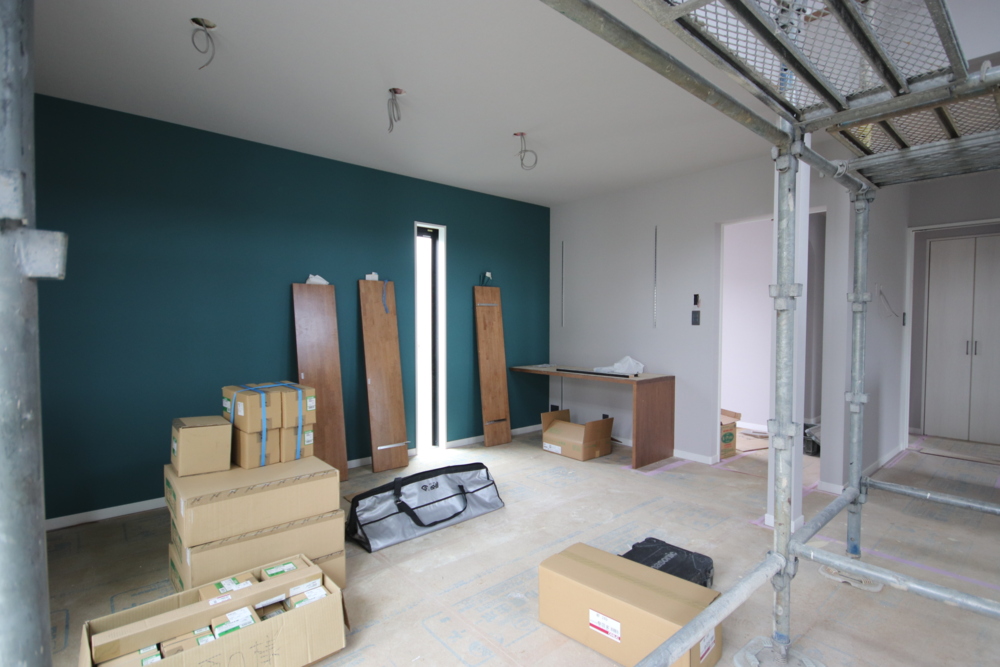

内部工事

内部工事

51. 2020年04月07日

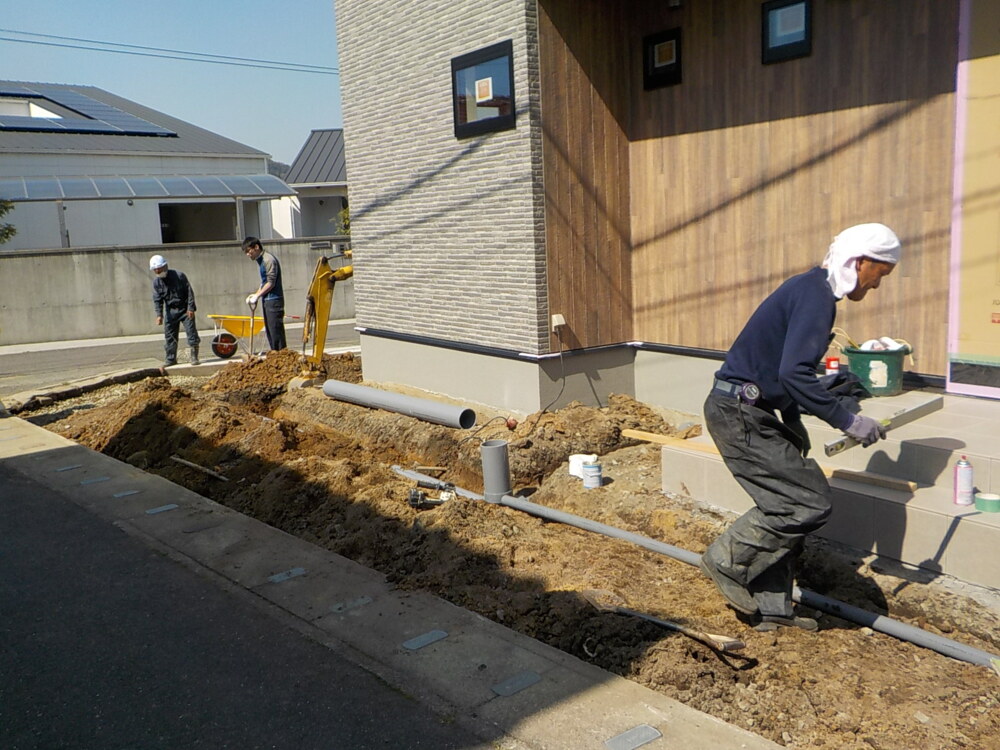

外構工事

外構工事

52. 2020年04月17日
外構工事

外構工事

53. 2020年04月17日
ウッドデッキ造作

ウッドデッキ造作

54. 2020年04月21日

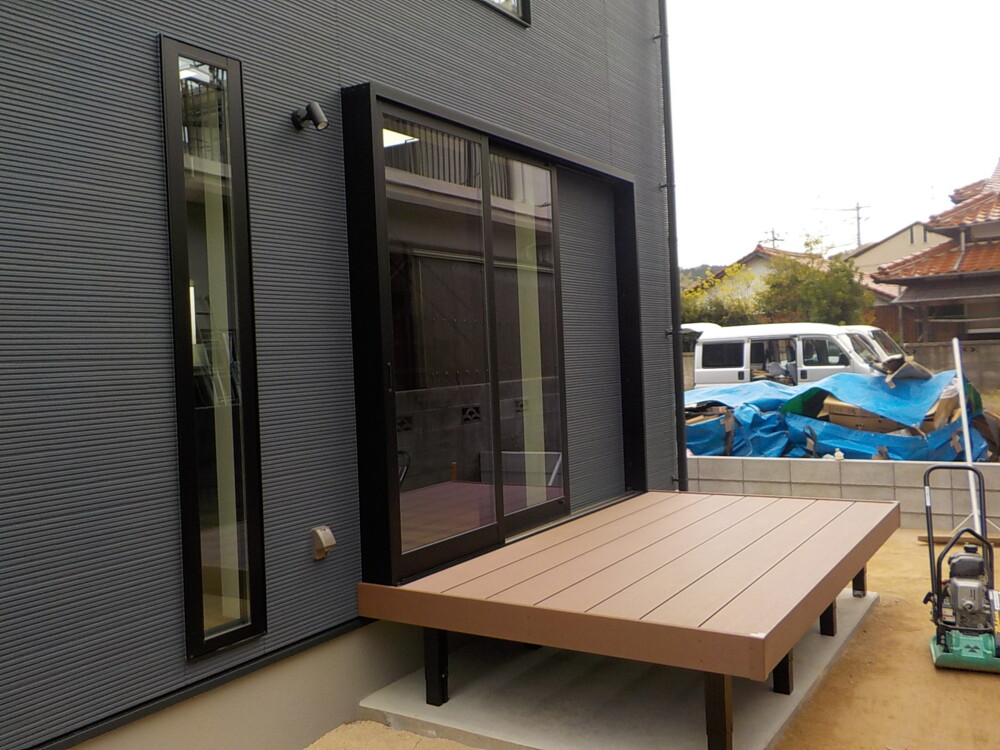

外構工事

外構工事

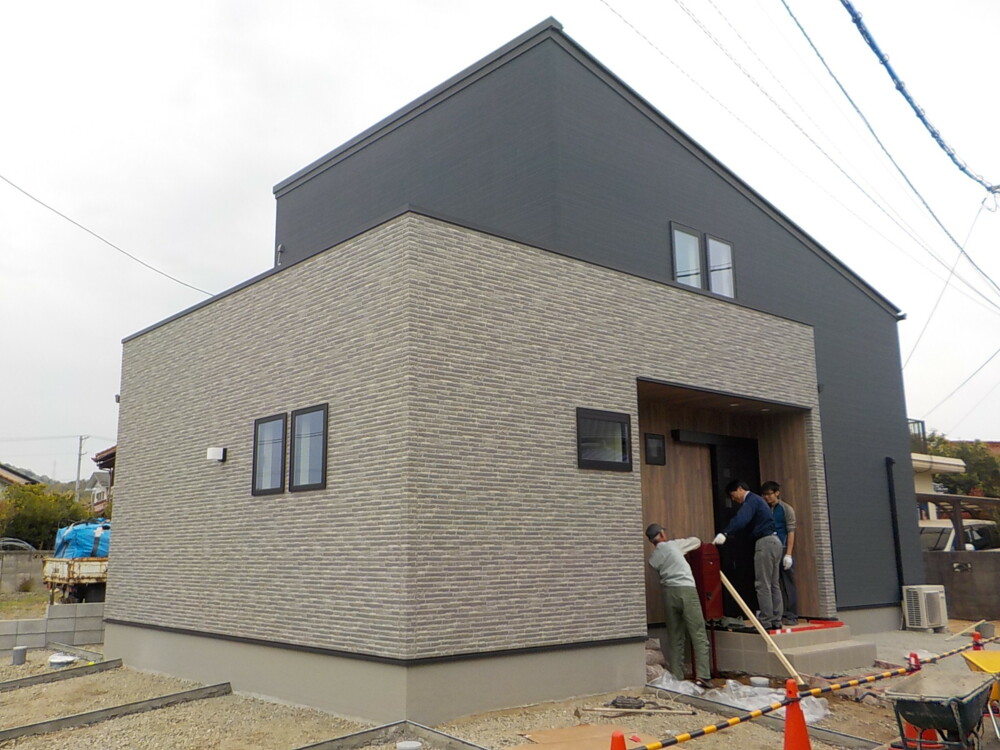

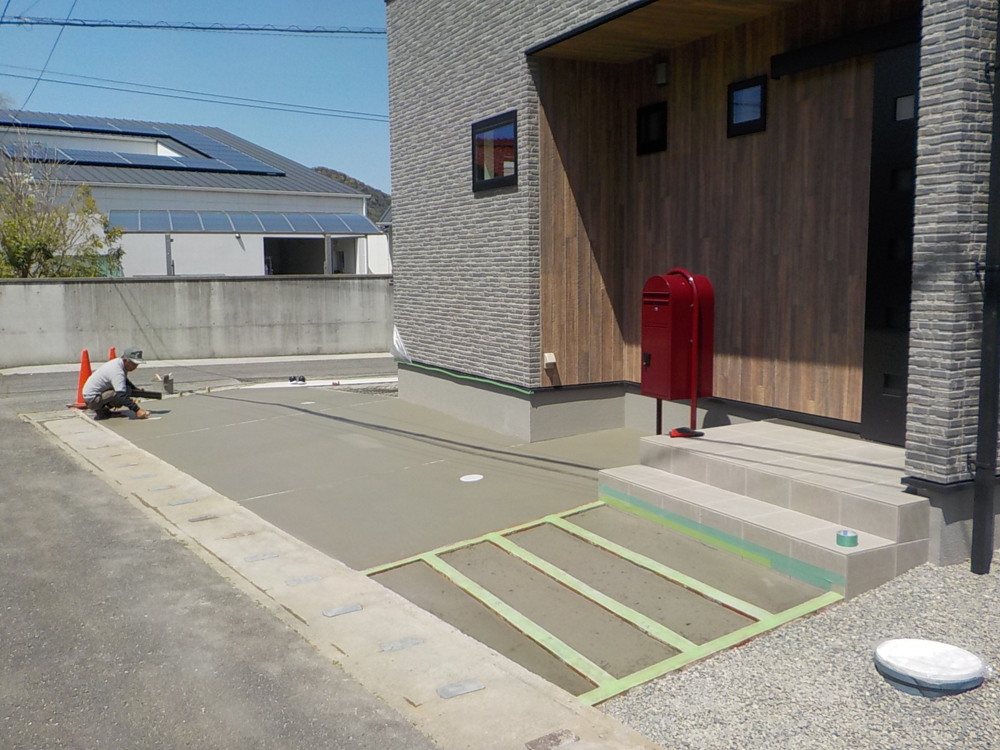

土間コンクリート施工しています。

55. 2020年05月02日
完工

完工

完工しました。
H様、おめでとうございます!
大きな吹き抜けがお洒落なお家です。
