広い土間と広いリビングのある開放的なお家
O様邸(山陽小野田市)
スタイル別|すべて
建築中レポート
- 1. 2016年03月01日
-
地鎮祭③
地鎮祭が無事終了致しました(^^)
これから本格的に工事が始まります!
O様の想いが詰まったお家をしっかりと
カタチに出来るよう、スタッフ一同
頑張ります!
よろしくお願い致します<(_ _)>
- 2. 2016年03月01日
-
地鎮祭②
地鎮祭は、建築の着工にあたり、その土地の
守護神に工事の安全と建築後の家内安全を
祈願する大切な儀式です!
写真はお施主様が「鍬入れの儀」を行って
いる所です(^^)
- 3. 2016年03月01日
-
地鎮祭①
O様、おめでとうございます!
晴れやかな空の元、地鎮祭が
現地で執り行われました(^^)
- 4. 2016年03月08日
-

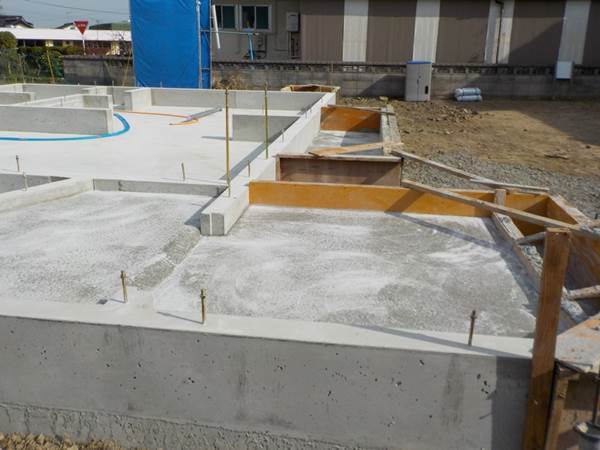

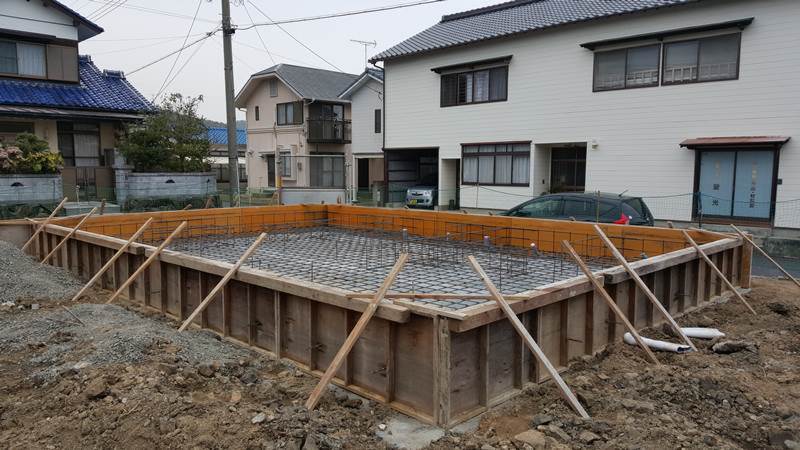

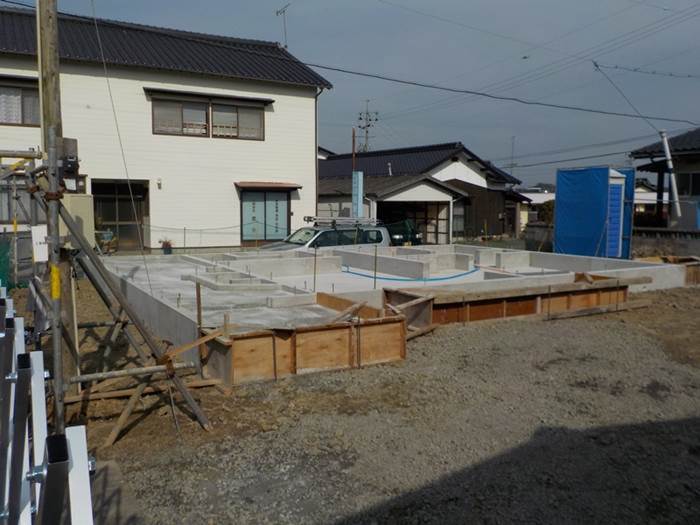

基礎配筋工事②
丈夫なお家を建てる為に、正確に
作業を行います(^^)
専門の方に検査をして頂いた後、
コンクリートを打設します!
- 5. 2016年03月08日
-
基礎配筋工事①

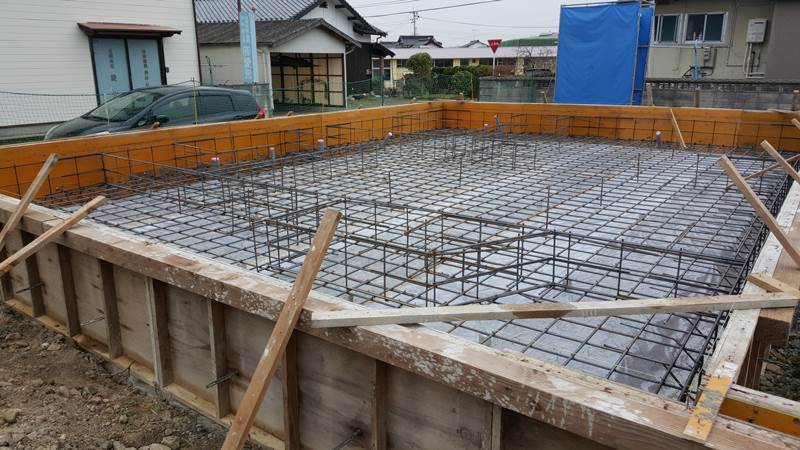

基礎工事が始まりました!
コンクリートの骨組みとなる
鉄筋が組まれています‼
- 6. 2016年03月16日
-
土間
こちらは玄関から続く広い土間部分です(^^)
青いホースが見えるので、先行配管工事が
行われた事がわかります!
- 7. 2016年03月16日
-
アンカーボルト
基礎コンクリートからニョッキリと出ている
棒状の金物を「アンカーボルト」と言います!
アンカーボルトは地震や台風などの大きな
外力が建物にかかる際に、土台が基礎から
ずれたり、浮き上がったりすることがないように
しっかりと固定させる大事な金物です!(^^)!
- 8. 2016年03月16日
-

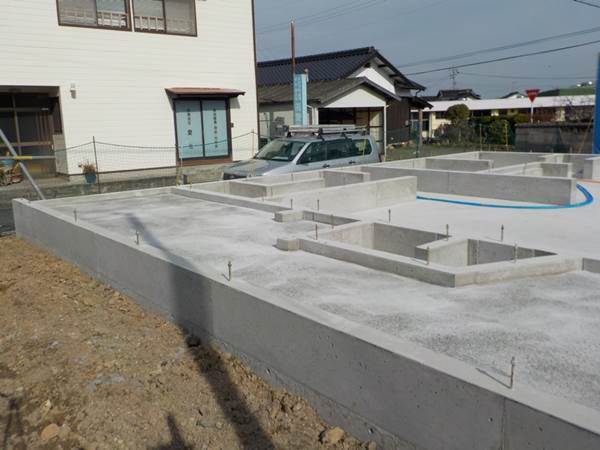

基礎工事
コンクリートしっかりと固まってので
型枠が外されました(^^)
- 9. 2016年03月24日
-

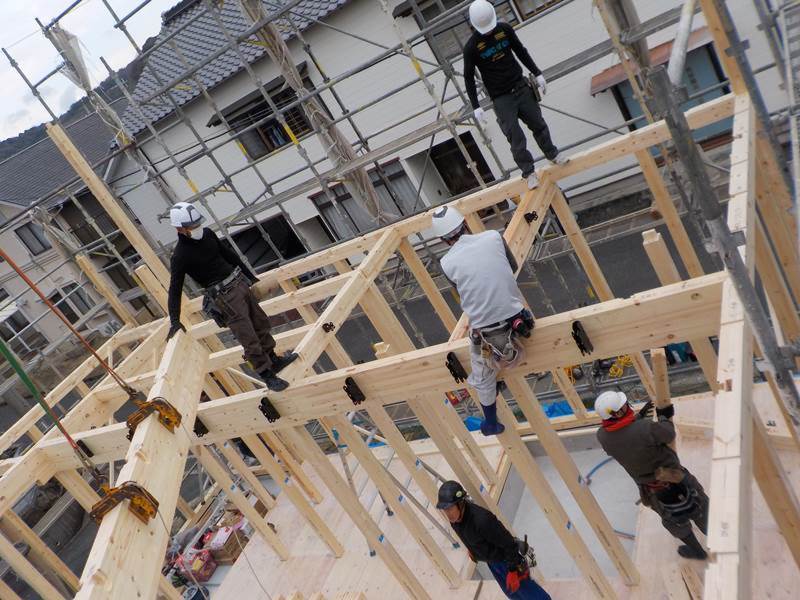

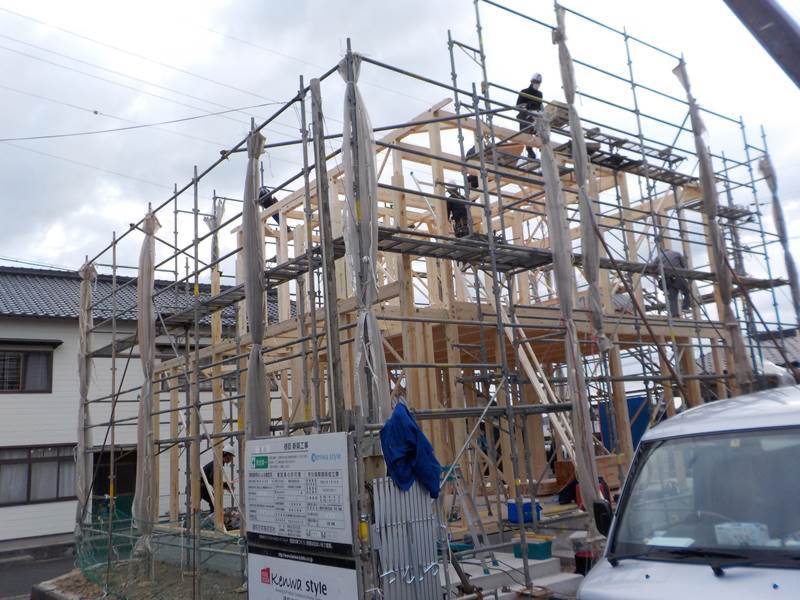

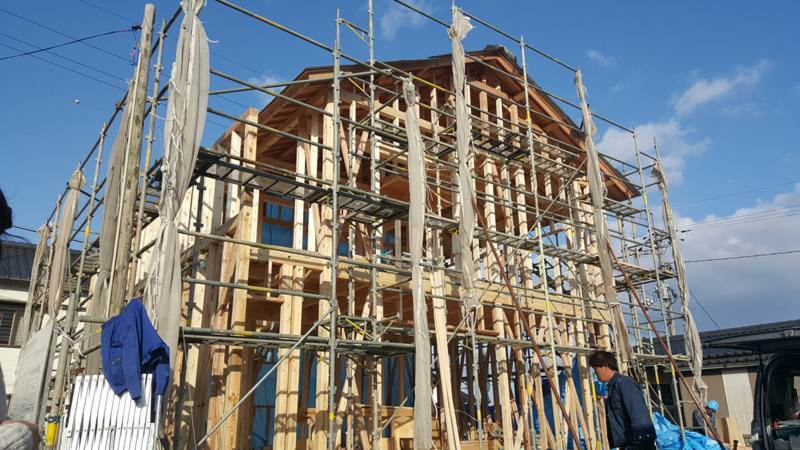

上棟⑪
無事に棟が上がりました!
お天気も朝の曇り空が晴れ、O様邸の上棟を
お祝いしてくれましたね♪
ブルーシートを巻き付け雨養生を行いましたら
1日の作業は完了です!
作業はまだまだ続きます。
これからもスタッフ一同頑張ります!
O様、よろしくお願いいたします(*^_^*)
- 10. 2016年03月24日
-
上棟⑨

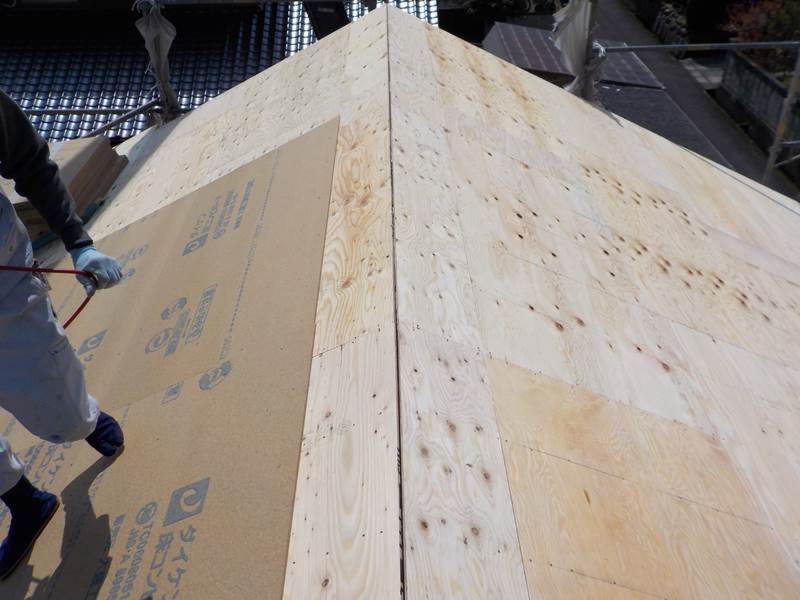

垂木の上に屋根の下地となる野地板を
施工し、その上に防音・断熱・クッション
効果の高い下地材を貼ります(^^)
- 11. 2016年03月24日
-
上棟⑩
更に上からアスファルトルーフィングという
シート状の防水材を敷いていきます(^^)
屋根から水が侵入しないようにお家を守って
くれます!(^^)!
- 12. 2016年03月24日
-
上棟⑧

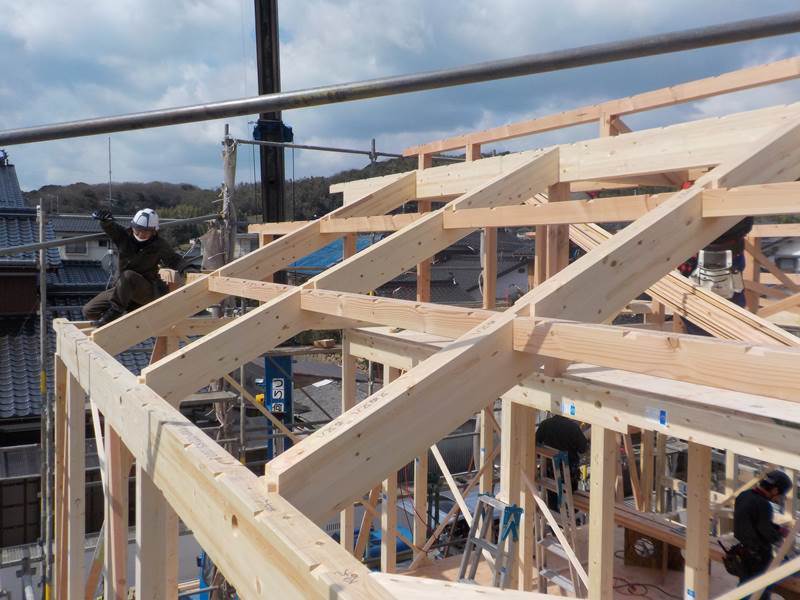

屋根の一番高い箇所である棟木から
軒先の桁の間に取り付けられる長い木材
を垂木といいます!
垂木は屋根の下地材を支えます(^^)
- 13. 2016年03月24日
-
上棟⑦
屋根をつくっていきます!
小屋束を必要な位置に設置し、
母屋・棟木といった水平材を
取り付け屋根をつくっていきます(^O^)/
- 14. 2016年03月24日
-
上棟⑥
お昼ごろにはあっという間に
しっかりとお家のかたちに
なっていました(^O^)/

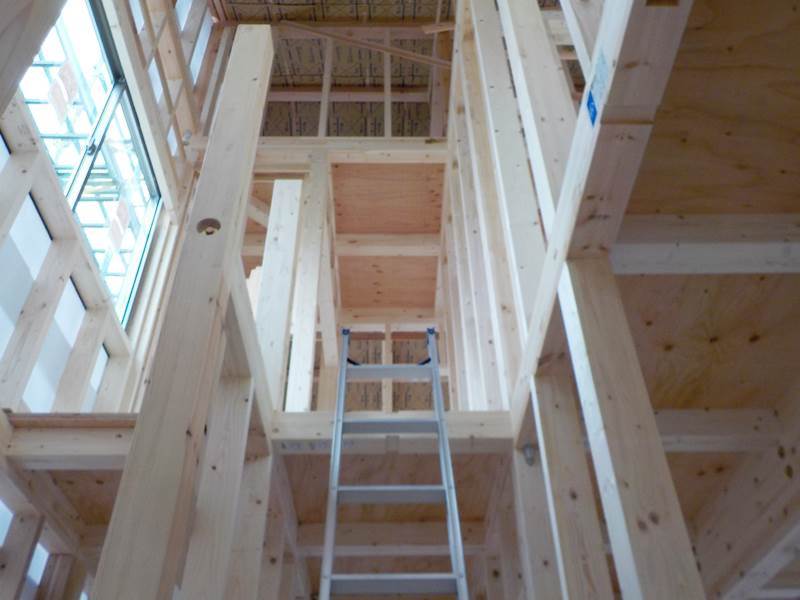

- 15. 2016年03月24日
-
上棟⑤

2階の床を作っています(^O^)/
- 16. 2016年03月24日
-
上棟④
レッカー車も大活躍です☆
大工さんとの息がぴったりでした(^^)
- 17. 2016年03月24日
-

上棟③
写真の黒い部品は「メタルジョイント」という
金物で、柱や梁などの接合部をしっかりと強固な
ものにしてくれます(^O^)/
- 18. 2016年03月24日
-
上棟②
大工さんたちの手により、一本一本

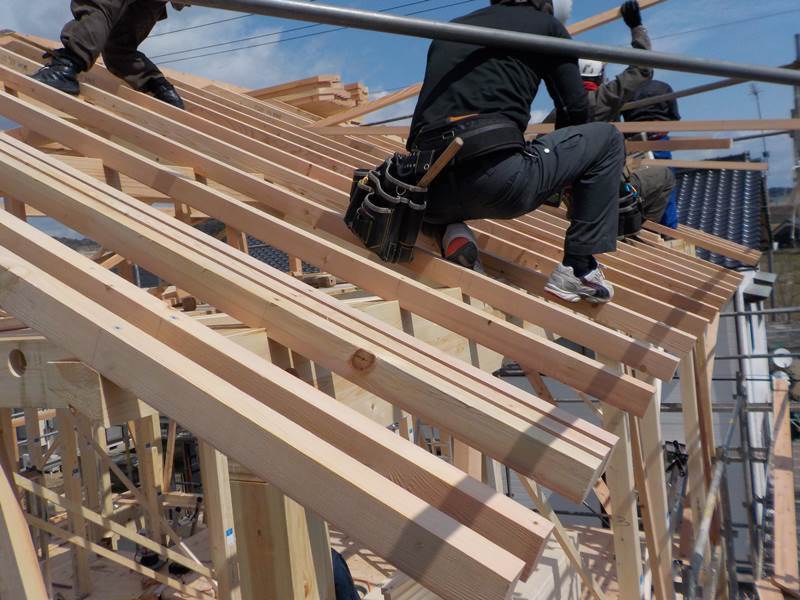

柱が建てられていきます(^O^)/
- 19. 2016年03月24日
-

上棟①
O様、おめでとうございます!
春の風を感じる中、棟上げが
無事行われました(^O^)/
おうちづくりの実感がより強く
なる事と思います!(^^)
- 20. 2016年04月01日
-
木工事

木工事が行われています!
窓が付き、筋交いが施工されています(^^)
筋交いとは、建物が地震や風などで
倒れたりしないように、柱と柱との間に
部材を斜めに入れて、耐震性を
強めるためのもっとも基本的な手法です!
- 21. 2016年04月01日
-
階段
今はまだ階段が付いていませんので、
大工さんは脚立で昇り降りを行って
います!
後々、この位置に階段が施工されます(^^)
- 22. 2016年04月01日
-

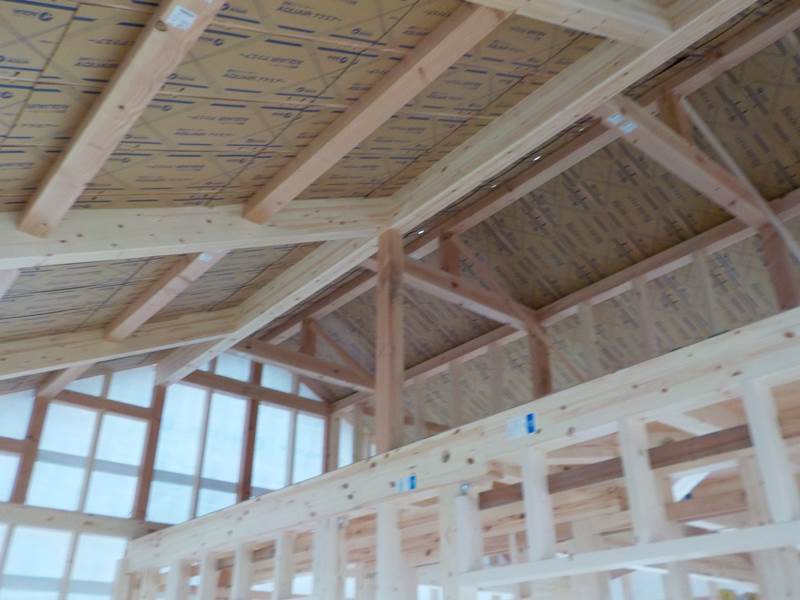

通気スペーサー

天井に通気スペーサー「アクエアー」が取り付け
られました(^^)
垂木に取り付けることにより、断熱材と屋根下地材
との間に隙間を確保できます!
空気が流れるので、お家の耐久性と快適な空間維持に
重要な役割を担っています(^O^)/
もうすぐ、断熱材が吹き付けられます!
- 23. 2016年04月04日
-

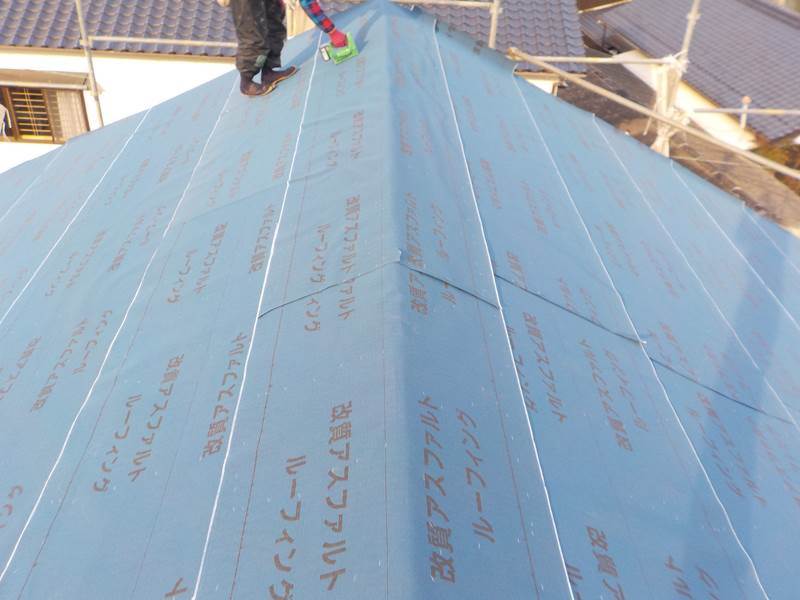

透湿・防水・遮熱シート
少し見え難いですが、kenwa styleのロゴが
入った銀色の透湿・防水・遮熱シートが
施工されています!
このシートは建物外部からの雨水の浸入を
防止する防水性と、壁体内に生じる湿気を
外部に逃がす透湿性、夏は屋外(外装材)からの
輻射熱(赤外線)を反射し室内を涼しく、冬は
屋外への熱の放射を抑え室内を暖かく保つ
遮熱性を兼ね備えています(^^)
- 24. 2016年04月11日
-

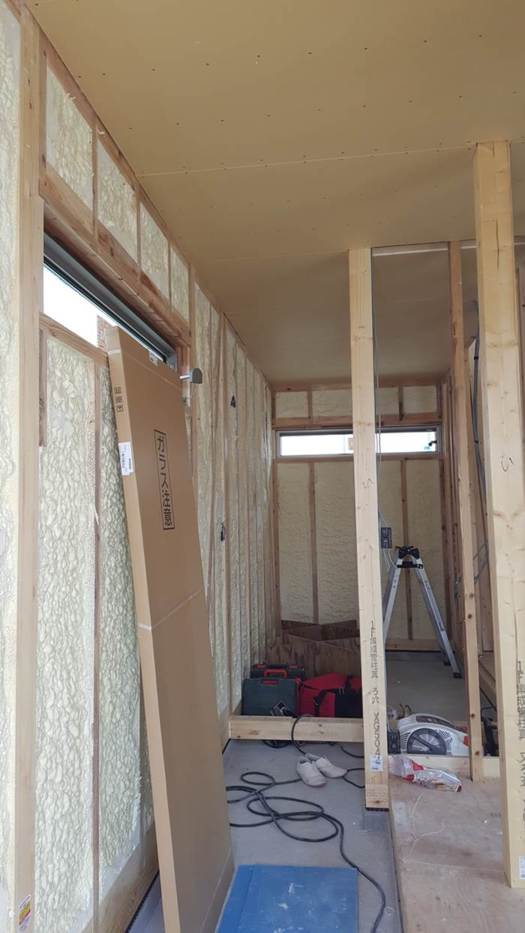

アクアフォーム吹付

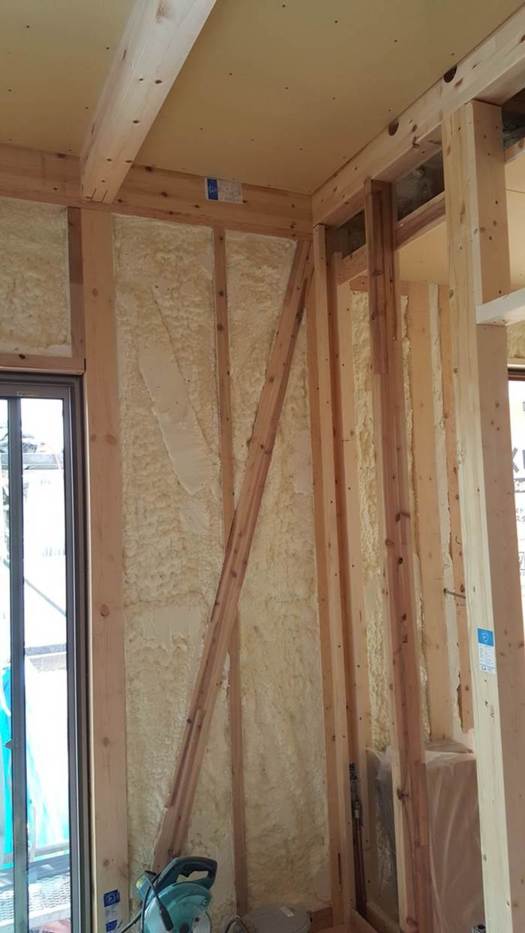

断熱材が施工されました!
この断熱材は「アクアフォーム」といって、
硬質ウレタンフォームを現場で発泡し、
吹付け施工するため、細かい部分にも
隙間なく充填できます(^^)
そのため接着性も高く、安定した
断熱効果を得ることができるのです!
隙間のない構造で冷暖房の熱ロスが少ないため、
1年を通じて、省エネルギーで快適な室内温度を
保てます(*^^)v
- 25. 2016年04月11日
-
アクアフォーム吹付②
専門の職人さんが丁寧に吹き付けて
くれました(^O^)/
- 26. 2016年04月11日
-

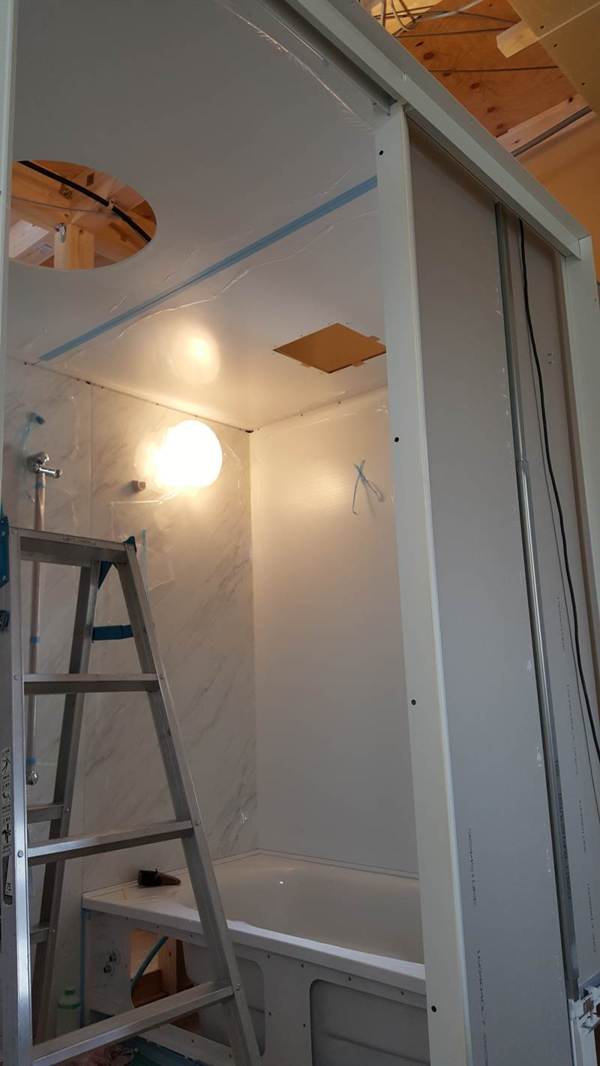

ユニットバス施工
お風呂施工中です!
仕上がりが楽しみですね♪

- 27. 2016年04月11日
-

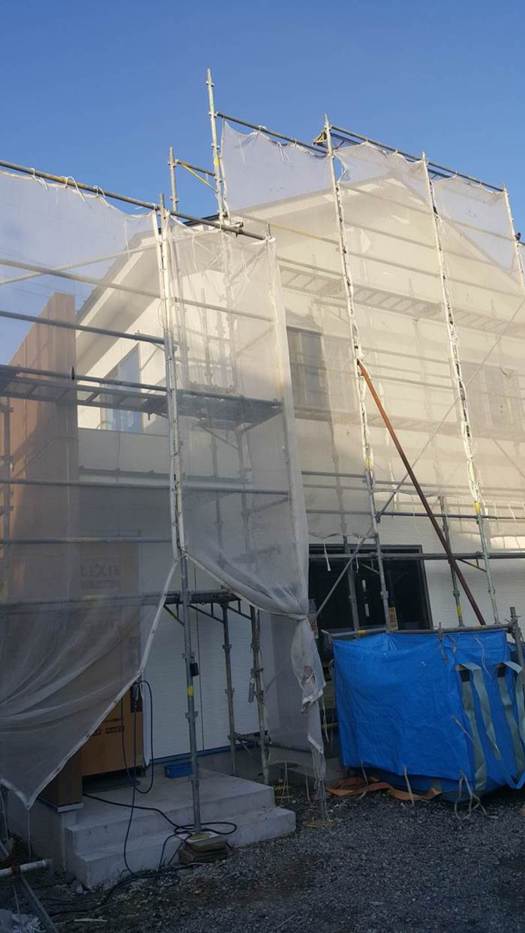

サイディング工事
サイディング工事が行われています!
青空に映える爽やかな色です(^^)
足場が取れる日が待ち遠しいですね♪
- 28. 2016年04月18日
-

外観
- 29. 2016年04月18日
-

床暖房
フローリングの下にある銀色の物は
床暖房です(^^)
床暖房はほんわか足元から体全体を
温めてくれるので、寒い冬でもとても
快適に過ごせます(^◇^)
- 30. 2016年04月22日
-
サイディング工事
玄関の様子がわかりますね(^^)
- 31. 2016年04月22日
-
階段
階段施工中です(^O^)/
- 32. 2016年04月22日
-

内部状況

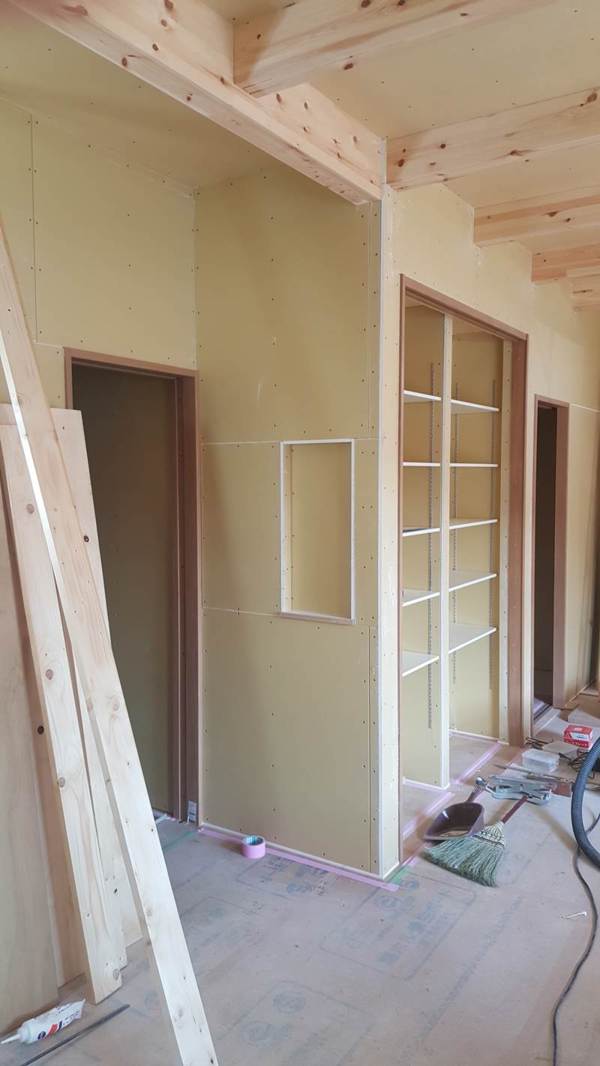

ボード貼りが行われています!
- 33. 2016年05月15日
-
バルコニー
広々バルコニー施工中です(^^)
- 34. 2016年05月15日
-
こども室
ロフトが付いたこども室です!
- 35. 2016年05月15日
-

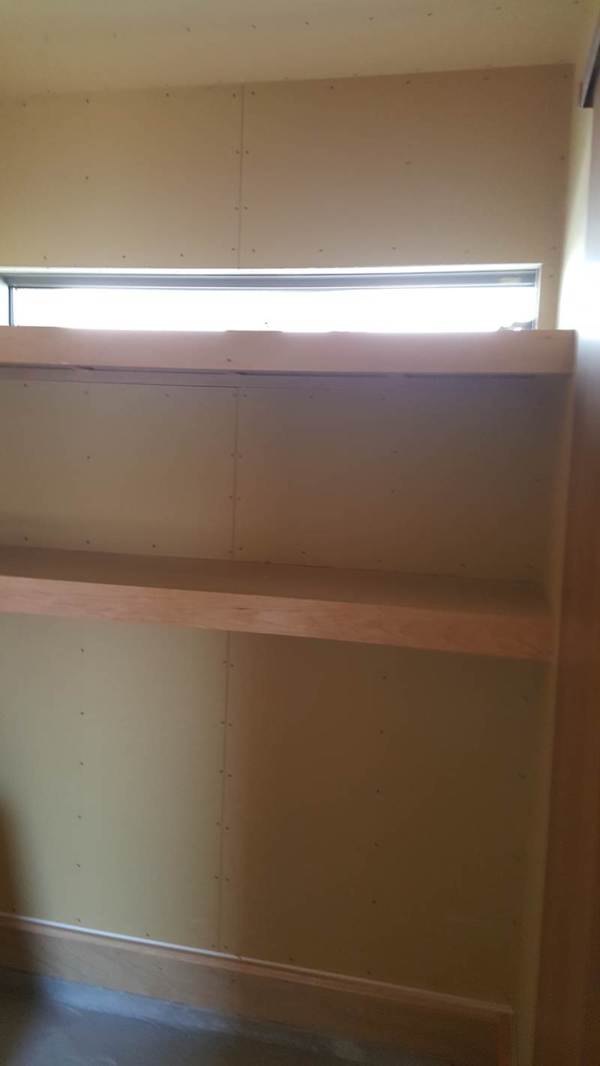

パントリー
可動棚が5段付いたパントリーが
あります(^^)
- 36. 2016年05月23日
-
こども室
ロフトに階段が付きました♪
- 37. 2016年05月23日
- 38. 2016年05月23日
-
パントリー
パントリーに扉が付きました(^^)
- 39. 2016年06月04日
-

パテ処理
ボードの凸凹をパテを塗って平らにします!
これによりクロスがきれいに仕上がります(^O^)/
- 40. 2016年06月04日
-

漆喰
パテ処理が終わったので壁に漆喰を
塗っていきます(*^_^*)
- 41. 2016年06月04日
- 42. 2016年06月04日
-
トイレ
- 43. 2016年06月04日
-

階段
手すりが付きました(^O^)/
- 44. 2016年06月04日
-
こども室
パステルカラーが素敵ですね♡
- 45. 2016年06月04日
-
2階廊下
- 46. 2016年06月04日
-

主寝室
- 47. 2016年06月10日
-
キッチン
システムキッチンとカップボードが
設置されました(*^^)
- 48. 2016年06月10日
-
階段
光がたくさん入る明るい階段です(^^)
- 49. 2016年06月10日
-

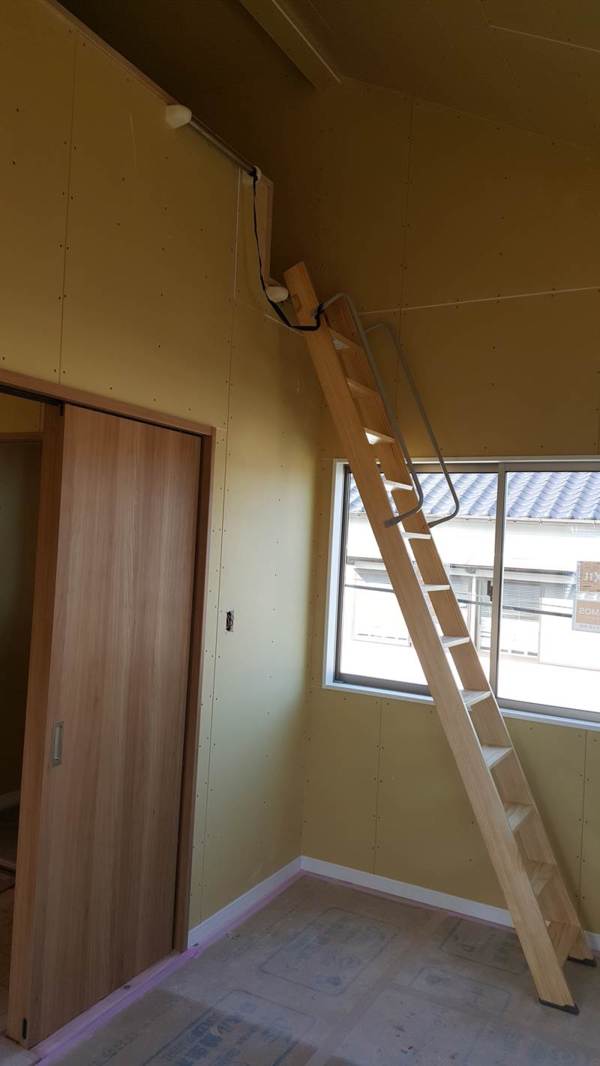

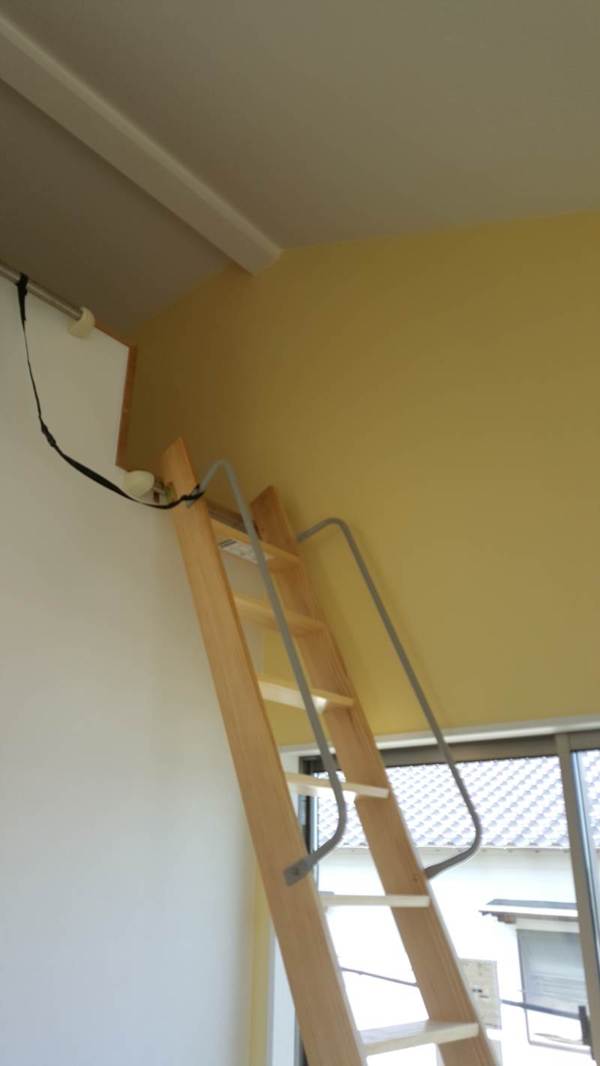

ロフトはしご
昇り降りがし易そうなはしごが付いて
います(^O^)/
- 50. 2016年06月28日
-
お引渡し
Oさま、誠におめでとうございます!
明るく開放的なOさまご家族にぴったりの
素敵なおうちが完成いたしました(*^^)
ご家族皆さまの生活が新居と共にのびのびと笑顔の
あふれる毎日になりますよう、スタッフ一同お祈り
申し上げます。
これから末永いお付き合いが始まります。
今後ともどうぞ宜しくお願い致します<(_ _)>
