スペースをおしゃれに使った新しいデザイナーズアパート
垢田アパート(下関市垢田)
スタイル別|すべて
建築中レポート

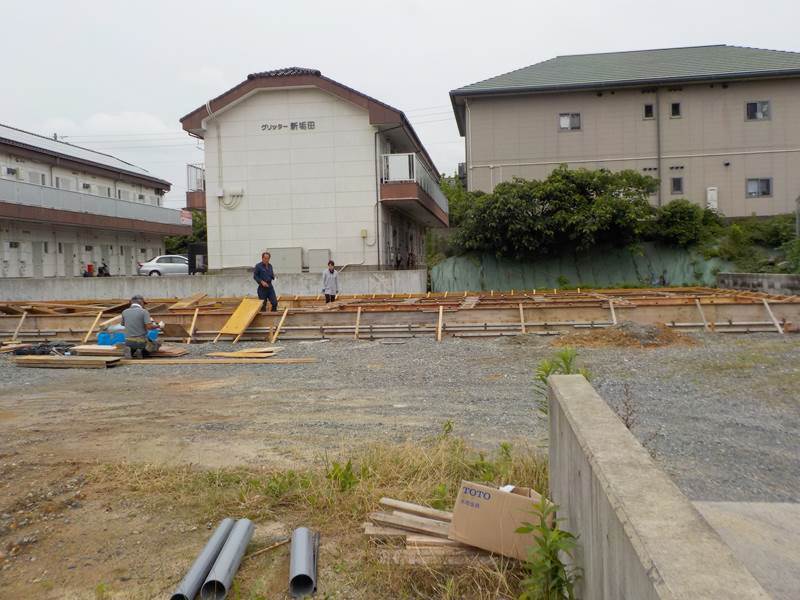

- 1. 2016年05月23日
-
地鎮祭
眩しいくらいの、日差しの差し込む中現地にて盛大に地鎮祭が執り行われました!
地鎮祭は工事に先立ち、土地の神を祝って敷地を清め、工事中の安全と建築物が何事もなく永くその場所に建っていられることを願う式です(^^)
これから本格的に工事がスタートします。どうぞよろしくお願い致します!
完成したアパートはコチラ
- 2. 2016年06月16日
-
基礎工事②
アパートなので基礎も大きいです(^^)
完成したアパートはコチラ
- 3. 2016年06月16日
-

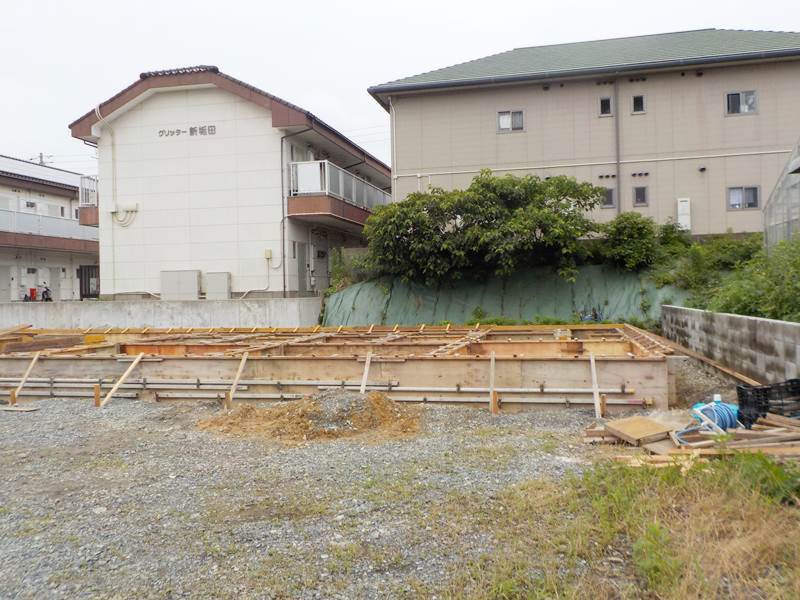

基礎工事
工事が始まりました!

- 4. 2016年06月19日
-
基礎工事
排水管もしっかりと埋設されています!
- 5. 2016年06月19日
-

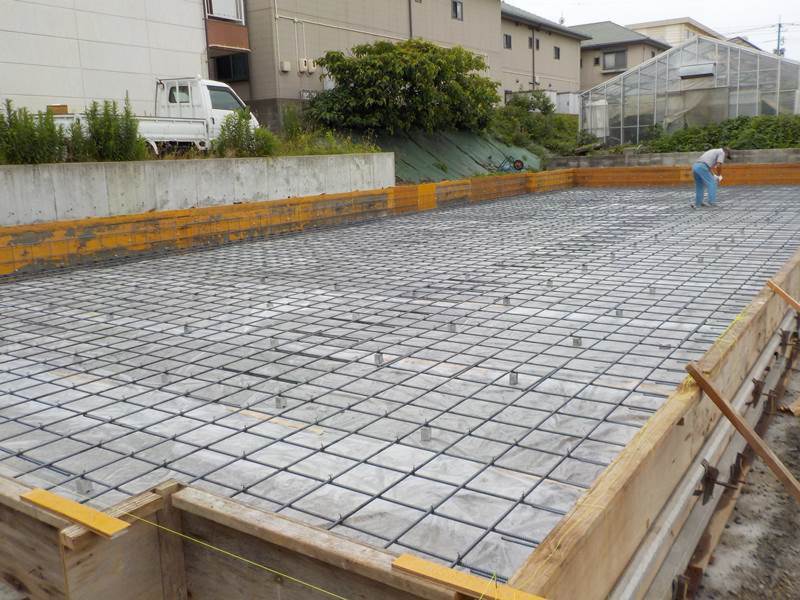

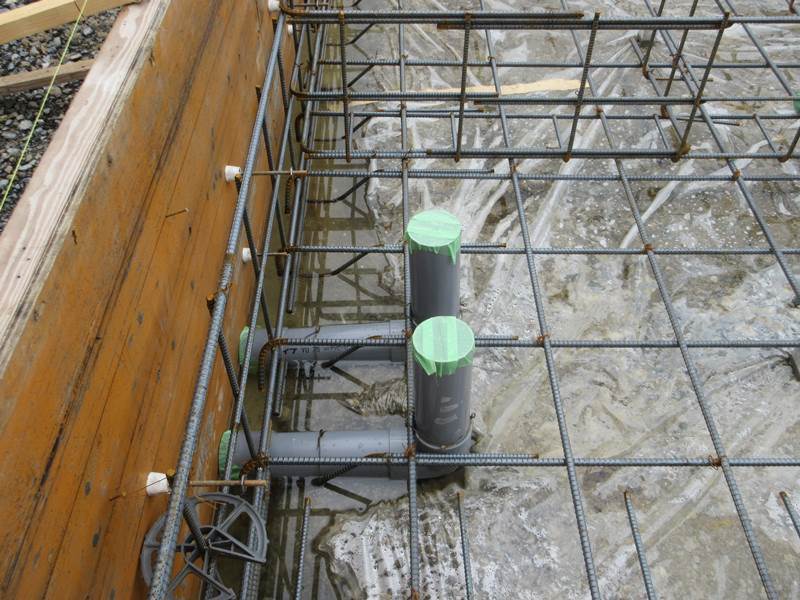

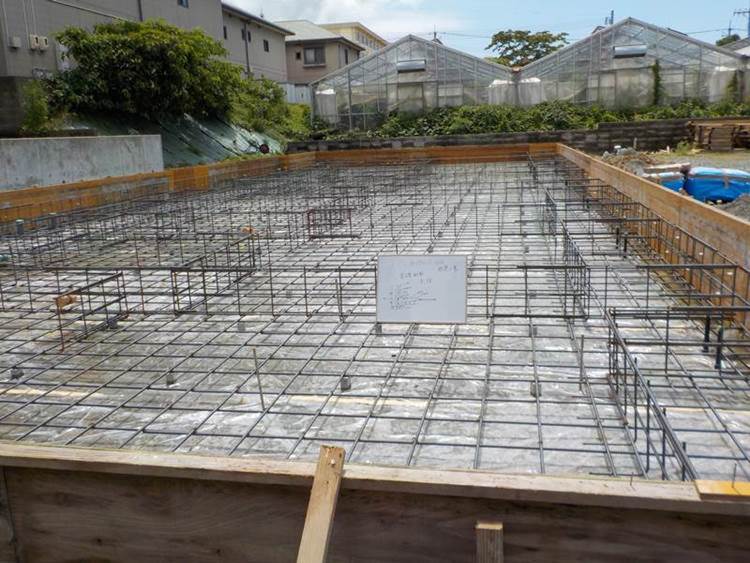

基礎配筋工事

配筋がきれいに組まれました(*^^)
配筋検査が終わりましたら、コンクリートを
流し入れていきます(^O^)/
- 6. 2016年06月23日
-
基礎工事

基礎のベースコンクリートが流し込まれました(*^^)
しっかりと固まれば次は立ち上がり部分です!
- 7. 2016年06月25日
-
基礎工事②
- 8. 2016年06月25日
-
基礎工事①
立ち上がり部分の型枠が組まれました!
- 9. 2016年06月30日
-
アンカーボルト
アンカーボルトは基礎と土台をしっかりと
つなぐ役割をし、地震や台風などの大きな
外力により、土台が基礎からずれたり、
浮き上がったりすることがないように
しっかりと固定させる大事な金物です!
- 10. 2016年06月30日
-

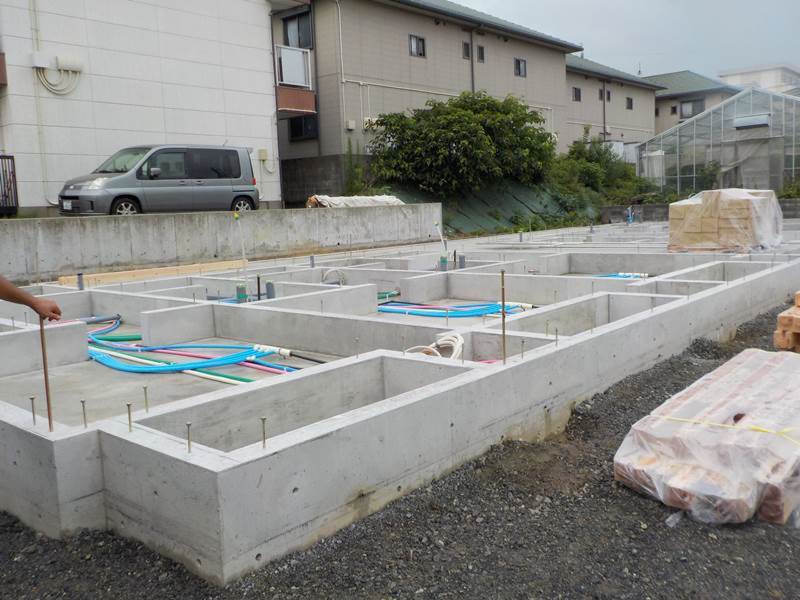

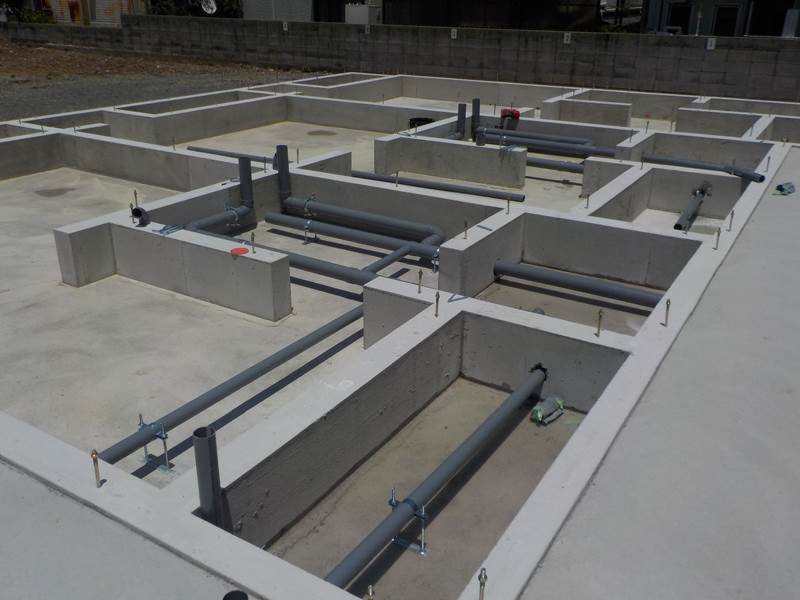

先行配管工事

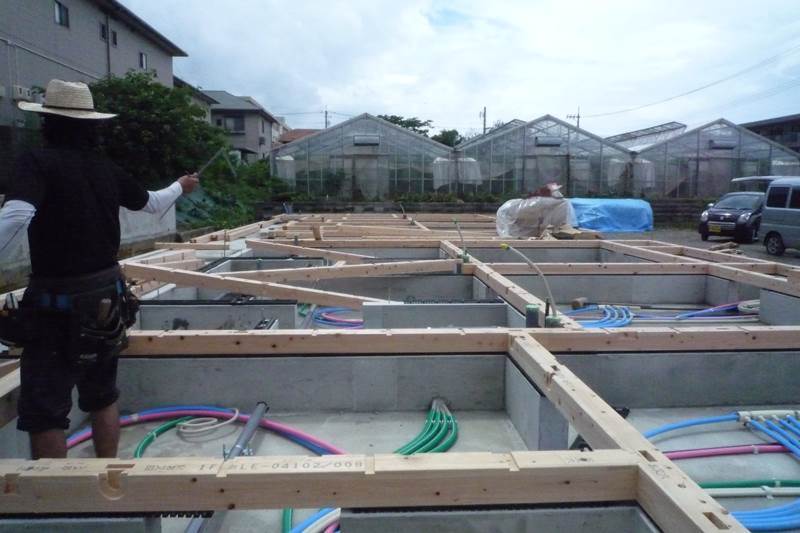

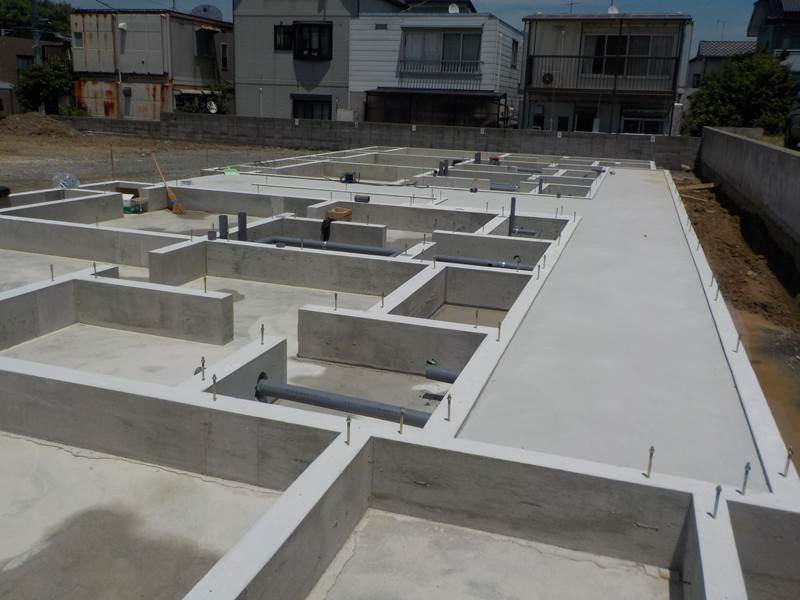

配管が設置されています(*^^)
アパートですのでたくさんありますね(・o・)
- 11. 2016年06月30日
-

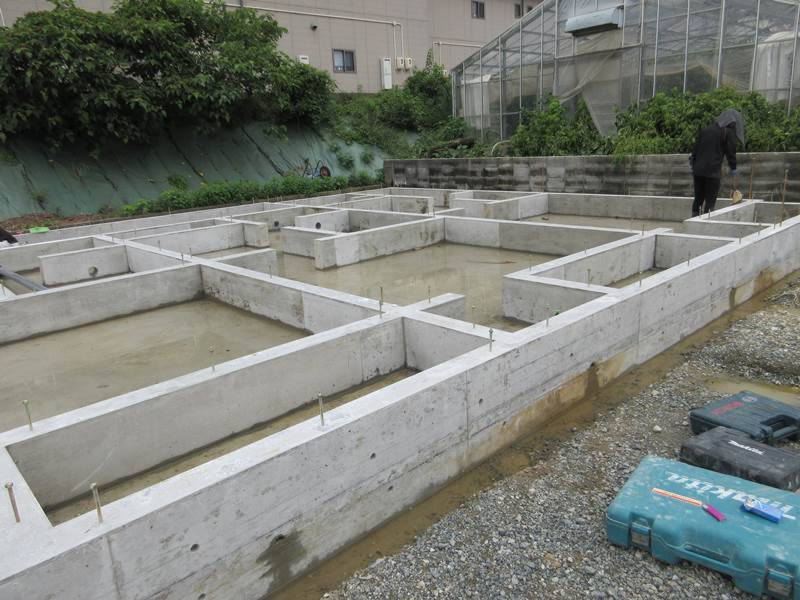

基礎完成!
立ち上がり部分のコンクリートも固まり、
型枠が外され基礎が完成しました!
- 12. 2016年07月05日
- 13. 2016年07月05日
-

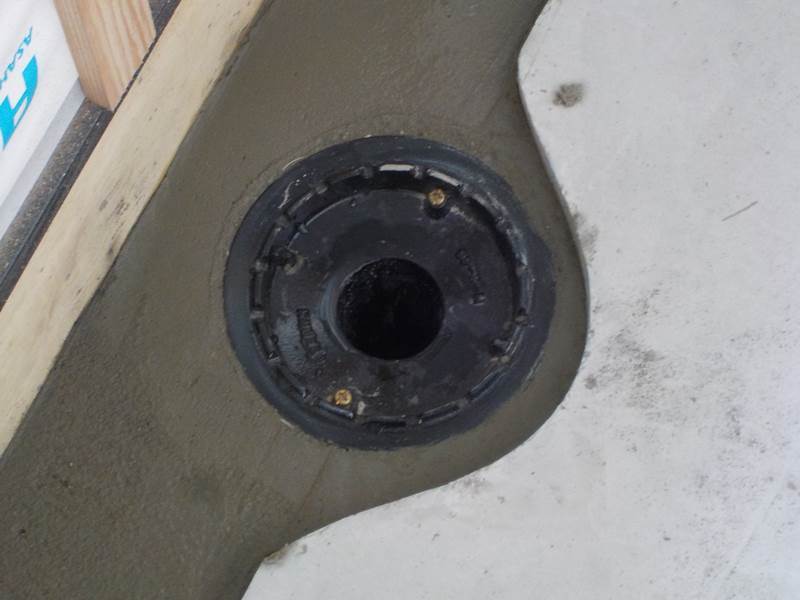

先行配管工事
たくさんの配管がきれいに施工されています!
- 14. 2016年07月11日
-

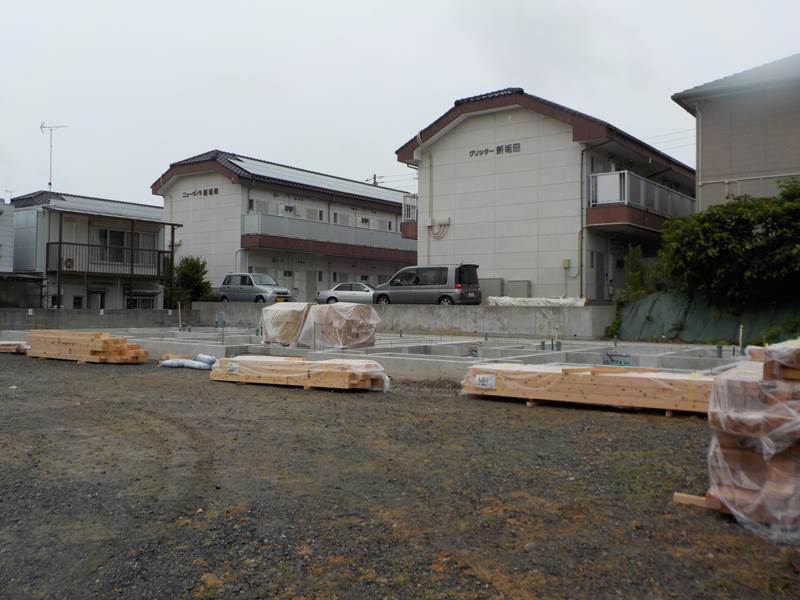

材料搬入
土台敷きの為の材料が搬入されました!
- 15. 2016年07月11日
-
給排水工事
給排水の配管の設置が完了しています(*^^)
ピンクの管からお湯が、ブルーの管からお水が
出てきます!
- 16. 2016年07月12日
-
基礎パッキン
土台と基礎の間にある黒いものは
基礎パッキンといって、間に挟むことにより、
土台からの湿気を基礎へ浸透するのを防ぎ、
建物の耐久性を向上させる効果があります(^O^)/
- 17. 2016年07月12日
-
土台敷き

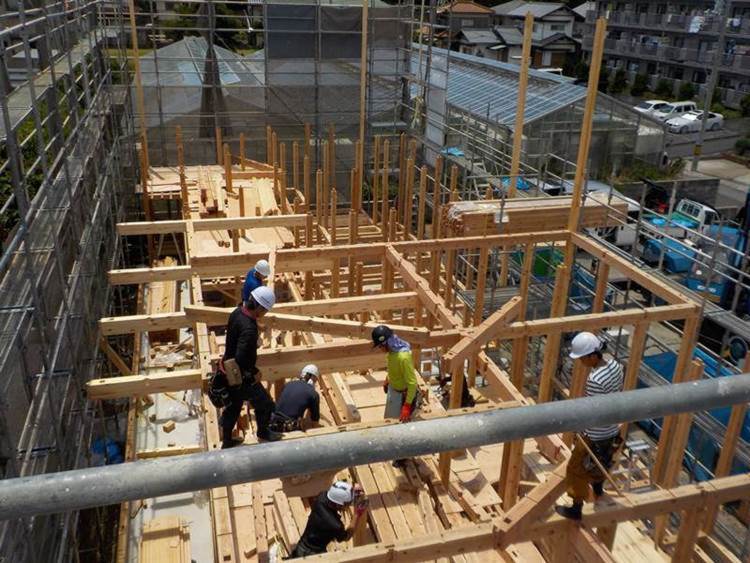

職人さん達により土台敷きが行われています!
上棟までもう少しです(^O^)/
- 18. 2016年07月15日
-

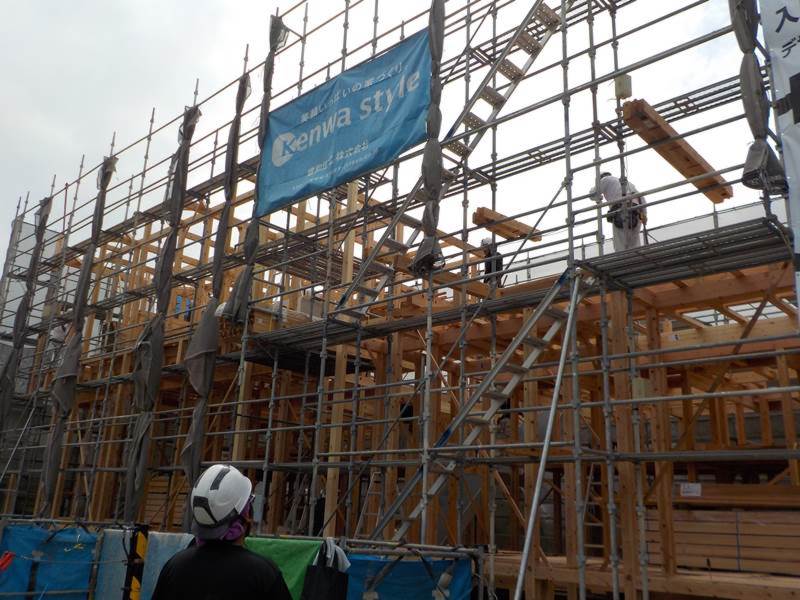

上棟⑰
しっかりと防水を行い屋根材を施工しました。
おめでとうございます!
お天気の心配もありましたが、
棟上げが無事に終了いたしました(*^^)
これからも引き続き安全無事に作業を
すすめて参りますのでどうぞよろしく
お願い致します<(_ _)>
- 19. 2016年07月15日
-
上棟⑯
- 20. 2016年07月15日
-
上棟⑮
- 21. 2016年07月15日
-
上棟⑭

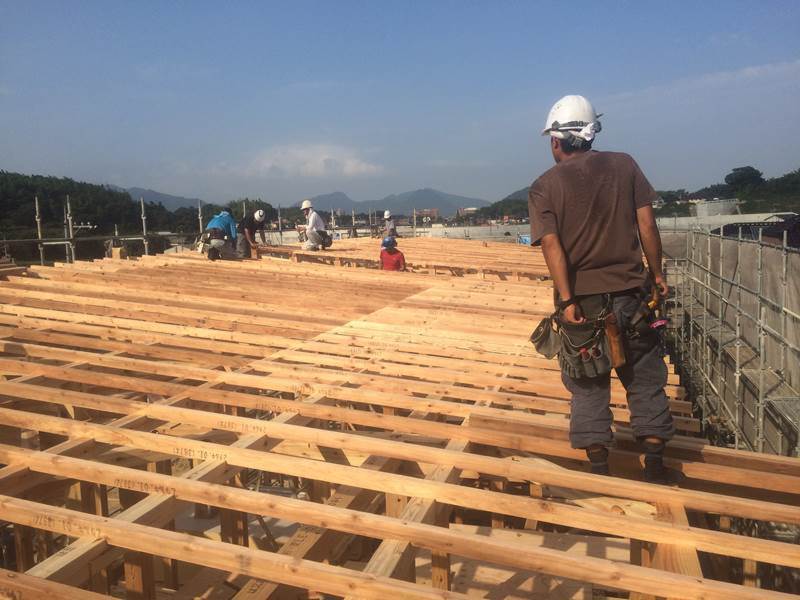

屋根部分を施工しています!
もう少しで終わります(*^^)
- 22. 2016年07月15日
-
上棟⑬
- 23. 2016年07月15日
-
上棟⑫
- 24. 2016年07月15日
-
上棟⑪
- 25. 2016年07月15日
-

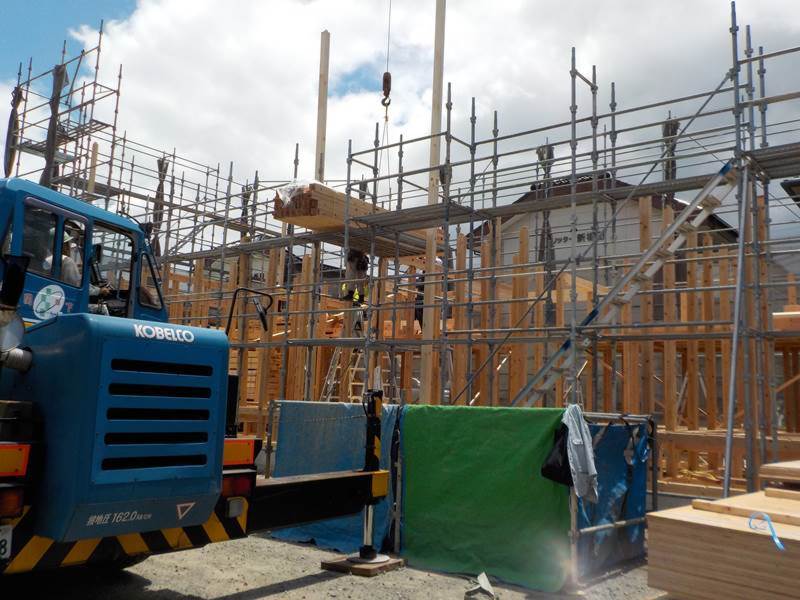

上棟⑩
クレーン車も大活躍です(^^)
- 26. 2016年07月15日
-
上棟⑨
- 27. 2016年07月15日
-
上棟⑧
階段が付きました!
- 28. 2016年07月15日
-

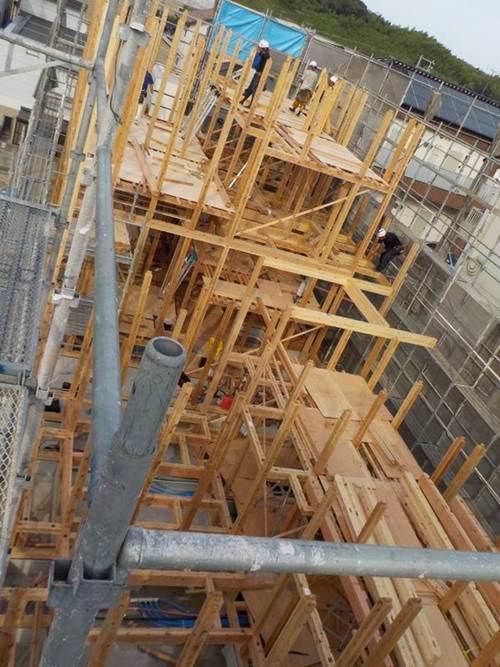

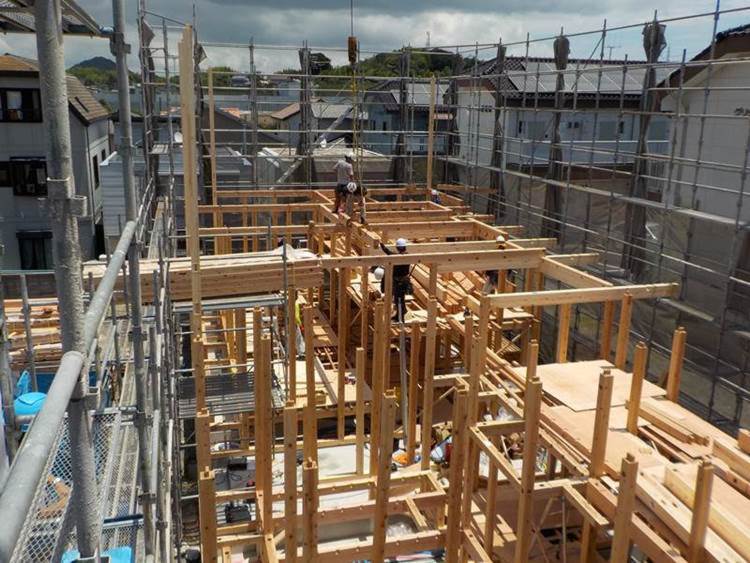

上棟⑦

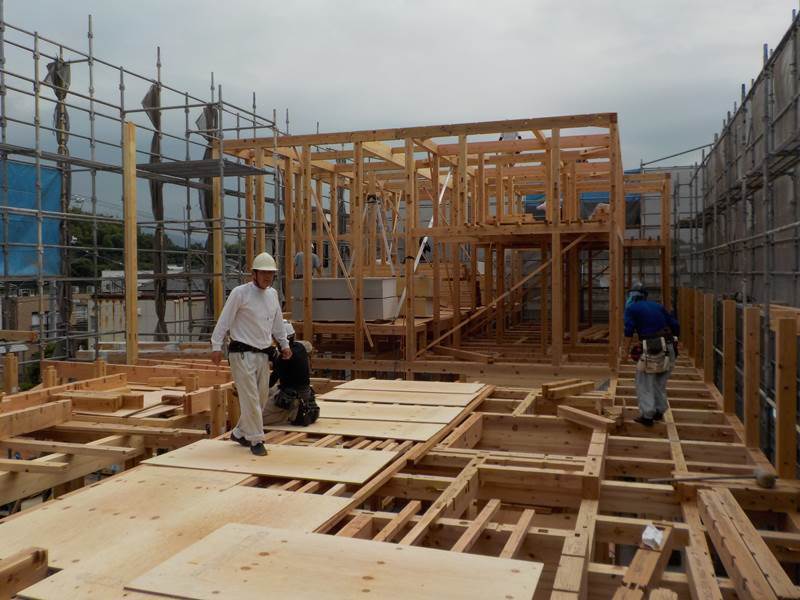

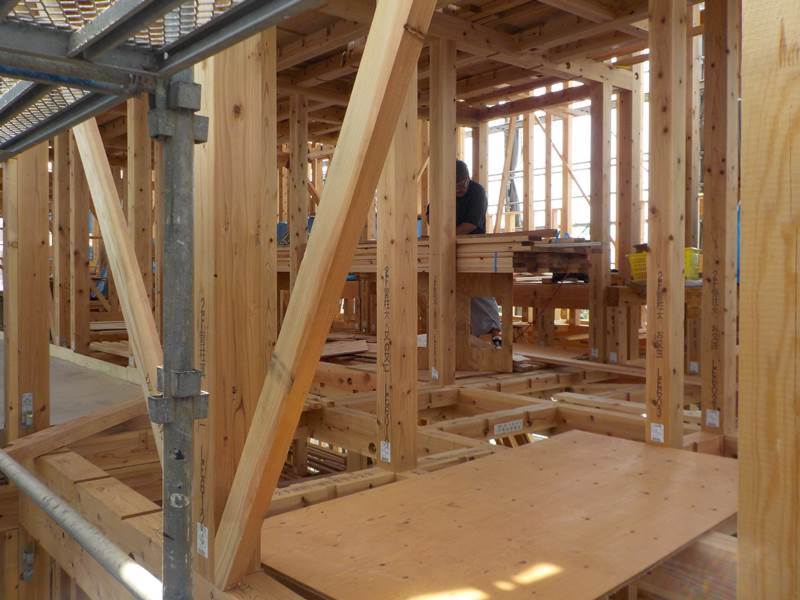

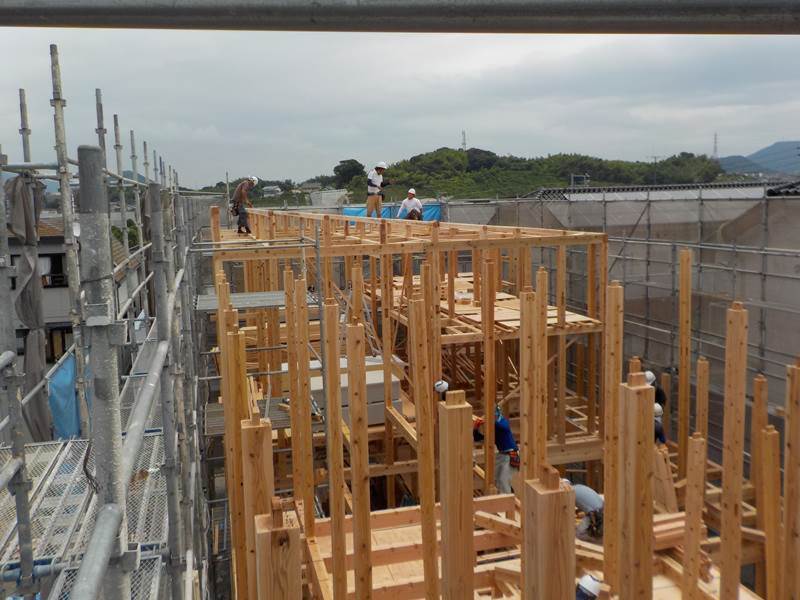

2日目の棟上げが始まりました!
- 29. 2016年07月15日
-
上棟⑥
2日目に続きます!
- 30. 2016年07月15日
-
上棟⑤
あっという間にここまで出来ました!
建物が大きいのでとても迫力がありますね♪
- 31. 2016年07月15日
-
上棟④
- 32. 2016年07月15日
-
上棟③
- 33. 2016年07月15日
-
上棟②

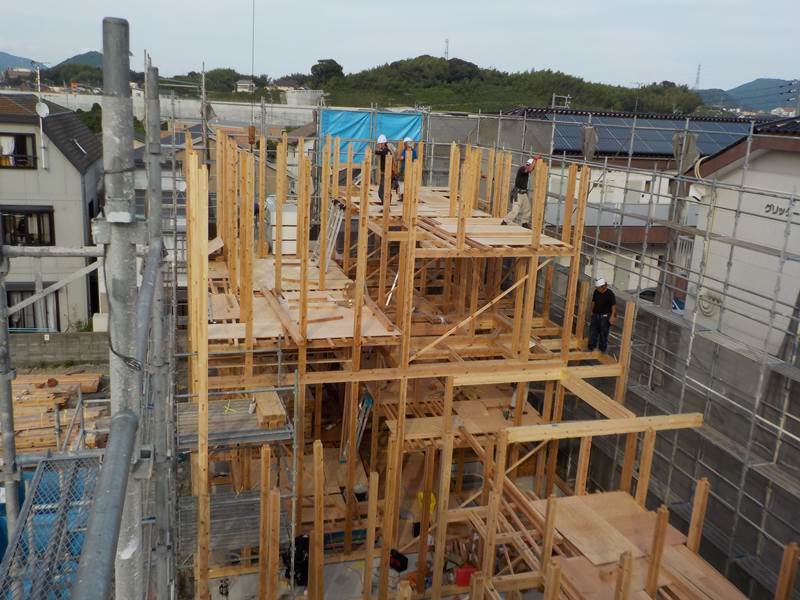

立った柱に梁や桁を渡していきます!
- 34. 2016年07月15日
-

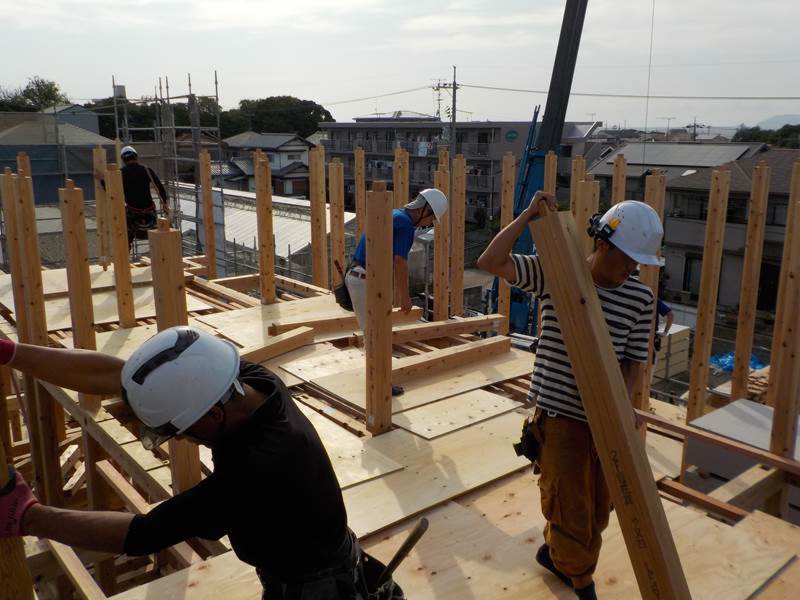

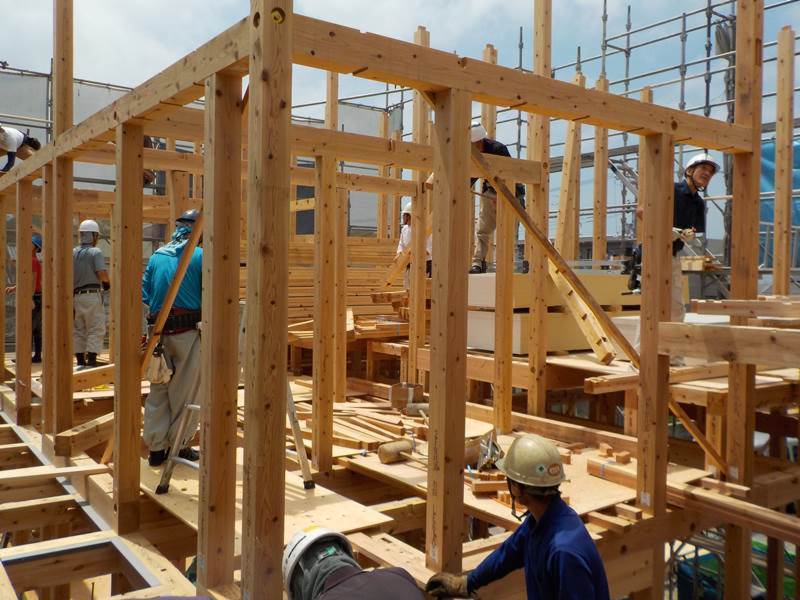

上棟①

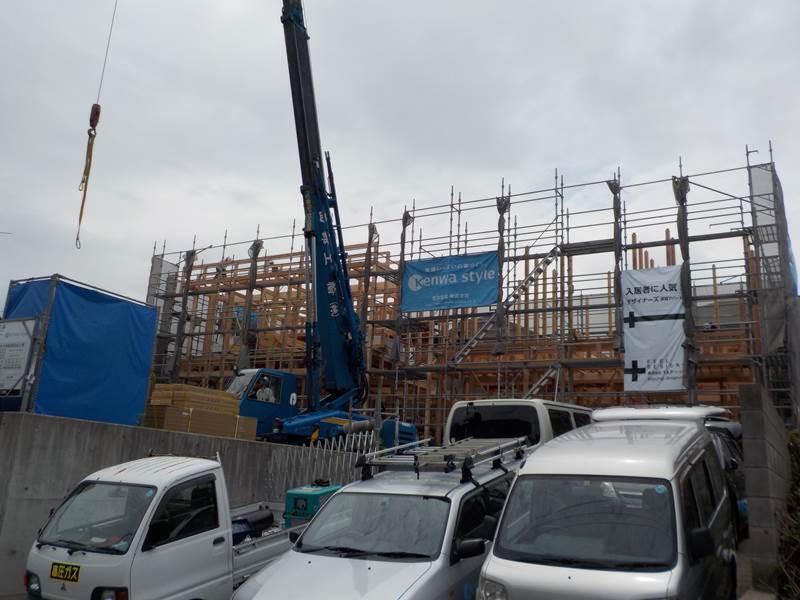

梅雨の晴れ間に垢田アパートの棟上げが
行なわれました!
大きいので2日間に分けて棟を上げます!(^^)!
たくさんの大工さん達により柱が次々と立っていきます!

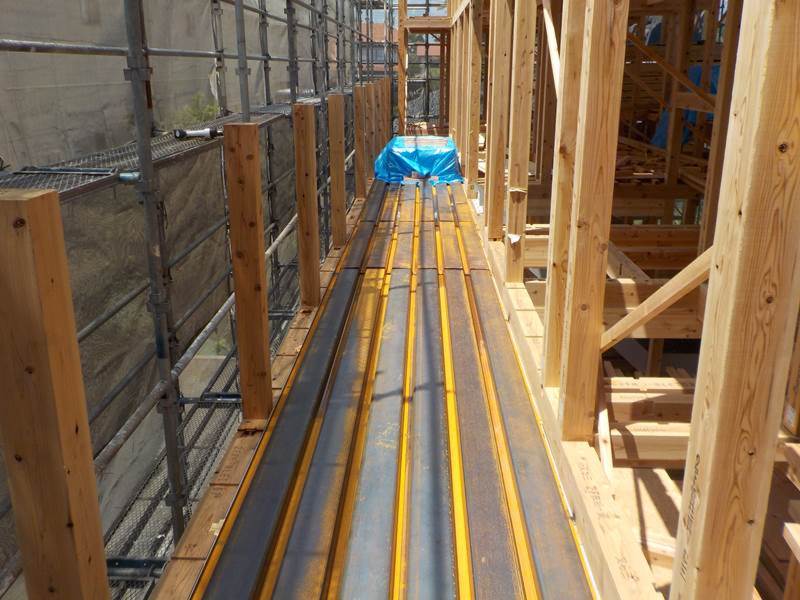

- 35. 2016年07月22日
- 36. 2016年07月25日
- 37. 2016年07月29日
-

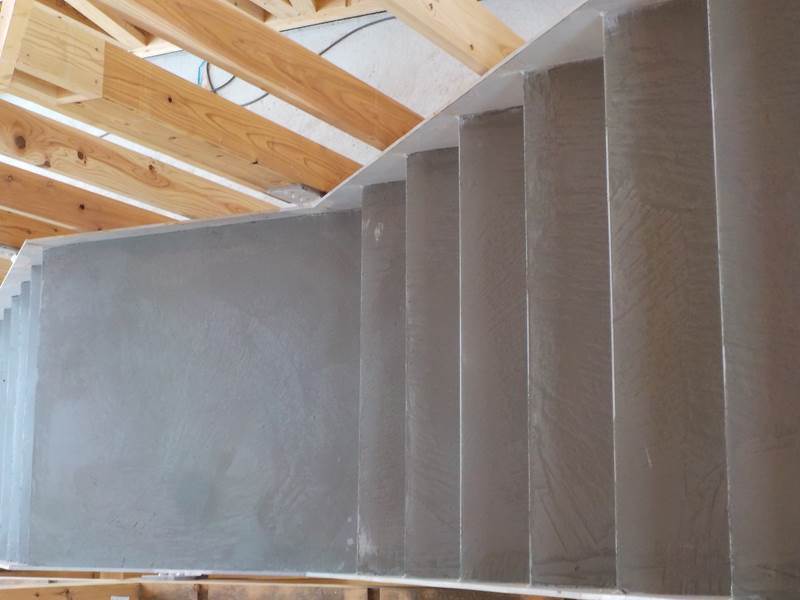

階段

階段も共用廊下同様土間コンクリートを
施行しました(^^)
- 38. 2016年07月29日
-
共用廊下
共用廊下に土間コンクリートを施行しました!
- 39. 2016年07月30日
-

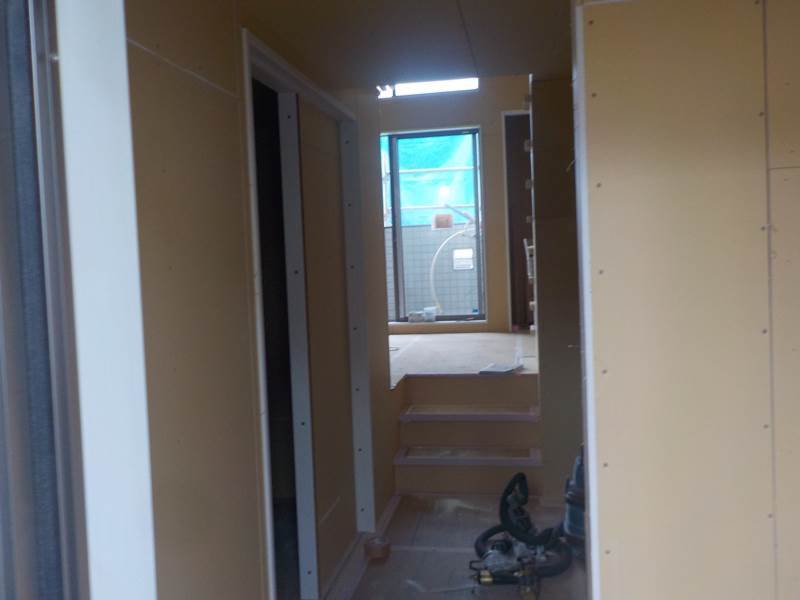

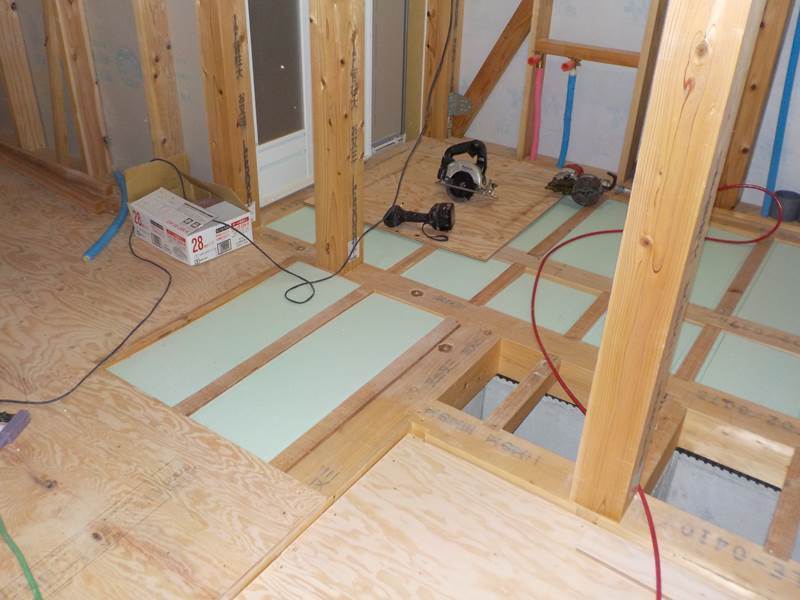

内部状況
- 40. 2016年07月30日
-

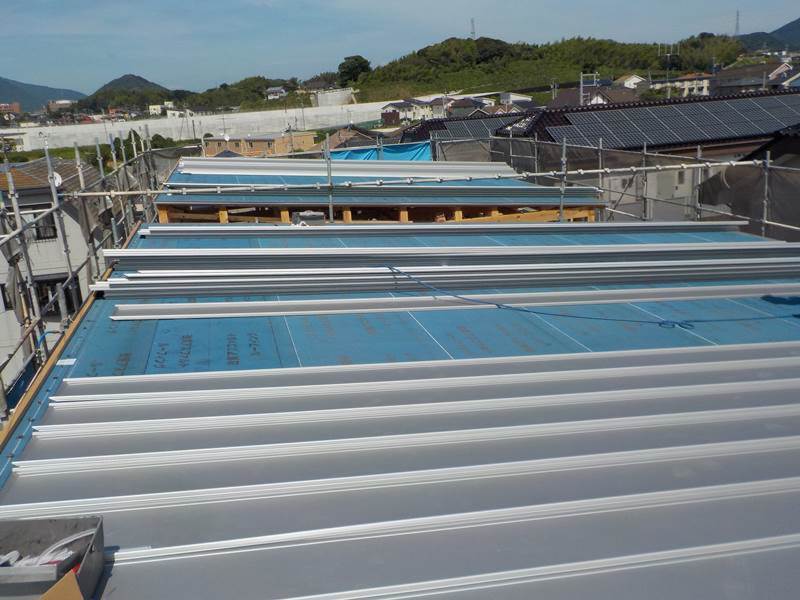

屋根

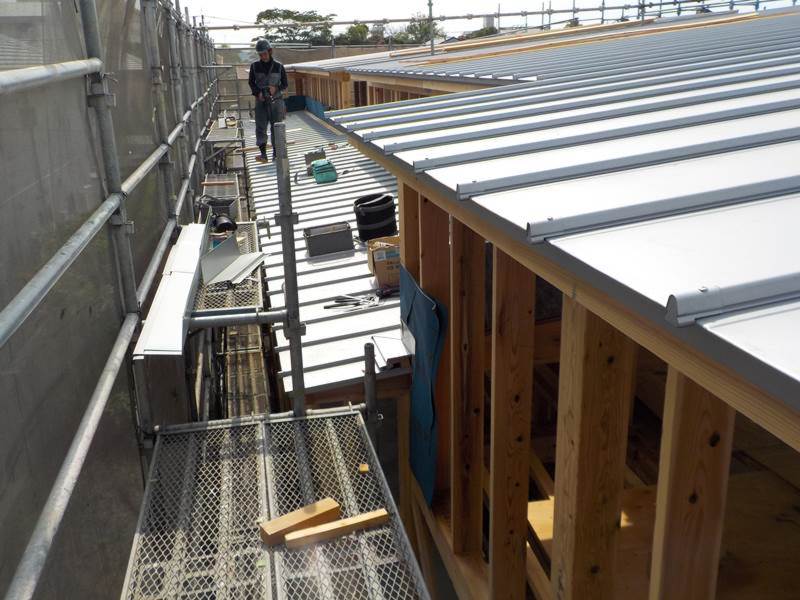

- 41. 2016年08月03日
-

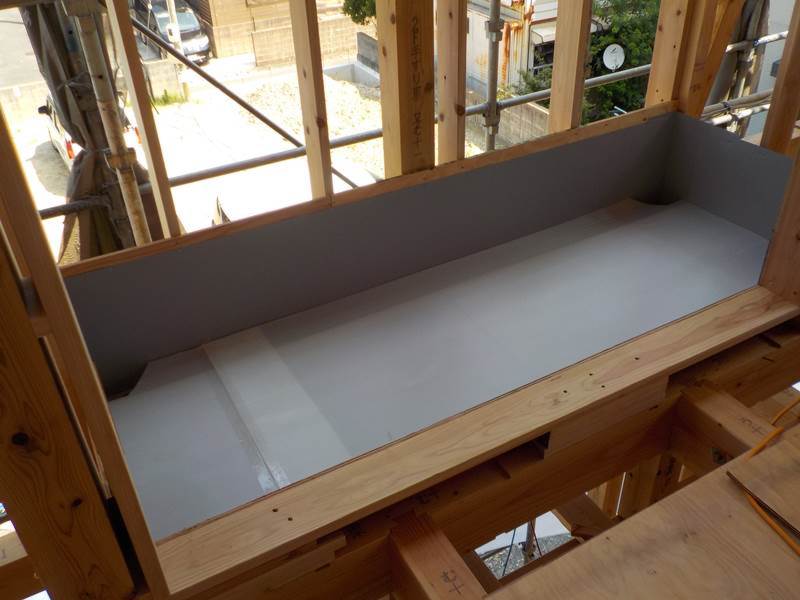

バルコニー
- 42. 2016年08月04日
-
バルコニー
防水加工を行い、バルコニーからの部屋への
雨水等の侵入を防ぎます!
- 43. 2016年08月04日
-
内部状況
- 44. 2016年08月08日
-
しろあり防除処理
- 45. 2016年08月08日
-
しろあり防除処理
木造建築の天敵であるシロアリ。
そんなシロアリから大事な建物を守るための
処理を行っています!!
- 46. 2016年08月09日
-
内部状況

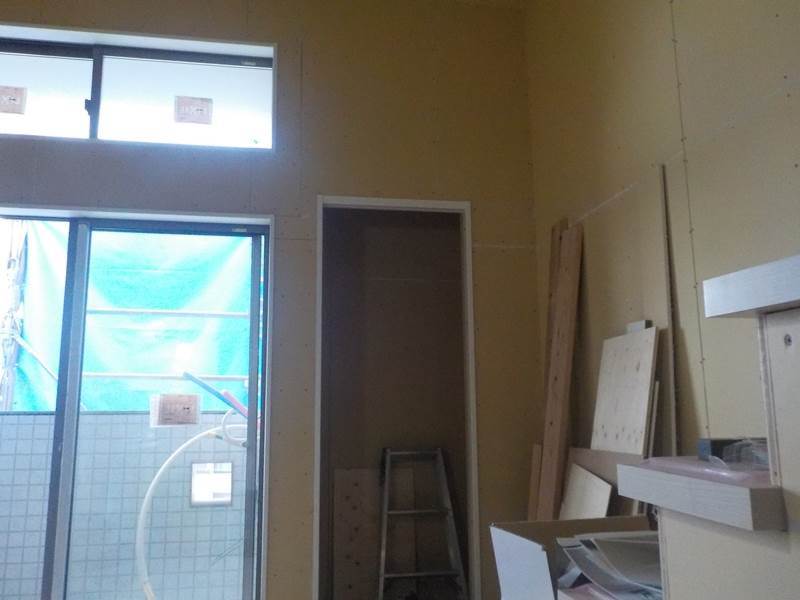

- 47. 2016年08月09日
-
内部状況
- 48. 2016年08月09日
-
サッシ取り付け
窓枠にサッシが取り付けられています!
もうすぐ窓が入ります(^O^)/
- 49. 2016年08月09日
-

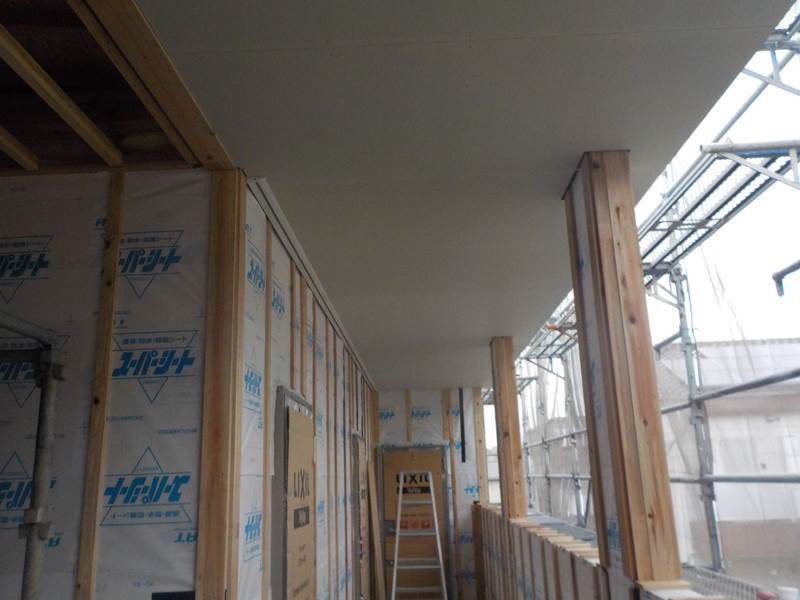

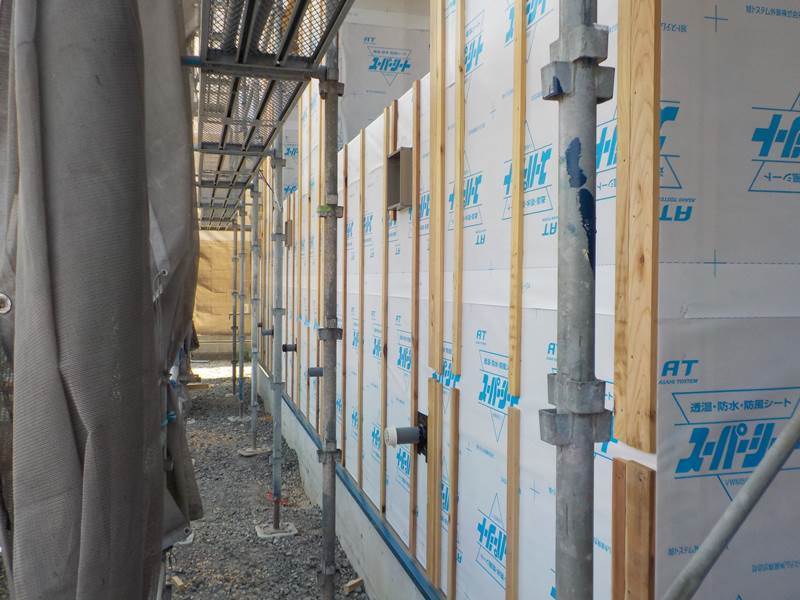

透湿防水シート
- 50. 2016年08月09日
-
透湿防水シート
外壁材の下に張り、外部からの水の浸入を防ぐ
シートを施工しています(*^^)
湿気は通すので壁内の湿気を積極的に屋外に排出し、
壁内の結露を防ぐ効果もあります!
- 51. 2016年08月12日
-

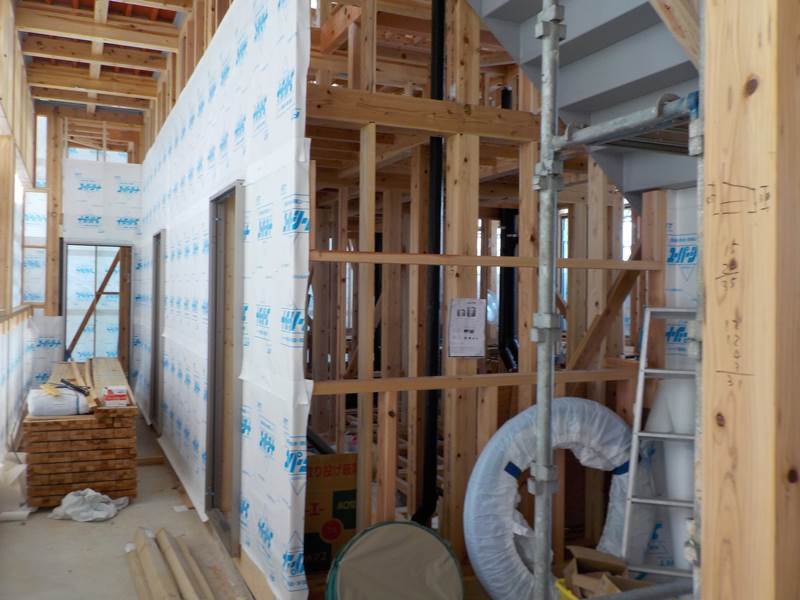

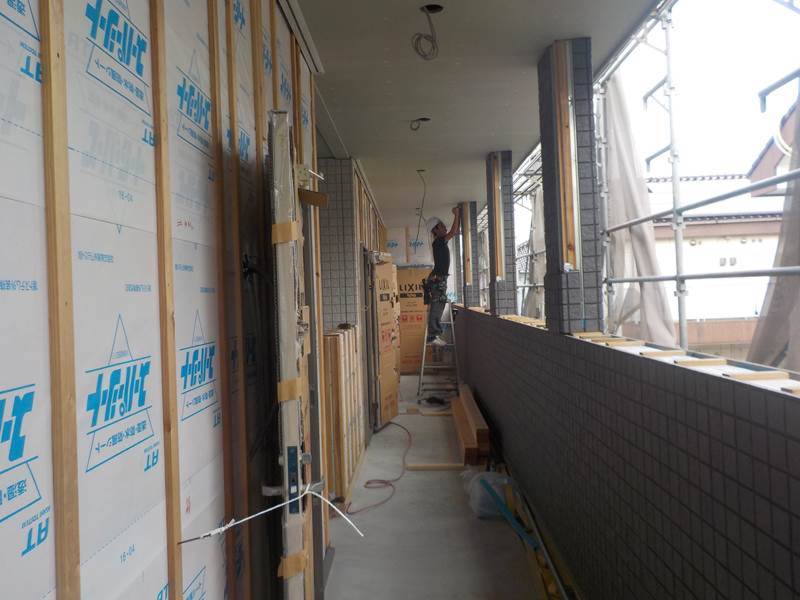

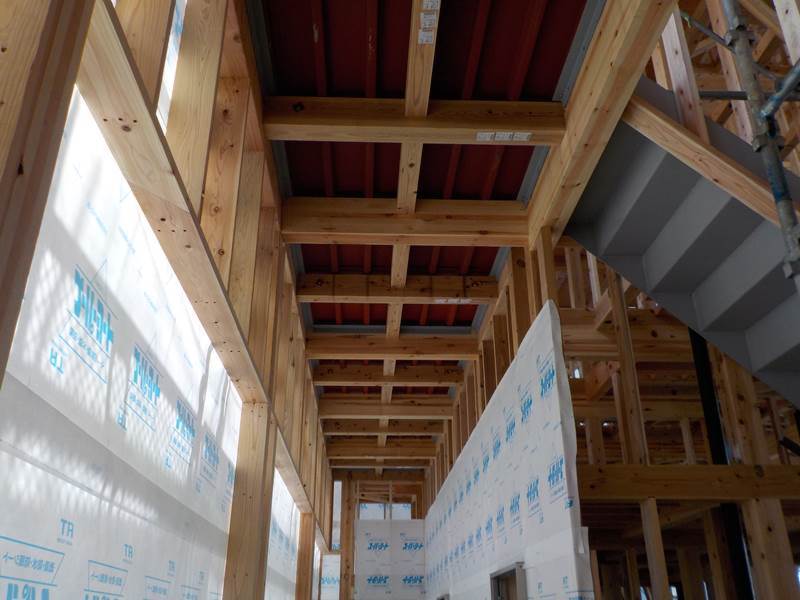

内部工事状況
- 52. 2016年08月12日
-
内部工事状況
- 53. 2016年08月12日
-
胴縁
シートをお家全体にしっかりと巻き付けたら
上から胴縁を施工します!
胴縁とは写真にある縦方向に貼られた木材の
事で、この上に外壁材を張っていきます(^^)
シートと外壁材の間の胴縁の厚みが通気層となり、
壁の中の空気の流れをつくる事で湿気を溜めず、
内部結露の防止や、断熱効果が得られます(^O^)/

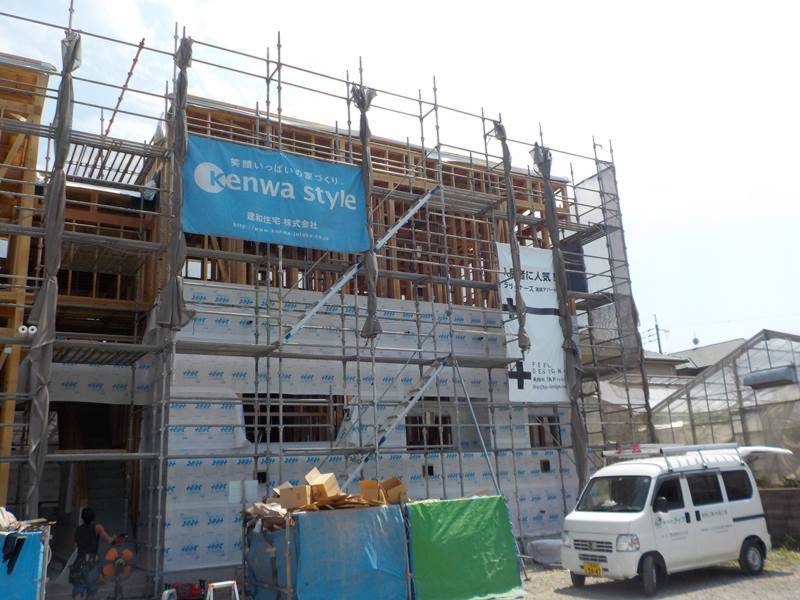

- 54. 2016年08月17日
-

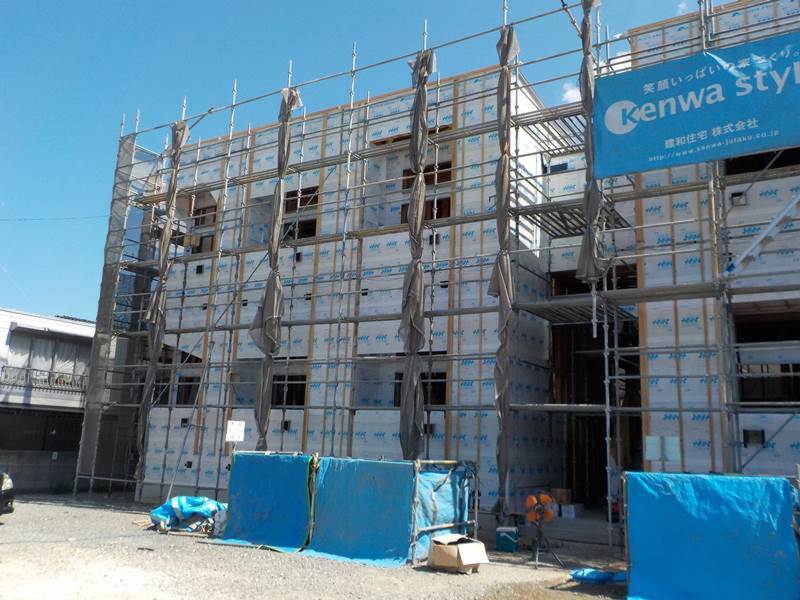

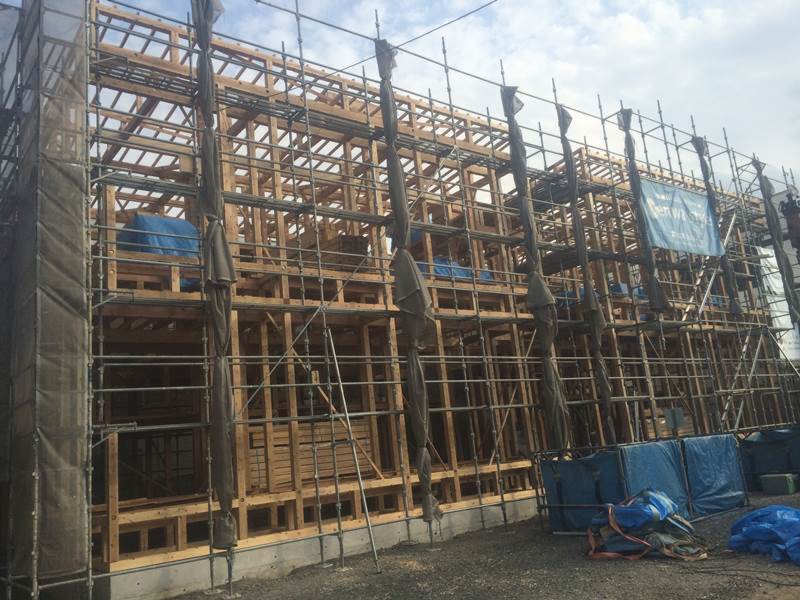

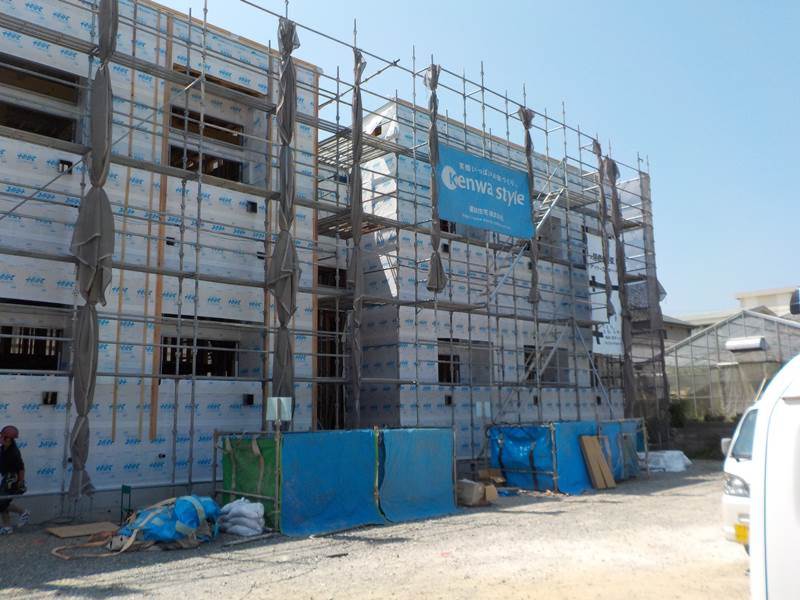

外部工事状況
- 55. 2016年08月22日
-
外部工事状況
- 56. 2016年08月22日
-
外部工事状況
- 57. 2016年08月30日
-
外部工事状況
サイディング工事が始まっています(^O^)/

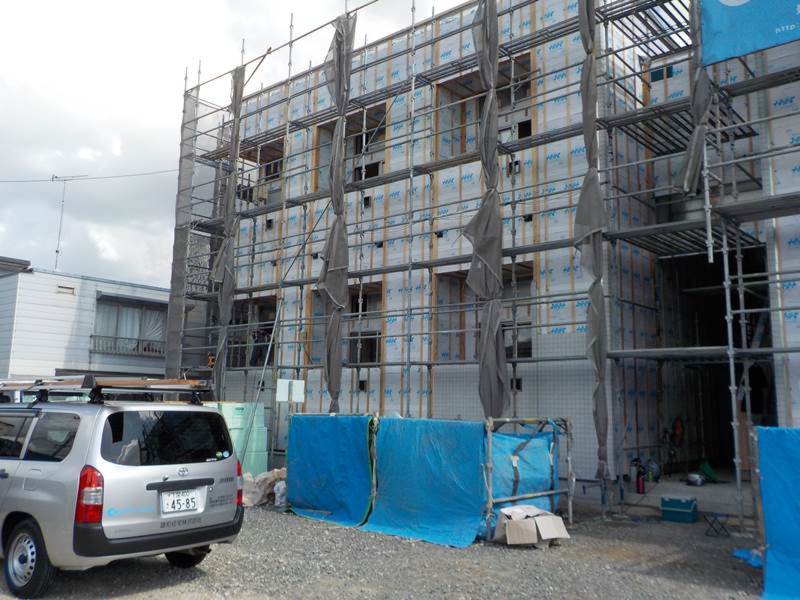

- 58. 2016年09月01日
-

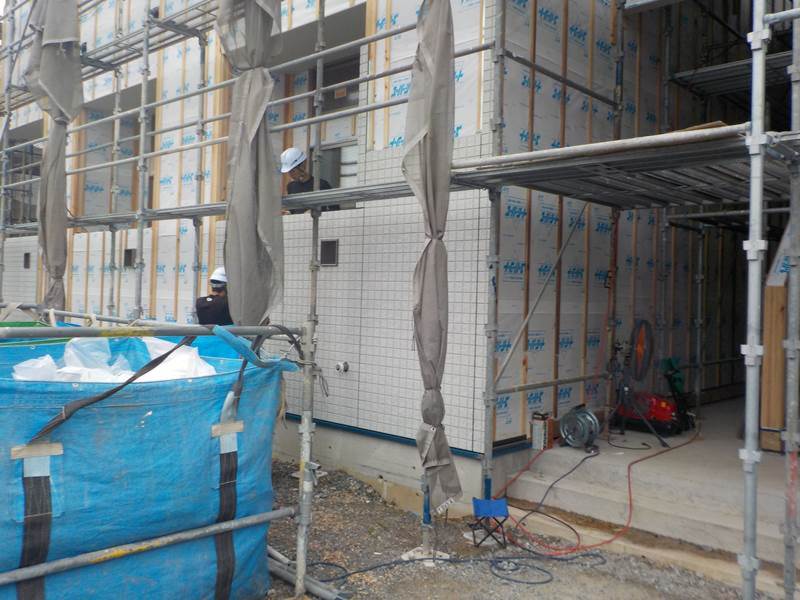

外部工事状況
サイディング工事が進んでいます!
- 59. 2016年09月01日
-
玄関ドア
各お部屋の玄関ドアが設置されています!

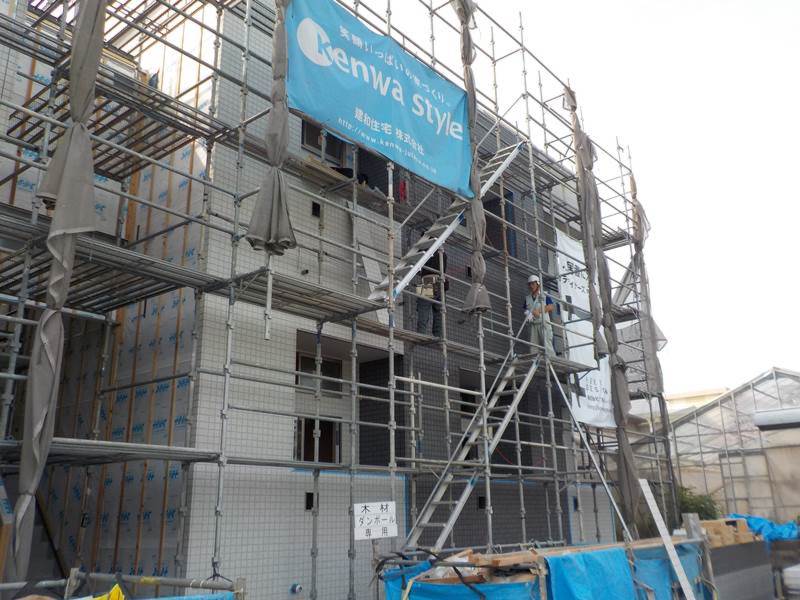

- 60. 2016年09月07日
- 61. 2016年09月07日
-

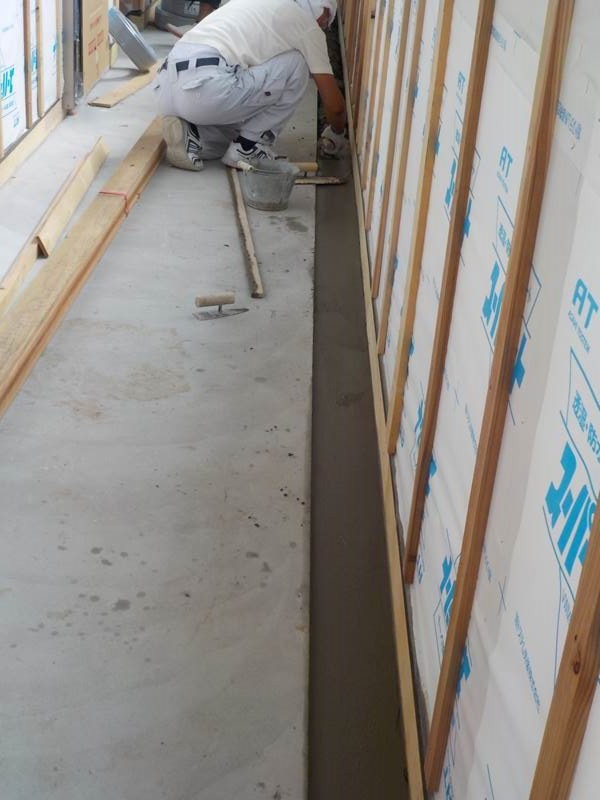

左官工事
- 62. 2016年09月07日
-
外部工事状況
オシャレな2色づかいの外壁です(*^^)
- 63. 2016年09月16日
- 64. 2016年09月20日
- 65. 2016年09月20日
-

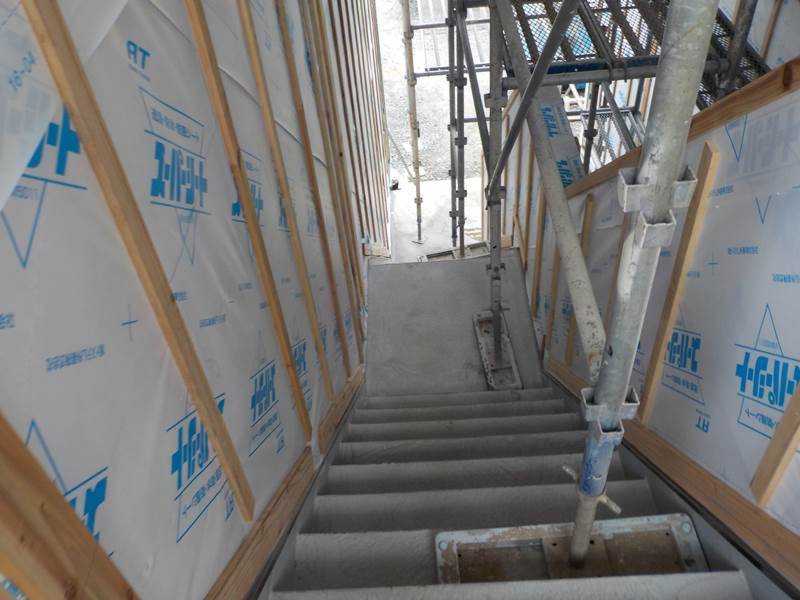

共用階段
- 66. 2016年09月20日
-

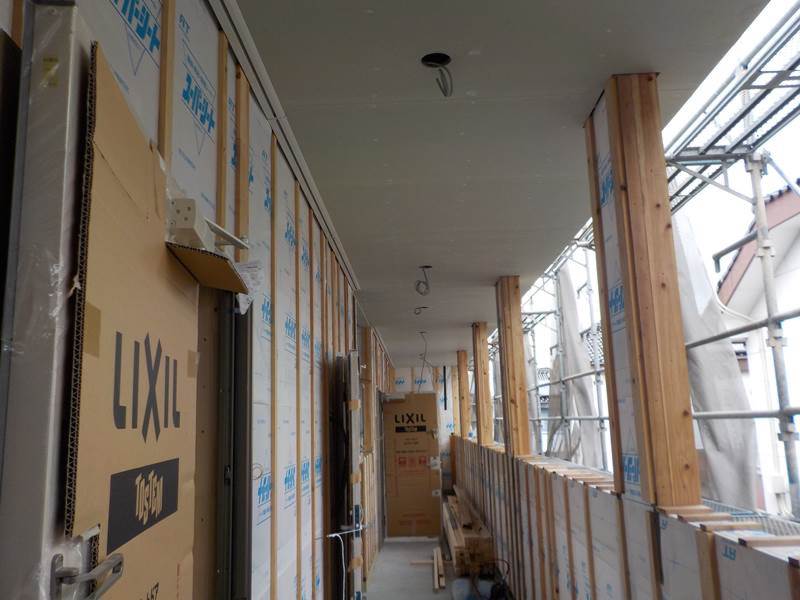

共用廊下
- 67. 2016年09月20日
-
玄関
たっぷり収納の出来るシューズボックスが
付きますので、スッキリとした空間を保つ
事が出来ます(^^)
- 68. 2016年09月20日
-

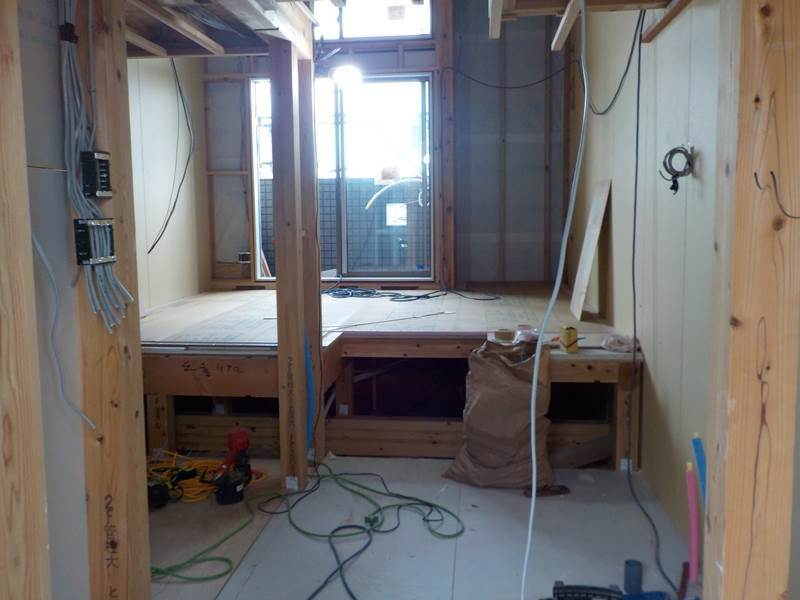

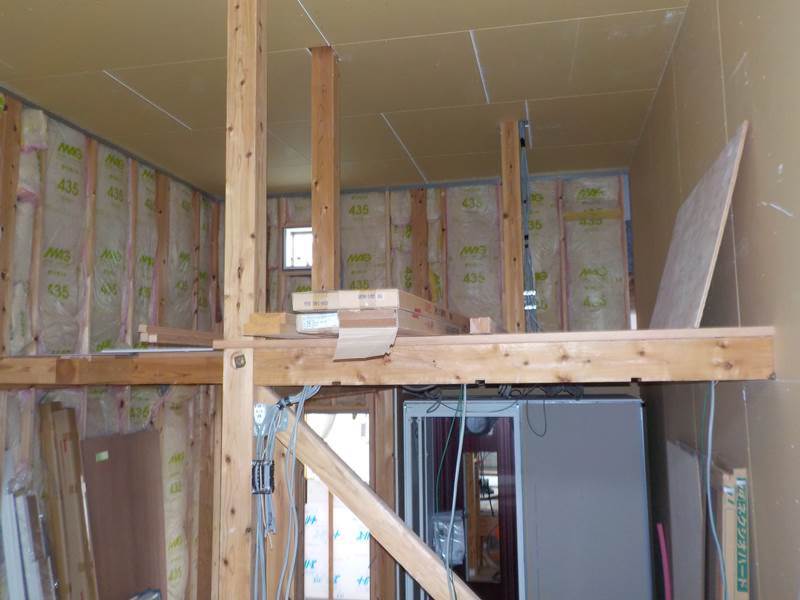

内部工事状況
高低差がある事で自然に空間が仕切られる感じに
なります(^O^)/
- 69. 2016年09月20日
-
ロフト
空間を利用したロフト部分です!
十分な広さがあります(*^^)v
- 70. 2016年09月20日
-

外部工事状況
サイディング工事順調に進んでいます!
- 71. 2016年09月27日
-
共用廊下
共用廊下の外壁工事も順調に進んでいます!
- 72. 2016年09月27日
-
内部工事状況
- 73. 2016年09月27日
-
クローゼット
リビングにはたくさん収納できるクローゼットが
付いています(*^^)v
- 74. 2016年09月27日
-
内部工事状況

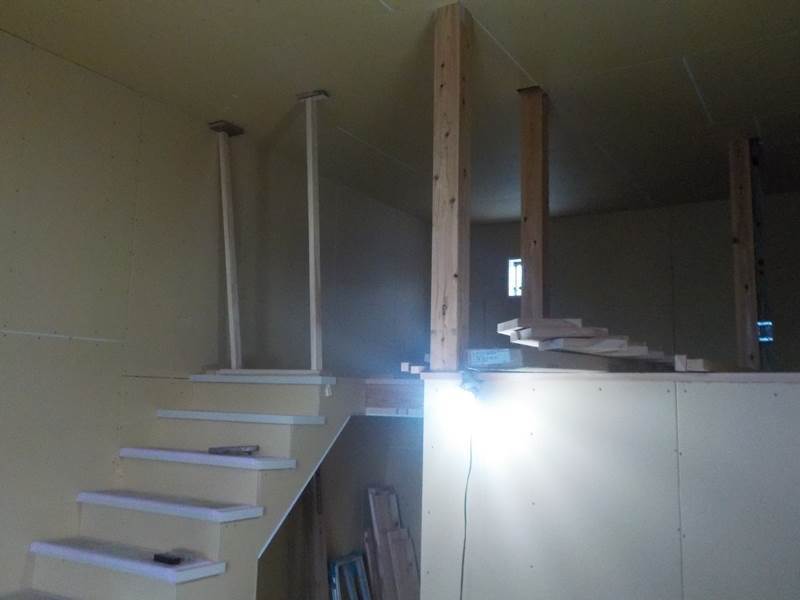

ロフトとロフトへ昇るための階段です!
梯子でなくしっかりとした階段なので昇り降りが
し易いですね(^^)
- 75. 2016年10月11日
-
外部工事状況
- 76. 2016年10月11日
-
外部工事状況
もう間もなく外壁工事が完了いたします(^^)
- 77. 2016年10月21日
-
内部工事状況
ボードがきれいに貼られました!
- 78. 2016年10月21日
-
外部工事状況
足場が外され、スタイリッシュな外観全体が
見えるようになりました(*^^)v

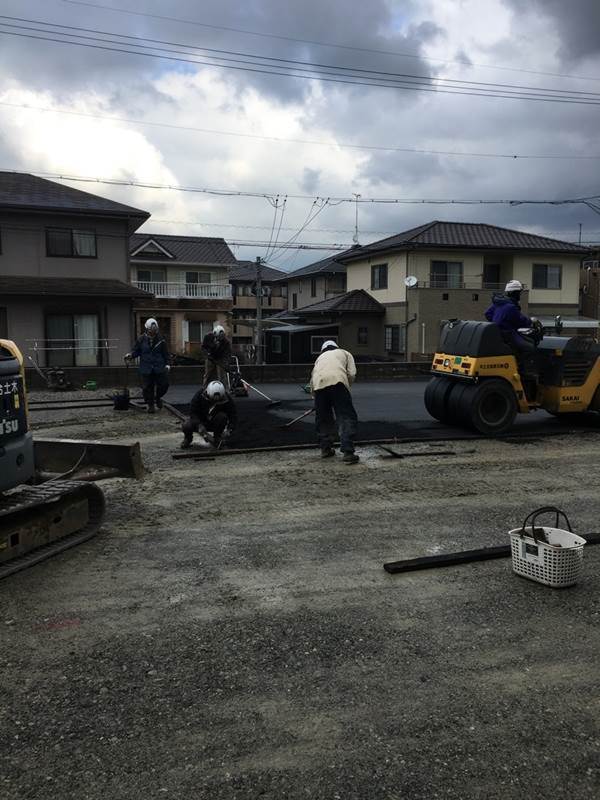

- 79. 2016年12月05日
-

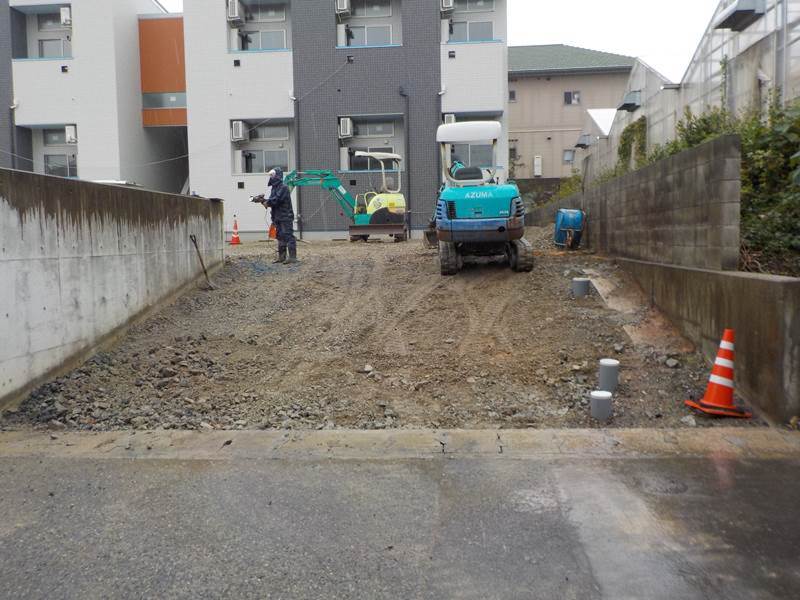

外構工事
外構工事が始まりました!
完工までもう少しです(^^)
- 80. 2016年12月05日
-

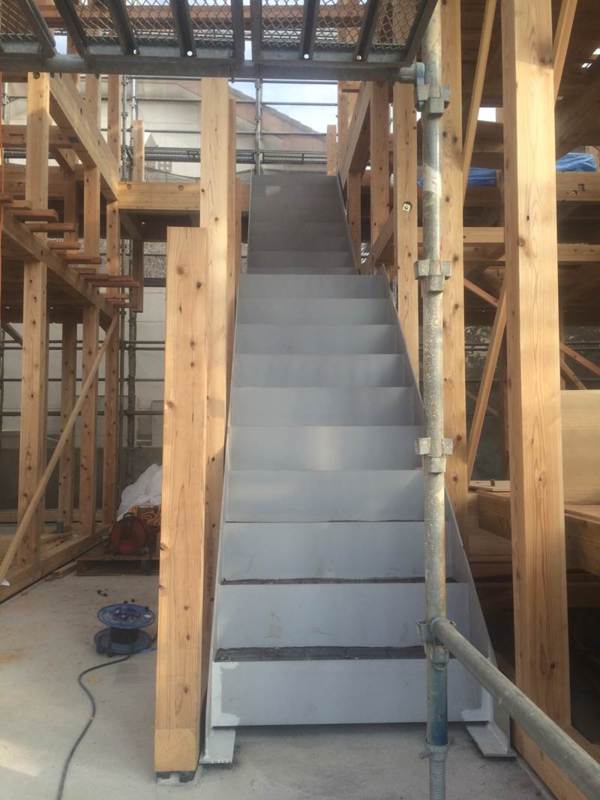

階段
ハシゴではなく作り付けの階段ですので、
ロフトへの昇り降りが安全に行えます(*^^)v

- 81. 2016年12月06日
-
内部
段差によってワンルームですが、空間が
仕切られているように感じますね(^^)
- 82. 2016年12月06日
-
洗面台
収納スペースがしっかりとある広々
洗面台です♪
- 83. 2016年12月06日
-

ロフト
ロフト部分にも窓や収納スペースがあるので
快適な空間を保つ事が出来ます(^O^)/

- 84. 2016年12月06日
-
トイレ
シンプルなトイレです!
棚が付いているので収納面の心配も
ありません(*^^)v
- 85. 2016年12月06日
-

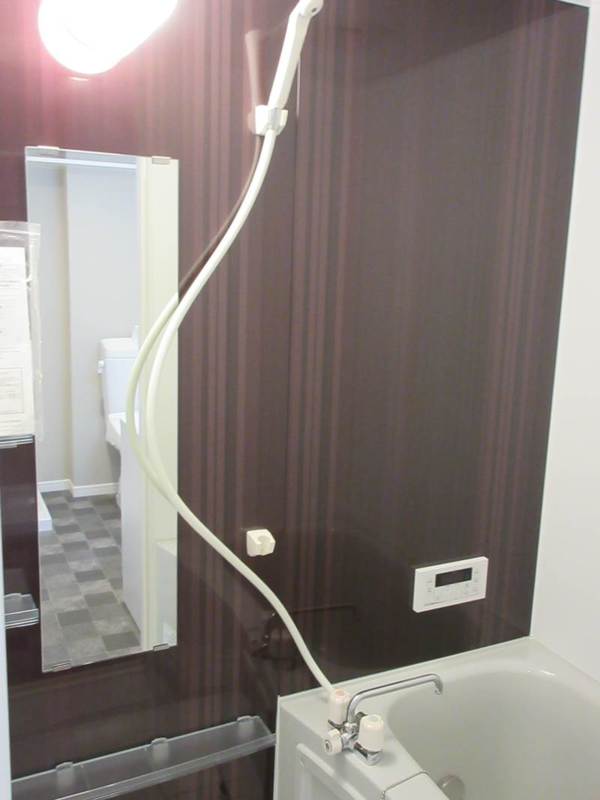

バスルーム
落ち着いた雰囲気のバスルームです!
十分な広さがありますので、のびのびと
お風呂に浸かる事ができます(^^)
- 86. 2016年12月06日
-
キッチン
鮮やかな赤色がスタイリッシュなキッチン
スペースです♡
コンロも2口あるのでお料理が捗りますね(^^)
- 87. 2016年12月12日
-
外構工事
- 88. 2016年12月13日
-
外構工事
- 89. 2016年12月27日
-
外構工事
外構工事が続いています!
年が明けて落ちついた頃にお引渡しとなります(^^)
入居希望はお早めに(^O^)/
- 90. 2017年01月10日
-
完成
外構工事も終わり、広々した駐車場のある
スタイリッシュなアパートが完成いたしました(*^^)
- 91. 2017年01月10日
-

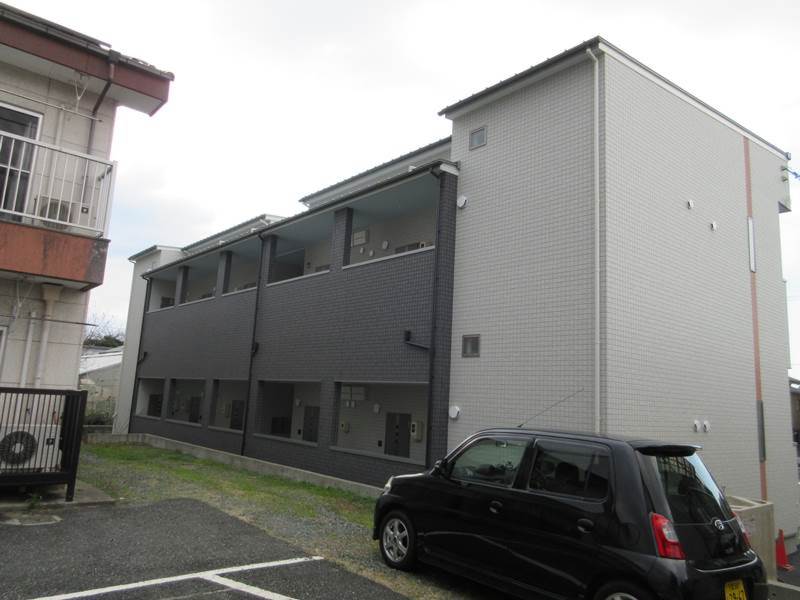

外観
側面と背面はこの様な感じになって
おります!
- 92. 2017年01月10日
-
入口
タイルが素敵ですね♡
- 93. 2017年01月10日
-

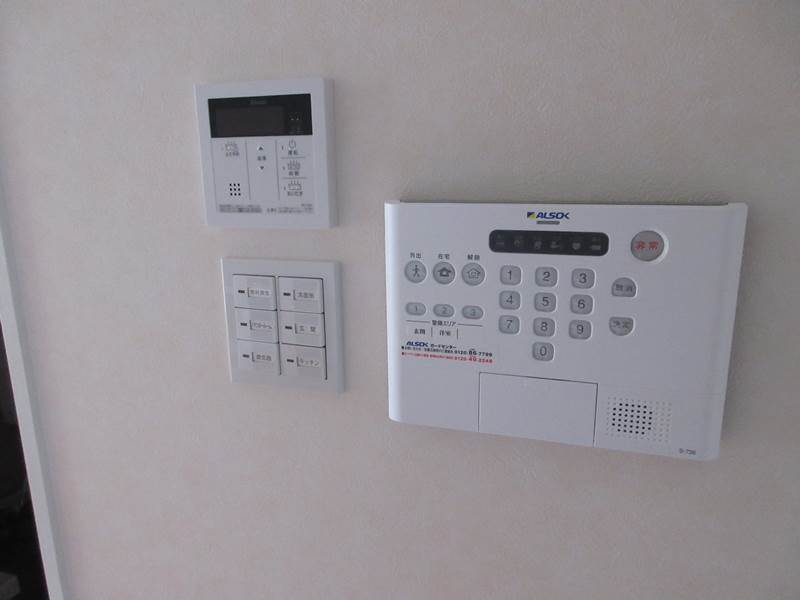

セキュリティ
アルソックの警備があるので一人暮らしでも
安心です(^^)
- 94. 2017年01月10日
-
トイレ
清潔感のあるトイレです!
- 95. 2017年01月10日
-
洗面台
収納がたくさん付いていてとても便利ですね♪
- 96. 2017年01月10日
-

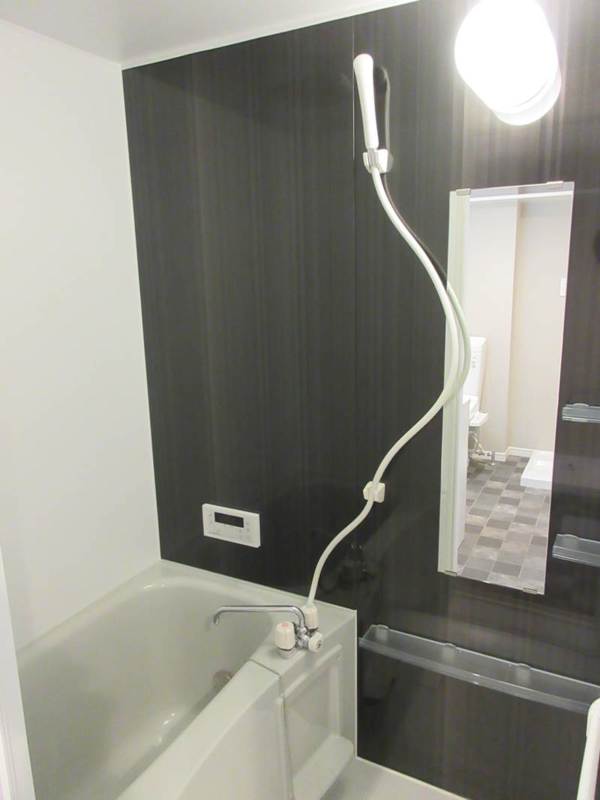

バスルーム
落ち着いた雰囲気の十分な広さがある
バスルームです!
一日の疲れもしっかり取れそうです(*^^)v
- 97. 2017年01月10日
-
キッチン
二口コンロとグリルが付いたお料理が楽しめる
オシャレなキッチンです☆
お部屋によって扉の色が違いますよ(^^)
- 98. 2017年01月10日
-
ロフト
手すりが付いた作り付けの階段なので
安全に昇り降り出来ます(*^^)v
ロフト部分にも窓、収納が付いていますので
スッキリとすごし易い空間になります!
- 99. 2017年01月10日
-

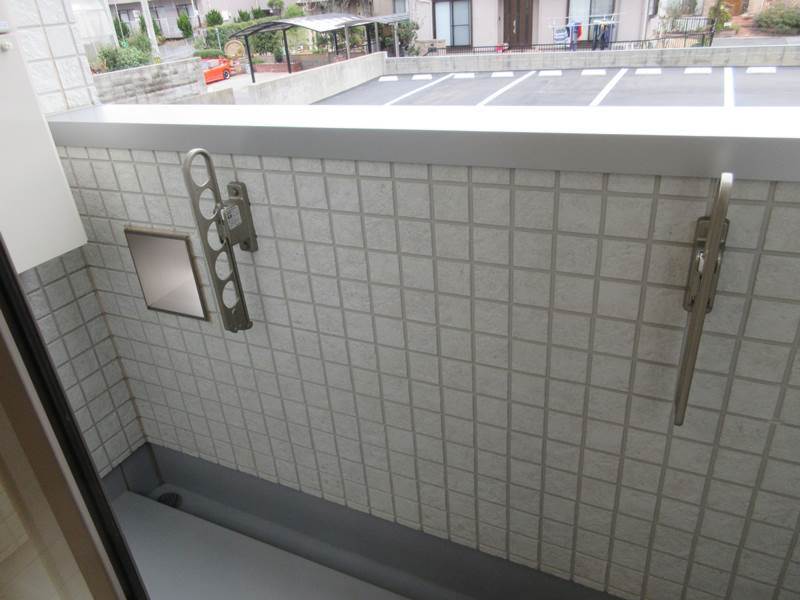

バルコニー
洗濯物をしっかりと干すことが出来ます!
- 100. 2017年01月10日
-
玄関
玄関収納があるので、スッキリとした空間を
保つ事が出来ます(*^^)v
- 101. 2017年01月10日
-
玄関扉
カッコイイです(*^^)
- 102. 2017年01月10日
-
共用廊下
- 103. 2017年01月10日
-
ポスト
ダイヤル式のポストで防犯対策バッチリです!
- 104. 2017年01月30日
-
お引渡し
本日は誠におめでとうございます!
おしゃれなデザイナーズアパートが
無事完工し、お引渡し出来た事、
スタッフ一同喜ばしく思います(^^)
これからもどうぞ末永いお付き合いの程、
よろしくお願い致します<(_ _)>
