梁を活用した間接照明が魅力的な吹抜けのある家

O様邸(下関市菊川)

スタイル別|すべて

梁を活用した間接照明が魅力的な吹抜けのある家

建築中レポート

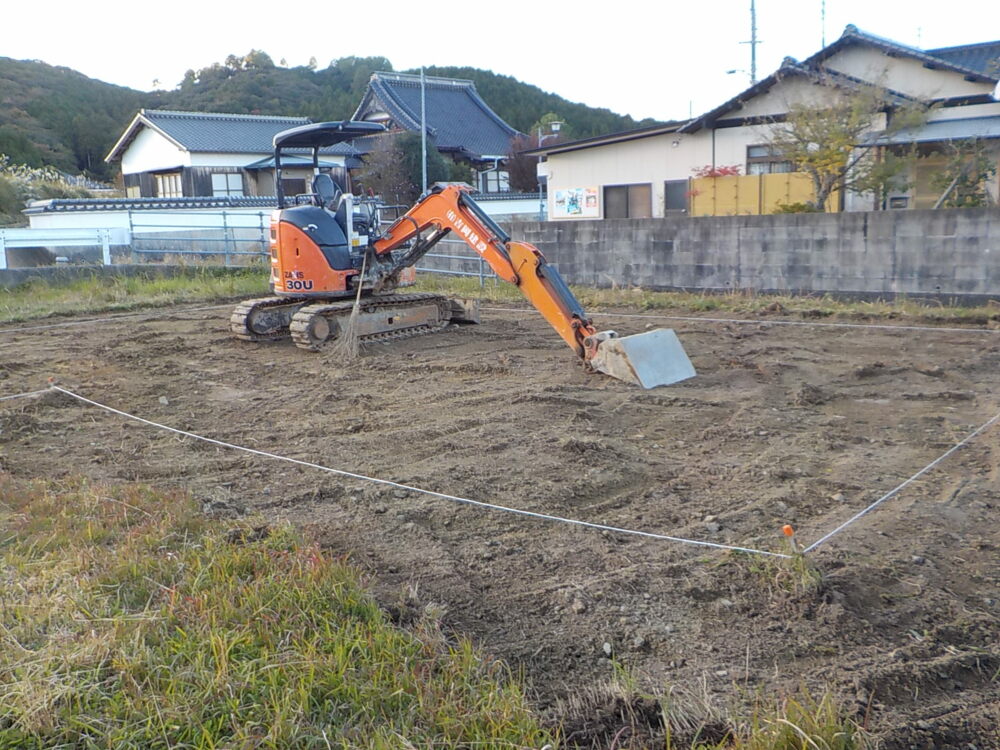

1. 2019年11月14日

基礎工事

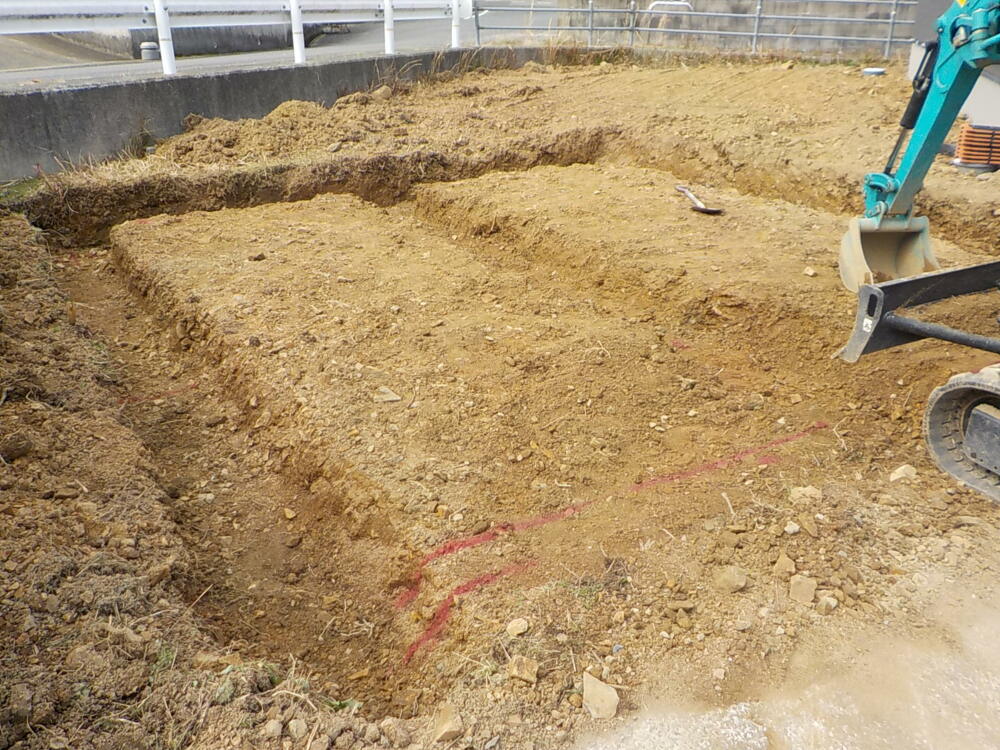

基礎工事

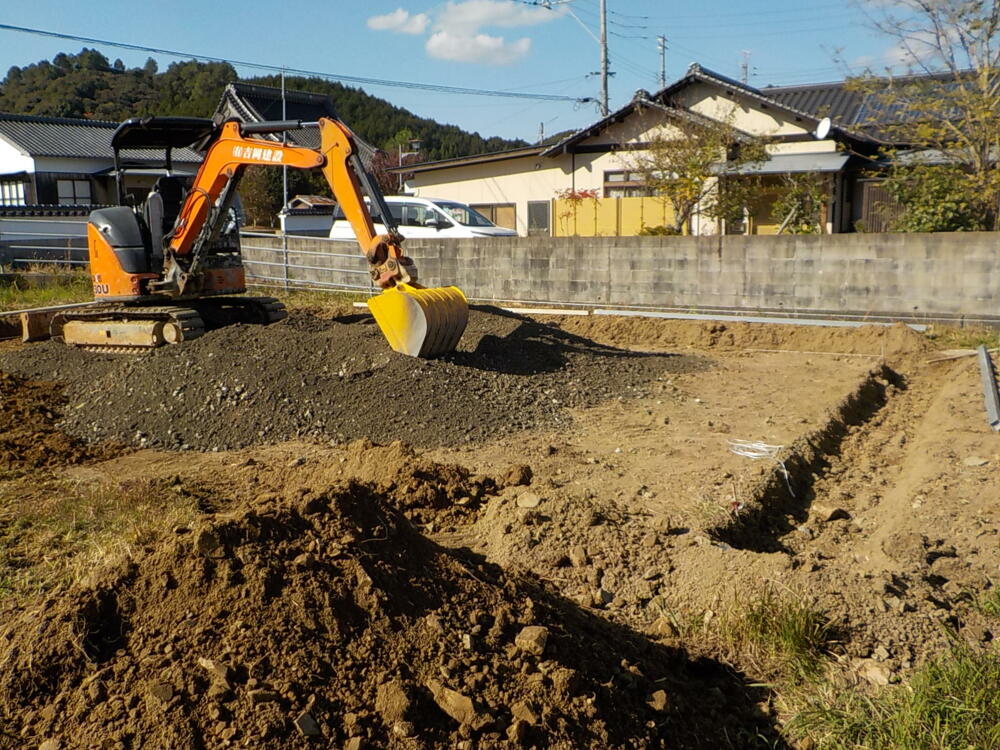

根切りという、基礎工事を行うために地盤を堀削していきます。

2. 2019年11月15日
基礎工事

基礎工事

基礎コンクリートを打設する土を掘り出して平らにします。

3. 2019年11月16日
基礎工事

基礎工事

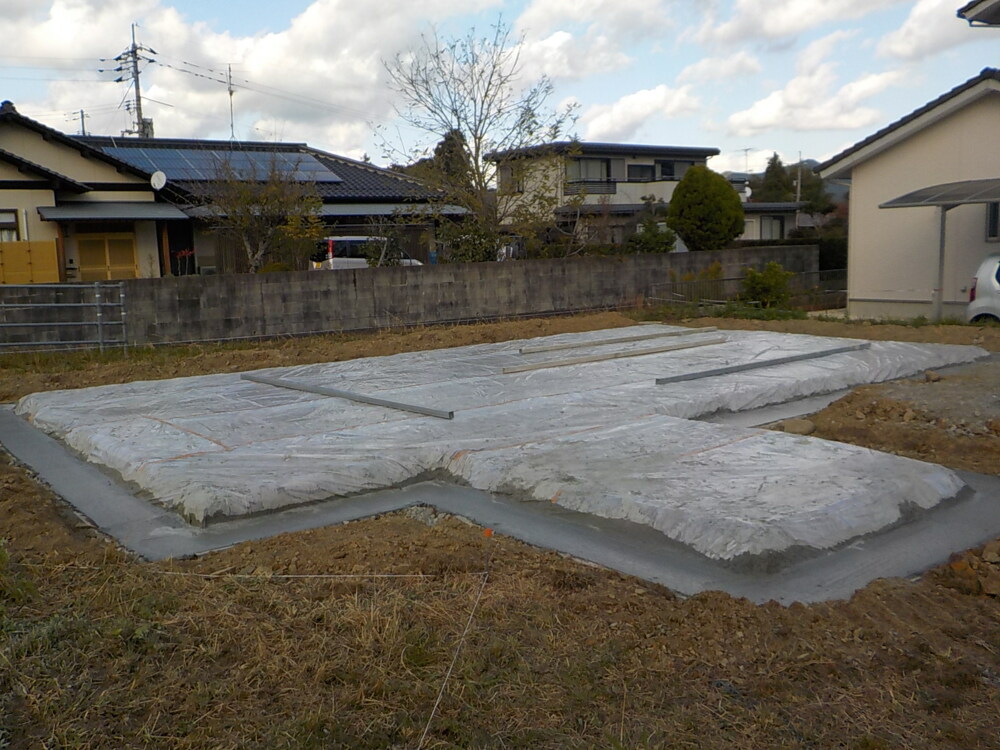

地盤から基礎は水蒸気を通さないため、土台の上に防湿フィルムを張り、その上に基礎をつくっていきます。

4. 2019年11月21日
基礎工事

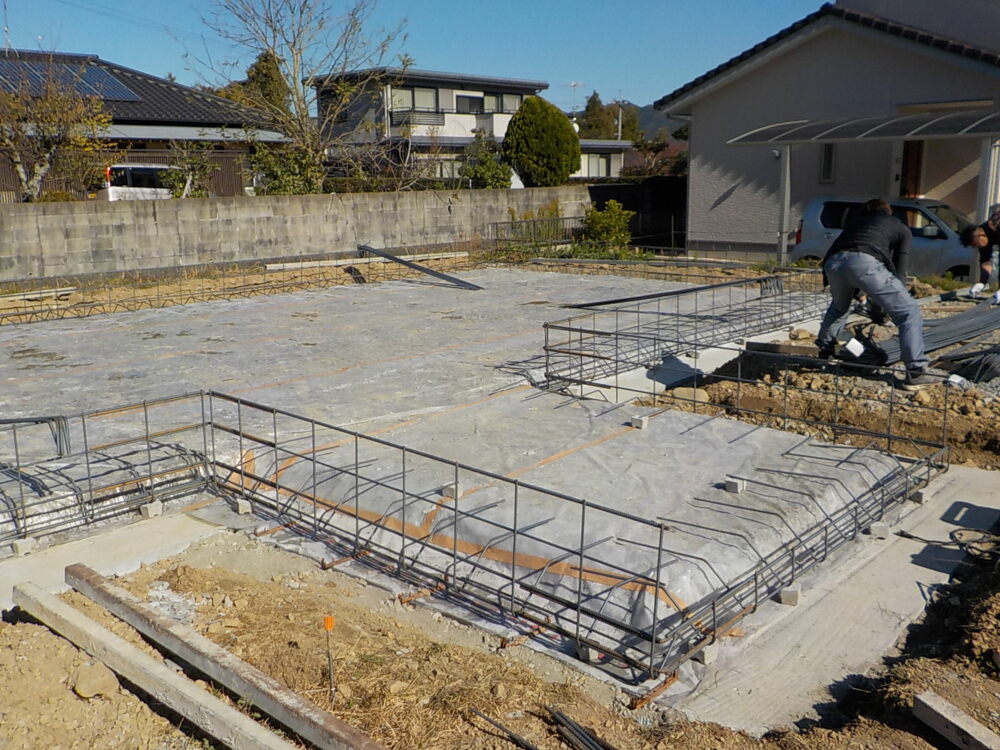

基礎工事

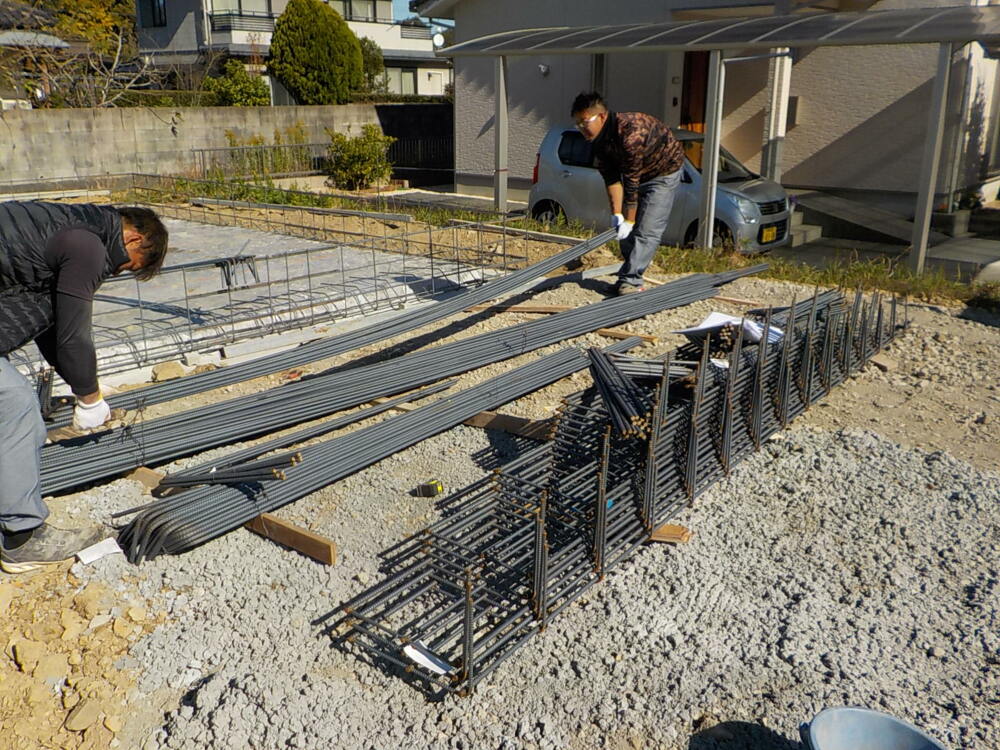

基礎配筋の際に使用する鉄筋です。
基礎コンクリートを打設していく骨組みとなる大切なものです。

5. 2019年11月21日
基礎工事

基礎工事

配筋工事の様子です。
まずは外周から組んでいきます。

6. 2019年11月25日
基礎工事

基礎工事

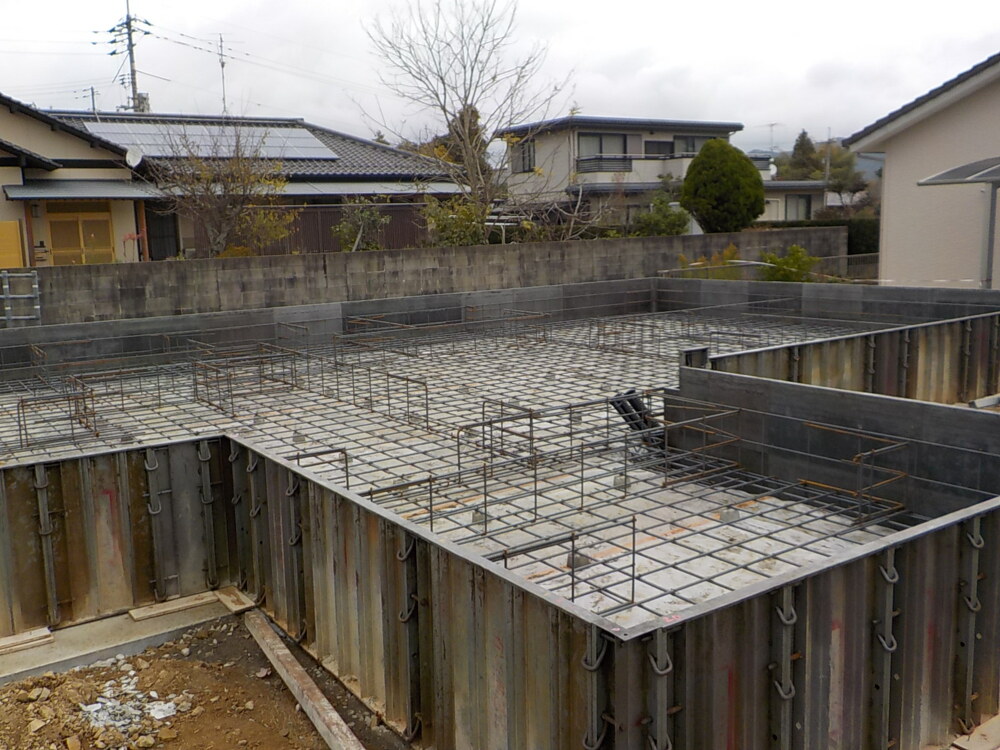

大事なお家を支える頑丈な基礎になるよう図面通り丁寧に組み上げていきます。

7. 2019年11月25日
基礎工事

基礎工事

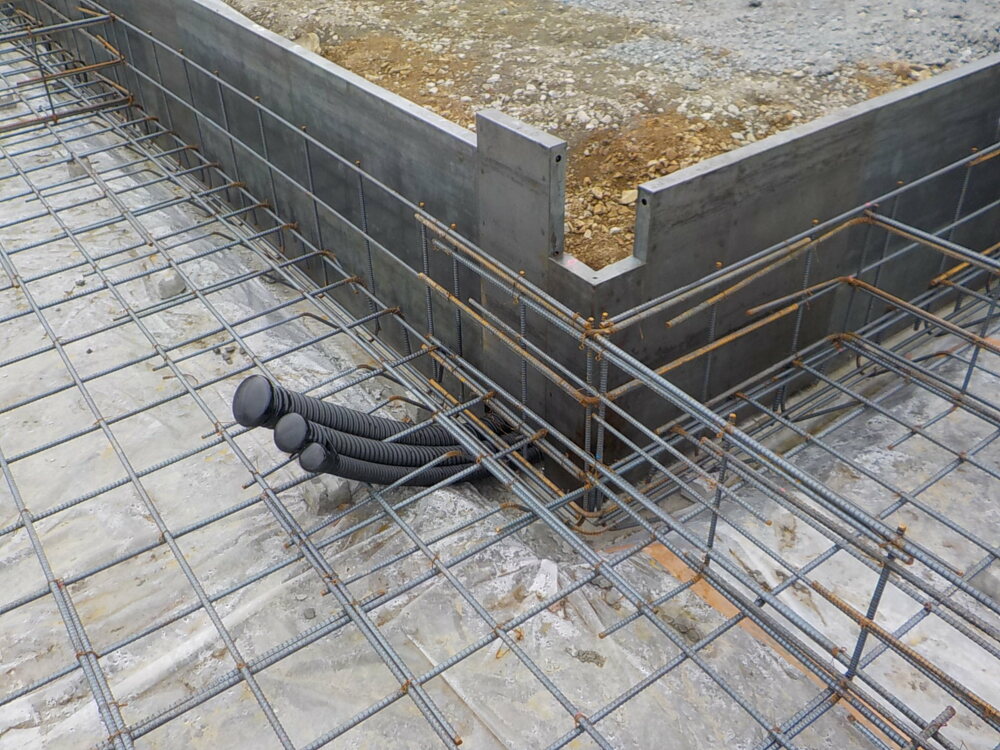

スリーブ管を設置していきます。
給排水管及びガス管など基礎を貫通する場合に、その開口を確保するためのさや管になります。
コンクリート打設前に、あらかじめ設置しておきます。

8. 2019年11月29日
基礎工事

基礎工事

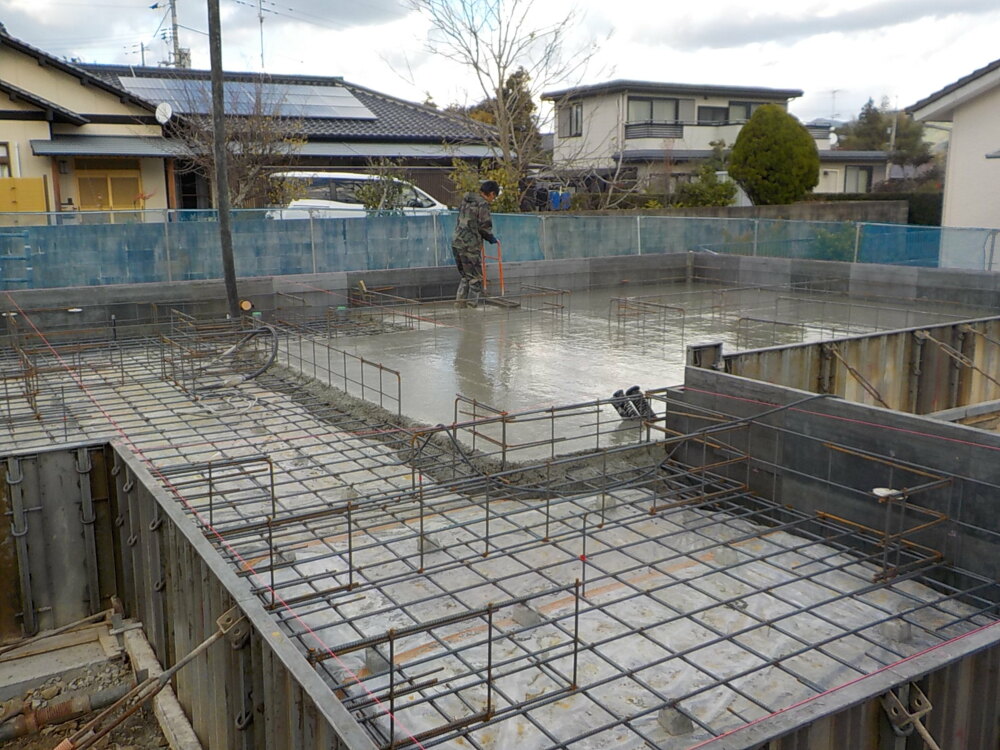

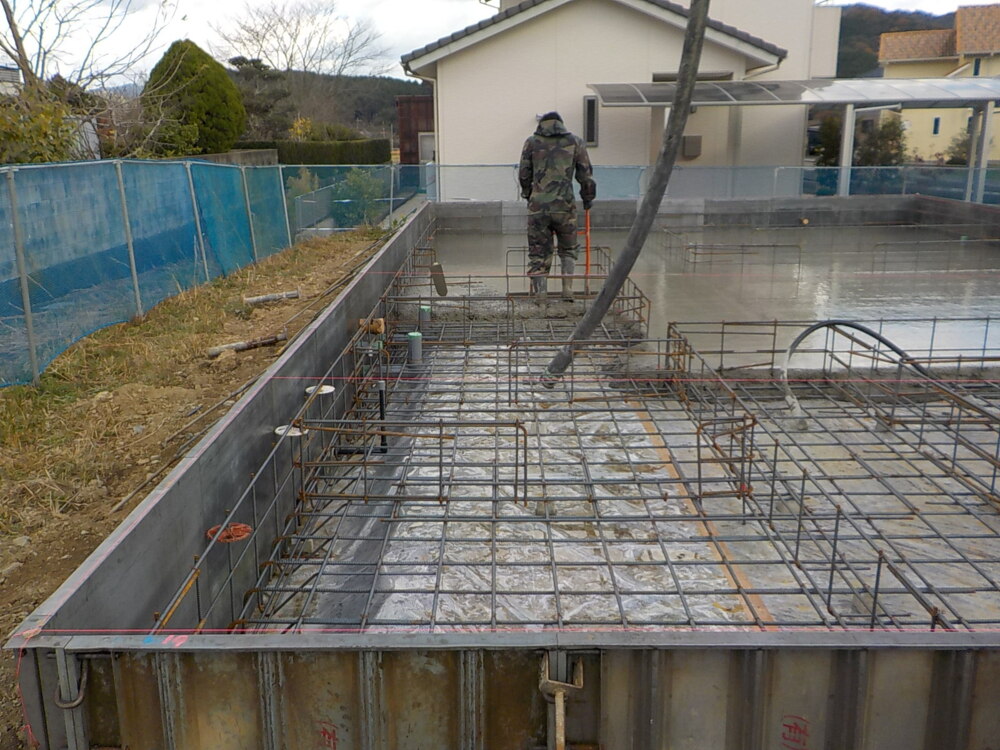

ベース(耐圧盤)のコンクリートを打設していきます。

9. 2019年11月29日
基礎工事

基礎工事

流し込まれたコンクリートの気泡を見ながら抜き、締め固め均一していきます。

10. 2019年12月03日
基礎工事

基礎工事

しっかりと固まるまで乾燥させます。

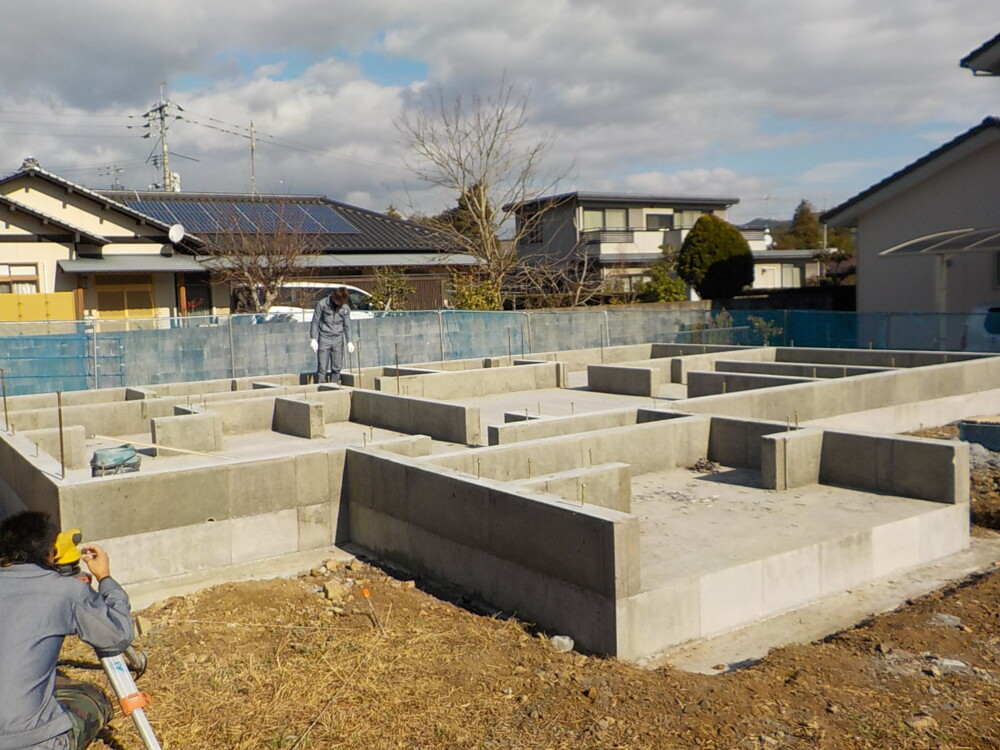

11. 2019年12月07日
基礎工事

基礎工事

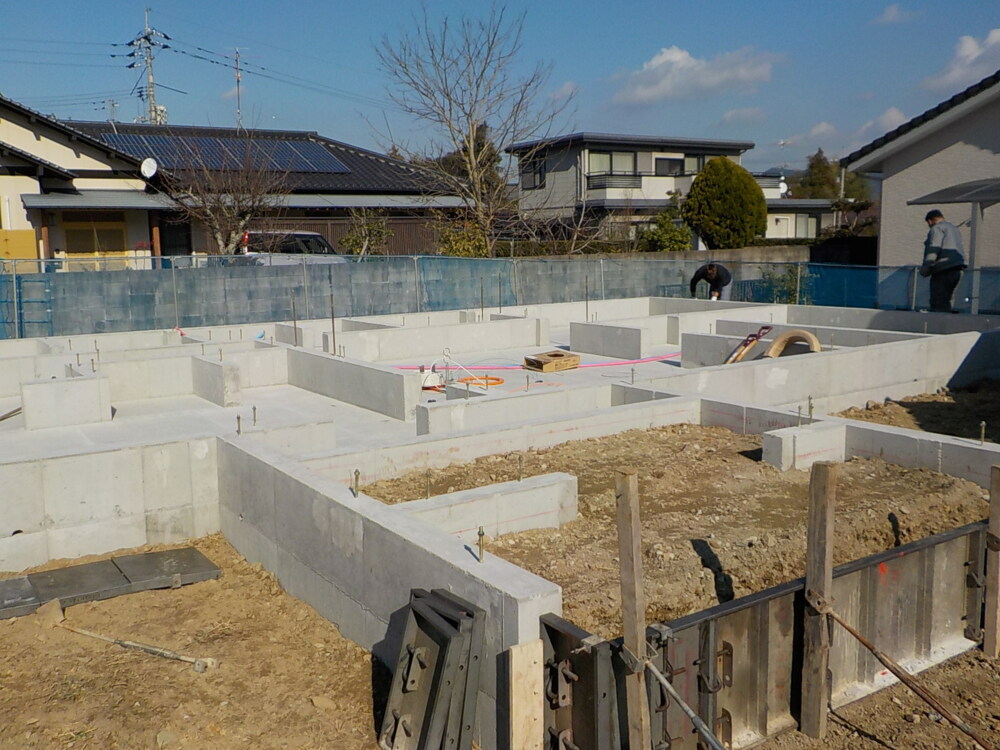

立派な基礎が出来ました。
玄関・ポーチ部分のコンクリートを打設していきます。

12. 2019年12月09日
基礎工事

基礎工事

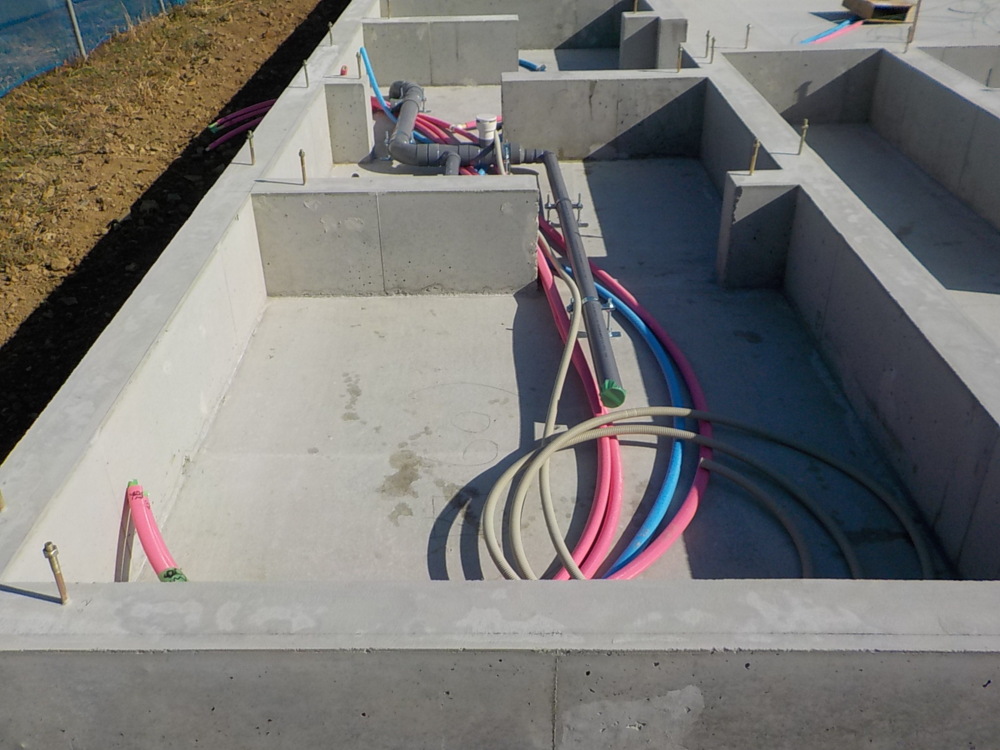

配管工事を行います。

13. 2019年12月09日
基礎工事

基礎工事

外廻りの配管工事を行います。

14. 2019年12月10日
上棟準備

上棟準備

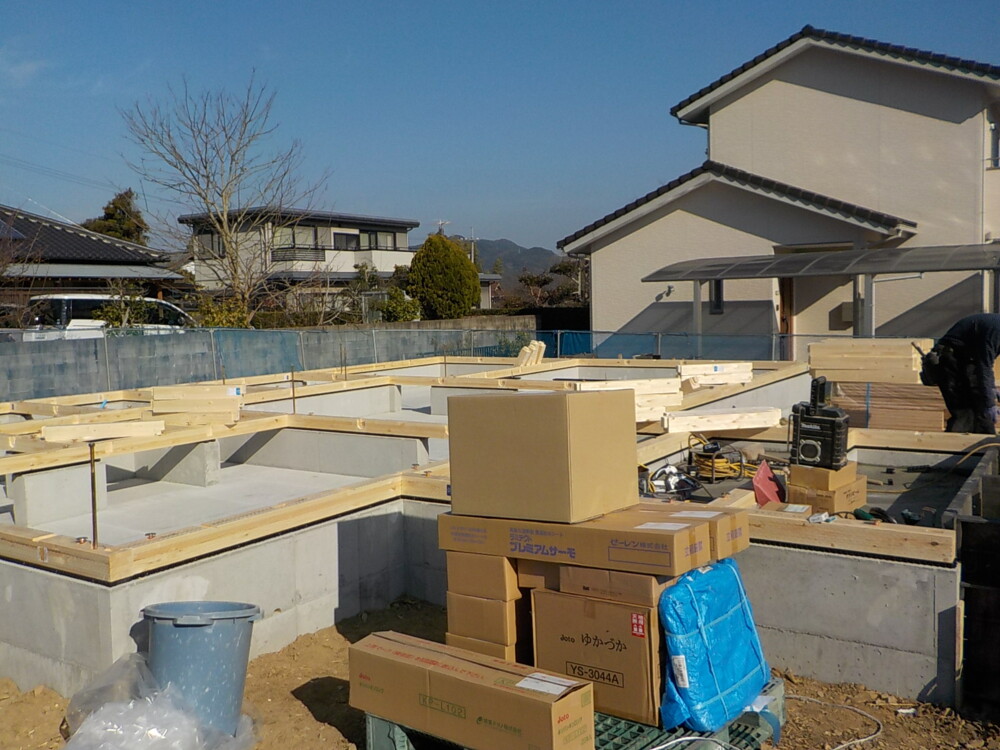

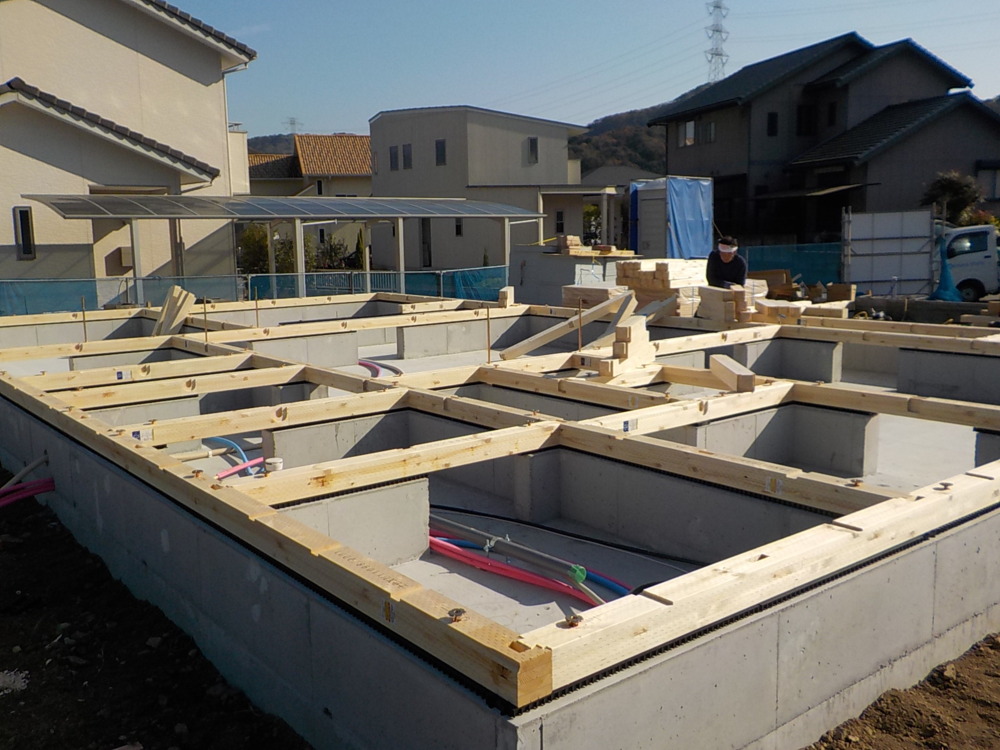

土台敷きの様子です。
基礎コンクリートの上に土台や大引きなどの、床からの荷重を支える重要な部分をつくっていく工程です。

15. 2019年12月10日
上棟準備

上棟準備

断熱敷き込み、床合板を貼っていきます。

16. 2019年12月12日

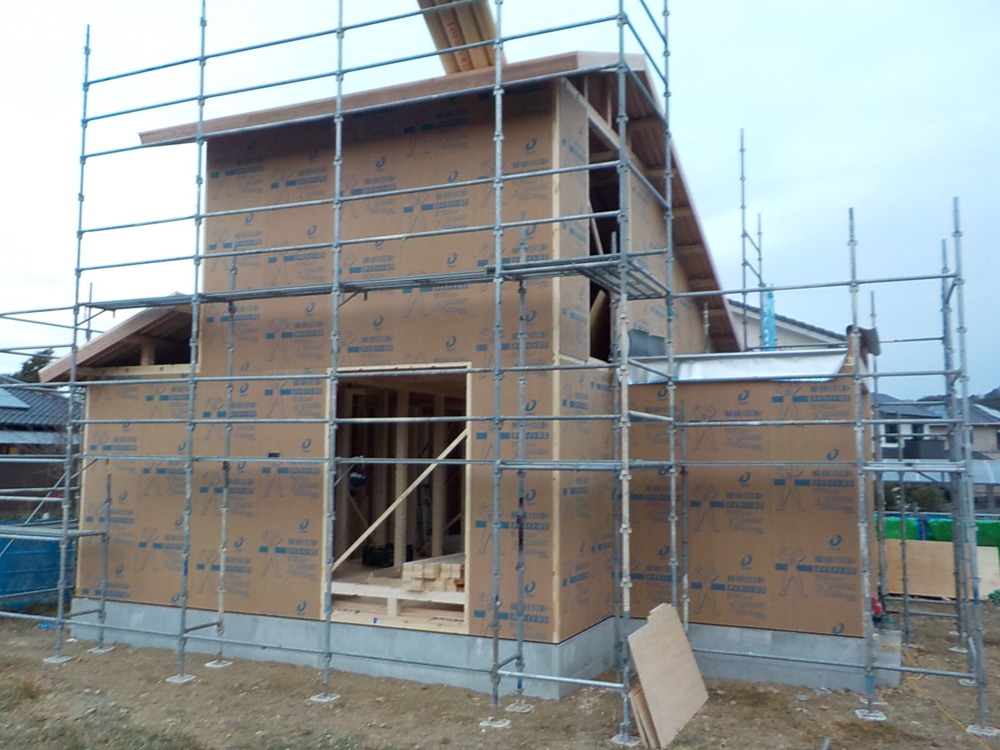

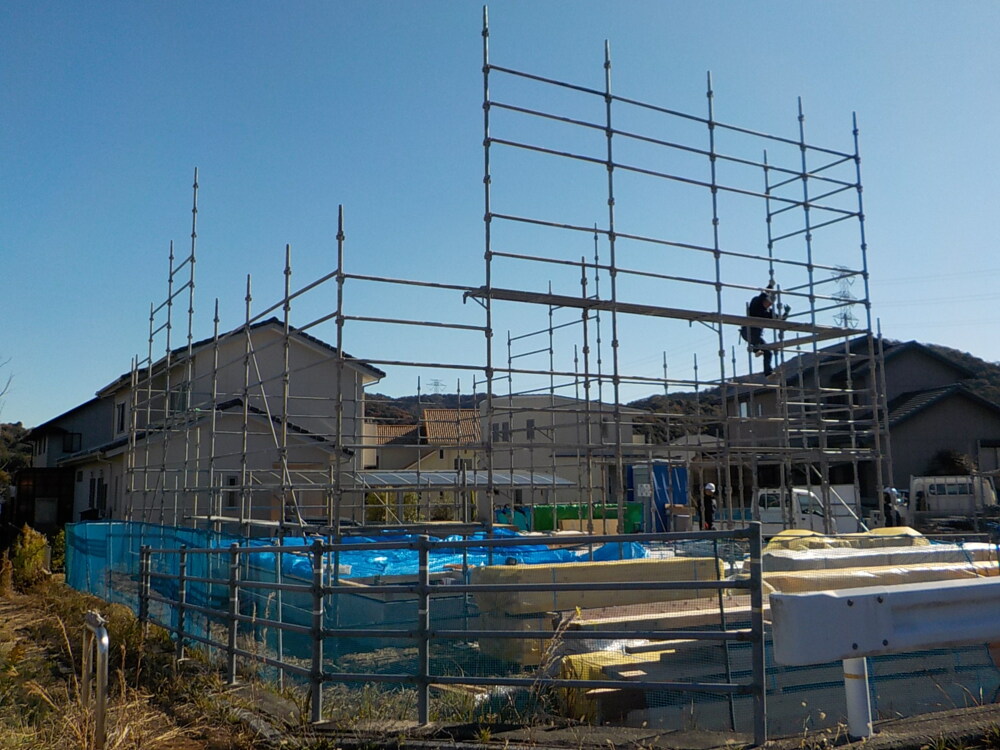

先行足場組み

先行足場組み

作業用の足場を組んでいきます。
いよいよ明日、棟上げです。

17. 2019年12月13日
上棟

上棟

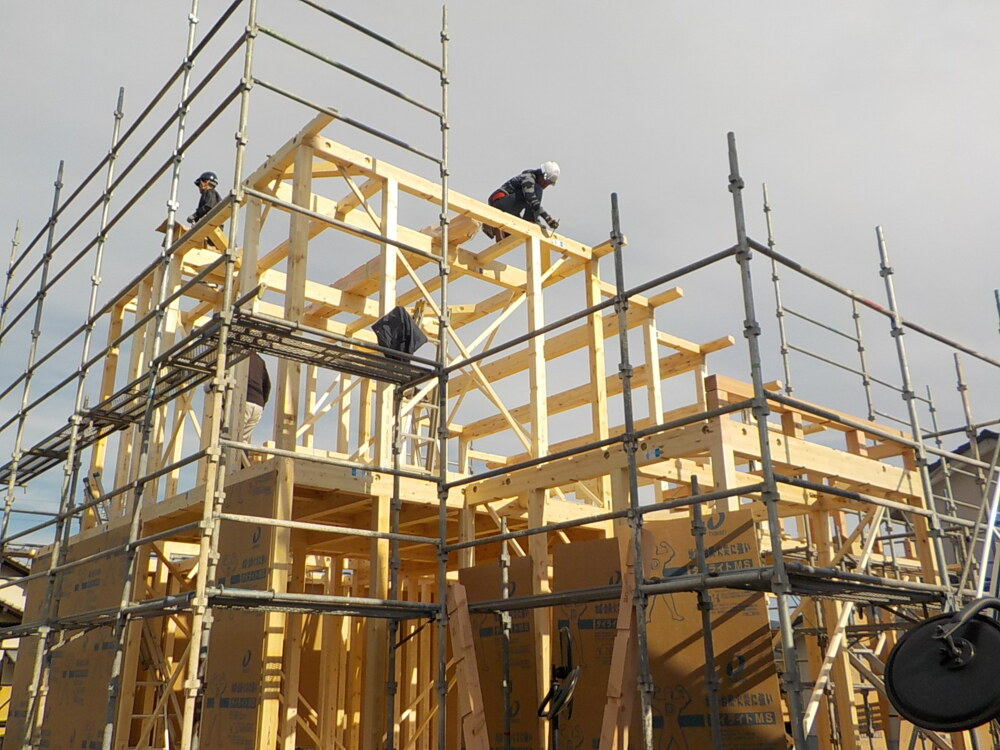

棟上げ当日です。
O様、本日は誠におめでとうございます。
マイホームが形となっていく様子をお楽しみ下さい。
職人の皆様、宜しくお願い致します。
そして、近隣の皆様、工事中大変ご迷惑をお掛けいたしますが、何卒宜しくお願い致します。

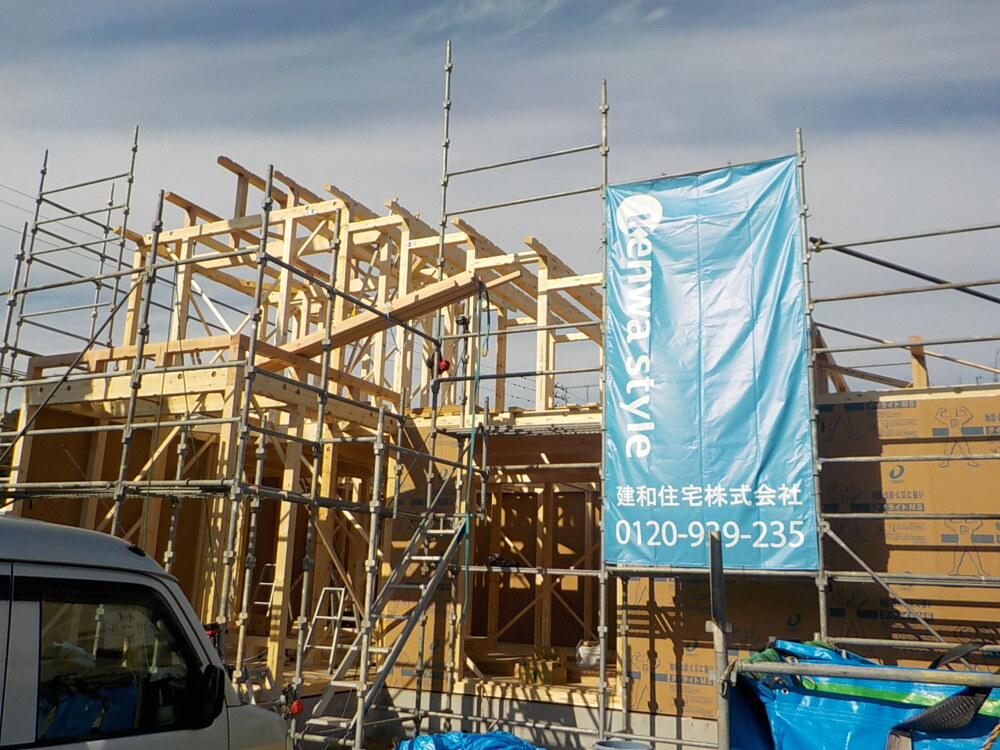

18. 2019年12月13日
上棟

上棟

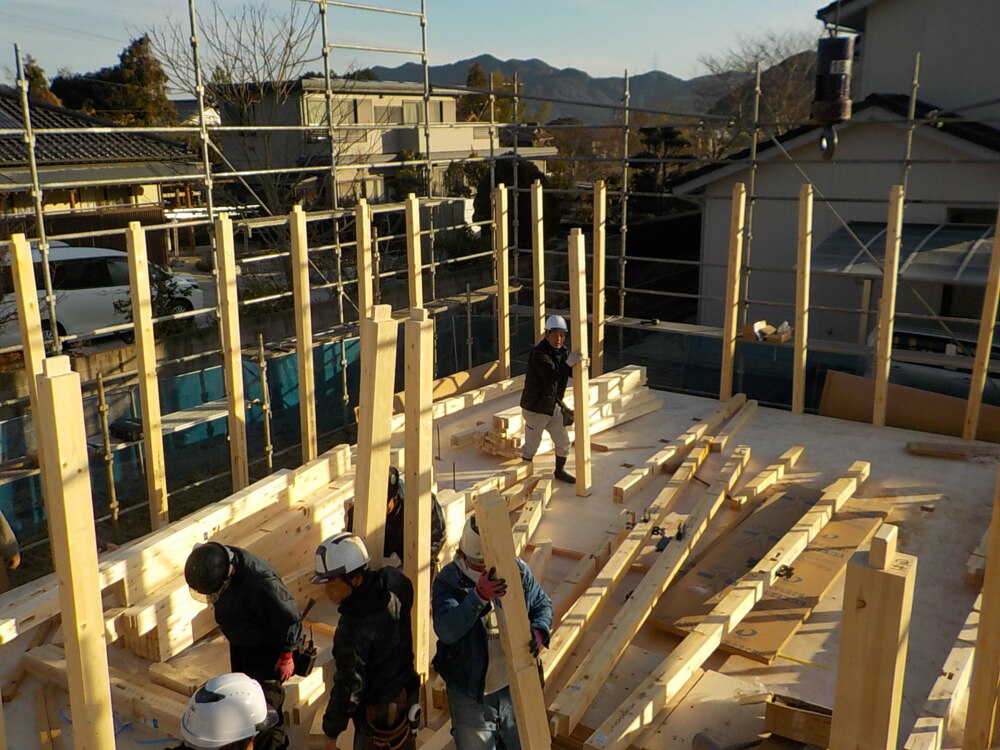

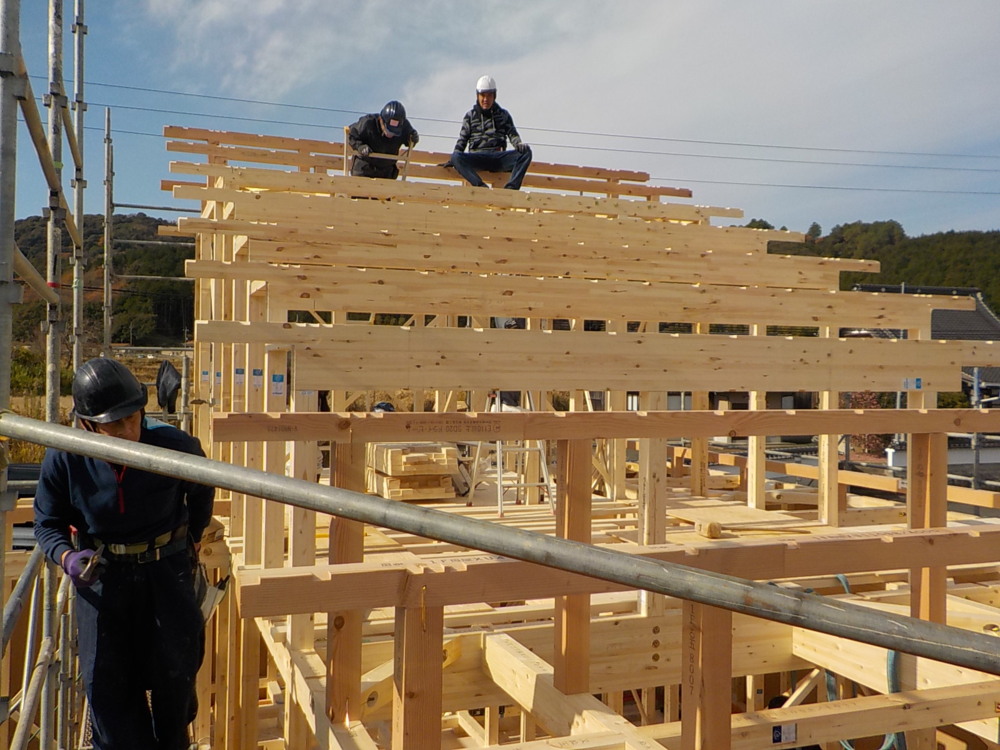

柱がひとつひとつ建てられていきます。
木材は集成材を使用しています。
集成材は、木を短冊のように挽き、木の繊維方向に沿って平方に並べて密着させた木製品です。
乾燥収縮が少ない、丈夫、軽い、火に強い、調湿性があるなど優れた木製品です。

19. 2019年12月13日
上棟

上棟

O様のお家の構造躯体は「NEO-BASIC工法」を採用しています。
お家を建てた後も永く安心して暮らしていただくため
「丈夫で長持ちする木の家づくり」です。

20. 2019年12月13日
上棟

上棟

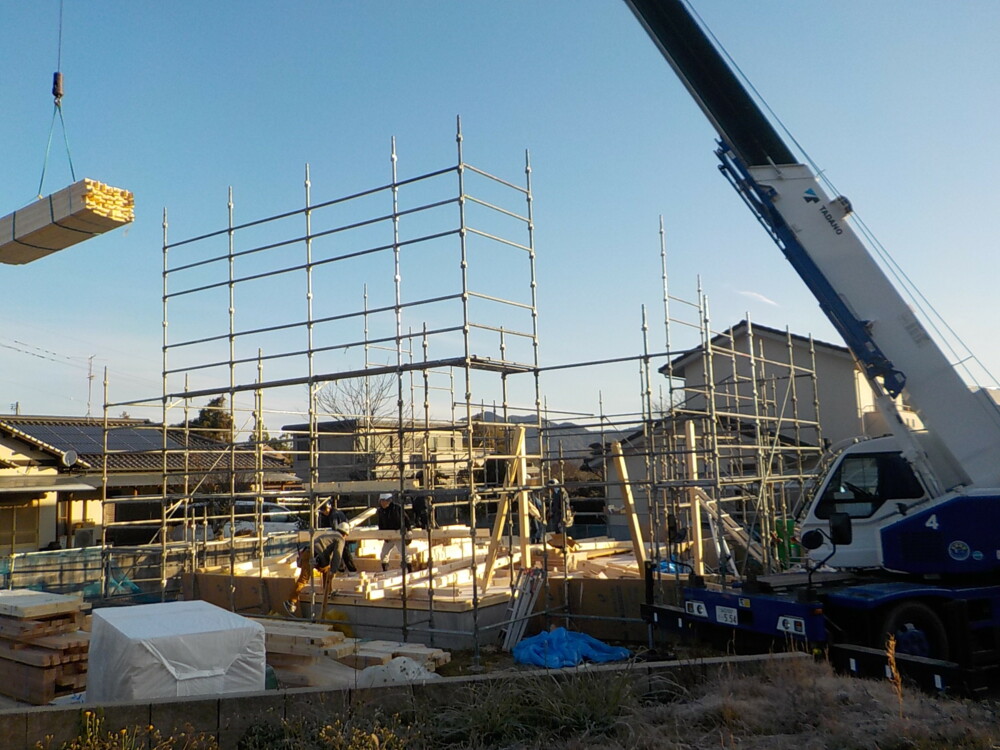

上棟での木材を運んでくれるのは「レッカー車」です。
重たい木材を高い場所まで職人さんの元へ運んでくれます。
職人さんとレッカーの息の合った作業も上棟の見どころのひとつです。

21. 2019年12月13日
上棟

上棟

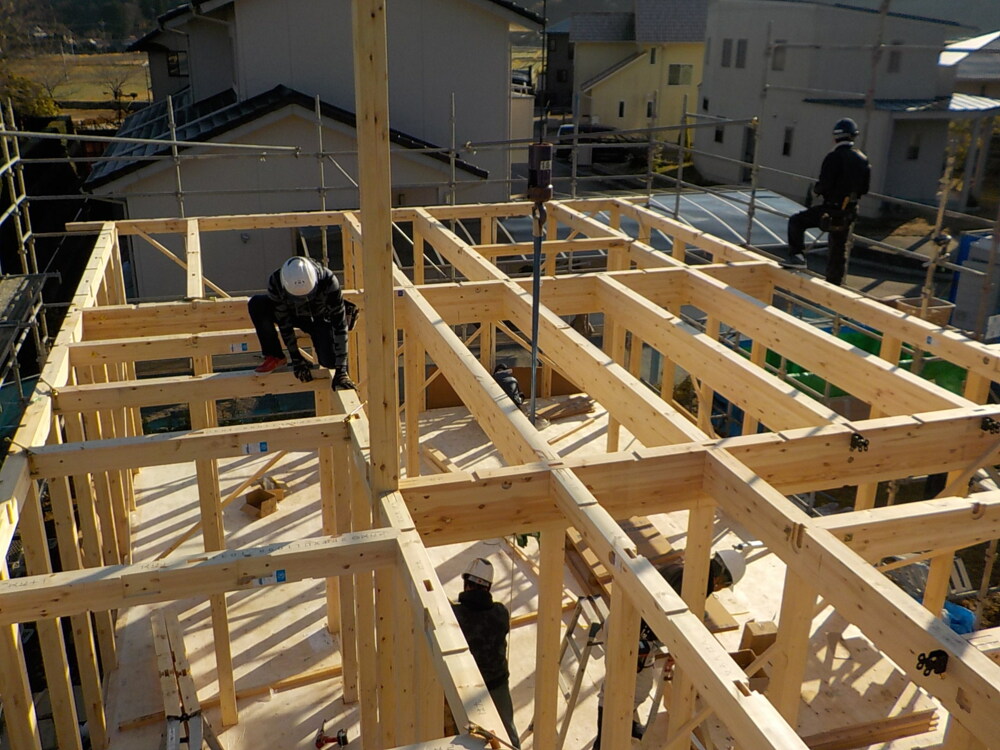

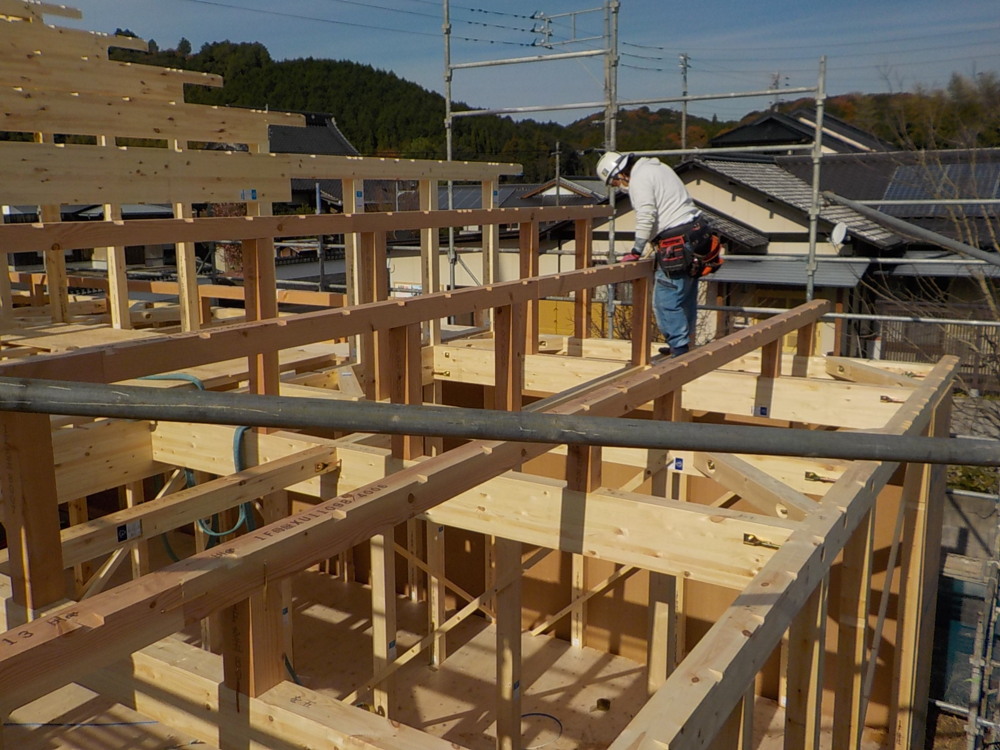

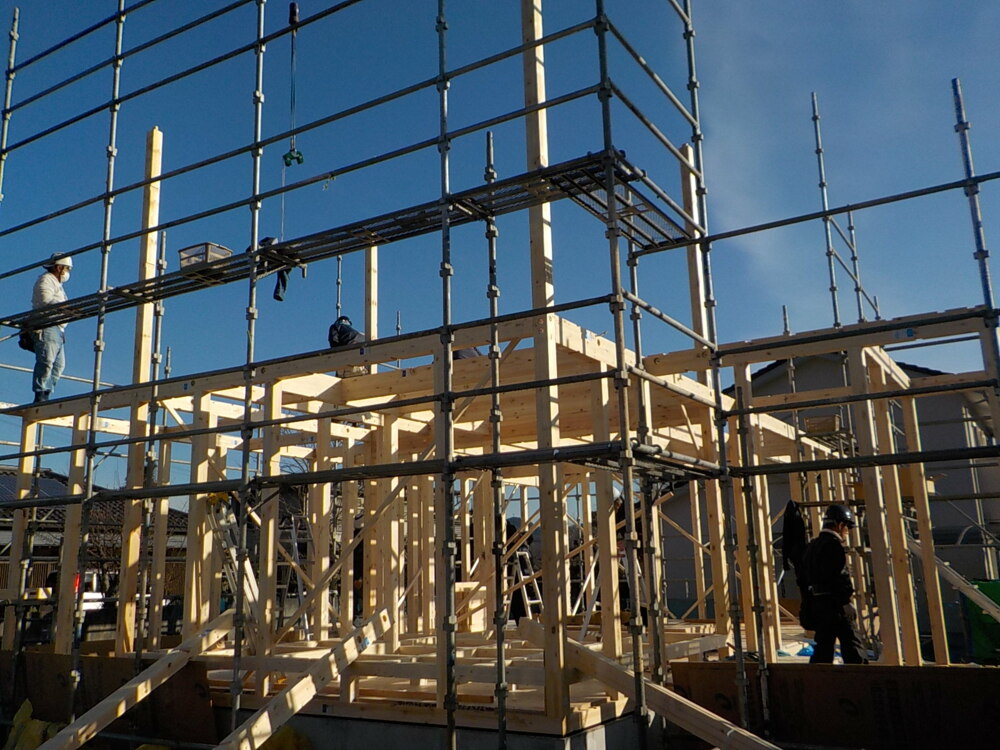

2階部分です。

22. 2019年12月13日
上棟

上棟

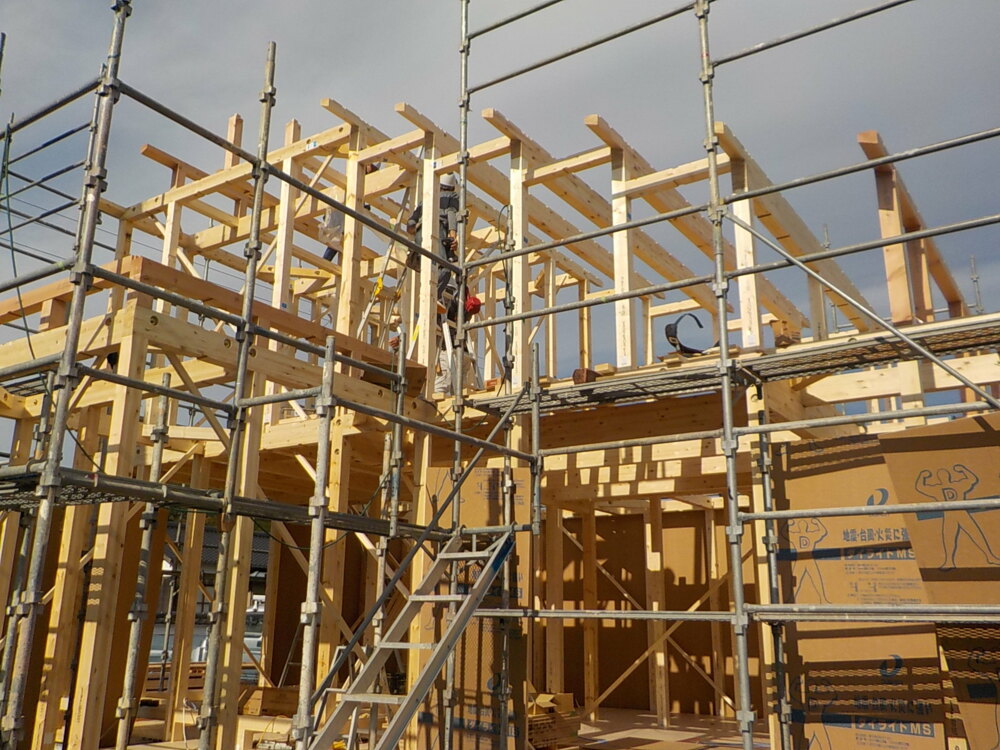

屋根部分の母屋を施工しています。
屋根の最も高い場所にある棟木と並行して配置しています。

23. 2019年12月13日
上棟

上棟

24. 2019年12月13日
上棟

上棟

25. 2019年12月13日
上棟

上棟

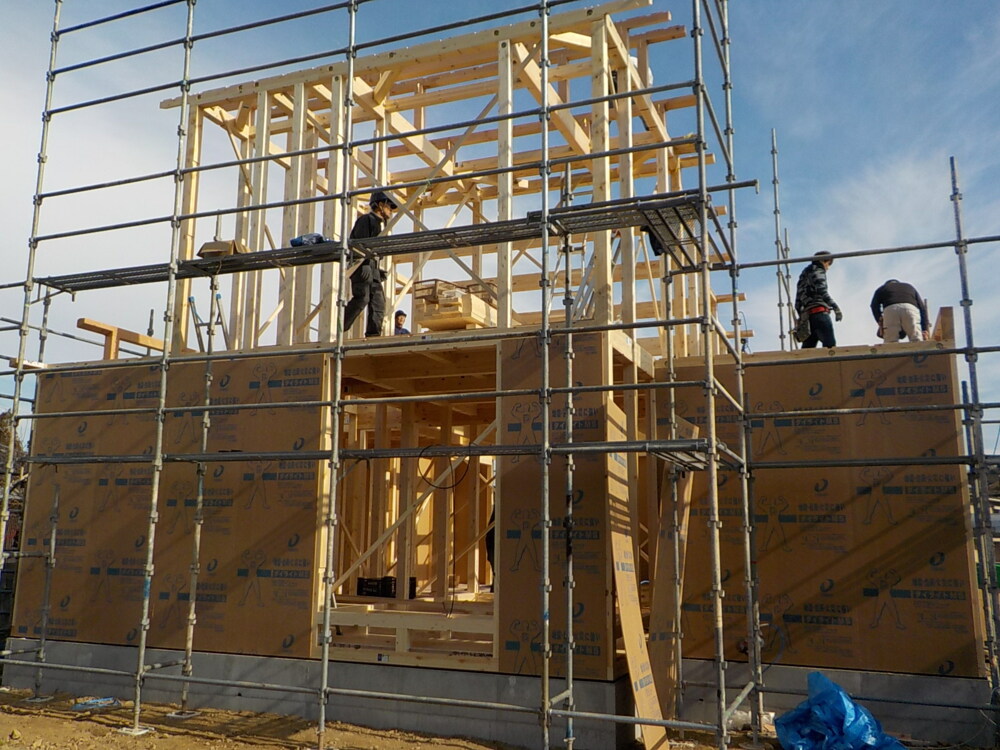

外壁面に耐力面材を施工しています。
無機質系耐力面材を貼る事により地震や火災に強化しています。

26. 2019年12月13日
上棟

上棟

27. 2019年12月13日
上棟

上棟

28. 2019年12月13日
上棟

上棟

29. 2019年12月13日
上棟

上棟

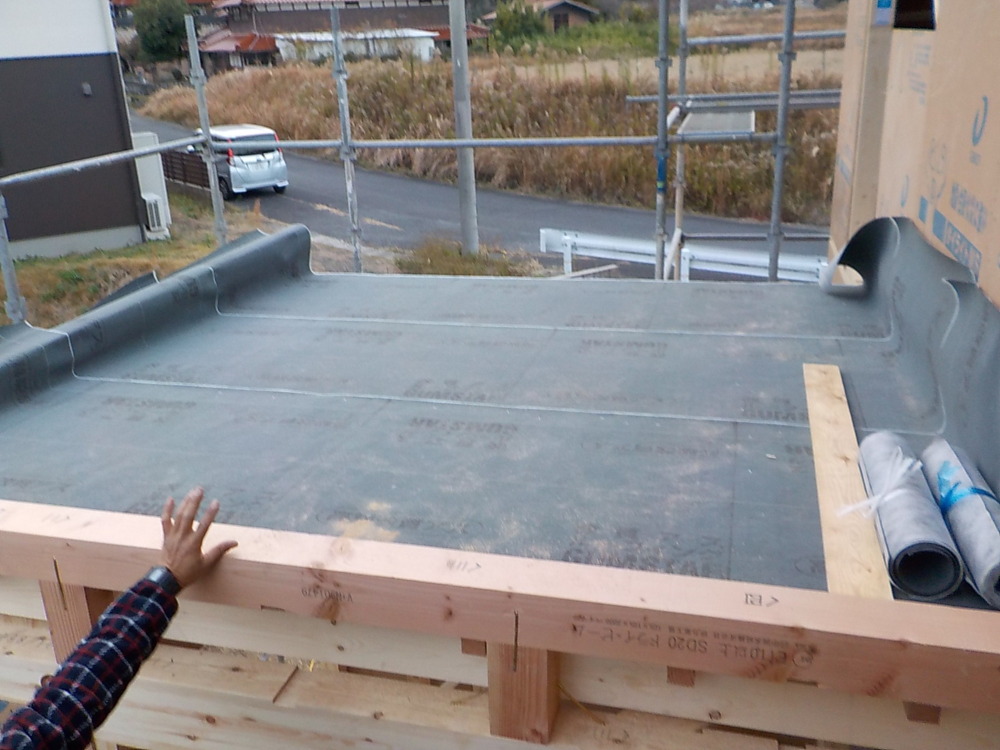

ルーフィングを貼っていきます。
ルーフィングとは、屋根の下葺き材で、下地材である野地板の上から被せ、屋根の仕上げ材の防水機能を持つシートです。

30. 2019年12月13日
上棟

上棟

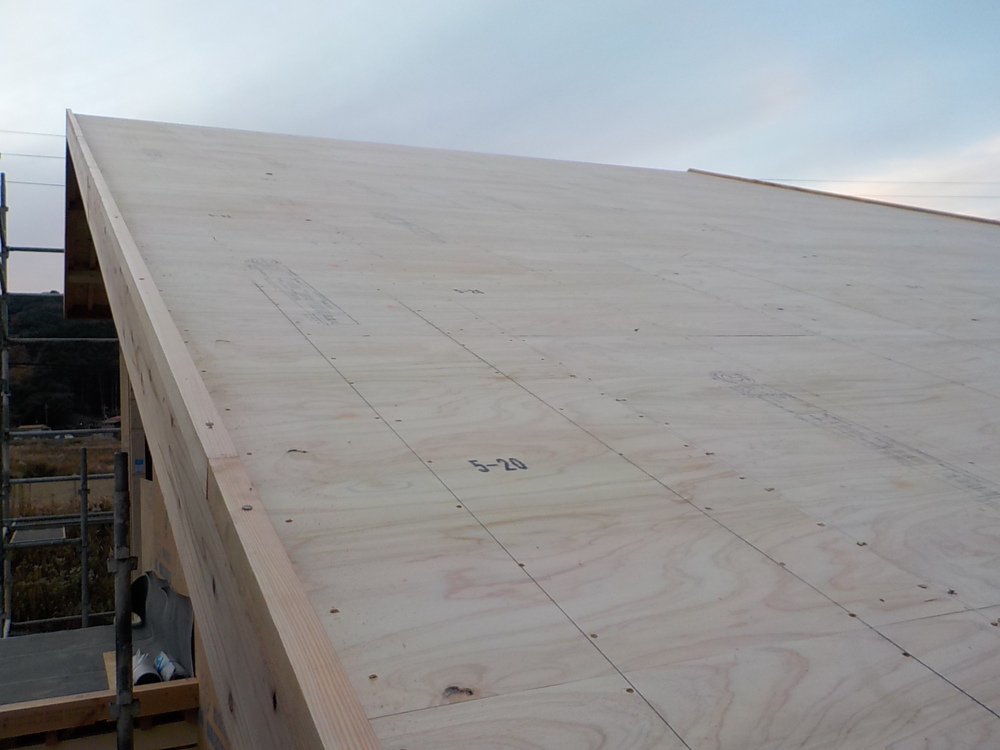

屋根合板を貼ります。

31. 2019年12月13日
上棟

上棟

32. 2019年12月13日
上棟

上棟

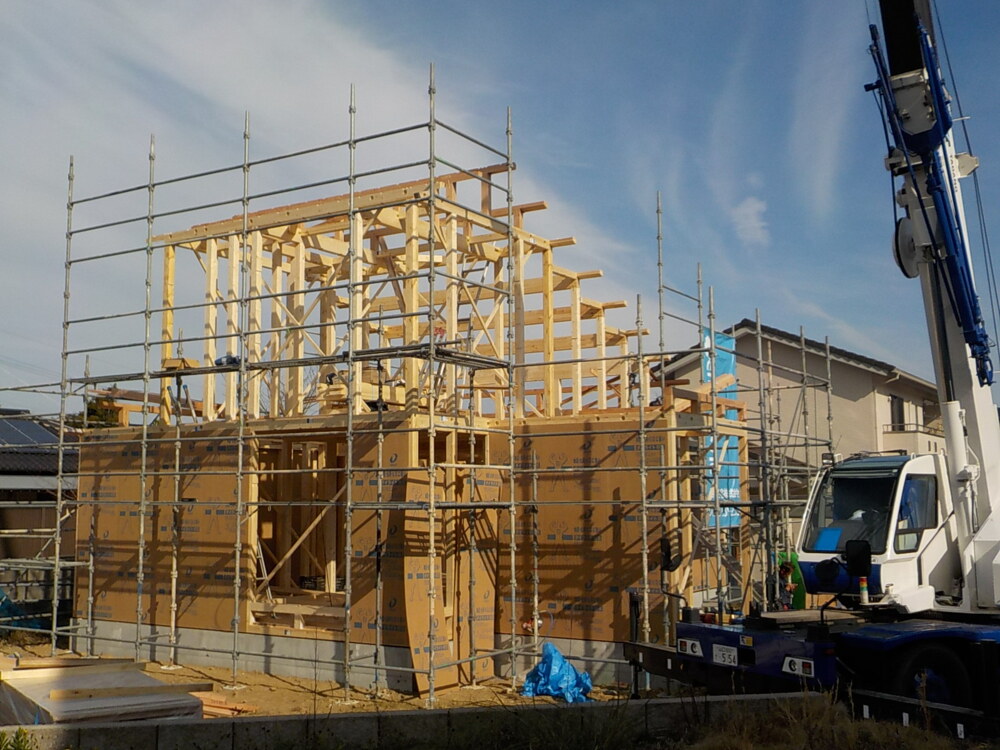

昨日まで基礎しかなかったところに一日でお家の形が出来ました。
これから、完成までどんどん工事が進んでいきますが、心を込めて作業して参りますので、どうぞ宜しくお願い致します。

33. 2019年12月19日
外部施工状況

外部施工状況

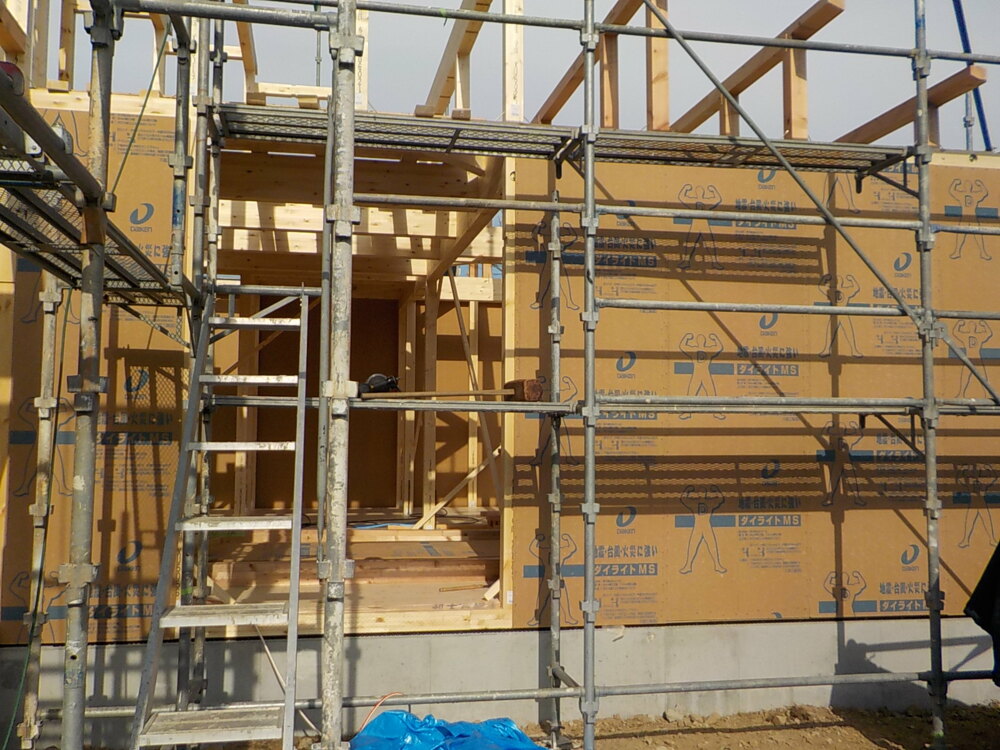

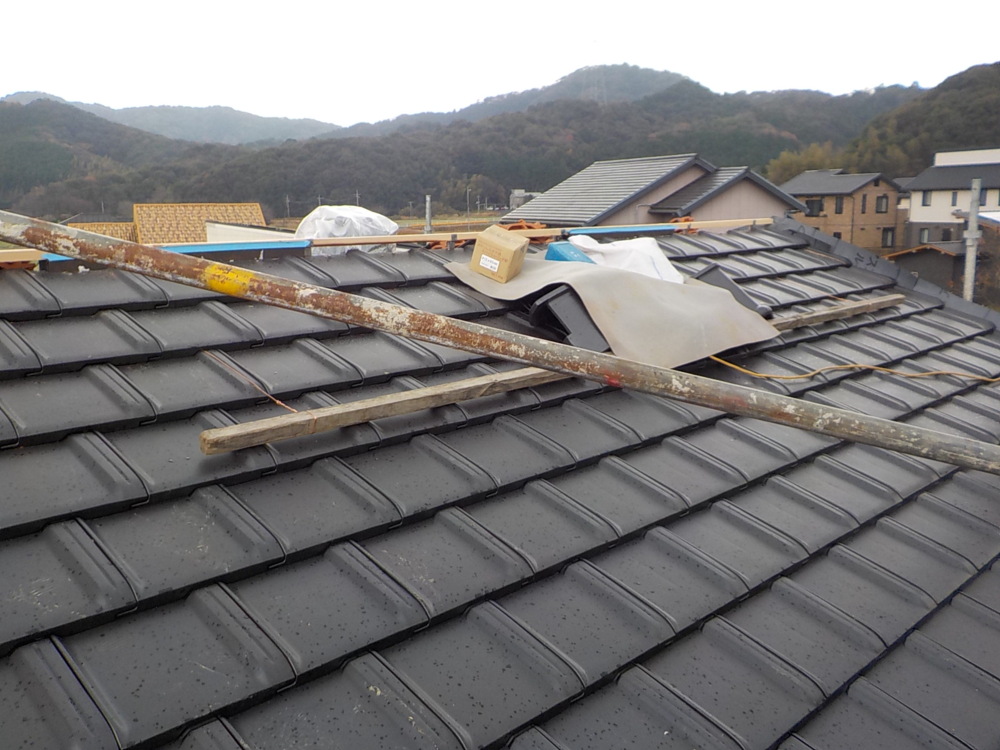

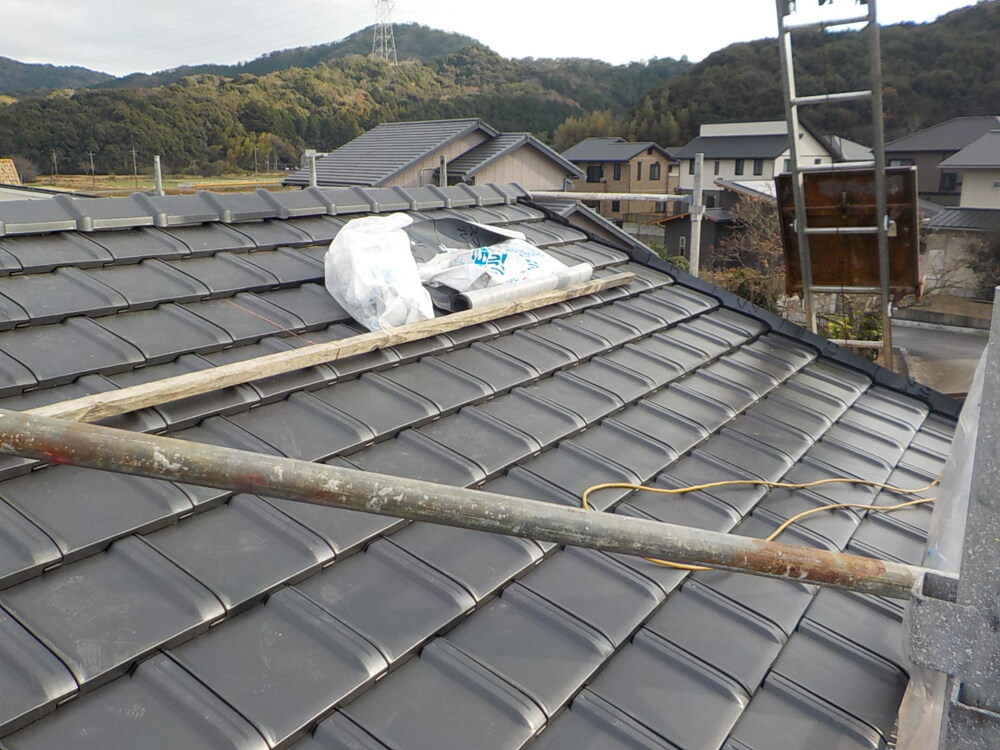

瓦はスーパートライ110を使用。
耐風、耐震、耐久、防水、施工の5大性能を実現した安心の防災瓦。
いつまでも安心して暮らせる住まいには信頼できる瓦の存在が欠かせません。

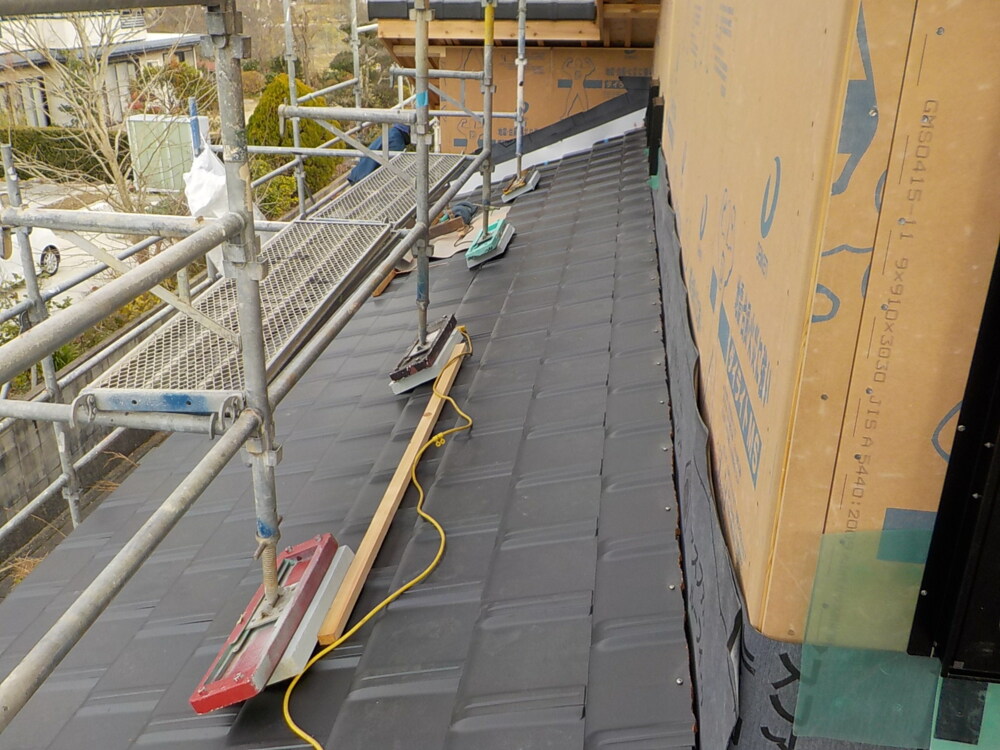

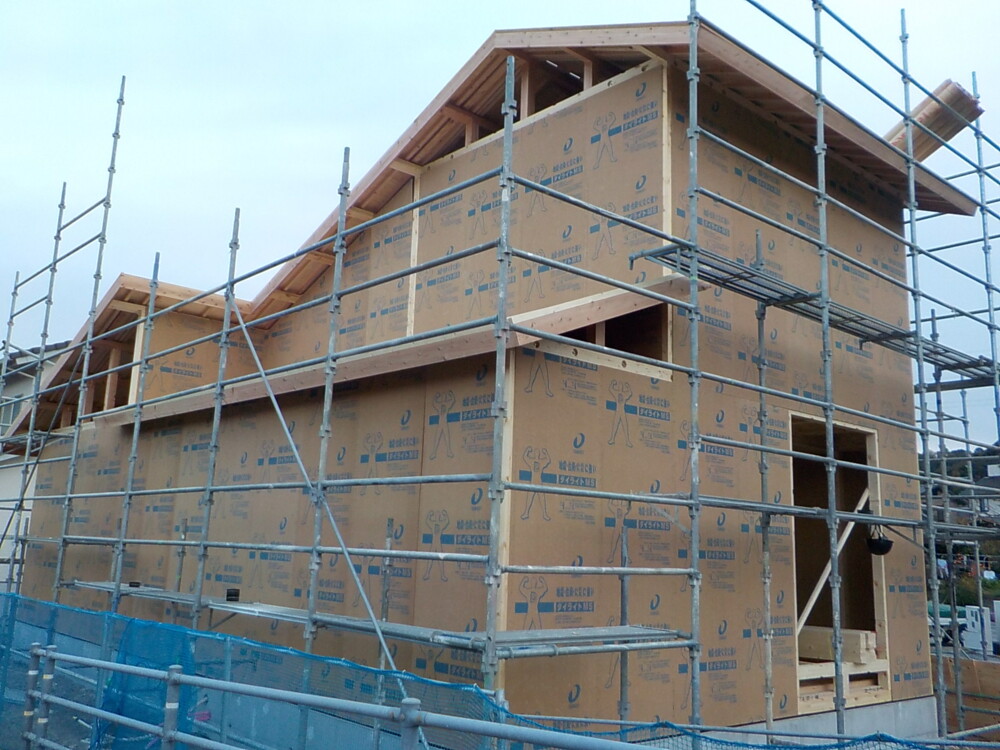

34. 2019年12月19日
外部施工状況

外部施工状況

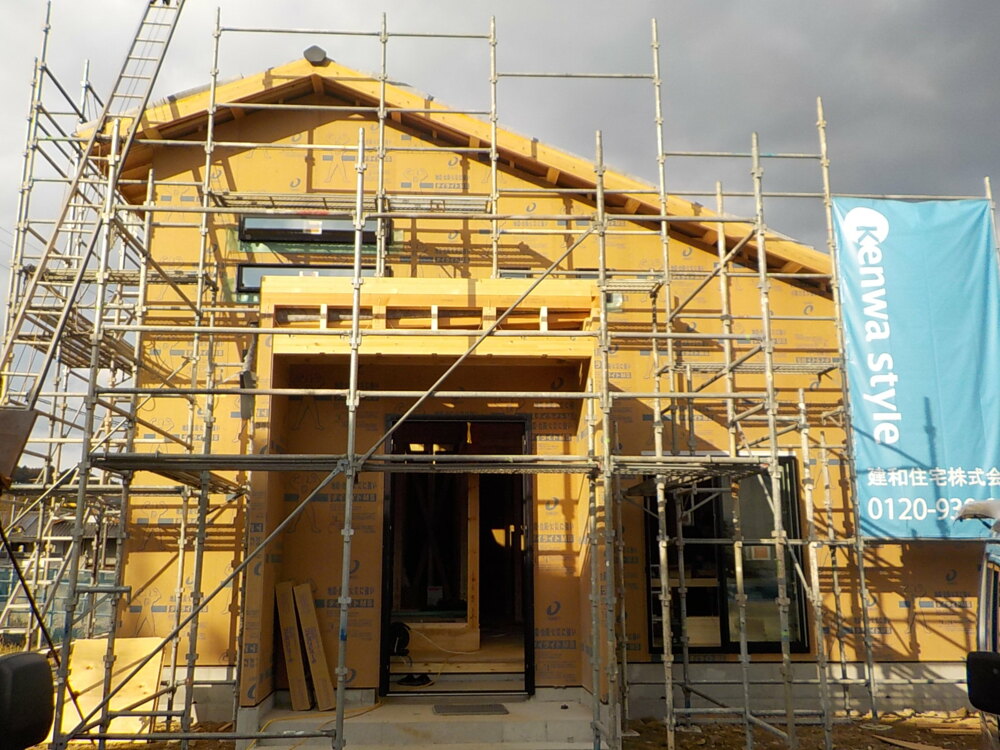

35. 2019年12月20日
外部施工状況

外部施工状況

36. 2019年12月20日
外部施工状況

外部施工状況

玄関部分も施工しました。

37. 2019年12月20日
外部施工状況

外部施工状況

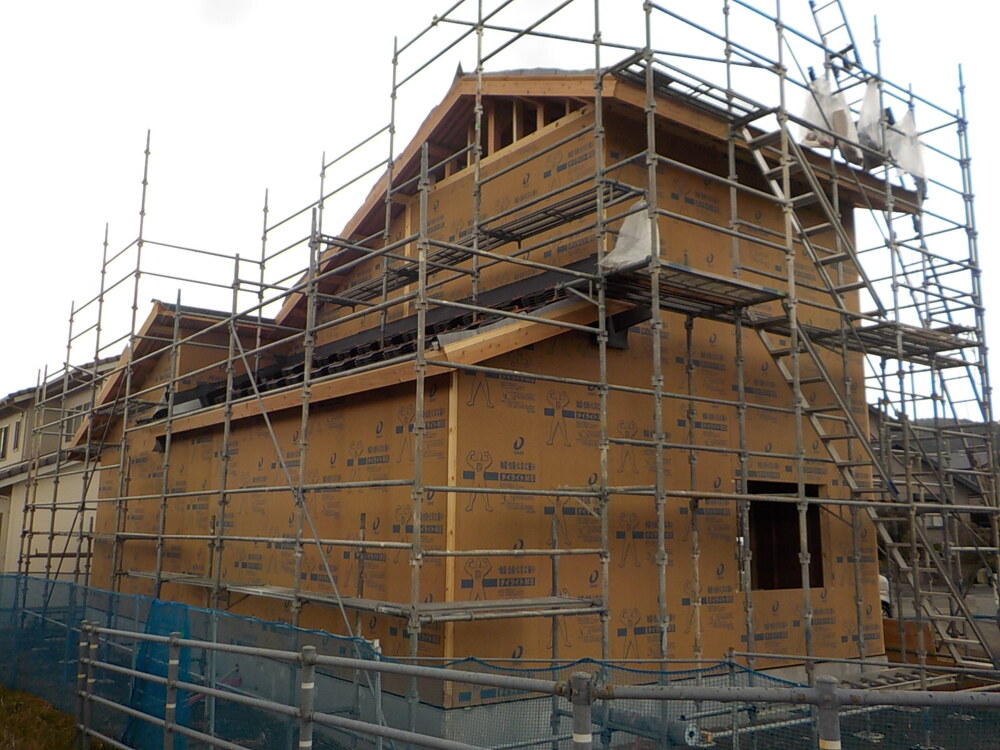

38. 2019年12月24日
内部施工状況

内部施工状況

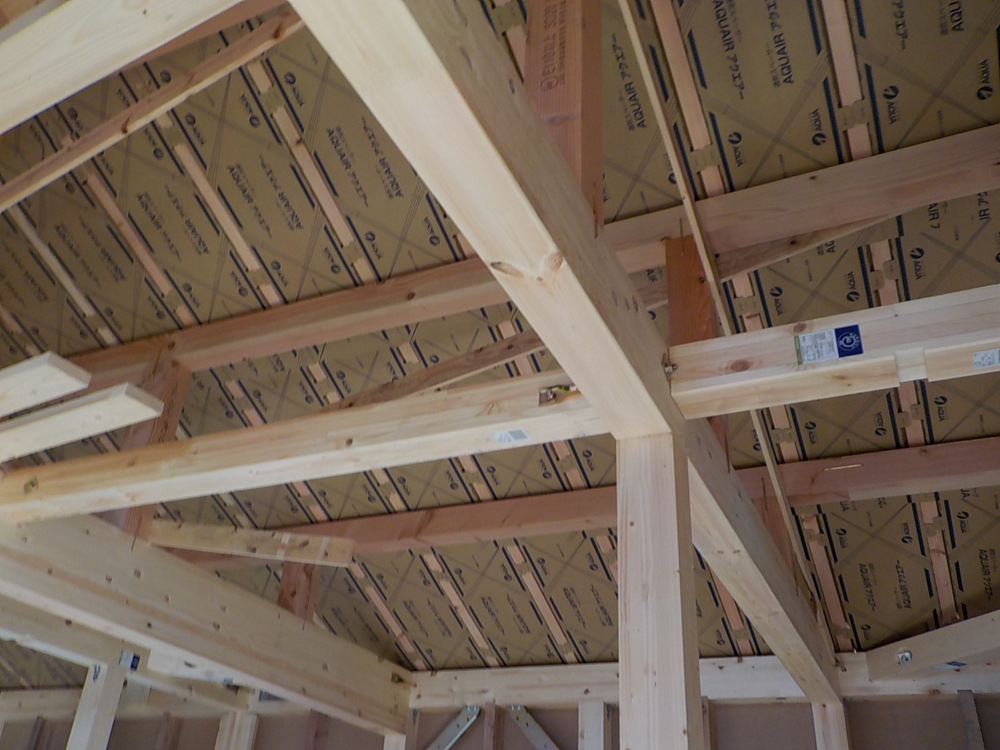

天井に通気スペーサー「アクエアー」が取り付けられました。
垂木に取り付けることにより、断熱材と屋根下地材との隙間を確保できます。

39. 2019年12月26日
内部施工状況

内部施工状況

MAMORY(制震装置)取付しました。
特殊なゴムの力で地震の揺れを吸収、低減し、住宅の損傷を大幅に抑えます。

40. 2019年12月26日
外部施工状況

外部施工状況

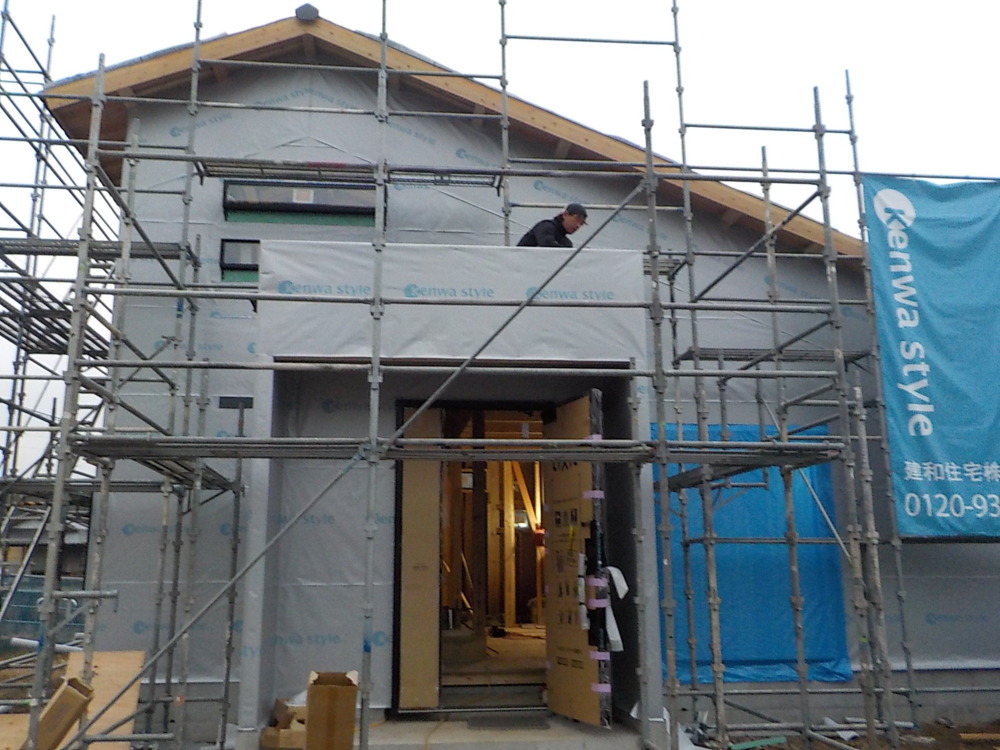

Kenwa Styleのロゴの入った銀色の透湿・防水・遮熱シートが施工されています。
このシートは建物外部からの雨水の侵入を防止する防水性と、壁体内に生じる湿気を外部に逃がす透湿性、夏は屋外(外装材)からの輻射熱(赤外線)を反射し室内を涼しく、冬は屋外への熱の放射を抑え室内を暖かく保つ遮熱性を兼ね備えています。

41. 2019年12月27日
内部施工状況

内部施工状況

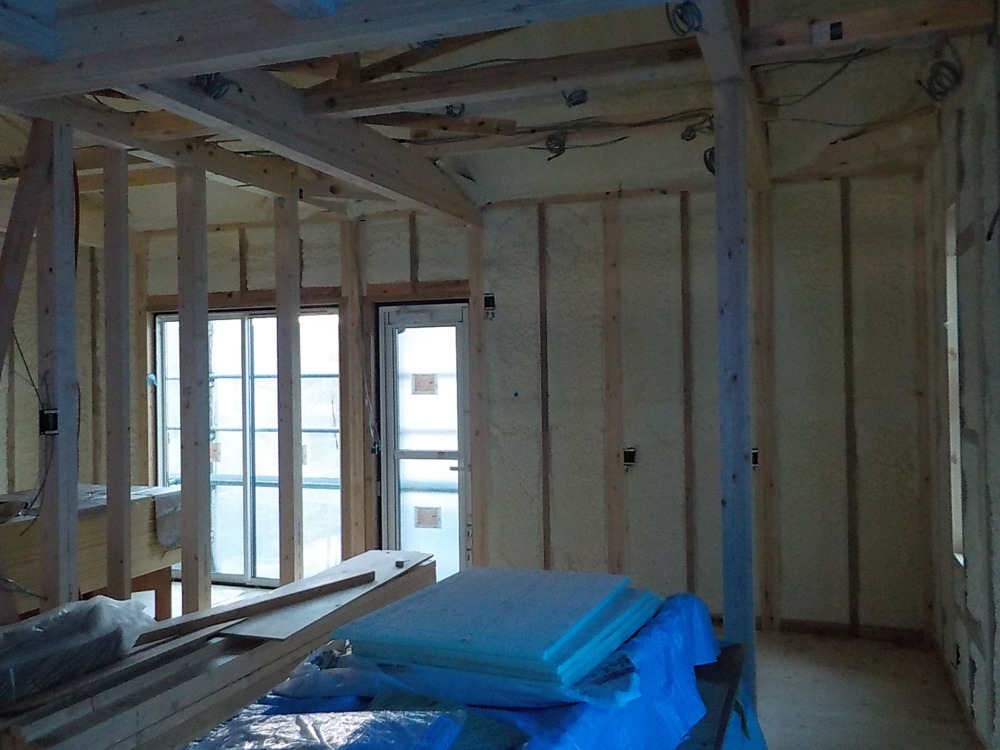

システムバス廻りの断熱アクアフォーム吹付けの様子です。

42. 2019年12月27日
内部施工状況

内部施工状況

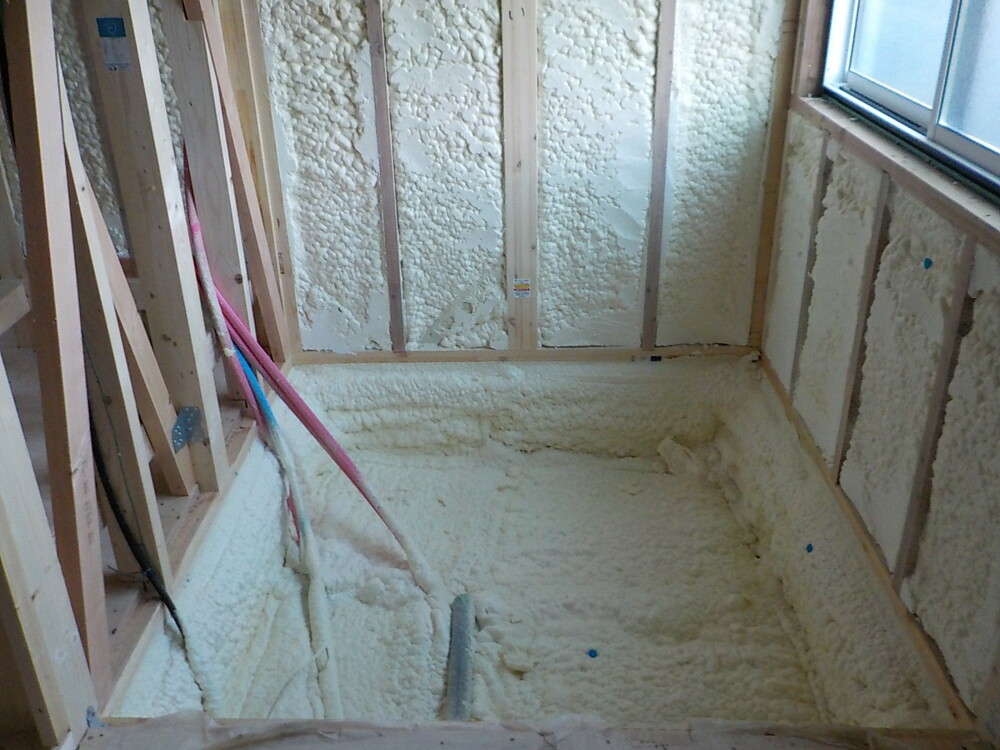

壁面のアクアフォーム吹付けの様子です。

43. 2019年12月27日
内部施工状況

内部施工状況

天井面の断熱アクアフォーム吹付けの様子です。
アクアフォームはフロンガスを使わない、環境に優しい断熱材。
現場で直接吹き付けていきますので、隅々まで隙間なく施工でき、自己吸着力により永く安定した気密性、断熱性を保てます。

44. 2020年01月14日
内部施工状況

内部施工状況

システムバスを設置しました。

45. 2020年01月15日
外部施工状況

外部施工状況

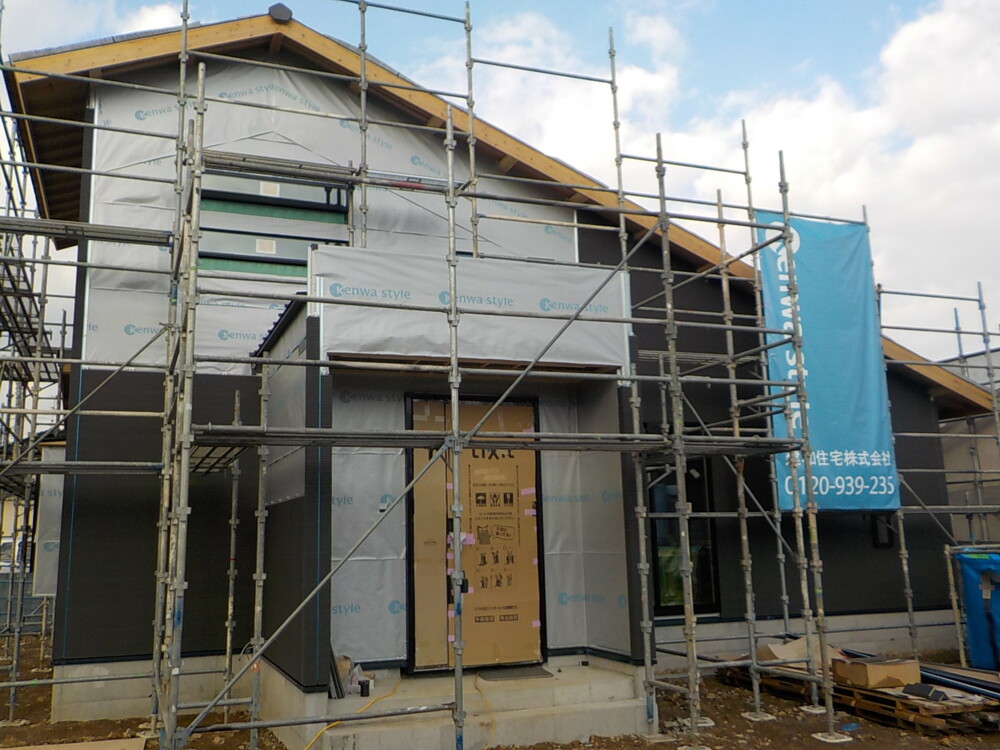

外壁サイディング貼りの様子です。

46. 2020年01月16日
外部施工状況

外部施工状況

サイディング貼りが終わりました。
かっこいいですね~。

47. 2020年01月29日
内部施工状況

内部施工状況

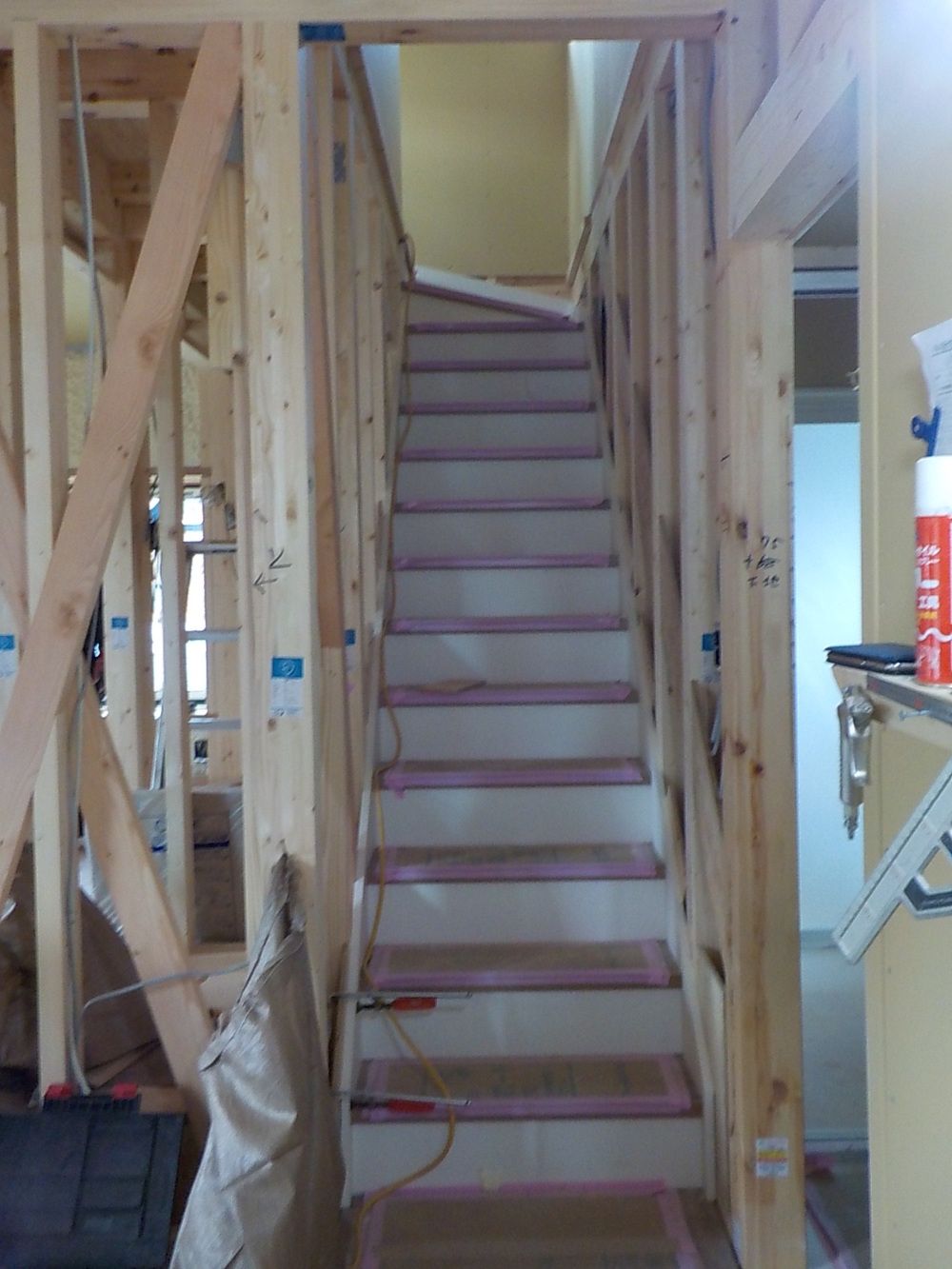

階段を造作しています。

48. 2020年01月29日
内部施工状況

内部施工状況

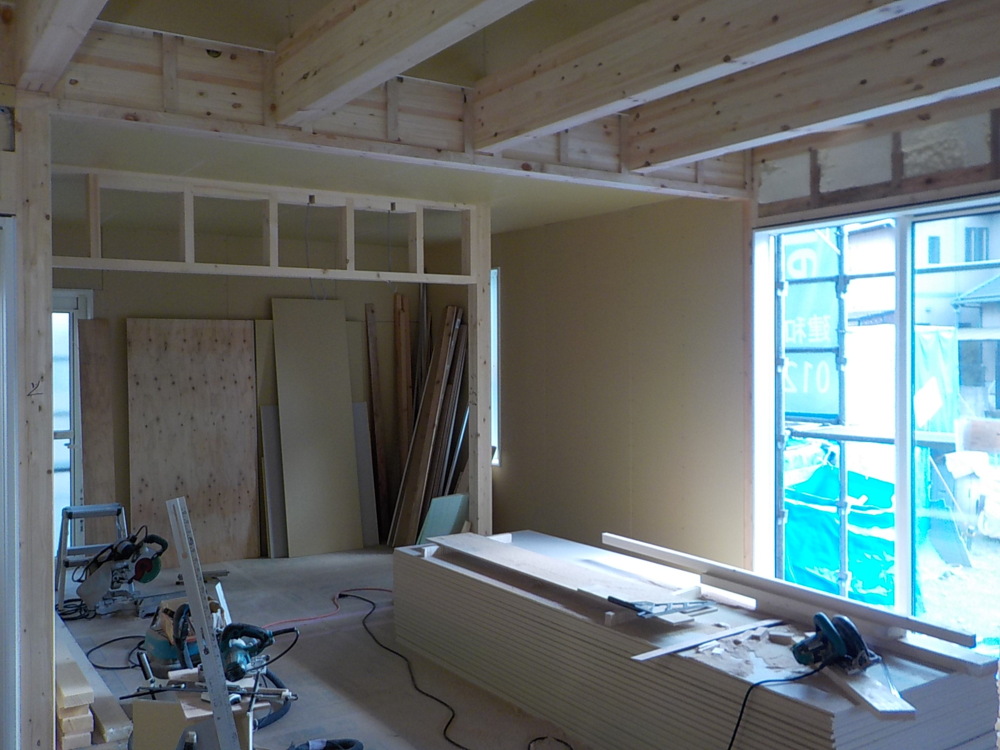

ボードを貼っていきます。

49. 2020年01月29日
外部施工状況

外部施工状況

外壁の施工が終わりましたので、足場を撤去していきます。

50. 2020年02月08日
内部施工状況

内部施工状況

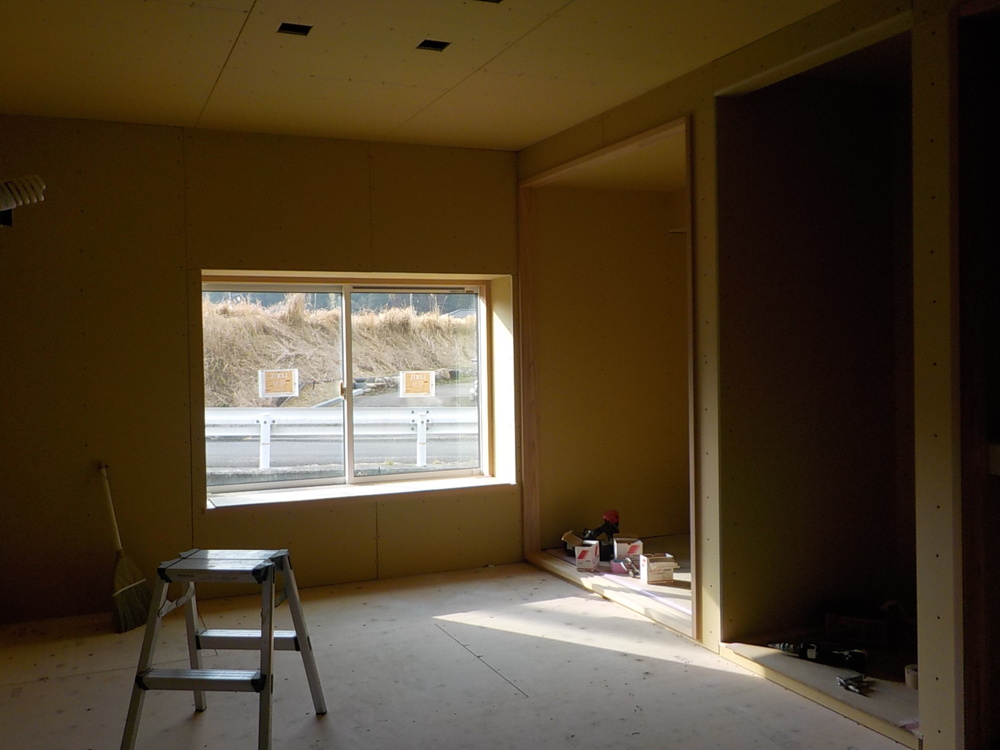

手前がリビングで奥のお部屋が和室です。

51. 2020年02月08日
内部施工状況

内部施工状況

52. 2020年02月08日
外部施工状況

外部施工状況

53. 2020年02月18日
外部施工状況

外部施工状況

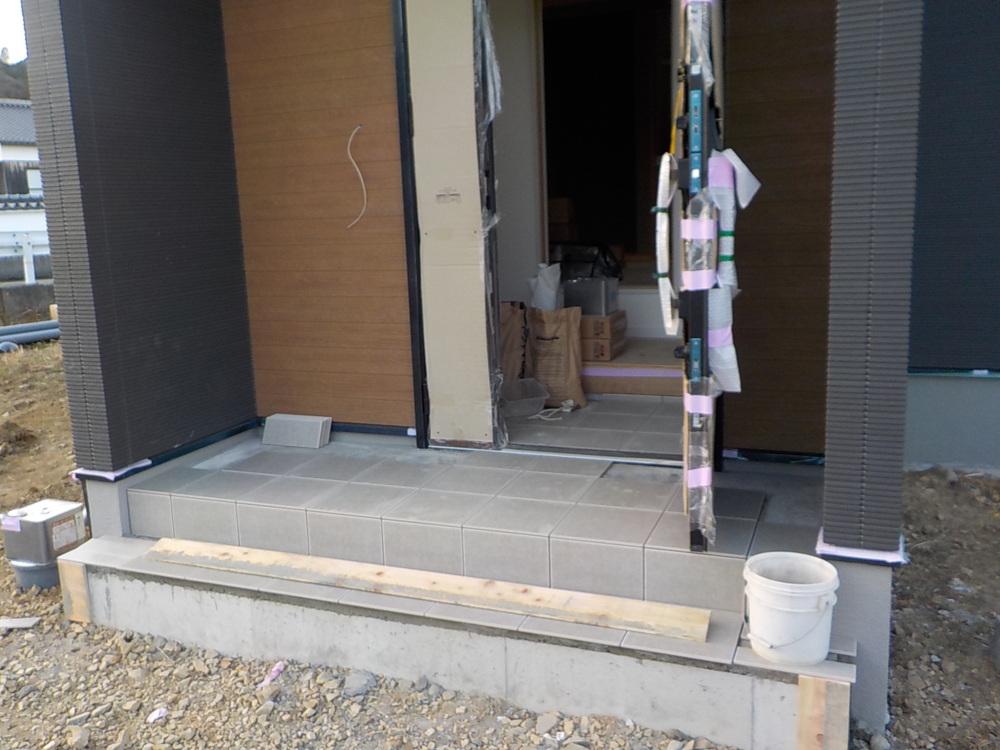

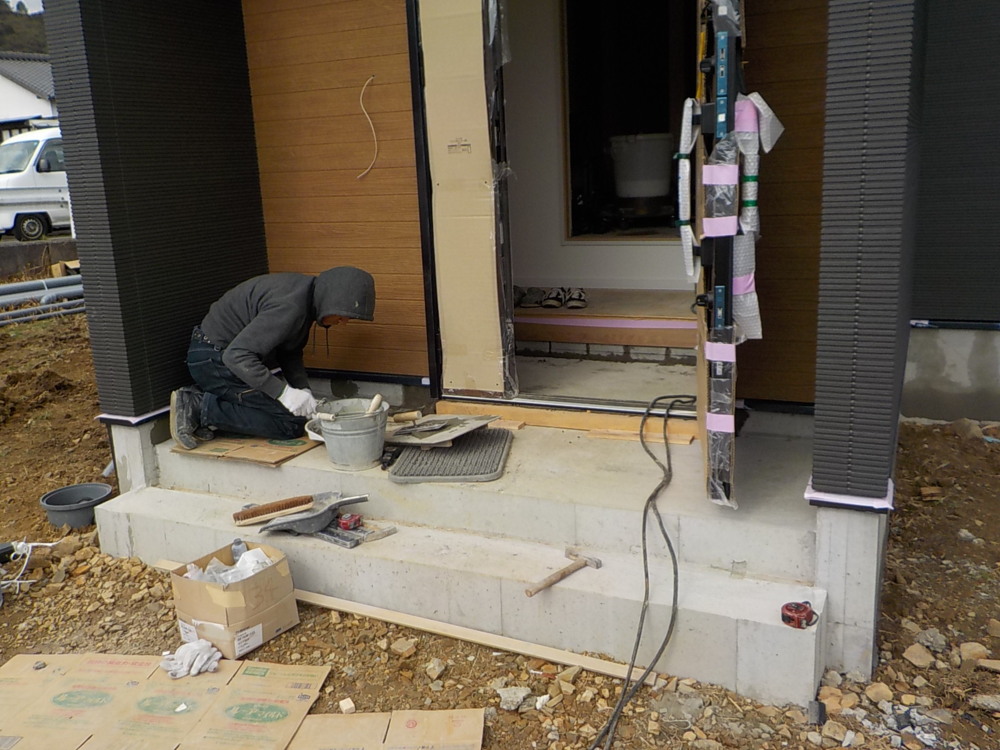

玄関ポーチの下地工事の様子です。

54. 2020年02月20日
内部施工状況

内部施工状況

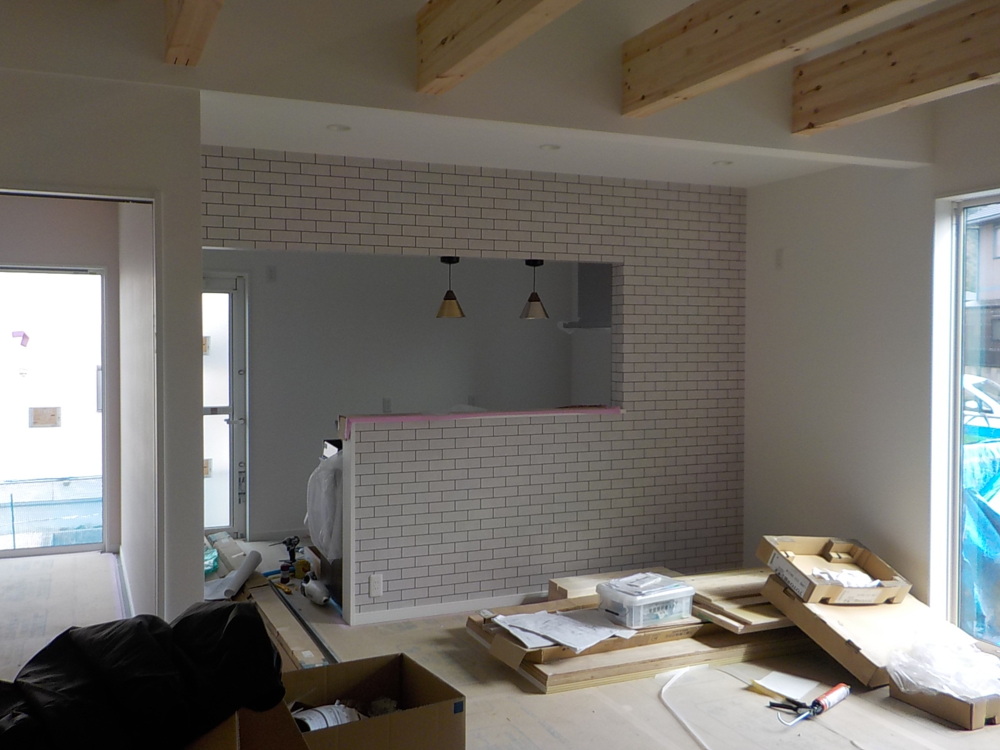

キッチン部分です。

55. 2020年02月20日
外部施工状況

外部施工状況

玄関にタイルを貼りました。

56. 2020年02月27日
内部施工状況

内部施工状況

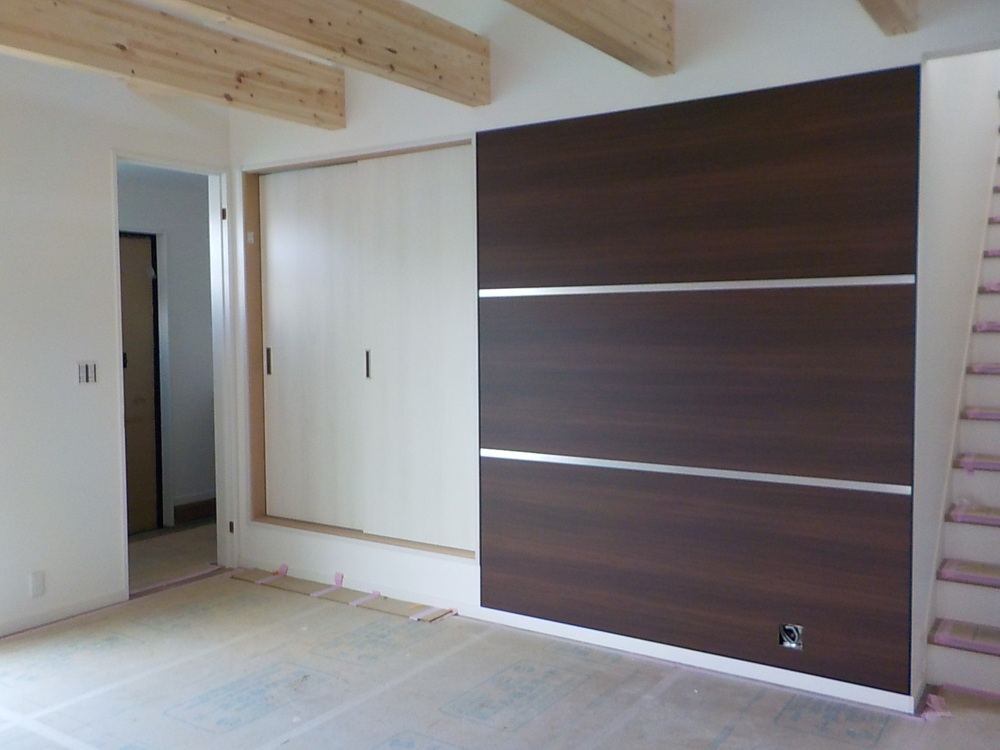

TVボードの木目パネルがお洒落です。

57. 2020年03月03日
内部施工状況

内部施工状況

58. 2020年03月03日
内部施工状況

内部施工状況

トイレに可愛いクロスが貼られました。

59. 2020年03月03日
ガレージ

ガレージ

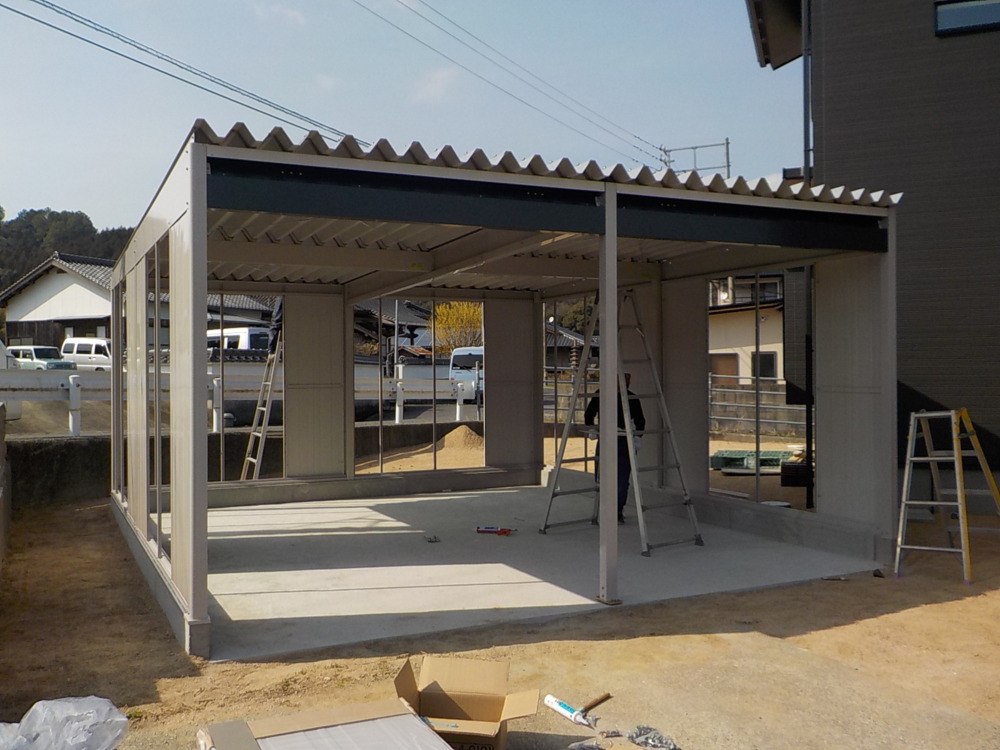

ガレージを造作します。

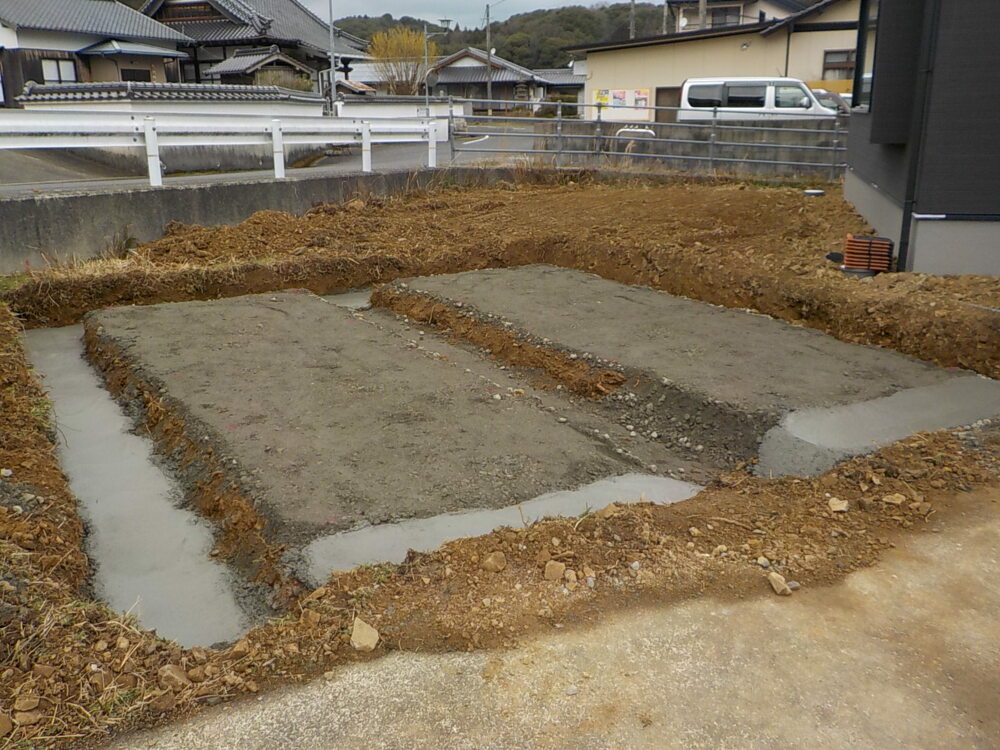

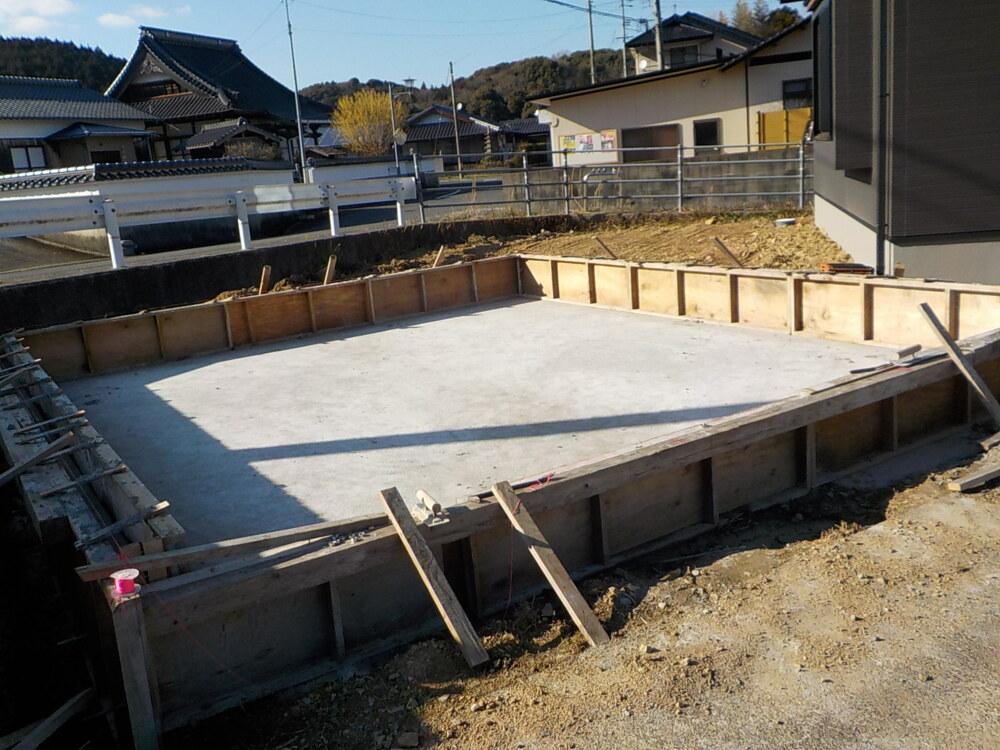

基礎工事の様子です。

60. 2020年03月04日
ガレージ

ガレージ

砕石の上に防湿シートを敷き詰めた後、基礎の外周部などにコンクリートを流し平らにならす工程です。

61. 2020年03月06日
内部施工状況

内部施工状況

和室を造作しています。

62. 2020年03月06日
内部施工状況

内部施工状況

お洒落なクロスを施工しています。

63. 2020年03月06日
内部施工状況

内部施工状況

リビングとなる部分です。
大きな梁がさらにおしゃれを演出してくれます。
楽しみですね。

64. 2020年03月06日
内部施工状況

内部施工状況

2階のお部屋です。

65. 2020年03月11日
外部施工状況

外部施工状況

コンクリート打設しました。

66. 2020年03月13日
ガレージ工事

ガレージ工事

67. 2020年03月14日
内部施工状況

内部施工状況

フローリングを貼りました。

68. 2020年03月14日
内部施工状況

内部施工状況

69. 2020年03月14日
内部施工状況

内部施工状況

70. 2020年03月18日
ガレージ工事

ガレージ工事

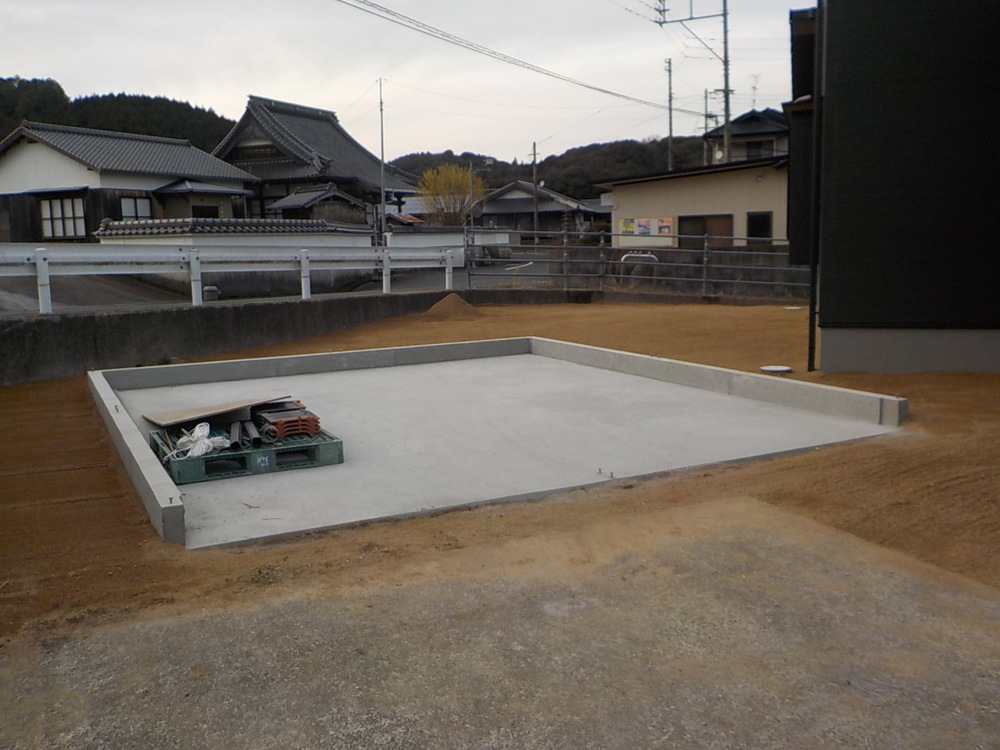

71. 2020年03月20日
ガレージ工事

ガレージ工事

72. 2020年03月21日
完工

完工

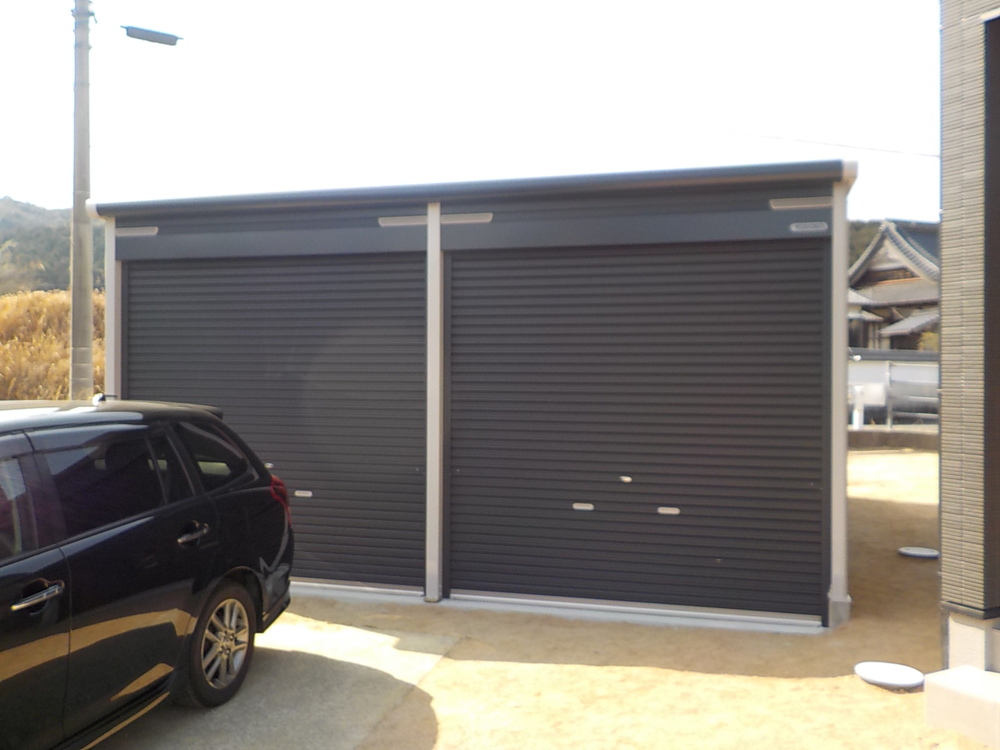

73. 2020年03月21日
完工

完工

74. 2020年03月21日
完工

完工

75. 2020年03月21日
完工

完工

76. 2020年03月21日
完工

完工

77. 2020年03月21日
完工

完工

78. 2020年03月25日

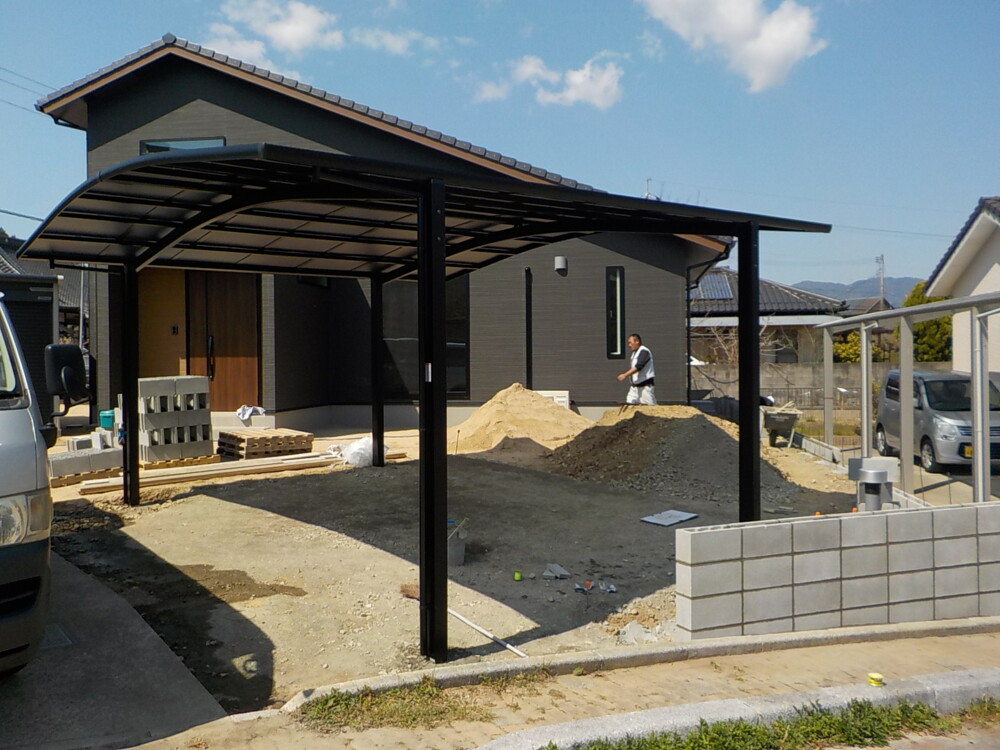

外構工事

外構工事
