あたたかいリビングに集まる家

Y様邸(下関市清末中町)

スタイル別|すべて

建築中レポート

1. 2018年11月10日
地鎮祭

地鎮祭

晴天の中、地鎮祭を執り行うことができました。
土地の神様に土地利用の許可を頂き、これからの工事の安全無事や、Y様ご家族の繁栄を祈願しました。
Y様、本日は誠におめでとうございます。

2. 2018年12月05日
基礎工事

基礎工事

根切りという、基礎工事を行うために地盤を掘削していきます。まずは基礎コンクリートを打設する部分の土を掘り出して平らにします。建物の位置を正確に出し、深さを測った上で、慎重に掘り進め、建物の荷重が地盤に均一に伝わり、不同沈下によって家が傾いたりするのを防ぎます。

3. 2018年12月05日
基礎工事

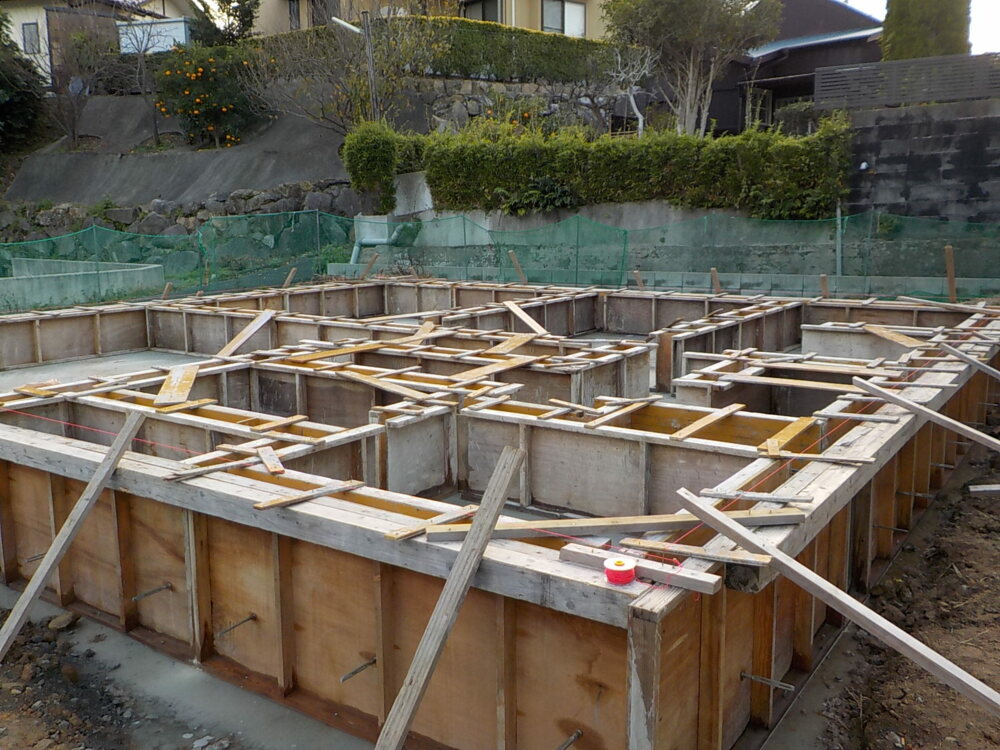

基礎工事

基礎配筋の際に使用する鉄筋。基礎コンクリートを打設していく骨組みとなる大切なものです。

4. 2018年12月07日
基礎工事

基礎工事

基礎工事にはいりました。
掘り方、捨てコンクリート打ちをしていきます。

5. 2018年12月07日
基礎工事

基礎工事

防湿シート敷き・捨てコンクリート
砕石の上の防湿シートを敷き詰めた後に、基礎の外周部などにコンクリートを流し平らにならす工程になります。

6. 2018年12月08日
基礎工事

基礎工事

鉄筋を組み上げています。

7. 2018年12月10日
基礎工事

基礎工事

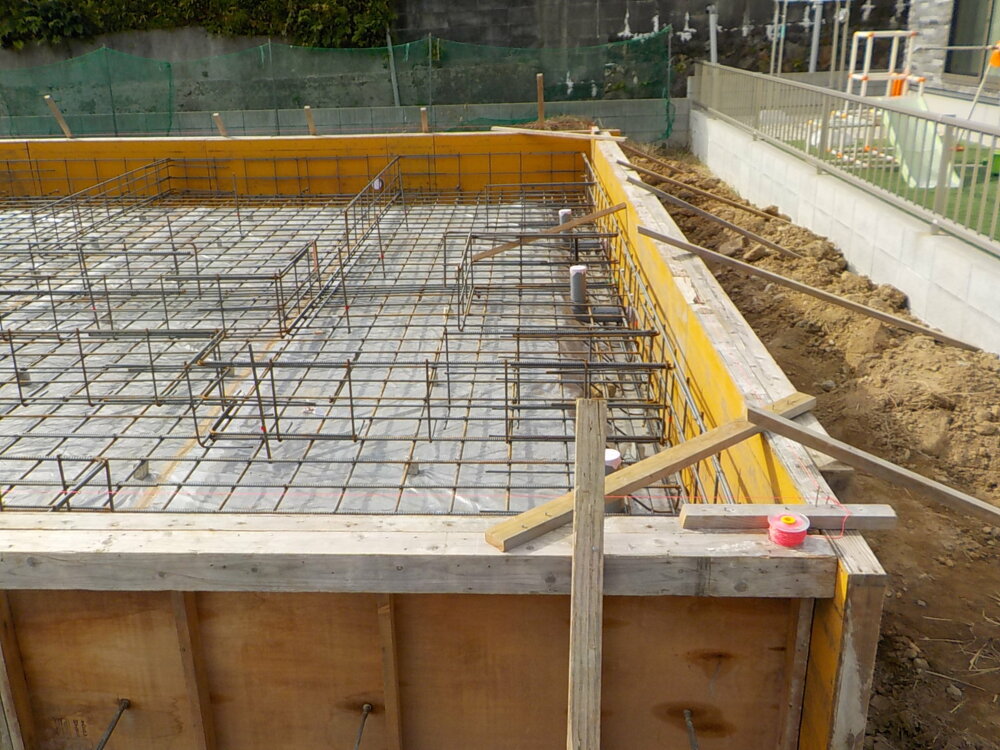

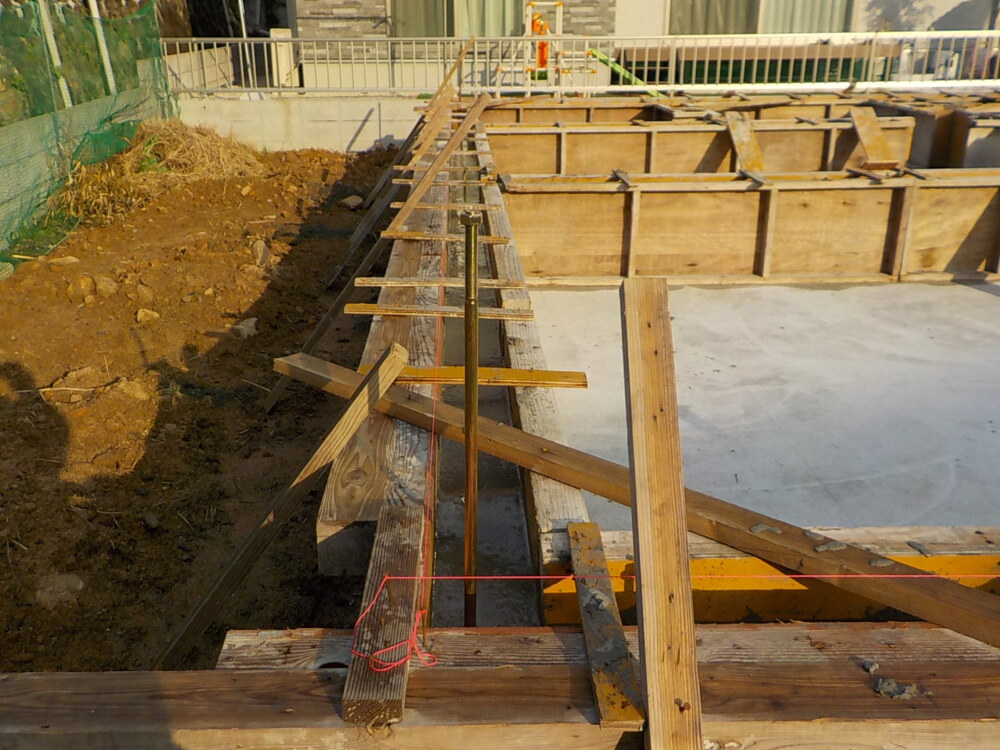

立ち上がりの枠を立ち上げ、鉄筋を組んでいき配筋検査(JIO)を受けてベースコンクリートを打設します。

8. 2018年12月10日
基礎工事

基礎工事

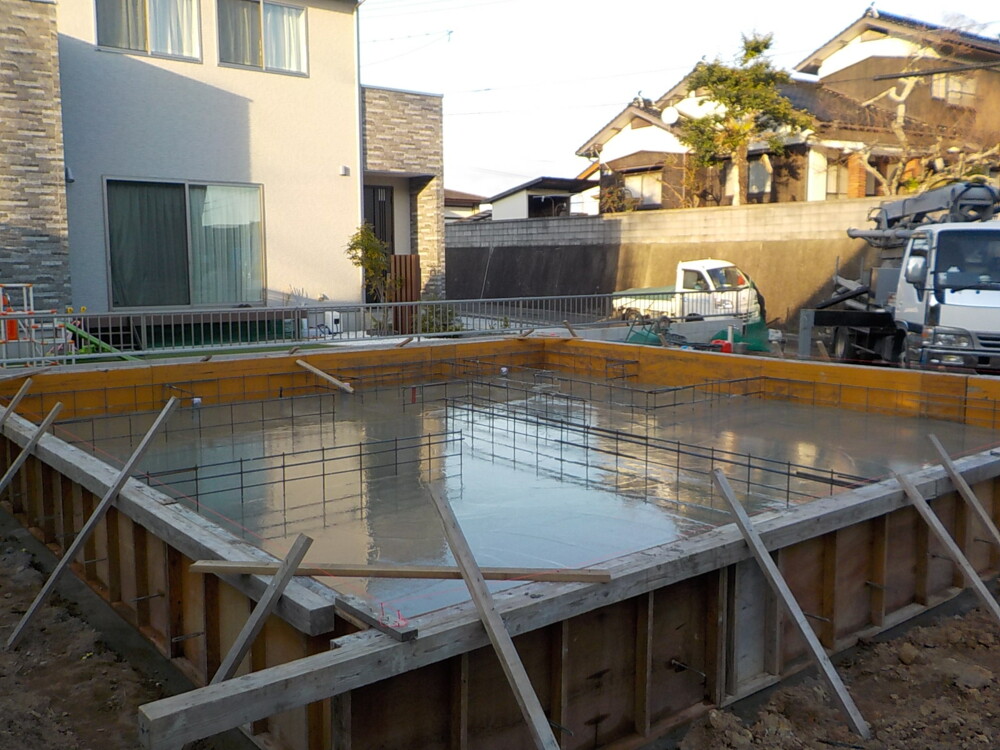

コンクリート圧送し、今度は流し込まれたコンクリートの気泡を見ながら抜き、締め固め、均していきます。
しっかりと固まるまで乾燥させます。

9. 2018年12月12日
基礎工事

基礎工事

立ち上がりの枠を組み上げています。

10. 2018年12月19日
基礎工事

基礎工事

立ち上がりのコンクリートを打設しました。

11. 2018年12月19日
基礎工事

基礎工事

立ち上がりコンクリートを打つ時に、アンカーボルトという金物を設置します。
アンカーボルトとは、基礎と土台を固定するための金物のことで、地震や台風などの横からの引っ張るる力に対して、基礎からしっかりと固定でき、建物の傾きや倒壊を防ぐ重要な役割となります。

12. 2018年12月25日
基礎工事

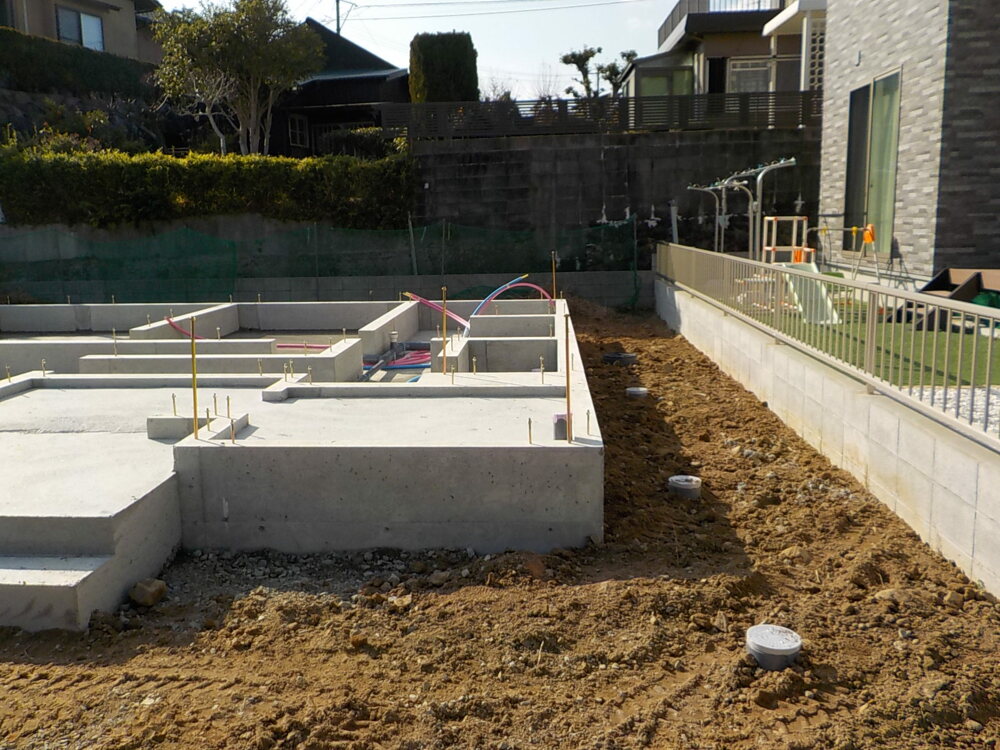

基礎工事

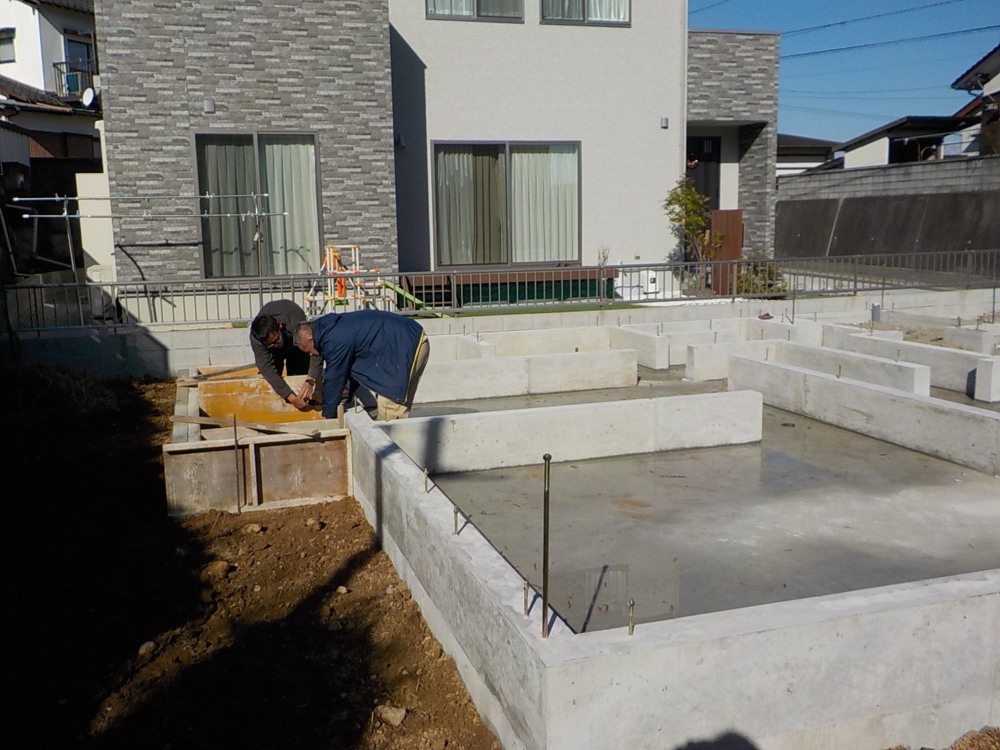

型枠を撤去して、玄関・ポーチ部分のコンクリートを打設しています。

13. 2018年12月25日
基礎工事

基礎工事

14. 2018年12月26日
上棟準備 ~配管工事~

上棟準備 ~配管工事~

基礎工事も終わり、配管工事を行います。

15. 2018年12月26日
基礎工事

基礎工事

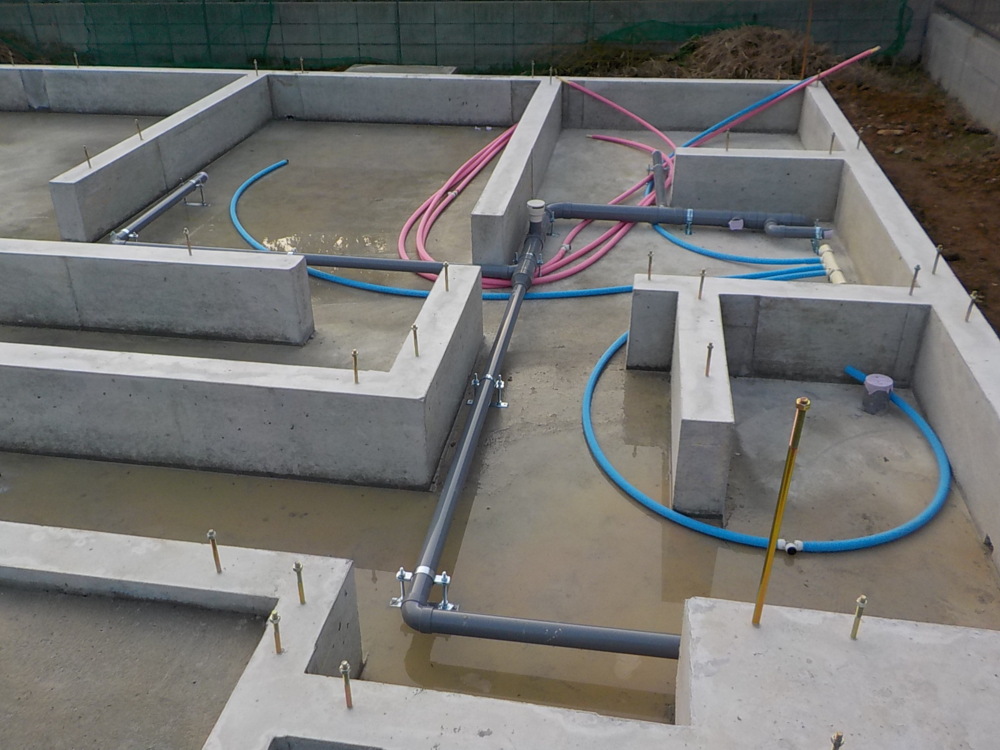

基礎工事が完了しましたら、給排水、ガスの先行配管工事に入っていきます。

16. 2019年01月08日
配管工事

配管工事

建物の外の配管工事を行います。

17. 2019年01月15日
上棟準備 ~材料搬入~

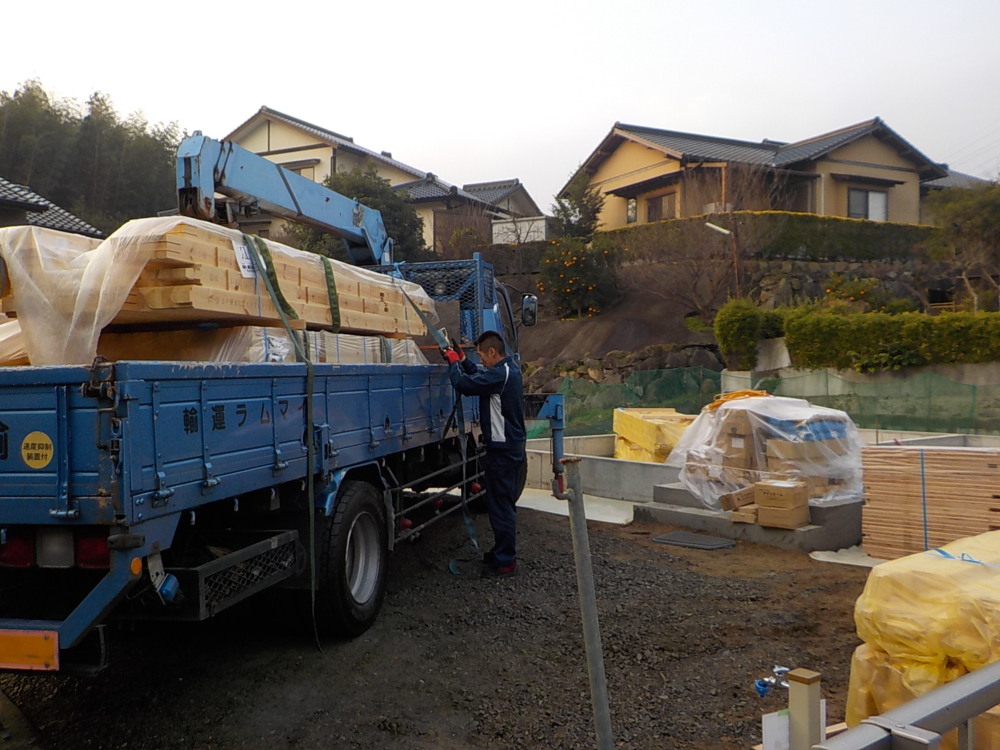

上棟準備 ~材料搬入~

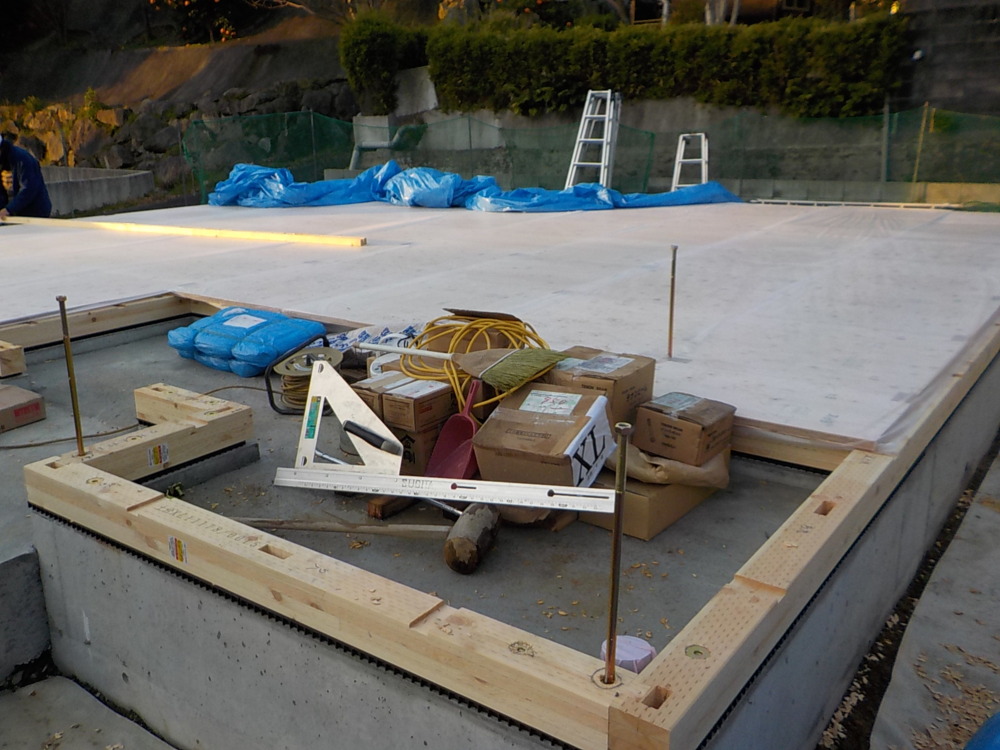

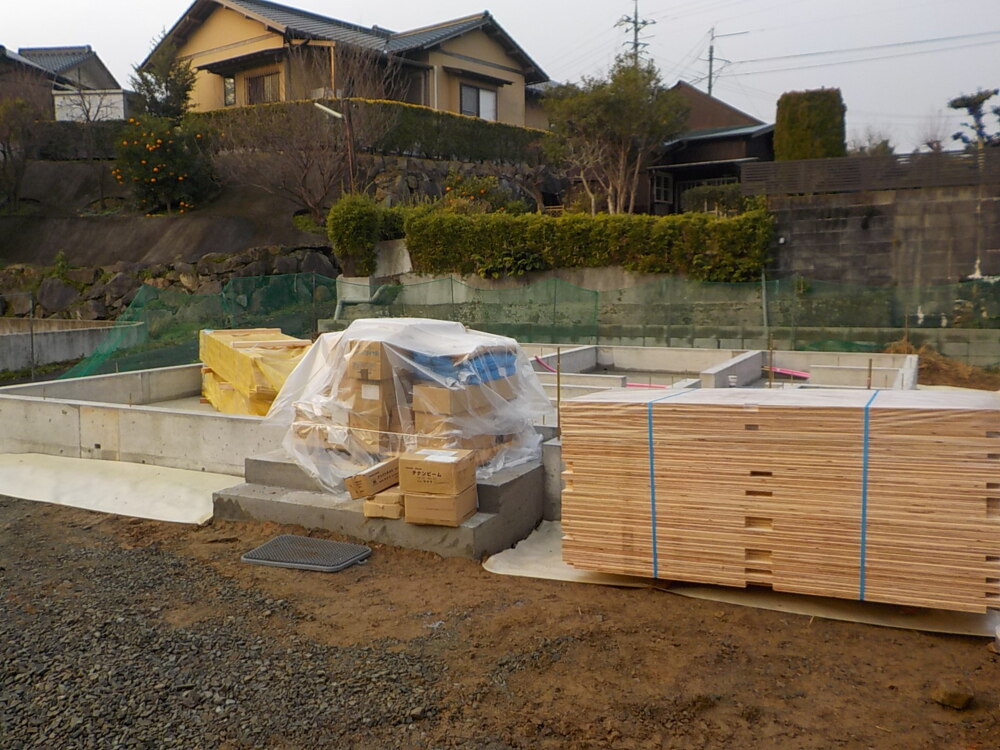

材料が現場に搬入されました。

18. 2019年01月15日
上棟準備

上棟準備

これから土台を敷いていきます。

19. 2019年01月17日
上棟準備 ~土台敷き~

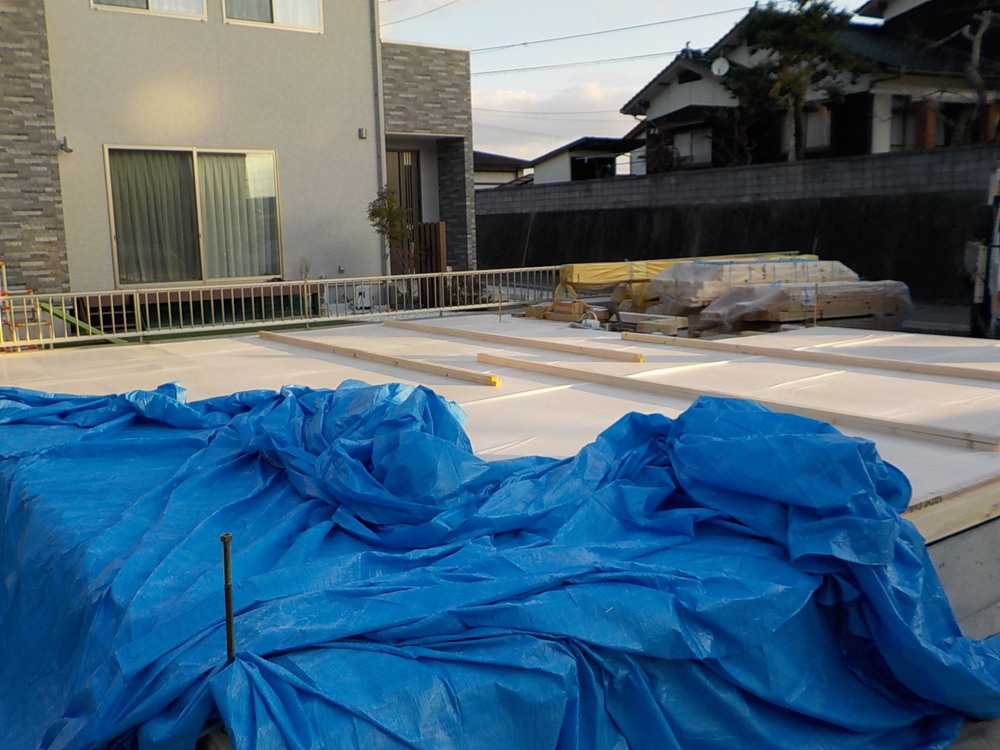

上棟準備 ~土台敷き~

上棟に向けて土台敷き、断熱敷き込み、床合板を貼っていきます。

20. 2019年01月17日
上棟準備

上棟準備

準備が終わりましたので棟上げ日までシートで覆い養生しています。

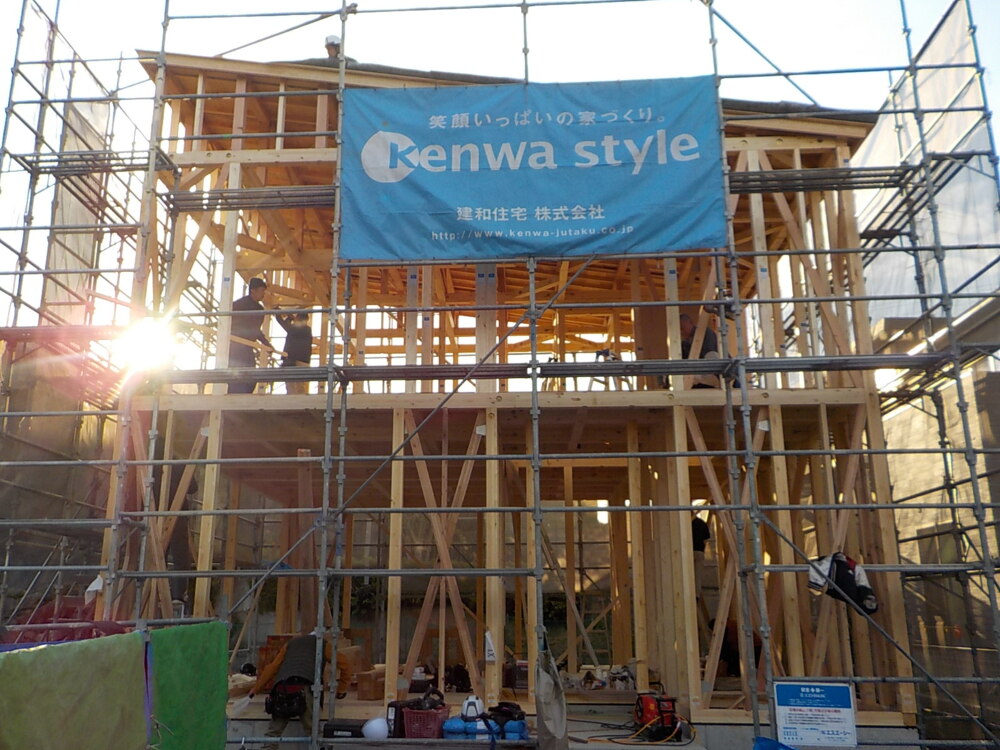

21. 2019年01月18日

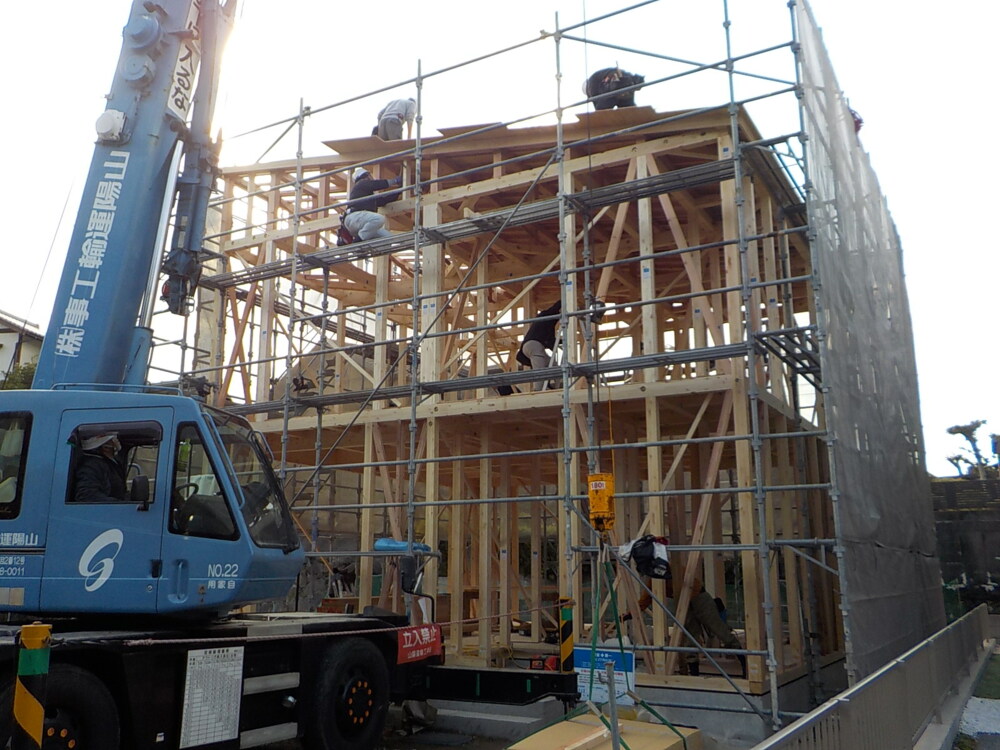

上棟

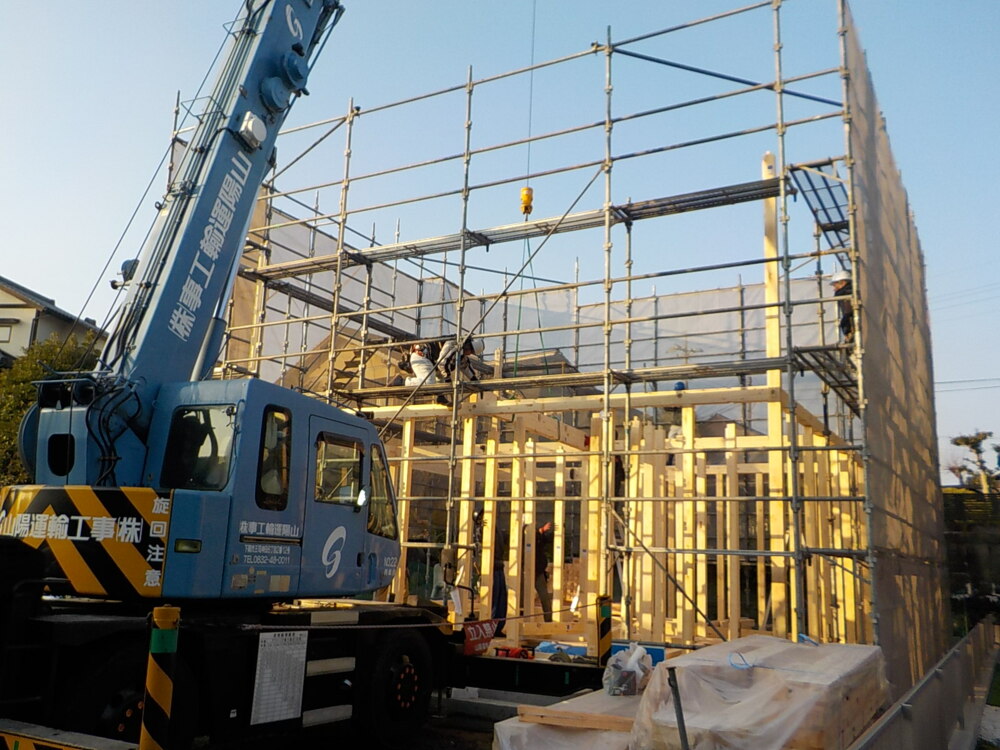

上棟

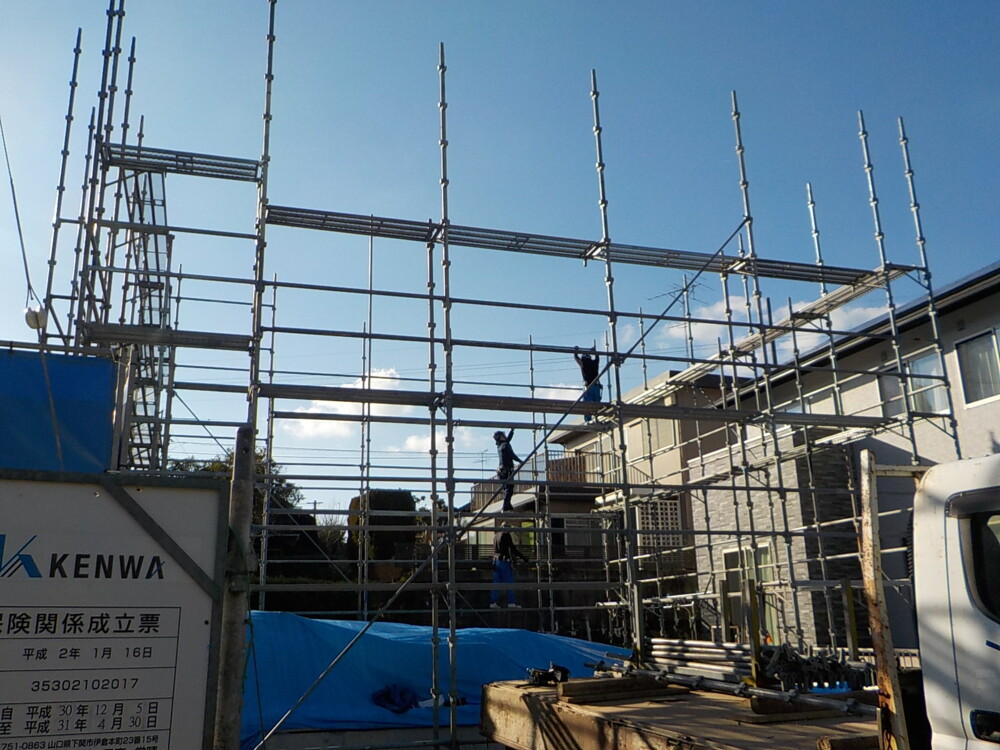

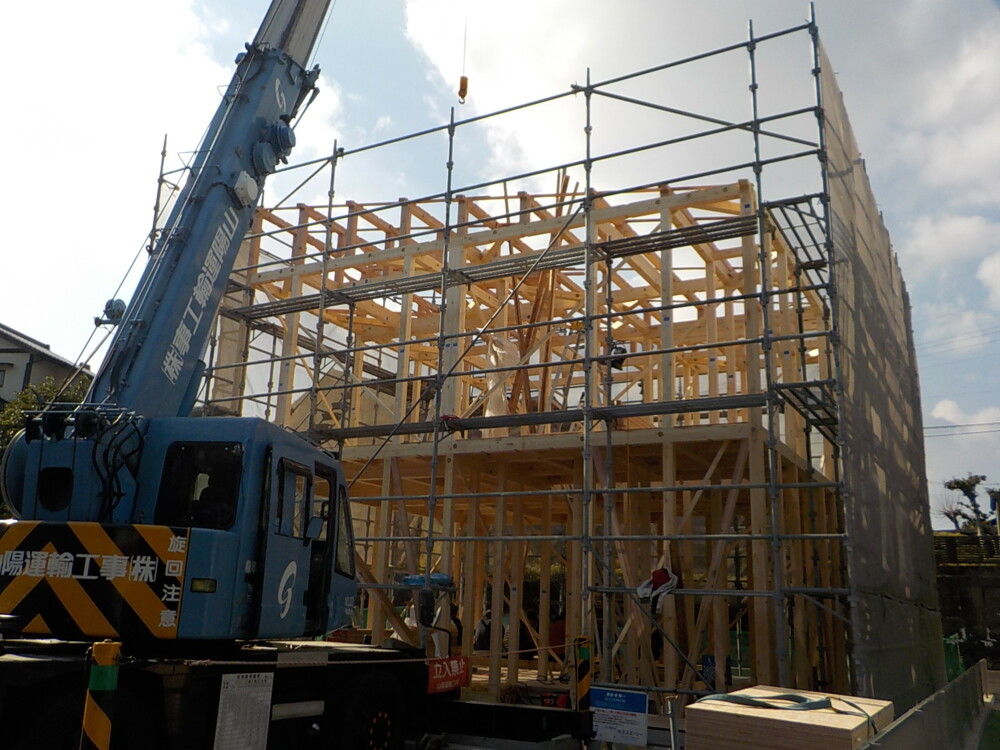

先行足場組みをしています。

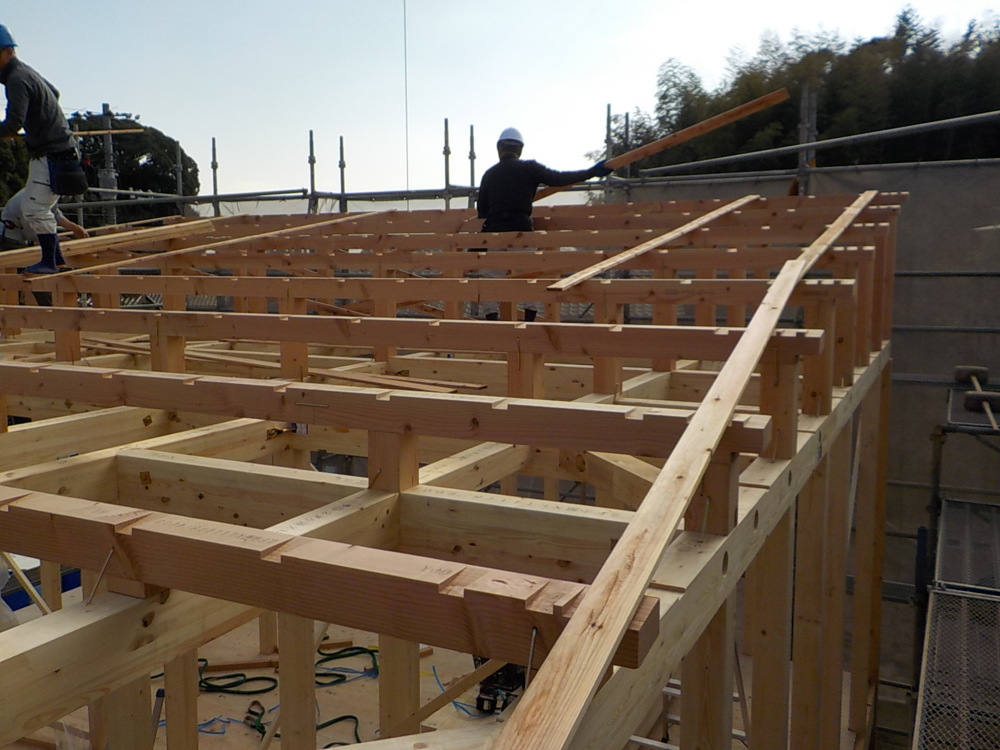

いよいよ棟上げです。

22. 2019年01月19日
上棟

上棟

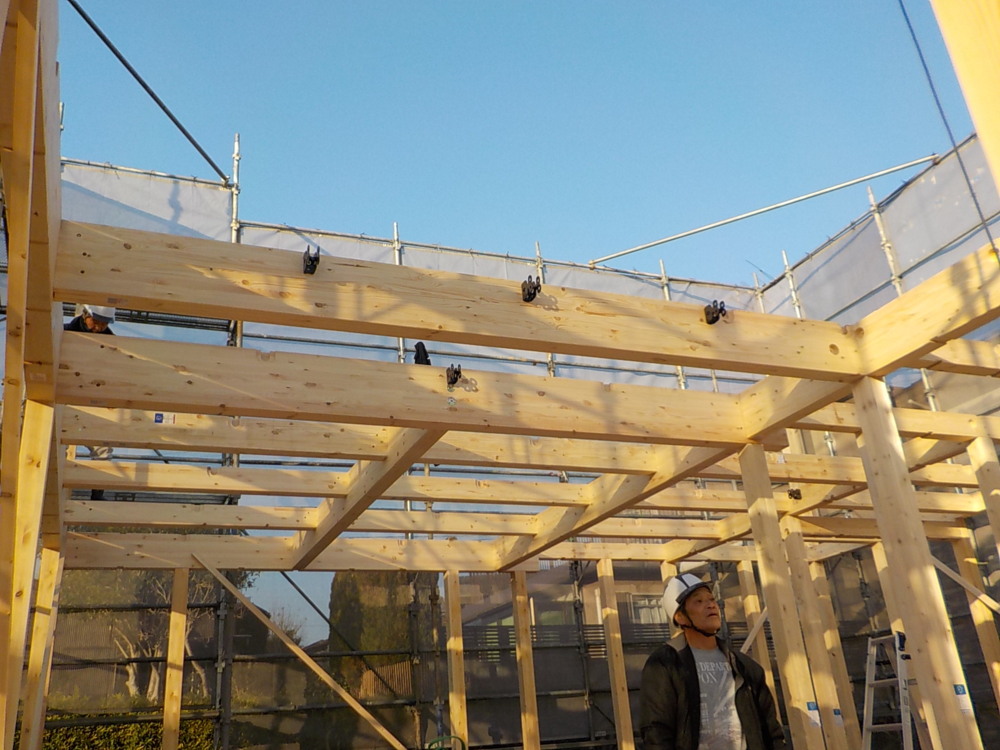

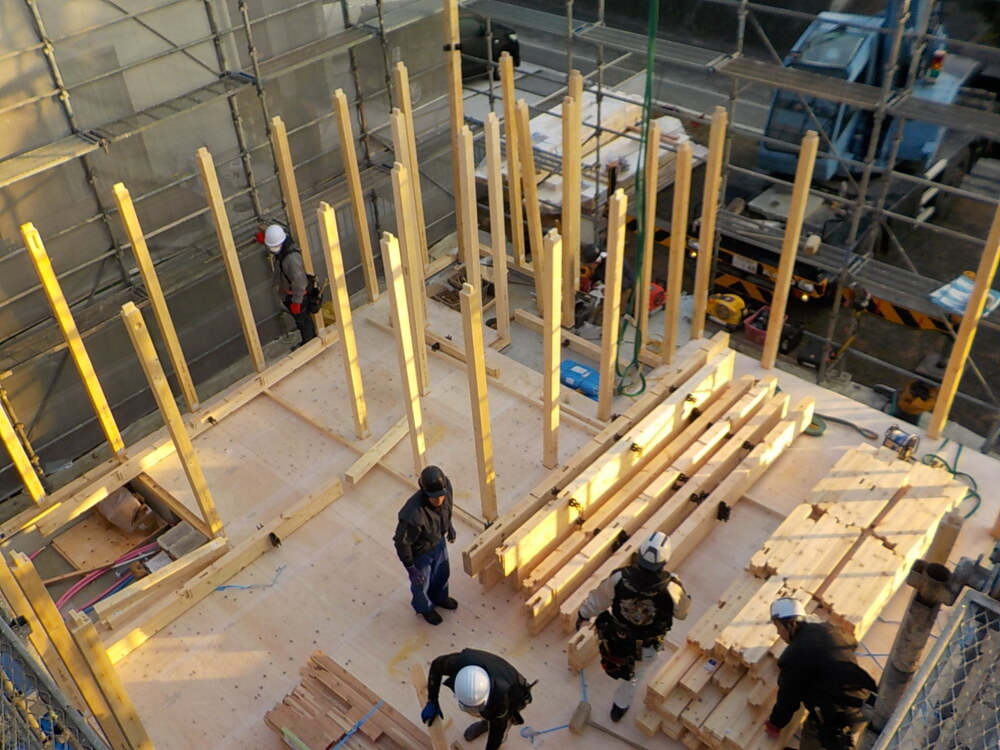

骨組みとなる木材には「集成材」を使用しています。集成材とは、木を短冊のように挽き、着の繊維方向に沿って並べて接着させた木製品です。乾燥収縮が少なく、丈夫・軽い・火に強い・調湿性があるなど大変優れた木材です。

23. 2019年01月19日
上棟

上棟

重機を使って材料を運んでいきます。

24. 2019年01月19日
上棟

上棟

25. 2019年01月19日
上棟

上棟

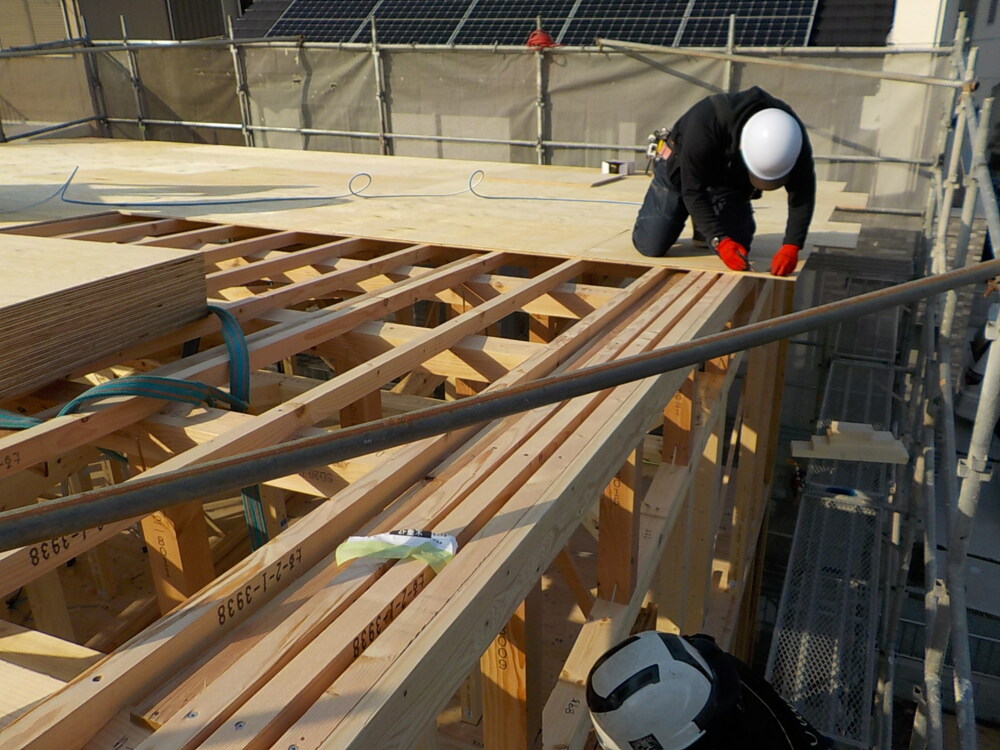

屋根下地を支える垂木を貼っていきます。

26. 2019年01月19日
上棟

上棟

27. 2019年01月19日
上棟

上棟

屋根下地材(構造用合板)を貼っていきます。

28. 2019年01月19日
上棟

上棟

29. 2019年01月19日
上棟

上棟

お家の形が分かってきましたね。

30. 2019年01月19日
上棟

上棟

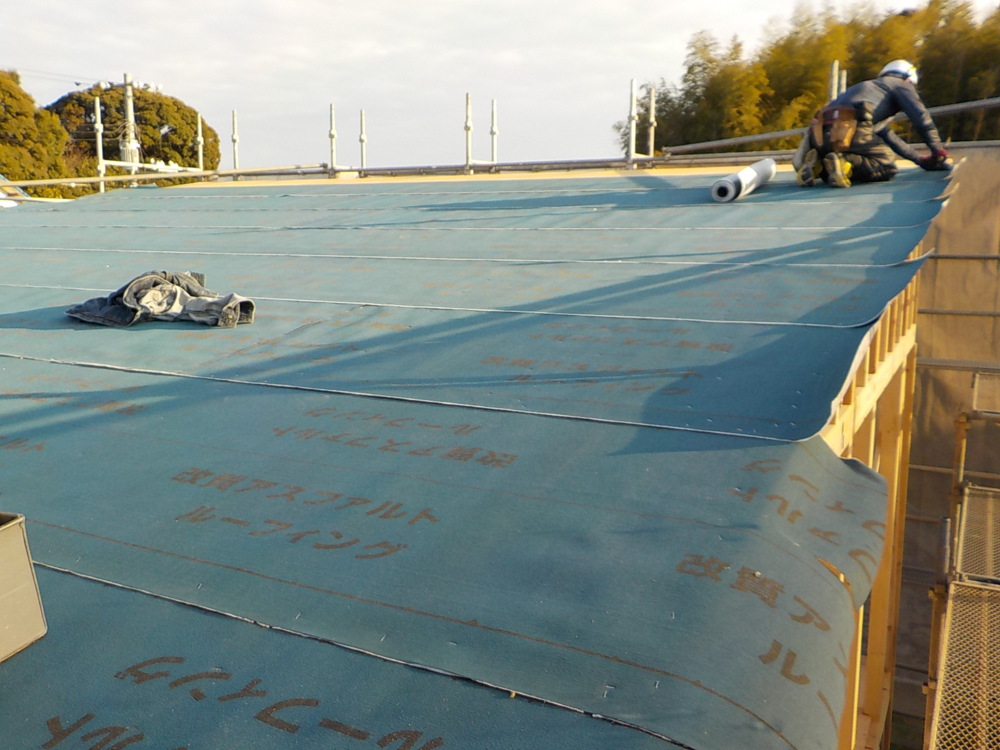

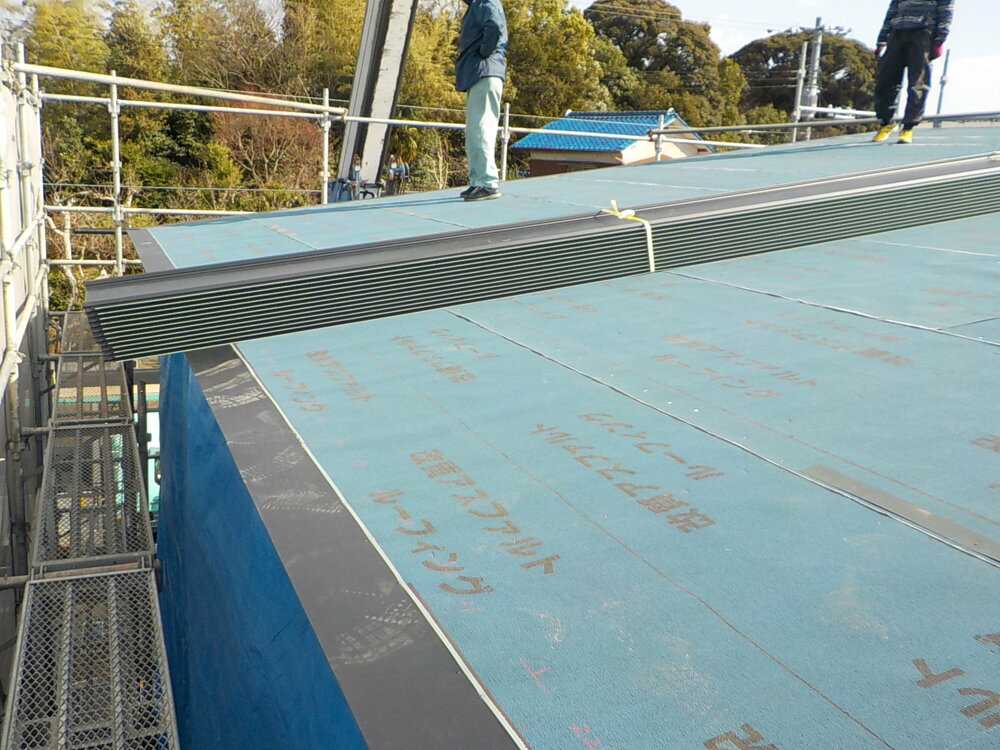

ルーフィングを貼ります。
ルーフィングとは、屋根の下葺き材で、下地材である野地板の上から被せ、屋根の仕上げ材の防水機能を持つシートのことです。

31. 2019年01月19日
上棟

上棟

全体に養生用のシートを張り、本日の作業は終了です。
近隣の皆様、それから作業に携わって頂いた業者の方々、ありがとうございますした。
完成までどんどん工事が進んでいきますが、心を込めて作業して参りますので、どうぞ宜しくお願い致します。

32. 2019年01月23日
屋根工事

屋根工事

屋根葺き材のガルバリウム鋼板を現場搬入しています。

33. 2019年01月23日
屋根工事 ガルバリウム鋼板葺き

屋根工事 ガルバリウム鋼板葺き

屋根クイックルーフ(ガルバリウム鋼板)施工します。

34. 2019年01月24日
屋根工事 ガルバリウム鋼板葺き

屋根工事 ガルバリウム鋼板葺き

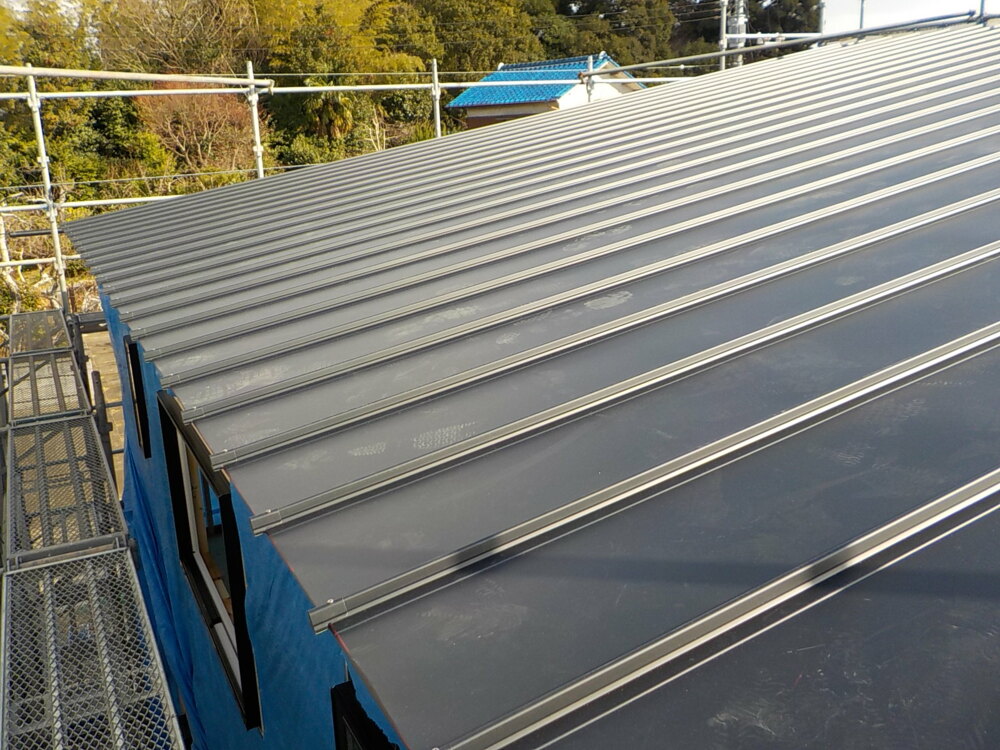

クイックルーフ(ガルバリウム鋼板)を施工完了。
高い遮熱性により温度上昇を抑え、酸性雨による建物の劣化から守ります。

35. 2019年01月25日
木工事

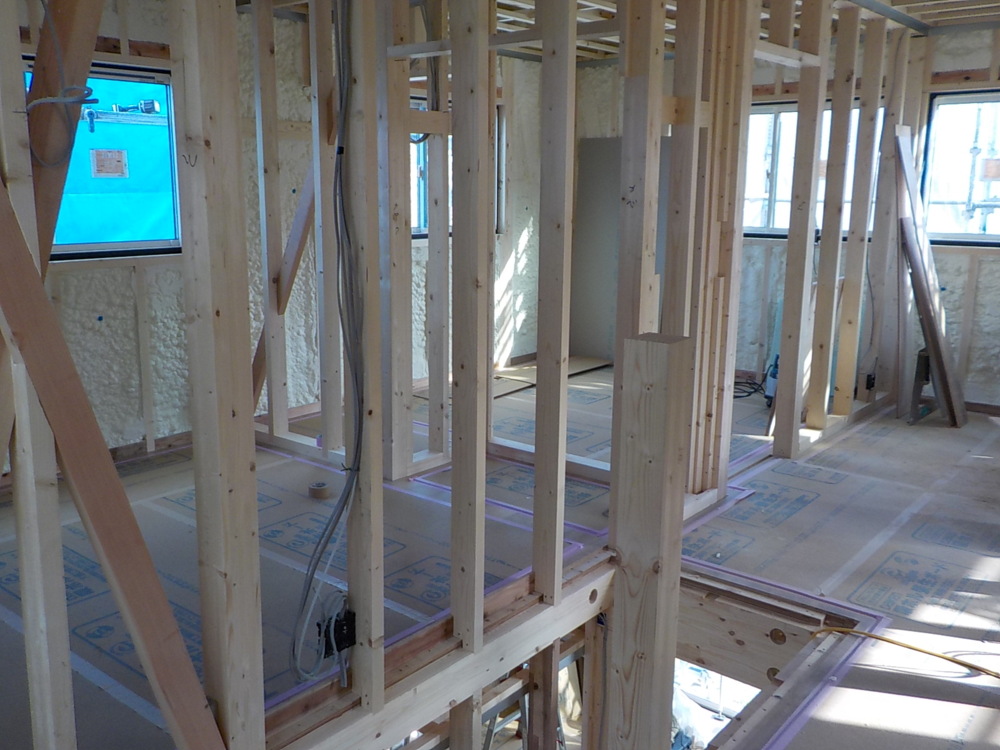

木工事

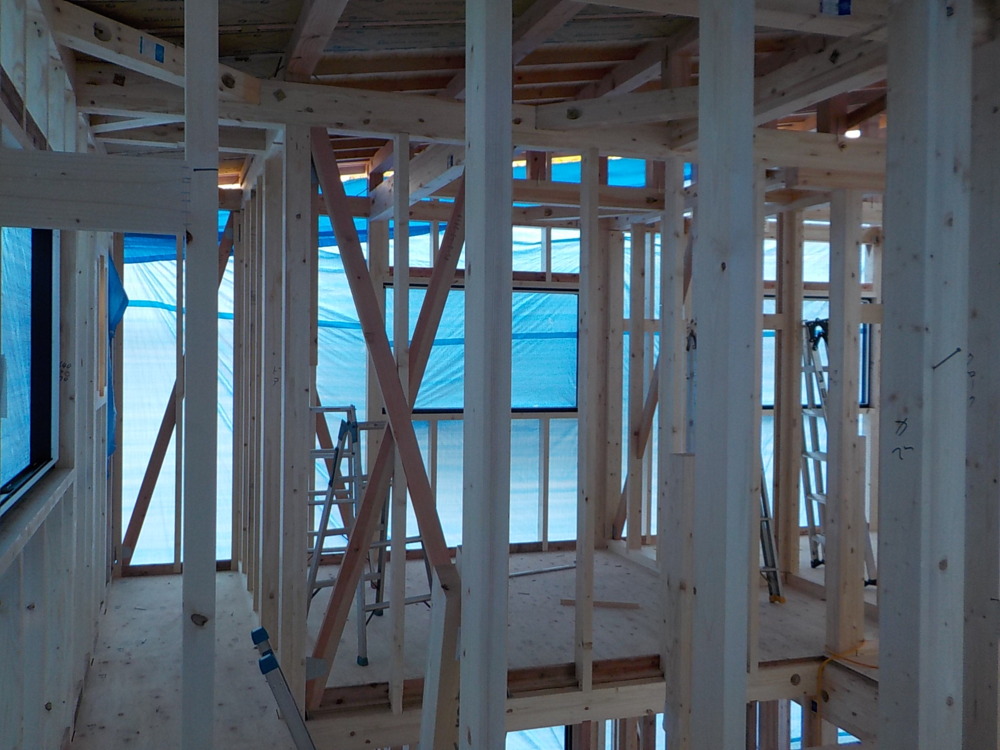

筋交い・構造用金具の取付をしています。

36. 2019年01月25日
木工事

木工事

37. 2019年01月25日
スペーサー施工

スペーサー施工

屋根の断熱を吹付けする前に通気を確保するために、スペーサーを取り付けします。

38. 2019年01月27日
外壁工事

外壁工事

外壁面の遮熱透湿防水シートを張り、胴縁にて押さえています。

39. 2019年01月27日
外壁工事

外壁工事

40. 2019年01月30日

アクアフォーム

アクアフォーム

アクアフォームの吹付けの様子です。

41. 2019年01月30日
アクアフォーム

アクアフォーム

システムバス廻りの断熱吹付けです。

42. 2019年02月04日
内部工事状況

内部工事状況

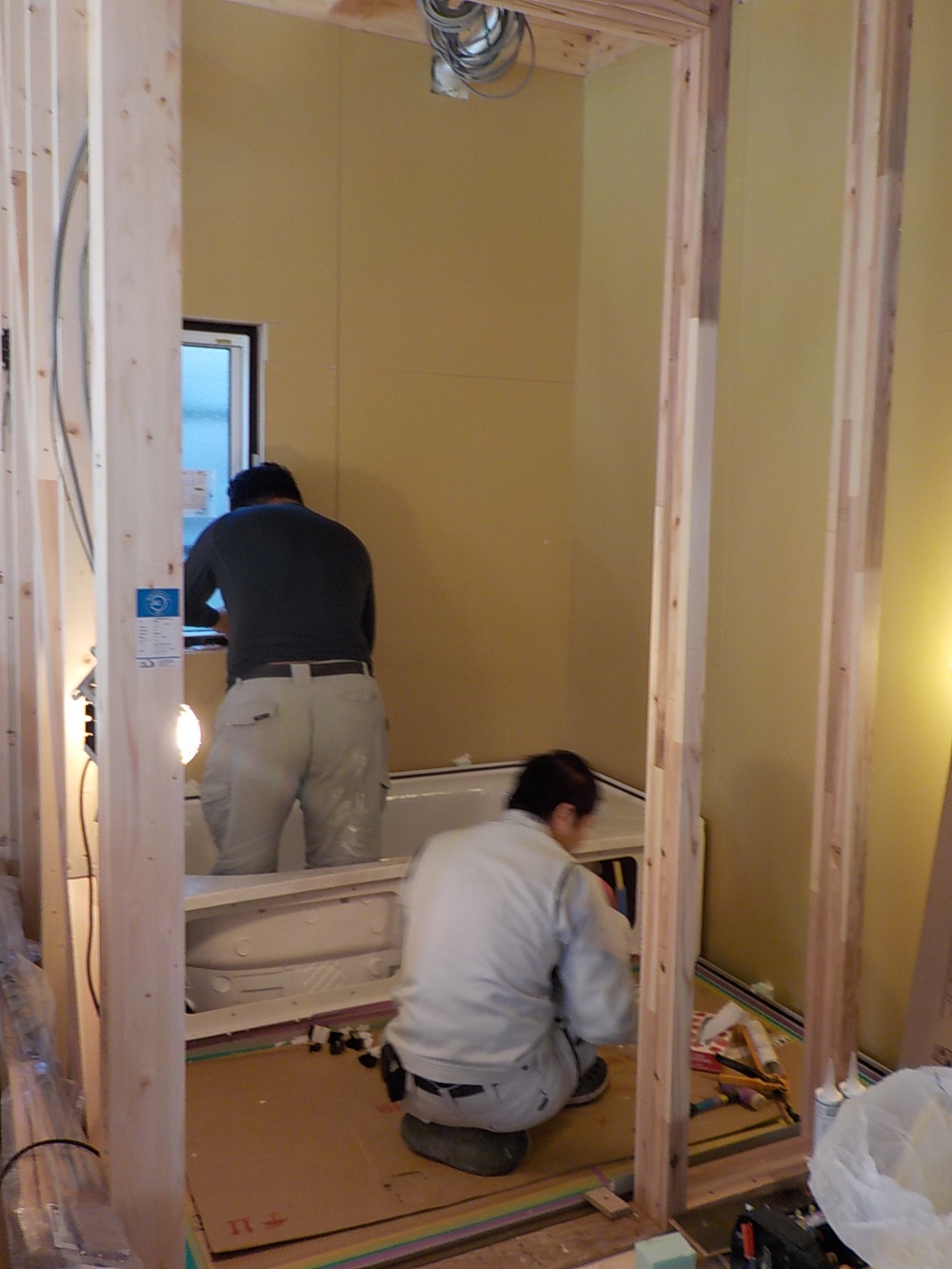

システムバスの組み立て設置作業中です。

43. 2019年02月06日
外壁工事

外壁工事

外壁サイディング貼をしています

44. 2019年02月06日
内部施工状況

内部施工状況

システムバス組立設置完了。

45. 2019年02月12日
内部施工状況

内部施工状況

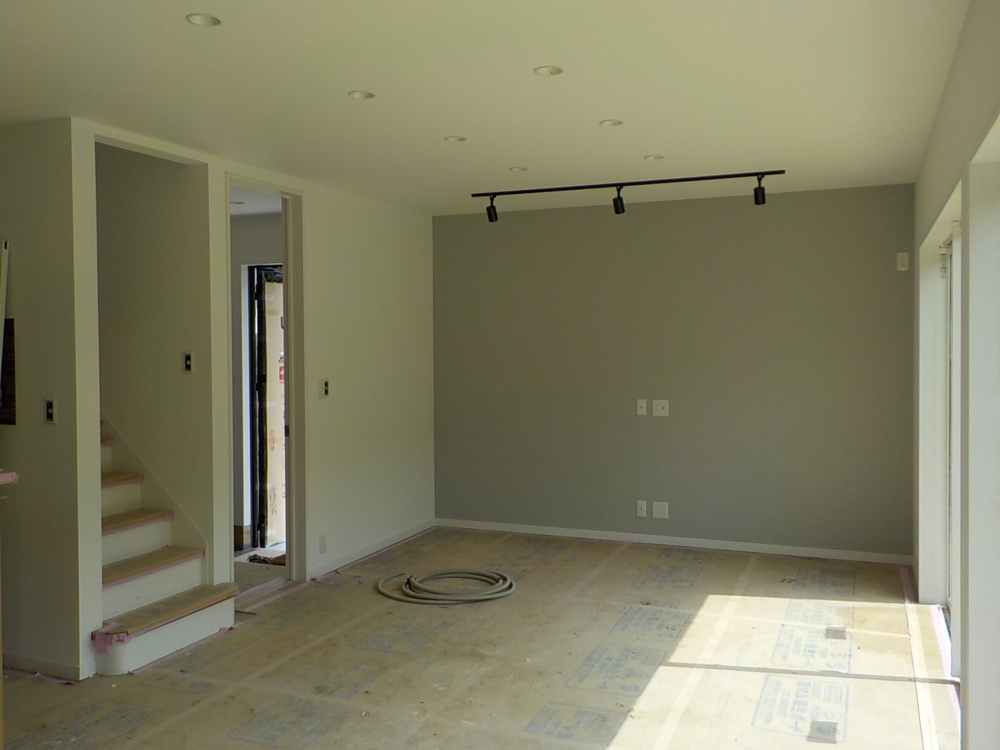

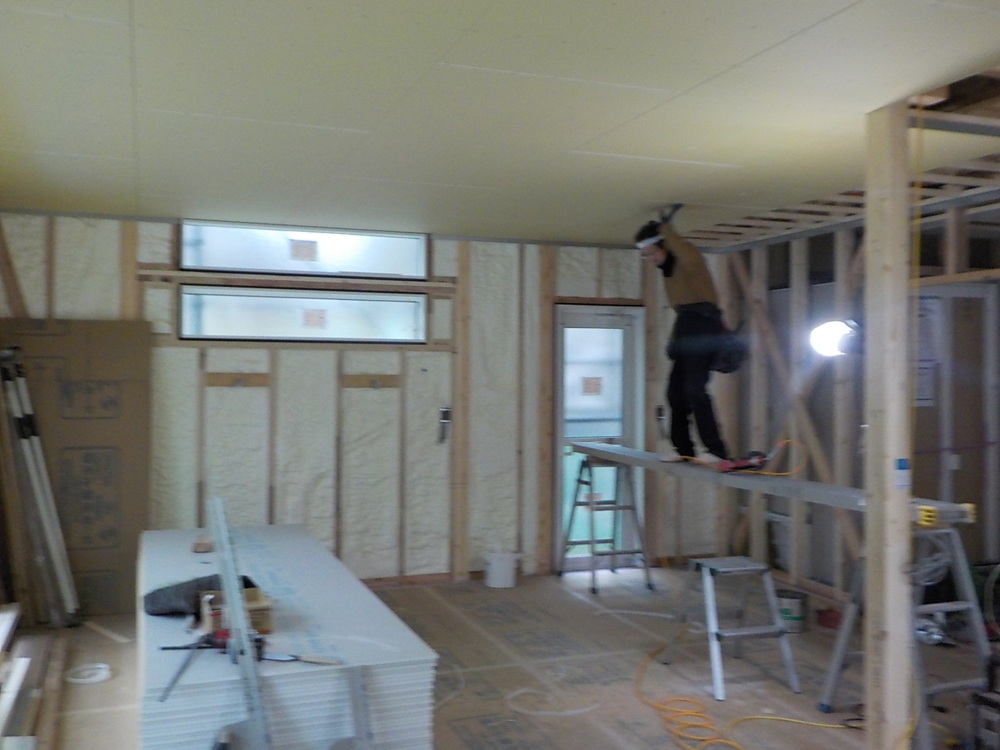

2階の床 フローリングを貼り終えて養生ボードを貼っています。

46. 2019年02月12日
外部施工状況

外部施工状況

外壁サイディング及びコーキングを施工しています。

47. 2019年02月15日
内部施工状況

内部施工状況

1階 天井ボードを貼っています。

48. 2019年02月23日
内部施工状況

内部施工状況

2階 洋室の小窓廻りを造作しています。

49. 2019年02月23日
内部施工状況

内部施工状況

1階の造作及びボード貼りをしています。

50. 2019年02月28日
内部施工状況

内部施工状況

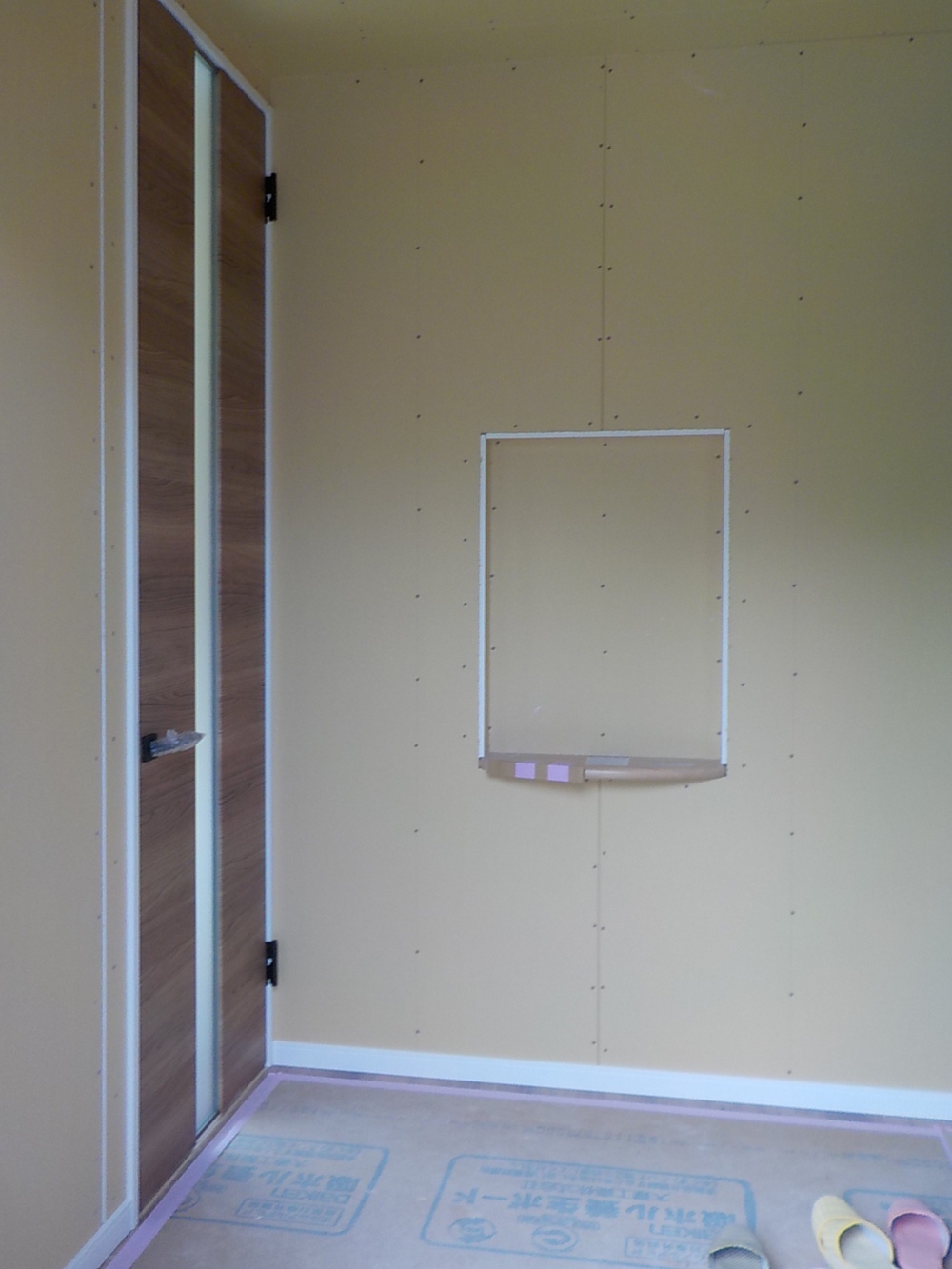

玄関ニッチ廻りの造作中です。

51. 2019年03月01日
内部施工状況

内部施工状況

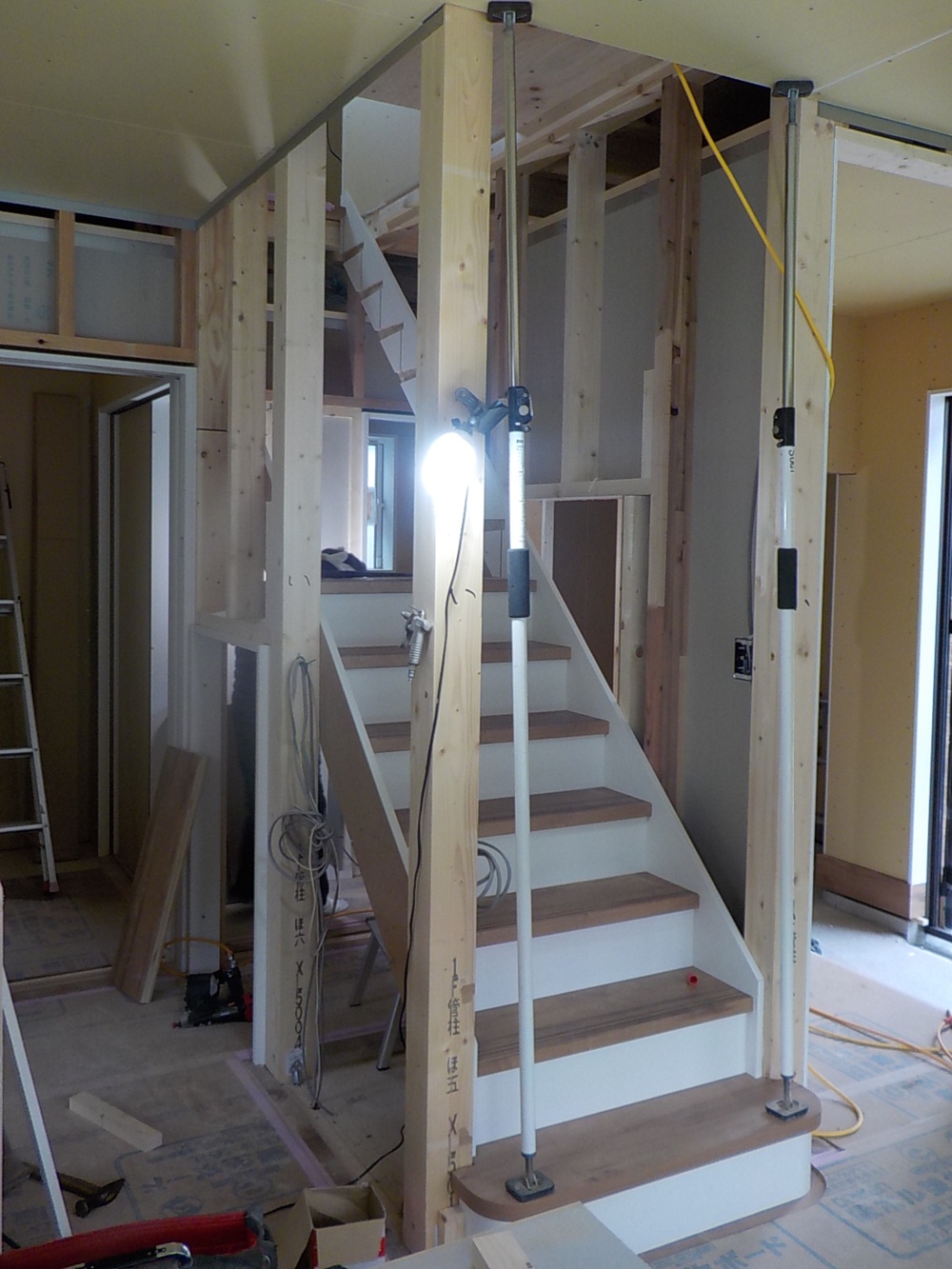

階段廻り造作中です。

52. 2019年03月04日
内部施工状況

内部施工状況

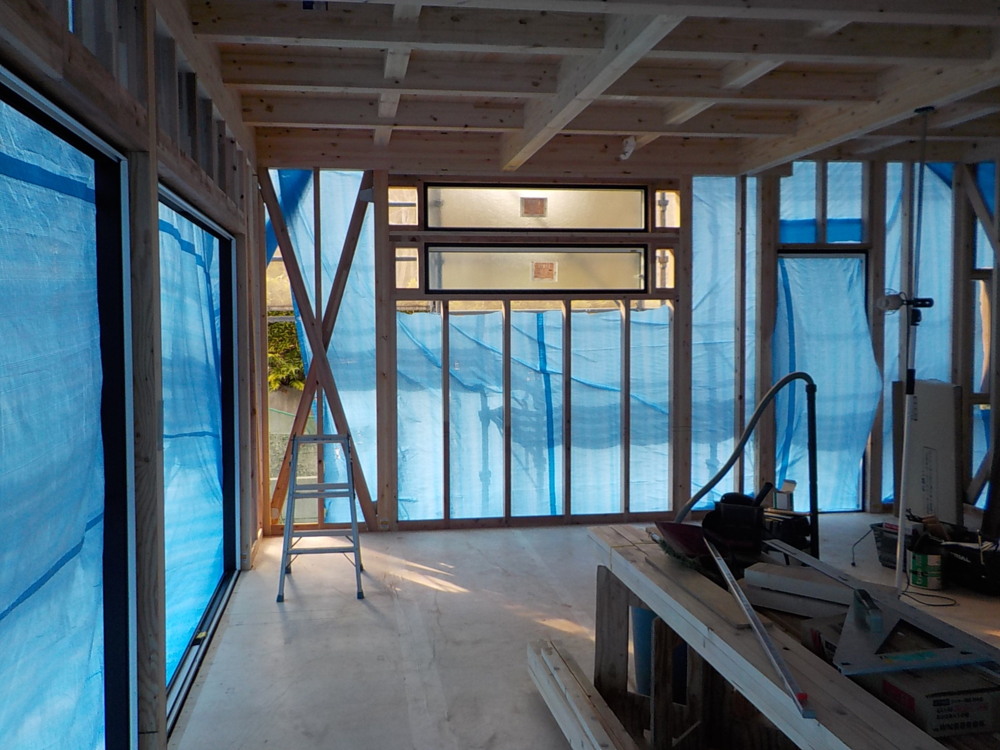

53. 2019年03月08日
内部施工状況

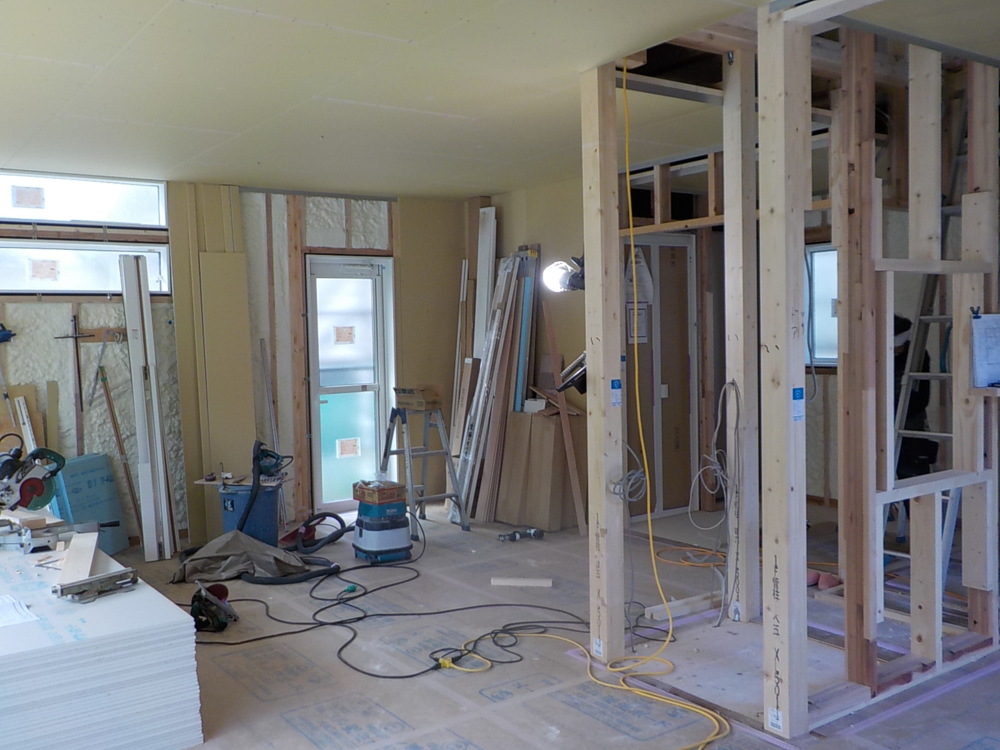

内部施工状況

ボード貼りが完了しました。キッチンのカウンターも出来て段々お部屋の雰囲気が分かるようになってきましたね。

54. 2019年03月08日
外部施工状況

外部施工状況

55. 2019年03月12日

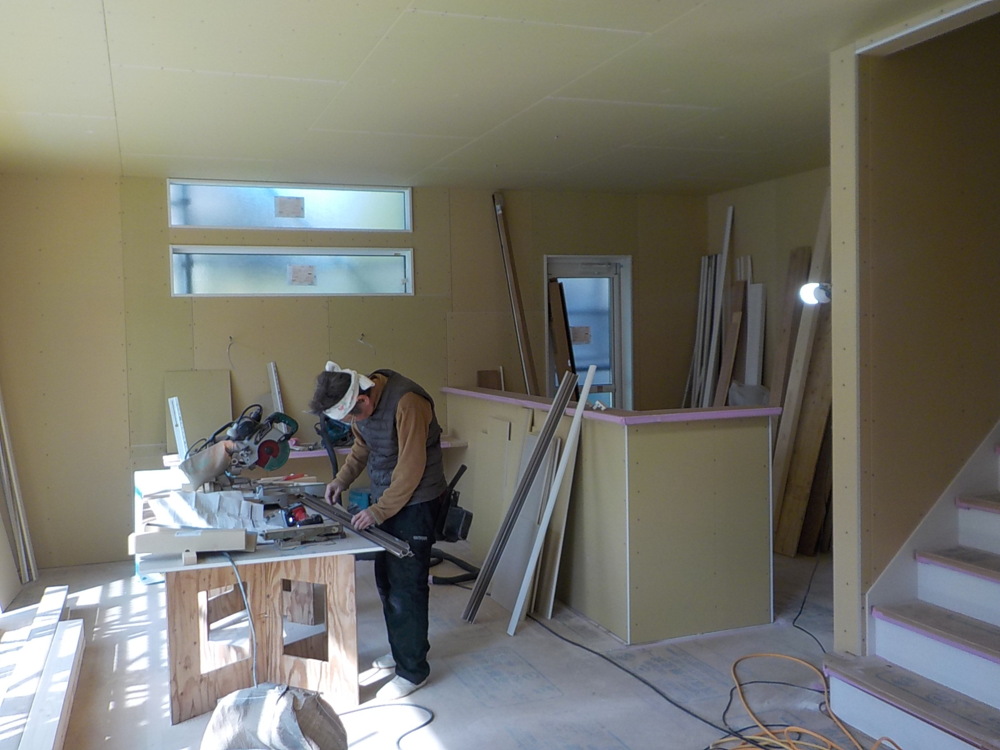

内部施工状況

内部施工状況

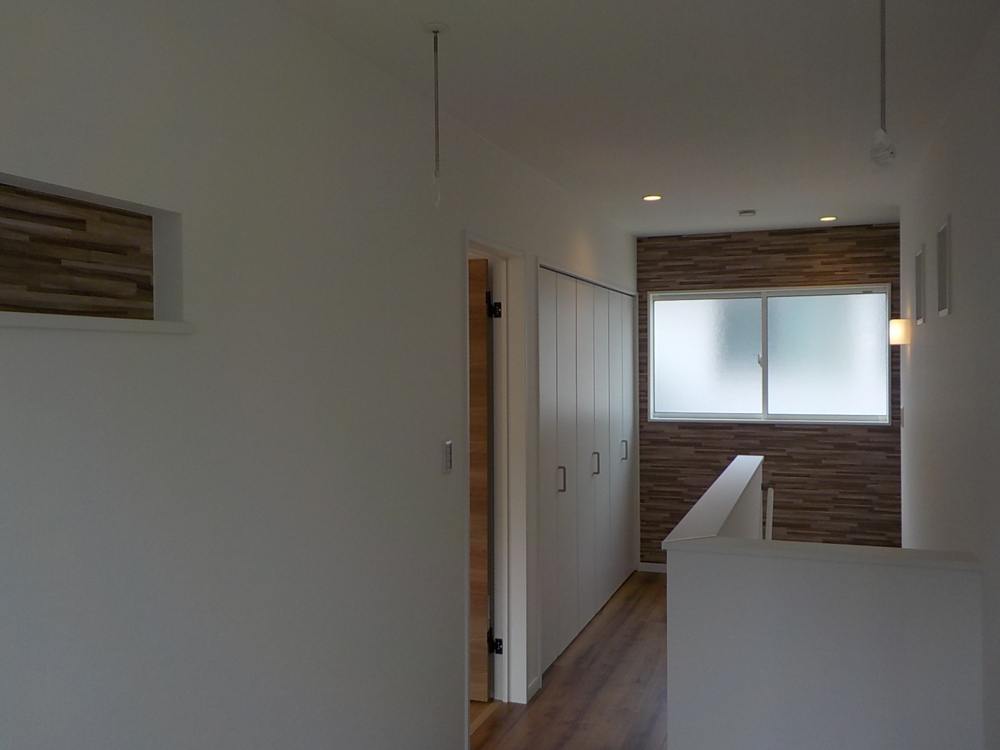

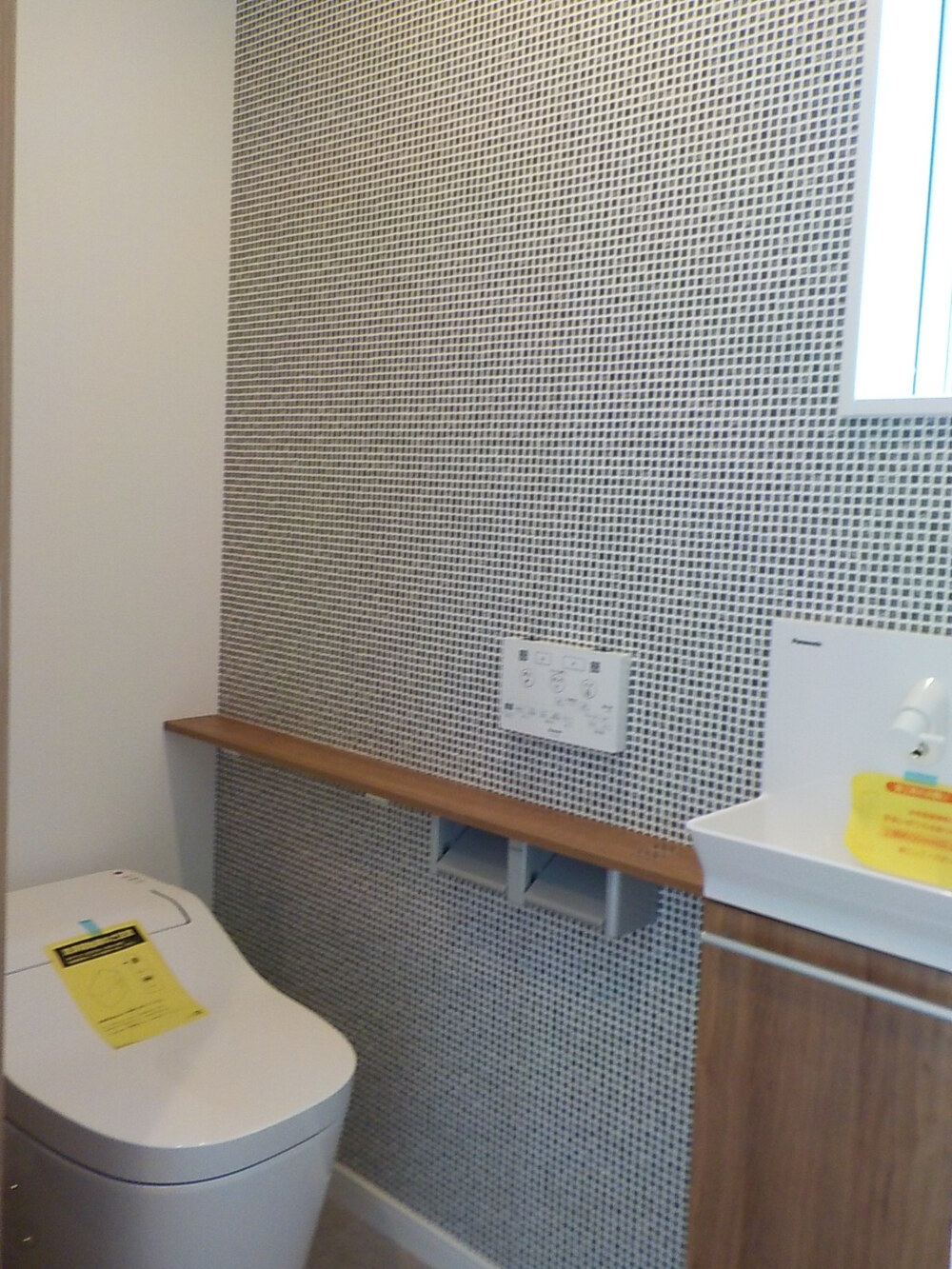

ニッチが完成。リビング入口のドアも付きました。

56. 2019年03月12日
内部施工状況

内部施工状況

57. 2019年03月12日
外部施工状況

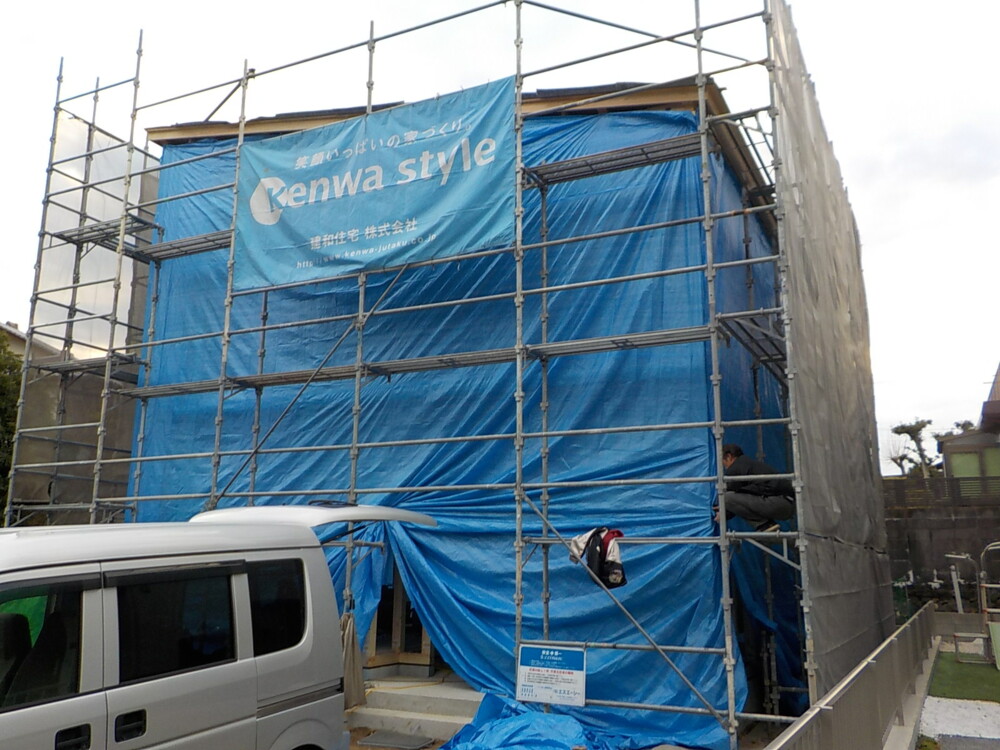

外部施工状況

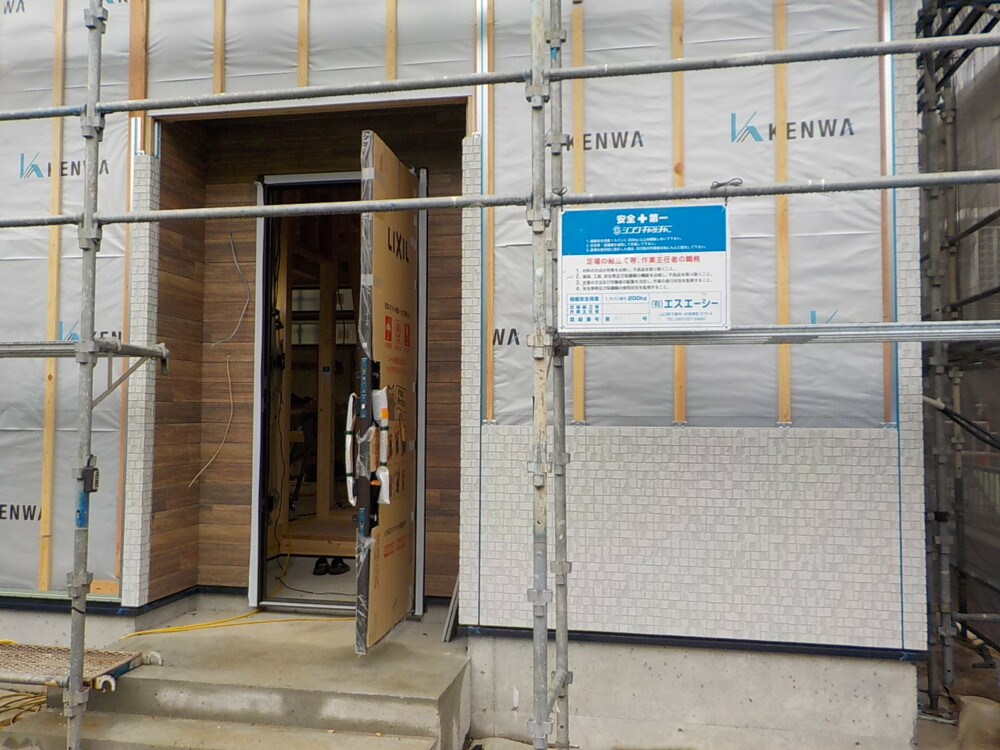

外壁など外回りの工事が終わり、足場が撤去されました。

58. 2019年03月15日
外部施工状況

外部施工状況

タイルを貼るための下地を作っています。

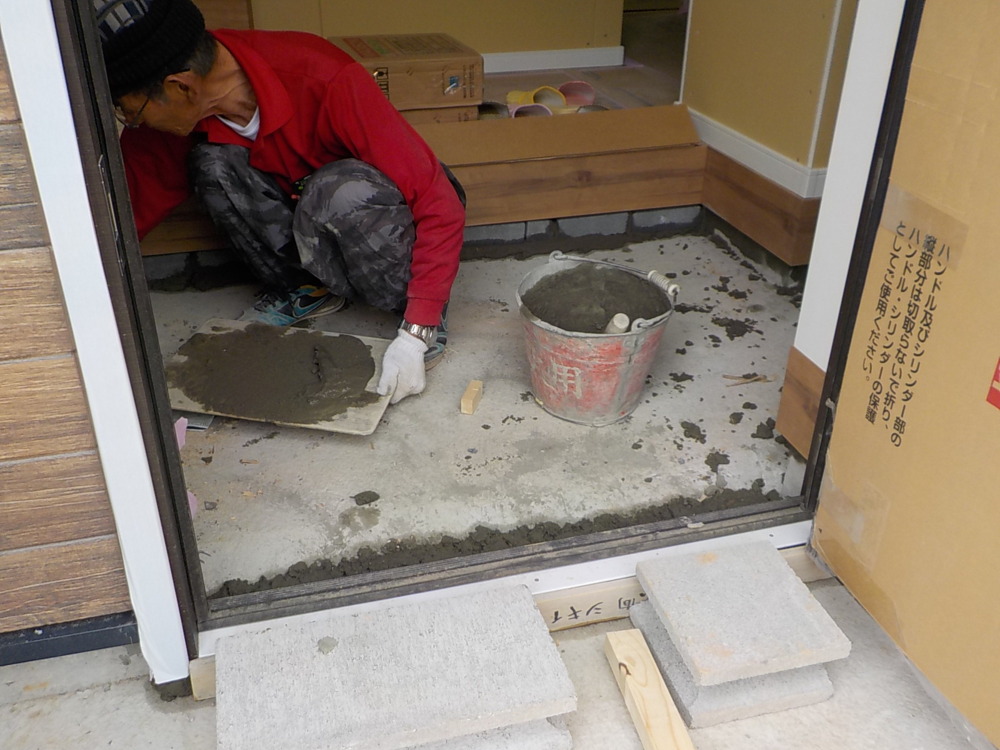

59. 2019年03月20日
内部施工状況

内部施工状況

クロス貼の前に下地処理をしています

60. 2019年03月20日
外部施工状況

外部施工状況

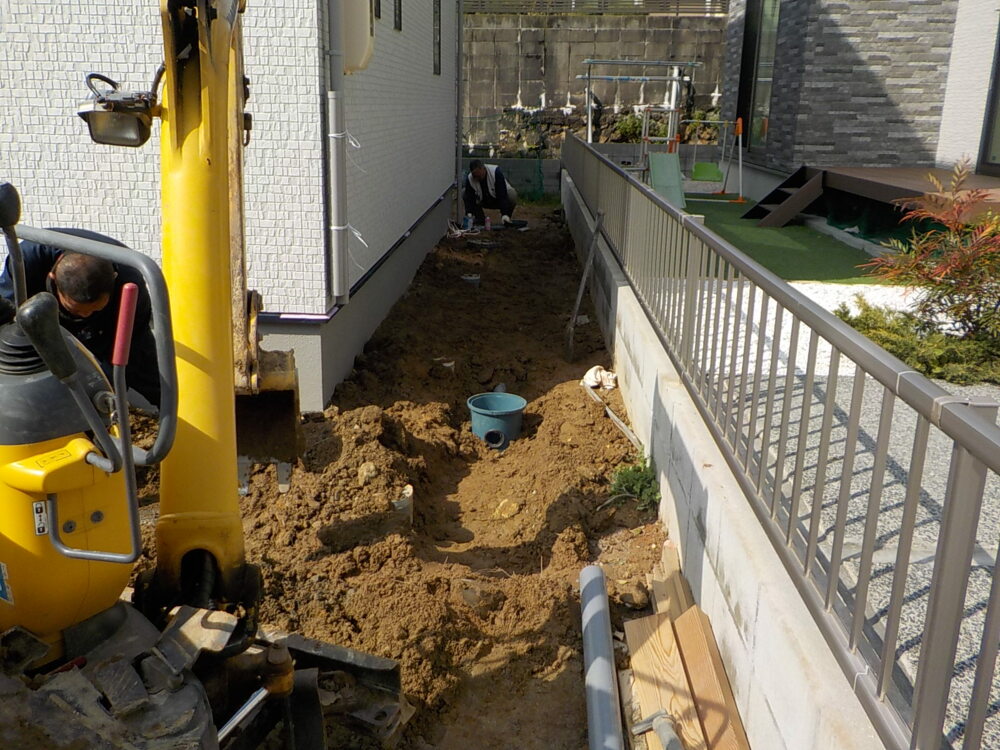

外廻りの給排水配管工事をしています

61. 2019年03月20日
外部施工状況

外部施工状況

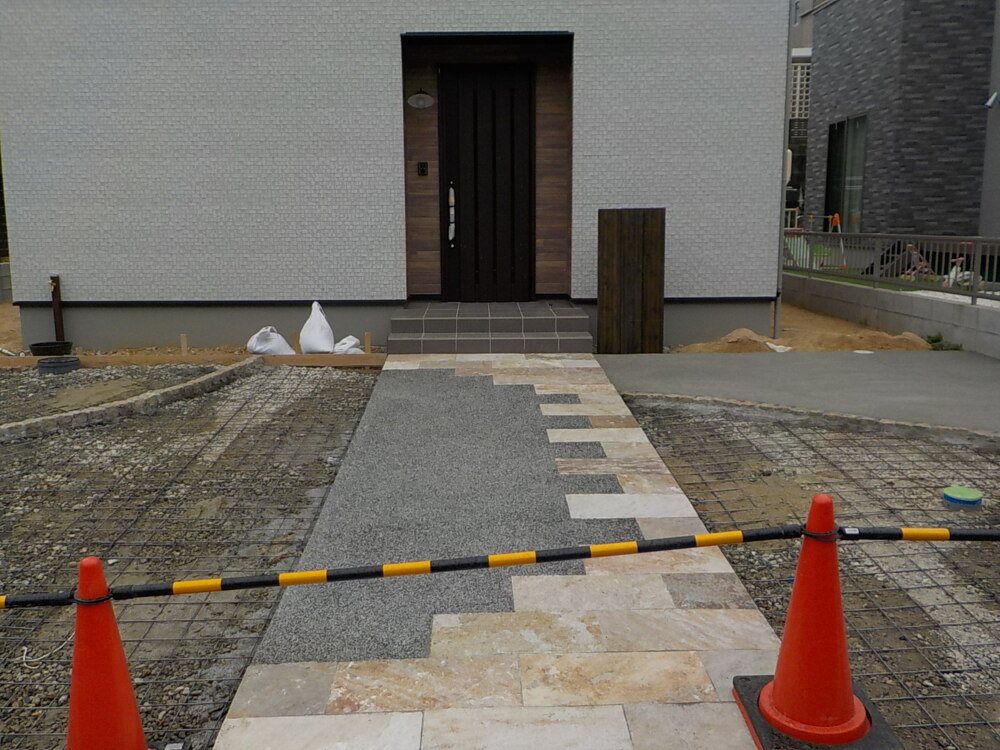

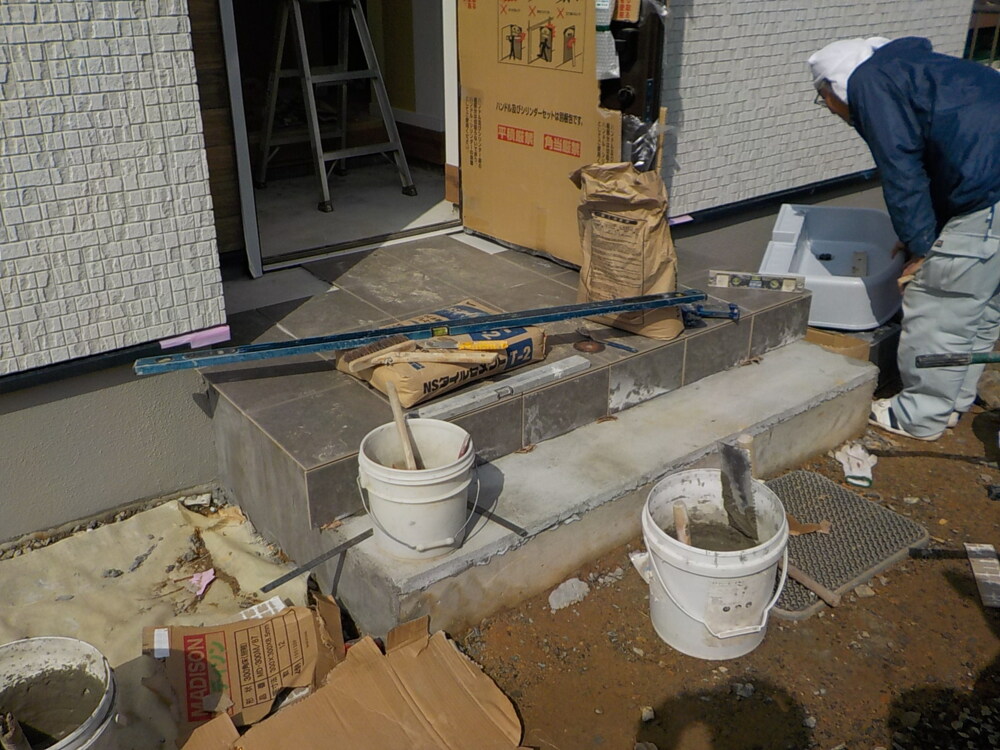

玄関・ポーチのタイル貼

62. 2019年03月23日
内部施工状況

内部施工状況

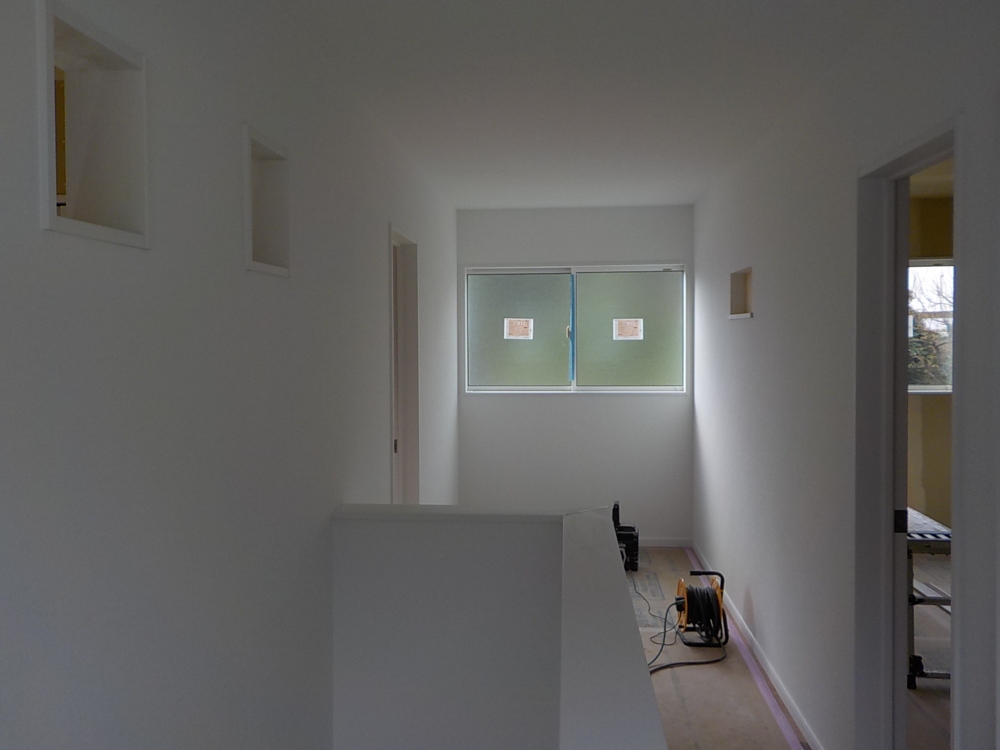

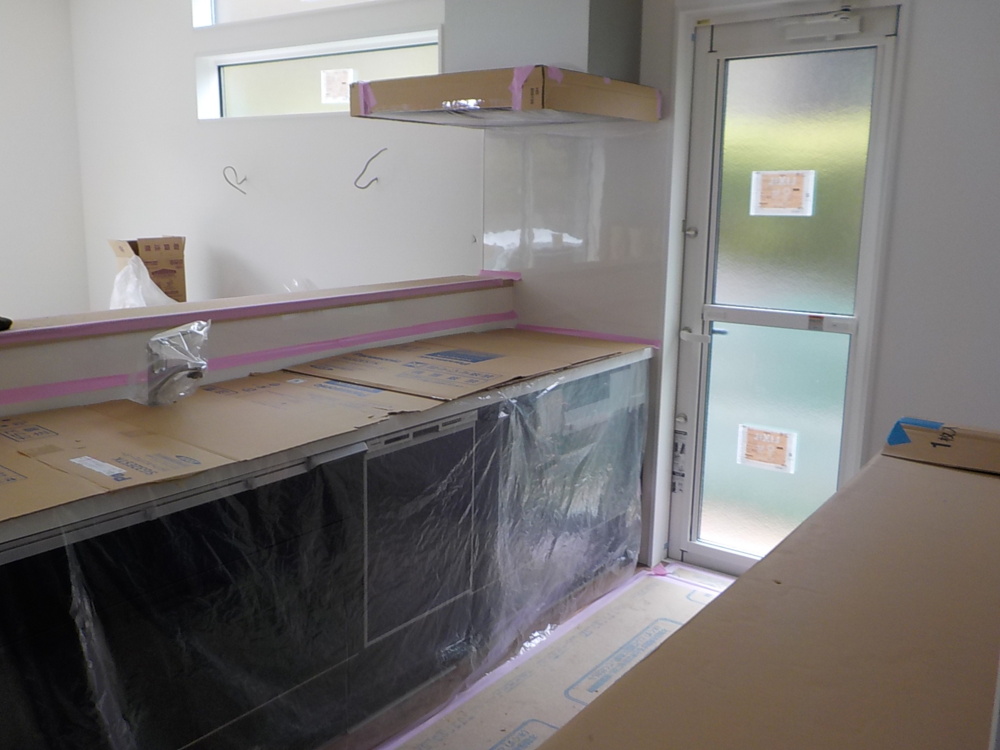

63. 2019年03月25日
内部施工状況

内部施工状況

システムキッチンの組立て設置

64. 2019年03月27日
内部施工状況

内部施工状況

65. 2019年03月29日
内部施工状況

内部施工状況

66. 2019年04月04日

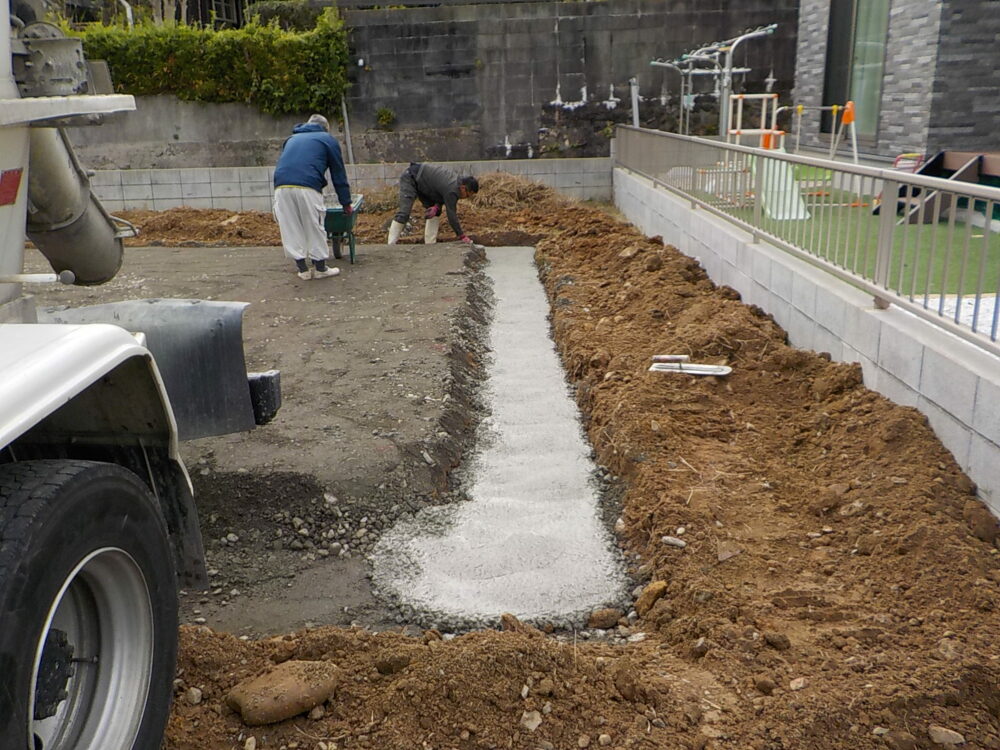

外構工事

外構工事

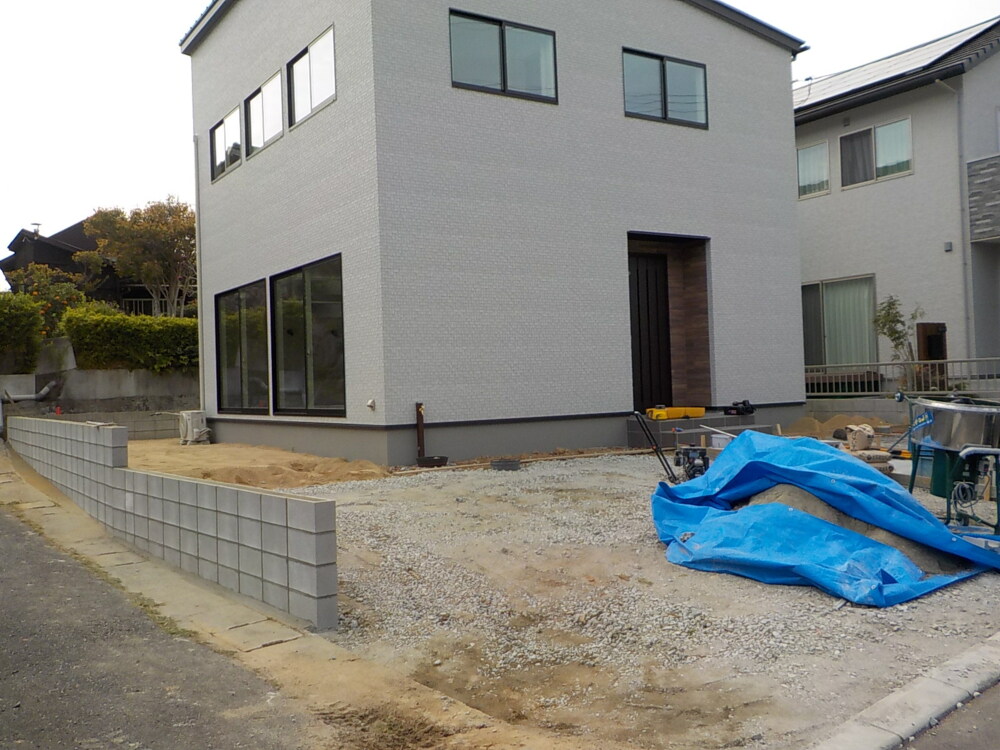

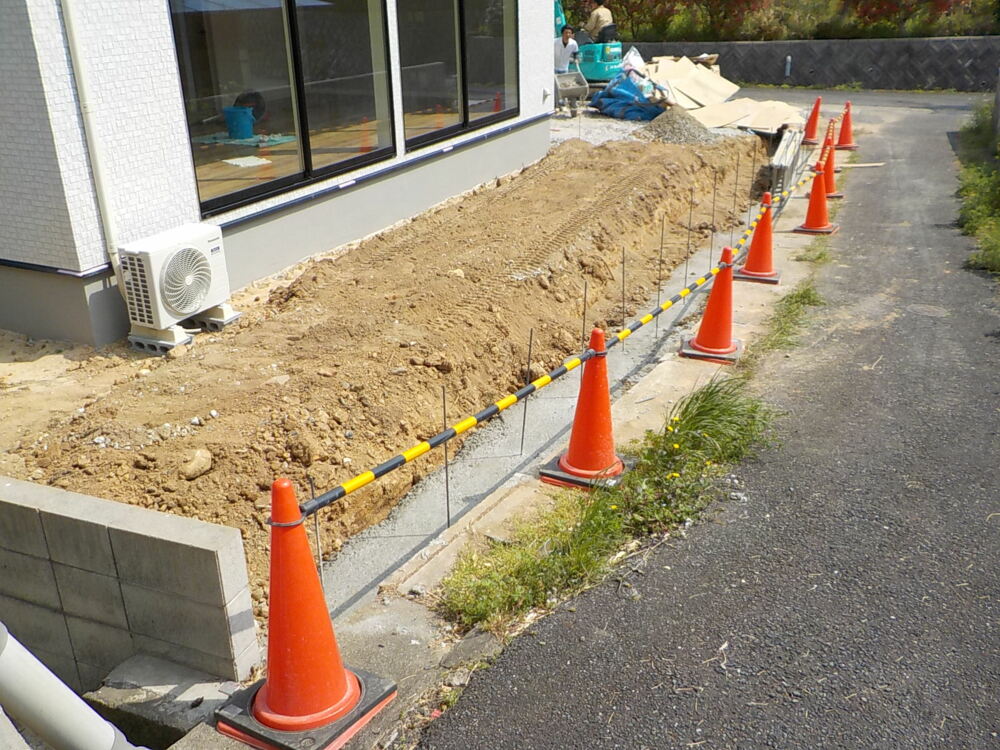

境界ブロック積みの床堀り作業中

67. 2019年04月06日
外構工事

外構工事

68. 2019年04月07日
外構工事

外構工事

69. 2019年04月09日
外構工事

外構工事

70. 2019年04月18日
外構工事

外構工事

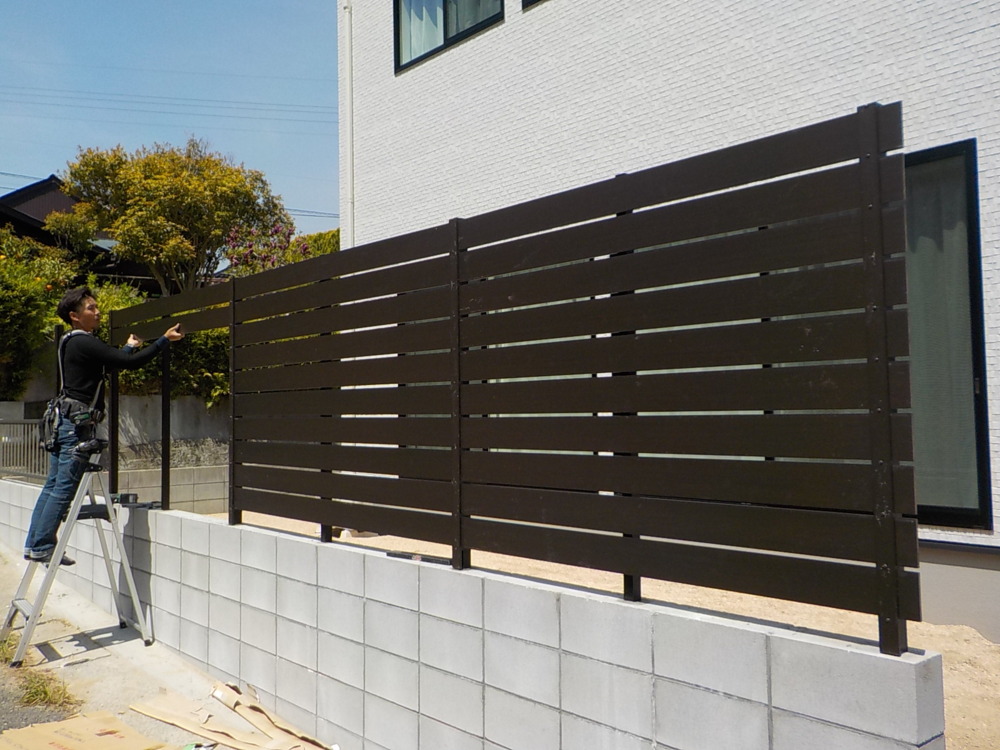

目隠しフェンスの施工の様子です。

71. 2019年04月18日
外構工事

外構工事

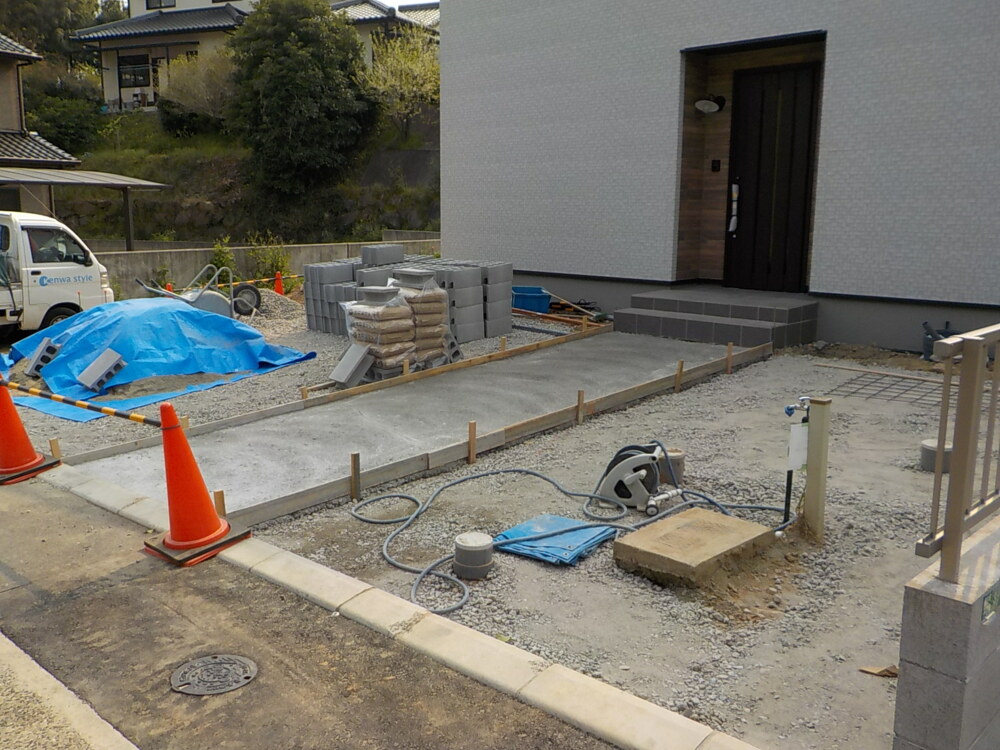

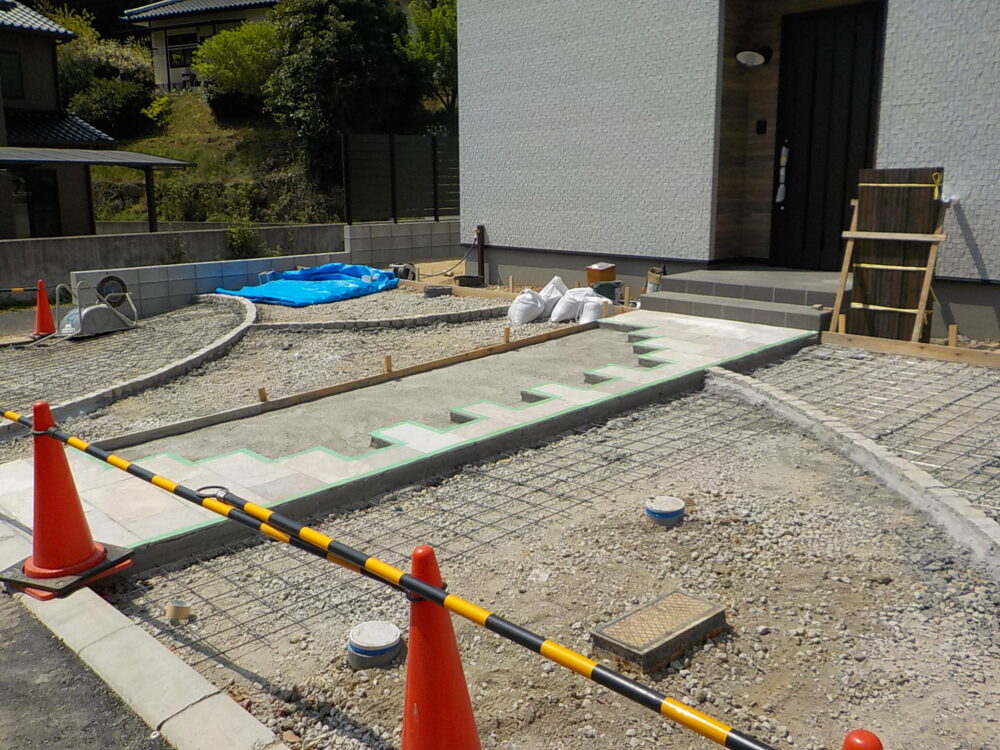

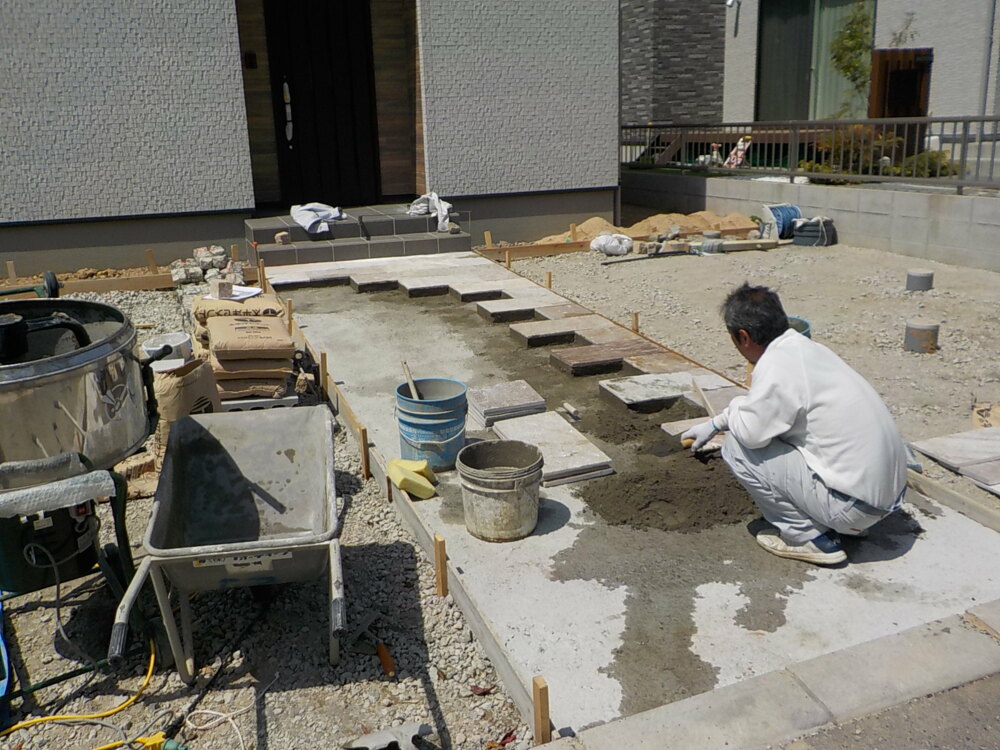

アプローチの石貼りをしています。

72. 2019年04月22日
外構工事

外構工事

73. 2019年04月23日
外構工事

外構工事

74. 2019年04月25日
外構工事

外構工事

75. 2019年04月25日
外構工事

外構工事

76. 2019年04月26日
完工

完工

77. 2019年04月26日
完工

完工

78. 2019年04月26日
完工

完工

79. 2019年04月26日
完工

完工

80. 2019年04月26日
完工

完工

81. 2019年04月26日
完工

完工

82. 2019年04月26日
完工

完工

83. 2019年04月26日
完工

完工

84. 2019年04月26日
完工

完工

85. 2019年04月26日
完工

完工

86. 2019年04月26日
完工

完工

87. 2019年04月26日
完工

完工
