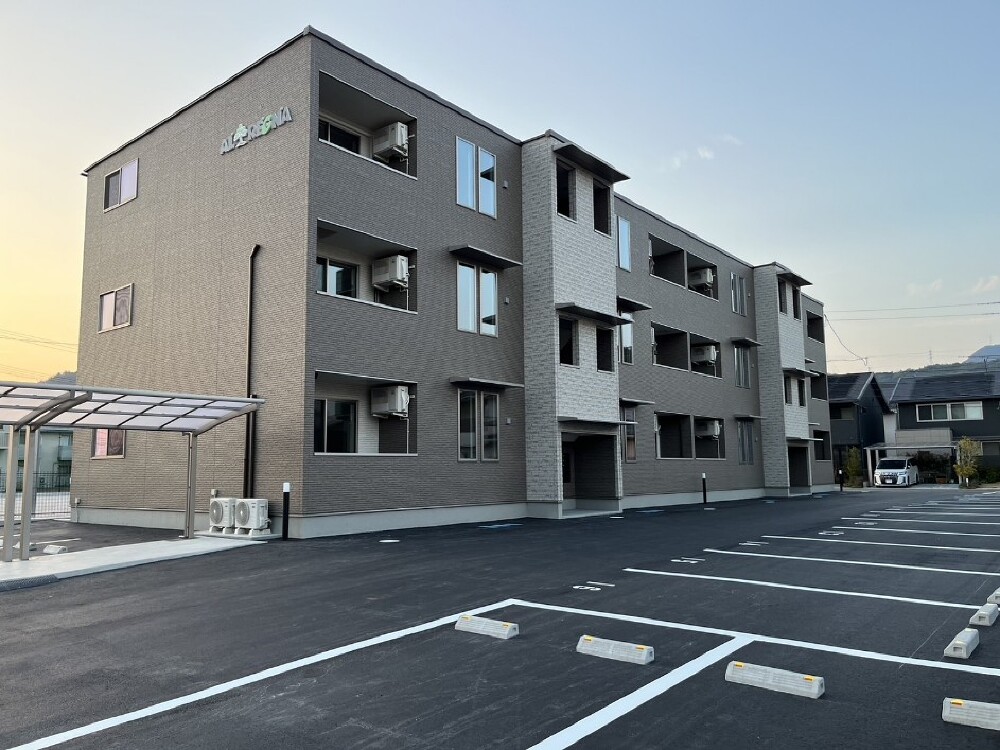

ALREGNA【木造3階建賃貸マンション】2LDK・12戸

(周南市)

目的別|アパート

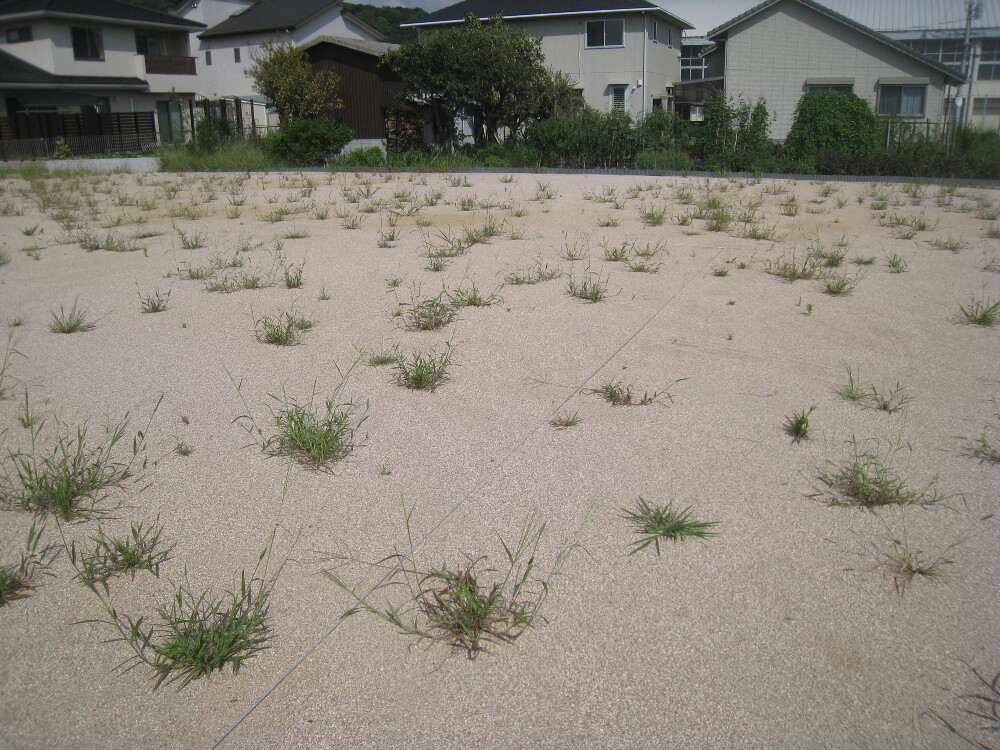

建築中レポート

1. 2023年09月18日
地鎮祭

地鎮祭

2. 2023年09月18日
地鎮祭

地鎮祭

本日、地鎮祭が執り行われました。
土木工事や建築などで工事を始める前に行う、その土地の守護神を祀り、土地を利用させてもらうことの許しを得ます。

3. 2023年09月18日
地鎮祭

地鎮祭

4. 2023年10月17日

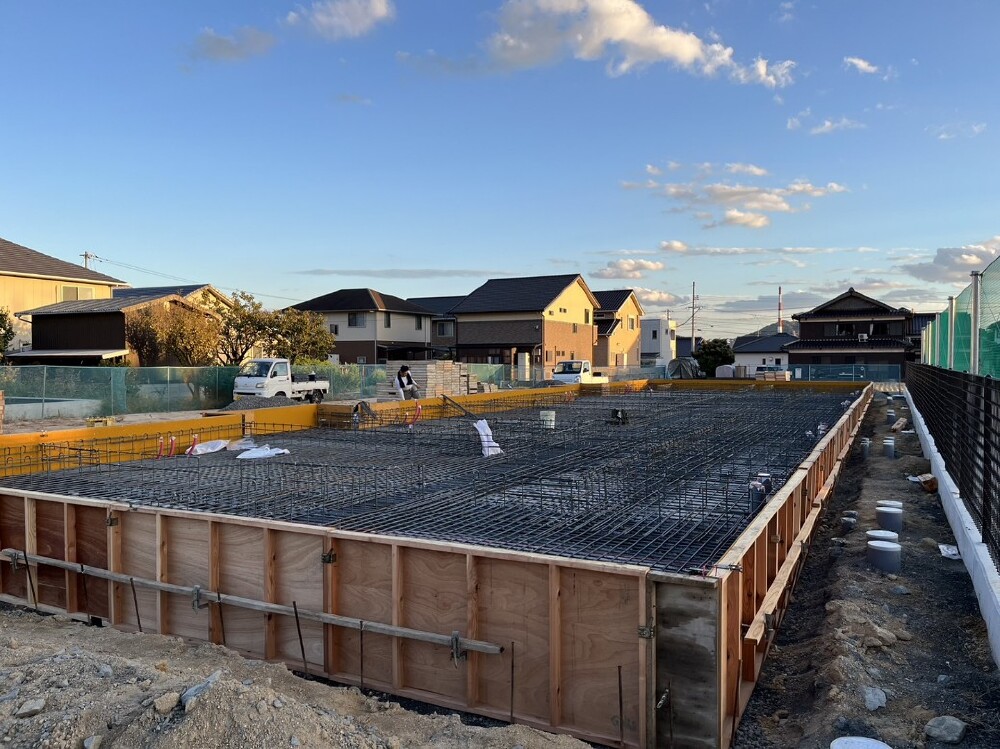

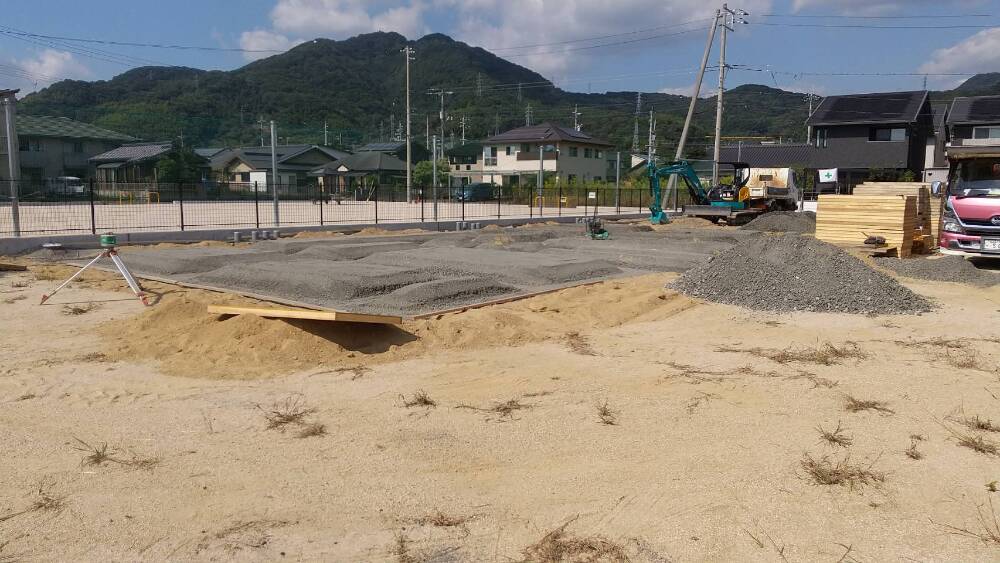

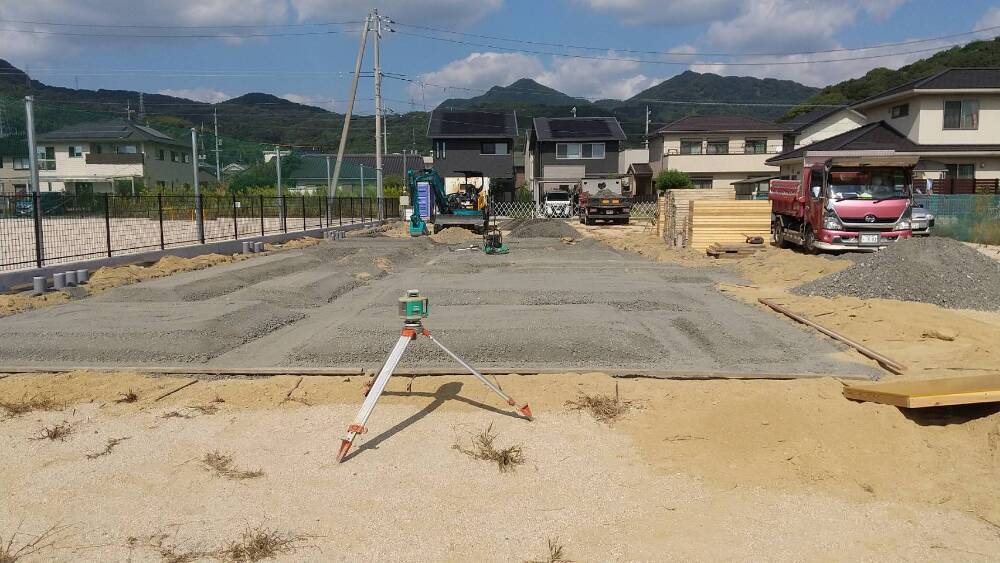

基礎工事

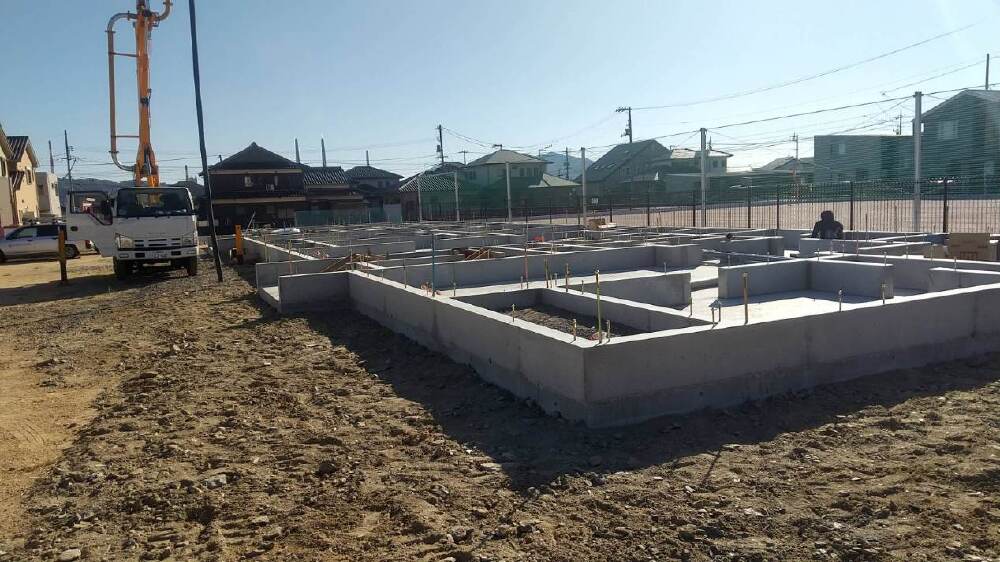

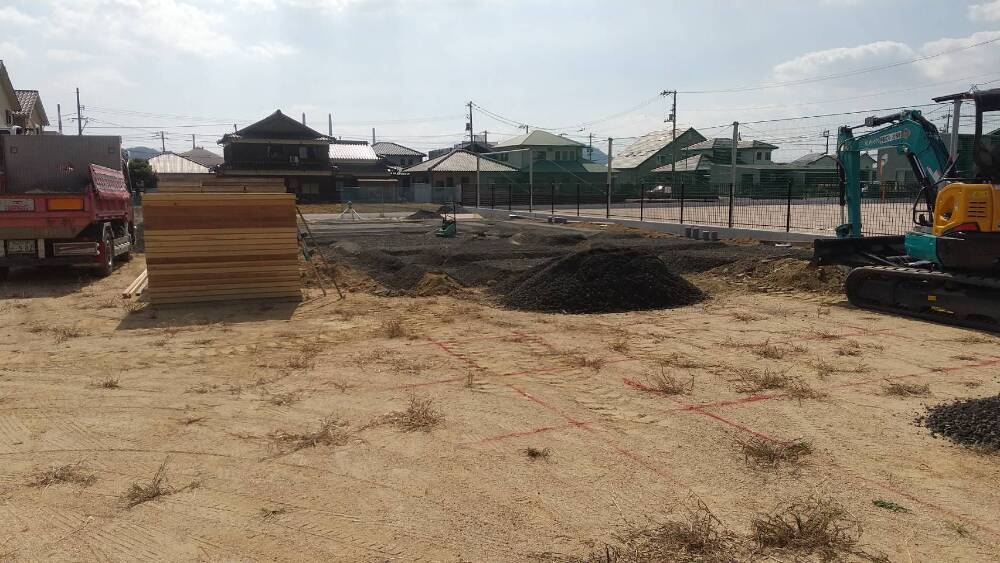

基礎工事

基礎形状に合わせて地面を掘削し、砕石敷きと転圧を行い基礎の基礎作りを行い、地盤を固めた後、建物の基準を書いたり職人さんの作業がしやすくなるようにコンクリートを流すことがあります。このときに流すコンクリートのことを「捨てコンクリート」と呼びます。捨てコンクリートは建物の強度に直接関わりませんが、工事を進めやすくする上でとても大切な作業です。

5. 2023年10月17日
基礎工事

基礎工事

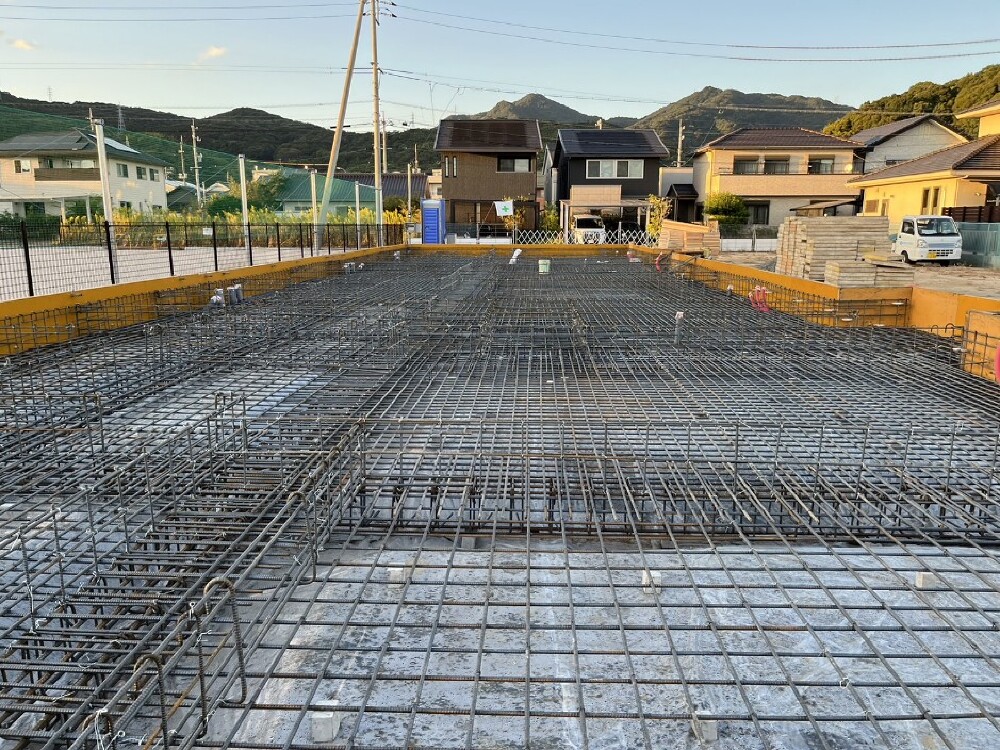

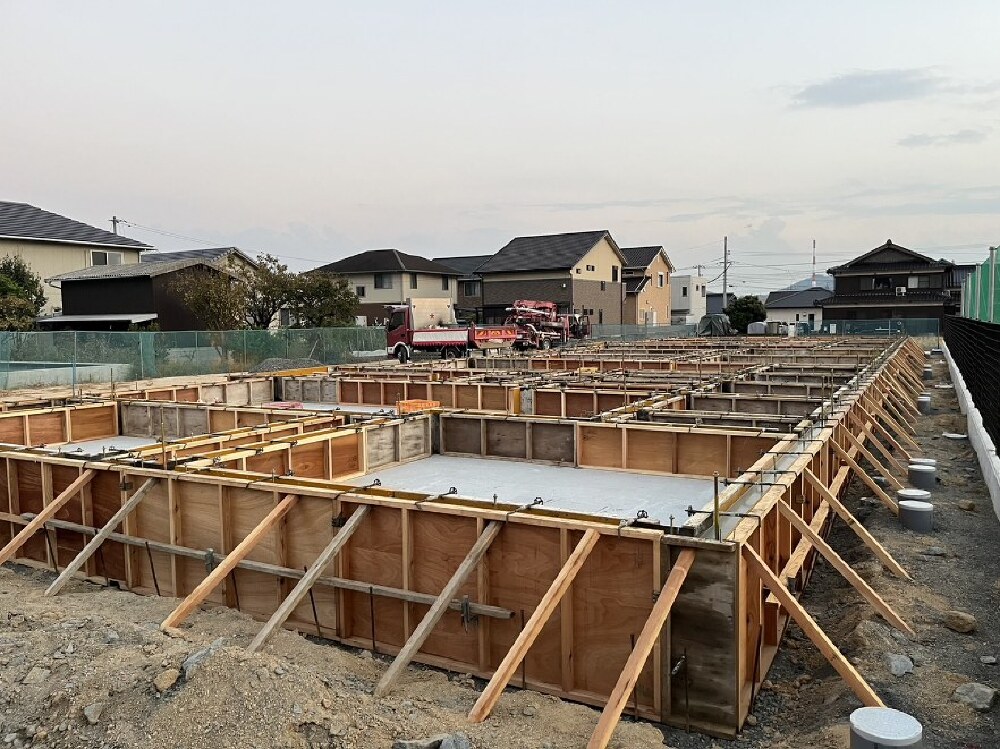

いよいよ基礎工事が始まりました。

6. 2023年10月17日
基礎工事

基礎工事

7. 2023年10月20日

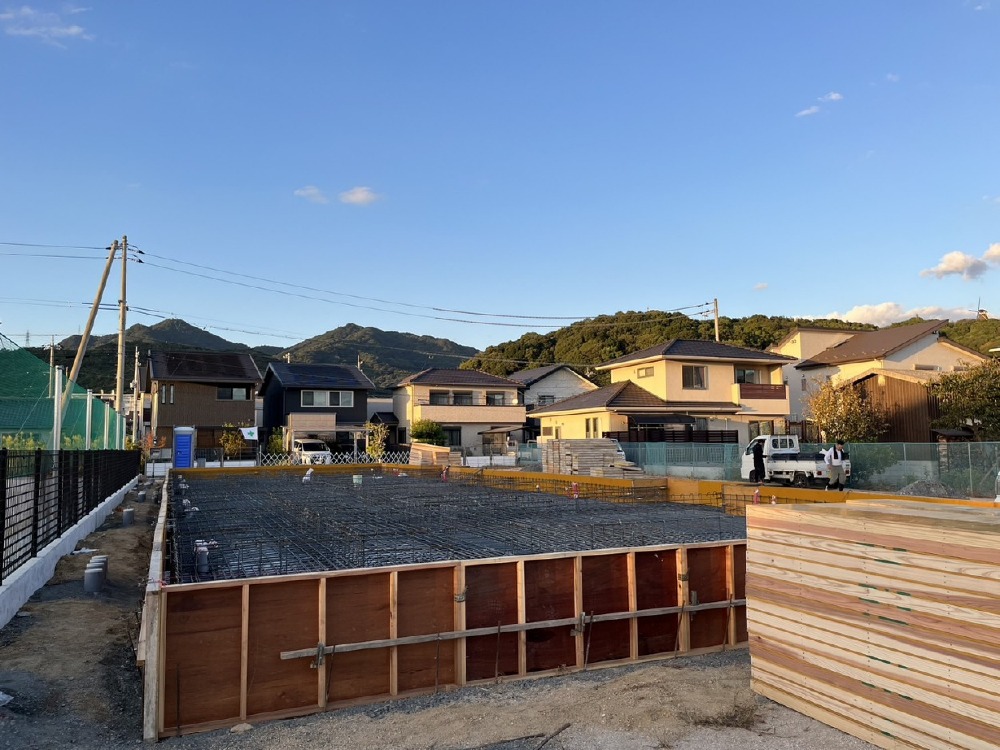

基礎工事

基礎工事

型枠設置・配筋工事

8. 2023年10月20日
基礎工事

基礎工事

型枠設置・配筋工事

9. 2023年10月20日
基礎工事

基礎工事

型枠設置・配筋工事
鉄筋を配筋して強固な基礎を作ります。
配筋は鉄筋コンクリートに必要な鉄筋(鉄の棒)を図面通りに組み立てていく作業になります。

10. 2023年10月21日
基礎工事

基礎工事

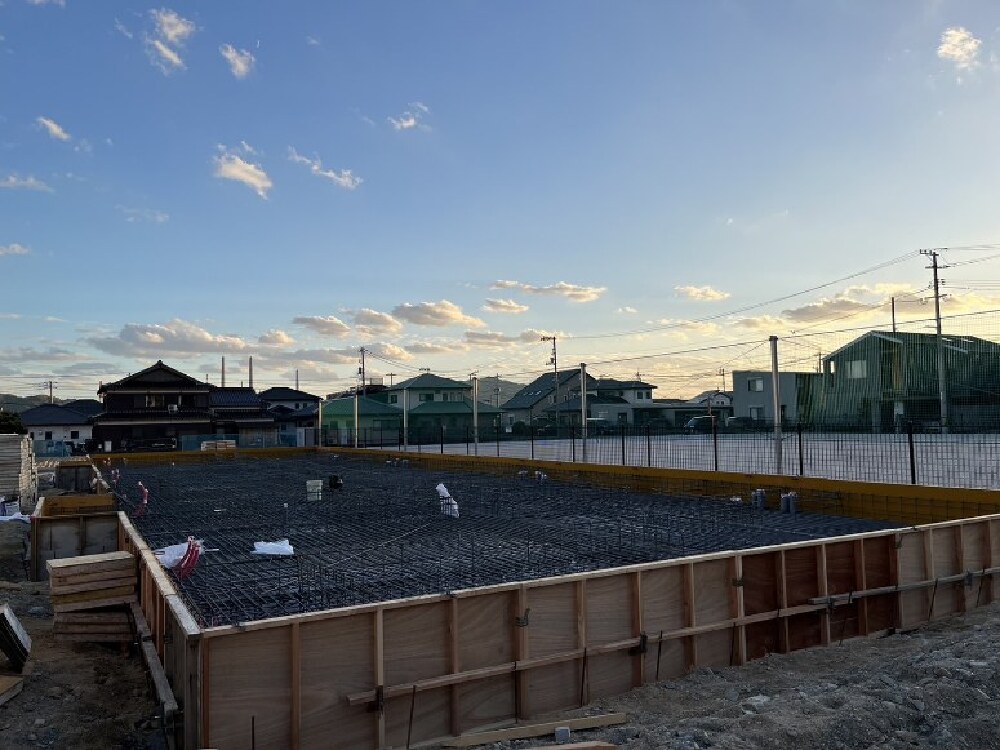

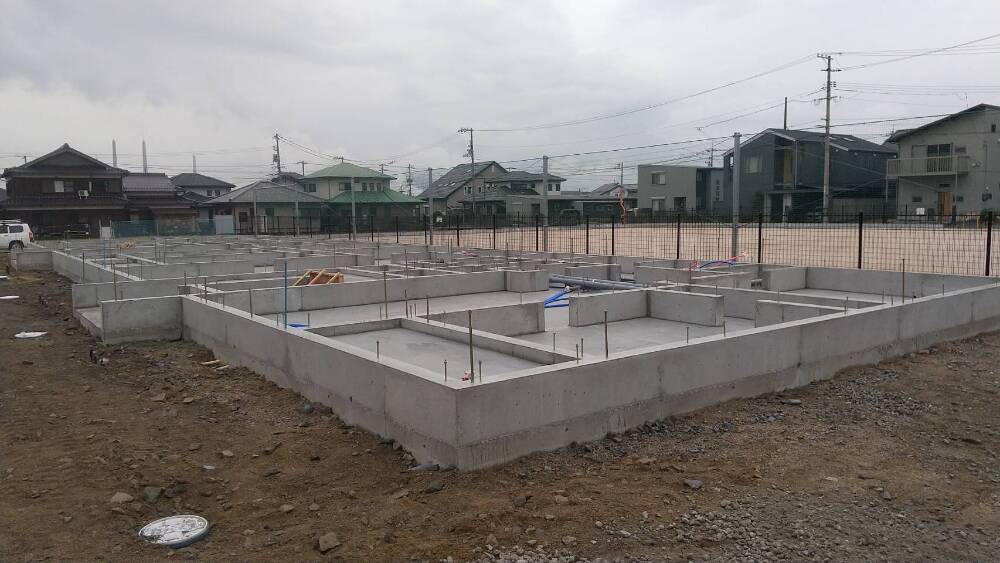

11. 2023年10月27日
基礎工事

基礎工事

12. 2023年10月27日
基礎工事

基礎工事

13. 2023年10月27日
基礎工事

基礎工事

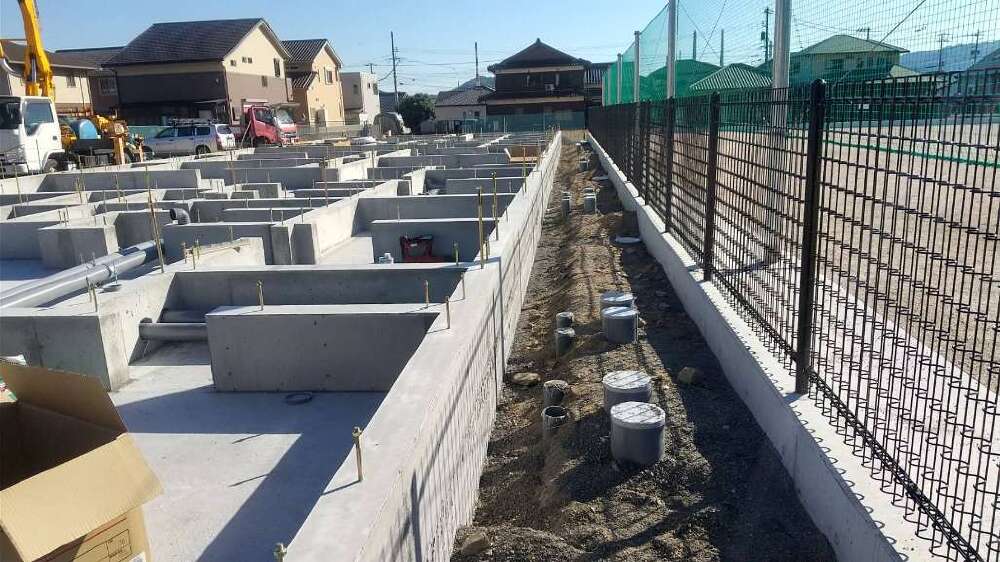

基礎の立ち上がり部分の型枠が設置され、コンクリート打設が行われました。

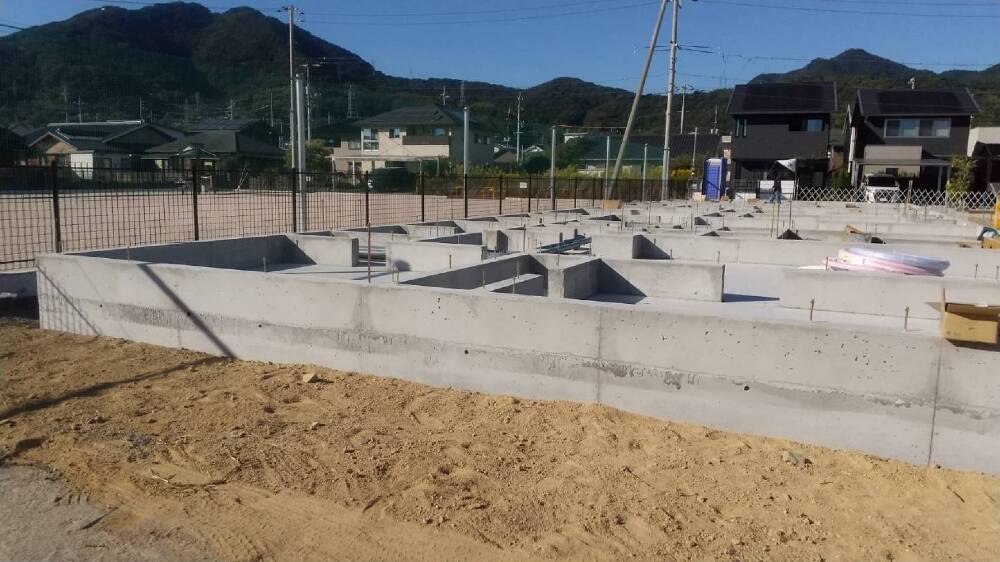

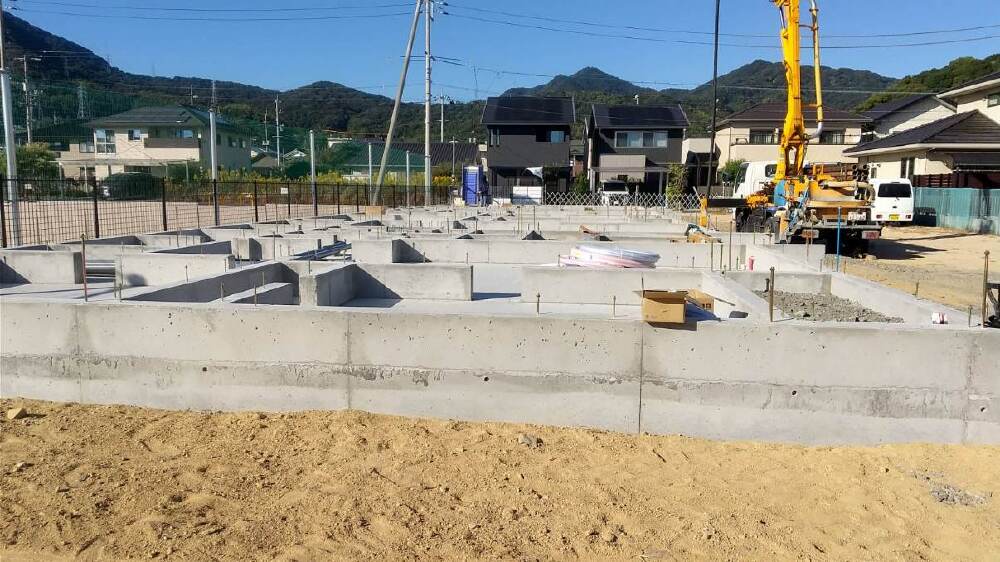

14. 2023年10月31日
基礎工事

基礎工事

15. 2023年10月31日
基礎工事

基礎工事

基礎コンクリートの間から出ている金物は「アンカーボルト」といいます。
アンカーボルトは建物の土台と基礎を繋ぎ、建物に加わった力を基礎へ流してくれる重要な金物です。

16. 2023年10月31日
基礎工事

基礎工事

コンクリート打設後、コンクリートが固まり、十分な強度が出ましたので養生期間が終了し、型枠が外されました。
型枠が外れると間取りやおうちの大きさなどが分かりやすくなります。

17. 2023年10月31日
基礎工事

基礎工事

18. 2023年11月10日
上棟準備

上棟準備

19. 2023年11月10日
上棟準備

上棟準備

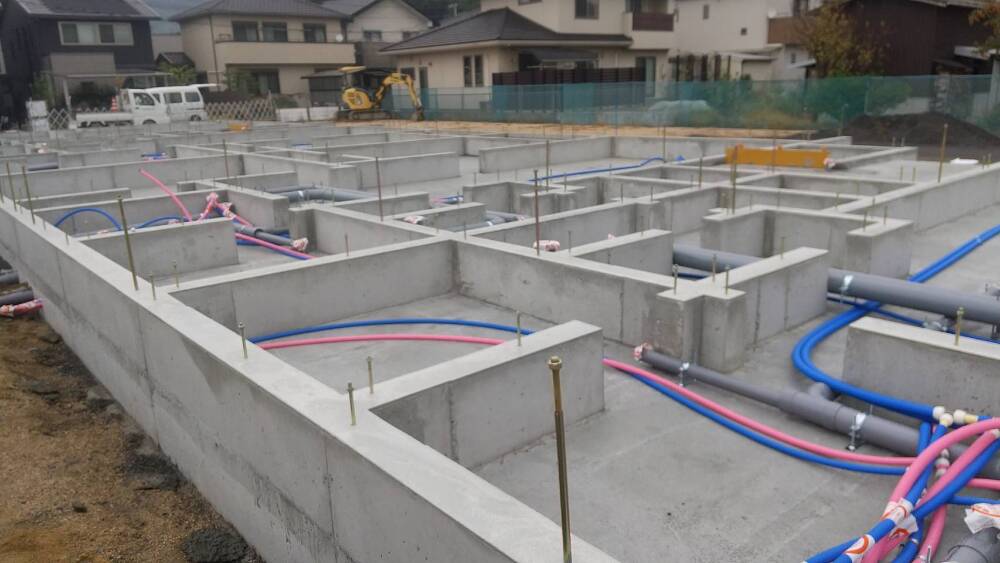

上棟前に、床下の部分に給排水の配管工事を行います。ブルーは給水で、ピンクは給湯、新築時だけでなく、メンテナンスの時にも一目でわかるように、色分けがしてあります。

20. 2023年12月01日
上棟準備

上棟準備

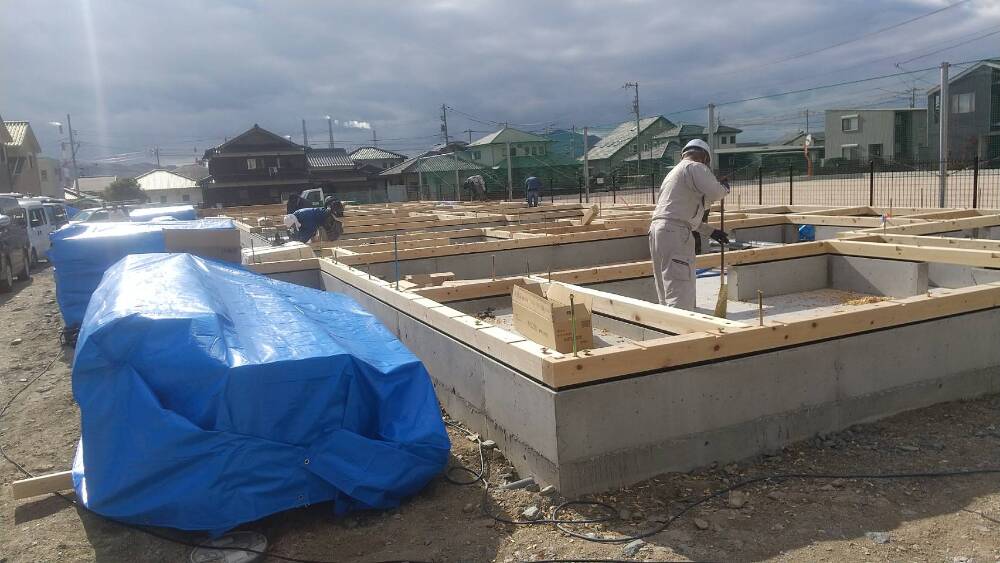

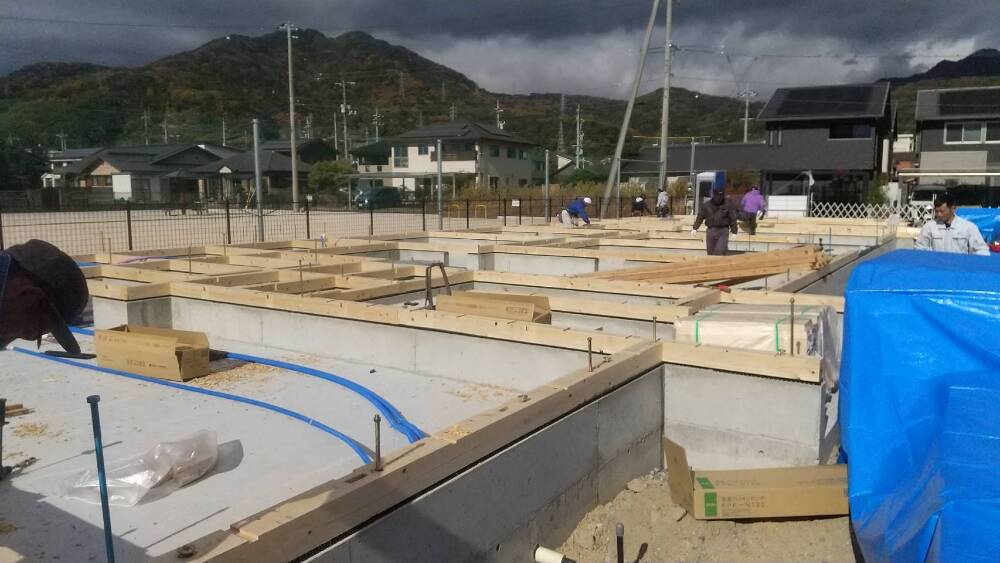

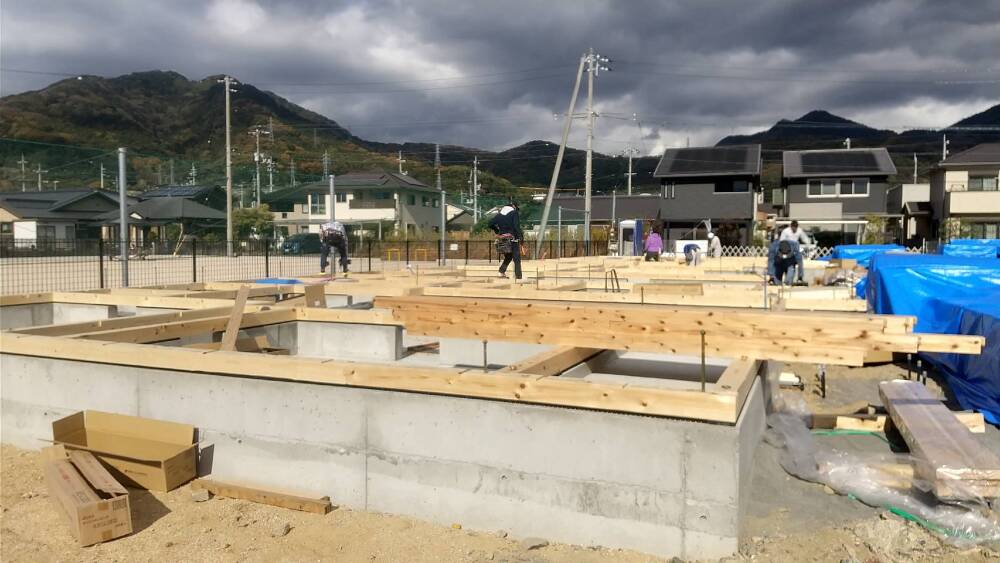

土台敷き。

21. 2023年12月01日
上棟準備

上棟準備

大工さんにより「土台敷き」という作業が行われました。土台敷きは、基礎コンクリートの上に土台や大引きといわれる木材を設置していく作業で、建物の構造部分に関わる大切な工程となります。

22. 2023年12月01日
上棟準備

上棟準備

土台敷き

23. 2023年12月07日
上棟準備

上棟準備

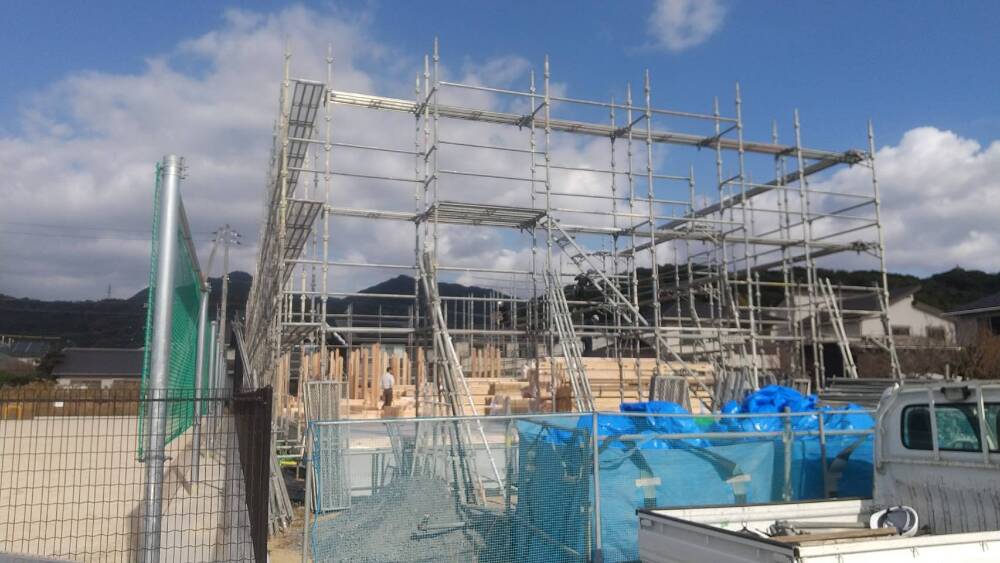

上棟に向けて、足場組立が行われました。

24. 2023年12月07日
上棟準備

上棟準備

足場組立

25. 2023年12月07日
上棟準備

上棟準備

足場組立

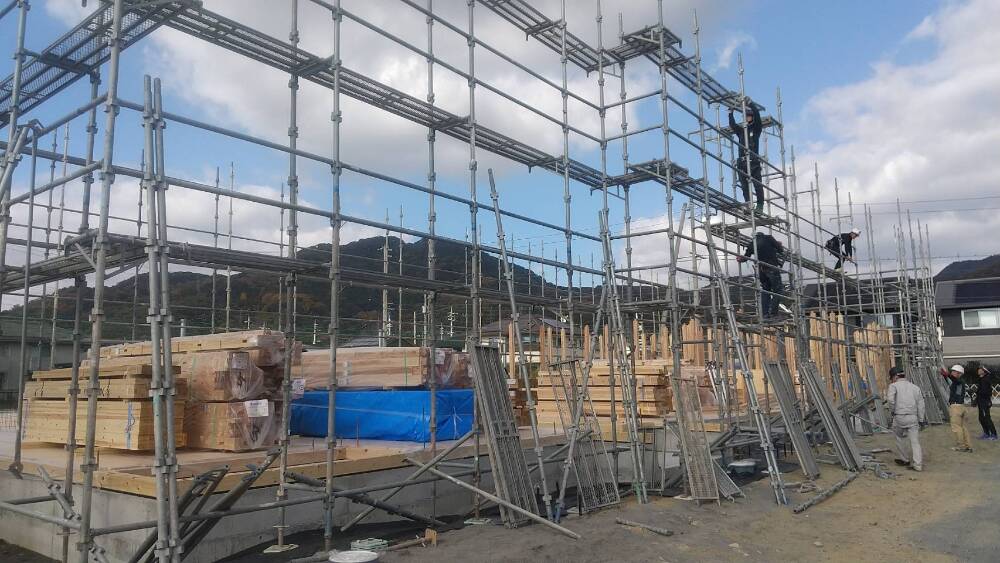

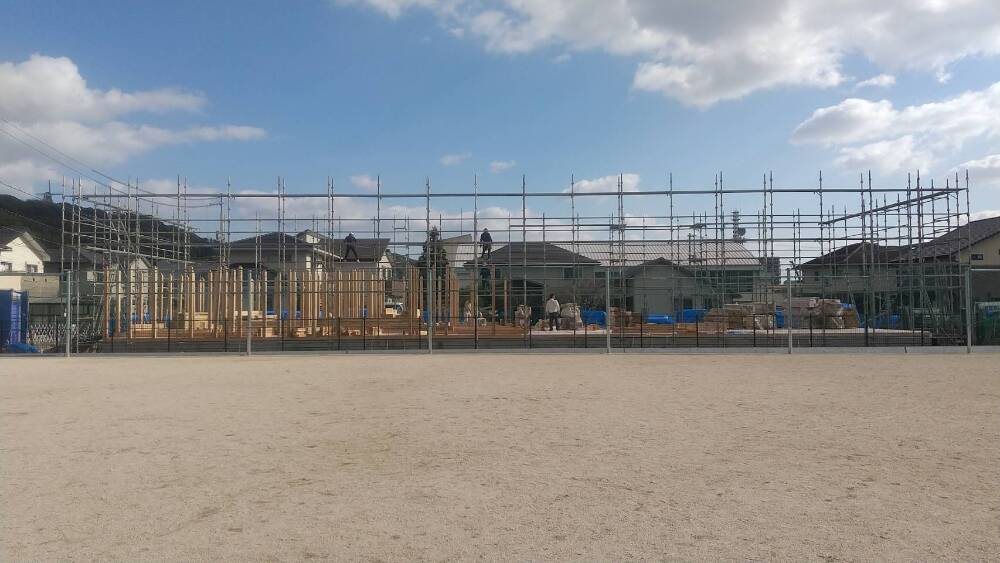

26. 2023年12月08日

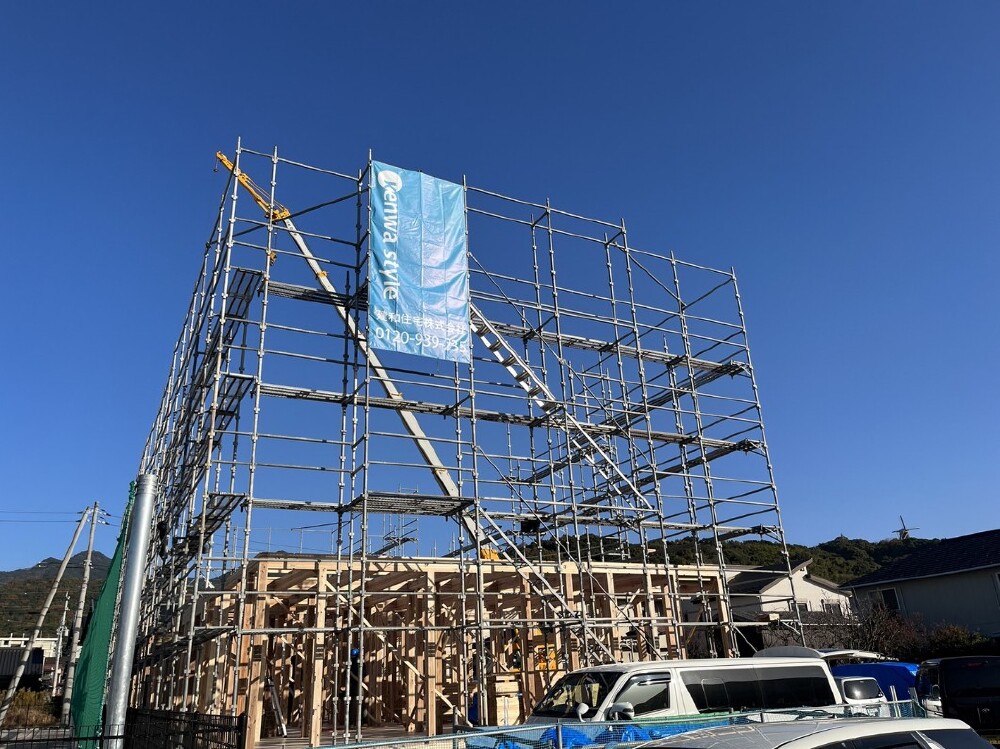

上棟

上棟

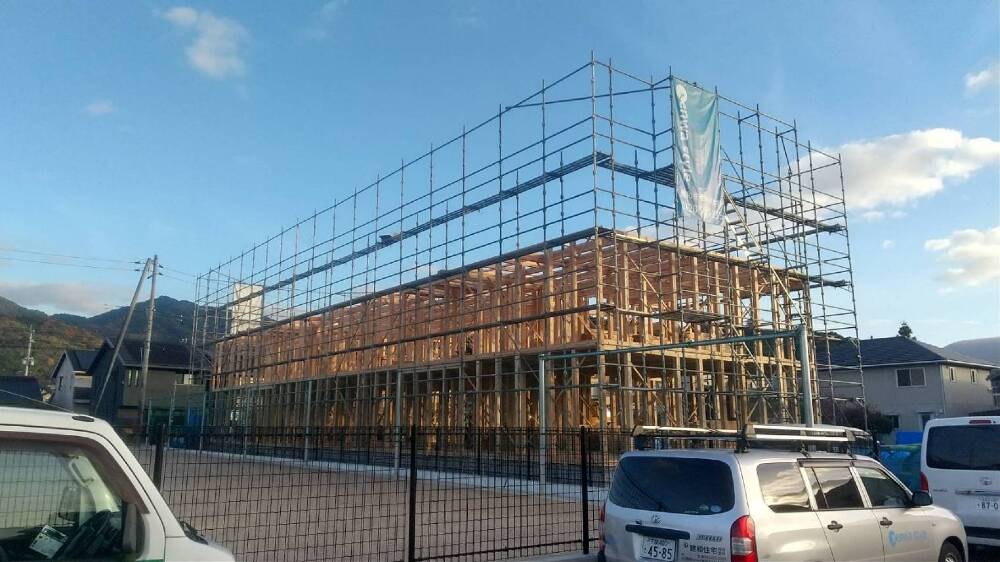

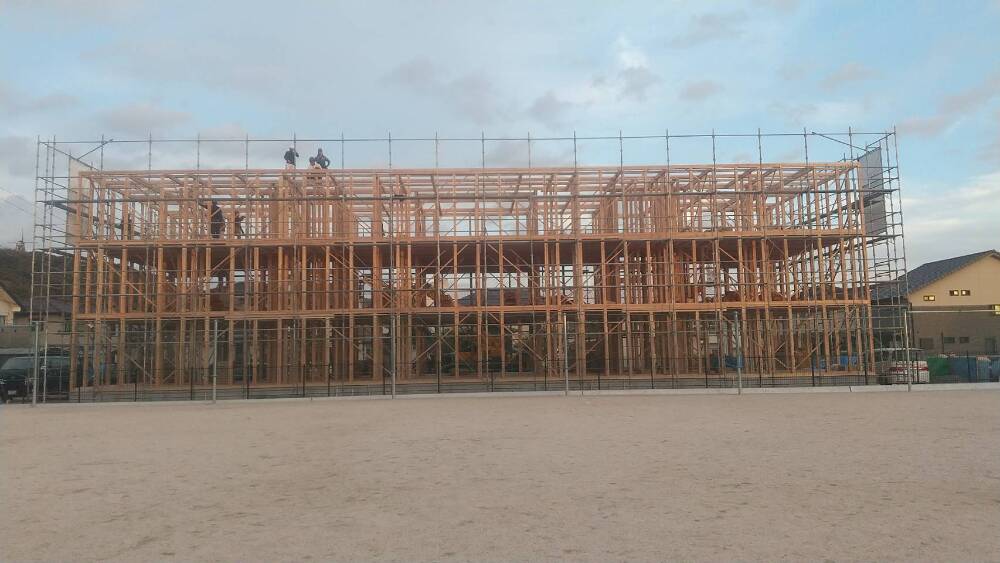

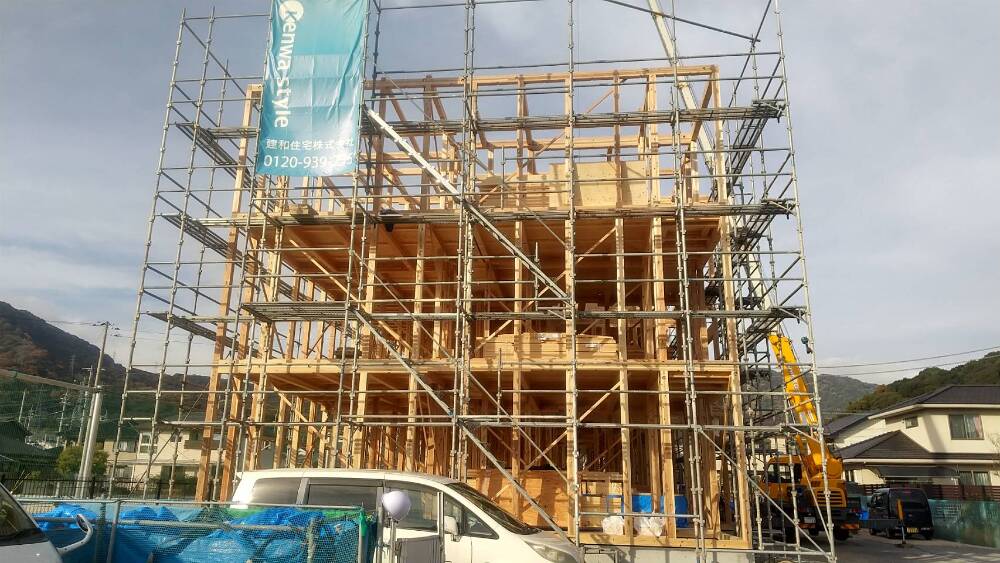

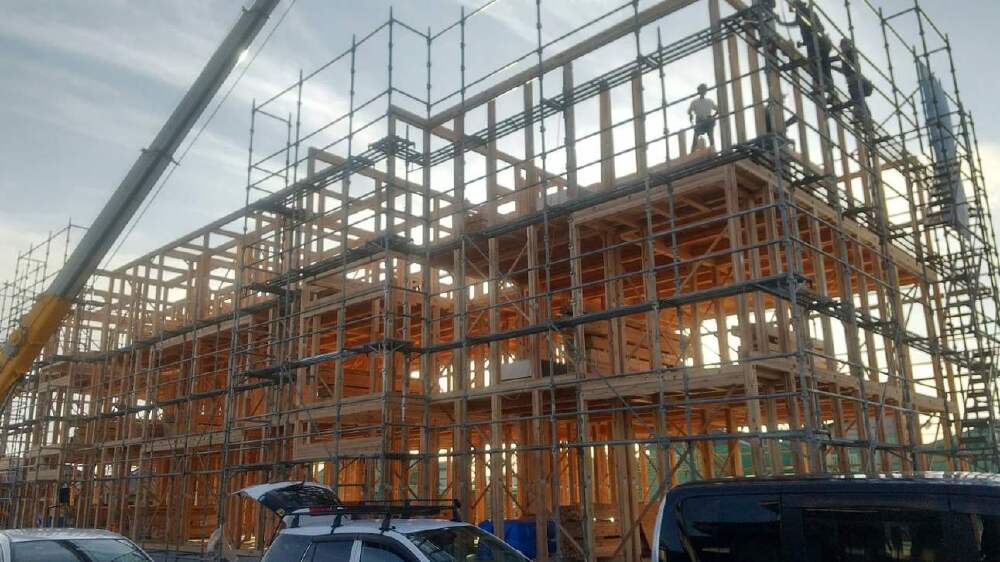

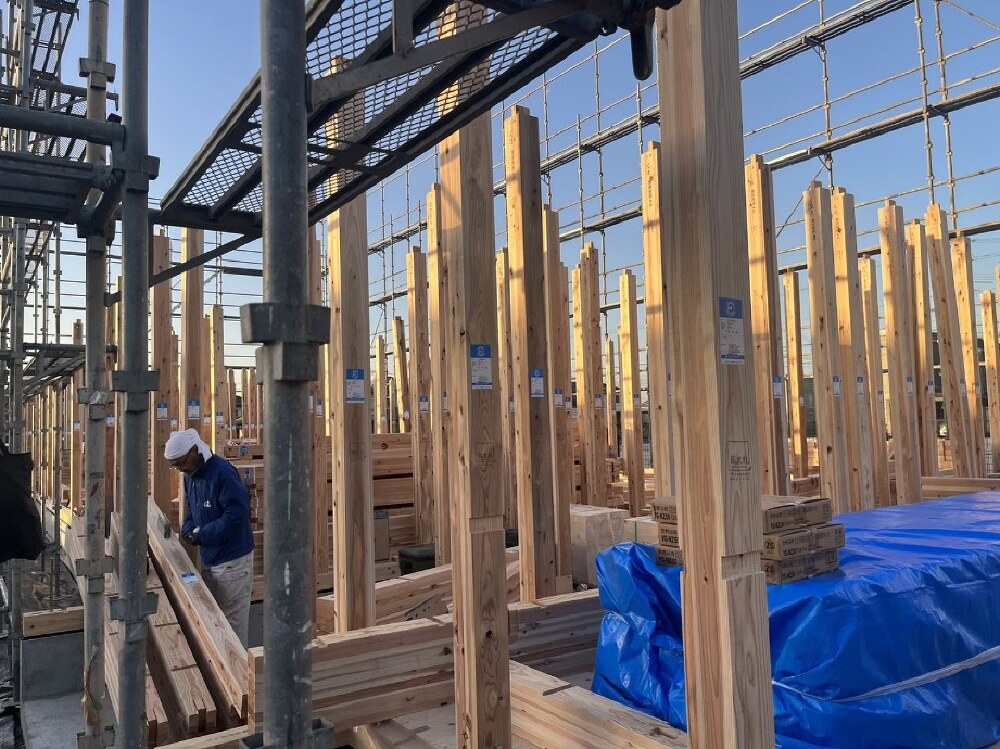

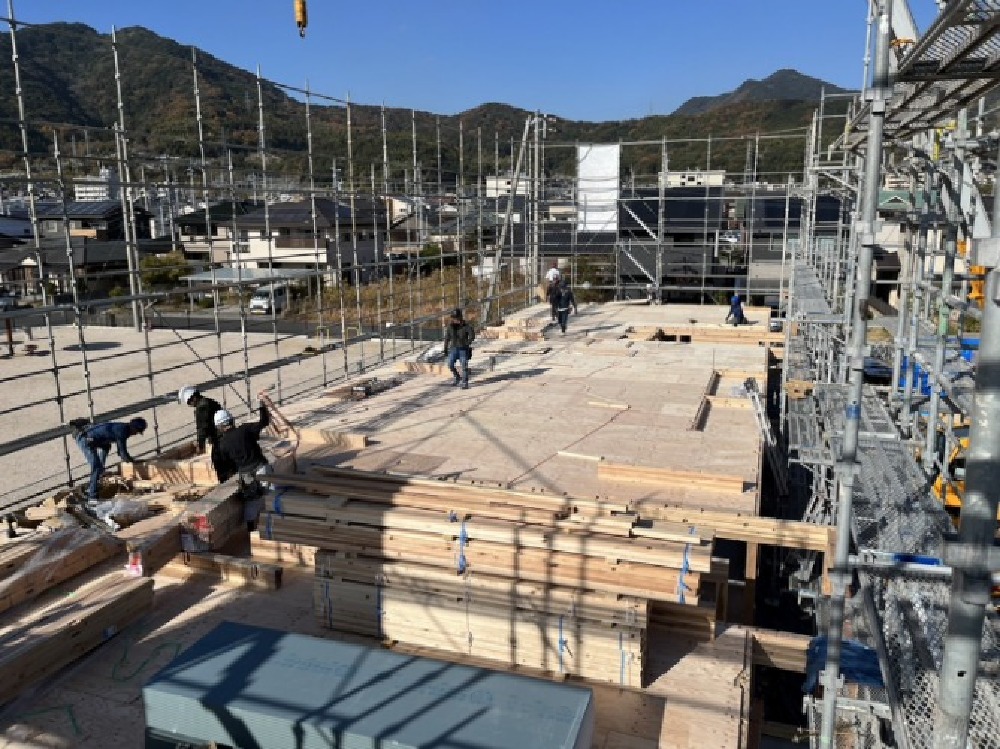

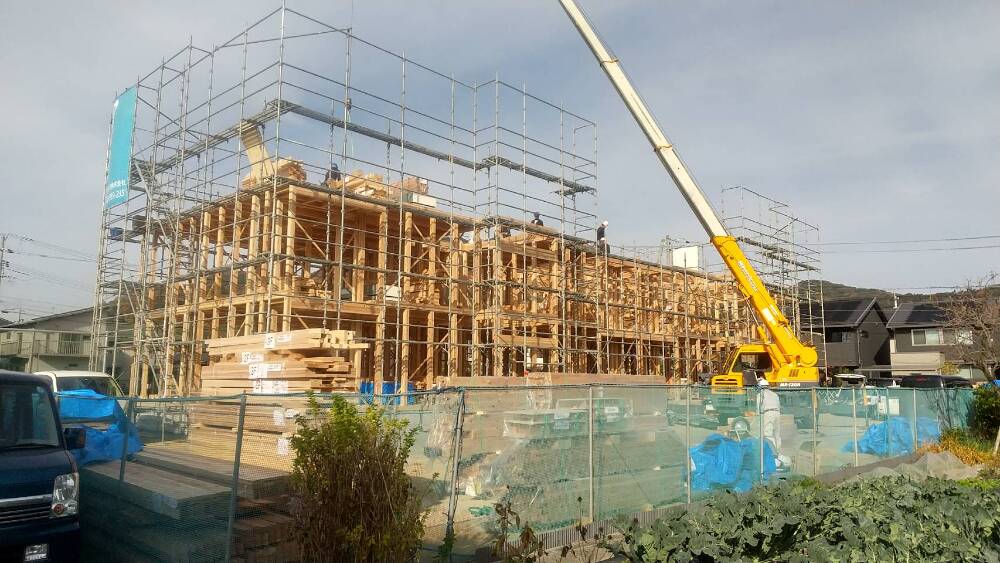

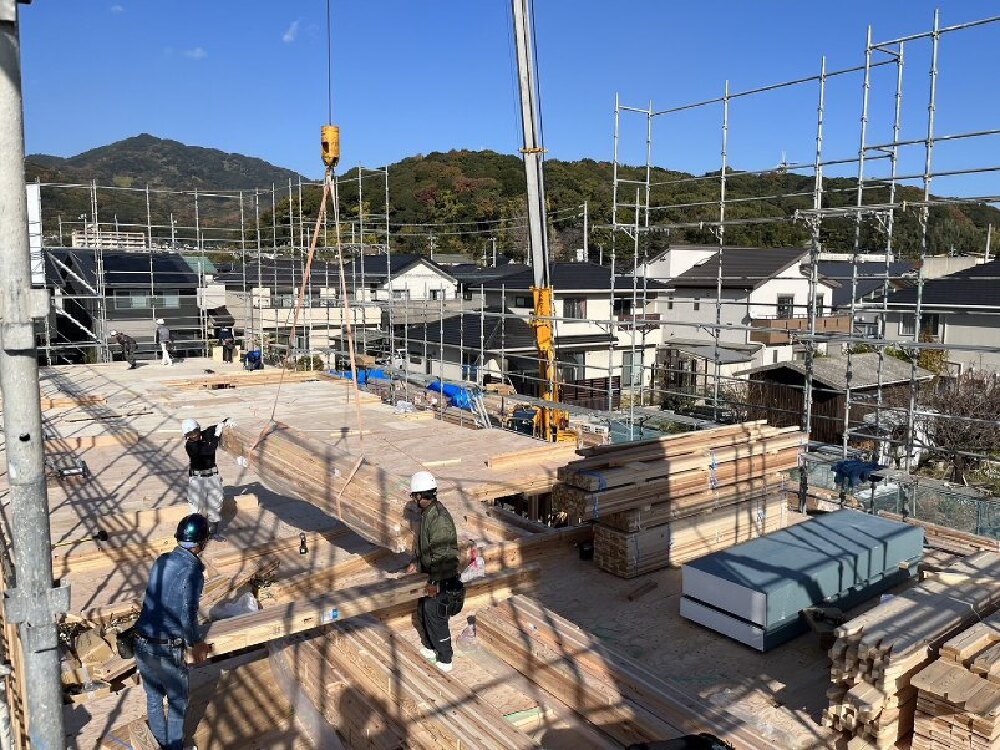

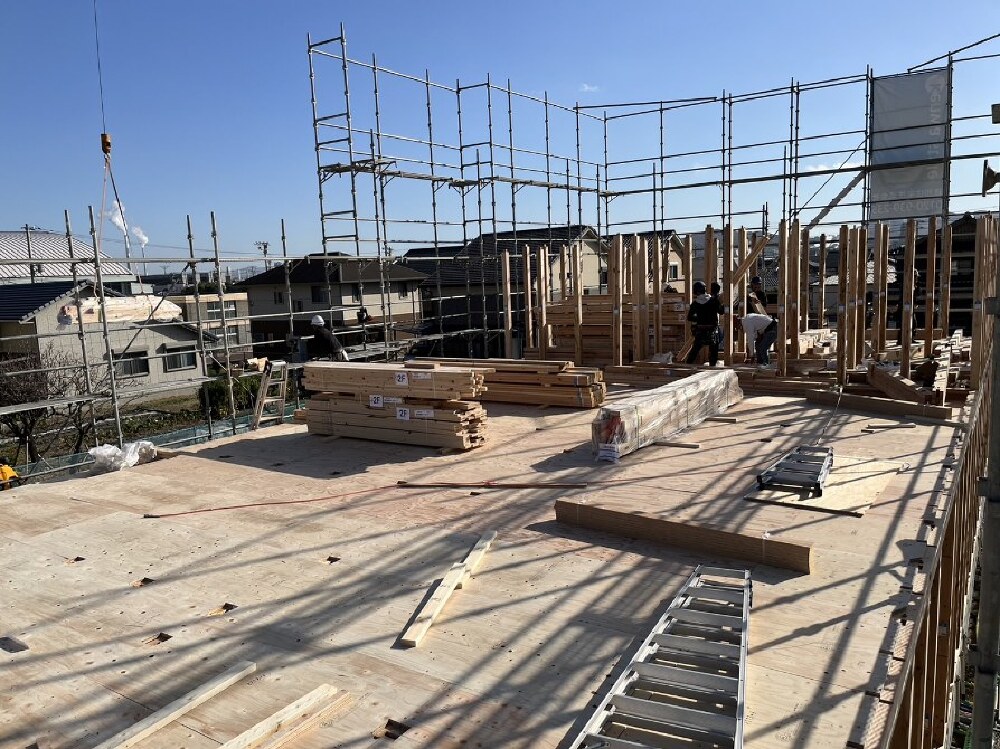

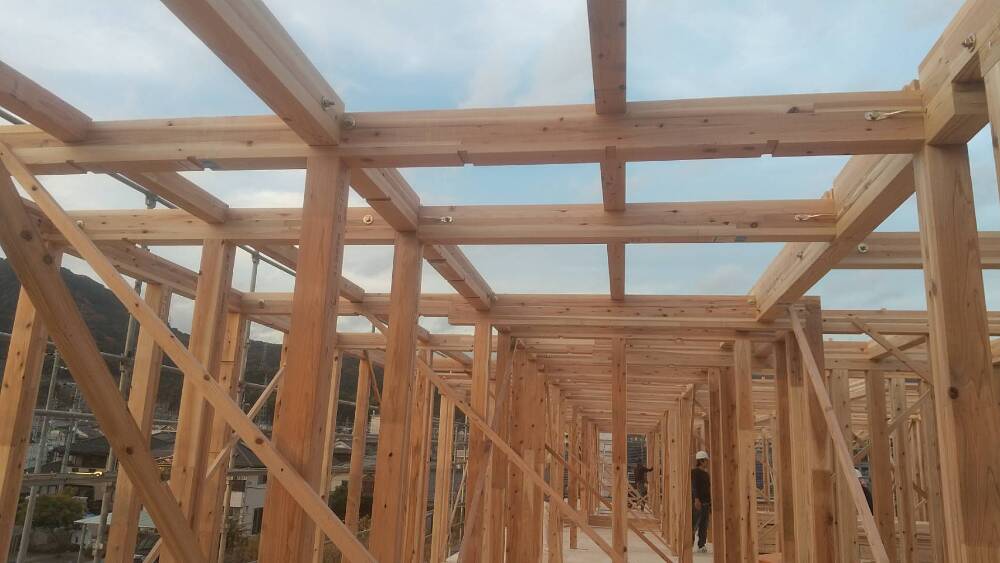

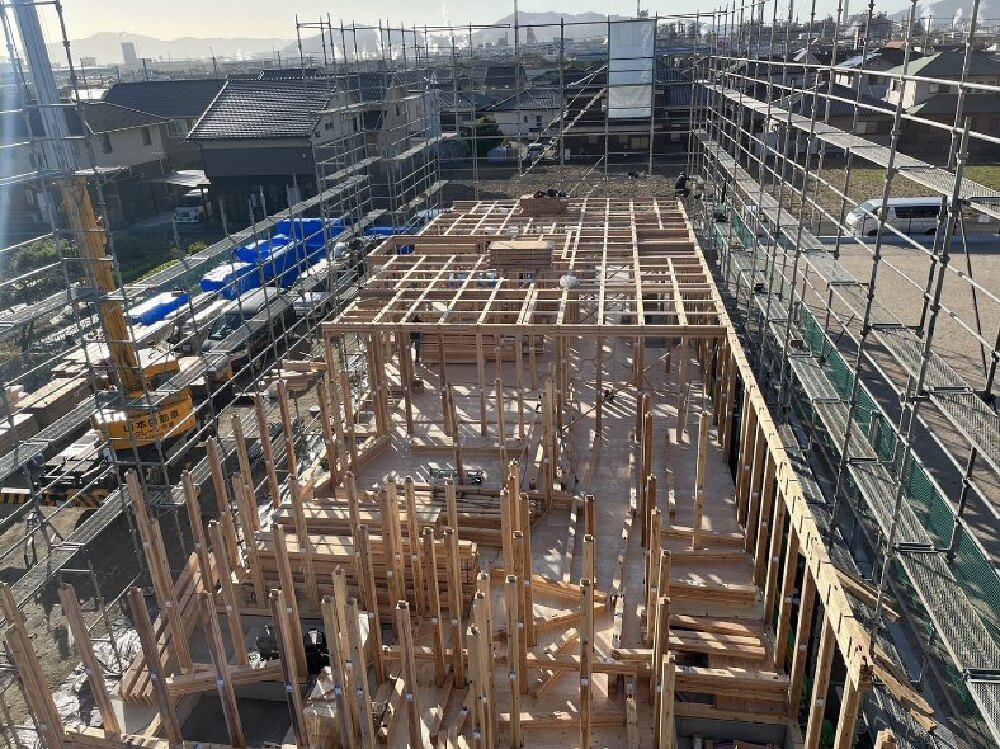

いよいよ、本日から建て方です。
大きな建物なので数日に分けて作業を行います。
職人さん方、宜しくお願い致します。
また、ご近所の皆様、工事中大変ご迷惑をお掛けしますが、何卒宜しくお願い致します

27. 2023年12月08日
上棟

上棟

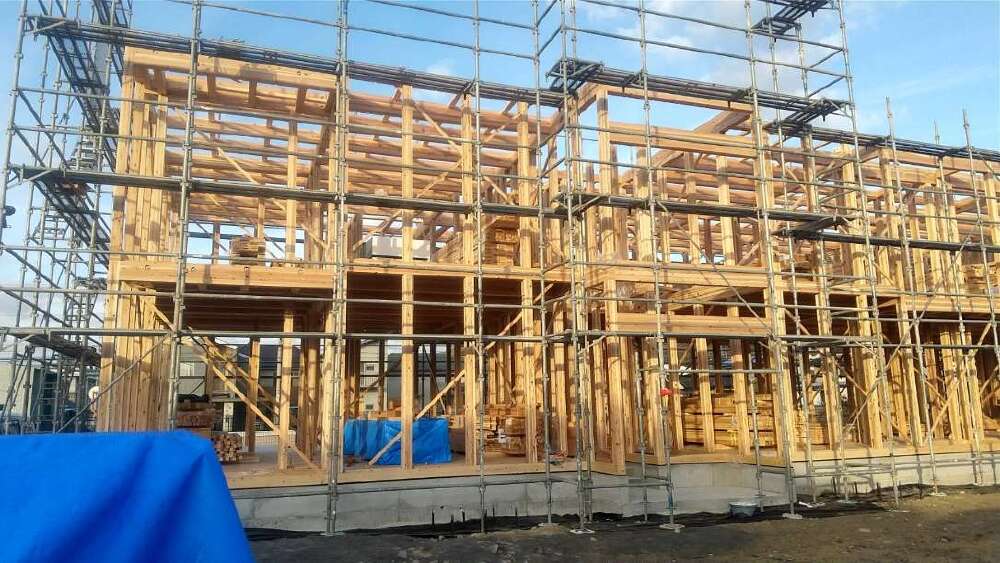

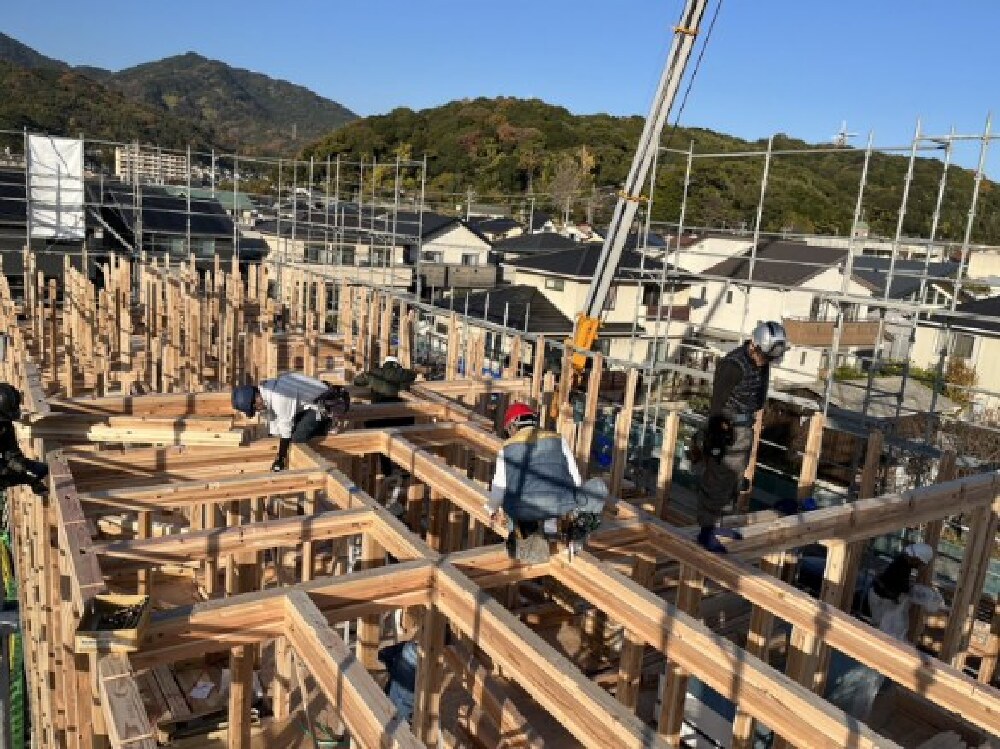

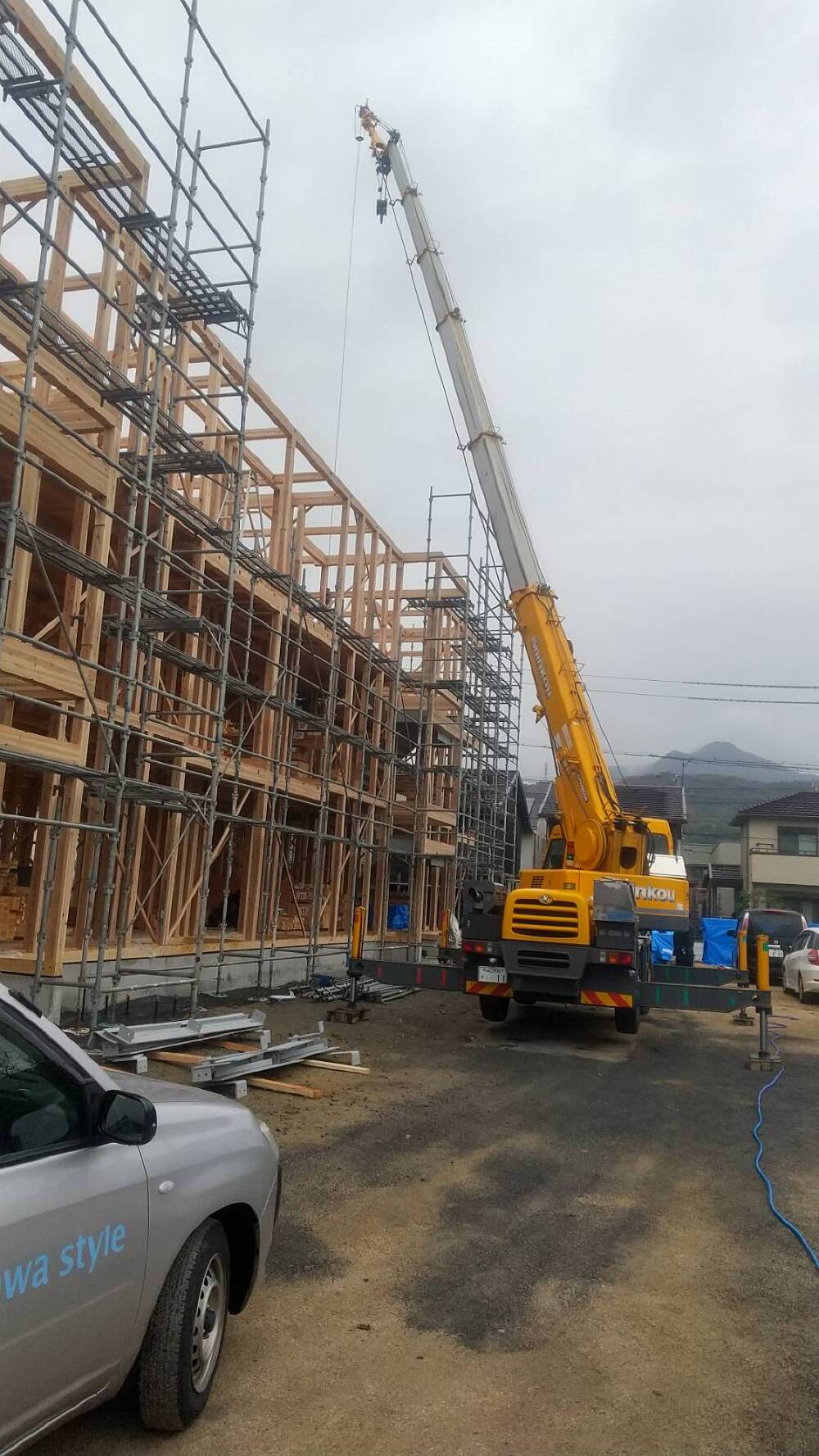

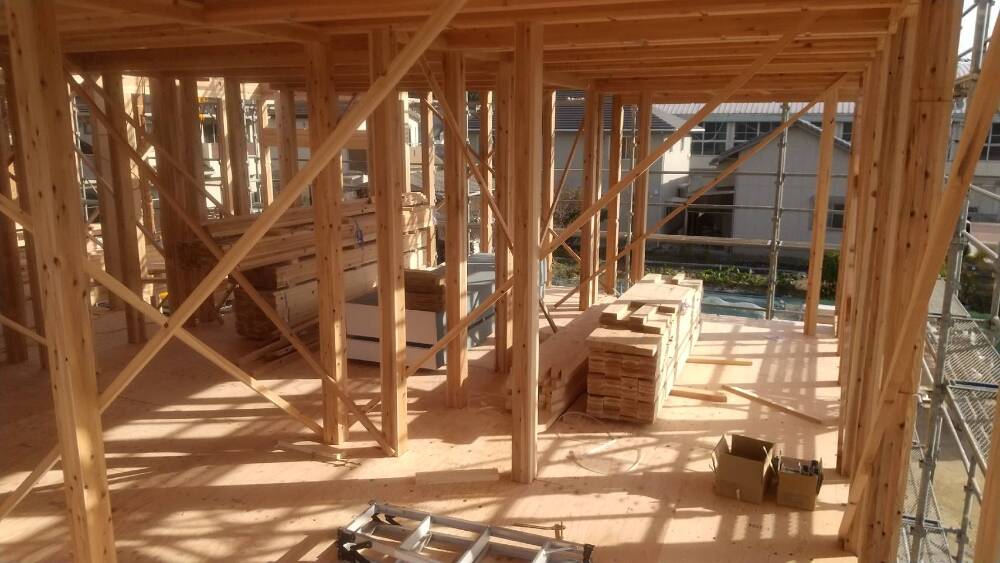

大工さんたちの手によりまずは柱がどんどんと立てられていきます。

28. 2023年12月08日
上棟

上棟

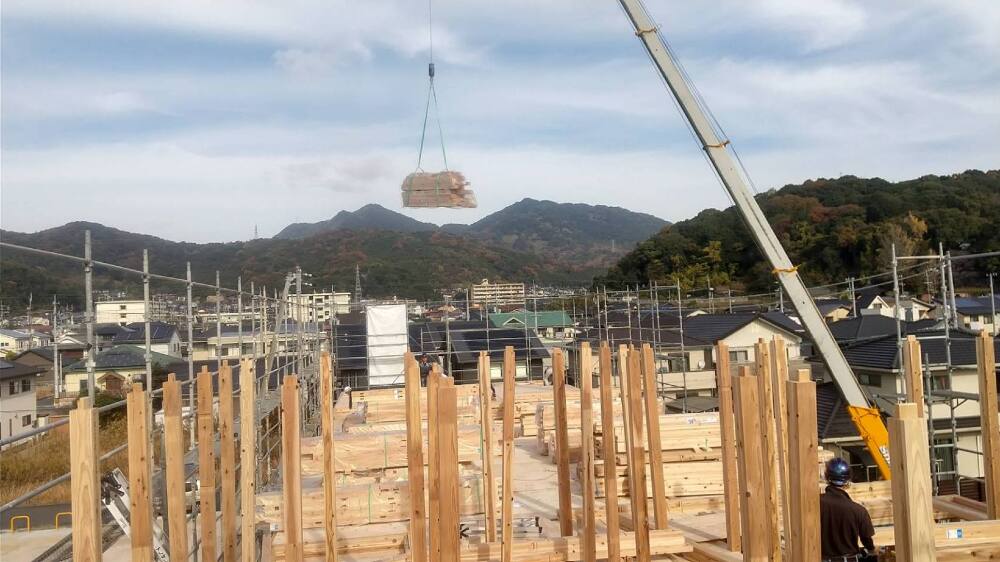

重たい木材を一気に職人さんの元へ運んでくれるのは「レッカー車」です。
職人さんが欲する場所まで届けてくれる頼もしいレッカー車と、職人さんの息の合った連携プレーは上棟の見どころです。

29. 2023年12月08日
上棟

上棟

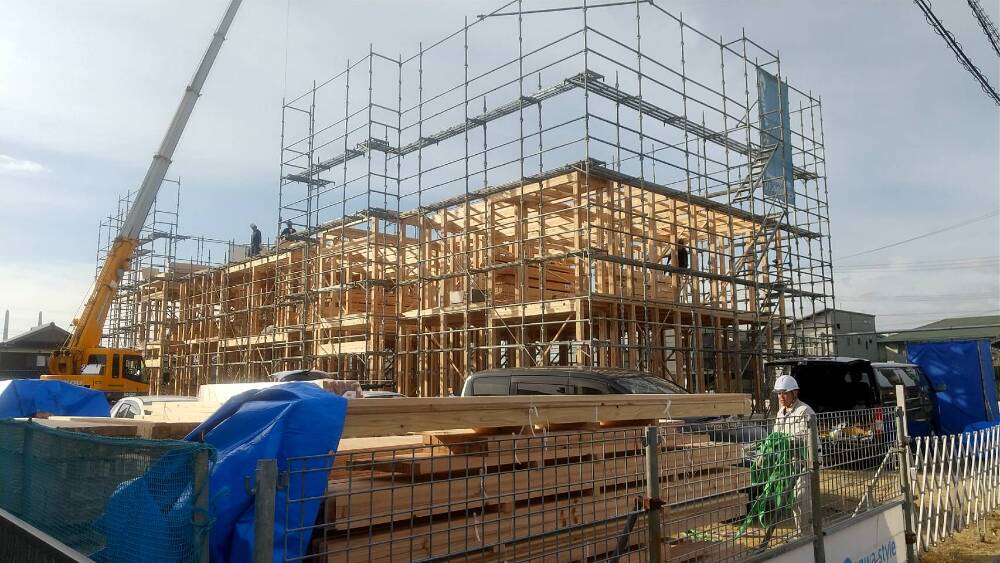

30. 2023年12月08日
上棟

上棟

2階の床となる合板を貼っています。

31. 2023年12月08日
上棟

上棟

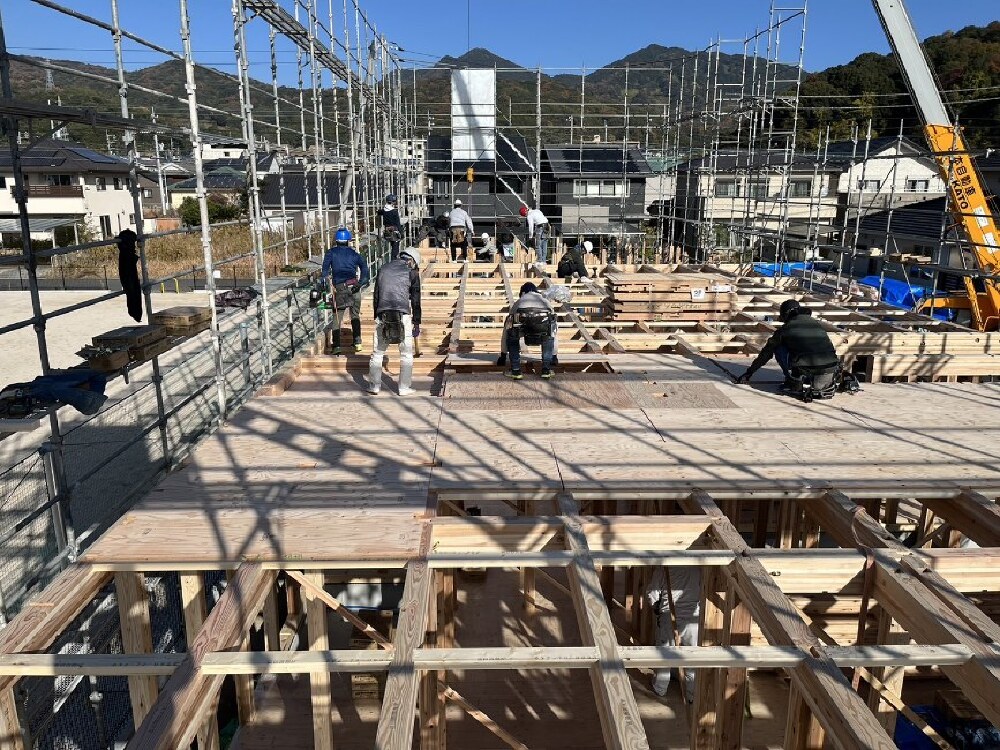

32. 2023年12月08日
上棟

上棟

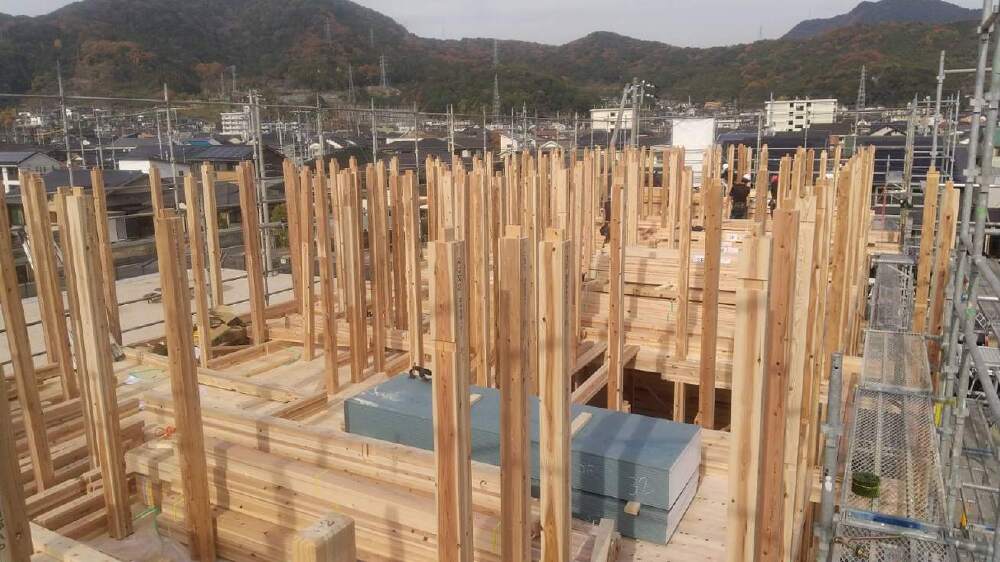

2階部分の柱が立ち始めました。

33. 2023年12月08日
上棟

上棟

34. 2023年12月08日
上棟

上棟

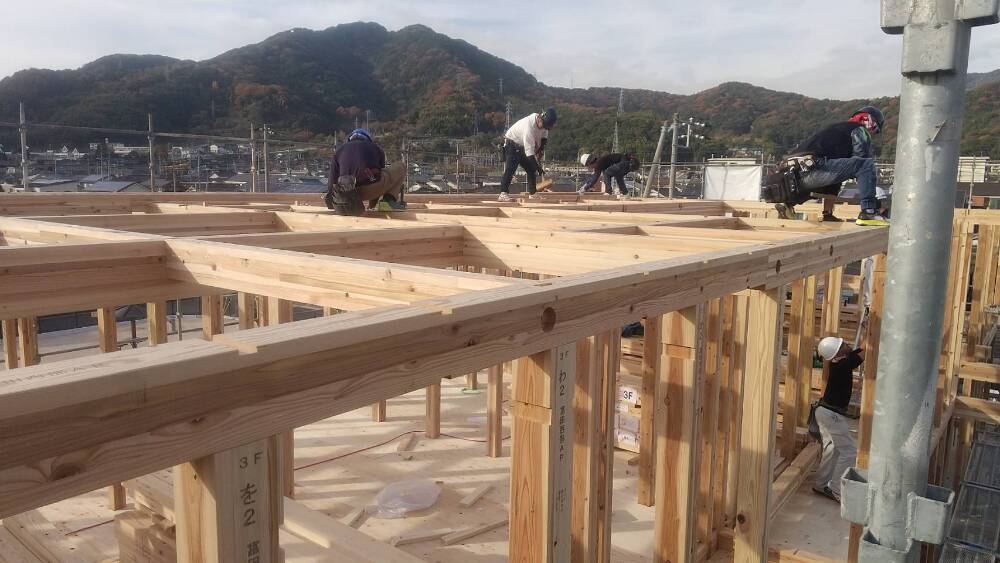

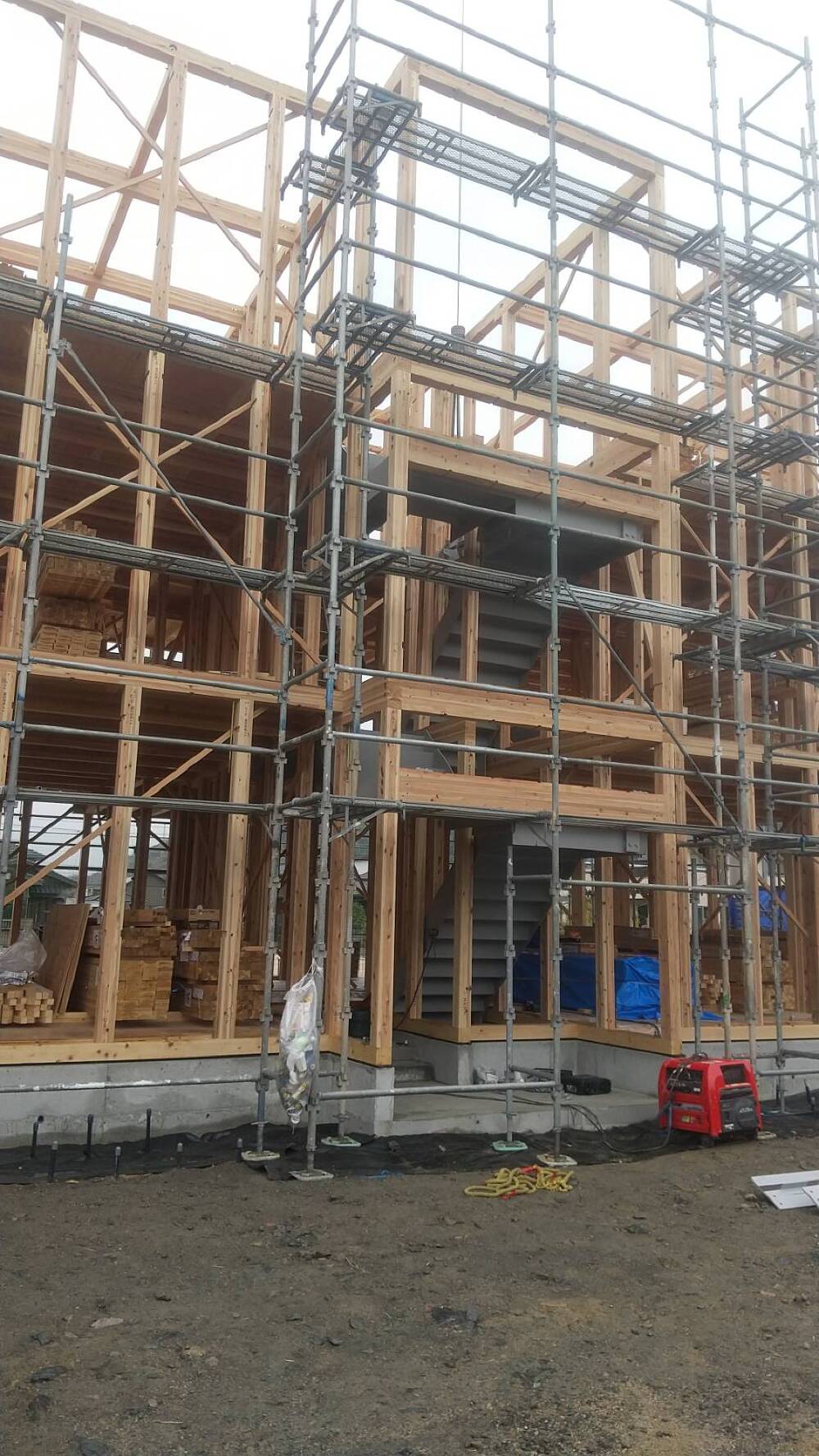

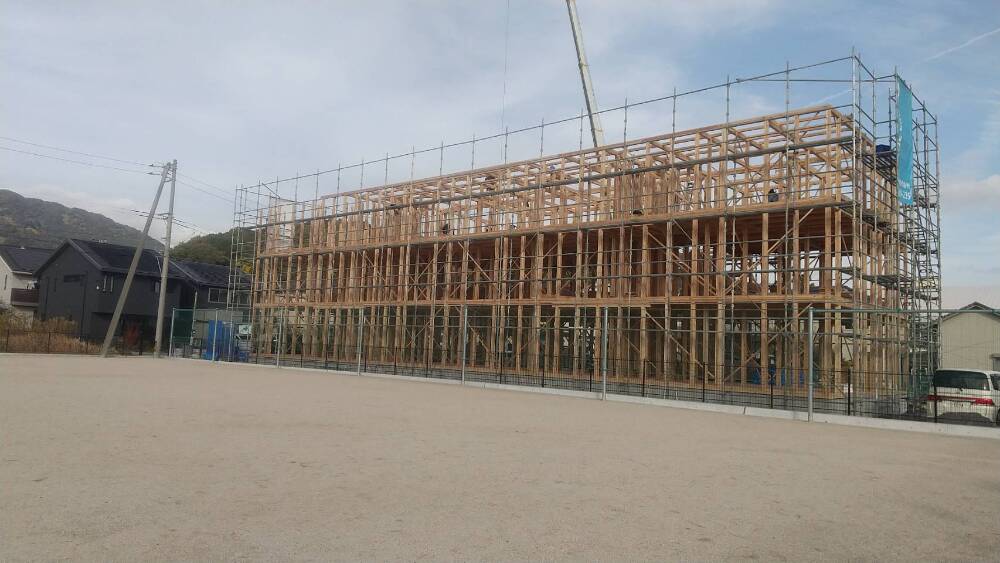

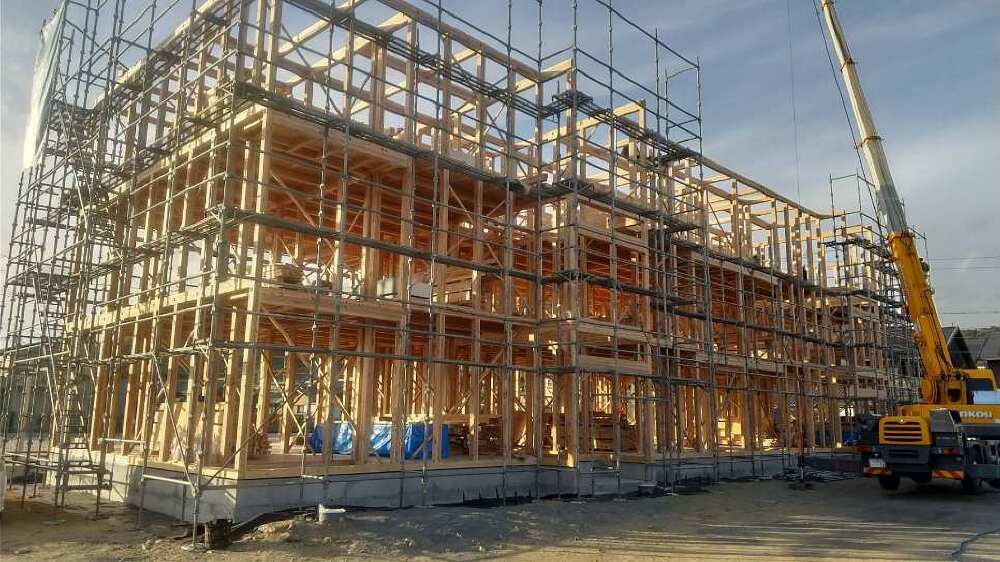

35. 2023年12月09日
上棟

上棟

本日、建て方2日目です。
早朝より作業が始まりました。

36. 2023年12月09日
上棟

上棟

37. 2023年12月09日
上棟

上棟

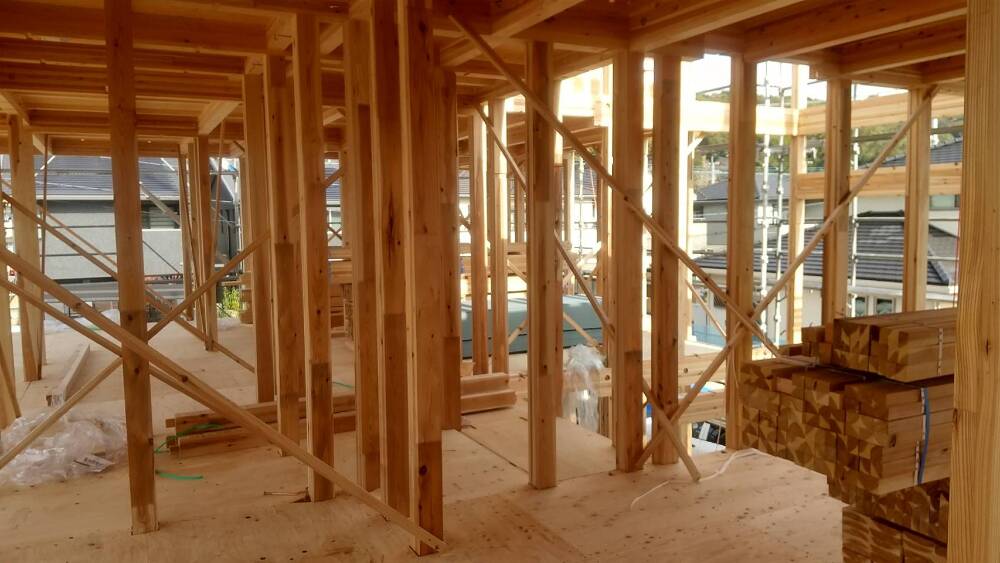

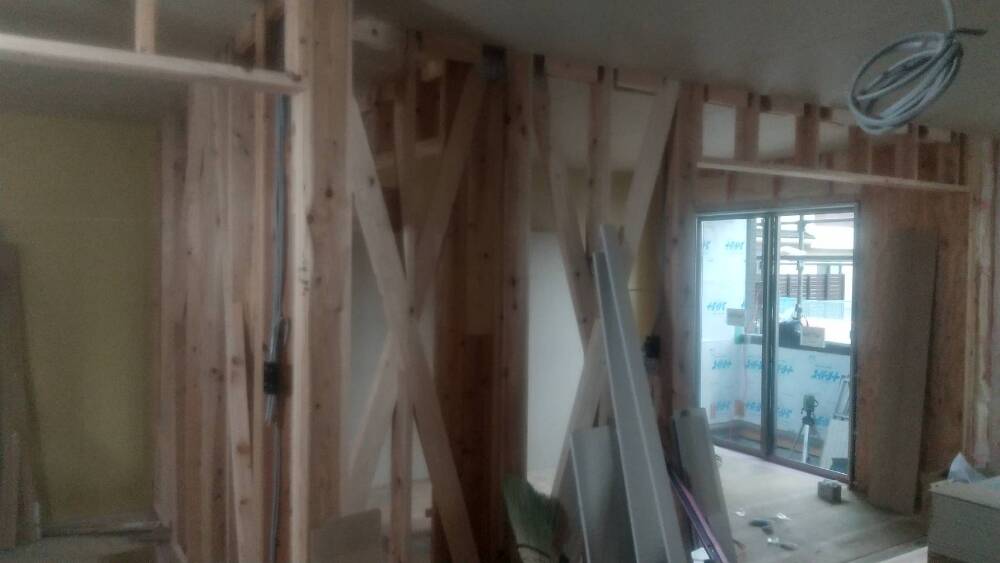

38. 2023年12月09日
上棟

上棟

斜めに交差している木材が仮筋交いです。
仮筋交いとは上棟の際に、建物の垂直が狂わないように取り付けられるものです。

39. 2023年12月09日
上棟

上棟

40. 2023年12月09日
上棟

上棟

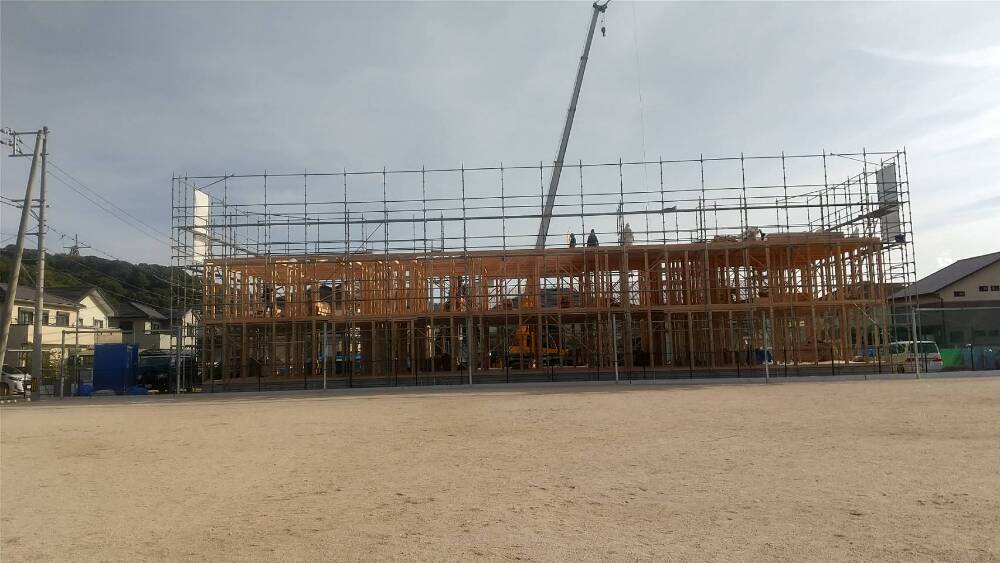

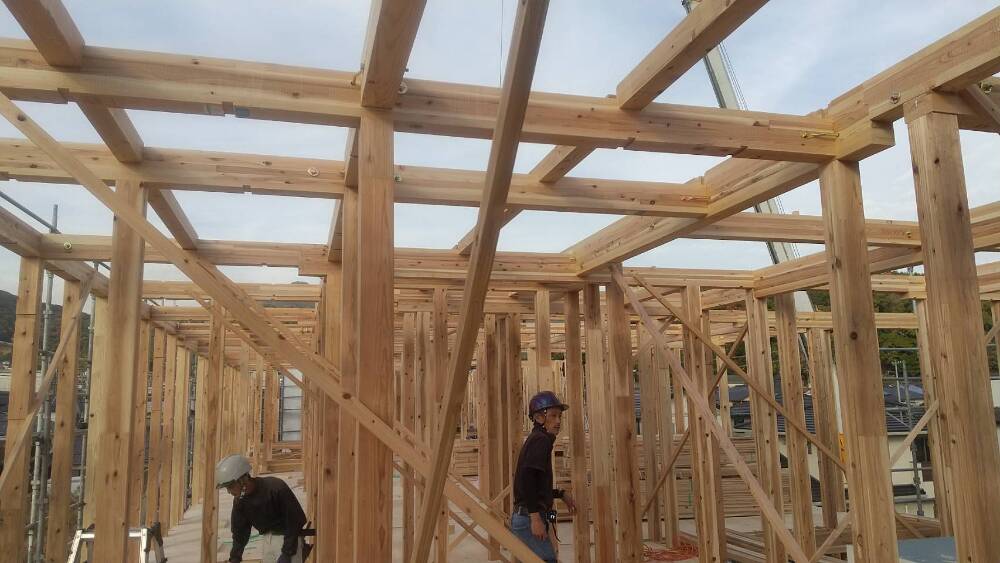

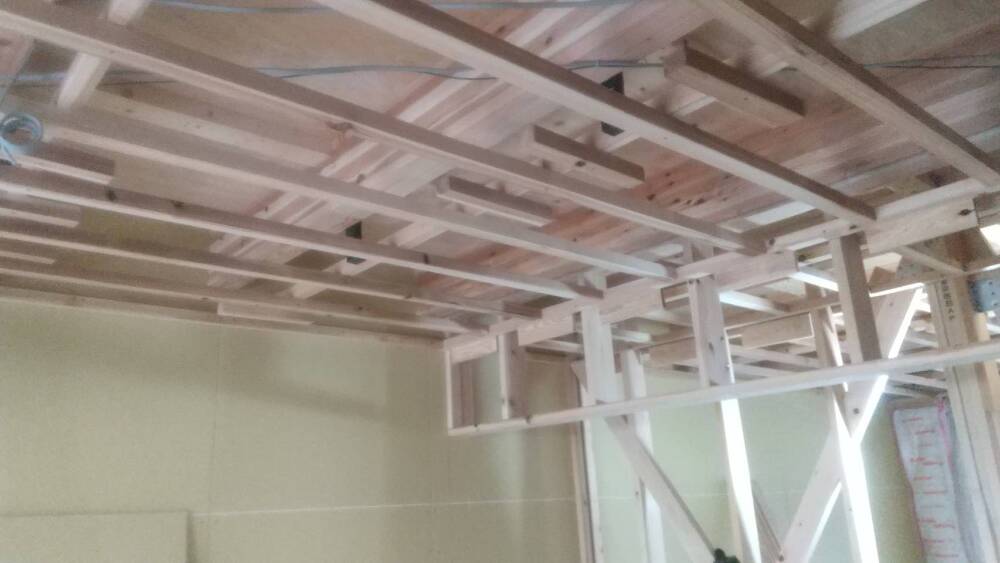

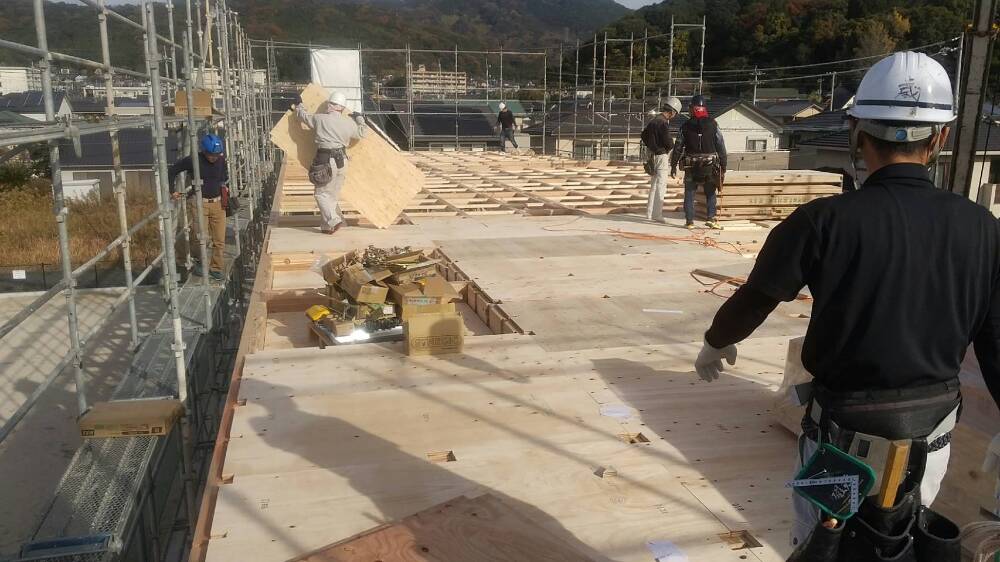

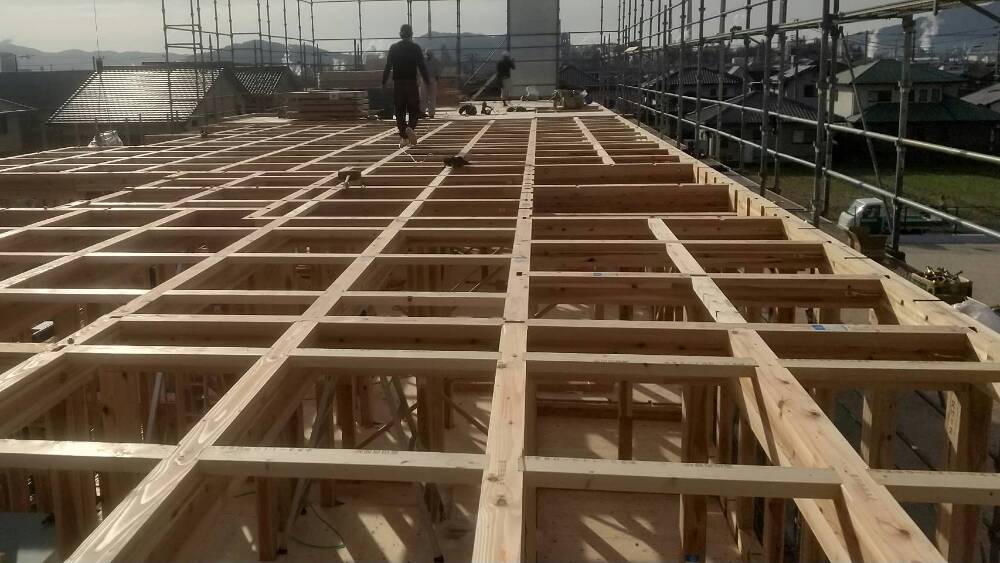

3階の床となる合板を貼っています。

41. 2023年12月09日
上棟

上棟

42. 2023年12月09日
上棟

上棟

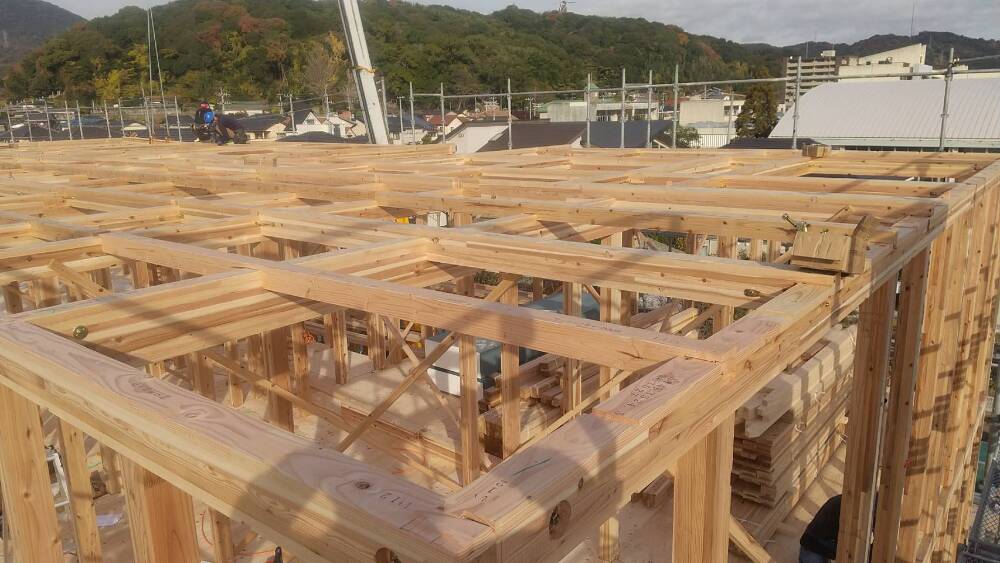

43. 2023年12月09日
上棟

上棟

44. 2023年12月09日
上棟

上棟

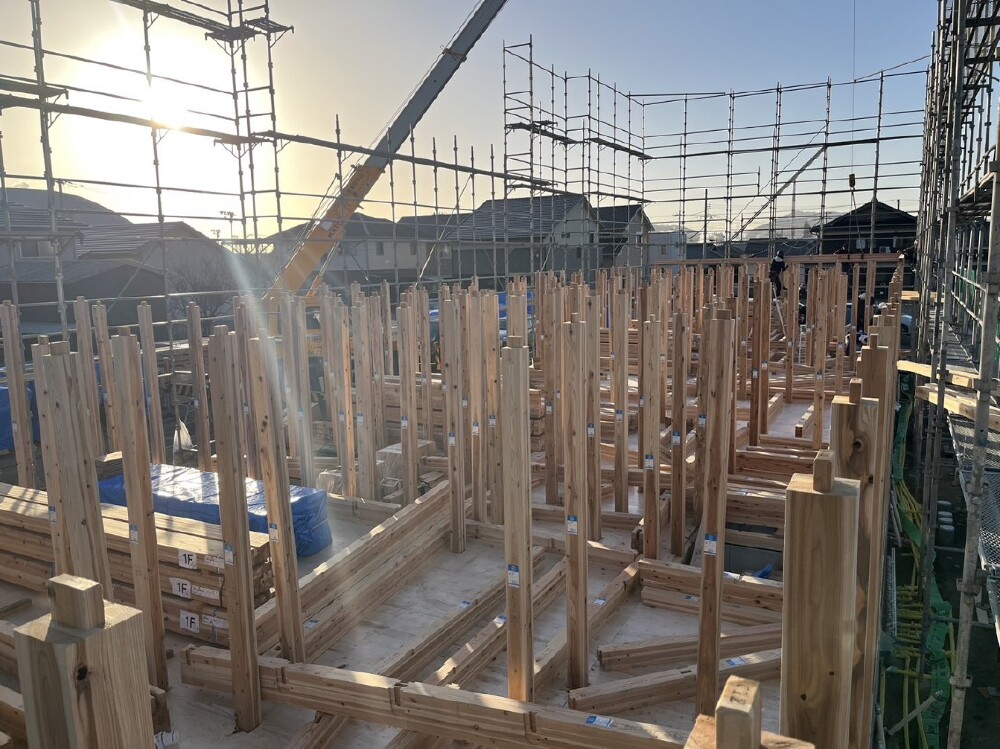

3階部分の柱が立ち始めました。

45. 2023年12月09日
上棟

上棟

46. 2023年12月09日
上棟

上棟

47. 2023年12月09日
上棟

上棟

48. 2023年12月09日
上棟

上棟

49. 2023年12月09日
上棟

上棟

50. 2023年12月09日
上棟

上棟

51. 2023年12月09日
上棟

上棟

52. 2023年12月09日
上棟

上棟

53. 2023年12月09日
上棟

上棟

54. 2023年12月09日
上棟

上棟

55. 2023年12月11日
外部施工状況

外部施工状況

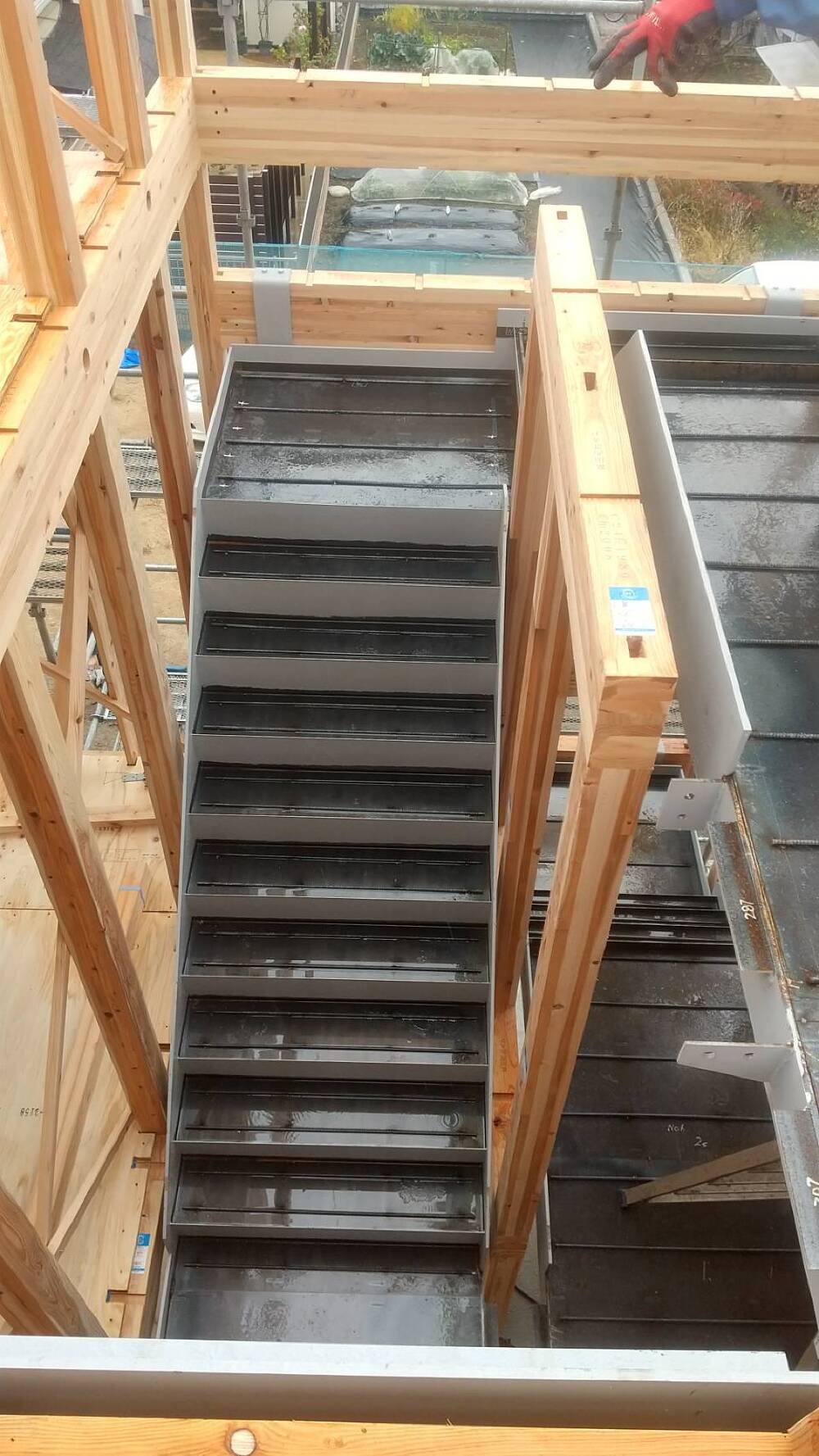

鉄骨共用階段が設置されました。

56. 2023年12月11日
外部施工状況

外部施工状況

鉄骨共用階段設置

57. 2023年12月11日
外部施工状況

外部施工状況

鉄骨階段設置

58. 2023年12月11日
外部施工状況

外部施工状況

鉄骨階段設置

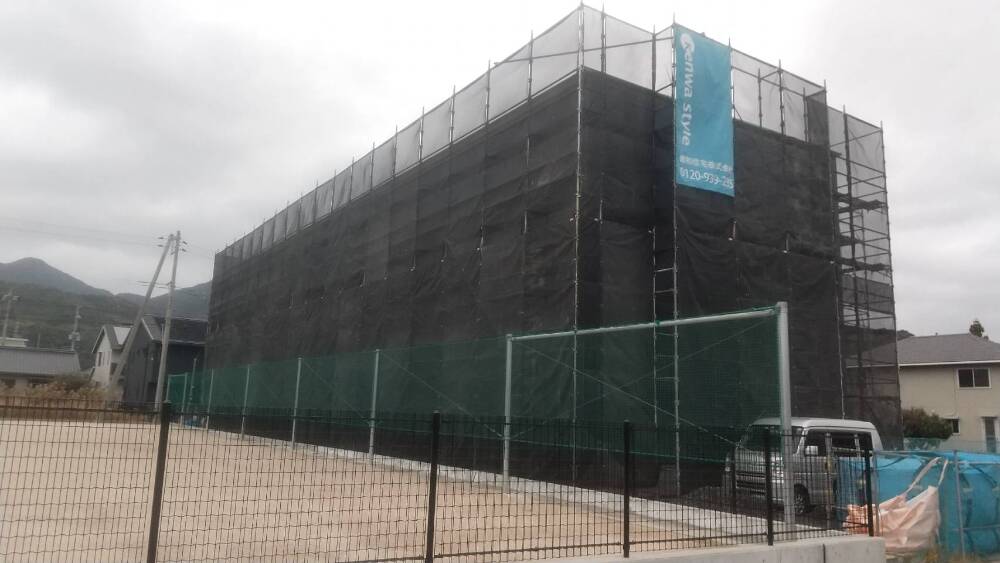

59. 2023年12月15日
外部施工状況

外部施工状況

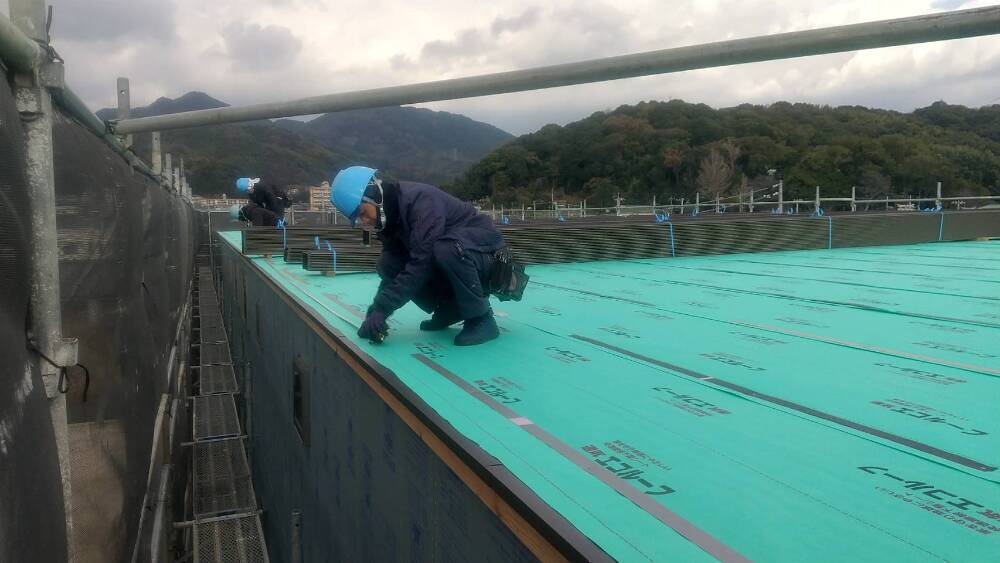

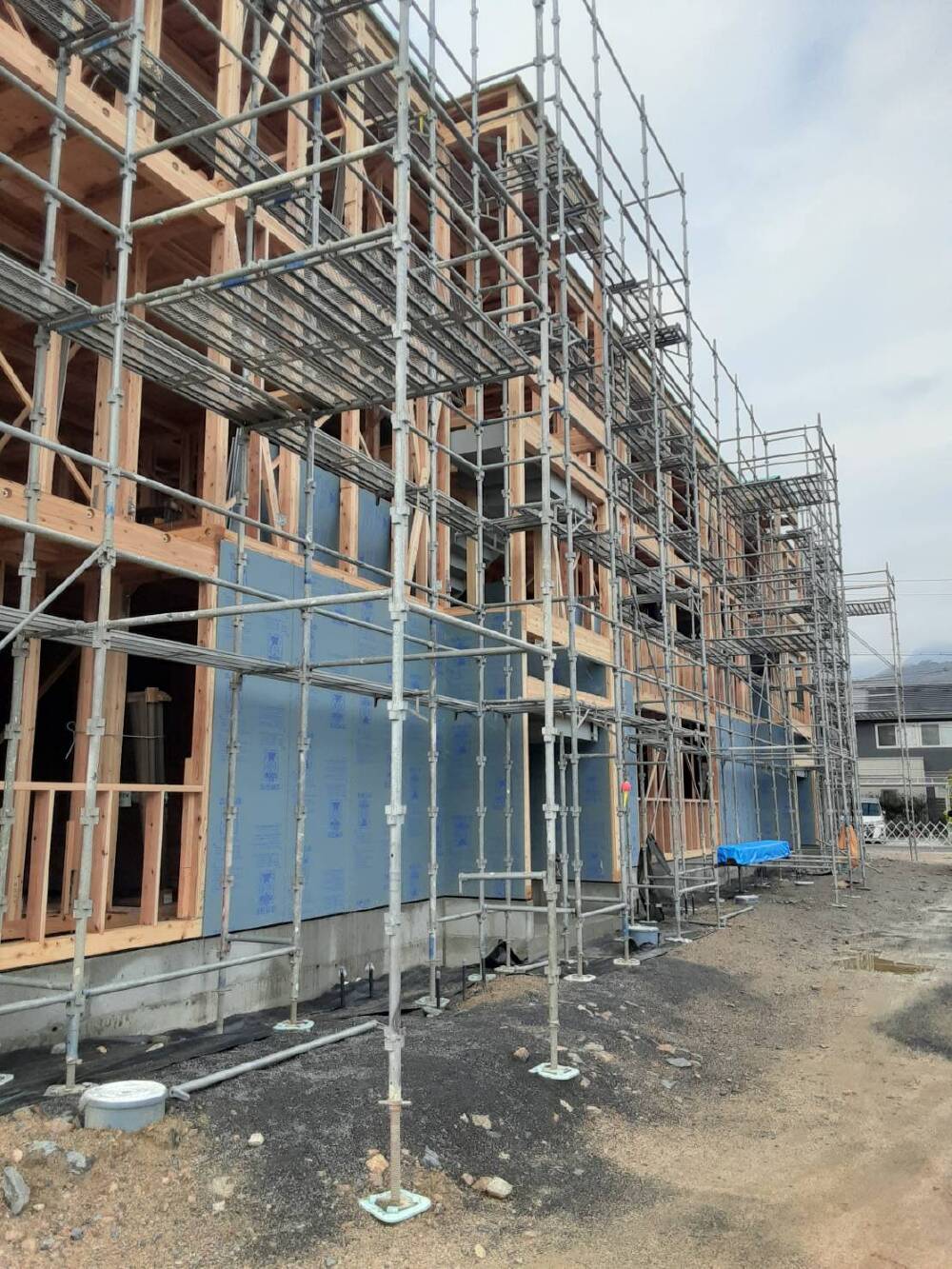

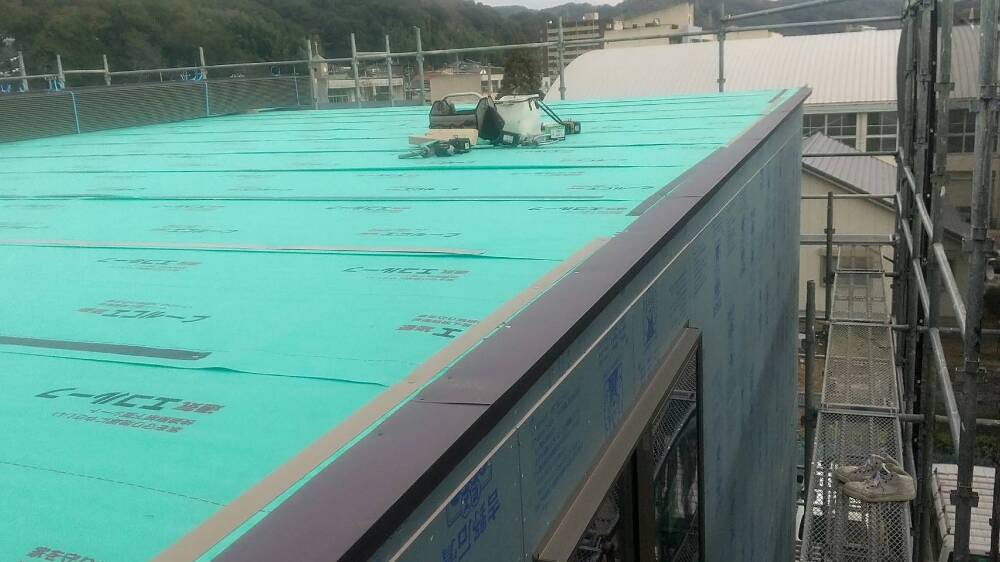

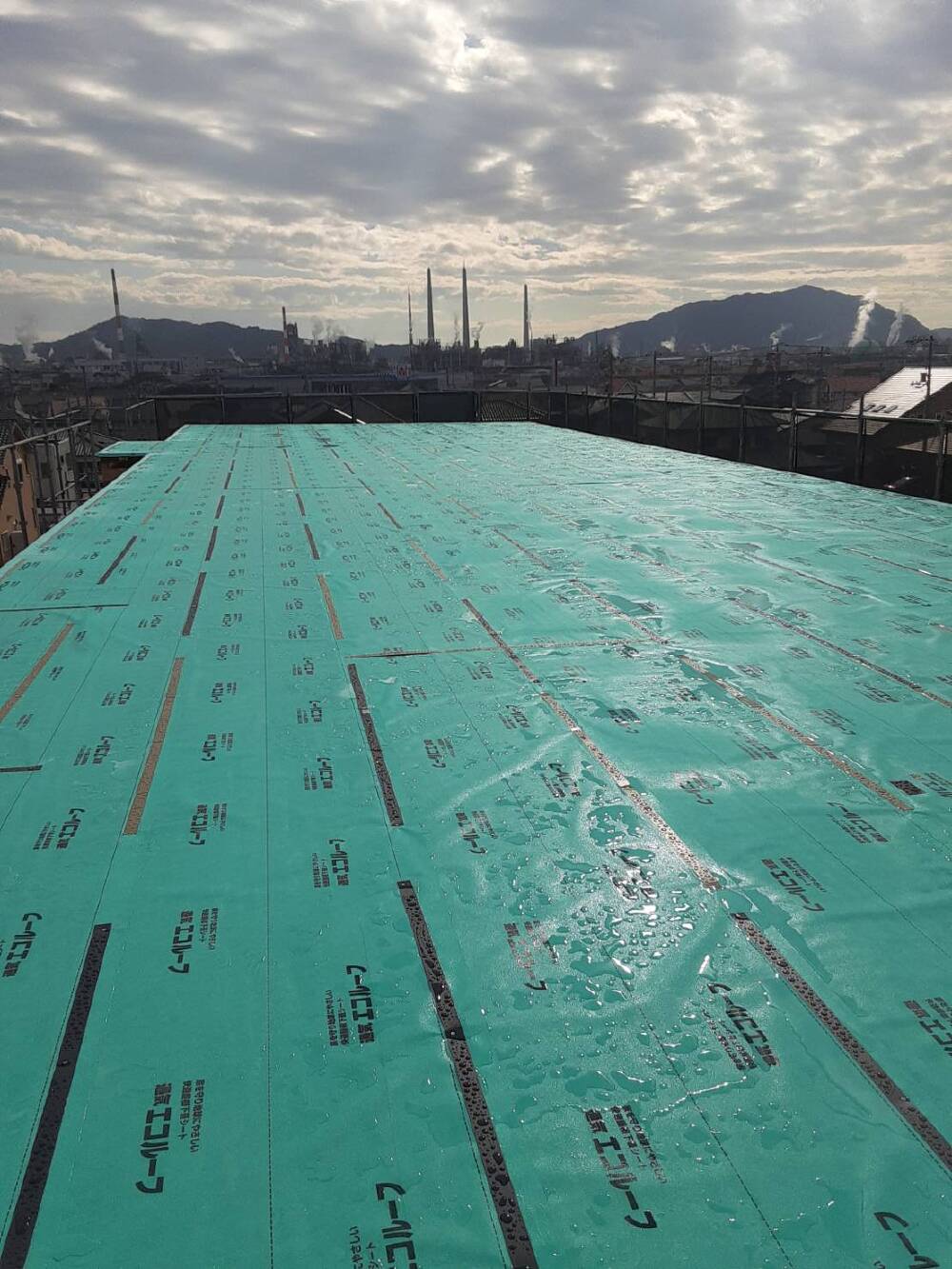

屋根用下葺シート 「通気エコルーフ」の貼り付けを行いました。
通気エコルーフは優れた釘穴シール性で水漏れを防ぎます。
ルーフィングに比べて優れた通気性があるので、湿気を屋外に放出し、野地板の腐食・変形・カビなどを防いでくれます。

60. 2023年12月15日
外部施工状況

外部施工状況

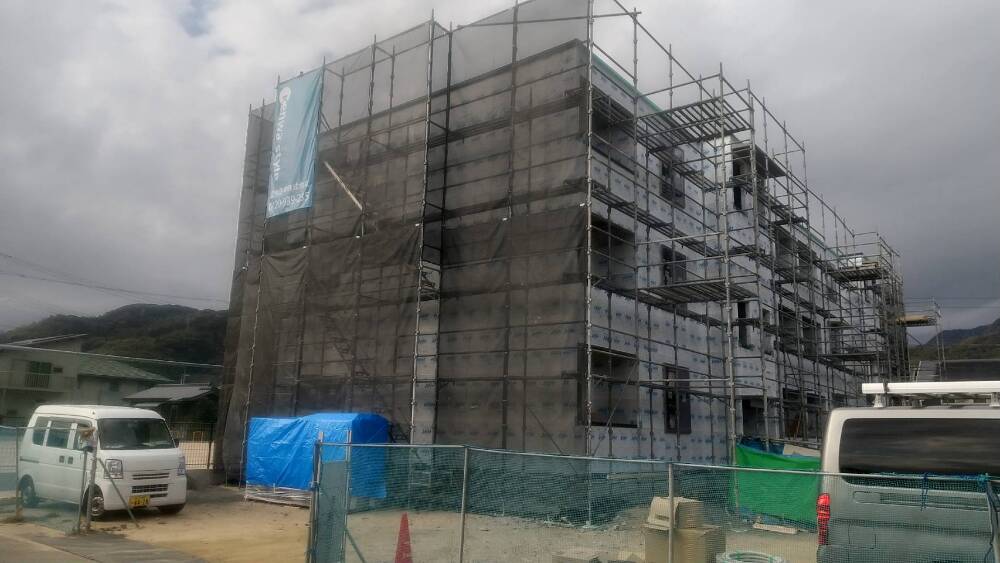

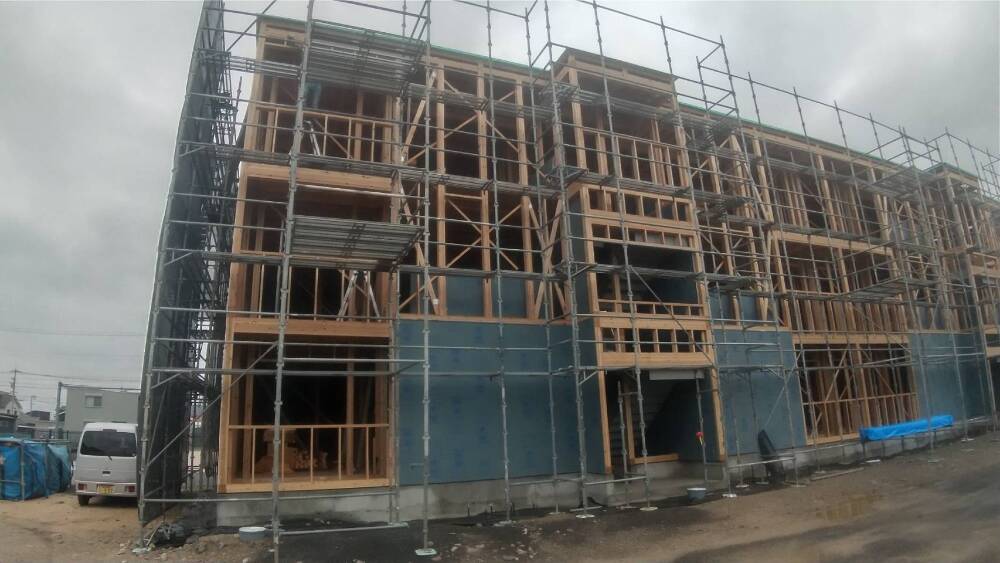

外壁全体に耐力面材を貼っっています。
耐震・防火性能が高く、面で支える為、横からの揺れにも耐えることが出来ます。

61. 2023年12月15日
外部施工状況

外部施工状況

耐震面材施工中です。

62. 2023年12月16日
内部施工状況

内部施工状況

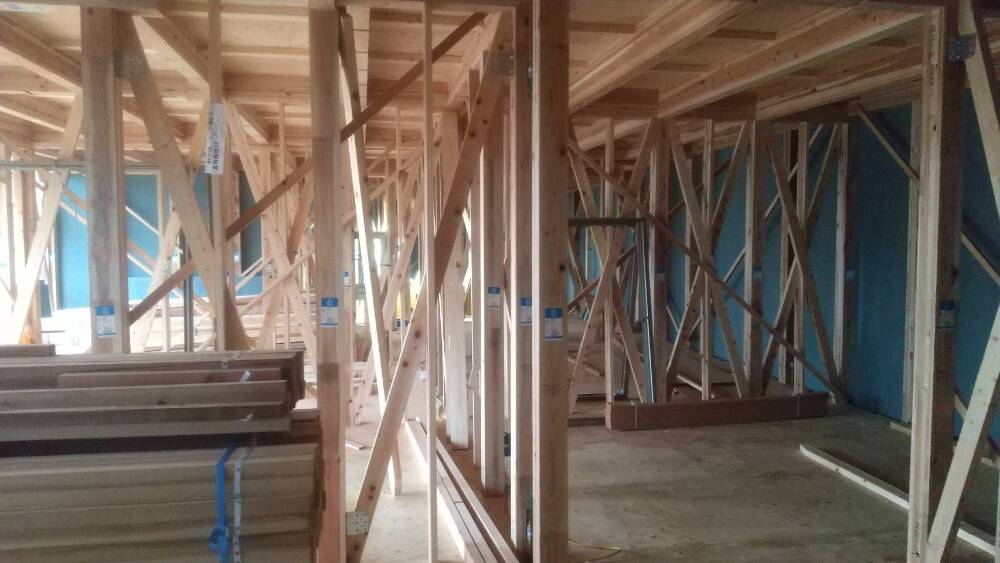

63. 2023年12月16日
内部施工状況

内部施工状況

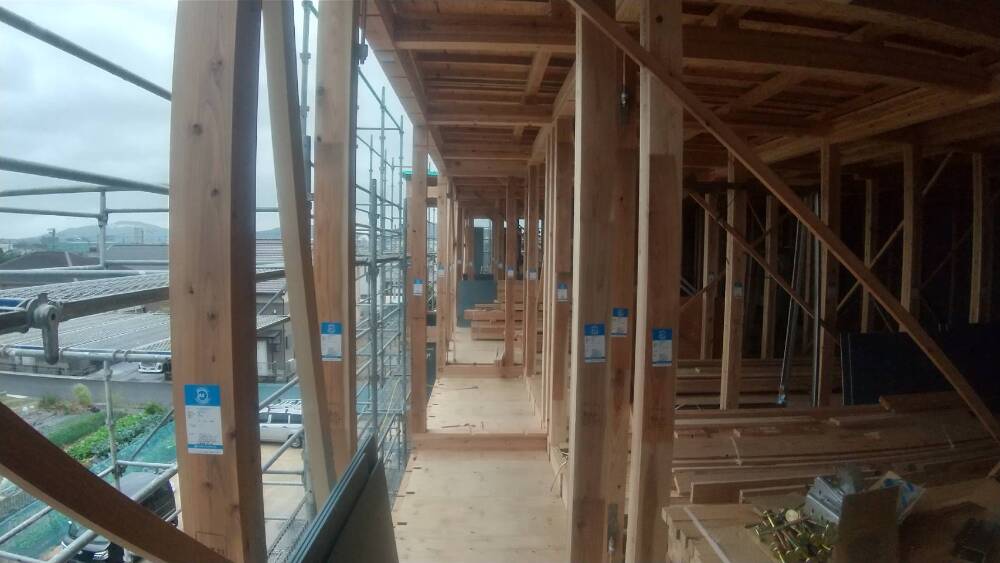

64. 2023年12月16日
外部施工状況

外部施工状況

耐震面材施工中。

65. 2023年12月16日
外部施工状況

外部施工状況

耐震面材施工中。

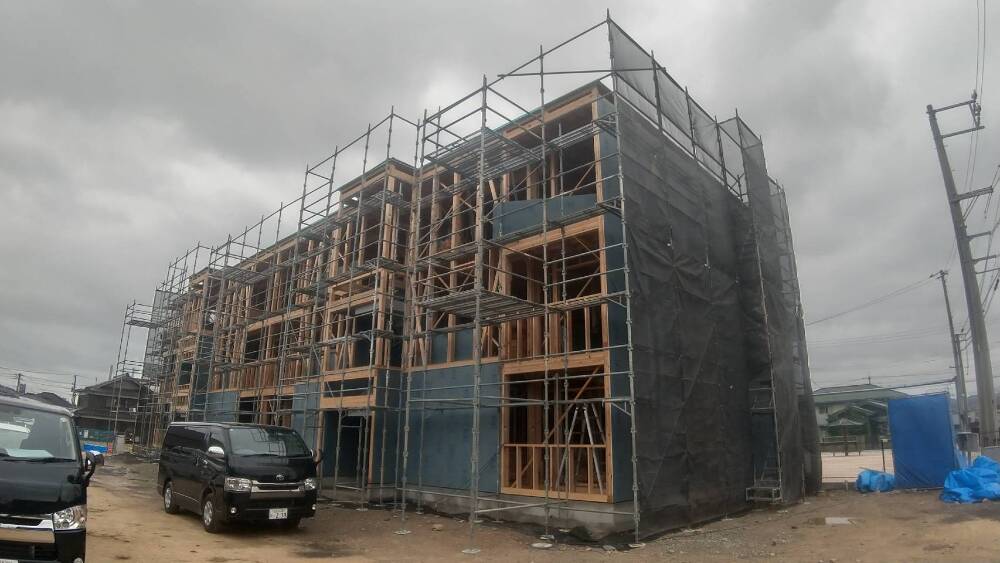

66. 2023年12月16日
外部施工状況

外部施工状況

耐震面材施工中。

67. 2023年12月25日
内部施工状況

内部施工状況

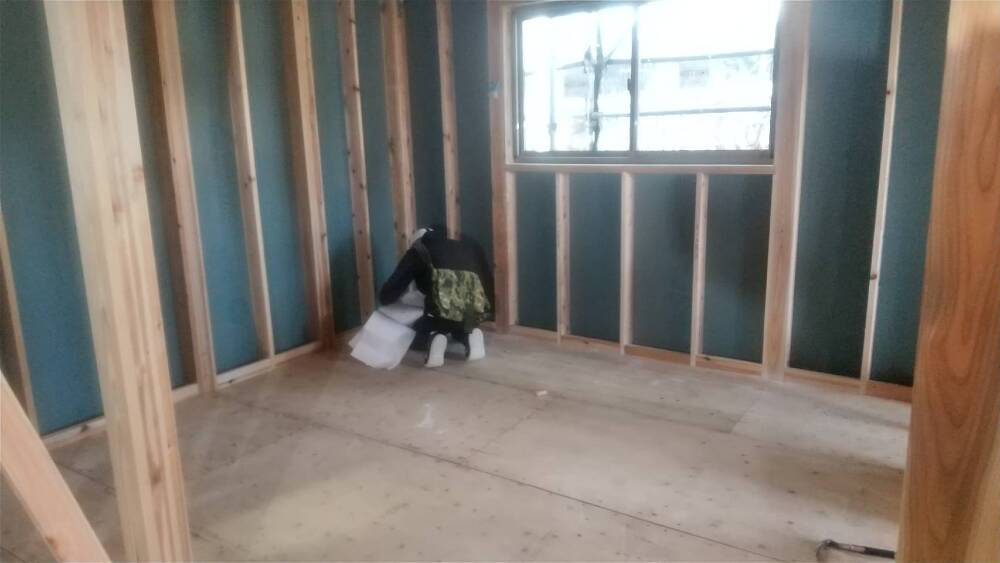

本日は、中間検査が行われました。

68. 2023年12月25日
内部部施工状況

内部部施工状況

建築の中間検査とは、建物が完成した後に隠れてしまう部分を工事中に検査することです。工事監理や工事施工が適切に行われているかを確認することが目的です。
中間検査は、建築確認と完了検査の間に行われます。建築基準法第7条の3に定める特定工程と呼ばれる工事が済んだ時点で検査が義務付けられています。

69. 2023年12月25日
内部施工状況

内部施工状況

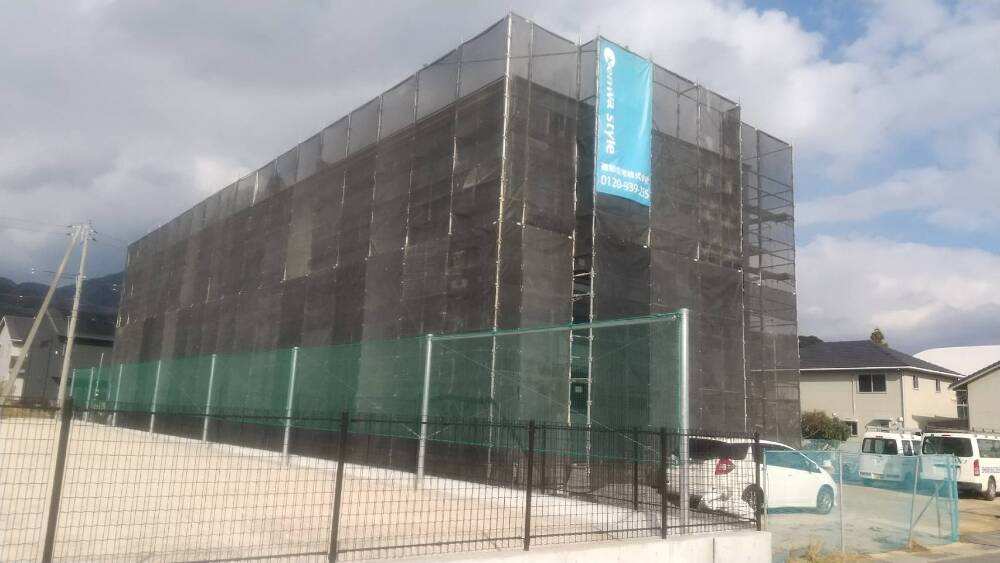

中間検査

70. 2023年12月25日
外部施工状況

外部施工状況

中間検査

71. 2023年12月25日
外部施工状況

外部施工状況

中間検査

72. 2023年12月25日
外部施工状況

外部施工状況

中間検査

73. 2023年12月25日
外部施工状況

外部施工状況

中間検査

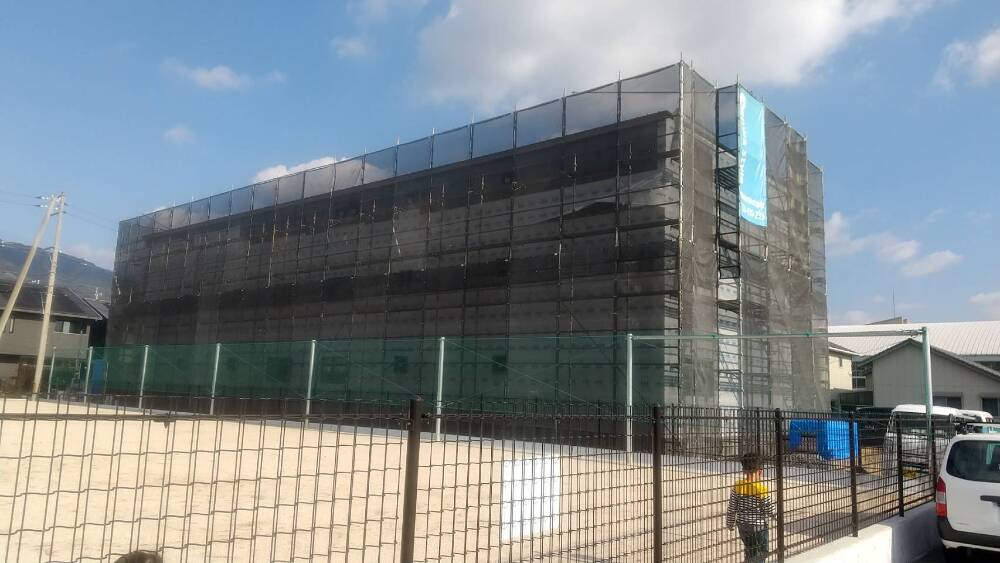

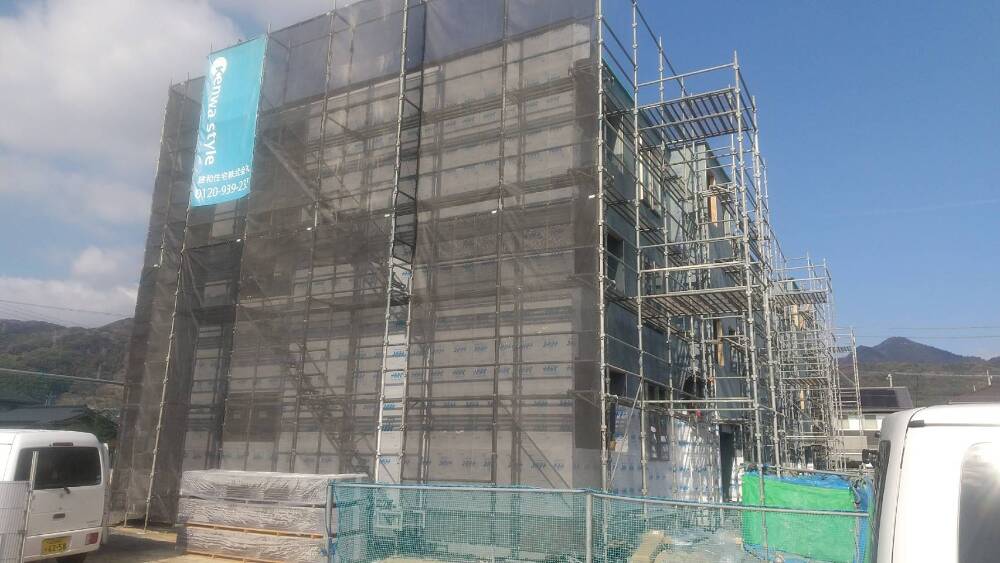

74. 2023年12月28日
内部施工状況

内部施工状況

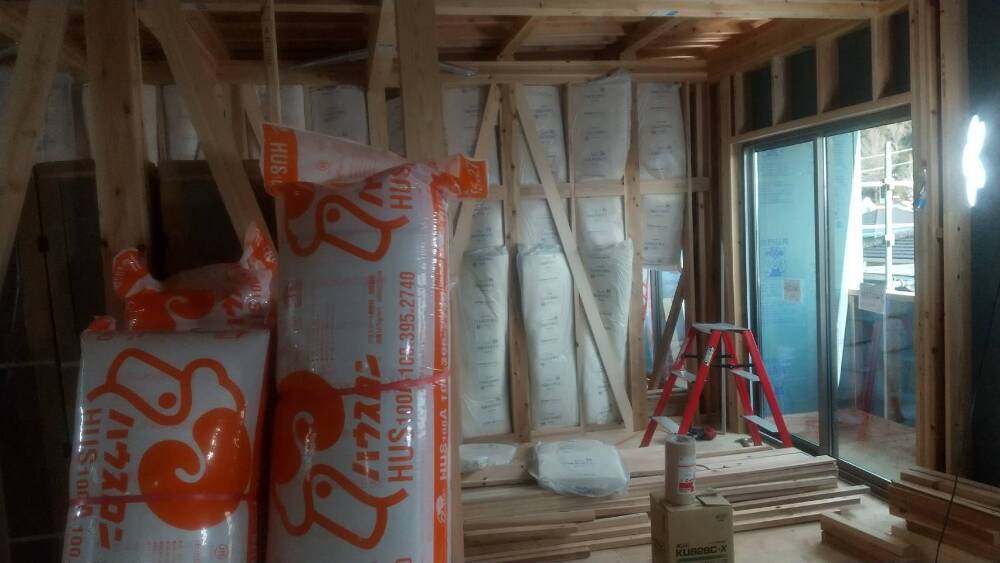

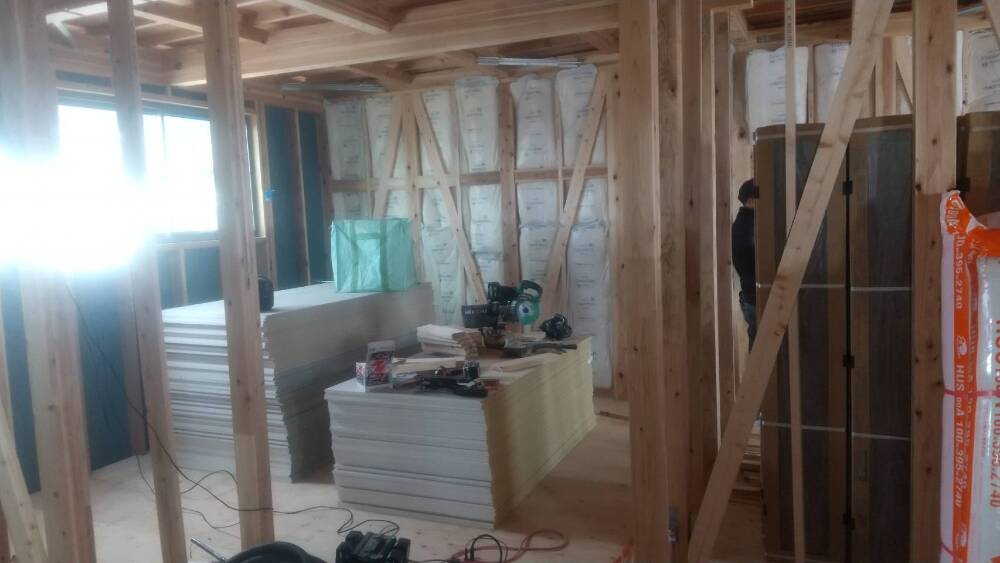

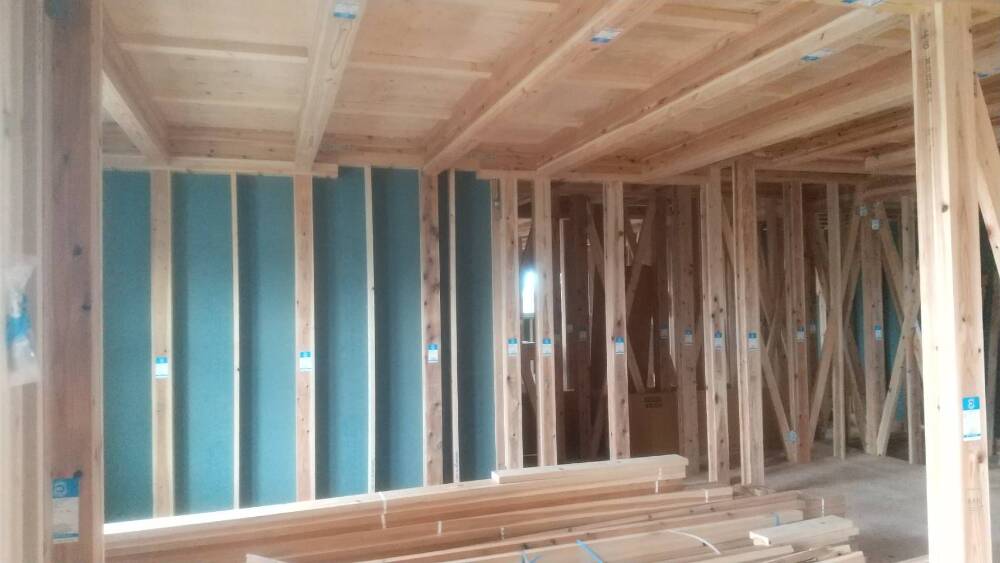

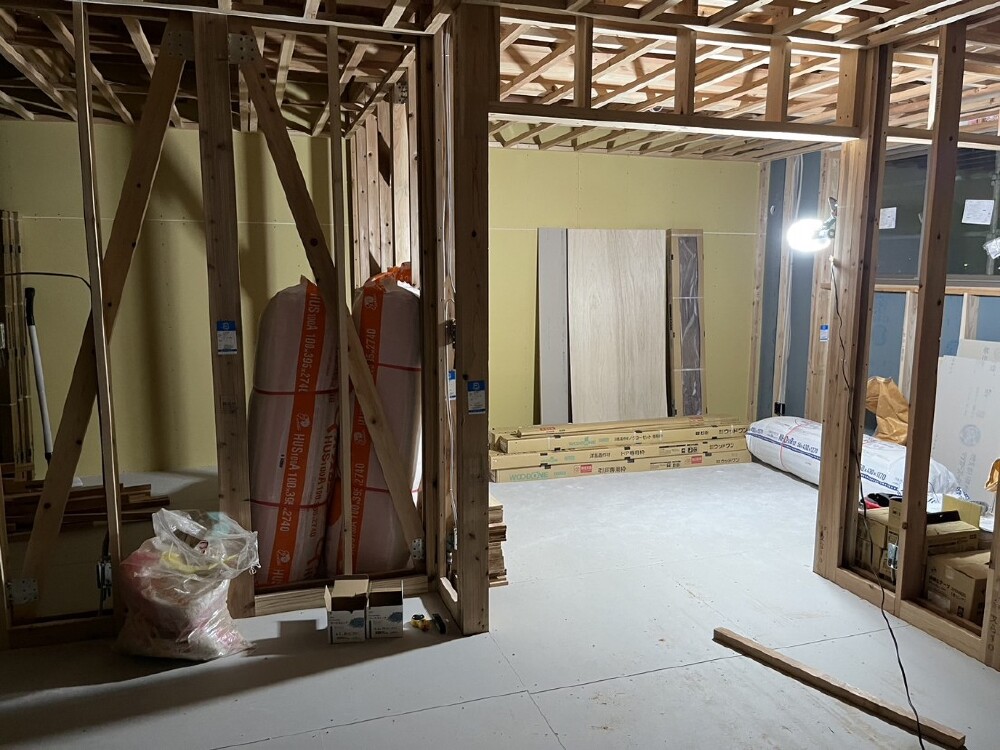

壁面に断熱材の重鎮がされています。

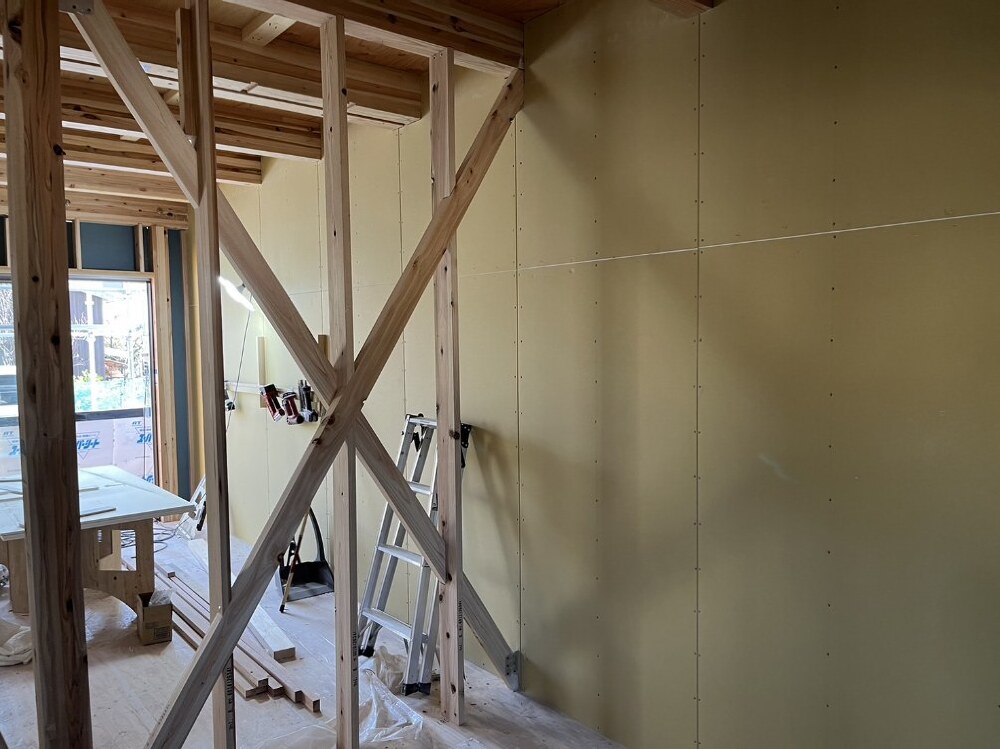

75. 2023年12月28日
内部施工状況

内部施工状況

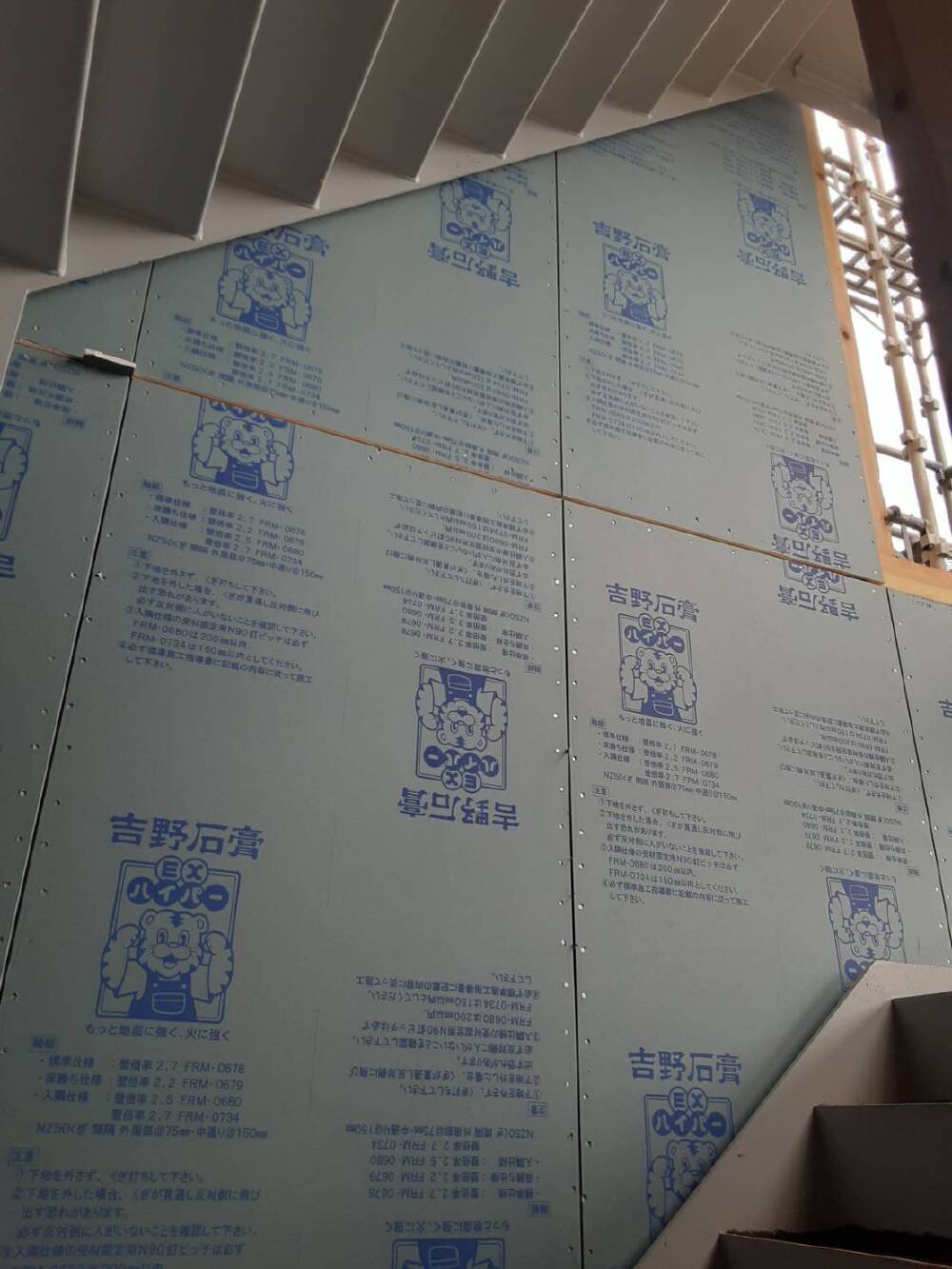

断熱材充填。

76. 2023年12月28日
内部施工状況

内部施工状況

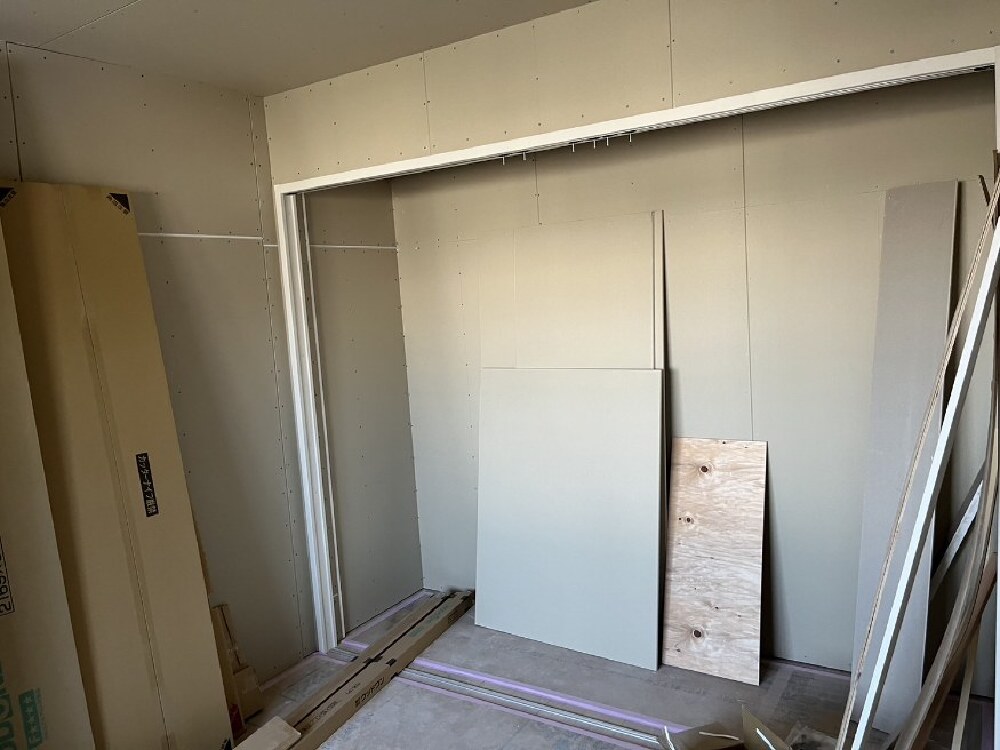

石膏ボード貼り工事の施工が始まりました。

77. 2023年12月28日
外部施工状況

外部施工状況

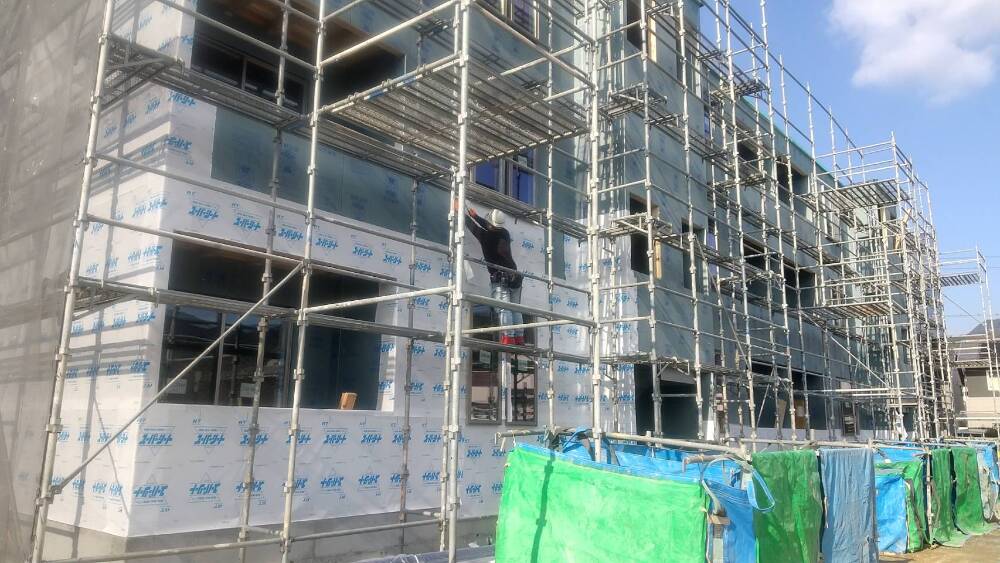

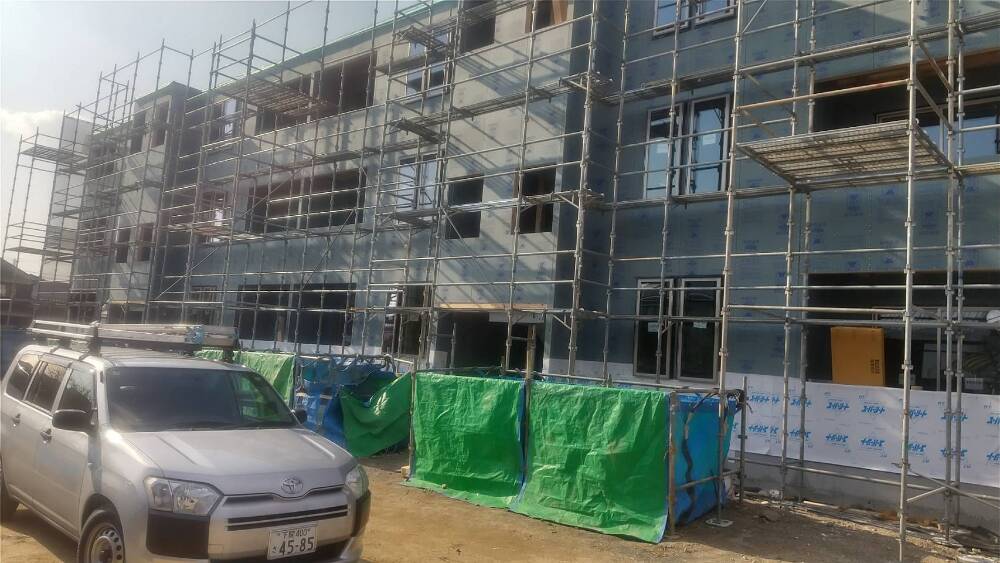

建物外部に遮熱透湿防水シートを貼り工事を施工しています。
外壁の仕上げ材の内側に施工するシートで、建物内部に雨水の侵入するのを防ぎます。また、熱の放射をおさえる「遮熱性能」や壁体内にの湿気を逃がしこもりを防ぐ「透湿性能」などに優れたシートです。

78. 2023年12月28日
外部施工状況

外部施工状況

遮熱透湿防水シートを貼り工事。

79. 2023年12月28日
外部施工状況

外部施工状況

遮熱透湿防水シートを貼り工事。

80. 2023年12月28日
外部施工状況

外部施工状況

遮熱透湿防水シートを貼り工事。

81. 2024年01月09日
内部施工状況

内部施工状況

壁面に断熱材の重鎮がされています。

82. 2024年01月09日
内部施工状況

内部施工状況

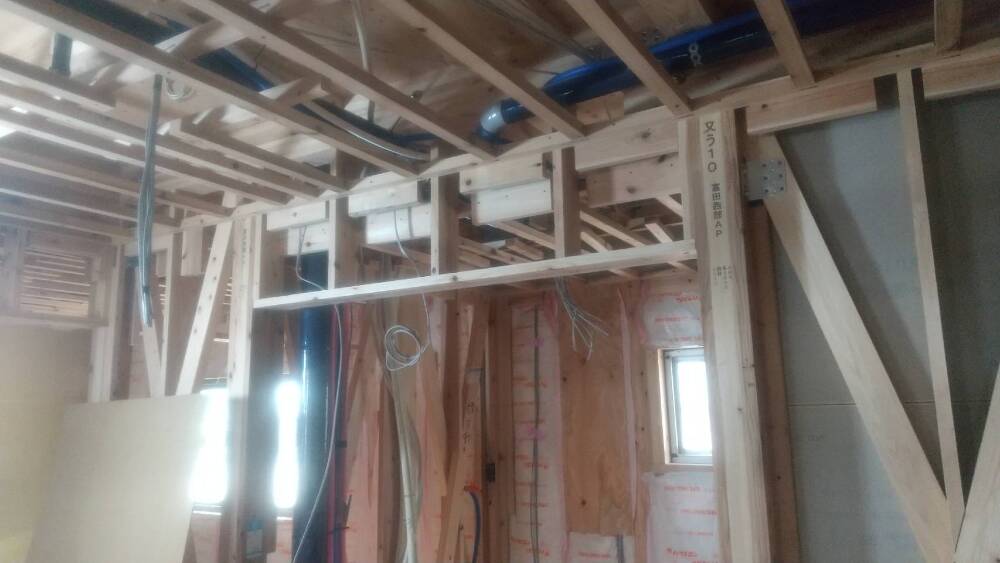

内部の電気配線工事が施工されました。

83. 2024年01月09日
内部施工状況

内部施工状況

内部電気配線工事。

84. 2024年01月09日
外部施工状況

外部施工状況

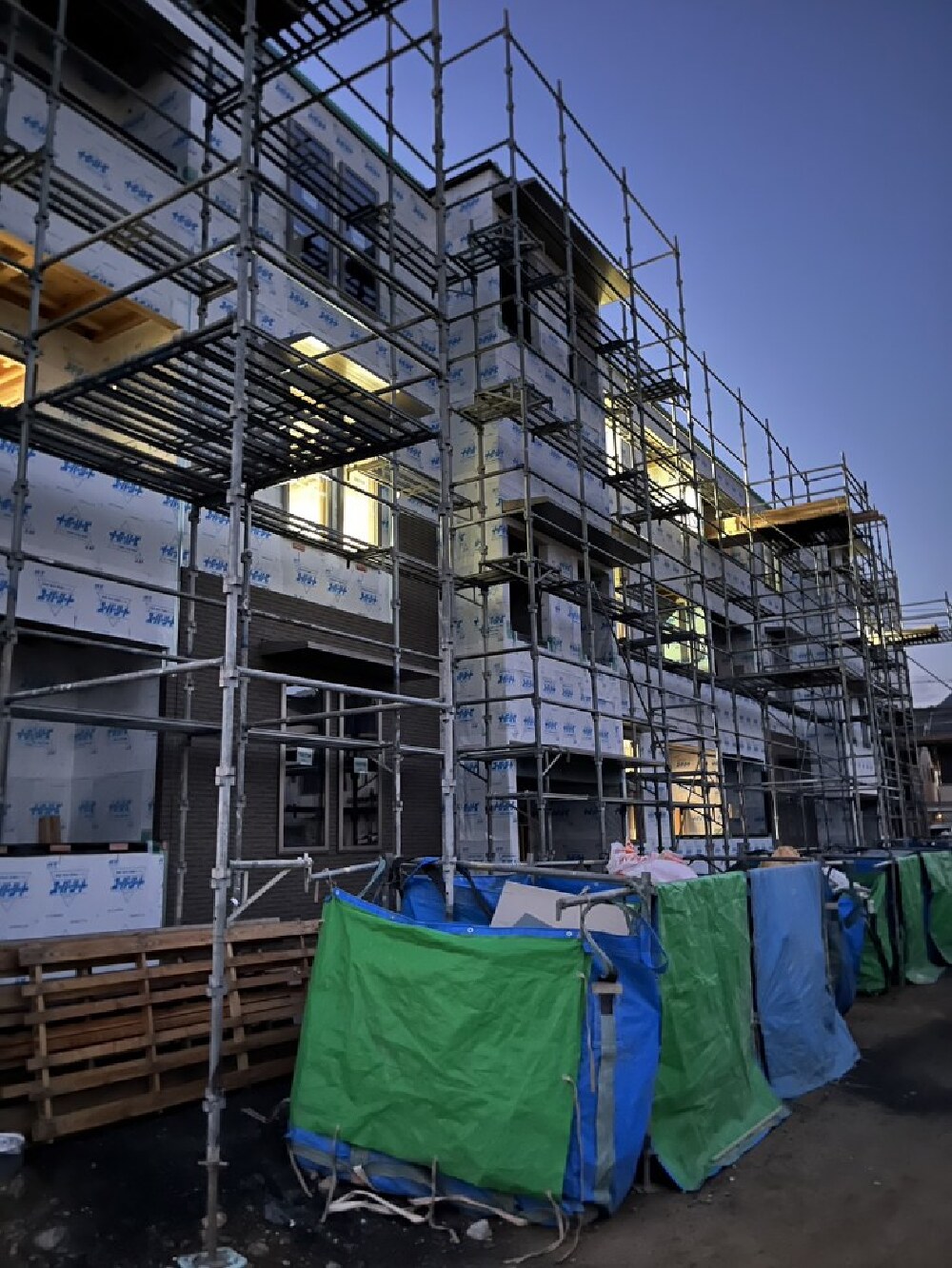

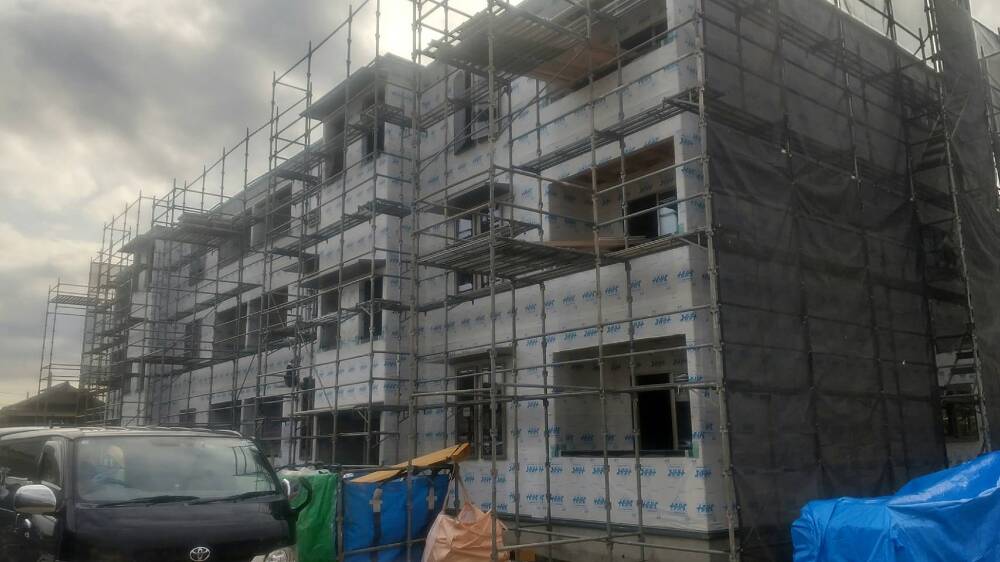

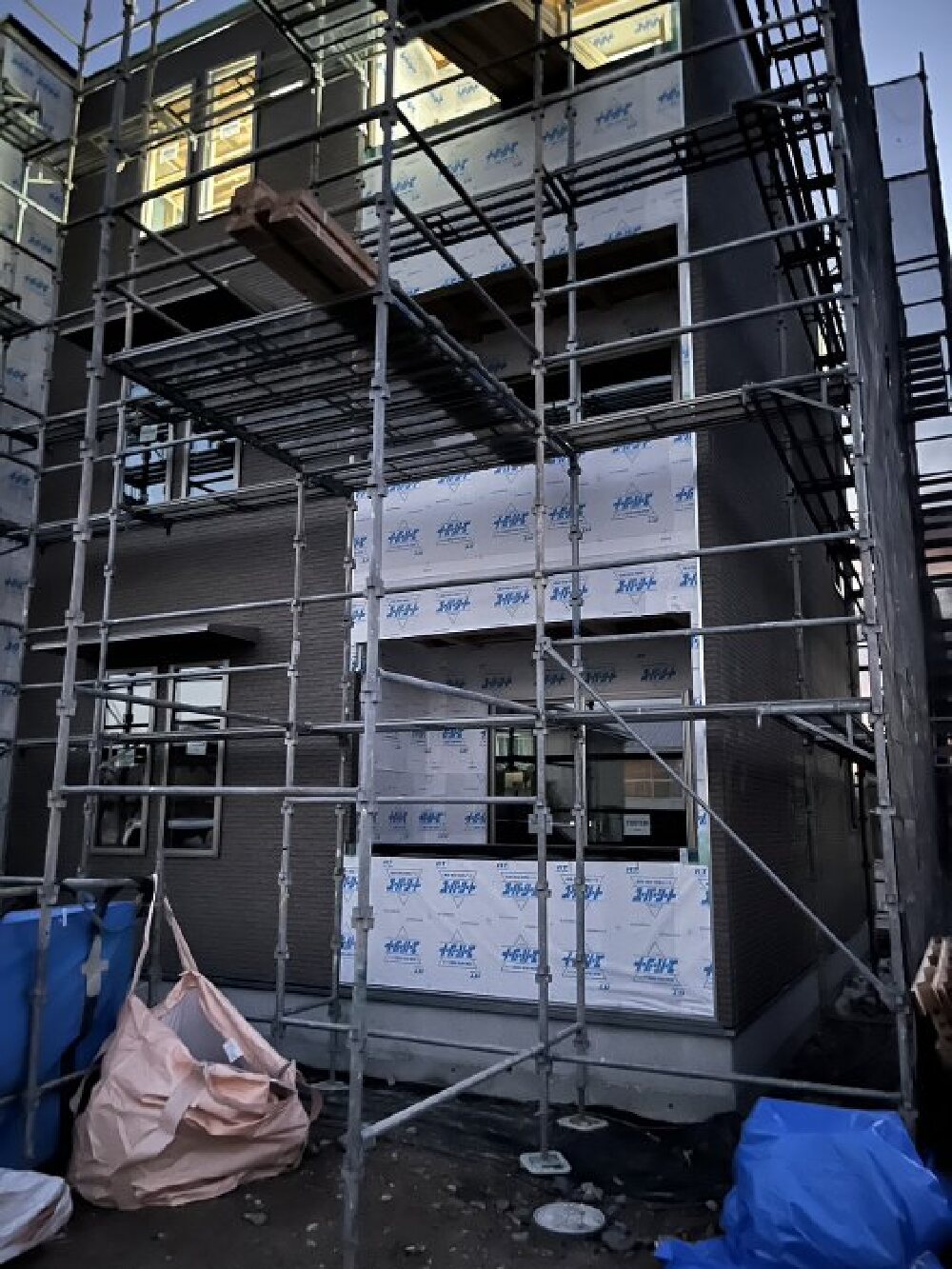

外壁サイディング貼り工事施工中です。

85. 2024年01月09日
外部施工状況

外部施工状況

サイディング貼り工事。

86. 2024年01月09日
外部施工状況

外部施工状況

サイディング貼り工事。

87. 2024年01月11日
内部施工状況

内部施工状況

88. 2024年01月11日
内部施工状況

内部施工状況

89. 2024年01月11日
外部施工状況

外部施工状況

サイディング貼り工事。

90. 2024年01月11日
外部施工状況

外部施工状況

サイディング貼り工事。

91. 2024年01月13日
内部施工状況

内部施工状況

内部電気配線工事及び、給排水工事が行われました。

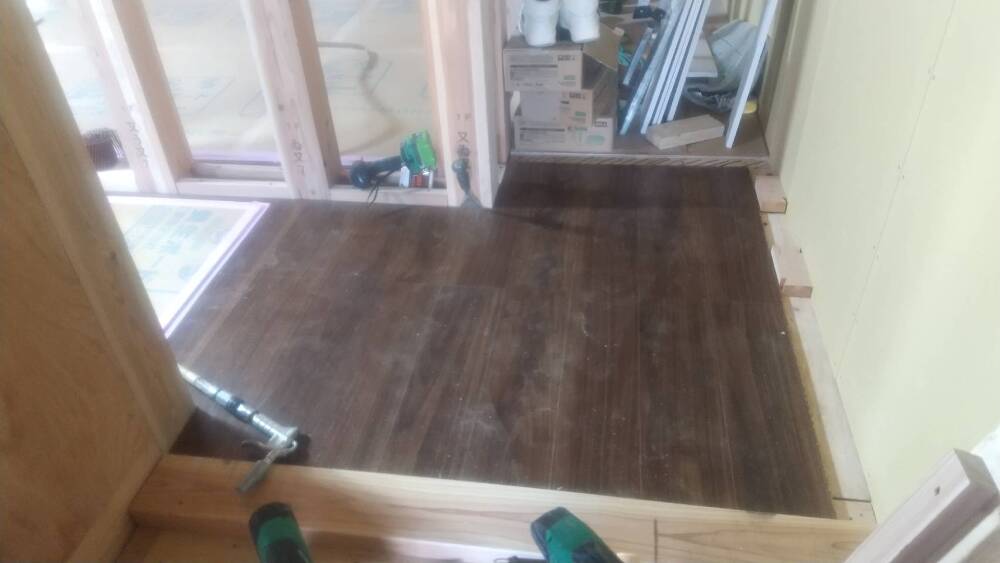

92. 2024年01月13日
内部施工状況

内部施工状況

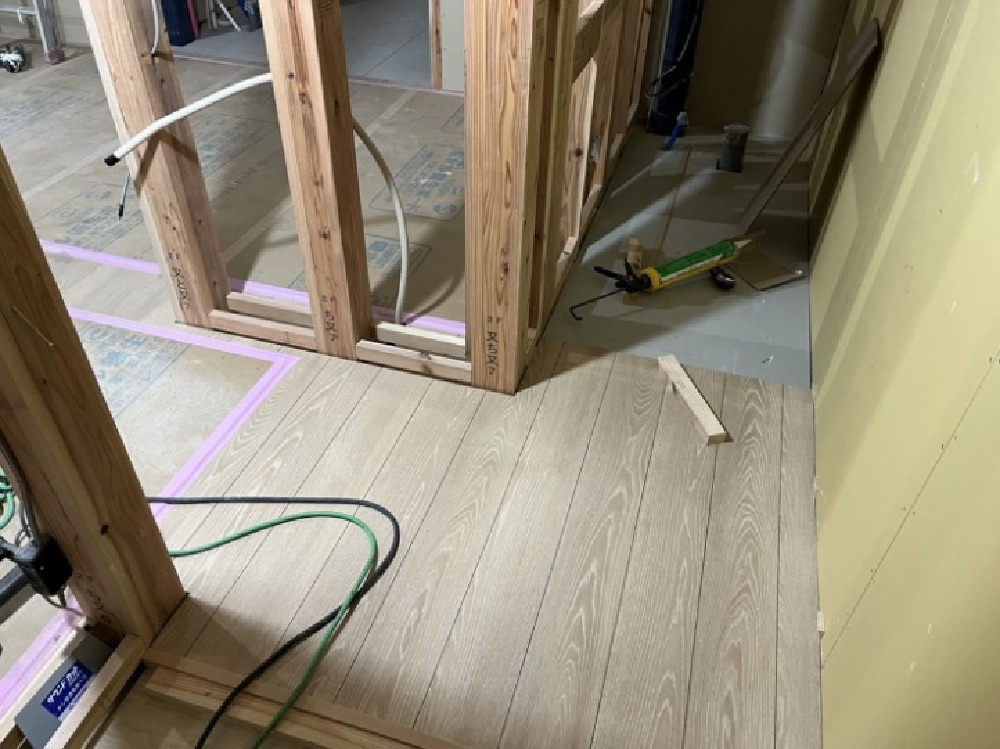

フローリング貼り工事が施工されました。

93. 2024年01月18日
内部施工状況

内部施工状況

94. 2024年01月20日
内部施工状況

内部施工状況

95. 2024年01月22日
内部施工状況

内部施工状況

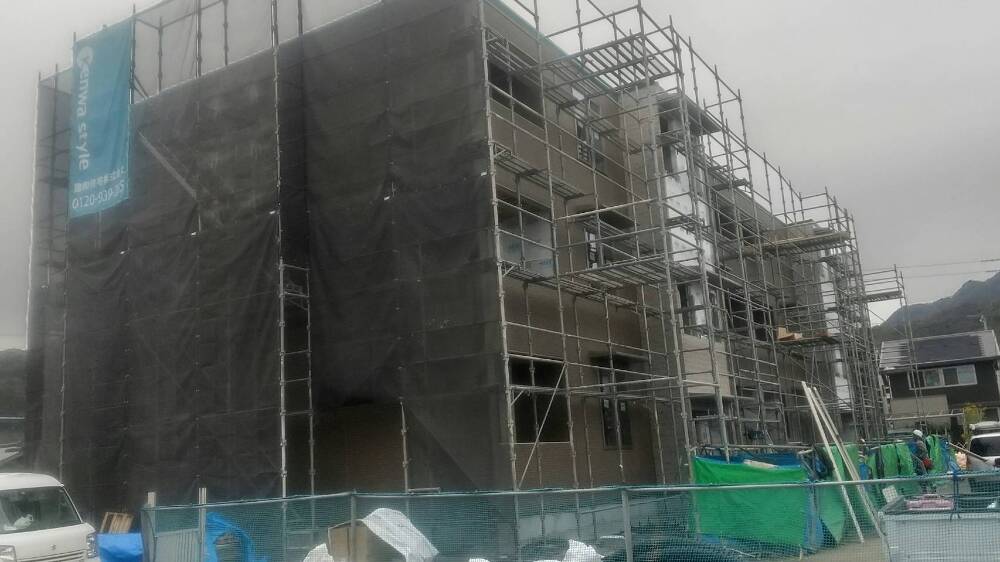

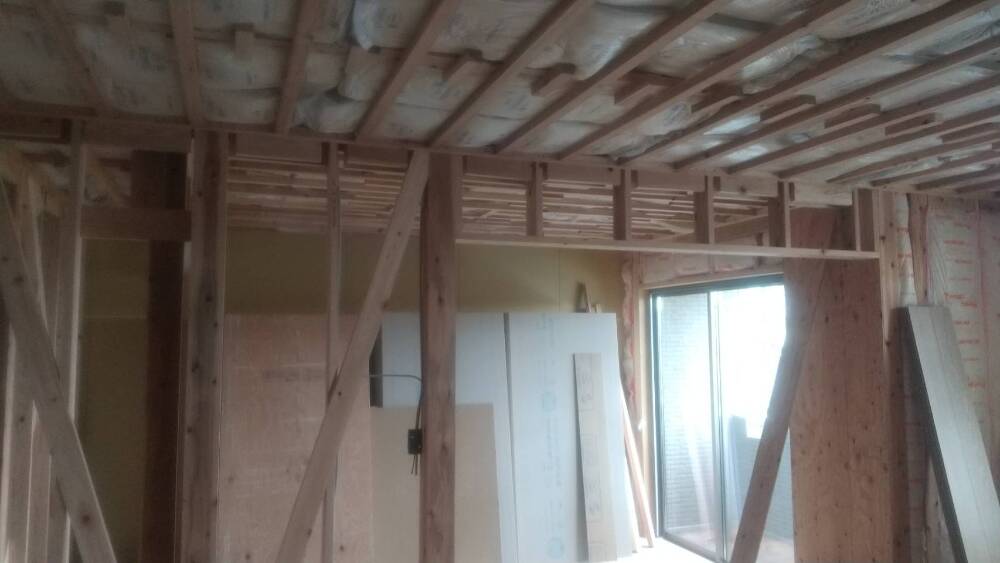

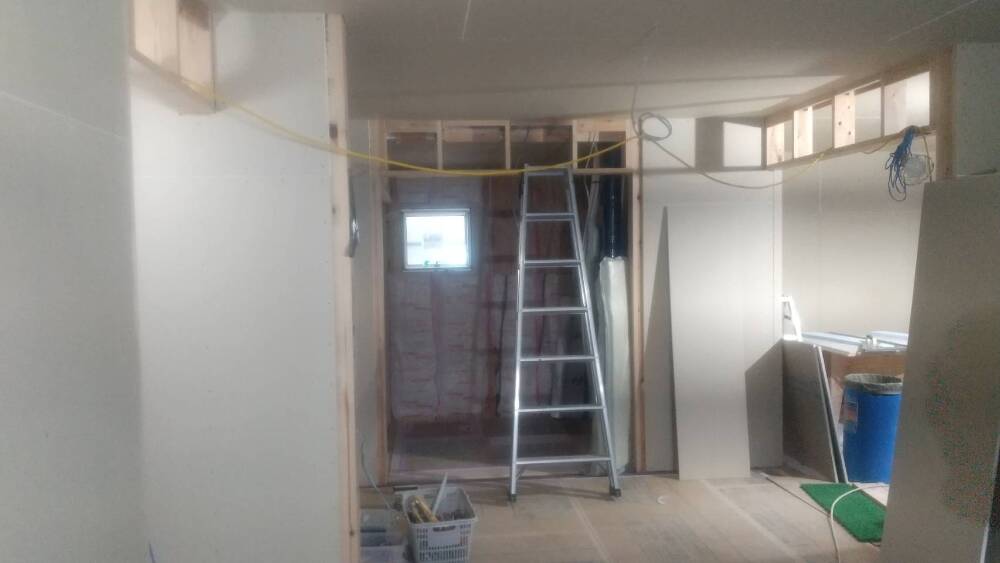

96. 2024年01月22日
内部施工状況

内部施工状況

97. 2024年01月22日
内部施工状況

内部施工状況

98. 2024年01月22日
内部施工状況

内部施工状況

99. 2024年01月22日
外部施工状況

外部施工状況

100. 2024年01月22日
外部施工状況

外部施工状況

101. 2024年01月26日
外部施工状況

外部施工状況

102. 2024年01月26日
外部施工状況

外部施工状況

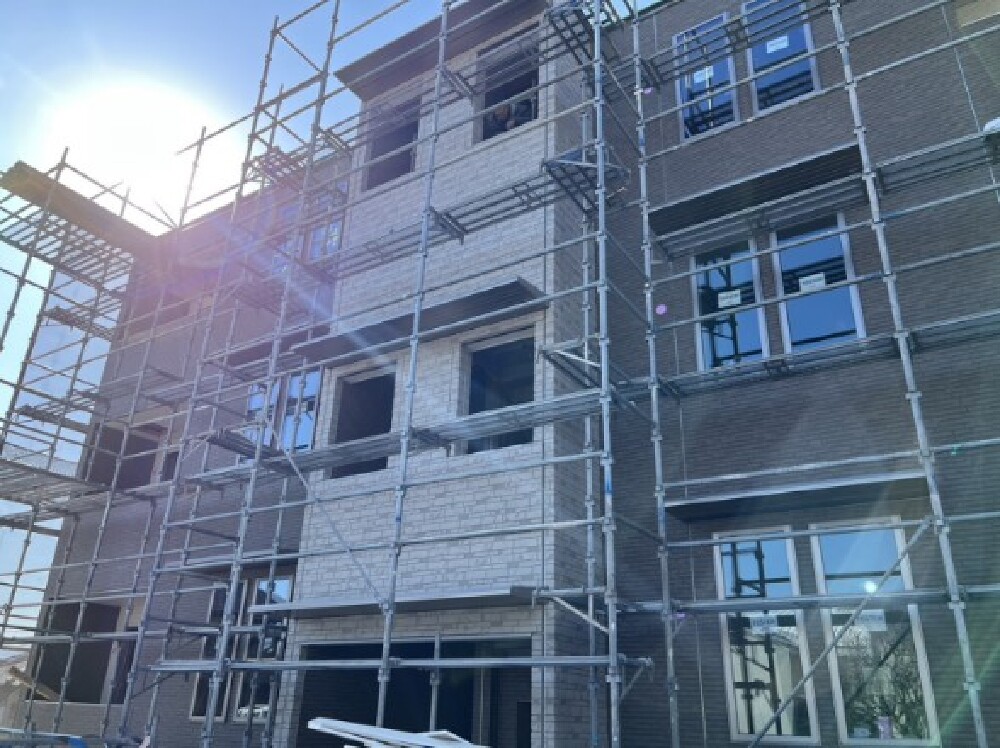

103. 2024年01月29日
内部施工状況

内部施工状況

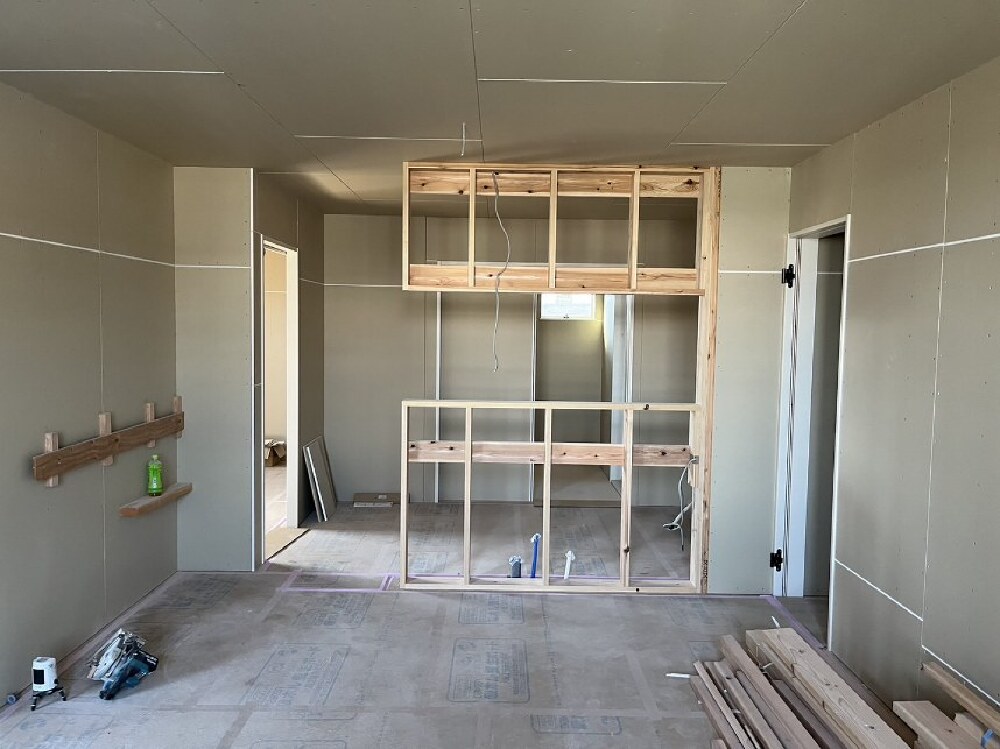

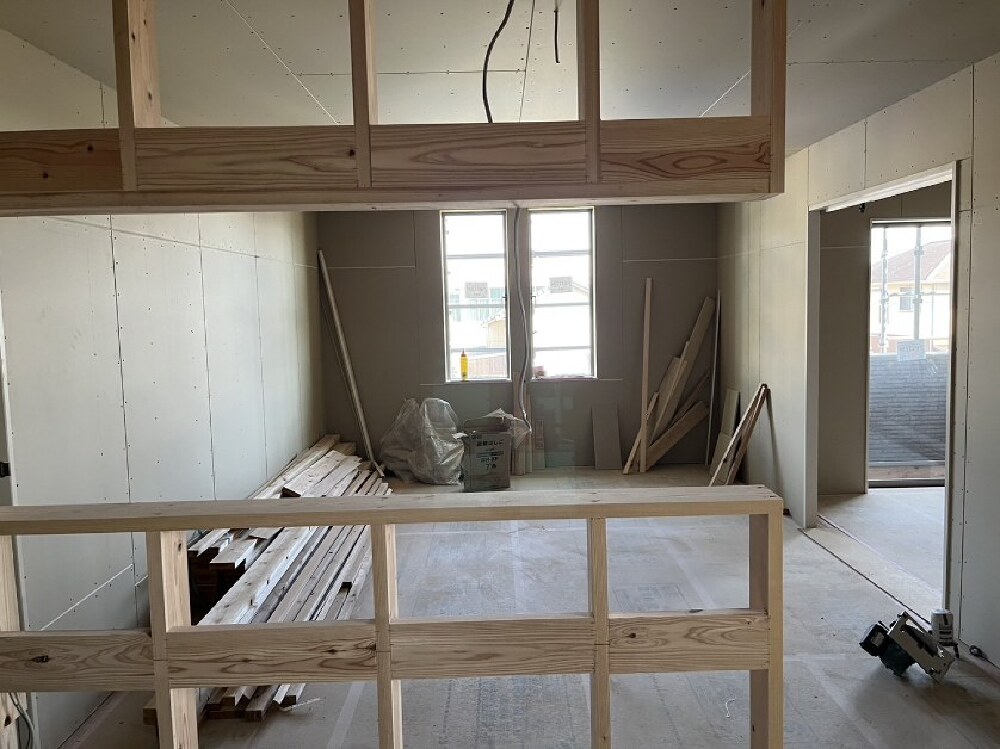

104. 2024年01月29日
内部施工状況

内部施工状況

105. 2024年01月29日
内部施工状況

内部施工状況

106. 2024年02月01日
外部施工状況

外部施工状況

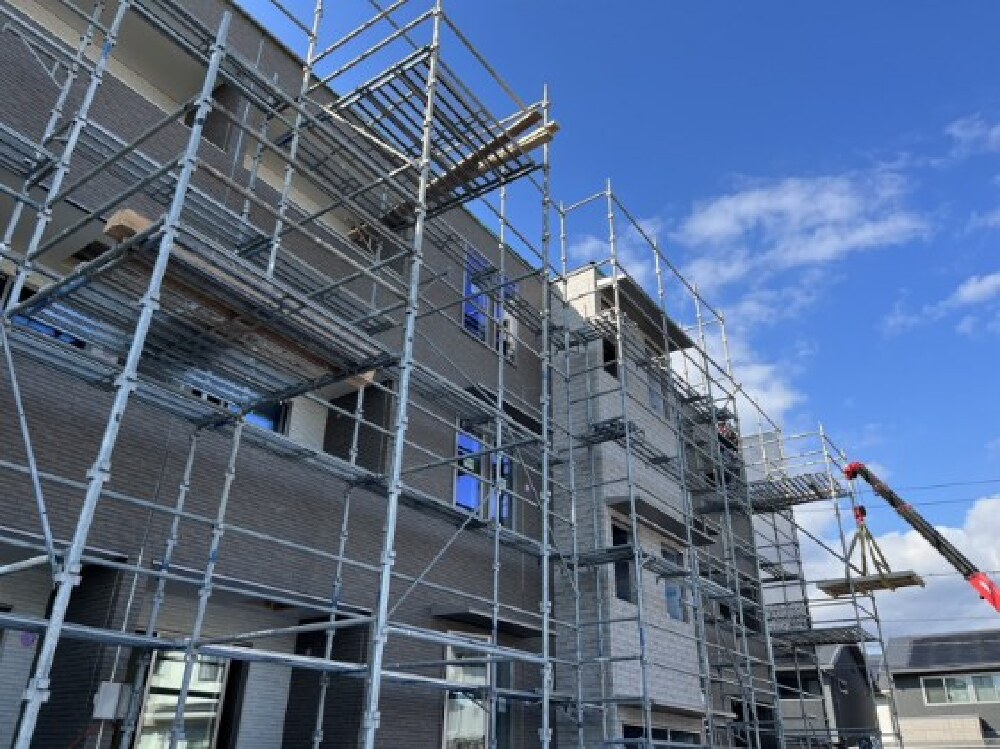

外壁サイディング貼り工事。

107. 2024年02月03日
内部施工状況

内部施工状況

石膏ボード貼り工事施工中です。

108. 2024年02月03日

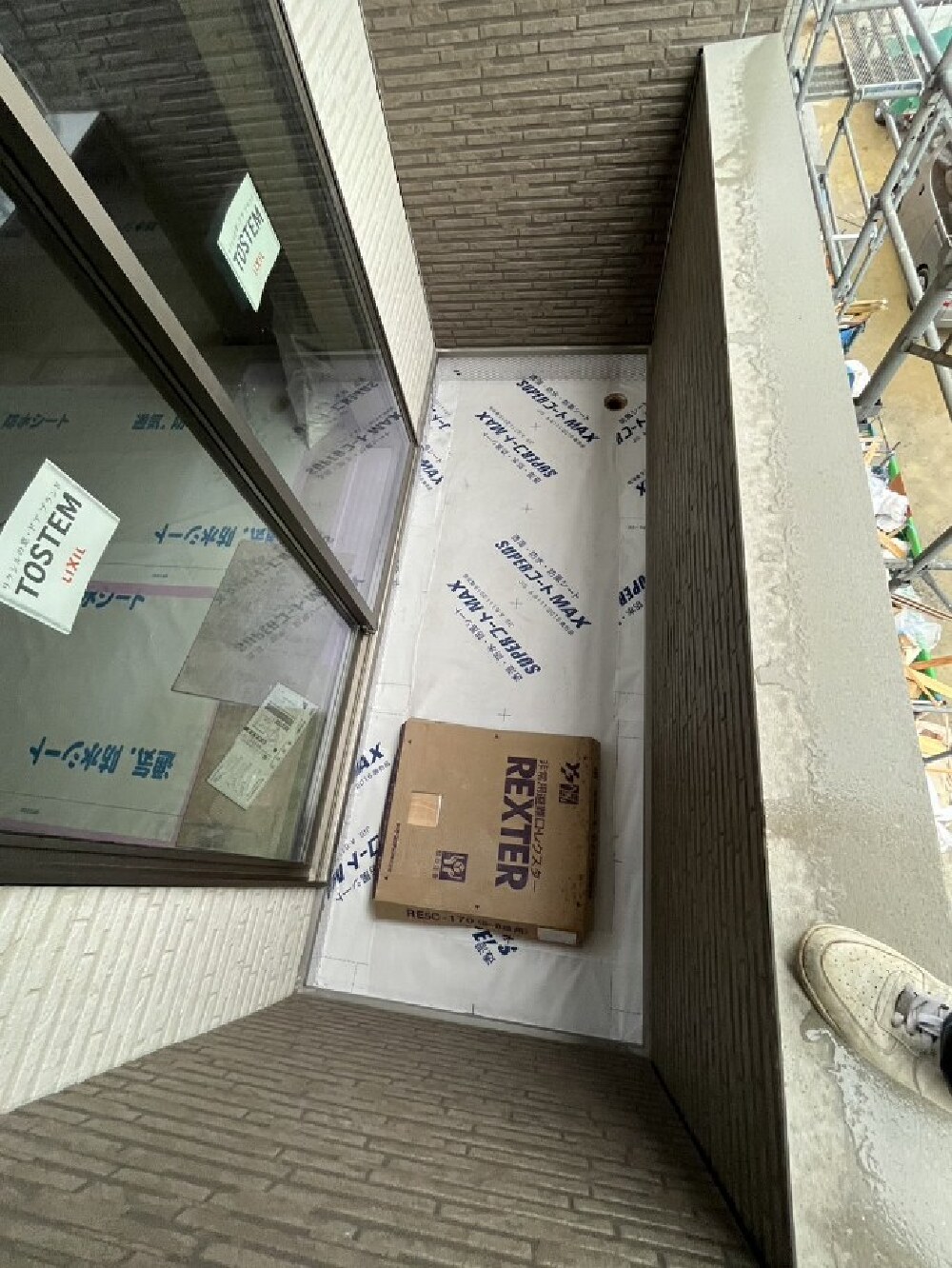

外部施工状況

外部施工状況

ベランダの左官工事が施工されました。

109. 2024年02月03日
外部施工状況

外部施工状況

外壁コーキング工事が施工されました。

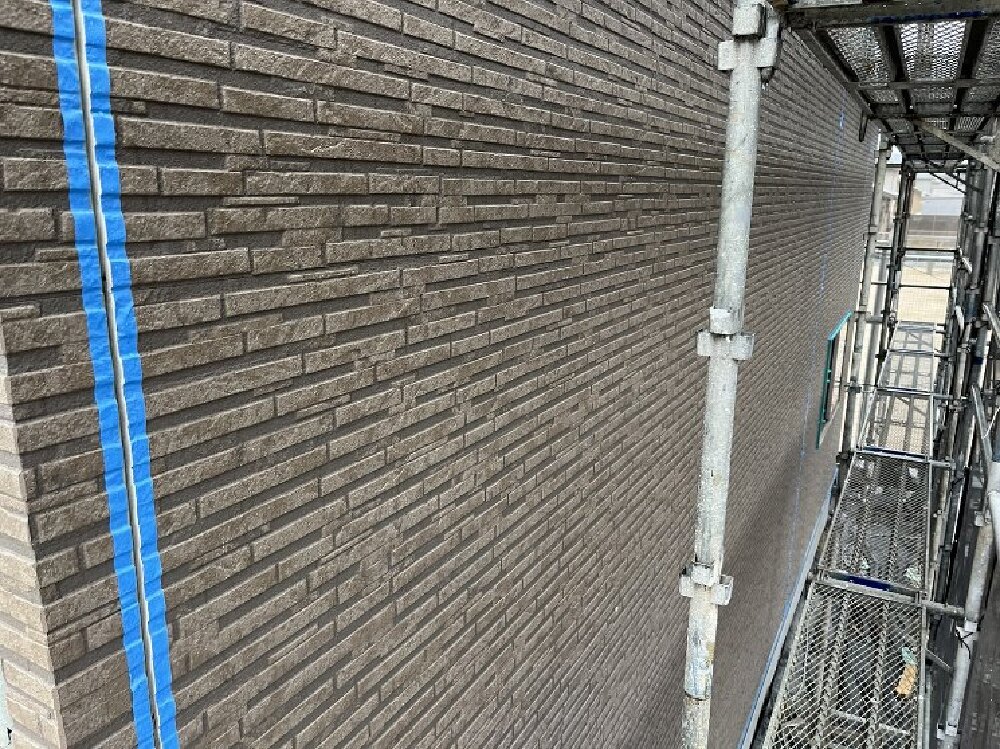

110. 2024年02月06日
内部施工状況

内部施工状況

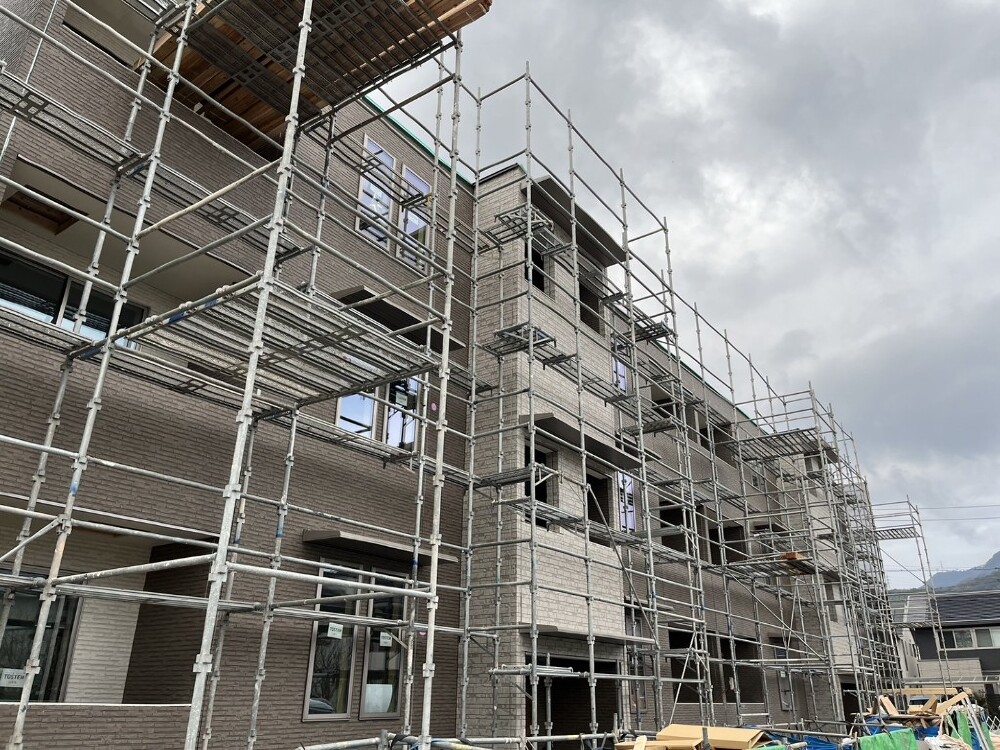

石膏ボード貼り工事。

111. 2024年02月06日
内部施工状況

内部施工状況

石膏ボード貼り工事。

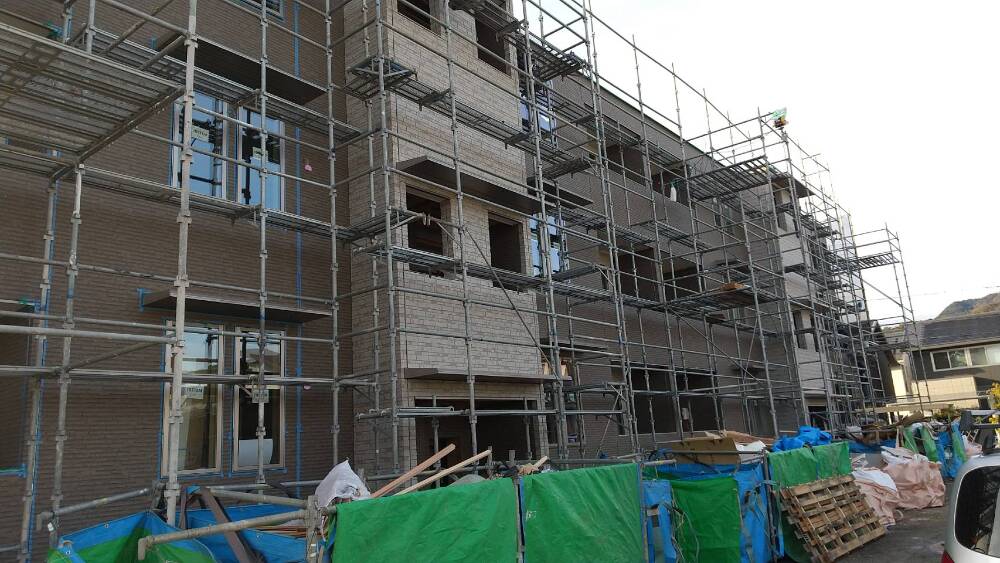

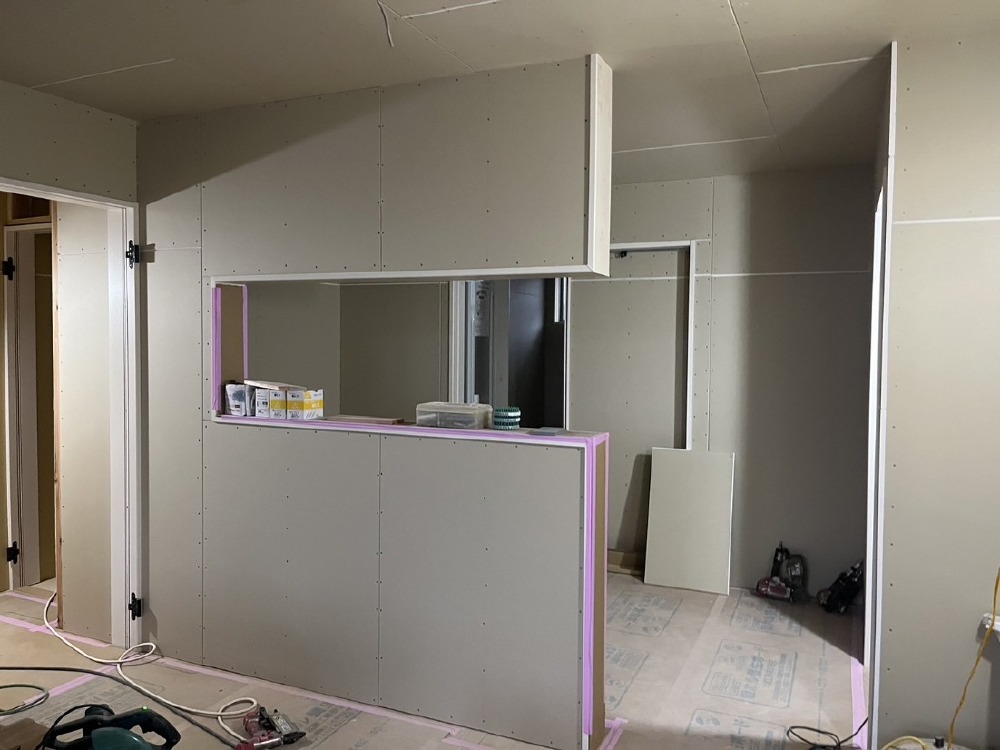

112. 2024年02月06日

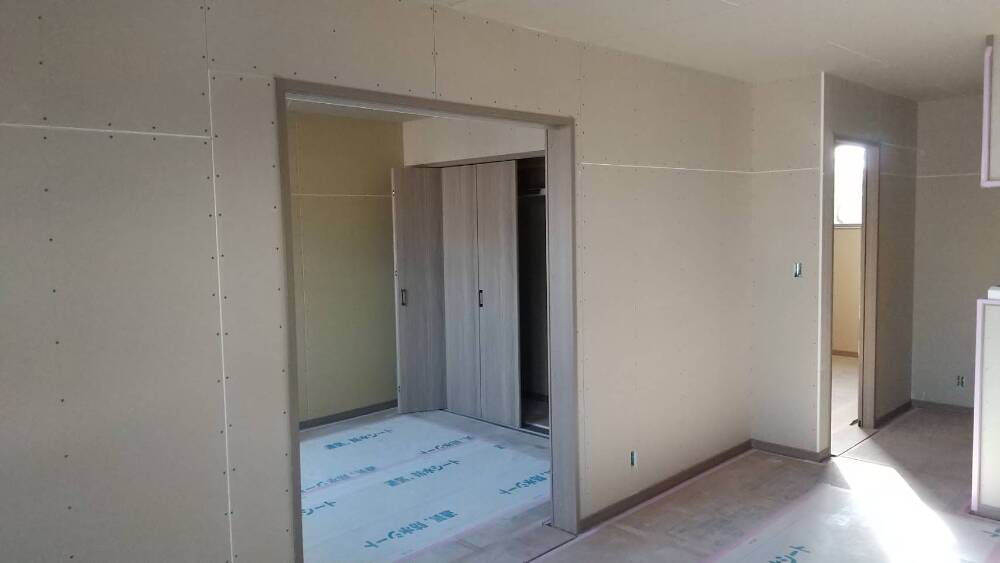

外部施工状況

外部施工状況

113. 2024年02月07日
外部施工状況

外部施工状況

114. 2024年02月07日
外部施工状況

外部施工状況

115. 2024年02月10日

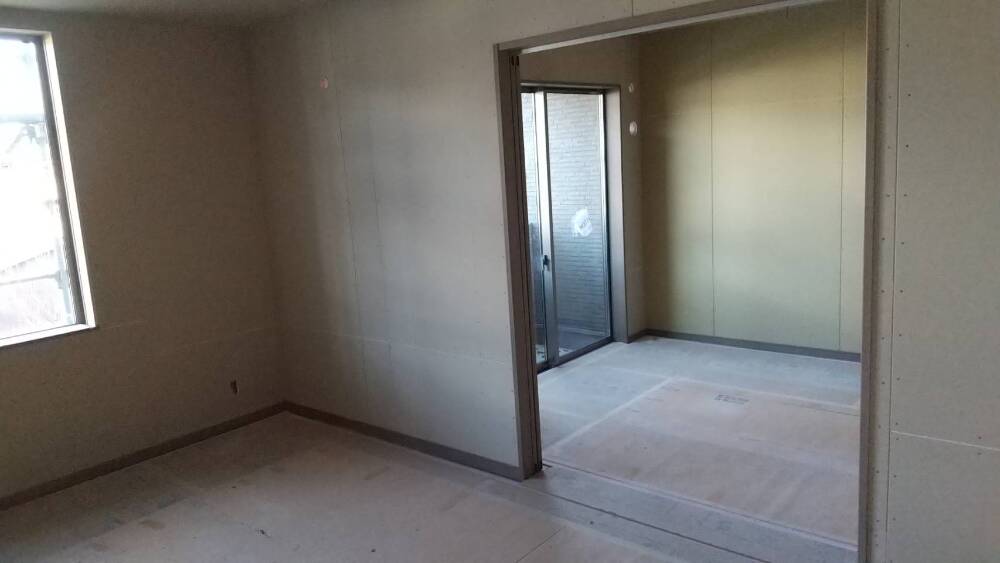

内部施工状況

内部施工状況

石膏ボード貼り工事が着々と進んでいます。

116. 2024年02月10日
外部施工状況

外部施工状況

117. 2024年02月11日
外部施工状況

外部施工状況

ベランダの工事施工中です。

118. 2024年02月11日
外部施工状況

外部施工状況

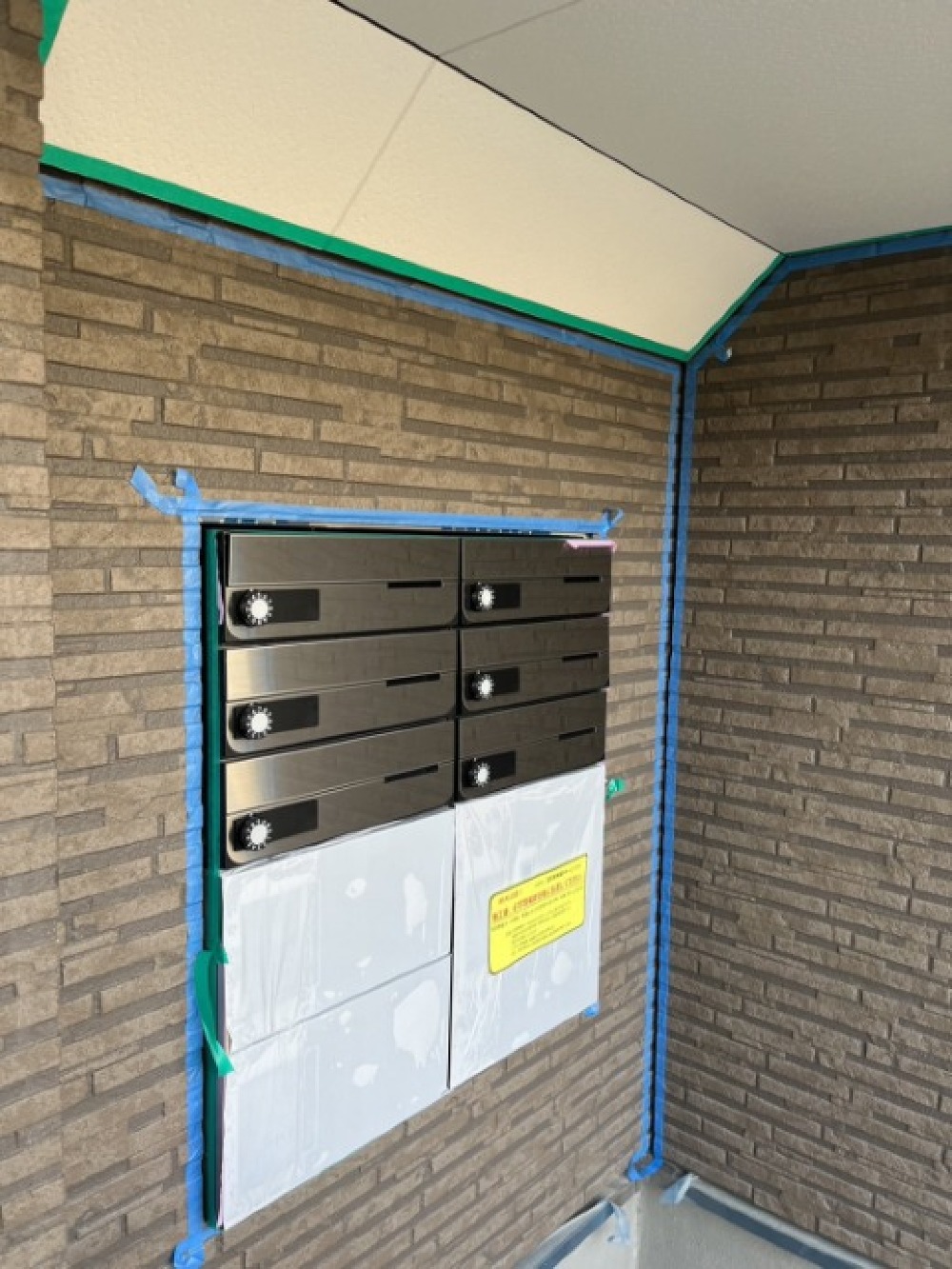

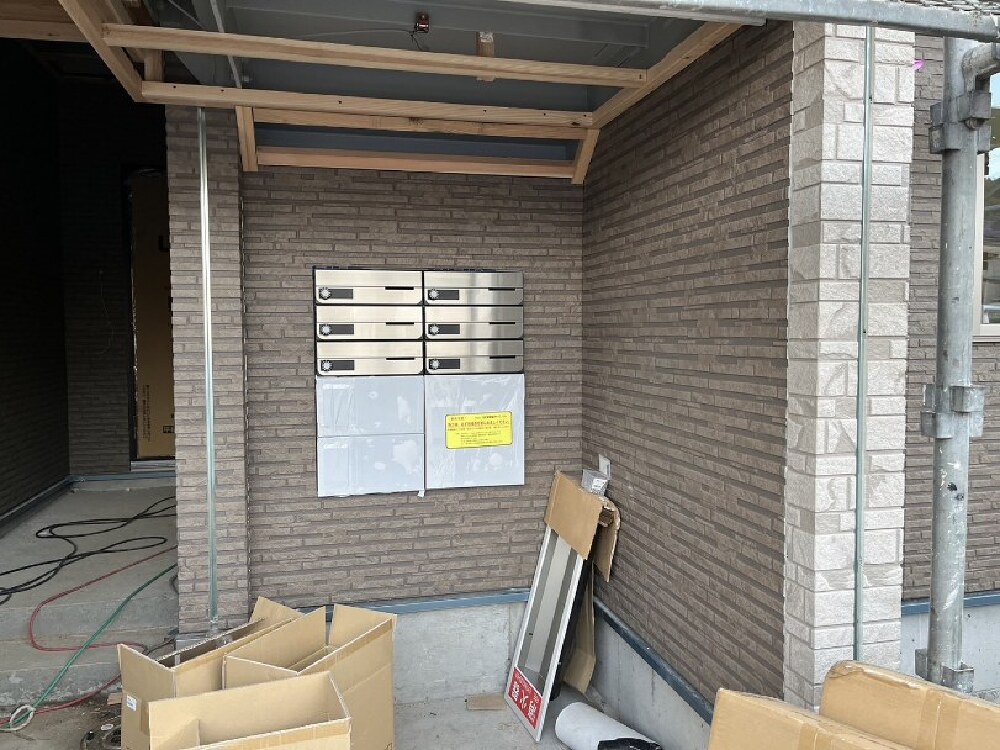

ポストが設置されました。

119. 2024年02月11日
外部施工状況

外部施工状況

120. 2024年02月11日
外部施工状況

外部施工状況

121. 2024年02月11日
外部施工状況

外部施工状況

122. 2024年02月20日
外部施工状況

外部施工状況

タイル貼り工事が施工されました。

123. 2024年02月20日
外部施工状況

外部施工状況

足場が撤去されました。

124. 2024年02月20日
外部施工状況

外部施工状況

足場撤去。

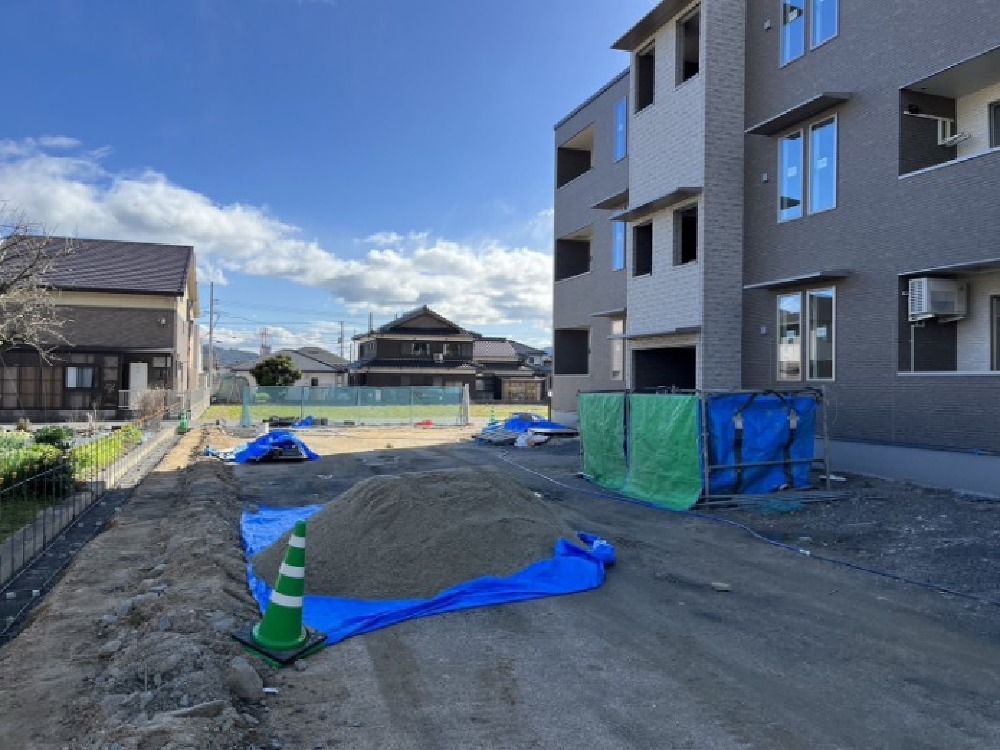

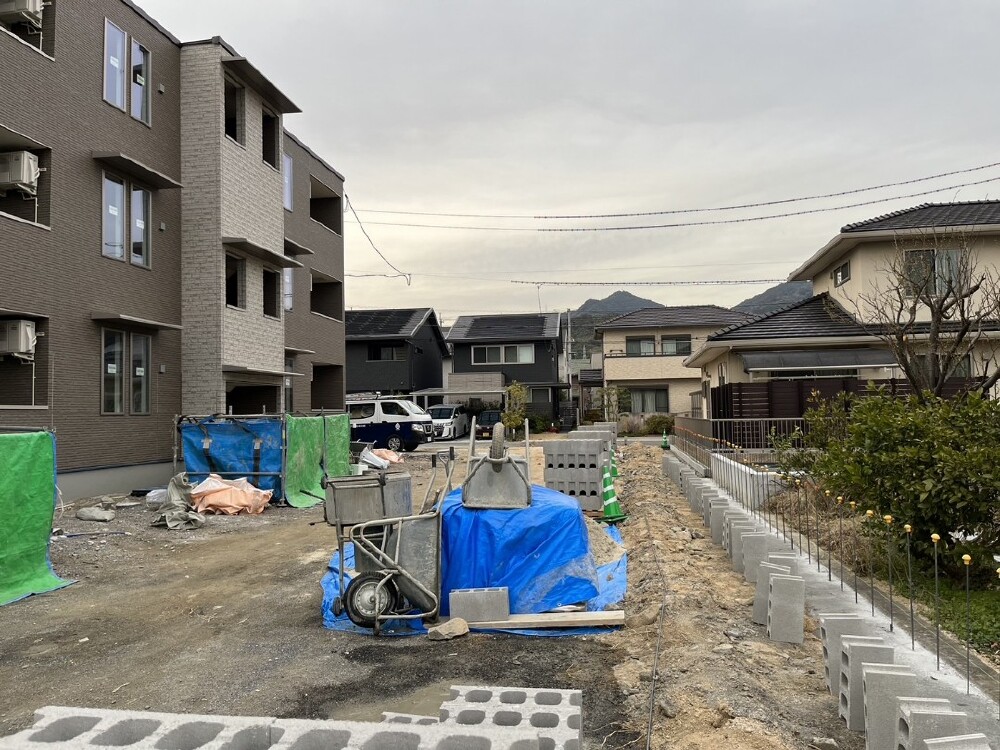

125. 2024年02月26日
外部施工状況

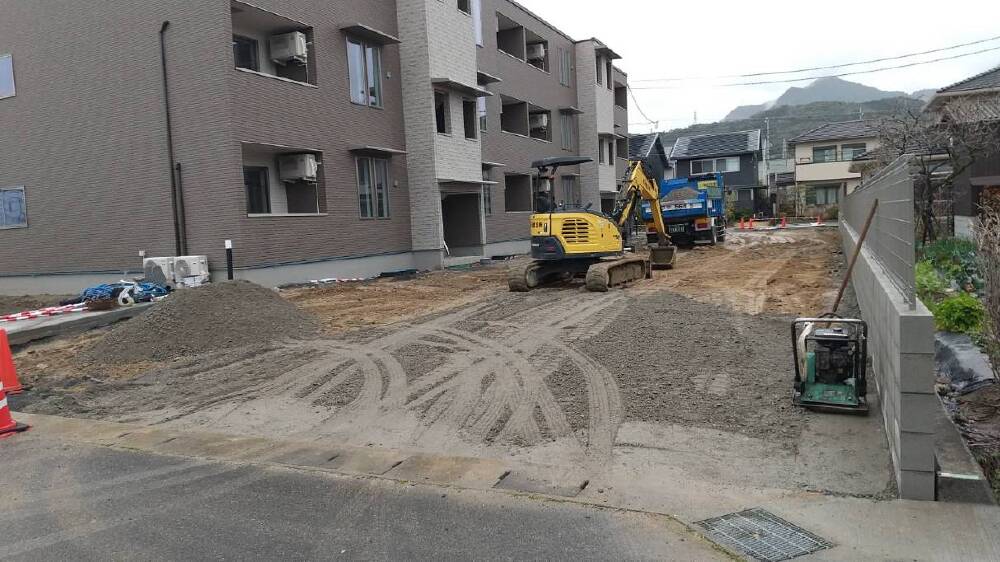

外部施工状況

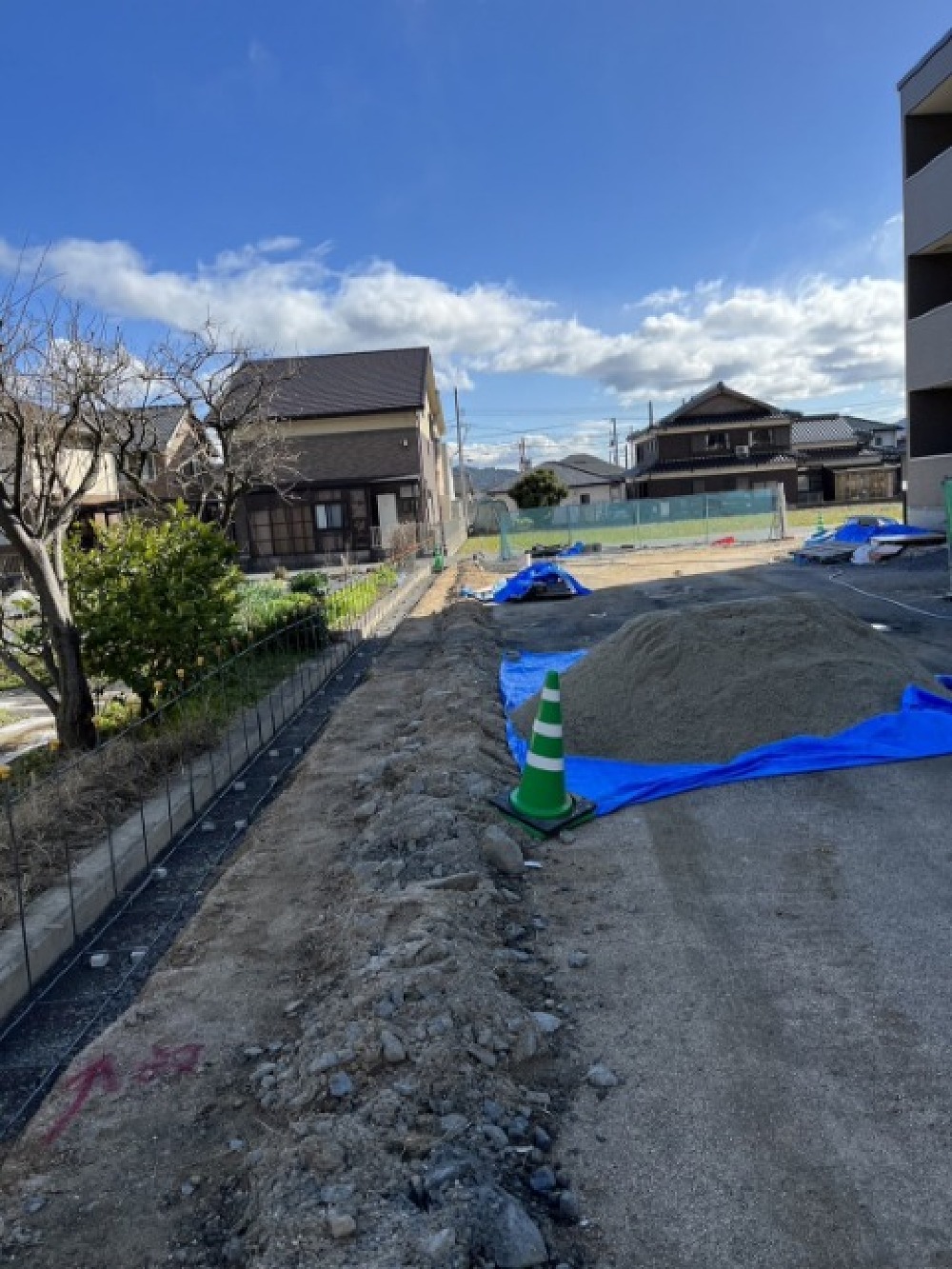

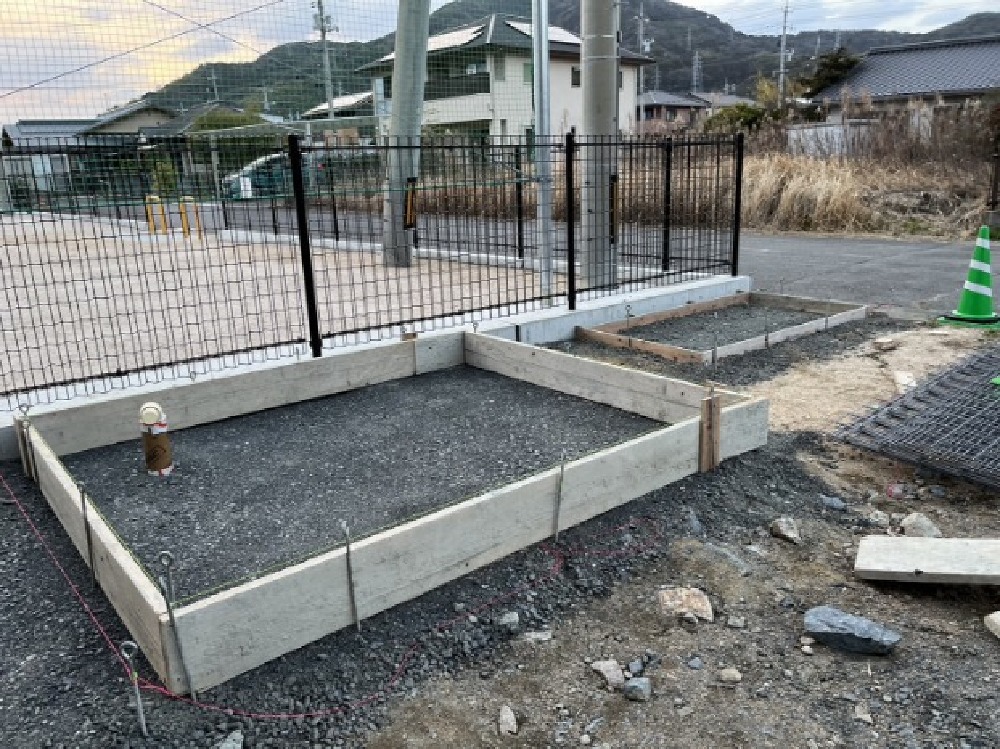

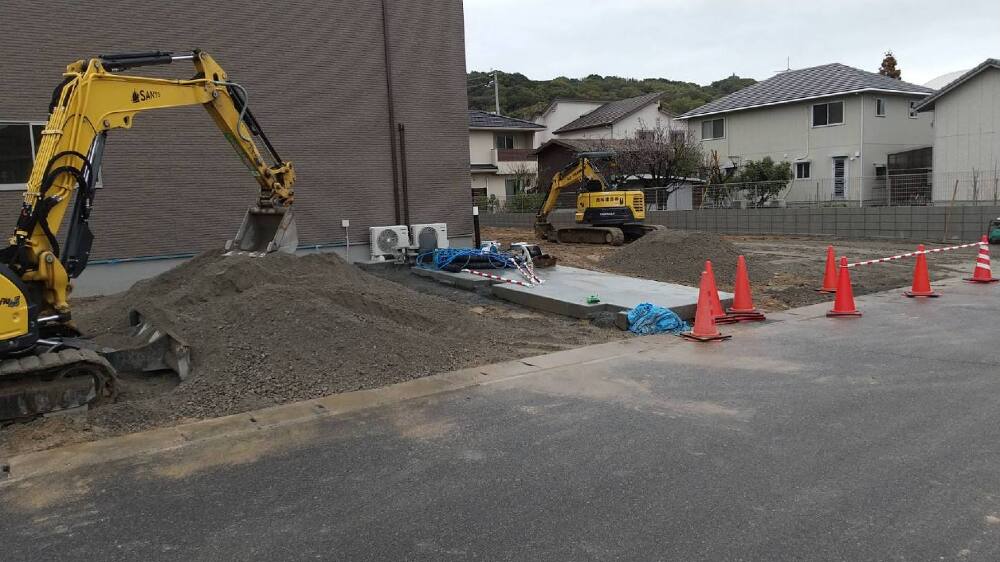

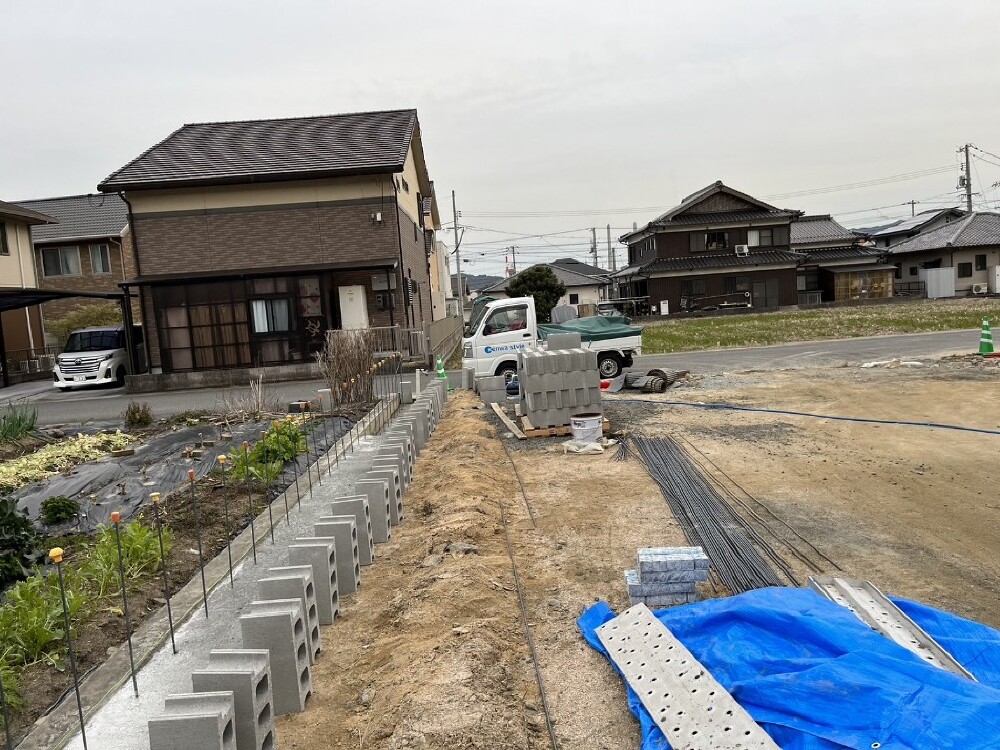

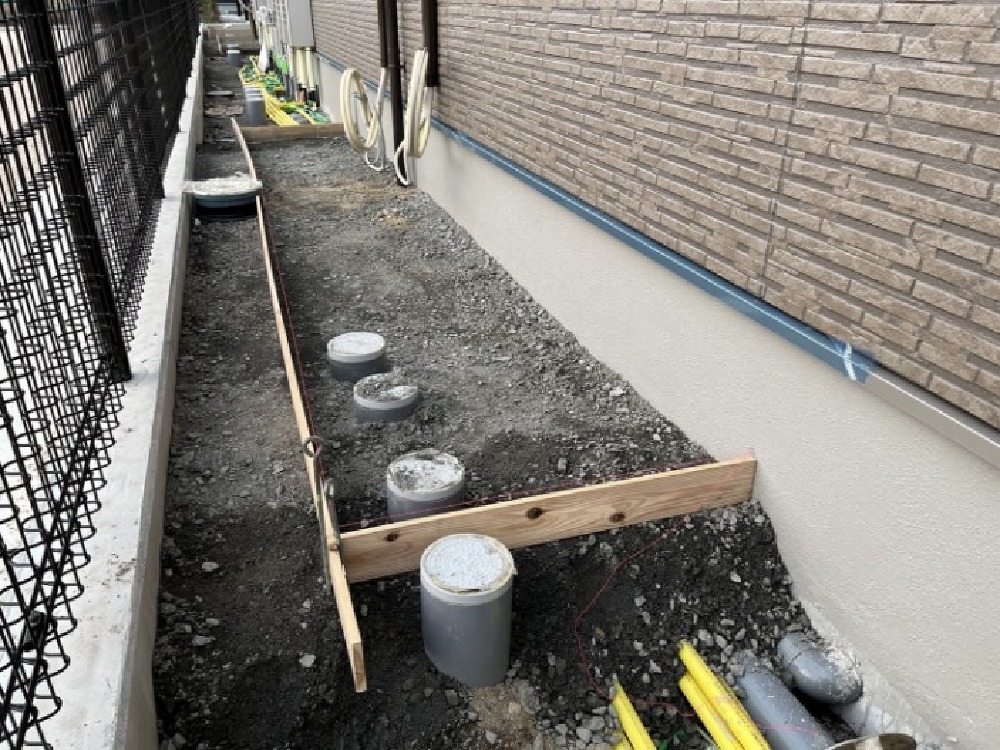

外構工事中です。

126. 2024年02月26日
外部施工状況

外部施工状況

外構工事

127. 2024年02月28日
外部施工状況

外部施工状況

外構工事

128. 2024年02月28日
外部施工状況

外部施工状況

外構工事

129. 2024年02月29日
内部施工状況

内部施工状況

130. 2024年02月29日
内部施工状況

内部施工状況

131. 2024年02月29日
内部施工状況

内部施工状況

132. 2024年03月01日
外部施工状況

外部施工状況

外壁コーキング工事が施工されました。

133. 2024年03月01日
外部施工状況

外部施工状況

外壁コーキング工事

134. 2024年03月01日
外部施工状況

外部施工状況

外壁コーキング工事

135. 2024年03月01日
外部施工状況

外部施工状況

外構工事

136. 2024年03月01日
外部施工状況

外部施工状況

外構工事

137. 2024年03月01日
外部施工状況

外部施工状況

外構工事

138. 2024年03月02日
内部施工状況

内部施工状況

139. 2024年03月02日
内部施工状況

内部施工状況

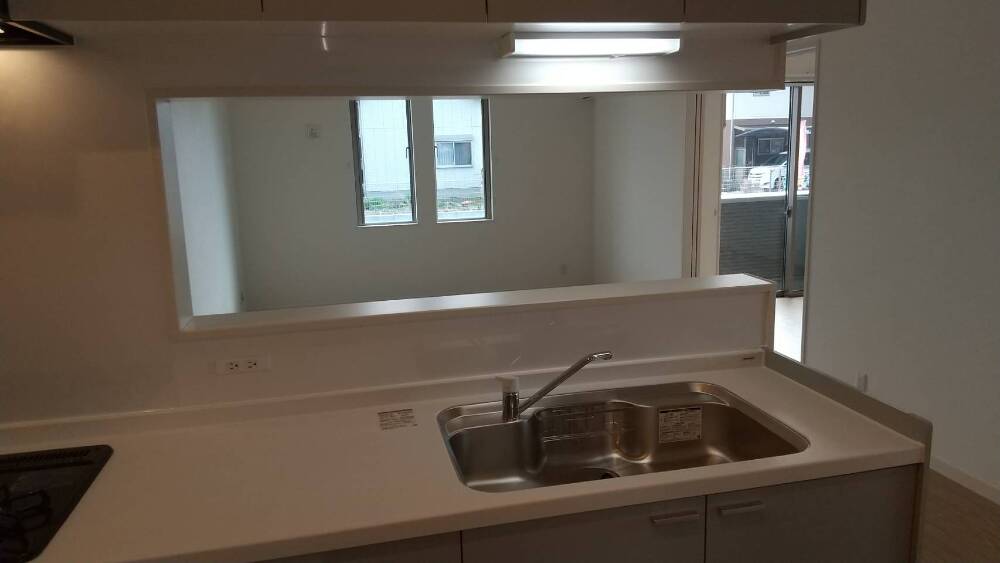

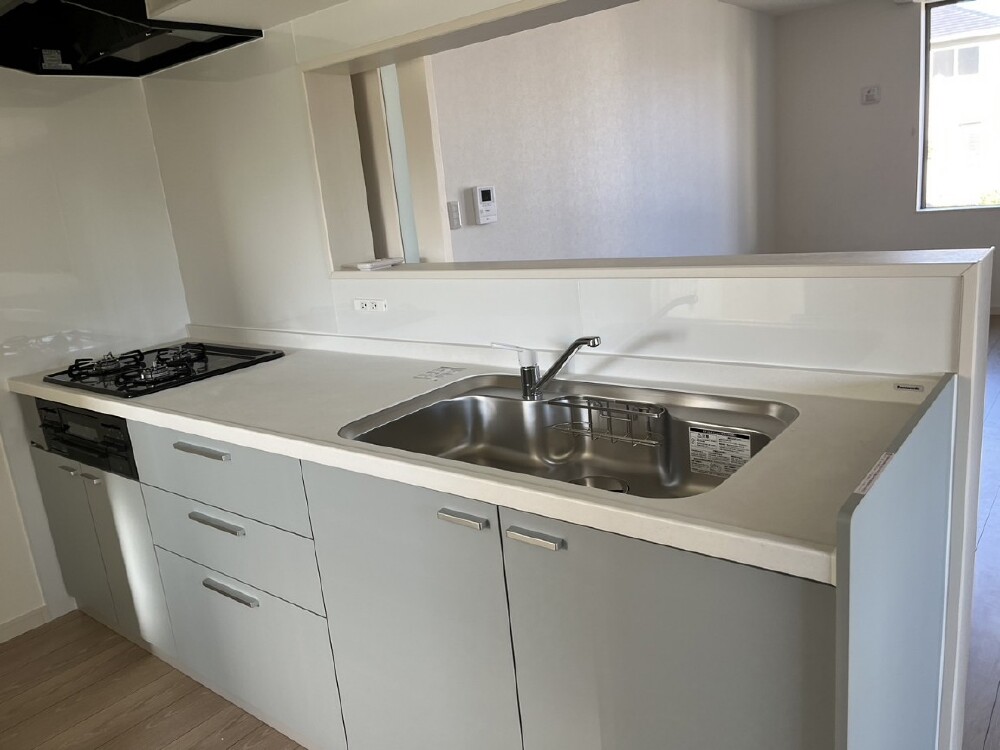

キッチン

140. 2024年03月02日
外部施工状況

外部施工状況

141. 2024年03月02日
外部施工状況

外部施工状況

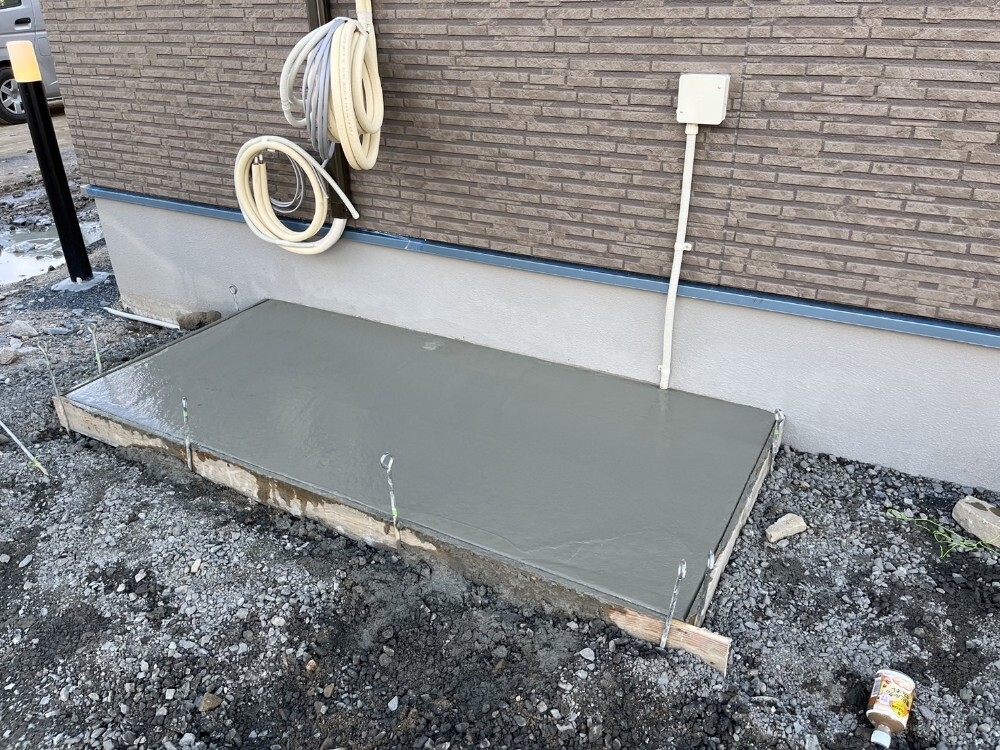

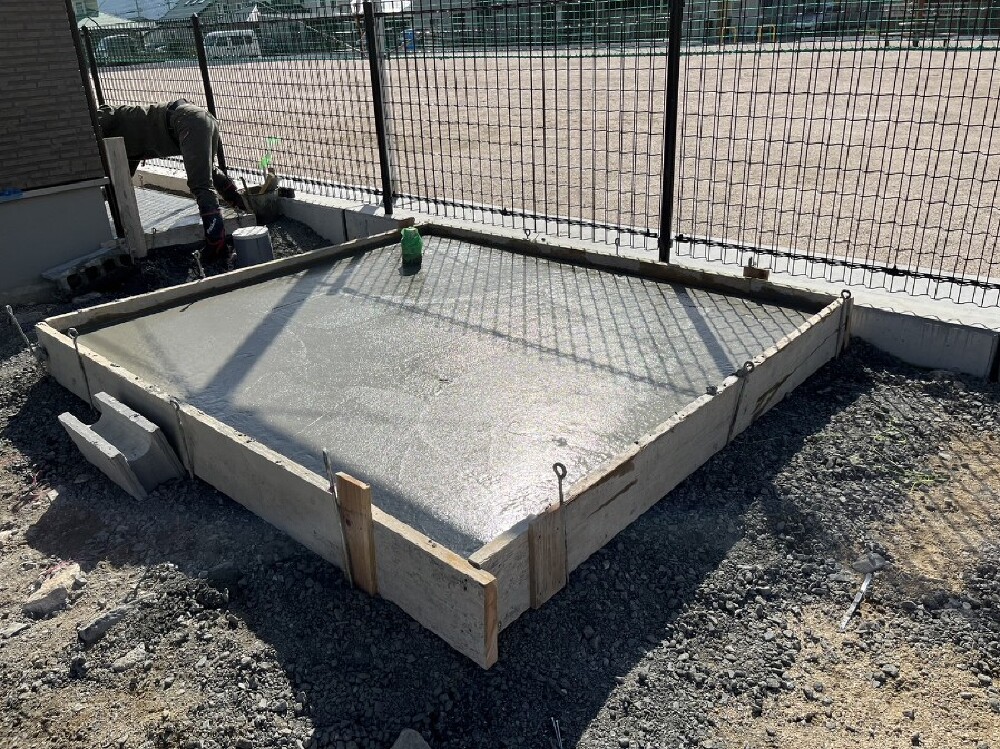

コンクリート打設

142. 2024年03月02日
外部施工状況

外部施工状況

コンクリート打設

143. 2024年03月02日
外部施工状況

外部施工状況

外構工事

144. 2024年03月07日
外部施工状況

外部施工状況

外構工事

145. 2024年03月07日
外部施工状況

外部施工状況

外構工事

146. 2024年03月08日
外部施工状況

外部施工状況

外構工事。

147. 2024年03月08日
外部施工状況

外部施工状況

外構工事

148. 2024年03月08日
外部施工状況

外部施工状況

外構工事

149. 2024年03月11日
内部施工状況

内部施工状況

150. 2024年03月11日
内部施工状況

内部施工状況

151. 2024年03月11日
内部施工状況

内部施工状況

152. 2024年03月11日
内部施工状況

内部施工状況

153. 2024年03月11日
内部施工状況

内部施工状況

154. 2024年03月11日
内部施工状況

内部施工状況

155. 2024年03月11日
内部施工状況

内部施工状況

156. 2024年03月11日
内部施工状況

内部施工状況

157. 2024年03月11日
内部施工状況

内部施工状況

158. 2024年03月11日
内部施工状況

内部施工状況

159. 2024年03月11日
内部施工状況

内部施工状況

160. 2024年03月11日
内部施工状況

内部施工状況

161. 2024年03月14日
外部施工状況

外部施工状況

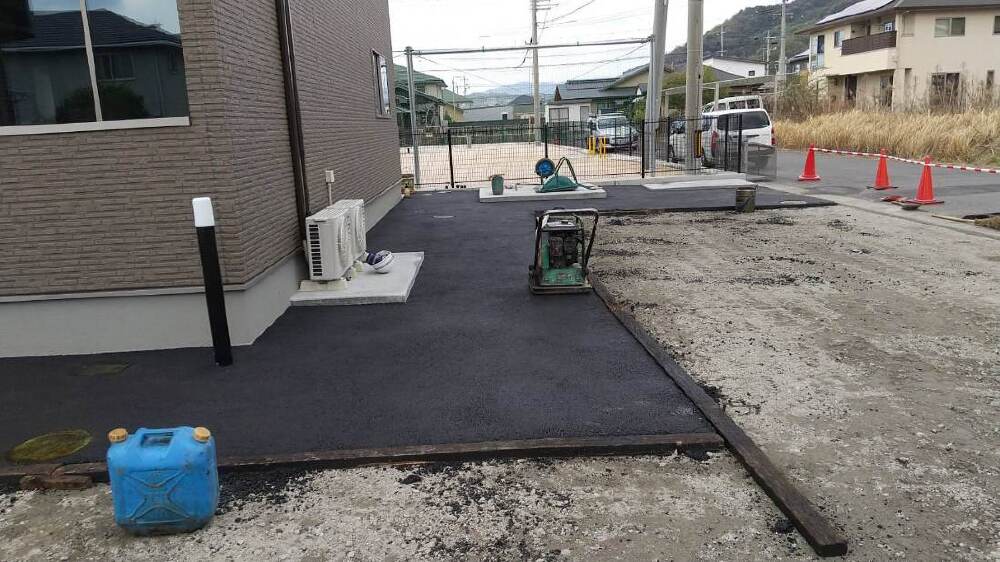

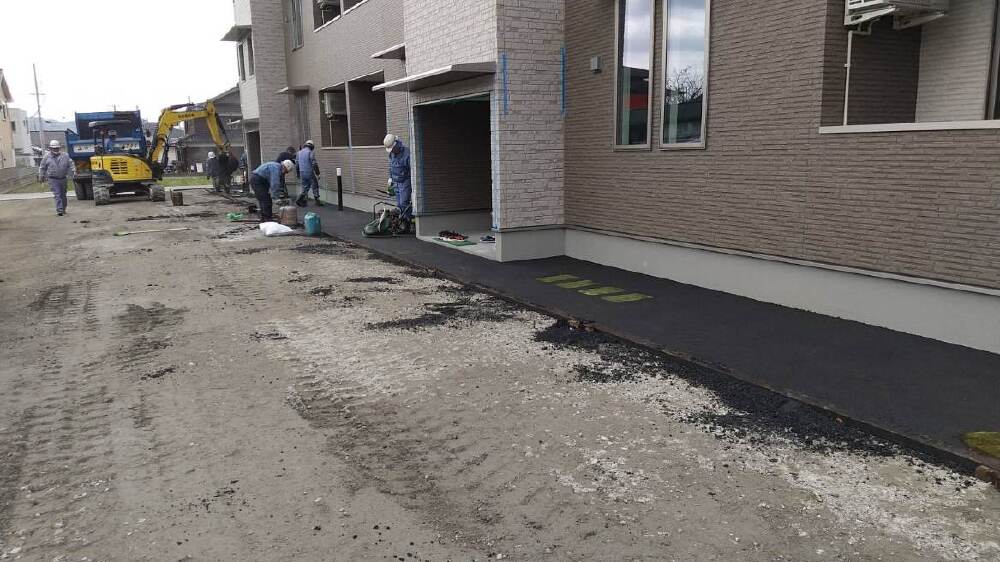

駐車場のアスファルト工事が完了しました。

162. 2024年03月15日
外構工事

外構工事

MODEL HOUSE

西小串7号地 ソラマド

~7号地【2024年4月完成】~

吉敷4号地 テクノストラクチャー
