暮らしを楽しむ平屋の家(清末千房15号地モデル)
N様邸 清末千房15号地モデルハウス
スタイル別|すべて
建築中レポート

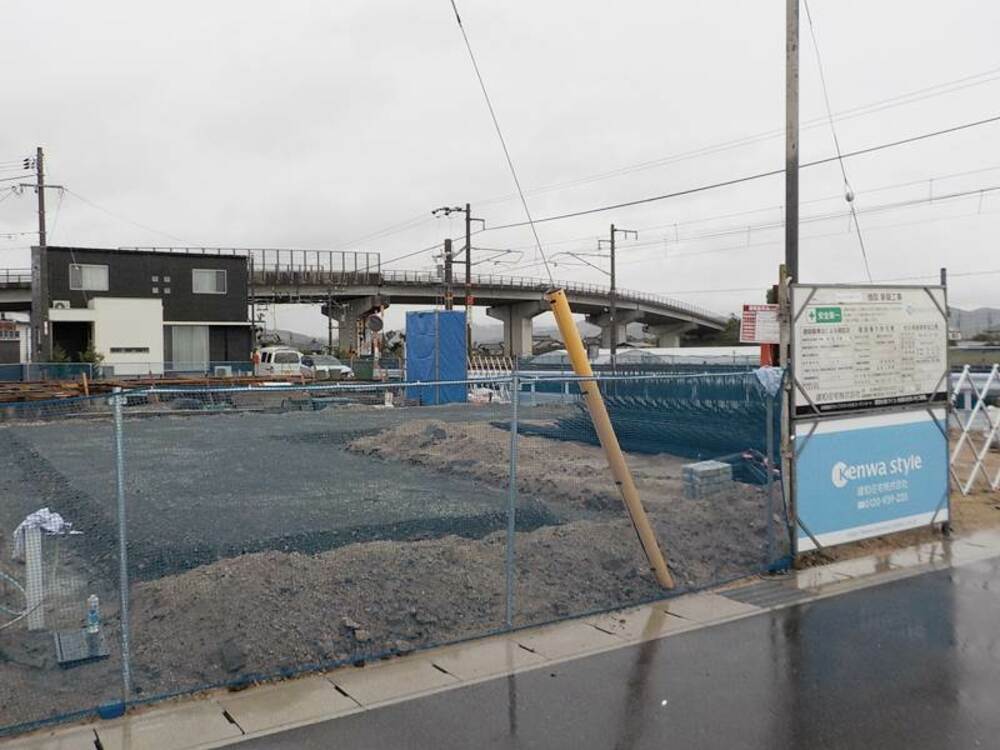

- 1. 2020年10月09日
-

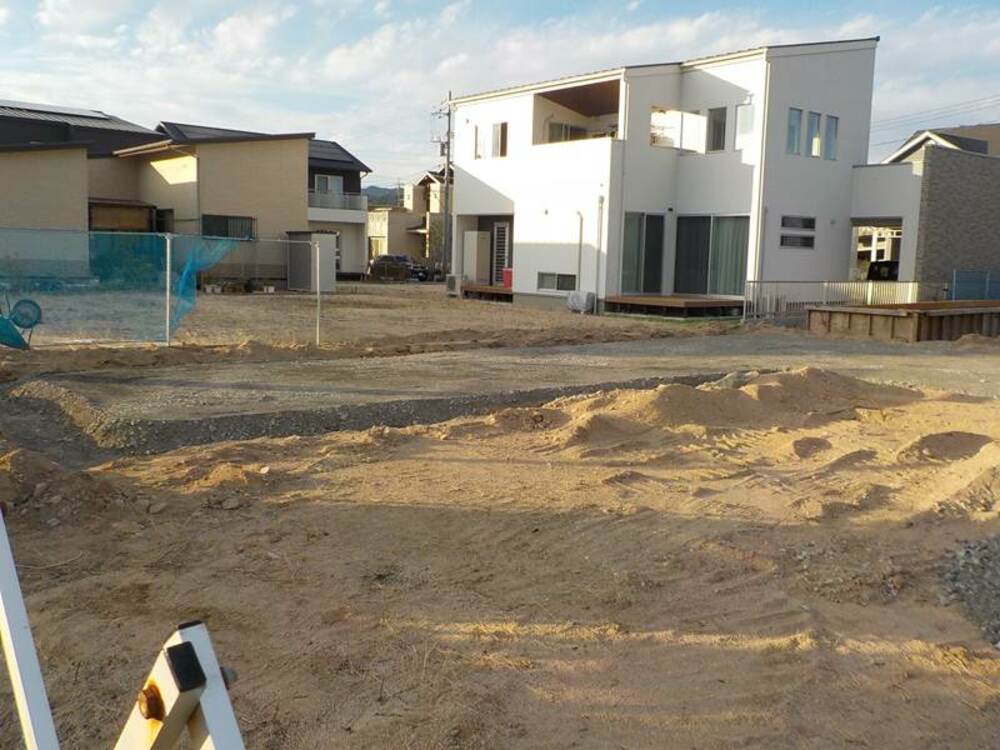

着工準備中

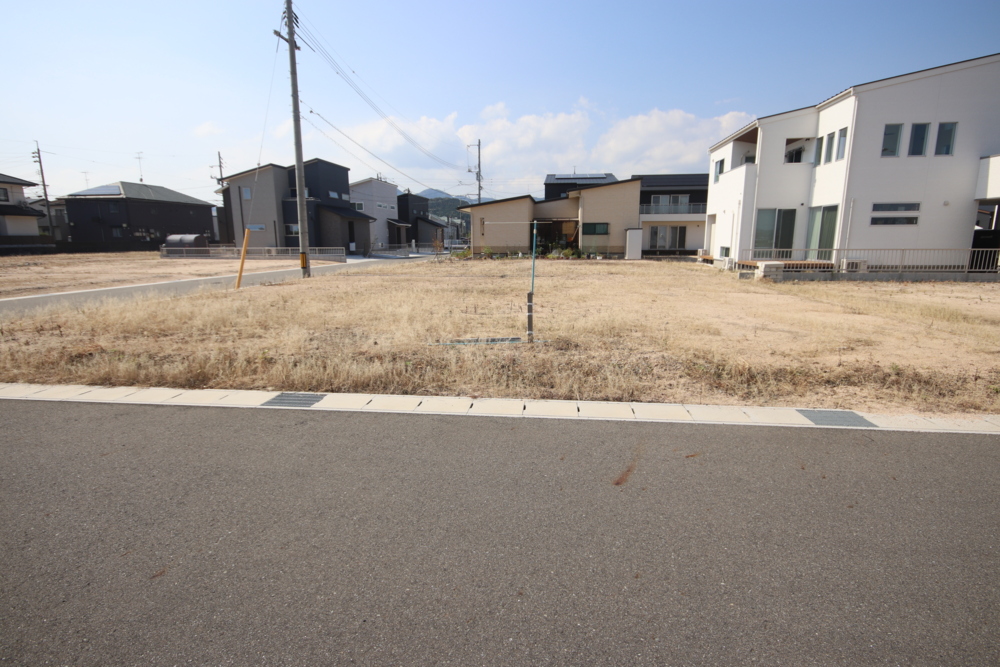

- 2. 2020年10月09日
-
地鎮祭
モデルハウスの地鎮祭を執り行いました。
地鎮祭は工事に先立ち、土地の神様を祝って敷地を清め、工事中の安全祈願するお祭りです。
モデルハウスが無事完工し、そこに住まわれるご家族が安心して永く暮らしていただけるよう、関係者一同で祈願いたしました。
- 3. 2020年10月19日
-
着工
- 4. 2020年10月22日
-
基礎工事
建物の基礎をつくるために地盤を掘削する《掘り方》という作業を行いました。更に砕石を敷き、機械で転圧し、しっかり締固めを行います。完成してからでは見えなくなる所ですが、家を支える大切な部分の工事です。
- 5. 2020年10月28日
-

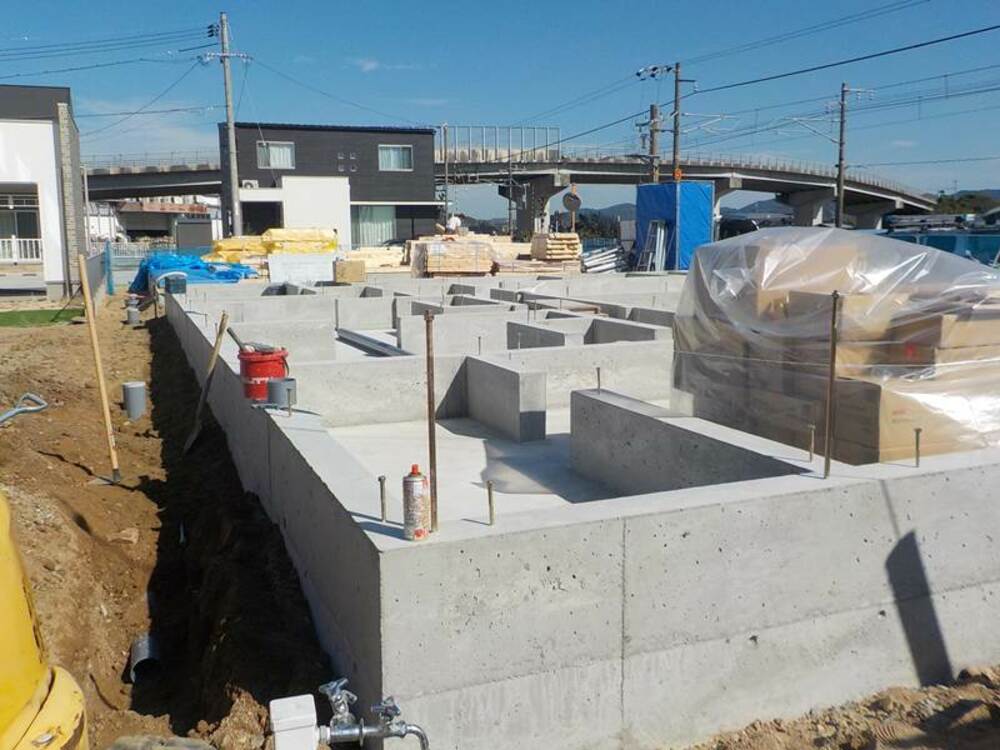

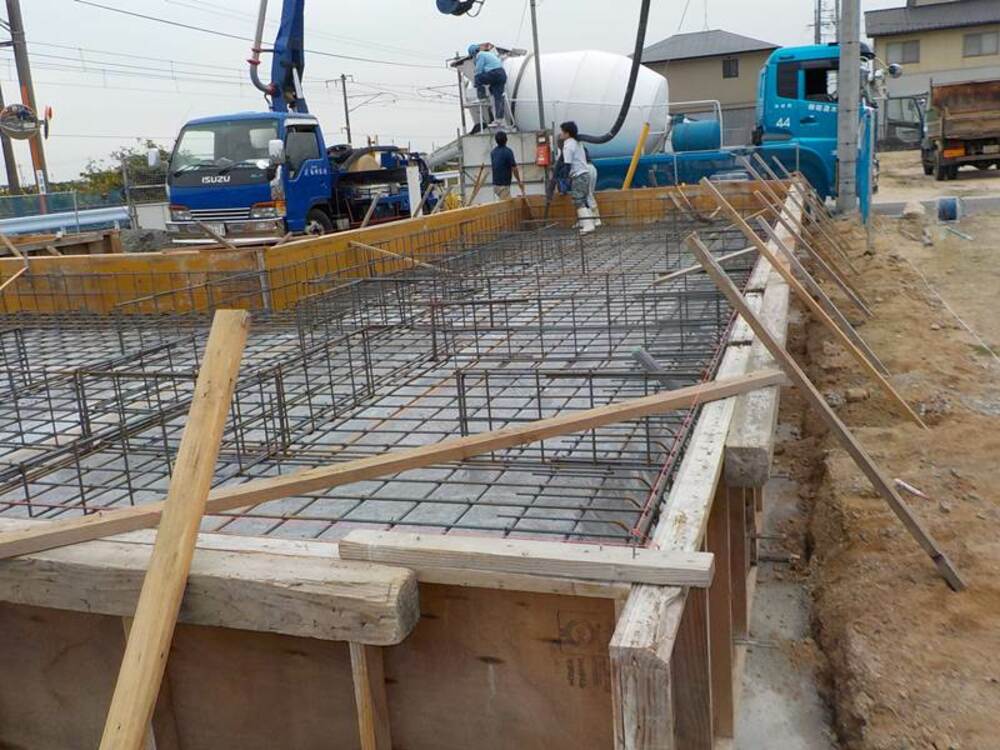

基礎工事
基礎配筋が組まれ、底盤部分にコンクリートを流すところです。
お家の荷重を底盤全体で受け止め面で支える《ベタ基礎》という工法で、地面をコンクリートで覆うので、地面からの湿気を防ぎ、シロアリや害虫も侵入しにくい基礎になります。基礎はお家が完成してしまうとほとんど見えなくなってしまう場所ですが、耐震性、耐久性などに関わる重要な工程となりますので、丁寧に施工を行っています。
そのあとは、表面をならしてから、《ダンピング》という作業で中の空気を抜きます。こうしてコンクリートの密度を高めることで、ひび割れしにくい強固なコンクリートになります。
- 6. 2020年10月30日
-
基礎工事

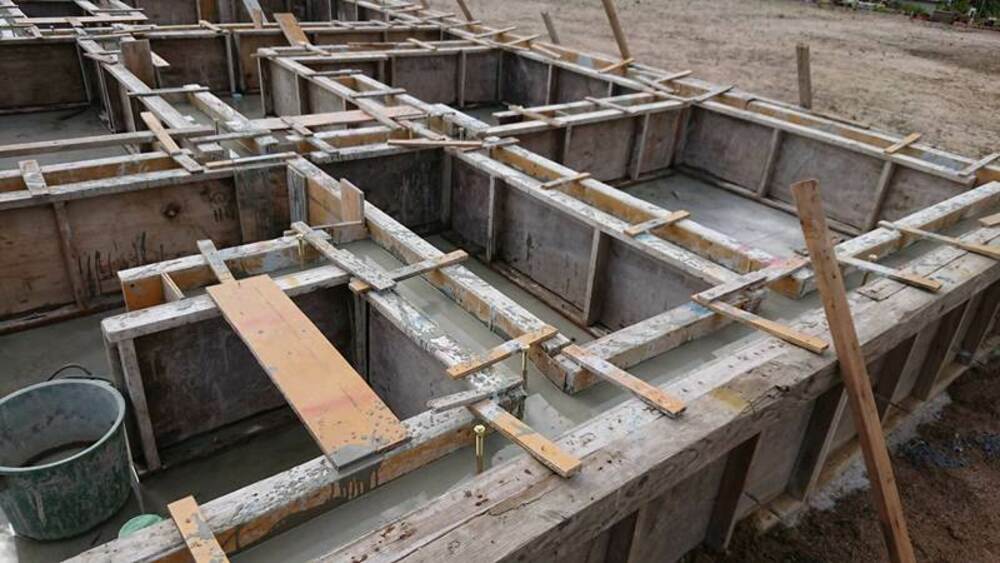

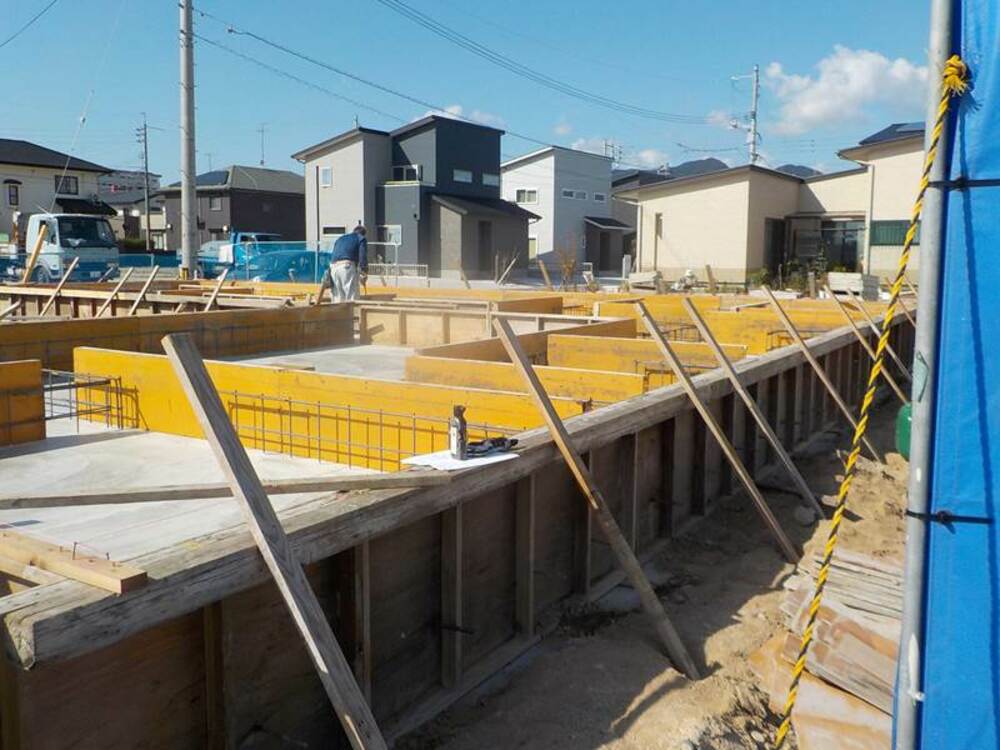

底盤部分のコンクリートが固まりましたので、立ち上り部分の型枠を設置しています。
- 7. 2020年11月03日
-
基礎工事
立ち上りコンクリートを打設しています。コンクリートの中から突き出している長い金物はアンカーボルトといいます。
基礎と土台を固定するための金物で、地震や台風などの横からの引っ張る力に対して、建物の傾きや倒壊を防ぐ重要な役割となります。
- 8. 2020年11月05日
-
上棟準備
基礎コンクリートが固まり、型枠が撤去されました。これより配管工事や材料の搬入作業などが行われます。
- 9. 2020年11月06日
-
材料搬入
上棟に向けて、予め図面通りにプレカットされた木材などの材料が搬入されます。

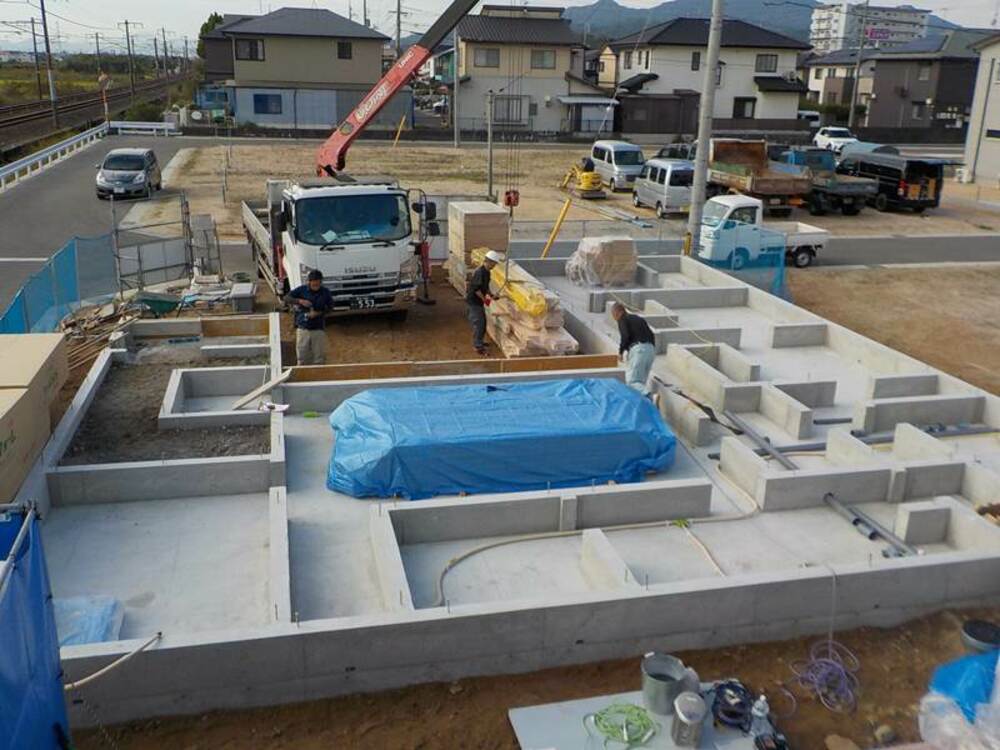

- 10. 2020年11月10日
-

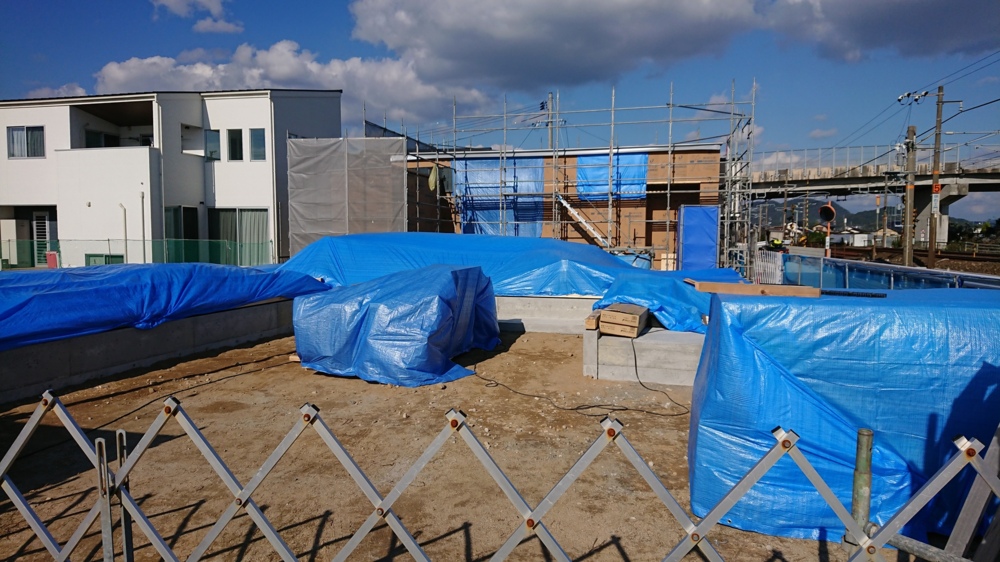

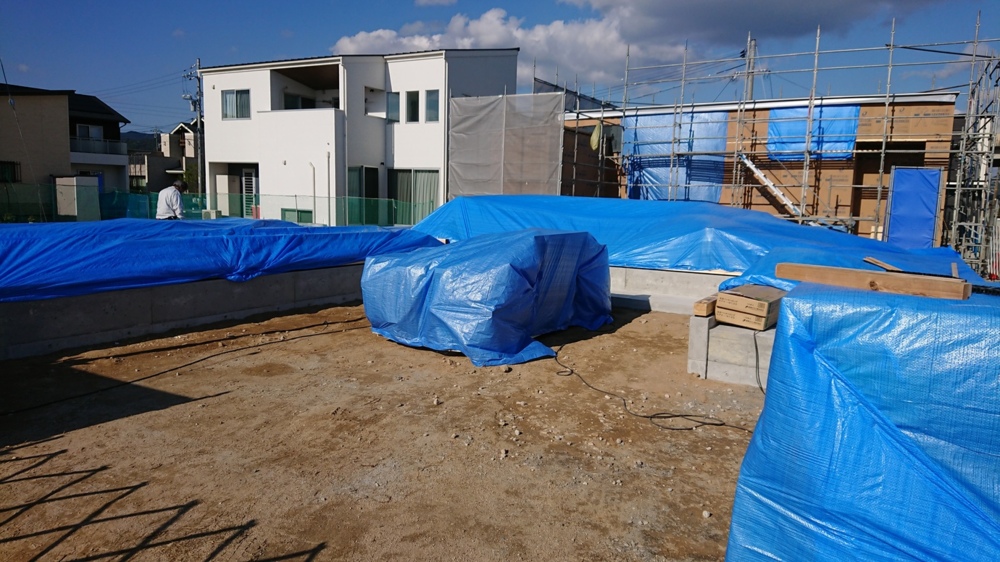

上棟準備
- 11. 2020年11月10日
-
上棟準備
材料が搬入されると上棟までの間、雨などで大切な木材が濡れてしまわないよう、ブルーシートで養生をします。上棟は12日、とても楽しみです。
- 12. 2020年11月13日
-

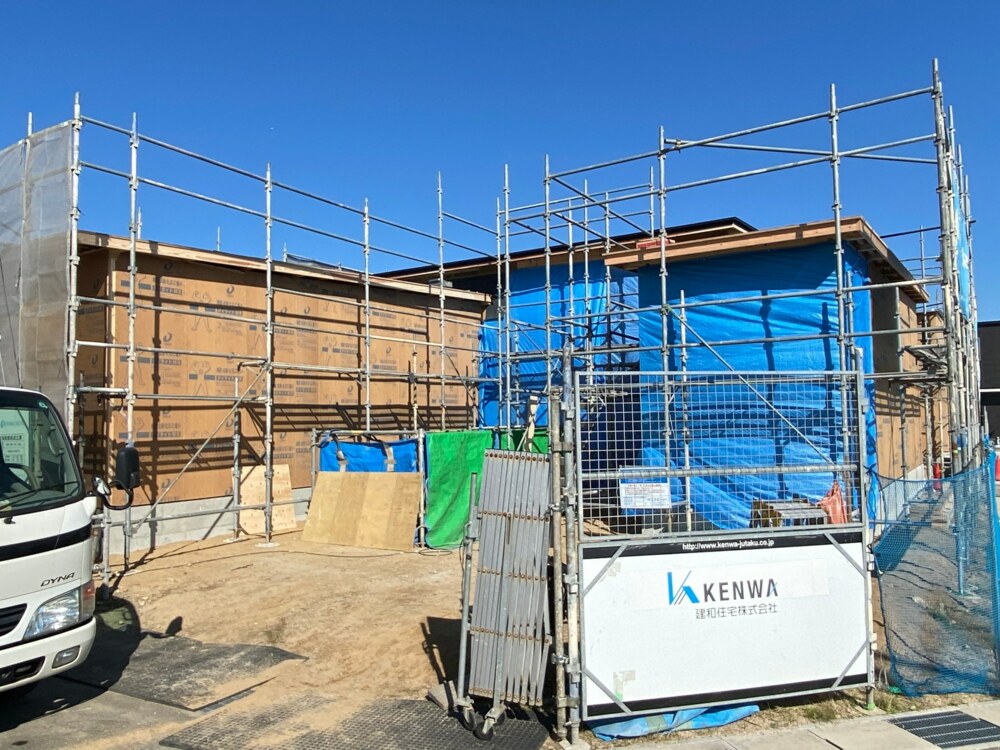

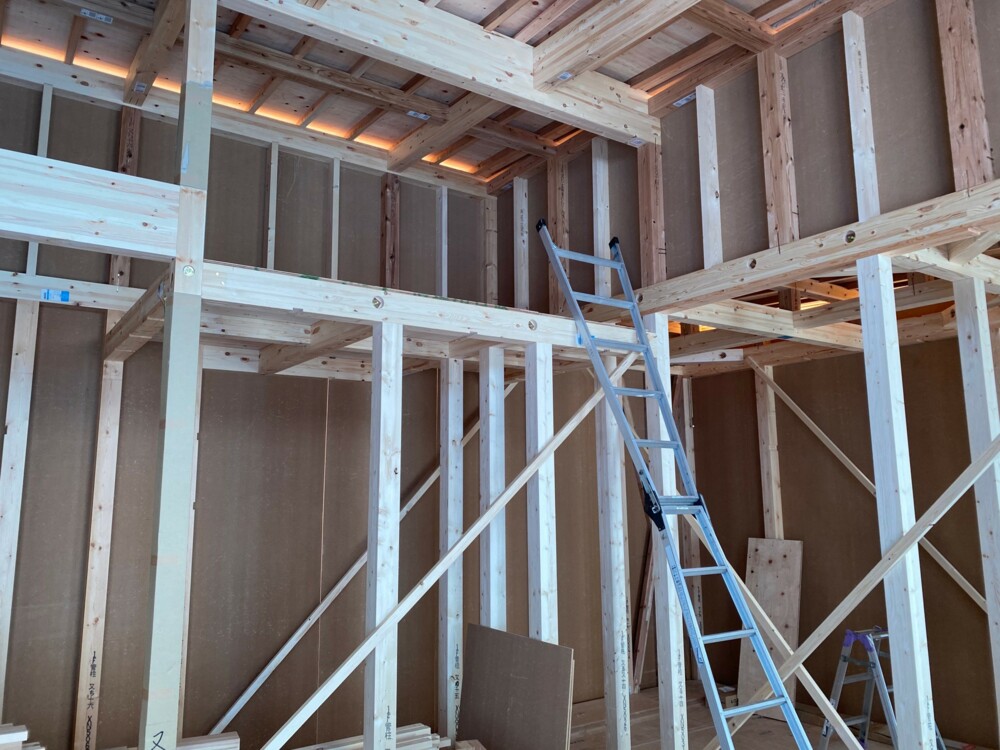

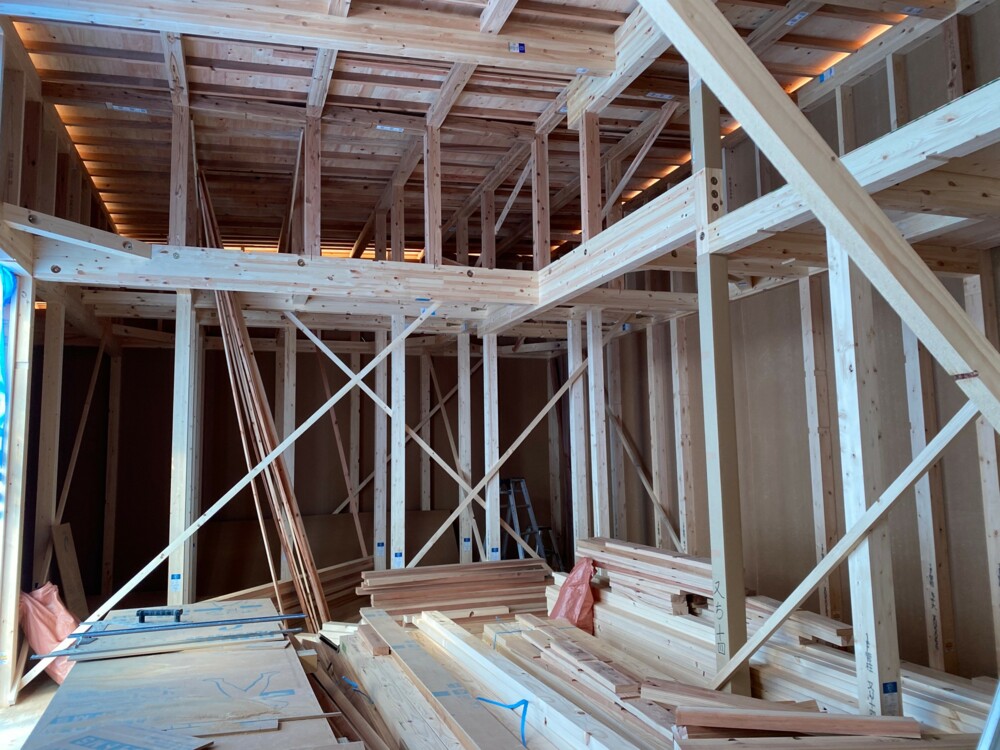

上棟
勾配天井のリビングです。斜めに交差している木材は仮筋交いといい、筋交いを取り付けるまでの間、建物の垂直が狂わないように仮に取り付けられるものです。
- 13. 2020年11月13日
-
上棟
吹抜け上部にたっぷりとした収納スペースを設けています。
- 14. 2020年11月13日
-

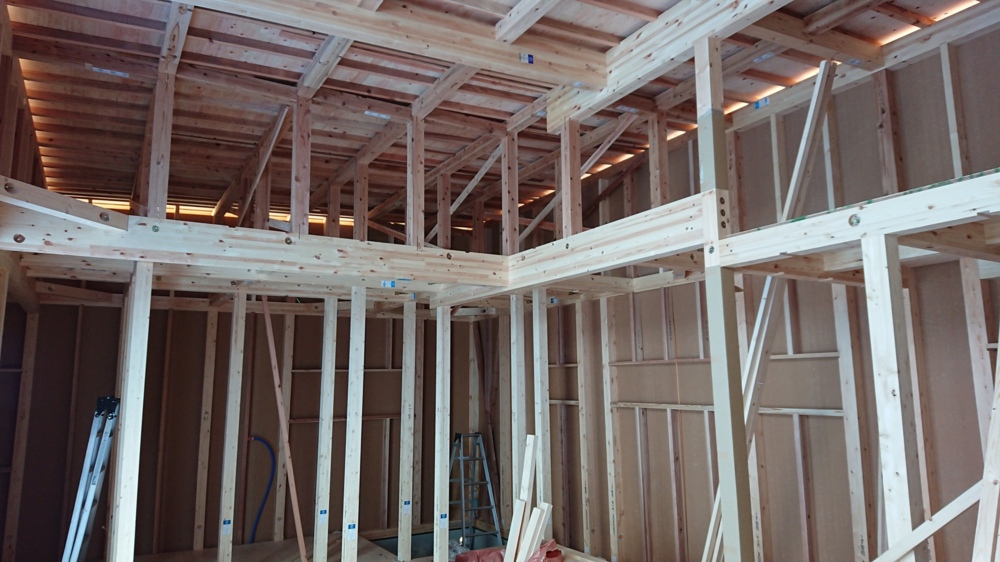

上棟

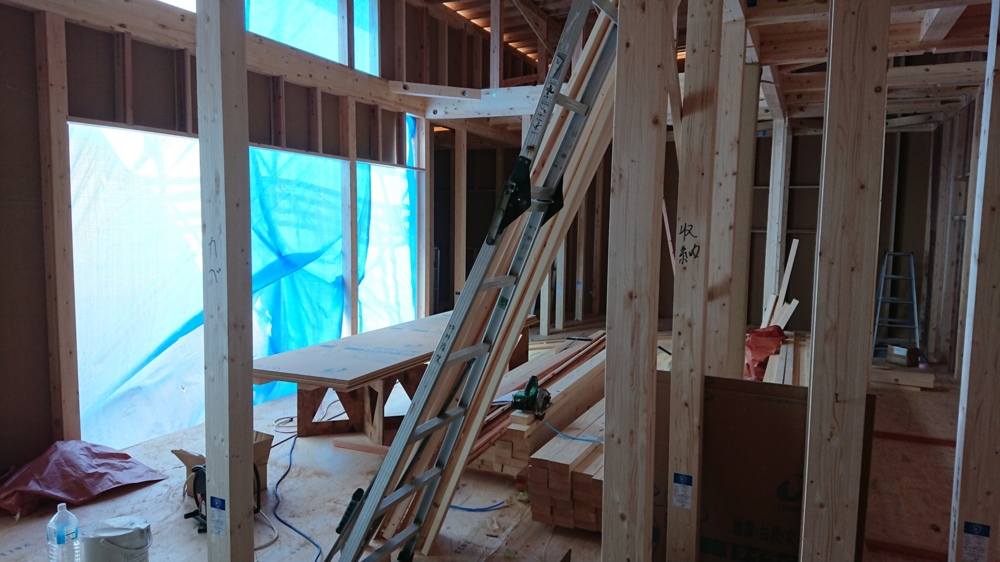

- 15. 2020年11月17日
-

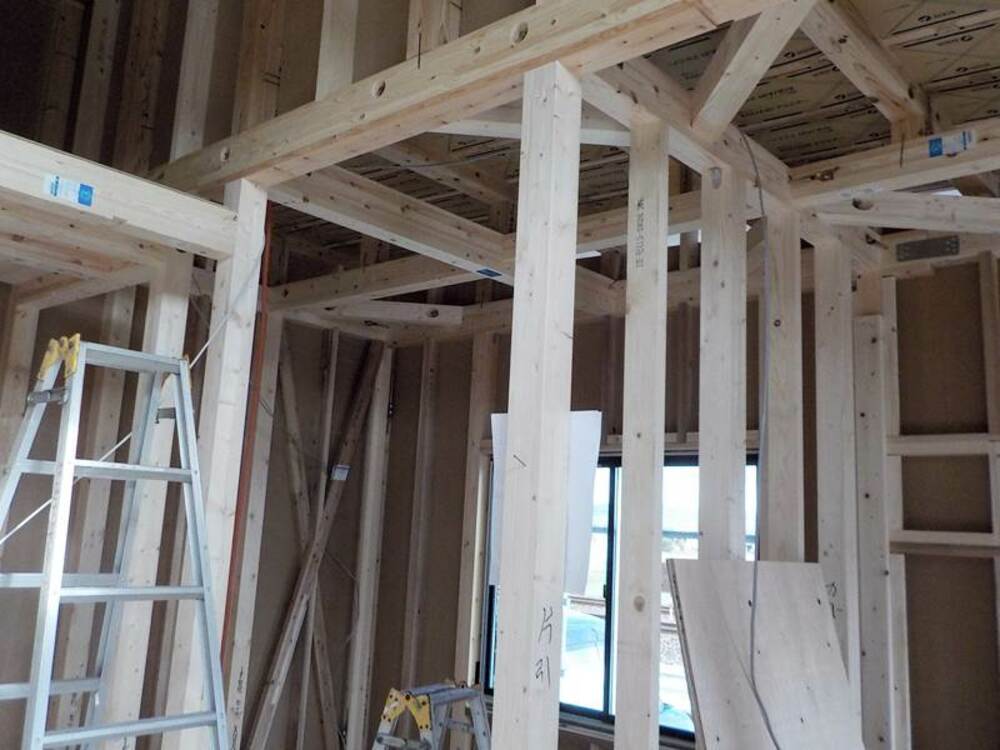

木工事
- 16. 2020年11月17日
-
木工事

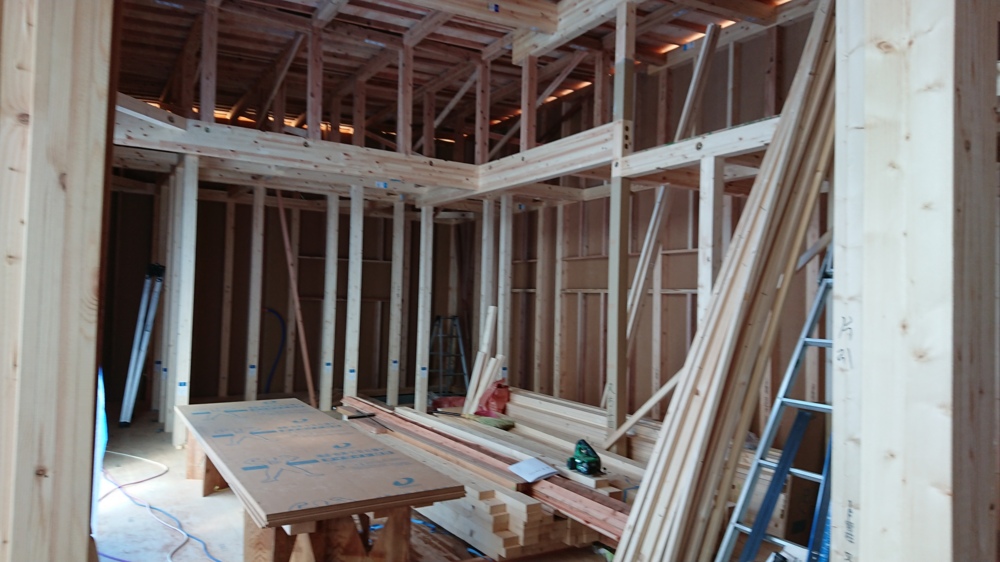

- 17. 2020年11月17日
-
木工事
- 18. 2020年11月19日
-
外部施工状況
玄関ポーチの様子です。

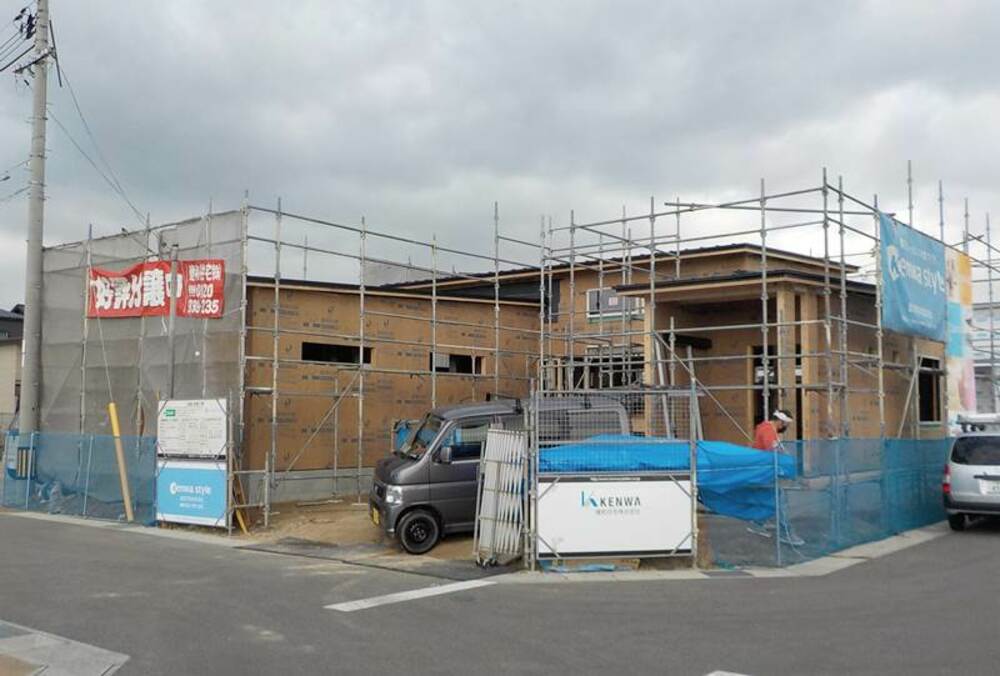

- 19. 2020年11月20日
-
外部施工状況

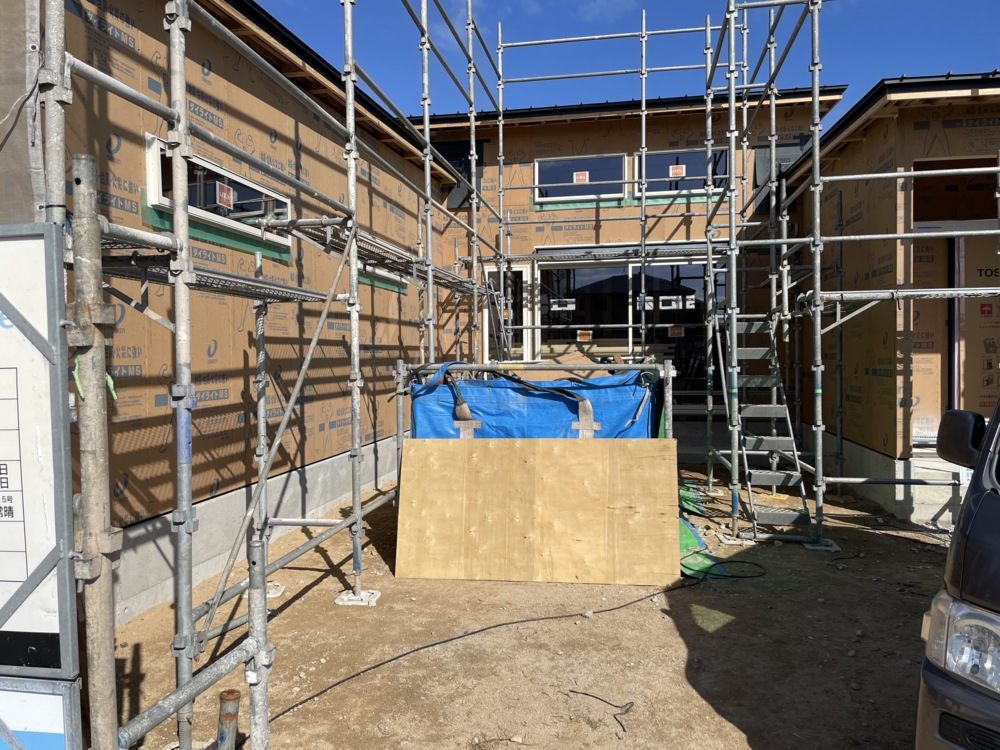

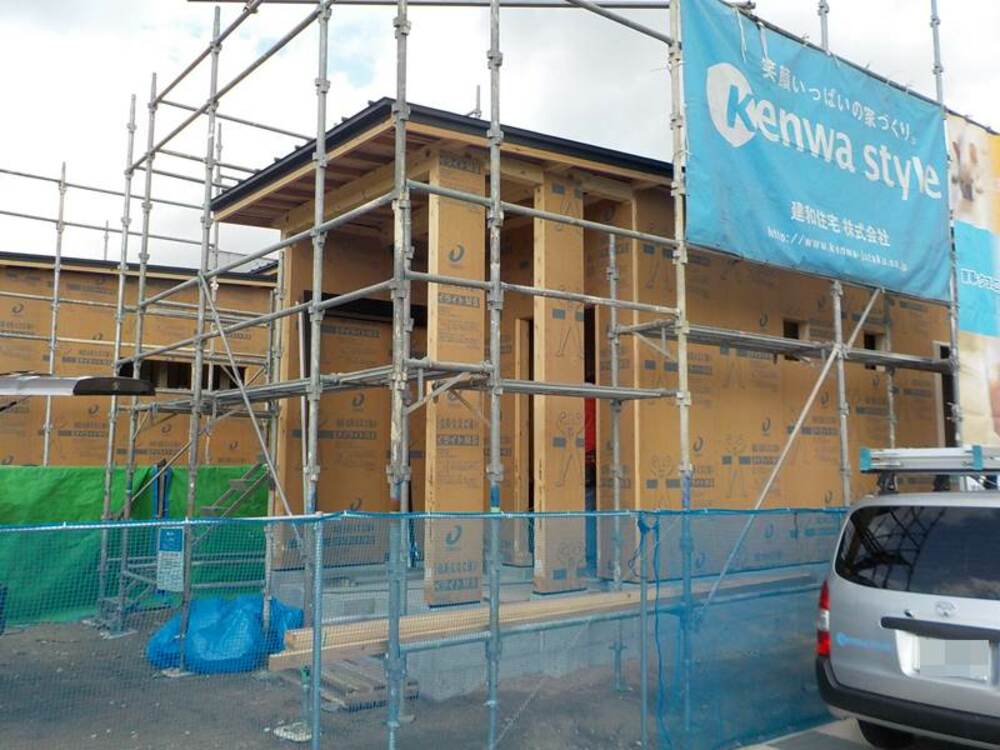

- 20. 2020年11月21日
-
外部施工状況
- 21. 2020年11月24日
-
木工事
- 22. 2020年11月24日
-

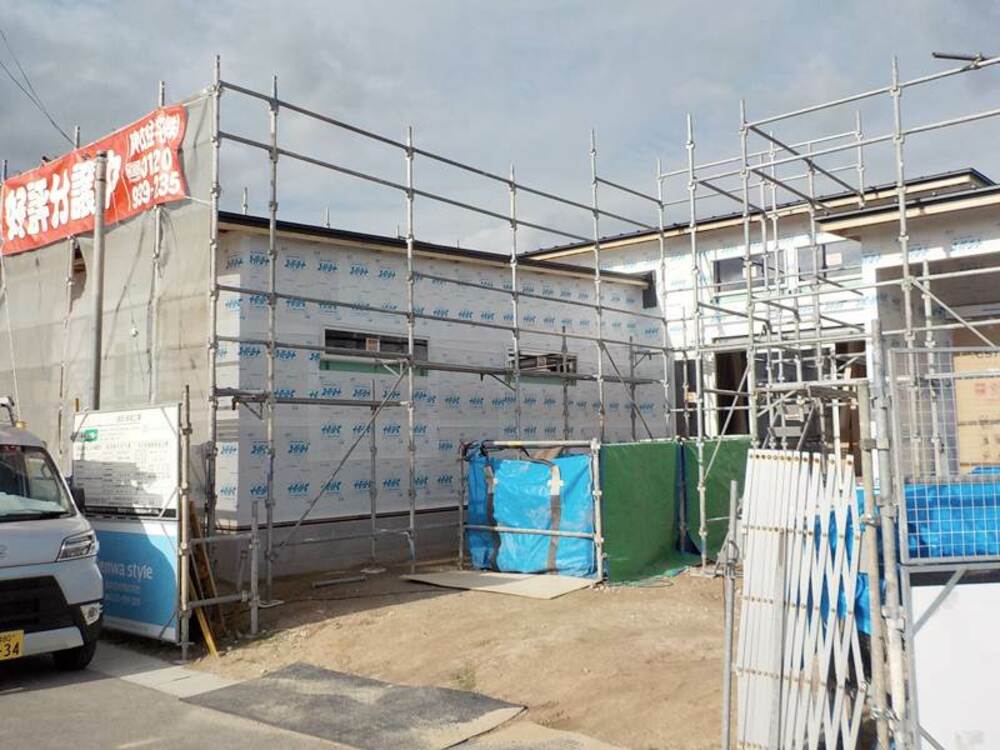

外部施工状況
- 23. 2020年11月27日
-
内部工事状況(アクアフォーム)

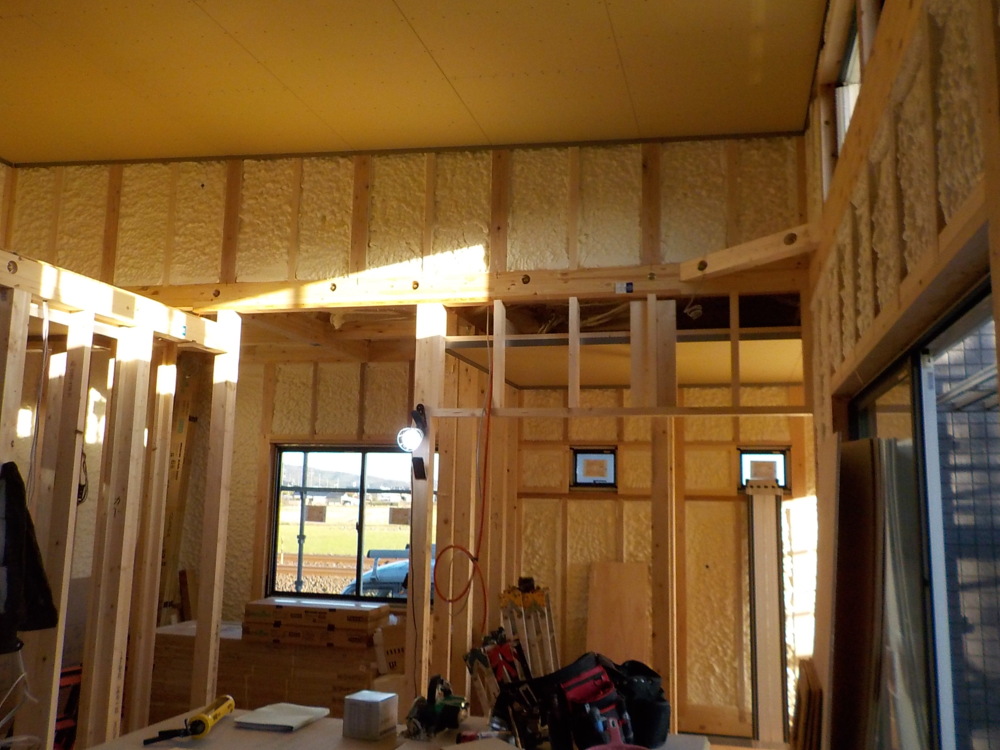

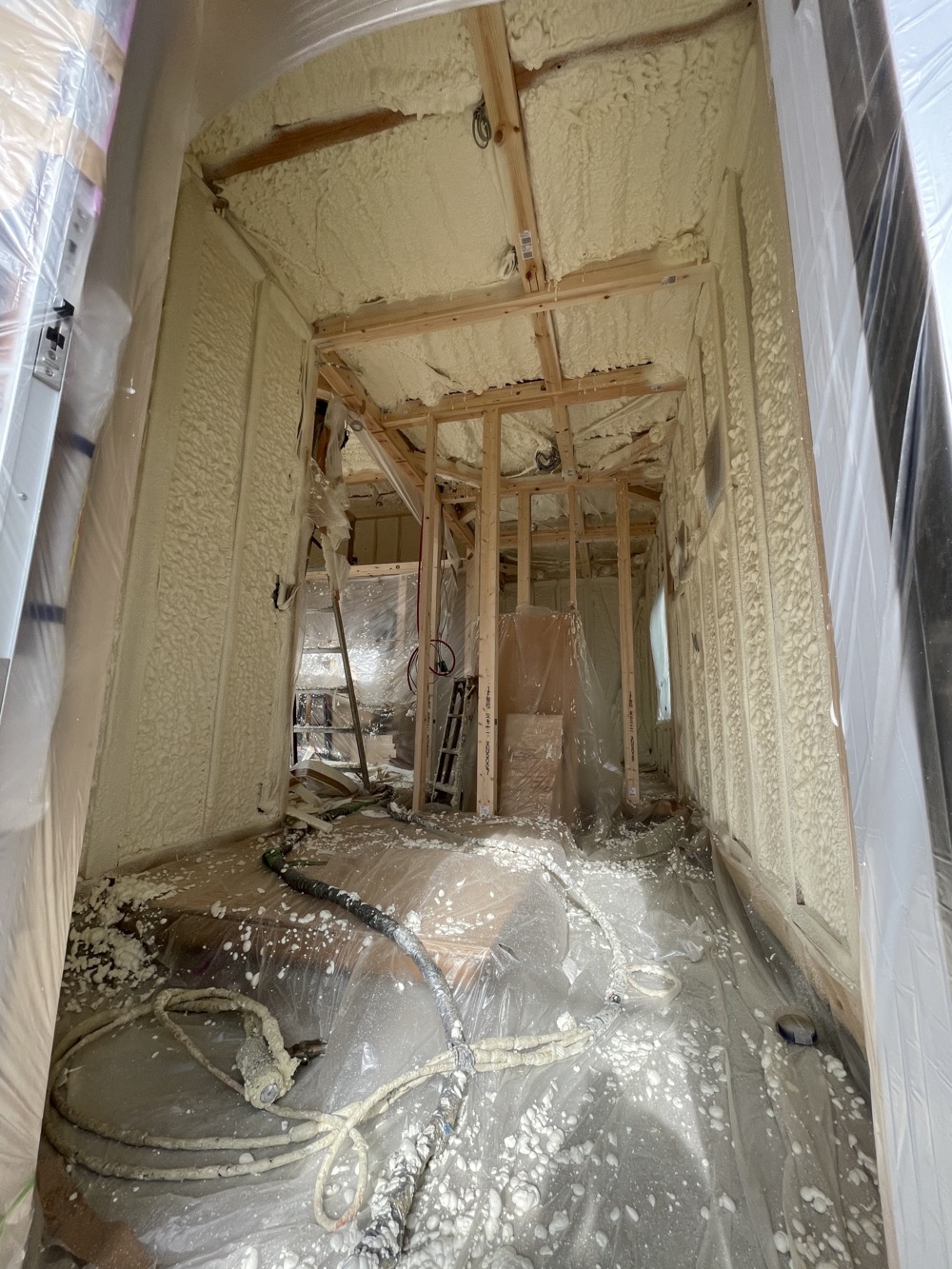

断熱材アクアフォームの吹付を行いました。
アクアフォームは硬質ウレタンフォームを現場で発砲し、吹付施工する為、細かい部分にも隙間なく充填できます。そのため接着性も高く、安定した断熱効果を得ることができます。冷暖房の熱ロスが少ないく、1年を通じて省エネルギーで快適な室内温度を保てます。
- 24. 2020年11月30日
-
外部施工状況
- 25. 2020年11月30日
-

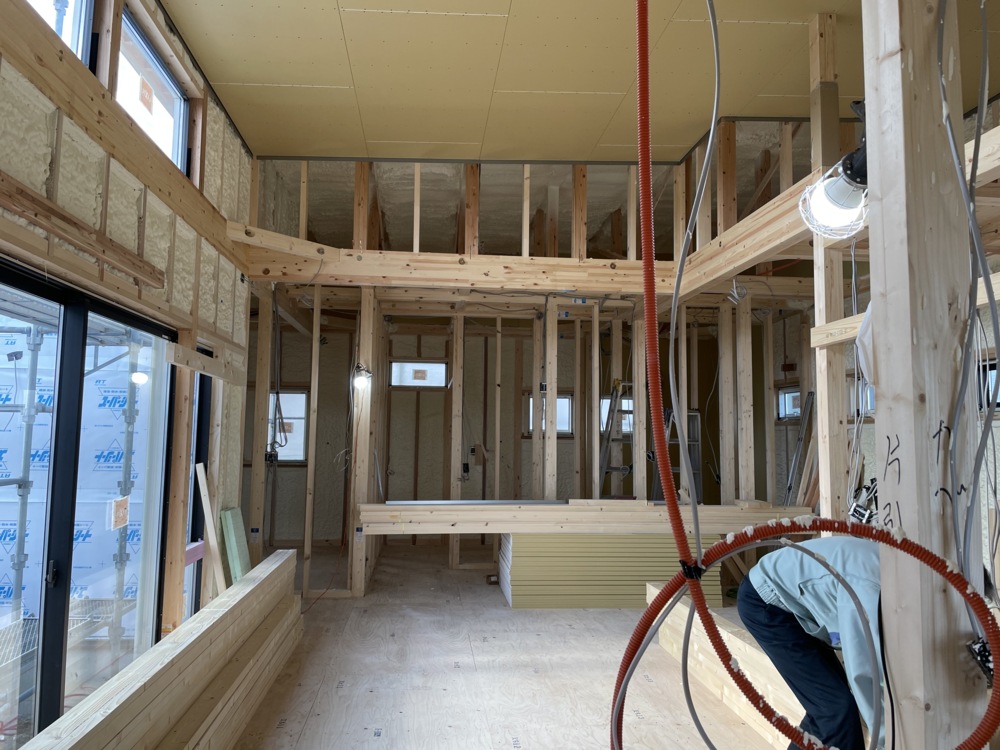

内部工事
- 26. 2020年12月01日
-
内部工事状況
壁や天井など隙間なく、綺麗にアクアフォームの断熱材を吹付けが完了しましたので、これから内部のボード貼りなどの工程に入ります。
- 27. 2020年12月01日
-
外部施工状況
- 28. 2020年12月01日
-
内部工事状況
電気の配線工事、天井のボード貼り等が行われています。断熱材の上にクロスの下地となる「石膏ボード」は、石膏を中心に両面を石膏ボード用の原紙で挟み、板状に成型した板状の建材で、断熱性や遮音性が高いボードです。
- 29. 2020年12月05日
-

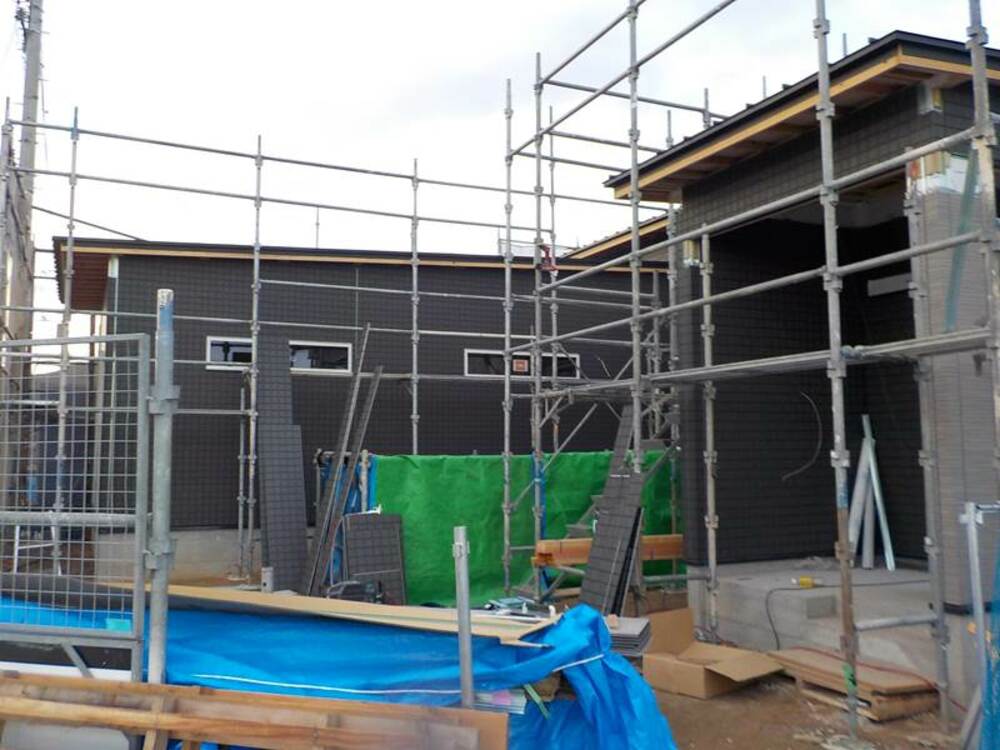

内部工事状況

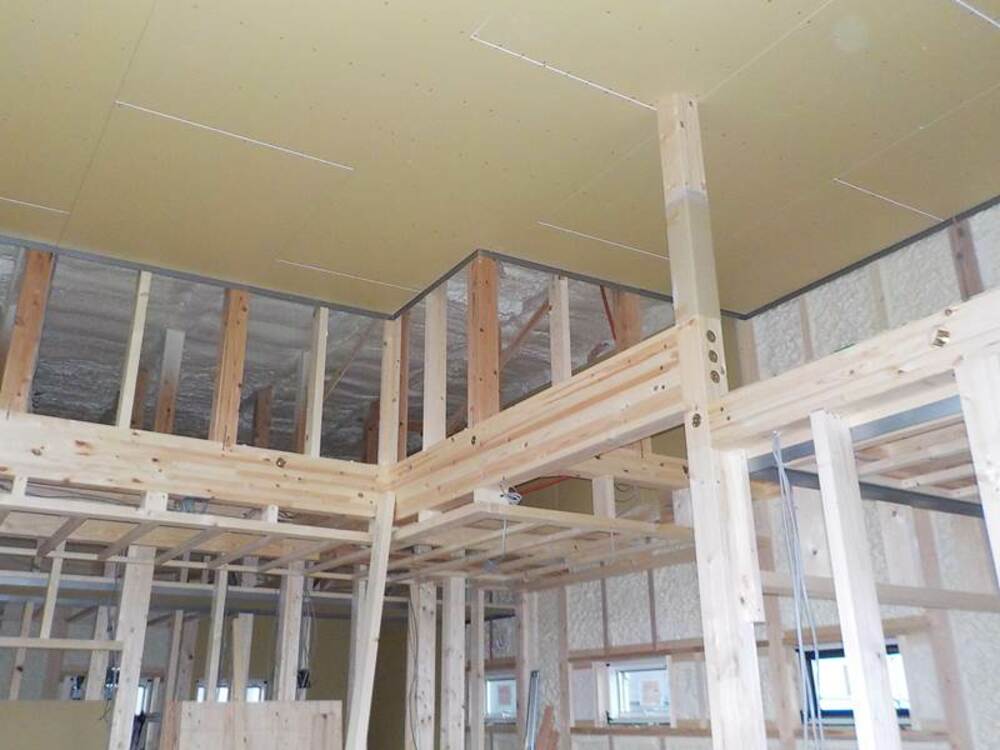

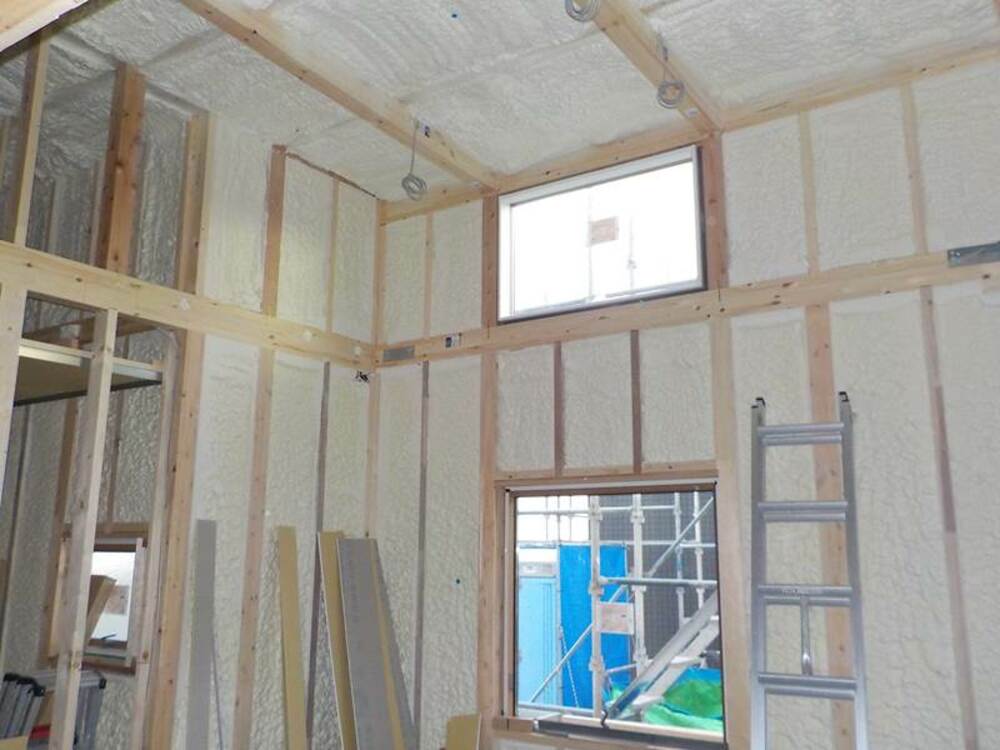

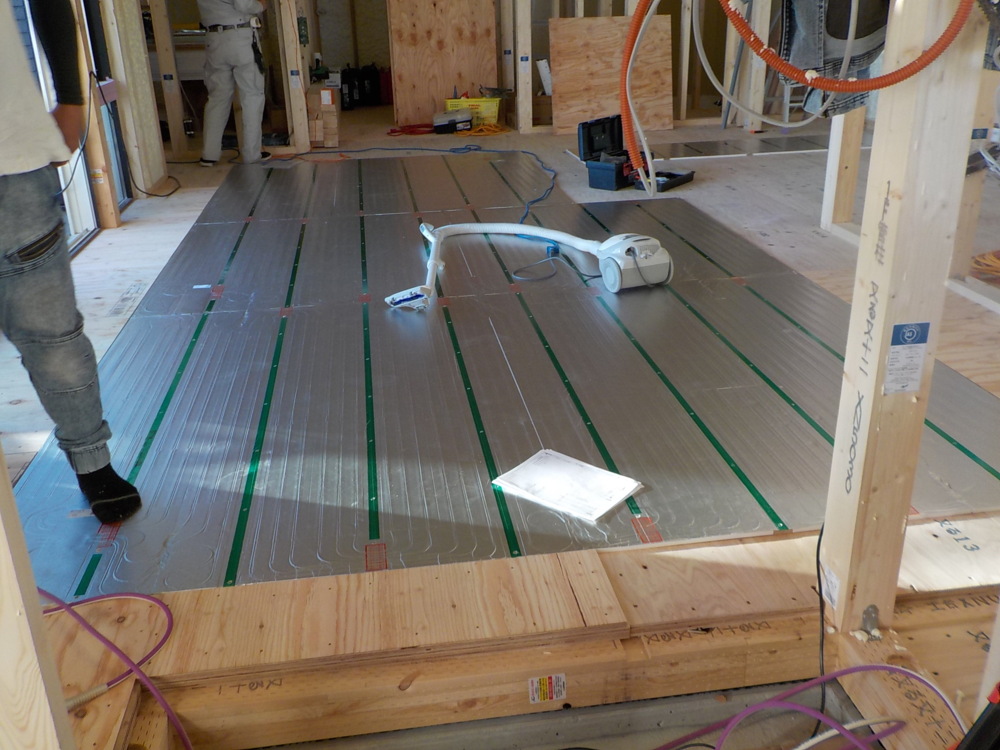

床暖房を施工しております。
冬は快適な生活ができます。
- 30. 2020年12月05日
-
内部工事状況
天井ボードを貼っています。
- 31. 2020年12月05日
-
内部工事状況
天井ボードを貼り終えました。

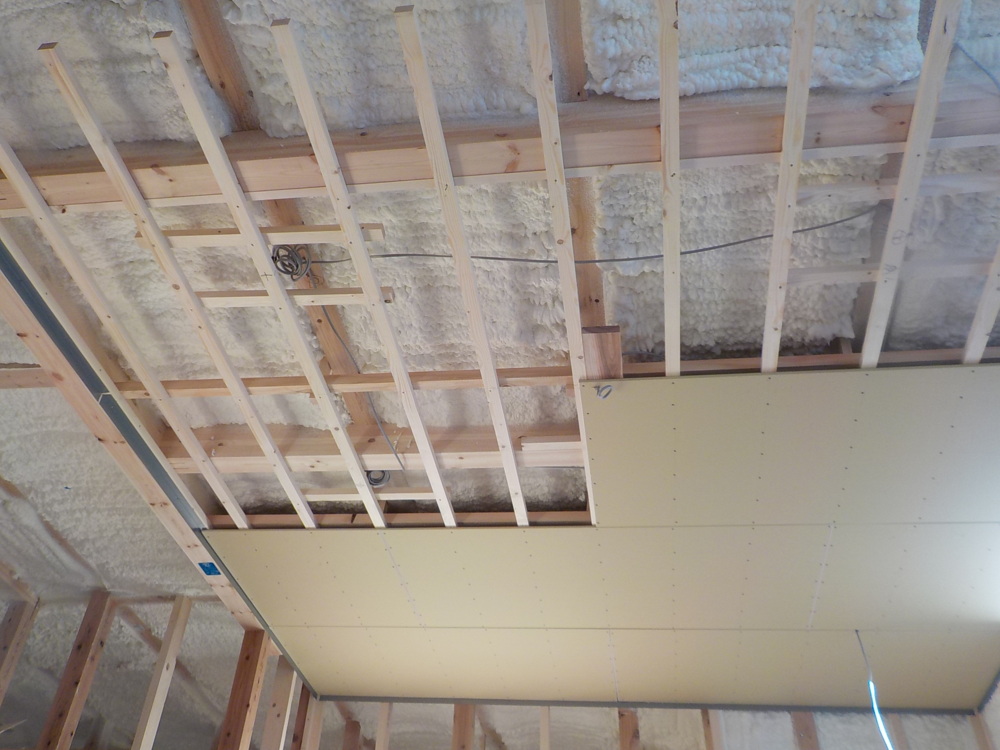

- 32. 2020年12月09日
-

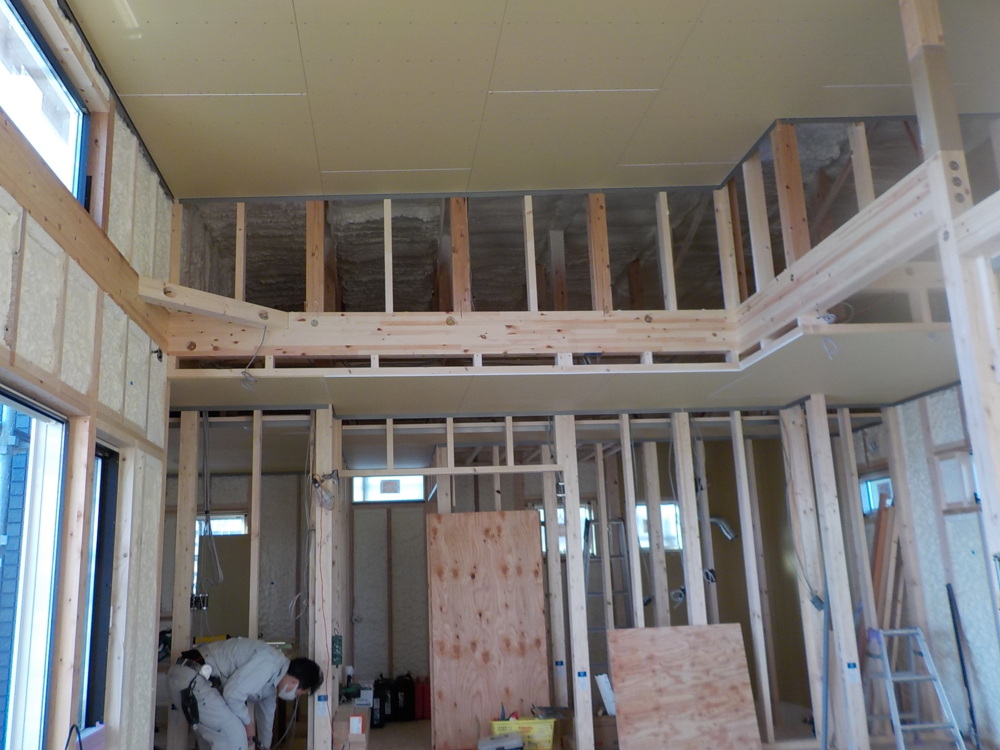

内部工事状況
天井のボードを貼り終え、今現場はこんな状況と全体的な写真を載せてます。

- 33. 2020年12月15日
-
外部施工状況

- 34. 2020年12月18日
-
外部施工状況
- 35. 2020年12月26日
-

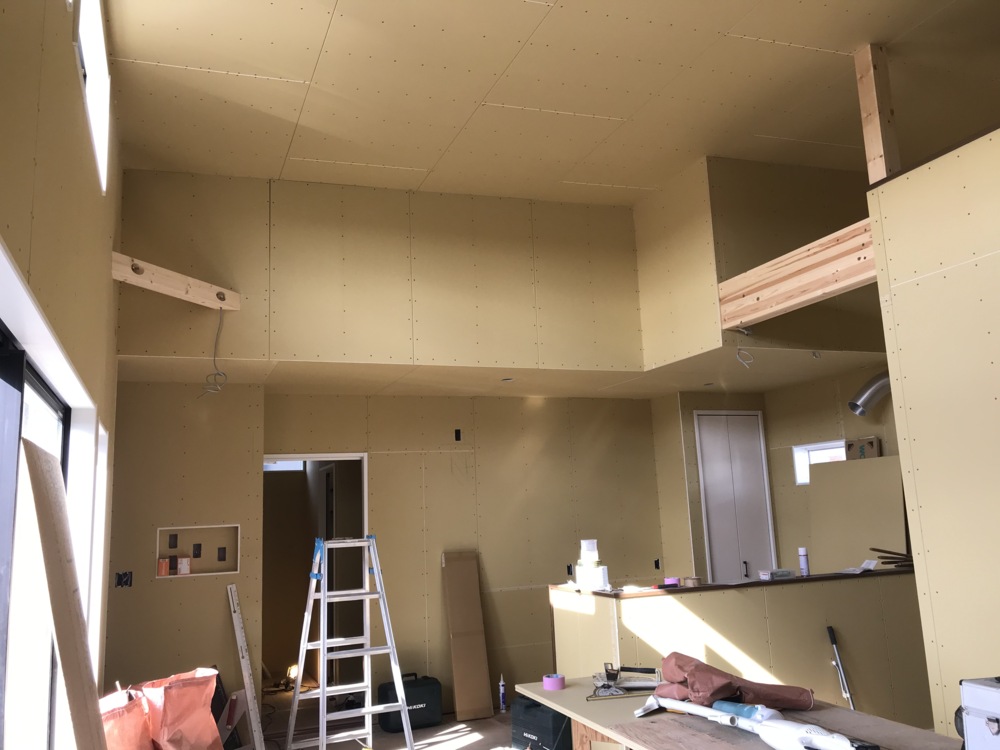

内部施工状況

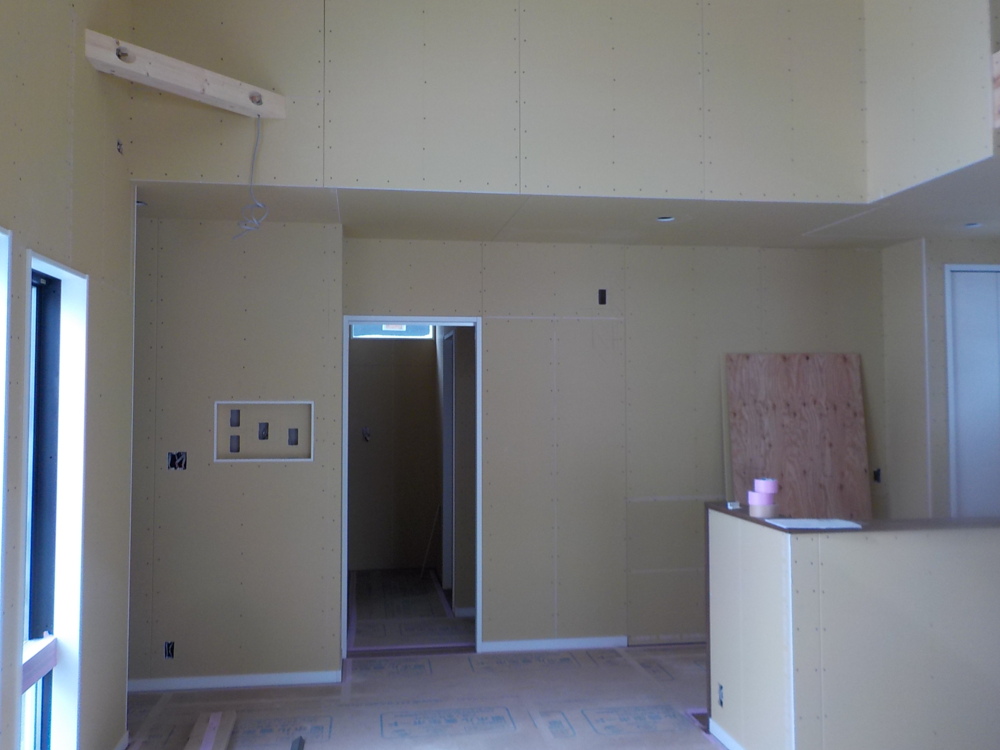

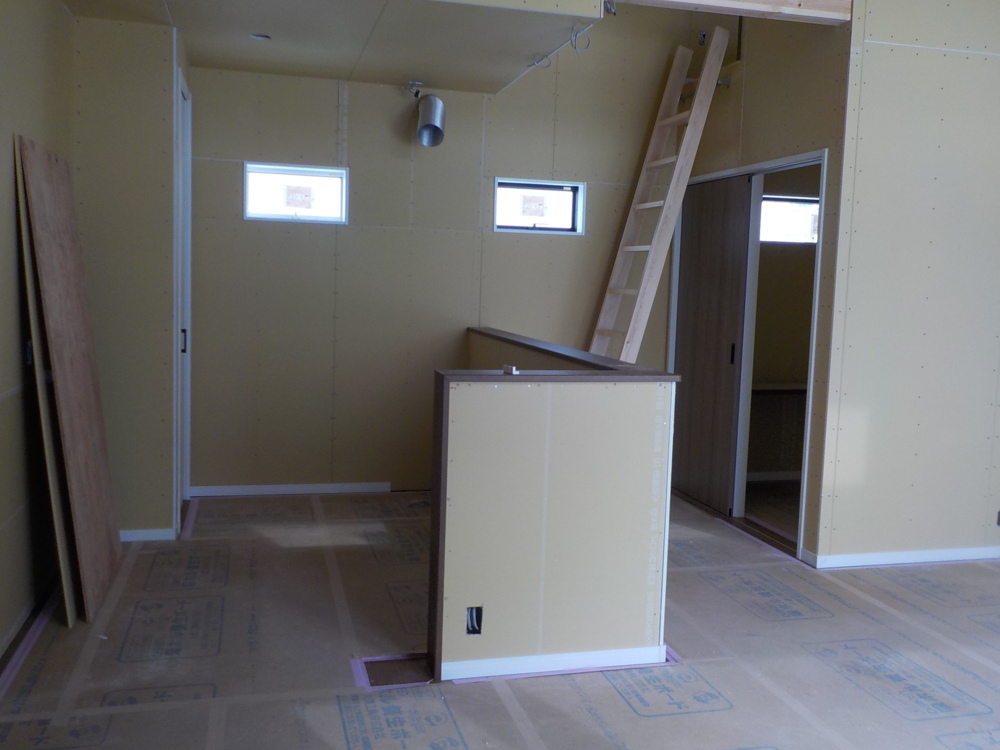

- 36. 2021年01月09日
-
内部施工状況
- 37. 2021年01月09日
-
内部施工状況

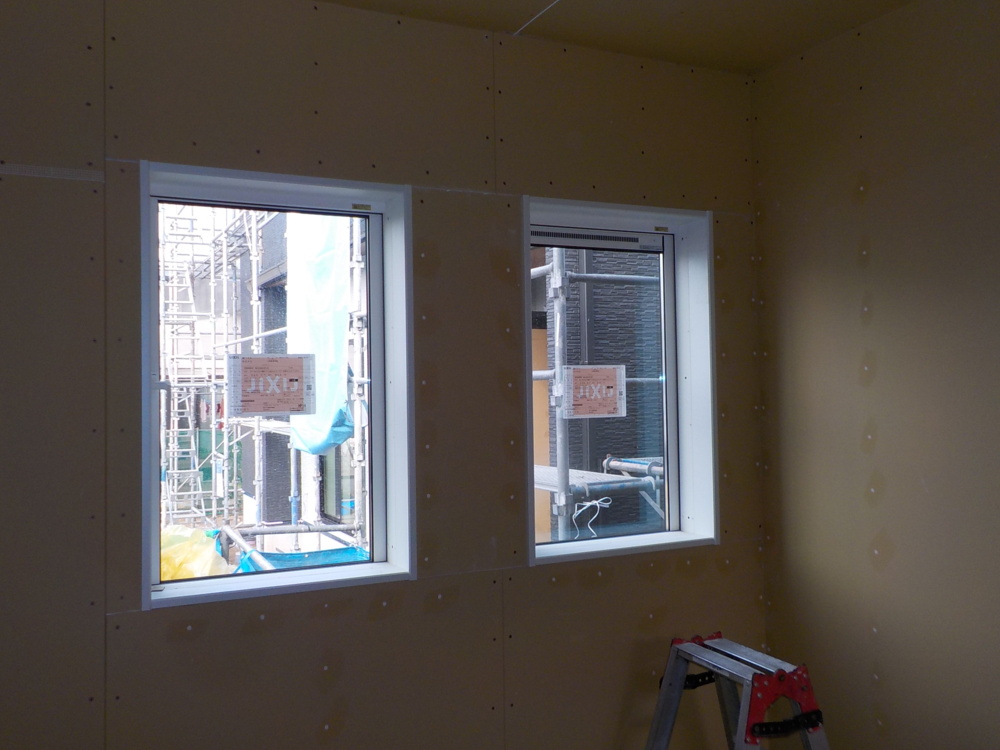

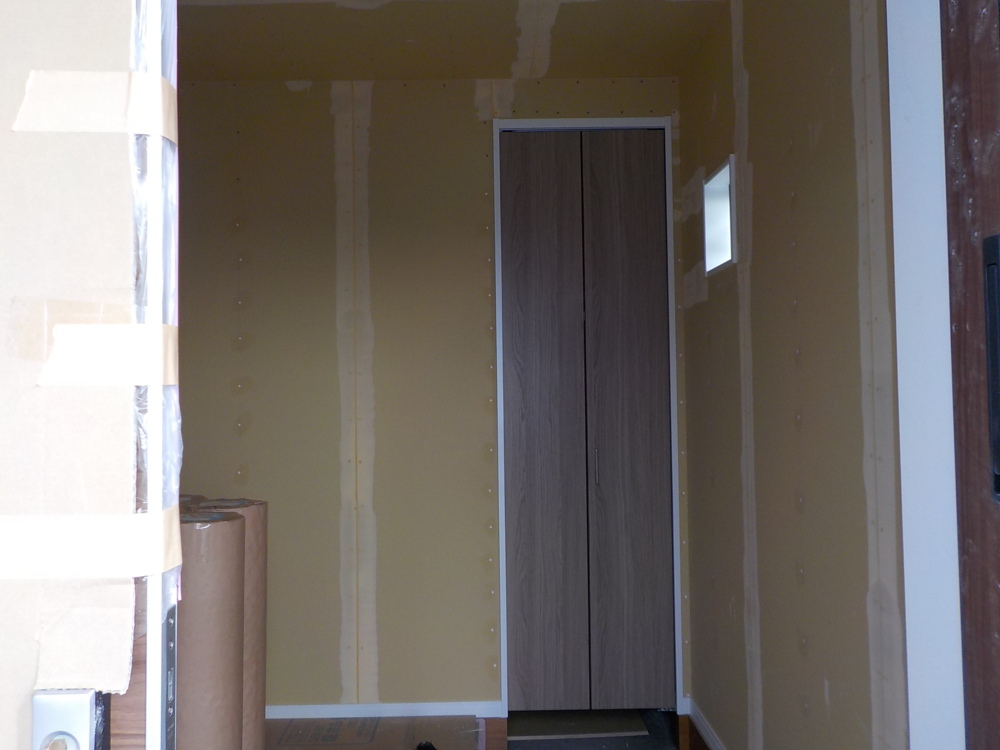

- 38. 2021年01月16日
-
内部施工状況
- 39. 2021年01月16日
-
内部施工状況

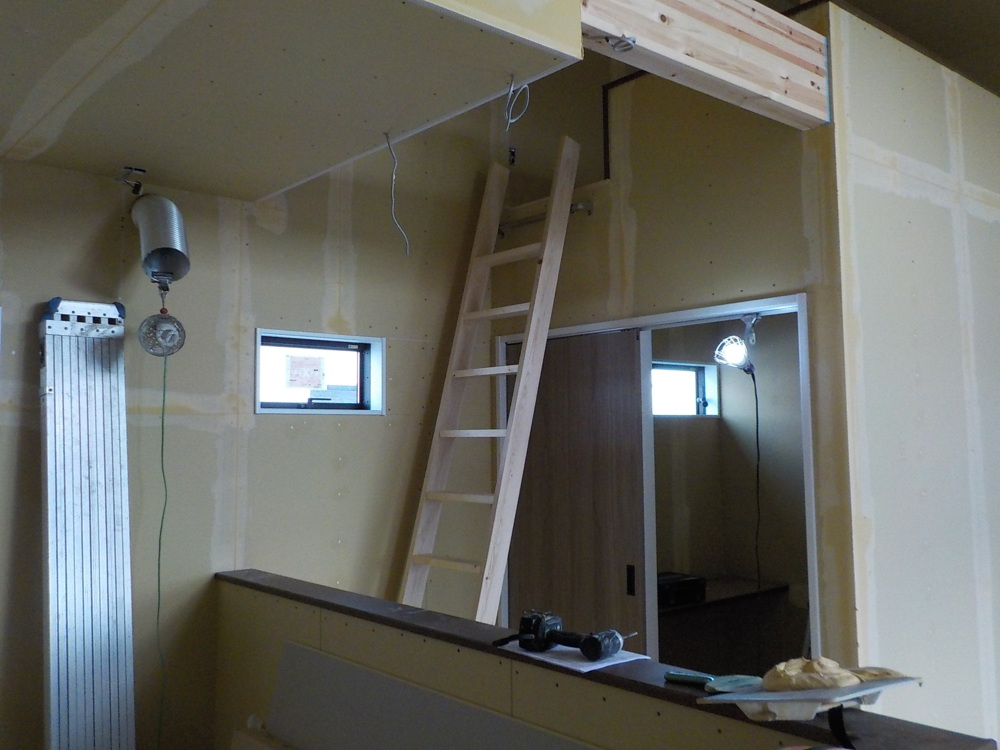

- 40. 2021年01月16日
-
内部施工状況
お部屋の雰囲気が見えてきました!

- 41. 2021年01月29日
-
外部施工状況
- 42. 2021年01月30日
-

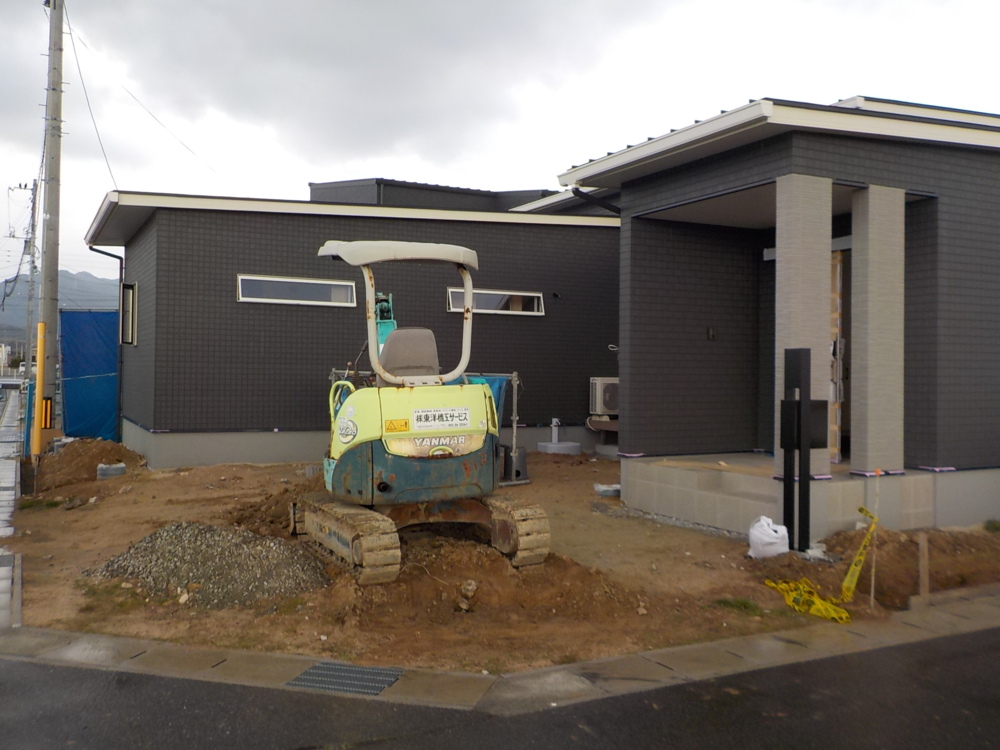

外構工事
- 43. 2021年02月05日
-
内部完成

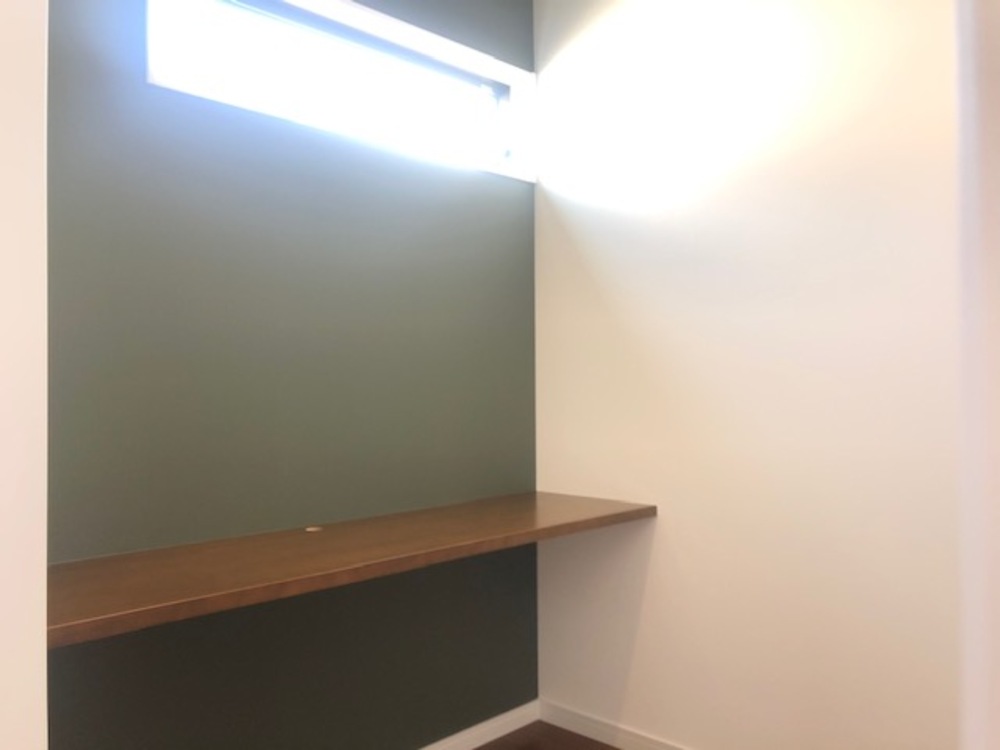

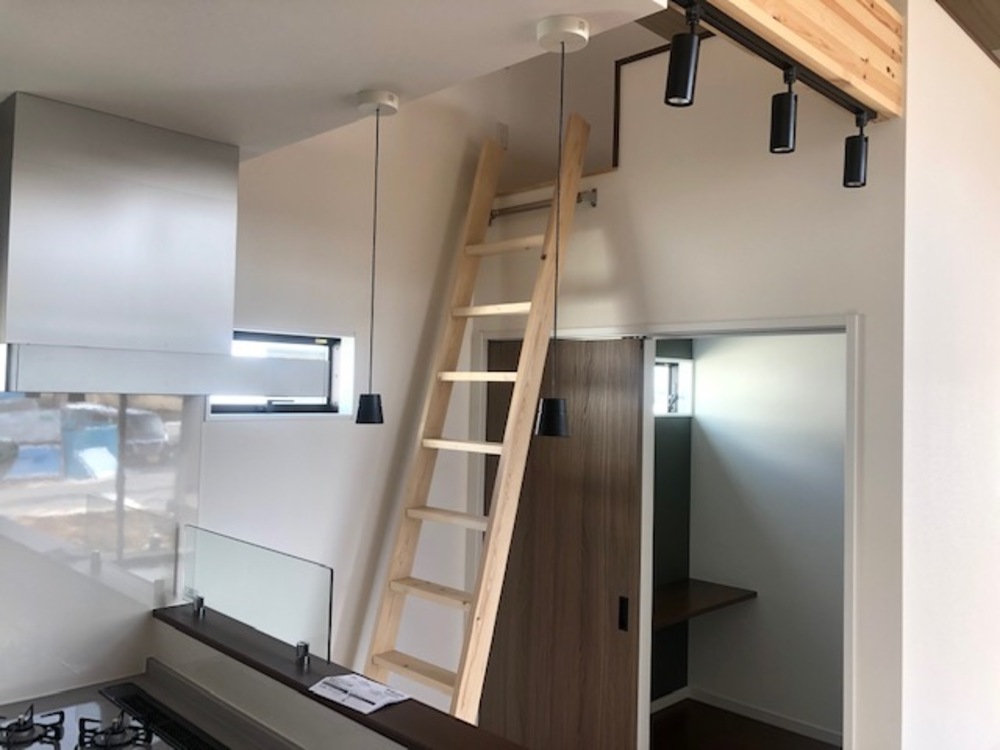

ロフトってわくわくしますよね♬
- 44. 2021年02月05日
-
内部完成
- 45. 2021年02月05日
-
内部完成

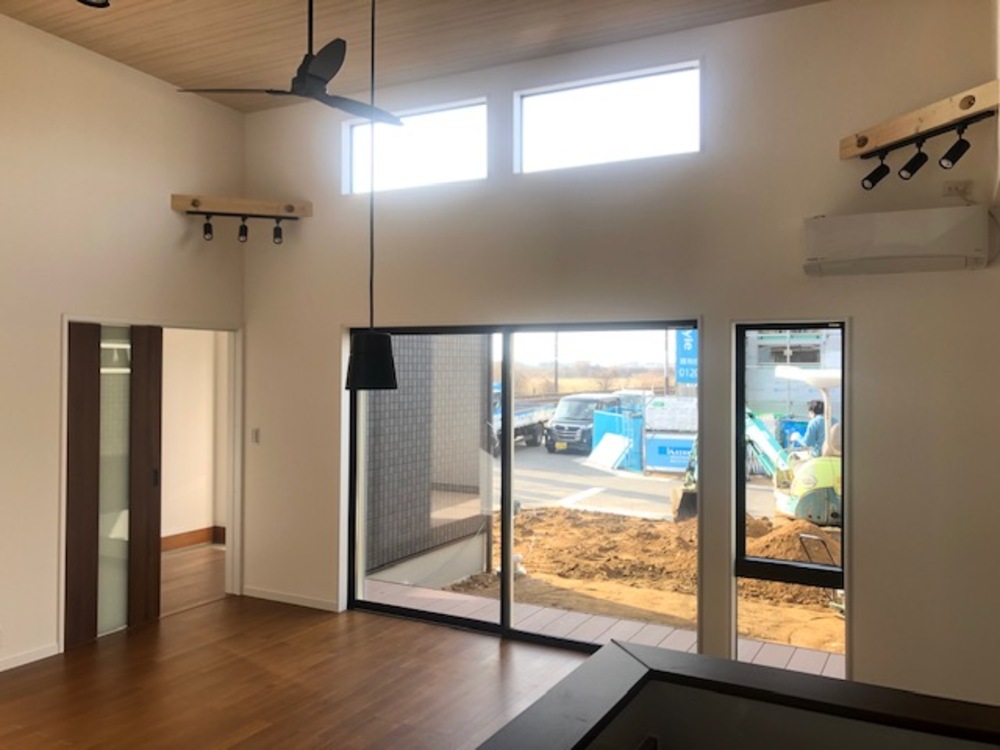

大きな窓は光も風もたくさん入り、気持ちいいですよね♬
- 46. 2021年02月05日
-
内部完成

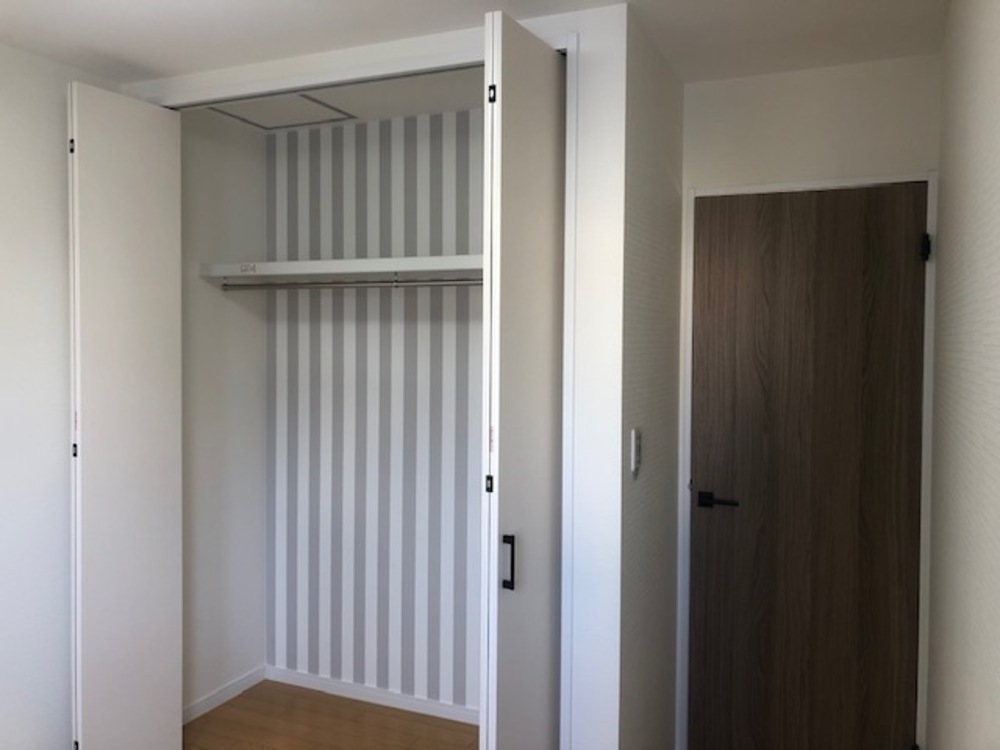

収納もクロスで可愛く仕上がっています♬
- 47. 2021年02月05日
-
内部完成

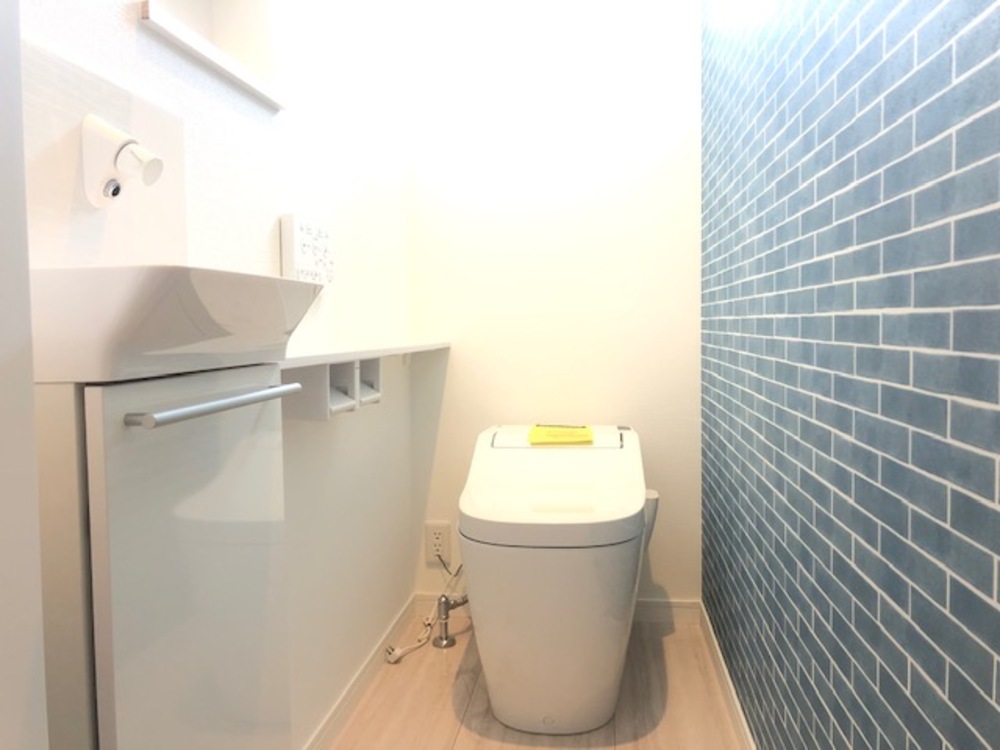

トイレの完成!爽やかな感じが素敵ですね♪

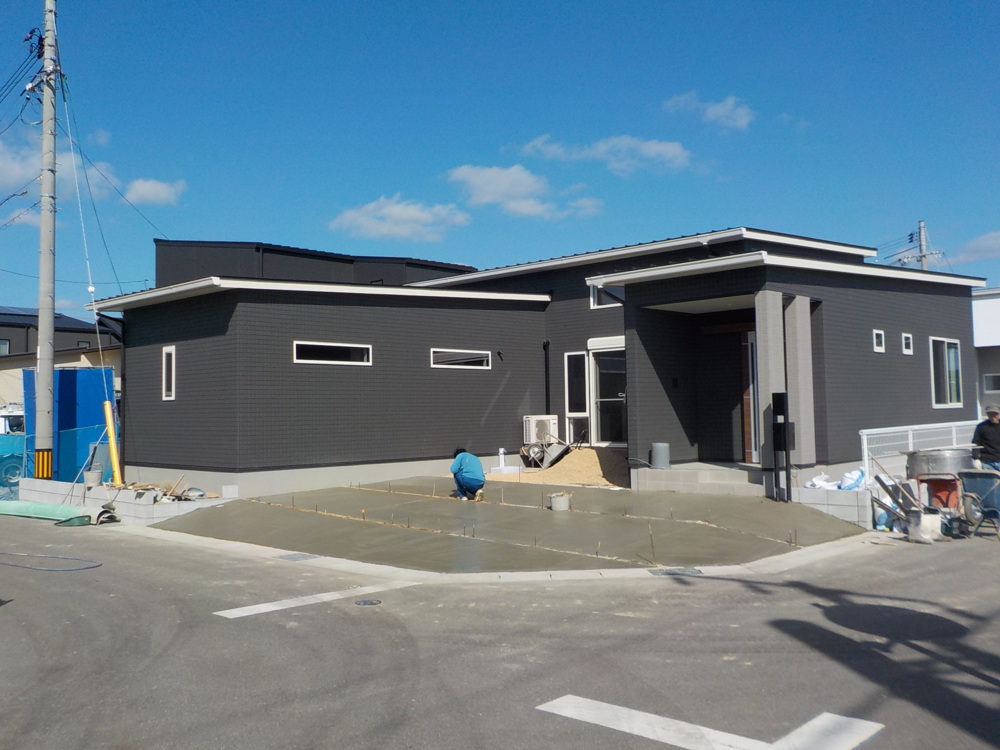

- 48. 2021年02月11日
-
外構工事
コンクリートをキレイに塗っています。外構完成間近!
