しっかりとした洗面コーナー、LDK天井のデザインが空間を広くおしゃれに感じる、今風の家
O様邸(下関市宮田町)
スタイル別|すべて
建築中レポート
- 1. 2022年11月08日
-

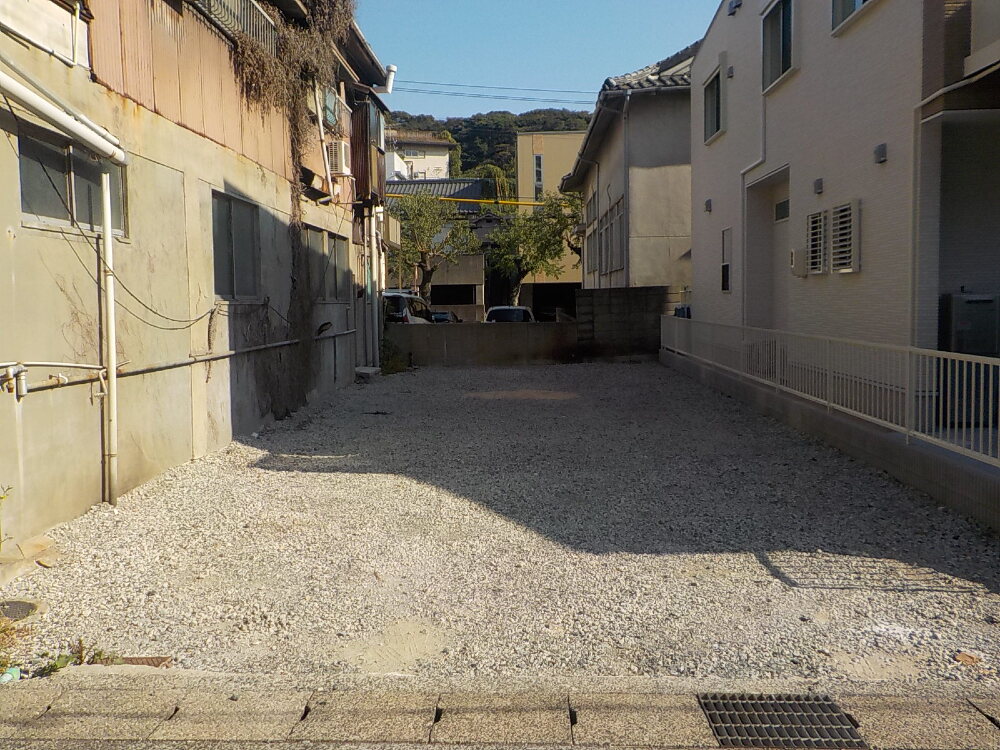

着工前

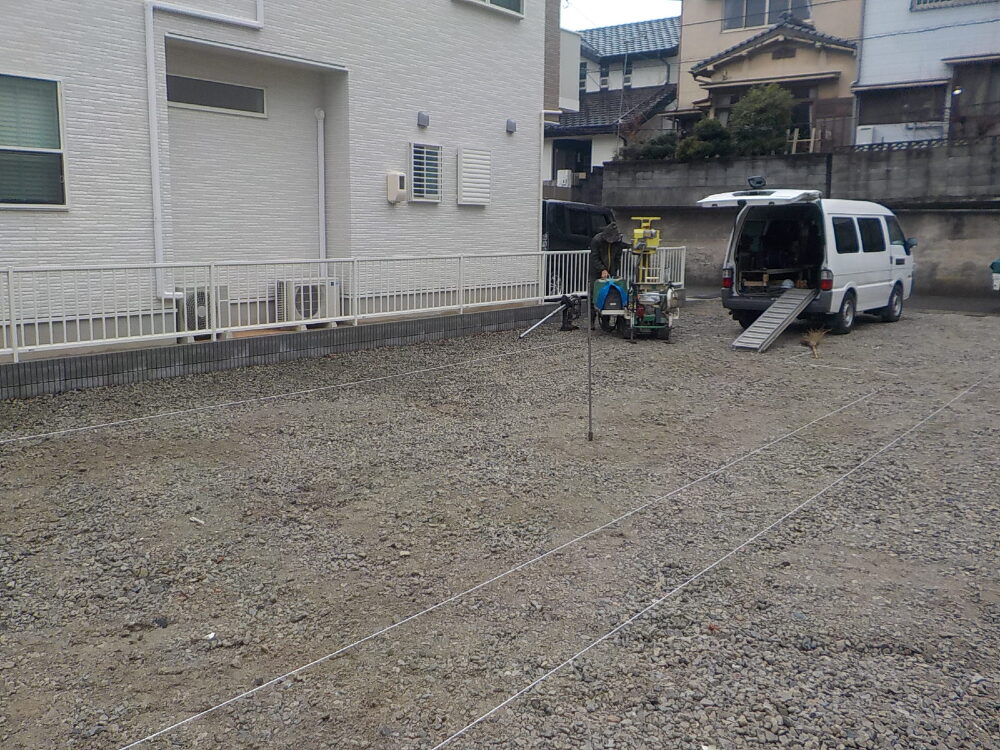

- 2. 2023年01月19日
-
地盤調査
- 3. 2023年02月04日
-
地鎮祭
本日、地鎮祭が執り行われました。
地鎮祭とは、建築などで工事を始める前に行う、その土地の守護神を祀り、土地を利用させてもらうことの許しを得て、工事の無事を祈る儀式です。
O様、本日はおめでとうございます。
- 4. 2023年02月04日
-
地鎮祭
- 5. 2023年02月08日
-

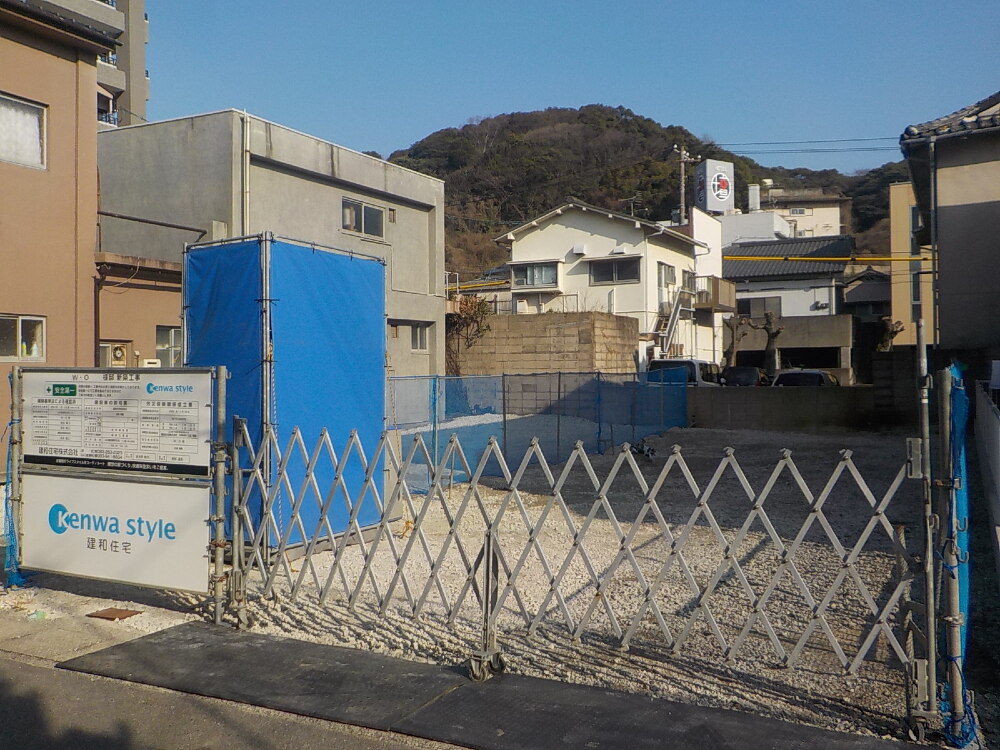

着工準備中
- 6. 2023年02月23日
-

基礎工事
- 7. 2023年02月24日
-

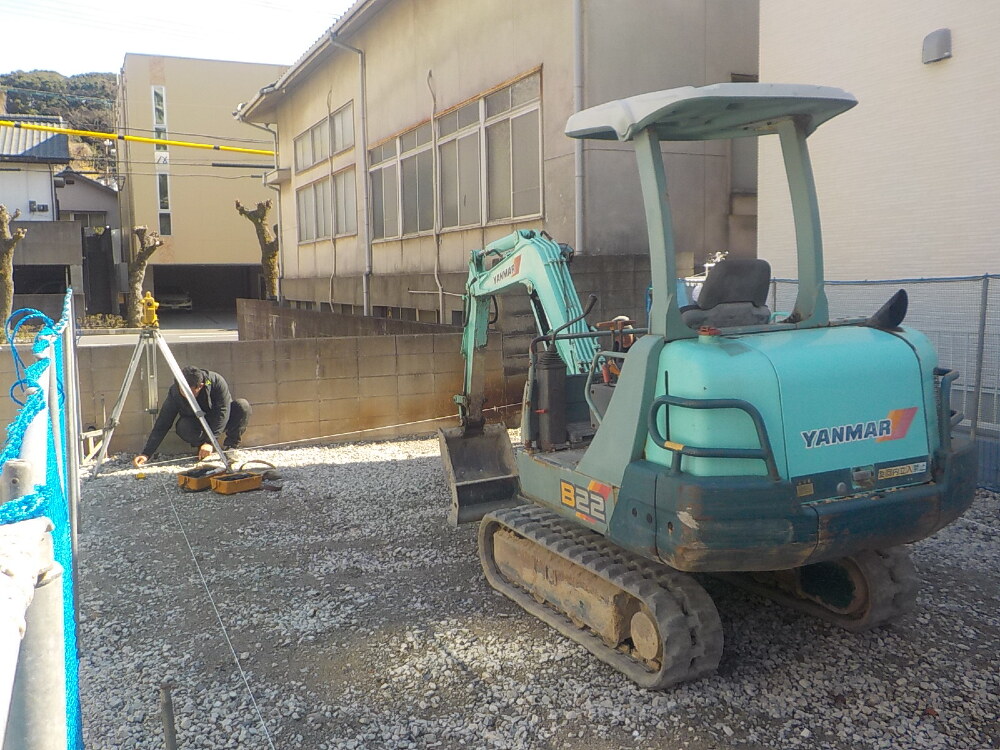

基礎工事
基礎形状に合わせて地面を掘削工事(根切り)後に砕石と呼ばれる石を敷き詰め、ランマーと呼ばれる機械を使って地盤を締め固めていきます。地盤をしっかりと締固めることで、建物がすぐに沈んでしまうことを防止します。

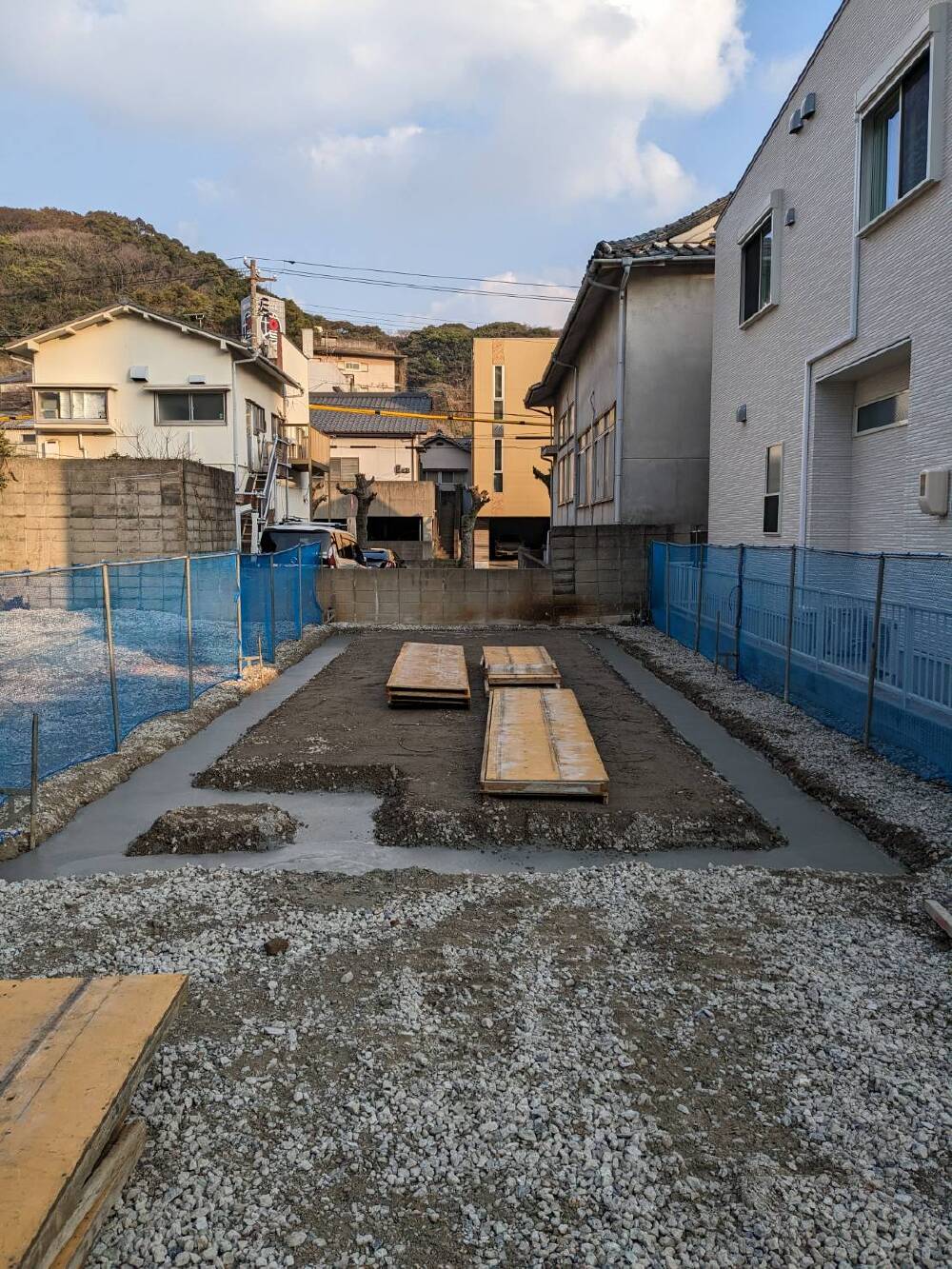

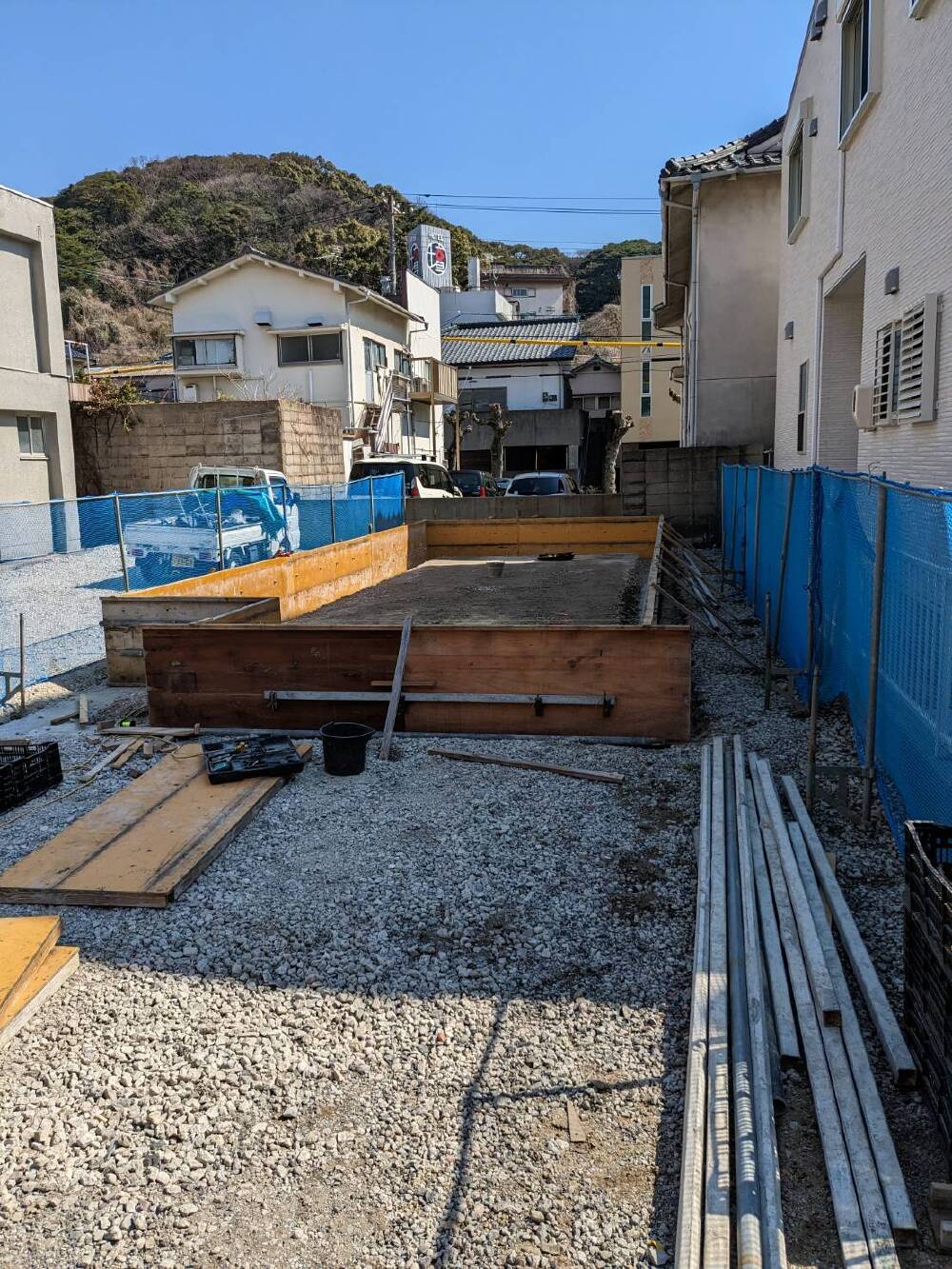

- 8. 2023年02月28日
-
基礎工事
型枠が設置されました。
- 9. 2023年03月06日
-
基礎工事
- 10. 2023年03月10日
-
基礎工事

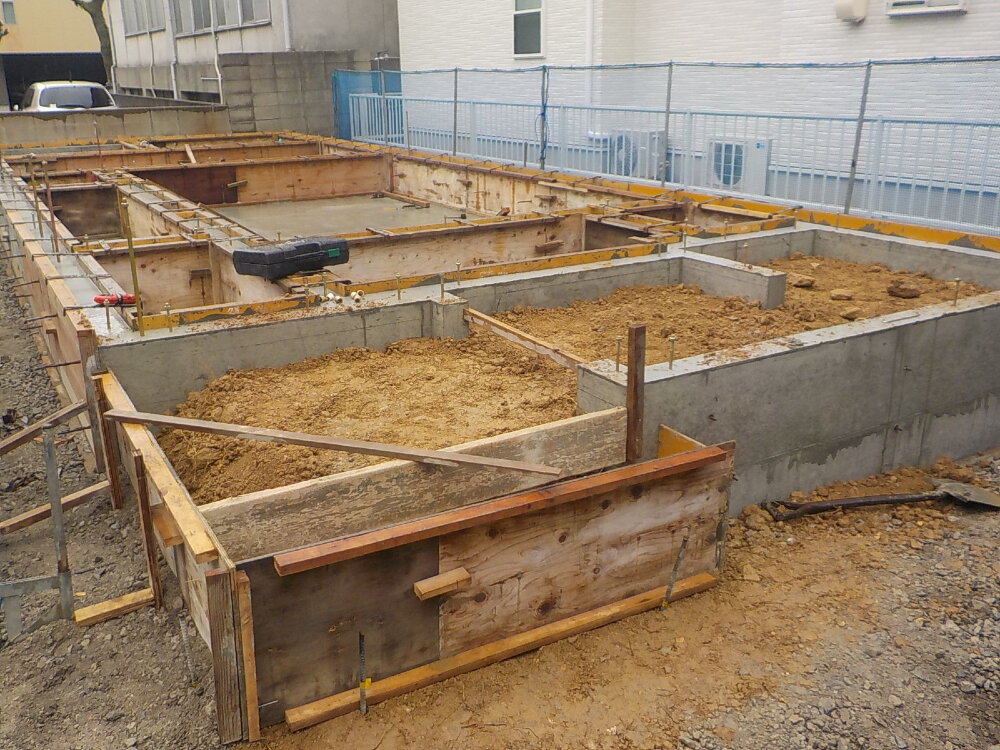

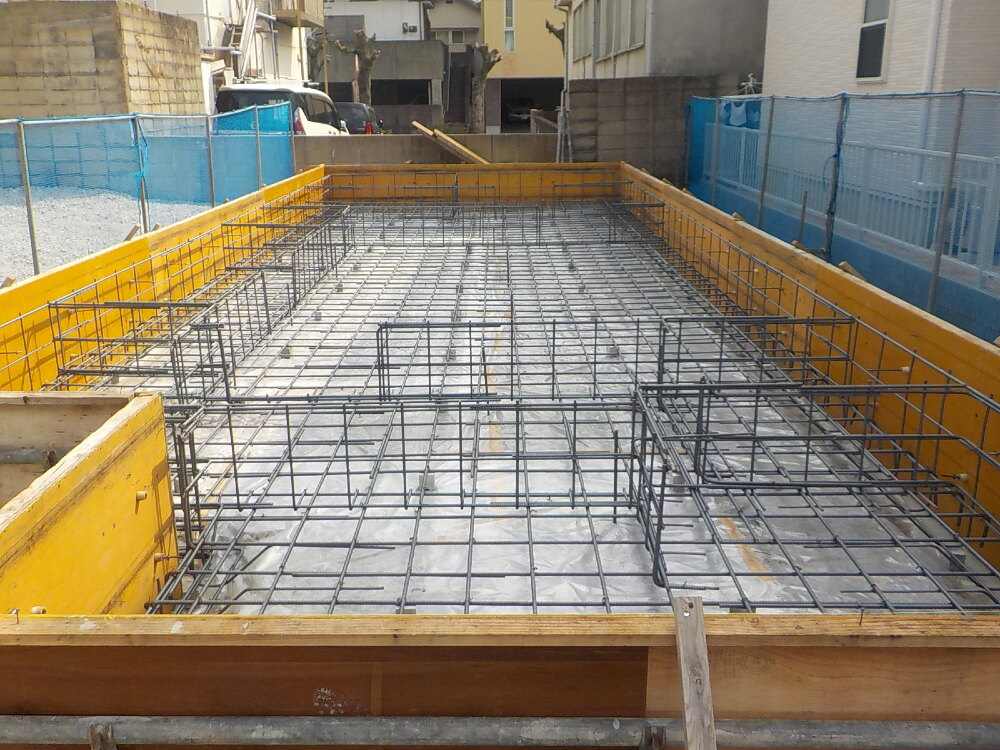

配筋工事を行いました。
基礎は鉄筋コンクリートでできています。
配筋は鉄筋コンクリートに必要な鉄筋を図面通りに組み立てていく作業です。配筋は基礎の寿命や強度に直接影響がある非常に重要な工程です。

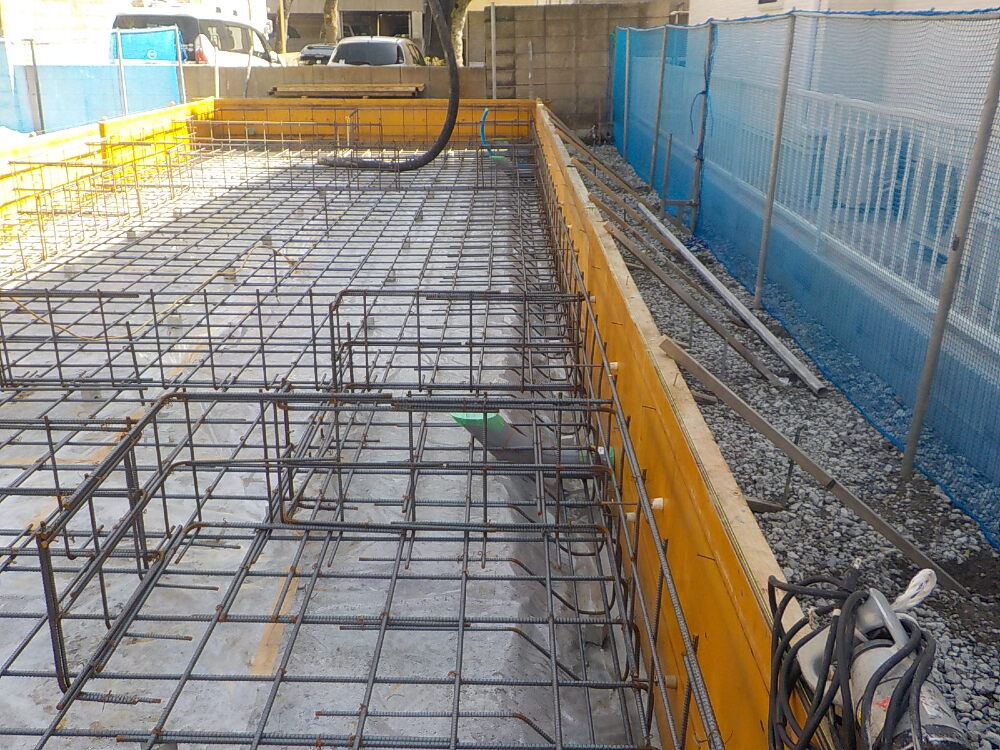

- 11. 2023年03月13日
-
基礎工事
住宅品質確保促進法や長期優良住宅法で求められる維持管理性に配慮し、「スリーブ方式」を採用し、住宅基礎部分のメンテナンス性を上げています。
- 12. 2023年03月13日
-
基礎工事
ベタ基礎という基礎で、建物の床下全体に鉄筋コンクリートを流し込んでつくる基礎です。耐震性に優れていることや、地面からの湿気が建物に伝わりにくくシロアリ被害のリスクが低くなるといった特長があります。
- 13. 2023年03月14日
-
基礎工事
基礎の立ち上がり部分の型枠が設置されました。
- 14. 2023年03月15日
-
基礎工事

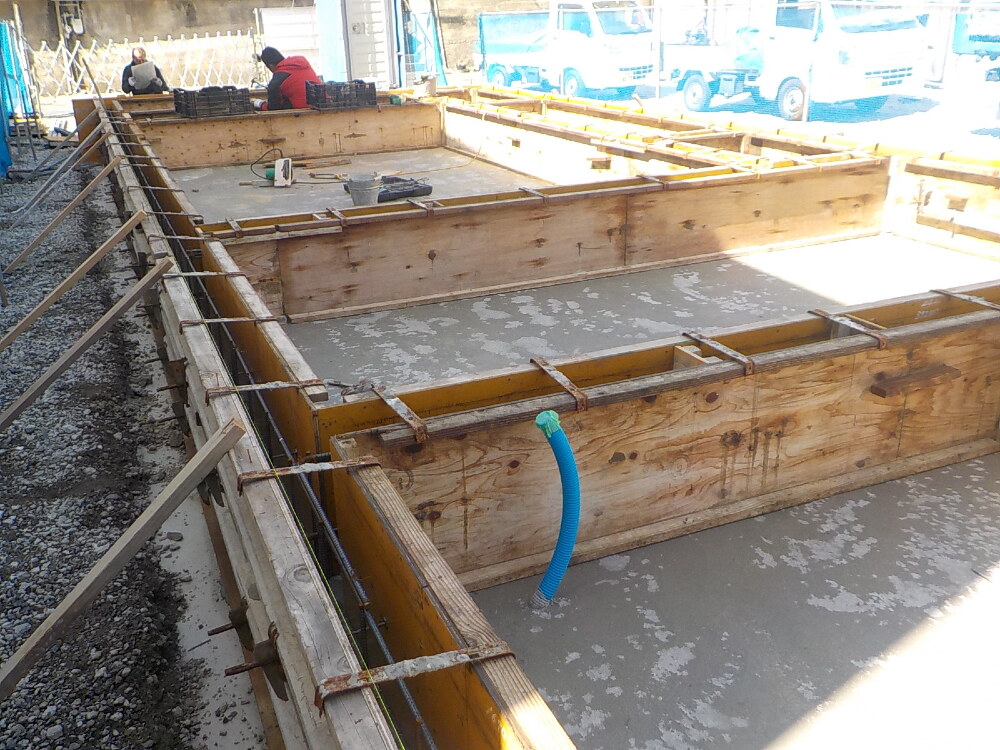

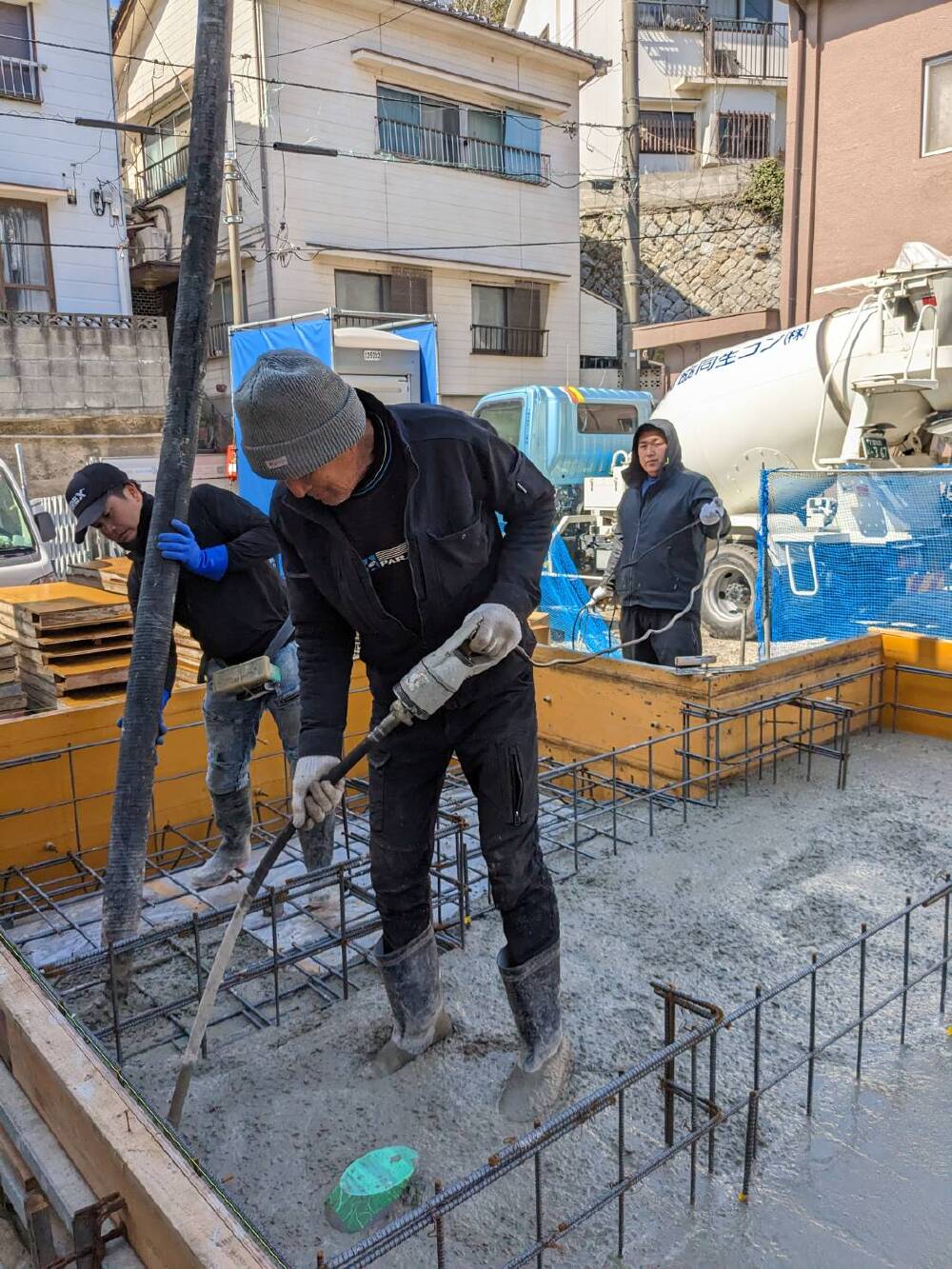

基礎の立ち上がり部分のコンクリート打設が行われました。

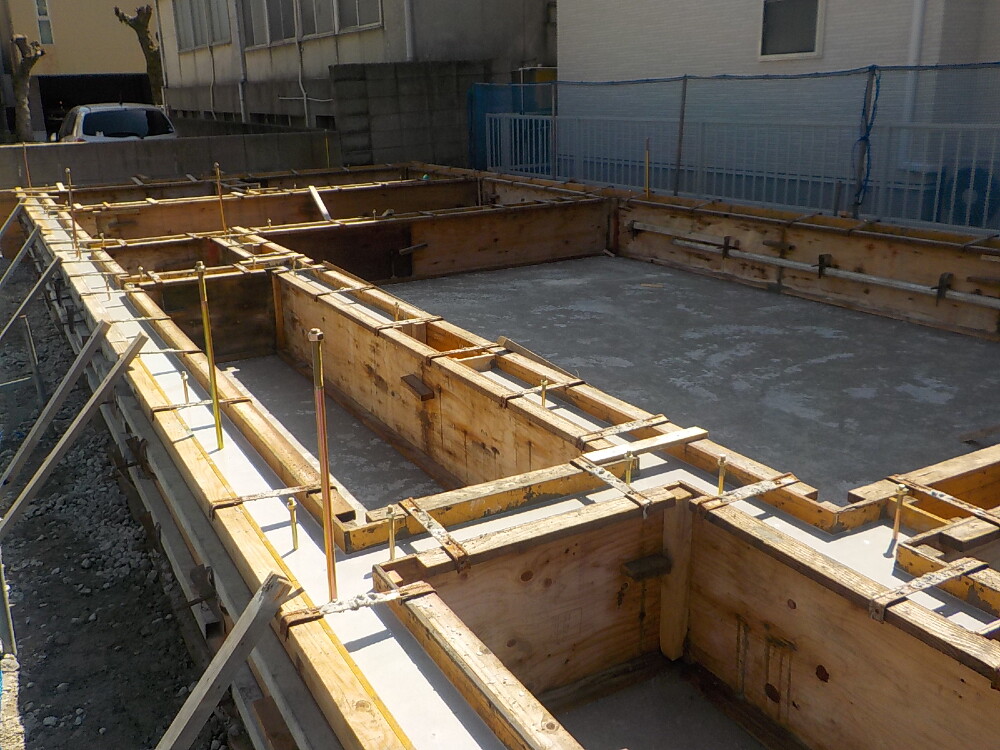

- 15. 2023年03月16日
-
基礎工事
- 16. 2023年03月18日
-

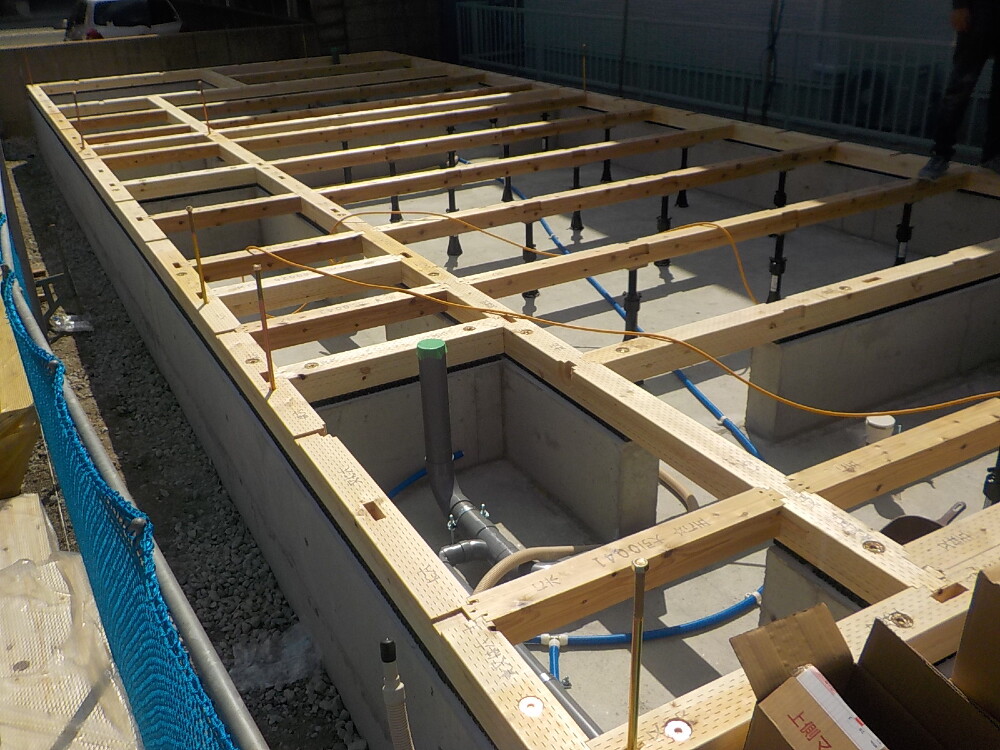

上棟準備

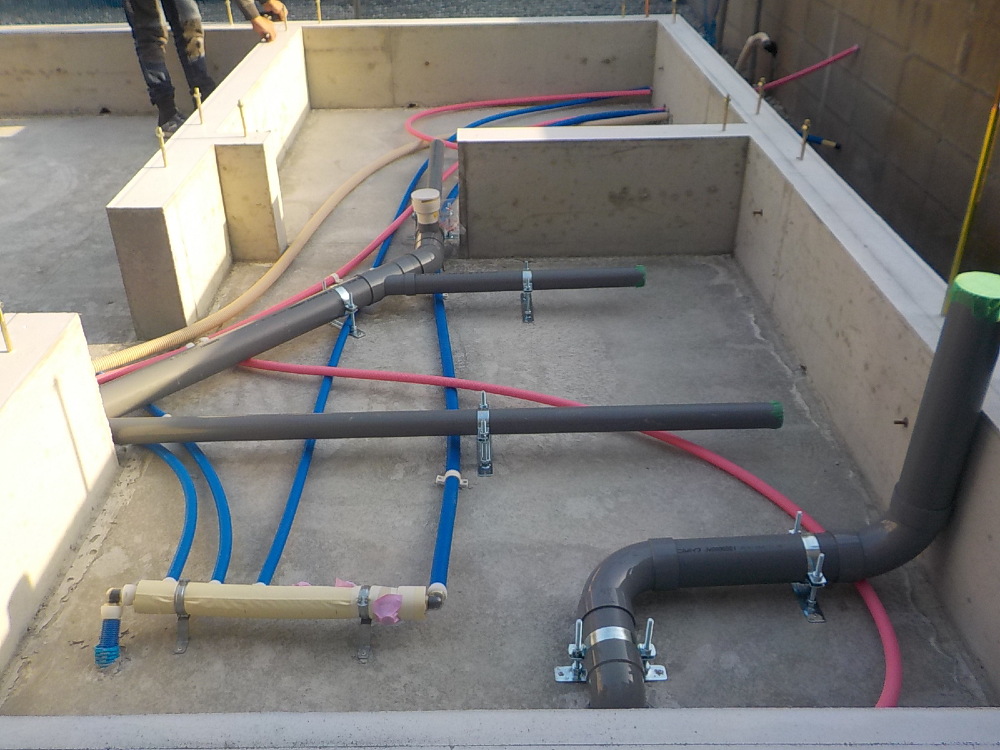

上棟前に、床下の部分に給排水の配管工事を行います。ブルーは給水で、ピンクは給湯、新築時だけでなく、メンテナンスの時にも一目でわかるように、色分けがしてあります。
- 17. 2023年03月20日
-

上棟準備
上棟に向けて、土台や柱などの材料が現場へと搬入されています。
- 18. 2023年03月20日
-
上棟準備

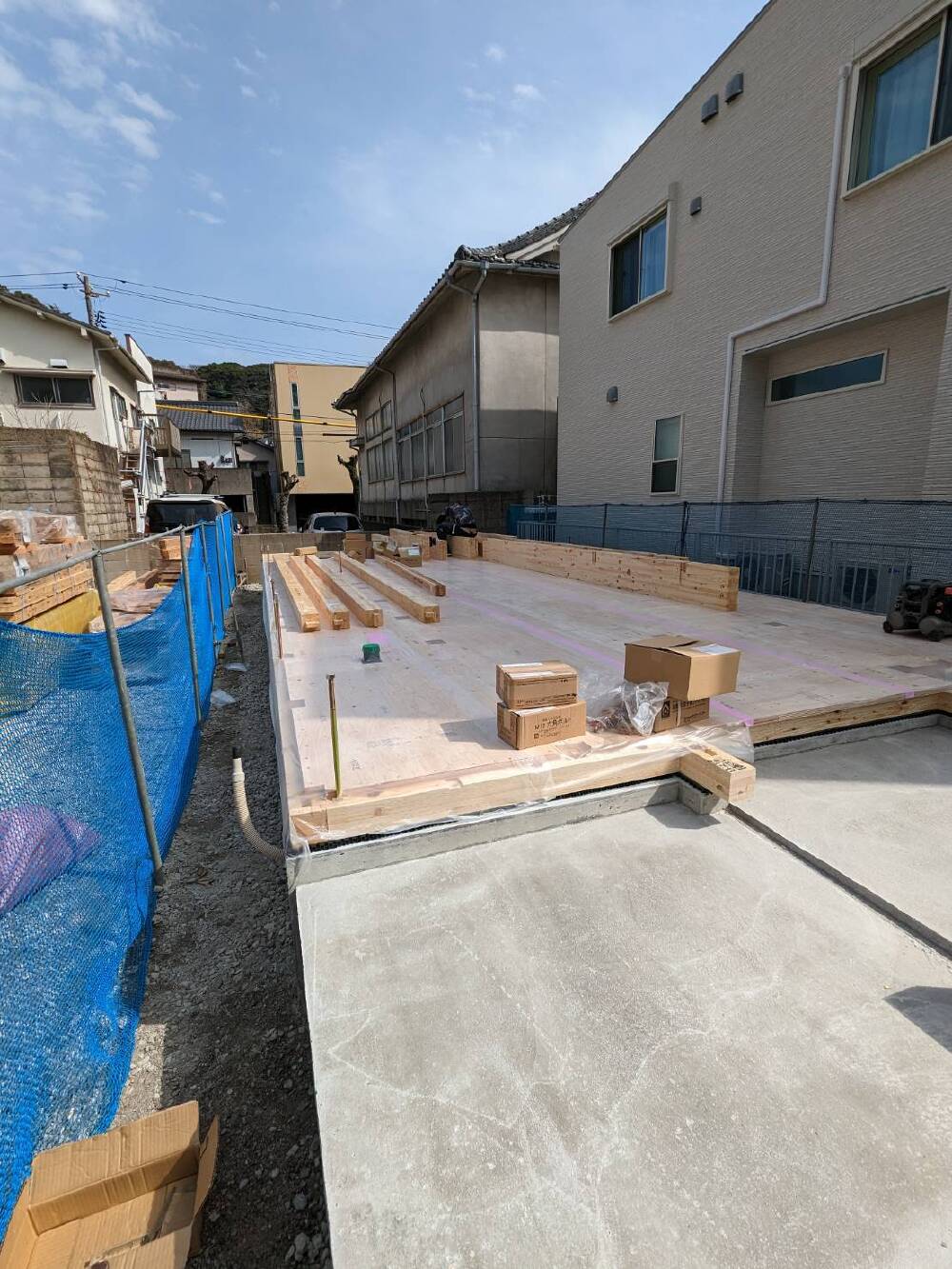

大工さんにより「土台敷き」という作業が行われました。
土台敷きは、基礎コンクリートの上に土台や大引きといわれる木材を設置していく作業で、建物の構造部分に関わる大切な工程となります。
- 19. 2023年03月20日
-
上棟準備
土台、大引の間に断熱材を入れ、床下地となる合板が敷かれました。
- 20. 2023年03月20日
-
上棟準備
- 21. 2023年03月22日
-

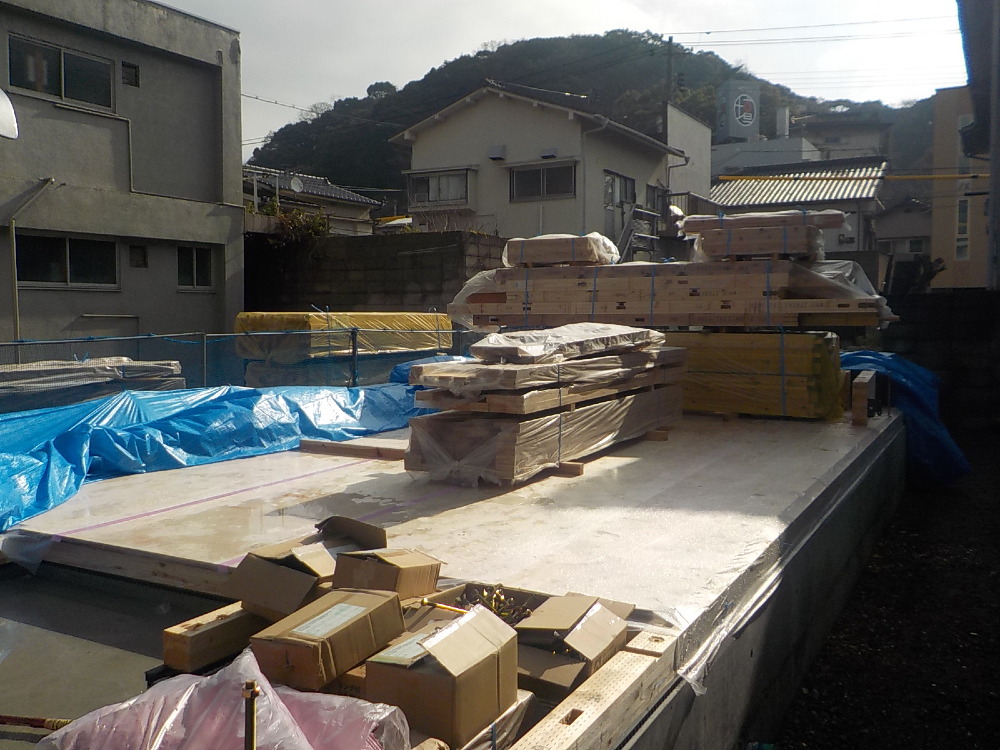

上棟準備
- 22. 2023年03月24日
-

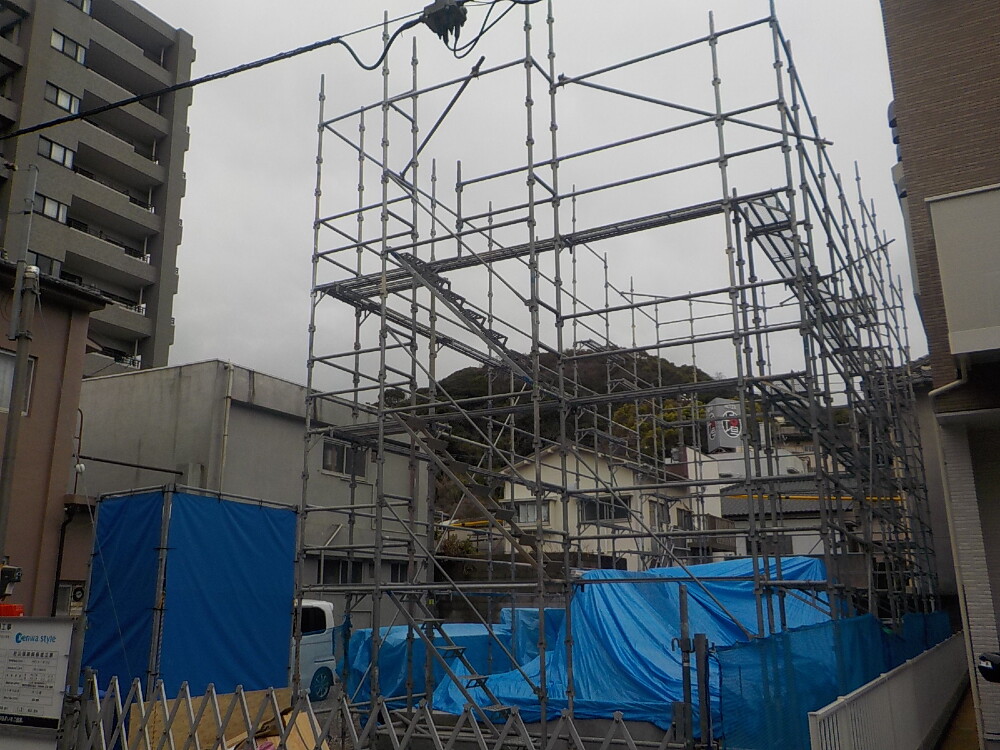

上棟準備
足場が組み立てられました。

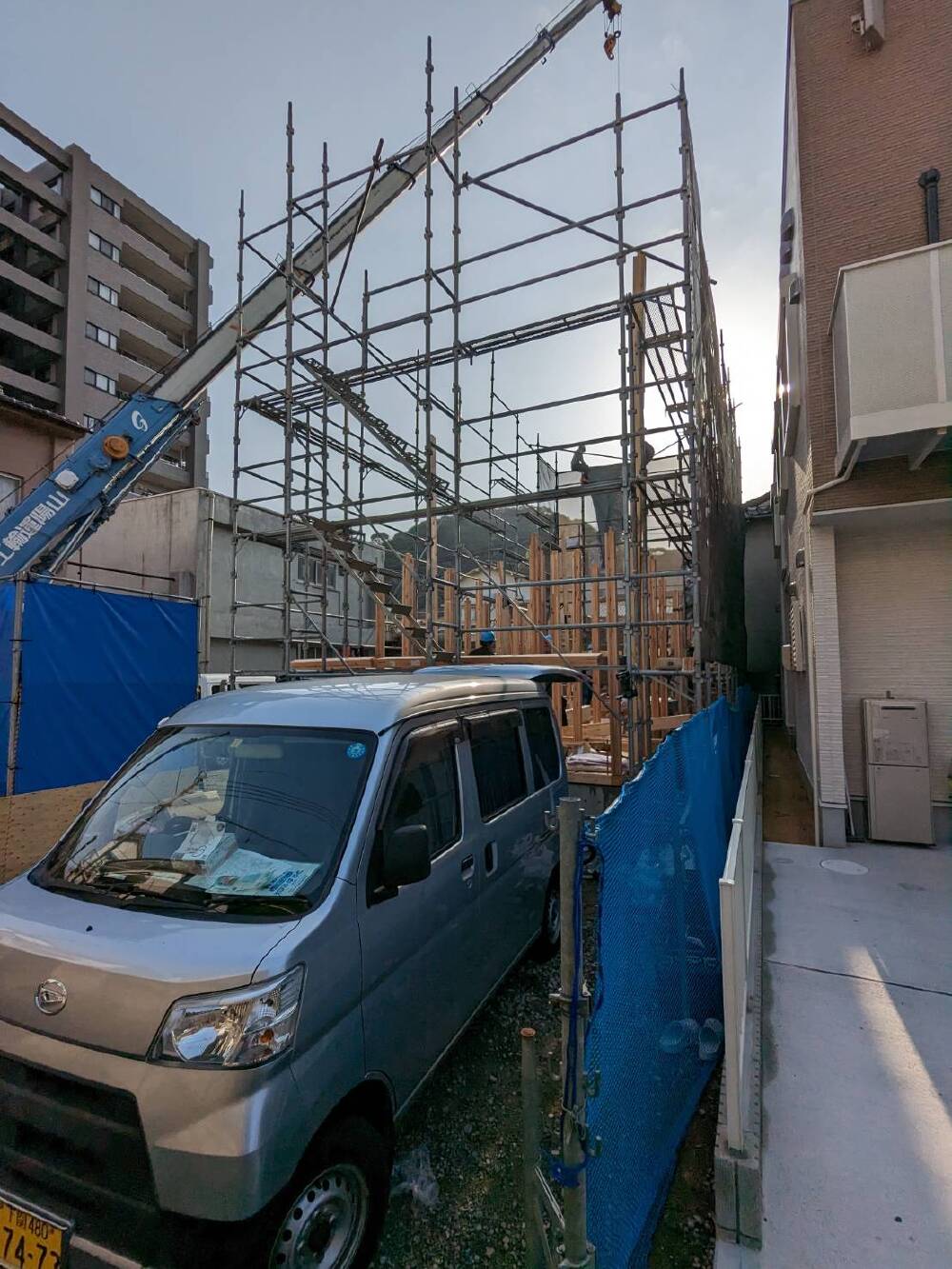

- 23. 2023年03月27日
-

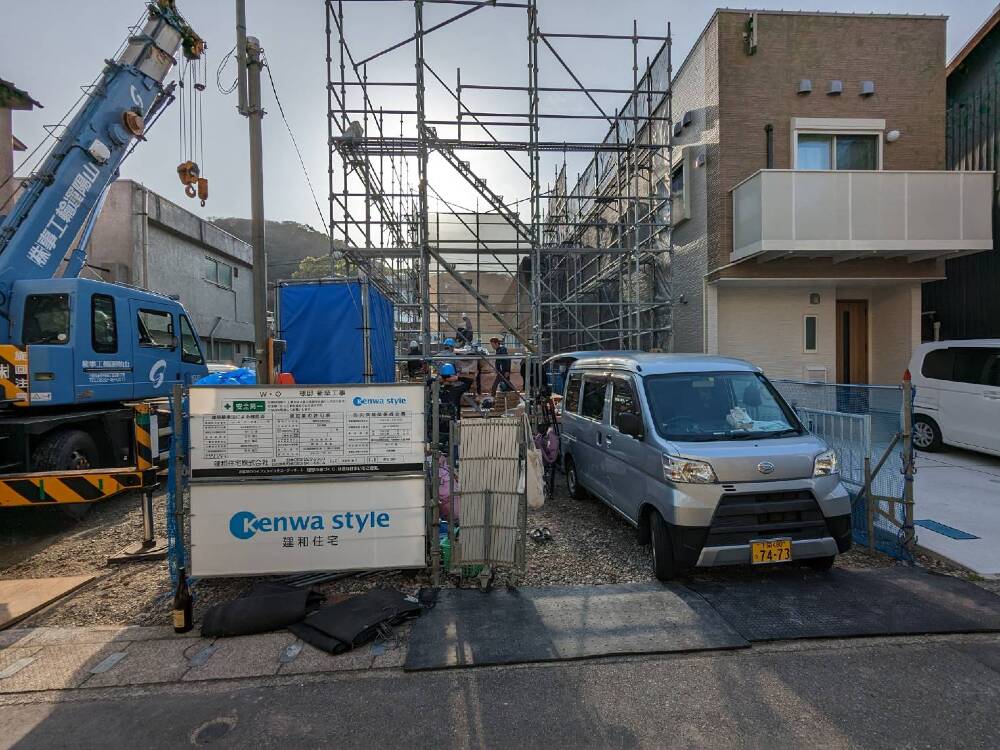

上棟
O様、本日はおめでとうございます!
マイホームが形となっていく様子をお楽しみください。
職人の皆様、安全第一で宜しくお願い致します。

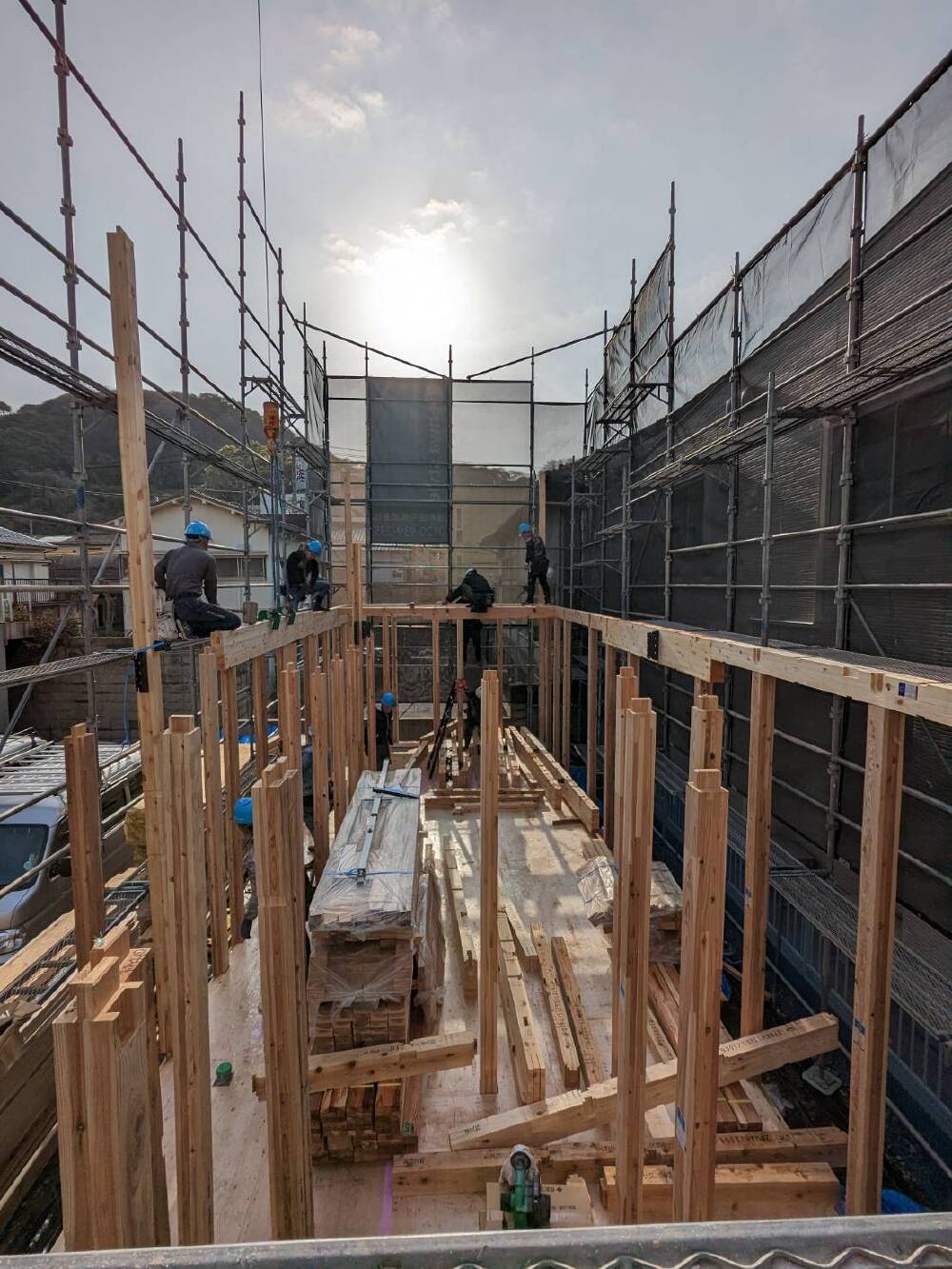

- 24. 2023年03月27日
-

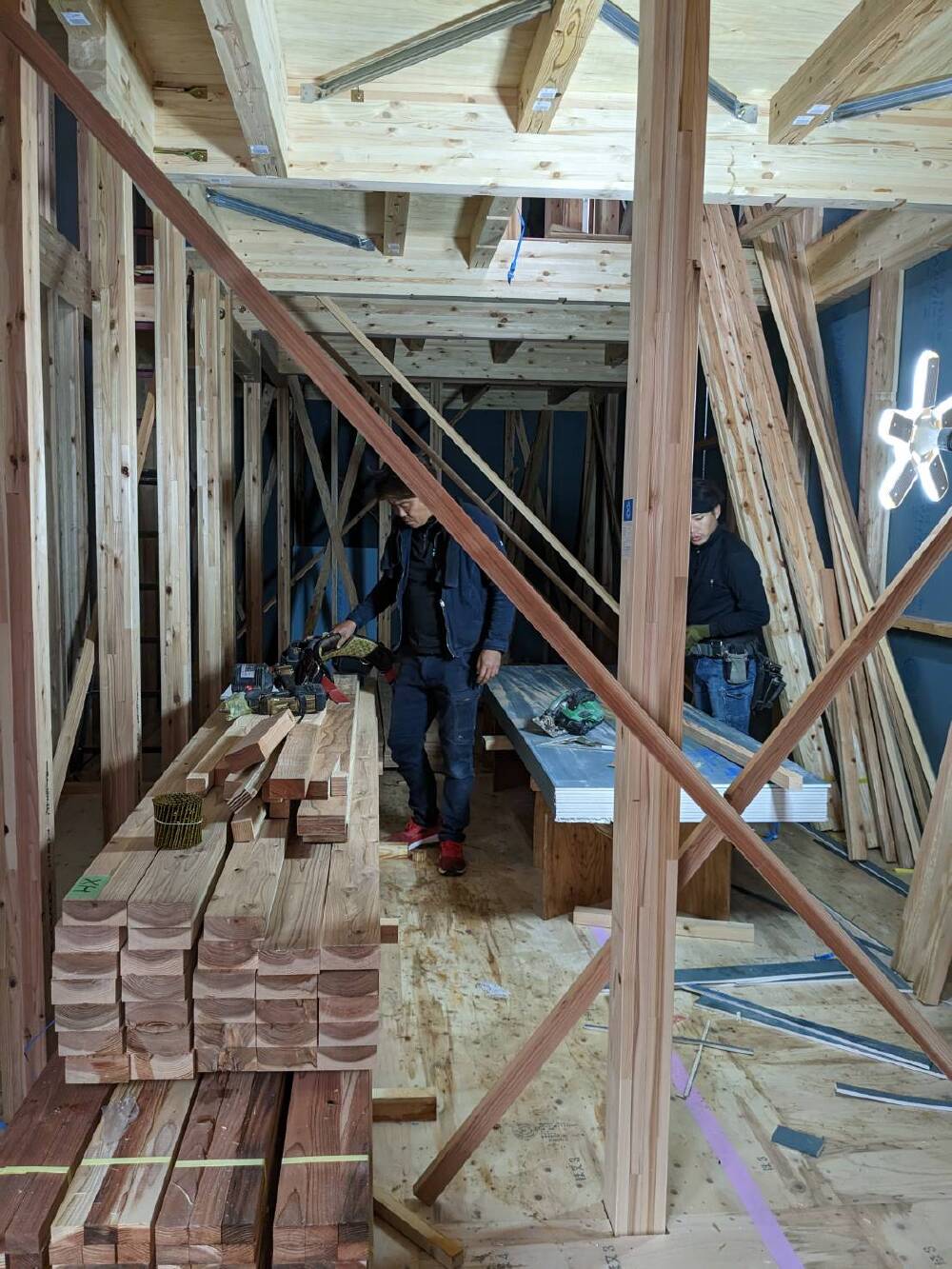

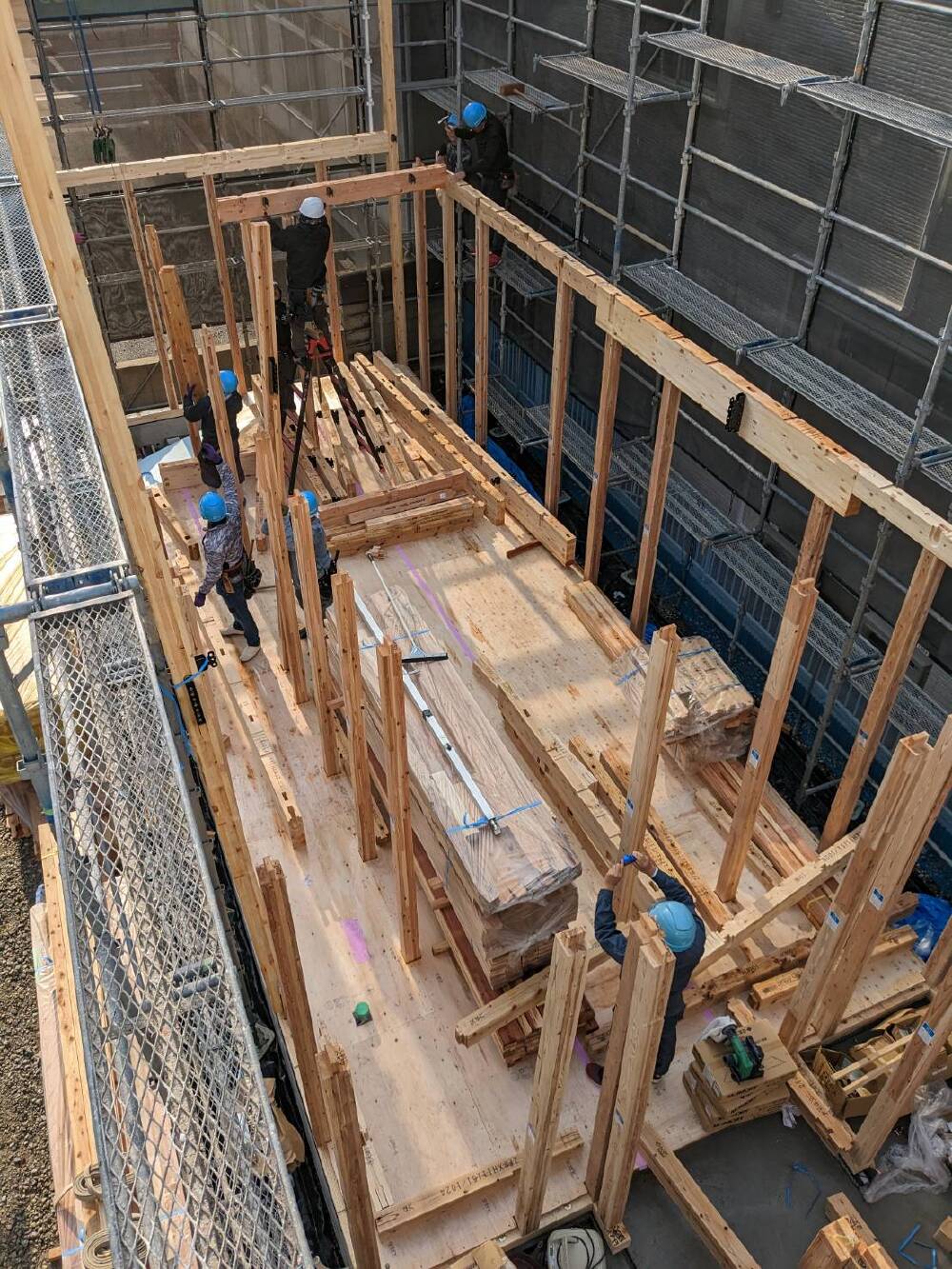

上棟
土台の上に柱が次々に立ち始め、作業が着々と進められています。
- 25. 2023年03月27日
-
上棟
レッカーで荷揚げしながら職人さん達が力をあわせて施工していきます。
上まで突き出ている長い柱を「通し柱」といい、構造的な強度を高める通し柱は、軸組工法の構造材としては大変重要な部材となります。
- 26. 2023年03月27日
-
上棟
予め図面に従ってプレカットされた木材はそれぞれの位置によって長さや大きさ、更に、仕口、継手といった接合部の形などが決まっています。
このようにプレカットされた木材を用いる事で、施工に無駄が無く、正確な計測検査がされており安心できる上、効率よく作業が進められます。
- 27. 2023年03月27日
-
上棟
- 28. 2023年03月27日
-
上棟
骨組みとなる木材には「集成材」を使用しています。
集成材は、木を短冊のように挽き、木の繊維方向に沿って平方に並べて接着させた木製品です。
乾燥収縮が少ない、丈夫、軽い、火に強い、調湿性があるなど、大変優れた木材です。
- 29. 2023年03月27日
-
上棟
耐力壁を施工しています。
石膏ボードの優れた防火性能・施工性・経済性に加えて、耐力面材としての機能も兼ね備えています。

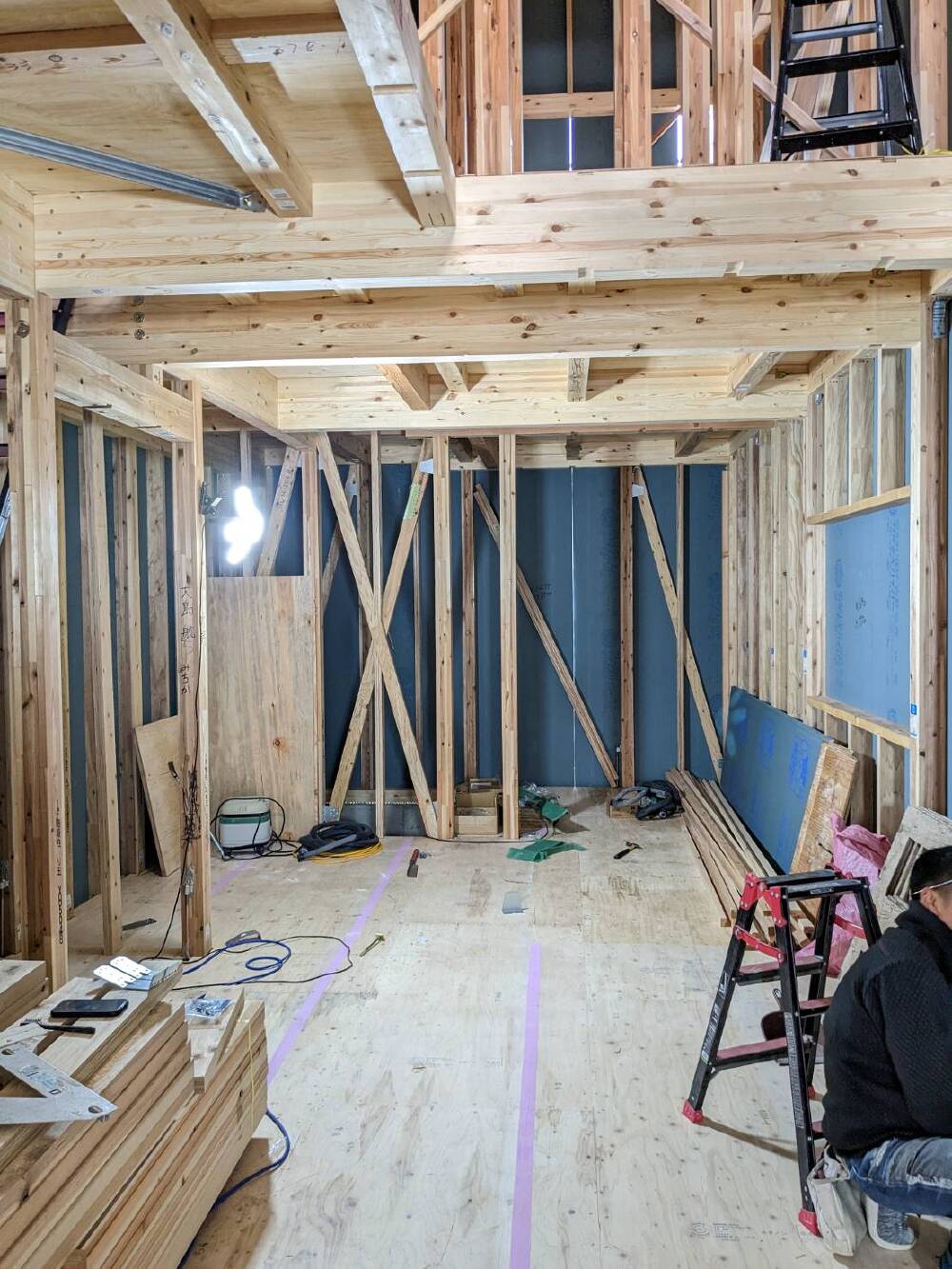

- 30. 2023年03月30日
-
内部施工状況

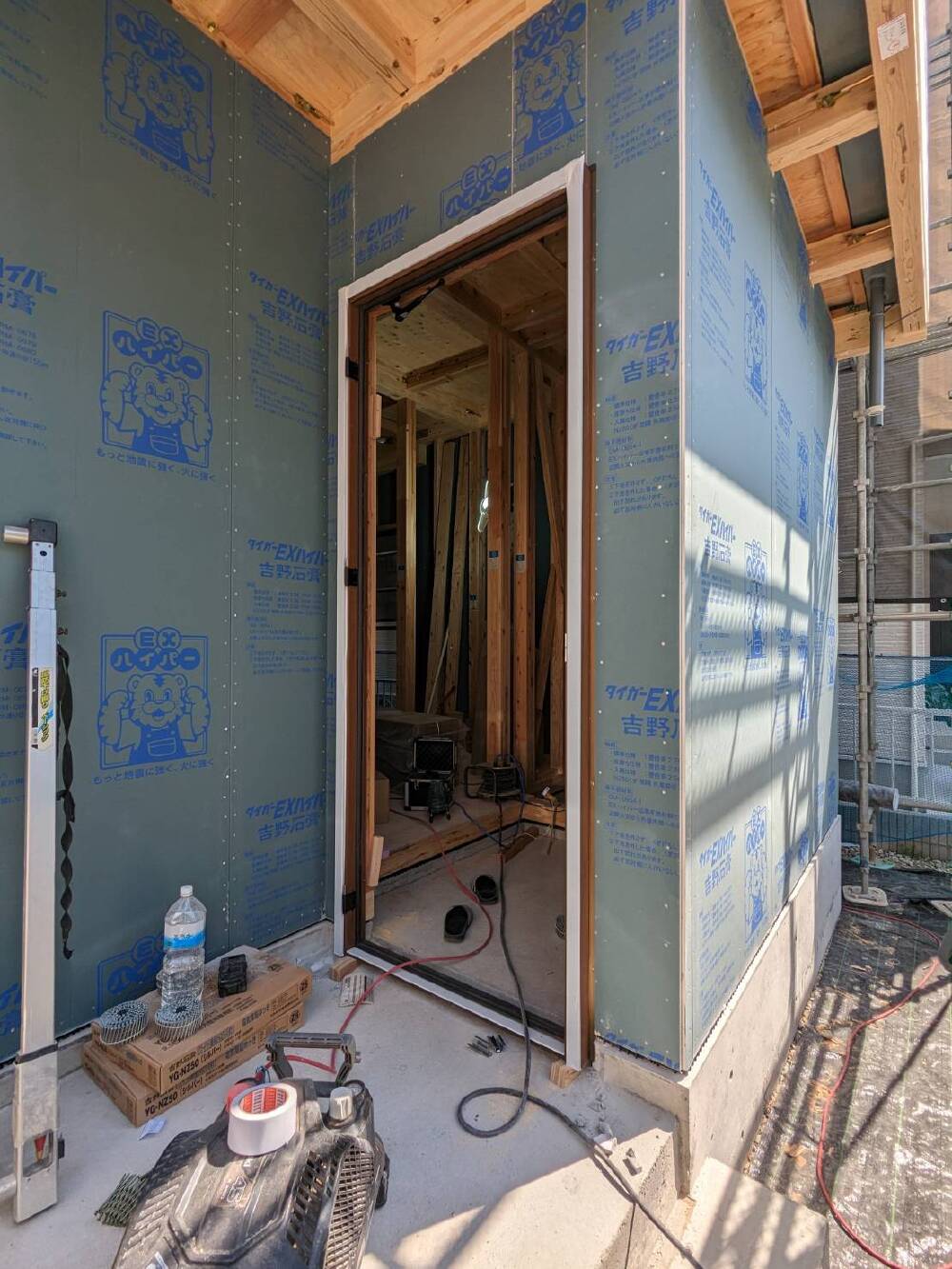

- 31. 2023年04月03日
-

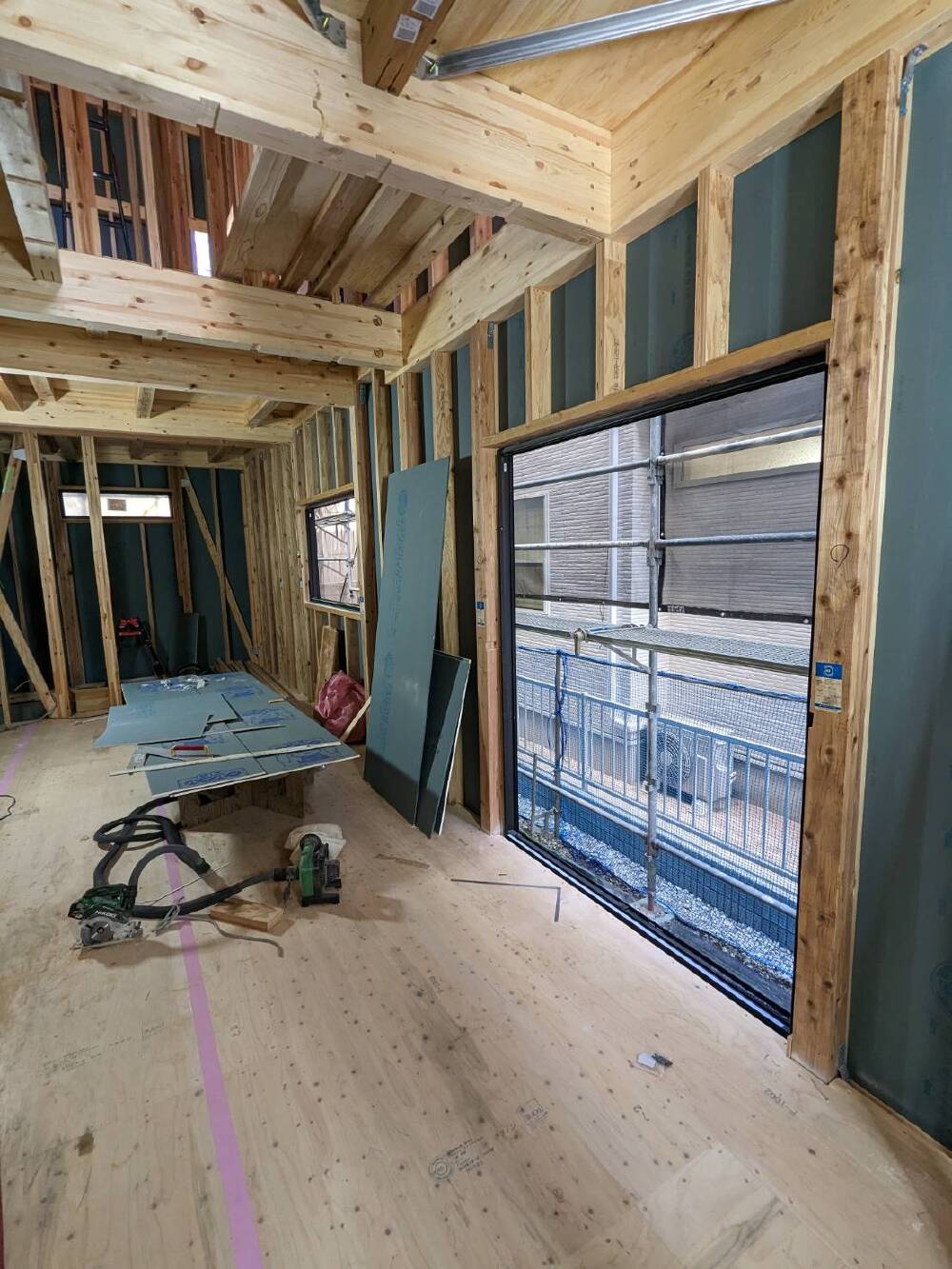

内部施工状況
- 32. 2023年04月03日
-
外部施工状況

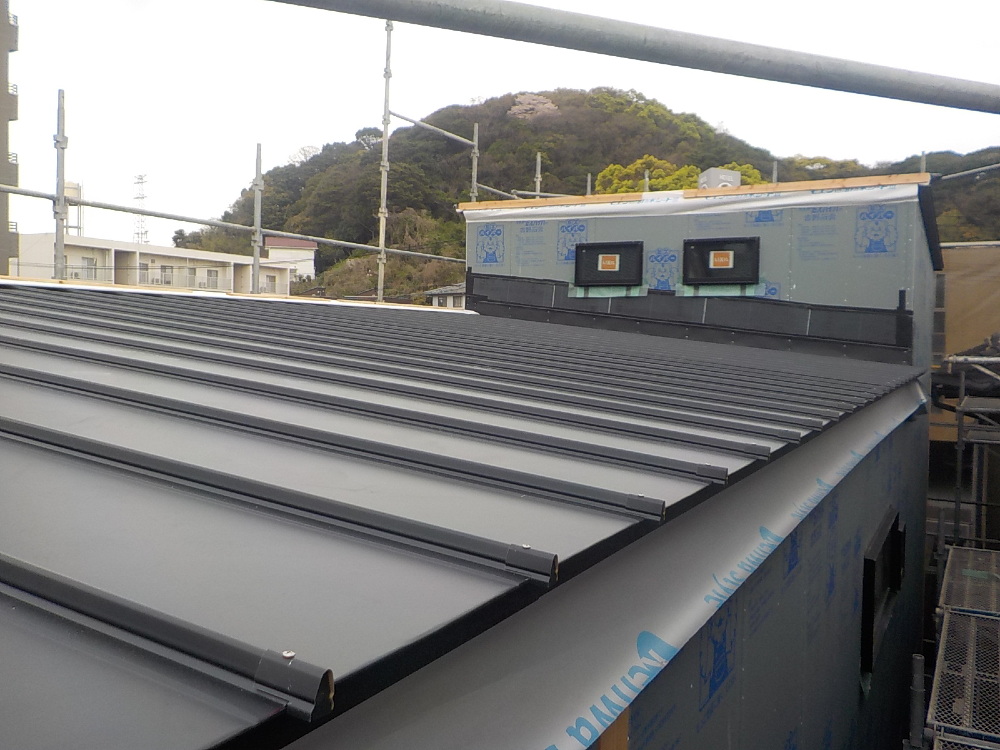

- 33. 2023年04月04日
-
外部施工状況
- 34. 2023年04月04日
-
外部施工状況
- 35. 2023年04月06日
-
内部施工状況

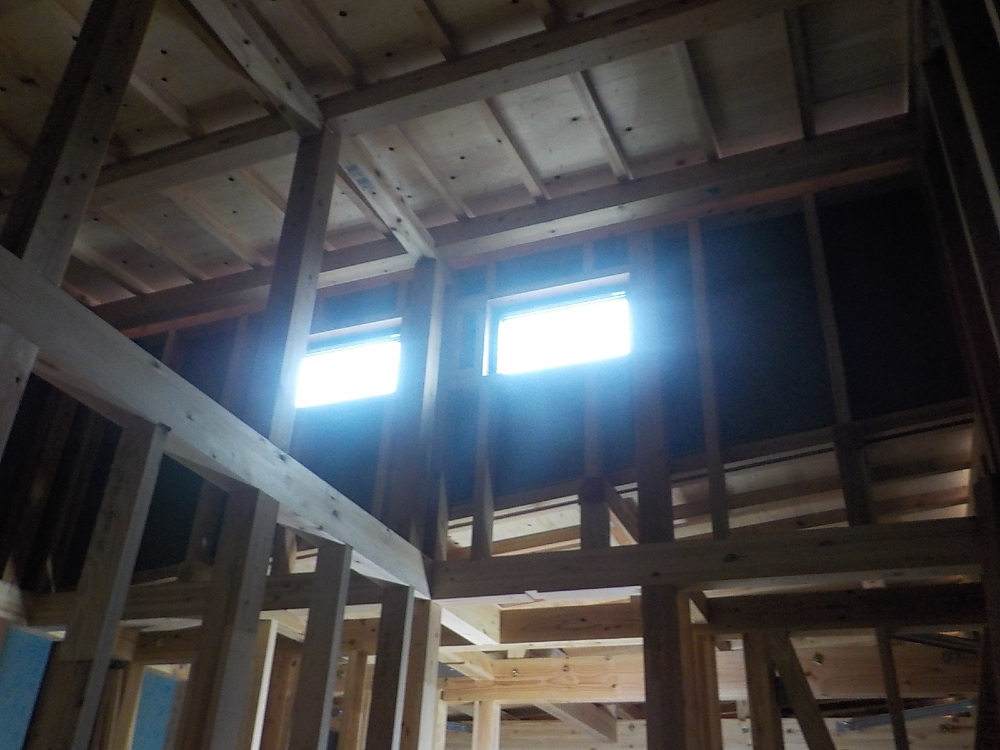

- 36. 2023年04月06日
-
外部施工状況
- 37. 2023年04月06日
-

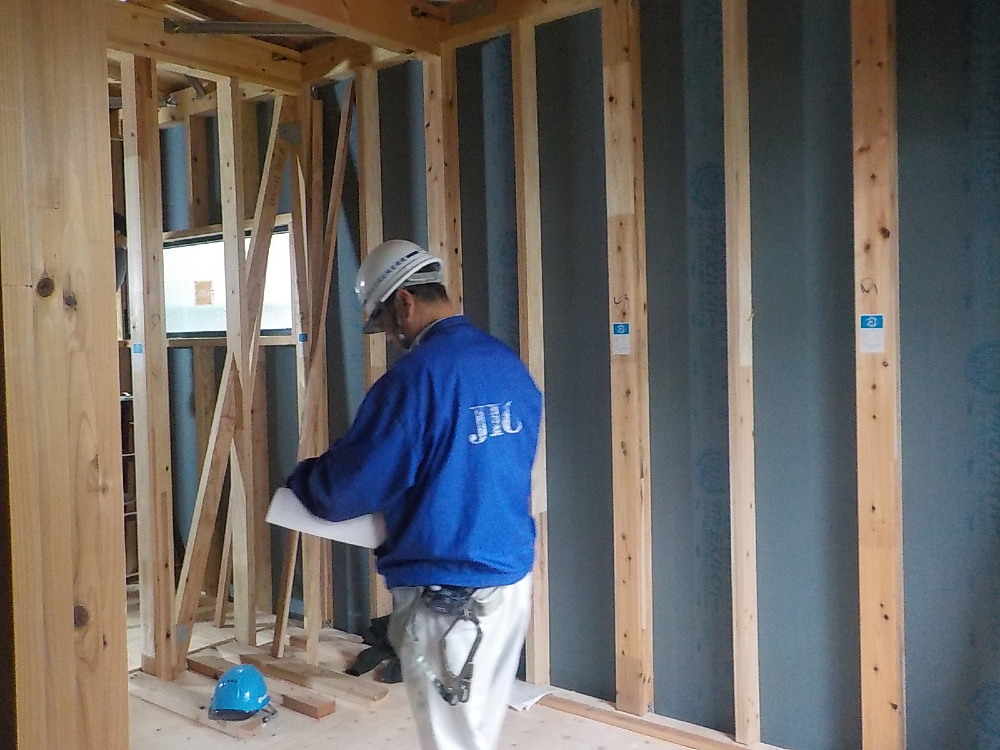

内部施工状況

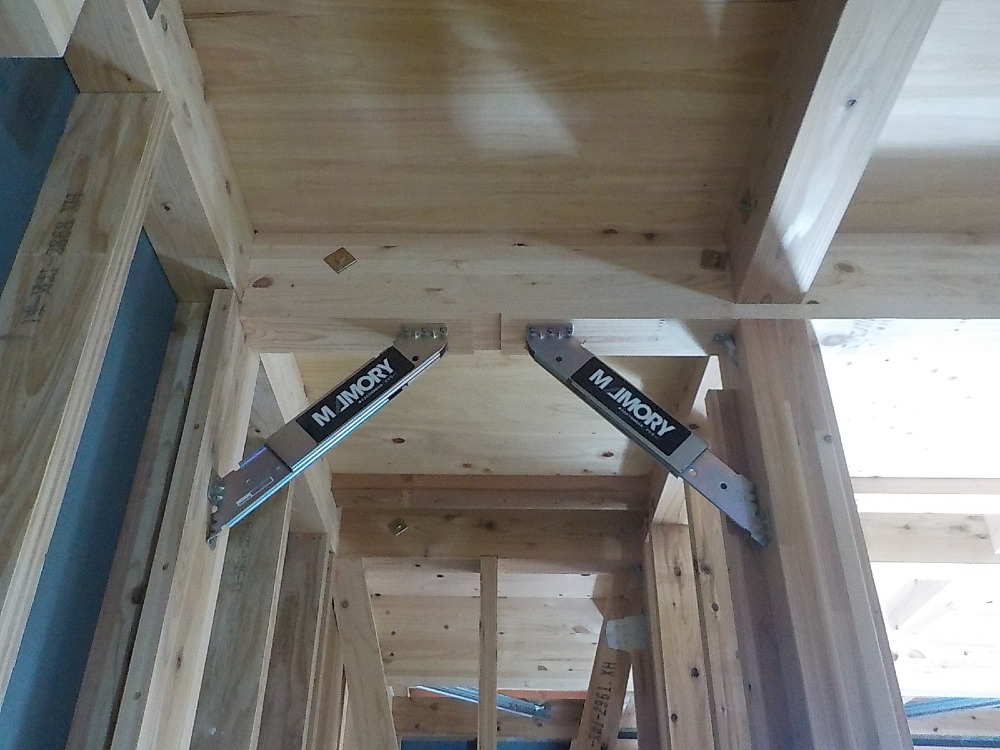

耐震金物マモリー取り付けが完了しました。
Mamory(マモリー)とは、地震時の振動エネルギーを高減衰ゴムの性能を利用し、瞬時に新エネルギーに変換する、大切なお住まいとご家族の生活を守る制震装置です。
地震の揺れを吸収・放熱します。
- 38. 2023年04月06日
-
内部施工状況
JIO構造検査
- 39. 2023年04月07日
-

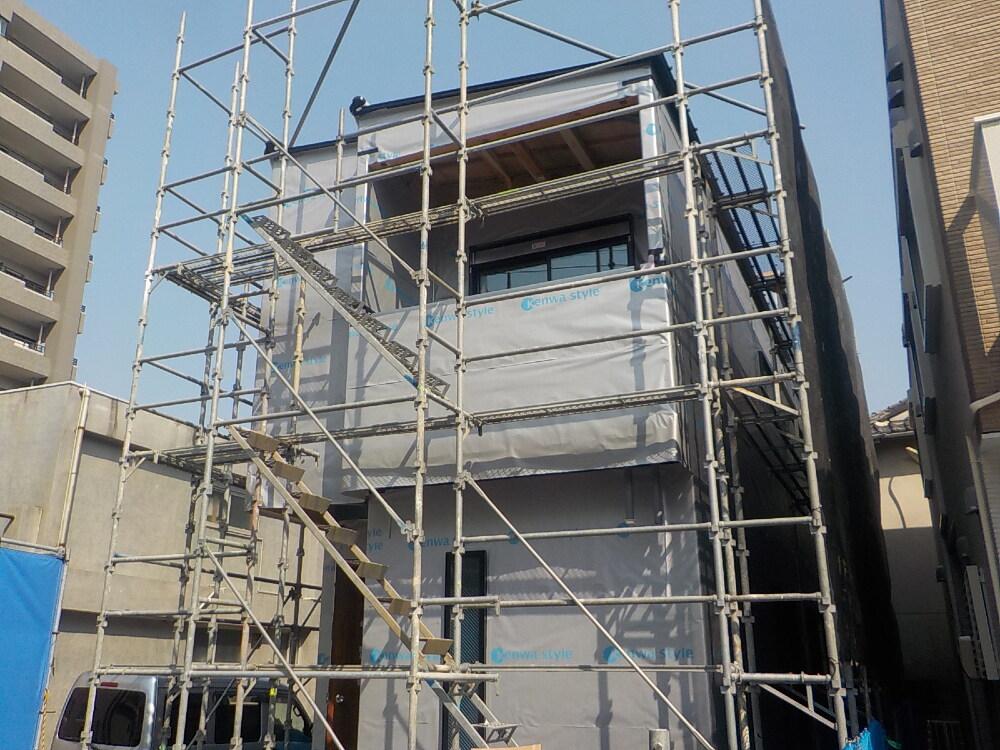

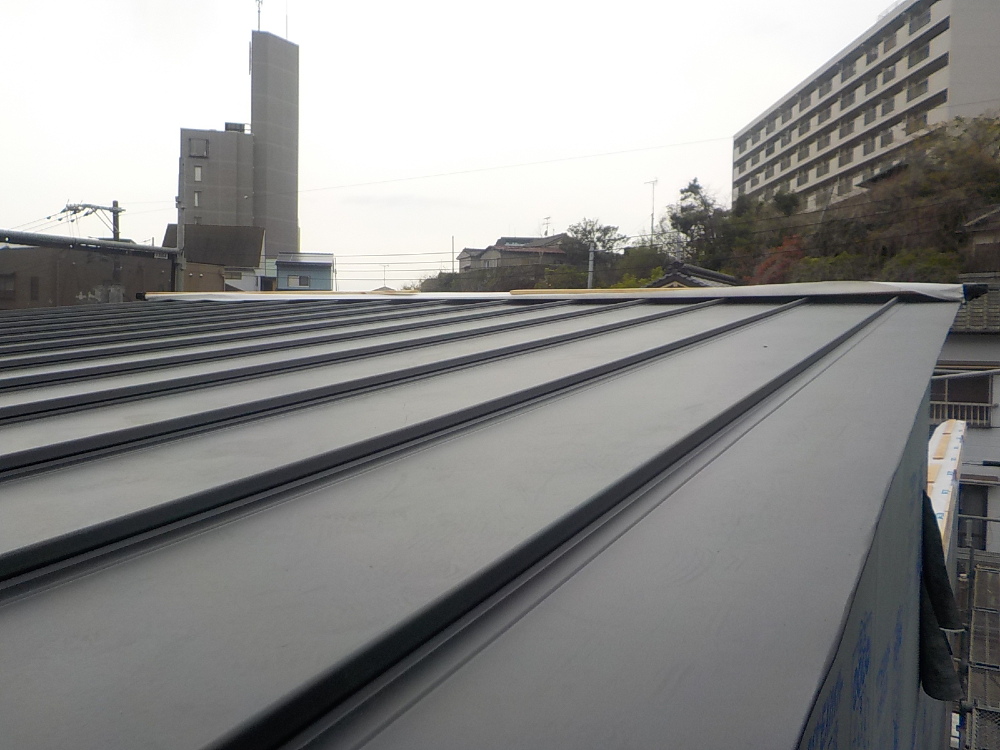

外部施工状況
建物外部に遮熱透湿防水シートを貼り付けました。
外壁の仕上げ材の内側に施工するシートで、建物内部に雨水の侵入するのを防ぎます。また、熱の放射をおさえる「遮熱性能」や壁体内にの湿気を逃がしこもりを防ぐ「透湿性能」などに優れたシートです。
- 40. 2023年04月08日
-
内部施工状況
- 41. 2023年04月11日
-

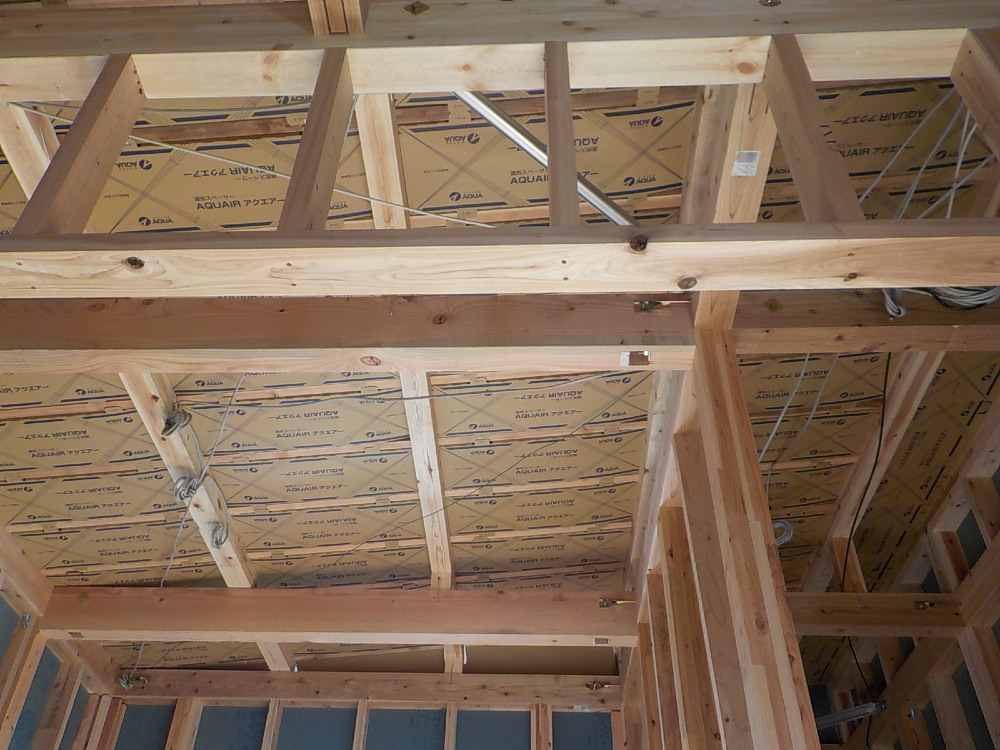

内部施工状況

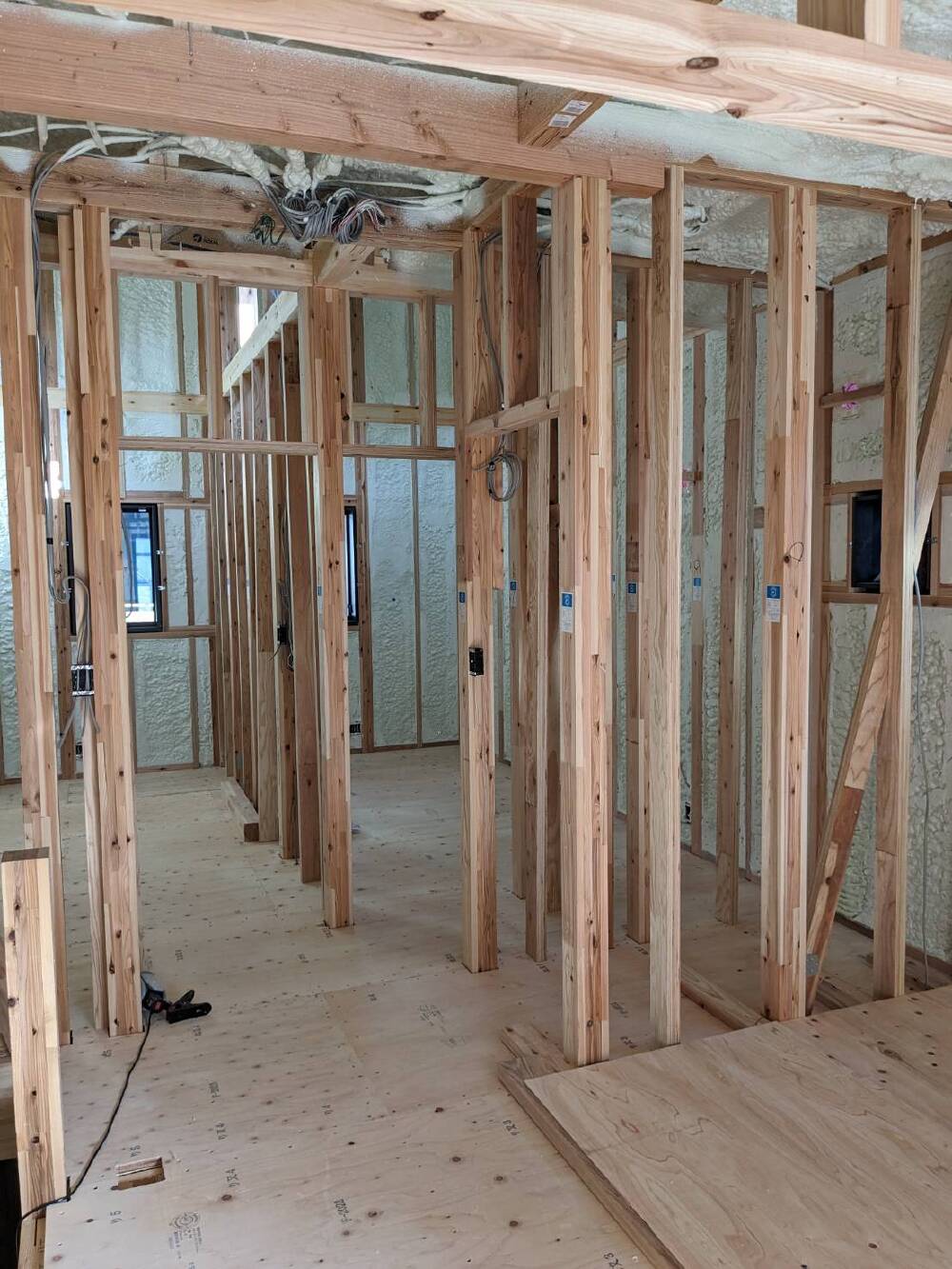

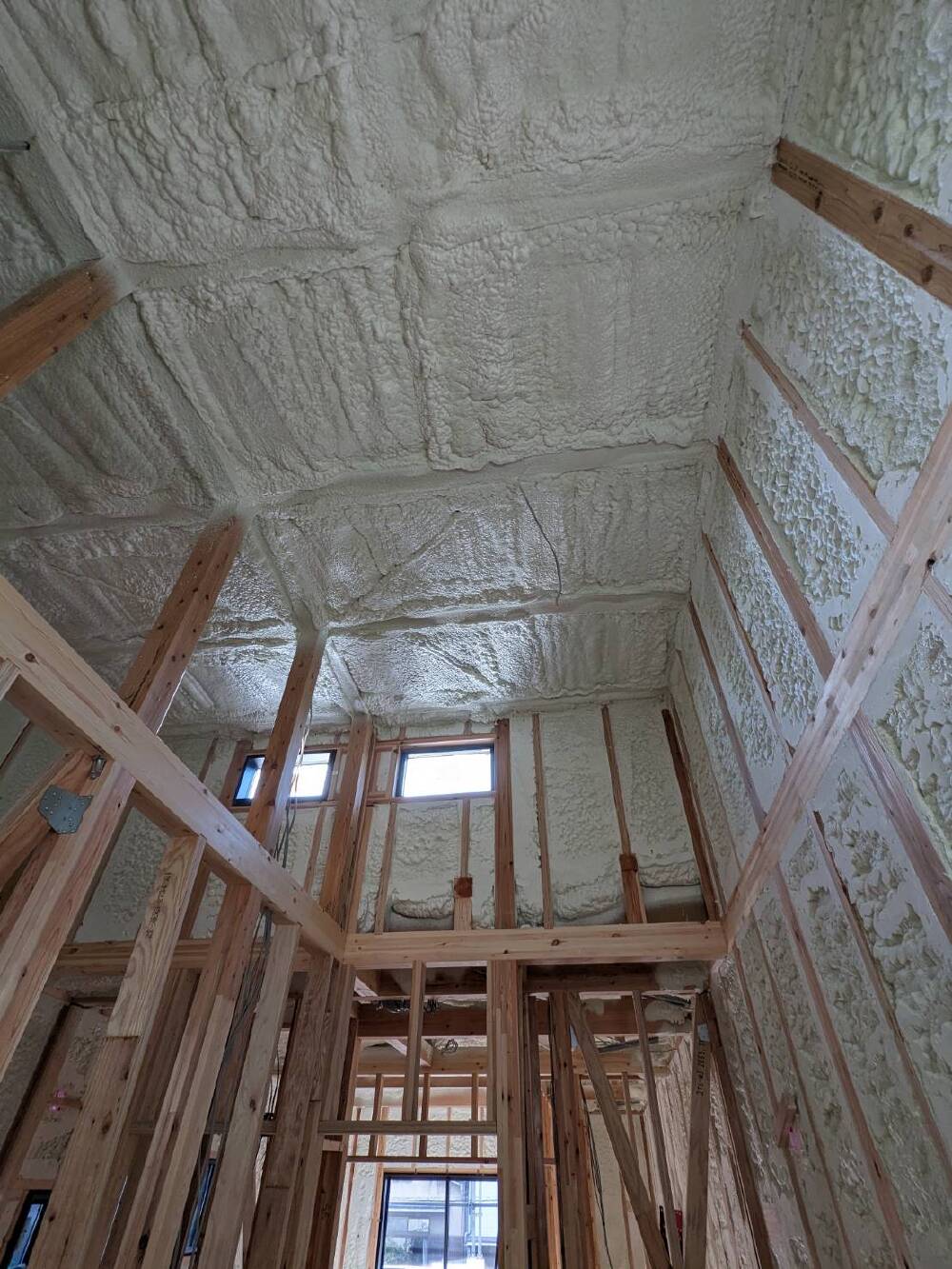

断熱材「アクアフォーム」の吹付をおこないました。
アクアフォームは水を使って現場で発泡させる断熱材で、細部の隙間がなく隅々まで充填することが出来る為、高性能な断熱性と気密性を確保できます。
- 42. 2023年04月11日
-
内部施工状況
アクアフォーム吹き抜け
- 43. 2023年04月14日
-
内部施工状況

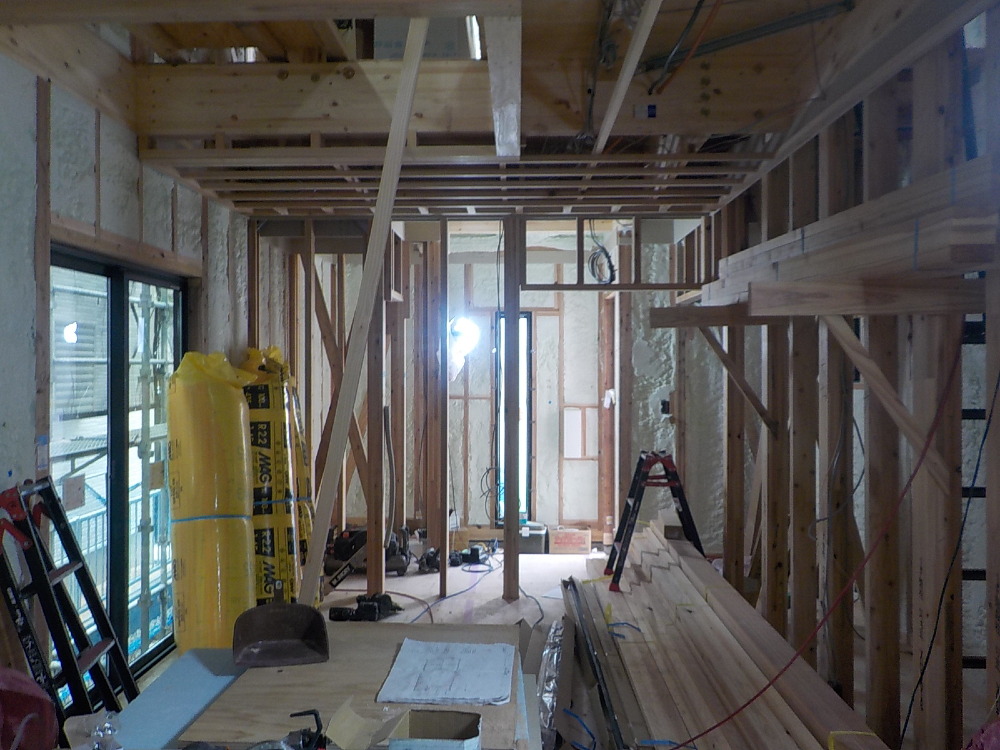

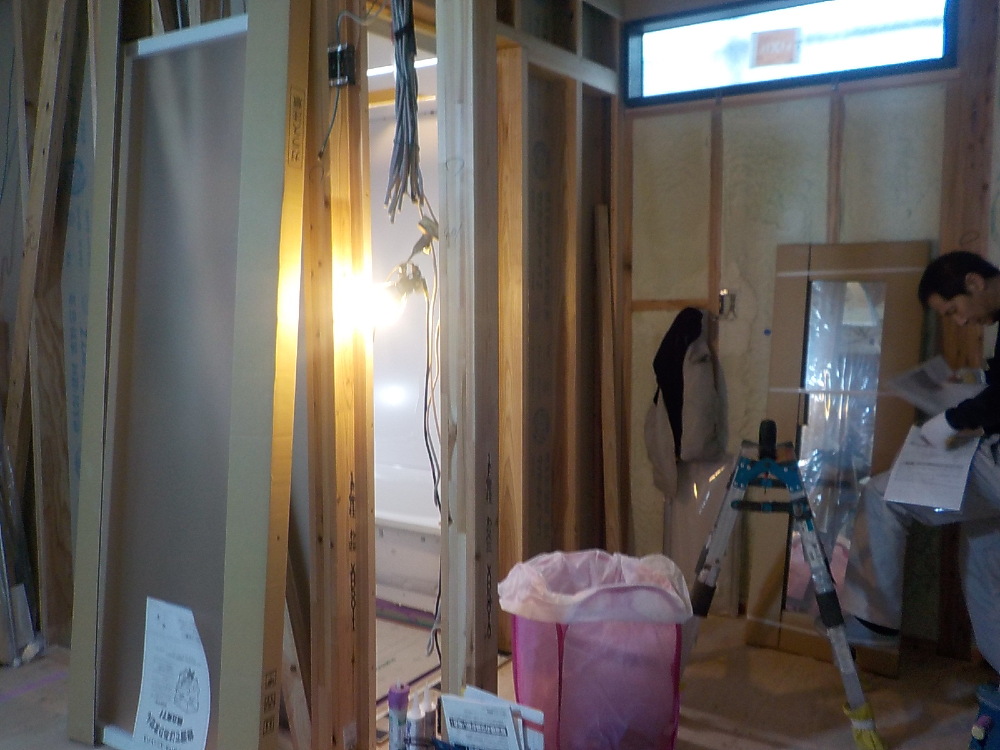

- 44. 2023年04月14日
-
内部施工状況

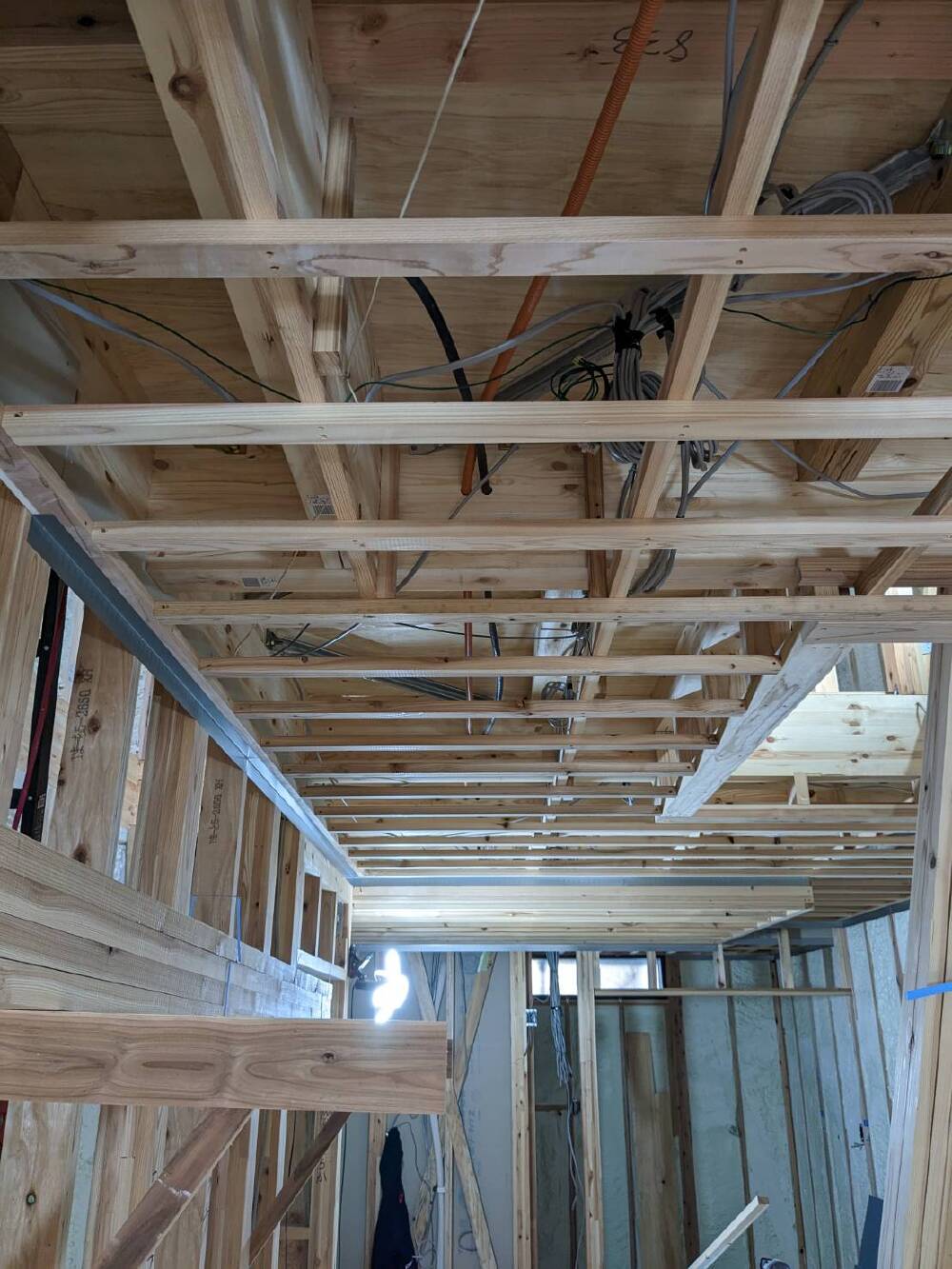

- 45. 2023年04月17日
-
内部施工状況
- 46. 2023年04月18日
-
外部施工状況
- 47. 2023年04月21日
-
内部施工状況

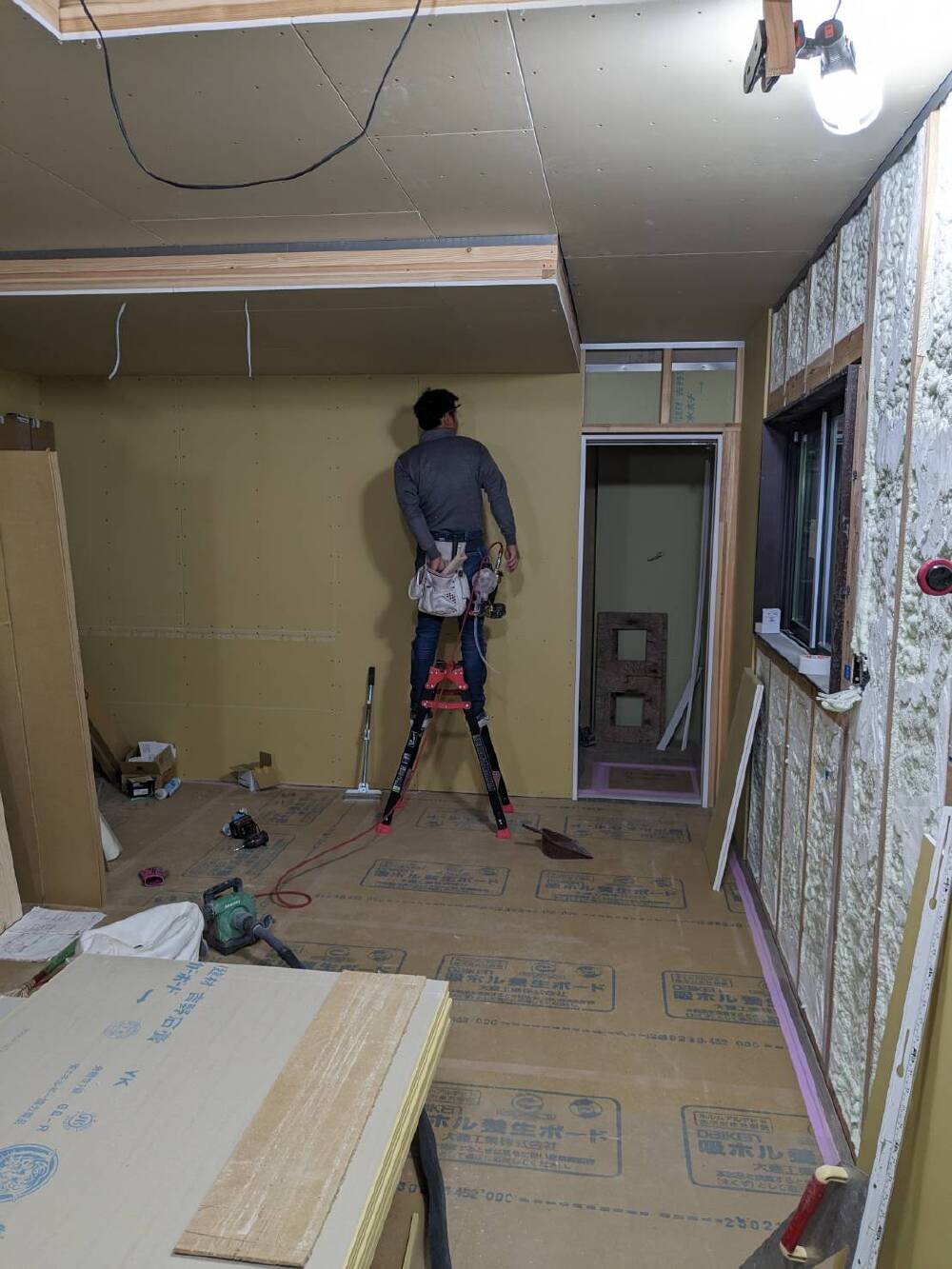

- 48. 2023年04月24日
-
内部施工状況
石膏ボード貼り工事施工中です。
- 49. 2023年04月24日
-
外部施工状況
サイディング貼り工事施工中です。
- 50. 2023年04月28日
-

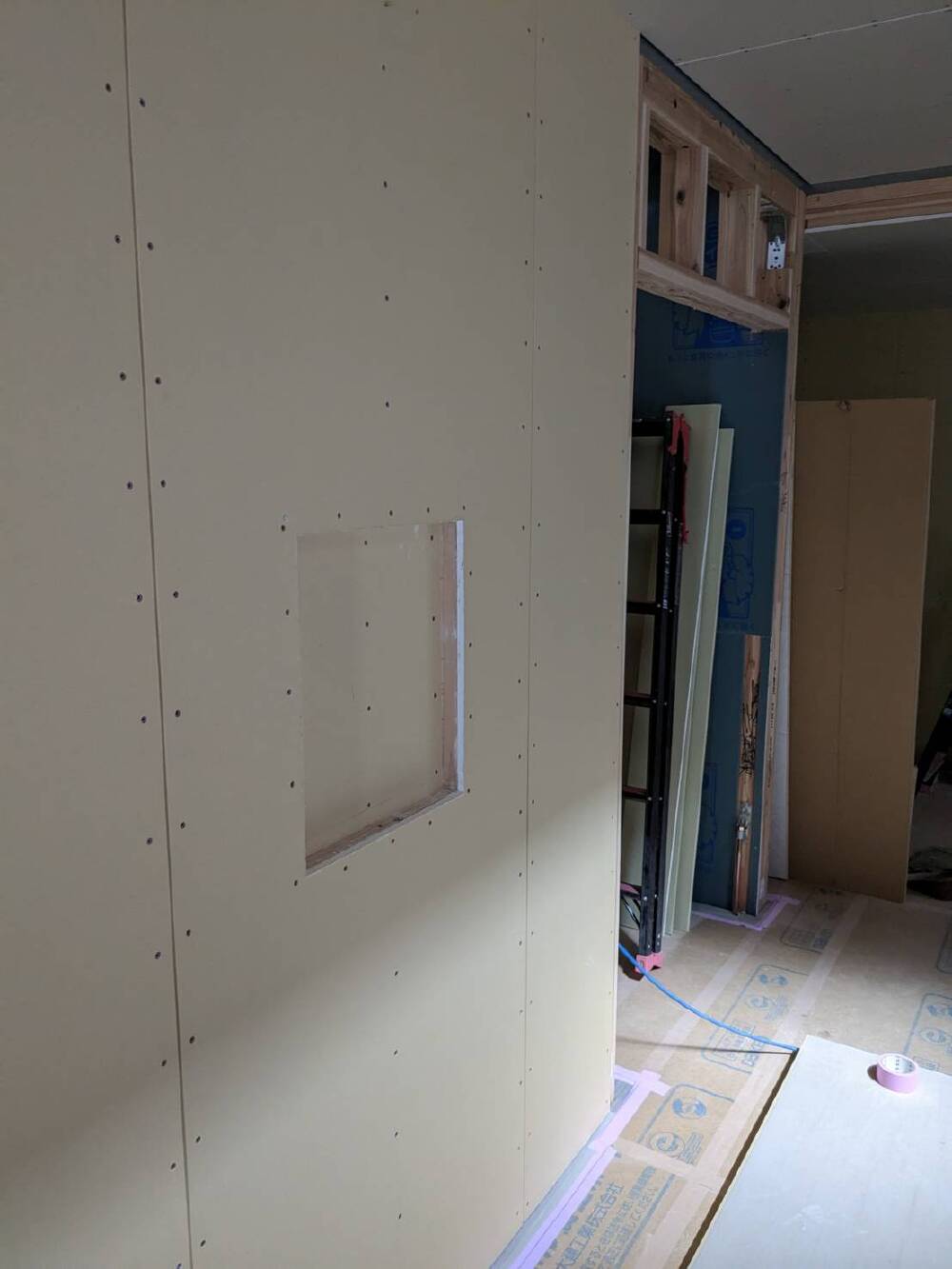

内部施工状況
石膏ボード貼り工事

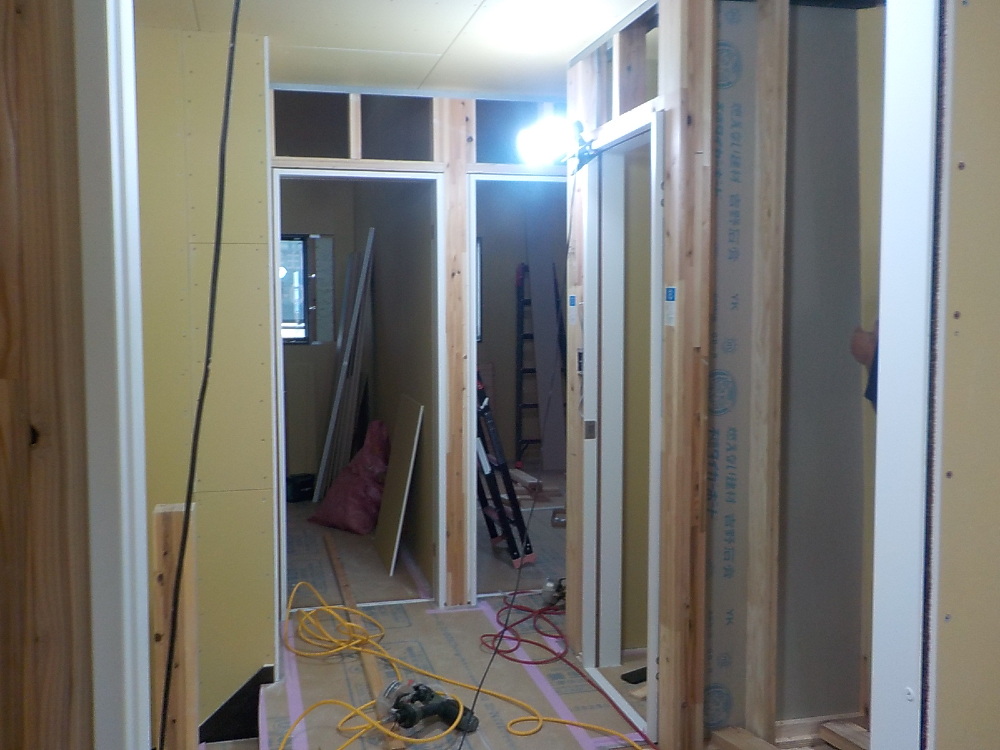

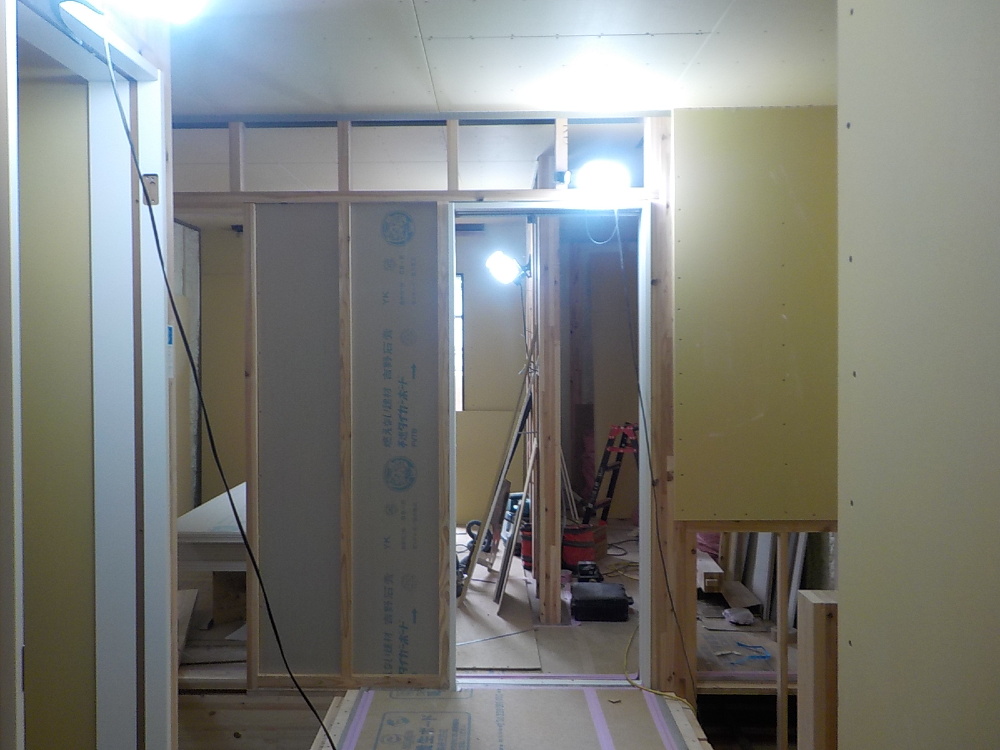

- 51. 2023年05月08日
-

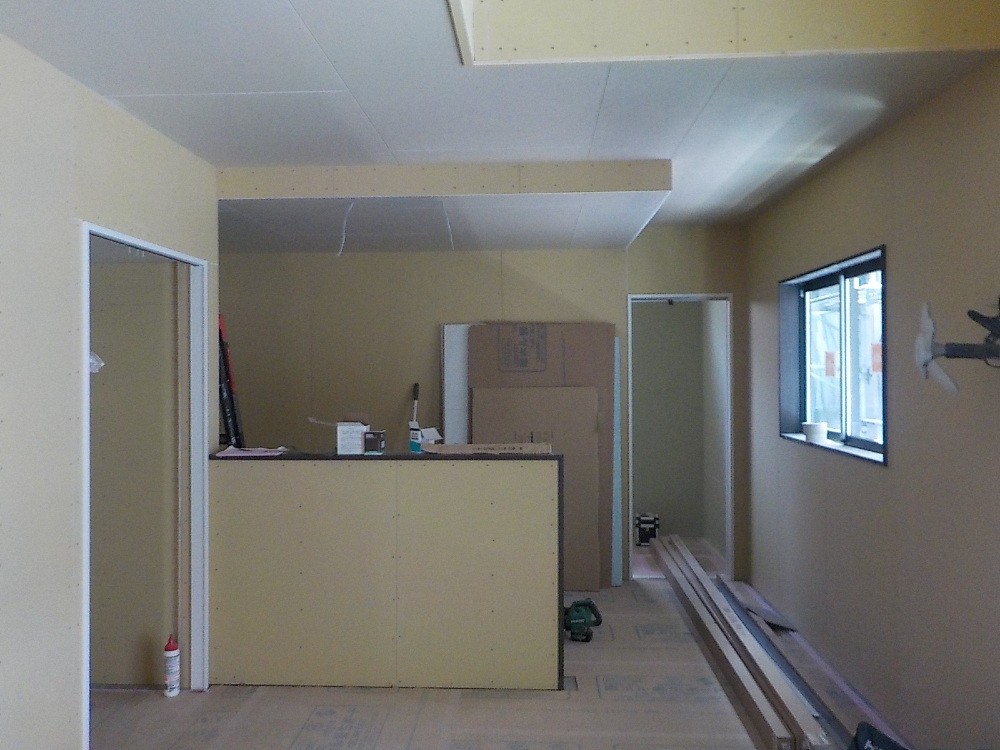

内部施工状況
- 52. 2023年05月08日
-
内部施工状況
石膏ボード貼り工事。

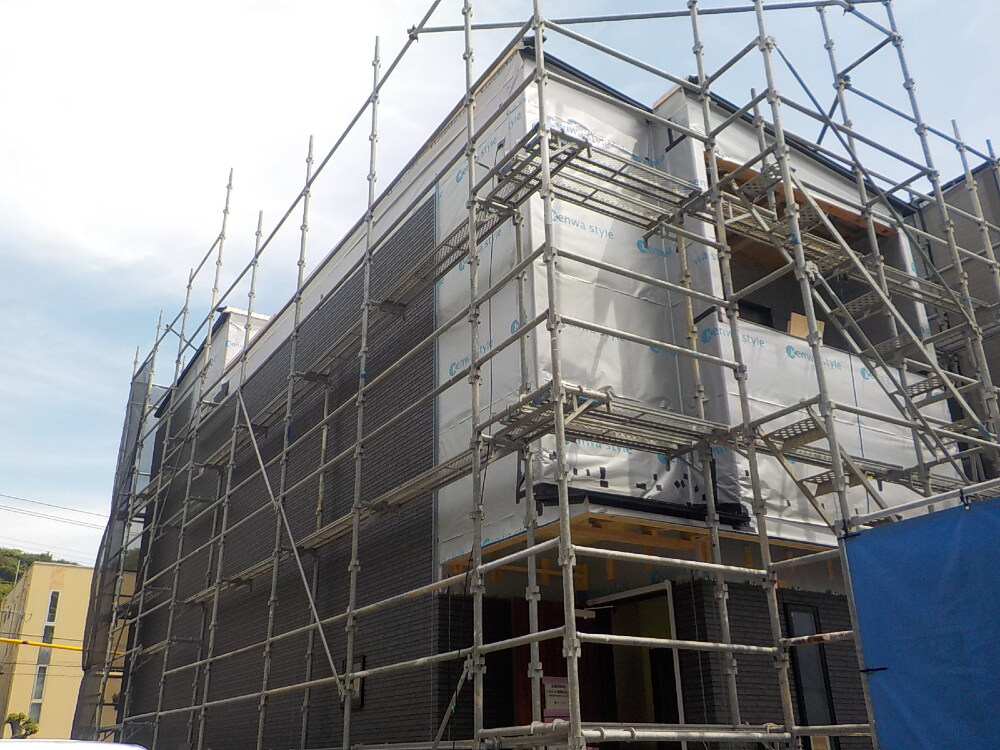

- 53. 2023年05月08日
-
外部施工状況
サイディング貼り工事。
- 54. 2023年05月09日
-
内部施工状況
- 55. 2023年05月10日
-

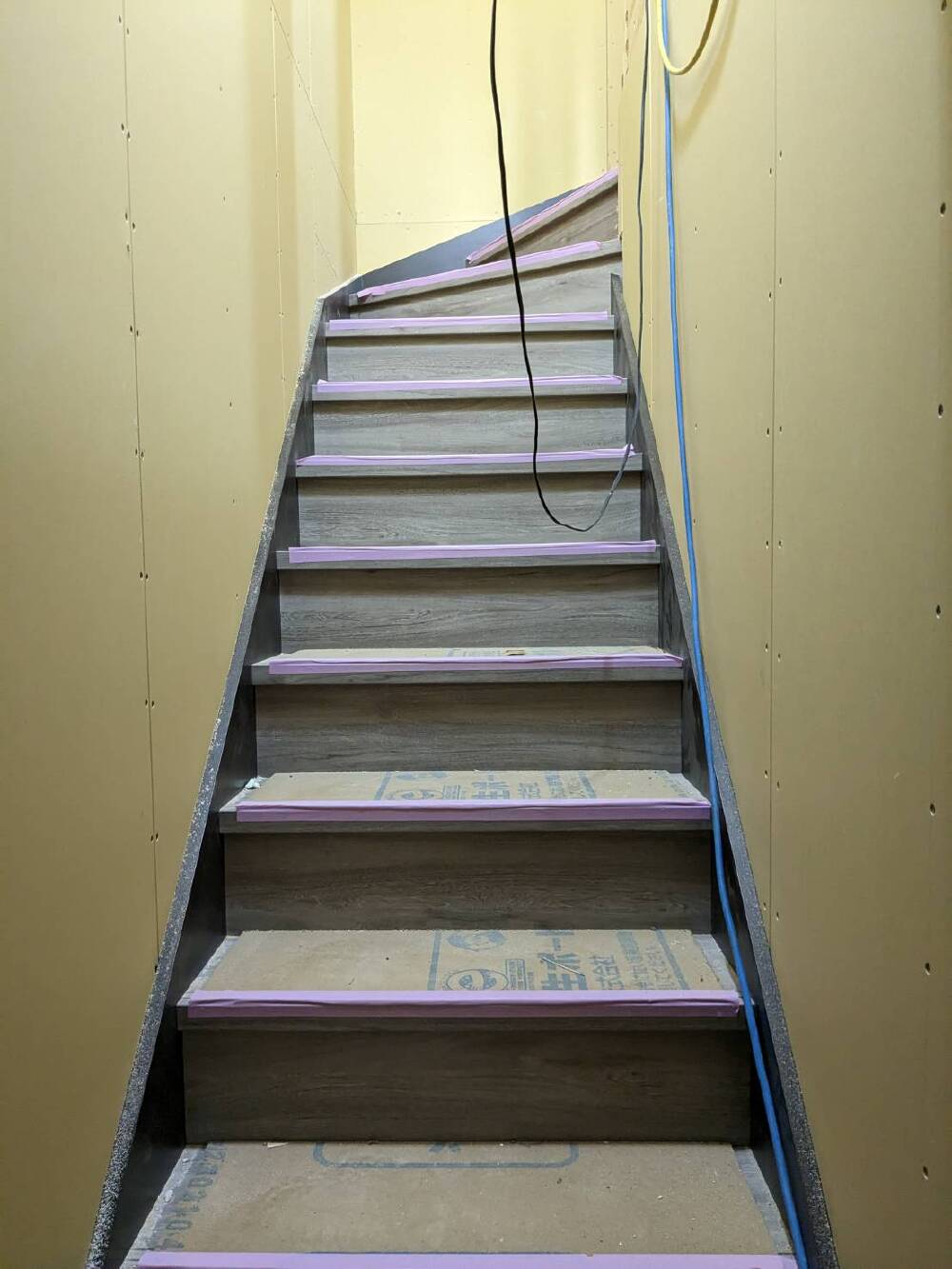

内部施工状況
- 56. 2023年05月11日
-

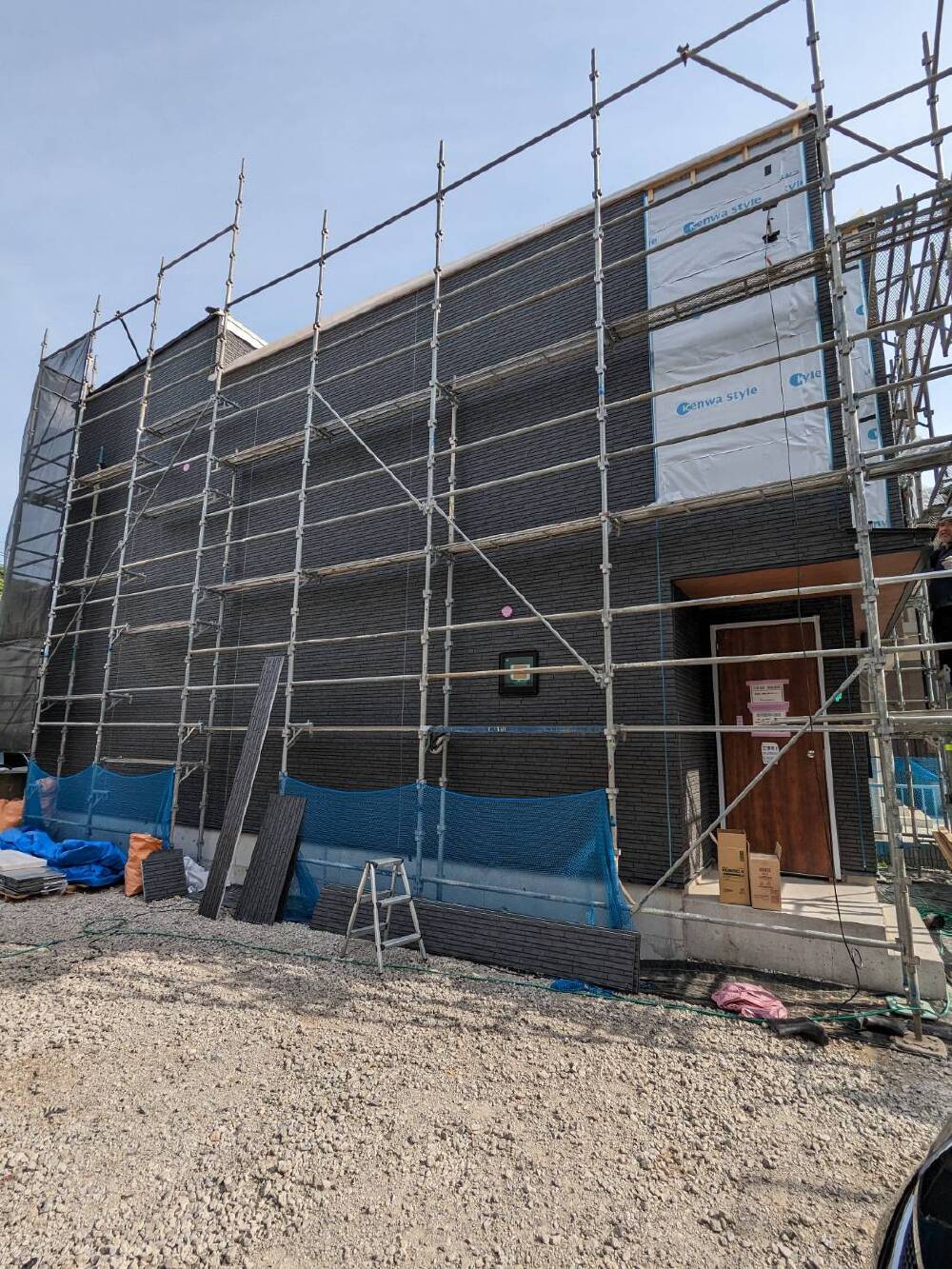

外部施工状況
サイディング貼り工事が着々と進んでいます。

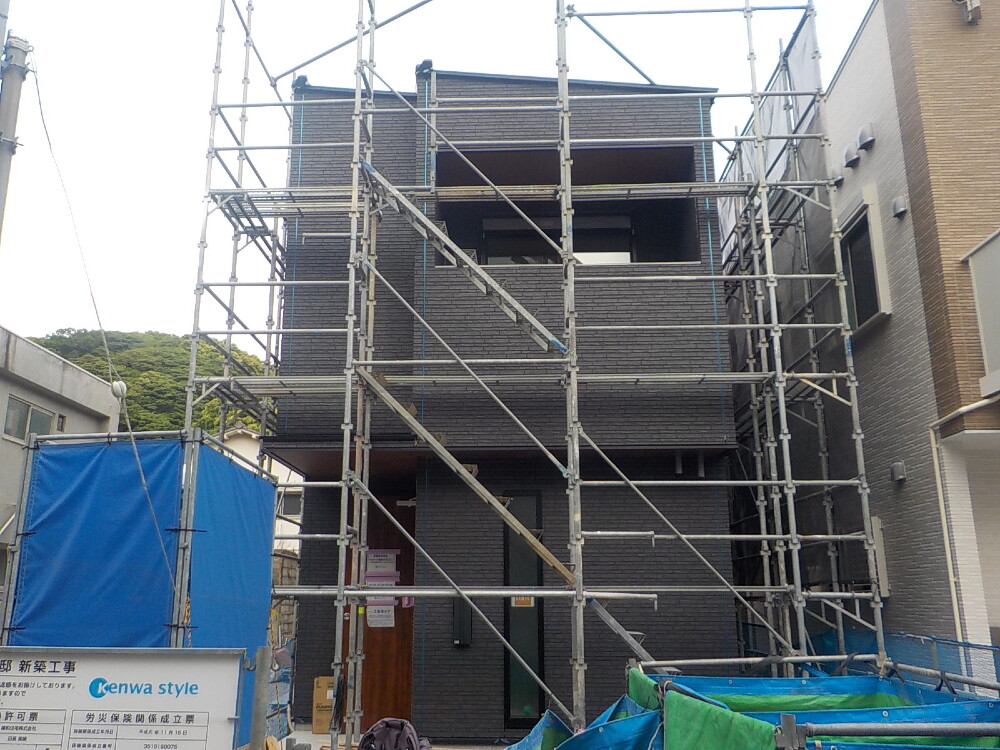

- 57. 2023年05月12日
-
外部施工状況
サイディング貼り工事。
- 58. 2023年05月19日
-
内部施工状況

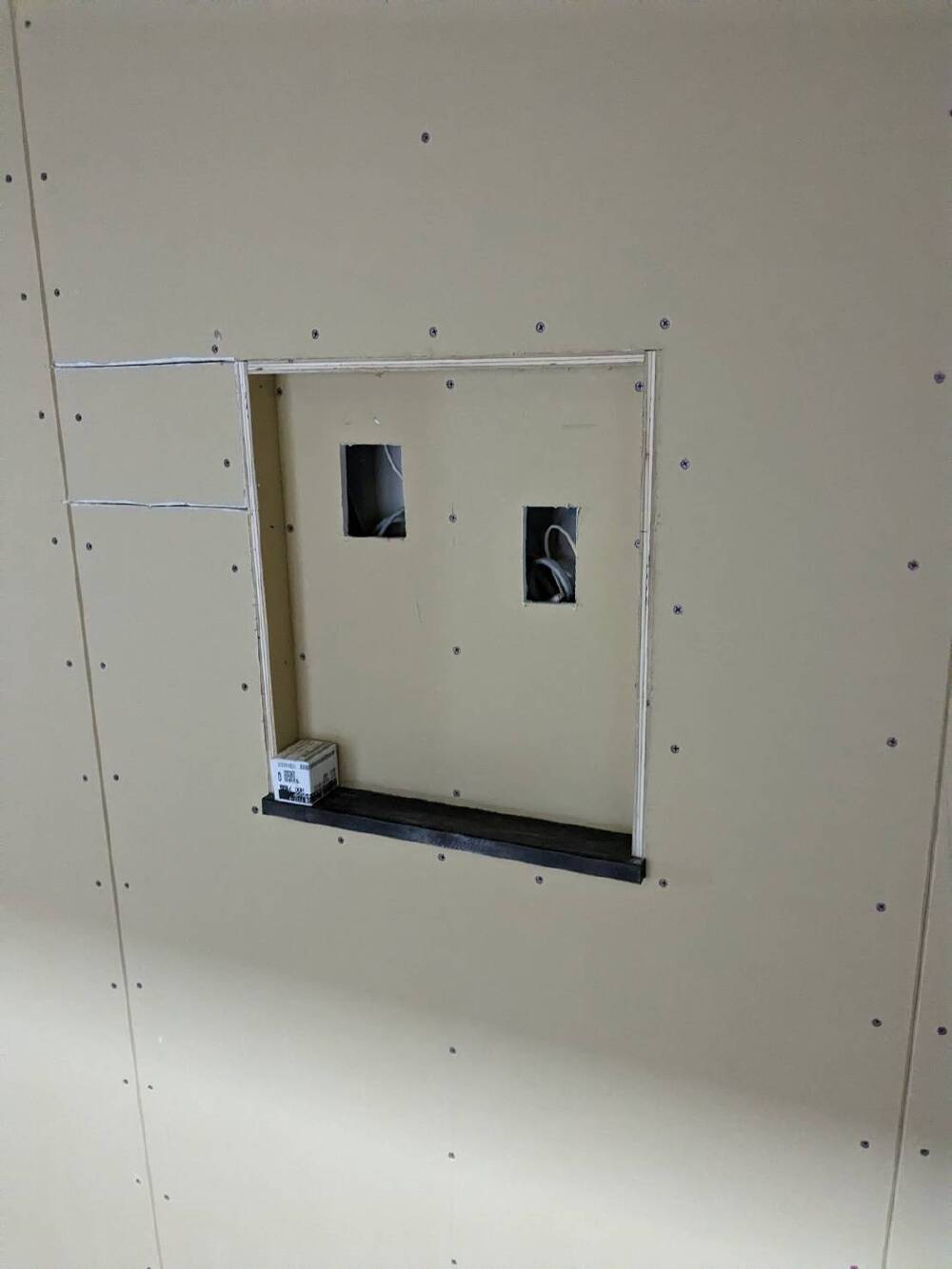

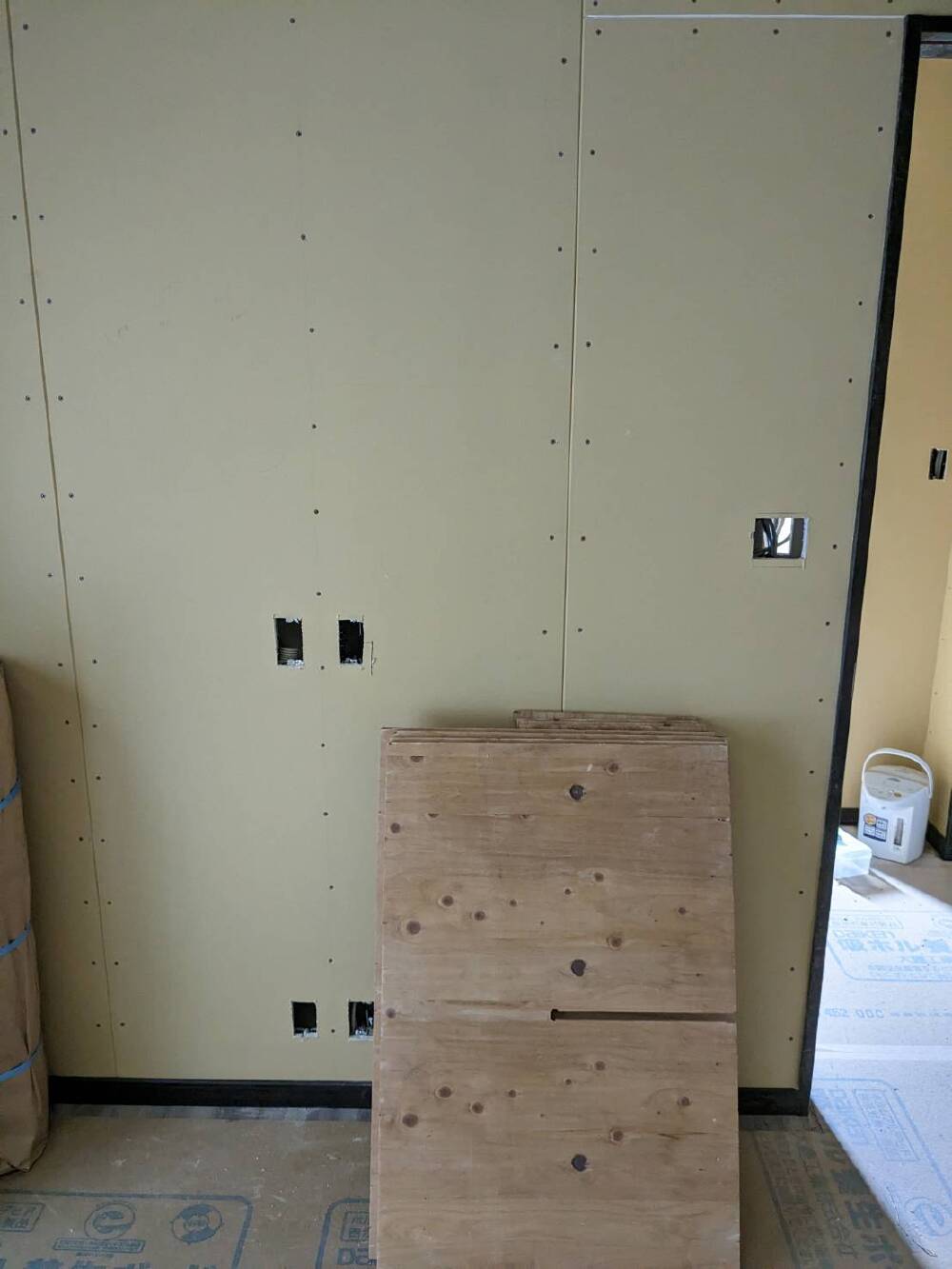

- 59. 2023年05月19日
-
内部施工状況

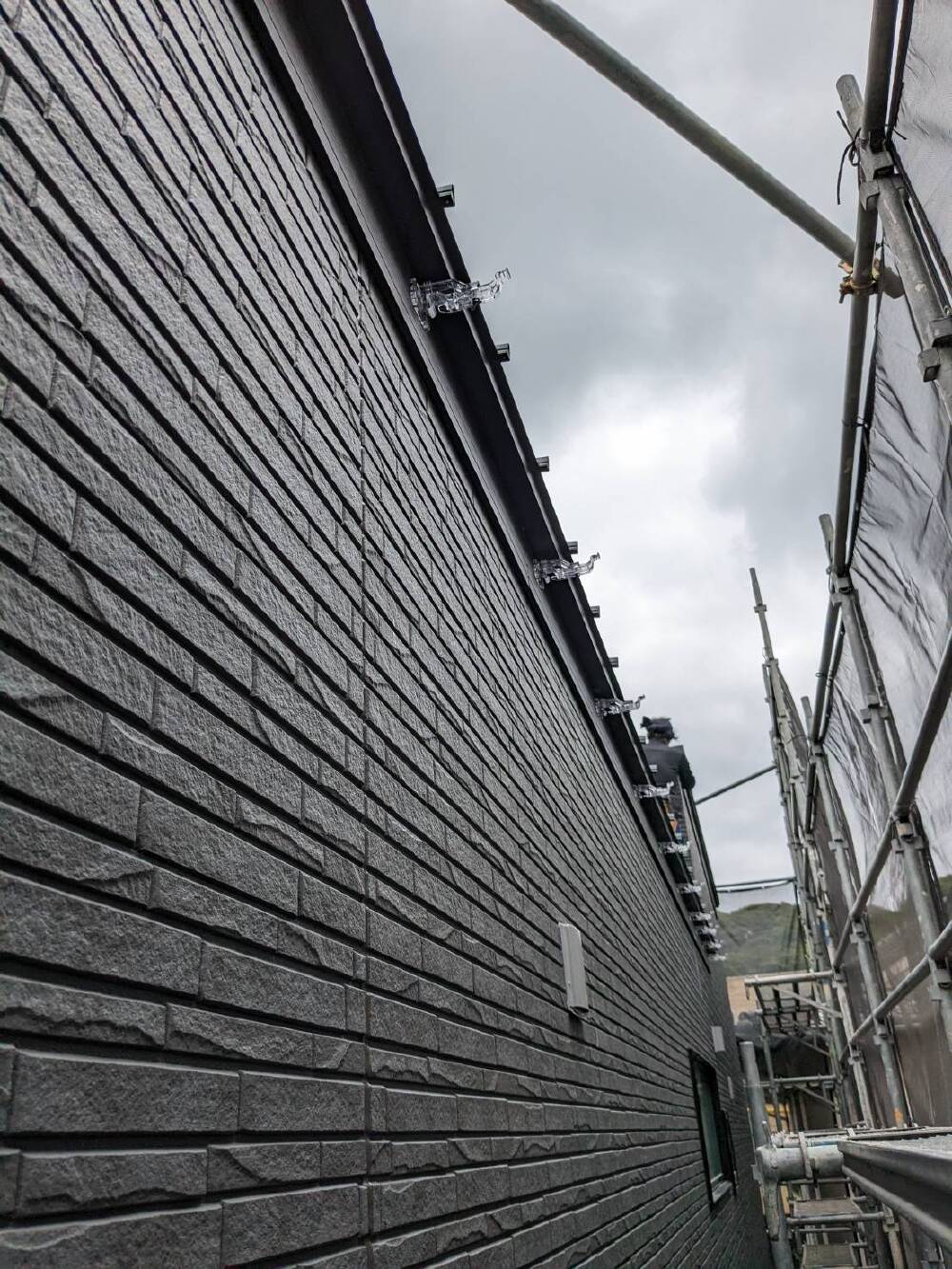

- 60. 2023年05月20日
-
外部施工状況

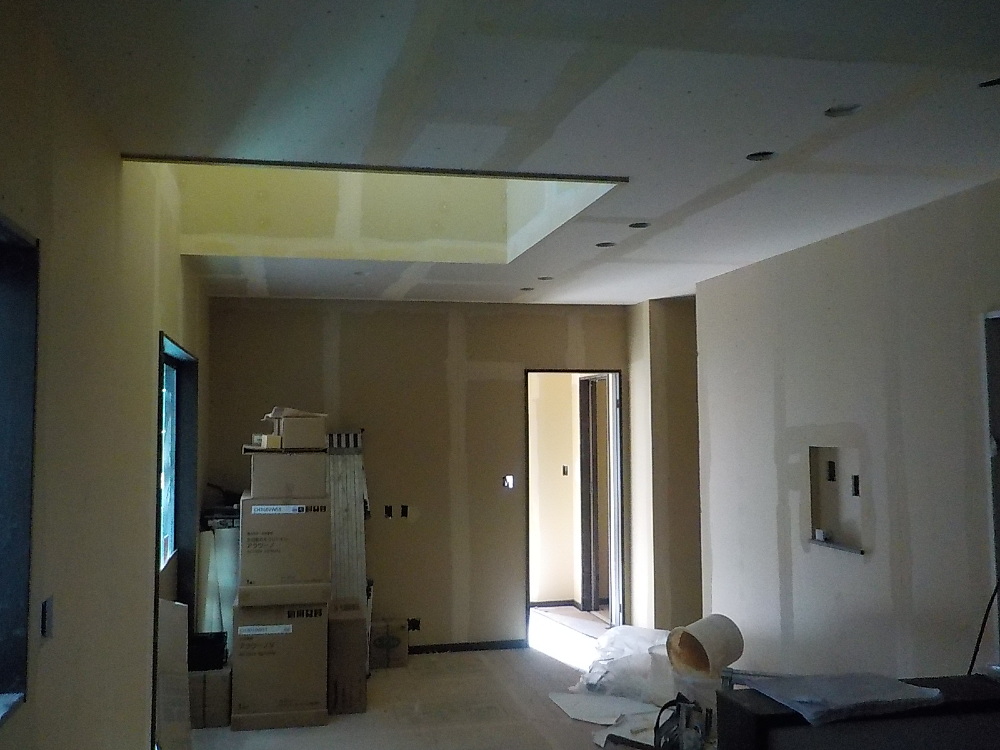

- 61. 2023年05月23日
-
内部施工状況
パテ処理が施工されています。
パテ処理とは、クロス貼りなどの下地処理として、不陸調整、石膏ボードの継ぎ手の目地の段差を平滑にしたり、釘やビスの穴を塞ぎ面を平にするために「パテ」という粘土の様な充填材料で埋める作業の処理のことです。
- 62. 2023年05月23日
-
内部施工状況
パテ処理
- 63. 2023年05月26日
-
内部施工状況

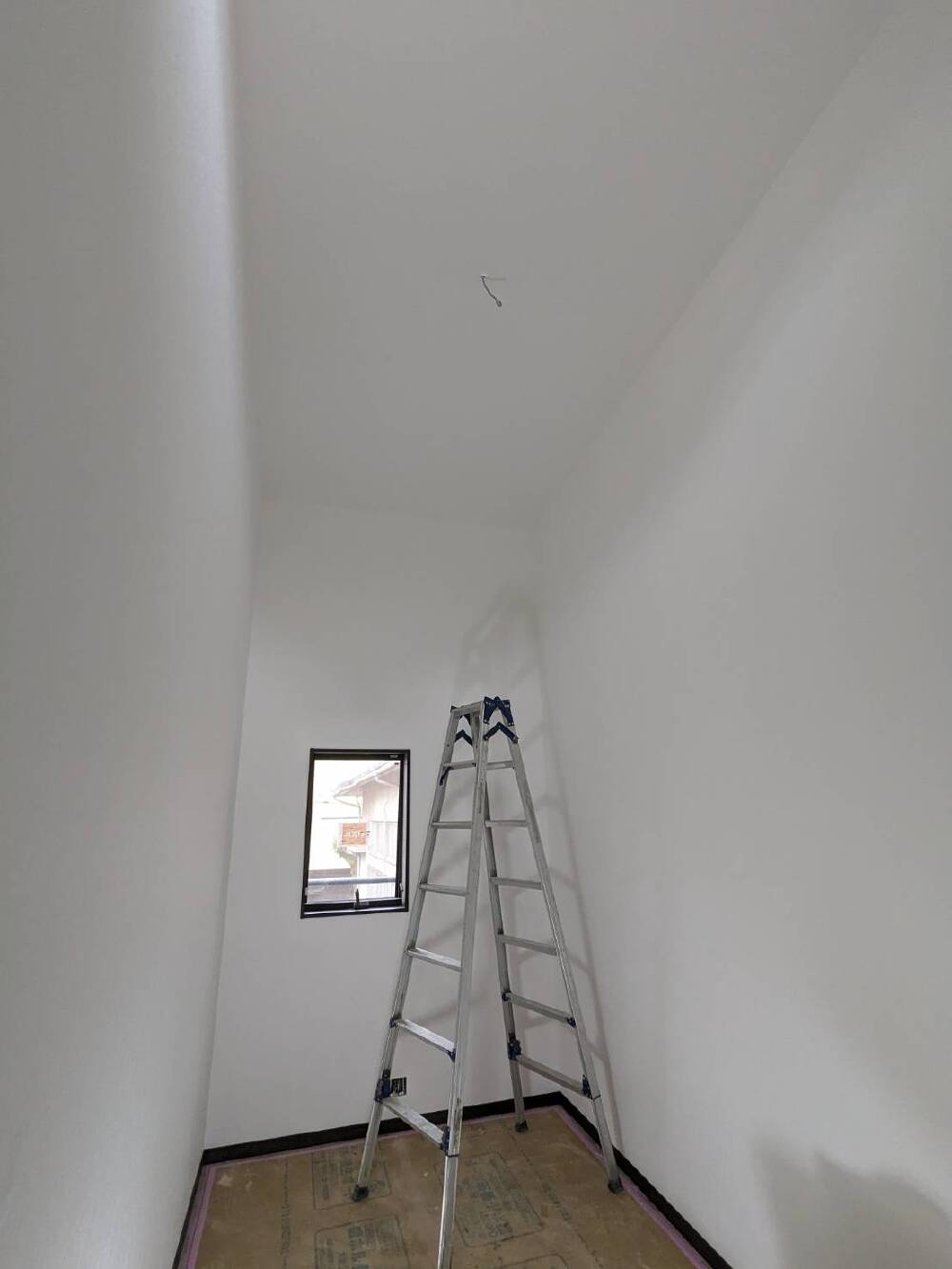

クロス貼り工事が施工されました。
- 64. 2023年05月26日
-
内部施工状況
- 65. 2023年05月29日
-
外部施工状況
足場が撤去されました。
- 66. 2023年05月29日
-
外部施工状況
足場撤去
- 67. 2023年06月01日
-

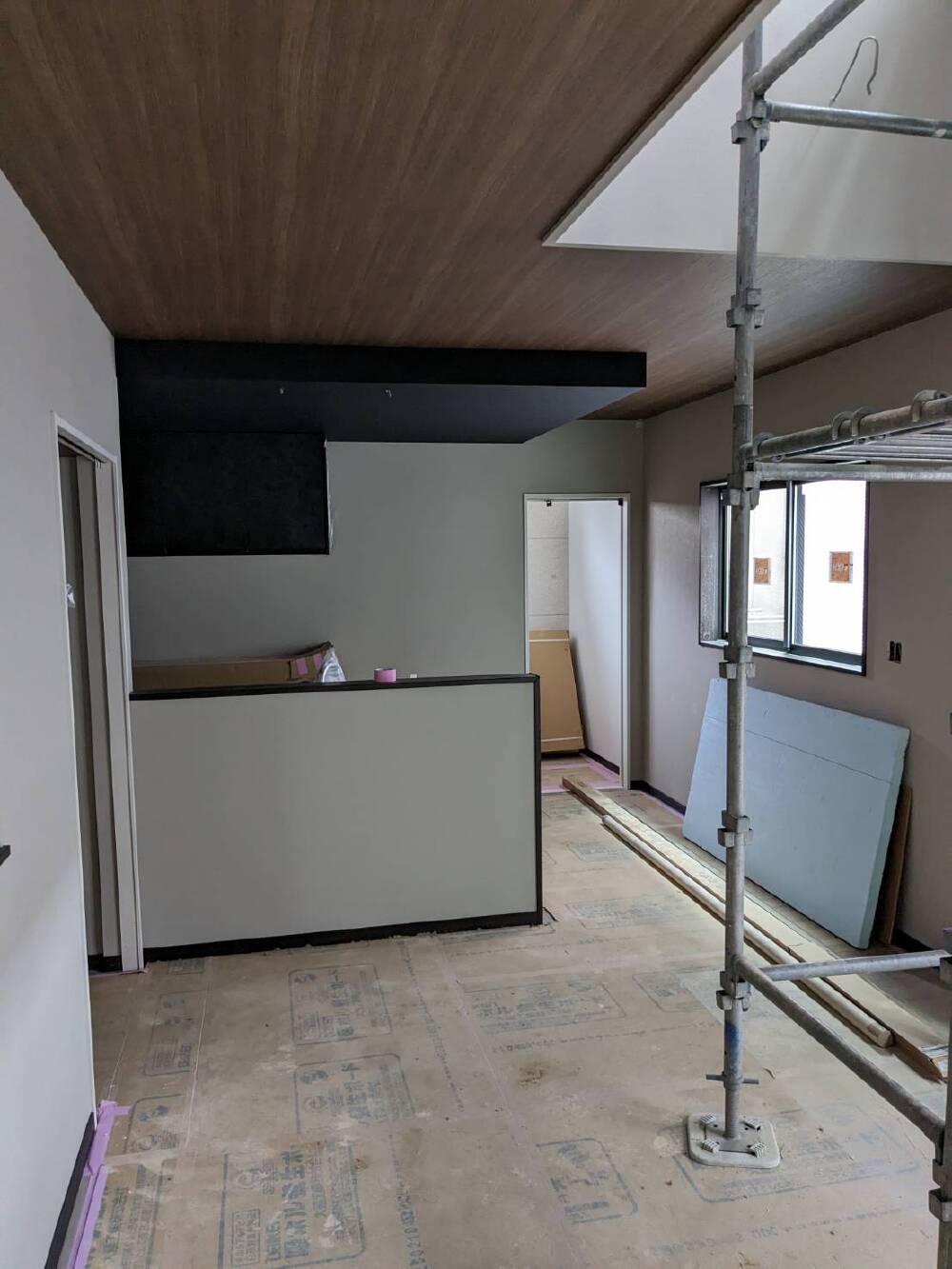

内部施工状況
クロス貼り工事

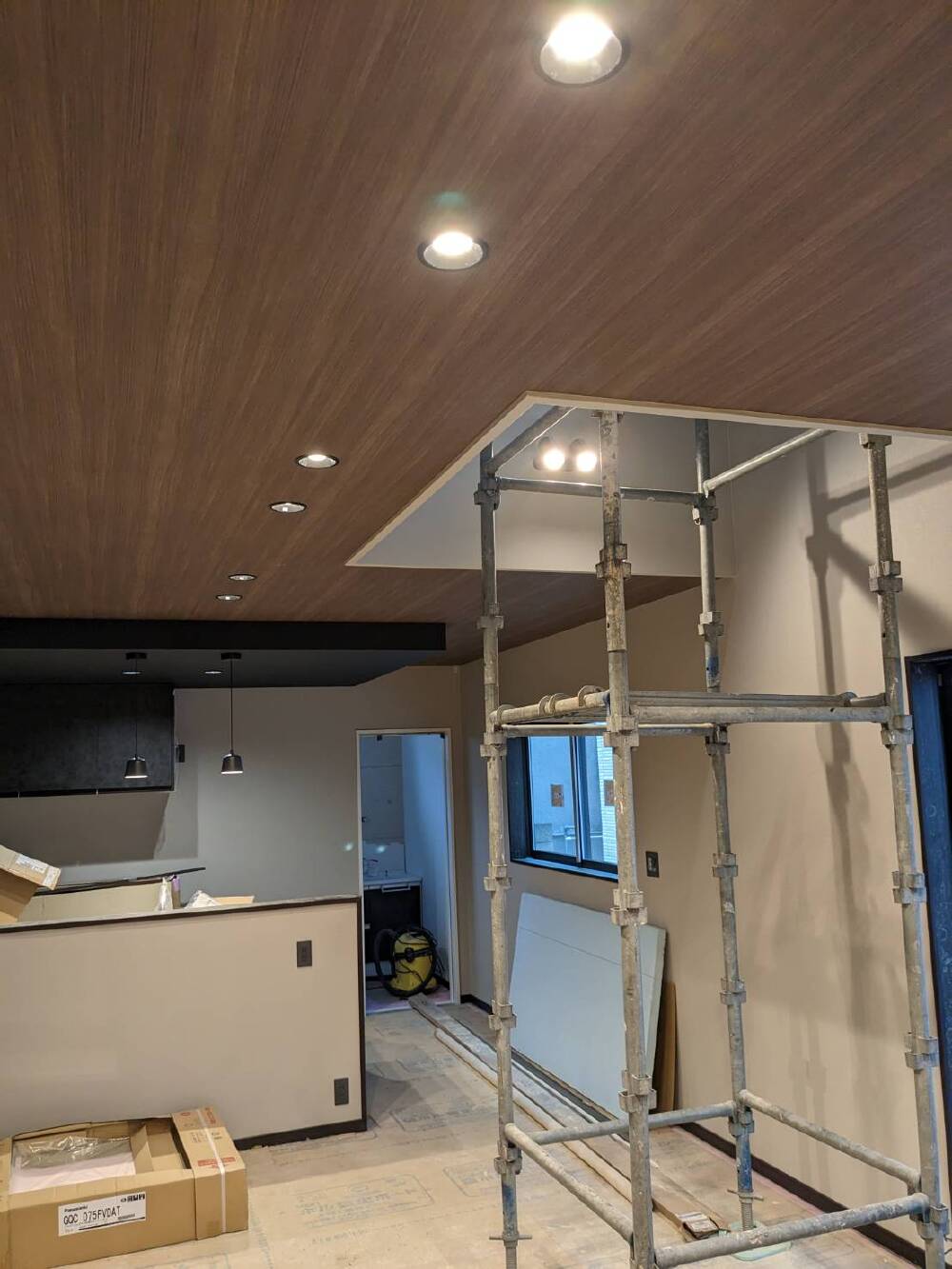

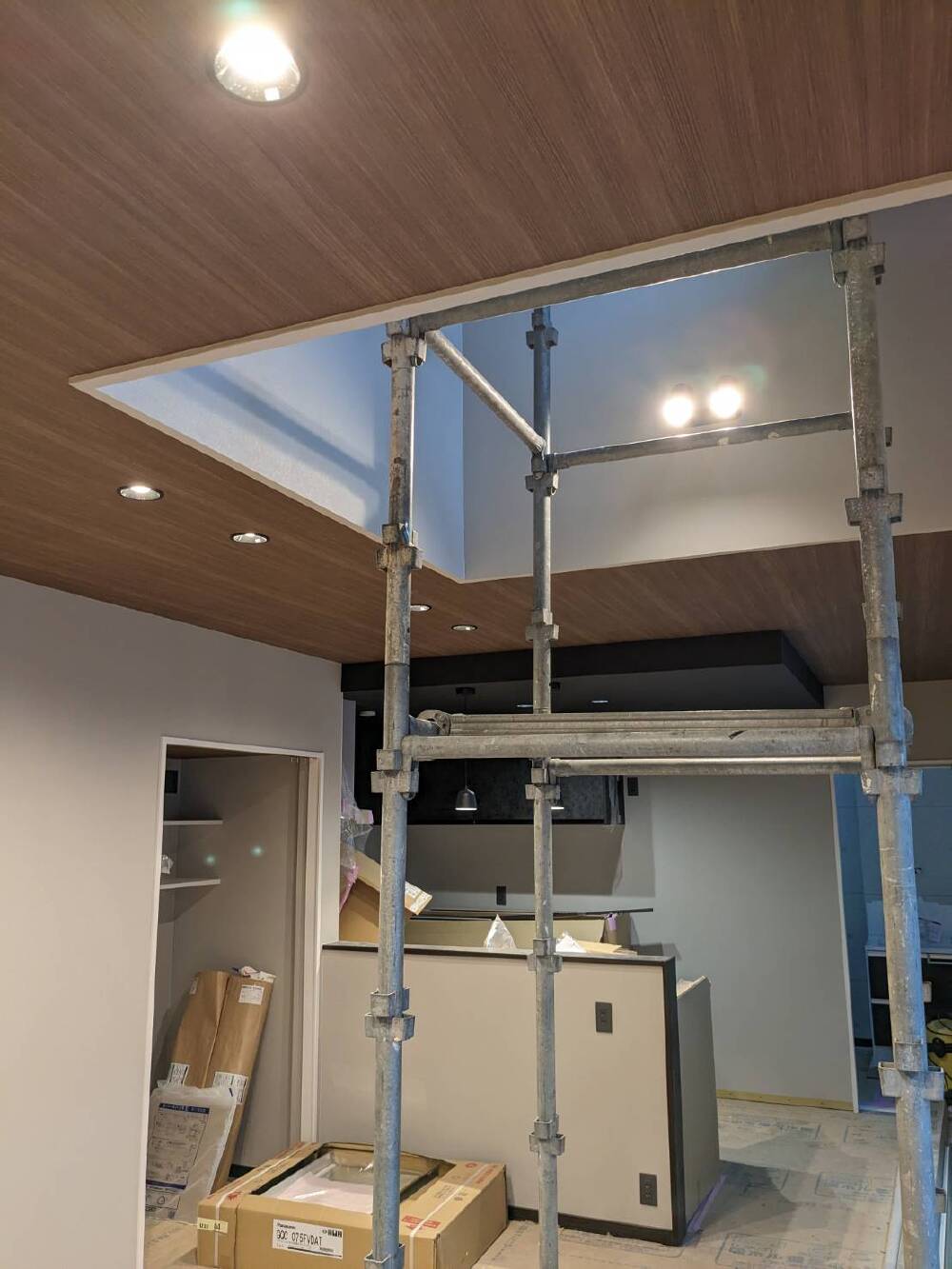

- 68. 2023年06月06日
-
内部施工状況
器具取り付け工事
- 69. 2023年06月06日
-
内部施工状況
器具取り付け工事
- 70. 2023年06月07日
-

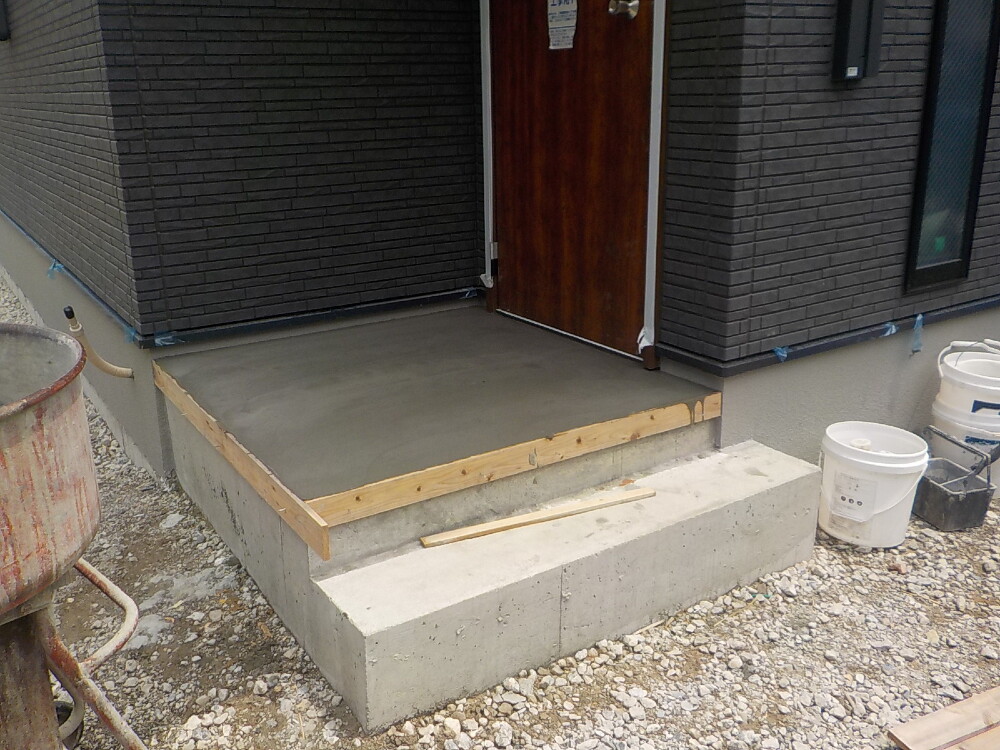

外部施工状況
玄関ポーチの左官工事を行いました。
- 71. 2023年06月09日
-
内部施工状況

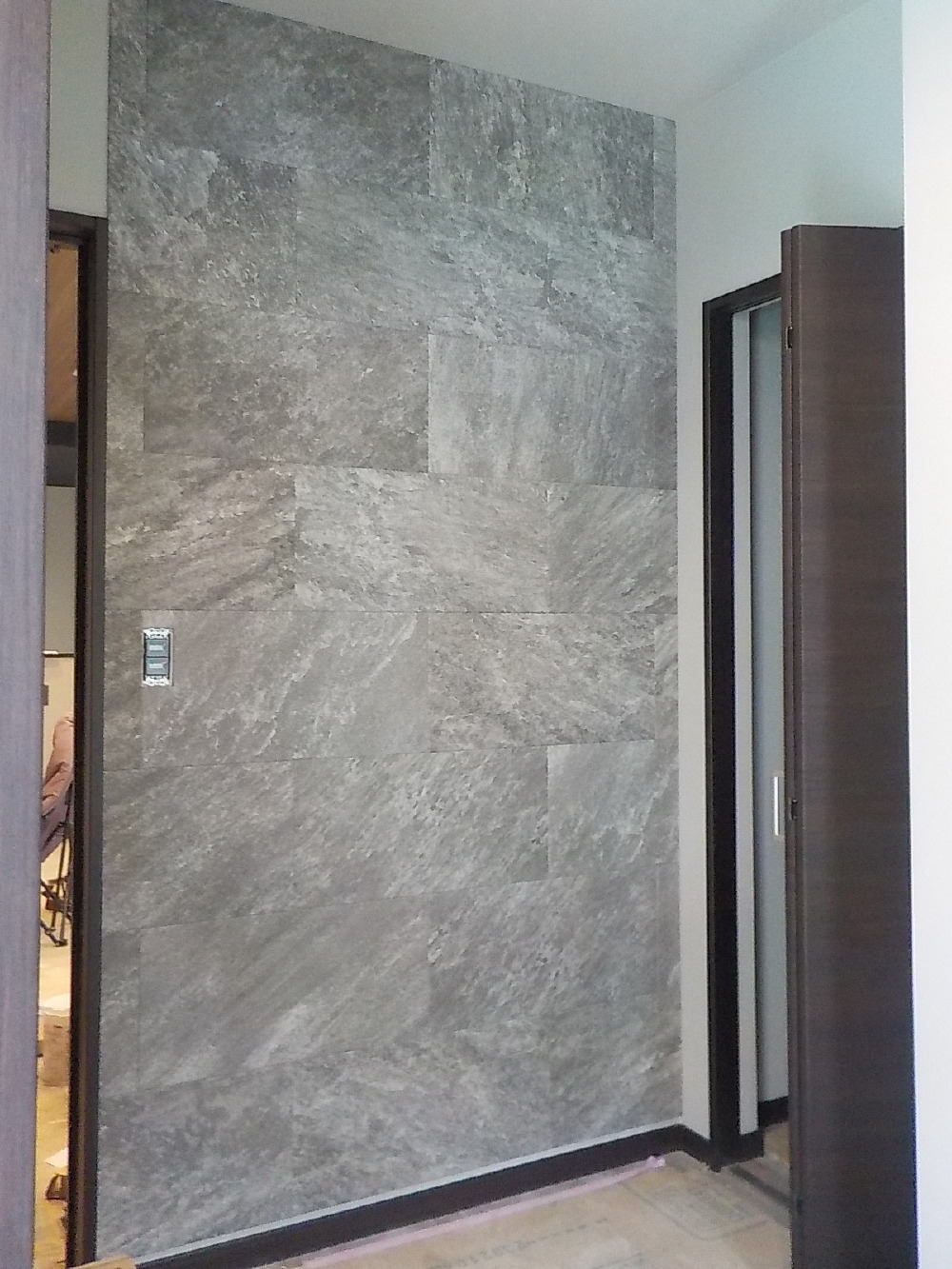

玄関壁 エコカラット貼
- 72. 2023年06月09日
-
外部施工状況

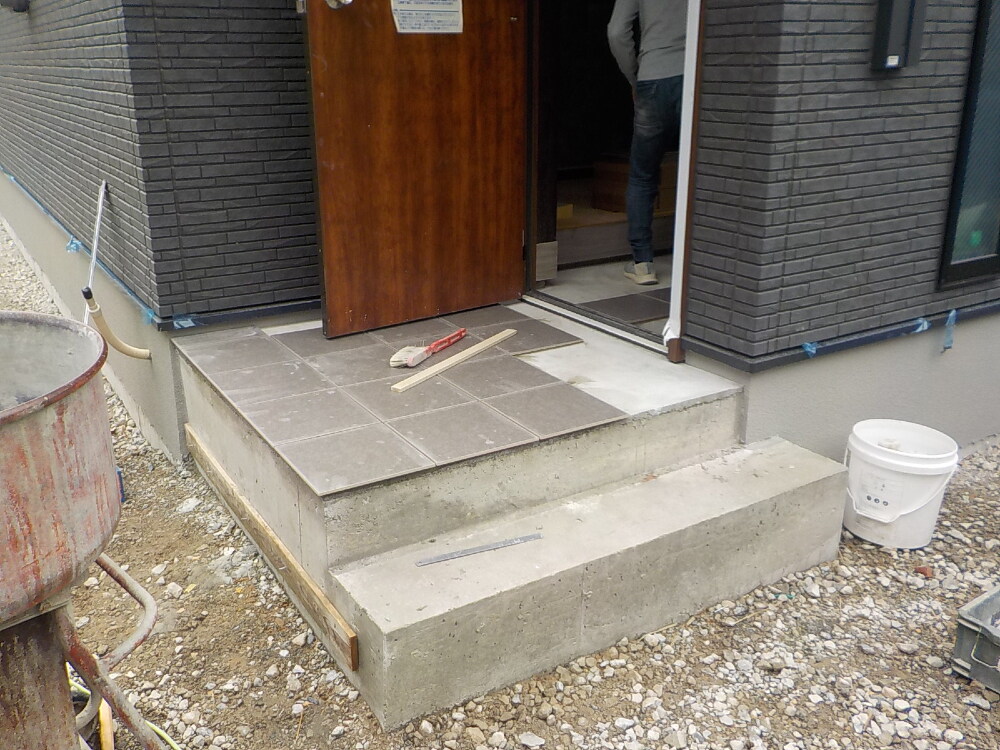

玄関ポーチのタイル貼り施工中です。
- 73. 2023年06月12日
-
内部施工状況

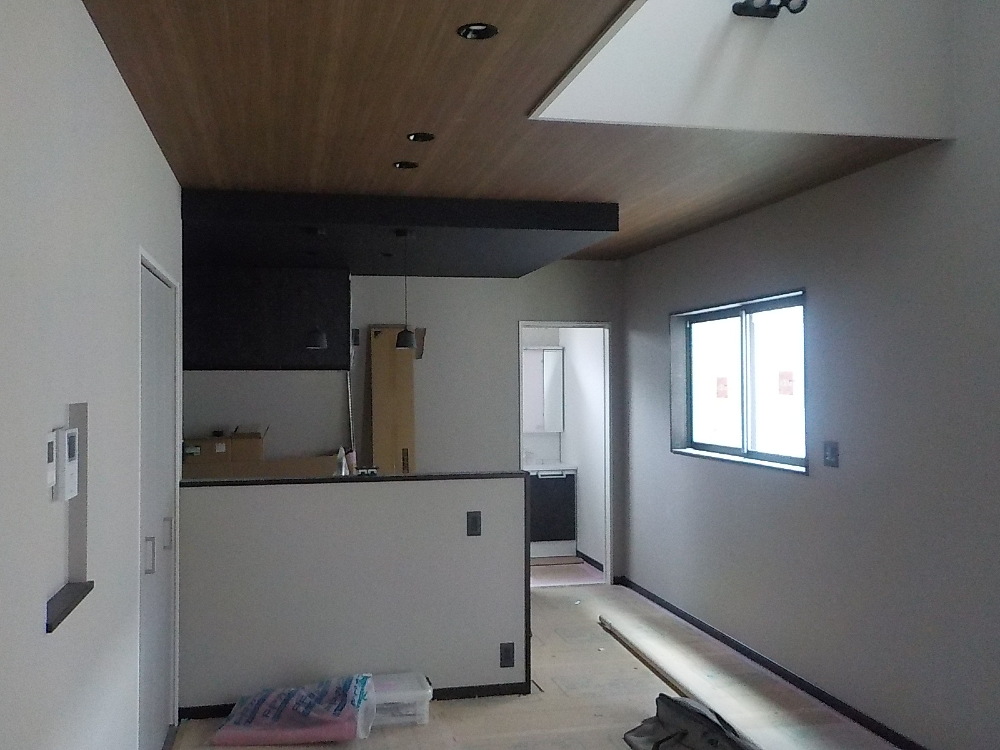

- 74. 2023年06月12日
-
内部施工状況

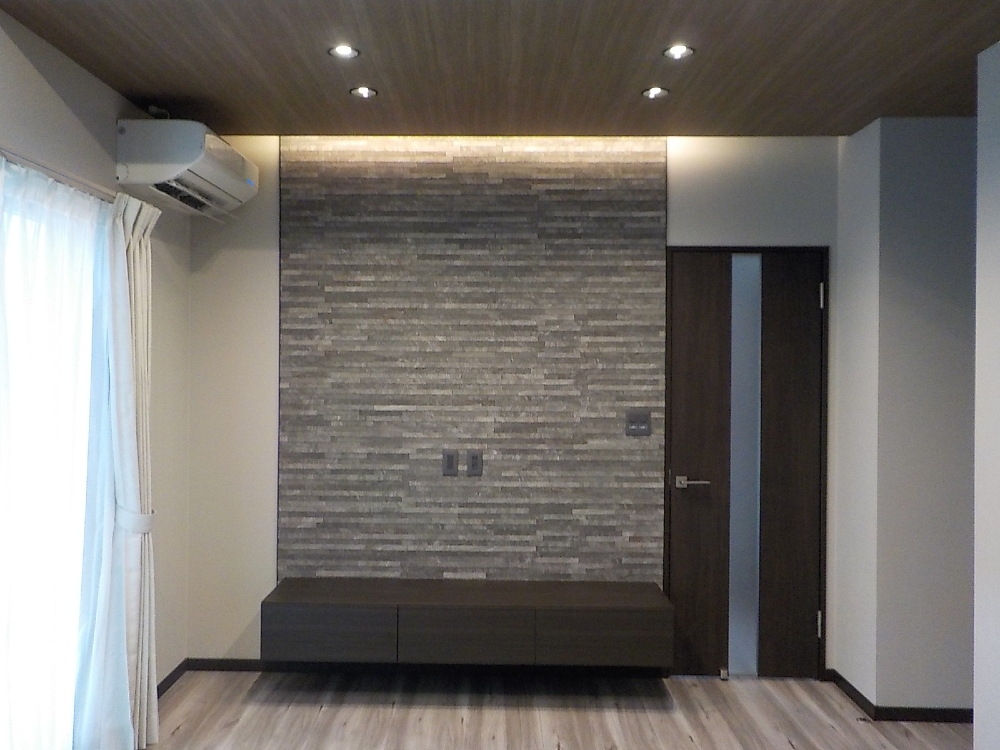

造作TVボード取付
- 75. 2023年06月12日
-
外部施工状況
- 76. 2023年06月13日
-
内部施工状況

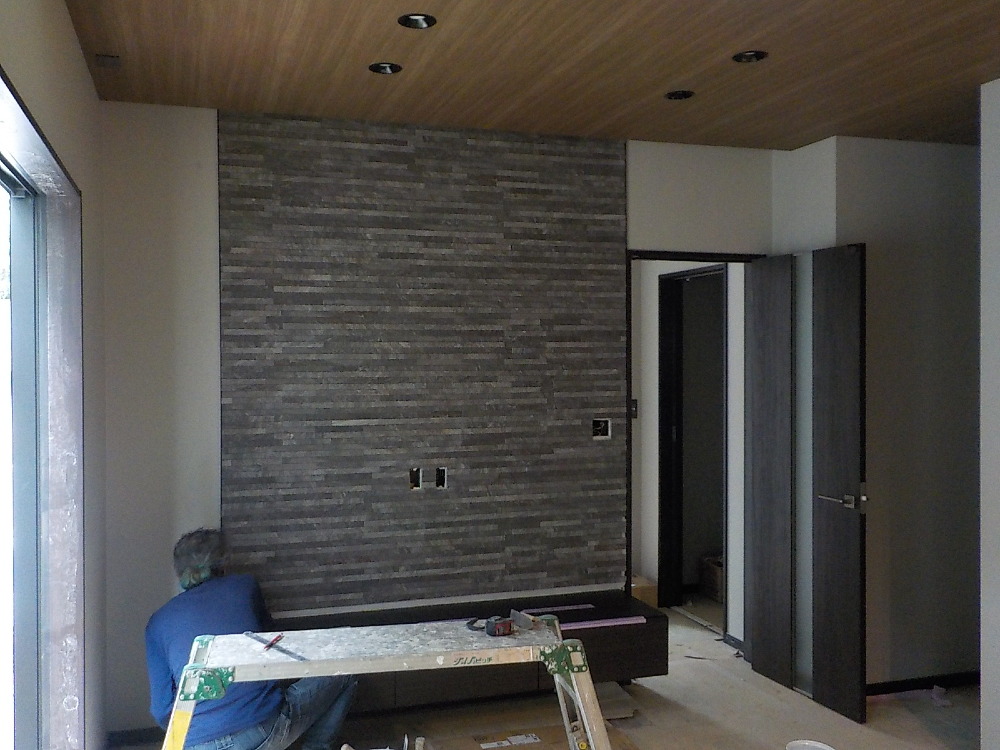

リビング壁 エコカラット貼

- 77. 2023年06月13日
-
外部施工状況

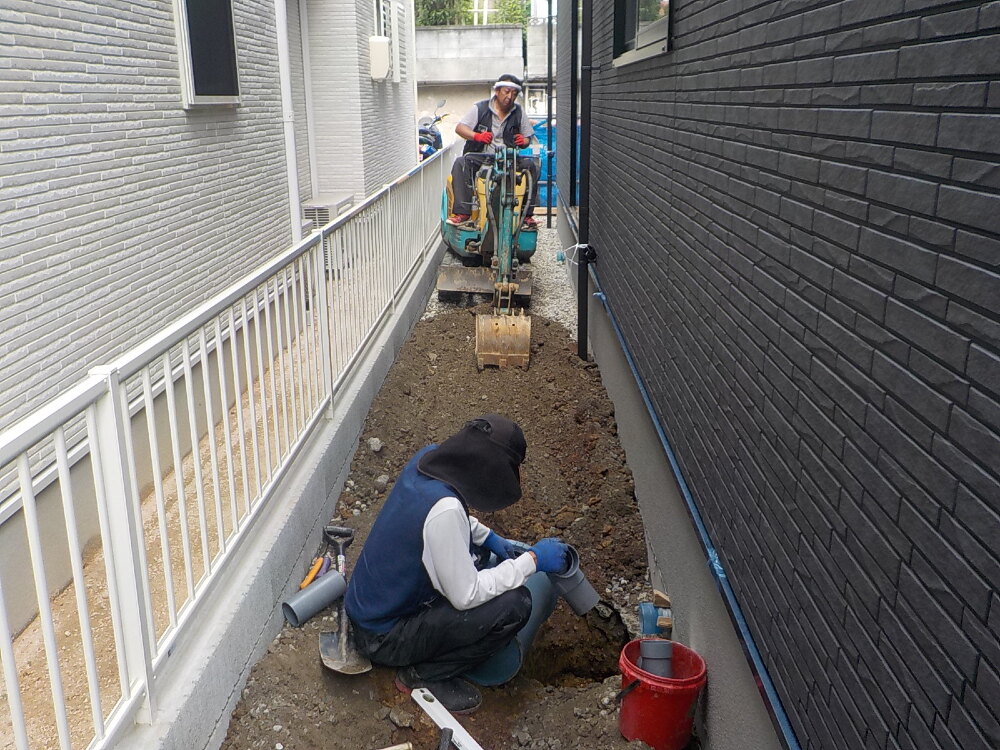

外回り給排水配管工事

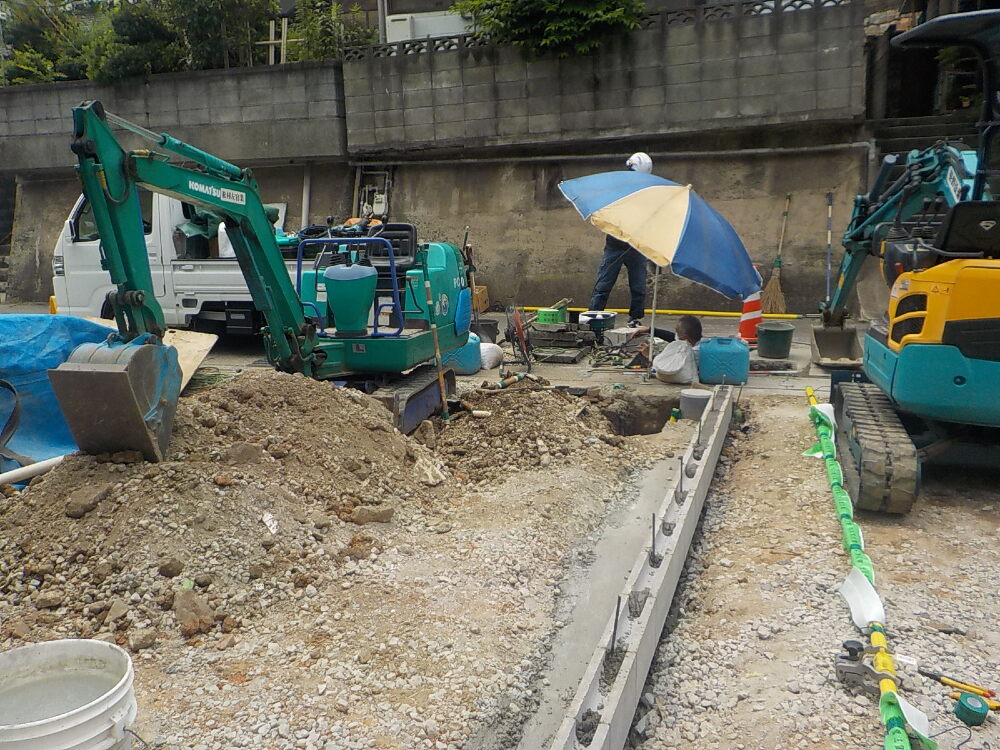

- 78. 2023年06月15日
-
外部施工状況
ガス配管引込み工事
- 79. 2023年06月22日
-
完工

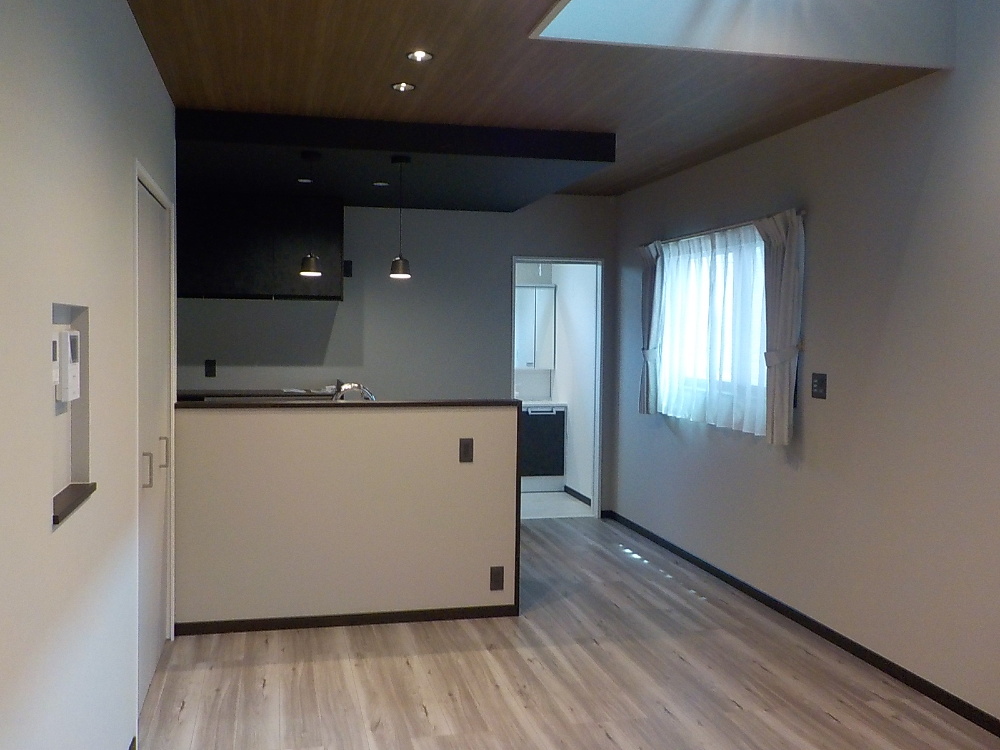

- 80. 2023年06月23日
-
完工

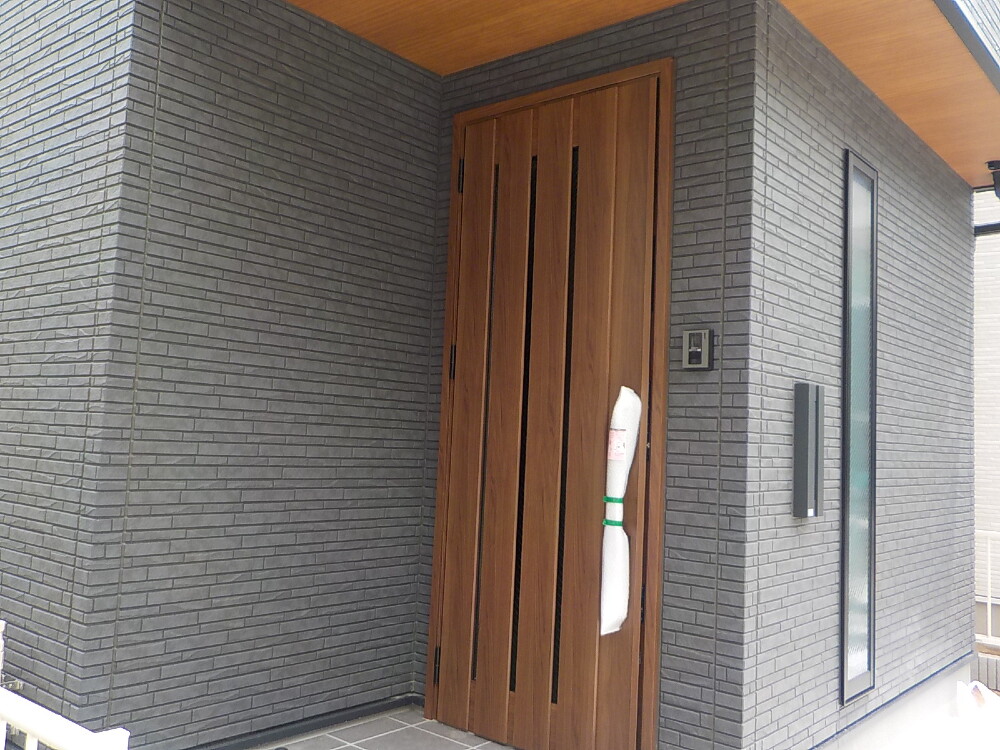

- 81. 2023年06月23日
-
完工
- 82. 2023年06月23日
-
完工
- 83. 2023年06月23日
-
完工
- 84. 2023年06月23日
-
完工
- 85. 2023年06月23日
-
完工
- 86. 2023年06月23日
-
完工
- 87. 2023年06月23日
-
完工
- 88. 2023年06月23日
-
完工
- 89. 2023年06月23日
-

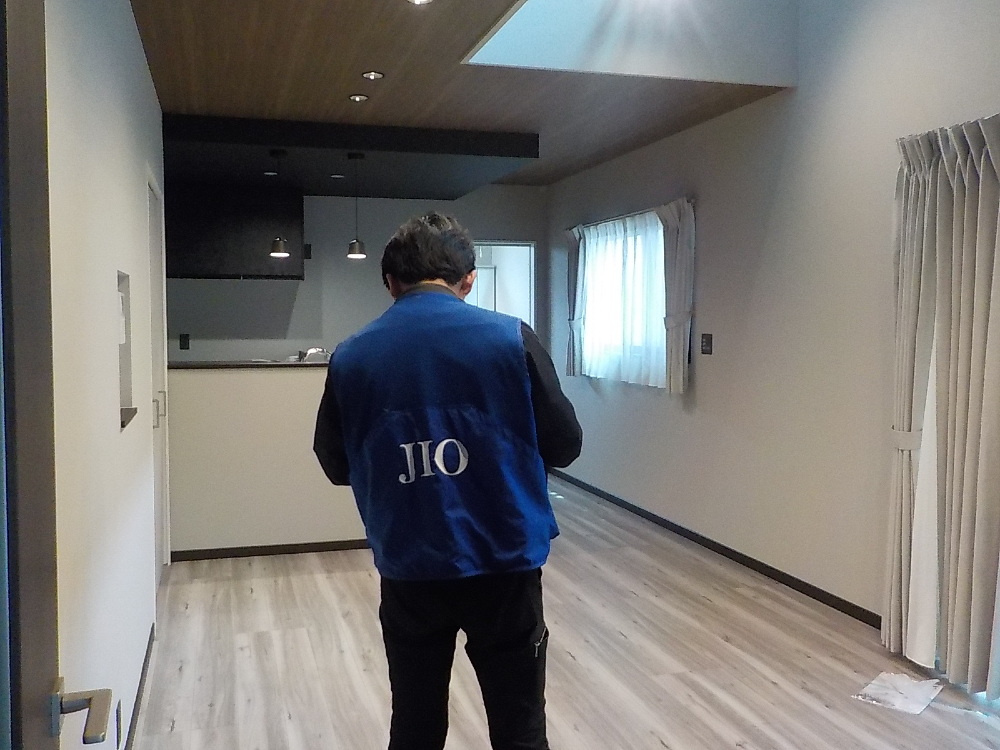

JIO完了検査
建物の構造や設備、敷地などが関連する法令に適合しているかどうかの検査を行います。

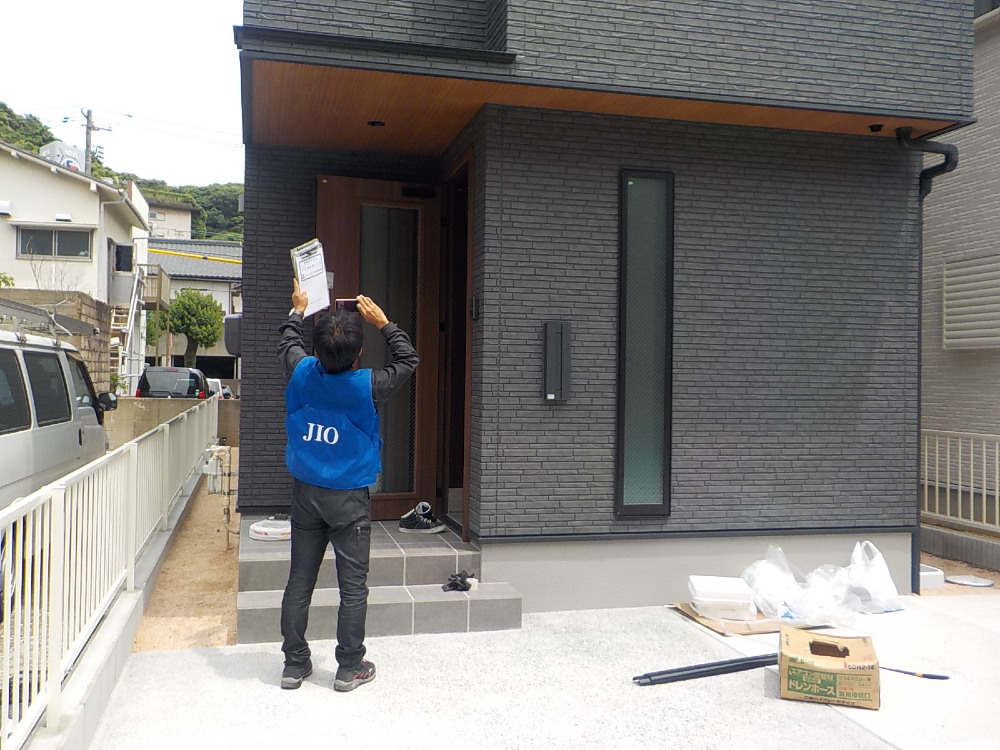

- 90. 2023年06月23日
-
JIO完了検査
建物の構造や設備、敷地などが関連する法令に適合しているかどうかの検査を行います。
- 91. 2023年06月25日
-

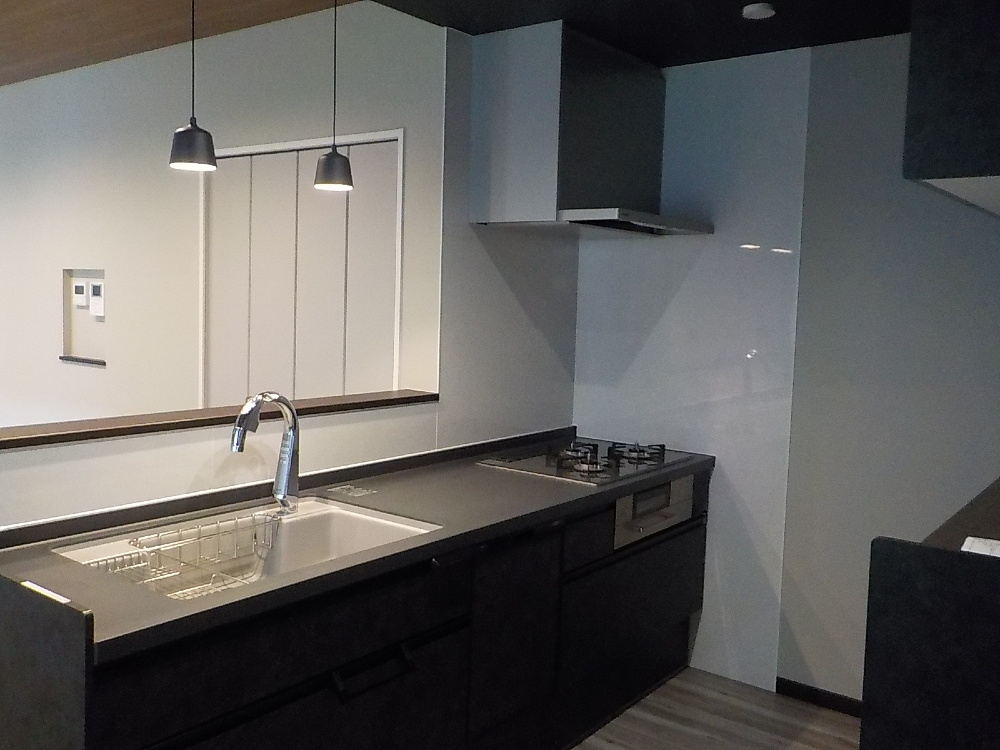

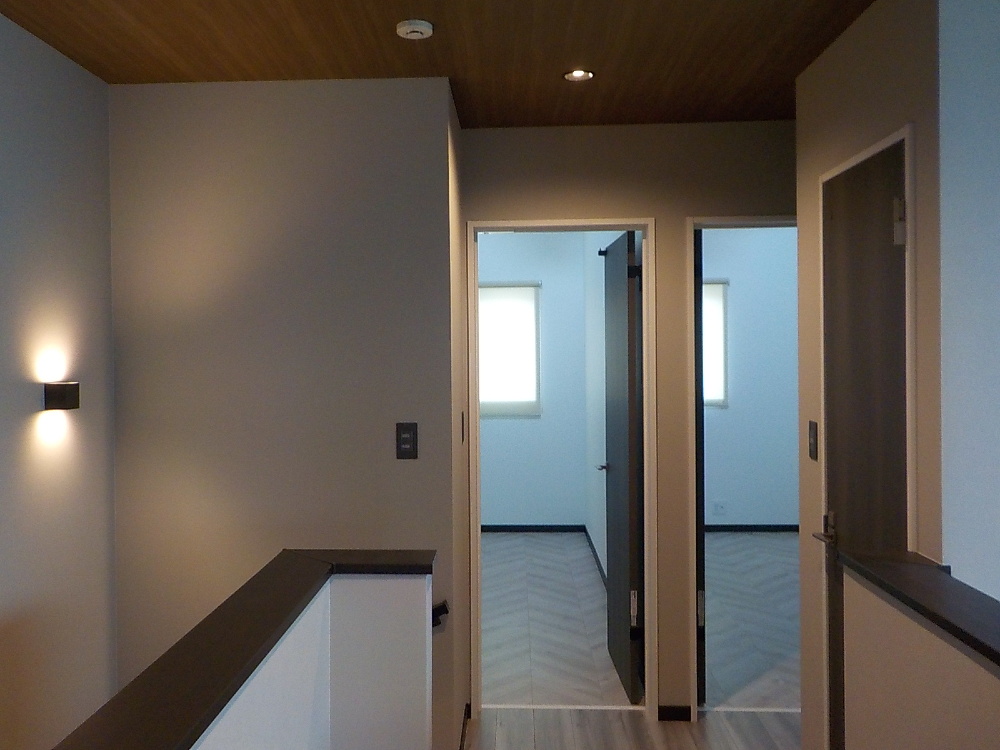

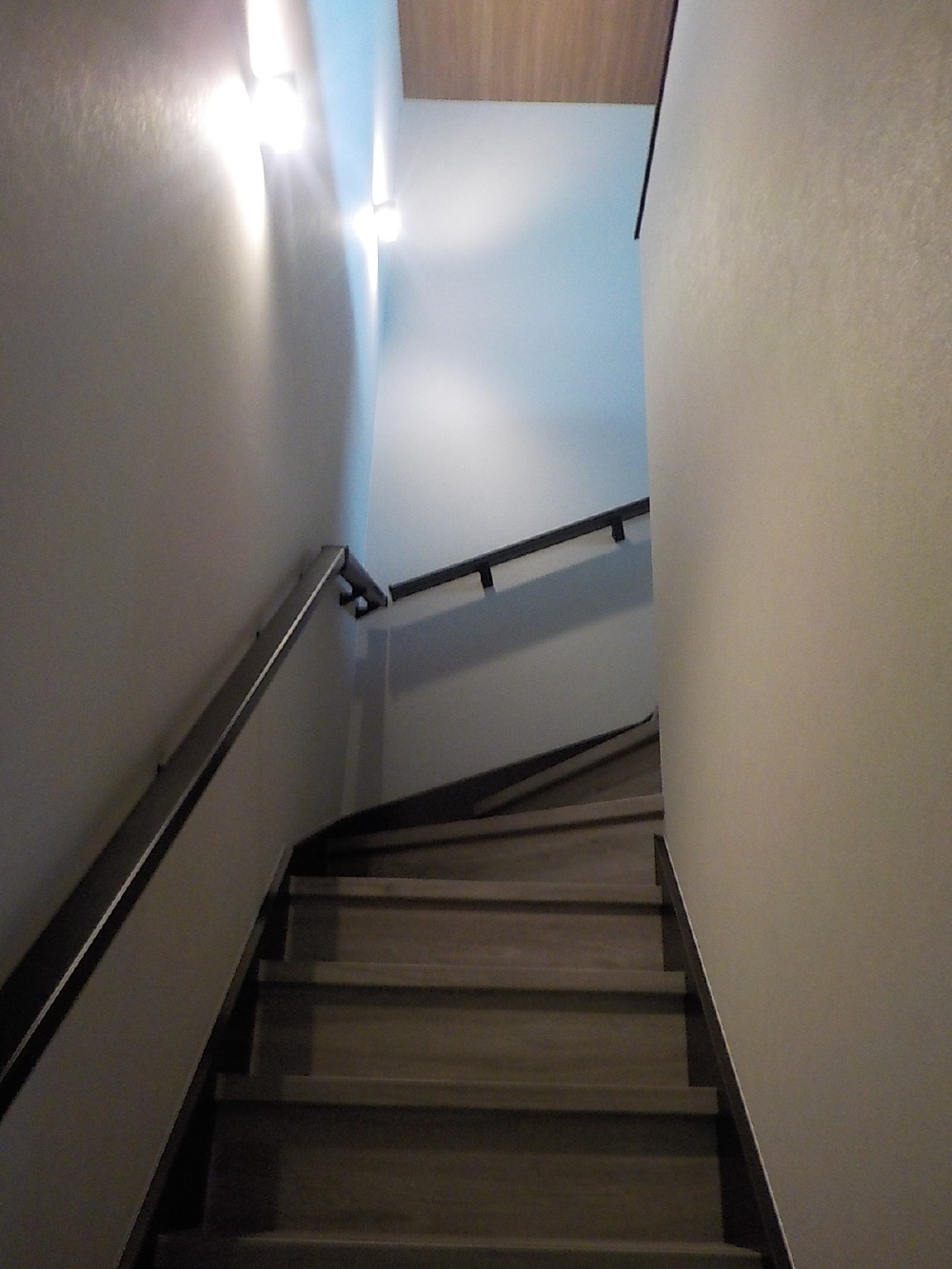

お引渡し
MODEL HOUSE |
西小串7号地 ソラマド~7号地【2024年4月完成】~ |
吉敷4号地 テクノストラクチャー~4号地【2024年3月完成】~ |
建和住宅の公式SNS |
Instagramをやっていましたら是非フォローお願いします! |
イベントや家づくりのお役立ち情報などをLINEでお届け中です!ぜひおともだち追加をお願いします♩LINEからご質問も可能です! |
facebookをやっていましたら是非フォローをお願いします! |
Pinterestをやっていましたら是非ホローをお願いします! |
