光あふれる、家族みんなでつくる温かな家
Y様邸(下関市・サンライフ川中豊町①号地)
スタイル別|すべて
建築中レポート
- 1. 2017年03月25日
-
カラースキーム(色打合せ)
ご家族みなさんでつくるお家
みんなが真剣に打合せにのぞまれています!
きっと素敵なお家が完成します!!
- 2. 2017年03月25日
-
地鎮祭
鍬入れの儀
- 3. 2017年03月25日
-
地鎮祭

神主さまにお祓いをしていただきました。
- 4. 2017年03月25日
-
地鎮祭
大切なお家づくり
Y様ご家族、工事関係者でしっかりと祈願いたします。
- 5. 2017年03月25日
-
地鎮祭
本日、Y様邸の地鎮祭を執り行わせていただきました。
M様、誠におめでとうございました。
氏神さまに土地使用の許可をいただき、これから始まる工事の無事、Y様ご家族の益々の繁栄を祈願いたしました。
この素敵な街 川中豊町に、Y様のお家が建ちます。
Y様御家族の想いの込められた大切なお家が無事に安全に建ちますように、そして、Y様御家族にとって素敵なお家づくりとなりますよう、スタッフ一同しっかり頑張っていきますので、宜しくお願いいたします。
- 6. 2017年04月10日
-

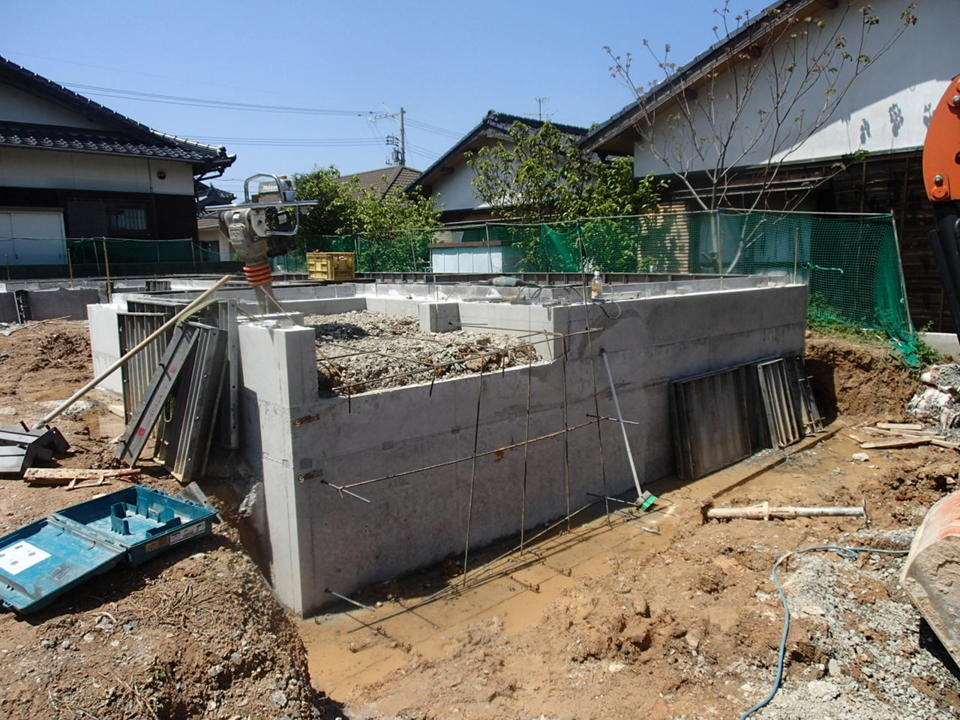

基礎工事
いよいよ工事が始まります!!
工事看板、仮囲いが設置されました!
- 7. 2017年04月12日
-
基礎工事
基礎の耐久性に関わる大切な工事です。
配筋工事後は、検査機構の厳しい検査を受けます。
- 8. 2017年04月12日
-
基礎工事

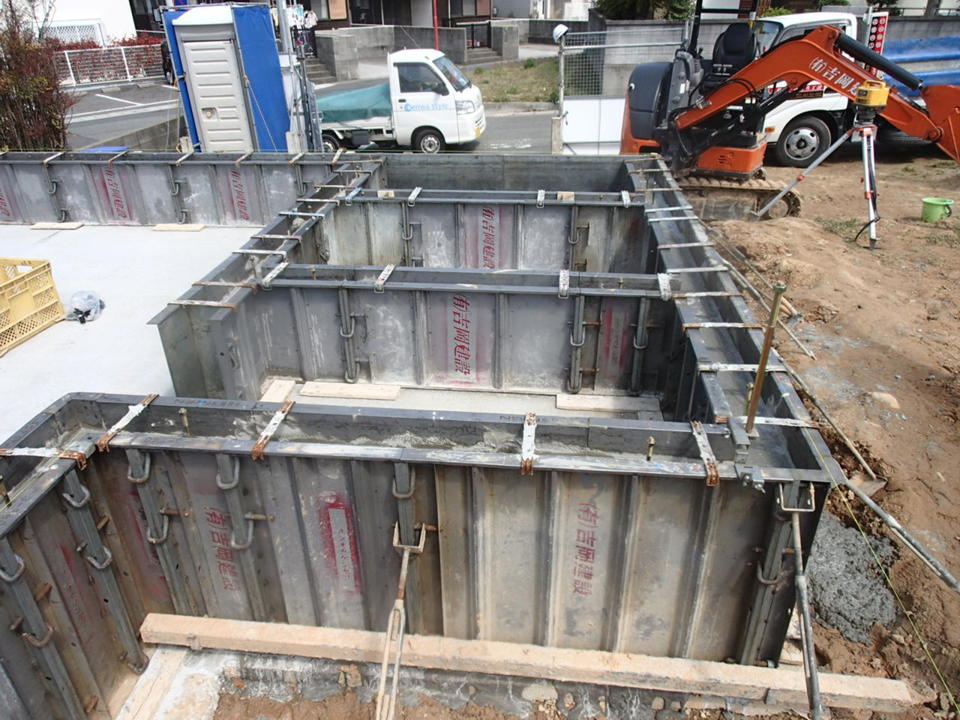

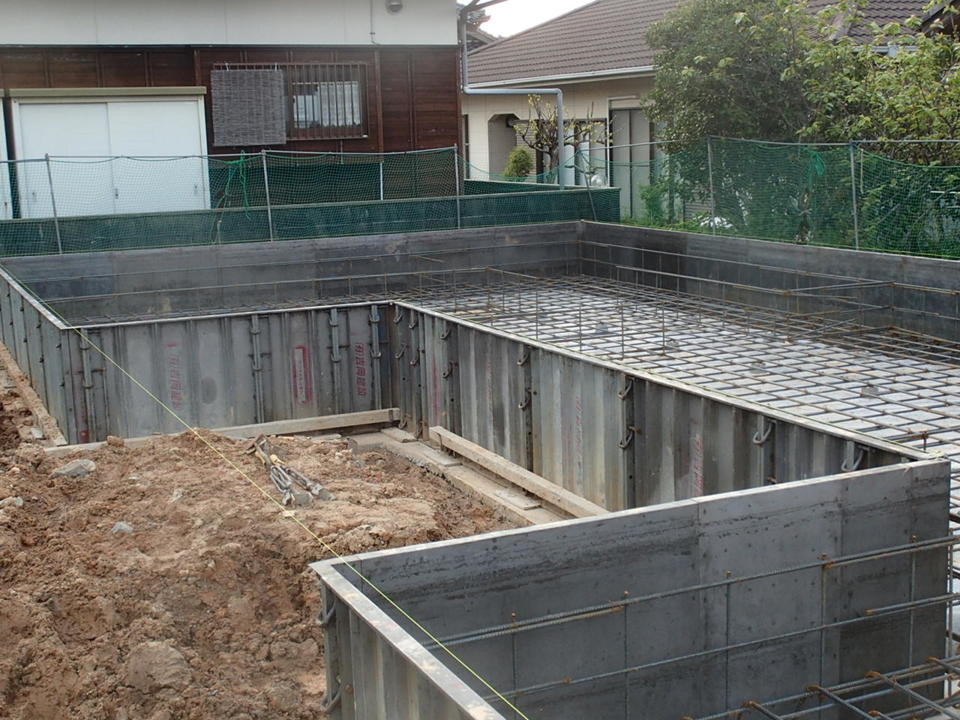

基礎の位置、高さを決め、地盤支持力を高める工事を行ったあと、基礎を施工しています。
画像は基礎の型枠を施工し、基礎内に鉄筋を組んだものです。
- 9. 2017年04月13日
-
基礎工事

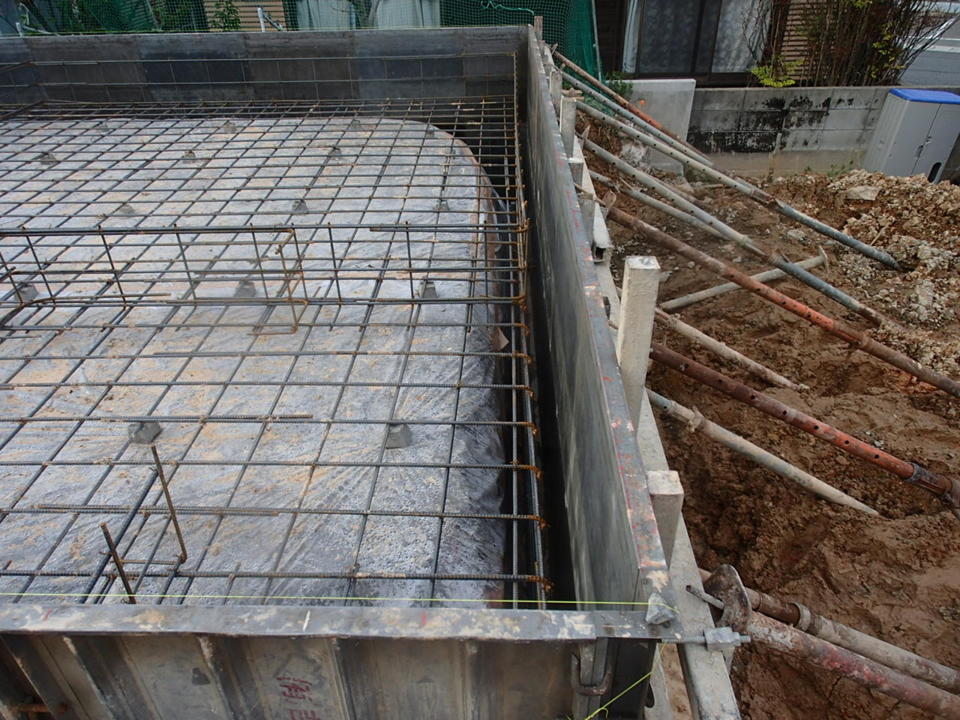

基礎の底にあたるベース部分に、コンクリートを打設しました。
コンクリートの質、養生も基礎の耐久性に関わる重要な工事ですので、しっかり施工いたします!
- 10. 2017年04月15日
-
基礎工事
基礎立ち上がり部分に施工されているボルトは「アンカーボルト」といって、基礎と、これから施工される土台、柱をつなぐ大切な接合ボルトです。施工の仕方によっては意味のないものになってしまいますので、丁寧にしっかり施工いたしました!

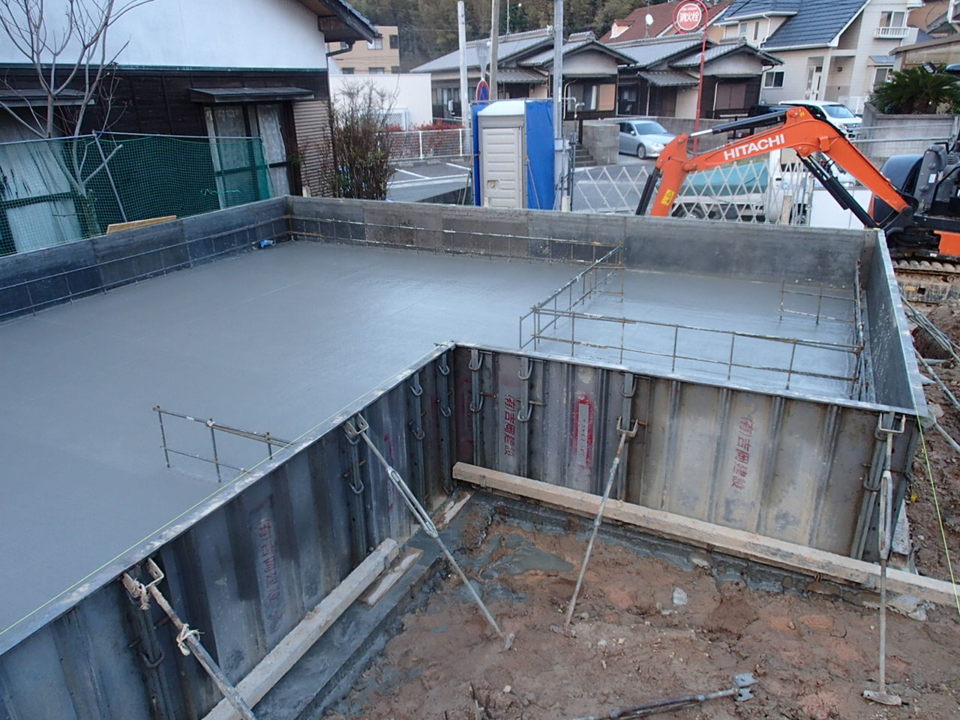

- 11. 2017年04月15日
-
基礎工事

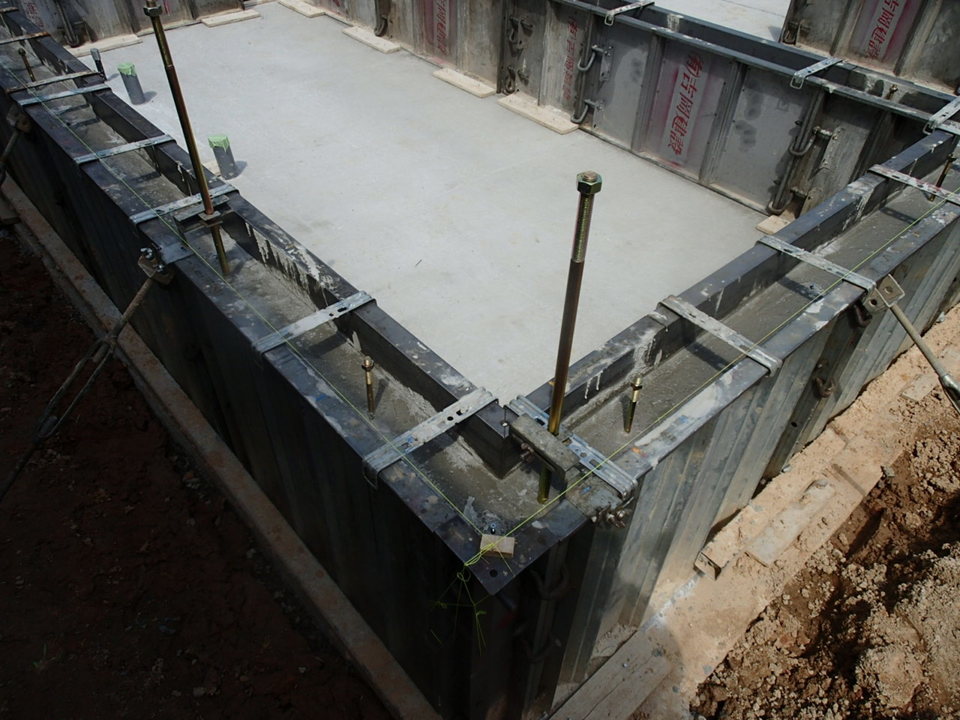

基礎の立ち上がり部分に型枠を施工し、コンクリートを打設しました。
- 12. 2017年04月18日
-
基礎工事
Y様のお家の基礎は、駐車場の関係で深基礎です。
深基礎は一般の基礎より根入れ深さが深い基礎です。
- 13. 2017年04月20日
-
給排水工事
基礎が完成し、棟上げをする前に、先行して給排水工事を行いました。
床下での作業になるため、棟上げ前に行います。

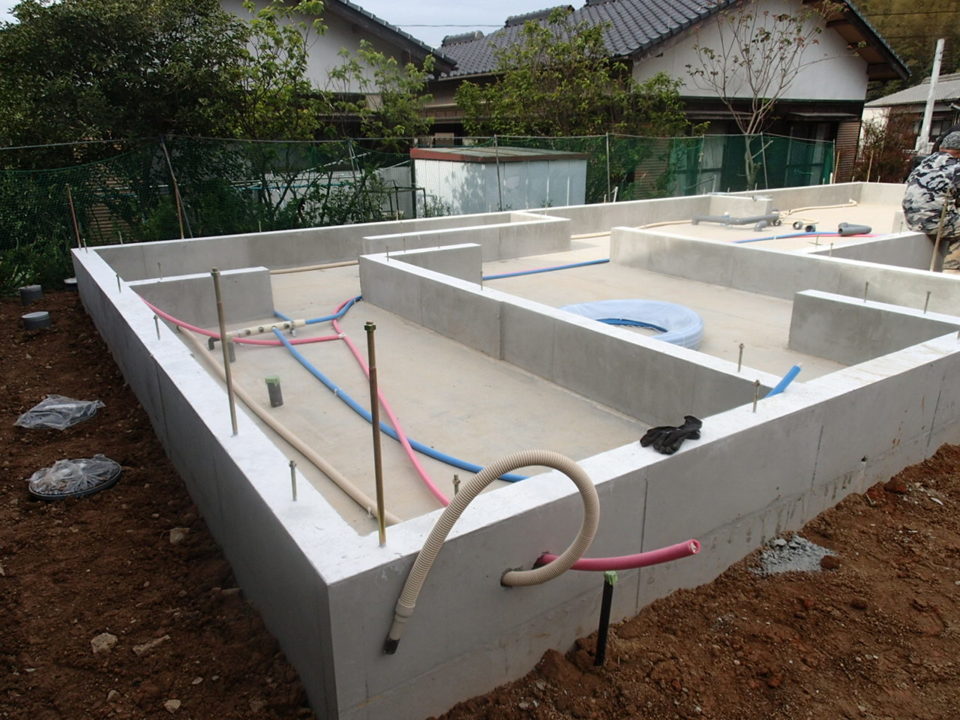

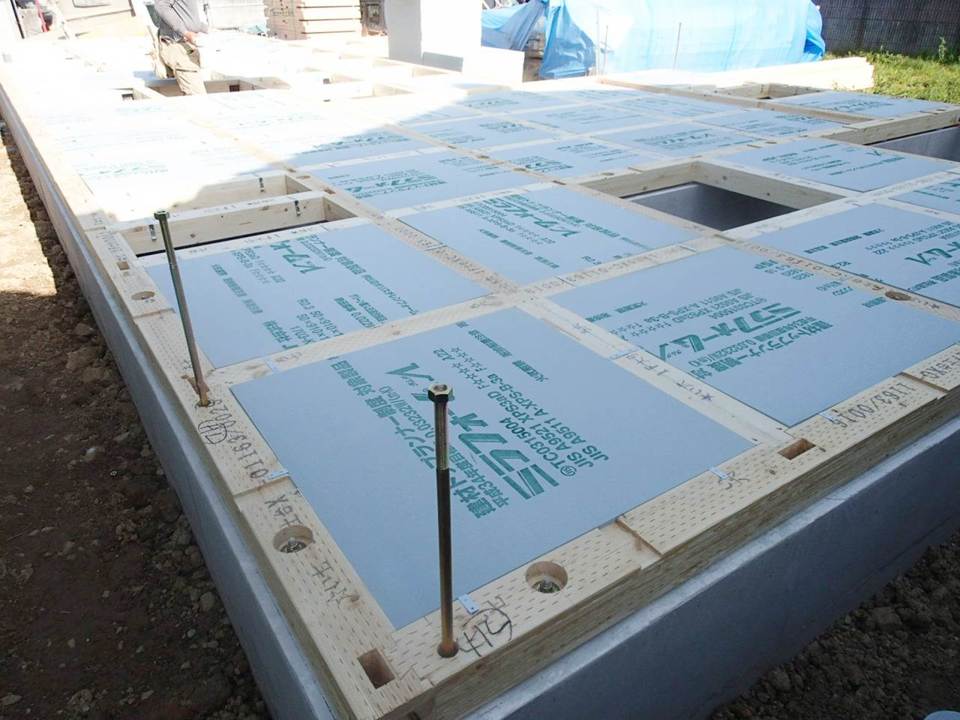

- 14. 2017年04月21日
-
断熱材施工
床下換気工事の後は、床下断熱材を施工しています。
地面に最も近く、常に外気と湿気にさらされている床下の断熱は重要です。
1階床下の前面に断熱材を取り付けて、外部の温度の影響を受けないようにします!
- 15. 2017年04月21日
-
土台敷き(UFOーE)
基礎と土台の間には、熊本地震に絶大な効果を発揮した摩擦減震パッキン「UFOーE」を使用。
大地震対応で性能が高い「絶縁工法」地震力が建物に入る前に滑り、摩擦抵抗(ブレーキ)で300~800galの加速度を減震します。また、基礎と土台の間に設置することにより、20mの隙間ができ、床下全域を換気することができます。円盤形状なので空気抵抗も少なく通気が抜群なのも嬉しいですね!!
- 16. 2017年04月21日
-
材料搬入
基礎工事が終わり、次の工程からは大工さんのお仕事です。
小川棟梁宜しくお願いいたします!!
木のお家に欠かせない木材が搬入されました。
熊本県の原田木材さんでプレカット加工された「長持ちする木」です。
木材を最先端技術の乾式加圧注入処置釜にいれて、高圧をかける防腐・防蟻処理をしています。
AQ認証を取得した工場で生産されており、優良木質建材として認定されています。

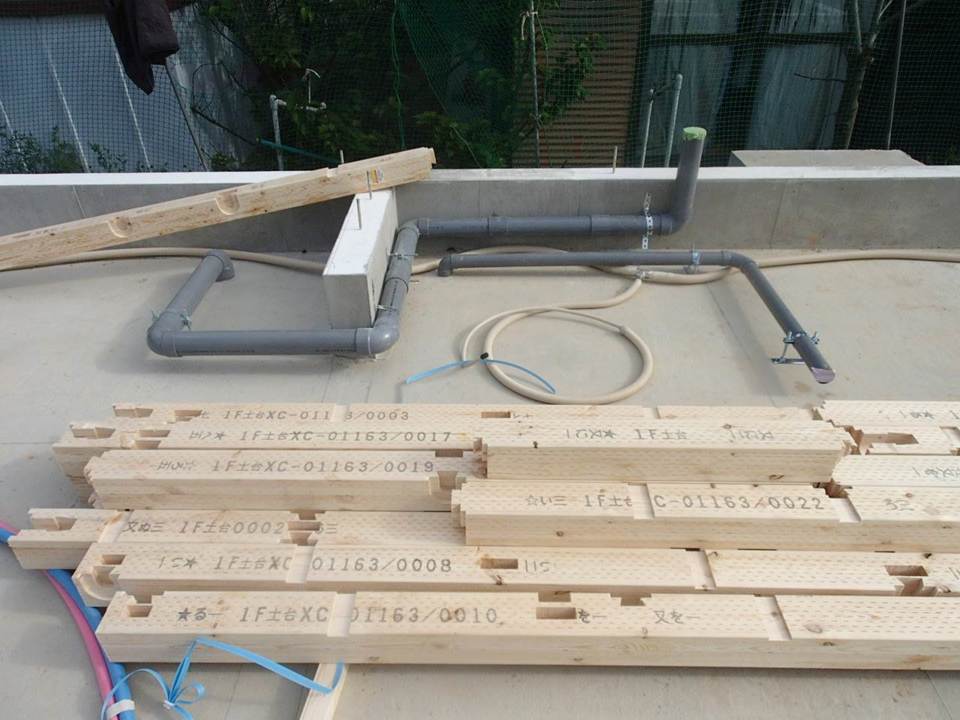

- 17. 2017年04月22日
-
上棟準備
土台敷きを終え、次は棟上げとなります。
棟上げまで、木材が雨にさらされ傷まないようにしっかりと養生しています。
材料すべて、Y様の大切なお家です。丁寧に大切に致します。
- 18. 2017年04月24日
-

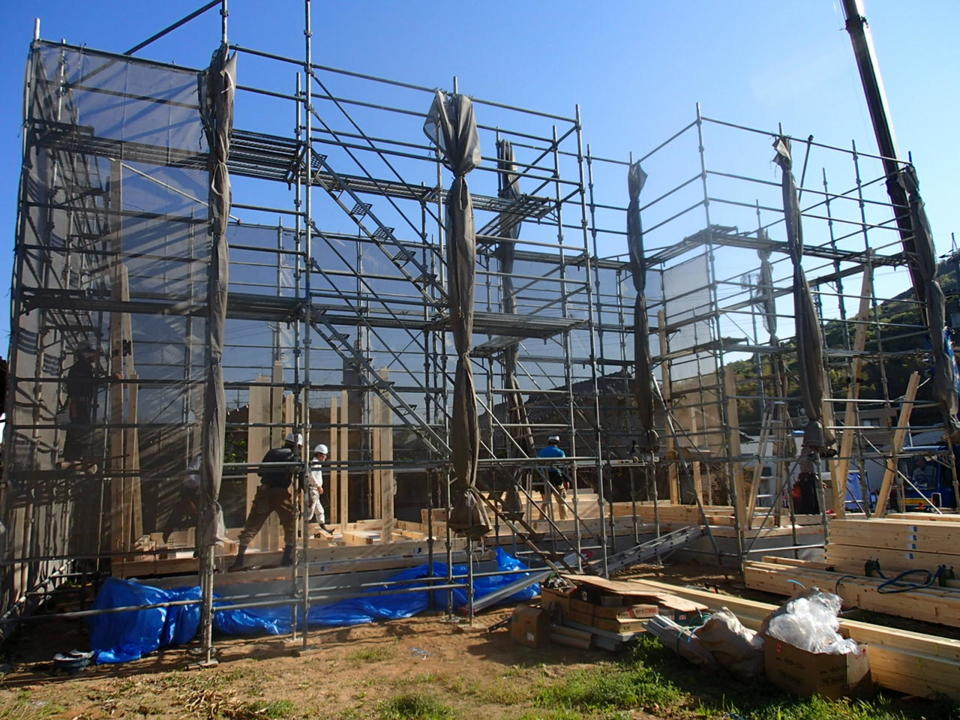

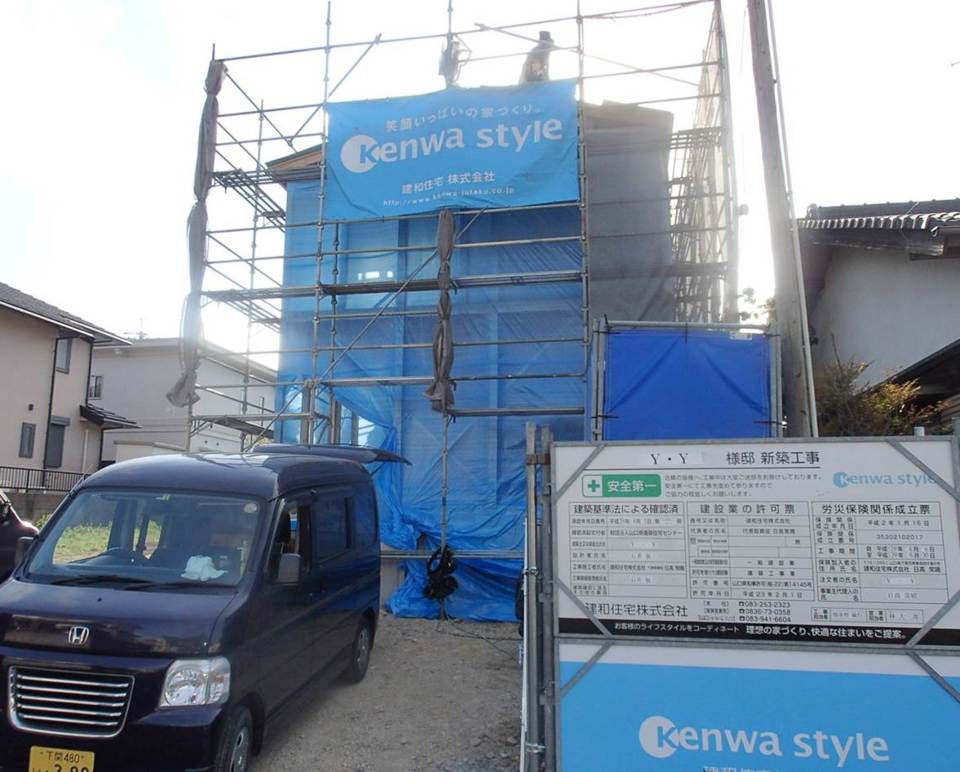

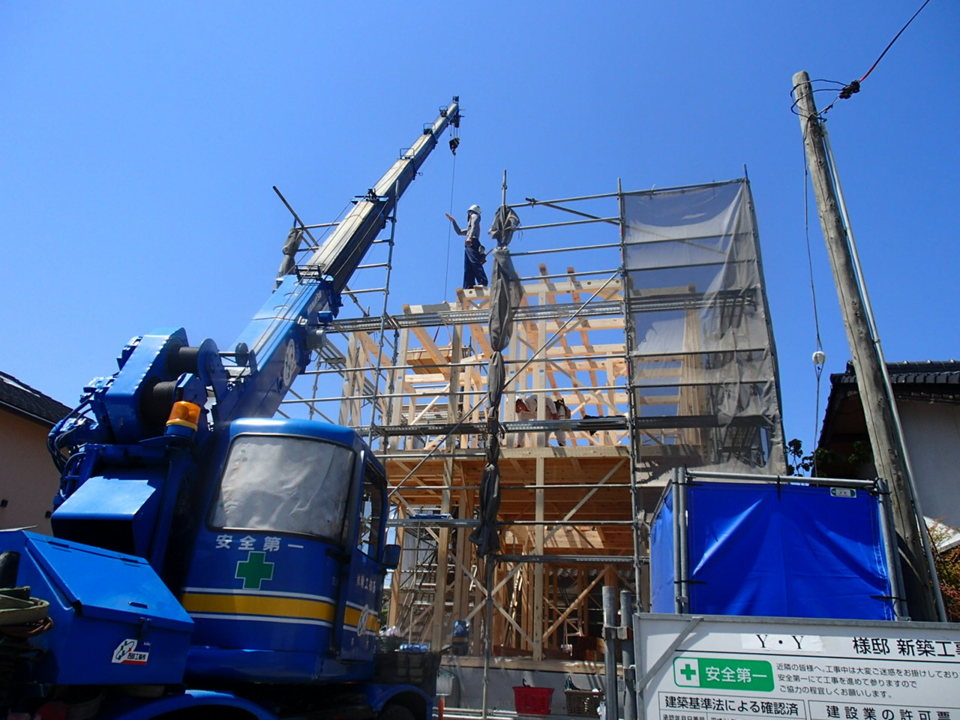

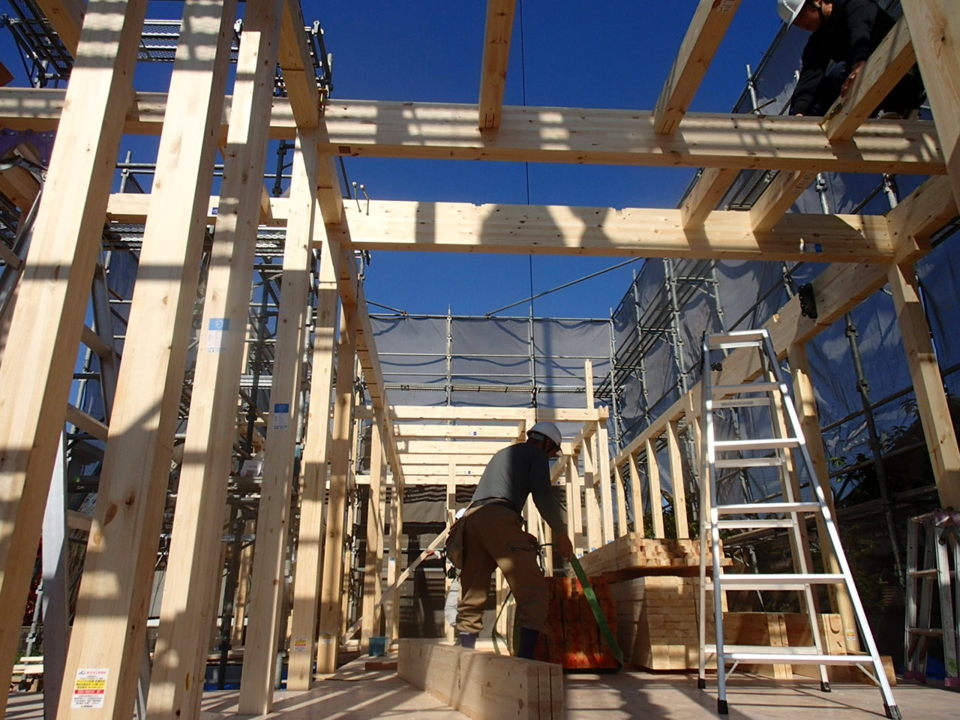

上棟
晴天の中での棟上スタートです!
Y様、マイホームが形となっていく様子をお楽しみください!
小川棟梁をはじめ、職人の皆さま、安全第一で宜しくお願いいたします!
そして、近隣の皆さま、工事中大変ご迷惑をお掛けいたしますが、何卒ご容赦願います。
- 19. 2017年04月24日
-
上棟

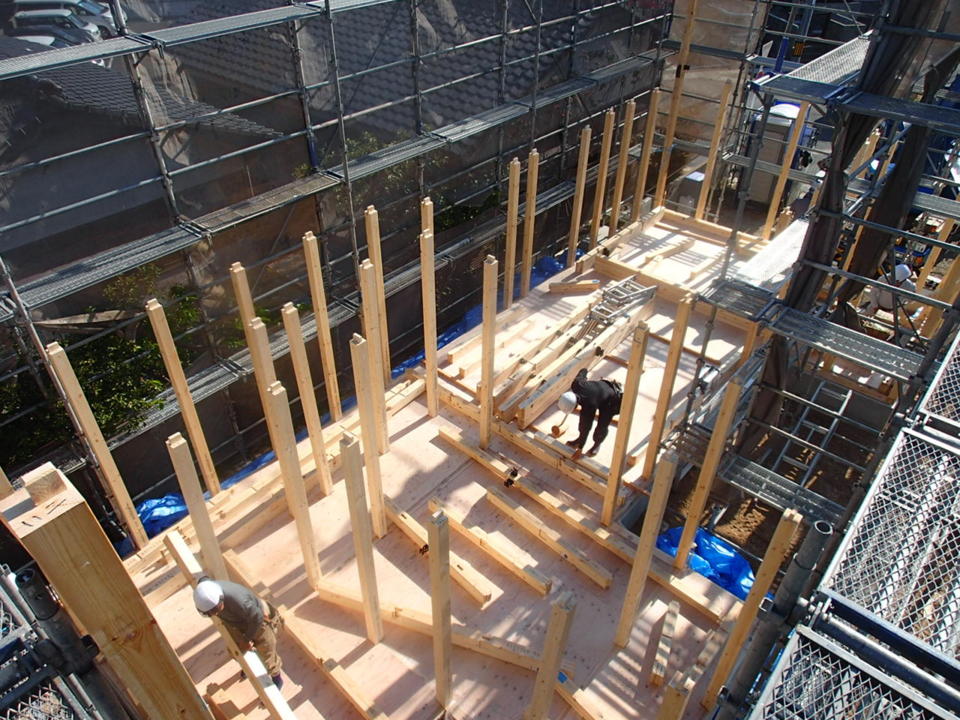

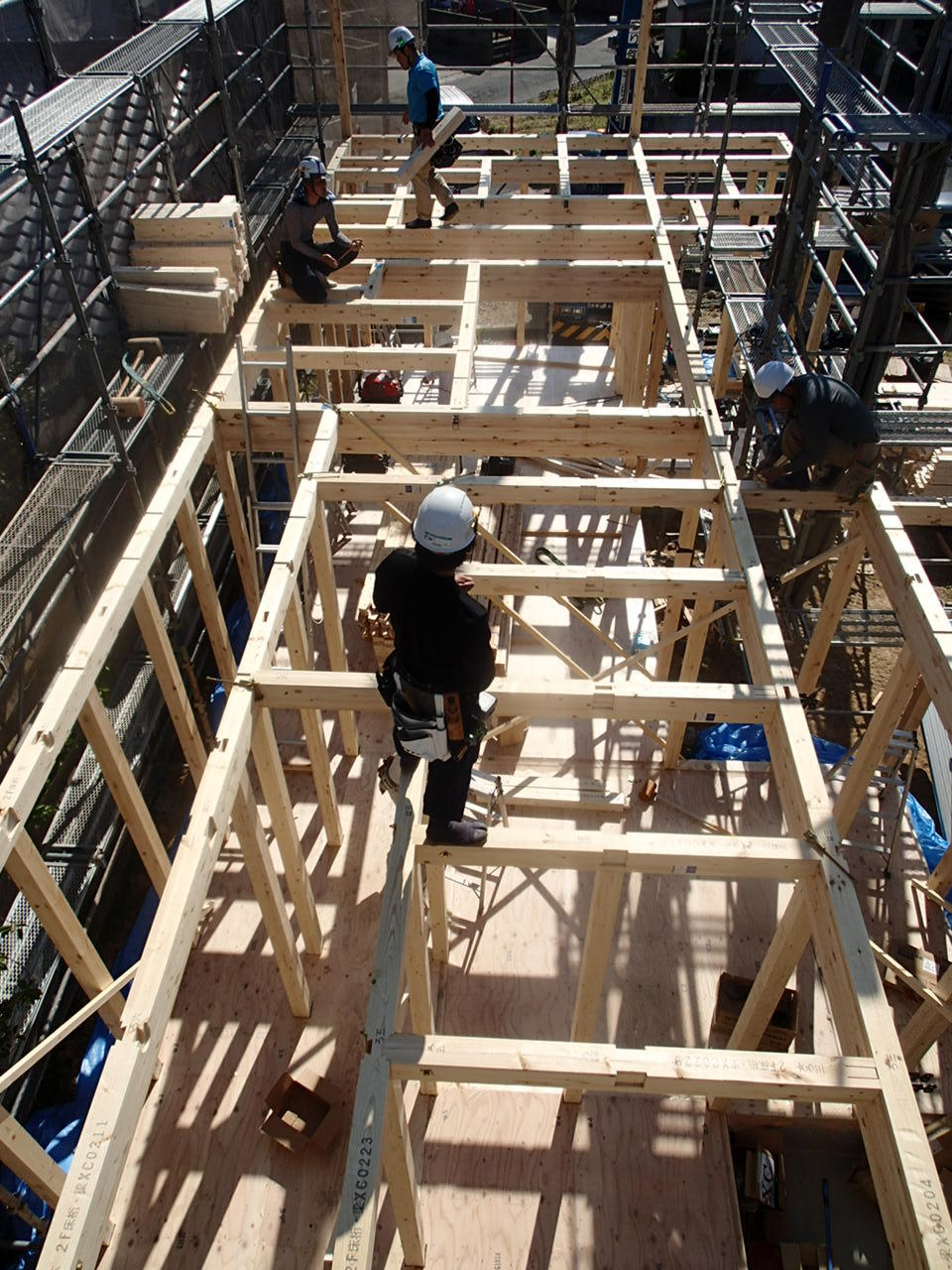

職人さん方の手によって、一つ一つ木材が組み立てられていきます。
重たい木材を一気に職人さんの元へ運んでくれるのは「レッカー車」です。
狭く障害物がある場所でも、職人さんが欲する場所まで届けてくれる頼もしいレッカー車と、職人さんの息の合った仕事を見るのも上棟では楽しみのひとつとなっております。
- 20. 2017年04月24日
-
上棟
構造材には【集成材】を使用しています。
集成材は、無垢材の節や割れなどの欠点を取り除き、良質な部分を積層することで、高い強度と安定性を実現した工業用木材です。
強度は無垢材の約1.5倍。反りや曲がりなどが少なく、シックハウス新法でも最高等級(F☆☆☆☆)の安全性が認められています。
断面欠損防止には、金物接合【テナンビーム】を使用しています。
木材の本来の強さを残したままで、金属による強い結合と接合部分の引き抜けを防止して、骨組み全体の安定強度を実現します。
- 21. 2017年04月24日
-
上棟
Y様のお家の構造体には「NEOーBASIC工法」を使用。
ネオベーシック工法は、長期優良住宅への取り組みとして(公財)日本住宅・木材技術センターが認定する「木造住宅合理化システム長期性能タイプ」の認定を取得しており、併せて、住宅型式性能確認書の4つの項目である「耐震性」「劣化対策」「省エネルギー」「維持管理」を取得しています。
- 22. 2017年04月24日
-
上棟
- 23. 2017年04月24日
-
上棟
多くの職人さん方の手により、立派な棟が天高く上がりました!
Y様まことにおめでとうございます!
- 24. 2017年04月24日
-

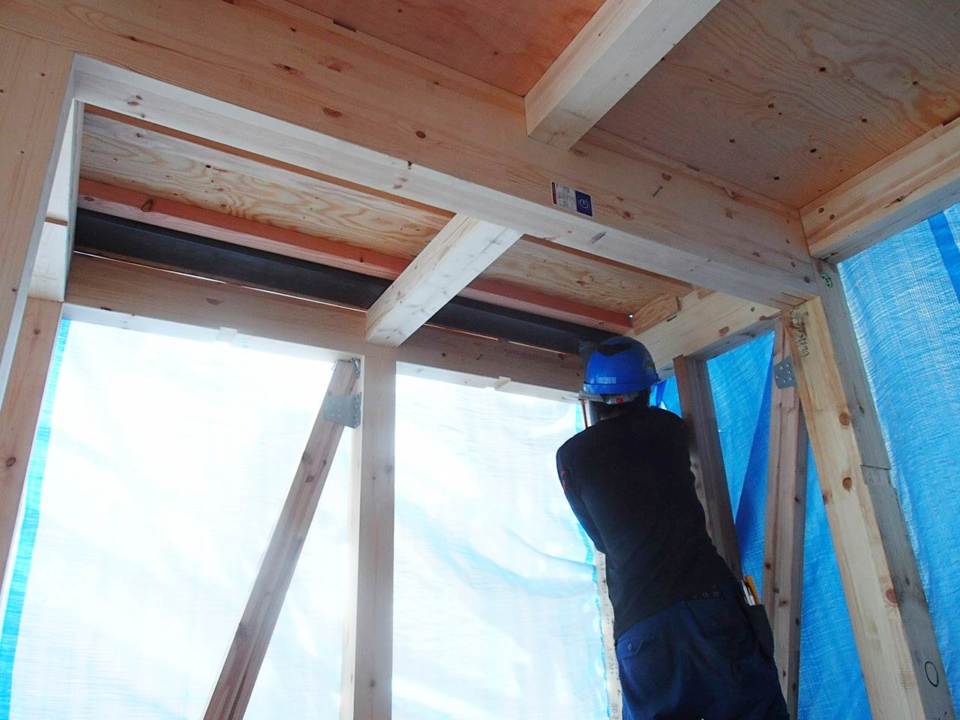

上棟
屋根下地工事中です。
建和住宅では、棟上げをする日に、一気に屋根下地工事まで行います。
それは、大切なお家を雨からしっかりと守るためです。

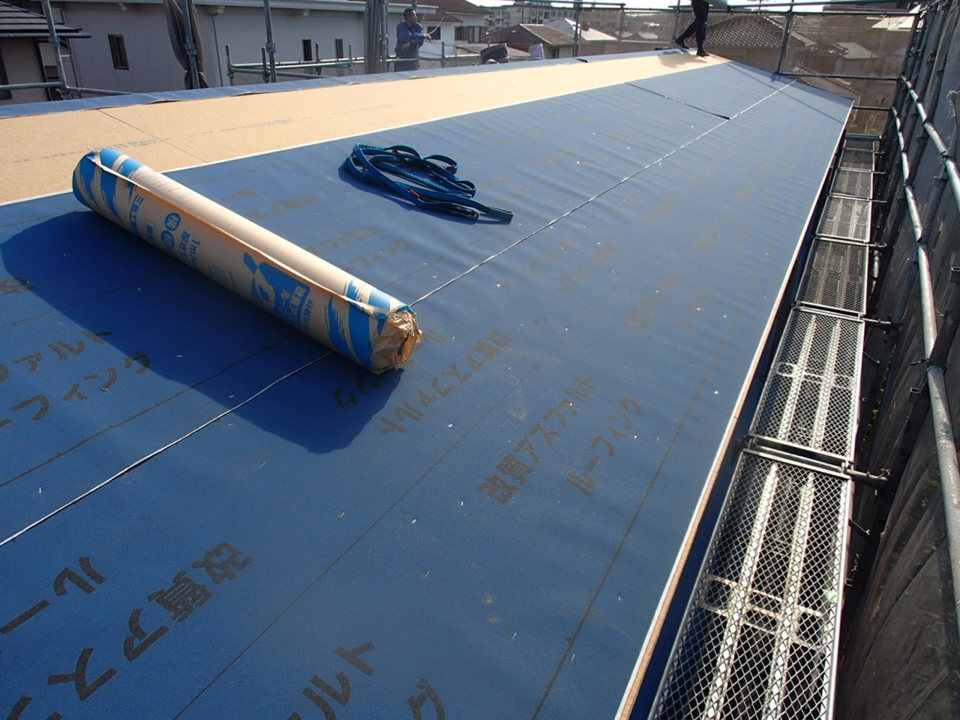

画像は、屋根下地材防水シートを施工しています。
屋根材だけでは雨の侵入を防ぐことが難しいため、屋根材を施工する前に防水シートを施工します。
- 25. 2017年04月24日
-
上棟
本日の作業終了です。
Y様、1日中お付き合いいただき、ありがとうございました!
小川棟梁をはじめ、職人の皆さま、朝早くから本当にお疲れ様でした!
そして、近隣の皆さま、工事にご協力いただき深く感謝申し上げます!
Y様のお家の壁部分は、ブルーシートでしっかりと養生し、木のお家の大切な木材が雨風で痛まないよう守ります!

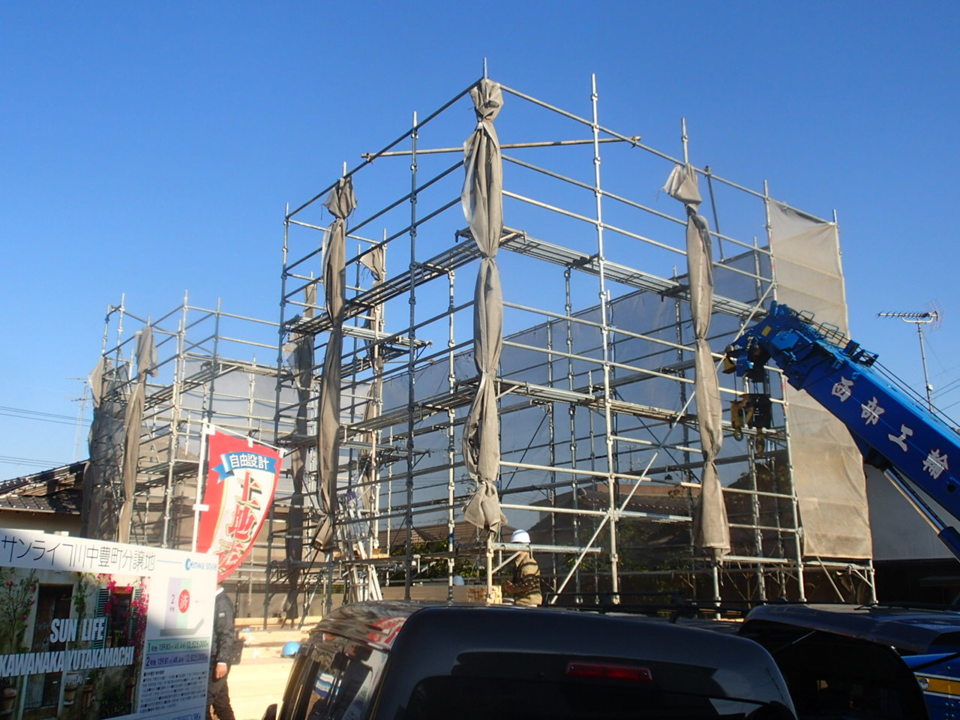

- 26. 2017年04月27日
-
内部工事

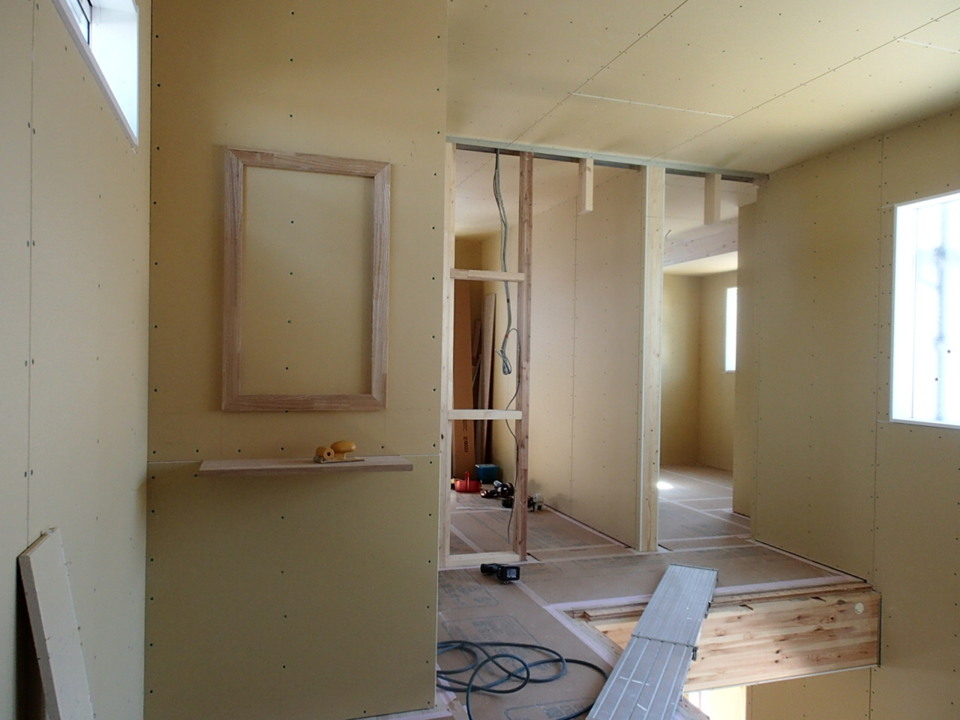

- 27. 2017年04月27日
-
バルコニー工事

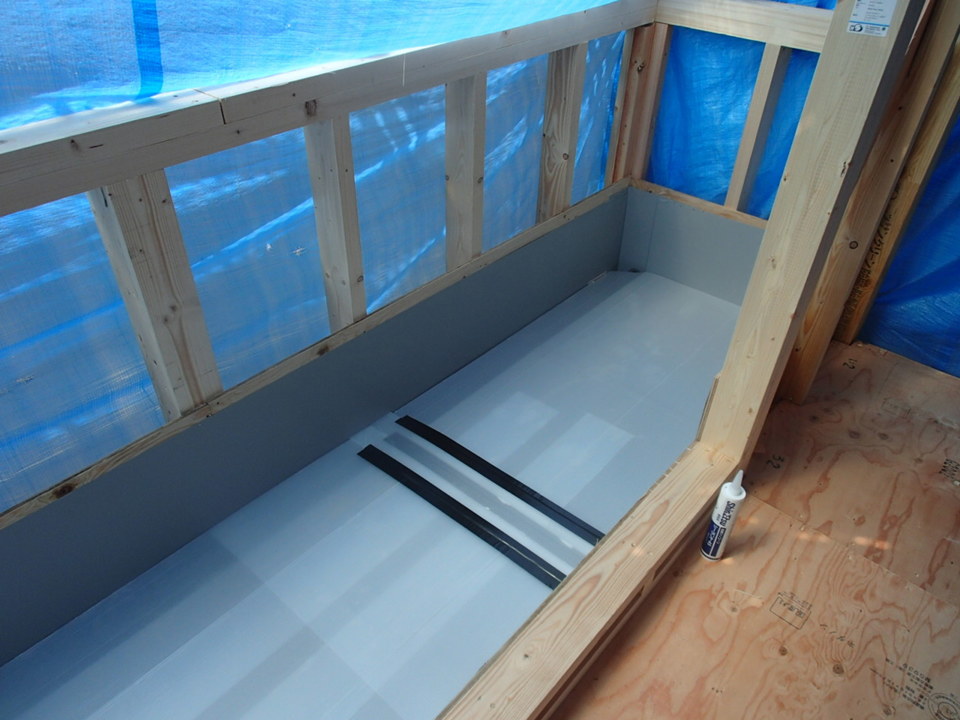

バルコニーの下地工事を行い、その上から防水工事をしました。
金属による防水工事「スカイプロムナード」は「燃えない」「ノーメンテナンス」「地震・台風に強い」「家族に優しい(健康に悪影響を及ぼすおそれのある化学物質は、一切使用してません)」
耐久性・防水性に優れた金属の特性を生かした金属防水です。
- 28. 2017年05月01日
-

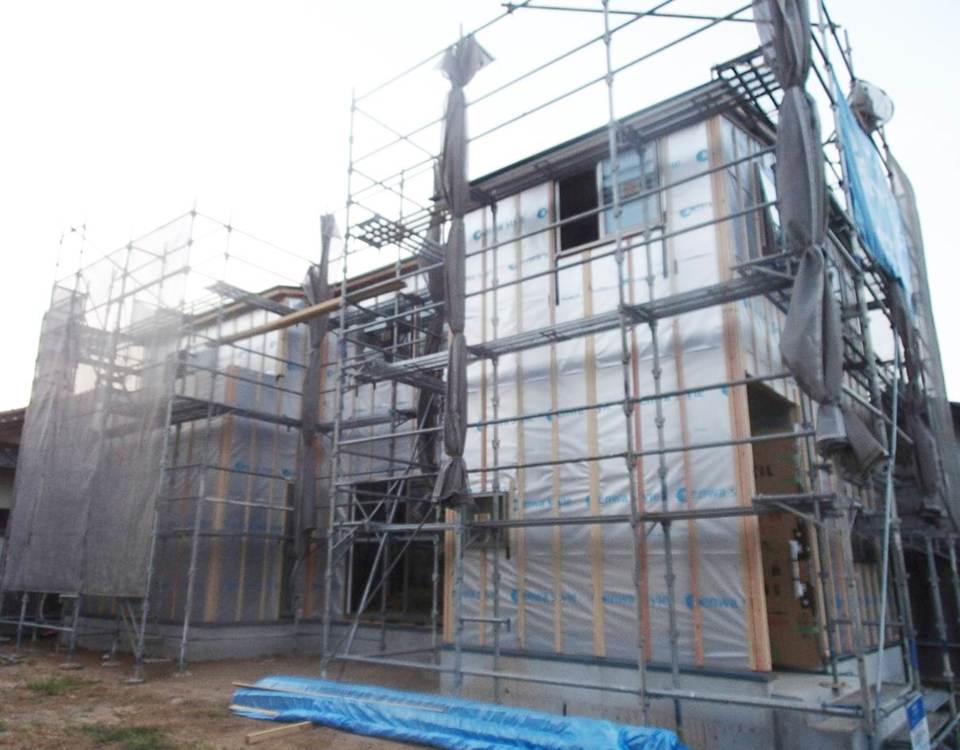

外部工事状況
外部、外壁下地工事を行いました。
高い遮熱性能と透湿、防水性を備えた「遮熱・透湿・防水シート」を施工しました。高い省エネ効果が見込めます!!
- 29. 2017年05月01日
-
内部工事状況
内部の断熱工事を行う前に、天井に空気層を確保してくれる通気スペーサー「アクエアー」を施工しました。アクエアーは透湿性があるため、湿気の排出を妨げません!
- 30. 2017年05月06日
-

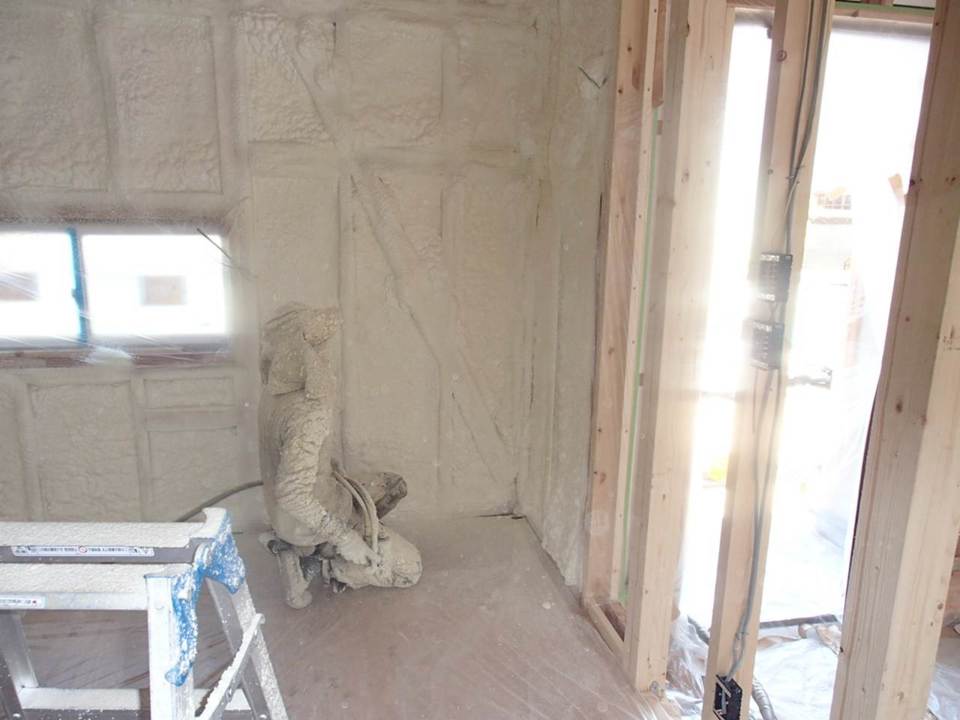

アクアフォーム(断熱材)吹付け
アクアフォーム(断熱材)吹付け後は、広がりすぎて余分な部分(断熱材)をカットしました。アクアフォームは、硬質ウレタンの特性を生かし水を使って発泡させています。これによりガスが抜けて性能が落ちることがありません。地球に害になる物質を一切使っていないので、安心できる断熱材です!!!
- 31. 2017年05月06日
-
アクアフォーム(断熱材)吹付け
断熱工事、アクアフォーム(断熱材)吹付けを行っています。
アクアフォームはお家全体を覆ってします現場吹付け発泡による断熱工事です。
無数の細かい連続気泡で構成された硬質ウレタンフォームの特性を大いにいかし、グラスウール10Kの約1.5倍の断熱効果を保持します。また透湿性も低く断熱材内部に湿気を通しにくいため、壁体内の結露を抑制し、お家の耐久性を高めてくれます!!
- 32. 2017年05月08日
-

内部工事状況
アクアフォーム(断熱材)を覆うように、石膏ボードを張っています。
石膏ボードは、断熱性・遮音性の効果がある壁や天井などの下地材です。
- 33. 2017年05月08日
-

外部工事状況

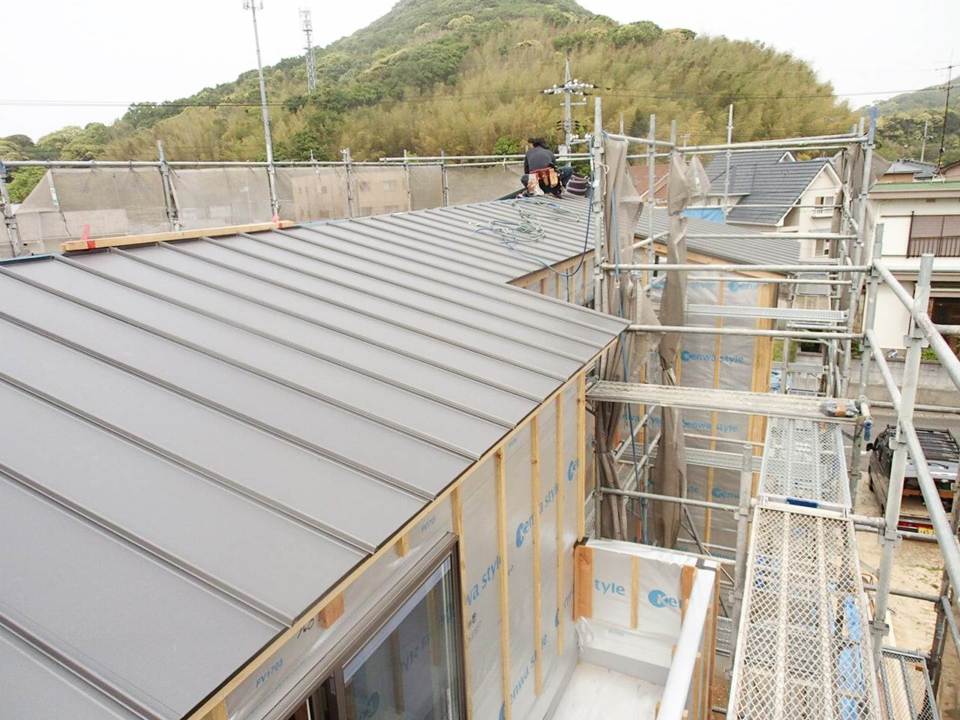

屋根材を施工しました。
耐久性・デザイン性の高いガルバニウム鋼板を使用。
- 34. 2017年05月11日
-
外部工事状況
外部工事中です。
- 35. 2017年05月18日
-
内部工事状況

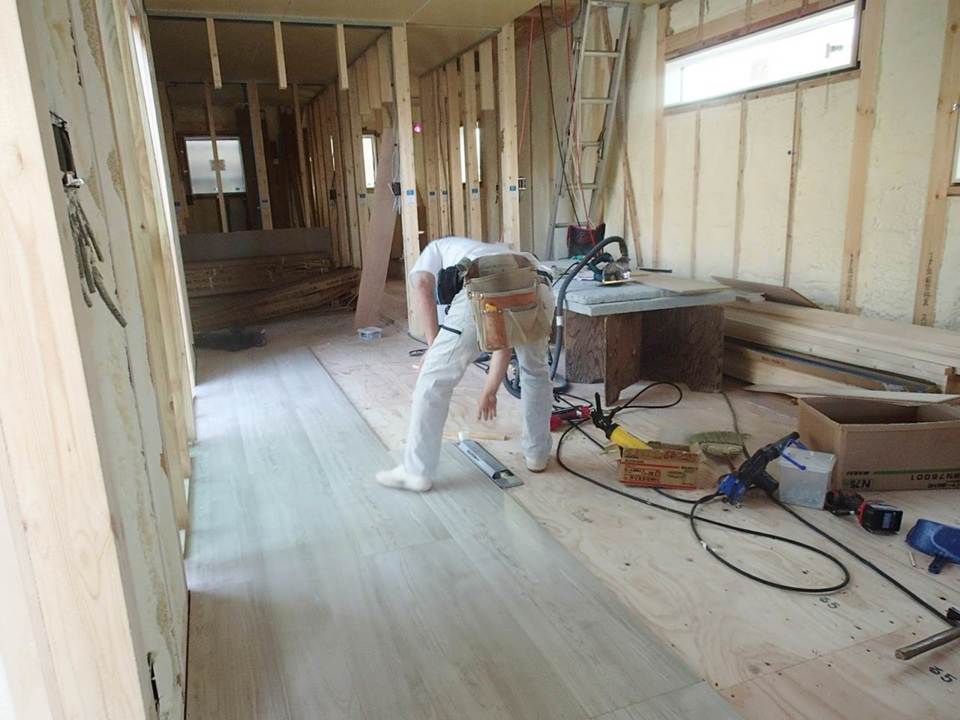

フローリングを施工をしています。
- 36. 2017年05月21日
-
内部工事状況

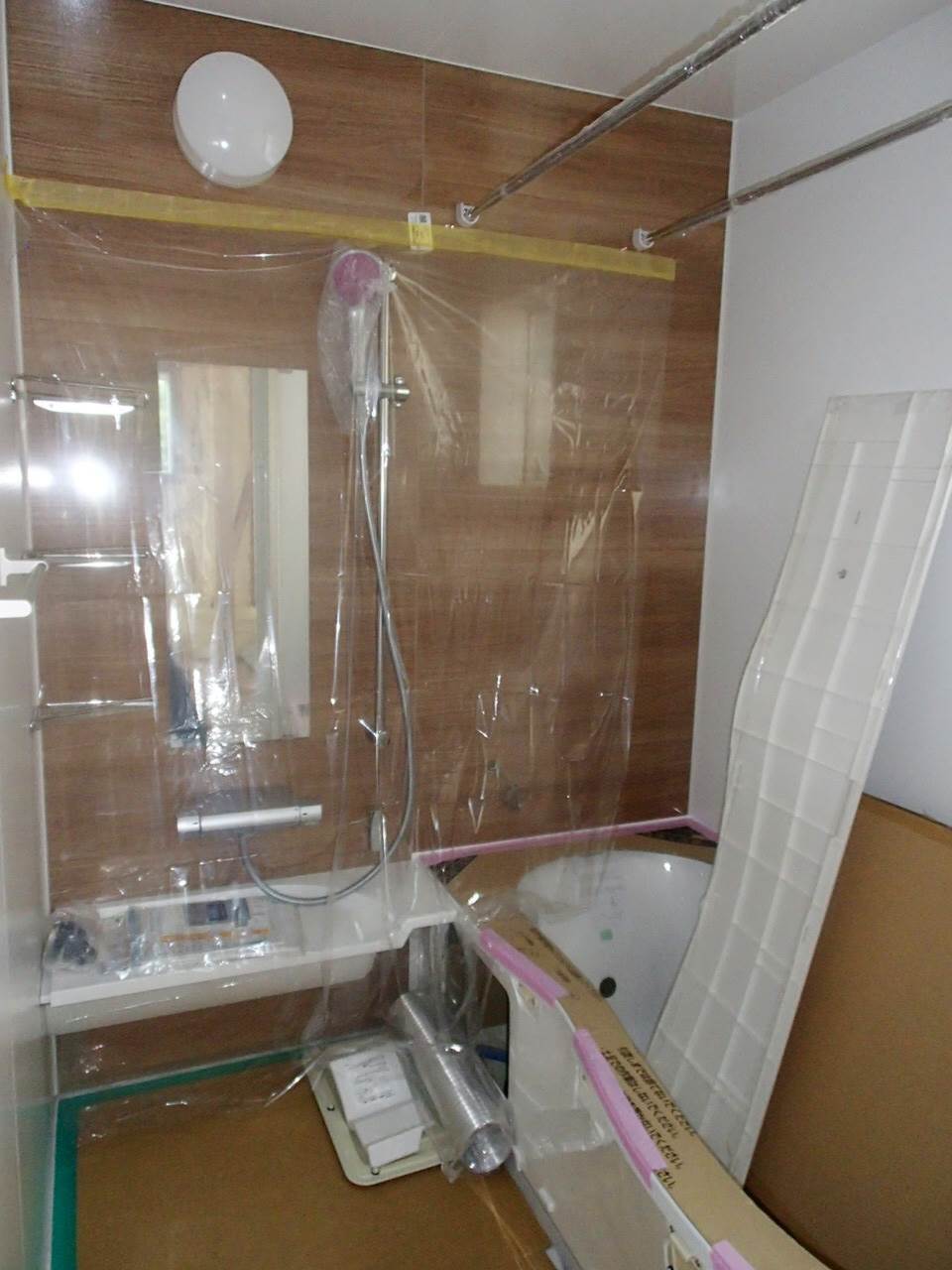

ユニットバスを設置しました。
- 37. 2017年05月22日
-
内部工事状況

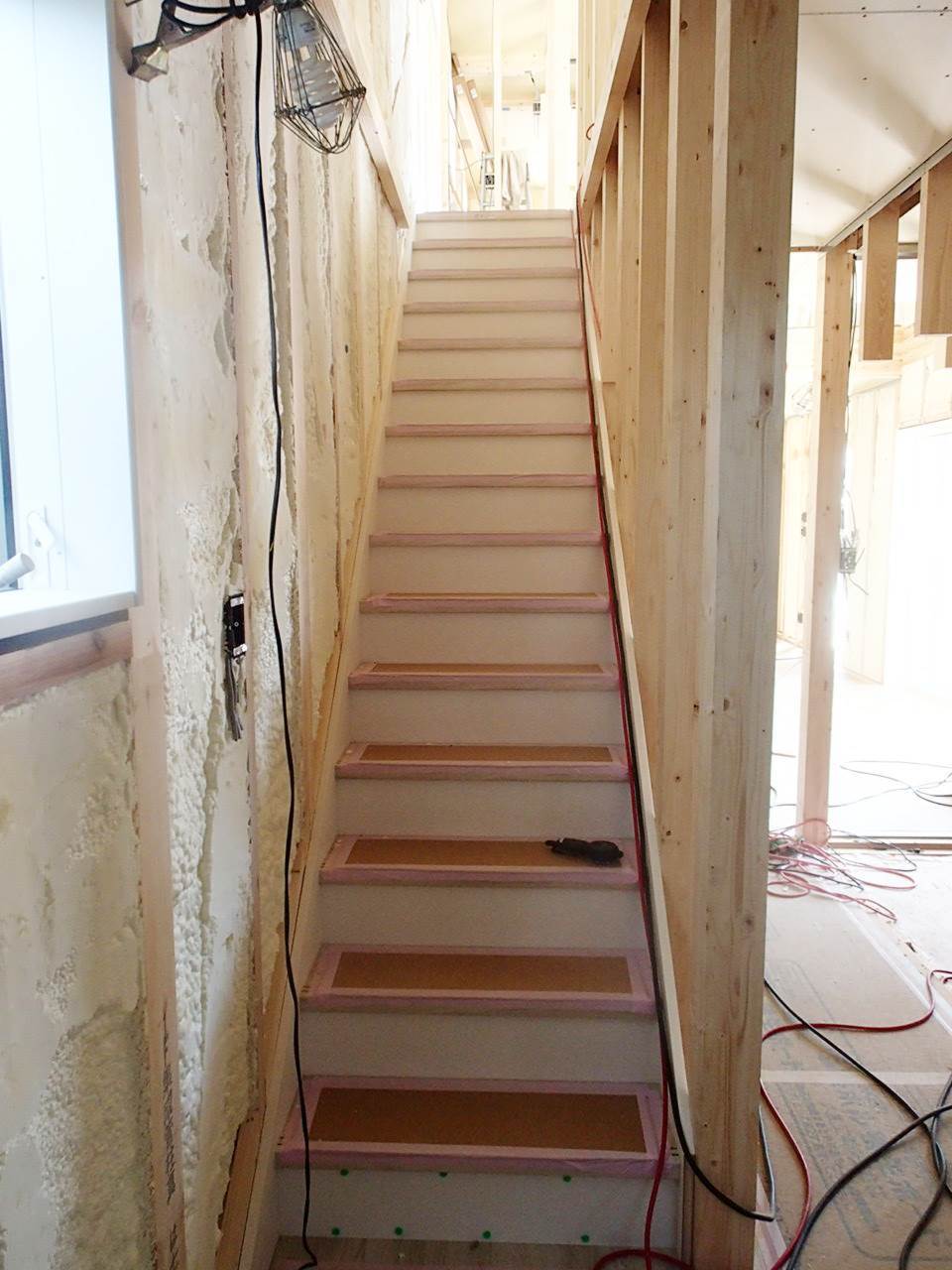

階段踏み板を施工し、段板を施工しました。
段板が傷つかないよう養生シートを施工しました。
- 38. 2017年05月22日
-
外部工事状況
外壁工事をしています。
2種類の外壁材を使用しています。

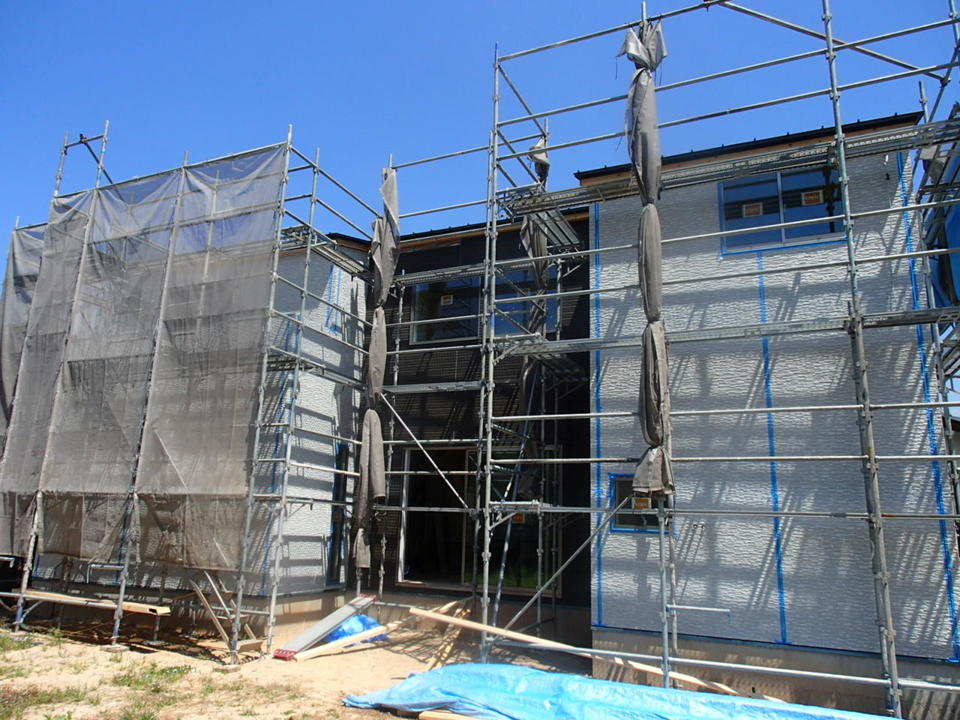

- 39. 2017年05月25日
-
外部工事状況
外部は、引き続き、外壁工事中です。
- 40. 2017年05月27日
-
内部工事状況
2階吹抜け横のホール。
お手洗いの壁に、木枠と棚を施工しました。
後でミラーが施工されます。
- 41. 2017年05月31日
-
内部工事状況

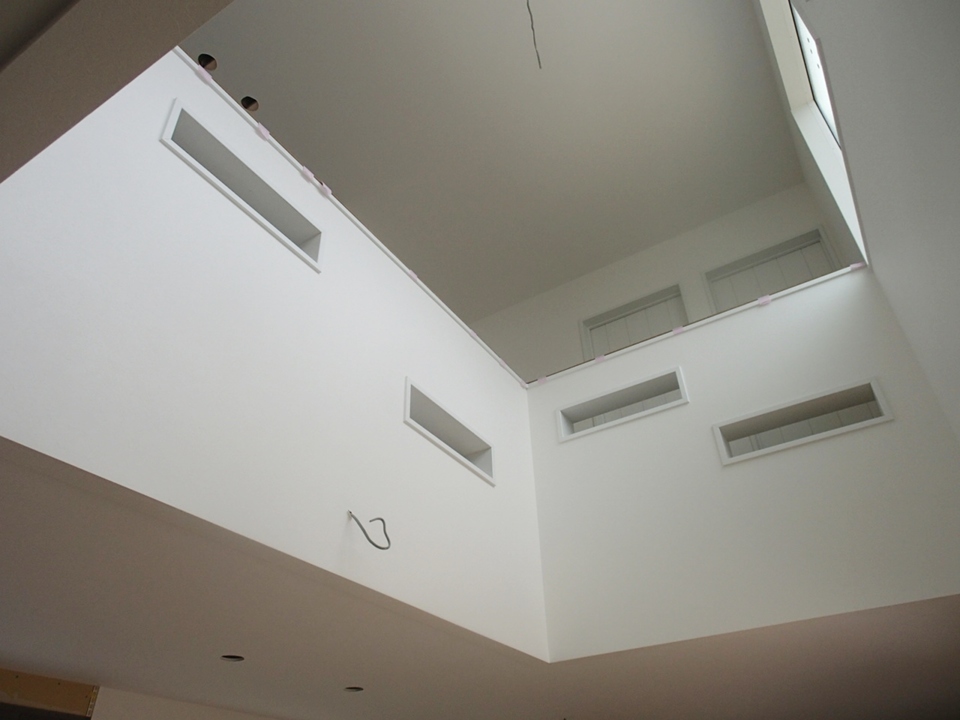

吹抜け部分の2階手摺に、アクセントになる穴をスリットを設けました。
通風や光などを取り入れる目的でもあります。
- 42. 2017年06月02日
-
左官工事

玄関の左官工事中です。
- 43. 2017年06月02日
-
外部工事状況
基礎カラット塗りをしています。
高純度シリコン+光触媒効果で、お家の基礎をしっかりガードします。
汚れに強く、色あせ、浮き剥がれしにくいシリコン樹皮系の塗材なので安心です!
- 44. 2017年06月03日
-
外部工事状況
外壁施工終了です!
2種類の外壁材を使用したステキな外観がお目見えです!
- 45. 2017年06月03日
-

内部工事状況
キッチンカウンターの塗装工事中!
お部屋の雰囲気に合うお色を、木製のキッチンカウンターに塗装していきます。
- 46. 2017年06月03日
-
内部工事状況
階段の壁にスリット(光や風を取り入れるための狭い隙間)を施工中です!
- 47. 2017年06月05日
-
外部工事状況

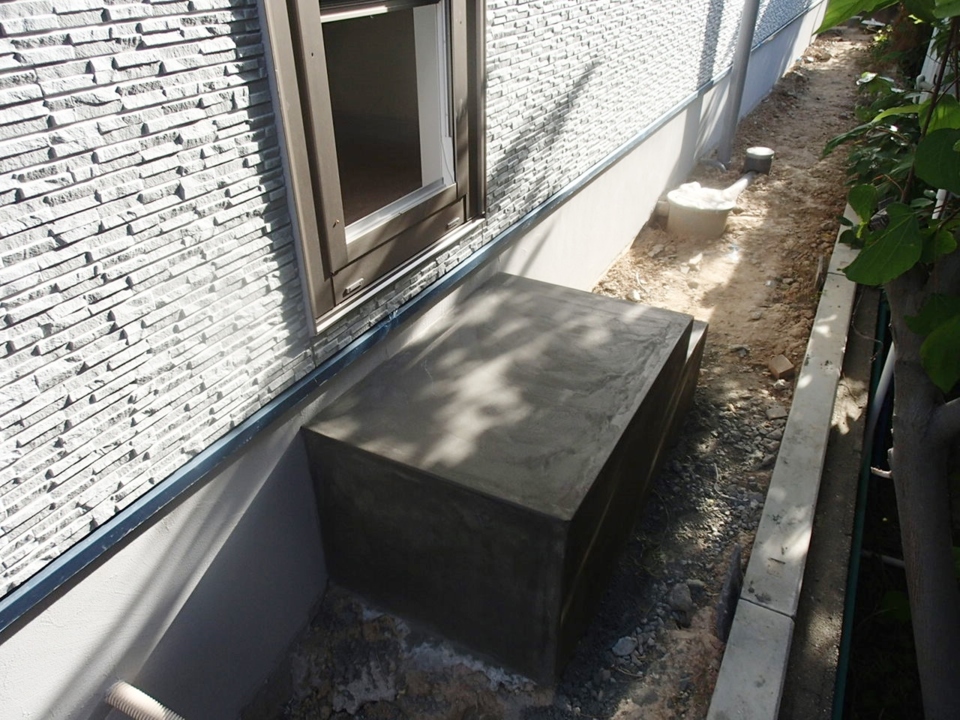

勝手口踏み台モルタル仕上げをしました!
- 48. 2017年06月05日
-

内部工事状況

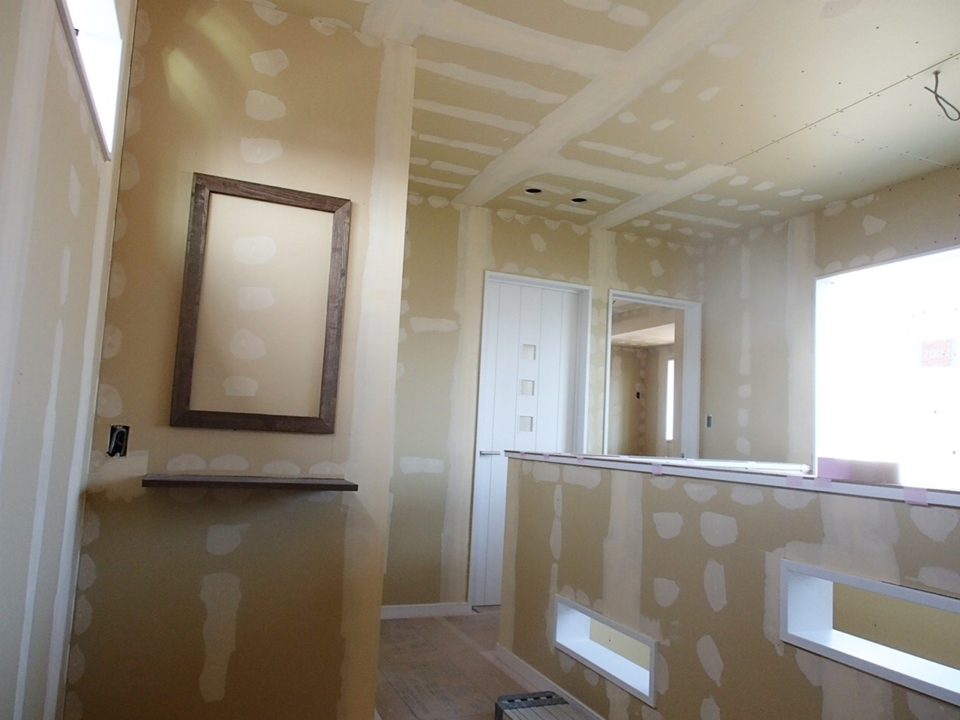

玄関シューズクローセットが設置されました。
中央の空間には窓が施工されているので、そこから良い光が入り玄関が明るくなります。
玄関内の換気もできますね。
- 49. 2017年06月05日
-

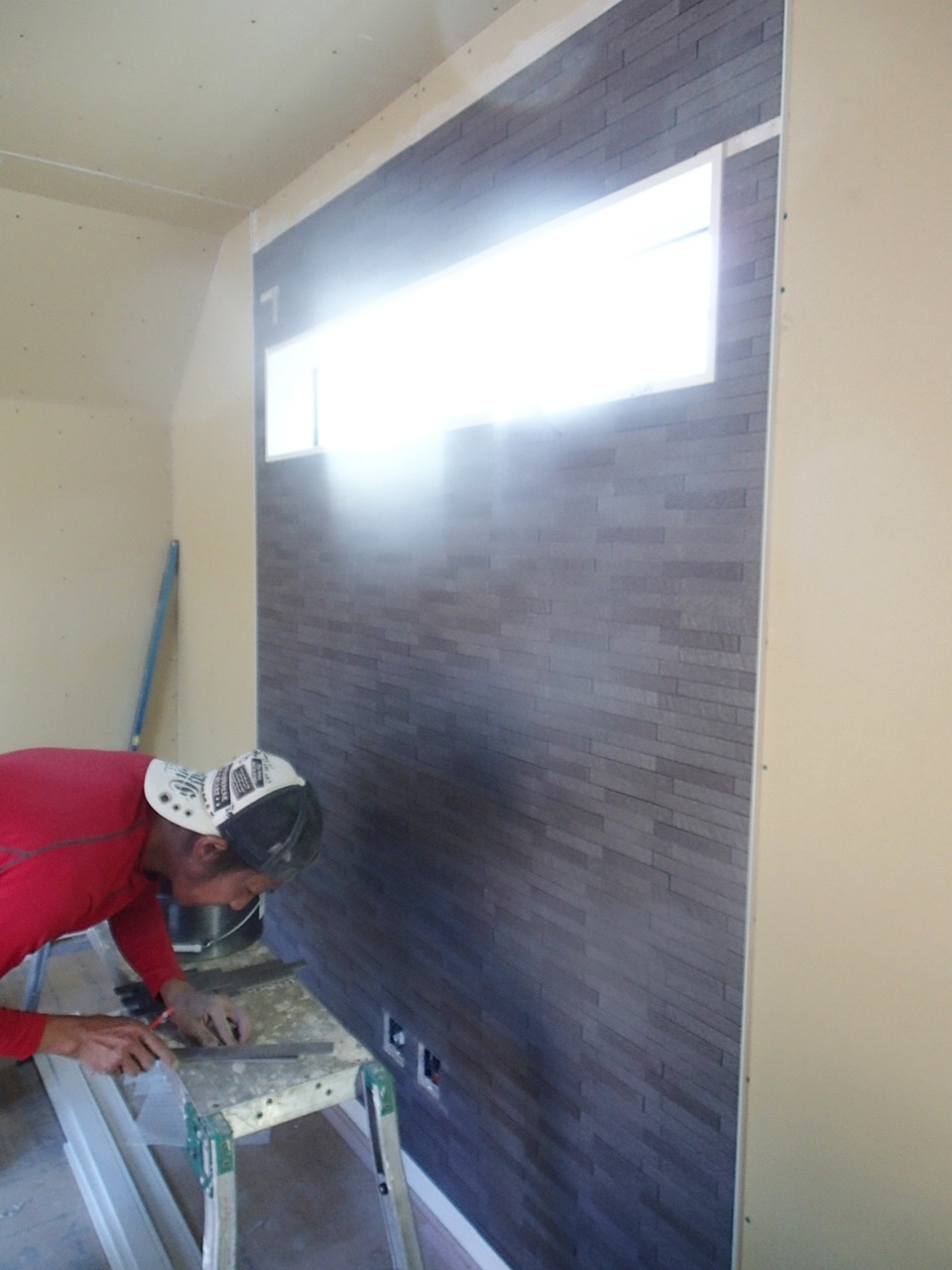

内部工事状況
内部壁に「エコカラット」を貼っています。
エコカラットは、調湿力、ニオイ吸着力、VOC吸着力の力できれいな空気をつくるインテリア向けデザインタイルです。調湿を調節する機能で結露やカビなど室内のお悩みも解消してくれます!!
- 50. 2017年06月05日
-
内部工事状況
クロス工事の下地処理をしています。
パテ処理といって、石膏ボードの継ぎ目や凸凹した部分を平らにしていく作業です。
この下地処理を丁寧に行うことにより、クロスがキレイに貼れます。
- 51. 2017年06月12日
-
内部工事状況
システムキッチン、カップボードを設置しました。
機能性、収納性のある暮らし楽、楽しいキッチンです。
- 52. 2017年06月12日
-
内部工事状況
クロス貼りをしました!
画像はリビング上の吹きぬけ部分です。
- 53. 2017年06月16日
-
外部工事状況

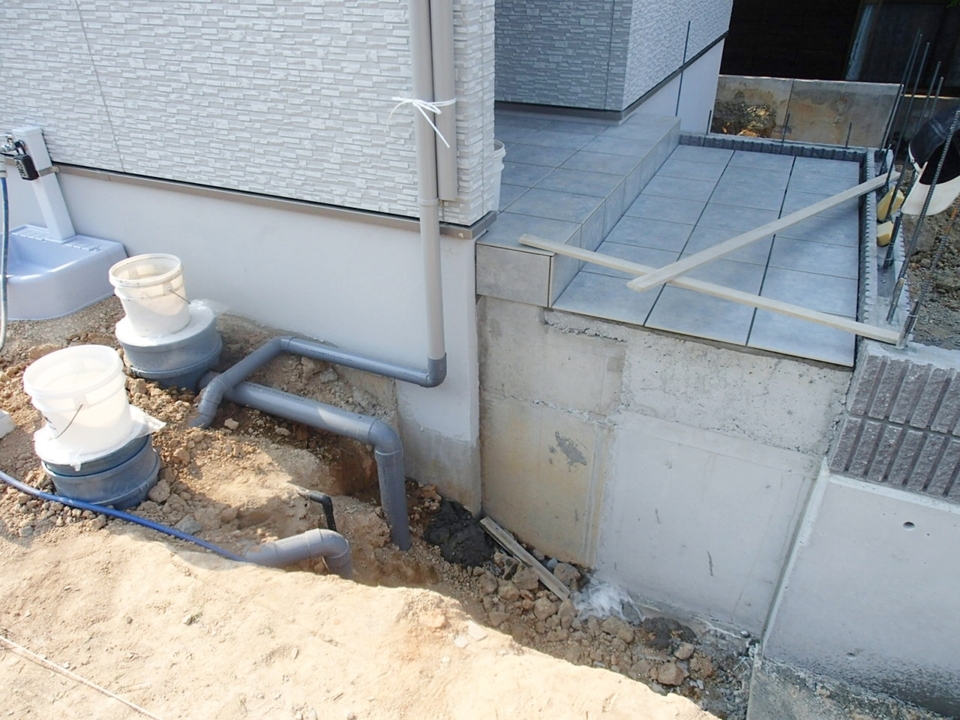

外回り、配管のつなぎ工事をしています。
- 54. 2017年06月20日
-
階段

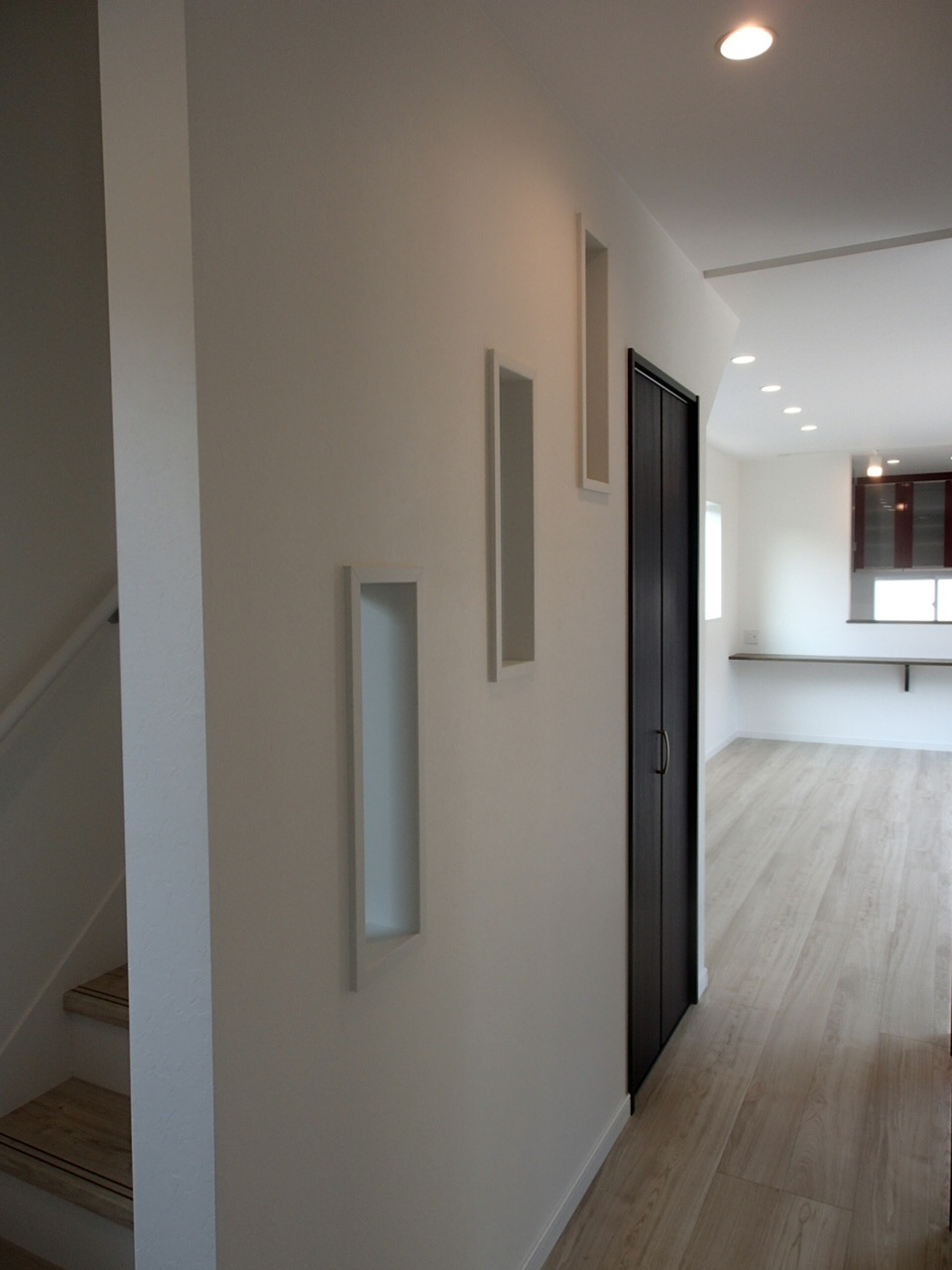

階段下の空間を利用し、収納スペースを設けられています。
また、階段の壁にはスリットを3箇所つくり、通風や採光効果を。
真っ白な壁のアクセントにもなりますね。
このように、Y様のお家は細かい部分まで工夫されているので、注文住宅をお考えの方には、とっても参考になるステキなお家です。
- 55. 2017年06月20日
-

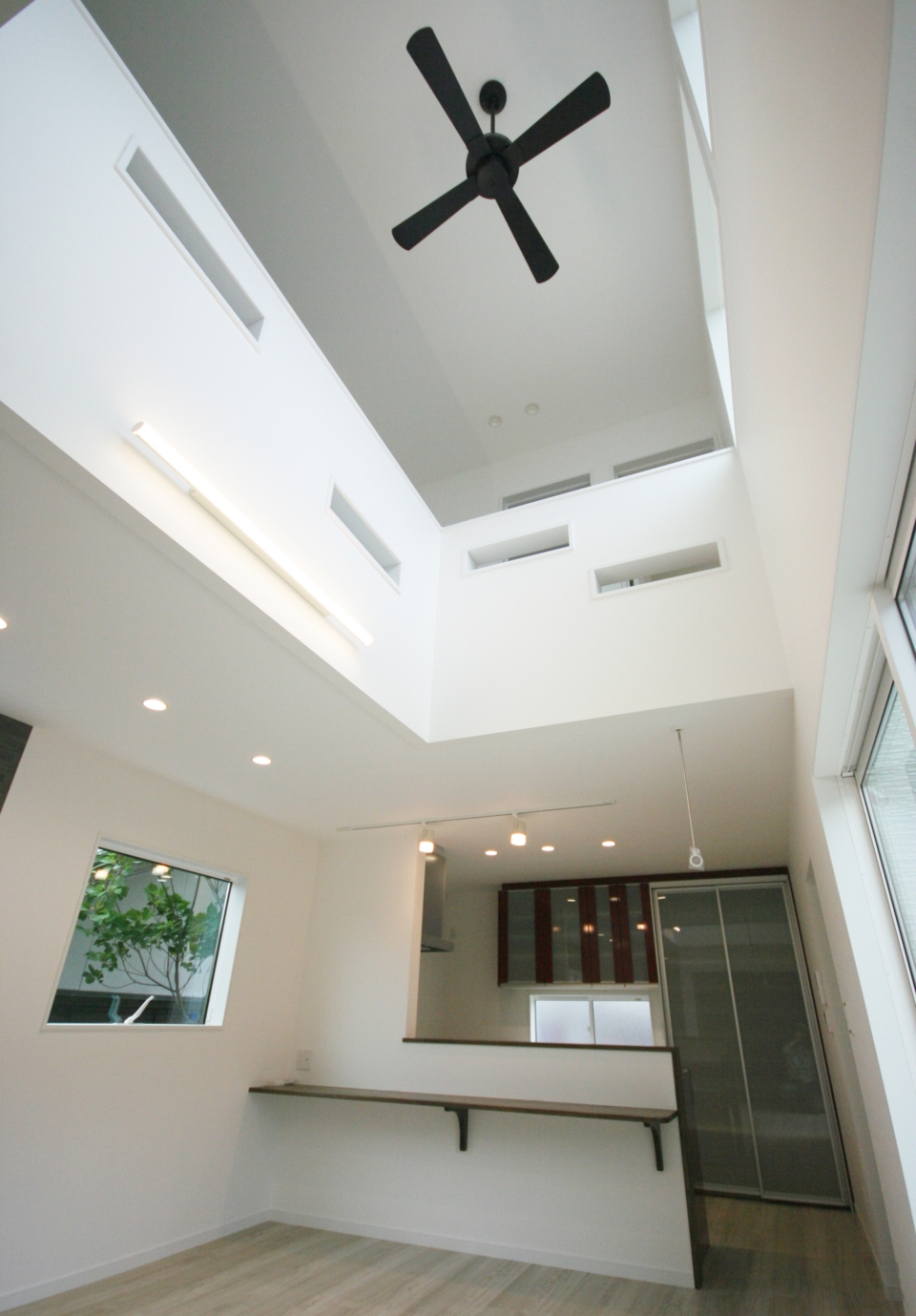

LDK

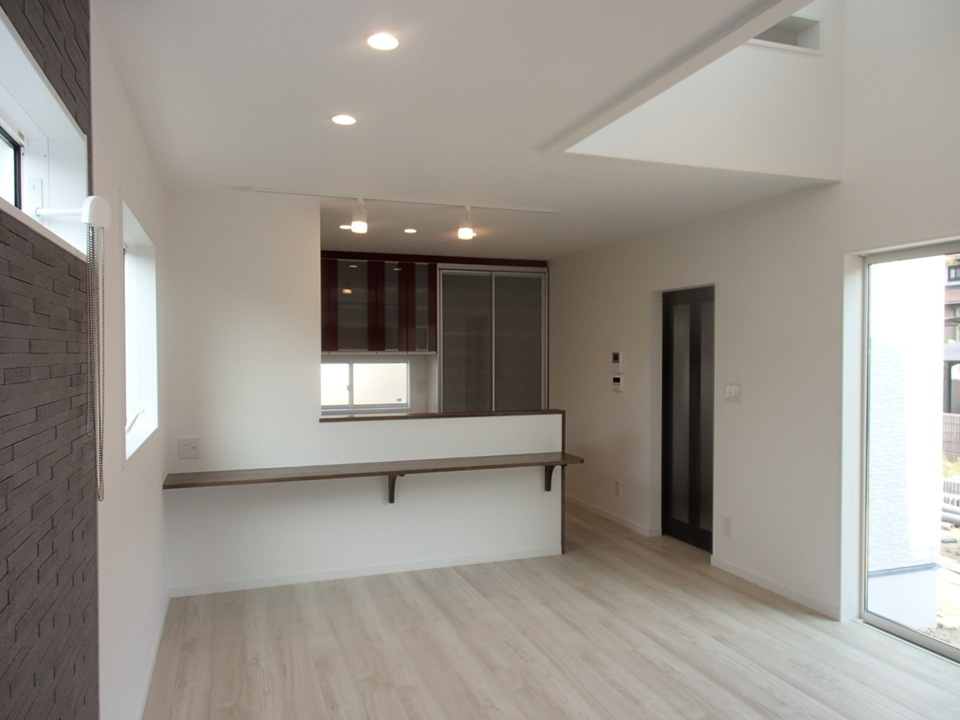

吹抜けと大きな窓のある開放的で明るいLDK
- 56. 2017年06月20日
-
Y様邸完成見学会7/1・2開催
Y様のお家が完成しました。
Y様のご厚意により、完成見学会を開催させて頂きます。
日時:7月1日(土)・2日(日)10時~17時
場所は、建和住宅㈱本社近くです。
※詳しくは見学会詳細へ
【たっぷり収納】

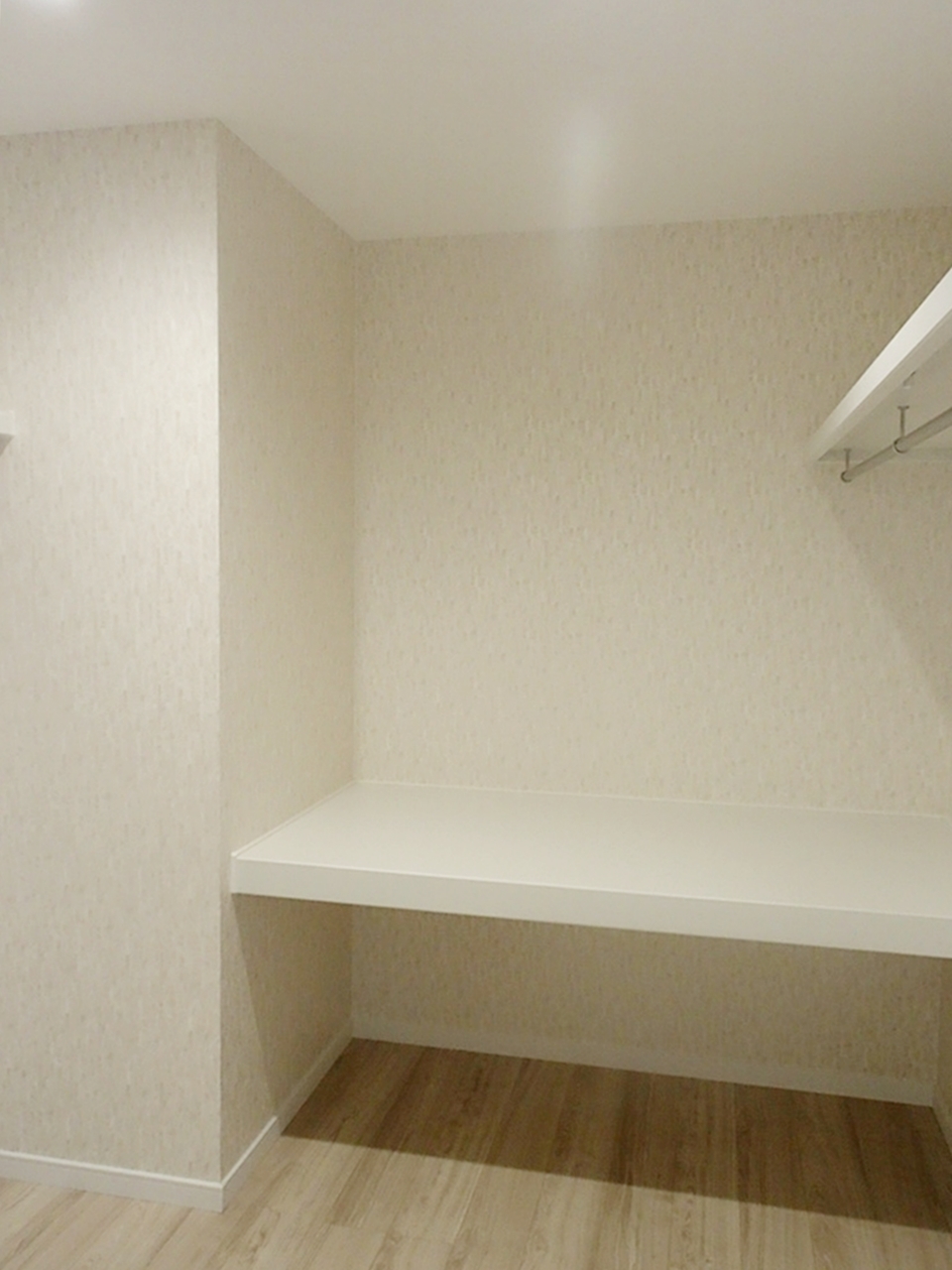

ウォークインクローゼットや、その他の生活を便利にしてくれる収納もみどころのひとつです。
- 57. 2017年06月20日
-
Y様邸完成見学会7/1・2開催
Y様のお家が完成しました。
Y様のご厚意により、完成見学会を開催させて頂きます。
日時:7月1日(土)・2日(日)10時~17時
場所は、建和住宅㈱本社のすぐ近くです。
※詳しくは見学会詳細へ
【吹抜けのある開放的なLDK】
LDKと2階を吹抜けがつないだので家族みんなが身近に感じられる明るく風通しの良い空間が完成しました。
- 58. 2017年07月05日
-
お引渡し
本日、Y様邸のお引渡をさせて頂きました。
Y様、おめでとうございます!
Y様ご家族皆様でつくられた素敵なお家が完成しました!
このお家からたくさんの笑顔が溢れますよう、これからもしっかりとサポートさせて頂きますので、宜しくお願いいたします。
