K様邸新築工事

K様邸(下関市福江)

スタイル別|すべて

建築中レポート

1. 2023年02月01日
地鎮祭

地鎮祭

2. 2023年02月01日
地鎮祭

地鎮祭

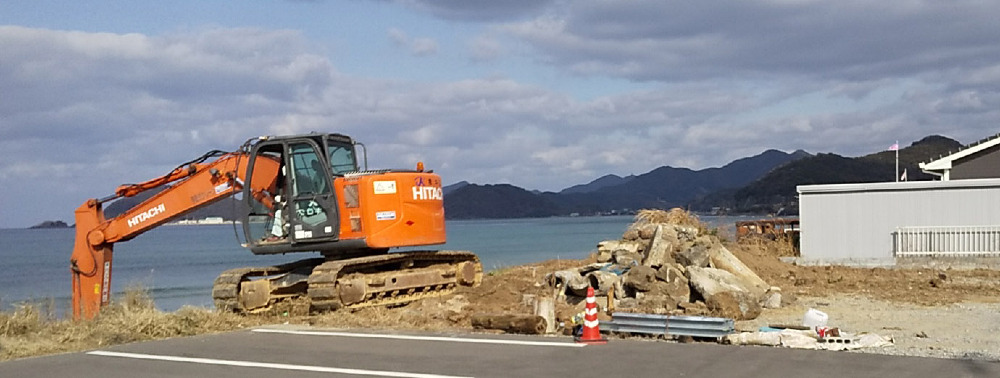

3. 2023年02月02日

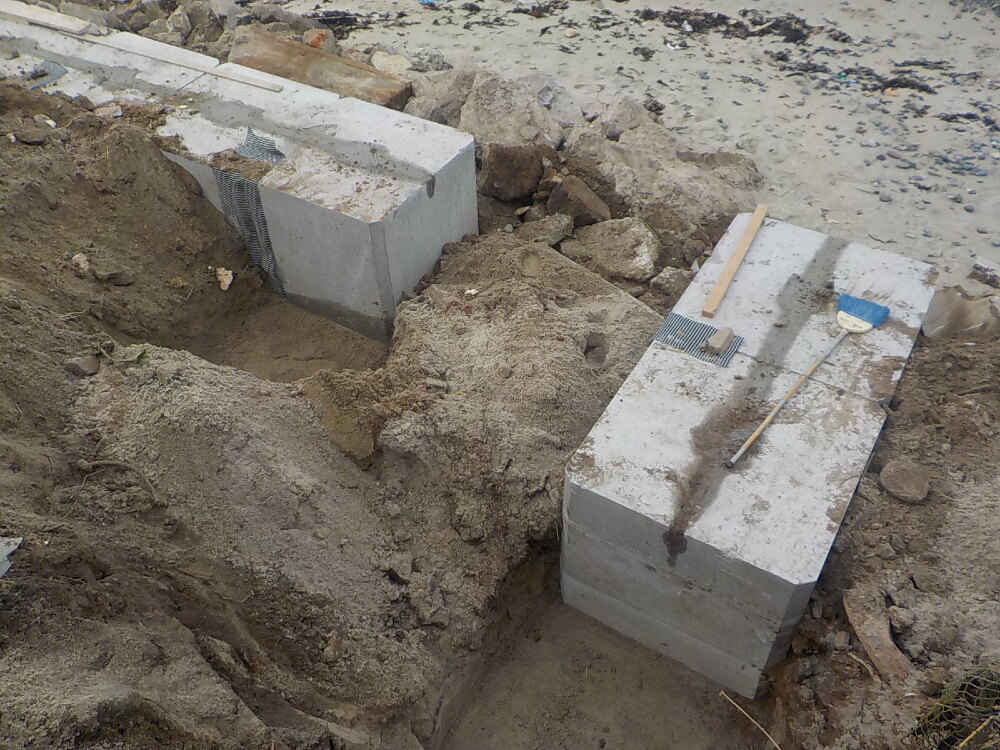

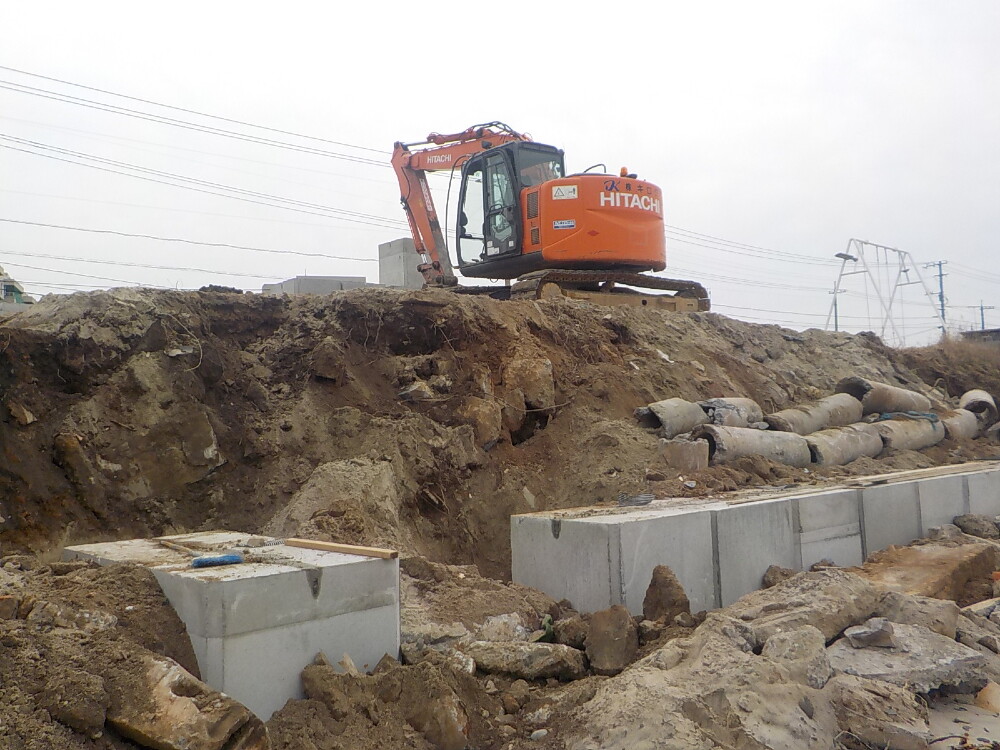

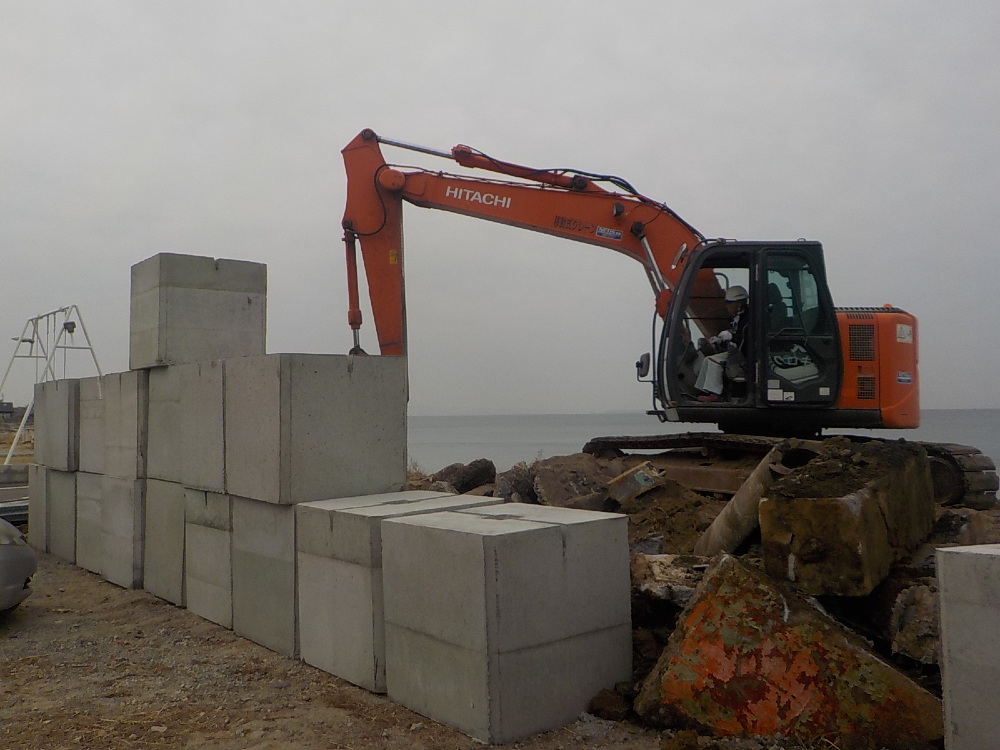

擁壁工事

擁壁工事

4. 2023年02月03日
擁壁工事

擁壁工事

5. 2023年02月06日
擁壁工事

擁壁工事

6. 2023年02月06日
擁壁工事

擁壁工事

7. 2023年02月06日
擁壁工事

擁壁工事

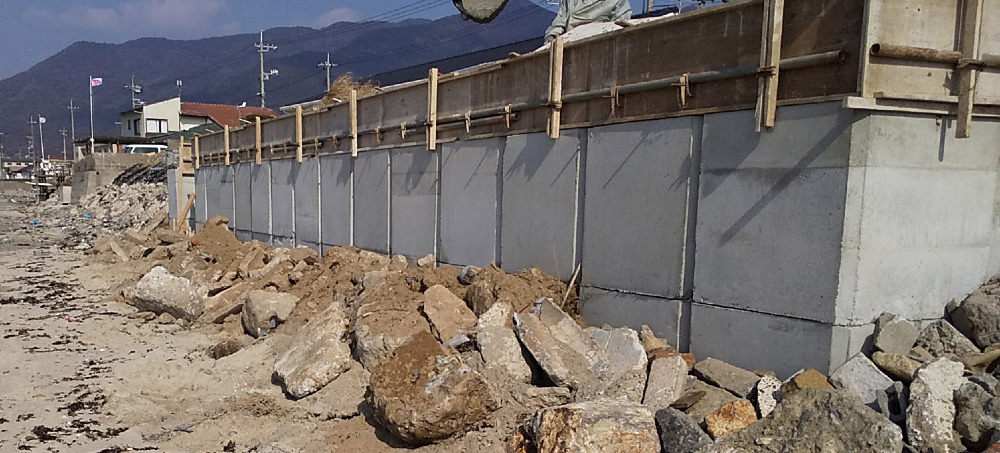

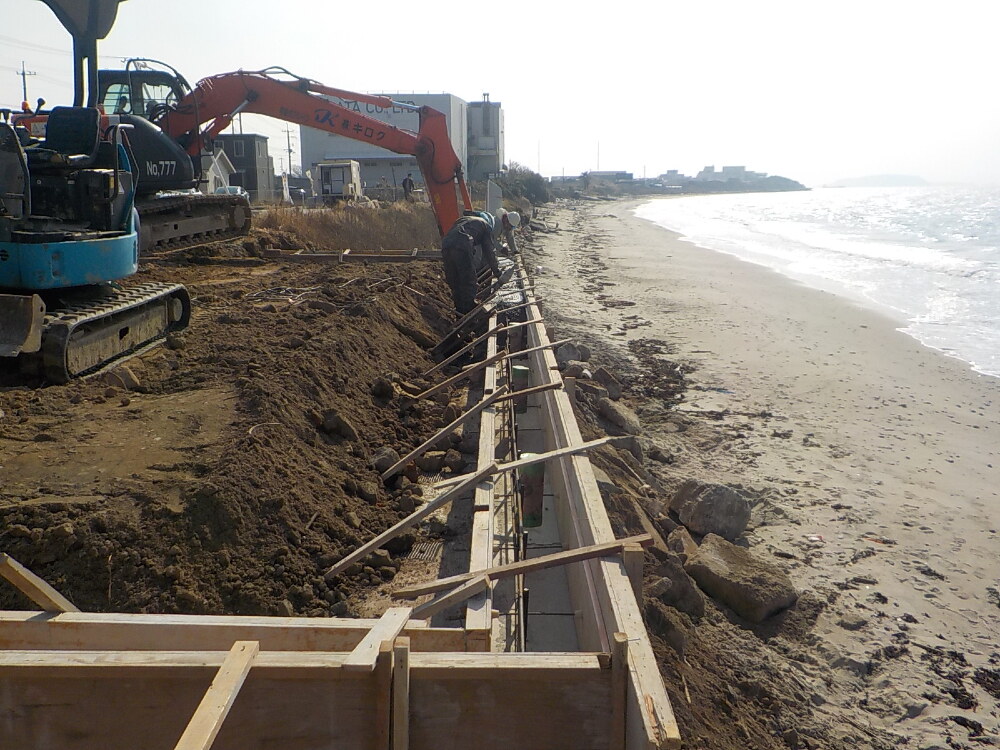

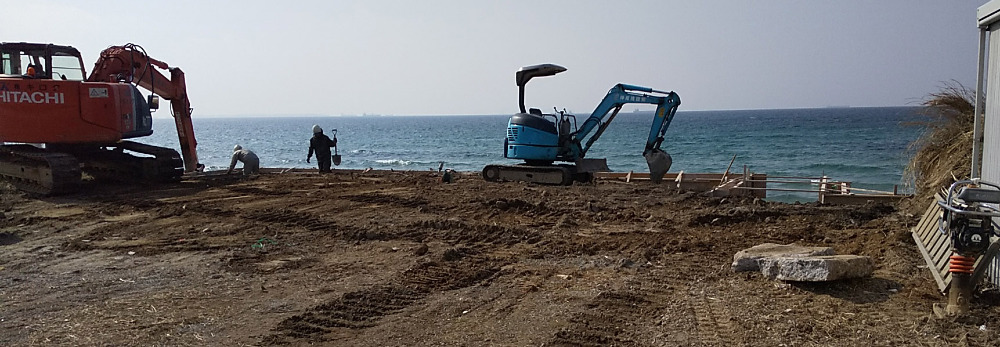

8. 2023年02月08日
擁壁工事

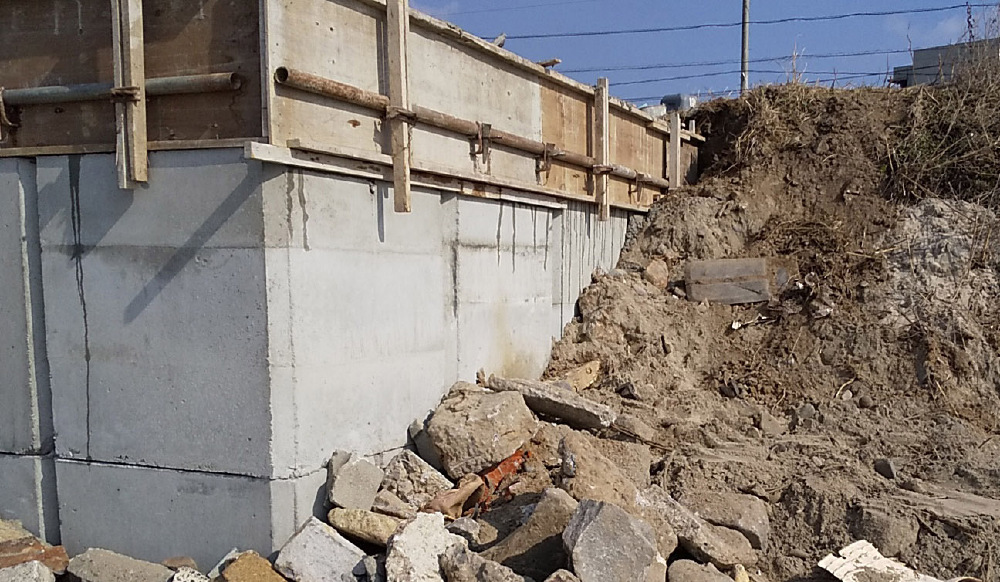

擁壁工事

9. 2023年02月08日
擁壁工事

擁壁工事

10. 2023年02月08日
擁壁工事

擁壁工事

11. 2023年02月08日
擁壁工事

擁壁工事

12. 2023年02月08日
擁壁工事

擁壁工事

13. 2023年02月10日
擁壁工事

擁壁工事

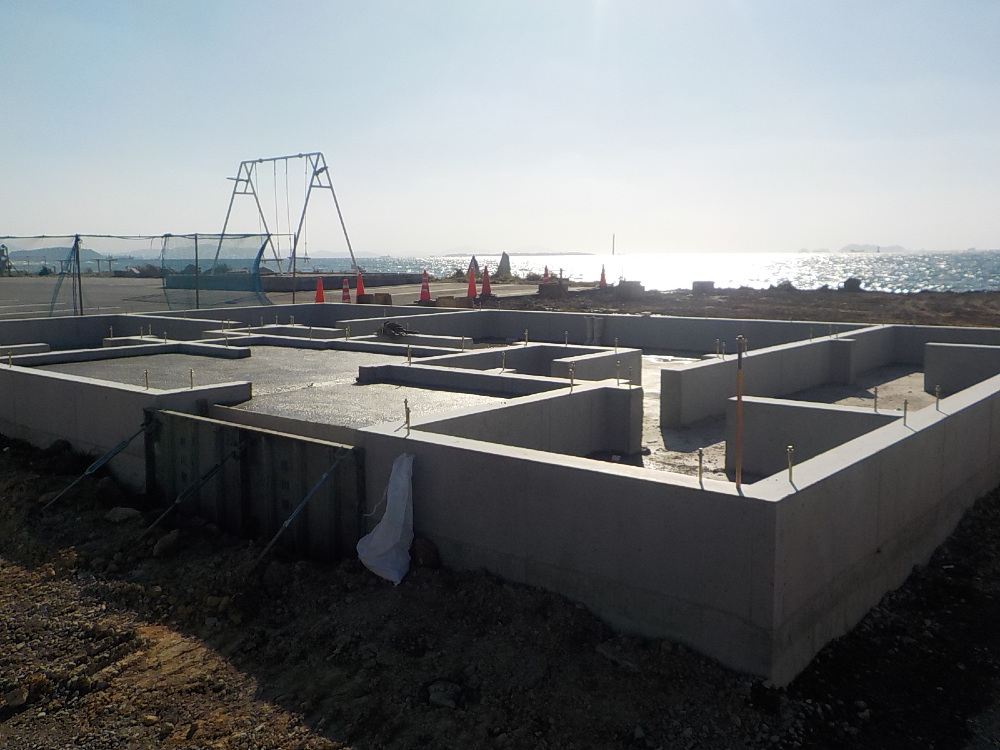

14. 2023年02月24日

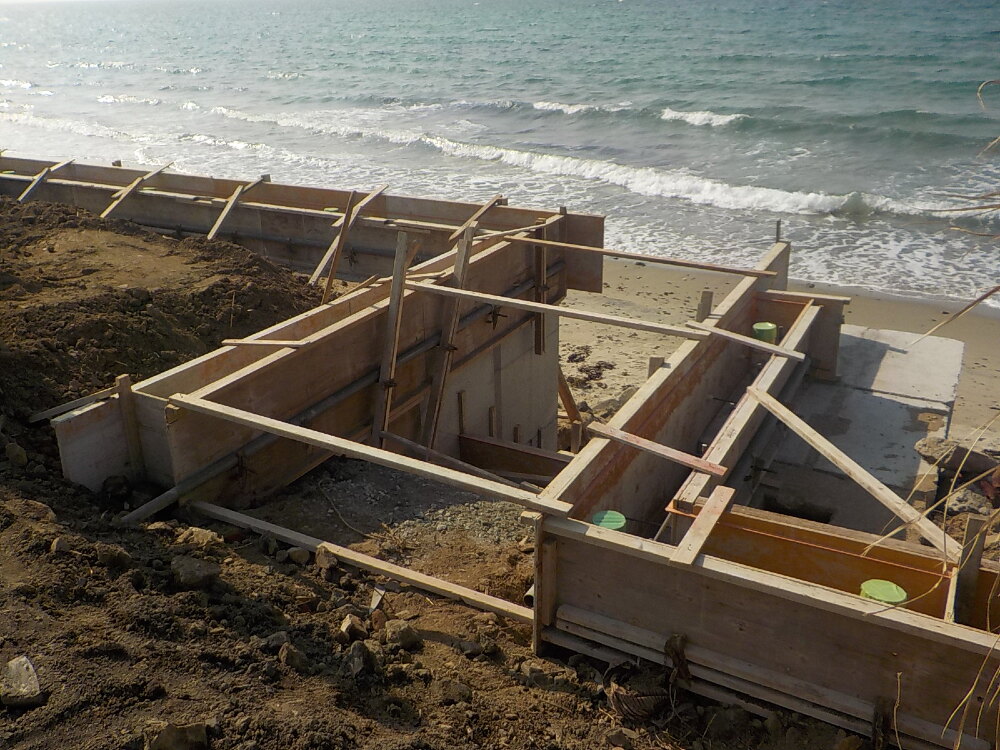

基礎着工準備中

基礎着工準備中

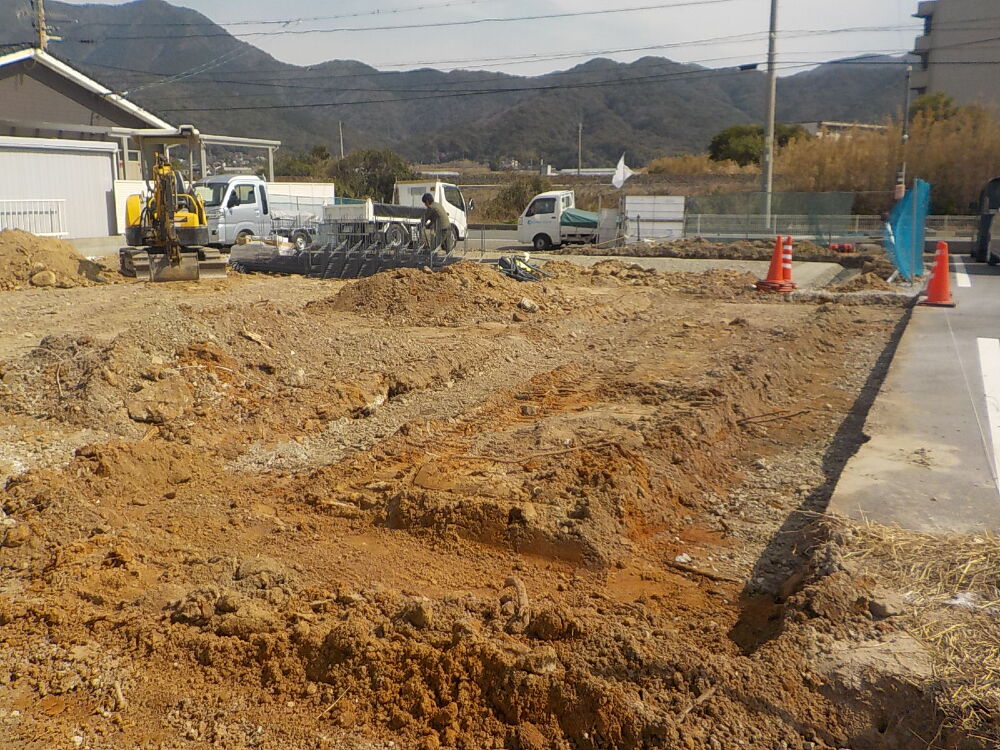

15. 2023年03月02日

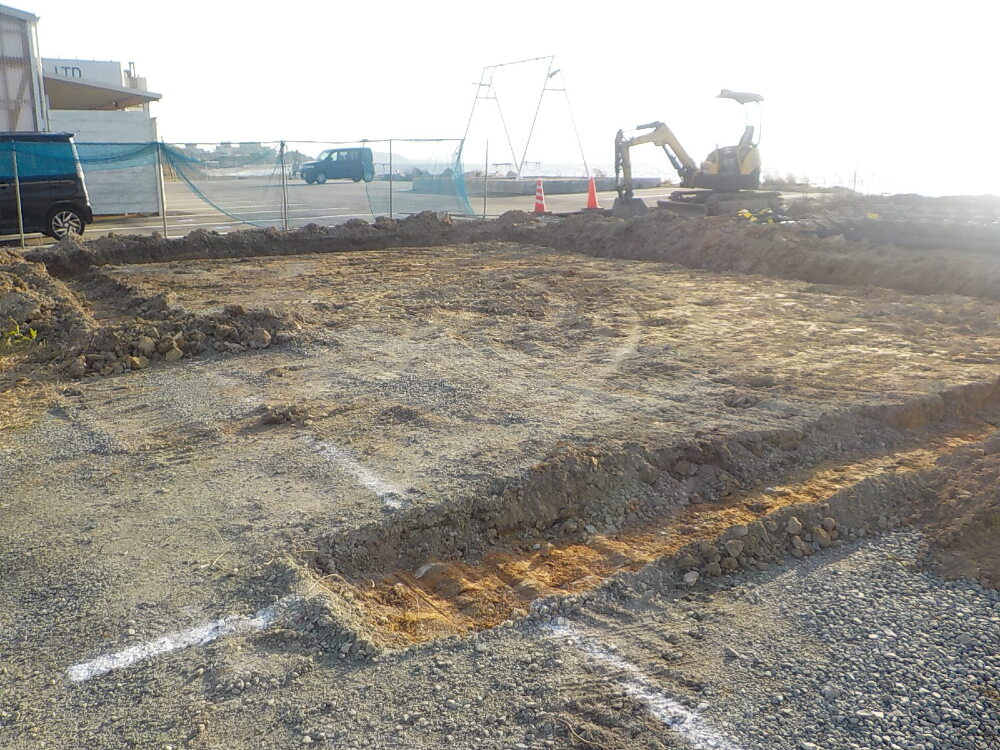

基礎工事

基礎工事

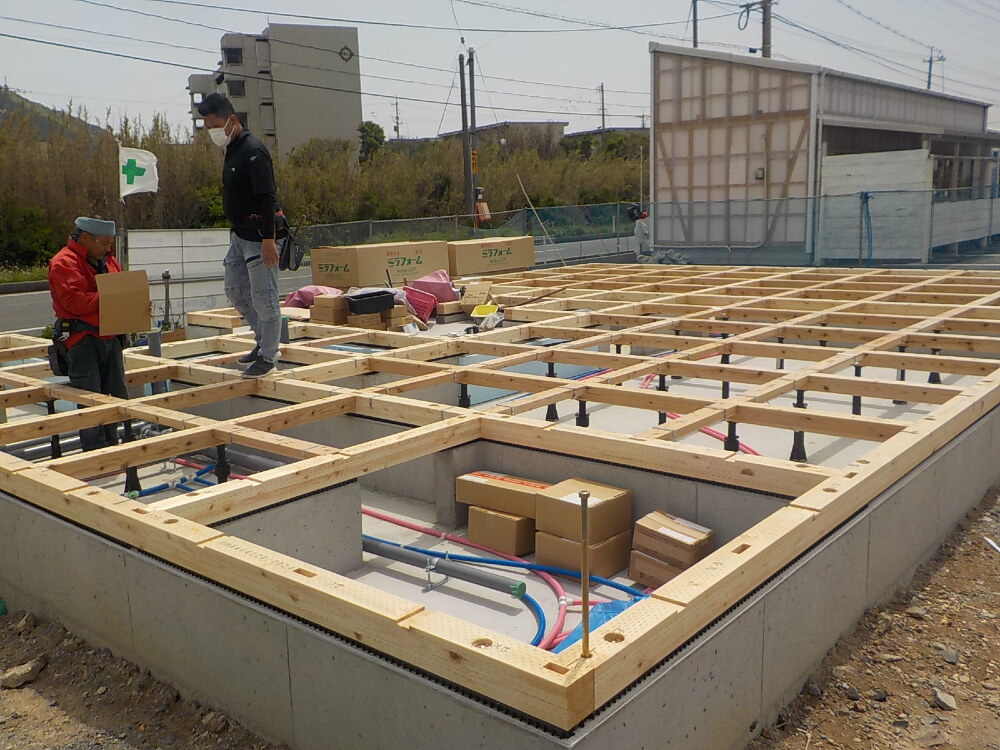

いよいよ基礎工事が始まりました。

16. 2023年03月03日
基礎工事

基礎工事

耐力壁を施工しています。
石膏ボードの優れた防火性能・施工性・経済性に加えて、耐力面材としての機能も兼ね備えています。

17. 2023年03月03日
基礎工事

基礎工事

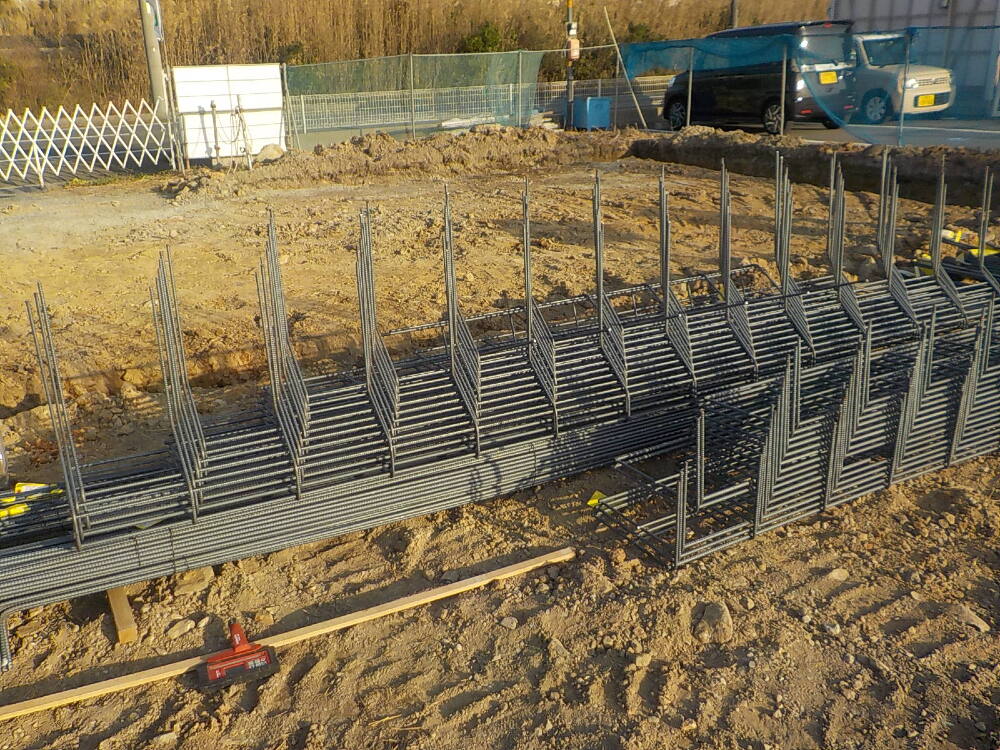

基礎配筋工事で使用する鉄筋です。
図面通りに正しく配置することでコンクリートの強度を確保することができます。配筋工事は基礎コンクリートの骨ぐみとなる大変重要な工程となります。しっかりと確認しながら工事を進めていきます。

18. 2023年03月04日
基礎工事

基礎工事

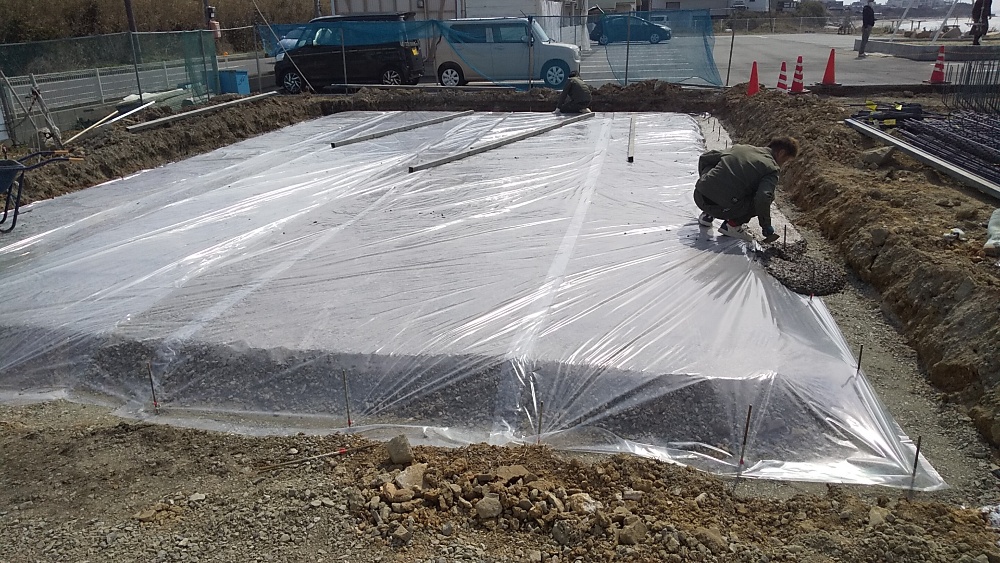

地面の湿気が床下に上がってこないようにビニールでシャットアウトします。

19. 2023年03月04日
基礎工事

基礎工事

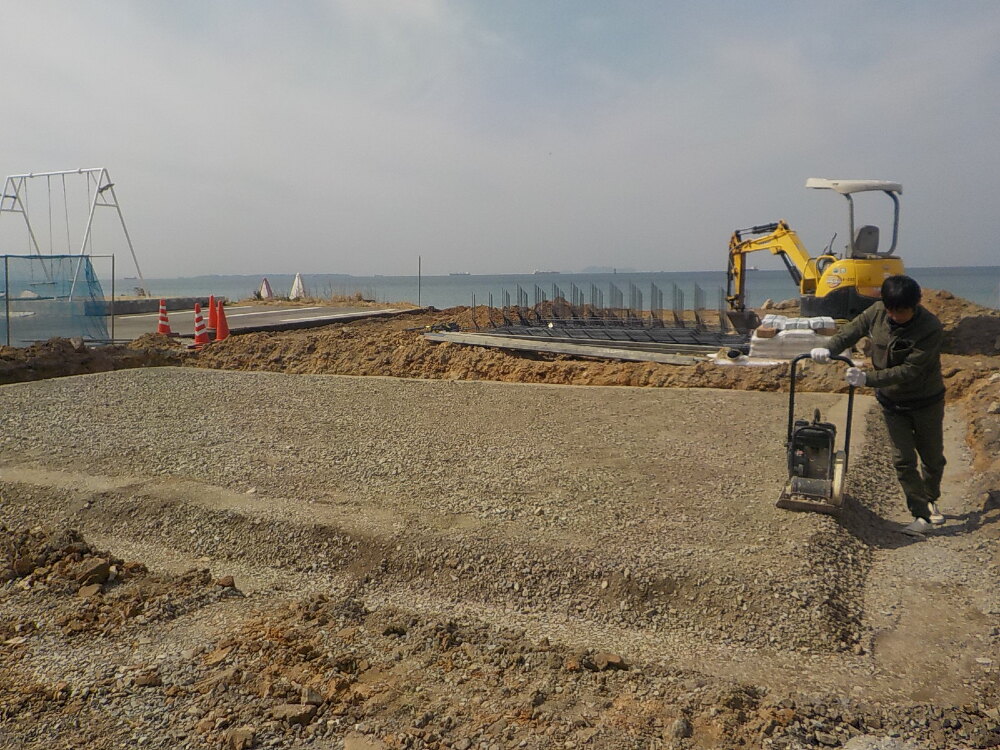

掘削工事(根切り)後に砕石と呼ばれる石を敷き詰め、ランマーと呼ばれる機械を使って地盤を締め固めていきます。地盤をしっかりと締固めることで、建物がすぐに沈んでしまうことを防止します。

20. 2023年03月04日
基礎工事

基礎工事

21. 2023年03月06日
基礎工事

基礎工事

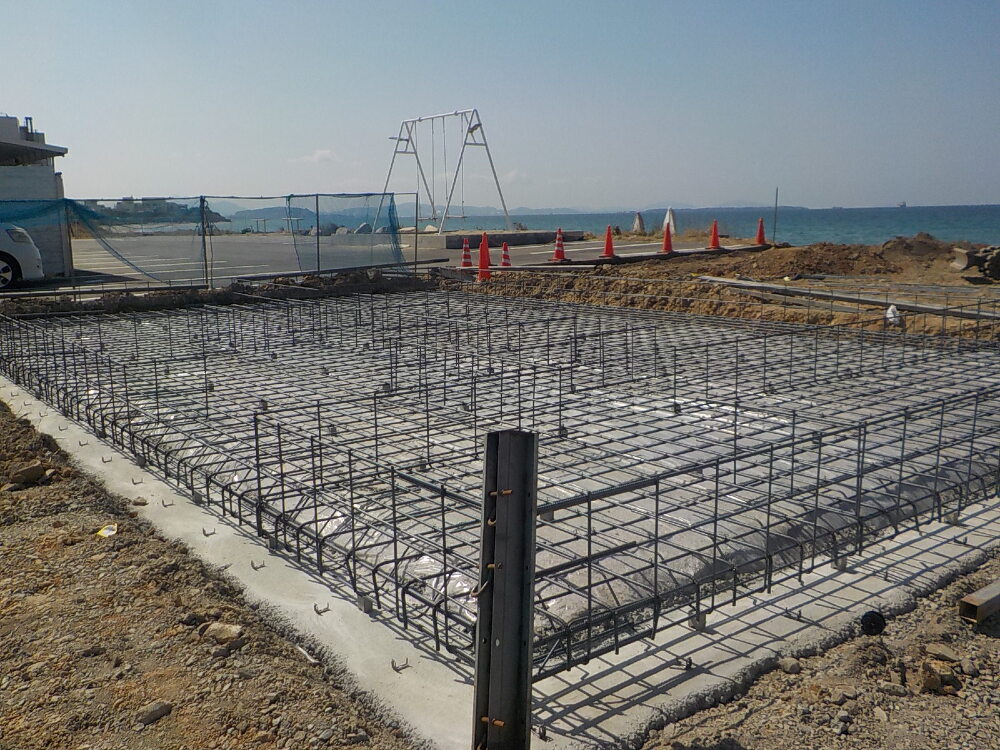

配筋工事が行われました。
基礎は鉄筋コンクリートでできており、配筋は鉄筋コンクリートに必要な鉄筋(鉄の棒)を図面通りに組み立てていく作業になります。配筋は基礎の寿命や強度に直接影響がある非常に重要な工程です。

22. 2023年03月06日
基礎工事

基礎工事

23. 2023年03月10日
基礎工事

基礎工事

型枠が設置されました。

24. 2023年03月13日
基礎工事

基礎工事

コンクリート打設後、養生期間が終了し、型枠が外されました。

25. 2023年03月16日
上棟準備

上棟準備

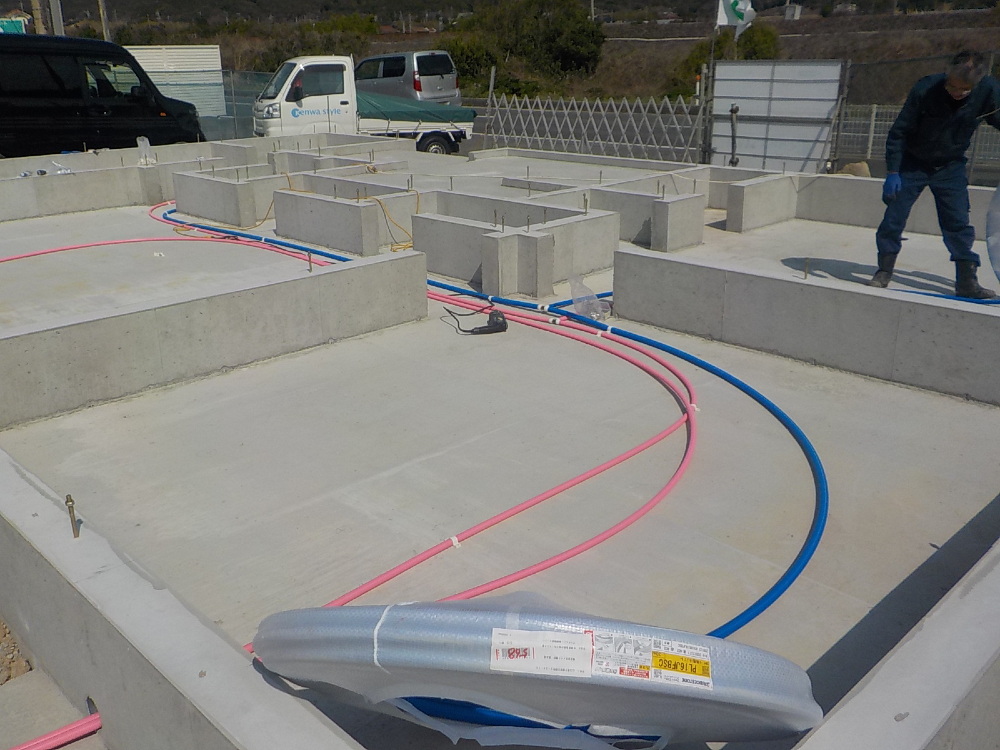

上棟前に、床下の部分に給排水の配管工事を行います。
ブルーは給水で、ピンクは給湯、新築時だけでなく、メンテナンスの時にも一目でわかるように、色分けがしてあります。

26. 2023年03月16日
基礎工事

基礎工事

27. 2023年03月20日
上棟準備

上棟準備

28. 2023年03月28日
基礎工事

基礎工事

29. 2023年04月10日

外部施工状況

外部施工状況

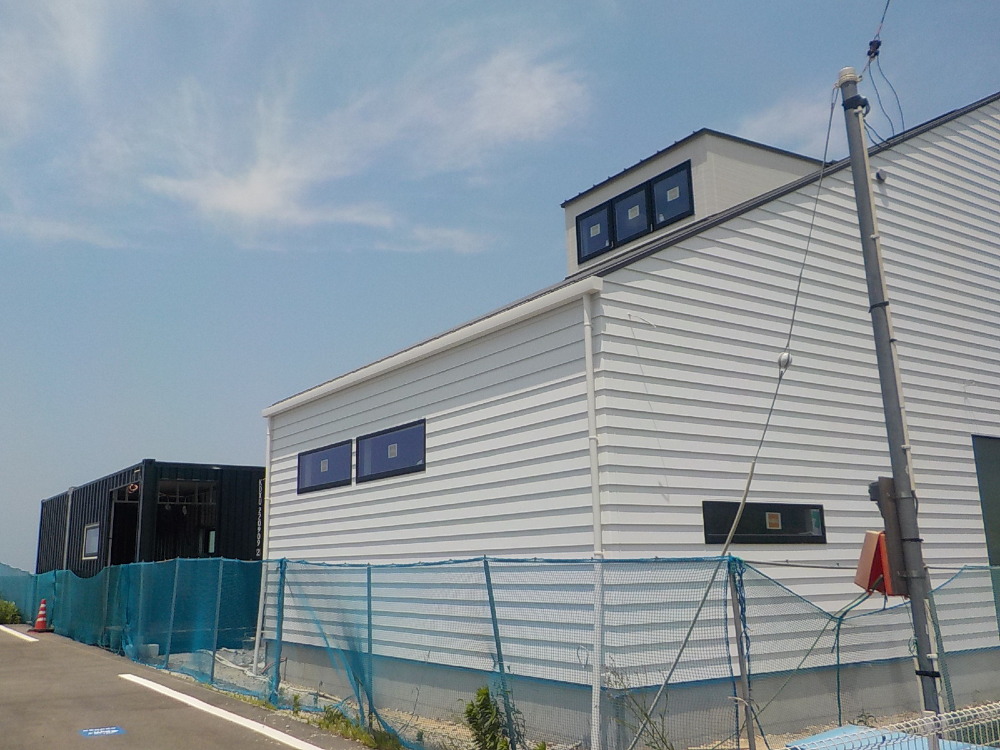

30. 2023年04月13日

上棟準備

上棟準備

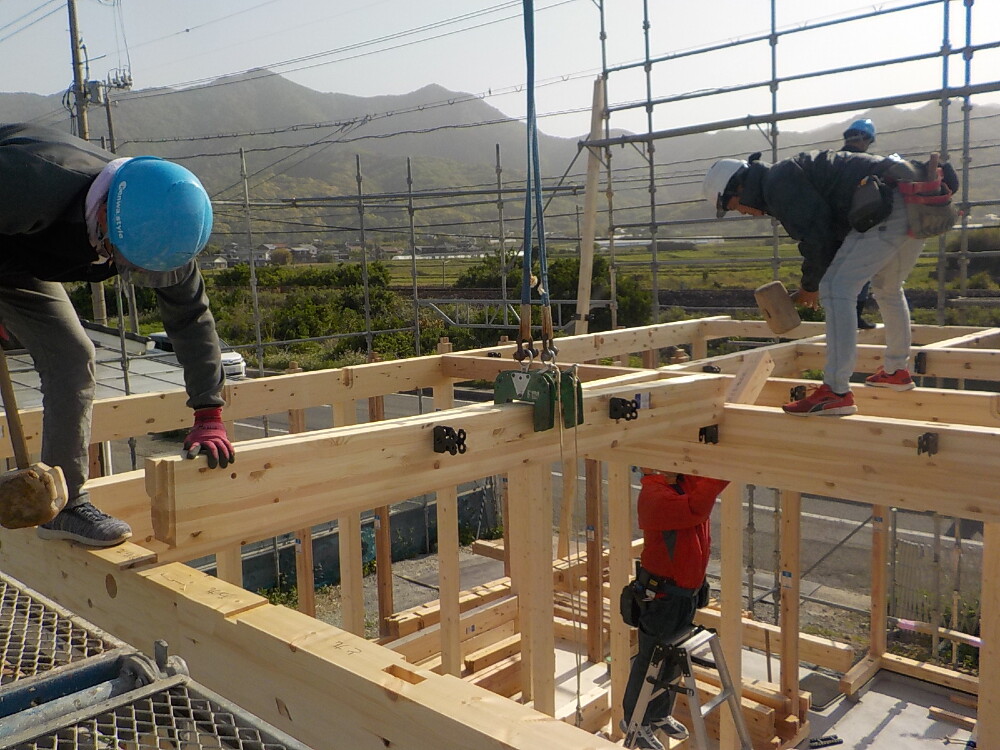

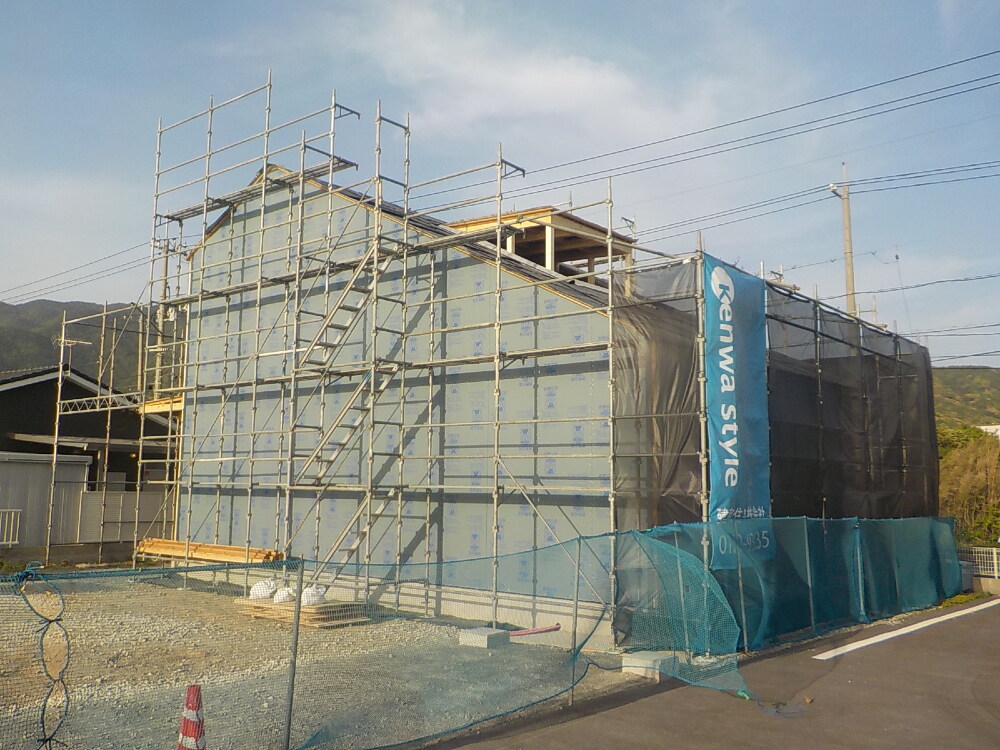

31. 2023年04月14日
上棟準備

上棟準備

32. 2023年04月18日
上棟準備

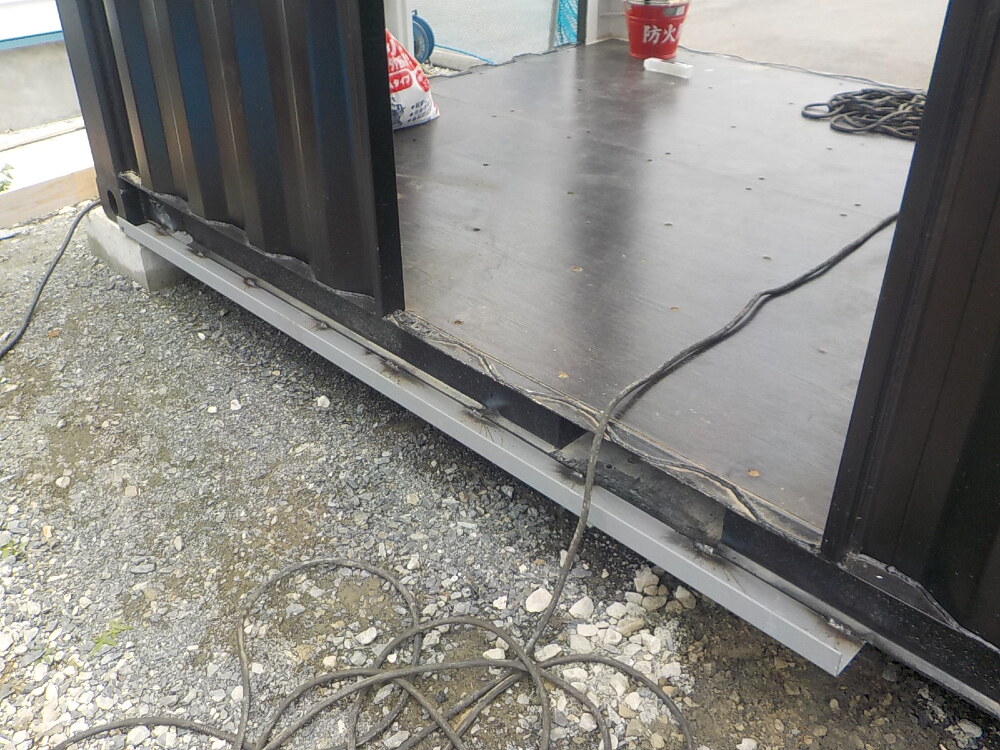

上棟準備

33. 2023年04月18日
上棟準備

上棟準備

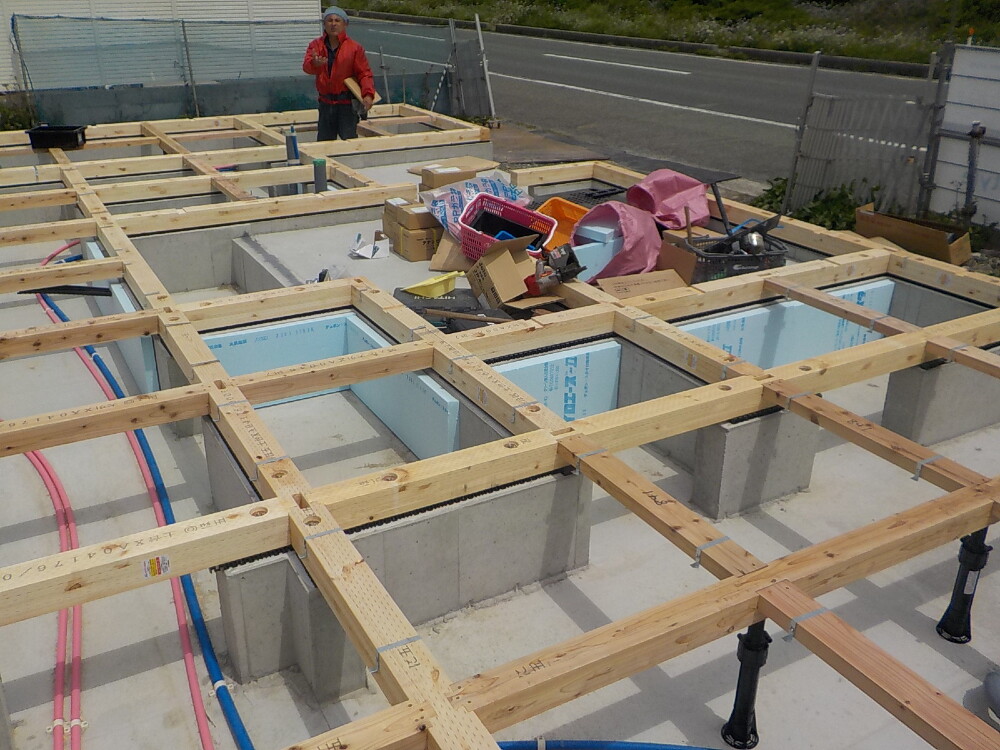

大工さんにより「土台敷き」という作業が行われました。土台敷きは、基礎コンクリートの上に土台や大引きといわれる木材を設置していく作業で、建物の構造部分に関わる大切な工程となります。

34. 2023年04月18日
上棟準備

上棟準備

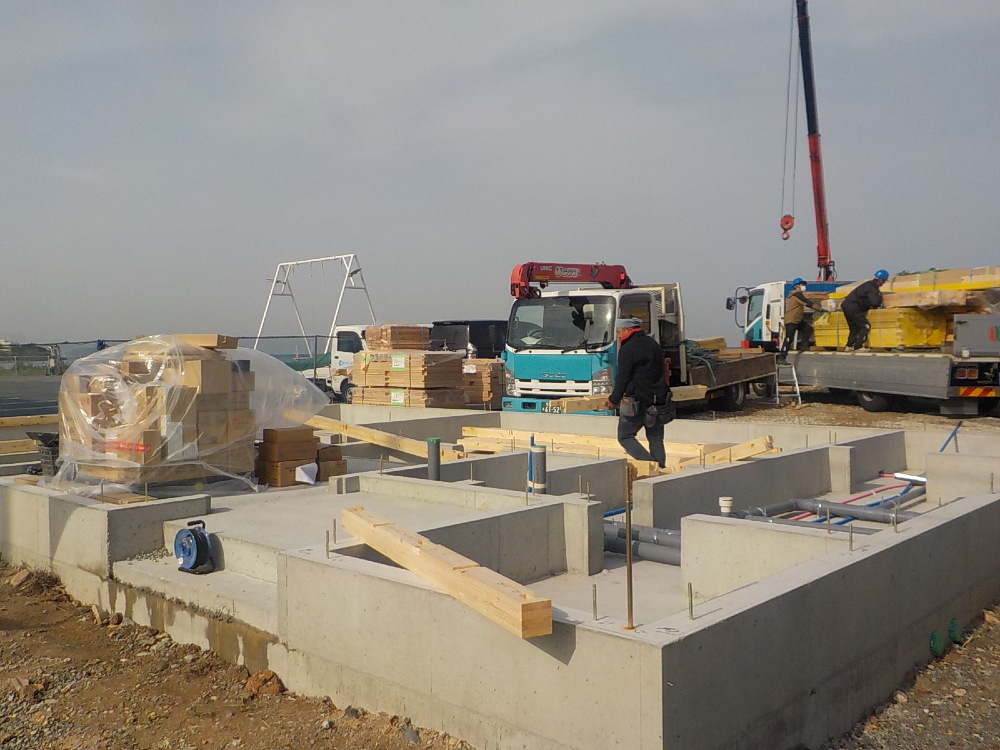

上棟に向けて土台や柱などの材料が現場へと搬入されています。

35. 2023年04月20日
上棟準備

上棟準備

土台・大引の間に断熱材を入れ、床下地となる合板が敷かれました。

36. 2023年04月20日
上棟準備

上棟準備

上棟の準備が整いましたので大切な木材が濡れたりしないようにしっかりとシートを掛けています。

37. 2023年04月21日
上棟準備

上棟準備

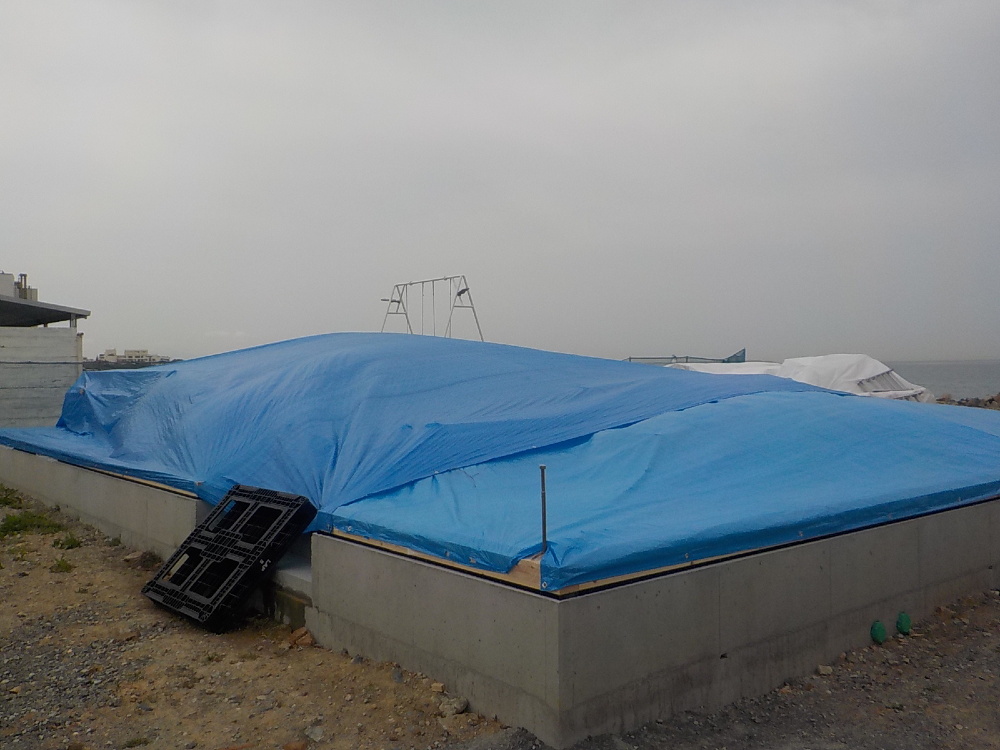

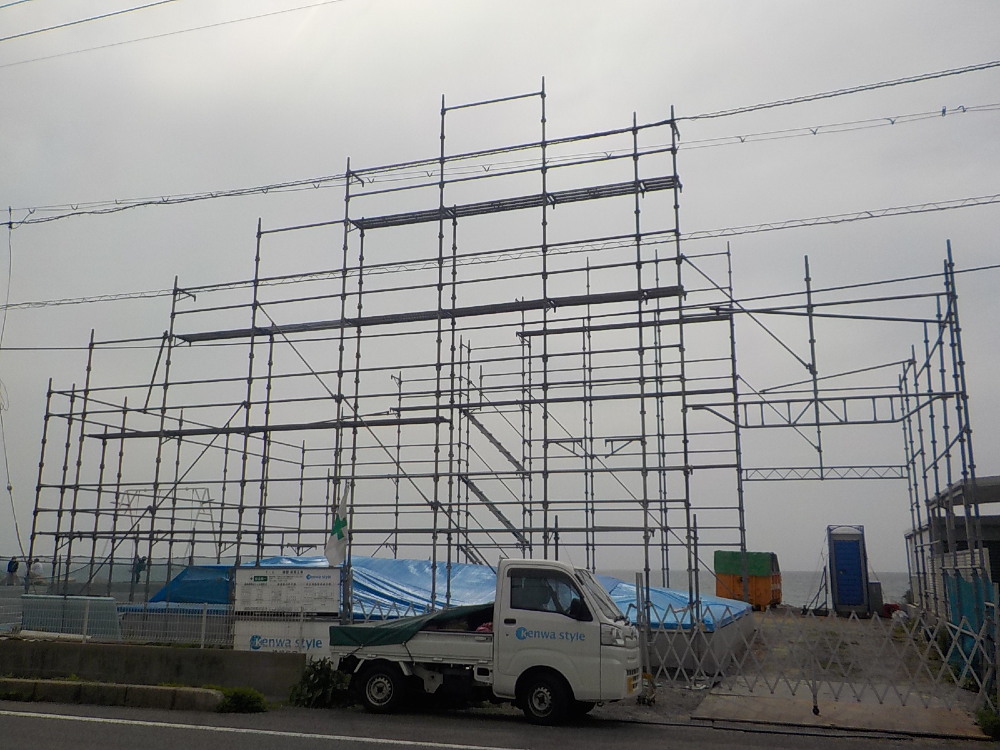

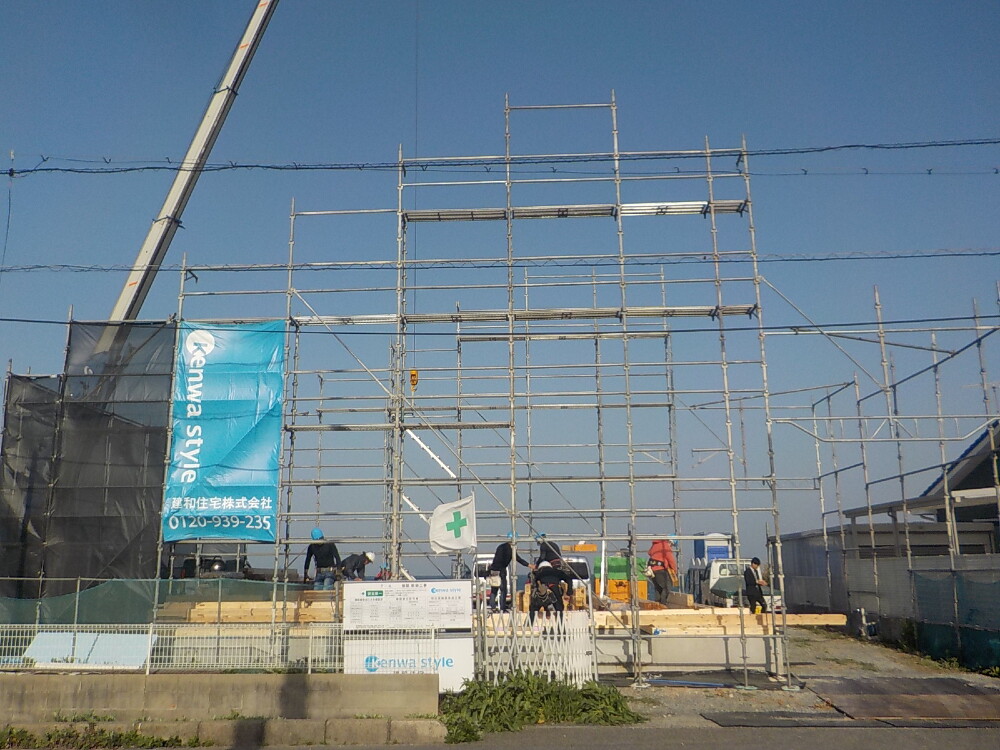

足場組立が行われました。

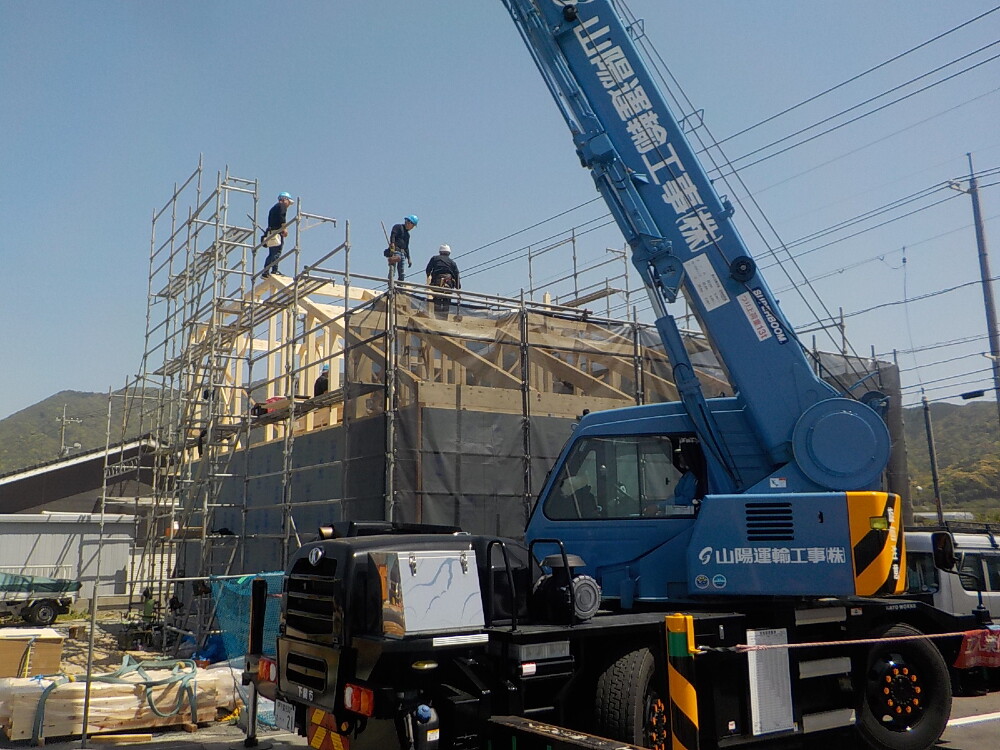

38. 2023年04月22日
上棟

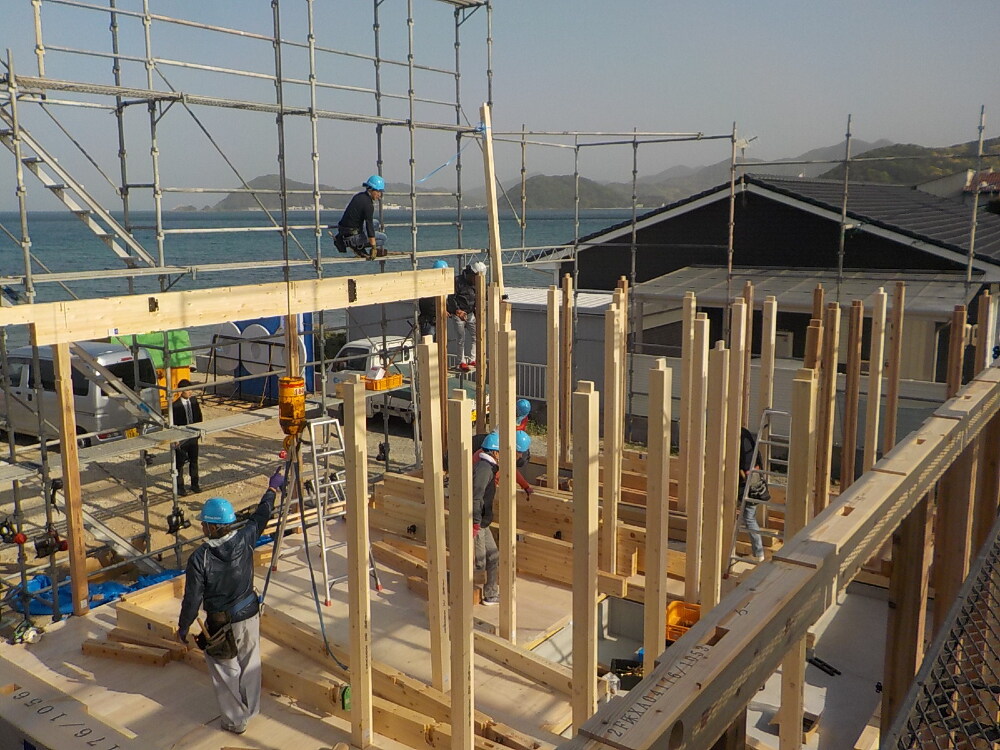

上棟

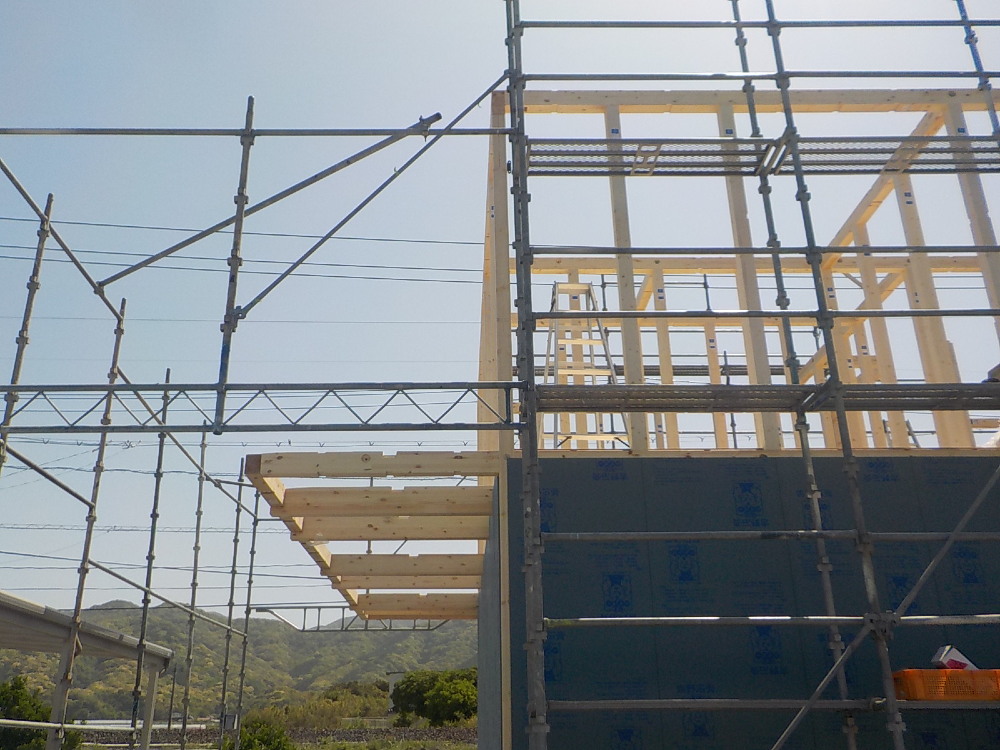

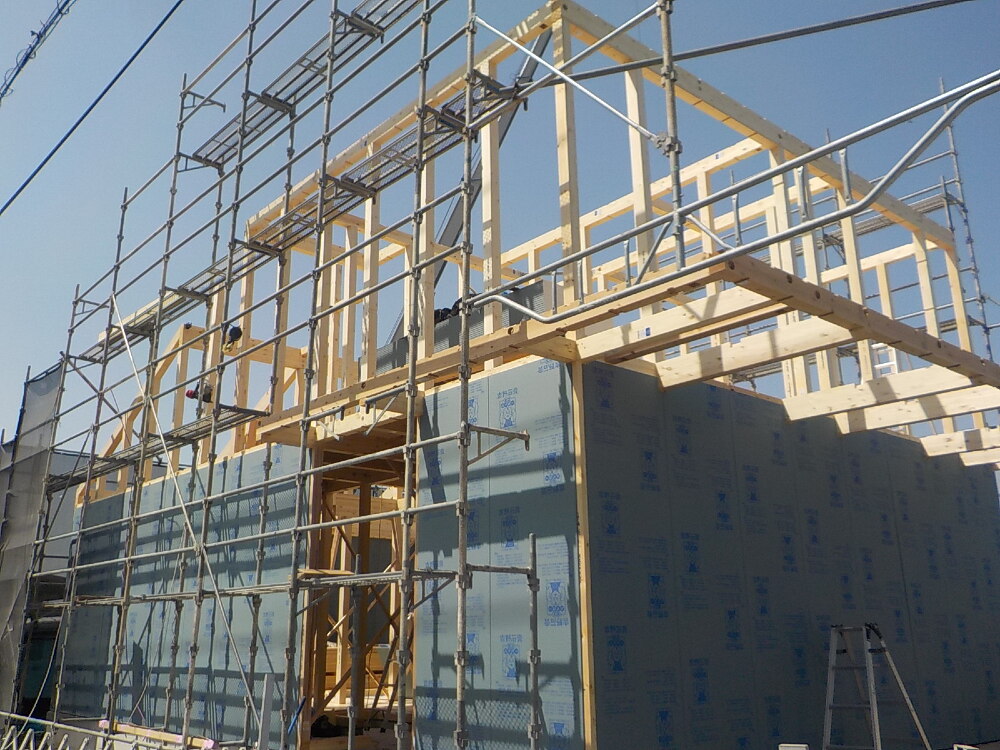

本日上棟の日を迎えました。
職人の皆様、安全第一で宜しくお願い致します。

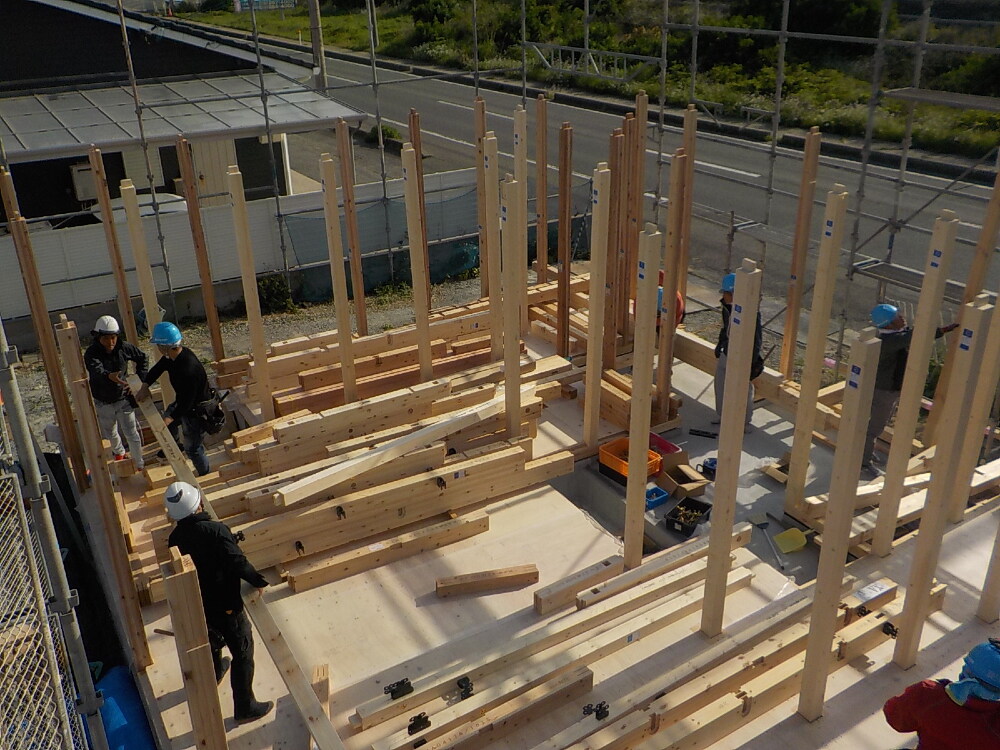

39. 2023年04月22日
上棟

上棟

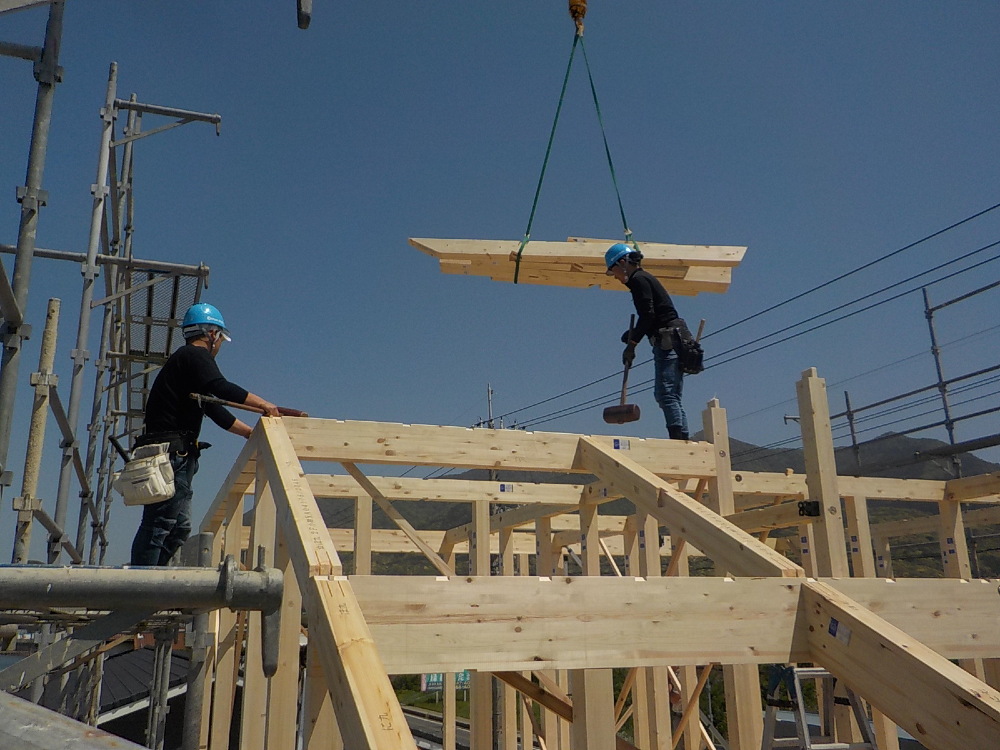

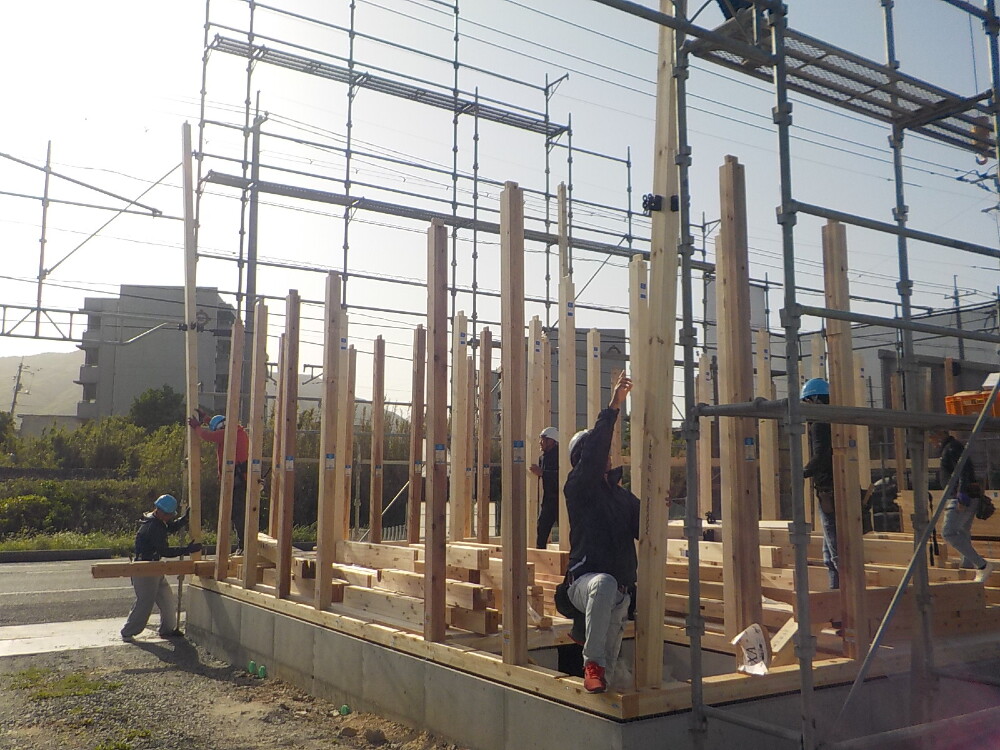

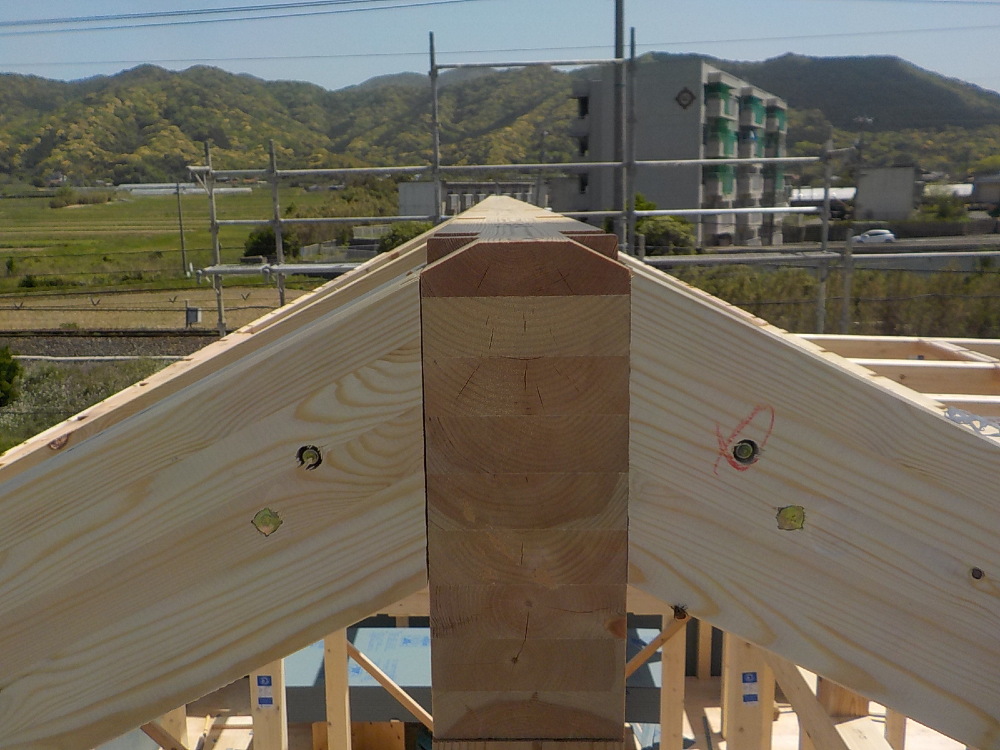

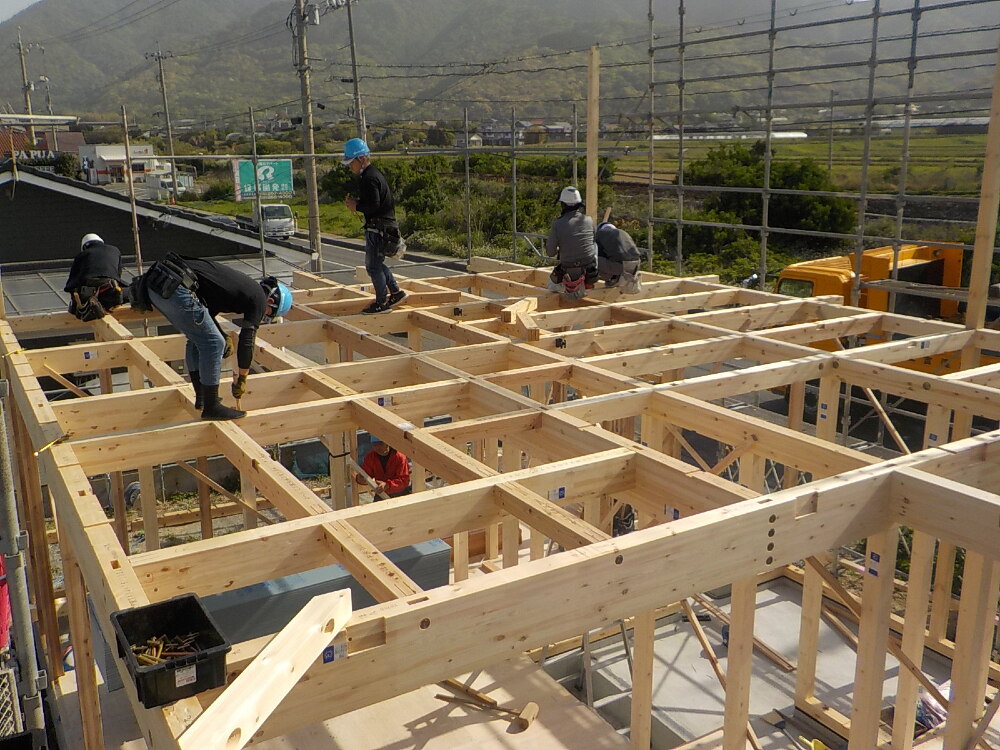

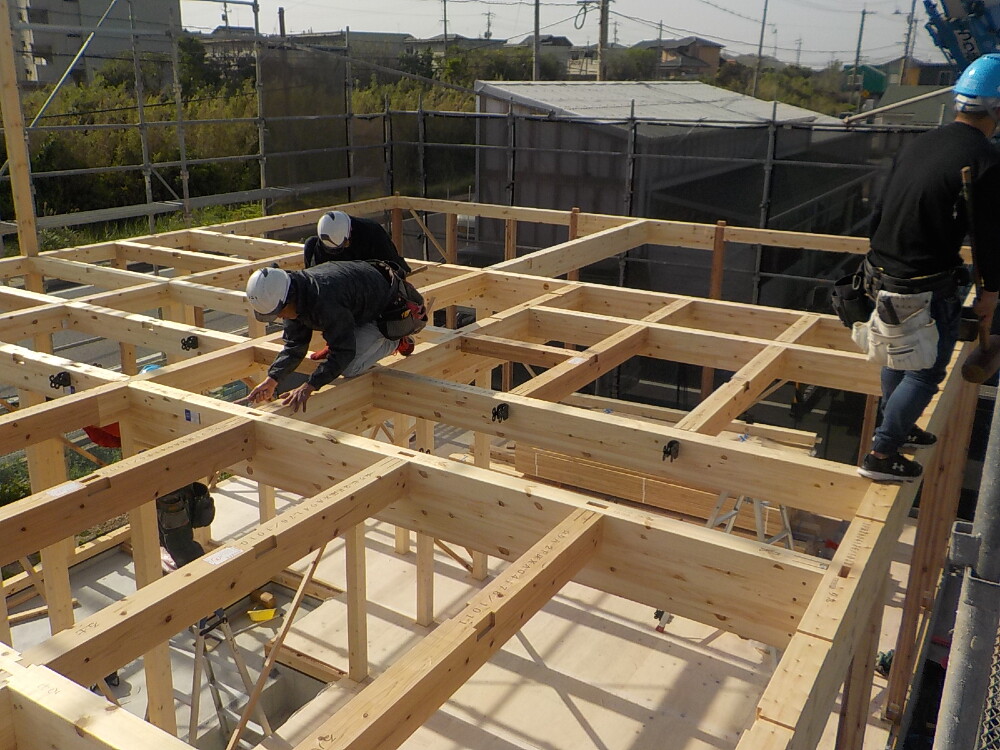

土台の上に柱が次々に立ち始め、棟上げが着々と進められています。

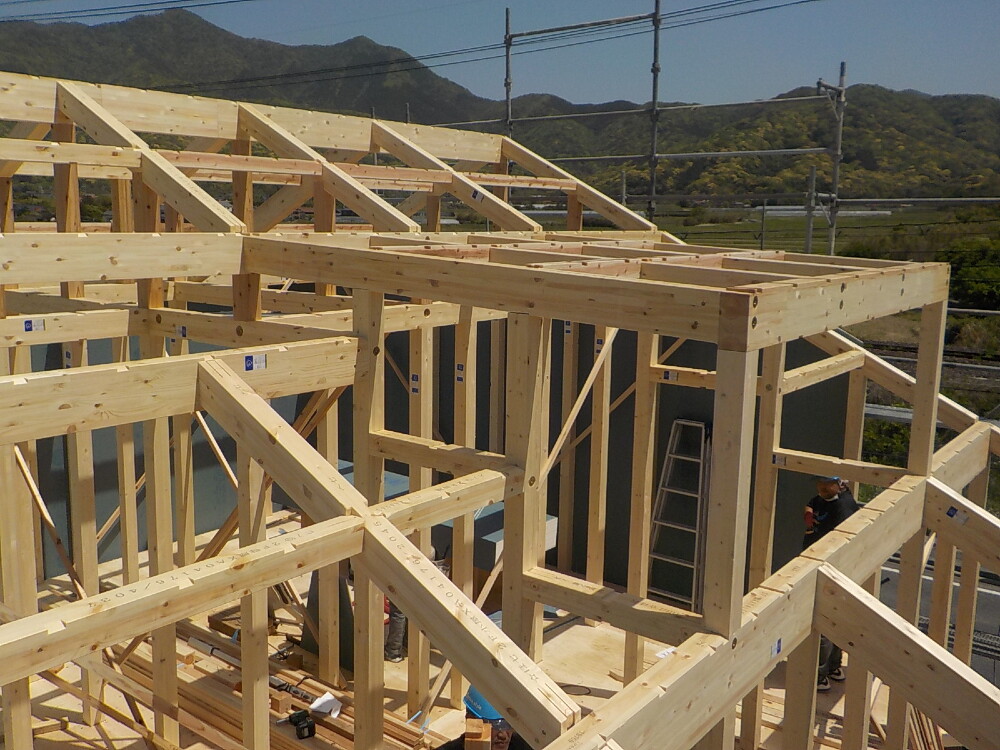

40. 2023年04月22日
上棟

上棟

41. 2023年04月22日
上棟

上棟

レッカーで荷揚げしながら職人さん達が力をあわせて施工していきます。
上まで突き出ている長い柱を「通し柱」といい、構造的な強度を高める通し柱は、軸組工法の構造材としては大変重要な部材となります。

42. 2023年04月22日
上棟

上棟

43. 2023年04月22日
上棟

上棟

骨組みとなる木材には「集成材」を使用しています。
集成材は、木を短冊のように挽き、木の繊維方向に沿って平方に並べて接着させた木製品です。
乾燥収縮が少ない、丈夫、軽い、火に強い、調湿性があるなど、大変優れた木材です。

44. 2023年04月22日
上棟

上棟

45. 2023年04月22日
上棟

上棟

予め図面に従ってプレカットされた木材はそれぞれの位置によって長さや大きさ、更に、仕口、継手といった接合部の形などが決まっています。
このようにプレカットされた木材を用いる事で、施工に無駄が無く、正確な計測検査がされており安心できる上、効率よく作業が進められます。

46. 2023年04月22日
上棟

上棟

47. 2023年04月22日
上棟

上棟

48. 2023年04月22日
上棟

上棟

耐力壁を施工しています。
石膏ボードの優れた防火性能・施工性・経済性に加えて、耐力面材としての機能も兼ね備えています。

49. 2023年04月22日
上棟

上棟

重たい木材を高い場所など職人さんの元へ届けてくれるのがレッカー車です。
職人さんとレッカー車の息の合った連携プレーも上棟での見どころです。

50. 2023年04月22日
上棟

上棟

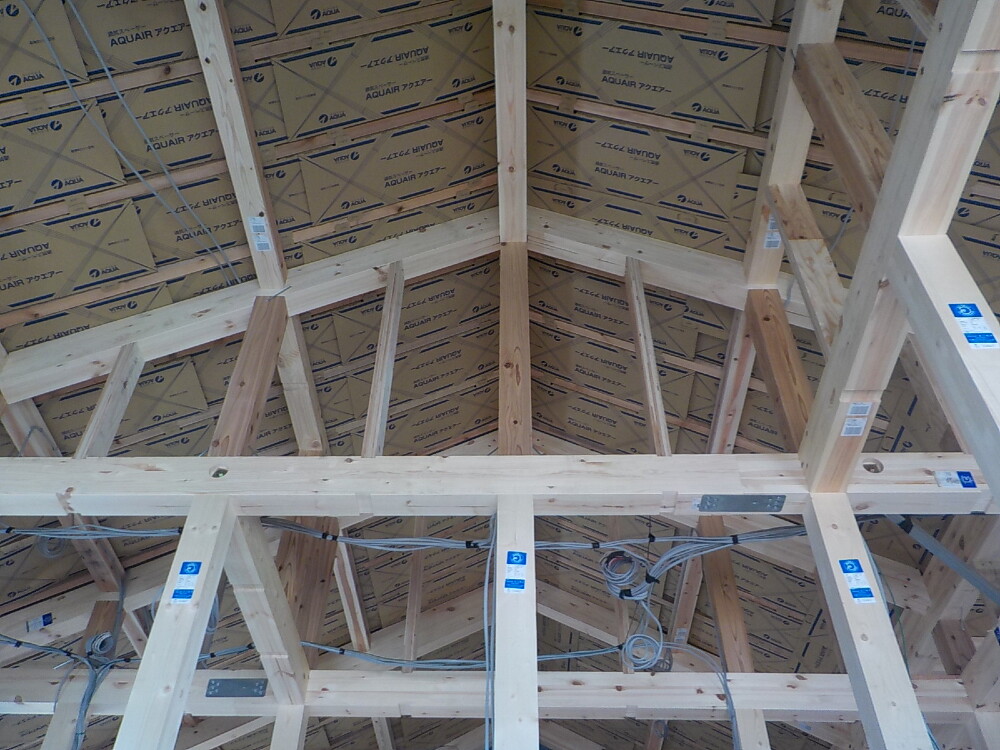

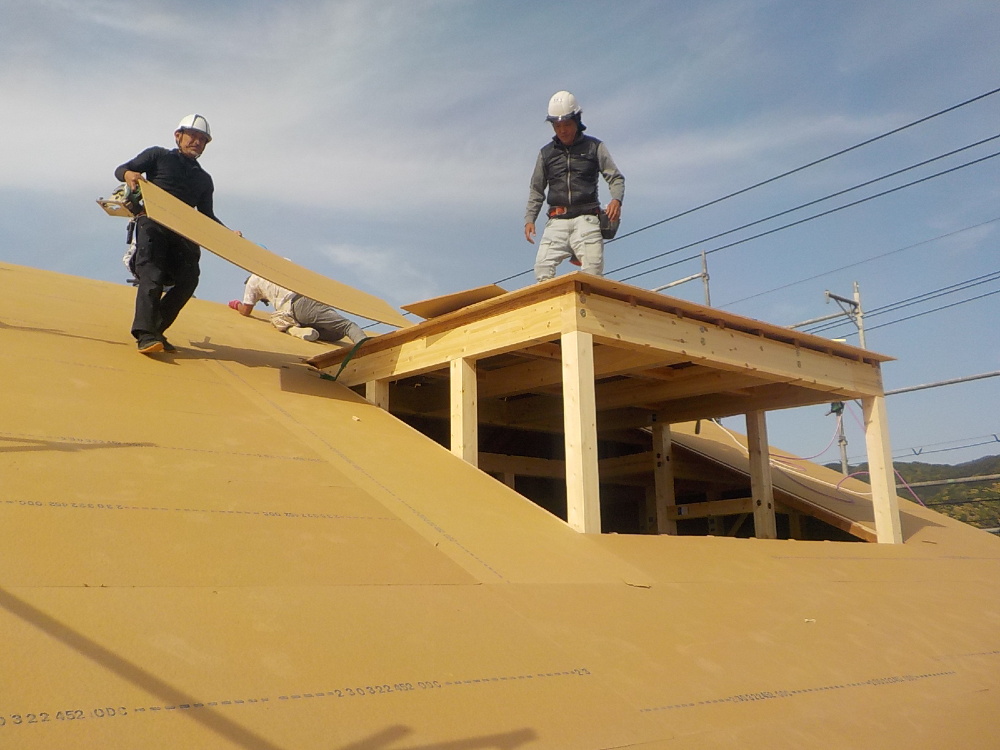

屋根部分です。

屋根下地を支える垂木(たるき)を施工していきます。
垂木は屋根のいちばん高いところ、棟木から低い軒桁に向かって並べた木材のことです。

51. 2023年04月22日
上棟

上棟

52. 2023年04月22日
上棟

上棟

屋根の一番高いところに棟木(むなぎ)が取り付けられました。
木造軸組工法では、この棟木を取り付ける事で、建物の骨組みが完成したという大きな節目になり、棟木が取り付けられることを「棟上げ」といいます。

53. 2023年04月22日
上棟

上棟

54. 2023年04月22日
上棟

上棟

55. 2023年04月22日
上棟

上棟

屋根下地材(構造用合板)を貼っていきます。

56. 2023年04月22日
上棟

上棟

57. 2023年04月22日
上棟

上棟

58. 2023年04月22日
上棟

上棟

お家全体の様子が分かるようになってきました。

59. 2023年04月22日
上棟

上棟

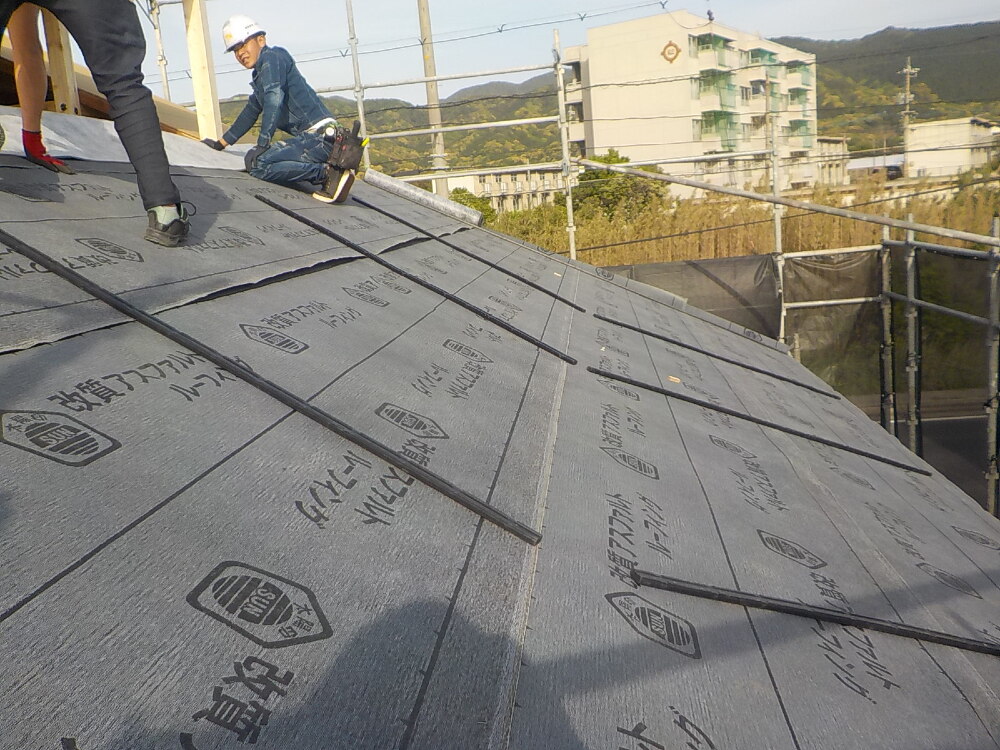

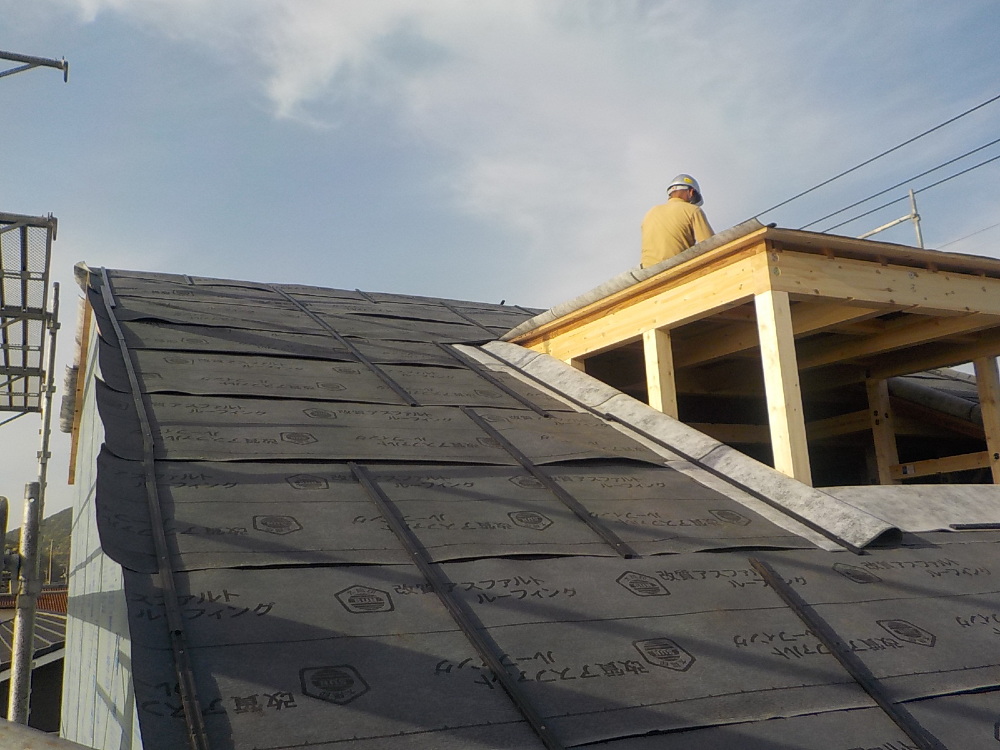

屋根下葺材「アスファルトルーフィング」を施工しています。
アスファルトを主剤とした防水シートで、屋根材だけでは完全には防ぎきれない雨漏りを防ぐために施工します。耐久性が高く、耐用年数も長いためメンテナンスも少なくて済むという特長があります。

60. 2023年04月22日
上棟

上棟

61. 2023年04月22日
上棟

上棟

62. 2023年04月24日

上棟

上棟

昨日、上棟がありました!
大勢の大工さんが集まりお家の骨組みを
作っていきます!

63. 2023年04月26日
内部施工状況

内部施工状況

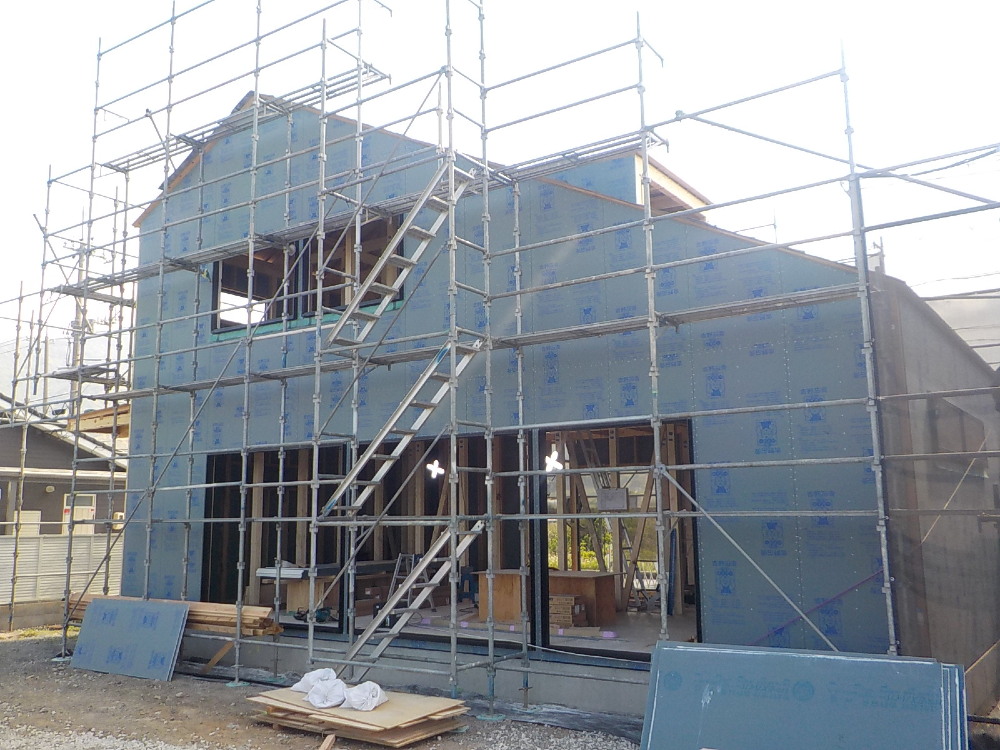

64. 2023年04月27日
外部施工状況

外部施工状況

65. 2023年04月28日
外部施工状況

外部施工状況

66. 2023年04月28日
外部施工状況

外部施工状況

67. 2023年04月30日
外部施工状況

外部施工状況

68. 2023年04月30日
外部施工状況

外部施工状況

69. 2023年05月01日
内部施工状況

内部施工状況

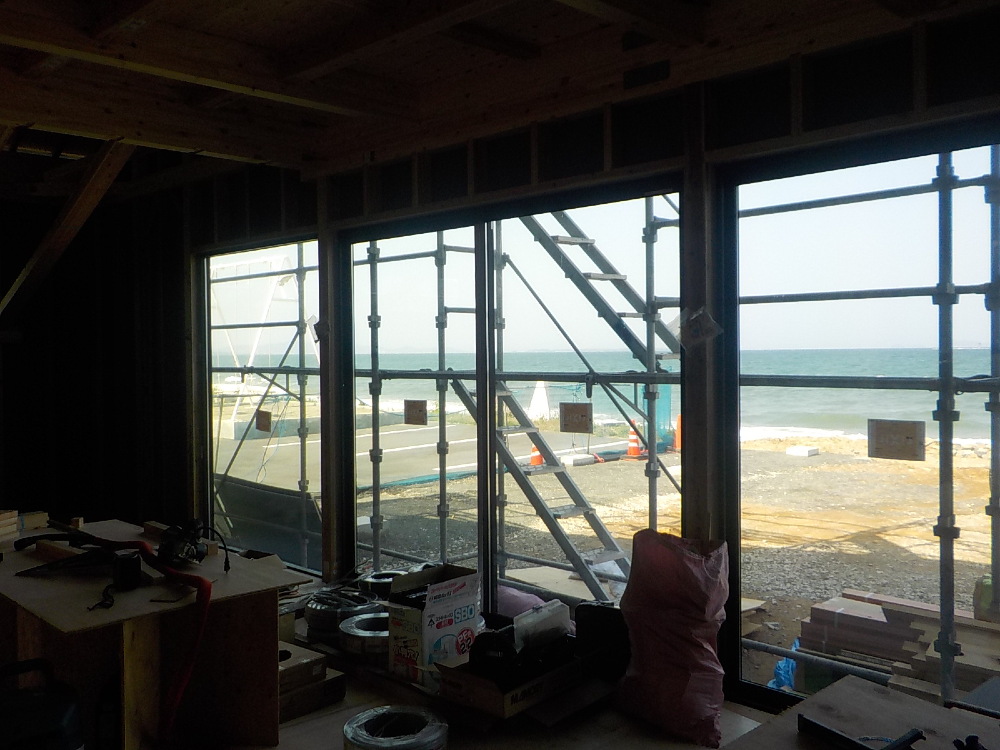

70. 2023年05月01日
外部施工状況

外部施工状況

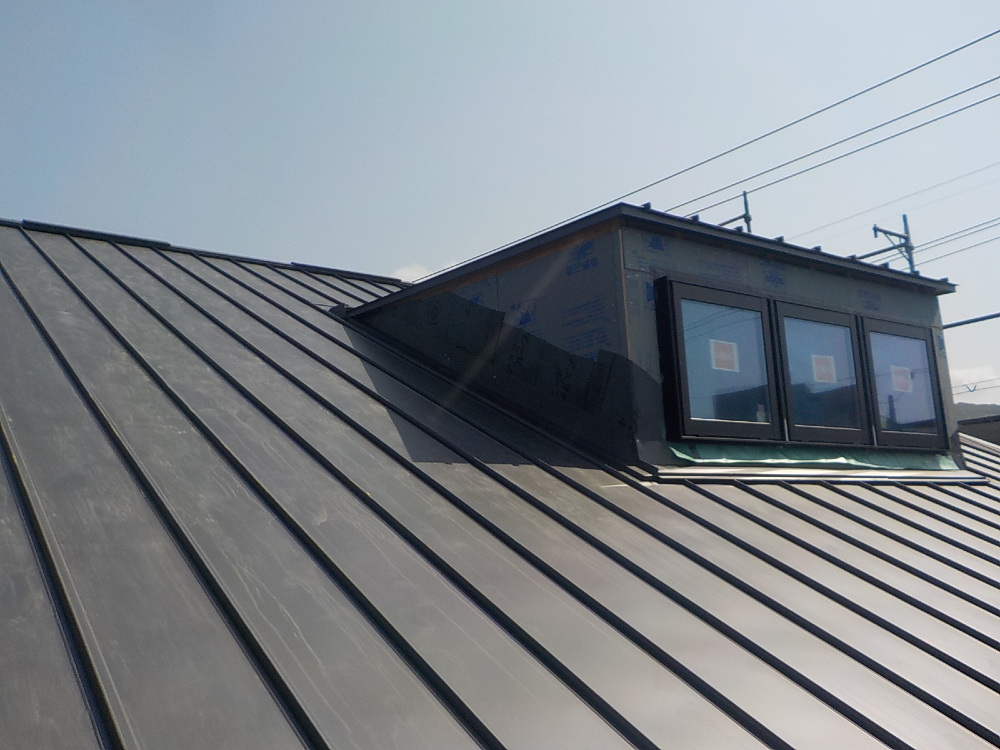

建物外部に遮熱透湿防水シートを貼りました。
外壁の仕上げ材の内側に施工するシートで、建物内部に雨水の侵入するのを防ぎます。また、熱の放射をおさえる「遮熱性能」や壁体内にの湿気を逃がしこもりを防ぐ「透湿性能」などに優れたシートです。

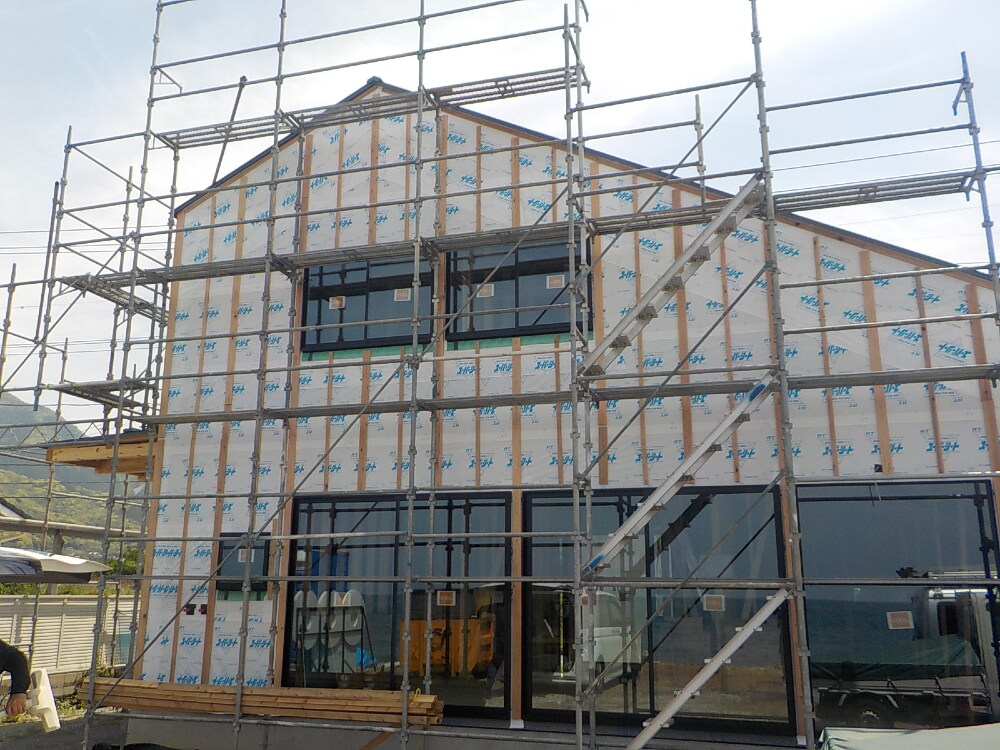

71. 2023年05月08日
内部施工状況

内部施工状況

72. 2023年05月08日
内部施工状況

内部施工状況

73. 2023年05月08日
外部施工状況

外部施工状況

74. 2023年05月09日
内部施工状況

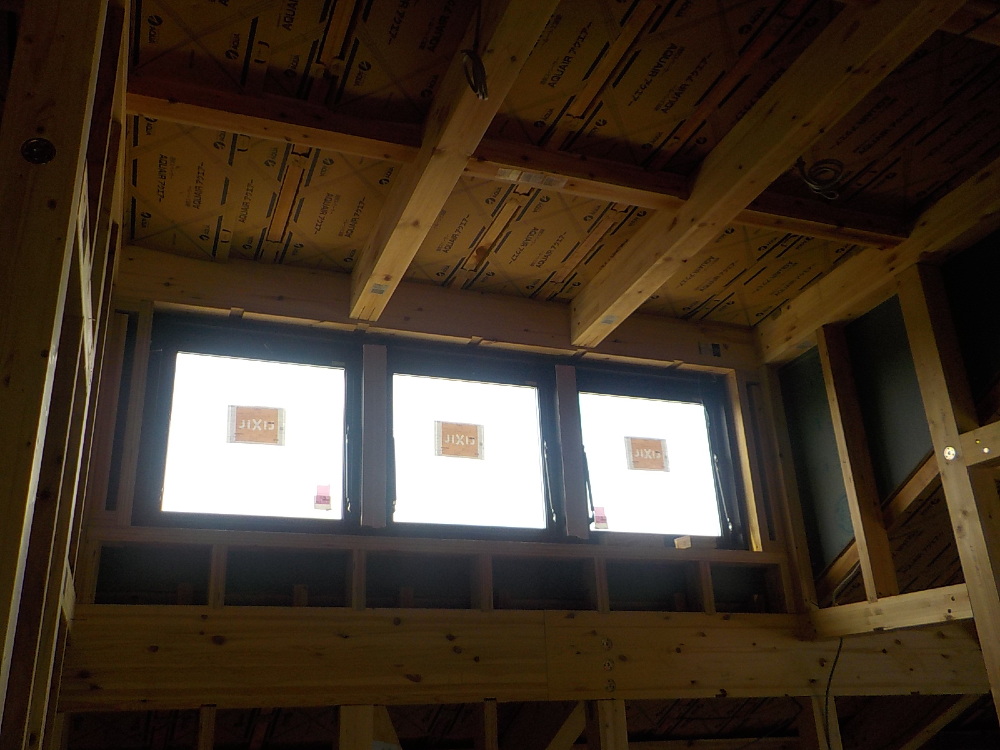

内部施工状況

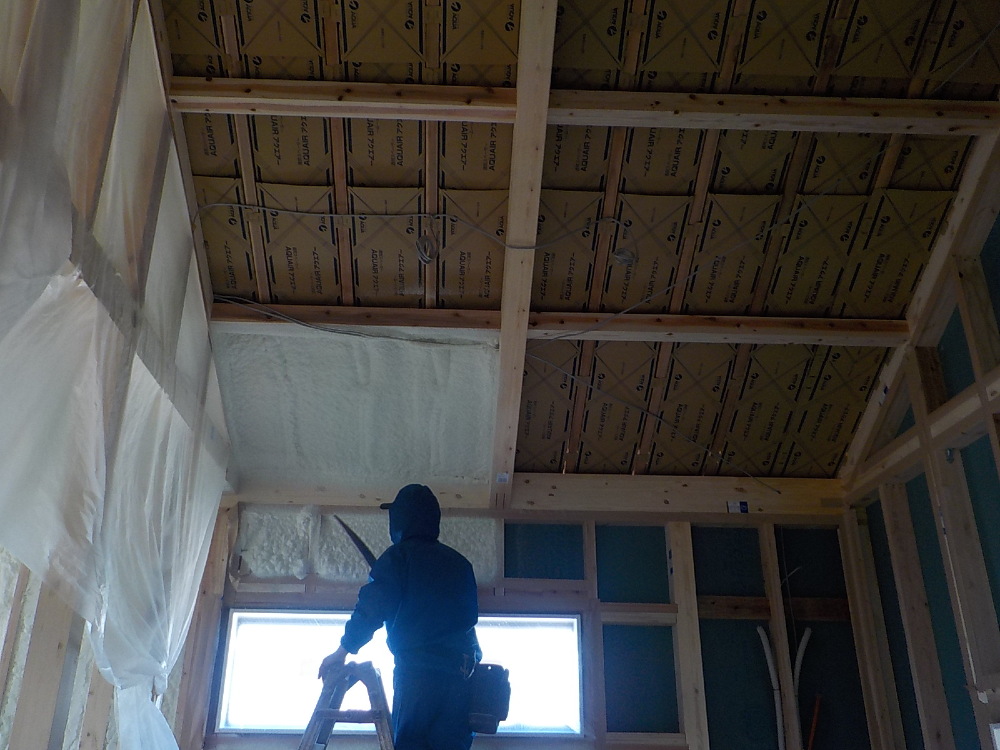

断熱材「アクアフォーム」の吹付をおこないました。
アクアフォームは水を使って現場で発泡させる断熱材で、細部の隙間がなく隅々まで充填することが出来る為、高性能な断熱性と気密性を確保できます。

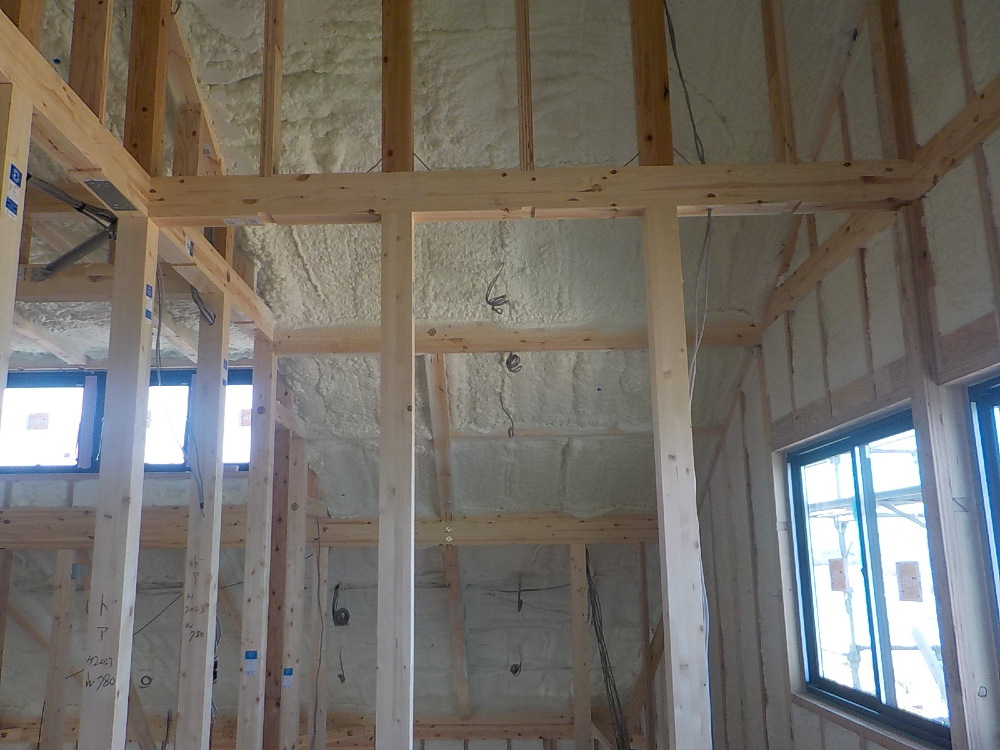

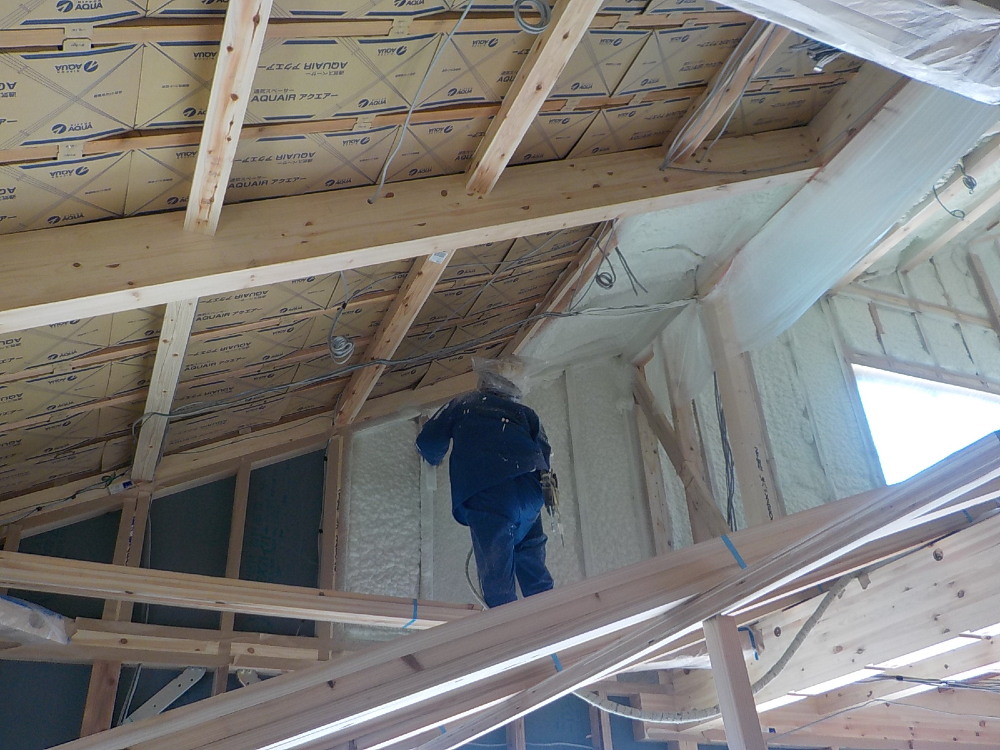

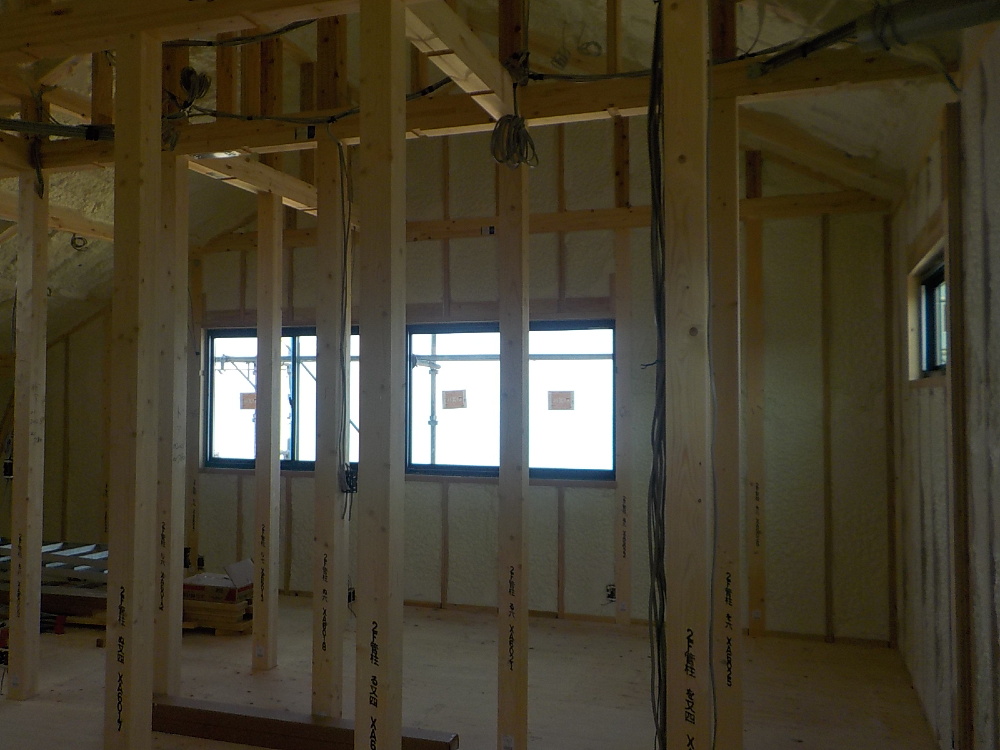

75. 2023年05月09日
内部施工状況

内部施工状況

アクアフォーム吹き抜け。

76. 2023年05月10日
内部施工状況

内部施工状況

アクアフォーム吹き抜け。

77. 2023年05月10日
内部施工状況

内部施工状況

アクアフォーム吹き抜け。

78. 2023年05月11日
外部施工状況

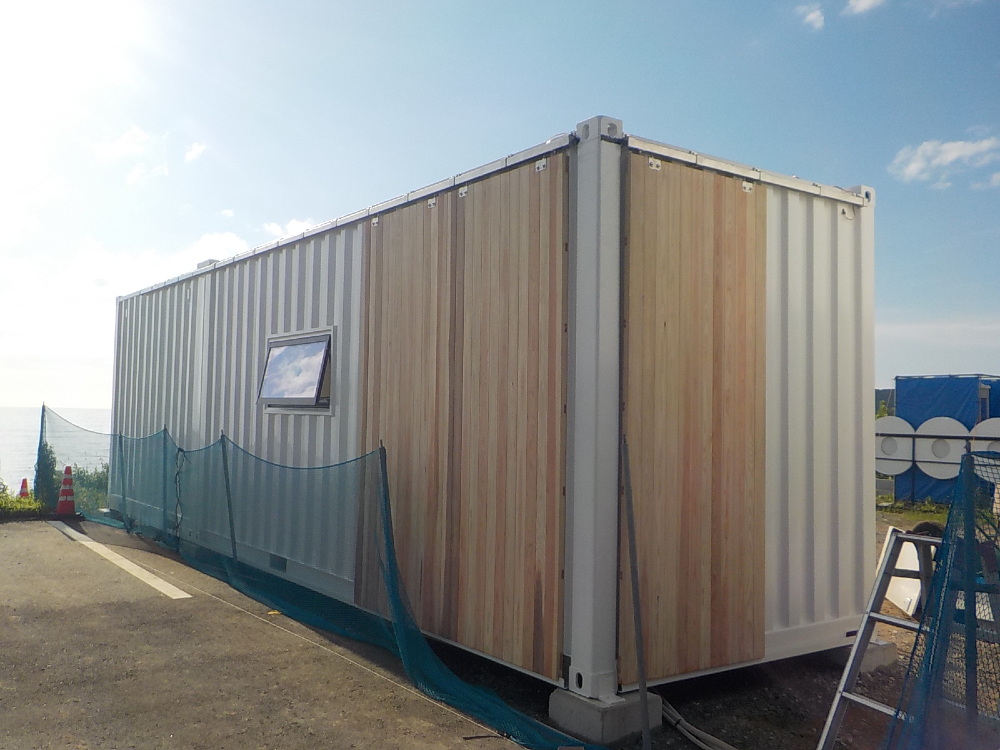

外部施工状況

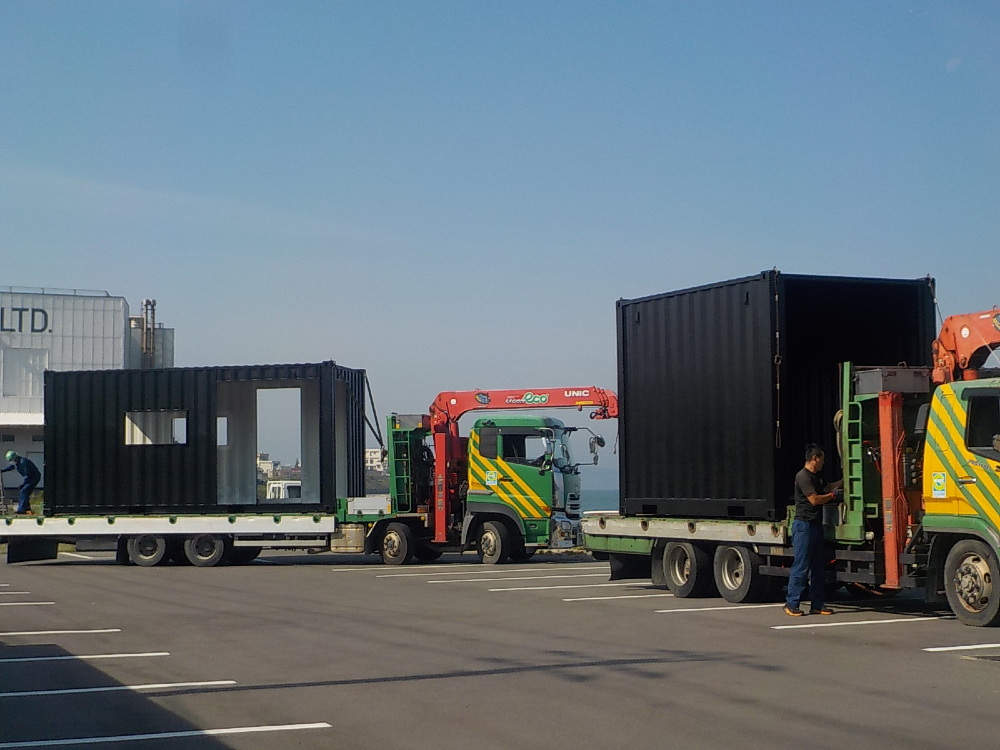

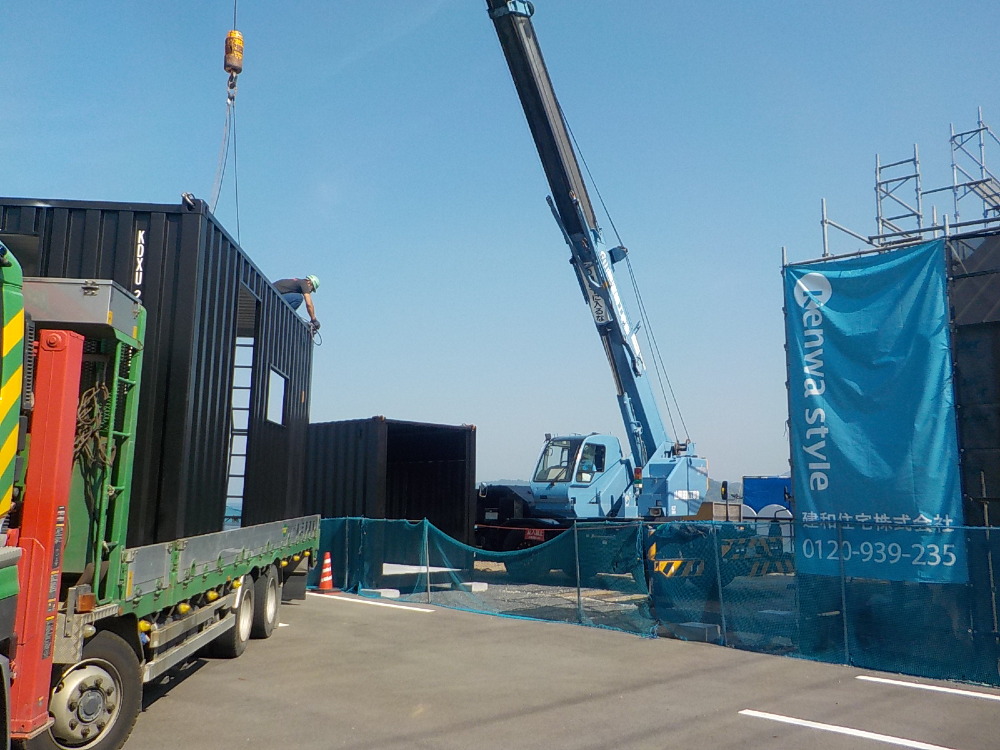

コンテナ搬入(20ft、12ft)

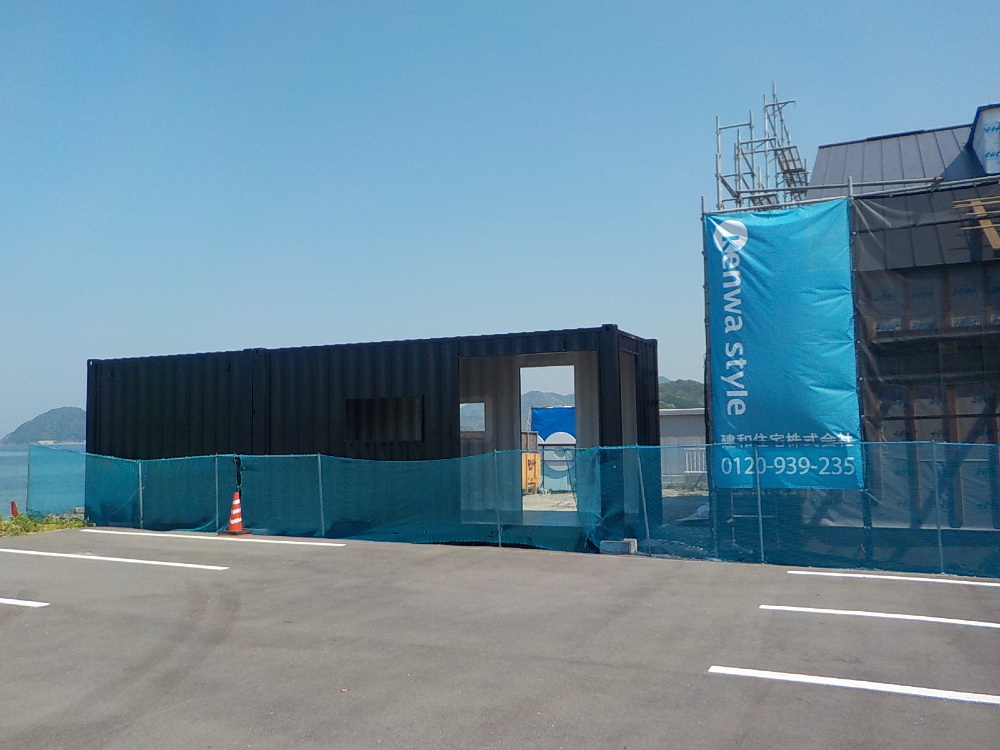

79. 2023年05月11日
外部施工状況

外部施工状況

コンテナ設置中。

80. 2023年05月11日
外部施工状況

外部施工状況

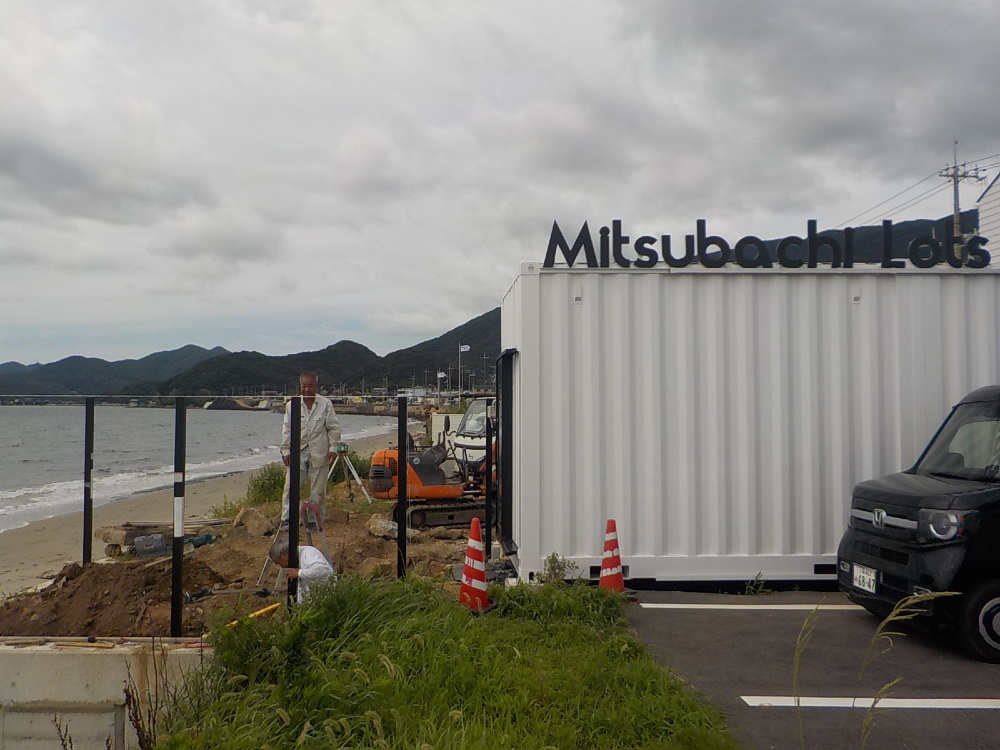

コンテナ設置完了。

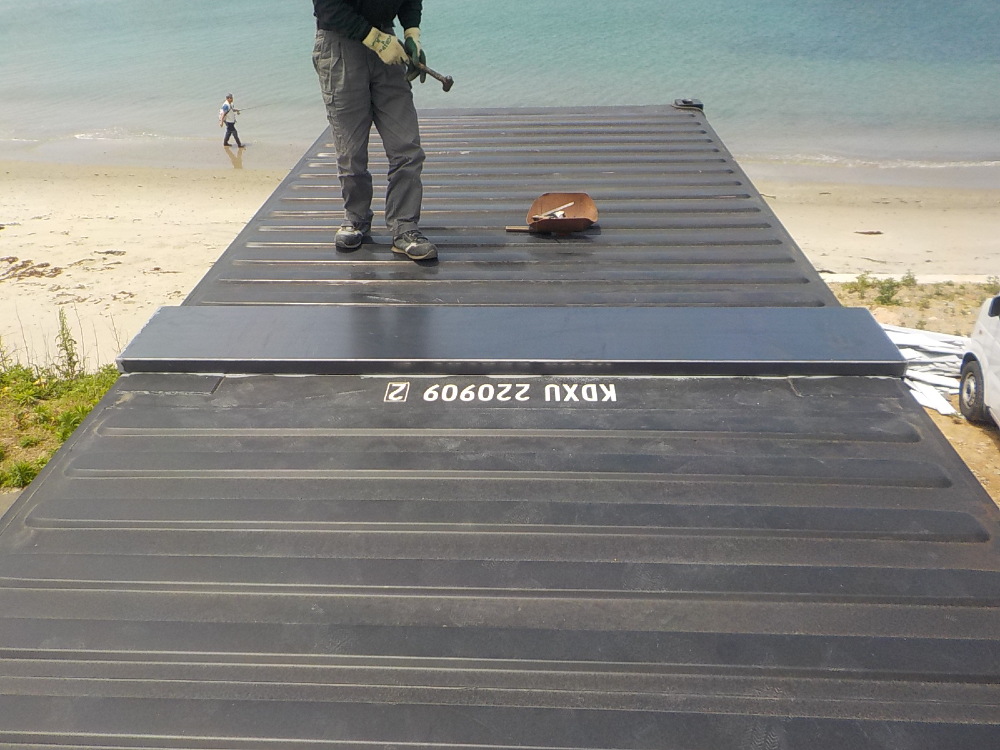

81. 2023年05月15日
内部施工状況(コンテナ)

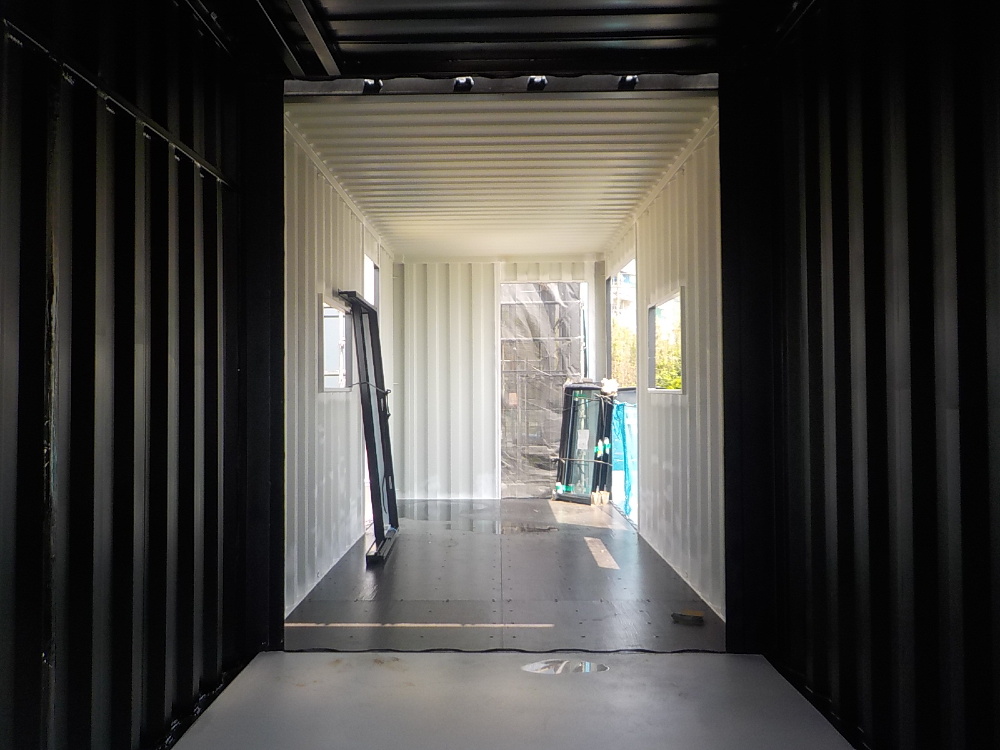

内部施工状況(コンテナ)

82. 2023年05月15日
外部施工状況(コンテナ)

外部施工状況(コンテナ)

コンテナ繋ぎ部分のコーキング処理

83. 2023年05月16日
内部施工状況

内部施工状況

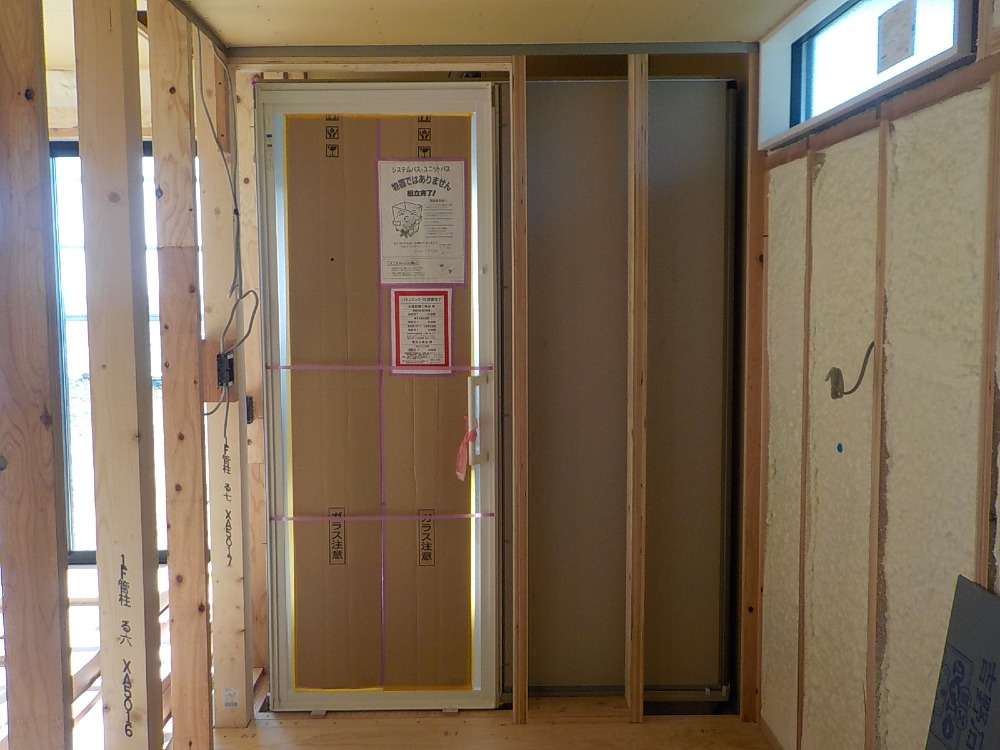

石膏ボード貼り工事施工中です。

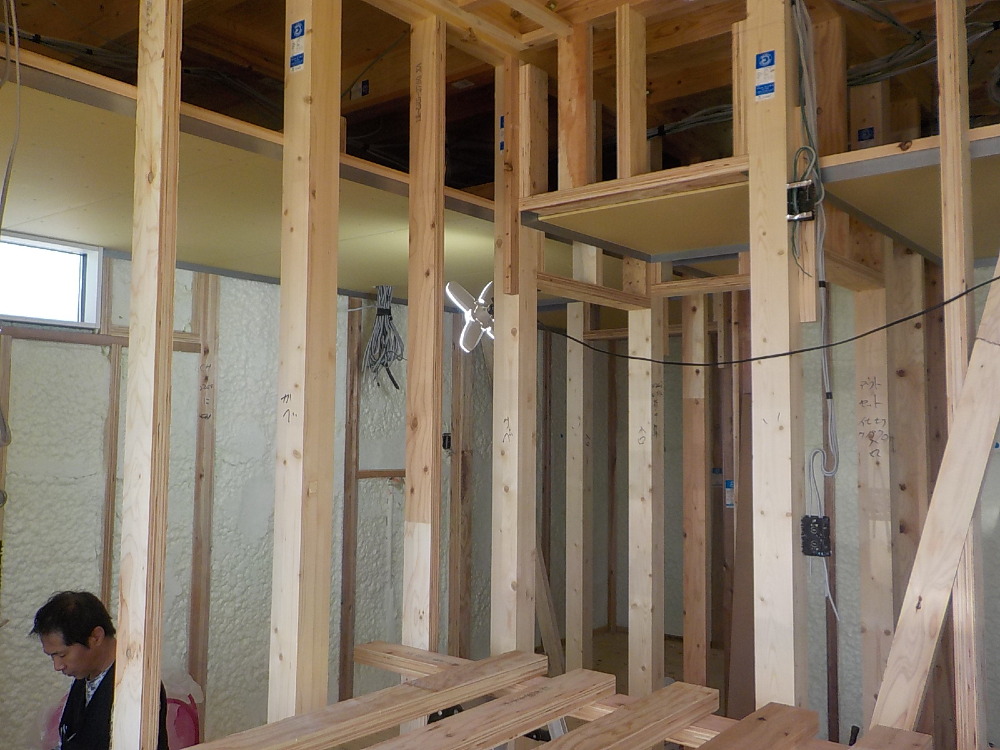

84. 2023年05月19日
内部施工状況

内部施工状況

石膏ボード貼り工事施工中です。

85. 2023年05月22日
外部施工状況

外部施工状況

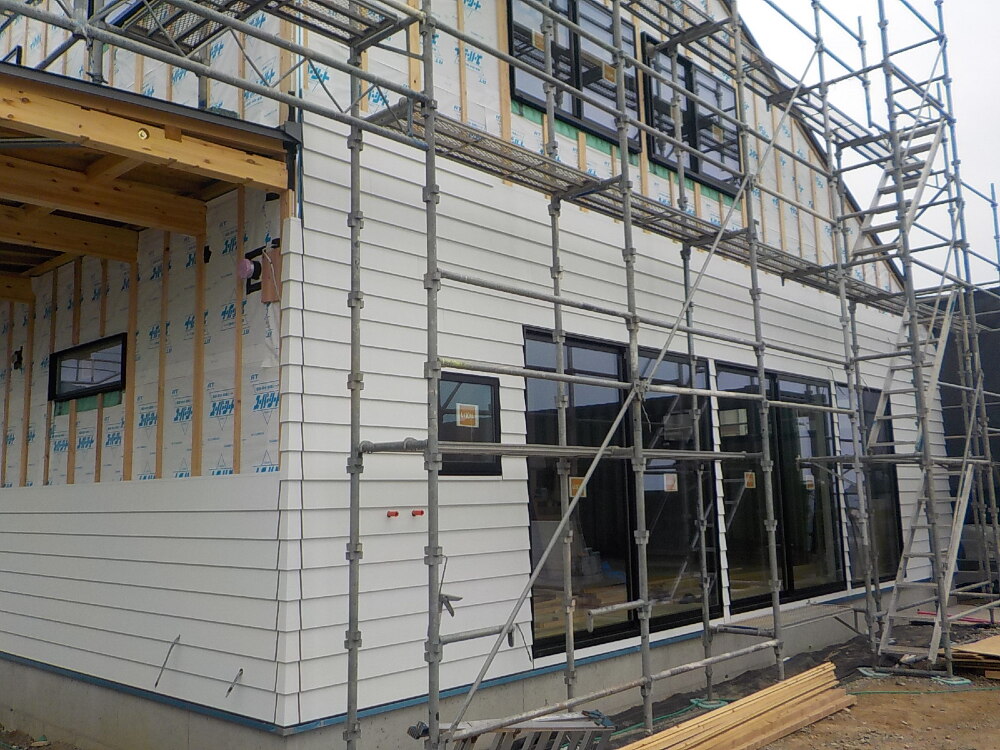

サイディング貼り工事施工中です。

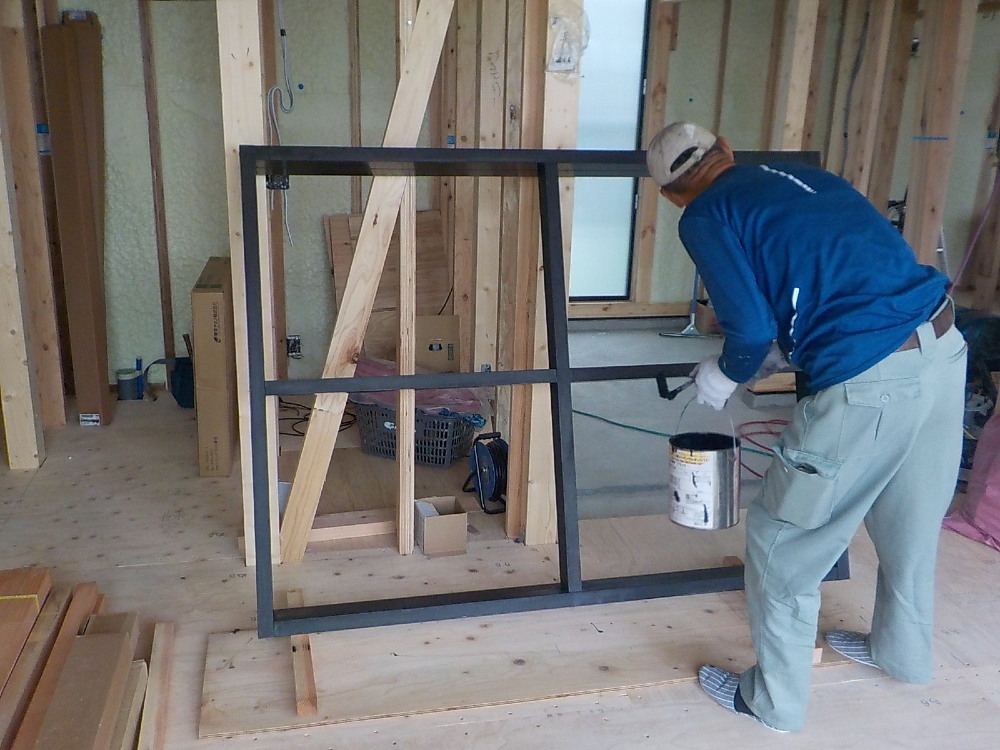

86. 2023年05月22日
内部施工状況

内部施工状況

飾り窓 塗装

87. 2023年05月23日
内部施工状況

内部施工状況

88. 2023年05月24日
外部施工状況(コンテナ)

外部施工状況(コンテナ)

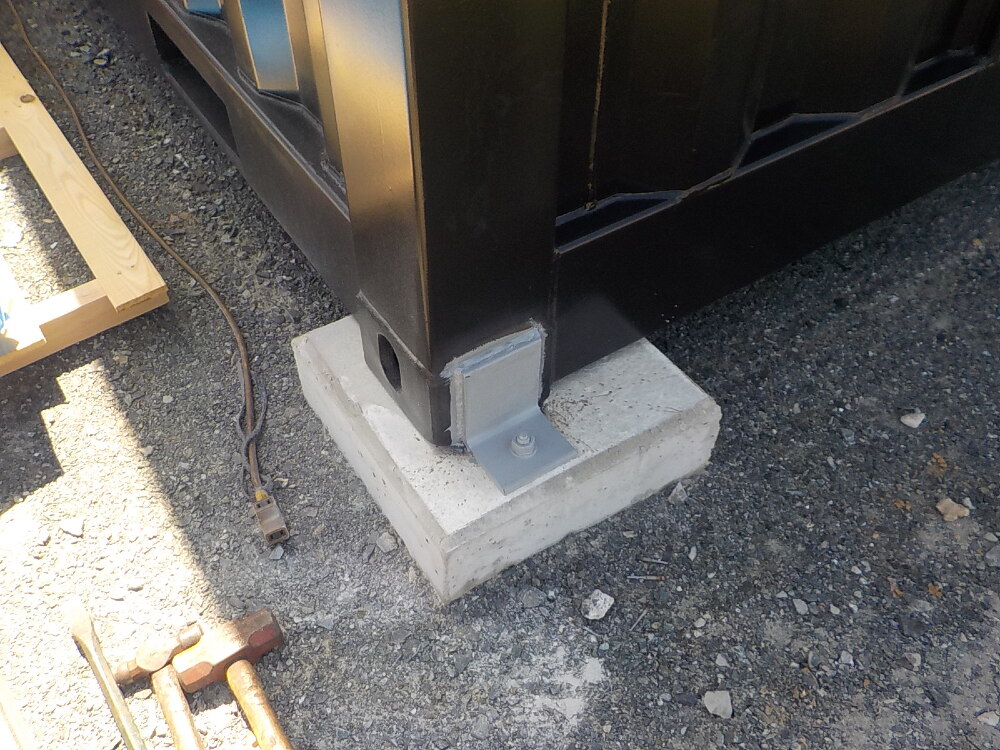

コンテナ アンカー固定

89. 2023年05月25日
外部施工状況

外部施工状況

90. 2023年05月25日
外部施工状況(コンテナ)

外部施工状況(コンテナ)

コンテナ繋ぎ部分の加工処理

91. 2023年05月26日
外部施工状況(コンテナ)

外部施工状況(コンテナ)

92. 2023年05月29日
内部施工状況

内部施工状況

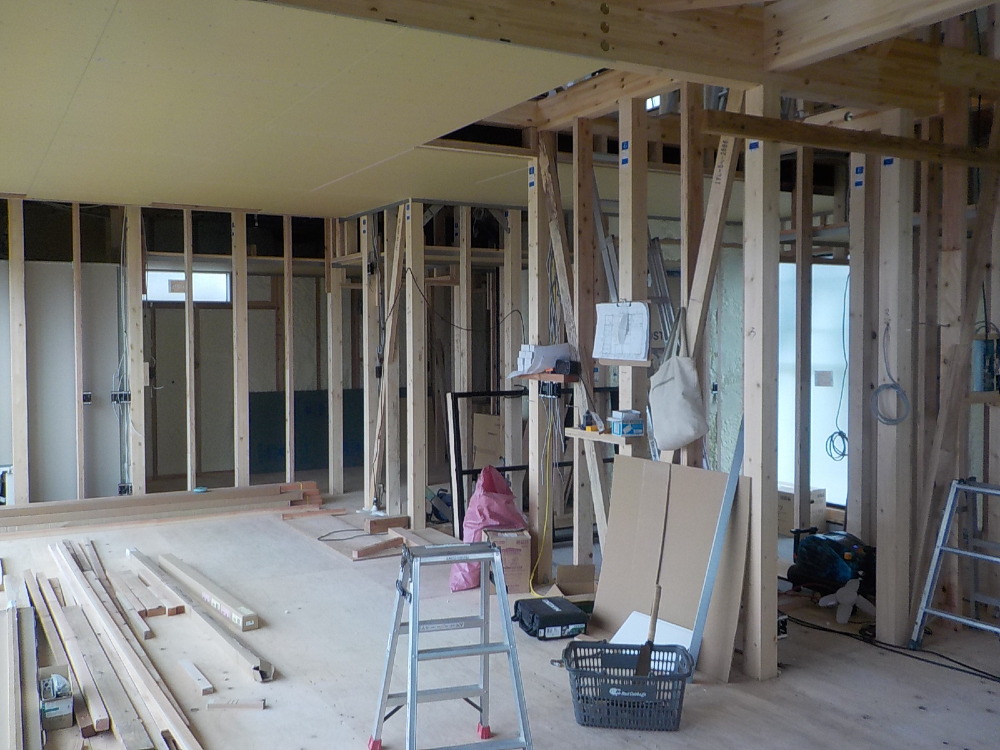

93. 2023年05月29日
内部施工状況

内部施工状況

石膏ボード貼り工事施工中です。

94. 2023年05月30日
内部施工状況

内部施工状況

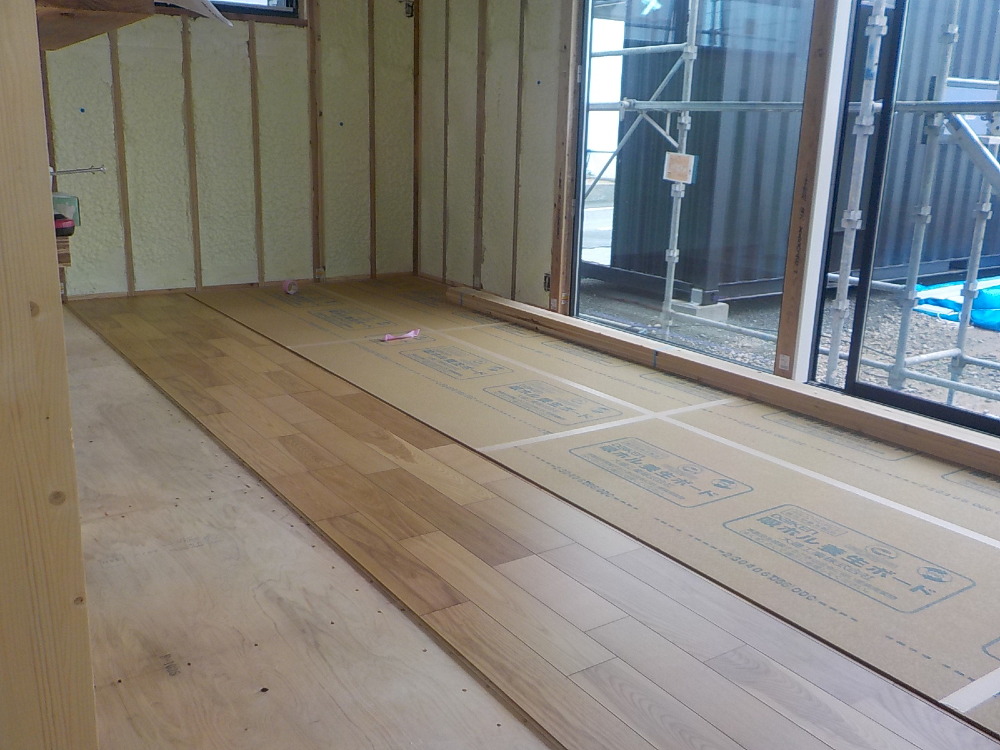

フローリング貼り工事施工中です。

95. 2023年06月07日
内部施工状況(コンテナ)

内部施工状況(コンテナ)

軽鉄下地工事

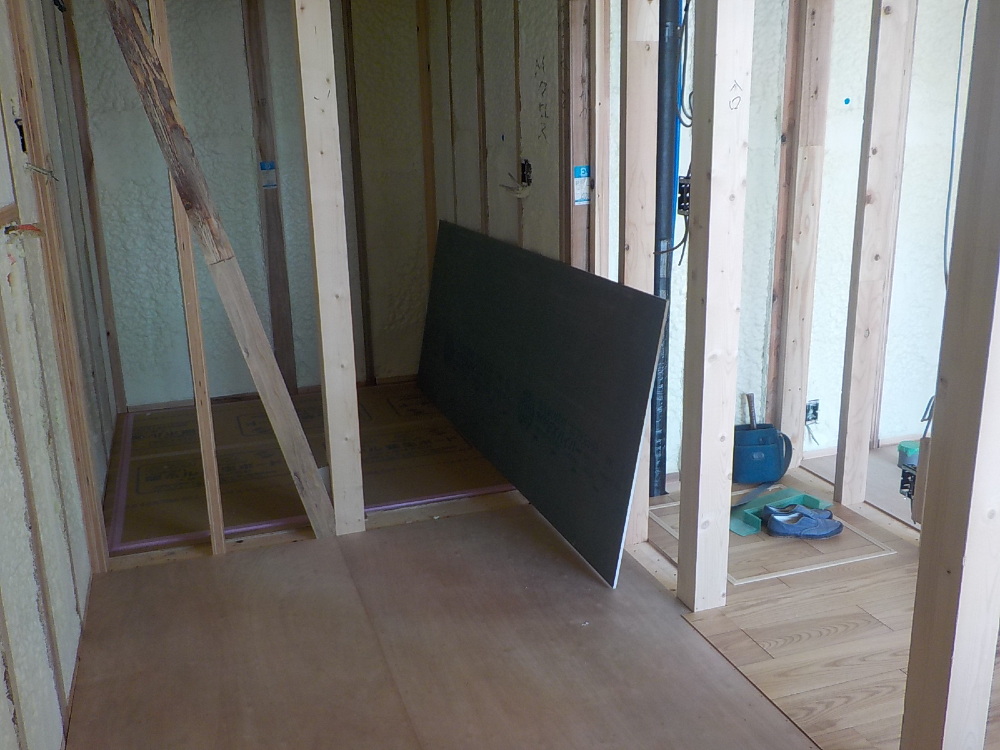

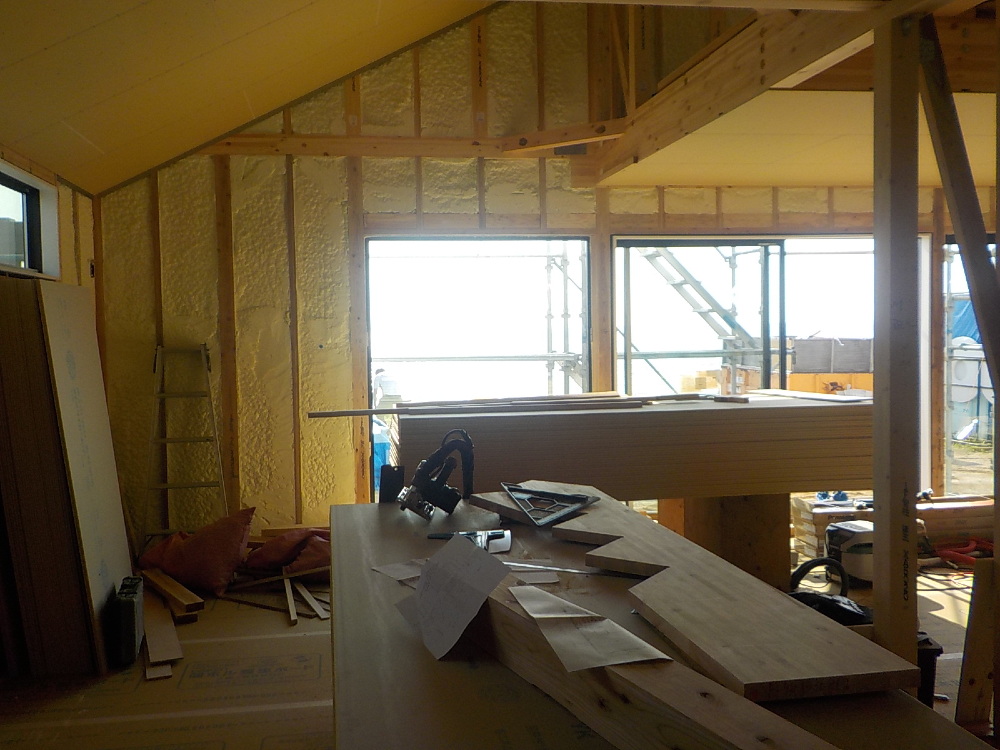

96. 2023年06月07日
内部施工状況

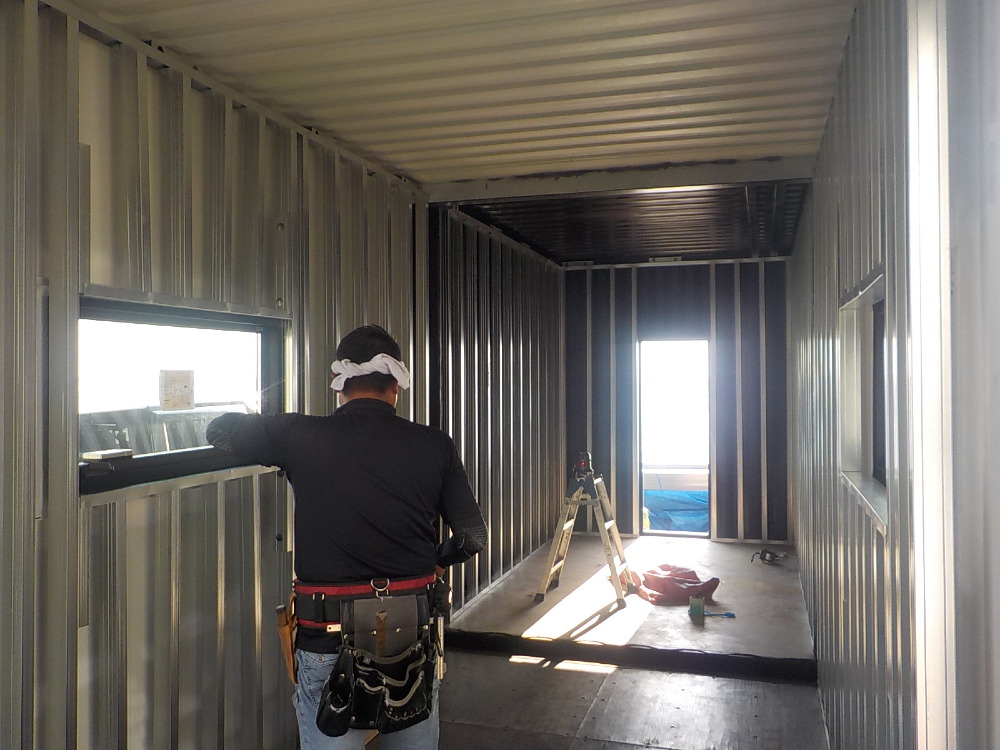

内部施工状況

石膏ボード貼り工事

97. 2023年06月07日
内部施工状況

内部施工状況

石膏ボード貼り工事

98. 2023年06月09日

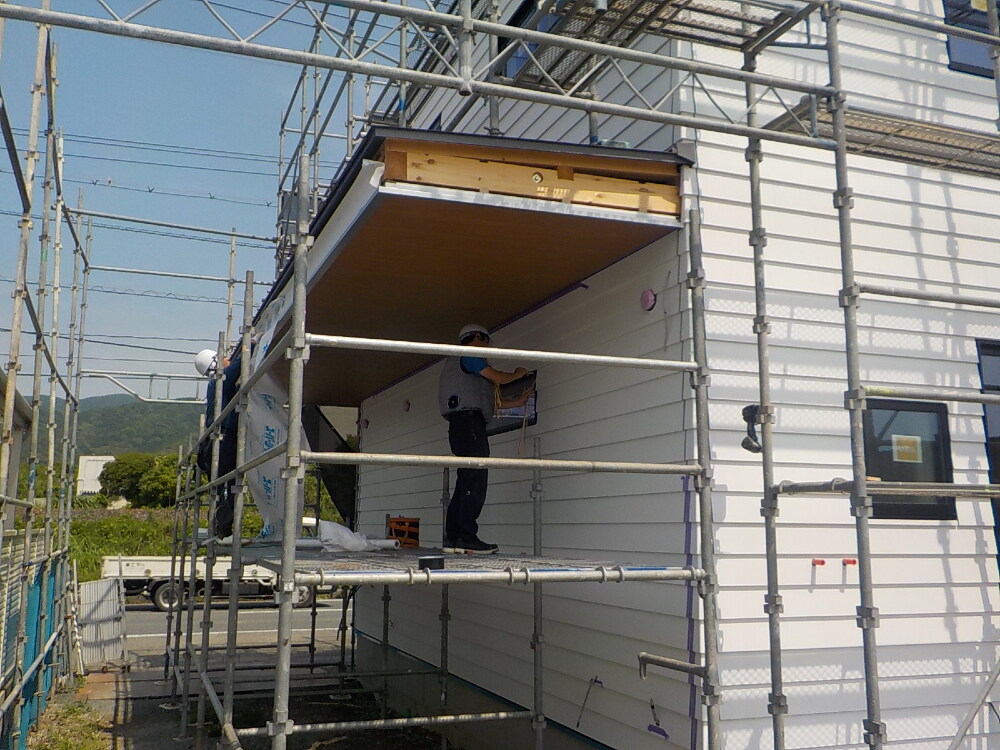

外部施工状況

外部施工状況

99. 2023年06月12日
内部施工状況

内部施工状況

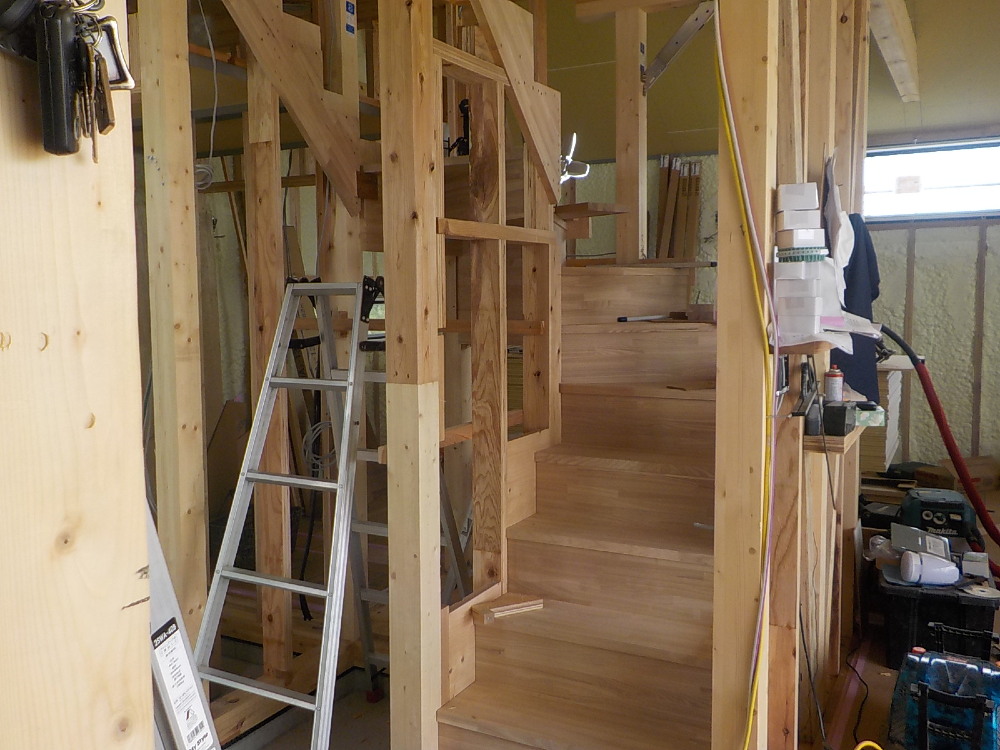

階段造作工事

100. 2023年06月12日
内部施工状況(コンテナ)

内部施工状況(コンテナ)

ガス配管工事

101. 2023年06月12日
内部施工状況(コンテナ)

内部施工状況(コンテナ)

給水配管工事

102. 2023年06月13日
内部施工状況(コンテナ)

内部施工状況(コンテナ)

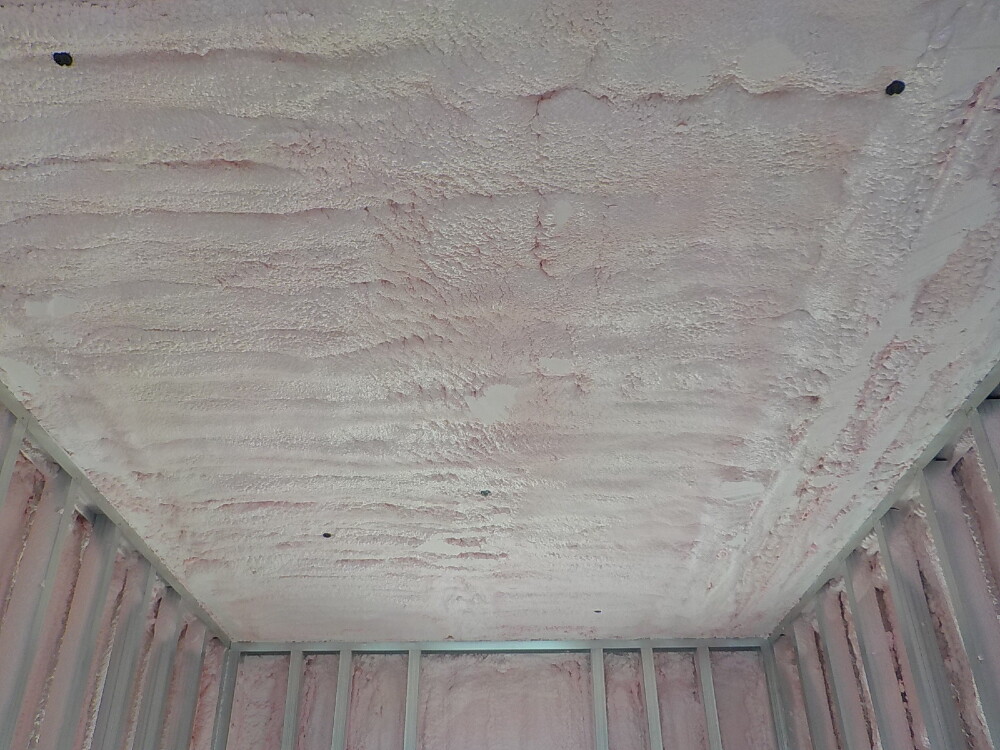

壁 断熱吹付

103. 2023年06月13日
内部施工状況(コンテナ)

内部施工状況(コンテナ)

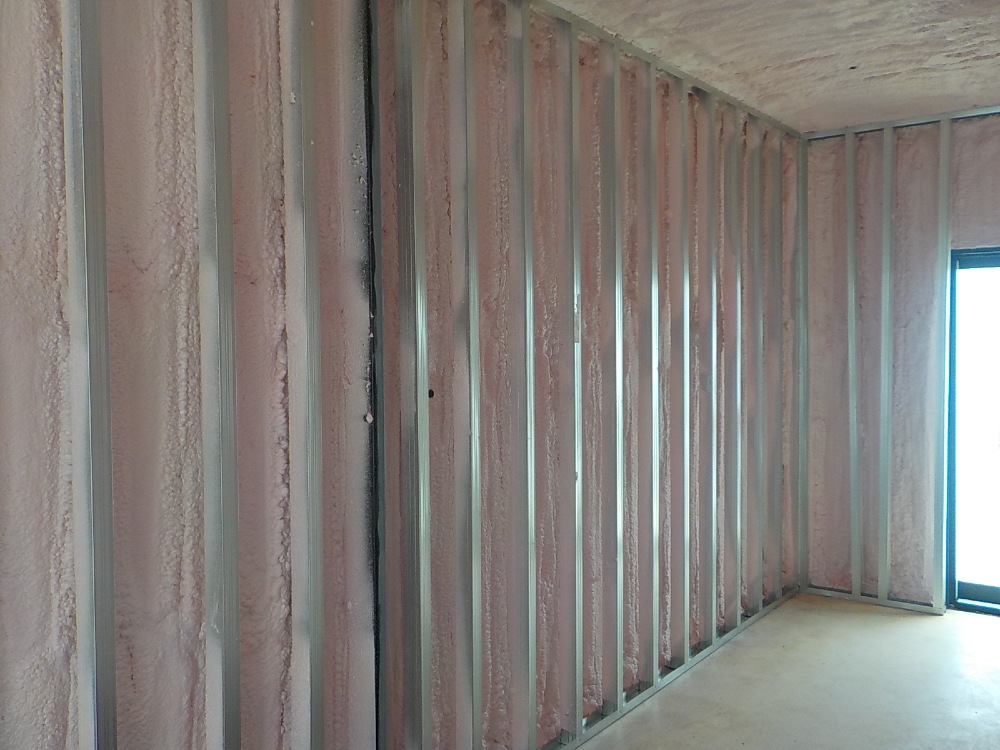

天井 断熱吹付

104. 2023年06月13日
内部施工状況(コンテナ)

内部施工状況(コンテナ)

壁 軽鉄下地組

105. 2023年06月20日
内部施工状況

内部施工状況

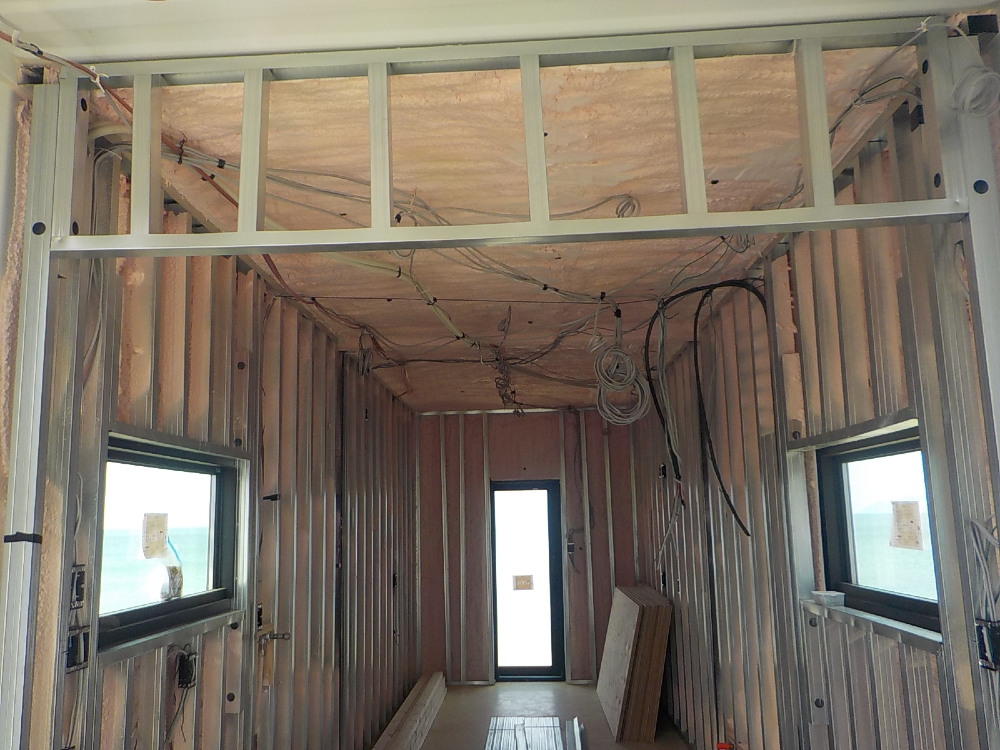

106. 2023年06月20日
外部施工状況

外部施工状況

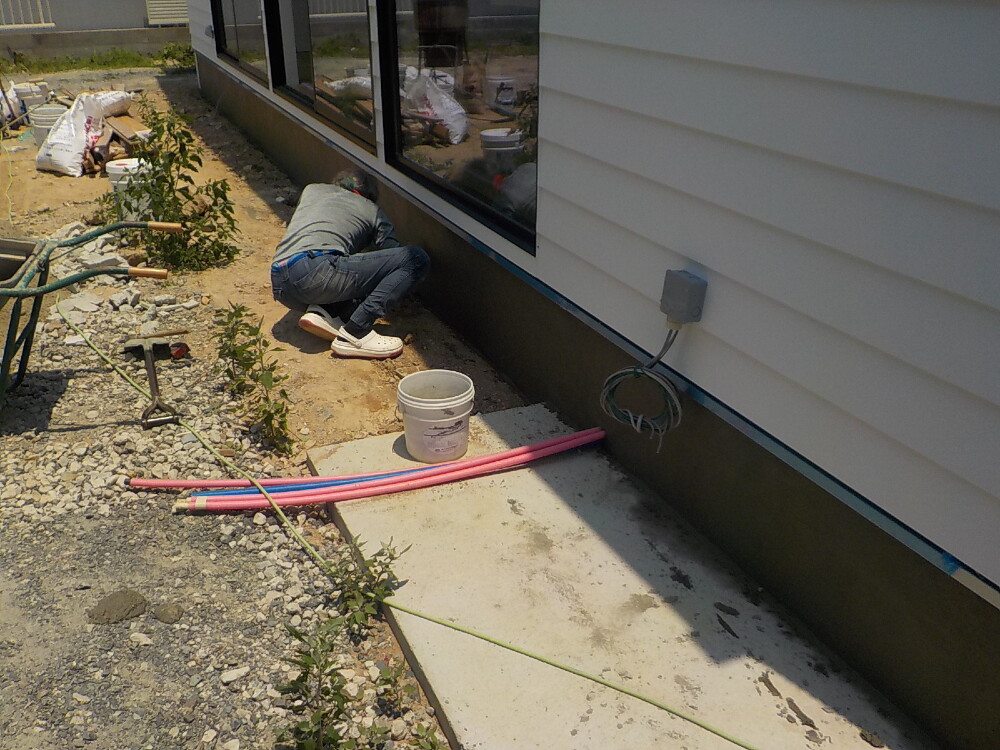

基礎巾木仕上

107. 2023年06月20日
外部施工状況

外部施工状況

108. 2023年06月20日
外部施工状況

外部施工状況

109. 2023年06月20日
外部施工状況

外部施工状況

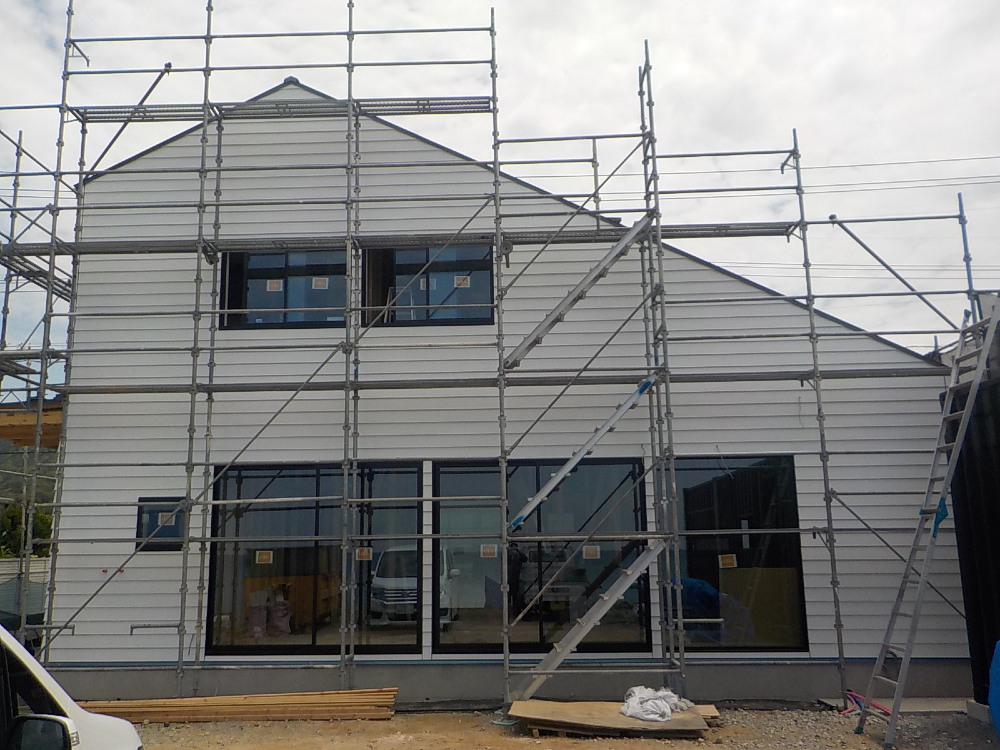

足場が撤去されました。

110. 2023年06月20日
内部施工状況(コンテナ)

内部施工状況(コンテナ)

壁 軽鉄下地組

111. 2023年06月22日
内部施工状況

内部施工状況

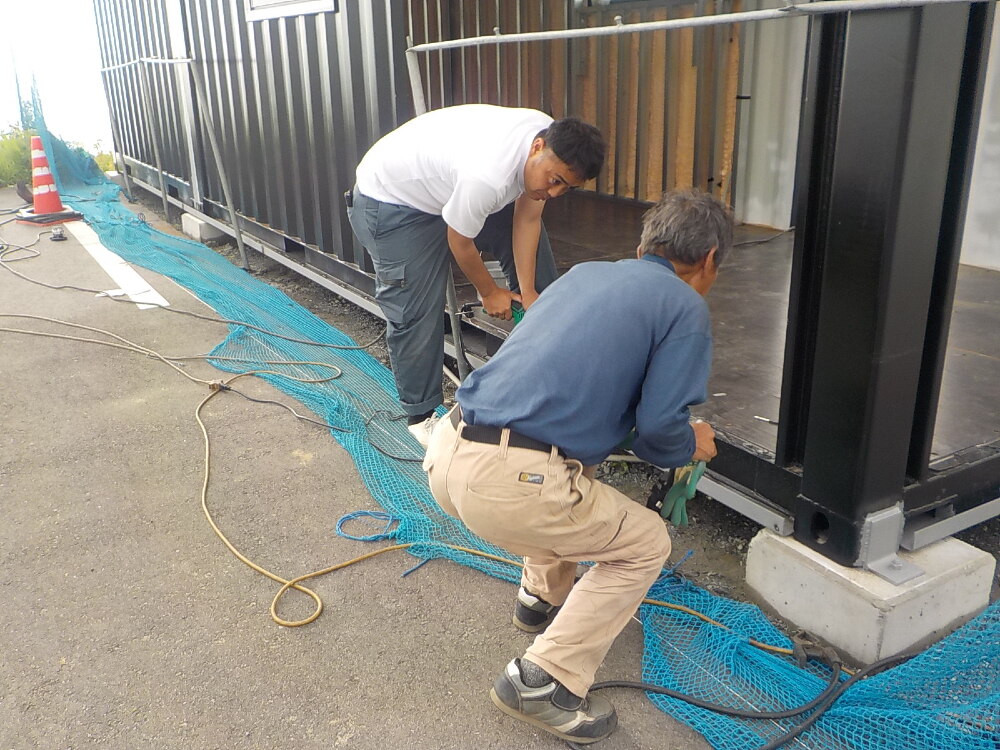

コボットブレース取付

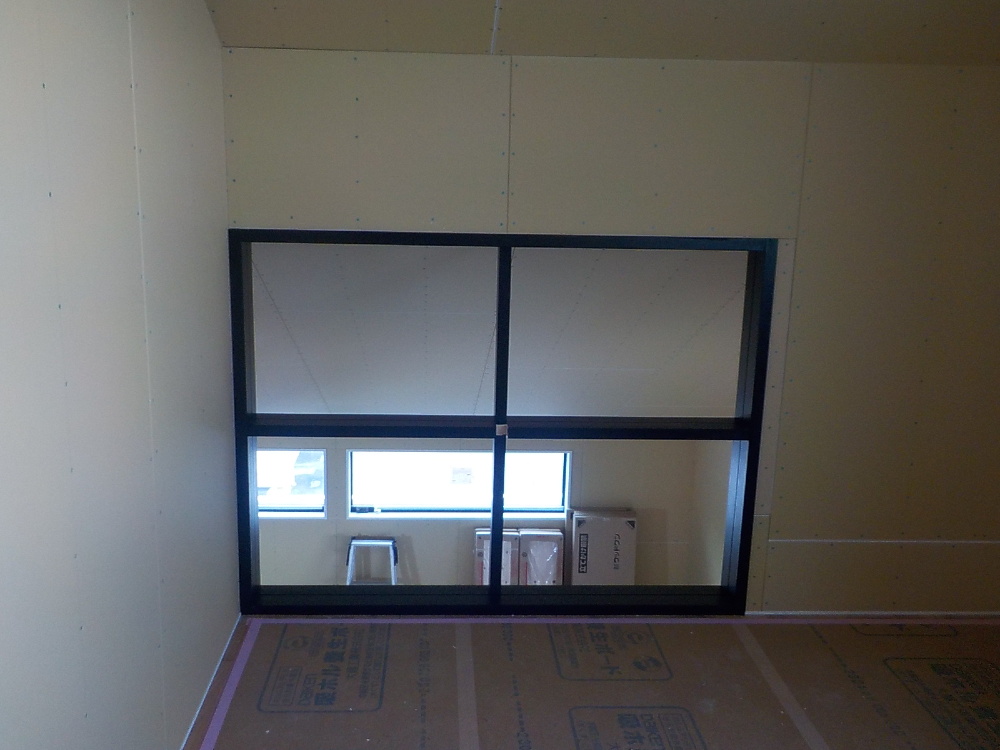

112. 2023年06月22日
内部施工状況

内部施工状況

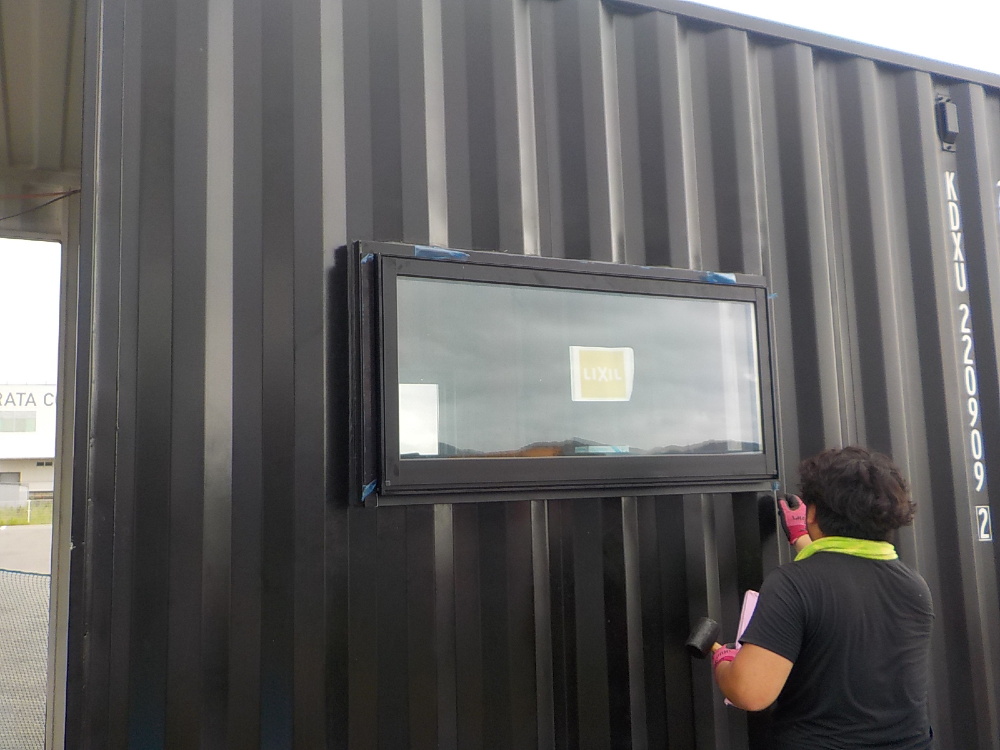

飾り窓取付

113. 2023年06月22日
外部施工状況(コンテナ)

外部施工状況(コンテナ)

引き戸 下レール取付

114. 2023年06月22日
外部施工状況(コンテナ)

外部施工状況(コンテナ)

引き戸 下レール取付

115. 2023年06月24日
外部施工状況(コンテナ)

外部施工状況(コンテナ)

引き戸 上レール取付

116. 2023年06月26日
内部施工状況

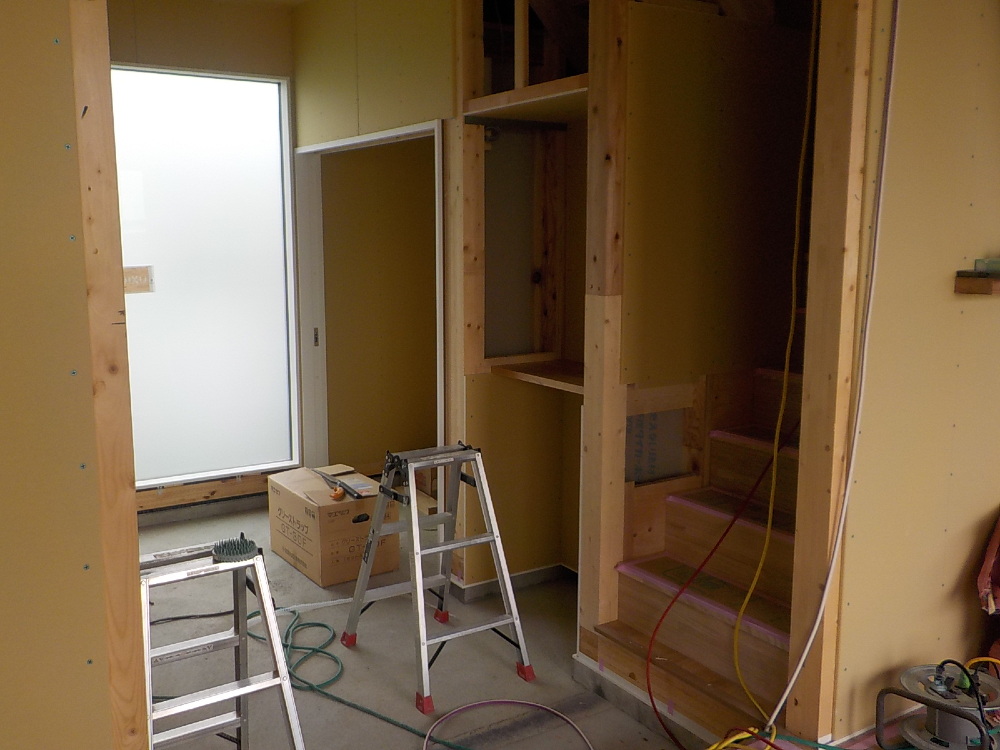

内部施工状況

117. 2023年06月26日
内部施工状況

内部施工状況

玄関廻り造作工事

118. 2023年06月28日

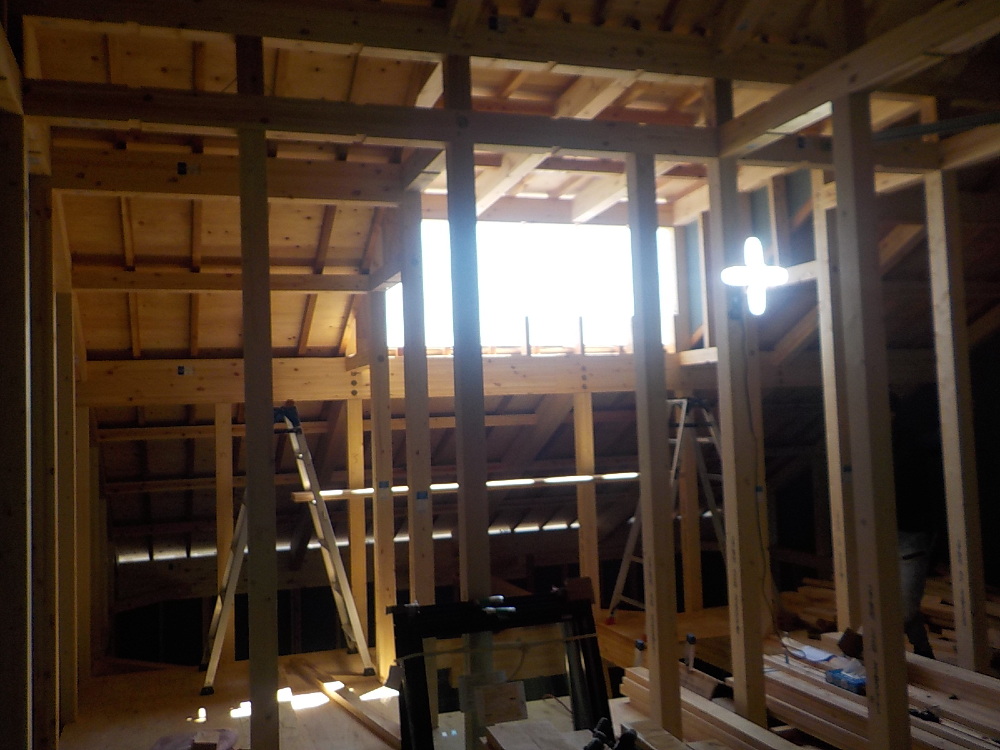

内部施工状況

内部施工状況

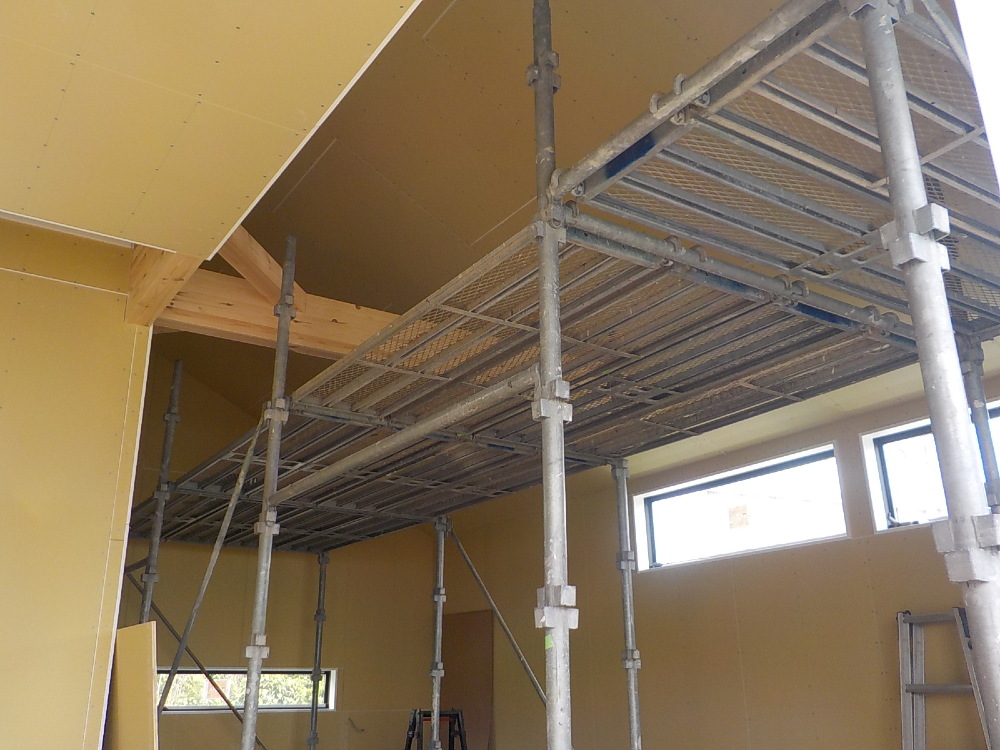

内部吹抜け足場組

119. 2023年06月28日
内部施工状況(コンテナ)

内部施工状況(コンテナ)

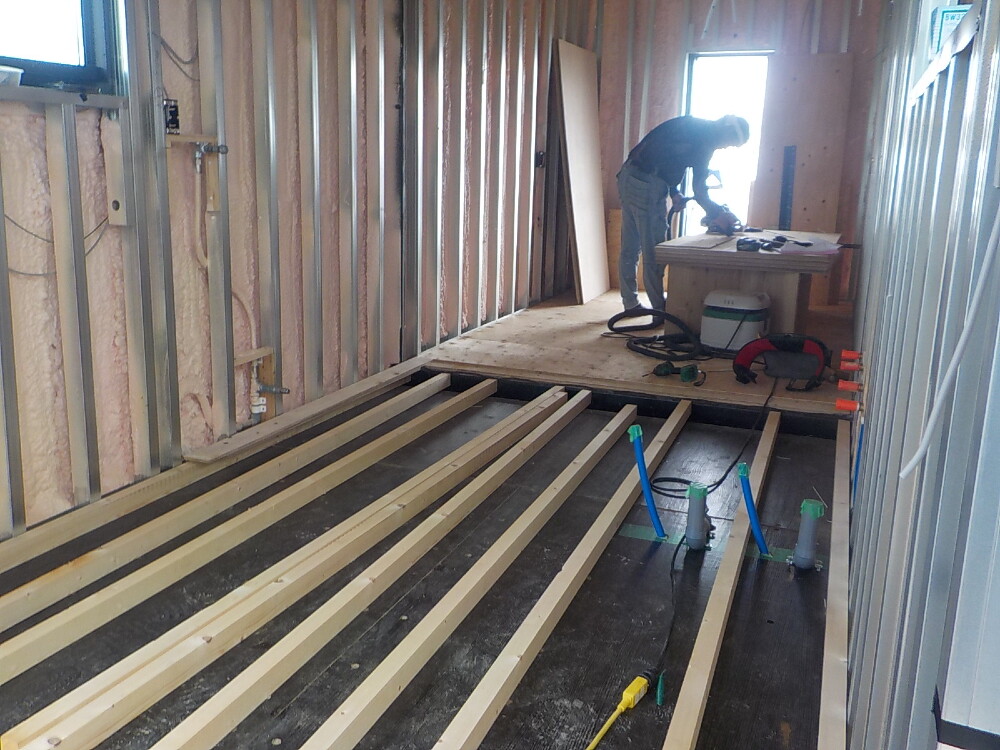

床下地組+合板貼

120. 2023年06月28日
内部施工状況(コンテナ)

内部施工状況(コンテナ)

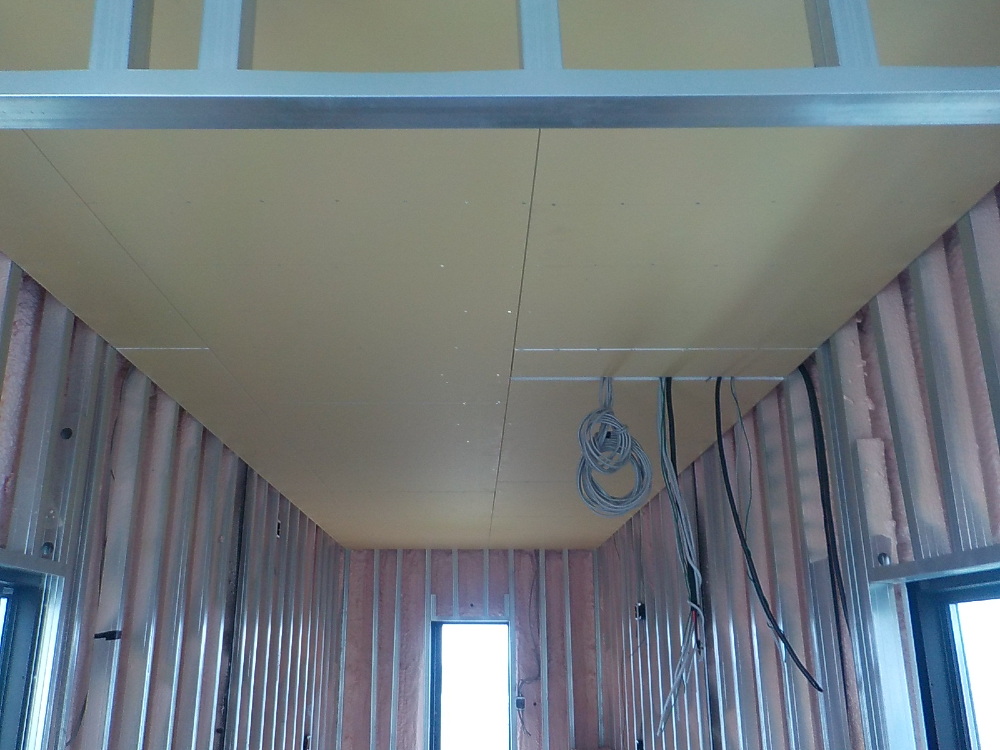

天井軽鉄下地組+PB貼

121. 2023年06月28日
外部施工状況(コンテナ)

外部施工状況(コンテナ)

窓廻り 目板カバー取付

122. 2023年07月01日
内部施工状況

内部施工状況

クロス貼り工事施工中です。

123. 2023年07月03日
内部施工状況

内部施工状況

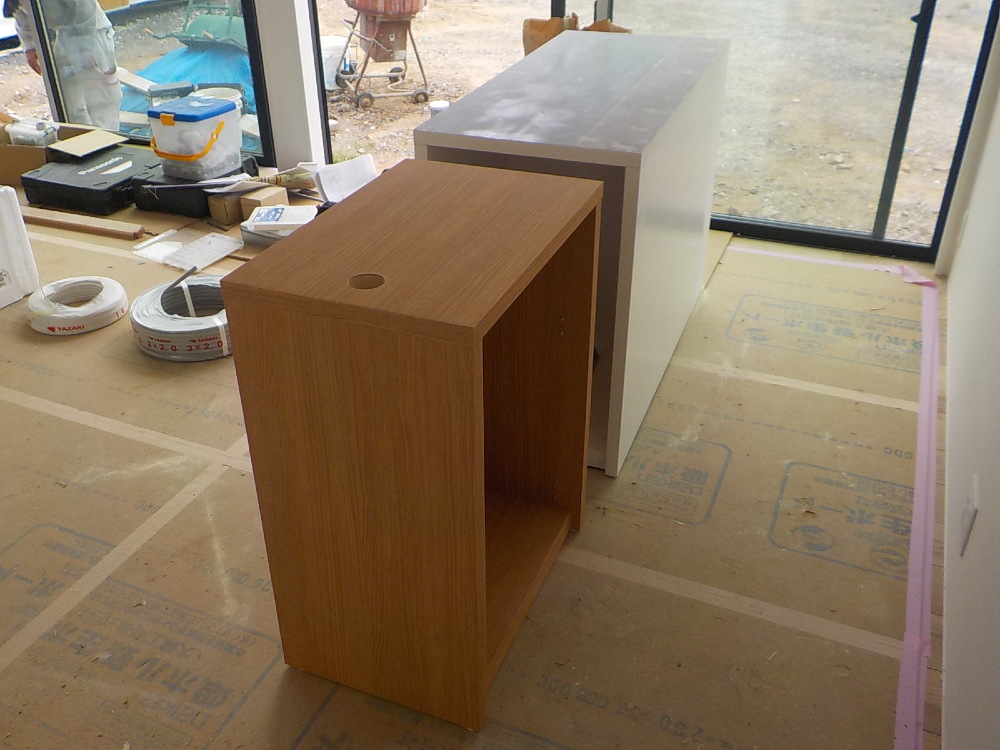

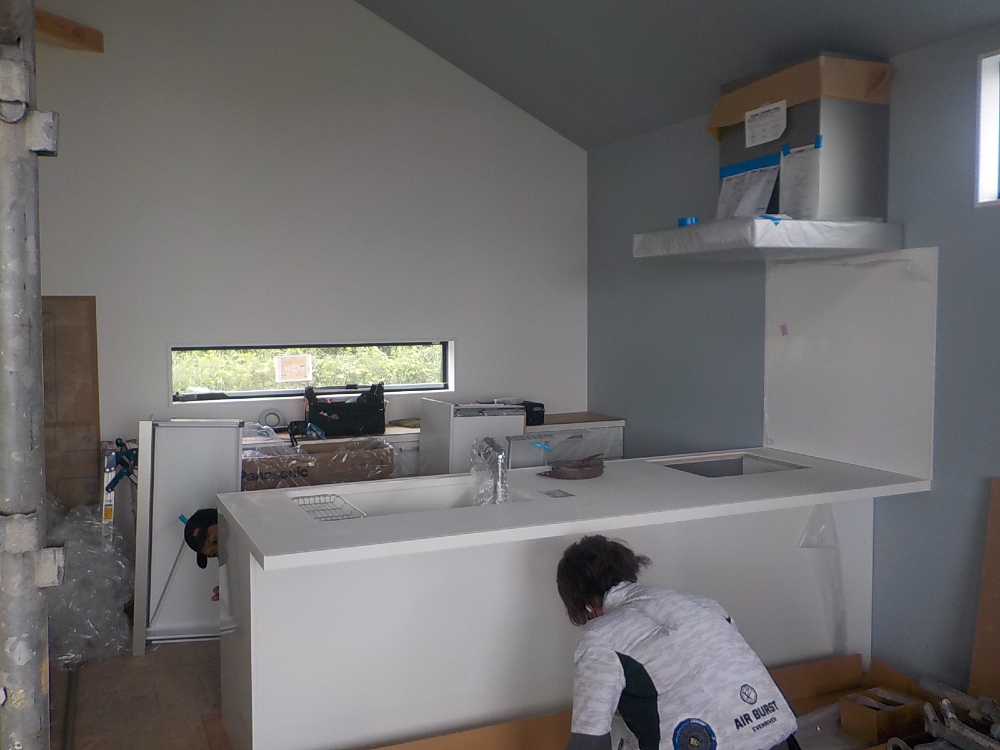

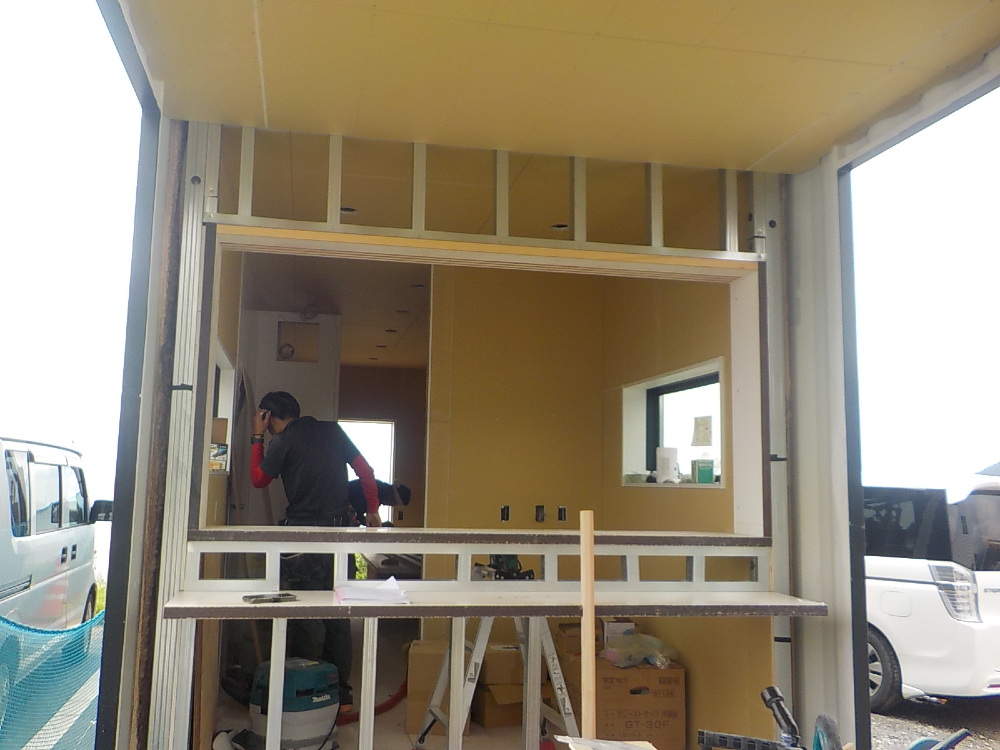

キッチン組立設置

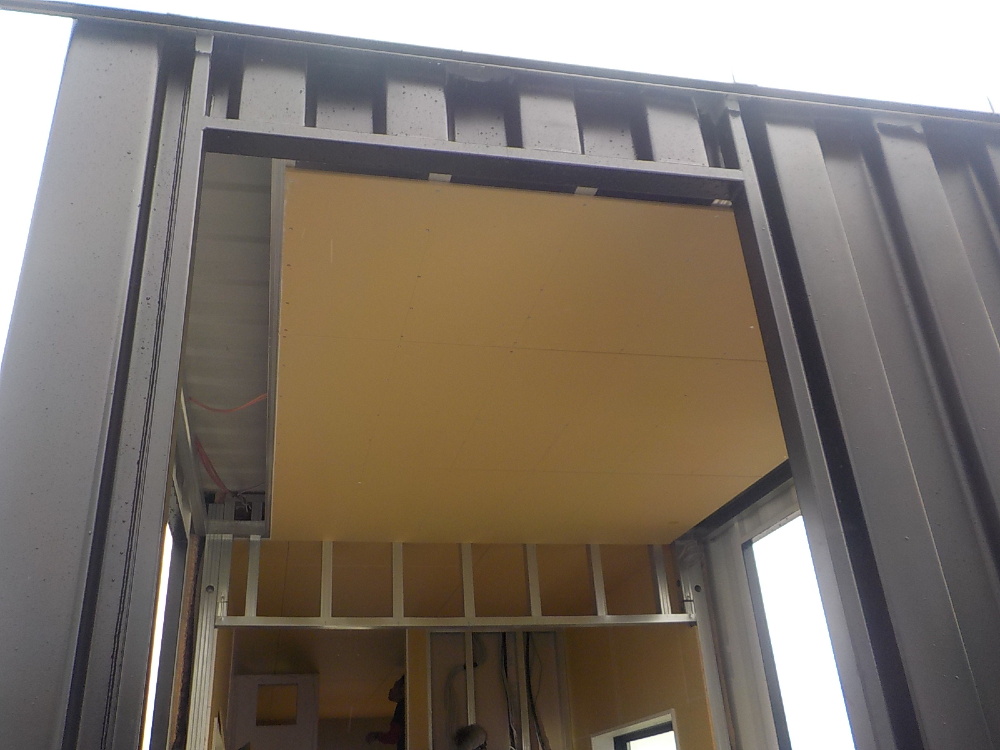

124. 2023年07月03日
内部施工状況(コンテナ)

内部施工状況(コンテナ)

天井軽鉄下地組+PB貼

125. 2023年07月03日
内部施工状況(コンテナ)

内部施工状況(コンテナ)

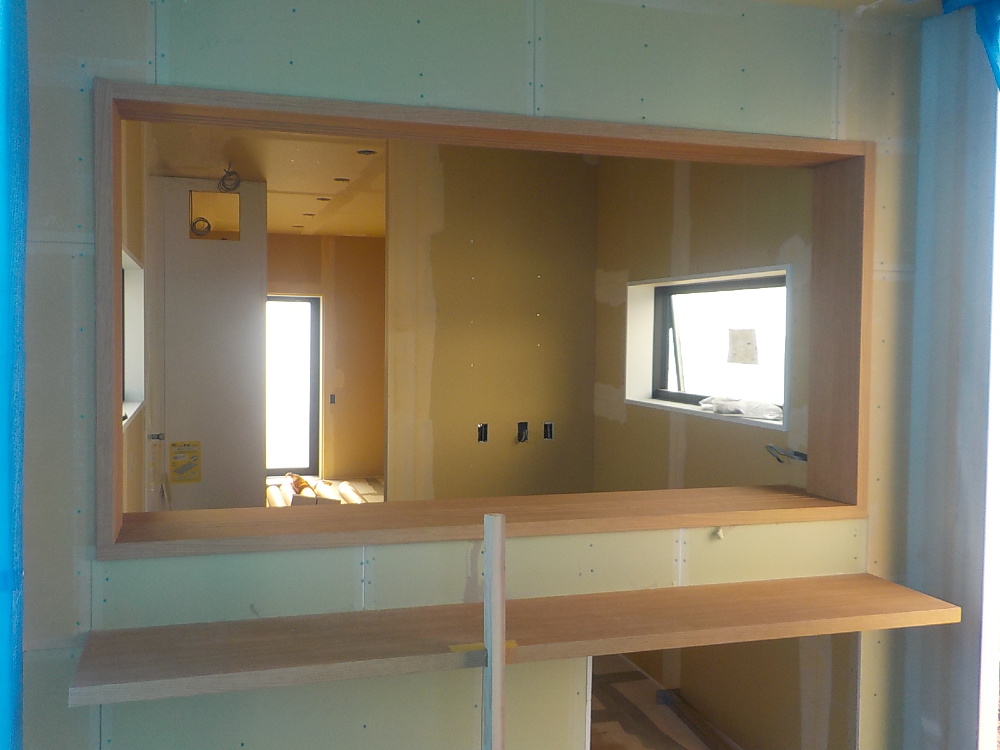

カウンター廻り造作

126. 2023年07月03日
外部施工状況(コンテナ)

外部施工状況(コンテナ)

コンテナ錆止め塗装

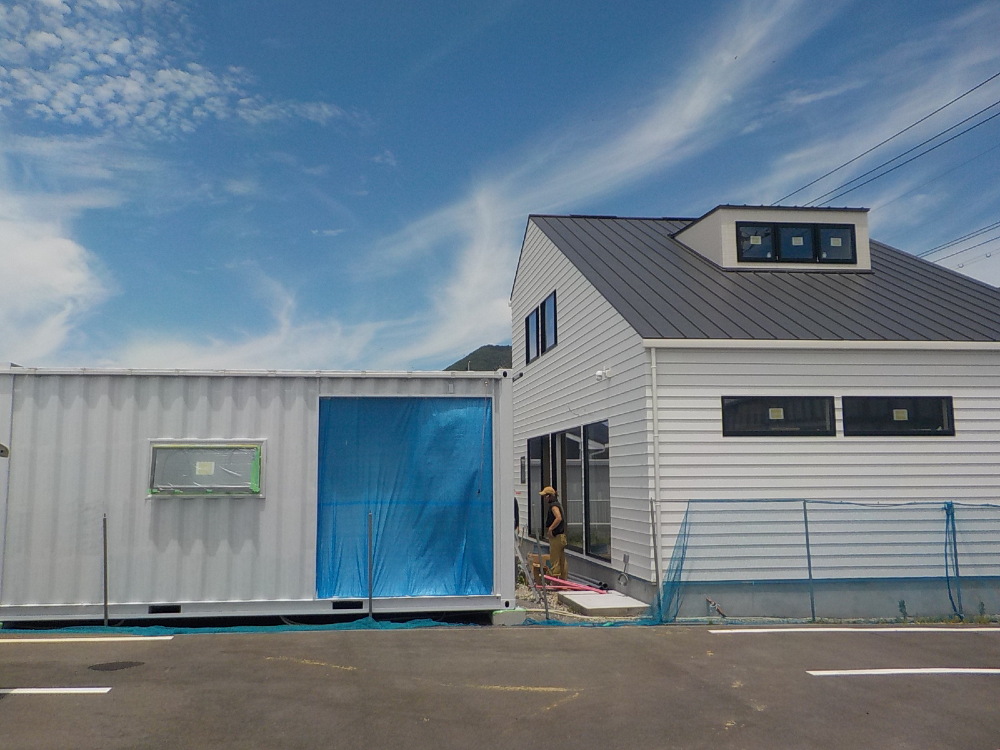

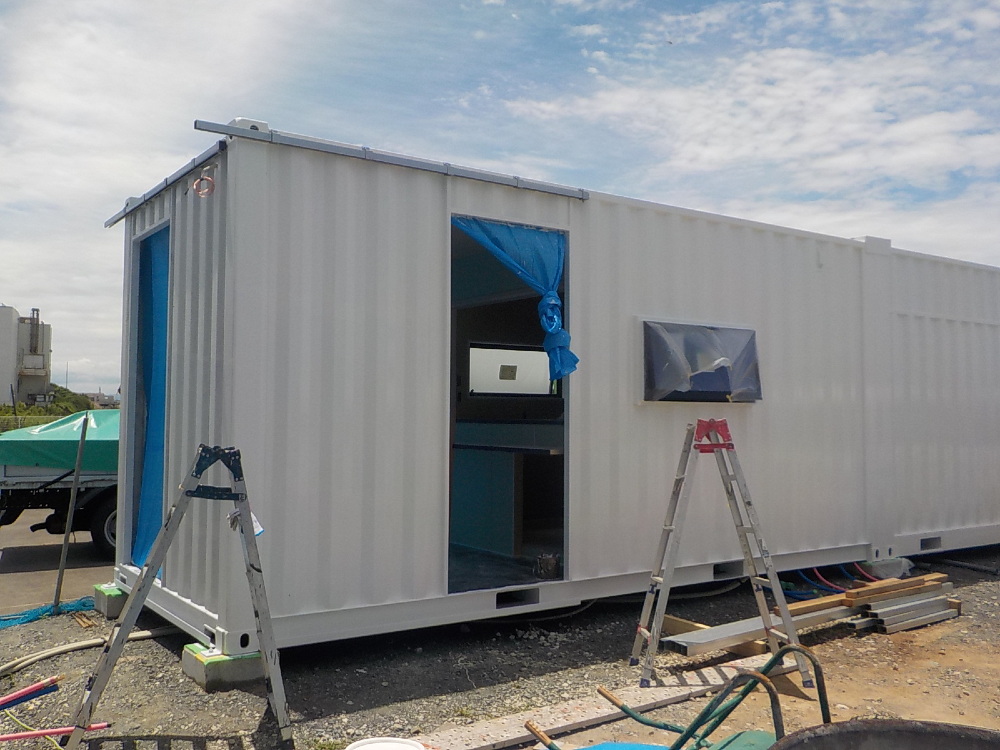

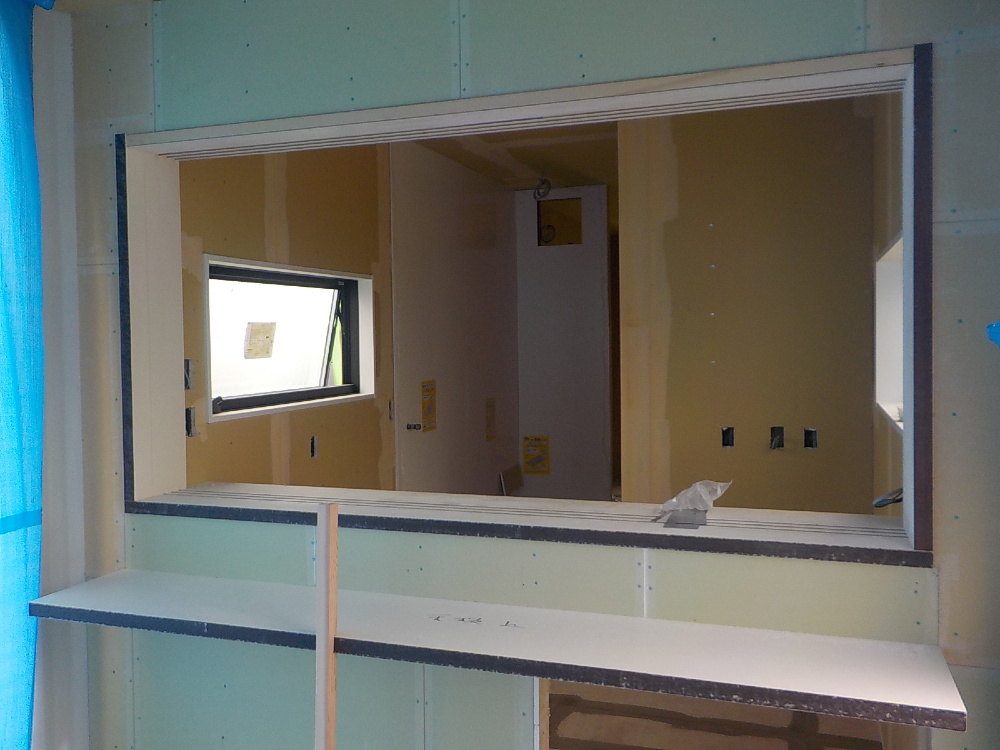

127. 2023年07月04日
内部施工状況(コンテナ)

内部施工状況(コンテナ)

カウンター廻り造作

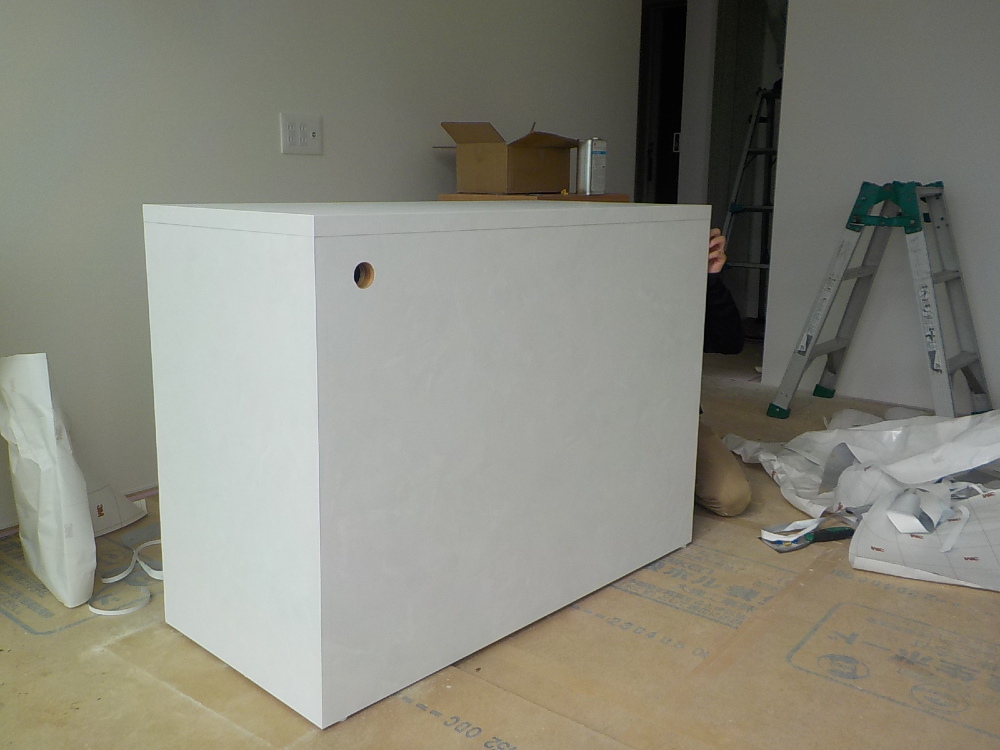

128. 2023年07月04日
内部施工状況(コンテナ)

内部施工状況(コンテナ)

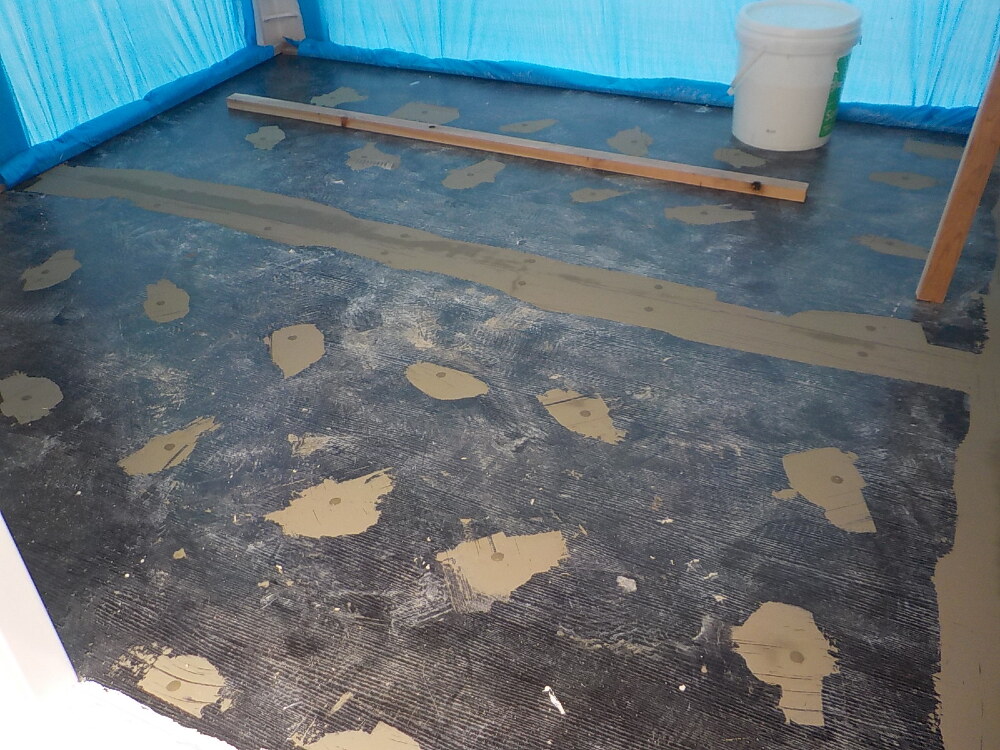

床下地処理

129. 2023年07月04日
外部施工状況(コンテナ)

外部施工状況(コンテナ)

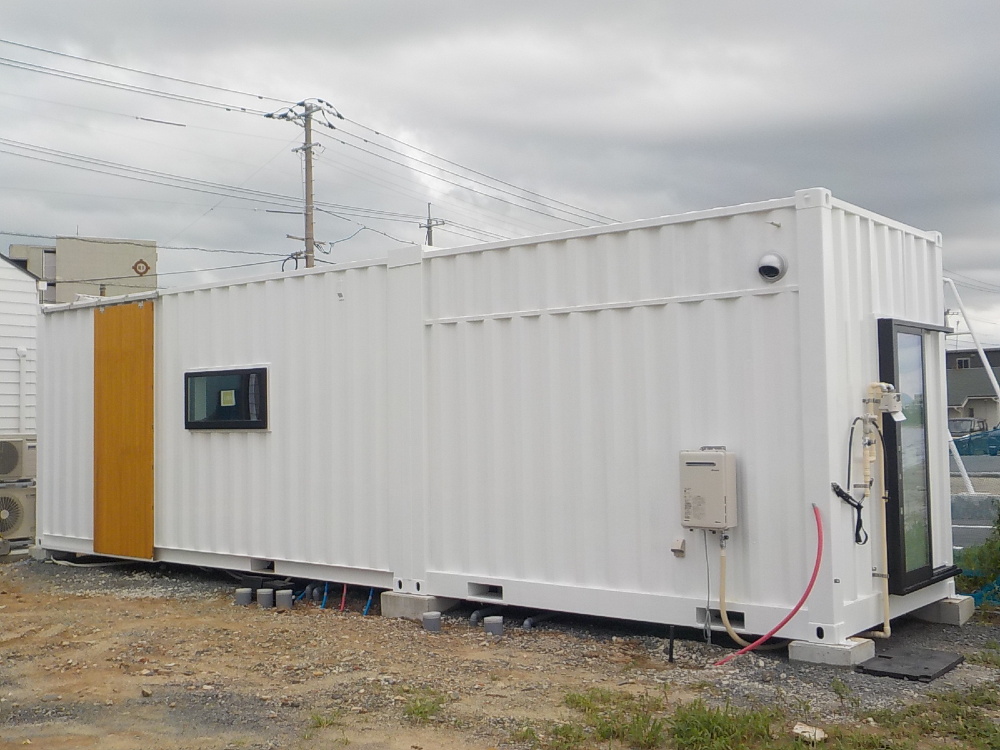

コンテナ仕上塗装

130. 2023年07月04日
外部施工状況(コンテナ)

外部施工状況(コンテナ)

コンテナハウス × ソラマド

131. 2023年07月05日
内部施工状況

内部施工状況

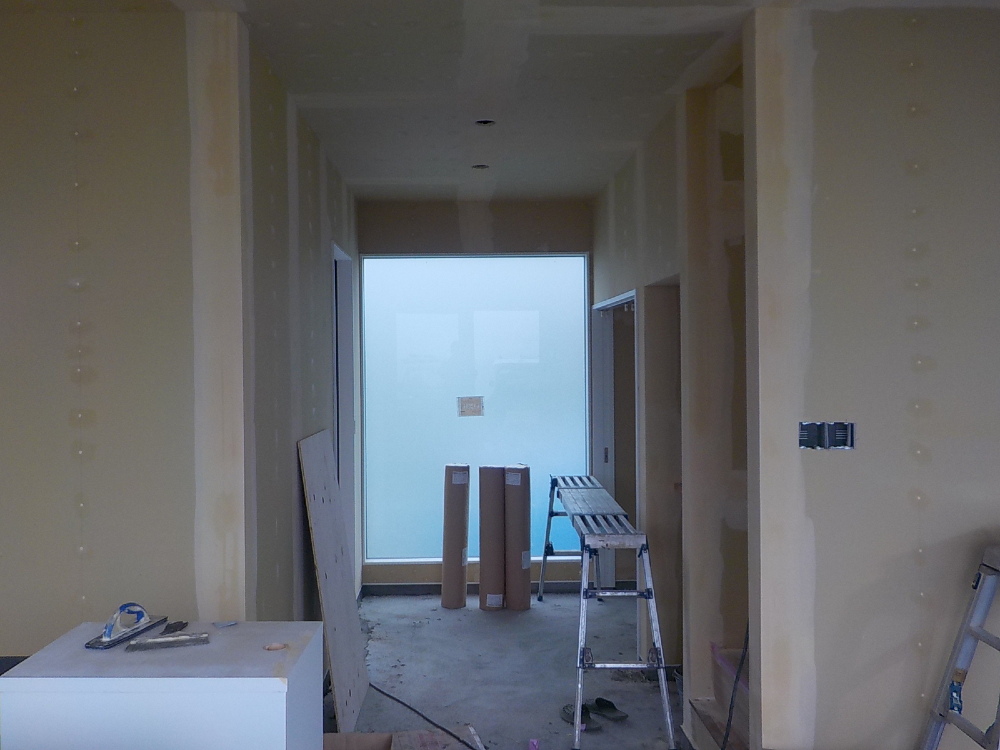

玄関ホール廻り クロス下地パテ処理

132. 2023年07月05日
外部施工状況

外部施工状況

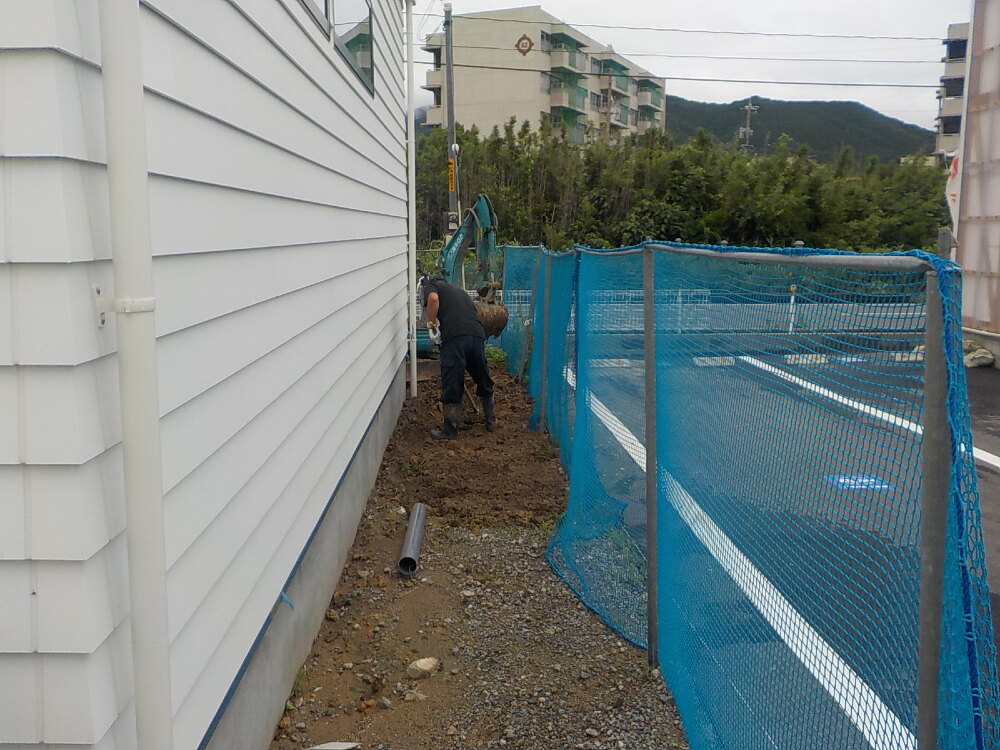

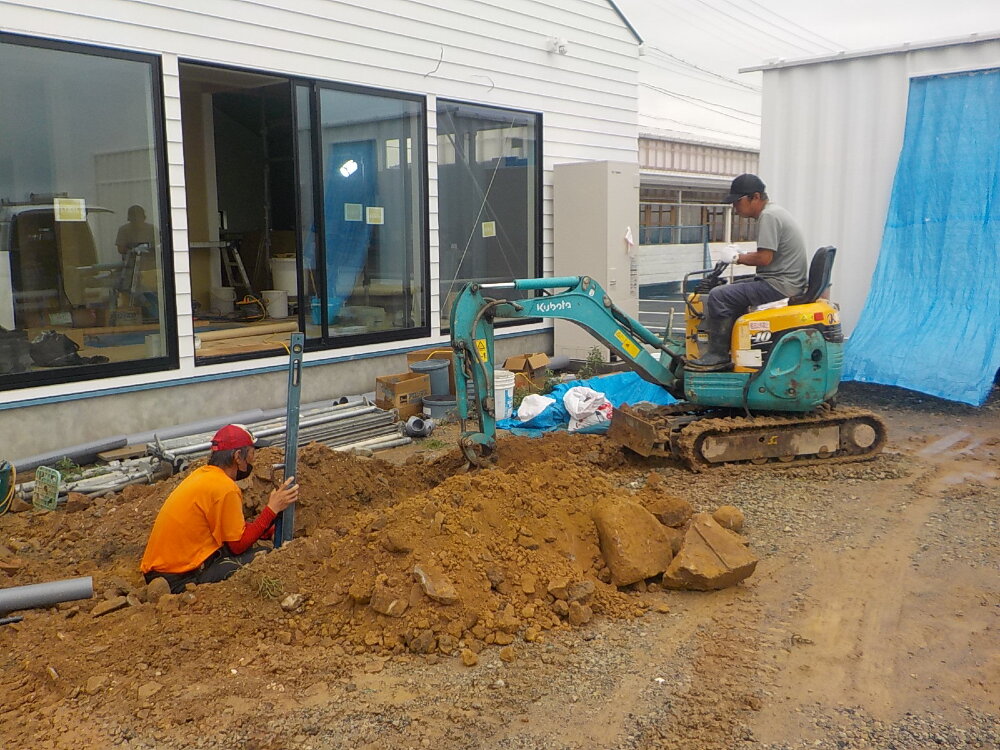

外回り配管工事

133. 2023年07月05日
内部施工状況(コンテナ)

内部施工状況(コンテナ)

カウンター ダイノックシート貼

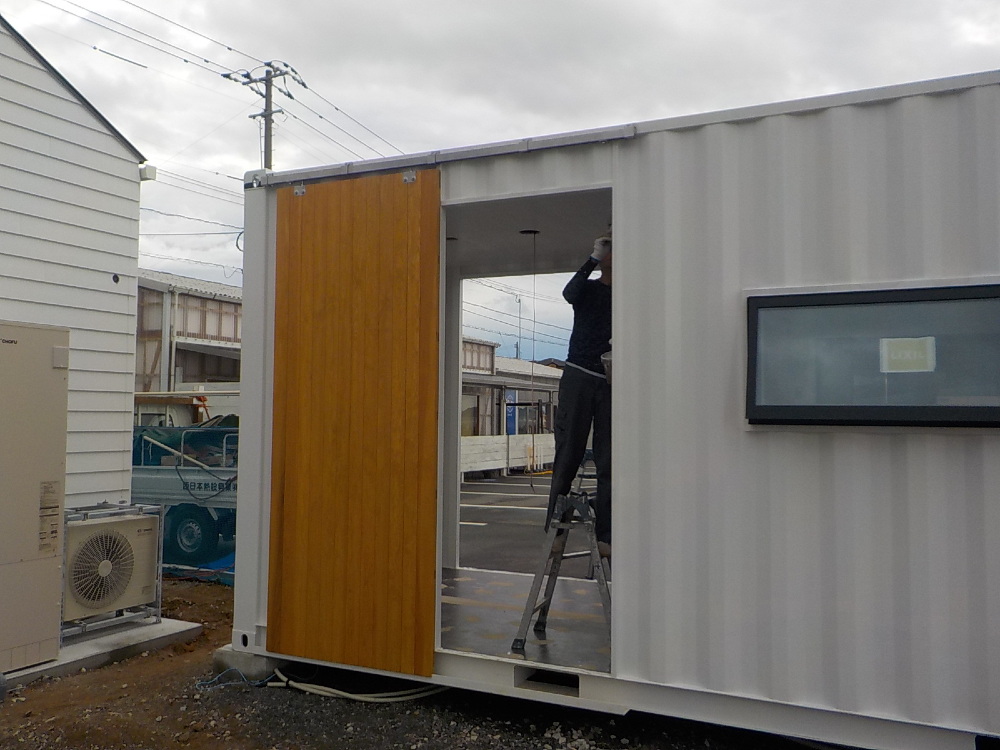

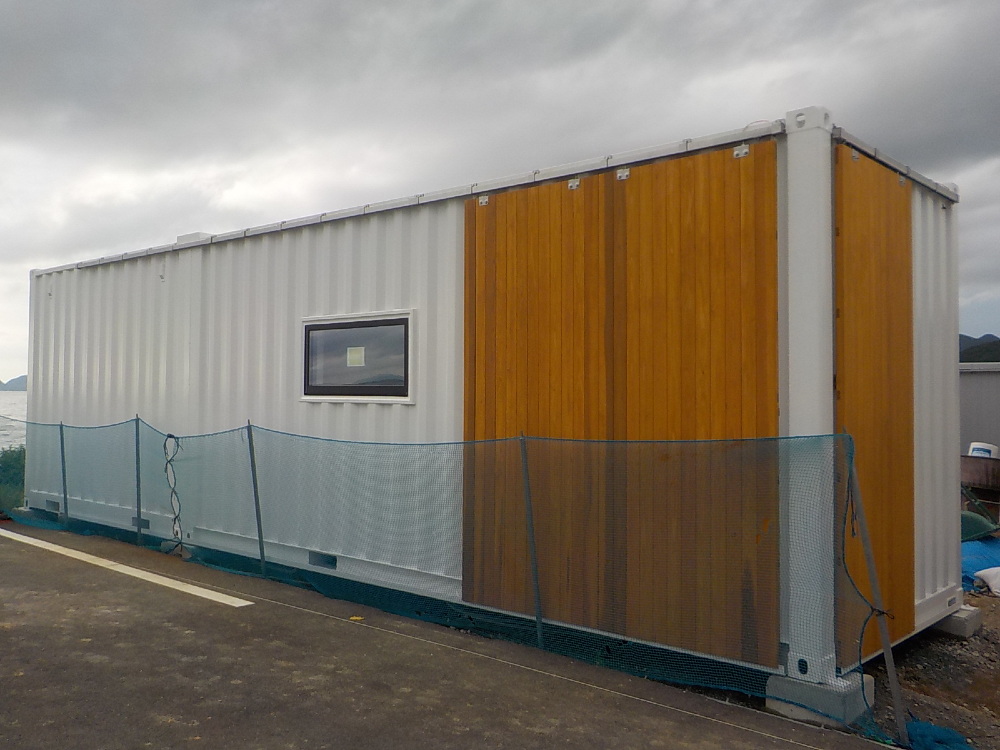

134. 2023年07月10日
外部施工状況

外部施工状況

外回り配管工事

135. 2023年07月10日
内部施工状況(コンテナ)

内部施工状況(コンテナ)

天井・壁クロス貼完了。

136. 2023年07月10日
内部施工状況(コンテナ)

内部施工状況(コンテナ)

厨房 フード取付

137. 2023年07月11日
外部施工状況

外部施工状況

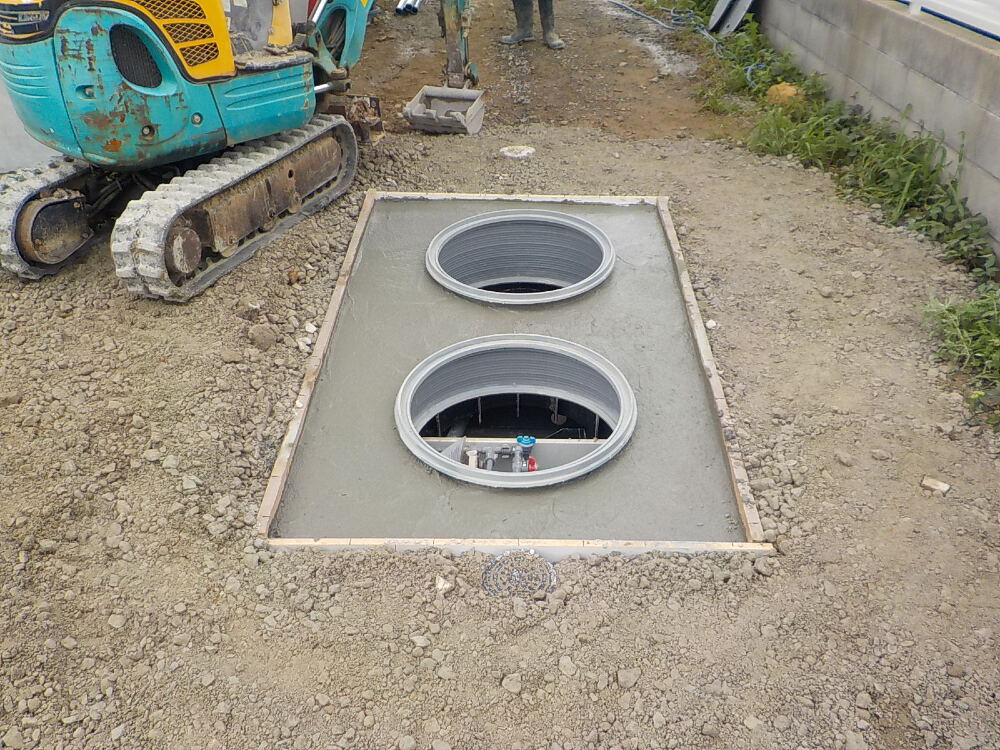

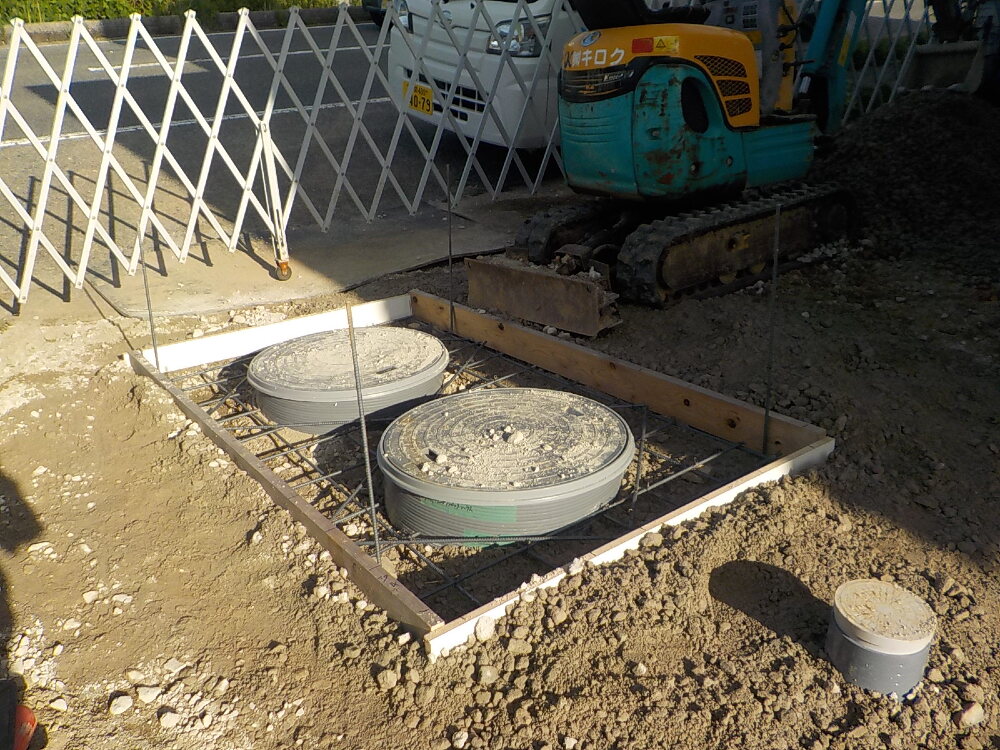

浄化槽廻りコンクリート下地

138. 2023年07月11日
内部施工状況

内部施工状況

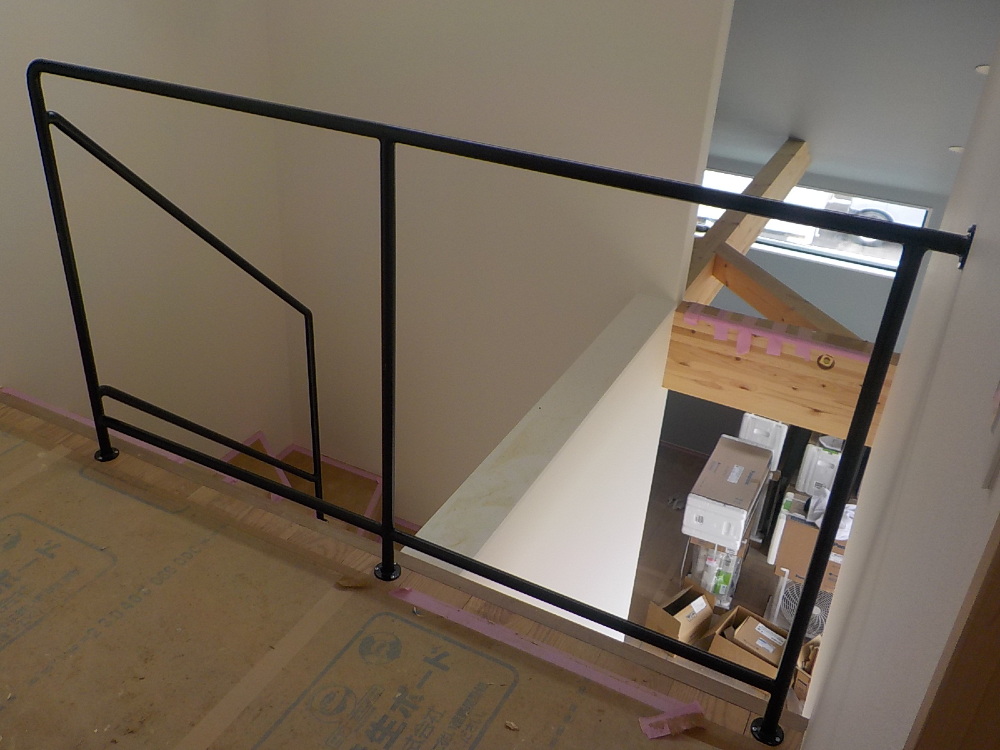

階段スチール手摺取付

139. 2023年07月11日
内部施工状況(コンテナ)

内部施工状況(コンテナ)

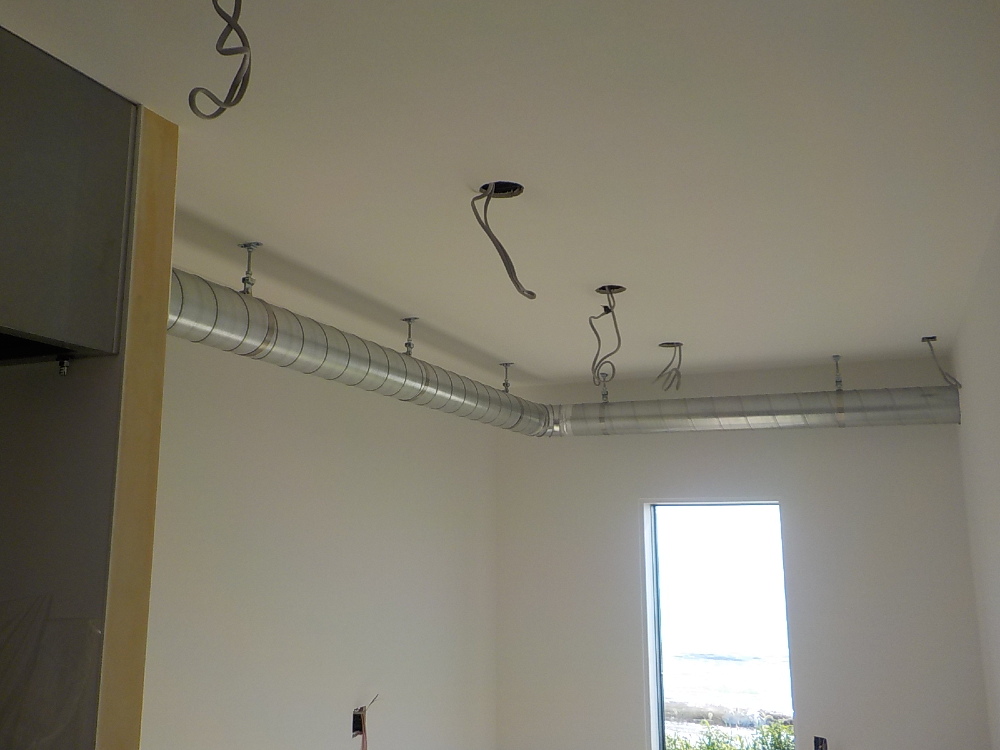

フードダクト配管

140. 2023年07月11日
外部施工状況(コンテナ)

外部施工状況(コンテナ)

外部建具の吊込み

141. 2023年07月11日
外部施工状況(コンテナ)

外部施工状況(コンテナ)

外部建具の吊込み完了。

142. 2023年07月12日
外部施工状況

外部施工状況

浄化槽廻りコンクリート打設

143. 2023年07月12日
外部施工状況(コンテナ)

外部施工状況(コンテナ)

給湯機器取付

144. 2023年07月12日
外部施工状況(コンテナ)

外部施工状況(コンテナ)

板戸の塗装完了。

145. 2023年07月12日
内部施工状況(コンテナ)

内部施工状況(コンテナ)

造作カウンター① ダイノックシート貼(木目柄)

146. 2023年07月12日
内部施工状況(コンテナ)

内部施工状況(コンテナ)

コンテナポーチの天井塗装

147. 2023年07月13日
内部施工状況(コンテナ)

内部施工状況(コンテナ)

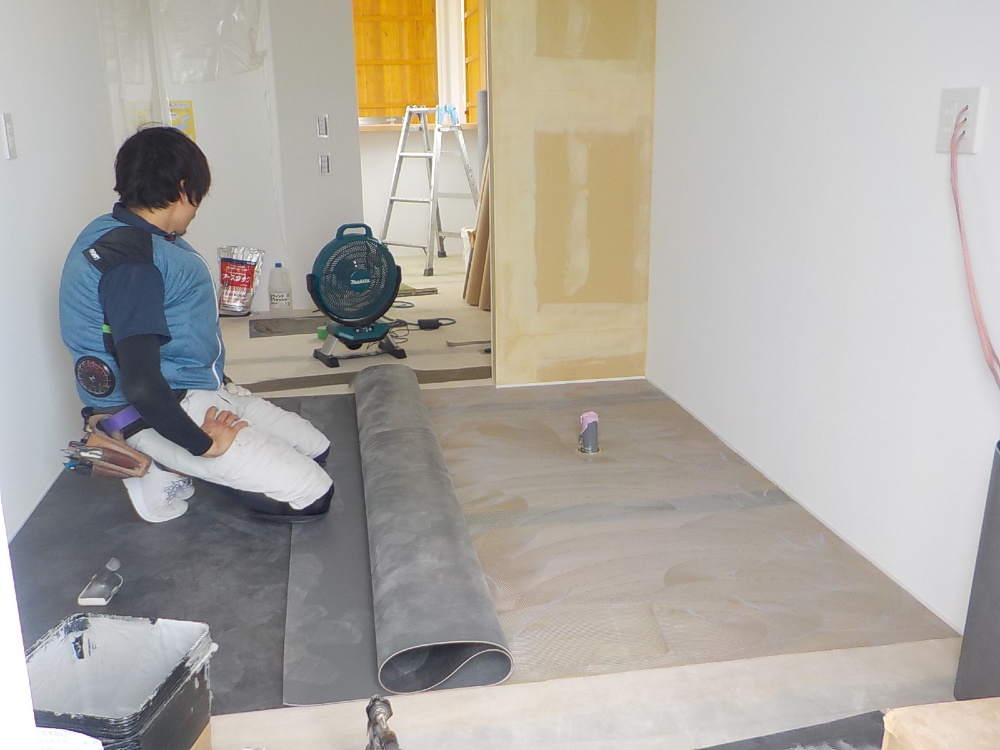

造作カウンター② ダイノックシート貼(石目柄)

148. 2023年07月13日
内部施工状況(コンテナ)

内部施工状況(コンテナ)

ポーチ側 床シート貼

149. 2023年07月13日

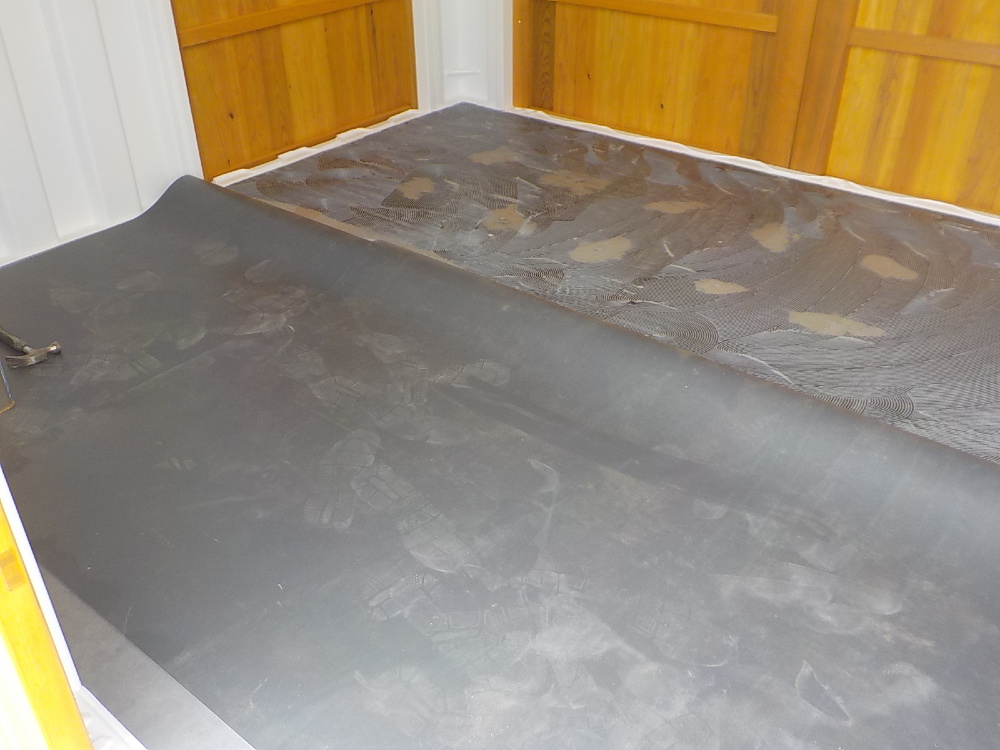

内部施工状況(コンテナ)

内部施工状況(コンテナ)

厨房側 床シート貼

150. 2023年07月14日
外構工事

外構工事

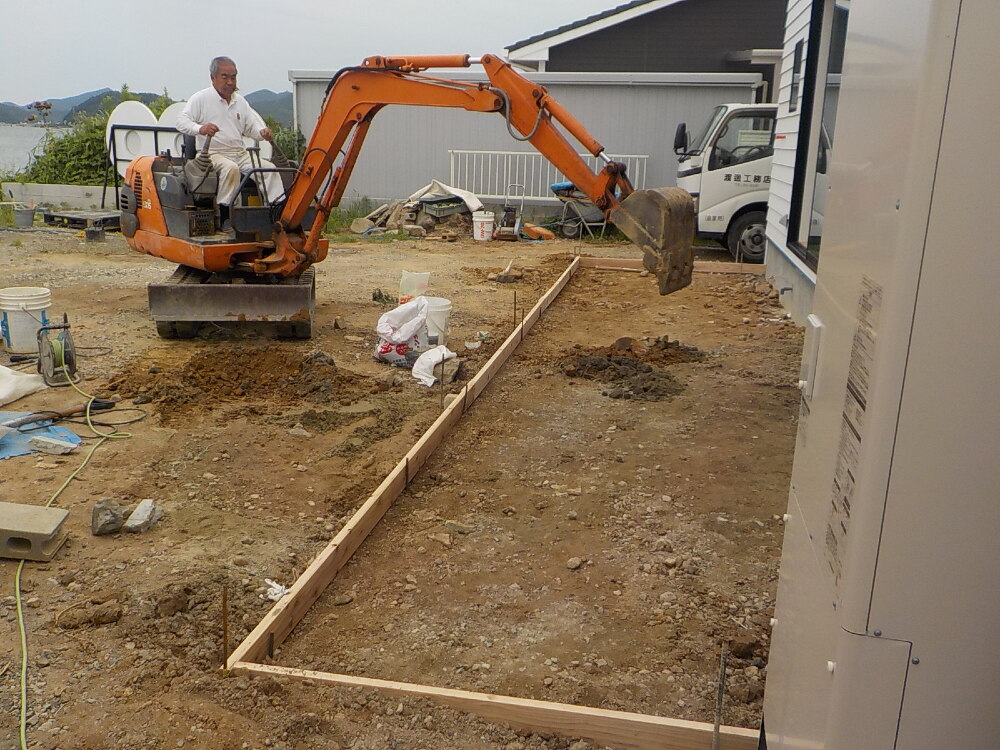

デッキコンクリート下地

151. 2023年07月14日
内部施工状況

内部施工状況

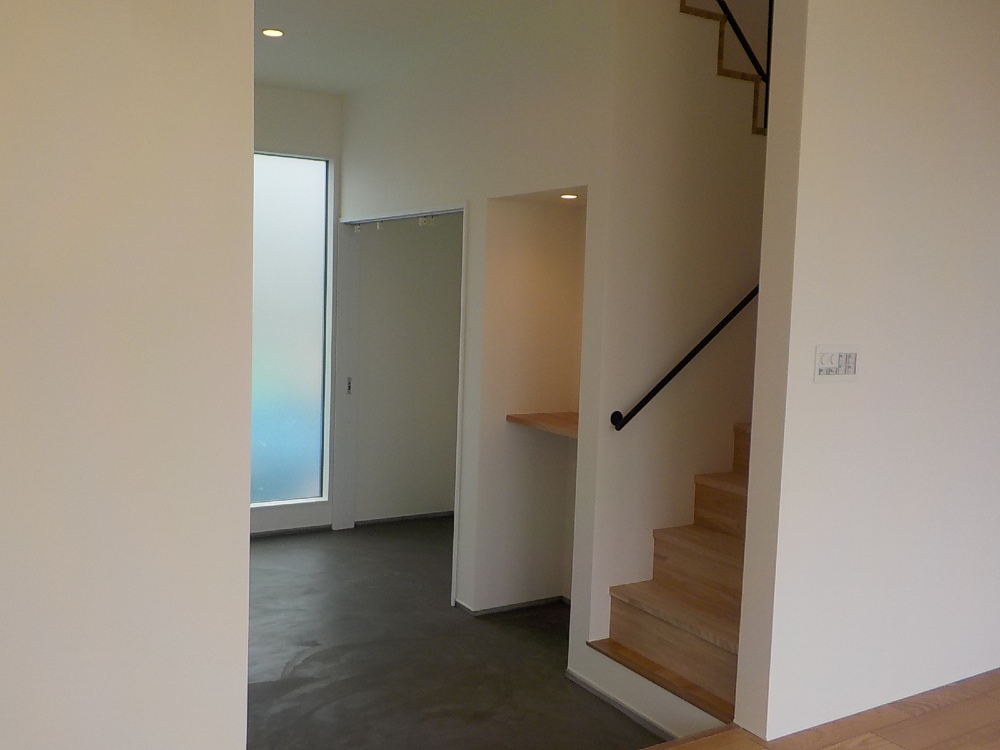

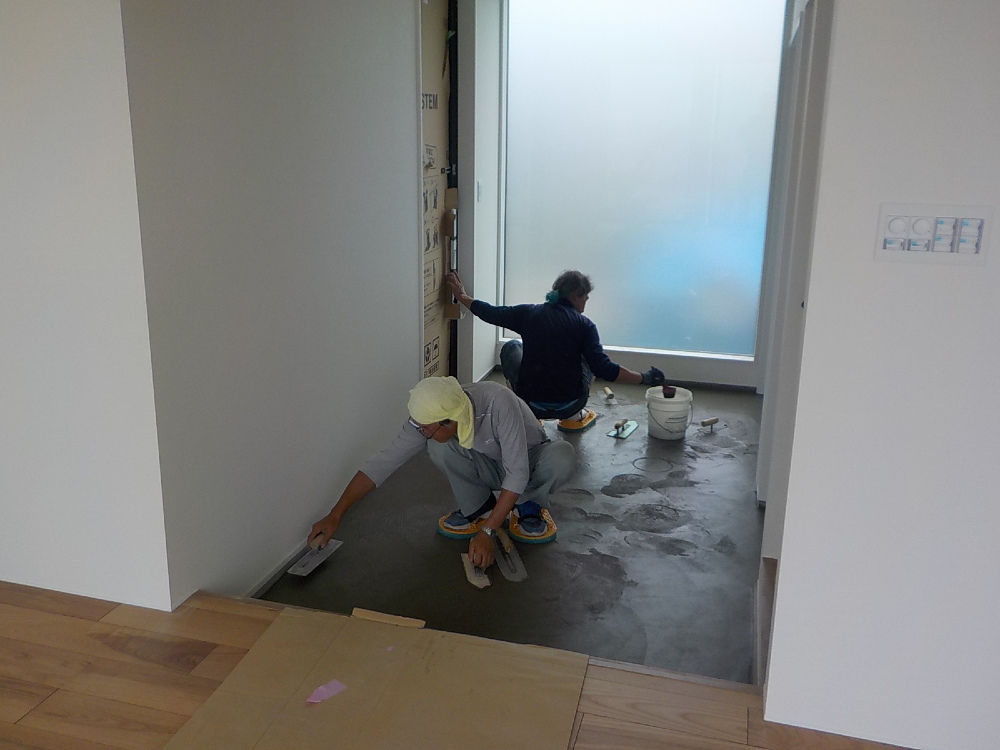

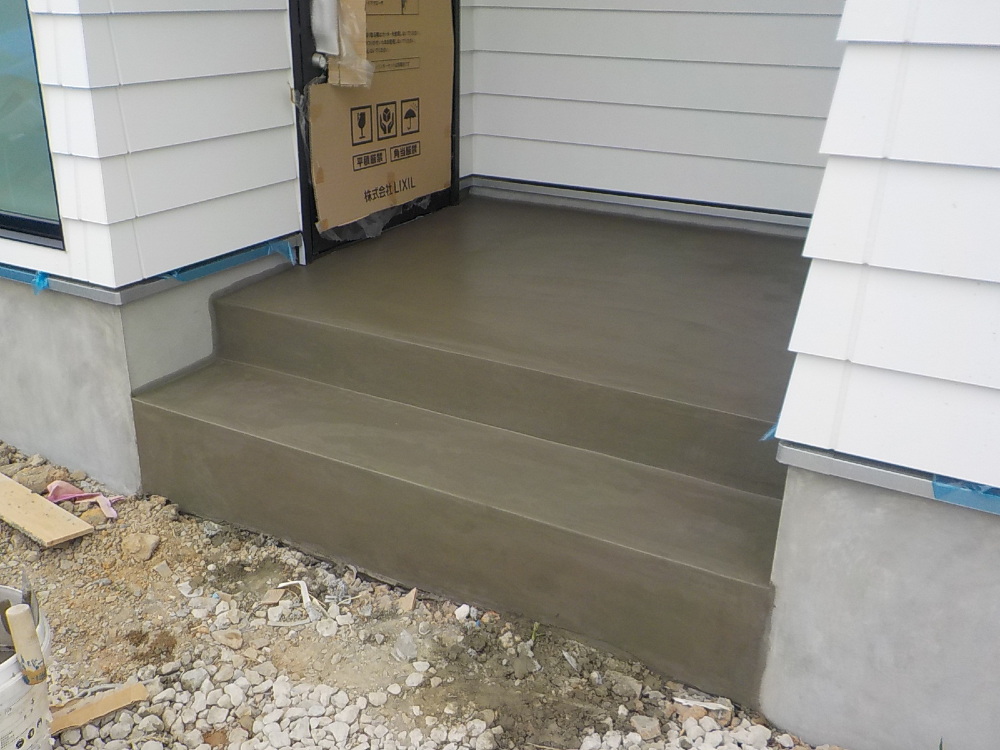

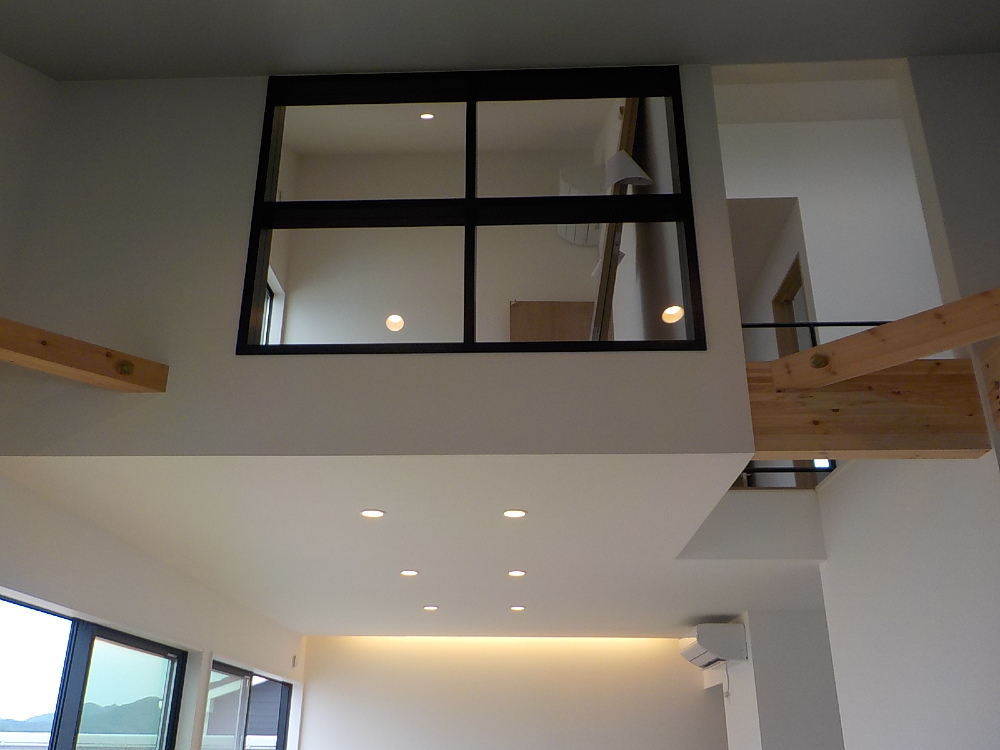

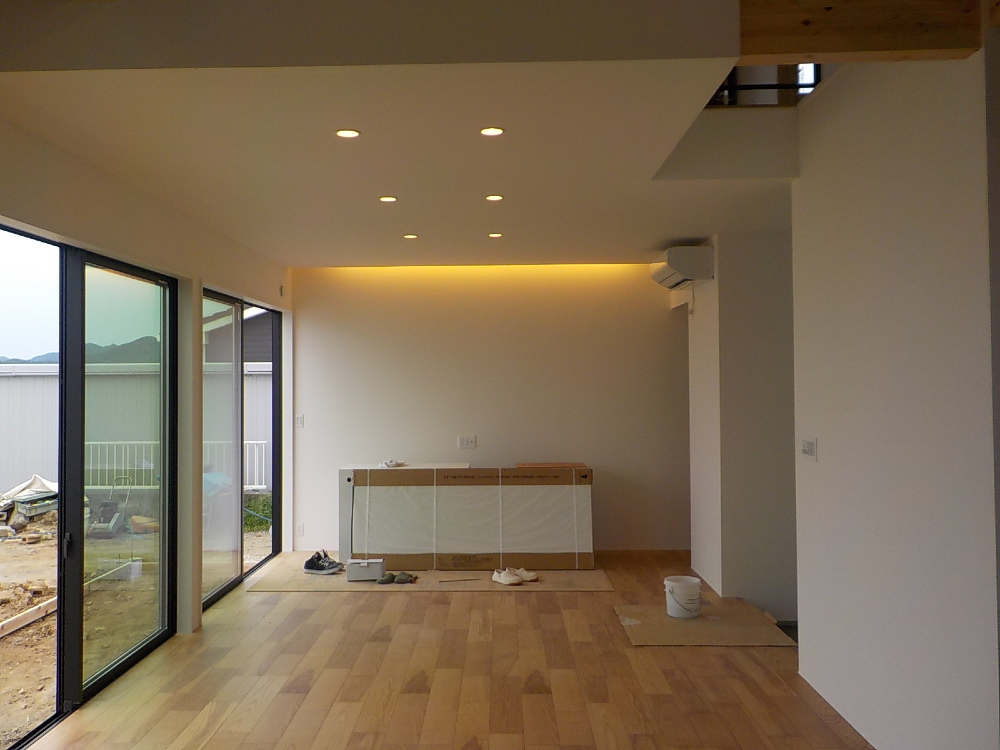

玄関ホール モルタル仕上げ

152. 2023年07月14日
外部施工状況

外部施工状況

玄関ポーチ モルタル仕上げ

153. 2023年07月14日
内部施工状況(コンテナ)

内部施工状況(コンテナ)

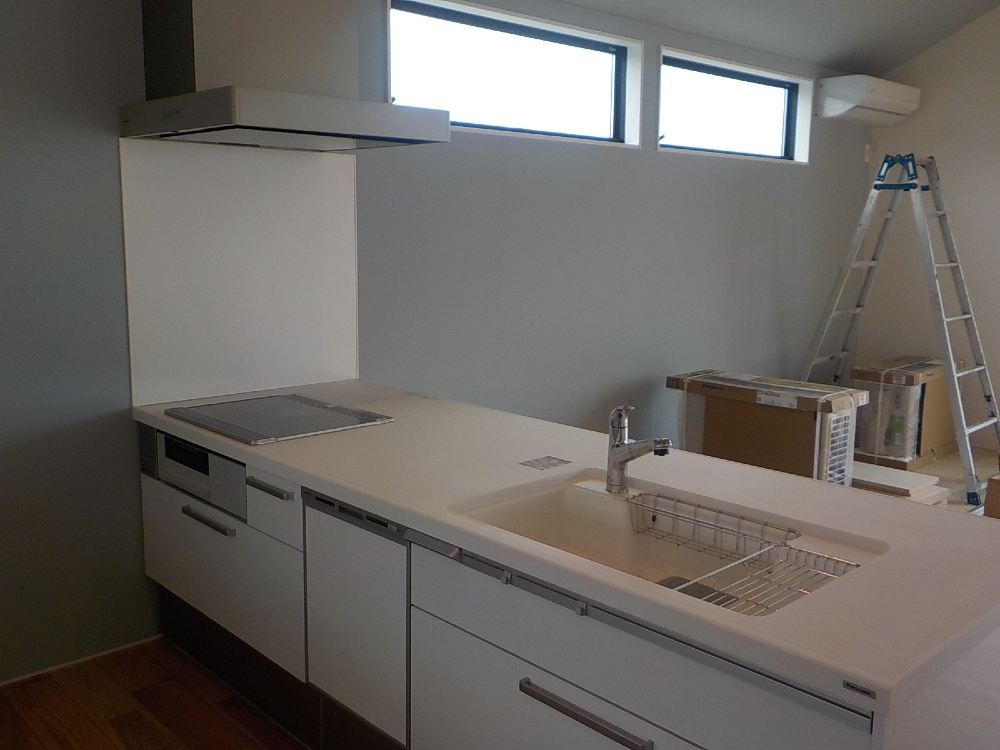

厨房機器搬入

154. 2023年07月14日
内部施工状況(コンテナ)

内部施工状況(コンテナ)

厨房機器据付

155. 2023年07月14日
外部施工状況(コンテナ)

外部施工状況(コンテナ)

サイン取付

156. 2023年07月14日
内部施工状況

内部施工状況

157. 2023年07月14日
内部施工状況

内部施工状況

158. 2023年07月14日
内部施工状況

内部施工状況

159. 2023年07月14日
内部施工状況

内部施工状況

160. 2023年07月14日
内部施工状況

内部施工状況

161. 2023年07月14日
内部施工状況

内部施工状況

162. 2023年07月14日
外部施工状況

外部施工状況

163. 2023年07月14日
外部施工状況(コンテナ)

外部施工状況(コンテナ)

164. 2023年07月15日
外構工事

外構工事

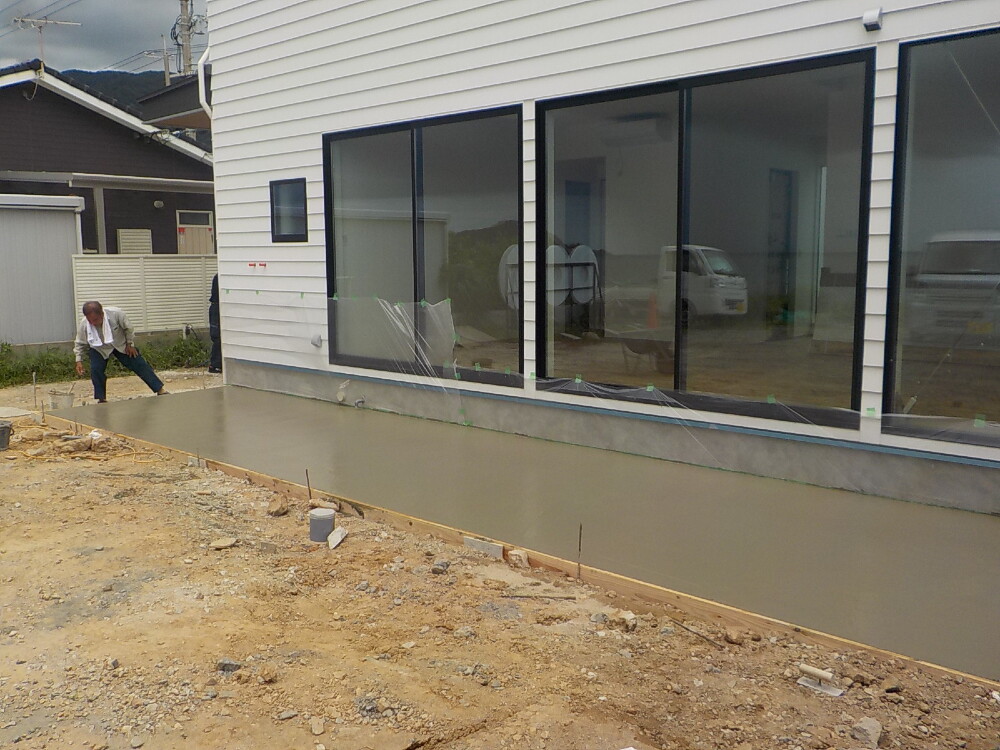

デッキコンクリート打設

165. 2023年07月18日
内部施工状況(コンテナ)

内部施工状況(コンテナ)

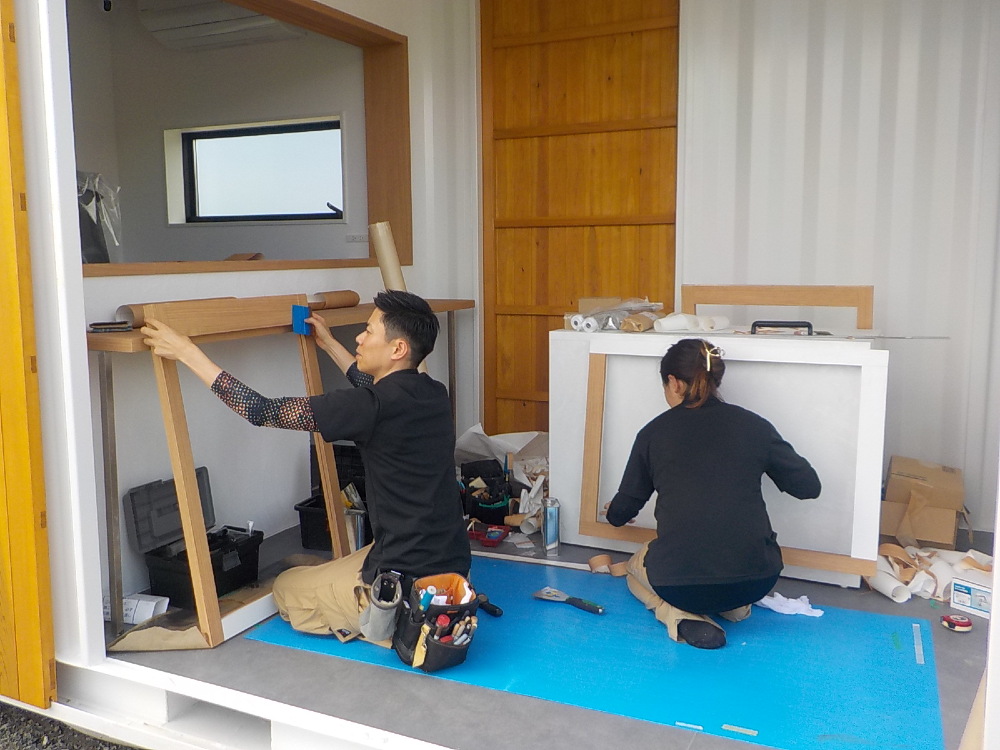

建具、扉ダイノックシート貼

166. 2023年07月18日
外構工事

外構工事

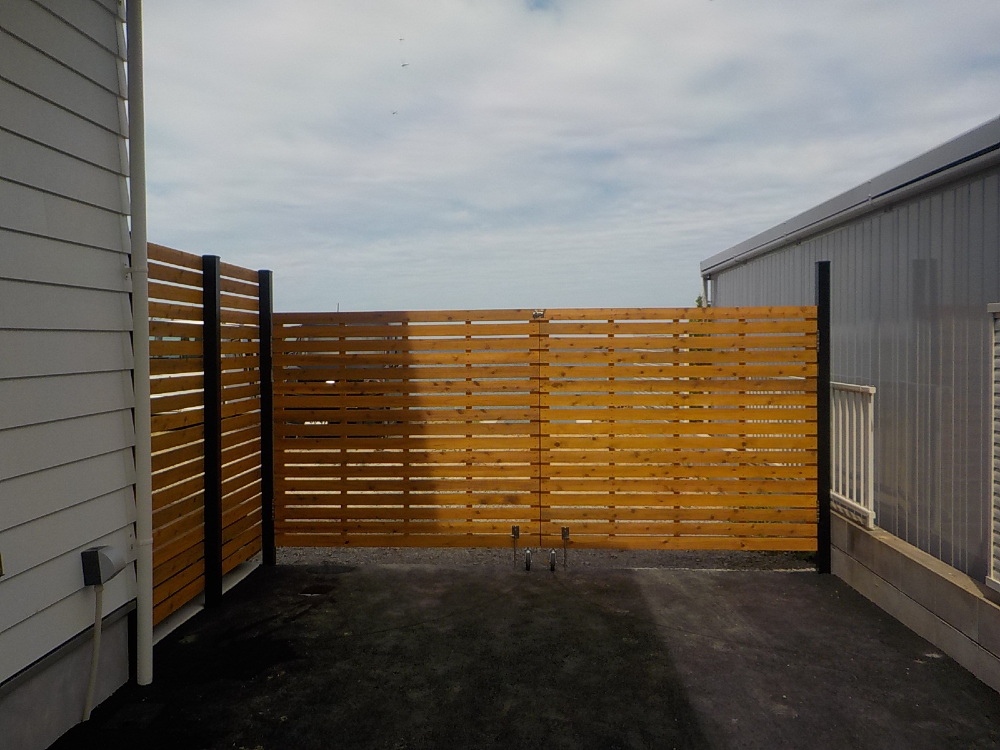

目隠し柱取付

167. 2023年07月19日
内部施工状況

内部施工状況

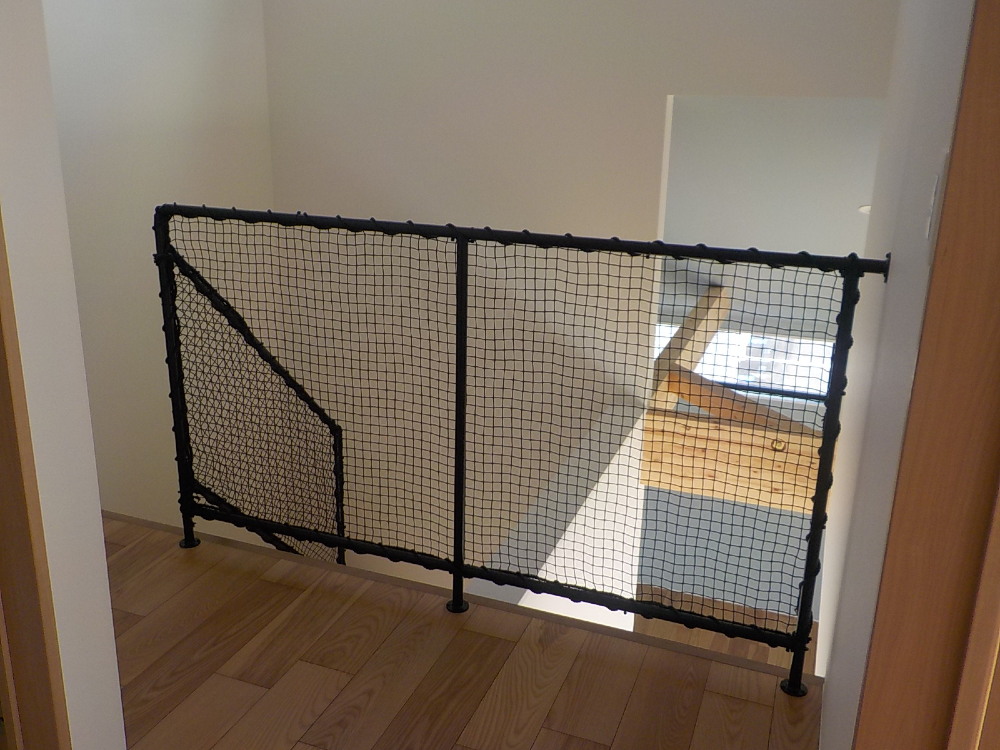

階段手摺 ネット張り

168. 2023年07月20日
外構工事

外構工事

板塀・アルミ柱

169. 2023年07月20日
外構工事

外構工事

板塀の柱取付

170. 2023年07月20日
外部施工状況

外部施工状況

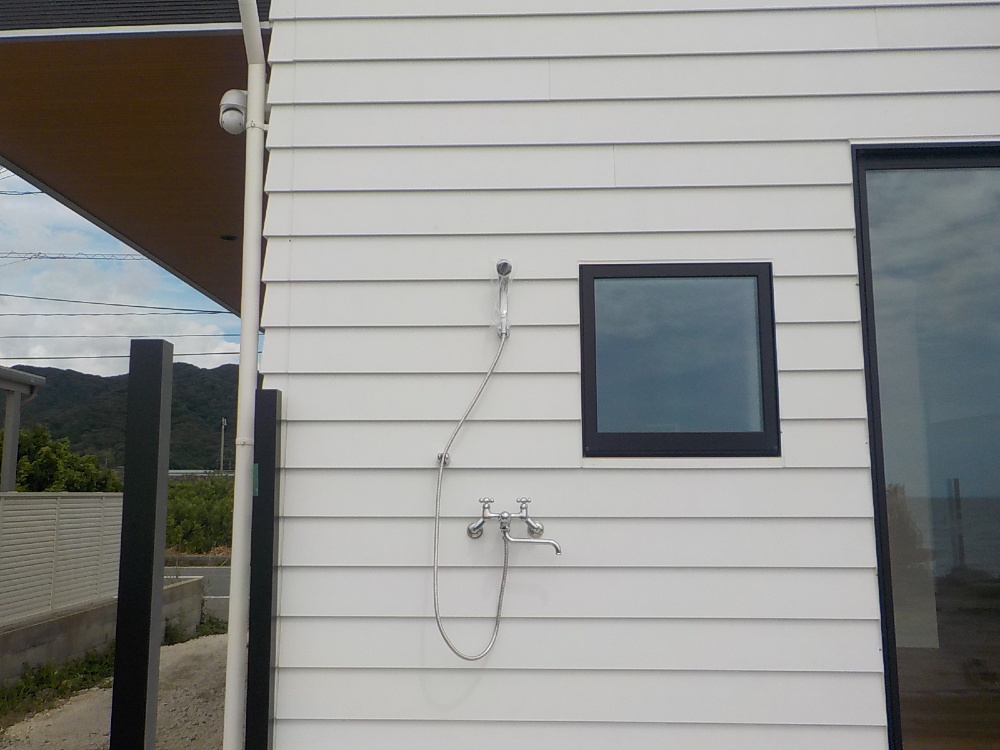

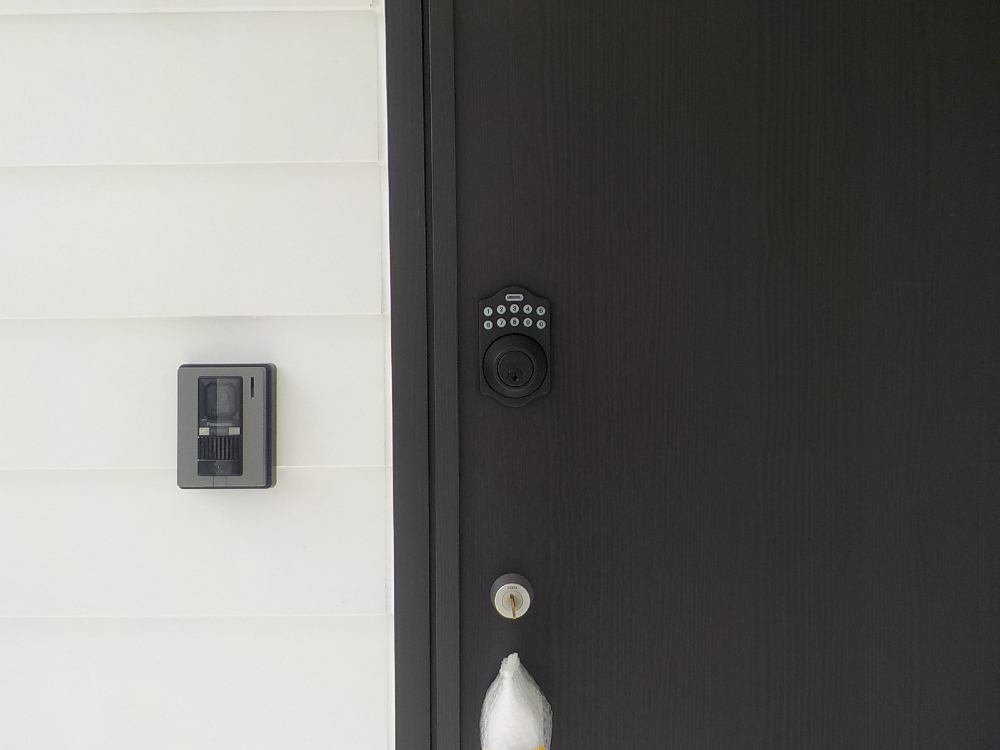

シャワー水栓取付

171. 2023年07月20日
外部施工状況

外部施工状況

リモートロック取付

172. 2023年07月20日
内部施工状況

内部施工状況

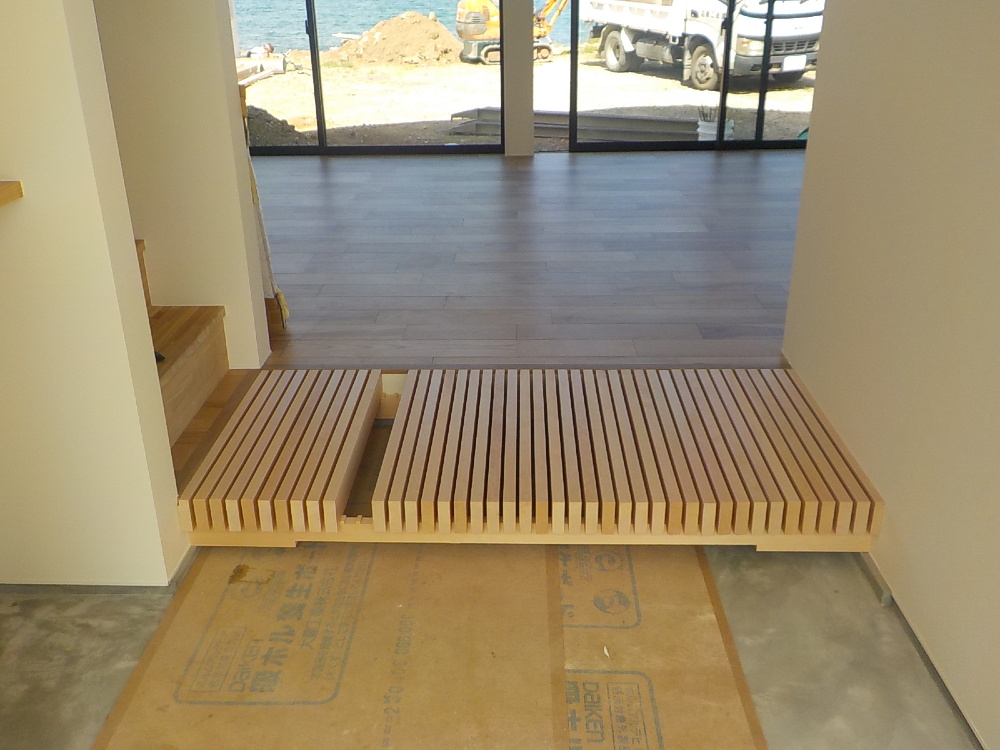

玄関式台 仮合わせ

173. 2023年07月21日
外構工事

外構工事

道路面サイン取付

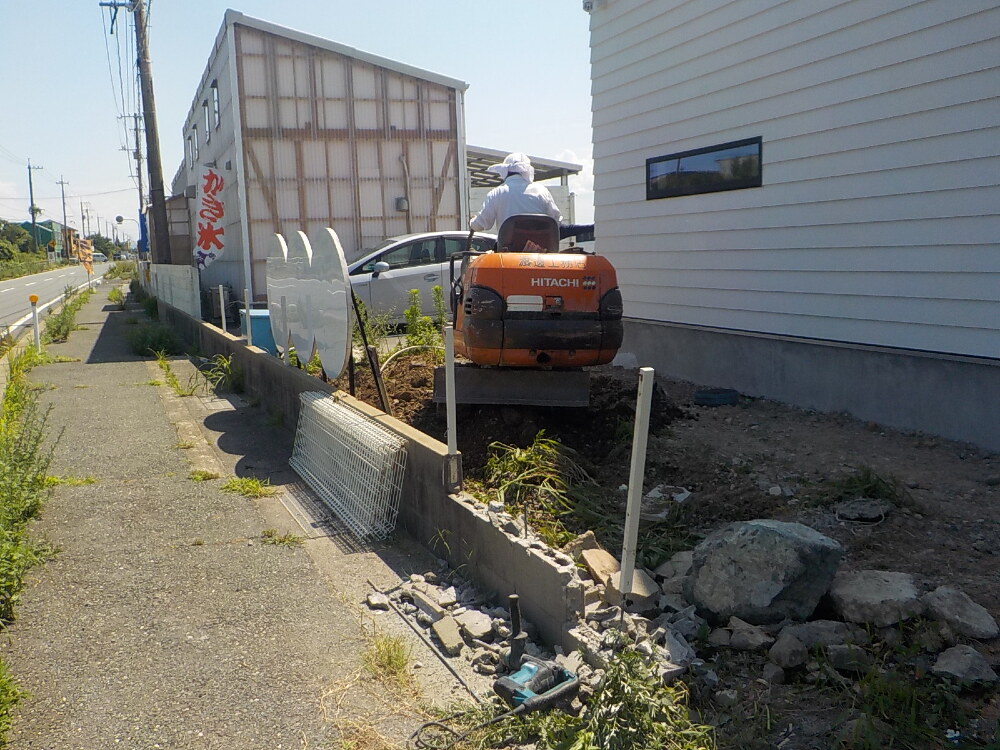

174. 2023年07月21日
外構工事

外構工事

道路側ブロック・フェンス撤去

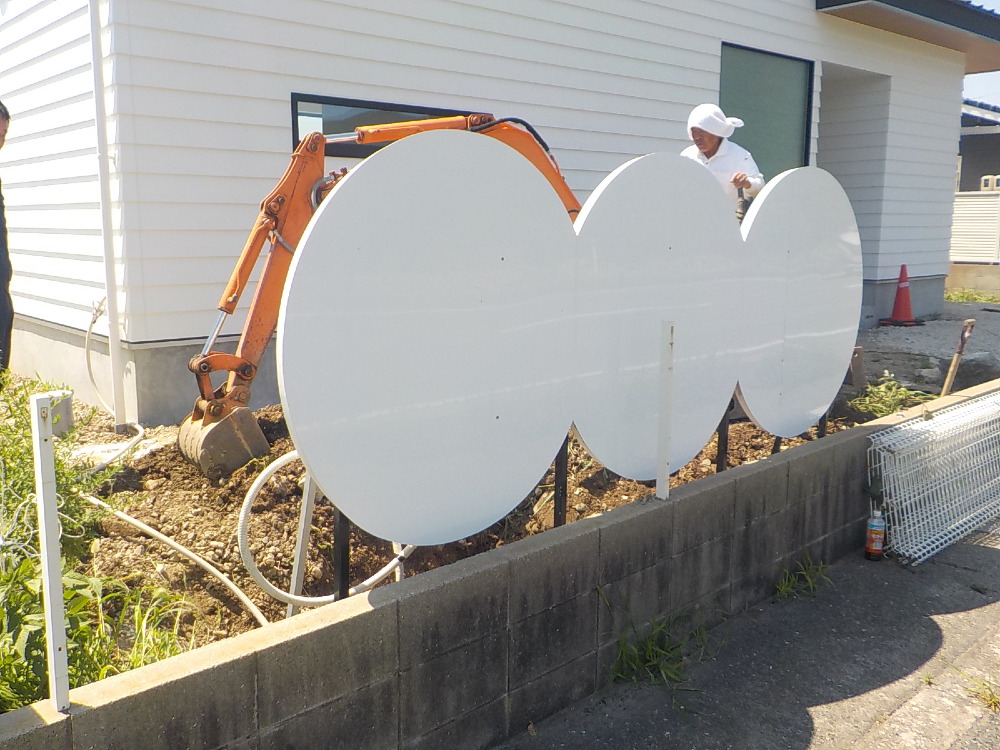

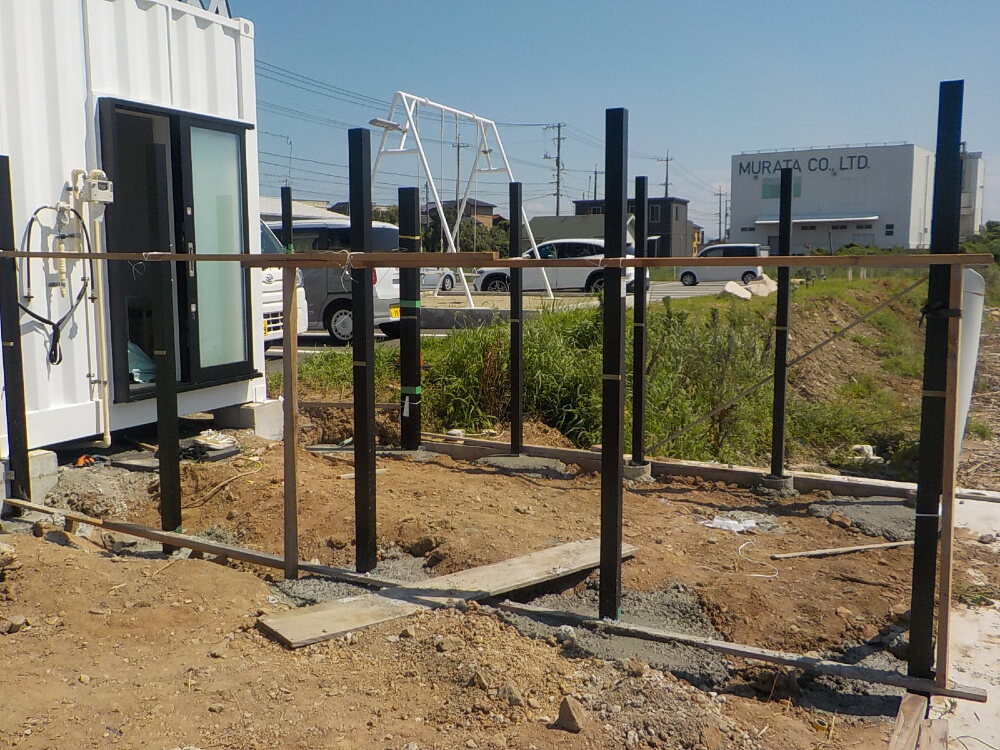

175. 2023年07月21日
外構工事

外構工事

板塀の柱取付

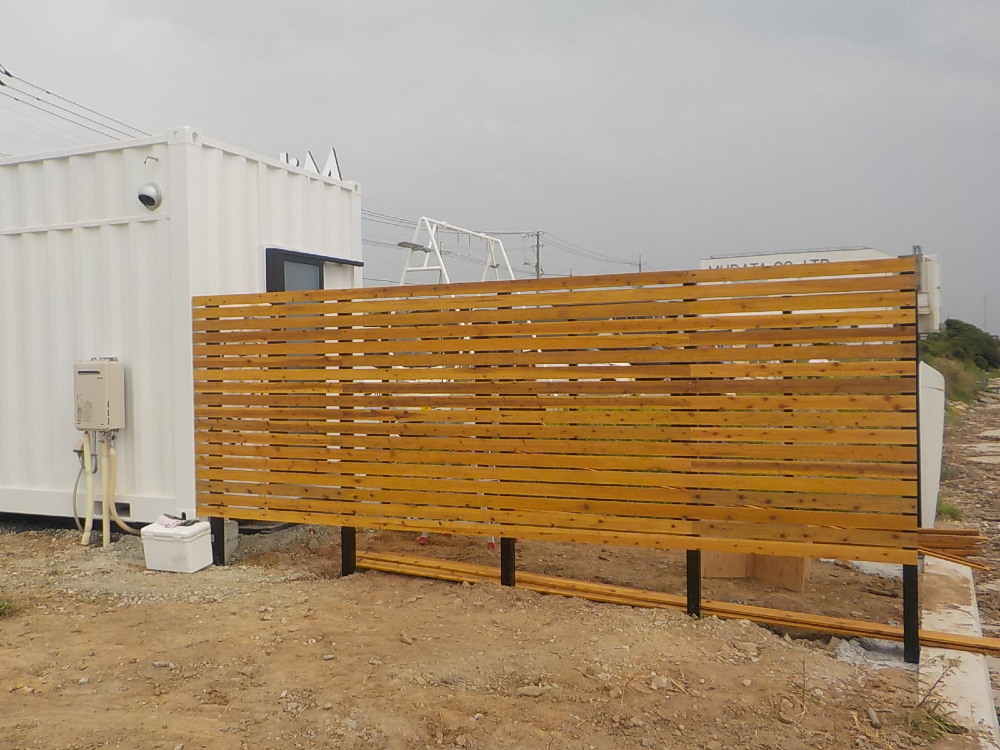

176. 2023年07月22日
外構工事

外構工事

板塀工事

177. 2023年07月22日
外構工事

外構工事

178. 2023年07月22日
JIO完了検査

JIO完了検査

建物の構造や設備、敷地などが関連する法令に適合しているかどうかの検査を行います。

179. 2023年07月24日
外構工事

外構工事

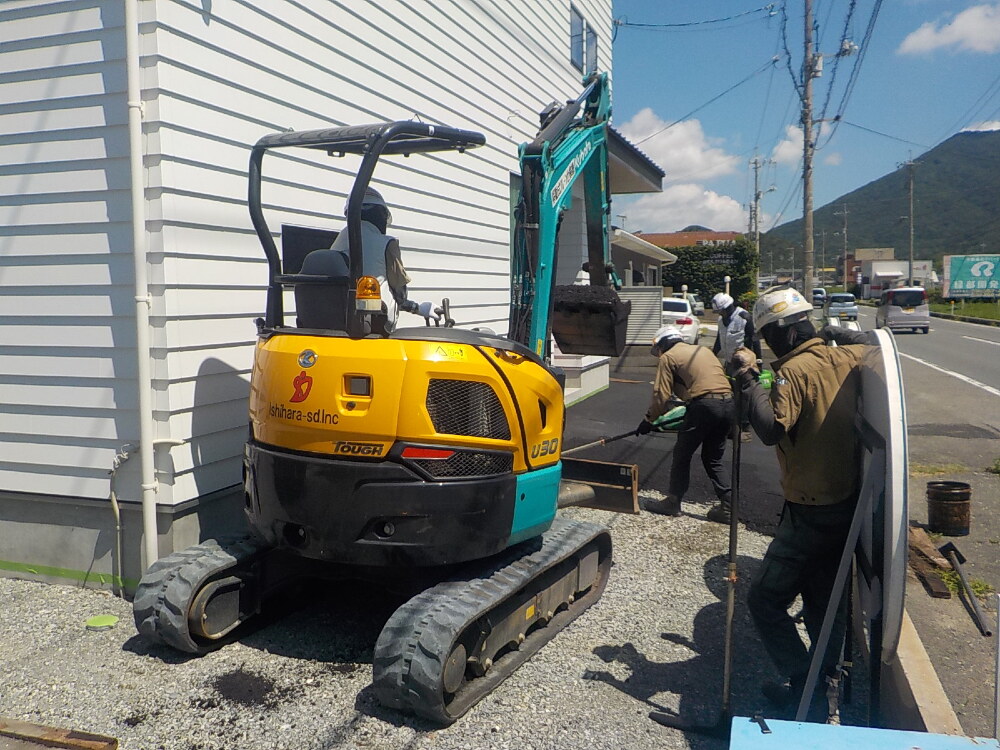

アスフェルト舗装下地

180. 2023年07月25日
外構工事

外構工事

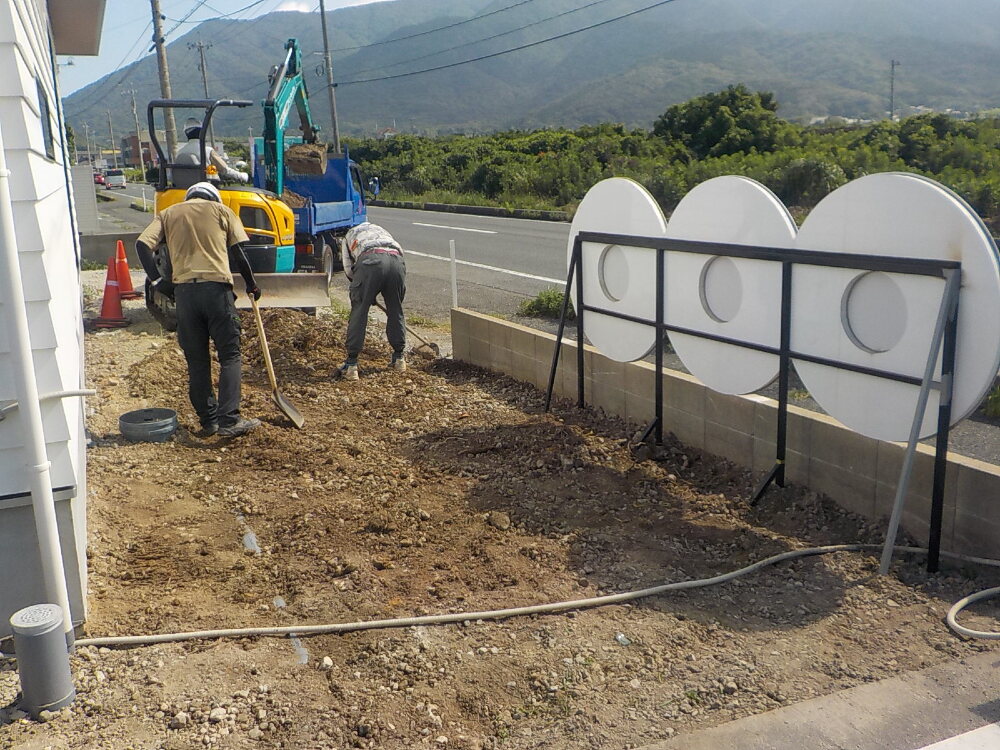

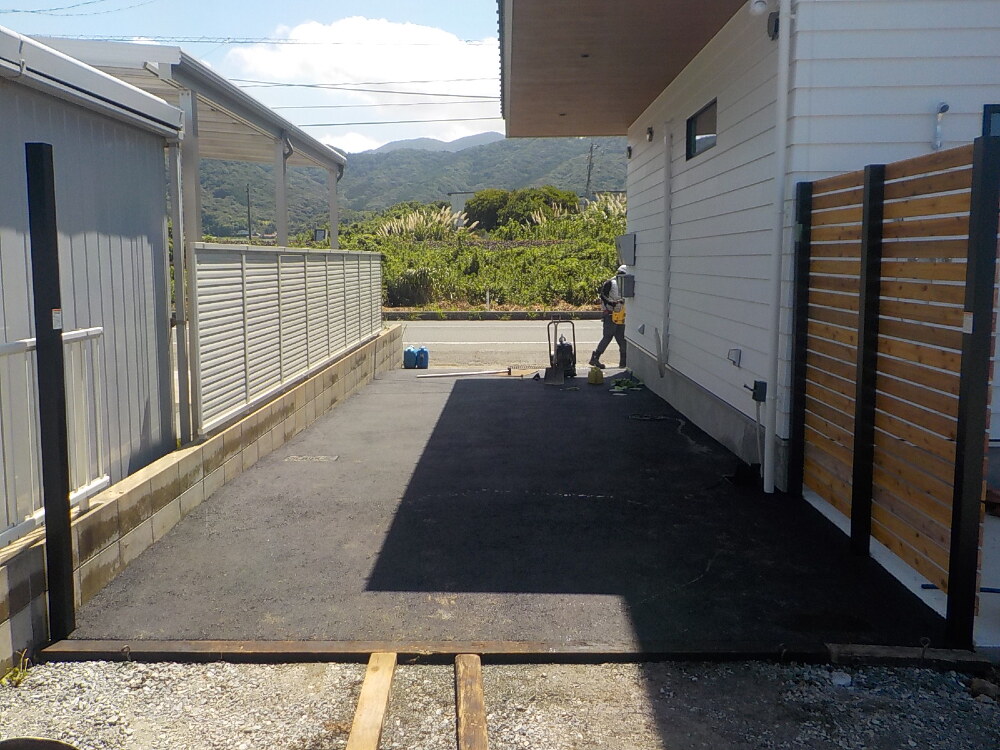

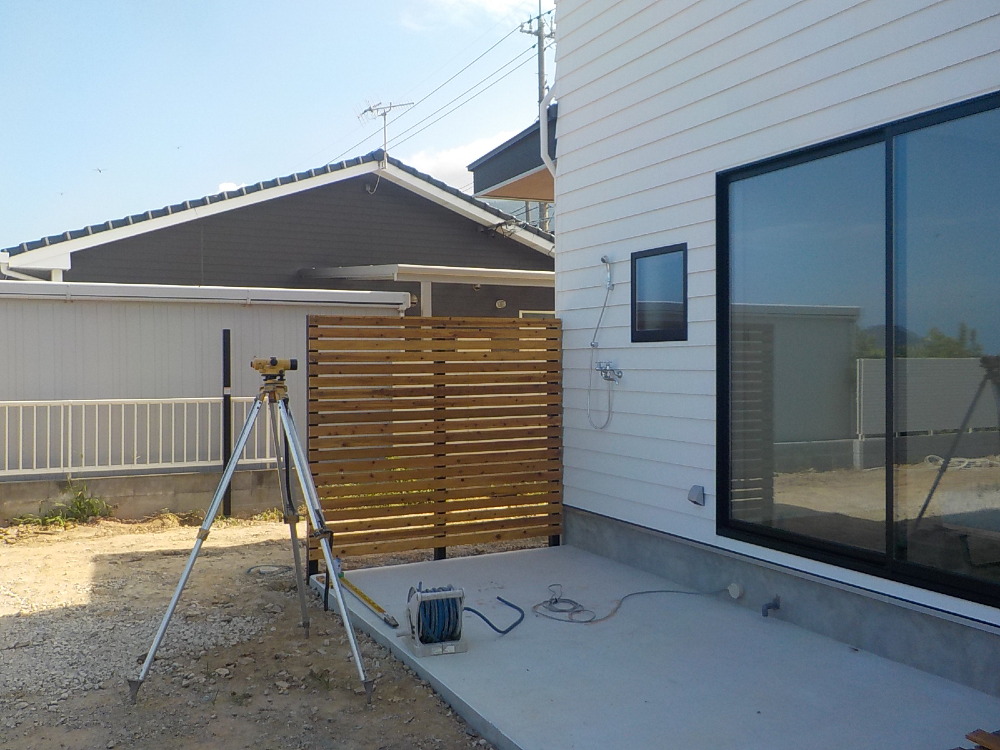

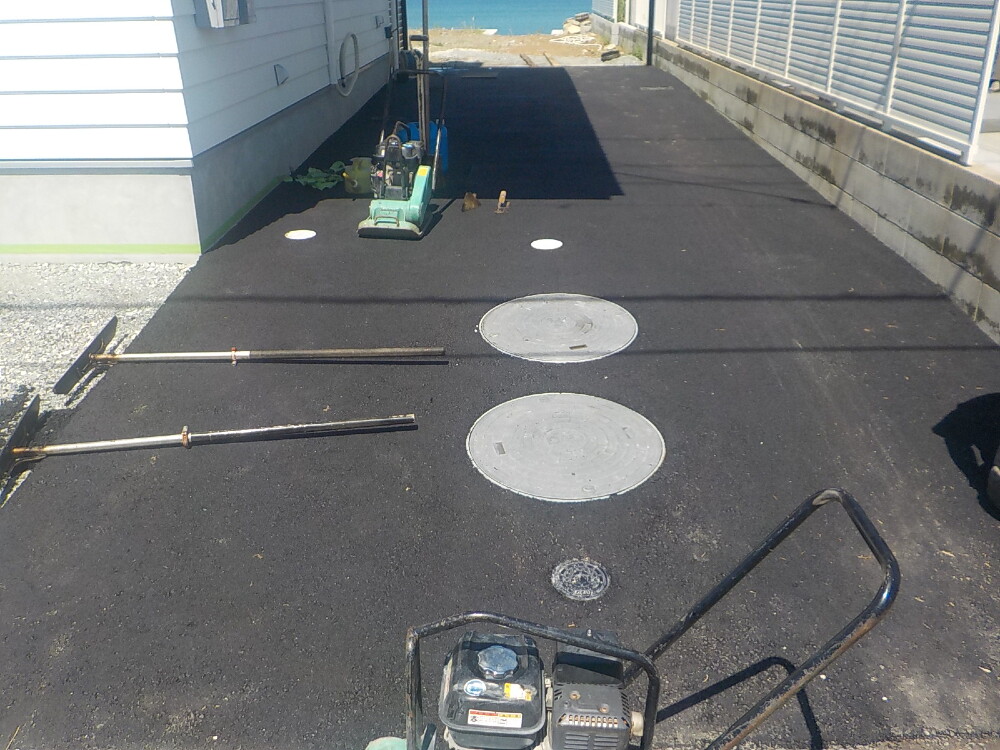

アプローチ アスファルト舗装

181. 2023年07月25日
外構工事

外構工事

進入路 アスフェルト舗装

182. 2023年07月25日
外構工事

外構工事

進入路 アスファルト舗装

183. 2023年07月25日
完工

完工

184. 2023年07月25日
完工

完工

185. 2023年07月27日
外構工事

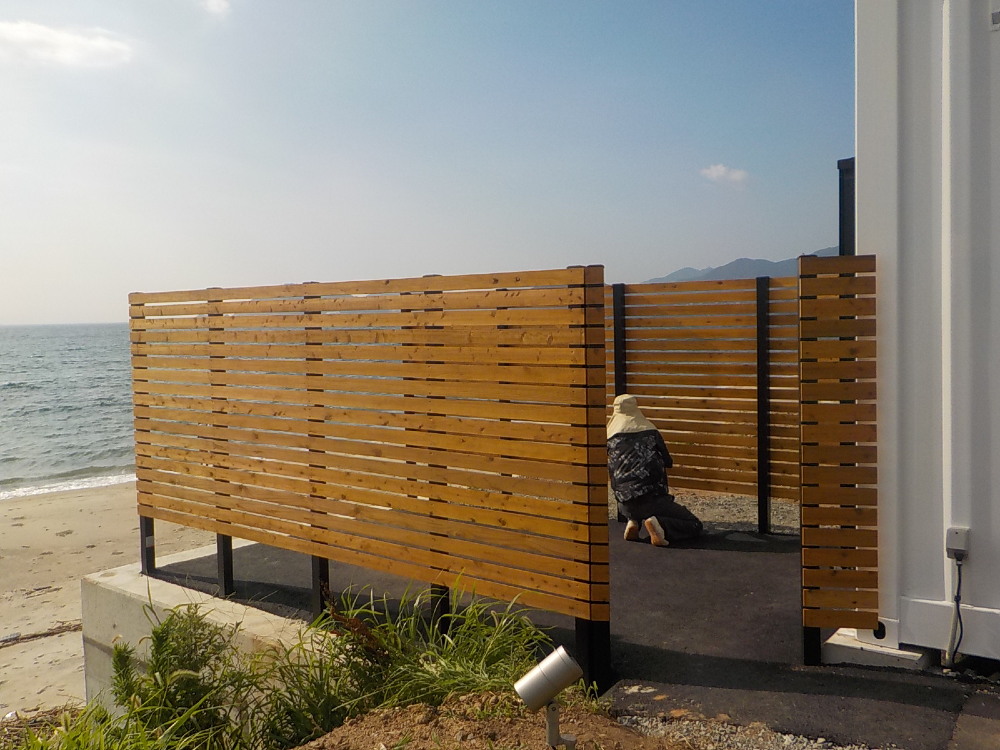

外構工事

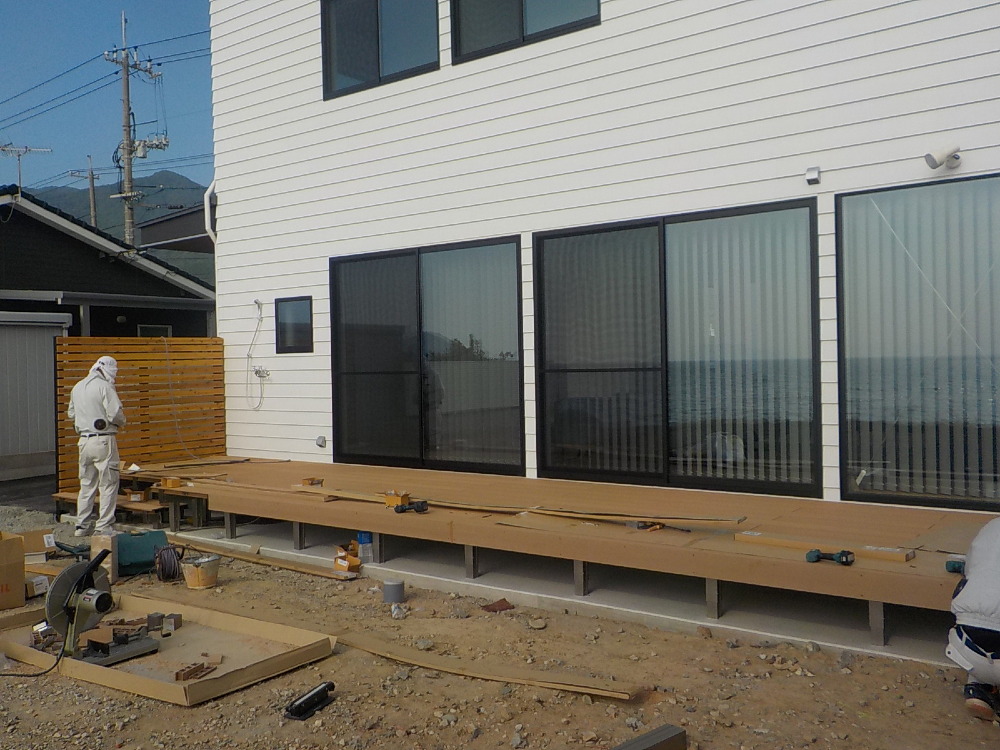

デッキ工事

186. 2023年07月27日
外構工事

外構工事

板塀 仕上塗装

187. 2023年07月28日
完工

完工

188. 2023年07月31日
外構工事

外構工事

進入路 板戸取付

189. 2023年08月01日
完工

完工

190. 2023年08月07日
外部施工状況

外部施工状況

オーニング取付
