爽やかな白い外壁と吹き抜けのある開放感あふれる家
M様邸(下関市一の宮)
スタイル別|すべて
建築中レポート
- 1. 2022年09月20日
-

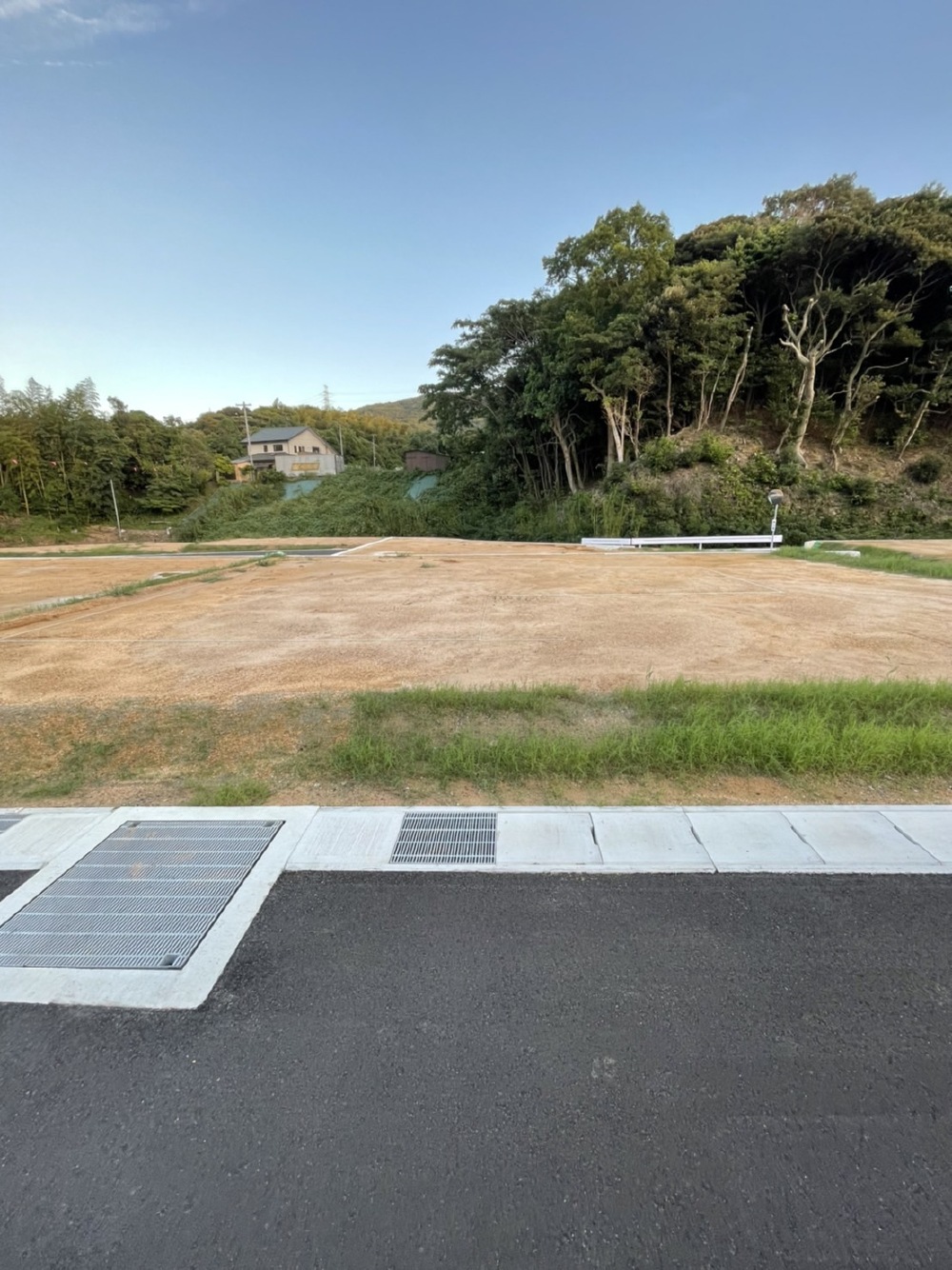

着工準備(地縄)
敷地に建物の位置を確認するため、縄やビニールひもを使って建物の形を地面に記します。
敷地の境界から建物までの距離や、駐車スペースの広さは大丈夫なのかをチェックします。
ご確認して頂き、地盤調査に入ります。
楽しみにしていてください。
- 2. 2022年10月26日
-
地鎮祭
- 3. 2022年10月26日
-
地鎮祭
- 4. 2022年10月26日
-
地鎮祭
- 5. 2022年10月26日
-
地鎮祭
本日、地鎮祭が執り行われました。
地鎮祭とは、工事を始める前に、着工から竣工まで建築工事が無事に終わりますようにと祈願する儀式です。
同時に、その後その土地で暮らす家族の安心や繁栄も願います。
- 6. 2022年10月29日
-
基礎工事
地盤改良工事の下地準備

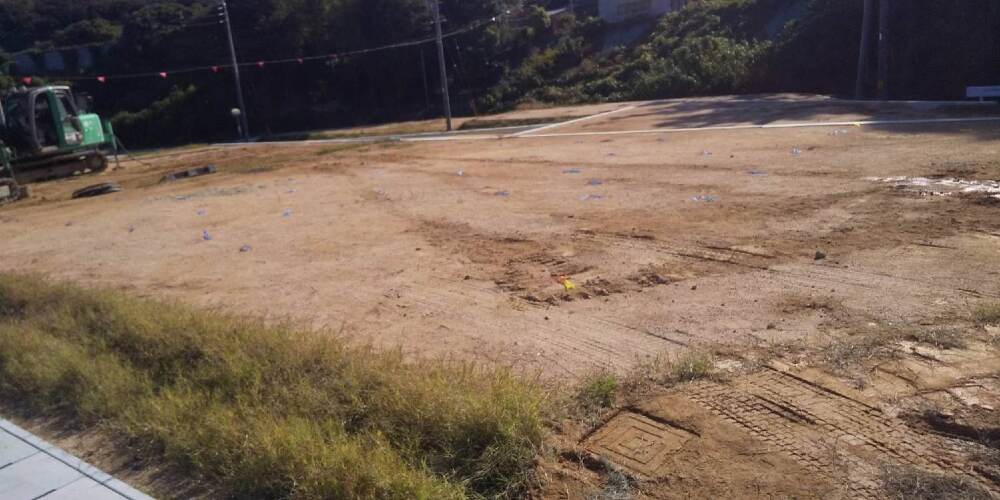

- 7. 2022年10月29日
-
基礎工事

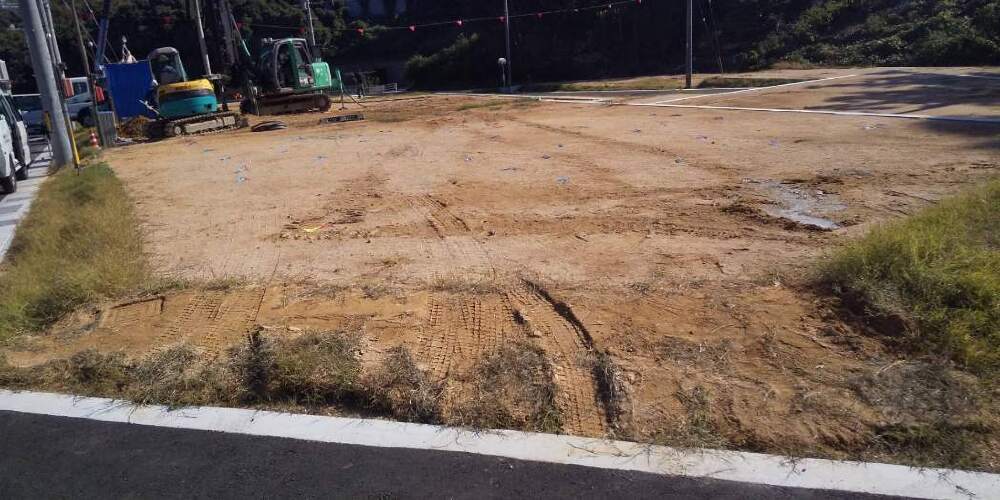

地盤改良工事の下地準備
- 8. 2022年10月31日
-
基礎工事

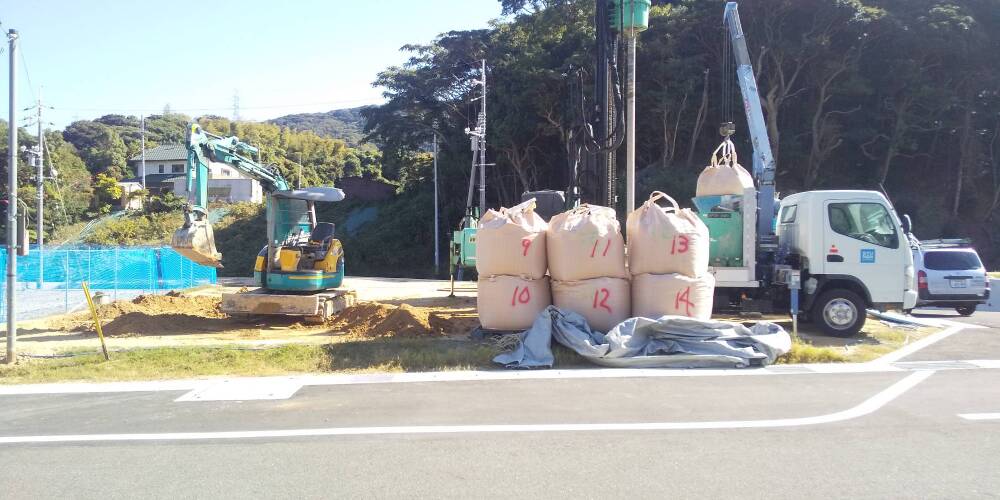

地盤改良工事
- 9. 2022年10月31日
-
基礎工事

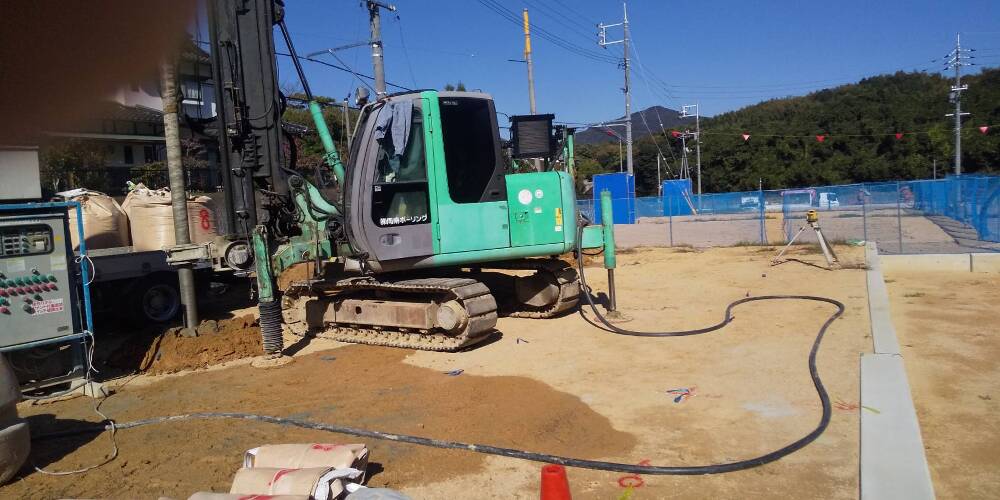

地盤改良工事中です。
- 10. 2022年11月01日
-
基礎工事

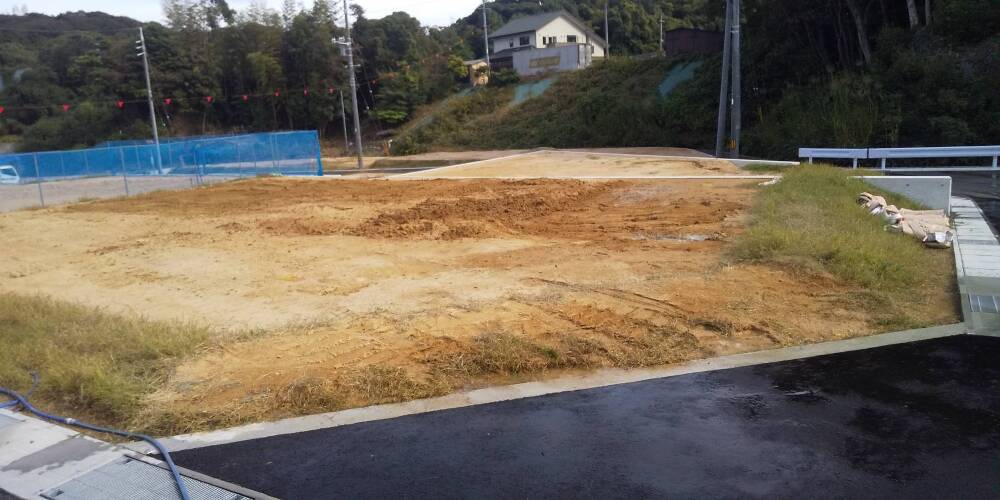

地盤改良工事完了
- 11. 2022年11月01日
-
基礎工事

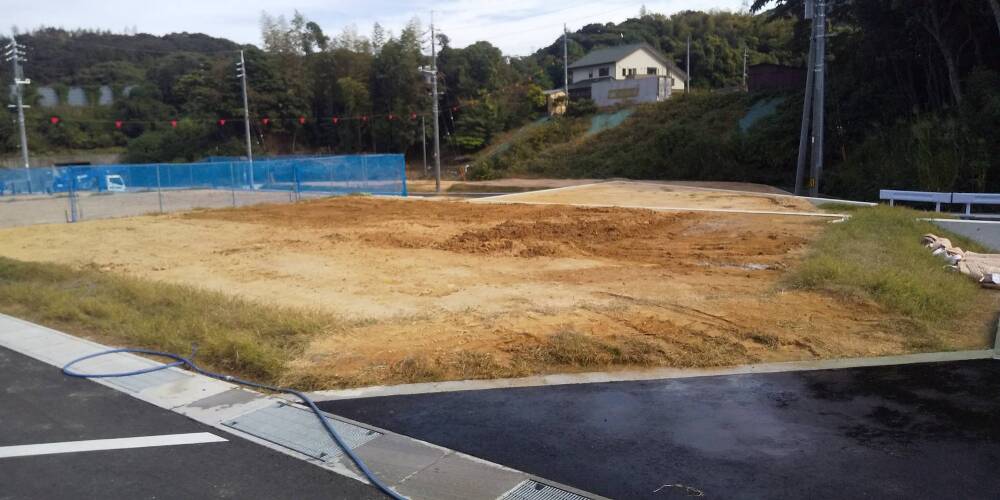

地盤改良工事が完了しました。
- 12. 2022年11月11日
-
基礎工事

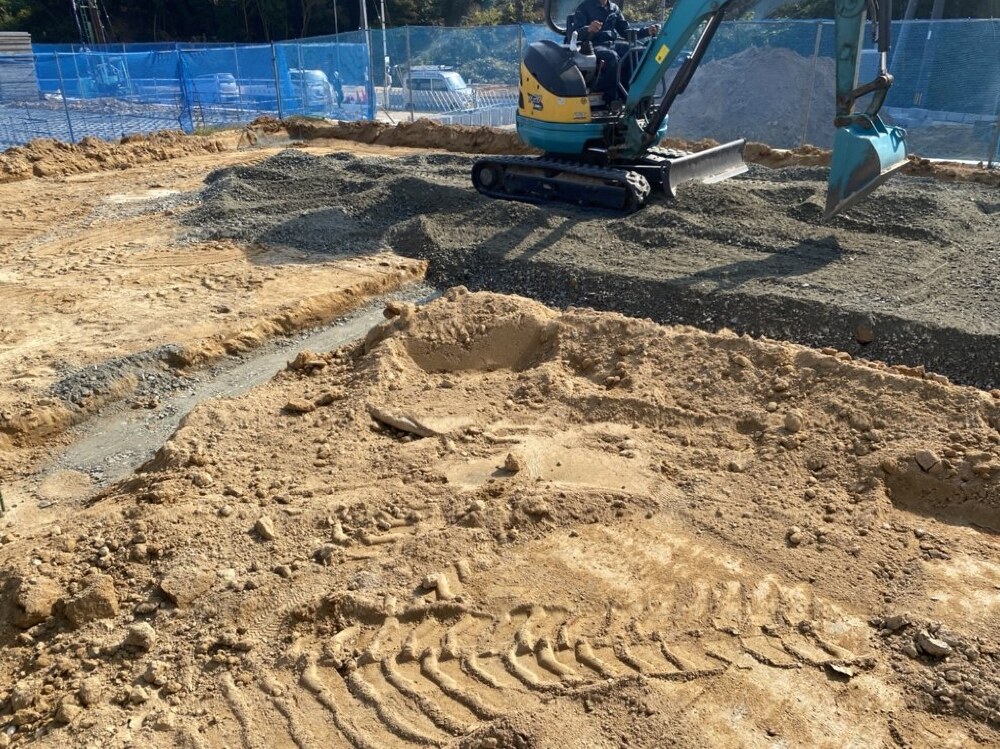

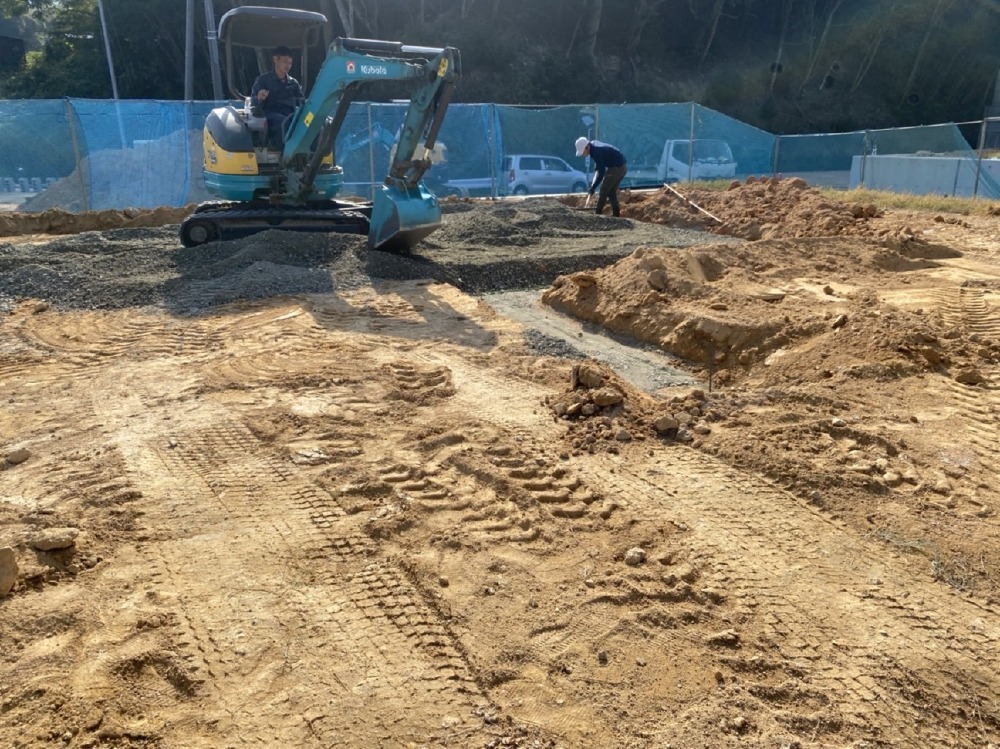

いよいよ、基礎工事開始です。
- 13. 2022年11月11日
-

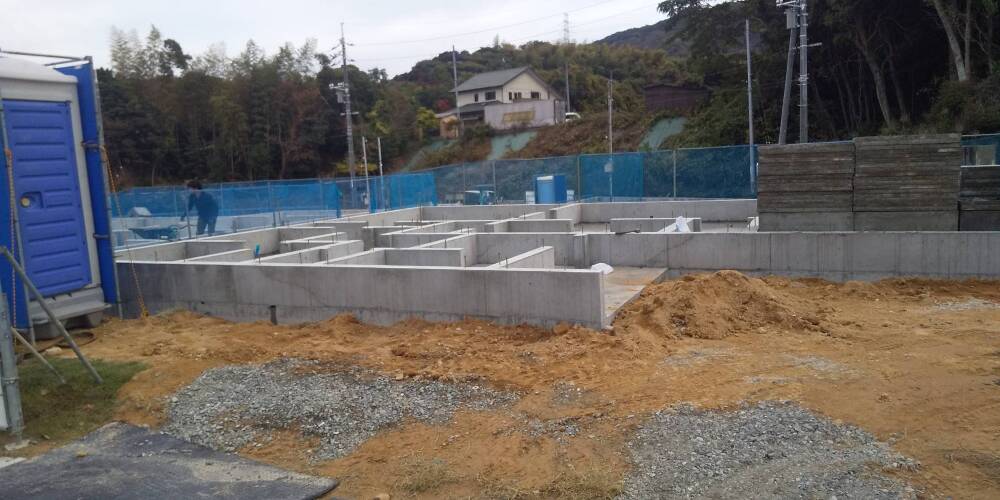

基礎工事
重機で土を掘り返し、基礎の底面となる深さまで掘る「根切り」という工程の後、砕石を敷き転圧機でしっかりと固めていきます。

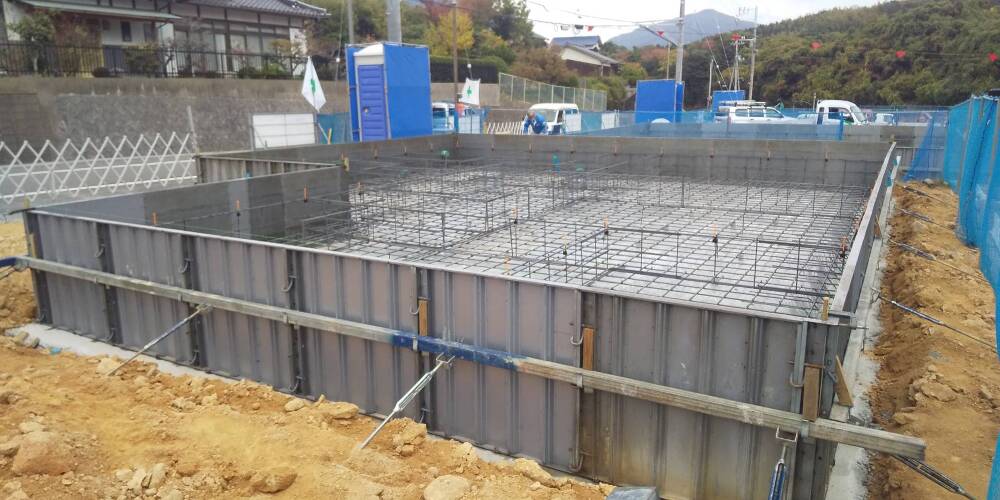

- 14. 2022年11月15日
-

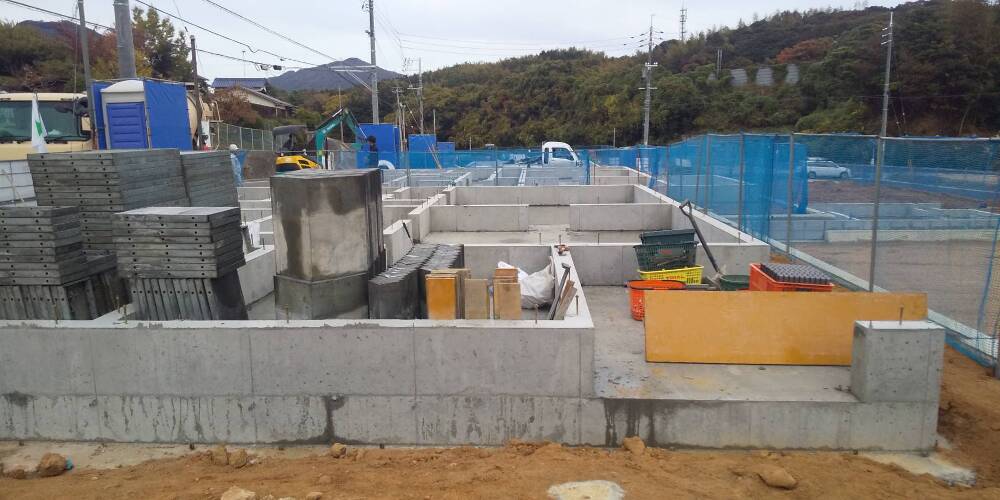

基礎工事
- 15. 2022年11月15日
-
基礎工事

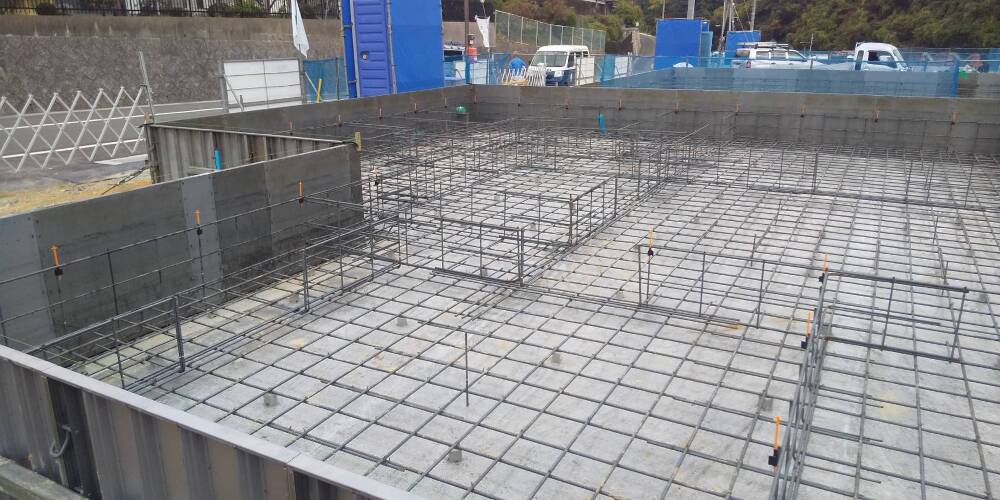

配筋工事が完了し、型枠が設置されました。
- 16. 2022年11月21日
-
基礎工事
- 17. 2022年11月21日
-
基礎工事
養生期間が終了し、型枠が外されました。
- 18. 2022年11月26日
-
上棟準備

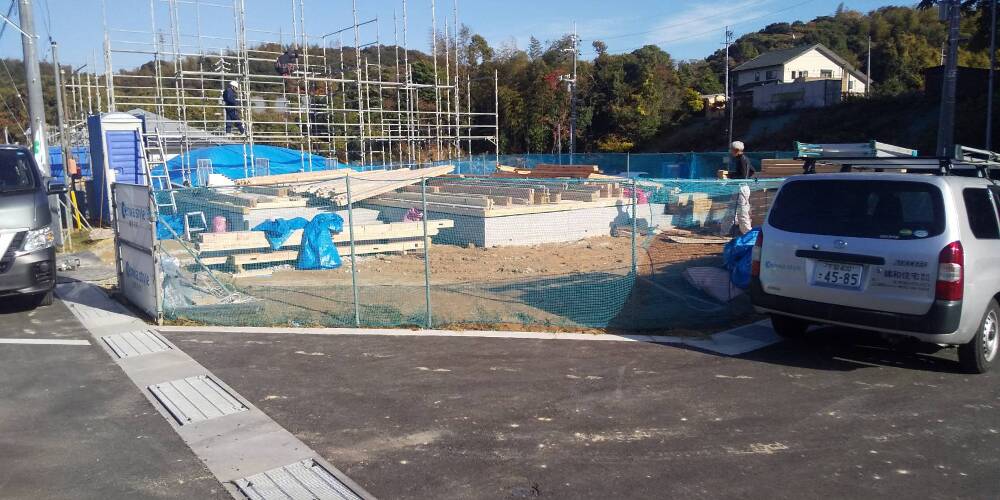

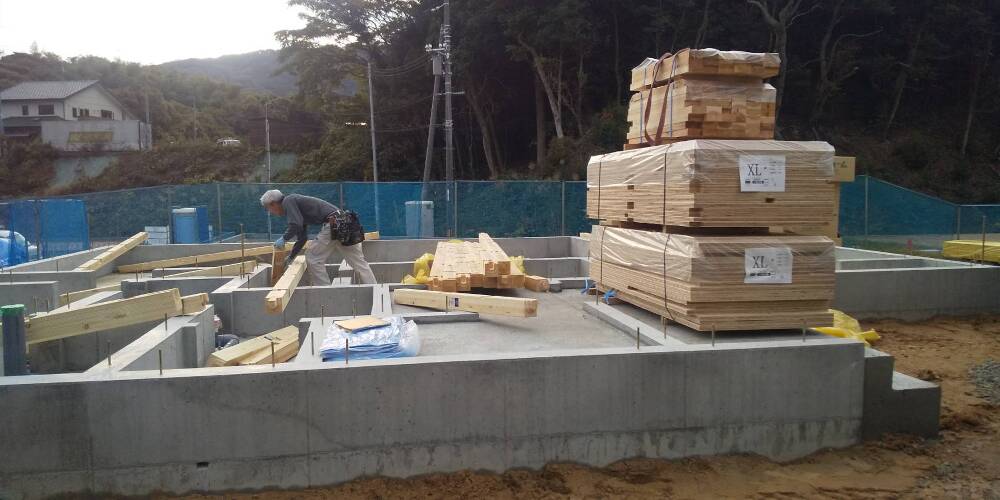

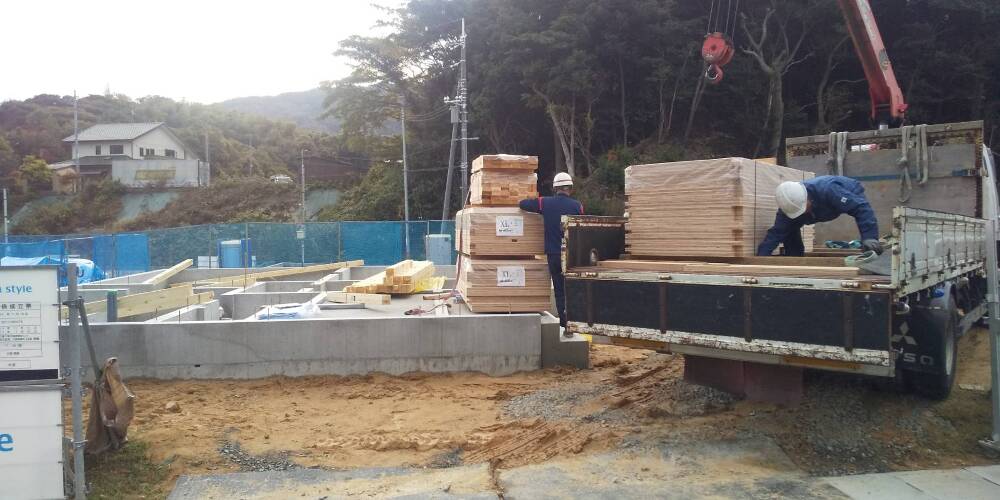

上棟に向けて、土台や柱などの材料が現場へと搬入されています。
- 19. 2022年11月26日
-
上棟準備

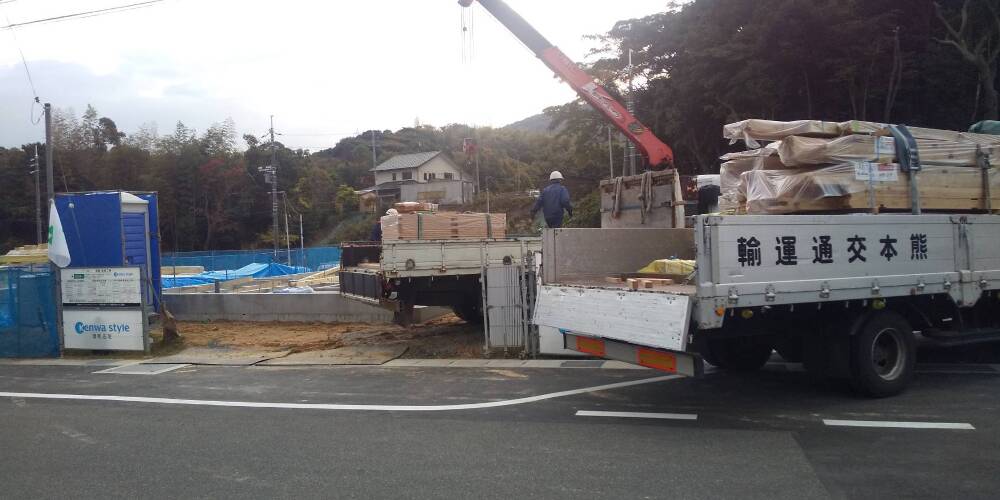

材料搬入
- 20. 2022年11月26日
-
上棟準備
材料搬入~土台敷き

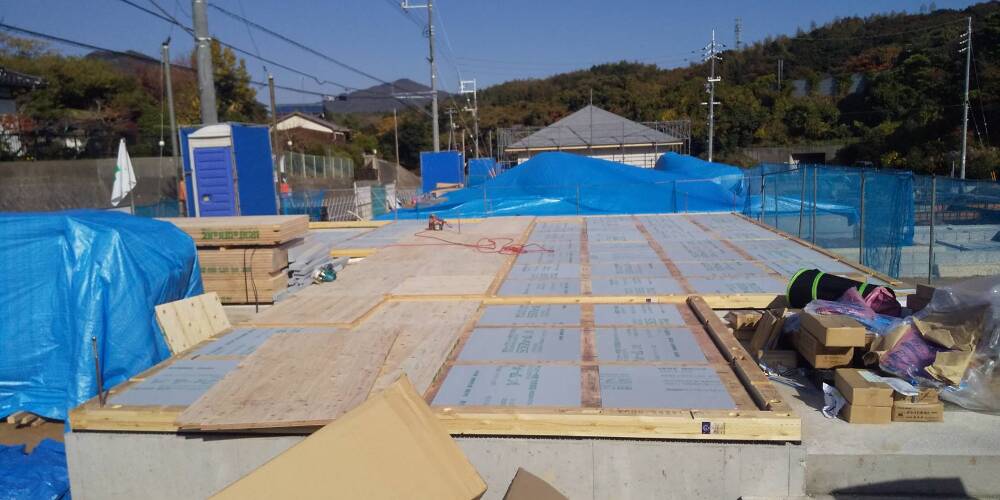

材料搬入に続いて、大工さんにより「土台敷き」という作業が行われています。
土台敷きは、基礎コンクリートの上に土台や大引きといわれる木材を設置していく作業で、建物の構造部分に関わる大切な工程となります。
- 21. 2022年11月27日
-
上棟準備
土台敷き
- 22. 2022年11月27日
-
上棟準備
土台敷き

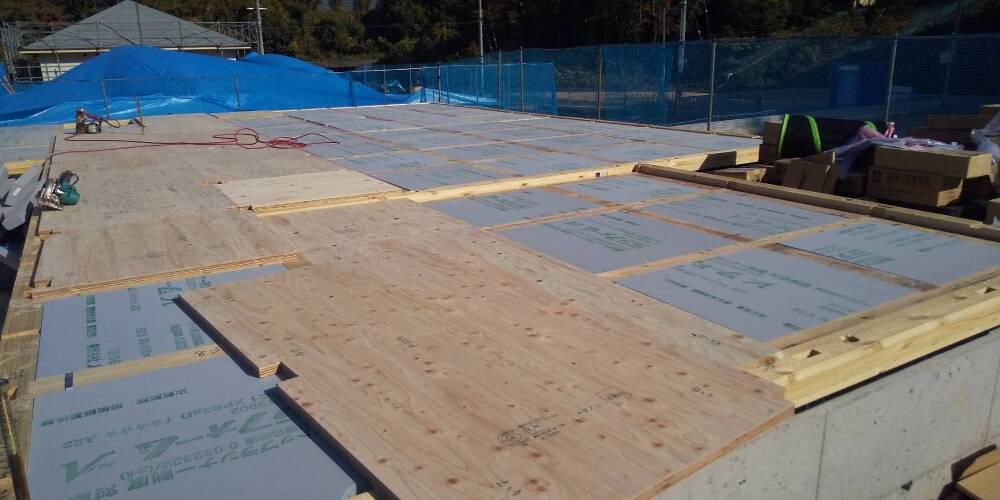

土台・大引の間に断熱材を入れ、床下地となる合板が敷かれています。
- 23. 2022年11月28日
-
上棟準備
- 24. 2022年12月05日
-
上棟準備
足場組立が行われています。

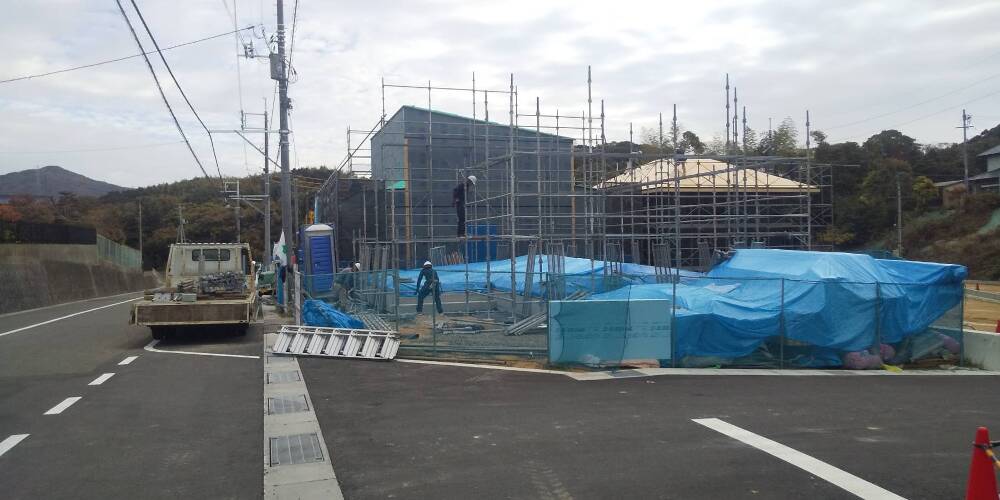

- 25. 2022年12月06日
-
上棟
M様、本日はおめでとうございます!
マイホームが形となっていく様子をお楽しみください。
職人の皆様、安全第一で宜しくお願い致します。
- 26. 2022年12月06日
-
上棟

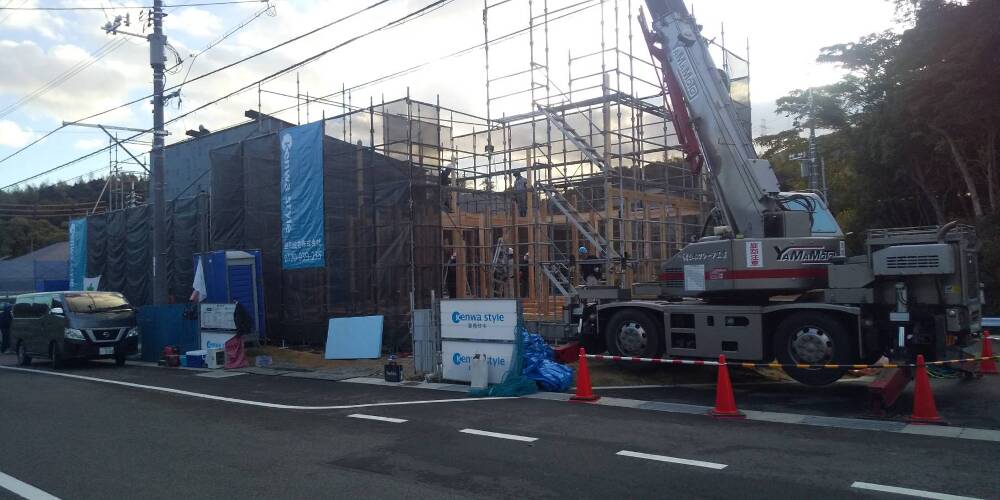

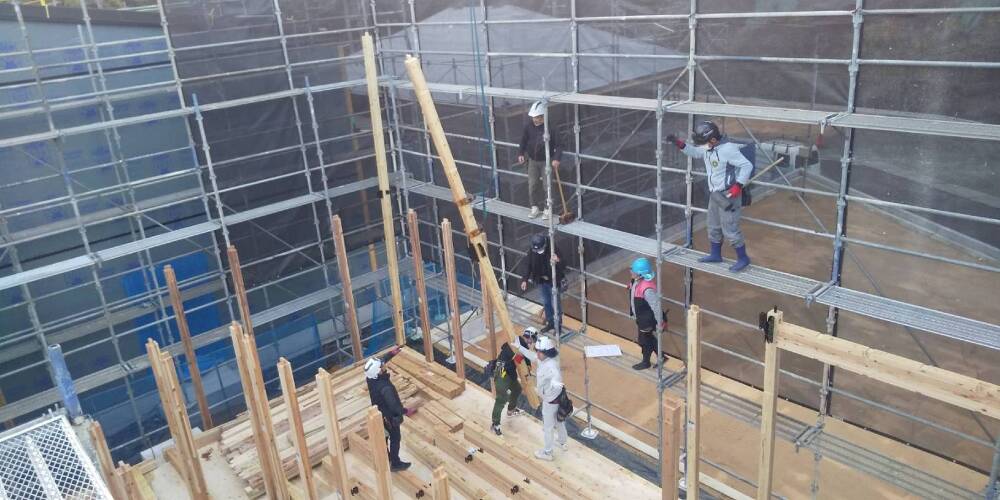

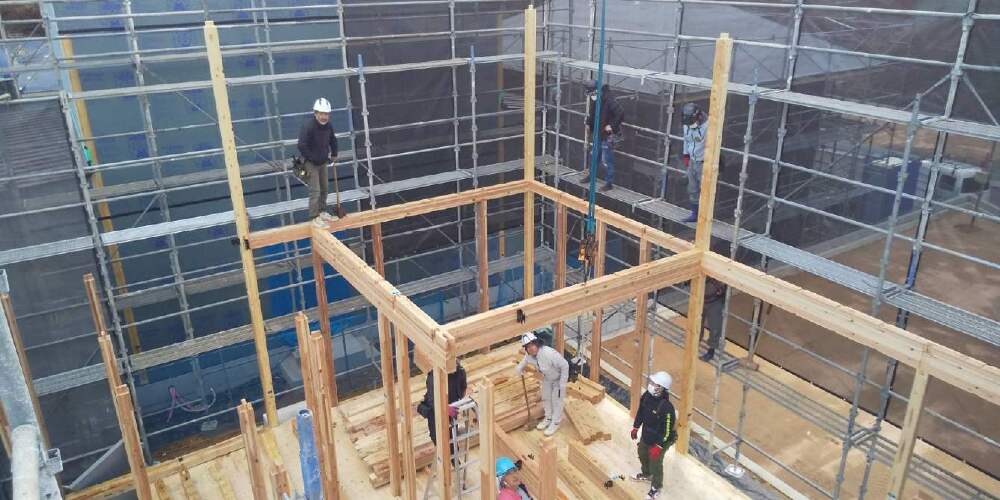

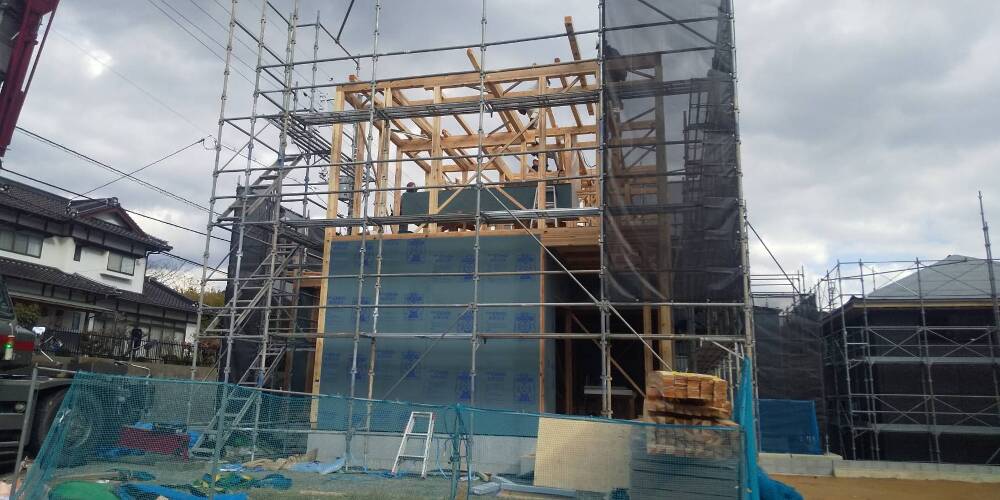

土台の上に柱が次々に立ち始め、作業が着々と進められています。
- 27. 2022年12月06日
-
上棟

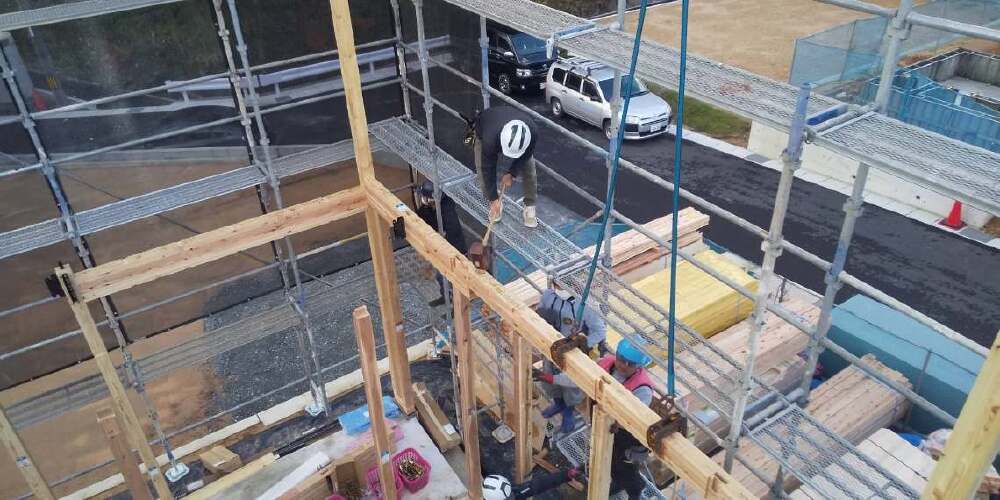

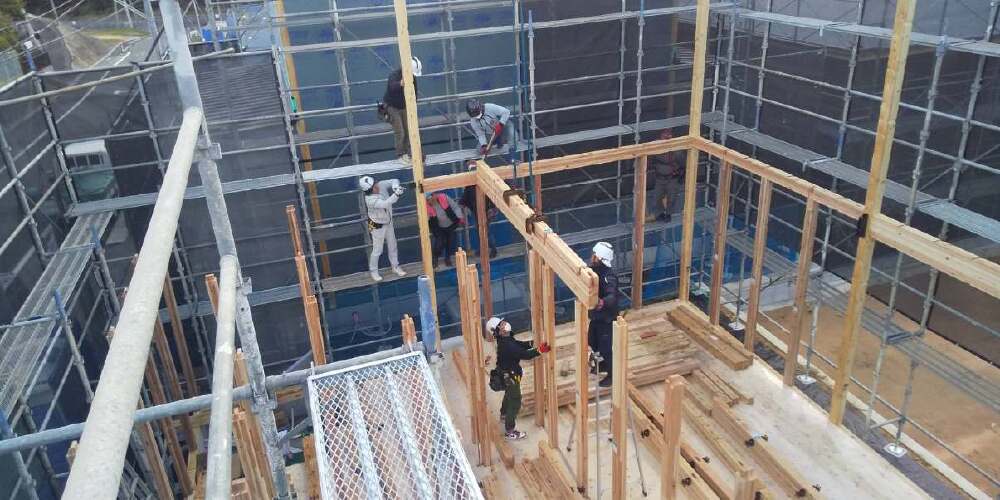

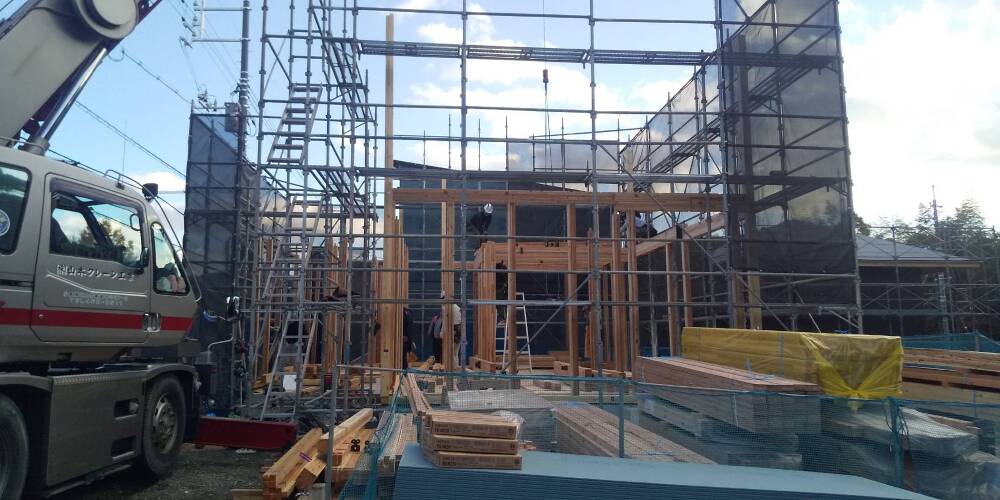

レッカーで荷揚げしながら職人さん達が力をあわせて施工していきます。
上まで突き出ている長い柱を「通し柱」といい、構造的な強度を高める通し柱は、軸組工法の構造材としては大変重要な部材となります。
- 28. 2022年12月06日
-
上棟

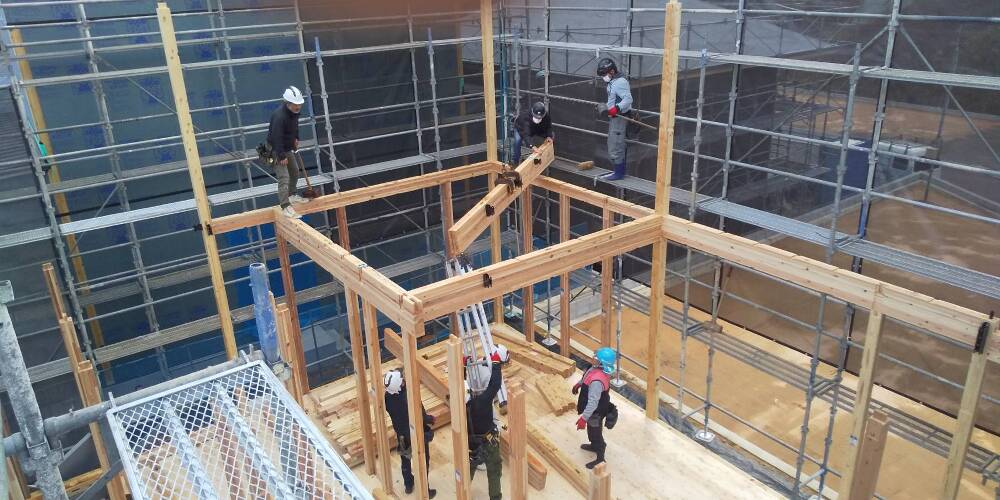

- 29. 2022年12月06日
-
上棟

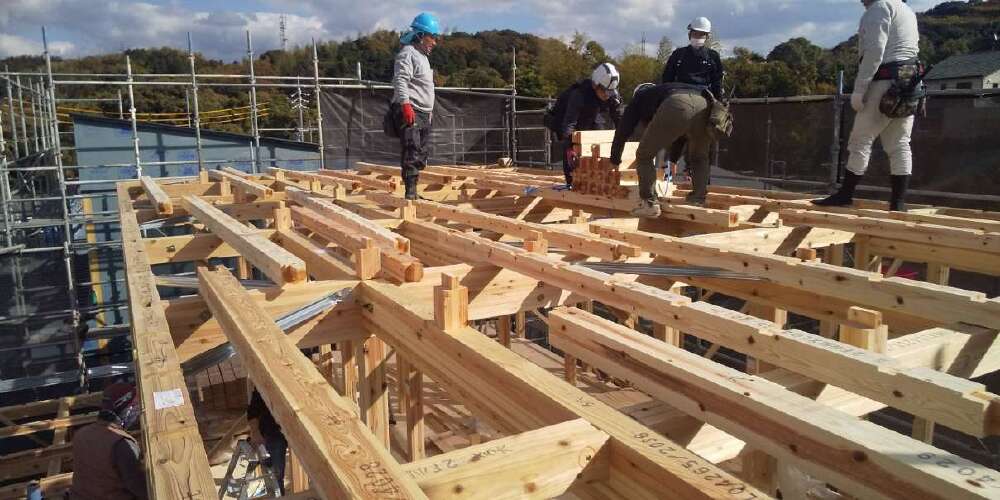

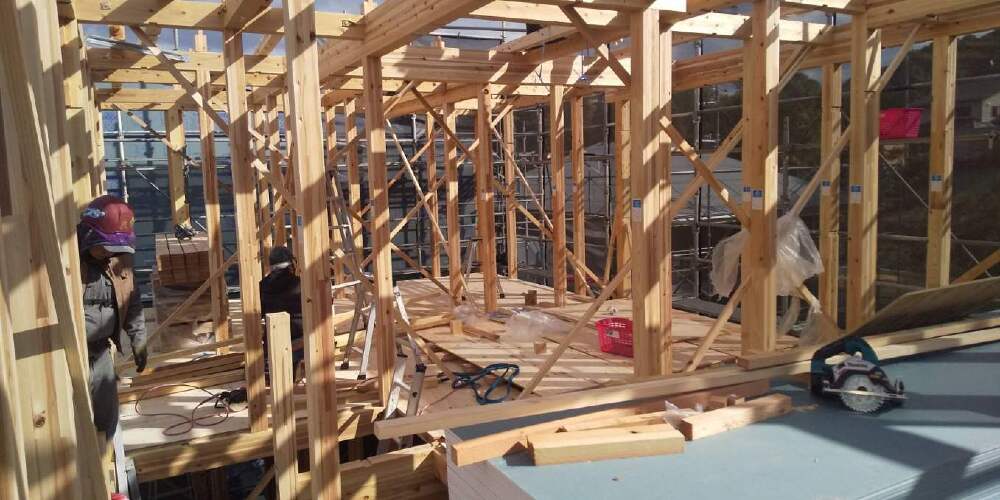

予め図面に従ってプレカットされた木材はそれぞれの位置によって長さや大きさ、更に、仕口、継手といった接合部の形などが決まっています。
このようにプレカットされた木材を用いる事で、施工に無駄が無く、正確な計測検査がされており安心できる上、効率よく作業が進められます。
- 30. 2022年12月06日
-
上棟
骨組みとなる木材には「集成材」を使用しています。
集成材は、木を短冊のように挽き、木の繊維方向に沿って平方に並べて接着させた木製品です。
乾燥収縮が少ない、丈夫、軽い、火に強い、調湿性があるなど、大変優れた木材です。
- 31. 2022年12月06日
-
上棟
- 32. 2022年12月06日
-
上棟
- 33. 2022年12月06日
-
上棟
重たい木材を高い場所など職人さんの元へ届けてくれるのがレッカー車です。
職人さんとレッカー車の息の合った連携プレーも上棟での見どころです。
- 34. 2022年12月06日
-
上棟

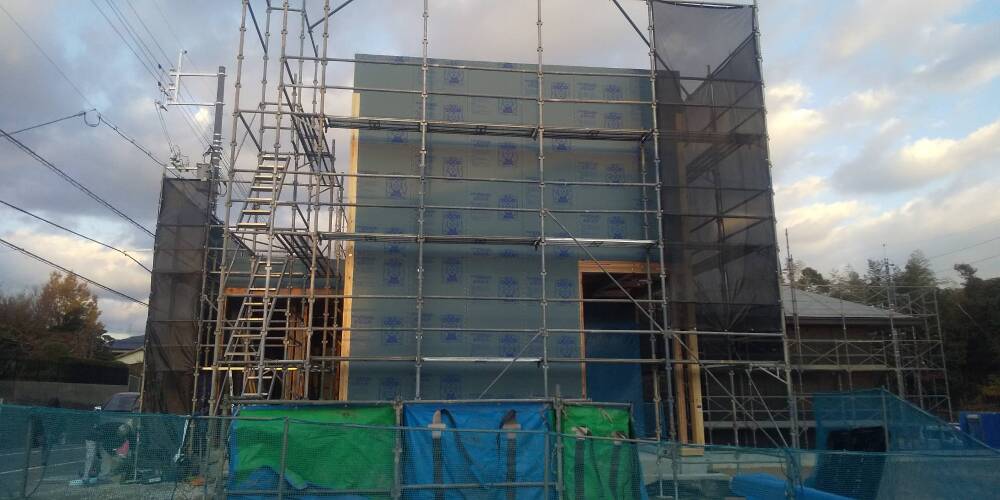

耐力壁を施工しています。
石膏ボードの優れた防火性能・施工性・経済性に加えて、耐力面材としての機能も兼ね備えています。
- 35. 2022年12月06日
-
上棟

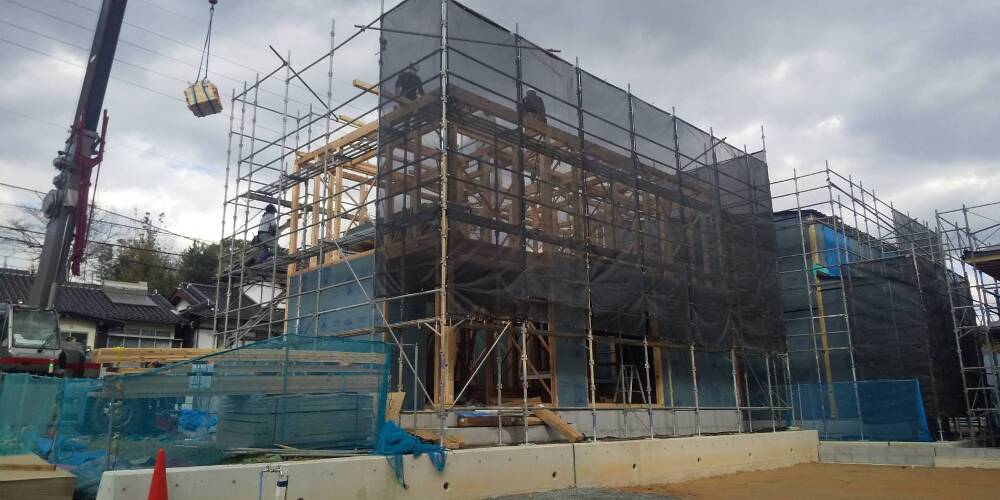

お家の形が分かるようになってきました。
- 36. 2022年12月06日
-
上棟
屋根の一番高いところに棟木(むなぎ)が取り付けられます。
木造軸組工法では、この棟木を取り付ける事で、建物の骨組みが完成したという大きな節目になり、棟木が取り付けられることを「棟上げ」といいます。
- 37. 2022年12月06日
-
上棟
屋根下葺シート「通気エコーフ」施工
- 38. 2022年12月06日
-
上棟

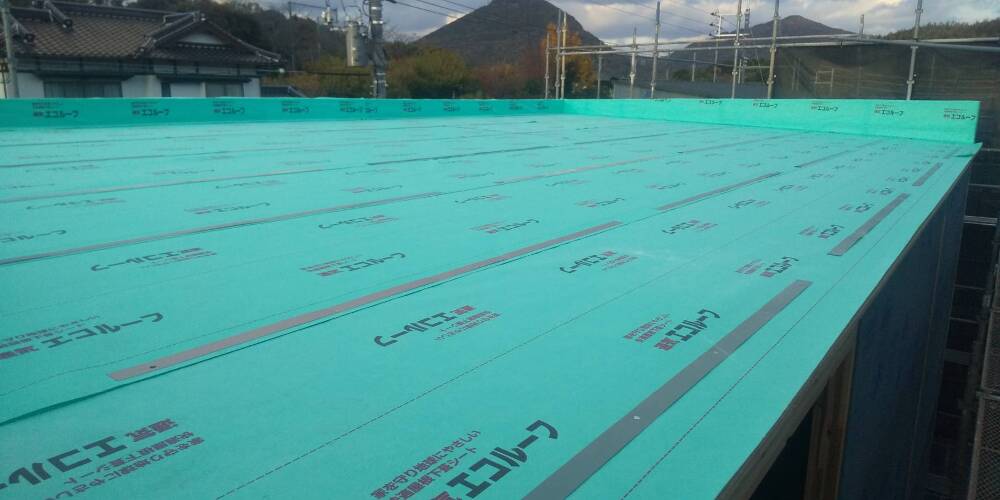

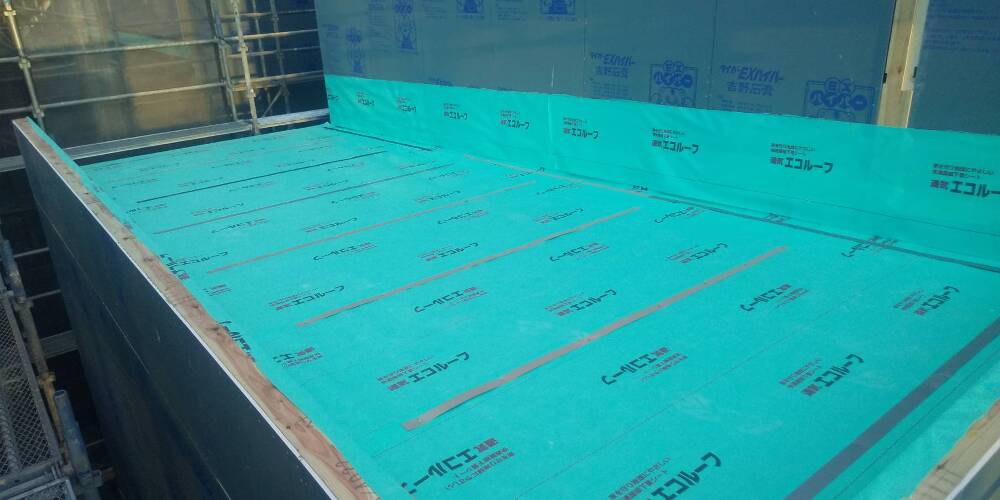

屋根下地材(構造用合板)を施工した後、屋根下葺シート「通気エコーフ」を施工しています。
優れた釘穴シール性で水漏れを防ぎ、ルーフィングに比べ優れた通気性をもっているので、湿気を屋外に放出し、野地板の腐食・変形・カビなどを防ぎます。
- 39. 2022年12月06日
-
上棟
耐力壁が2階まで施工されました。
- 40. 2022年12月06日
-
上棟

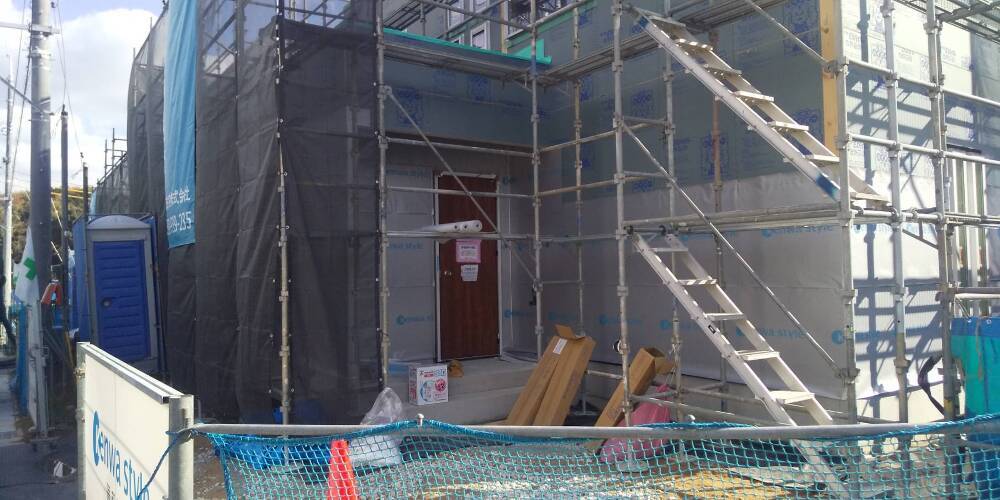

- 41. 2022年12月20日
-

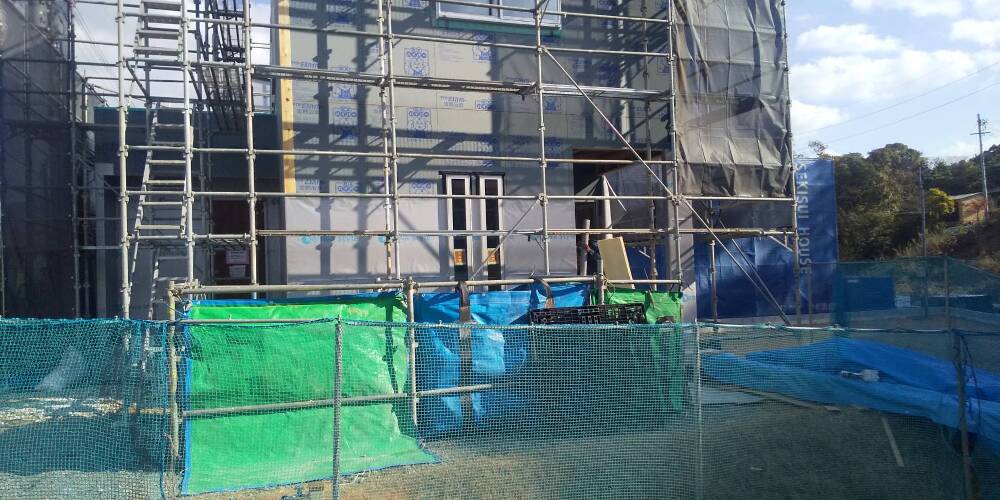

外部施工状況
- 42. 2022年12月20日
-
外部施工状況
- 43. 2022年12月20日
-

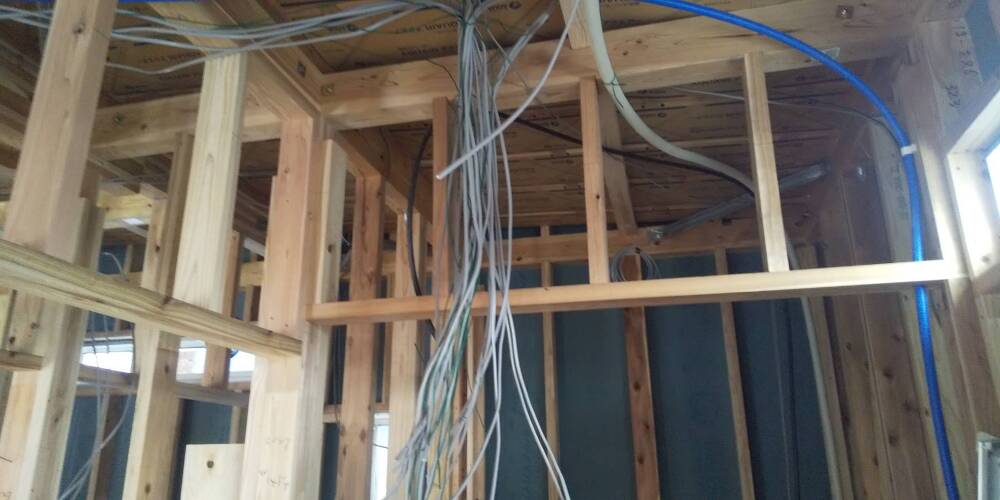

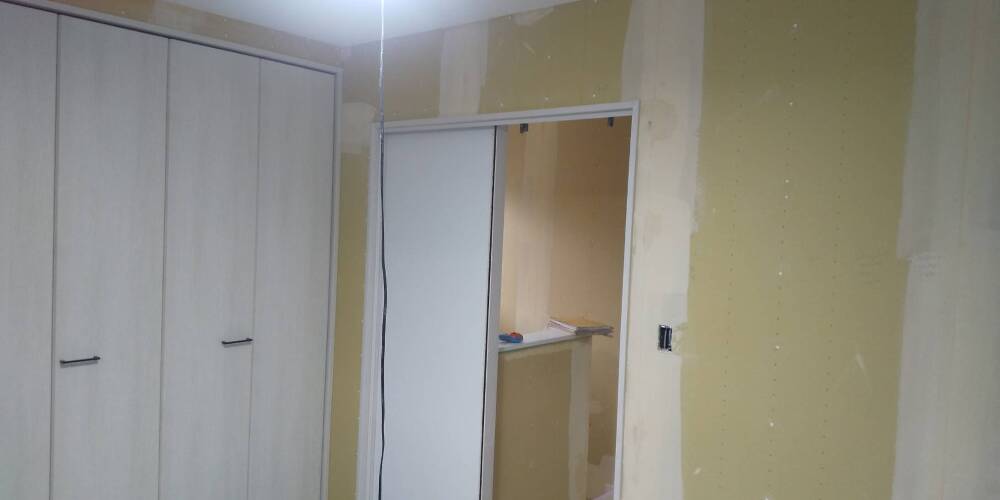

内部施工状況

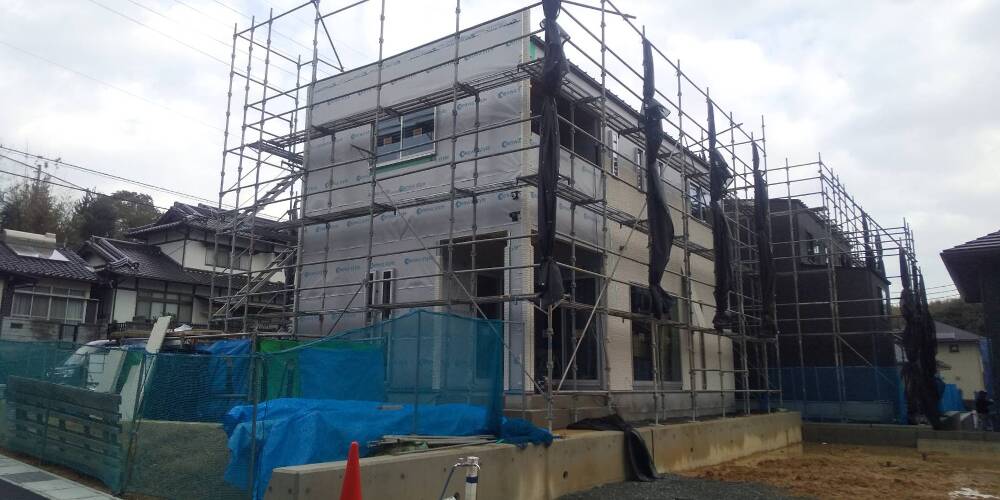

- 44. 2022年12月20日
-
内部施工状況

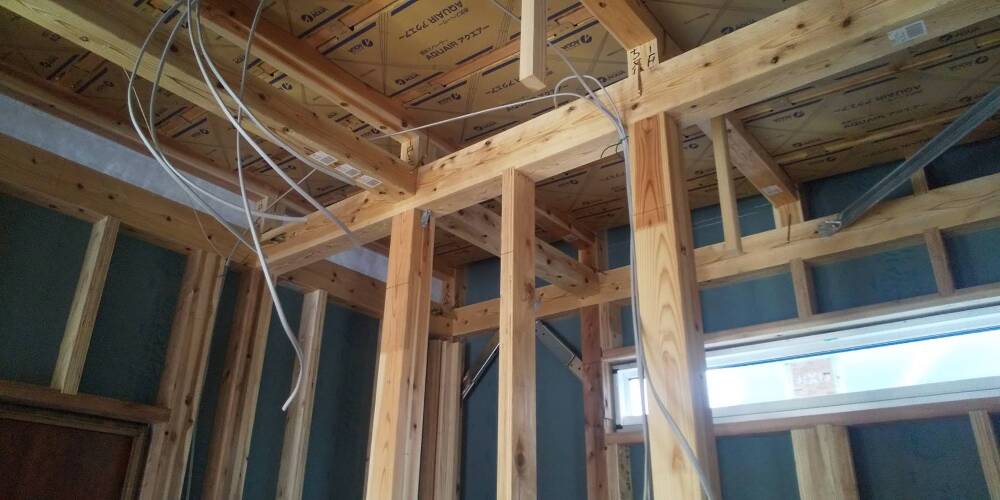

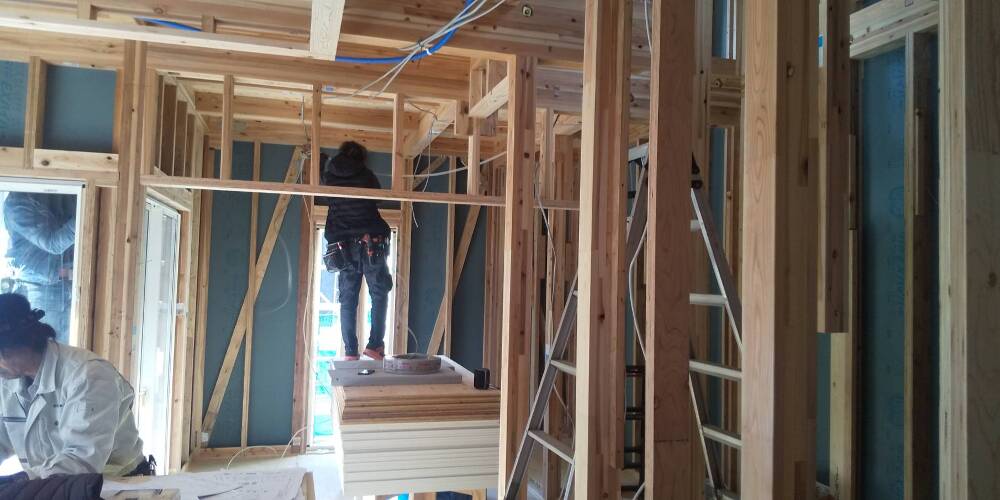

- 45. 2022年12月20日
-
内部施工状況

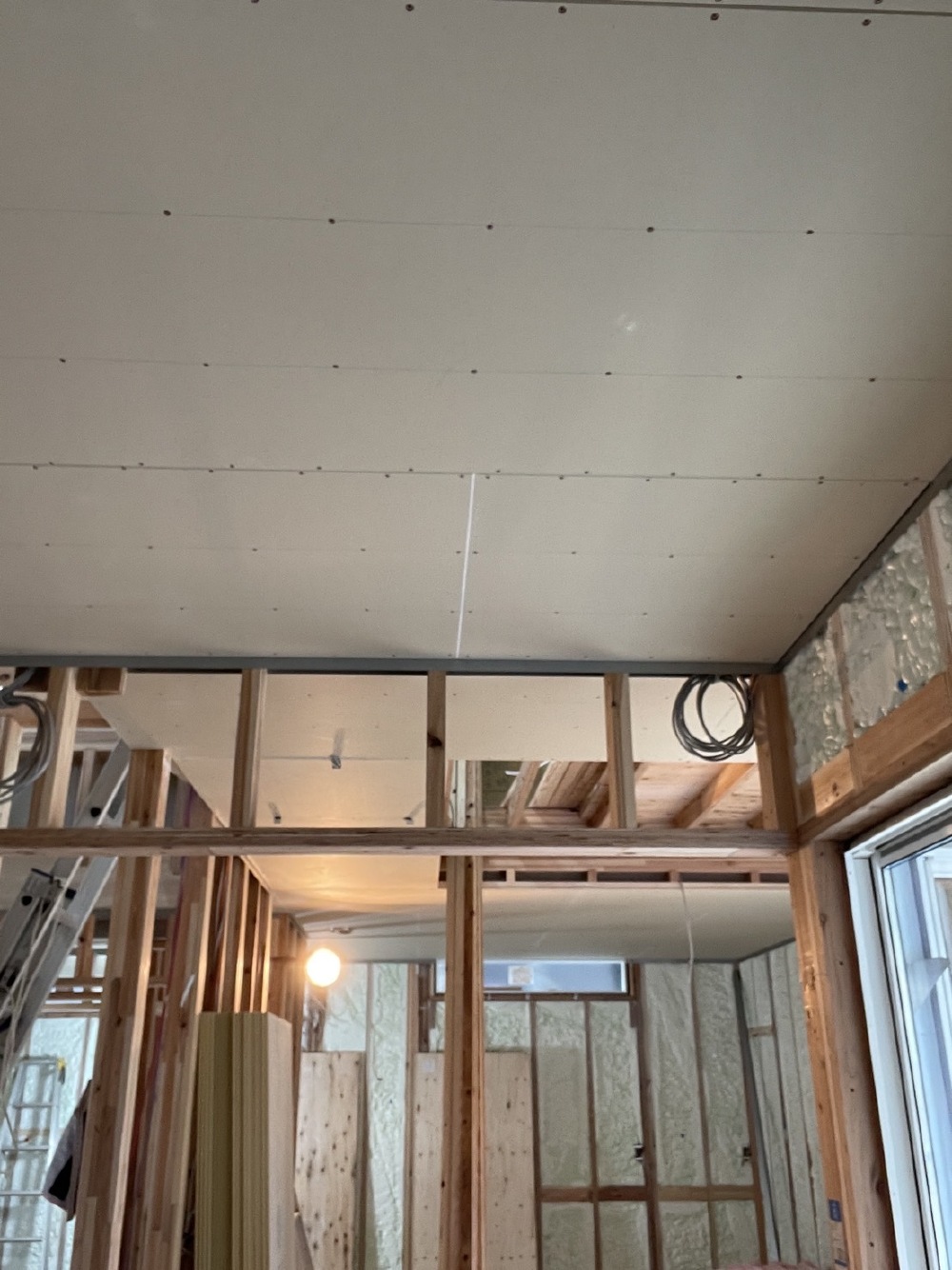

- 46. 2022年12月22日
-
内部施工状況

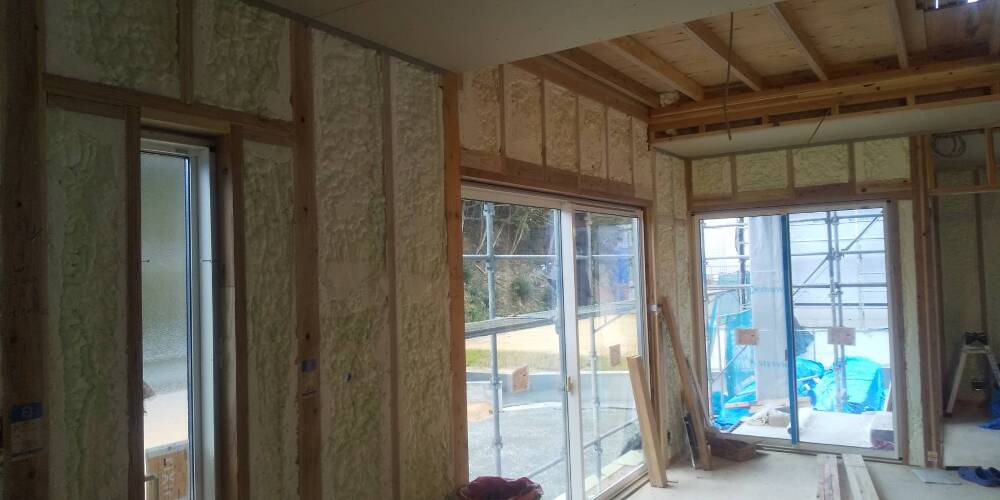

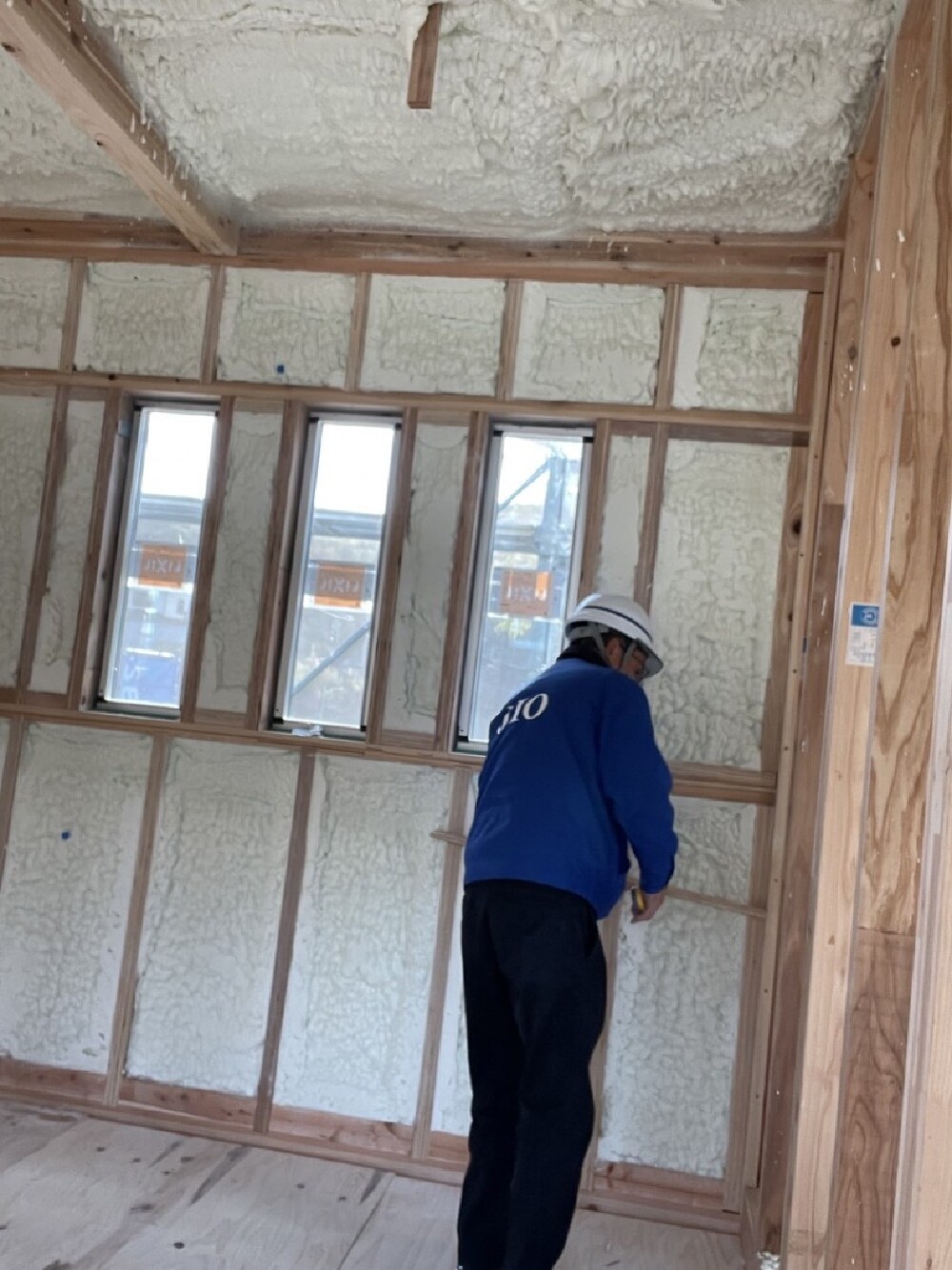

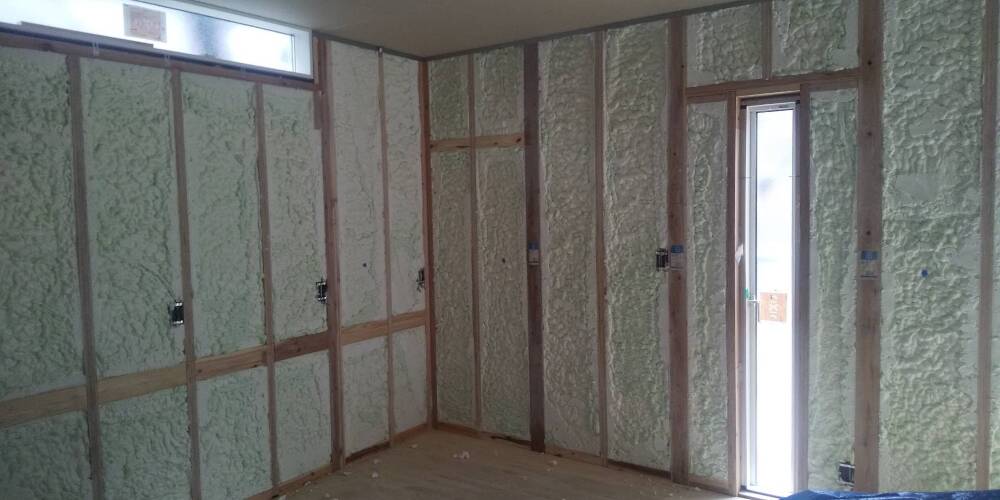

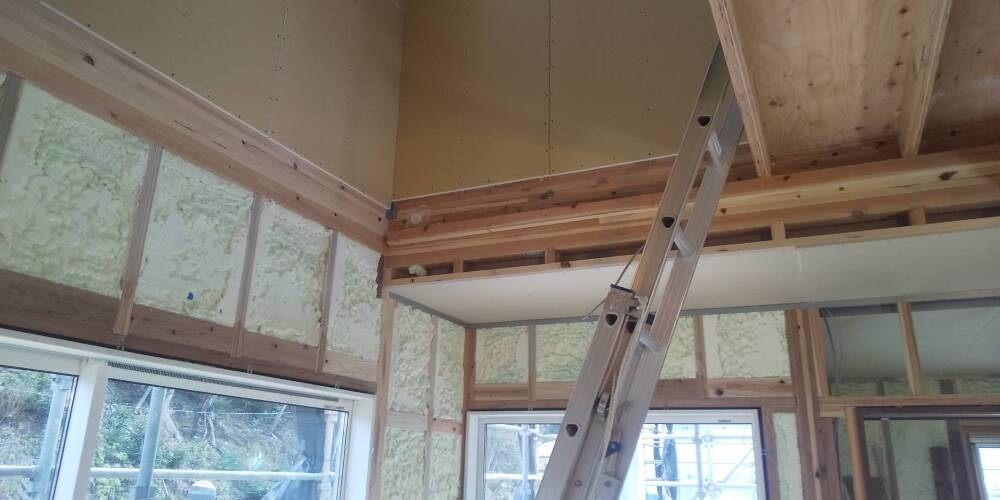

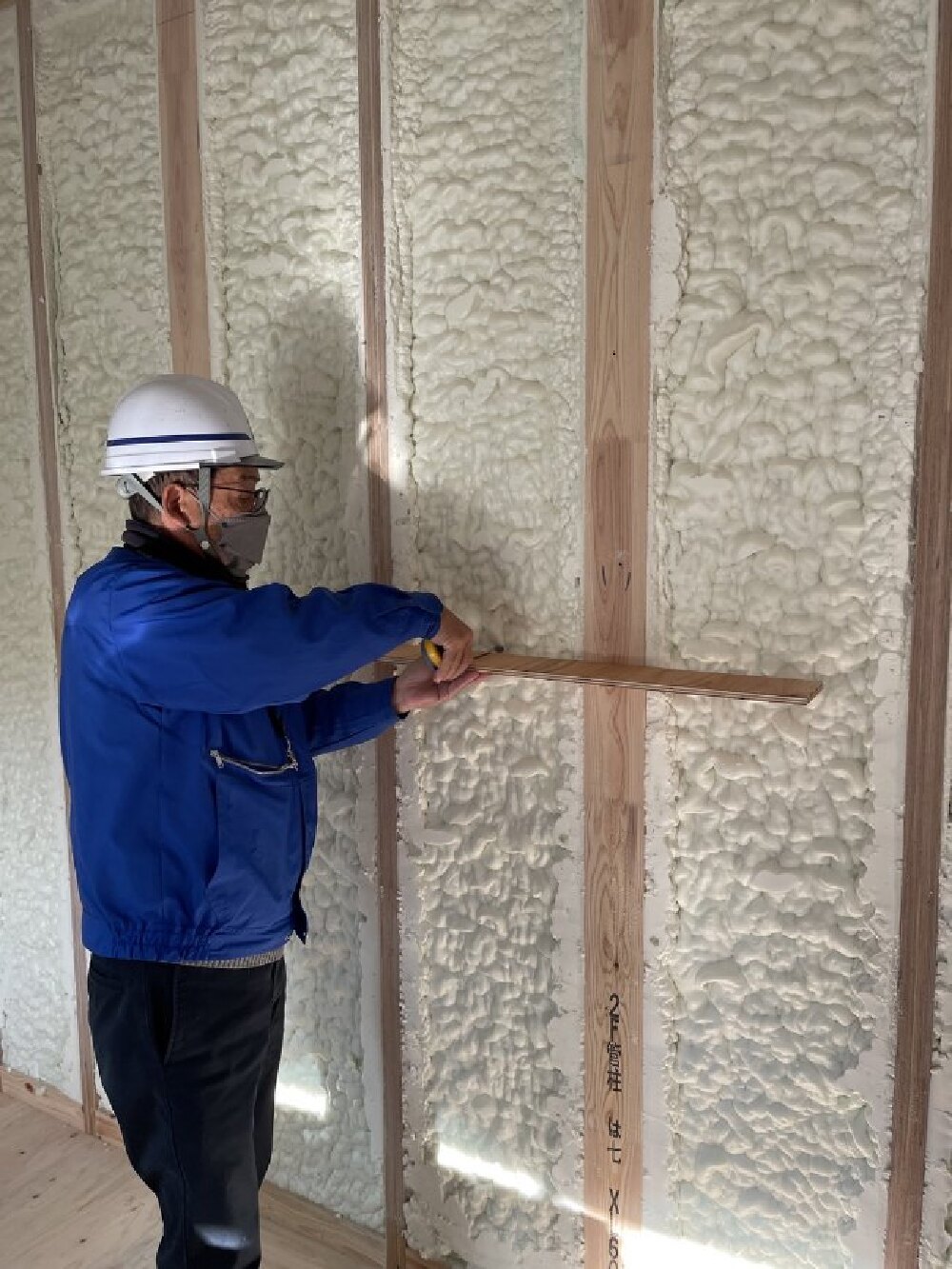

アクアフォーム吹き付け後、JIO断熱検査が行われました。
- 47. 2022年12月22日
-
内部施工状況
JIO断熱検査
- 48. 2022年12月24日
-

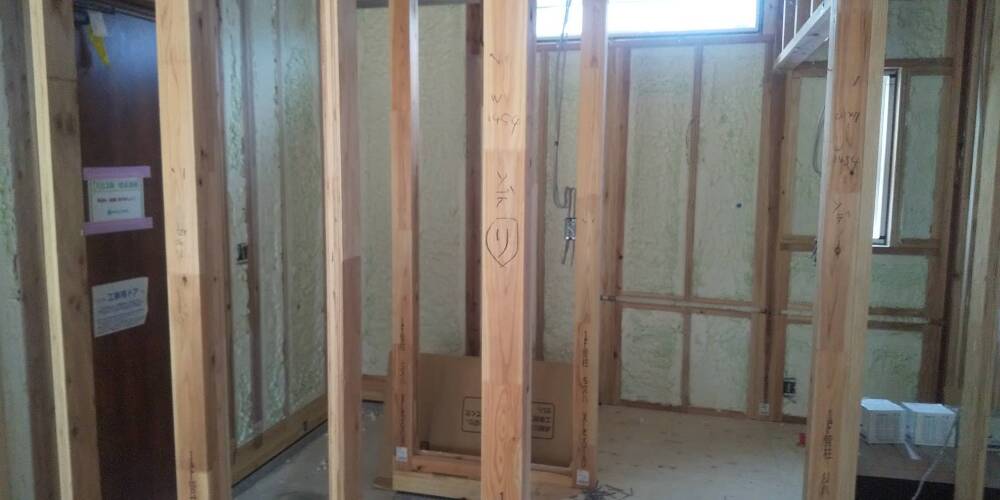

内部施工状況

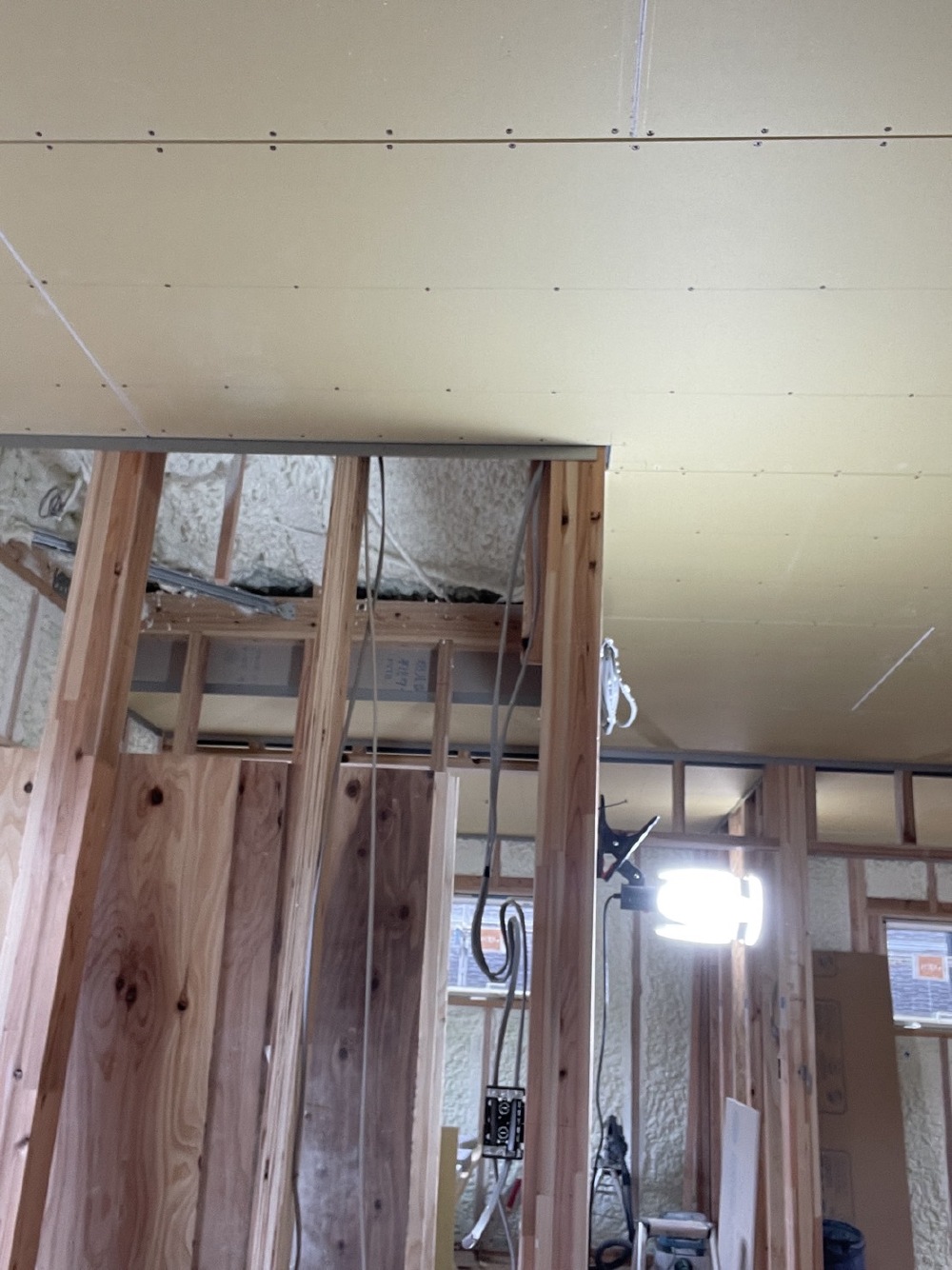

- 49. 2022年12月24日
-
内部施工状況
- 50. 2022年12月27日
-

外部施工状況
- 51. 2022年12月27日
-
内部施工状況

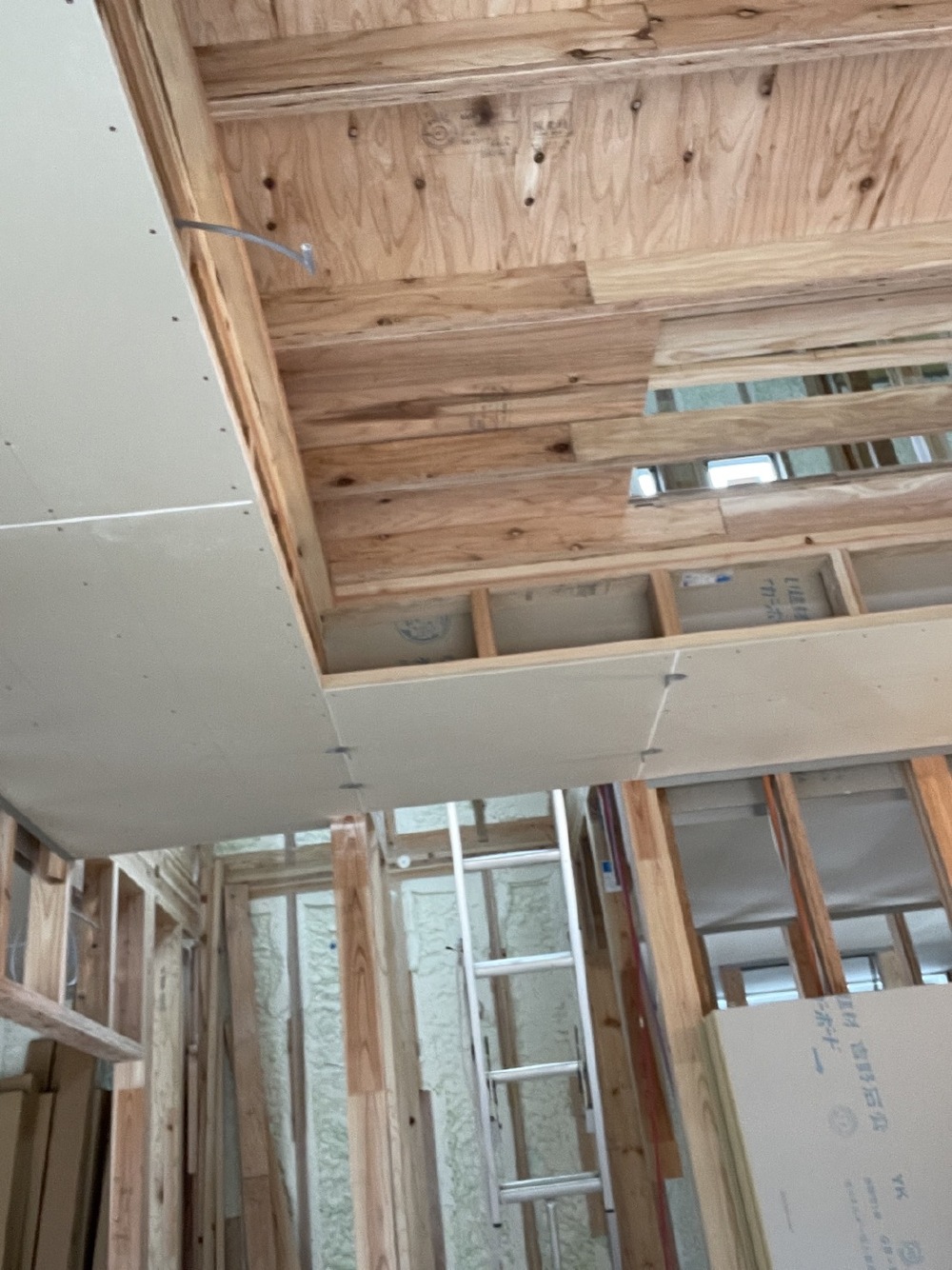

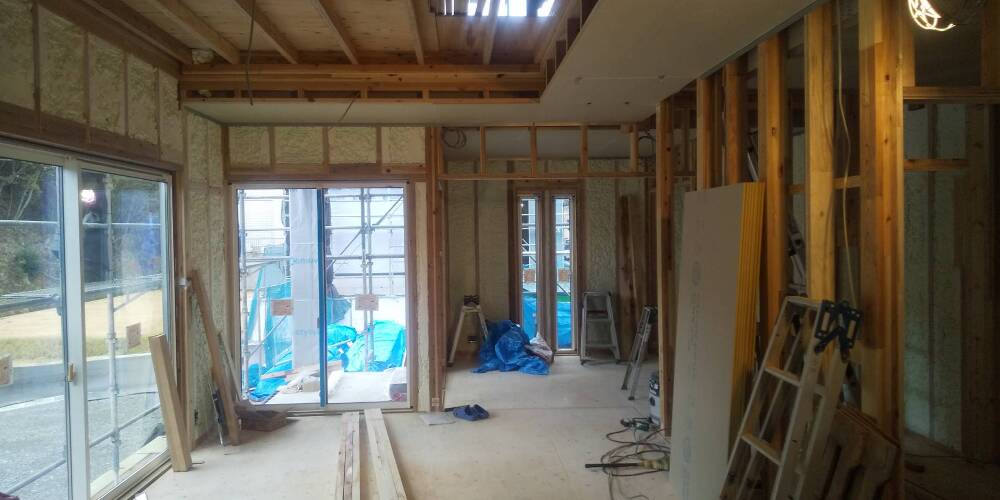

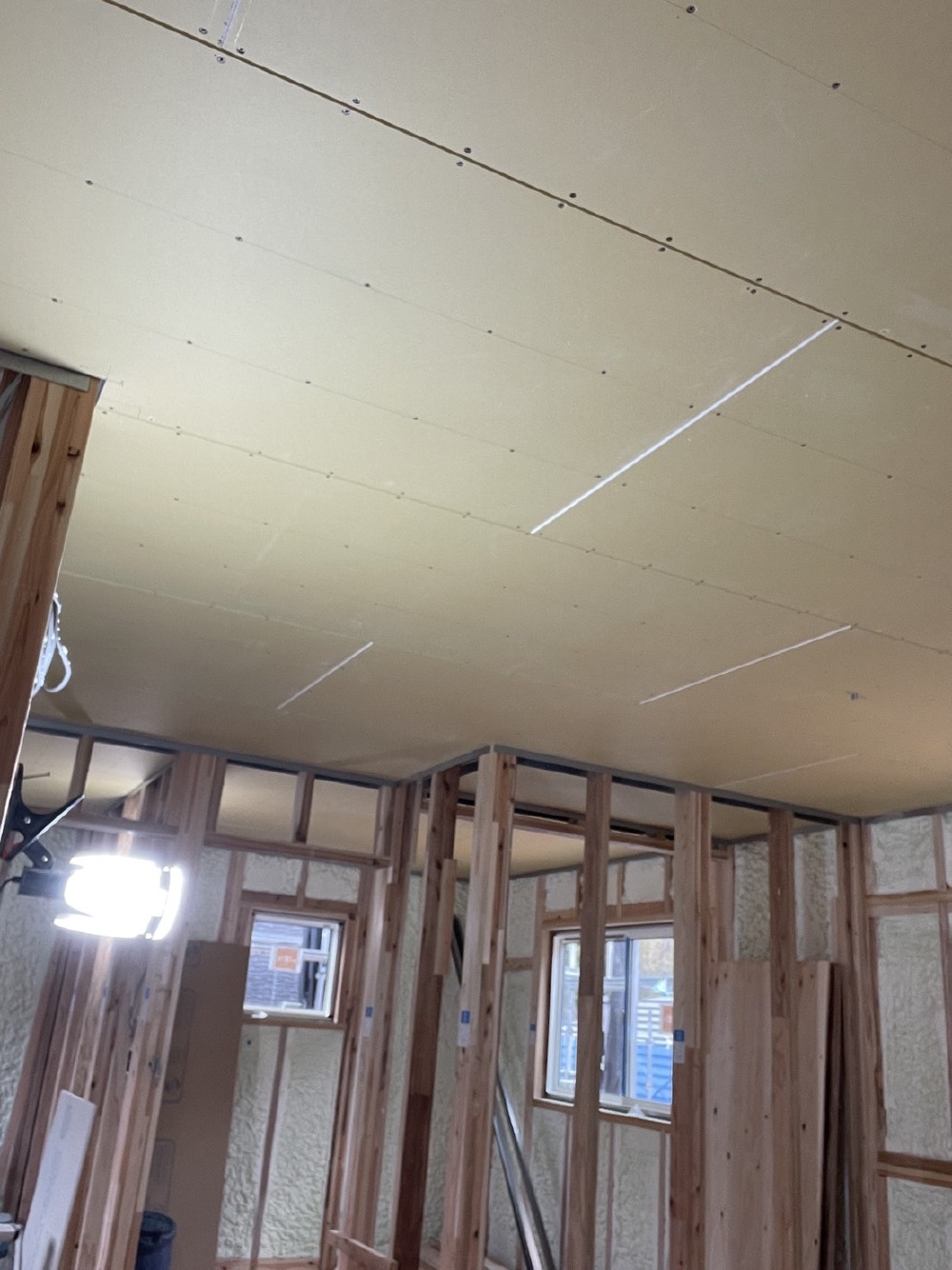

天井の石膏ボード貼り施工中です。
- 52. 2022年12月27日
-
内部施工状況
天井石膏ボード貼り
- 53. 2022年12月28日
-
内部施工状況
天井石膏ボード貼り
- 54. 2022年12月28日
-
内部施工状況
天井石膏ボード貼り
- 55. 2022年12月28日
-
内部施工状況
天井石膏ボード貼り
- 56. 2022年12月28日
-
内部施工状況
天井石膏ボード貼り
- 57. 2022年12月29日
-
しめ縄 2022年今年もありがとうございました
- 58. 2023年01月13日
-

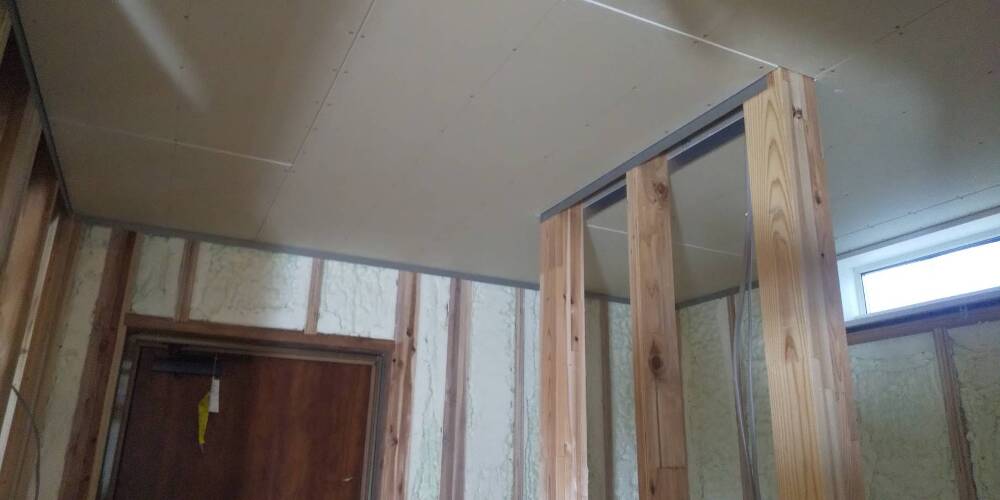

内部施工状況

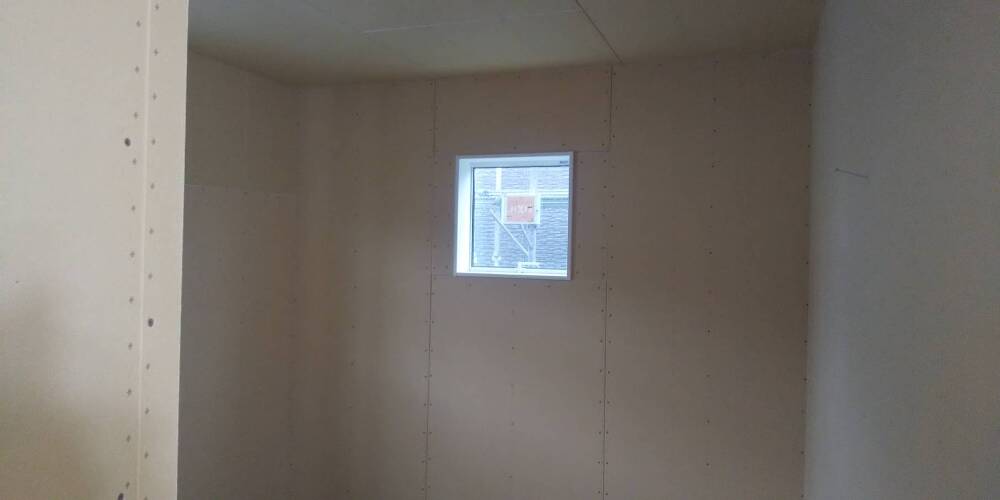

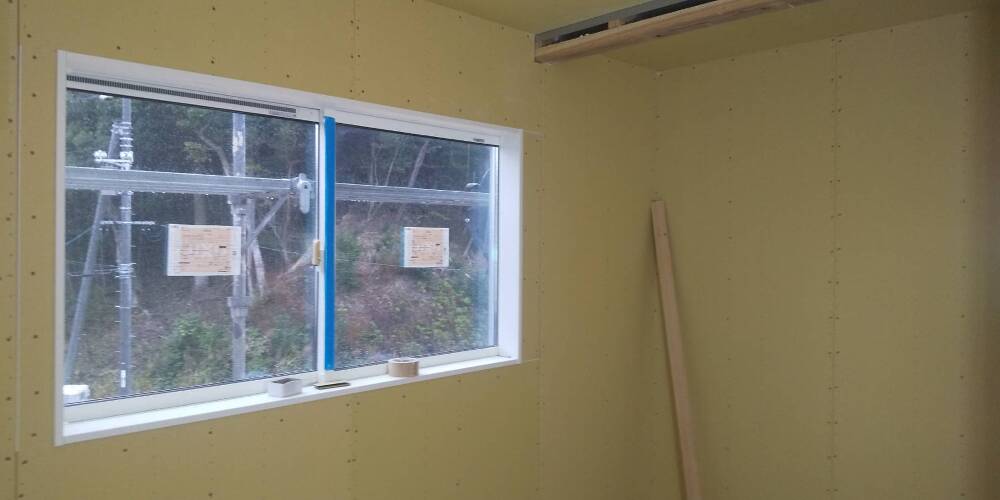

石膏ボード貼り
- 59. 2023年01月13日
-
内部施工状況

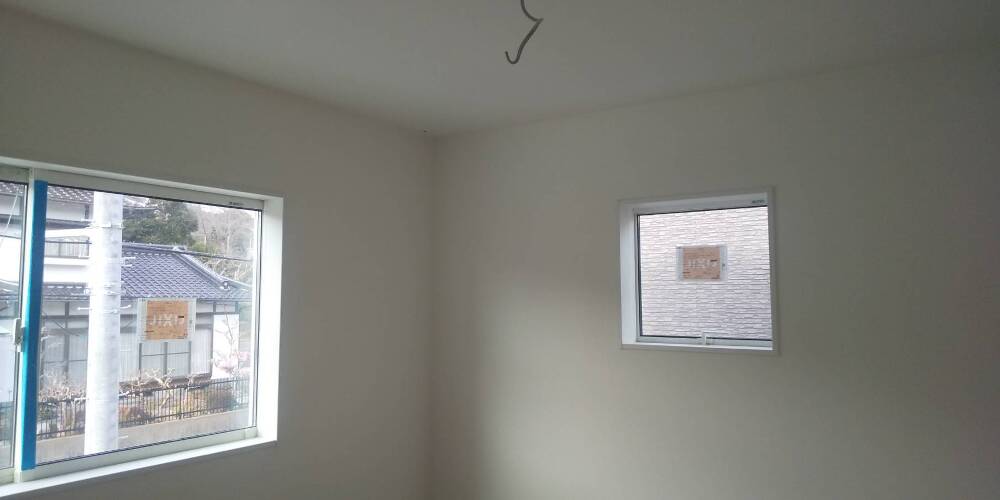

壁面の石膏ボード貼り施工が施工されました。
- 60. 2023年01月13日
-
内部施工状況

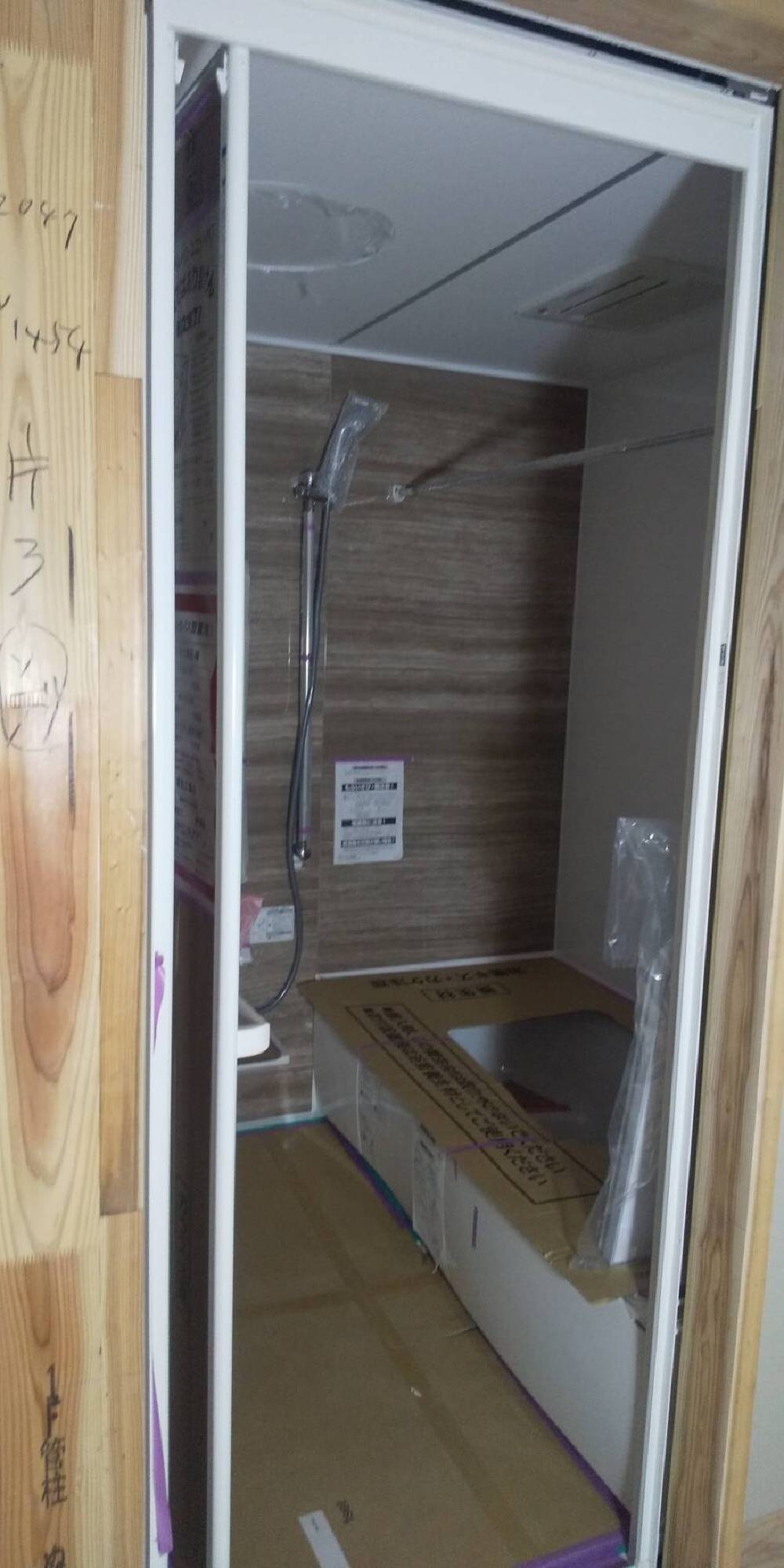

ユニットバスが設置されました。
- 61. 2023年01月13日
-
内部施工状況
天井に石膏ボード貼り施工されました。
- 62. 2023年01月18日
-

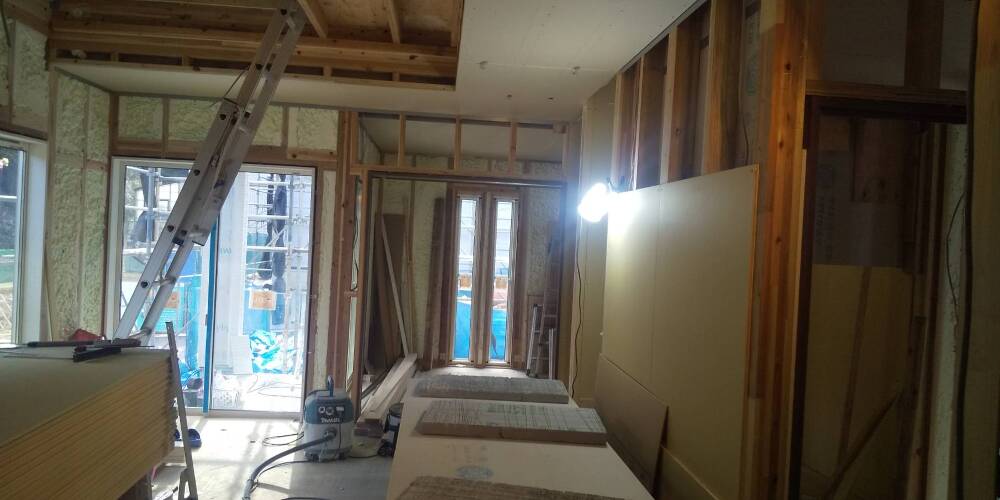

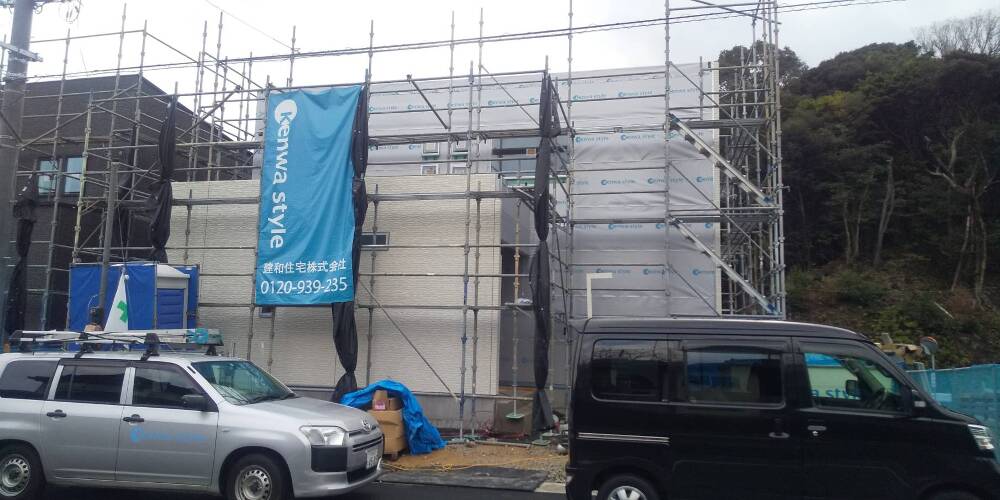

外部施工状況

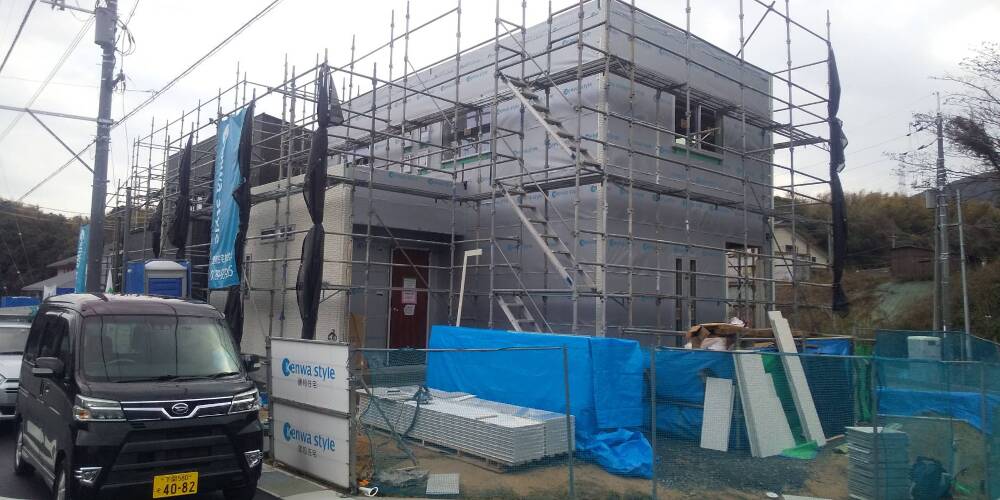

サイディング貼り工事を行っています。

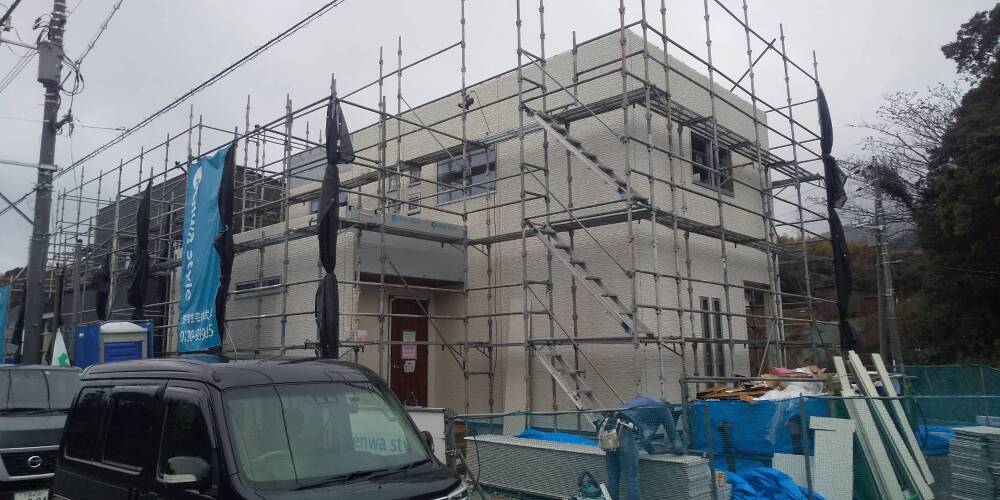

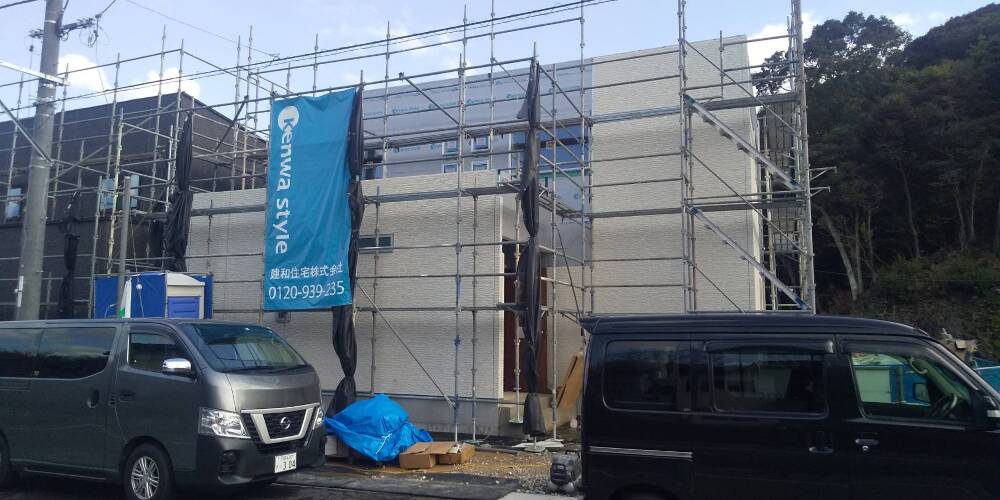

- 63. 2023年01月18日
-
外部施工状況
サイディング貼り工事
- 64. 2023年01月18日
-
外部施工状況
サイディング貼り工事
- 65. 2023年01月19日
-
外部施工状況
サイディング貼り工事
- 66. 2023年01月19日
-
内部施工状況
石膏ボード貼り
- 67. 2023年01月19日
-
内部施工状況
石膏ボード貼り
- 68. 2023年01月19日
-
内部施工状況
石膏ボード貼り
- 69. 2023年01月23日
-
外部施工状況
サイディング貼り工事

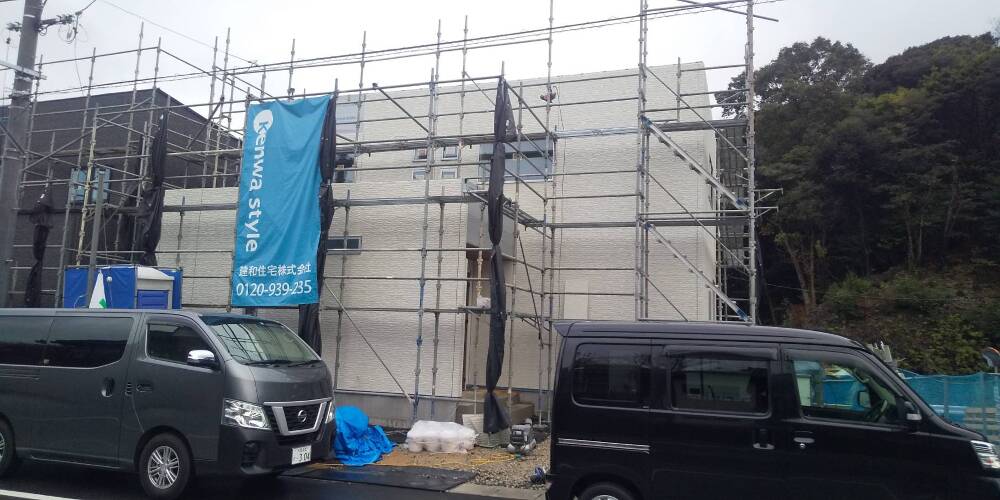

- 70. 2023年01月23日
-
外部施工状況
サイディング貼り工事

- 71. 2023年02月03日
-
外部施工状況

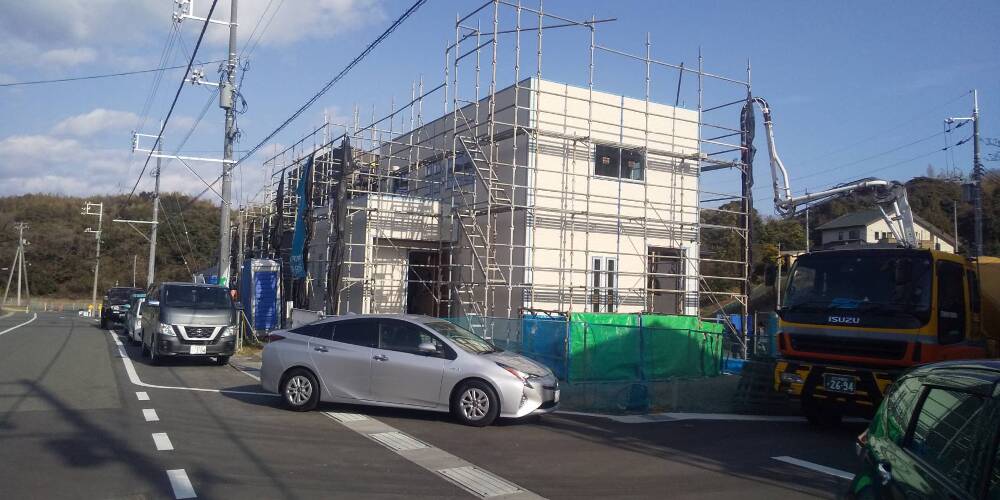

- 72. 2023年02月03日
-
外部施工状況

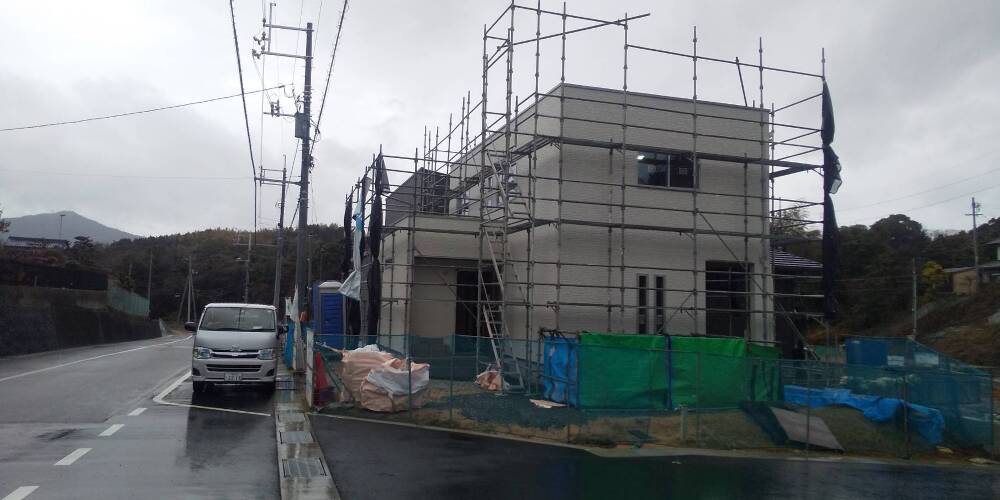

- 73. 2023年02月13日
-

内部施工状況

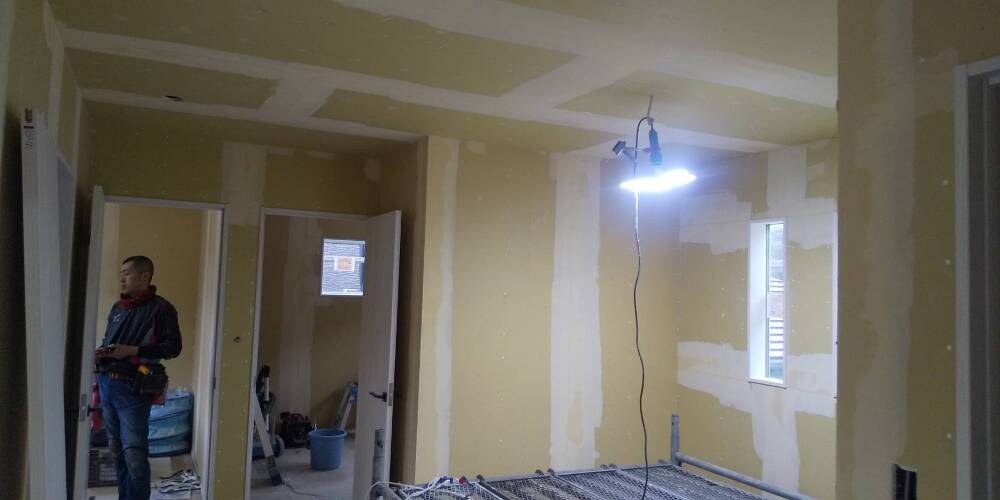

パテ処理後、クロス貼り工事施工中です。
- 74. 2023年02月13日
-
内部施工状況
クロス貼り工事
- 75. 2023年02月13日
-
内部施工状況
クロス貼り工事
- 76. 2023年02月13日
-
外部施工状況

- 77. 2023年02月17日
-
内部施工状況
クロス貼り工事
- 78. 2023年02月17日
-
内部施工状況
クロス貼り工事
- 79. 2023年02月17日
-
内部施工状況
クロス貼り工事
- 80. 2023年02月17日
-
外部施工状況
足場が撤去されました。
- 81. 2023年02月17日
-
外部施工状況
足場撤去
- 82. 2023年02月21日
-
内部施工状況
クロス貼り工事
- 83. 2023年02月21日
-
内部施工状況
クロス貼り工事
- 84. 2023年03月04日
-
内部施工状況
JIO完了検査
- 85. 2023年03月04日
-

内部施工状況
JIO完了検査

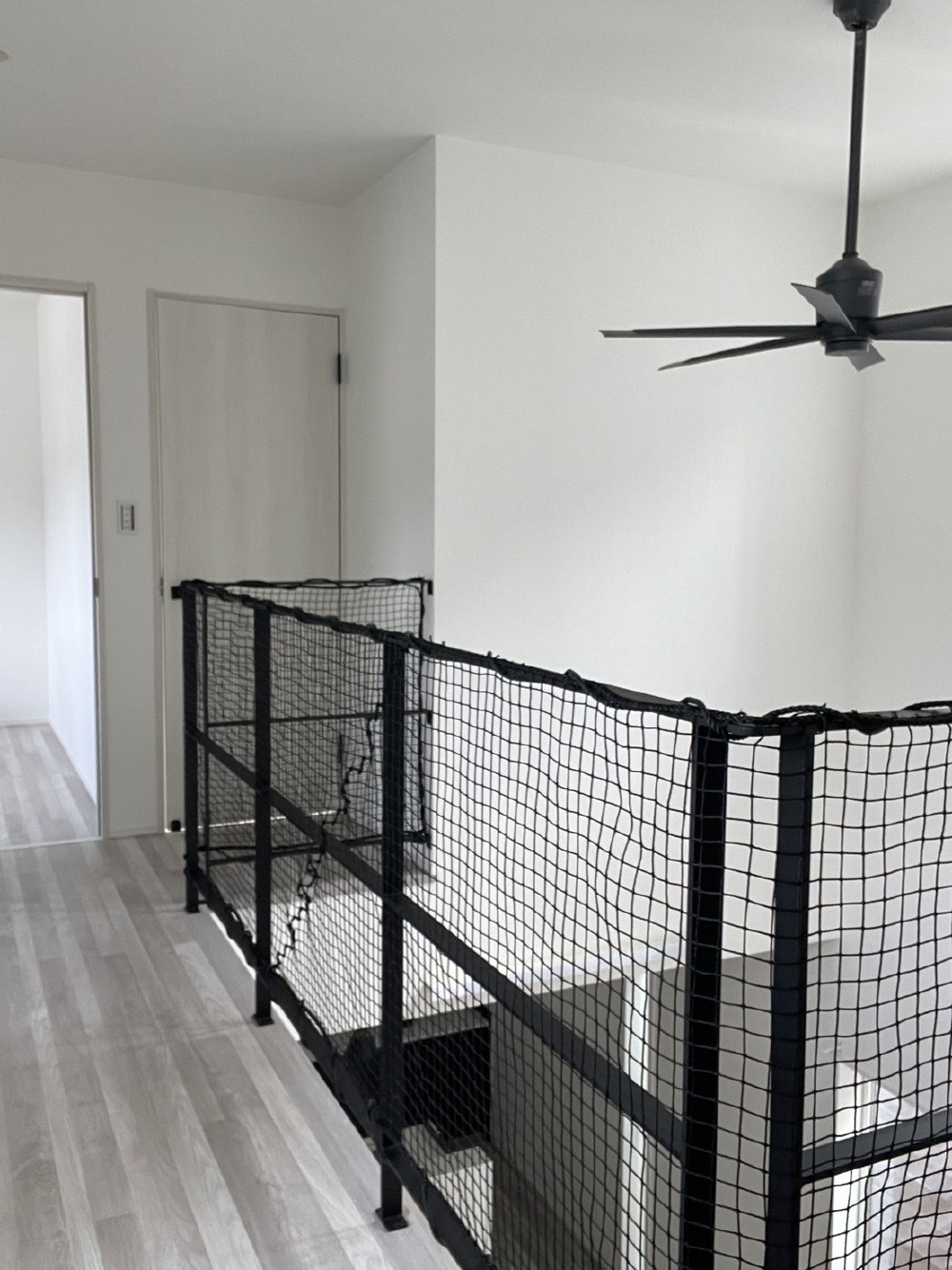

- 86. 2023年03月21日
-
お引渡し
- 87. 2023年03月21日
-
お引渡し
