カテリーナ大歳 木造3階建てマンション【2LDK・6戸】

(山口市矢原)

スタイル別|すべて

建築中レポート

1. 2020年06月02日

解体工事

解体工事

山口市に、木造3階建てアパートが始動します。

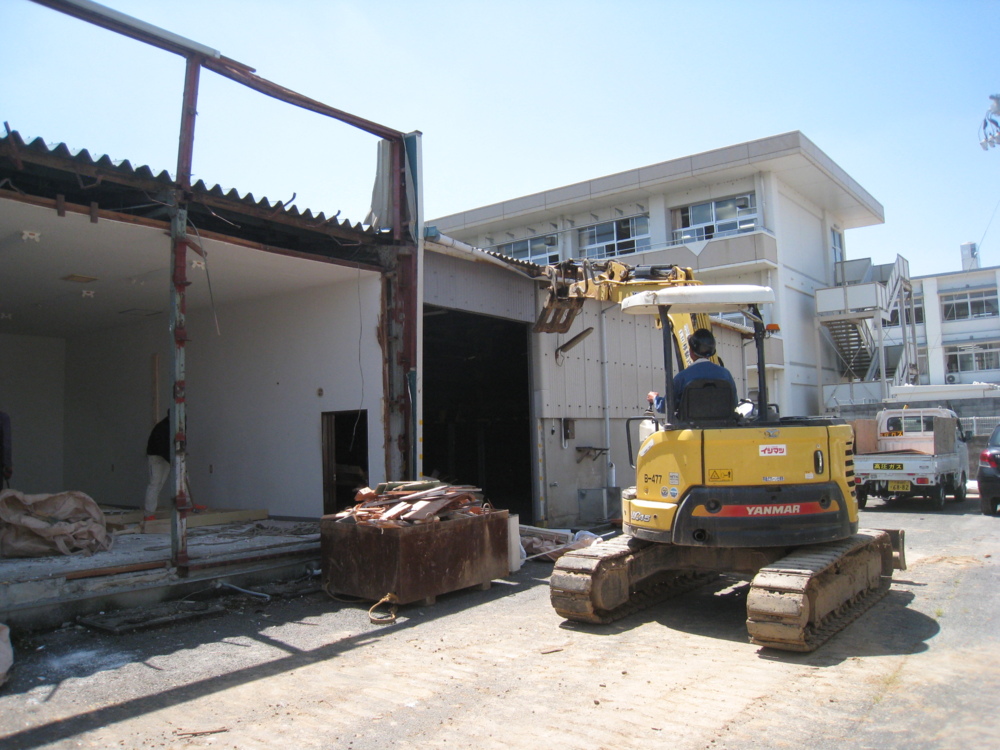

解体工事が始まりました。

2. 2020年06月09日
解体工事

解体工事

建物がなくなりました。
次はアスファルト解体工事に入ります。

3. 2020年06月19日
解体工事完了

解体工事完了

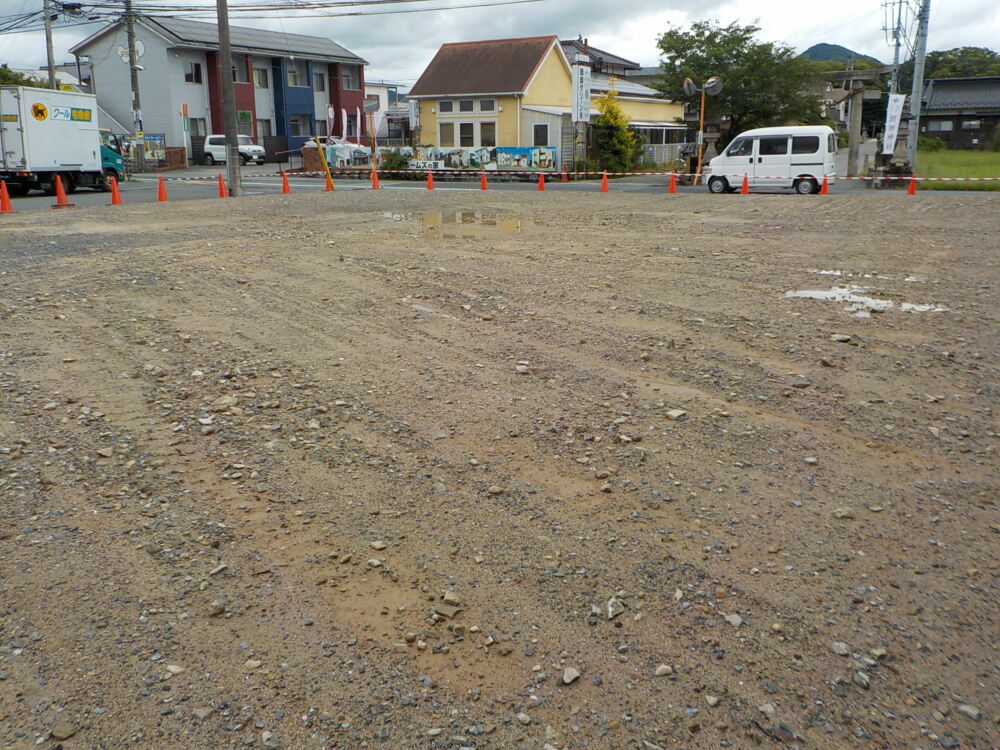

解体工事が終わり、更地になりました。
これから基礎工事に入っていきます。

4. 2020年06月29日
地鎮祭

地鎮祭

地鎮祭が執り行われました。
本日は誠におめでとうございます。
地鎮祭では、氏神様のお許しを頂き、工事の安全と完成をお祈りしました。
これから工事が始まっていきます。
どうぞ宜しくお願い致します。

5. 2020年08月08日
基礎工事スタート

基礎工事スタート

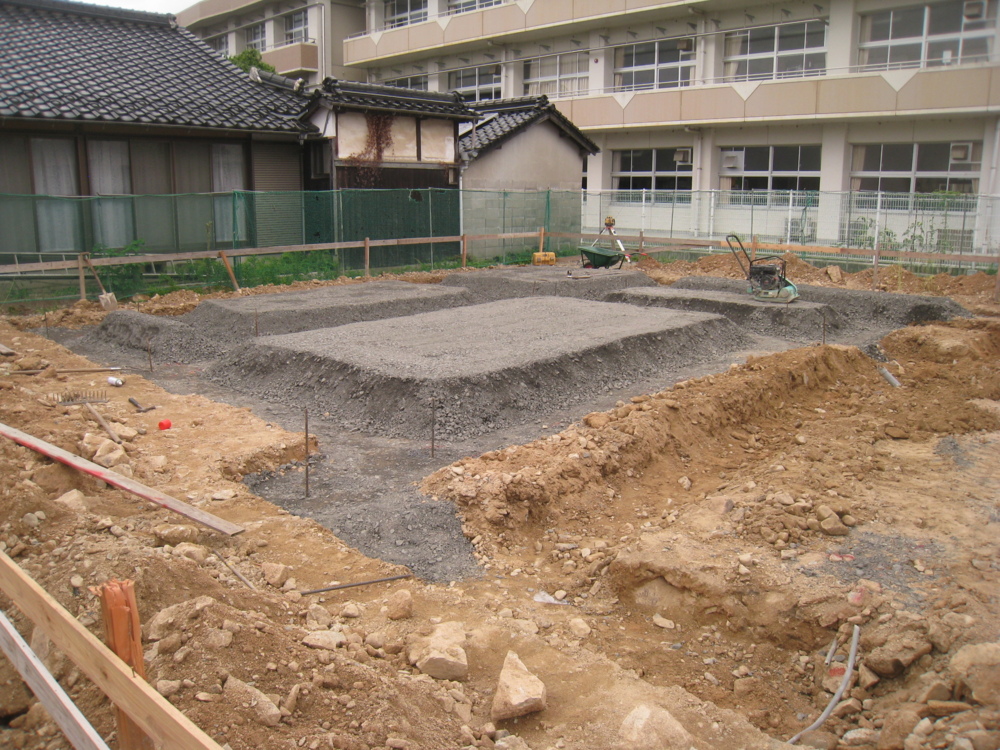

基礎工事が始まりました。
基礎は建物の重量を支え安定させるためにつくる最下部の構造です。
写真は根切りの様子です。
基礎コンクリートを打設する部分の土を掘り出して平らにし、建物の位置を正確に出し、深さを計った上で慎重に掘り進めます。

6. 2020年08月11日

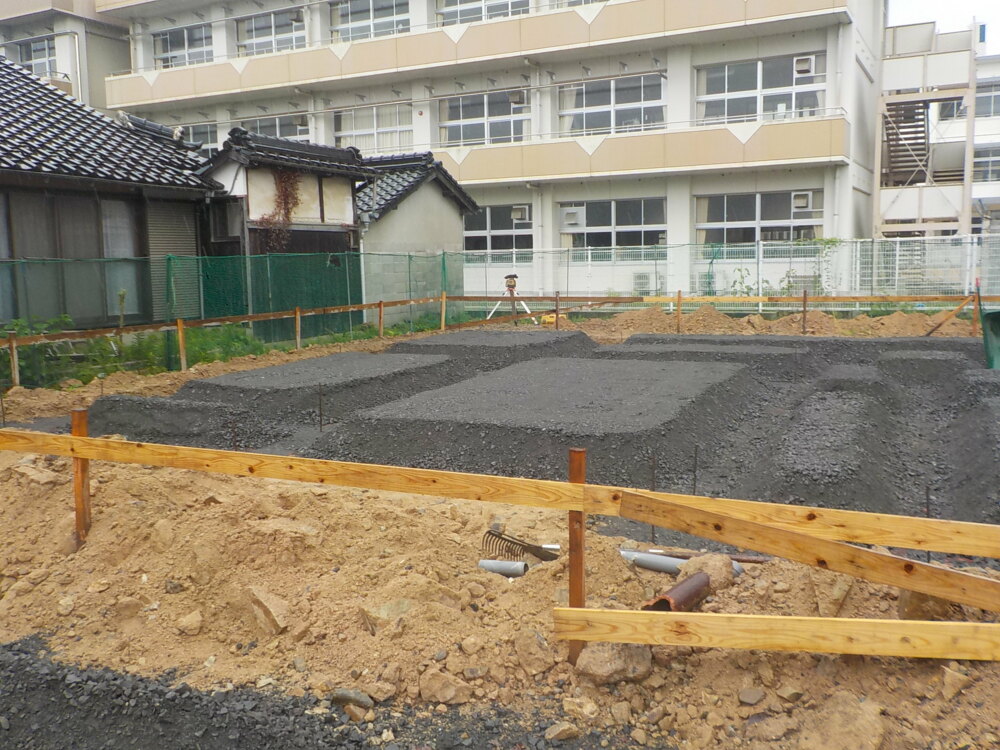

砕石敷き詰め

砕石敷き詰め

基礎の下となる部分に砕石を敷き詰め固め、地盤の支持力を増大します。

7. 2020年08月20日

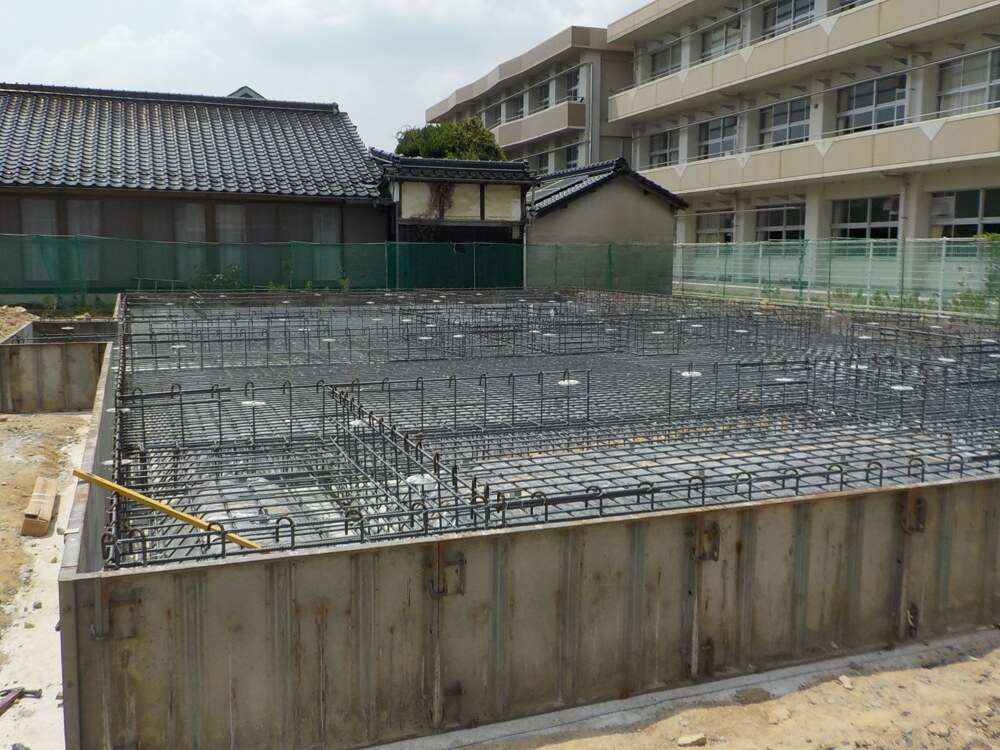

配筋工事

配筋工事

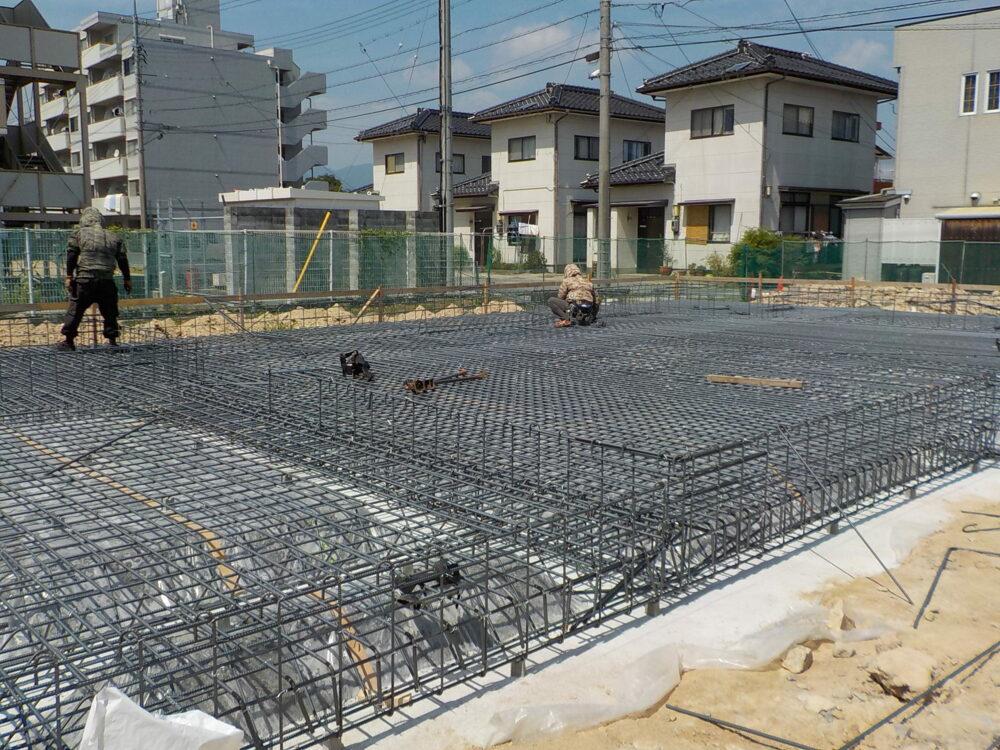

配筋工事の様子です。
基礎の耐久性に関わる大切な工事です。
図面通りにしっかり工事していきます。

8. 2020年08月22日
配筋工事

配筋工事

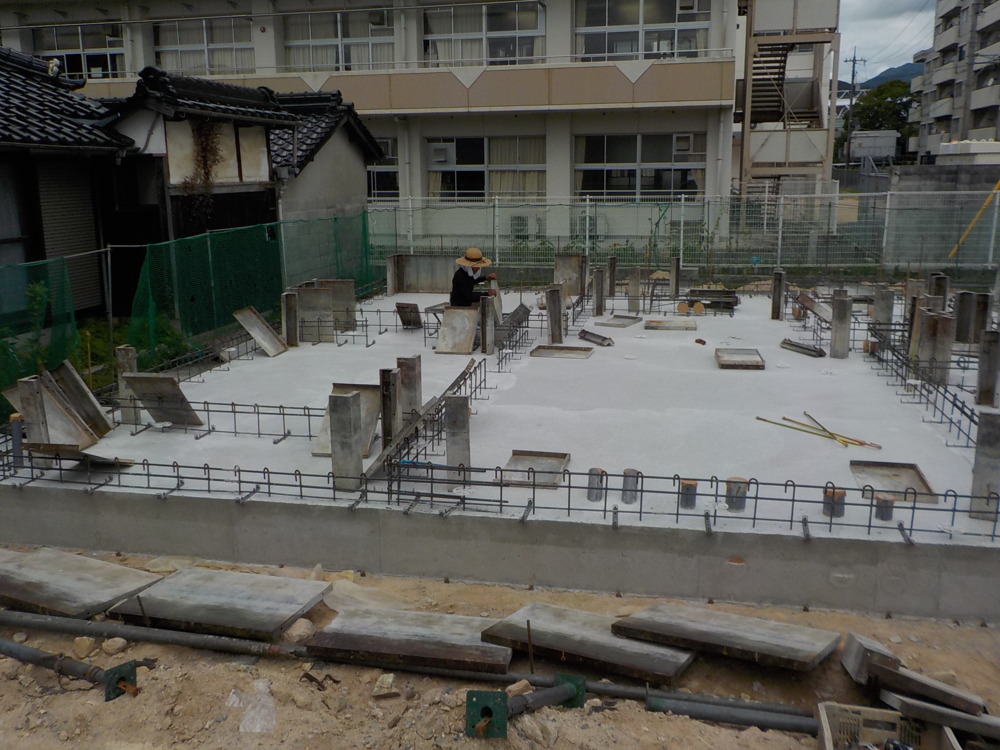

鉄筋を組み終えた後には、専門の検査員により配筋検査が行われ、検査に合格してから、コンクリートの打設という流れになります。

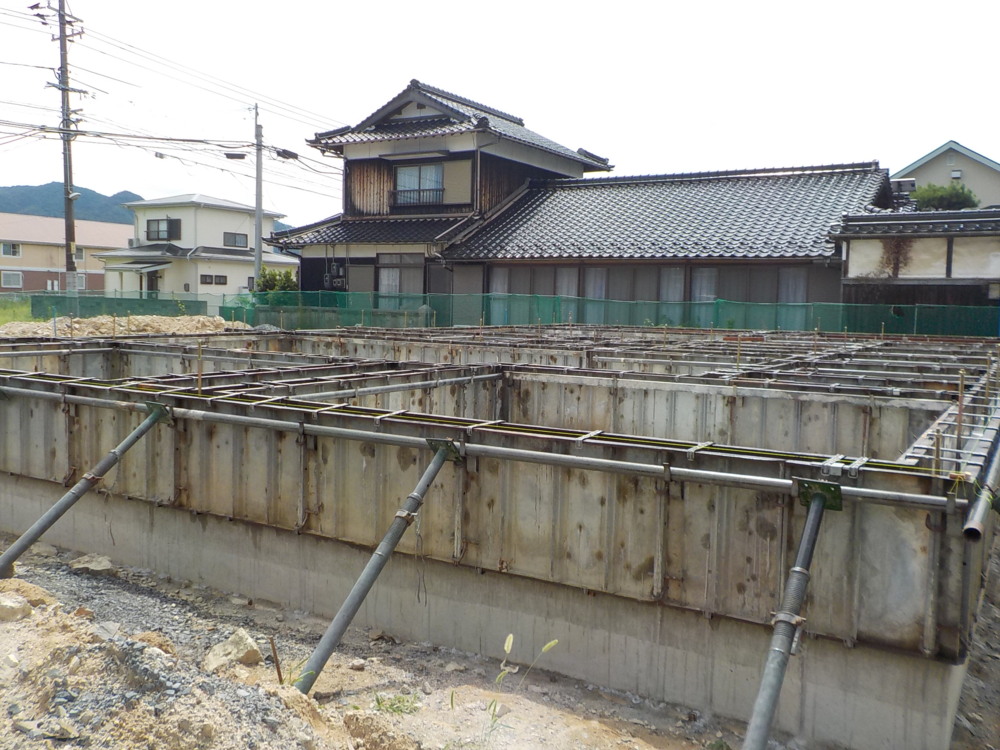

9. 2020年08月26日

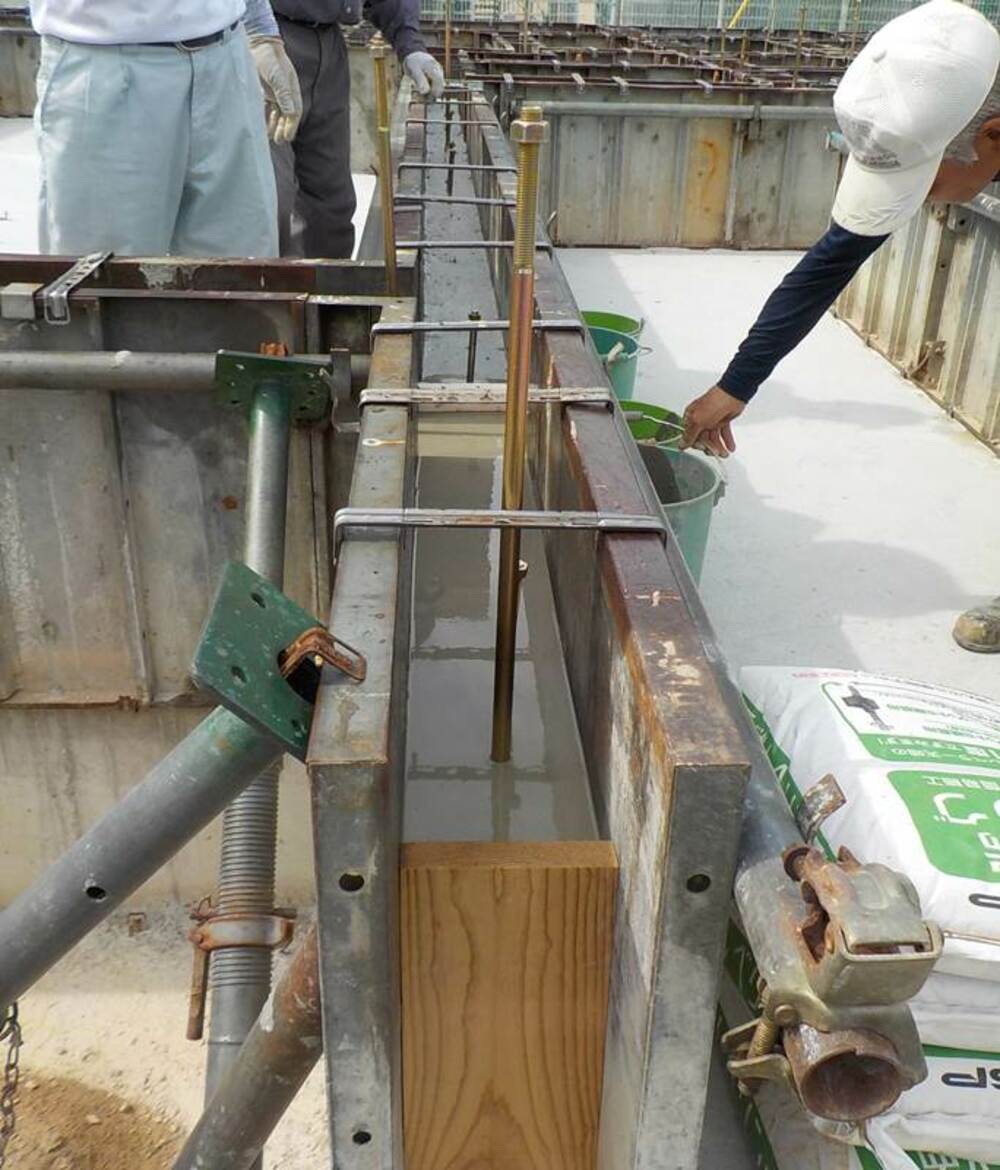

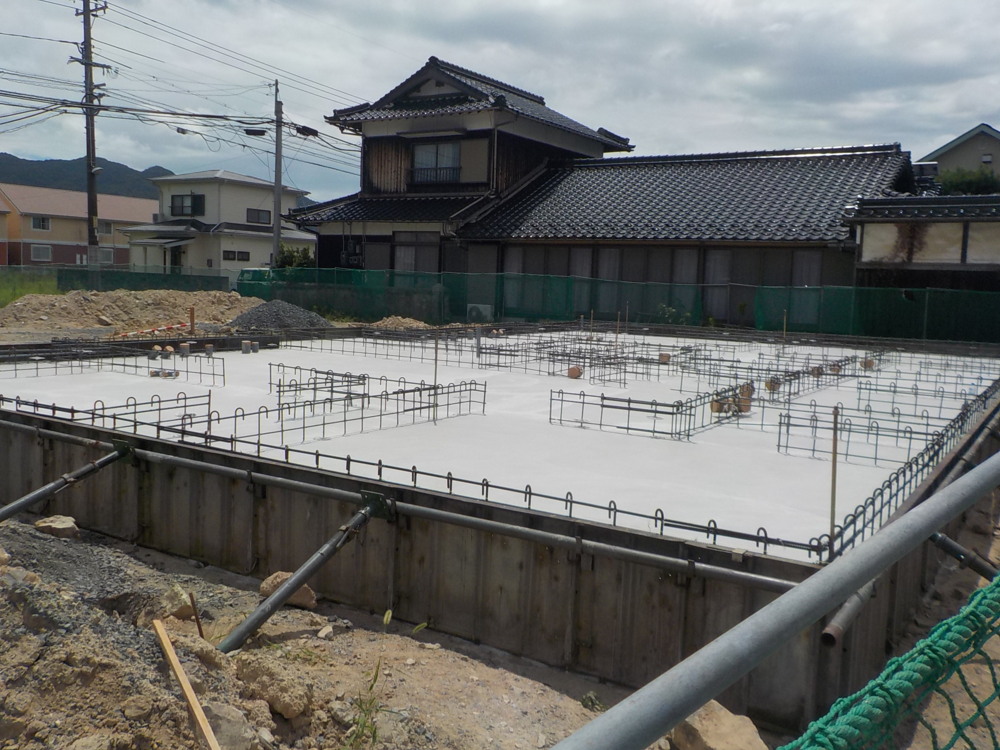

コンクリート打設

コンクリート打設

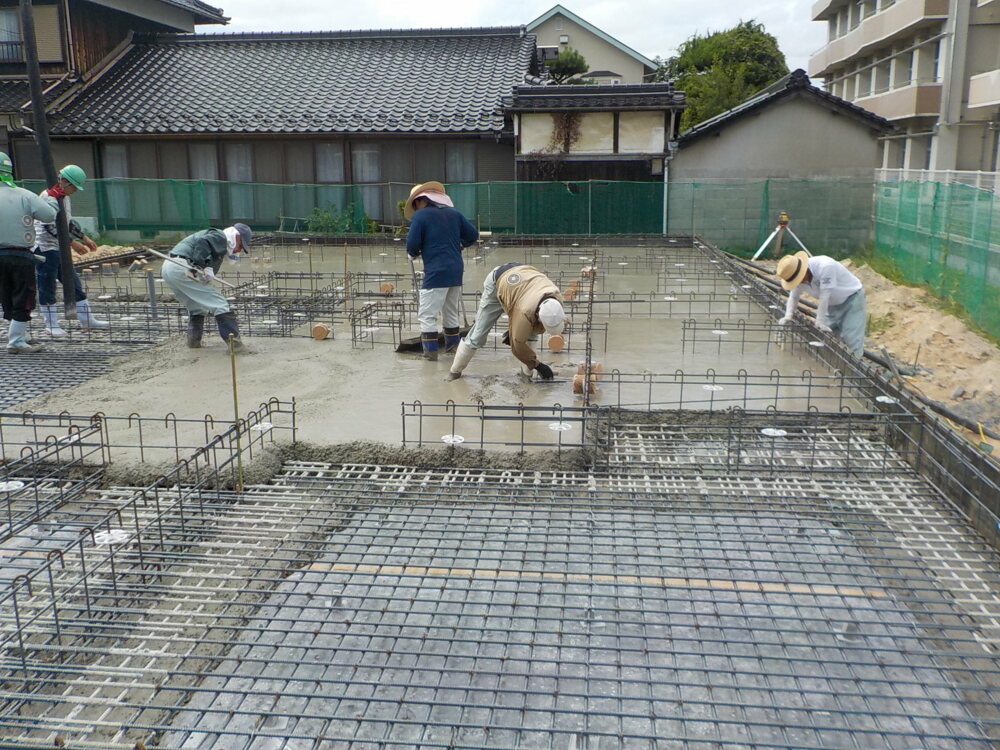

基礎の底にあたるベース部分に、コンクリートを打設しました。
コンクリートの質、養生も基礎の耐久性に関わる重要な工事ですので、しっかり施工いたします。

10. 2020年08月27日
コンクリート打設

コンクリート打設

ベース部分のコンクリートが固まりました。

11. 2020年08月28日
コンクリート打設

コンクリート打設

立ち上がりの枠を組み立てていきます。

12. 2020年09月02日
コンクリート打設

コンクリート打設

立ち上がり部分の型枠を組んでいきます。
組み終わりましたら、コンクリートと流していきます。

13. 2020年09月03日
基礎工事

基礎工事

基礎の立ち上り部分の指定された位置にアンカーボルトを取付け、コンクリートを流します。アンカーボルトは柱・土台などを据えつけるためにコンクリートの基礎などに埋め込むボルトのことです。

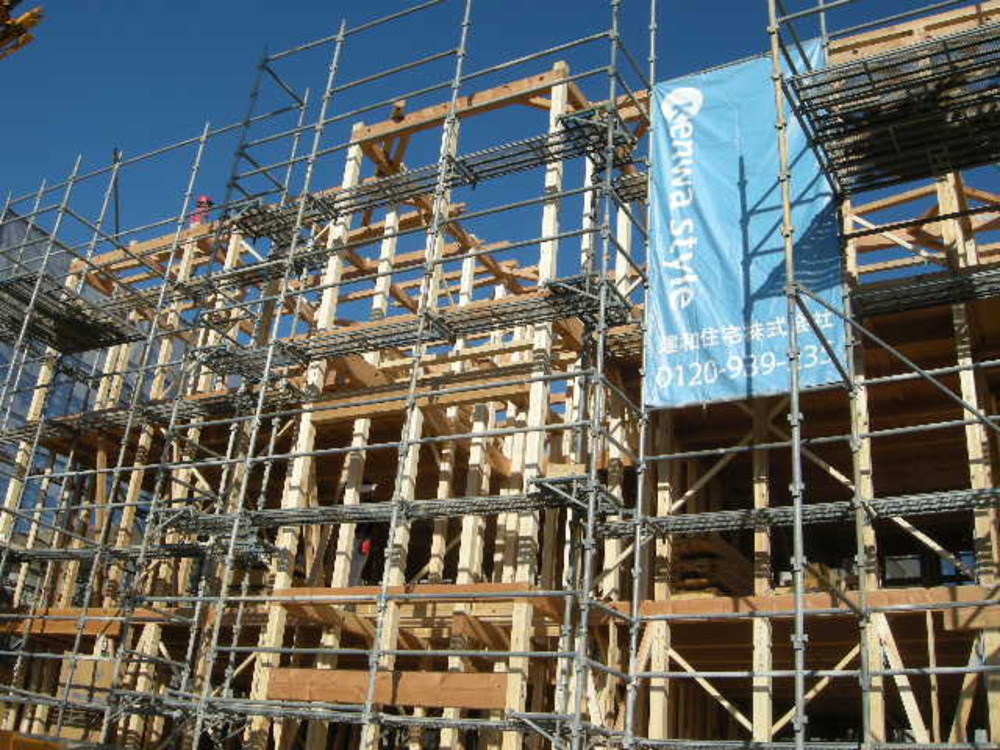

14. 2020年09月10日
外部工事

外部工事

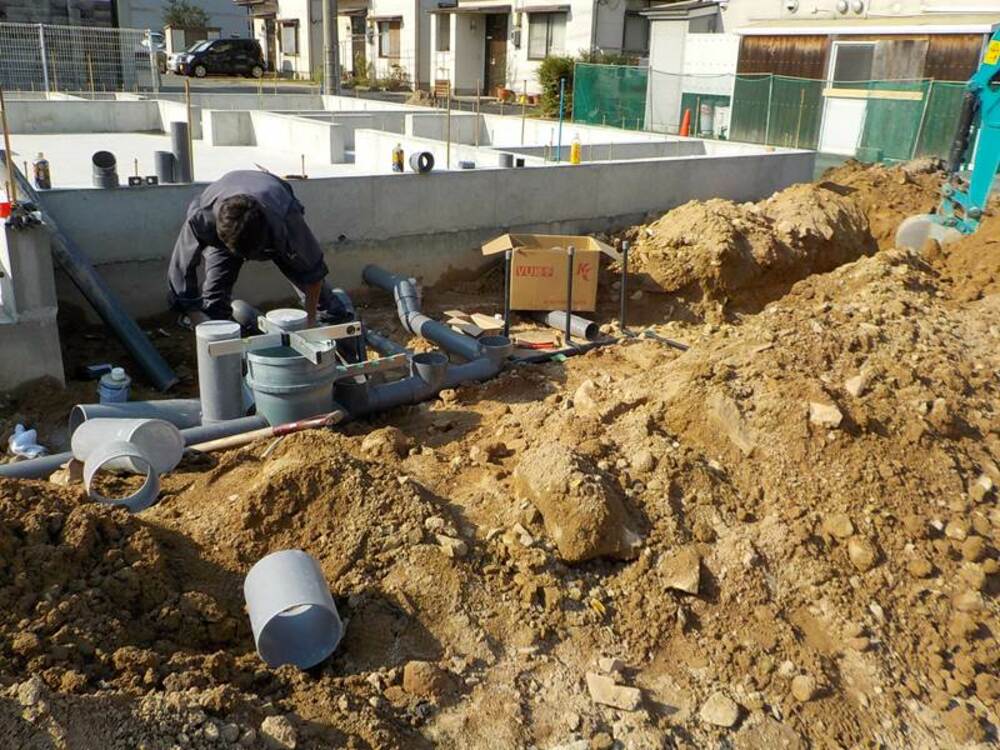

外部の埋設配管を行っています。

15. 2020年09月19日
配管工事

配管工事

建物本体のまわりの外部の配管工事を先行させ、基礎が仕上がった後に外部からの配管と内部の配管を繋ぎ、その後に木工事に入ります。

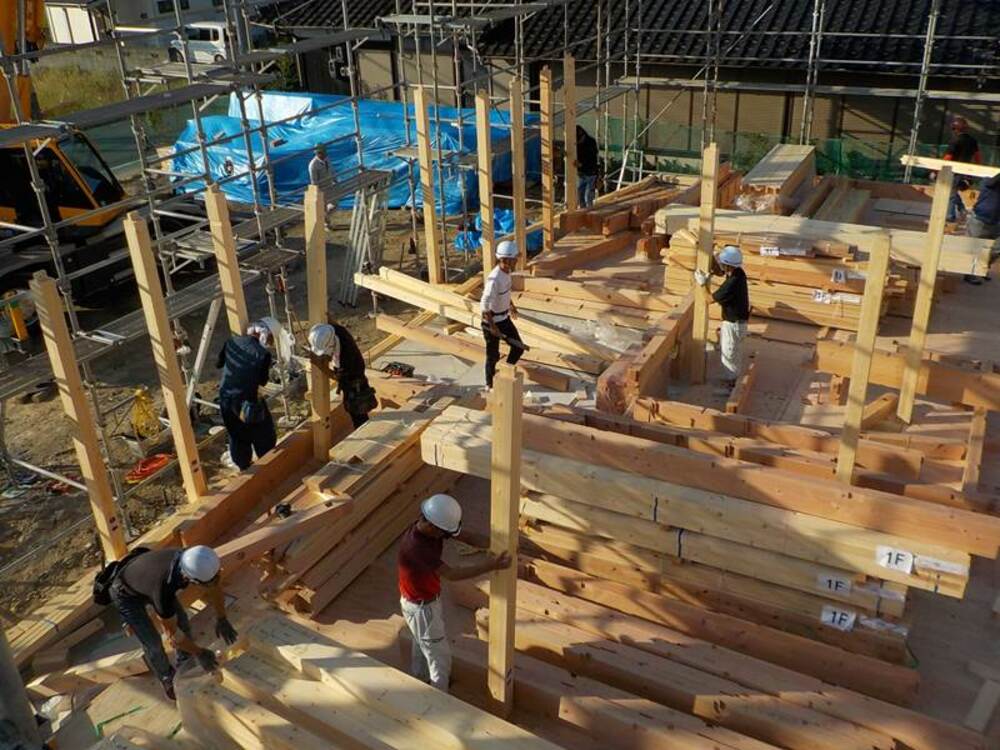

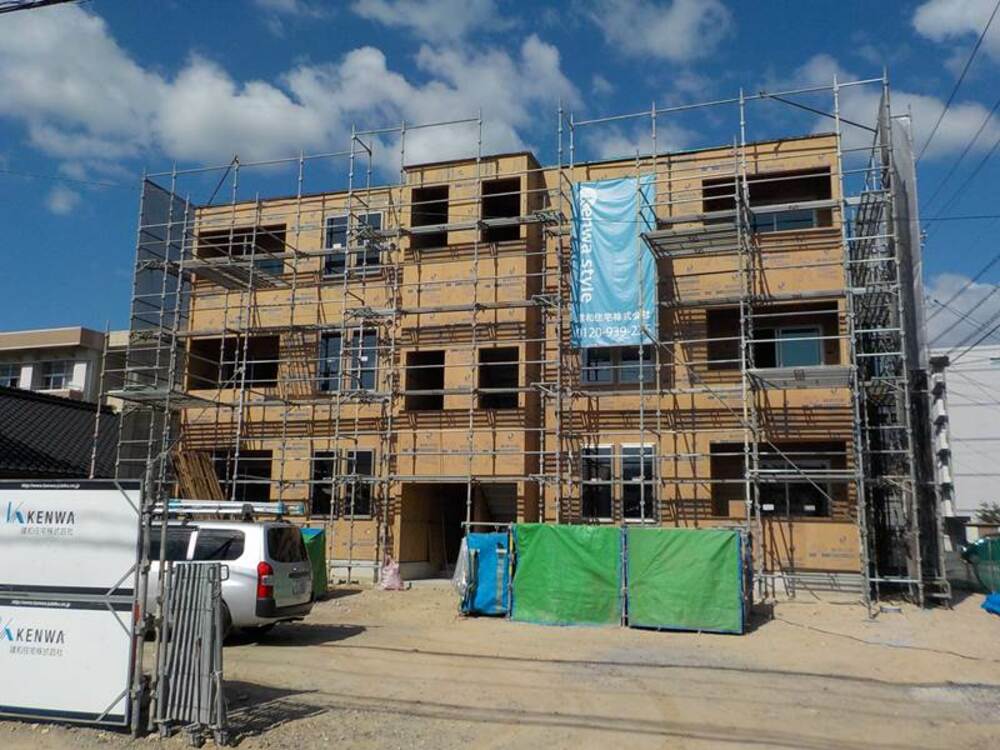

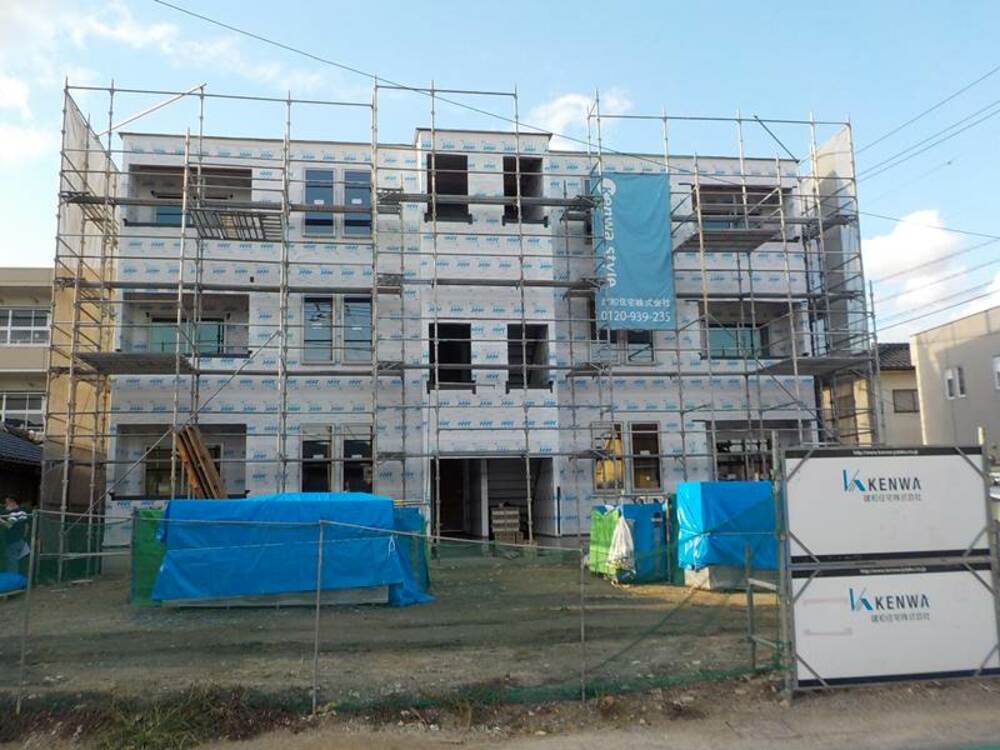

16. 2020年10月01日

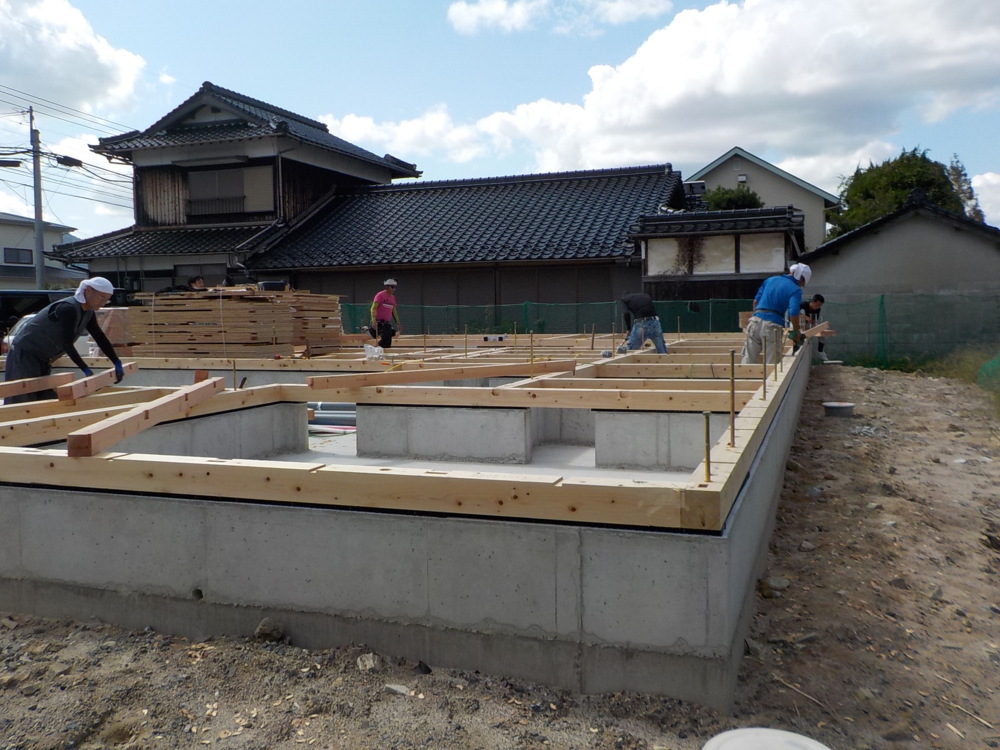

土台敷き

土台敷き

土台敷きは、基礎コンクリートの上に土台や大引を設置していく作業です。
基礎と土台の間に設置する黒いものを基礎パッキンといい、挟むことで土台からの湿気を基礎へ浸透するのを防ぎ、建物の耐久性を向上させる効果があります。

17. 2020年10月05日

棟上げ⑪

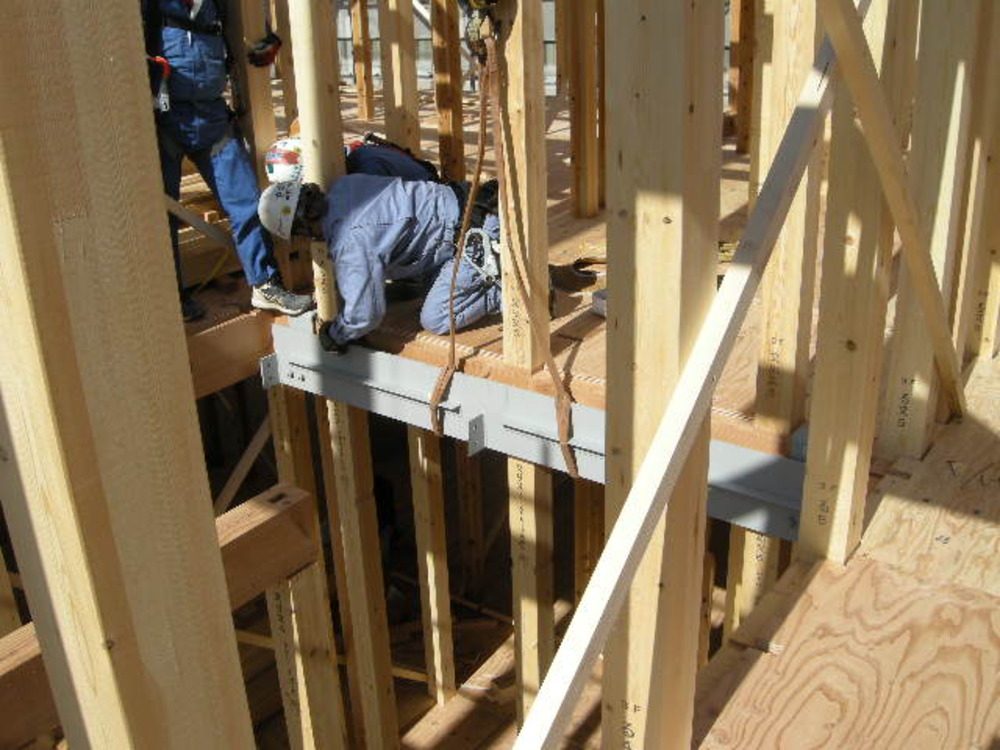

棟上げ⑪

共用階段の設置を行っています。

18. 2020年10月05日
棟上げ⑩

棟上げ⑩

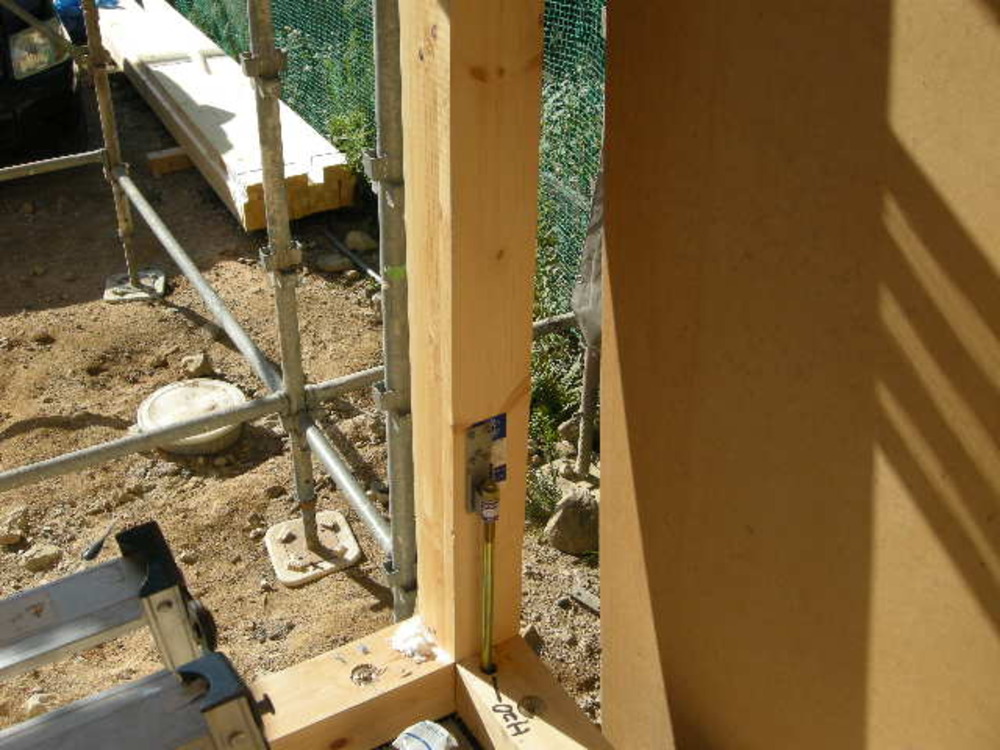

地震や台風などの外からの強い衝撃で、柱が土台から抜けないようにするために取り付ける《ホールダウン金物》という金物を取付ました。

19. 2020年10月05日
棟上げ⑨

棟上げ⑨

20. 2020年10月05日
棟上げ⑧

棟上げ⑧

21. 2020年10月05日
棟上げ⑦

棟上げ⑦

22. 2020年10月05日
棟上げ⑥

棟上げ⑥

2階部分の柱が立ちましたら、3階部分も2階と同様に柱を立てていきます。順調に進んでいますね。

23. 2020年10月05日
棟上げ⑤

棟上げ⑤

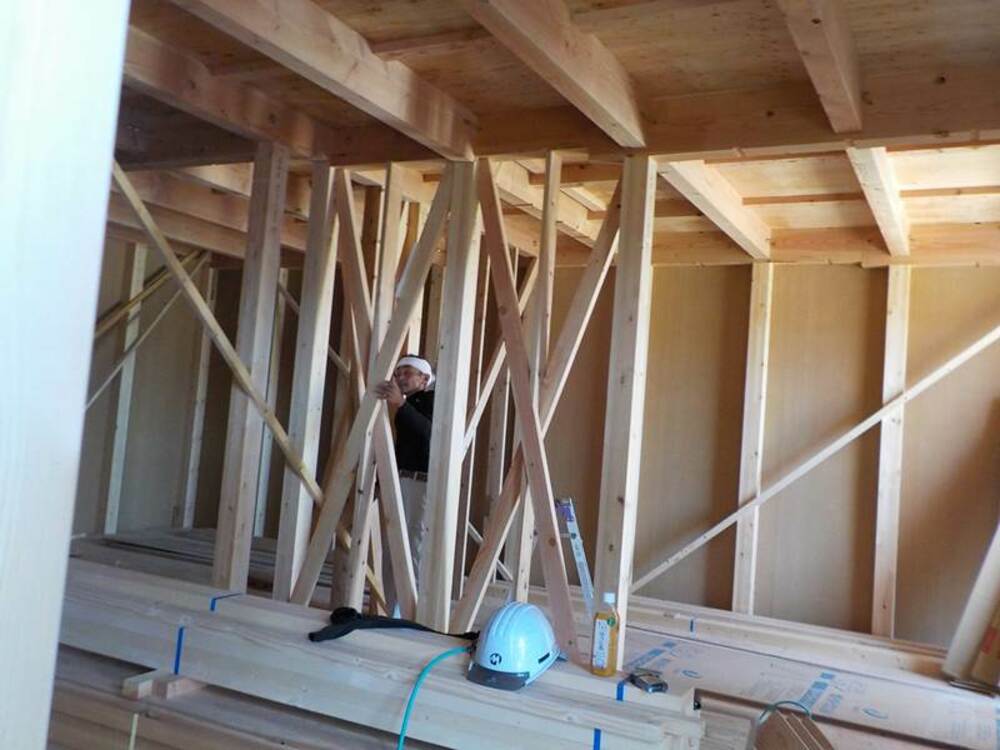

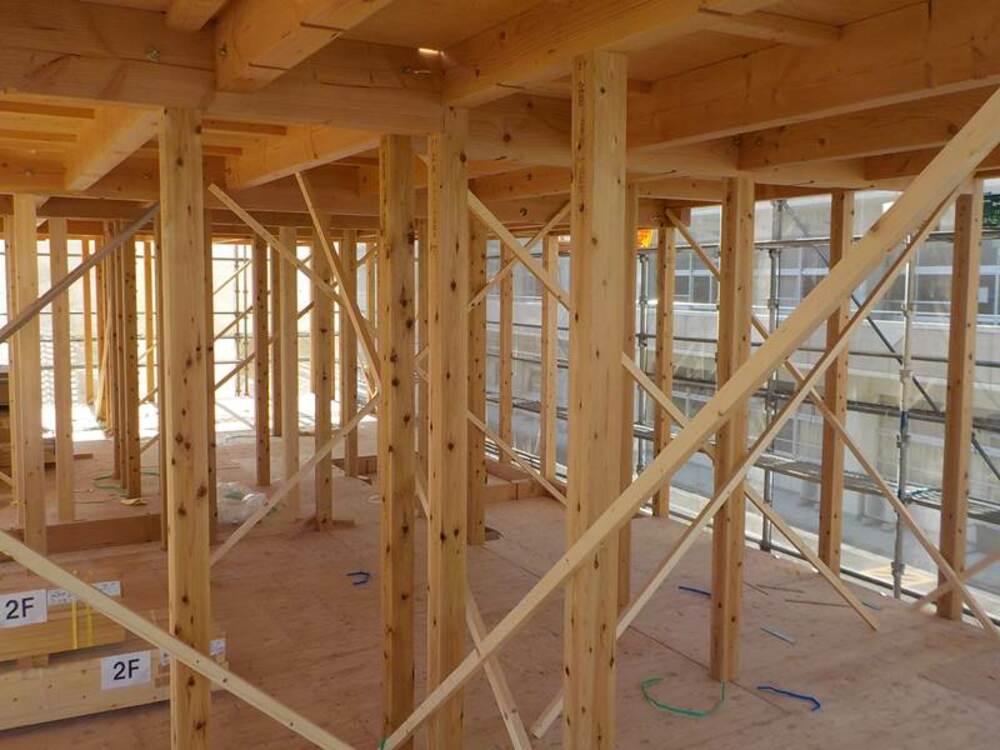

2階部分の様子です。たくさんの斜めに取り付けられた木材が《仮筋交い(かりすじかい)》です。仮筋交いとは上棟の際に、建物の垂直が狂わないように取り付けられるものです。

24. 2020年10月05日
棟上げ④

棟上げ④

25. 2020年10月05日
棟上げ③

棟上げ③

柱が立てられたらいよいよ2階の床を組み立てる作業です。床を支える為の構造材である床梁(ゆかばり)を取りつけていきます。

26. 2020年10月05日
棟上げ②

棟上げ②

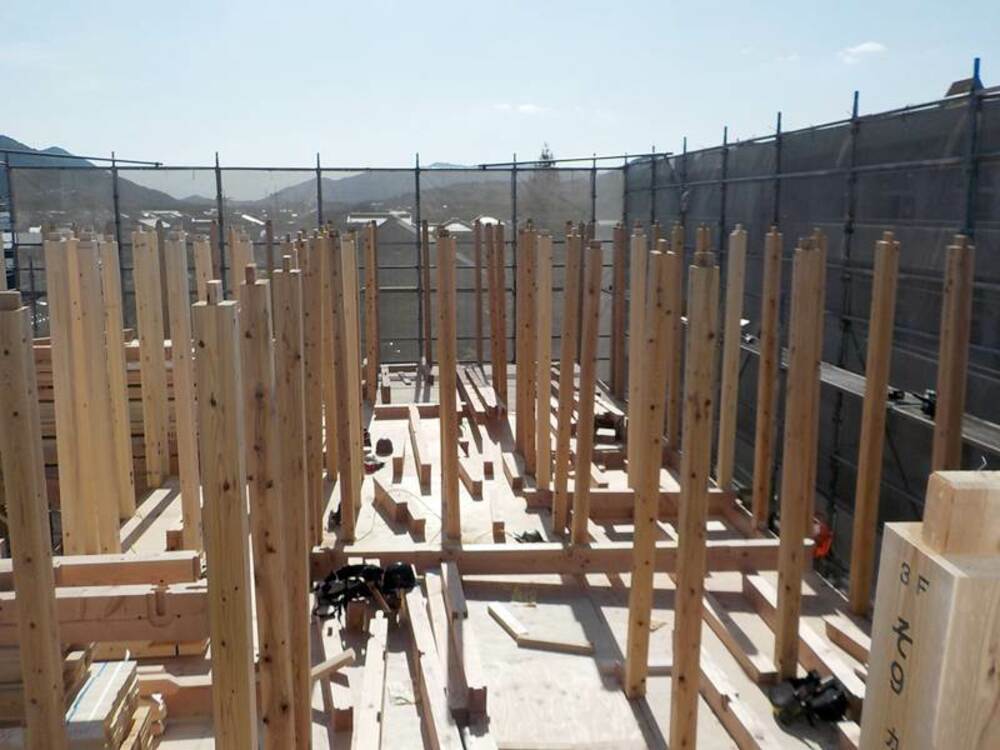

柱が立ちはじめました。
長くて重たい柱が大工さんの手により瞬く間に立ち上っていきます。見ているだけでワクワクする光景です。大きな建物ですので数日に分けて作業を行います。ご近所の皆様、工事中大変は、ご迷惑をお掛けしますが、何卒宜しくお願いいたします。

27. 2020年10月05日
棟上げ①

棟上げ①

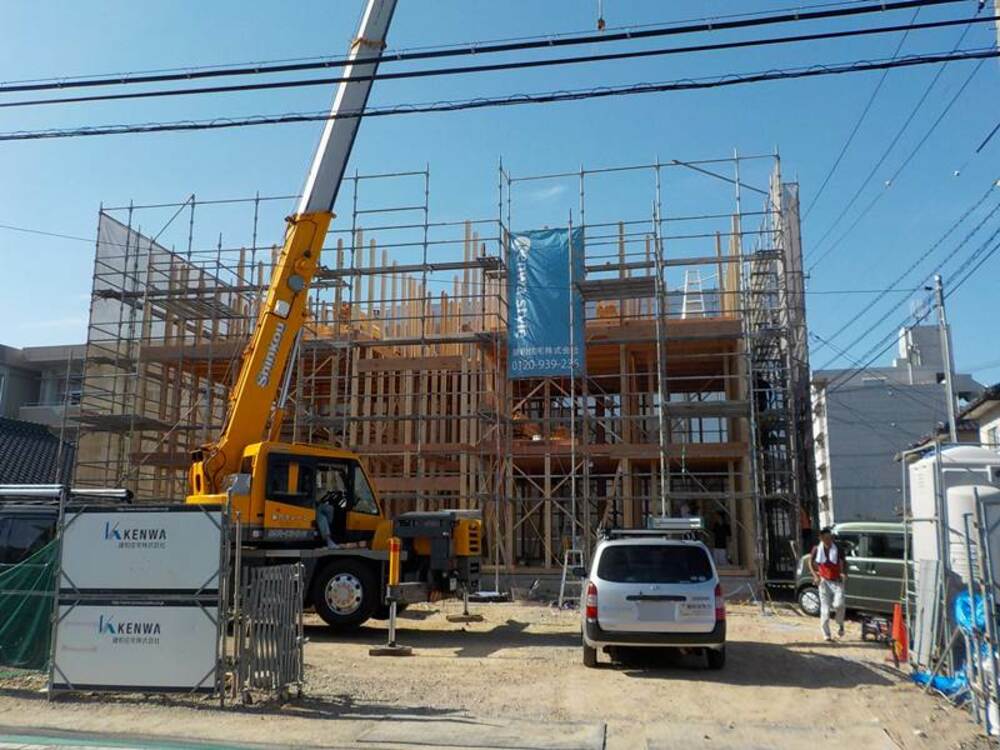

いよいよ棟上げの日を迎えました。秋晴れの空が、今日の日をお祝いしてくれているようです。大工さん達が集まり、上棟の準備が始まりました。

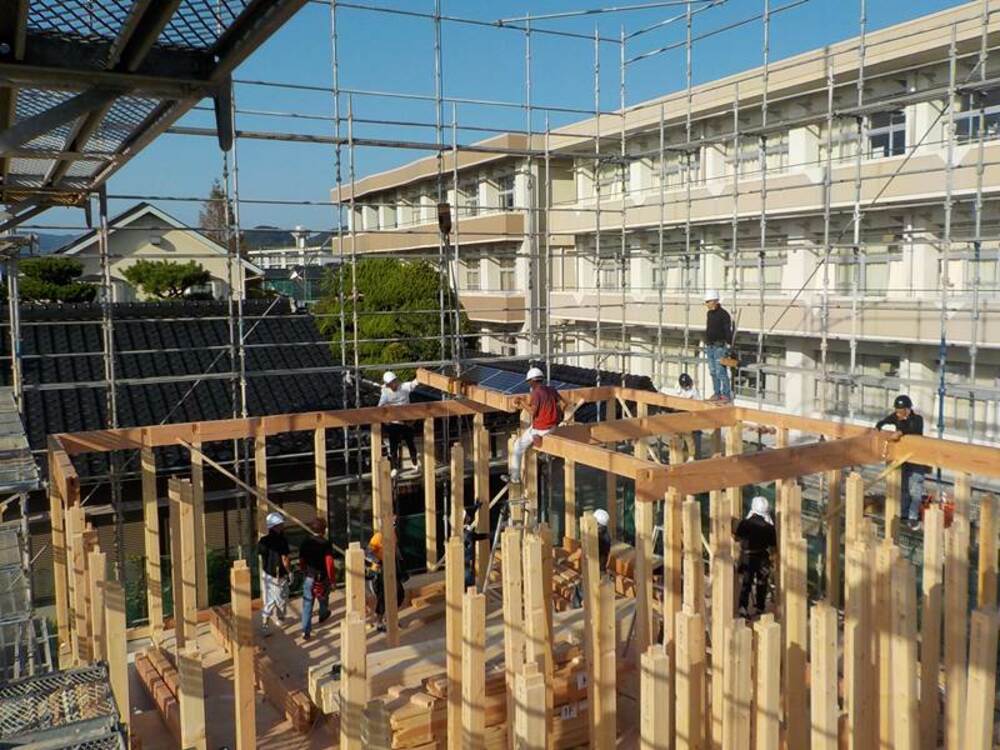

28. 2020年10月06日

屋根工事

屋根工事

29. 2020年10月06日

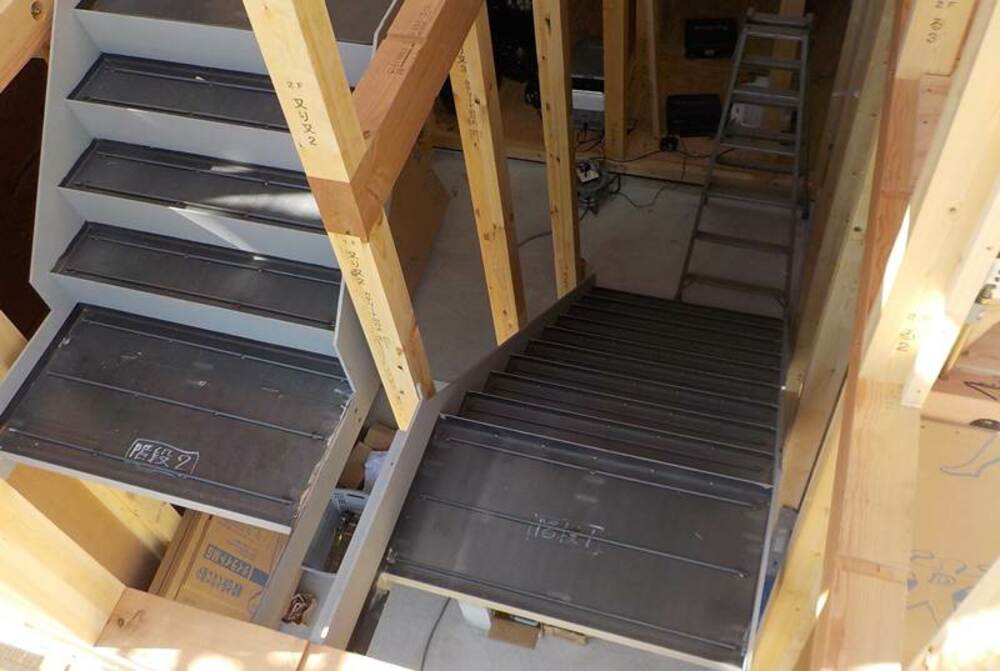

階段設置

階段設置

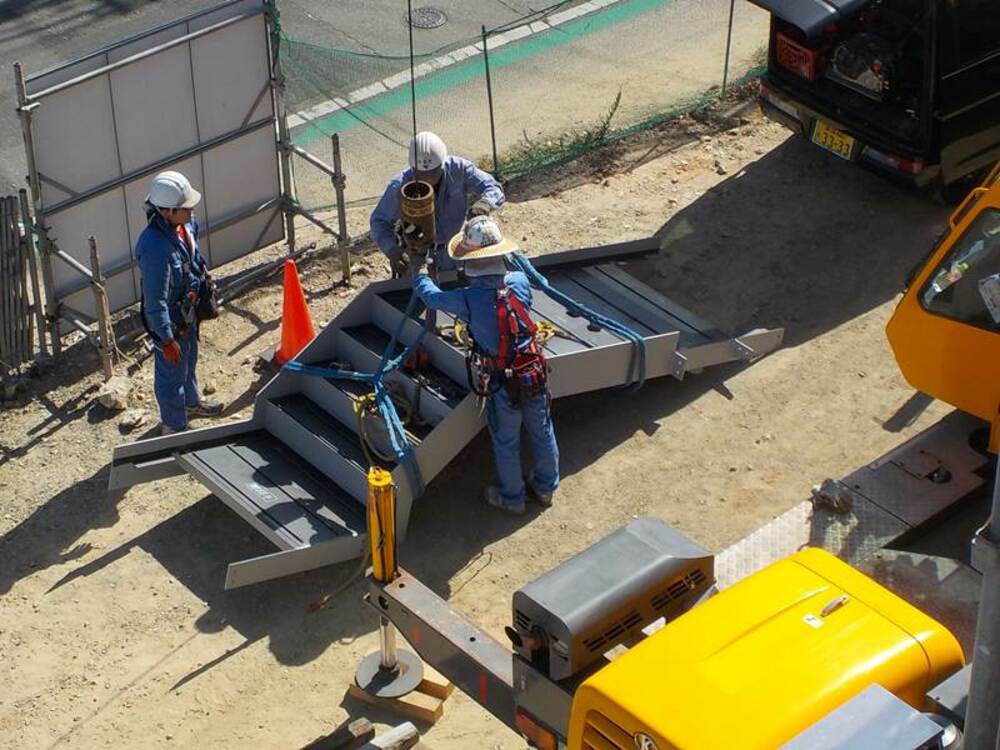

30. 2020年10月06日
階段設置

階段設置

31. 2020年10月06日
木工事(筋交い)

木工事(筋交い)

32. 2020年10月09日
外部施工状況

外部施工状況

外壁耐力面材の上からシートを貼っていきます。外壁下地の透湿・防水・防風シートのスーパーシートで、室内側の湿気を外壁通気側に通し、外部からの水の侵入を防ぎます。

33. 2020年10月12日

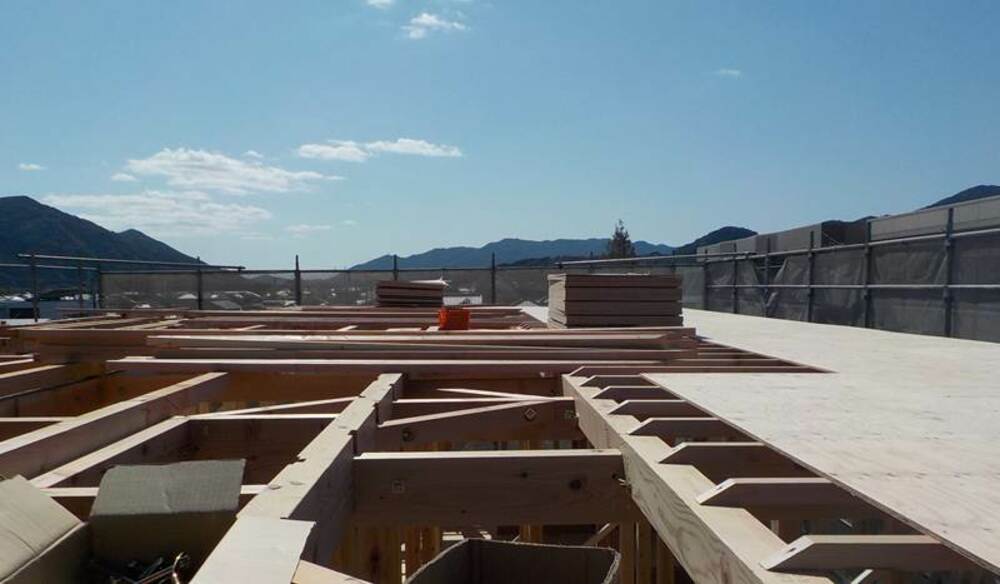

内部工事状況

内部工事状況

34. 2020年10月12日

屋根工事

屋根工事

35. 2020年10月12日

外部施工状況

外部施工状況

36. 2020年10月15日
外部施工状況

外部施工状況

37. 2020年10月17日
外部施工状況(シート張り)

外部施工状況(シート張り)

38. 2020年10月21日
内部工事状況(断熱材)

内部工事状況(断熱材)

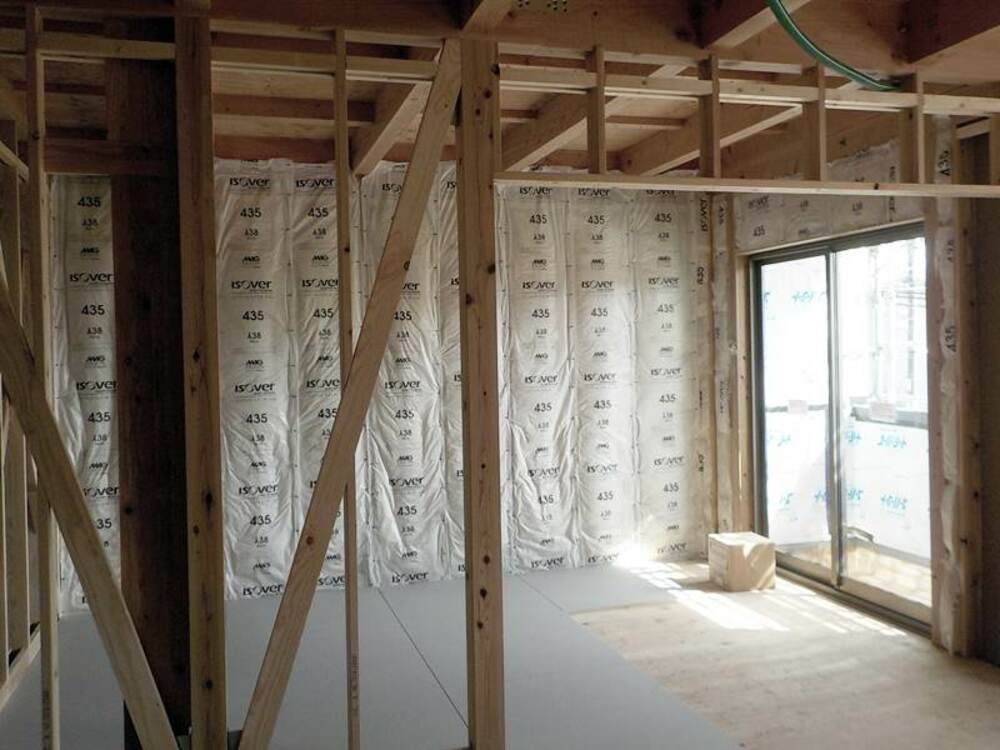

断熱工事をしています。
不燃ガラスを使用したグラスウール断熱材を使用しています。断熱効果だけでなく吸音効果もあるので、共同住宅に適した断熱材です。

39. 2020年10月27日
内部工事状況(断熱材)

内部工事状況(断熱材)

ひき続きグラスウールの断熱材を充填しています。グラスウールはガラスを線維化して接着剤で固めたもので、細い繊維が複雑に絡み合っているため、繊維と繊維の間に動きにくい空気の層をつくることができます。これにより、空気の断熱性能をそのまま保持でき、熱の移動が起こらない為、優れた断熱性能を保つことが出来ます。

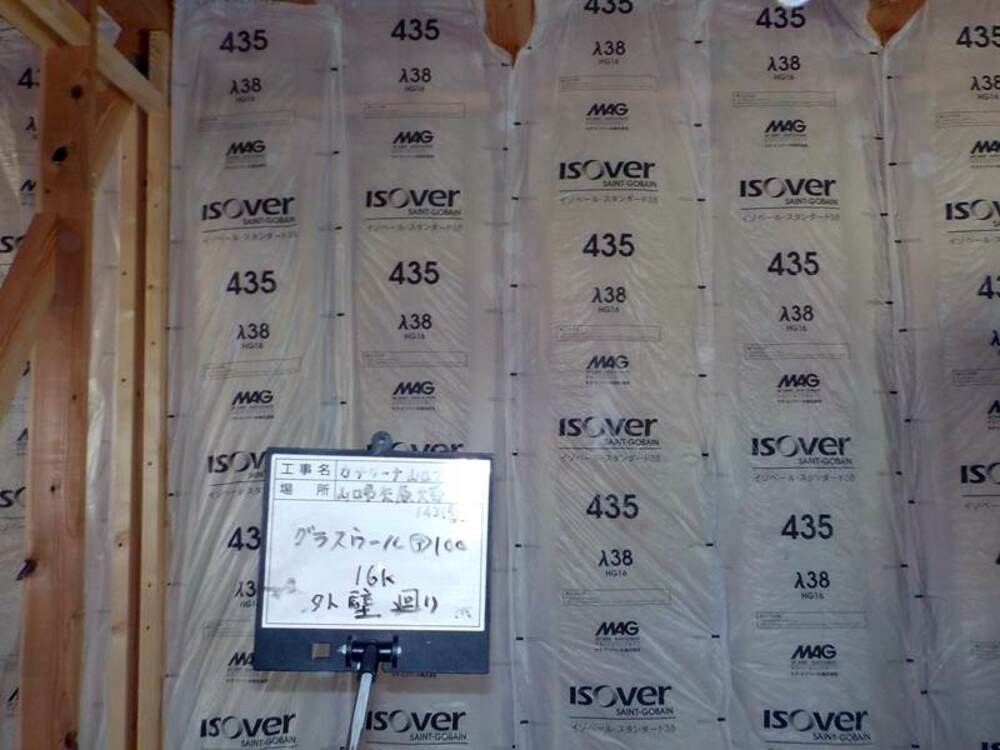

40. 2020年10月30日
内部工事状況

内部工事状況

延焼を防ぐための強化石膏ボードを軒裏などにつけています。

41. 2020年11月07日
内部工事状況

内部工事状況

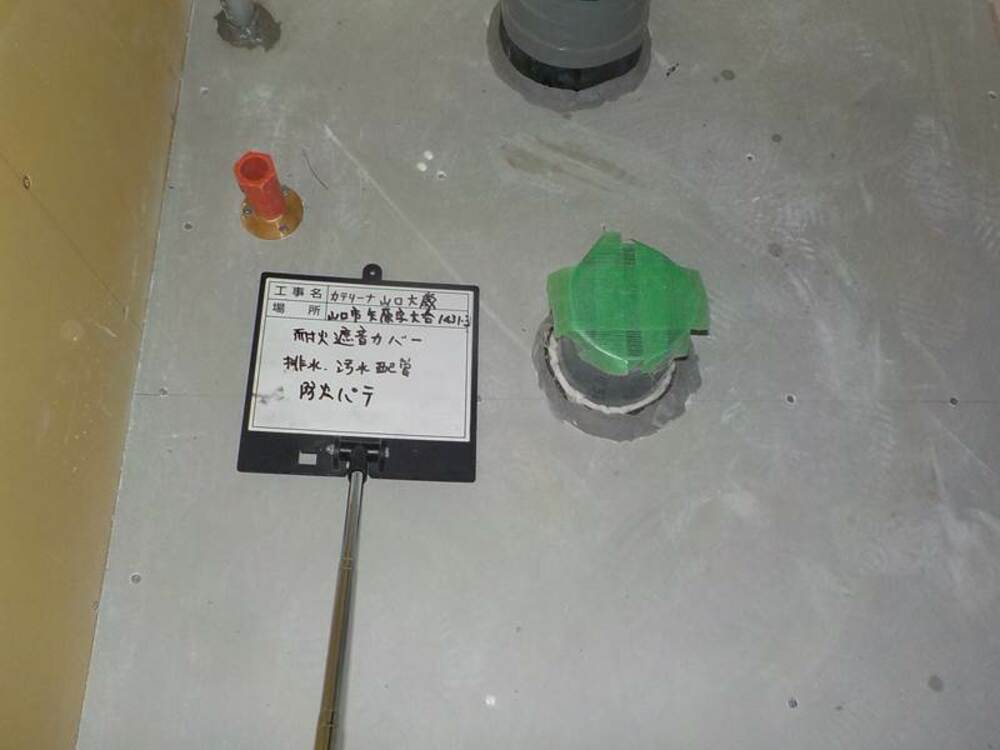

排水管に耐火遮音の為の処理を行っています。

42. 2020年12月02日
外部施工状況

外部施工状況

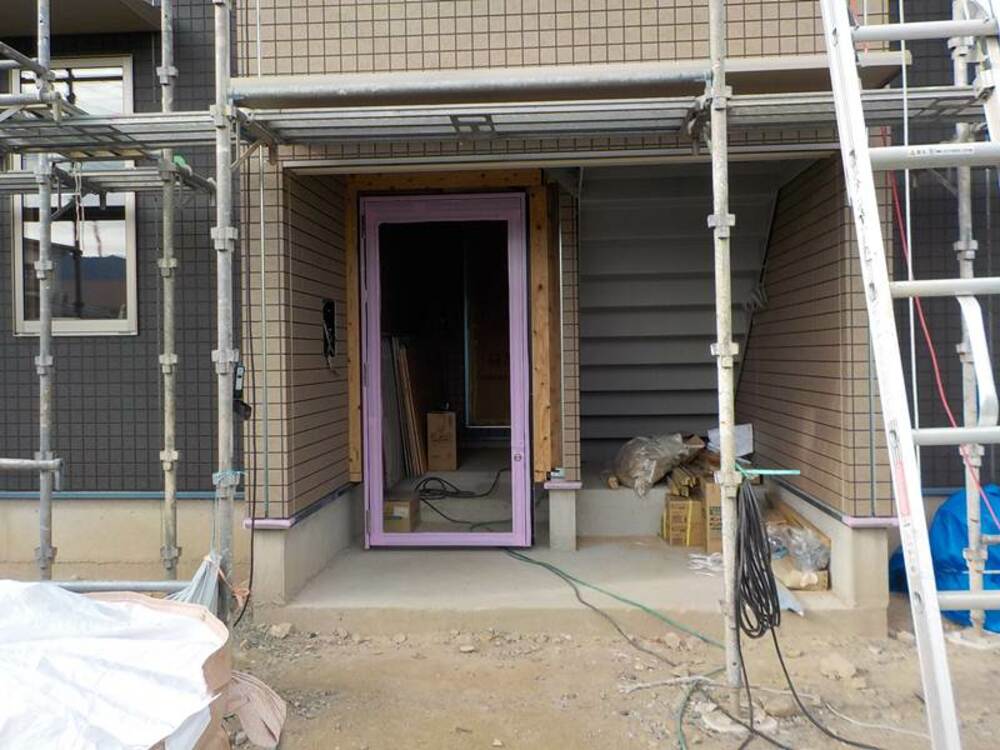

サイディング工事が進行中です。色合いなど全体の雰囲気がわかるようになってきました。シックでモダンな外壁が素敵ですね。

43. 2020年12月02日
外部施工状況

外部施工状況

エントランスの所を作っています。

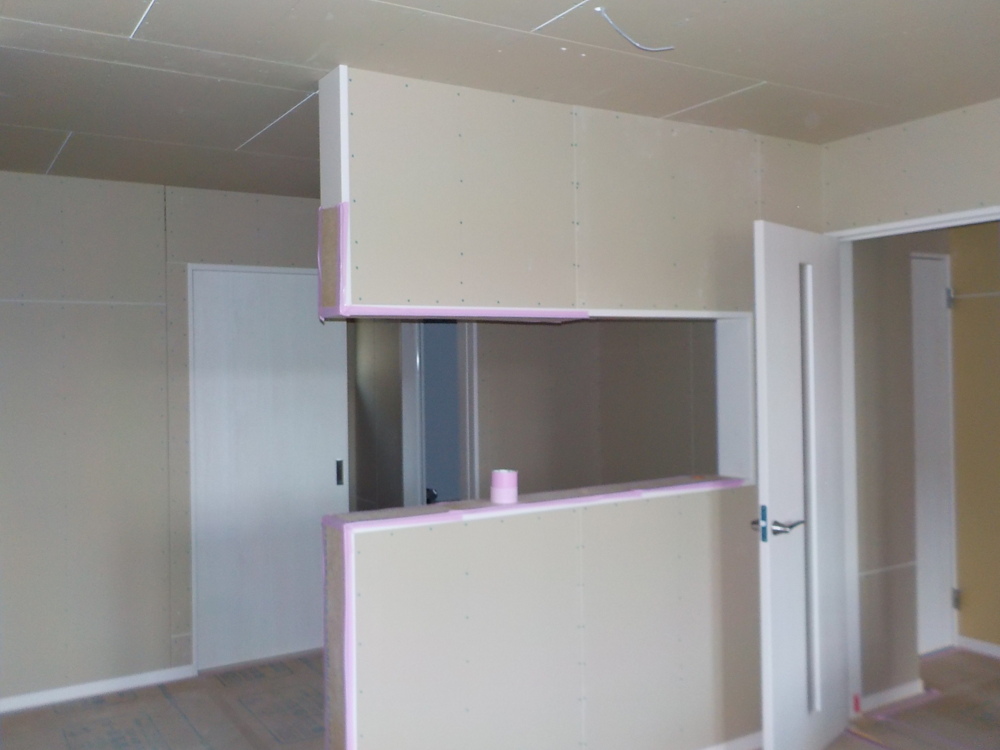

44. 2021年01月08日
内部施工状況

内部施工状況

45. 2021年01月16日
内部施工状況

内部施工状況

キッチンが見えてきました。白がベースで清潔感があります。

46. 2021年01月16日
内部施工状況

内部施工状況

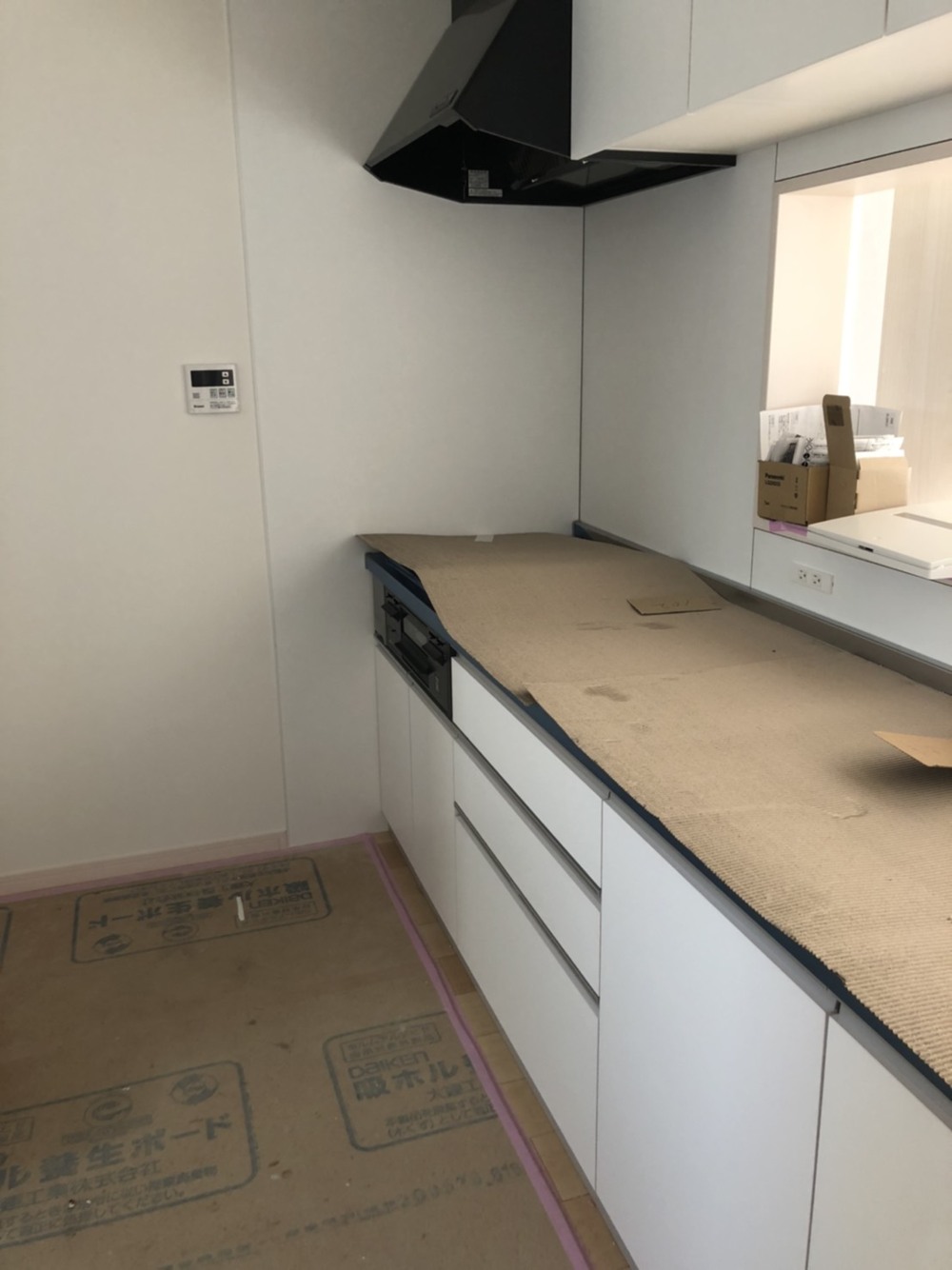

47. 2021年01月28日
外部施工状況

外部施工状況

48. 2021年01月28日
外部施工状況

外部施工状況

49. 2021年02月06日

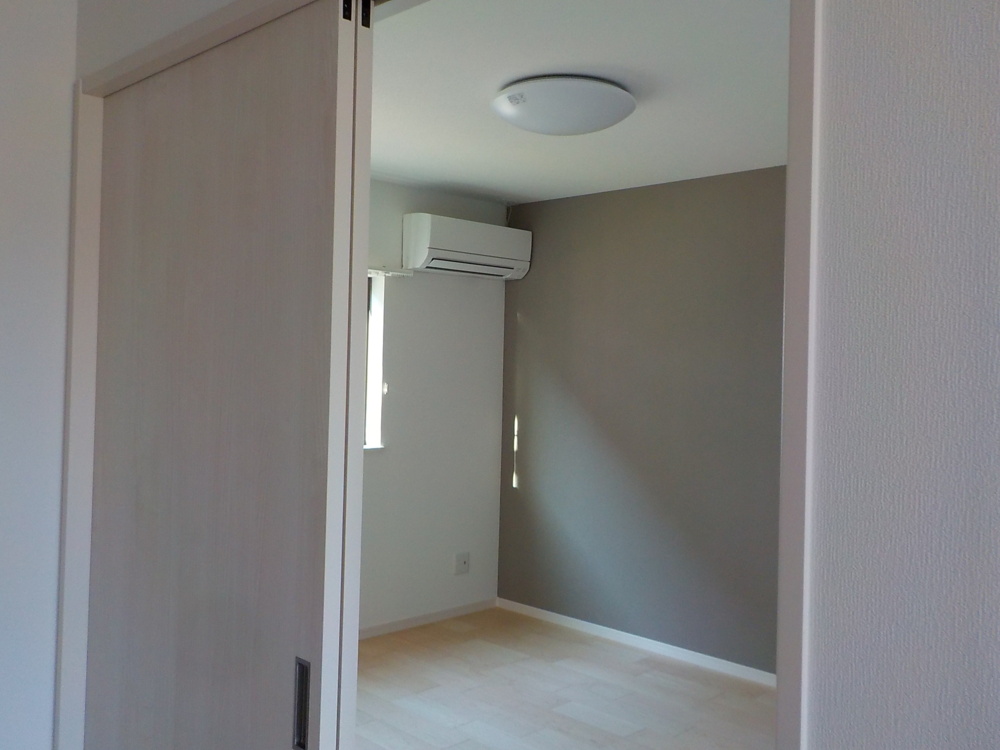

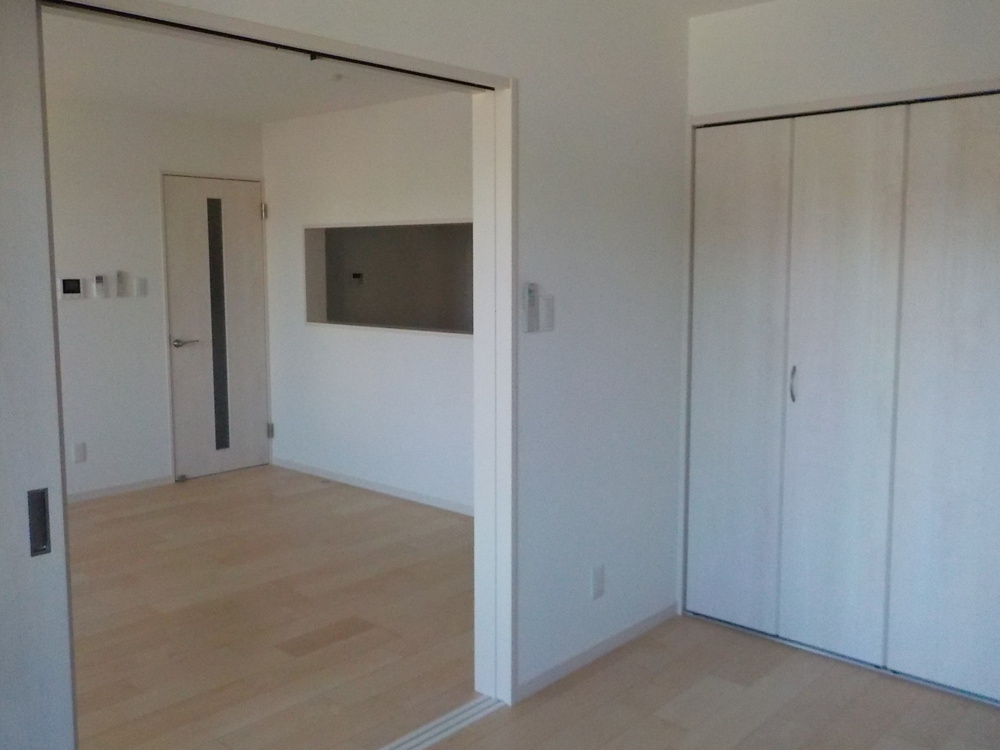

内部完成

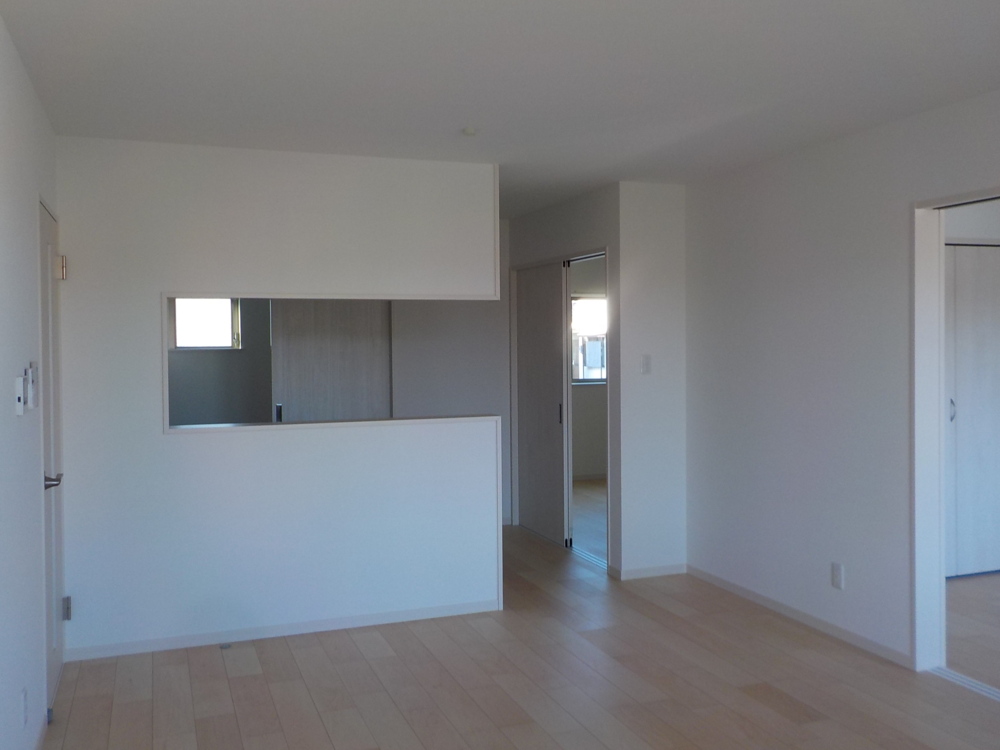

内部完成

照明やエアコンも完備!クロスの色も落ち着いています♬

50. 2021年02月06日
内部完成

内部完成

51. 2021年02月06日
内部完成

内部完成

対面式キッチンになっています♬

52. 2021年02月06日
完成間近!

完成間近!

外構工事を進めていきます!

53. 2021年02月06日
外構工事

外構工事

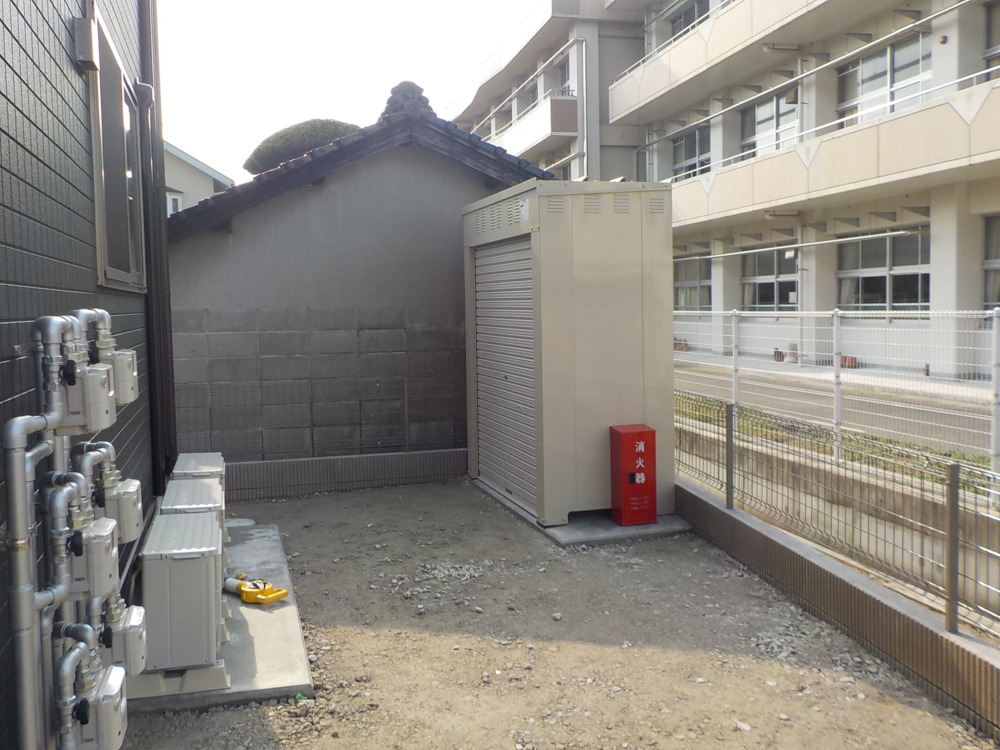

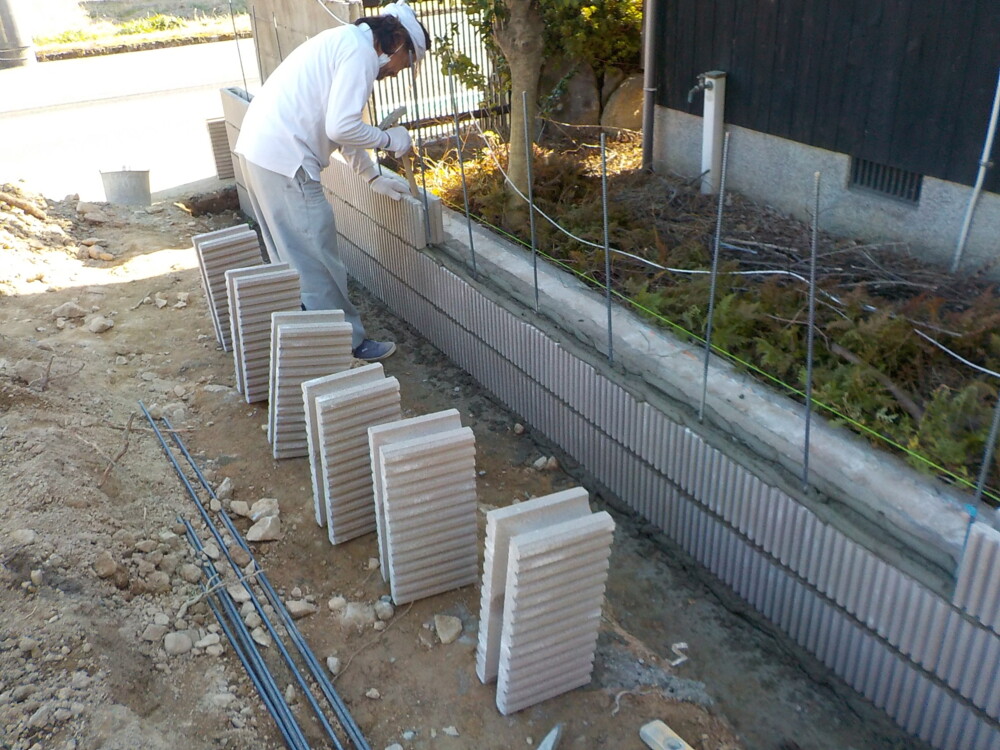

54. 2021年02月11日

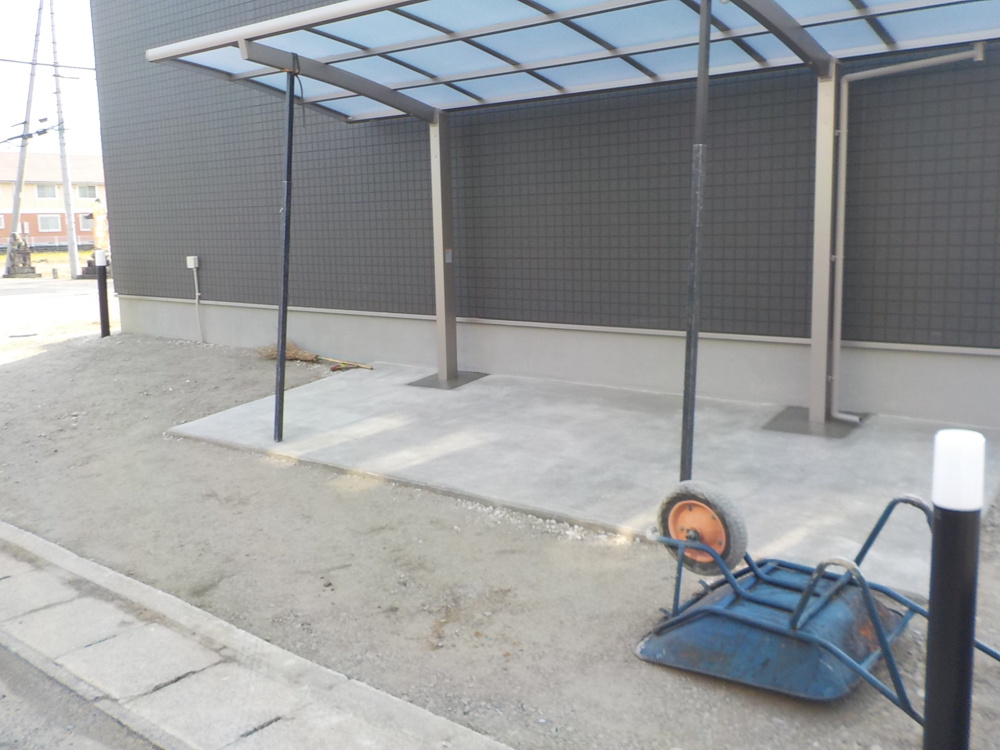

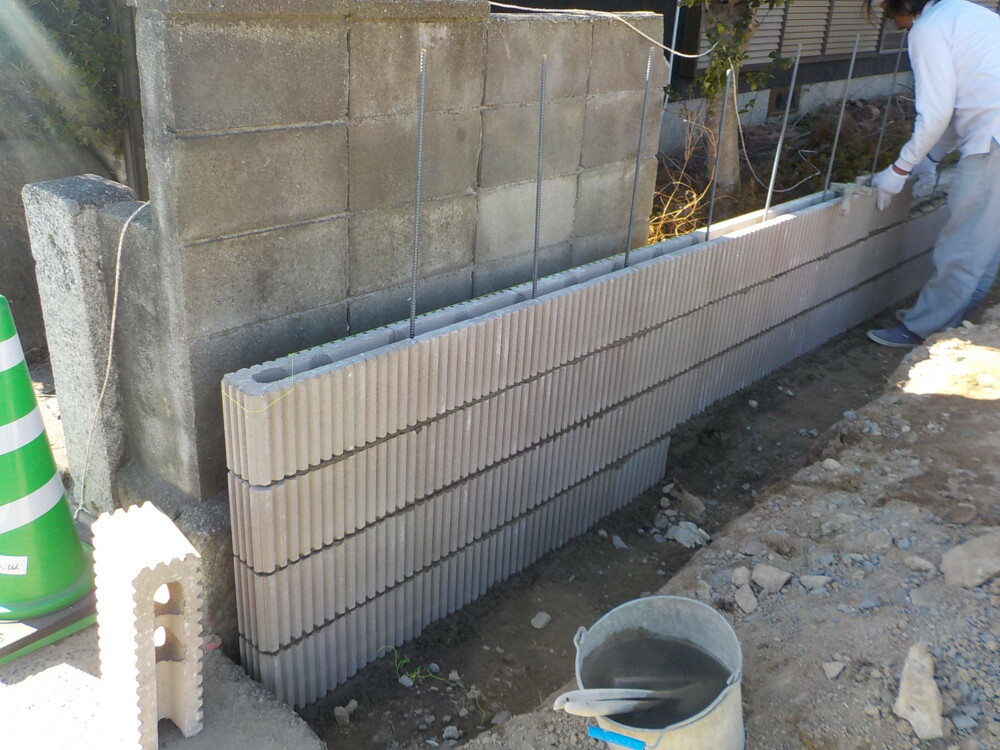

外構工事

外構工事

55. 2021年02月11日
外構工事

外構工事

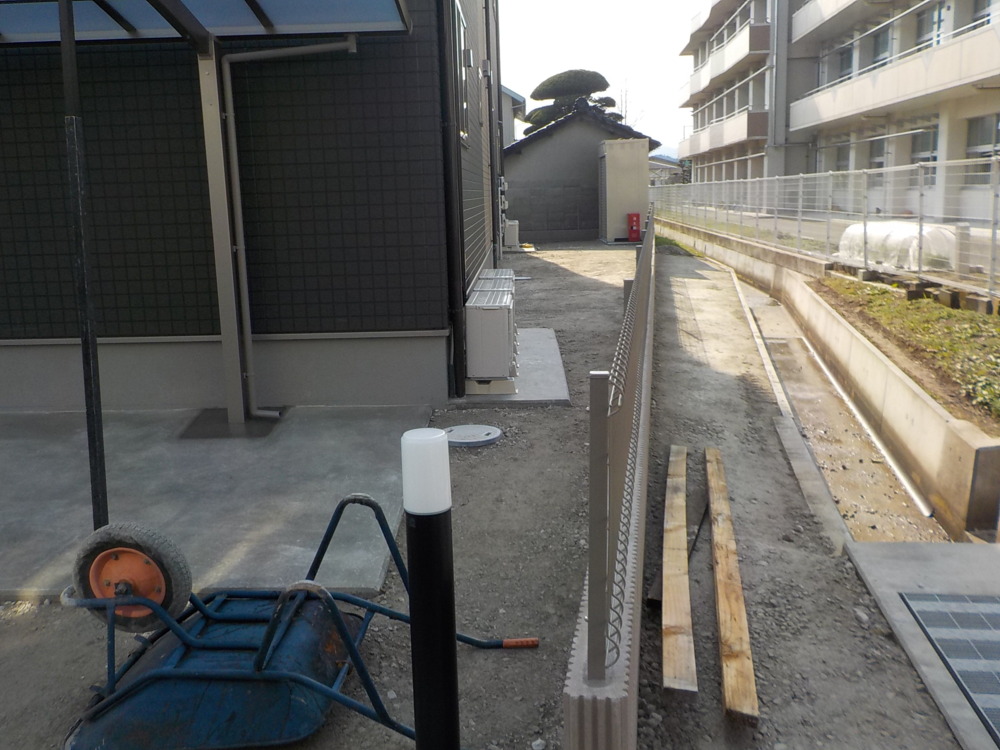

56. 2021年02月21日

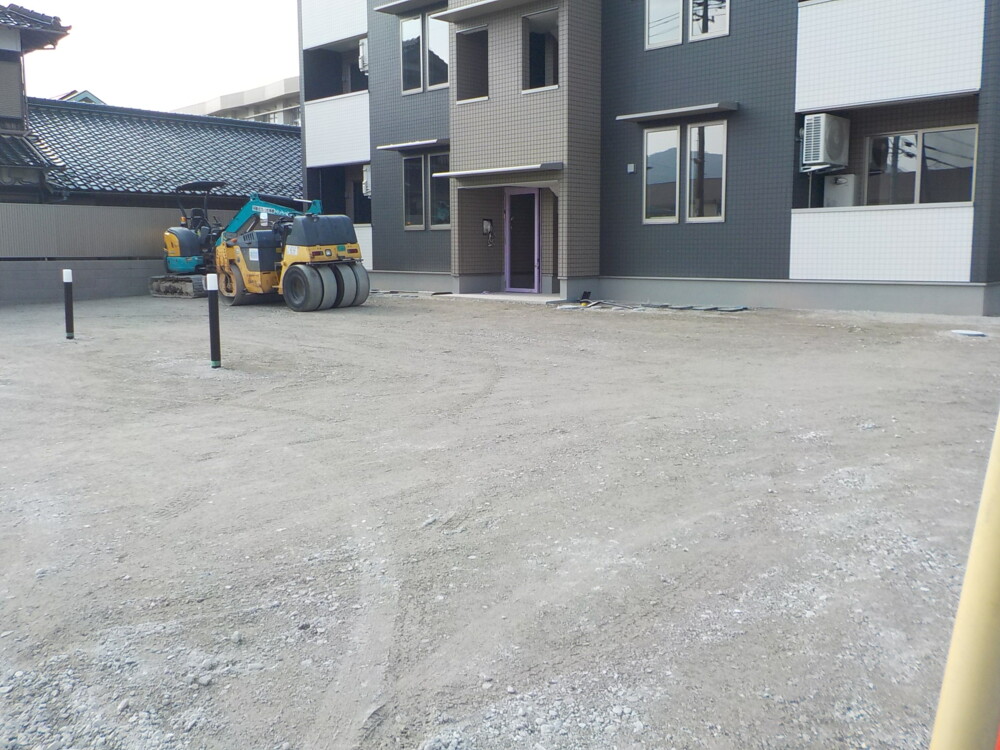

外構工事

外構工事

57. 2021年02月21日
外部施工状況

外部施工状況

58. 2021年02月21日
外部施工状況

外部施工状況

59. 2021年02月21日
外構工事

外構工事

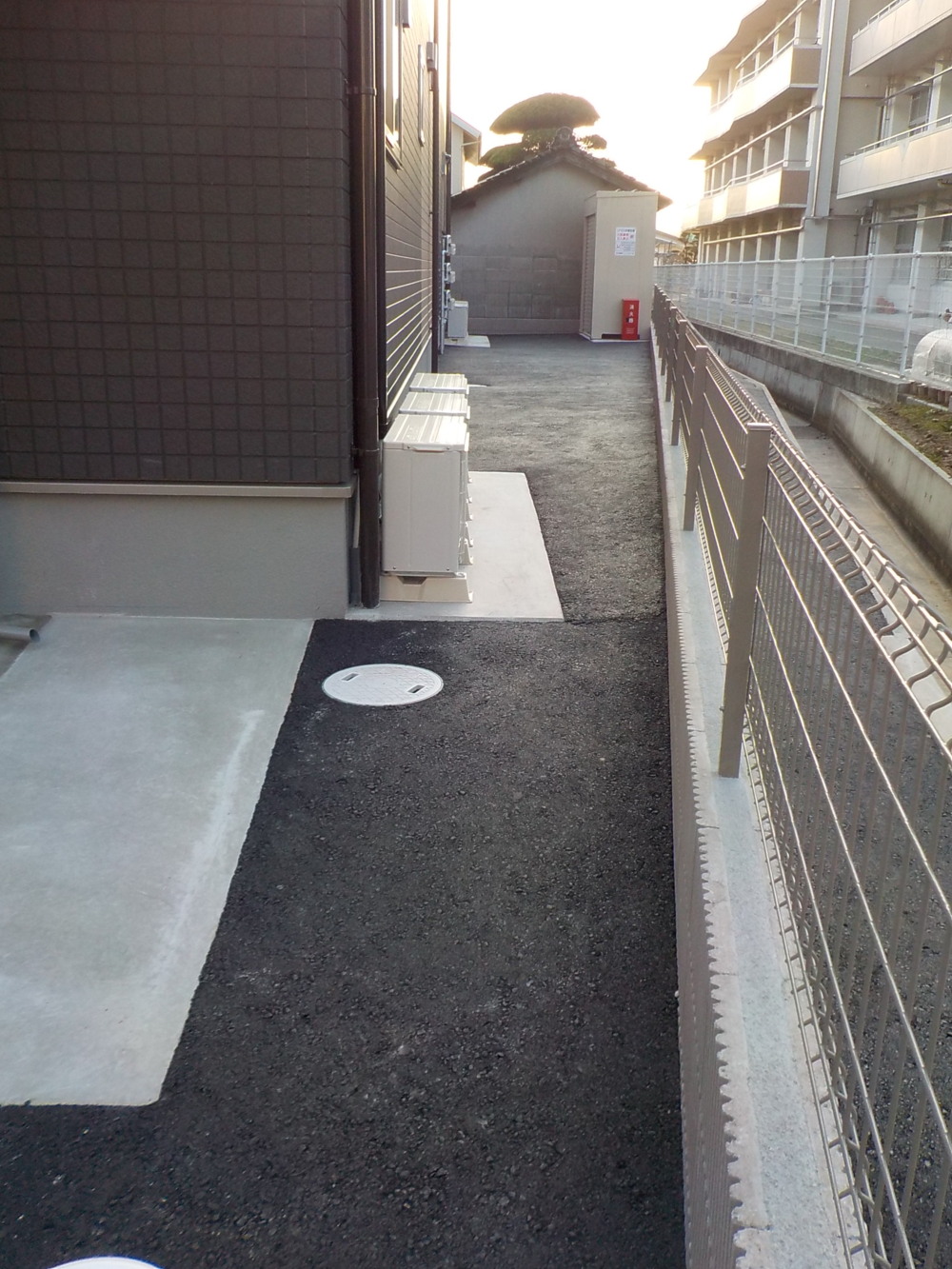

60. 2021年02月22日

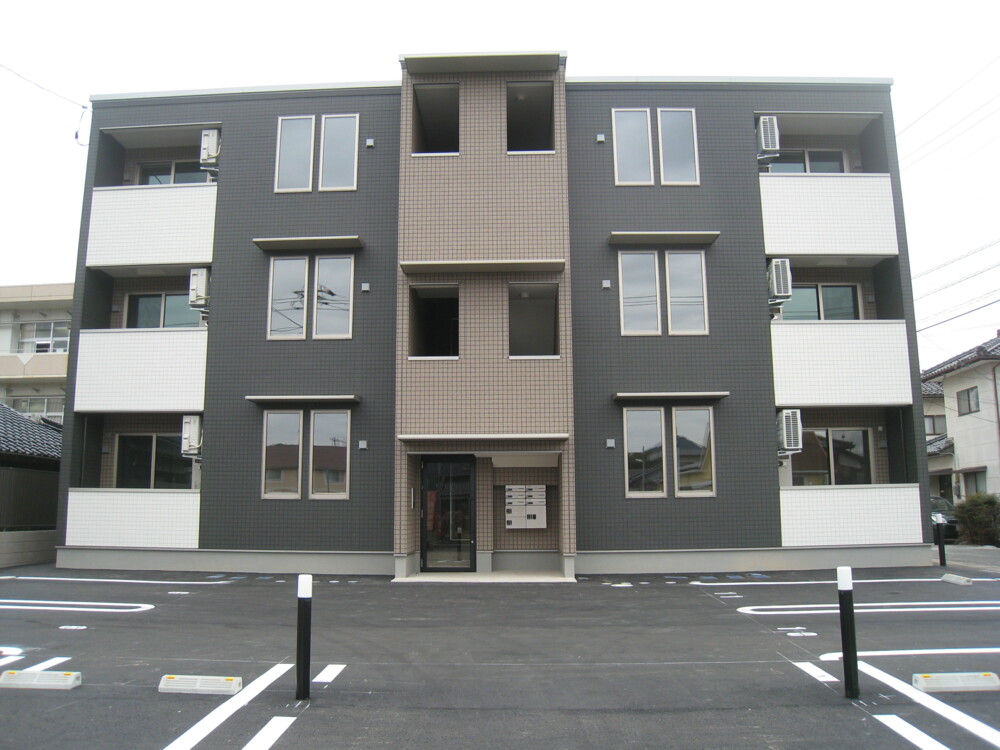

完工

完工

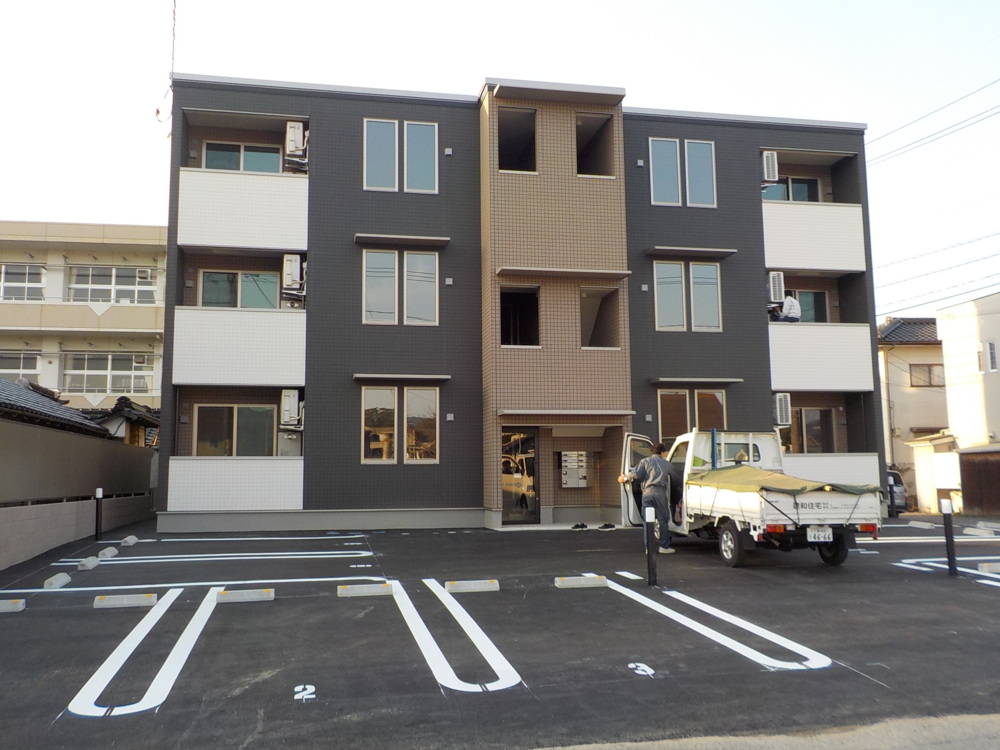

61. 2021年02月22日
完工

完工

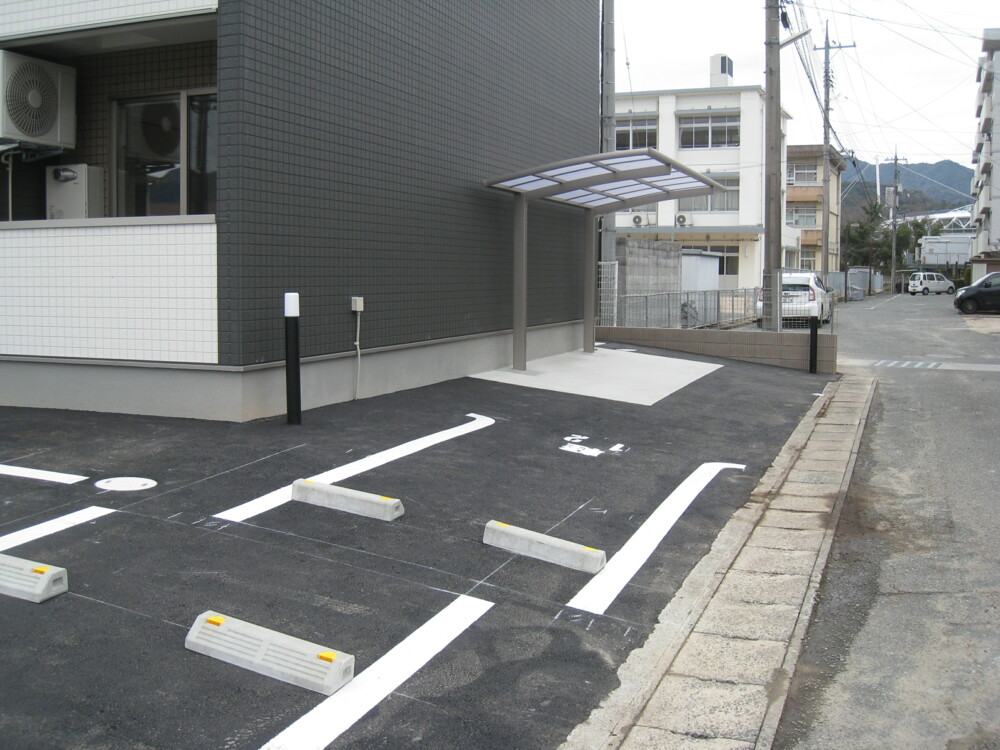

62. 2021年02月26日
完工

完工

63. 2021年02月26日
完工

完工

64. 2021年02月26日
完工

完工
