空にいちばん近い家『ソラマド』(宇部市西小串)

宇部西小串7号地 ソラマドモデルハウス

スタイル別|すべて

建築中レポート

1. 2023年11月14日
地鎮祭

地鎮祭

本日、地鎮祭が執り行われました。
地鎮祭とは、建築などで工事を始める前に行う、その土地の守護神を祀り、土地を利用させてもらうことの許しを得て、工事の無事を祈る儀式です。

2. 2023年11月14日
地鎮祭

地鎮祭

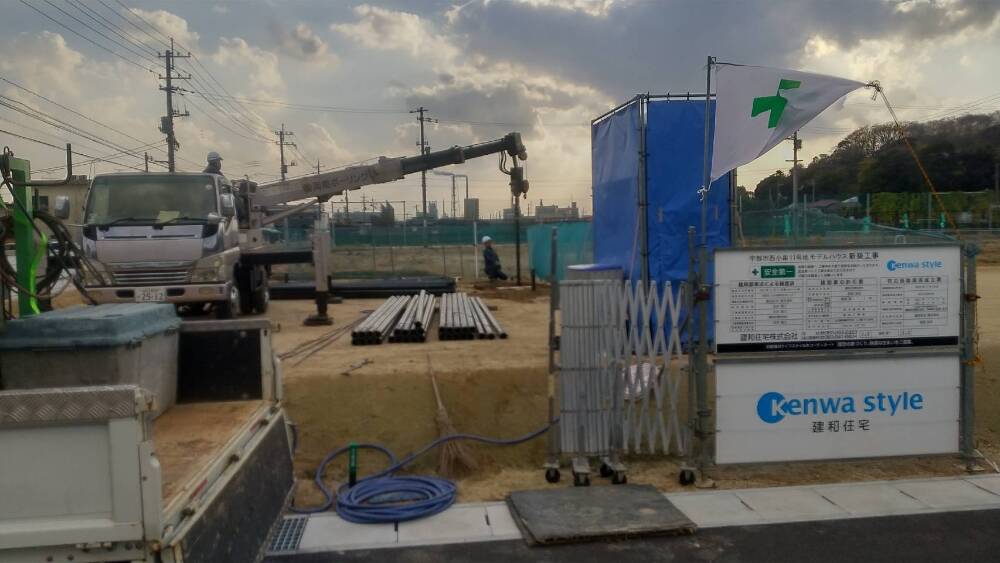

3. 2023年11月20日

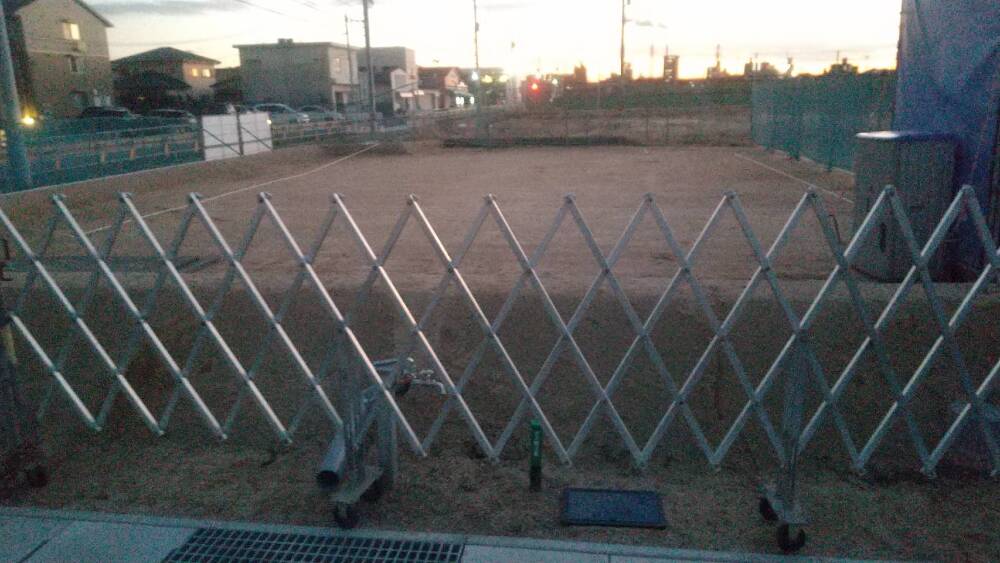

着工準備中

着工準備中

4. 2023年11月25日
着工準備中

着工準備中

5. 2023年11月25日
着工準備中

着工準備中

6. 2023年11月28日

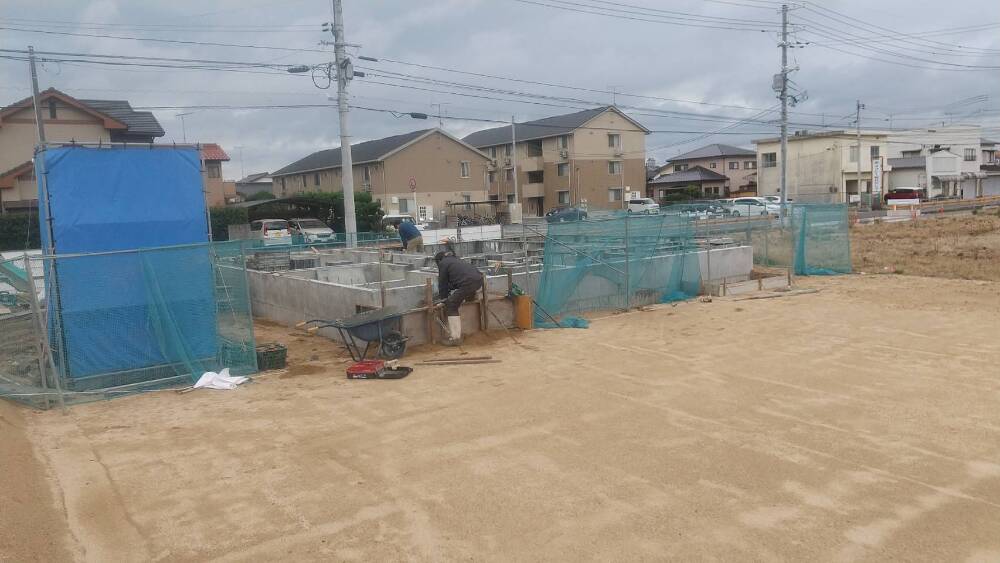

地盤工事

地盤工事

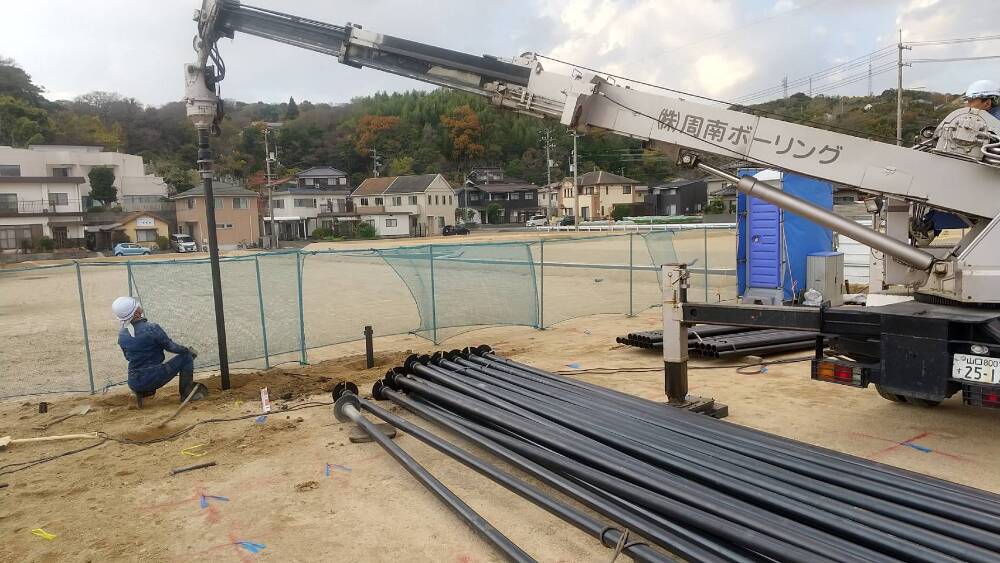

7. 2023年11月28日
地盤工事

地盤工事

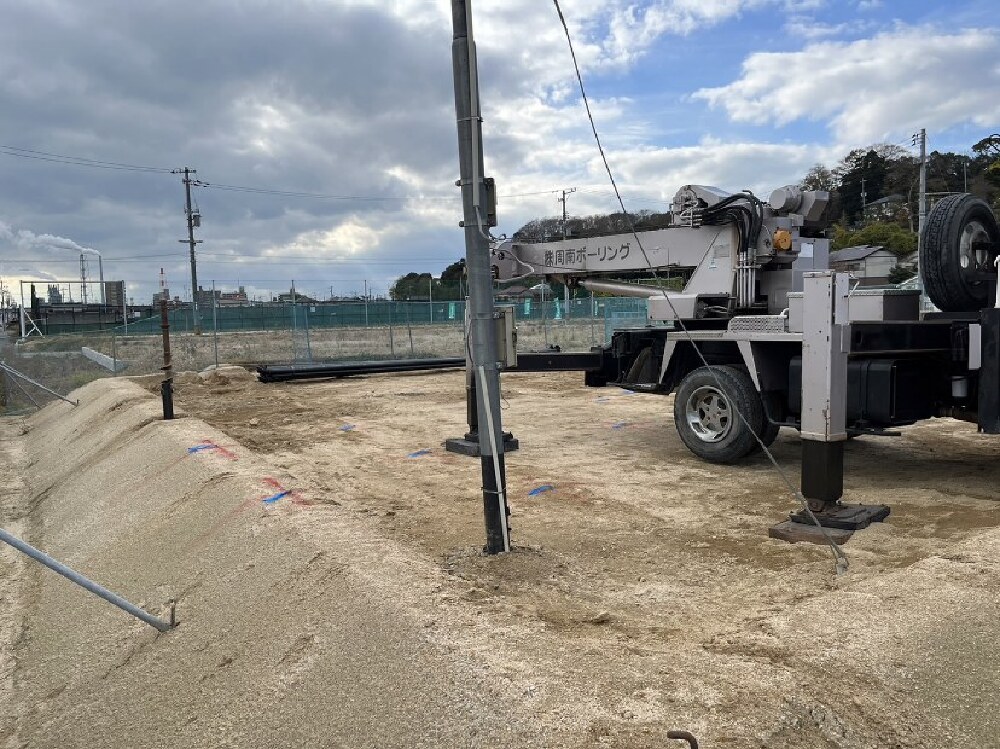

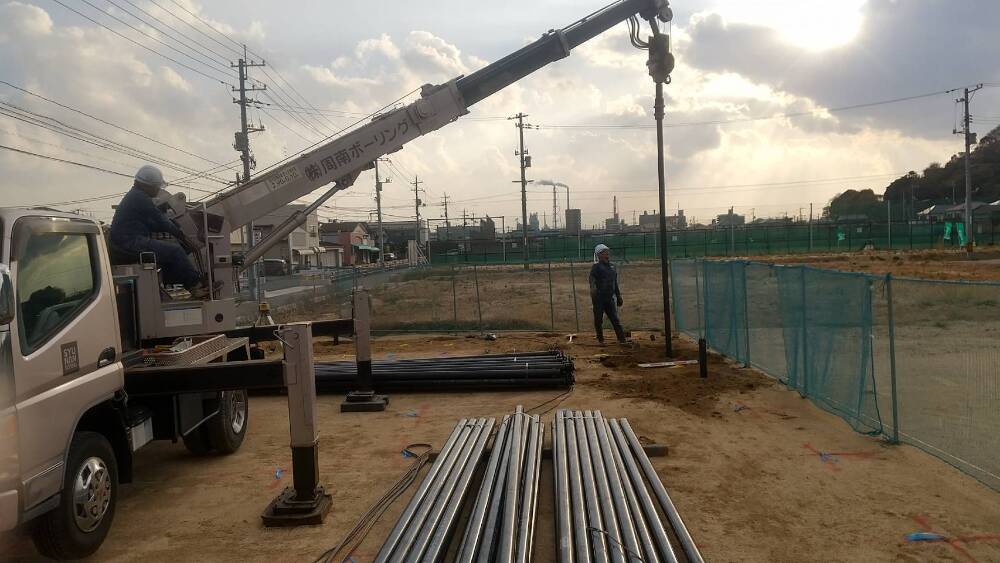

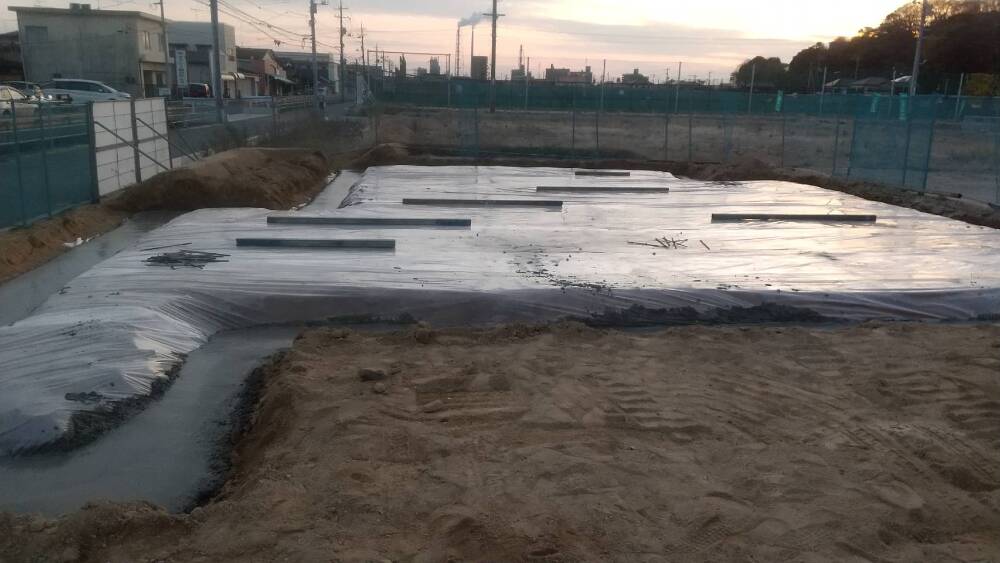

8. 2023年11月30日
地盤補強工事

地盤補強工事

9. 2023年11月30日
地盤補強工事

地盤補強工事

10. 2023年12月04日

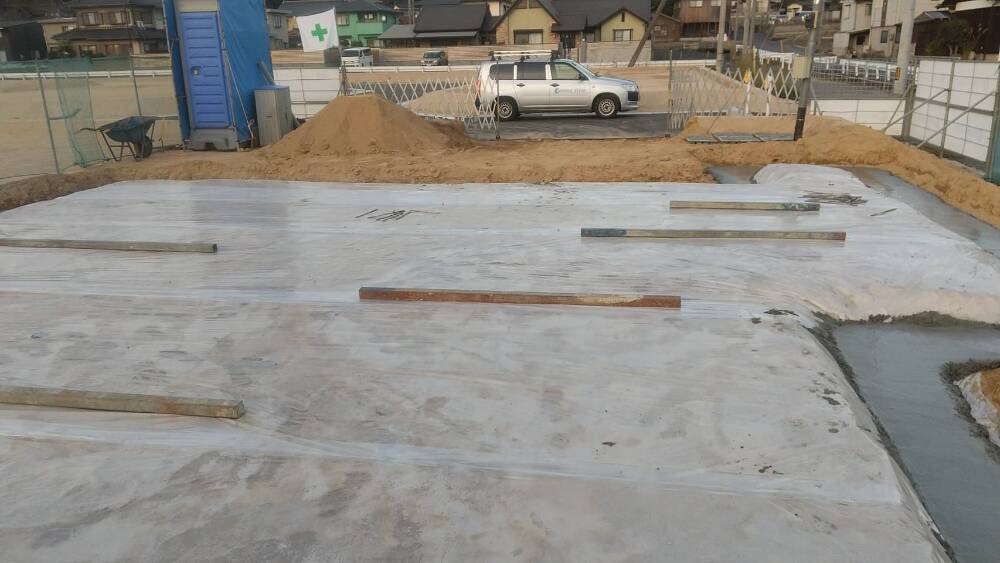

基礎工事

基礎工事

地面の湿気が床下に上がってこないようにビニールでシャットアウトがされました。

11. 2023年12月04日
基礎工事

基礎工事

基礎の外周分にコンクリートを流す「捨てコンクリート」が施工されました。
基礎の墨だし(印をつける)や正確な距離を測るなどの目的で行います。

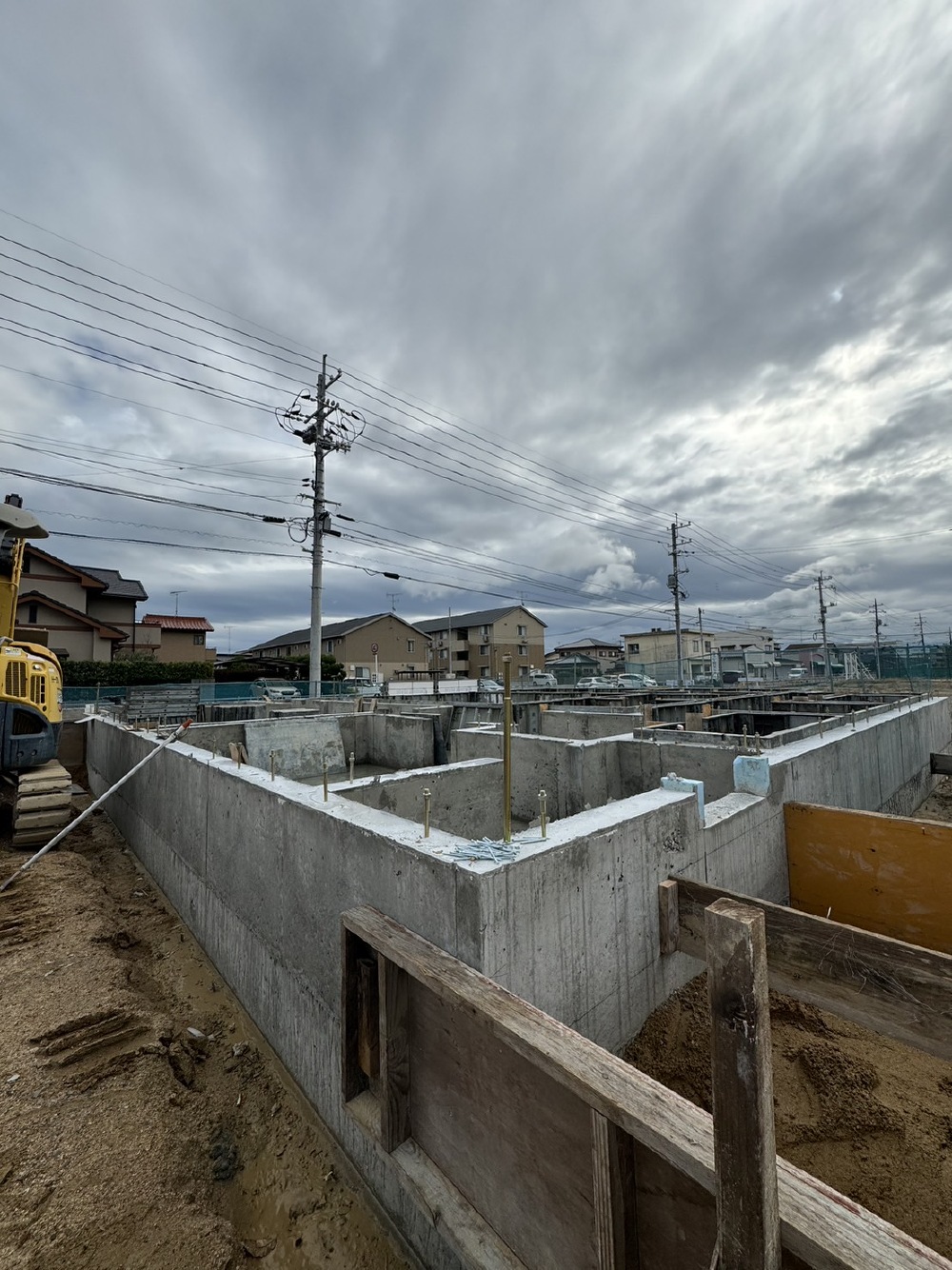

12. 2023年12月07日
基礎工事

基礎工事

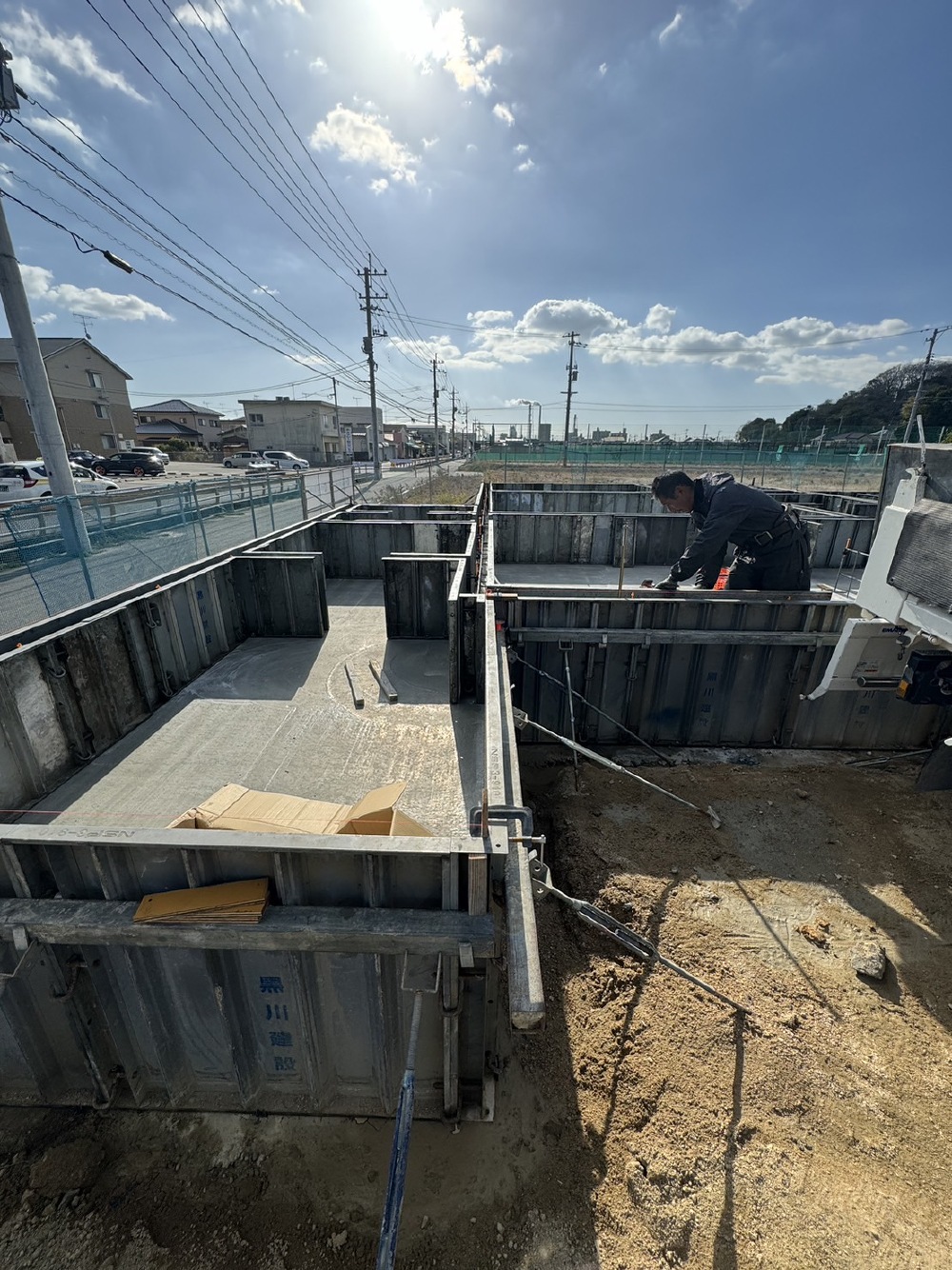

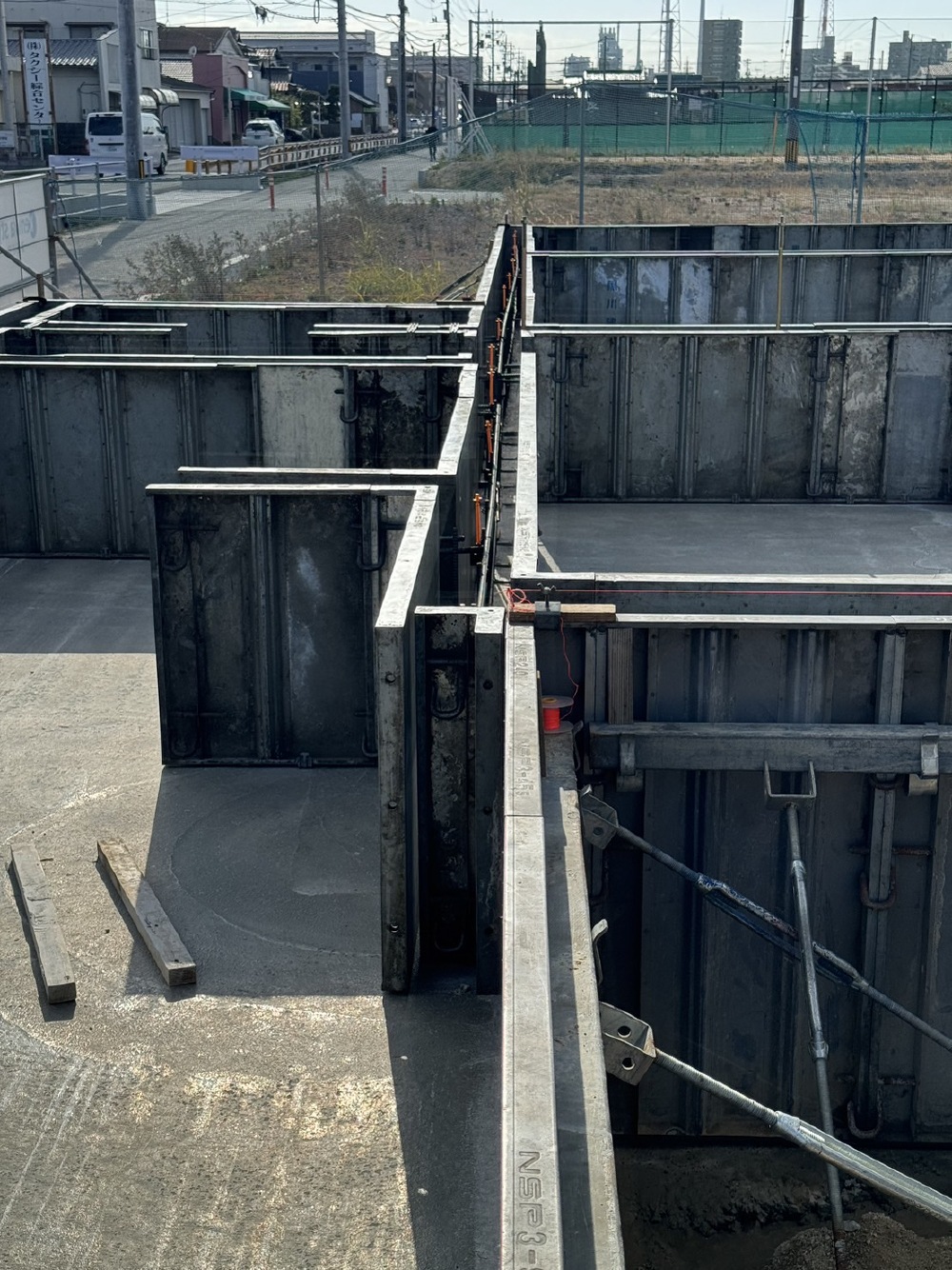

ベタ基礎という基礎で、建物の床下全体に鉄筋コンクリートを流し込んでつくる基礎が完了し、基礎の立ち上がり部分の型枠が設置されています。
ベタ基礎は、耐震性に優れていることや地面からの湿気が建物に伝わりにくくシロアリ被害のリスクが低くなるといった特長があります。

13. 2023年12月07日
基礎工事

基礎工事

型枠設置

14. 2023年12月07日
基礎工事

基礎工事

型枠設置

15. 2023年12月07日

基礎工事

基礎工事

16. 2023年12月12日
基礎工事

基礎工事

コンクリート打設後、養生期間が終了し、型枠が外されています。
基礎コンクリートの間から出ている金物は「アンカーボルト」といいます。
アンカーボルトは建物の土台と基礎を繋ぎ、建物に加わった力を基礎へ流してくれる重要な金物です。

17. 2023年12月12日
基礎工事

基礎工事

型枠が外されました。

18. 2023年12月18日
上棟準備

上棟準備

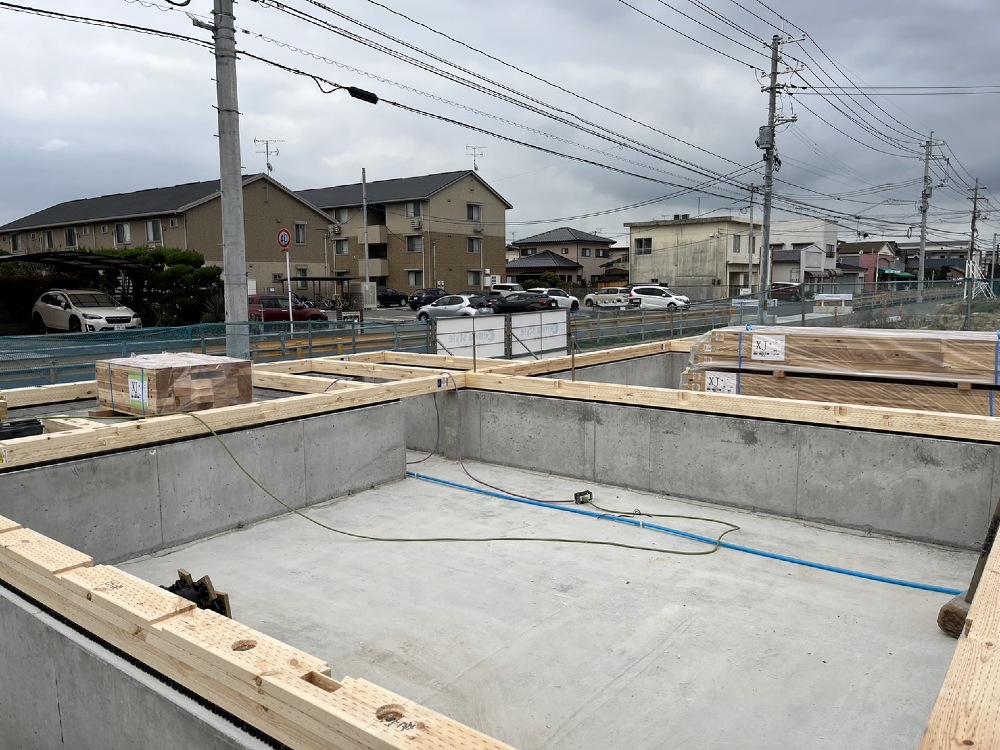

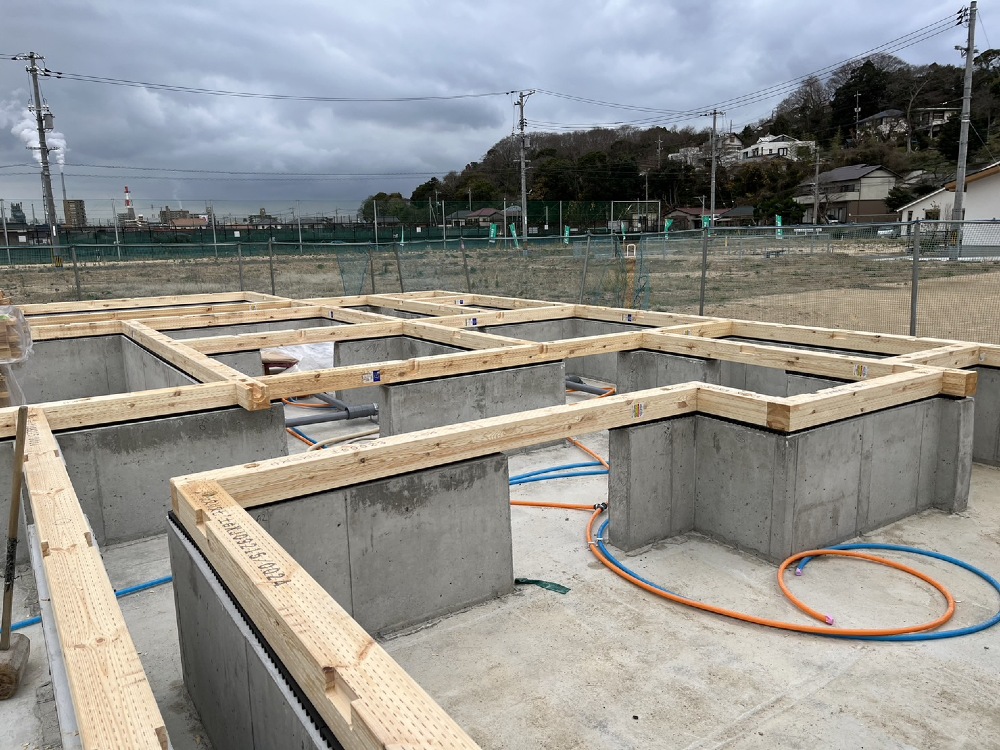

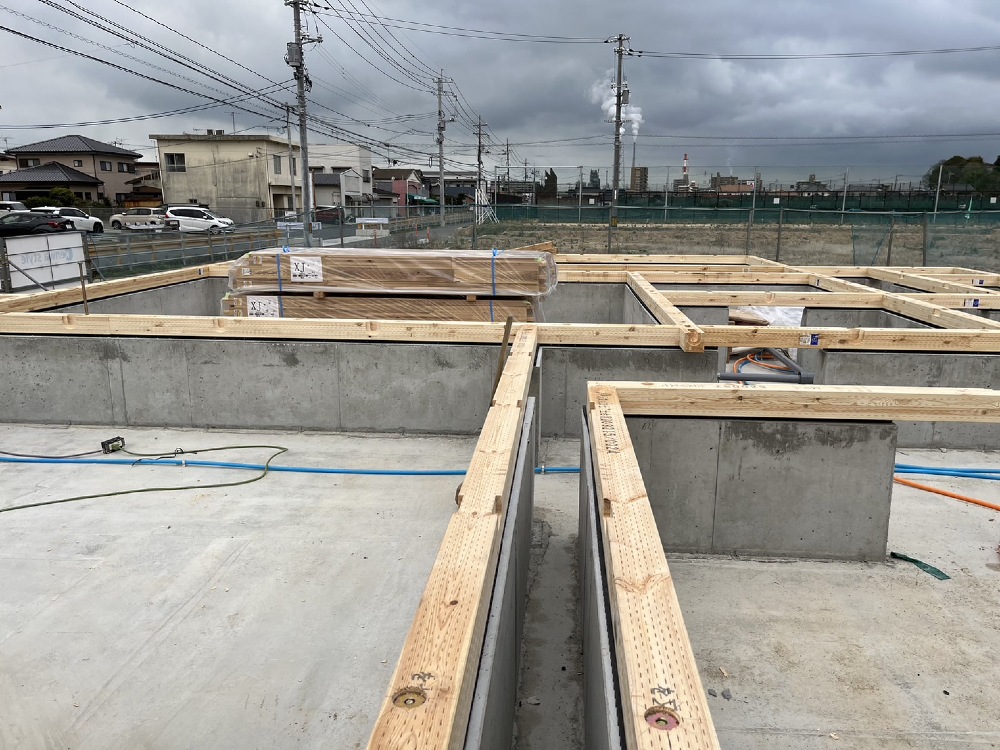

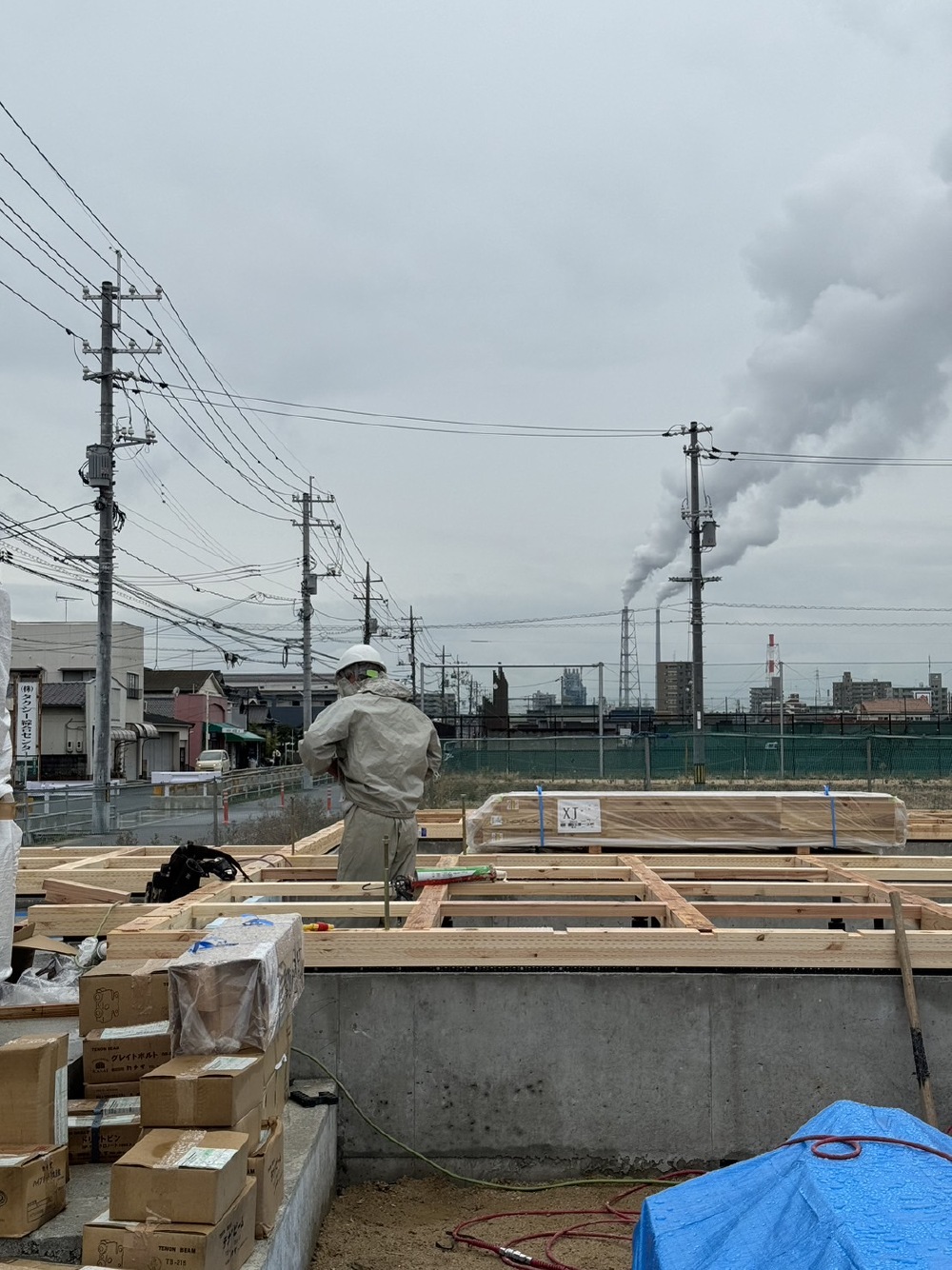

大工さんにより「土台敷き」という作業が行われました。
土台敷きは、基礎コンクリートの上に土台や大引きといわれる木材を設置していく作業で、建物の構造部分に関わる大切な工程となります。

19. 2023年12月18日
上棟準備

上棟準備

土台敷き。

20. 2023年12月18日
上棟準備

上棟準備

上棟前に、床下の部分に給排水の配管工事を行います。ブルーは給水で、ピンクは給湯、新築時だけでなく、メンテナンスの時にも一目でわかるように、色分けがしてあります。

21. 2023年12月19日
上棟準備

上棟準備

土台敷き。

22. 2023年12月22日
上棟準備

上棟準備

土台、大引の間に断熱材を入れているところです。

23. 2023年12月22日
上棟準備

上棟準備

床下地となる合板を敷いていきます。

24. 2023年12月22日
上棟準備

上棟準備

25. 2023年12月22日
上棟準備

上棟準備

上棟に向けて柱などの材料が現場へと搬入されています。

26. 2023年12月22日
上棟準備

上棟準備

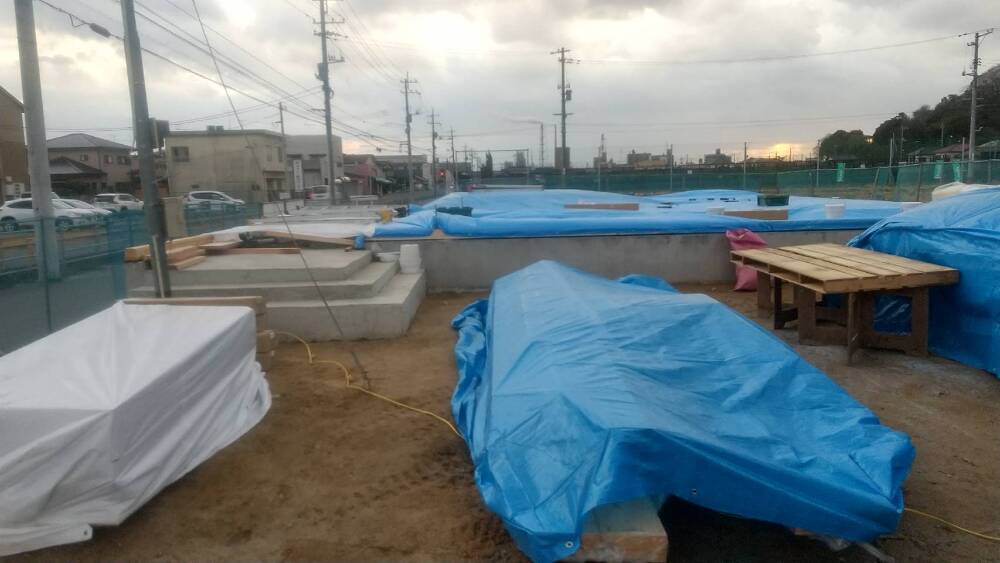

上棟の準備が整いましたので大切な木材が濡れたりしないようにしっかりとシートを掛けています。

27. 2023年12月23日

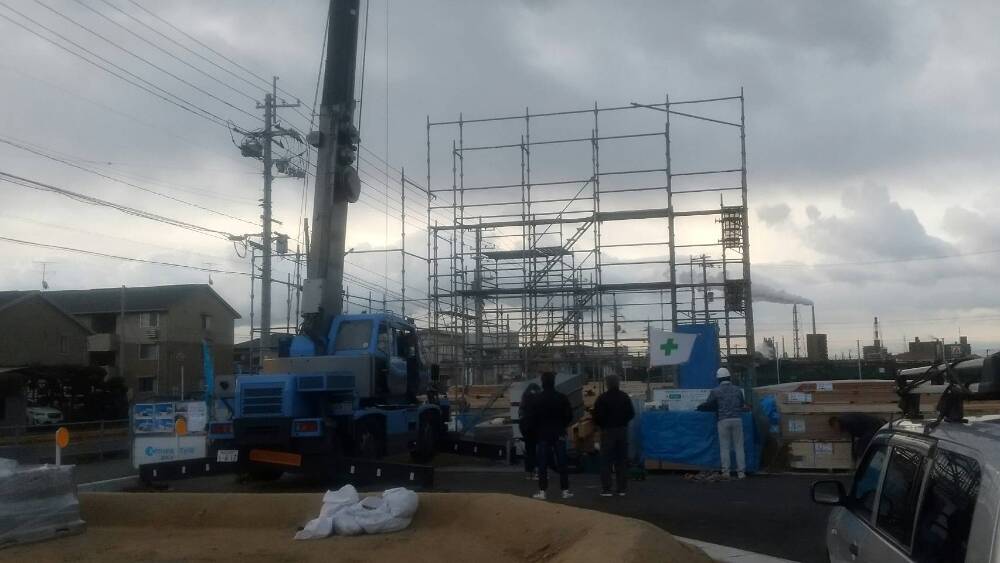

上棟

上棟

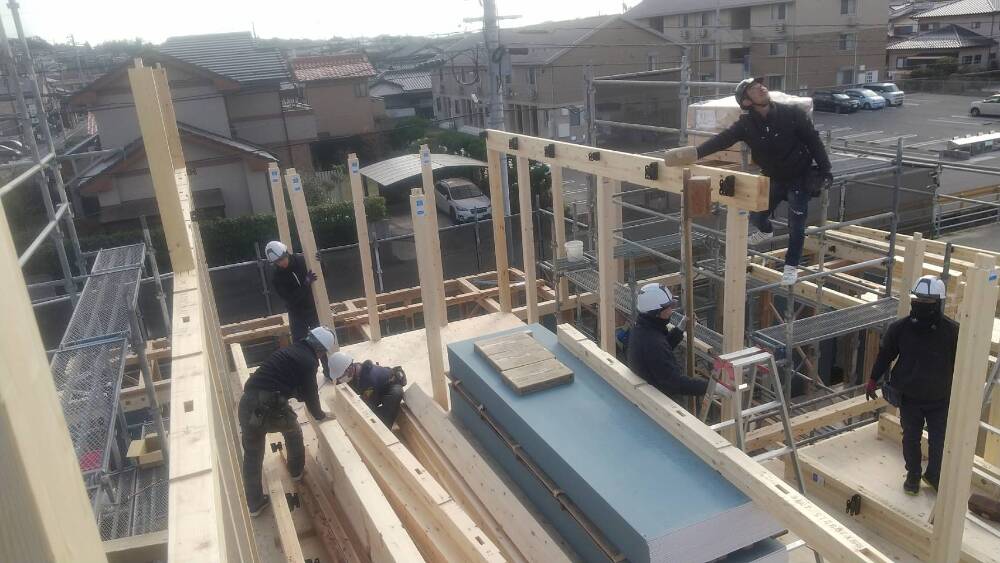

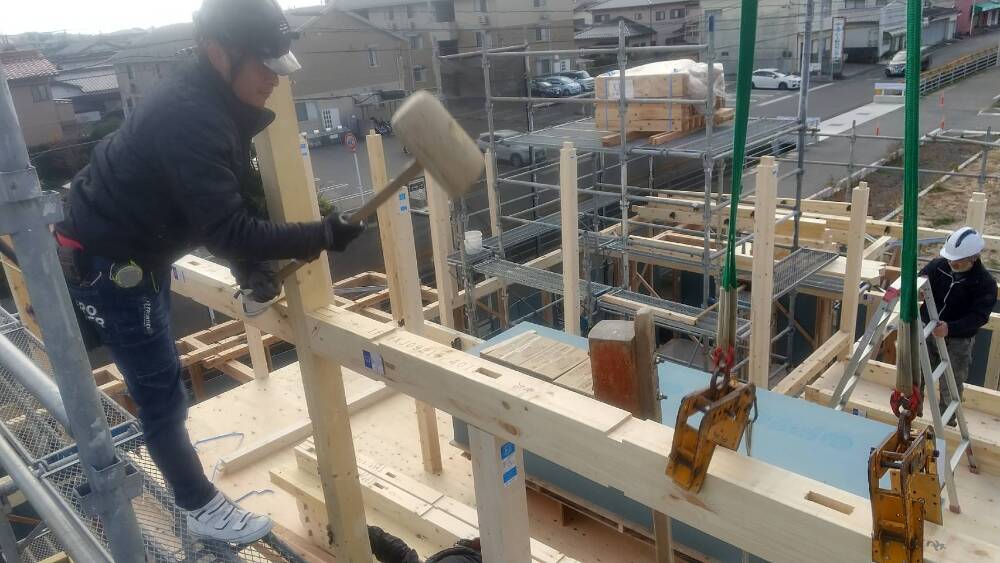

いよいよ上棟の日を迎えました。
早朝より、大工の皆様が集まって来られました。

28. 2023年12月23日
上棟

上棟

29. 2023年12月23日
上棟

上棟

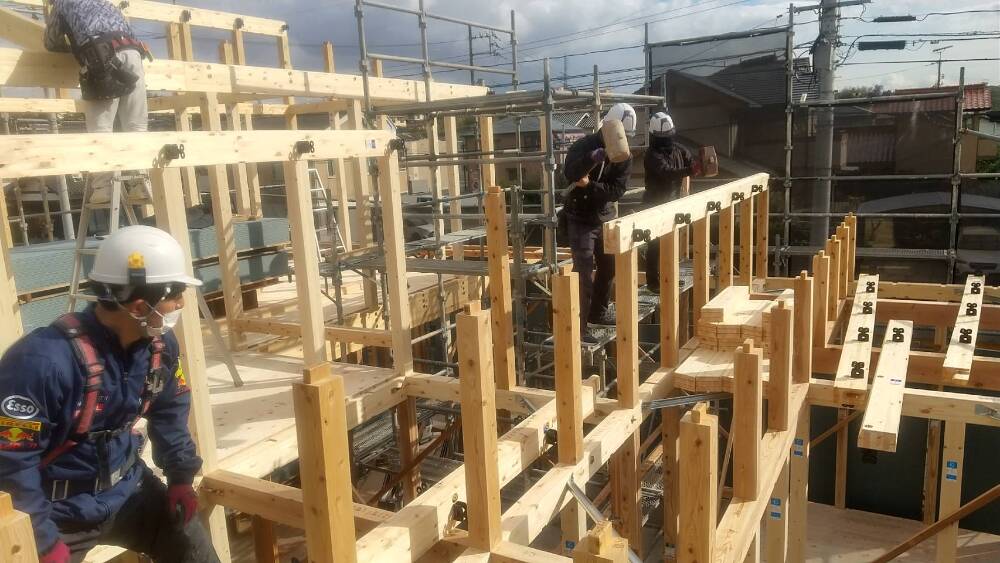

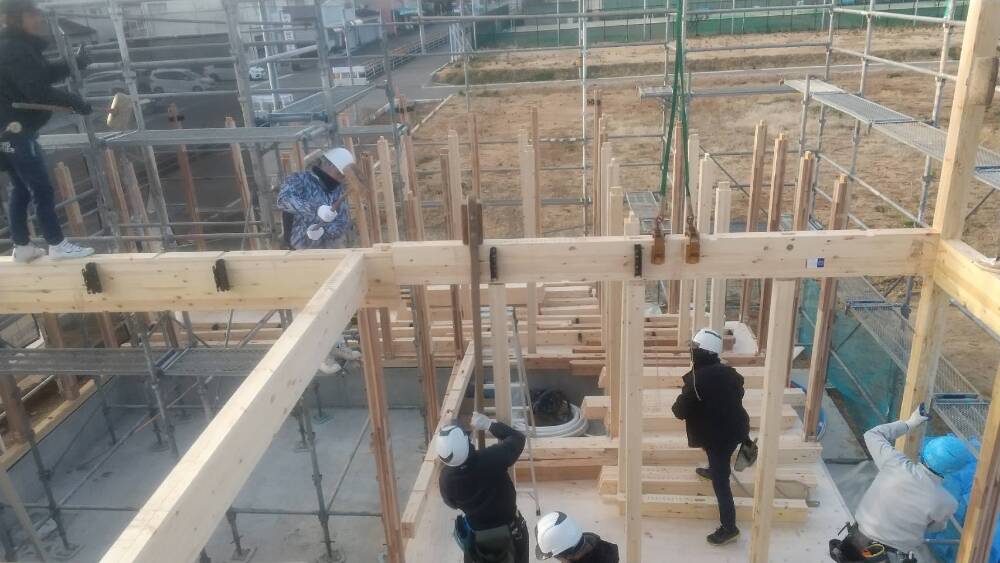

1階部分の土台の上に柱が次々に立ち始め、棟上げが着々と進められています。
上まで突き出ている長い柱を「通し柱」といい、構造的な強度を高める通し柱は、軸組工法の構造材としては大変重要な部材となります。

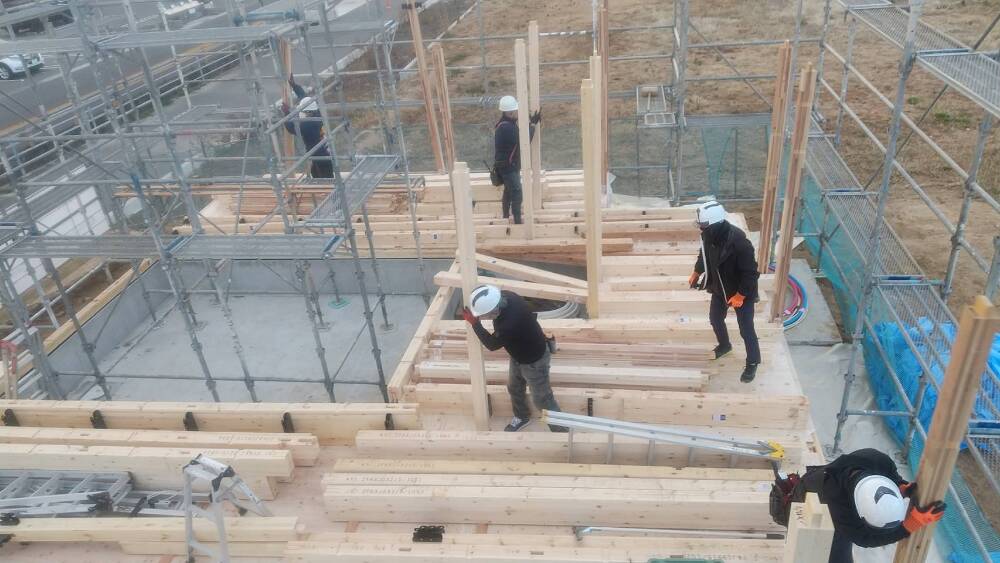

30. 2023年12月23日
上棟

上棟

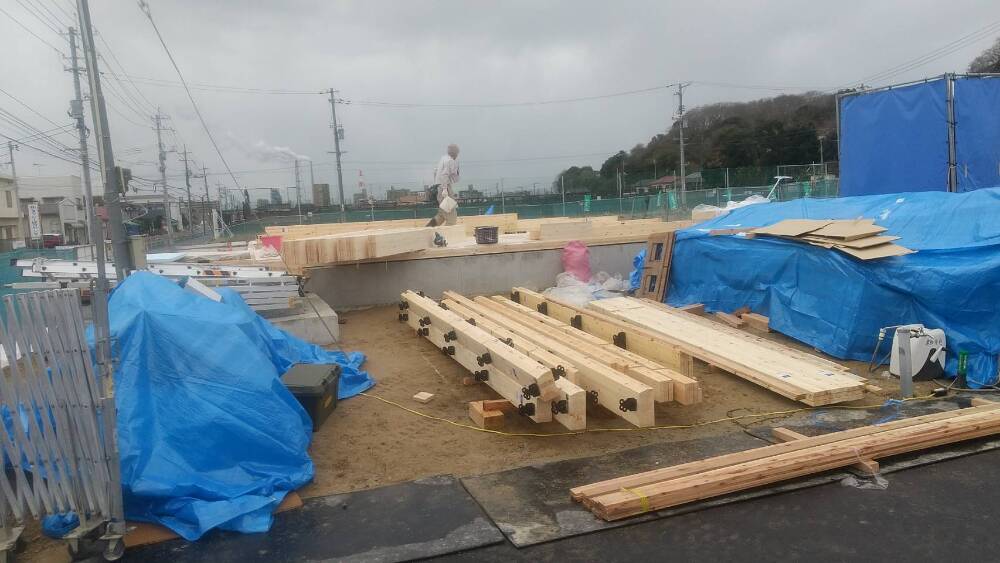

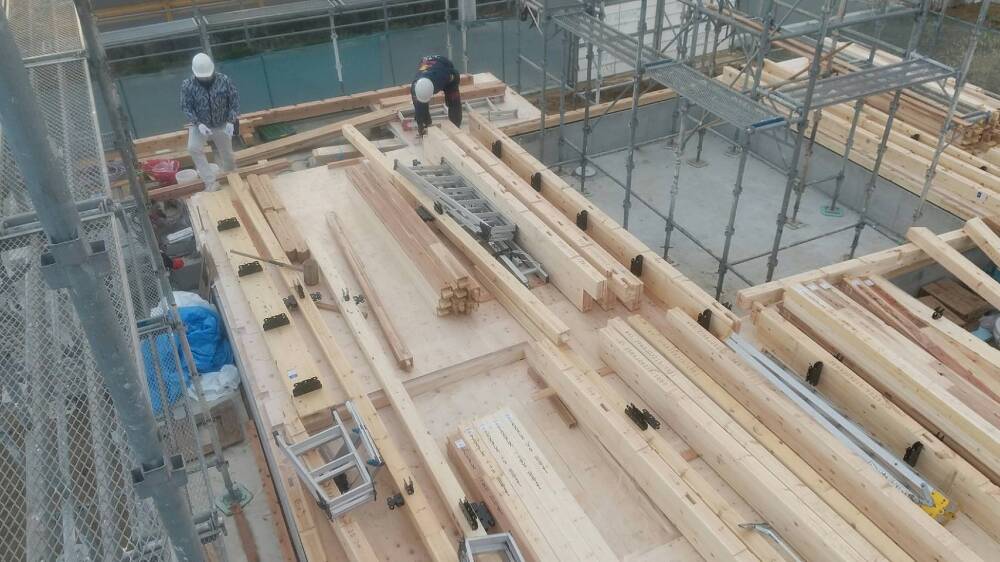

予め図面に従ってプレカットされた木材はそれぞれの位置によって長さや大きさ、更に、仕口、継手といった接合部の形などが決まっています。
このようにプレカットされた木材を用いる事で、施工に無駄が無く、正確な計測検査がされており安心できる上、効率よく作業が進められます。

31. 2023年12月23日
上棟

上棟

32. 2023年12月23日
上棟

上棟

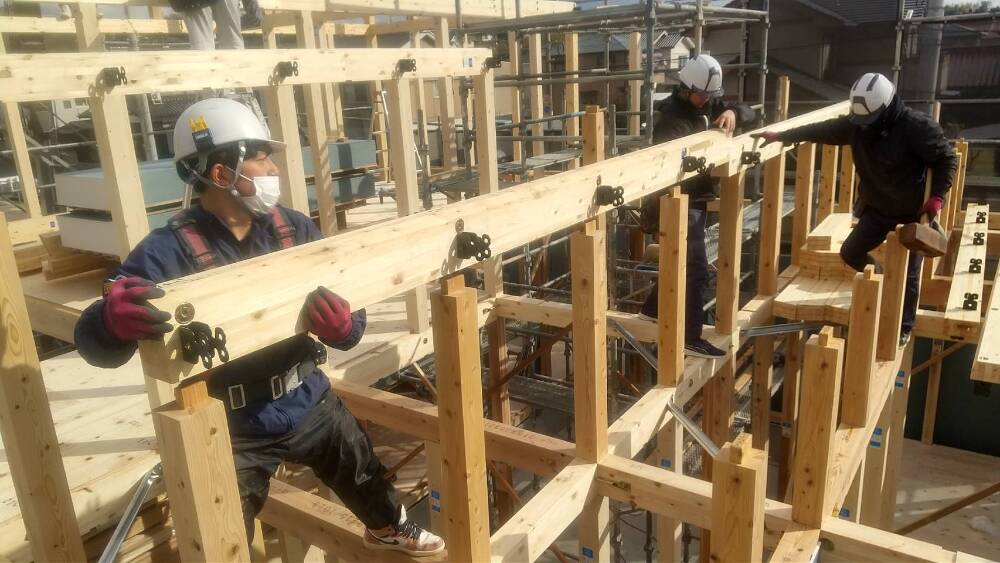

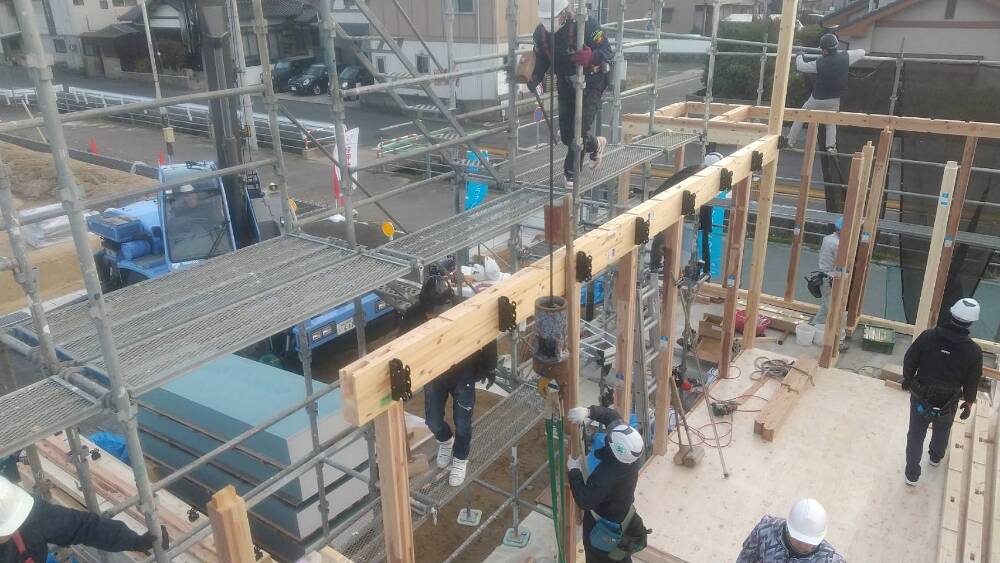

1階部分の柱から建て、2階の床の高さのところに建物の周りをぐるりと巡る「胴差し」(どうさし)という横架材を差し込んでいきます。

33. 2023年12月23日
上棟

上棟

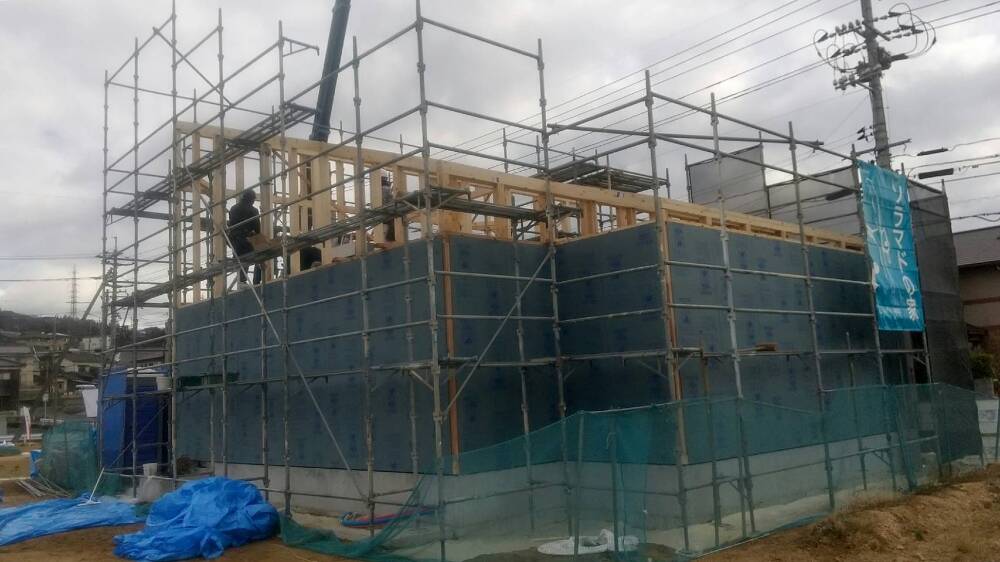

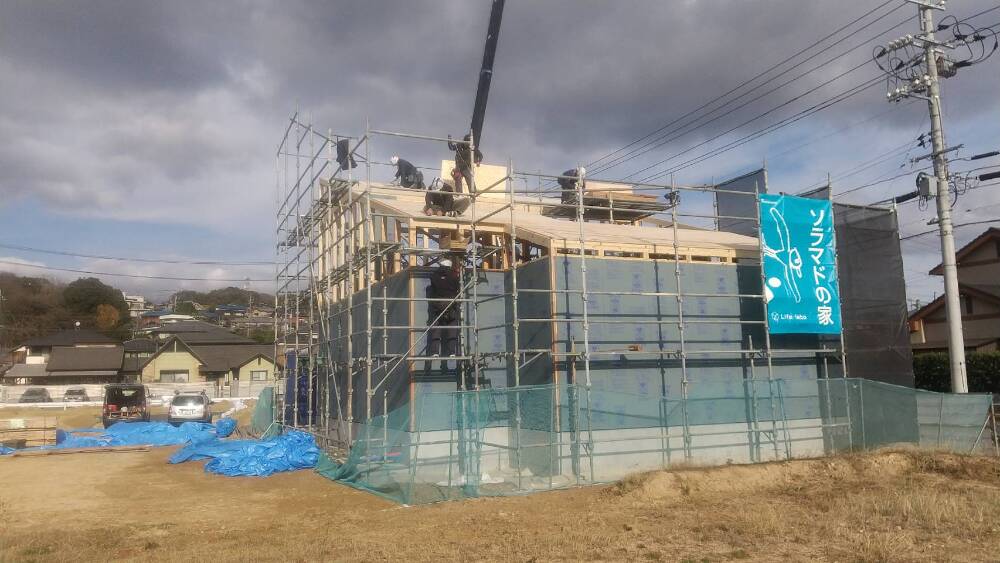

34. 2023年12月23日
上棟

上棟

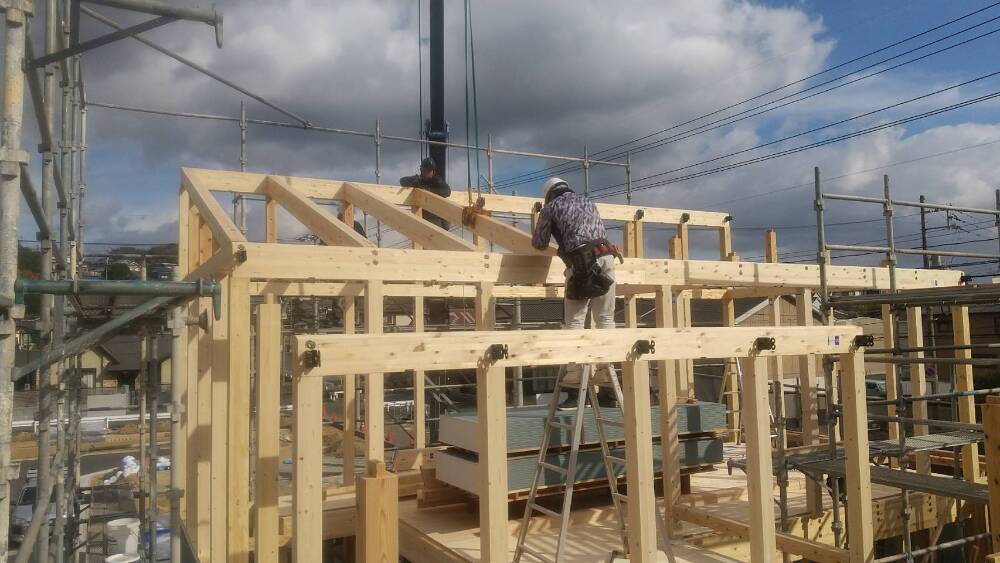

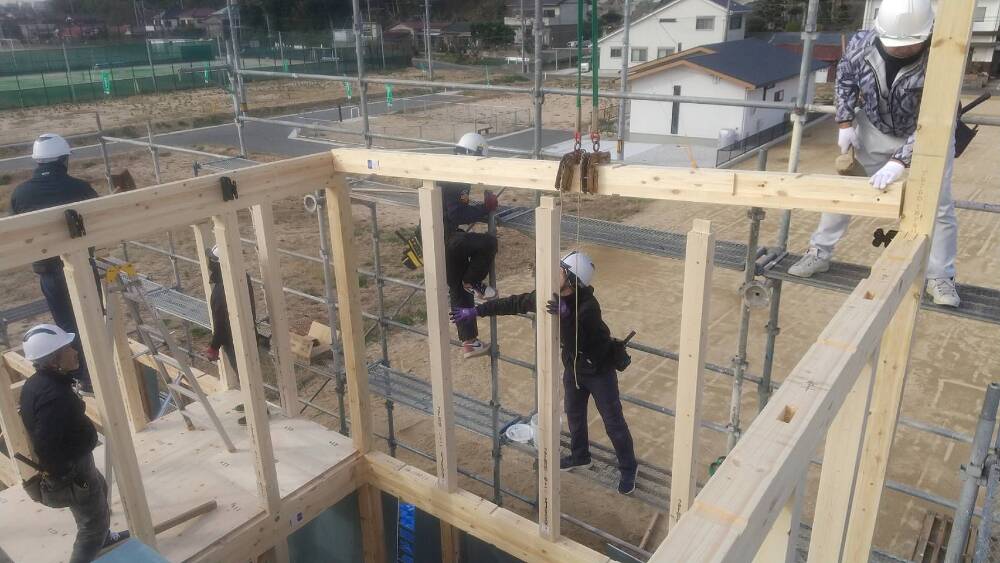

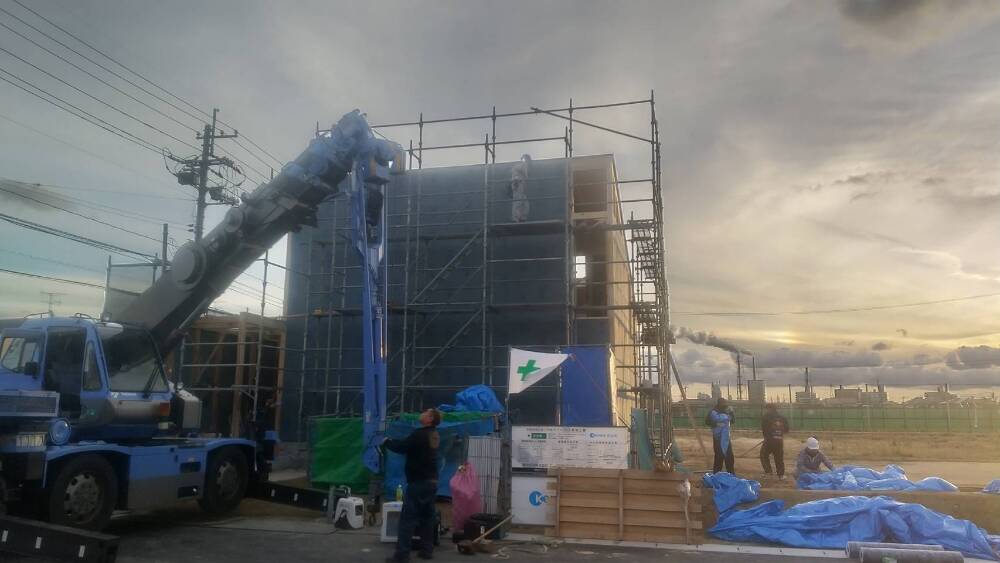

重たい木材を高い場所へレッカー車で荷揚げしながら、職人さん方が力をあわせて施工していきます。
職人さんとレッカー車の息の合った連携プレーも上棟での見どころです。

35. 2023年12月23日
上棟

上棟

36. 2023年12月23日
上棟

上棟

37. 2023年12月23日
上棟

上棟

屋根部分です。
屋根下地を支える垂木(たるき)を施工しています。
垂木は屋根のいちばん高いところ、棟木から低い軒桁に向かって並べた木材のことです。

38. 2023年12月23日
上棟

上棟

耐力壁を施工しています。
石膏ボードの優れた防火性能・施工性・経済性に加えて、耐力面材としての機能も兼ね備えています。

39. 2023年12月23日
上棟

上棟

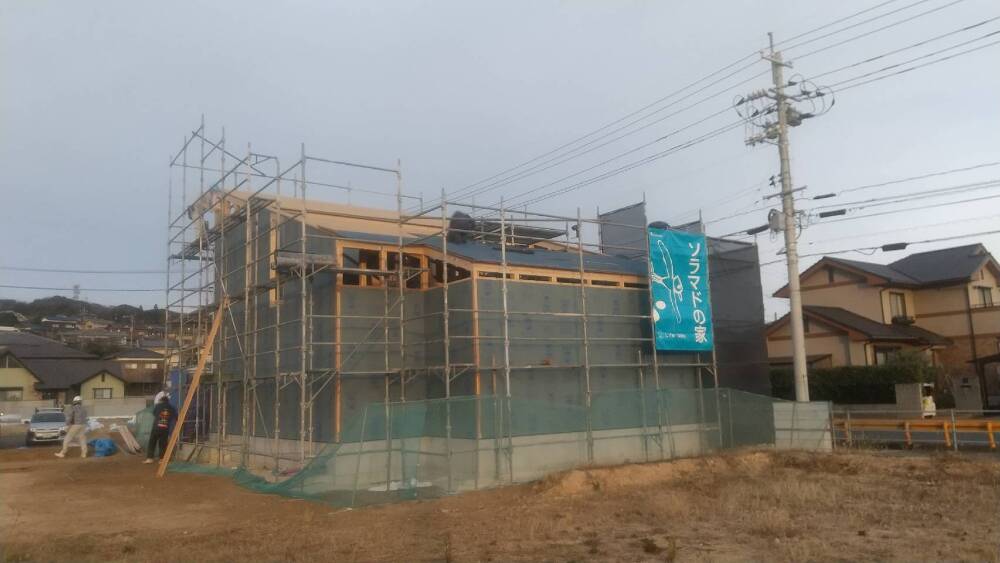

40. 2023年12月23日
上棟

上棟

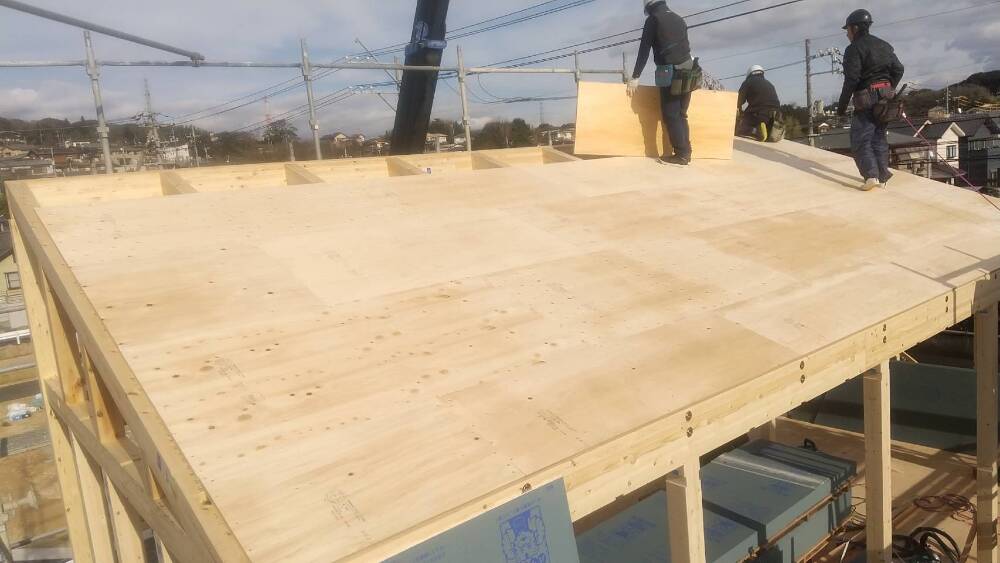

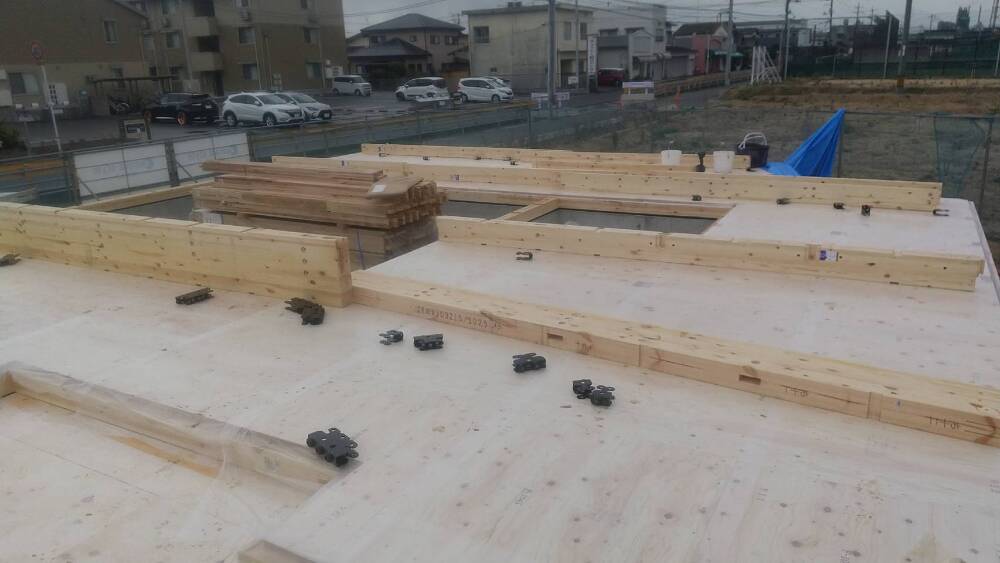

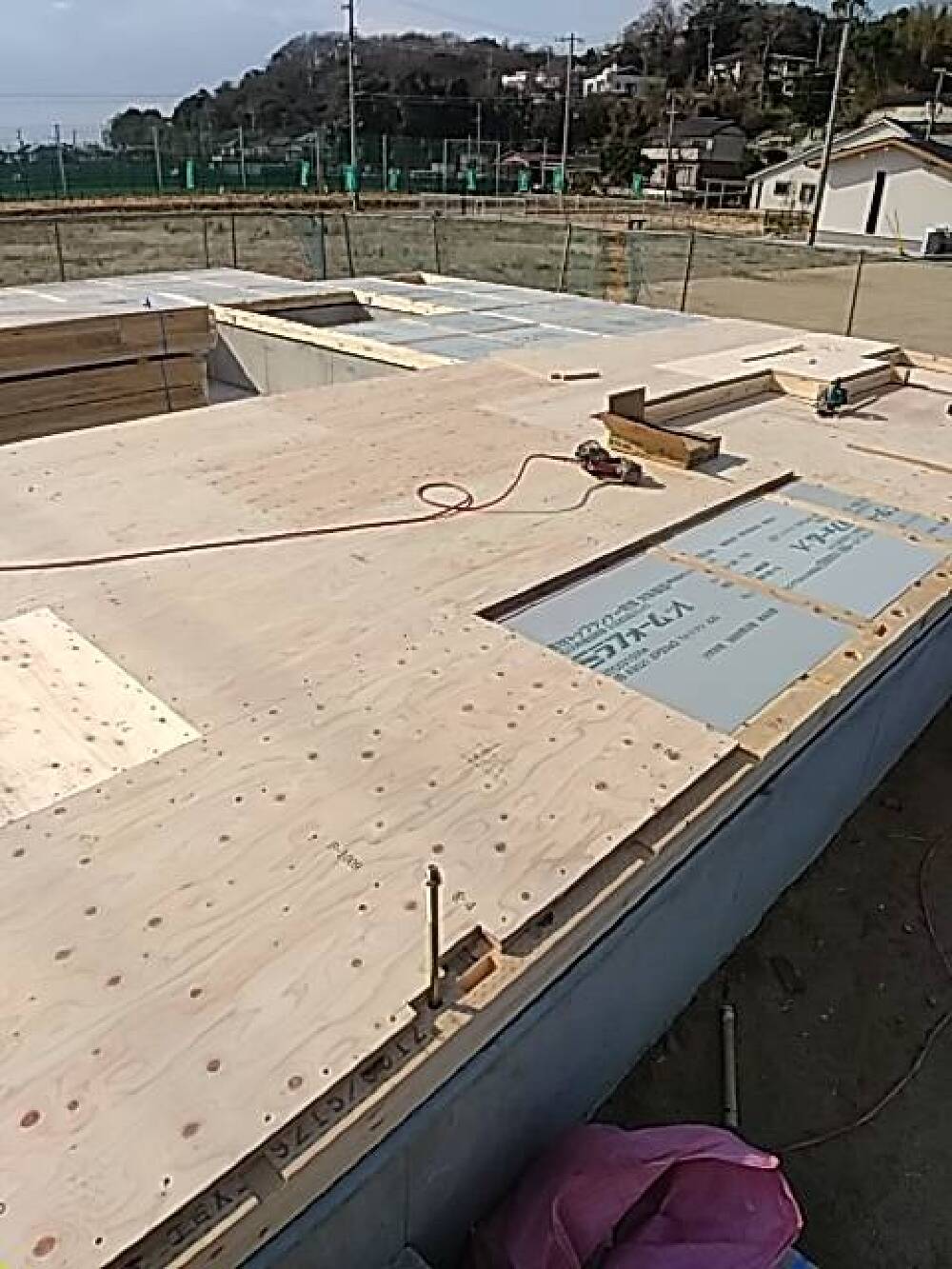

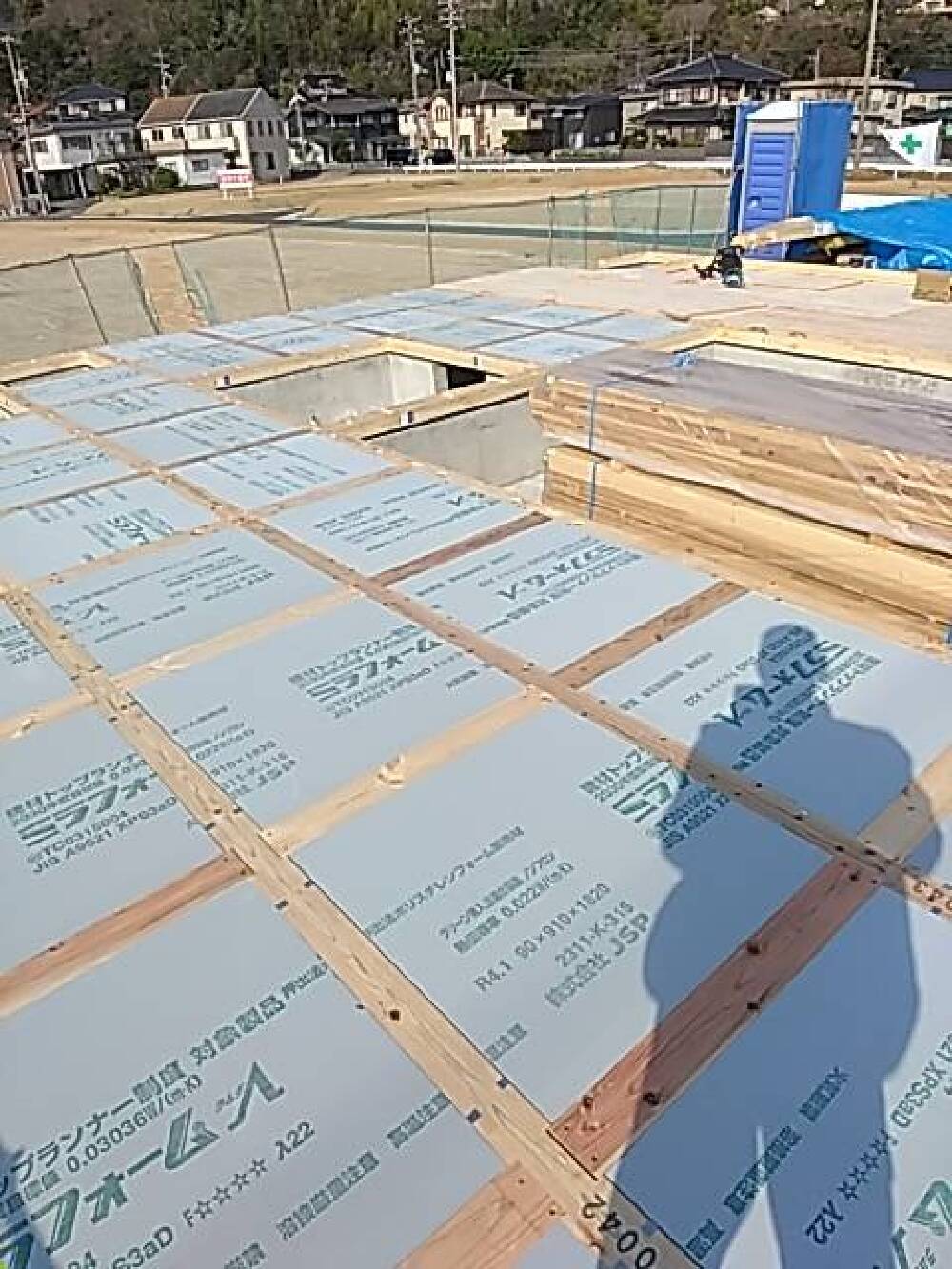

垂木(たるき)の施工が終わると、屋根下地材(構造用合板)を貼っていきます。

41. 2023年12月23日
上棟

上棟

42. 2023年12月23日
上棟

上棟

お家の形が分かるようになってきました!

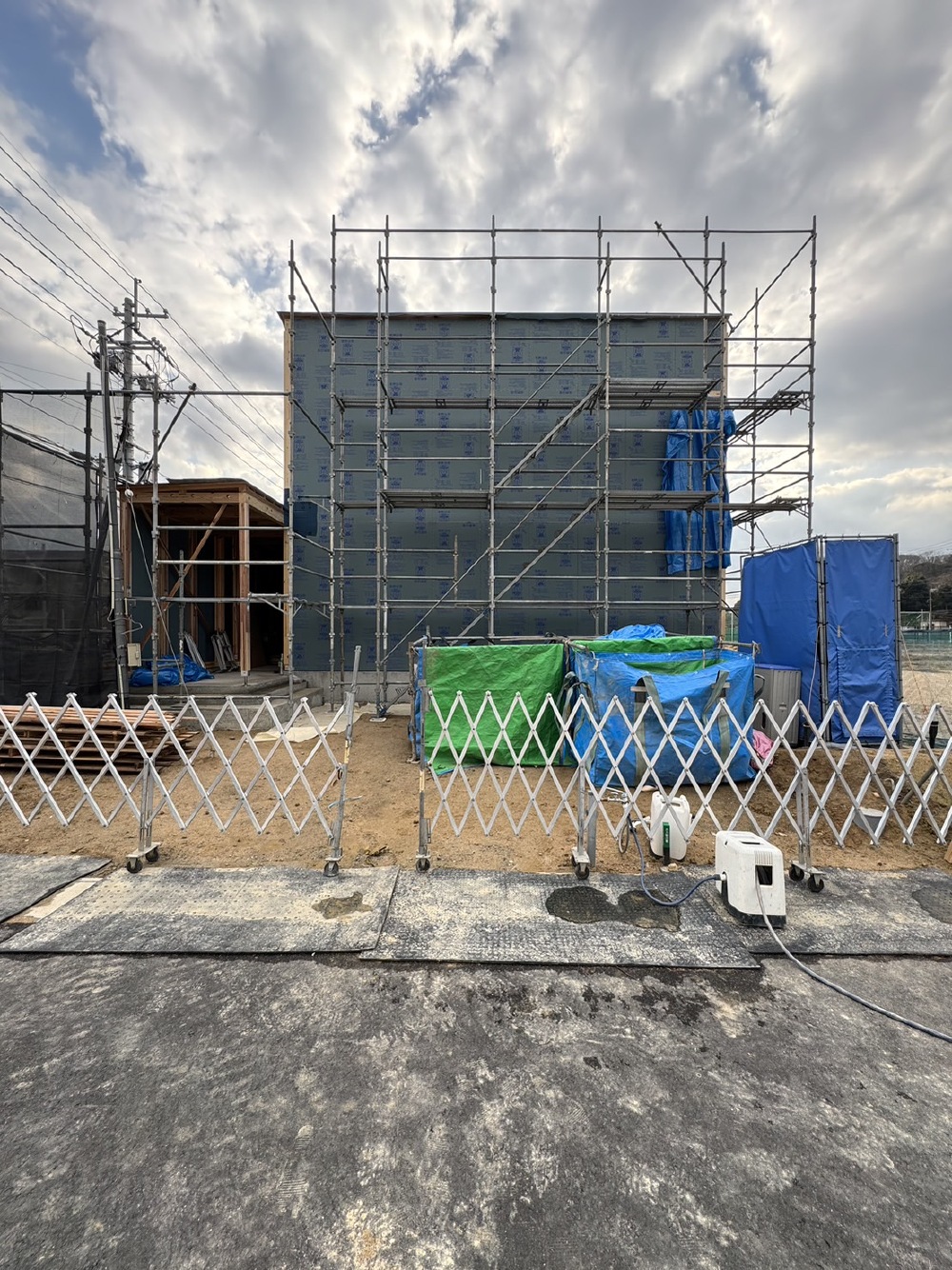

43. 2023年12月25日
外部施工状況

外部施工状況

耐力壁の施工が完了しました。

44. 2023年12月25日
外部施工状況

外部施工状況

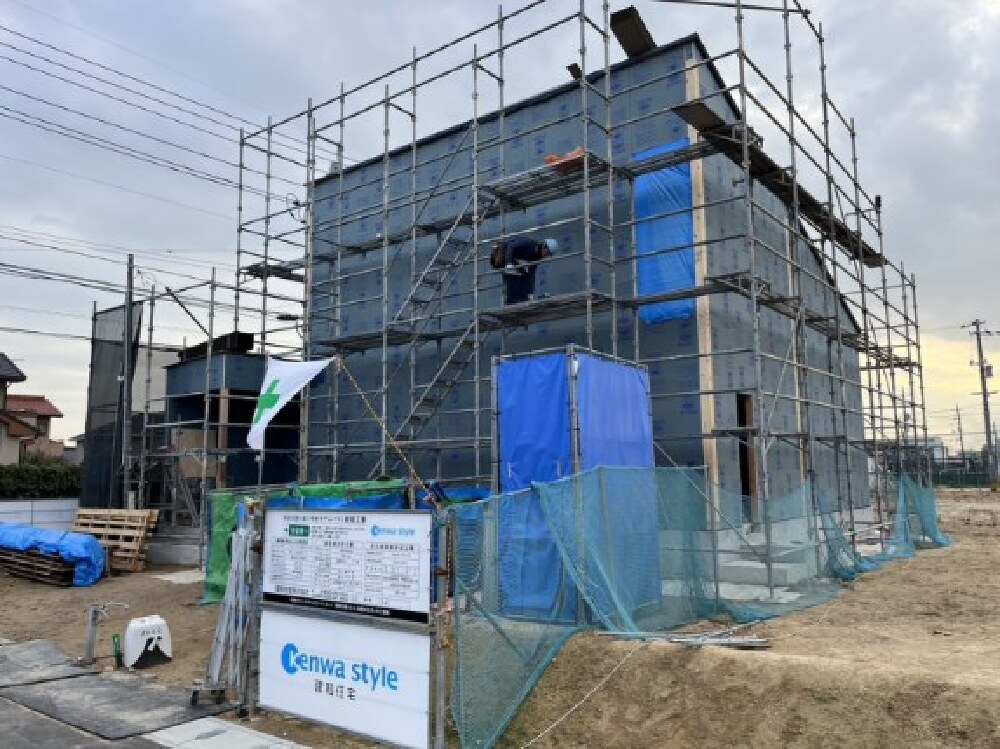

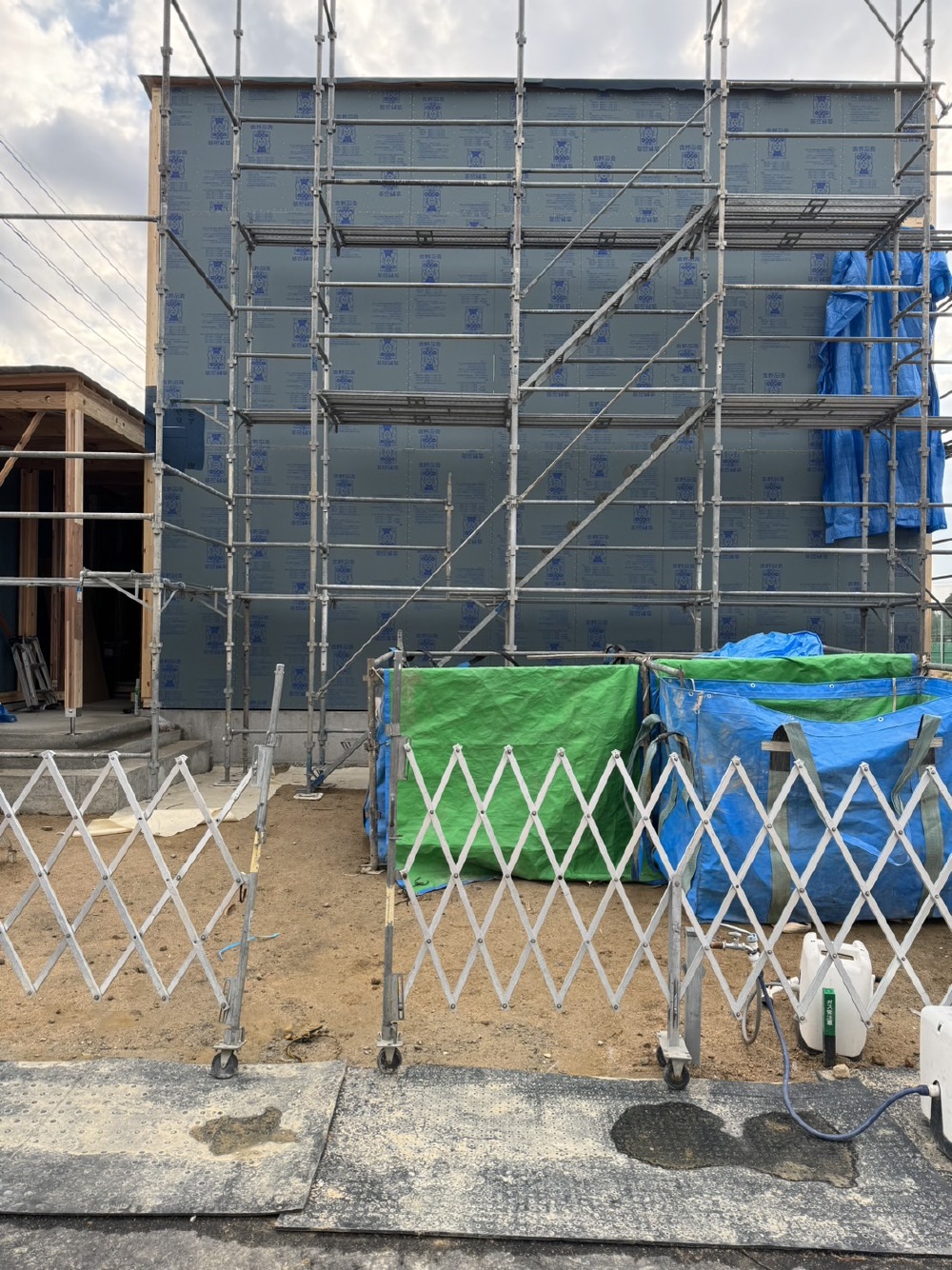

45. 2023年12月28日
内部施工状況

内部施工状況

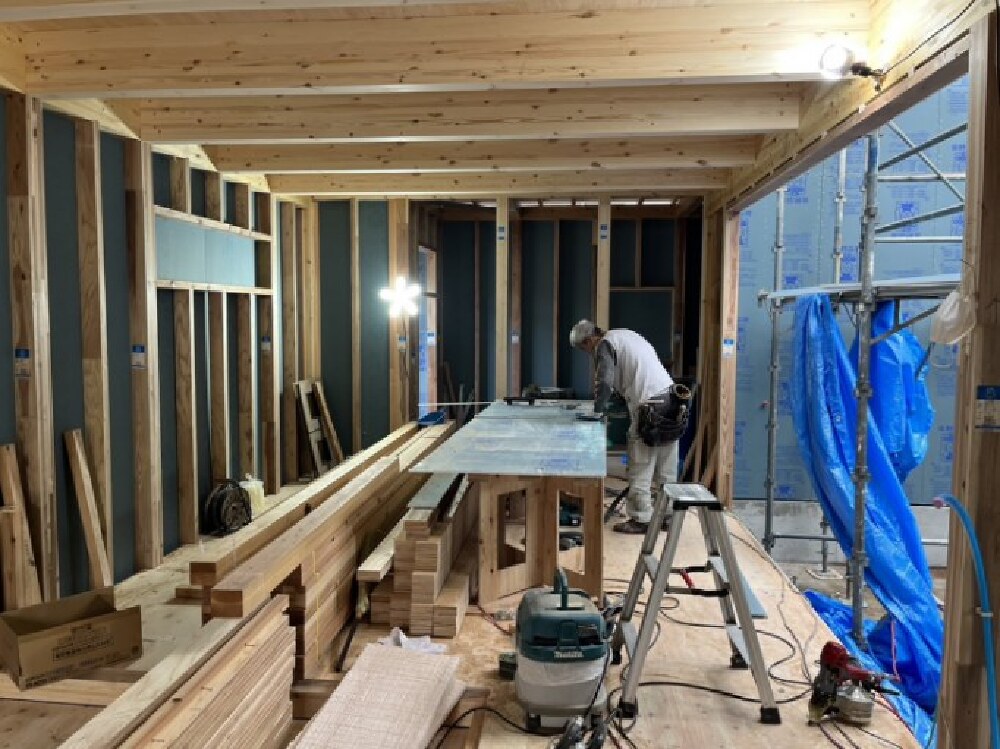

46. 2023年12月28日
外部施工状況

外部施工状況

47. 2023年12月28日
外部施工状況

外部施工状況

48. 2024年01月06日
内部施工状況

内部施工状況

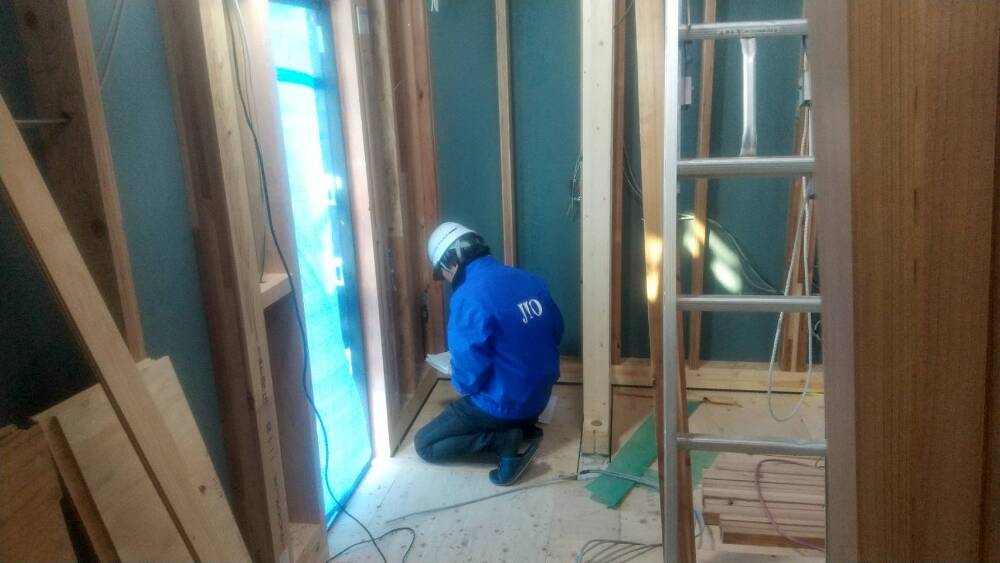

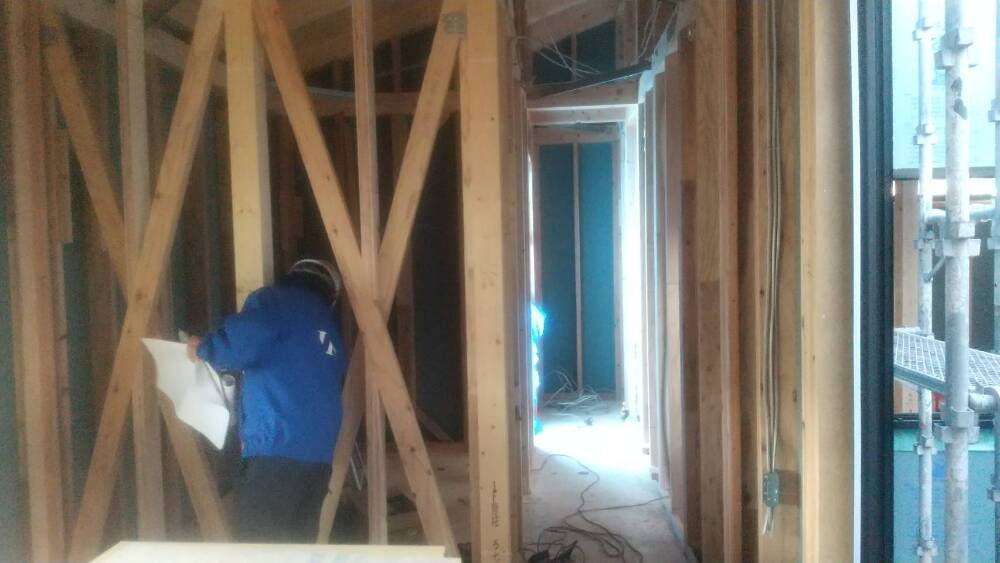

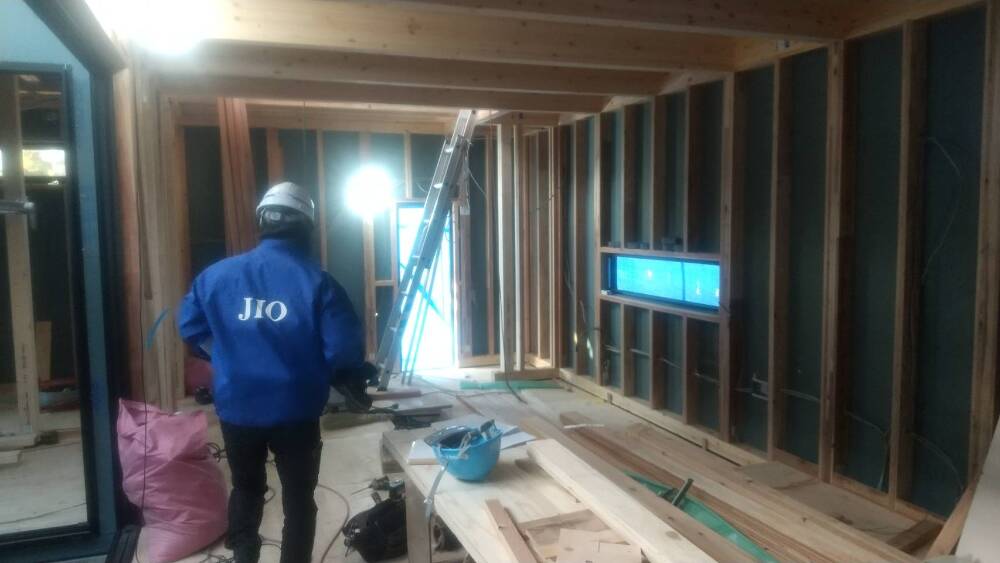

JIOによる検査が行われました。

49. 2024年01月06日
内部施工状況

内部施工状況

JIO検査。

50. 2024年01月06日
内部施工状況

内部施工状況

JIO検査。

51. 2024年01月06日
外部施工状況

外部施工状況

JIO検査。

52. 2024年01月06日
外部施工状況

外部施工状況

JIO検査。

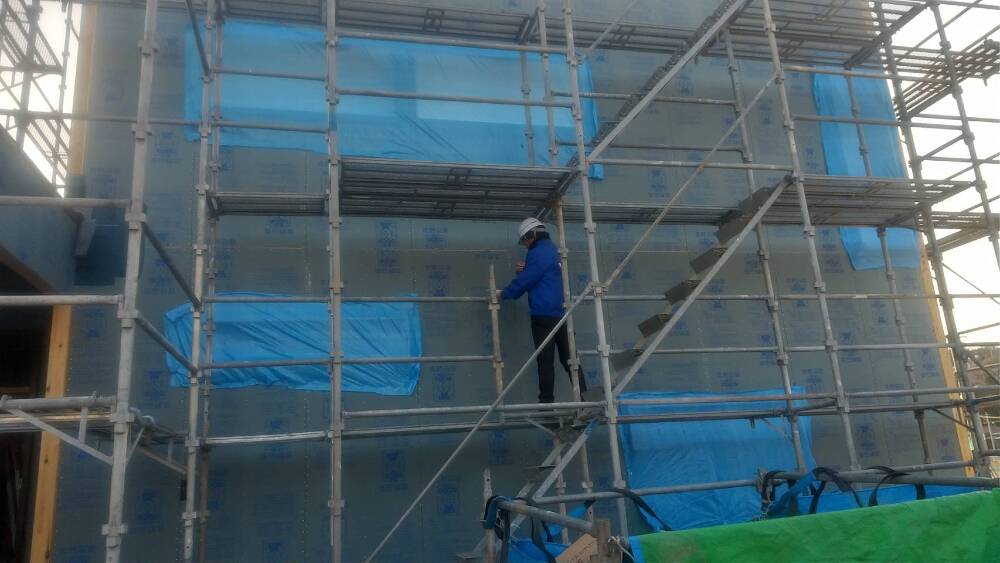

53. 2024年01月09日
内部施工状況

内部施工状況

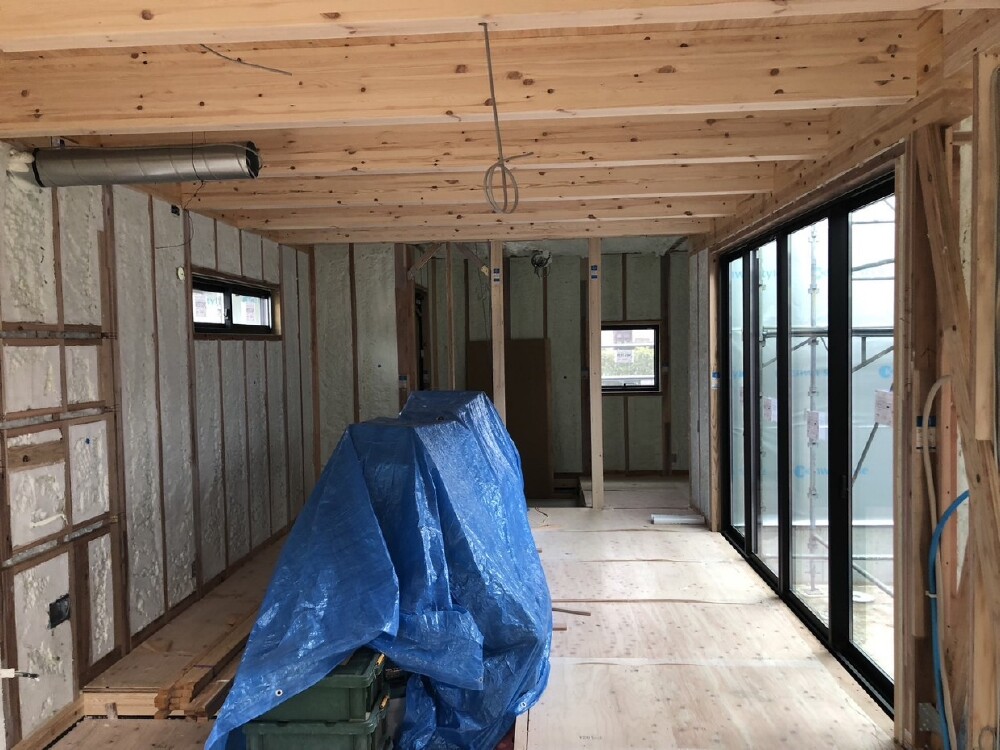

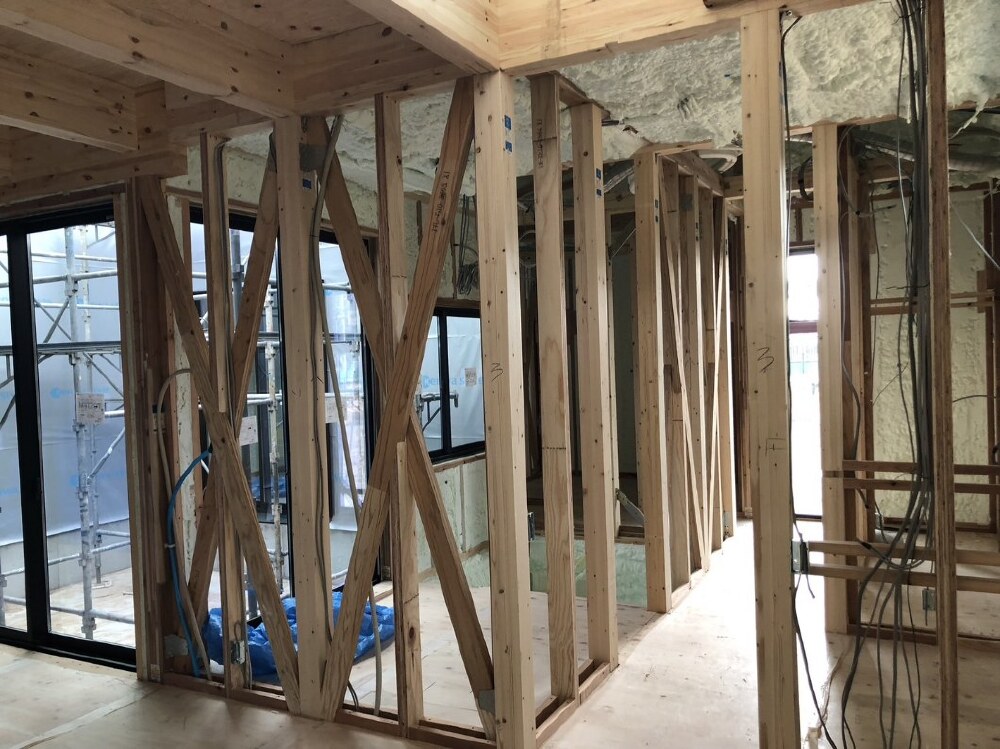

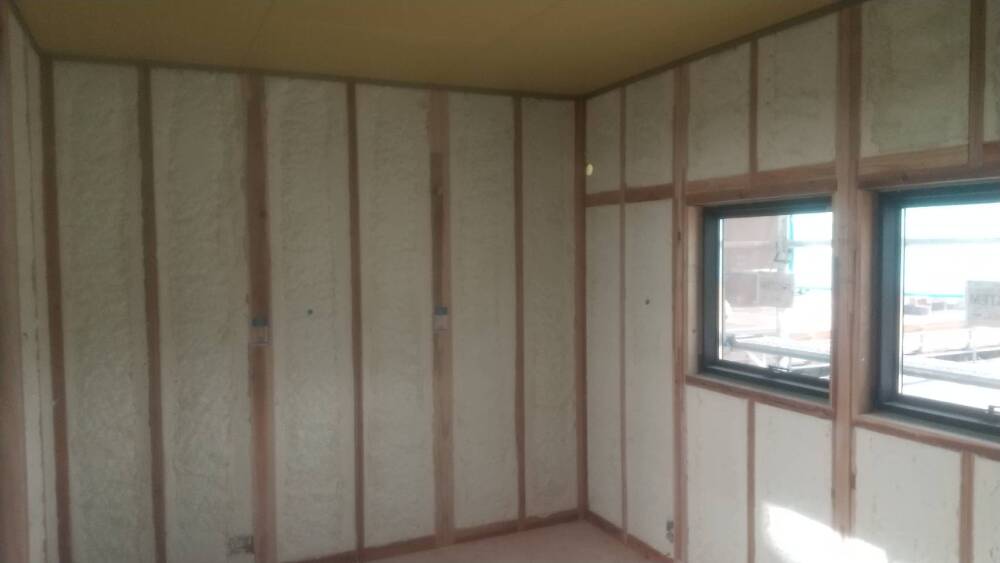

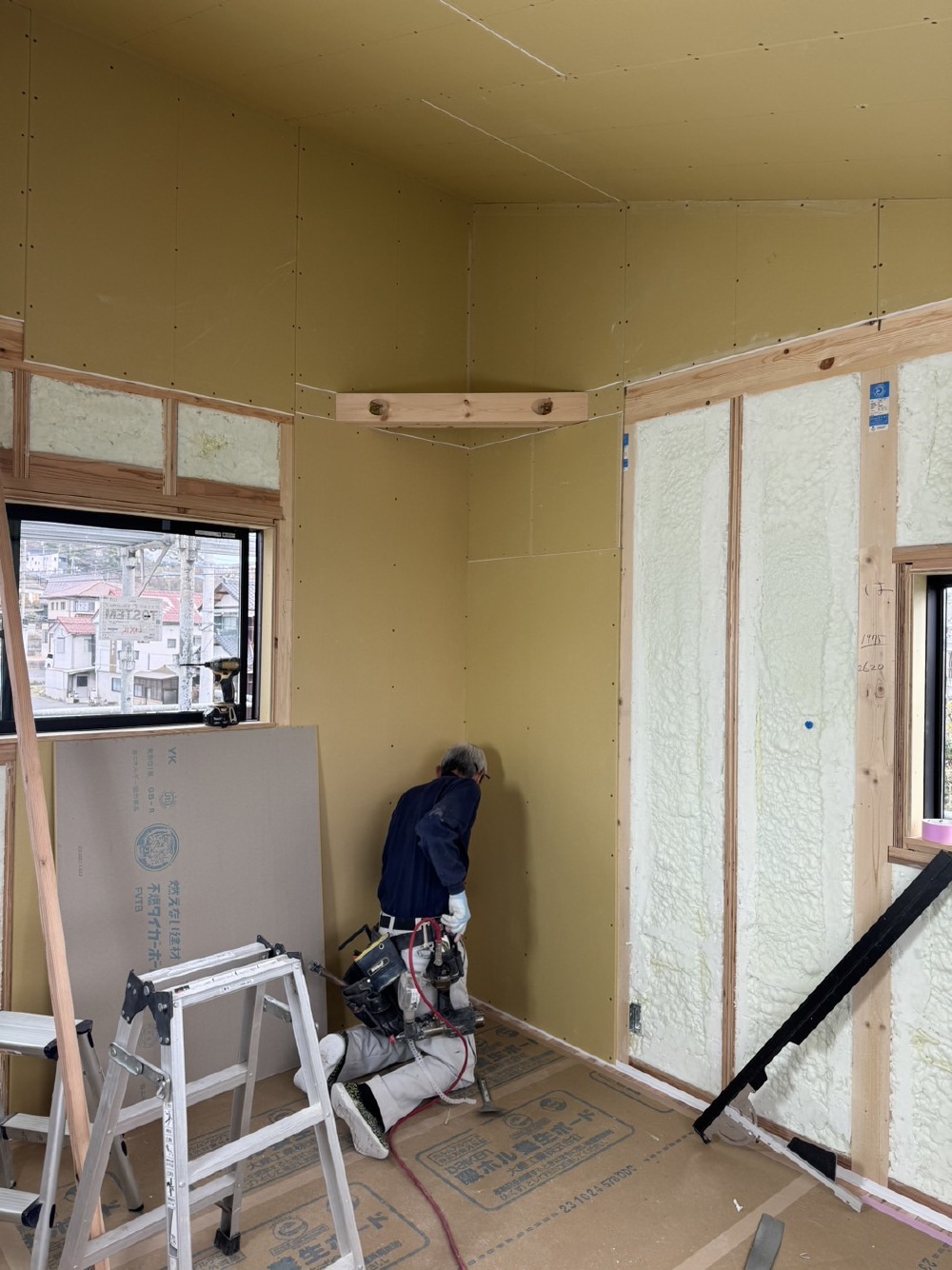

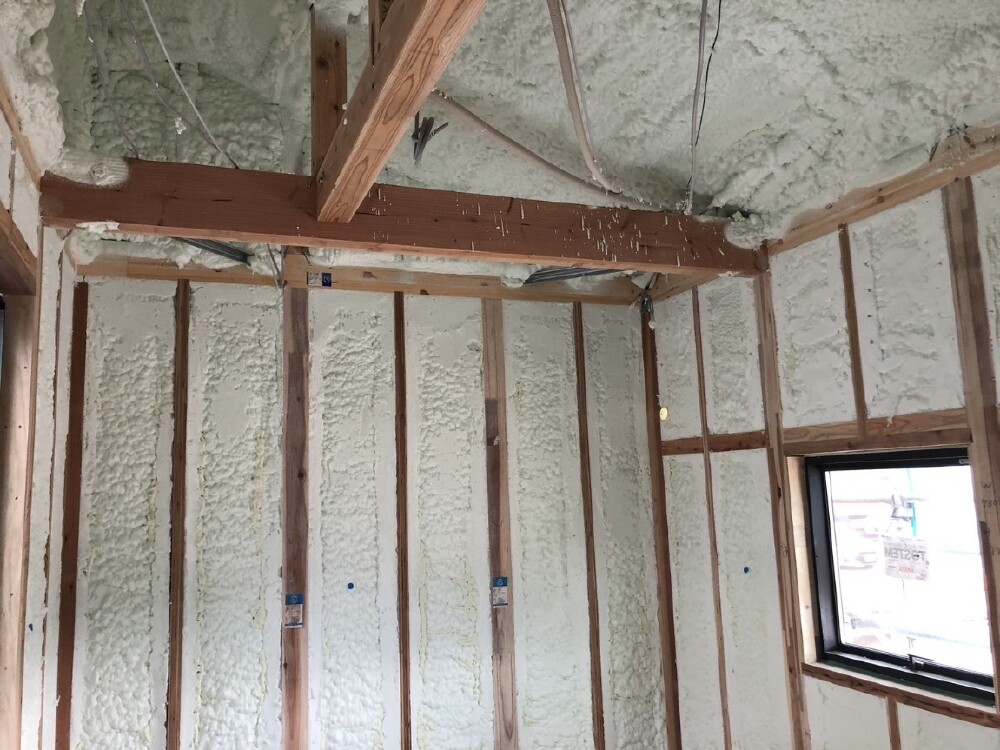

天井と壁面に断熱材「アクアフォーム」の吹付が行われました。
アクアフォームは水を使って現場で発泡させる断熱材で、細部の隙間がなく隅々まで充填することが出来る為、高性能な断熱性と気密性を確保できます。

54. 2024年01月09日
内部施工状況

内部施工状況

アクアフォーム吹き抜け。

55. 2024年01月09日
内部施工状況

内部施工状況

アクアフォーム吹き抜け。

56. 2024年01月09日
外部施工状況

外部施工状況

建物外部に遮熱透湿防水シートを貼りました。
外壁の仕上げ材の内側に施工するシートで、建物内部に雨水の侵入するのを防ぎます。また、熱の放射をおさえる「遮熱性能」や壁体内にの湿気を逃がしこもりを防ぐ「透湿性能」などに優れたシートです。

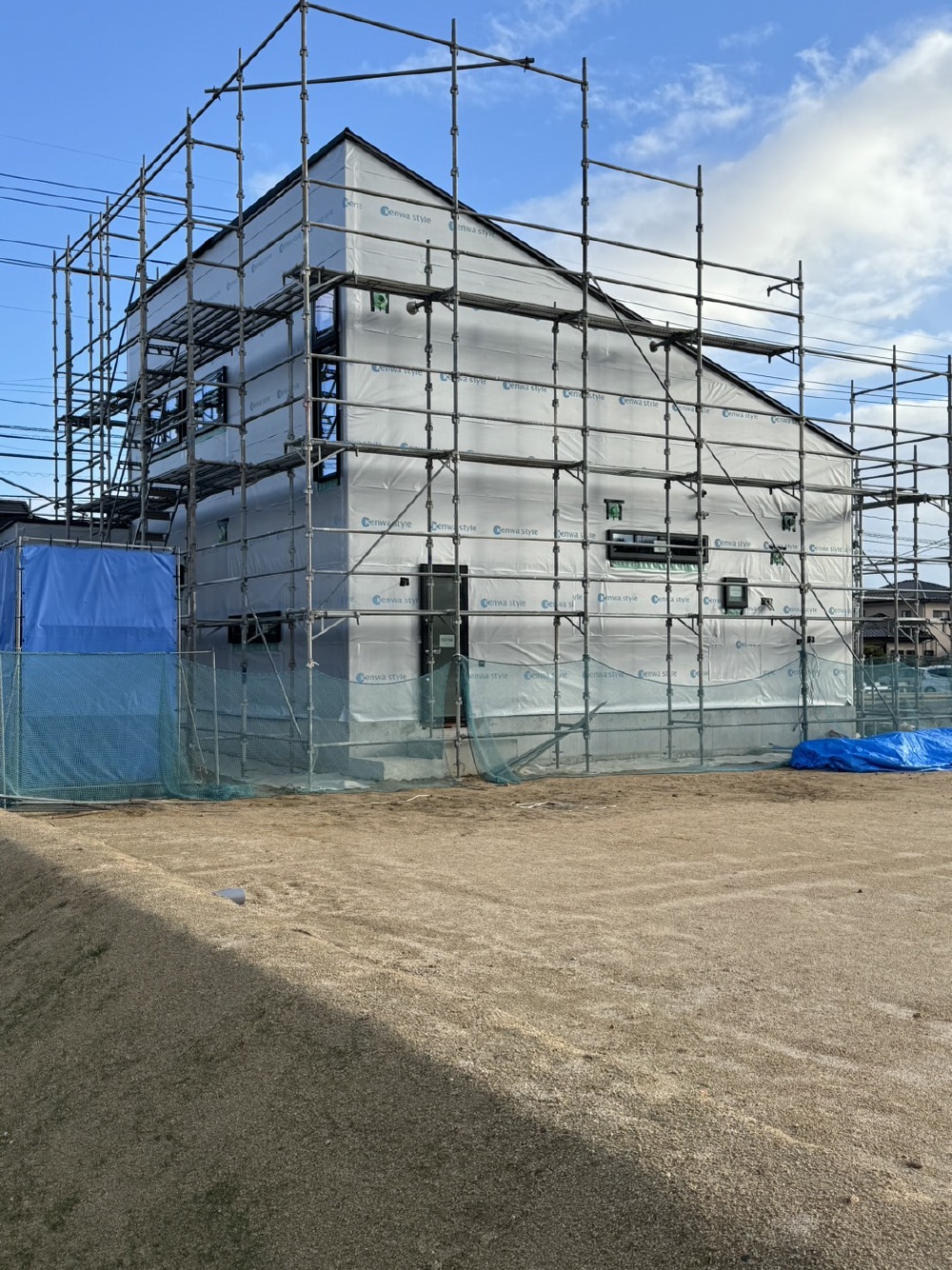

57. 2024年01月15日
外部施工状況

外部施工状況

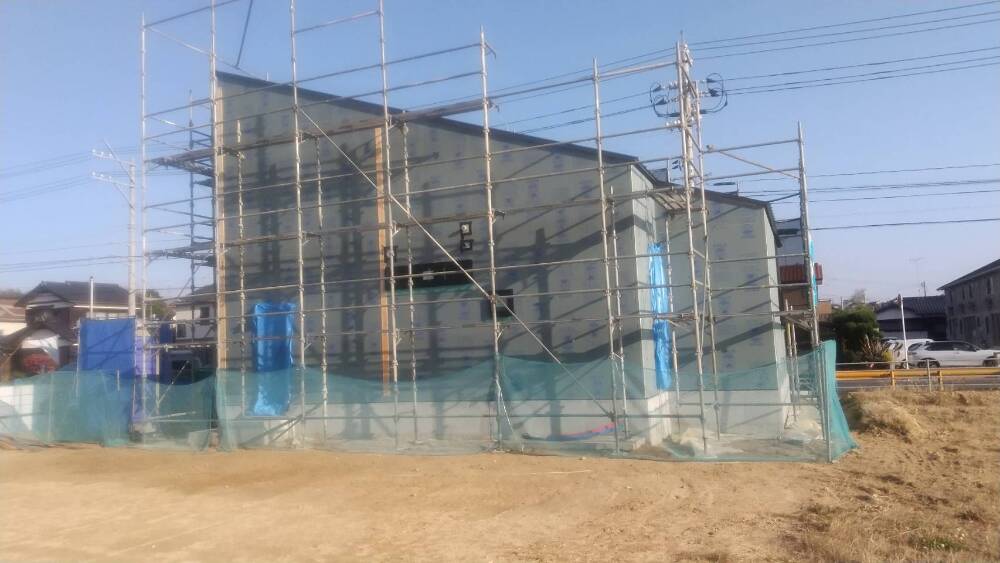

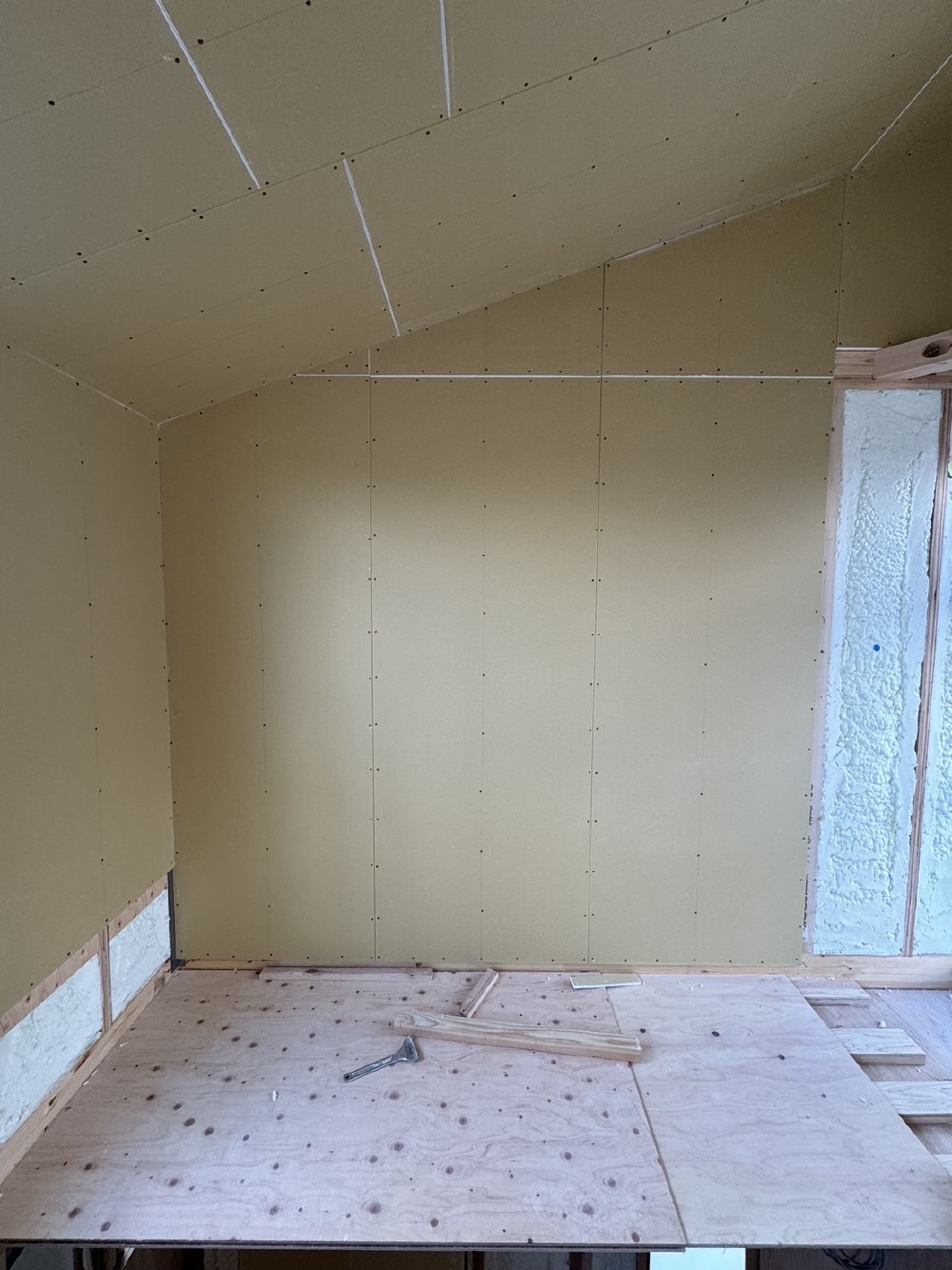

58. 2024年01月15日
内部施工状況

内部施工状況

天井と壁面の石膏ボード貼り工事が施工されました。

59. 2024年01月15日
内部施工状況

内部施工状況

地震時の振動エネルギーを高減衰ゴムの性能を利用し、瞬時に新エネルギーに変換するMamory(マモリー)が施工されました。地震の揺れを吸収・放熱します。
大切なお住まいと、ご家族の生活を守る制震装置です。

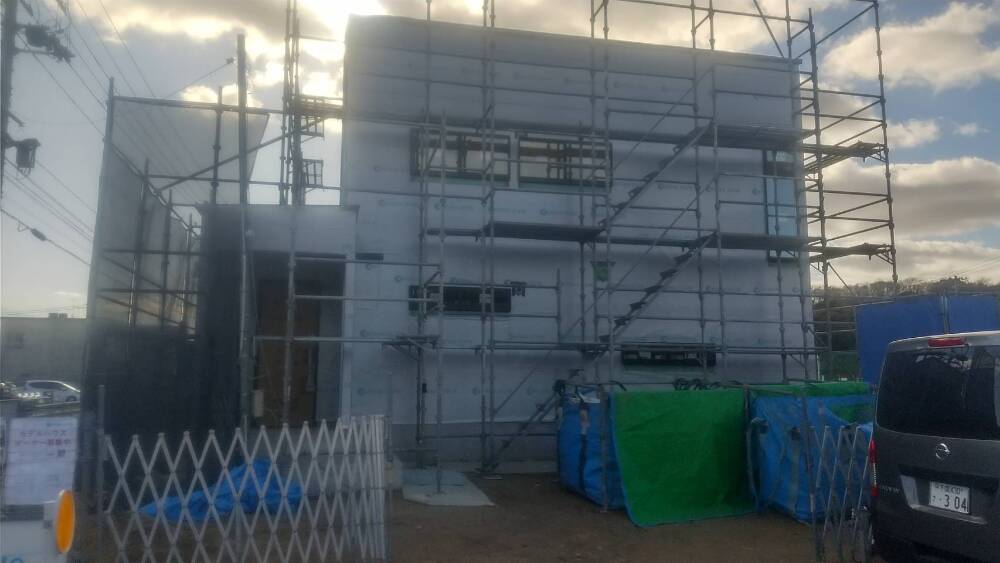

60. 2024年01月16日
外部施工状況

外部施工状況

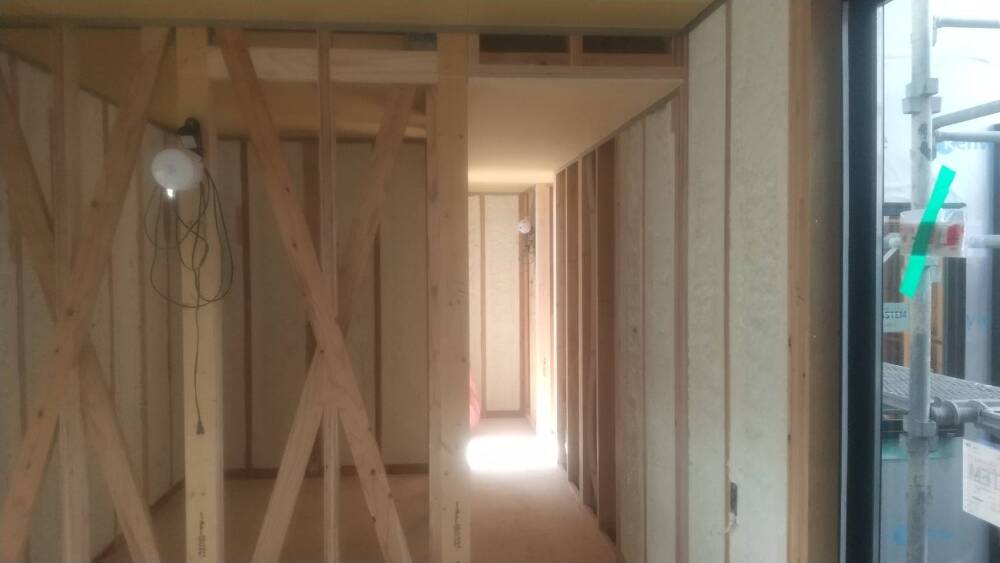

61. 2024年01月16日
内部施工状況

内部施工状況

天井石膏ボード貼り工事。

62. 2024年01月16日
内部施工状況

内部施工状況

天井石膏ボード貼り工事。

63. 2024年01月16日
内部施工状況

内部施工状況

天井の石膏ボード貼り工事が施工されました。

64. 2024年01月29日
外部施工状況

外部施工状況

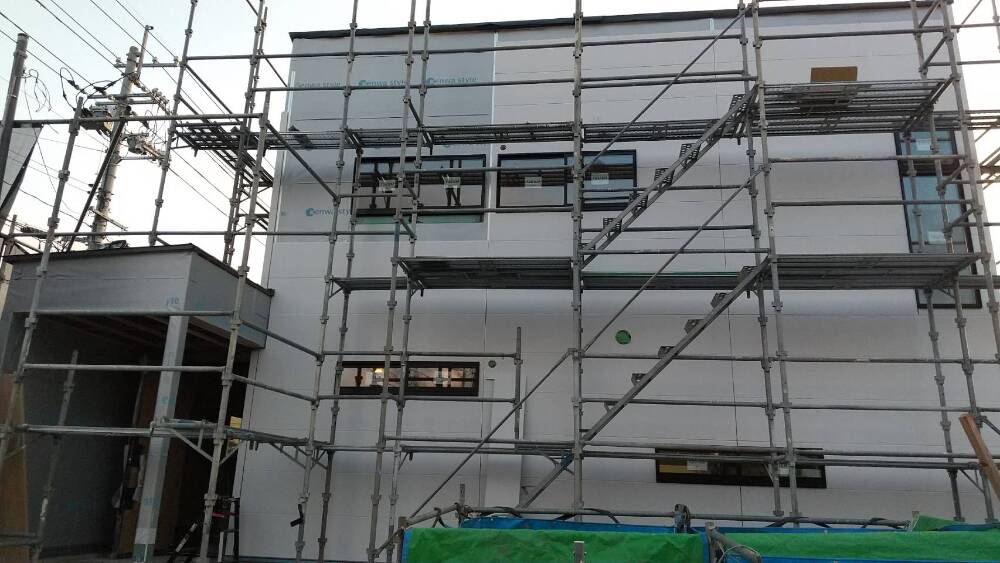

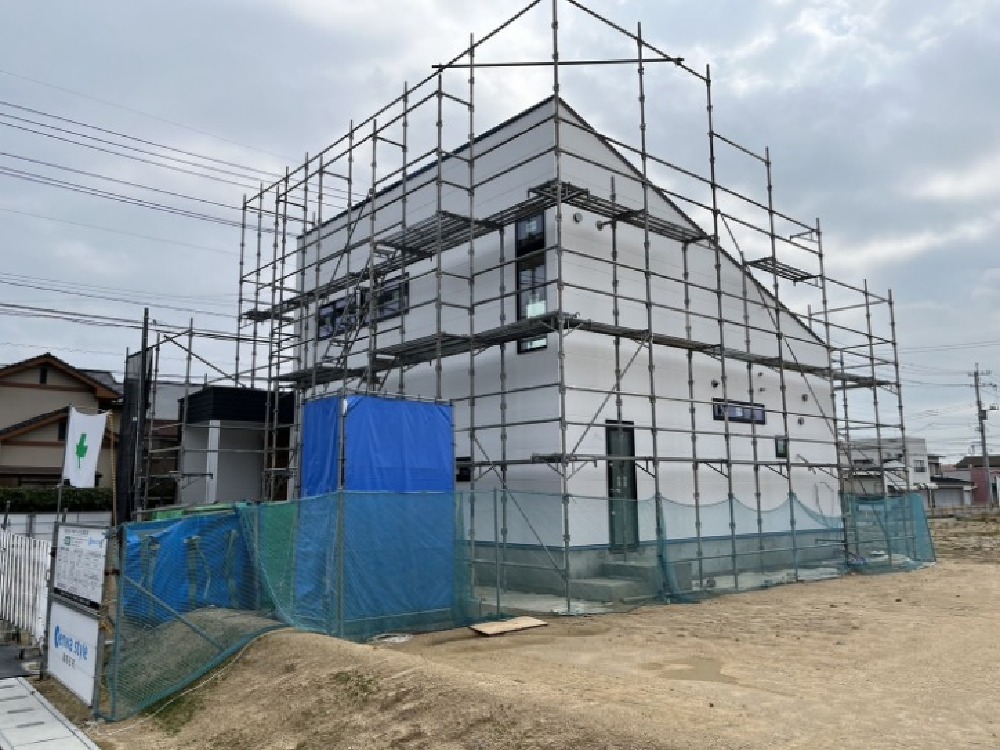

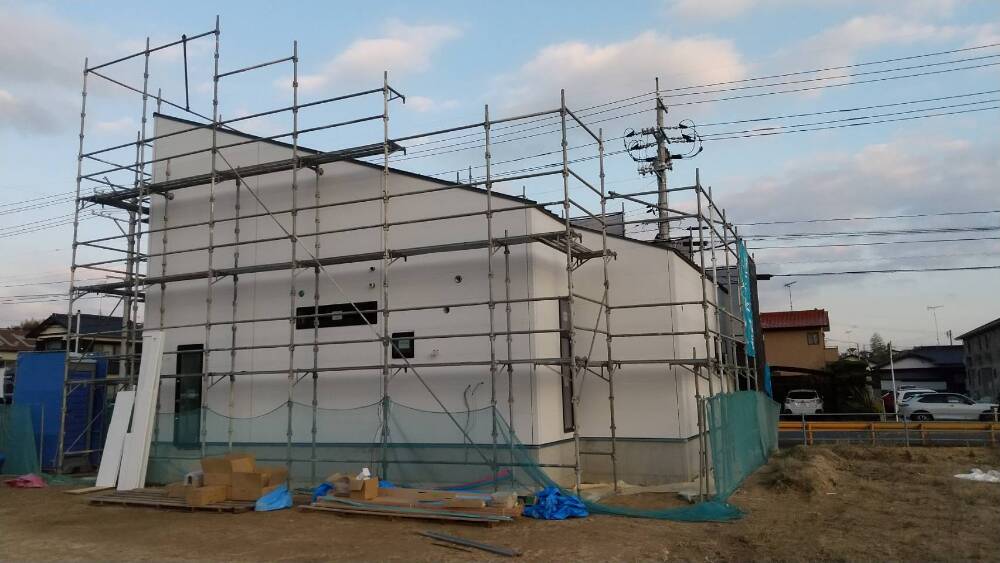

65. 2024年01月29日
外部施工状況

外部施工状況

66. 2024年01月29日
内部施工状況

内部施工状況

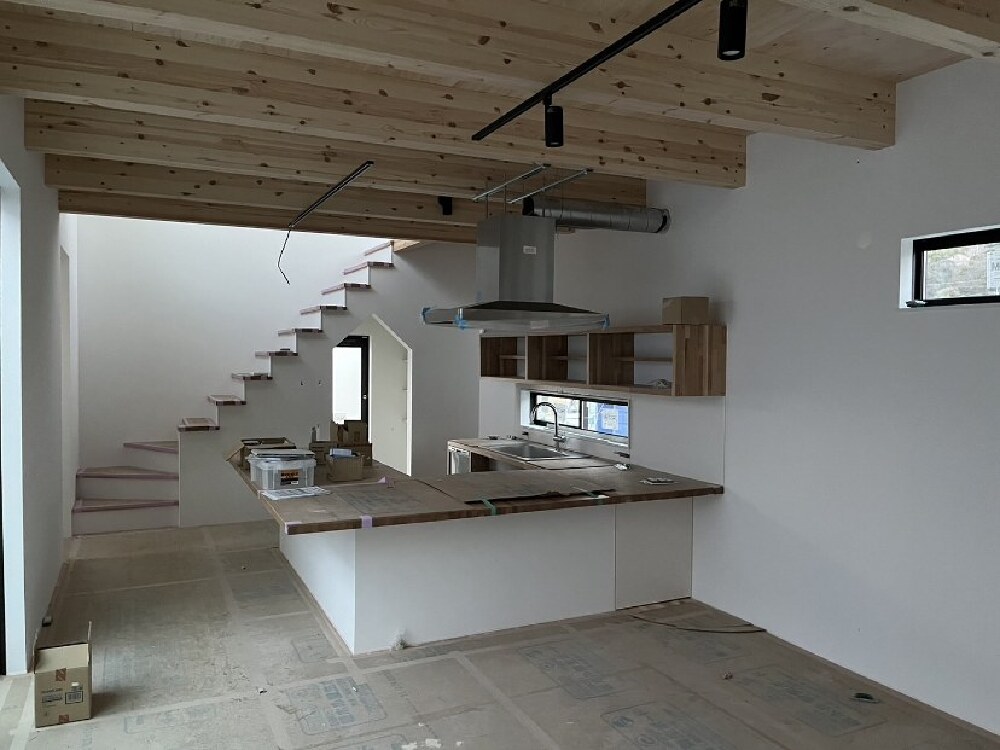

コの字キッチンの施工中です。

67. 2024年01月29日
内部施工状況

内部施工状況

68. 2024年02月02日
内部施工状況

内部施工状況

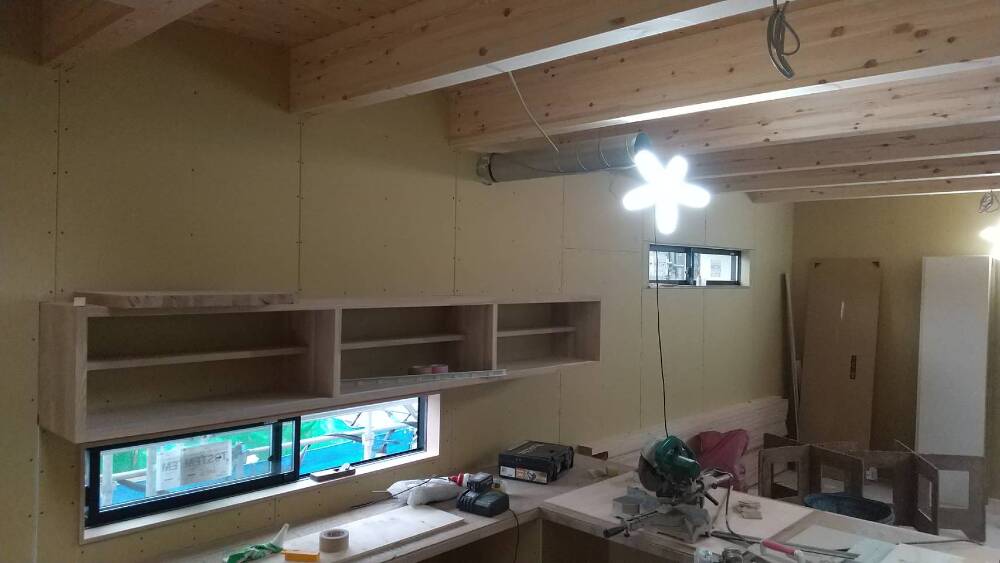

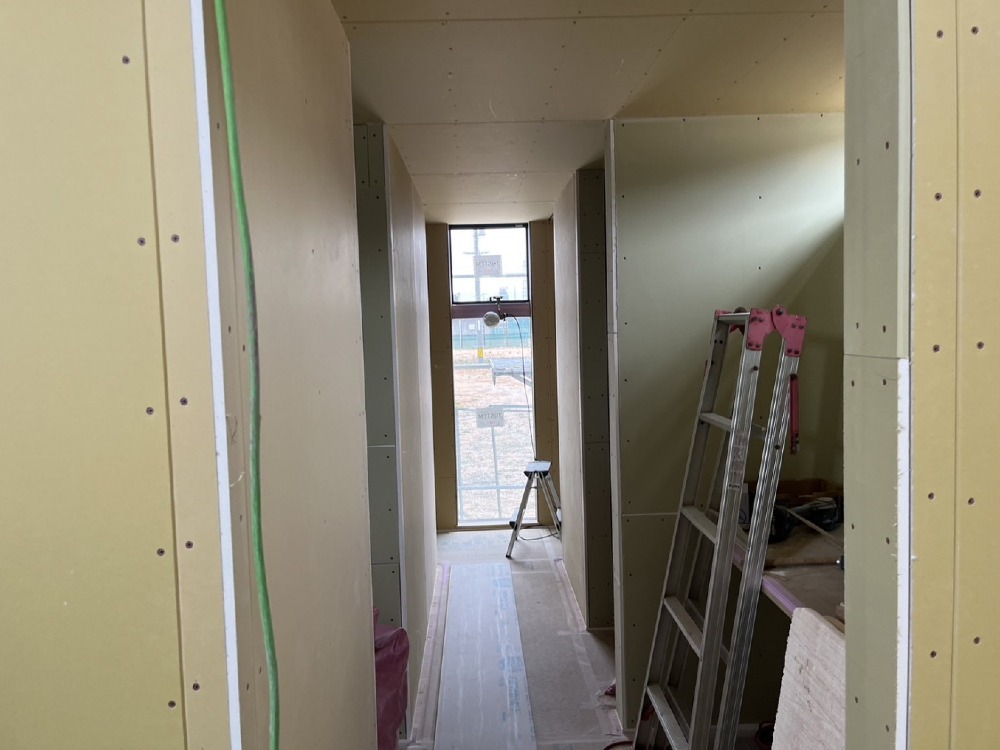

石膏ボード貼り工事施工中です。

69. 2024年02月03日
内部施工状況

内部施工状況

石膏ボード貼り工事。

70. 2024年02月10日
内部施工状況

内部施工状況

石膏ボード貼り工事。

71. 2024年02月10日
内部施工状況

内部施工状況

72. 2024年02月10日
内部施工状況

内部施工状況

石膏ボード貼り工事。

73. 2024年02月19日
内部施工状況

内部施工状況

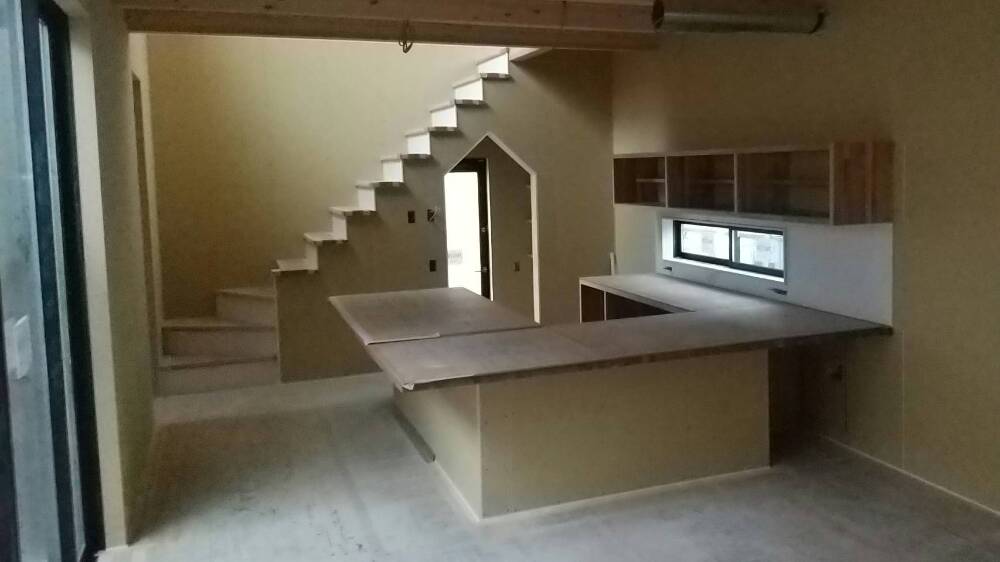

コの字キッチンの様子です。

74. 2024年02月19日
内部施工状況

内部施工状況

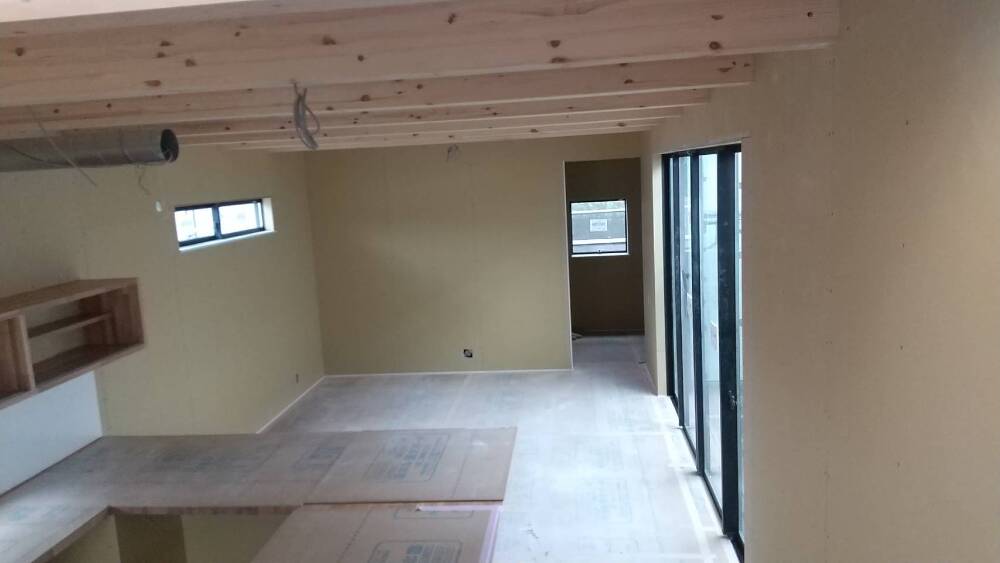

LDK

75. 2024年02月19日
内部施工状況

内部施工状況

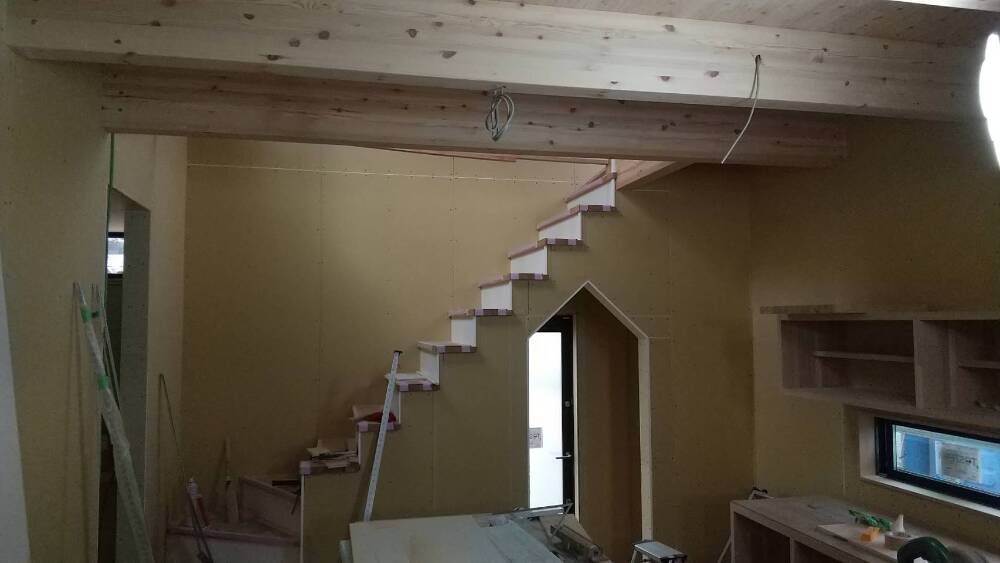

階段

76. 2024年02月20日
外部施工状況

外部施工状況

77. 2024年02月20日
外部施工状況

外部施工状況

78. 2024年02月20日
内部施工状況

内部施工状況

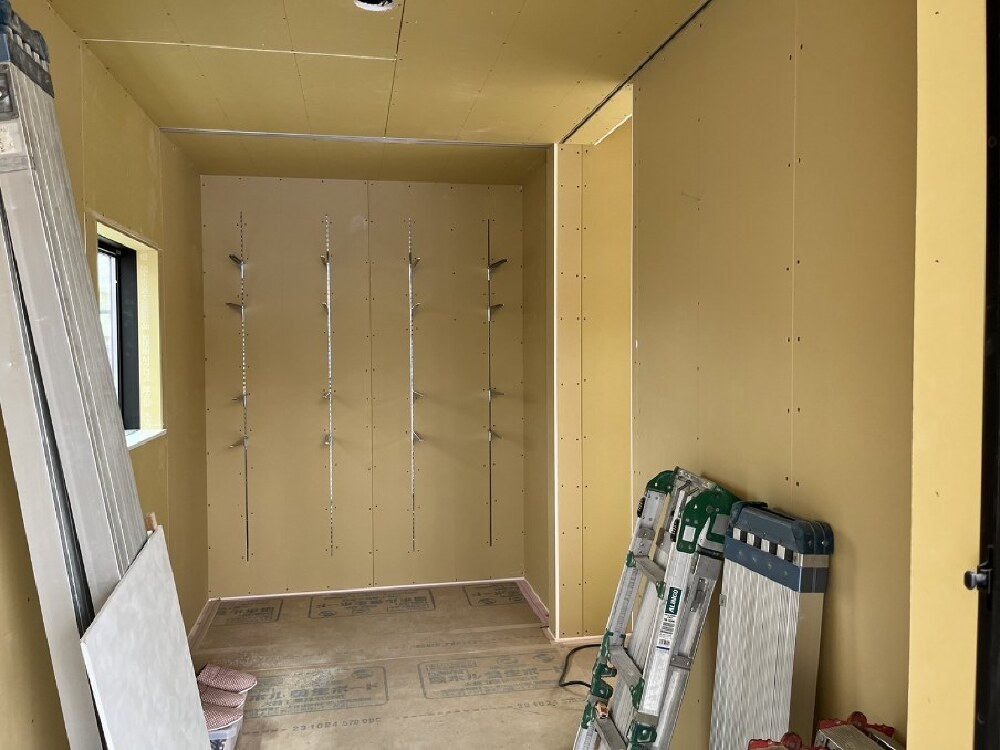

可動式棚の工事が行われました。

79. 2024年03月06日
外部施工状況

外部施工状況

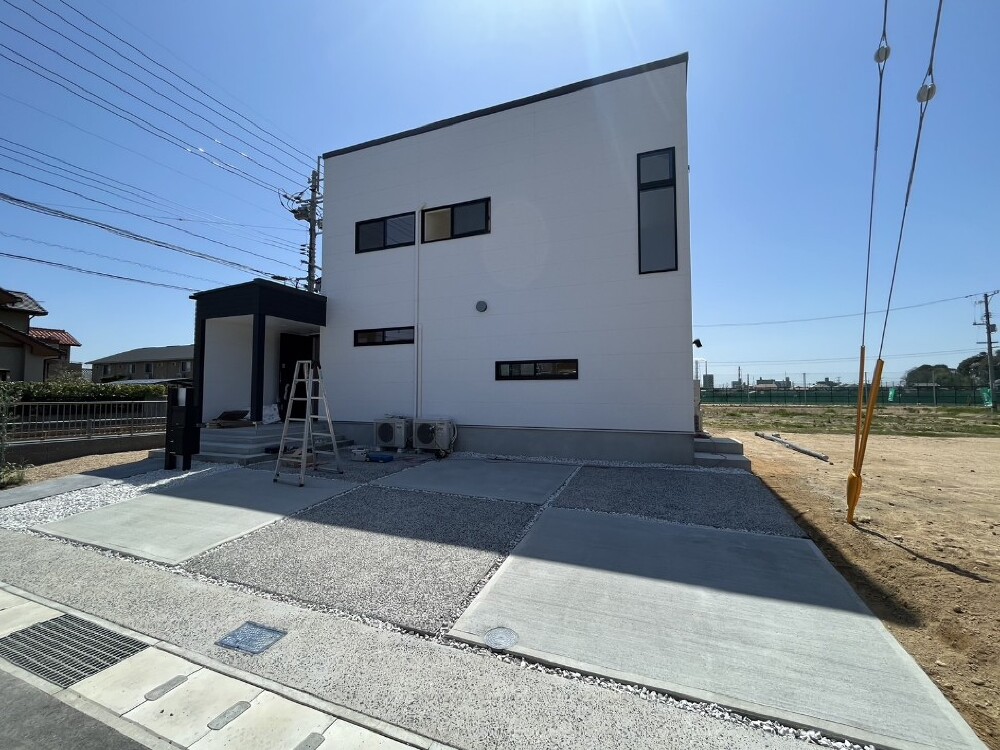

足場が撤去されました。

80. 2024年03月06日
内部施工状況

内部施工状況

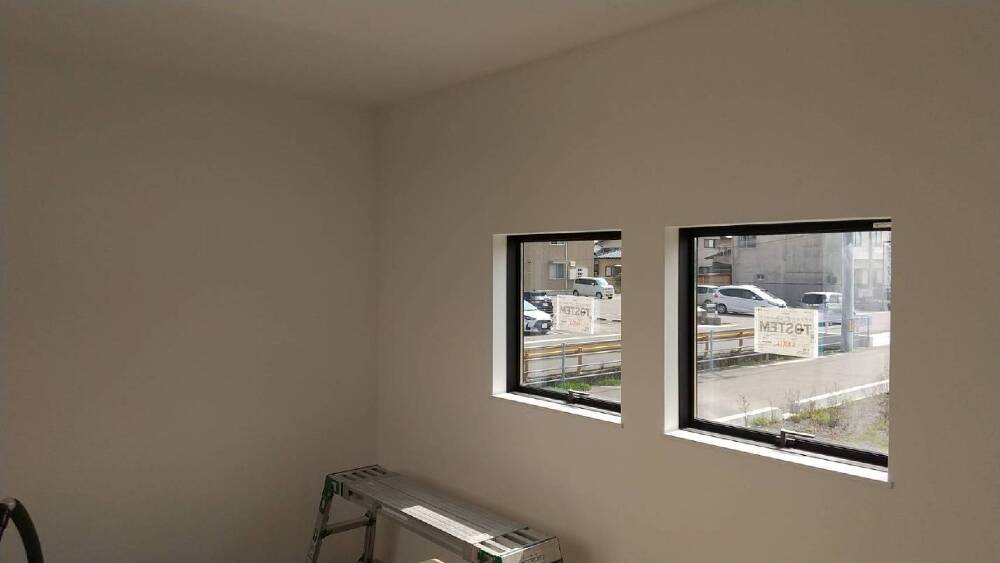

クロス貼り工事

81. 2024年03月06日
内部施工状況

内部施工状況

クロス貼り工事が施工されました。

82. 2024年03月12日
内部施工状況

内部施工状況

脱衣所床の塩ビタイル貼り工事が施工されました。

83. 2024年03月15日
外部施工状況

外部施工状況

84. 2024年03月15日
内部施工状況

内部施工状況

1階のLDKから見た中庭の様子です。

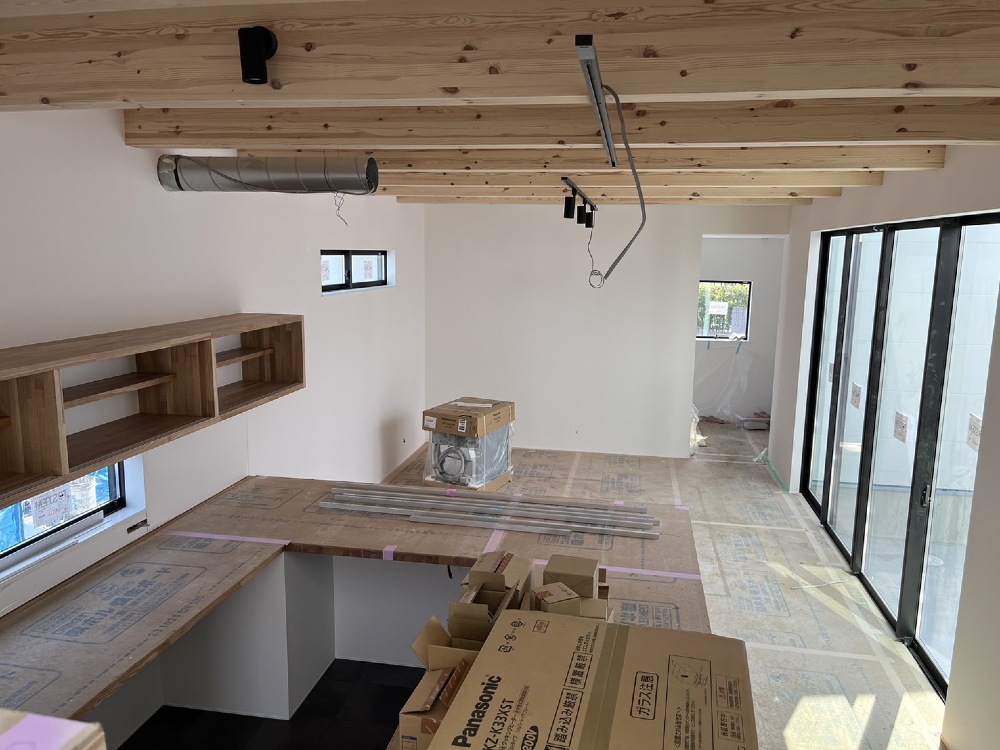

85. 2024年03月15日
内部施工状況

内部施工状況

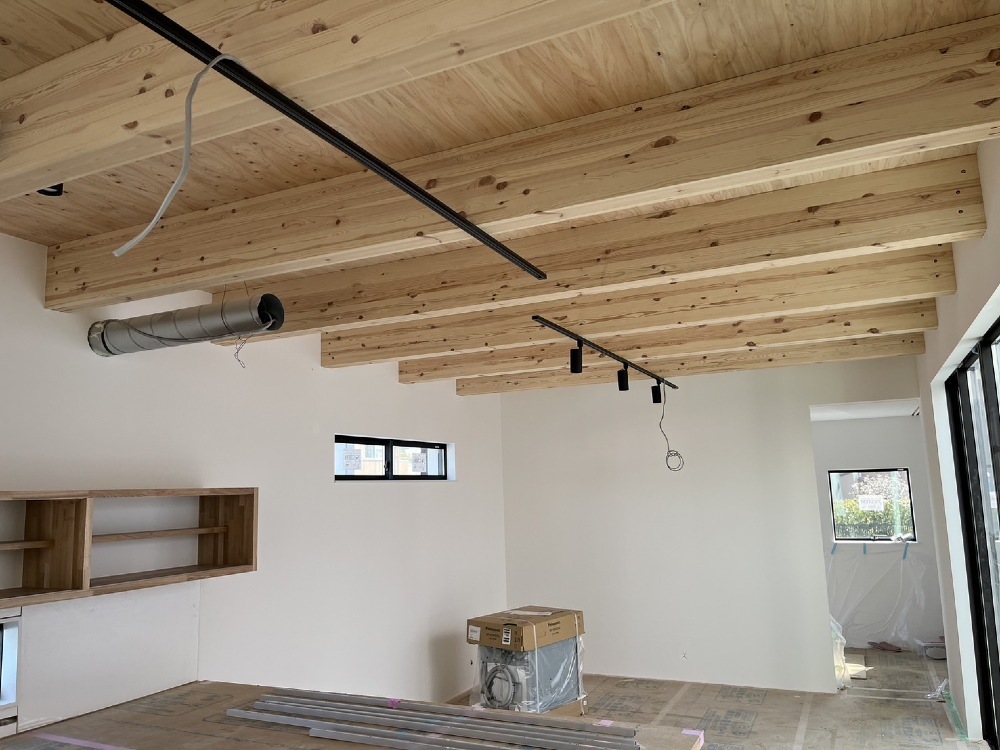

2階から見た「ソラマド」の様子です。

86. 2024年03月15日
内部施工状況

内部施工状況

コの字キッチンが施工されました。

87. 2024年03月15日
内部施工状況

内部施工状況

LDKの様子です。

88. 2024年03月16日
外部施工状況

外部施工状況

左官工事

89. 2024年03月16日
外部施工状況

外部施工状況

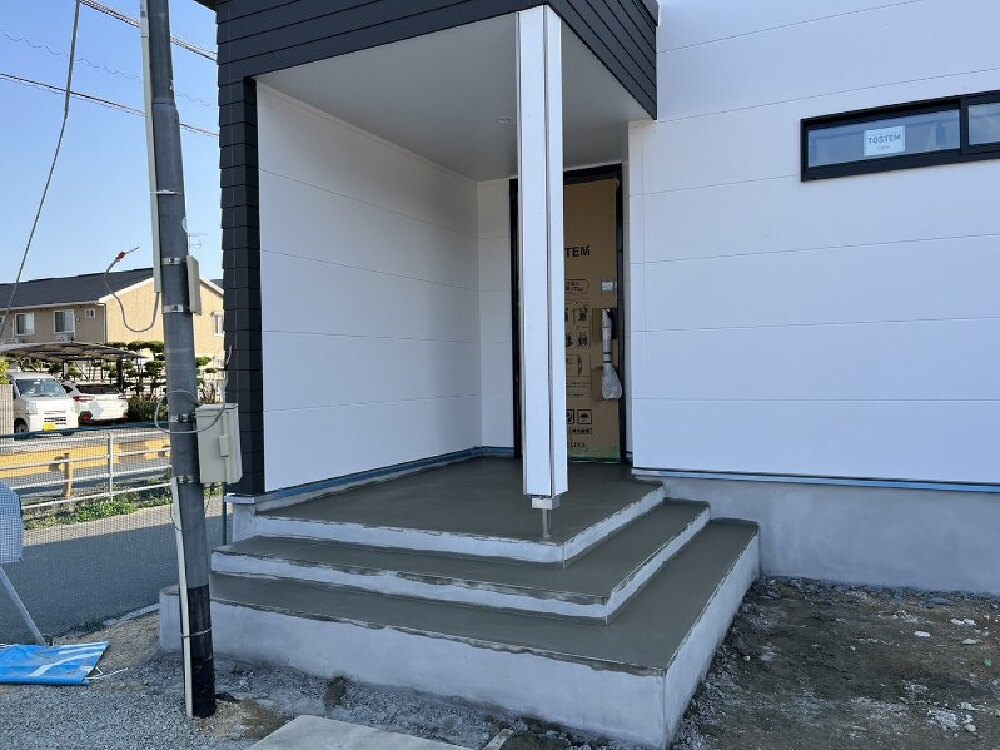

玄関ポーチの左官工事が施工されました。

90. 2024年03月18日
内部施工状況

内部施工状況

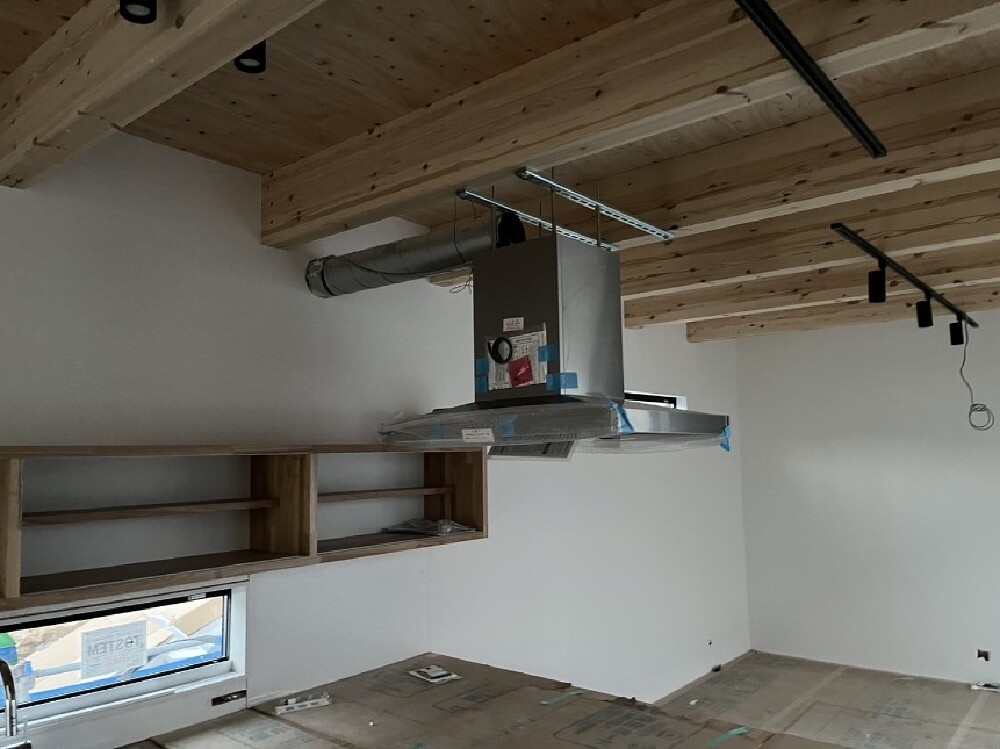

キッチンにレンジフードの取り付け工事が行われました。

91. 2024年03月18日
内部施工状況

内部施工状況

レンジフード取り付け工事

92. 2024年03月25日
外部施工状況

外部施工状況

外構工事

93. 2024年03月25日
外部施工状況

外部施工状況

外構工事施工中です。

94. 2024年03月25日
内部施工状況

内部施工状況

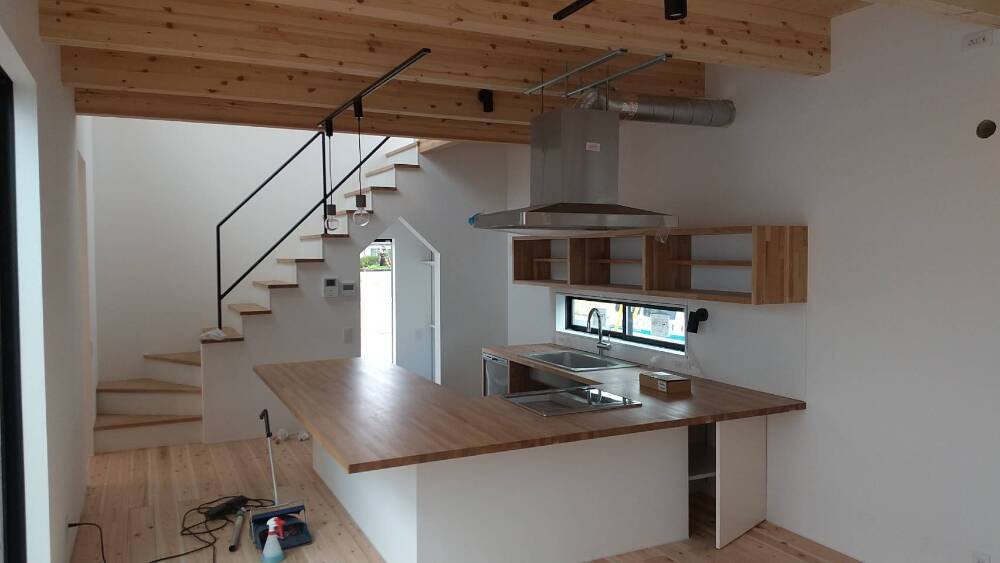

コの字キッチンの様子です。

95. 2024年03月25日
内部施工状況

内部施工状況

96. 2024年03月25日
内部施工状況

内部施工状況

97. 2024年03月30日
外部施工状況

外部施工状況

外構工事

98. 2024年03月30日
外部施工状況

外部施工状況

外構工事

99. 2024年03月30日
外部施工状況

外部施工状況

外構工事

100. 2024年03月30日
内部施工状況

内部施工状況

LDKの様子です。

101. 2024年03月30日
内部施工状況

内部施工状況

コの字キッチン

102. 2024年04月01日

完工

完工

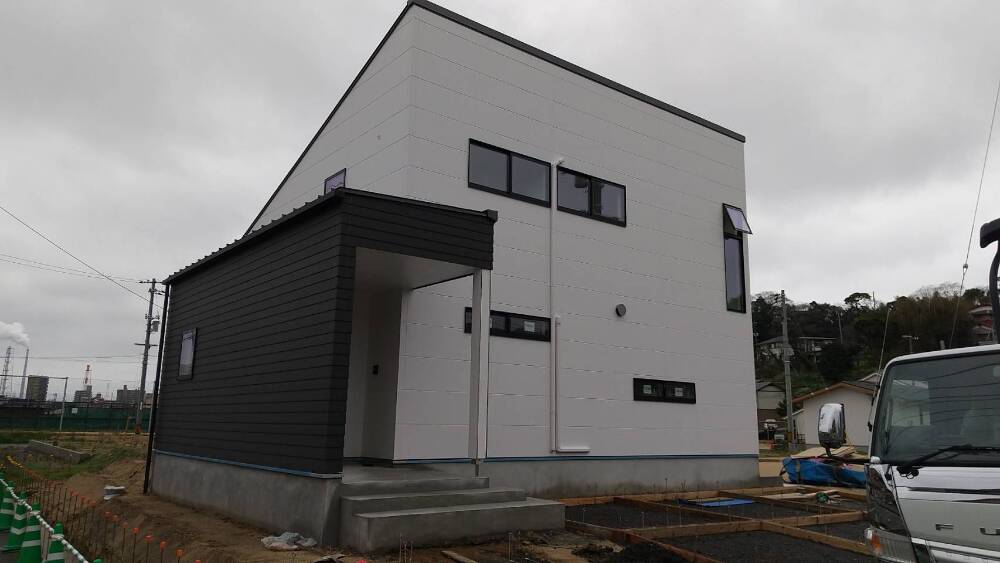

外構工事完了

103. 2024年04月01日
完工

完工

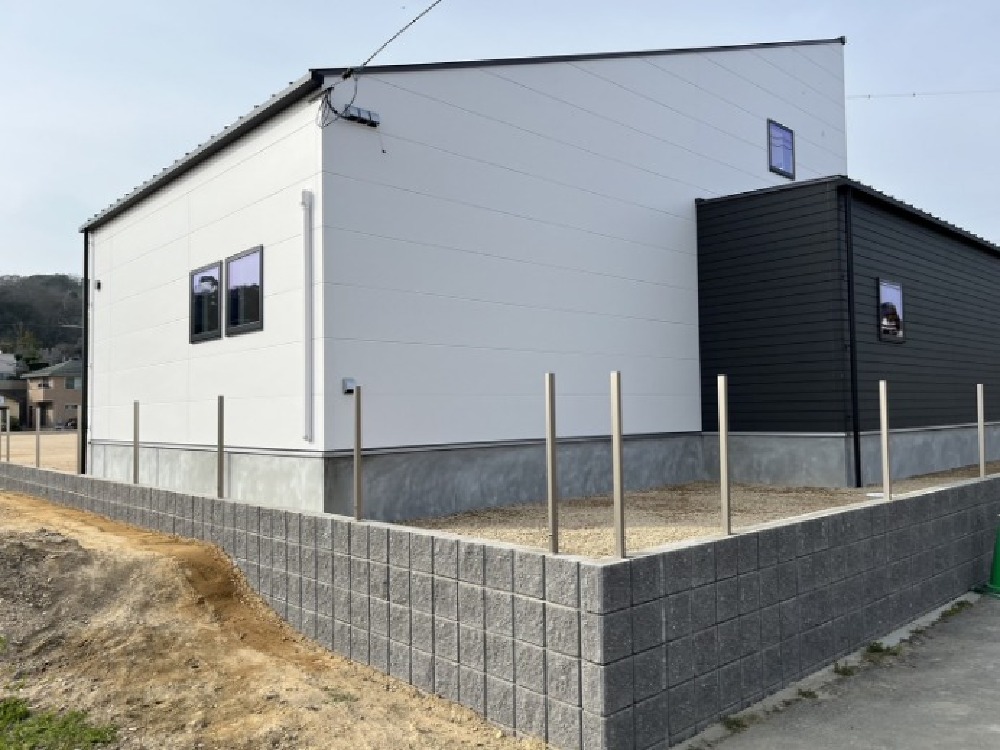

外構工事が完了しました。
