SPI 外断熱 自然通気工法の家
K様邸(下関市清末千房)
スタイル別|すべて
建築中レポート
- 1. 2019年08月01日
-
地鎮祭
本日、地鎮祭が執り行われました。
工事に先立ち、土地の神を祝って敷地を清め、工事中の安全とご家族の繁栄を祈願いたしました。
K様、本日は誠におめでとうございます。
- 2. 2019年08月05日
-
着工前工事

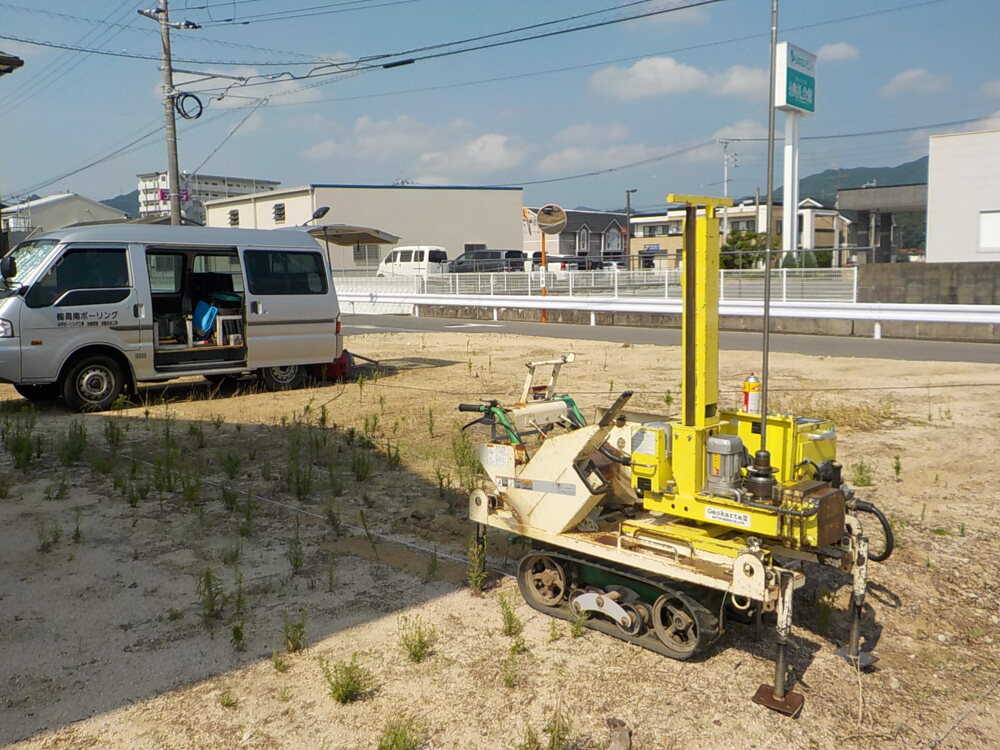

地盤調査 スウェーデン式サウンディング試験
先端にドリル状の部品(スクリューポイント)がついた鉄の棒(ロッド)を地中にねじ込んで地盤の強度を測定します。
- 3. 2019年09月18日
-
土留工事
境界部分にブロックを使用し縁取る土留め工事を行います。
- 4. 2019年09月20日
-
土留工事
土留めブロック積みの基礎ベースコンクリートを打設後、鉄筋を組んでいきます。
- 5. 2019年09月24日
-
土留工事
ブロックの基礎をつくり、積み上げていきます。
- 6. 2019年09月25日
-
基礎工事

根切りの様子です。
基礎を設けるための地盤面の下を掘削します。
- 7. 2019年09月27日
-

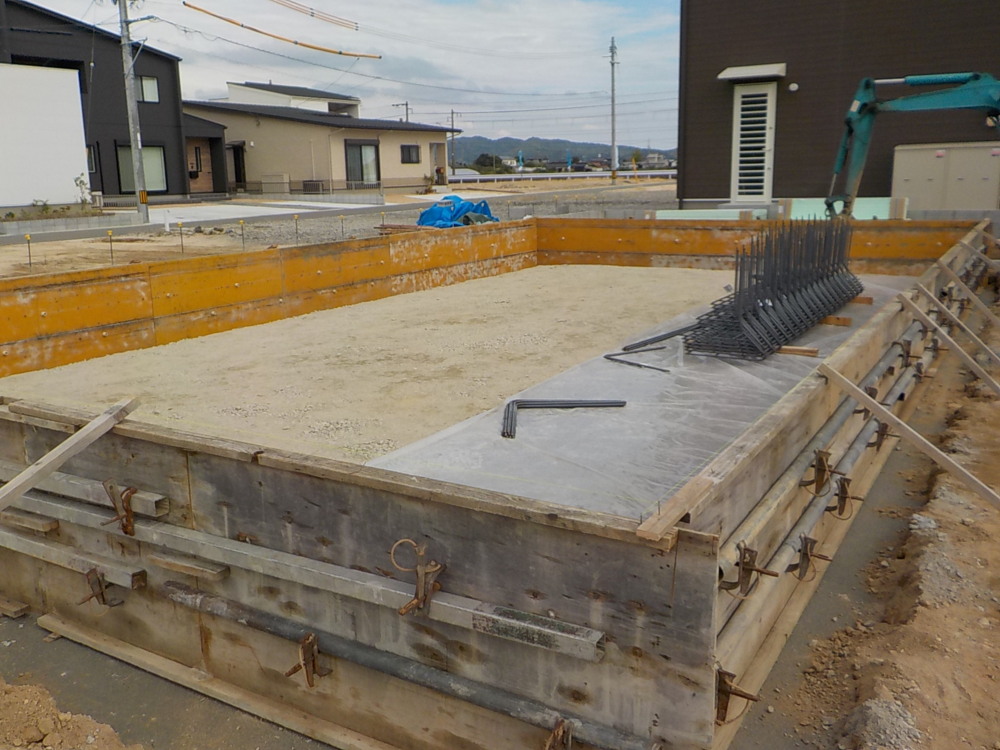

基礎工事

鉄筋が搬入されました。
- 8. 2019年09月27日
-
基礎工事

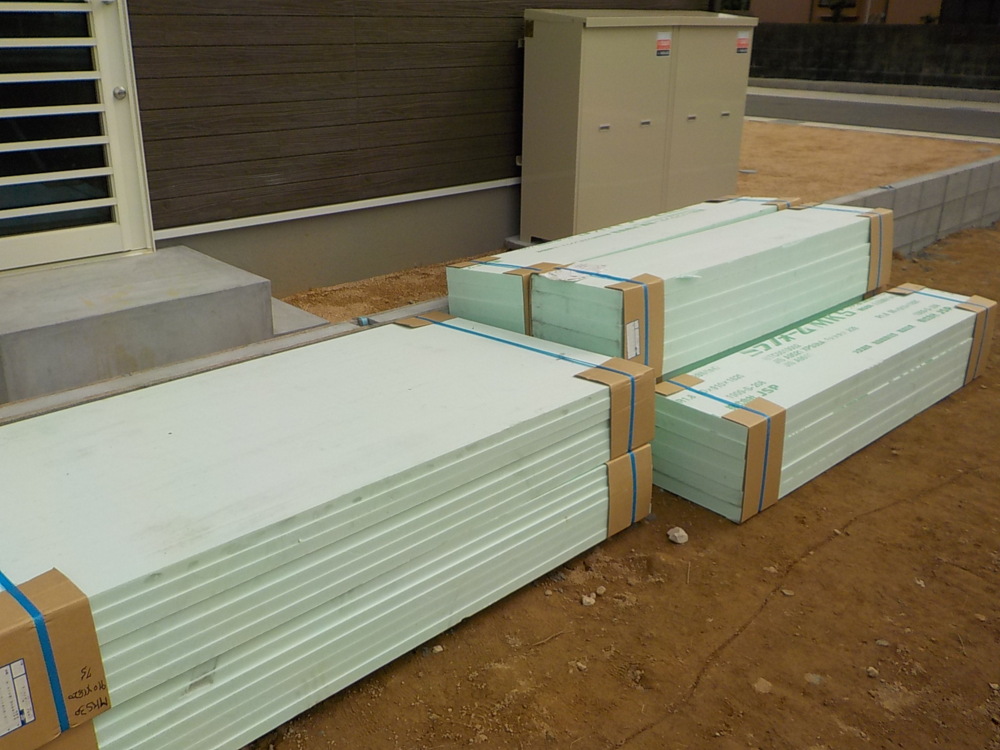

SPI断熱パネルが搬入されました。
「夏は涼しく、冬は暖かく」が実現するSPI工法です。
- 9. 2019年09月27日
-
基礎工事
地盤から水蒸気を通さないよう、砕石を敷き詰め防湿フィルムをはり、
その上に基礎をつくっていきます。
- 10. 2019年10月01日
-
基礎工事

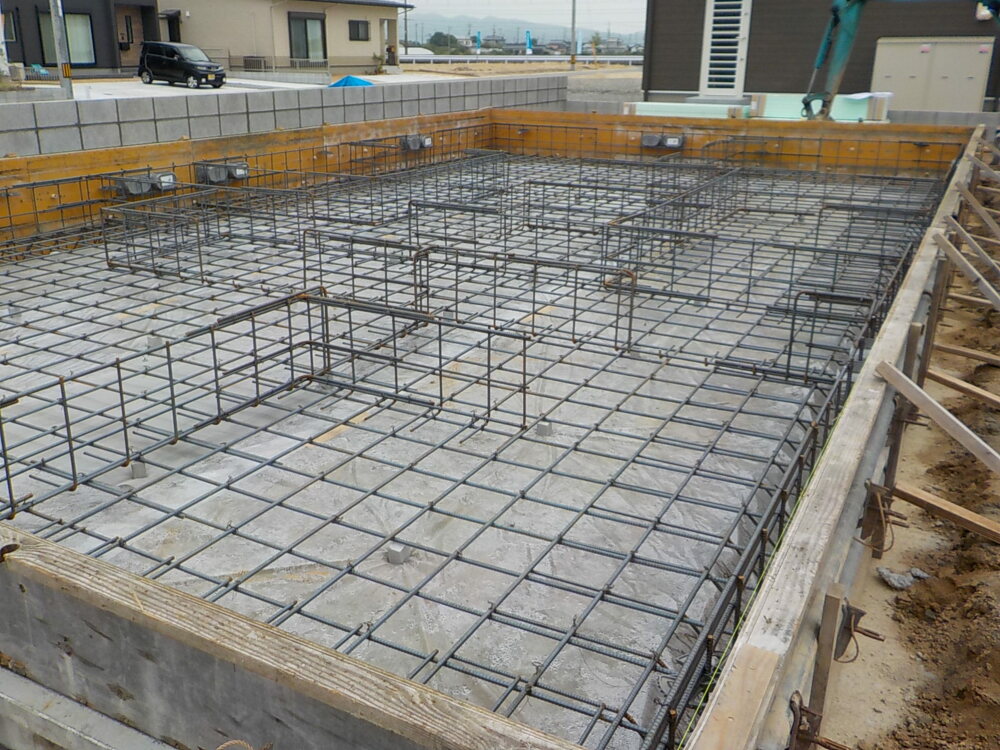

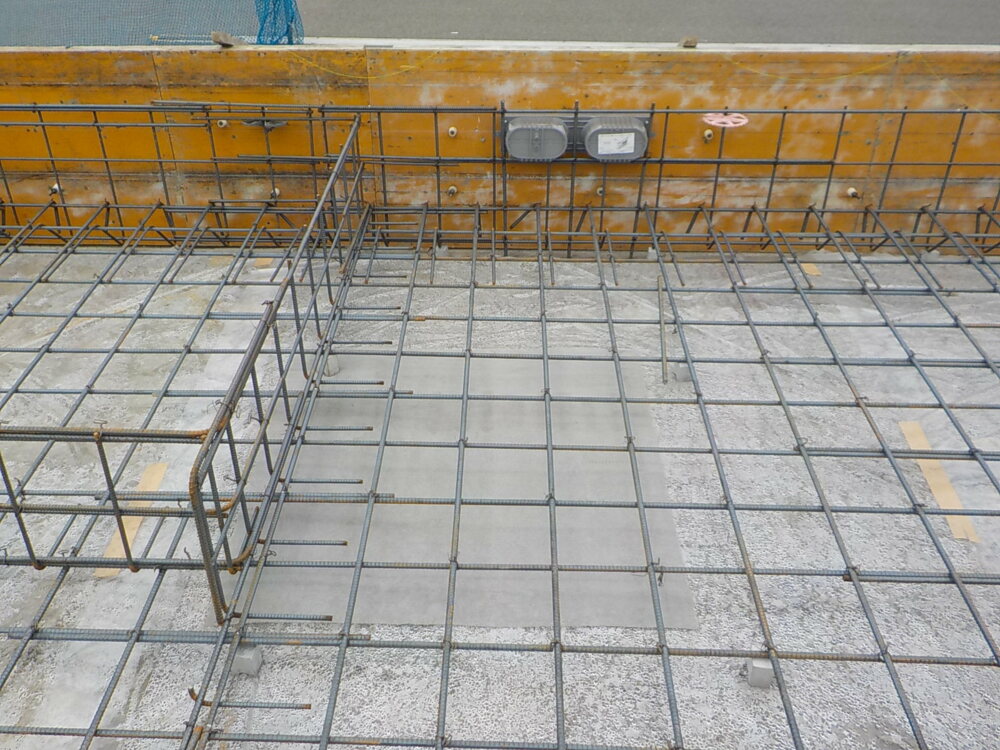

配筋工事が始まりました。
大事なお家を支えるのに頑丈な基礎になるよう丁寧に組み上げていきます。
- 11. 2019年10月01日
-
基礎工事
図面通りに鉄筋を組み上げていきます。
基礎の耐久性に関わる重要な工事のため、工事後は第三検査機関にお願いし、厳しい検査を受けます。
- 12. 2019年10月03日
-
基礎工事
ポンプ車が到着しました。
これからコンクリートを流していきます。

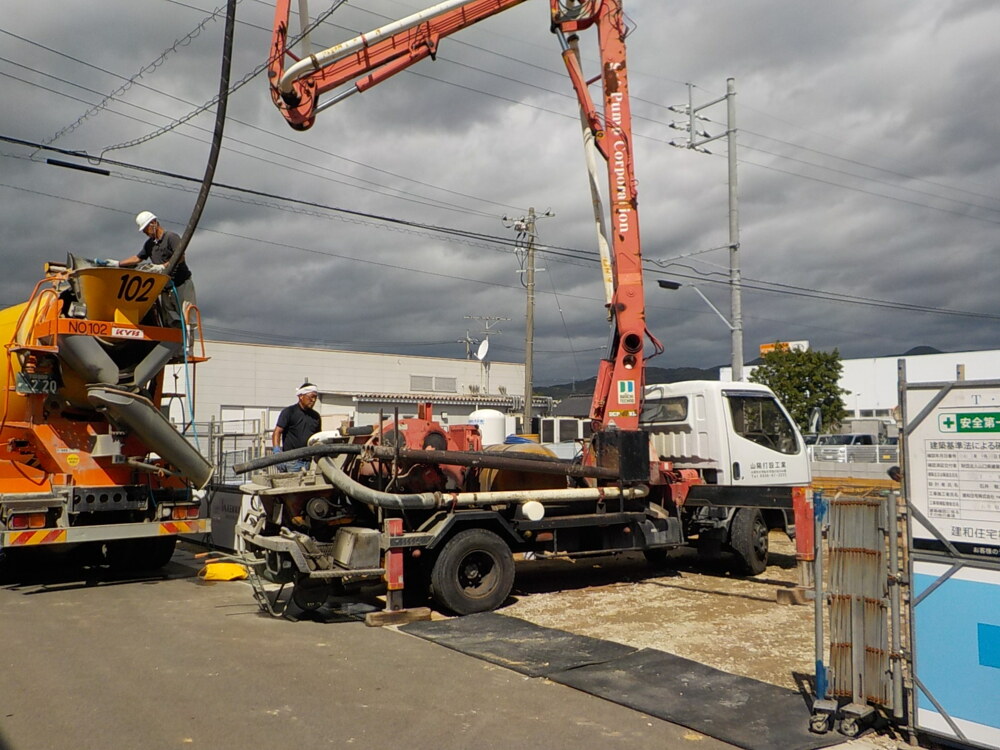

- 13. 2019年10月03日
-

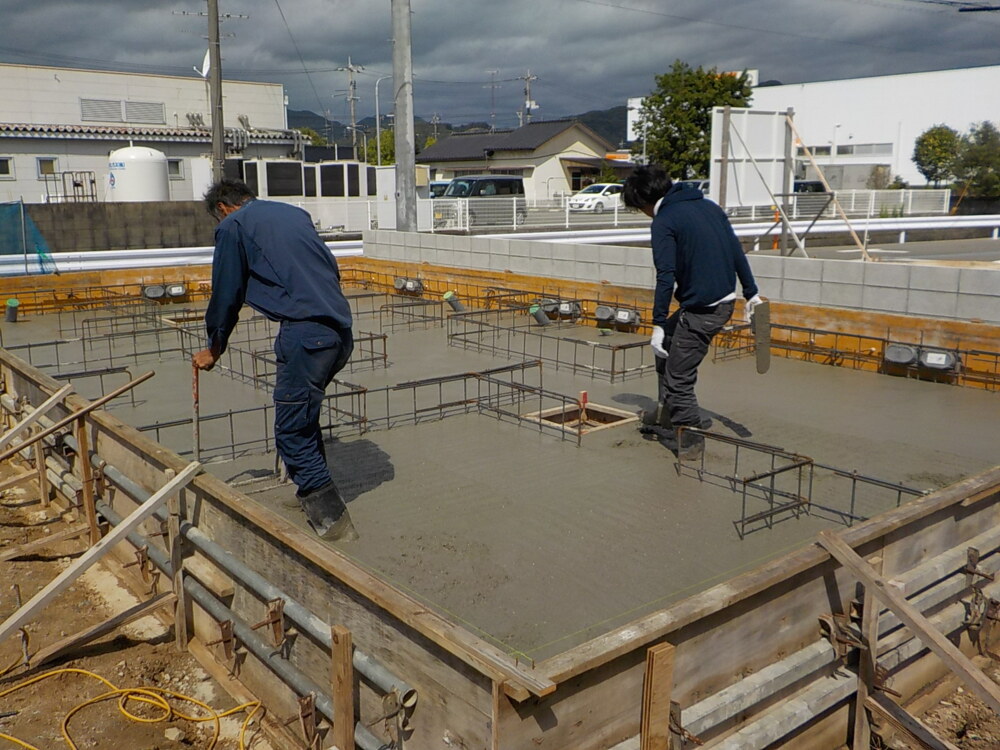

基礎工事
コンクリートを打設していきます。
正確に頑丈に出来ている事でお家の強度や耐久性を一層高めます。

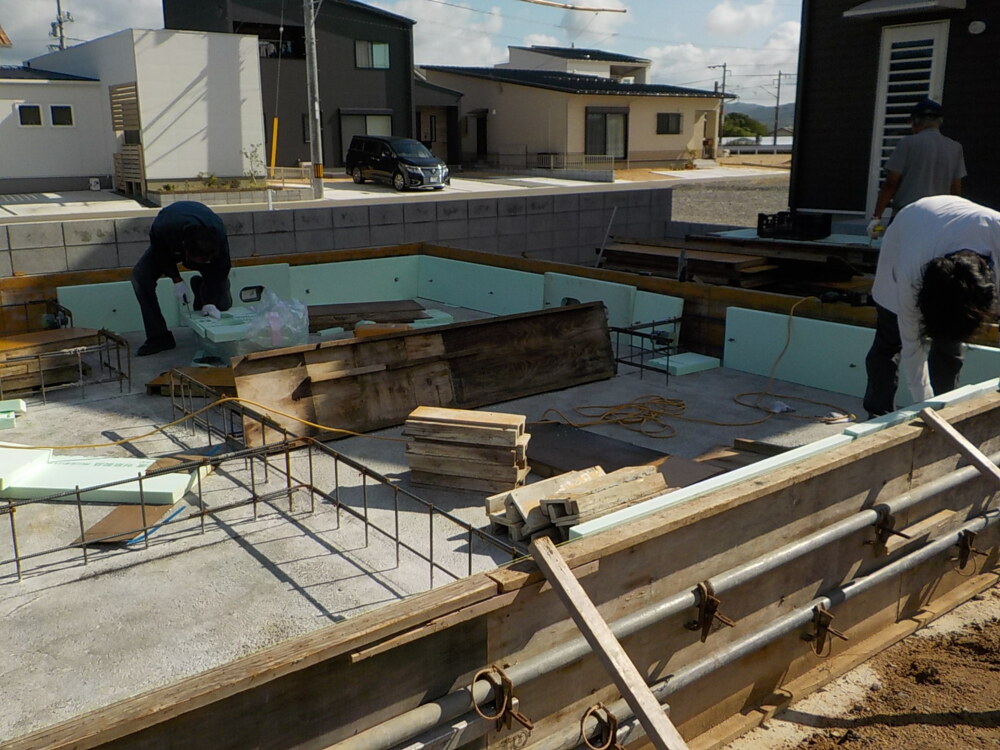

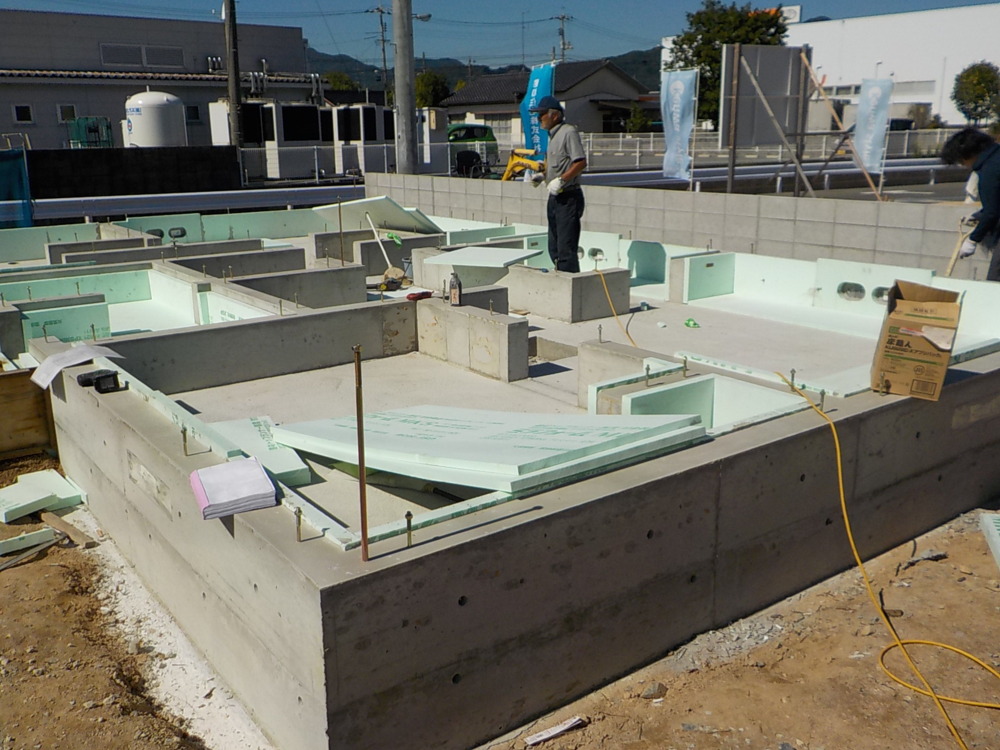

- 14. 2019年10月04日
-
基礎工事
ベース部分のコンクリートが固まりましたので、
次は立ち上がり部分の型枠を組んでいきます。

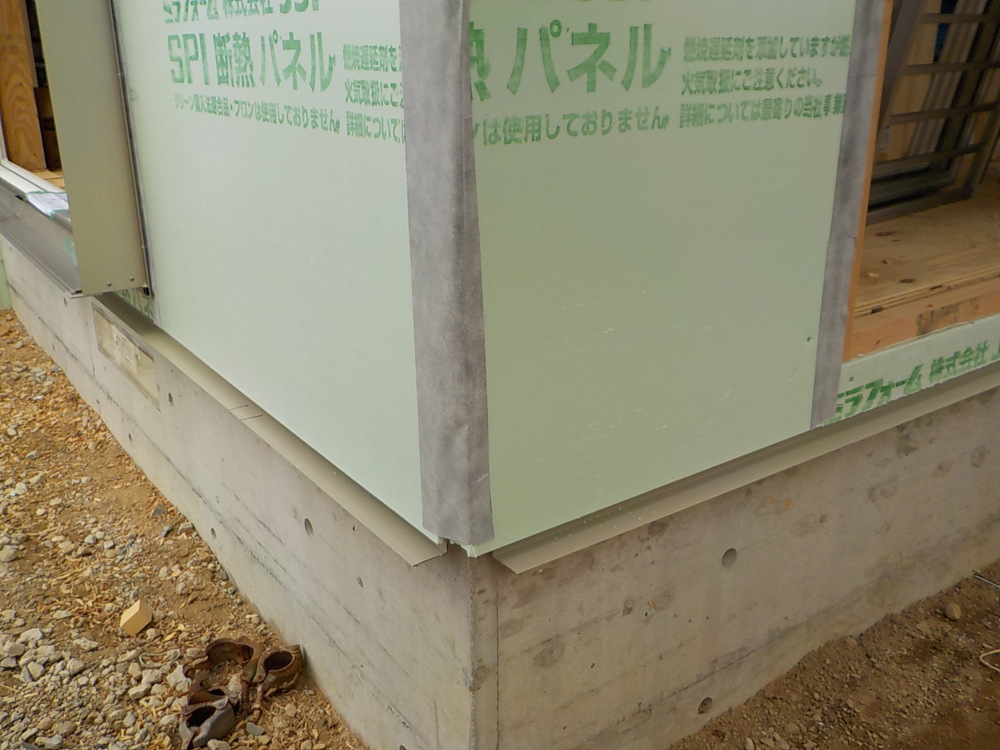

緑色のパネルがSPI断熱パネルです。
SPI工法では、この断熱材を基礎にも施工していきます。
断熱性、気密性に優れた工法です。

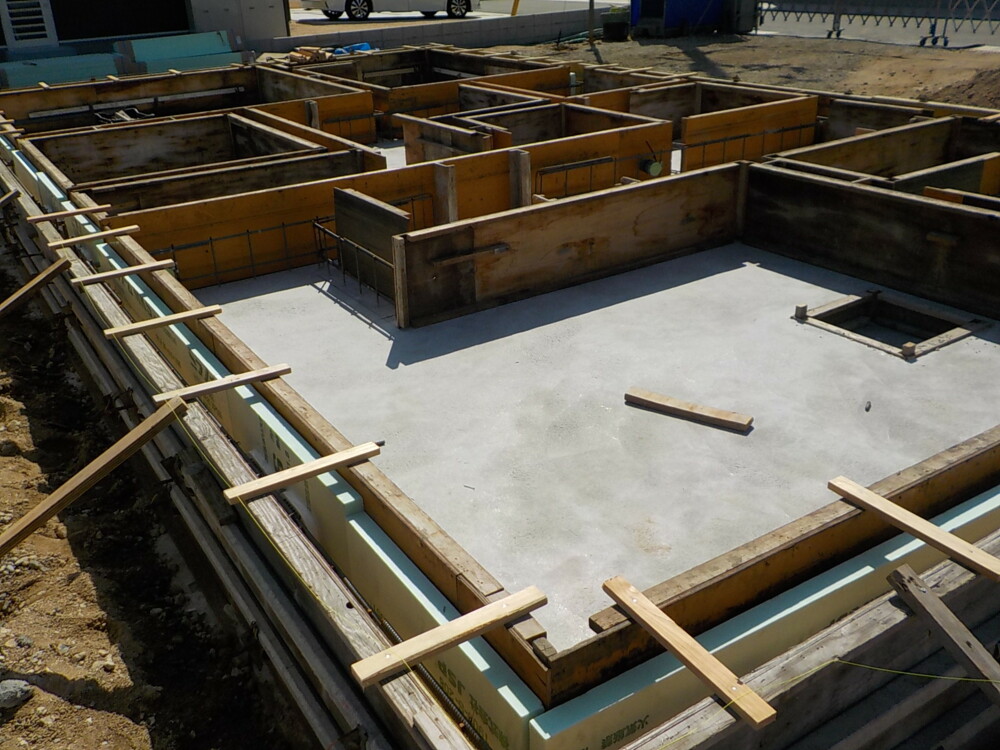

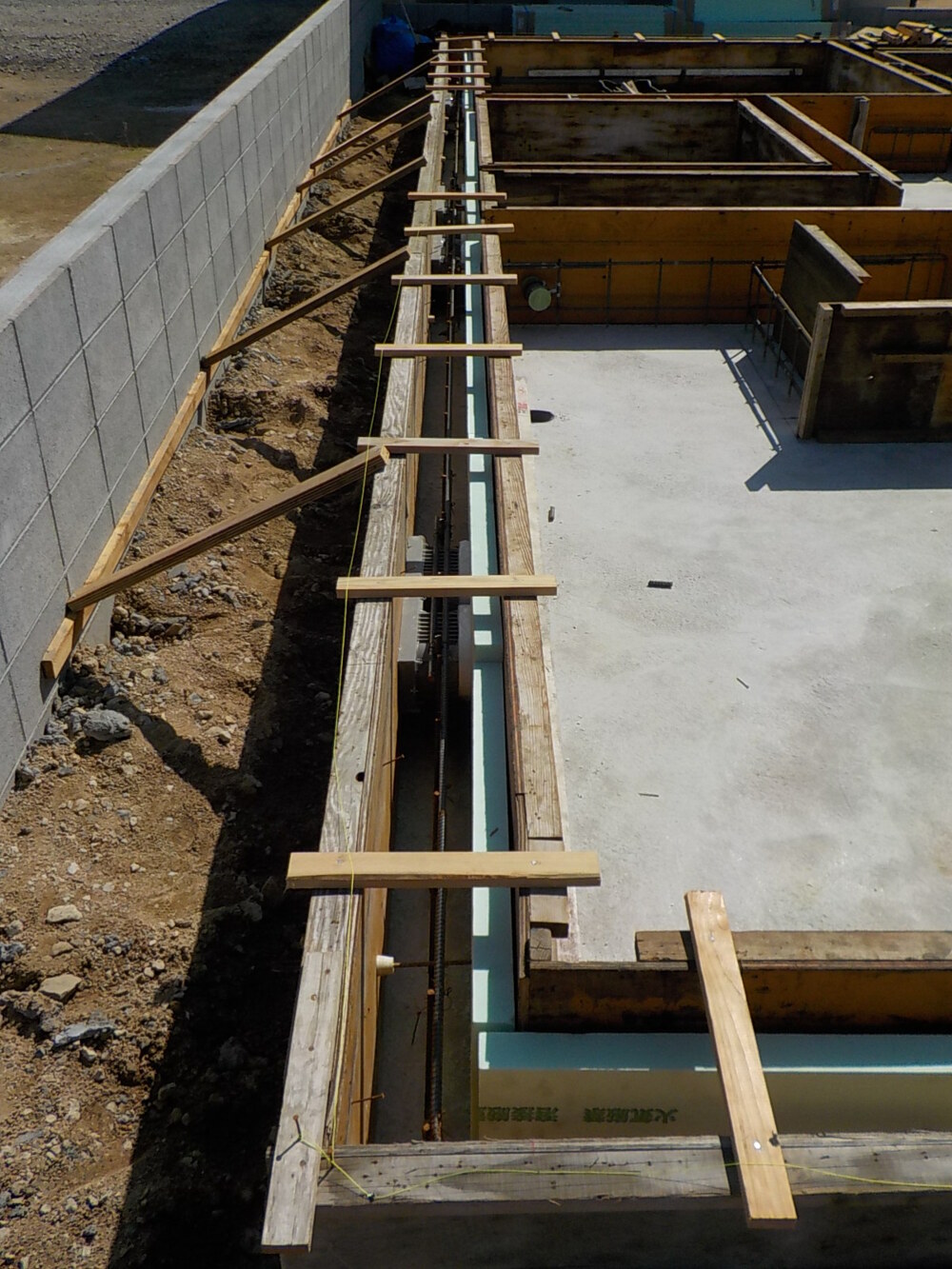

- 15. 2019年10月05日
-
基礎工事

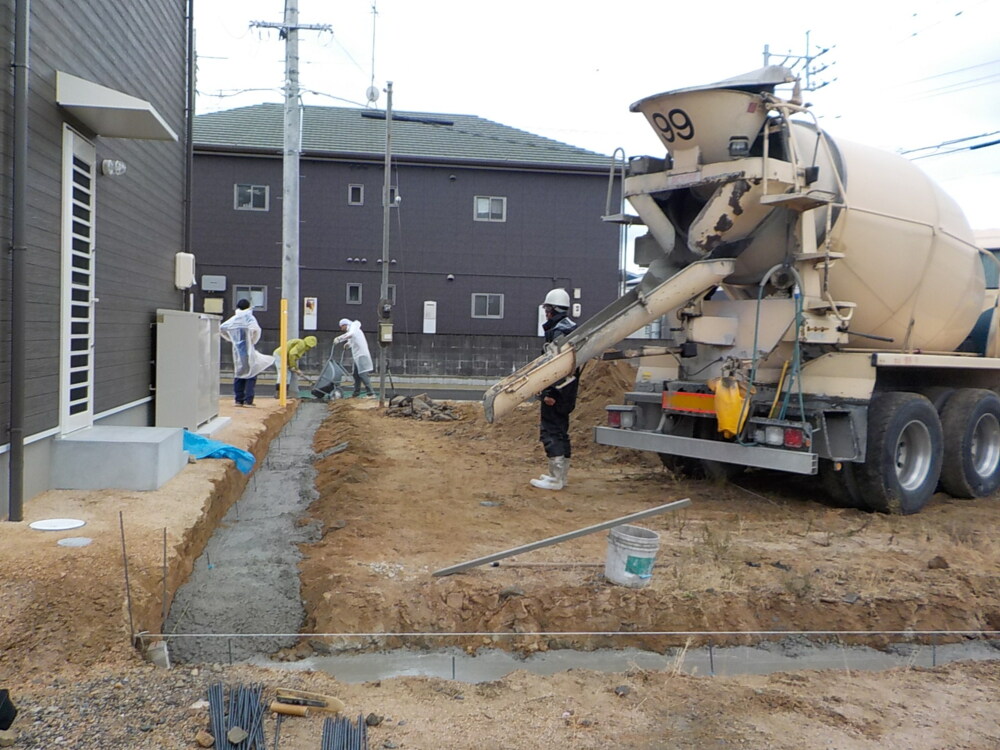

コンクリートを打設していきます。
- 16. 2019年10月05日
-

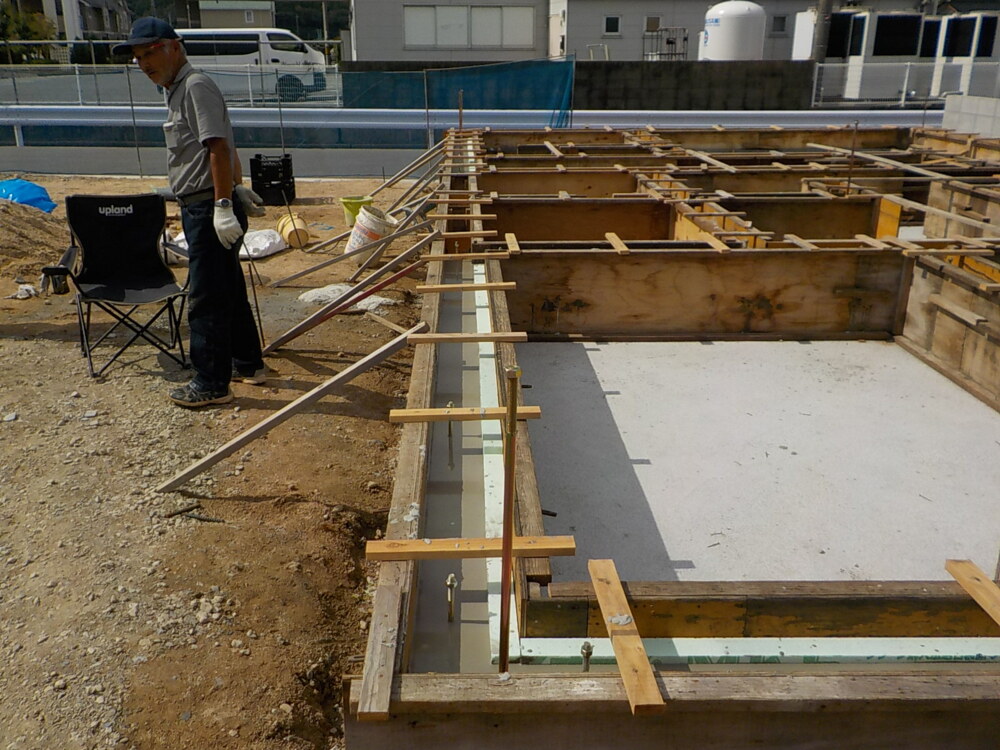

基礎工事
- 17. 2019年10月08日
-

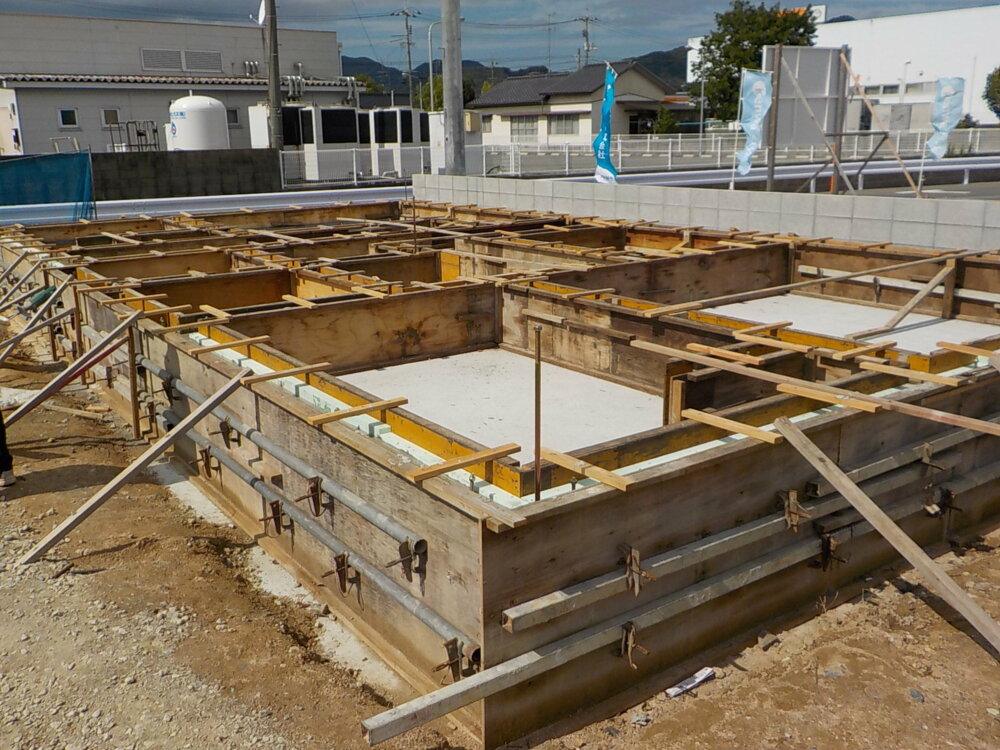

基礎工事
- 18. 2019年10月08日
-
基礎工事
長い金物はアンカーボルトといいます。
基礎と土台を固定するための金物で、地震や台風などの横の引っ張る力に対して、基礎からしっかりと固定でき、建物の傾きや倒壊を防ぐ重要な役割となります。
- 19. 2019年10月10日
-
基礎工事

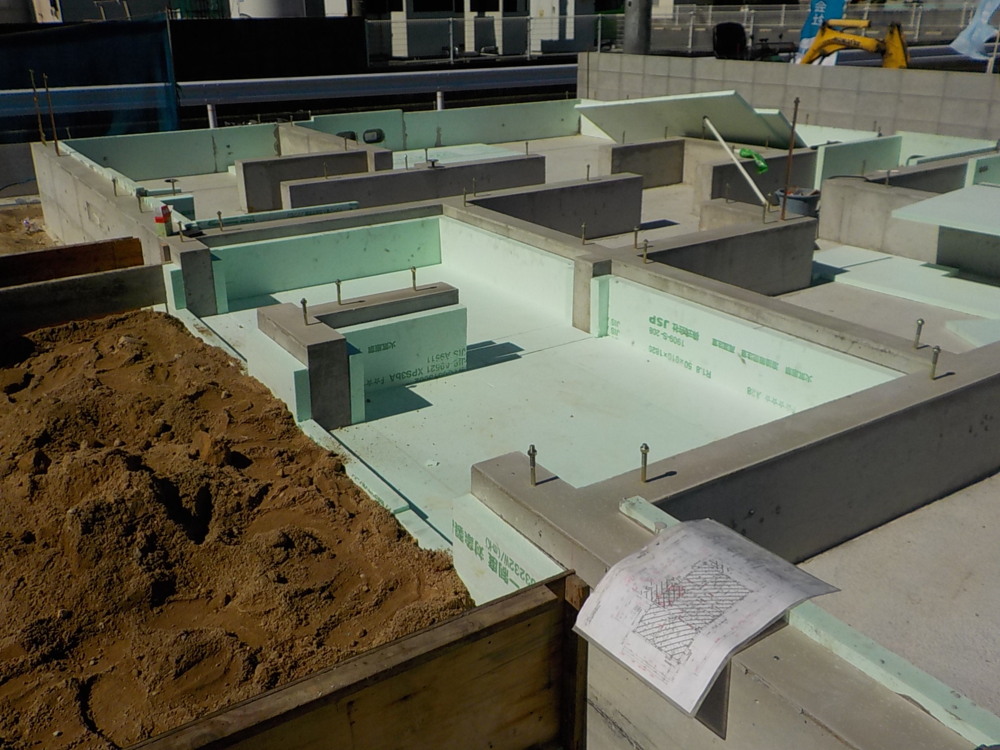

立上がり部分のコンクリートが固まりましたので、型枠を撤去します。
- 20. 2019年10月10日
-
基礎工事
玄関・ポーチ部分のコンクリートを打設していきます。
- 21. 2019年10月11日
-

基礎工事
コンクリートの養生期間を終え、玄関・ポーチ部分が完成しました。
- 22. 2019年10月11日
-
先行配管工事
外廻りの配管工事の様子です。
- 23. 2019年10月15日
-
上棟準備
材料が搬入されました。
これから土台敷きです。

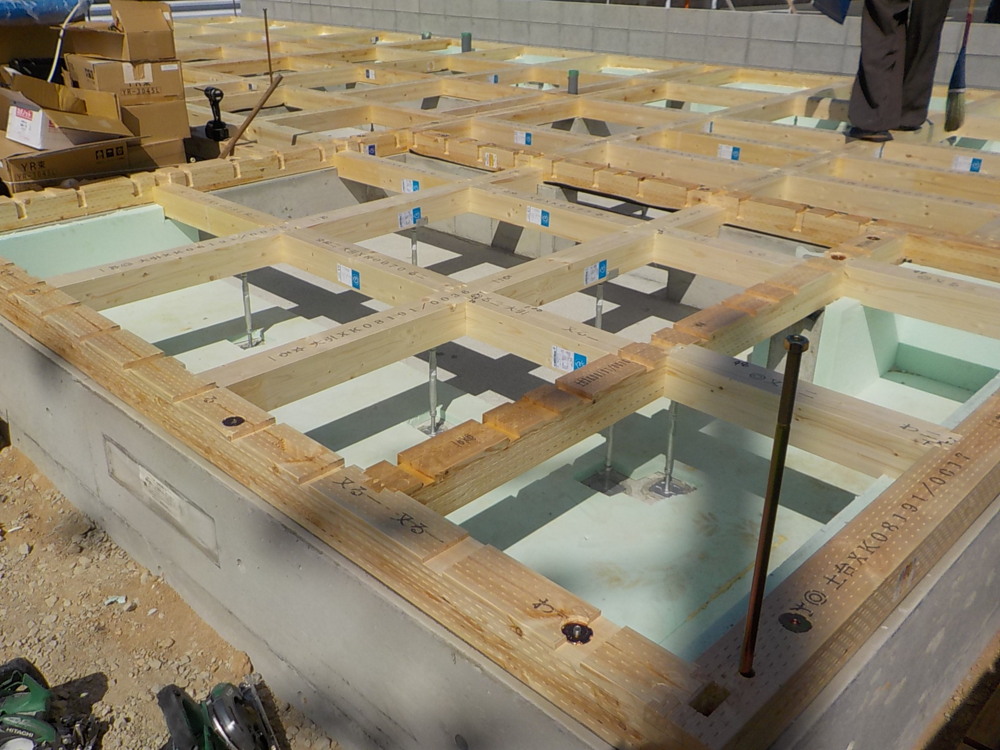

- 24. 2019年10月15日
-

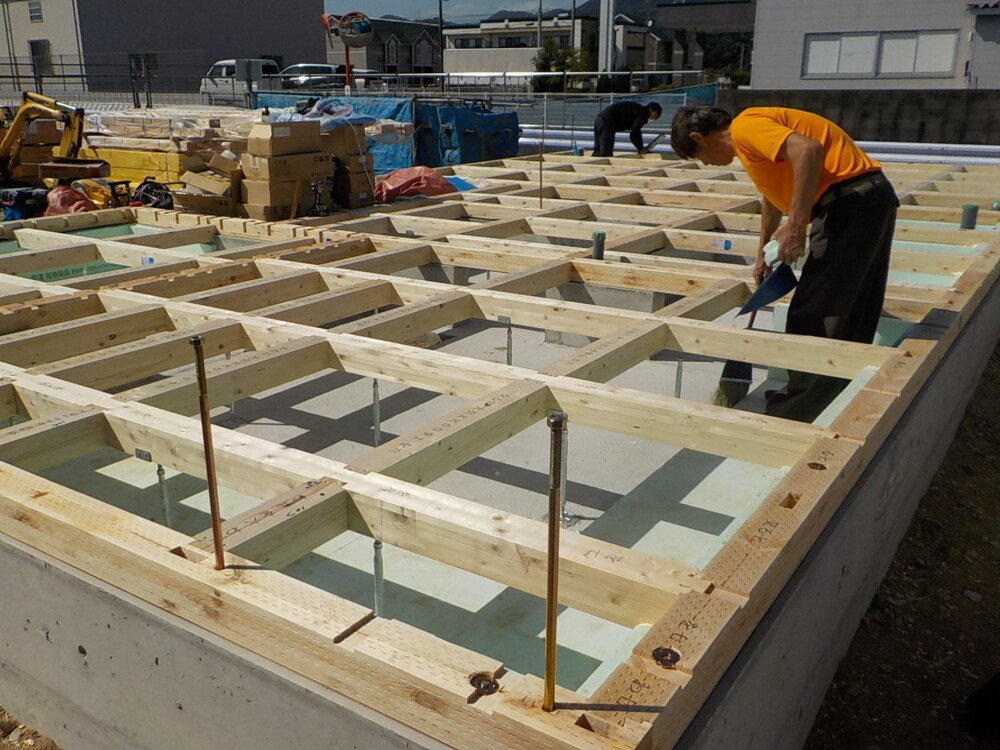

上棟準備
基礎コンクリートの上に土台や大引を設置していきます。
- 25. 2019年10月15日
-
上棟準備

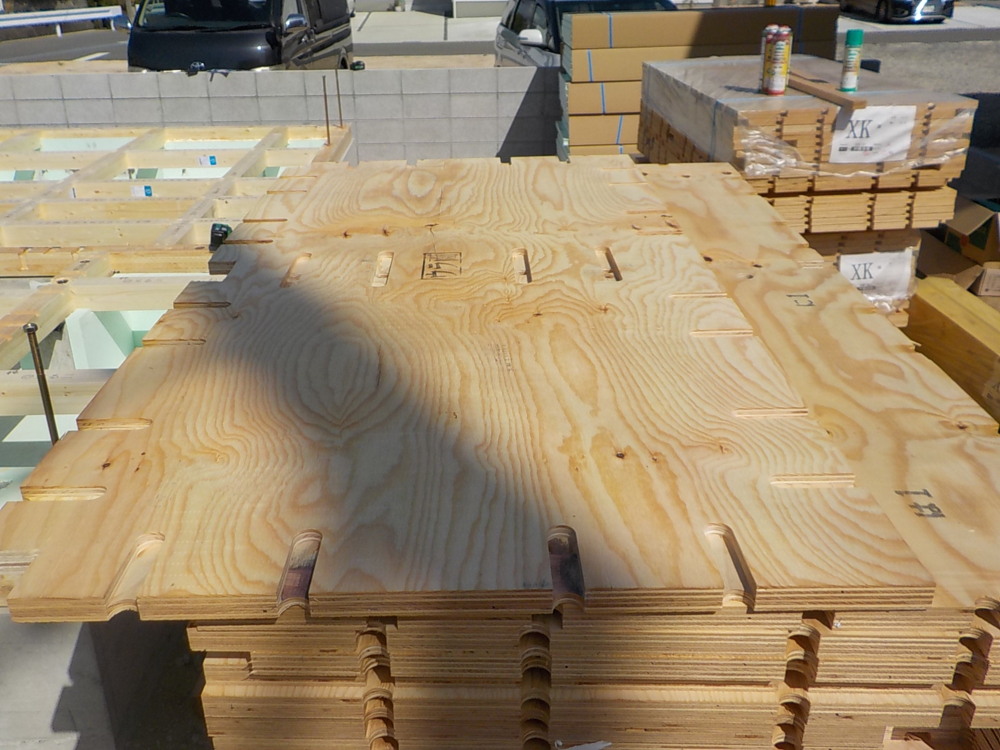

床合板です。
- 26. 2019年10月15日
-
上棟準備
- 27. 2019年10月15日
-
上棟準備
これから床合板を貼っていきます。
- 28. 2019年10月17日
-

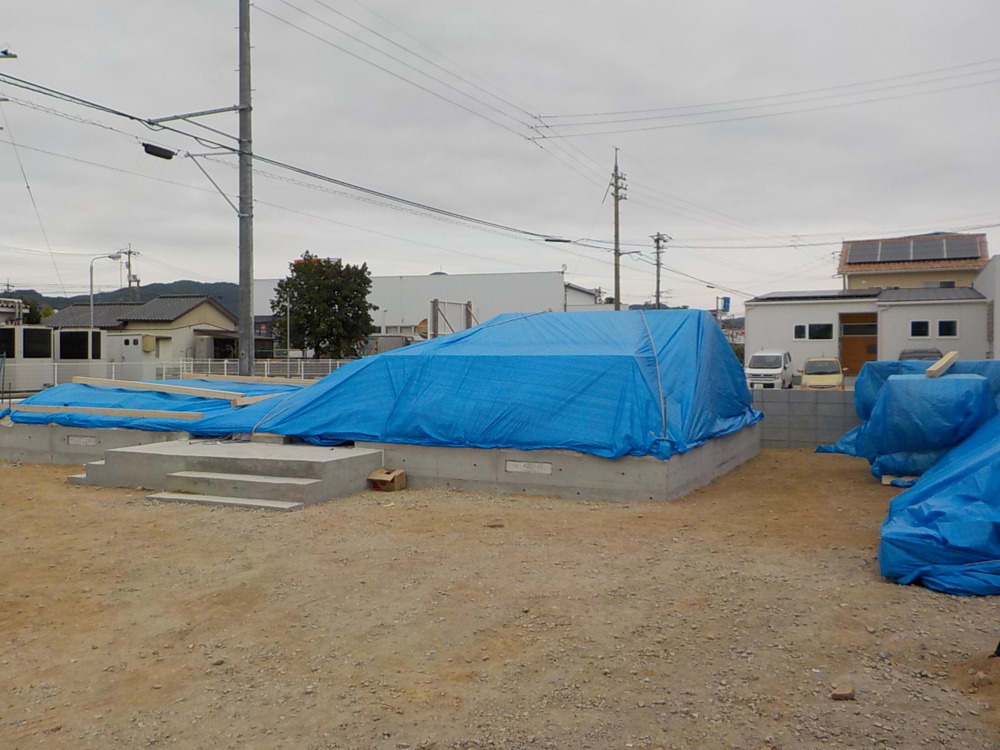

上棟準備
準備が終わりましたので、棟上げ日までシートで覆い養生します。

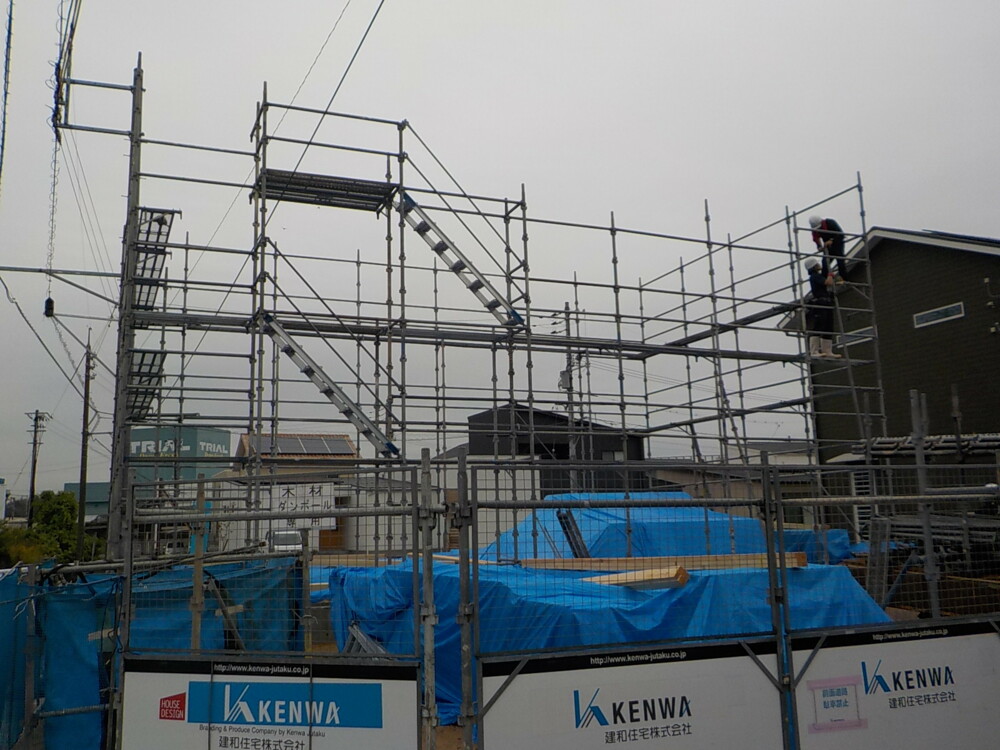

- 29. 2019年10月18日
-
上棟準備
先行足場組みの様子です。
- 30. 2019年10月19日
-

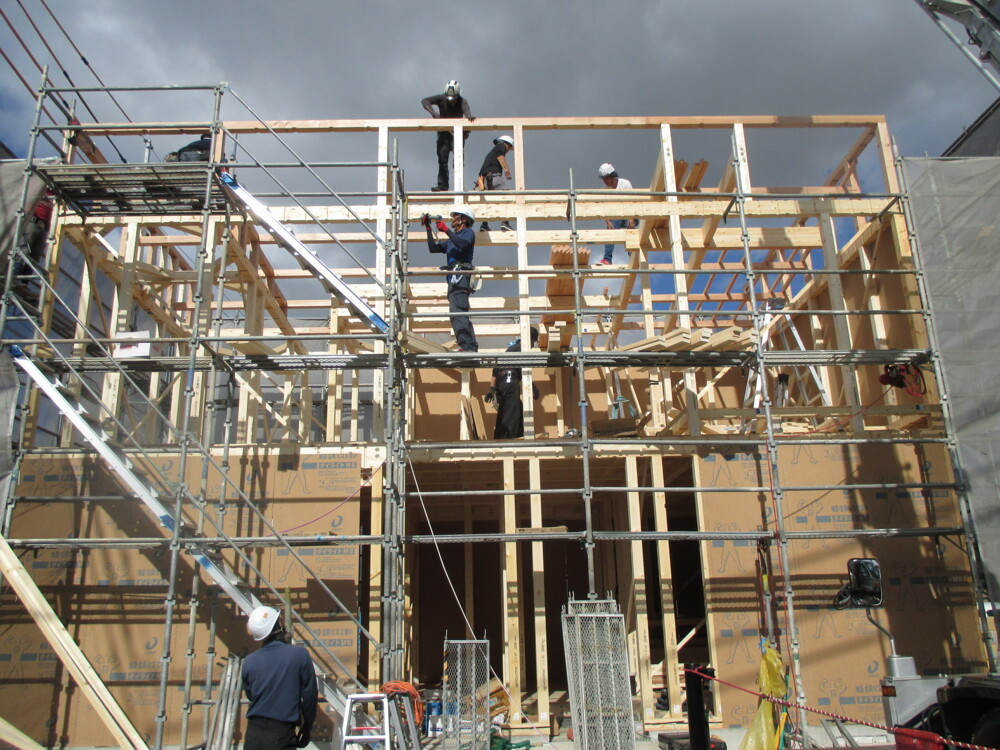

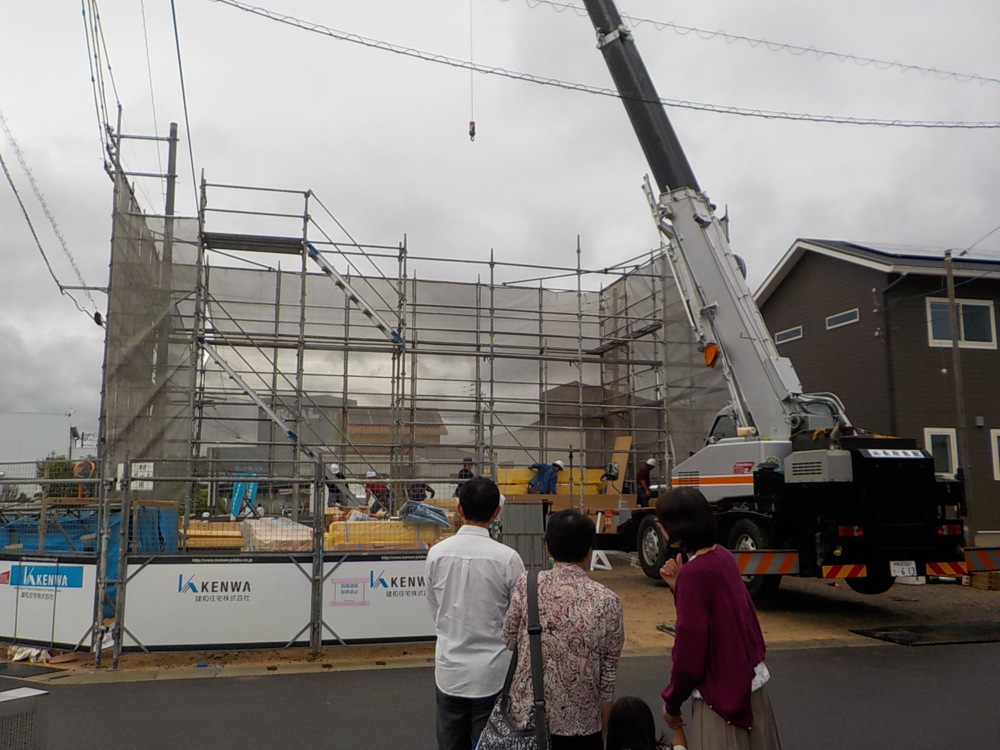

上棟
棟上げ当日です。
K様、本日は誠におめでとうございます。
棟上げの様子をK様ご家族で見守られています。
- 31. 2019年10月19日
-
上棟
予め図面に従ってプレカットされた木材はそれぞれの位置によって長さや大きさ、更に、仕口、継手といった接合部の形などが決まっています。
このようにプレカットされた木材を用いる事で、施工に無駄が無く、正確な計測な検査がされており安心できる上、効率よく作業が進められます。
- 32. 2019年10月19日
-
上棟
2階の床が施工され、1階と同様に柱を建てていきます。
- 33. 2019年10月19日
-
上棟
お昼はK様がご用意してくださったお弁当を職人さん達とみんなで頂きました。
これで午後からの作業も体力バッチリです。
- 34. 2019年10月19日
-
上棟

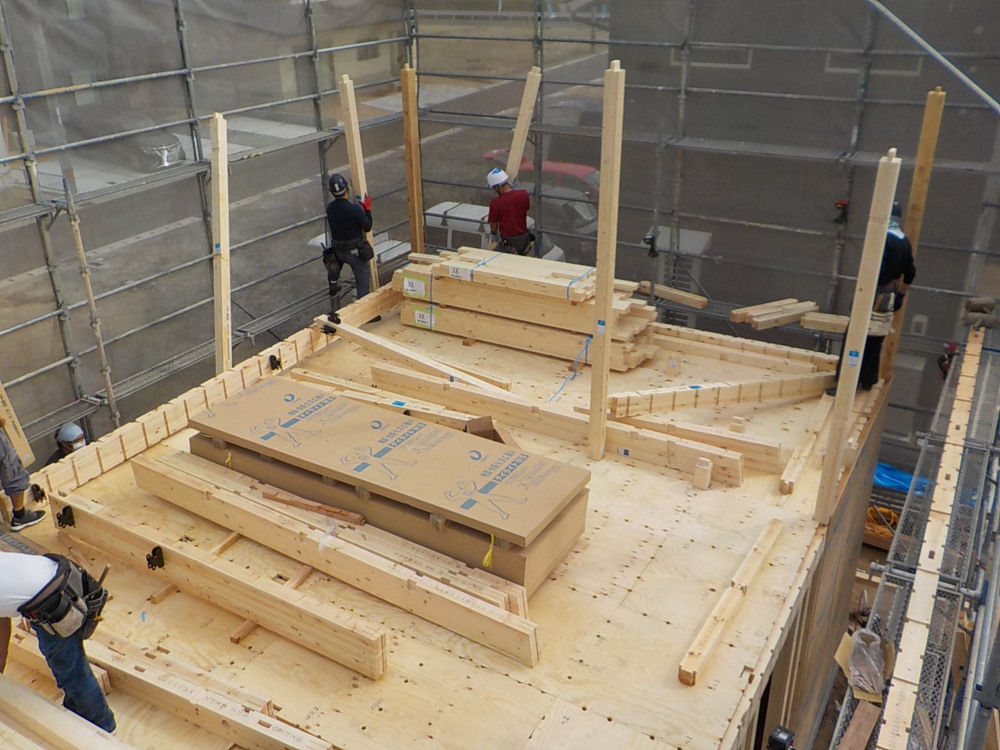

小屋梁を組んでいき、屋根部分をつくっていきます。
- 35. 2019年10月19日
-
上棟
屋根部分です。
SPIパネルを施工します。

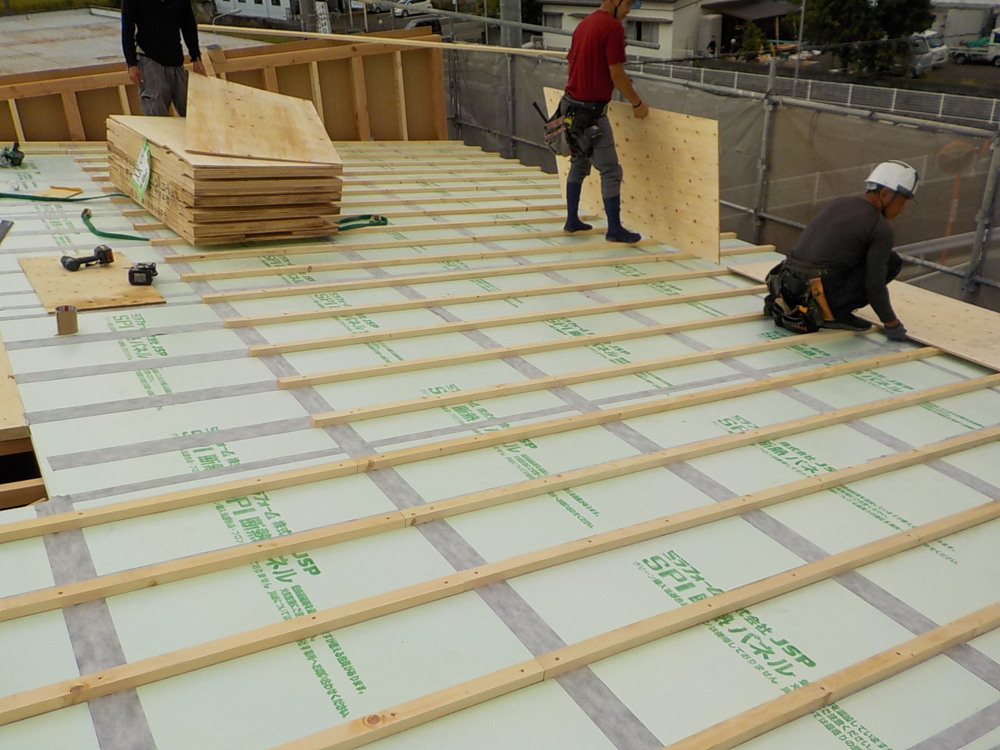

この上に屋根下地材(構造用合板)を貼っていきます。
- 36. 2019年10月19日
-

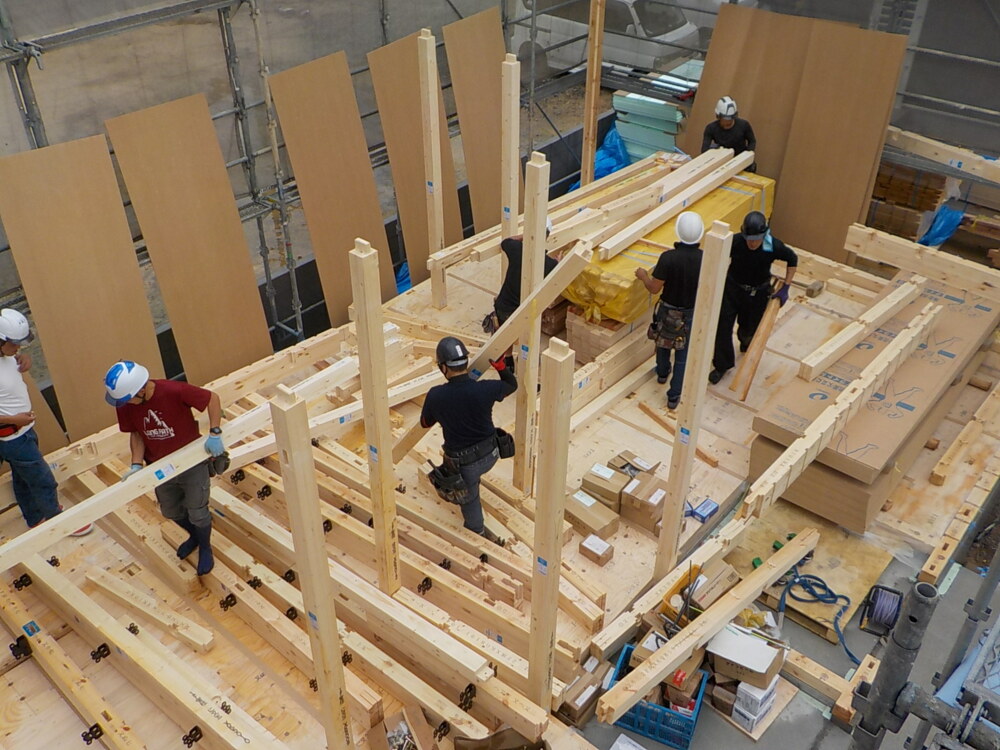

上棟
外壁面に体力面材を施工しています。
- 37. 2019年10月31日
-
内部施工状況

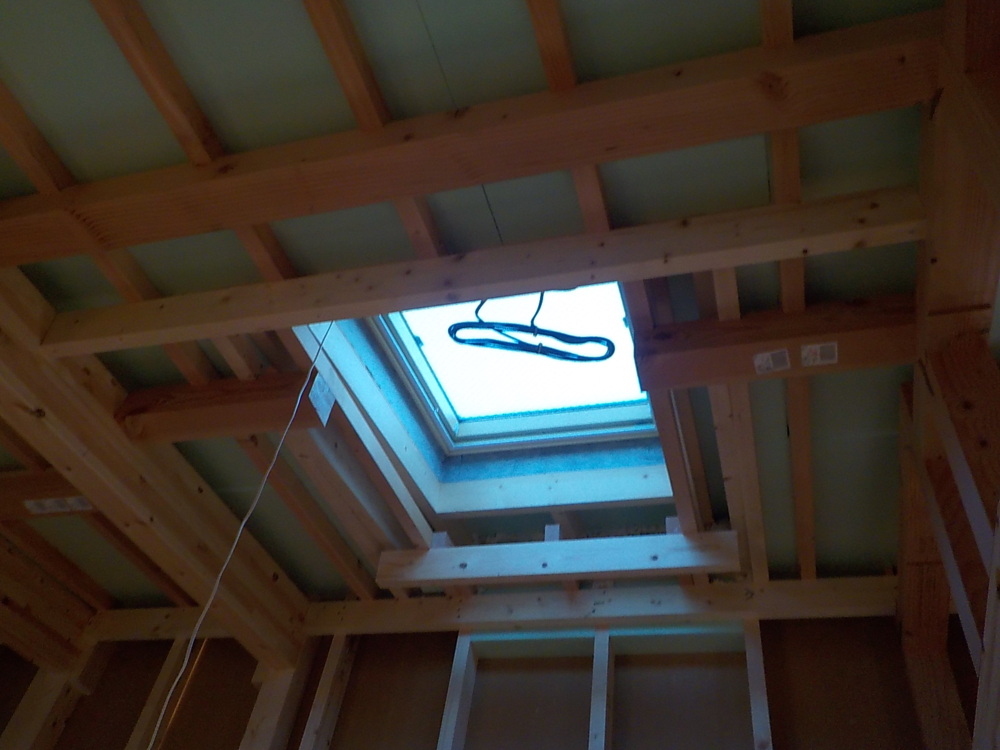

天窓を設置しました。

- 38. 2019年10月31日
-
外部施工状況

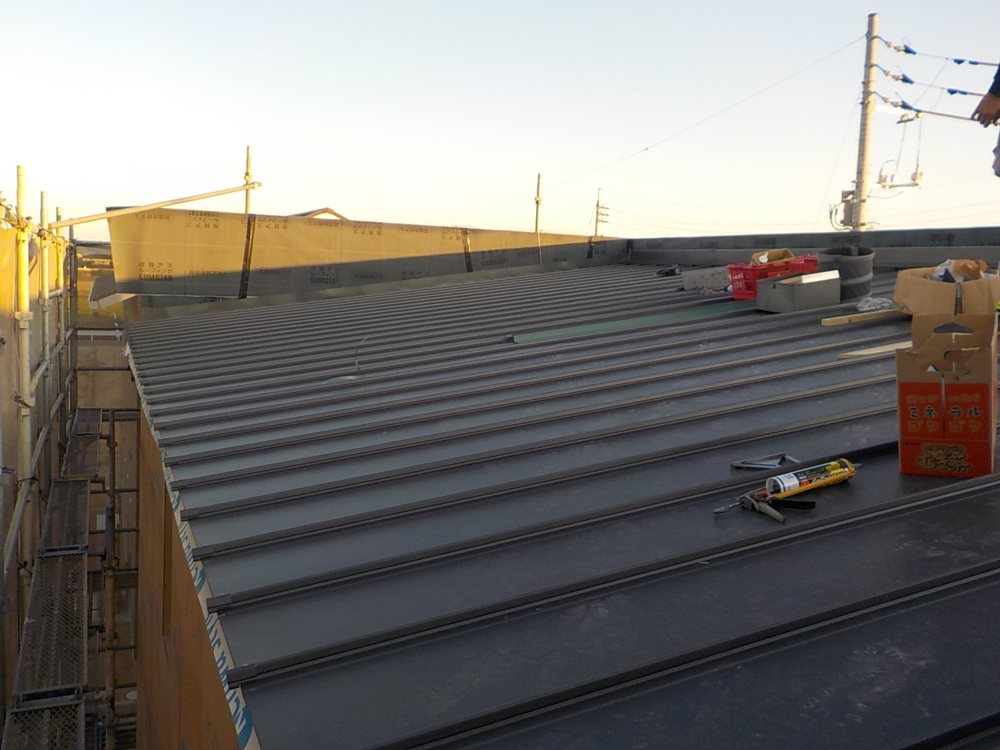

ガルバニウム鋼板(クイックルーフ)を施工しています。
高い遮熱性により温度上昇を抑え、酸性雨により建物の劣化から守ります。
- 39. 2019年10月31日
-
外部施工状況

- 40. 2019年11月02日
-
外部施工状況
これから外壁面にSPIパネルを貼っていきます。

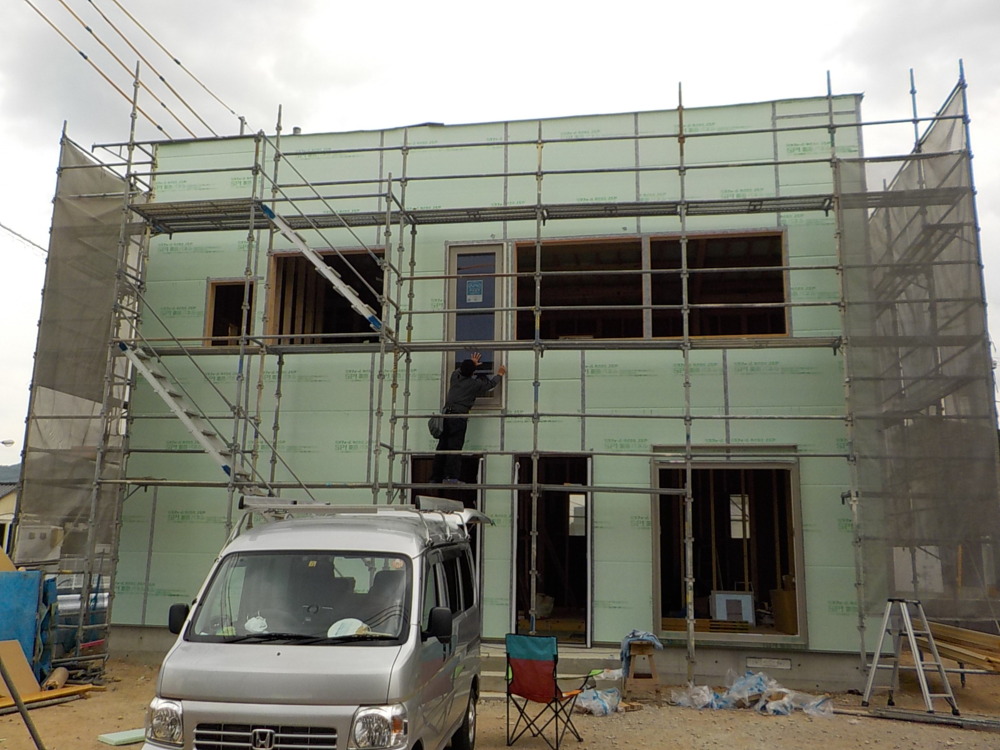

- 41. 2019年11月07日
-

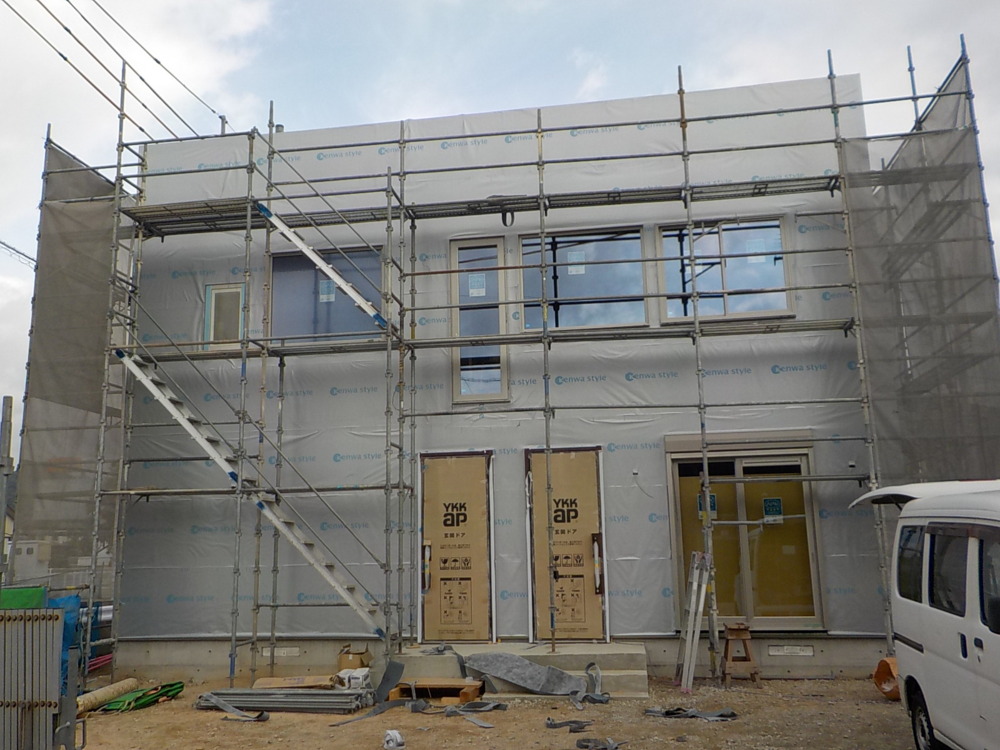

外部施工状況
細かなところもパネルを貼っていきます。
- 42. 2019年11月07日
-
外部施工状況
SPIパネル貼りが完了しました。
これで夏は涼しく冬は暖かい暮らしが実現できます。

- 43. 2019年11月15日
-
内部施工状況
サッシが取り付けられました。
- 44. 2019年11月21日
-
内部施工状況
- 45. 2019年11月22日
-
気密検査
家の気密性能を検査します。
気密性能は一般的に“C値”と呼ばれる床面積に対する隙間面積を数値化するもので、このC値が小さいほど隙間の少ない気密性能の高い家となります。
室内の空気を室外に逃げるのを防ぐことで冷暖房の効率が良くなったり、室内の温度が外気温の影響を受けにくくなるので結露の防止にもなります。
まずは、隙間が出来ないようにテープで止めていきます。

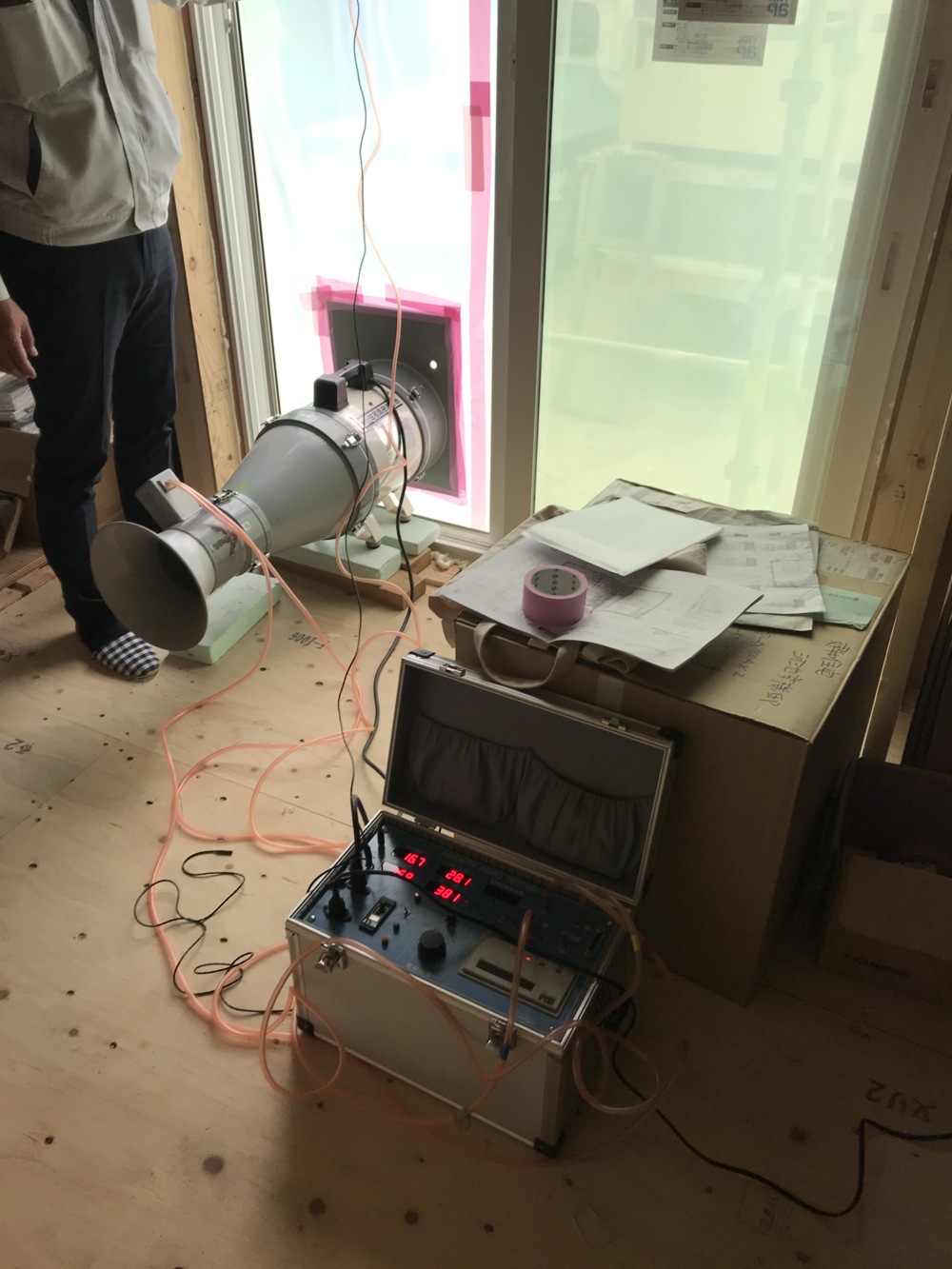

- 46. 2019年11月22日
-

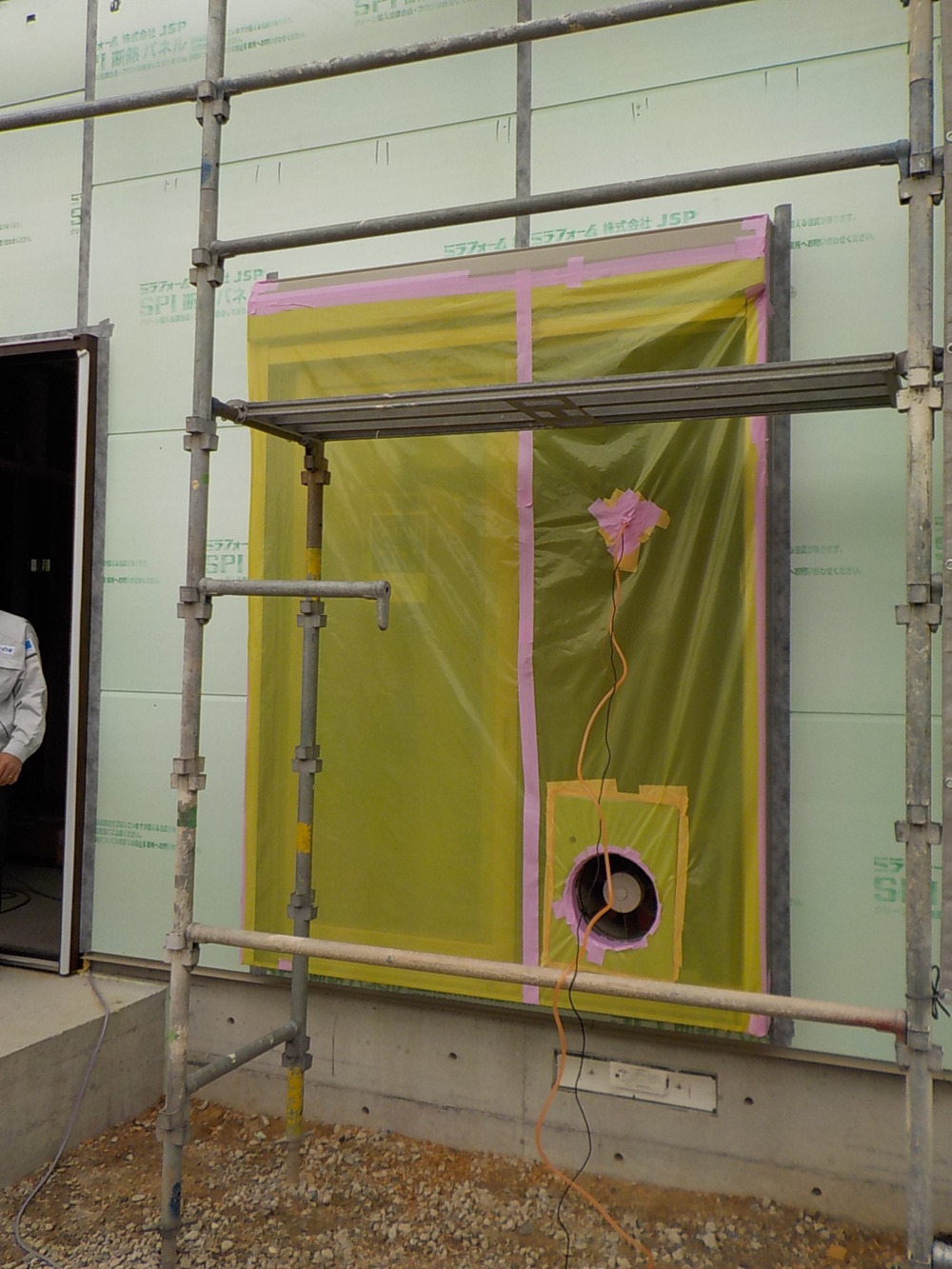

気密検査
送風機を使用して家の中の空気を外に吐き出し、そのときの室内外の気圧の差を測定する事で、家の中にどれだけの隙間があるかを測定します。
- 47. 2019年11月25日
-
外部施工状況
外壁面に遮熱型防湿防水シートを貼っていきます。
フィルムに含まれ、外気に触れにくい無数のアルミ粒子が熱線をカットし高い遮熱性能を長時間持続させます。

- 48. 2019年11月30日
-
外部施工状況
下屋を設置しています。

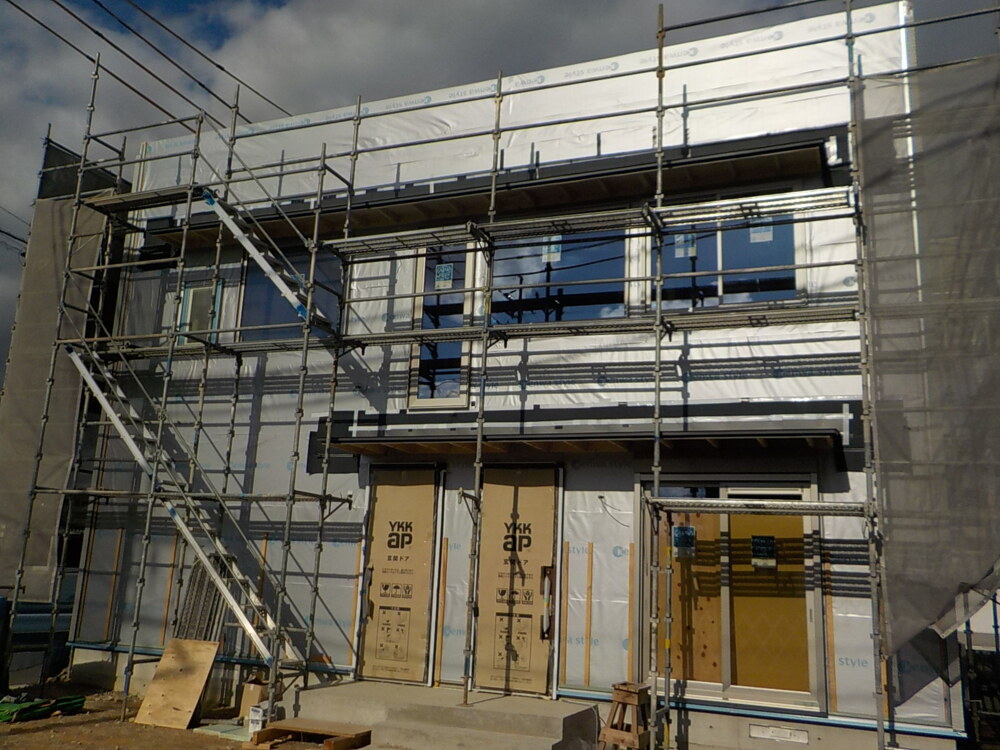

- 49. 2019年12月03日
-
外部施工状況
遮熱型防湿防水シートの上から胴縁を施工します。
シートと外壁材の間の胴縁の厚みが通気層となり、壁の中の空気の流れをつくる事で
湿気を溜めず、内部結露の防止や、断熱効果が得られます。

- 50. 2019年12月07日
-

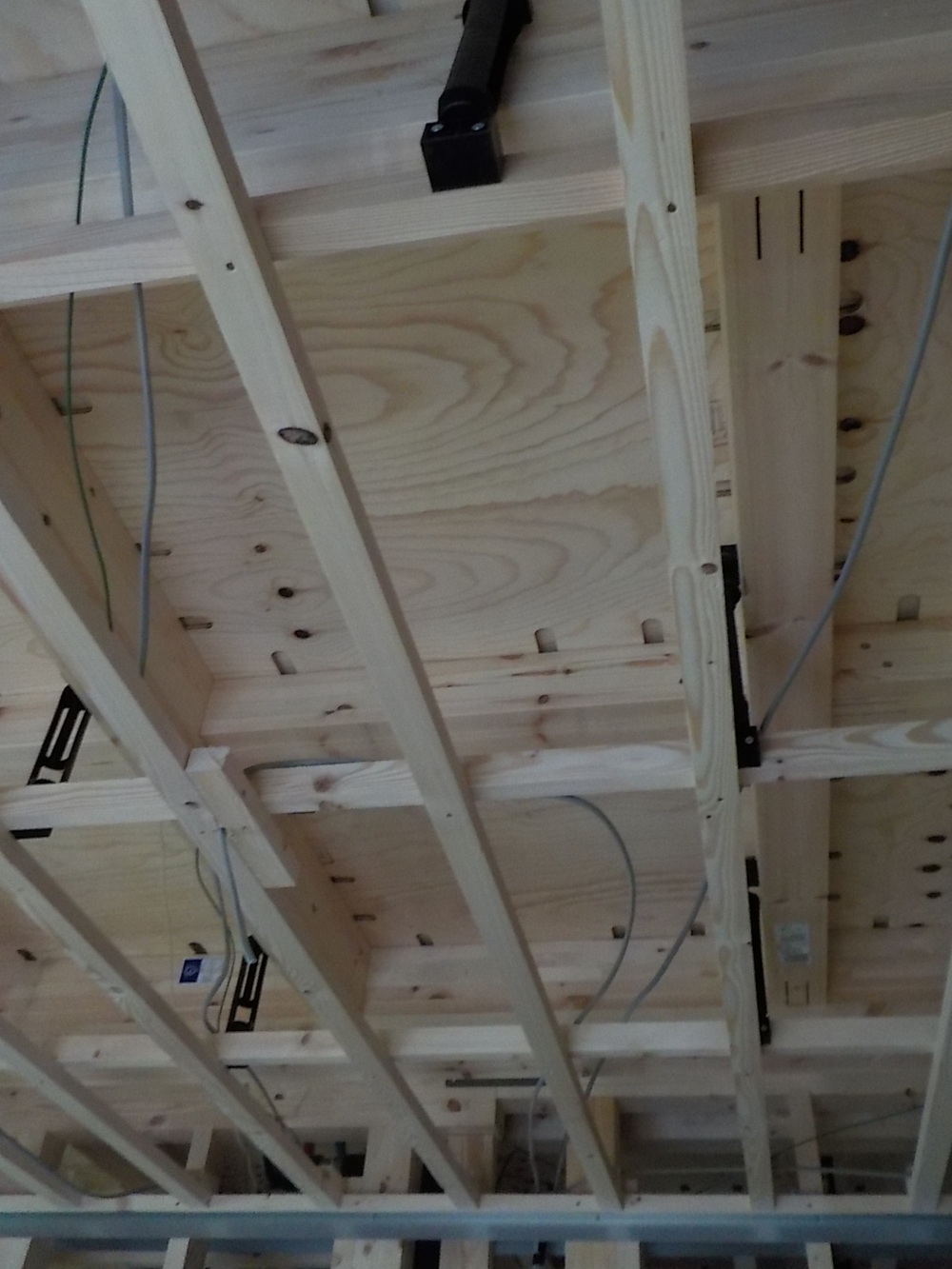

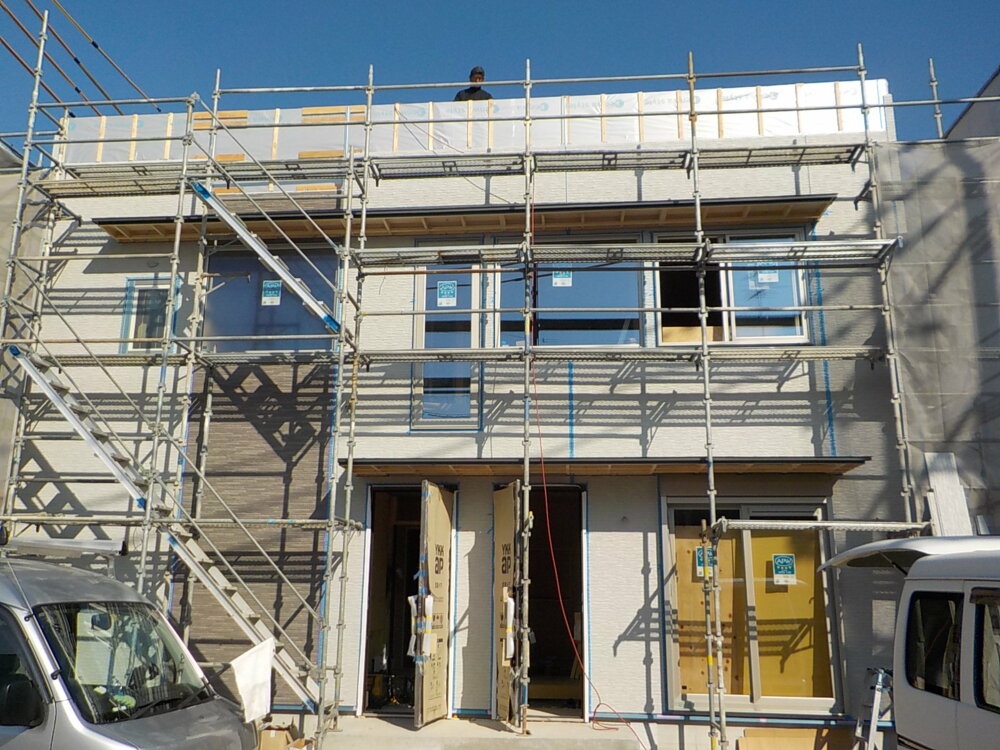

内部施工状況
- 51. 2019年12月09日
-
外部施工状況
- 52. 2019年12月09日
-
外部施工状況
外壁サイディング貼りをしています。
- 53. 2019年12月12日
-
内部施工状況

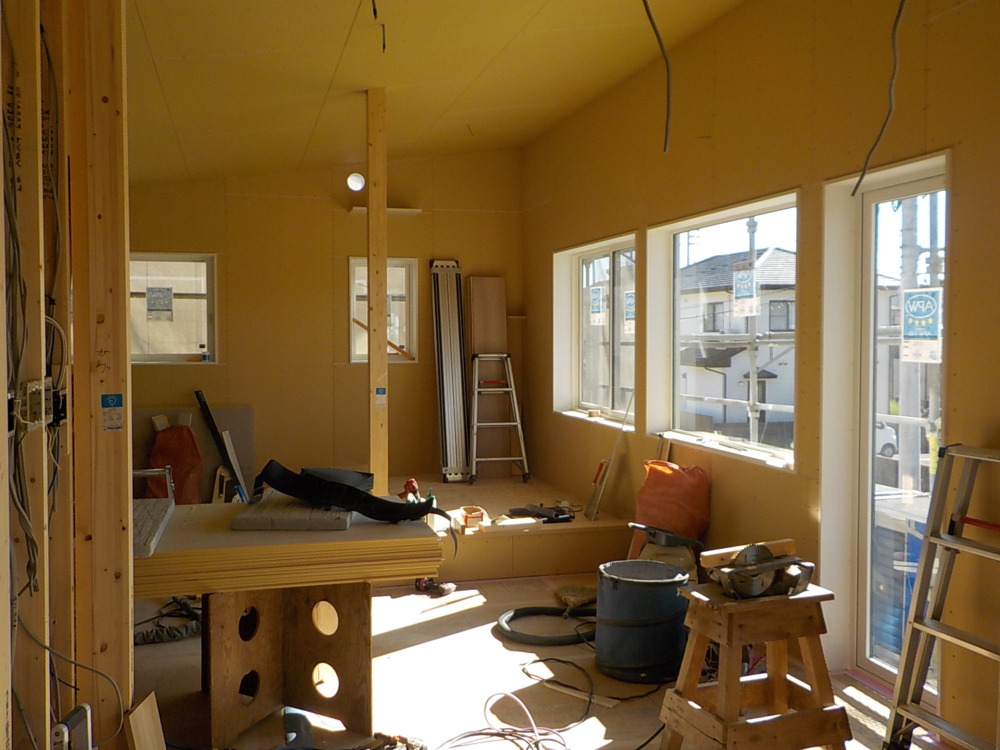

ボード貼りの様子です。
- 54. 2019年12月17日
-
内部施工状況

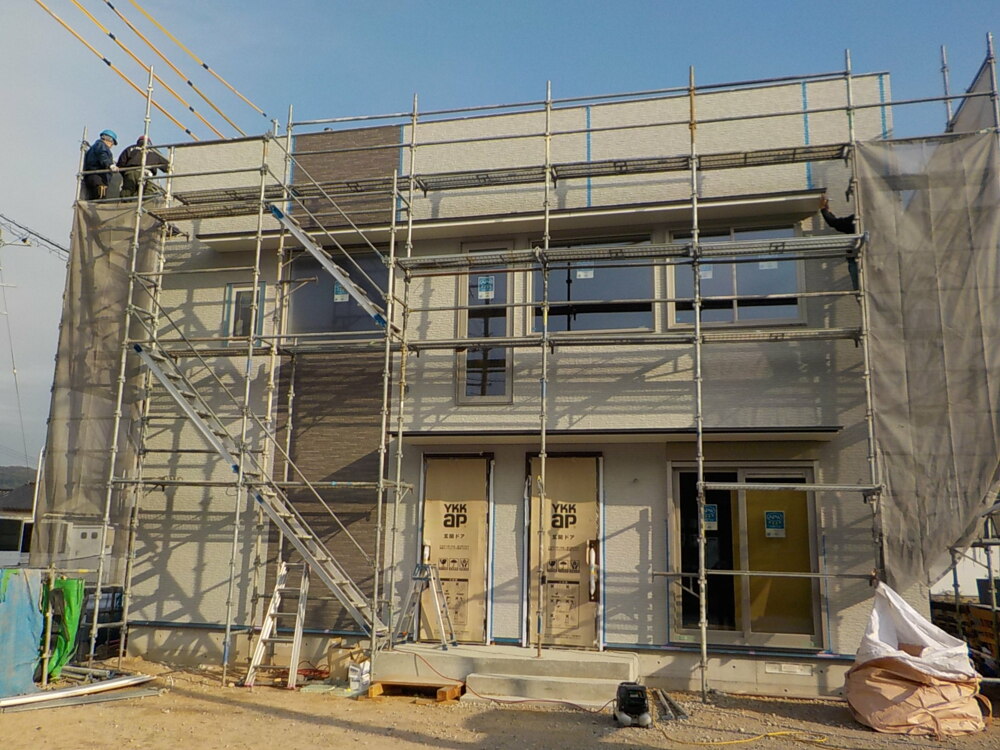

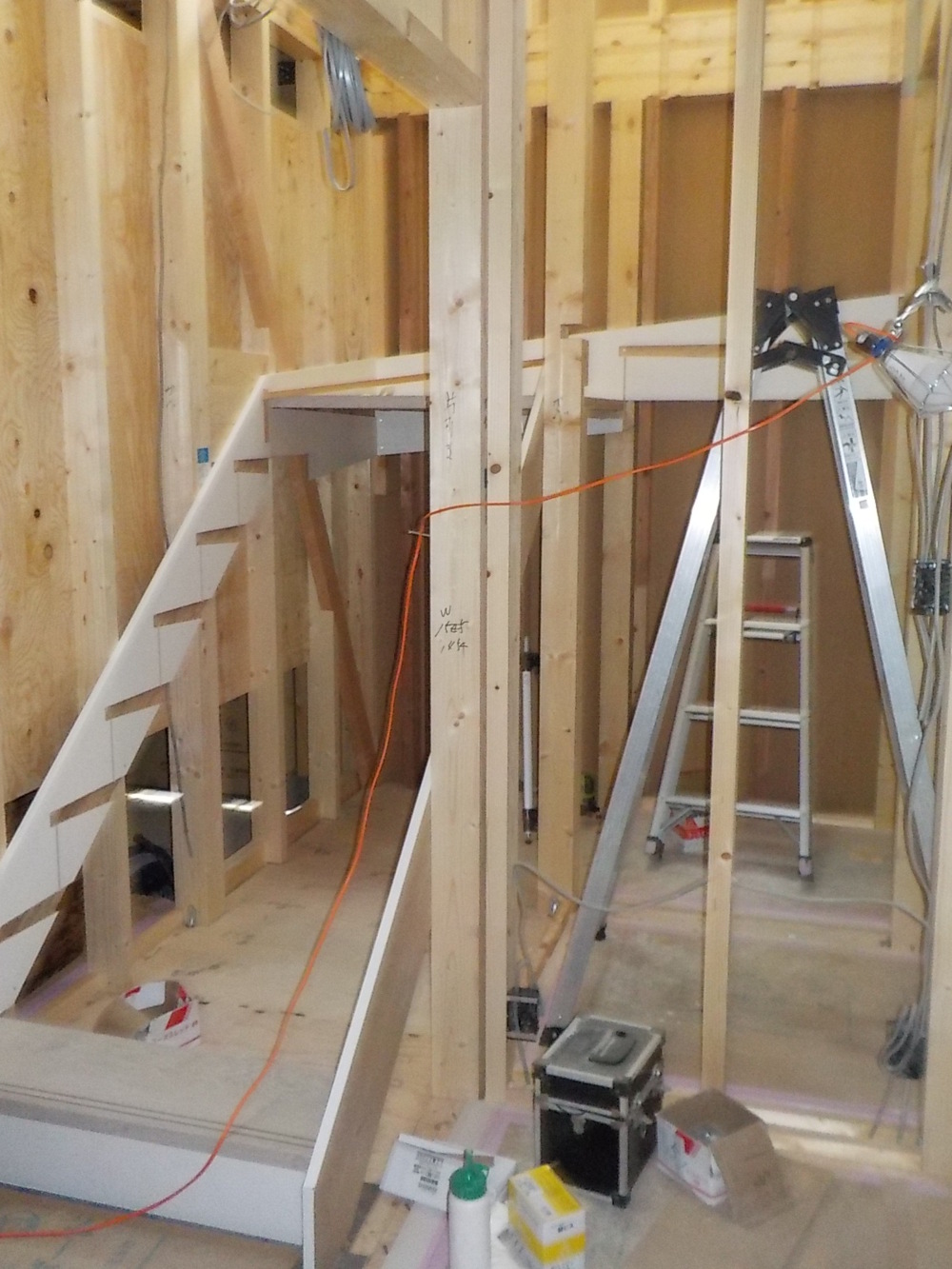

階段を造作しています。
- 55. 2019年12月17日
-

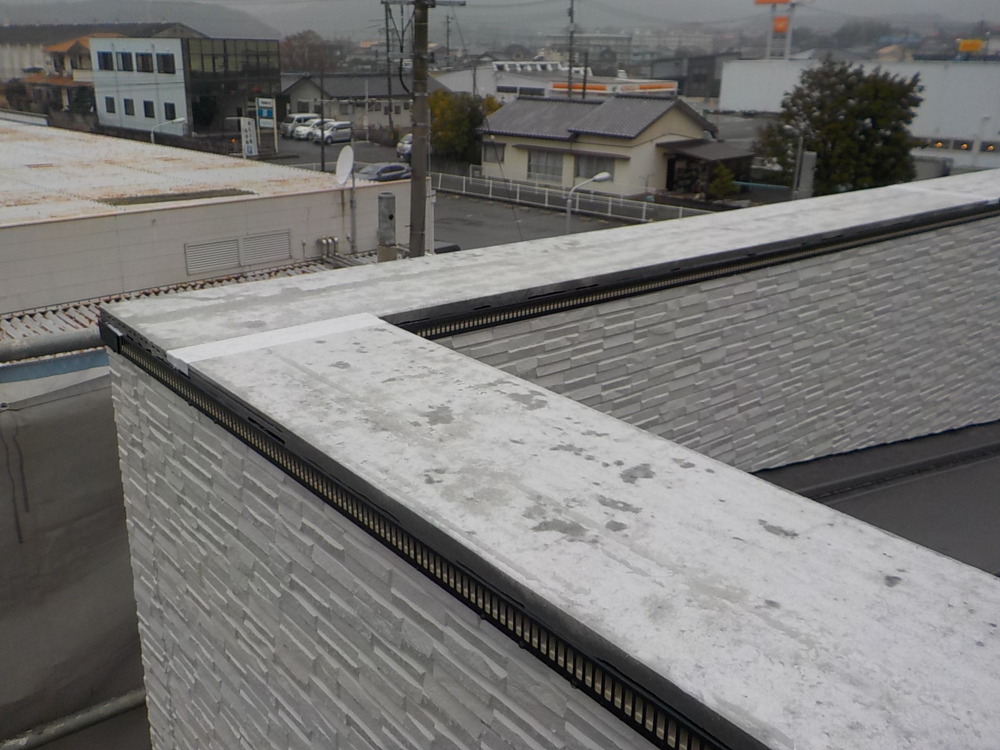

外部施工状況
- 56. 2019年12月18日
-
外部施工状況
- 57. 2019年12月20日
-

内部施工状況

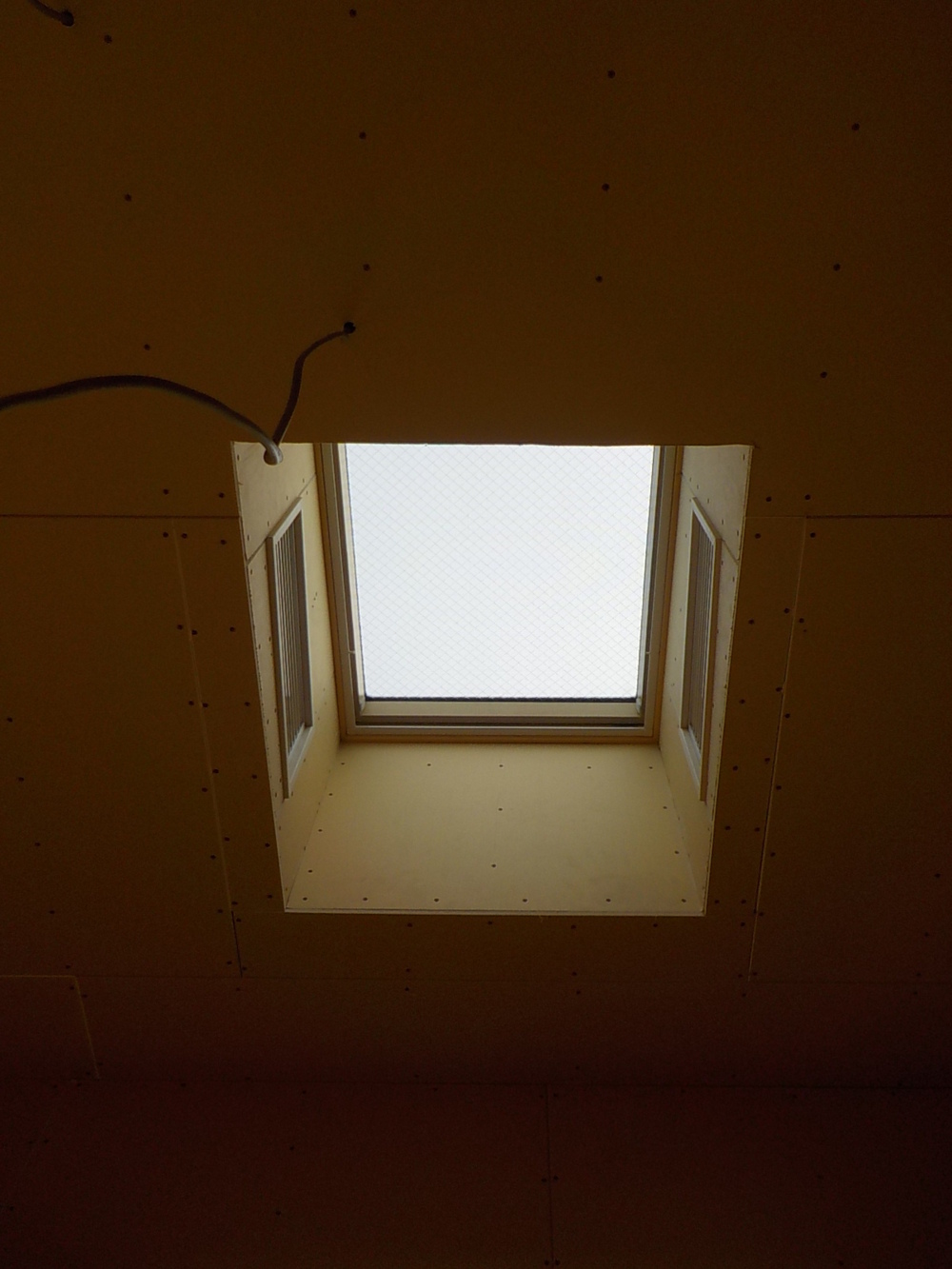

天窓部分です。
- 58. 2019年12月20日
-
内部施工状況
手摺・階段を造作しています。
- 59. 2019年12月26日
-
外部施工状況
外壁施工が終わりましたので足場を撤去しました。
- 60. 2019年12月26日
-
内部施工状況

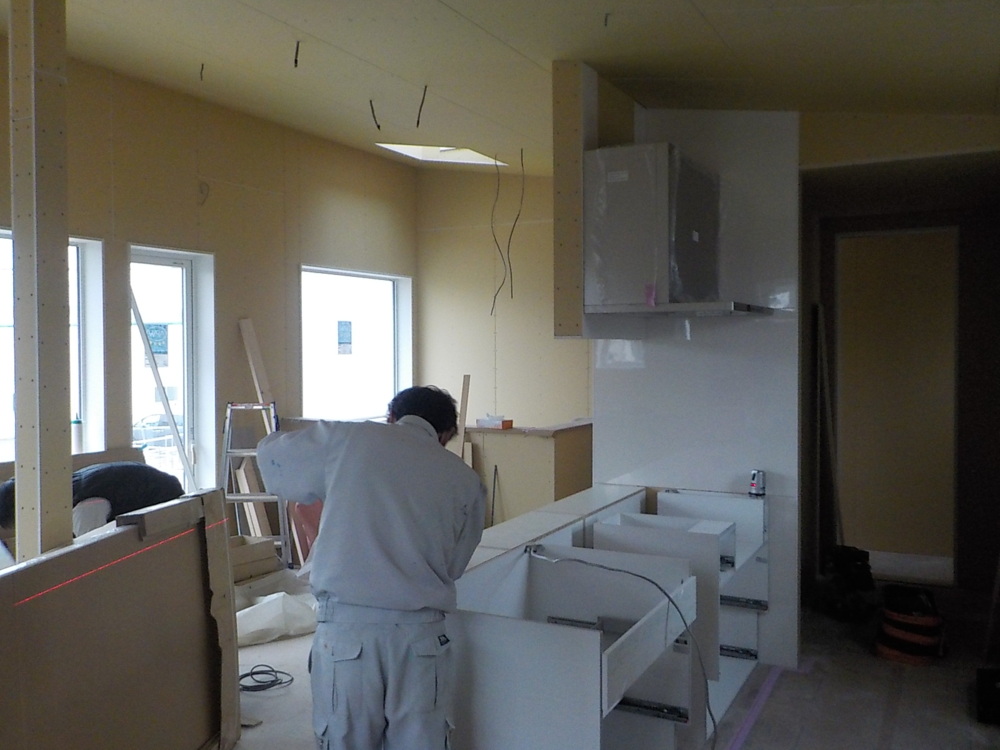

リビング・キッチンを造作しています。

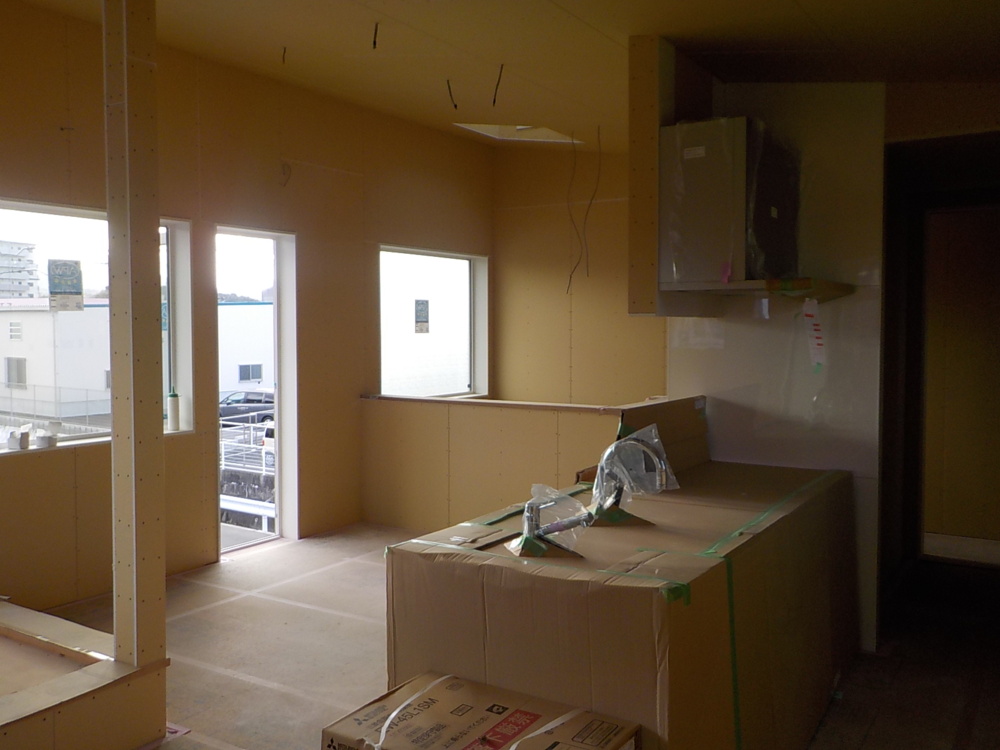

- 61. 2019年12月27日
-
内部施工状況

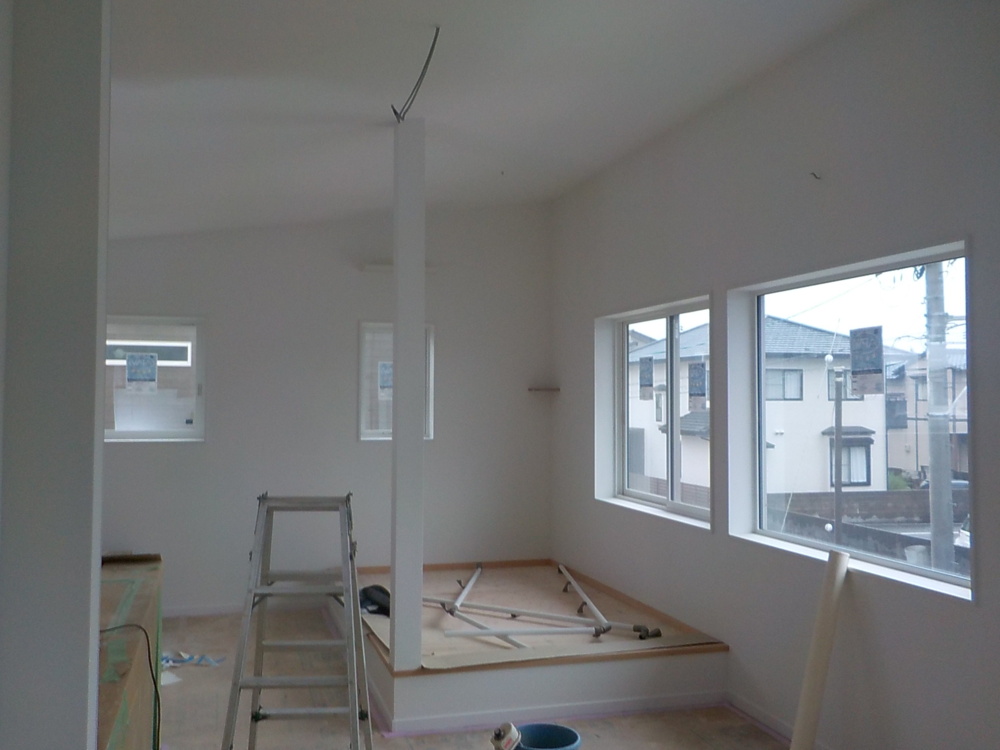

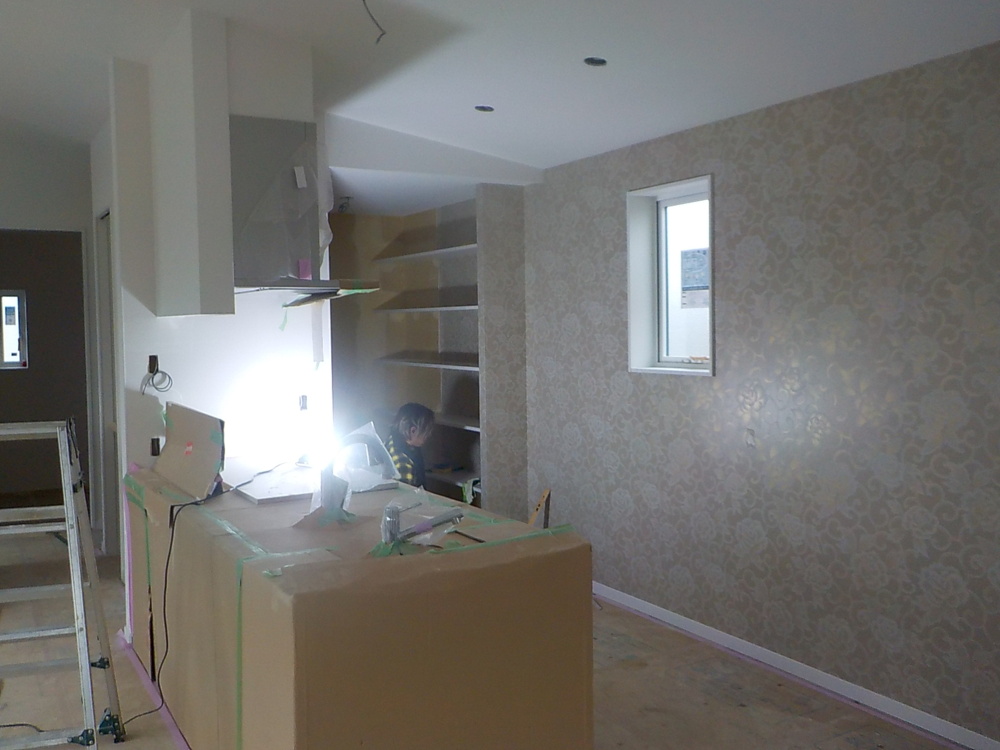

- 62. 2020年01月14日
-
内部施工状況
- 63. 2020年01月14日
-
内部施工状況
一段上がった和室スペースを造作しています。

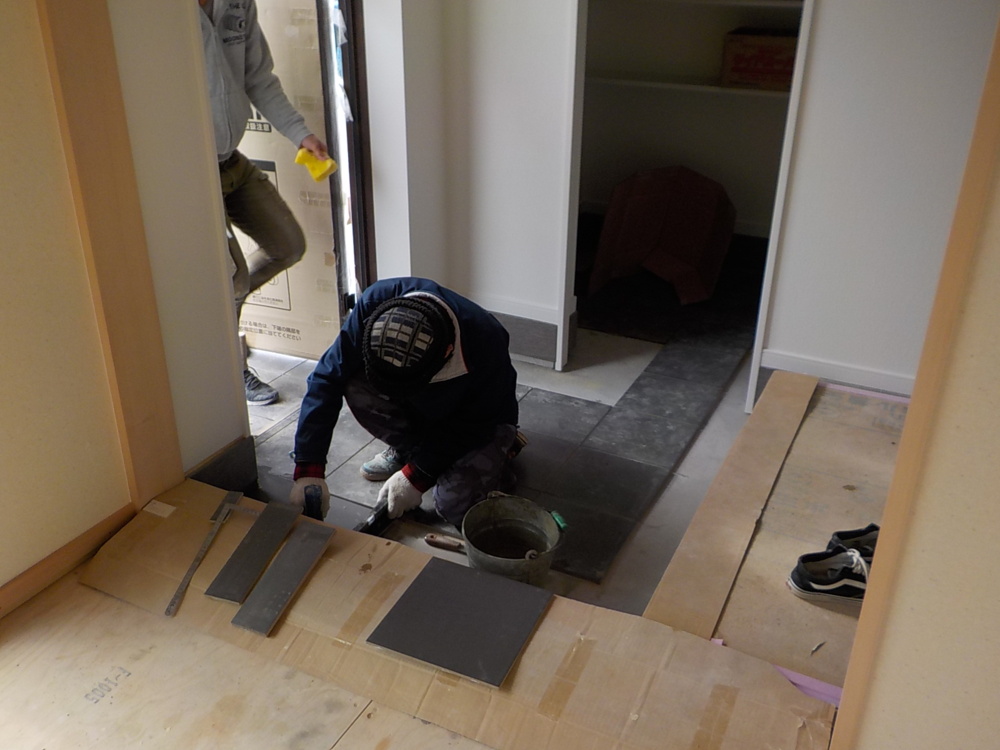

- 64. 2020年01月16日
-
内部施工状況
玄関のタイル貼りをしています。
- 65. 2020年01月27日
-
完工
- 66. 2020年01月27日
-

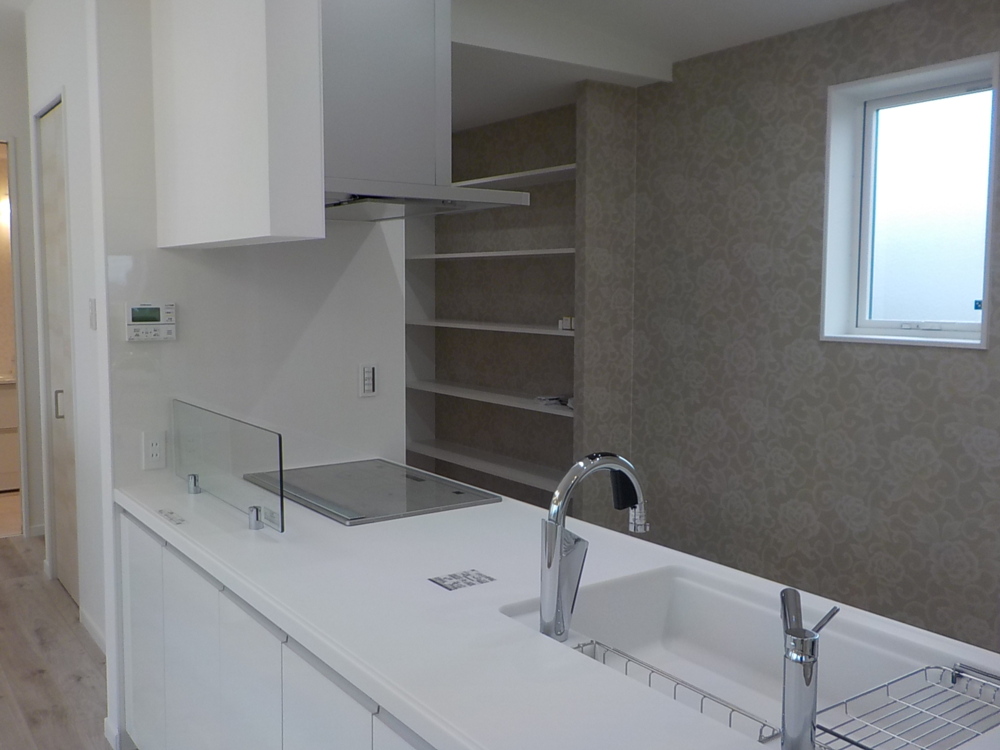

完工
- 67. 2020年01月27日
-
完工
- 68. 2020年01月27日
-
完工
- 69. 2020年01月27日
-
完工
- 70. 2020年01月27日
-
完工
- 71. 2020年01月27日
-
完工
- 72. 2020年01月27日
-
完工
- 73. 2020年01月27日
-
完工
- 74. 2020年01月27日
-
完工
- 75. 2020年01月27日
-
完工
- 76. 2020年01月27日
-
完工
- 77. 2020年01月27日
-
完工
