各部屋がしっかりとありながら団らんできる広いリビングのあるみんなの憧れる平屋
T様邸(下関市東観音町)
スタイル別|すべて
建築中レポート
- 1. 2022年08月08日
-
地鎮祭
- 2. 2022年08月08日
-
地鎮祭
- 3. 2022年08月08日
-
地鎮祭
- 4. 2022年08月08日
-
地鎮祭
地鎮祭とは、建築などで工事を始める前に行う、その土地の守護神を祀り、土地を利用させてもらうことの許しを得て、工事の無事を祈る儀式です。
- 5. 2022年08月27日
-

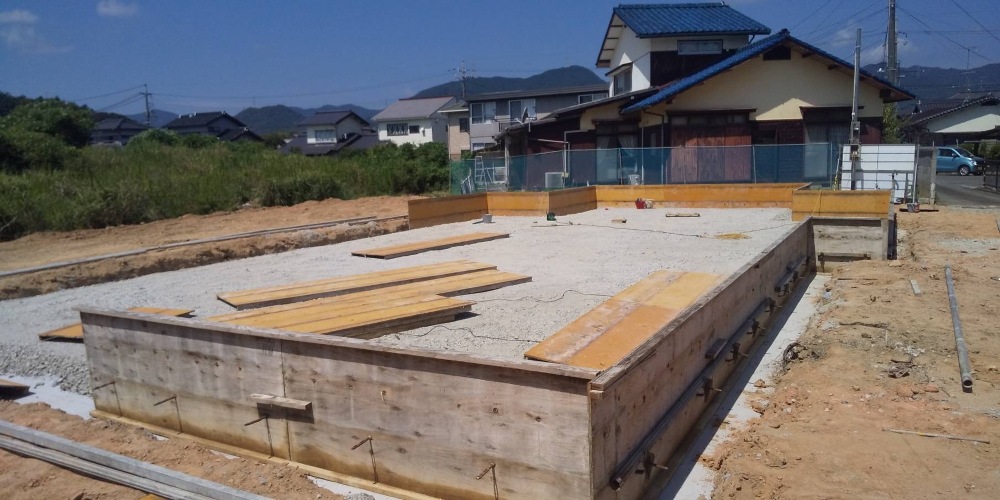

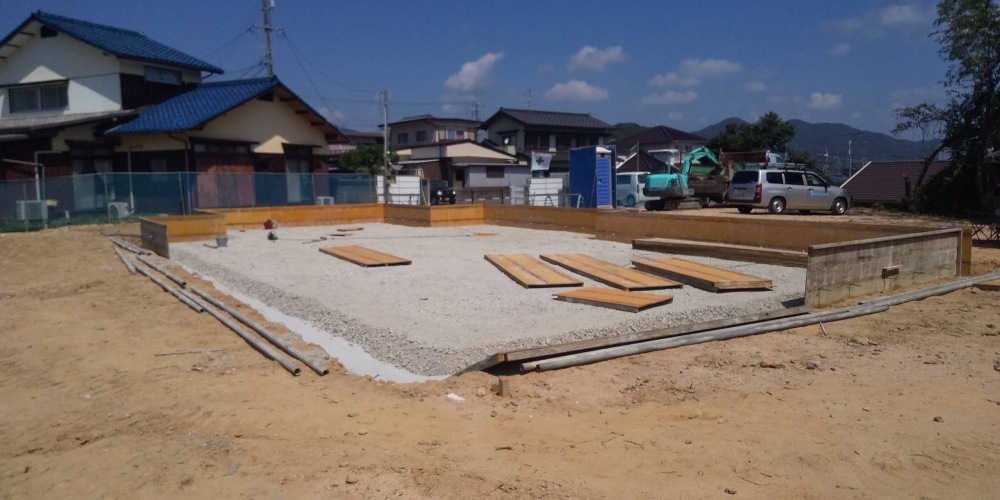

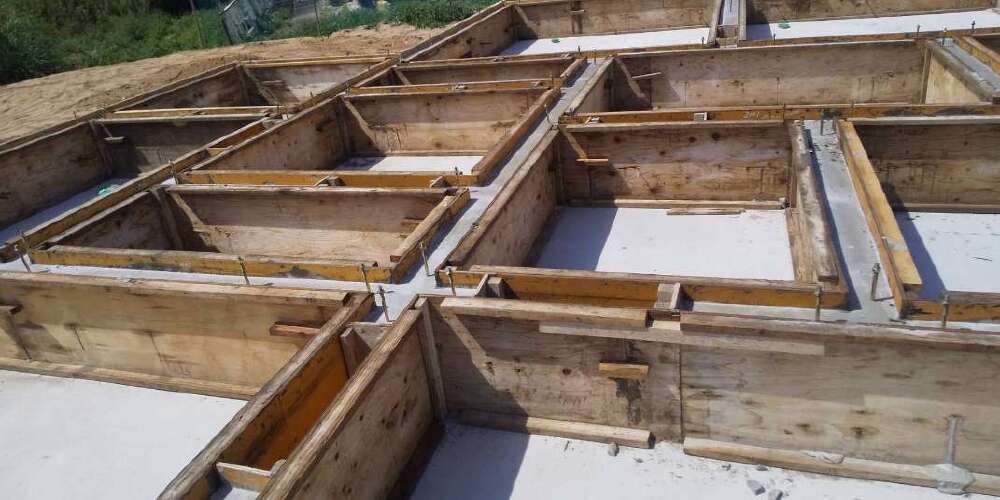

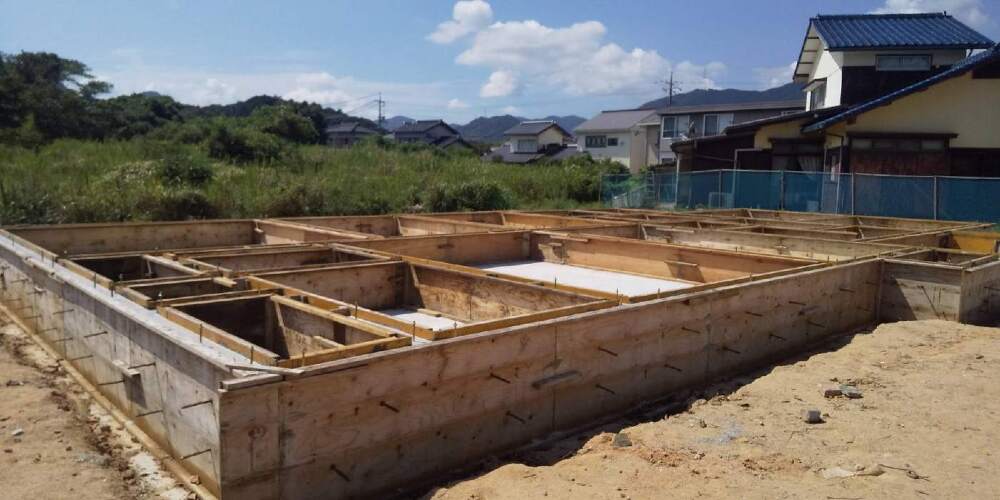

基礎工事
- 6. 2022年08月30日
-
基礎工事
- 7. 2022年08月30日
-
基礎工事

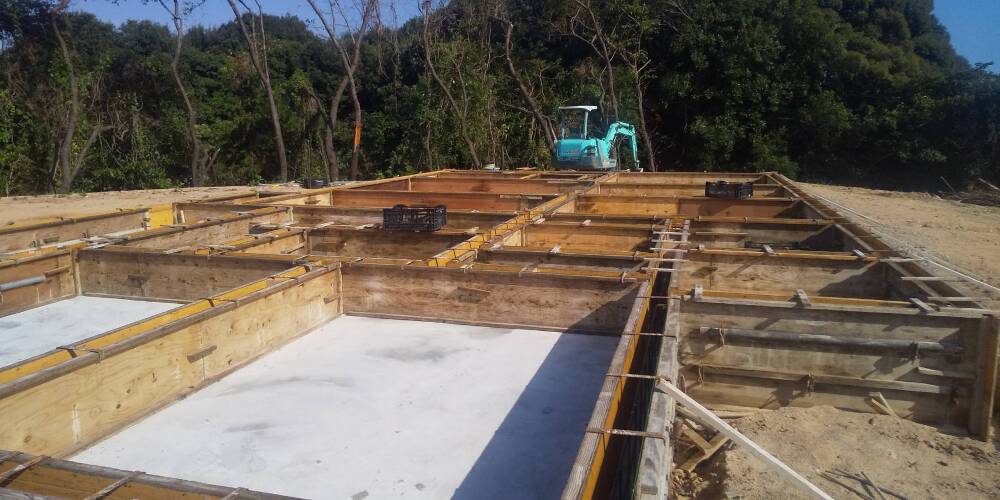

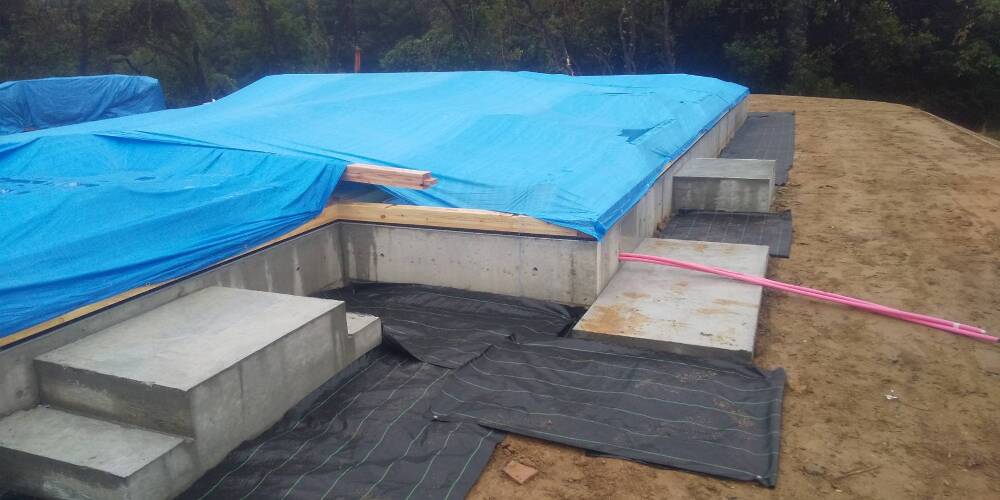

掘削工事(根切り)後に砕石と呼ばれる石を敷き詰め、ランマーと呼ばれる機械を使って地盤を締め固めていきます。地盤をしっかりと締固めることで、建物がすぐに沈んでしまうことを防止します。
- 8. 2022年09月06日
-
基礎工事
- 9. 2022年09月06日
-
基礎工事

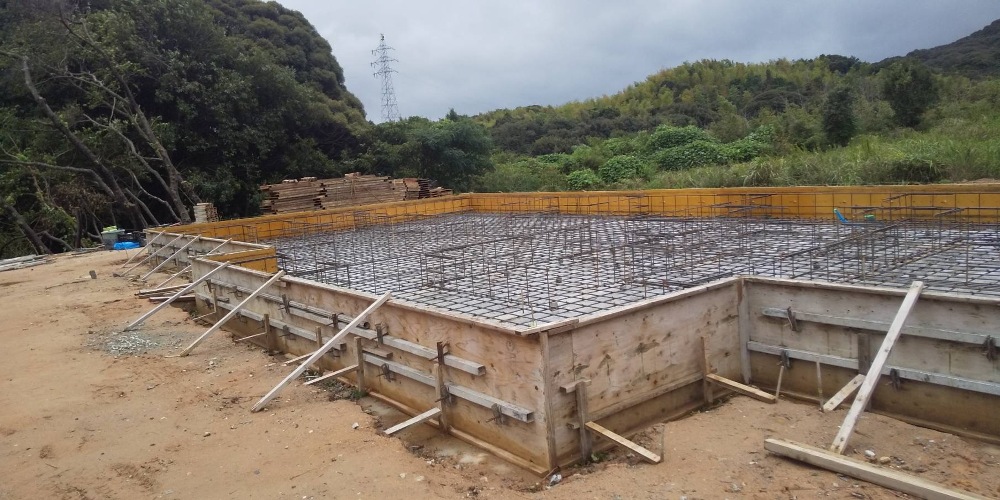

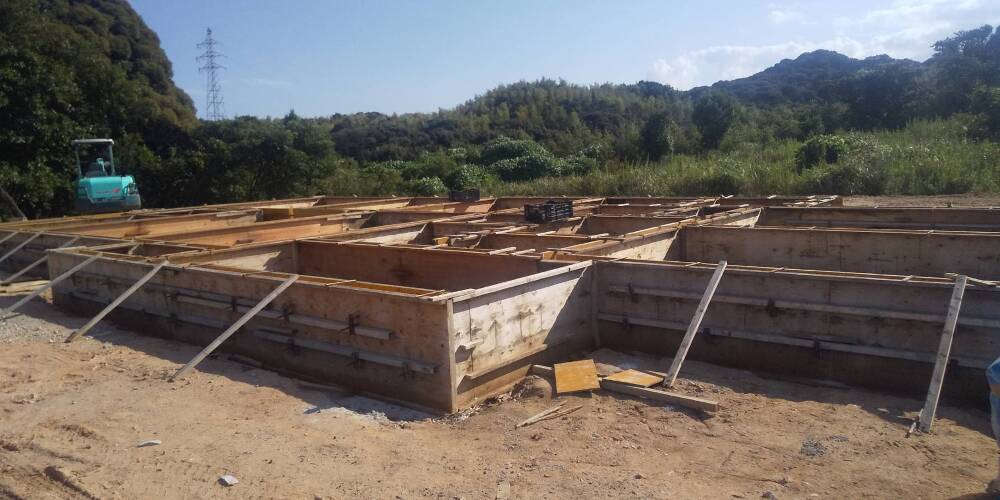

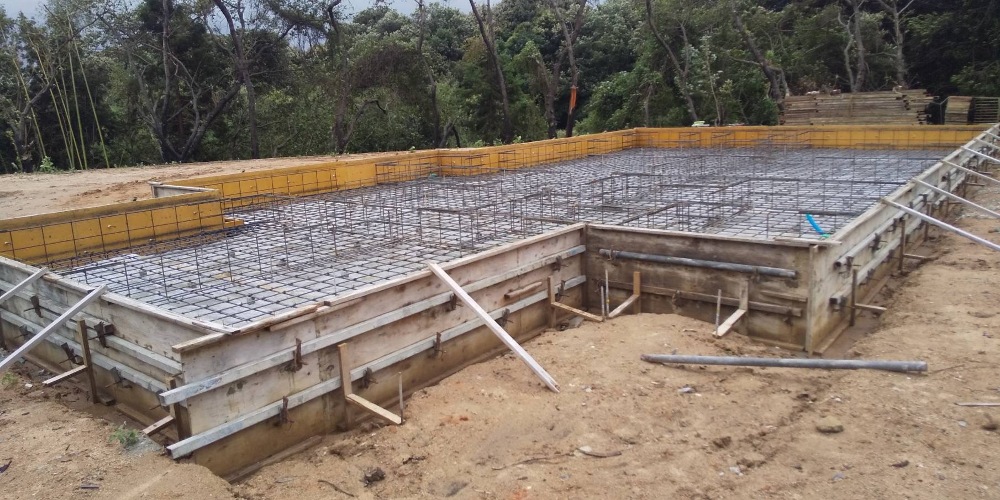

配筋工事を行いました。
基礎は鉄筋コンクリートでできており、配筋は鉄筋コンクリートに必要な鉄筋(鉄の棒)を図面通りに組み立てていく作業になります。配筋は基礎の寿命や強度に直接影響がある非常に重要な工程です。
- 10. 2022年09月09日
-
基礎工事
- 11. 2022年09月09日
-
基礎工事
型枠の中にコンクリートを流し込む「コンクリート打設」を行い、型枠を外すまで一定の日数を置いています。これを養生(ようじょう)と呼びます。
- 12. 2022年09月16日
-
基礎工事
- 13. 2022年09月16日
-
基礎工事
- 14. 2022年09月26日
-
上棟準備
- 15. 2022年09月26日
-
上棟準備

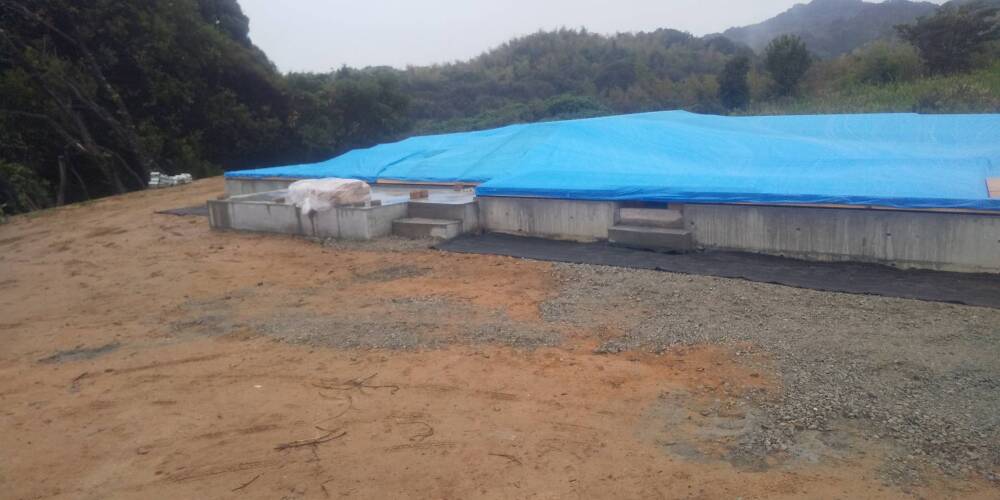

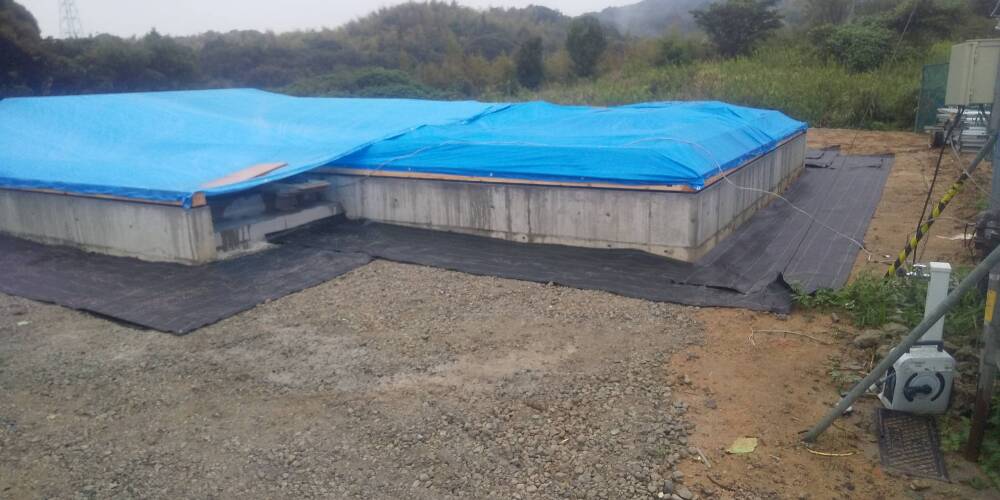

大切な木材が濡れたりしないようにしっかりとシートを掛けています。
- 16. 2022年09月26日
-
上棟準備
上棟に向けて土台や柱などの材料が現場へと搬入され、大工さんにより「土台敷き」という作業が行われました。土台敷きは、基礎コンクリートの上に土台や大引きといわれる木材を設置していく作業で、建物の構造部分に関わる大切な工程となります。
土台敷きと同時に配管工事も行われました。
- 17. 2022年09月28日
-

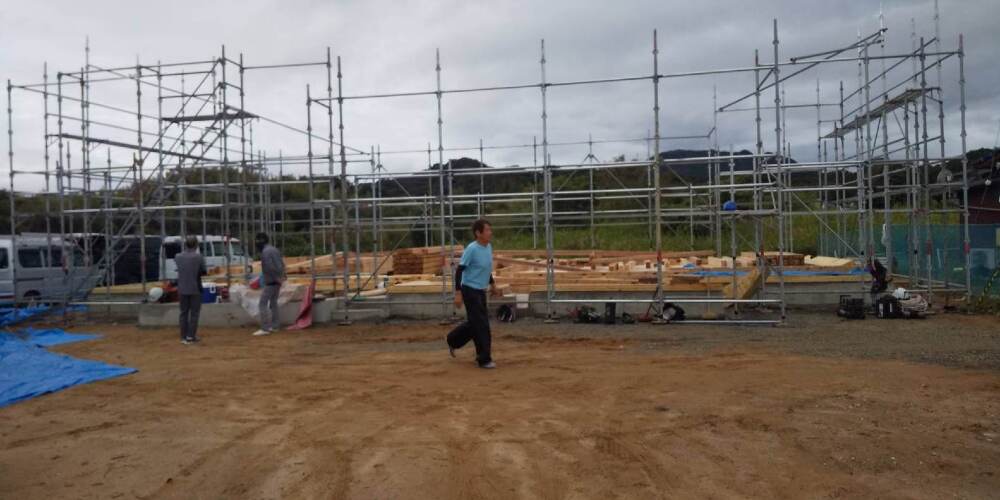

上棟
大工さん達が集まってきました。いよいよ棟上げが始まります。
T様、本日はおめでとうございます。
マイホームが形となっていく様子をお楽しみください。
職人の皆様、安全第一で宜しくお願い致します。
- 18. 2022年09月28日
-
上棟

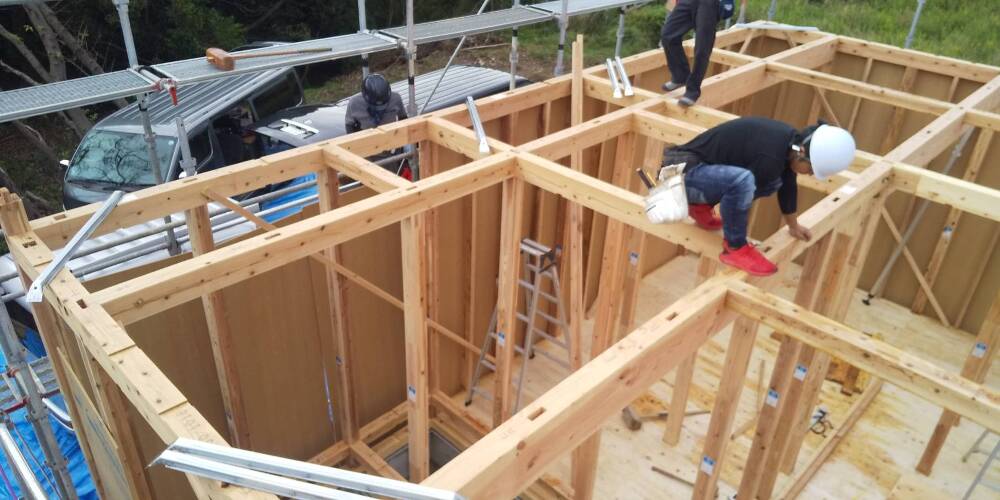

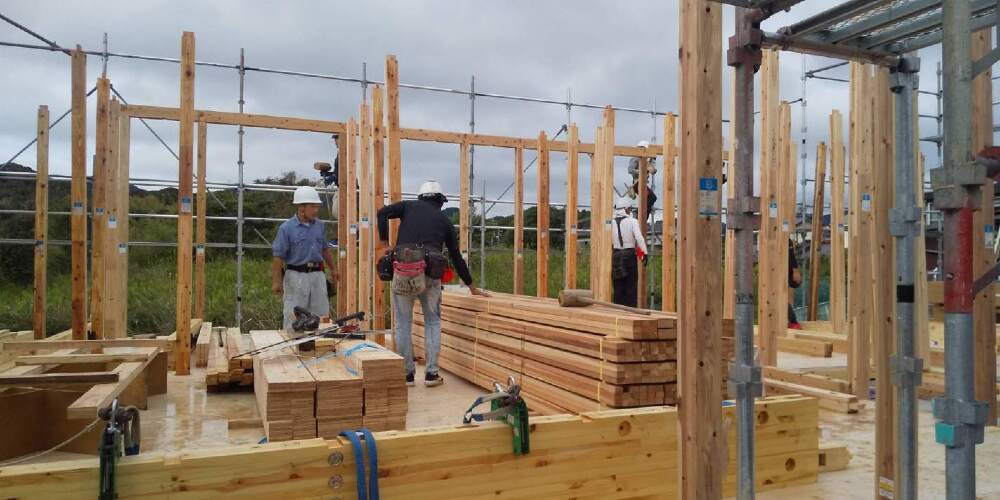

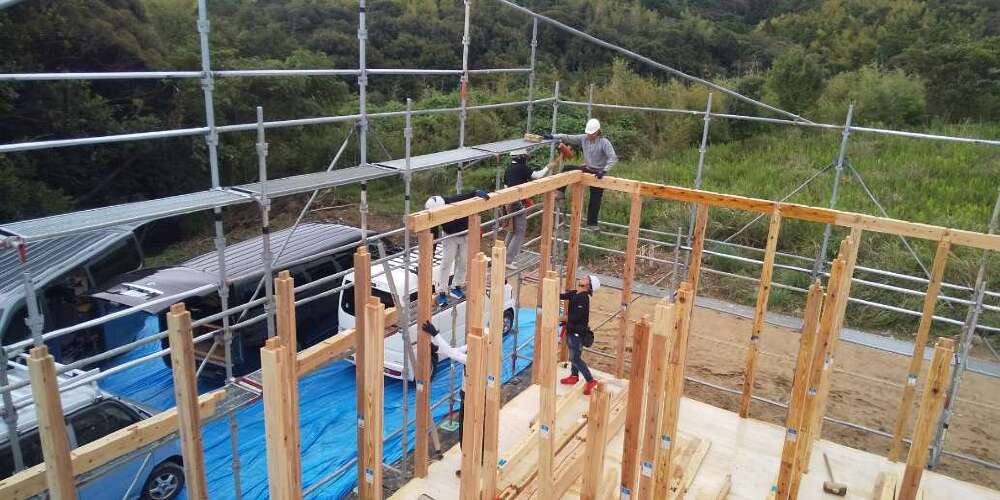

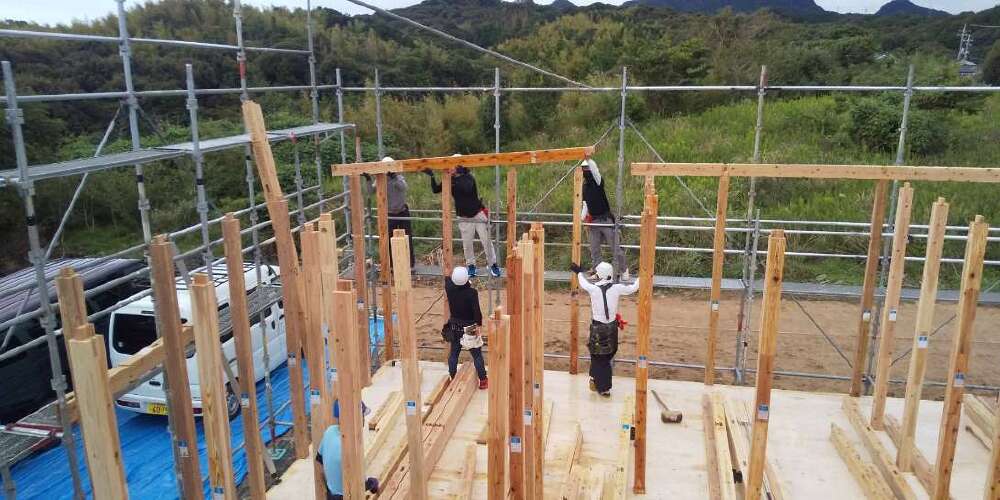

土台の上に柱が次々に立ち始めました。
- 19. 2022年09月28日
-
上棟
レッカーで荷揚げしながら職人さん達が力をあわせて施工していきます。
上まで突き出ている長い柱を「通し柱」といい、構造的な強度を高める通し柱は、軸組工法の構造材としては大変重要な部材となります。

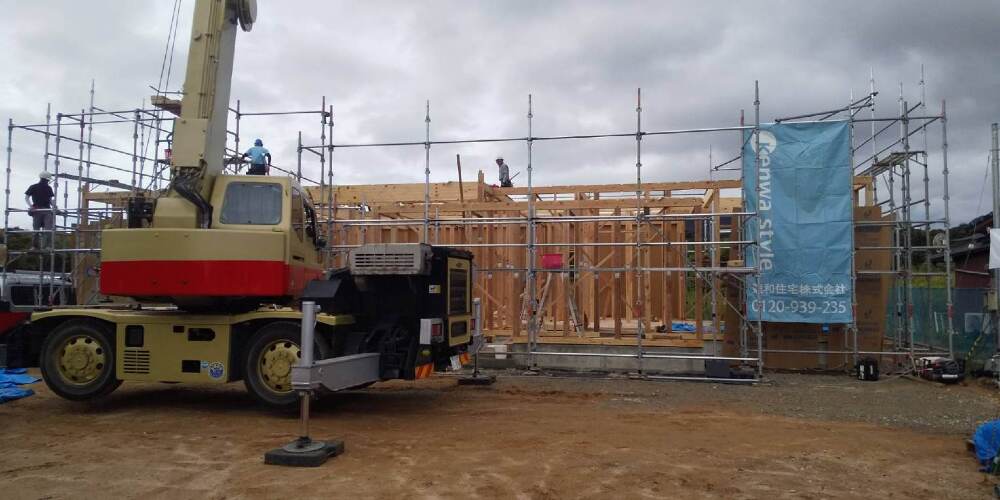

- 20. 2022年09月28日
-
上棟
- 21. 2022年09月28日
-
上棟

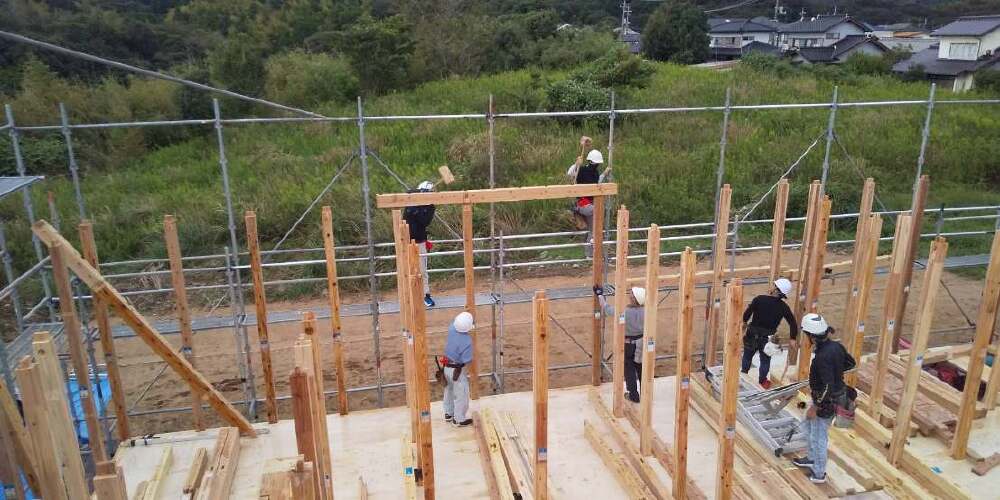

予め図面に従ってプレカットされた木材はそれぞれの位置によって長さや大きさ、更に、仕口、継手といった接合部の形などが決まっています。
このようにプレカットされた木材を用いる事で、施工に無駄が無く、正確な計測検査がされており安心できる上、効率よく作業が進められます。
- 22. 2022年09月28日
-
上棟

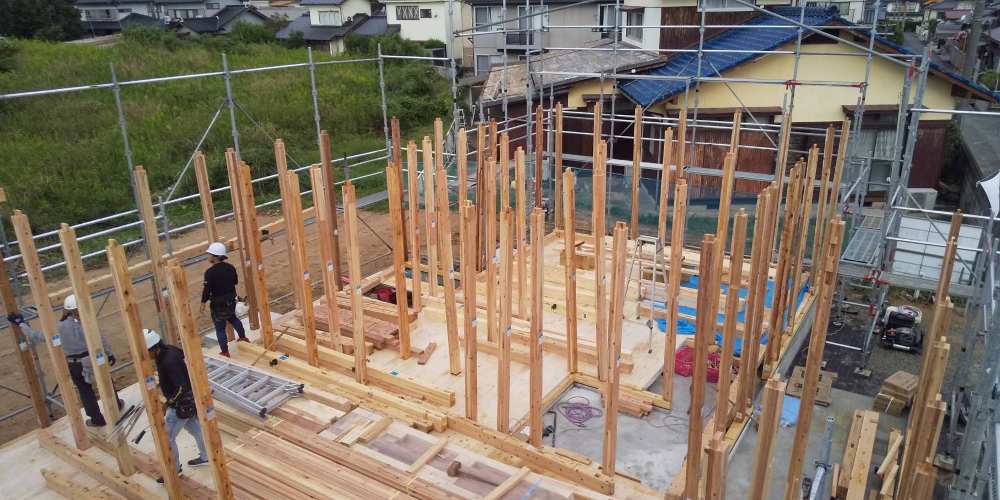

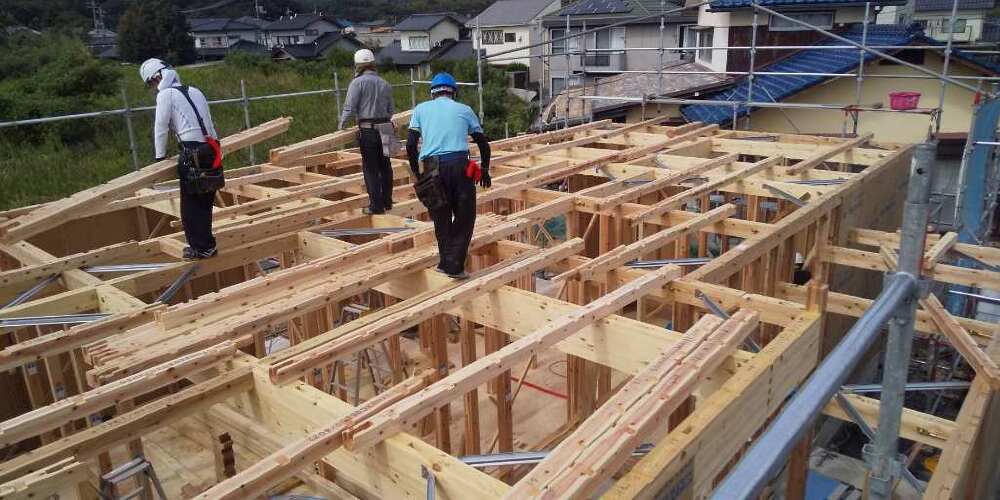

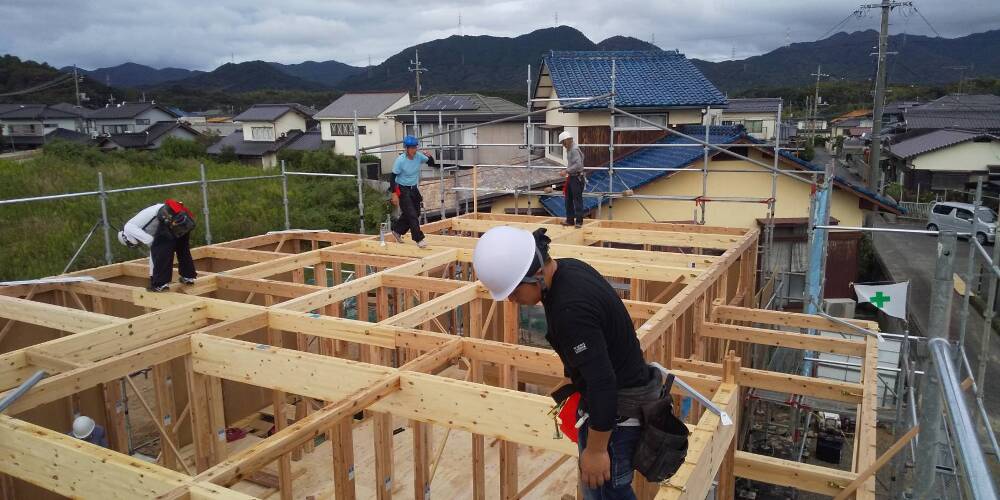

木造住宅で、主要な構造(土台・柱・梁)を一気に組み立てます。
いままで図面上でしか見てこなかったものが、ほぼたった1日で形を成します。
完成した時は、非常に感慨深いものです。
- 23. 2022年09月28日
- 24. 2022年09月28日
-
上棟
- 25. 2022年09月28日
-
上棟

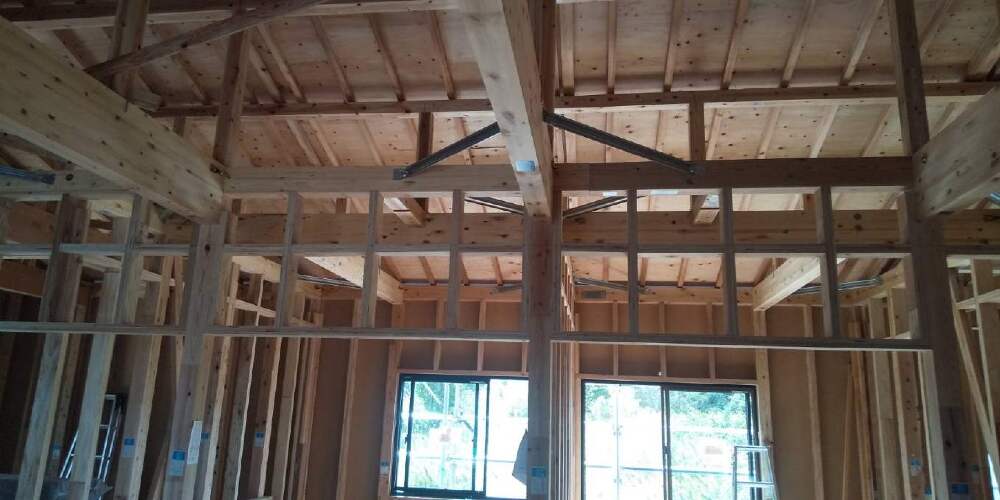

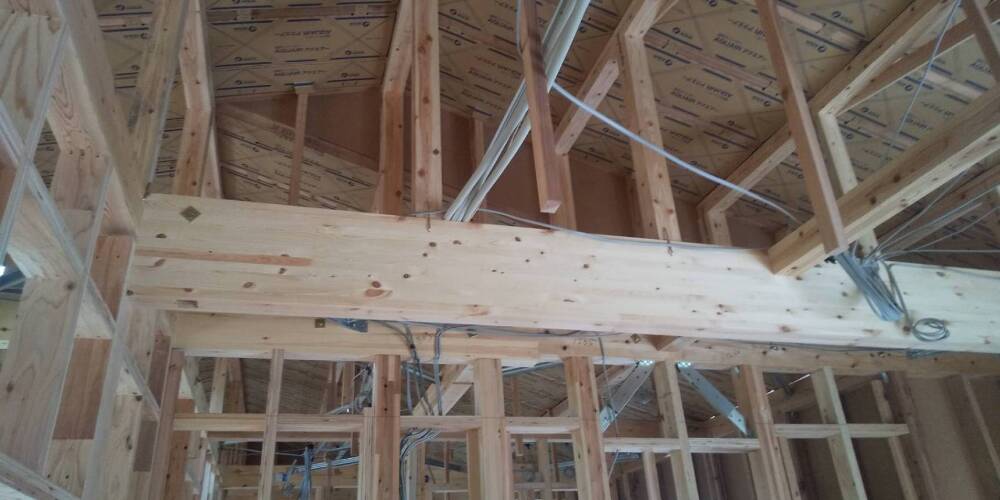

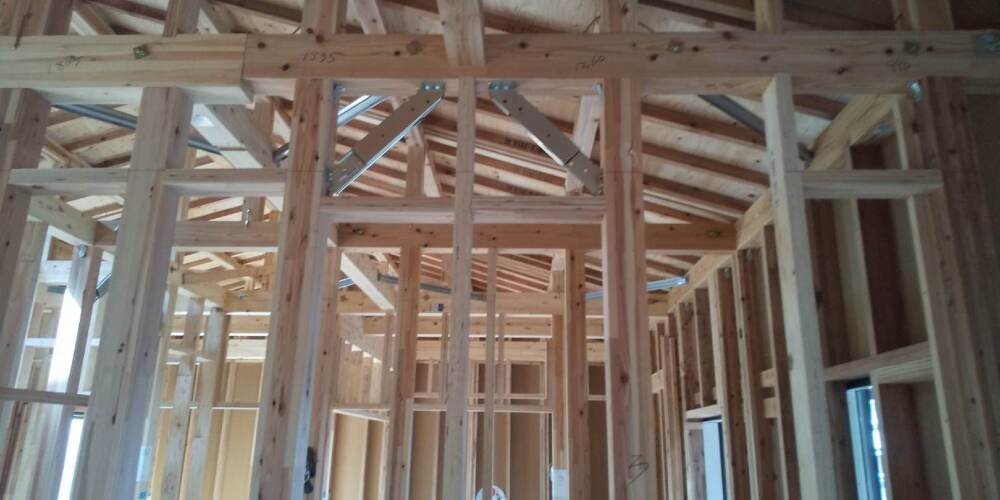

「火打梁(ひうちはり)」とは、木造建築の床組みや小屋組みが、台風や地震などの災害によって水平方向に変形することを防止するために設けられる、斜めに組まれた横木、梁のことです。
- 26. 2022年09月28日
-
上棟
重たい木材を高い場所など職人さんの元へ届けてくれるのがレッカー車です。
職人さんとレッカー車の息の合った連携プレーも上棟での見どころです。
- 27. 2022年09月28日
-
上棟

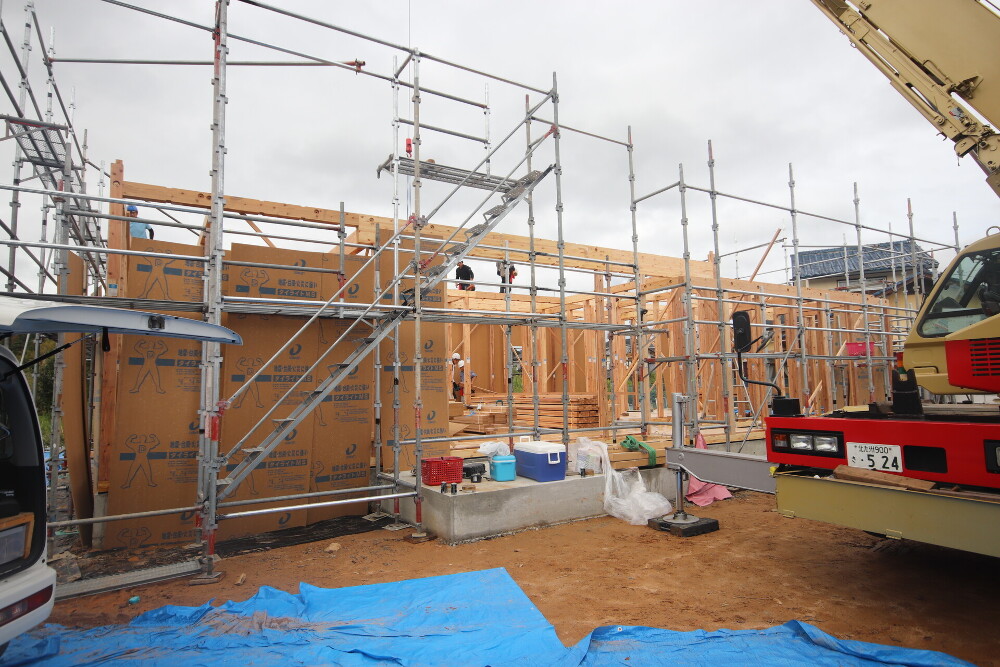

外壁全体に耐力面材「ダイライト」を貼っています。
耐震・防火性能が高く、面で支える為、横からの揺れにも耐えることが出来ます。
- 28. 2022年09月28日
-
上棟
- 29. 2022年09月28日
-
上棟
- 30. 2022年09月28日
-
上棟

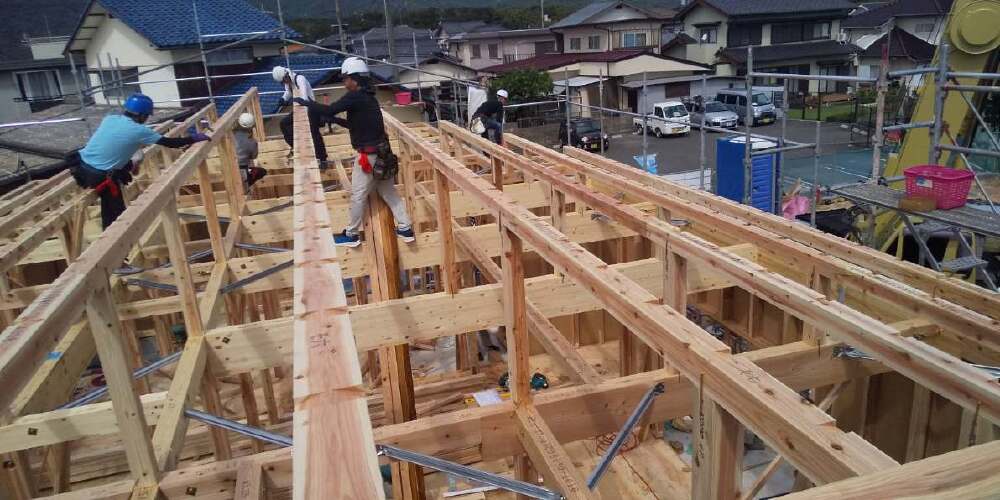

屋根の一番高いところに棟木(むなぎ)が取り付けられました。
木造軸組工法では、この棟木を取り付ける事で、建物の骨組みが完成したという大きな節目になり、棟木が取り付けられることを「棟上げ」といいます。
- 31. 2022年09月28日
-
上棟
- 32. 2022年09月28日
-
上棟

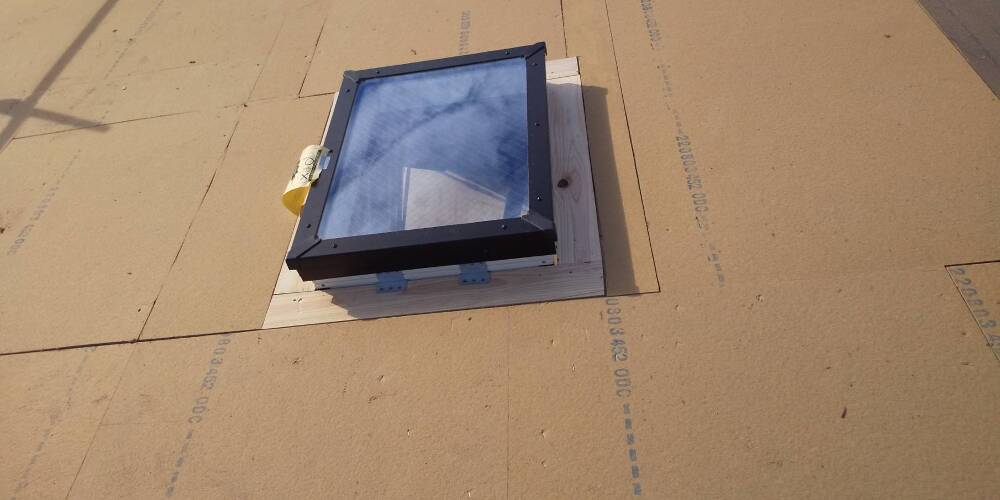

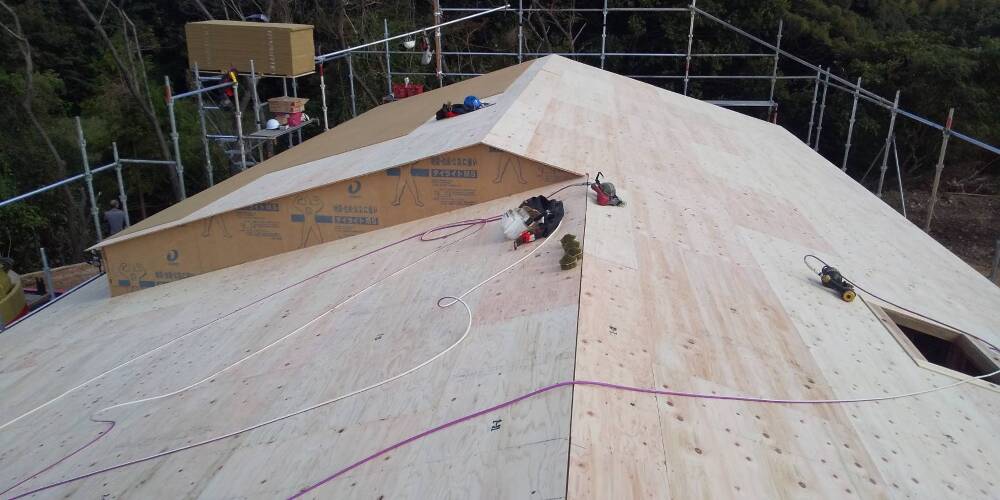

屋根下地材(構造用合板)を貼っていきます。
- 33. 2022年09月28日
-
上棟

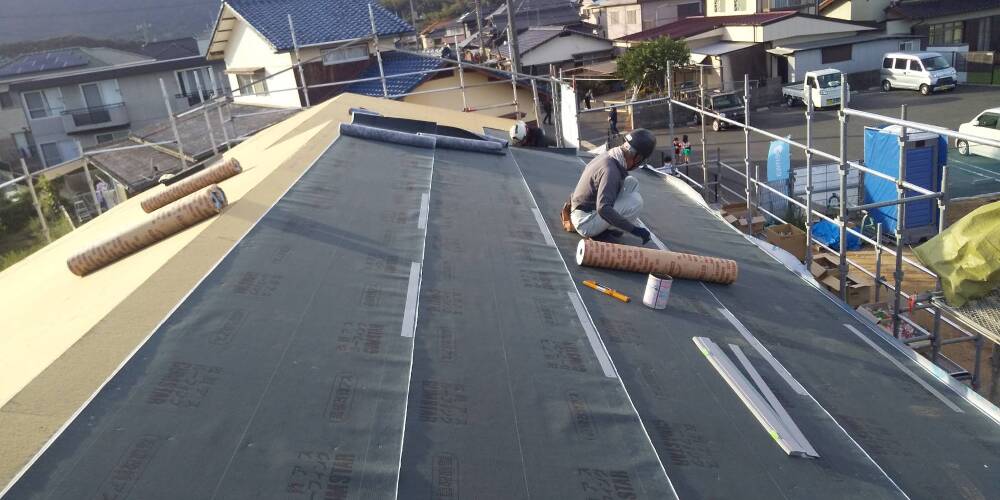

屋根下葺材「アスファルトルーフィング」を施工しています。
アスファルトを主剤とした防水シートで、屋根材だけでは完全には防ぎきれない雨漏りを防ぐために施工します。耐久性が高く、耐用年数も長いためメンテナンスも少なくて済むという特長があります。
- 34. 2022年09月28日
-
上棟

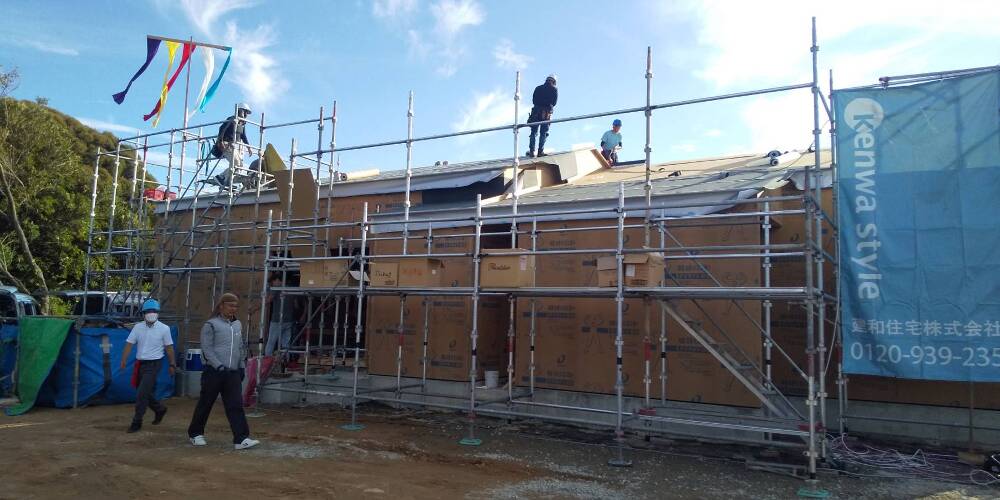

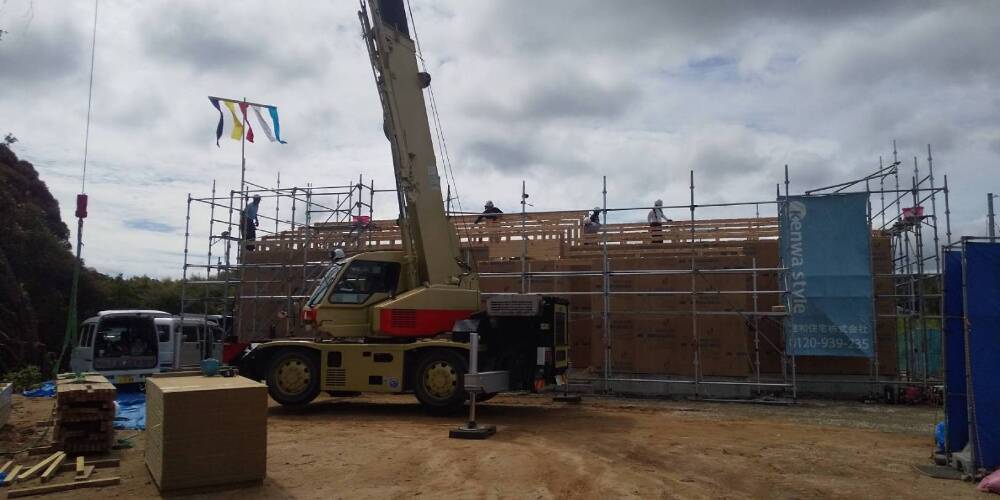

棟上げの時に屋根の上に立てる、青・黄・赤・白・紫の帯の五色の旗は、特に餅まきを行う時に行います。
昔ながらの棟上げでの、しきたり風習です。
- 35. 2022年09月28日
-
上棟
上棟式が行われました。
上棟式とは、家屋の守護神と大工の神を祀って、棟上げを無事に終えられたことに感謝すると共に最後まで工事の安全を祈る儀式です。
- 36. 2022年09月28日
-
上棟
上棟式後に記念撮影をしました。
- 37. 2022年09月28日
-
上棟
餅まきが行われました。
餅まきは、上棟の工程が無事に終わったことを祝い、今後の完成に向けてますます工事がうまくいくように祈願する行事です。
- 38. 2022年10月03日
-
内部施工状況

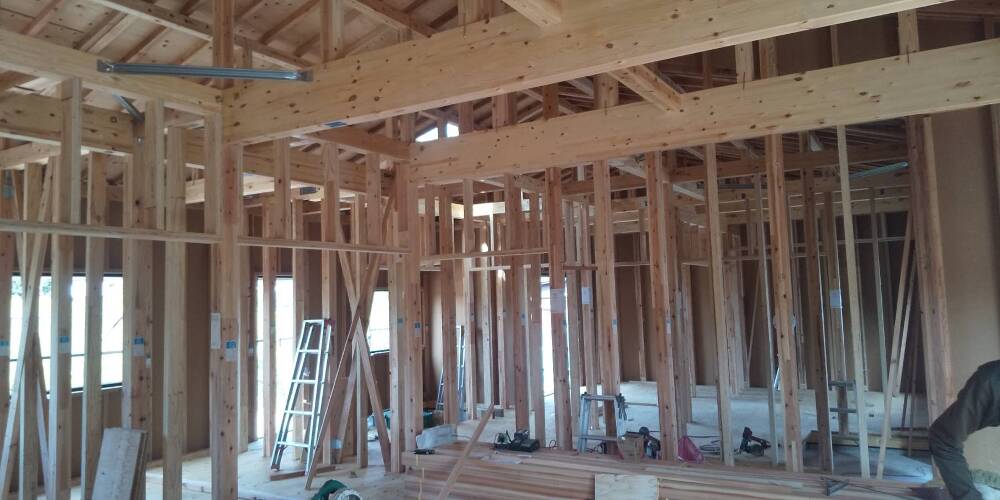

金物・筋交い取付工事
- 39. 2022年10月03日
-
内部施工状況

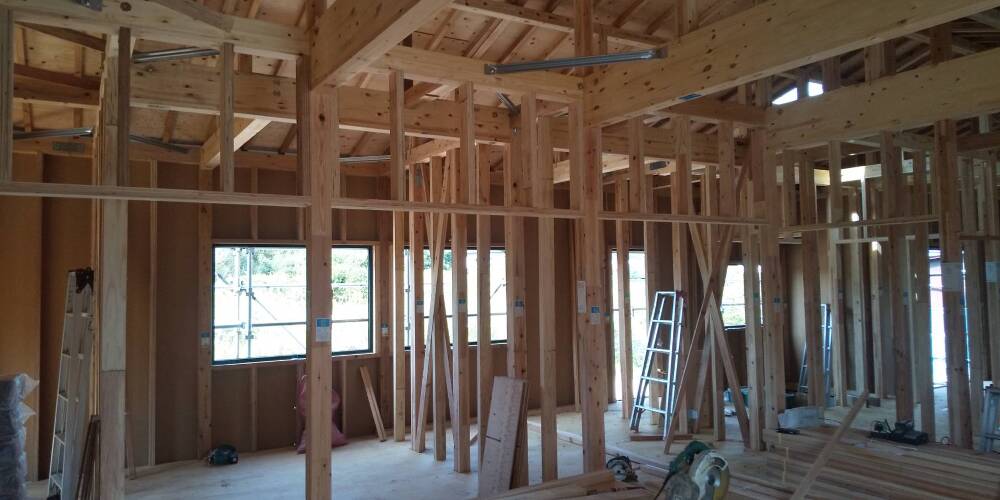

金物・筋交い取付工事
- 40. 2022年10月03日
-
内部施工状況

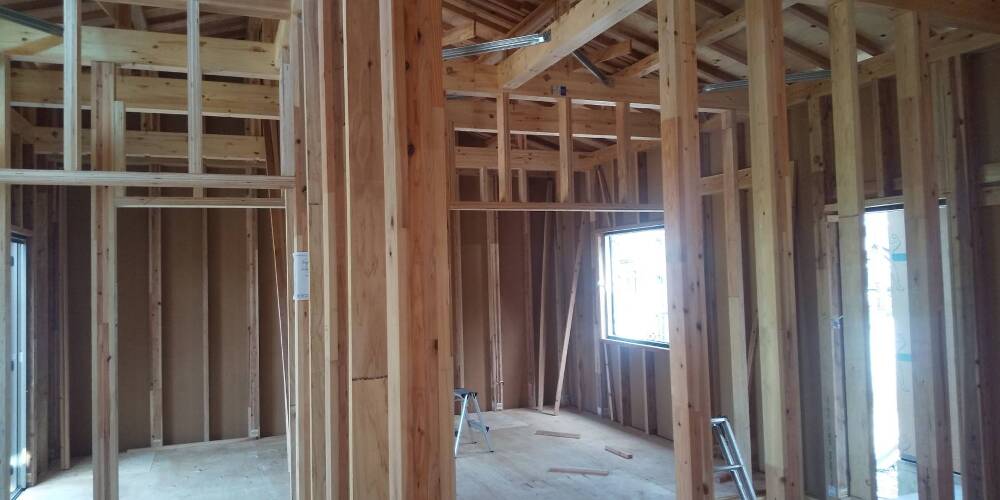

金物・筋交い取付工事施工中です。
- 41. 2022年10月06日
-
内部施工状況
耐震金物マモリー取り付け
- 42. 2022年10月06日
-
内部施工状況
耐震金物マモリー取り付け
- 43. 2022年10月06日
-
内部施工状況

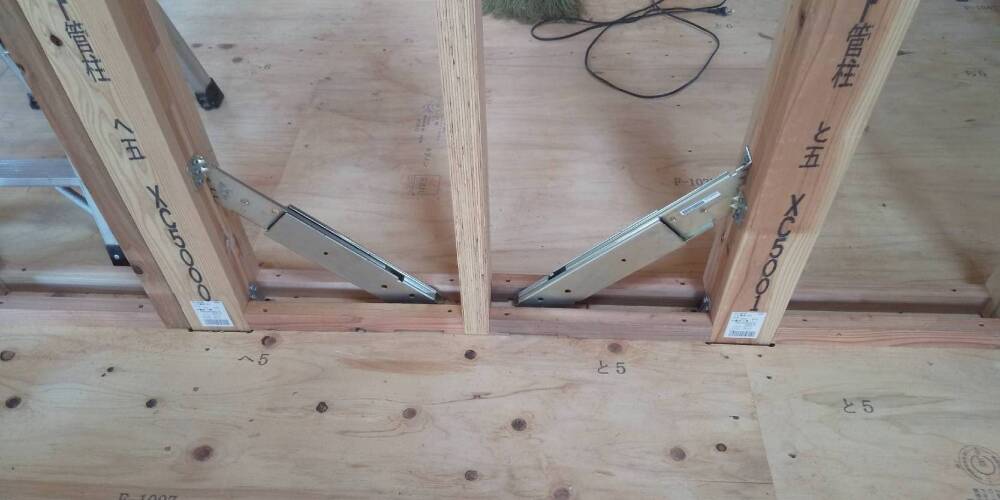

耐震金物マモリー取り付けが完了しました。
Mamory(マモリー)とは、地震時の振動エネルギーを高減衰ゴムの性能を利用し、瞬時に新エネルギーに変換する、大切なお住まいとご家族の生活を守る制震装置です。
地震の揺れを吸収・放熱します。
- 44. 2022年10月06日
-
外部施工状況
屋根工事
- 45. 2022年10月06日
-
外部施工状況
屋根工事
- 46. 2022年10月06日
-
外部施工状況

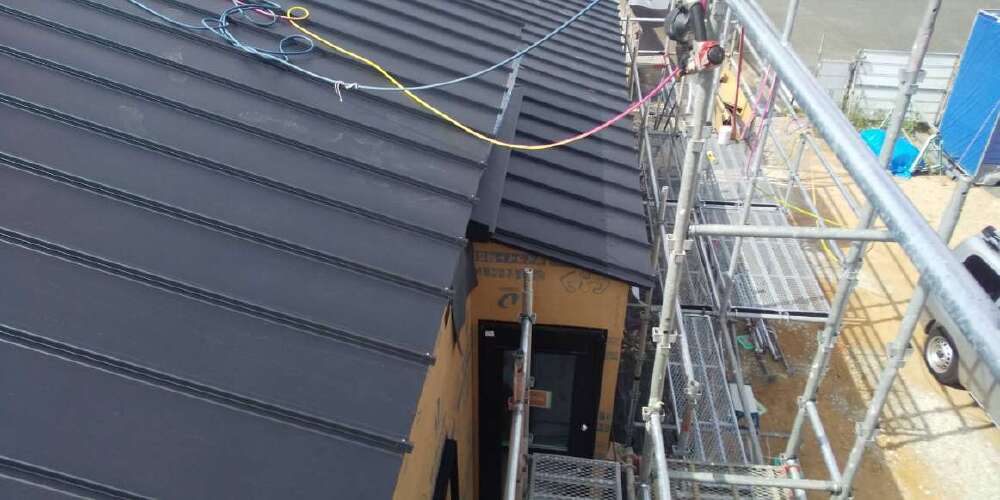

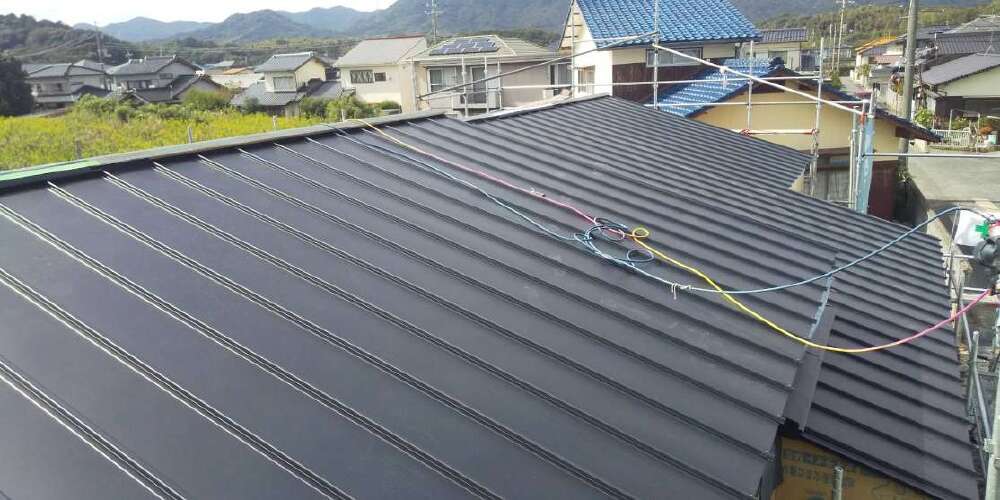

屋根工事が完了しました。
- 47. 2022年10月12日
-
内部施工状況
通気スペーサー工事
- 48. 2022年10月12日
-
内部施工状況
通気スペーサー工事
- 49. 2022年10月12日
-
内部施工状況

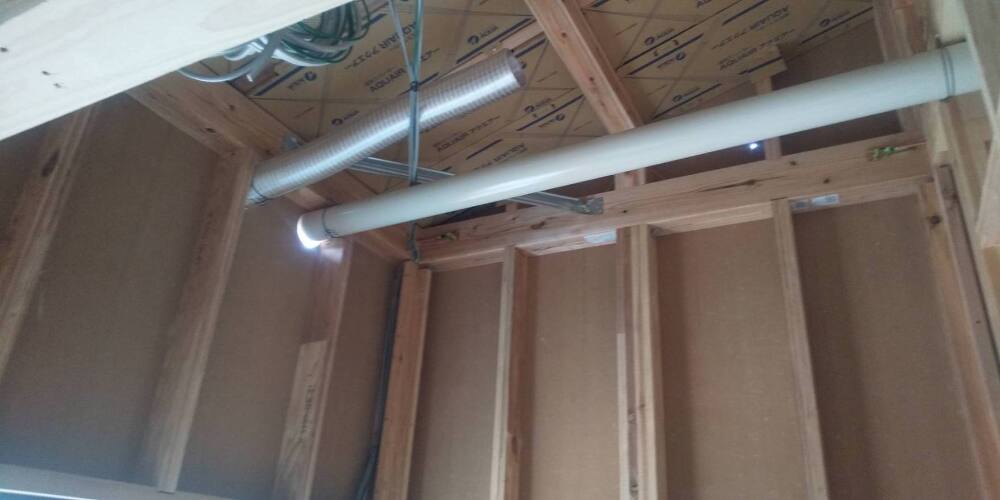

天井断熱下地の通気スペーサー工事が施工されました。
- 50. 2022年10月12日
-
外部施工状況
透湿・防水・防風シート貼り
- 51. 2022年10月12日
-
外部施工状況
透湿・防水・防風シート貼り
- 52. 2022年10月12日
-
外部施工状況

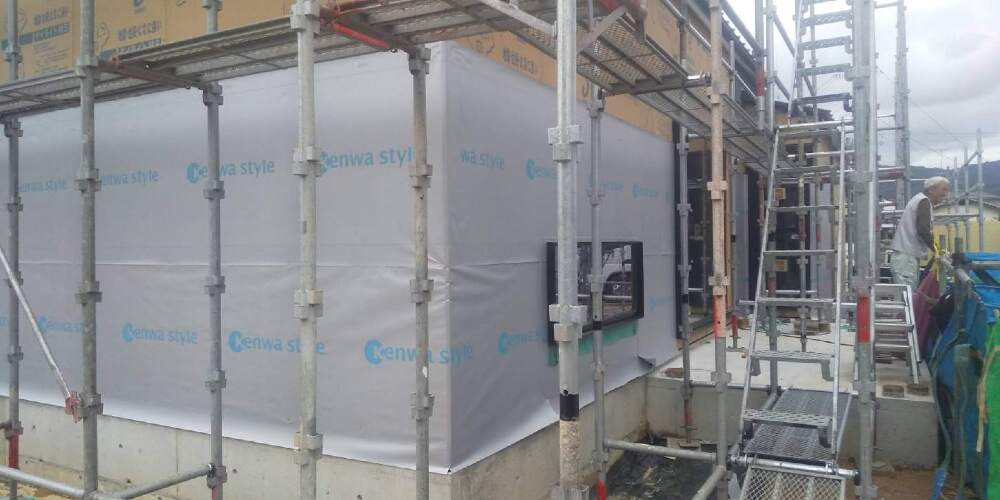

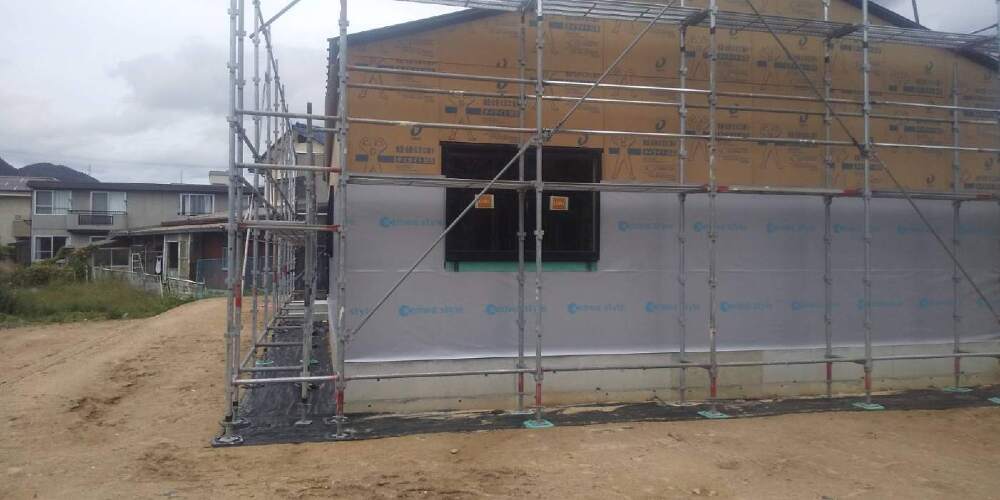

外壁下地の透湿・防水・防風シートが貼られました。 室内側の湿気を外壁通気側に通し、外部からの水の侵入を防ぎます。
- 53. 2022年10月14日
-
内部施工状況

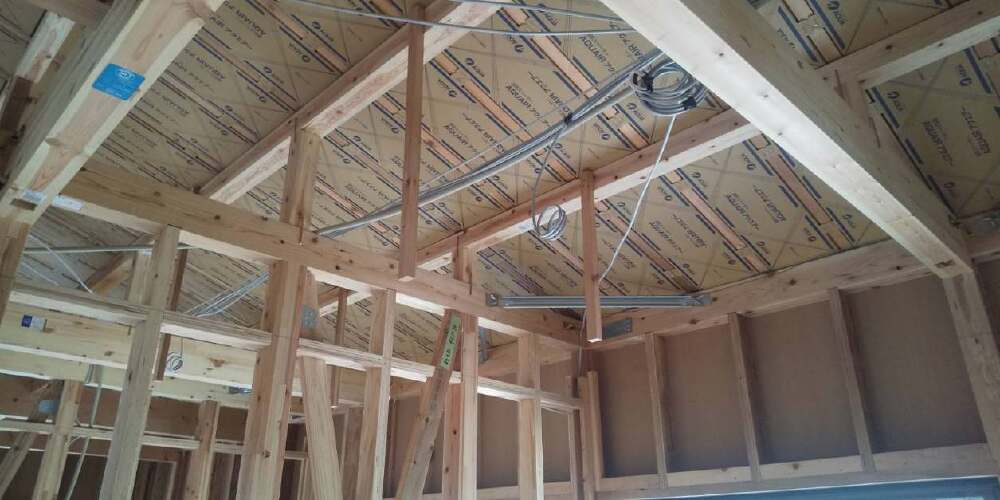

断熱工事完了。
- 54. 2022年10月14日
-

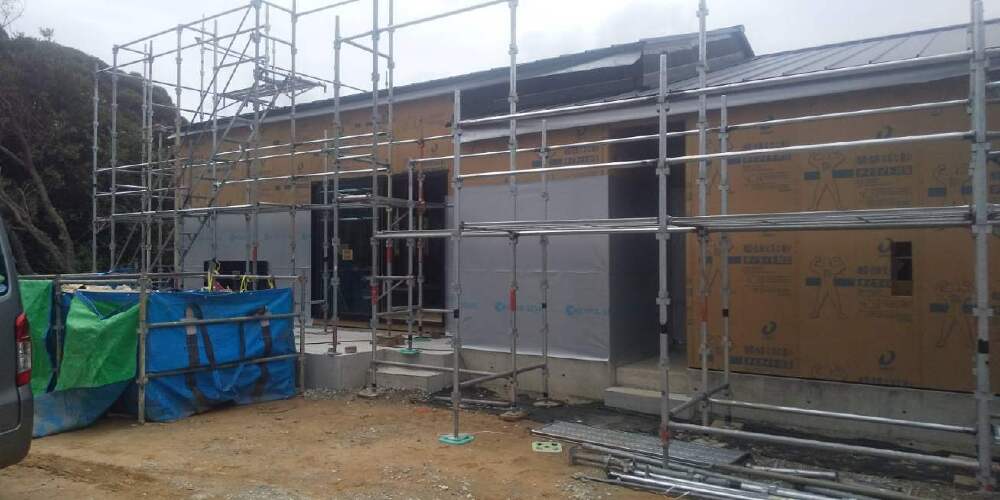

内部施工状況
断熱工事完了
- 55. 2022年10月14日
-
内部施工状況
断熱工事完了
- 56. 2022年10月14日
-
内部施工状況
断熱工事完了
- 57. 2022年10月14日
-
内部施工状況

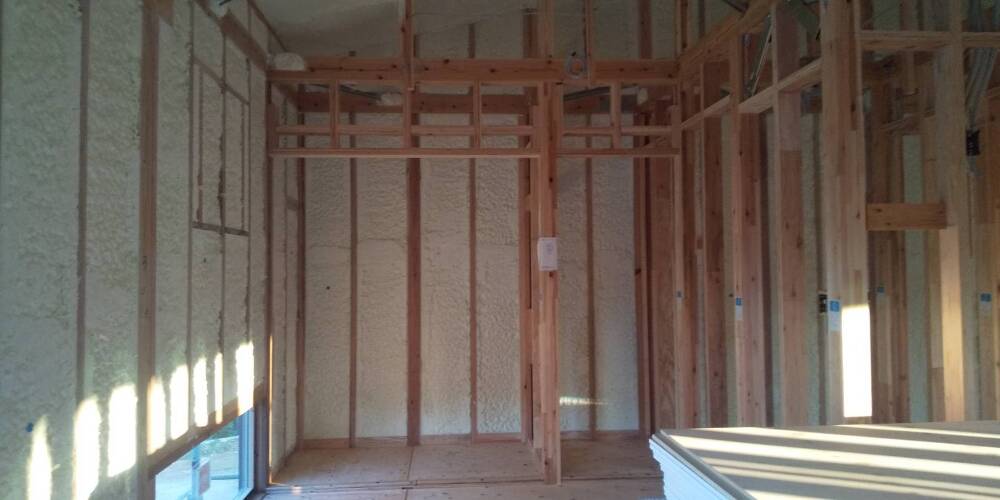

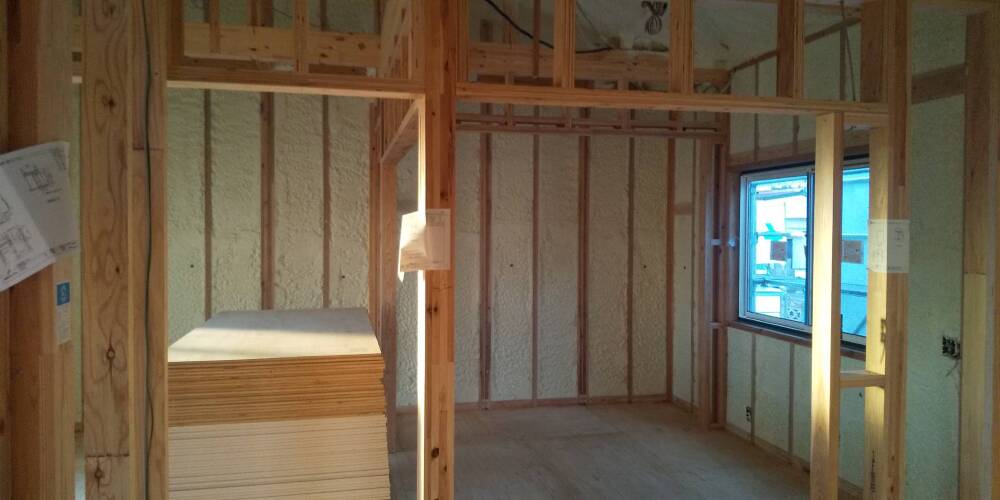

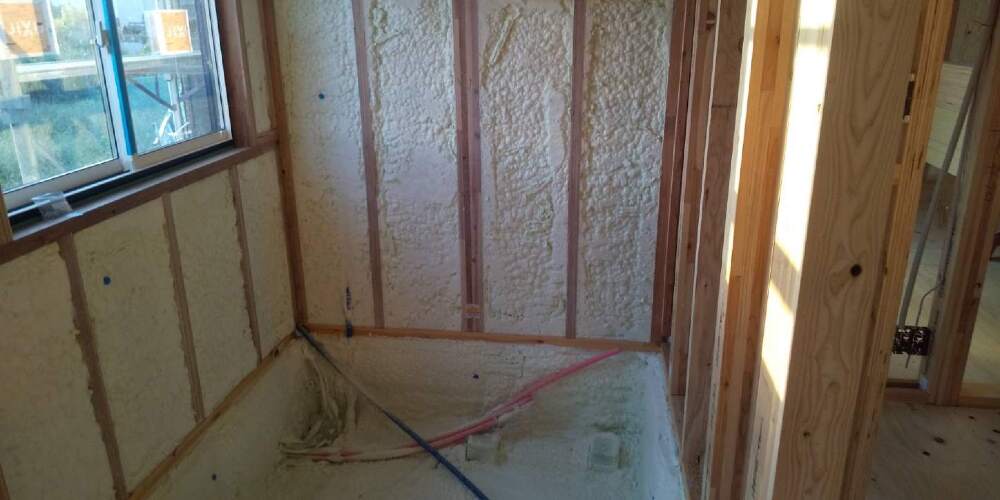

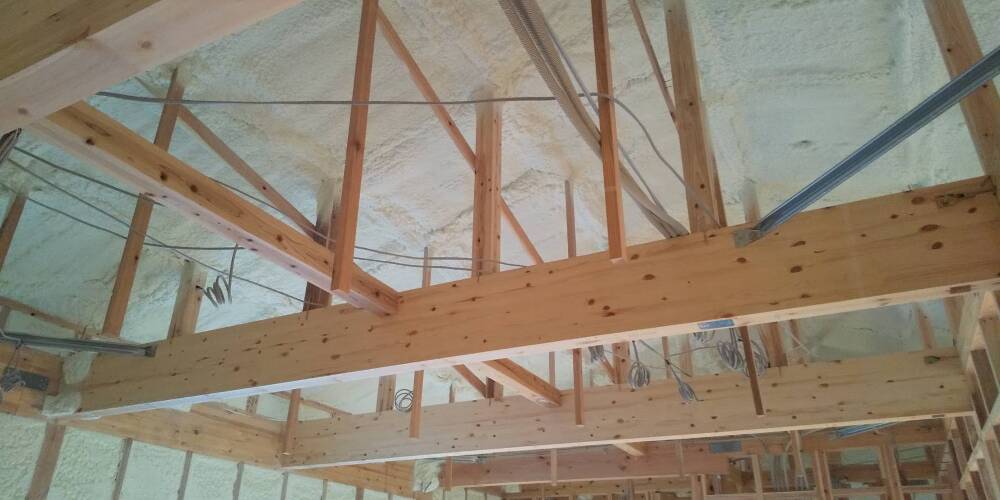

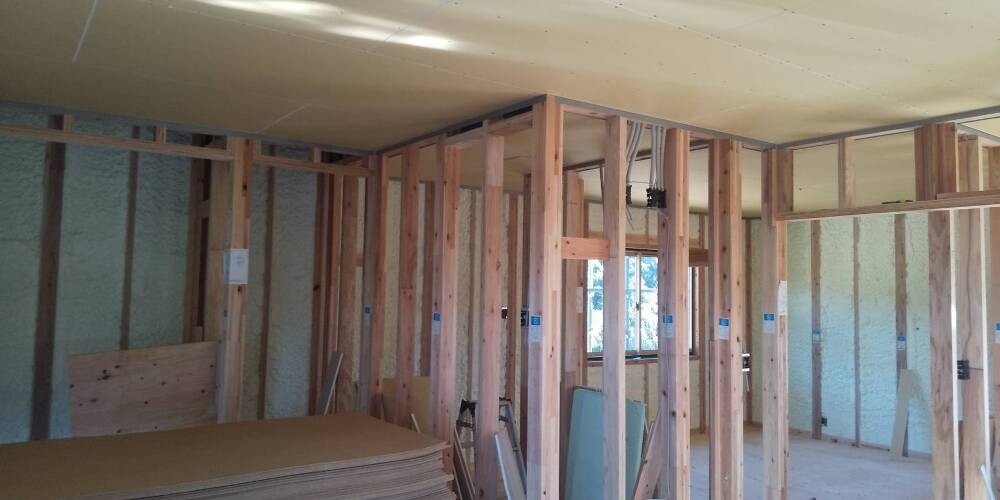

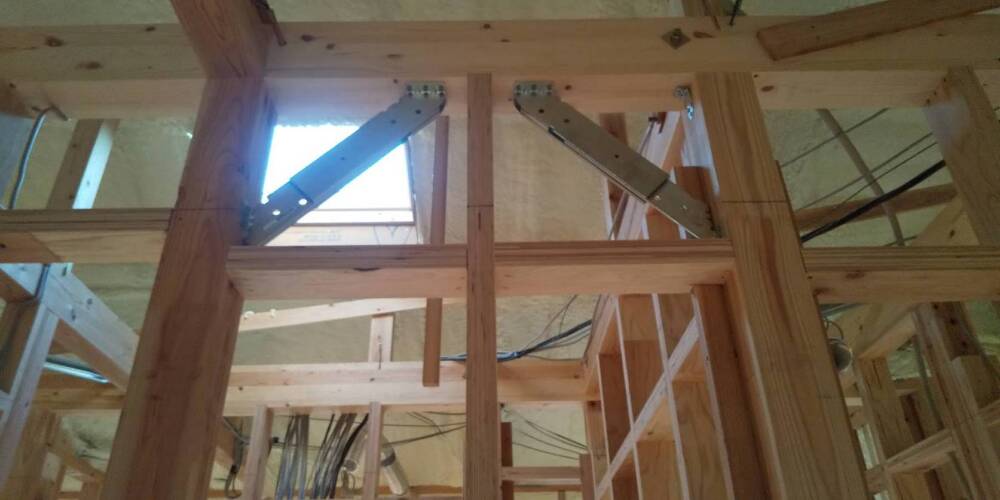

断熱材「アクアフォーム」の吹付をおこないました。
アクアフォームは水を使って現場で発泡させる断熱材で、細部の隙間がなく隅々まで充填することが出来る為、高性能な断熱性と気密性を確保できます。
- 58. 2022年10月15日
-
内部施工状況
JIOによる断熱検査
- 59. 2022年10月15日
-
内部施工状況
JIOによる断熱検査
- 60. 2022年10月15日
-
内部施工状況

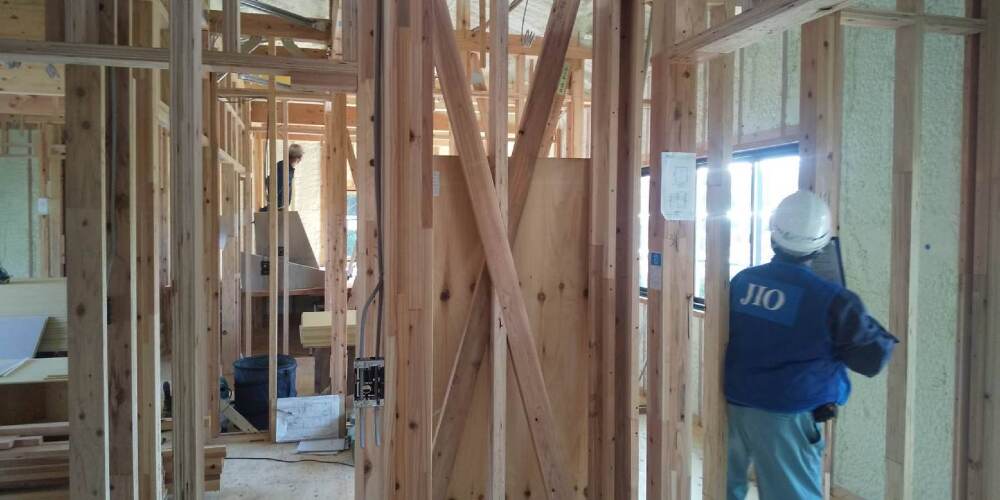

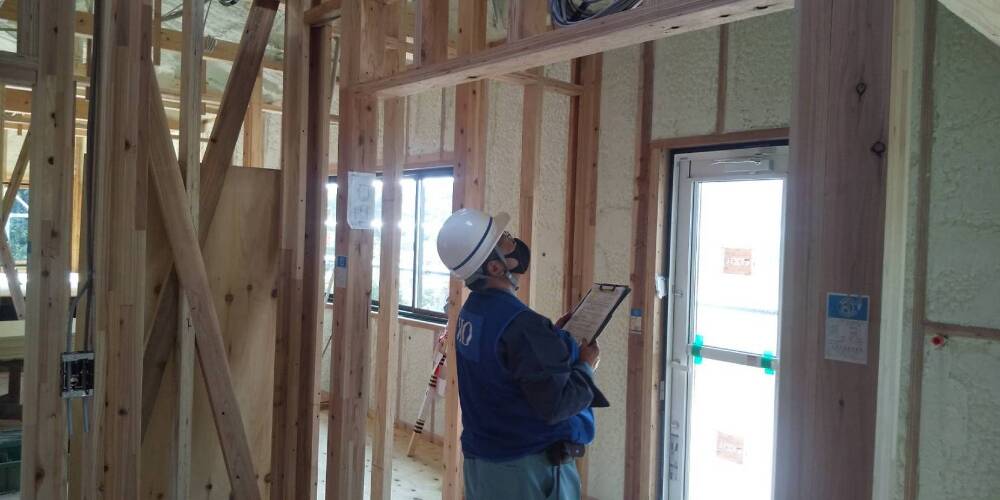

JIOによる断熱検査が行われました。
- 61. 2022年10月15日
-
外部施工状況
JIO外壁シート検査
- 62. 2022年10月15日
-
外部施工状況
JIOによる外壁シート検査
- 63. 2022年10月15日
-
外部施工状況

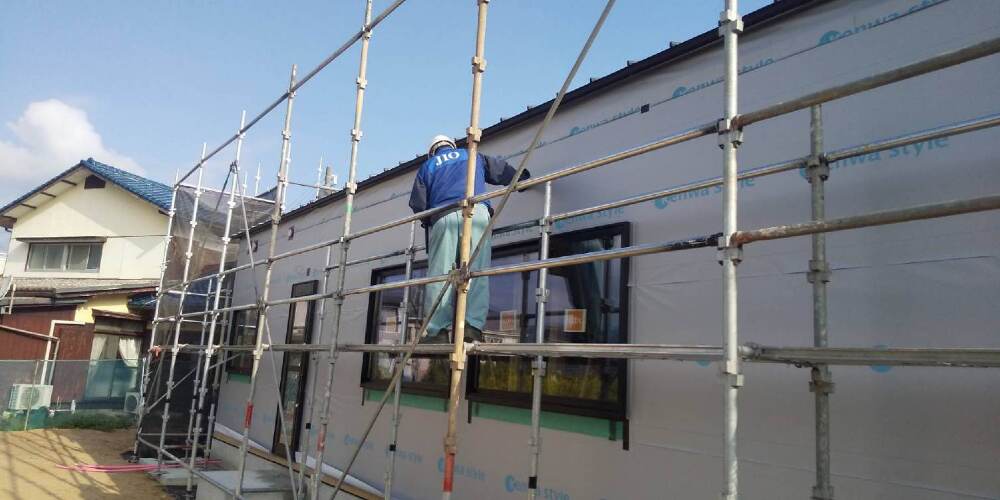

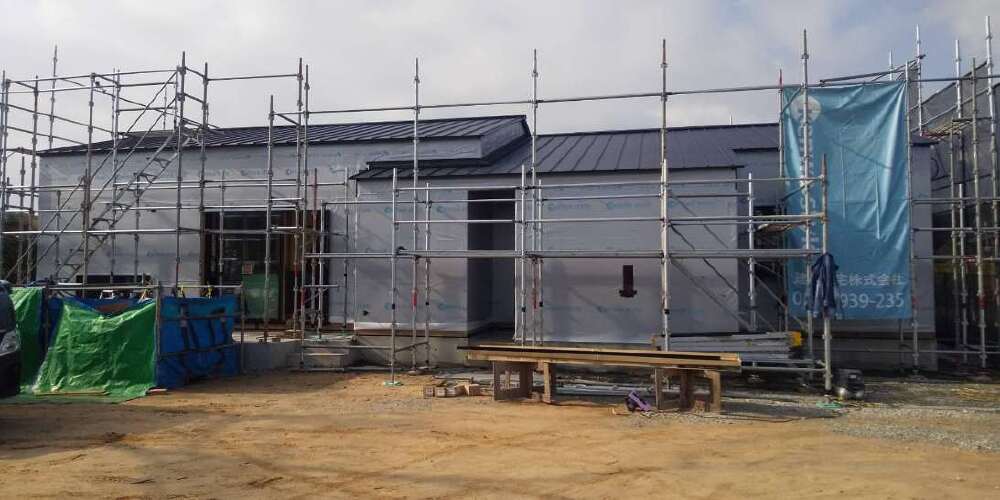

JIOによる外壁シート検査が行われました。
- 64. 2022年10月18日
-
外部施工状況

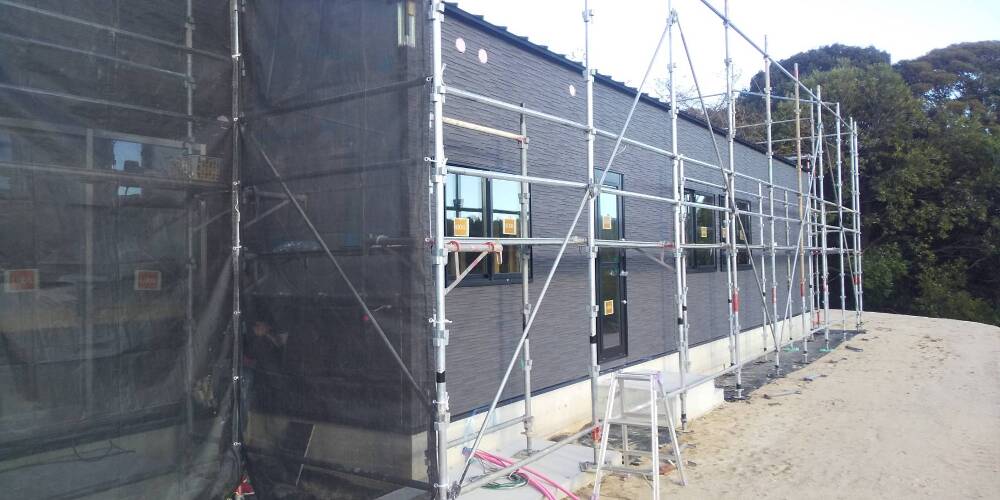

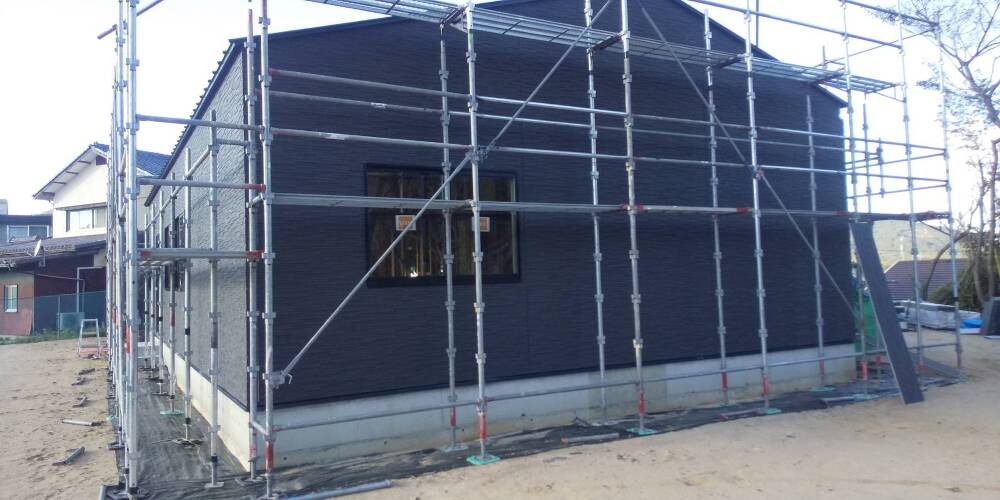

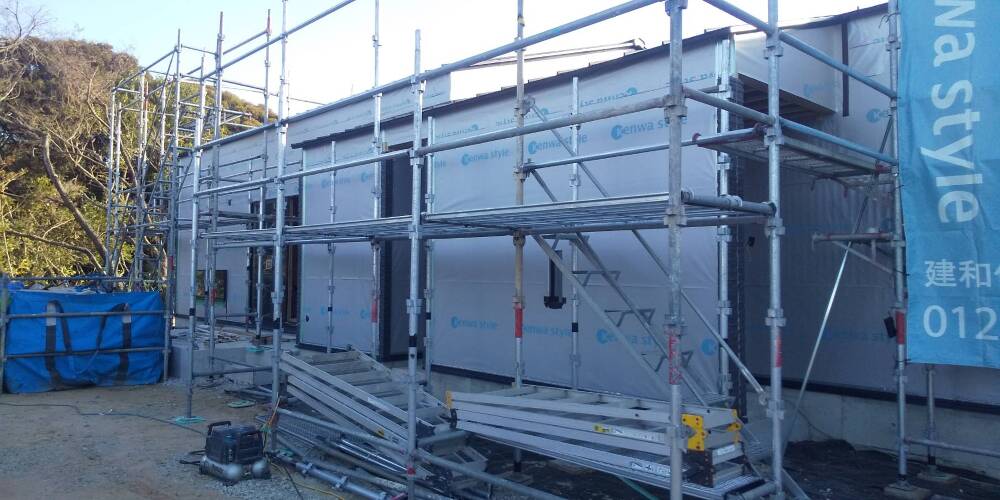

外壁サイディング貼り工事
- 65. 2022年10月18日
-
外部施工状況
外壁サイディング貼り工事
- 66. 2022年10月18日
-
外部施工状況

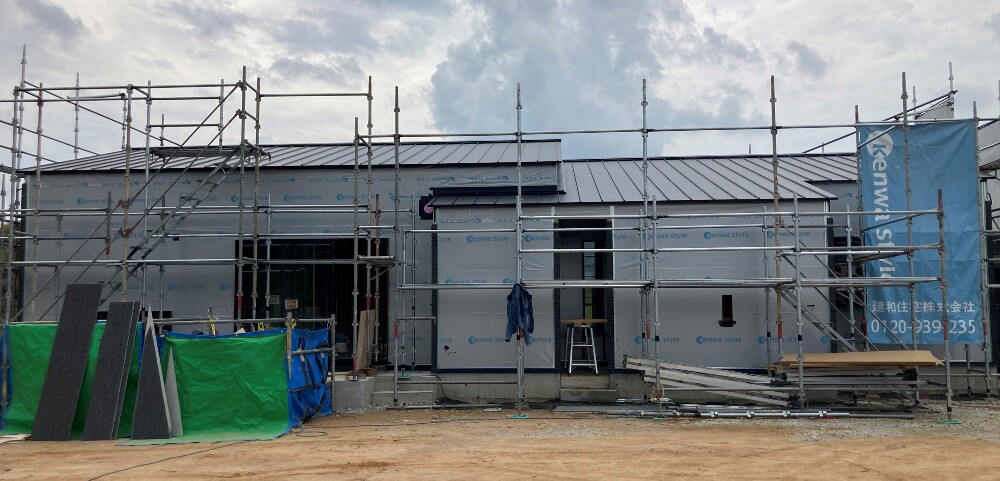

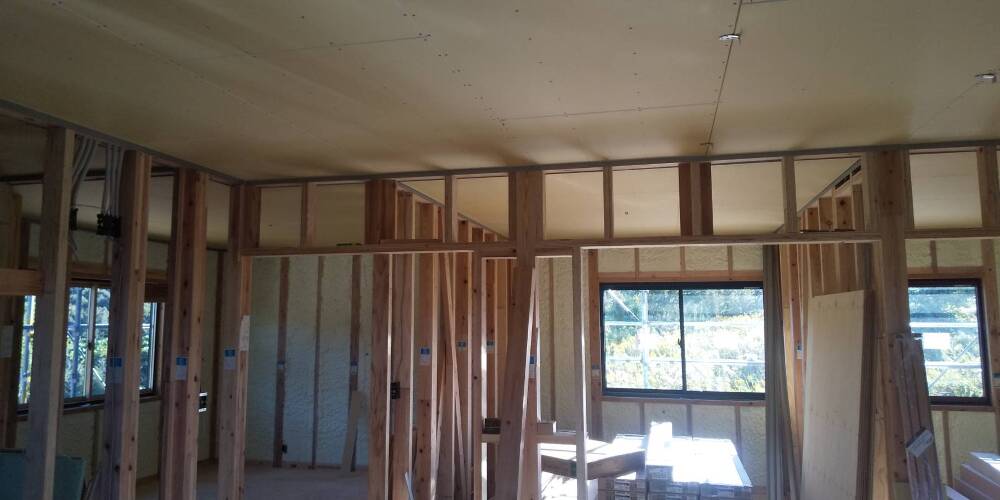

外壁サイディング貼り工事を行っています。
- 67. 2022年10月18日
-
外部施工状況
- 68. 2022年10月18日
-

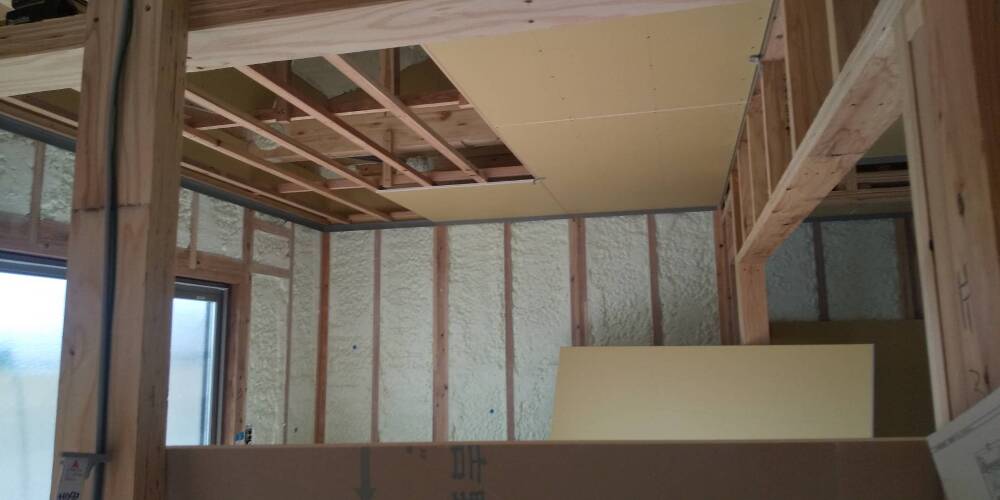

内部施工状況
- 69. 2022年10月18日
-
内部施工状況
石膏ボード貼り
- 70. 2022年10月18日
-
内部施工状況
石膏ボード貼り
- 71. 2022年10月18日
-
内部施工状況

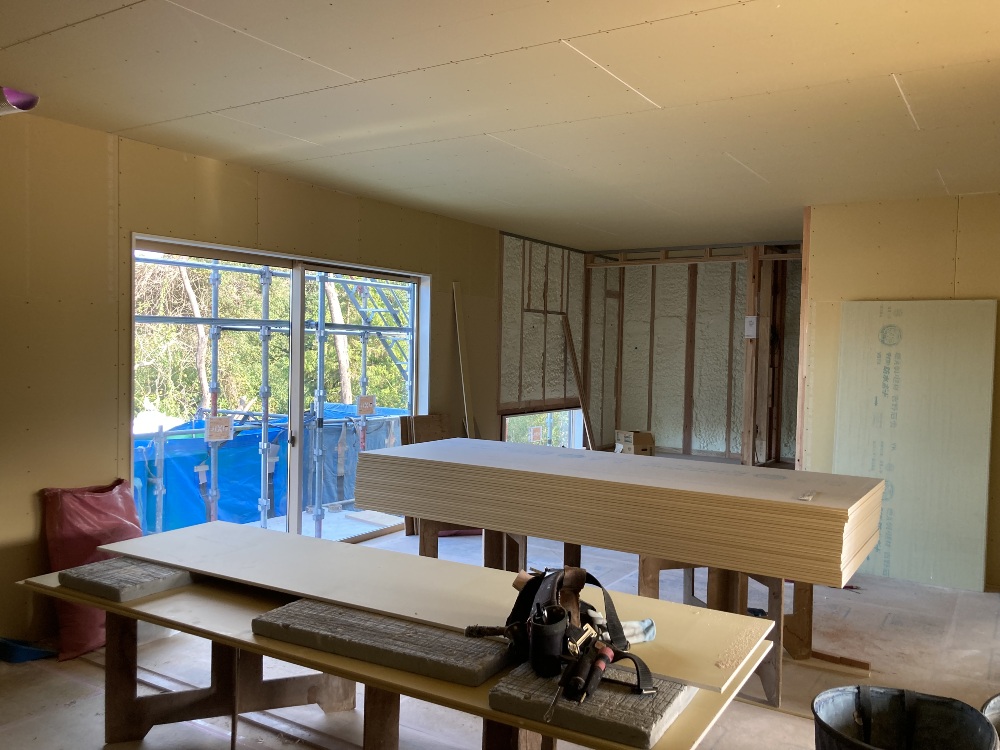

天井の石膏ボード貼り施工中です。

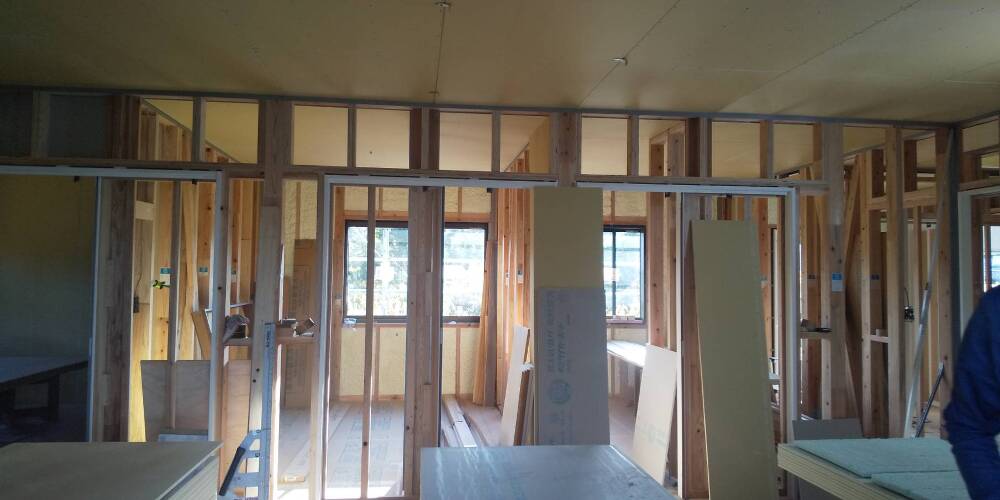

- 72. 2022年10月28日
-

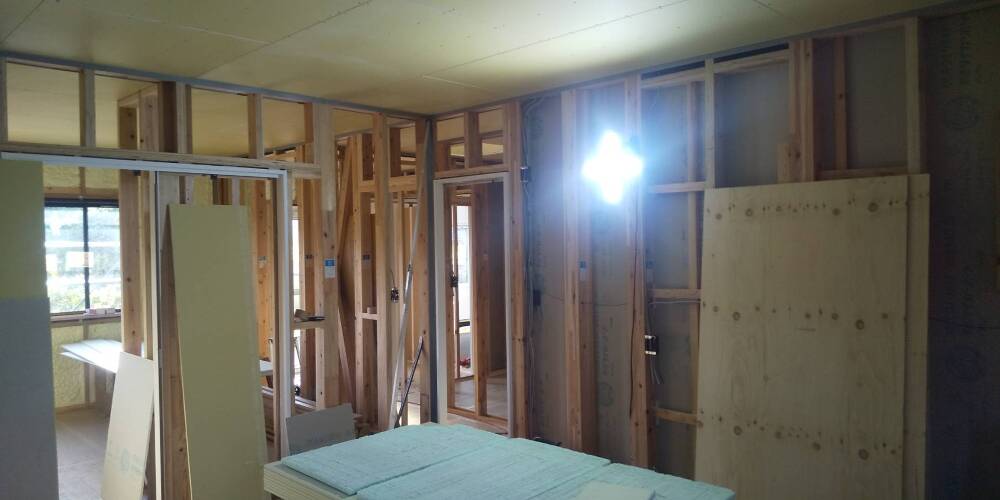

内部施工状況

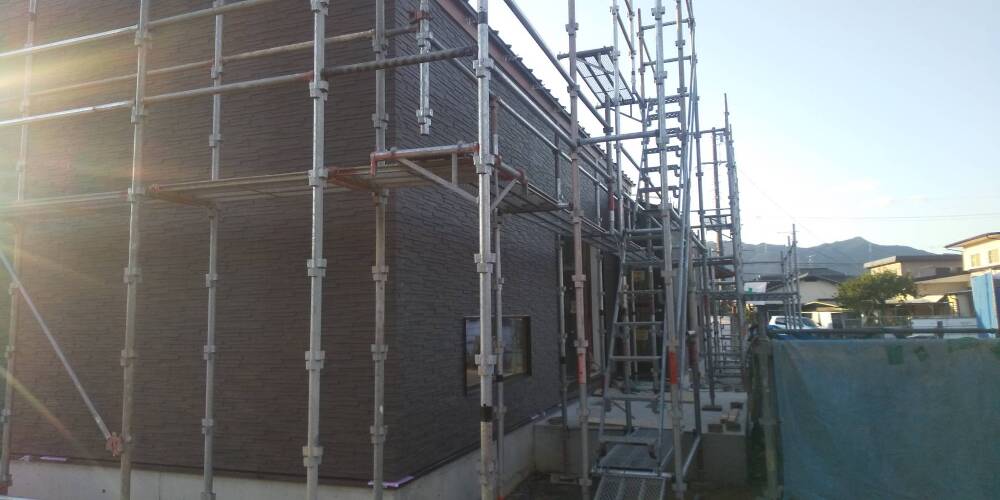

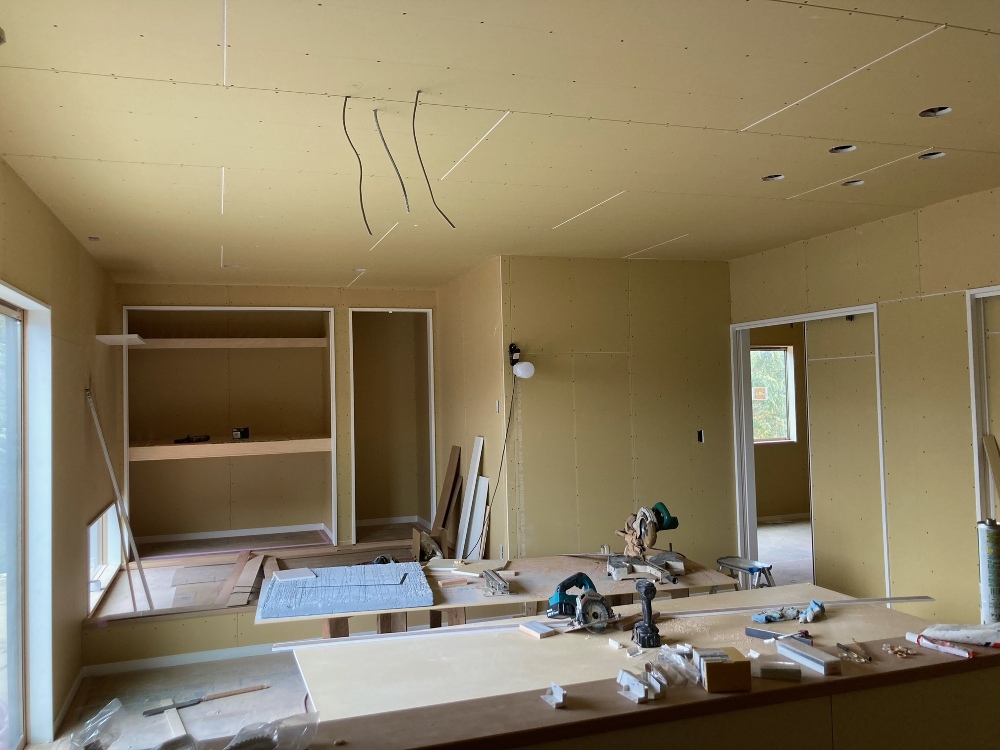

- 73. 2022年10月28日
-
内部施工状況
- 74. 2022年10月28日
-
外部施工状況

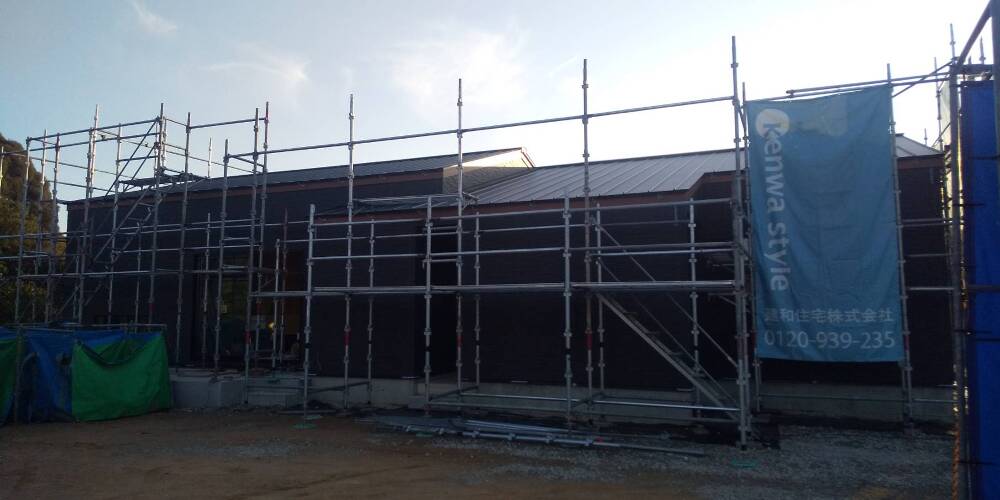

- 75. 2022年10月28日
-
外部施工状況
- 76. 2022年10月28日
-
外部施工状況
- 77. 2022年11月05日
-
内部施工状況

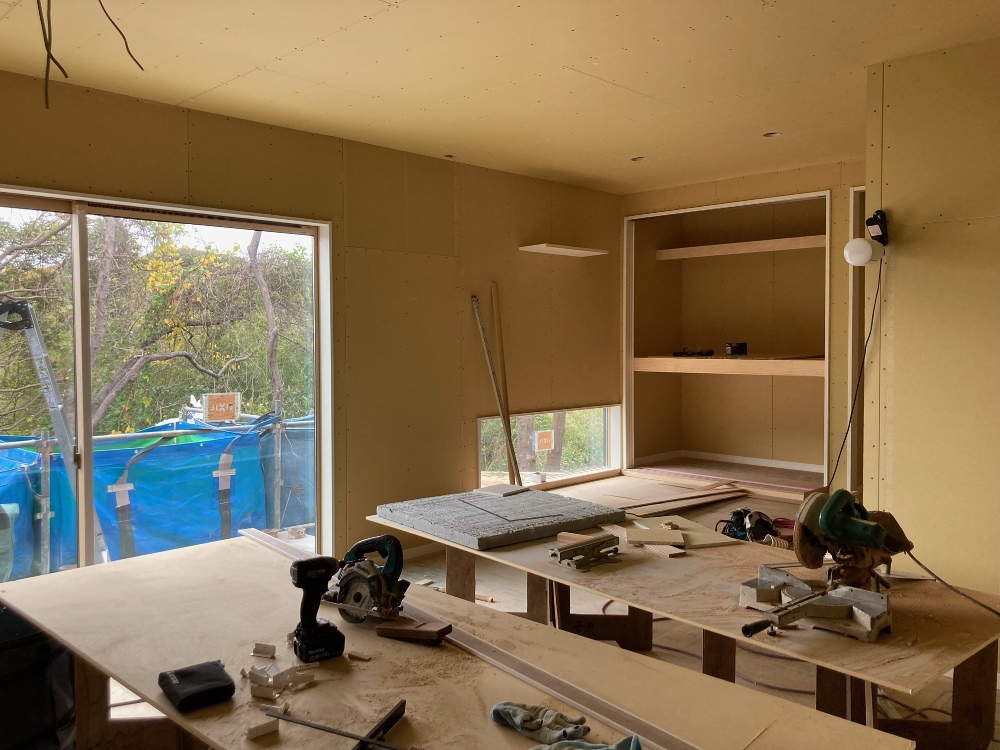

壁面の石膏ボード貼り施工中です。
- 78. 2022年11月05日
-
外部施工状況
- 79. 2022年11月05日
-
外部施工状況
- 80. 2022年11月13日
-
内部施工状況
- 81. 2022年11月13日
-
内部施工状況
- 82. 2022年11月13日
-
外部施工状況

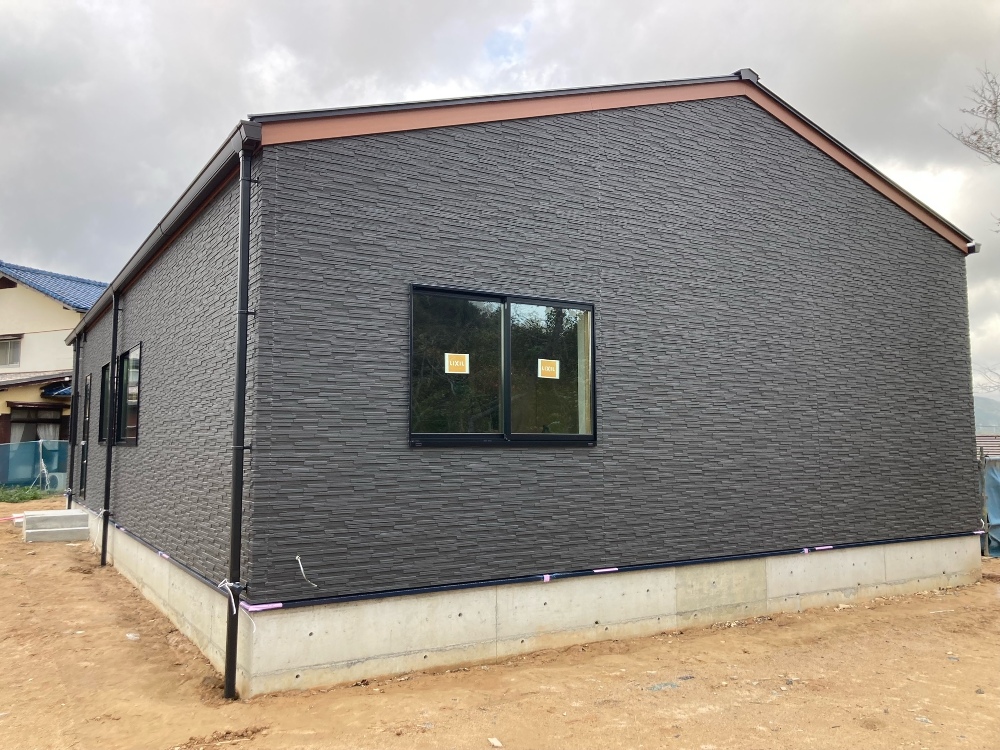

- 83. 2022年11月13日
-
外部施工状況

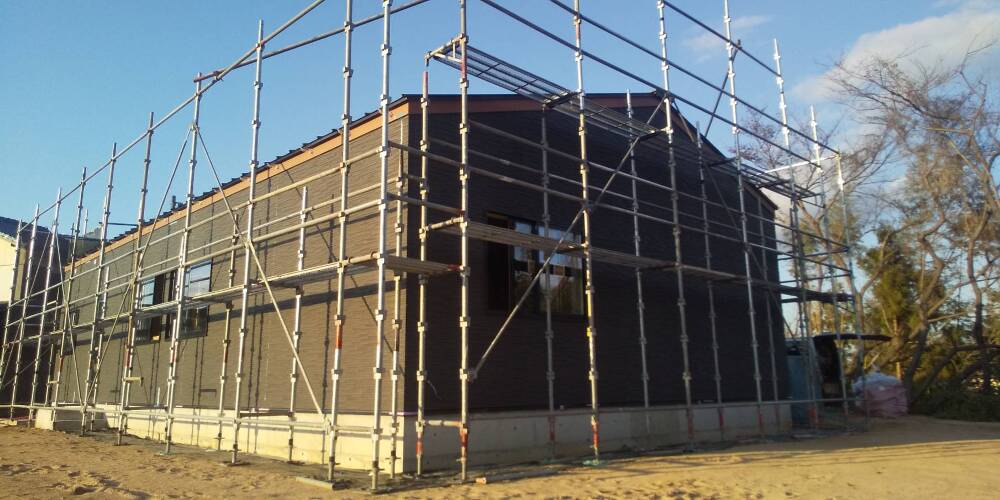

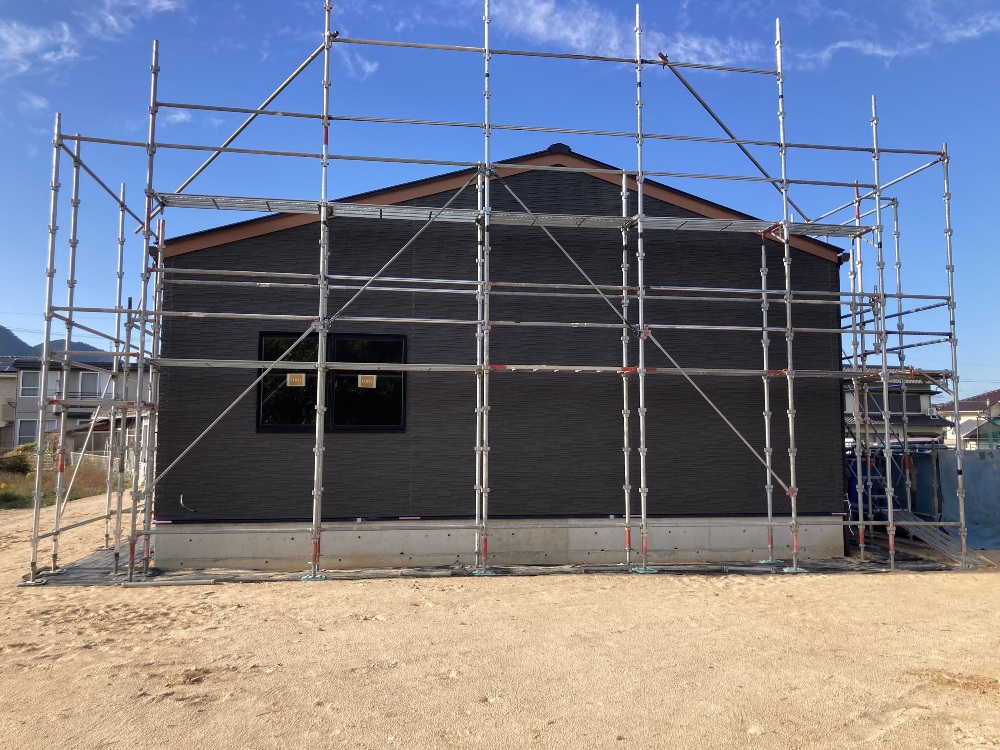

足場が撤去されました。
- 84. 2022年11月21日
-

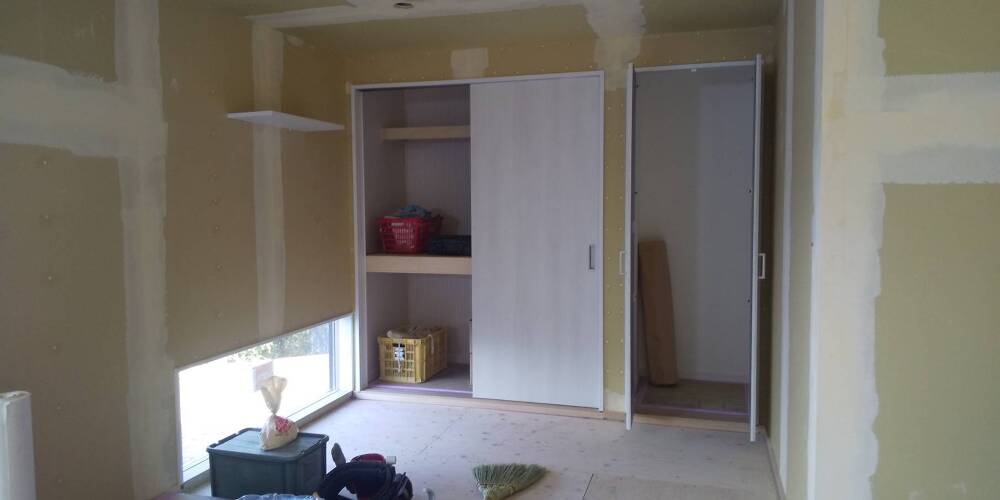

内部施工状況
天井と壁めんのパテ処理が施工されています。
パテ処理とは、クロス貼りなどの下地処理として、不陸調整、石膏ボードの継ぎ手の目地の段差を平滑にしたり、釘やビスの穴を塞ぎ面を平にするために「パテ」という粘土の様な充填材料で埋める作業の処理のことです。
- 85. 2022年11月21日
-
内部施工状況
- 86. 2022年11月21日
-
内部施工状況
クロス貼り工事
- 87. 2022年11月21日
-
内部施工状況

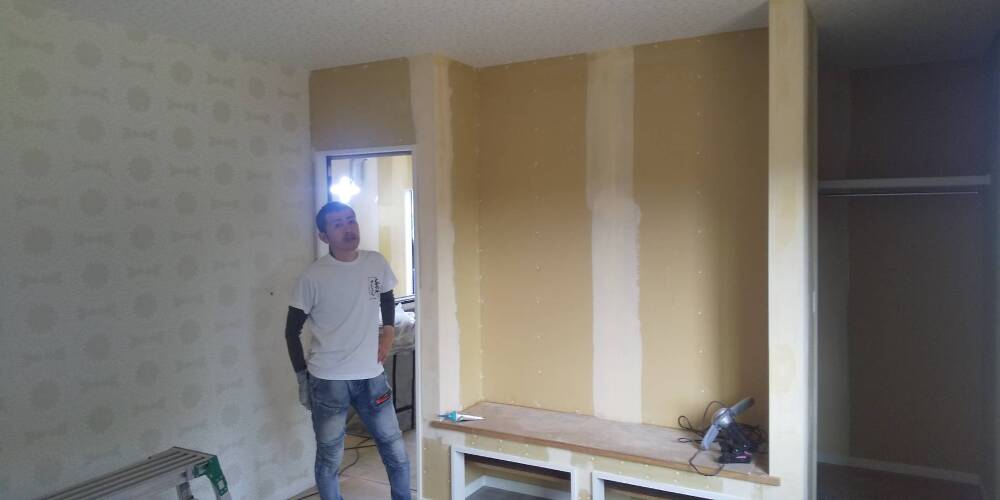

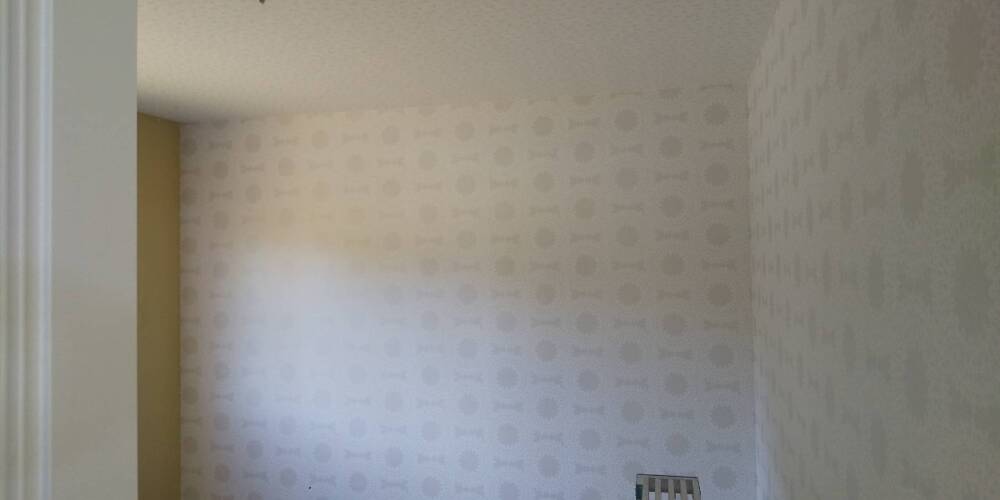

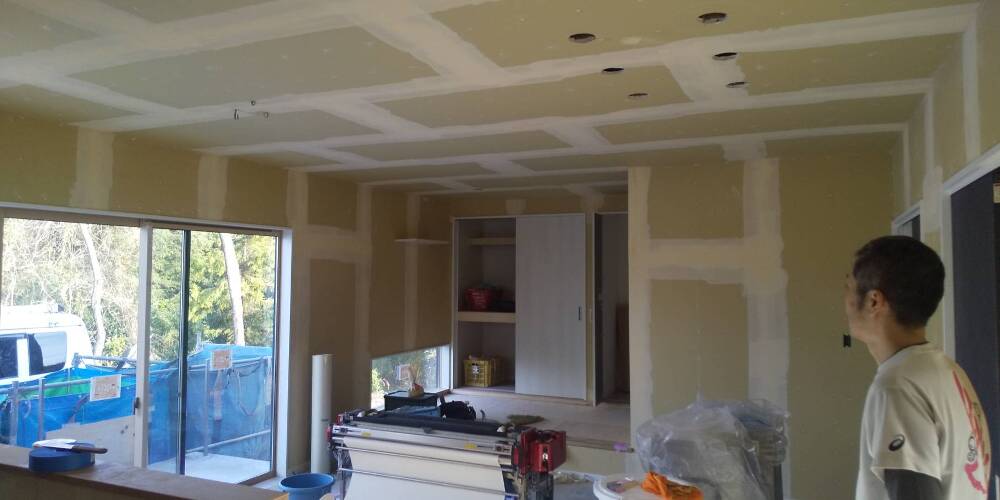

天井と壁のクロス貼り工事施工中です。
- 88. 2022年12月15日
-
内部施工状況

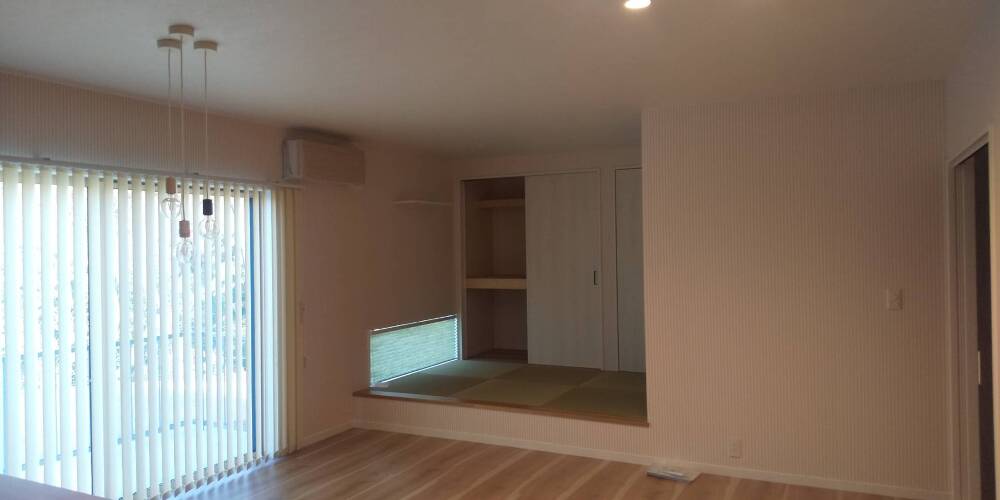

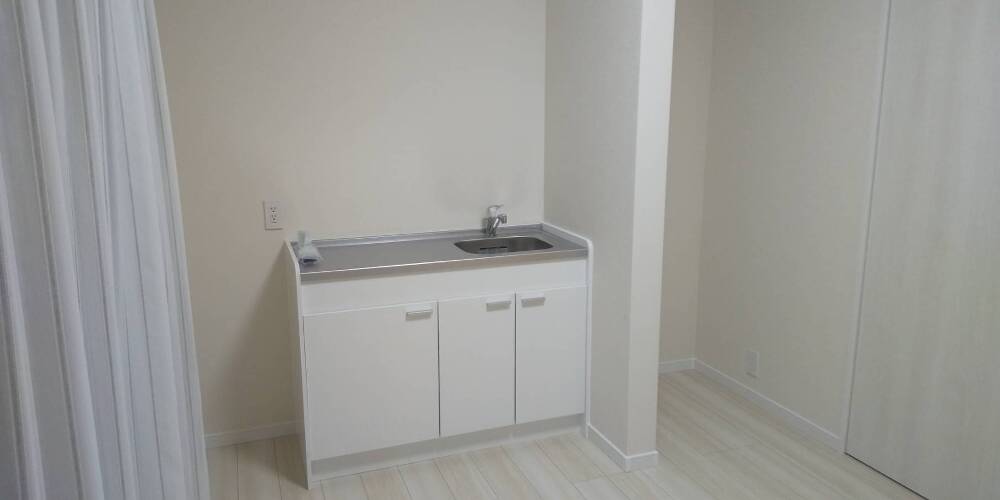

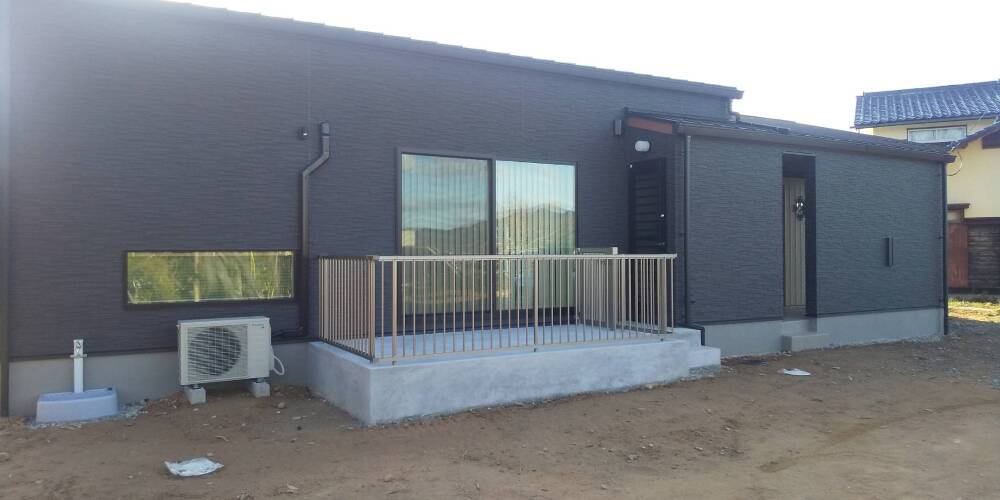

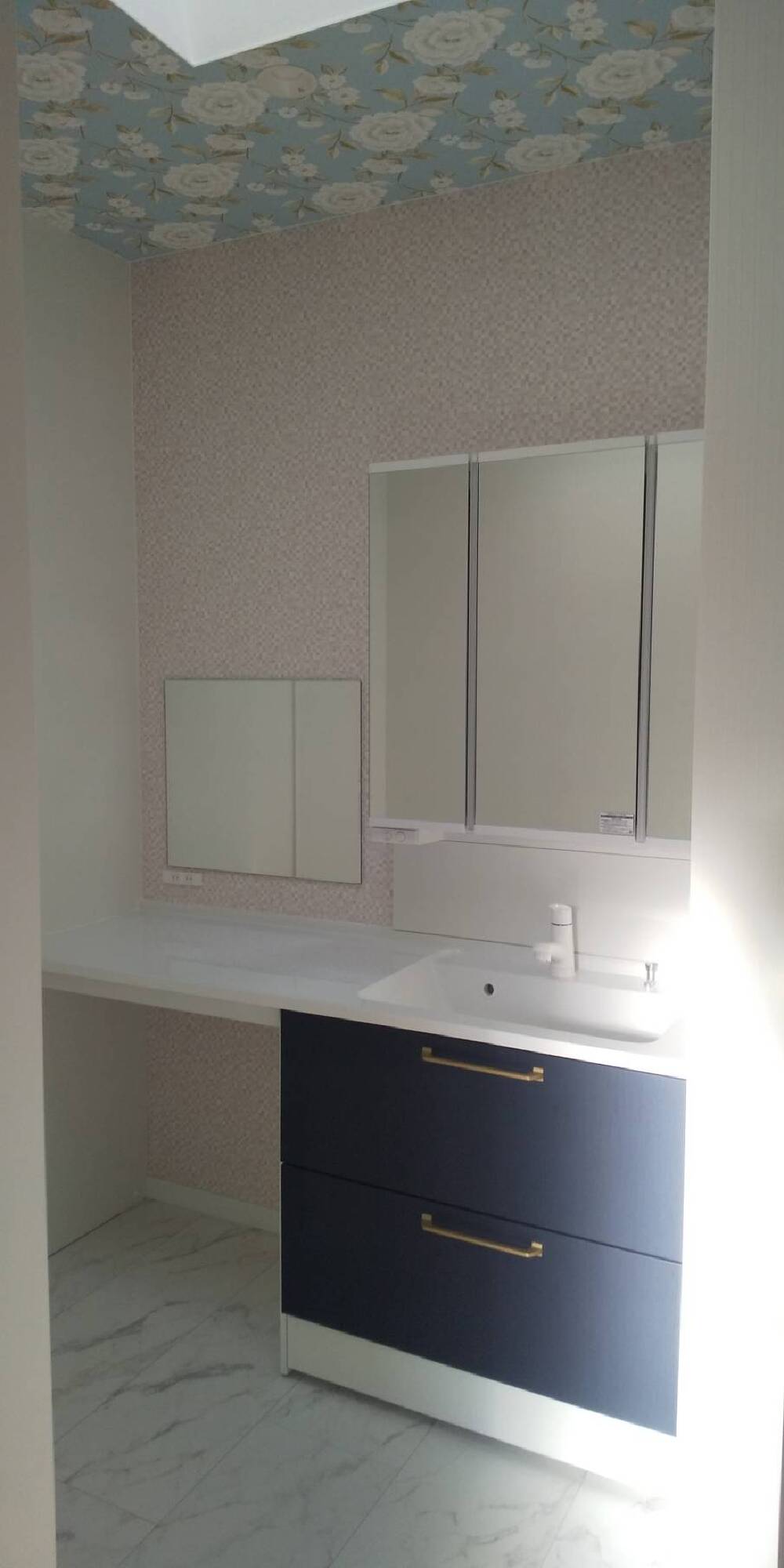

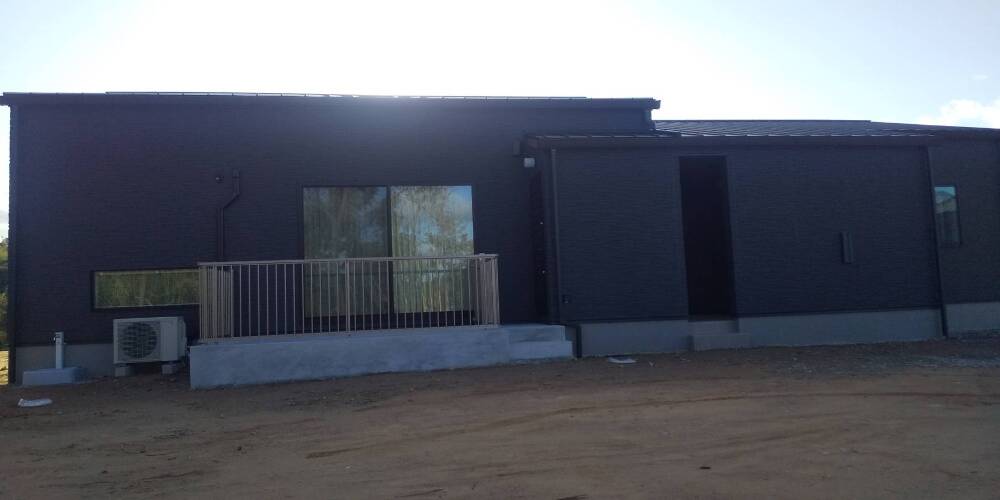

完工
- 89. 2022年12月15日
-
内部施工状況
完工
- 90. 2022年12月15日
-
内部施工状況
完工
- 91. 2022年12月15日
-
内部施工状況
完工
- 92. 2022年12月15日
-
内部施工状況
完工
- 93. 2022年12月15日
-
内部施工状況
完工
- 94. 2022年12月15日
-

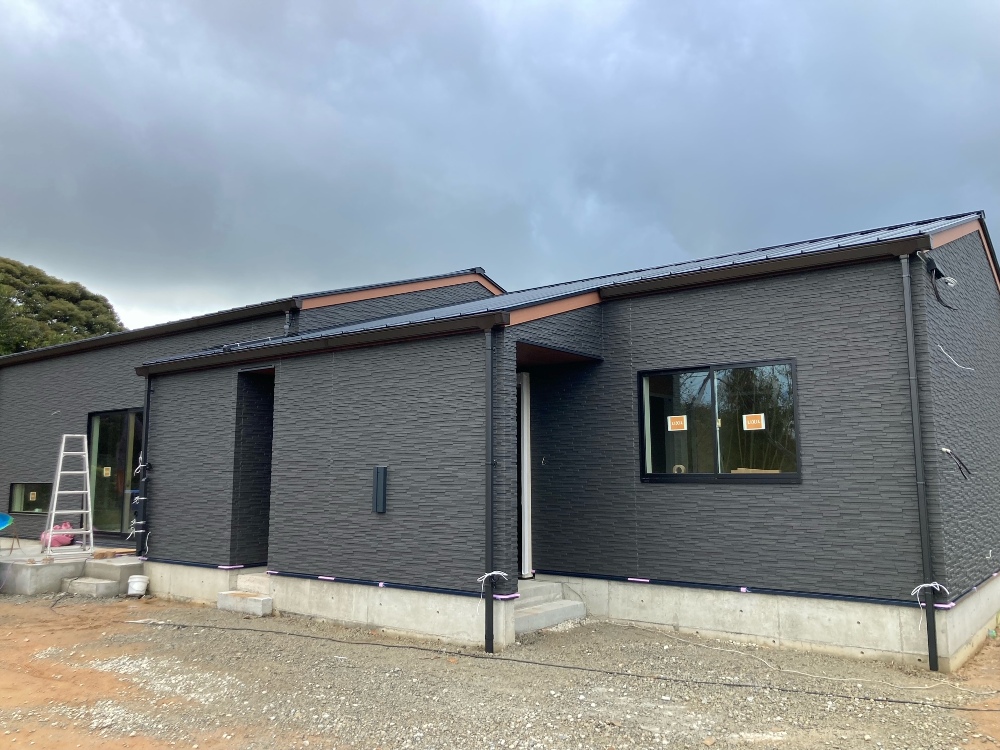

外部施工状況
完工
- 95. 2022年12月15日
-
外部施工状況
完工
MODEL HOUSE |
西小串7号地 ソラマド~7号地【2024年4月完成】~ |
吉敷4号地 テクノストラクチャー~4号地【2024年3月完成】~ |
建和住宅の公式SNS |
Instagramをやっていましたら是非フォローお願いします! |
イベントや家づくりのお役立ち情報などをLINEでお届け中です!ぜひおともだち追加をお願いします♩LINEからご質問も可能です! |
facebookをやっていましたら是非フォローをお願いします! |
Pinterestをやっていましたら是非ホローをお願いします! |
