穏やかな暮らしが叶う、中庭のある平屋(防府市)

M様邸

スタイル別|すべて

建築中レポート

1. 2024年06月29日

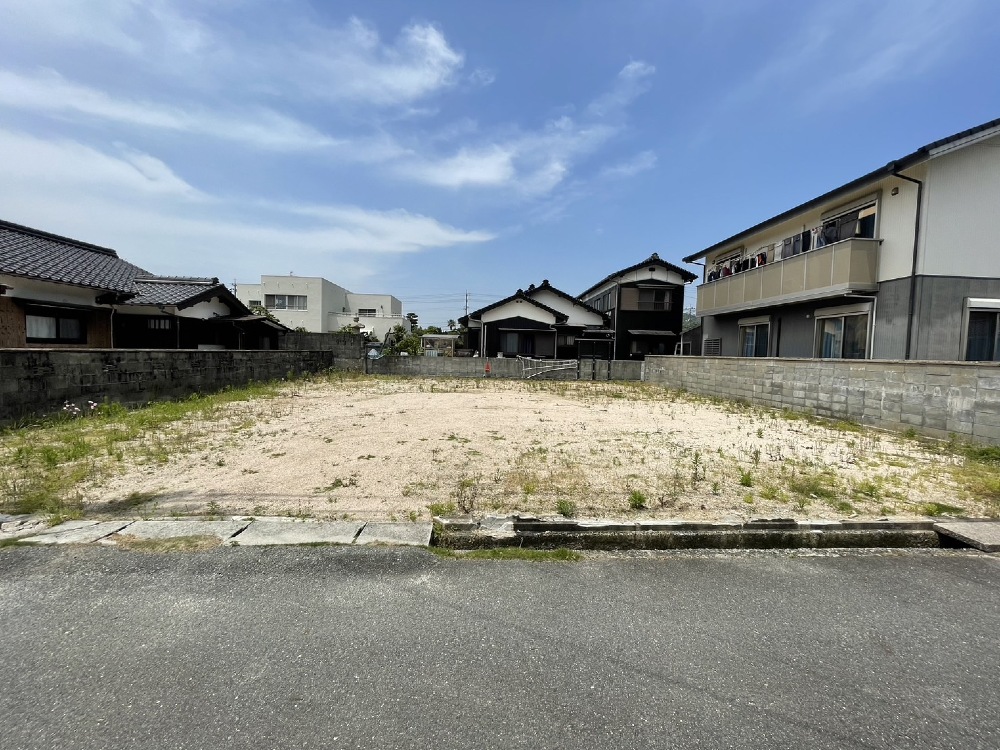

着工準備中

着工準備中

こちらの土地に、M様のお家を建築します。
スタッフ一同、安心・安全を心掛けて頑張りますので、完工を楽しみにお待ちください。
何卒どうぞよろしくお願い致します。

2. 2024年07月09日
地縄張り

地縄張り

「地縄張り」が行われました。
工事着手前に敷地に縄で建物の位置を表すことを地縄張りと言います。
設計書通りかを確認後に間違いがなければその配置で基礎工事へと進みます。

3. 2024年08月26日
地鎮祭

地鎮祭

本日、地鎮祭が執り行われました。
【地鎮祭】とは、建物を建てる前に、その土地を守っている氏神様から土地を利用する許可を得ることで、建築工事中の安全などを祈願する儀式の事です。
同時に、その後その土地で暮らす家族の安心や繁栄も願います。
M様、本日はおめでとうございます!

4. 2024年09月02日

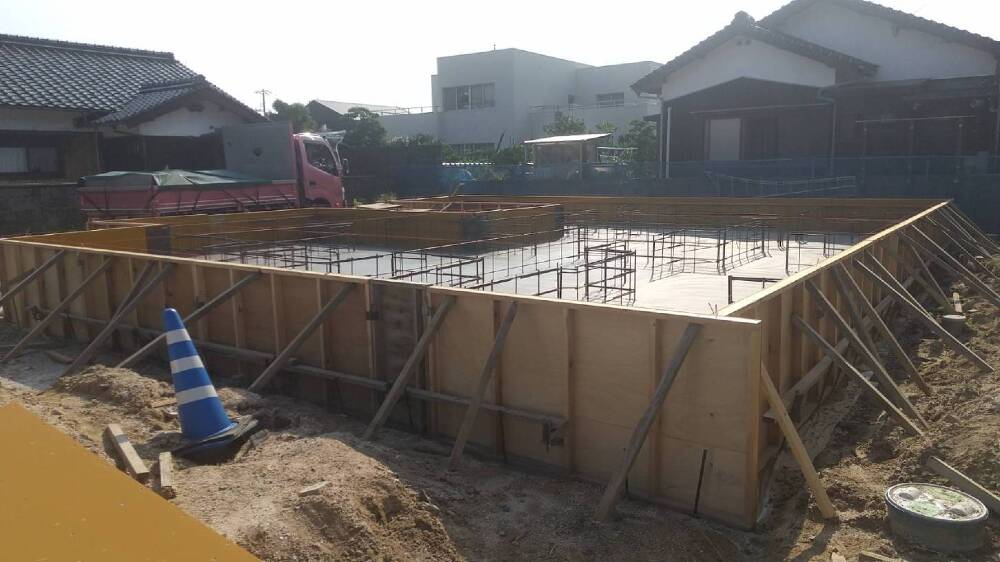

基礎工事

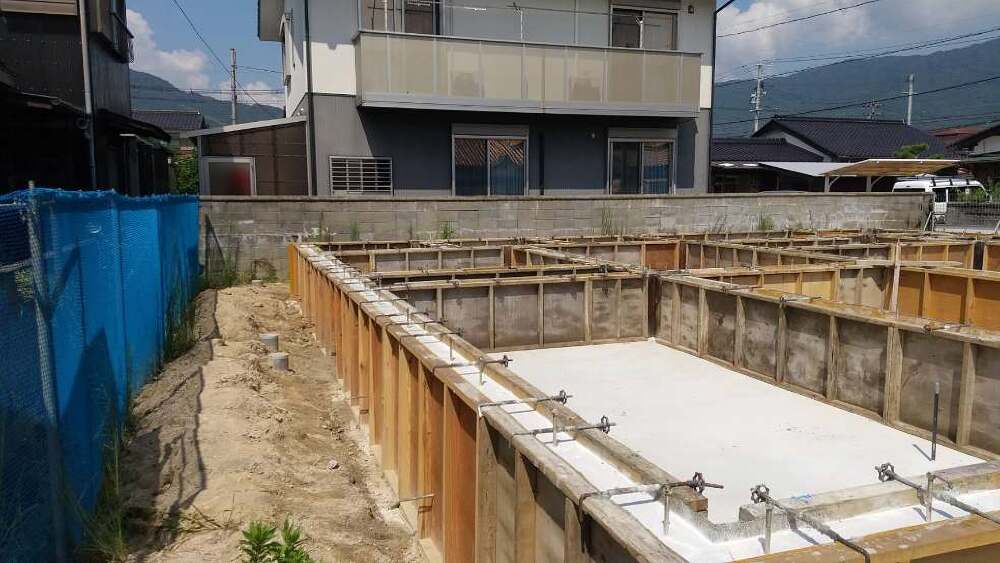

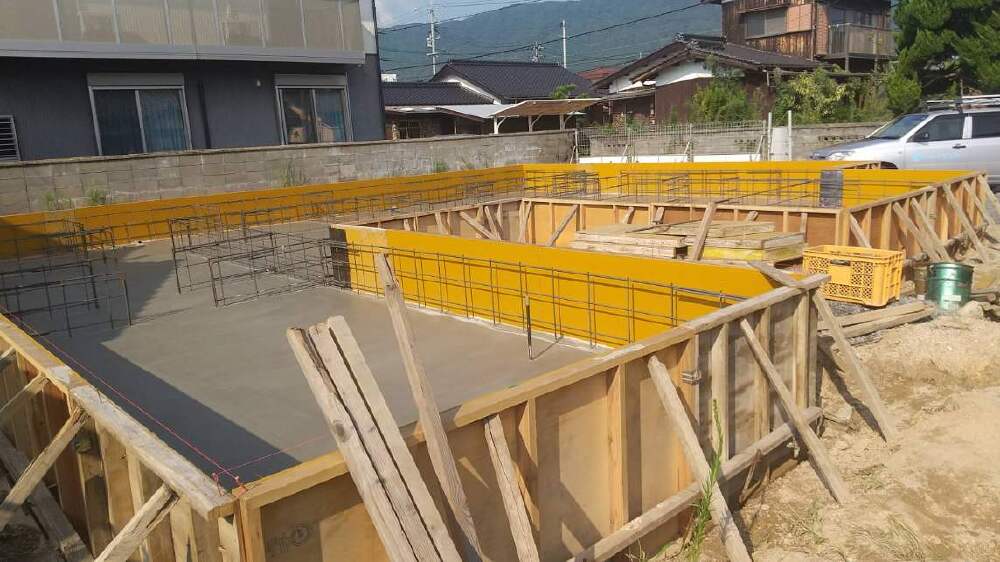

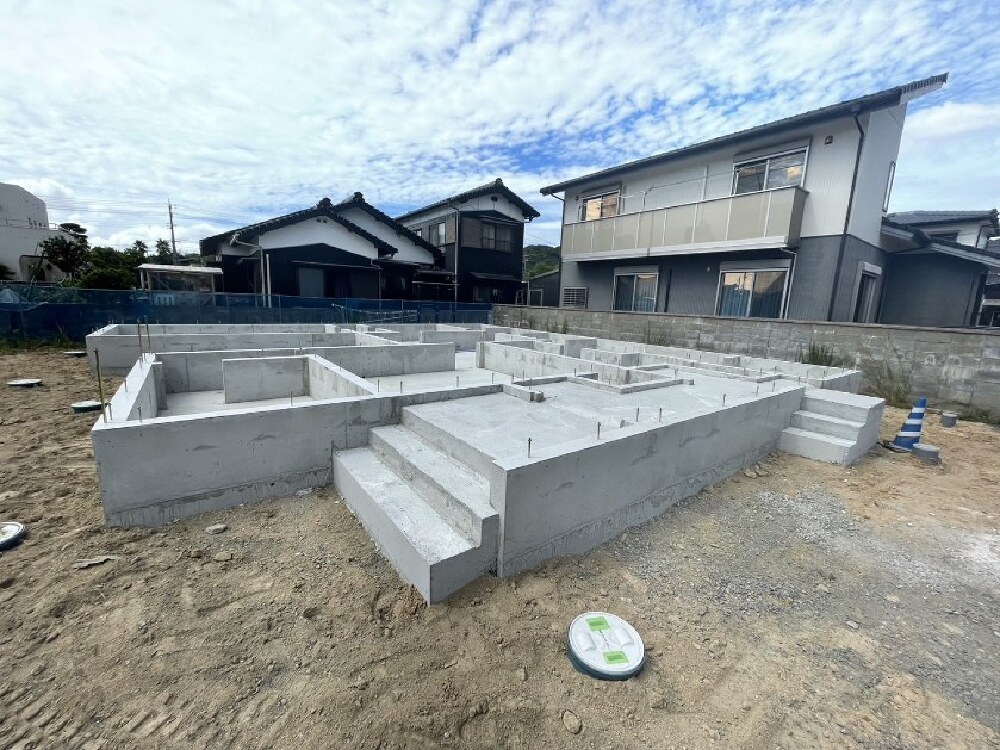

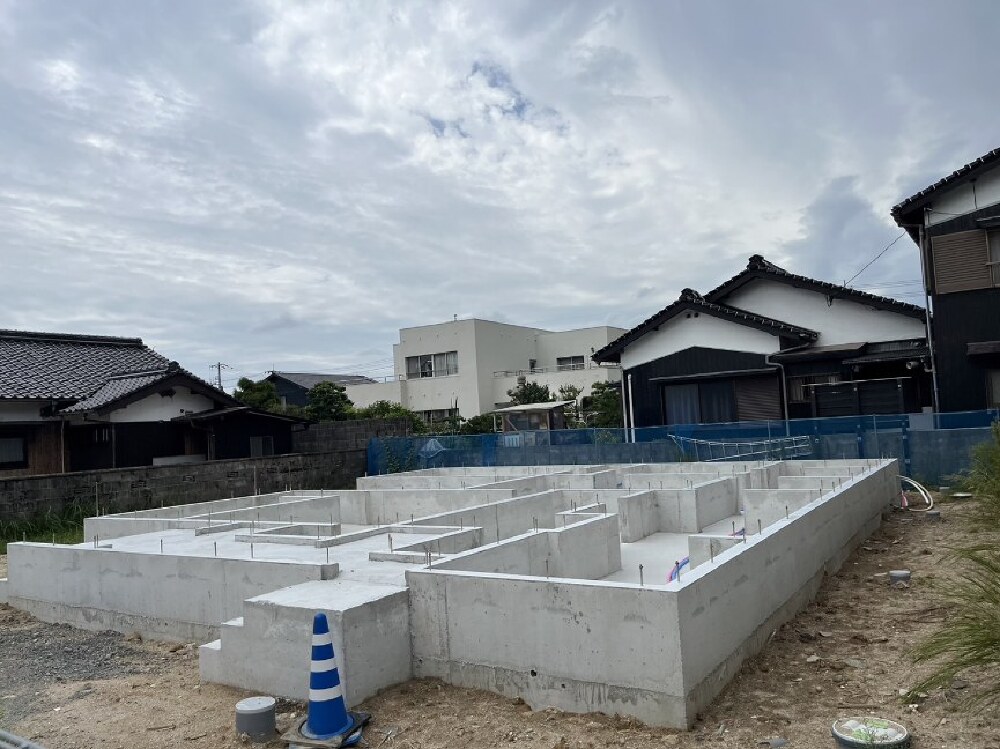

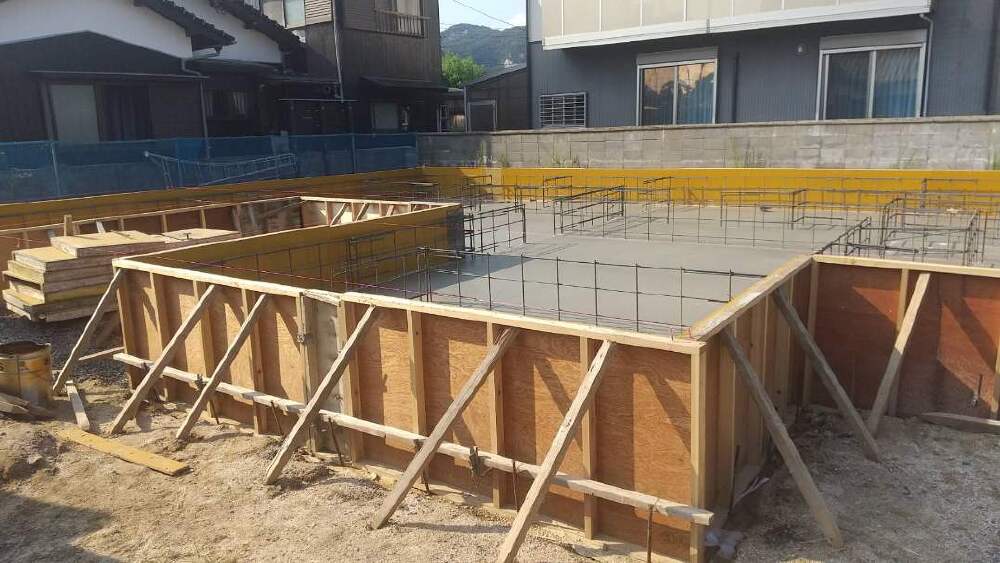

基礎工事

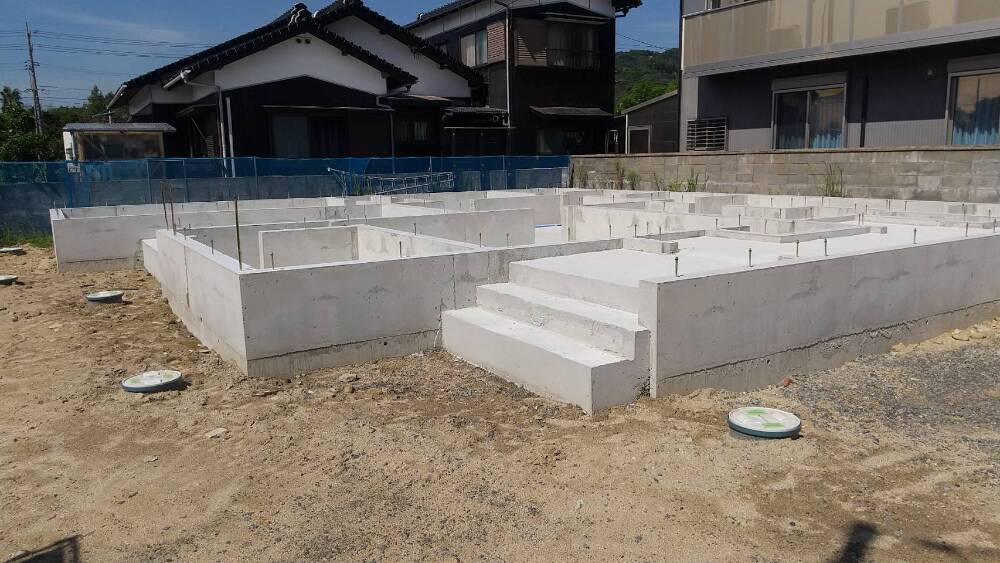

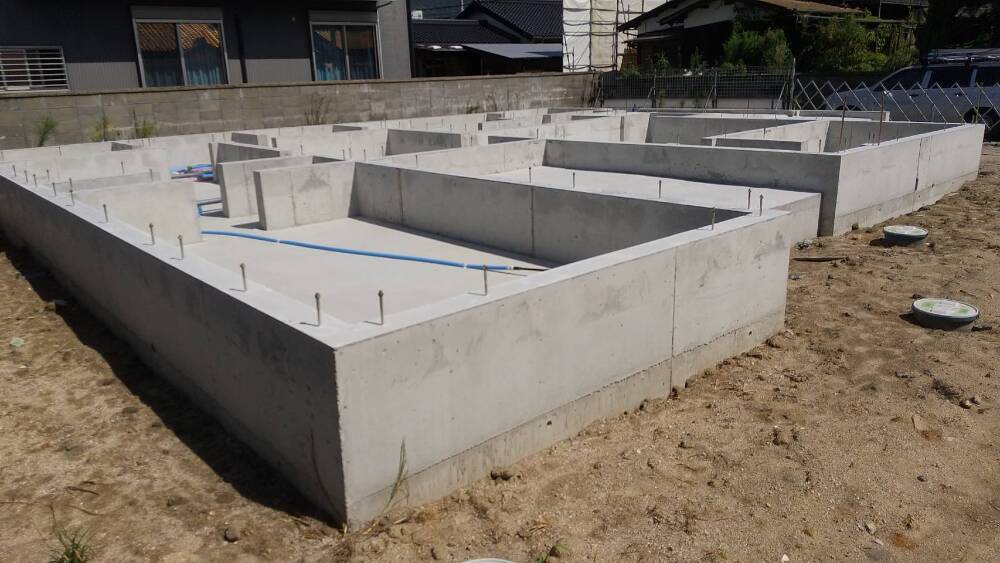

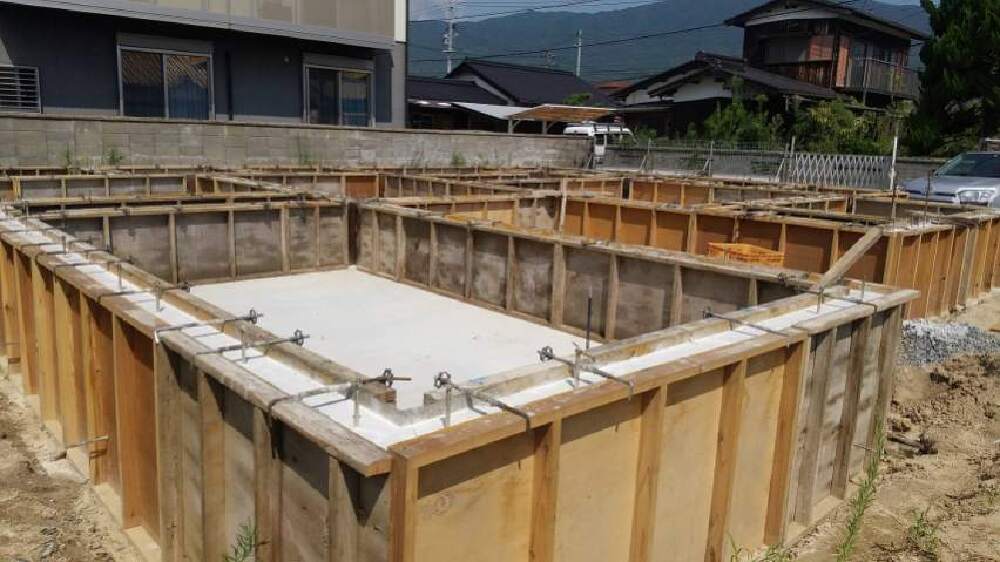

型枠設置、配筋工事が終了し、コンクリートを流し込む作業が行われました。
まずは、ベタ基礎という基礎で、建物の床下全体に鉄筋コンクリートを流し込んでつくる基礎です。
耐震性に優れていることや、地面からの湿気が建物に伝わりにくくシロアリ被害のリスクが低くなるといった特長があります!

5. 2024年09月02日
基礎工事

基礎工事

6. 2024年09月02日
基礎工事

基礎工事

7. 2024年09月06日
基礎工事

基礎工事

基礎の立ち上がり部分の型枠を設置後、型枠の中にコンクリート打設を行いました。
型枠の中に満遍なく平滑にコンクリートを流したのち、天候を見ながらしっかりと乾燥するまで養生期間をおきます。

8. 2024年09月06日
基礎工事

基礎工事

9. 2024年09月13日
基礎工事

基礎工事

10. 2024年09月13日
基礎工事

基礎工事

基礎コンクリートの間から出ている金物は「アンカーボルト」といいます。
アンカーボルトは建物の土台と基礎を繋ぎ、建物に加わった力を基礎へ流してくれる重要な金物です。

11. 2024年09月13日
上棟準備

上棟準備

養生期間が終了し、型枠が外されました。
上棟前に、床下の部分に給排水の配管工事を行います。ブルーは給水で、ピンクは給湯、新築時だけでなくメンテナンスの時にも一目でわかるように、色分けがしてあります。

12. 2024年09月25日
上棟準備

上棟準備

13. 2024年09月25日
上棟準備

上棟準備

14. 2024年09月26日
上棟準備

上棟準備

15. 2024年09月26日
上棟準備

上棟準備

16. 2024年10月01日
上棟準備

上棟準備

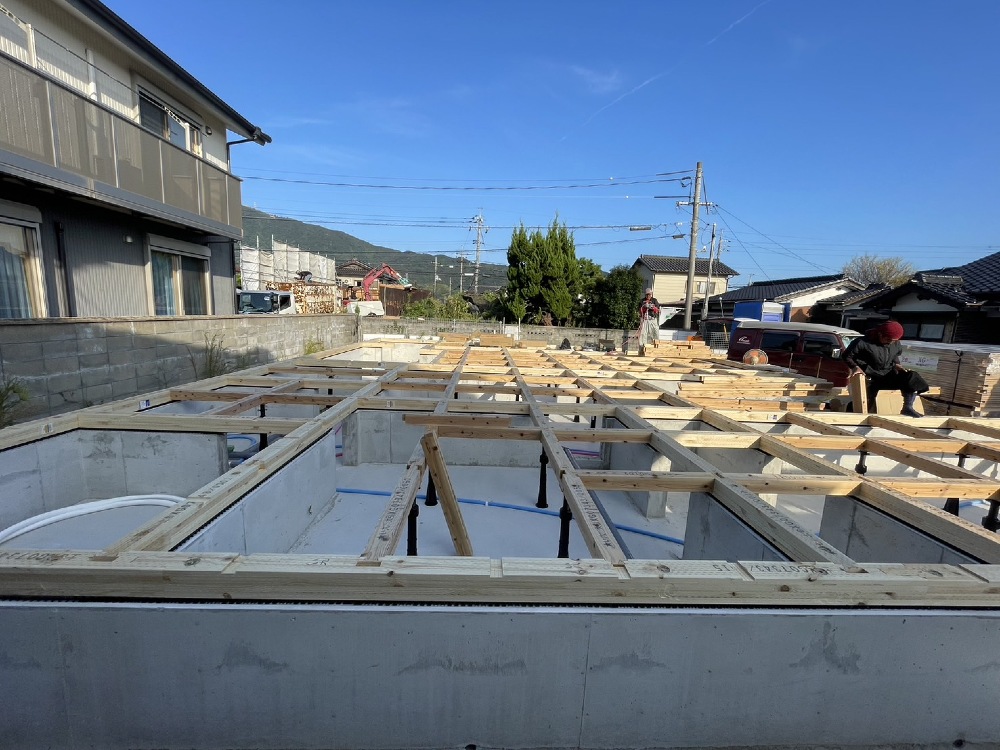

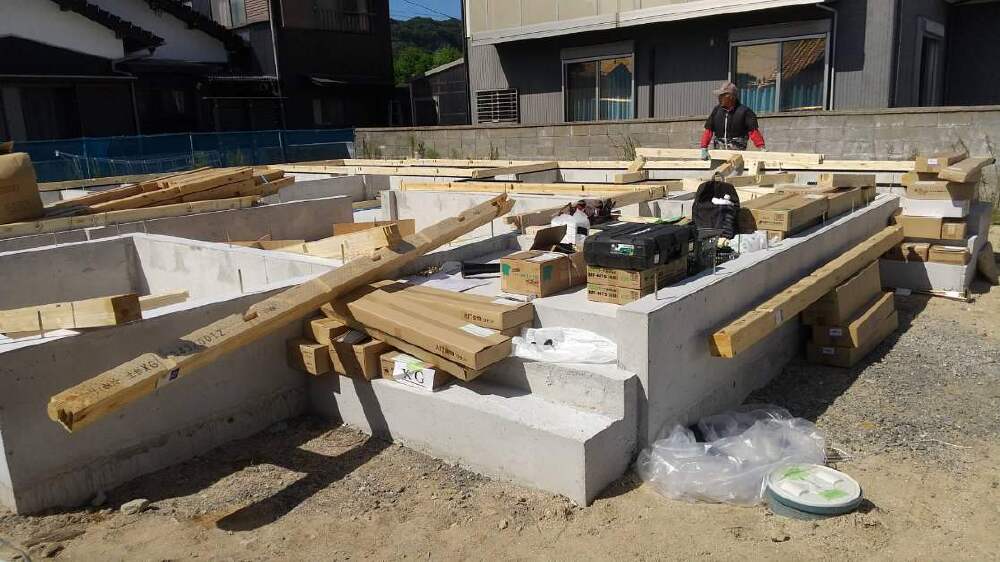

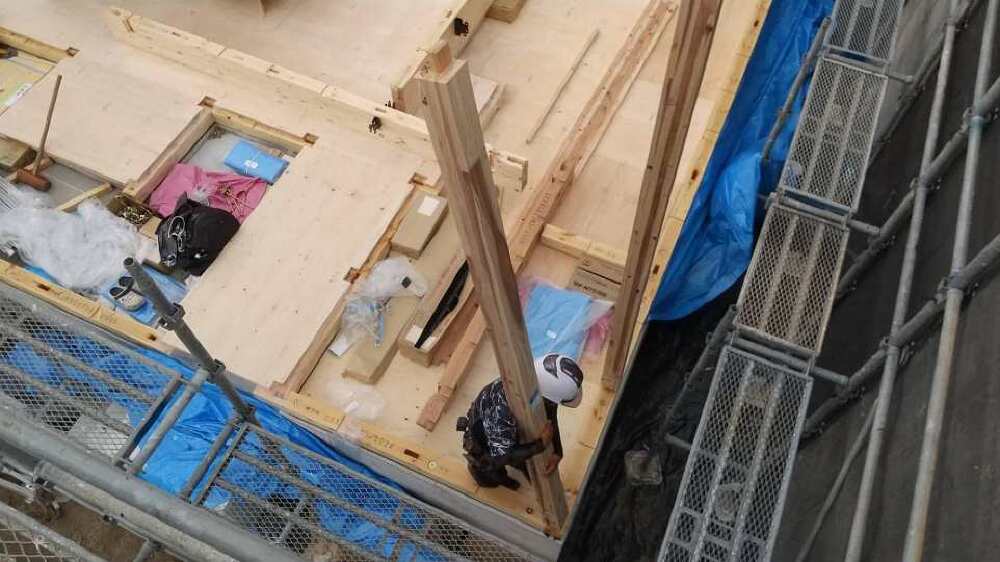

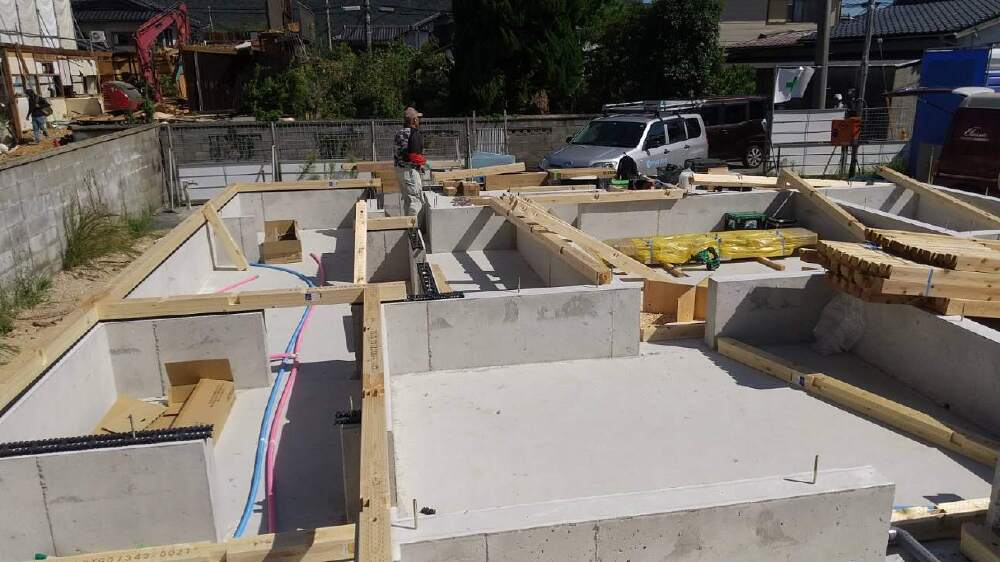

上棟に向けて材料の搬入後、大工さんにより「土台敷き」という作業が行われています。
土台敷きは、基礎コンクリートの上に土台や大引きといわれる木材を設置していく作業で、建物の構造部分に関わる大切な工程となります。

17. 2024年10月01日
上棟準備

上棟準備

土台敷き

18. 2024年10月01日
上棟準備

上棟準備

土台敷き

19. 2024年10月01日
上棟準備

上棟準備

土台敷き

20. 2024年10月05日
上棟準備

上棟準備

土台、大引の間に断熱材を入れています。

21. 2024年10月05日
上棟準備

上棟準備

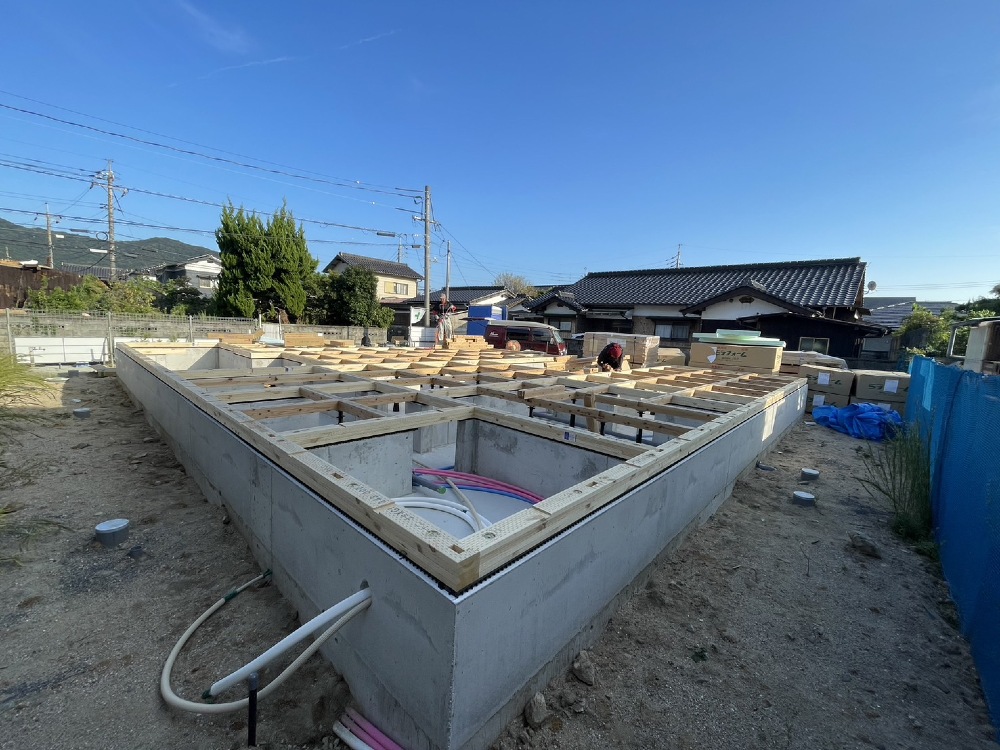

断熱材を施工後、床下地となる合板が敷かれました。

22. 2024年10月05日
上棟準備

上棟準備

明日の上棟に向けて、大切な木材が濡れたりしないようにしっかりとシートを掛けて保護しています。

23. 2024年10月06日

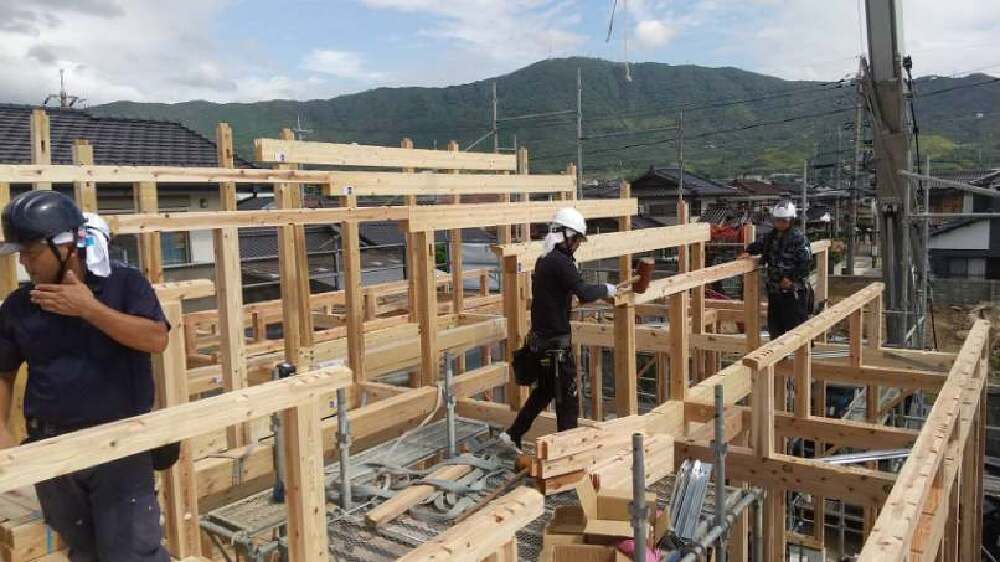

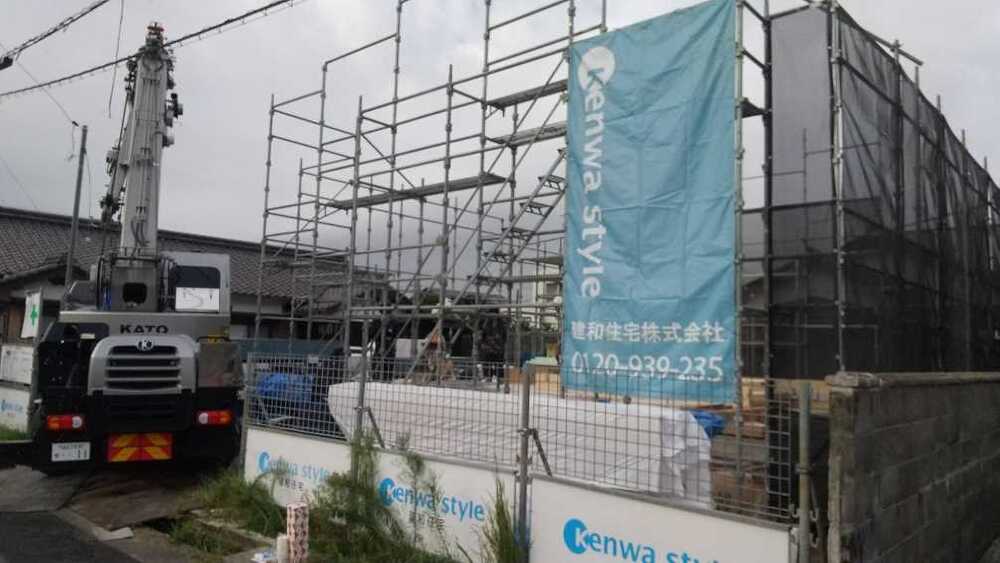

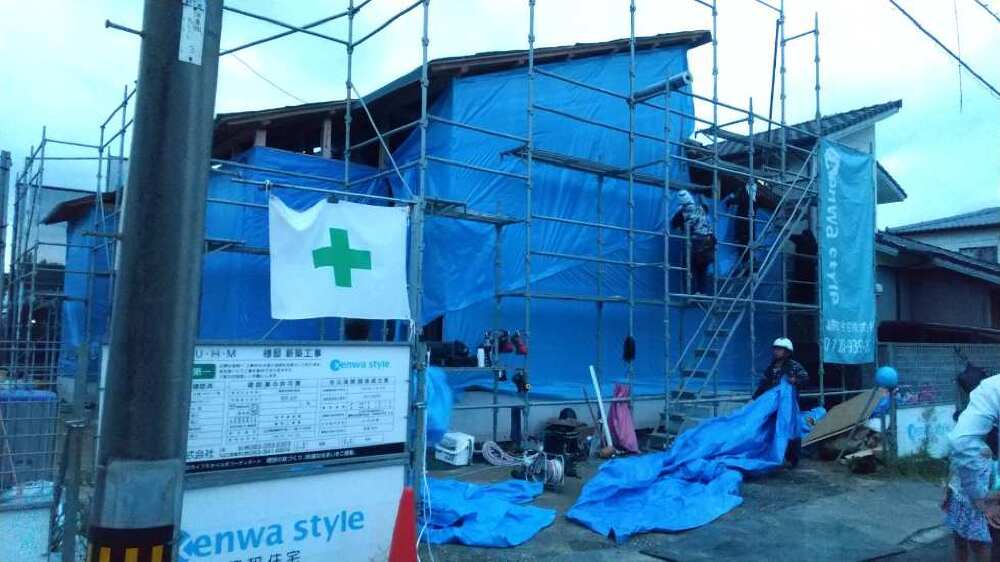

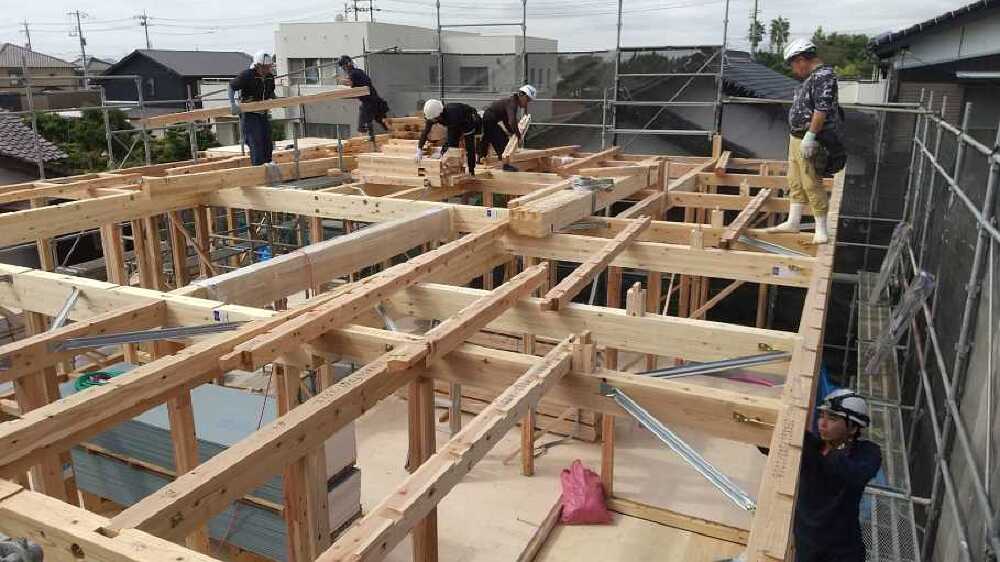

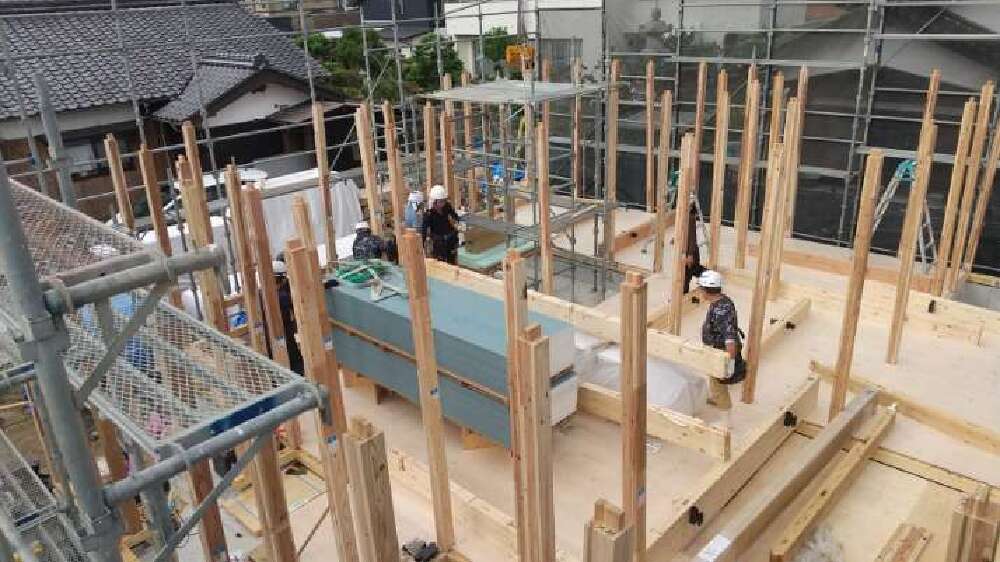

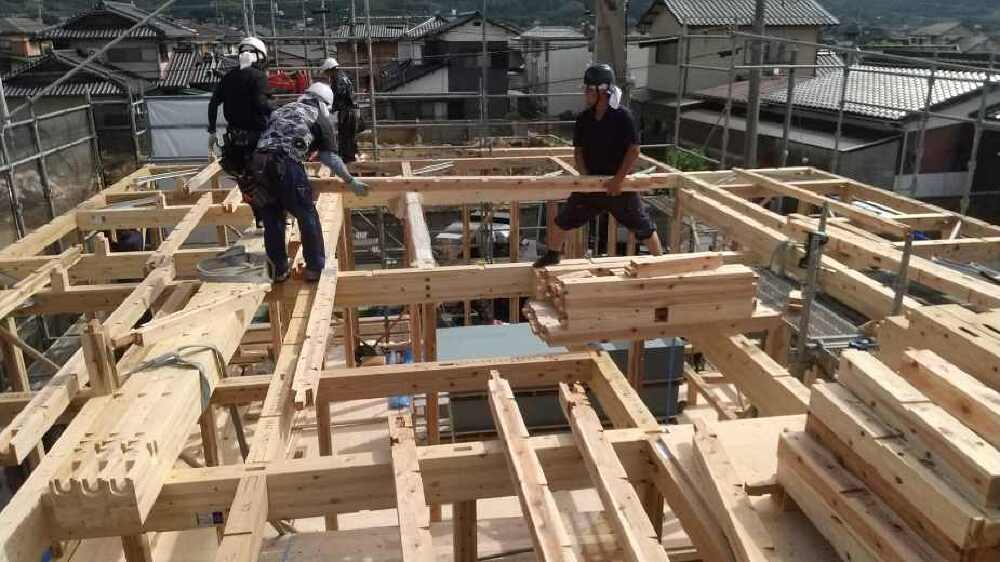

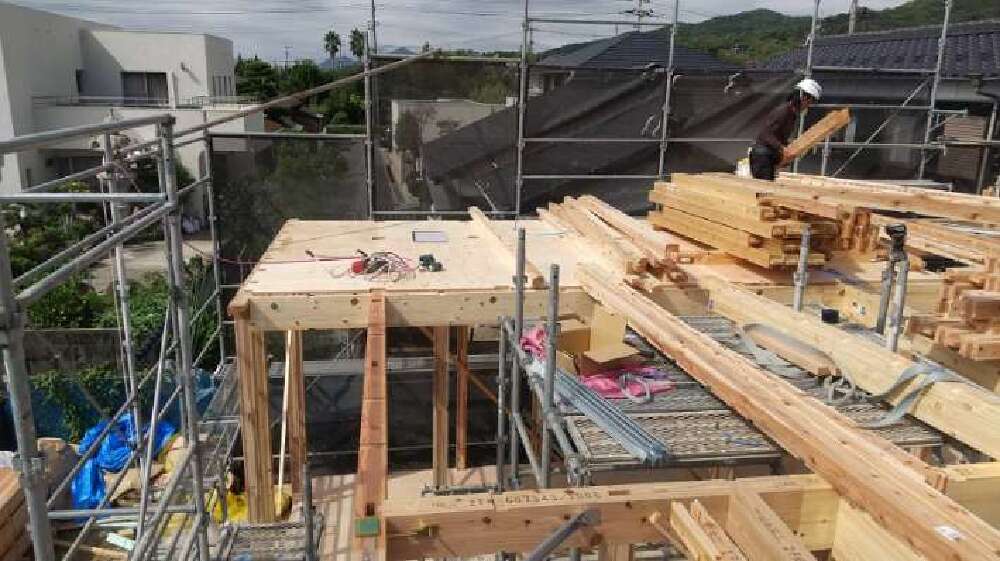

上棟

上棟

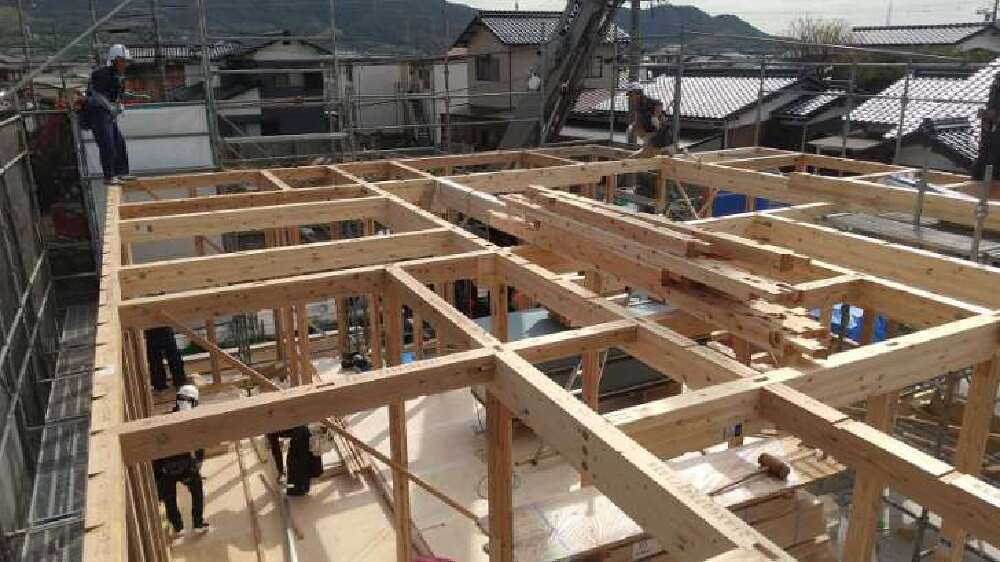

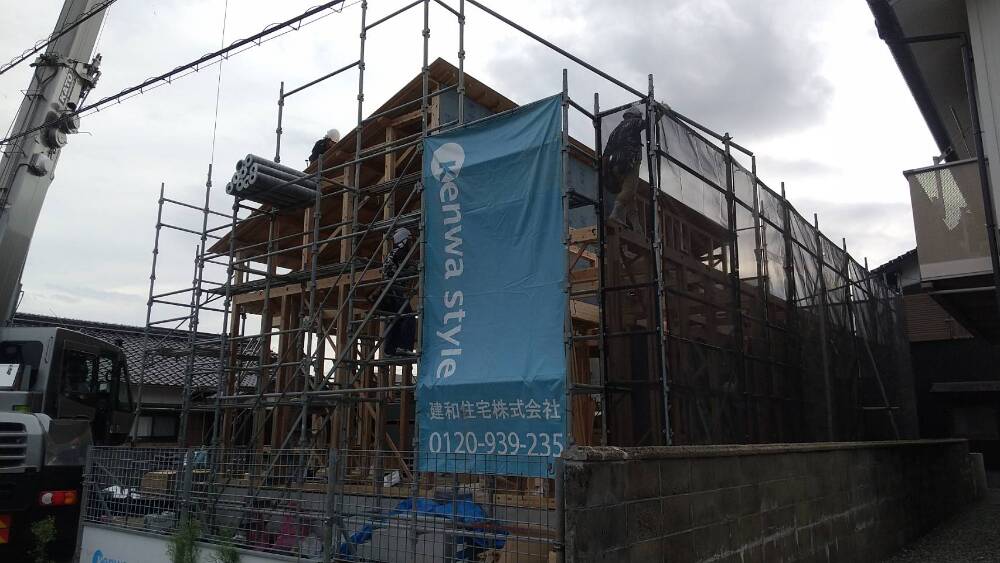

上棟
いよいよ上棟の日を迎えました。
M様、本日はおめでとうございます!
マイホームが形となっていく様子をお楽しみください。
職人の皆様、安全第一で宜しくお願い致します。

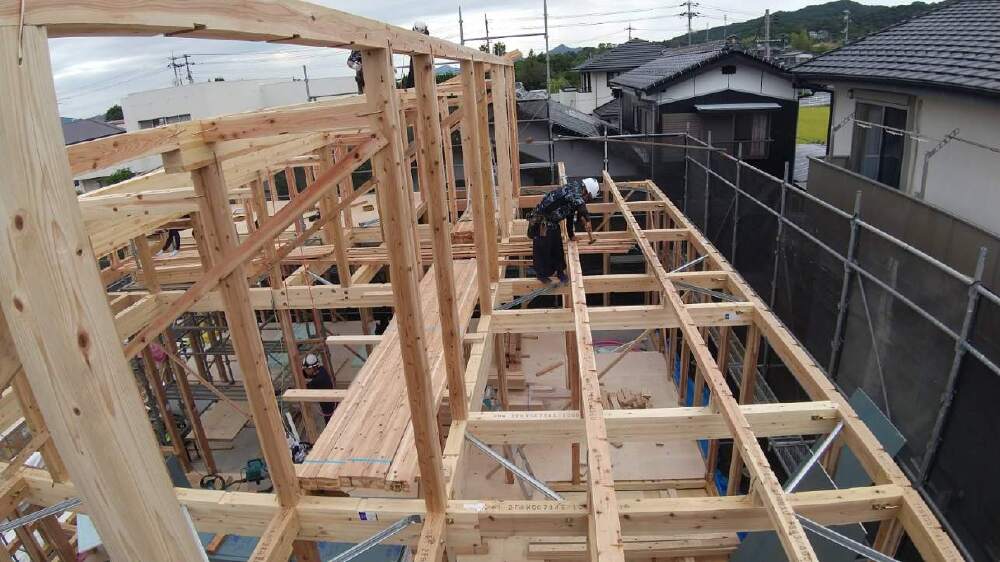

24. 2024年10月06日
上棟

上棟

25. 2024年10月06日
上棟

上棟

まずは仕事をはじめる前にお清めを行います。
建物の四方に塩・お神酒を東・南・西・北の順にまきます。
御施主様がお神酒をまいてお清めを行っています。
これから棟梁を中心に職人の皆様全員が協力して1日で柱、梁を組み上げて最後に棟木を取り付けていきます。
職人の皆様、安全第一で宜しくお願い致します。

26. 2024年10月06日
上棟

上棟

早朝より、大工の皆様が集まって来られました。

27. 2024年10月06日
上棟

上棟

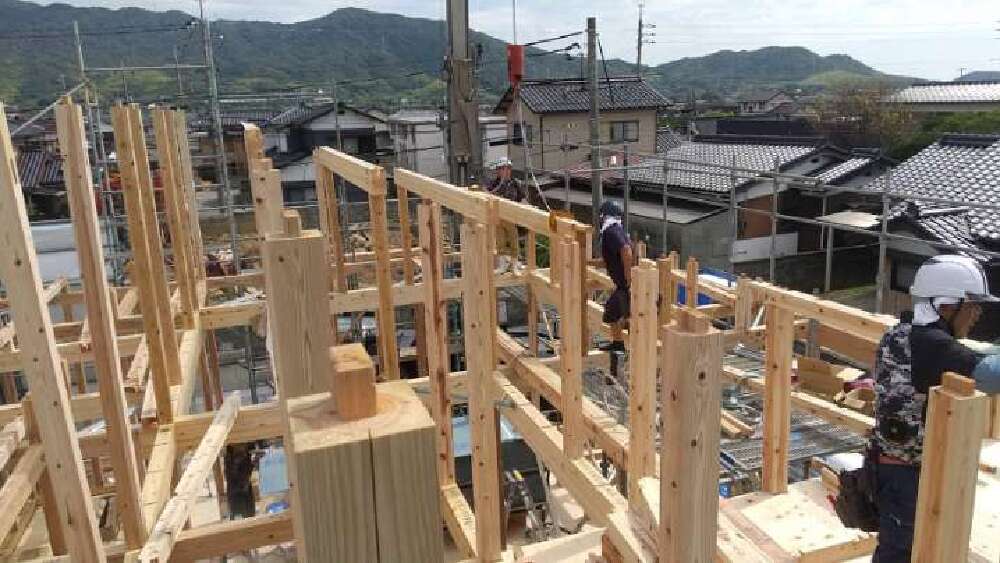

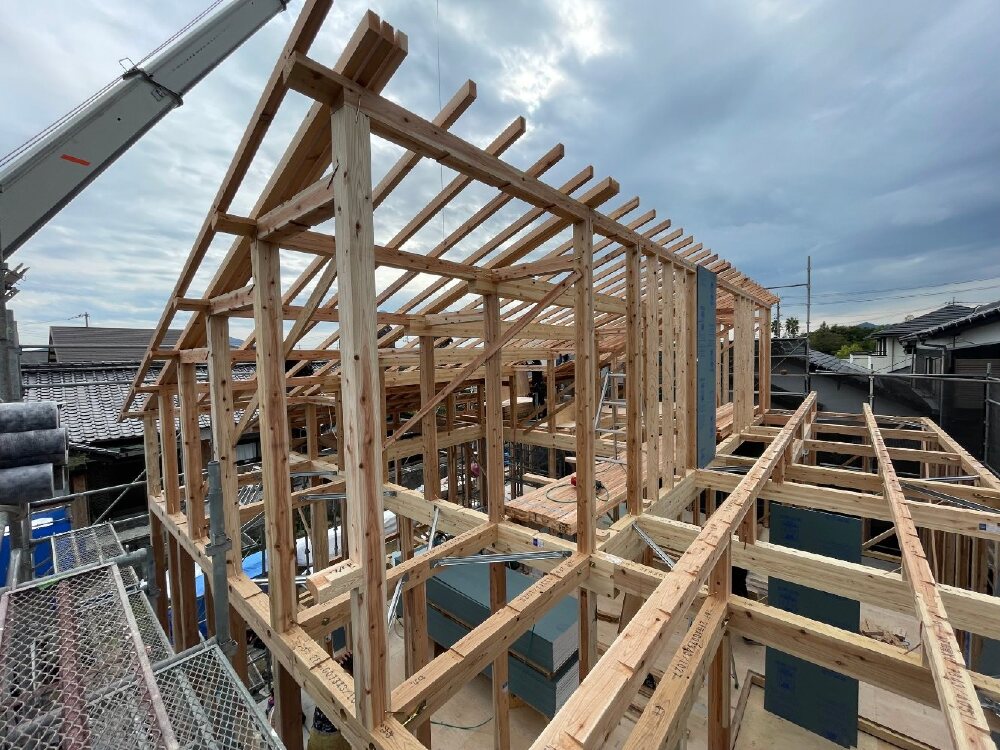

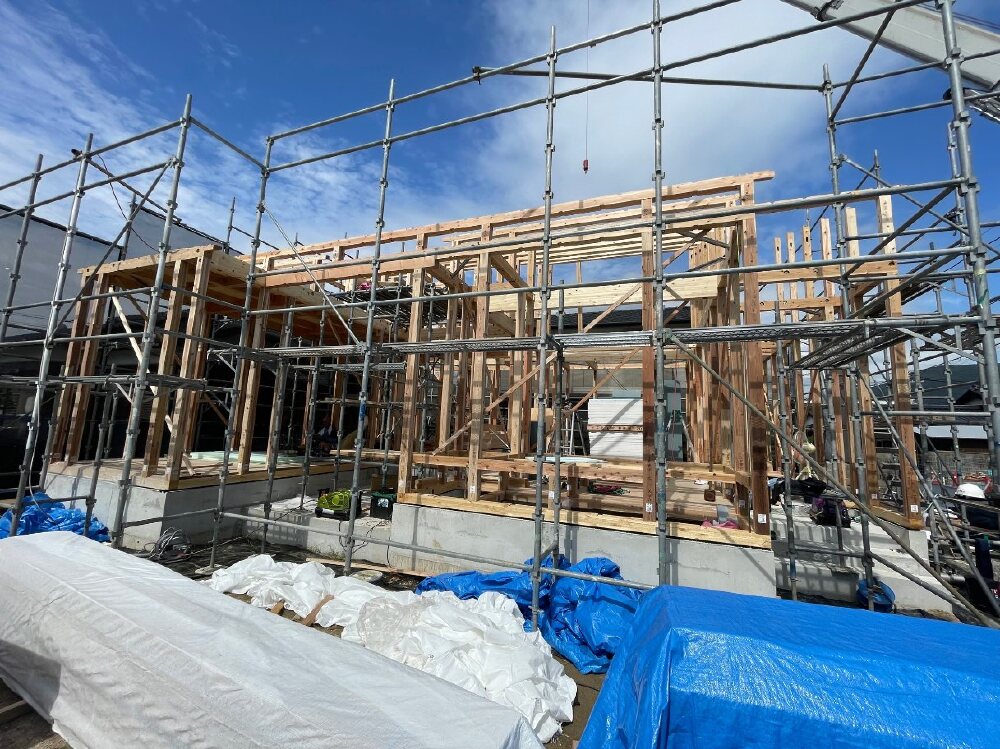

1階部分の土台の上に柱が次々に立ち始め、棟上げが着々と進められています。

28. 2024年10月06日
上棟

上棟

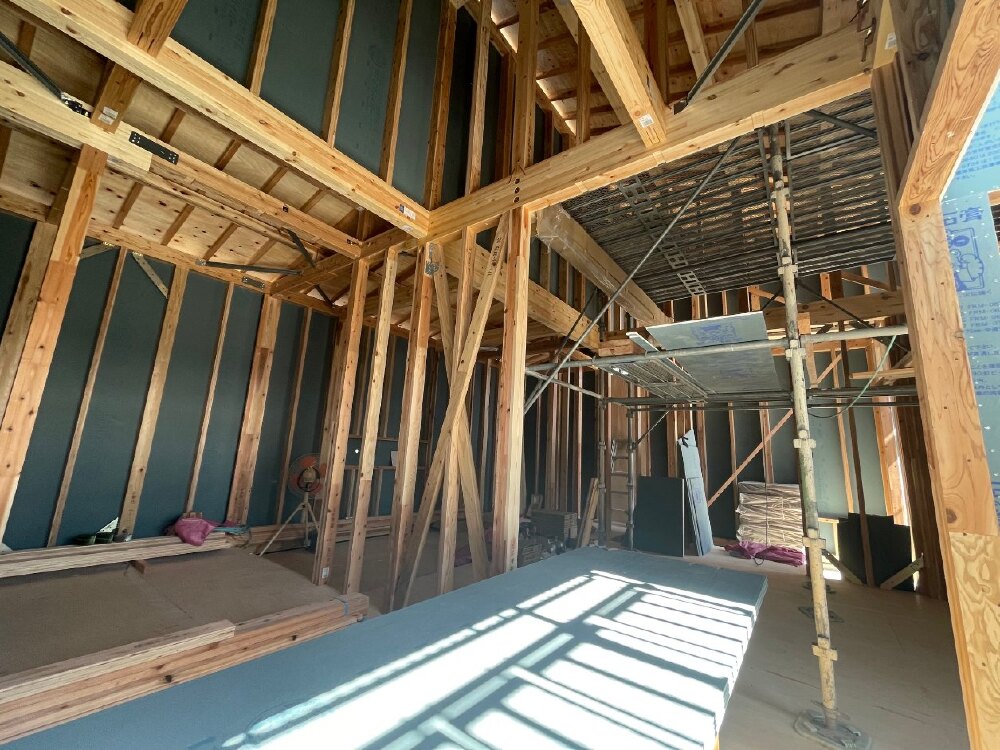

上まで突き出ている長い柱を「通し柱」といい、構造的な強度を高める通し柱は、軸組工法の構造材としては大変重要な部材となります。

29. 2024年10月06日
上棟

上棟

予め図面に従ってプレカットされた木材はそれぞれの位置によって長さや大きさ、更に、仕口、継手といった接合部の形などが決まっています。
このようにプレカットされた木材を用いる事で、施工に無駄が無く、正確な計測検査がされており安心できる上、効率よく作業が進められます。

30. 2024年10月06日
上棟

上棟

お家の形がだんだんと分かるようになってきました!

31. 2024年10月06日
上棟

上棟

骨組みとなる木材には「集成材」を使用しています。
集成材は、木を短冊のように挽き、木の繊維方向に沿って平方に並べて接着させた木製品です。
乾燥収縮が少ない、丈夫、軽い、火に強い、調湿性があるなど、大変優れた木材です。

32. 2024年10月06日
上棟

上棟

33. 2024年10月06日
上棟

上棟

34. 2024年10月06日
上棟

上棟

35. 2024年10月06日
上棟

上棟

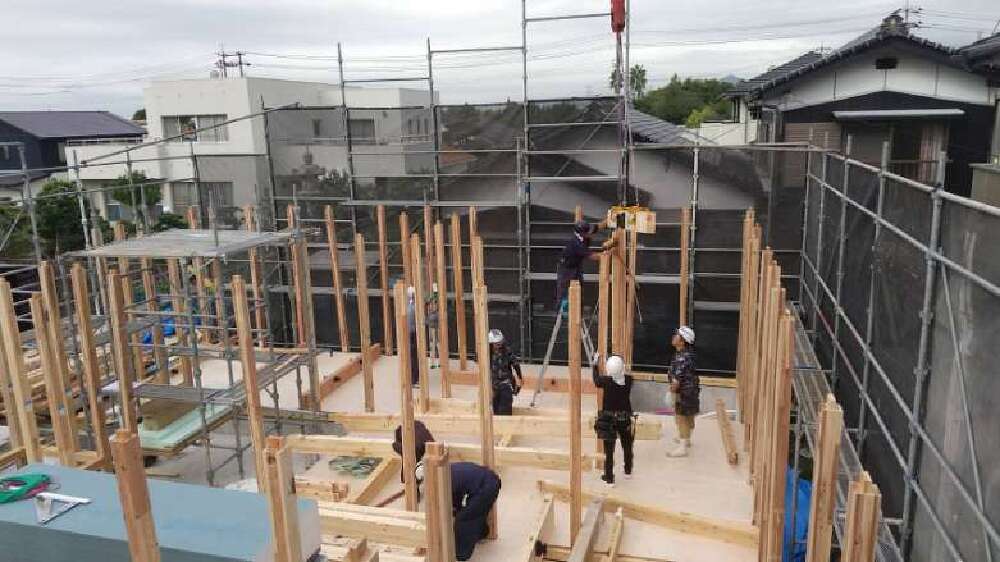

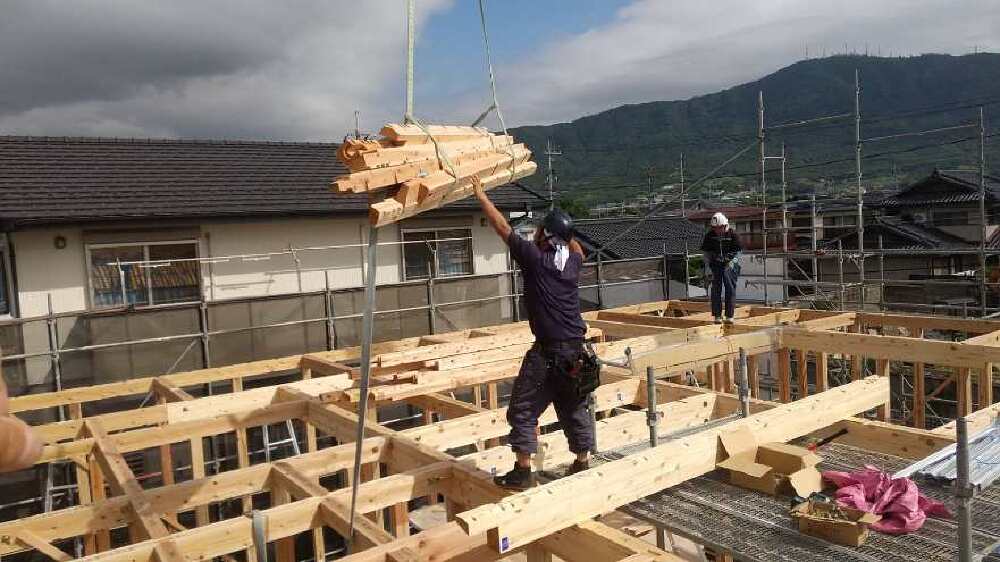

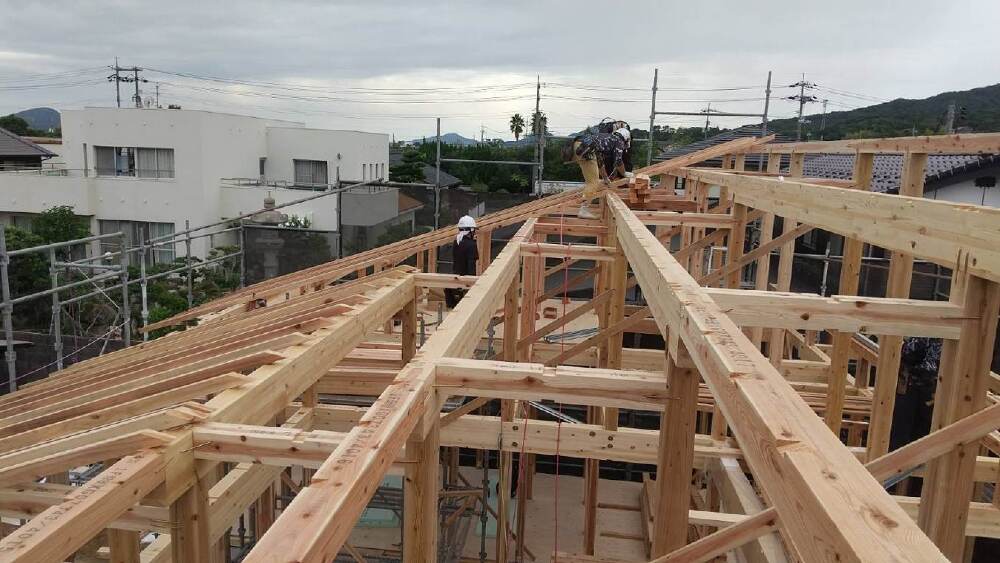

重たい木材を高い場所へレッカー車で荷揚げしながら、職人さん方が力をあわせて施工していきます。
職人さんとレッカー車の息の合った連携プレーも上棟での見どころです。

36. 2024年10月06日
上棟

上棟

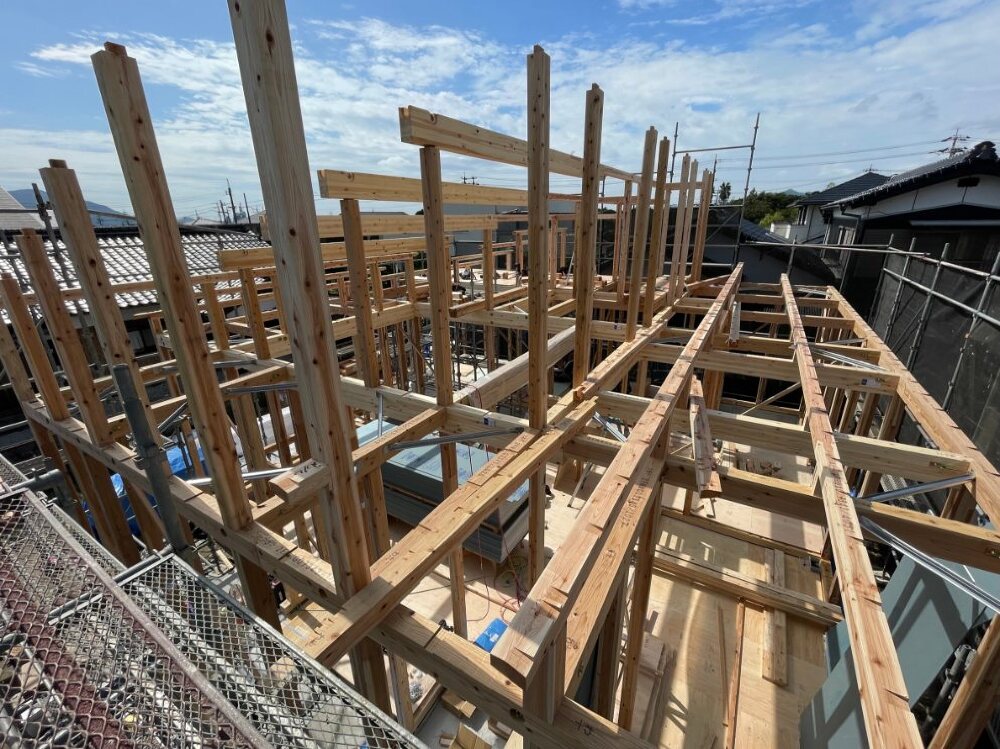

木造住宅で、主要な構造(土台・柱・梁)を一気に組み立てます。
いままで図面上でしか見てこなかったものが、ほぼたった1日で形を成します。
完成した時は、非常に感慨深いものです。

37. 2024年10月06日
上棟

上棟

38. 2024年10月06日
上棟

上棟

39. 2024年10月06日
上棟

上棟

40. 2024年10月06日
上棟

上棟

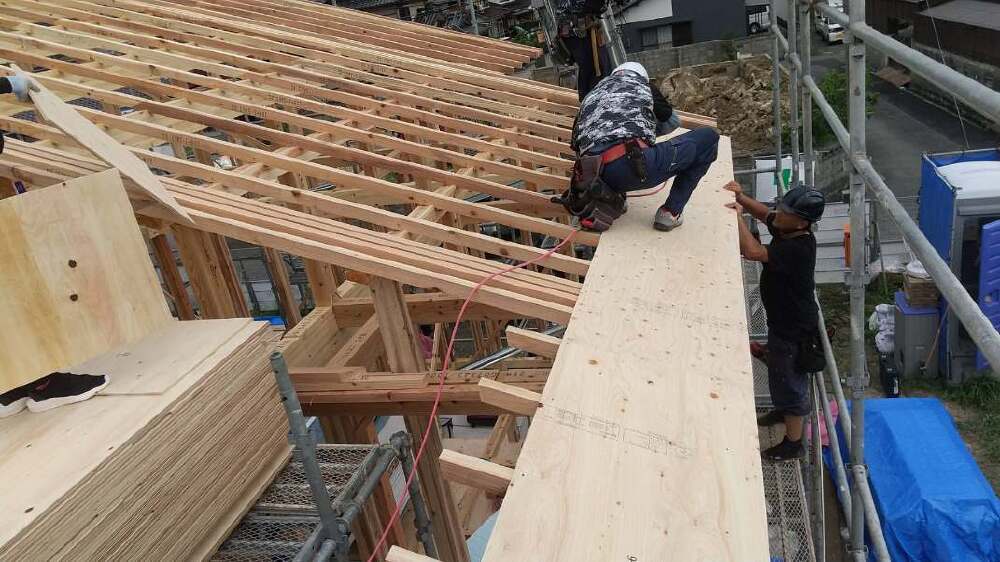

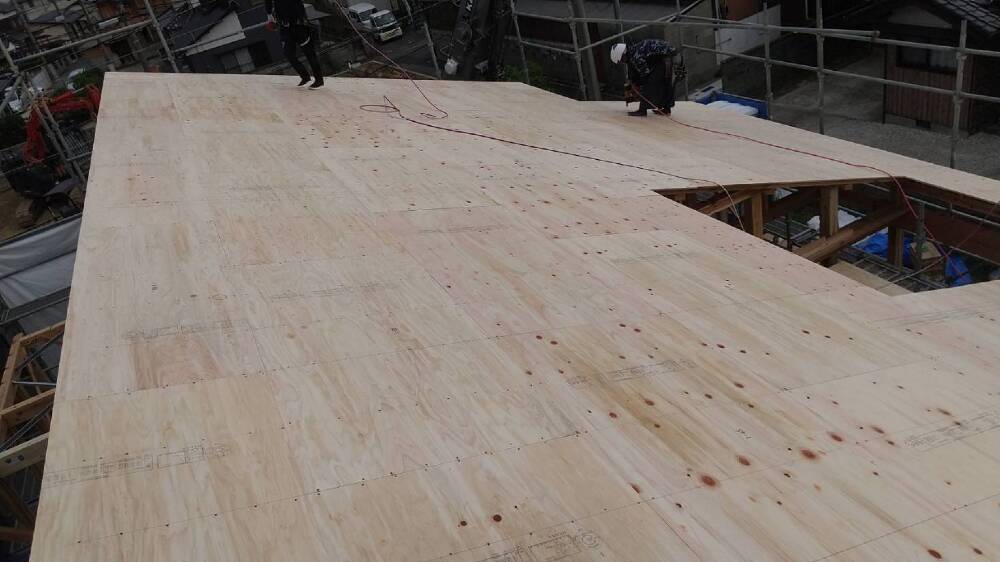

屋根の一番高いところに棟木(むなぎ)が取り付けられました。
木造軸組工法では、この棟木を取り付ける事で、建物の骨組みが完成したという大きな節目になり、棟木が取り付けられることを「棟上げ」といいます。

41. 2024年10月06日
上棟

上棟

屋根部分です。
屋根下地を支える垂木(たるき)を施工しています。
垂木は屋根のいちばん高いところ、棟木から低い軒桁に向かって並べた木材のことです。

42. 2024年10月06日
上棟

上棟

43. 2024年10月06日
上棟

上棟

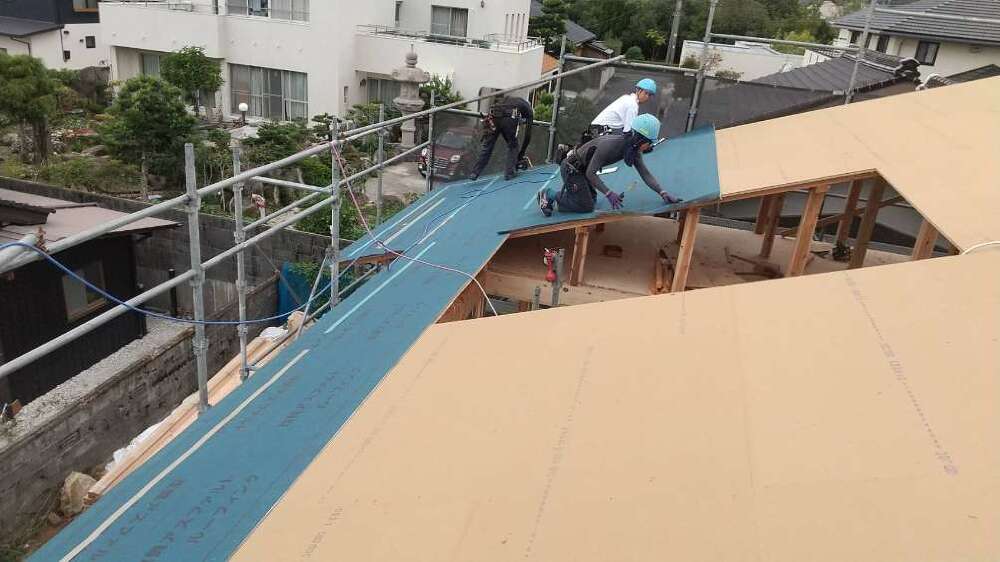

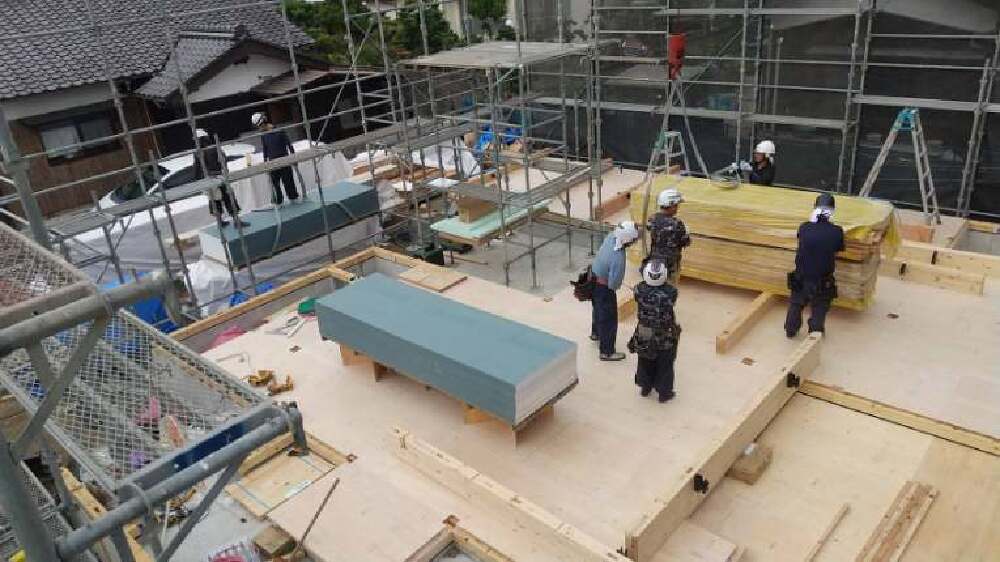

垂木(たるき)の施工が終わると、屋根下地材(構造用合板)を貼っていきます。

44. 2024年10月06日
上棟

上棟

屋根下地材(構造用合板)が屋根全体に貼られました。

45. 2024年10月06日
上棟

上棟

耐力壁の施工が始まりました。。
石膏ボードの優れた防火性能・施工性・経済性に加えて、耐力面材としての機能も兼ね備えています。

46. 2024年10月06日
上棟

上棟

構造用合板を貼り終わりましたので、その上に屋根下地材【ビルボード】を施工していきます。

47. 2024年10月06日
上棟

上棟

屋根下地材【ビルボード】施工が進んでいます。

48. 2024年10月06日
上棟

上棟

屋根下葺材「アスファルトルーフィング」貼り工事が進みました。

49. 2024年10月06日
上棟

上棟

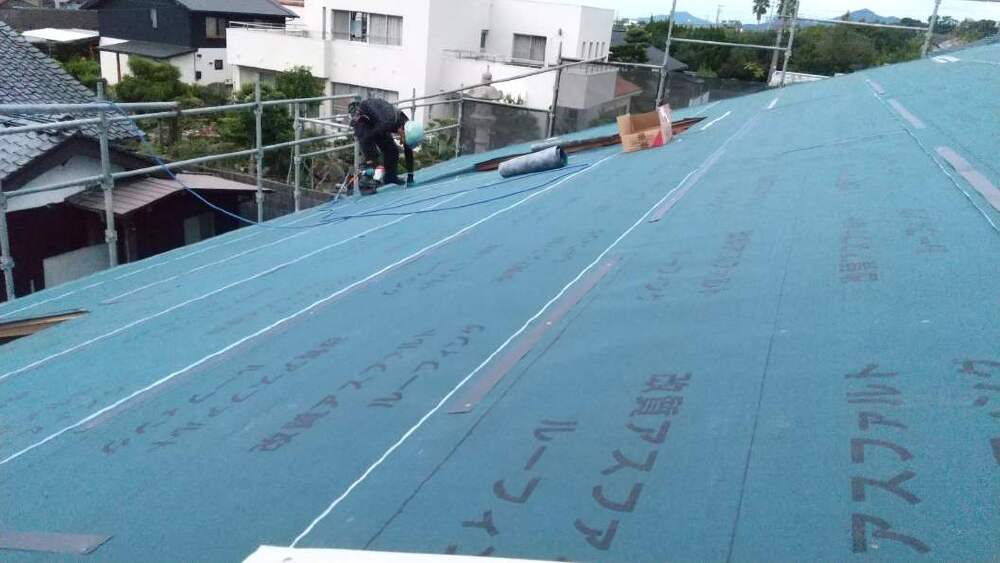

屋根の下地となる野地合板を貼った後、屋根下葺材「アスファルトルーフィング」を施工しています。
アスファルトを主剤とした防水シートで、屋根材だけでは完全には防ぎきれない雨漏りを防ぐために施工します。耐久性が高く、耐用年数も長いためメンテナンスも少なくて済むという特長があります。

50. 2024年10月06日
上棟

上棟

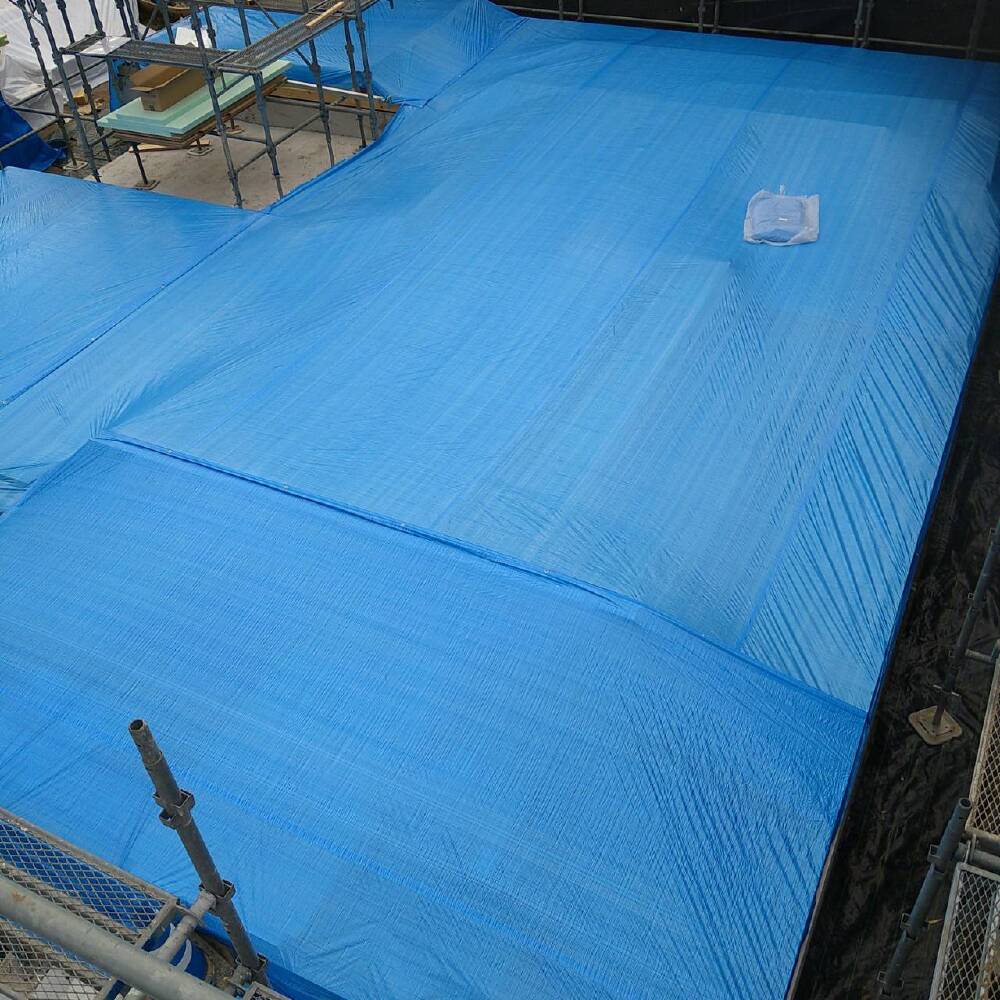

家の周りをビニールシートで覆って養生をしています。
無事に上棟の日を終えることができました。

51. 2024年10月10日
内部施工状況

内部施工状況

耐力壁施工工事が着々と進んでいます。

52. 2024年10月10日
内部施工状況

内部施工状況

耐力壁施工工事

53. 2024年10月10日
外部施工状況

外部施工状況

耐力壁施工工事

54. 2024年10月11日
内部施工状況

内部施工状況

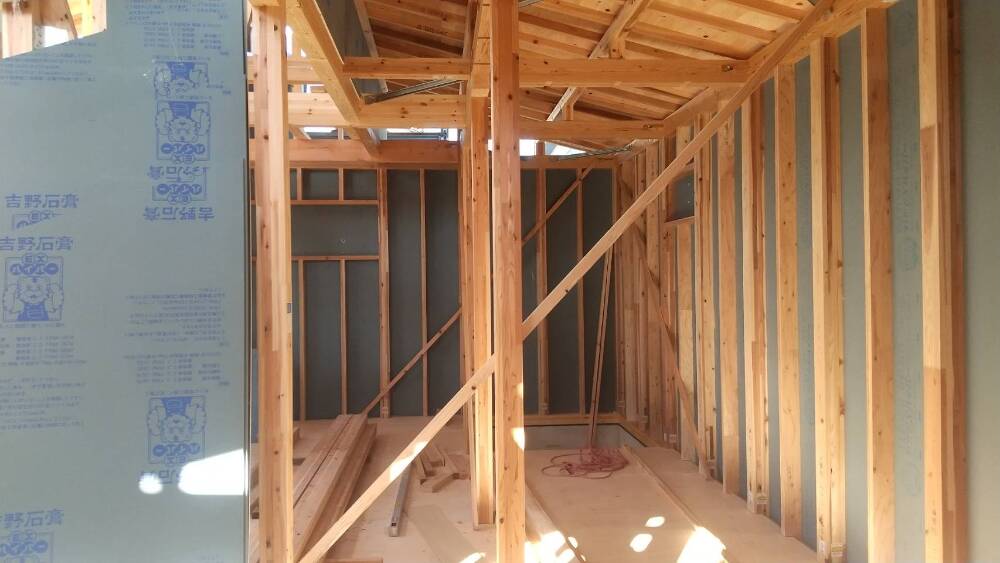

55. 2024年10月11日
内部施工状況

内部施工状況

56. 2024年10月11日
内部施工状況

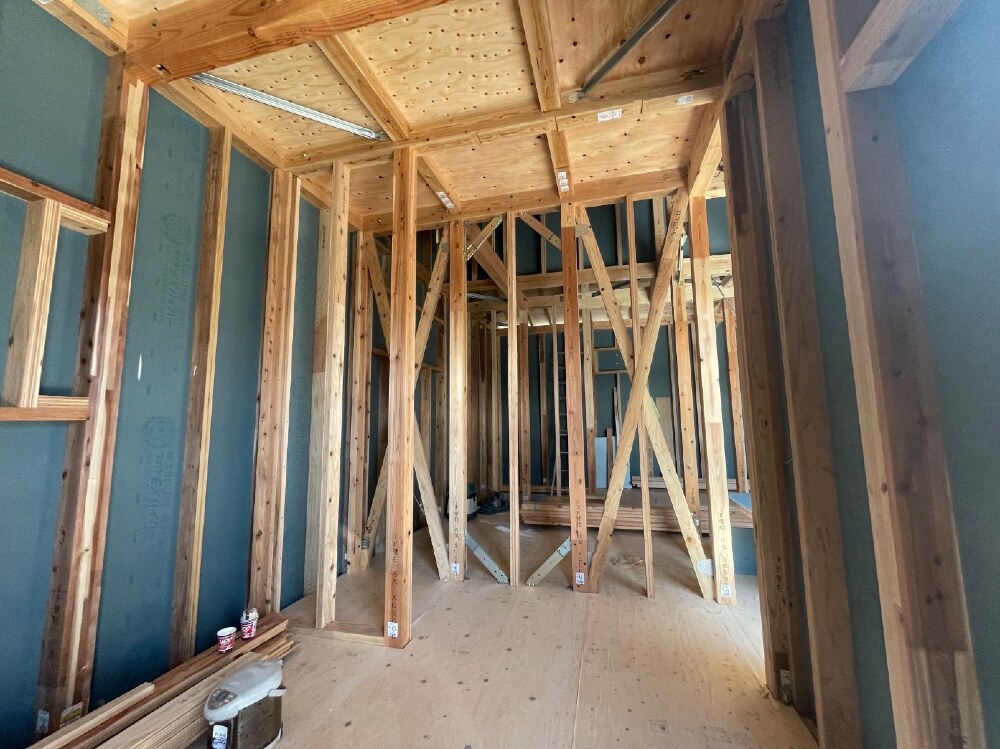

内部施工状況

57. 2024年10月11日
外部施工状況

外部施工状況

58. 2024年10月11日
外部施工状況

外部施工状況

耐力壁施工工事が完了しました。

59. 2024年10月17日
内部施工状況

内部施工状況

60. 2024年10月17日
内部施工状況

内部施工状況

制震ダンパー「MAMORYマモリ―」が取り付けられました。
地震時の震動エネルギーを瞬時に熱エネルギーに変換する、高減衰ゴムの性能を利用し、地震の揺れを吸収、放熱し、さらに、繰り返し発生する地震にも効果を発揮します。大切な住まいとご家族を守る制震装置です。

61. 2024年10月17日
内部施工状況

内部施工状況

62. 2024年10月17日
外部施工状況

外部施工状況

63. 2024年10月18日
内部施工状況

内部施工状況

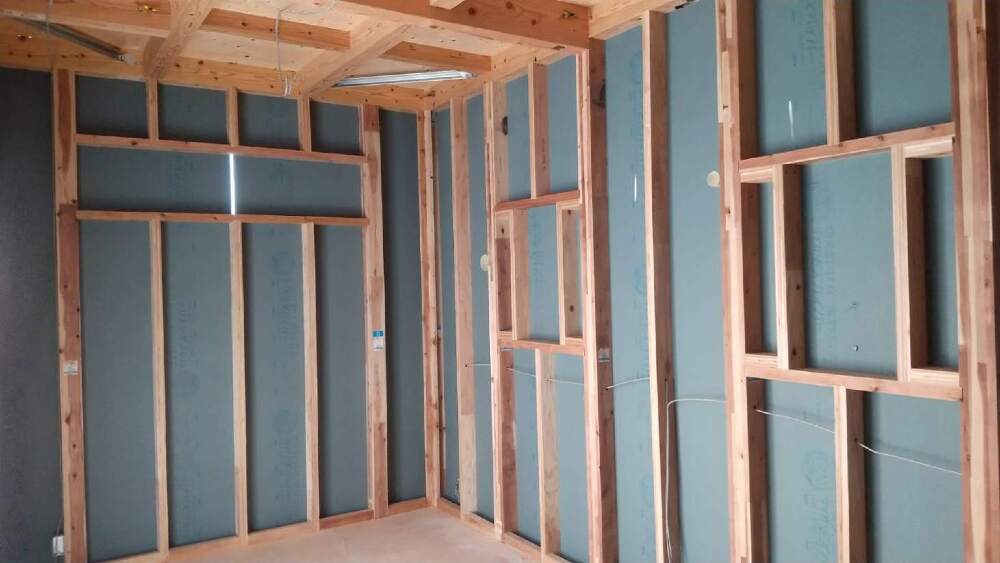

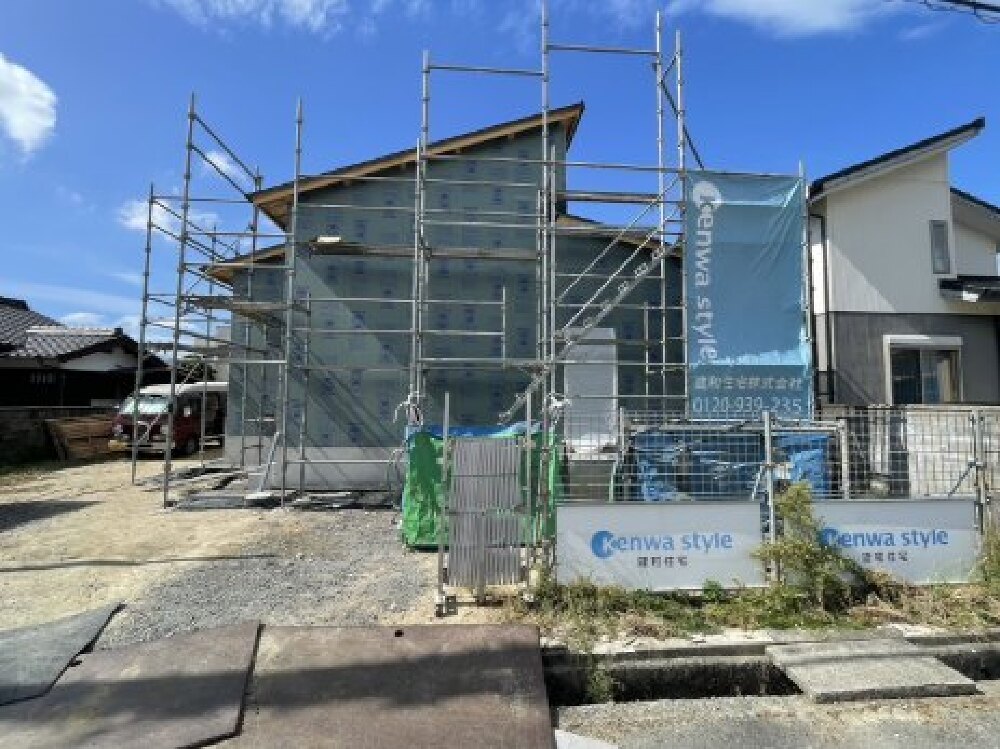

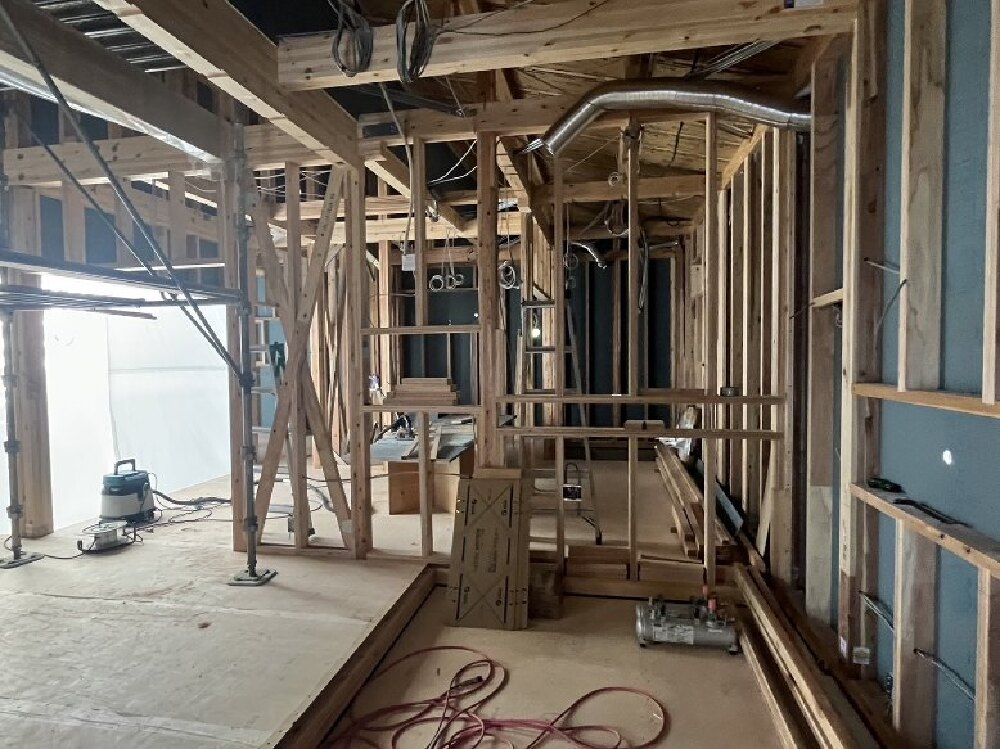

64. 2024年10月18日

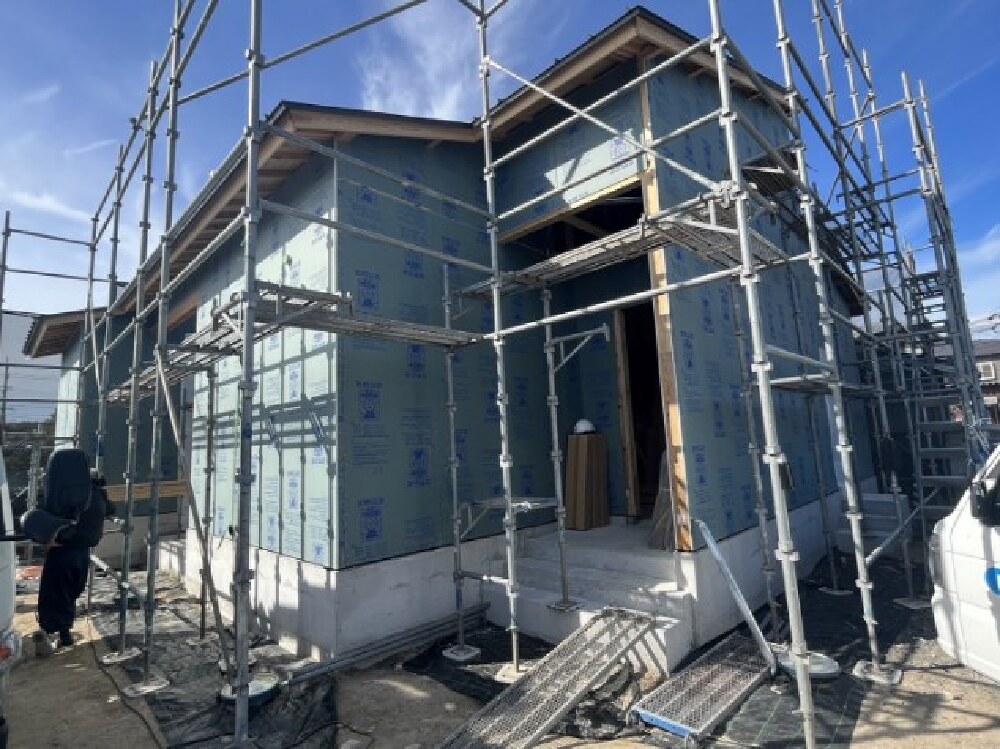

内部施工状況

内部施工状況

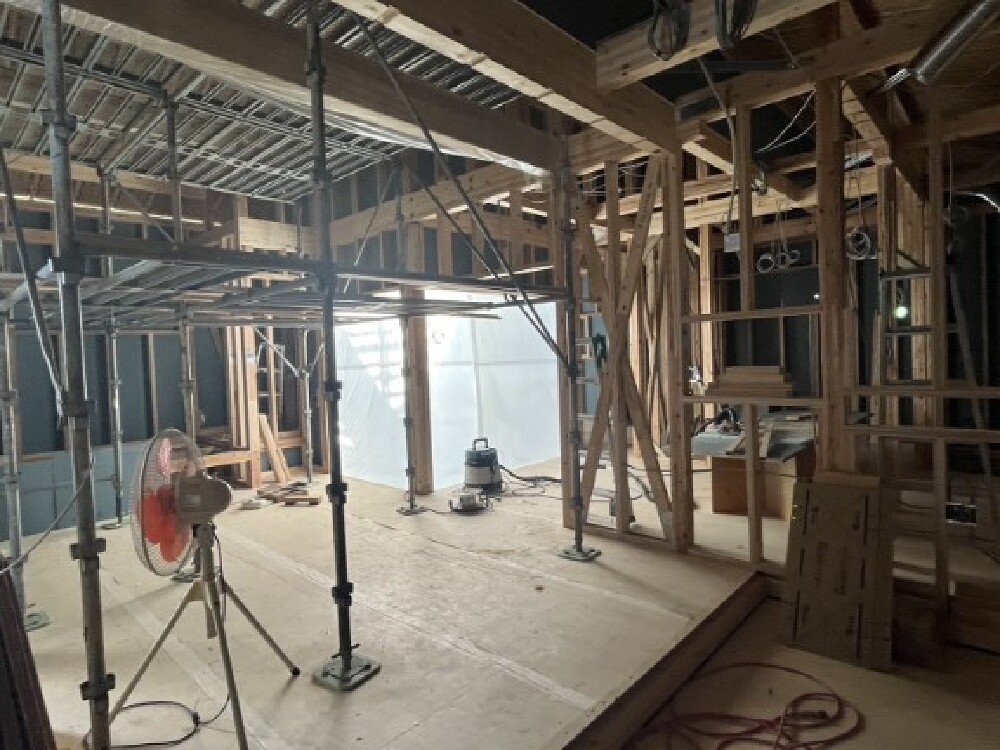

65. 2024年10月18日
内部施工状況

内部施工状況

66. 2024年10月18日
内部施工状況

内部施工状況

67. 2024年10月18日
外部施工状況

外部施工状況

68. 2024年10月18日
外部施工状況

外部施工状況

69. 2024年10月21日
内部施工状況

内部施工状況

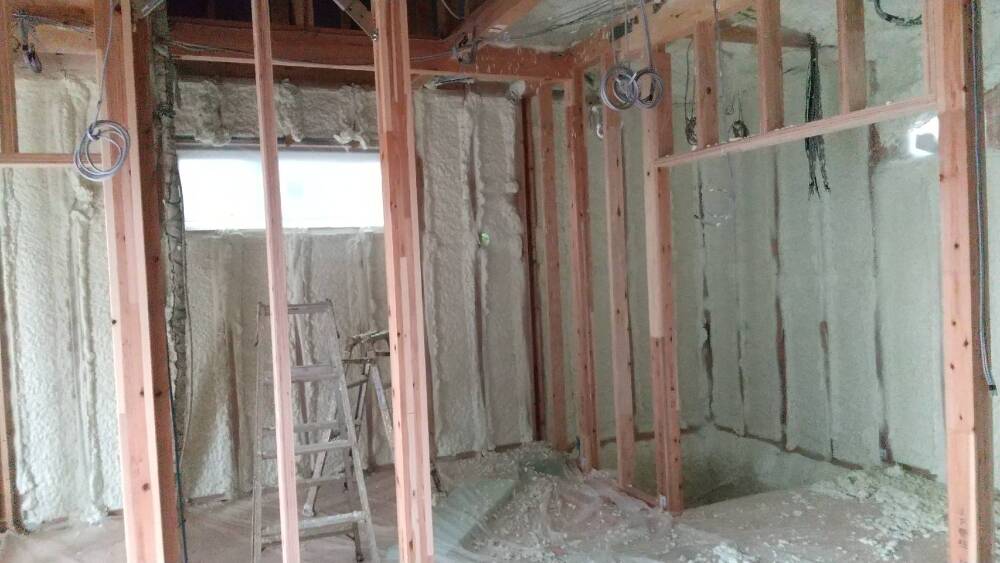

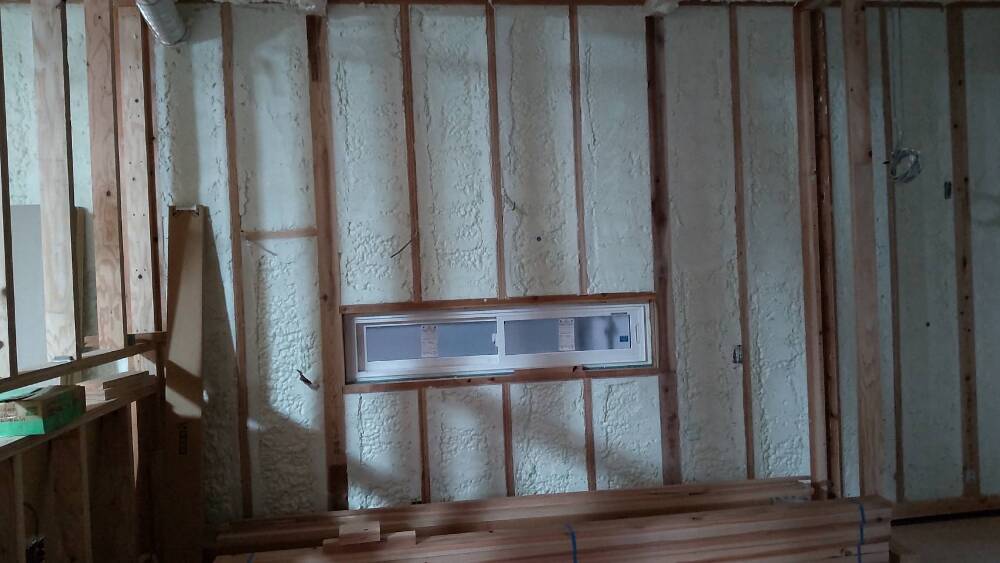

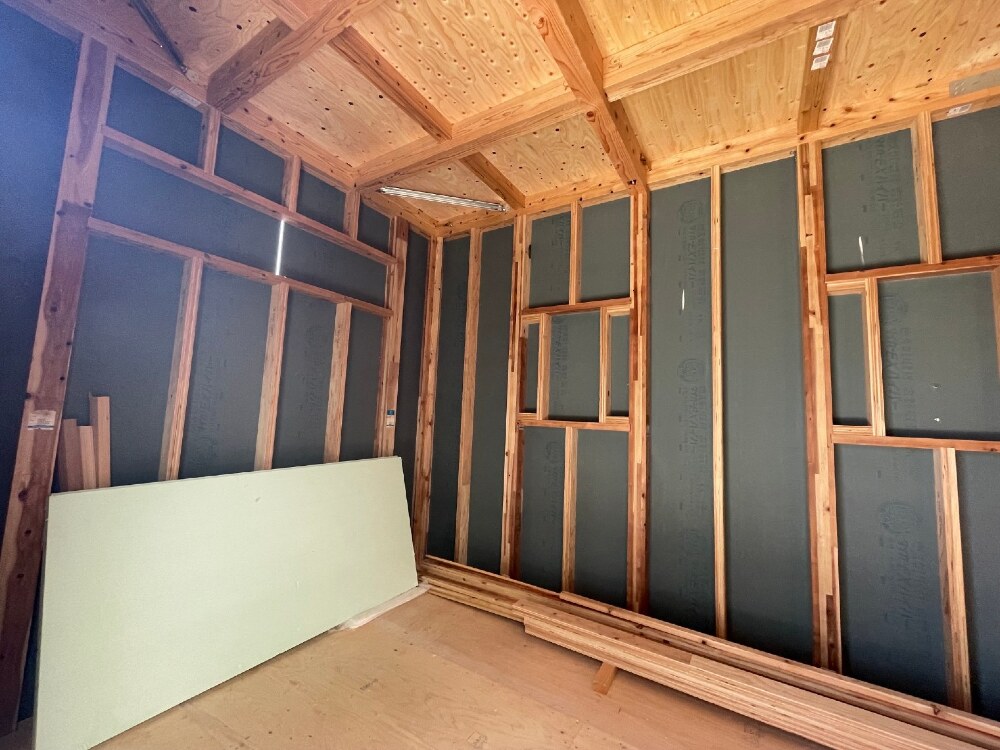

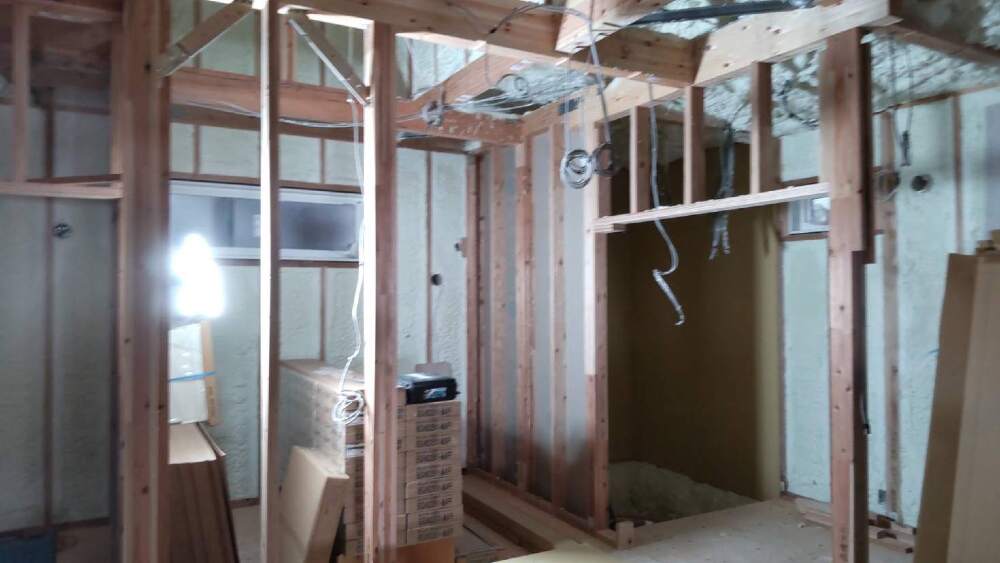

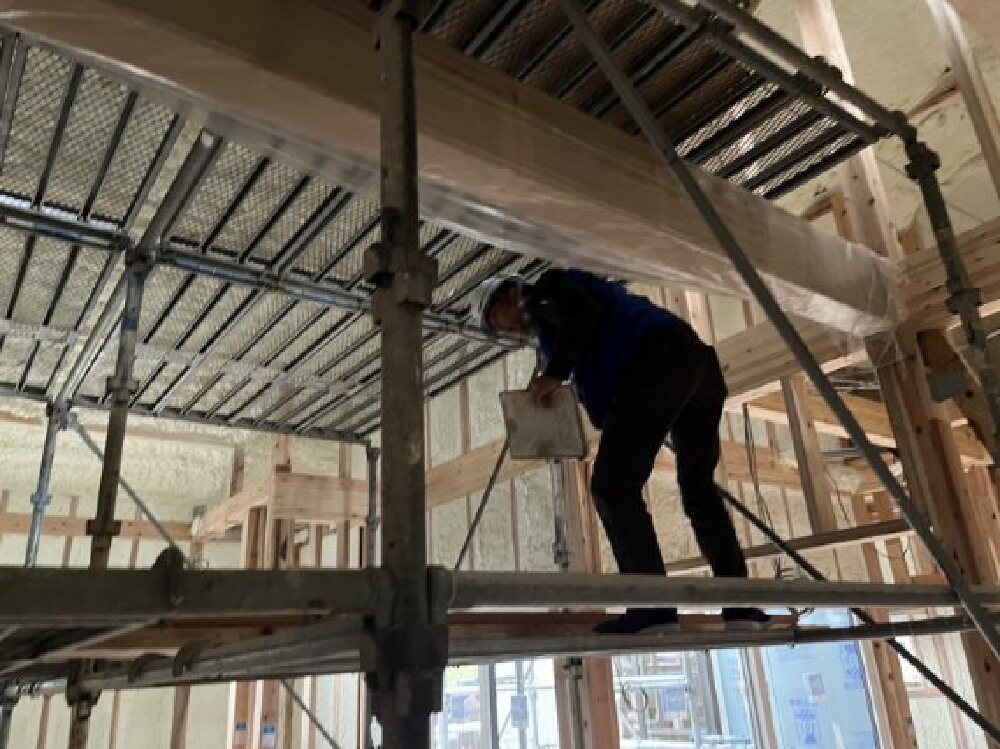

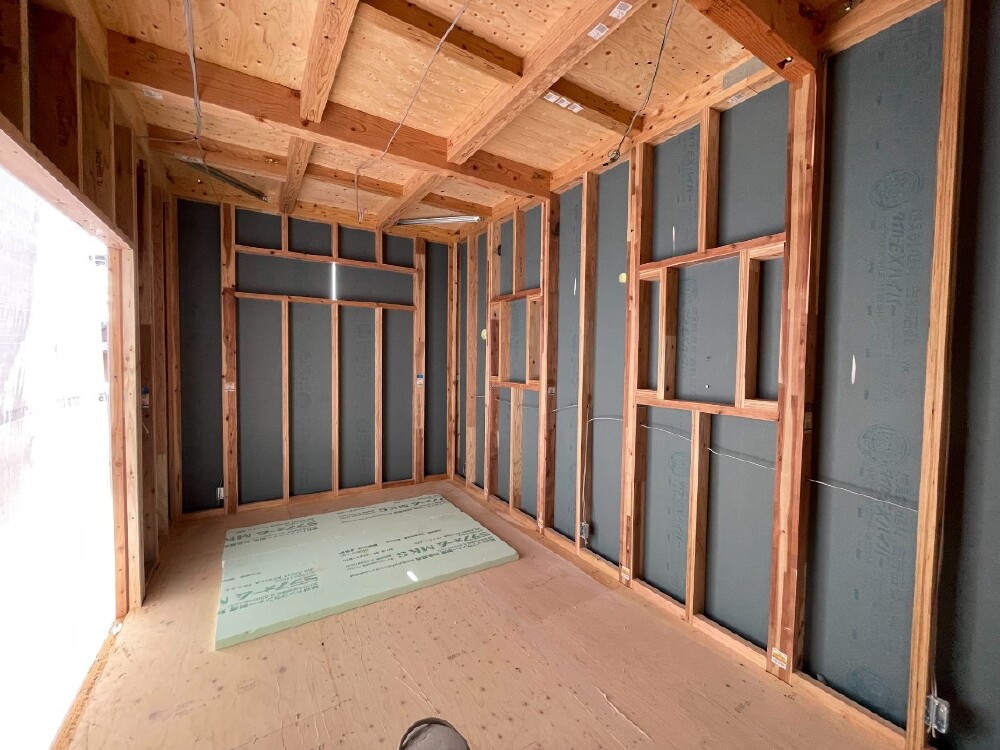

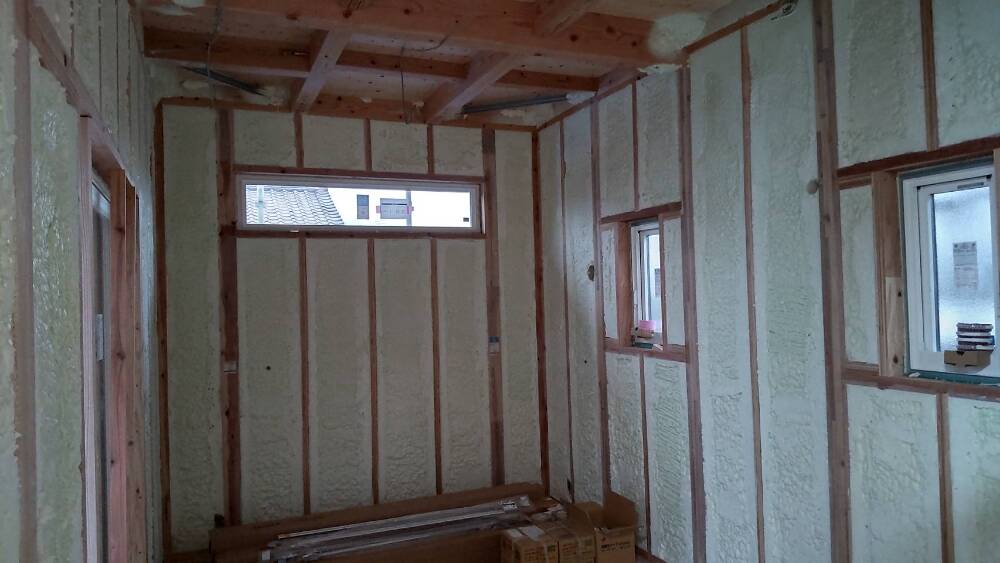

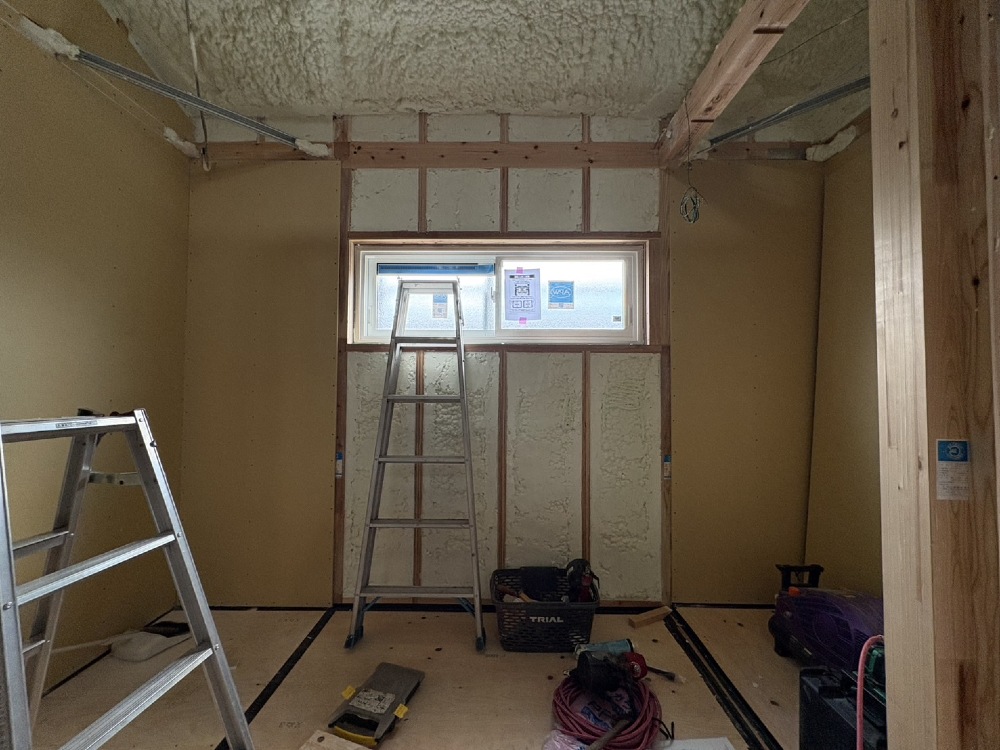

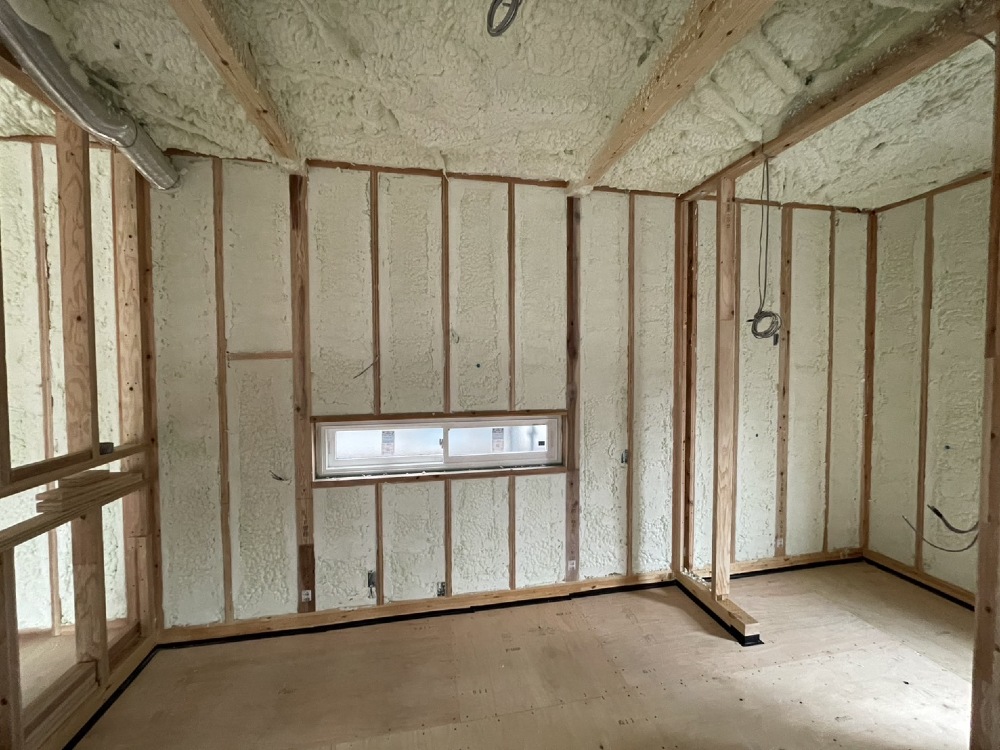

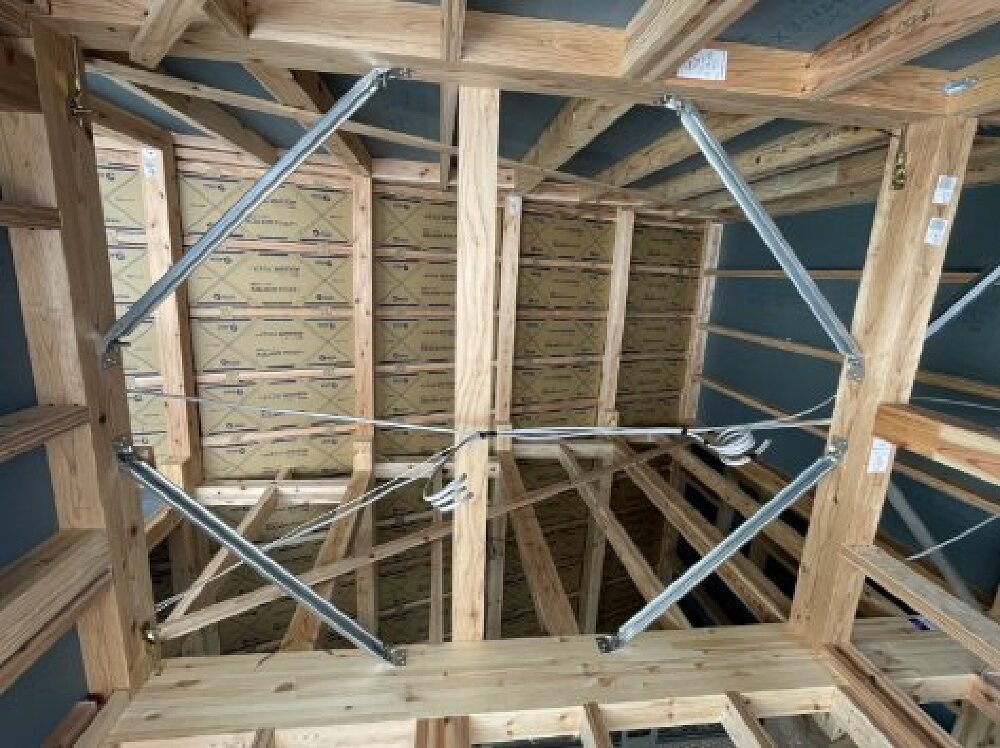

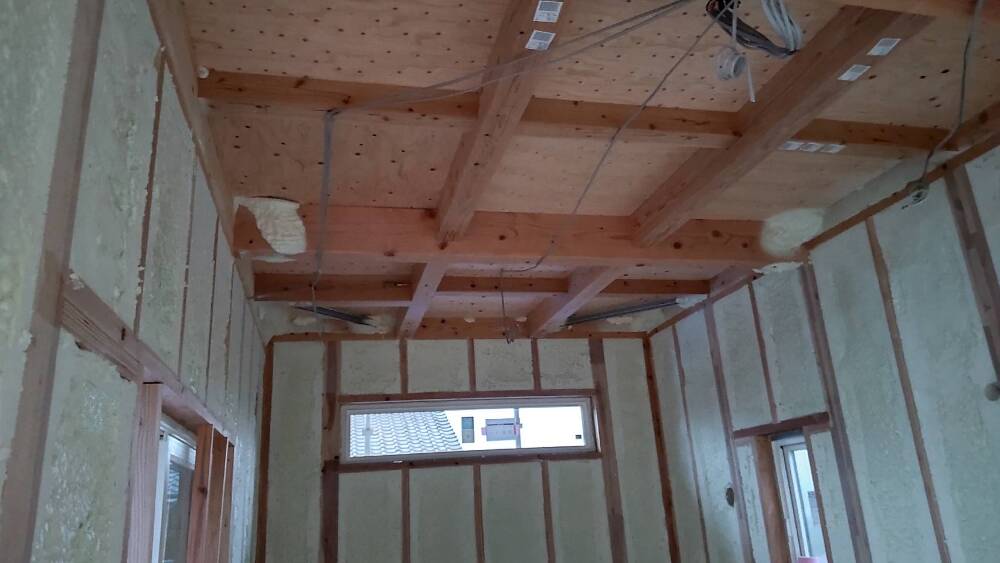

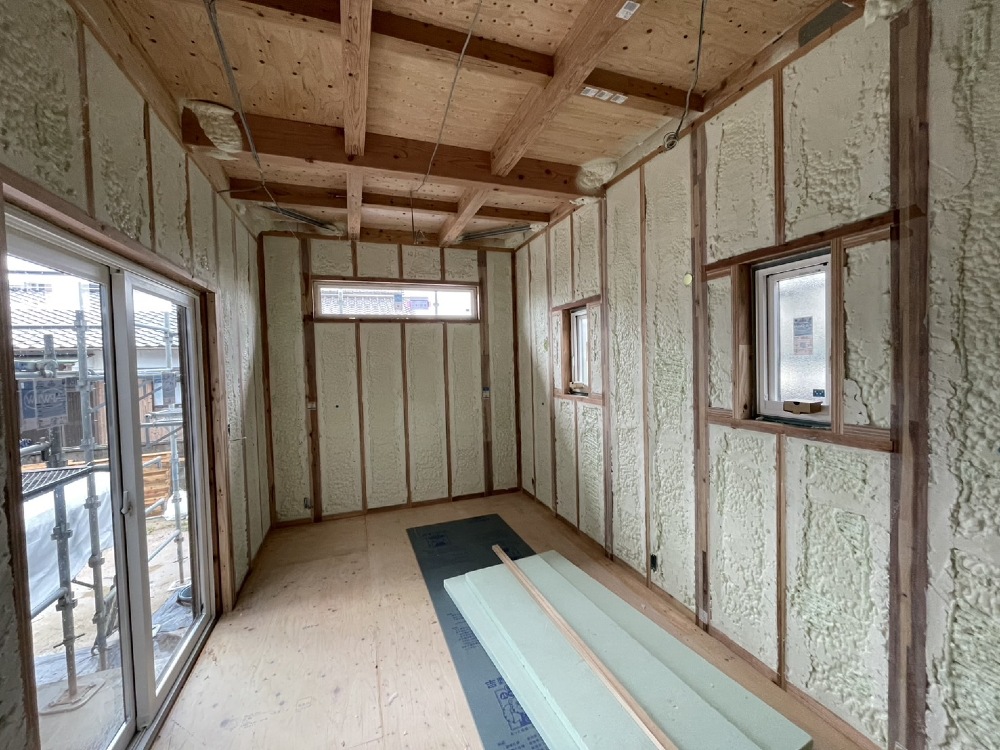

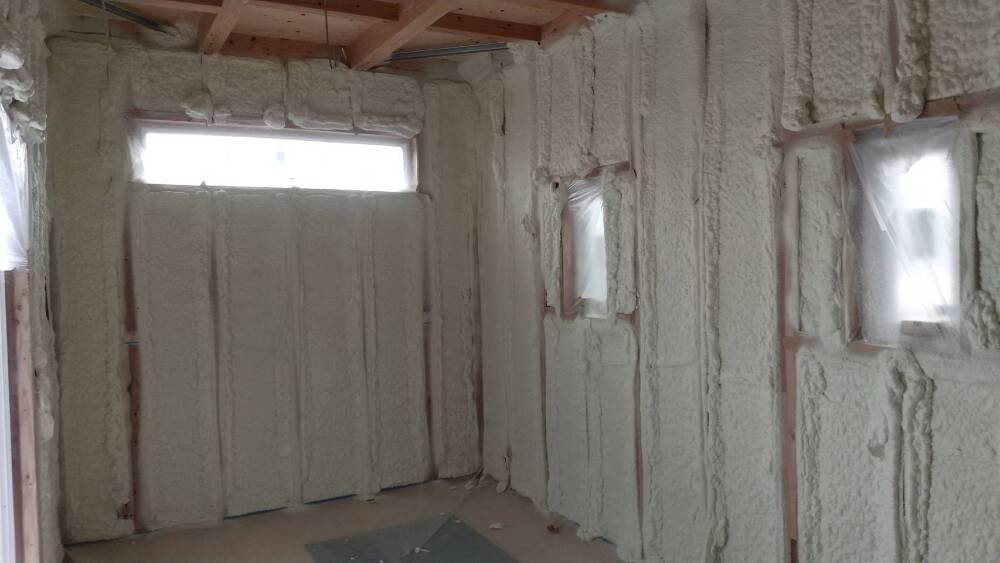

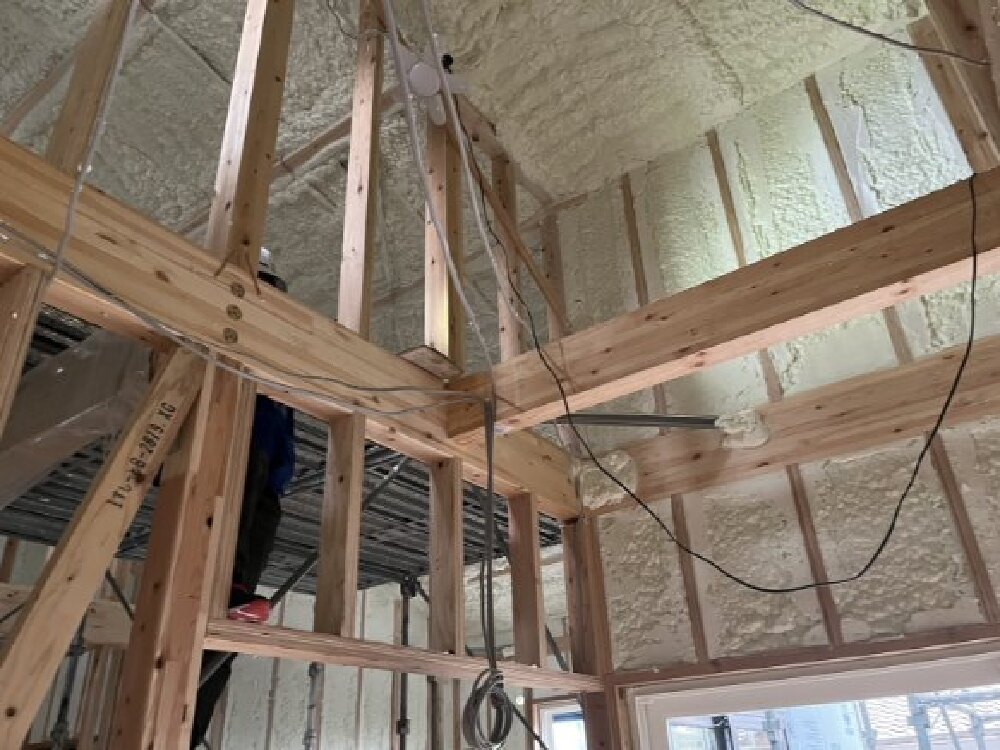

天井と壁面に断熱材「アクアフォーム」の吹付が行われました。
アクアフォームは水を使って現場で発泡させる断熱材で、細部の隙間がなく隅々まで充填することが出来る為、高性能な断熱性と気密性を確保できます。

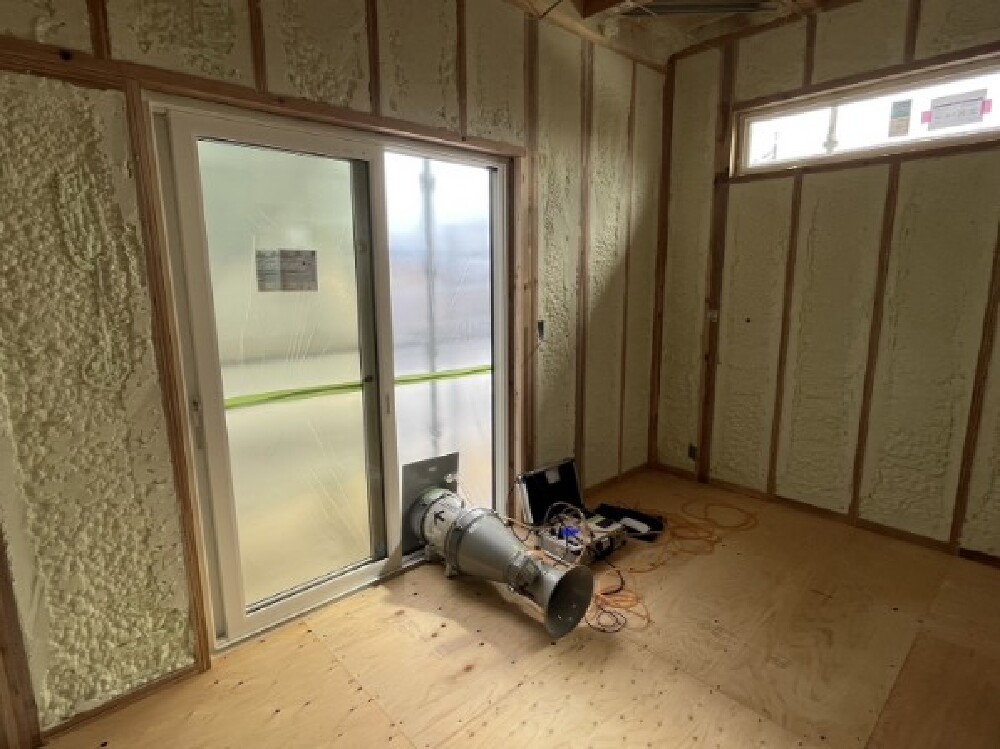

70. 2024年10月21日
内部施工状況

内部施工状況

アクアフォーム吹き付け

71. 2024年10月21日
外部施工状況

外部施工状況

72. 2024年10月22日
内部施工状況

内部施工状況

アクアフォーム吹き付けが完了しました。

73. 2024年10月22日
内部施工状況

内部施工状況

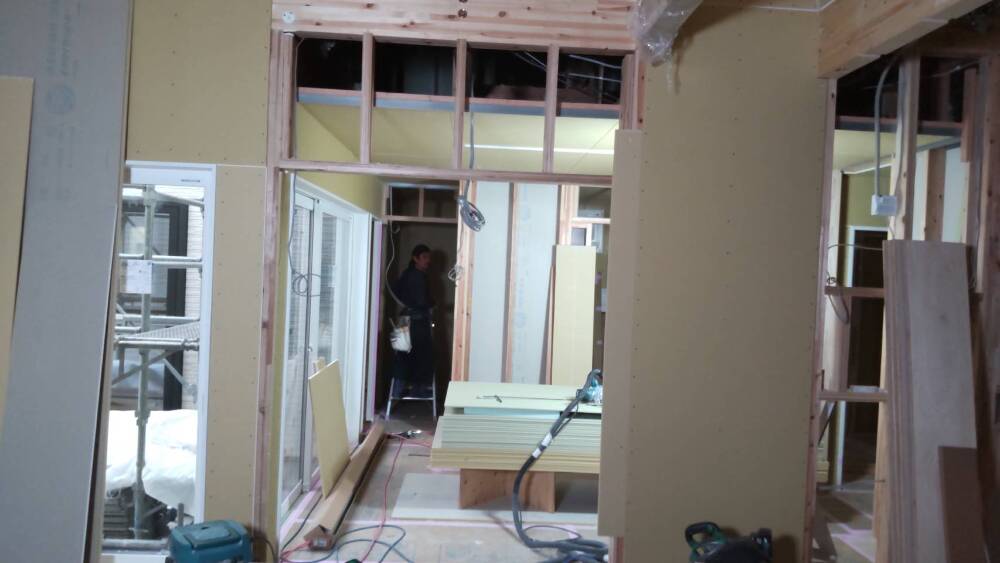

74. 2024年10月23日
内部施工状況

内部施工状況

断熱検査

75. 2024年10月23日
内部施工状況

内部施工状況

断熱検査

76. 2024年10月23日
内部施工状況

内部施工状況

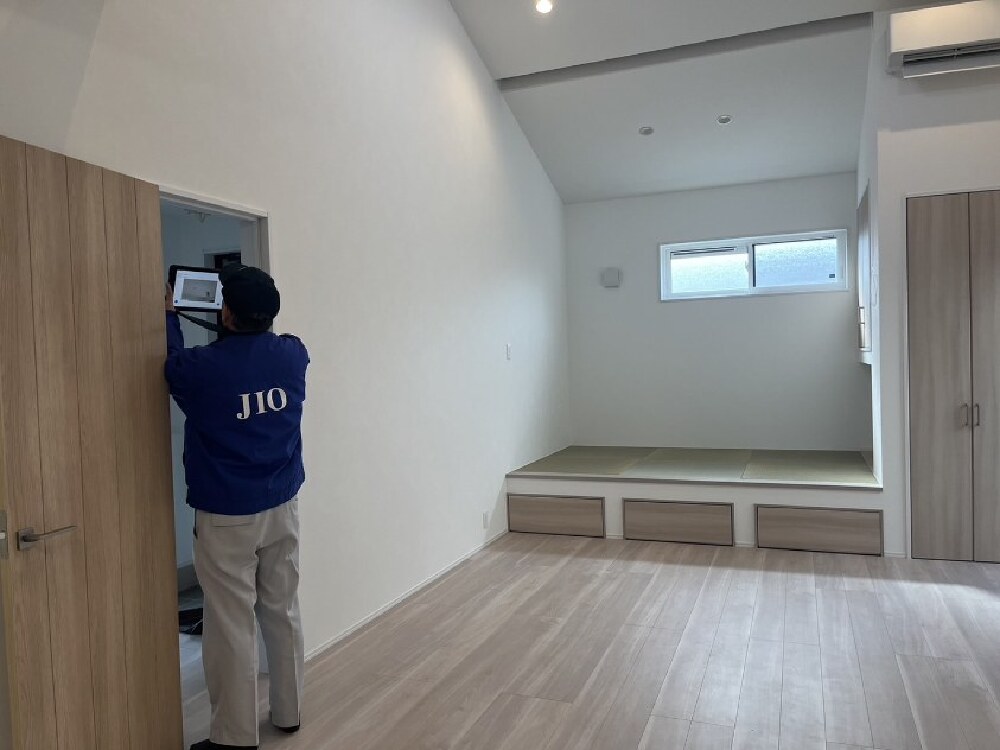

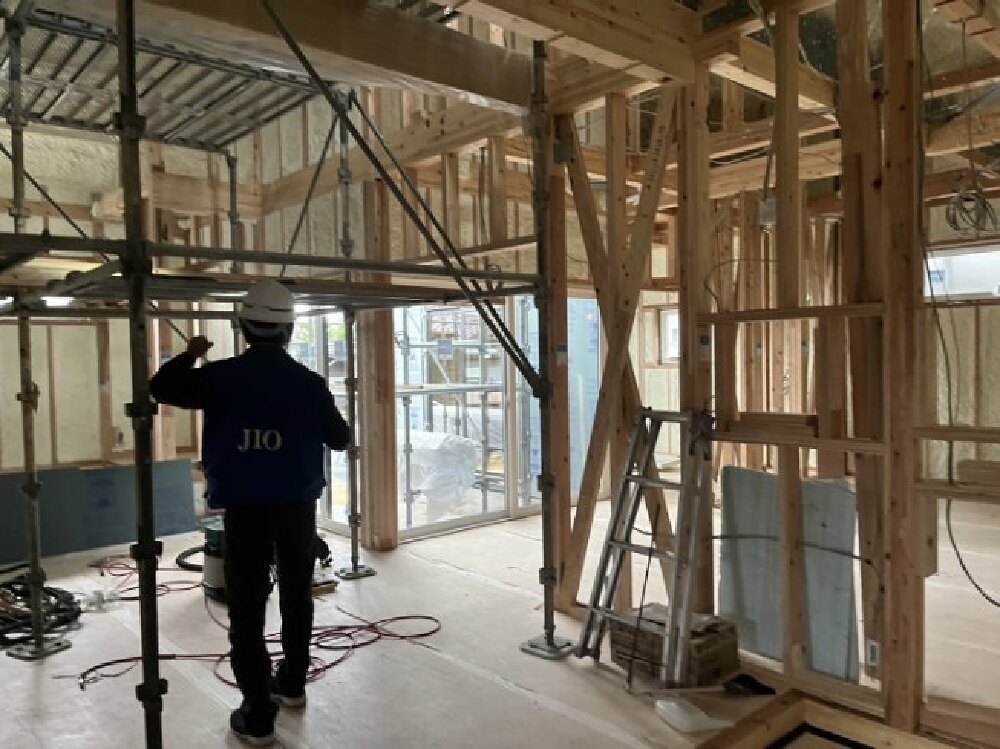

jioによる断熱検査が行われました。

77. 2024年10月23日
内部施工状況

内部施工状況

気密検査が行われました。

78. 2024年10月23日
外部施工状況

外部施工状況

断熱検査

79. 2024年10月27日
外部施工状況

外部施工状況

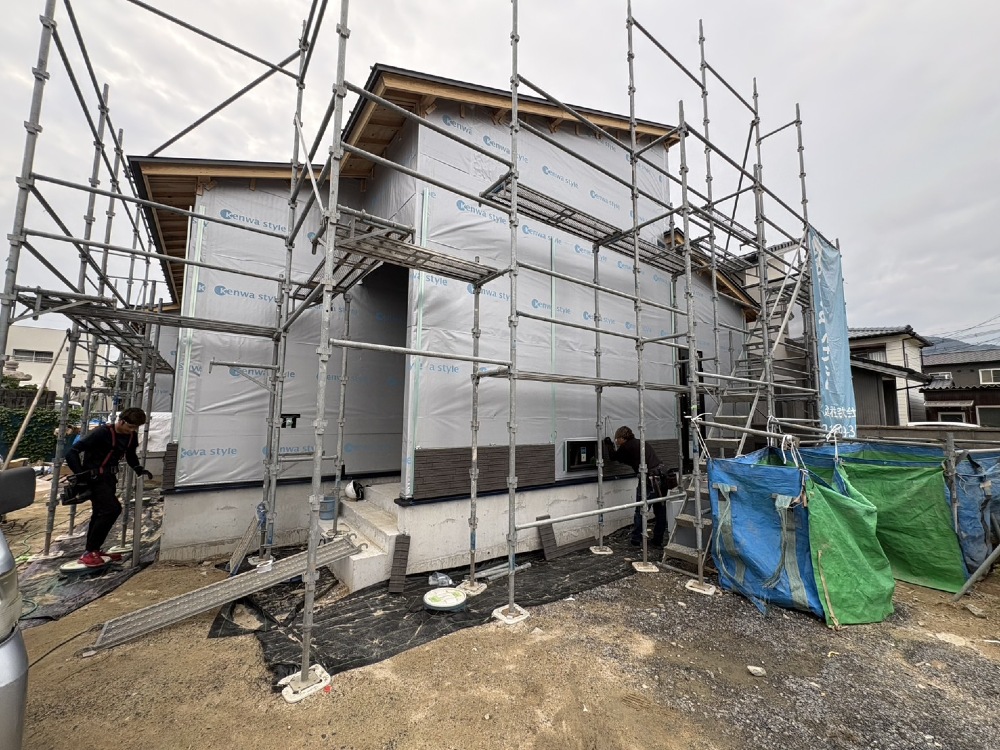

外壁サイディング貼り工事施工中です。

80. 2024年10月27日
内部施工状況

内部施工状況

石膏ボード貼り工事施工中です。

81. 2024年10月28日
内部施工状況

内部施工状況

82. 2024年10月28日
内部施工状況

内部施工状況

83. 2024年10月28日
内部施工状況

内部施工状況

84. 2024年10月28日
外部施工状況

外部施工状況

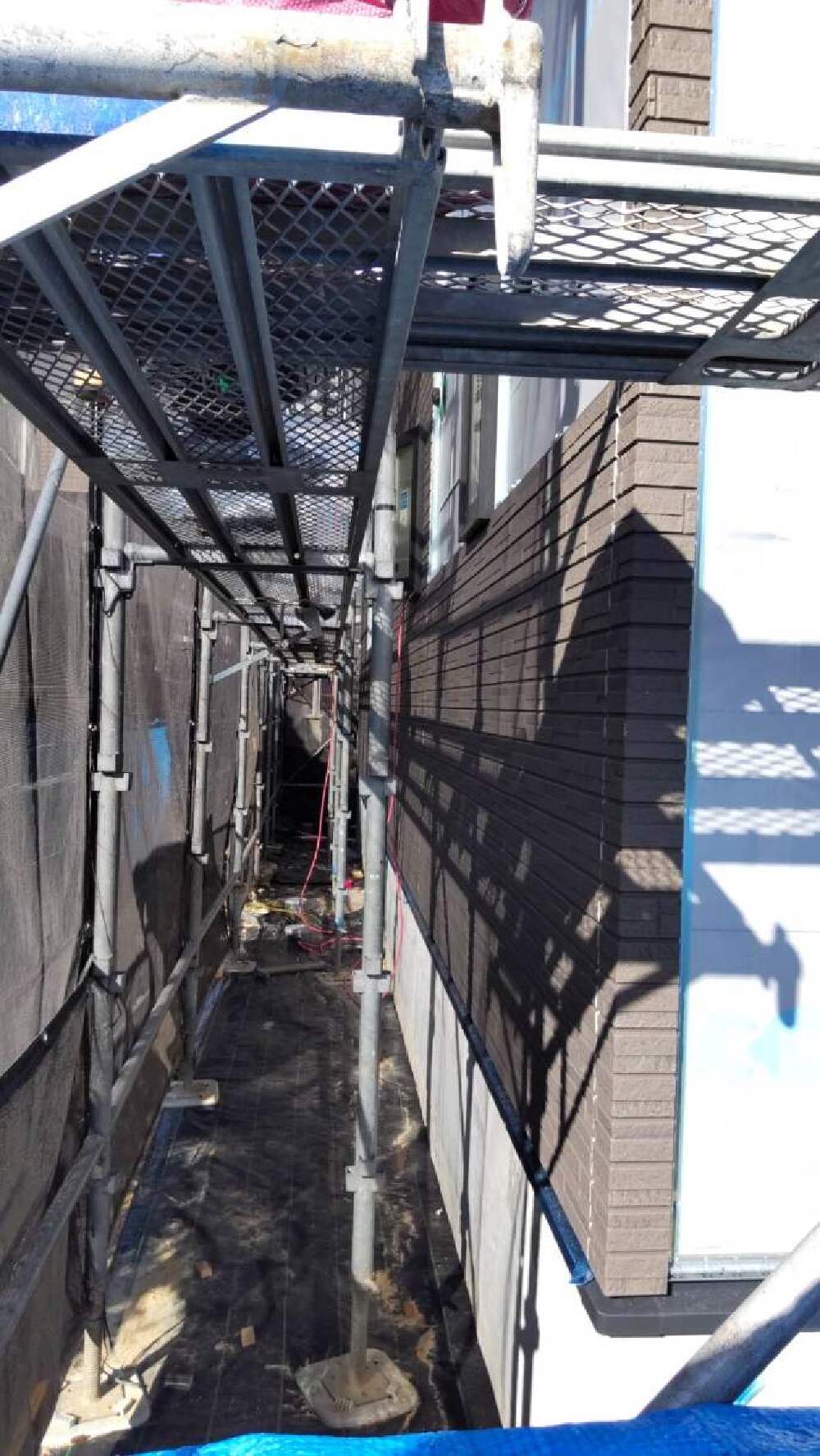

外壁サイディング貼り工事。

85. 2024年11月01日
内部施工状況

内部施工状況

86. 2024年11月06日
内部施工状況

内部施工状況

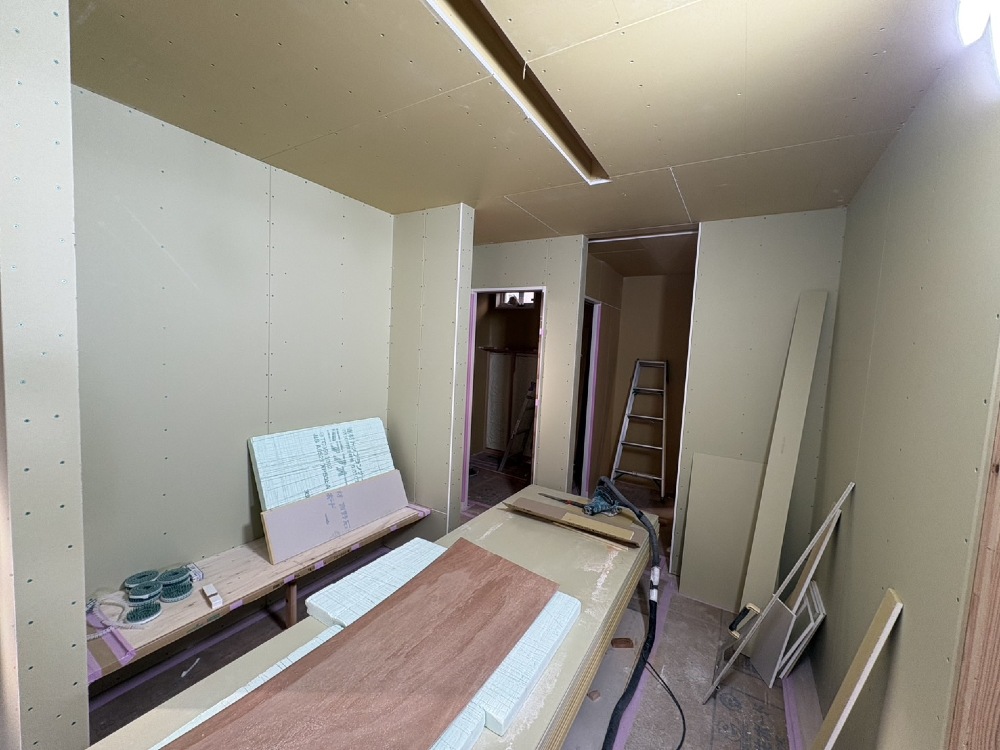

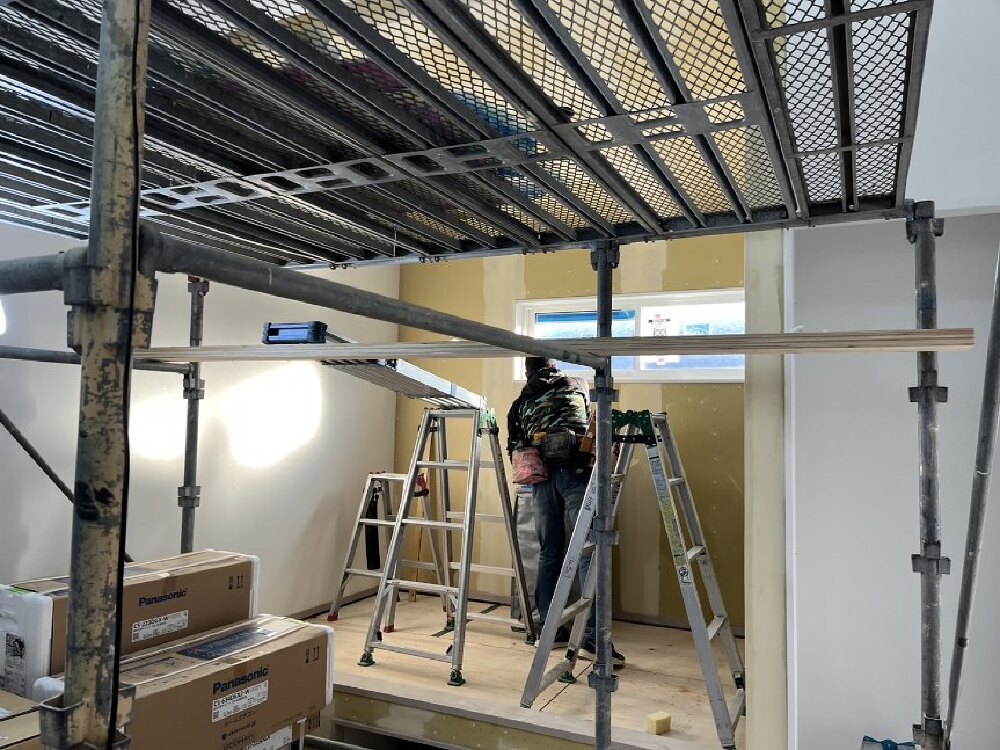

天井の石膏ボード貼り工事施工中です。

87. 2024年11月06日
内部施工状況

内部施工状況

石膏ボード貼り工事施工中です。

88. 2024年11月06日
外部施工状況

外部施工状況

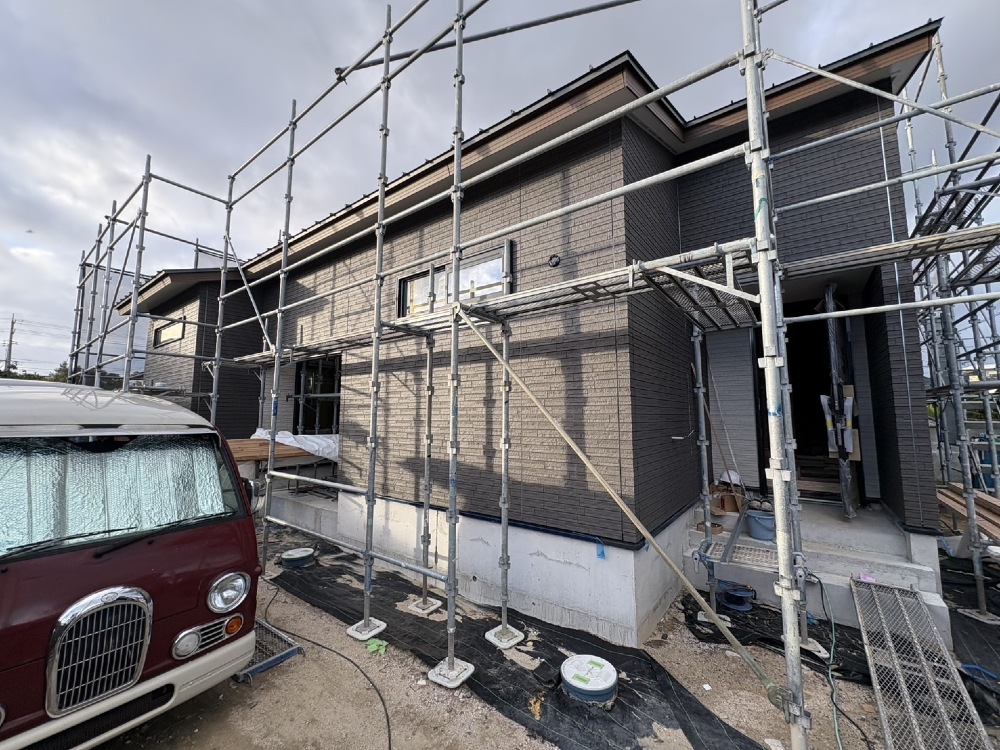

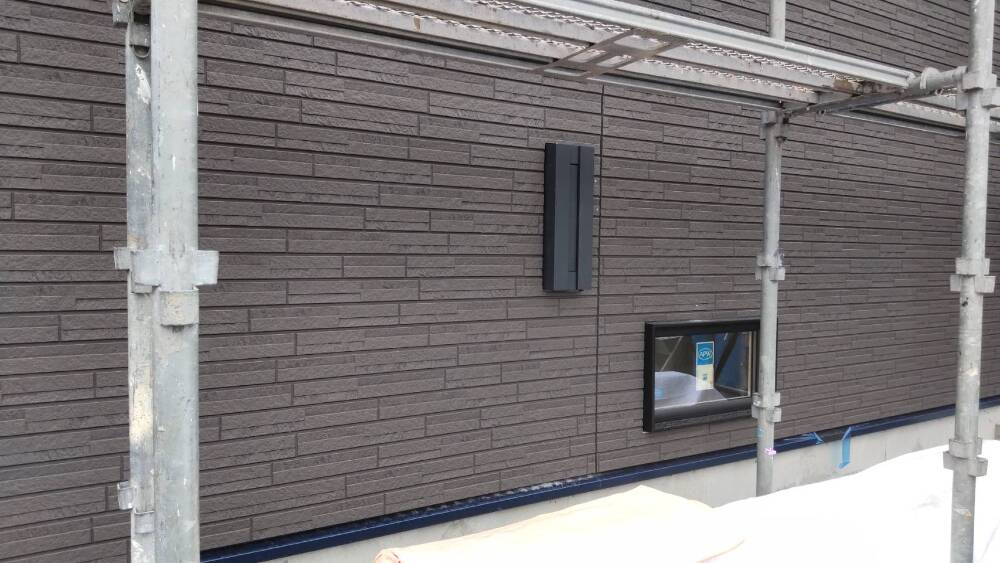

外壁サイディング貼り工事施工中です。

89. 2024年11月06日
外部施工状況

外部施工状況

外壁サイディング貼り工事

90. 2024年11月10日
内部施工状況

内部施工状況

壁面の石膏ボード貼り工事施工中です。

91. 2024年11月10日
外部施工状況

外部施工状況

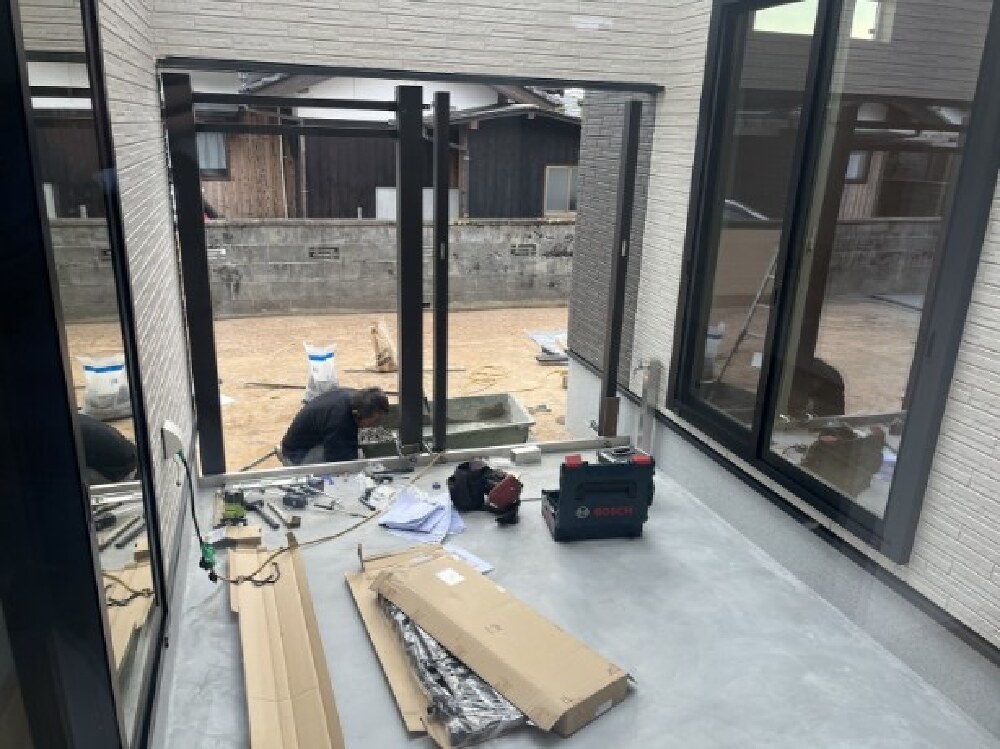

中庭の様子です。

92. 2024年11月10日
外部施工状況

外部施工状況

外壁サイディング貼り工事が進みました。

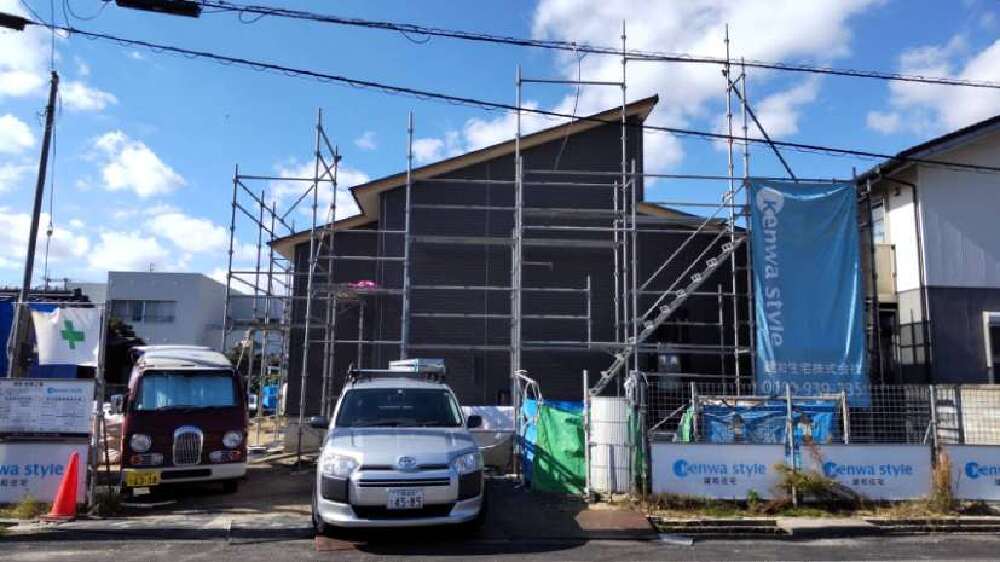

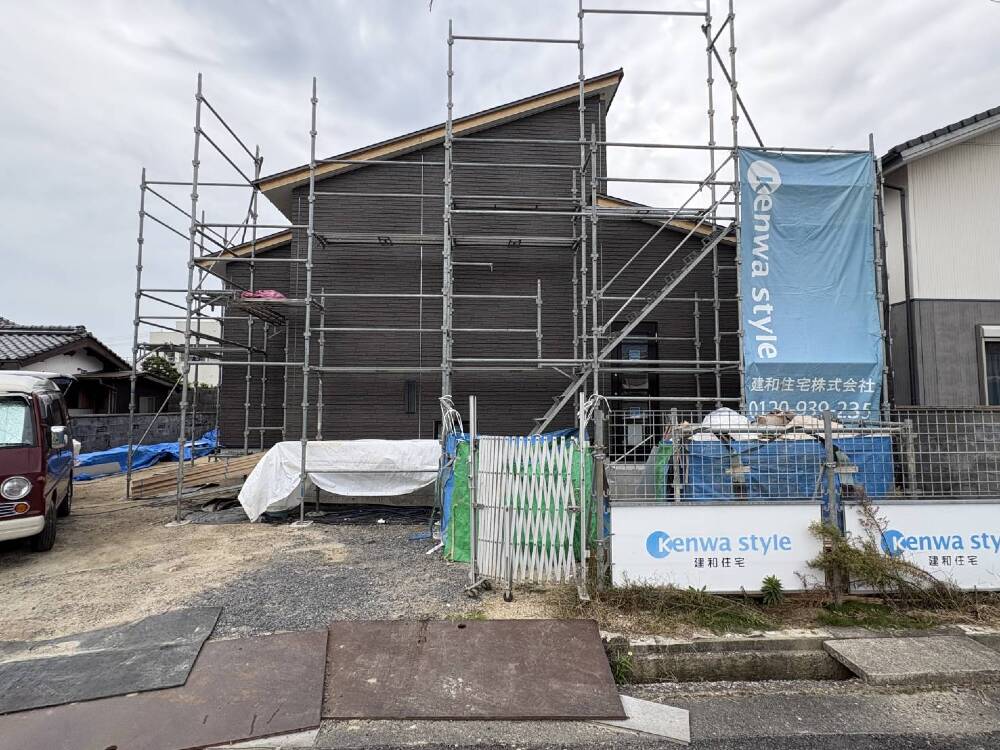

93. 2024年11月11日
内部施工状況

内部施工状況

石膏ボード貼り工事施工中です。

94. 2024年11月11日
外部施工状況

外部施工状況

95. 2024年11月11日
外部施工状況

外部施工状況

96. 2024年11月15日
外部施工状況

外部施工状況

外壁サイディング貼り工事施工中です。

97. 2024年11月15日
内部施工状況

内部施工状況

石膏ボード貼り工事施工中です。

98. 2024年11月18日
内部施工状況

内部施工状況

石膏ボード貼り工事。

99. 2024年11月18日
内部施工状況

内部施工状況

石膏ボード貼り工事。

100. 2024年11月18日
外部施工状況

外部施工状況

101. 2024年11月18日
外部施工状況

外部施工状況

102. 2024年11月29日
内部施工状況

内部施工状況

石膏ボード貼り工事施工中です。

103. 2024年11月29日
内部施工状況

内部施工状況

石膏ボード貼り工事施工中です。

104. 2024年11月29日
内部施工状況

内部施工状況

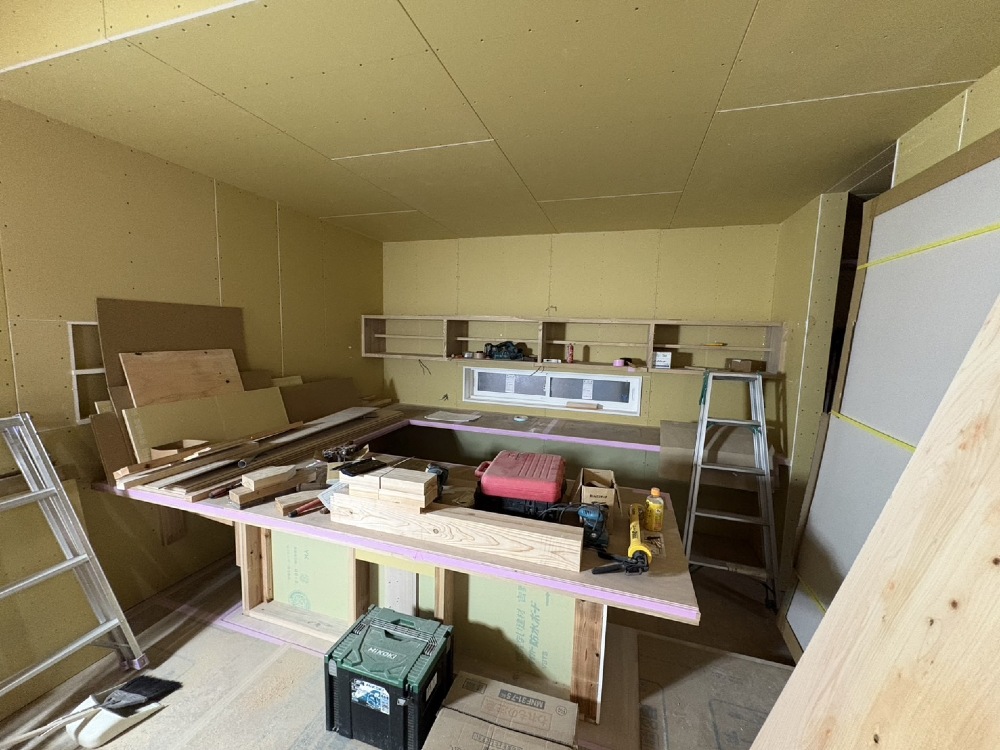

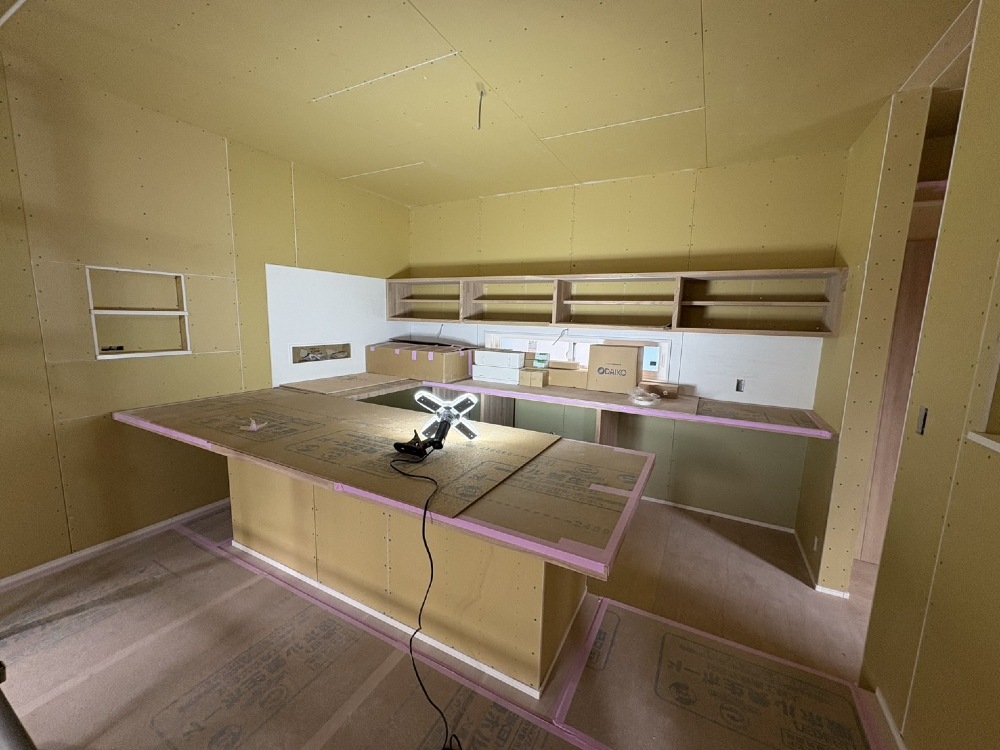

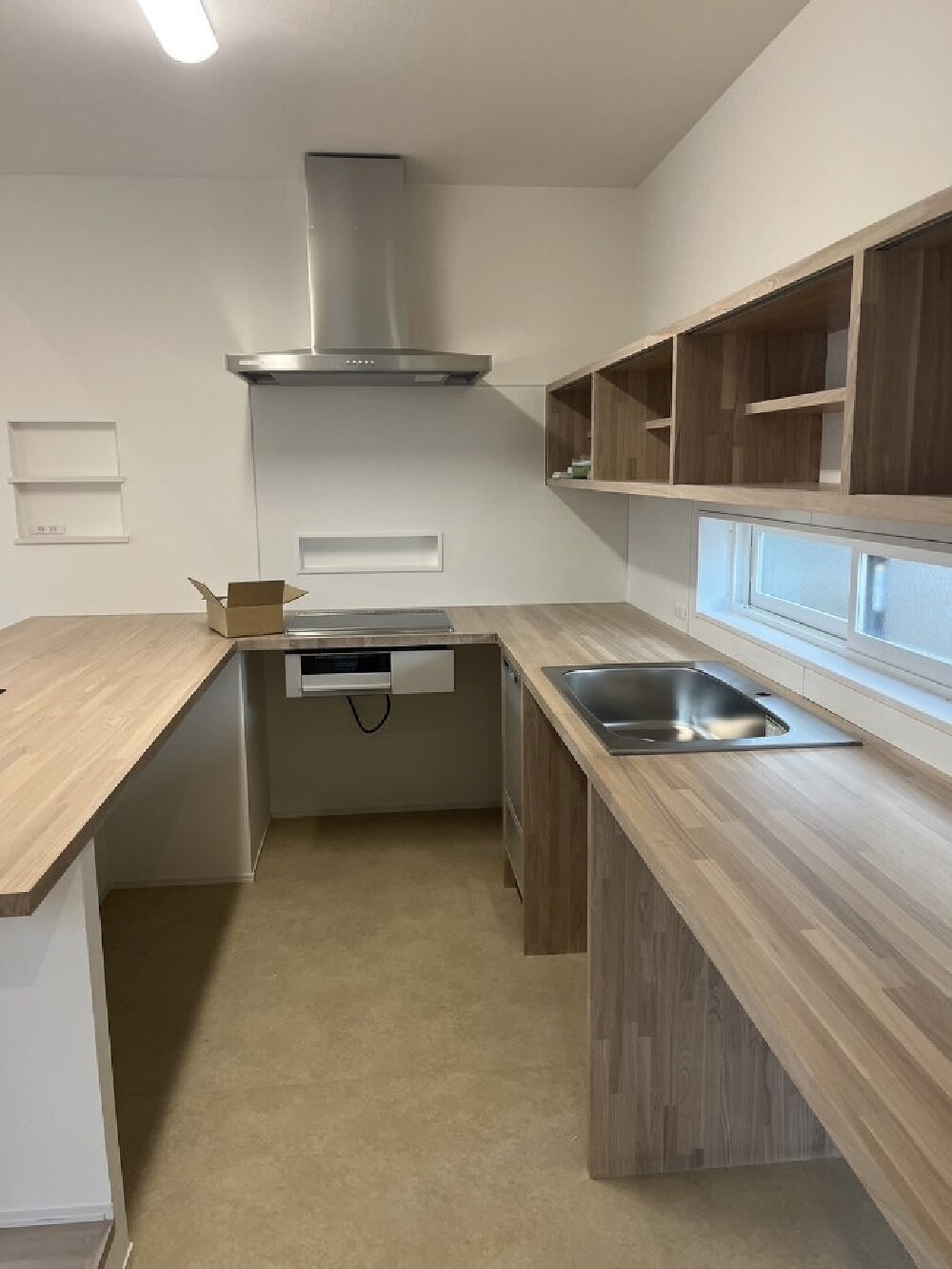

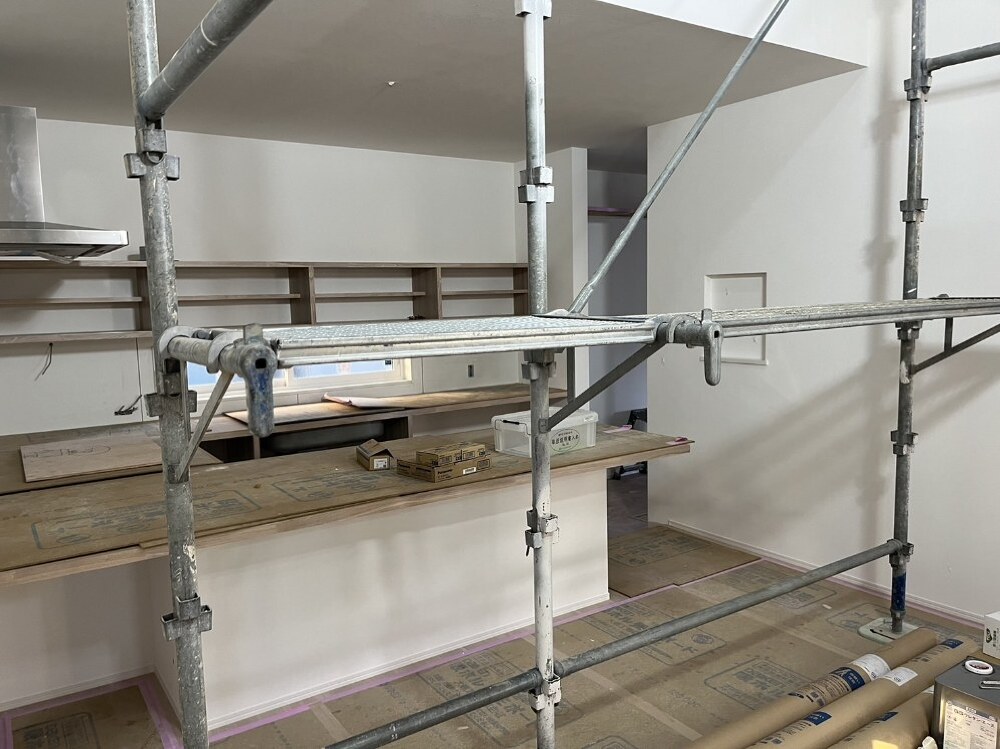

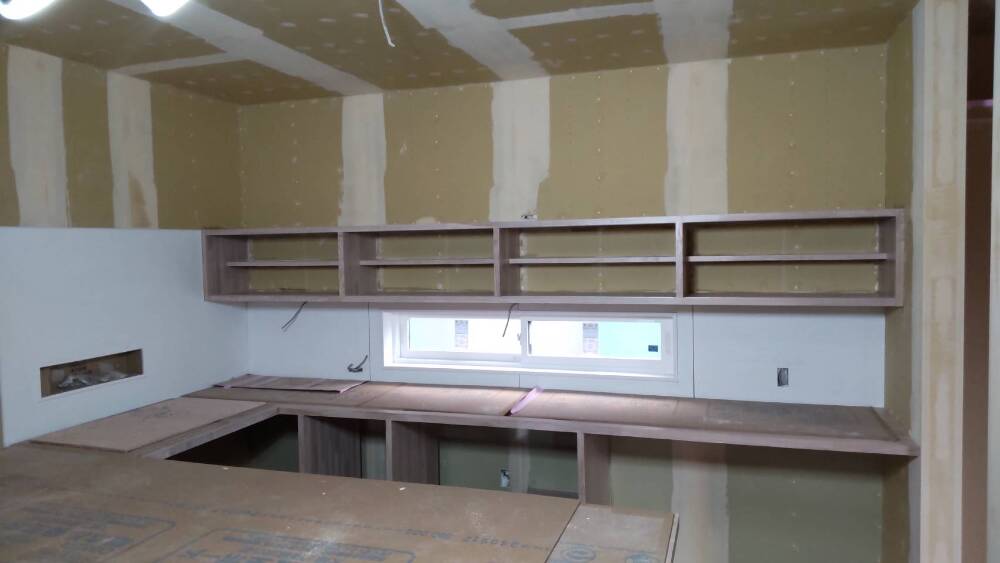

コの字キッチンが施工されています。

105. 2024年11月29日
外部施工状況

外部施工状況

106. 2024年12月05日
外部施工状況

外部施工状況

107. 2024年12月06日
外部施工状況

外部施工状況

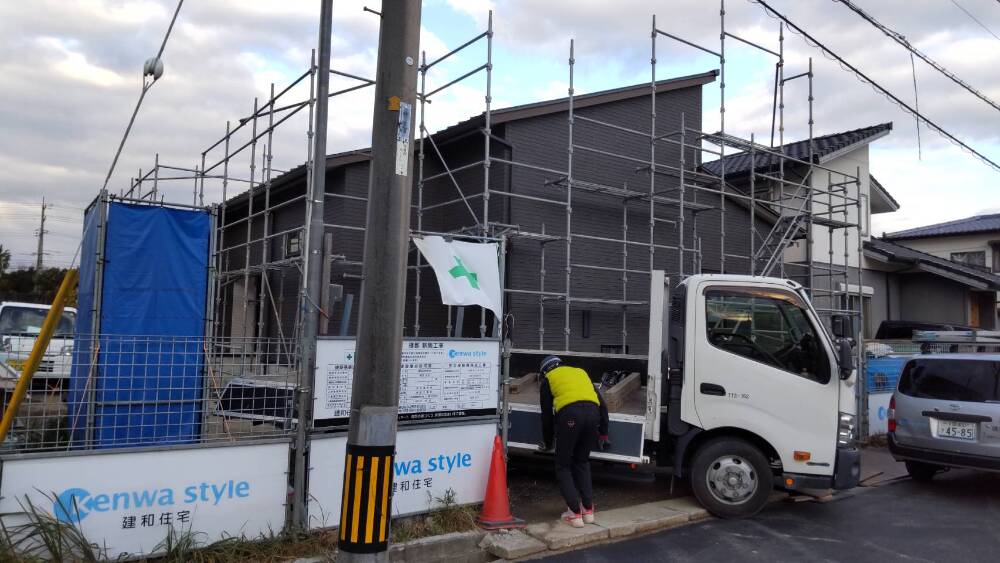

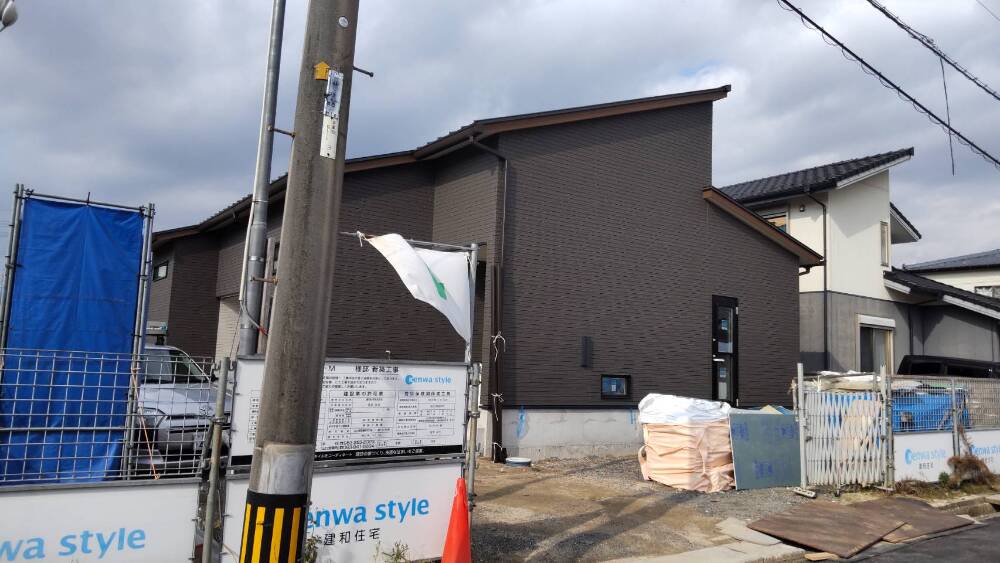

足場が撤去されました。

108. 2024年12月06日
外部施工状況

外部施工状況

足場撤去

109. 2024年12月09日
内部施工状況

内部施工状況

110. 2024年12月09日
内部施工状況

内部施工状況

111. 2024年12月09日
内部施工状況

内部施工状況

112. 2024年12月09日
内部施工状況

内部施工状況

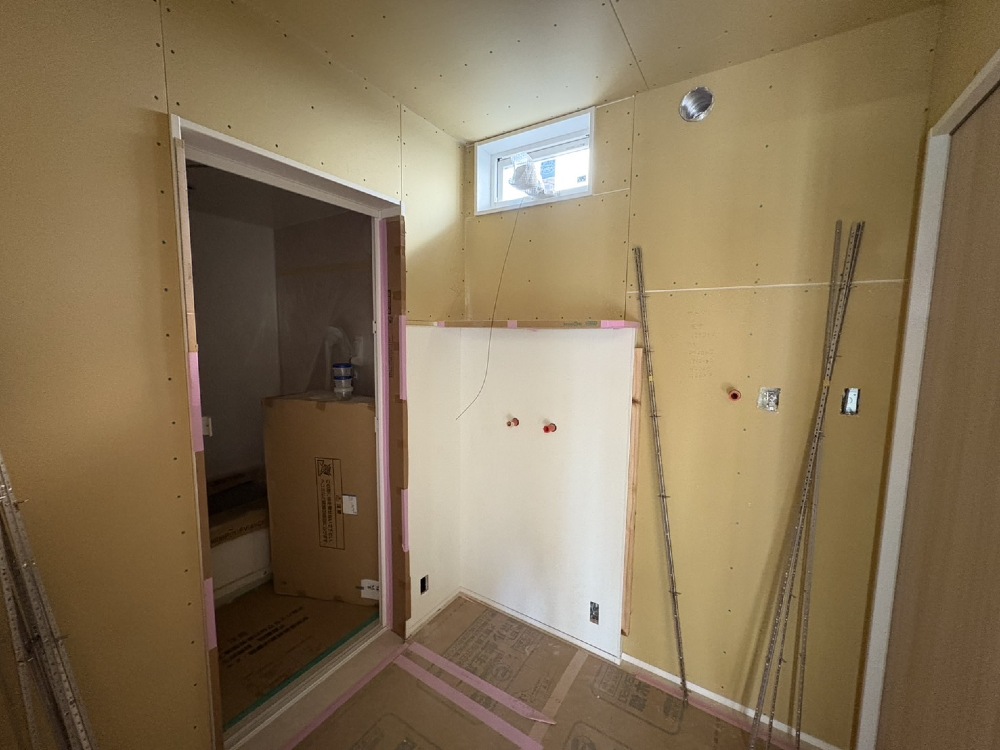

浴室の出入口の様子です。

113. 2024年12月09日
内部施工状況

内部施工状況

コの字キッチンの様子です。

114. 2024年12月09日
外部施工状況

外部施工状況

115. 2024年12月12日
内部施工状況

内部施工状況

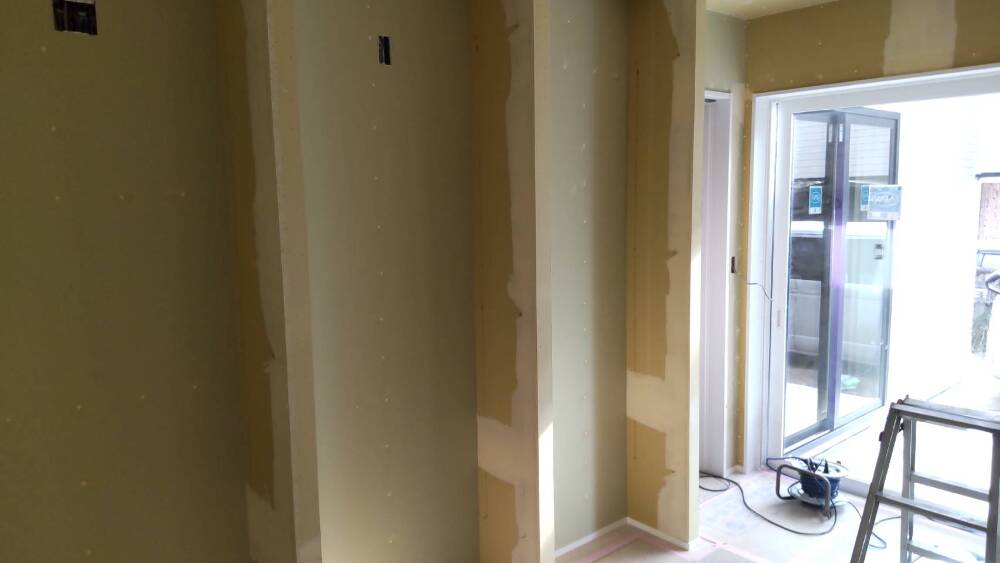

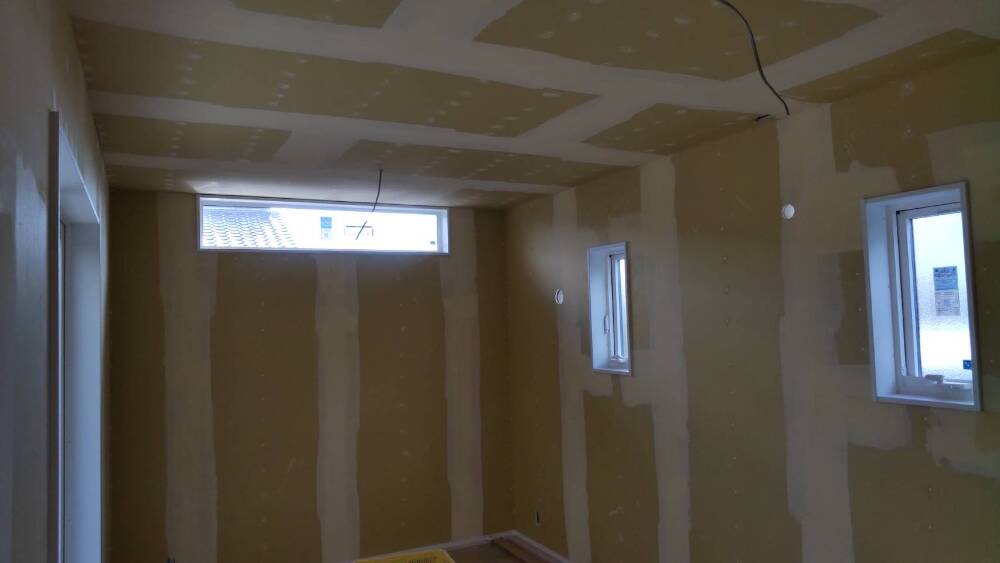

コの字キッチンの天井と壁面にパテ処理が行われています。
「パテ処理」とは、クロス貼りなどの下地処理として、不陸調整、石膏ボードの継ぎ手の目地の段差を平滑にしたり、釘やビスの穴を塞ぎ面を平にするために「パテ」という粘土の様な充填材料で埋める作業の処理のことです。

116. 2024年12月12日
内部施工状況

内部施工状況

パテ処理

117. 2024年12月12日
内部施工状況

内部施工状況

パテ処理

118. 2024年12月12日
外部施工状況

外部施工状況

玄関ポーチの左官工事中です。

119. 2024年12月12日
外部施工状況

外部施工状況

120. 2024年12月12日
外部施工状況

外部施工状況

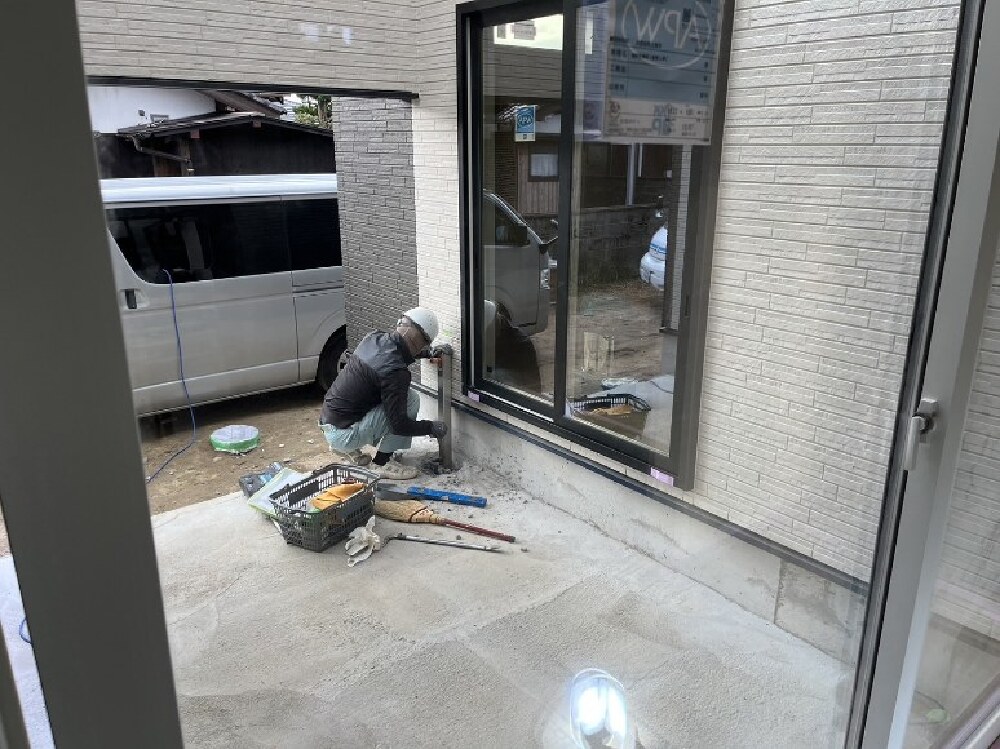

立水栓の取り付け工事を行っています。

121. 2024年12月19日
外部施工状況

外部施工状況

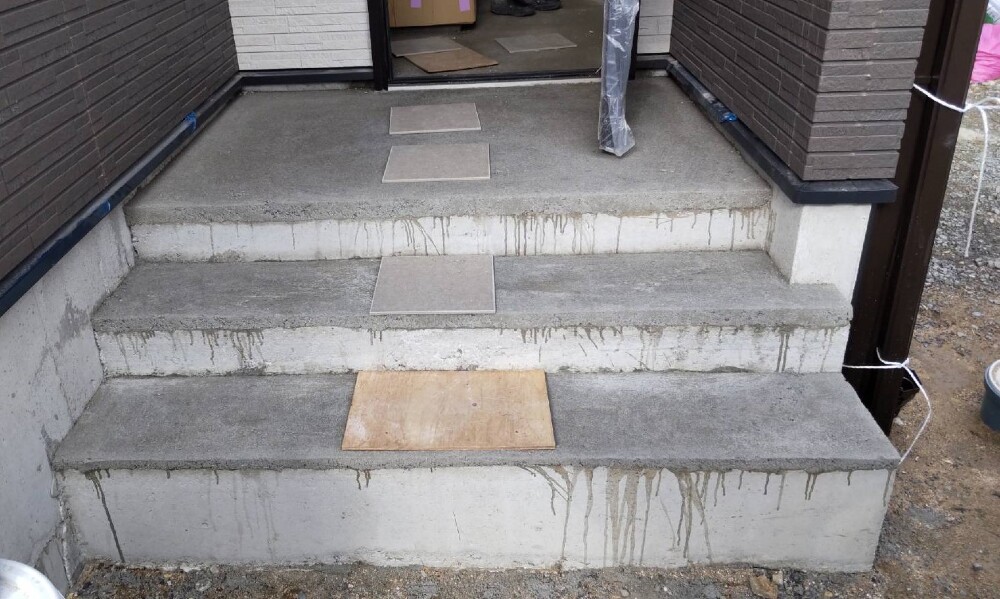

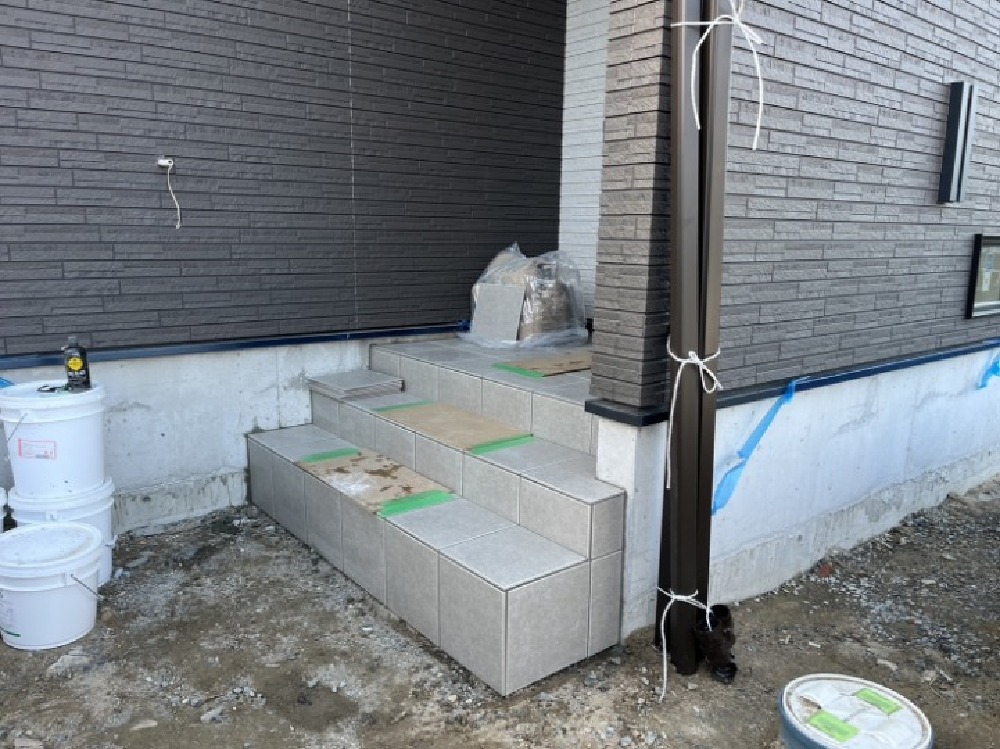

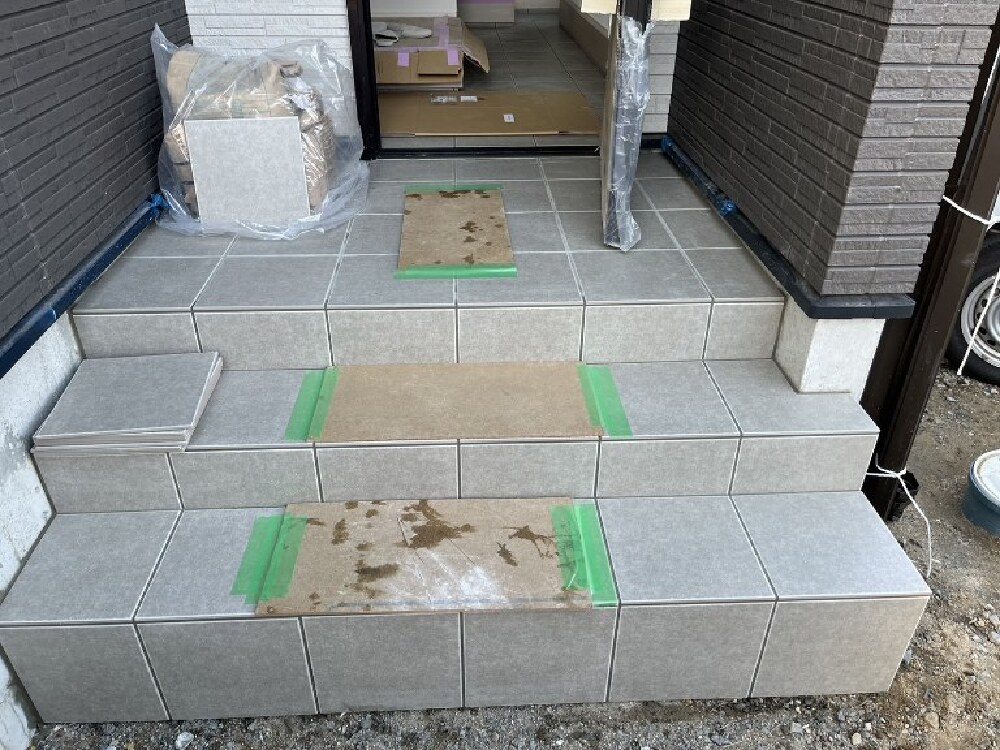

玄関ポーチのタイル貼り工事が施工されました。

122. 2024年12月19日
外部施工状況

外部施工状況

タイル貼り工事

123. 2024年12月19日
内部施工状況

内部施工状況

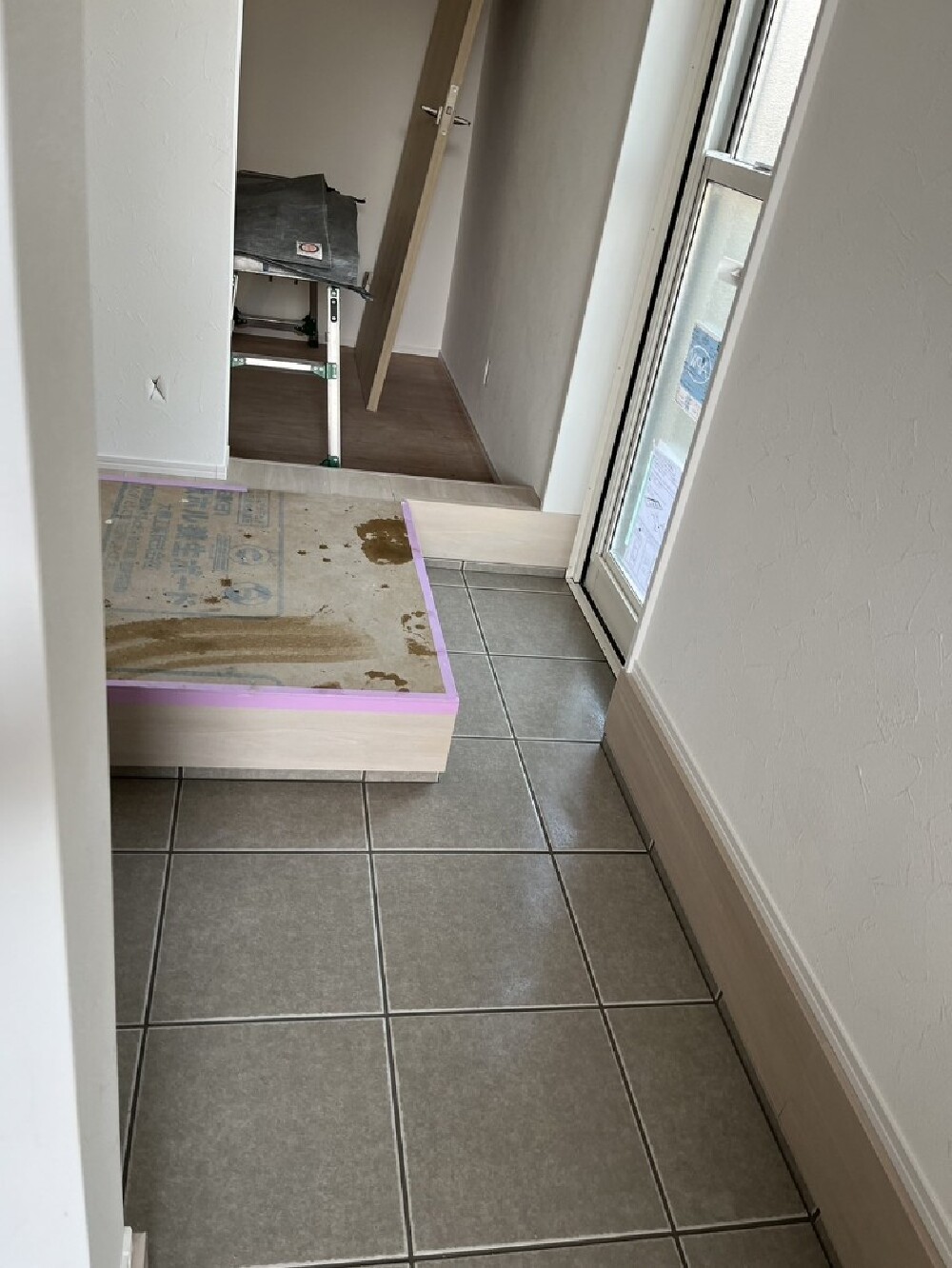

玄関内部の様子です。

124. 2024年12月19日
内部施工状況

内部施工状況

コの字キッチン周辺のクロス貼り工事が施工されました。

125. 2024年12月19日
内部施工状況

内部施工状況

クロス貼り工事施工中です。

126. 2024年12月26日
外部施工状況

外部施工状況

外構工事

127. 2024年12月26日
外部施工状況

外部施工状況

外構工事施工中です。

128. 2024年12月26日
内部施工状況

内部施工状況

クリーニング

129. 2024年12月26日
内部施工状況

内部施工状況

クリーニング

130. 2024年12月26日
内部施工状況

内部施工状況

クリーニング

131. 2024年12月26日
内部施工状況

内部施工状況

クリーニング

132. 2024年12月26日
内部施工状況

内部施工状況

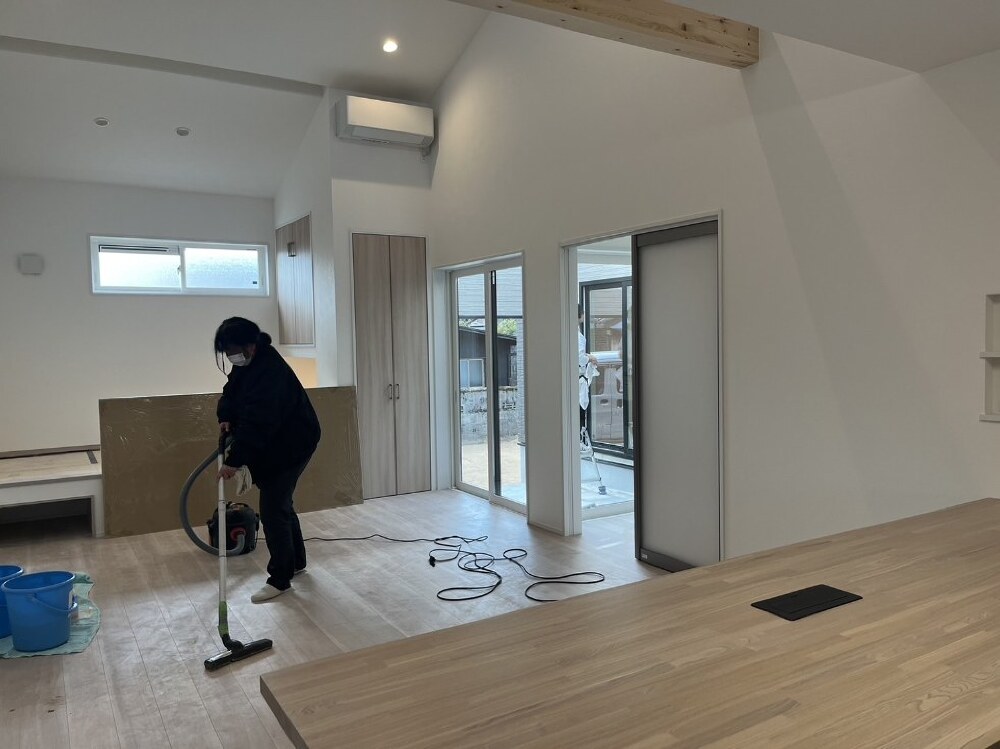

クリーニングを行っています。

133. 2025年01月06日
外部施工状況

外部施工状況

外構工事

134. 2025年01月06日
外部施工状況

外部施工状況

外構工事中です。

135. 2025年01月06日
外部施工状況

外部施工状況

136. 2025年01月06日
内部施工状況

内部施工状況

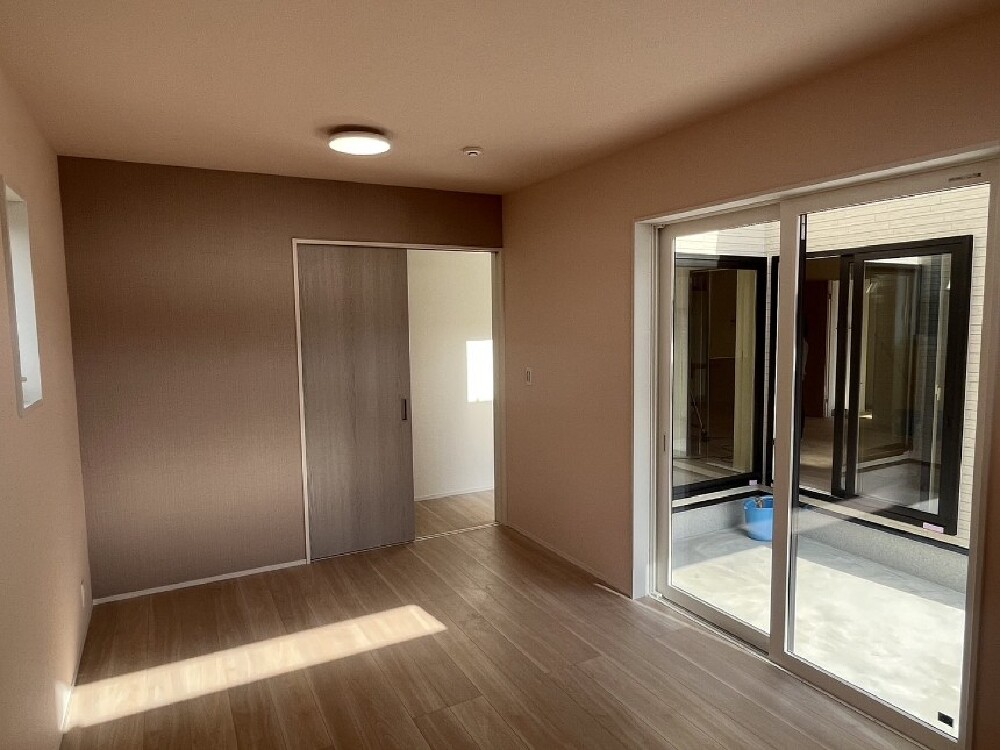

LDKの様子です。

137. 2025年01月14日
外部施工状況

外部施工状況

138. 2025年01月14日
内部施工状況

内部施工状況

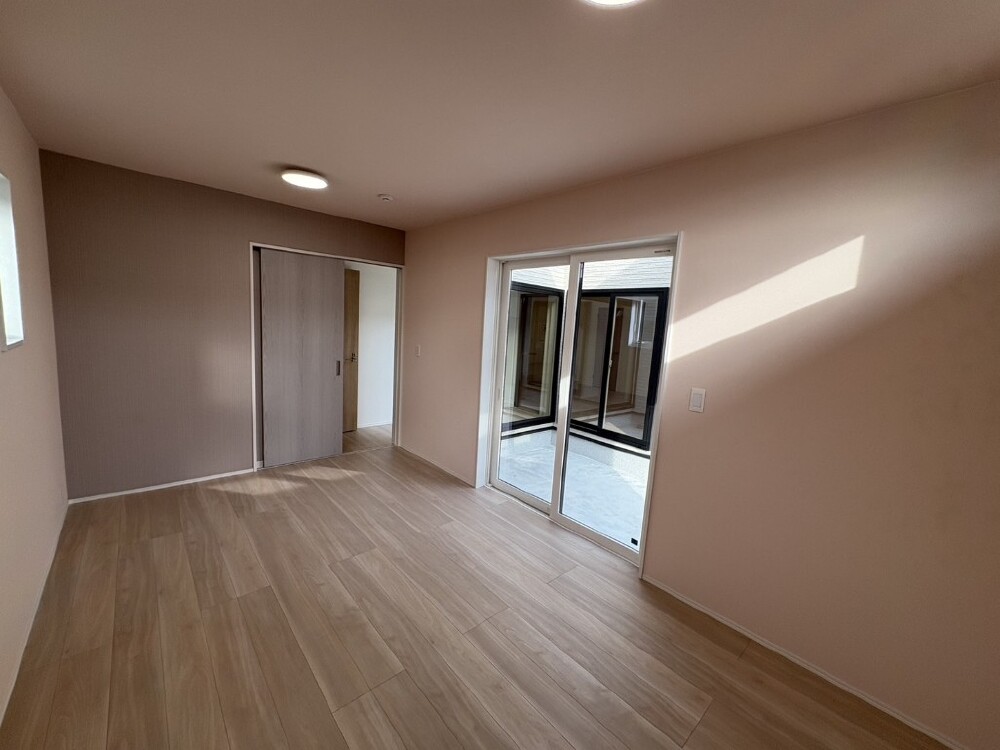

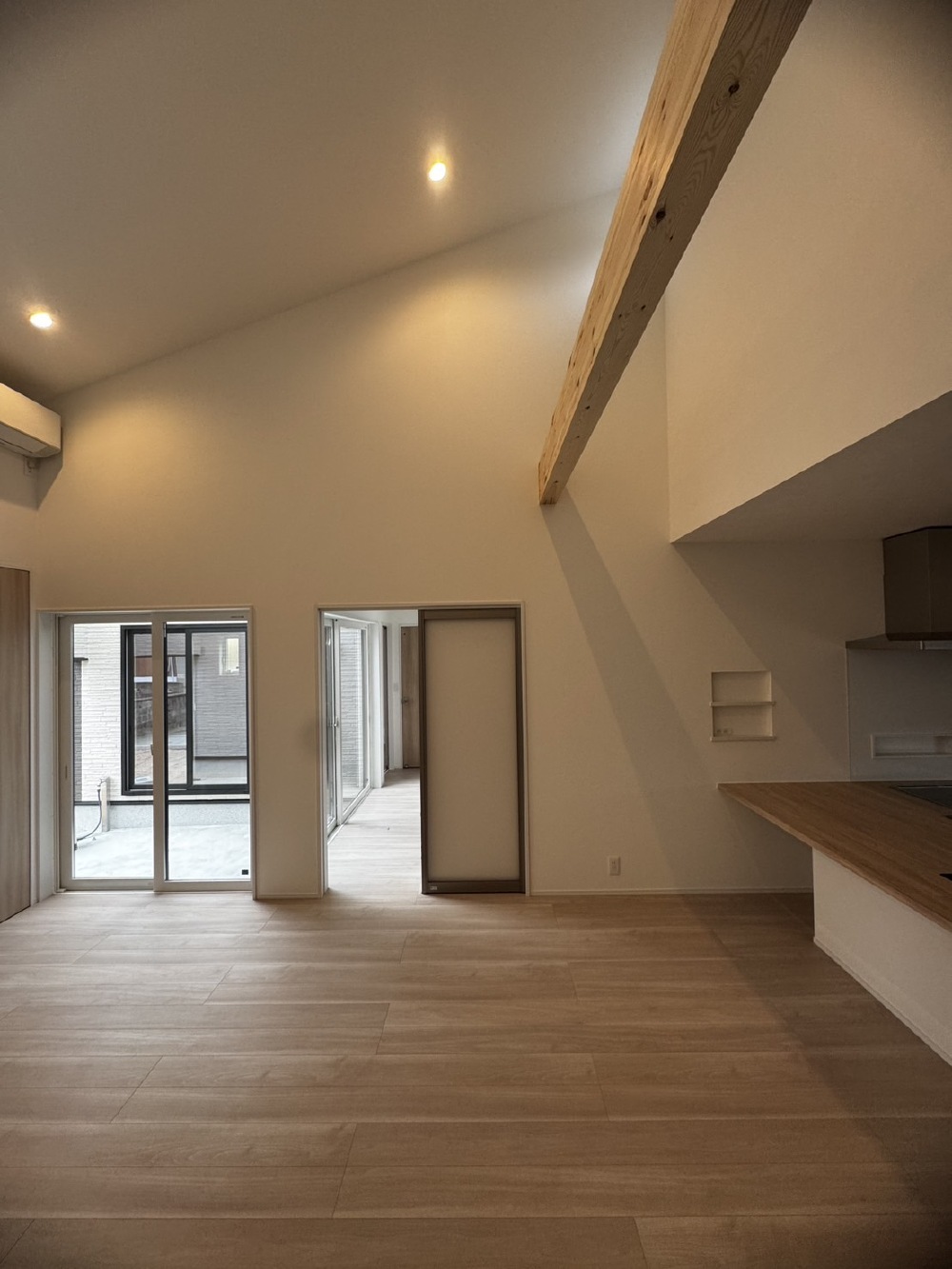

LDKの様子です。

139. 2025年01月14日
内部施工状況

内部施工状況

サニタリーから中庭を見た様子です。

140. 2025年01月14日
内部施工状況

内部施工状況

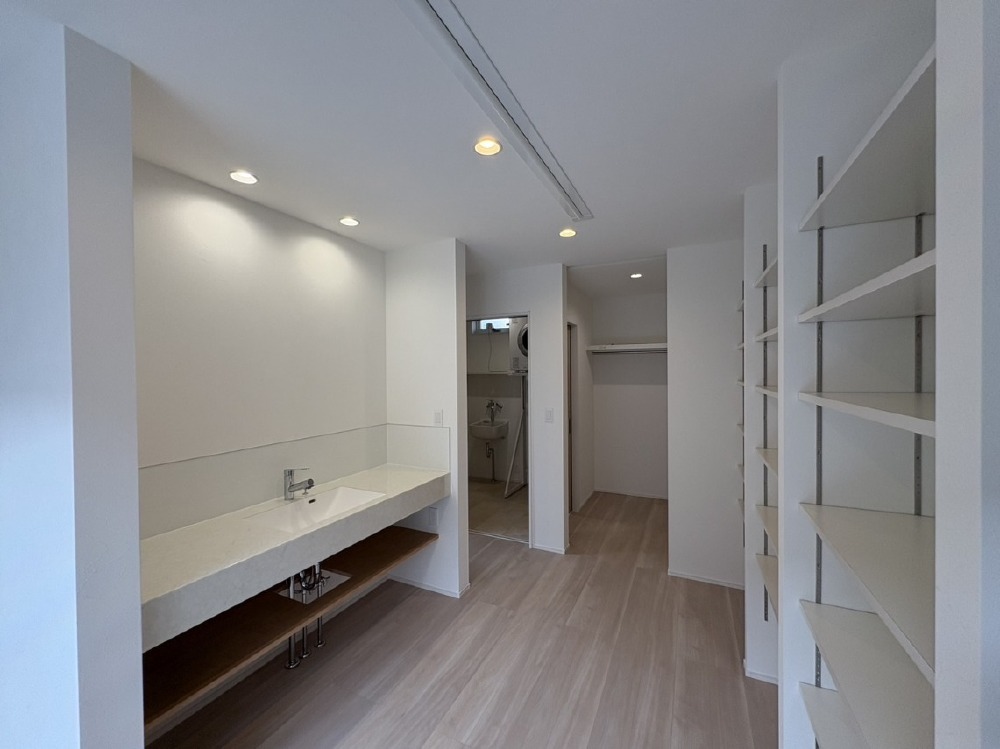

造作の広々としたサニタリーの様子です。

141. 2025年01月14日
内部施工状況

内部施工状況

サニタリーの様子です。

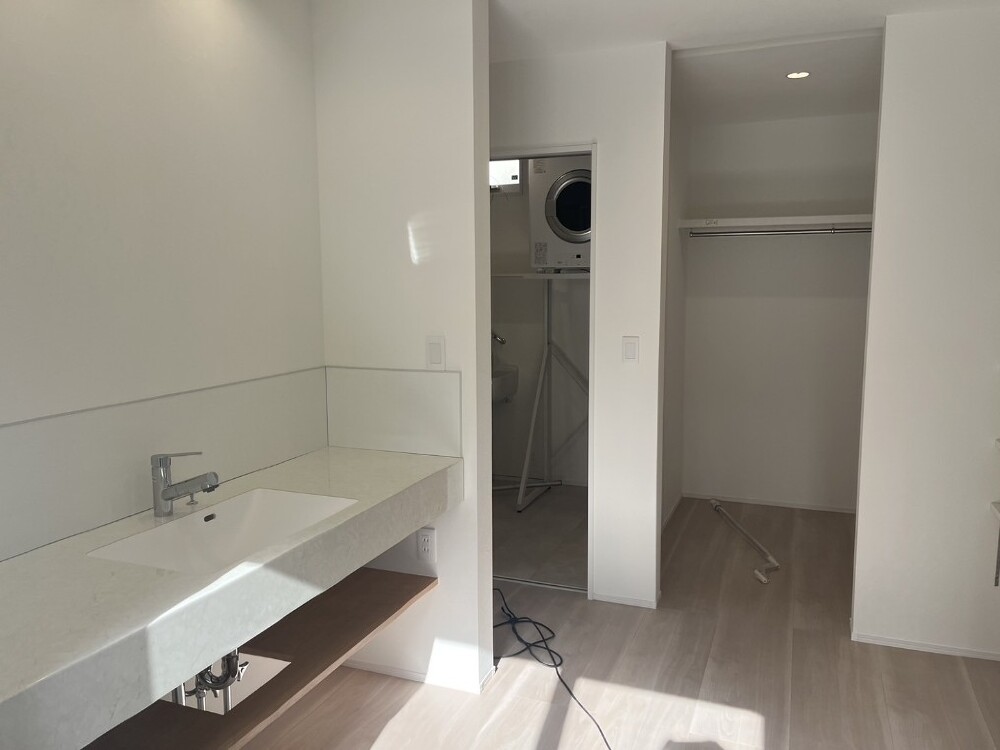

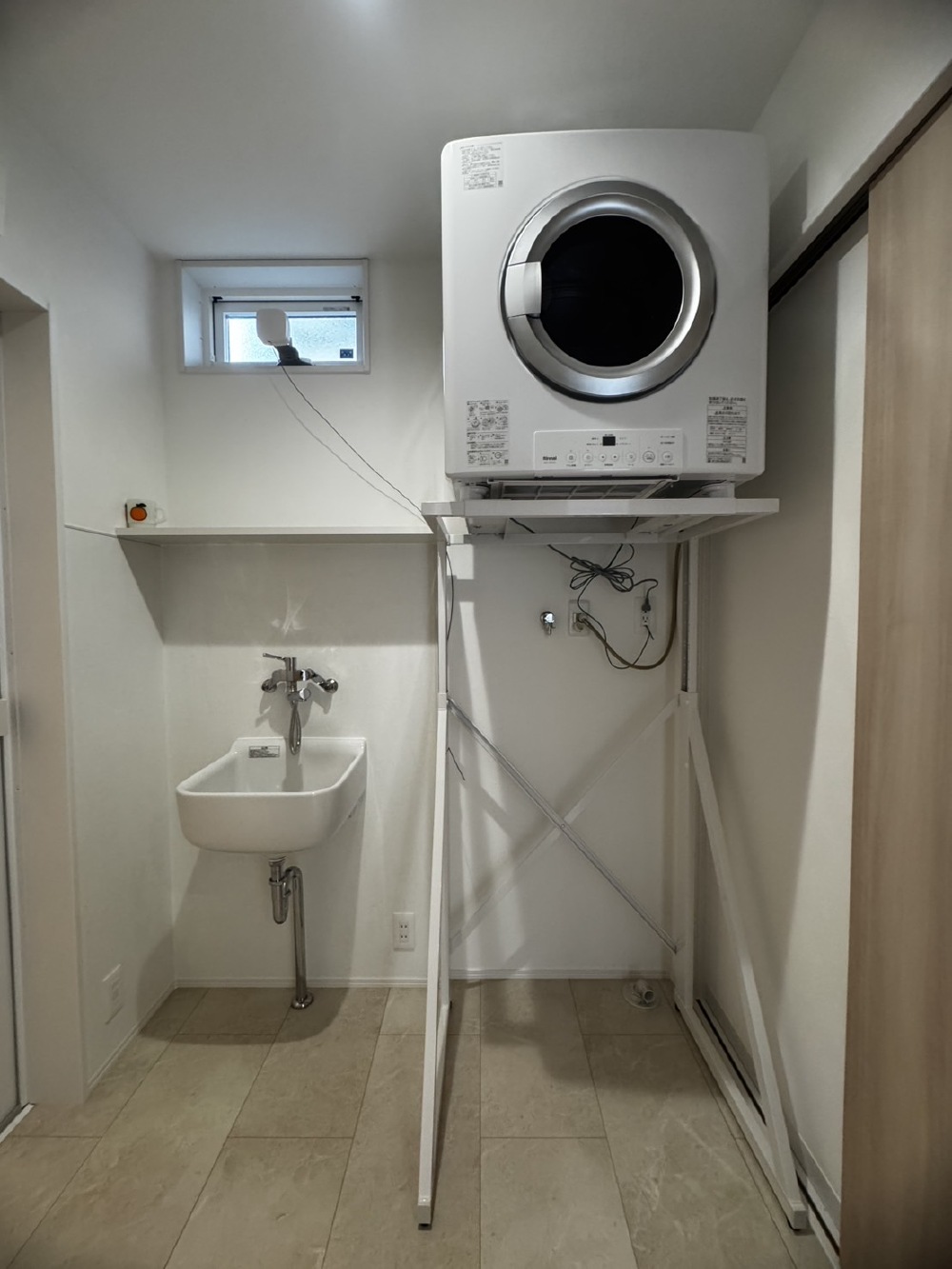

ガス衣類乾燥機「乾太くん」が設置されました。パワフルな温風で洗濯物を乾燥させることで、生乾き臭や花粉、ダニなどの心配を軽減できます。

142. 2025年01月14日
内部施工状況

内部施工状況

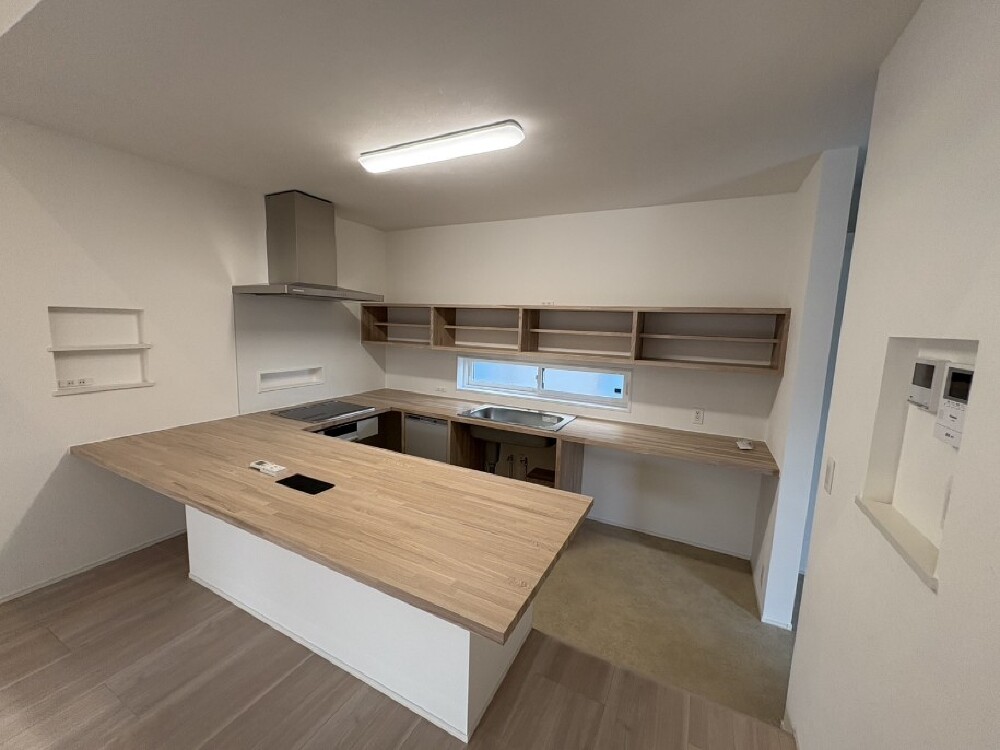

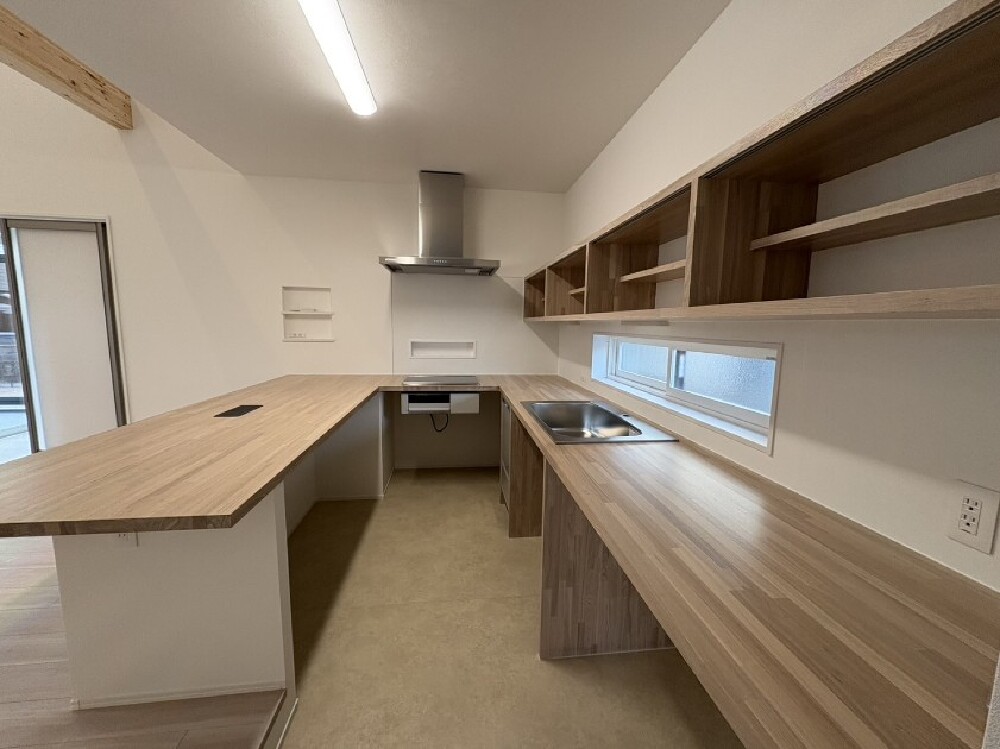

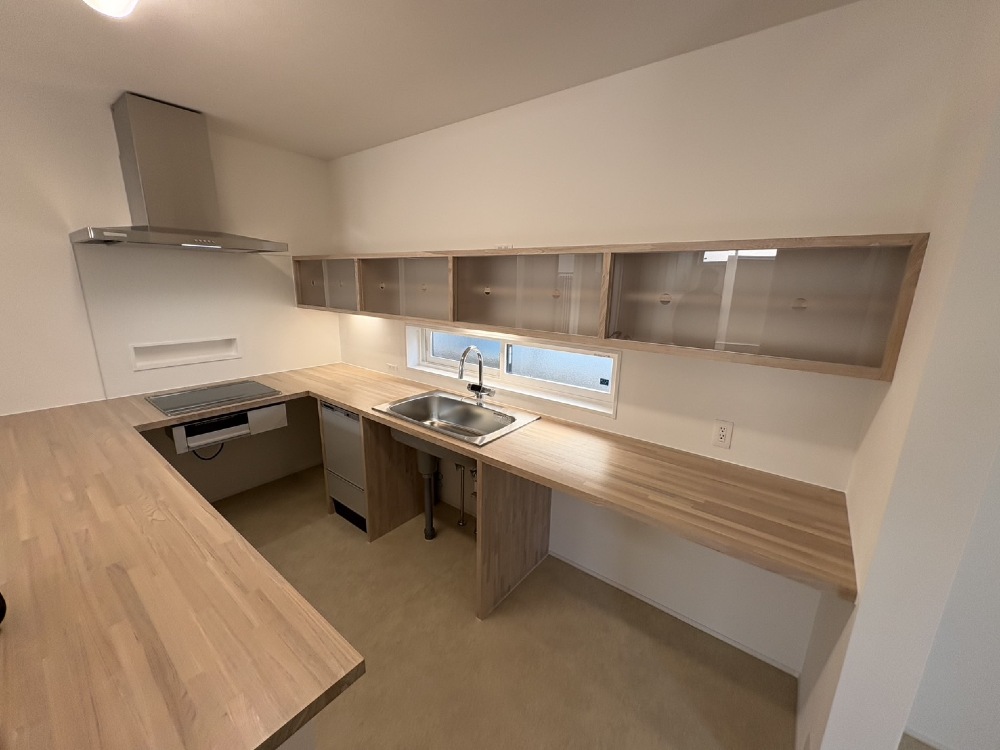

コの字キッチンの様子です。

143. 2025年01月14日
内部施工状況

内部施工状況

コの字キッチンの様子です。

144. 2025年01月14日
内部施工状況

内部施工状況

145. 2025年01月14日
内部施工状況

内部施工状況

146. 2025年01月14日
内部施工状況

内部施工状況

147. 2025年01月17日
外部施工状況

外部施工状況

148. 2025年01月17日
内部施工状況

内部施工状況

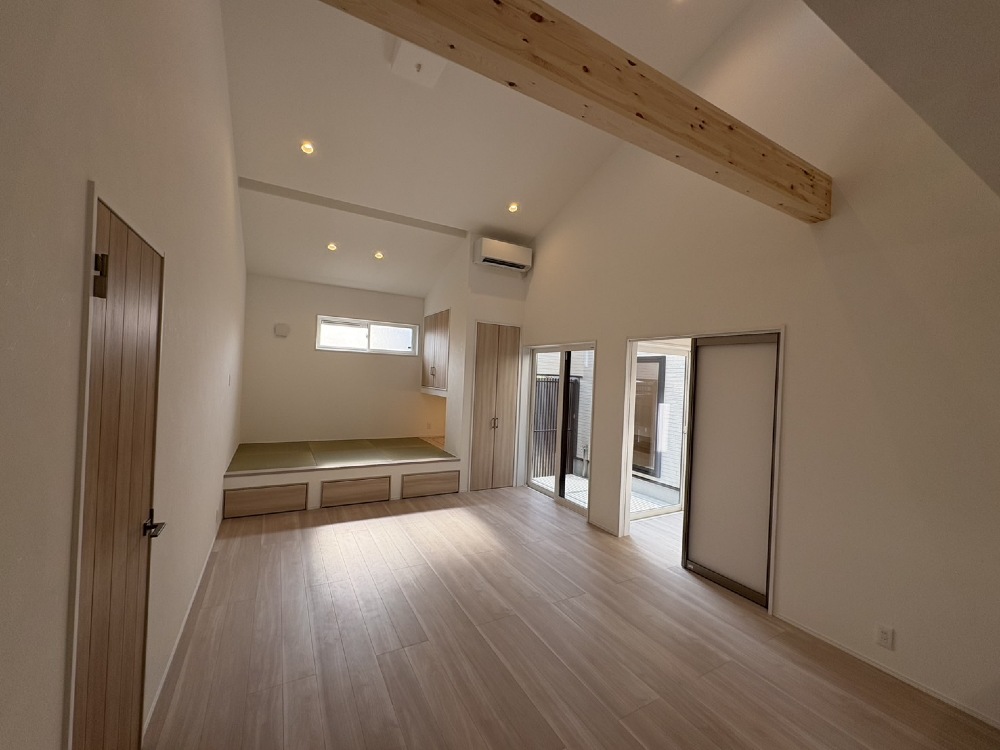

LDKの様子です。

149. 2025年01月17日
内部施工状況

内部施工状況

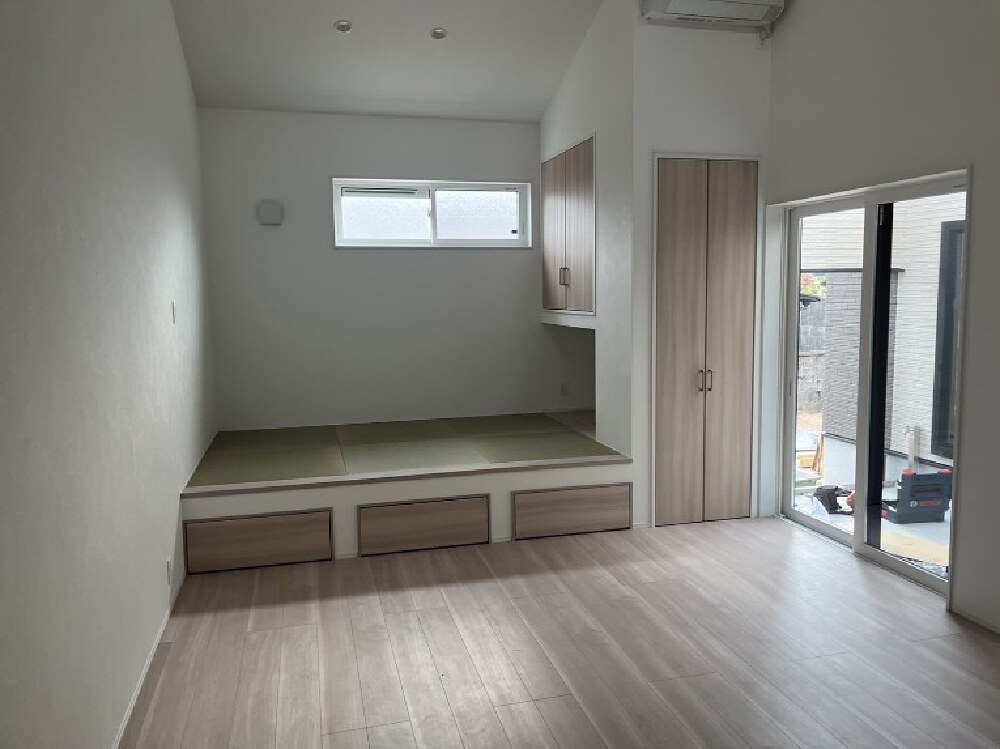

LDKの小上がりの畳スペースの様子です。

150. 2025年01月17日
外部施工状況

外部施工状況

中庭の様子です。

151. 2025年01月19日

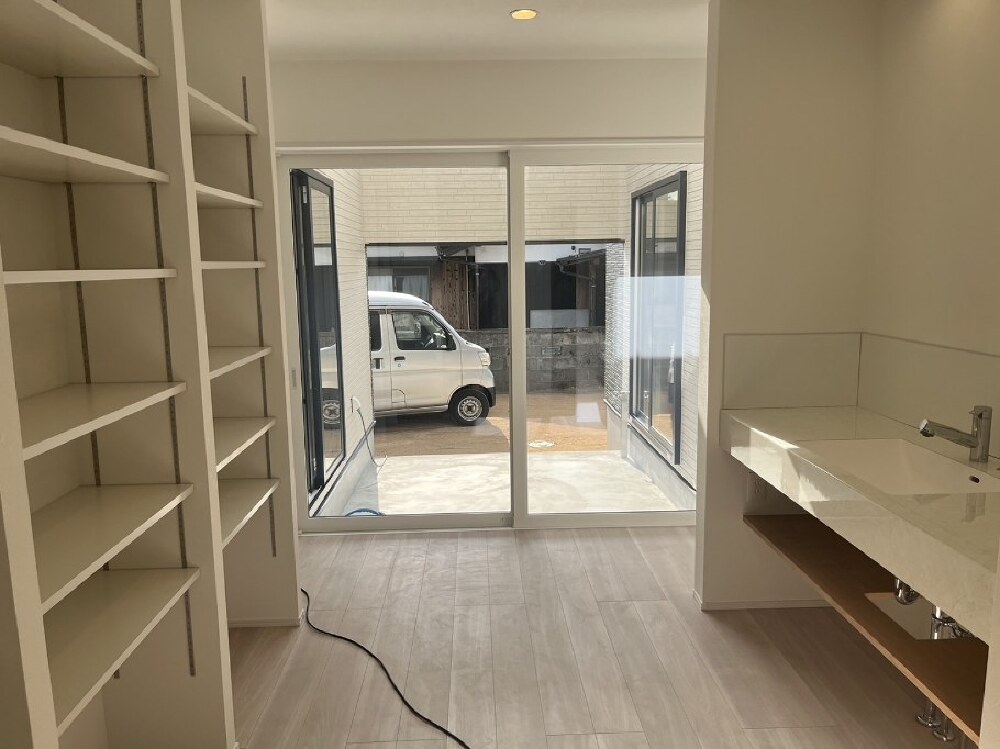

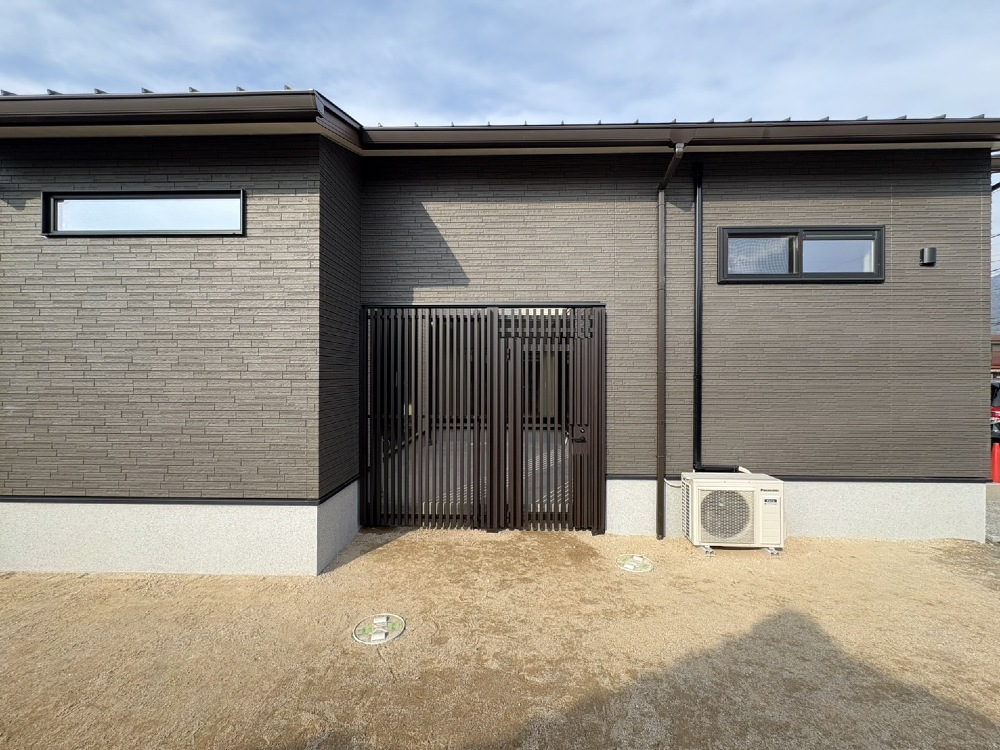

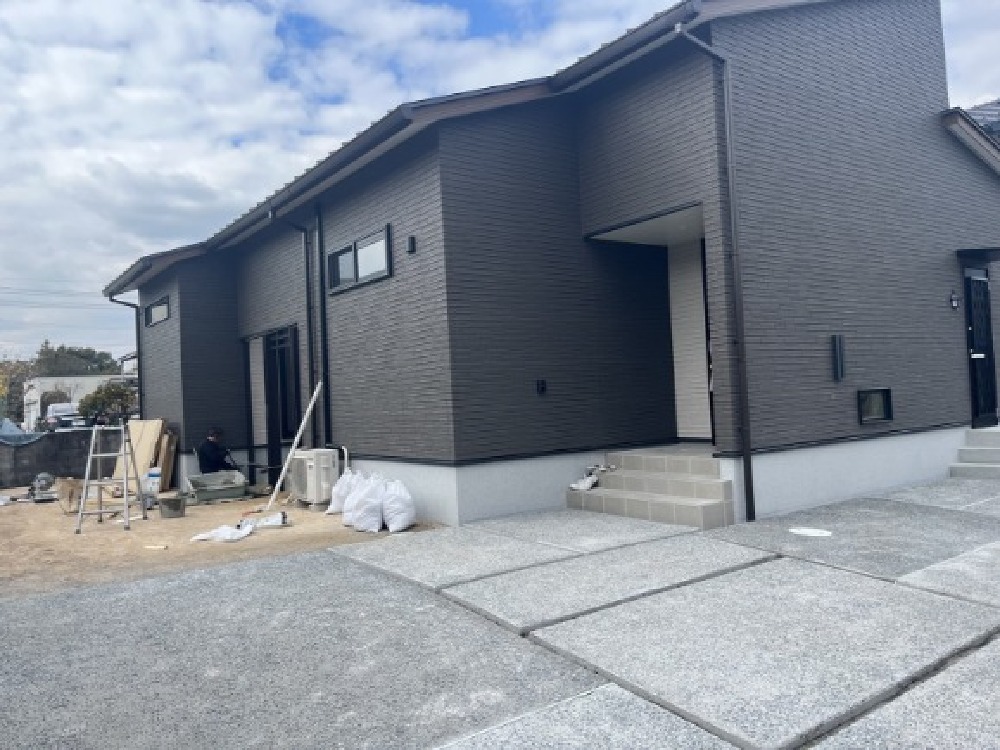

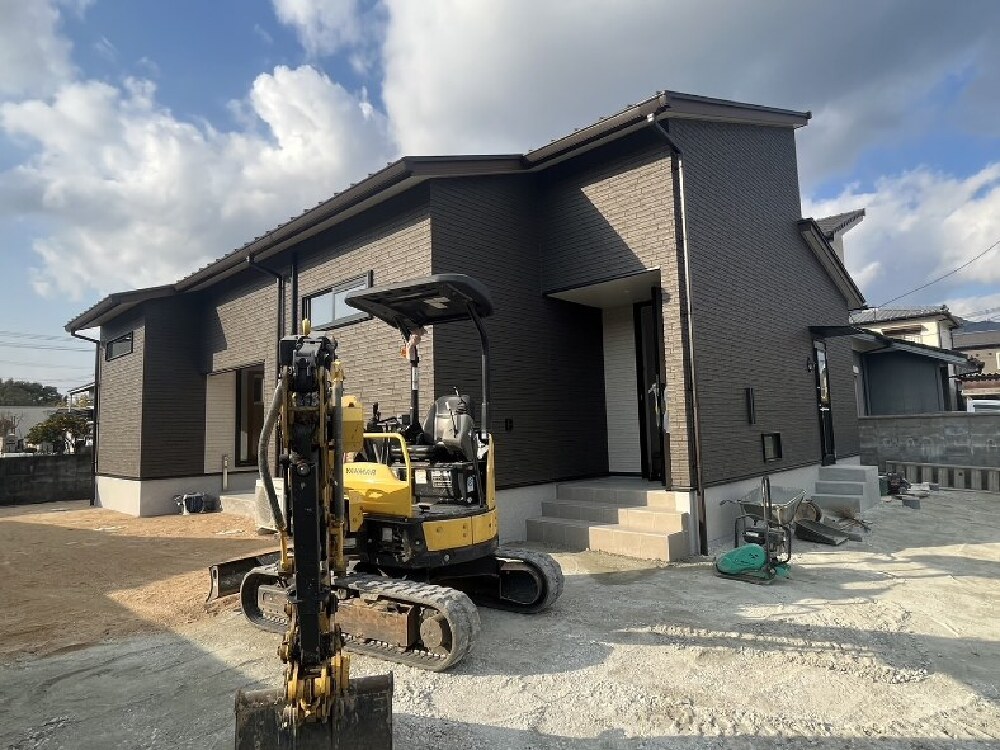

完工

完工

152. 2025年01月19日
完工

完工

153. 2025年01月19日
完工

完工

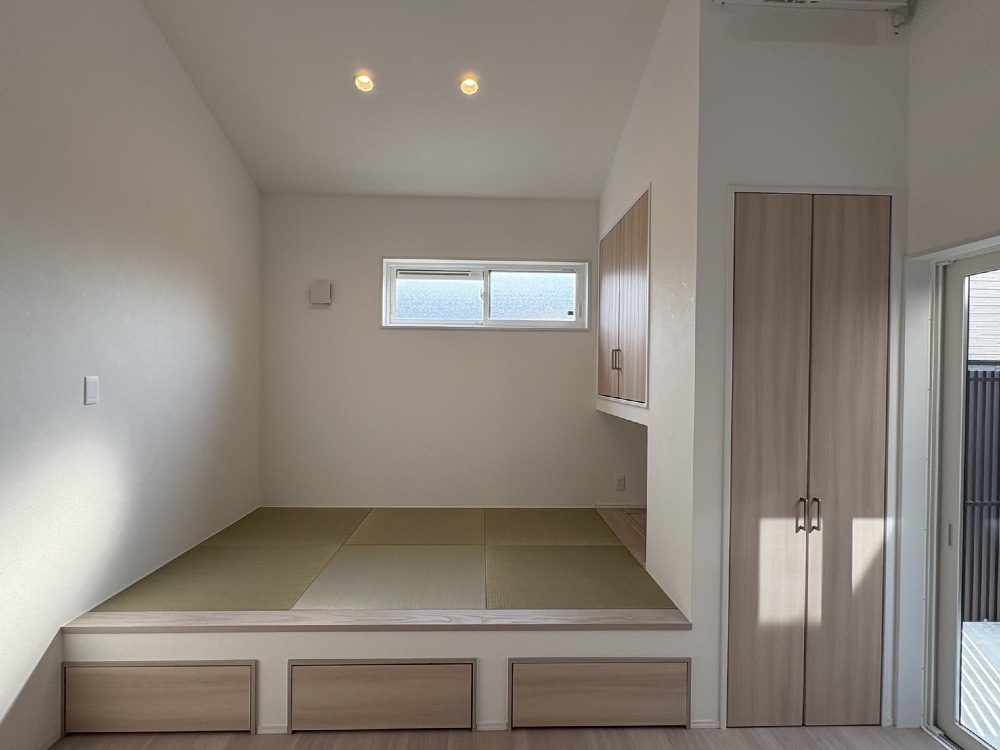

LDK

154. 2025年01月19日
内部施工状況

内部施工状況

LDK・畳スペース

155. 2025年01月19日
内部施工状況

内部施工状況

コの字キッチン

MODEL HOUSE

西小串7号地 ソラマド

~7号地【2024年4月完成】~

吉敷4号地 テクノストラクチャー

~4号地【2024年3月完成】~

五郷の杜13号地 ソラマド×S-ZEH

 ~13号地【2025年1月完成】~

その他イベント情報

モデルハウスや完成見学会、イベントなど随時開催しています♩

建和住宅の公式SNS

Instagramをやっていましたら是非フォローお願いします!

イベントや家づくりのお役立ち情報などをLINEでお届け中です!ぜひおともだち追加をお願いします♩LINEからご質問も可能です!

画像

facebookをやっていましたら是非フォローをお願いします!

Pinterestをやっていましたら是非ホローをお願いします!
