カテリーナ医大前 EAST【木造3階建賃貸】1LDK・12戸
(宇部市西小串)
スタイル別|すべて
建築中レポート
- 1. 2021年06月16日
-
地鎮祭
地鎮祭とは、土木工事や建築などで工事を始める前に行う、その土地の守護神を祀り、土地を利用させてもらうことの許しを得ることをいいます。
- 2. 2021年06月17日
-

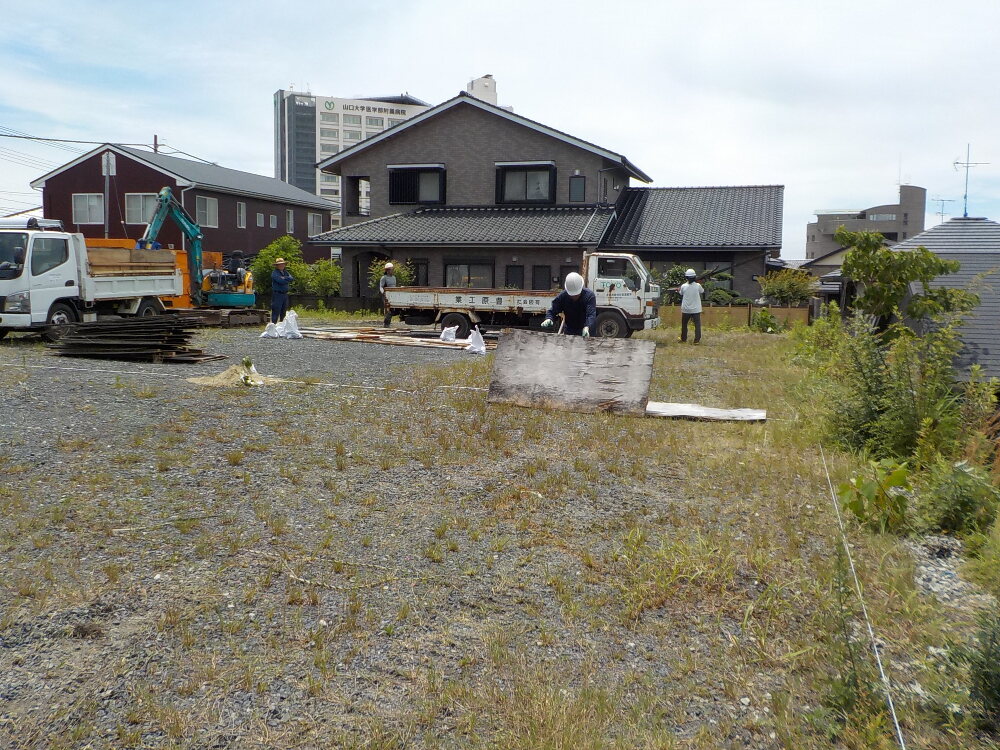

仮囲い撤去

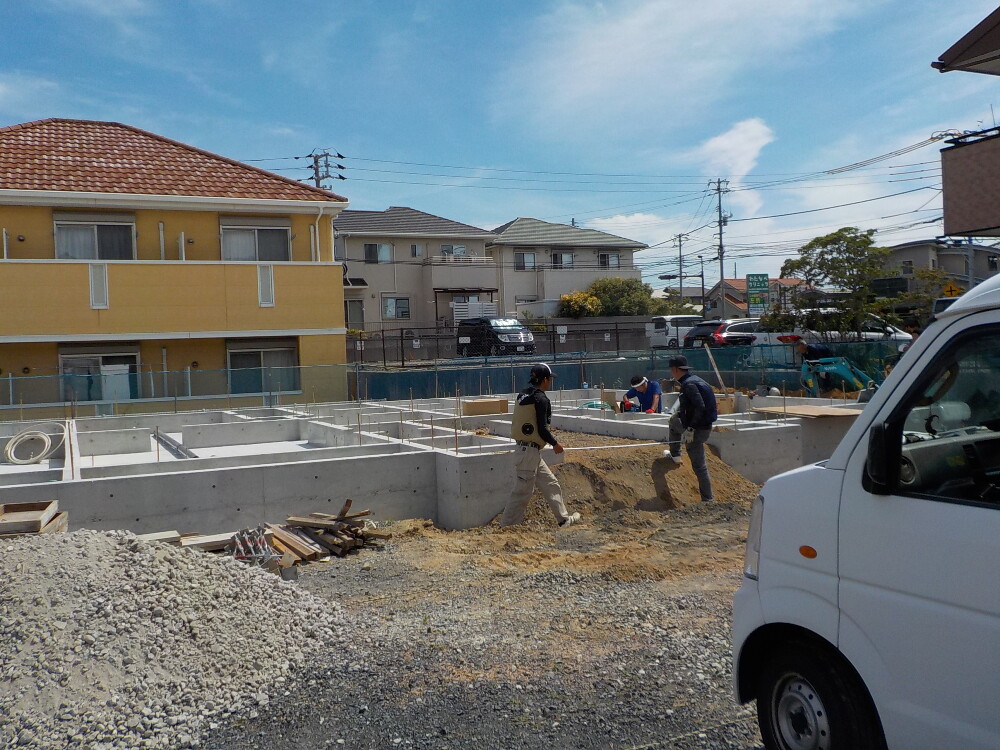

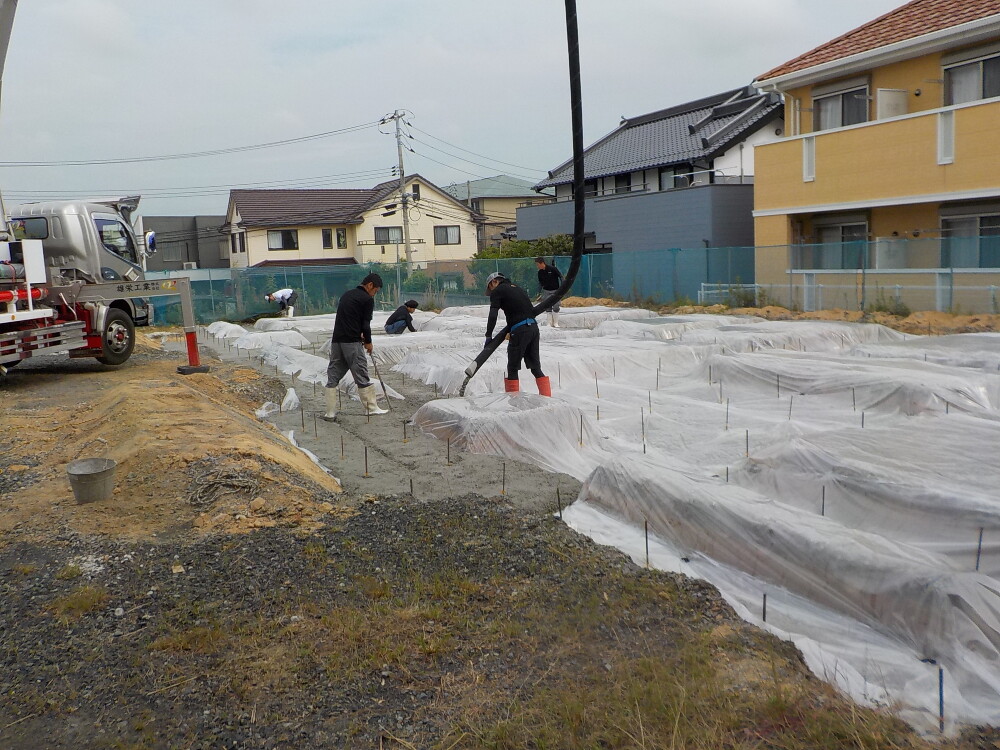

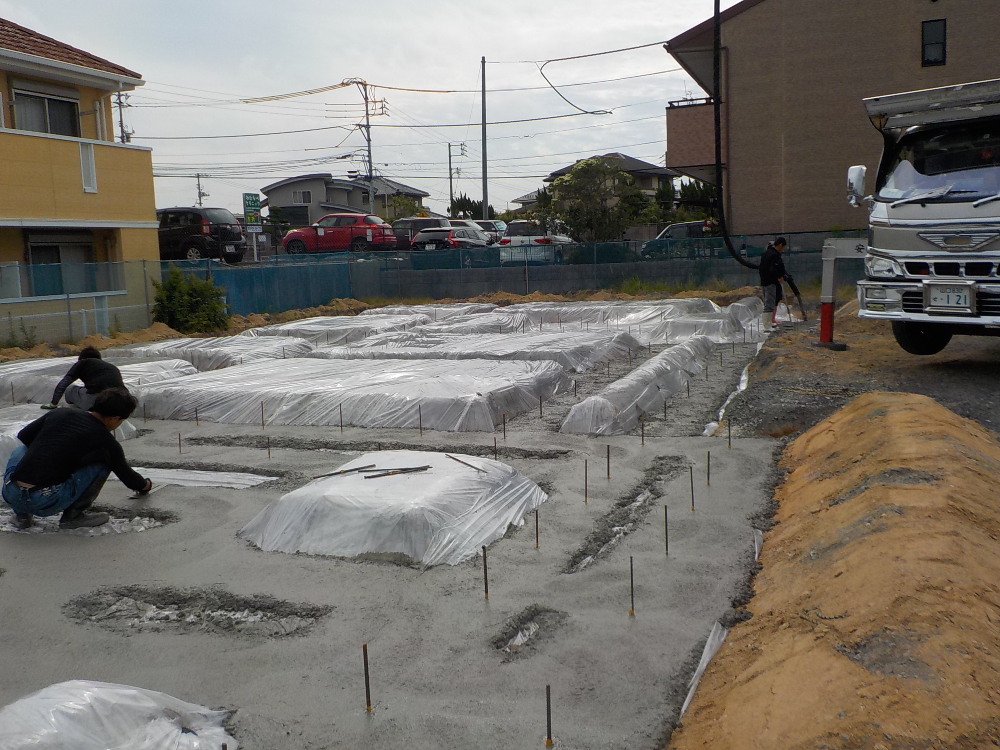

- 3. 2021年06月28日
-

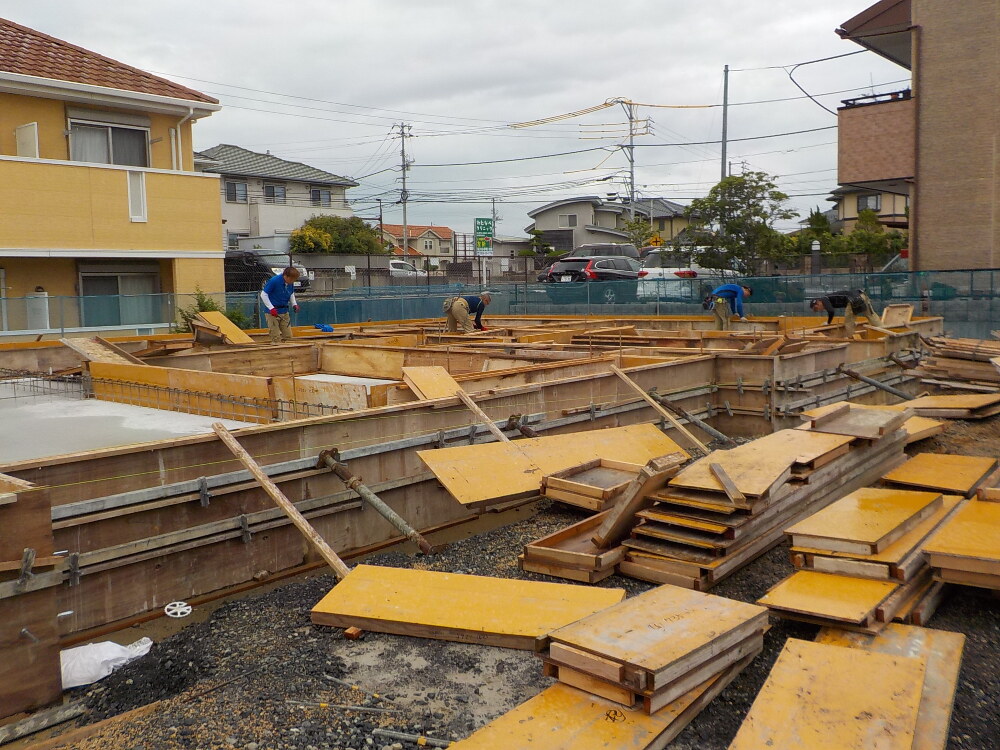

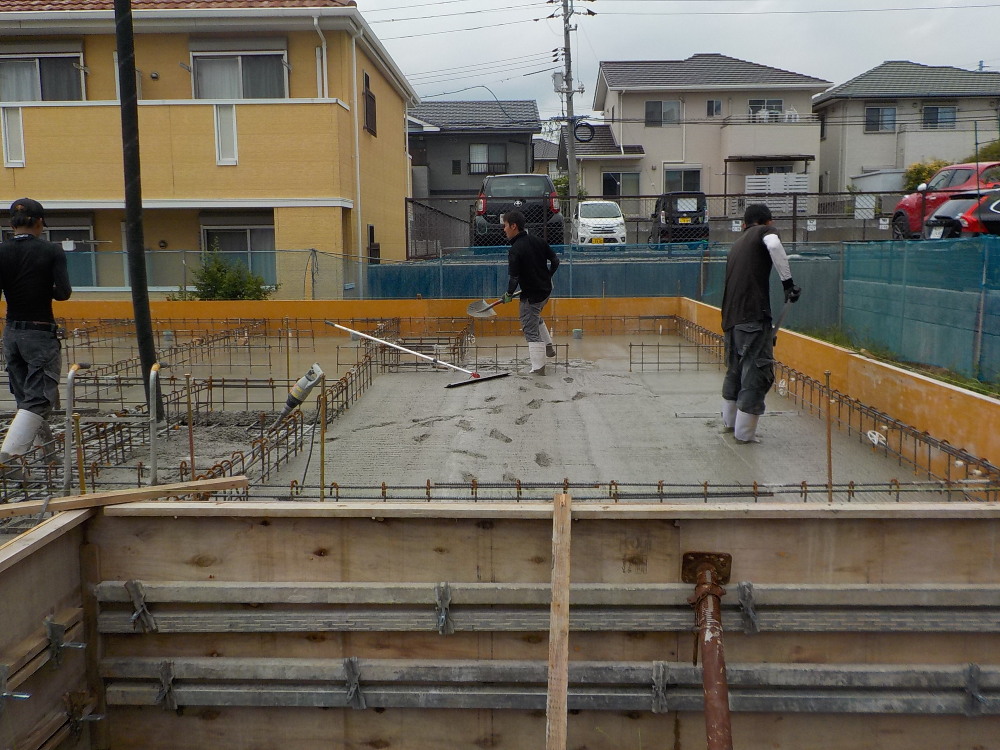

基礎工事
- 4. 2021年06月28日
-
基礎工事
- 5. 2021年07月01日
-

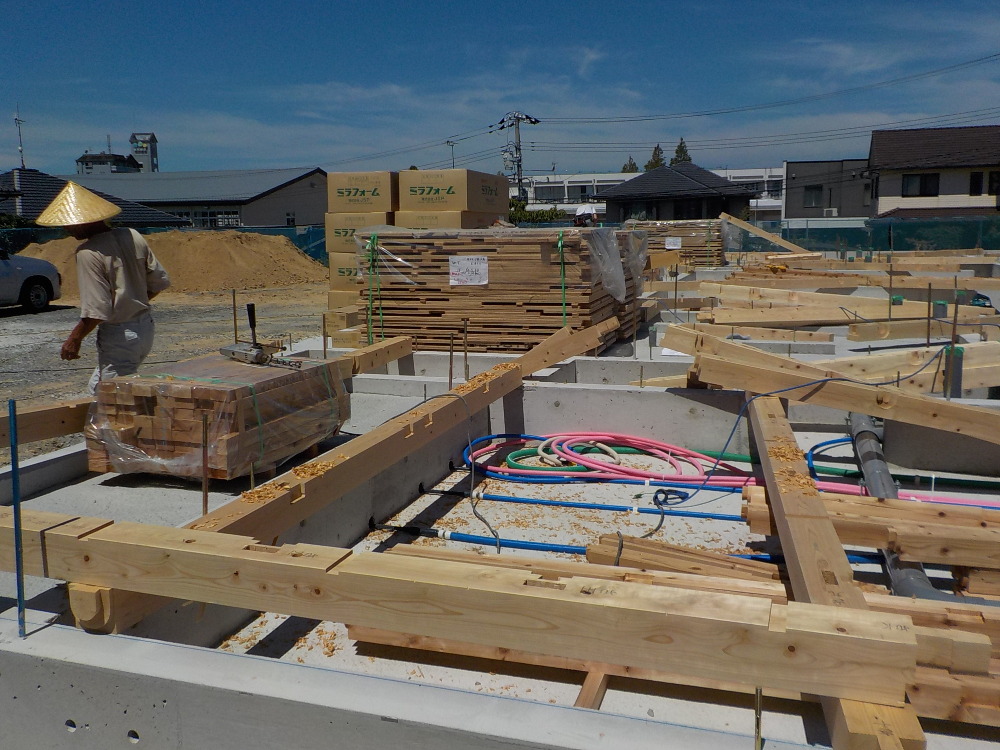

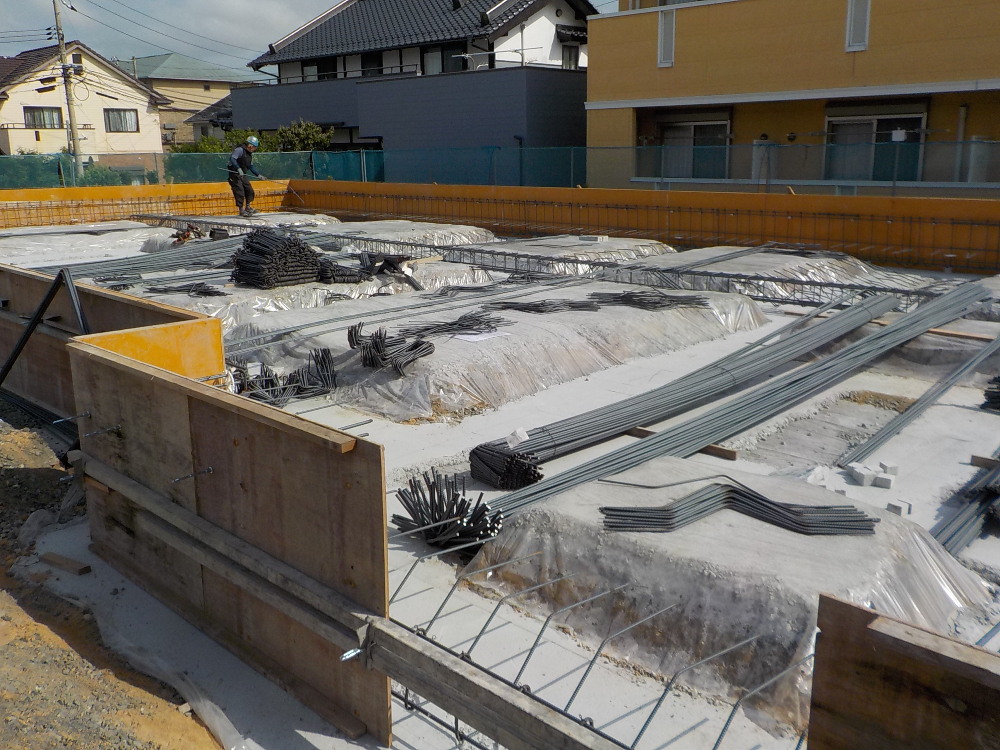

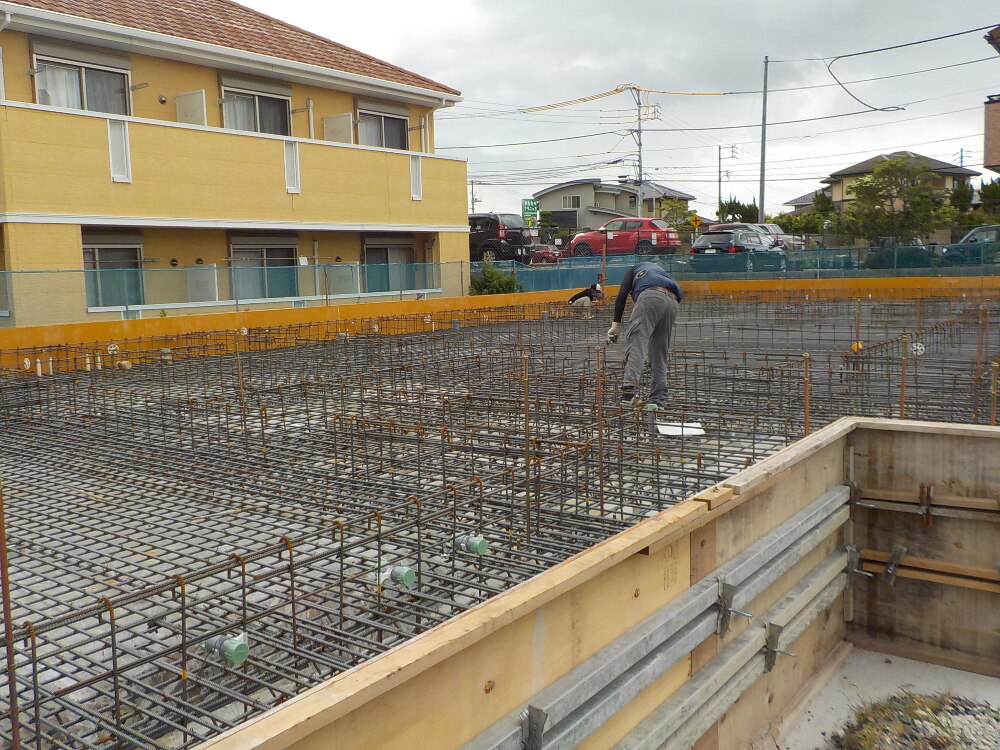

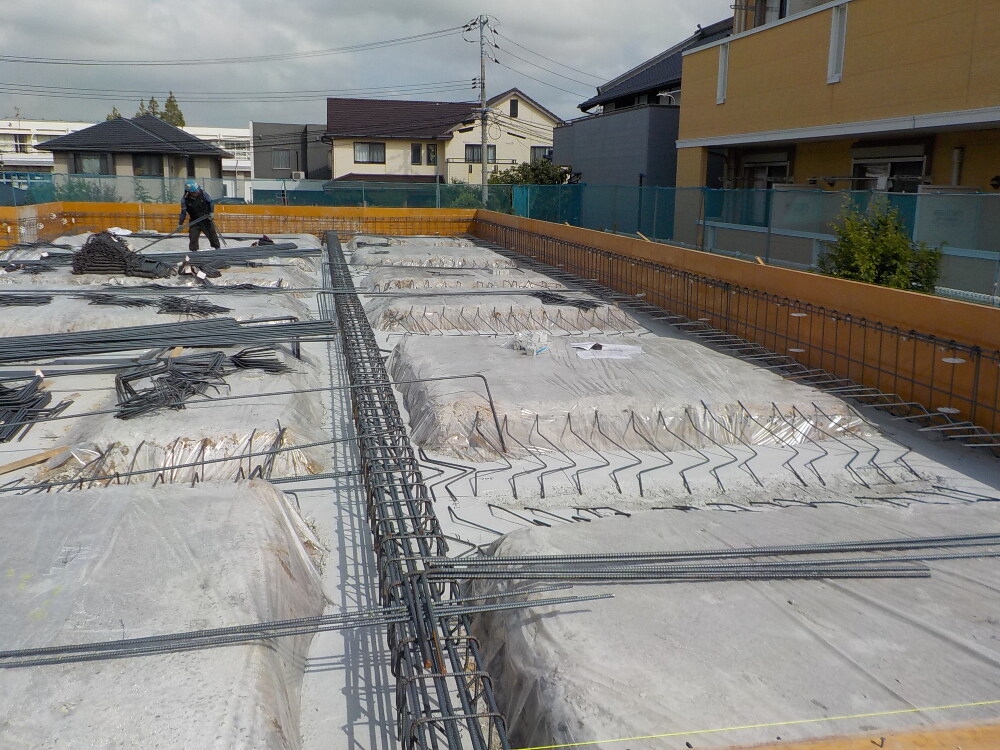

基礎工事
配筋工事
- 6. 2021年07月01日
-
基礎工事
配筋工事
- 7. 2021年07月02日
-
基礎工事
- 8. 2021年07月02日
-
基礎工事

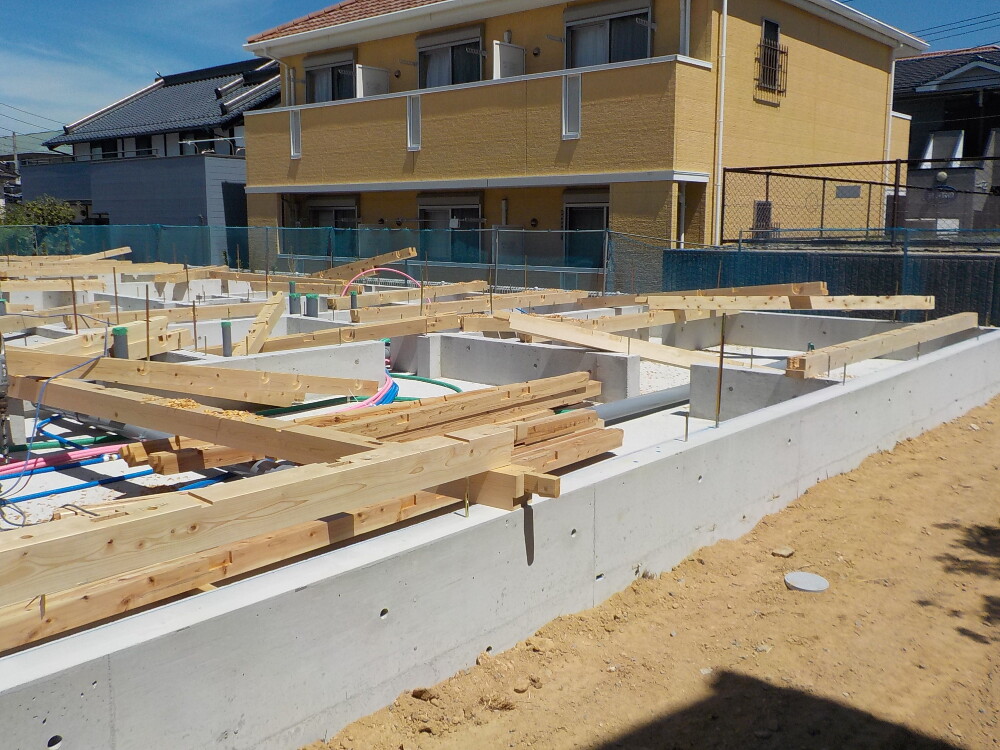

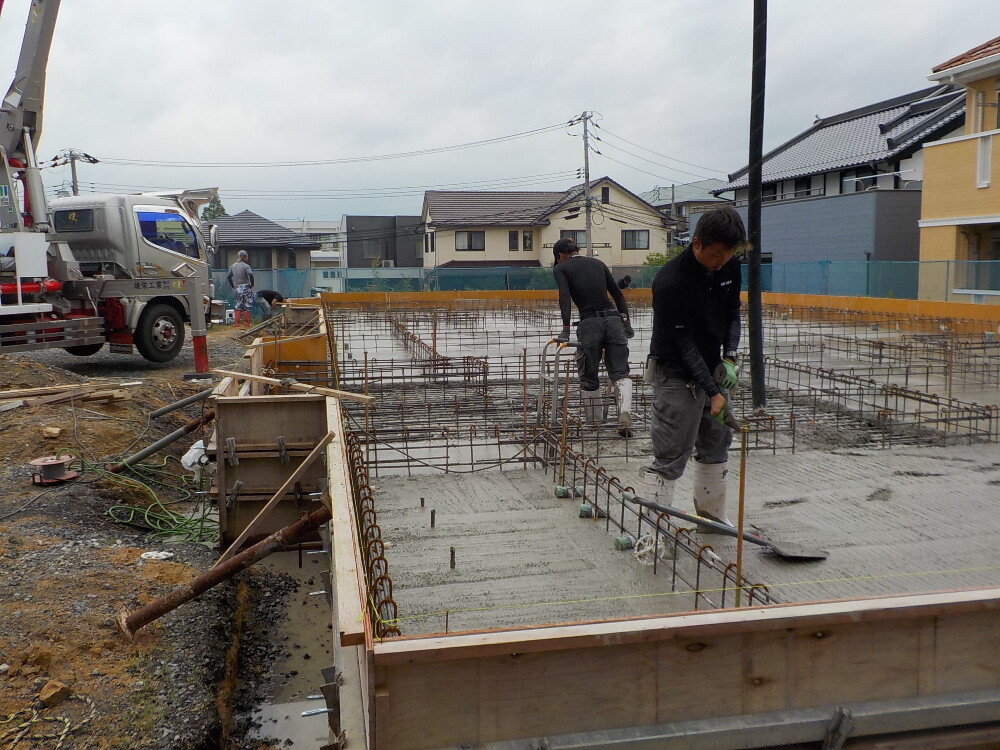

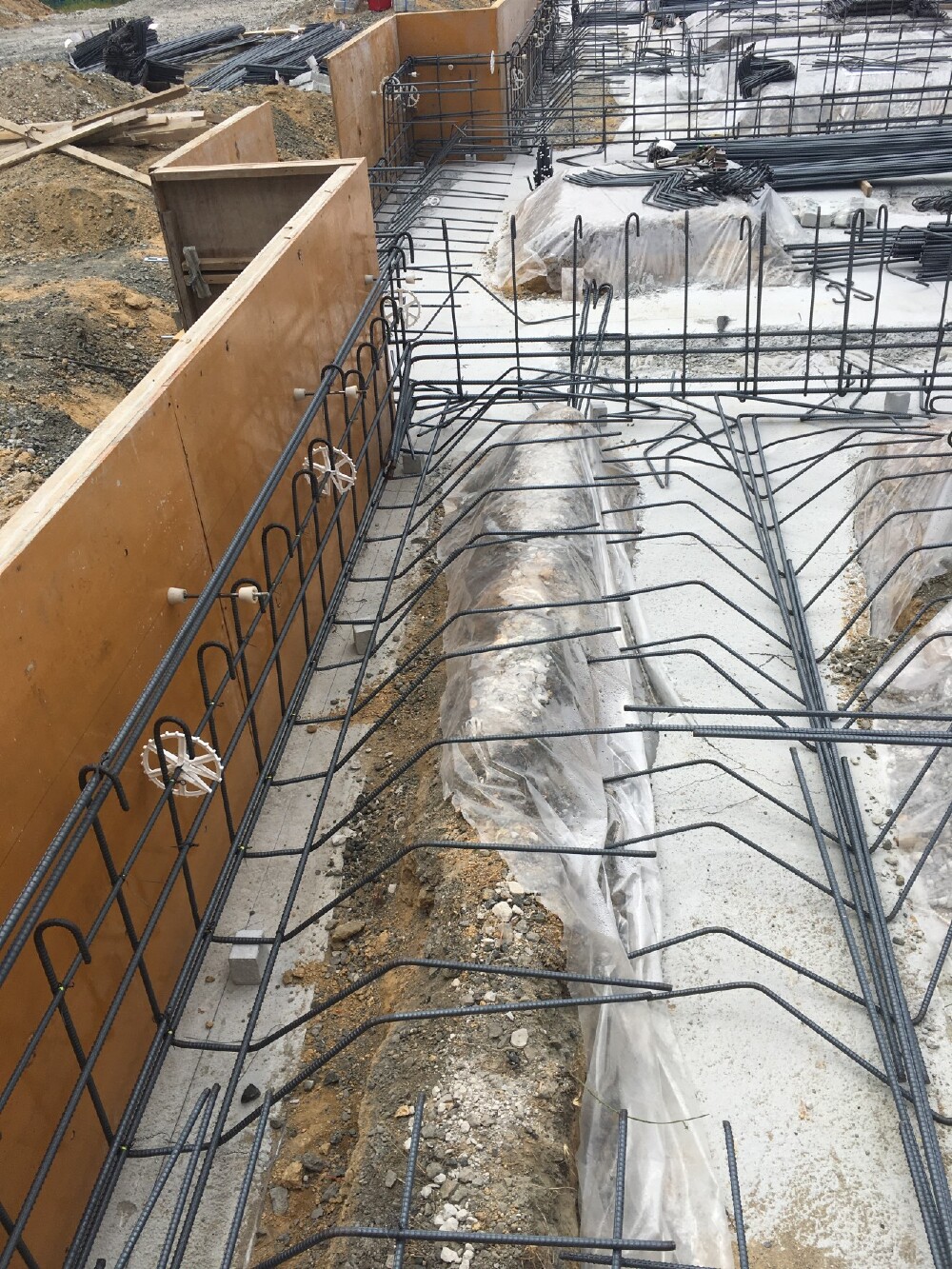

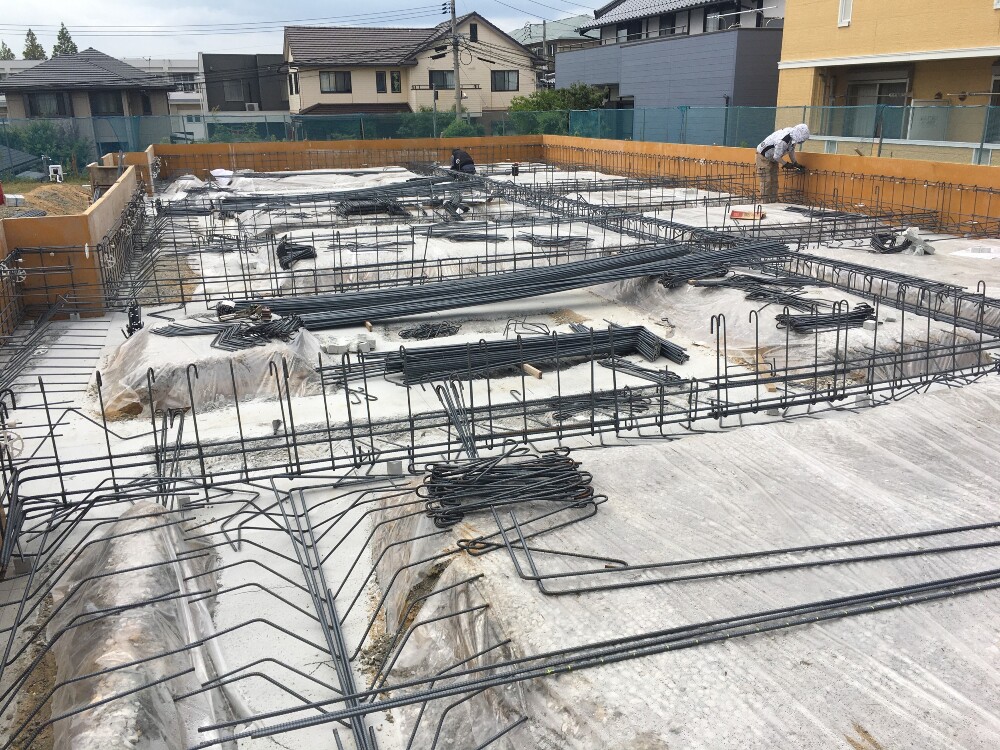

- 9. 2021年07月05日
-

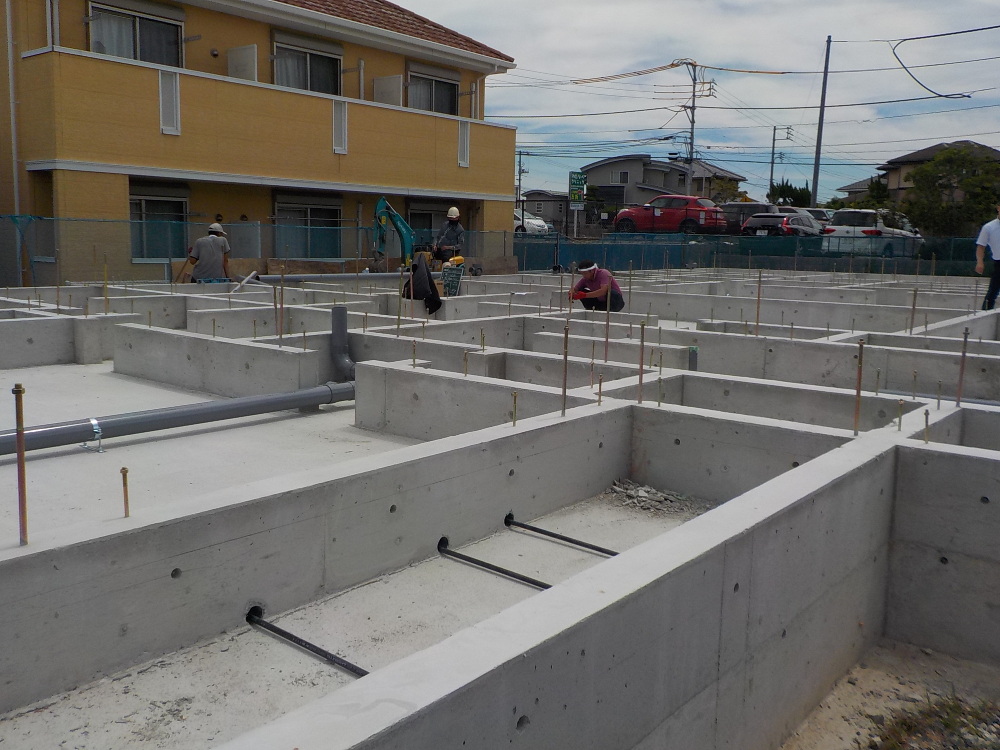

基礎工事

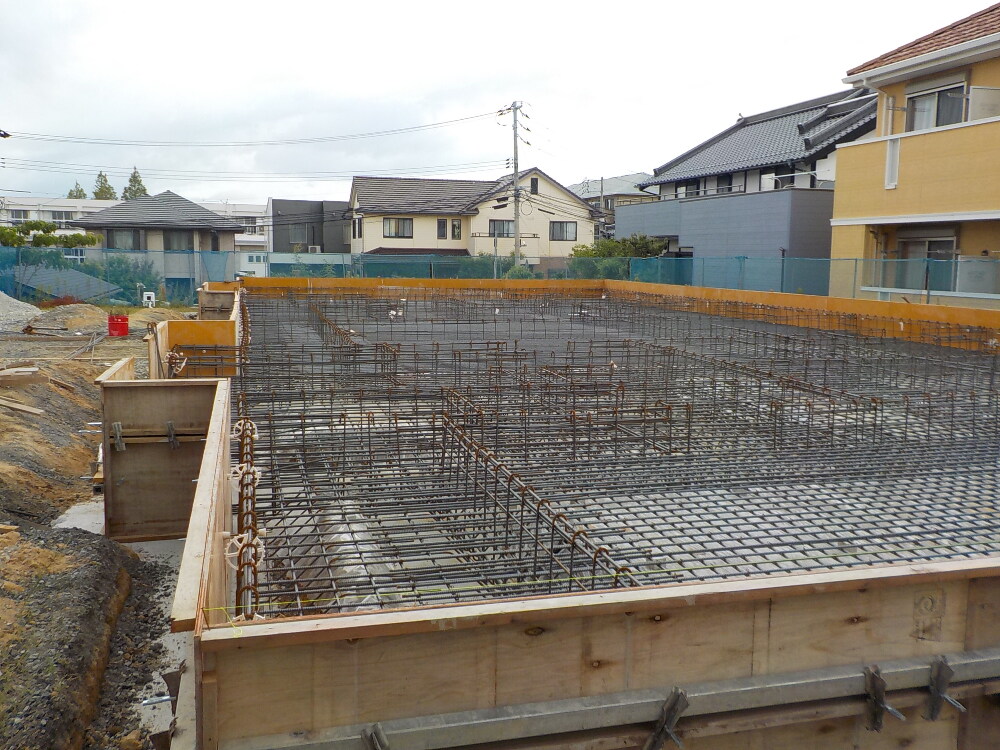

基礎配筋という、基礎内に鉄筋を組んでいく作業を行います。
基礎は、建物にかかる荷重や、地震によって生じる力を地盤に逃がす
役割を持っており、建物にとって大変重要なものです。

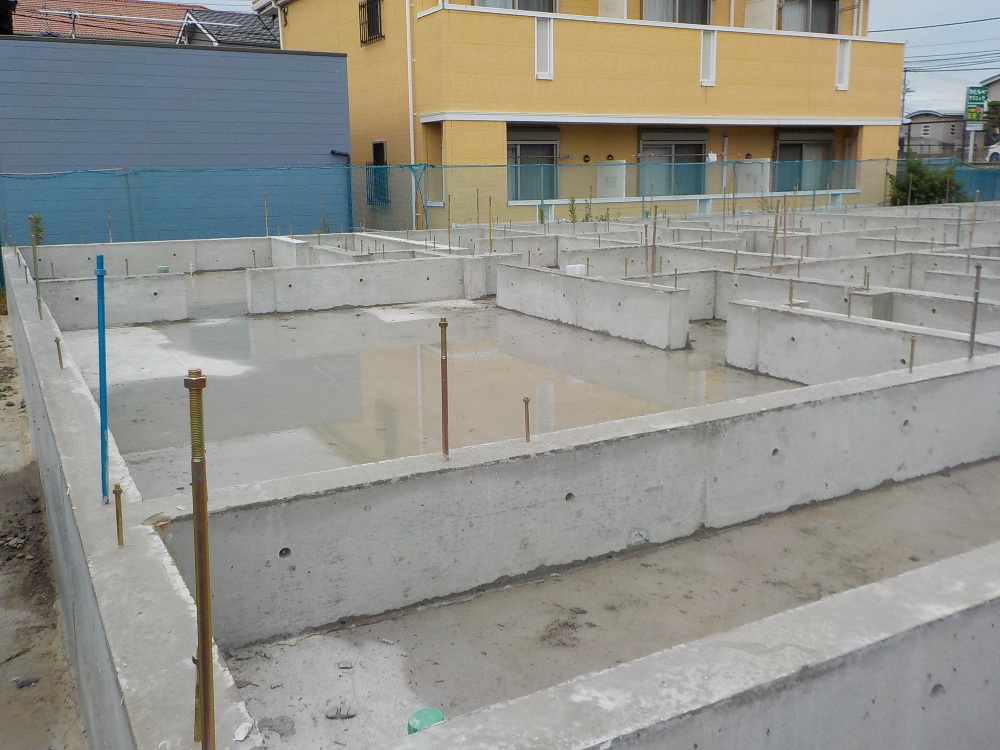

- 10. 2021年07月06日
-
基礎工事
- 11. 2021年07月07日
-
基礎工事
- 12. 2021年07月08日
-
基礎工事
- 13. 2021年07月08日
-
基礎工事
- 14. 2021年07月10日
-
基礎工事
- 15. 2021年07月16日
-
基礎工事

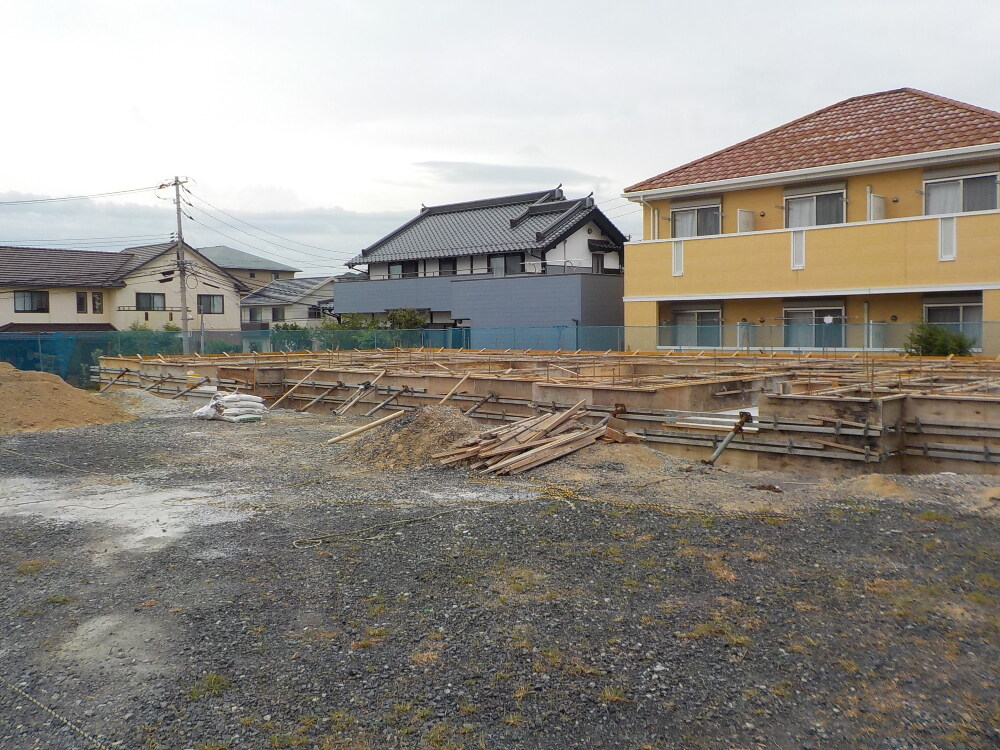

- 16. 2021年07月17日
-

アンカーボルト
手前に見える長い金物はアンカーボルトといいます。
基礎と土台を固定することで地震や台風などの横からの
引っ張る力に対して、建物の傾きや倒壊を防ぐ重要な
役割となります。
- 17. 2021年07月22日
-
基礎工事
- 18. 2021年07月23日
-
基礎工事

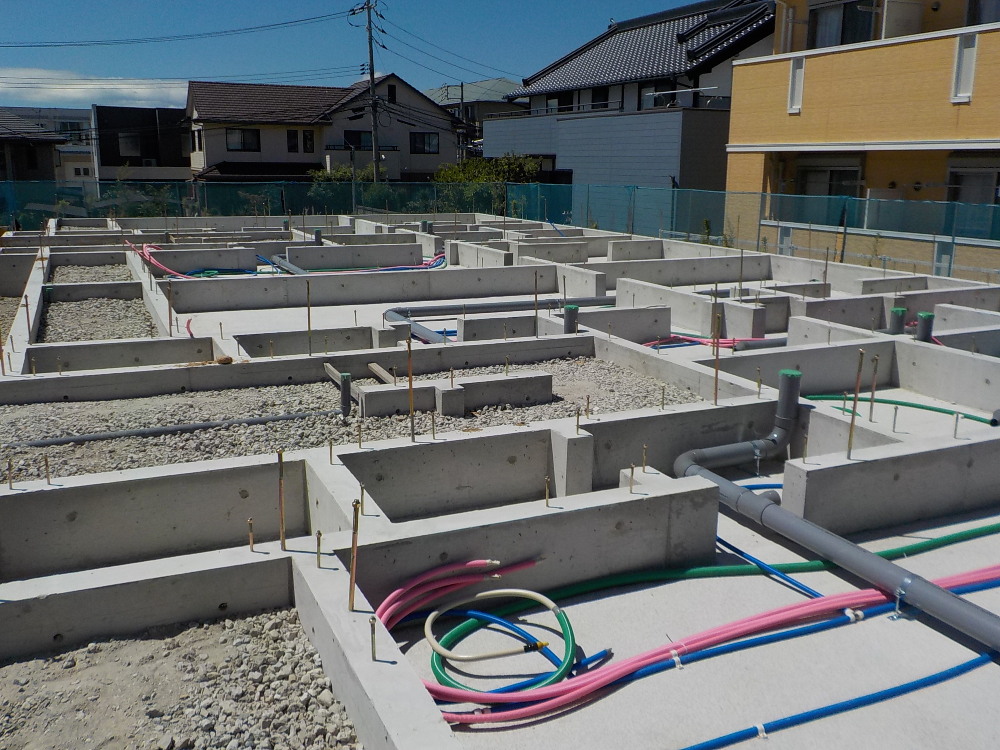

- 19. 2021年07月26日
-

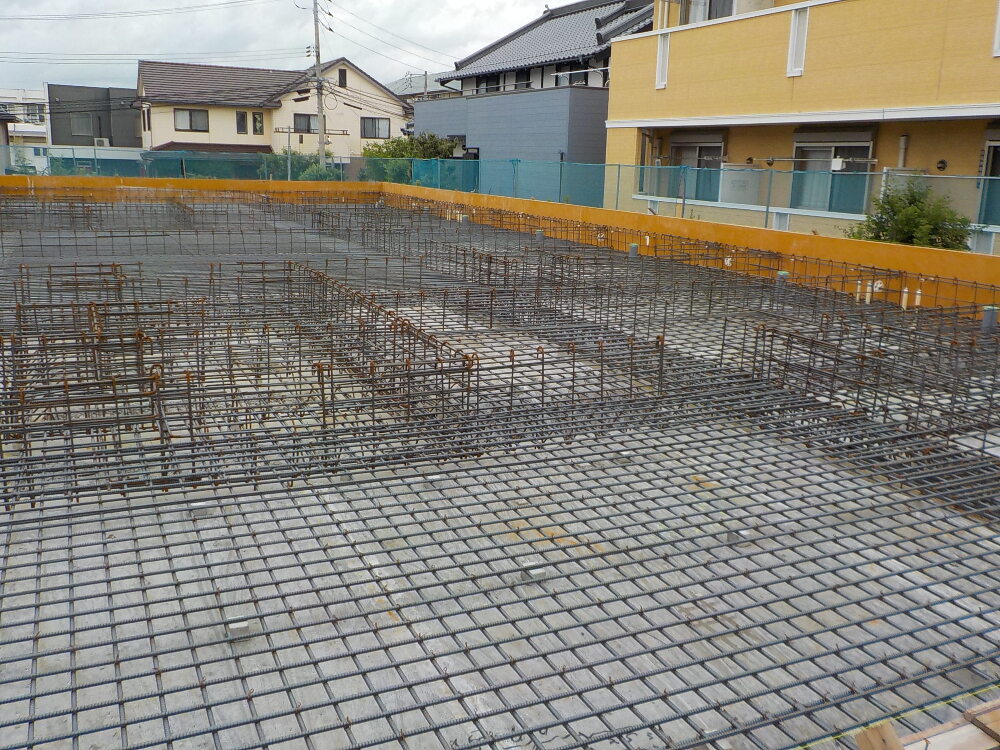

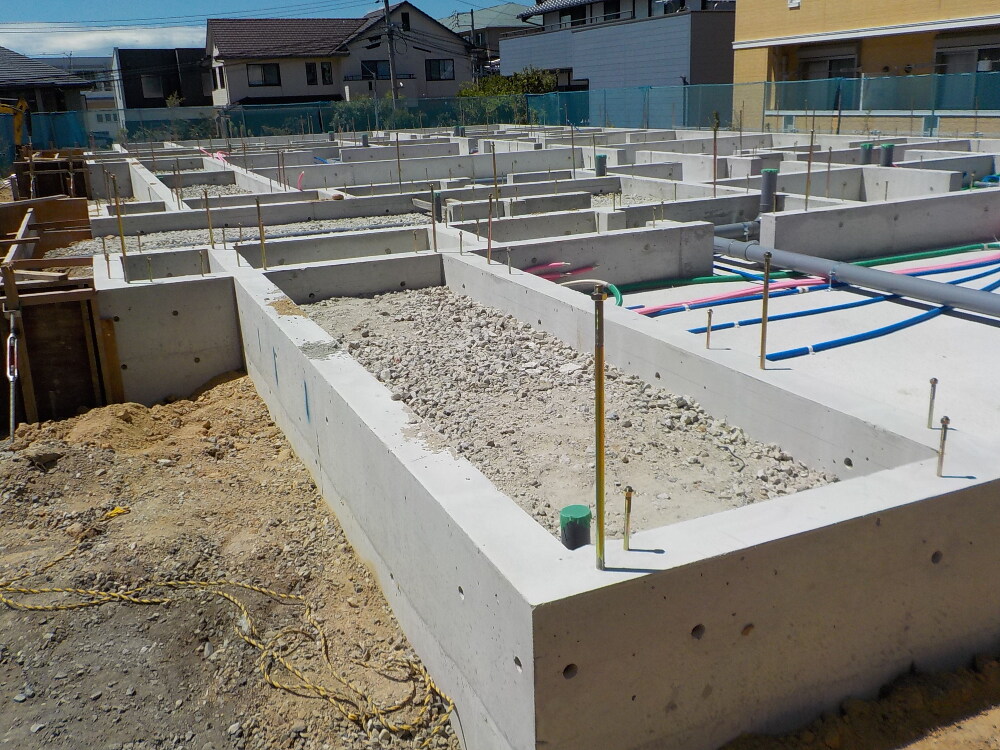

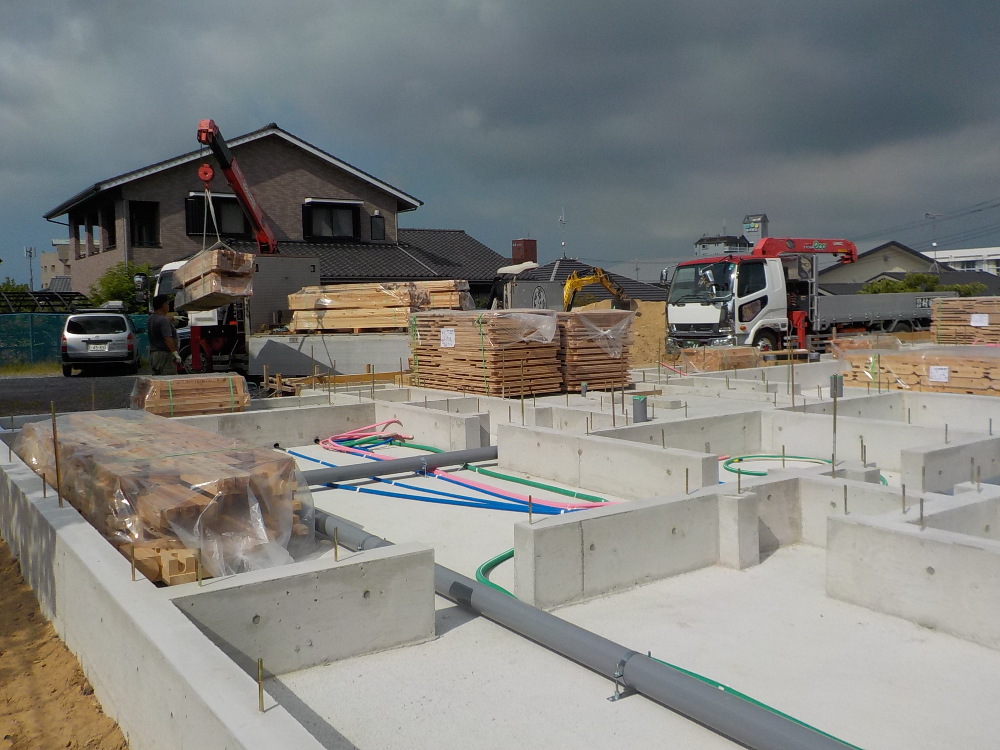

配管工事
床下の配管工事を行います。
ピンク:お湯
ブルー:水
- 20. 2021年07月26日
-
基礎工事
- 21. 2021年07月29日
-
基礎工事
- 22. 2021年07月30日
-
基礎工事
- 23. 2021年07月30日
-
基礎工事
- 24. 2021年07月31日
-
基礎工事
- 25. 2021年07月31日
-
基礎工事
- 26. 2021年07月31日
-
基礎工事
- 27. 2021年08月02日
-
基礎工事

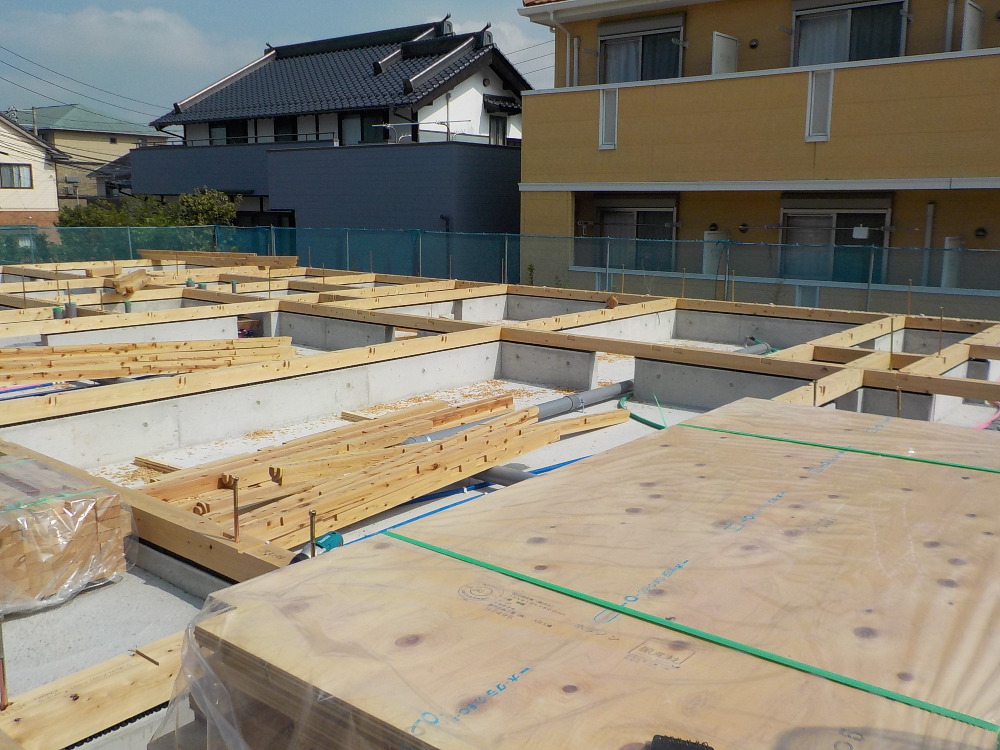

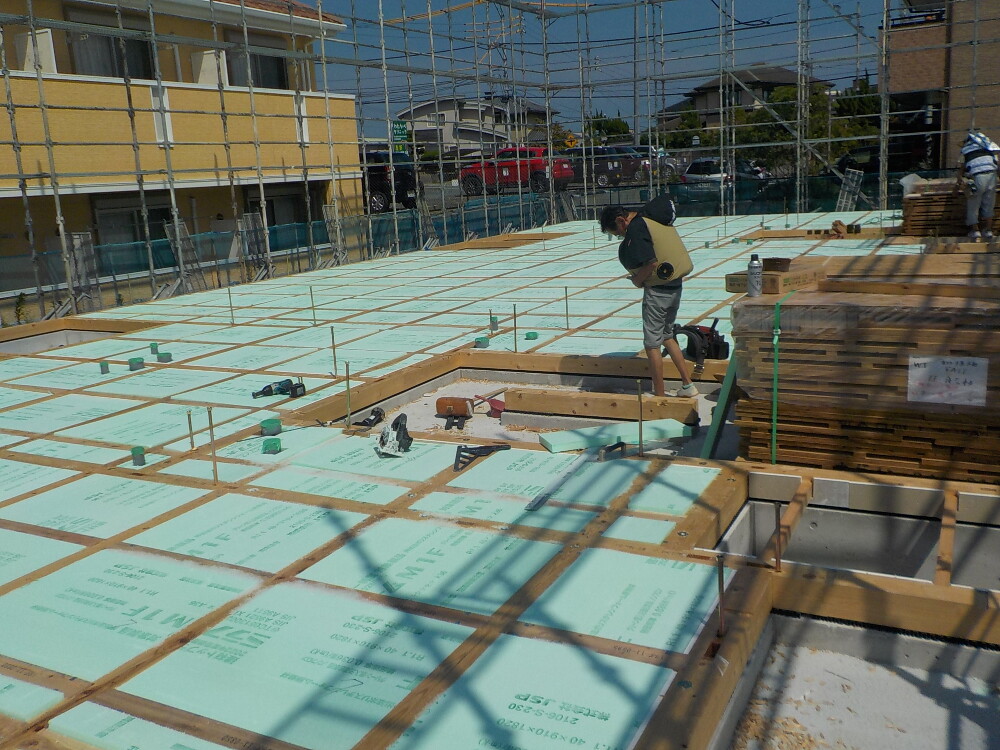

上棟に向けて土台を敷き、断熱敷き込みます。
- 28. 2021年08月03日
-
上棟準備
いよいよ次は棟上げでです!
- 29. 2021年08月05日
-

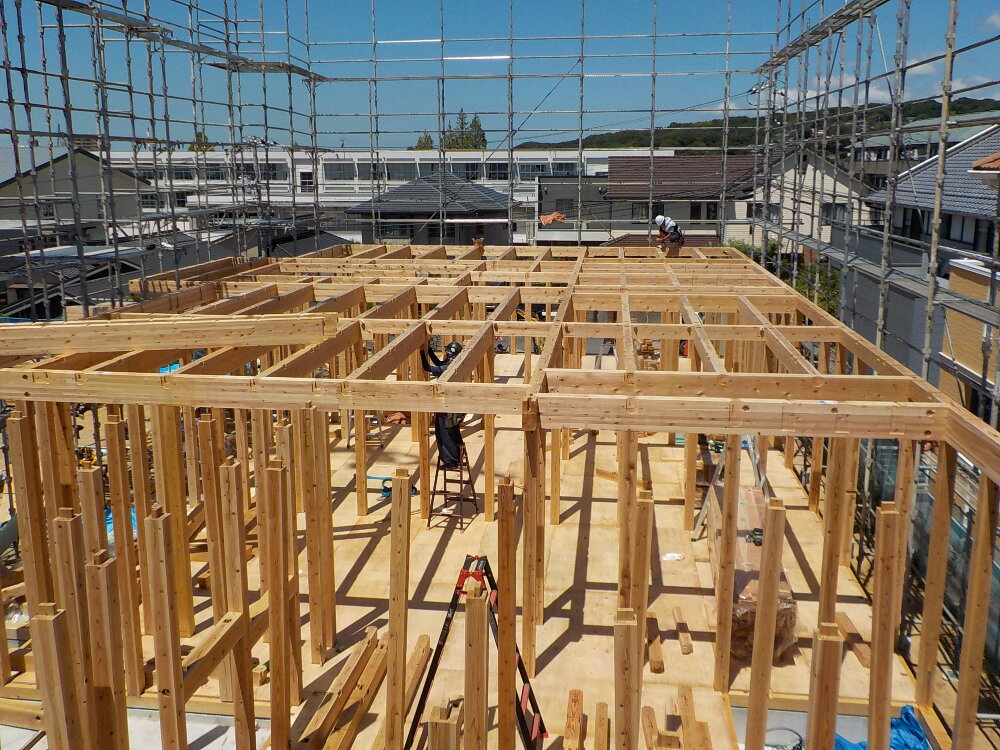

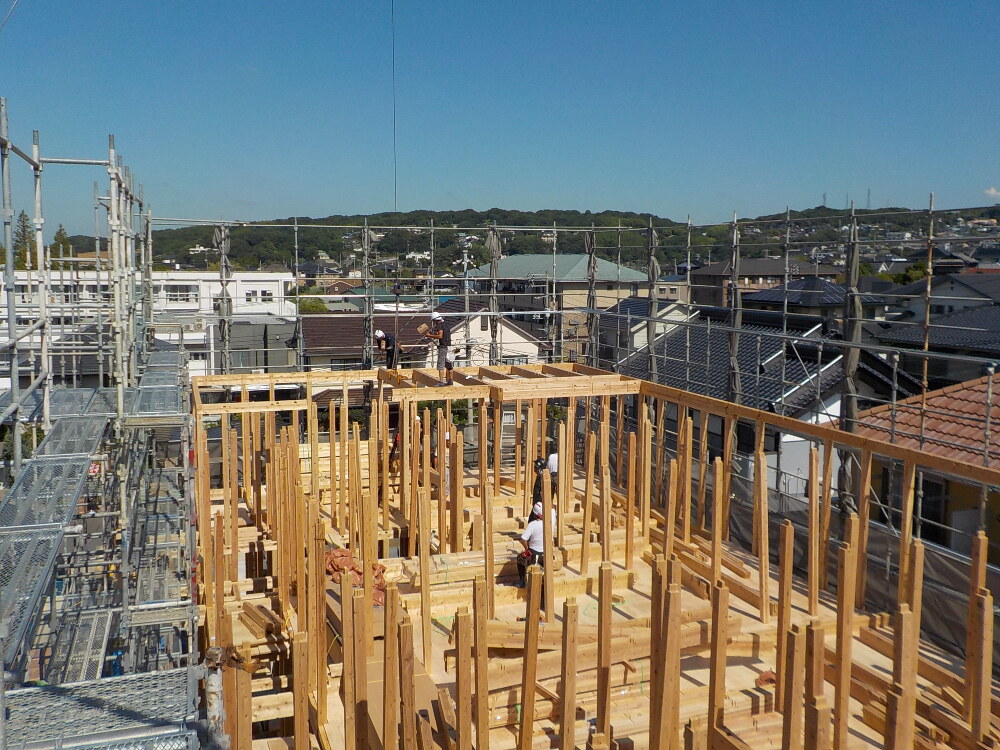

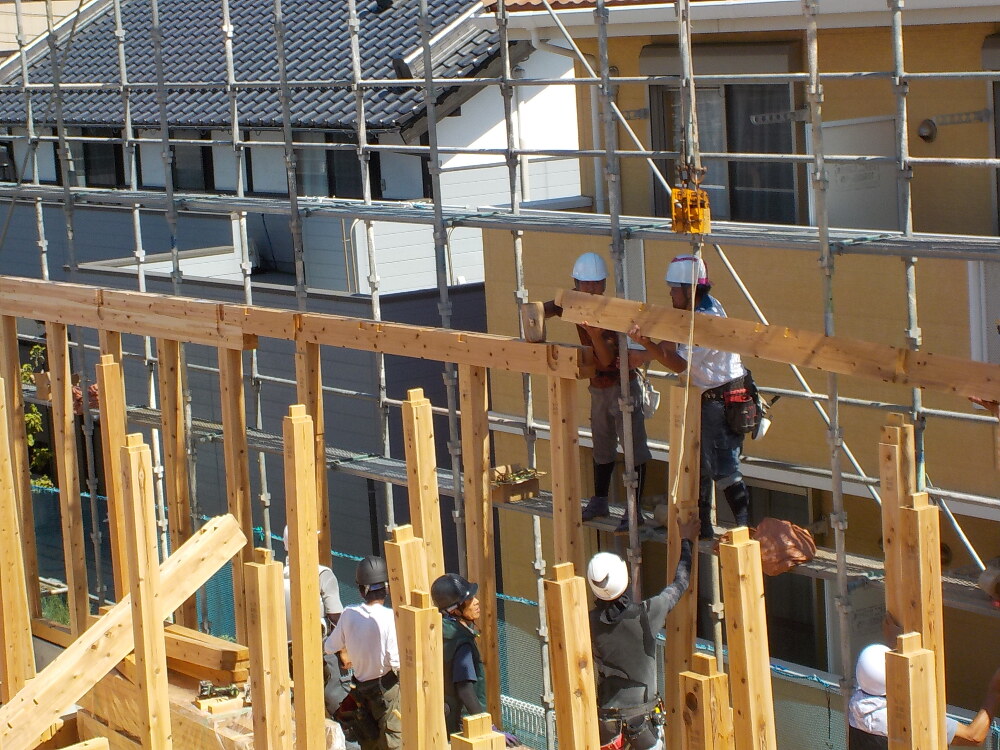

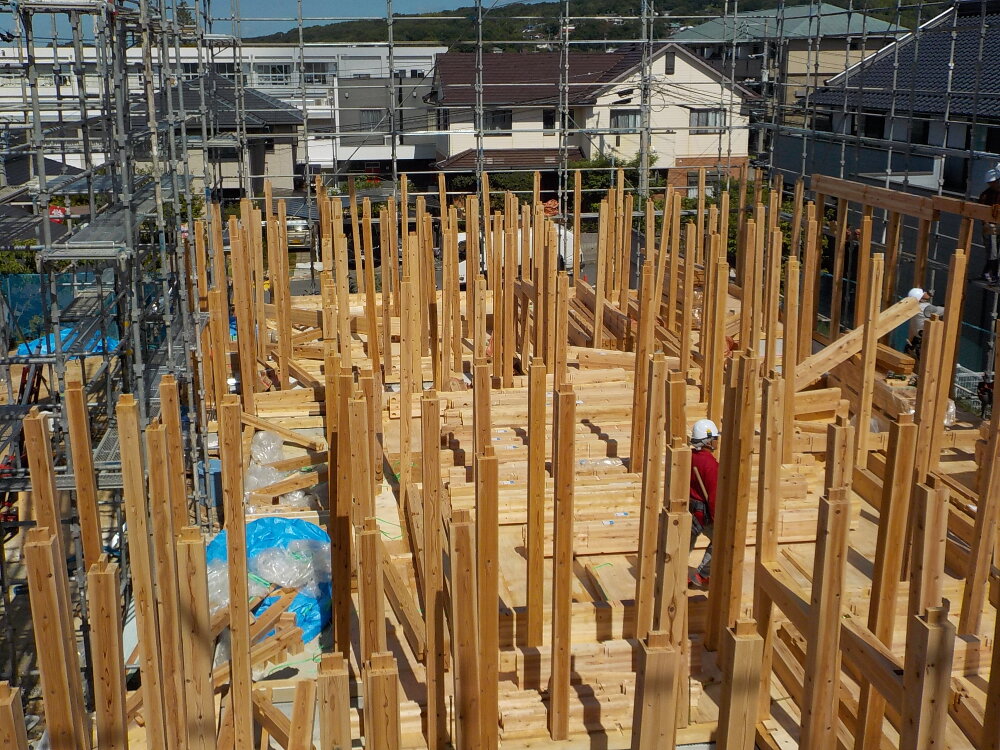

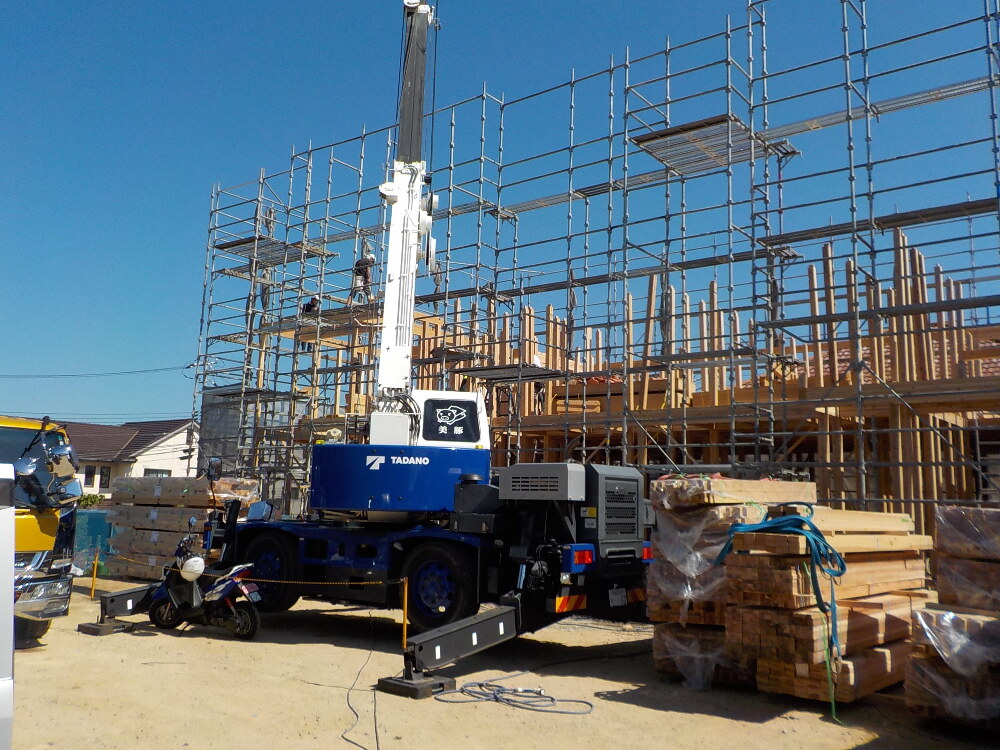

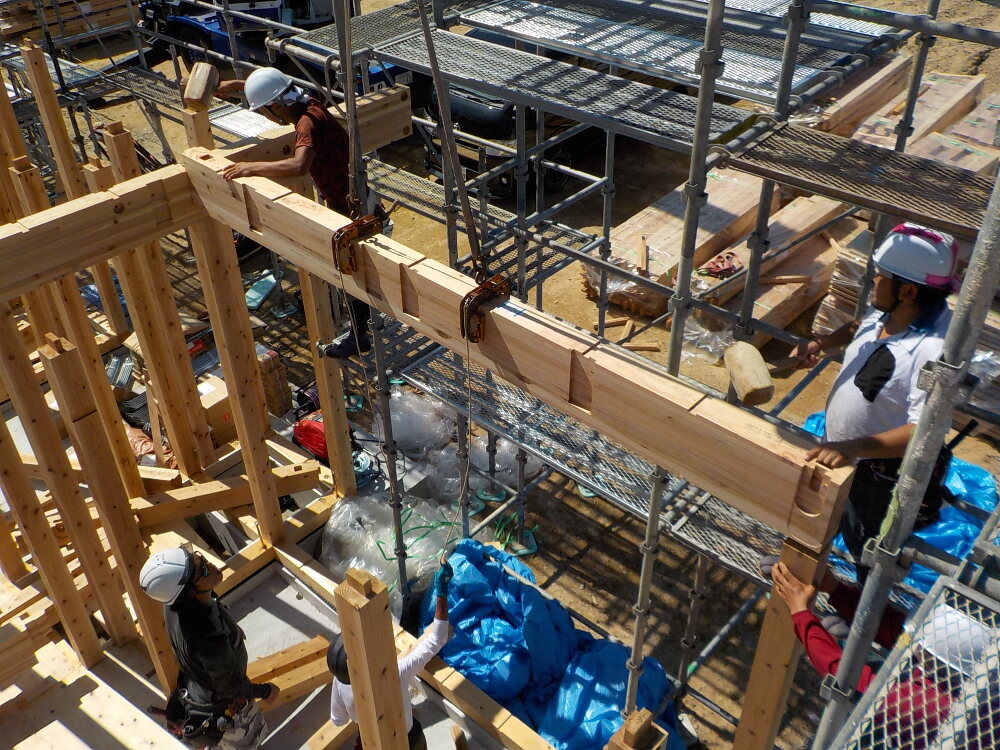

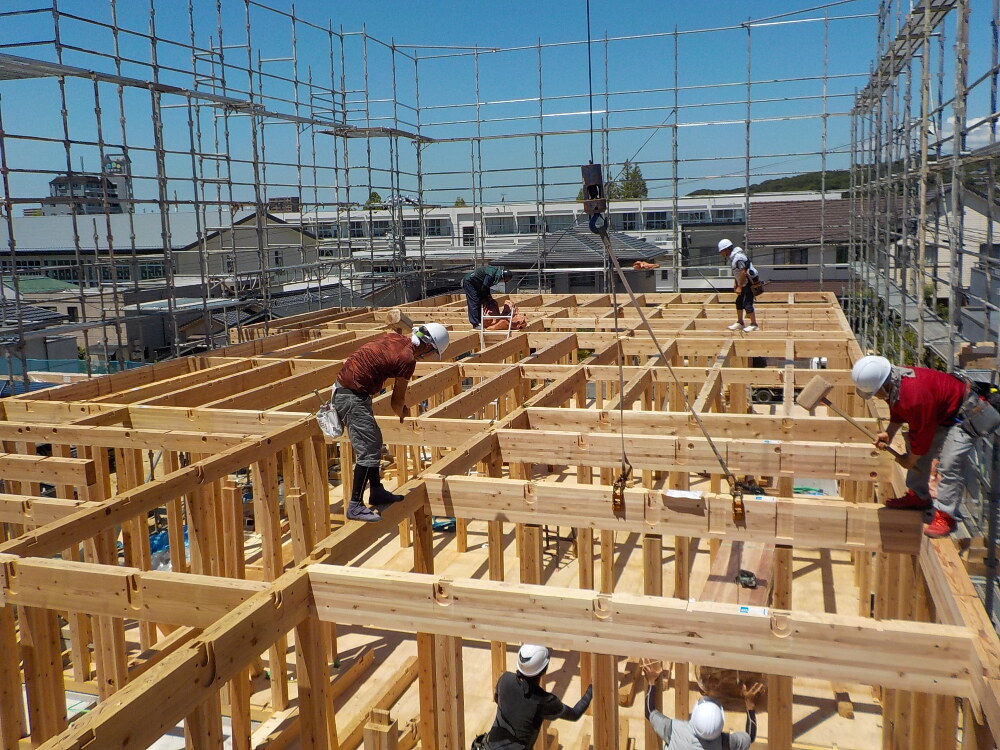

上棟
いよいよ棟上げです。
本日は誠におめでとうございます。
職人の皆様、安全第一で宜しくお願い致します。
そして、近隣の皆様、工事中大変ご迷惑お掛け致しますが、
何卒ご容赦願います。

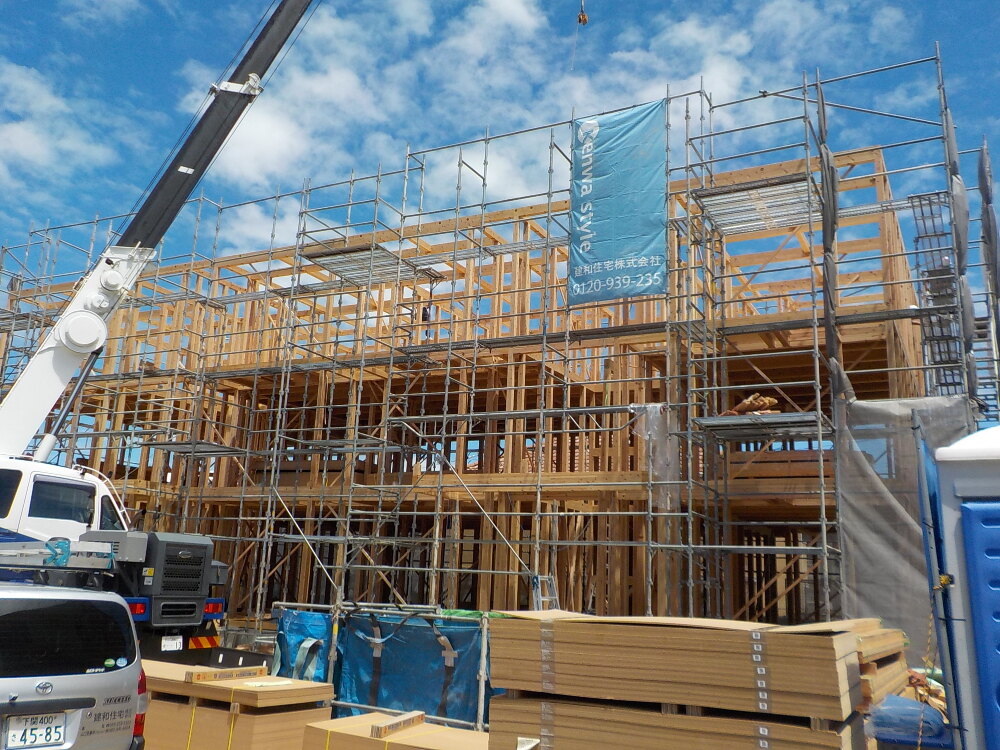

- 30. 2021年08月05日
-
上棟
- 31. 2021年08月05日
-
上棟
- 32. 2021年08月05日
-
上棟
- 33. 2021年08月06日
-

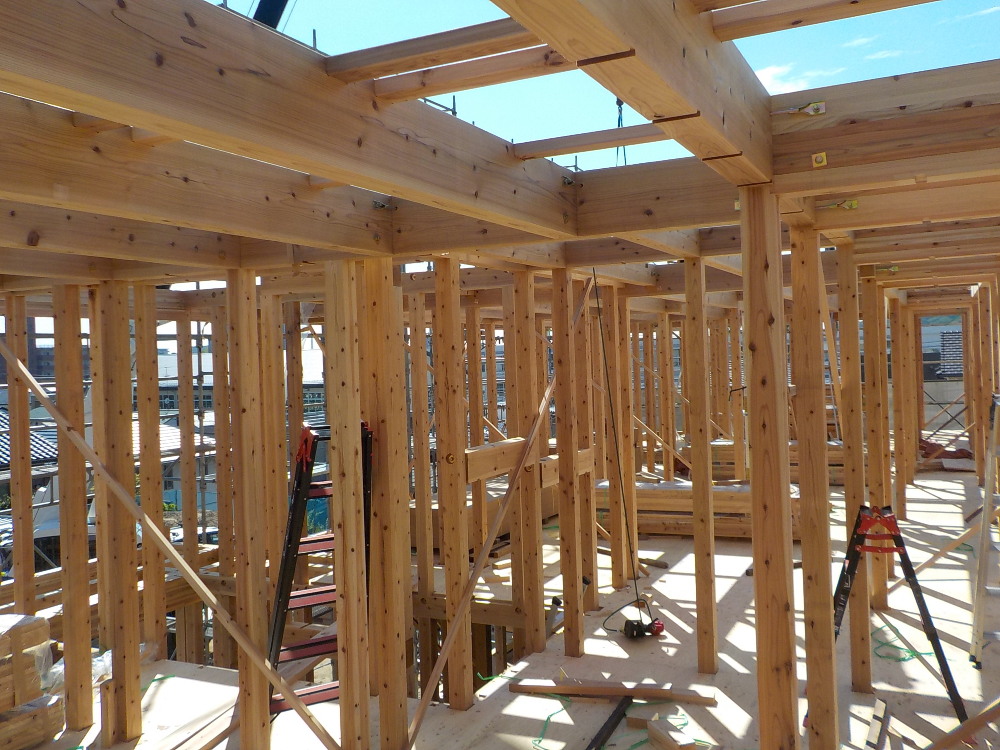

上棟
- 34. 2021年08月06日
-
上棟
- 35. 2021年08月06日
-
上棟
- 36. 2021年08月06日
-
上棟
- 37. 2021年08月06日
-
上棟
- 38. 2021年08月06日
-
上棟

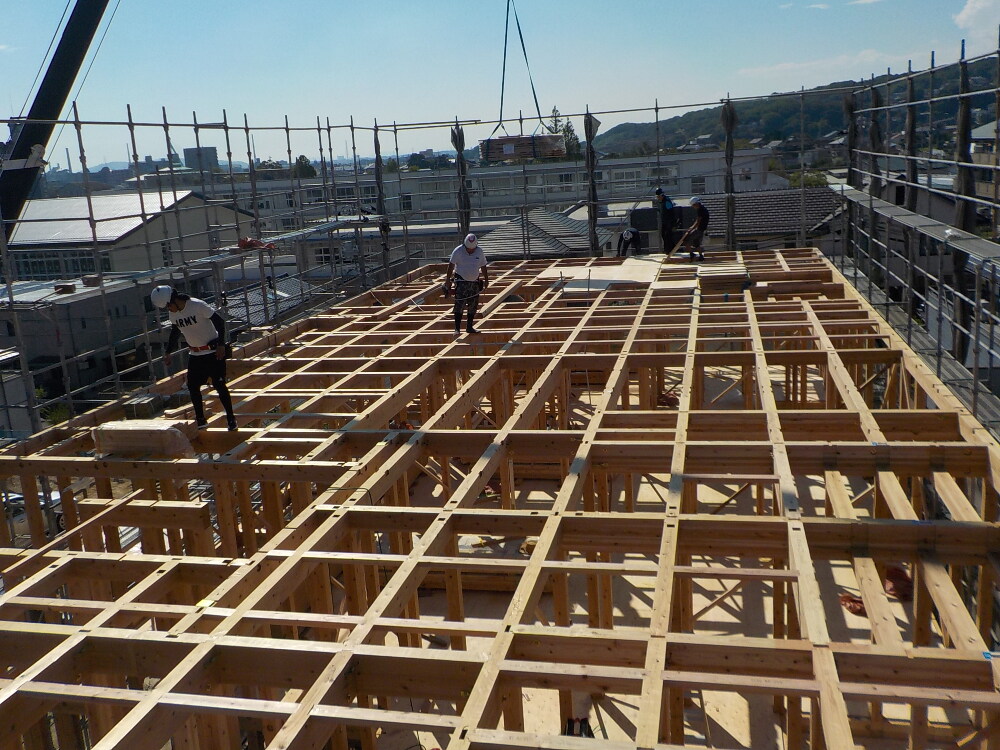

- 39. 2021年08月07日
-
上棟
- 40. 2021年08月10日
-

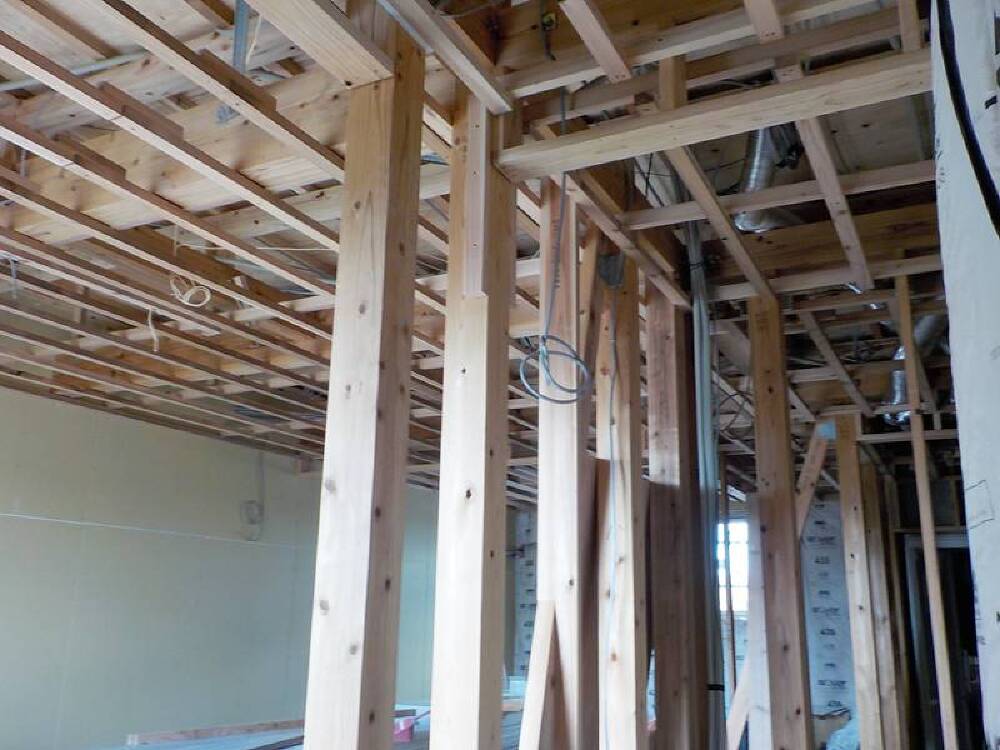

内部施工状況

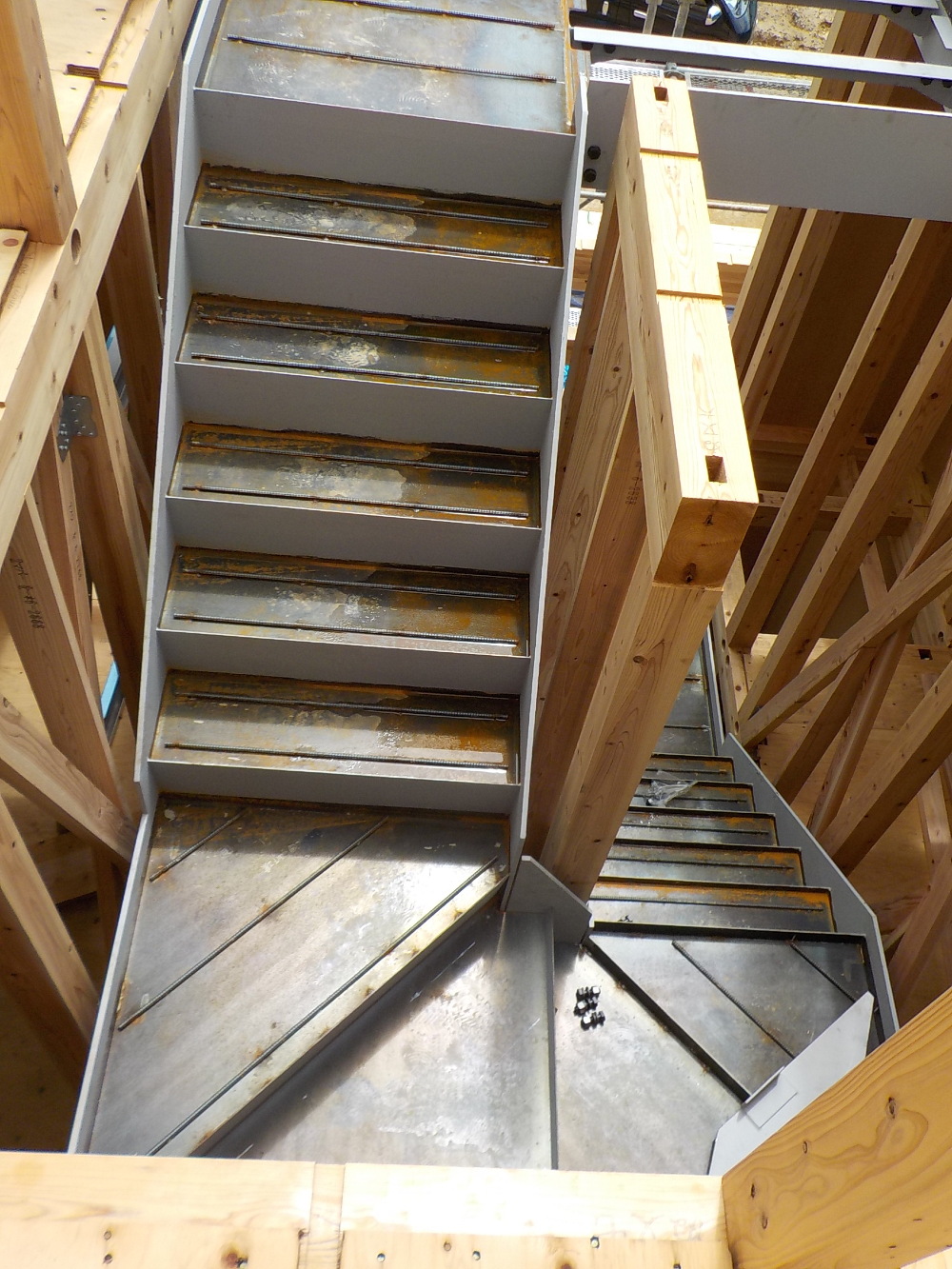

階段がつきました。
- 41. 2021年08月10日
-

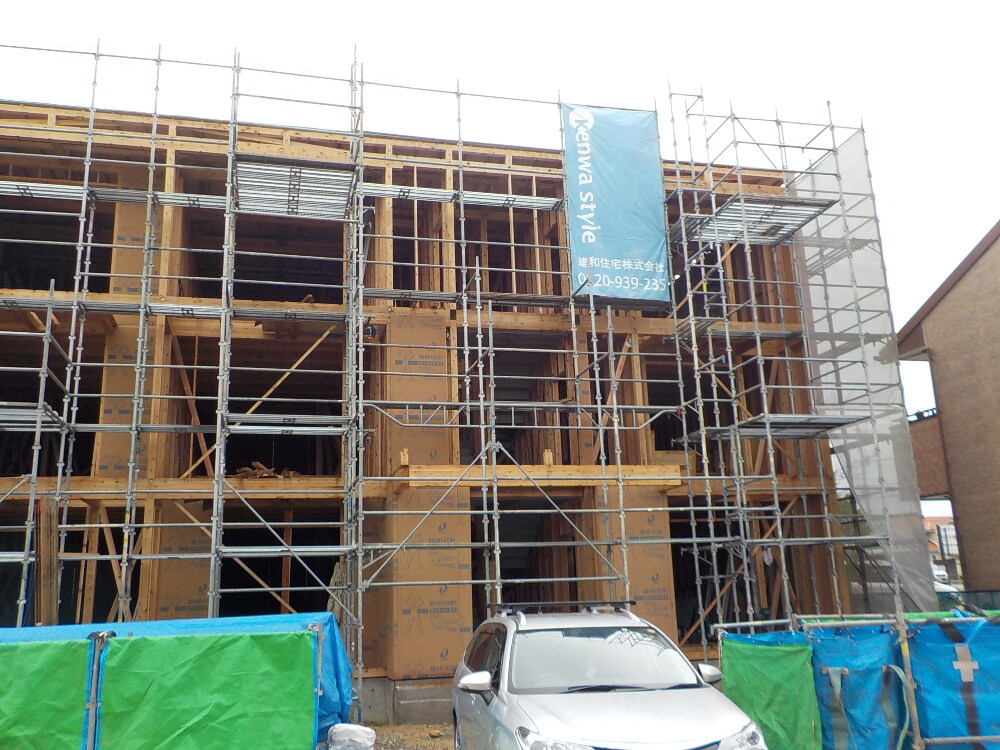

外部施工状況

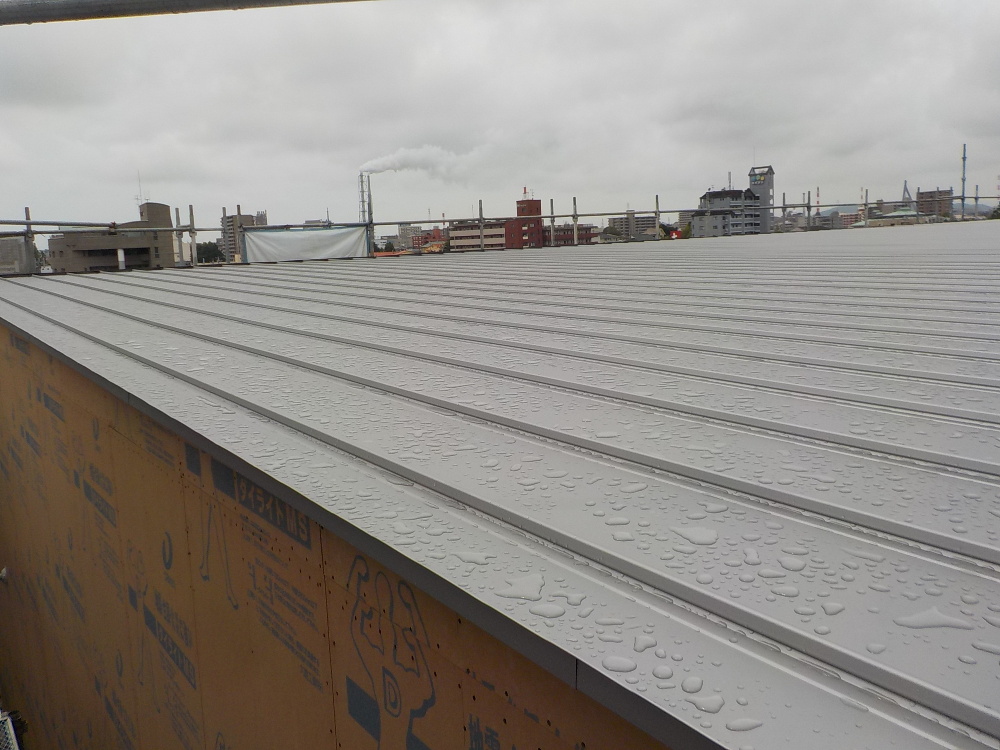

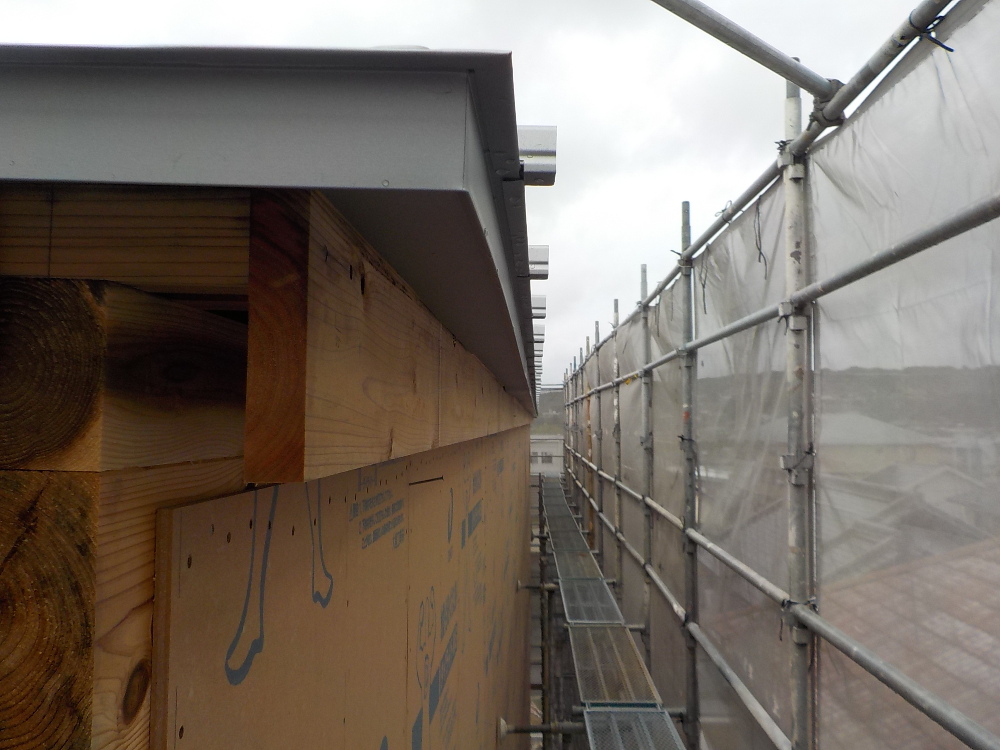

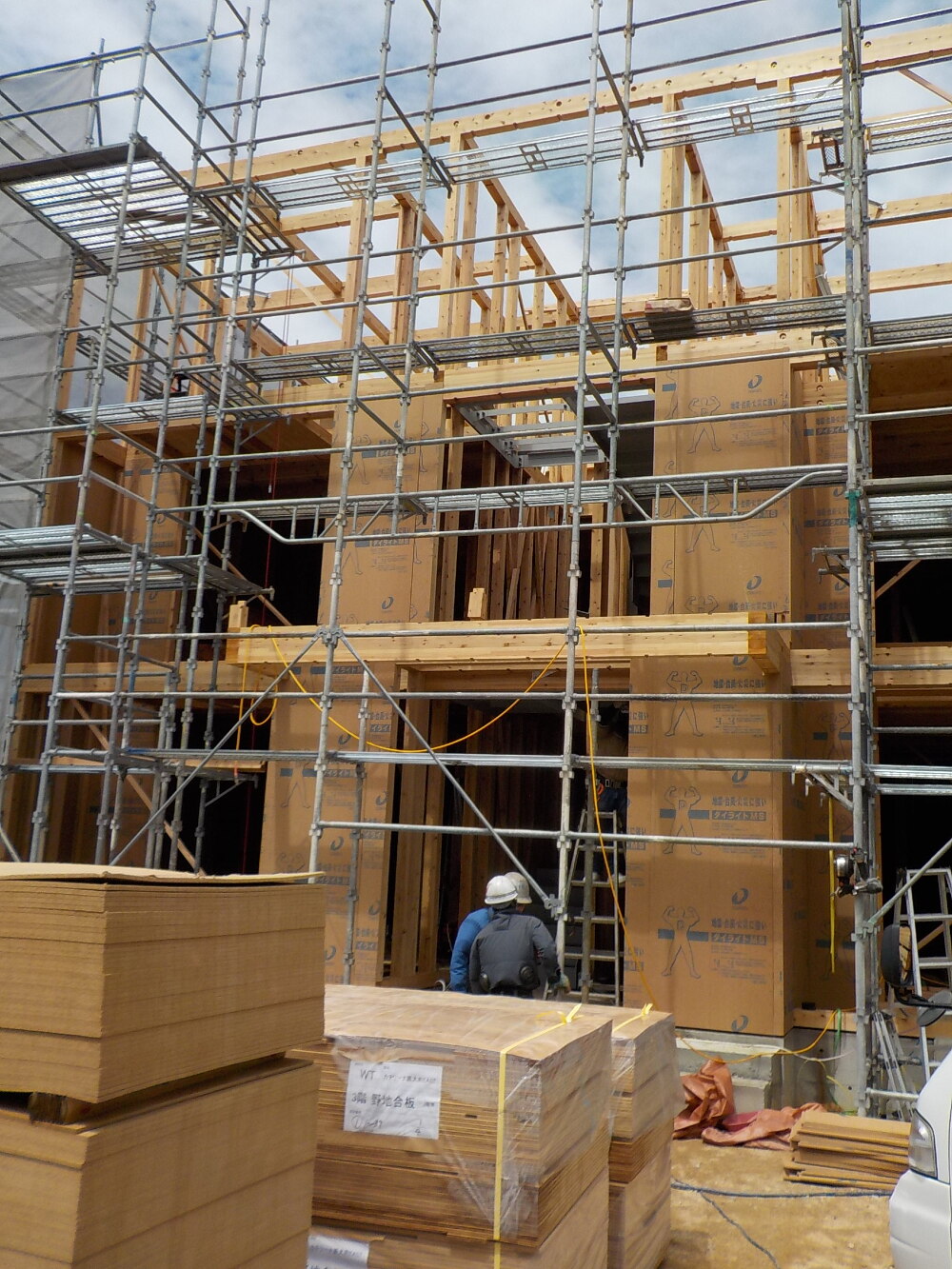

- 42. 2021年08月16日
-

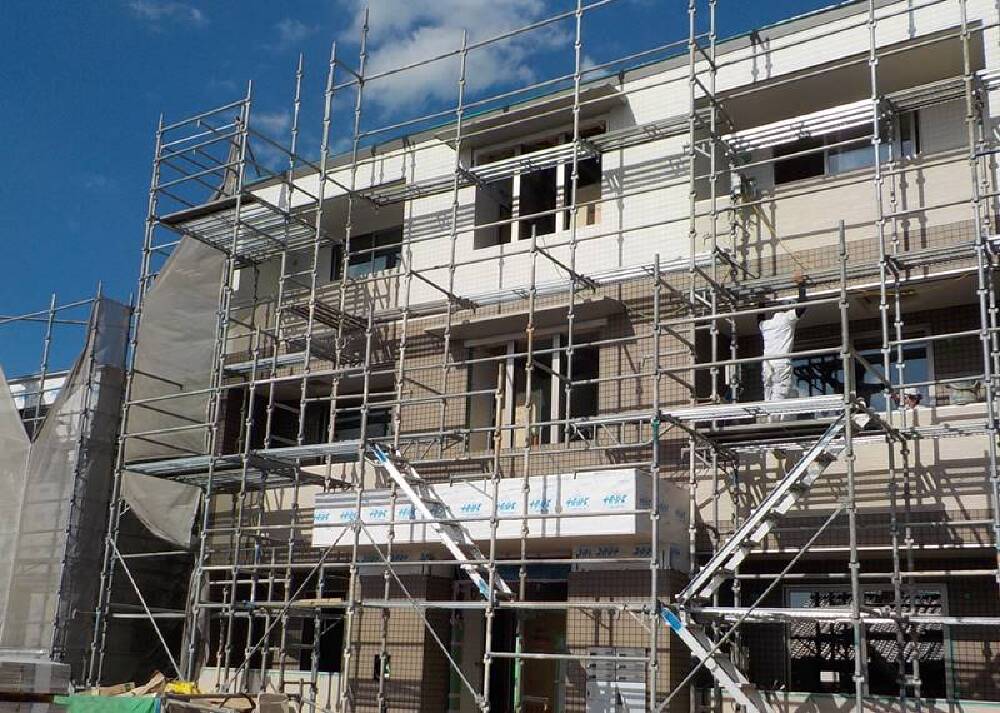

外部施工状況

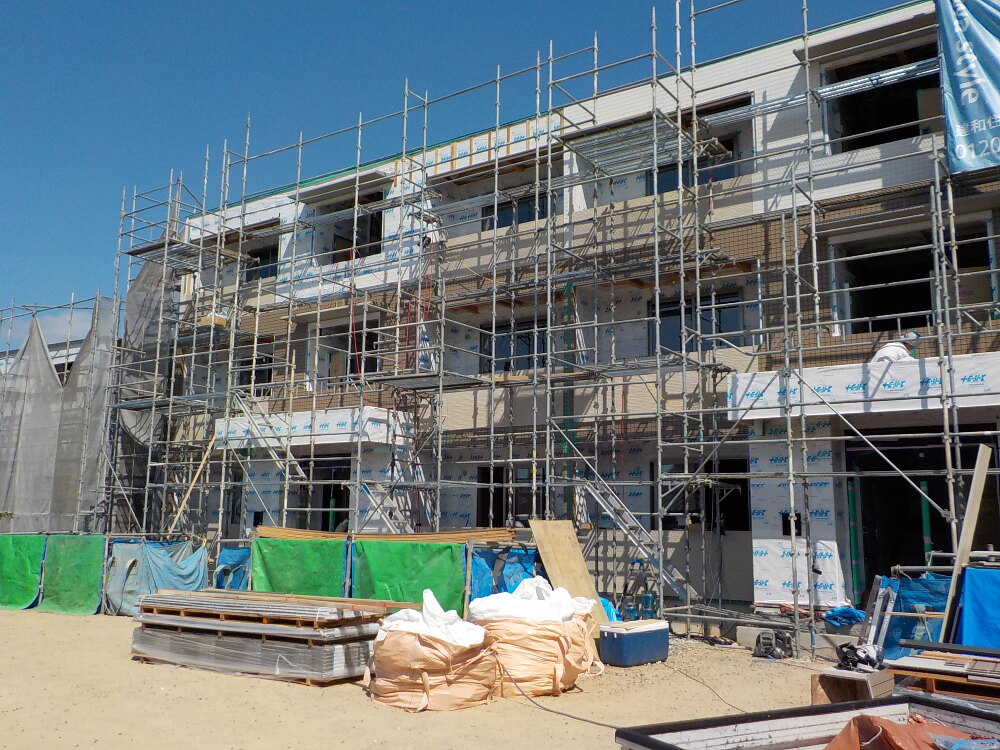

- 43. 2021年08月20日
-
外部施工状況
- 44. 2021年08月20日
-
外部施工状況

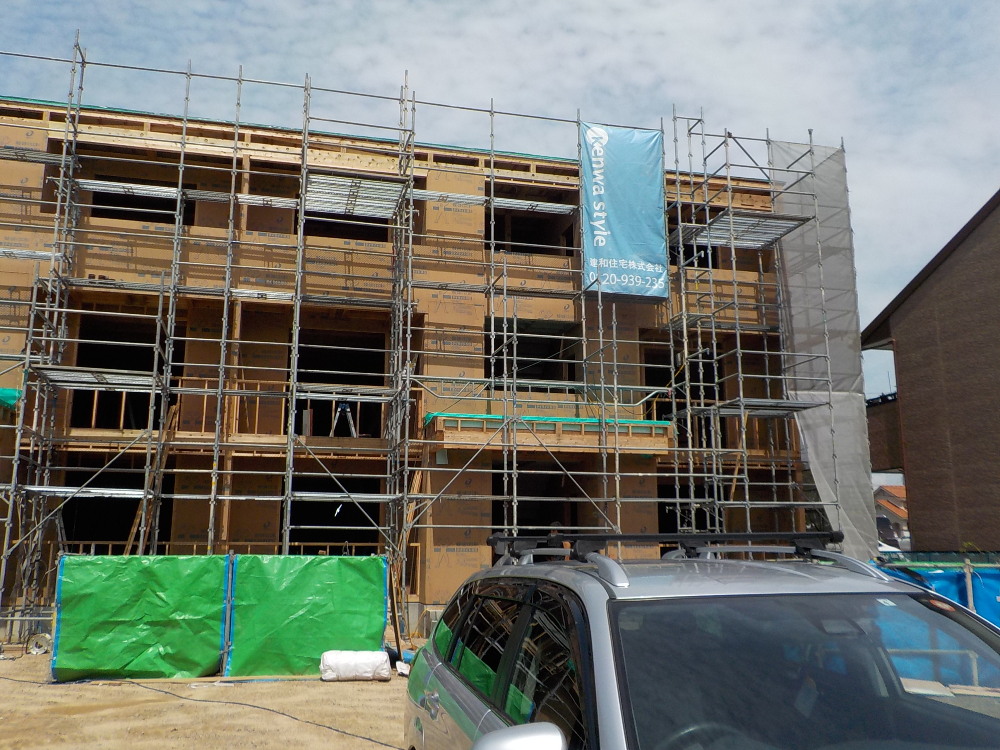

- 45. 2021年08月23日
-
外部施工状況
- 46. 2021年08月27日
-
内部施工状況

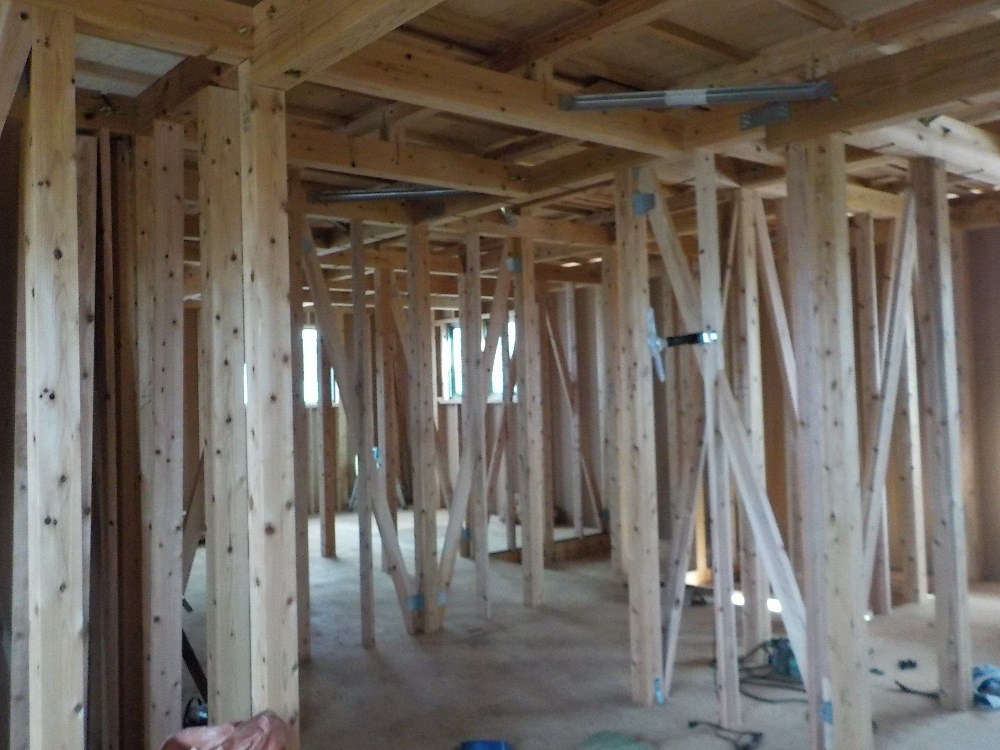

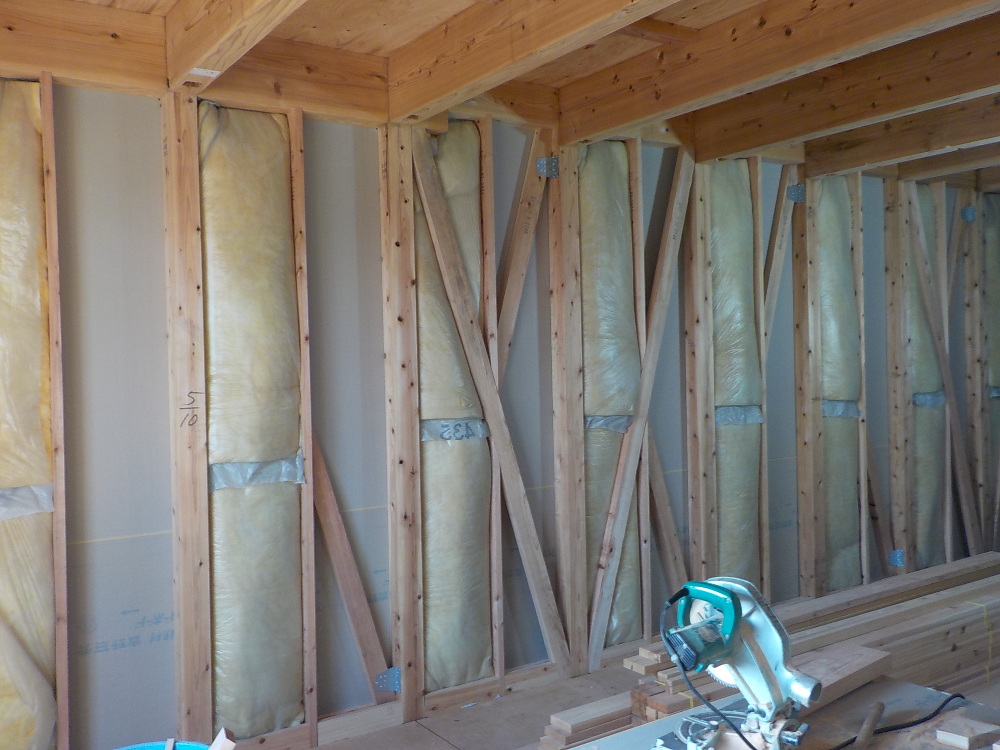

「筋交い」
筋交いとは、柱と柱の間に斜めに入れて建築物や足場の
構造を補強する部材のことです。
構造体の耐震性を強める効果があります。
- 47. 2021年08月27日
-

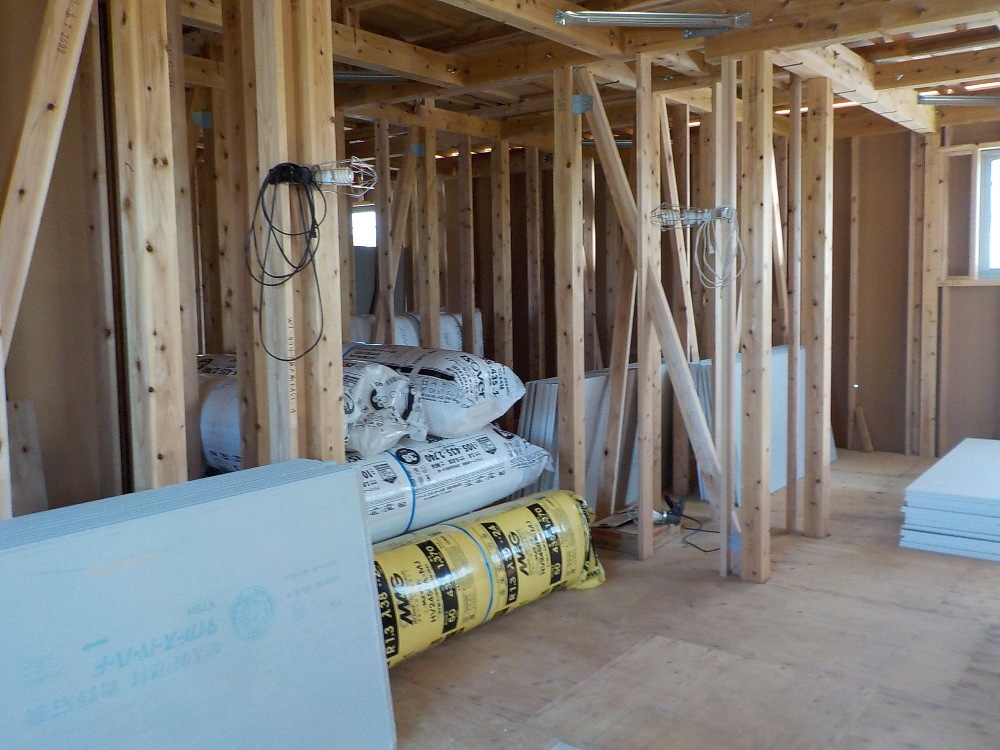

内部施工状況

- 48. 2021年08月30日
-
外部施工状況
- 49. 2021年08月30日
-
外部施工状況
- 50. 2021年08月31日
-
内部施工状況

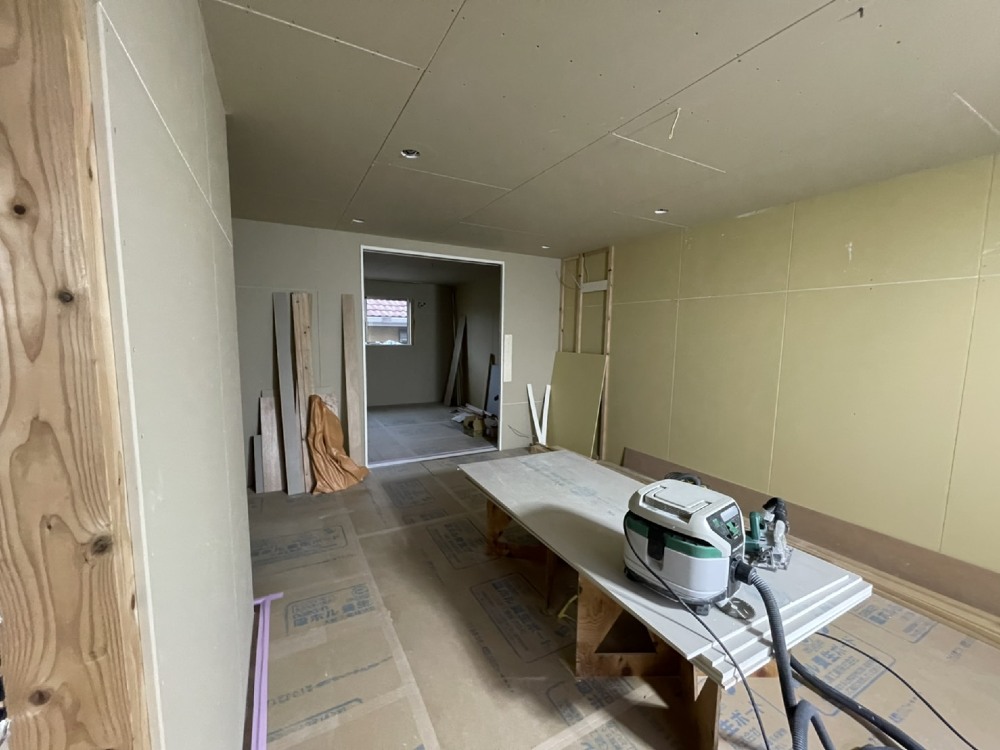

- 51. 2021年09月06日
-

外部施工状況

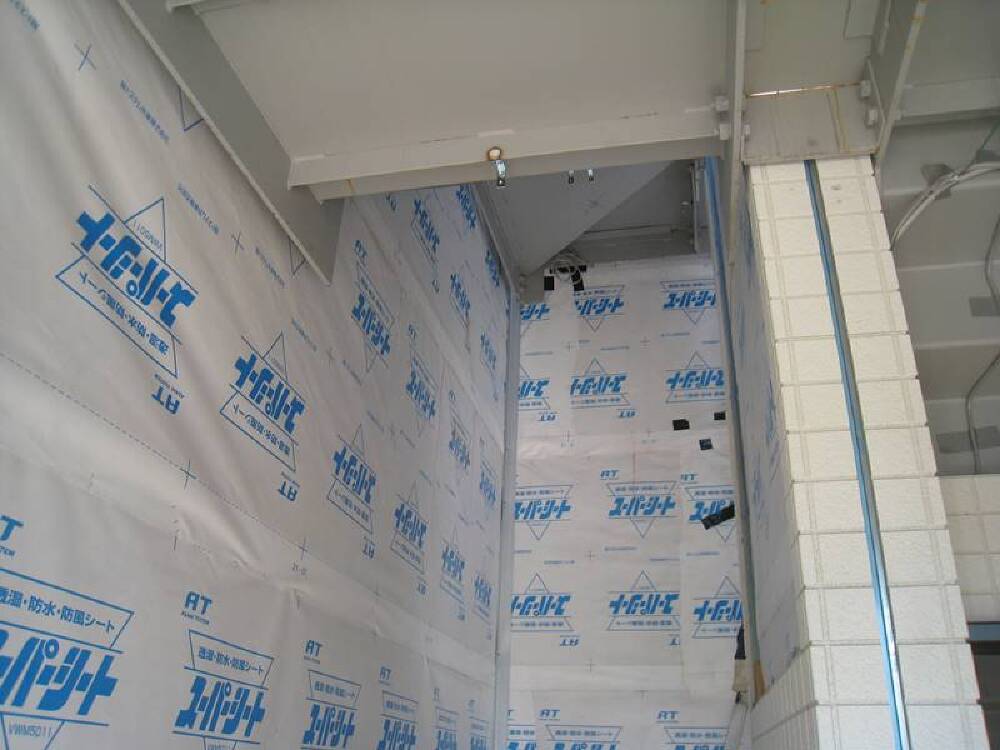

耐力壁の上にスーパーシートを貼っていきます。結露と雨の浸入を防ぐのはもちろん、外壁材の放射熱を遮断します。
- 52. 2021年09月08日
-
外部施工状況

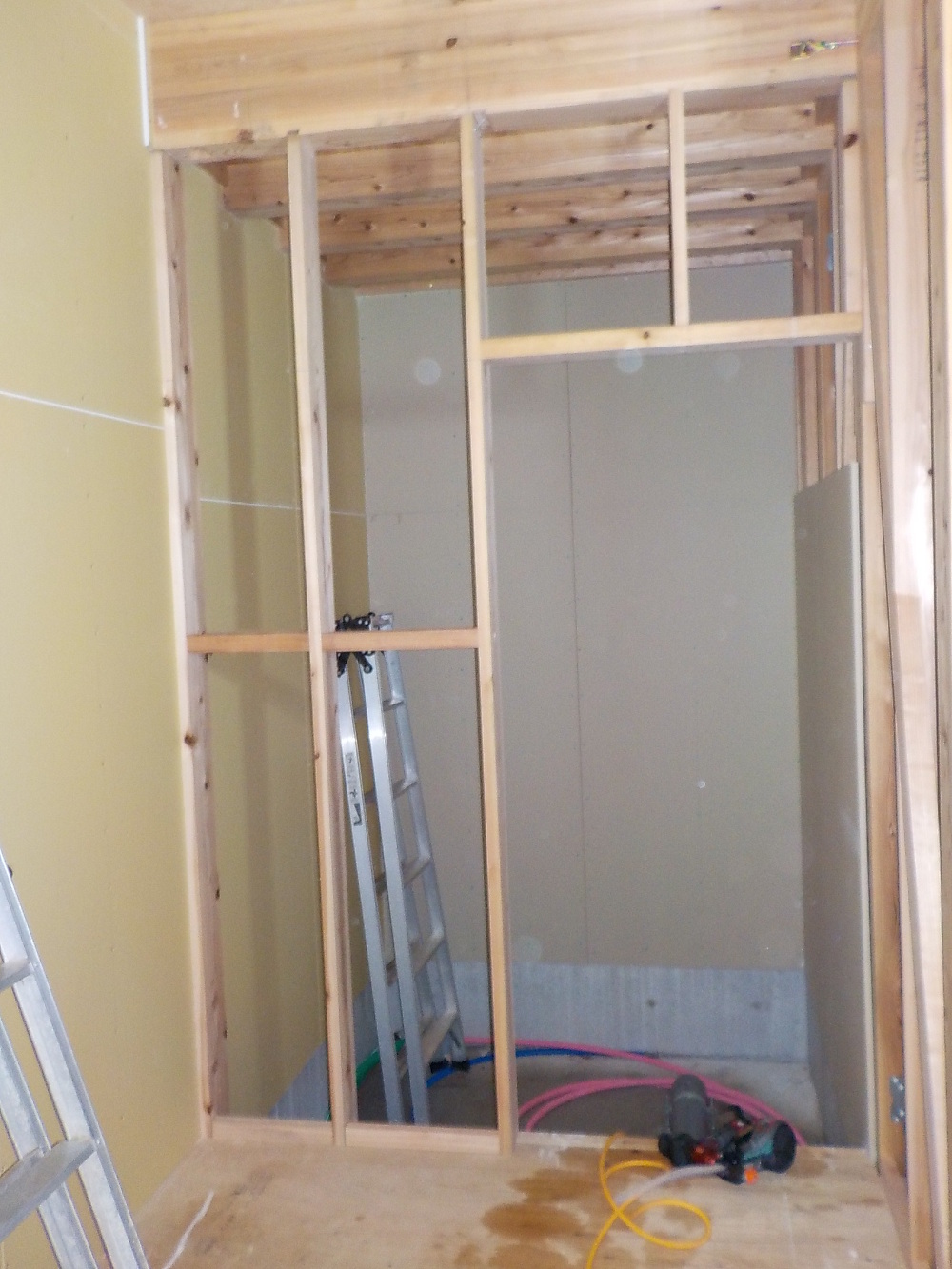

- 53. 2021年09月13日
-
外部施工状況
- 54. 2021年09月13日
-
内部施工状況
- 55. 2021年09月16日
-
外部施工状況
- 56. 2021年09月16日
-
外部施工状況
- 57. 2021年09月21日
-
内部施工状況

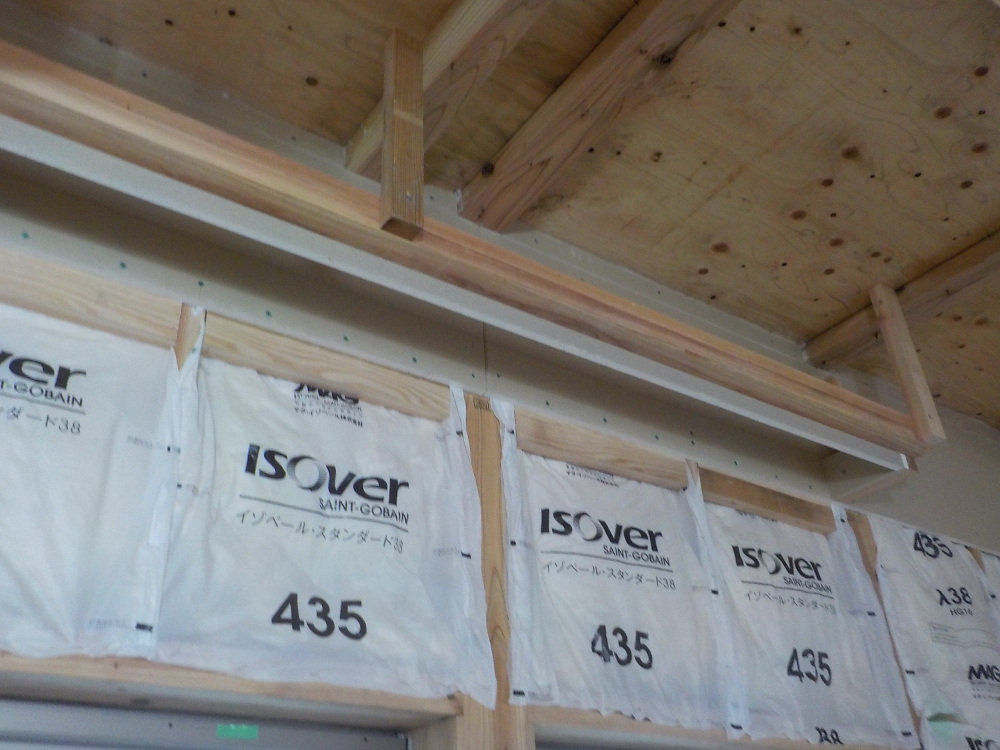

- 58. 2021年09月24日
-
内部施工状況

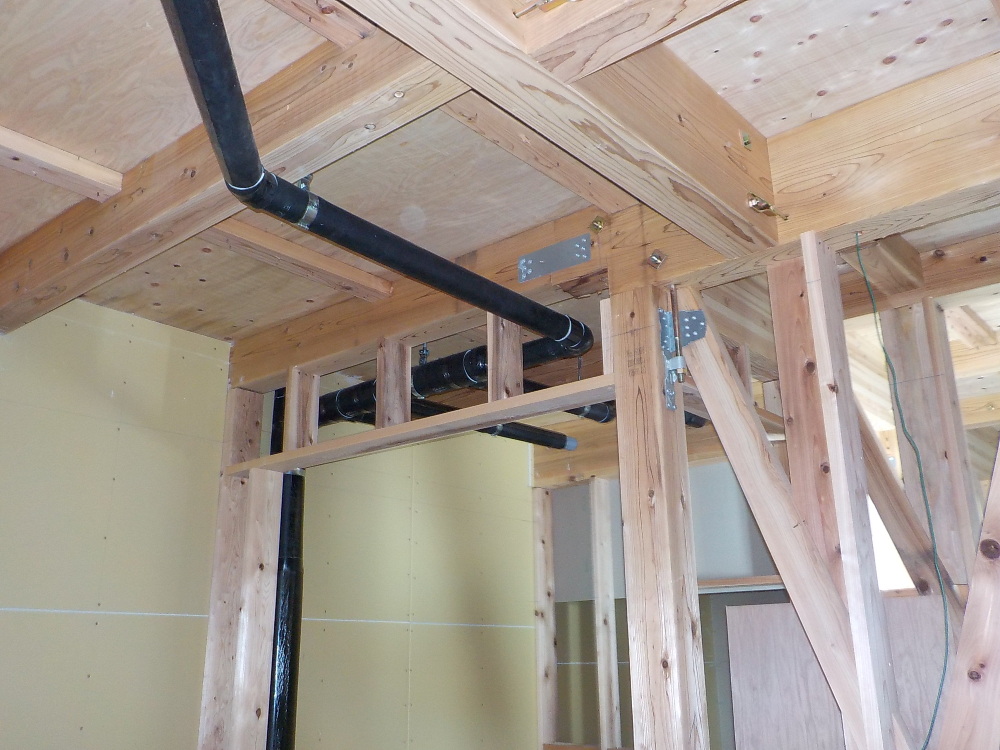

- 59. 2021年09月24日
-
外部施工状況
- 60. 2021年09月27日
-
外部施工状況

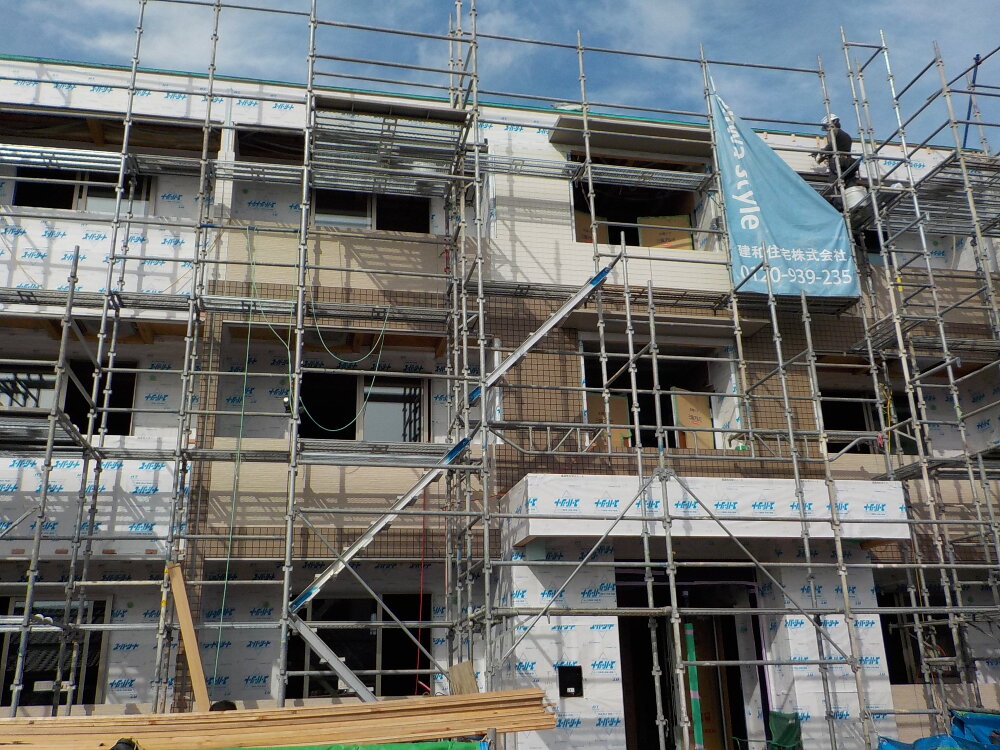

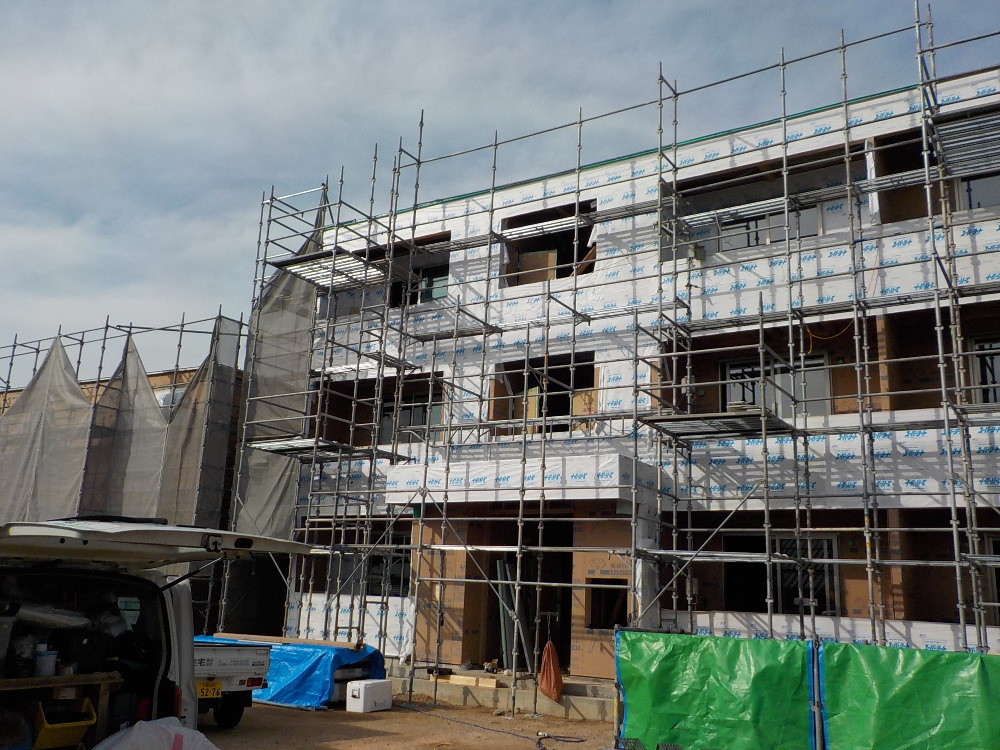

- 61. 2021年09月29日
-
外部施工状況
外壁サイディング張りが順調に進んでいます。
- 62. 2021年09月29日
-
内部施工状況

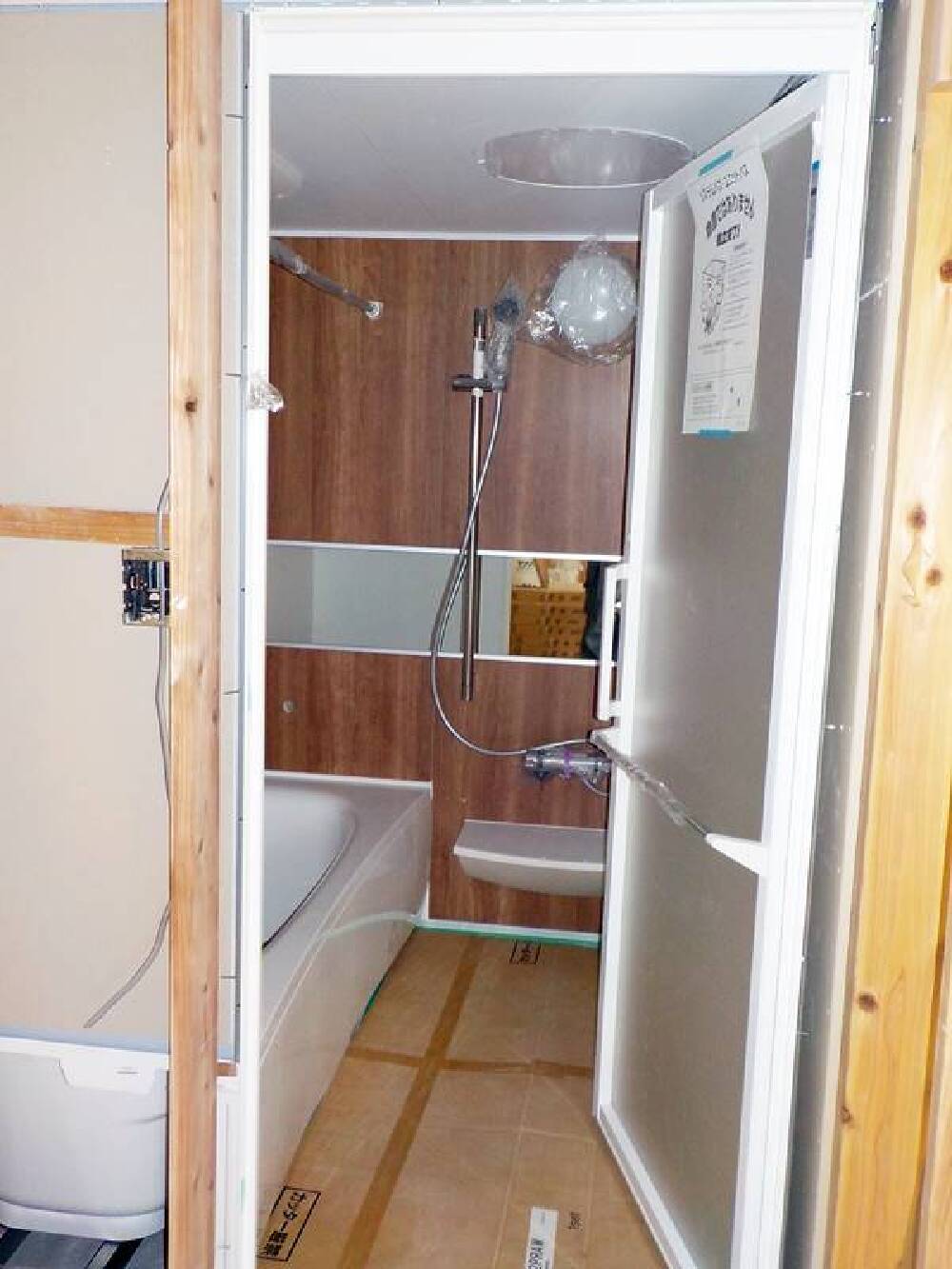

ユニットバスの設置を行いました。木目調のパネルがおしゃれな、ゆったりとしたバスルームです。
- 63. 2021年10月01日
-
内部施工状況

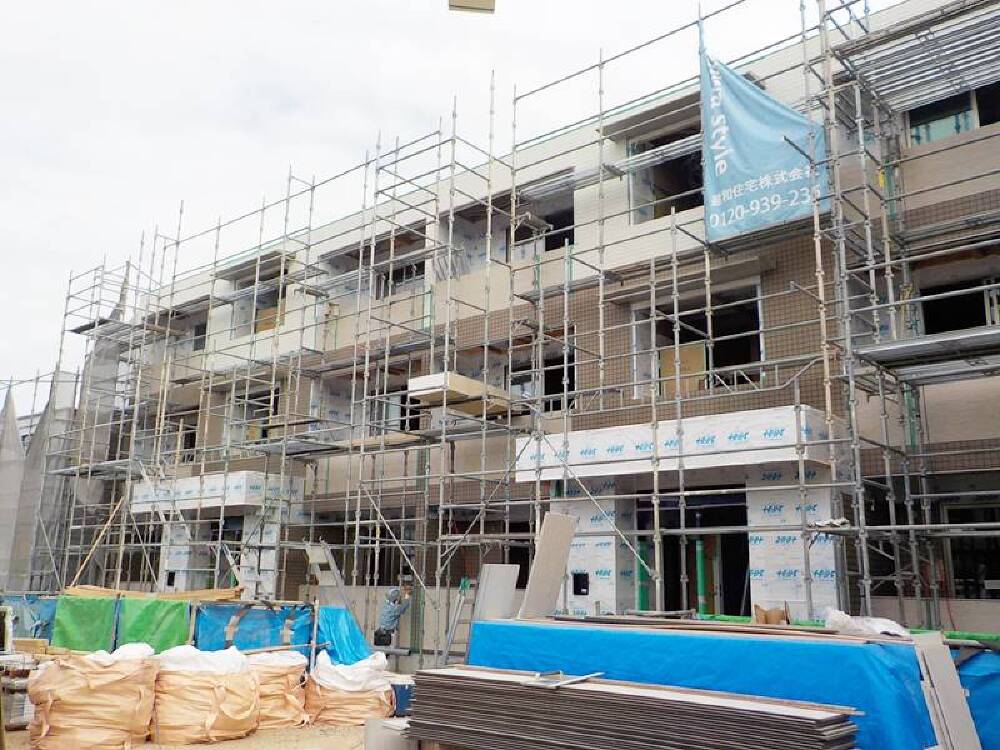

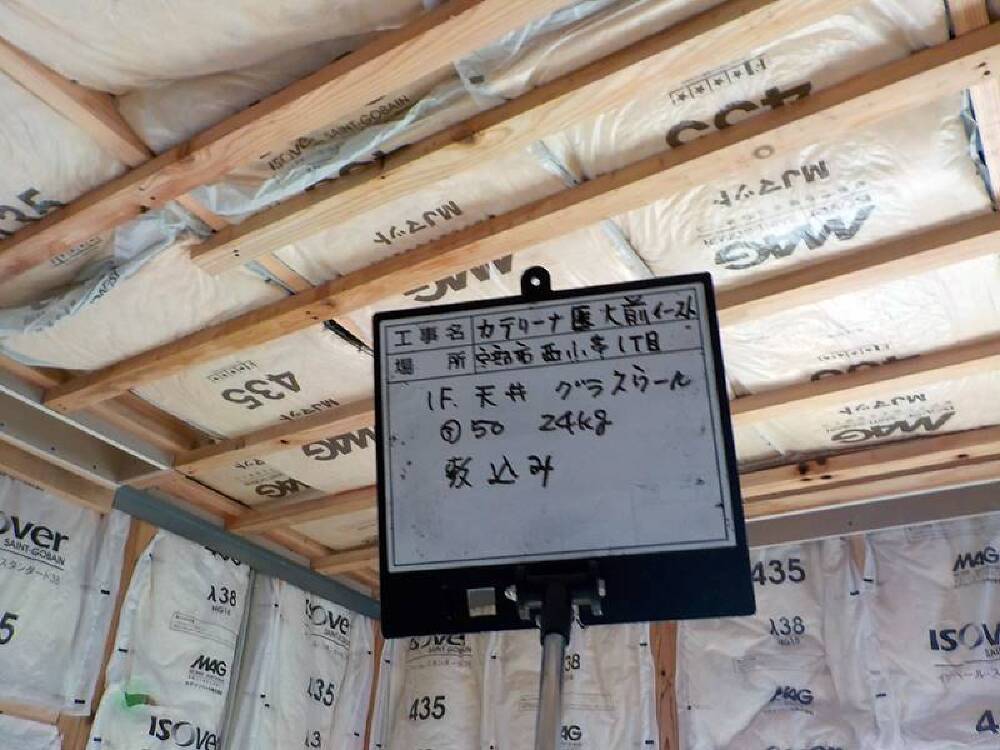

- 64. 2021年10月04日
-

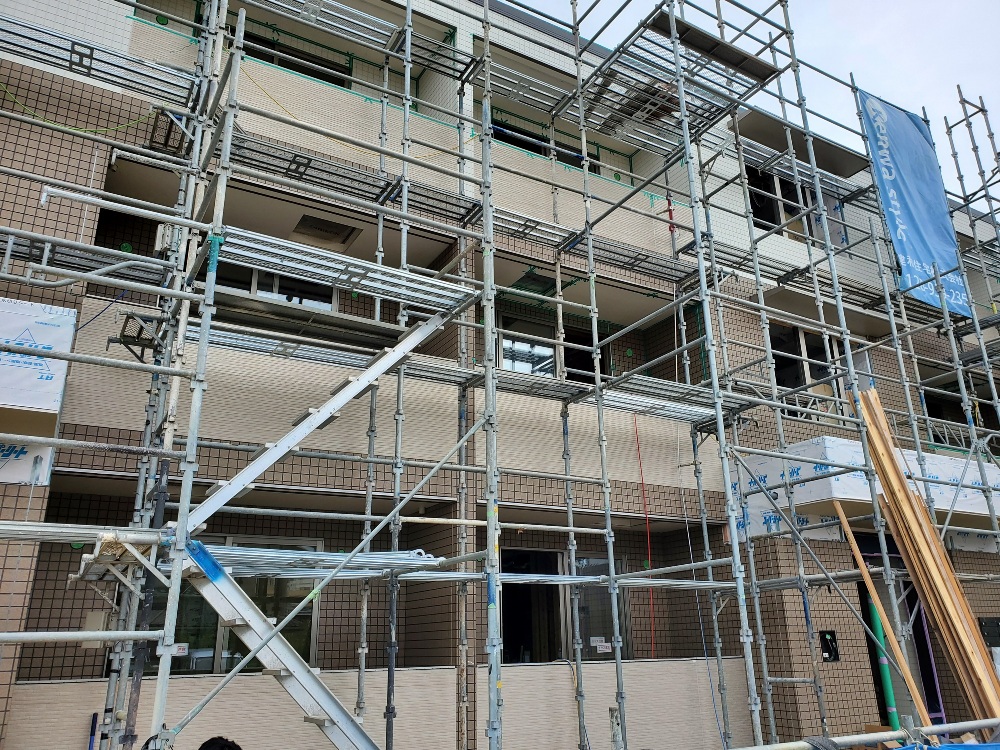

外部施工状況
- 65. 2021年10月04日
-
内部施工状況

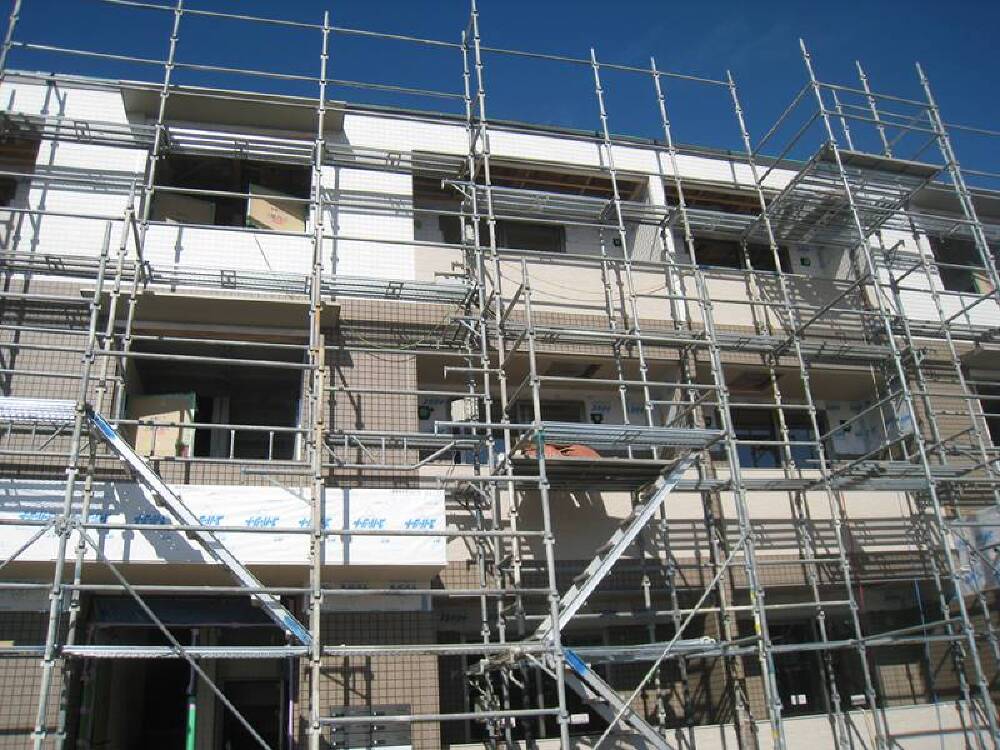

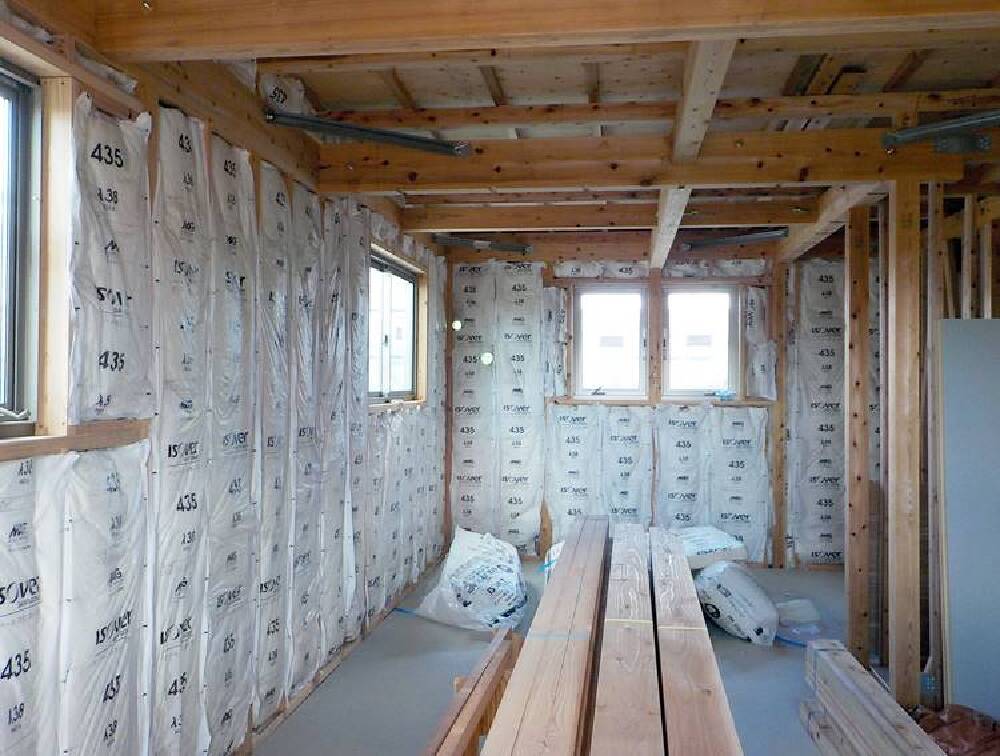

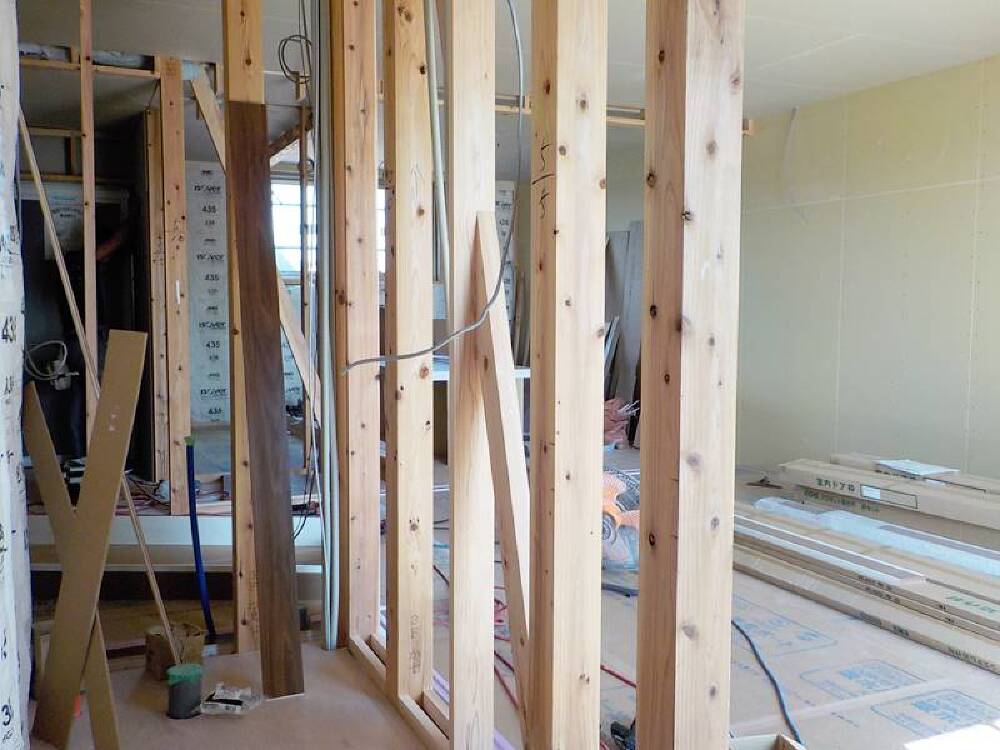

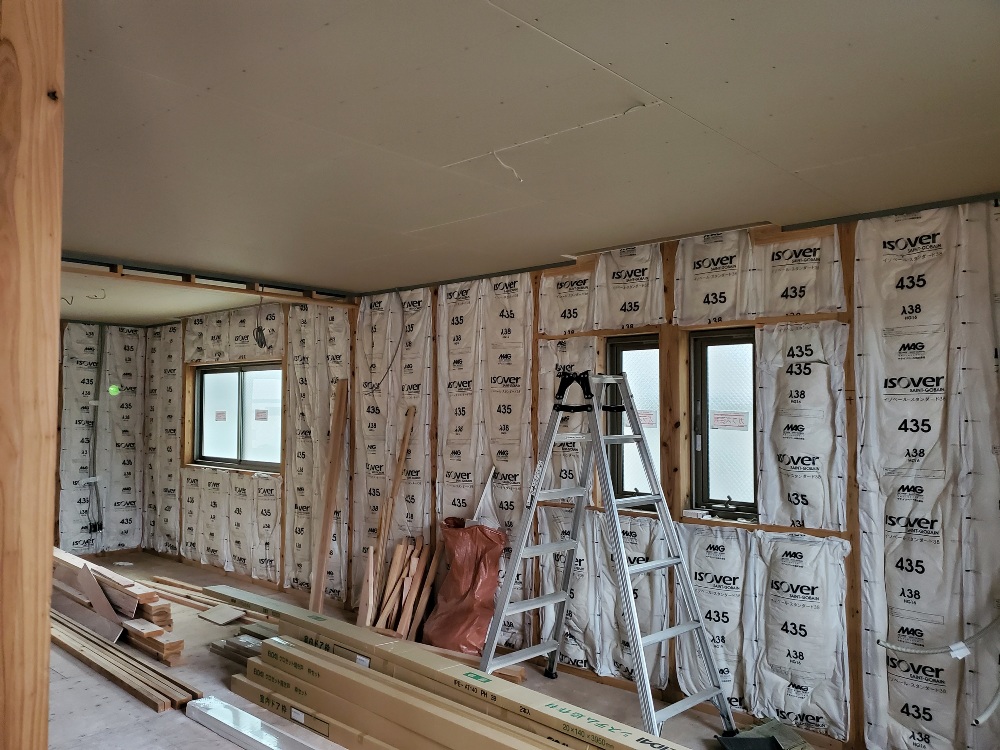

- 66. 2021年10月11日
-
外部施工状況
- 67. 2021年10月11日
-

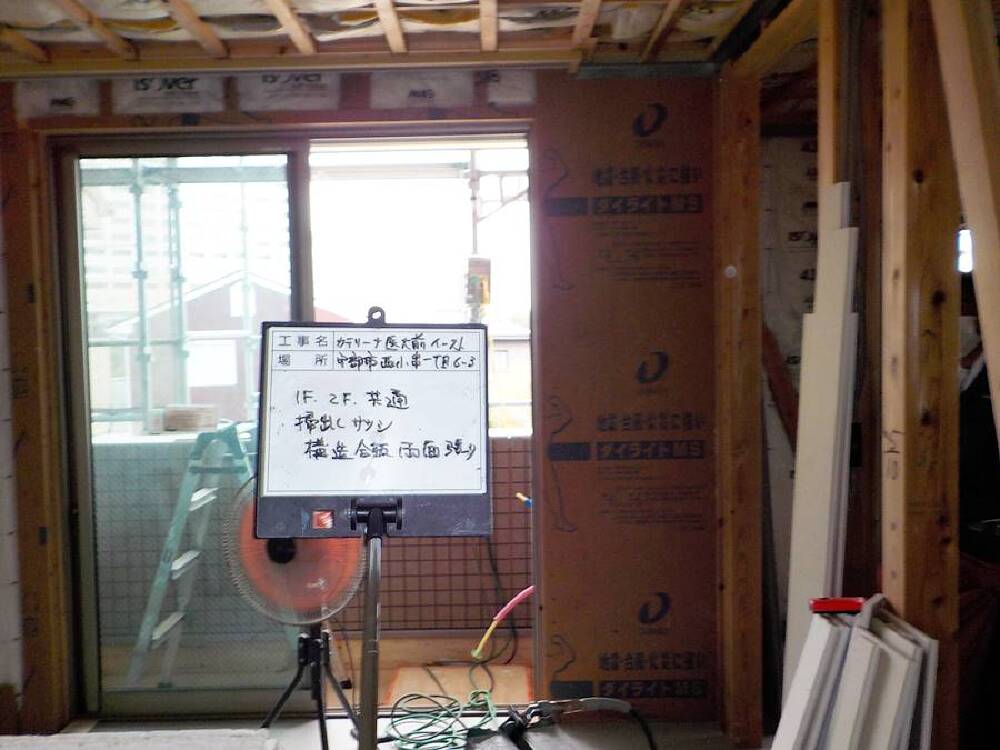

内部施工状況

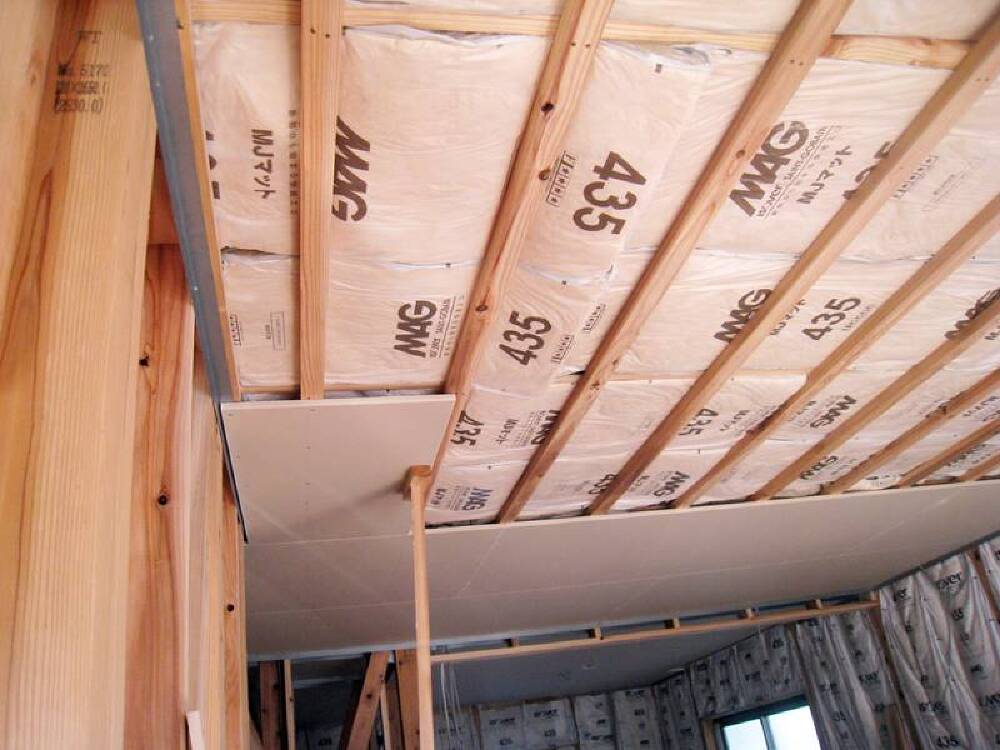

天井部分のボードを張っています。
- 68. 2021年10月11日
-
外部施工状況
- 69. 2021年10月12日
-
内部施工状況
- 70. 2021年10月12日
-
内部施工状況
- 71. 2021年10月16日
-
外部施工状況
- 72. 2021年10月16日
-
内部施工状況
- 73. 2021年10月16日
-
外部施工状況
- 74. 2021年10月19日
-
外部施工状況
- 75. 2021年10月19日
-
内部施工状況
- 76. 2021年10月19日
-
内部施工状況

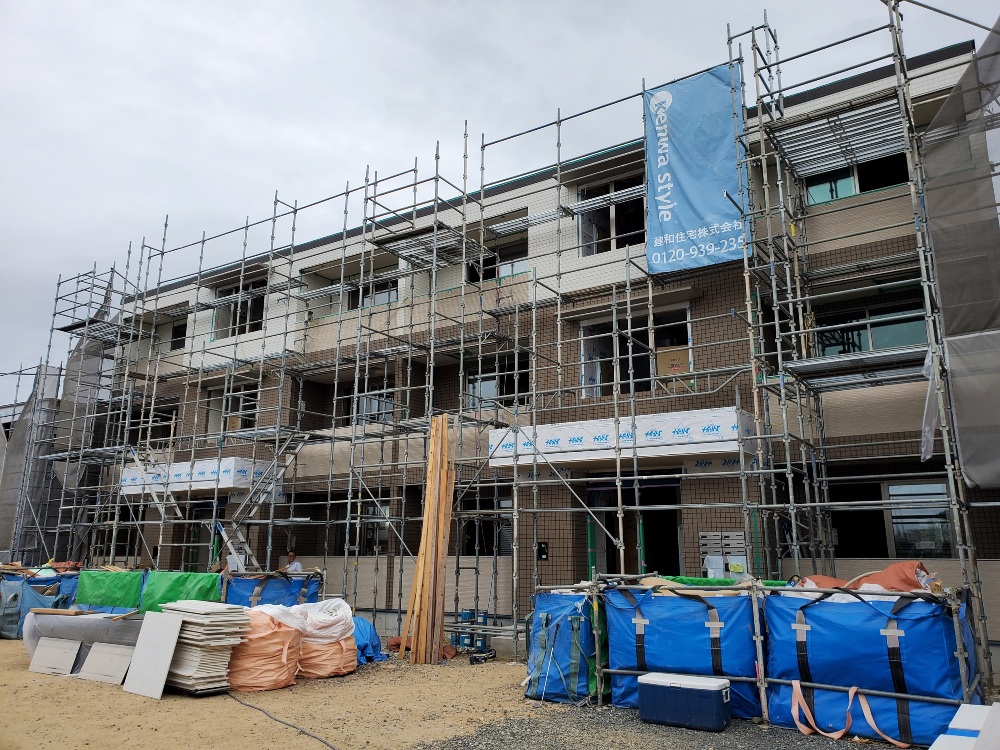

- 77. 2021年10月29日
-

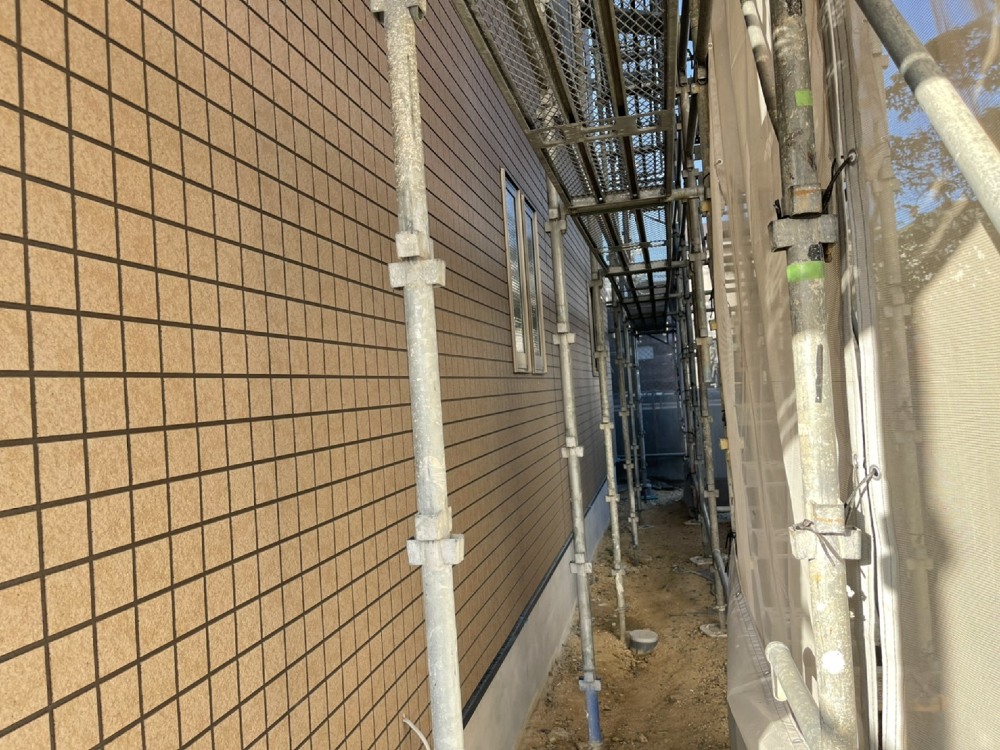

外部施工状況
サイディング貼り付け
- 78. 2021年10月29日
-
内部施工状況

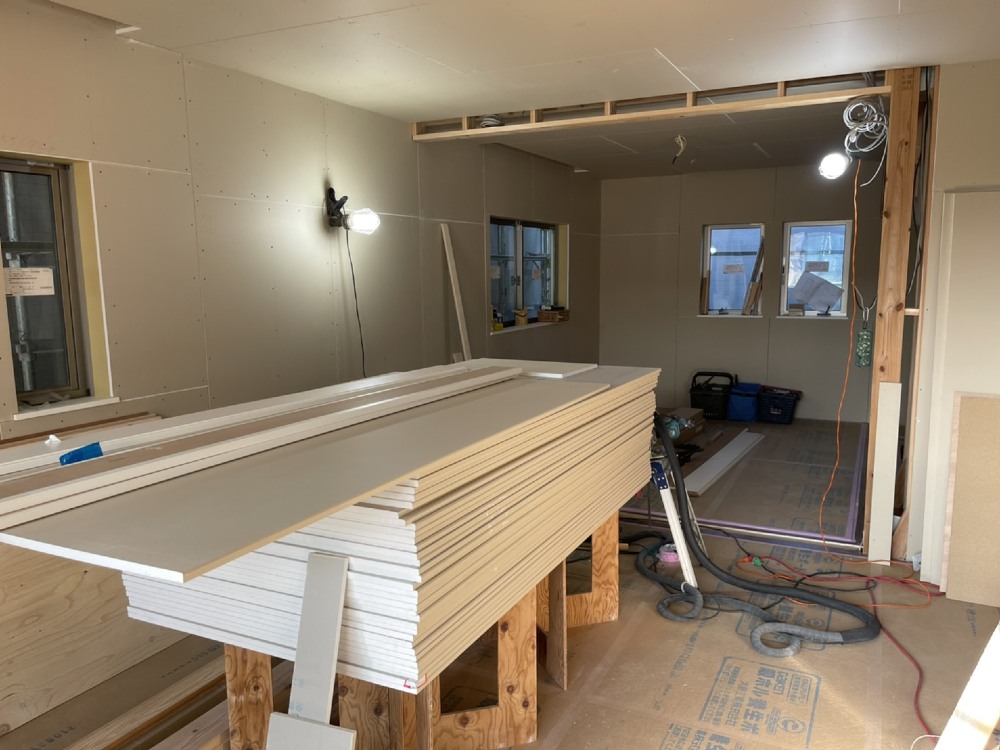

石膏ボード貼り付け
- 79. 2021年10月29日
-
内部施工状況

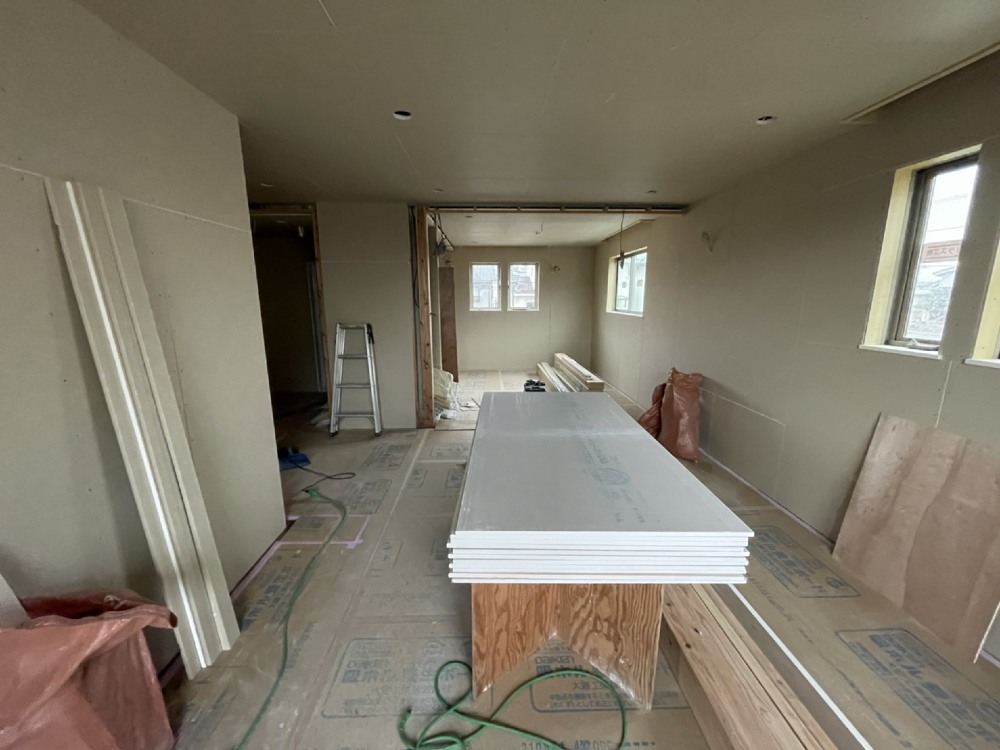

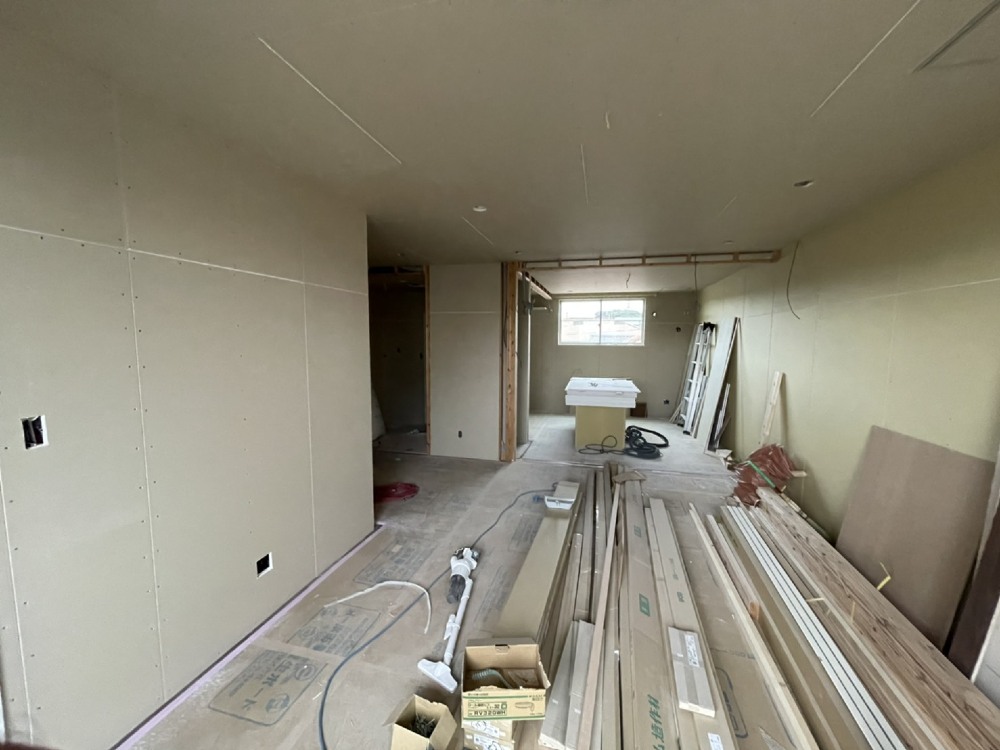

- 80. 2021年11月05日
-
内部施工状況
- 81. 2021年11月05日
-

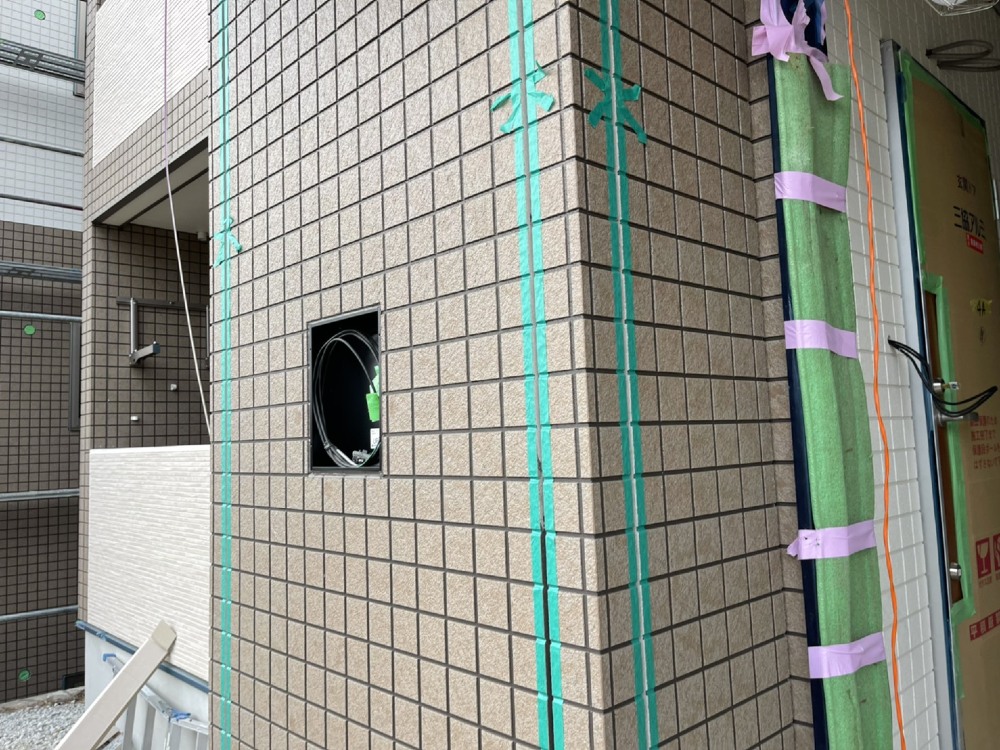

外部施工状況

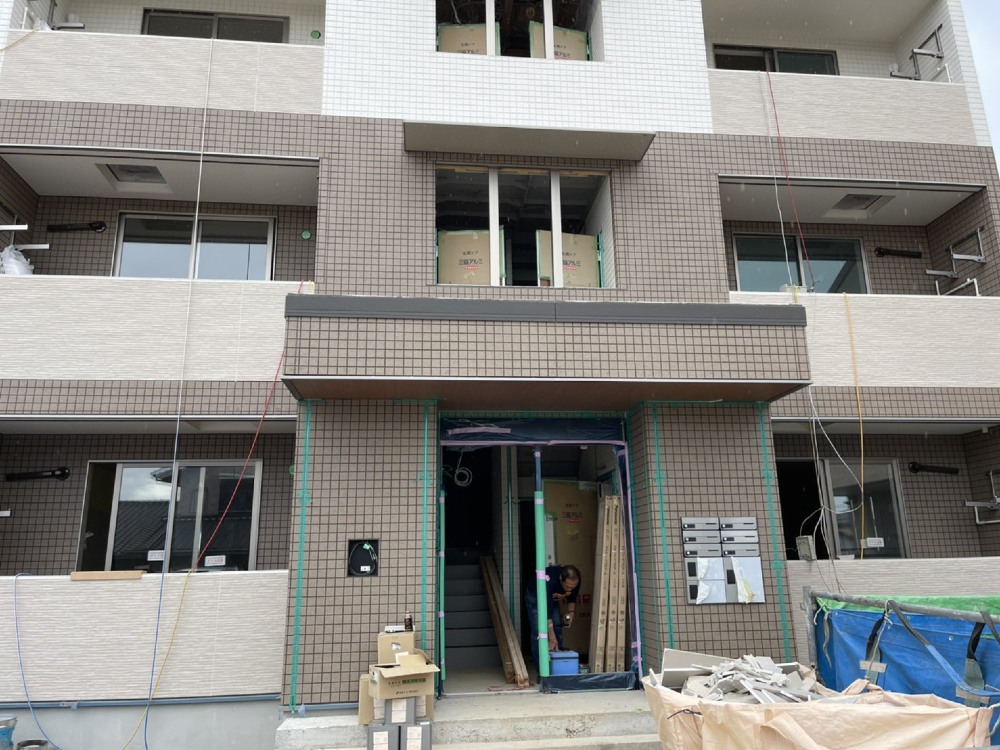

- 82. 2021年11月08日
-
内部施工状況
- 83. 2021年11月08日
-
内部施工状況
- 84. 2021年11月08日
-
外部施工状況
- 85. 2021年11月10日
-
内部施工状況

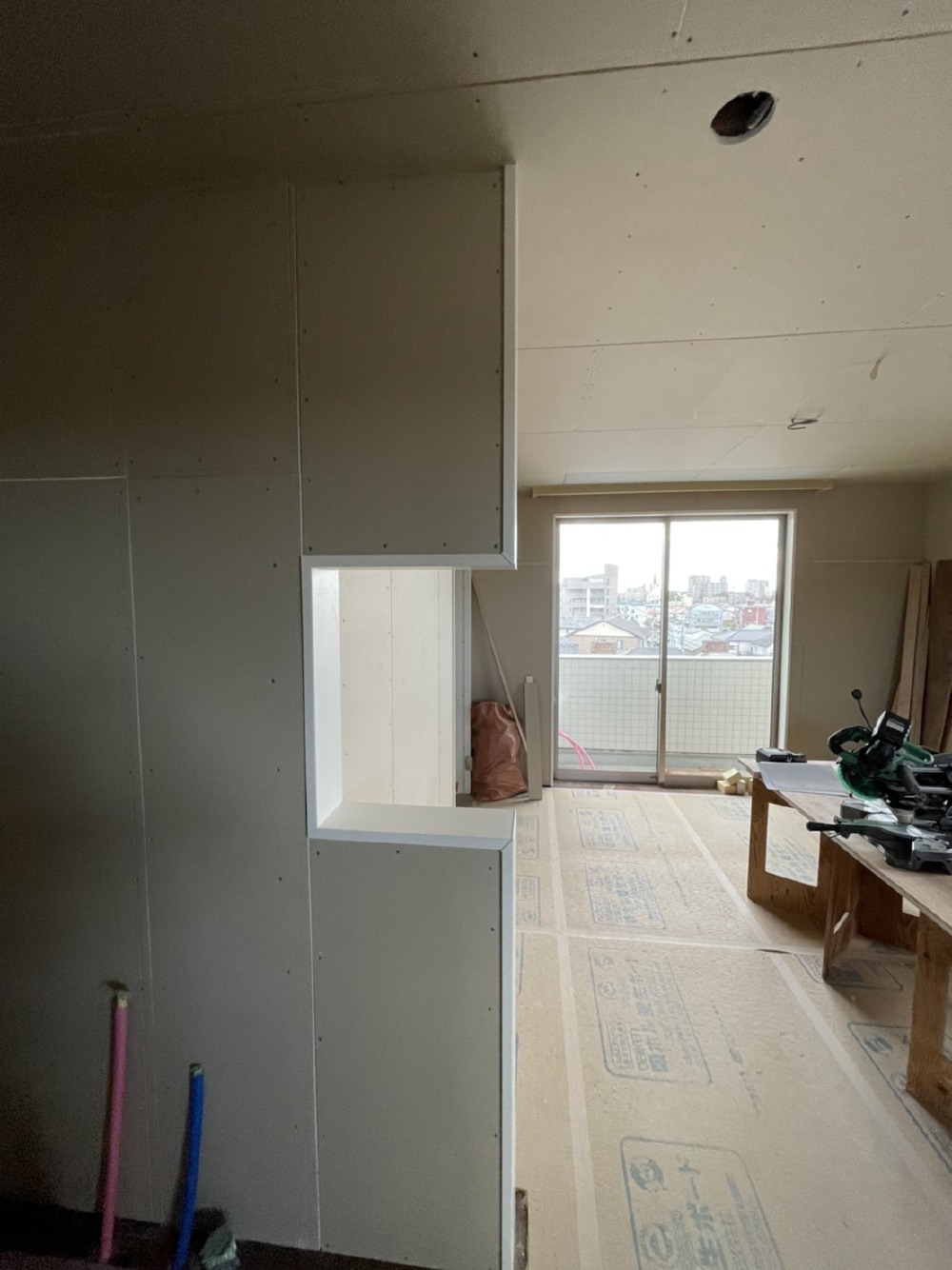

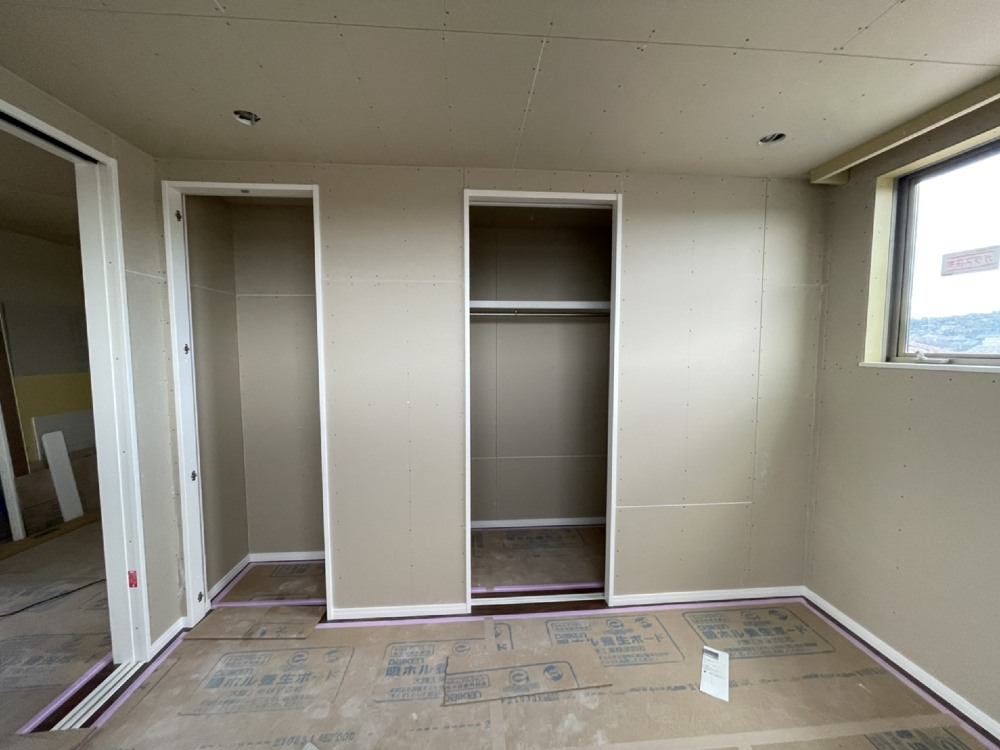

- 86. 2021年11月12日
-
内部施工状況
- 87. 2021年11月12日
-
内部施工状況
- 88. 2021年11月26日
-

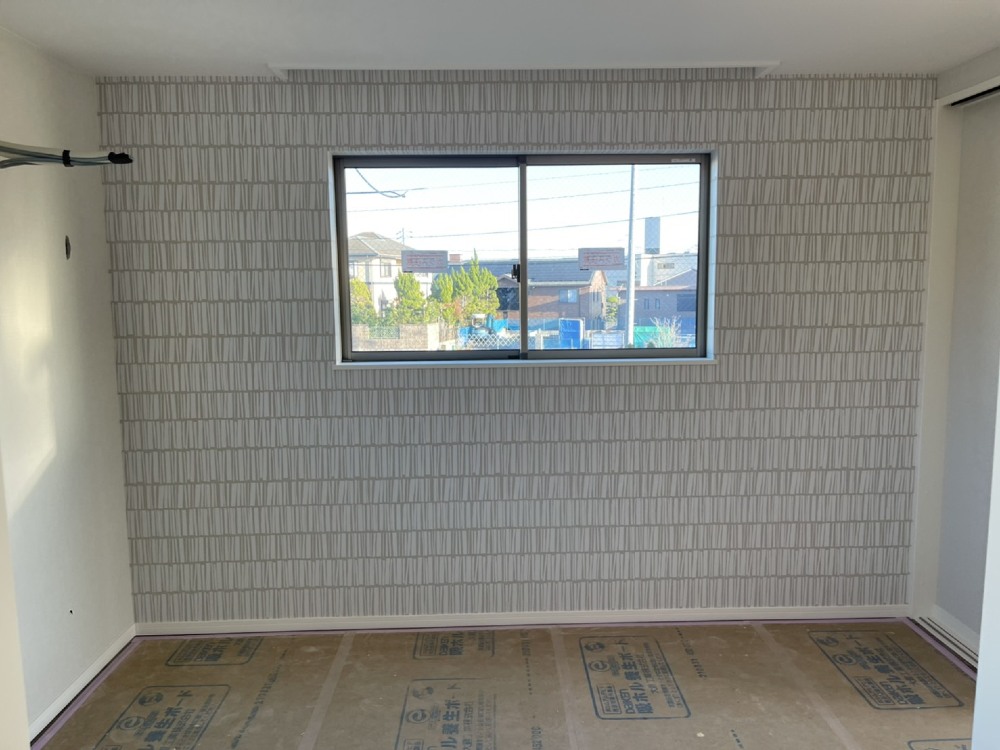

内部施工状況
クロス貼り施工中です
貼り分けがお洒落ですね♪
- 89. 2021年11月26日
-
内部施工状況

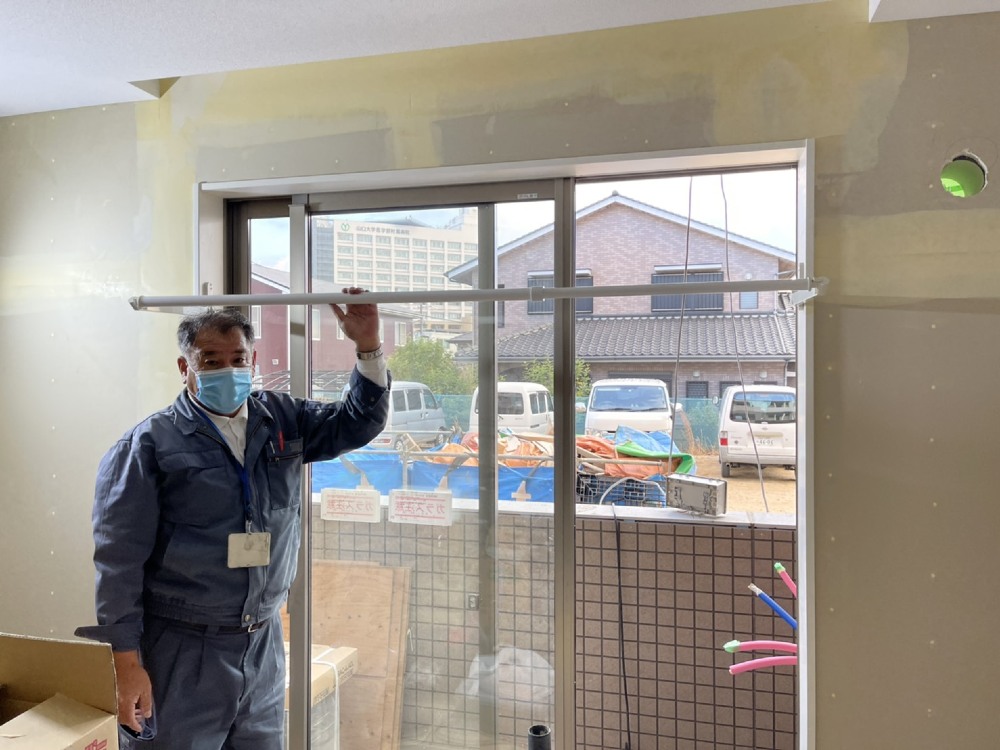

室内物干し設置工事
- 90. 2021年11月30日
-
外部施工状況

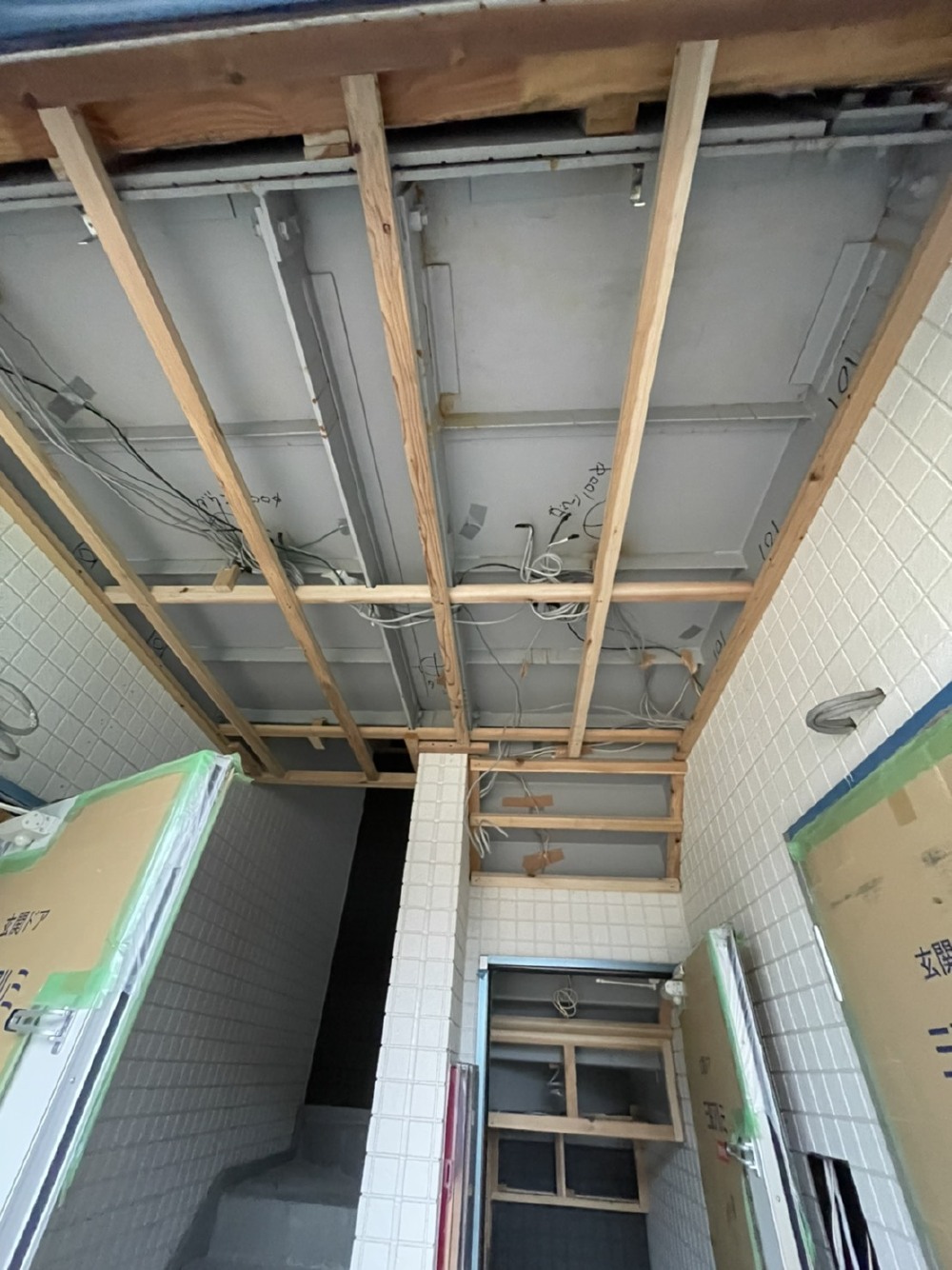

天井下地工事

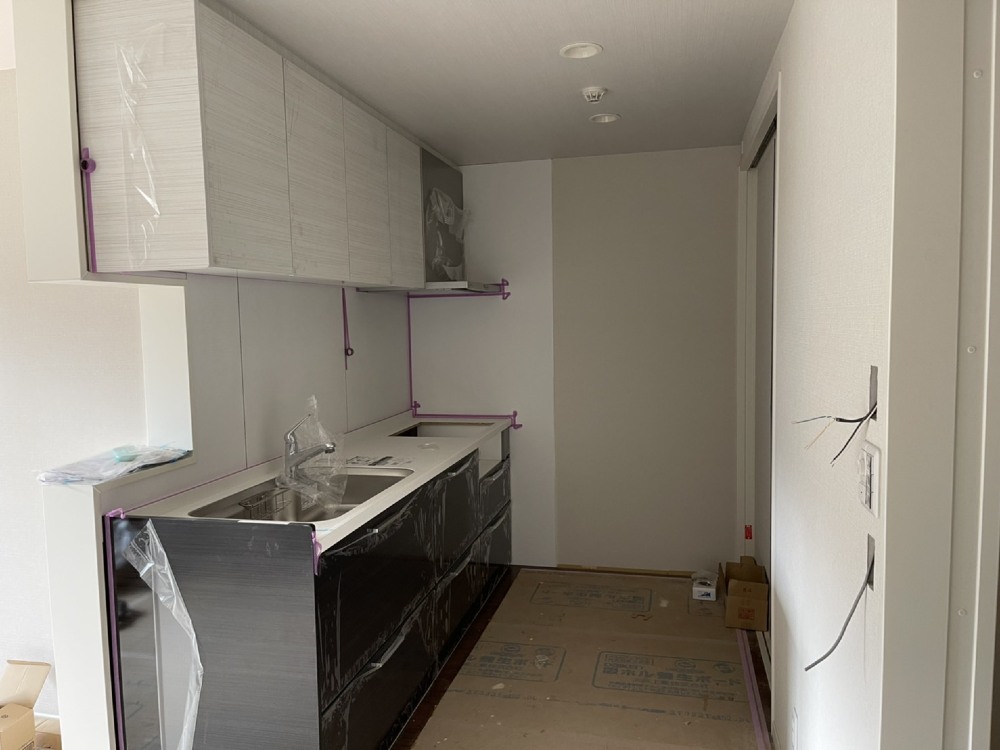

- 91. 2021年12月14日
-
外部施工状況
- 92. 2021年12月14日
-
内部施工状況
システムキッチンが設置されました
- 93. 2021年12月14日
-
内部施工状況

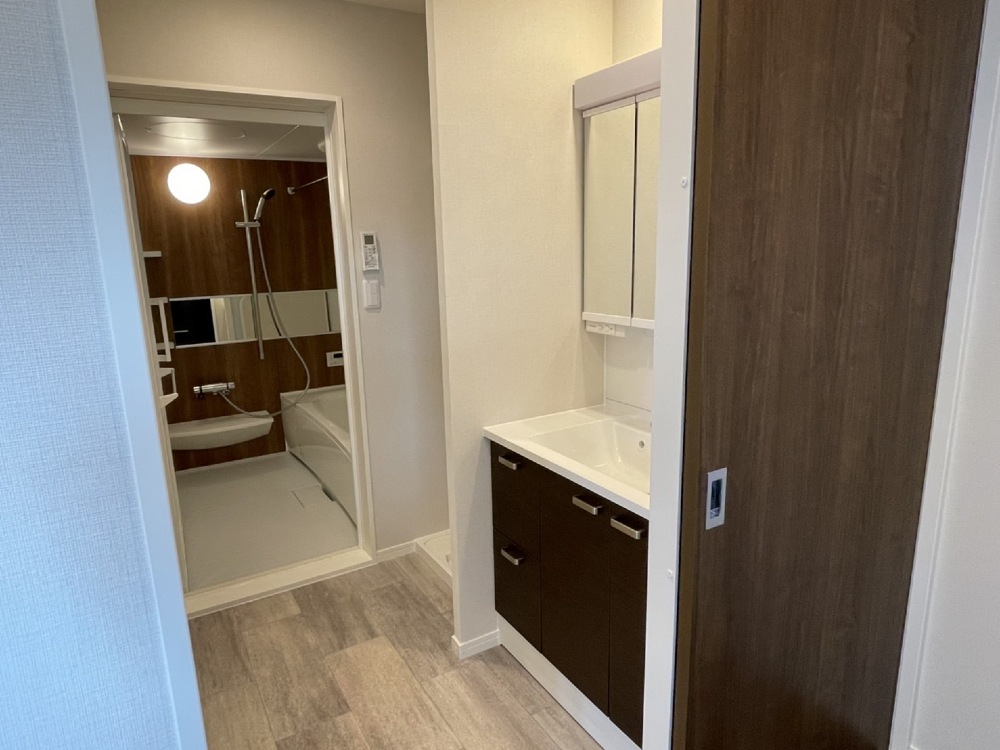

洗面化粧台が設置されました
- 94. 2021年12月28日
-
外部施工状況
- 95. 2022年01月07日
-
内部施工状況
- 96. 2022年01月20日
-
外部施工状況
- 97. 2022年01月20日
-
内部施工状況
- 98. 2022年01月20日
-
内部施工状況
- 99. 2022年01月20日
-
内部施工状況
- 100. 2022年01月20日
-
内部施工状況
- 101. 2022年01月27日
-
外部施工状況
駐車場の白線工事が終わりました。
- 102. 2022年01月27日
-

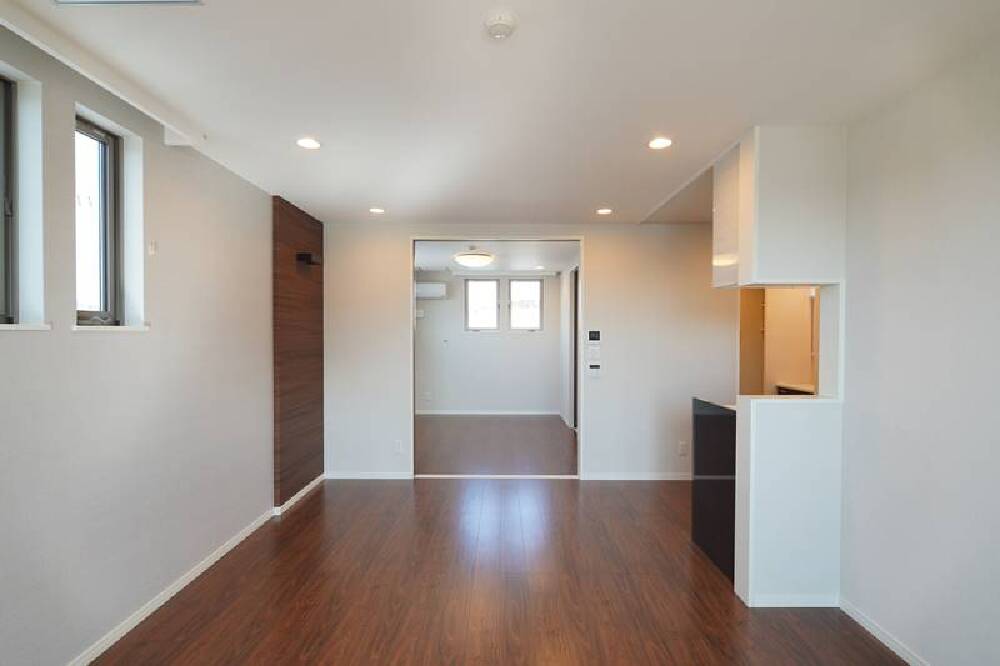

内部施工状況
クリーニングが行われました。

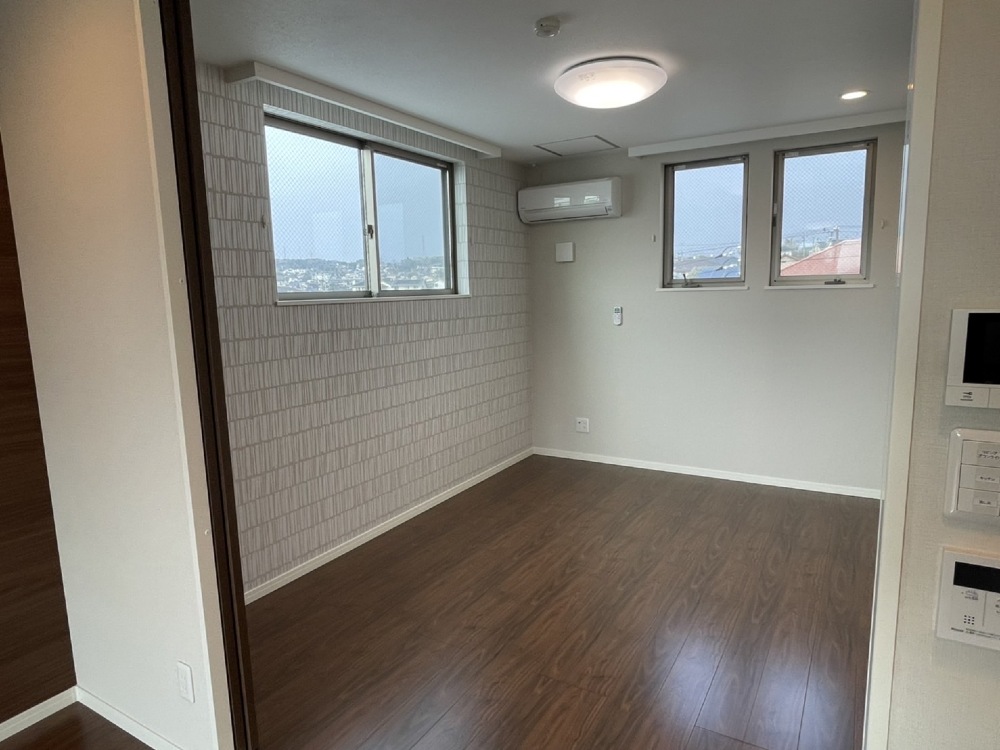

- 103. 2022年01月27日
-
内部施工状況
- 104. 2022年01月27日
-
内部施工状況
- 105. 2022年01月27日
-
内部施工状況

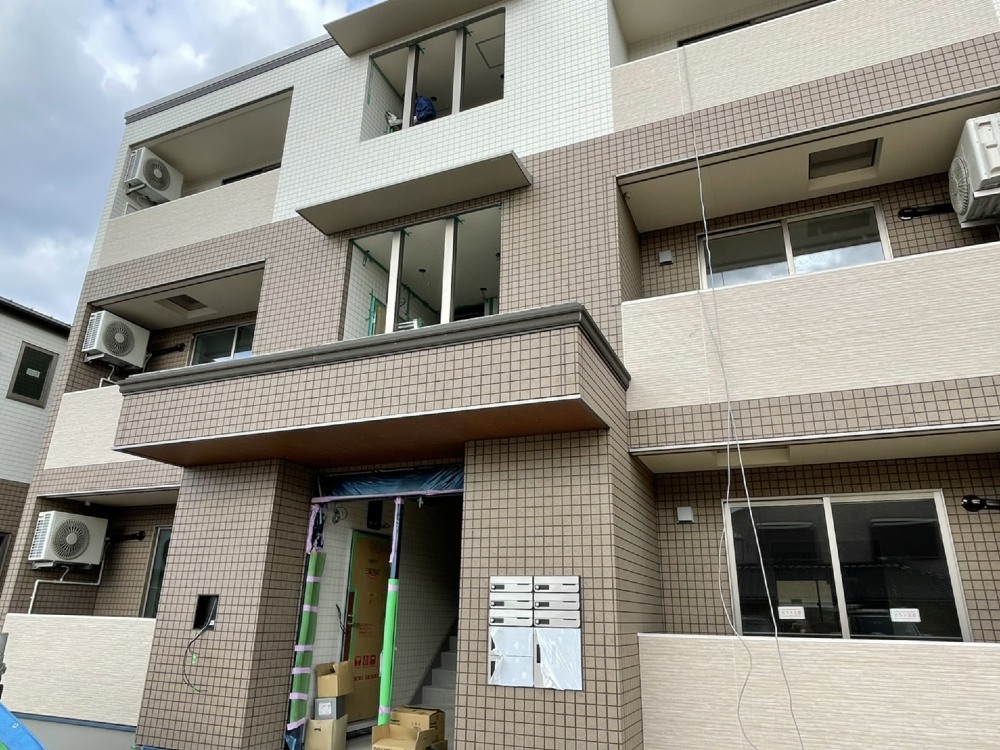

- 106. 2022年01月31日
-

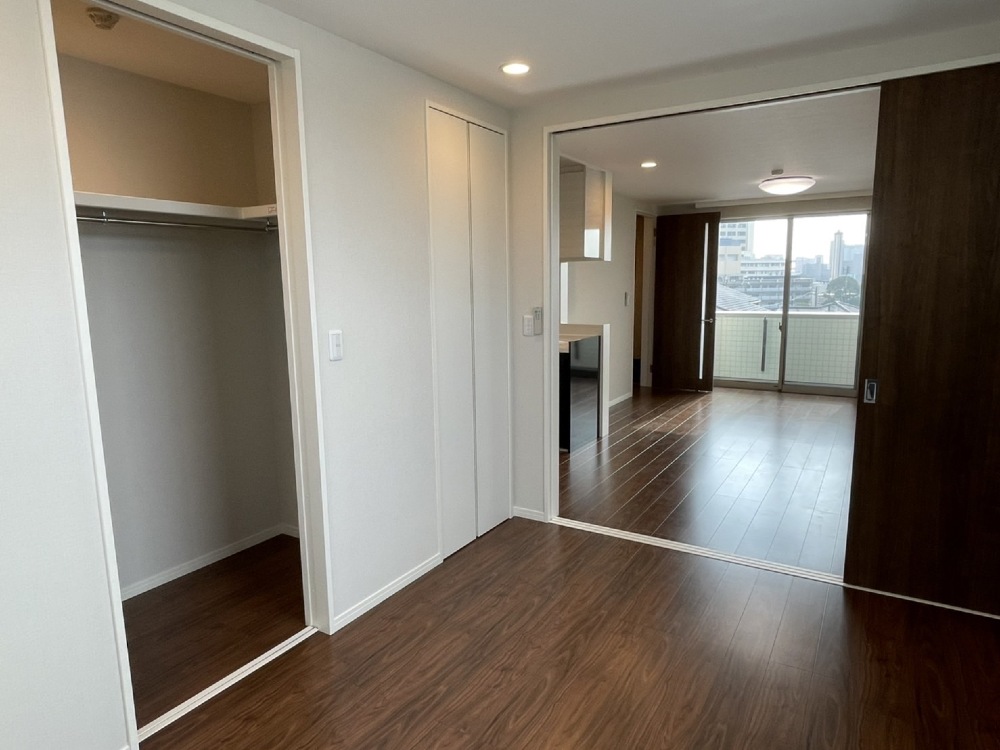

完工
- 107. 2022年01月31日
-
完工
- 108. 2022年01月31日
-
完工
- 109. 2022年01月31日
-
完工
- 110. 2022年01月31日
-
完工
- 111. 2022年01月31日
- 112. 2022年01月31日
-
完工
- 113. 2022年01月31日
-
完工
MODEL HOUSE |
西小串7号地 ソラマド~7号地【2024年4月完成】~ |
吉敷4号地 テクノストラクチャー~4号地【2024年3月完成】~ |
建和住宅の公式SNS |
Instagramをやっていましたら是非フォローお願いします! |
イベントや家づくりのお役立ち情報などをLINEでお届け中です!ぜひおともだち追加をお願いします♩LINEからご質問も可能です! |
facebookをやっていましたら是非フォローをお願いします! |
Pinterestをやっていましたら是非ホローをお願いします! |
