パントリー+玄関収納のある家【テクノストラクチャー】
K様邸【MODEL HOUSE in下関市清末千房】
スタイル別|すべて
建築中レポート
- 1. 2020年01月14日
-
地鎮祭
モデルハウスの地鎮祭を執り行いました。
地鎮祭は工事に先立ち、土地の神様を祝って敷地を清め、工事中の安全と建物が何事もなく永くその場所に建っていられることを願うお祭りです。
モデルハウス建設が安全無事に完工し、そこに住まわれるご家族が安心して永く暮らしていただけるよう、工事関係者一同で祈願いたしました。
- 2. 2020年02月07日
-
仮囲い
いよいよ工事が本格的に始まります。

工事看板・仮囲いを設置しました。
- 3. 2020年02月13日
-
ユニット鉄筋搬入

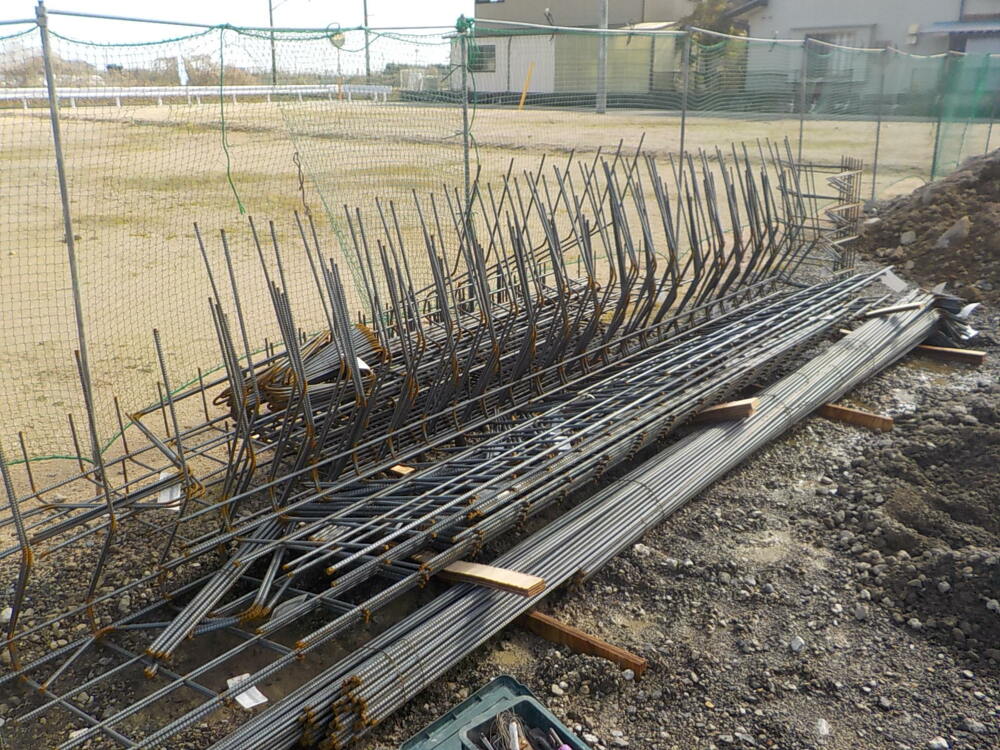

基礎配筋の際に使用する鉄筋です。
基礎コンクリートを打設していく骨組みとなる大切なものです。
- 4. 2020年02月13日
-

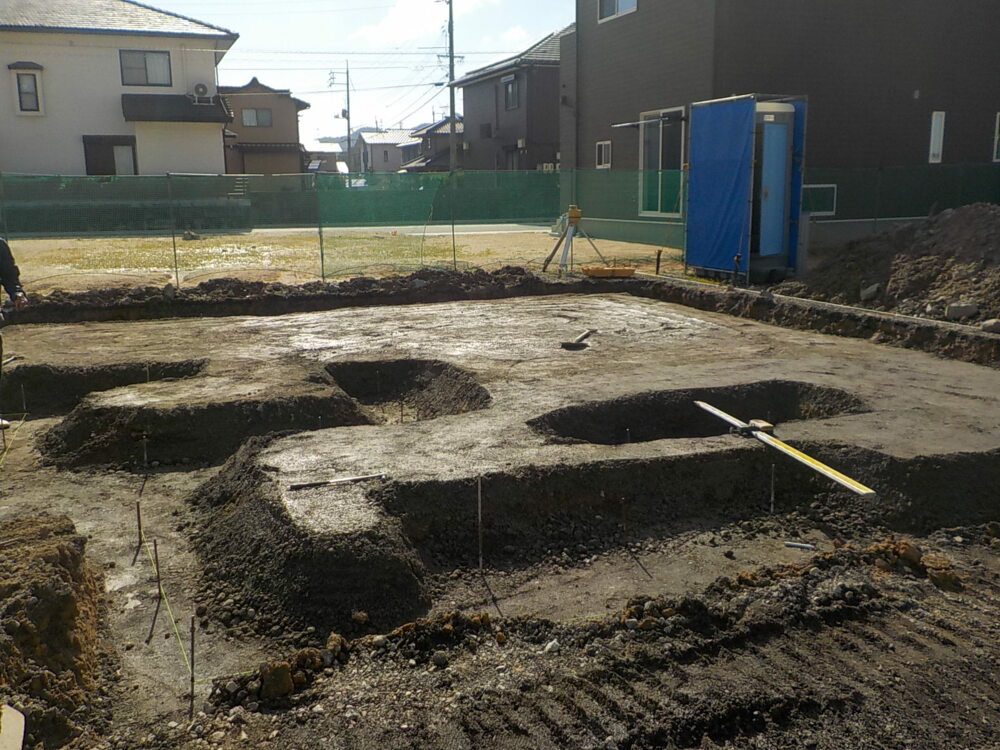

根伐り
基礎コンクリートを打設する部分の土を掘り出して平らにし、建物の位置を正確に出し、深さを測った上で慎重に掘り進めます。
- 5. 2020年02月18日
-

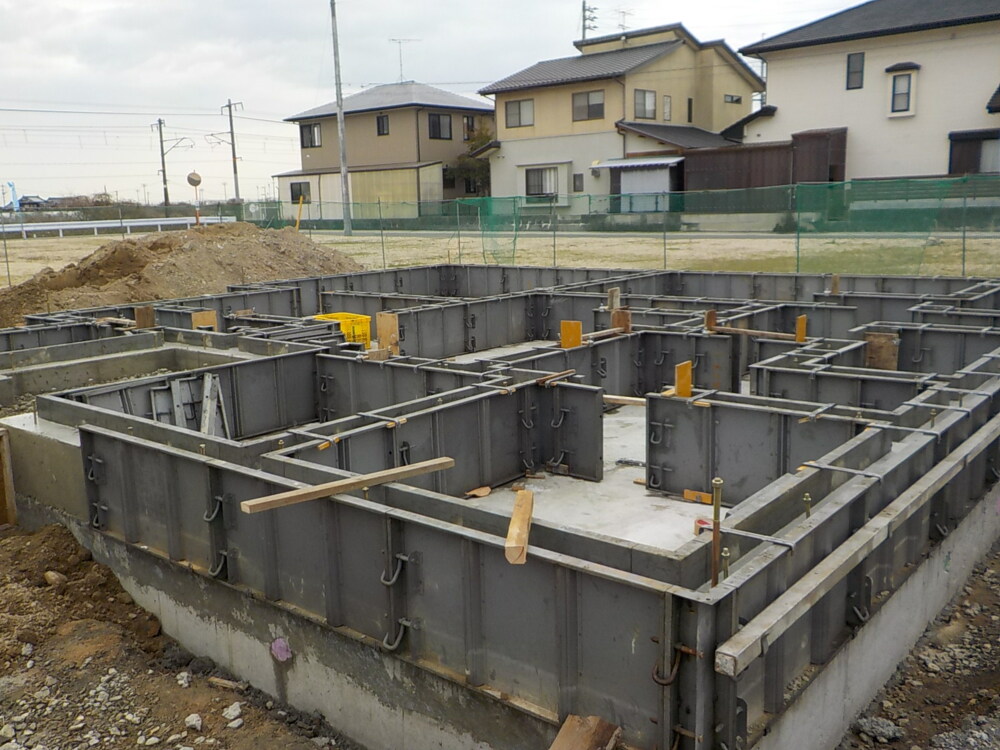

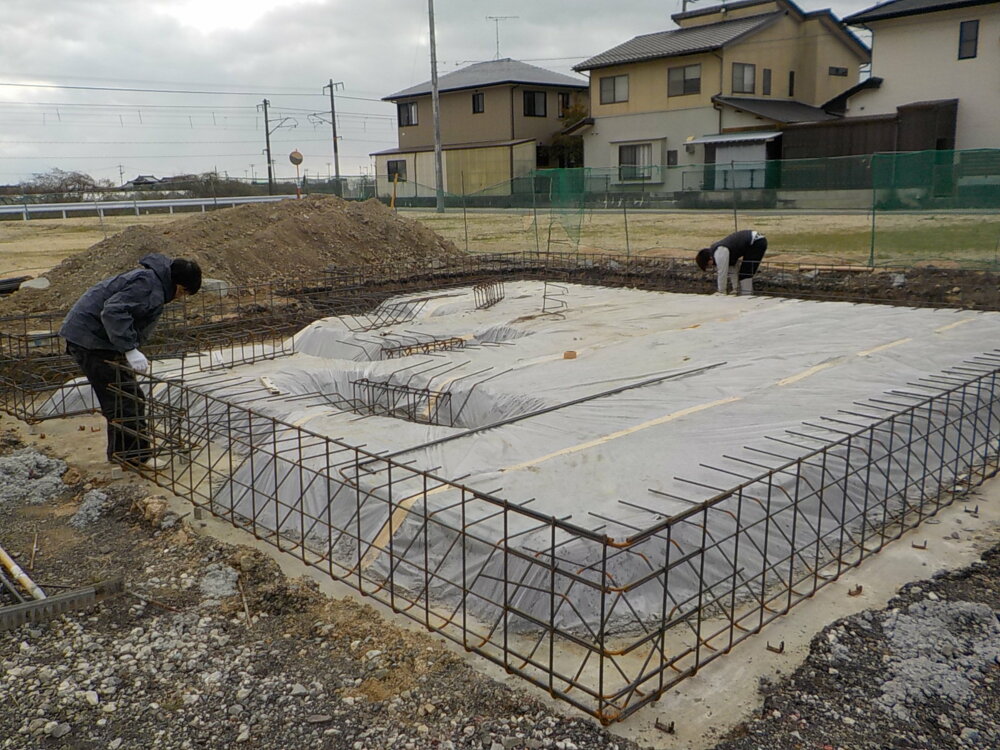

配筋工事
鉄筋を組み上げていきます。
- 6. 2020年02月20日
-

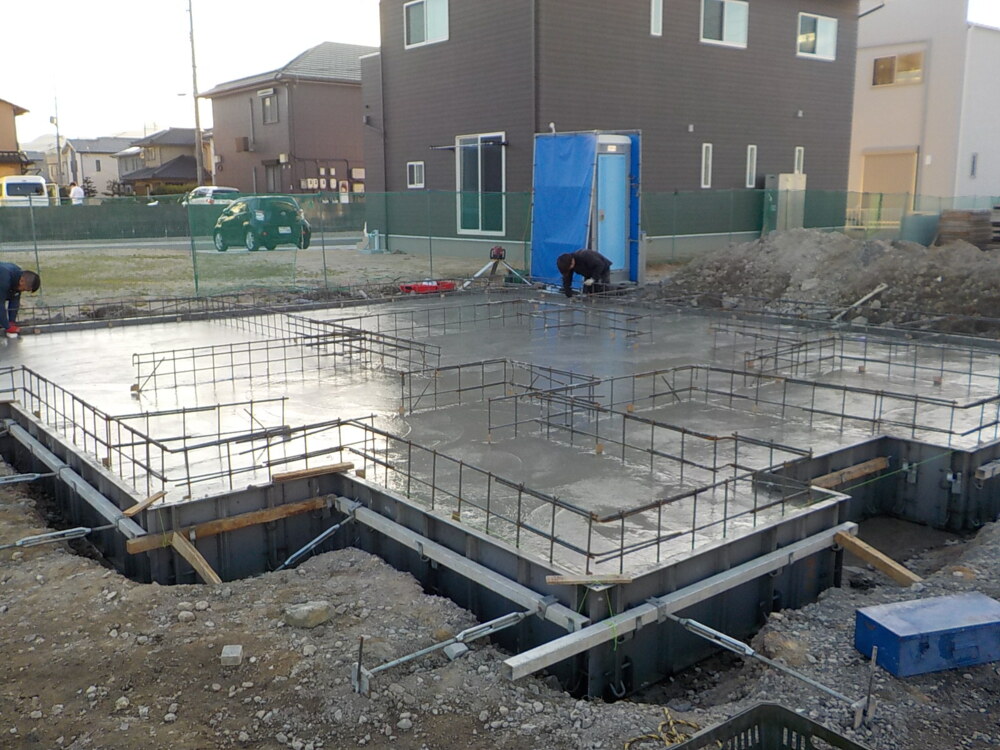

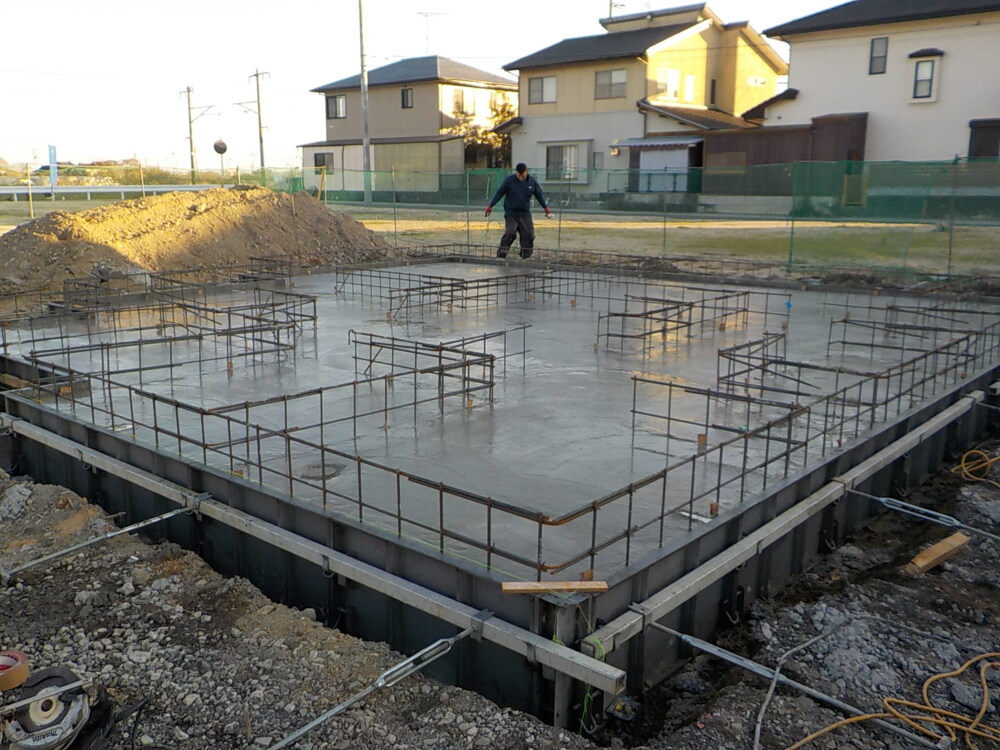

コンクリート打設
ベース部分のコンクリートを打設していきます。
- 7. 2020年02月20日
-
コンクリート打設
- 8. 2020年02月25日
-
コンクリート打設
ベース部分のコンクリートが固まりましたので、立ち上がり部分のコンクリートを打設します。
- 9. 2020年02月27日
-
型枠撤去
立ち上がり部分のコンクリートが固まりましたので、型枠を撤去しました。
- 10. 2020年02月28日
-

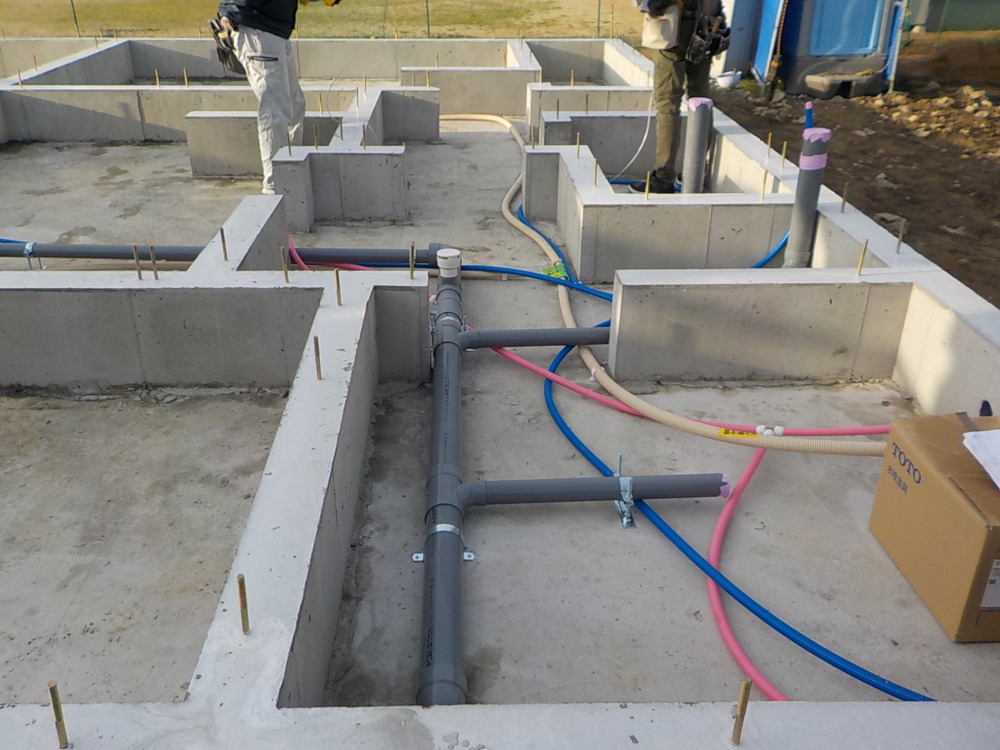

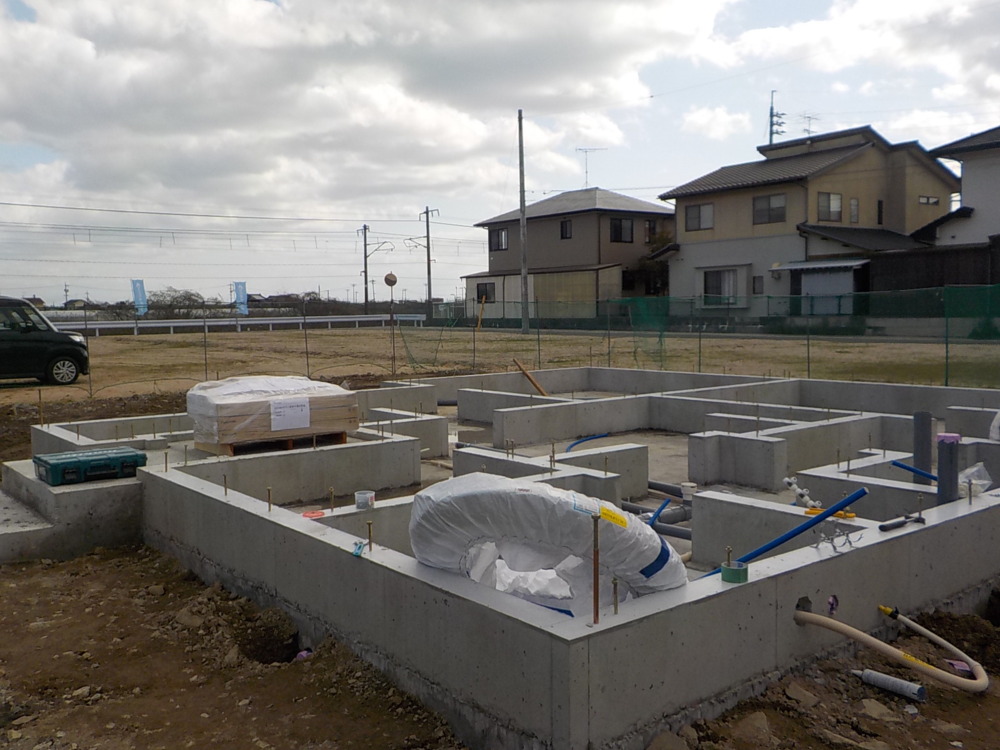

配管工事
配管工事の様子です。
- 11. 2020年02月29日
-
材料搬入
材料が搬入されました。

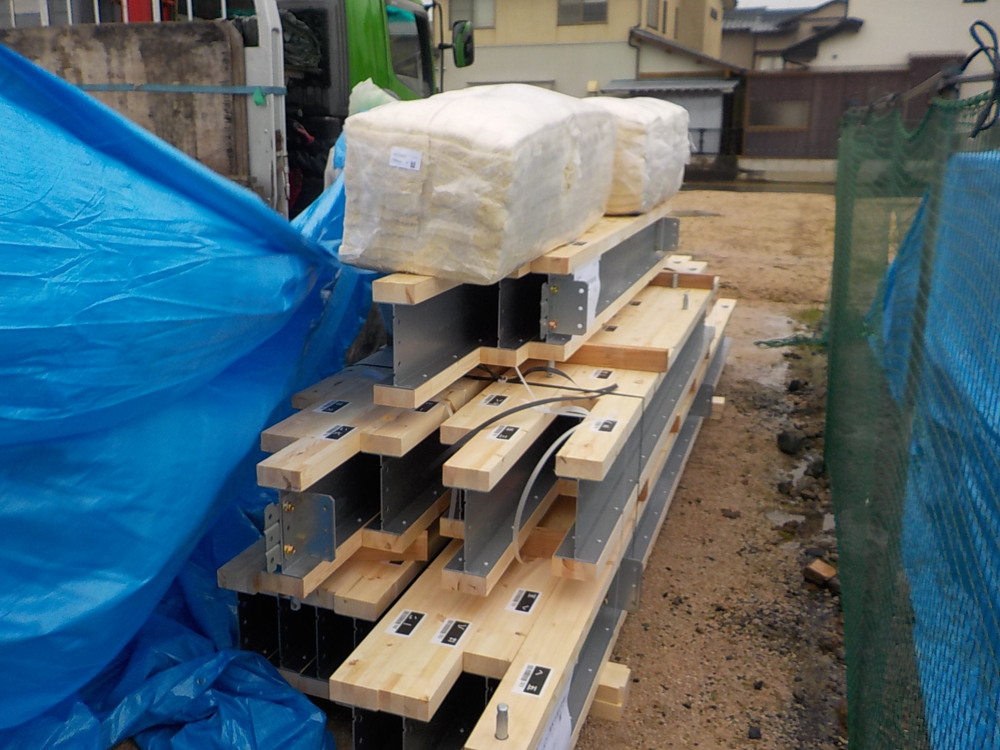

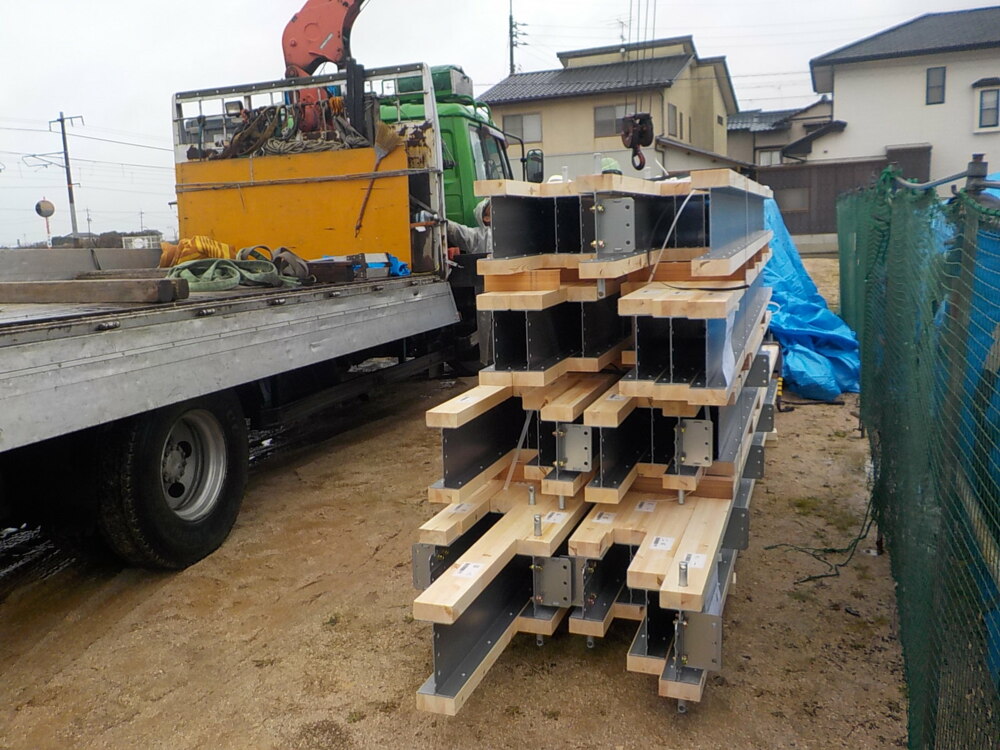

木と鉄骨の複合梁【テクノビーム】です。
- 12. 2020年02月29日
-
材料搬入
テクノビームは迫力がありますね。
- 13. 2020年02月29日
-

上棟準備

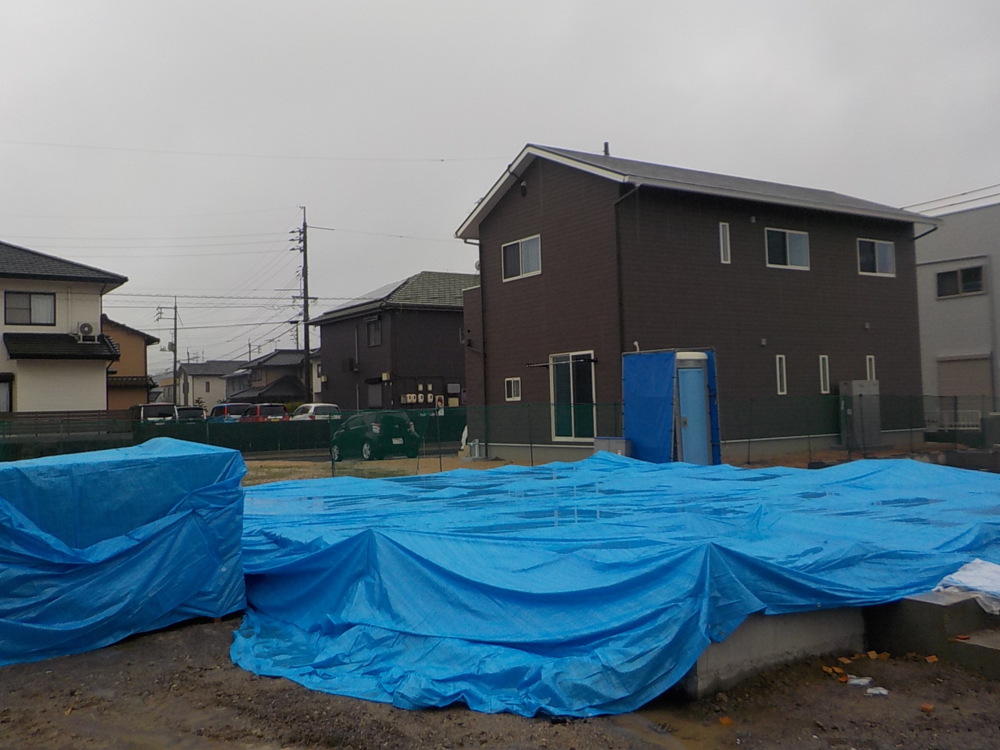

土台敷が終わり、棟上げ当日までブルーシートで覆い養生します。
- 14. 2020年03月03日
-

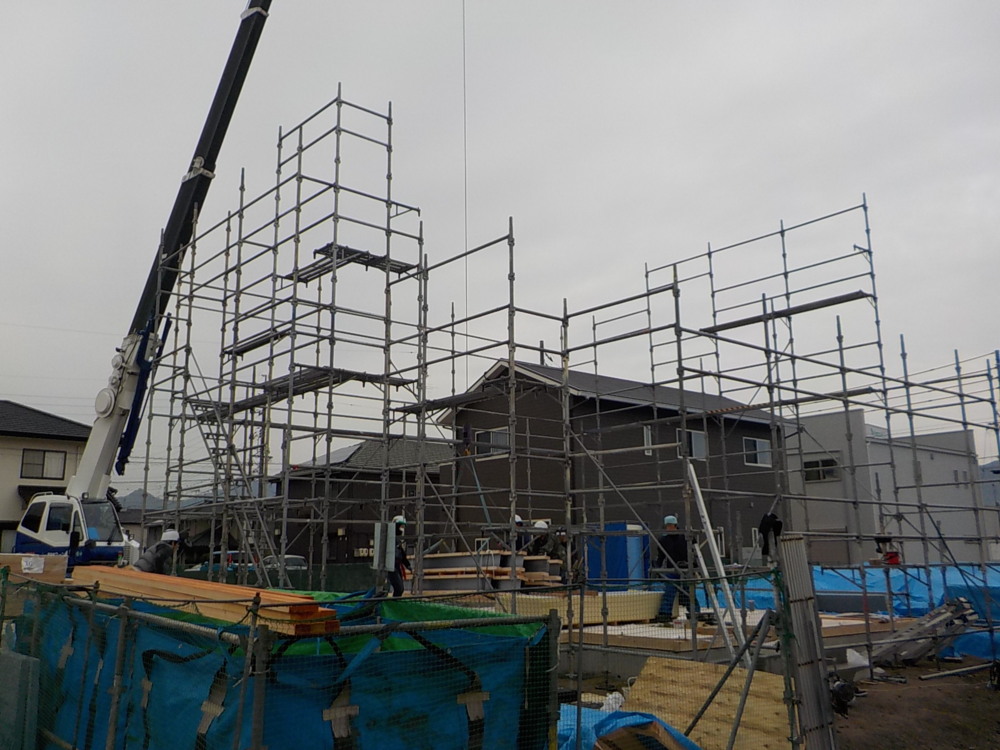

足場組み
先行足場組

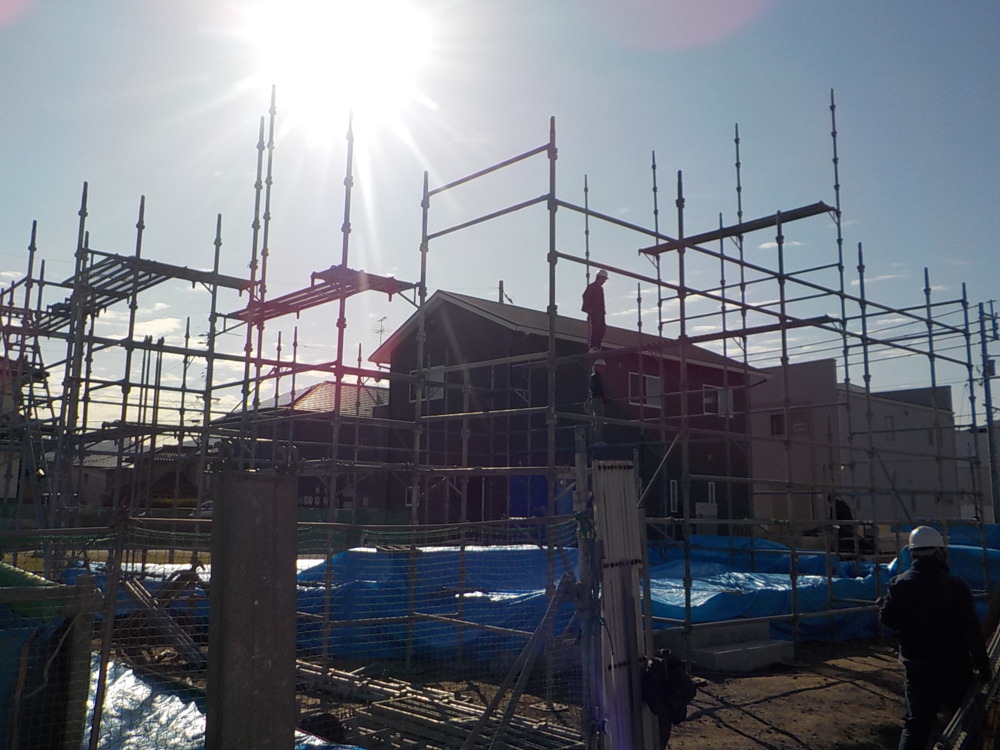

- 15. 2020年03月04日
-

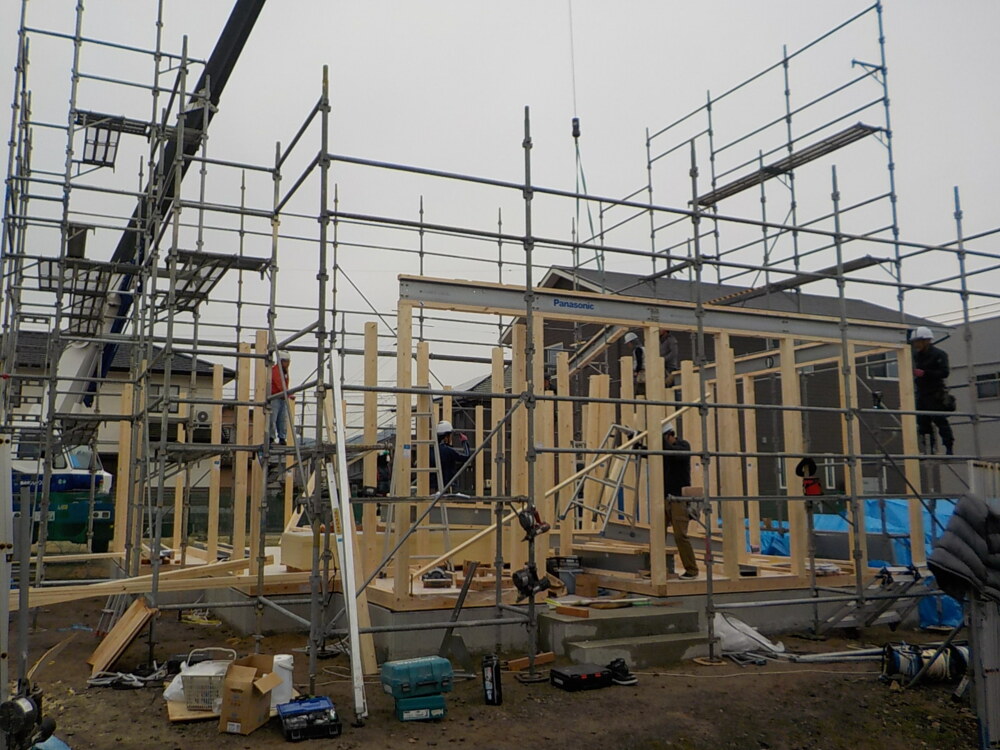

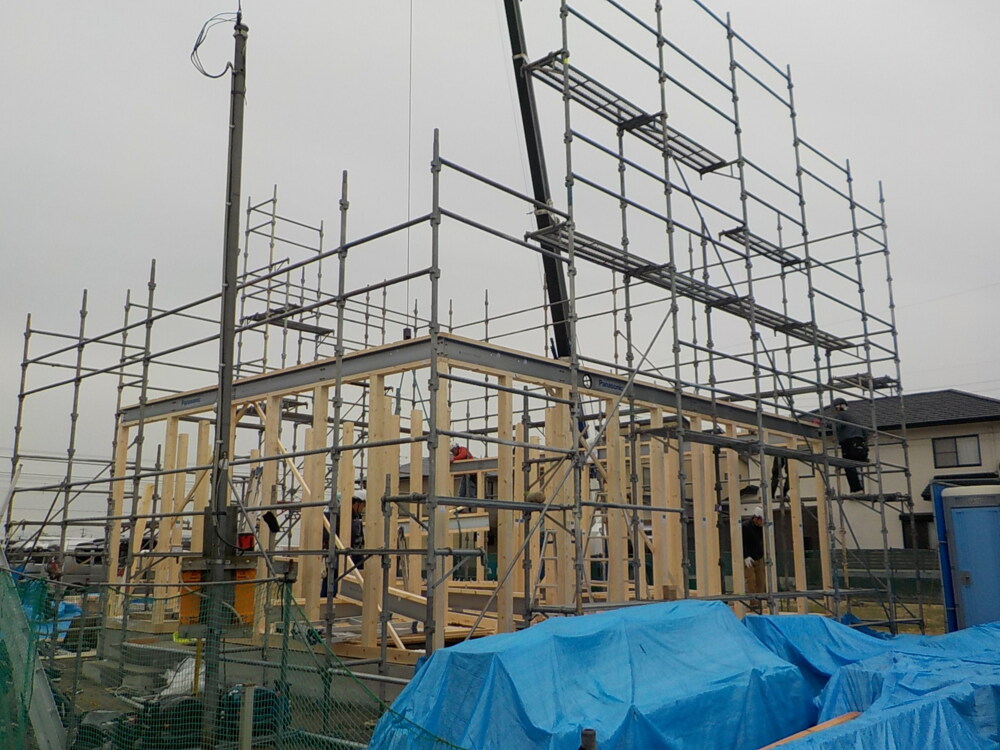

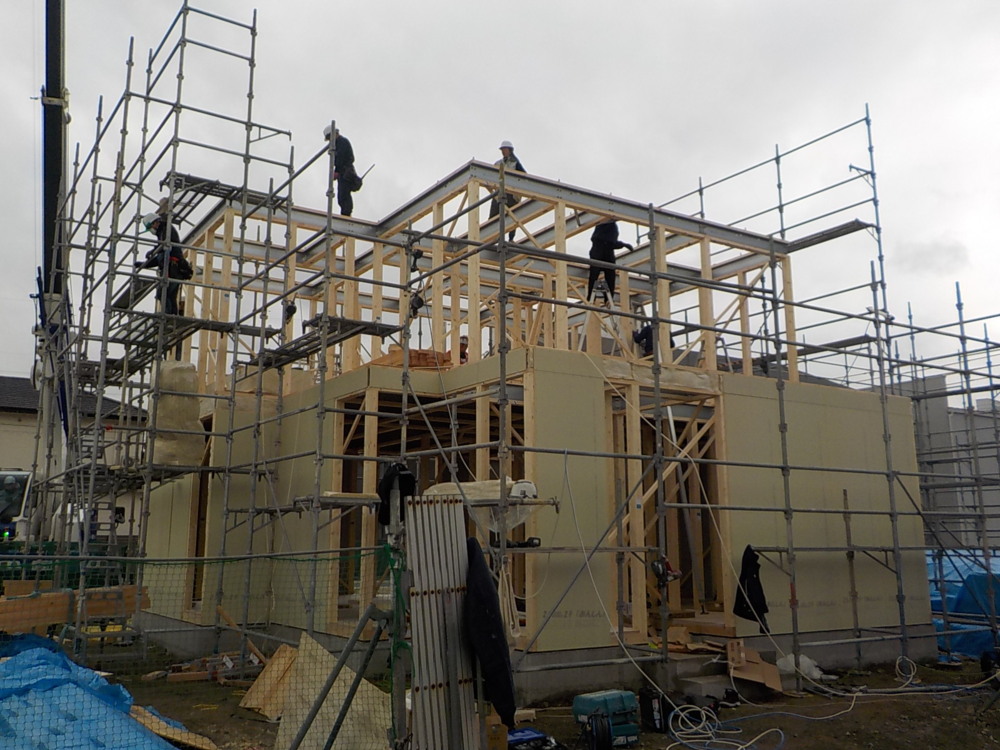

上棟①
棟上げ当日です。
- 16. 2020年03月04日
-

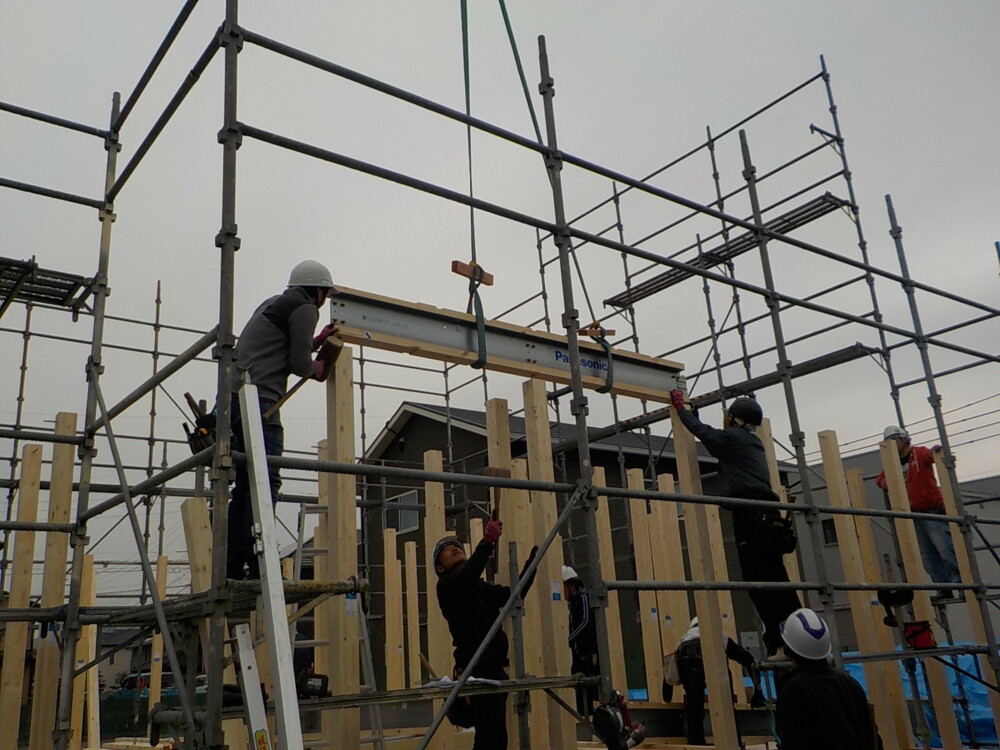

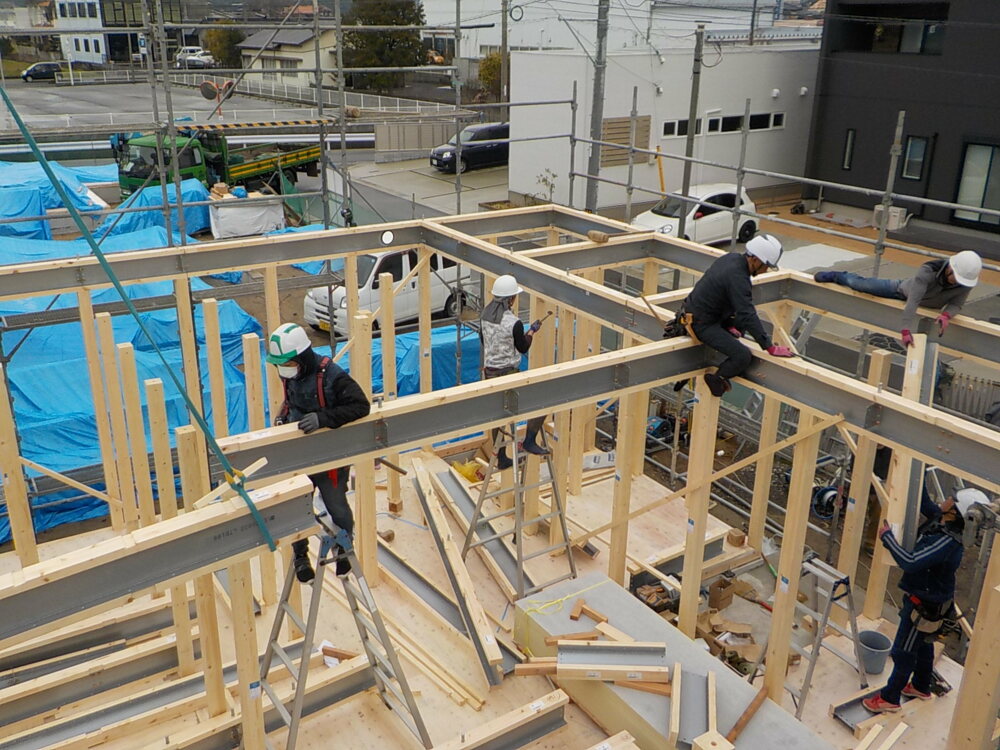

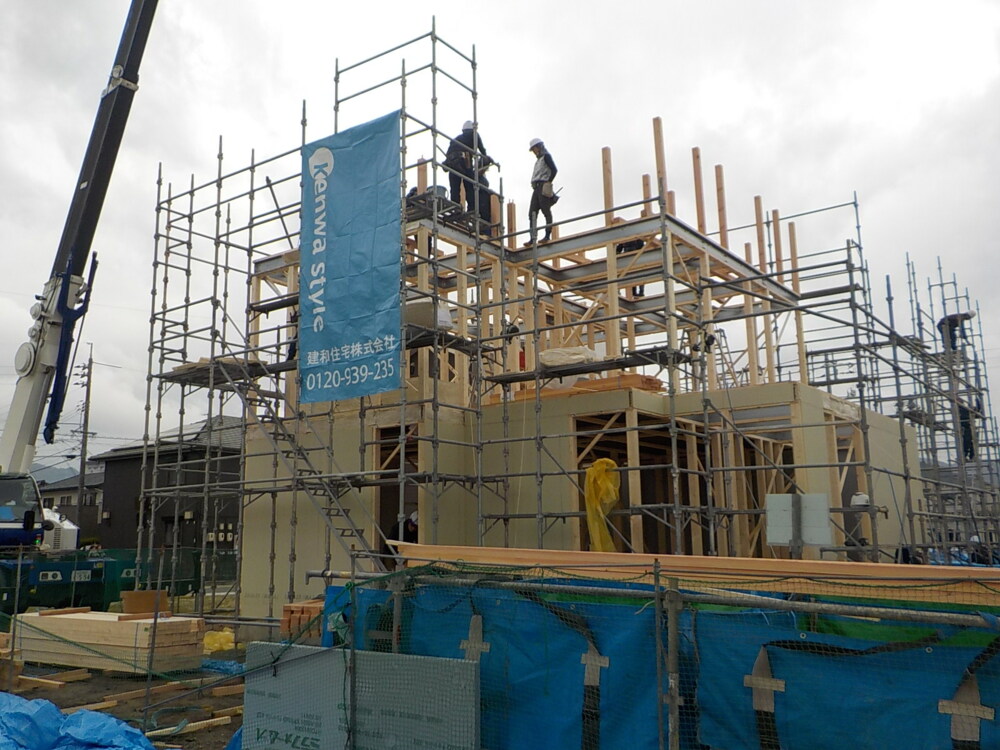

上棟②
まずはあらかじめ図面に従ってプレカットされた木材は、それぞれの位置によって長さや大きさ、更に、仕口、継手といった接合部の形などが決まっています。
このようにプレカットされた木材を用いる事で、施工に無駄がなく、正確な計測と検査がされており安心できる上、効率よく作業が進められます。
- 17. 2020年03月04日
-
上棟③

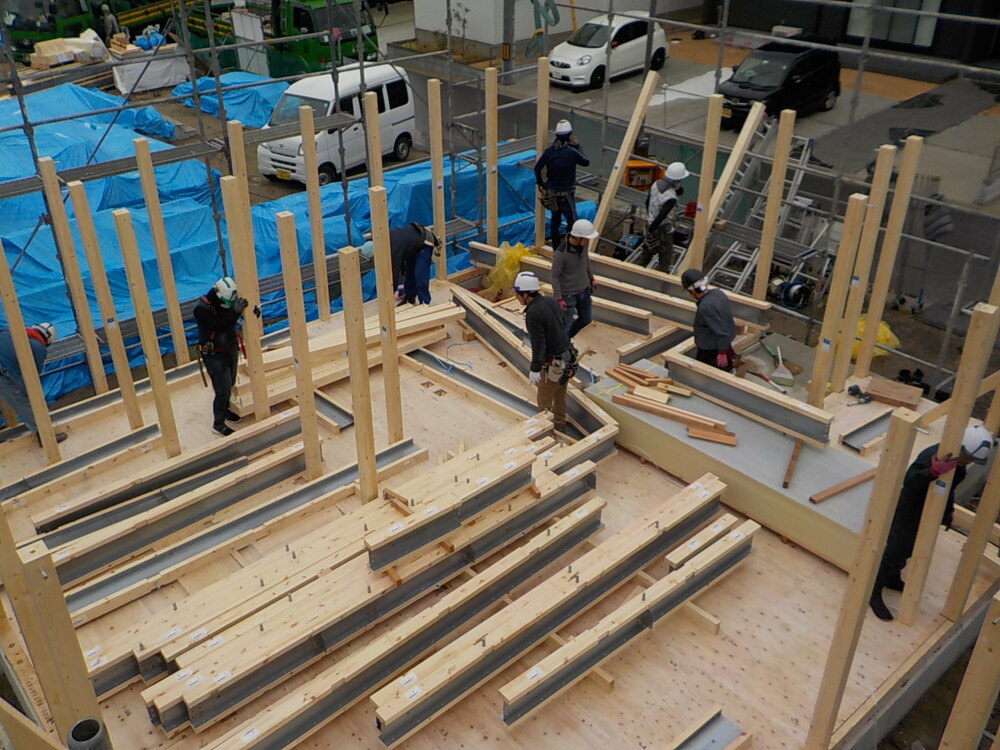

重機を使って材料を運びます。
職人さんとレッカー車の連携プレーは上棟の見どころの一つです。
- 18. 2020年03月04日
-
上棟④
- 19. 2020年03月04日
-
上棟⑤
- 20. 2020年03月04日
-
上棟⑥

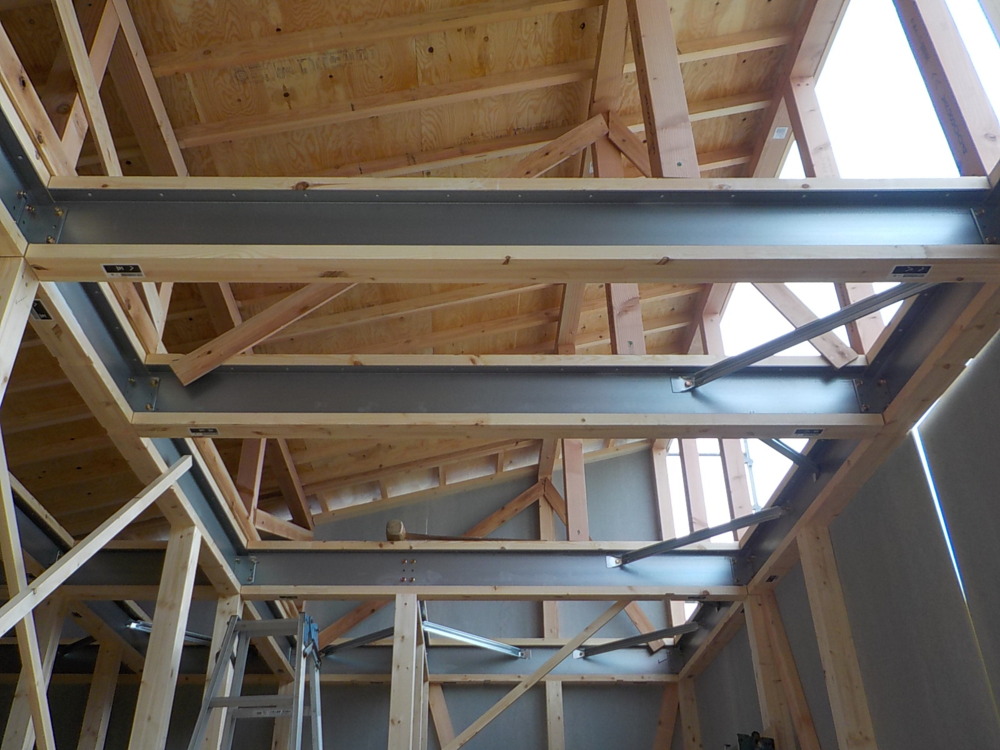

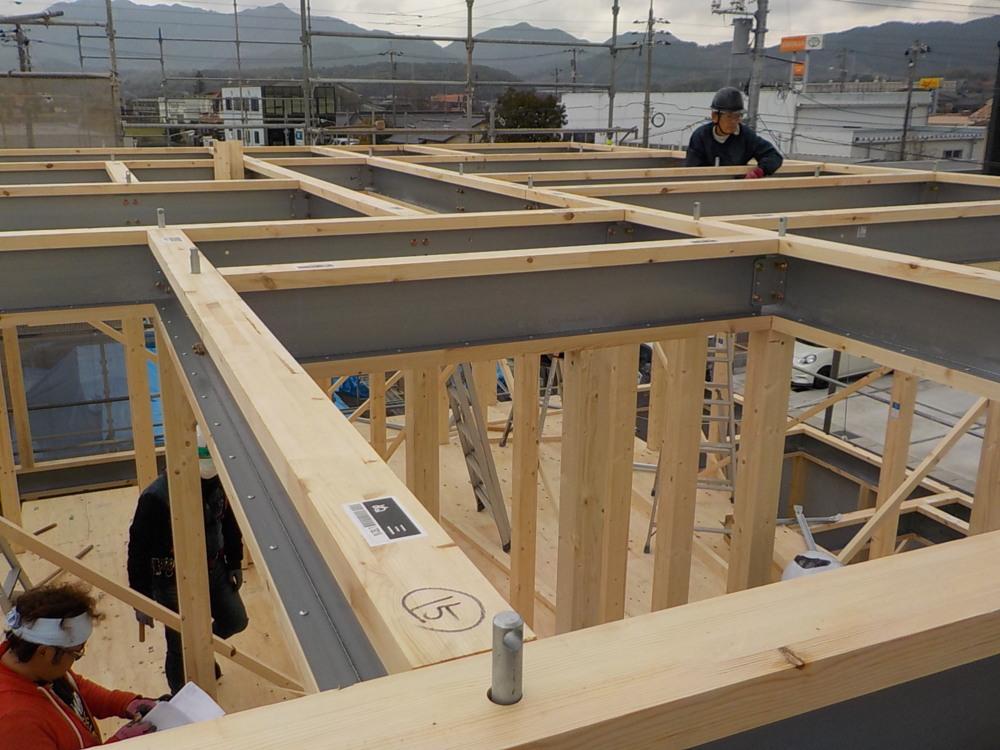

テクノビームを施工しています。
- 21. 2020年03月04日
-
上棟⑦
- 22. 2020年03月04日
-
上棟⑧
木と鉄を組み合わせた梁です。
木造住宅の良さは、そのままに木造住宅の弱点である梁を鉄によって補強した新技術です。
たわみの進行はほとんどありません。
- 23. 2020年03月04日
-
上棟⑨
- 24. 2020年03月04日
-
上棟⑩
- 25. 2020年03月04日
-
上棟⑪
長く住めば差が出る耐久性。
テクノビームは何年たっても梁のクリープ変形はほとんど進行しません。
- 26. 2020年03月04日
-
上棟⑫

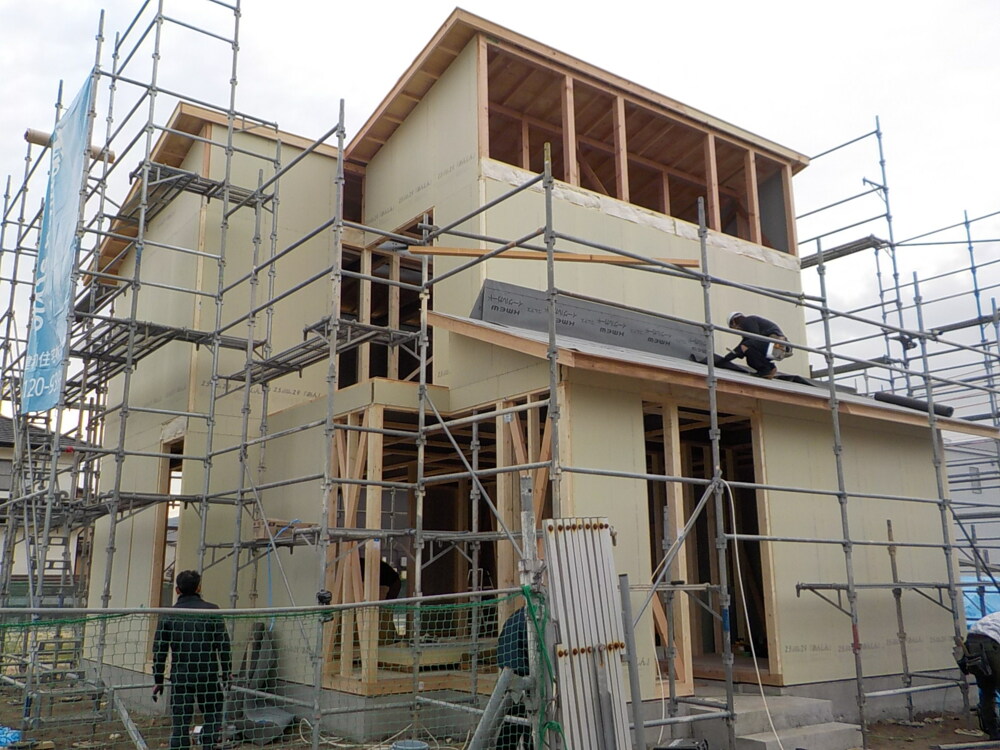

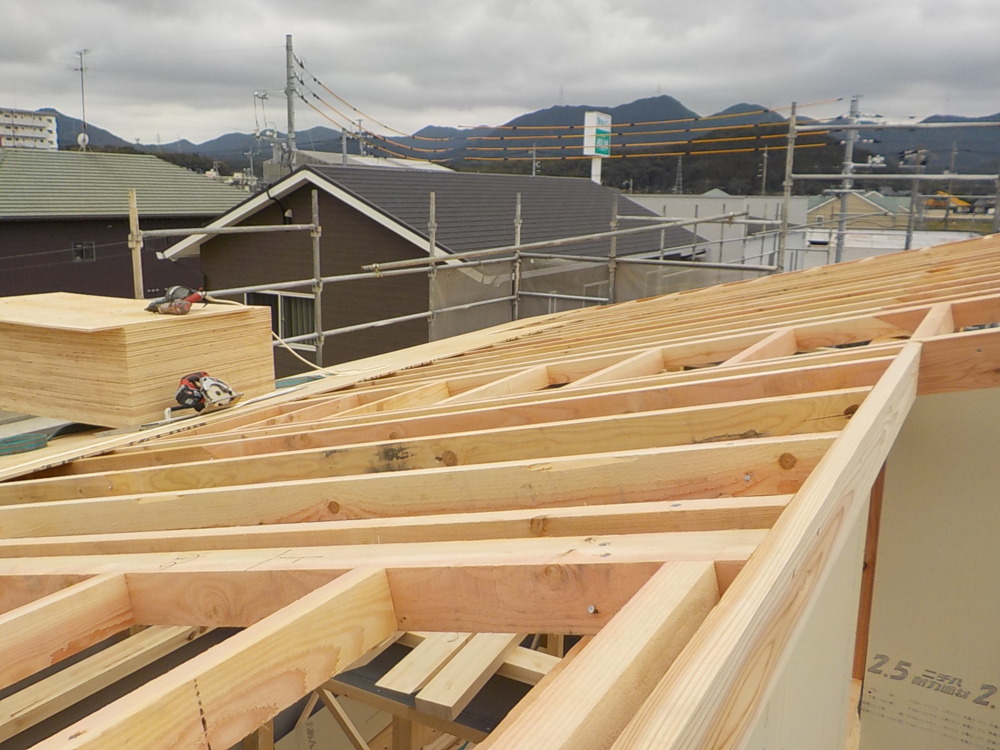

屋根工事です。
小屋梁を組んでいき、屋根を作っていきます。
- 27. 2020年03月04日
-
上棟⑬

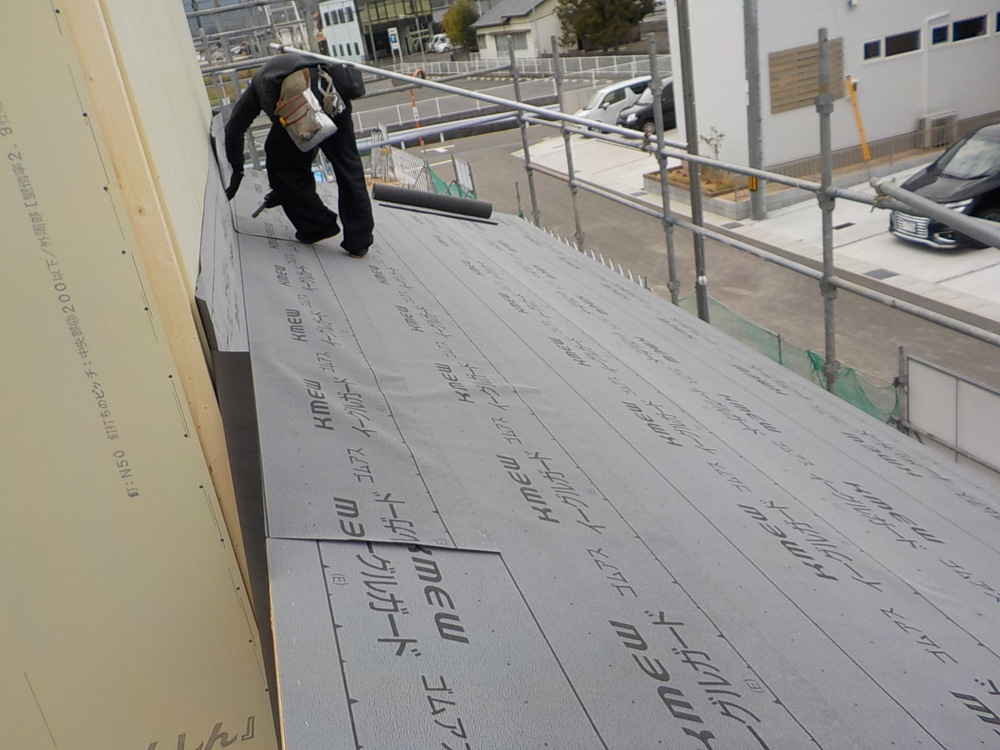

屋根下葺材イーグルガードを施工しています。
防水性・施工性・長期耐久性と屋根の下葺材に求められるすべてにおいて高性能を追求した高級下葺材です。
- 28. 2020年03月04日
-
上棟⑭
外壁面に耐力面材を施工しています。
無機質系耐力面材を貼ることにより、地震や火災に強化しています。
- 29. 2020年03月04日
-
上棟⑮
- 30. 2020年03月11日
-
透湿・防水・遮熱シート
外壁面に遮熱透湿防水シートを貼りました。
- 31. 2020年03月11日
-

バルコニー施工

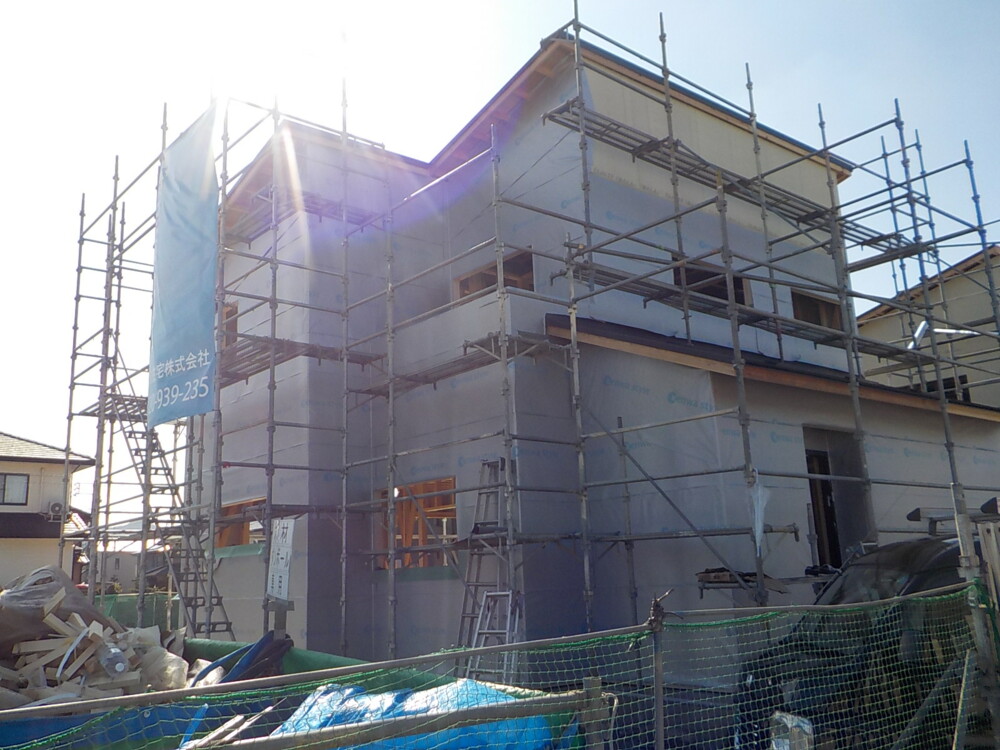

- 32. 2020年03月13日
-

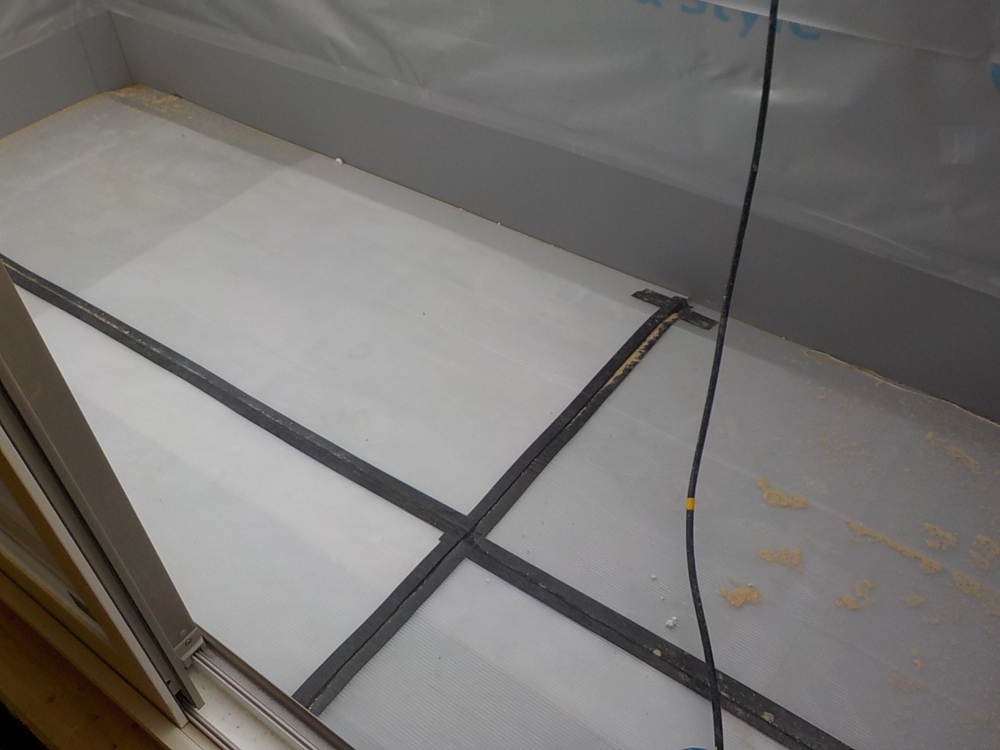

透湿・防水・遮熱シート
- 33. 2020年03月17日
-

アクアフォーム吹付
アクアフォームの吹付の様子です。
アクアフォームはフロンガスを使わない、環境に優しい断熱材です。
現場で直接吹き付けていきますので、隅々まで隙間なく施工でき、自己吸着力により永く安定した気密性、断熱性を保てます。
- 34. 2020年03月17日
-
バルコニー施工
- 35. 2020年03月24日
-

階段造作
階段を造作しました。
- 36. 2020年03月24日
-

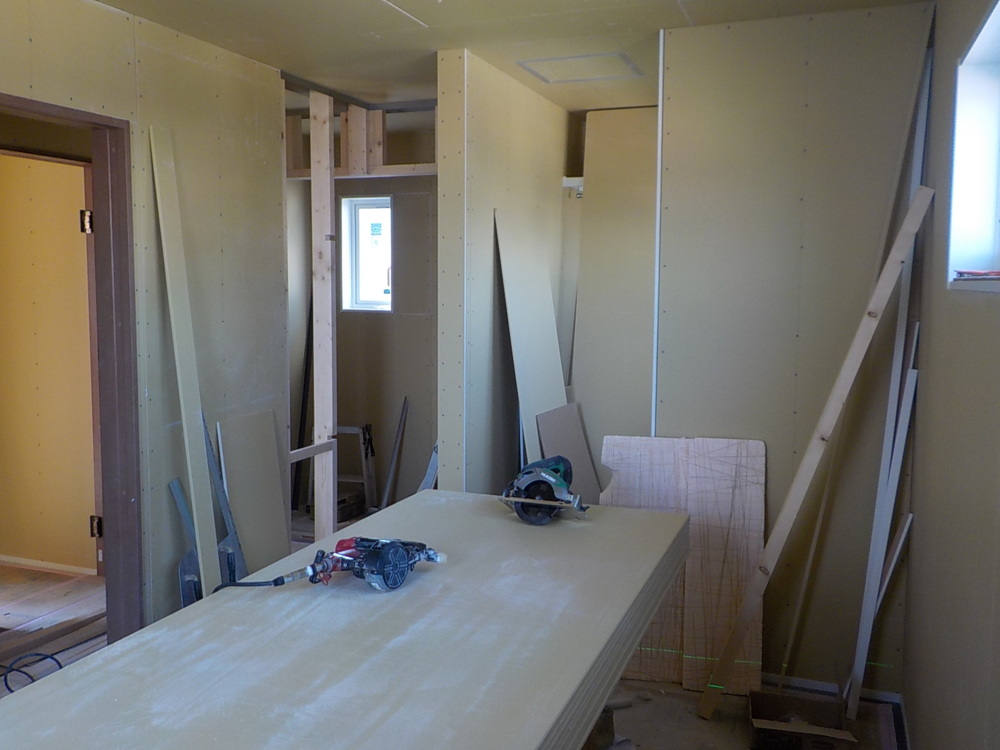

石膏ボード貼り
壁・天井にボードを貼っていきます。
- 37. 2020年03月24日
-

外壁サイディング貼り
サイディング貼りの様子です。
- 38. 2020年03月30日
-

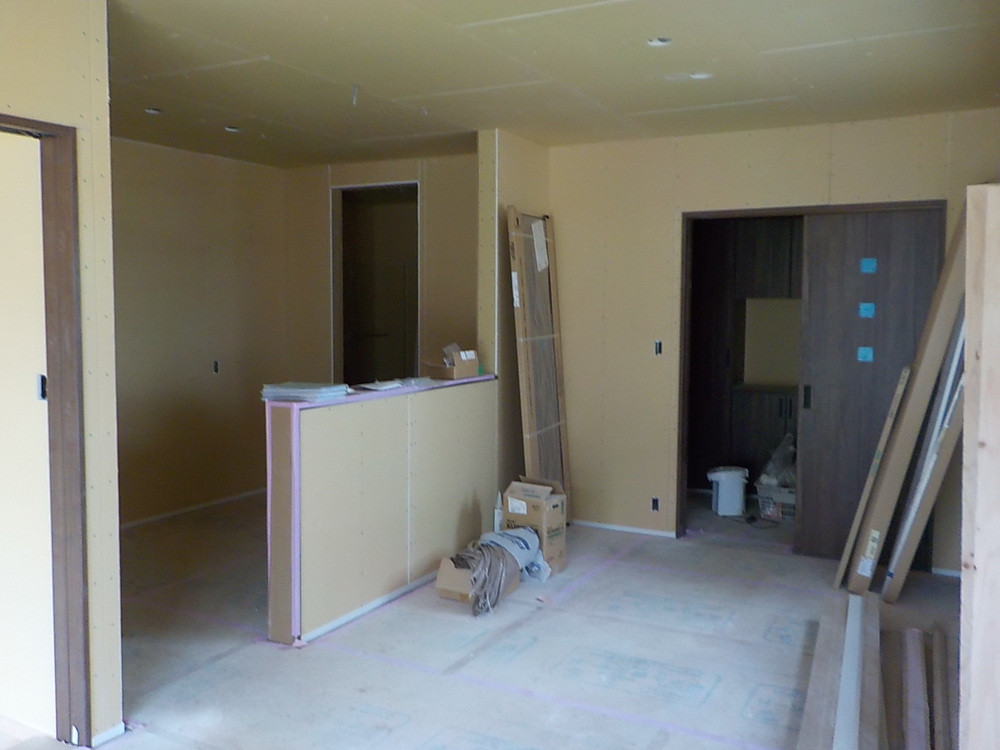

石膏ボード貼り
リビング、キッチン部分です。
- 39. 2020年04月18日
-
クロス貼り
クロス貼りの様子です。
- 40. 2020年04月19日
-
クロス貼り
洗面台も設置しました。
- 41. 2020年04月19日
-
クロス貼り
- 42. 2020年04月19日
-

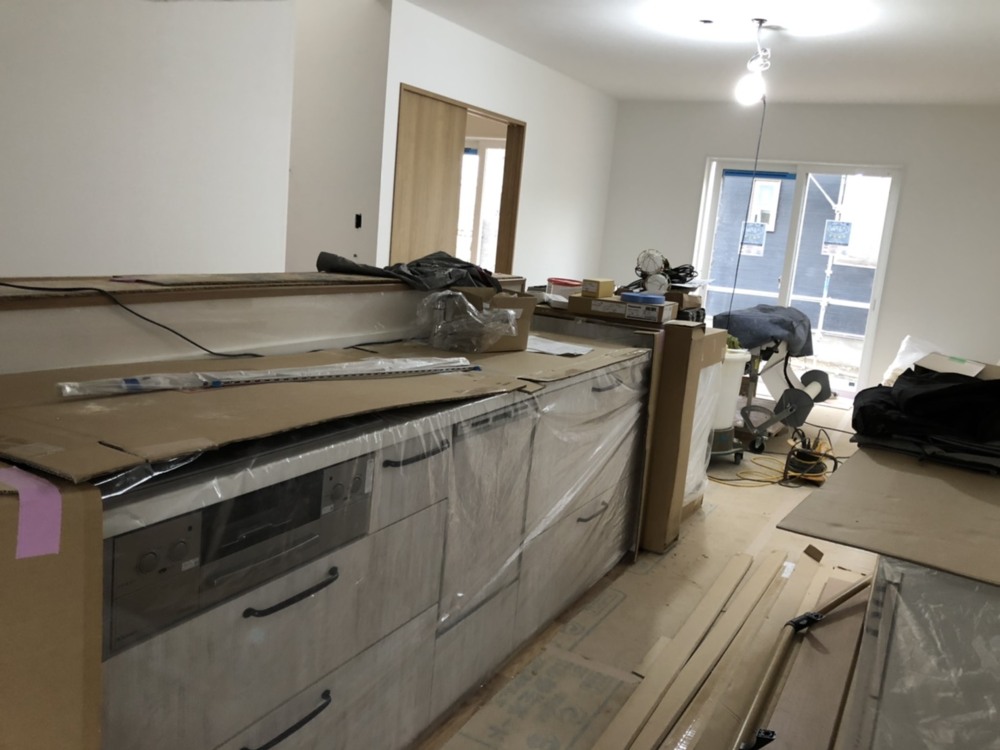

システムキッチン設置
- 43. 2020年04月25日
-
足場撤去
外壁工事が完了しましたので、足場を撤去しました。
- 44. 2020年05月01日
-
完工
- 45. 2020年05月01日
-
完工
- 46. 2020年05月01日
-
完工
- 47. 2020年05月01日
-
完工
- 48. 2020年05月01日
-
完工
- 49. 2020年05月01日
-
完工
- 50. 2020年05月01日
-
完工
- 51. 2020年05月01日
-
完工
- 52. 2020年05月01日
-
完工
- 53. 2020年05月01日
-
完工
- 54. 2020年05月01日
-
完工
- 55. 2020年05月01日
-
完工
- 56. 2020年05月01日
-
完工
- 57. 2020年05月01日
-
完工
- 58. 2020年05月01日
-
完工
- 59. 2020年08月05日
-
お引渡し
本日、お引渡しをさせていただきました。
K様、本日は誠におめでとうございます!
これからもしっかりとサポートいたしますので、末永く宜しくお願い致します。
新しいお家で、たくさんの思い出と笑顔が増えますように♪
