ペットと共にゆったり暮らせる平屋の家

H様邸(下関市員光)

スタイル別|すべて

建築中レポート

1. 2018年11月29日

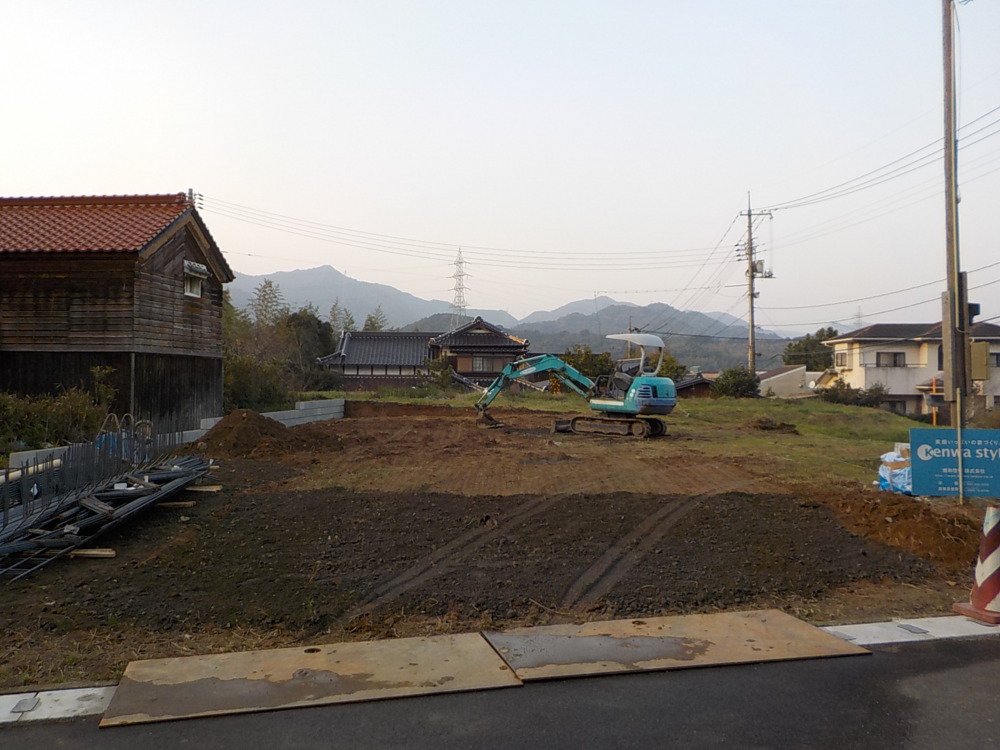

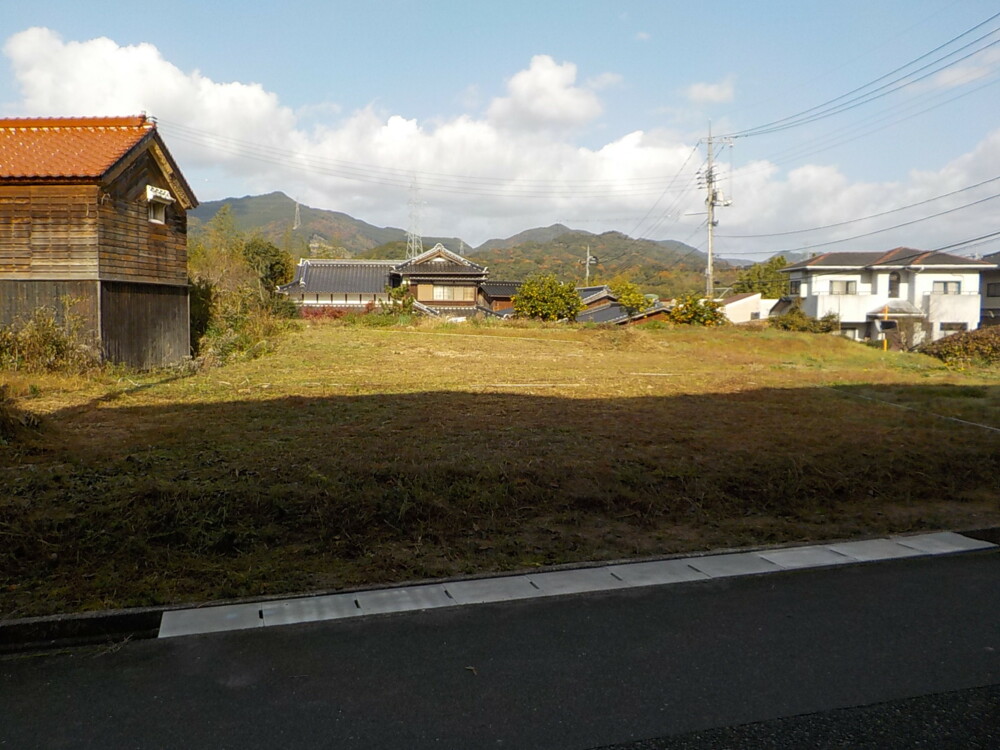

着工前

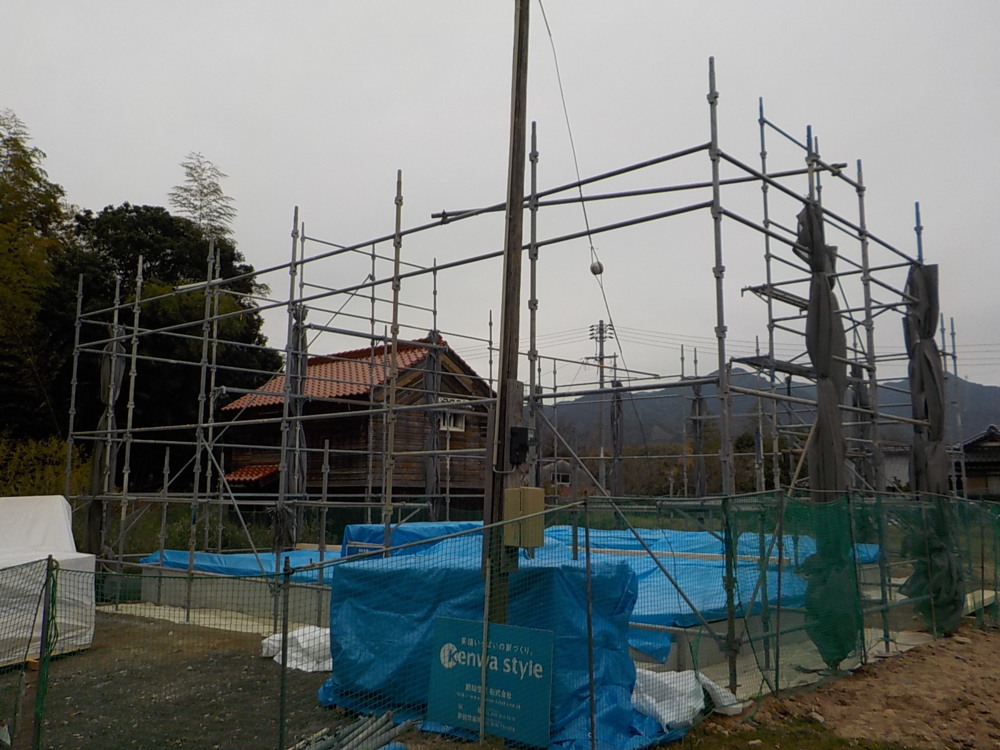

着工前

配置図面通りに地縄張りをします。
お施主様に現地にて配置の確認をしていただいて変更がなければ地盤調査に入ります。

2. 2018年12月03日
地鎮祭

地鎮祭

地鎮祭が執り行われました。土地の神様により土地を利用する(お家を建てる)許可を頂き、これからの工事の安全無事とご家族の繁栄を祈願致しました。これから、いよいよお家造りのスタートです。
H様のお家造りの夢がカタチとなり、素敵なお家ができますように、関係者一同頑張っていきたいと思います。
H様、本日は誠におめでとうございます。

3. 2018年12月21日
土留め工事

土留め工事

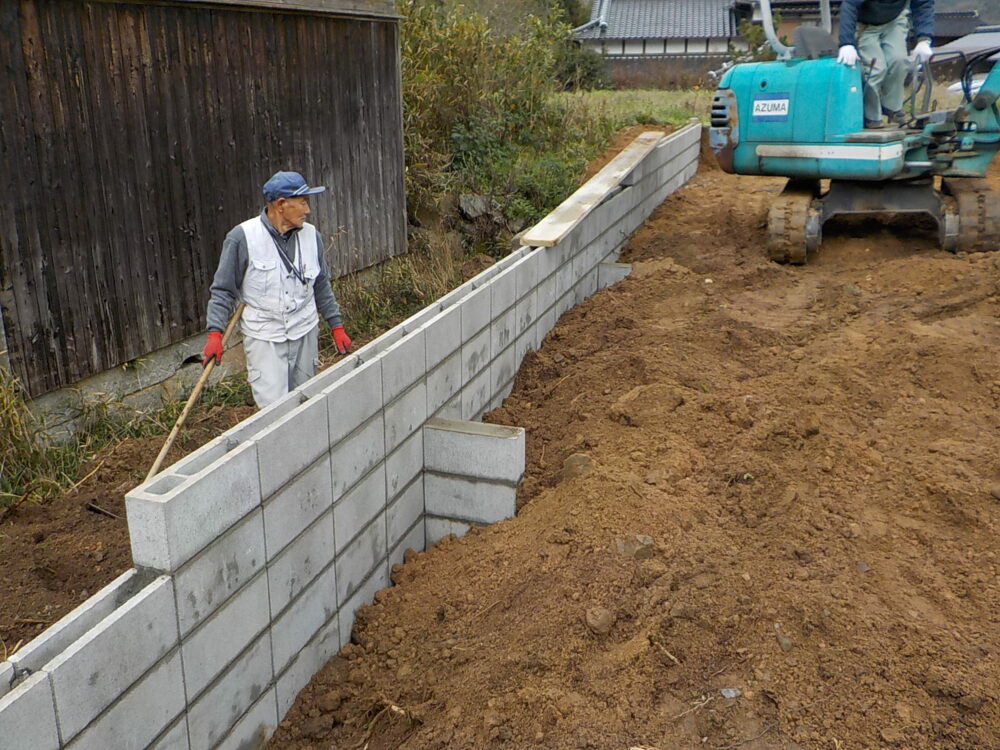

擁壁工事(土留め)

宅地の土砂が崩壊するのを防ぐために境界部分にブロックを使用し縁取る土留め工事を行います。

4. 2018年12月21日
土留め工事

土留め工事

土留ブロック積みの基礎ベースコンクリートを打設後、鉄筋を組んでいきます。

5. 2018年12月22日
土留め工事

土留め工事

ブロックの基礎(コンクリート鉄筋)を造り、積み上げていきます。

6. 2018年12月26日
土留め工事

土留め工事

土留め工事中です。

7. 2018年12月26日
着工前工事

着工前工事

土留め工事が終わり、整地作業をしています
これから基礎工事に入っていきます。

8. 2018年12月26日
基礎工事

基礎工事

鉄筋を現場に搬入

9. 2019年01月07日
基礎工事

基礎工事

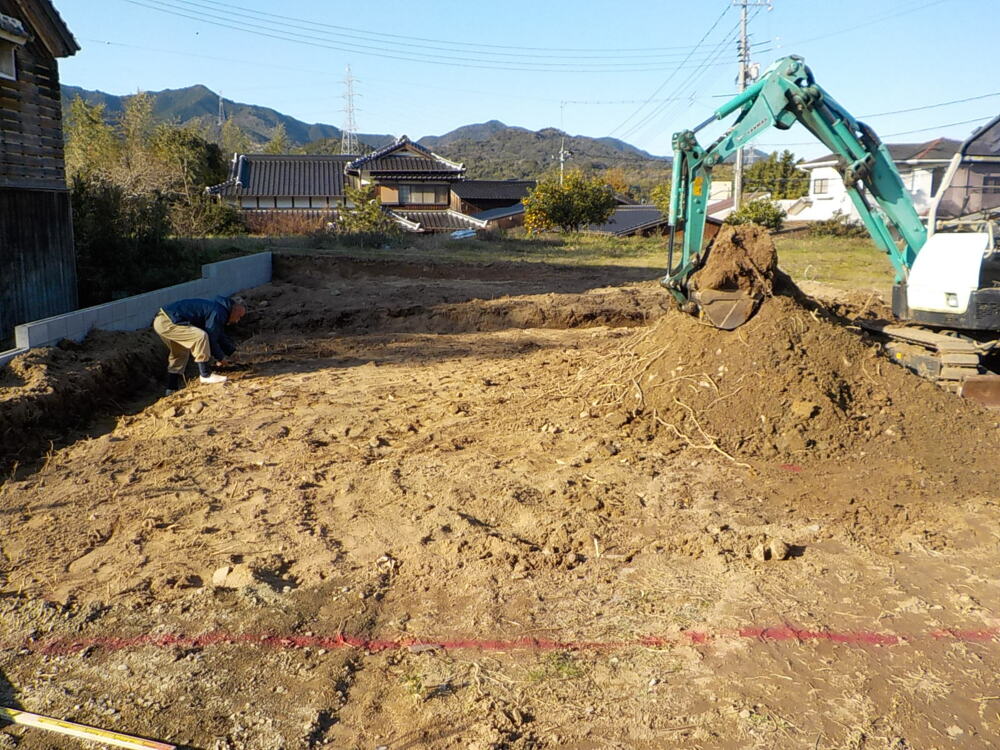

根切りという、基礎工事を行うために地盤を掘削していきます。まずは、基礎コンクリートを打設する部分の土を掘り出して平らにし、建物の位置を正確に出し、深さを計った上で、慎重に掘り進めます。

10. 2019年01月08日
基礎工事

基礎工事

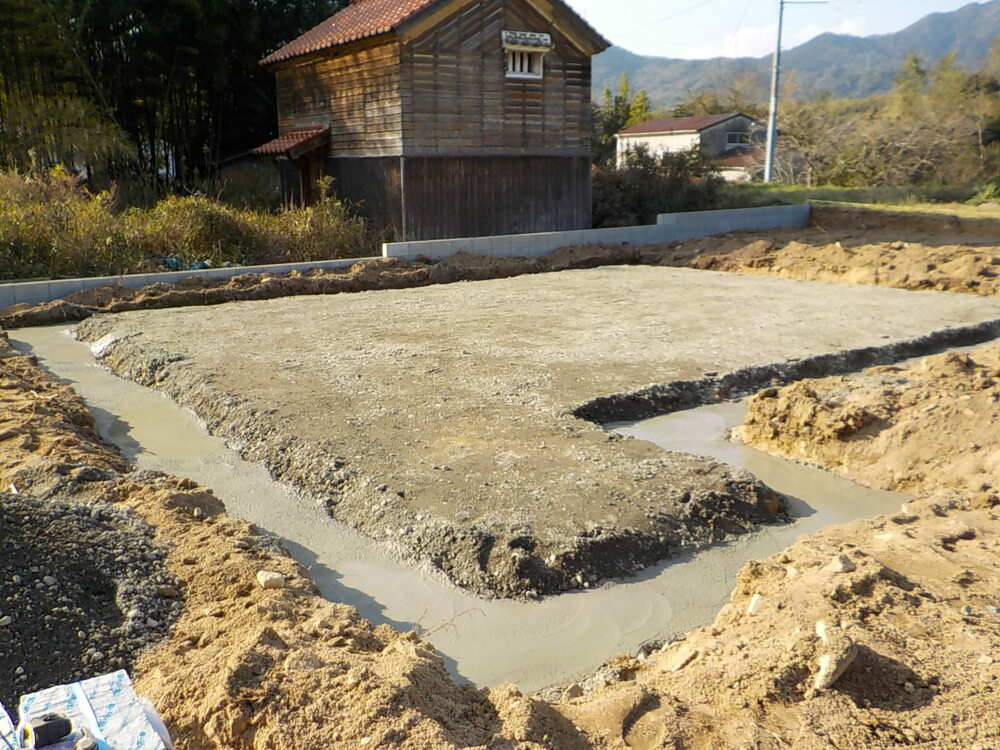

防湿シート敷き・捨てコンクリート
砕石の上の防湿シートを敷き詰めた後に、基礎の外周部などにコンクリートを流し平らにならす工程になります。

11. 2019年01月09日
基礎工事

基礎工事

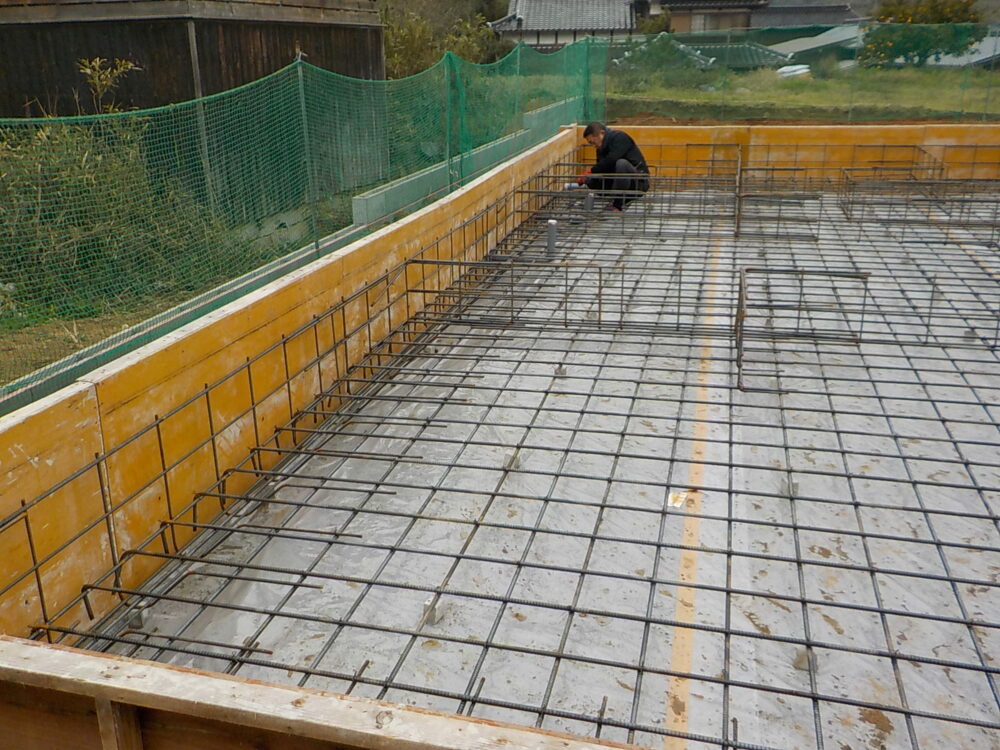

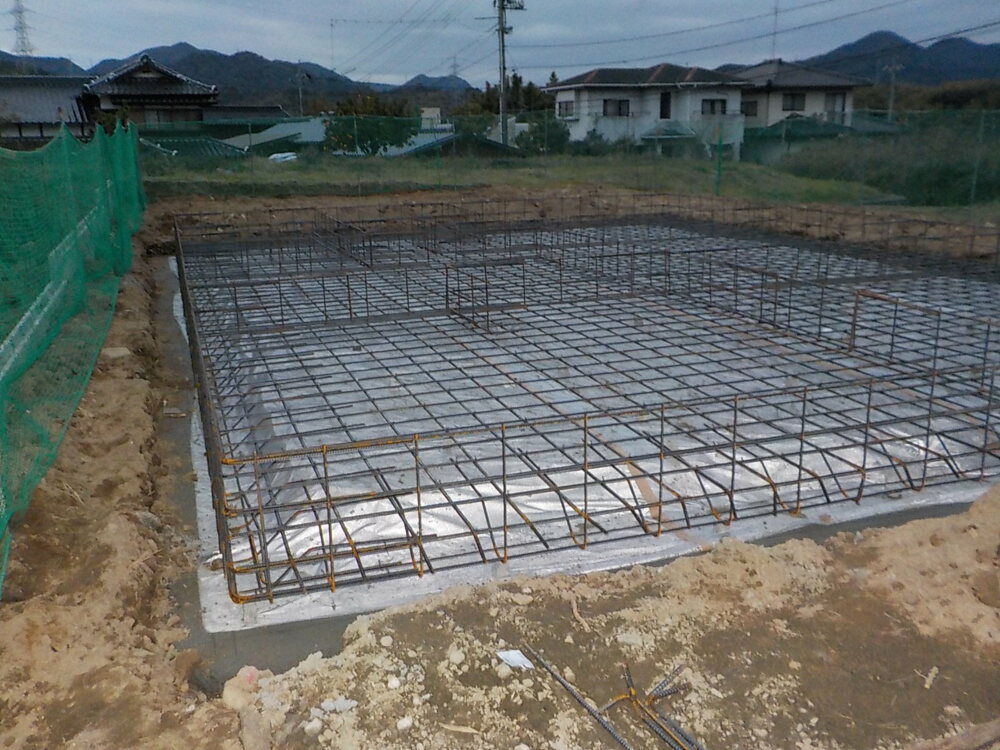

基礎配筋工事に入り、底の部分の鉄筋を組み、これからの底盤コンクリートを打っていく際の骨組みをつくります。

12. 2019年01月10日
基礎工事

基礎工事

建物の荷重を支える重要な部分で、鉄筋を組み合えた後には、専門の検査員により配筋検査が行われ、検査に合格してから、コンクリートの打設という流れになります。

13. 2019年01月11日
基礎工事

基礎工事

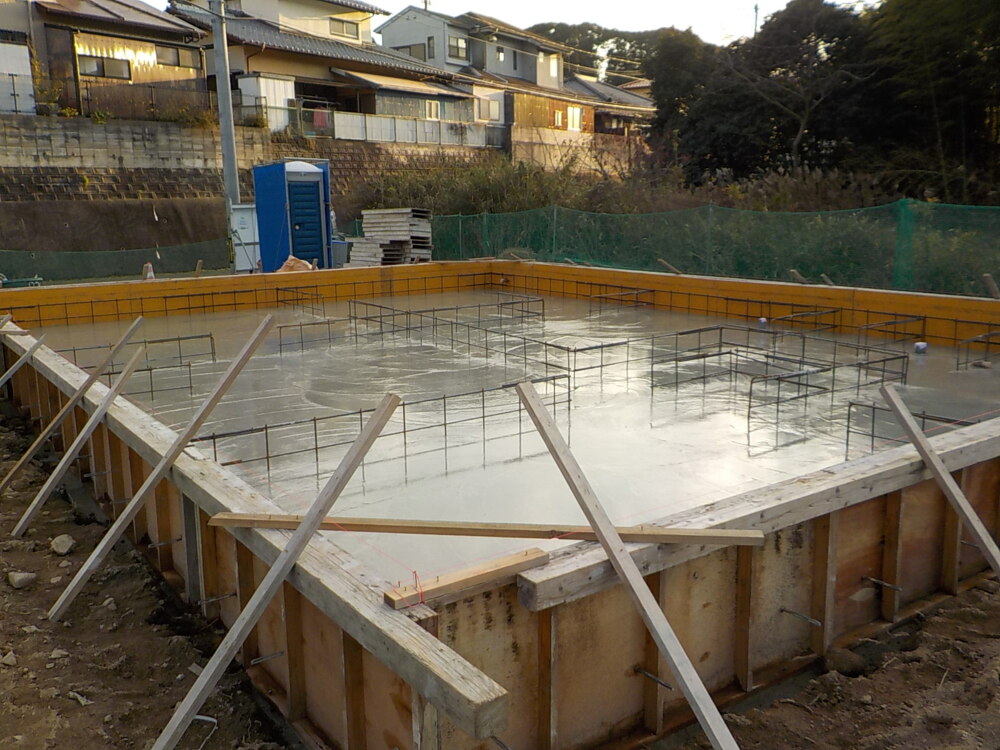

配筋検査が終わりましたら、底盤部分のコンクリートを打設します。コンクリートを圧送し、流し込まれたコンクリートの気泡を見ながら抜き、締め固め、均していきます。

14. 2019年01月15日
基礎工事

基礎工事

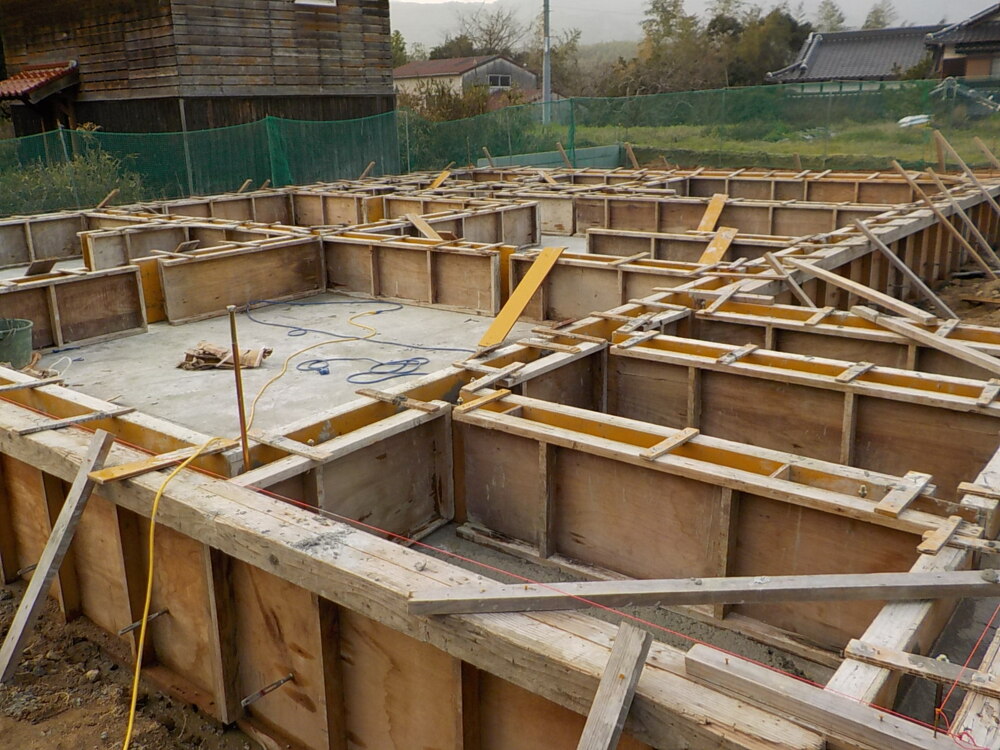

立ち上がりの枠を組み上げています。

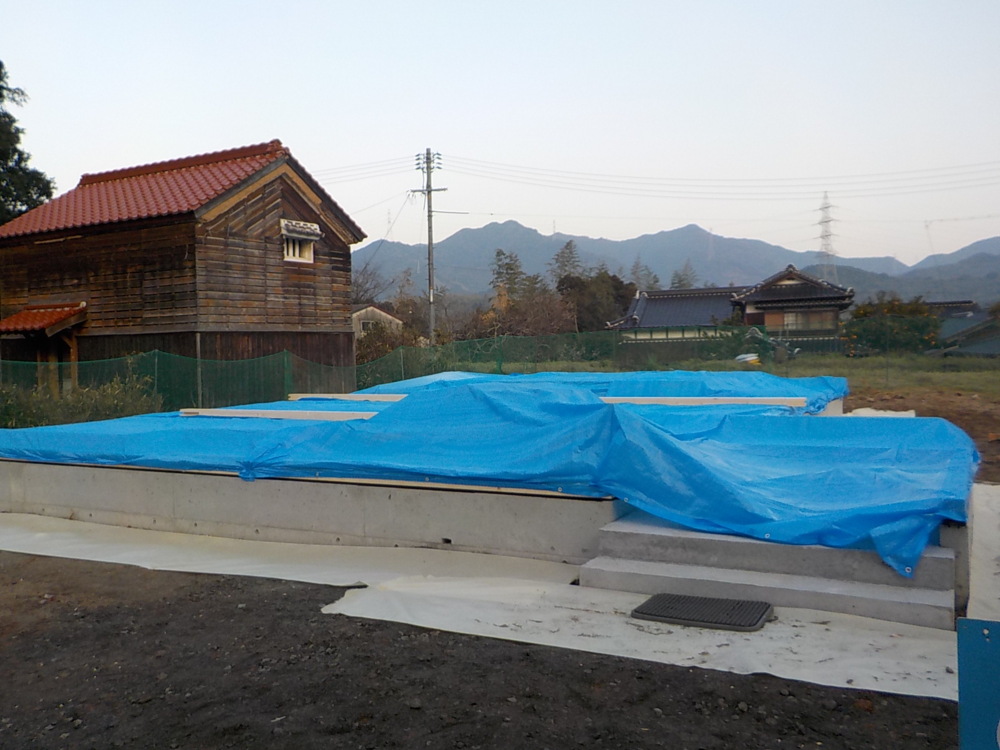

15. 2019年01月15日
基礎工事

基礎工事

立ち上がり部分のコンクリート打設が行われます。
組まれた型枠の中に、コンクリートを流します。

16. 2019年01月19日
基礎工事

基礎工事

型枠を撤去して、玄関・ポーチ部分のコンクリートを打設していきます。

17. 2019年01月22日
基礎工事

基礎工事

基礎工事が終わりましたので

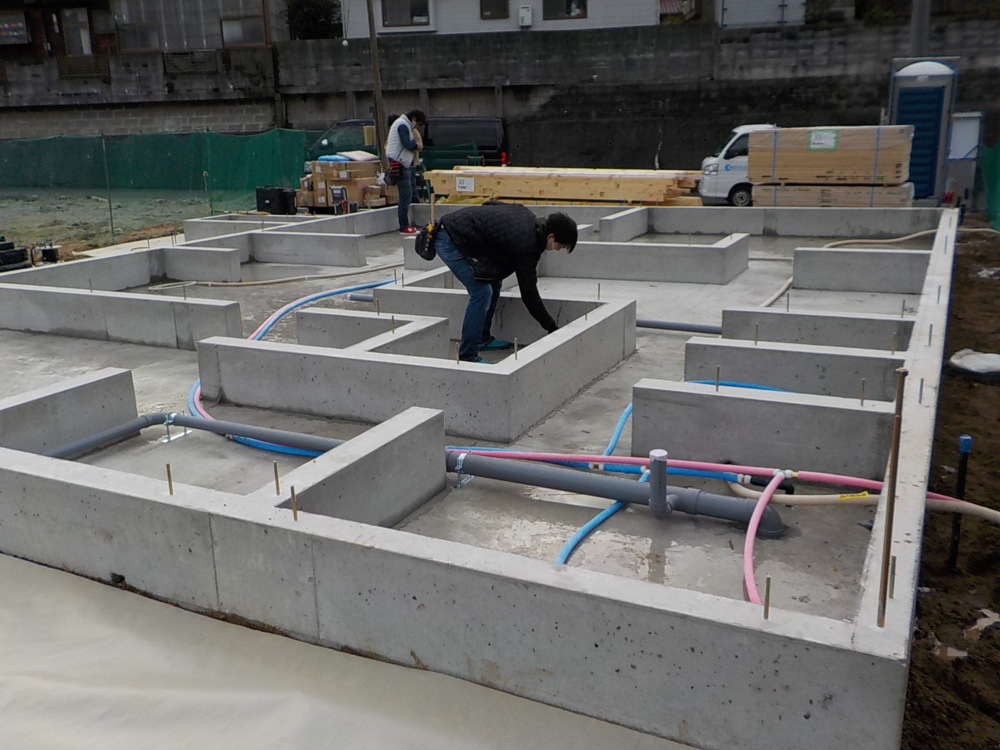

これから外廻りの先行配管をしていきます。

18. 2019年01月25日
上棟準備 ~配管工事~

上棟準備 ~配管工事~

配管工事の状況です。

19. 2019年02月12日
材料搬入

材料搬入

材料を現場に搬入しています。
これから上棟に向けて棟梁が準備して行きます。

20. 2019年02月12日
上棟準備 ~土台敷き~

上棟準備 ~土台敷き~

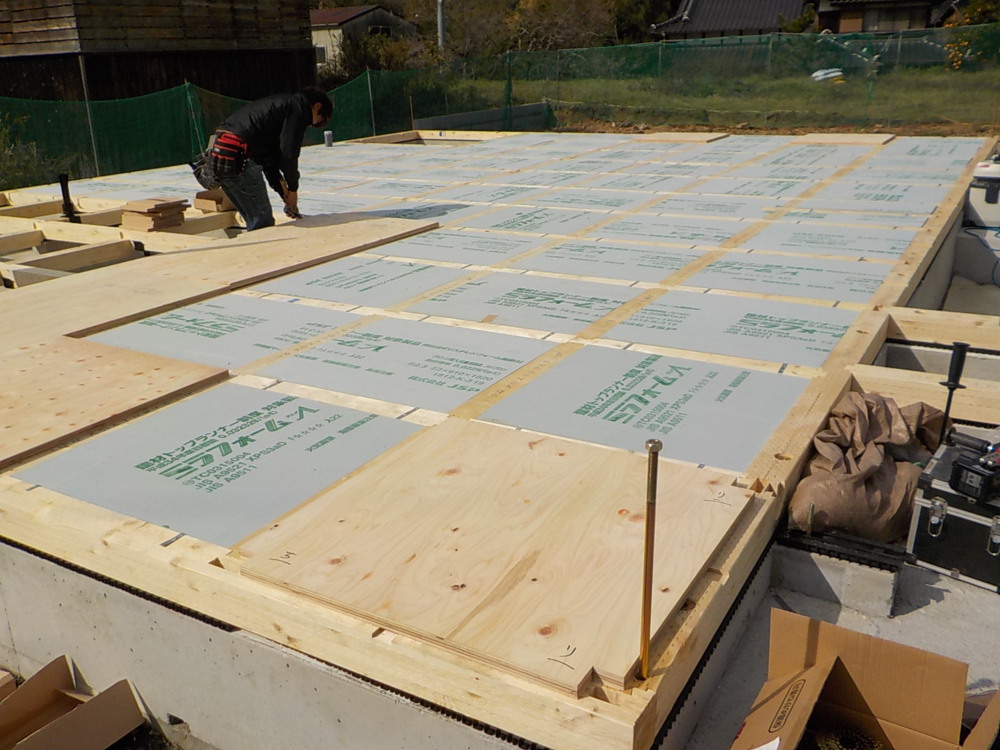

上棟に向けて土台敷き、断熱敷き込み、床合板を貼っていきます。

21. 2019年02月13日
上棟準備

上棟準備

準備が終わりましたので棟上げ日までシートで覆い養生しています。

22. 2019年02月15日
上棟準備

上棟準備

先行足場組をしています。
いよいよ棟上げです。

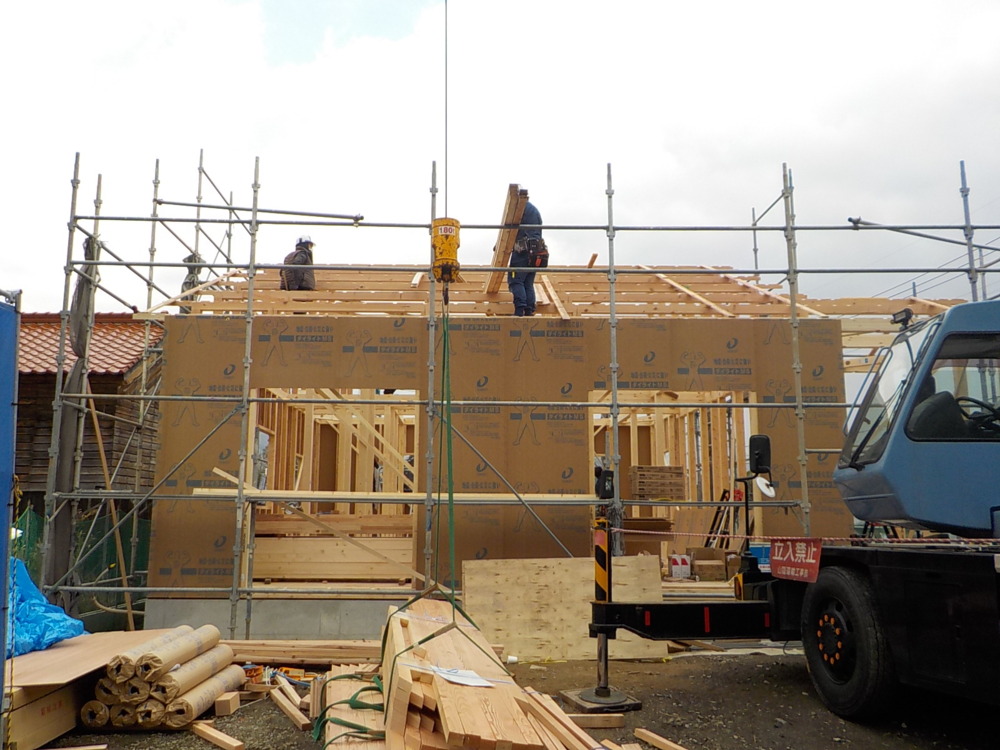

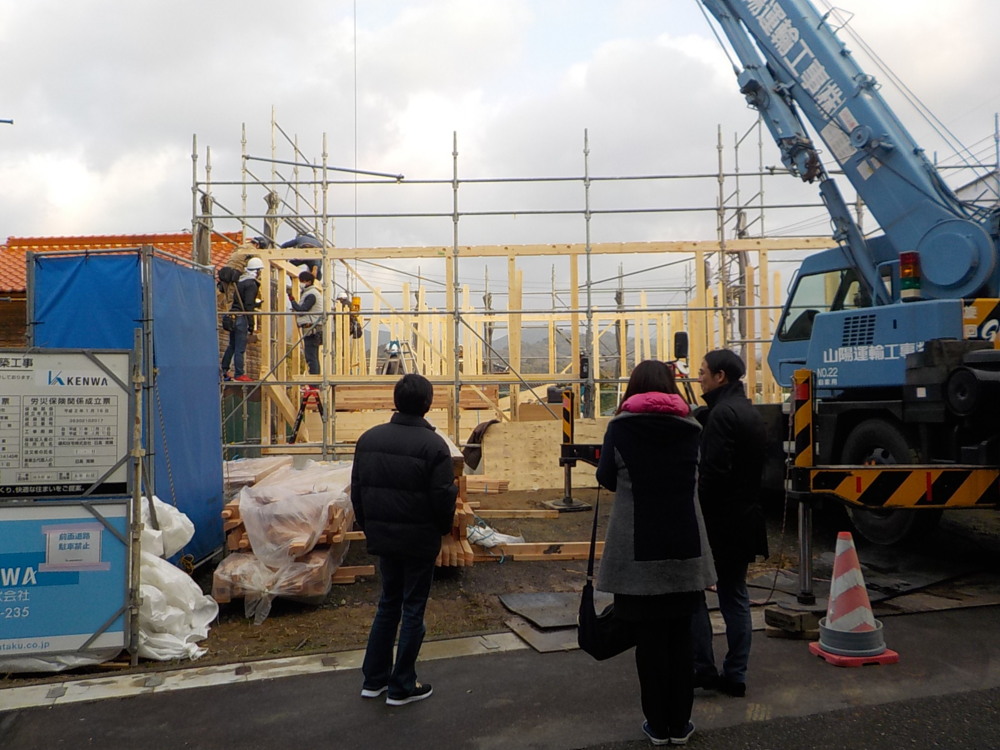

23. 2019年02月16日
上棟

上棟

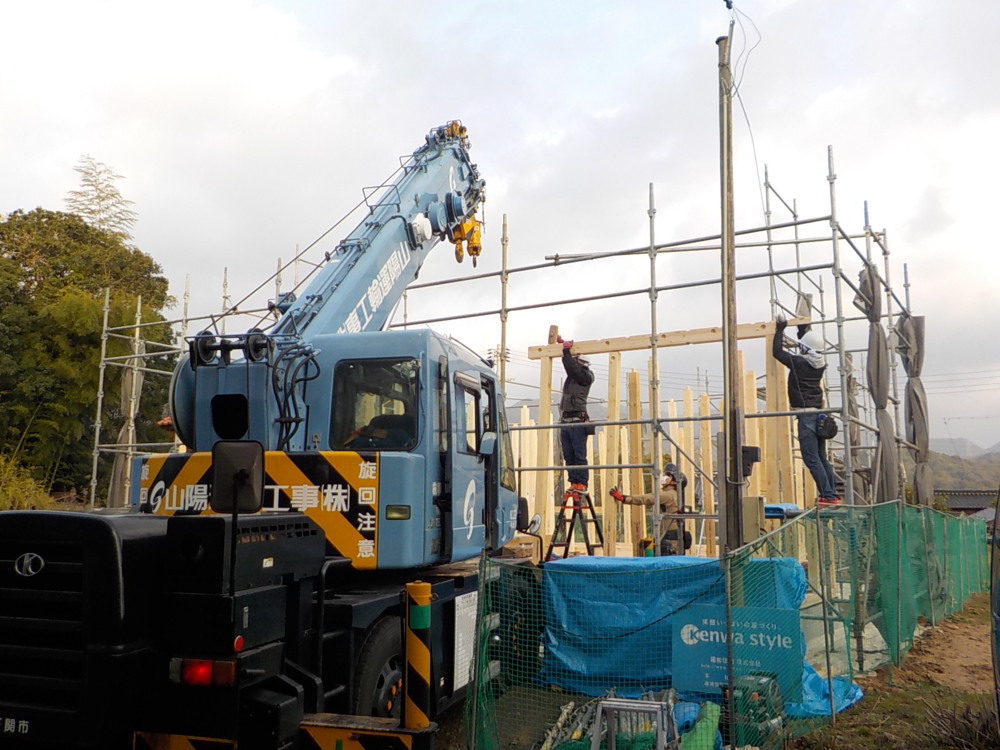

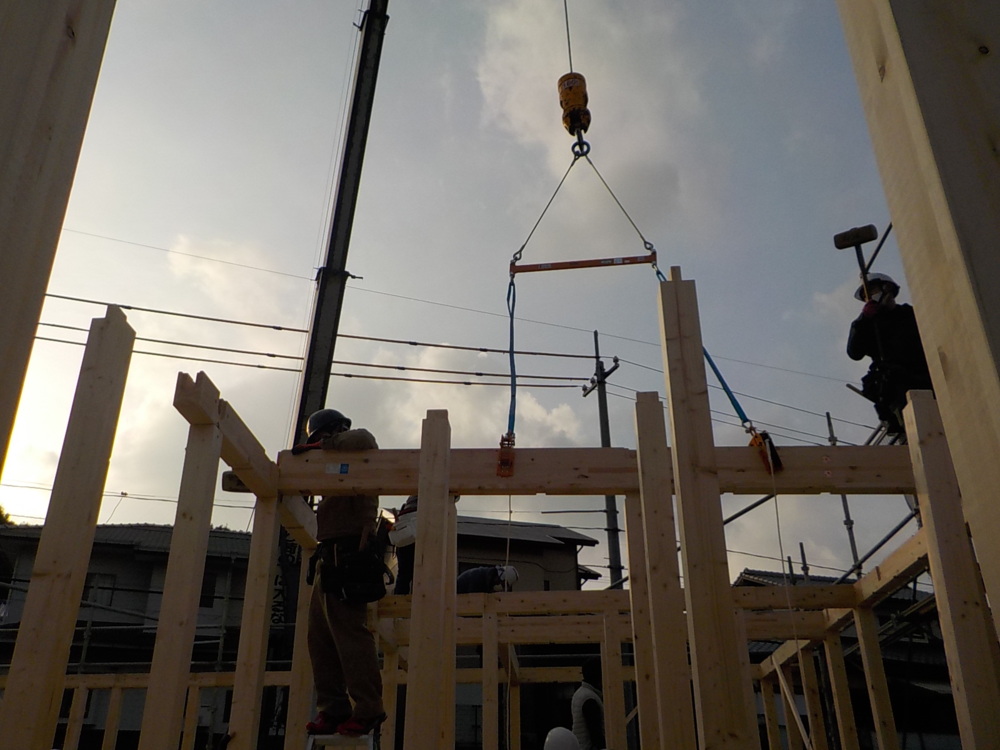

H様が見守る中、工事が始まりました。
安全に工事を進めて参りますので、どうぞ宜しくお願い致します。

24. 2019年02月16日
上棟

上棟

H様に四方へ塩やお神酒をまいてお浄めをして頂きました。

25. 2019年02月16日
上棟

上棟

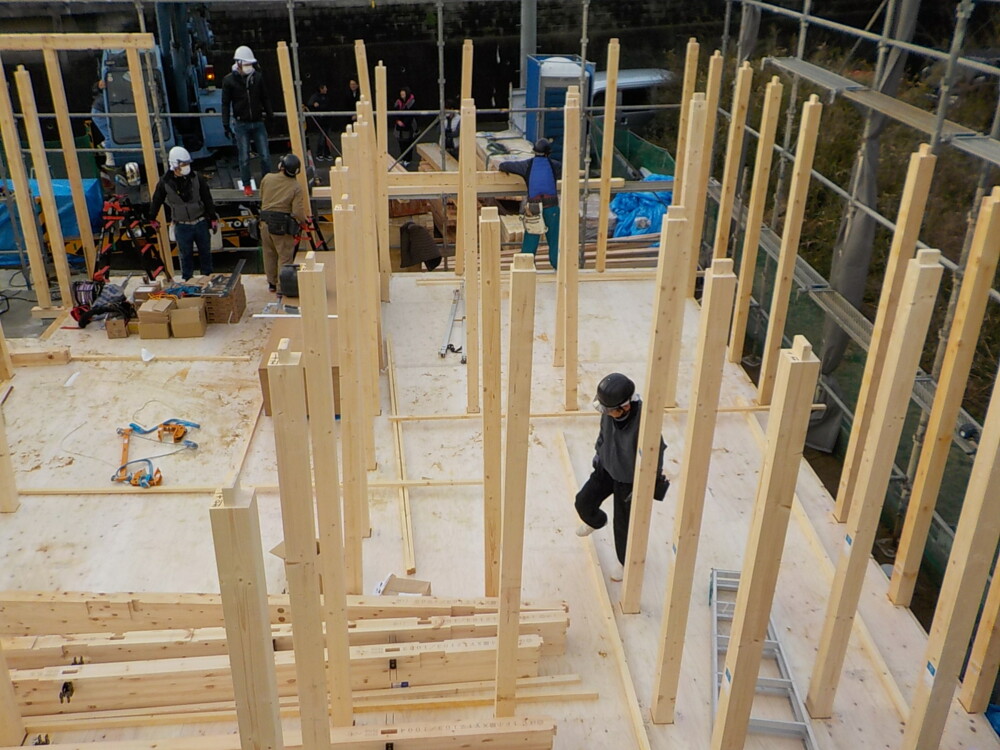

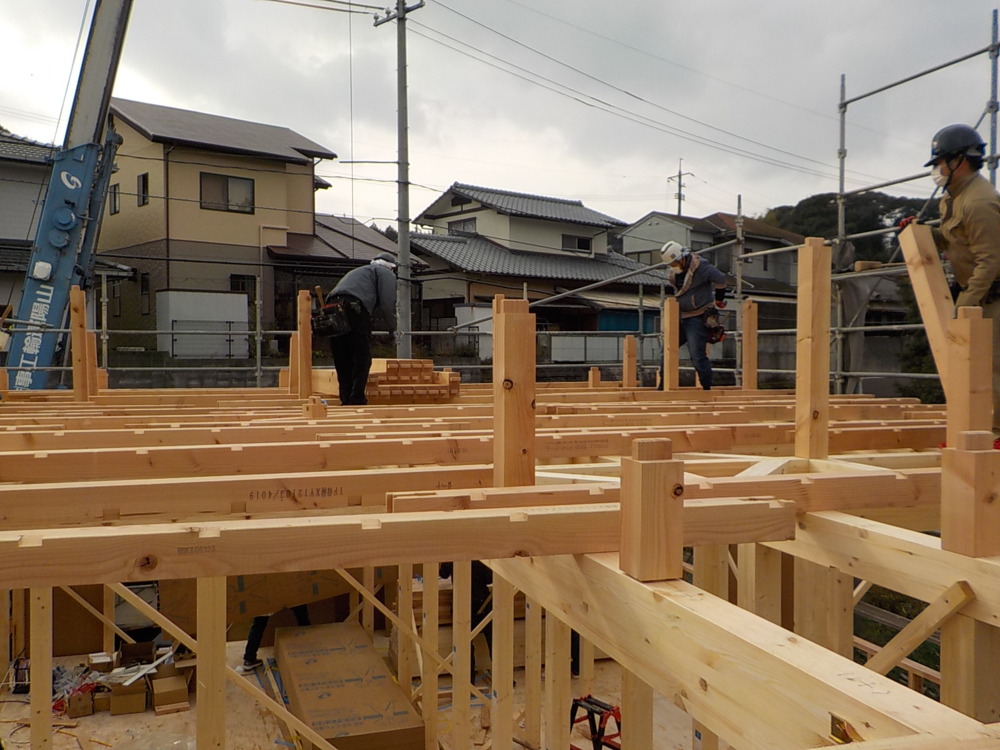

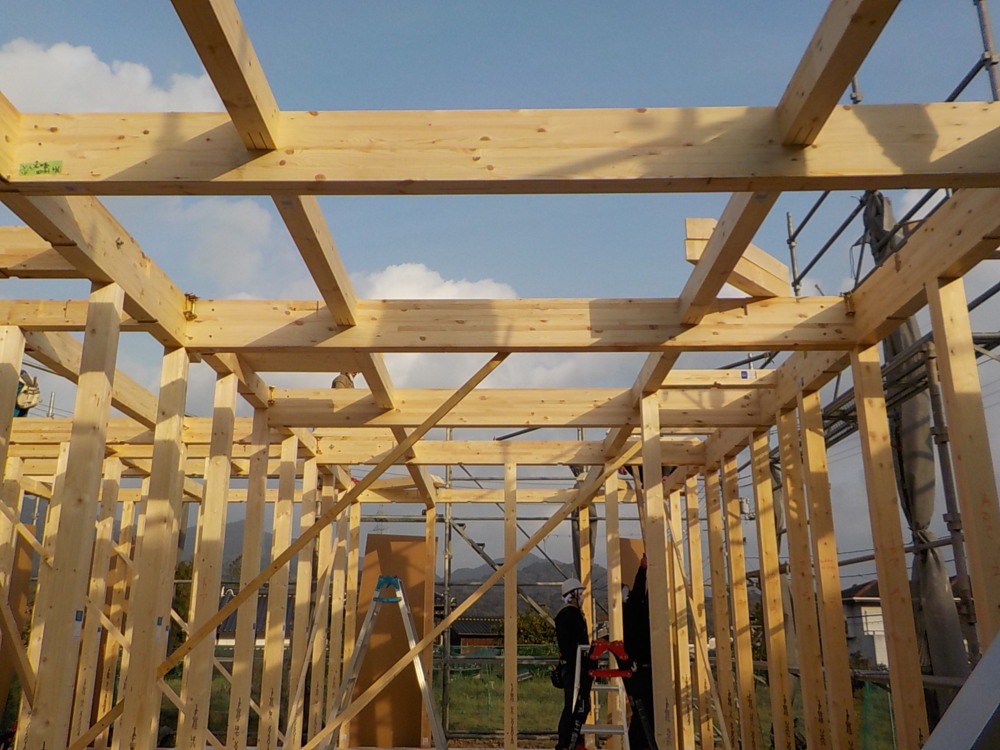

予め図面に従ってプレカットされた木材はそれぞれの位置によって長さや大きさ、更に、仕口、継手といった接合部の形などが決まっています。
このようにプレカットされた木材を用いることで、施工い無駄が無く、正確な計測と検査がされており安心できる上、効率よく作業が進められます。

26. 2019年02月16日
上棟

上棟

27. 2019年02月16日
上棟

上棟

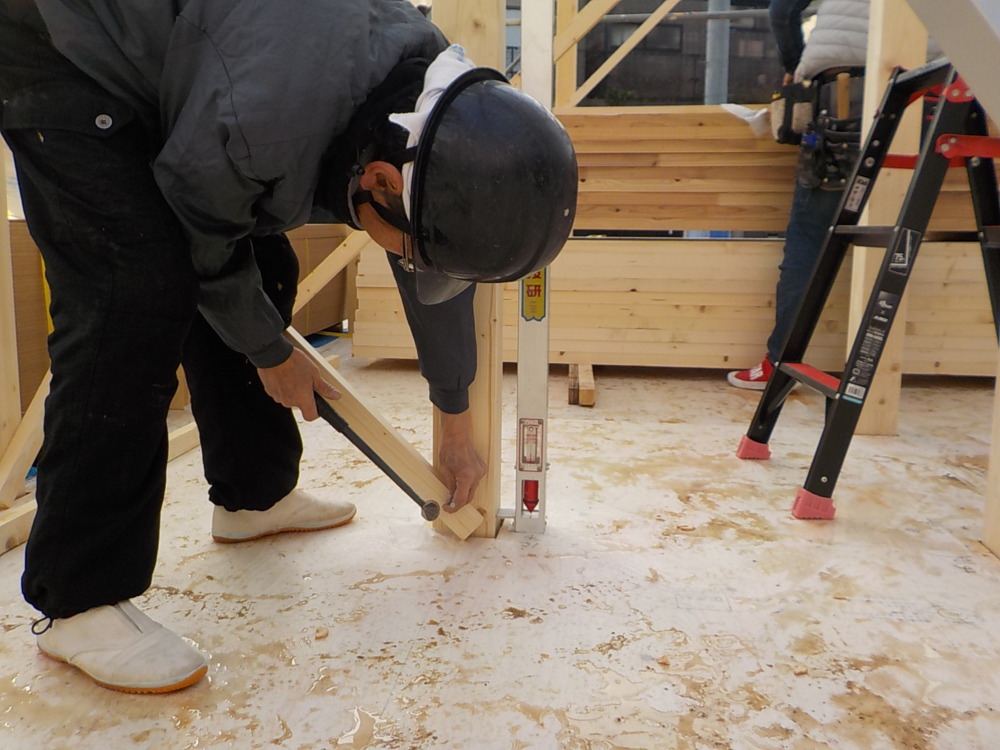

柱を建てて梁をその上に設置したら、柱にさげふりをあてがい、
柱が垂直なのか、確認し、調整したら仮筋をうち、柱が動かなくなるよう固定します。

28. 2019年02月16日
上棟

上棟

重機を使って材料を運びます。

29. 2019年02月16日
上棟

上棟

30. 2019年02月16日
上棟

上棟

屋根部分です。

31. 2019年02月16日
上棟

上棟

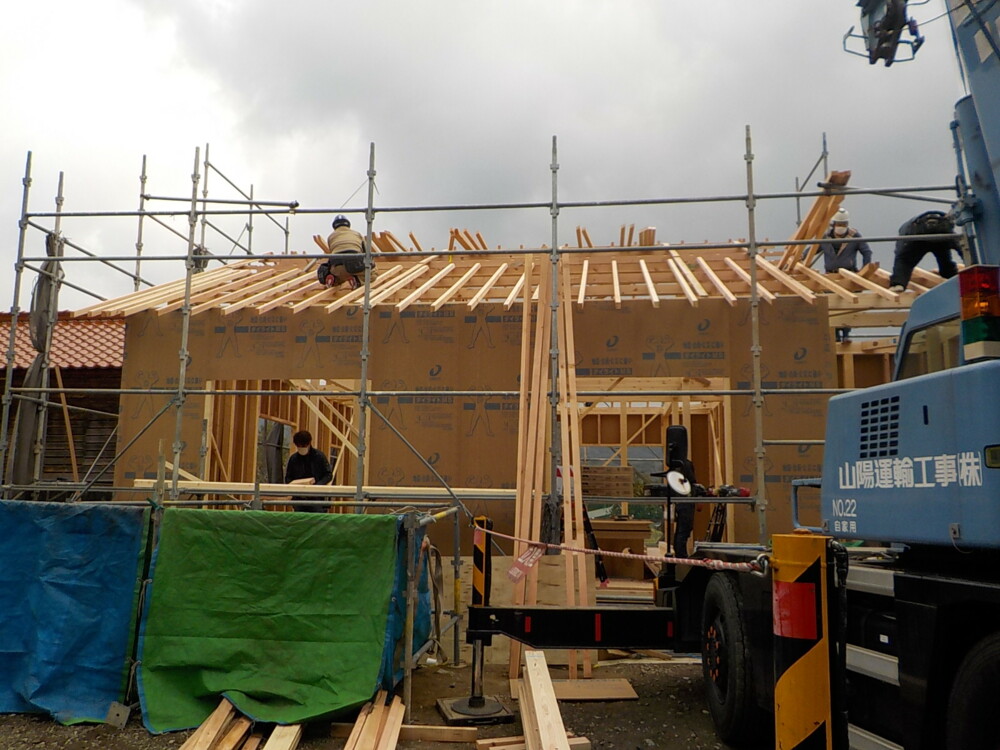

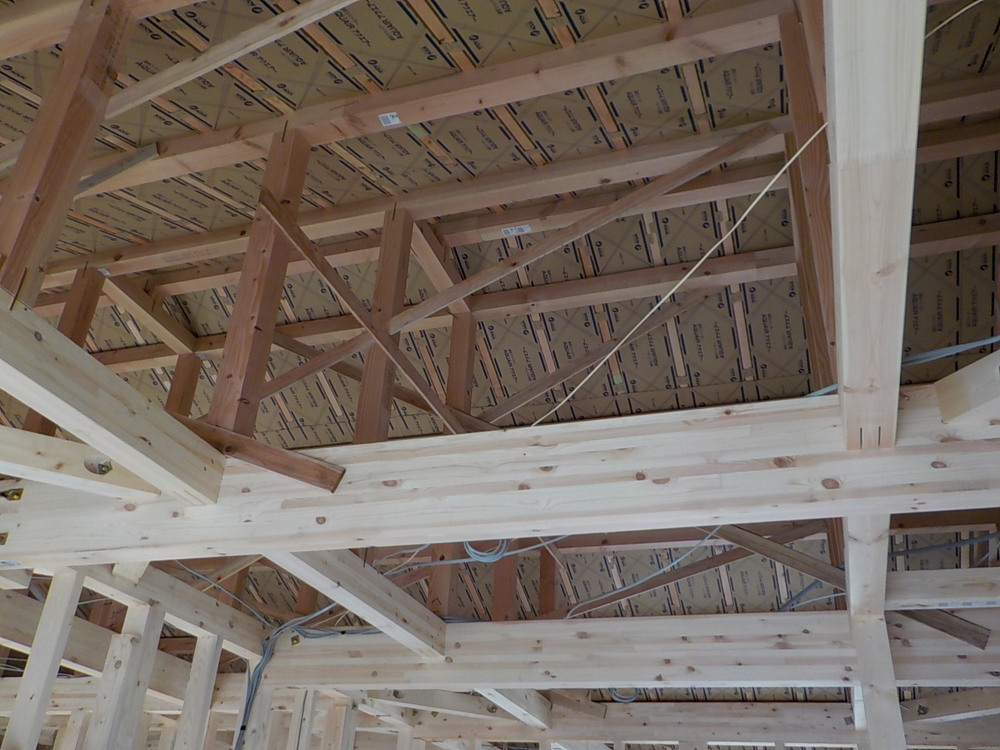

小屋梁を組んでいき、屋根の部分を作っていきます。

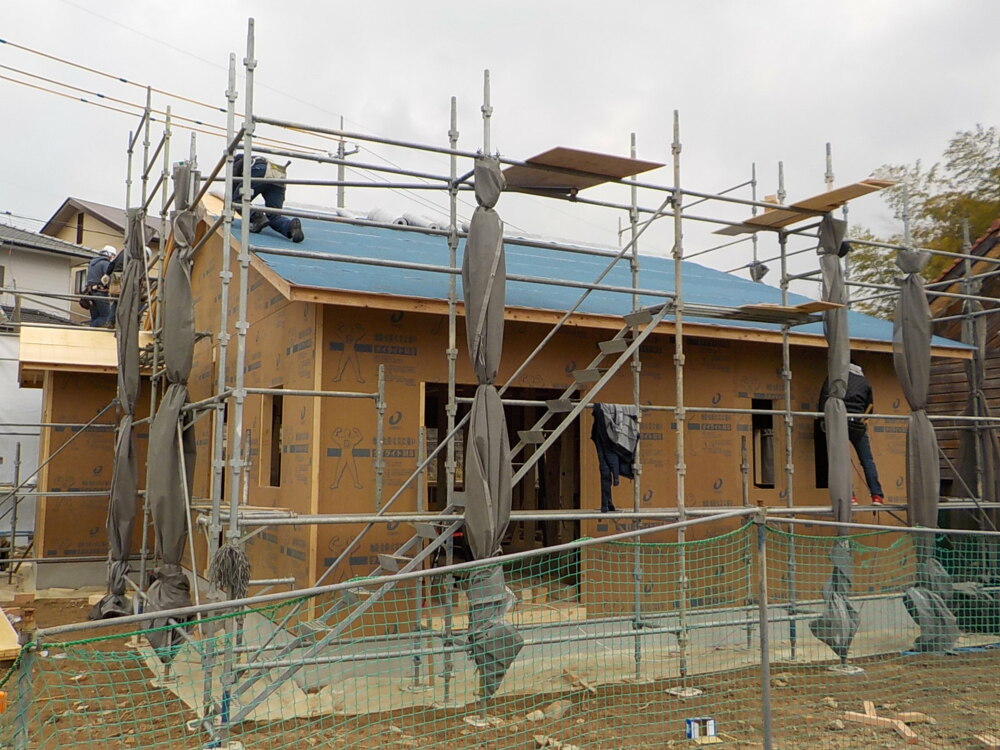

32. 2019年02月16日
上棟

上棟

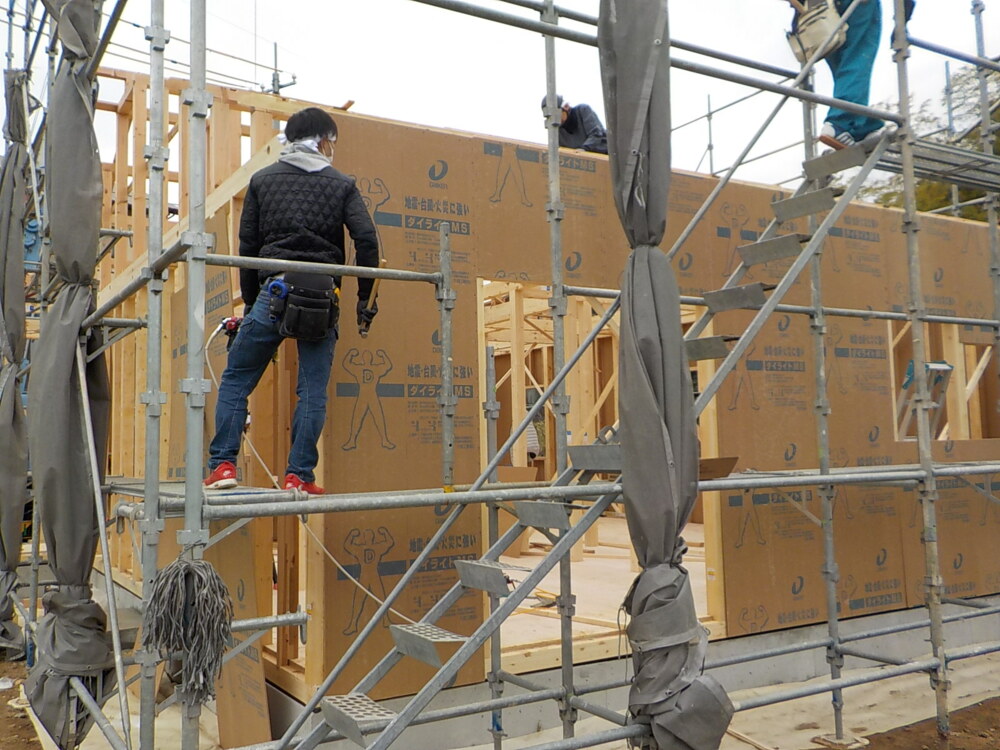

外壁面に耐力面材を施工しています。
無機質系耐力面材を貼ることにより地震や火災に強化しています。

33. 2019年02月16日
上棟

上棟

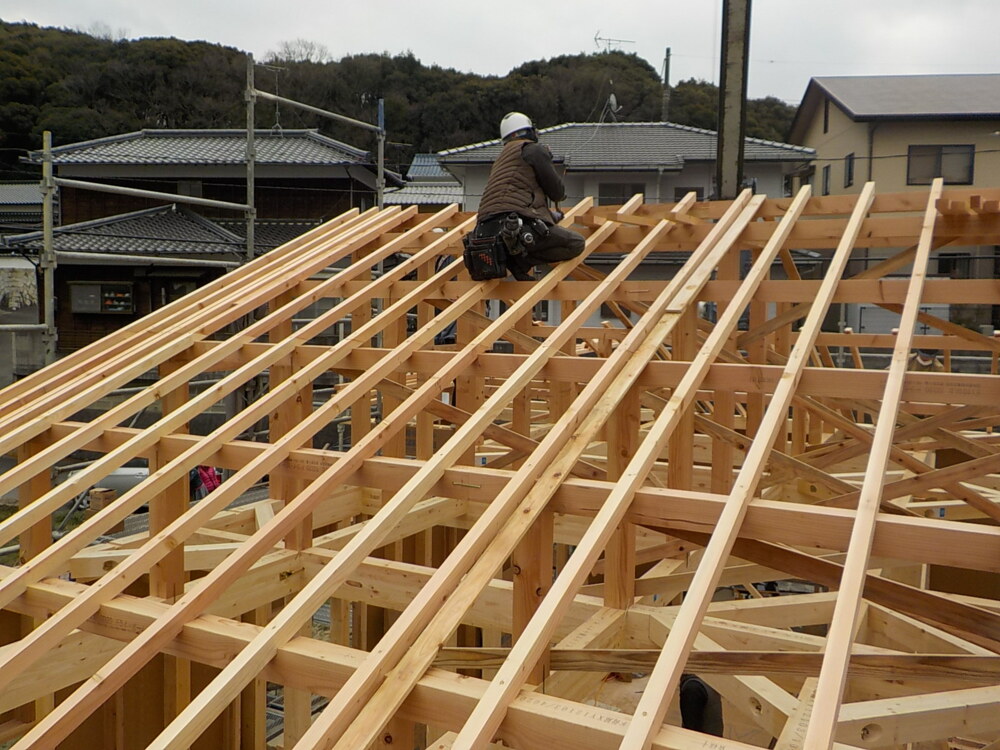

屋根下地を支える垂木(たるき)を貼っていきます。
垂木は屋根のいちばん高いところ(棟木)から低い軒桁(のきけた)に向かって並べた木材のことでこの上に屋根下地材(構造用合板)を貼っていきます。

34. 2019年02月16日
上棟

上棟

35. 2019年02月16日
上棟

上棟

36. 2019年02月16日
上棟

上棟

37. 2019年02月16日
上棟

上棟

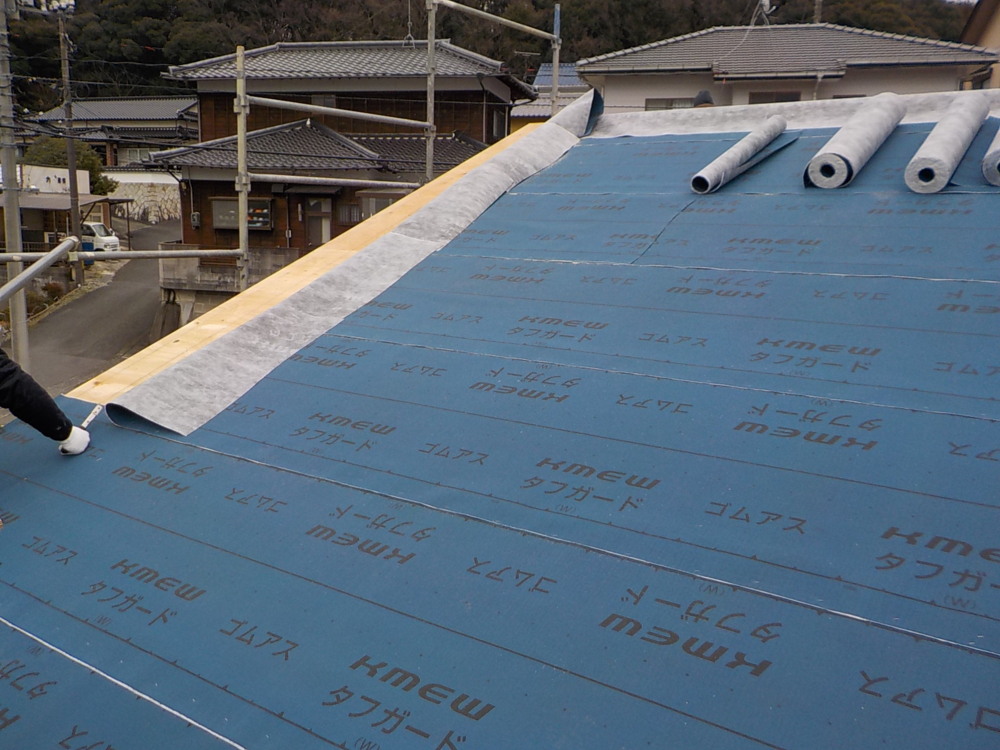

アスファルトルーフィング施工の様子です。

38. 2019年02月16日
上棟

上棟

39. 2019年02月16日
上棟

上棟

40. 2019年02月21日

屋根工事

屋根工事

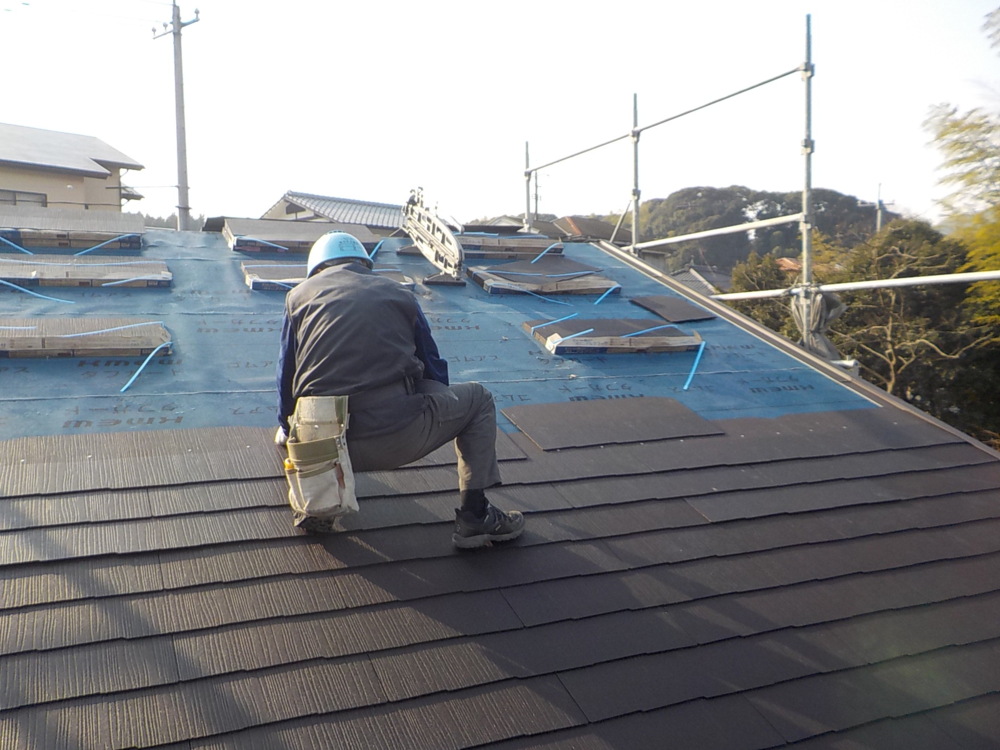

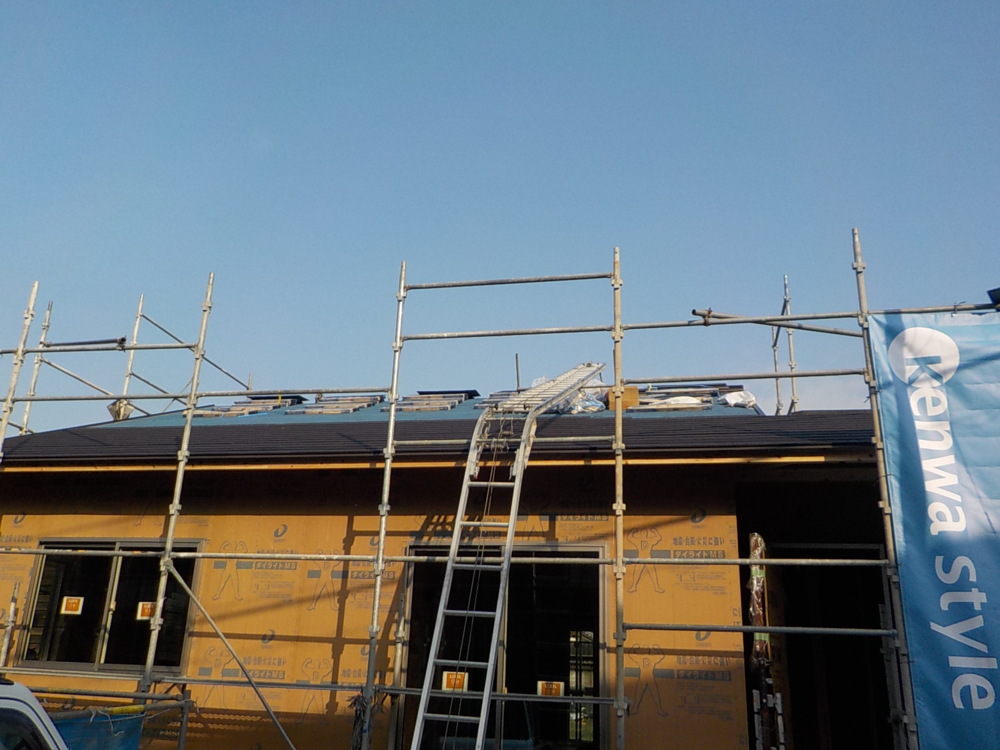

屋根コロニアル葺きの様子です。

41. 2019年02月21日
外部施工状況

外部施工状況

42. 2019年02月22日
外部施工状況

外部施工状況

外壁面に遮熱型透湿防水シートを貼っています。
フィルムに含まれ、外気に触れにくい無数のアルミ粒子が熱線をカットし高い遮熱性能を長期間持続させます。

43. 2019年02月22日
外部施工状況

外部施工状況

44. 2019年02月22日
通気スペーサー通気施工

通気スペーサー通気施工

断熱アクアフォーム吹付け前に、屋根面に通気を確保するアクエアーを取付。

45. 2019年02月26日
外壁工事

外壁工事

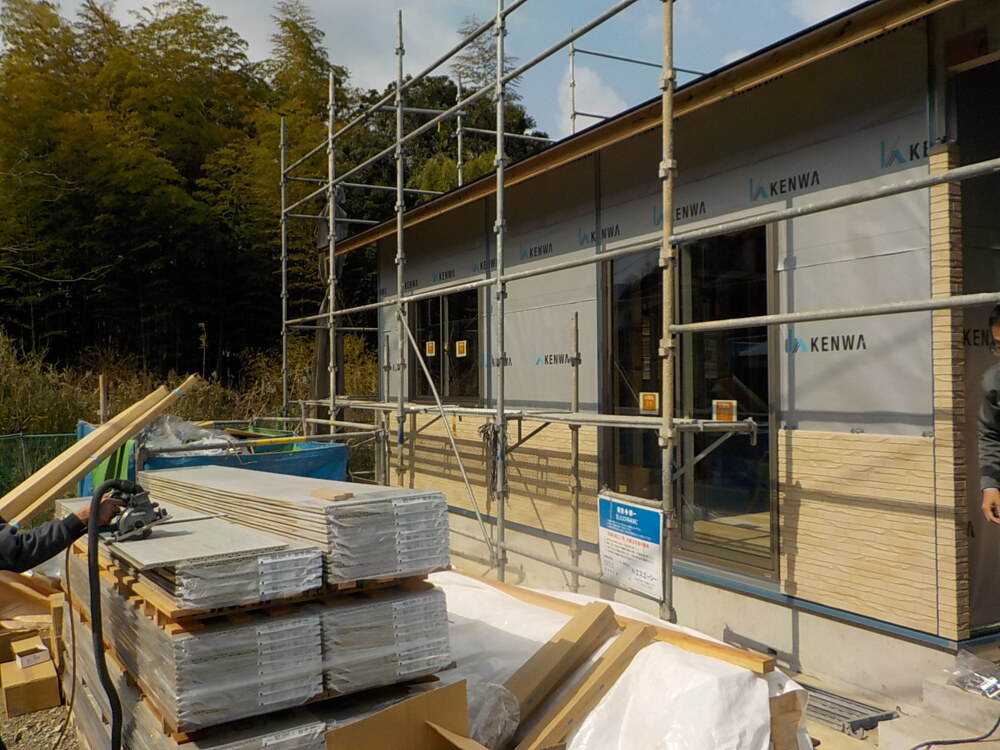

外壁サイディング貼りをしています。

46. 2019年02月27日
アクアフォーム

アクアフォーム

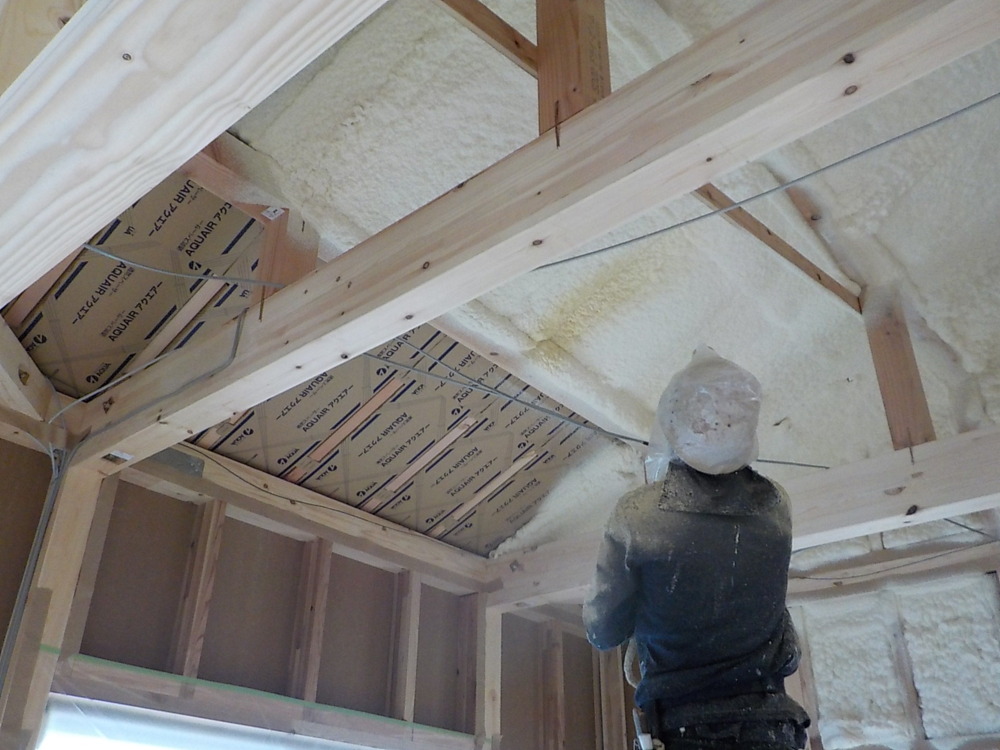

天井面のアクアフォーム吹付けの様子です。

47. 2019年02月27日
アクアフォーム

アクアフォーム

壁面のアクアフォーム吹付けの様子です。

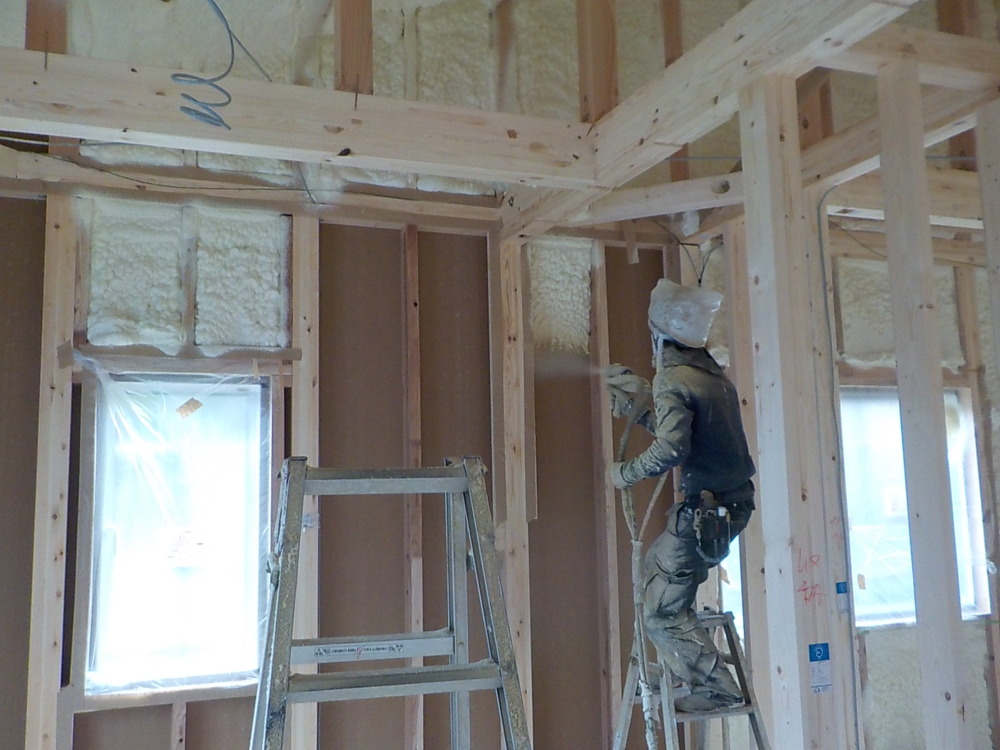

アクアフォームはフロンガスを使わない、環境に優しい断熱材。現場で直接吹き付けていきますので、隅々まで隙間なく施工でき、自己吸着力により永く安定した気密性、断熱性を保てます。

48. 2019年03月02日
木工事

木工事

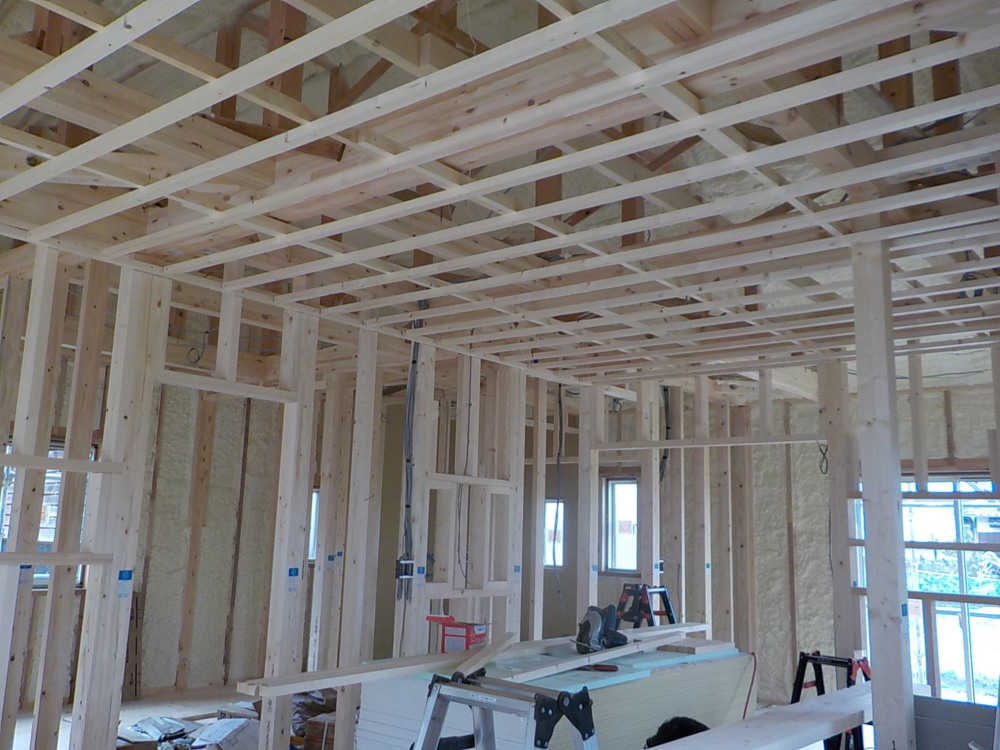

天井下地を組んでいます。

49. 2019年03月02日
外部施工状況

外部施工状況

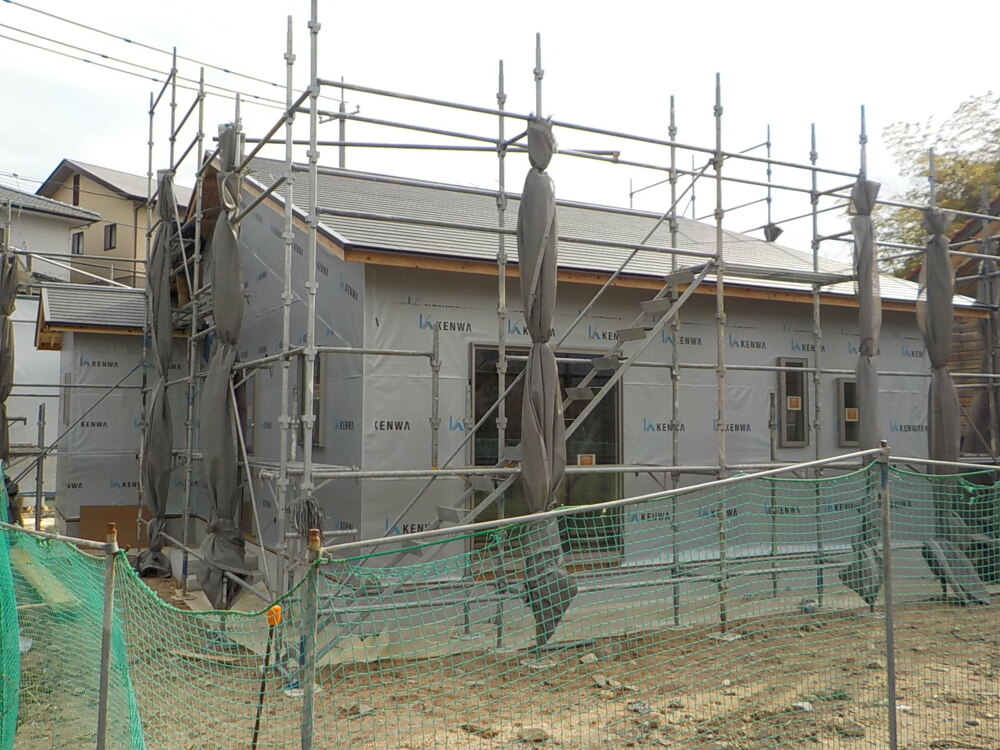

50. 2019年03月11日
外部施工状況

外部施工状況

51. 2019年03月11日
内部施工状況

内部施工状況

天井にボードを貼りました。

52. 2019年03月18日
内部施工状況

内部施工状況

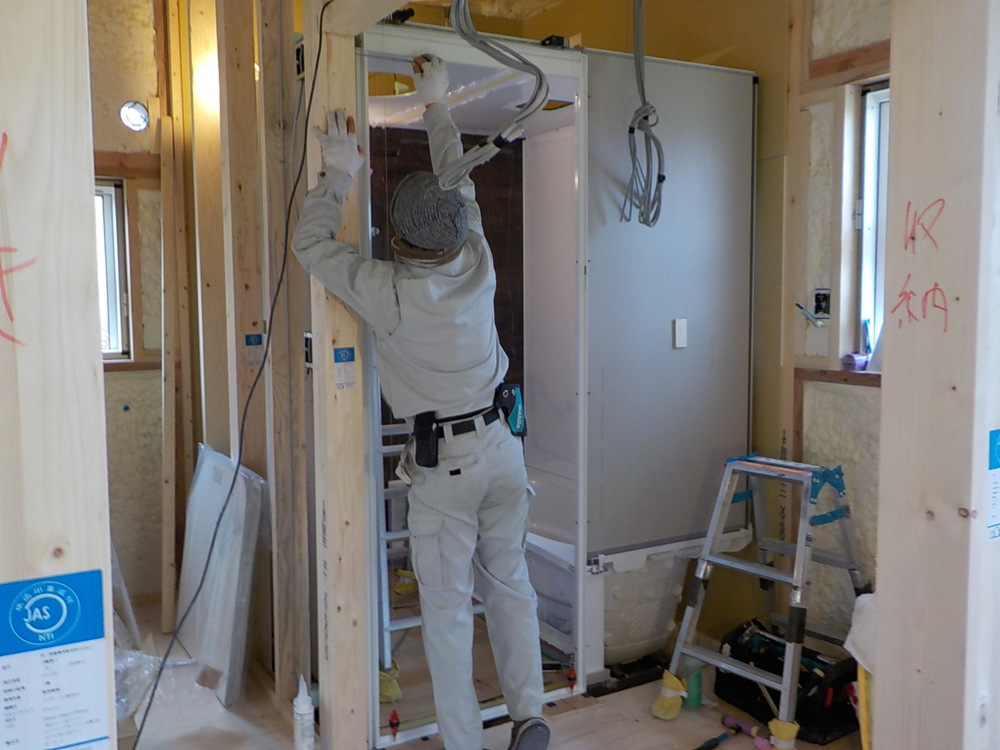

システムバス組み立て設置

53. 2019年03月20日
内部施工状況

内部施工状況

LDK床フローリング貼

54. 2019年03月23日
内部施工状況

内部施工状況

天井面の石膏ボード貼りの様子です。

55. 2019年03月25日
外部施工状況

外部施工状況

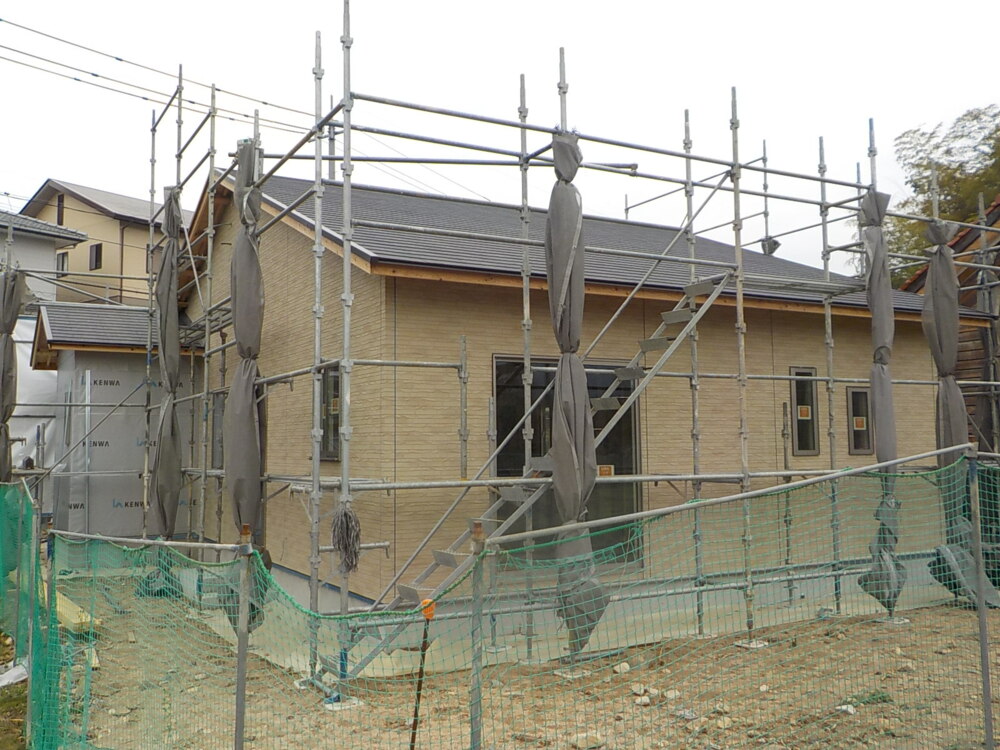

屋根部分の破風板、軒天材を貼っています。

56. 2019年03月29日
内部施工状況

内部施工状況

壁面の石膏ボード貼

57. 2019年03月30日
外部施工状況

外部施工状況

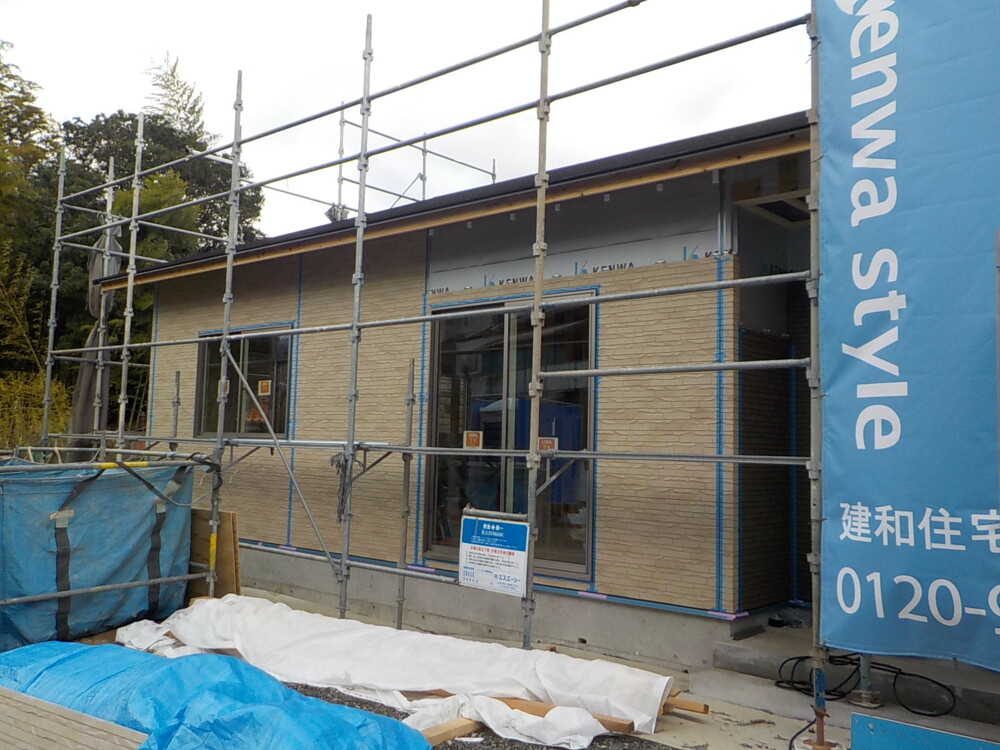

外部足場を撤去しました。

58. 2019年04月01日
外部施工状況

外部施工状況

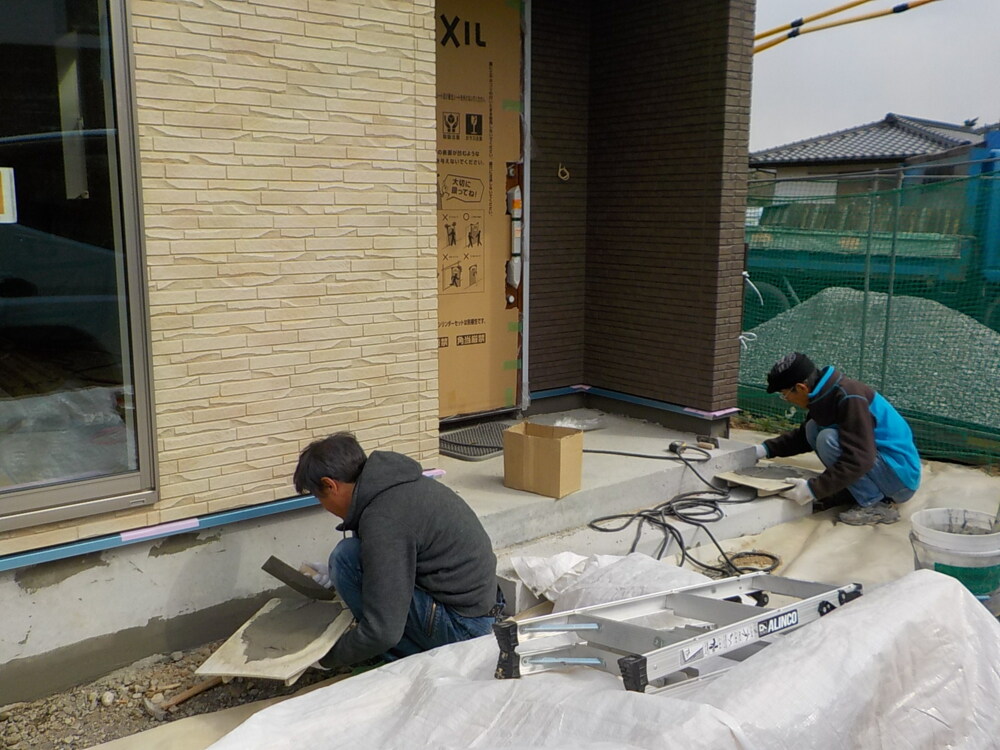

巾木部分の下地処理後、Fコート仕上げをしていきます。
コンクリートに発生するヘアークラックが現れるのを防ぎ、コンクリート内部に水の浸入を防ぎますので、中性化が抑制され、コンクリートの耐久性が向上します。

59. 2019年04月04日
内部施工状況

内部施工状況

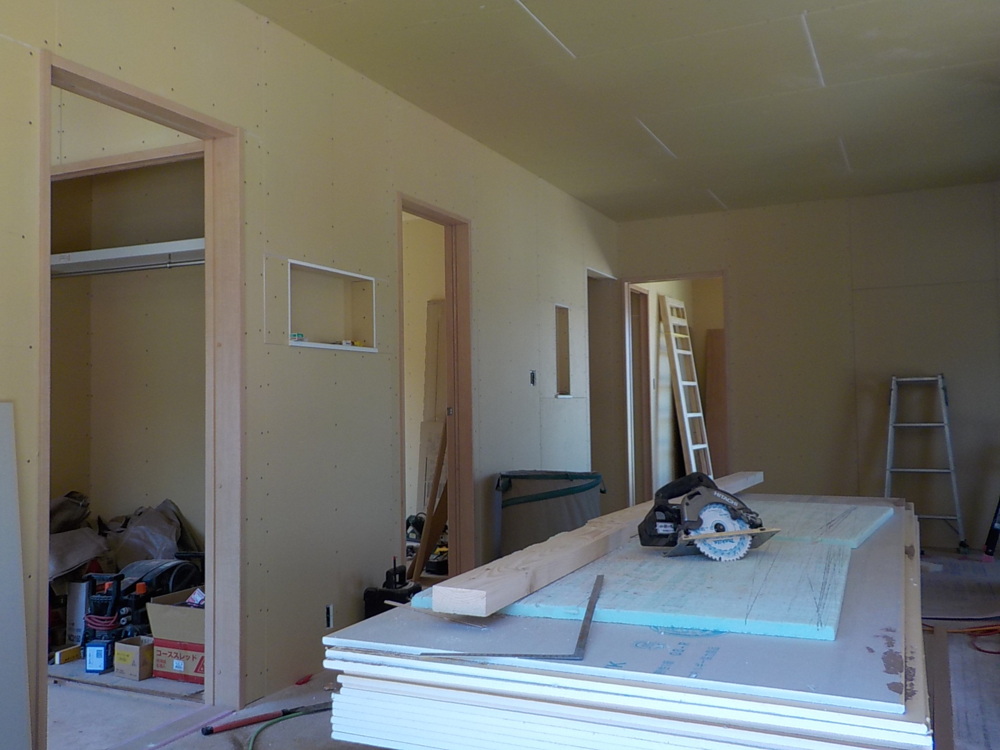

60. 2019年04月11日
外部施工状況

外部施工状況

境界ブロックの基礎工事

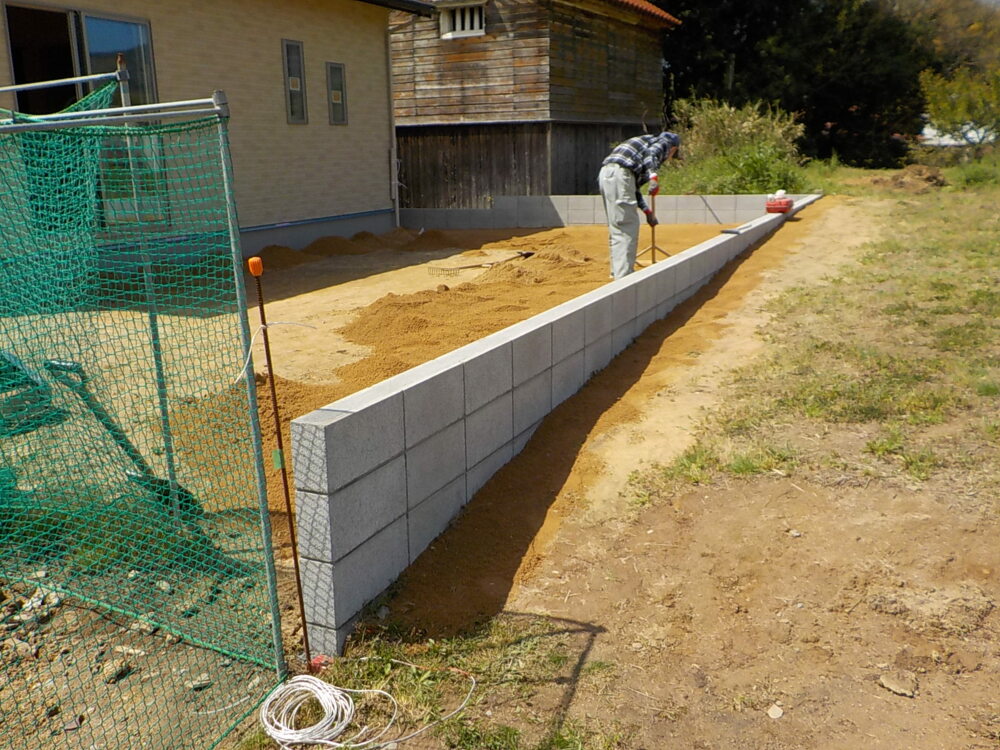

61. 2019年04月15日
外部施工状況

外部施工状況

62. 2019年04月15日
内部施工状況

内部施工状況

システムキッチン組立て設置

63. 2019年04月15日
外部施工状況

外部施工状況

64. 2019年04月19日
内部施工状況

内部施工状況

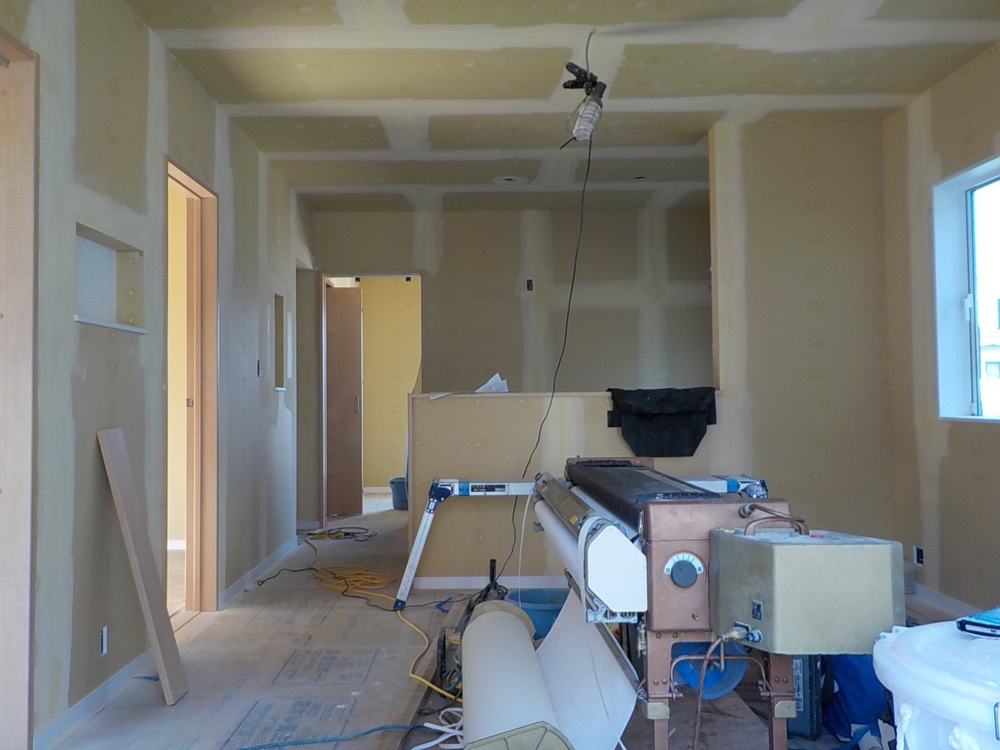

クロス貼の下地処理の様子です。

65. 2019年04月22日
内部施工状況

内部施工状況

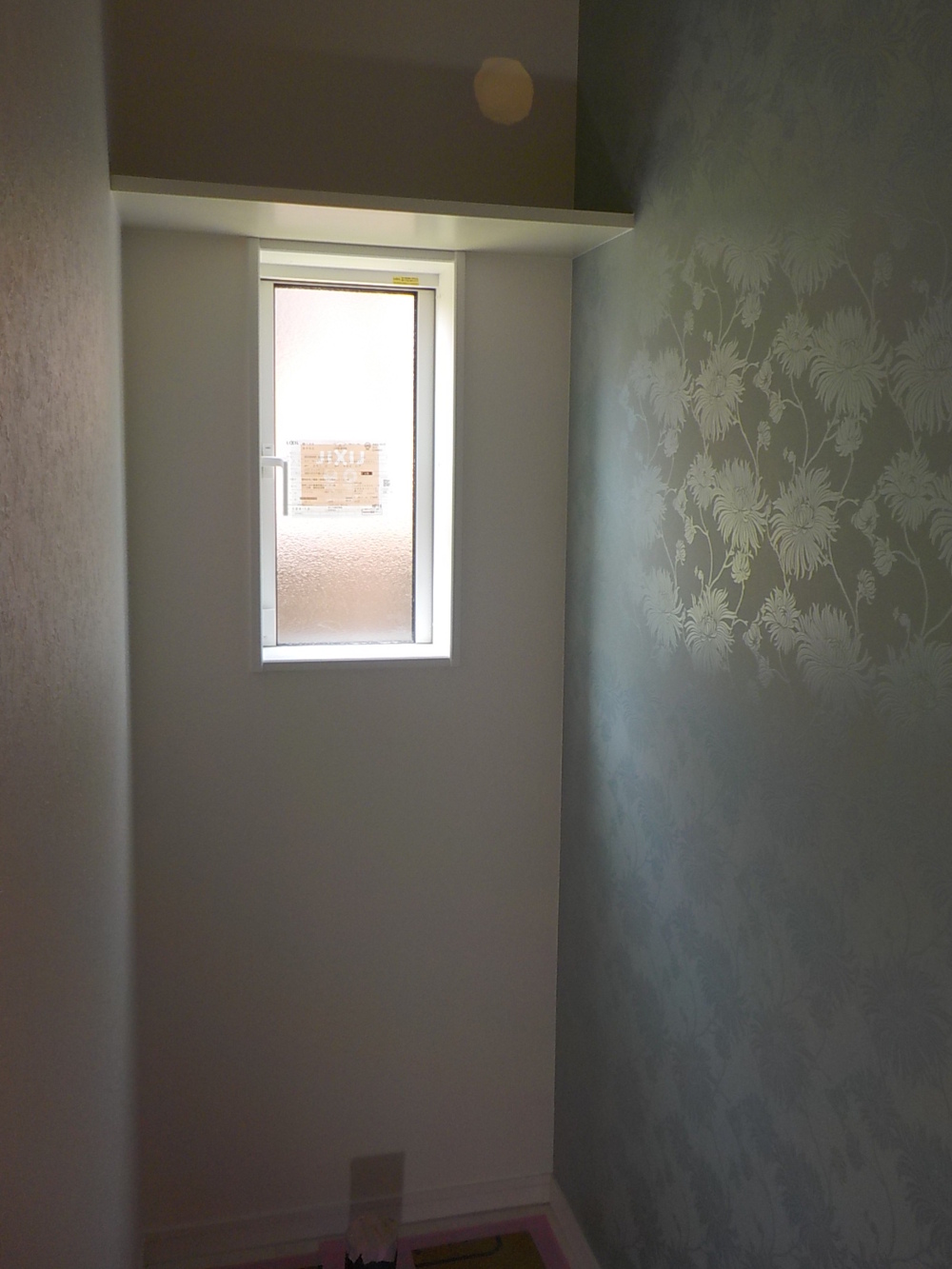

66. 2019年04月23日
内部施工状況

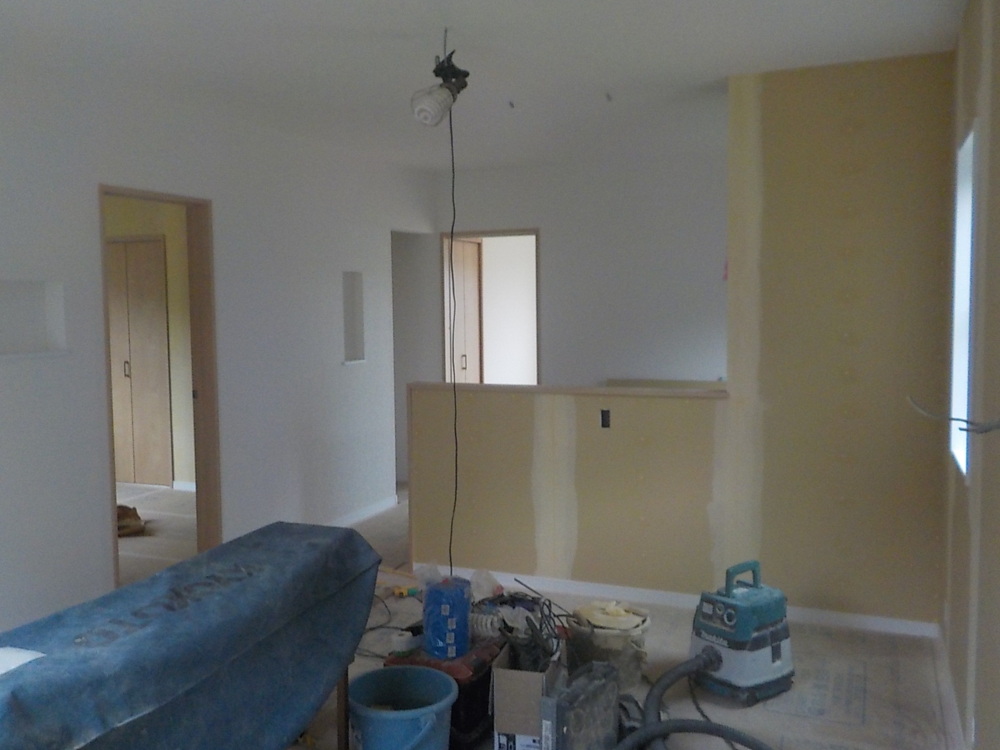

内部施工状況

67. 2019年04月26日
外部施工状況

外部施工状況

68. 2019年04月26日
外部施工状況

外部施工状況

69. 2019年04月26日
外部施工状況

外部施工状況

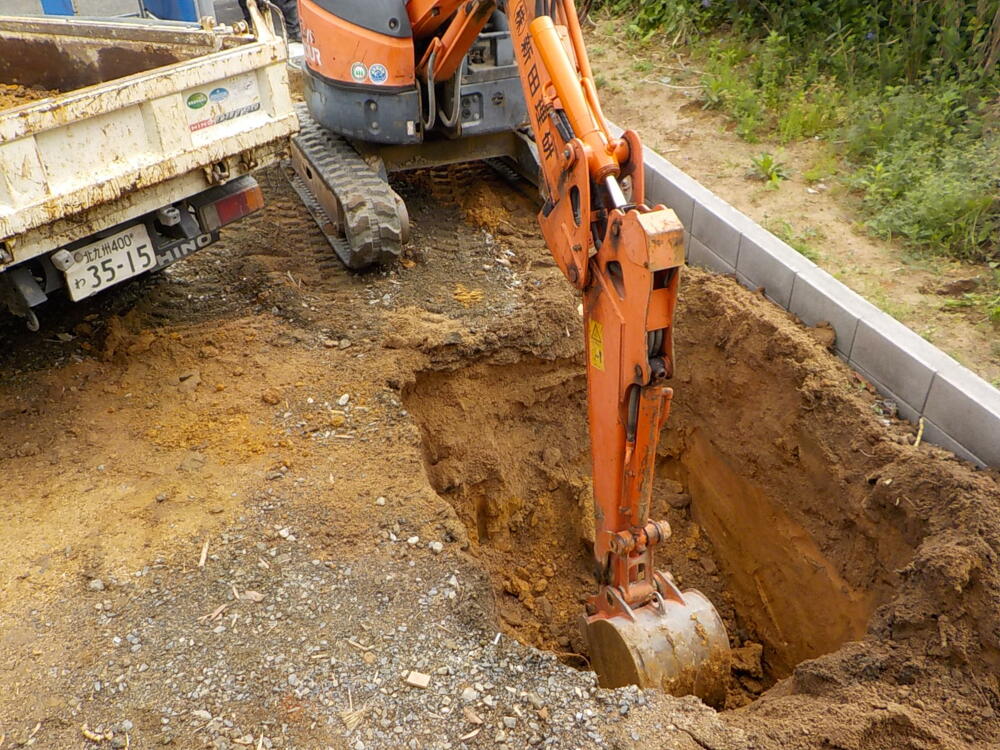

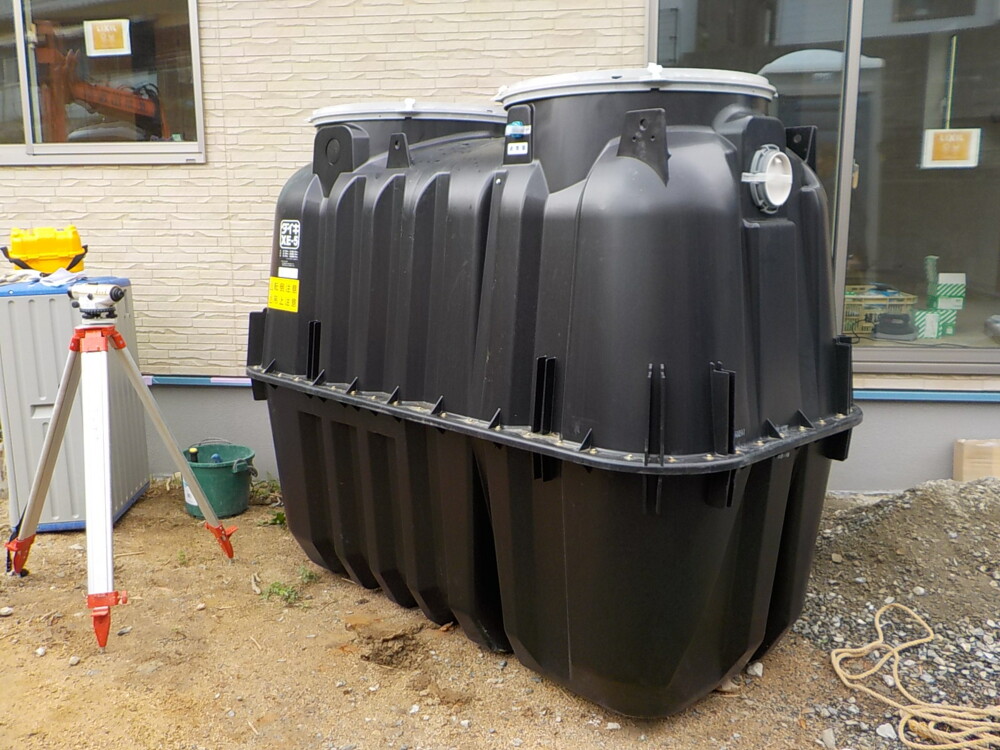

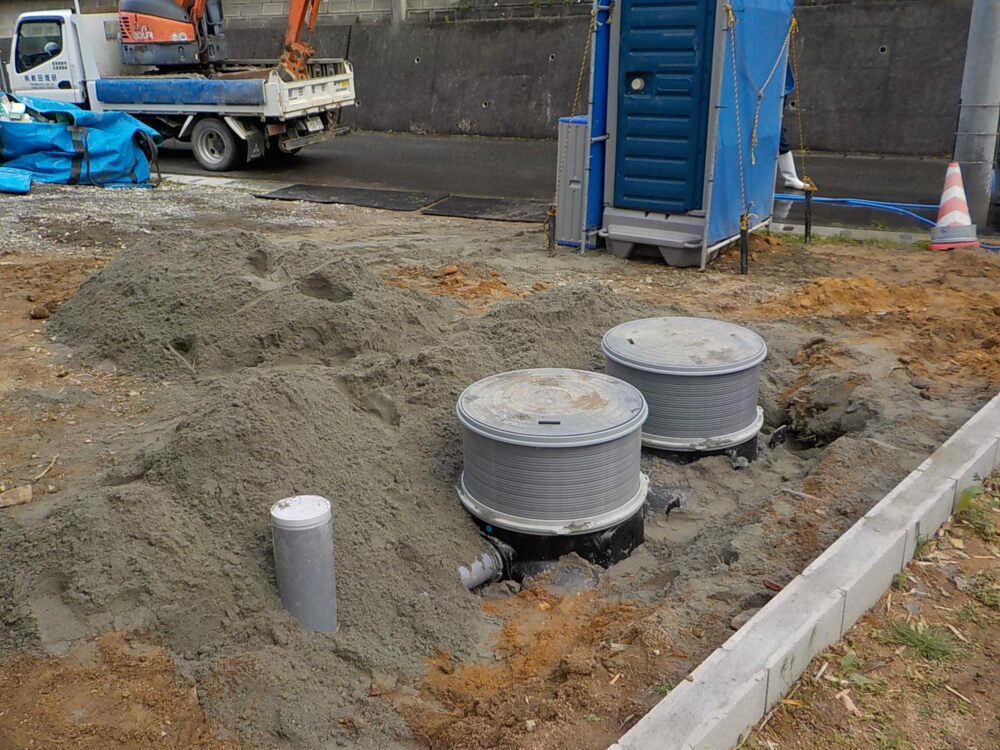

浄化槽設置の様子です。

70. 2019年05月07日
外部施工状況

外部施工状況

71. 2019年05月08日
外構工事

外構工事

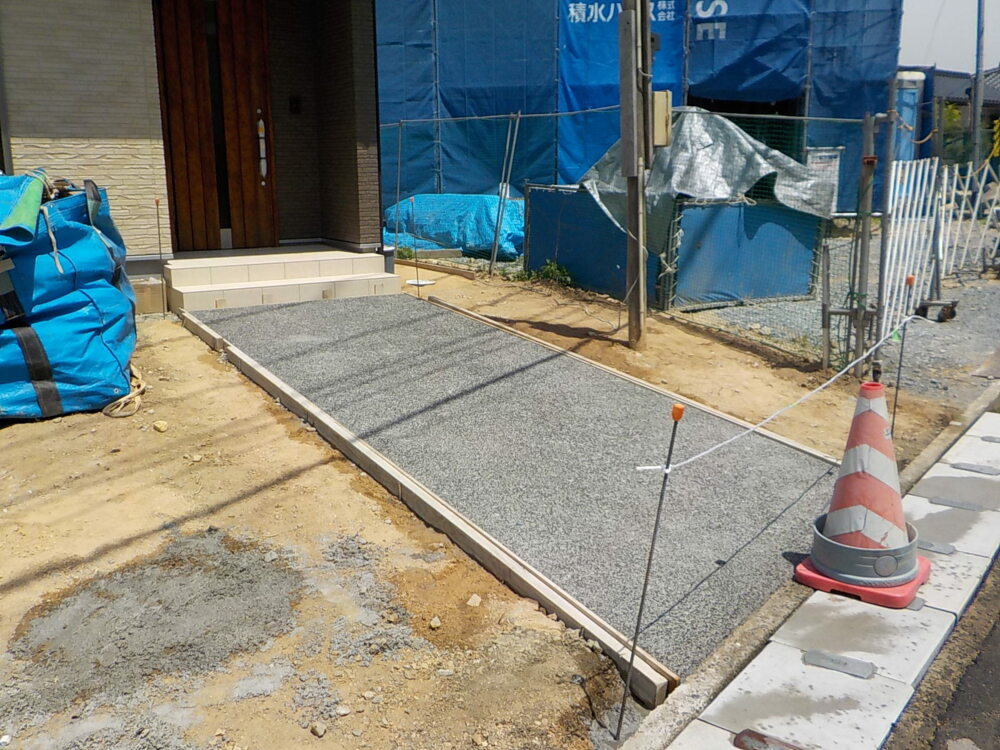

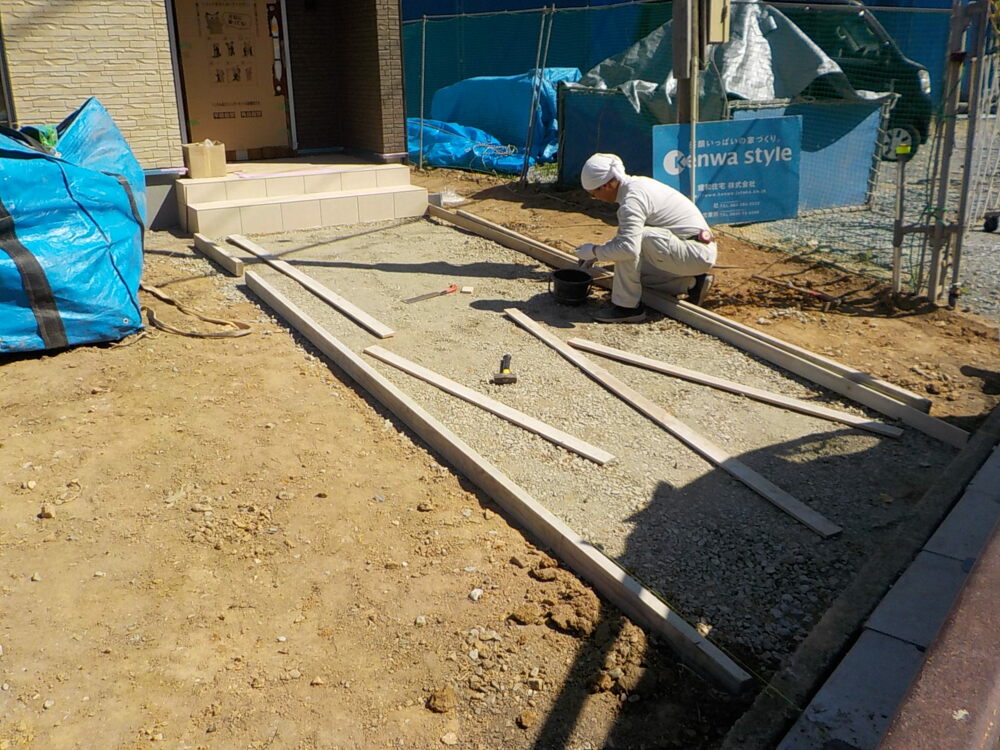

72. 2019年05月10日
外構工事

外構工事

73. 2019年05月11日
外部施工状況

外部施工状況

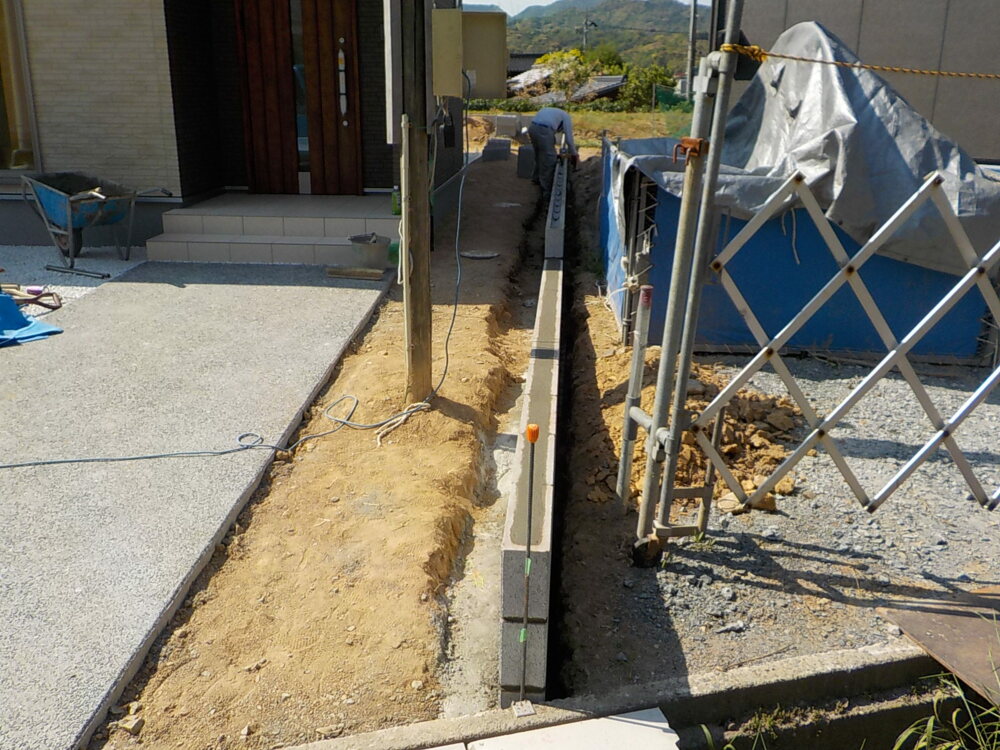

74. 2019年05月14日
外構工事

外構工事

75. 2019年06月09日

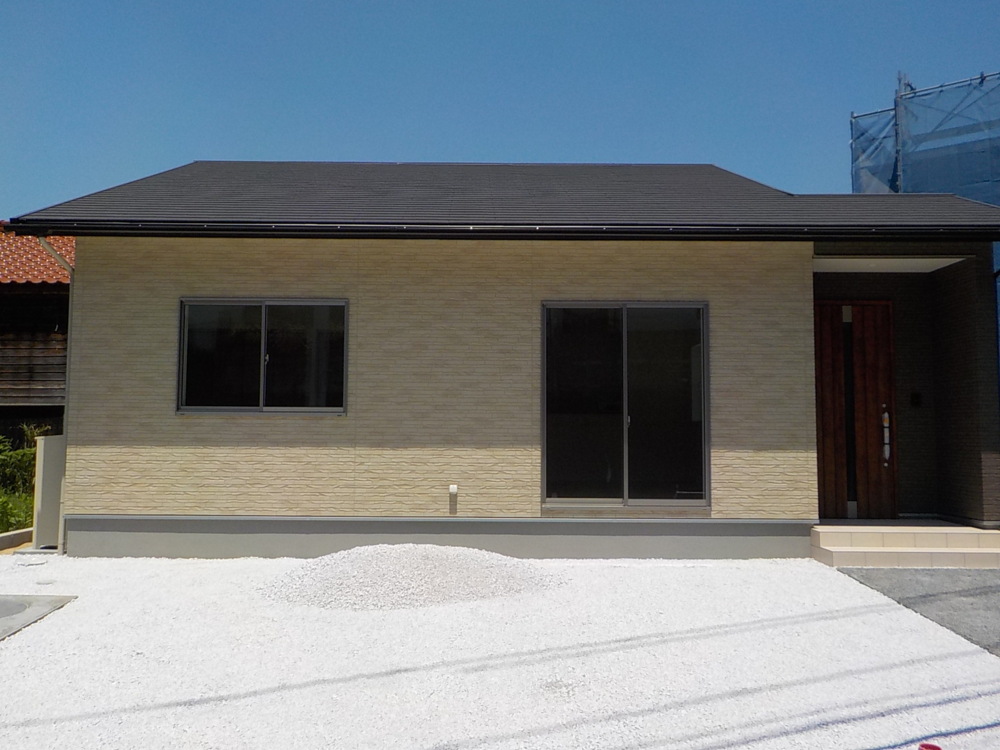

完工

完工

76. 2019年06月09日
完工

完工

77. 2019年06月09日
完工

完工

78. 2019年06月09日
完工

完工

79. 2019年06月09日
完工

完工

80. 2019年06月09日
完工

完工

81. 2019年06月09日
完工

完工

82. 2019年06月09日
完工

完工

83. 2019年06月09日
完工

完工

84. 2019年06月09日
完工

完工
